工地详情
越秀区新********9569
设 计 师:未知
施工队长:杨月永
工地面积:100.00㎡
装修总价:0.00
工地评级:B
2024年12月03日监理报告
本次评级:
B
本次检查竣工报告: 1、客厅墙面,主卧窗帘盒旁边有开裂的现象,建议开裂位置铲除后将裂纹戳成V型,再修复处理。 2、强电箱的回路没有标示说明,要求标示清晰说明电箱各个回路,对应准确。 3、厨房洗菜盆下方的排水口建议增加防臭密封圈,能防止溢水和返味。 4、长辈房床头的面板开关不顺畅,需要调整或更换面板。 5、厨房柜门表面有破损的位置,需要商家更换柜门。 6、厨房墙砖未填缝隙的,需要补填缝隙处理。 7、窗户与墙砖交接位置未收口的,建议打玻璃胶收边处理。 8、卧室木门无门吸的,需要增加门吸或防撞门处理。
2024年11月05日监理报告
本次评级:
B

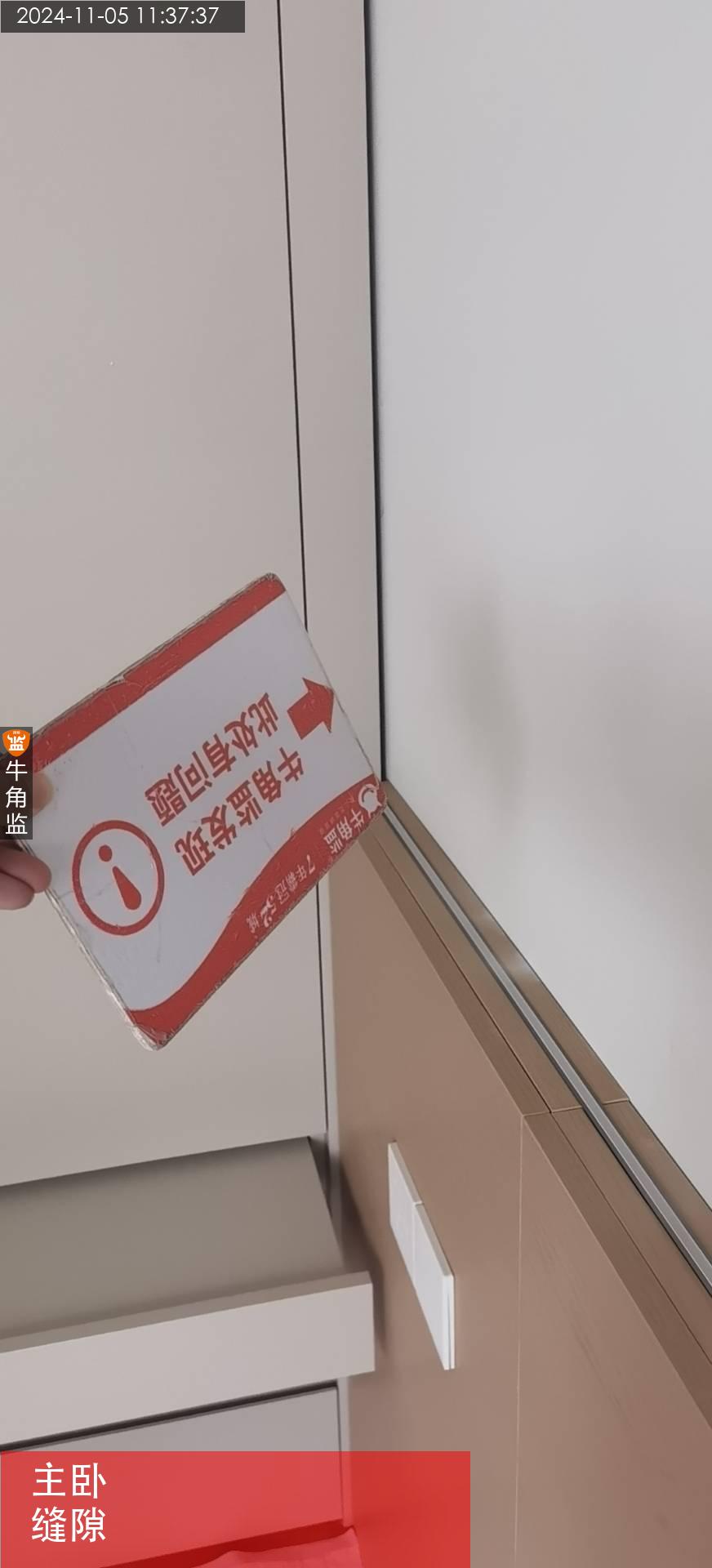

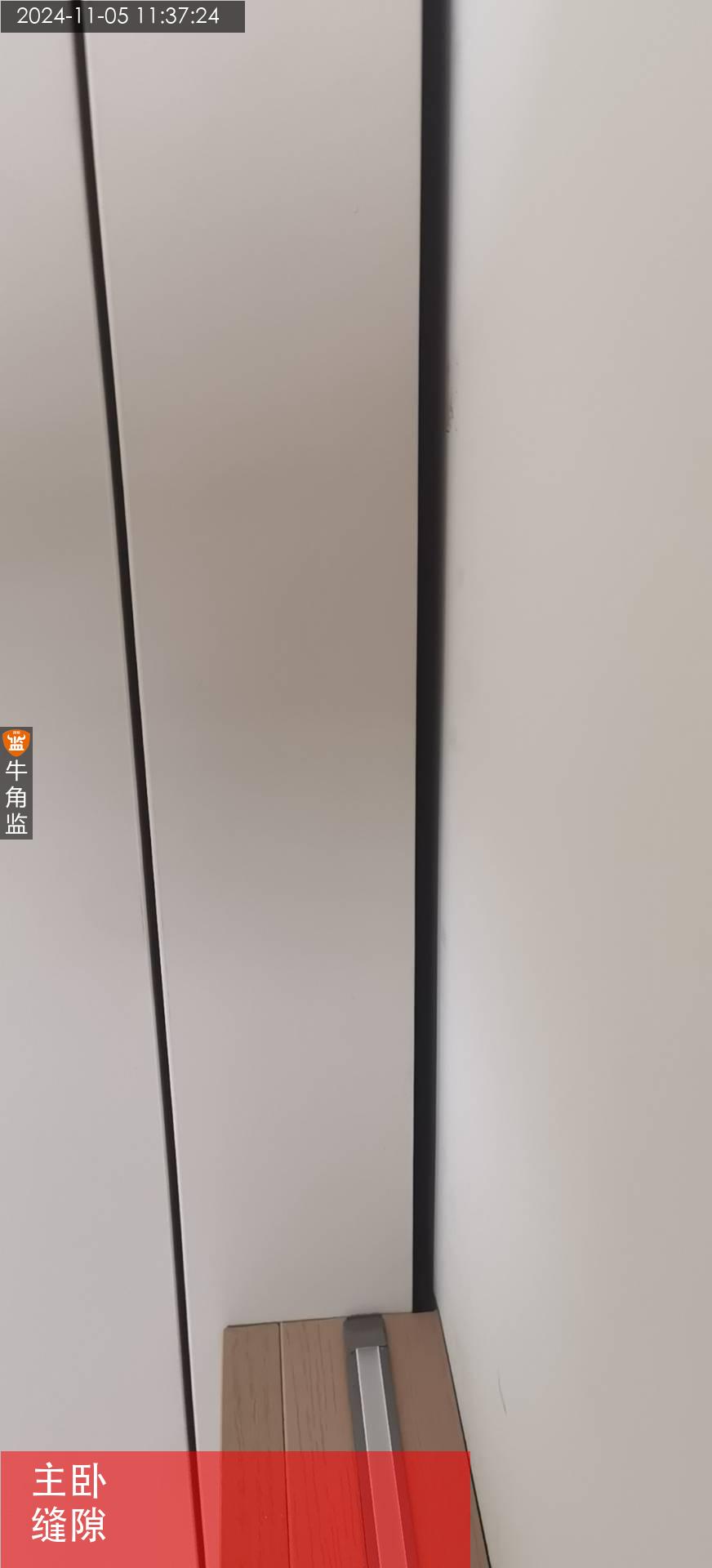

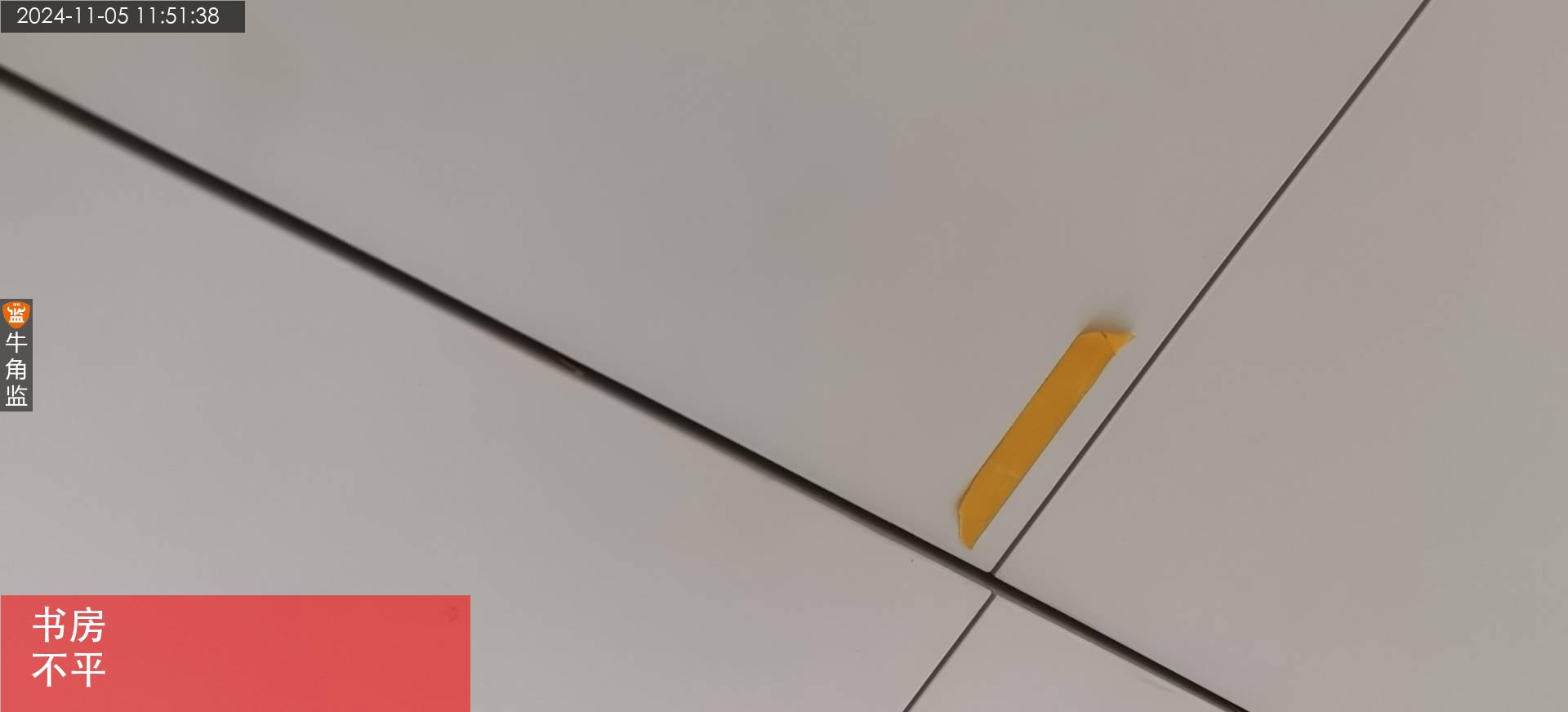

本次检查安装报告: 1、厨房更换瓷砖后铝扣板天花边缘收口有变形的情况,需要更换变形的收口条。 2、厨房洗菜盆下方的排水口建议增加防臭密封圈,能防止溢水和返味。 3、入户鞋柜的柜门有破损的情况,需要商家更换柜门。 4、柜子安装周边,与墙顶面缝隙较大处,建议施工玻璃胶或粘粉收口。 5、书房的柜门安装检查有相邻门板不平整的情况,需要调整柜门。 后续建议: 安装、搬家时尽量不要磕碰油漆,否则修补后会有色差及光泽不匀。 墙面通风观察,进成品家具后统一进行修补。
2024年10月22日监理报告
本次评级:
B

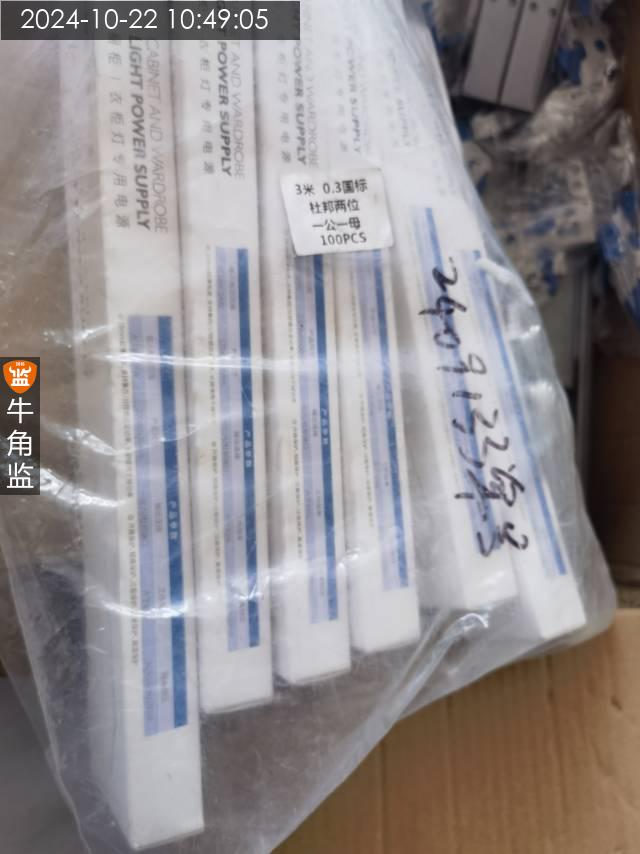

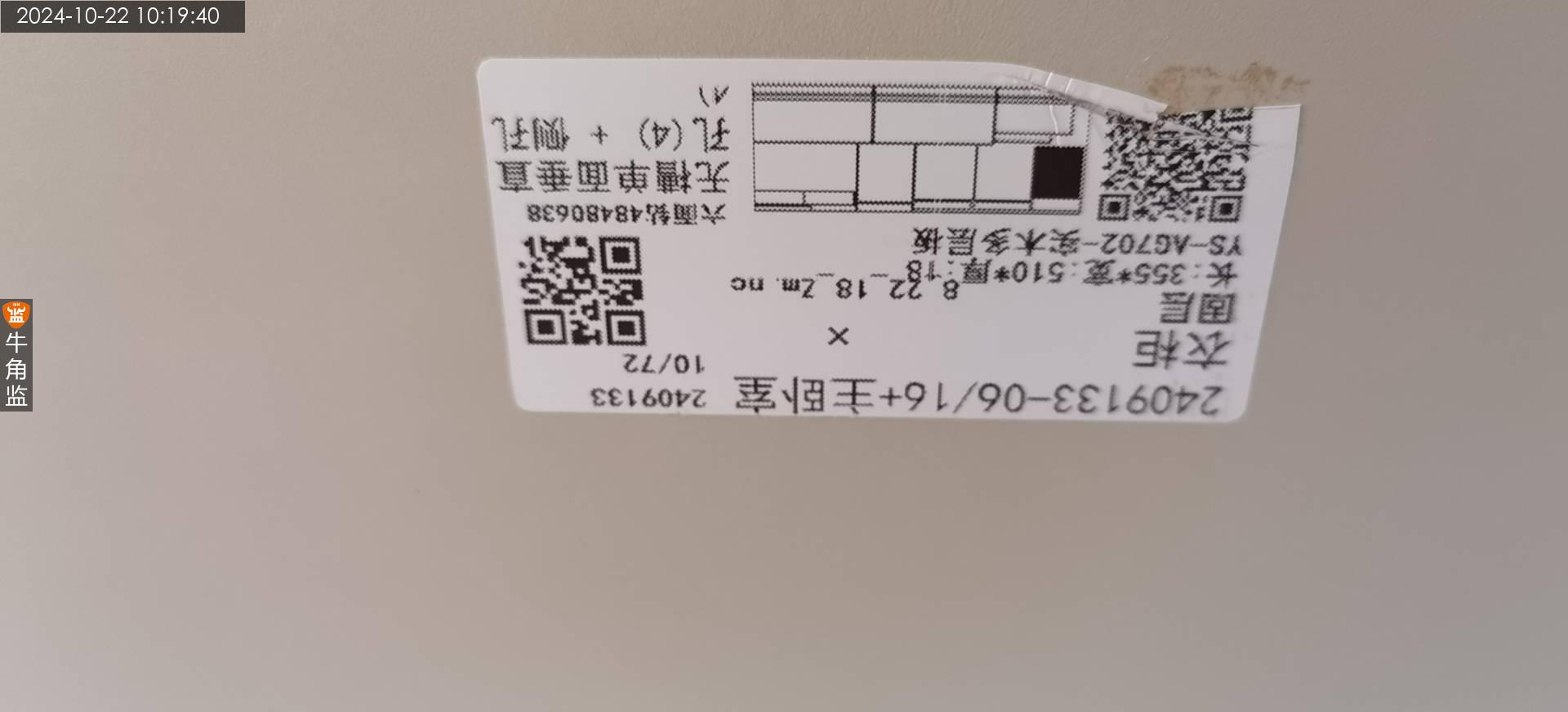

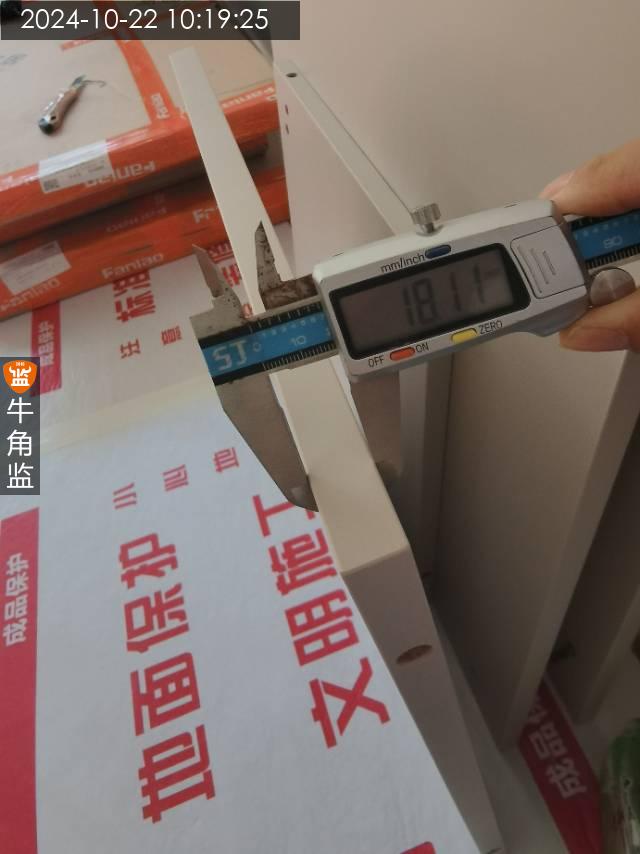

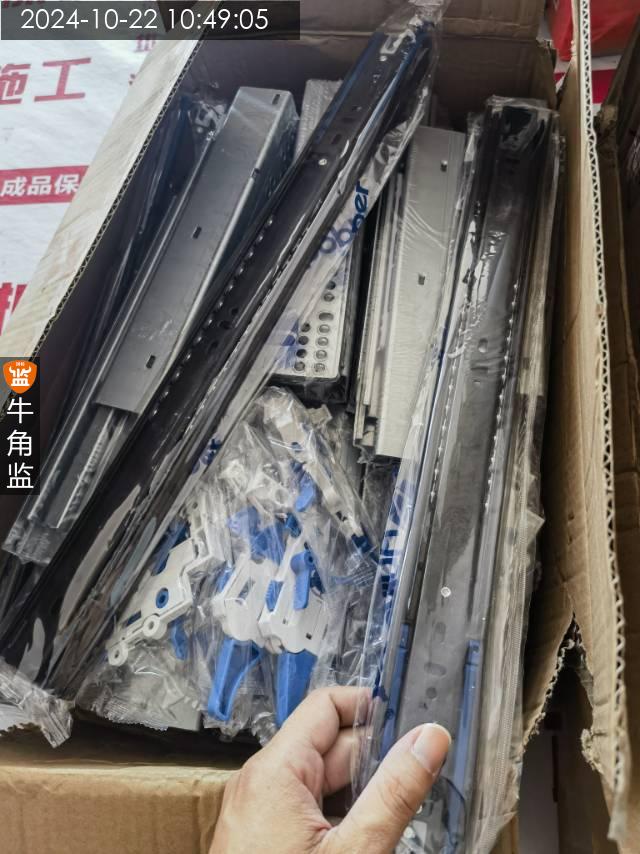

本次检查柜子材料安装报告: ​1、现场检查柜体板材为18mm的多层实木板。 护墙板材料为18mm的欧松板。 ​ ​后续注意事项: ​柜子安装结束后周边整体收边收口,与墙面缝隙较大位置,建议施工玻璃胶收口。 ​ ​零部件的结合应严密、牢固。 各种配件、连接件安装不应有少件、透钉、漏钉(预留孔、选择孔除外)。 各种配件安装应严密、平整、端正、牢固,结合处应无开裂或松动。家具锁应锁定到位、开启灵活。
2024年10月18日监理报告
本次评级:
B
本次检查安装报告: 1、卫生间马桶旁边的插座,应加设防止水溅的措施,要求增加插座防溅盒,防止用水触电隐患。 2、弱电箱内的电线有裸露的情况,建议对裸露的电线包裹黄蜡管或波纹管。 弱电箱里的网线未接水晶头,要求网线端按照线材接好相应的水晶头。 3、强电箱的回路没有标示说明,要求标示清晰说明电箱各个回路,对应准确。 后续建议: 木地板安装后要做好成品保护,避免阳光的长期直晒,以免地板局部干燥收缩产生开裂、变形或漆膜提前老化、变色等现象。
2024年10月12日监理报告
本次评级:
B

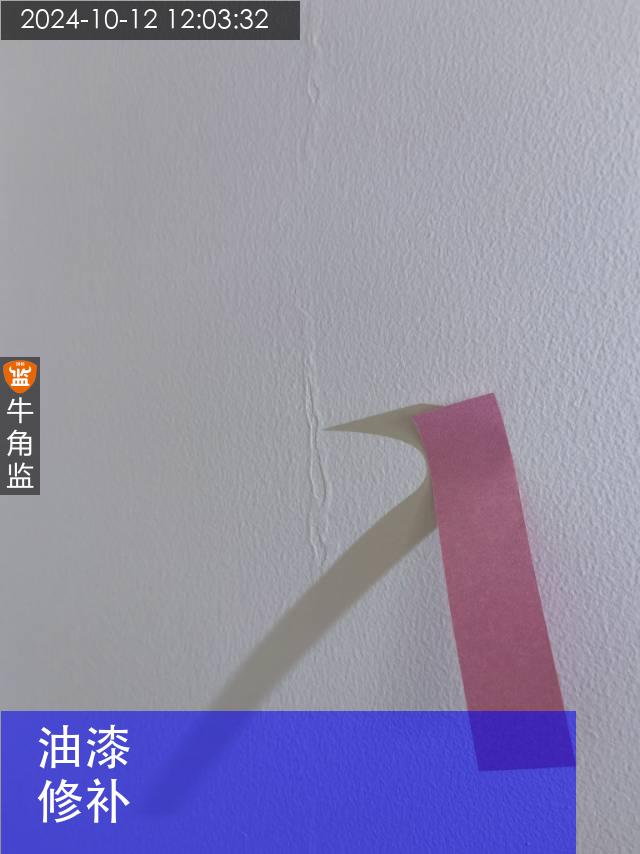

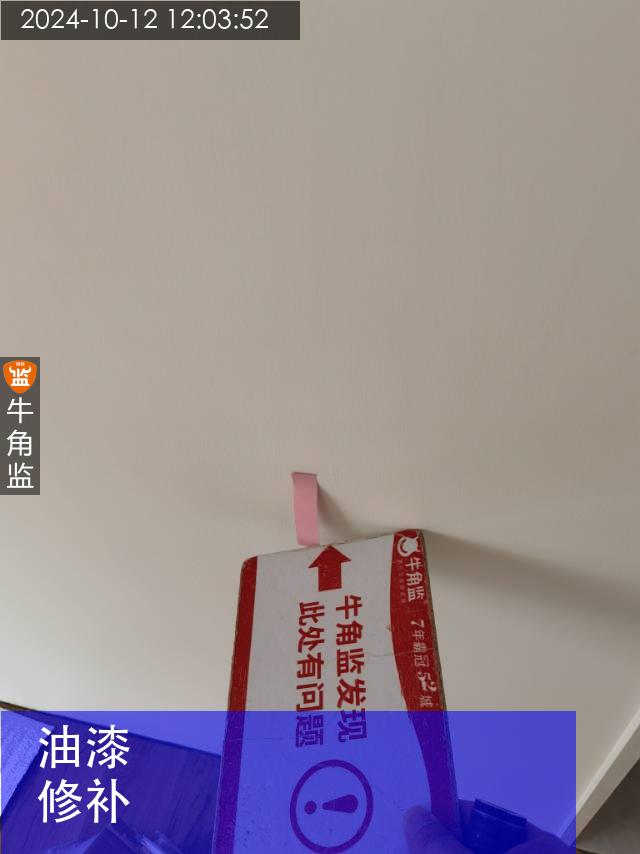

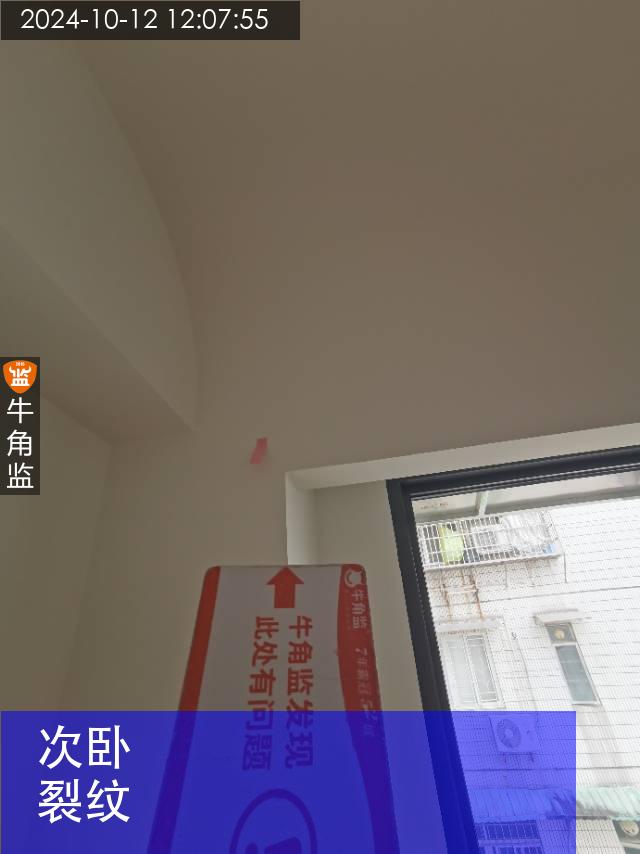

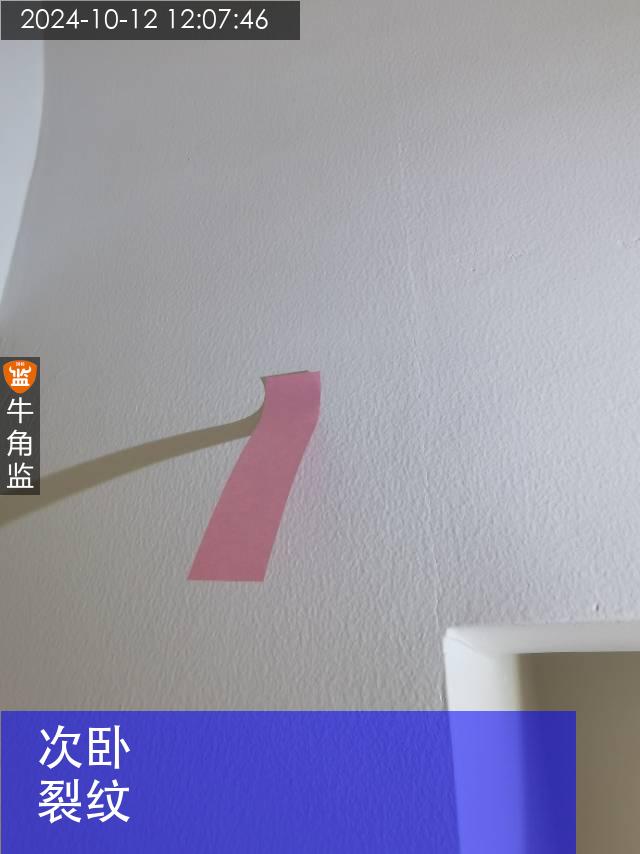

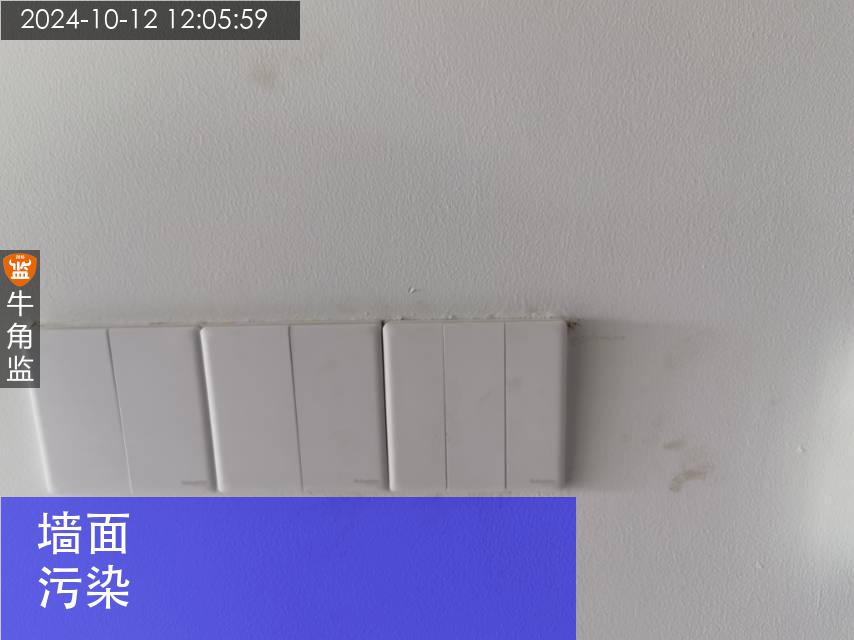

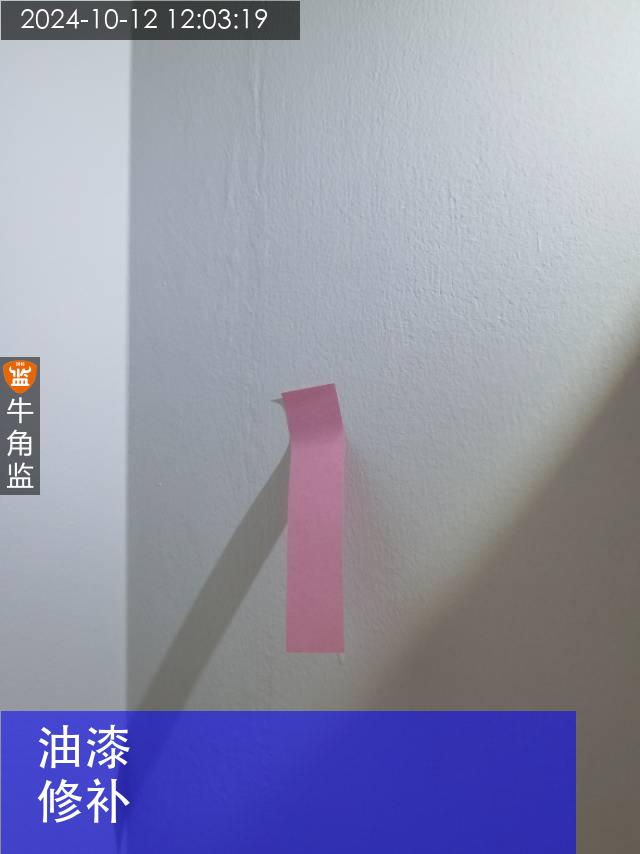

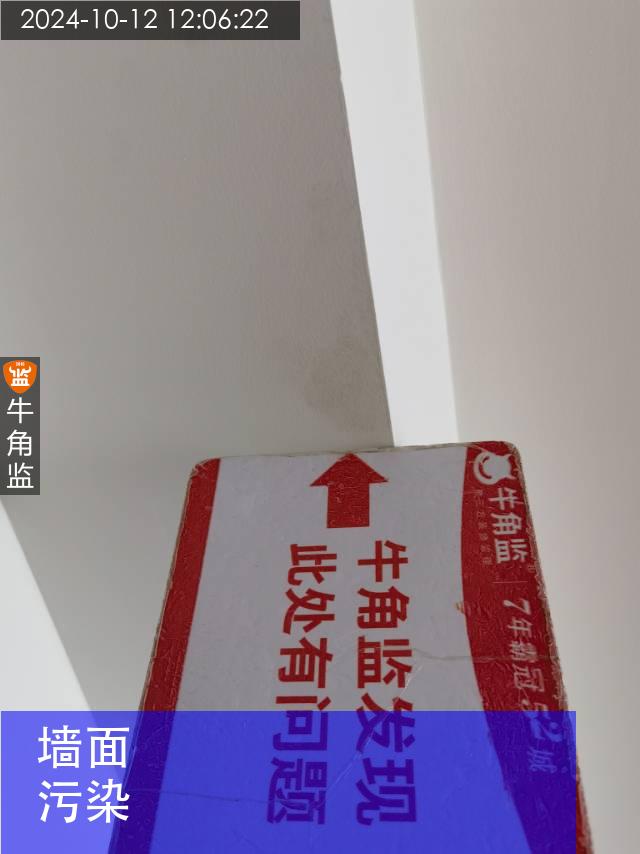

本次检查油漆报告: 1、全屋油漆部分有砂眼、流坠等现象(现场已标志),需要修补处理再补刷油漆。 2、墙面面板电箱安装的周边有污渍,需要清理污渍再补刷油漆。 3、次卧窗帘盒附近的位置有裂纹的现象,需要对开裂位置进行修补处理。 后续建议: 木地板安装后要做好成品保护,避免阳光的长期直晒,以免地板局部干燥收缩产生开裂、变形或漆膜提前老化、变色等现象。
2024年09月30日监理报告
本次评级:
B
本次检查扇灰报告: 1、两个卧室的墙面有部分不平整的情况,现场已标志并与师傅沟通,需要点补腻子处理。 2、腻子打磨后的浮尘要清理干净,油漆涂刷前要及时清理,不能附着在墙面上。 后续注意事项: 油漆兑水严格按照包装指定兑水比例。 油漆施工时应注意通风换气和防尘。 油漆表面干燥后要保持良好通风,有利于乳胶漆成膜。
2024年09月23日监理报告
本次评级:
B

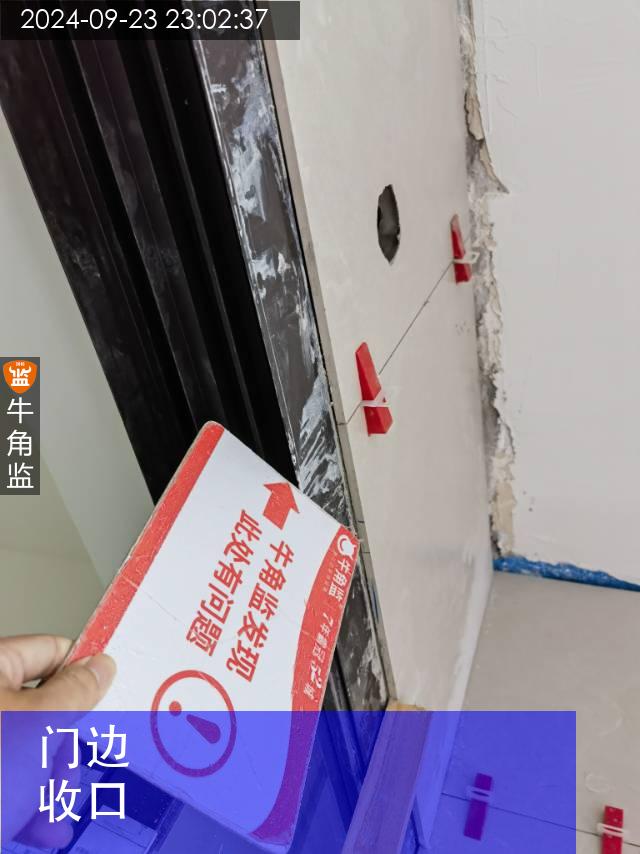

本次检查安装报告: 1、大门的周边墙面未收口,需要做好腻子修补处理。 2、卧室木门还没安装门吸,后期木地板铺设后或柜子安装后要增加门吸功能。 3、厨卫阳台门与瓷砖阳角搭接处未收口的,需要做好金属条或打胶收口处理。 后续注意事项: 腻子需刮三遍后再使用强光灯进行打磨处理, 腻子层不可开裂、不可有气泡砂眼透底等情况。 打磨后2m内平整度误差3‰以内。
2024年08月26日监理报告
本次评级:
B
本次检查泥工报告: 1、客厅阳台上方窗户未打胶,长辈房窗户周边未打胶,未打胶部分需要尽快补密封胶,建议晴天施工。 2、窗台表面开裂的位置,需要做好堵漏处理,建议涂刷专门的户外透明防水处理。 3、厨房外侧墙面饰面现在是批荡面,后期建议刮外墙腻子处理。 4、多功能房墙面渗漏的,需要做好外墙补漏处理。 后续注意事项: 吊顶的板缝用专门的防开裂剂对吊顶的接缝处进行填缝处理(环氧树脂)。 再用牛皮纸等用白乳胶粘贴在接缝之上,防止日后热胀冷缩吊顶的接缝处开裂。
2024年07月31日监理报告
本次评级:
B
本次检查安装报告: 1、窗户安装后检测有渗漏的情况,轨道底部的阴角需要做好打胶处理。 2、窗户部分未打密封胶的,在窗台做好泄水坡后再补打密封胶,要求封胶牢固,完整,顺直。 3、长辈房阳台顶部渗漏的位置,需要联系楼上业主进行堵漏防水处理。 后续注意事项: 新窗户安装后窗台周边需补刷防水层,否则存在渗漏水可能,建议窗户安装后补刷专用外墙防水。 瓷砖对缝均匀,整齐,禁止错缝明显,禁止明显瓷砖面高低差,禁止明显区域边角破损。
2024年07月26日监理报告
本次评级:
B
本次检查封板报告: 1、板材边缘存在缺边破损的现象,需使用石膏进行修补。 2、卧室空调排水口在窗帘盒内,建议板材开孔或排水管降低处理。 3、阳台雨棚上方打胶有透光漏打的情况,需要补打密封胶处理。 后续注意事项: 扇灰阶段进场后要对吊顶的螺丝等金属做防锈处理,以免生锈导致腻子变色。 然后用专门的防开裂剂对吊顶的接缝处进行填缝处理(环氧树脂)。 再用牛皮纸等用白乳胶粘贴在接缝之上,防止日后热胀冷缩吊顶的接缝处开裂。
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
