白云区珠********1121
设 计 师:刘工
施工队长:聂工
工地面积:950.00㎡
装修总价:0.00
工地评级:B
2025年06月29日监理报告
本次评级:
B
1、本次检查: 本次主要是核对已经完成的砌墙的,批荡的所有工程量,现场已经跟聂工,业主代表王总以及业主代表一起核对好具体的工程量,待最终确认所有的整体项目。 2、三楼以及有一些部分有批荡空鼓的情况,需要整体处理。以免影响后期施工。 3、三楼主卧墙体有一部分有明显的漏水,需要处理好,以免影响后期施工。
2025年03月13日监理报告
本次评级:
B

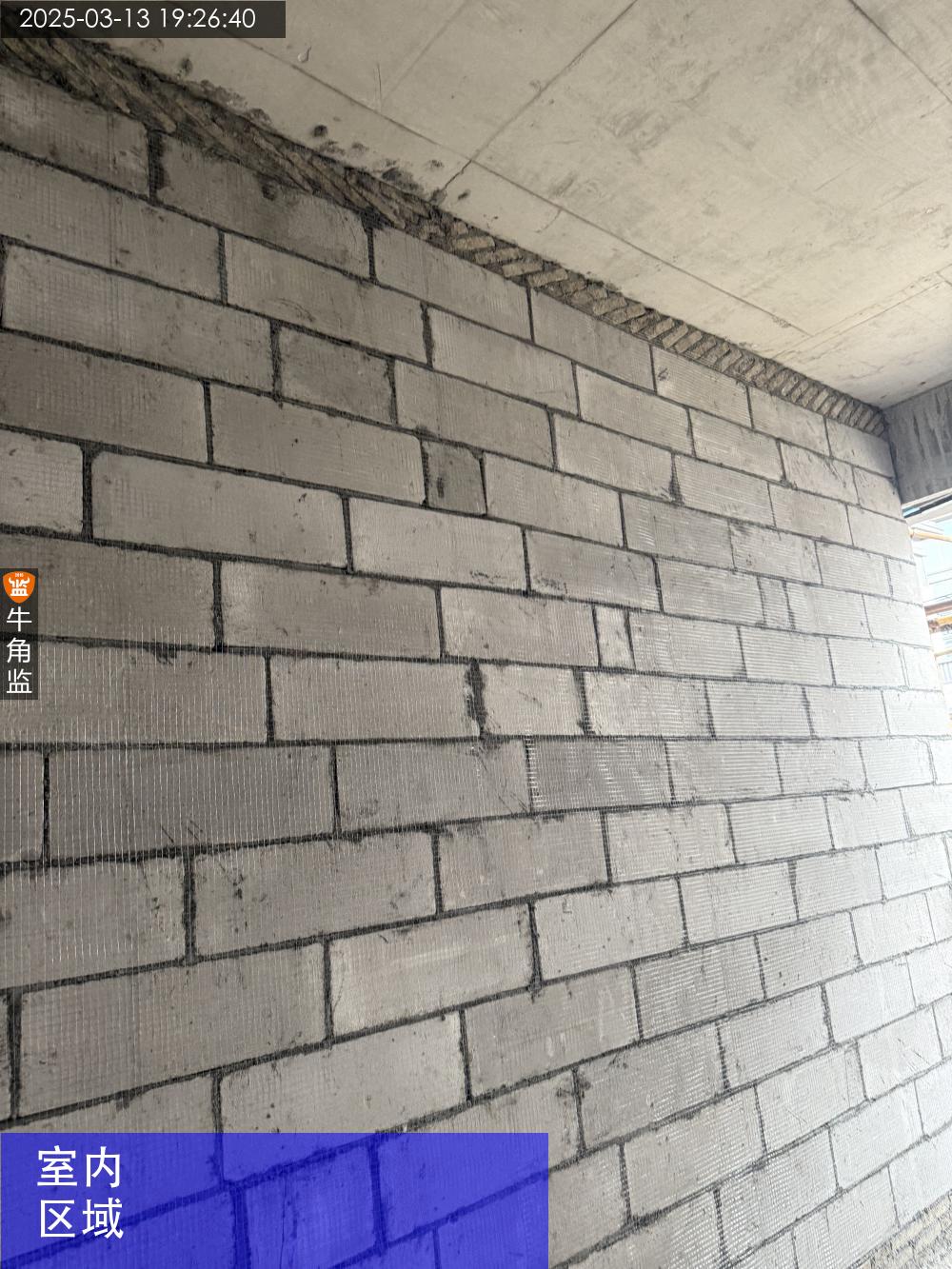

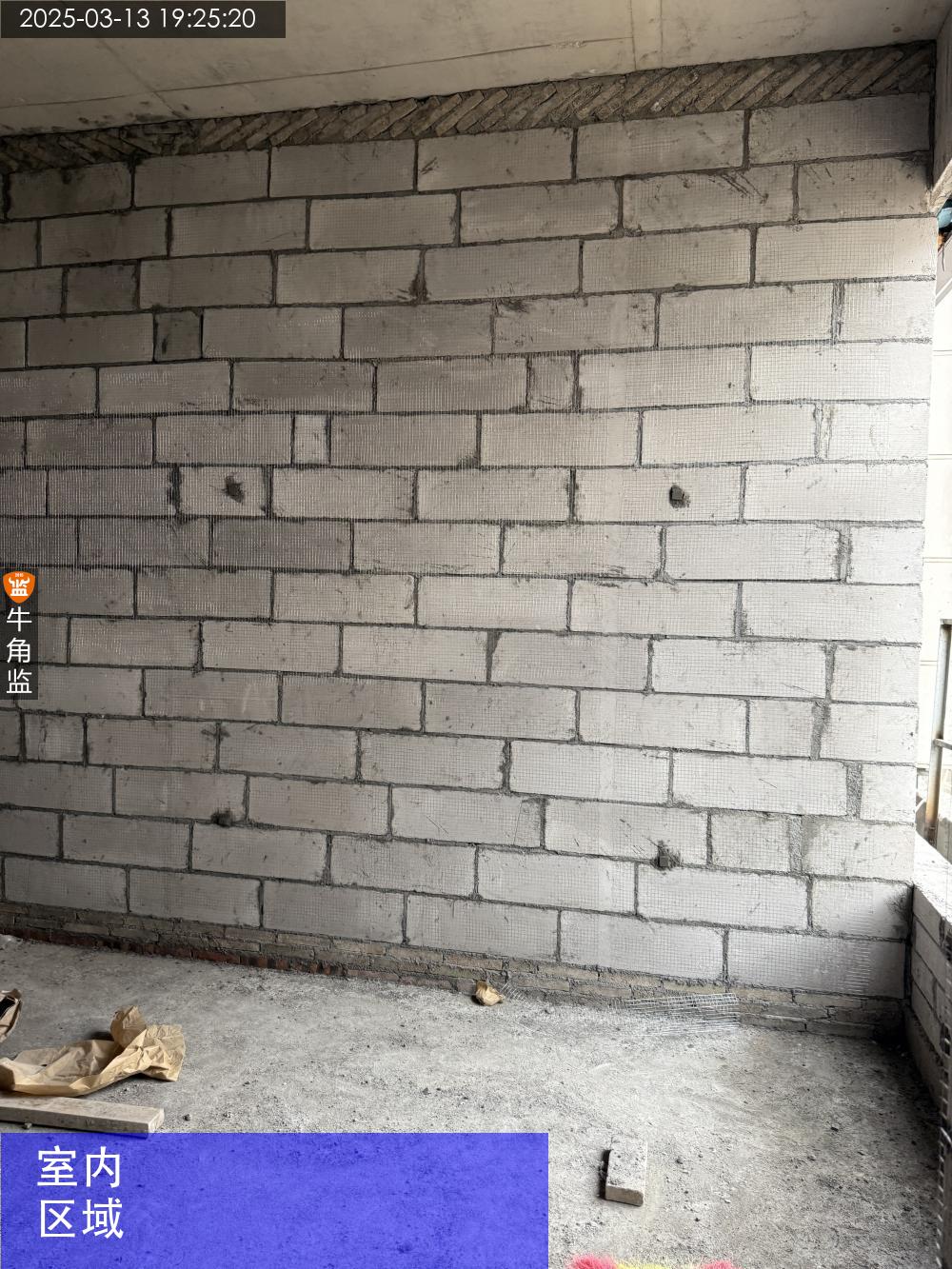

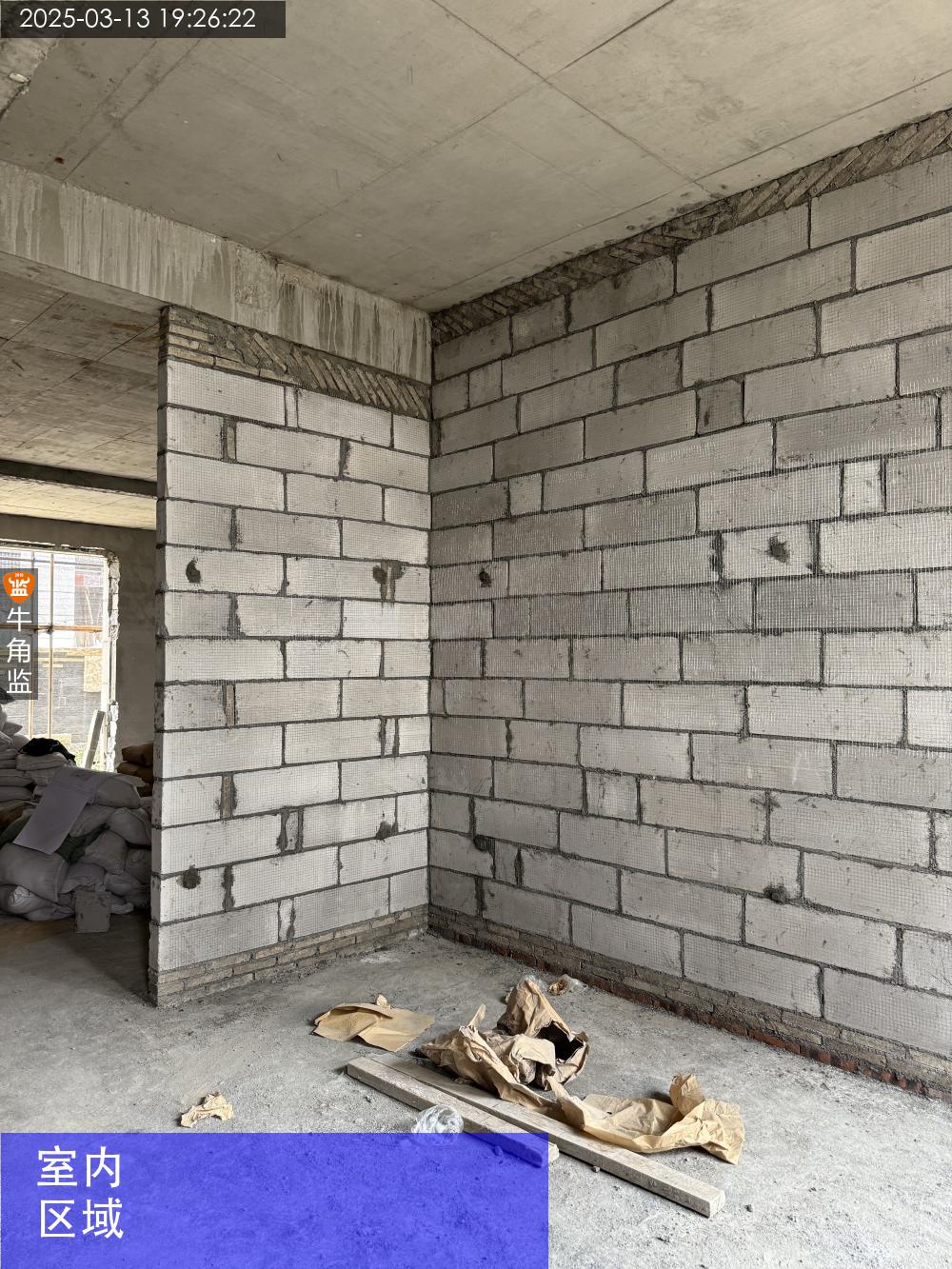

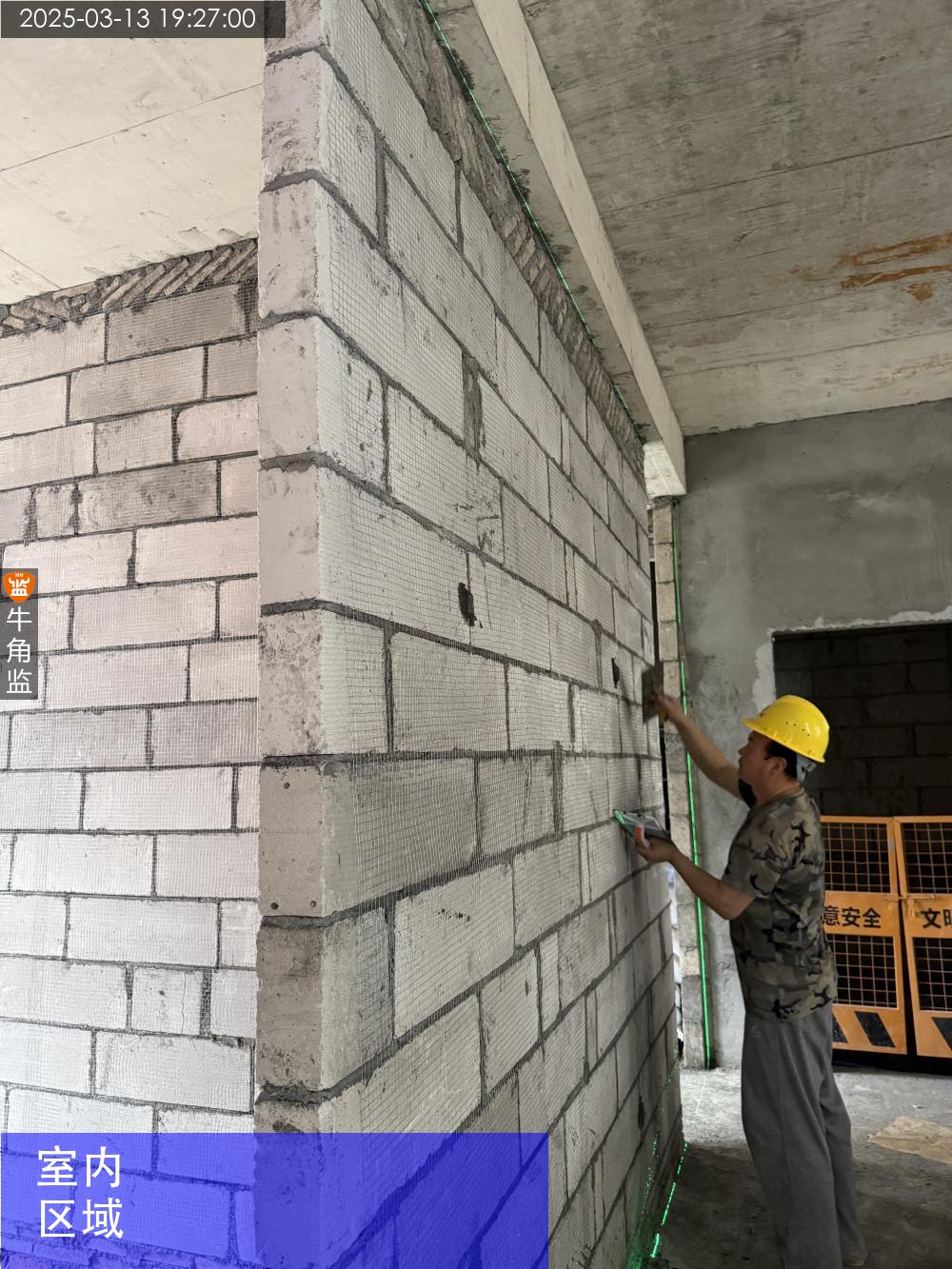

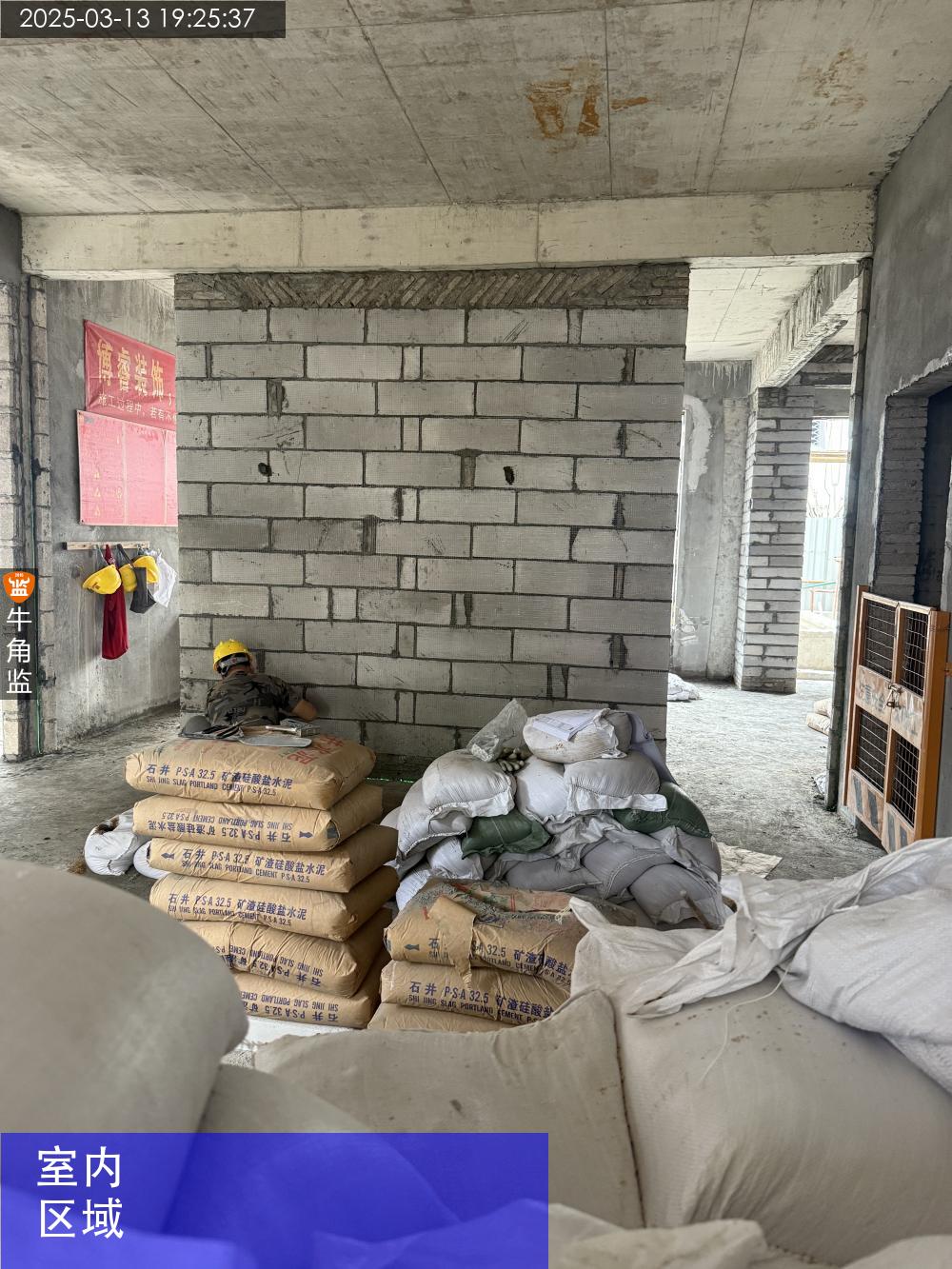

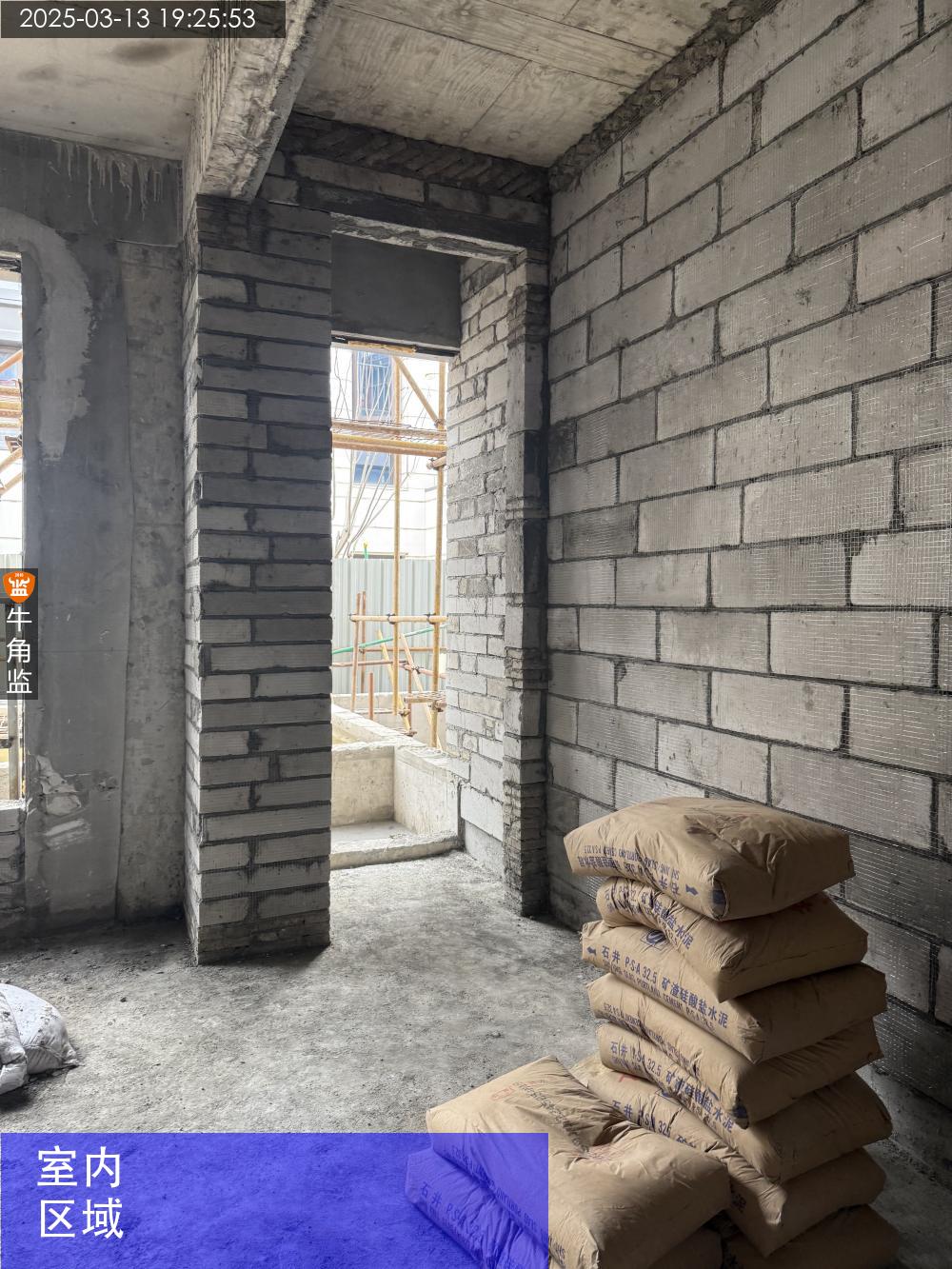

本次检查、 本次主要就是核对工程量。 1、现场跟土建一起核对所有的土建施工的工程量,待核算,需要核对再确认。 2、跟聂工一起核对2025年新加搭建的外墙排栅,现场已经实际核对。
2025年03月01日监理报告
本次评级:

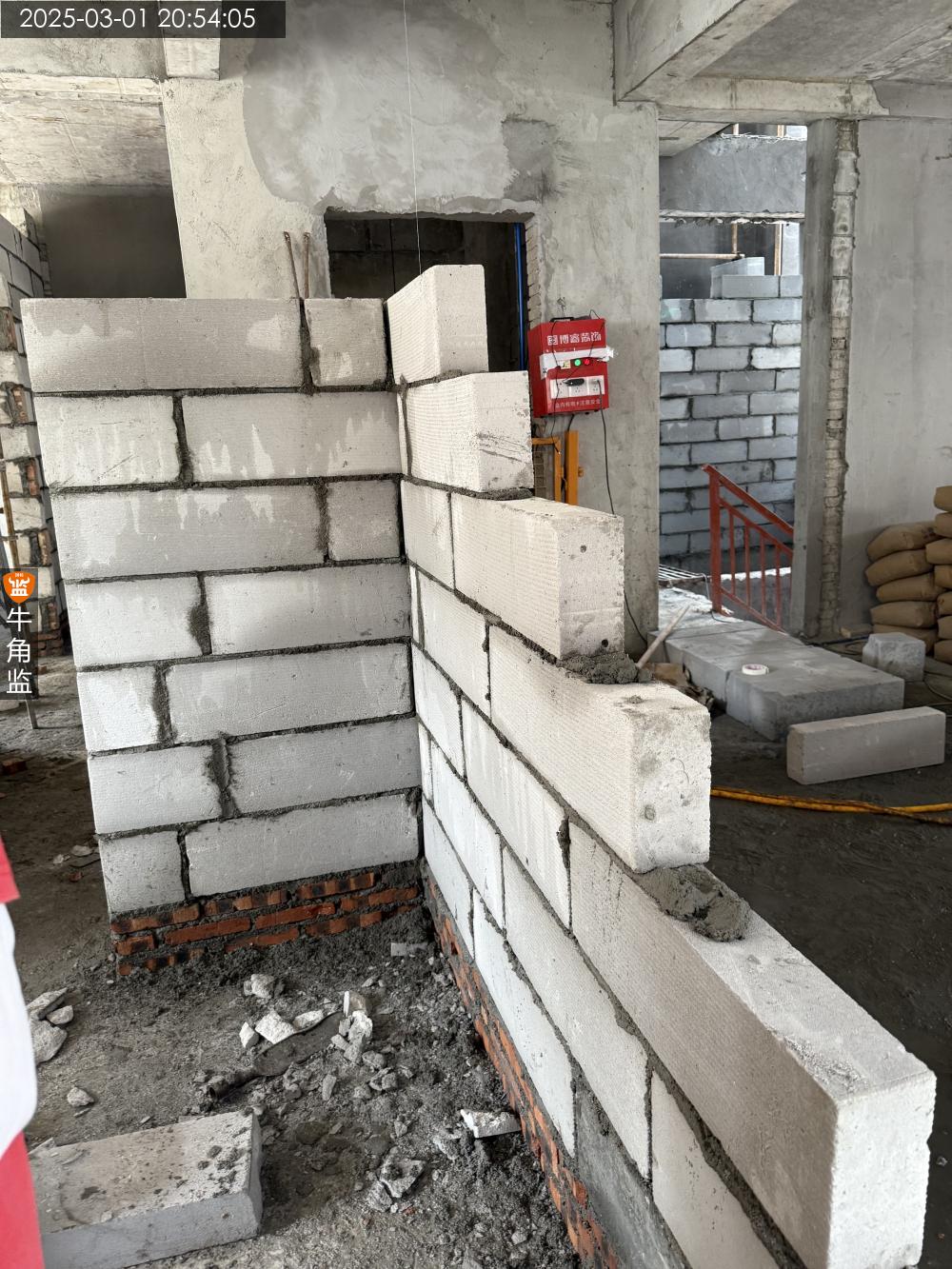

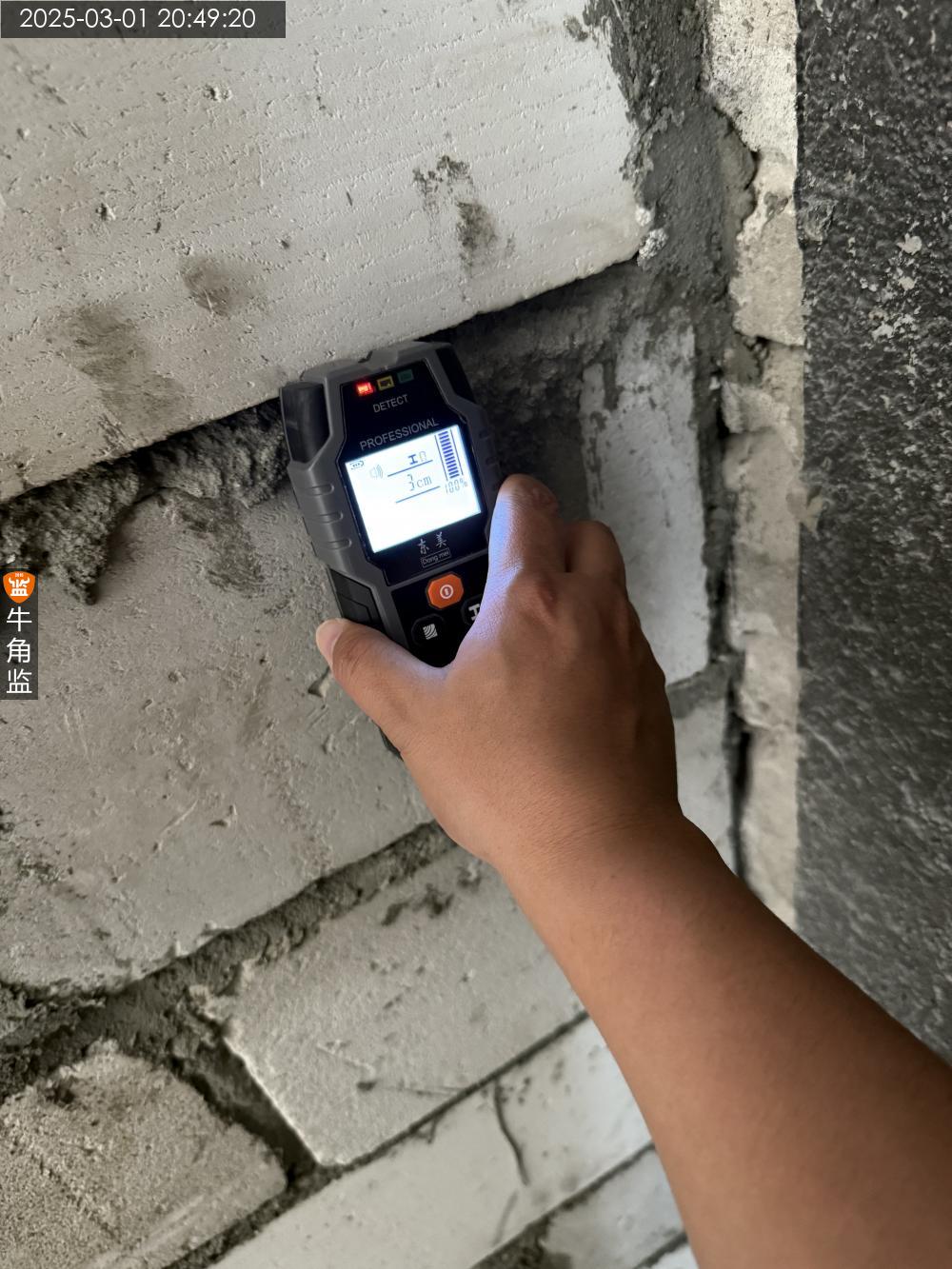

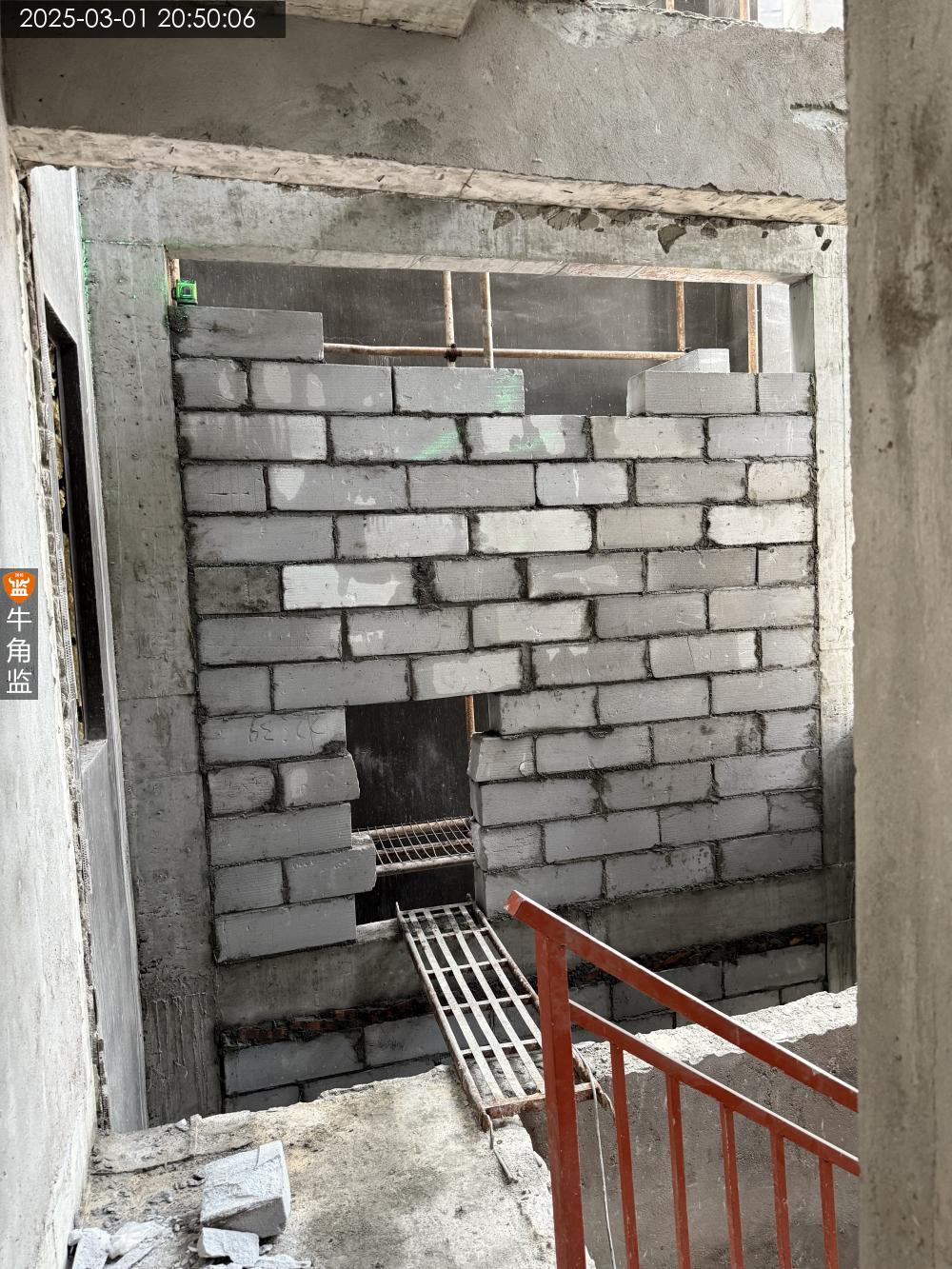

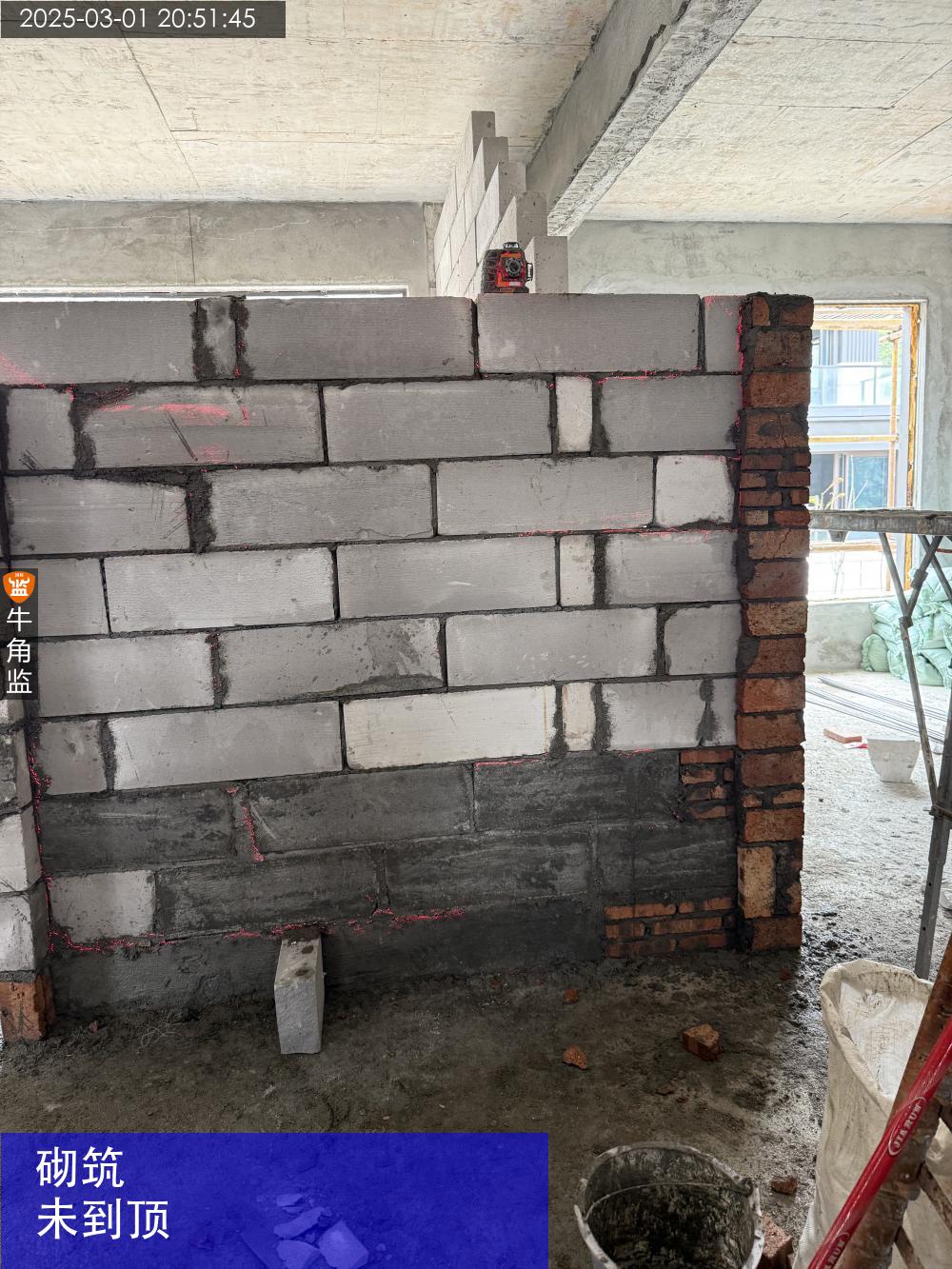

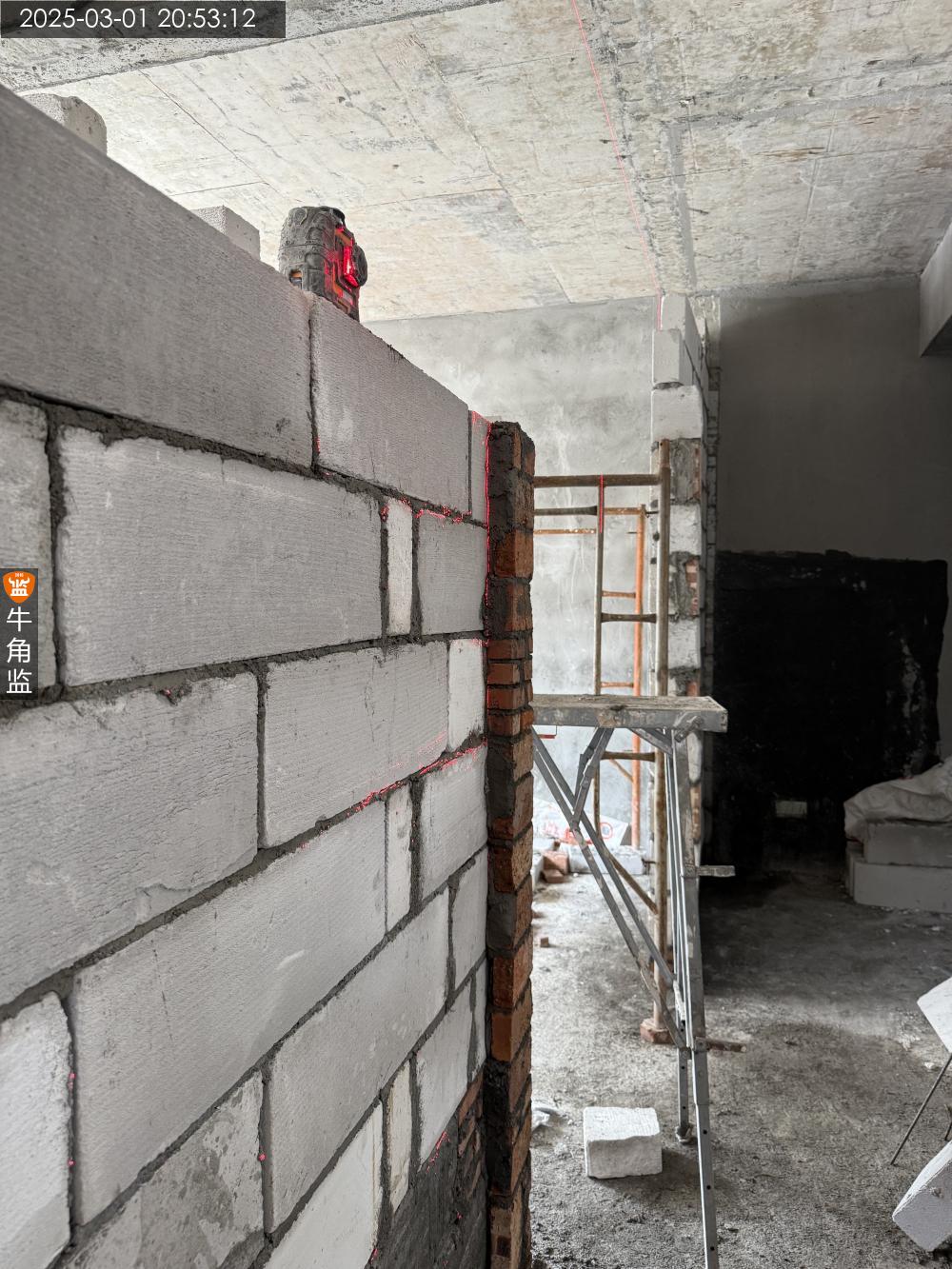

C
本次检查: 本次主要是砌墙检查:砌筑要求, 1,检查墙体交接处砌墙必须植“拉结筋”长度不应小于60cm,间距为50cm一道且不应小于两根,钢筋进墙深度不应小于钢筋直径的12倍,并且打植筋胶固定。 2, 新旧墙与两种不同材质交接处必须挂钢丝网,宽度不应小于15cm,网径1*1cm,搭接处不应小于15cm。 3, 砌筑高度超过4米,需设置地梁以及圈梁;水平跨度超5米,需设置构造柱。 4,门洞过梁须设置钢筋混凝土梁,应放置3根不小于8厘钢筋且锚入墙体两侧进墙不应小于20cm,现场实际条件不能满足时,以最大限度进深要求。 5 ,砌筑墙体不应直接砌顶,必须2-3天后斜45°砌顶。 6, 搭接长度不应小于20cm,小砖不应小于整砖的1/3。 7, 砌筑墙与顶部,采用“蜈蚣脚”的方式处理。 8, 墙面应垂直平整误差3MM以内,墙面垂直度必须打好水平砌筑,吊线加水平仪检测。 9, 批荡层厚度不能超过2cm,当抹灰总厚度超出2cm时,应采取钢丝网加强措施,预防批荡空鼓,开裂。 10, 批荡层表面不能起沙、开裂、沙眼,洒水养护3到7天,一天两次。 11 ,砌墙完成面不应小于12cm。 12 , 不同品牌,不同标号的水泥不得混合使用。 13, 灰缝应横平竖直,薄厚均匀,灰缝厚度易为8mm-12mm,竖缝要求不能出现假缝,瞎缝,透明缝,饱满度百分之一百。水平缝饱满不得小于80% 14,地梁放置不少于3根10厘以上钢筋,有条件可做箍筋,建议添加石子,高度不小于20公分高,厚度与砌筑墙体一样。
2025年02月26日监理报告
本次评级:

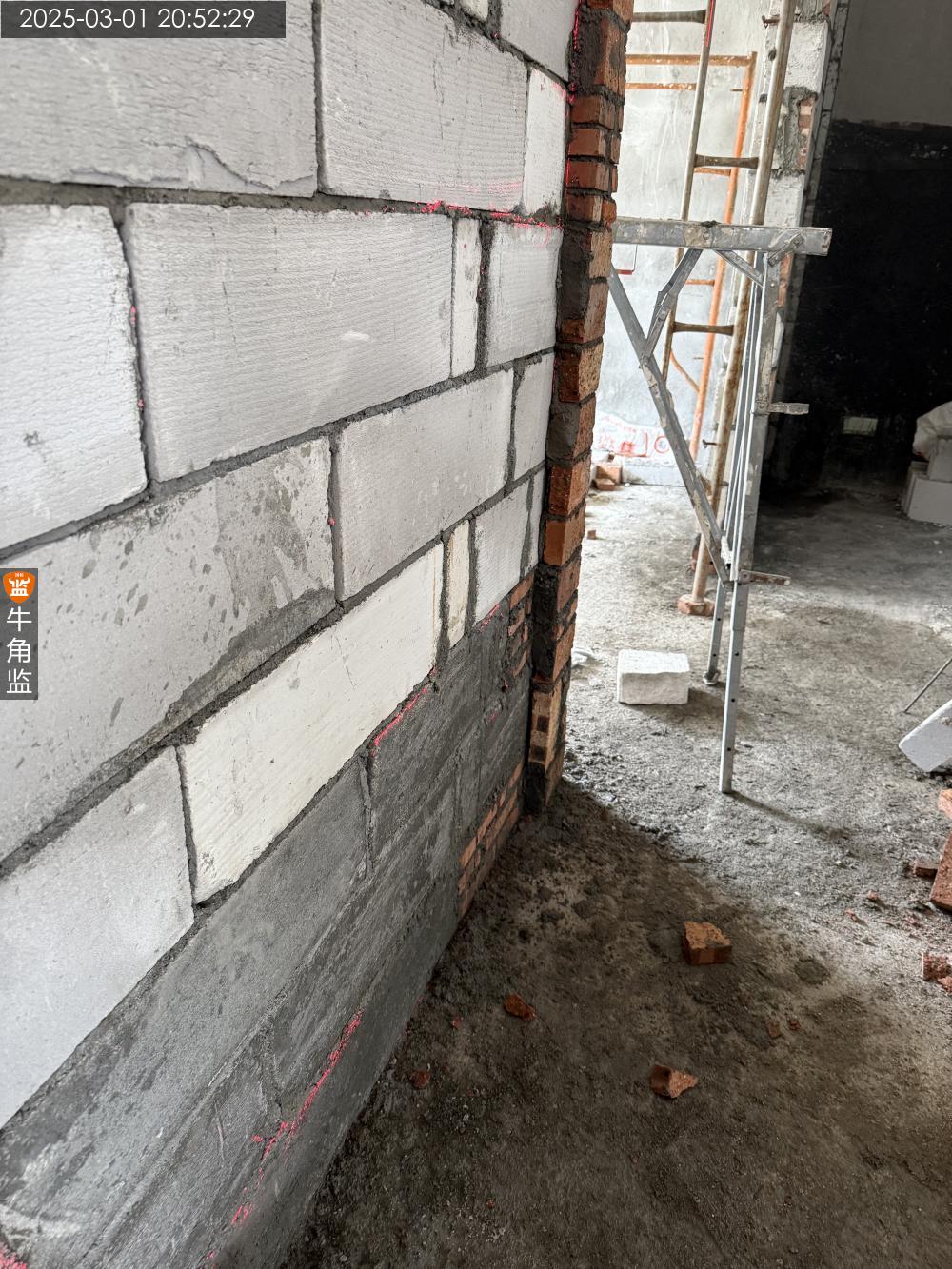

C

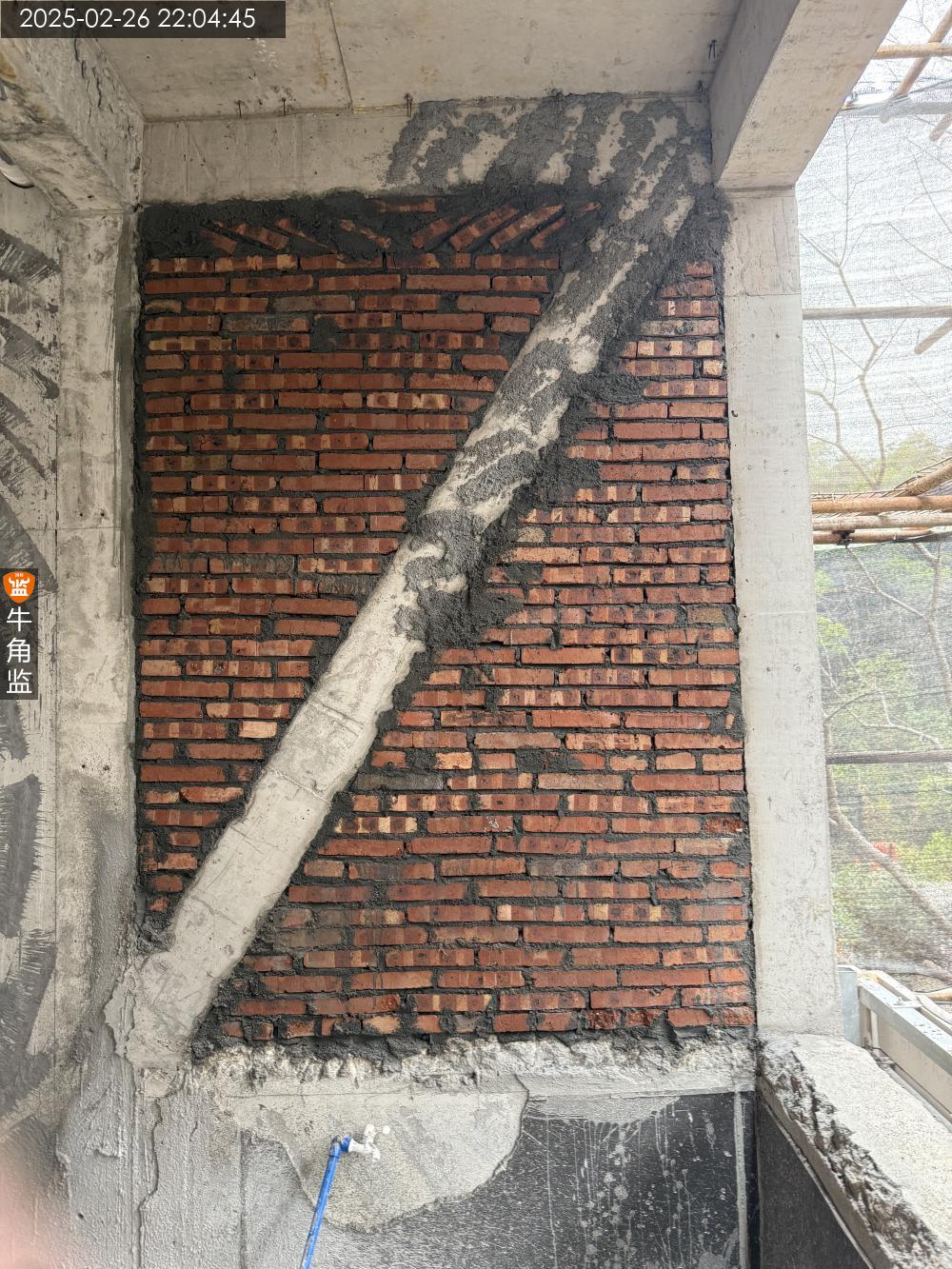

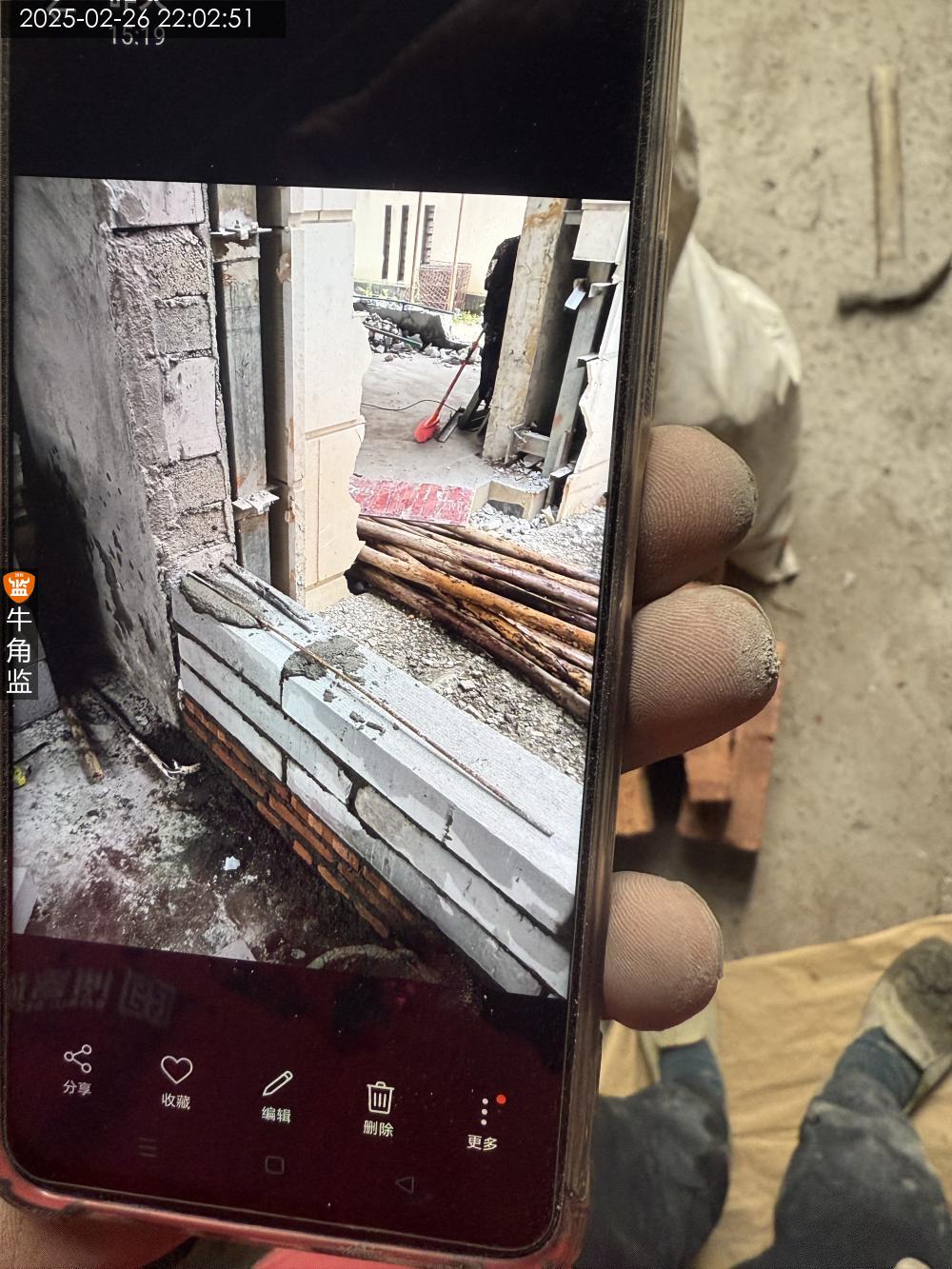

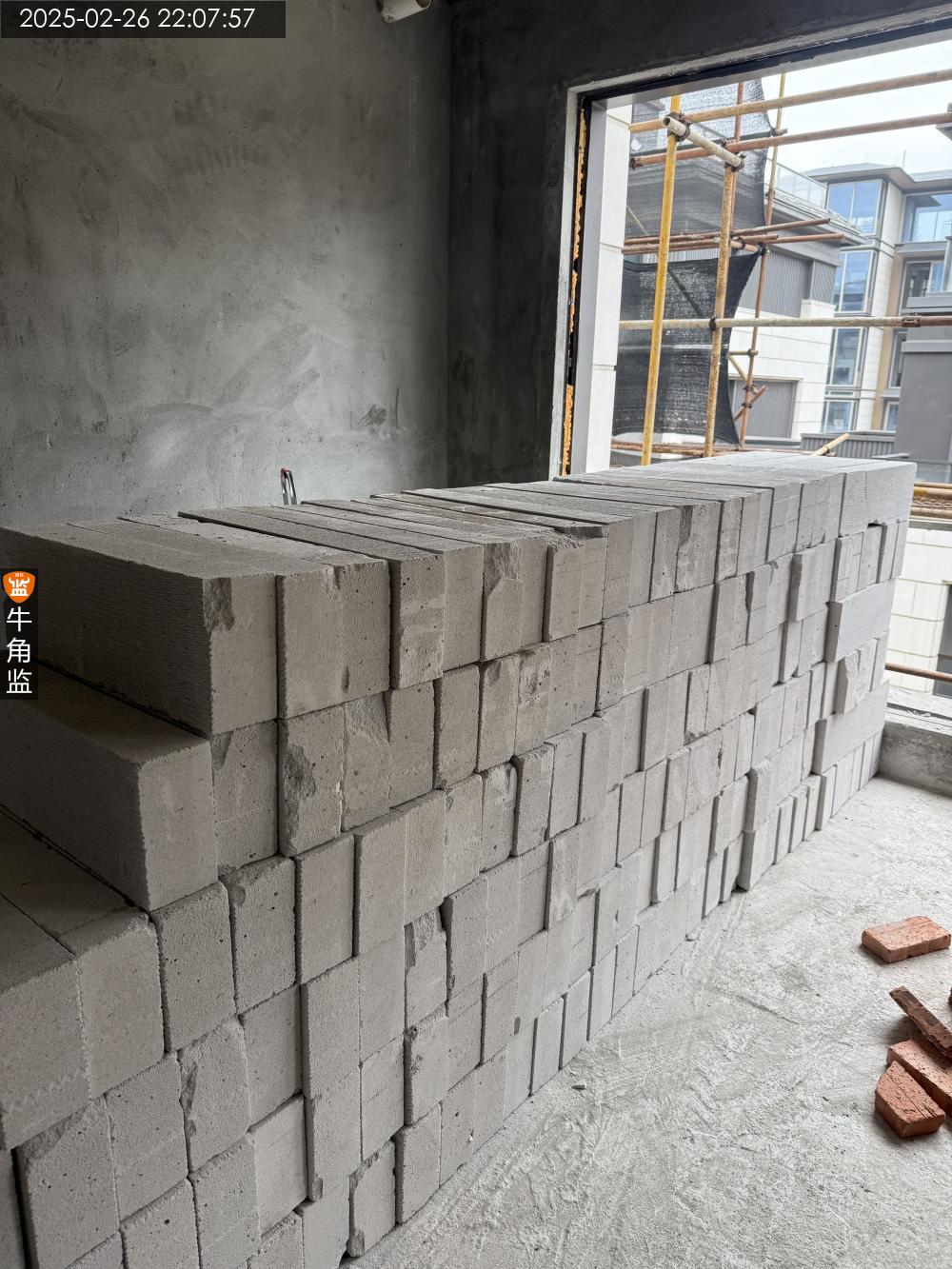

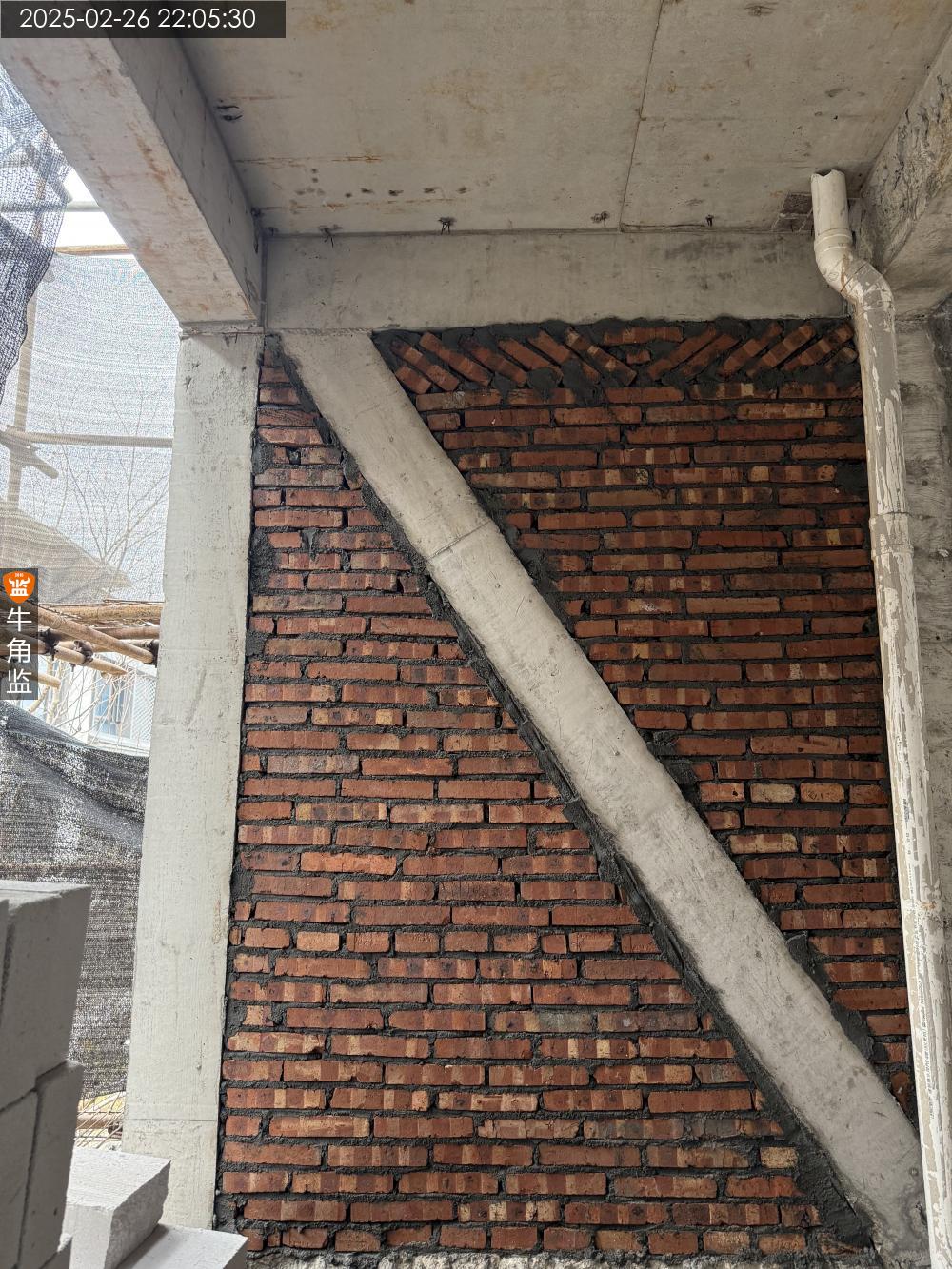

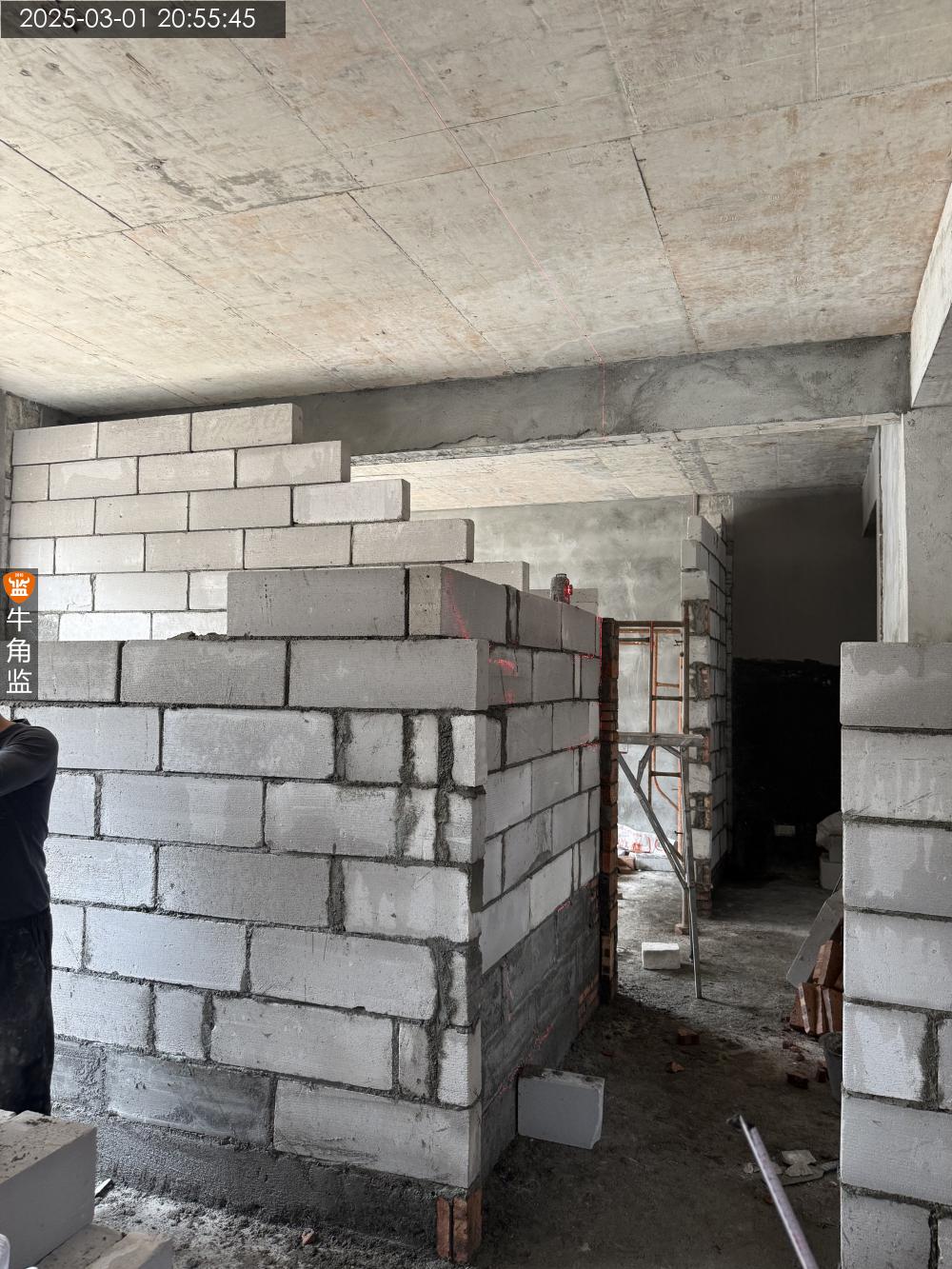

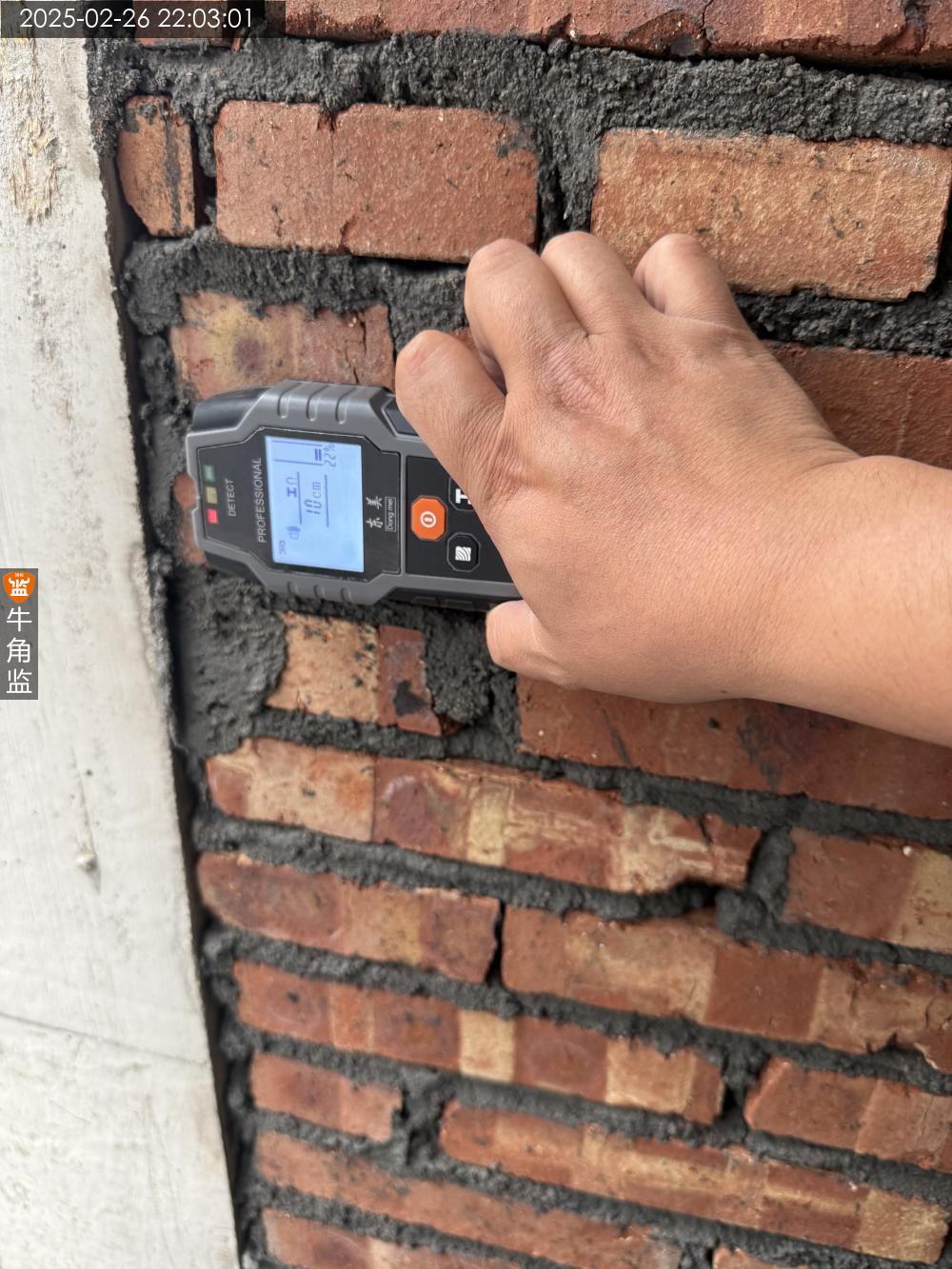

本次检查: 主要是砌墙部分,现场材料刚进场,未进行室内砌墙。 1、现场的外墙部分已经砌墙,未做批荡,梁柱位置需要先拉毛,再批荡处理,现场已经跟师傅交代清楚处理方式。 2、新旧墙体,梁柱位置交接位置均需要做挂网处理,现场已经确定挂网处理。 后期要求: 砌筑工艺: 1 新旧墙体交接处砌墙必须植“拉结筋”长度不应小于60cm,间距为50cm一道且不应小于两根,钢筋进墙深度不应小于钢筋直径的12倍,并且打植筋胶固定 2 新旧墙与两种不同材质交接处必须挂钢丝网,宽度不应小于15cm,网径1*1cm,搭接处不应小于15cm 3 砌筑高度超过4米,需设置地梁以及圈梁;水平跨度超5米,需设置构造柱 4 门洞过梁须设置钢筋混凝土梁,应放置3根不小于8厘钢筋且锚入墙体两侧进墙不应小于20cm,现场实际条件不能满足时,以最大限度进深要求 5 砌筑墙体不应直接砌顶,必须2-3天后斜45°砌顶 6 搭接长度不应小于20cm,小砖不应小于整砖的1/3 7 砌筑墙与顶部是否采用“蜈蚣脚”的方式处理 8 墙面应垂直平整,墙面垂直度必须打好水平砌筑 9 批荡层厚度不能超过2cm,当抹灰总厚度超出2cm时,应采取钢丝网加强措施 10 批荡层表面不能起沙、开裂、沙眼 11 砌墙完成面不应小于12cm 12 不同品种不同标号的水泥不得混合使用 13 灰缝应横平竖直,薄厚均匀,灰缝厚度易为8mm-12mm,竖缝要求不能出现假缝,瞎缝,透明缝,饱满度百分之一百。水平缝饱满不得小于80% 14地梁建议放置不少于3根10厘以上钢筋,有条件可做箍筋,建议添加石子,高度不小于20公分。
2025年01月15日监理报告
本次评级:
C
本次检查: 本次主要是检查打拆情况。 1、现场核对打拆的图纸,多处未按照图纸打拆完成。24的墙体未拆除完成。外墙部分未拆除干净。楼梯未拆除干净,需要打拆后再检查。 2、现场核对打拆12墙体已经24的墙体。现场已经拆除的数量跟清单不一致,需要后期打拆以后再核对。
2024年11月05日监理报告
本次评级:
B

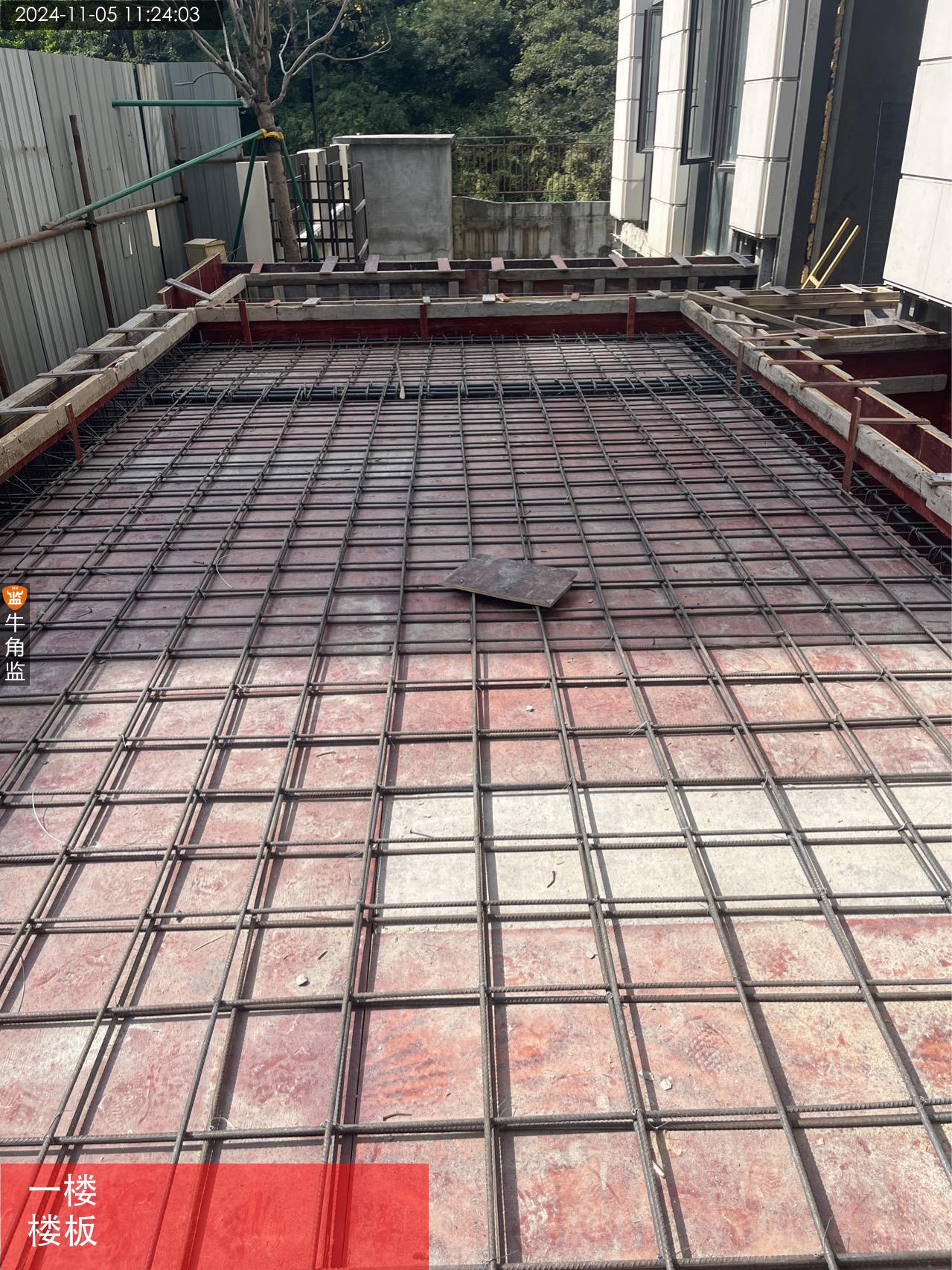

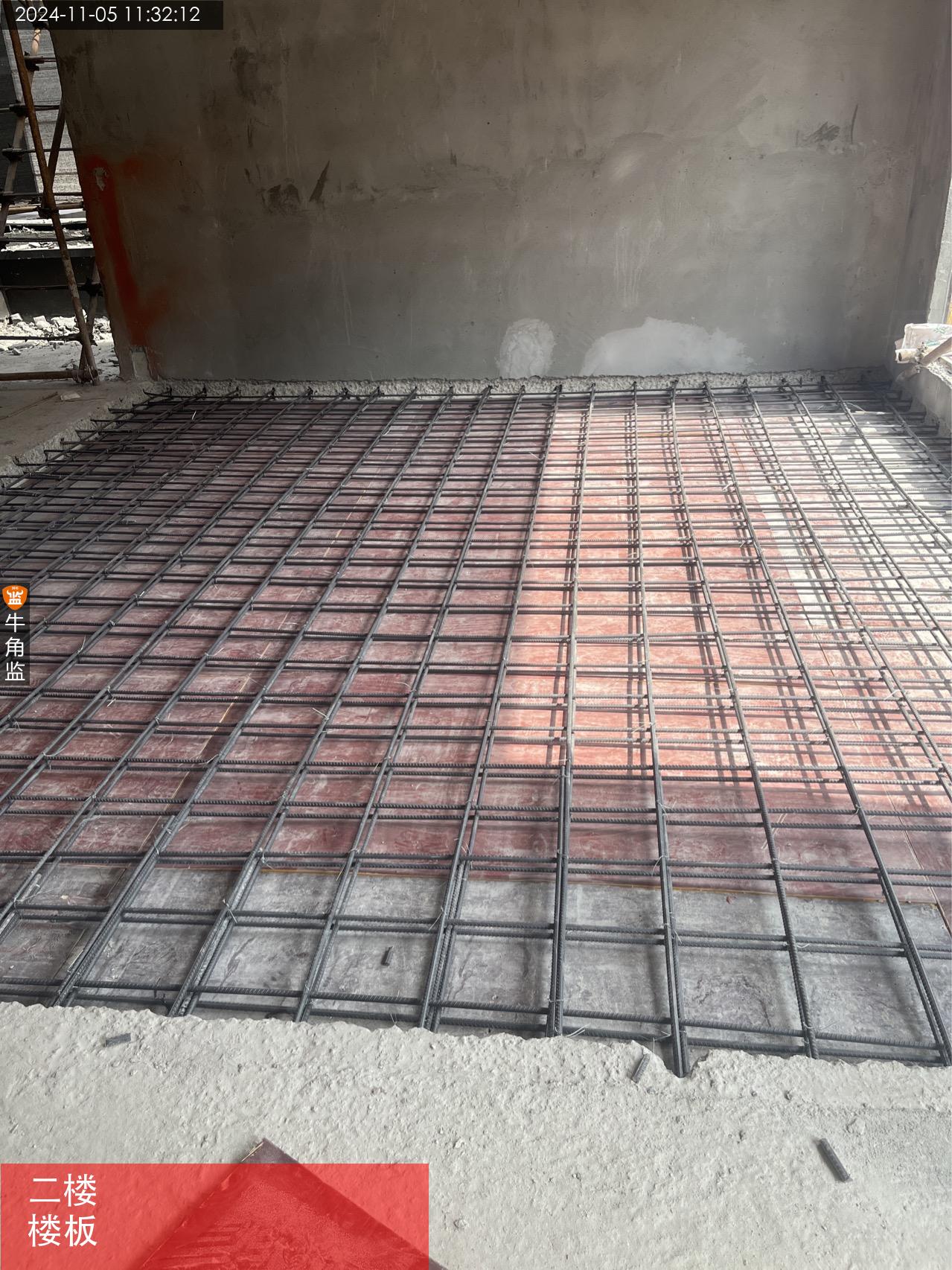

本次检查: 本次主要是检查楼板的钢筋,一楼的楼板主钢筋20钢筋,副钢筋16钢筋,楼板钢筋10厘,钢筋间距间距20公分左右,整体检查合格。 有问题的地方: 1、整改建议:现场所有的楼板钢筋与钢筋之前未做马凳,现场已经要求施工方处理,已经确定明天加马凳。 2、墙体的钢筋未检查,入墙的钢筋需要进行烧焊处理,现场已经跟施工方确认。明天烧焊处理。
2024年10月08日监理报告
本次评级:
B
本次检查: 本次主要是查看打拆的情况,现场墙体基本已经全部拆除。不过现场进度缓慢。需要看后续的进度问题。本次检查的问题: 1、现场的卫生间,厨房位置的批荡未处理好,需要打拆干净,以免后期影响贴砖,之前合同已经包含。 2、拆除楼梯以后,每层楼梯的批荡有凹凸不平,误差比较大,需要处理,以免后期影响整体平整度,可以跟原有地面拆除部分预算对冲。 3、楼板位置需要把原有的批荡打拆干净,以免后期影响楼板质量。
2024年08月23日监理报告
本次评级:
B
本次检查: 1,本次主要是开工交底,确定打拆的位置以及后续的工艺。 2,现场已经跟聂工确定好打拆得具体要求以及后续砌墙的具体要求及工艺。现场已经明确。其他的工艺后续再进行交底。 3,现场的窗边墙体基本多有渗水漏水的情况,需要确定后期更换门窗的位置,所有后期不拆除渗水漏水的位置均要处理。现场已经跟聂工对接。 4,现场已经跟聂工,打拆师傅,根据图纸以及现场实际确定所有楼层需要打拆的具体位置。已经标注清楚。
2024年07月22日监理报告
本次评级:
B

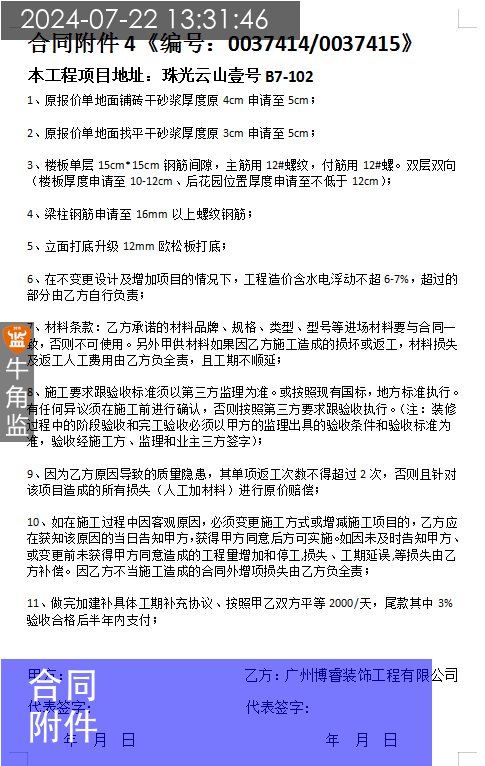

1、甲方不改变签约方案的情况下,结算总价增幅不得超过预算价的 6—7%。超过的部分由乙方自行负责。 2,材料条款:乙方承诺的材料品牌、规格、类型、型号等进场材料要与合同一致,否则不可使用。另外甲供材料如果因乙方施工造成的损坏或返工,材料损失及返工人工费用由乙方负全责,且工期不顺延。 3,施工要求跟验收标准须以第三方监理为准。或按照现有国标,地方标准执行。有任何异议须在施工前进行确认,否则按照第三方要求跟验收执行。 4,因为乙方原因导致的质量隐患,其单项返工次数不得超过2次,否则且针对该项目造成的所有损失(人工加材料)进行原价赔偿。 5,如在施工过程中因客观原因,必须变更施工方式或增减施工项目的,乙方应在获知该原因的当日告知甲方,获得甲方同意后方可实施。如因未及时告知甲方、或变更前未获得甲方同意造成的工程量增加和停工,损失、工期延误,等损失由乙方补偿。因乙方不当施工造成的合同外增项损失由乙方负全责。 6,延期:按合同约定每延误一天按照合同总金额的千分之三赔偿。
