本次评语:
本次检查水电验收

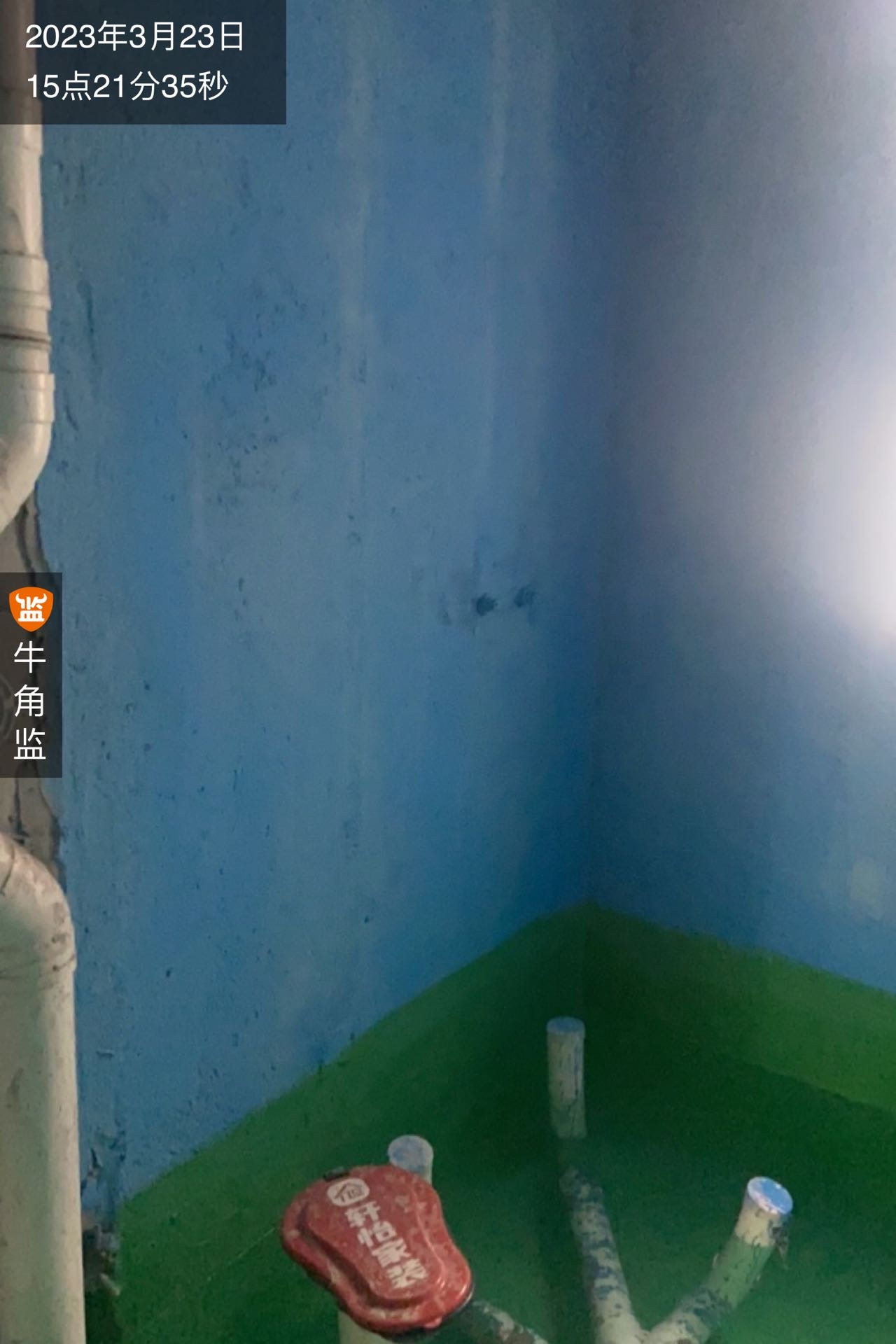

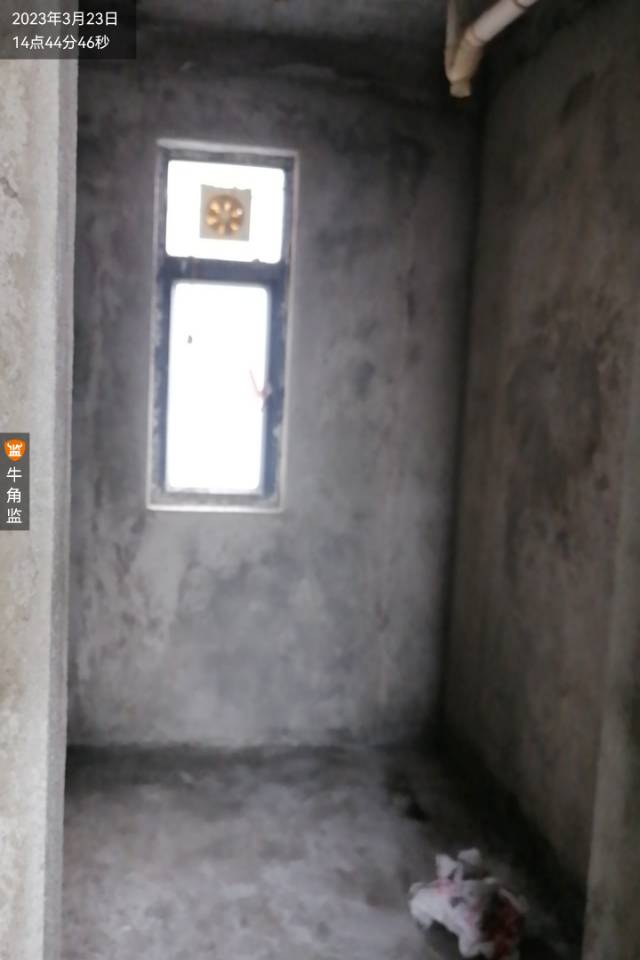

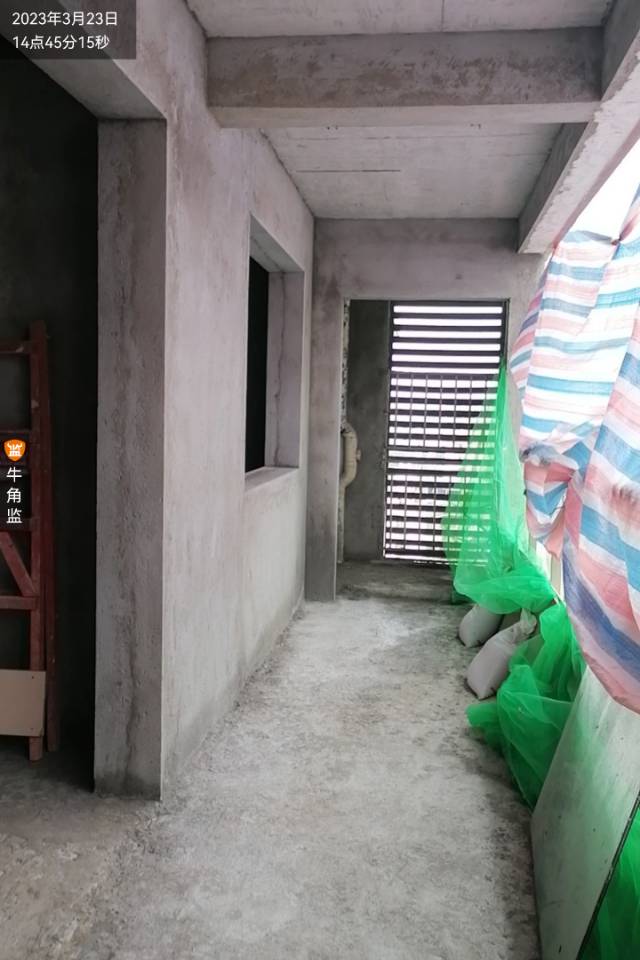

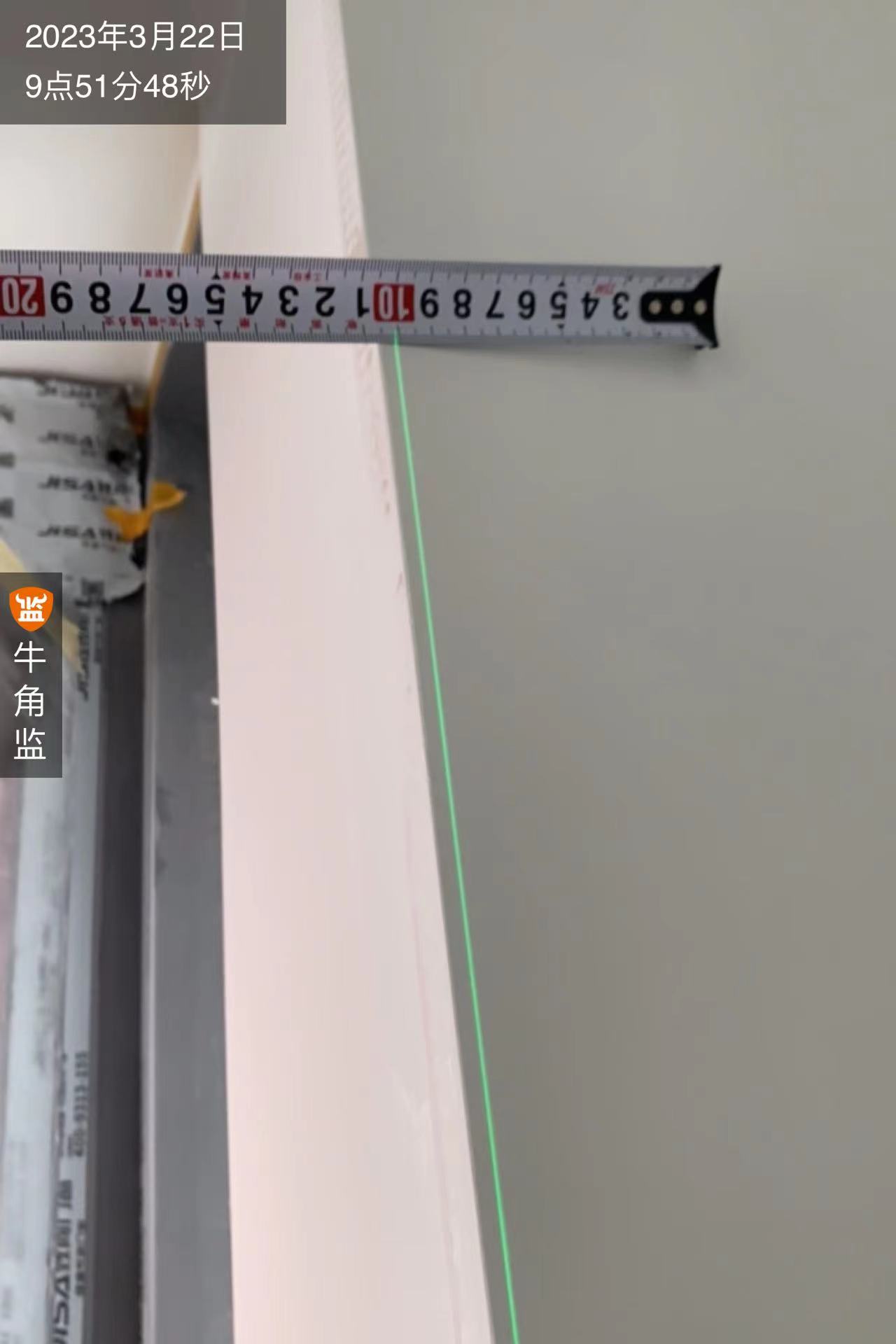

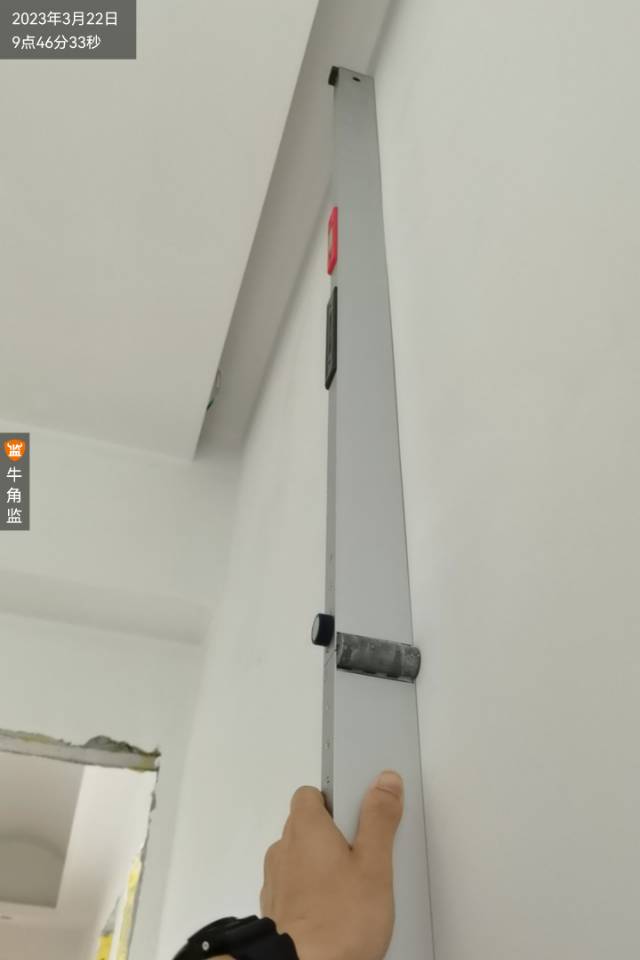

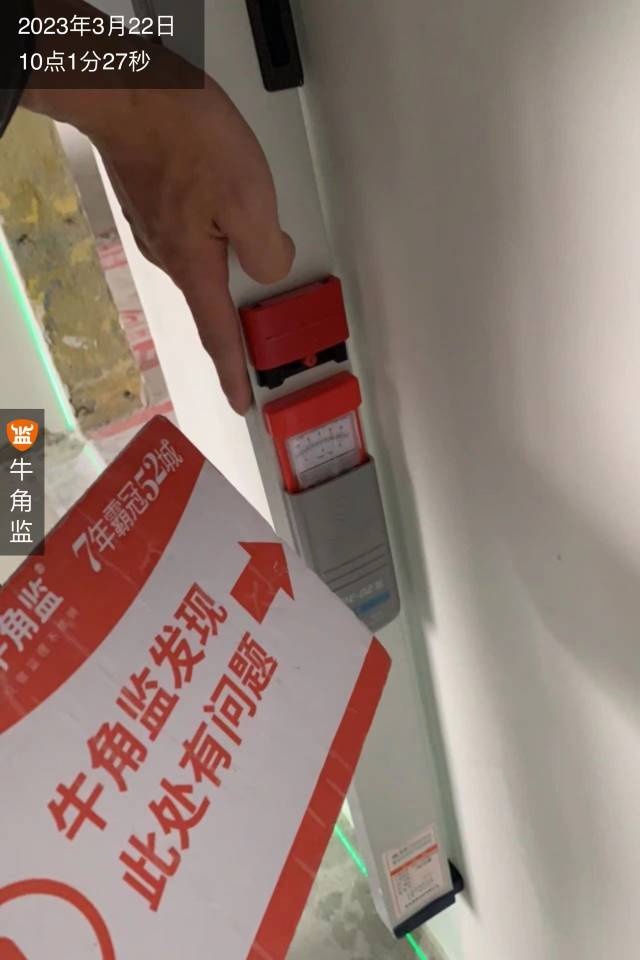

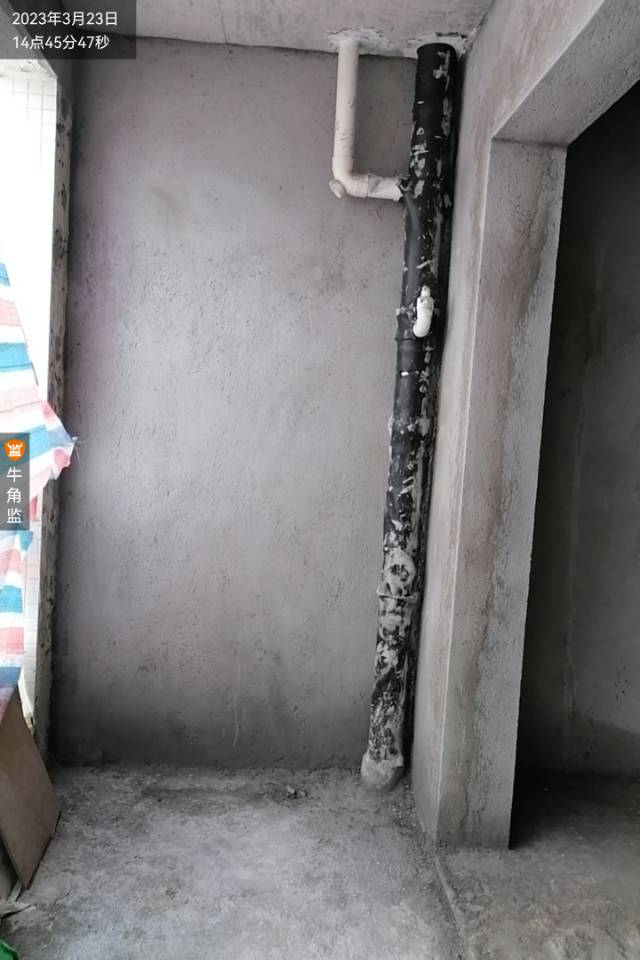

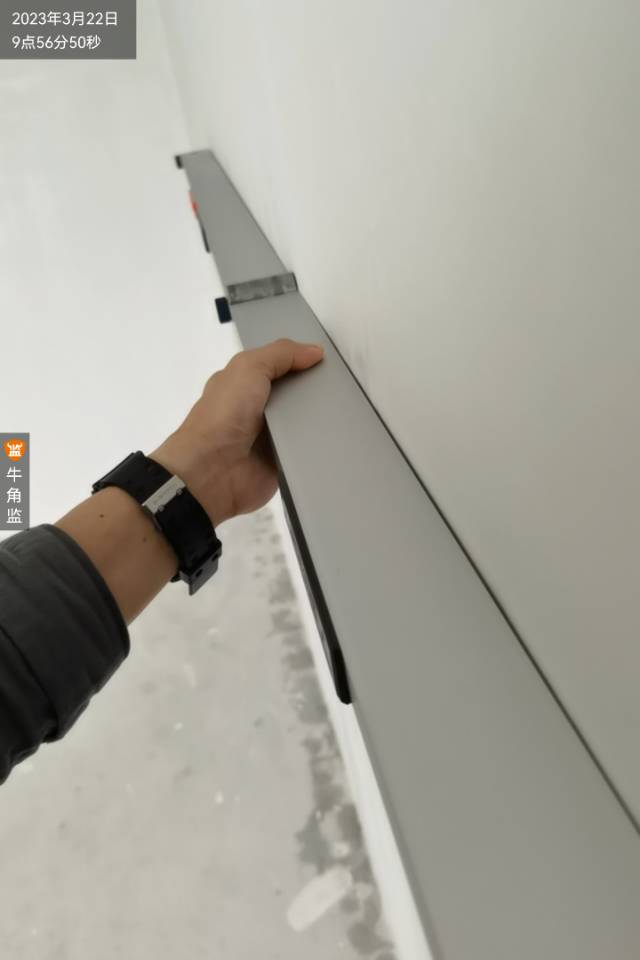

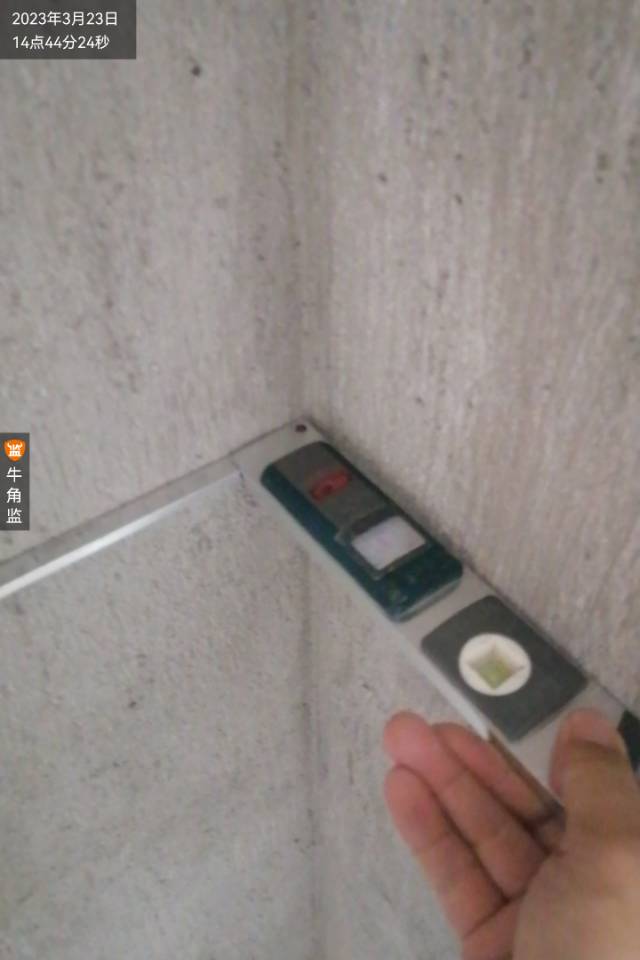

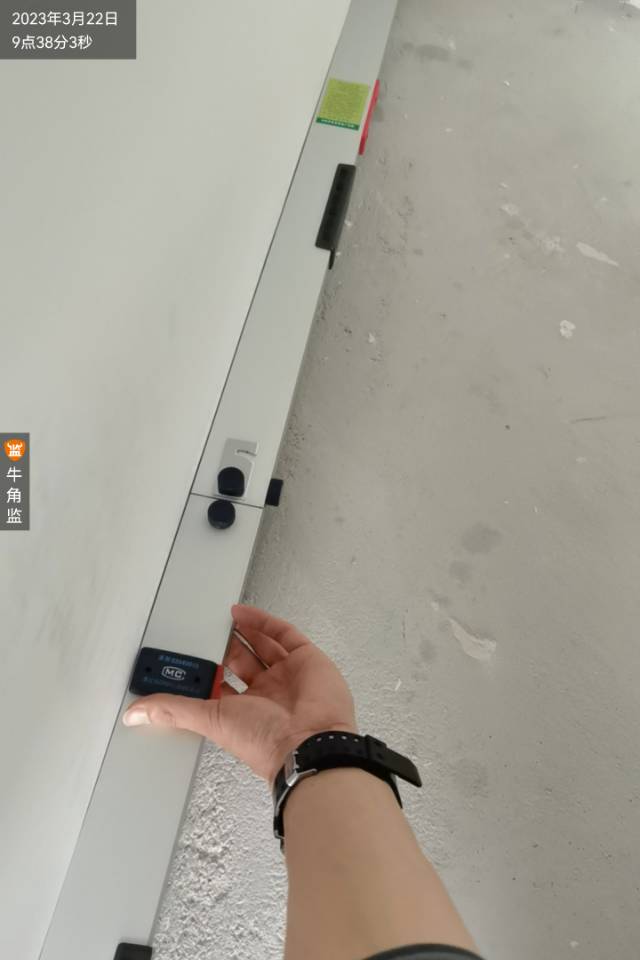

1.现场检查水电工艺:水电不可同槽,强弱电不可同槽间距要求20cm以上,强弱电箱间距50cm,穿线量不超过管径的40%,弱电专管专线,强弱电交叉包锡箔纸防干扰。管线固定卡水路间距60cm,电管90cm。回路配置用水区域单独回路,单组回路专线线路专管专线,大功率电器专线回路。强电管距小于2cm。用水区域电路走天花,水管爬墙进入卫生间。

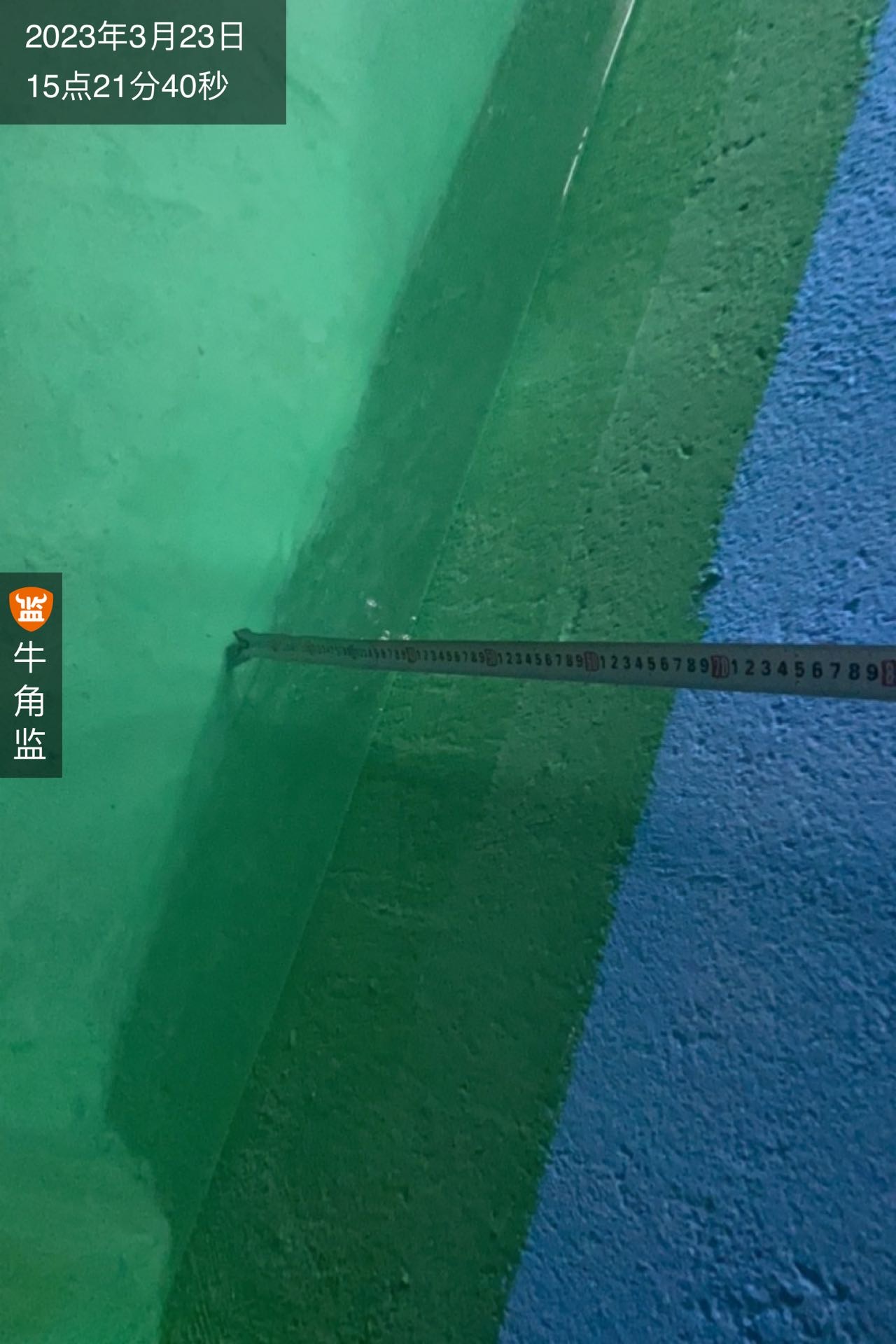

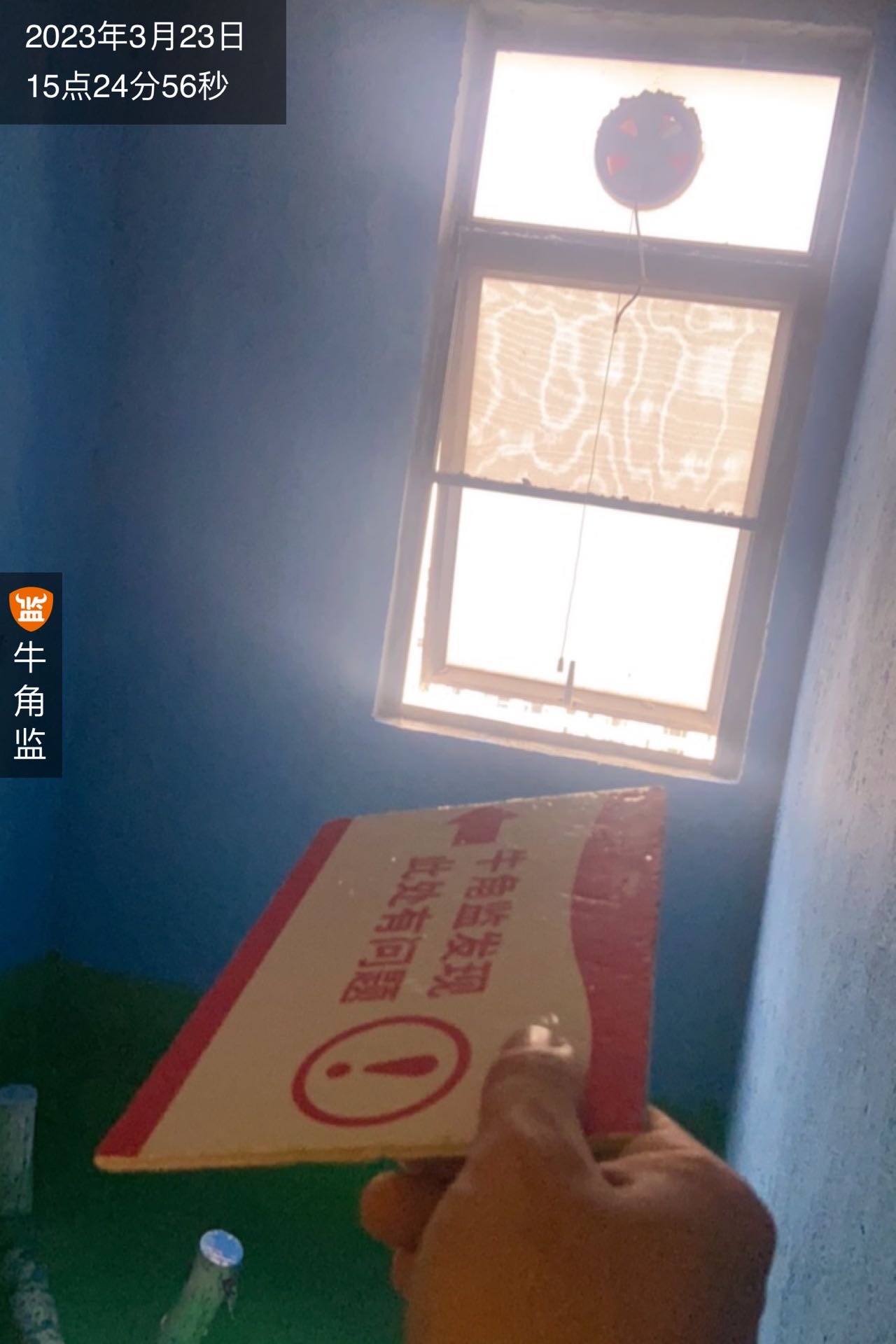

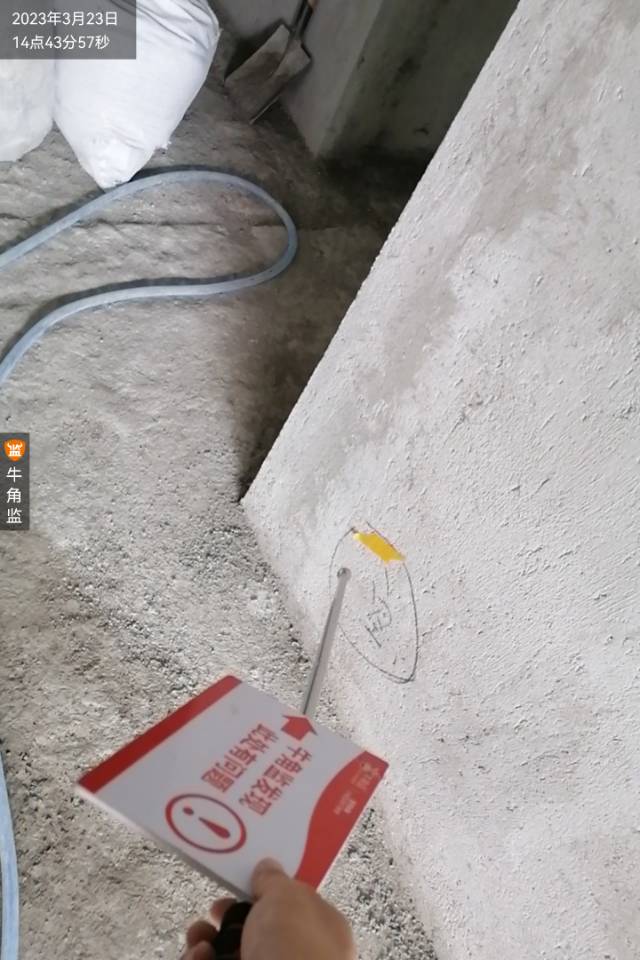

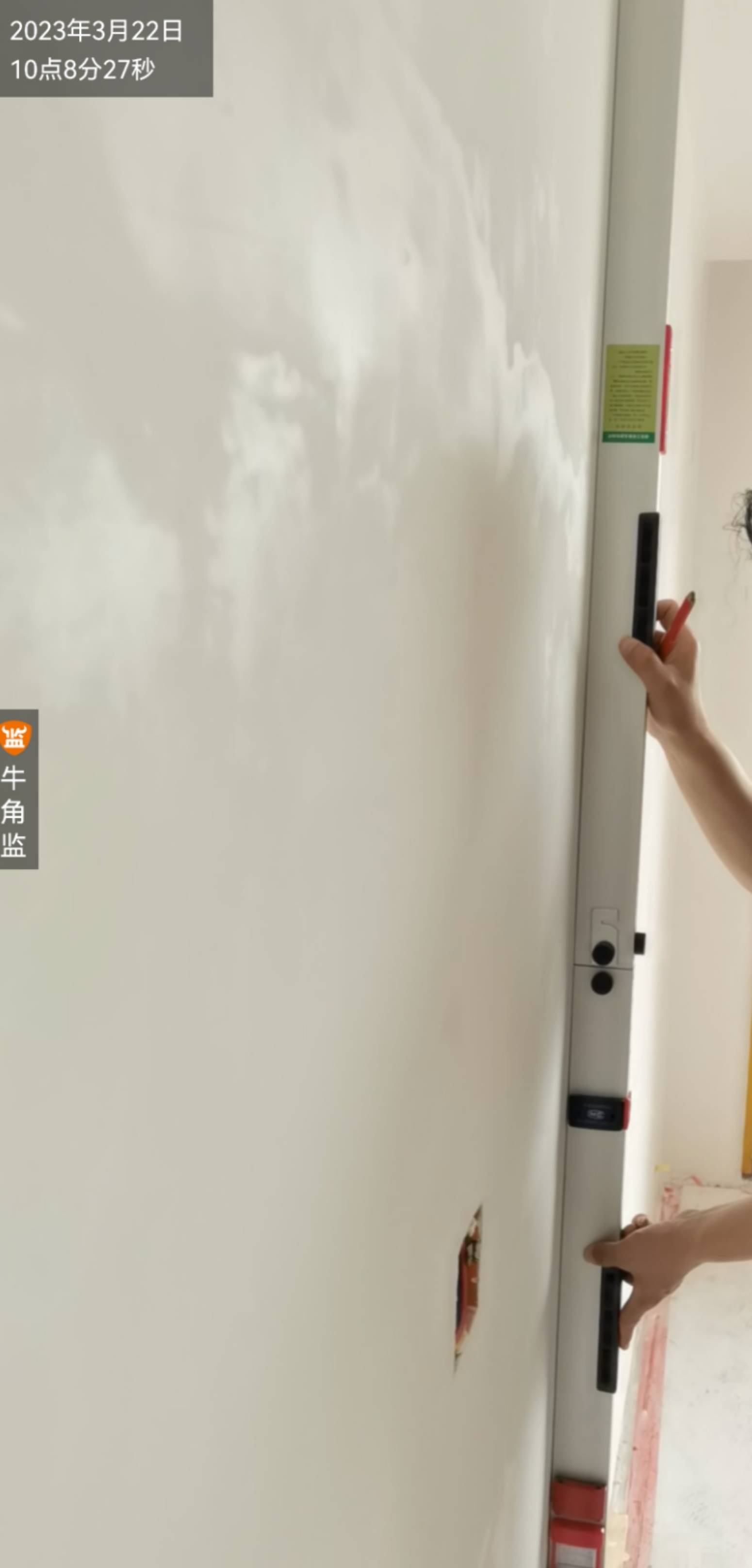

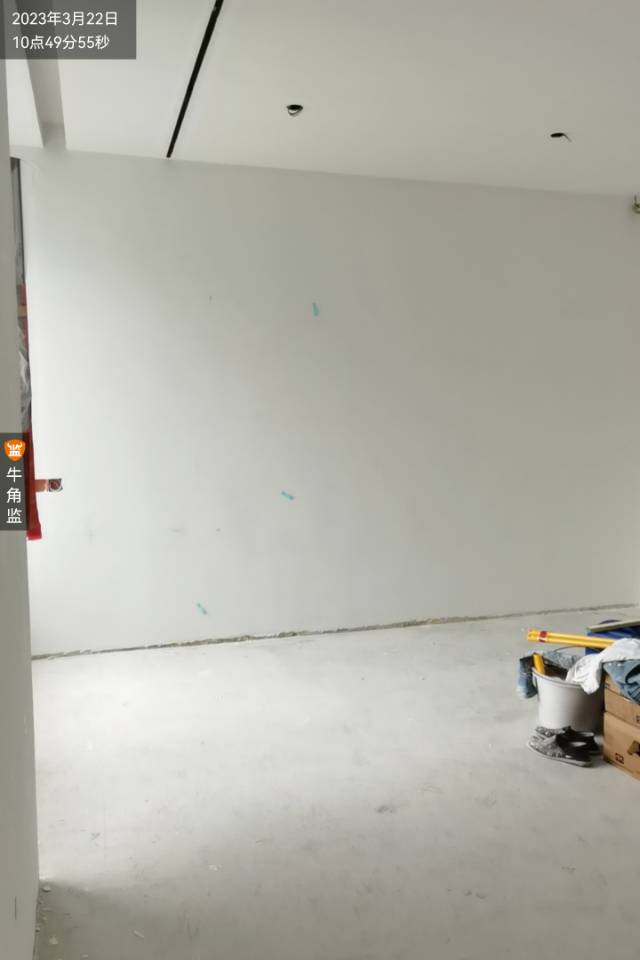

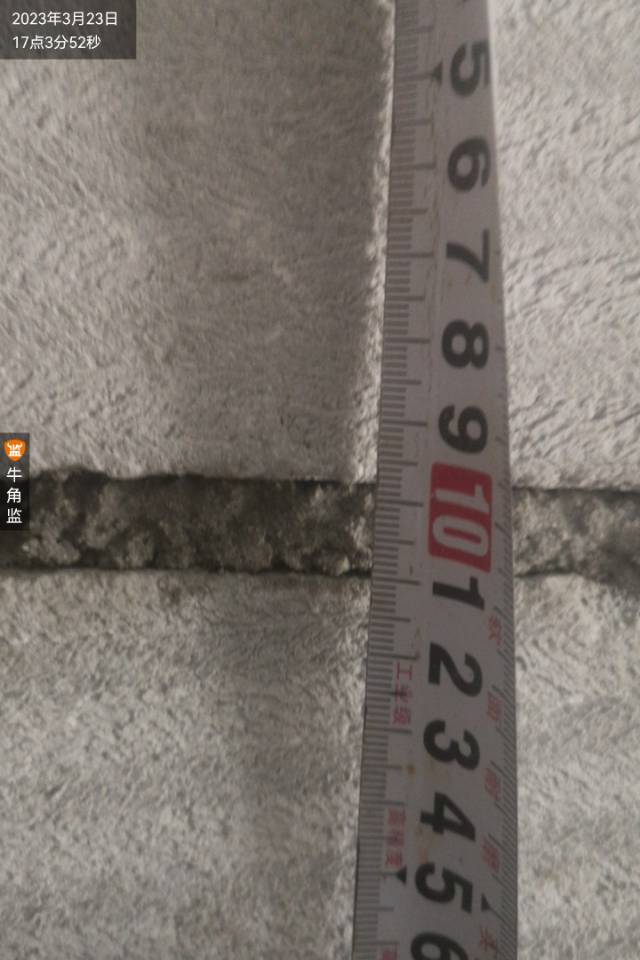

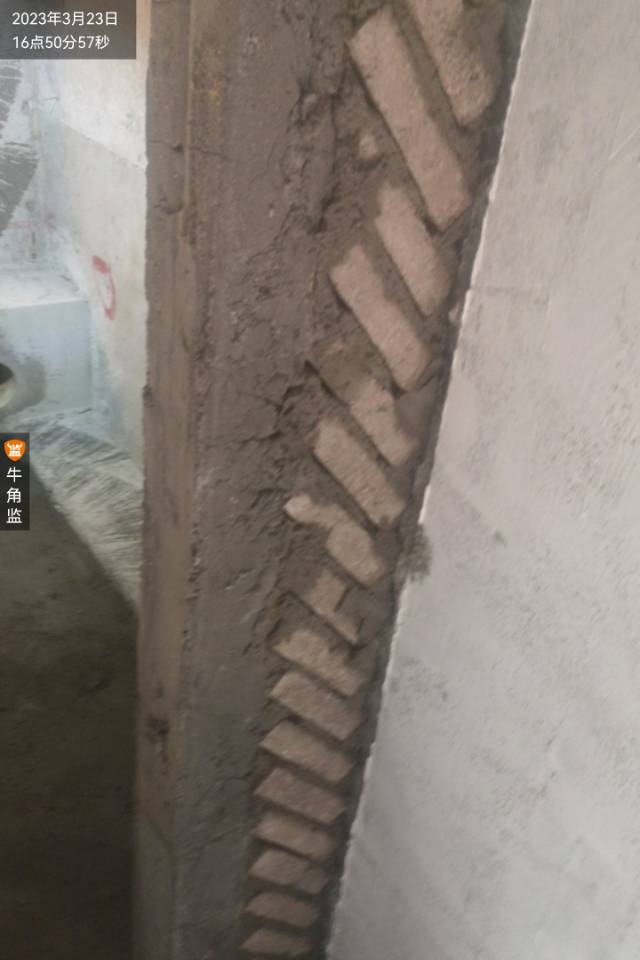

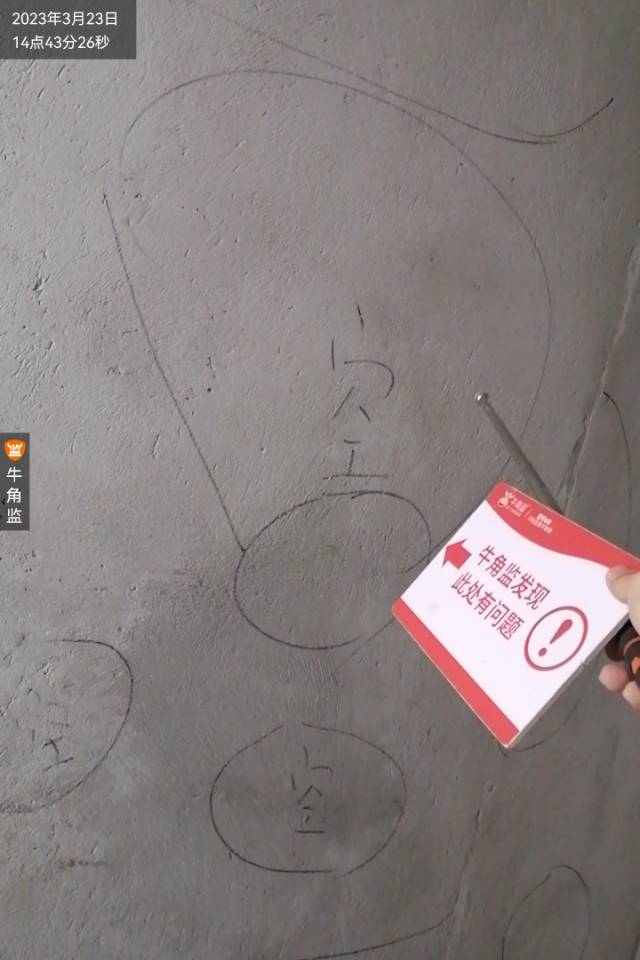

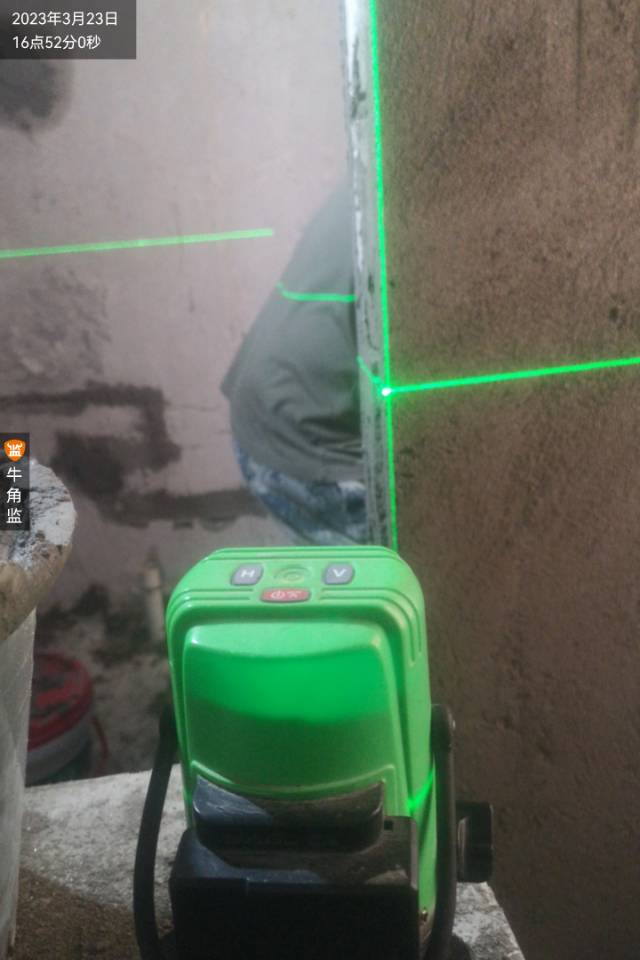

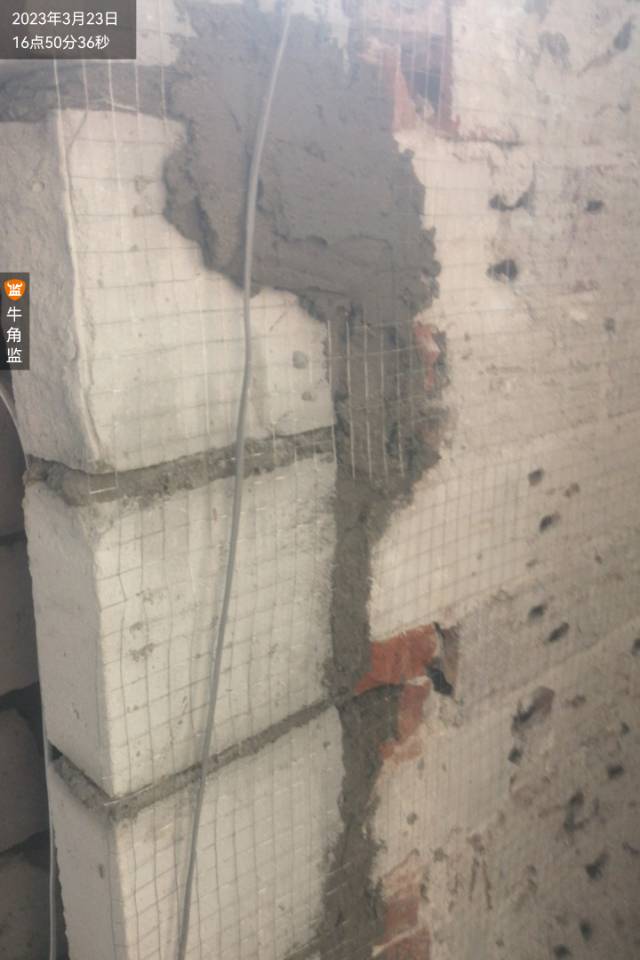

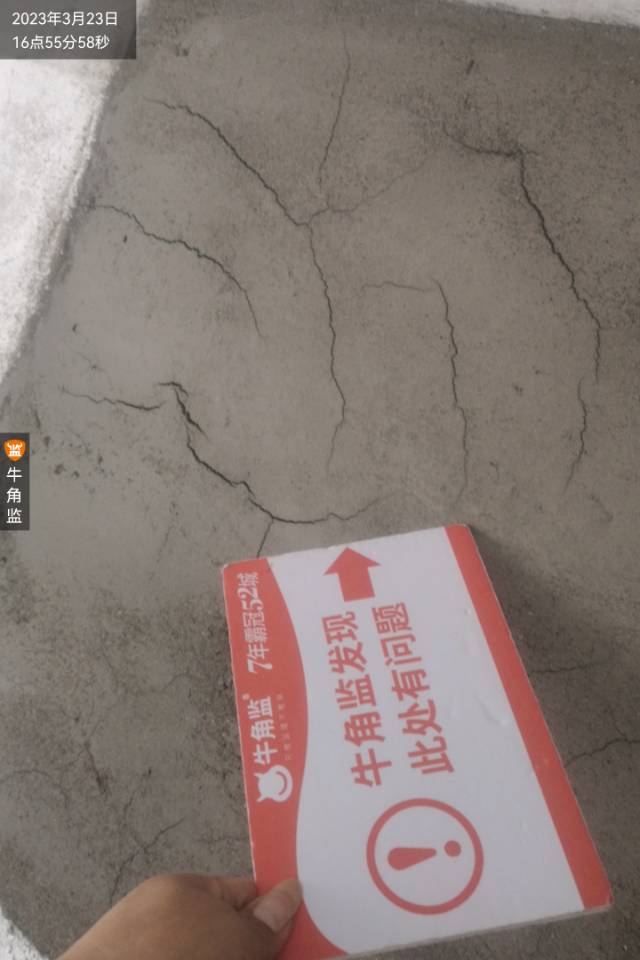

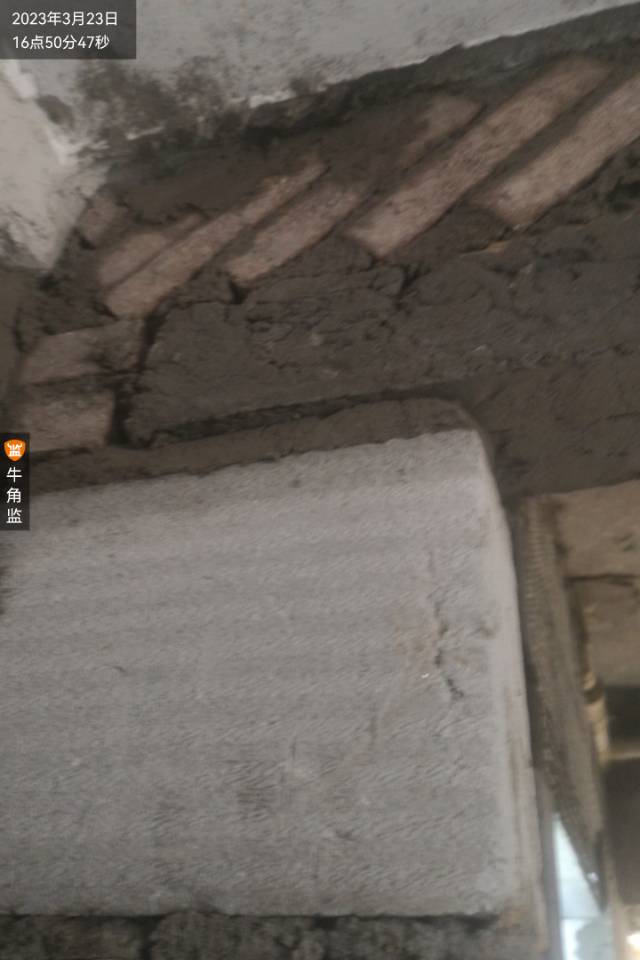

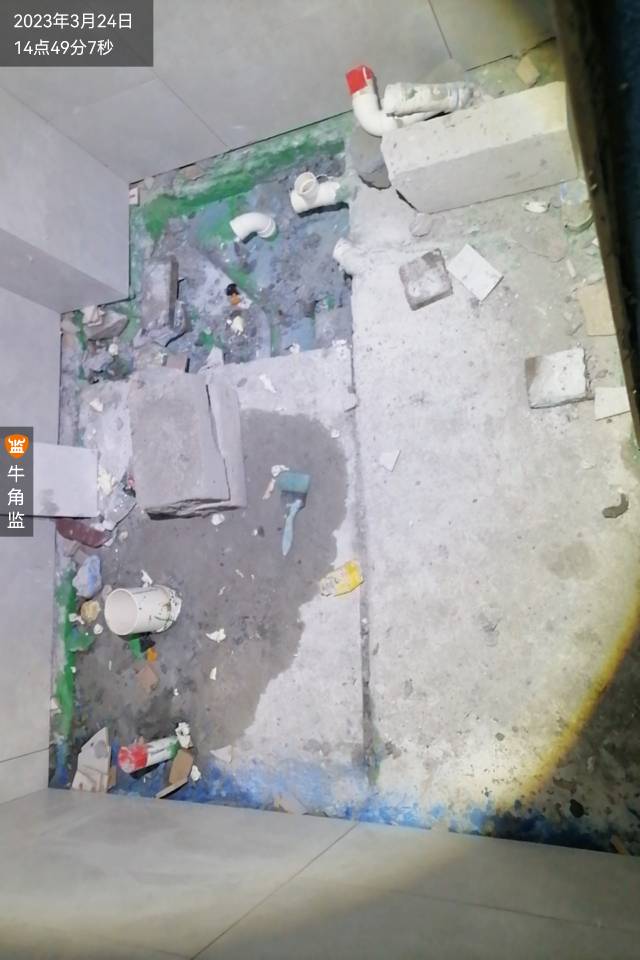

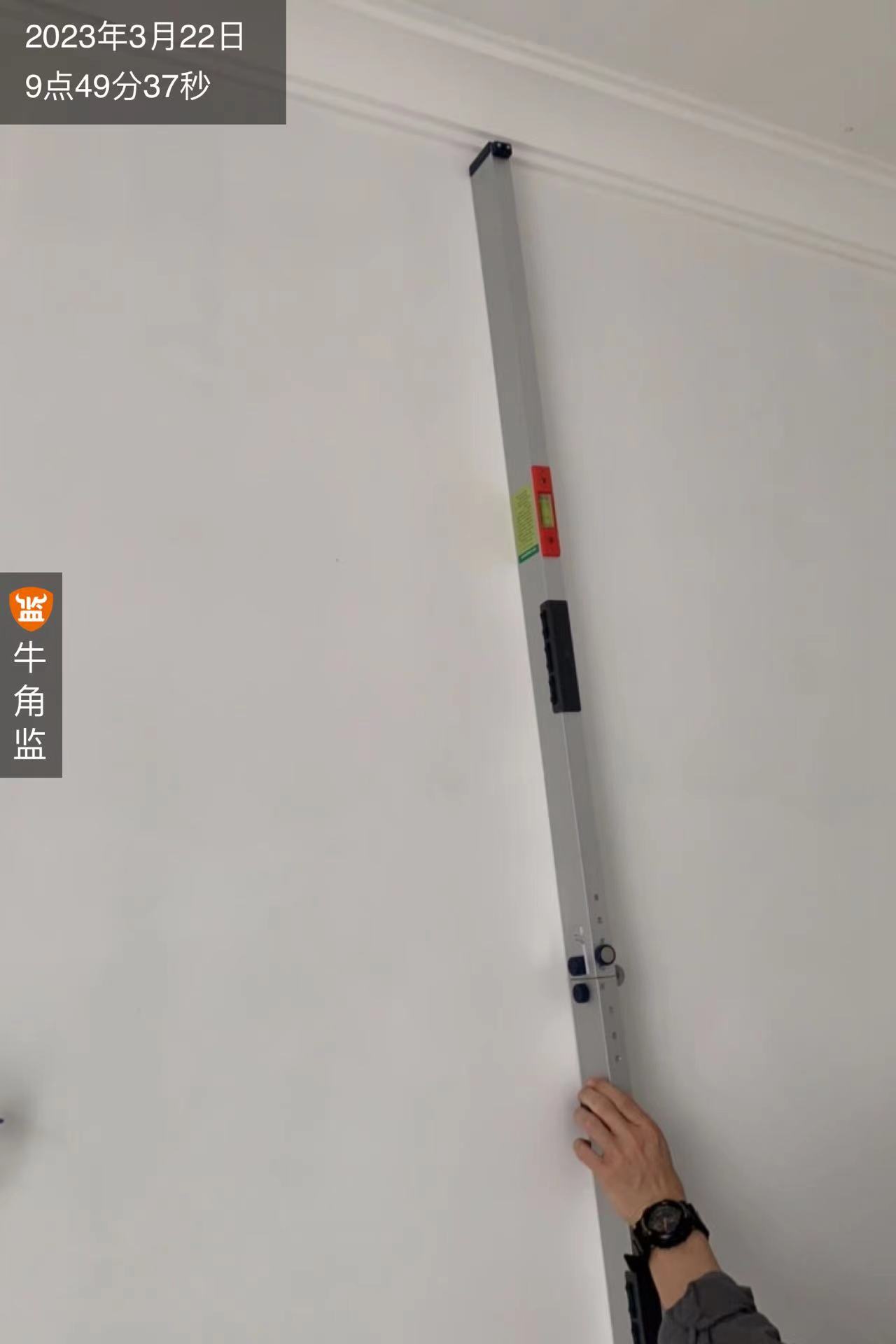

2.检查开槽发现两处问题,阳台推拉门下方水管穿管时对门槛石基底进行了破坏,现场有开裂和空鼓,松动问题,需要施工方后期泥工进行打拆并且使用水泥砂浆进行修补再进行地砖铺贴,避免阳台水气进入大厅;房间过道墙上有一处150公分的横槽,按要求墙面不能开槽超过50公分长,后期需要泥工师傅进行修补,腻子前挂好纤维网。

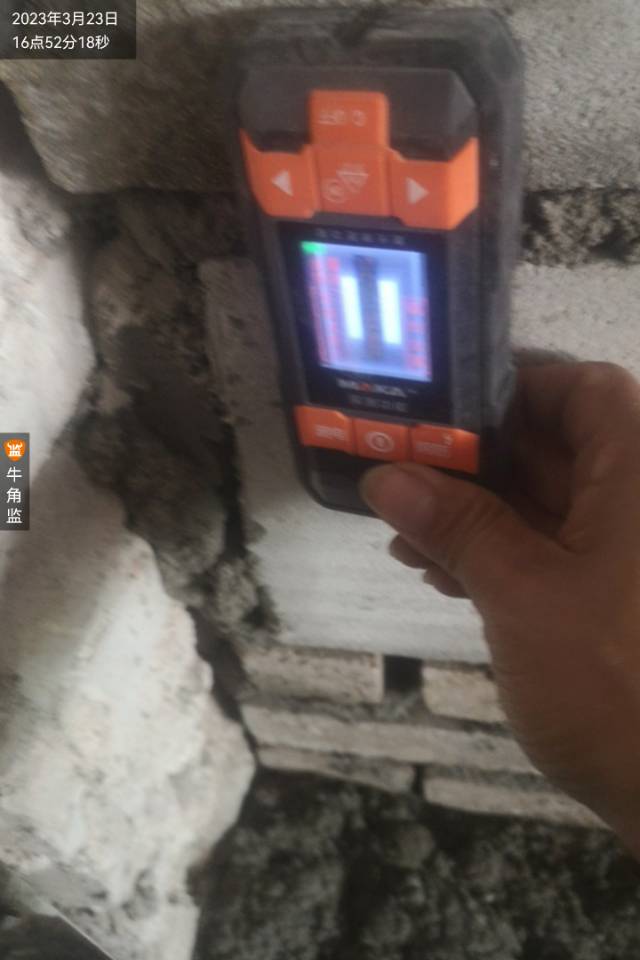

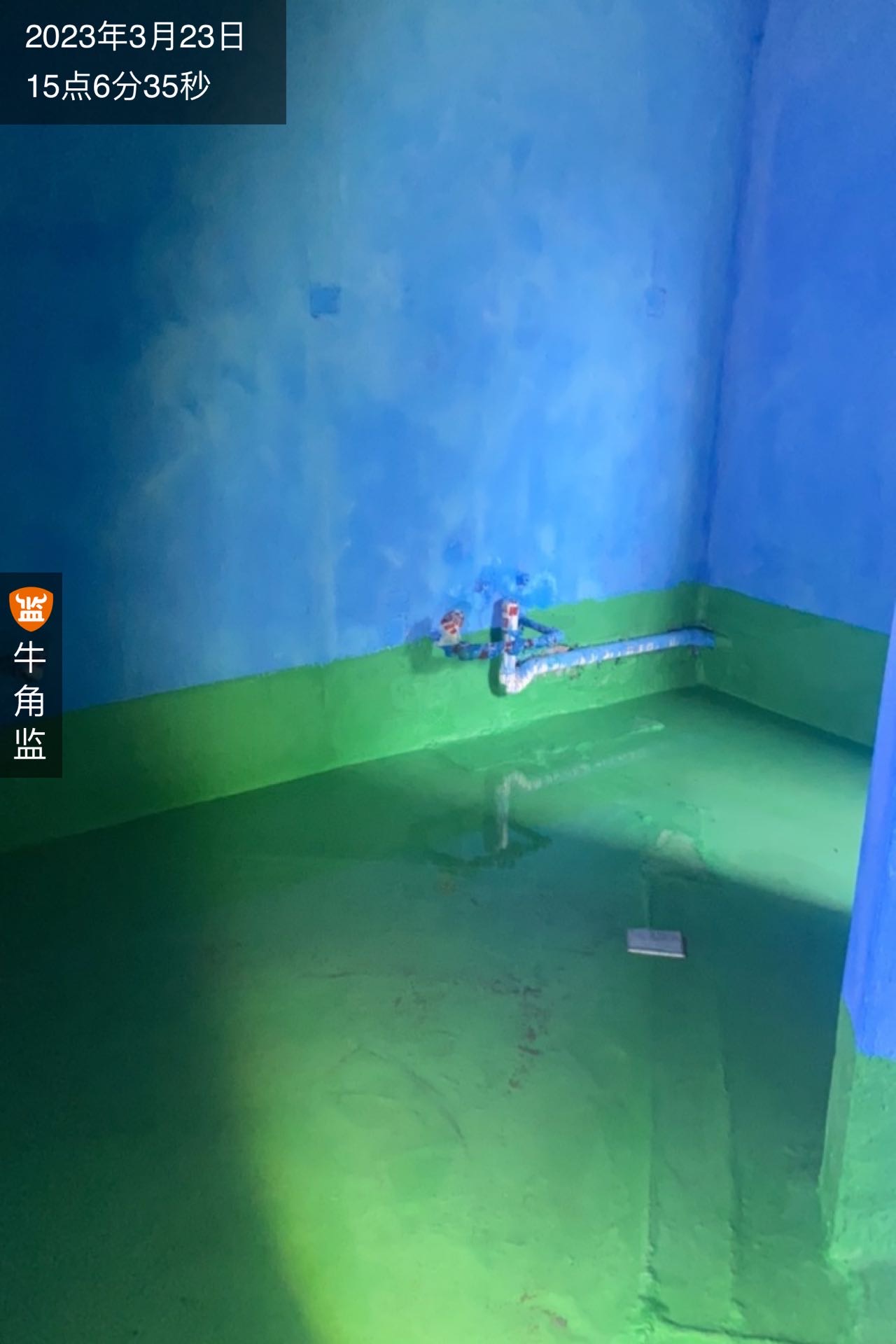

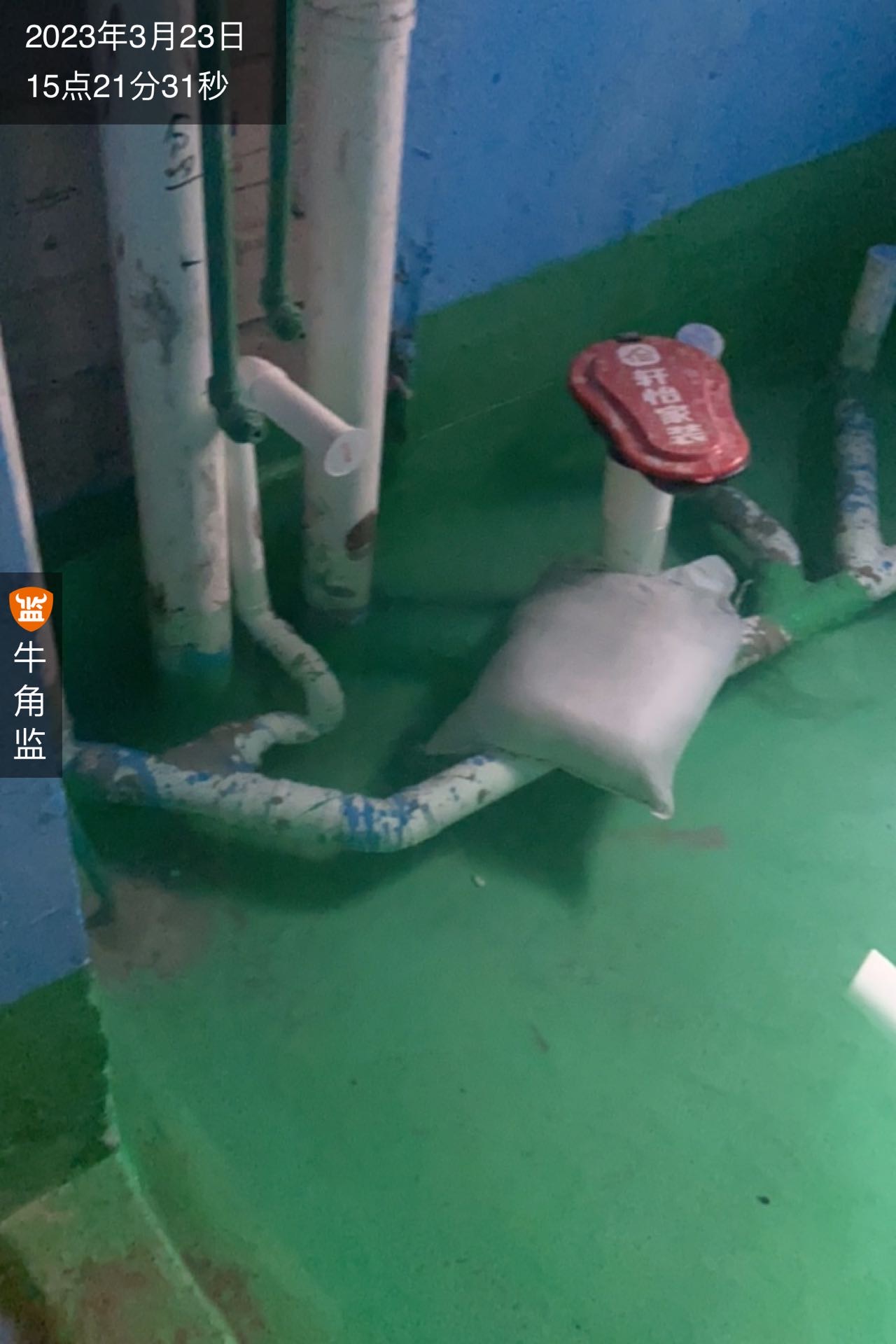

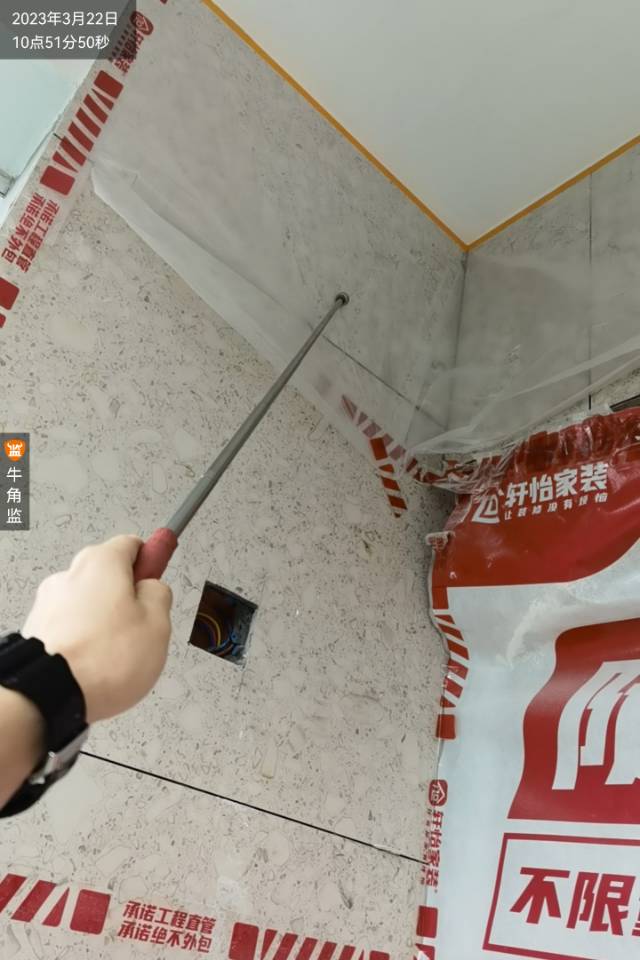

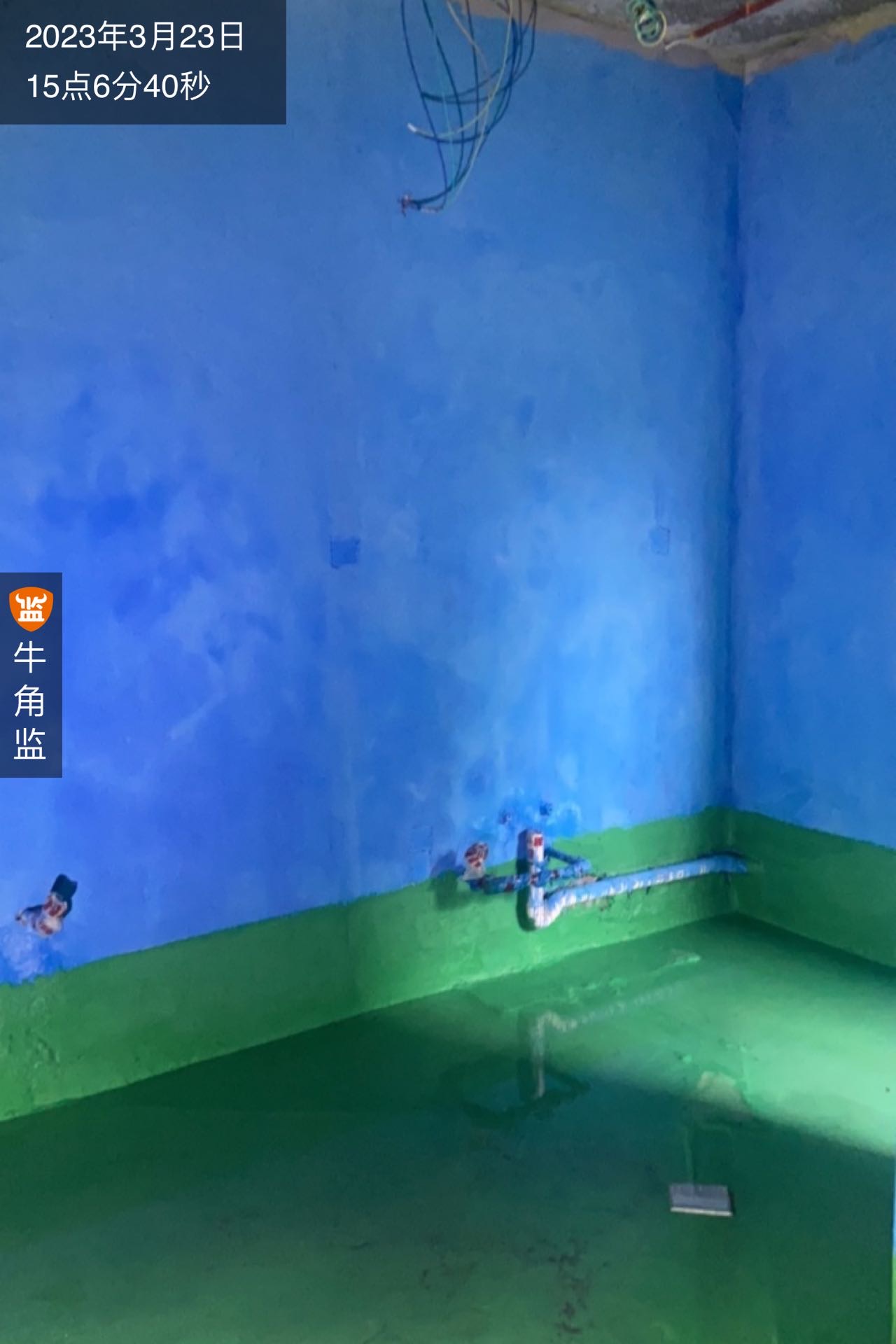

3.现场进行水管打压测试,打压0.9兆帕保压1个小时,前半部分有出水口渗漏导致漏压,整改后无漏压情况。

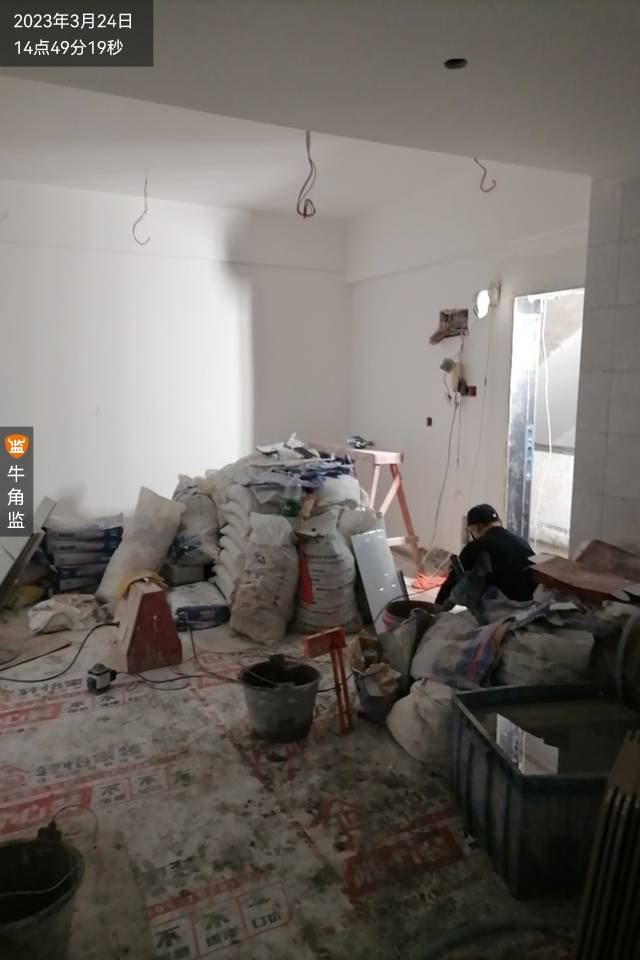

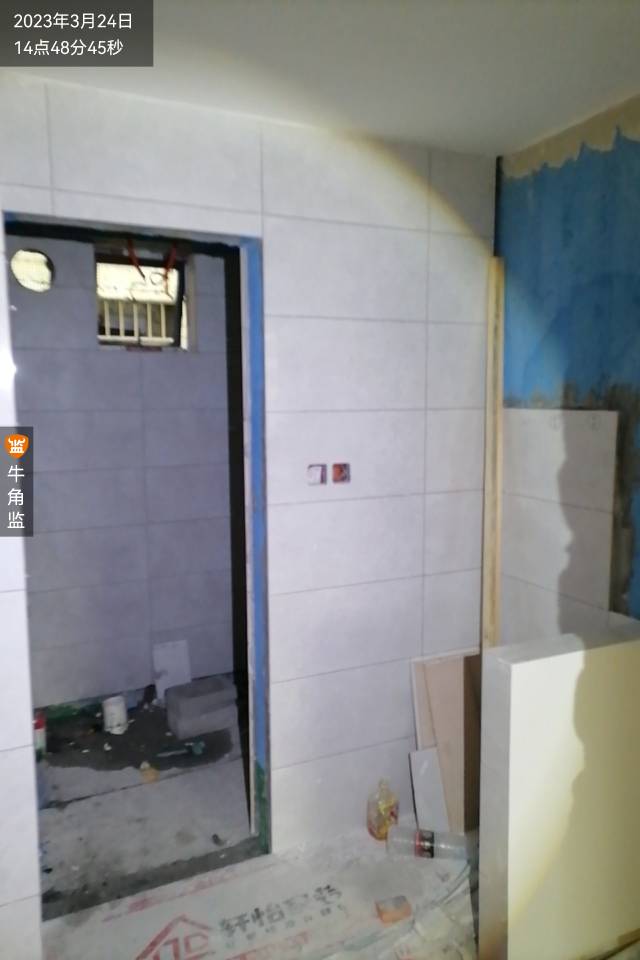

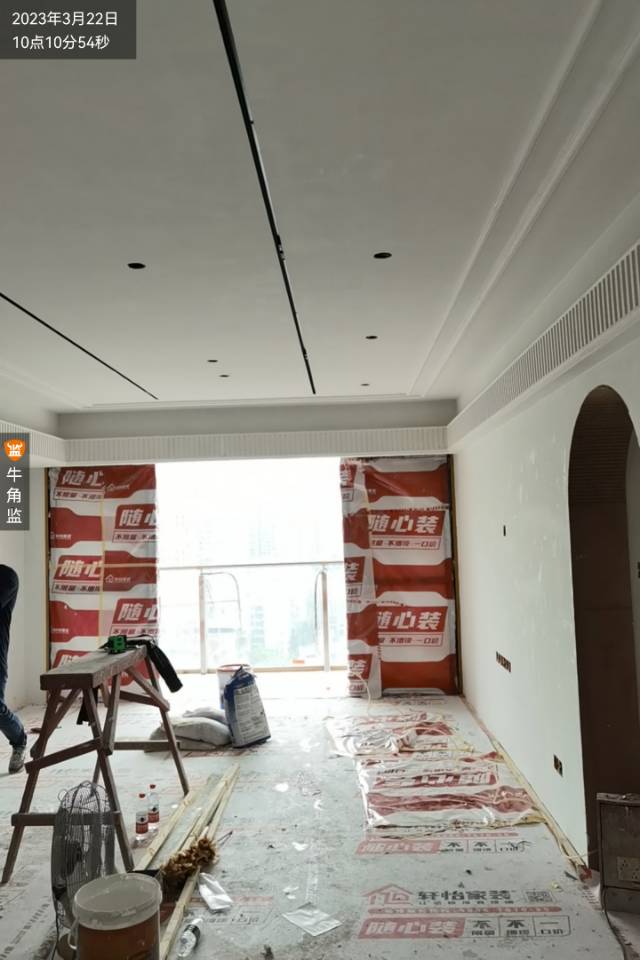

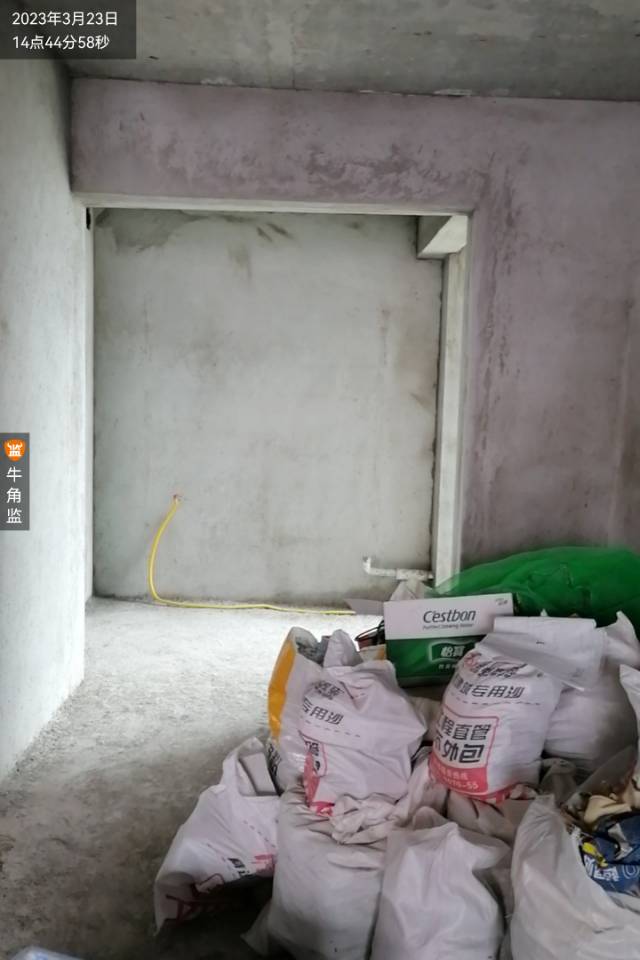

4.木工材料进场。中央空调、新风系统的出风口检修口尺寸。选石膏线样式、背景墙样式、实木线条等购买。设计师要出水电竣工图。
