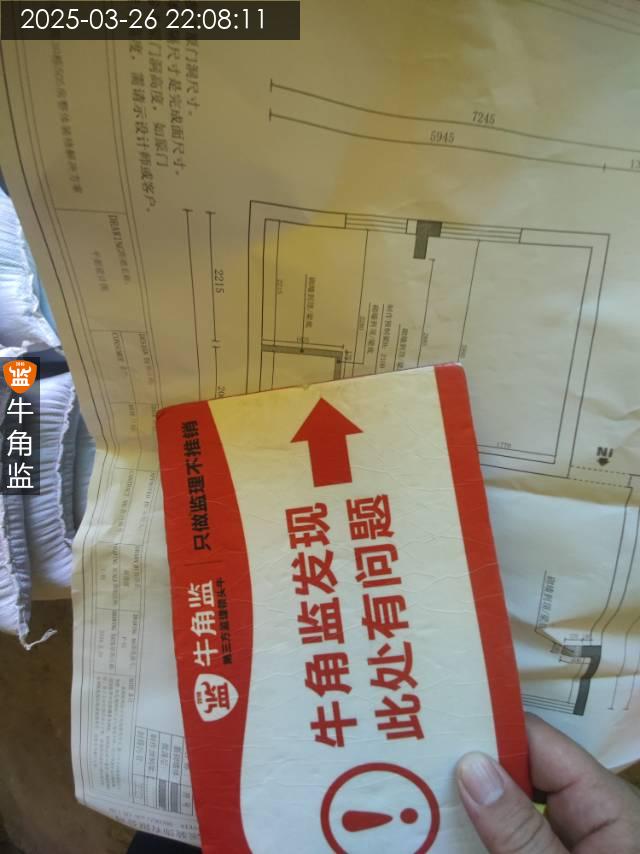

当前位置:
装修公司排行 >
装修公司详情
广州欧派装饰公司

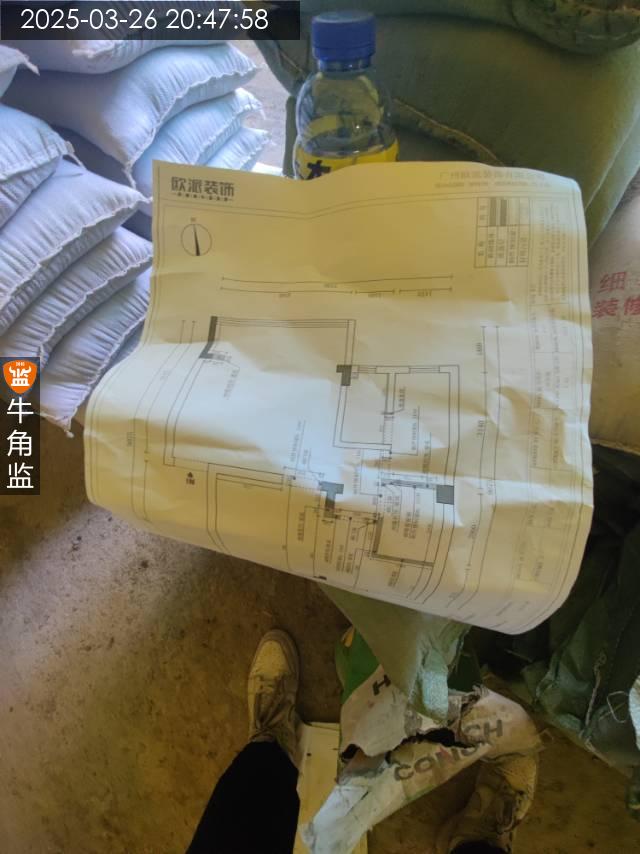

打分/点评
送鲜鸡蛋
7
扔臭鸡蛋
30
综合指数:35.64%
监理好评率:44.01%
配合整改率:43.98%
臭鸡蛋率:81.08%
广州市海********2921
设 计 师:未知
施工队长:吴工

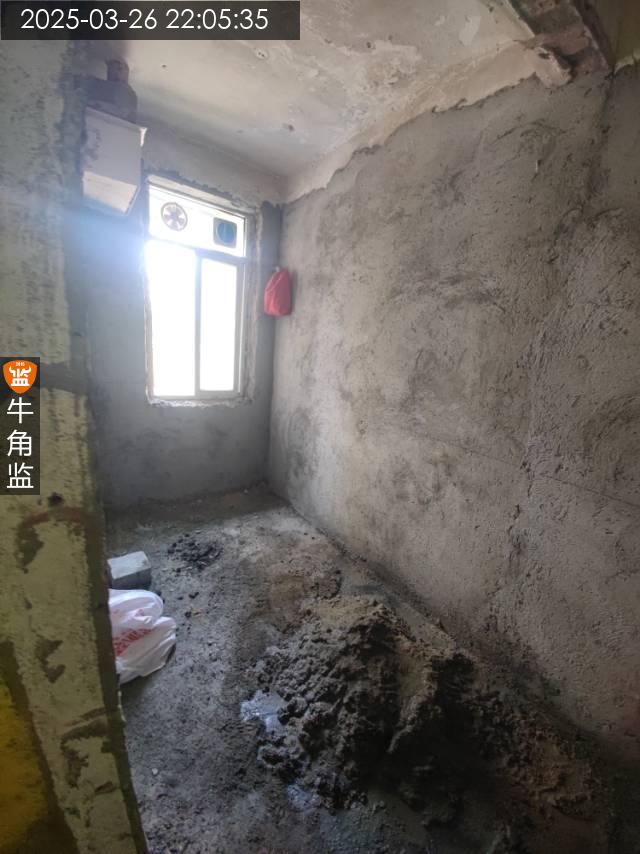

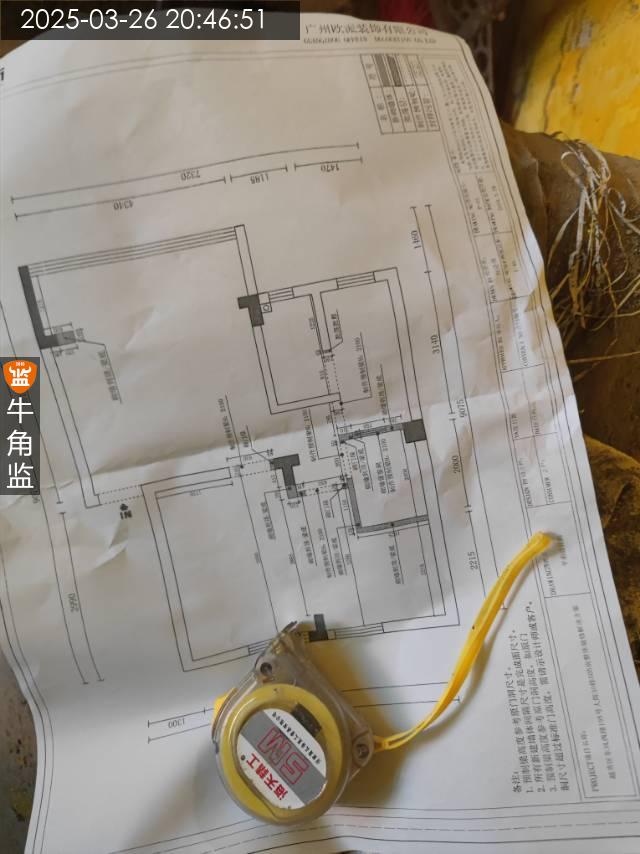

工地面积:71.00㎡
装修总价:0.00
本次评价:C

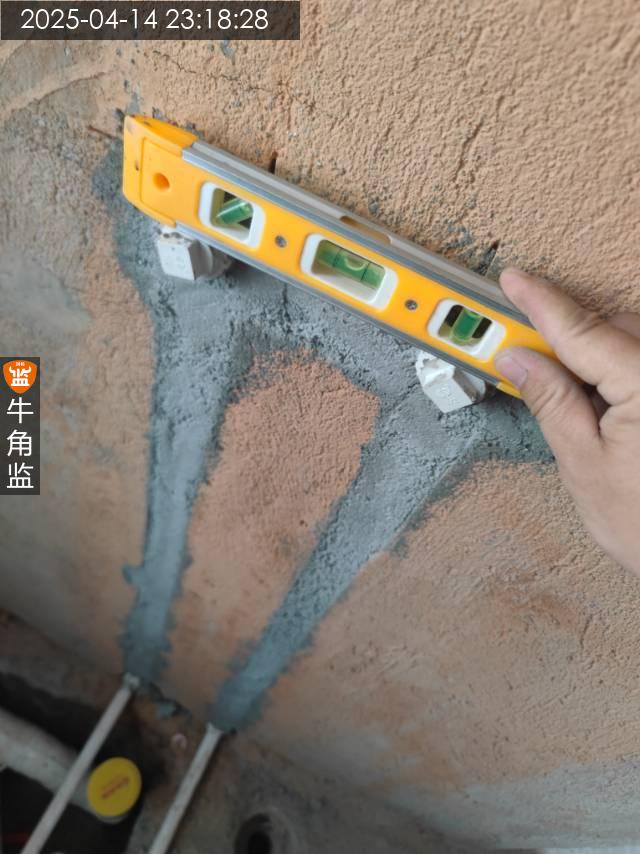

本次评语:

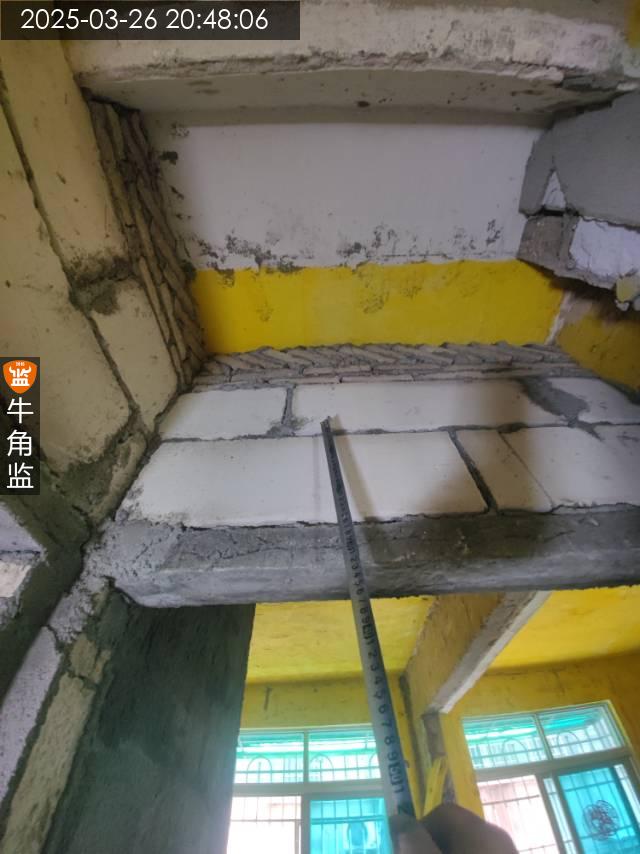

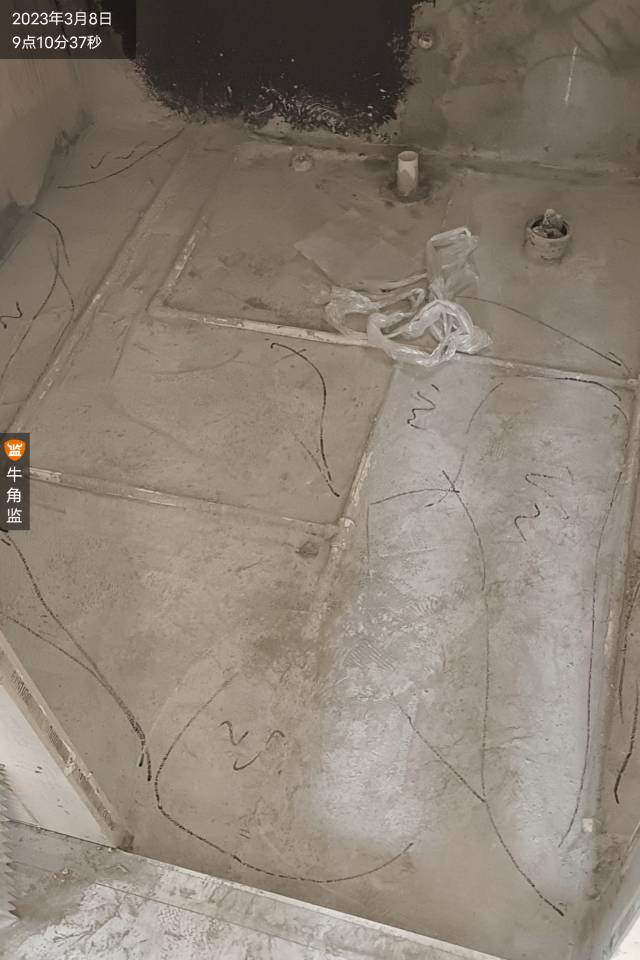

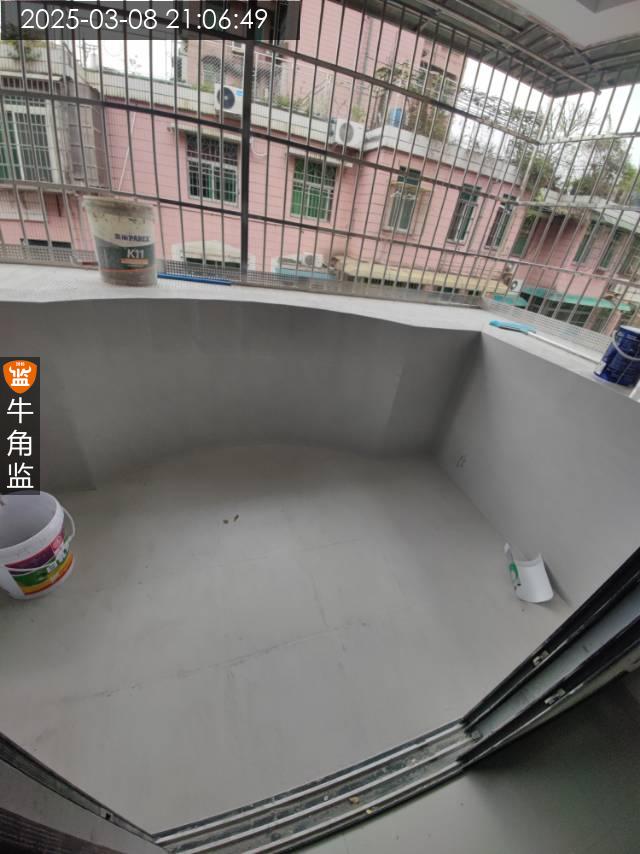

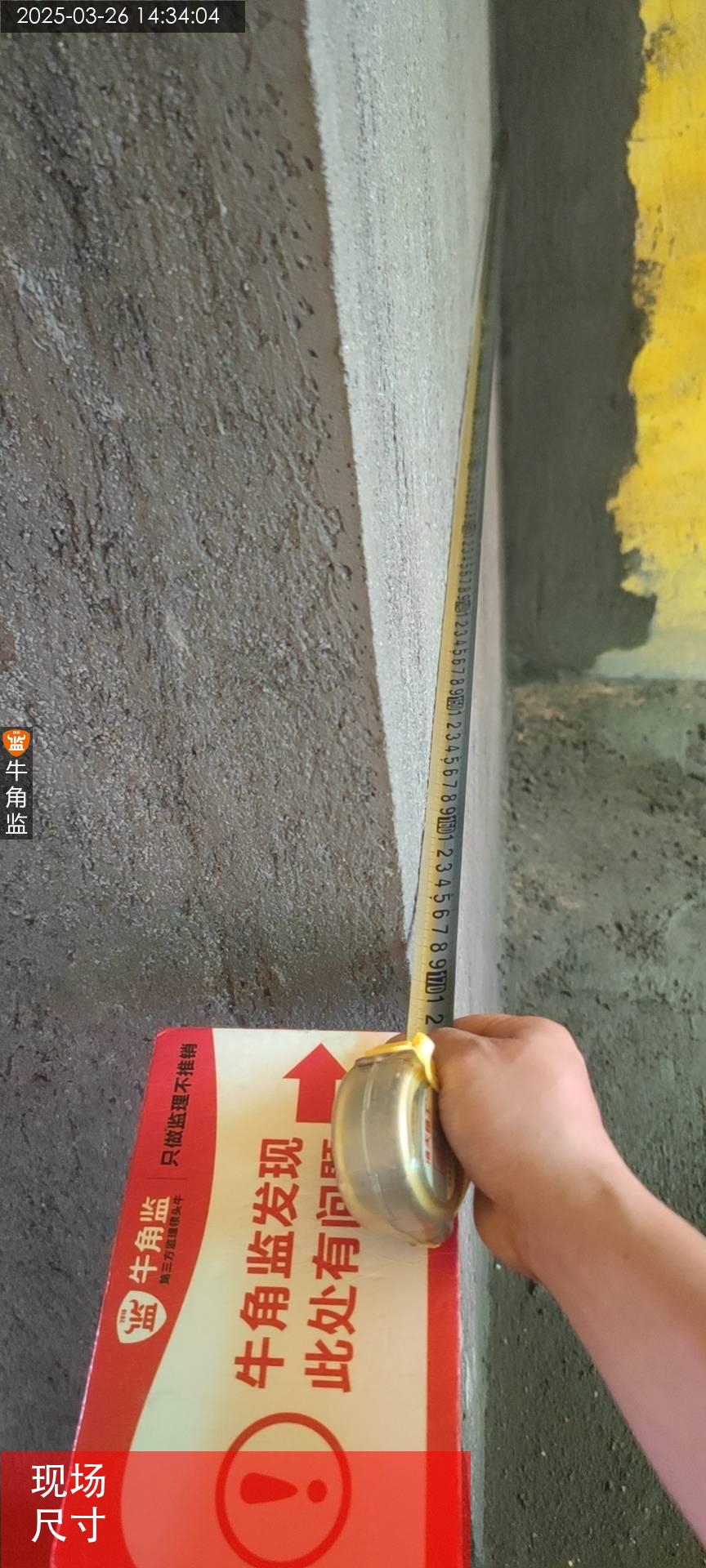

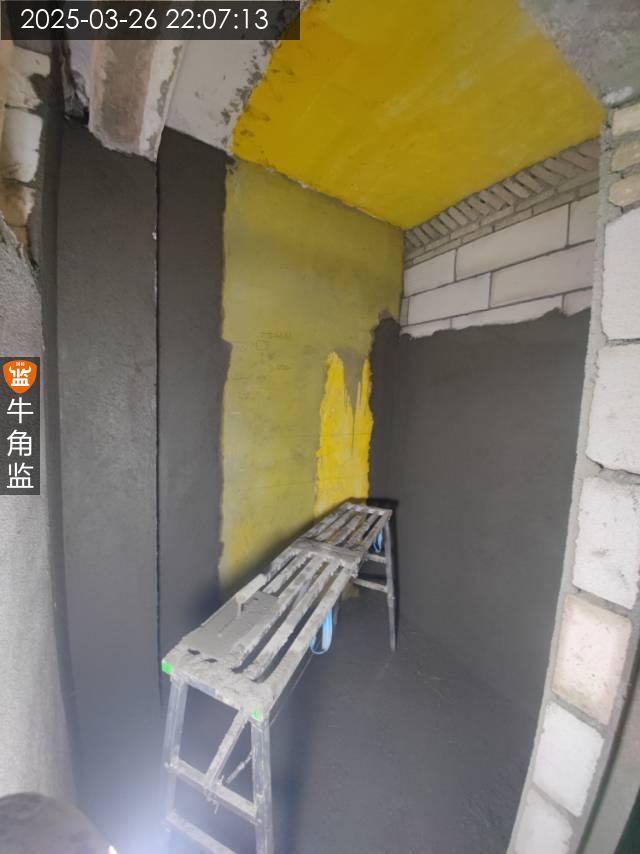

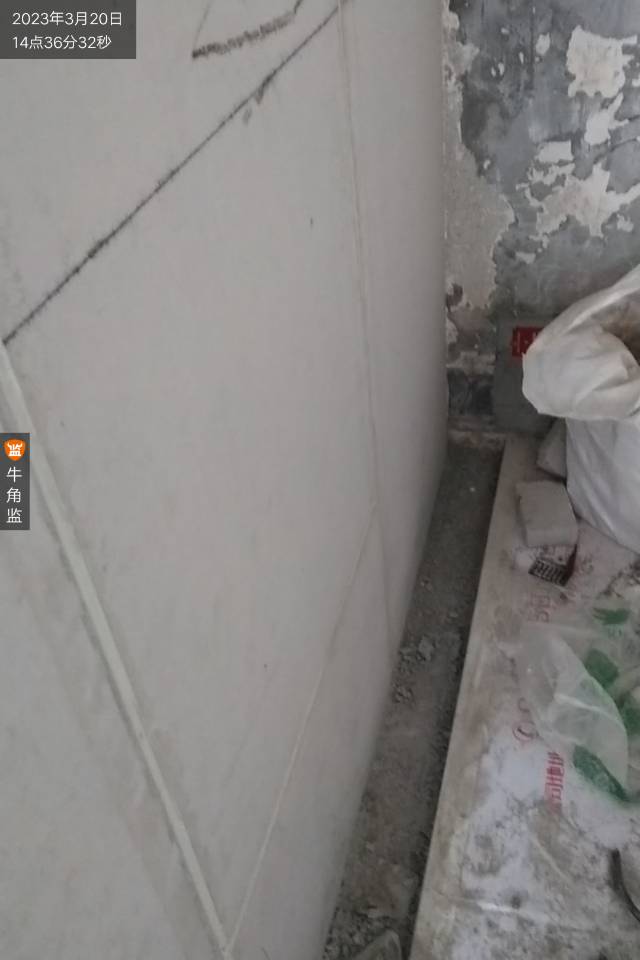

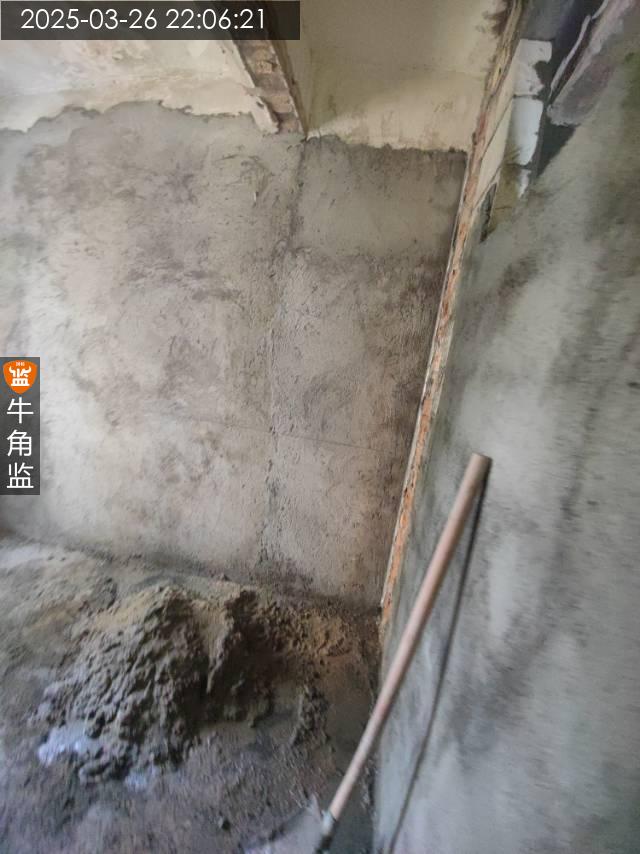

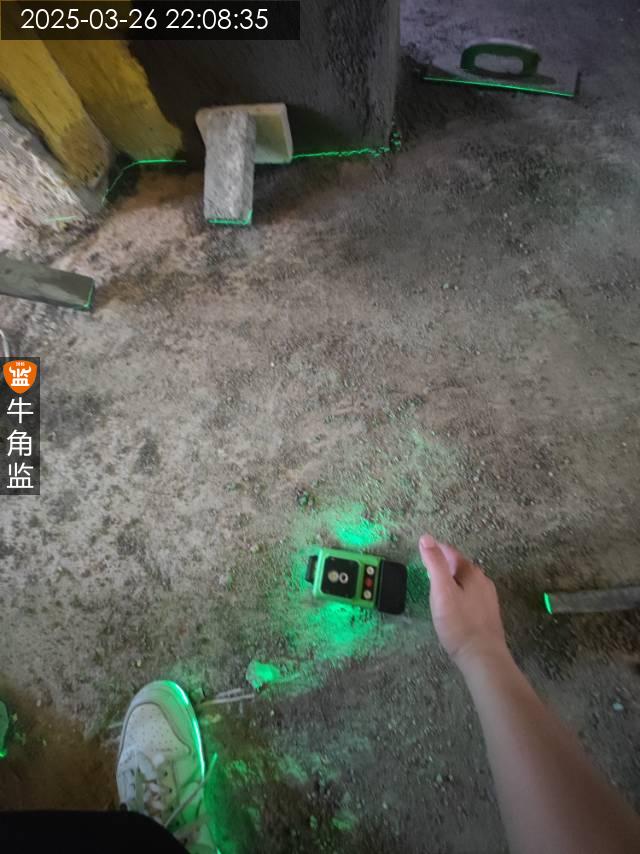

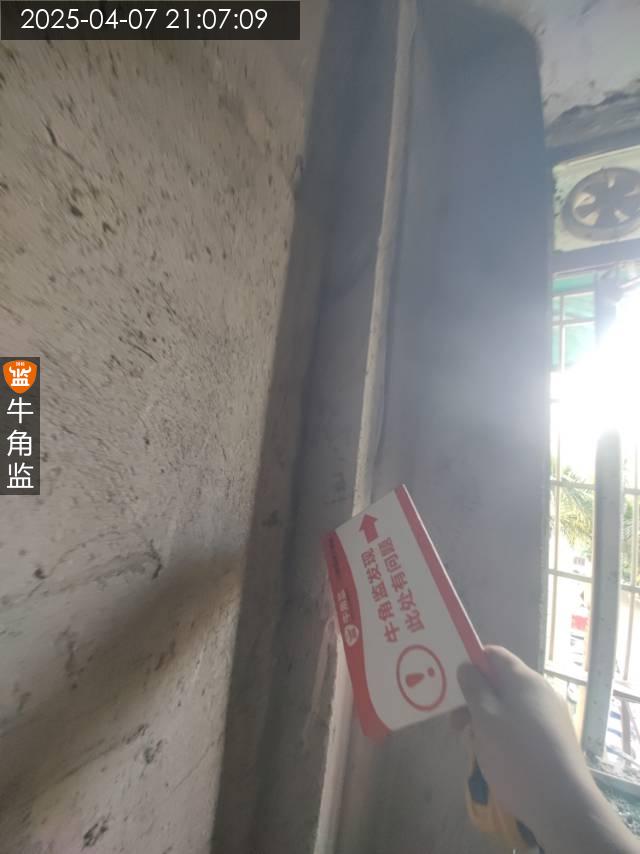

1现场泥工巡检 2地砖注意完成后24小时做好洒水养护,水泥油吸收水分降低空鼓几率。 3地砖检查水平合格,空鼓情况检查合格。不平整的地砖已更换铺贴 4厨卫周边已预留观察防水位置。注意先找平再刷防水
2022-08-18
广州市海********2921
设 计 师:未知
施工队长:吴工
工地面积:71.00㎡
装修总价:0.00
本次评价:C
本次评语:

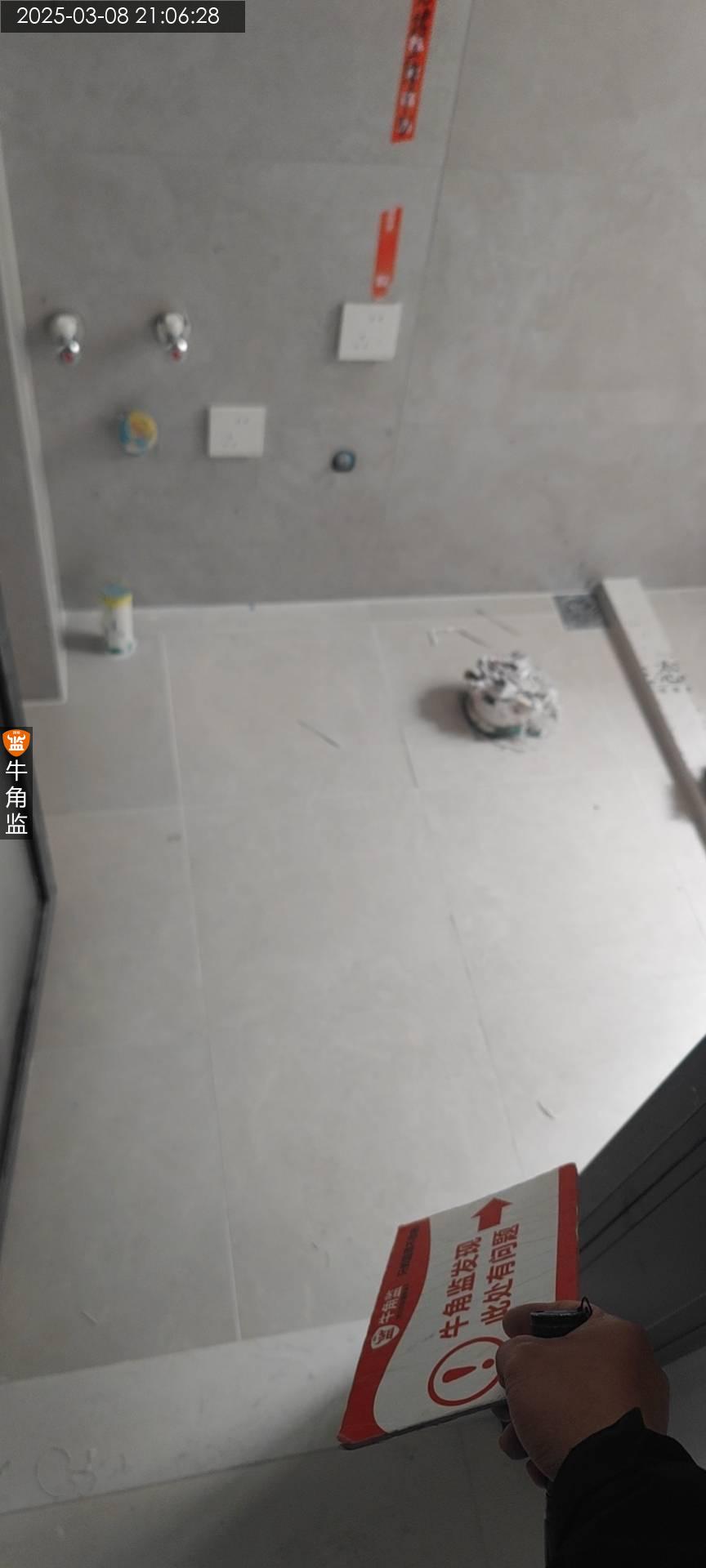

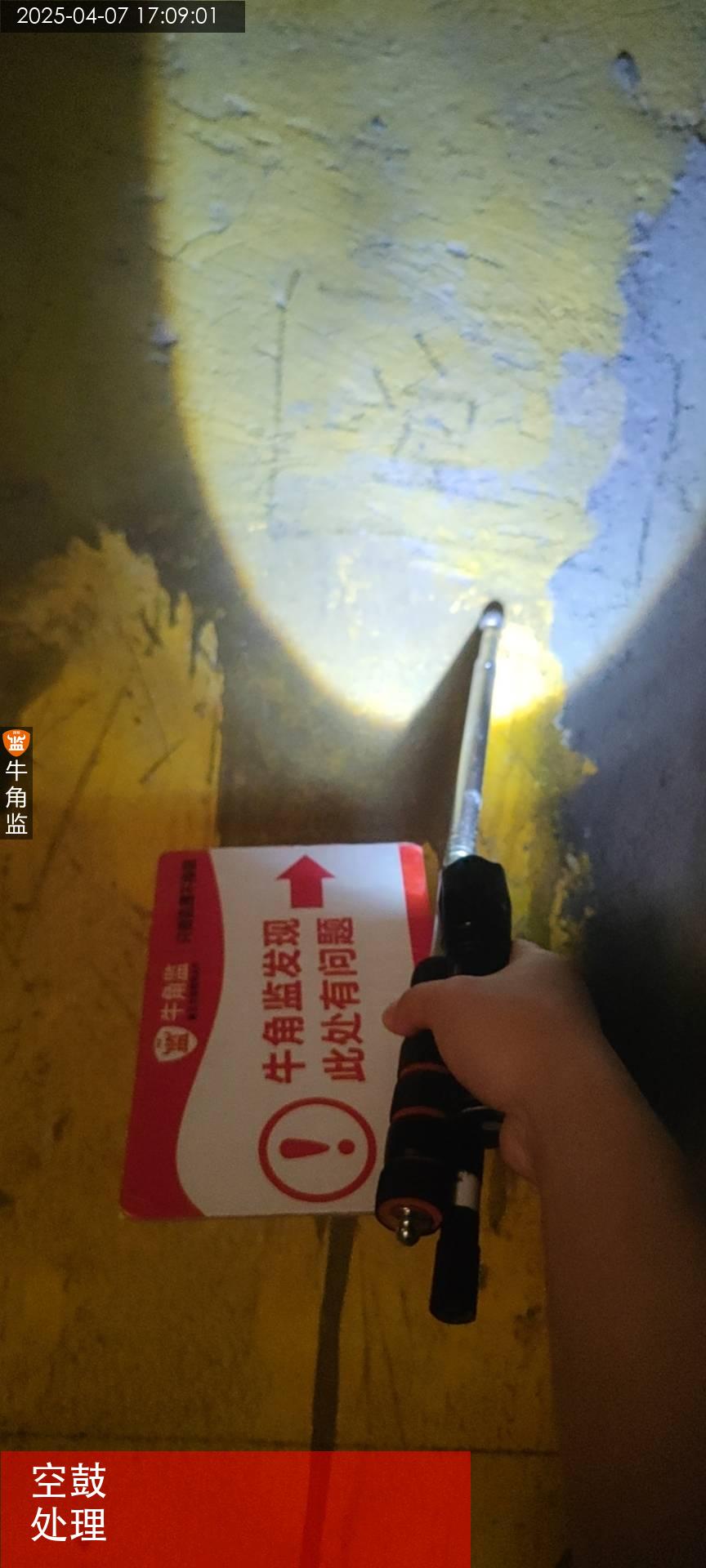

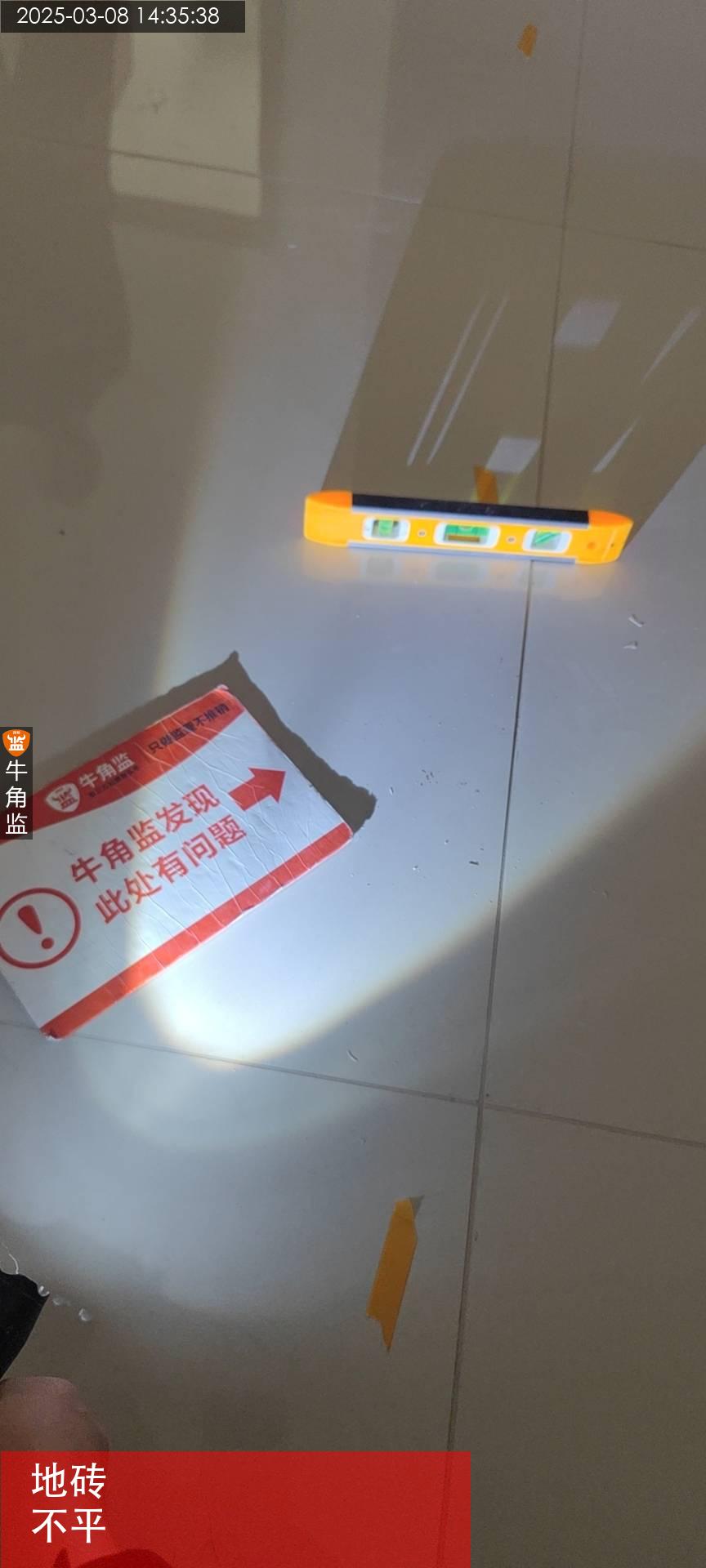

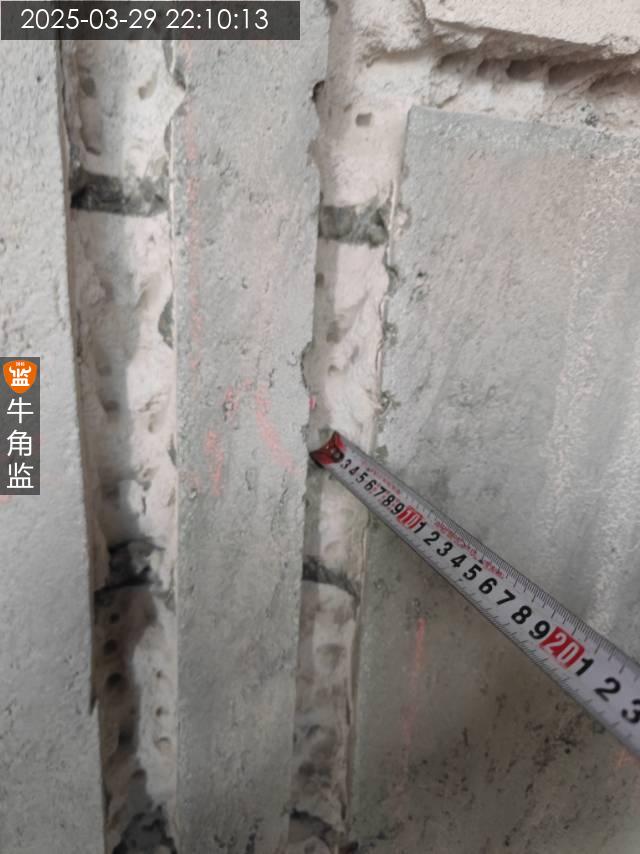

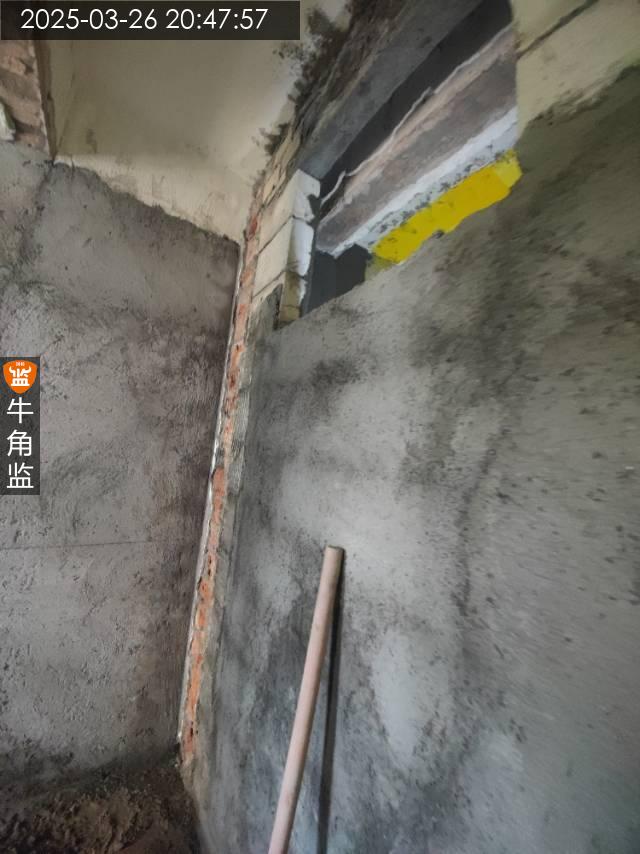

1现场进行泥工巡检 2大厅过道地砖存在邻砖高低差情况,需要重新铺贴,新贴地砖不得有明显高低差 3地砖留缝2mm合格,铺贴完注意做好清缝,不影响后期美缝 4铺贴完成注意洒水养护 5厨卫背墙注意不要铺贴,方便防水验收查看
2022-08-16
广州市海********2921
设 计 师:未知
施工队长:吴工
工地面积:71.00㎡
装修总价:0.00
本次评价:D
本次评语:

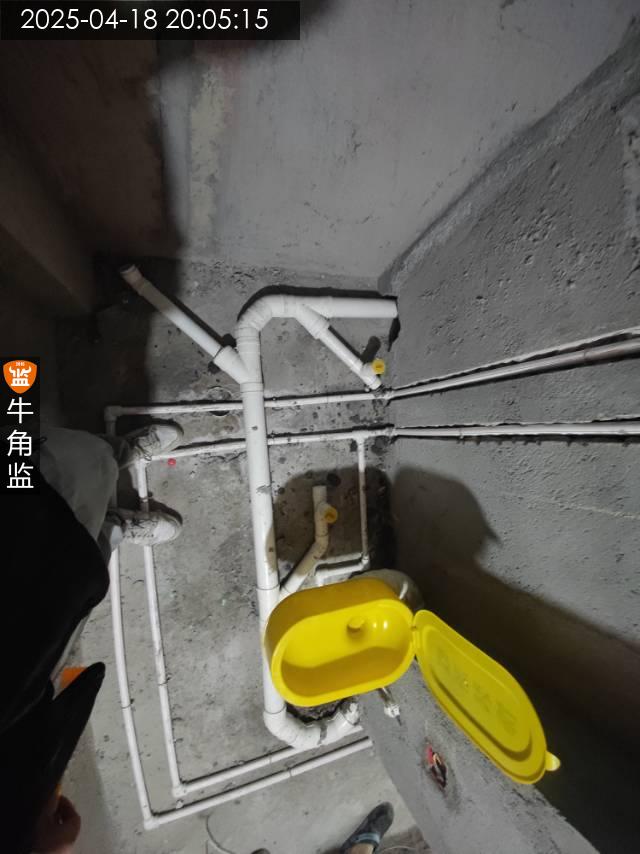

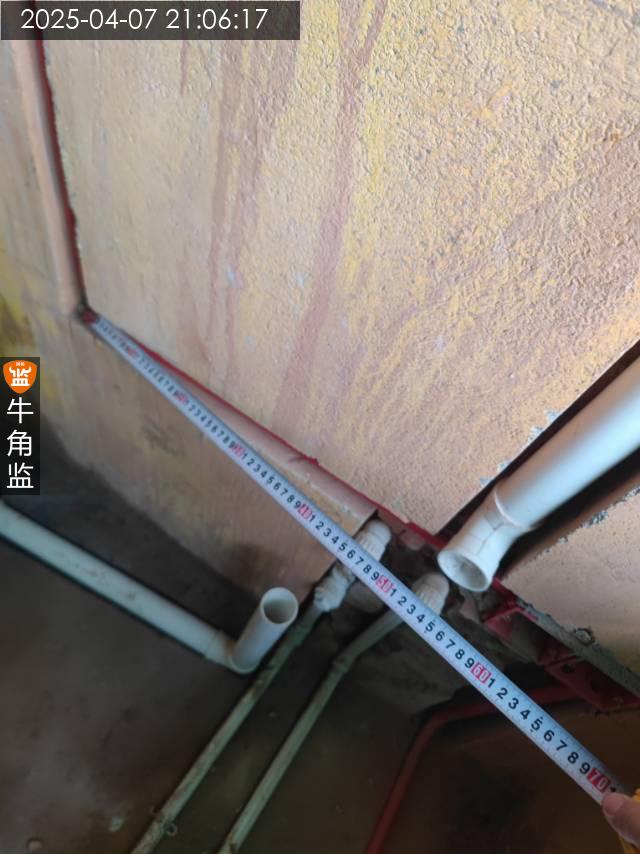

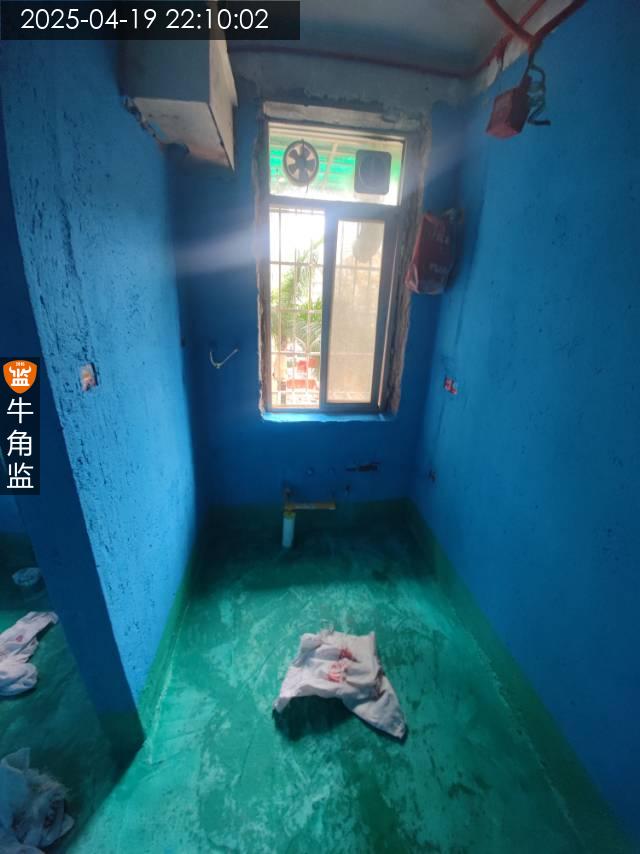

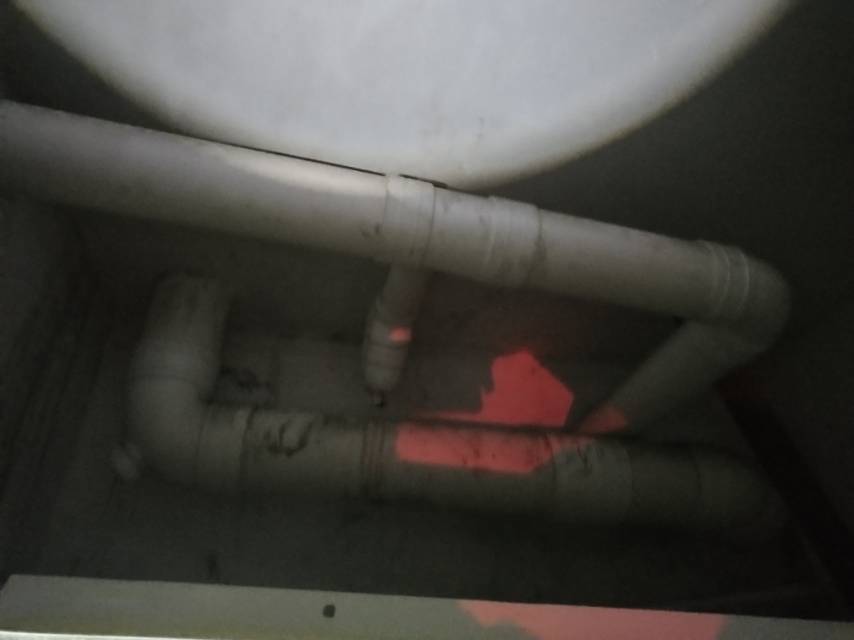

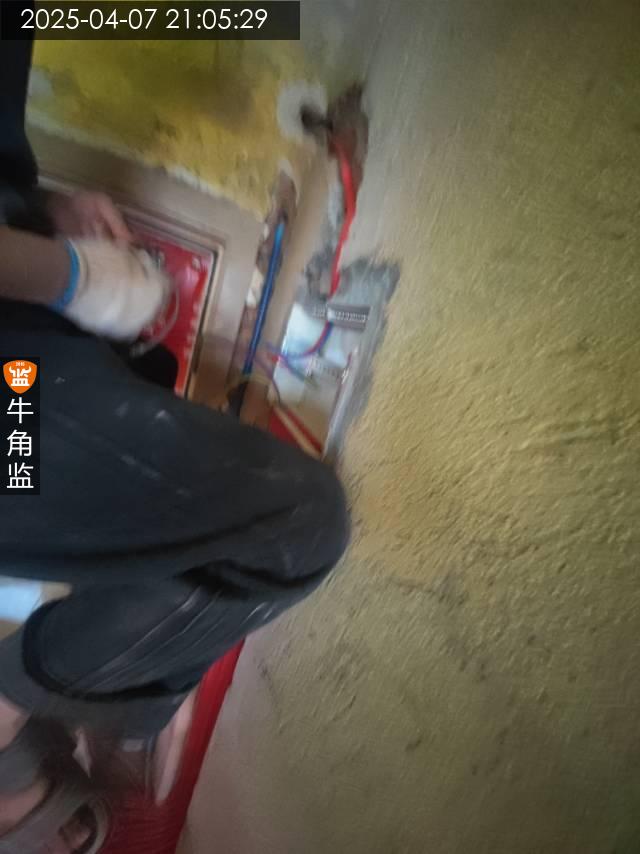

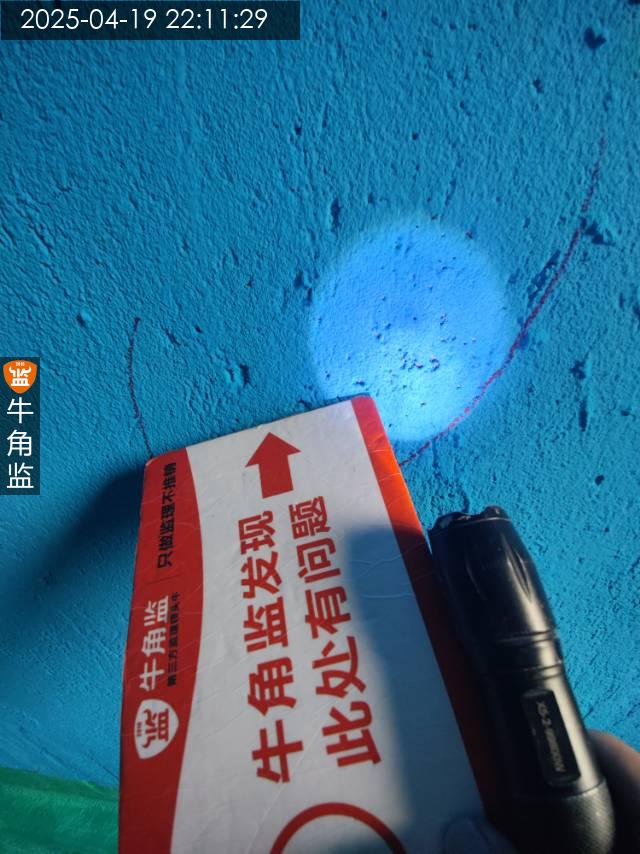

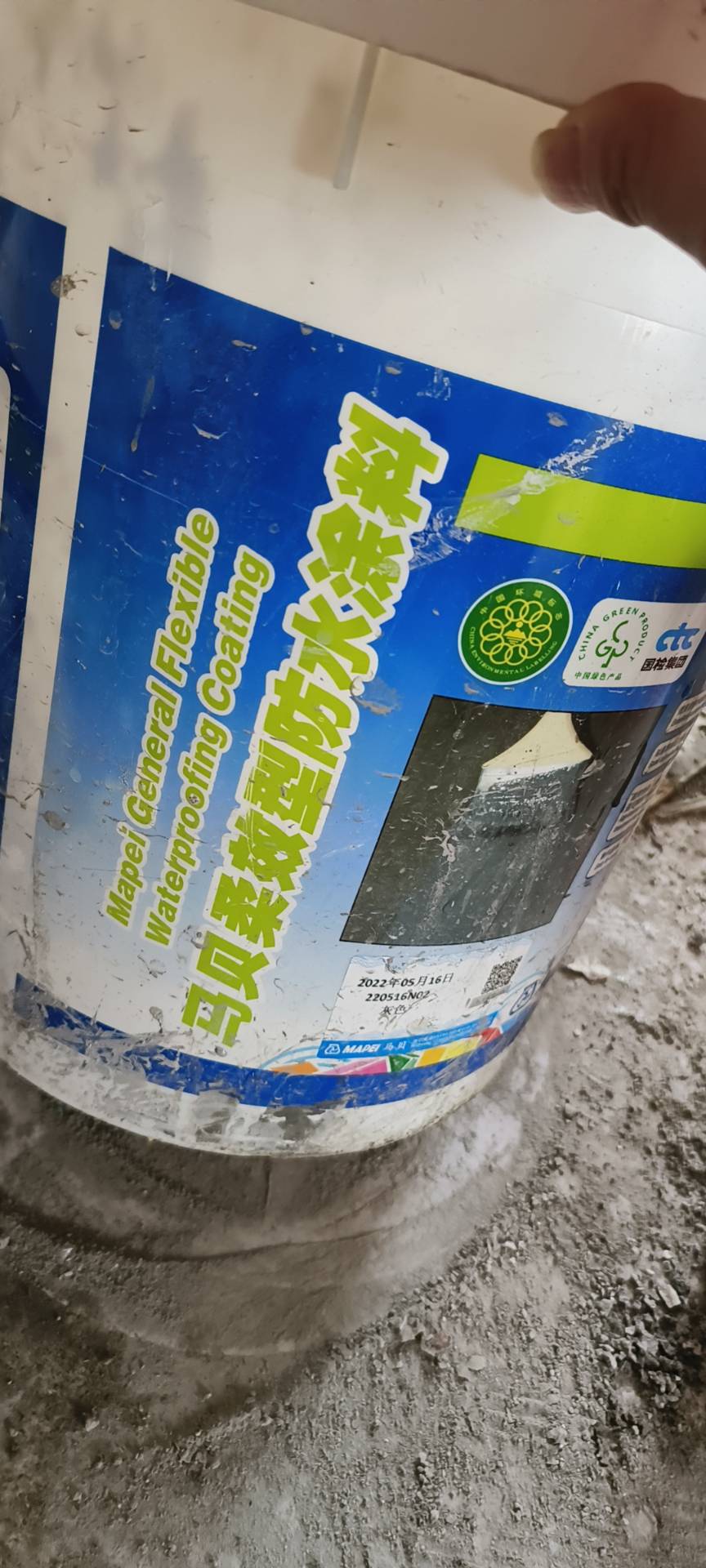

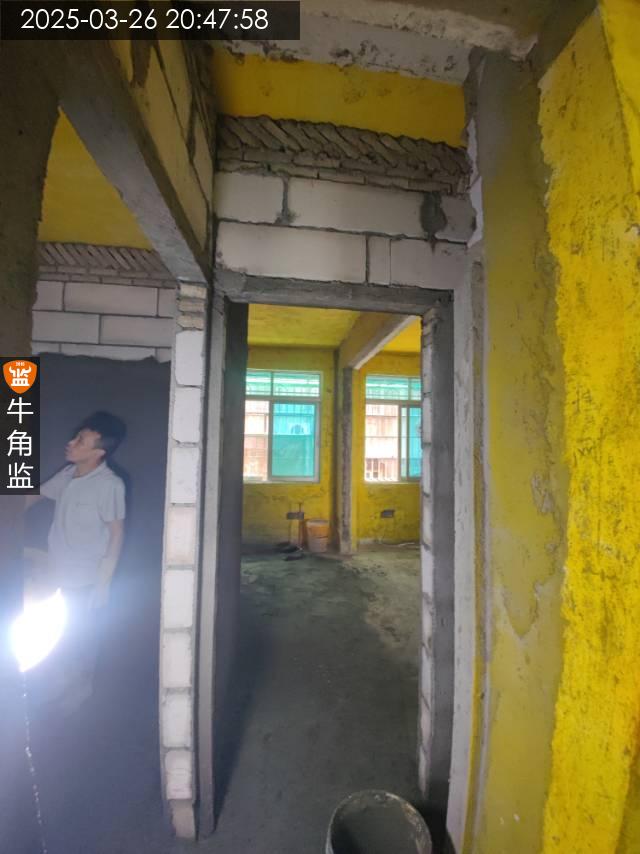

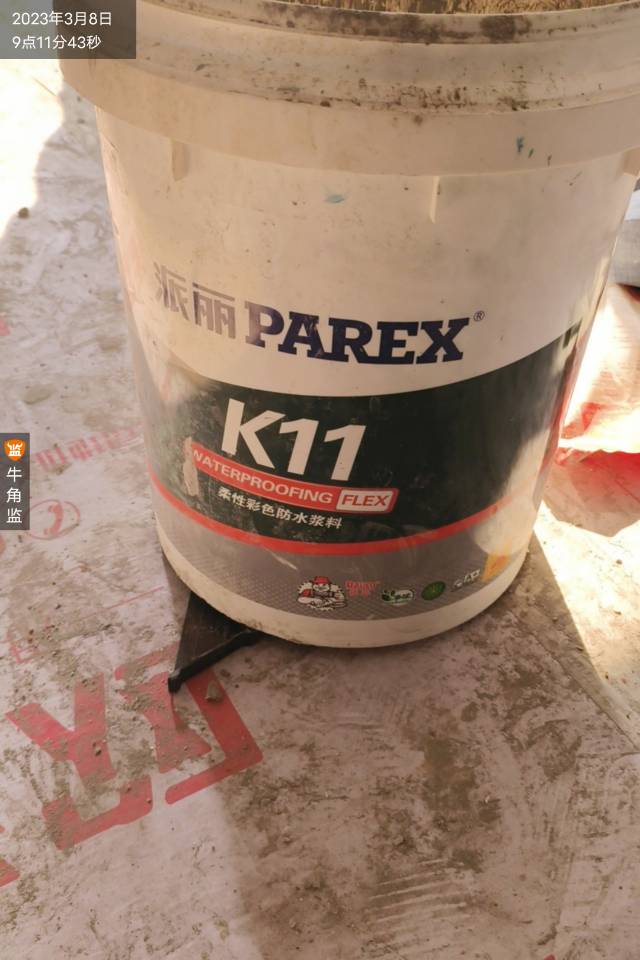

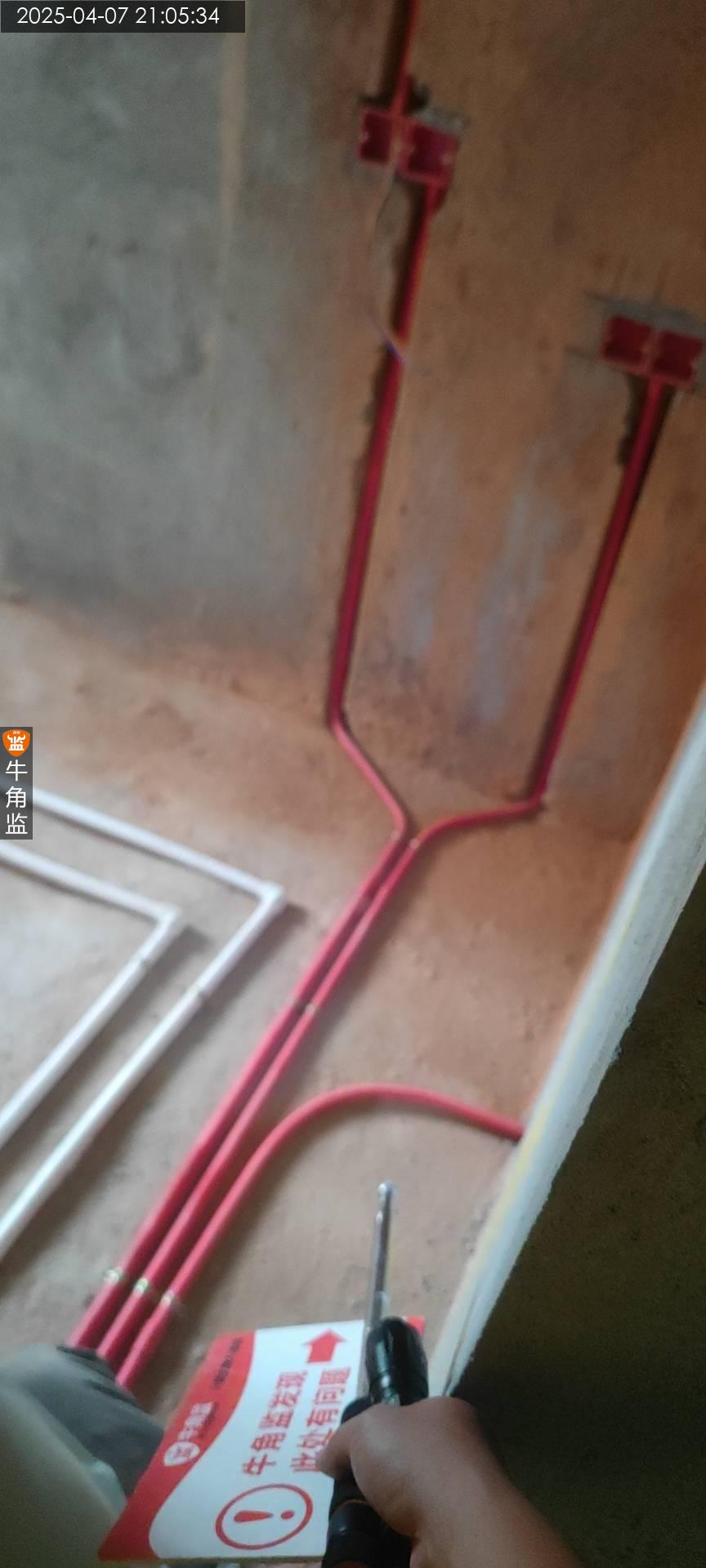

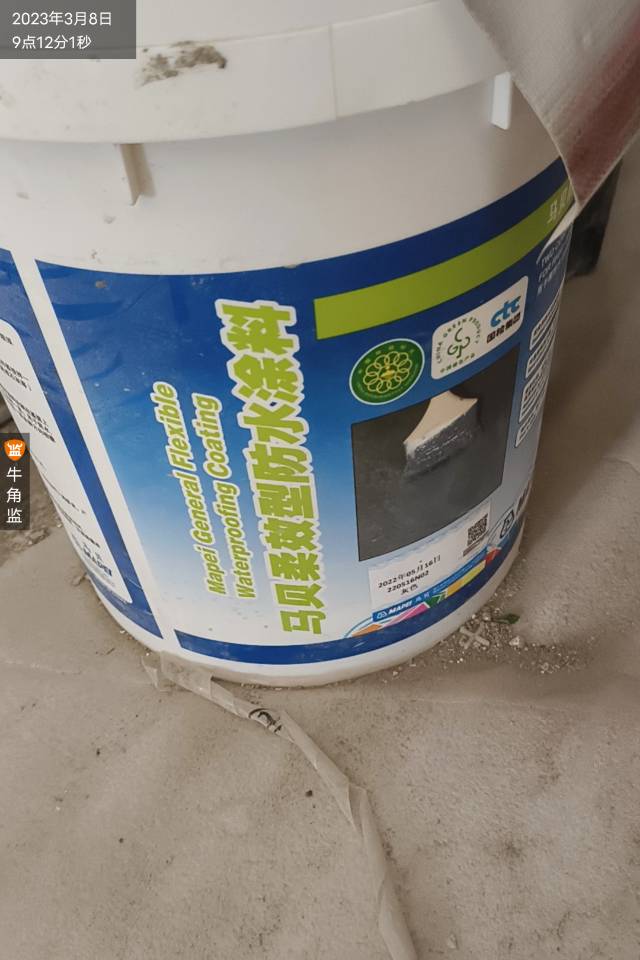

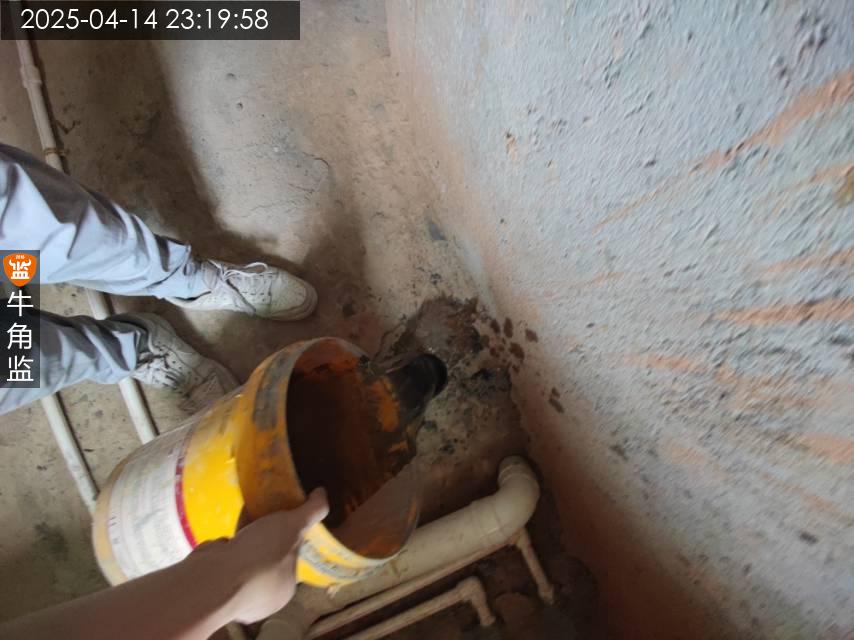

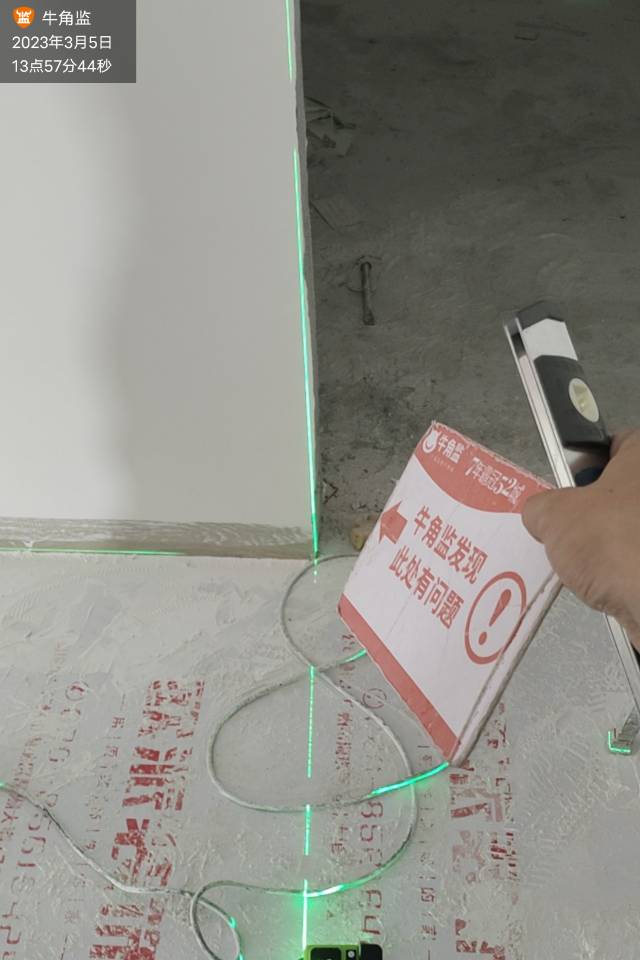

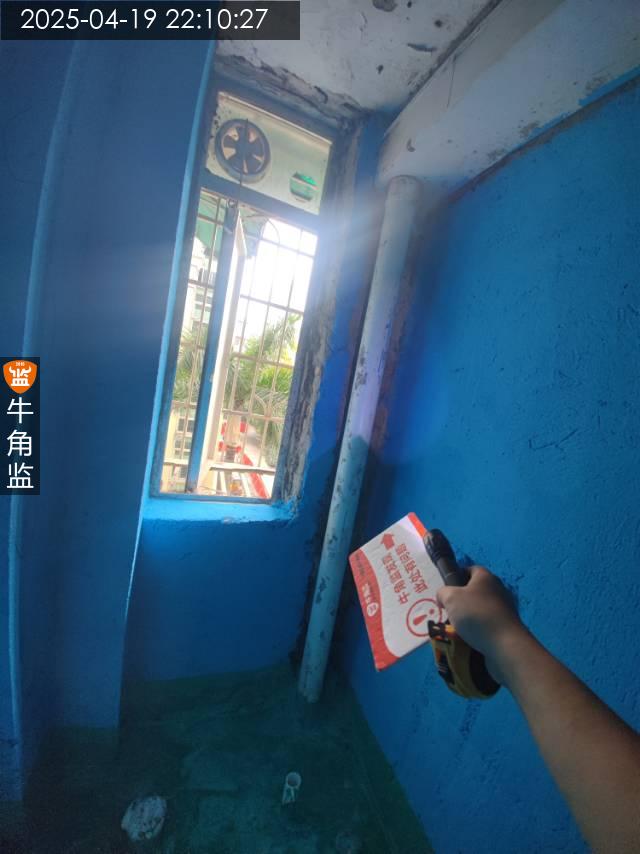

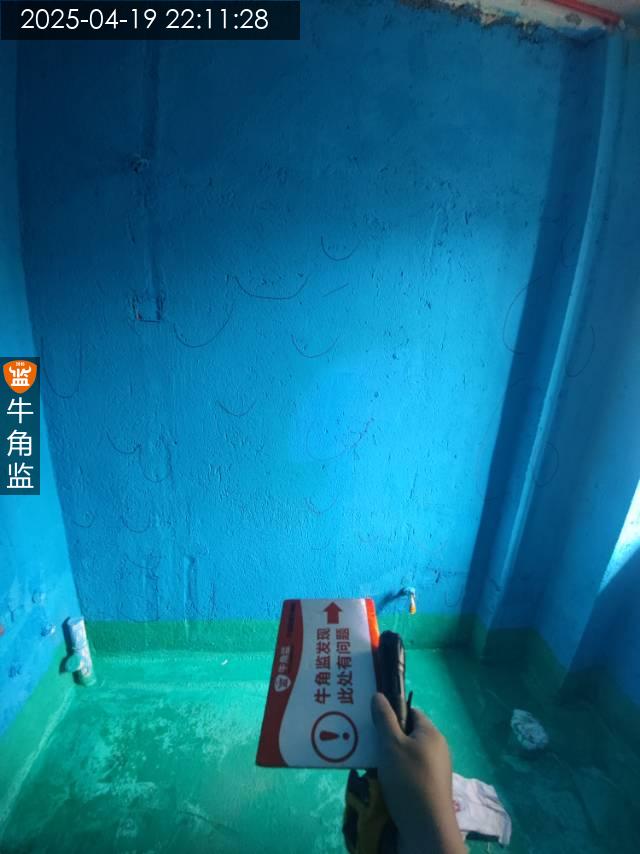

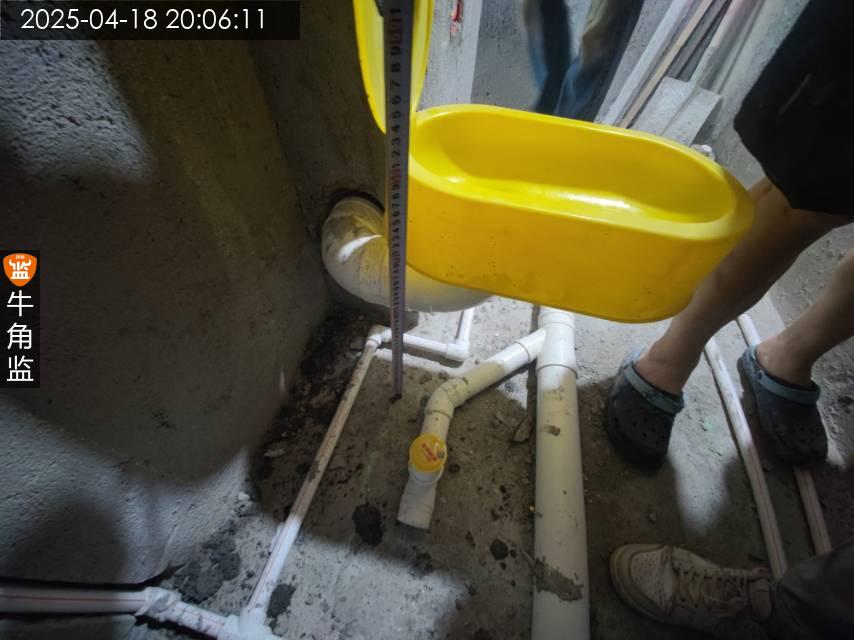

1现场进行防水复检工作 2日丰厂家进行打压测试工作,打压测试合格,20分钟内打压掉压数值未超标,打压测试结果以厂家报告为准 3水管已改动,原两双通管变更为过桥弯直通,所有水口左热右冷无误。试各个出水口出水正常 4卫生间门口的防水提醒着重注意防水施工
2022-07-08
广州市海********2921
设 计 师:未知
施工队长:吴工
工地面积:71.00㎡
装修总价:0.00
本次评价:D
本次评语:

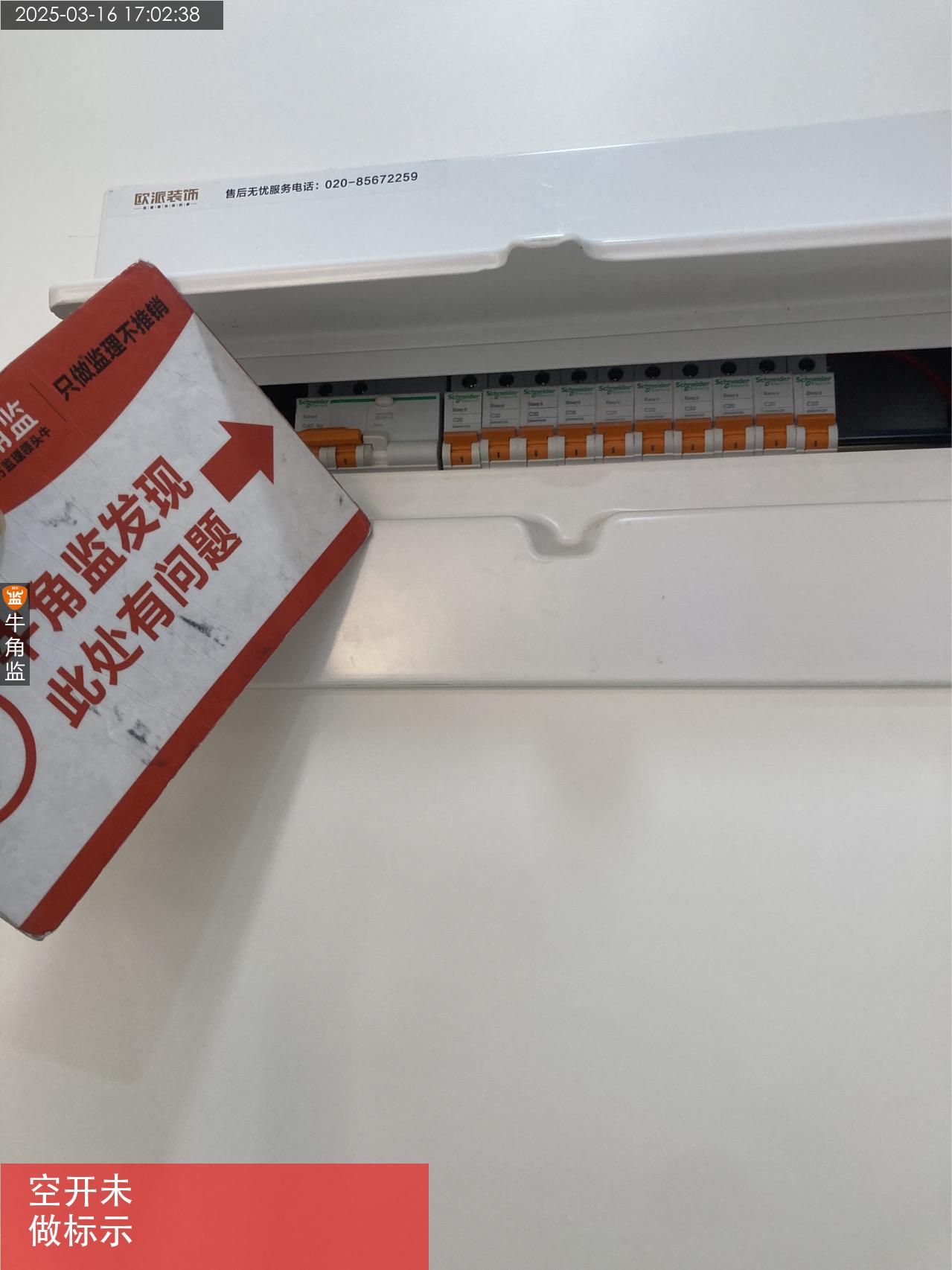

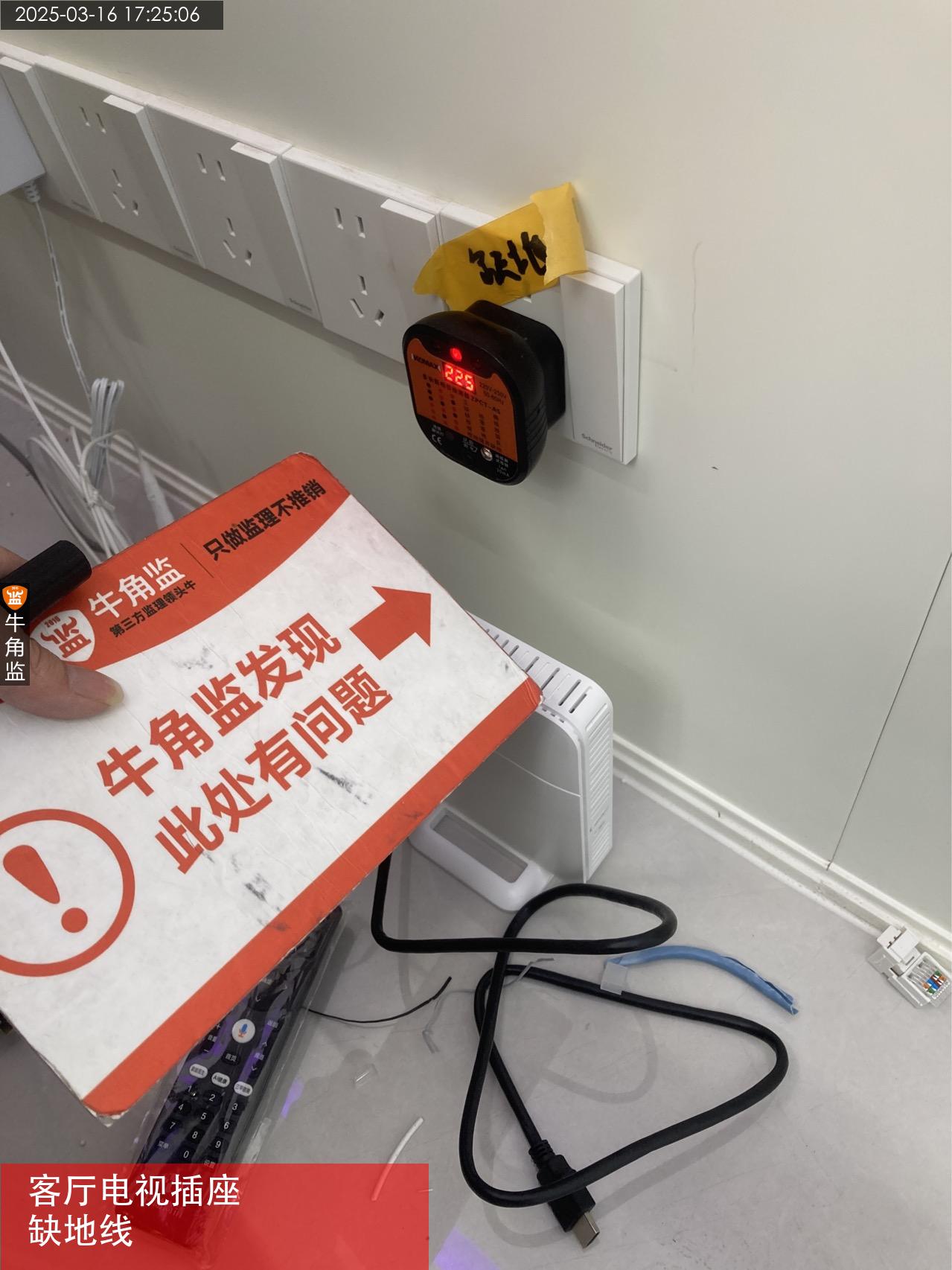

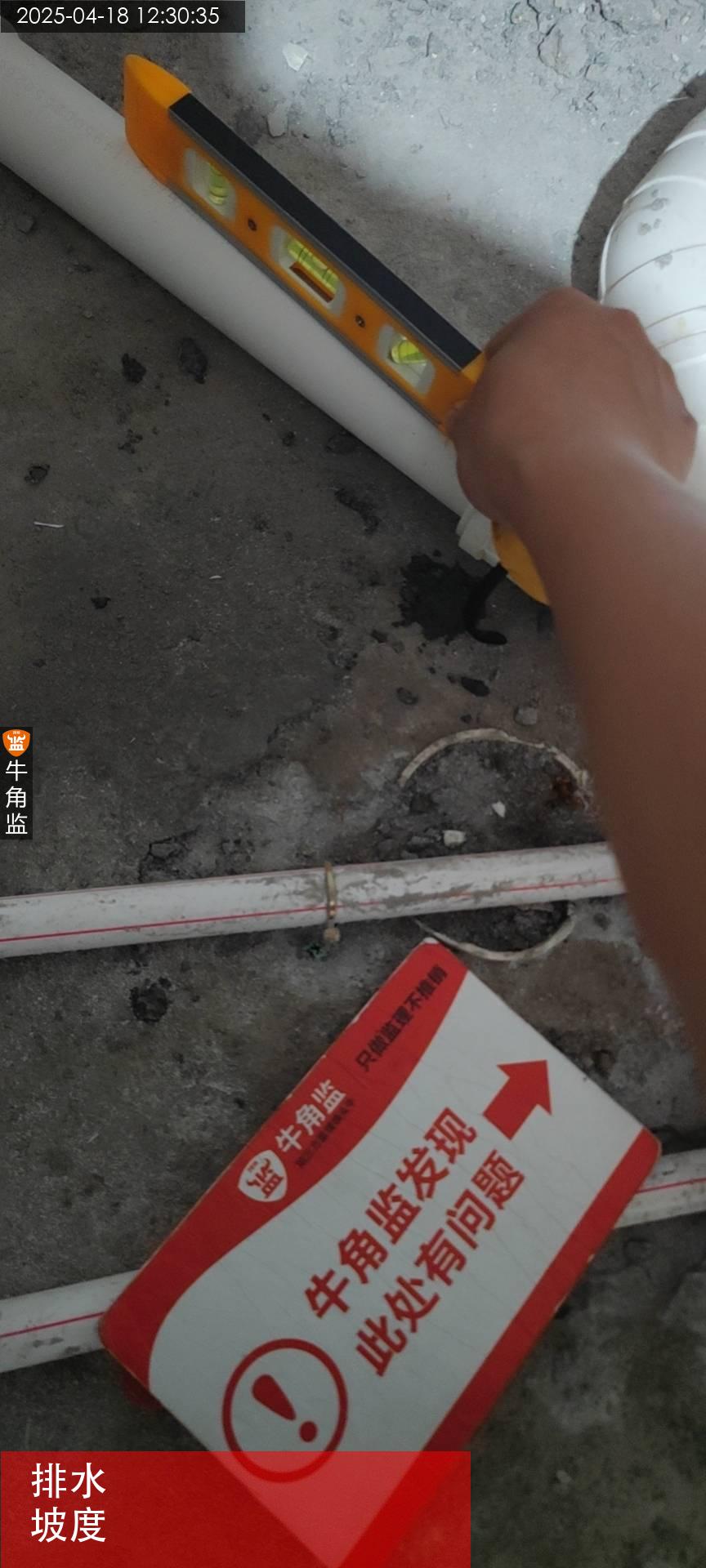

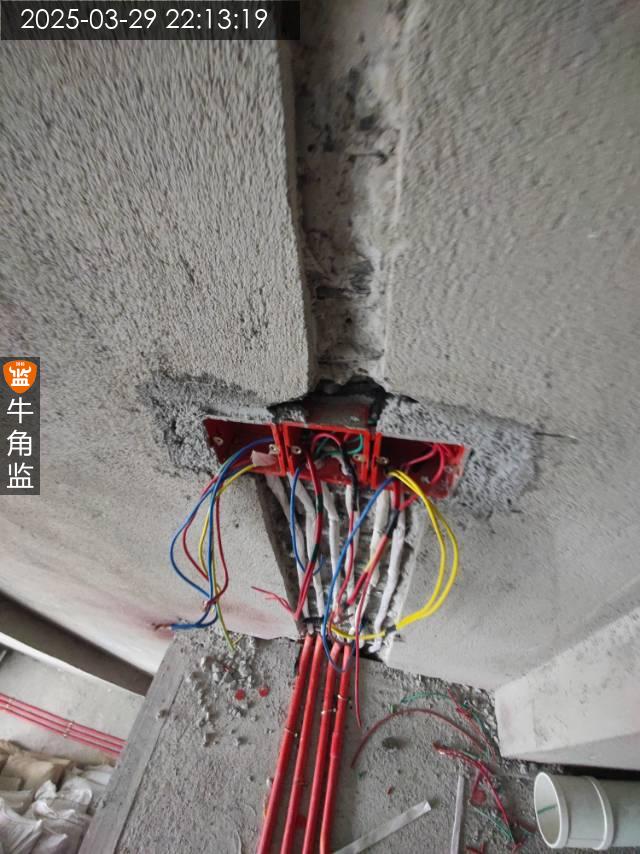

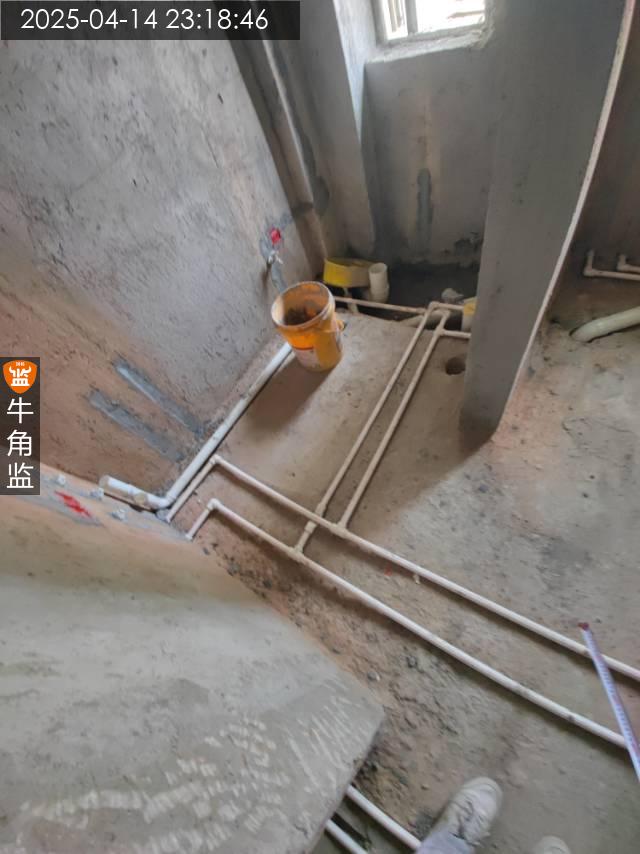

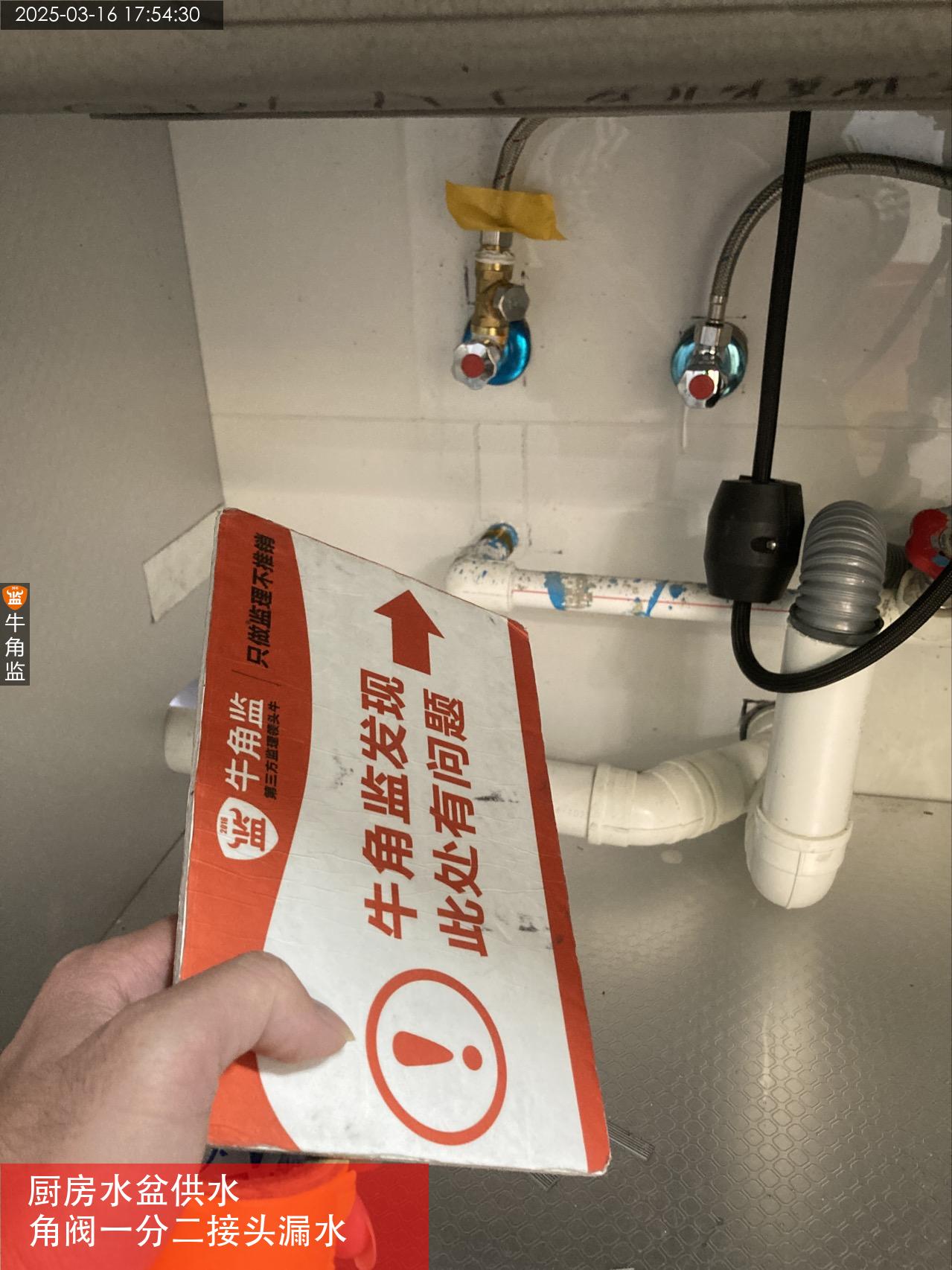

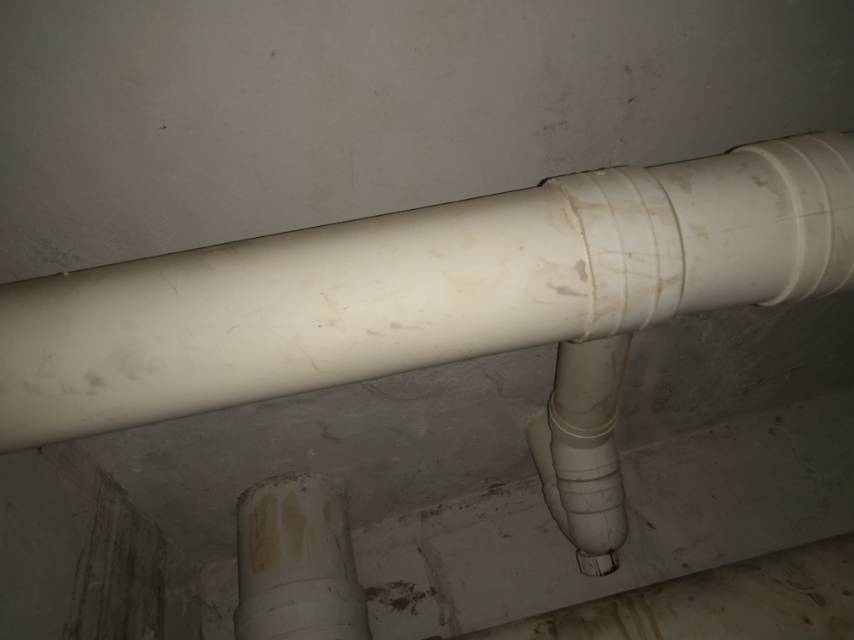

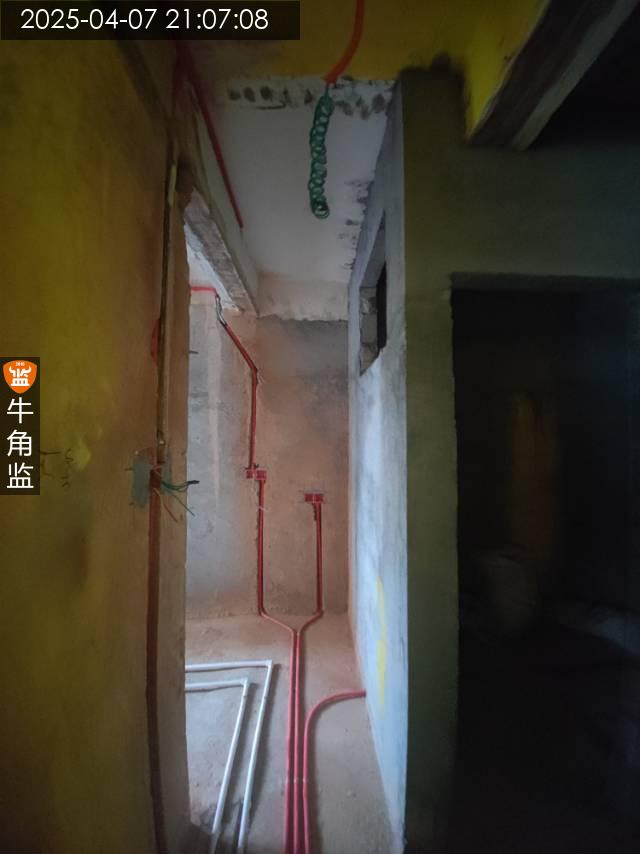

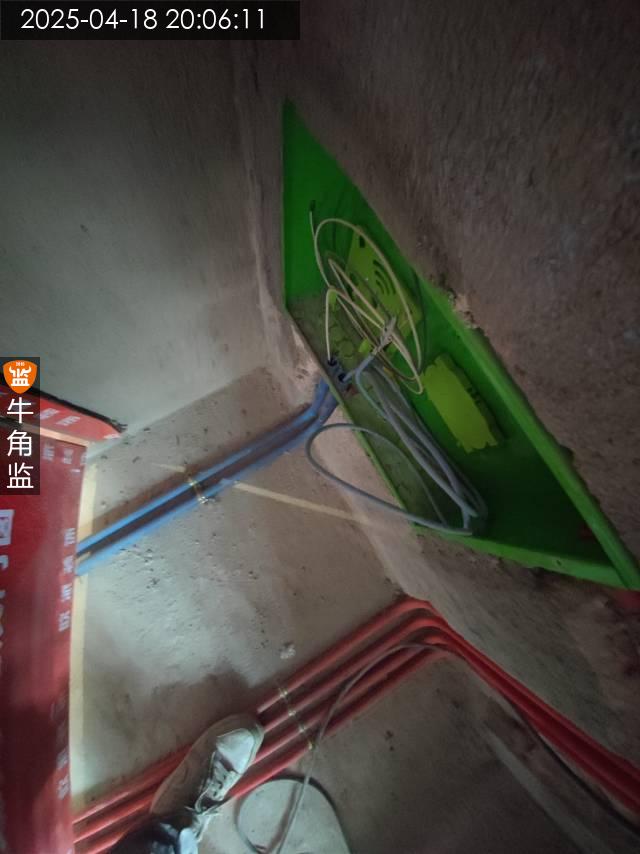

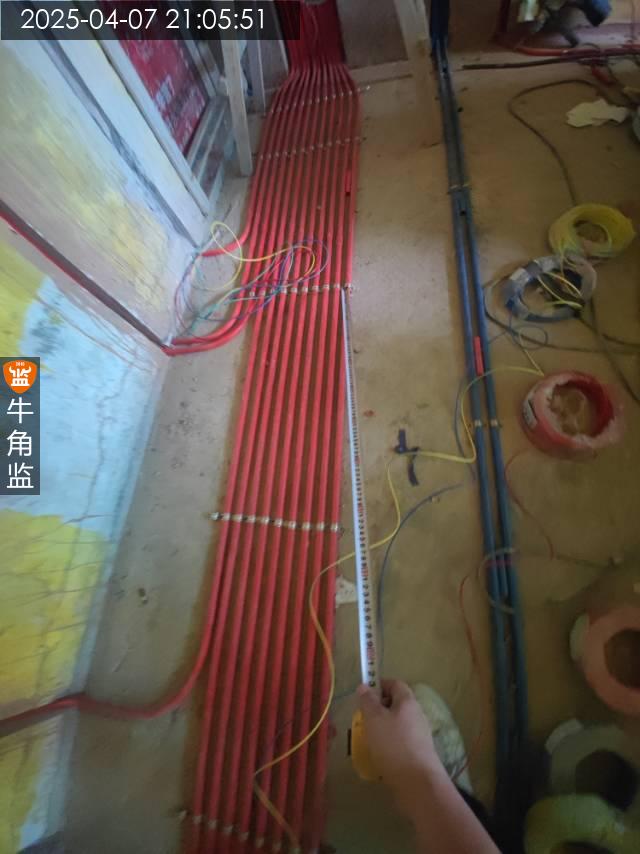

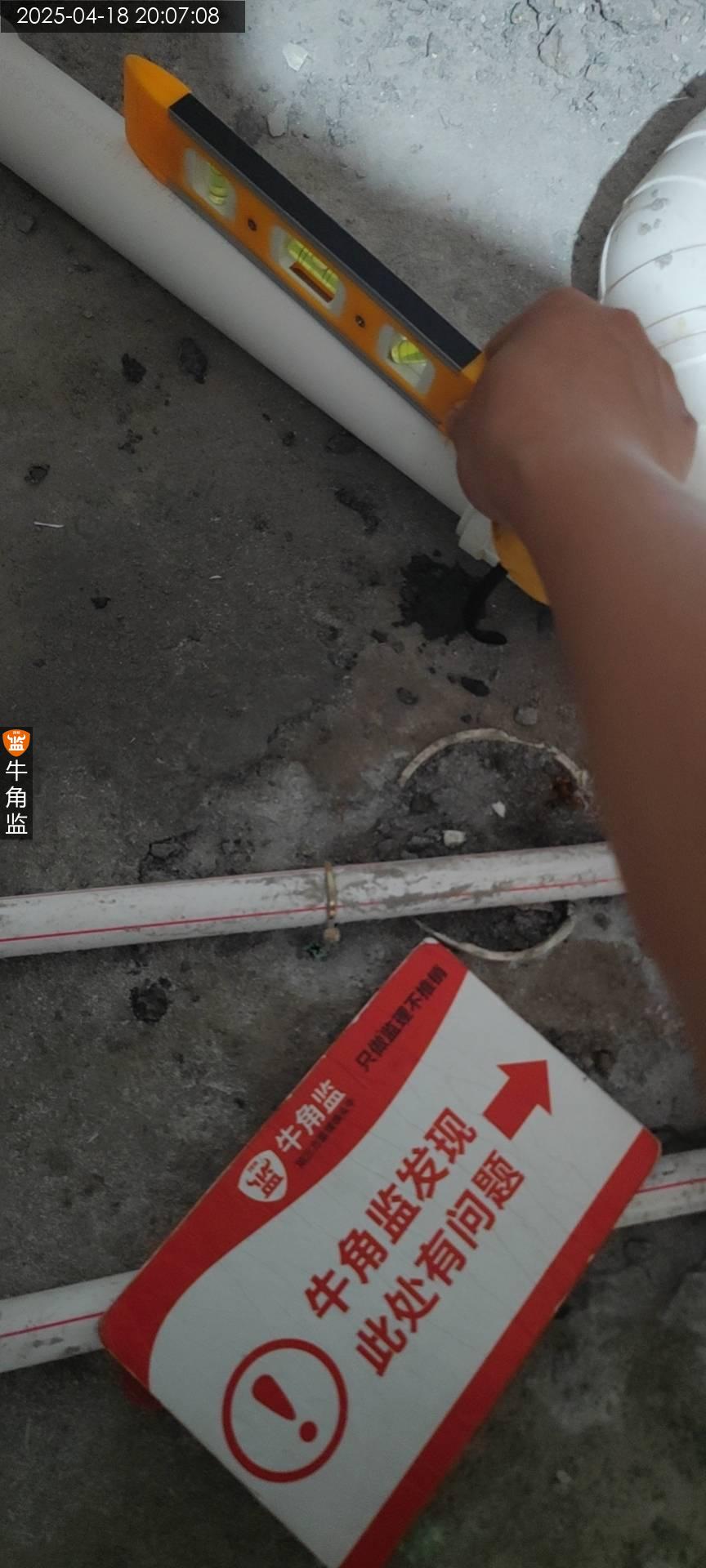

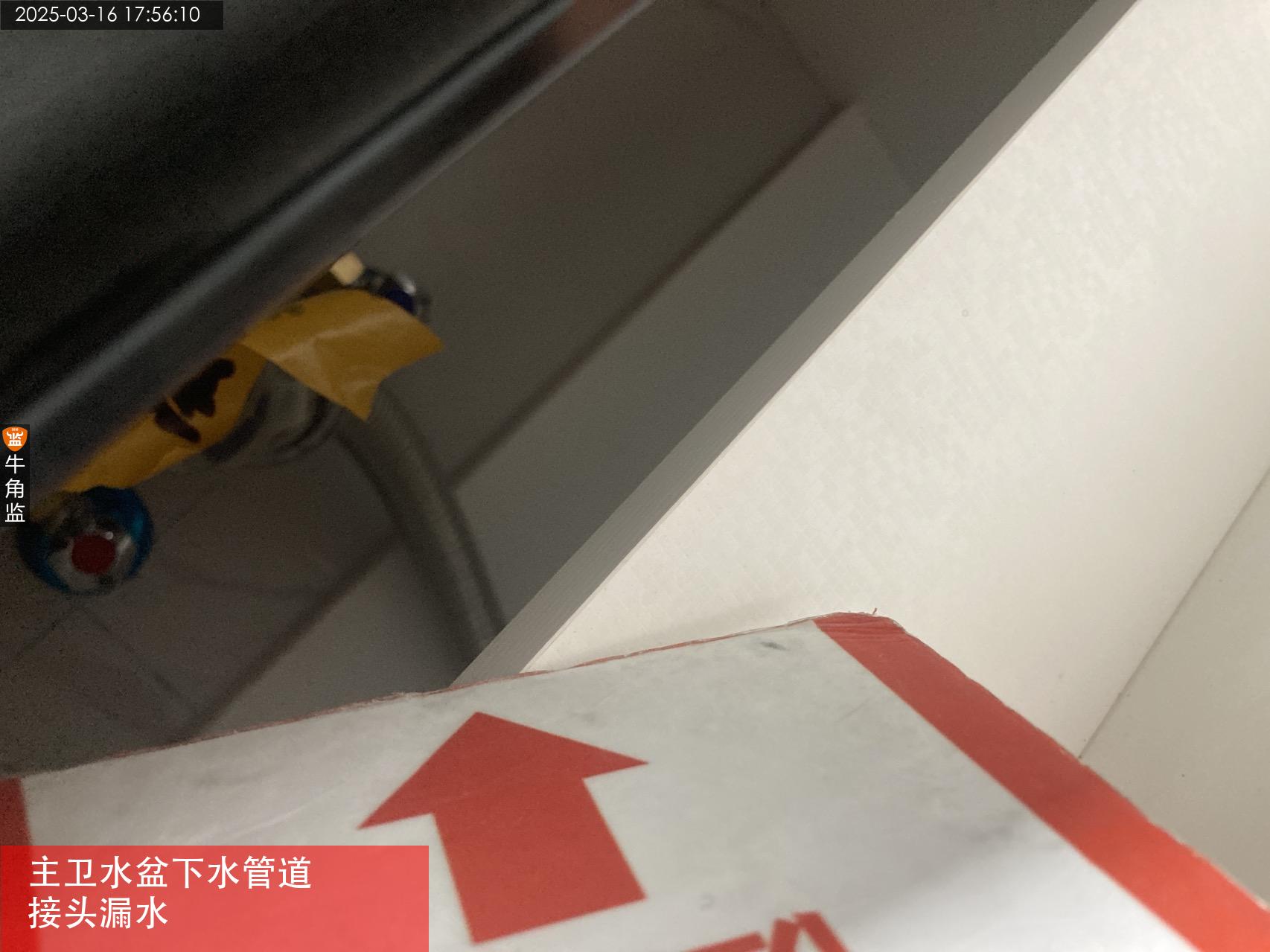

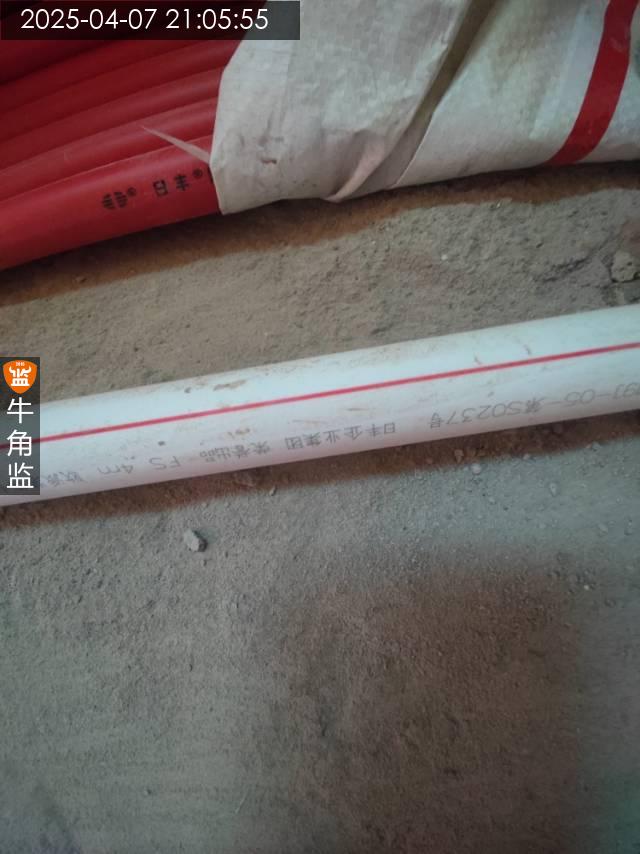

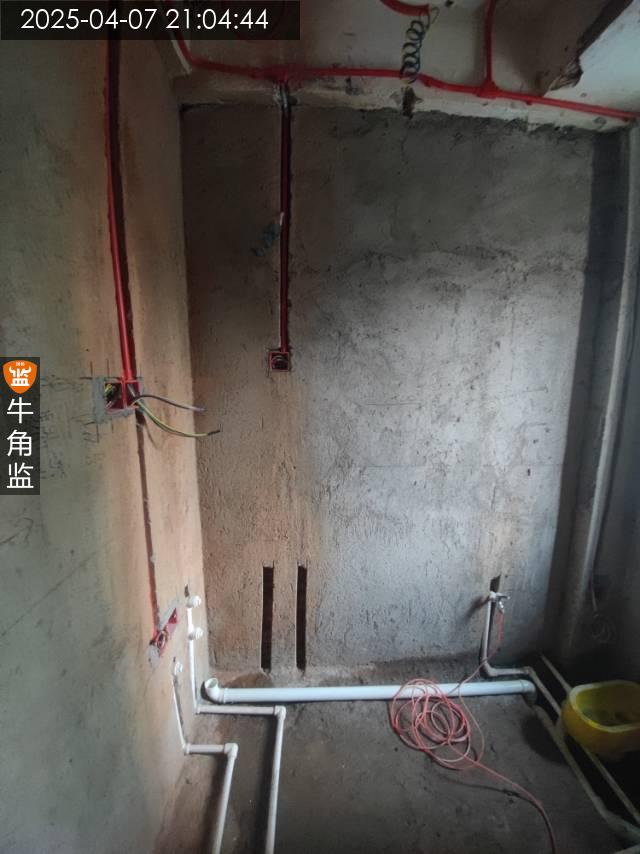

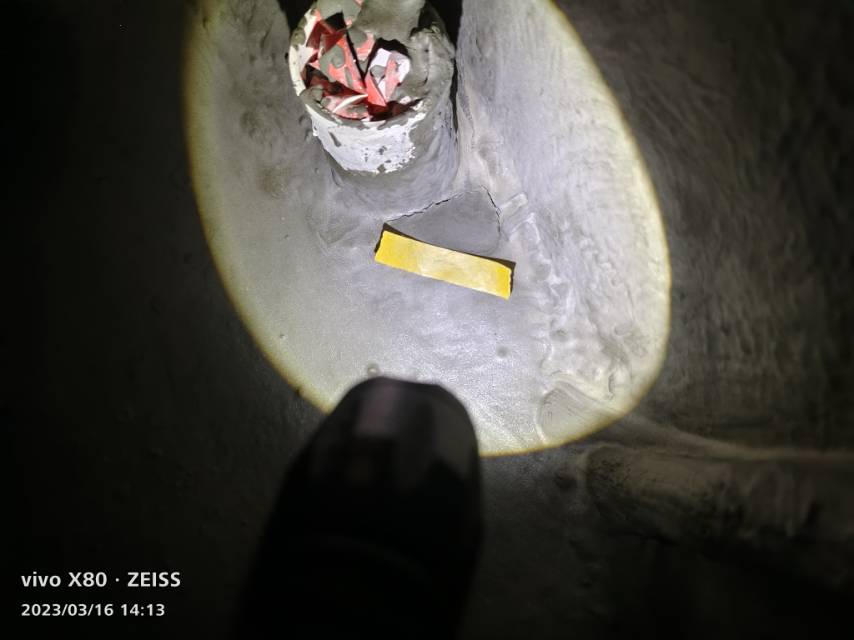

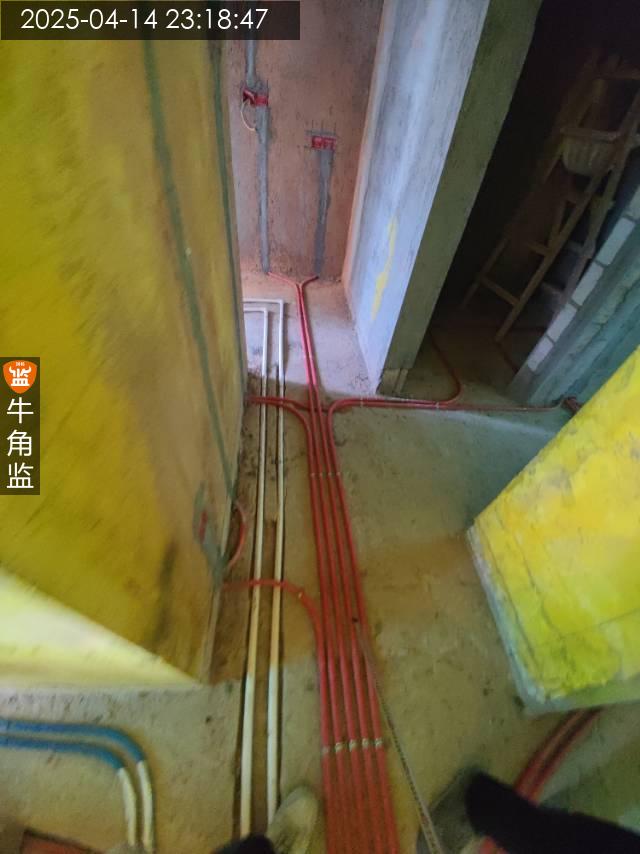

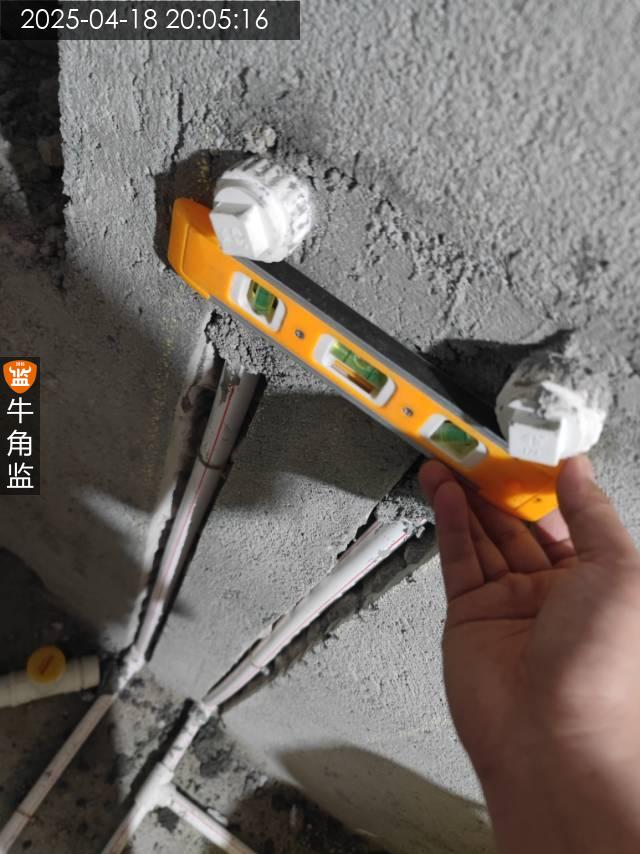

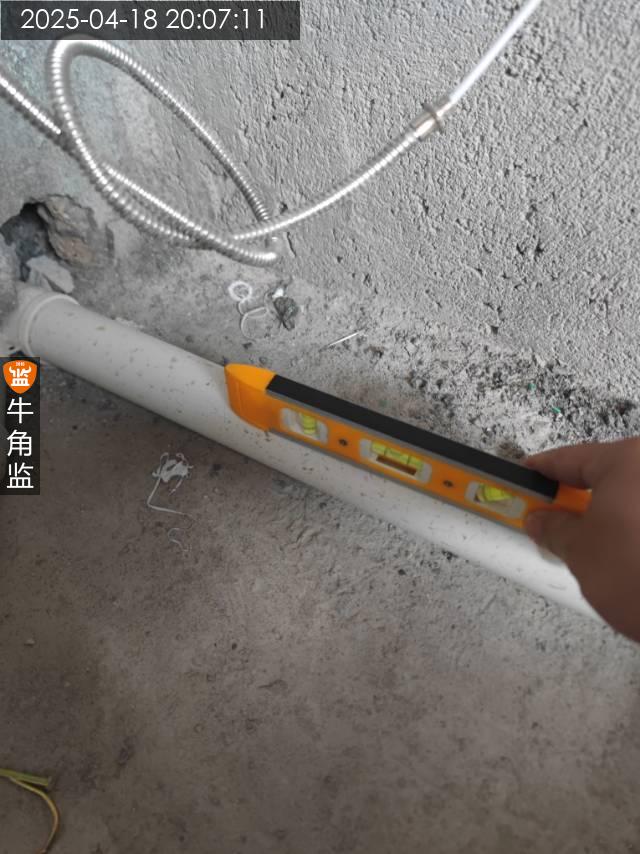

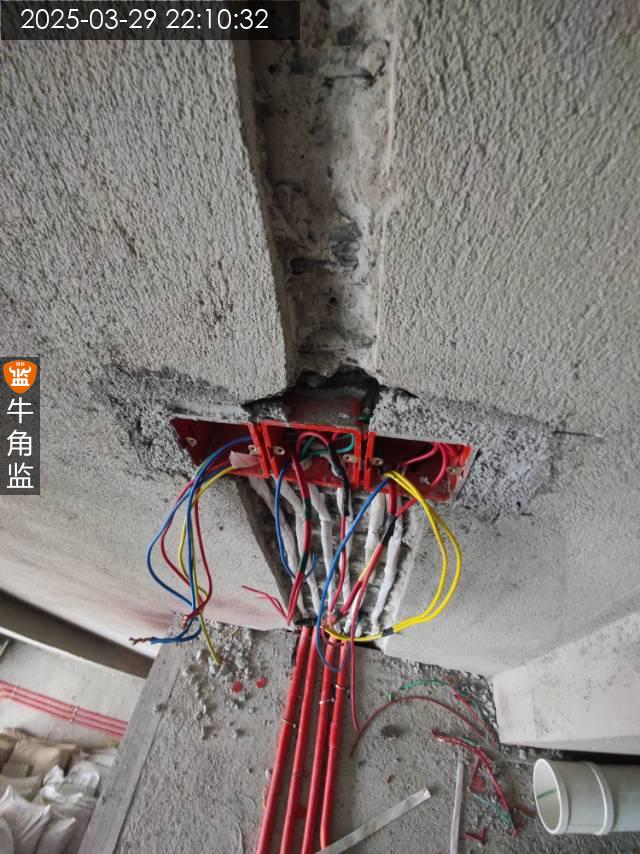

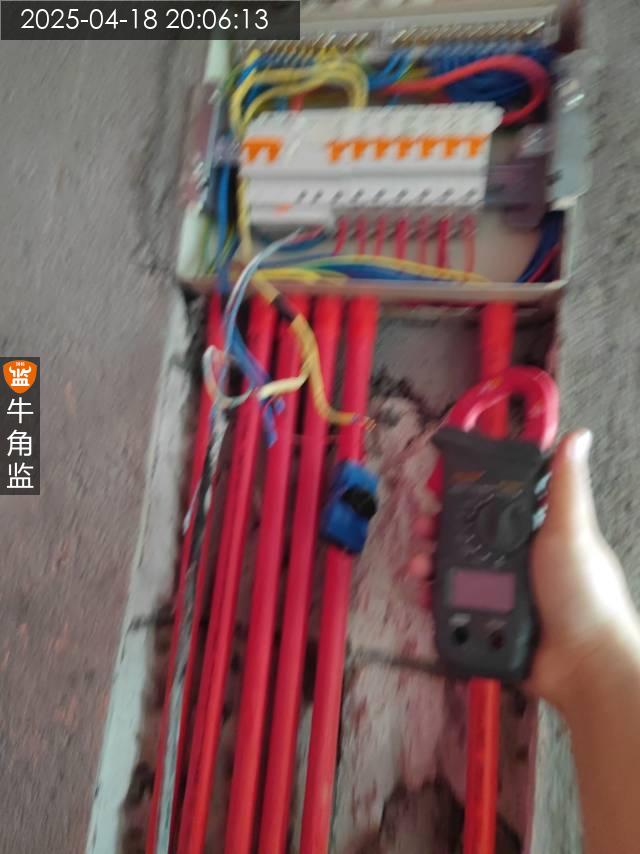

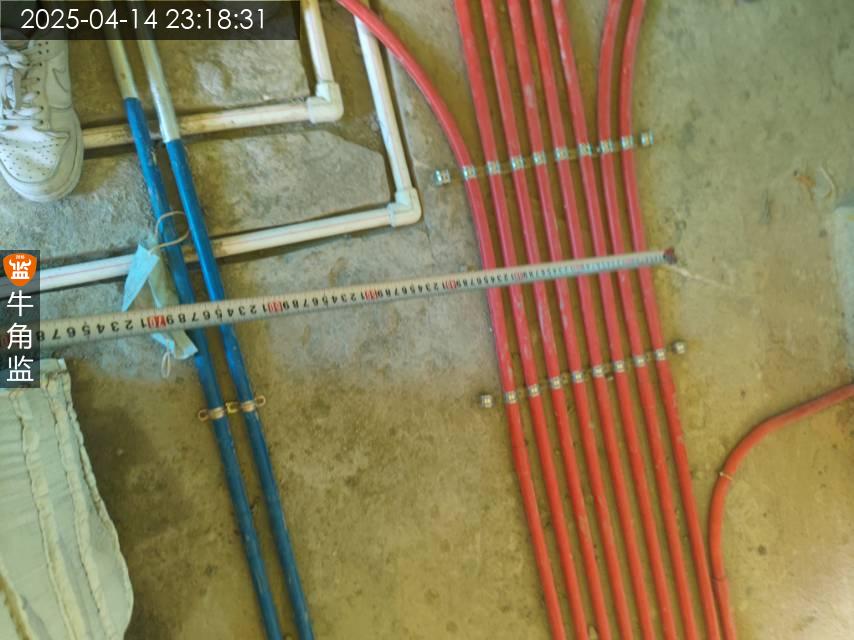

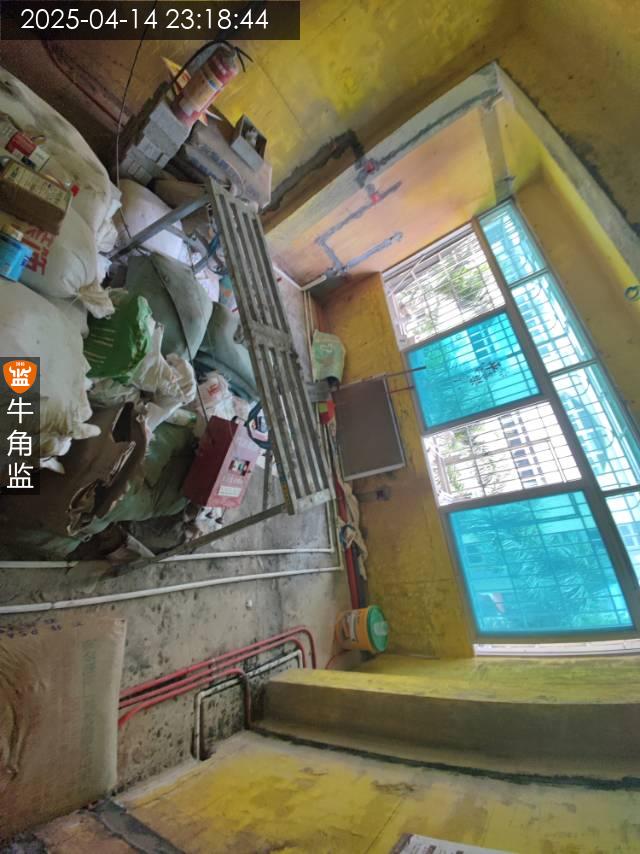

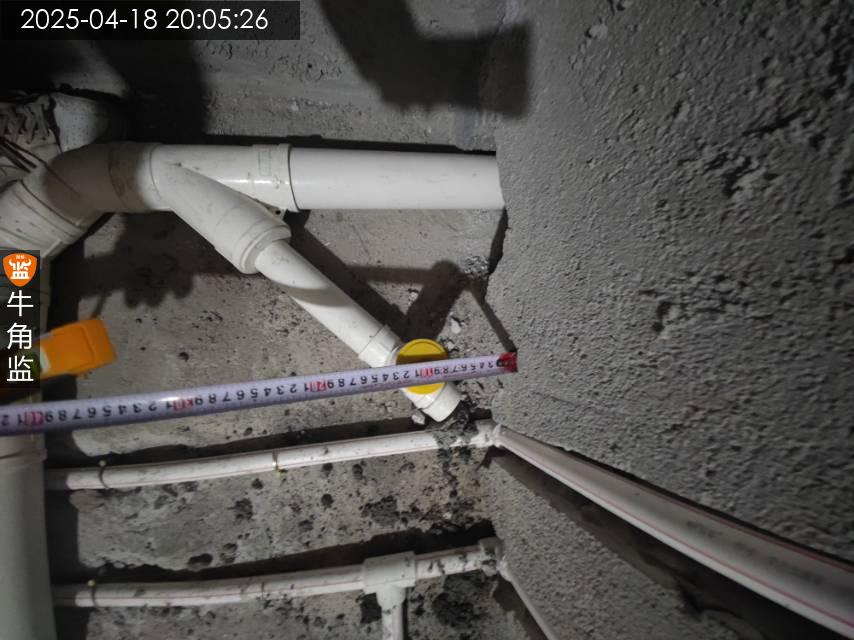

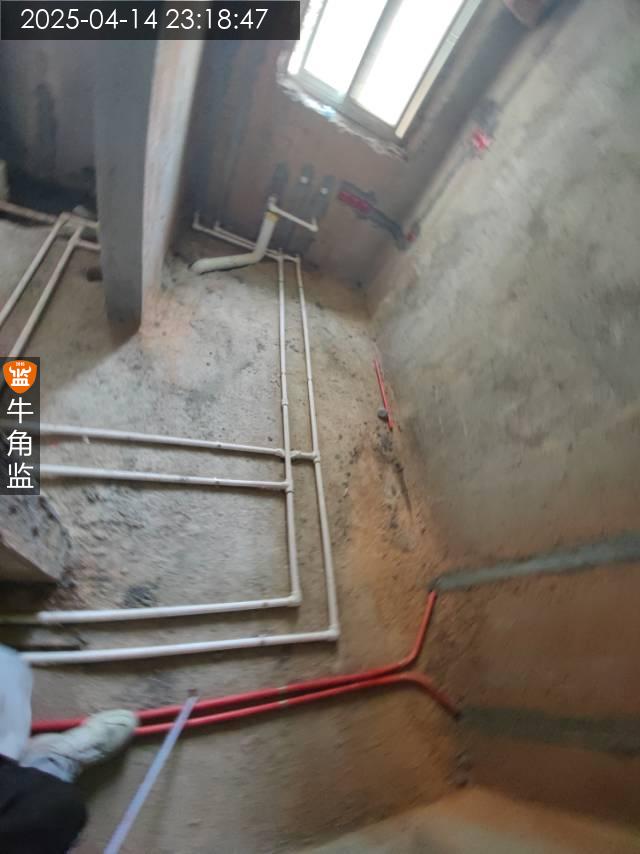

1现场进行水电验收工作 2水管无法正常给水,需排查是否有管道热熔接口堵死,整改后重新打压测试 3水管从卫生间门口进入,后期整改水管后,管卡固定牢固,防水施工时着重做好门口防水施工 4总开设置为63a,可能大于物业要求,建议确认。一般不大于户外总电箱安数 5现场核量。水管77.47米。4平专线7位+入户6平方线1位。电位43个。灯位21个。光纤2组。 6排水测试合格,建议管口做好管盖保护避免后期施工堵塞
2022-07-07
海珠区中********4173
设 计 师:未知
施工队长:李同恩

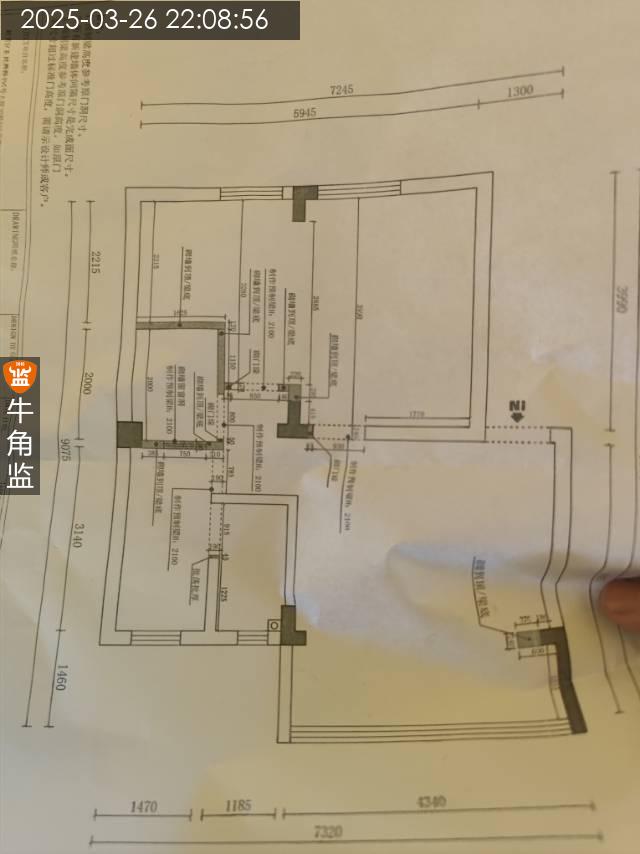

工地面积:160.00㎡
装修总价:0.00

本次评价:B

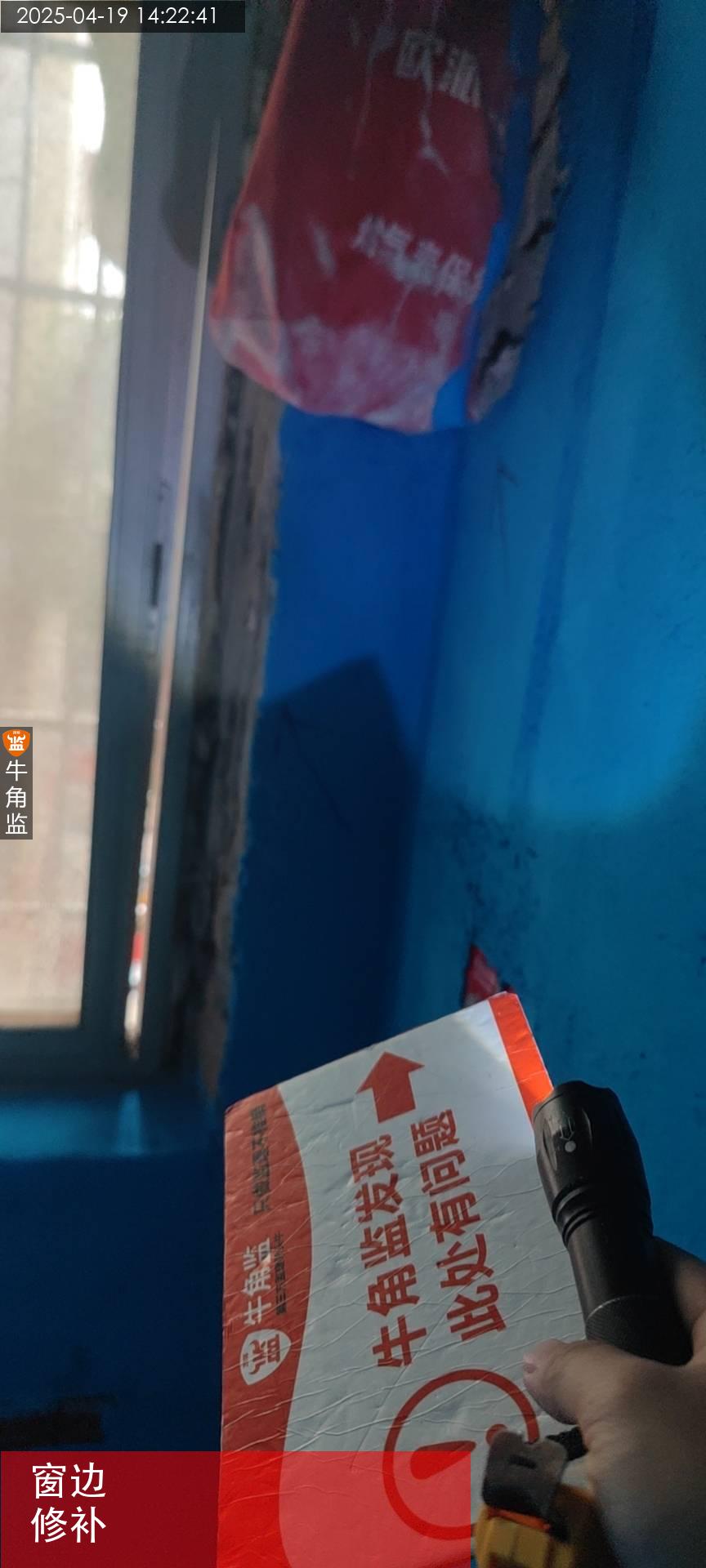

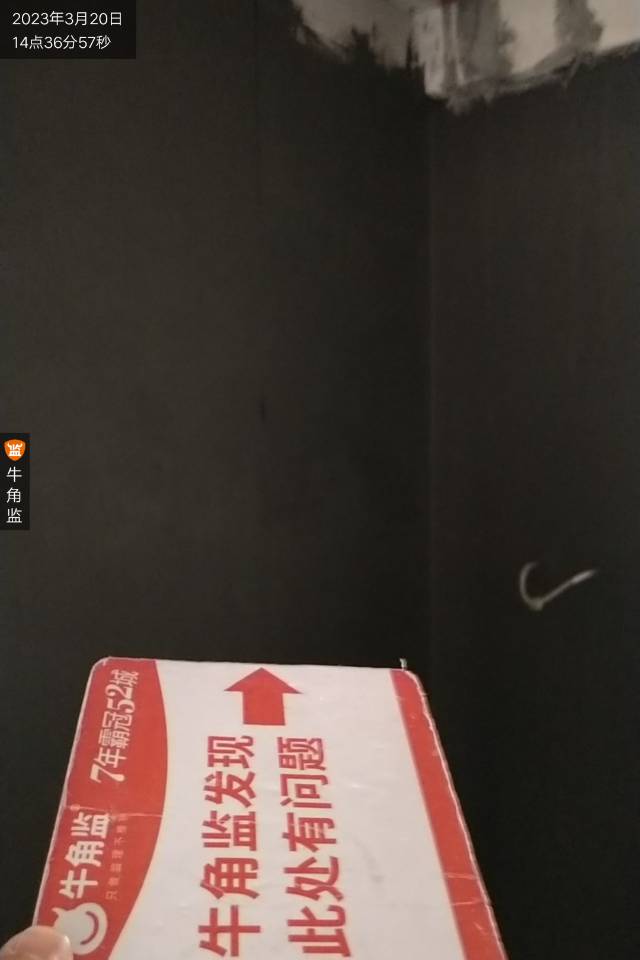

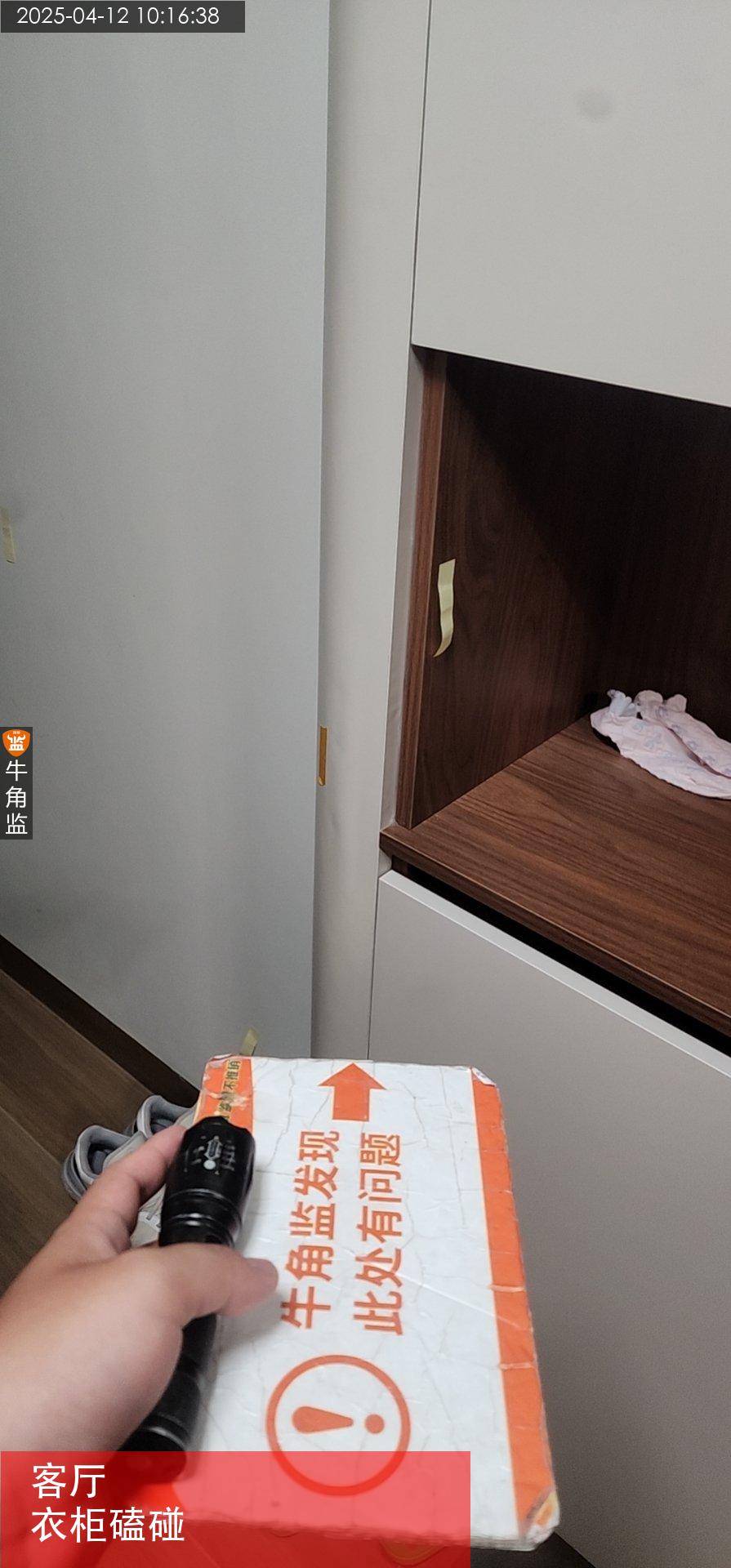

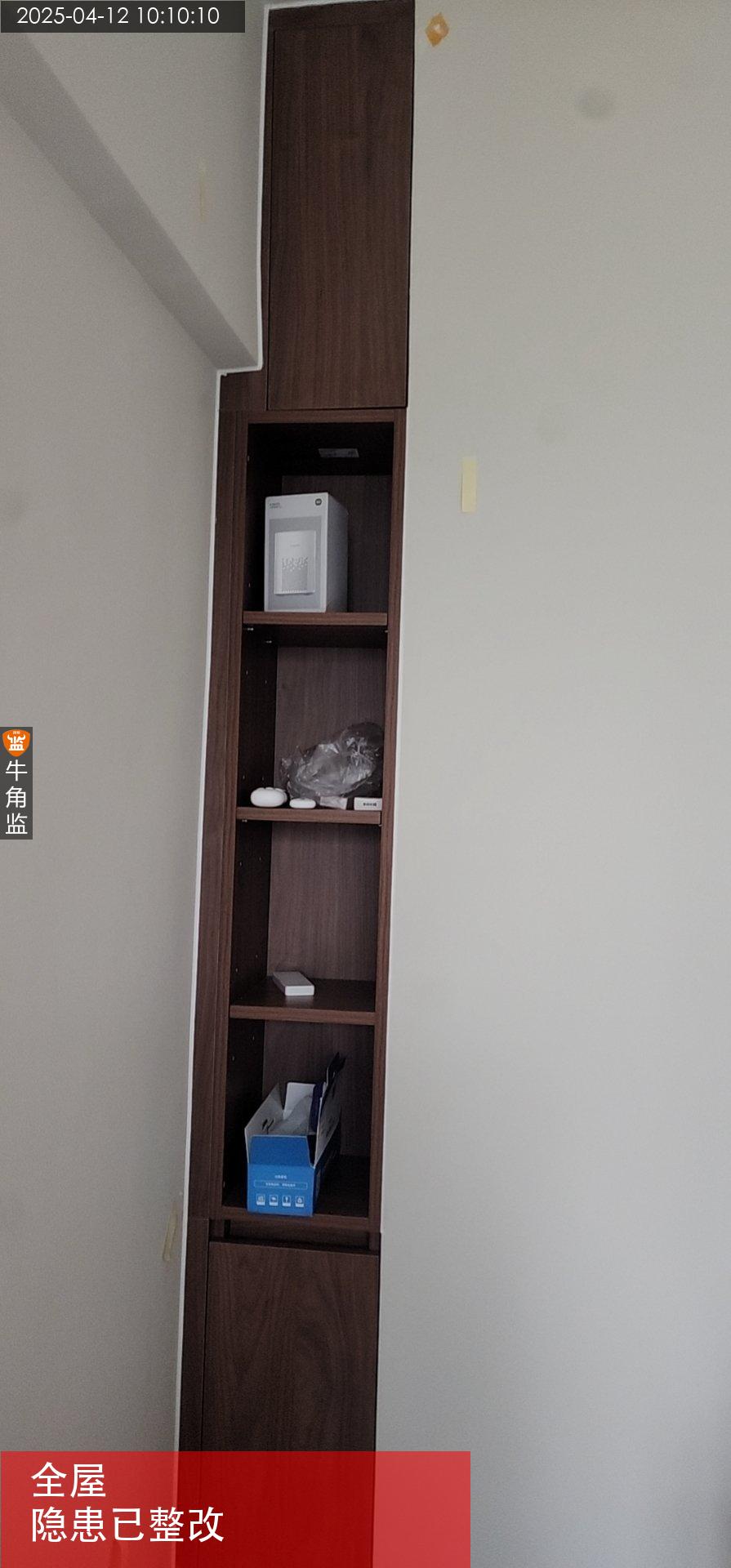

本次评语:

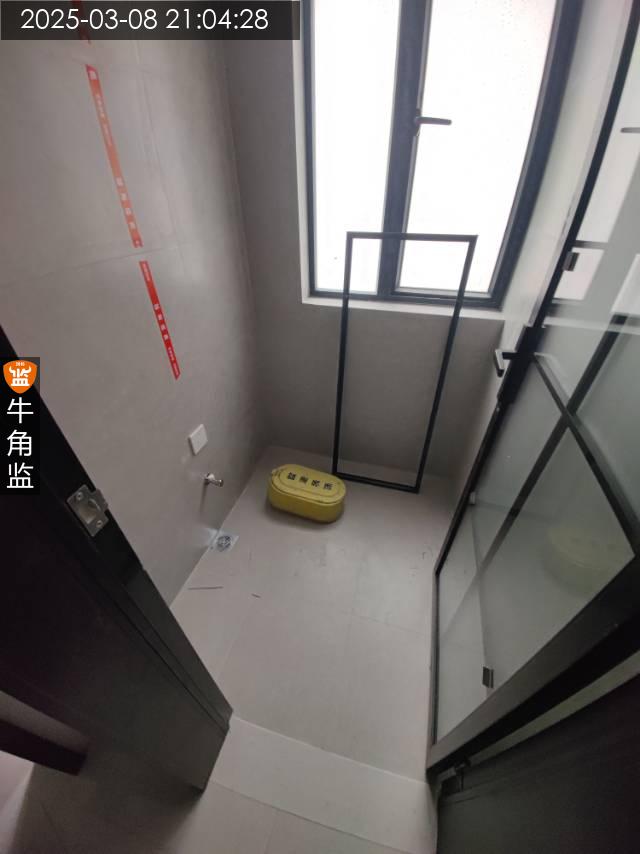

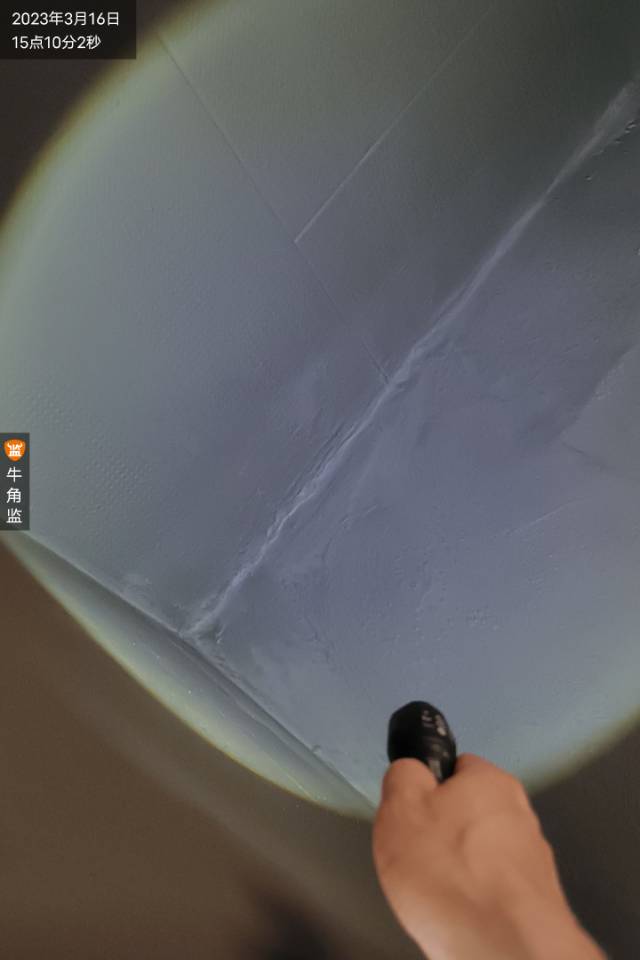

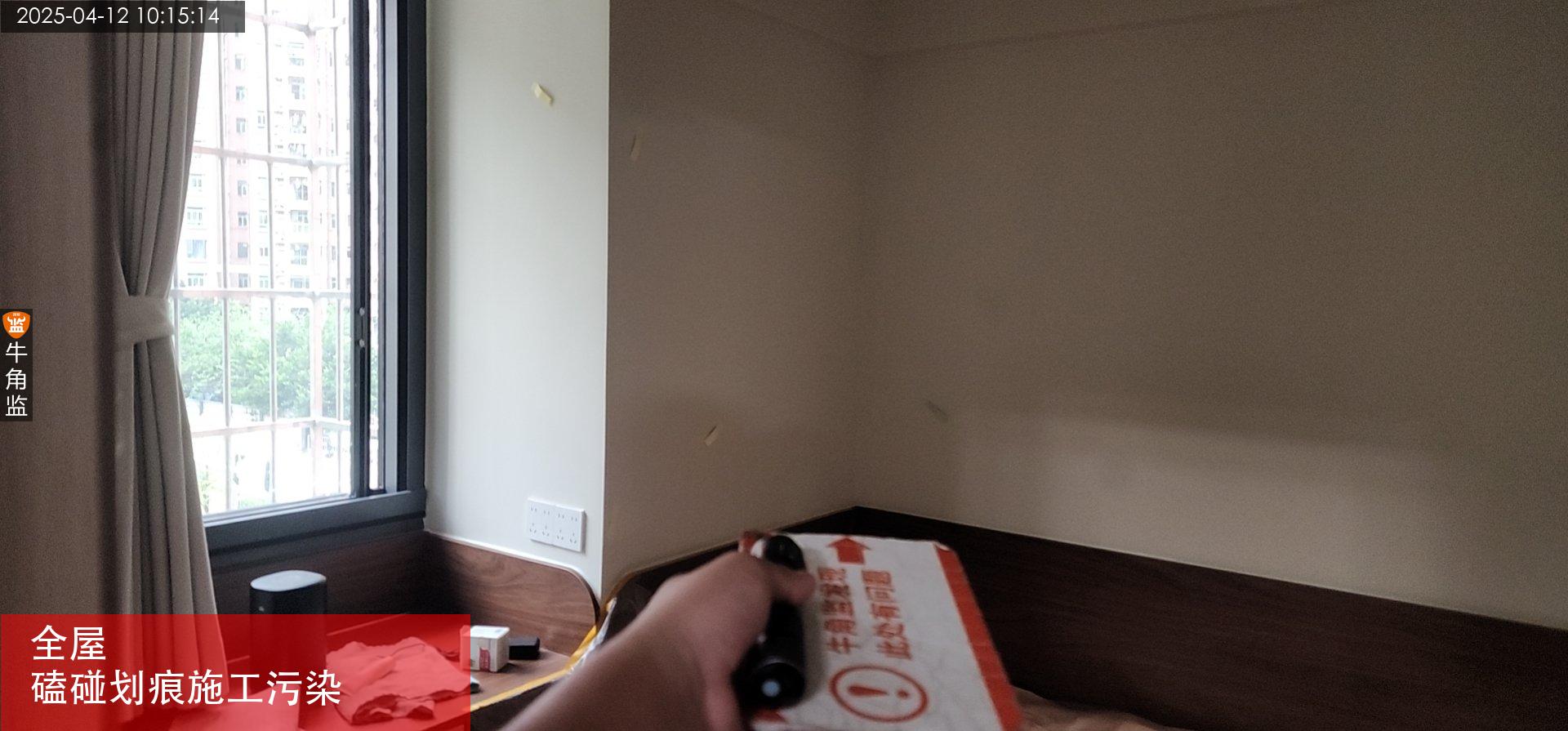

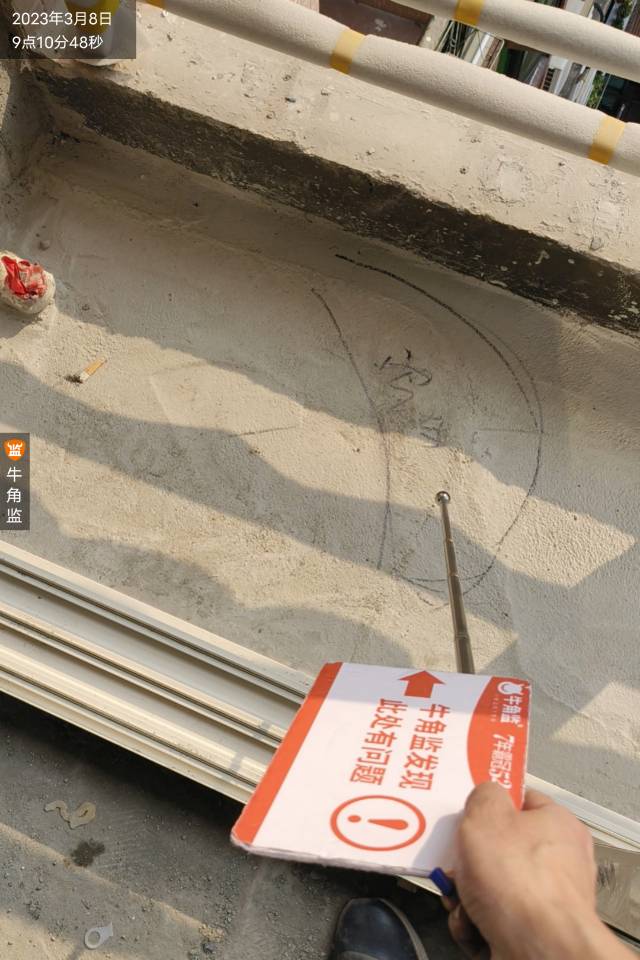

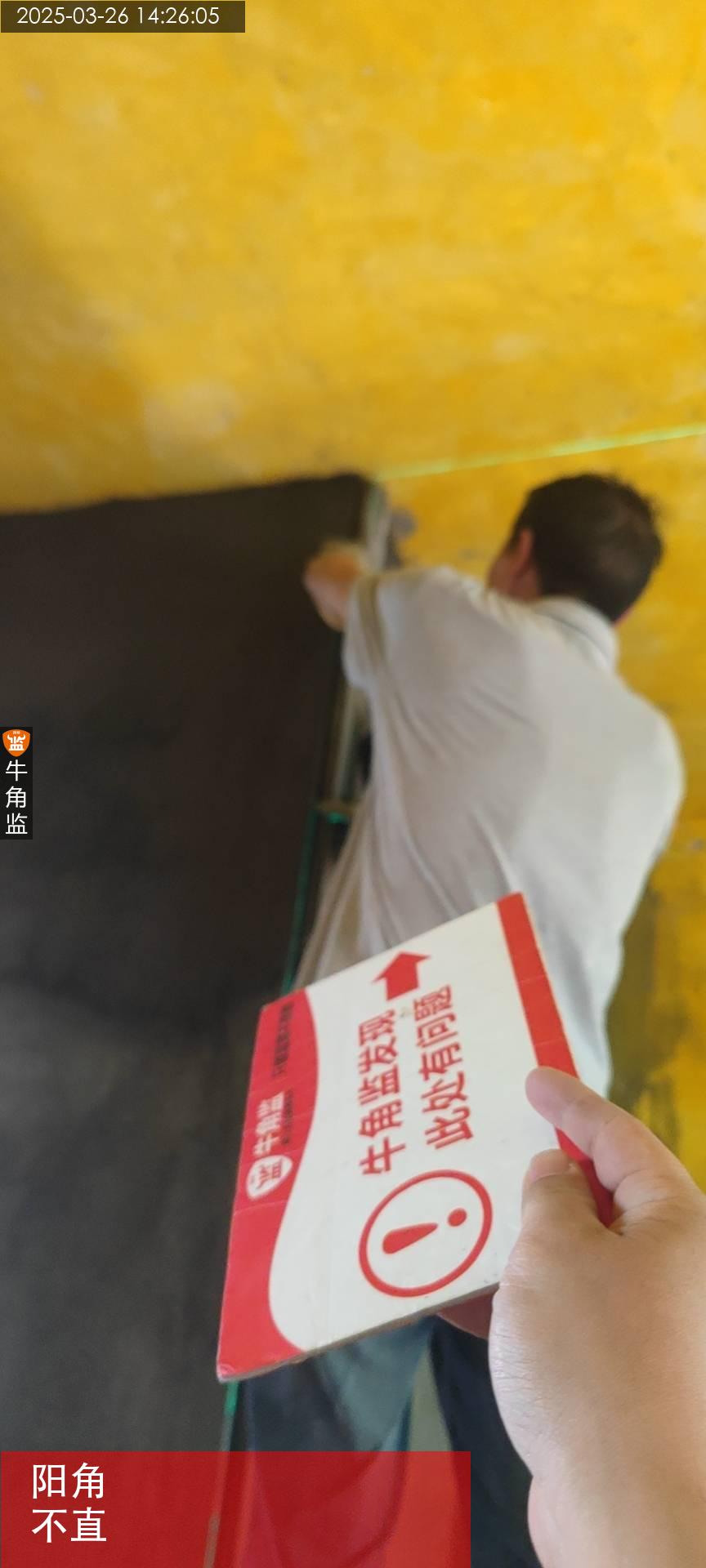

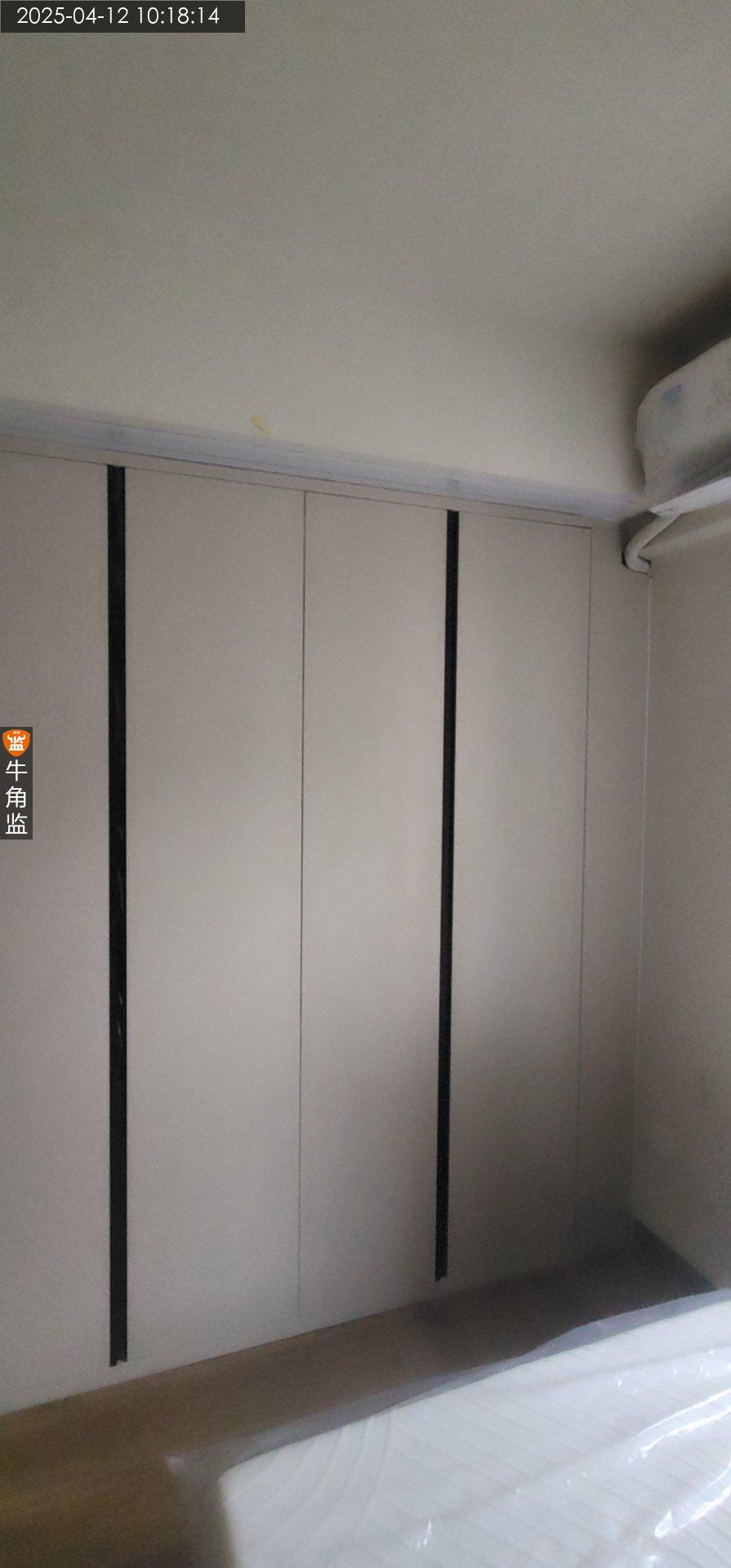

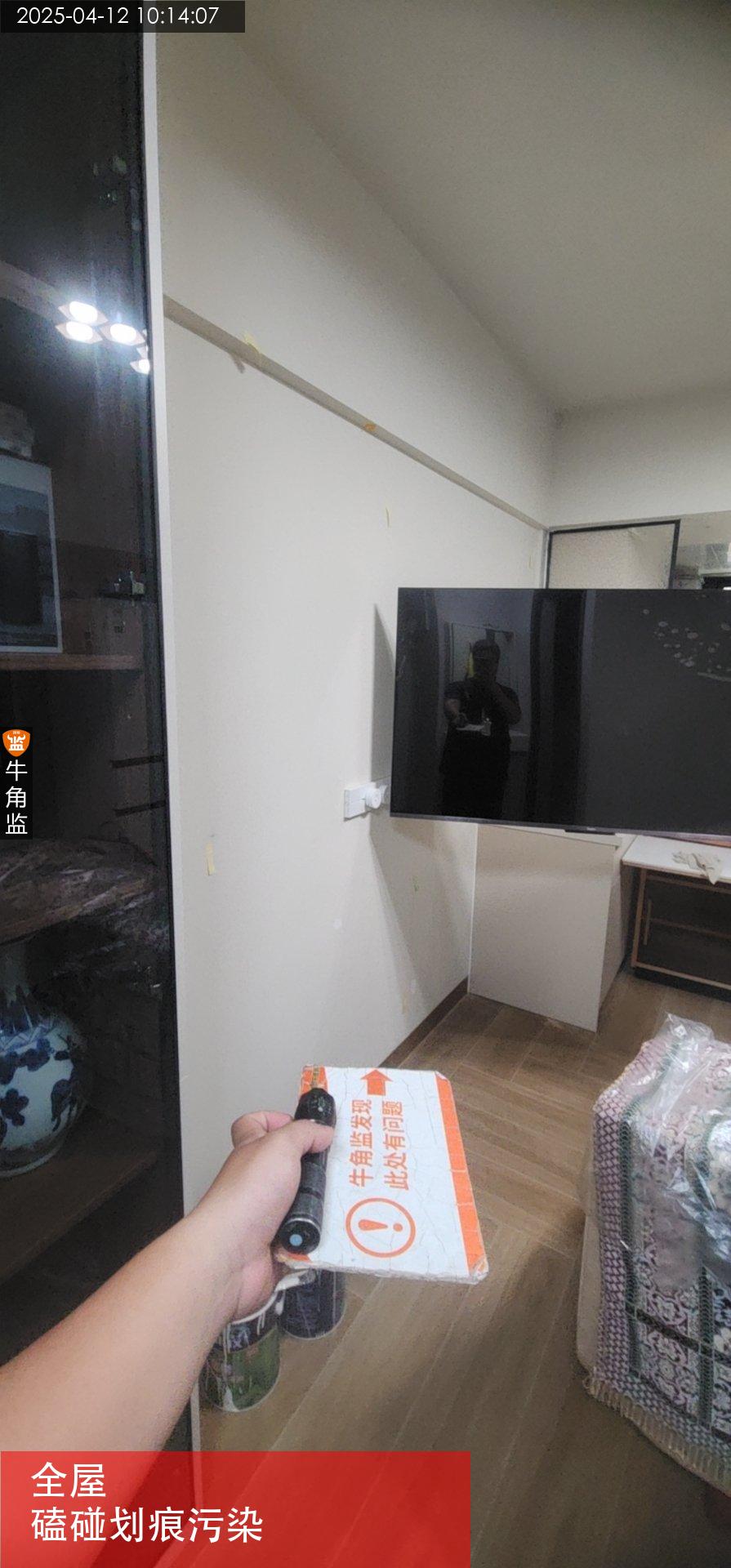

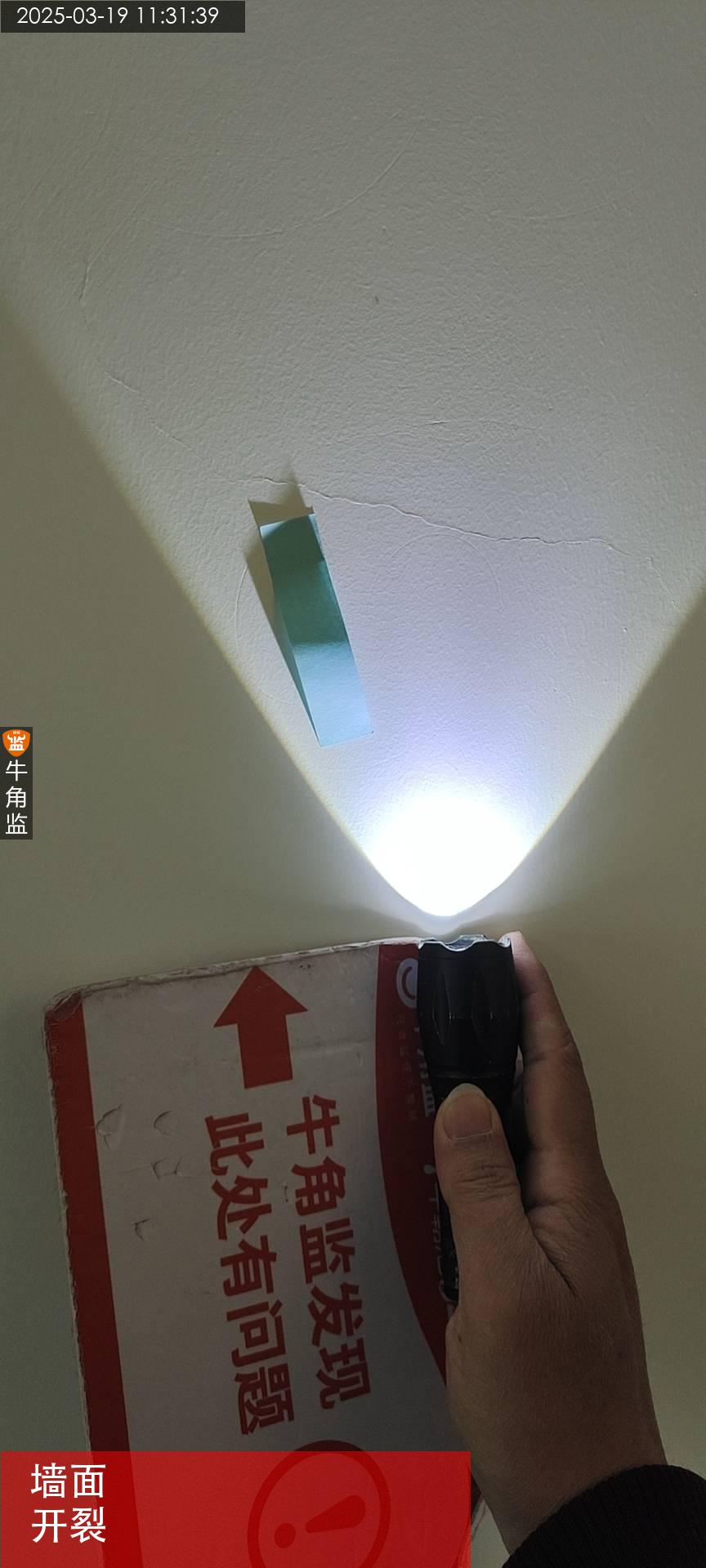

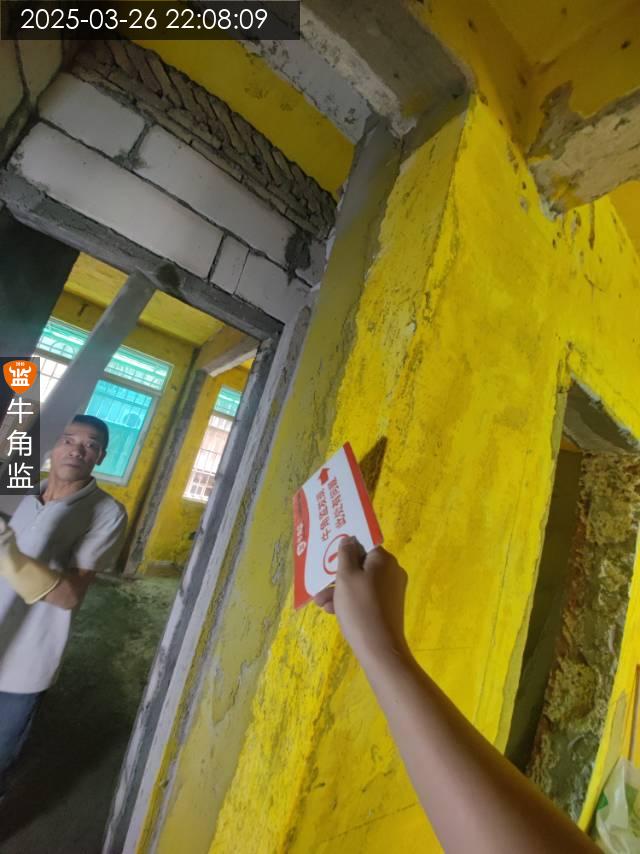

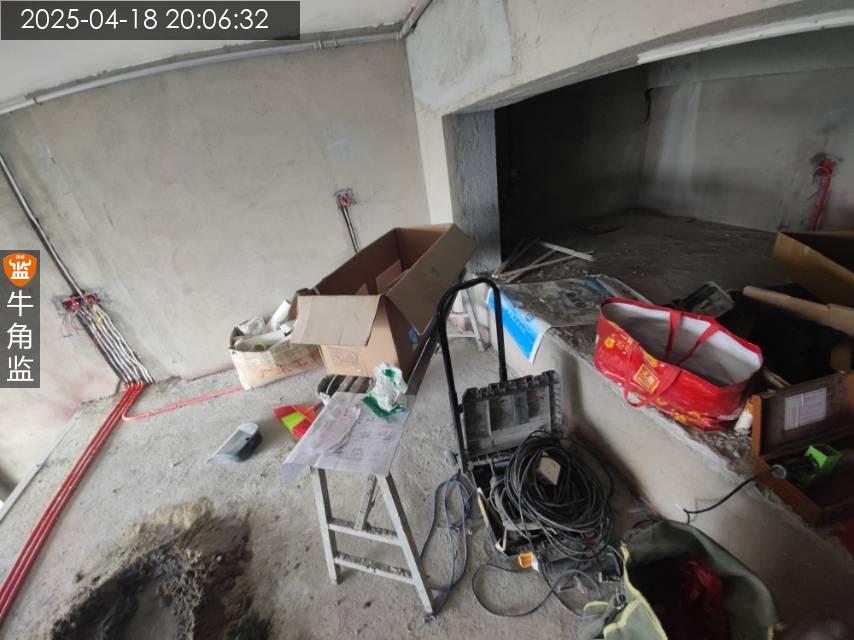

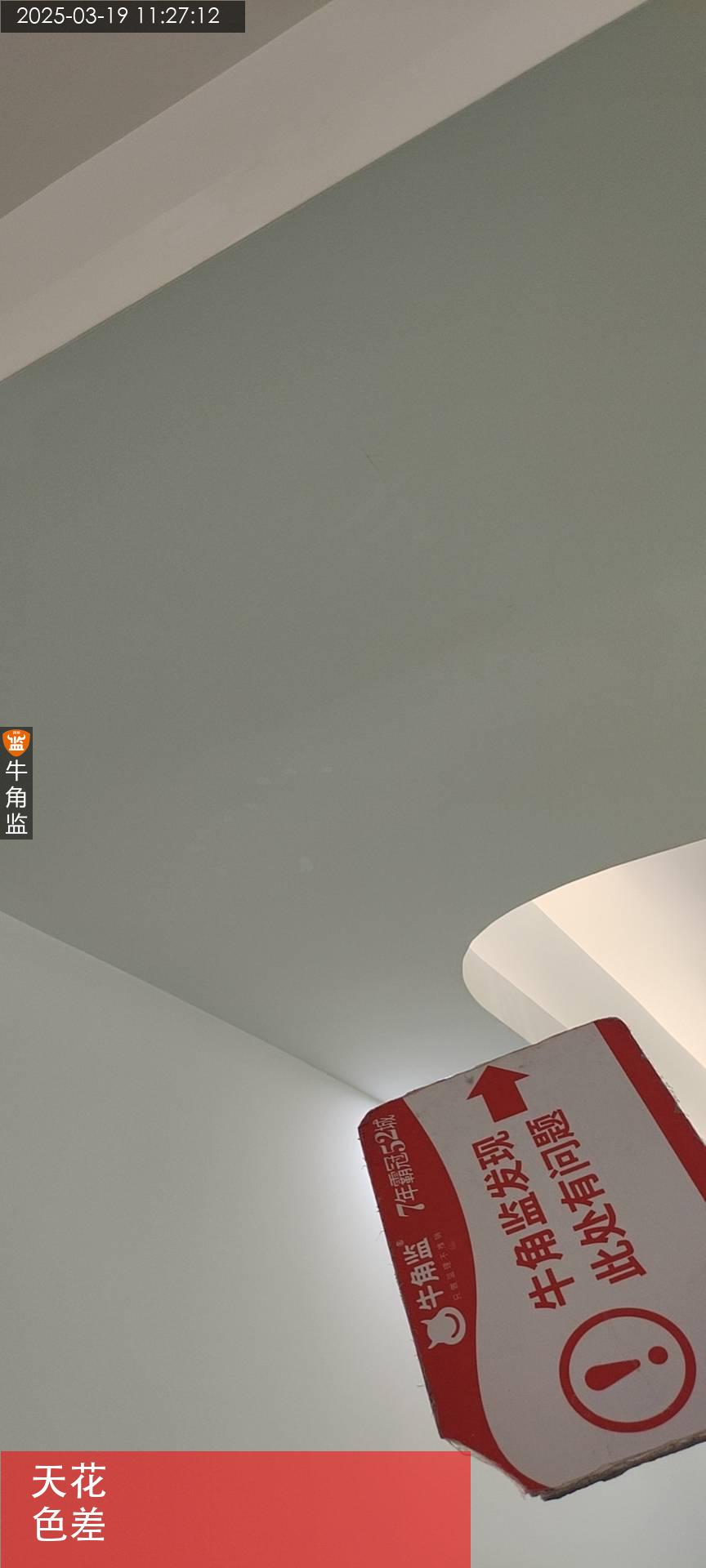

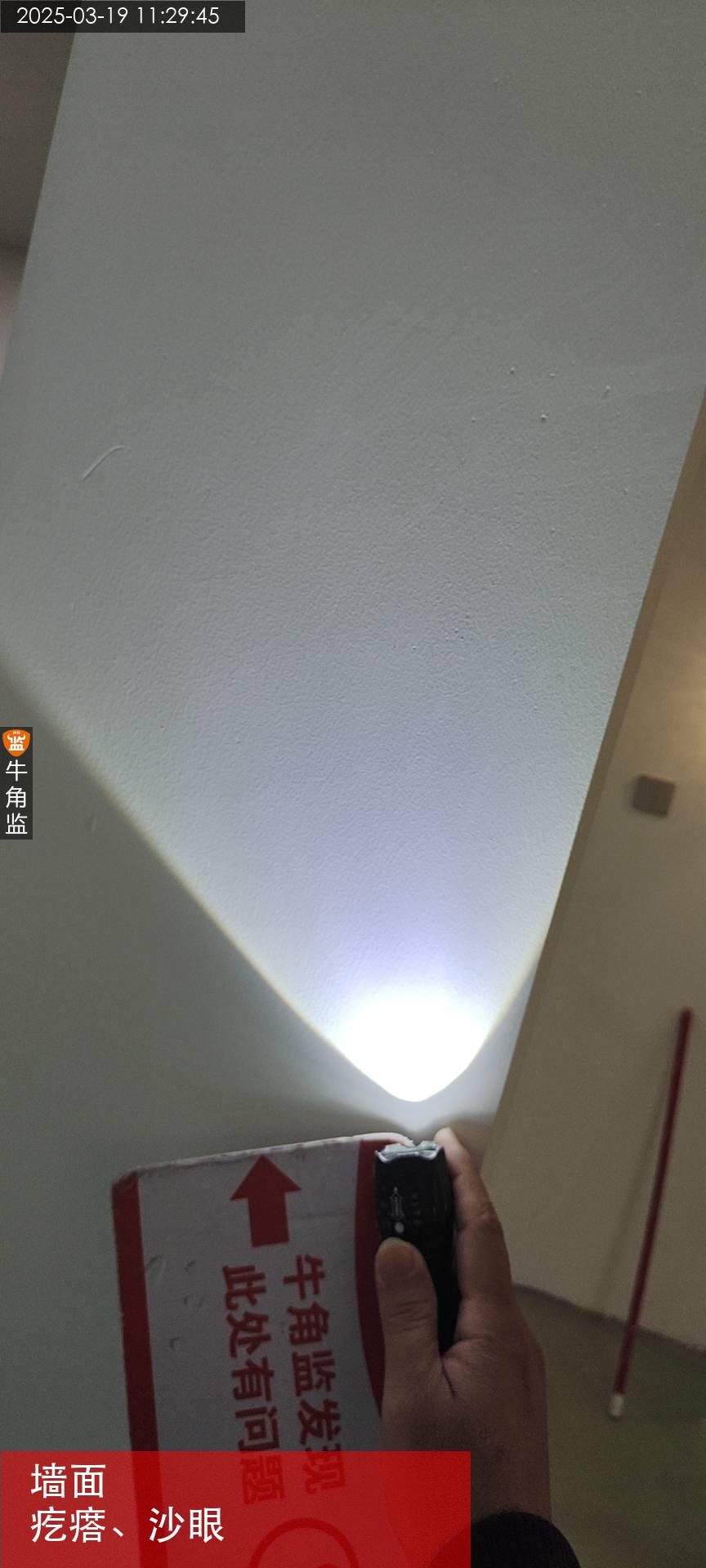

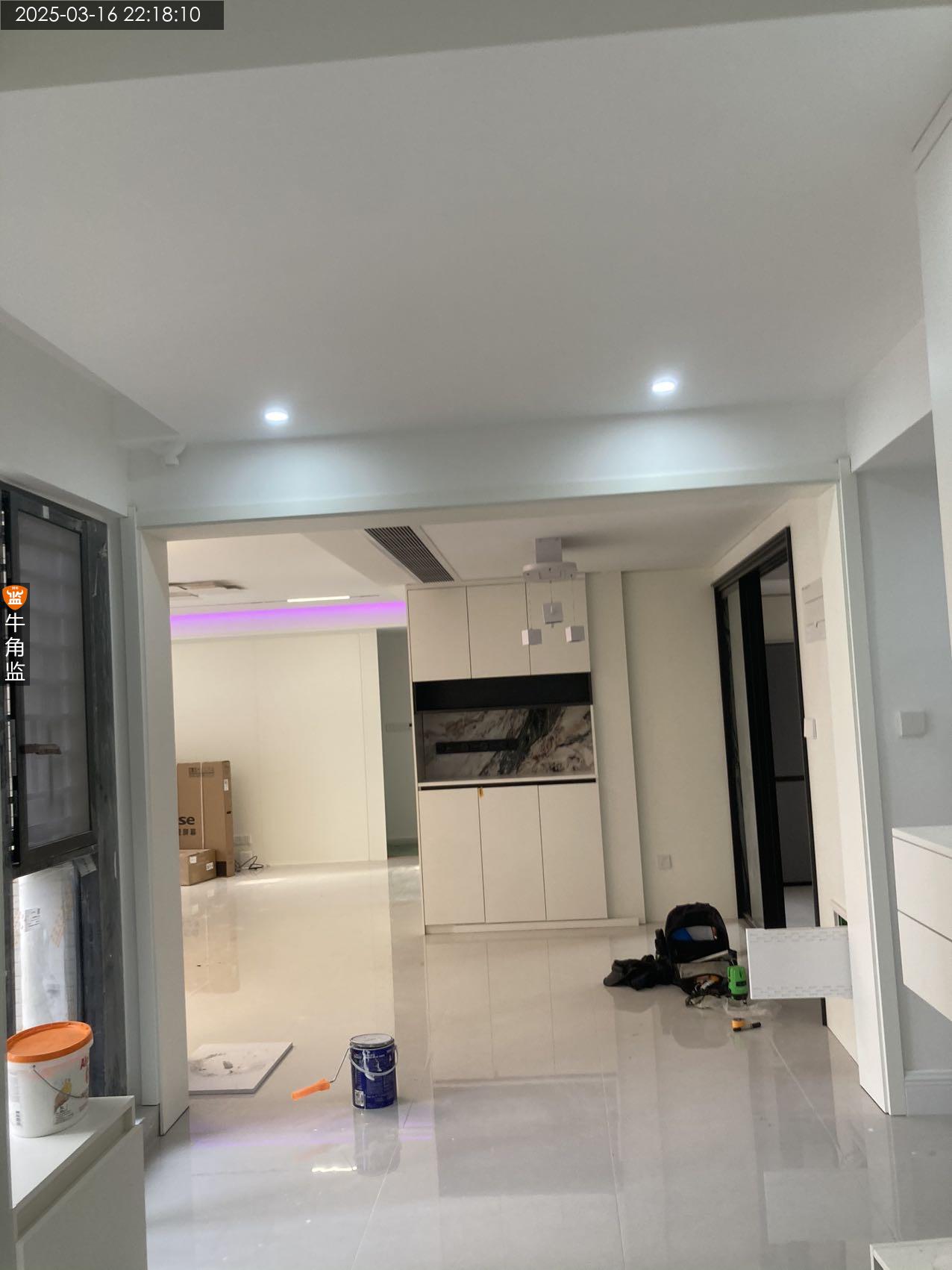

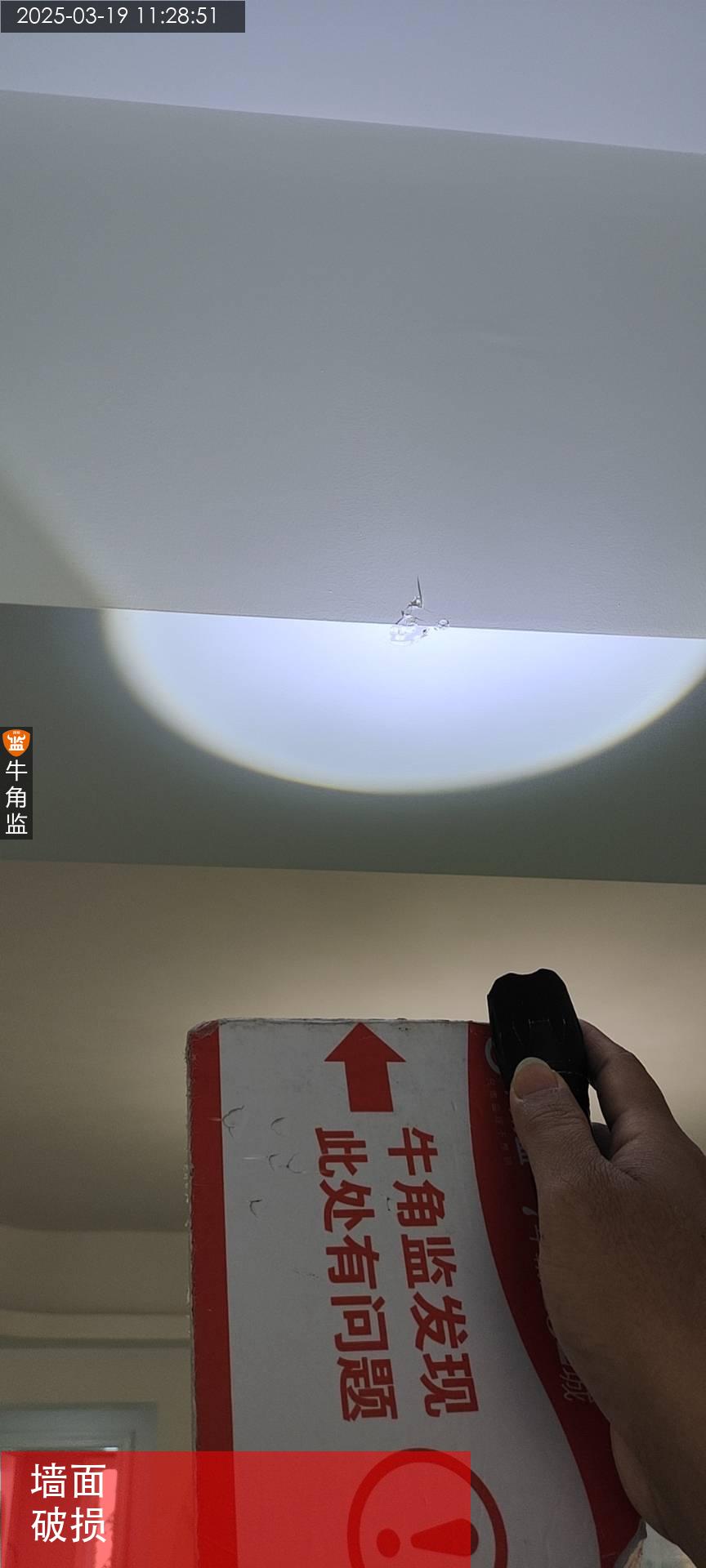

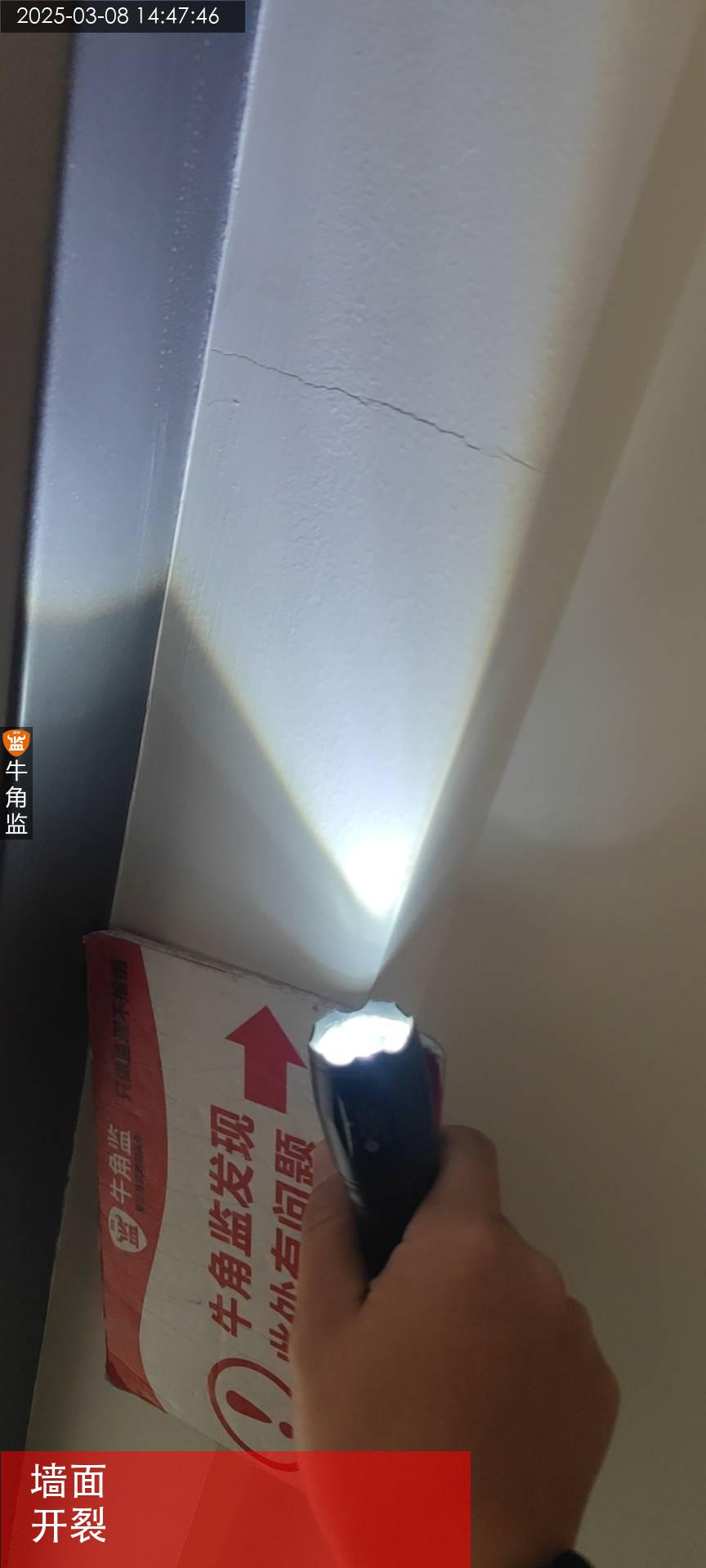

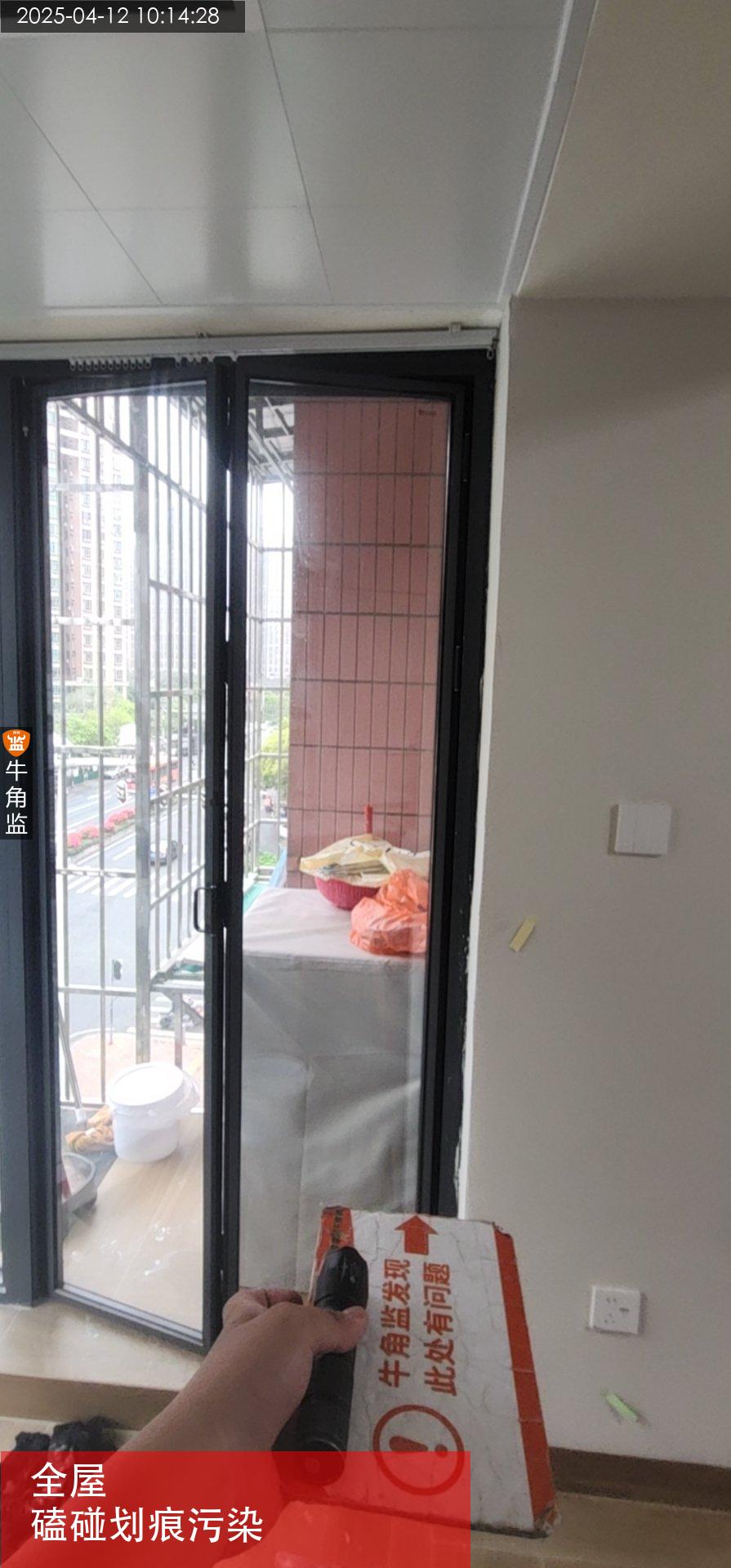

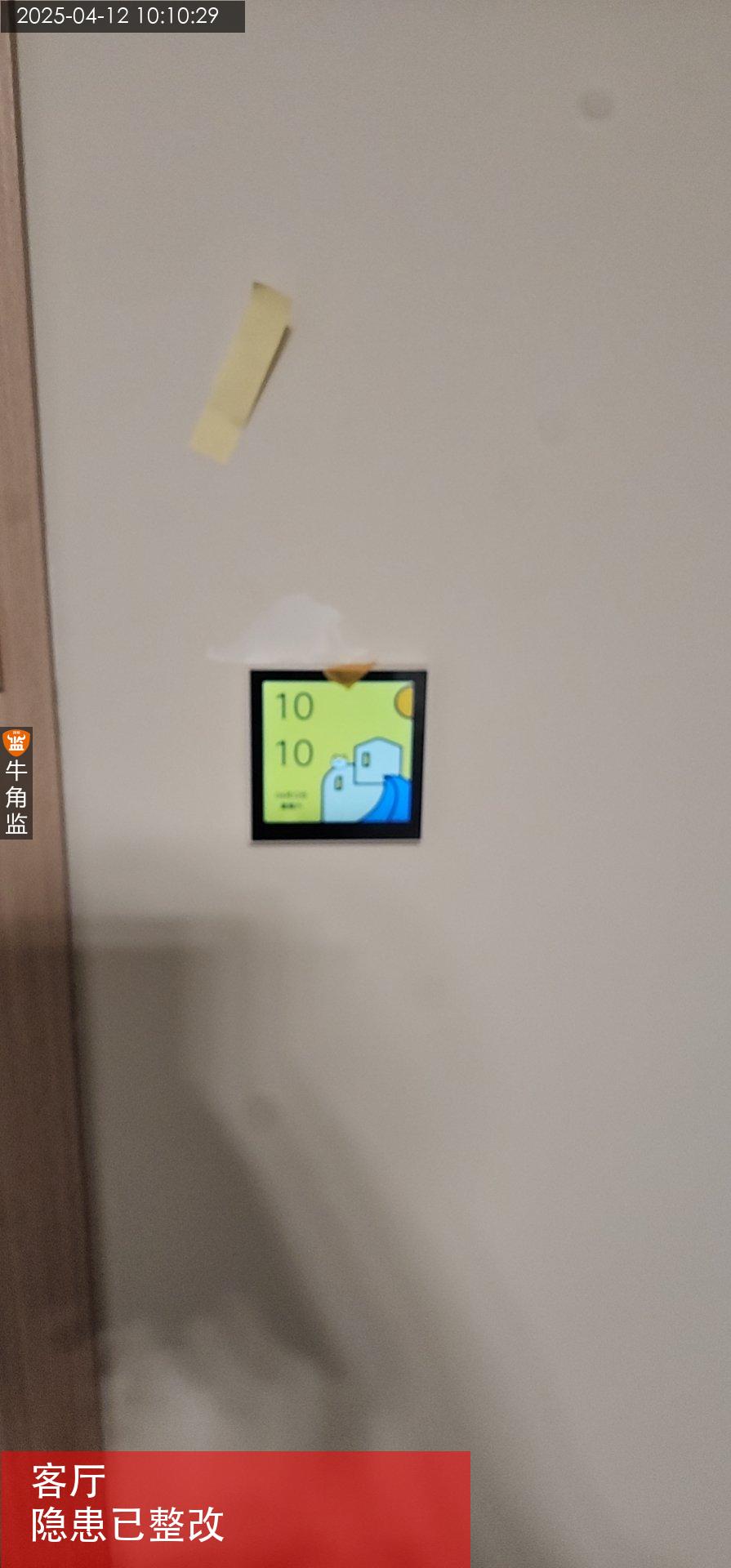

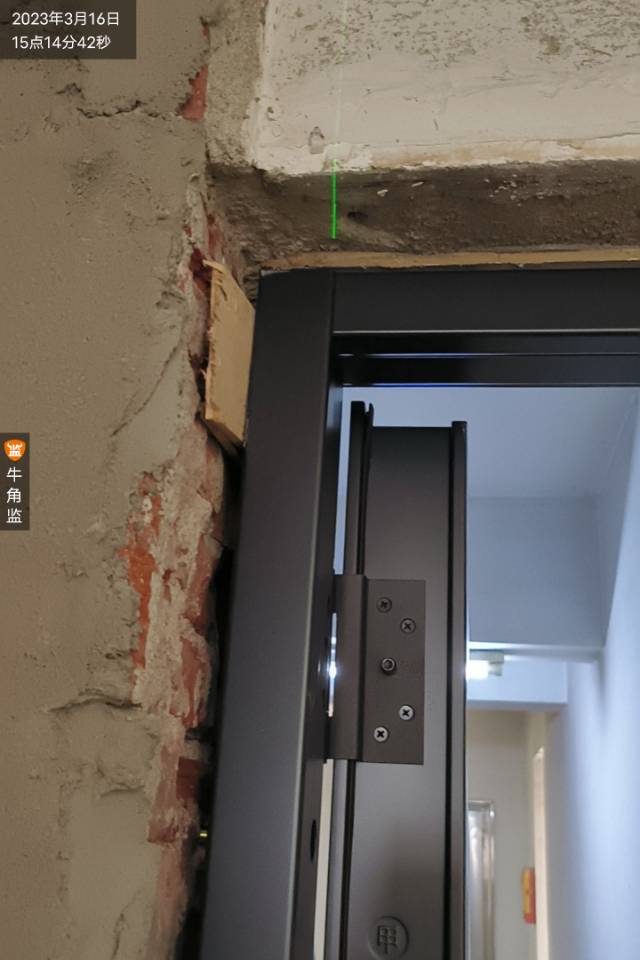

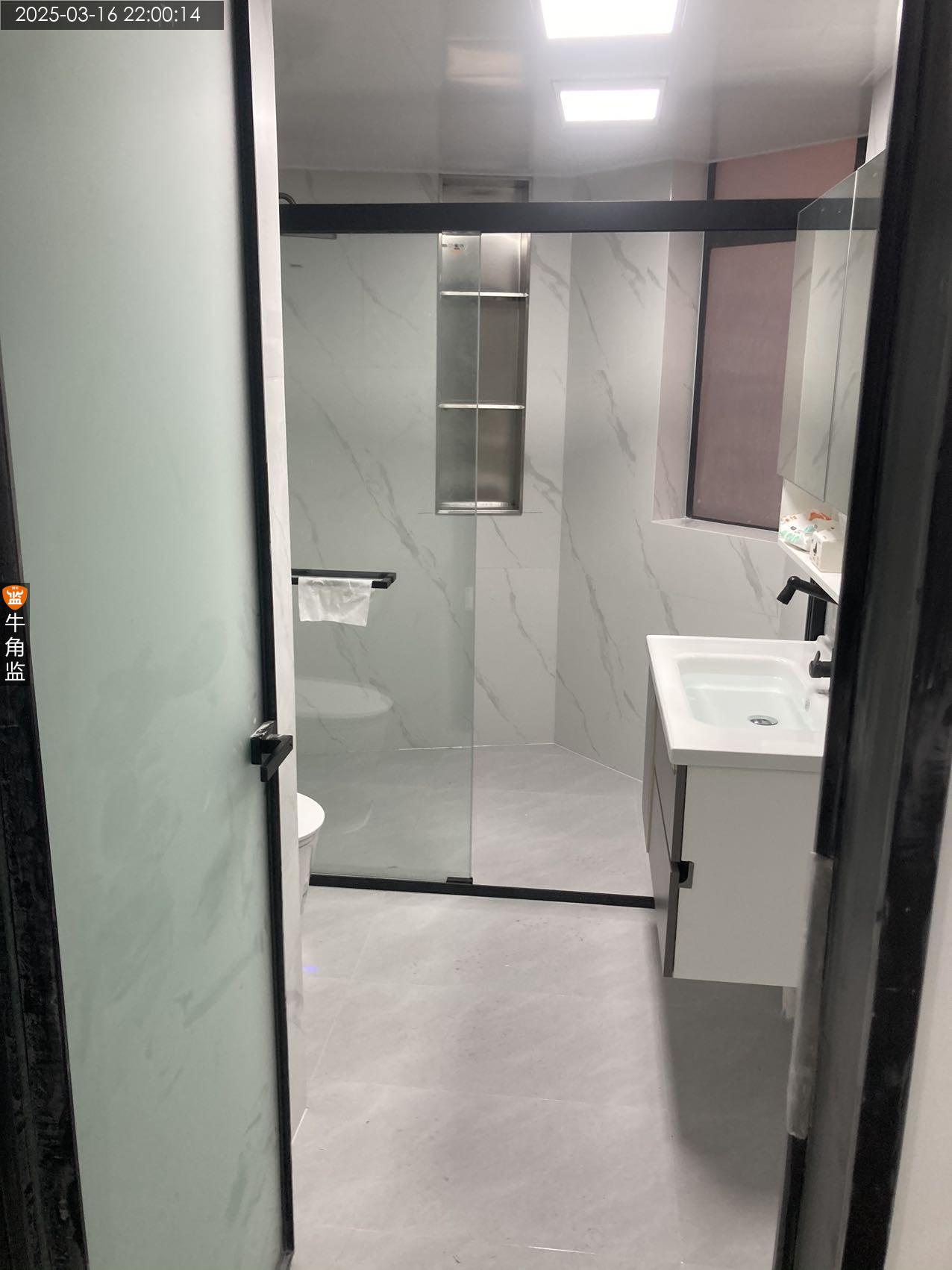

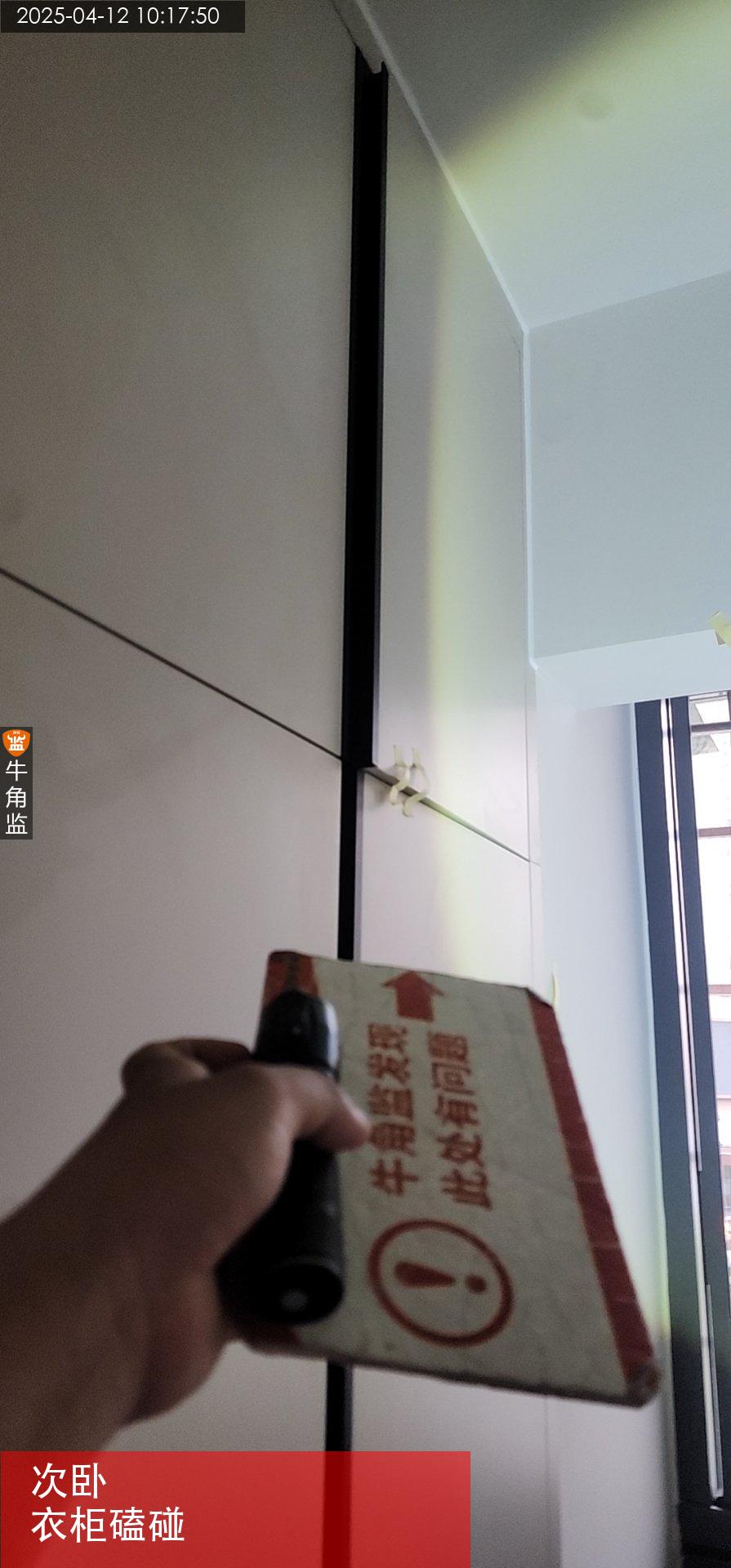

本次检查为竣工验收: 1.现场墙面油漆有多处污渍、疙瘩、砂眼情况,已做好标记,要求打磨补漆处理。 2.现场次卧油漆有一处开裂情况,要求铲除腻子后重新涂刷腻子,补漆处理。 3.现场多处柜子柜门存在高低角,闭合后有摩擦,需通知商家上门调整处理。
2022-07-06
广州市海********2921
设 计 师:未知
施工队长:吴工
工地面积:71.00㎡
装修总价:0.00
本次评价:D
本次评语:

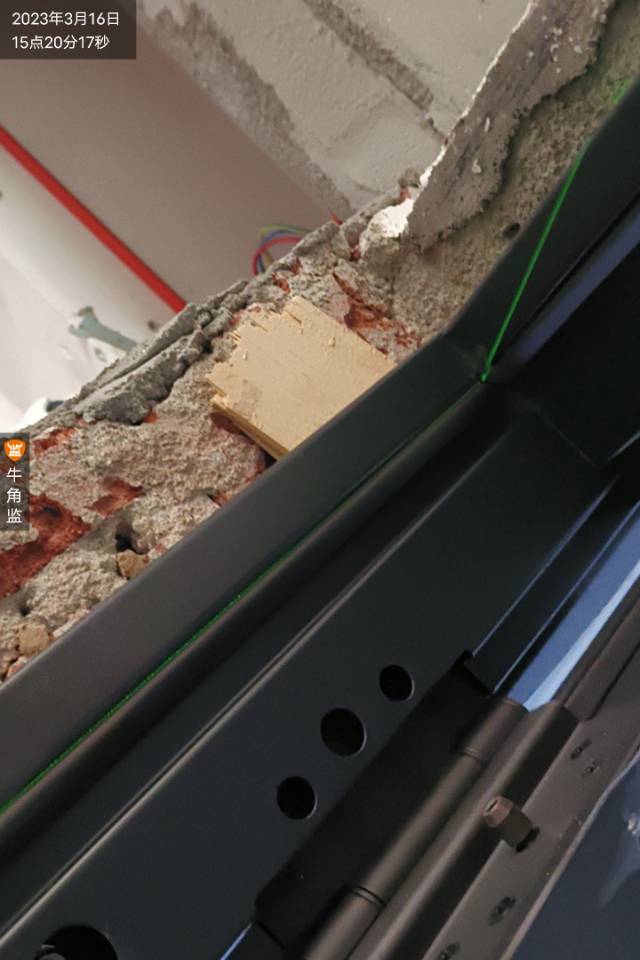

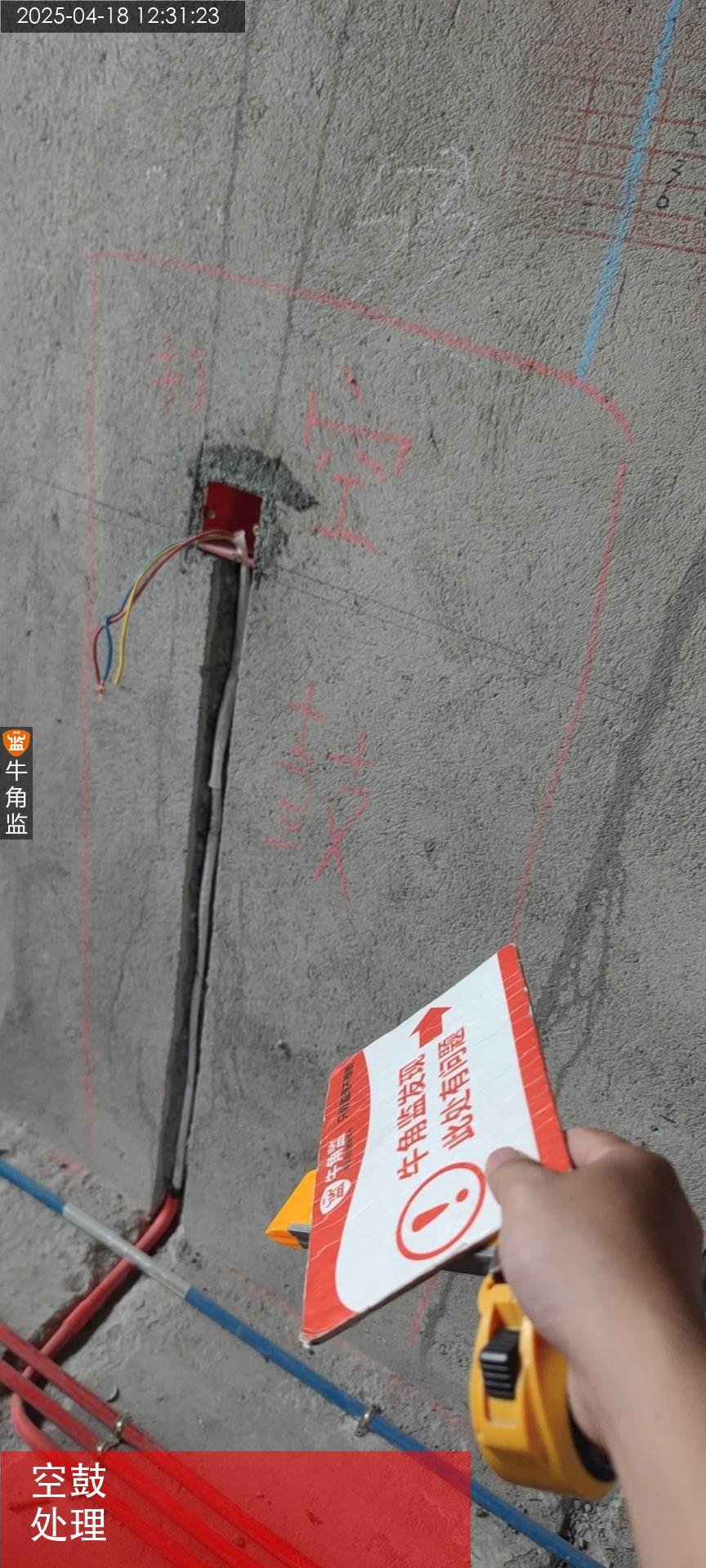

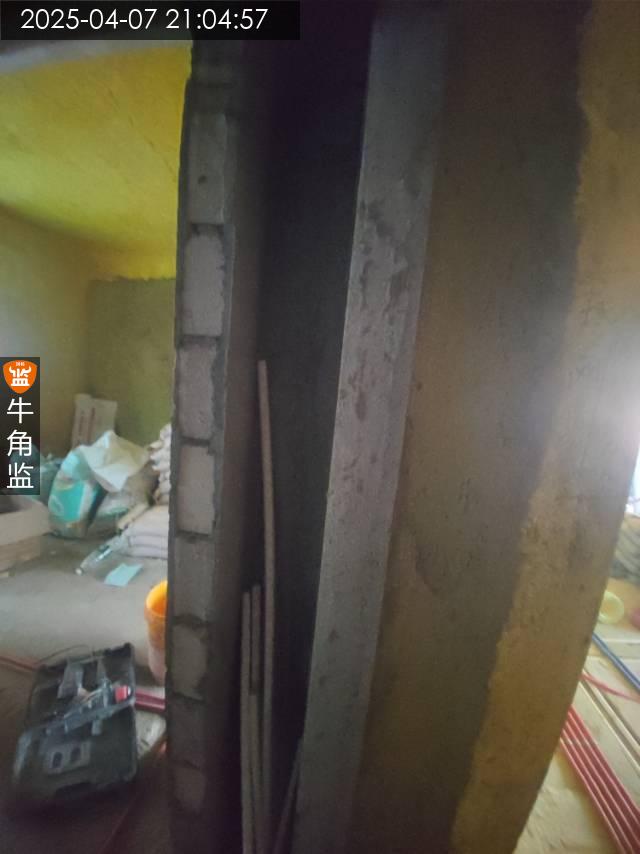

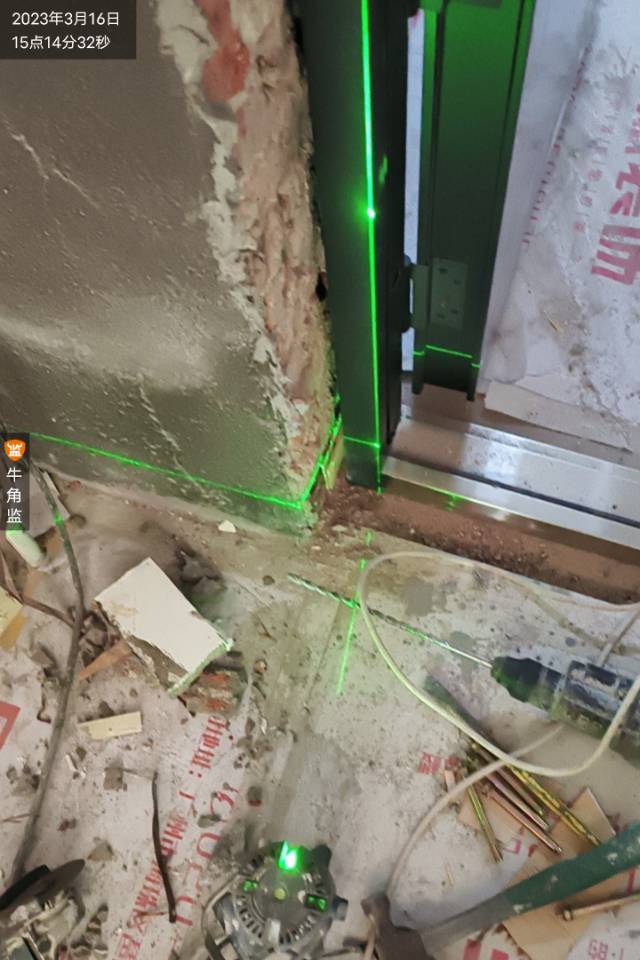

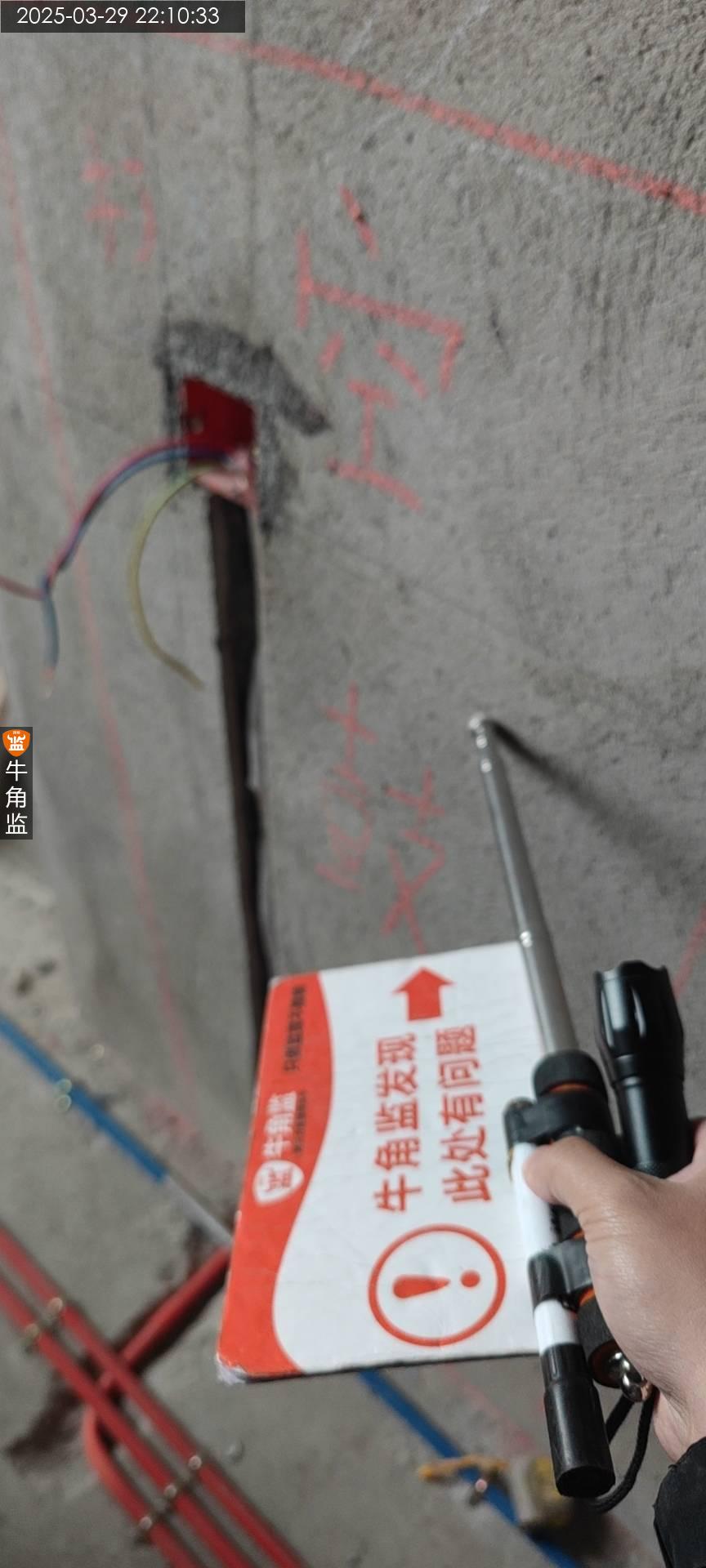

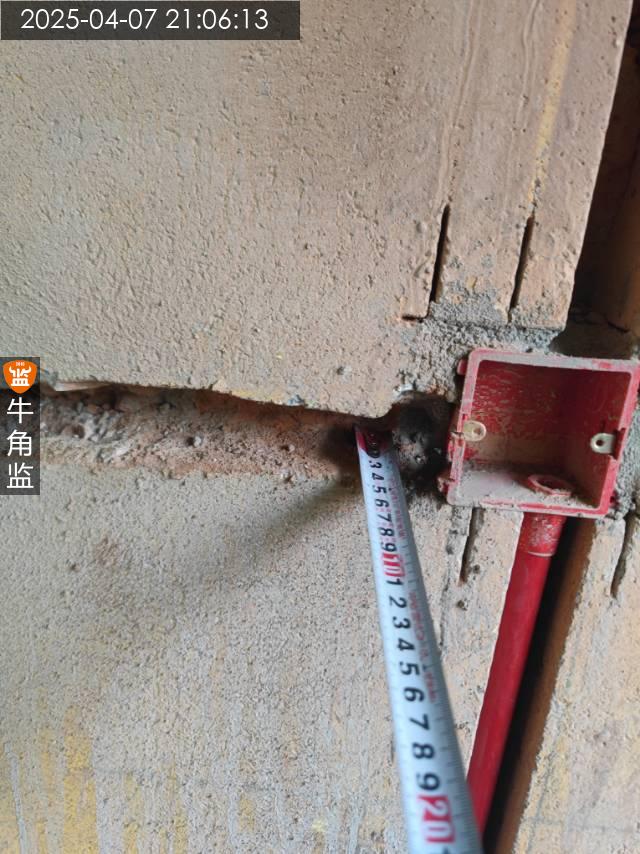

1沟通水电施工走管 2现场线管多个使用洗洁精润滑,导致管内存在水分堆积,后期可能致漏电风险。沟通部分线管及其回路全部拆除,重新布管。不得使用任何润滑措施,使用穿线器拉线施工
2022-06-30
广州市海********2921
设 计 师:未知
施工队长:吴工
工地面积:71.00㎡
装修总价:0.00
本次评价:C

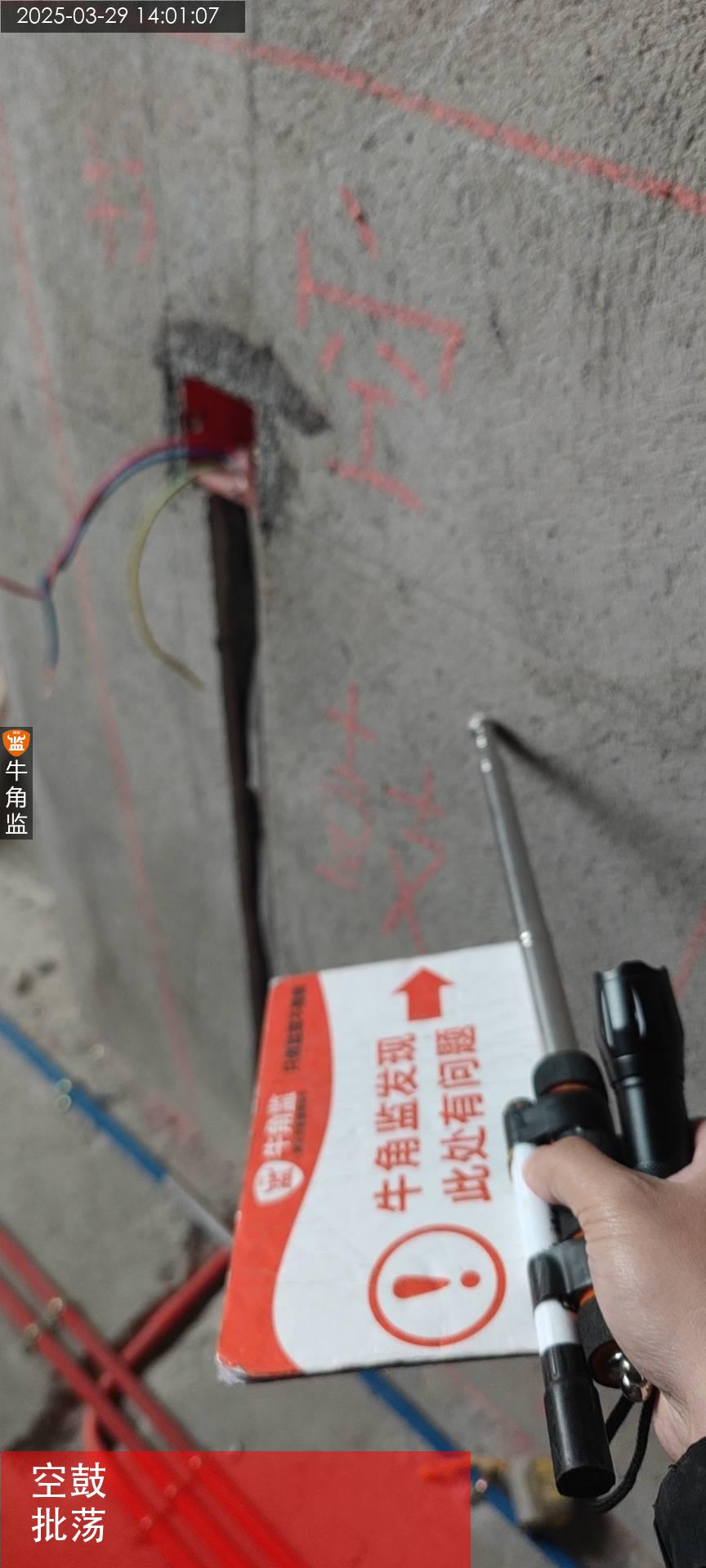

本次评语:
1现场进行水电巡检工作 2水管完成后注意做好冷热水管连接,方便后期打压测试 3卫生间水管布管从门口进入,硅钙板隔墙无法做爬墙或天花布管施工,后期着重做好门口防水施工 4开关插座的电线布线完成后,线头位置注意做好绝缘胶带包裹,避免氧化影响后期使用
2022-06-21
广州市海********2921
设 计 师:未知
施工队长:吴工
工地面积:71.00㎡
装修总价:0.00
本次评价:C
本次评语:
1现场进行水电布管沟通 2现场配置按洗手盆下做总阀和增压泵。高柜内做净水系统两台机器,按厂家需求预留好出水口 3入户水管注意避免伤及水房的强弱电线。水表后增加进水总阀 4按预留的增压泵和净水系统,预留好对应的插座位
2022-06-17
广州市海********2921
设 计 师:未知
施工队长:吴工
工地面积:71.00㎡
装修总价:0.00
本次评价:B
本次评语:

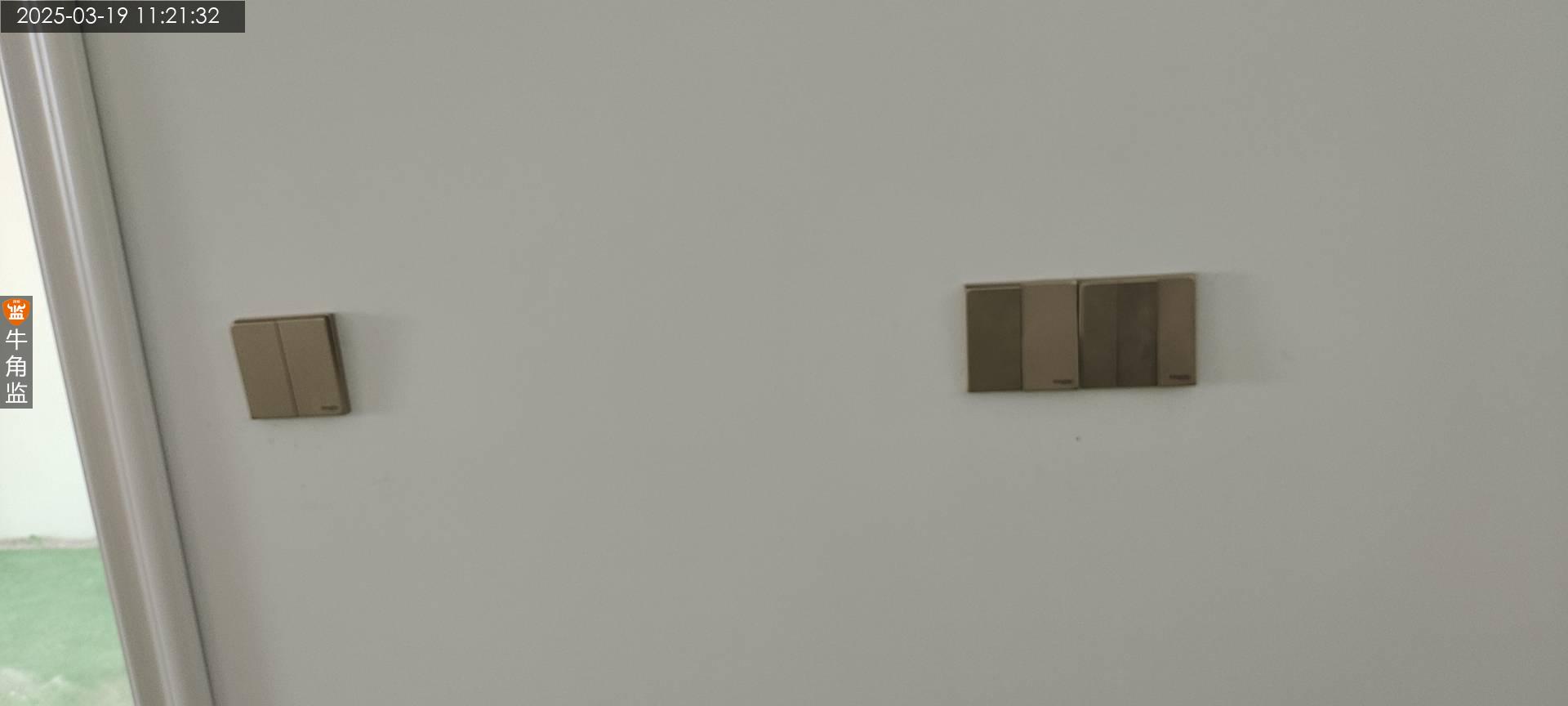

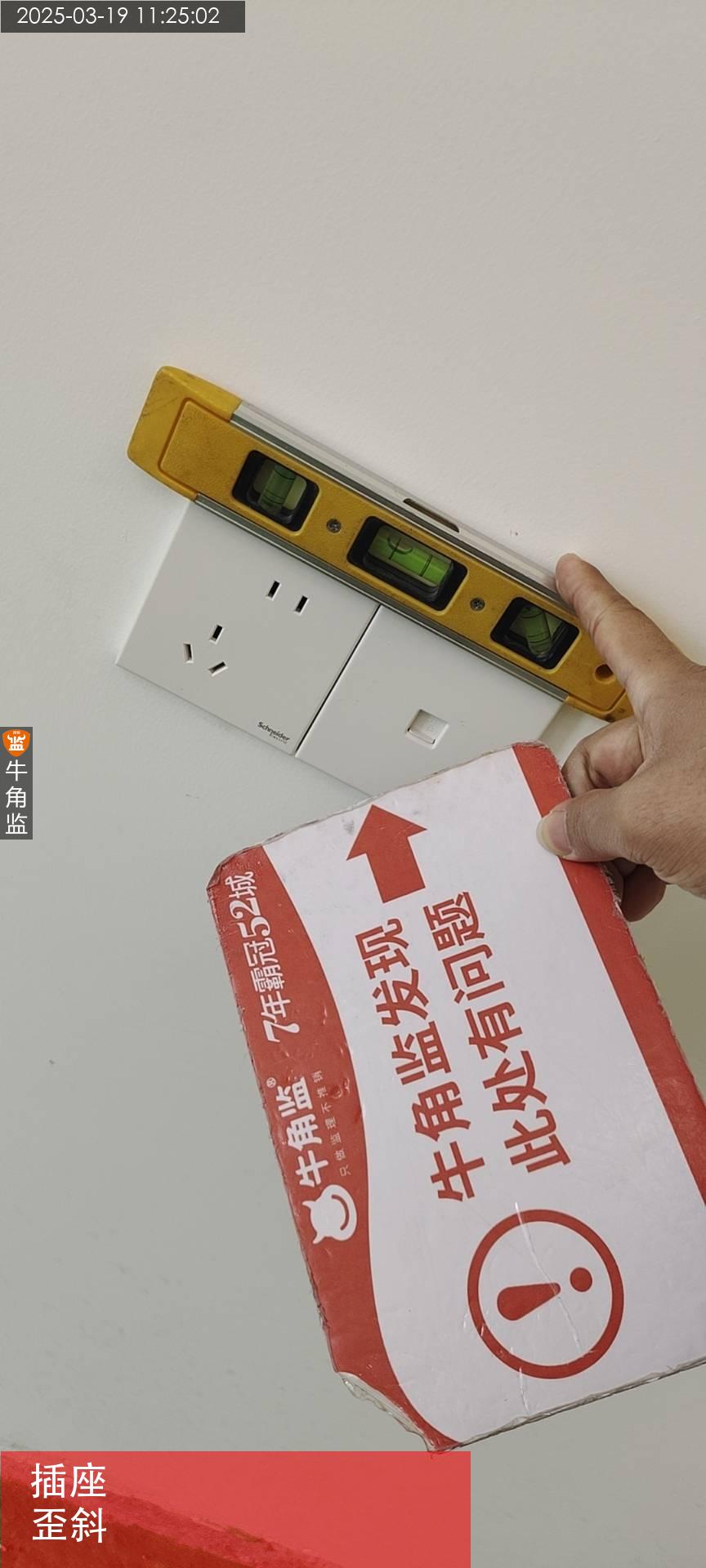

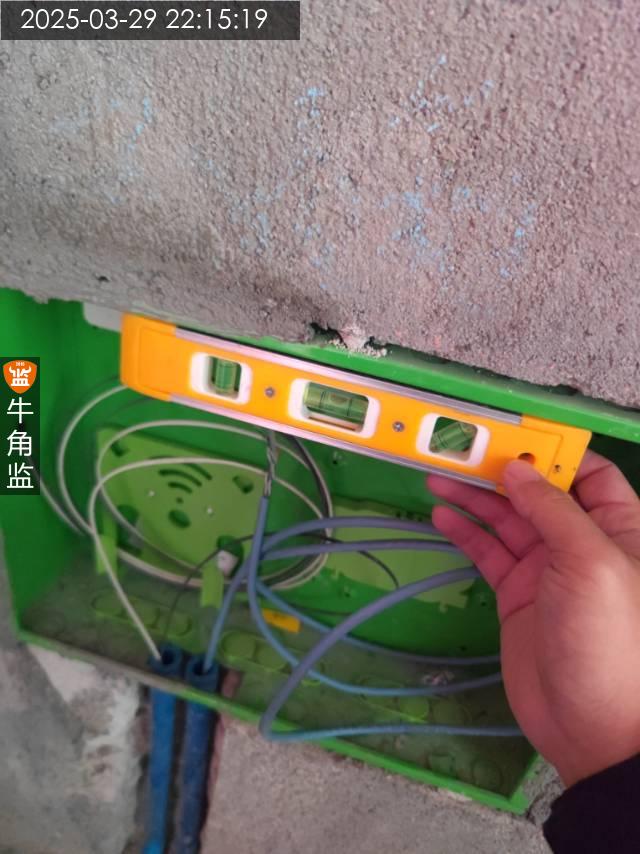

1现场进行水电巡检工作 2墙面存在松动的线管,已沟通做好勾码固定,避免后期松动造成墙面开裂 3房间的灯线使用1.5平电线,因硅钙板隔墙上线槽较薄导致。使用1.5平足够房间灯具负荷 4热水器出水口做平直,需确定出水口和燃气接口的尺寸,及角阀的尺寸
2022-06-16
广州市海********2921
设 计 师:未知
施工队长:吴工
工地面积:71.00㎡
装修总价:0.00
本次评价:C
本次评语:

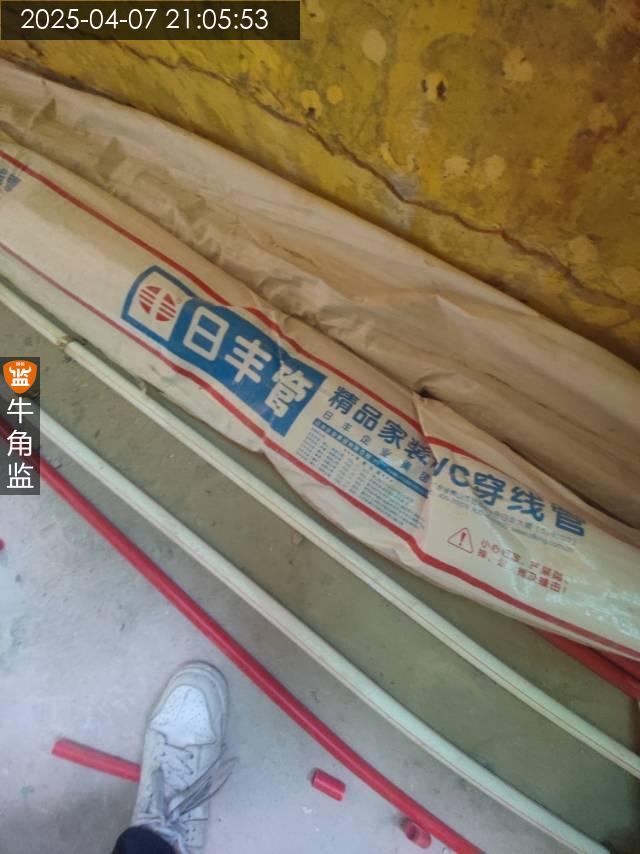

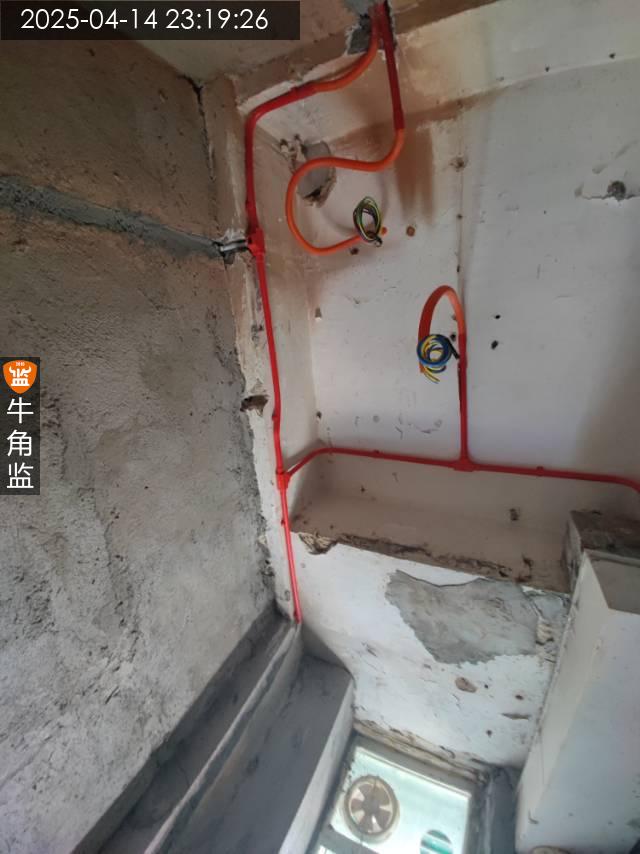

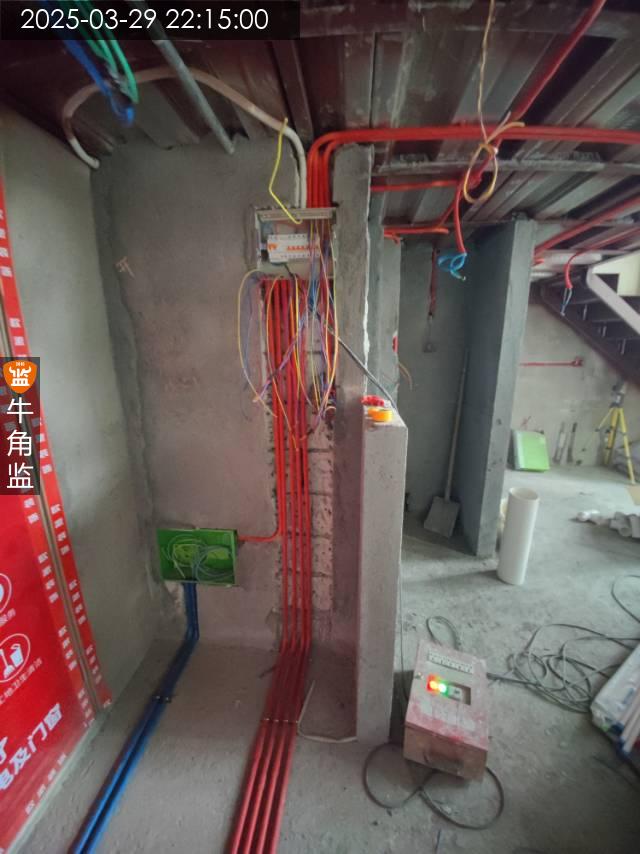

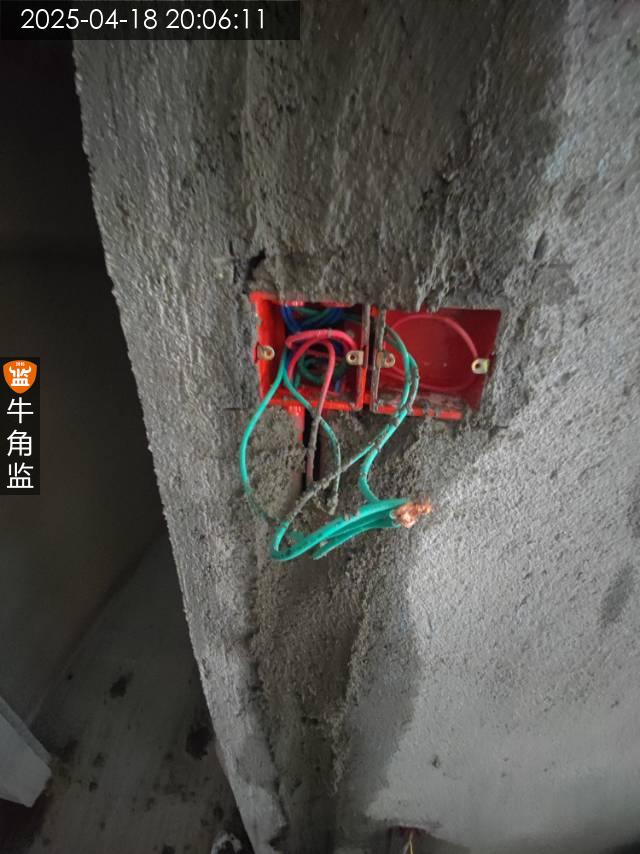

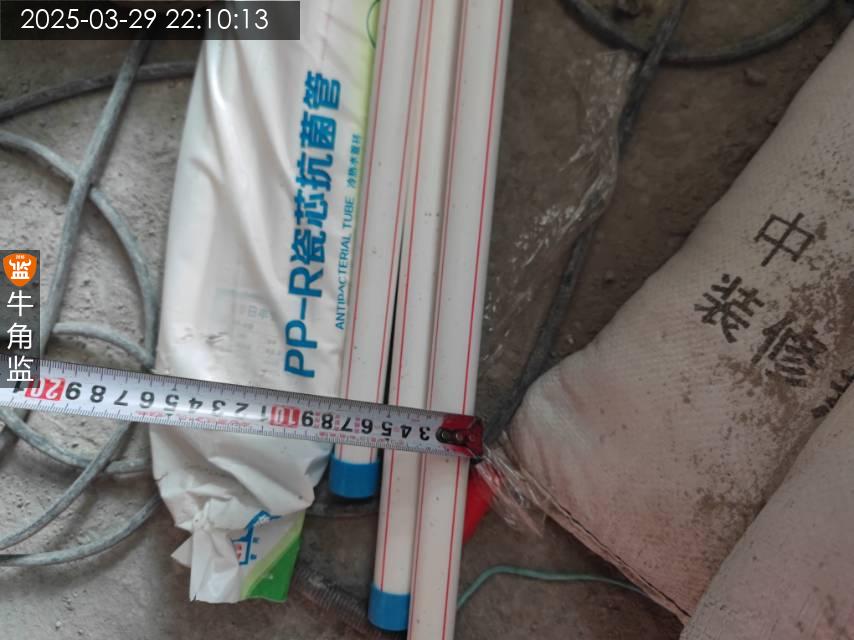

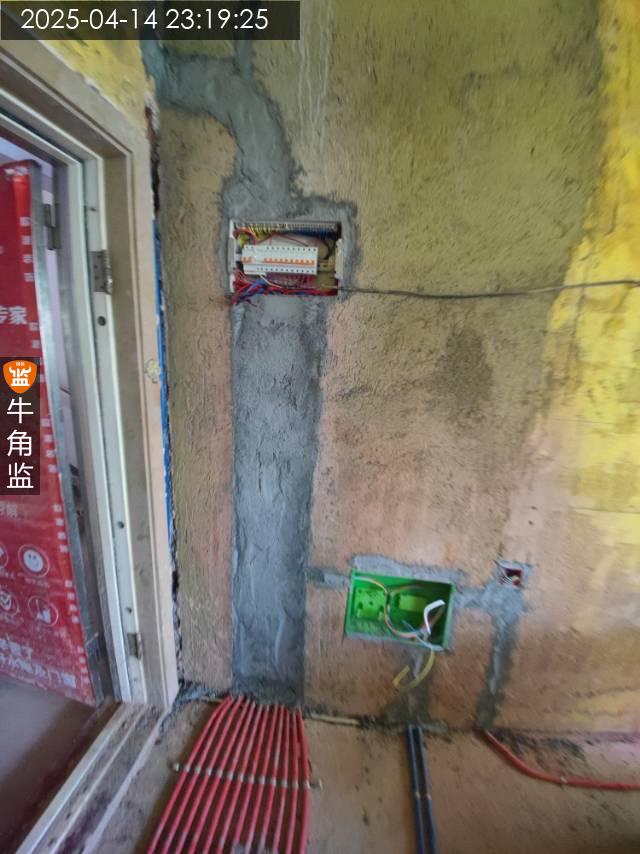

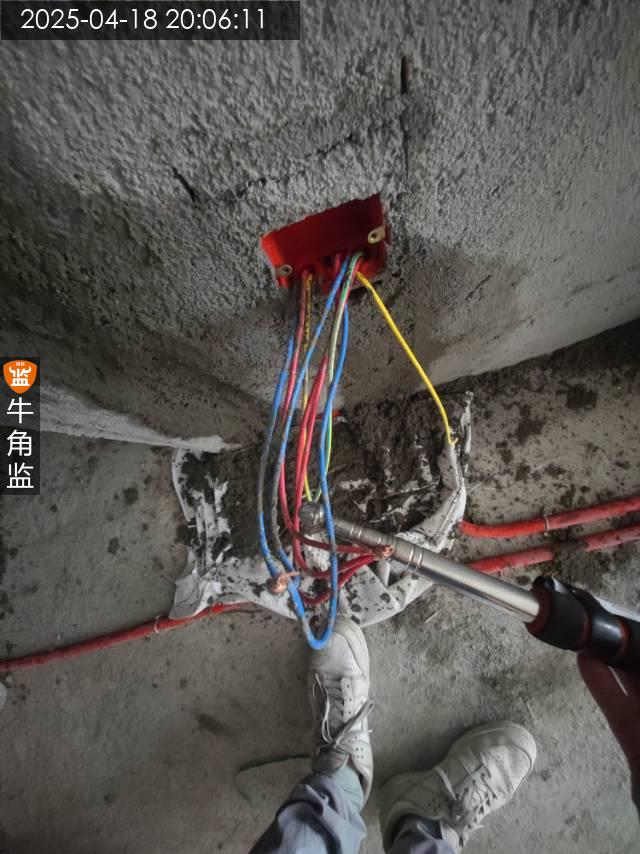

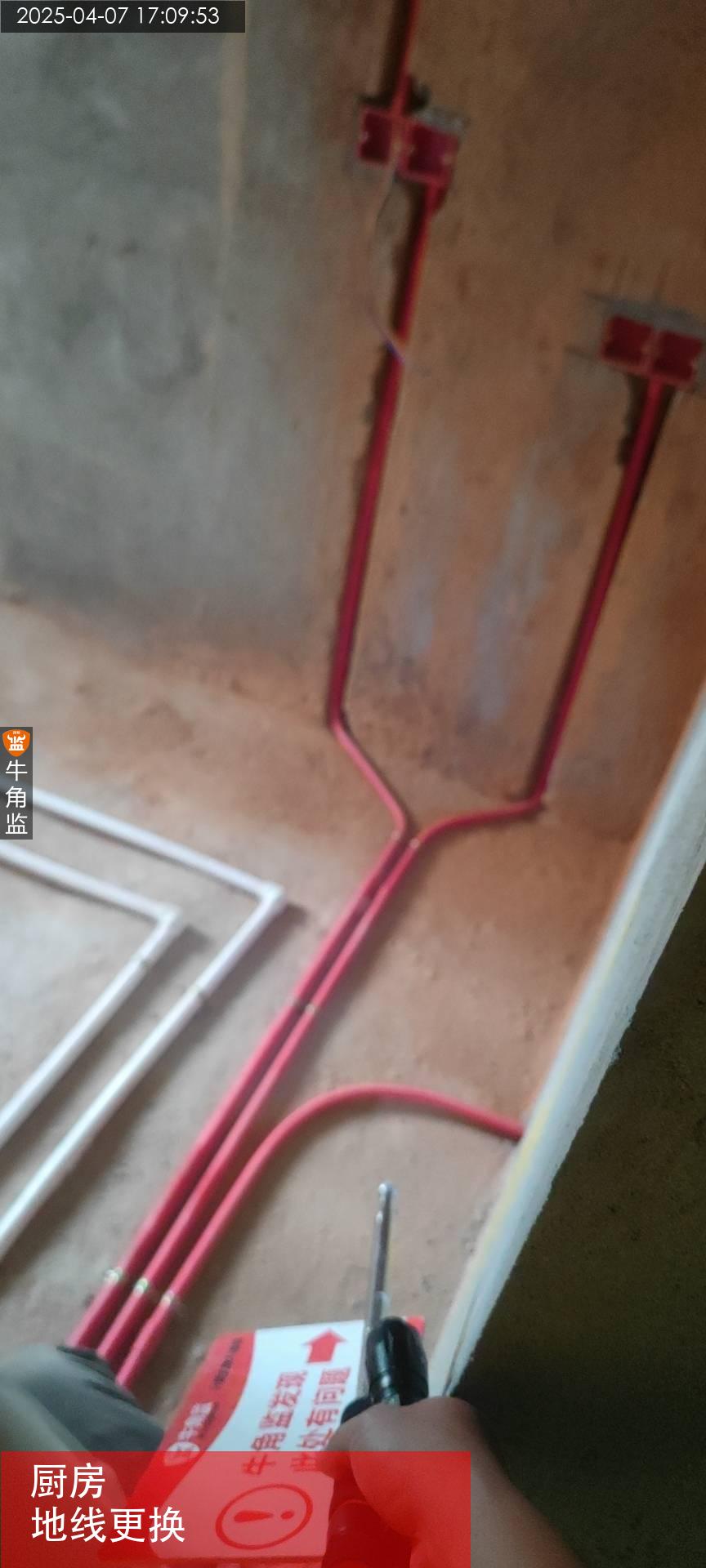

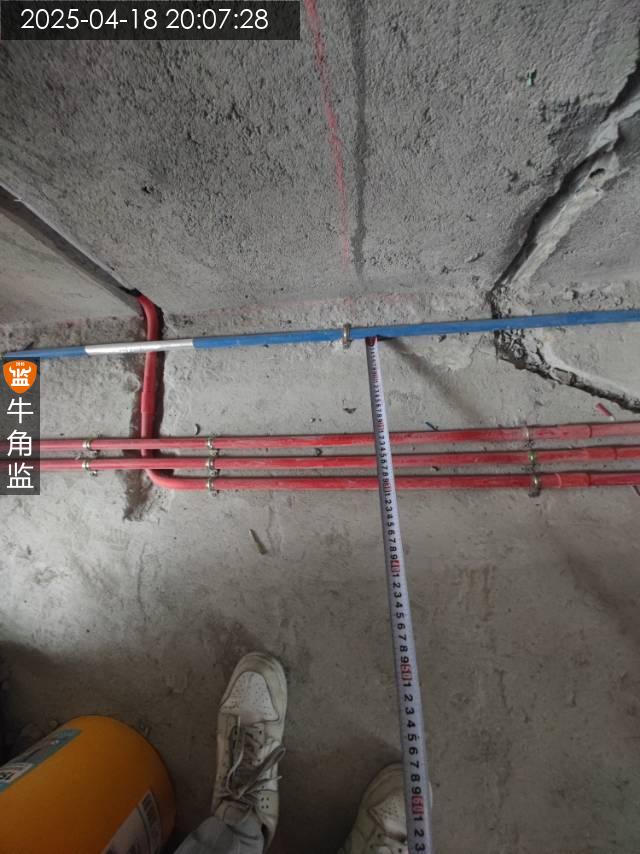

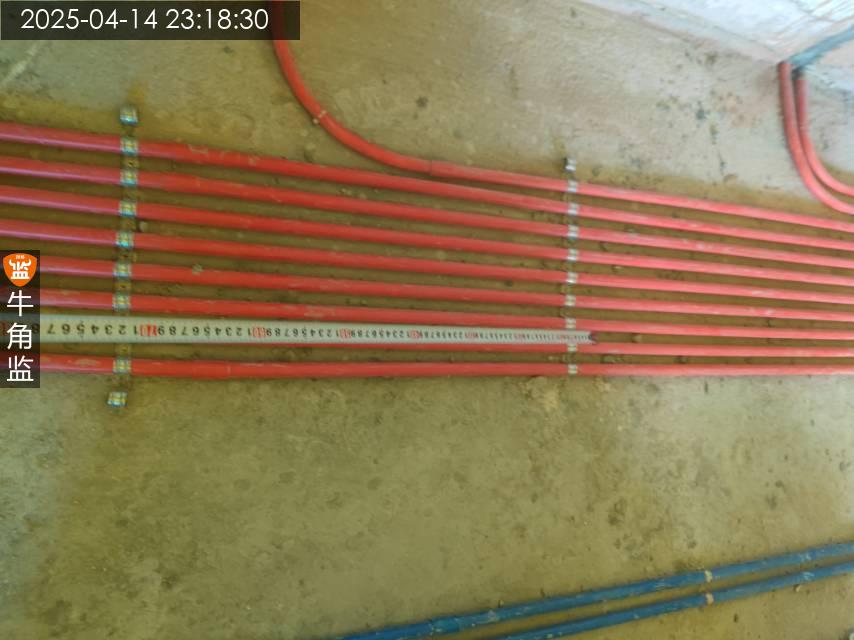

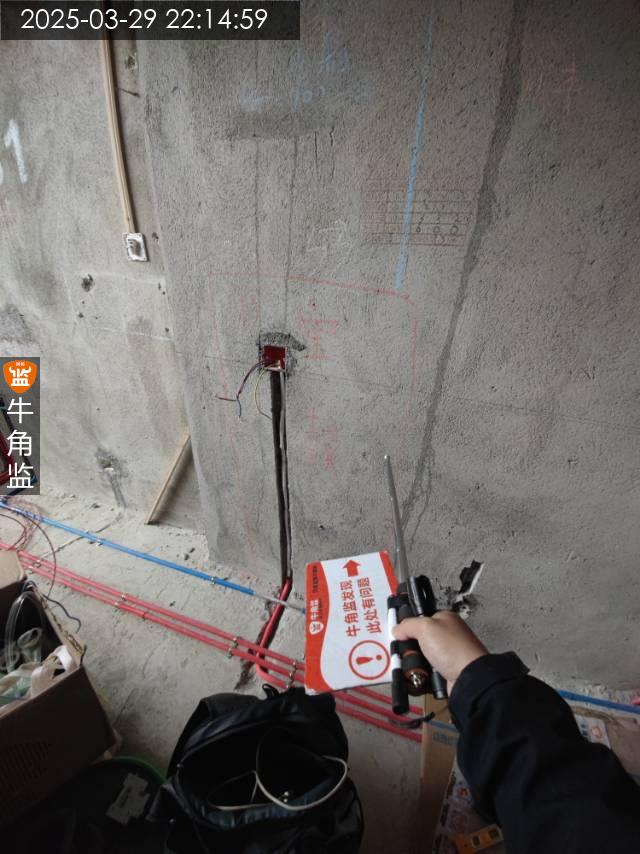

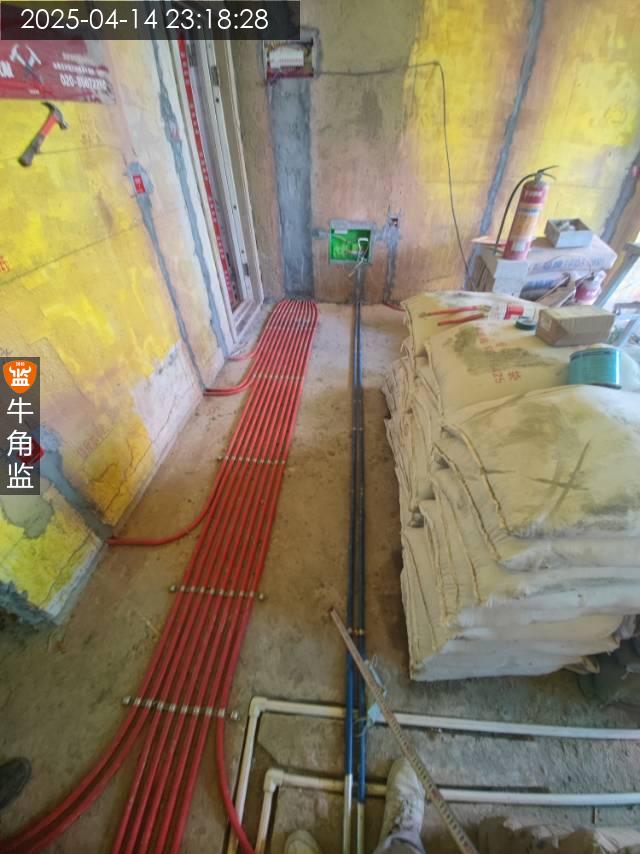

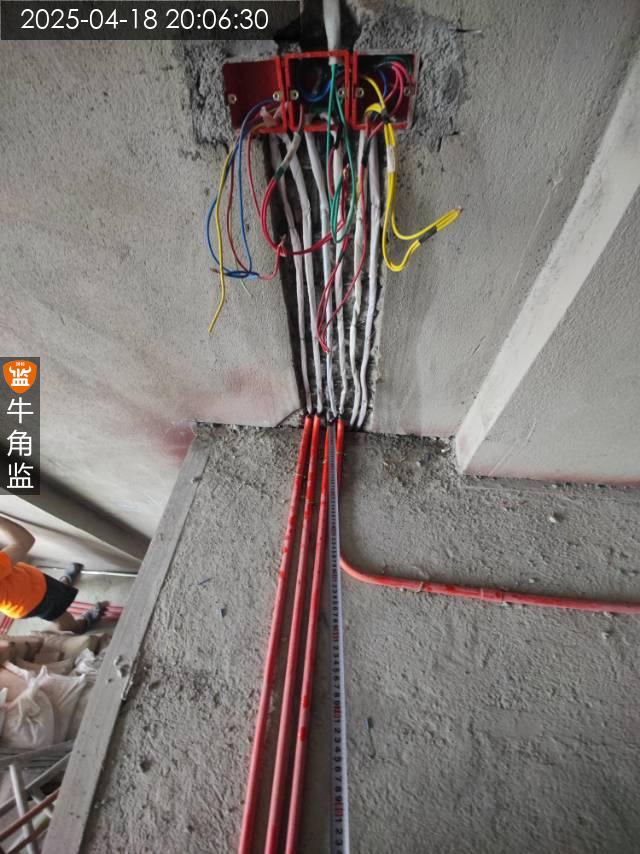

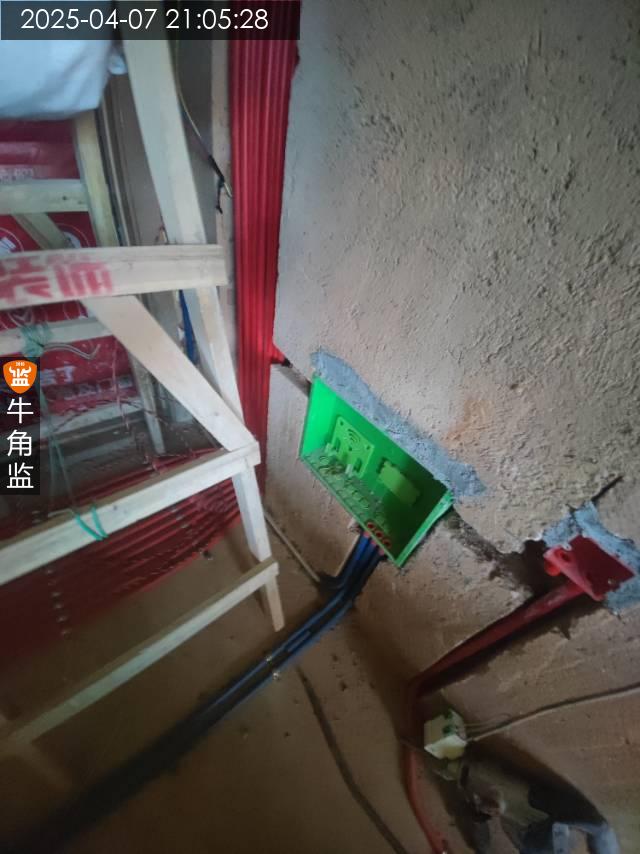

1现场进行水电开槽巡检工作 2材料检查,电线抽检线径合格,地线已更换使用2.5平方线。水管使用日丰25管,抽检管径壁厚合格。使用日丰线管。使用日丰排水管 3现场厨房墙面设置电箱。厨房地面后期存在布管情况,要求厨房地面尽量不设置接口,如存在接口需要接口处打满胶水 4墙面水电管注意同样做好钢丝和胶粒固定处理
2022-06-14
