广州爱空间装饰公司
打分/点评
送鲜鸡蛋
19
扔臭鸡蛋
15
综合指数:38.60%
监理好评率:50.27%
配合整改率:0.00%
臭鸡蛋率:34.48%
花都区融********6234
设 计 师:未知
施工队长:未知
工地面积:133.00㎡
装修总价:0.00
本次评价:C

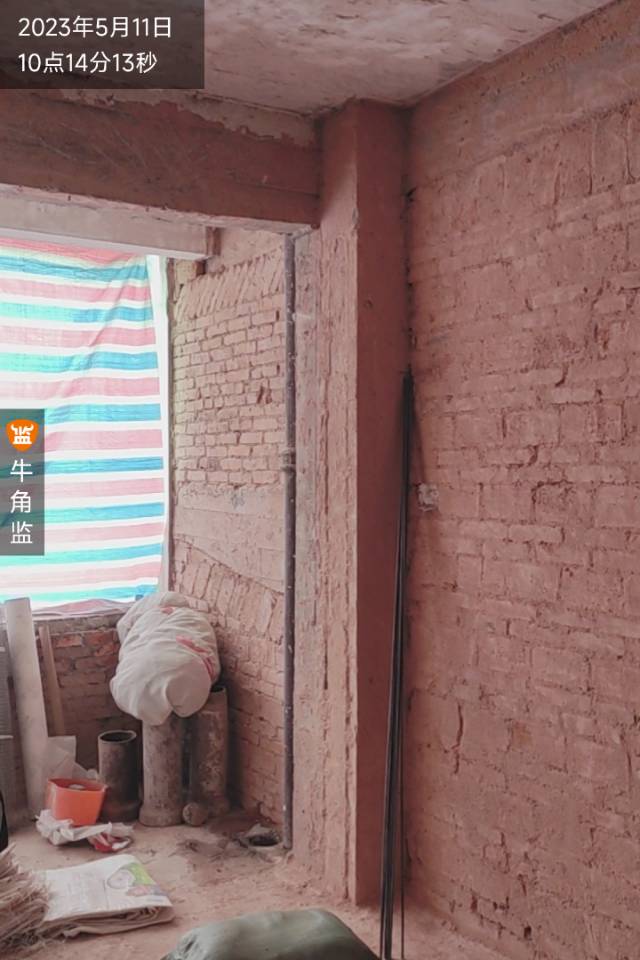

本次评语:
本次检查情况如下 门窗安装巡检 1.阳台与房间隔墙收口处理有一条大缝,建议处理好。 2.厨房,卫生间墙面砖有空鼓情况(已贴标识),建议灌浆或者更换处理。 3.小阳台下水管管根处已重新涂刷防水,试水。 4.卧室还有两个空调孔未封闭处理好。 二、吊顶(铝扣板除外)施工要求 1,转角7字型整板,过道建议主龙骨+副龙骨方式吊顶。 2,主龙骨最长间距0.9m,副龙骨最长间距0.4m。靠墙主龙骨间距不能超过0.3m。 3,固定板材的自攻螺丝钉间距15-17cm最佳且需要做防锈处理(螺丝钉自带防锈功能除外)。4,板与板之间留缝均匀,3-5mm最佳,石膏板禁止缺角、破损、开裂。 注意事项1,若采用双层封板(夹板+石膏板,硅钙板等)方式,建议9mm+9mm厚度(硅钙板6mm即可)且夹板无石膏板必须错缝,若单层封板建议12mm以上封板。 2,若平顶长宽跨度超过3m以上,建议中心空鼓上调3‰高度以保证整个平顶面没有下坠感。 3,若有筒灯开孔,建议副龙骨避开筒灯开孔位置。缝隙必须要做防开裂处理。
2023-11-28
天河区育********2950
设 计 师:未知
施工队长:陈工
工地面积:70.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次扇灰瓷砖检查 1、耐水型的腻子,阴阳角条加固处理符合,全屋挂纤维网符合,瓷砖空鼓检查符合,对缝无明显错缝符合。 2、次卧墙面存在一处倾斜误差较大,需要注意后面施工修正处理。现场纱窗没保护,建议保护,避免扇灰打磨污染。 3、窗边外密封结构胶打得有些不饱满,存在漏缝的情况,需要重新补打好,避免渗漏。 建议: 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。
2023-11-27
天河区华********1667
设 计 师:未知
施工队长:阳工
工地面积:120.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次泥水墙面检查 1、墙面瓷砖铺贴对缝符合,预留2mm缝隙,水平垂直度符合,铺贴纯水泥铺贴,墙面扇灰底漆涂刷无漏刷符合。 2、墙面存在一些砂眼起伏明显的情况,需要修补腻子磨平修复再涂刷油漆修复处理。 3、厨房位置瓷砖靠窗边下沿有两块小砖空鼓,需要进行更换处理。 建议: 1、乳胶漆现场配兑需按照包装说明施工,乳胶漆需涂刷一底两面或两底三面。 2、涂刷完成后不应有沙眼,透底,颗粒,掉粉,脱皮,打磨痕迹明显等情况。 3、墙面侧光检查应无明显波浪起伏,调色漆不得对其它墙面造成污染。
2023-11-21
天河区金********0284
设 计 师:李工
施工队长:戴工
工地面积:104.00㎡
装修总价:0.00
本次评价:D
本次评语:
本次检查现场情况如下 木门橱柜检查 注意事项及施工建议 复检上次存在未整改 厨房地面地台一处美缝漏打,建议打好美缝 厨房推拉门框旁边小角几条小缝未打美缝,建议修补好 厨房顶柜靠近阳台柱子凸出部分封板凸出,建议叫厂家调整好 主卧室房间门框一小块破损,建议修补好 主卧室门密封性比较差,建议调整好
2023-11-21
天河区育********2950
设 计 师:未知
施工队长:陈工
工地面积:70.00㎡
装修总价:0.00
本次评价:C
本次评语:

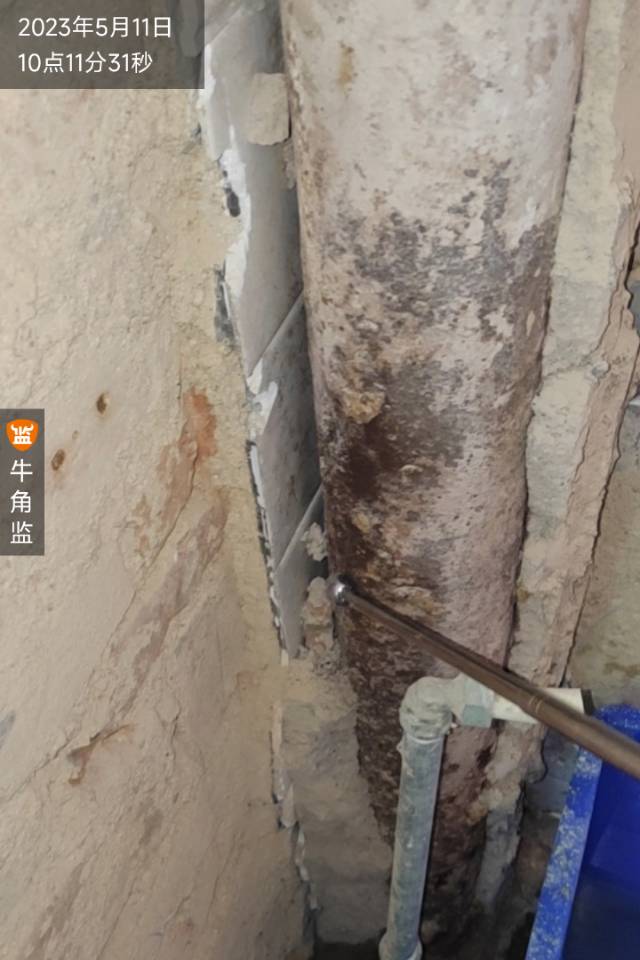

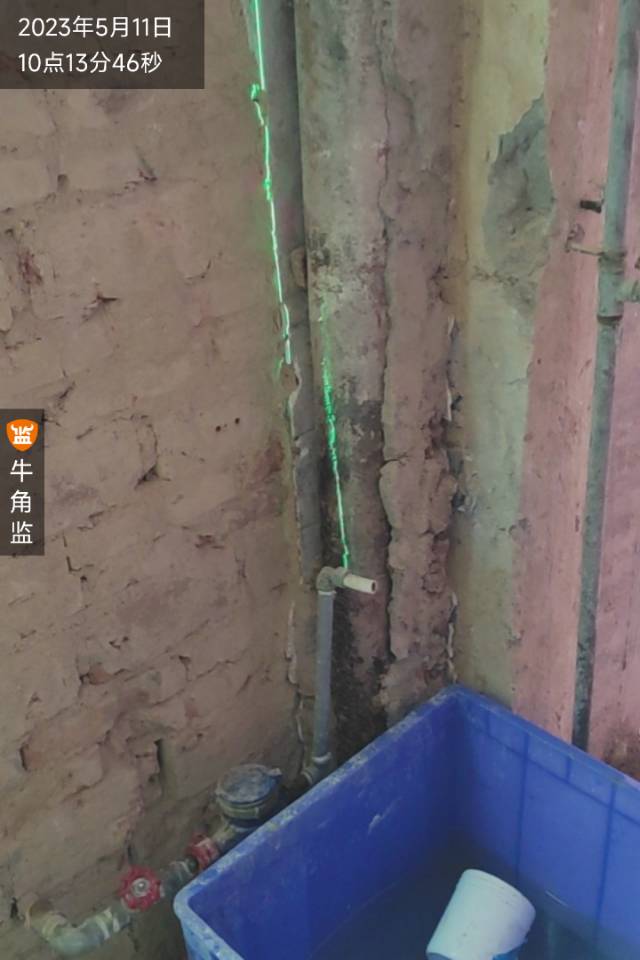

本次防水查看 1、闭水测试楼下不在查看不了,喷淋墙面隔墙周边没发现渗漏情况。卫生间防水涂刷贴砖高度。 2、卫生间阳台门槛位置闭水渗漏出来,门槛石没铺贴,后面铺贴侧面砂浆四周需要补刷好防水处理,避免用水渗透出外过道。 3、墙面出水管口周边多存在缝孔,需要进行填补平补刷防水处理,避免后期角阀出现渗漏到隔墙。 建议:铺贴墙砖不可水泥沙混合瓷砖胶使用。做美缝建议预留2mm缝隙。
2023-11-19
花都区融********6234
设 计 师:未知
施工队长:未知
工地面积:133.00㎡
装修总价:0.00
本次评价:C
本次评语:

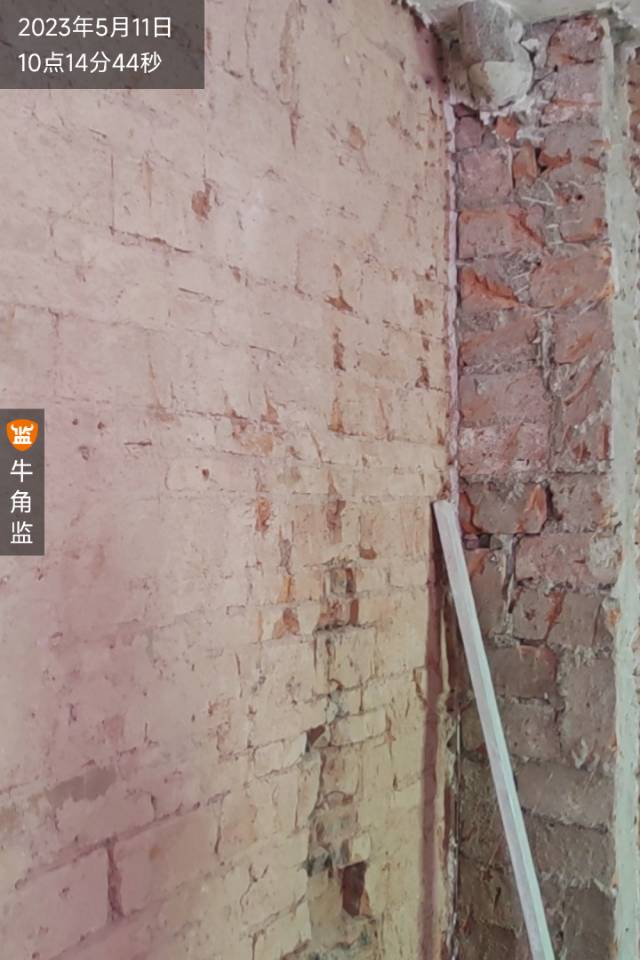

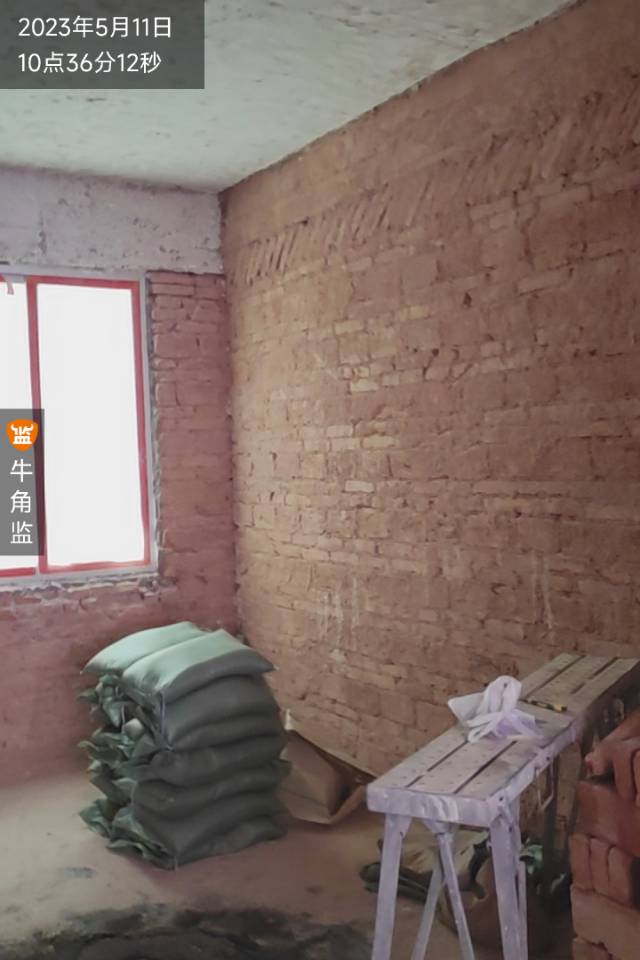

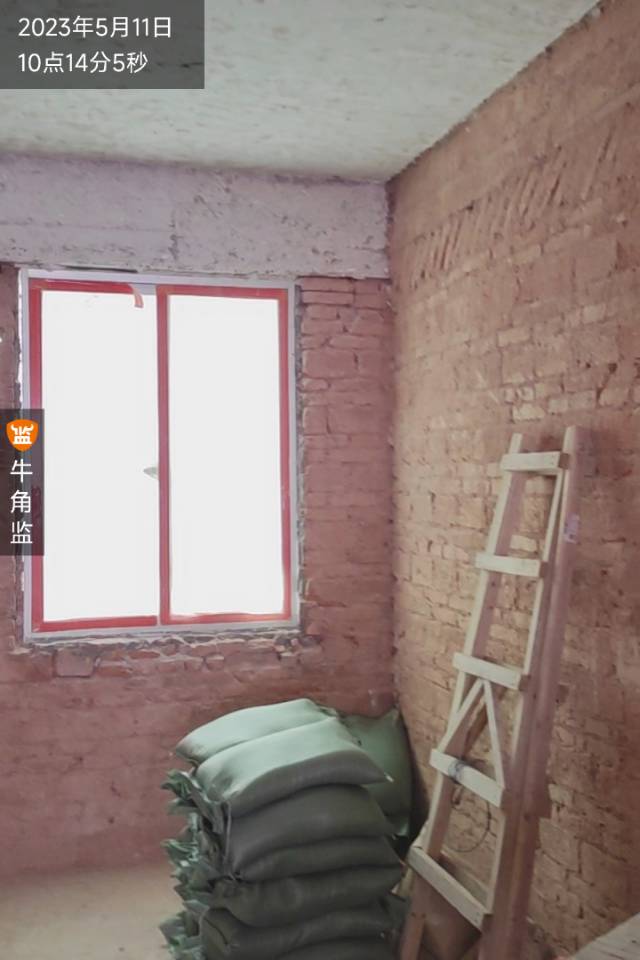

本次检查情况如下 泥工巡检 1.公卫墙面砖与客户选的型号不对,要求重新送货铺贴。 2.大厅电视墙插座内有钢筋裸露未涂刷防锈漆并用水泥封闭,后期易导电。要求尽快处理好。 3.天花顶面空调孔未封闭,要求吊顶前通知空调厂家上门处理好。 4.煤气管道改造业主已约煤气公司周一上门处理。 二、贴砖施工要求 1,瓷砖对缝均匀,整齐,禁止错缝明显,禁止明显瓷砖面高低差,禁止明显区域边角破损。2,地砖最好禁止空鼓,墙砖不允许中心空鼓,四周边角1cm²允许空鼓,自然间瓷砖空鼓数量不超过5%。(点挂工艺除外) 3,如果墙砖用瓷砖胶铺贴,禁止兑水泥。不建议背胶+瓷砖胶铺贴。 4,阴阳角误差在3mm以内,墙面平整度在2mm以内。 施工注意事项瓷砖质量对于验收有影响,需要施工方发现后必须第一时间停工且告知业主商讨解决方案。 三、吊顶(铝扣板除外)施工要求 1,转角7字型整板,过道建议主龙骨+副龙骨方式吊顶。 2,主龙骨最长间距0.9m,副龙骨最长间距0.4m。靠墙主龙骨间距不能超过0.3m。 3,固定板材的自攻螺丝钉间距15-17cm最佳且需要做防锈处理(螺丝钉自带防锈功能除外)。4,板与板之间留缝均匀,3-5mm最佳,石膏板禁止缺角、破损、开裂。 注意事项1,若采用双层封板(夹板+石膏板,硅钙板等)方式,建议9mm+9mm厚度(硅钙板6mm即可)且夹板无石膏板必须错缝,若单层封板建议12mm以上封板。 2,若平顶长宽跨度超过3m以上,建议中心空鼓上调3‰高度以保证整个平顶面没有下坠感。 3,若有筒灯开孔,建议副龙骨避开筒灯开孔位置。缝隙必须要做防开裂处理。
2023-11-18
天河区金********0284
设 计 师:李工
施工队长:戴工
工地面积:104.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查现场情况如下 油漆检查 地面瓷砖空鼓检查未发现有空鼓情况, 地面瓷砖平整度检查符合使用要求 注意事项及施工建议 部分墙面油漆存在油漆块状,建议处理好 部分墙面油漆完成后墙面存在打磨痕迹,建议处理好 部分墙面油漆完成后存在沙,建议处理好 过道圆弧门扇灰油漆面存在痕迹,沙眼,建议处理好
2023-11-17
天河区金********0284
设 计 师:李工
施工队长:戴工
工地面积:104.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查现场情况如下 扇灰检查 扇灰墙面平整度检查符合工艺要求 扇灰天花自攻螺丝涂刷防锈漆已经处理 扇灰墙面阴阳角检查符合工艺要求 注意事项及施工建议 扇灰打磨完成后建议清理干净浮灰后涂刷底漆避免浮灰过多造成颗粒状底漆面 局部打磨痕迹,建议修补好
2023-11-15
花都区融********6234
设 计 师:未知
施工队长:未知
工地面积:133.00㎡
装修总价:0.00
本次评价:D
本次评语:
本次检查情况如下 防水验收 1.与施工方,物业,楼下业主一起检查,厨房天花,阳台天花,卫生间天花顶面未见有湿印,但是小阳台靠下水管口天花顶面有一个洞从楼下修复好。 2.靠大阳台卧室墙面有湿印,靠厨房墙面有湿印,要求墙体根部用堵漏王修复好再涂刷好防水,防止墙面后期返碱。 3.公卫,主卫闭水高度低于地梁,靠公卫墙面有湿印,建议观察处理好。 4.大厅中央空调保护盖已装好,卧室一处线管破损处已整改 5.墙面防水涂刷有砂眼,泛白等情况,建议贴砖前补刷好。 6.厨房,卫生间,阳台地面闭水测试合格后需要做好防水附加层。 二、贴砖施工要求 1,瓷砖对缝均匀,整齐,禁止错缝明显,禁止明显瓷砖面高低差,禁止明显区域边角破损。2,地砖最好禁止空鼓,墙砖不允许中心空鼓,四周边角1cm²允许空鼓,自然间瓷砖空鼓数量不超过5%。(点挂工艺除外) 3,如果墙砖用瓷砖胶铺贴,禁止兑水泥。不建议背胶+瓷砖胶铺贴。 4,阴阳角误差在3mm以内,墙面平整度在2mm以内。 施工注意事项瓷砖质量对于验收有影响,需要施工方发现后必须第一时间停工且告知业主商讨解决方案。
2023-11-14
花都区融********6234
设 计 师:未知
施工队长:未知
工地面积:133.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查情况如下 防水巡检 1.厨房,大小阳台,两个卫生间有渗水至楼下,现必须做好防水,闭水高度需要没过地梁,做好止水坎,闭水测试48小时后去楼下检查合格后才能进入下一步施工。 2.煤气管道还没有改,需要尽快联系煤气公司上门按照要求改好位置。 3.厨房墙面涂刷未到贴砖位置。 4.中央空调客厅位置分机未保护后盖易进灰尘,所有空调孔洞需要填实,防止空调管道震动及串味。 5.次卧有一处因空调安装时切割到原来灯线管需要厂家排查清楚无问题后封线槽。 6.中央空调外机需要安装平整,固定牢固。 二、防水找平施工要求 1,以二次排水口为最低点放坡(如果能进行放坡处理)找平处理,且要求地面不开裂,不起灰,平整为准。 2,阴角位置做圆弧处理或者堵漏王(水不漏)处理。 注意事项 为保证防水找平地面起灰,建议水泥沙比例1:3以上,为保证不开裂可以定期浇水养护。 三、防水施工要求 1,不允许有透底漏刷痕迹,不允许有明显洞眼,开裂,气泡。 2,第一次防水干透以后再做第二次防水。 3,地面必须要清理干净并洒水湿润再做防水施工。 注意事项1,建议地面柔韧型防水涂料,墙面通用型防水涂料,柔韧型防水涂料翻墙30cm高度。2,防水验收合格以后,鉴于天气干燥,为防止后期施工,防水层开裂,建议定期对防水地面做浇水养护处理。否则一旦开裂,防水则失效。3,建议门槛石铺设后再补刷门槛石周边防水,若先铺再试水,则试水高度平门槛石。 四、贴砖施工要求 1,瓷砖对缝均匀,整齐,禁止错缝明显,禁止明显瓷砖面高低差,禁止明显区域边角破损。2,地砖最好禁止空鼓,墙砖不允许中心空鼓,四周边角1cm²允许空鼓,自然间瓷砖空鼓数量不超过5%。(点挂工艺除外) 3,如果墙砖用瓷砖胶铺贴,禁止兑水泥。不建议背胶+瓷砖胶铺贴。 4,阴阳角误差在3mm以内,墙面平整度在2mm以内。 施工注意事项瓷砖质量对于验收有影响,需要施工方发现后必须第一时间停工且告知业主商讨解决方案。
2023-11-11
