本次评语:
现场检查:

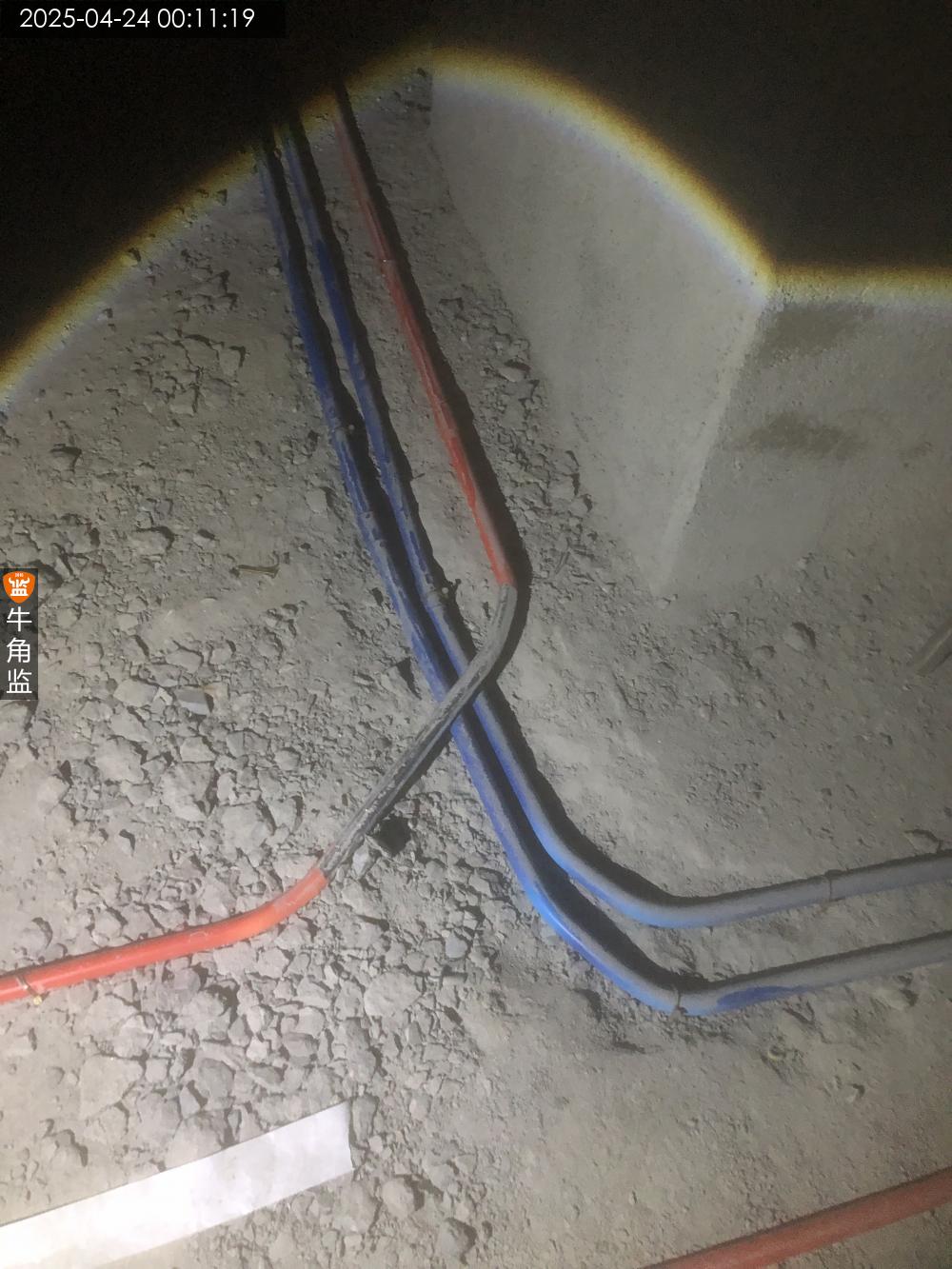

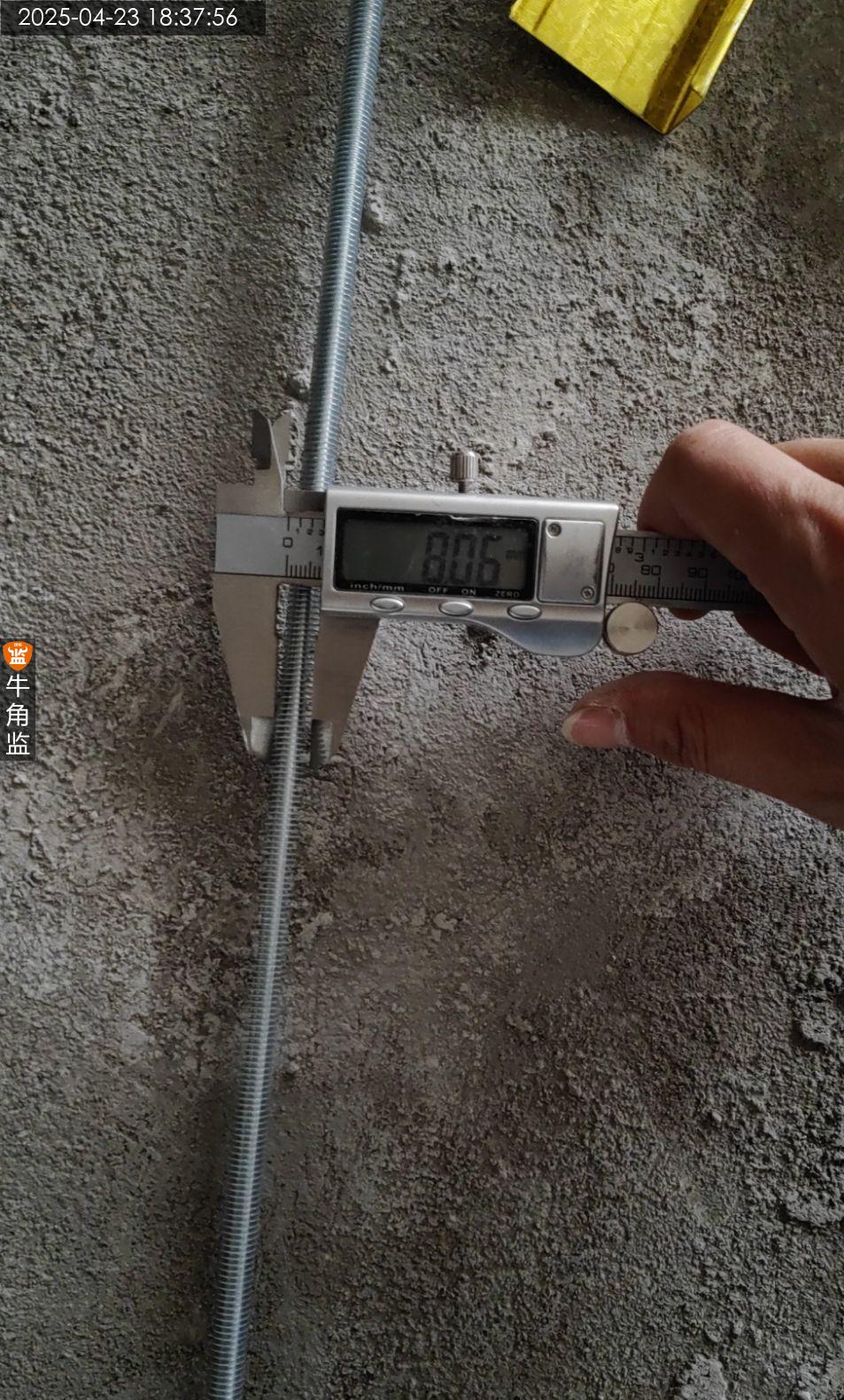

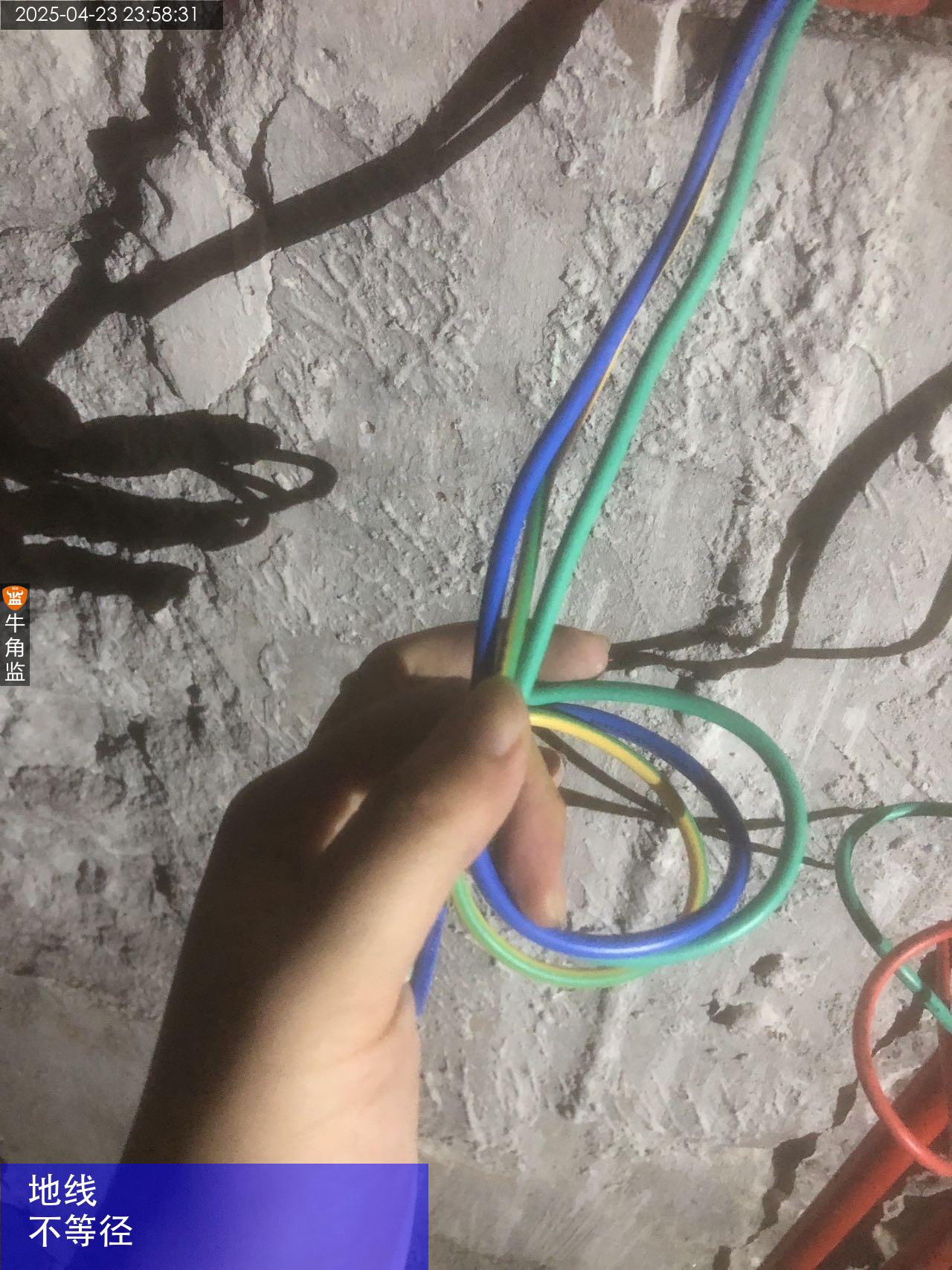

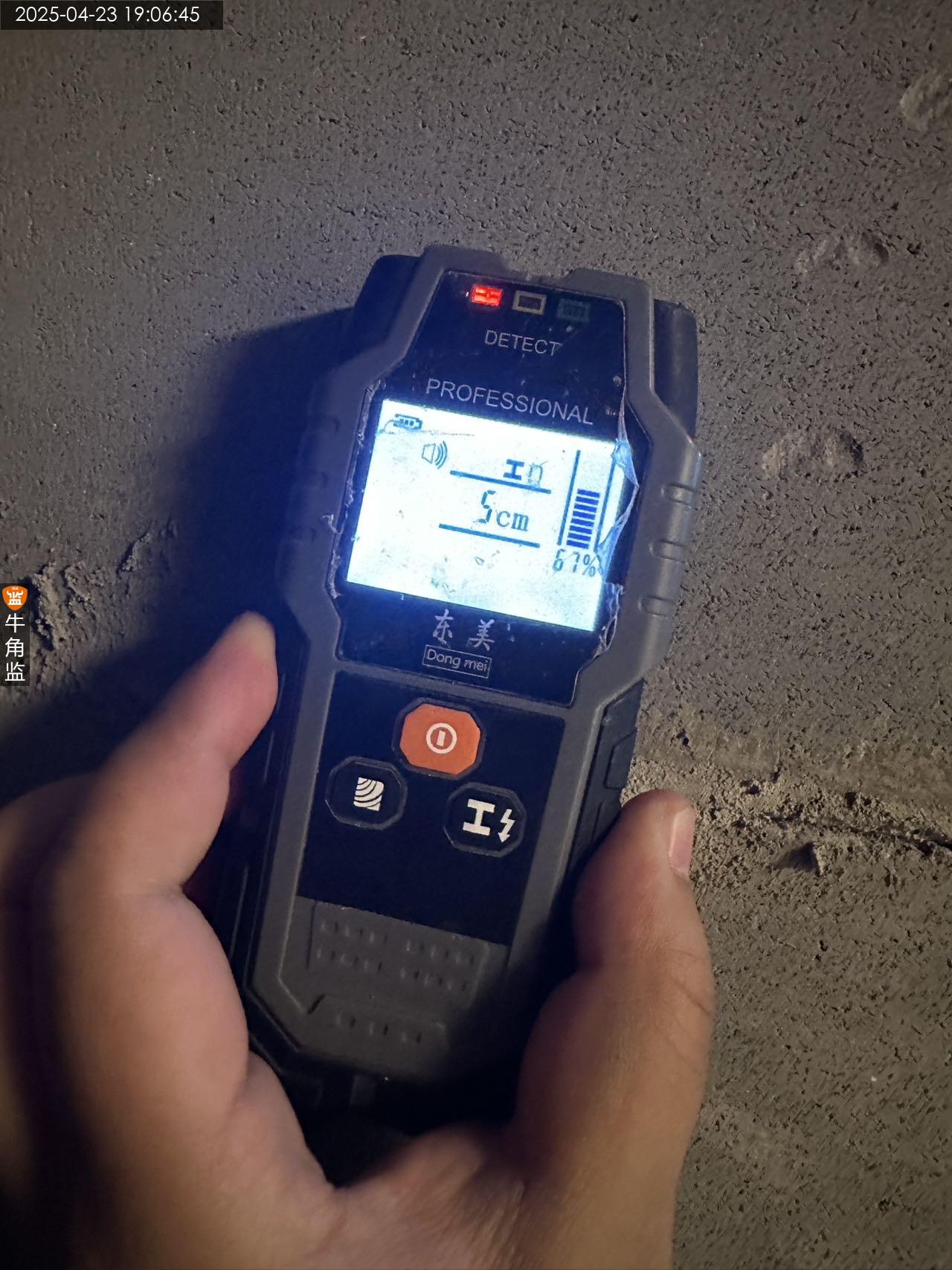

1.现场4/6平方线缆,地线与火零线不等径,与规范冲突;

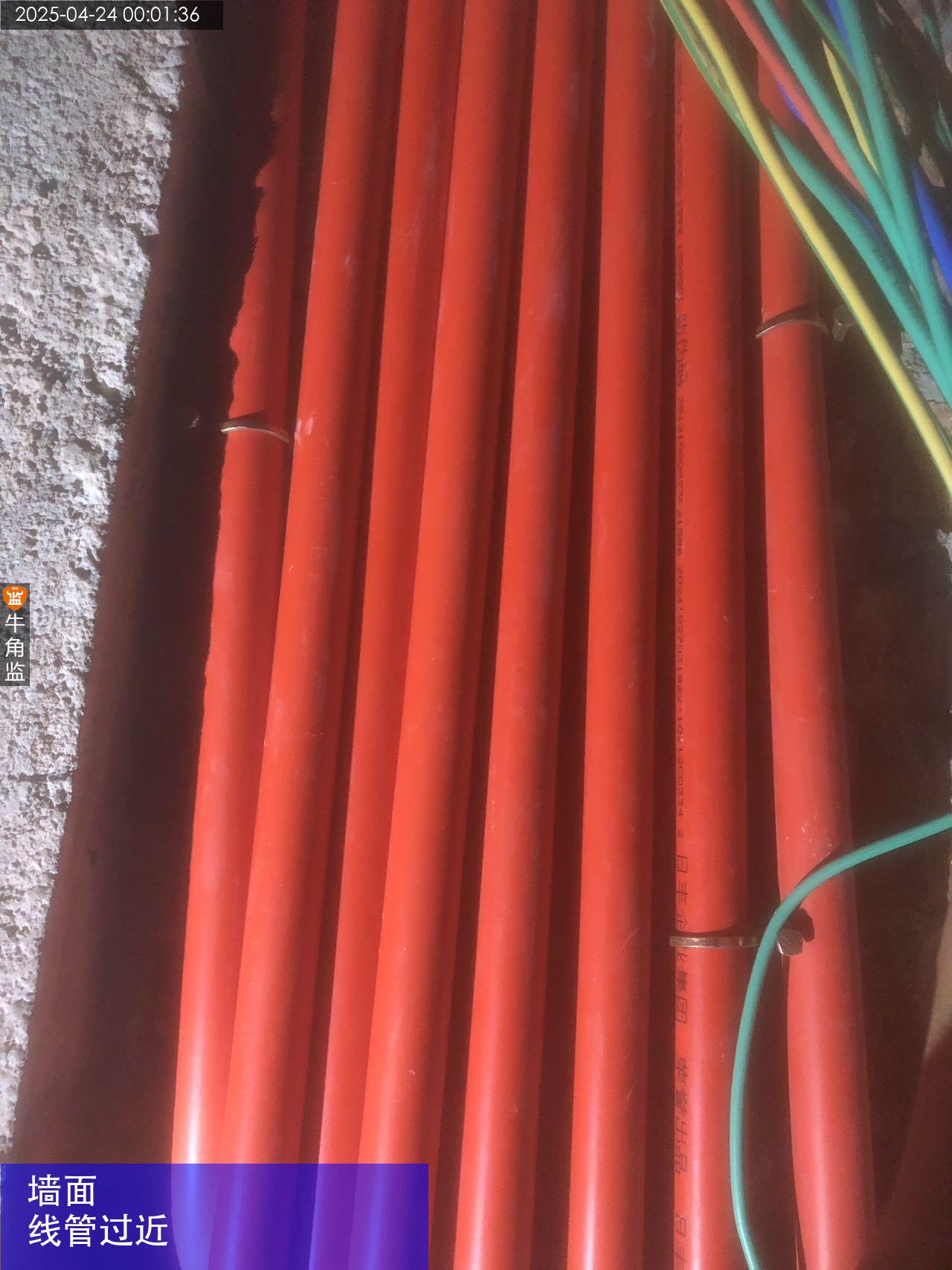

2.墙面线管间距过密,需要做好分隔,避免封槽空鼓;

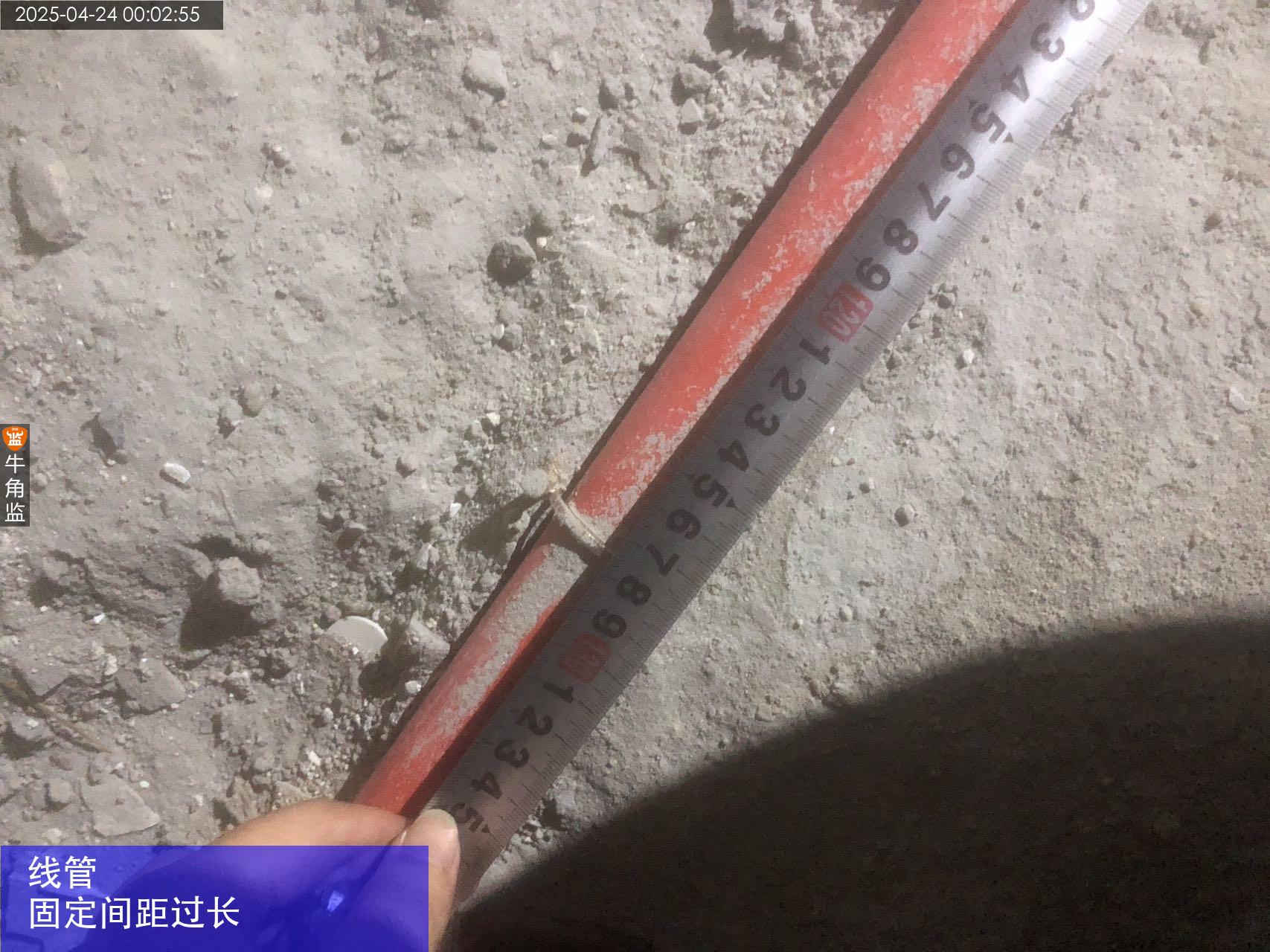

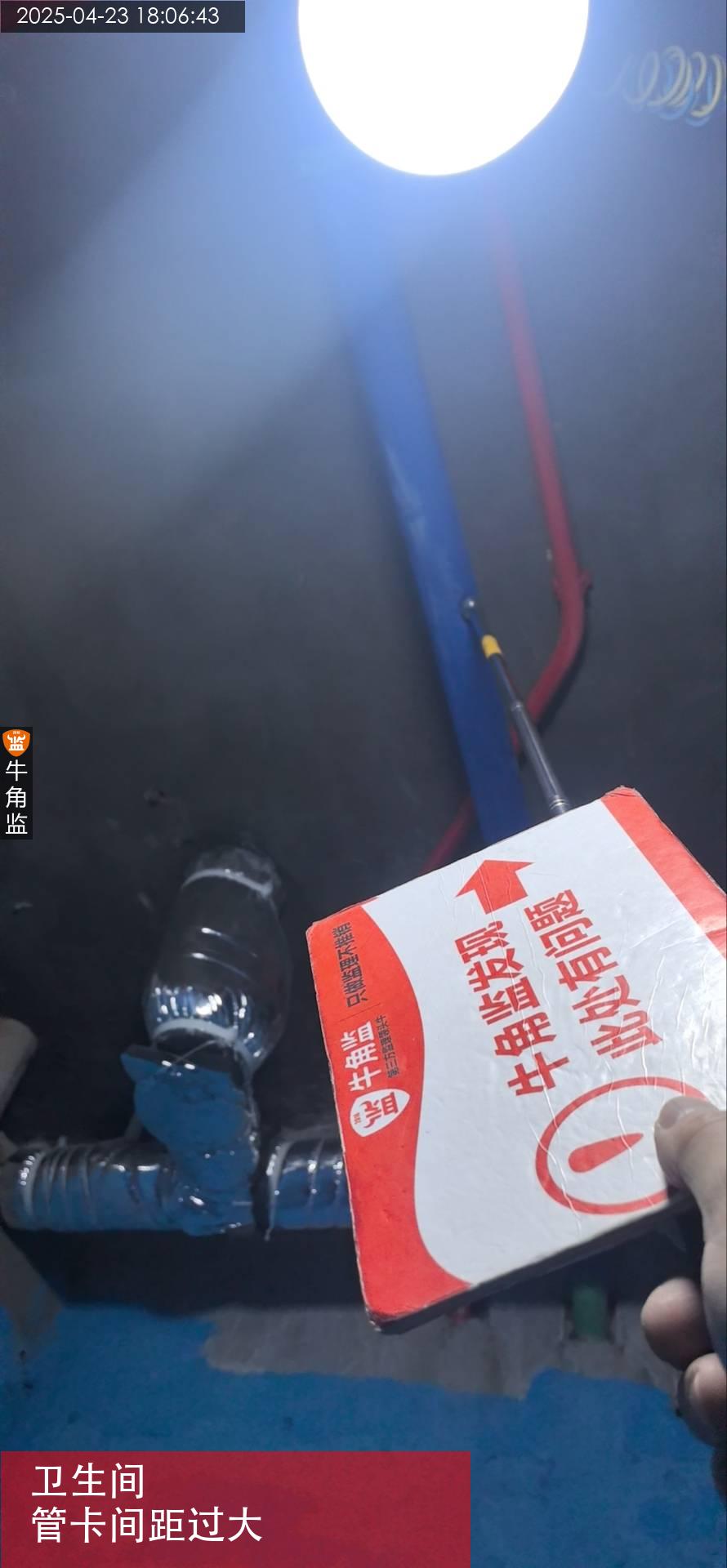

3.线管管卡固定间距过大,目前超过一米,需要加密处理;

4.电箱去到室外充电桩的线缆后期是露天状态,建议用电缆线;

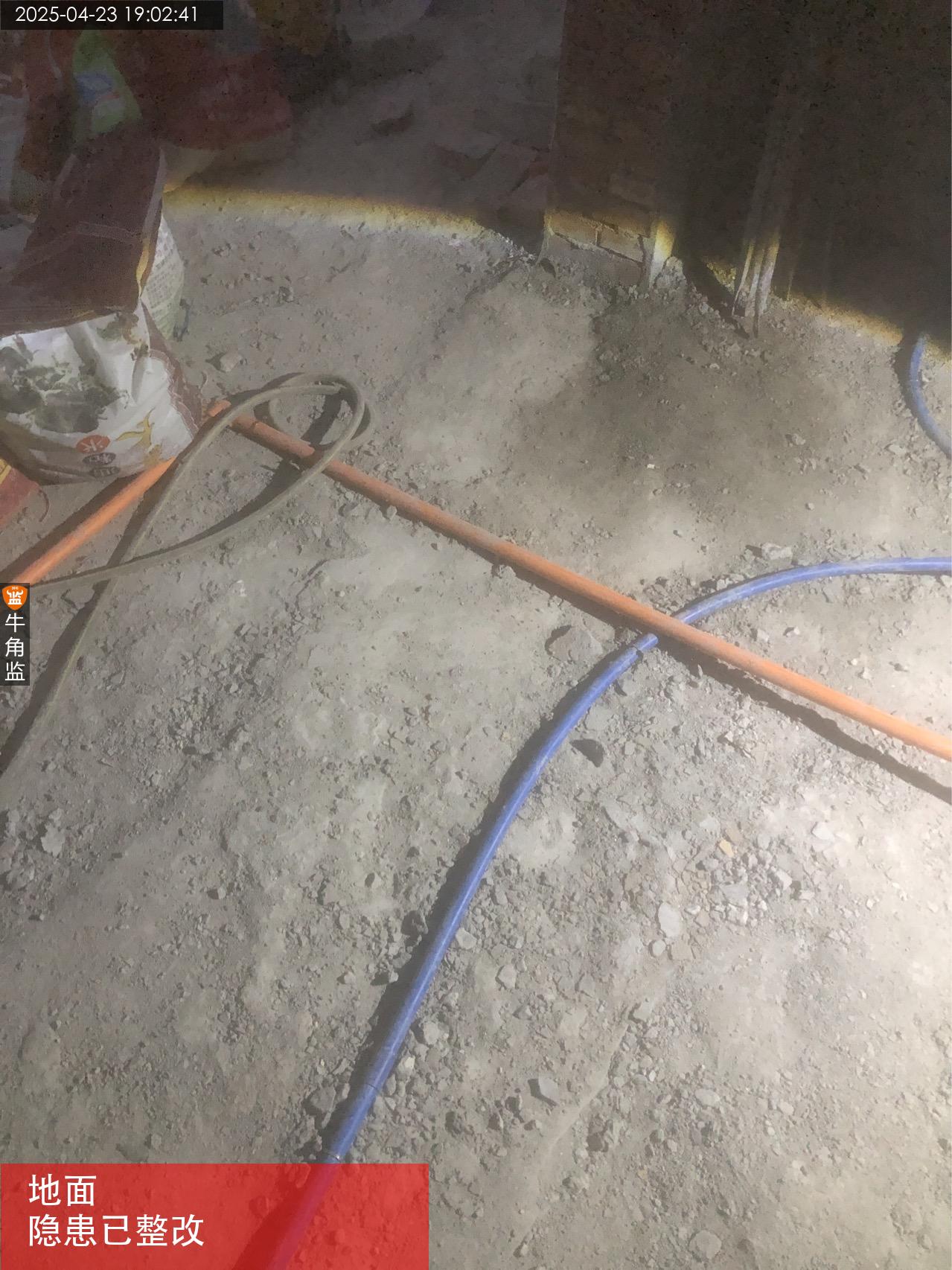

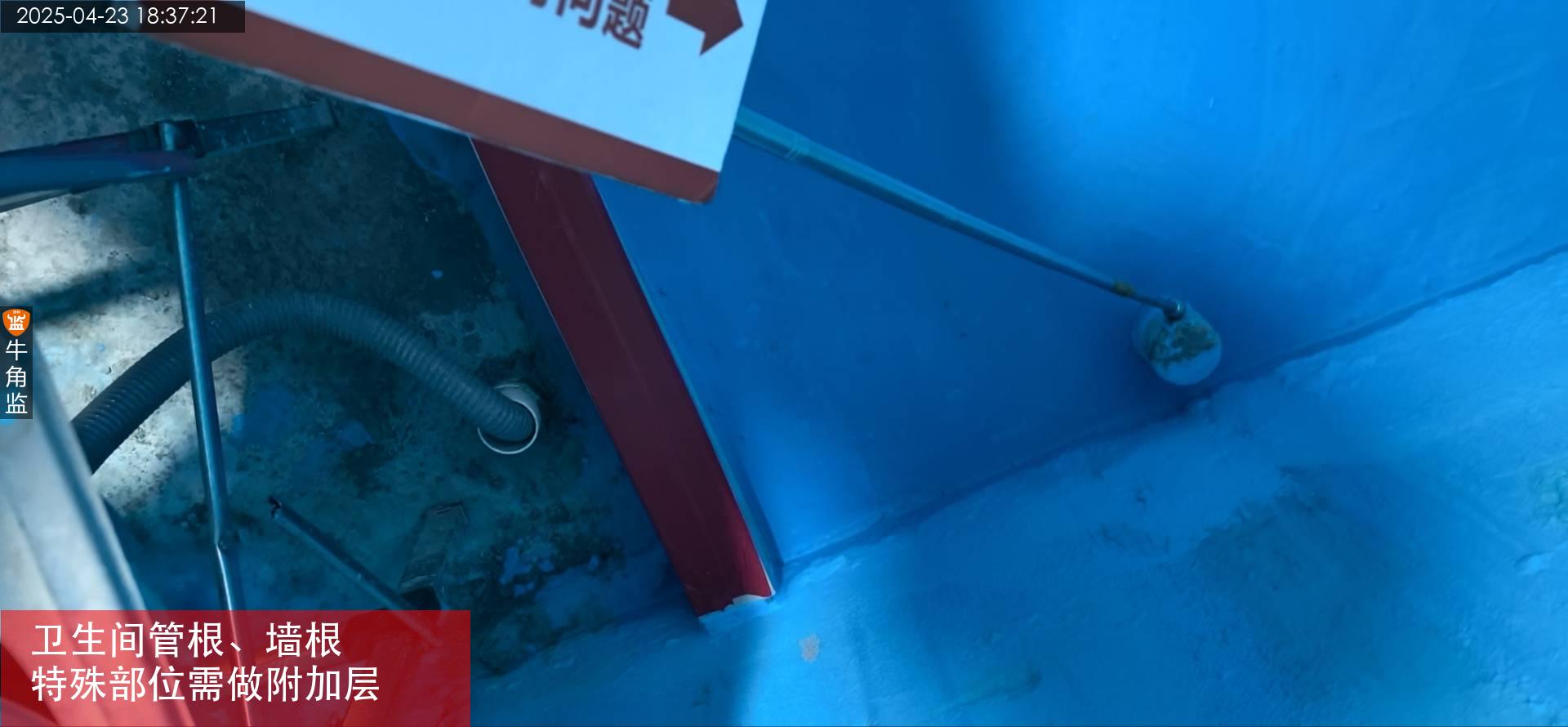

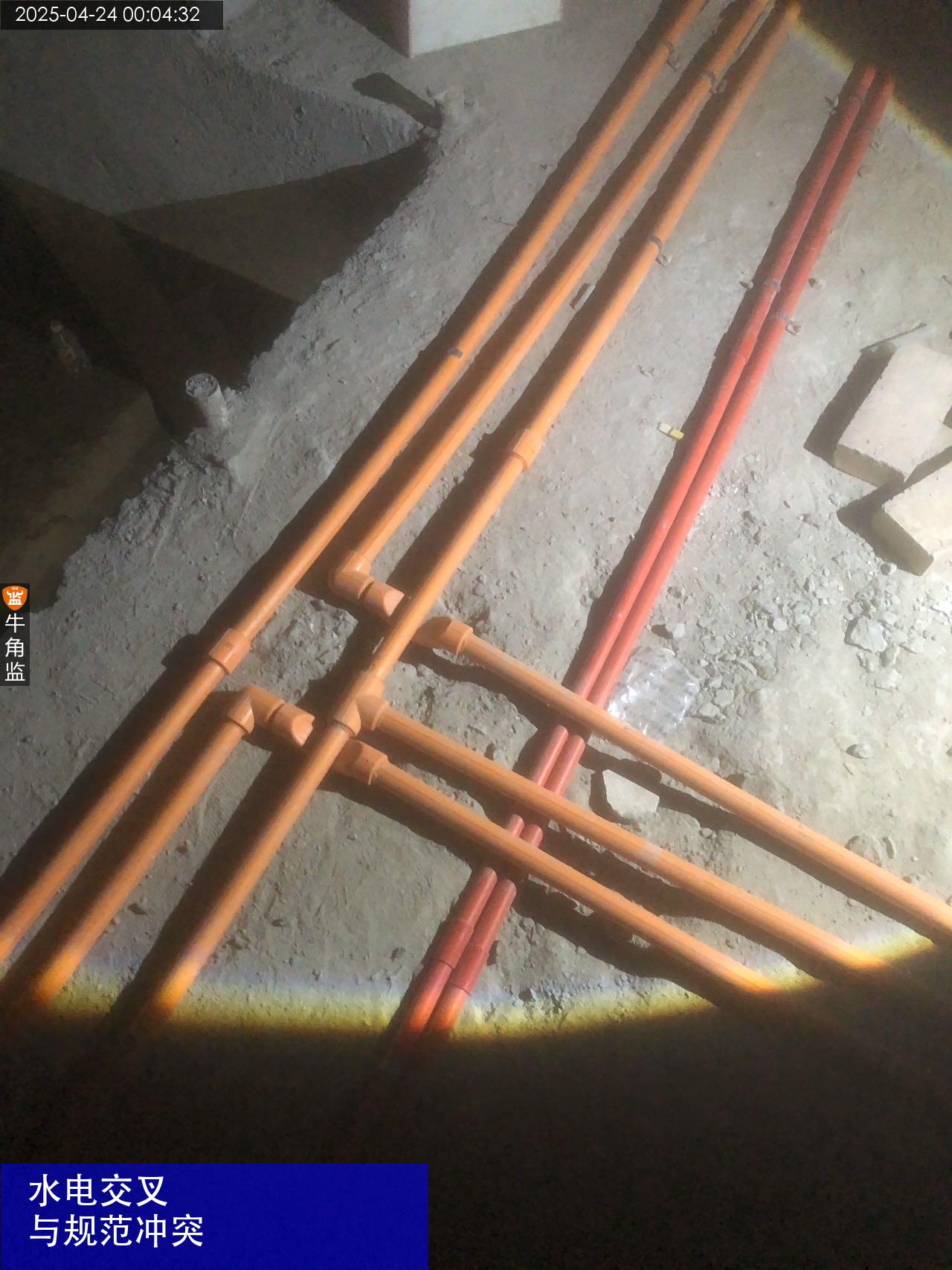

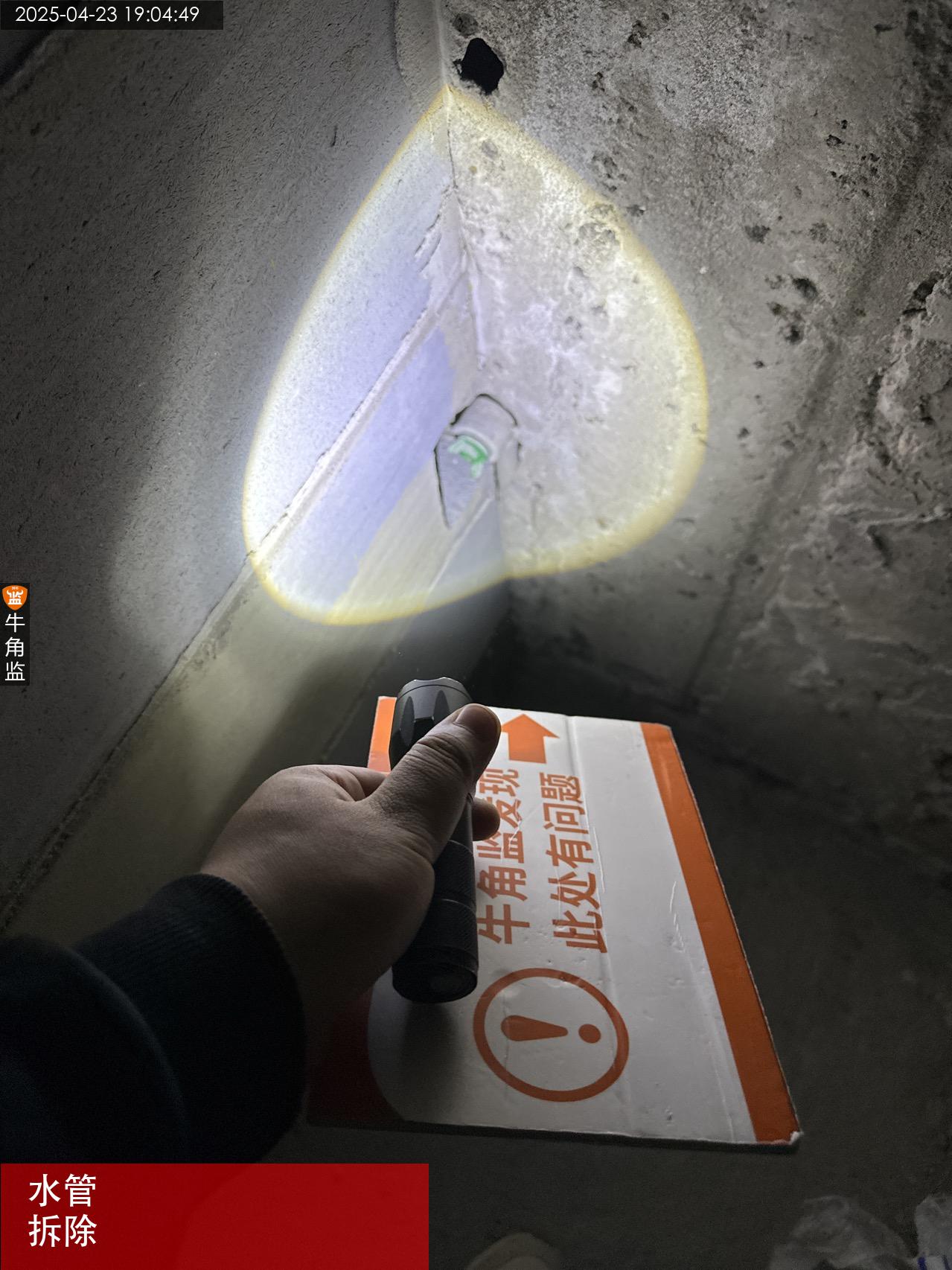

5.现场水电交叉有水上电下情况,需要在交叉延伸的位置做胶水密封接口处理;

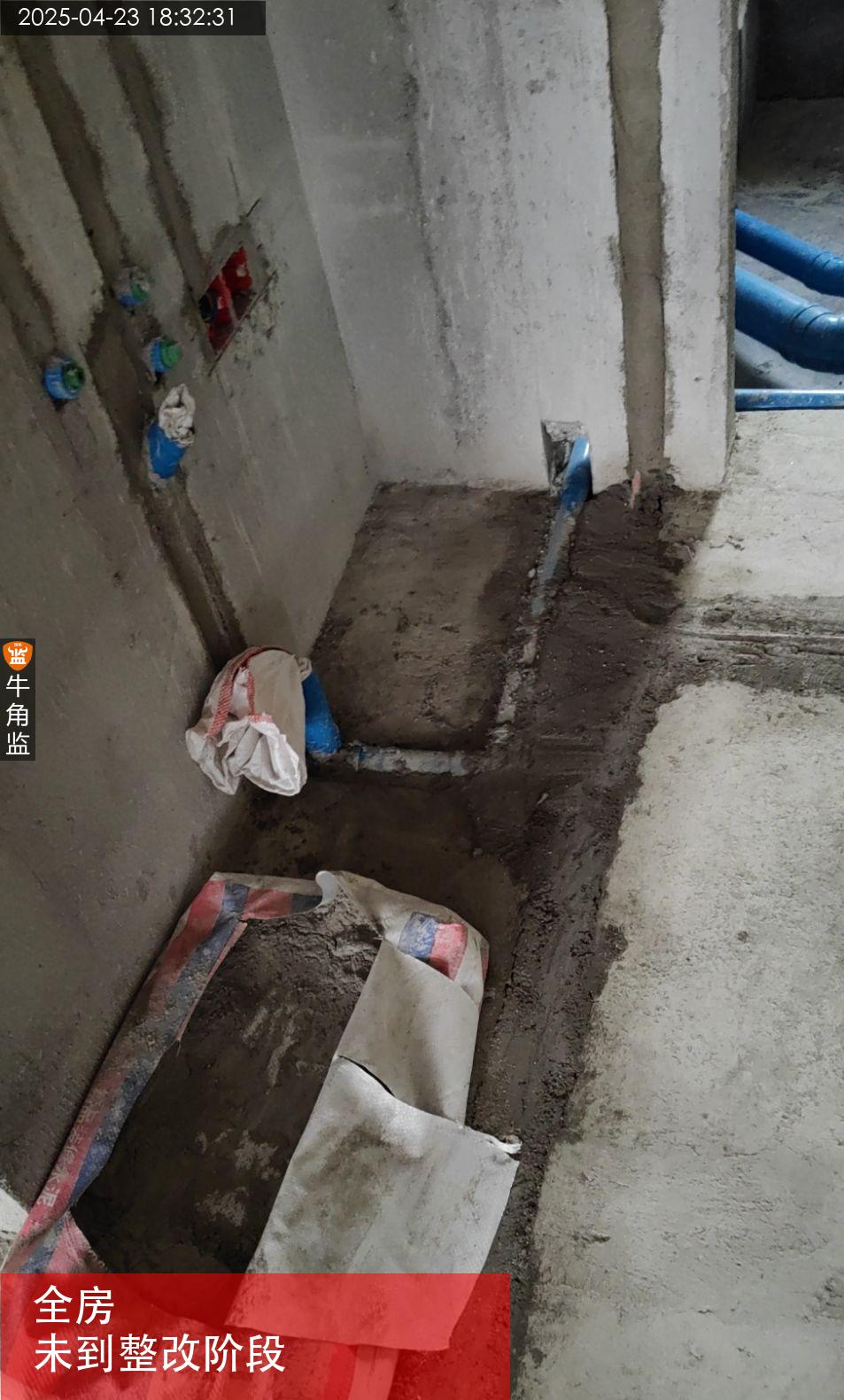

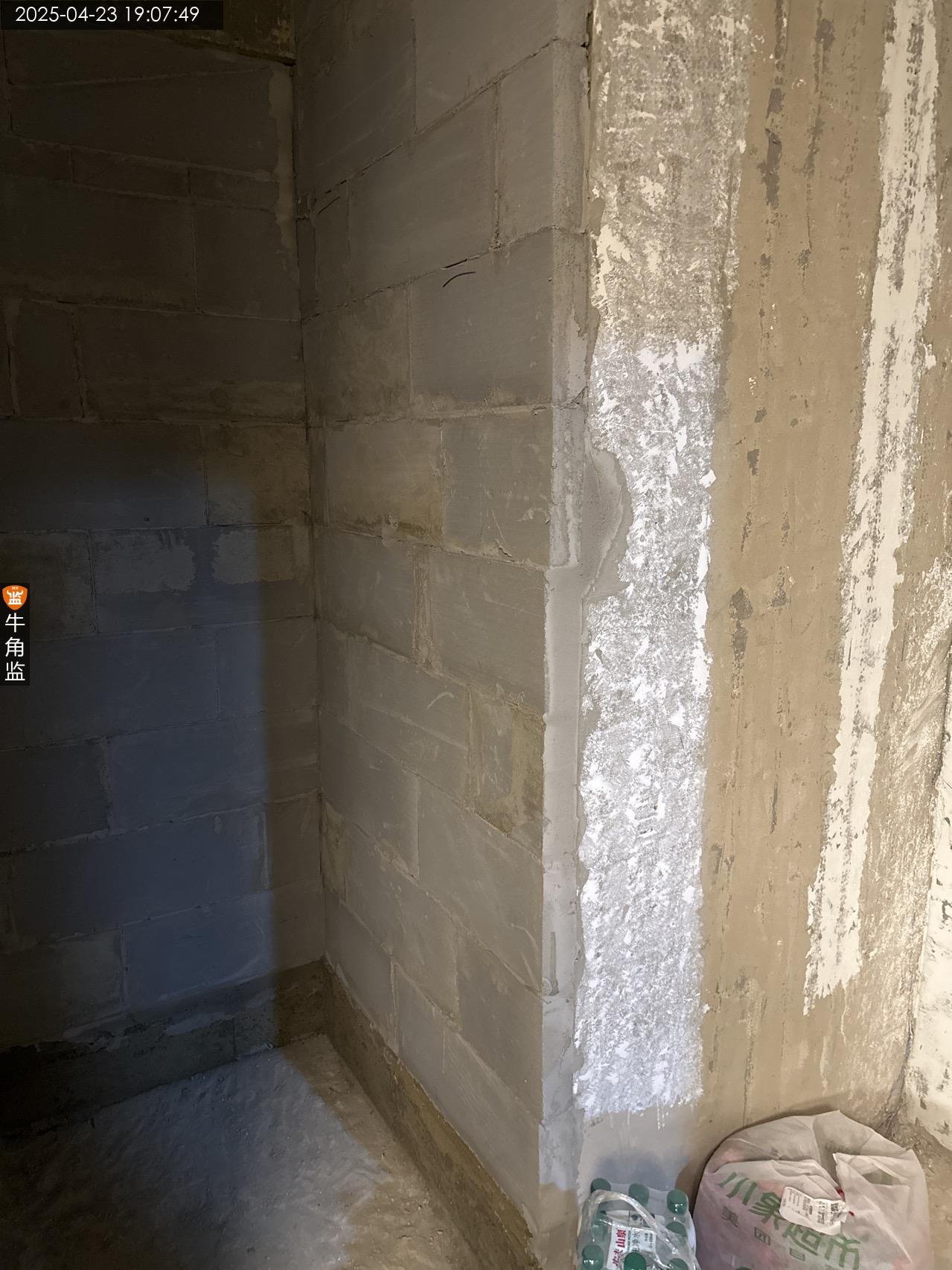

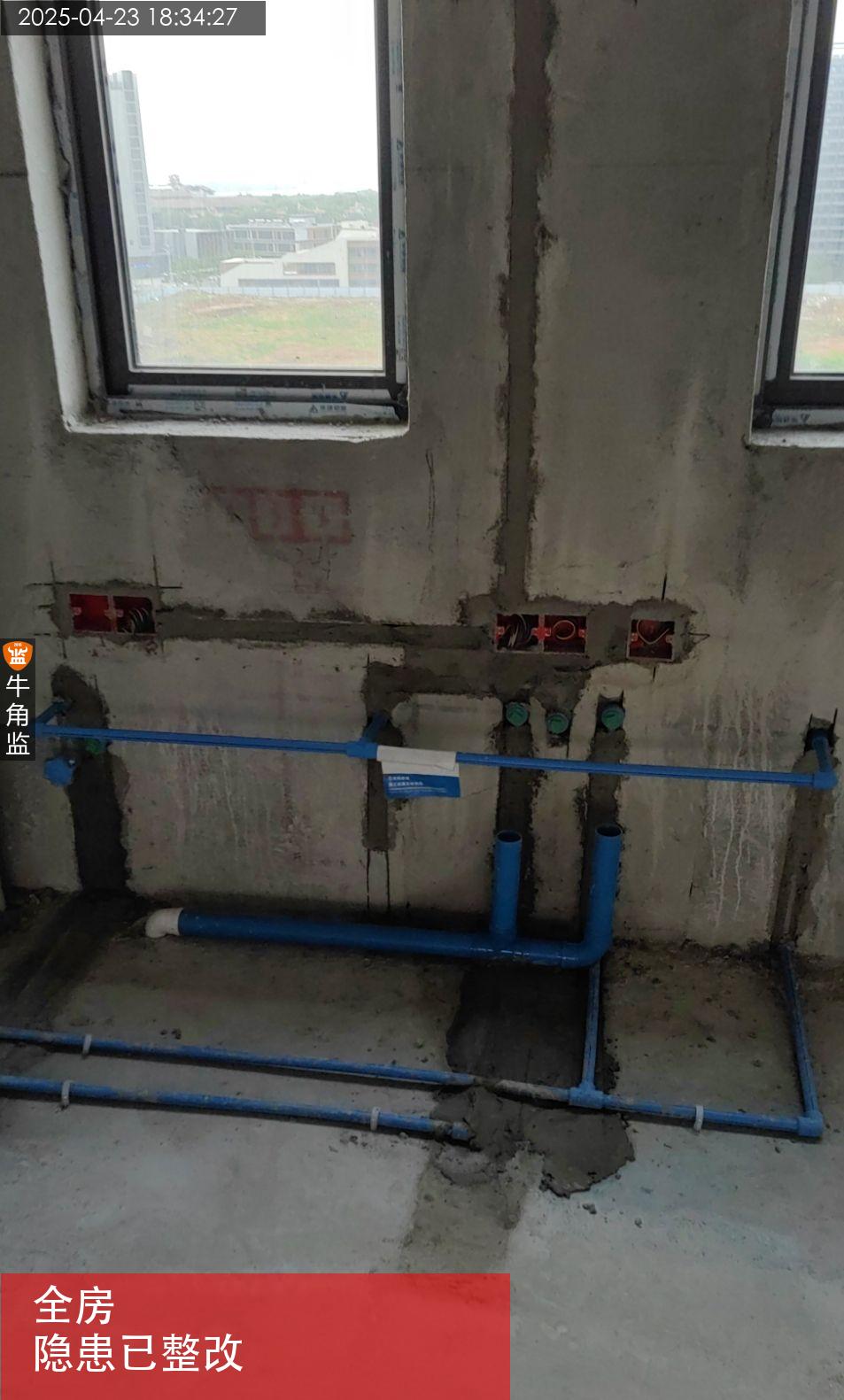

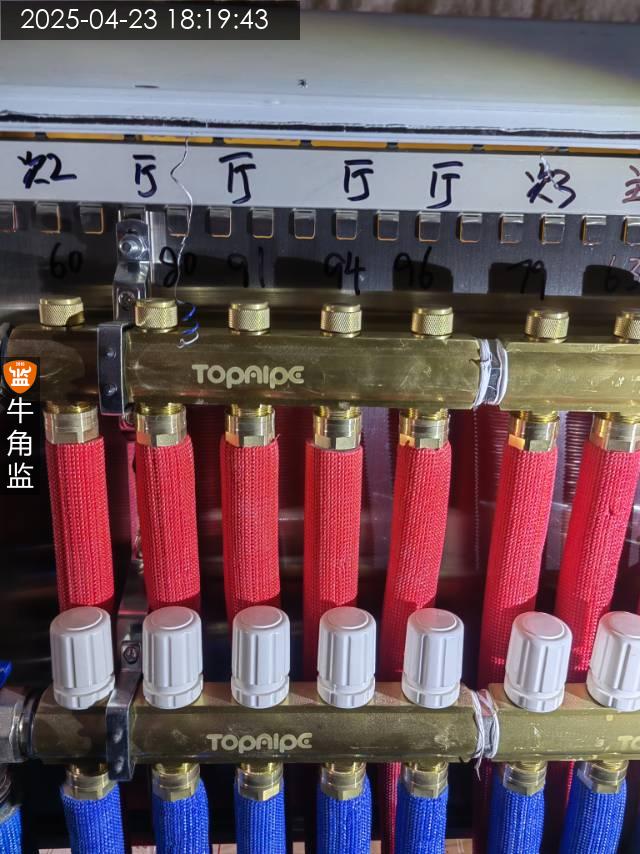

6.水管还未完成,目前无法判断冷热水后续是否会接串,后续确认;

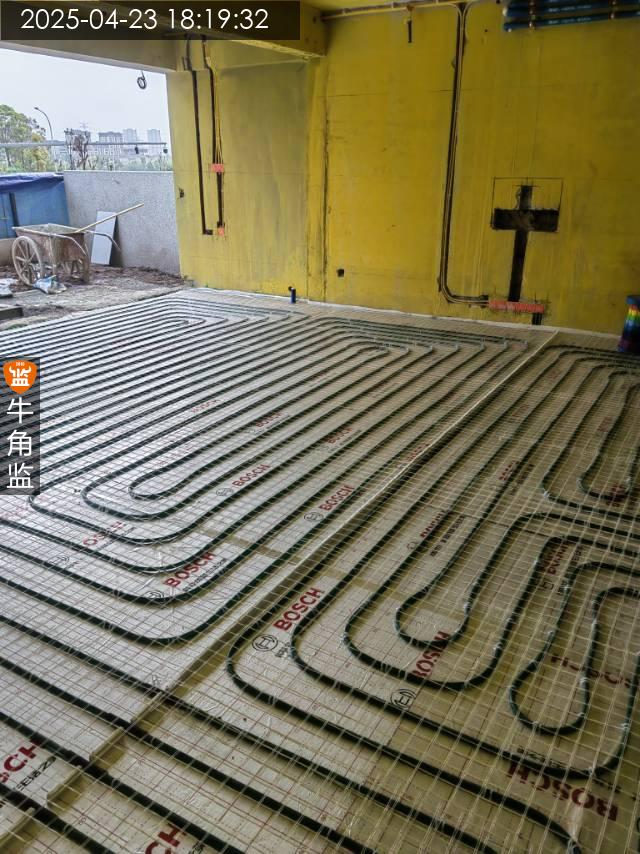

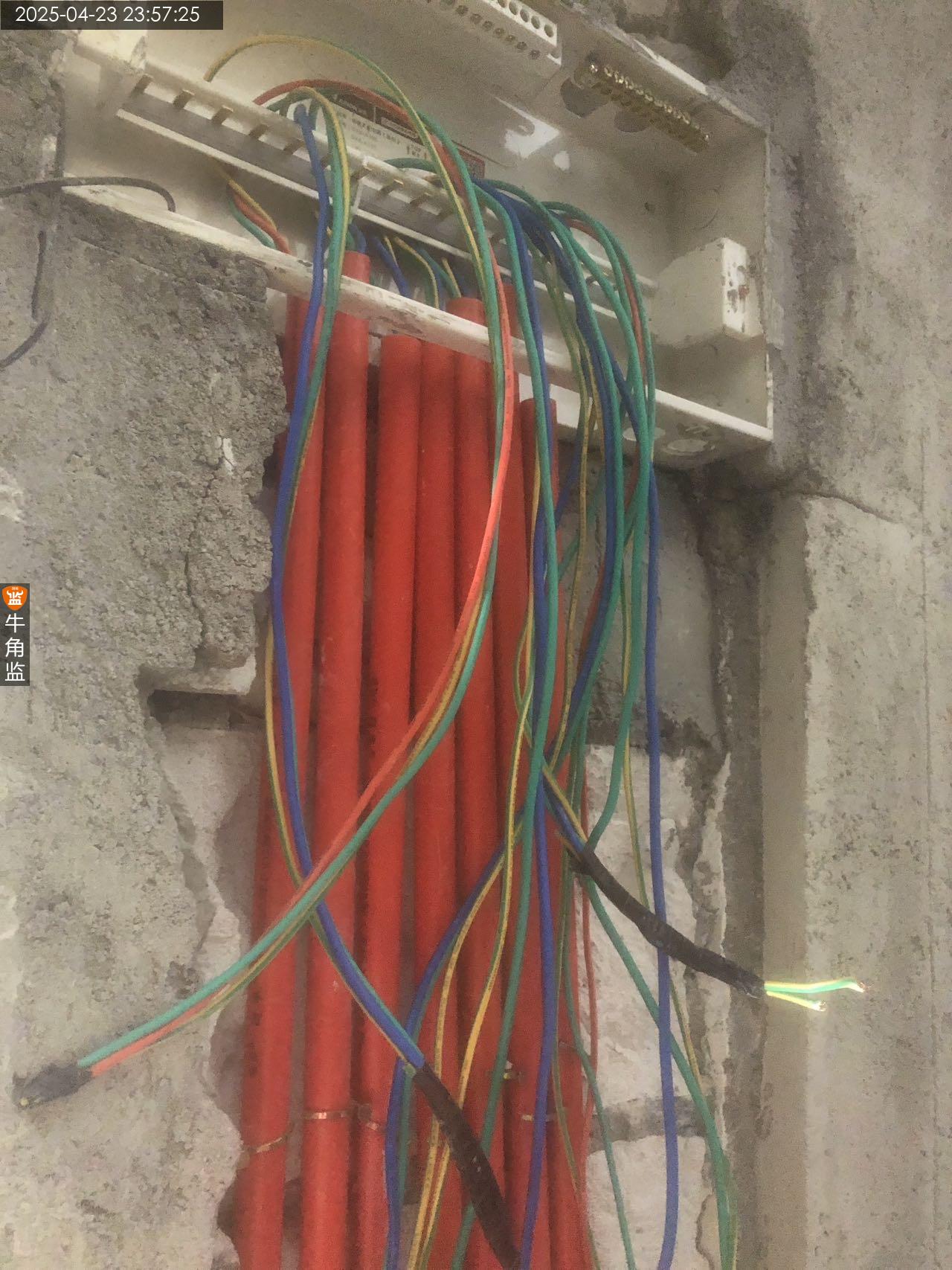

7.天花线缆还未施工,另外目前可见照明可能与插座会混接,后续确认,再次提醒照明需要单独回路;
后续施工建议:

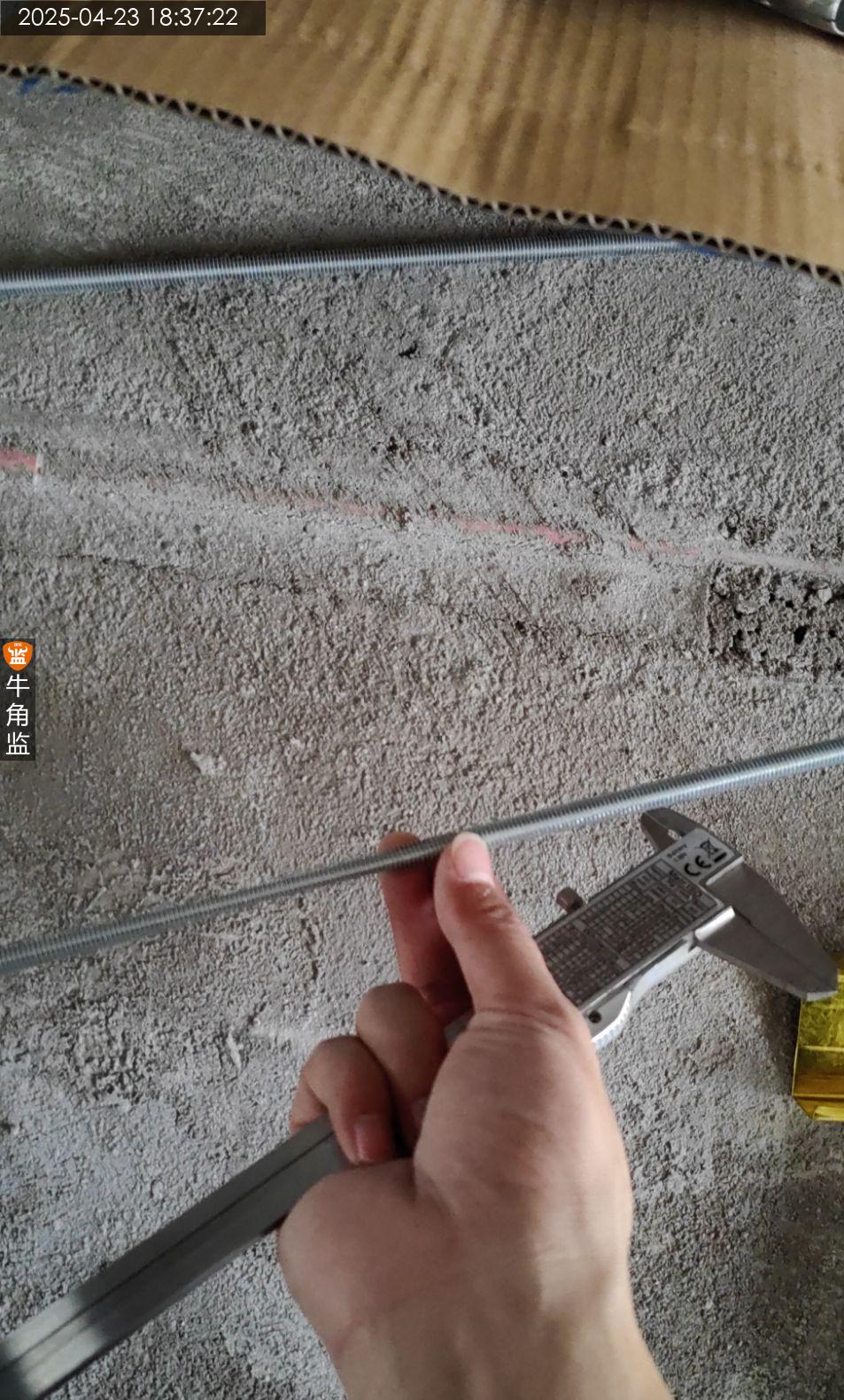

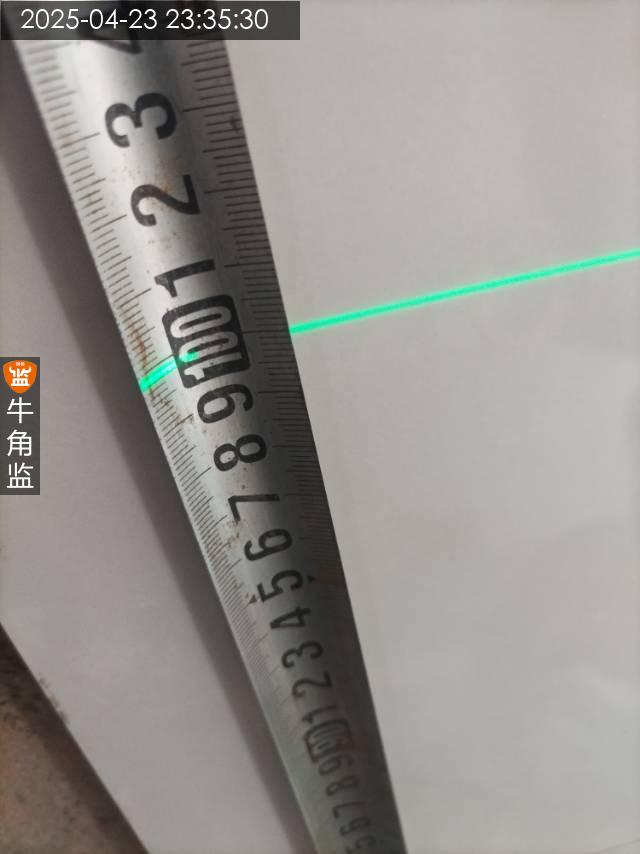

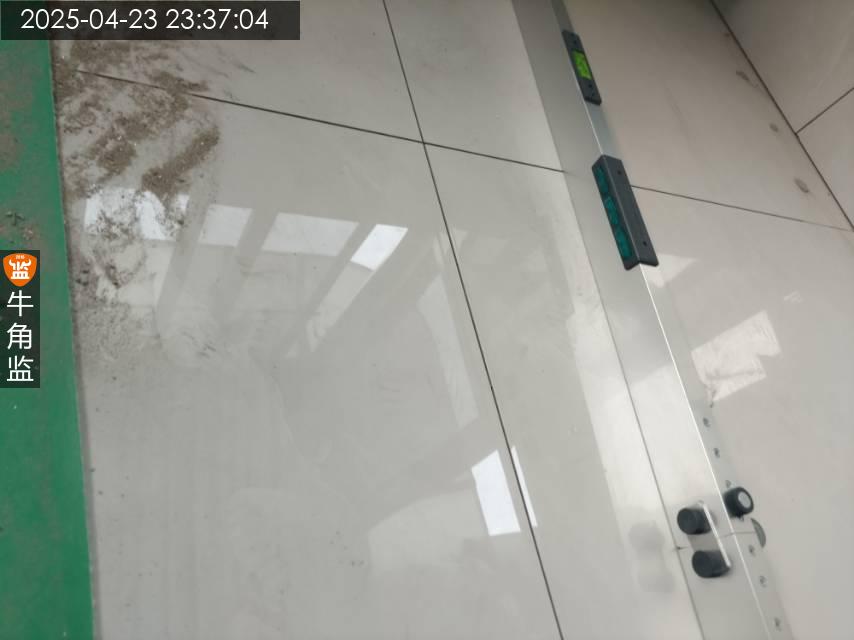

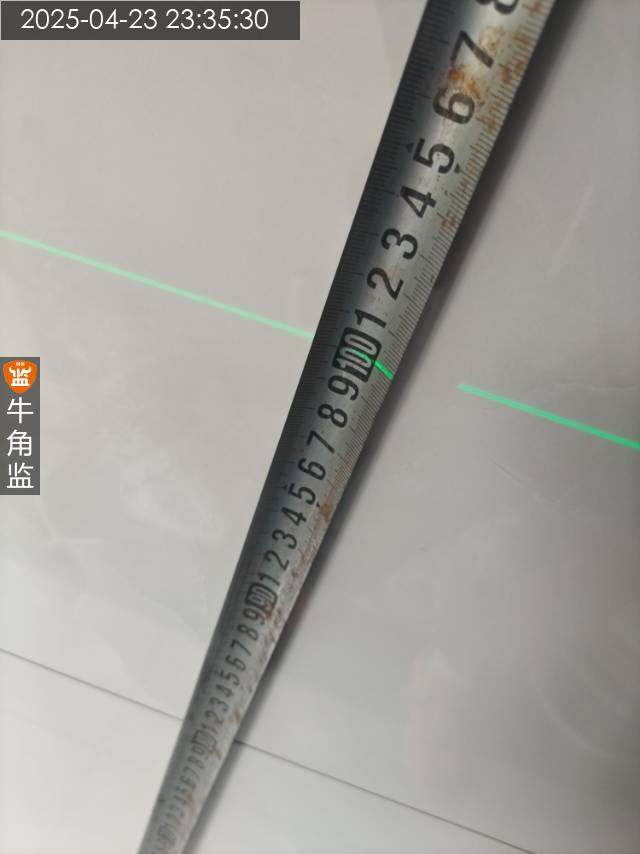

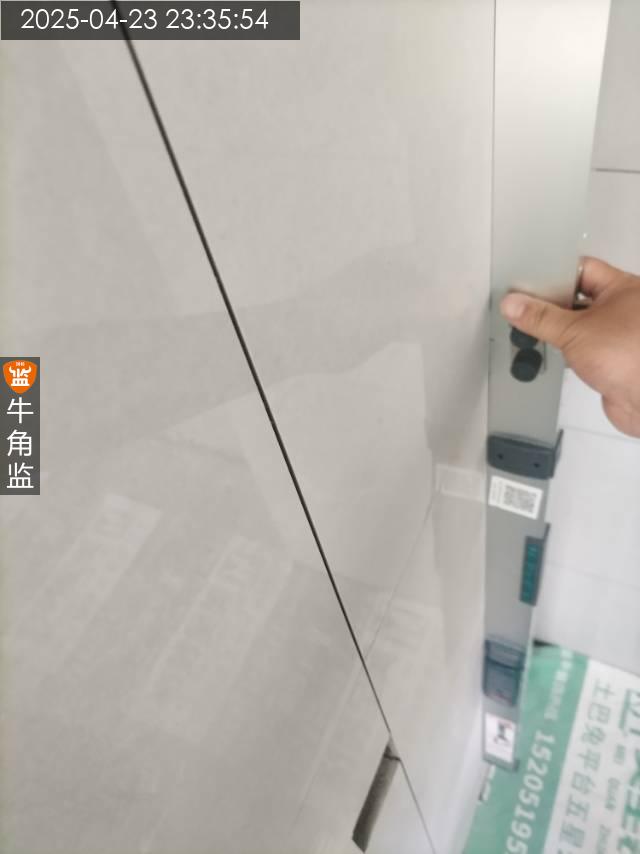

1.地面布管固定卡设置均匀合理,建议线管间距为90cm,水管间距宜为30cm。
2.强电管弱电管同时包锡箔纸,距交叉点左右延伸15cm

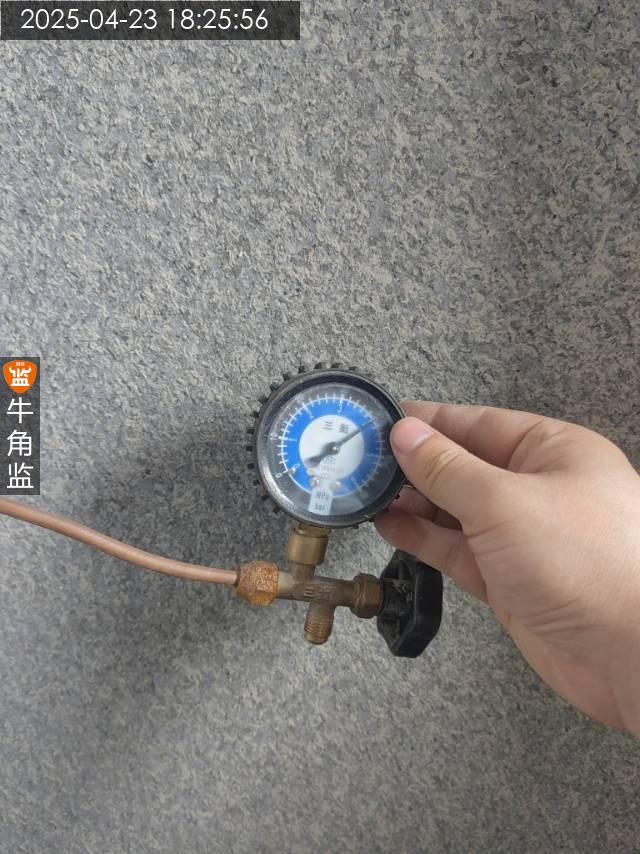

3.水管打压,建议堵头封闭密实,避免打压过程漏压。
4.线路分色,控制线要单独配色,开关位置后不可换色要与前端火零地线同色
