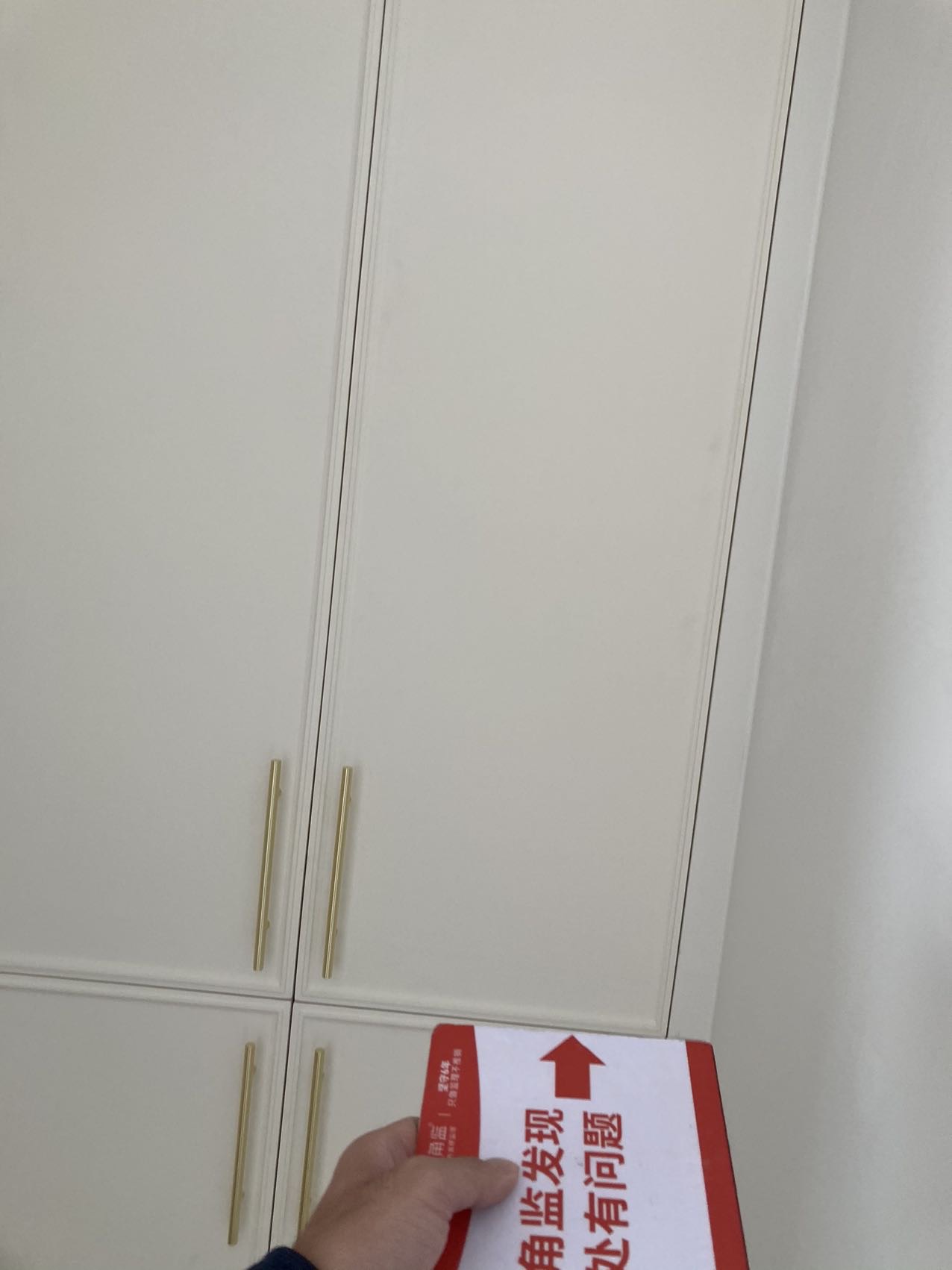

2021年11月13日监理报告
本次评级:
D

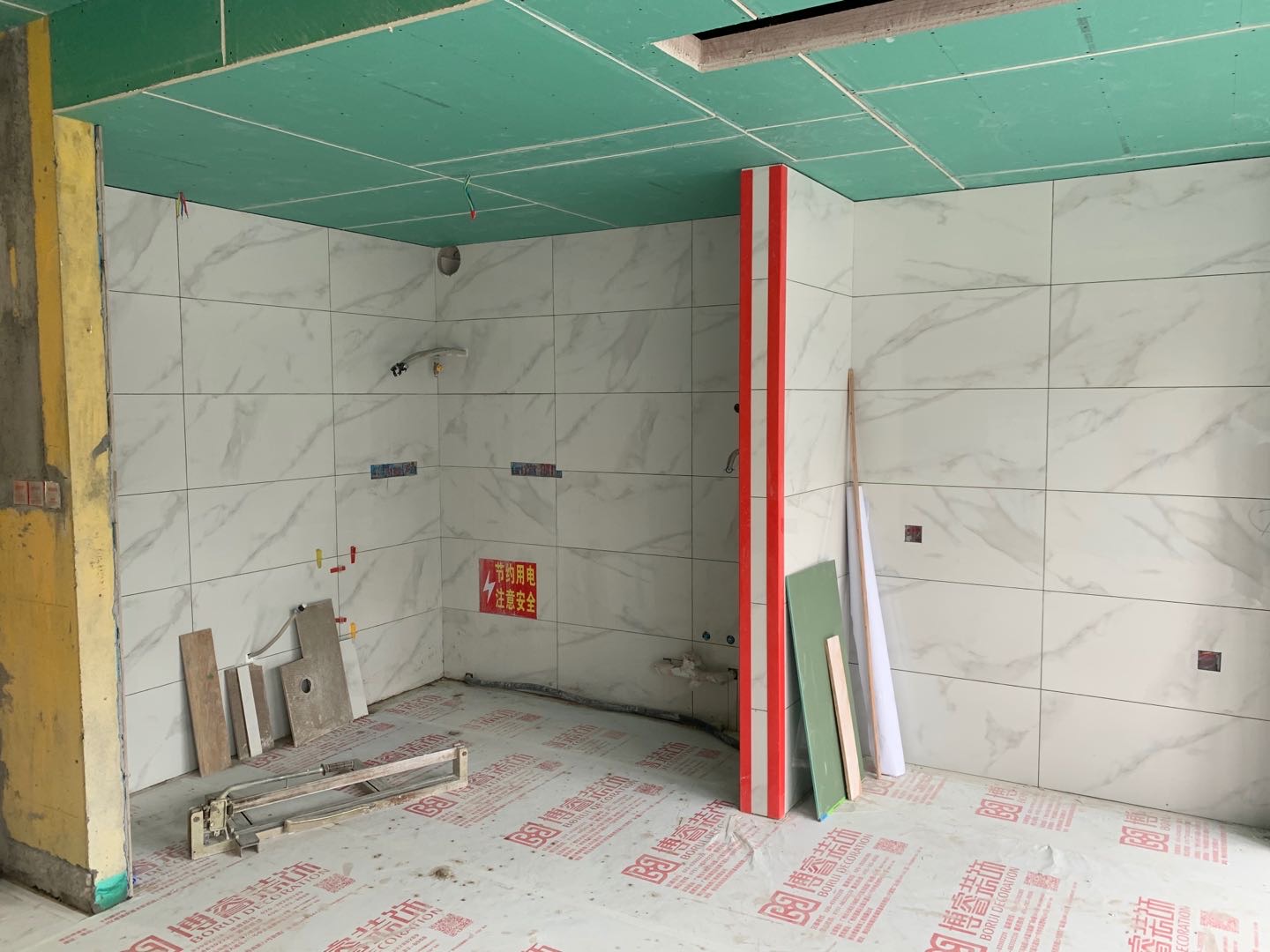

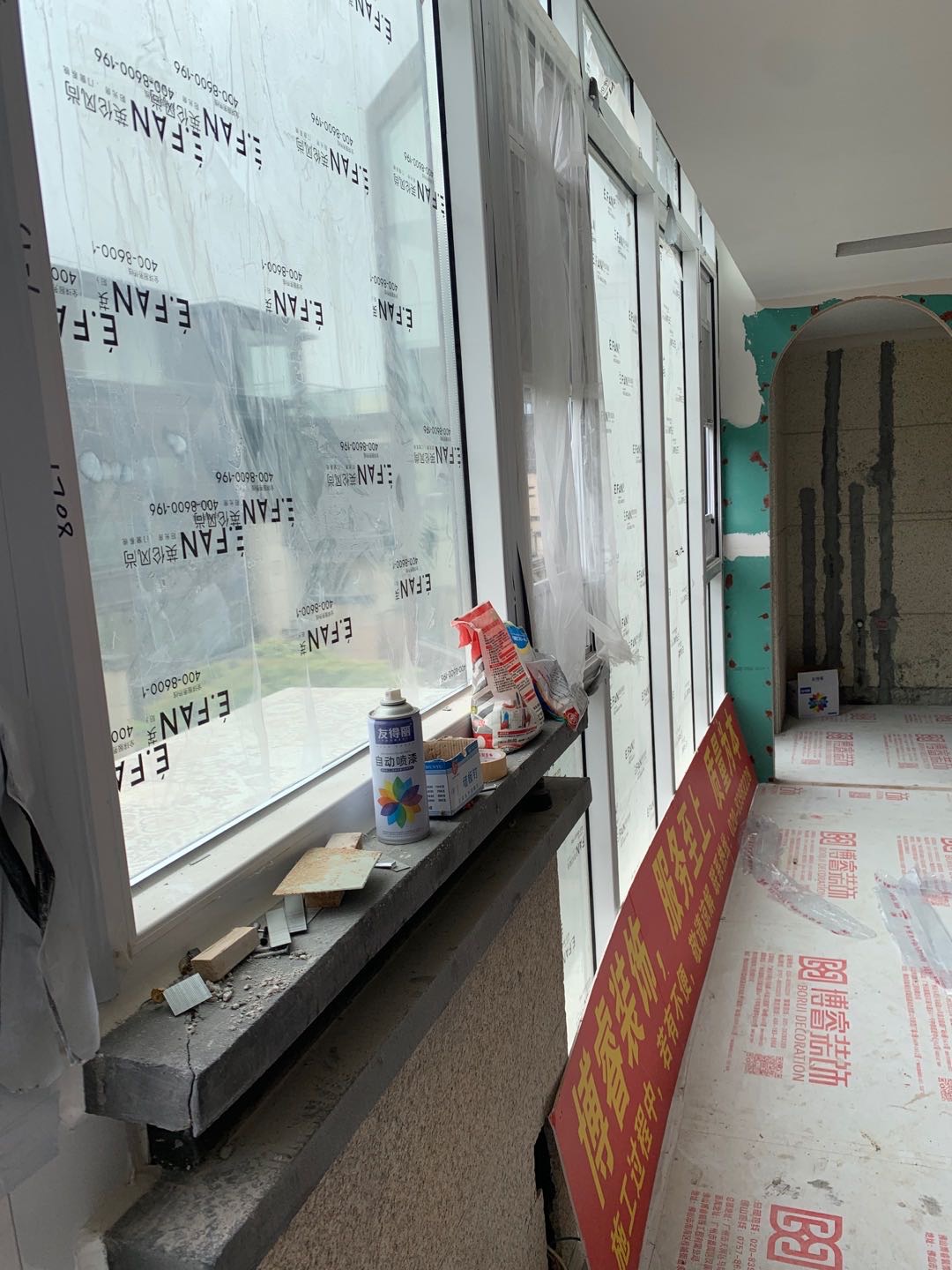

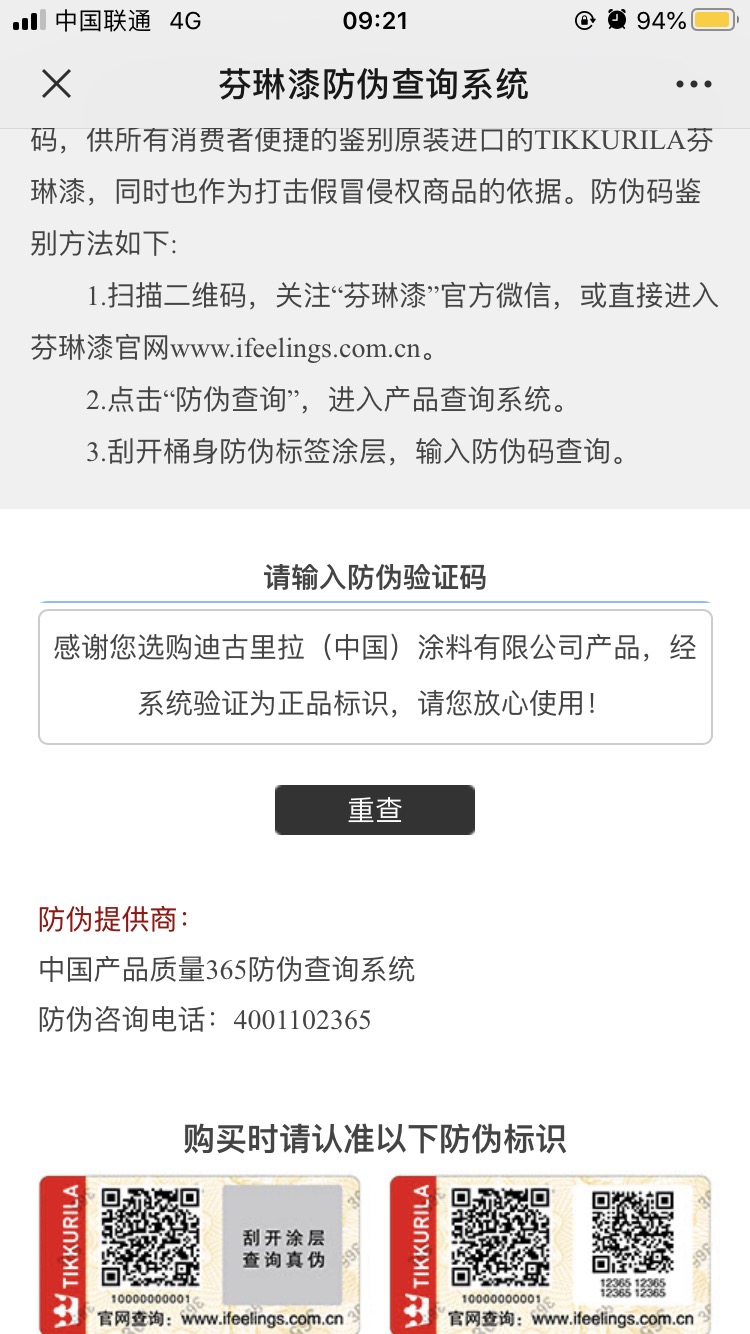

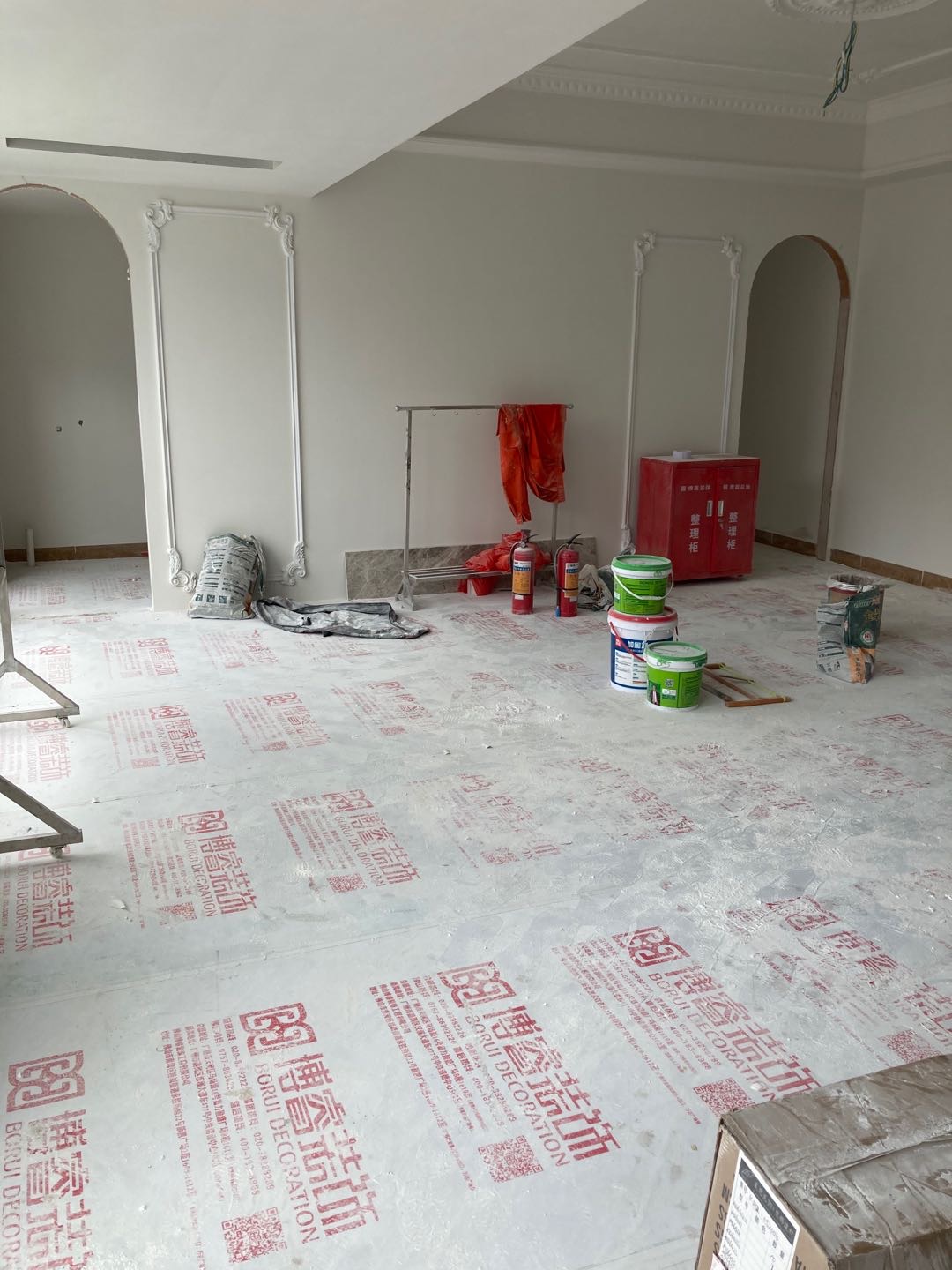

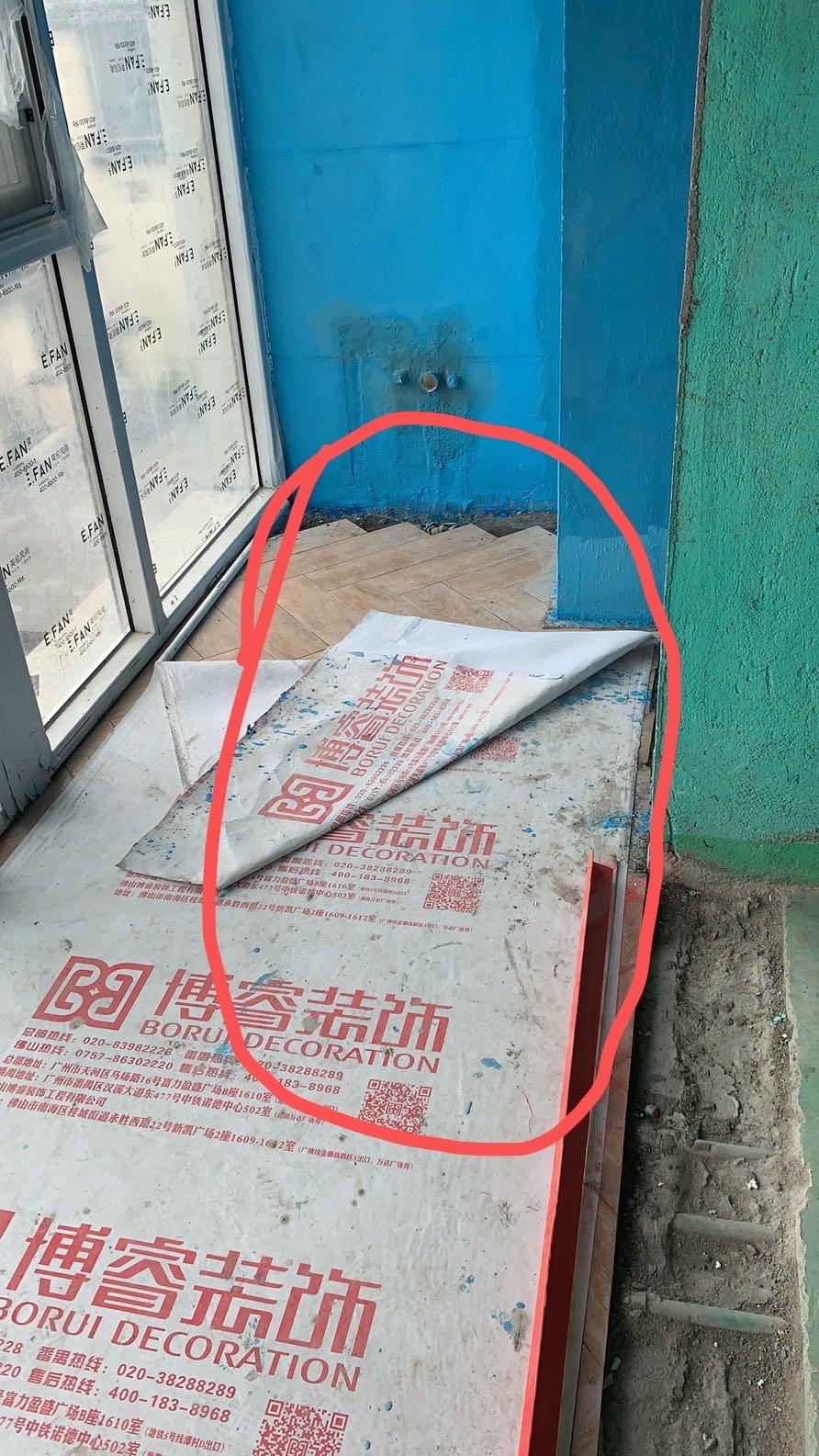

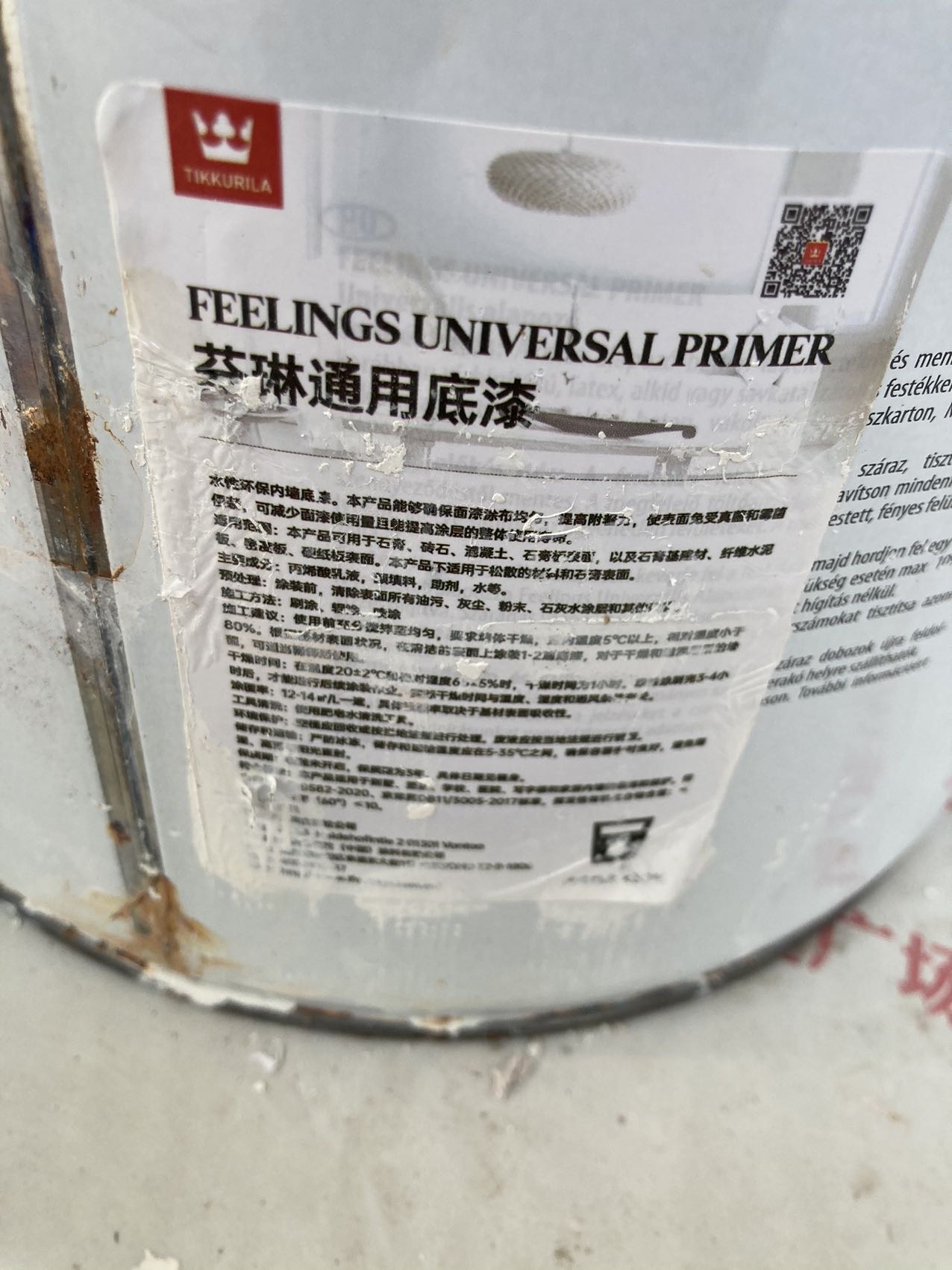

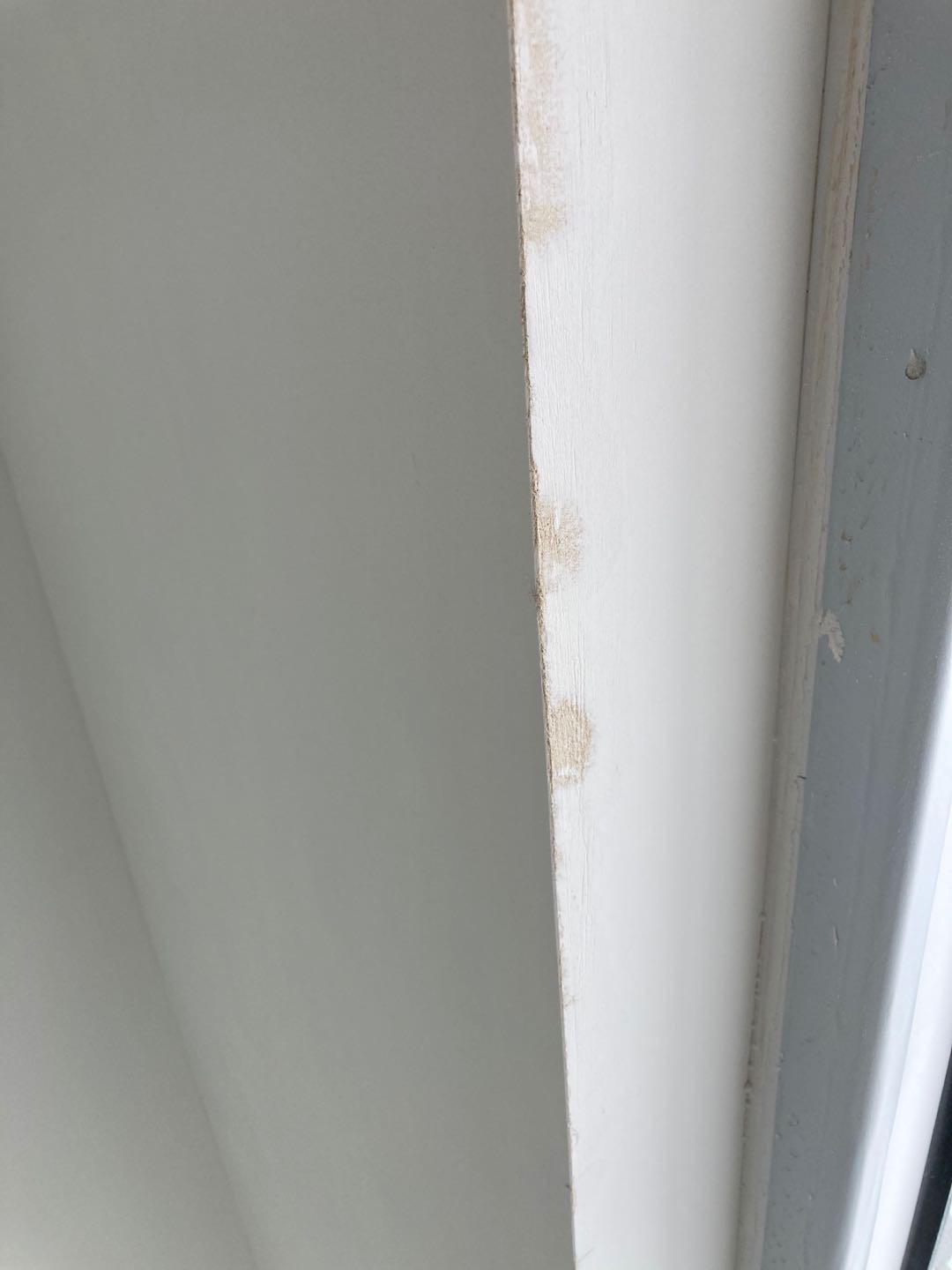

油漆巡检 1.油漆材料检查,芬琳漆用手机扫描漆桶的防伪码查询结果为正品。 2.乳胶漆要严格按照外包装说明书的对水比例调配。 3.卫生间用水区域天花刷漆,建议刷防水漆或者外墙,防潮效果更佳。 4.更换入户大门后门洞修补后的腻子还未打磨。使用320目砂纸重新打磨平整,清理干净浮尘再刷漆。 5.墙砖拼角处有崩角现象。需要拆除重新铺贴。 6.用水区域插座安装需加装挡水盖,减少用电安全隐患。
2021年06月16日监理报告
本次评级:
C

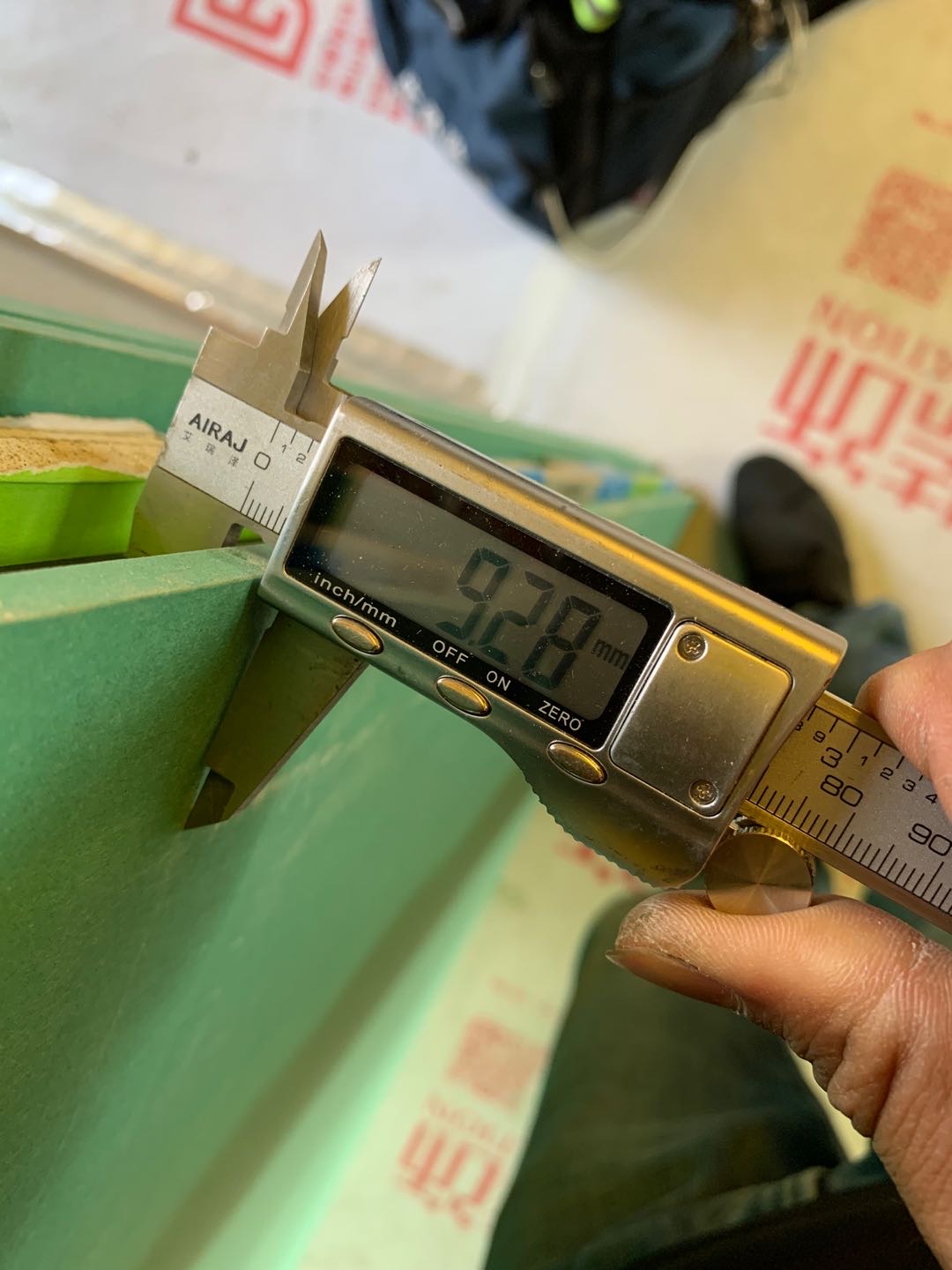

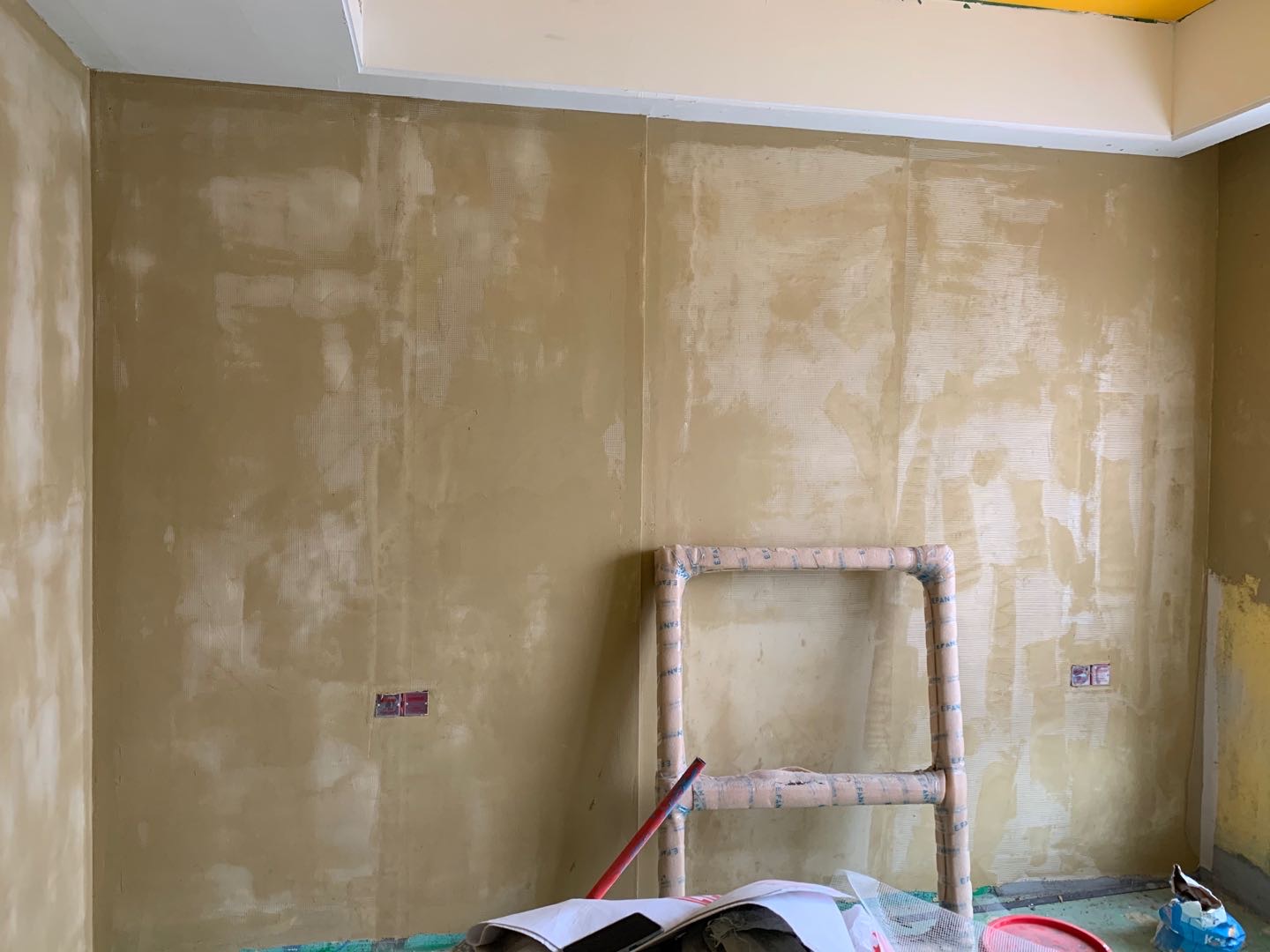

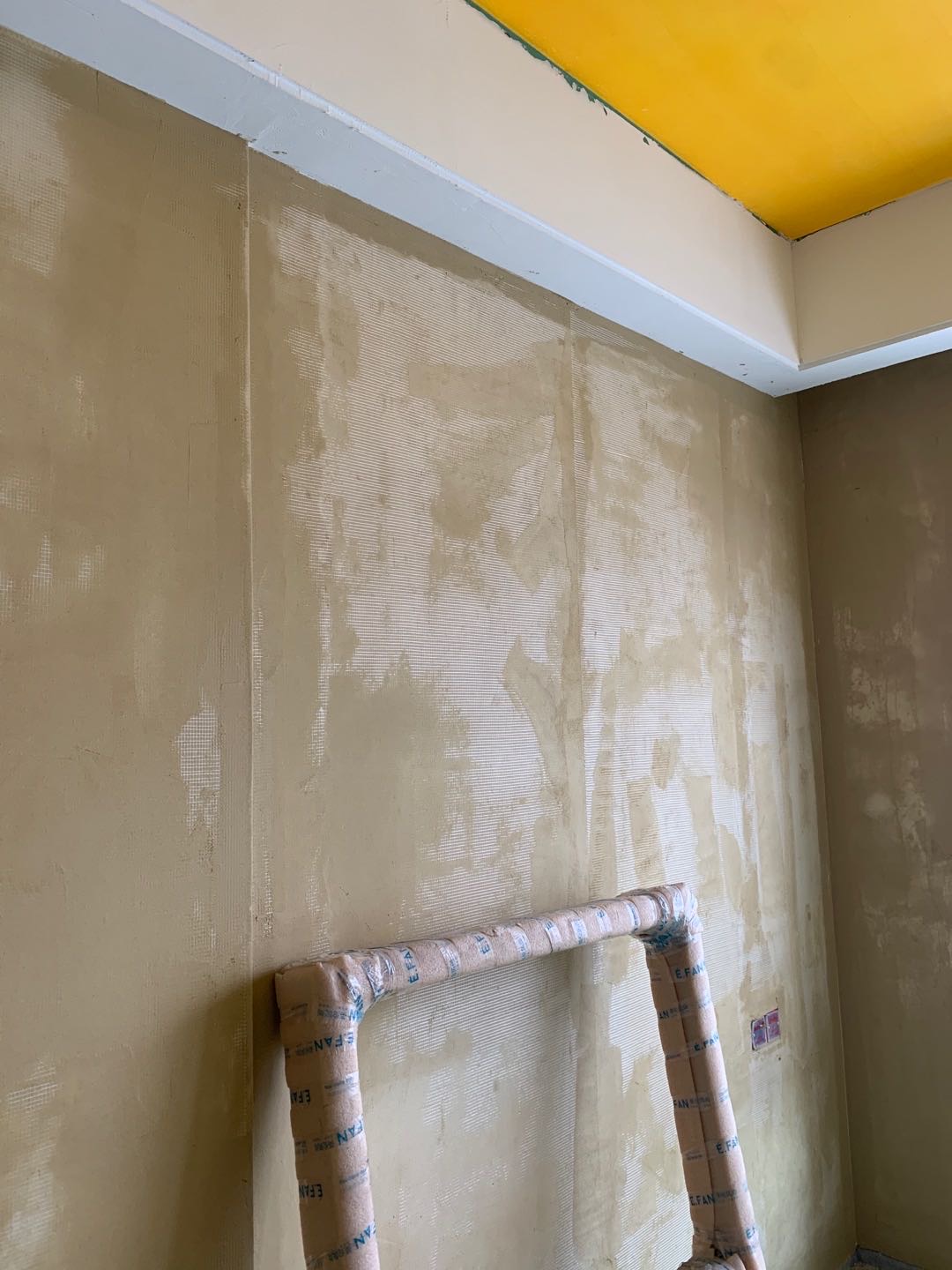

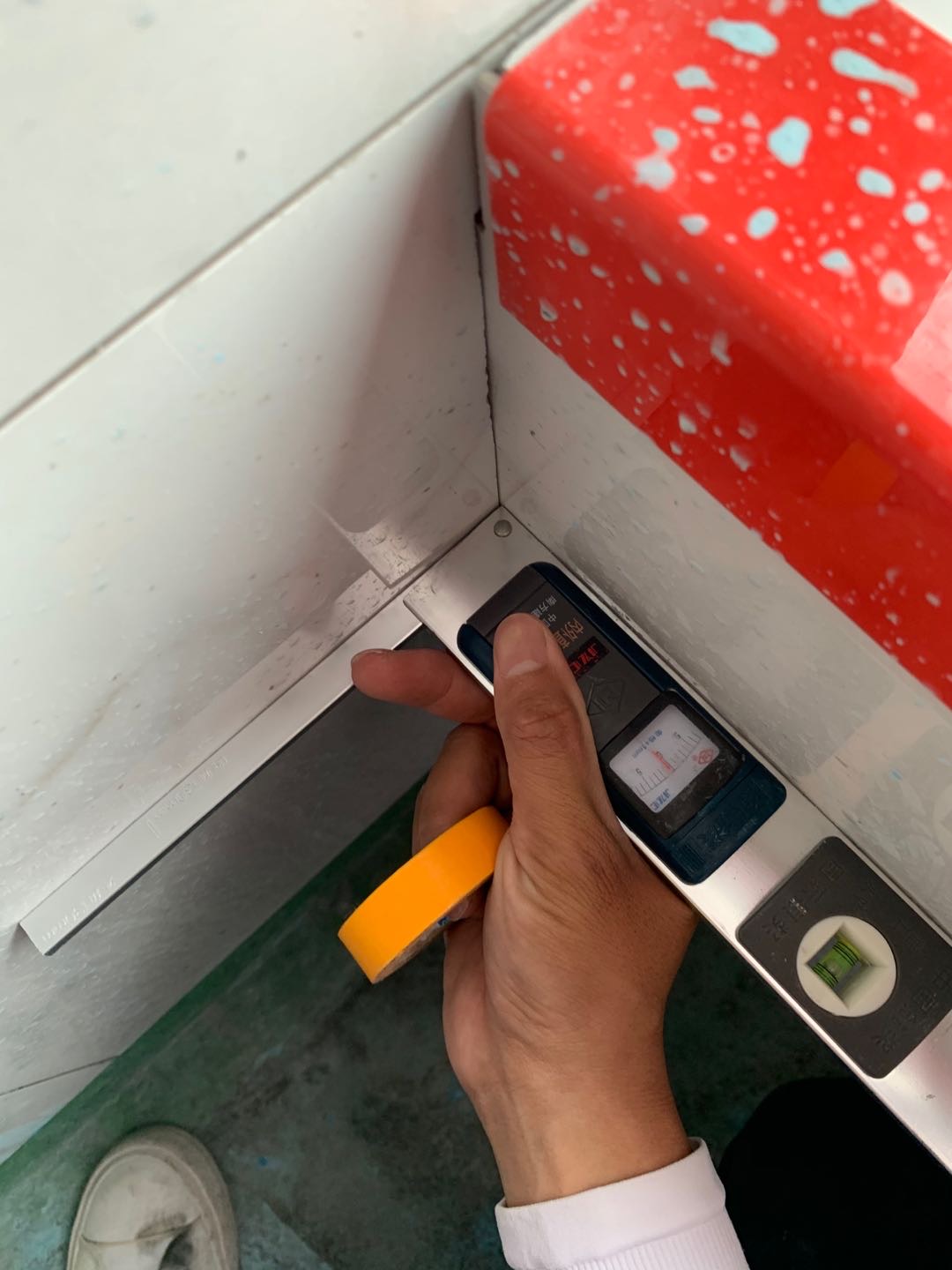

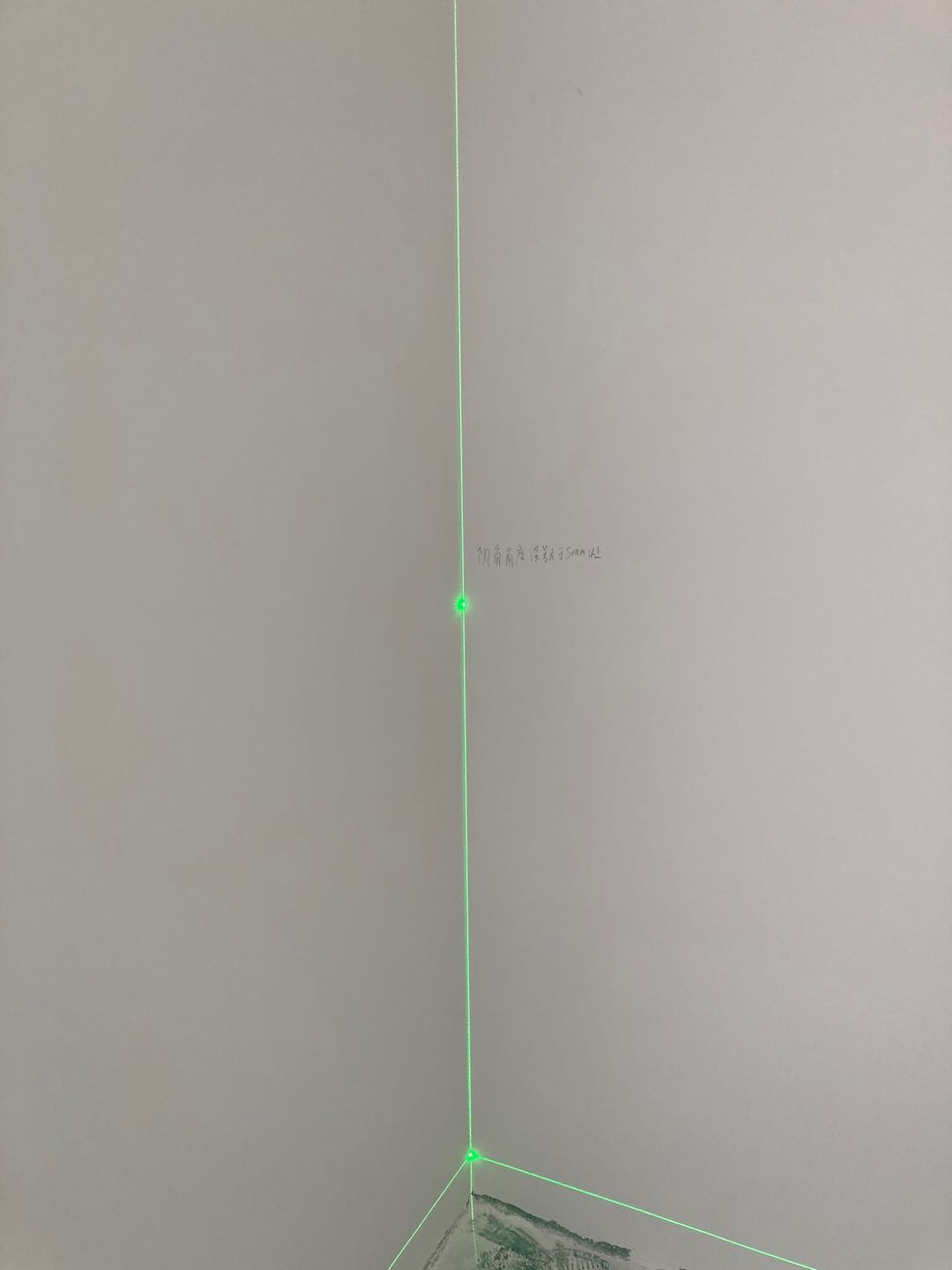

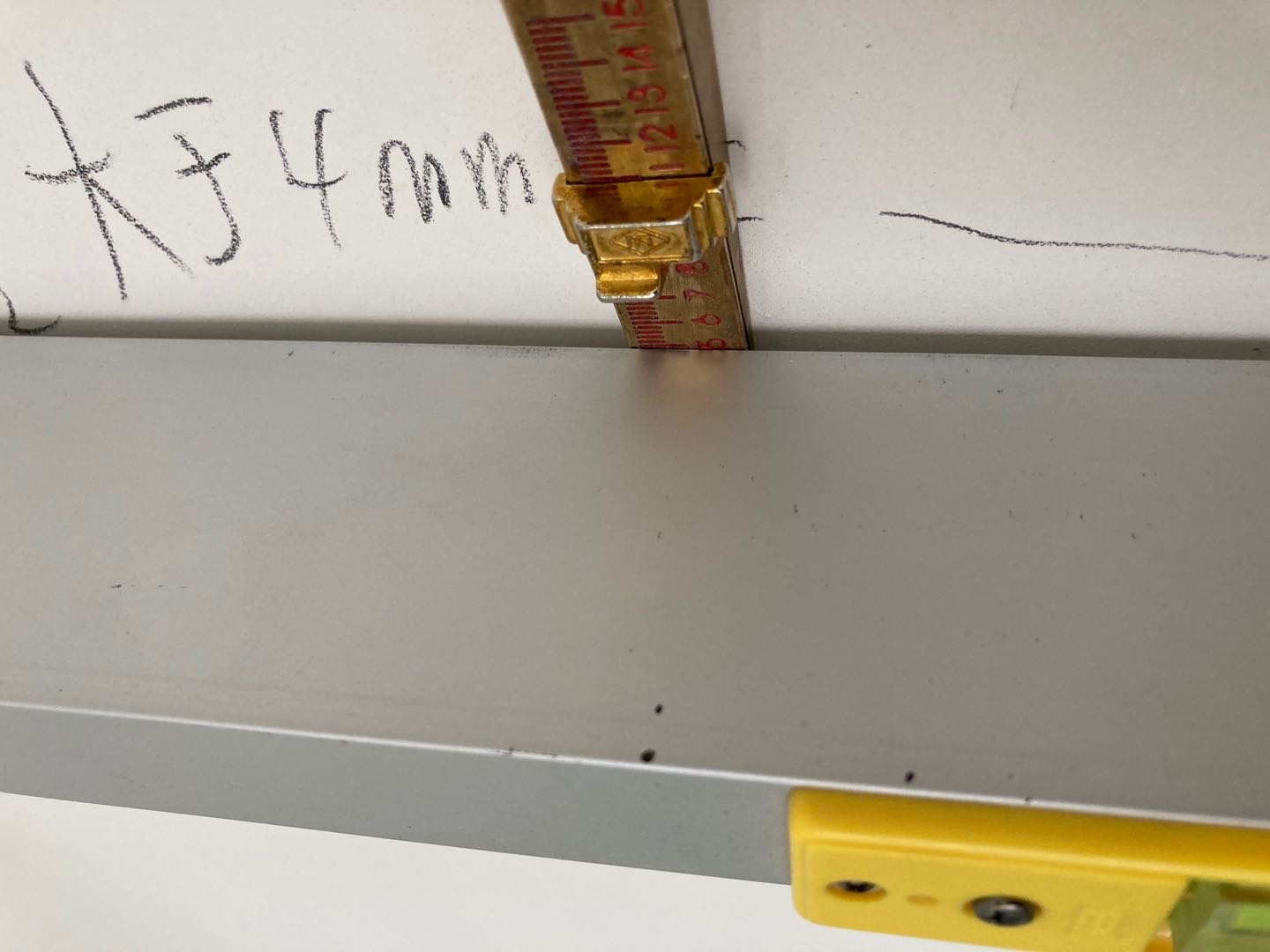

扇灰验收 1.今天现场无人施工,还有部分墙面扇灰还未完成,墙面打磨后透底。 2.第三遍扇灰打磨过后,墙面残留大量浮尘,刷底漆前要求清理干净。 3.用两米靠尺测量墙面平整度,发现多处墙面平整度大4mm以上,已经用铅笔标示出来。 4.后期安装柜子的墙面阴角不是直角,角度误差大于5mm以上,影响收口美观,柜子收口需要安装收口条。
2021年04月10日监理报告
本次评级:
C

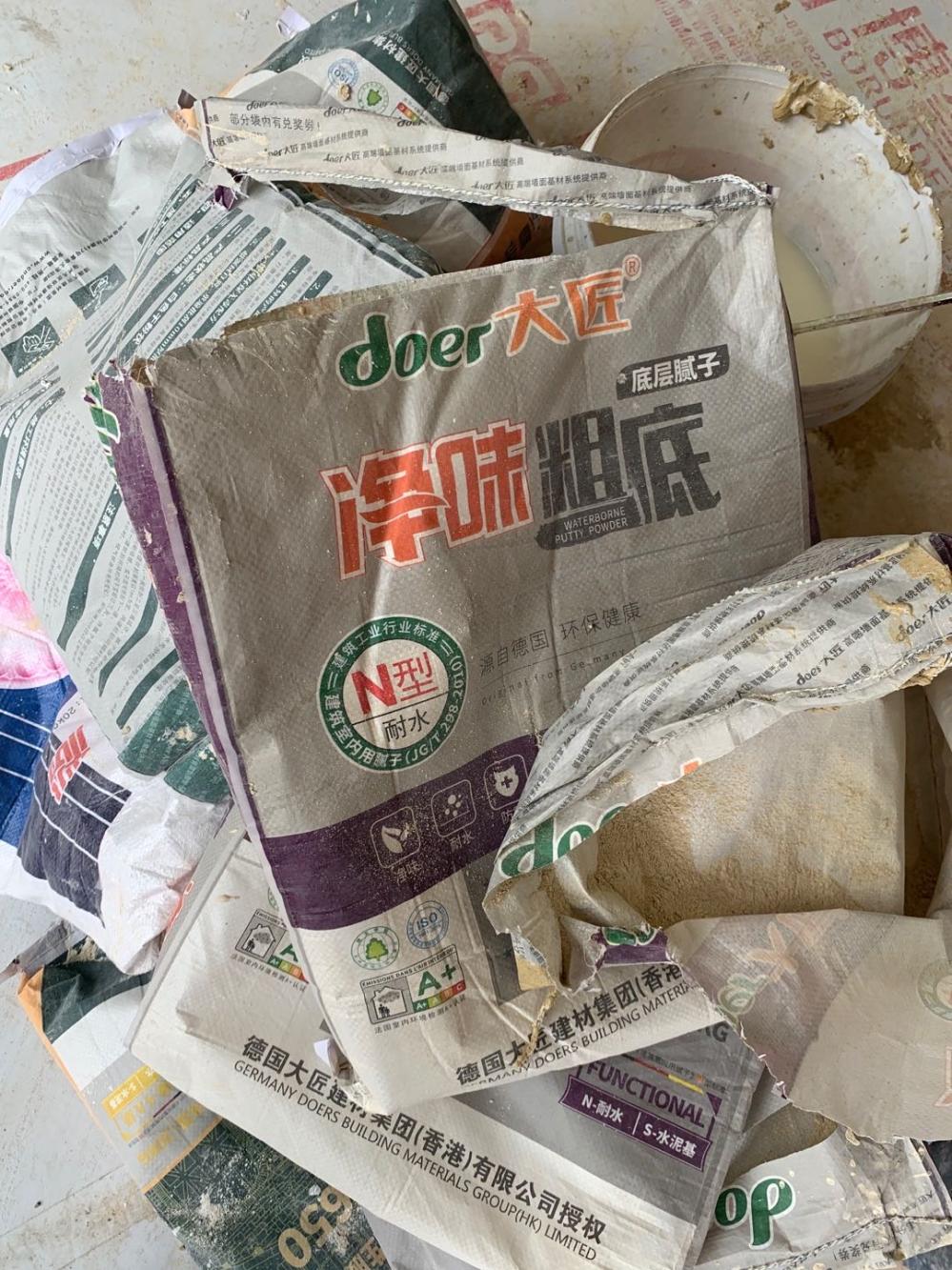

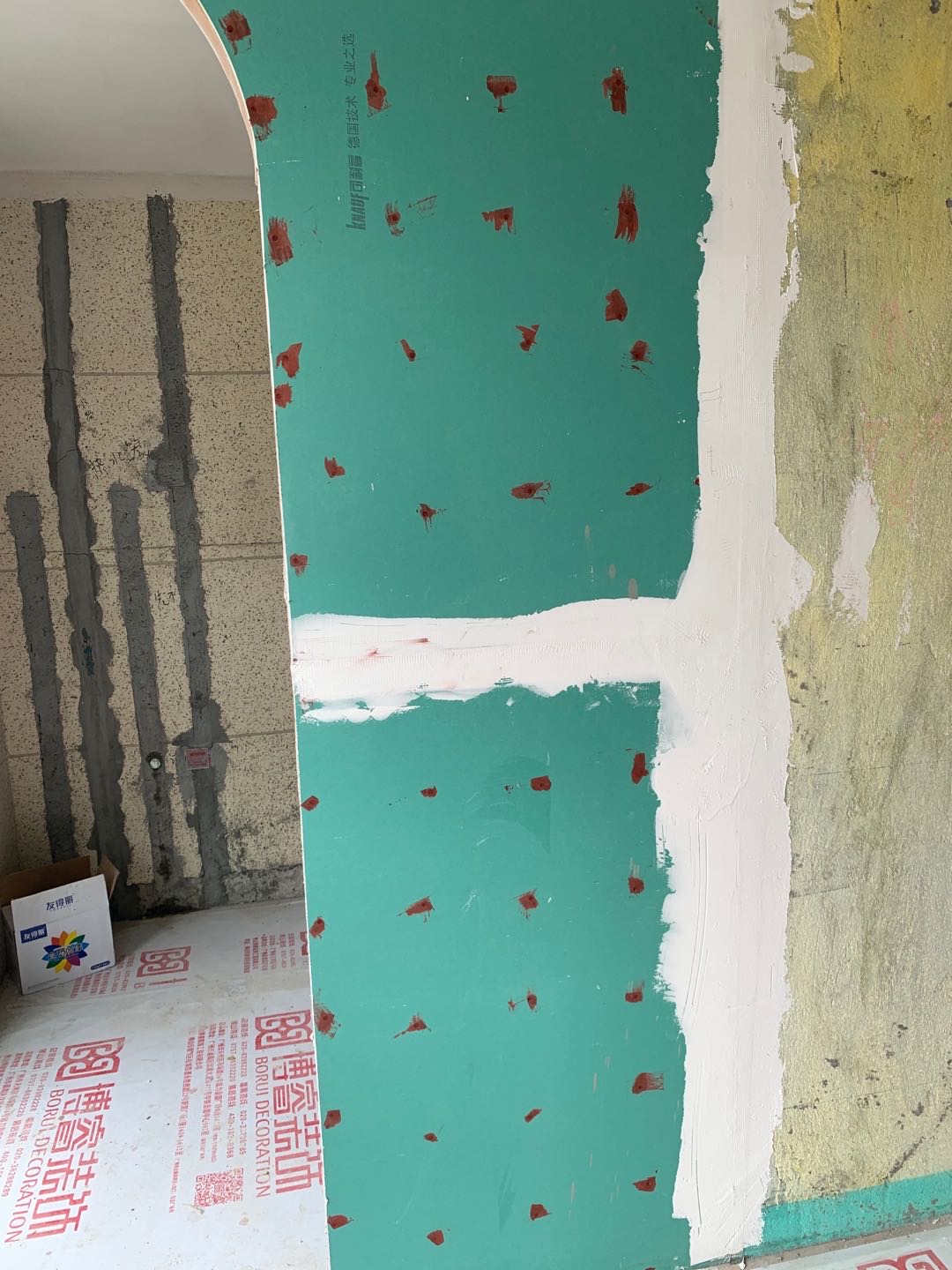

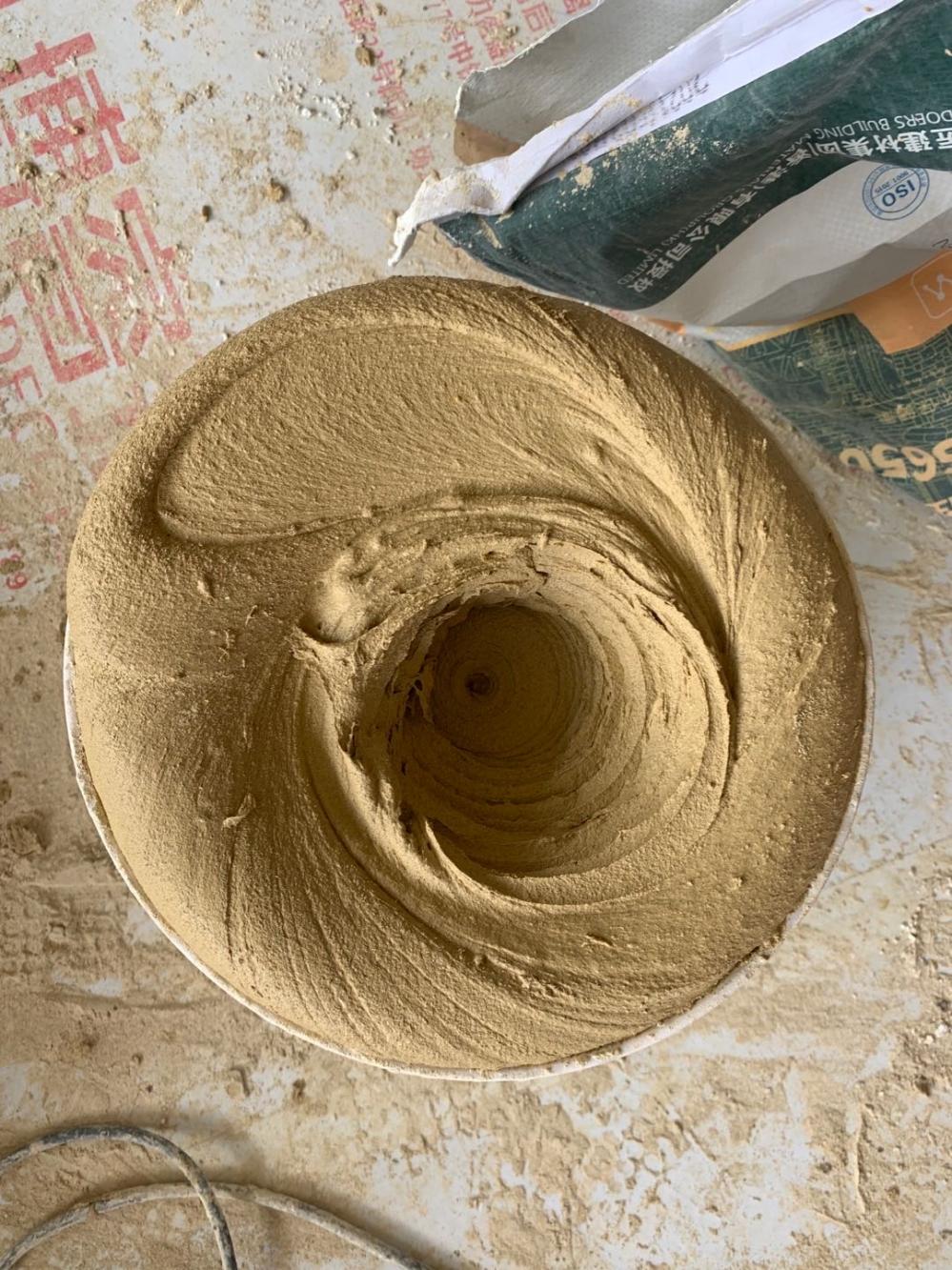

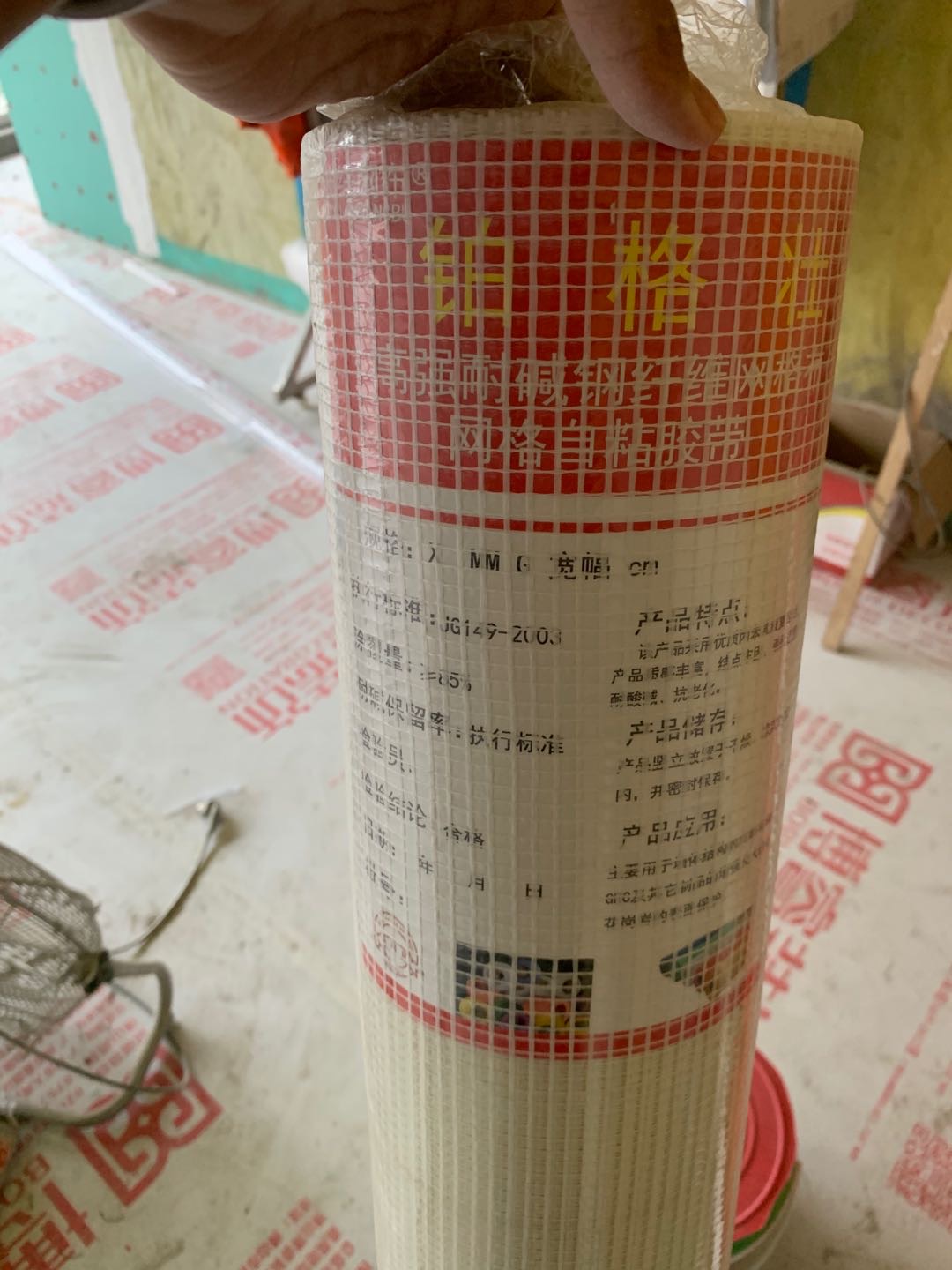

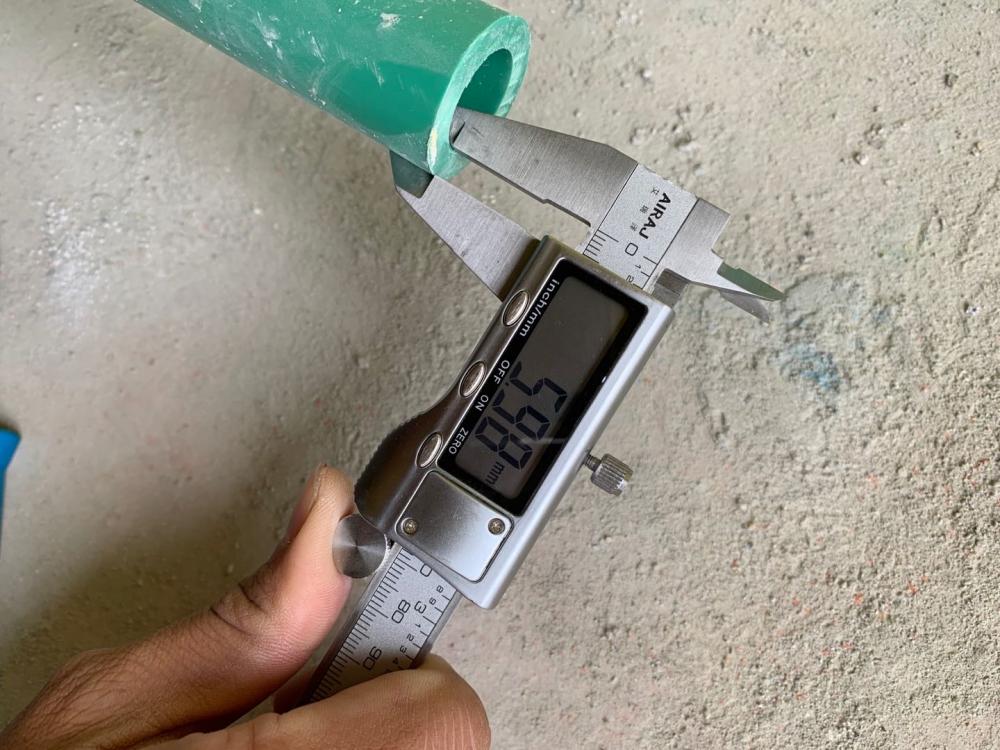

本次进行腻子巡检: 1.水压打压检测无掉压,水管水压正常 2.腻子打底使用耐水性找平腻子打底,合格;全墙挂纤维网防开裂处理,线槽有进行复挂纤维网防开裂,合格;石膏板接缝处有使用粘粉填缝并挂纤维网防开裂,螺丝钉子有做防锈处理,合格 3.一楼墙面还没有刷墙固,现场师傅已经进行涂刷墙固整改。 4.墙面腻子施工必须每一层腻子干透才能继续刮第二层第三层,腻子打磨施工需要使用320目以上的砂纸打磨,墙面不能残留明显打磨痕迹;涂刷乳胶漆之前需要保证场地干净卫生,清理墙面浮尘后再涂刷乳胶漆
2021年04月08日监理报告
本次评级:
D

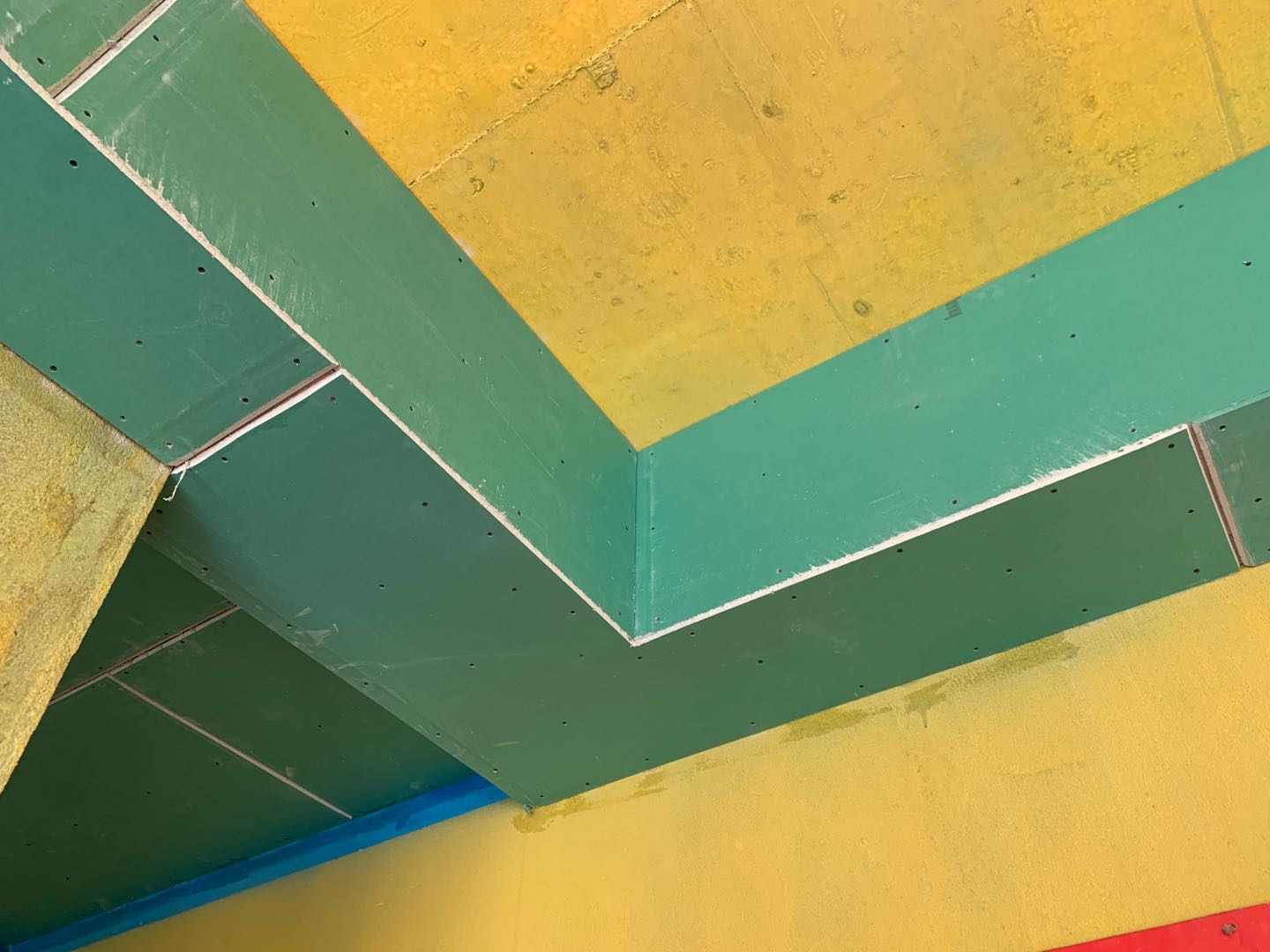

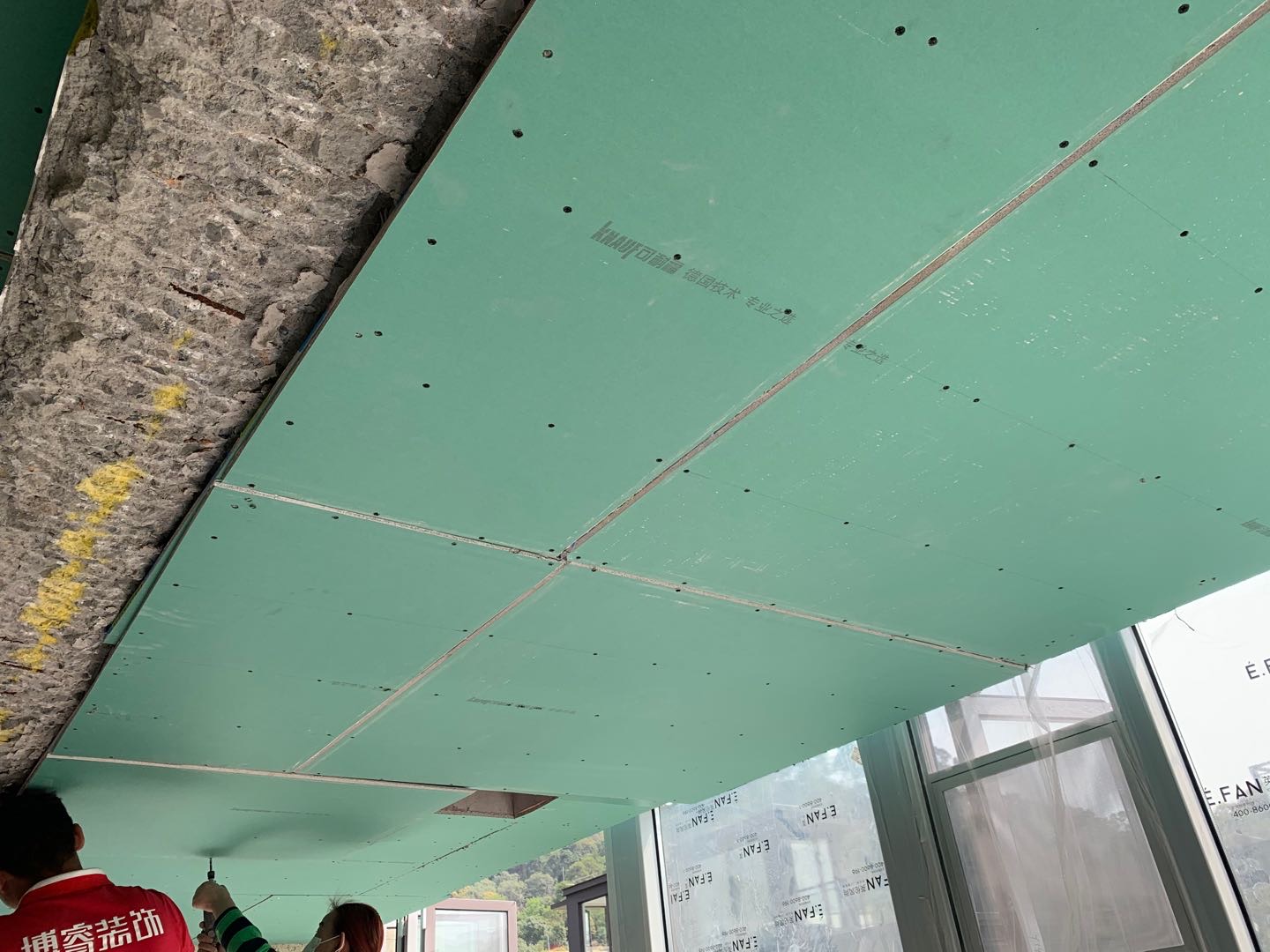

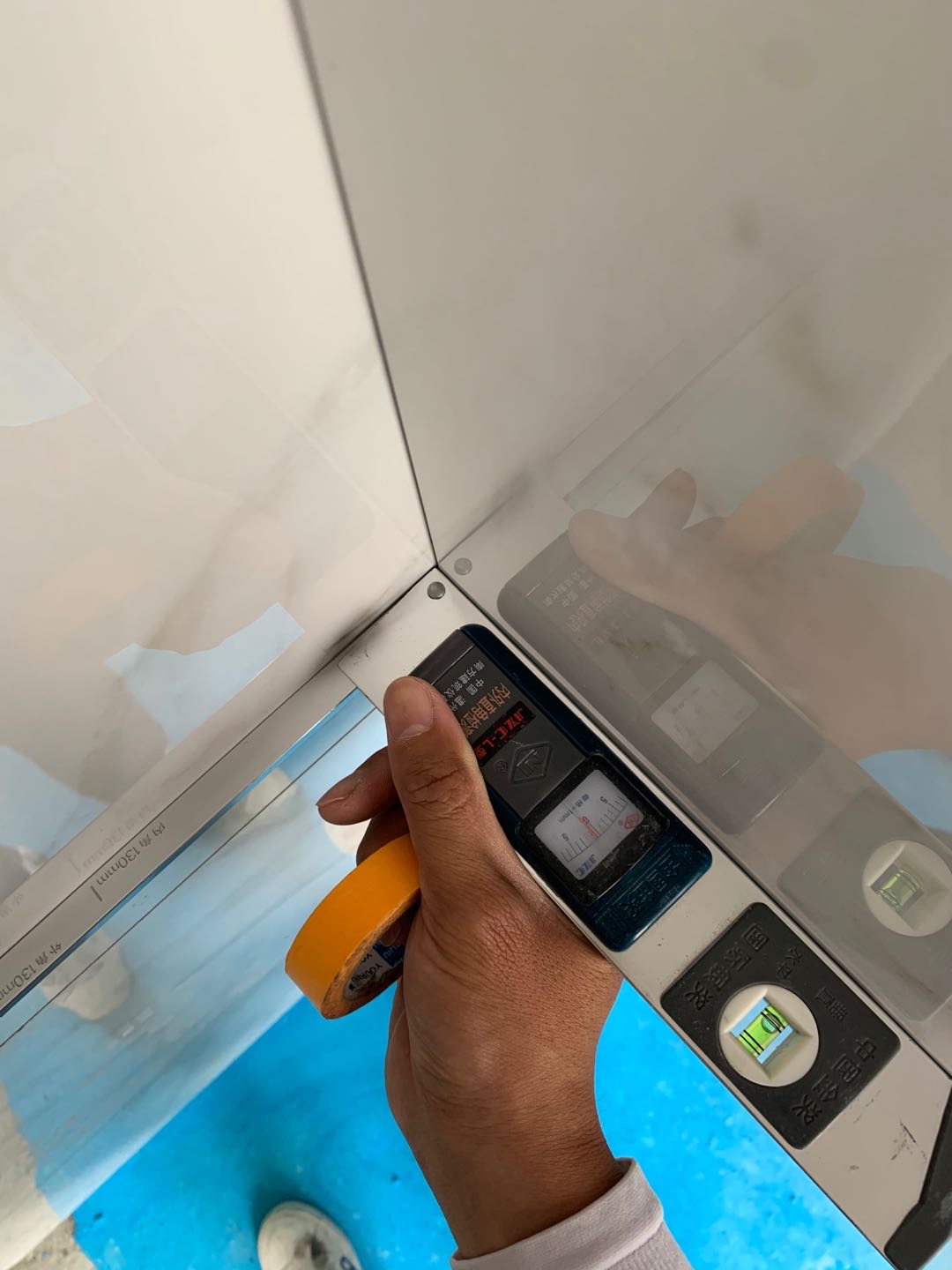

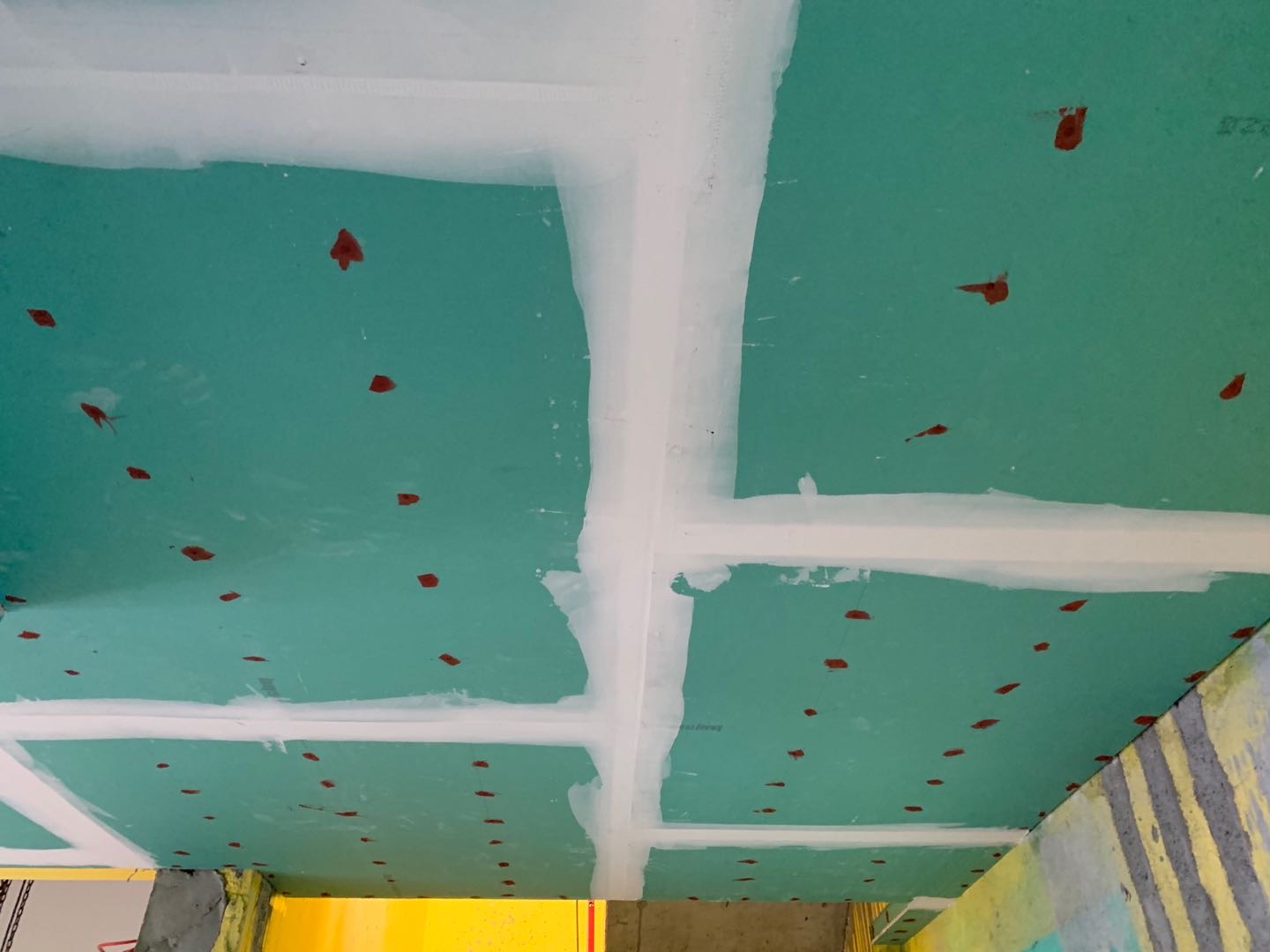

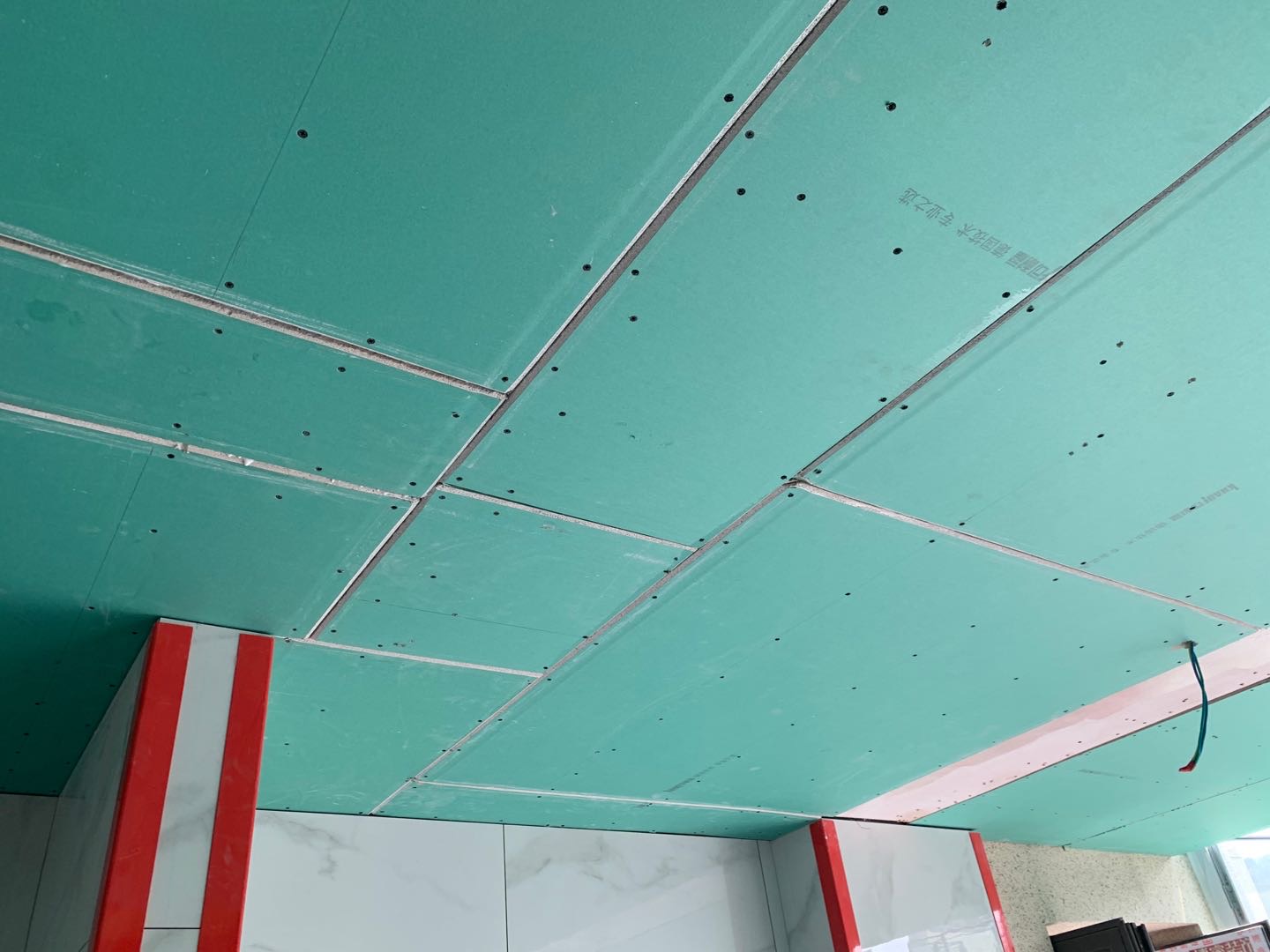

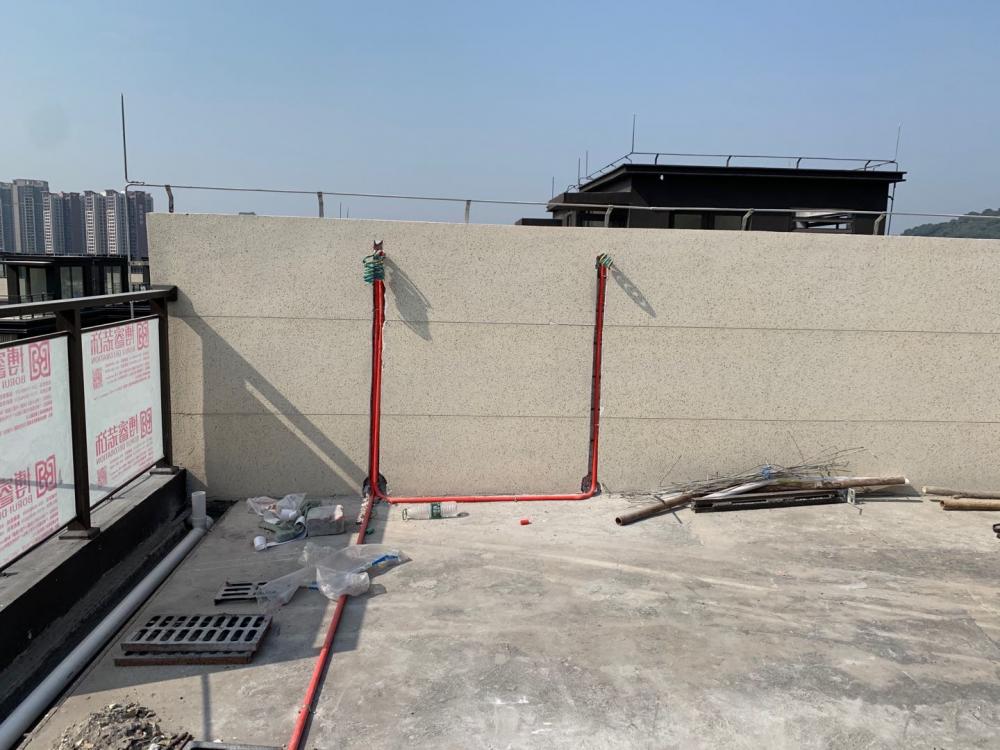

本次进行腻子巡检: 1.顶层屋顶瓷砖堆放需要拿东西垫住,防止瓷砖尖锐物品破坏防水 2.顶层砌砖户外必须使用小砖,轻质砖耐水性不行,回填必须使用陶粒,陶需要混合水泥5:1,中间需要砌筑1米×1米田字格增加陶粒稳定性。 3.屋顶闭水试验需要漫过地面,才能测试防水效果 4.屋内墙固涂刷均匀,吊顶螺丝有进行防锈处理,石膏板接口有做填缝贴网格防开裂处理,合格
2021年03月31日监理报告
本次评级:
D

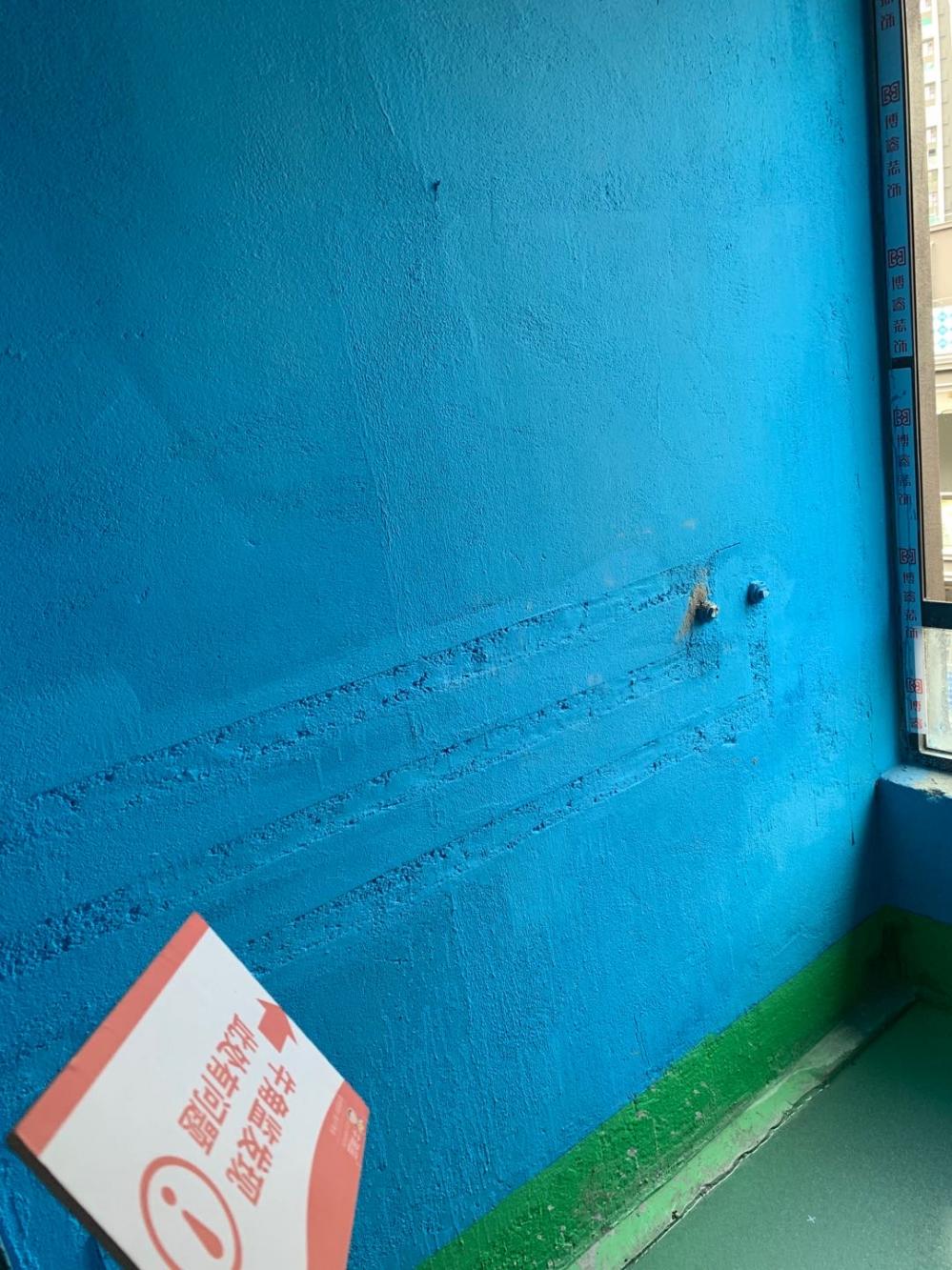

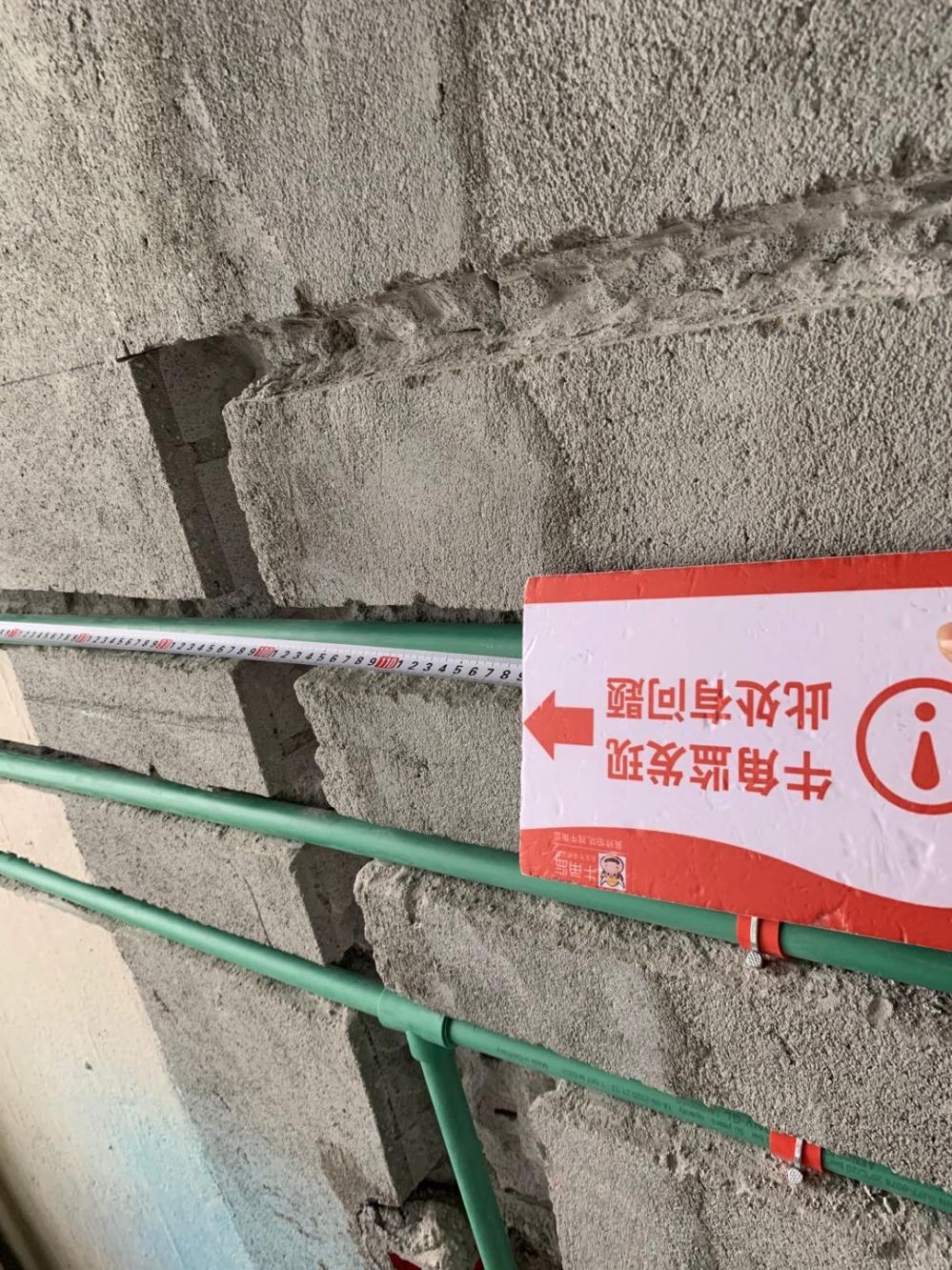

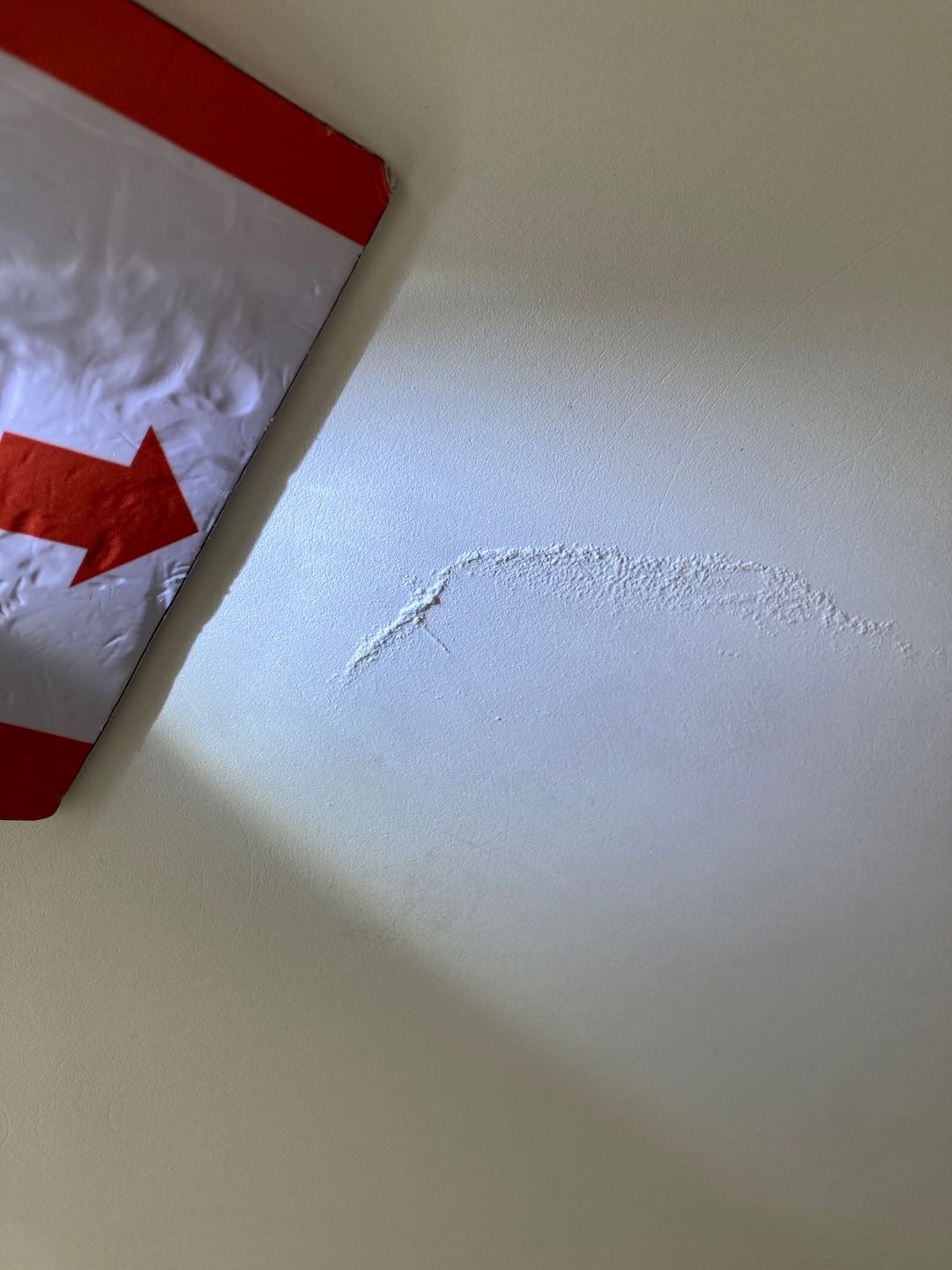

本次进行泥工巡检: 1.5楼卫生间墙砖存在瓷砖边角空鼓,建议先使用灌浆处理空鼓,如果灌浆不能处理再继续瓷砖更换 2.5楼主卧阳台地面瓷砖水泥沙还是湿润状态,可能存在水管漏水,建议过段时间再查看水泥是否干透 3.5楼主卧阳台外墙存在开裂,建议拆除开裂批荡层宽40公分以缝各20公分挂钢丝网再批荡
2021年03月25日监理报告
本期项目:
14
本期隐患:
2
往期隐患:
1/15
材料检查:
0/0
本期建议:
136
本次评级:

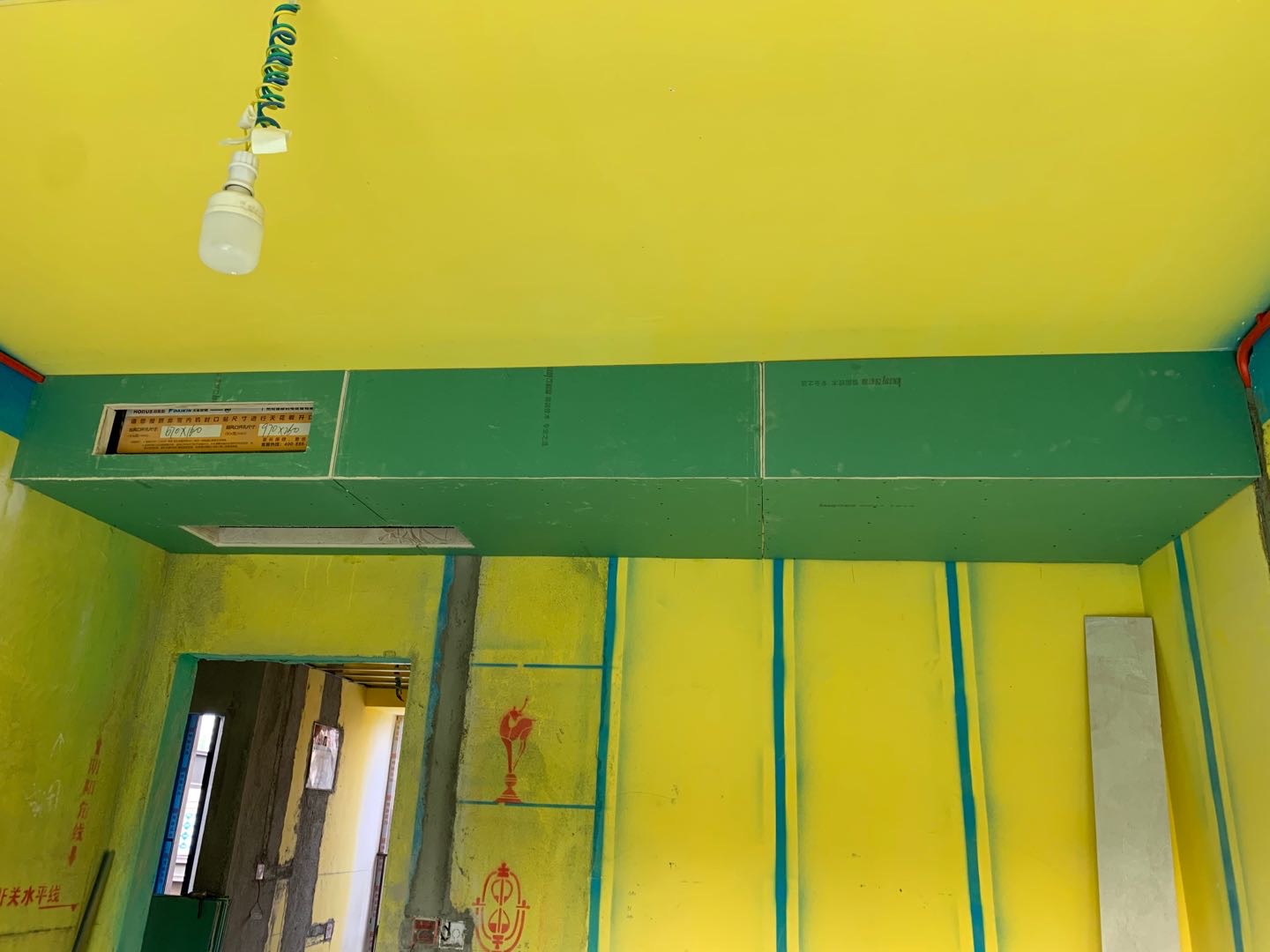

C

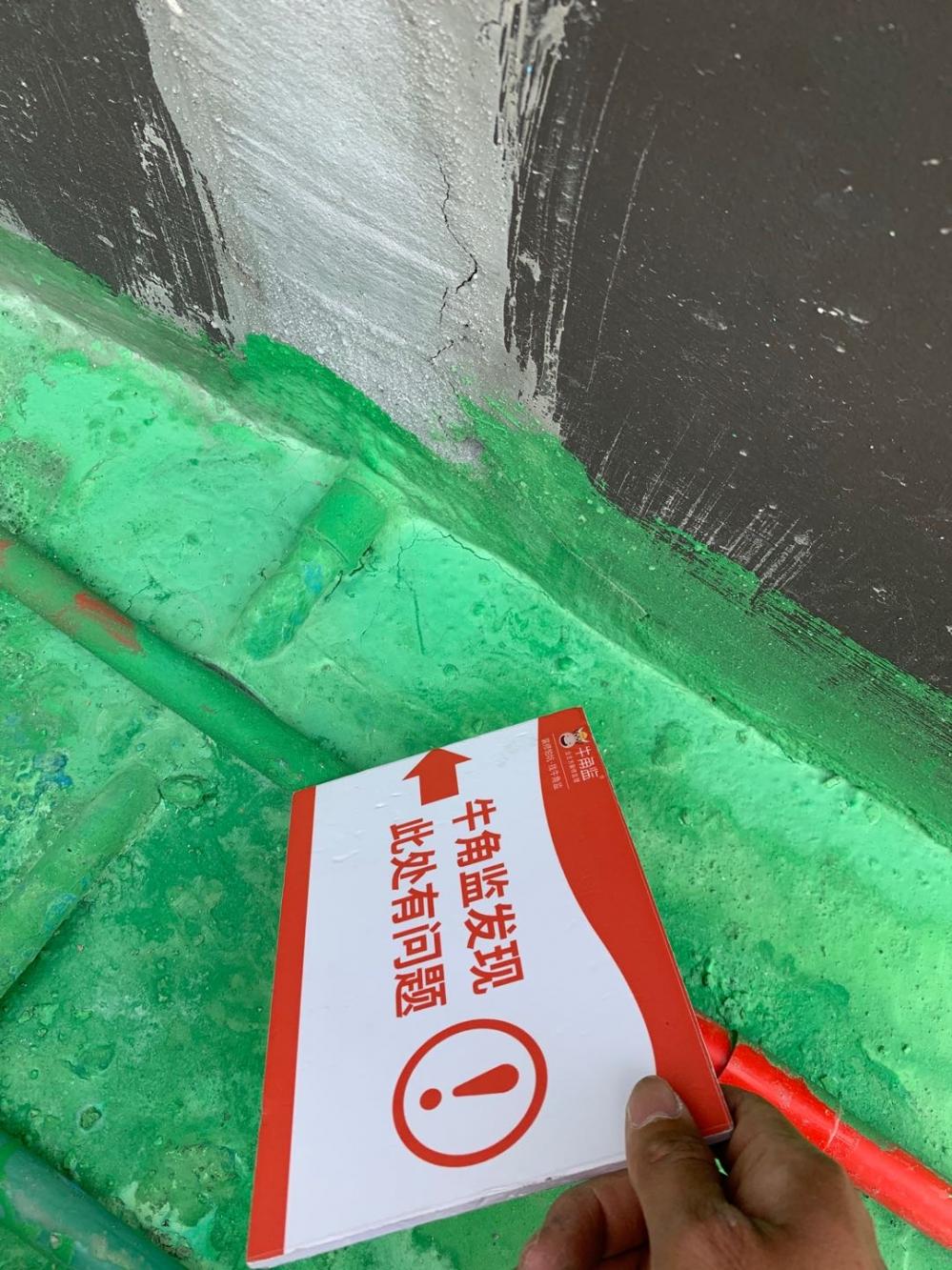

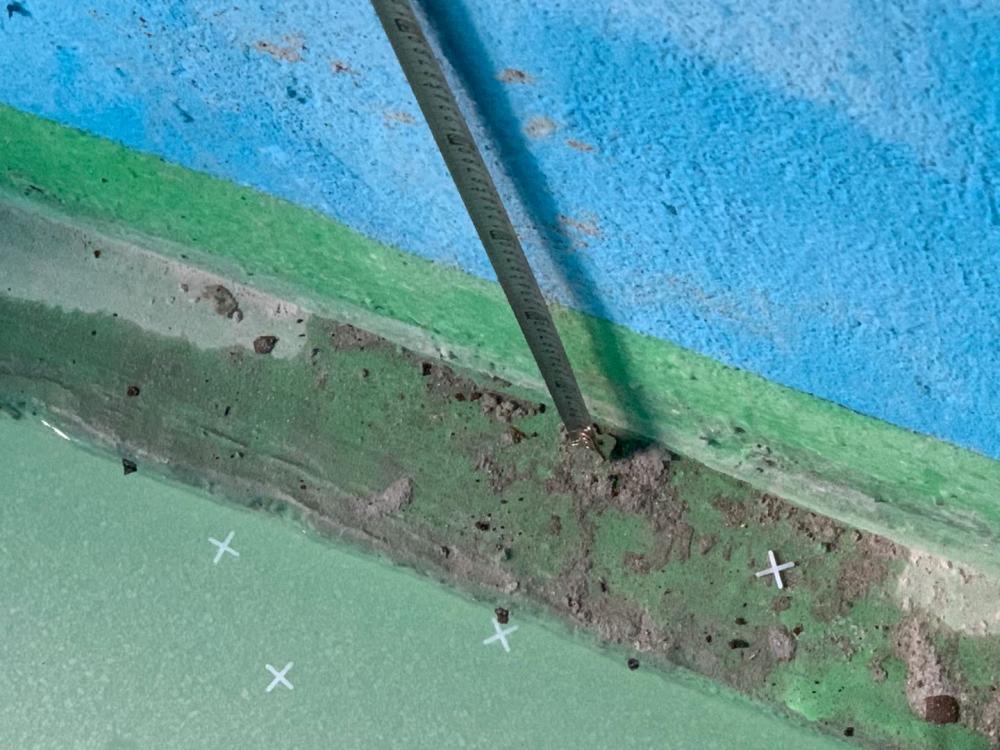

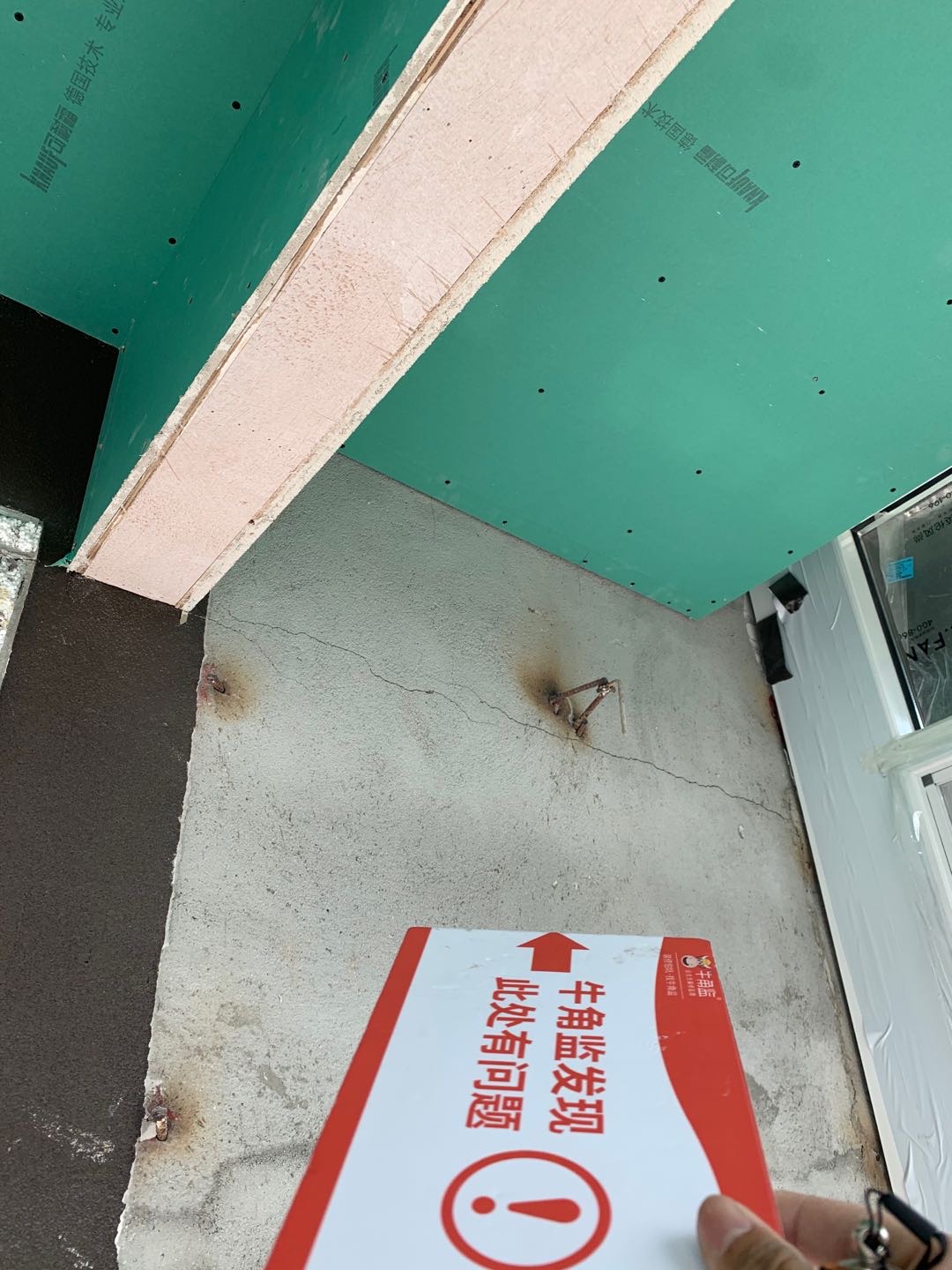

本次进行木工巡检: 1.现场木工施工都有做V缝,且石膏板都有错缝,降低吊顶后期开裂几率 2.五楼主卧阳台存在开裂情况,次卧靠门口墙体也存在开裂,需要拆除开裂处批荡重新挂网批荡 3.四楼大厅梁钢筋外漏,需要打磨钢筋生锈处刷防锈漆防止后期钢筋生锈导致批荡开裂 4.五楼主卧阳台地砖存在湿润,需要注意是否水管存在漏水 施工建议: 1、天花吊顶自攻螺丝需防锈处理;伸缩缝必须使用粘粉或环氧树脂勾缝,并贴牛皮纸防开裂处理。 2、阴阳角需设置阴阳角条,收口美观顺直。墙面建议满挂纤维网,一遍腻子使用外墙腻子,强度较高,防开裂性能较强。 4、窗边、门边需用美纹纸分色保护处理,避免腻子施工污染。
2021年03月17日监理报告
本期项目:
18
本期隐患:
2
往期隐患:
10/13
材料检查:
0/0
本期建议:
104
本次评级:
C

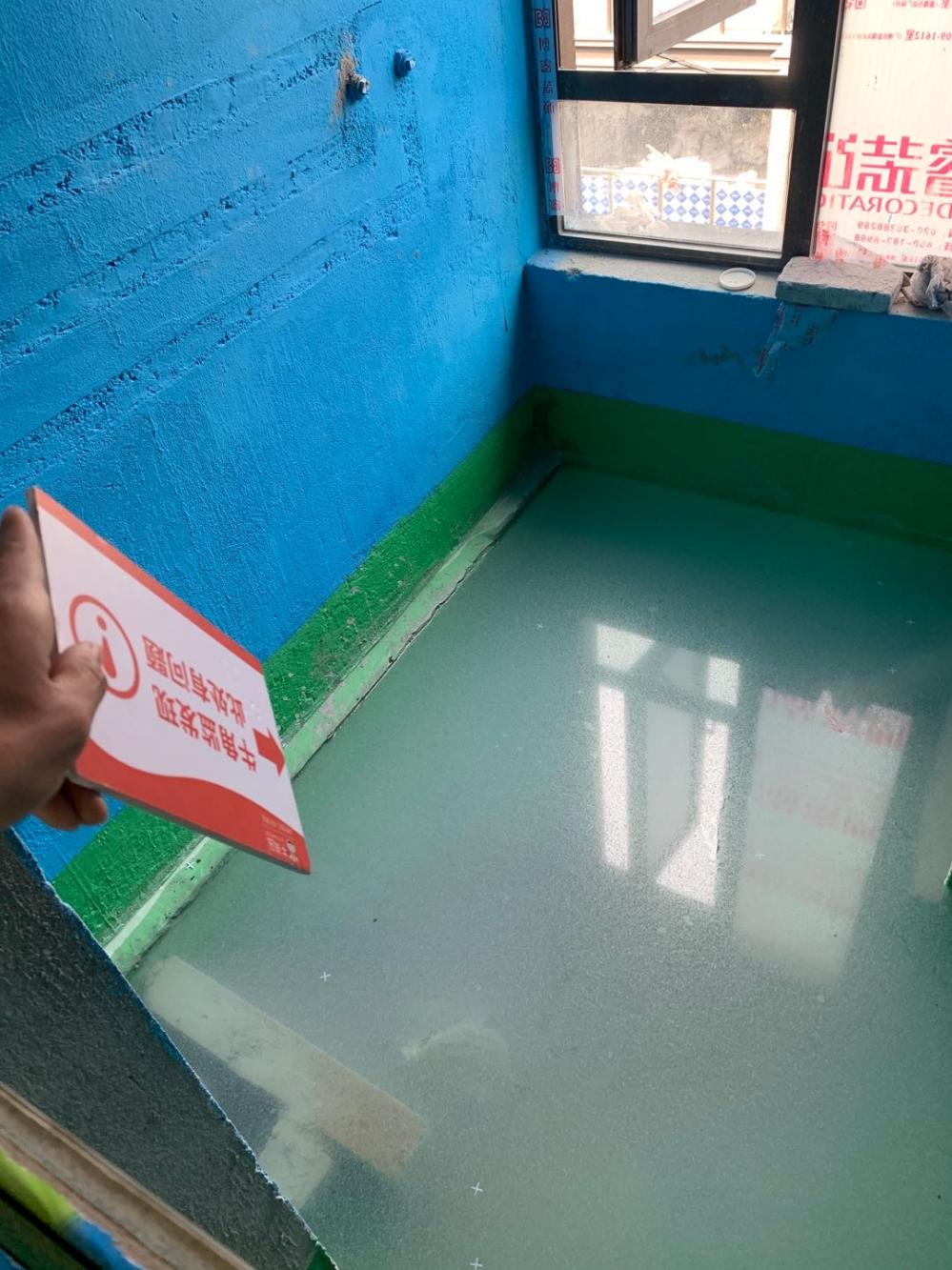

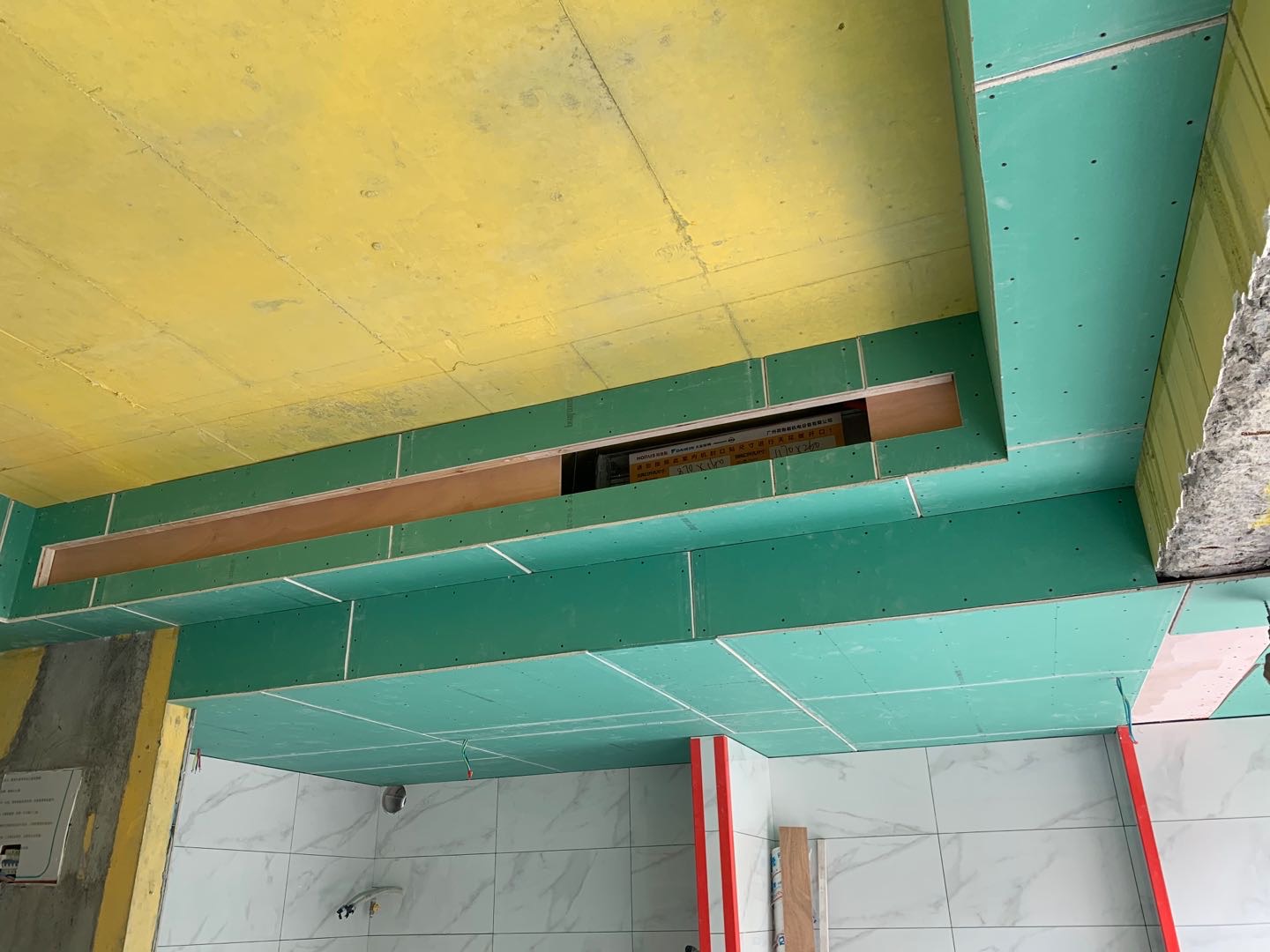

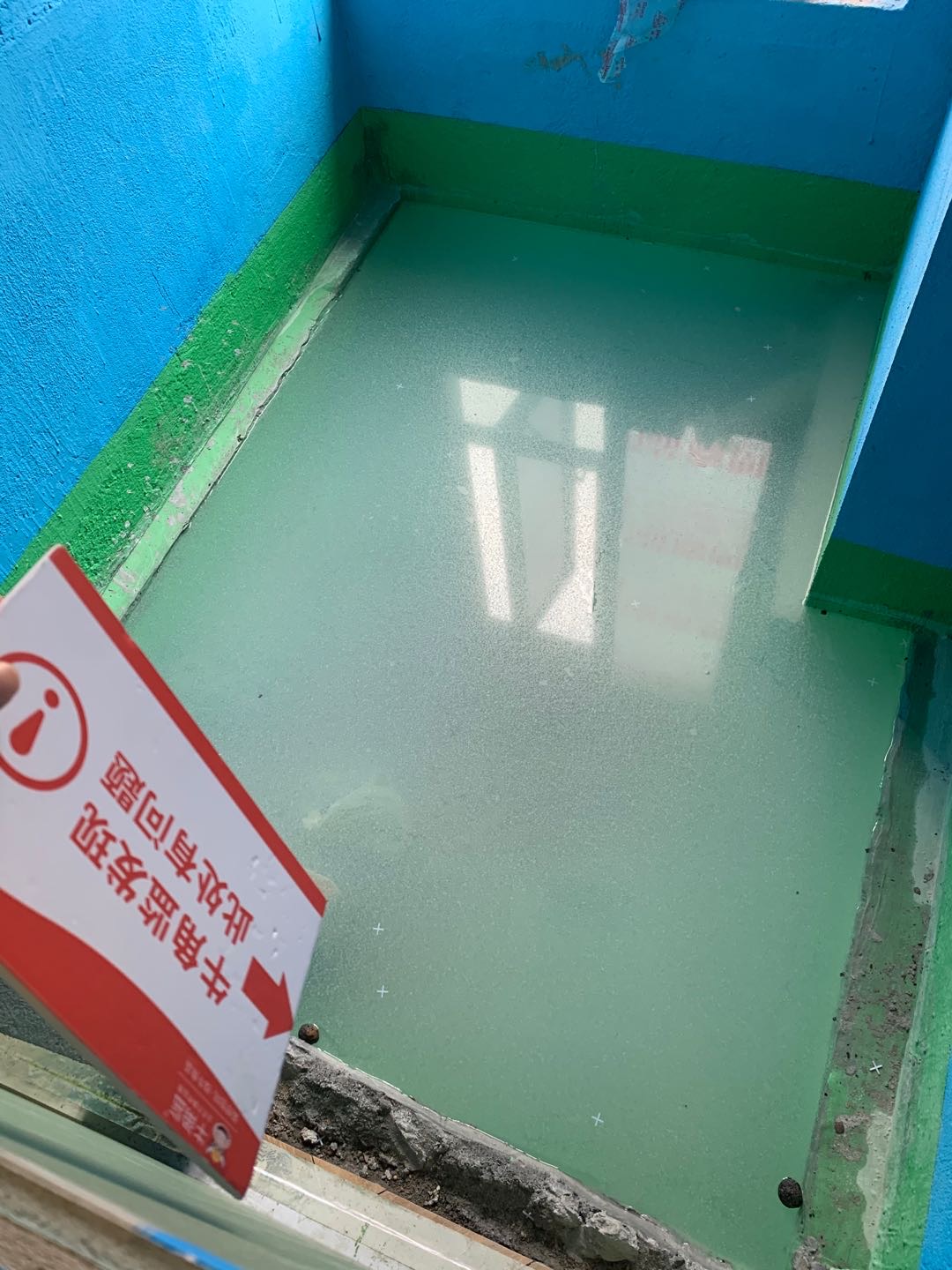

本次进行木工巡检: 1.卫生间防水线槽处需要刷堵漏灵再刷防水,或者现在在线槽处多刷一篇防水 2.防水地面防水返墙面防水高度不够30公分需要进行补刷防水 3.刷防水之前想要先贴门槛石再刷防水,防止卫生间水从门槛石地线渗透到过道区 4.顶层防水存在开裂情况,需要进行防水补刷。顶层没有阳光房处建议做卷材防水 5.卫生间闭水试验水位需要漫过地梁高度,好检查隔壁卧室墙角是否漏水
2021年01月06日监理报告
本期项目:
6
本期隐患:
1
往期隐患:
9/12
材料检查:
0/0
本期建议:
122
本次评级:
C

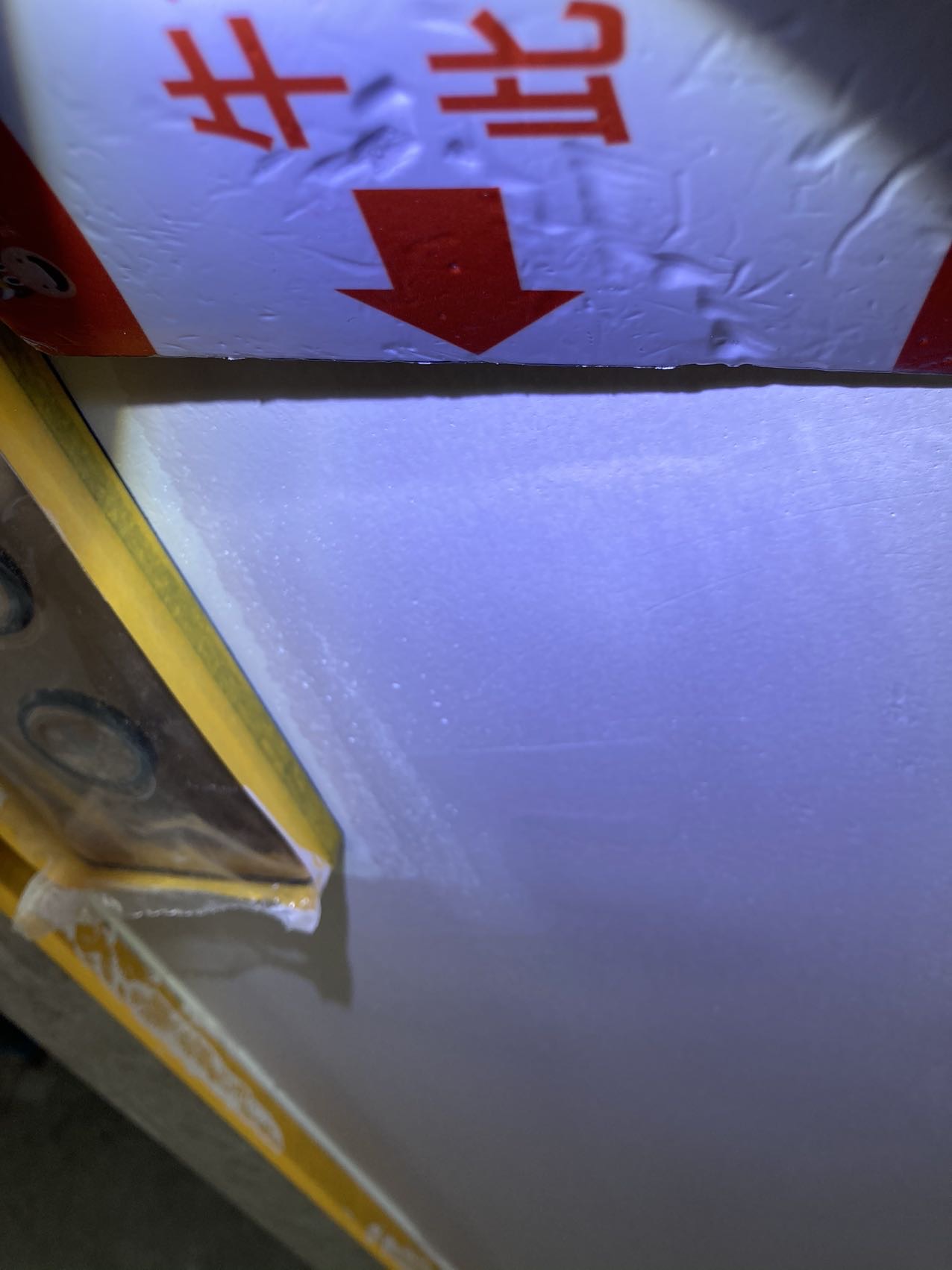

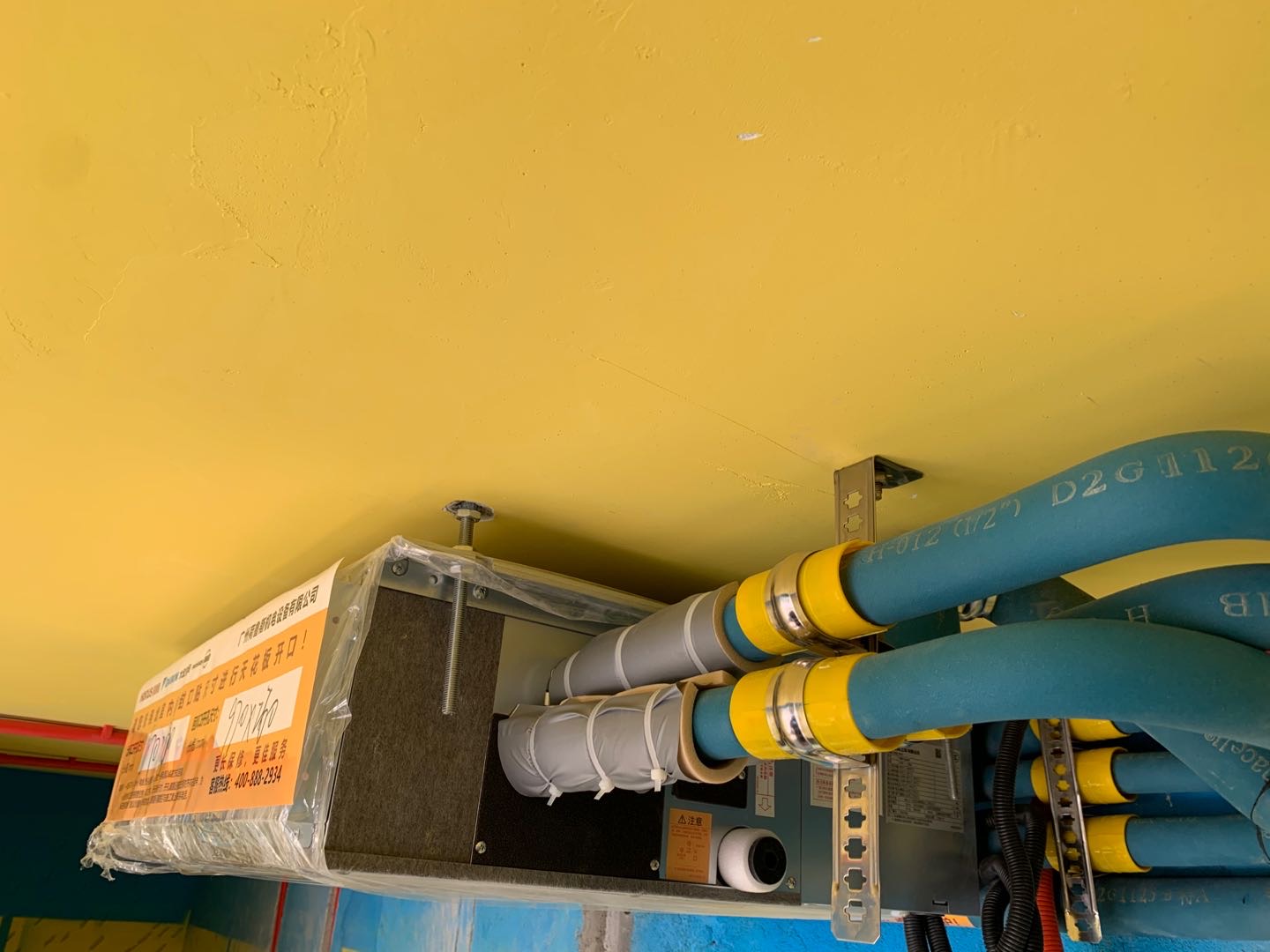

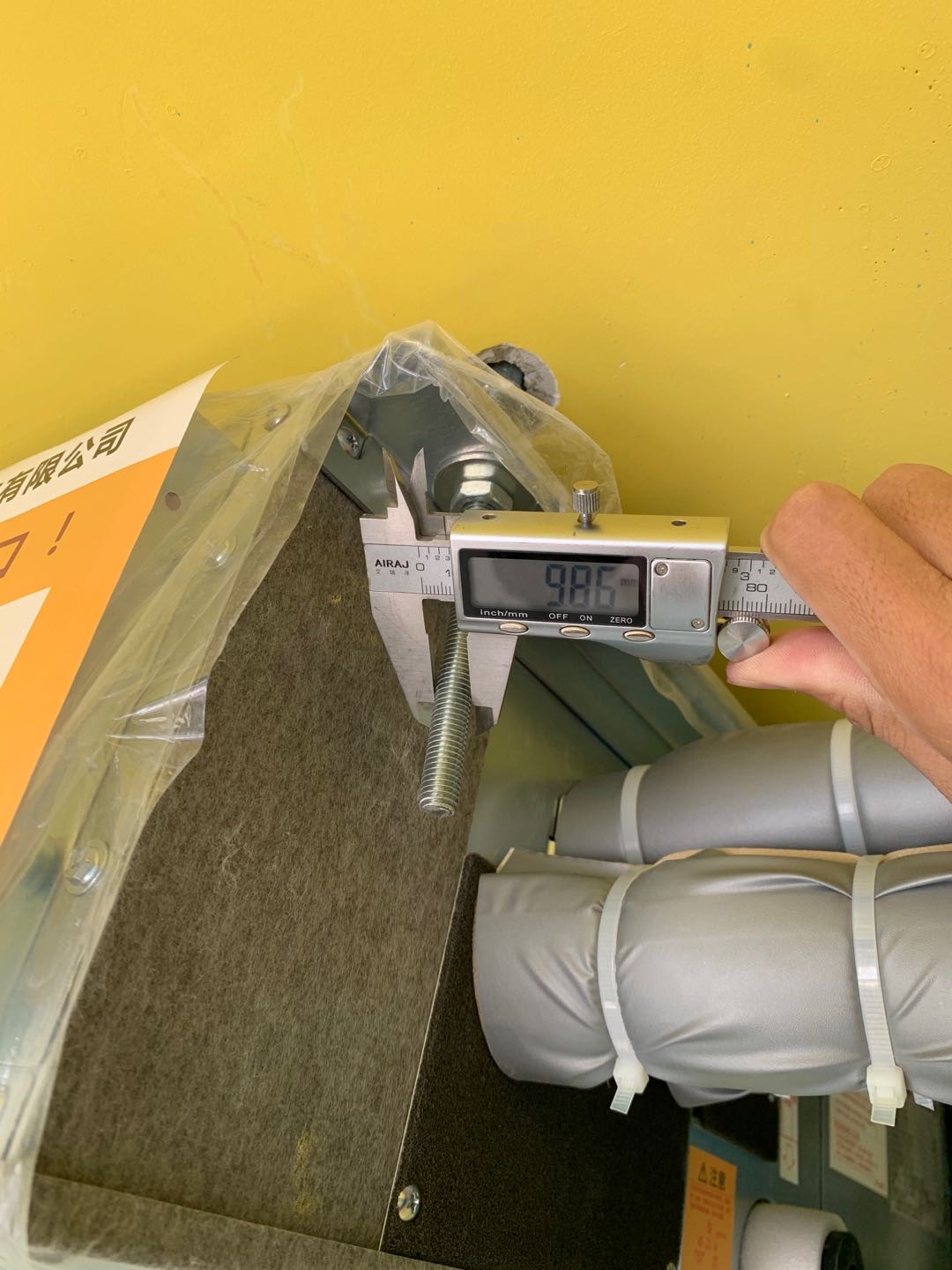

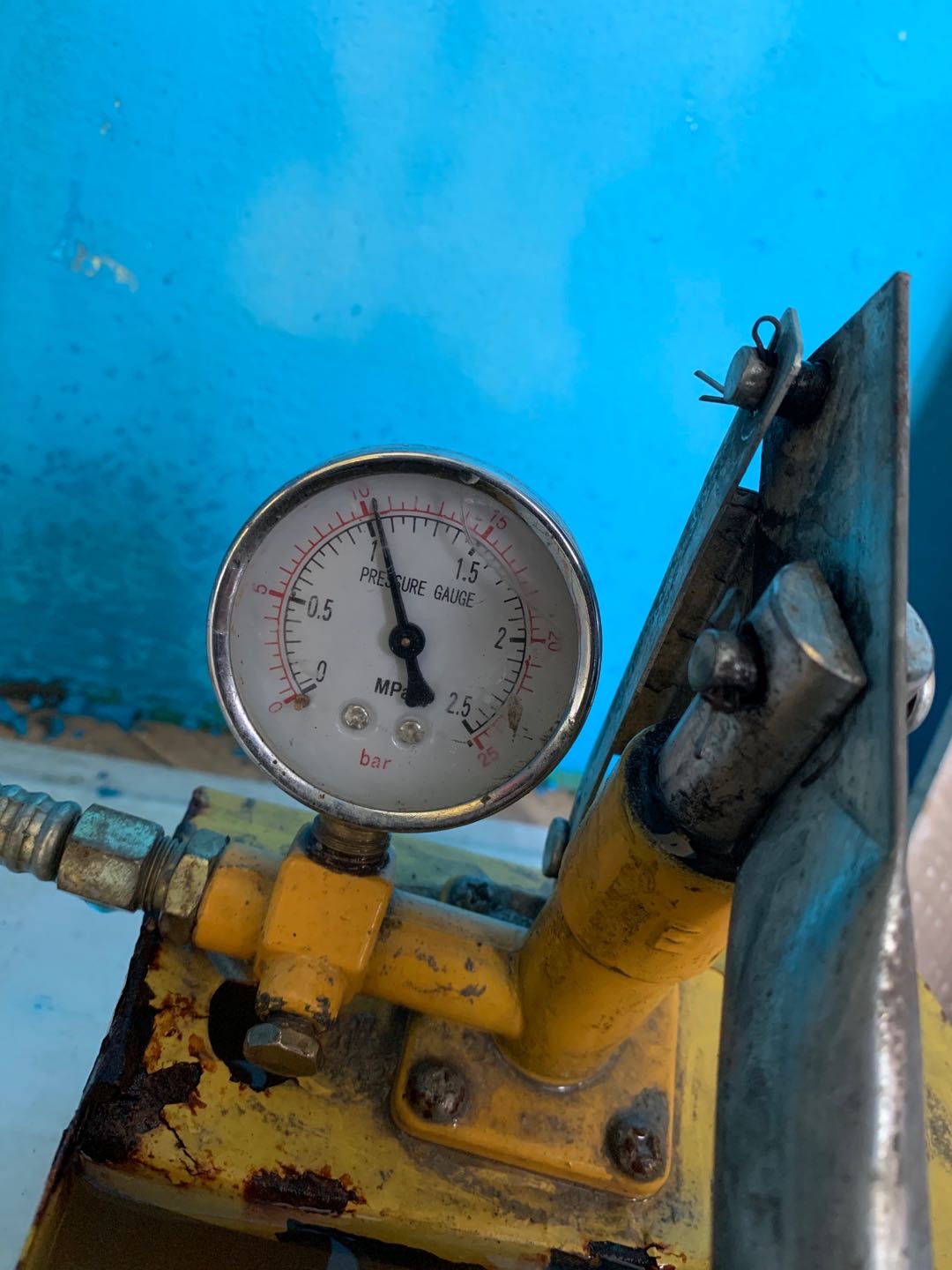

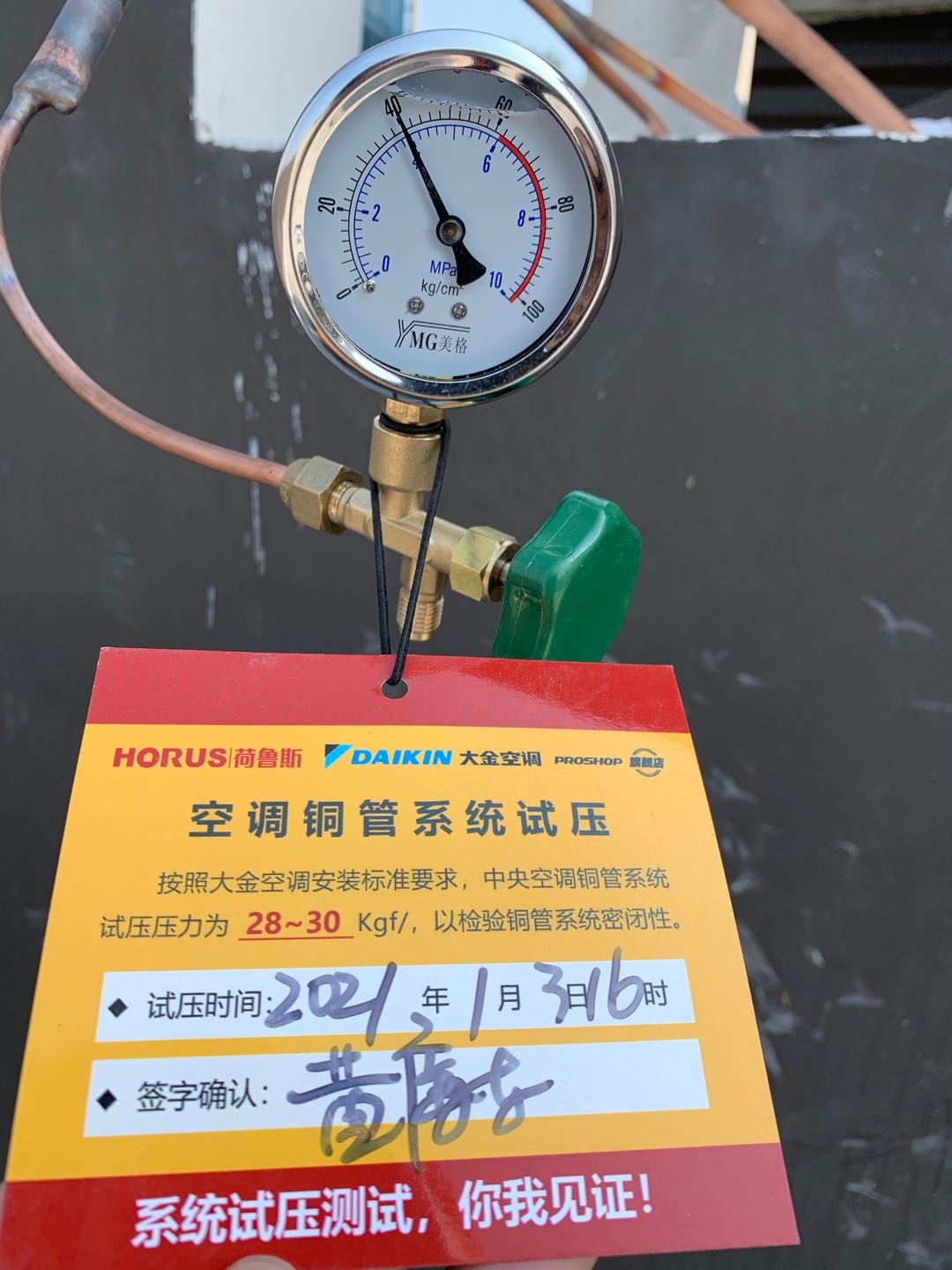

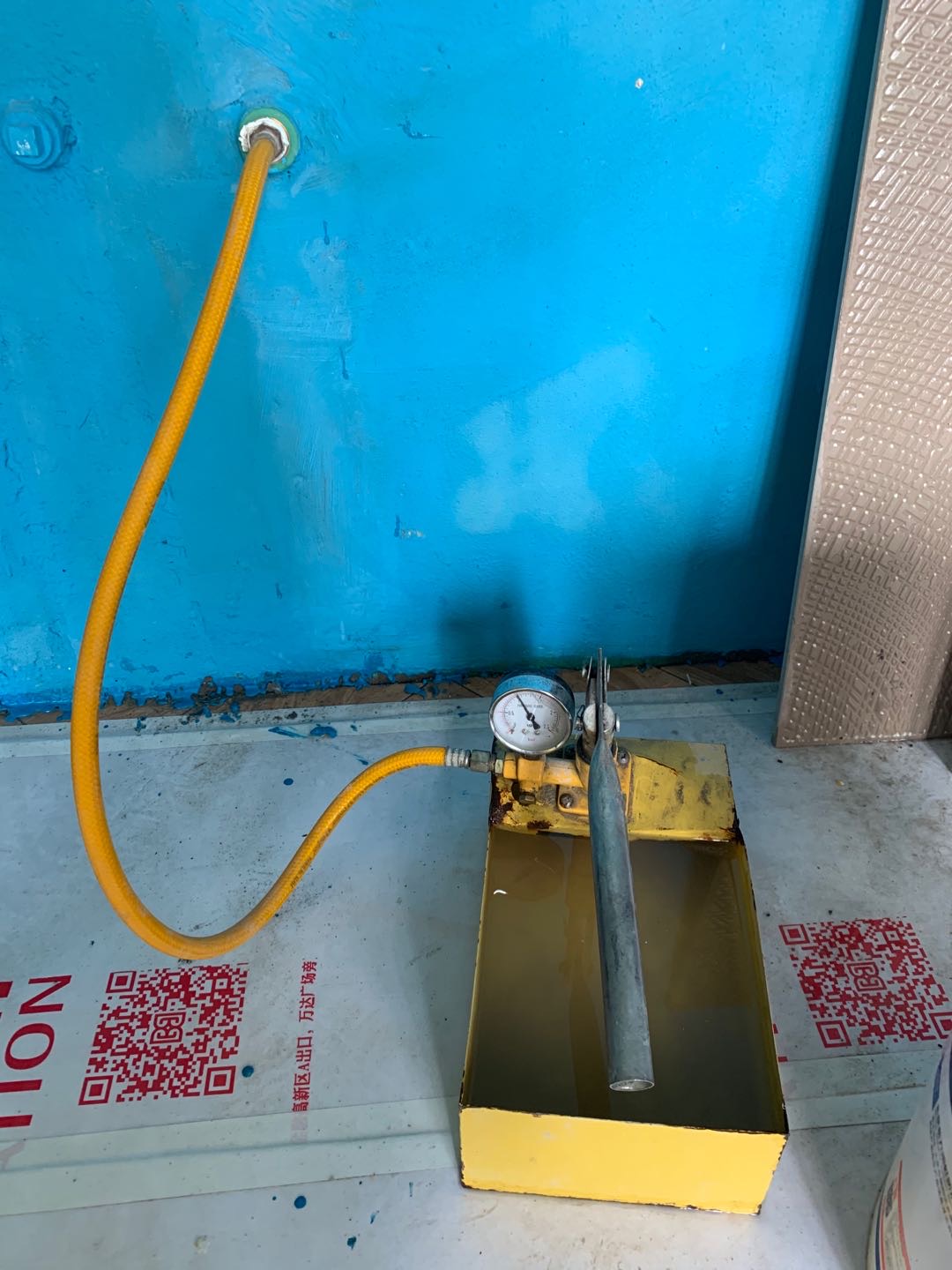

本次进行安装巡检: 1.中央空调安装后必须打压测试,打压40公斤,打压时间24小时以上 2.顶层户外电线不能使用普通电线,必须使用户外护套线防水防老化 施工建议: 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。 2、管道底部周边,地面上返墙面30cm处,应做防水附加层。 3、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。
2020年12月22日监理报告
本期项目:
19
本期隐患:
3
往期隐患:
6/9
材料检查:
0/0
本期建议:
138
本次评级:
C

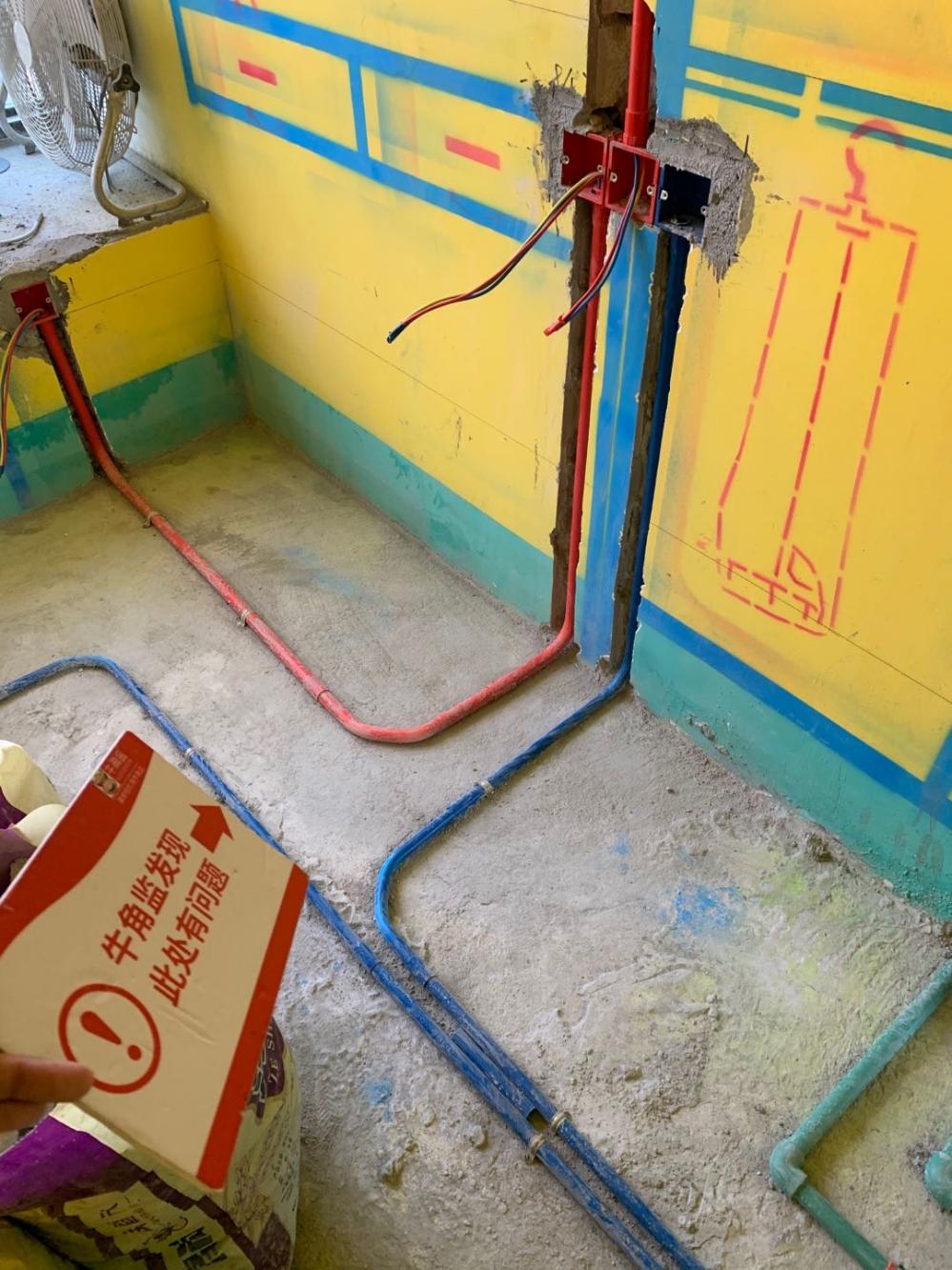

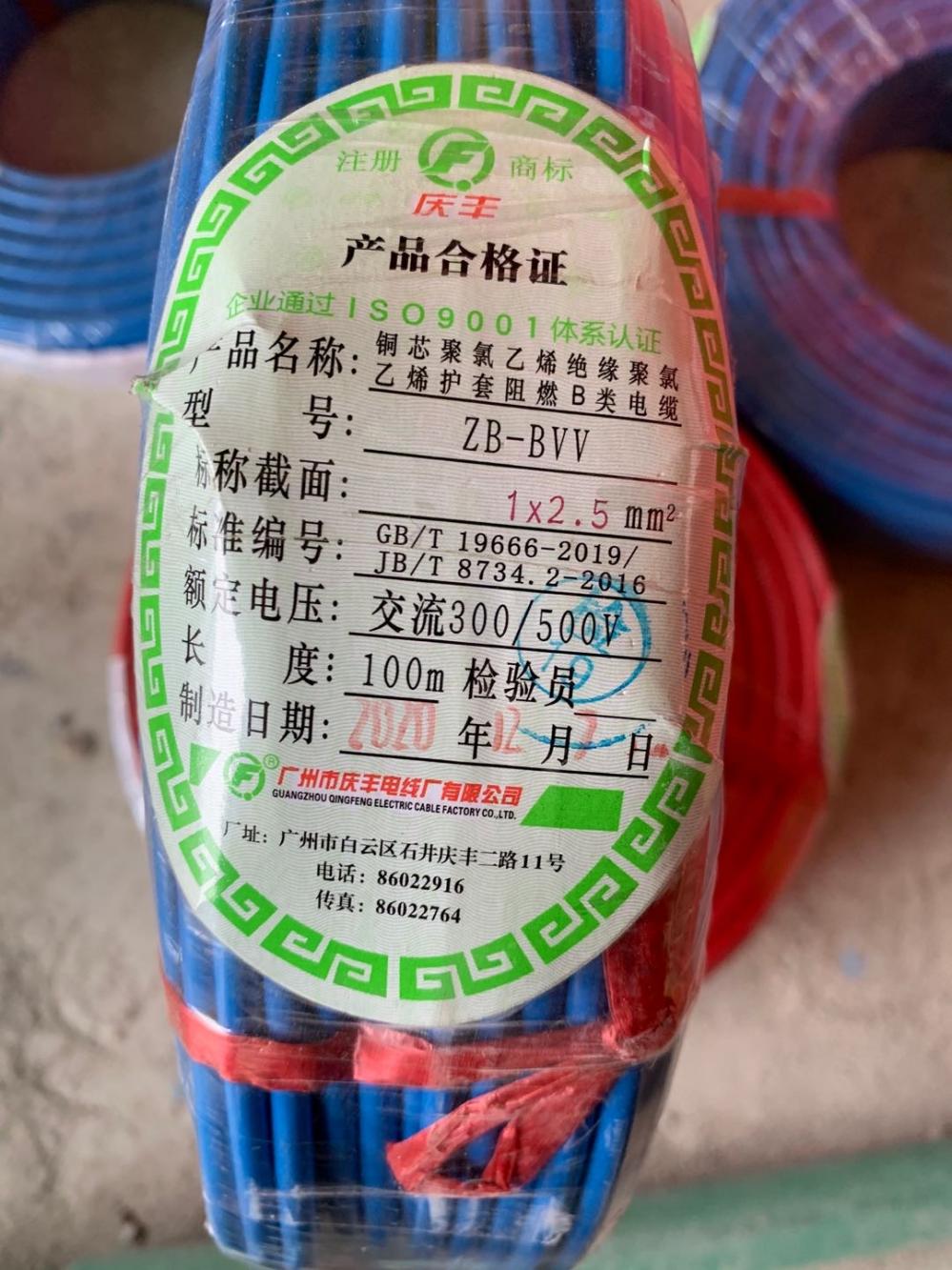

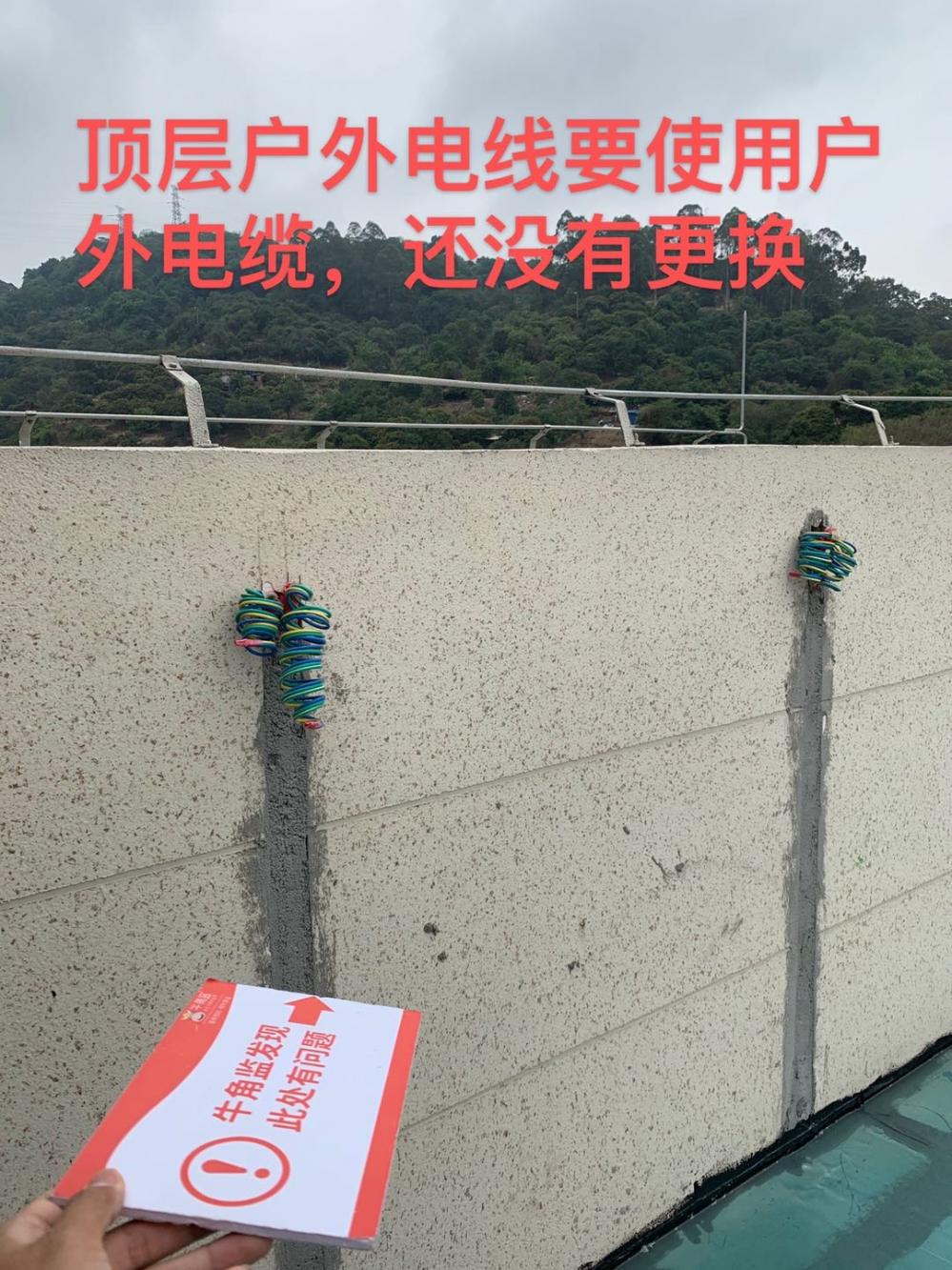

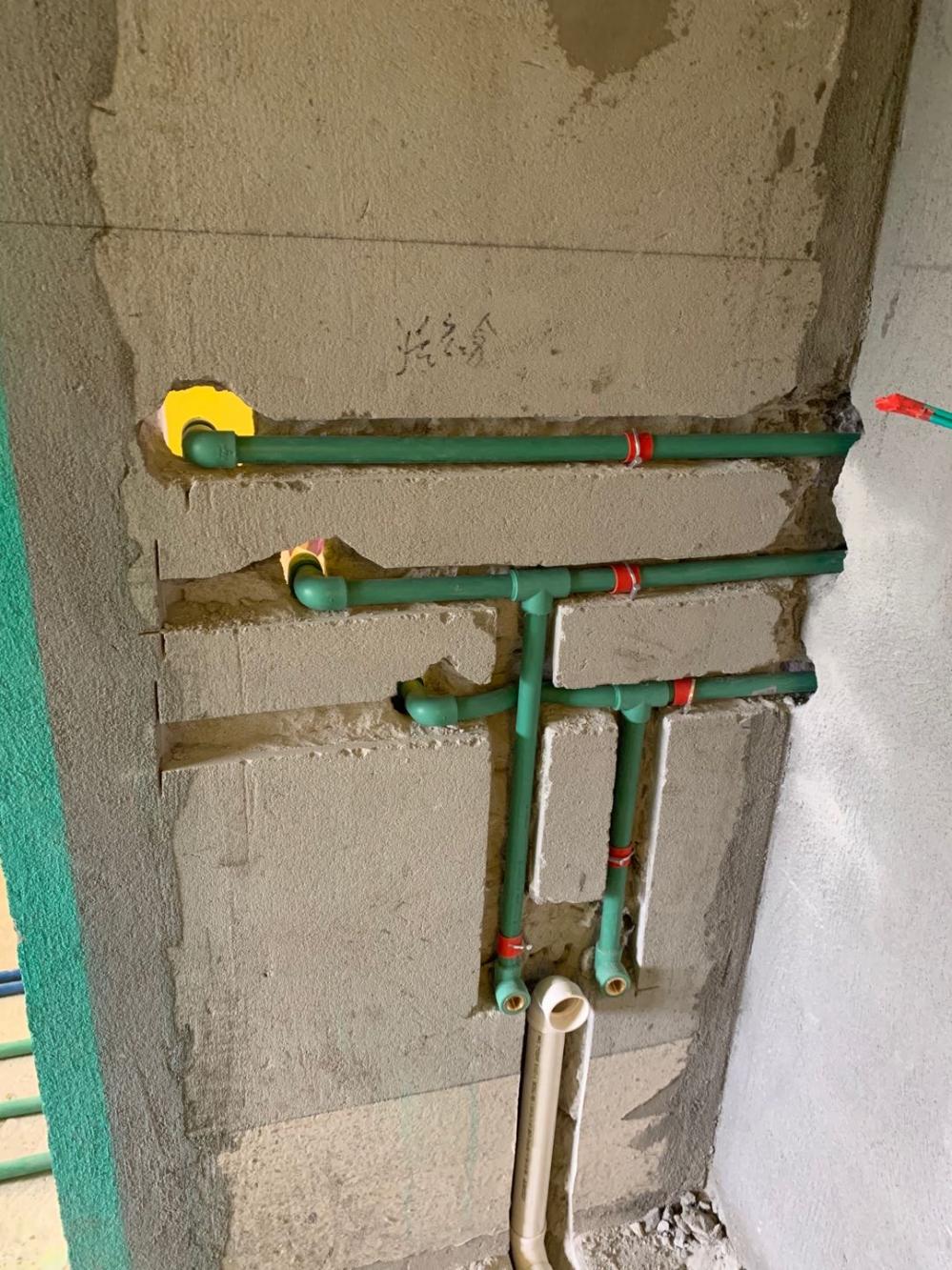

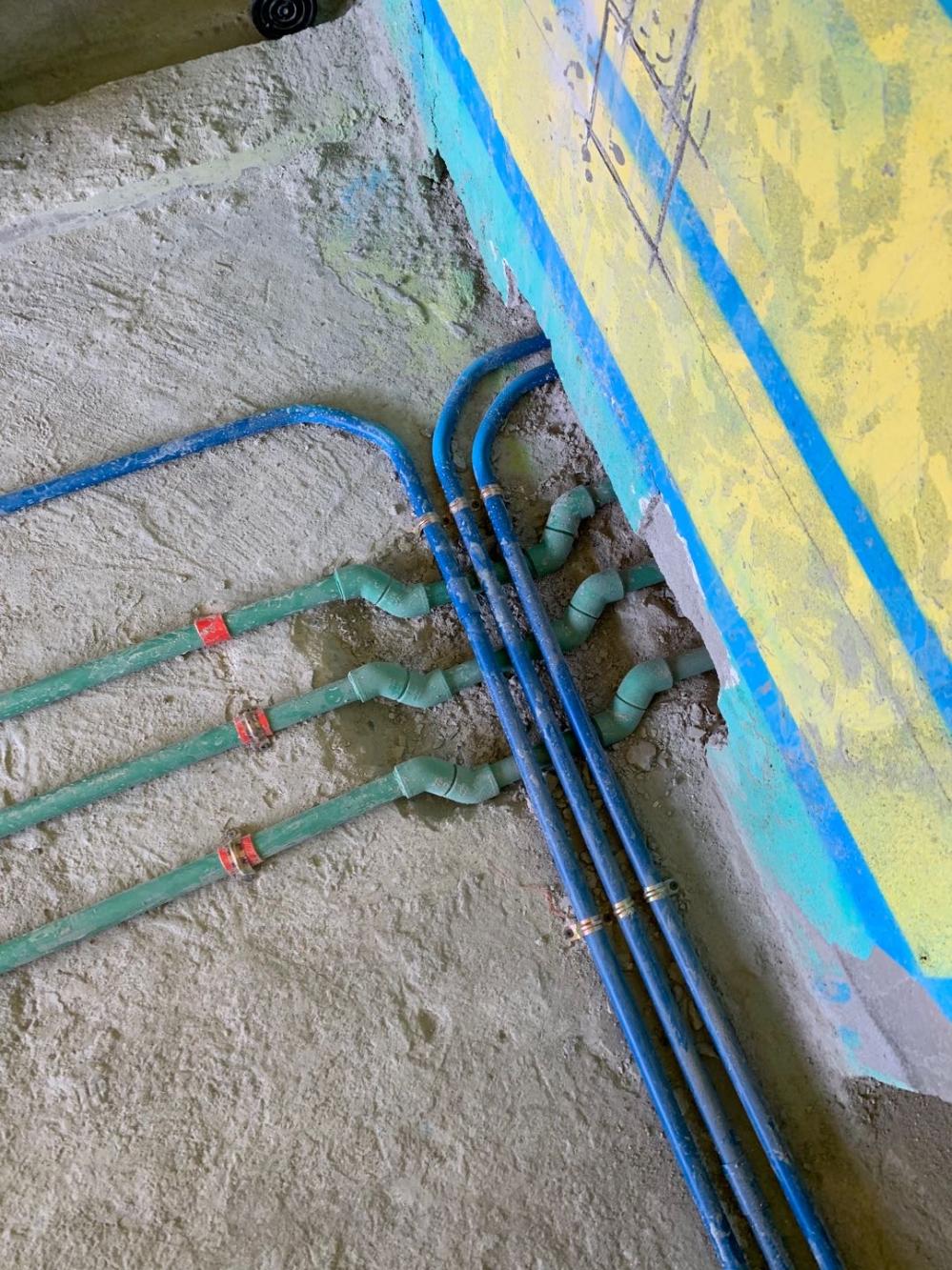

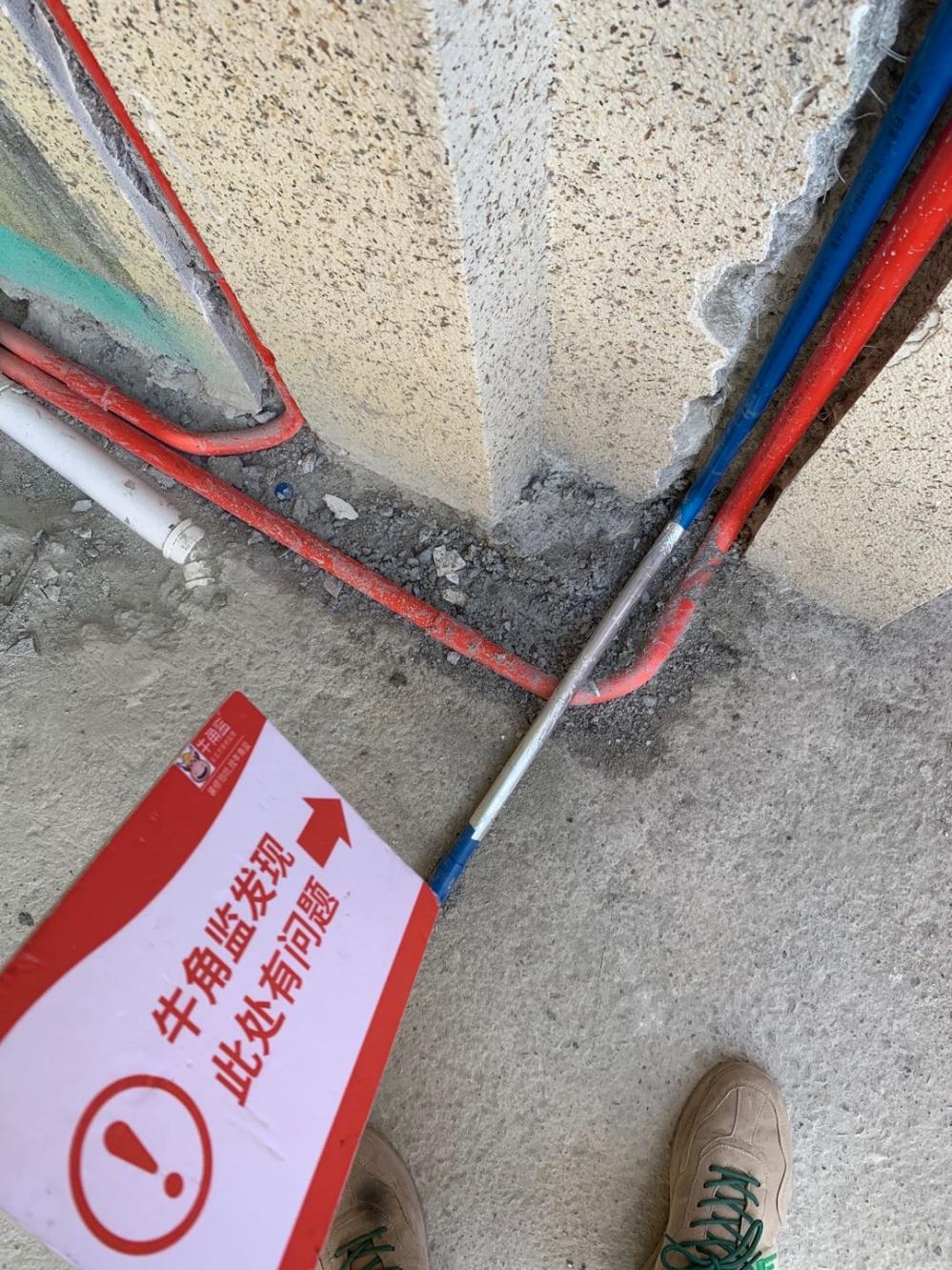

本次进行水电巡检: 1.强弱电管交叉处想要强弱电管都包锡箔纸屏蔽,降低强电辐射对于弱电信号传输的影响,现场已经改正 2.冷热水管平行间距要在30公分以上,减少冷水管对于热水管热效影响 3.现场水管施工过程中要及时把水管用堵头堵上,防止施工过程中水泥块掉进水管里造成堵塞 水电施工建议: 1、地面布管固定卡设置均匀合理,建议线管间距为90cm,水管间距宜为30cm。 2、强电管弱电管同时包锡箔纸,距交叉点左右延伸15cm 3、水管打压,建议堵头封闭密实,避免打压过程漏压。 4、线路分色,控制线要单独配色,开关位置后不可换色要与前端火零地线同色
2020年12月15日监理报告
本期项目:
7
本期隐患:
1
往期隐患:
5/8
材料检查:
0/0
本期建议:
180
本次评级:
D

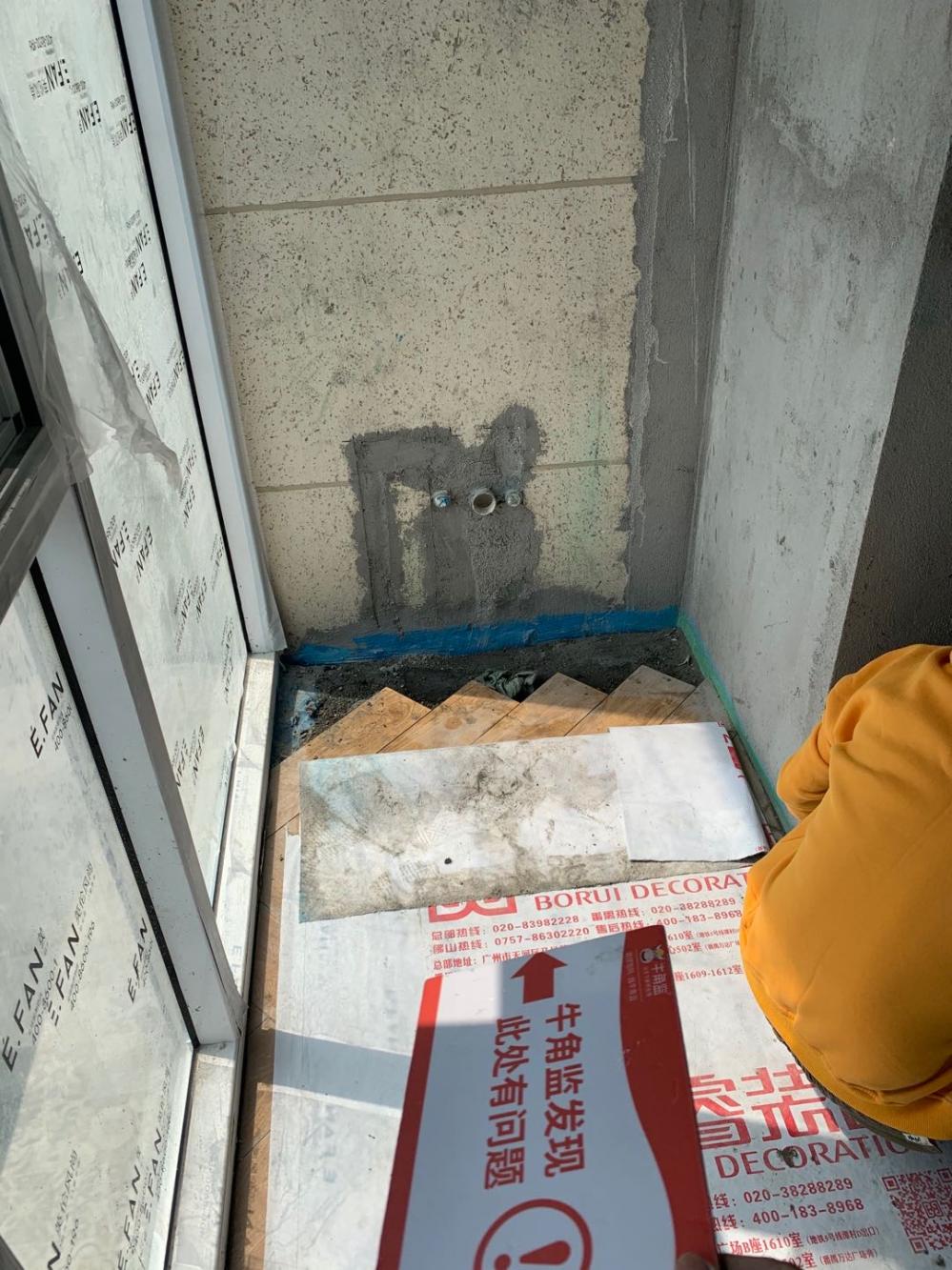

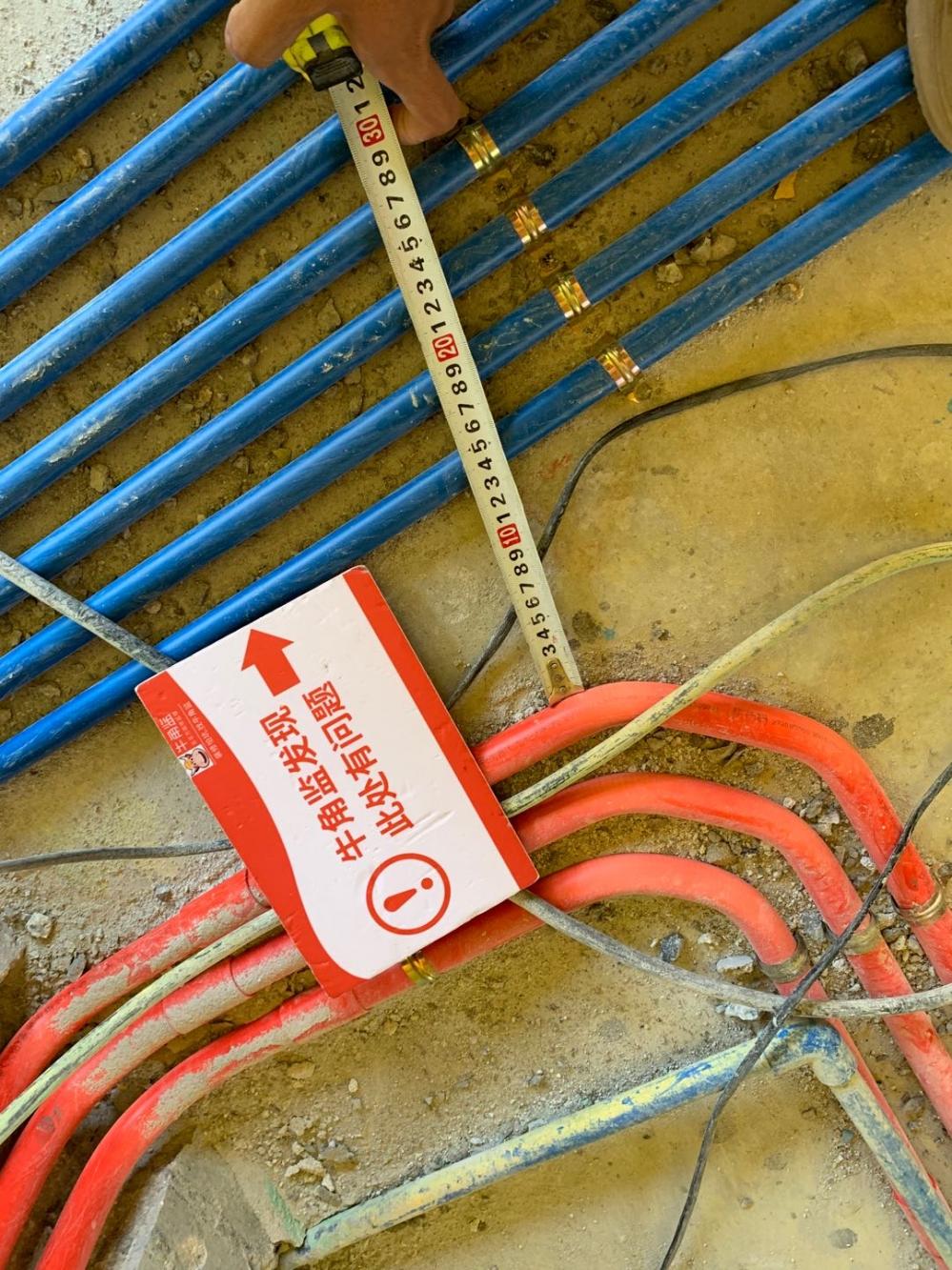

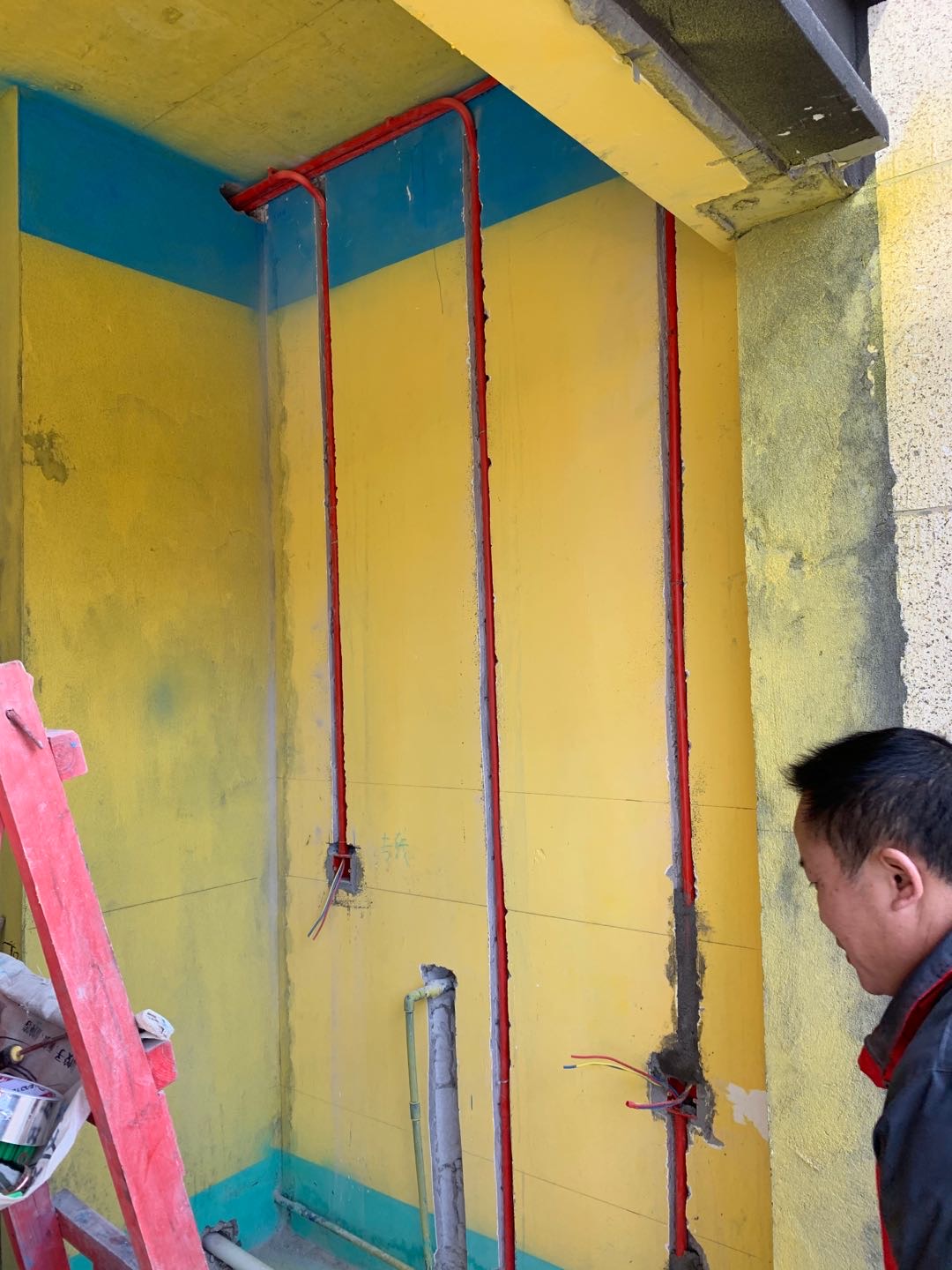

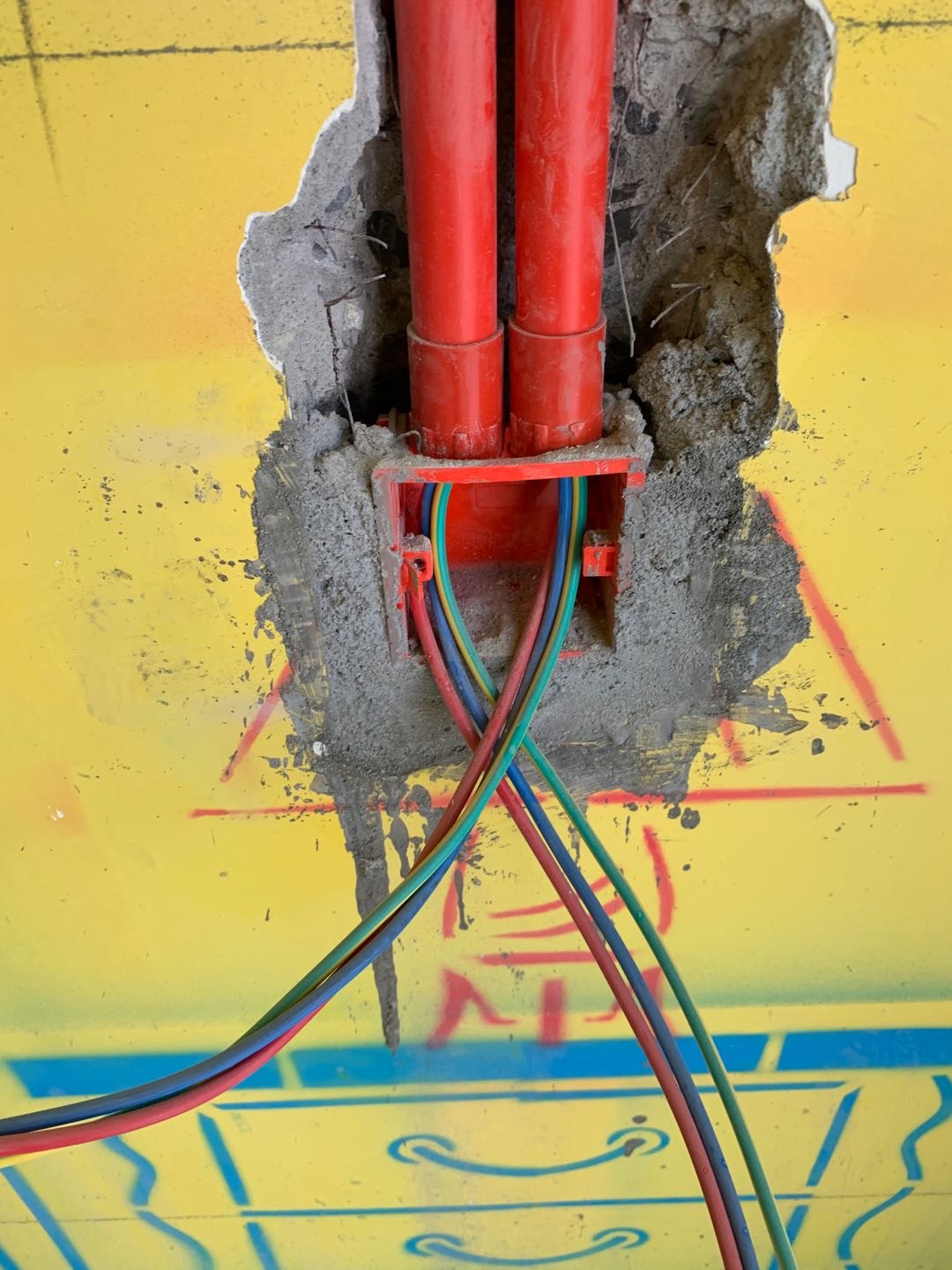

本次巡检水电巡检: 1.卫生间水平槽开槽过长,会影响卫生间墙体承重力,建议水平槽长度不能超过50公分 2.黄腊管穿灯线固定不能使用铁丝,会生锈造成腻子发黄点,建议使用铜丝固定 水电施工建议: 1、强弱电间距不应小于20cm;弱电线管单管单线;单组回路应设置专管专线;插座底盒应安装平整,避免面板安装不平整;线管与底盒应设置杯锁。 2、常规水电位置确定外,需要多确认扫地机器人、挂烫机、排烟位置、排污位置、地漏位置、中央空调新风出回风位置 3、承重墙剪力墙不可开深度超过2cm线槽,使用黄腊管走线,底盒位置切割底盒不可切割钢筋
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
