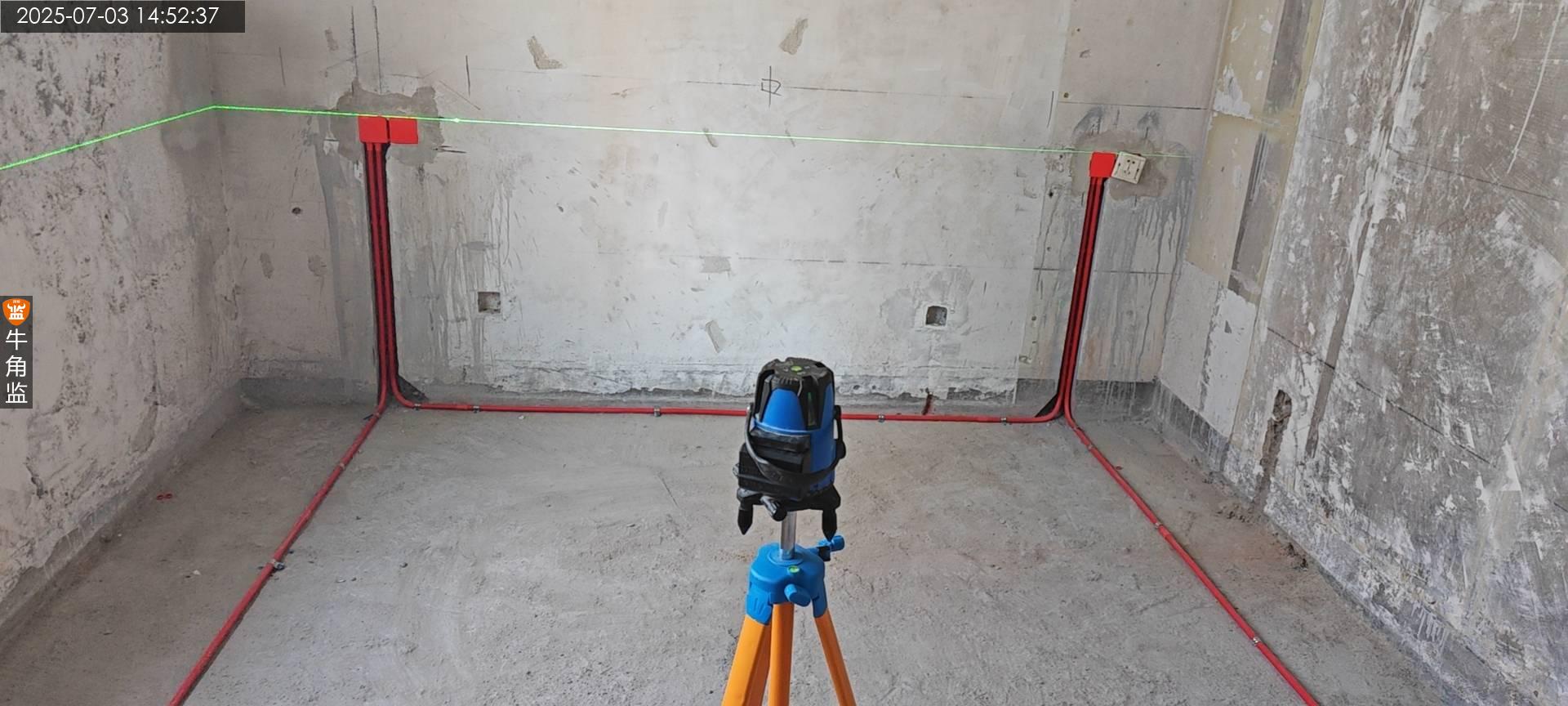

东方龙湖********0701
设 计 师:未知
施工队长:未知
工地面积:89.00㎡
装修总价:0.00
本次评价:C
本次评语:

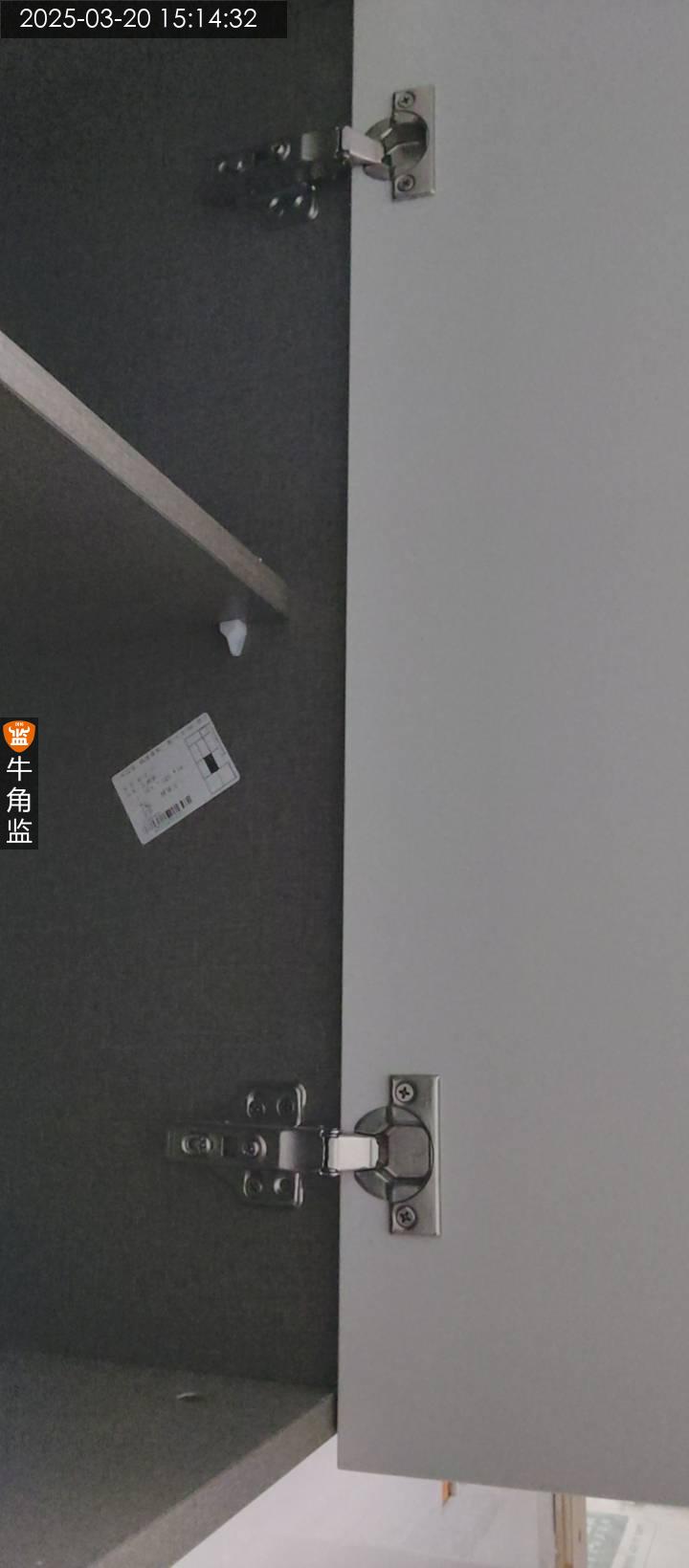

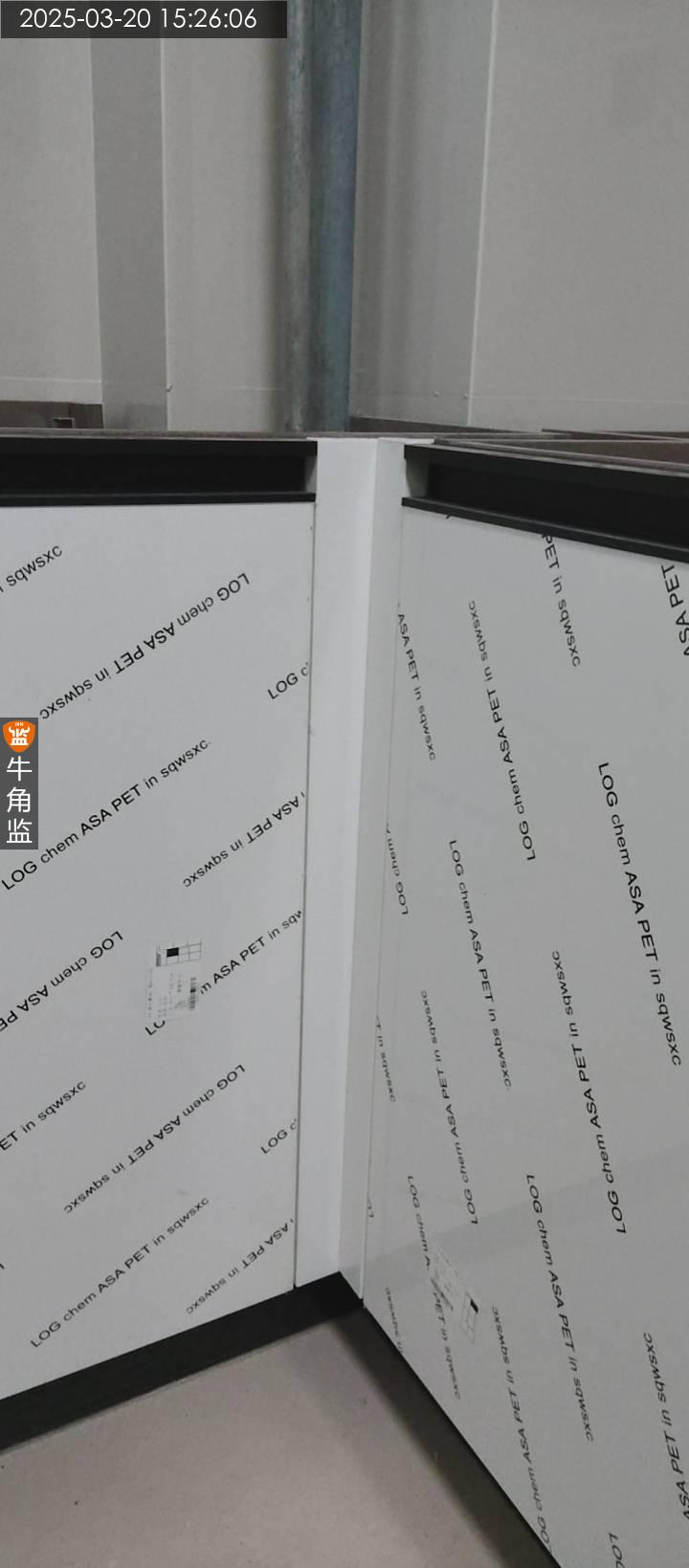

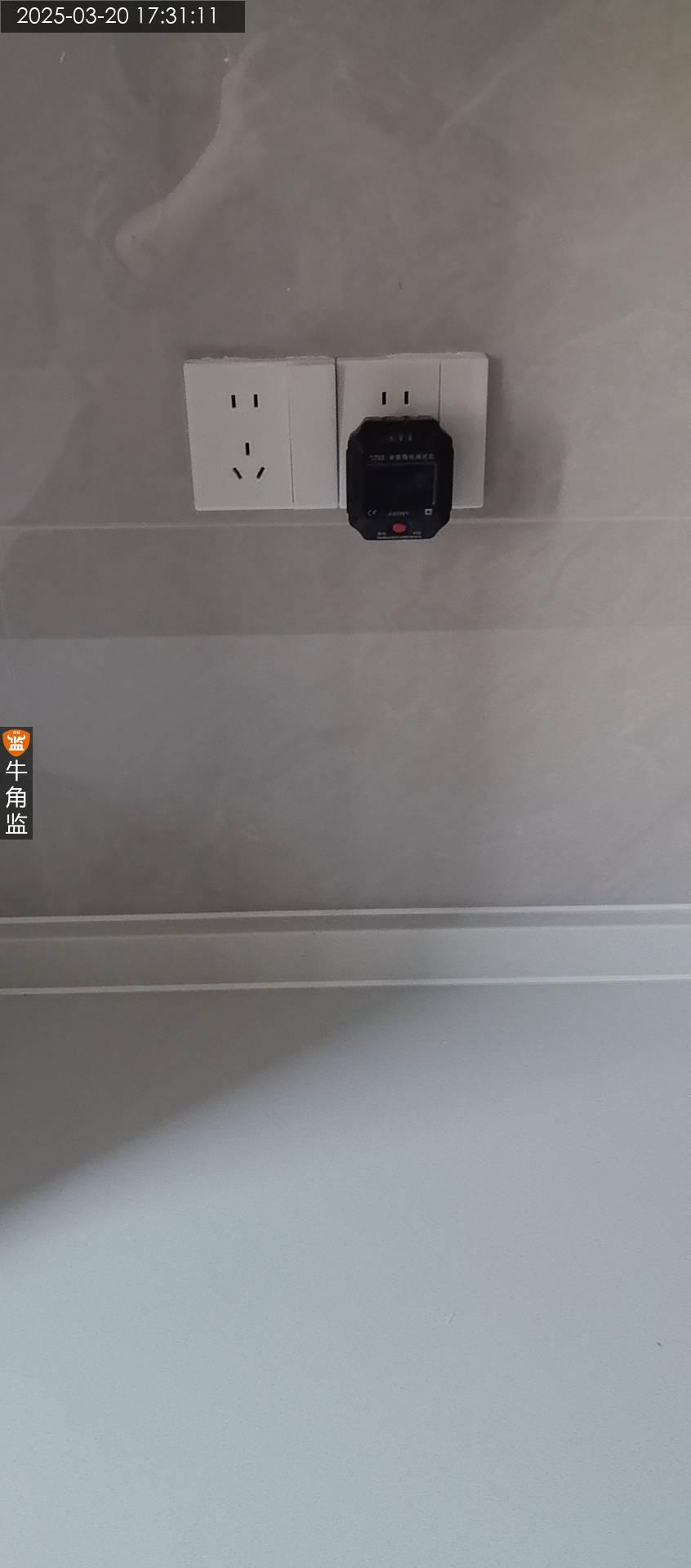

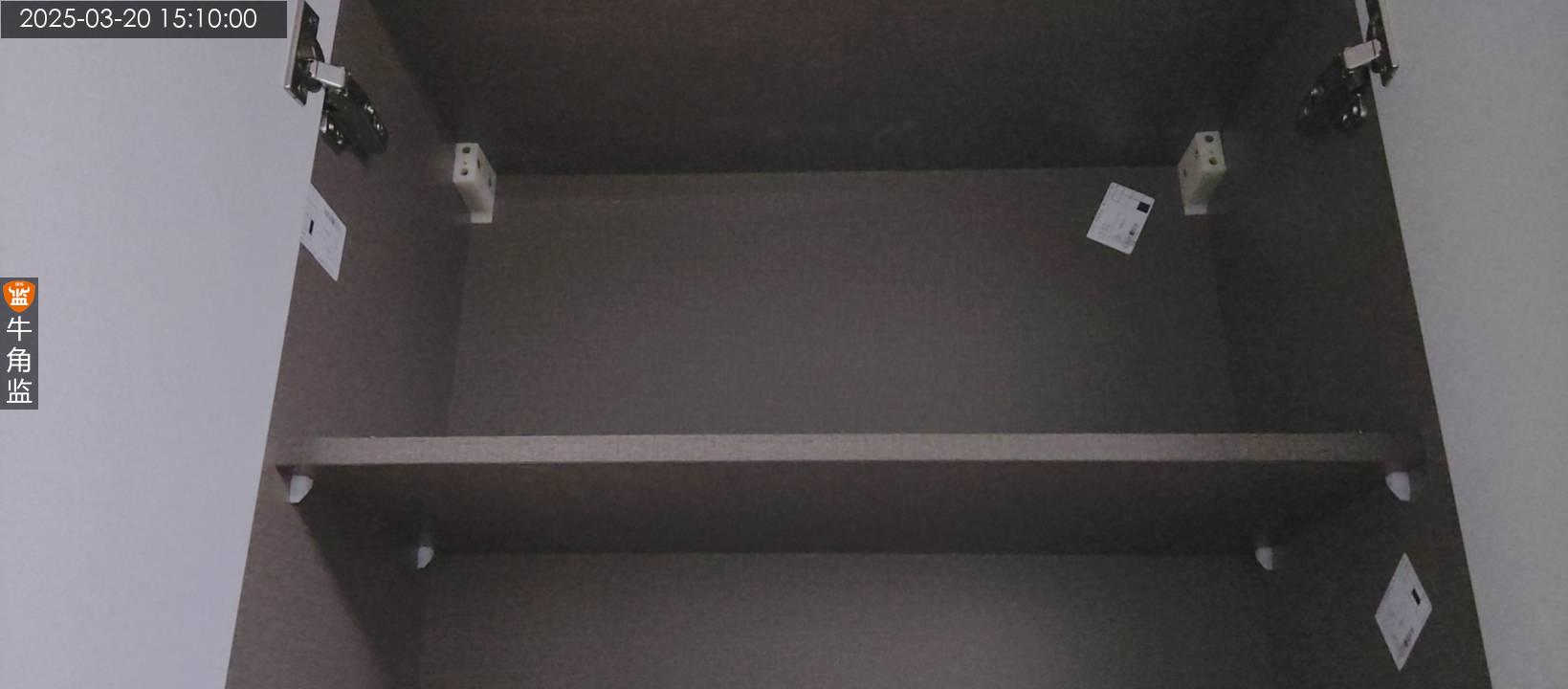

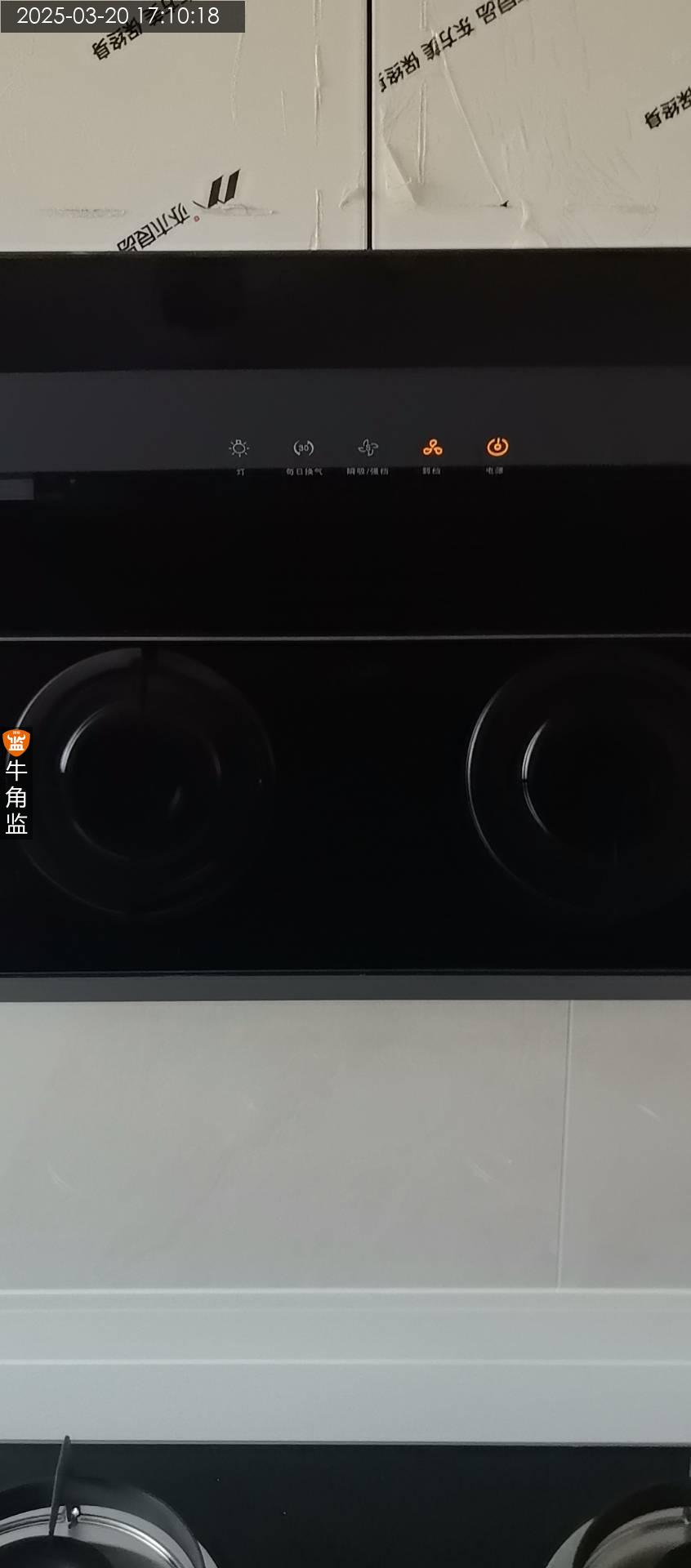

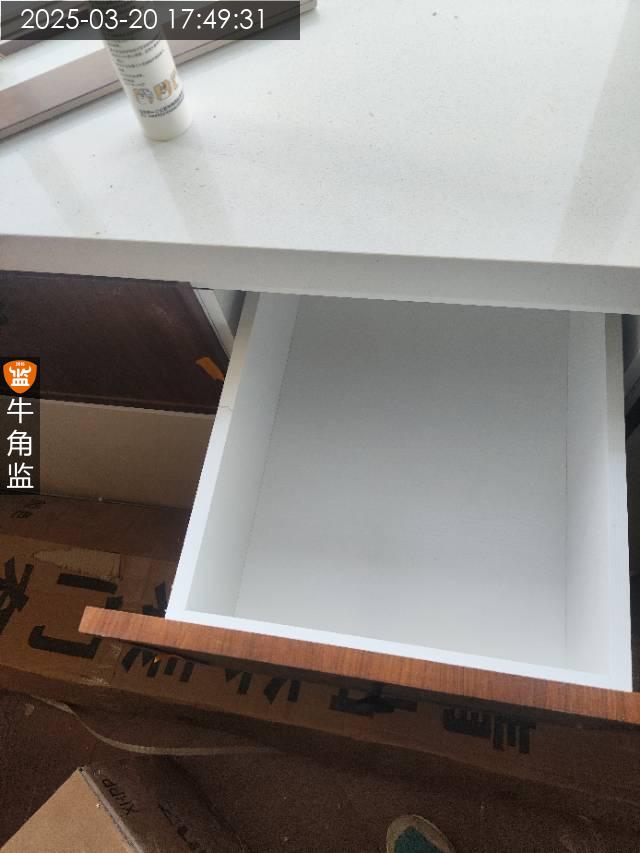

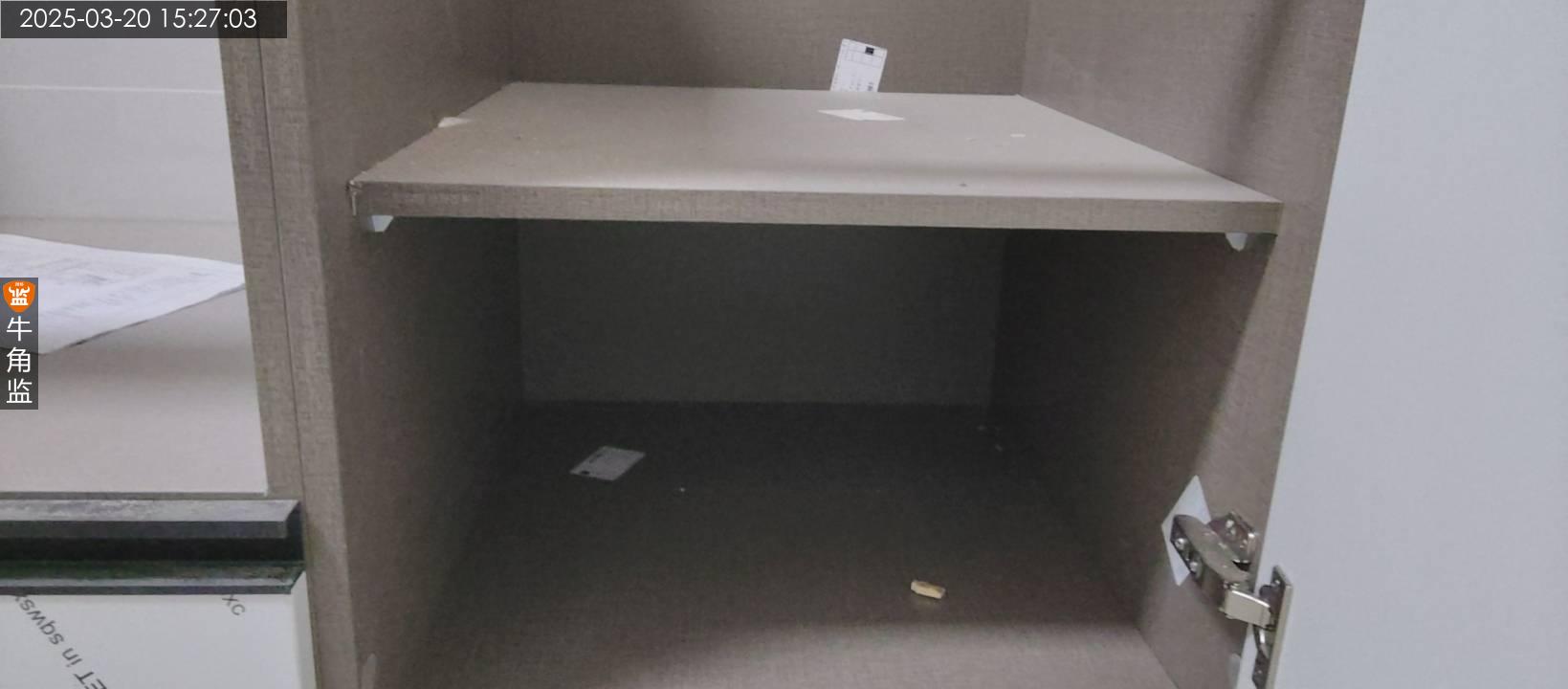

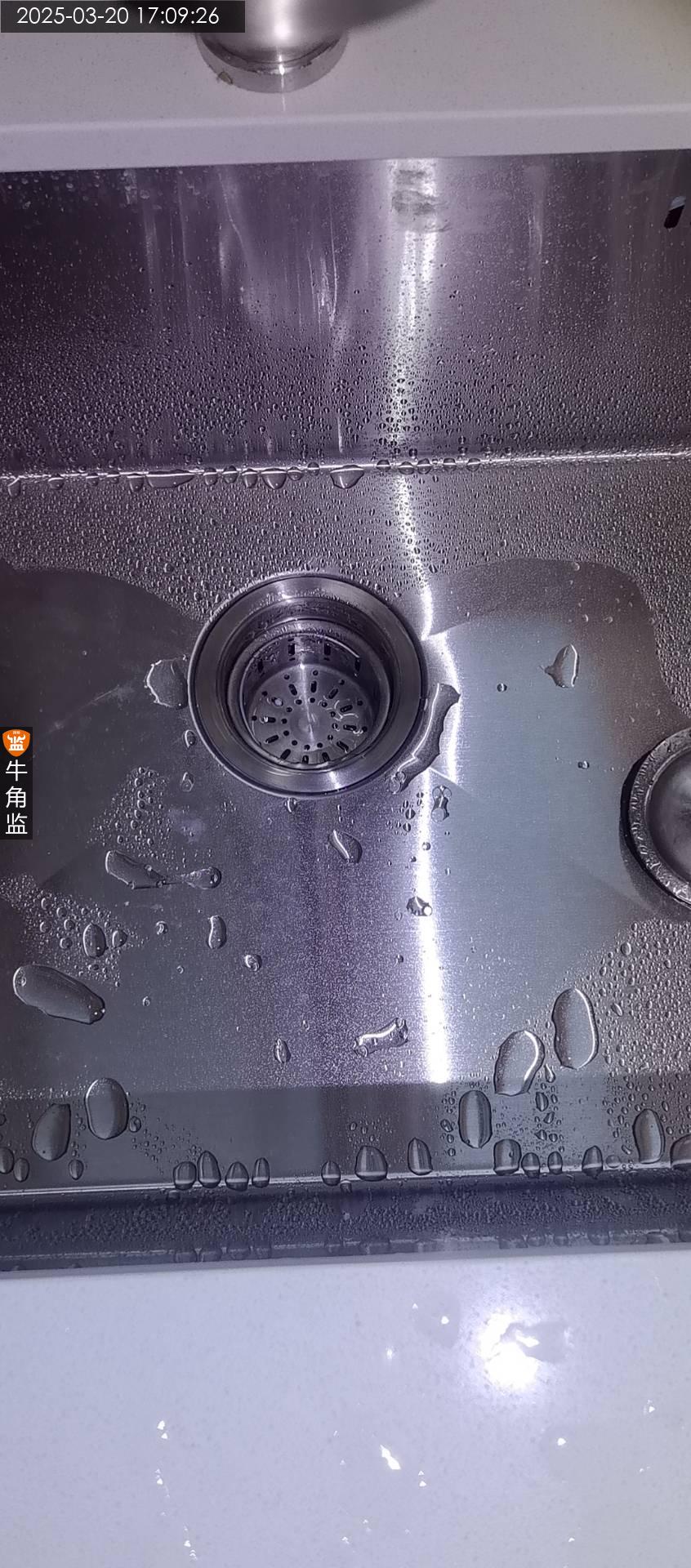

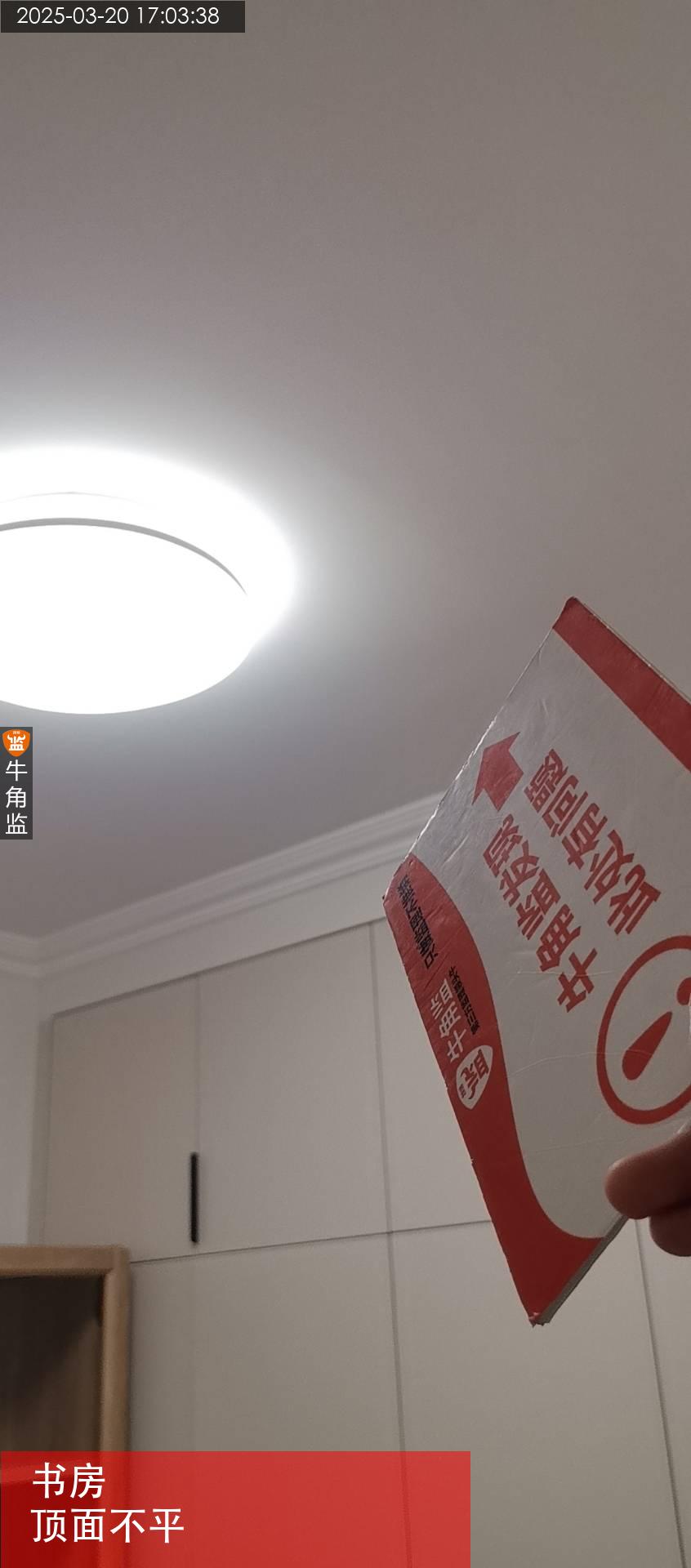

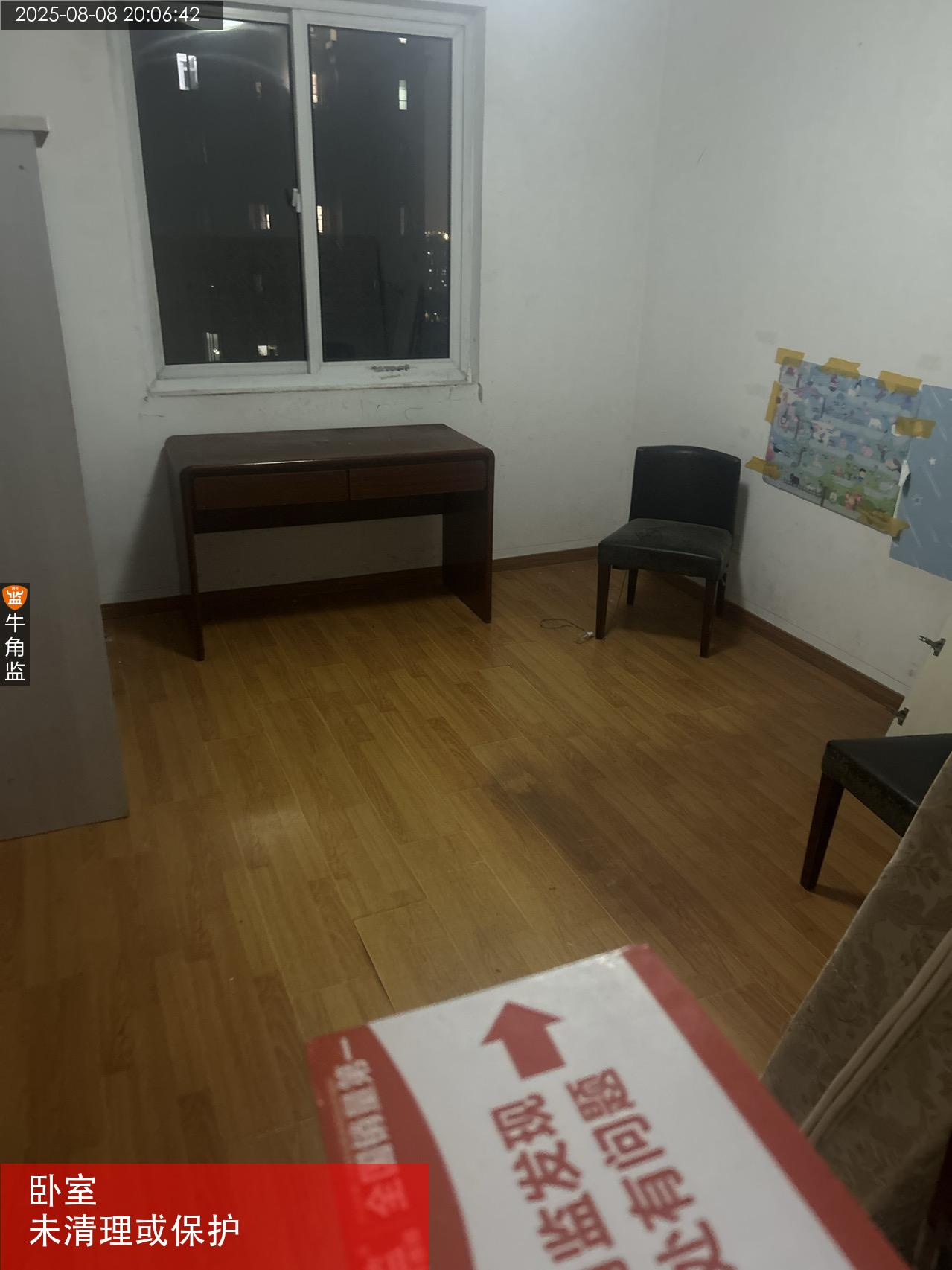

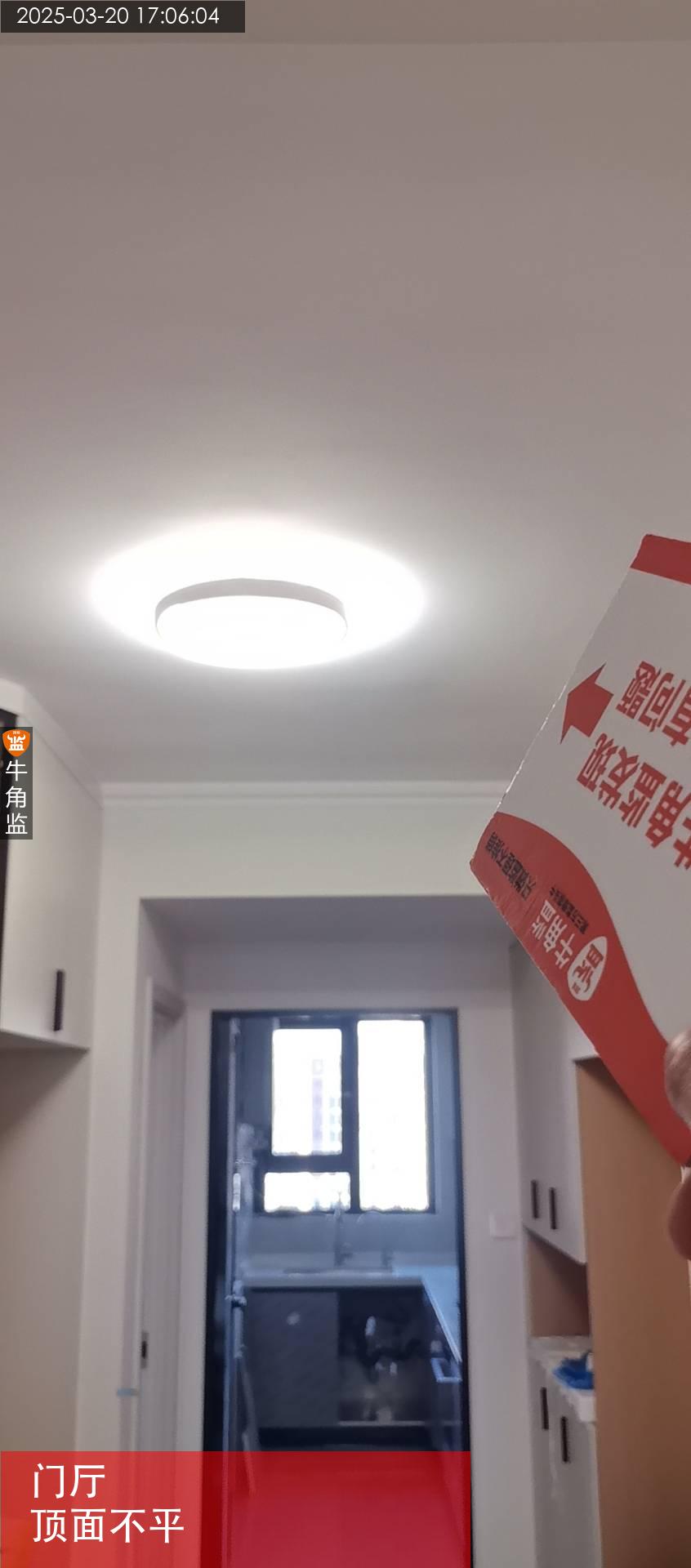

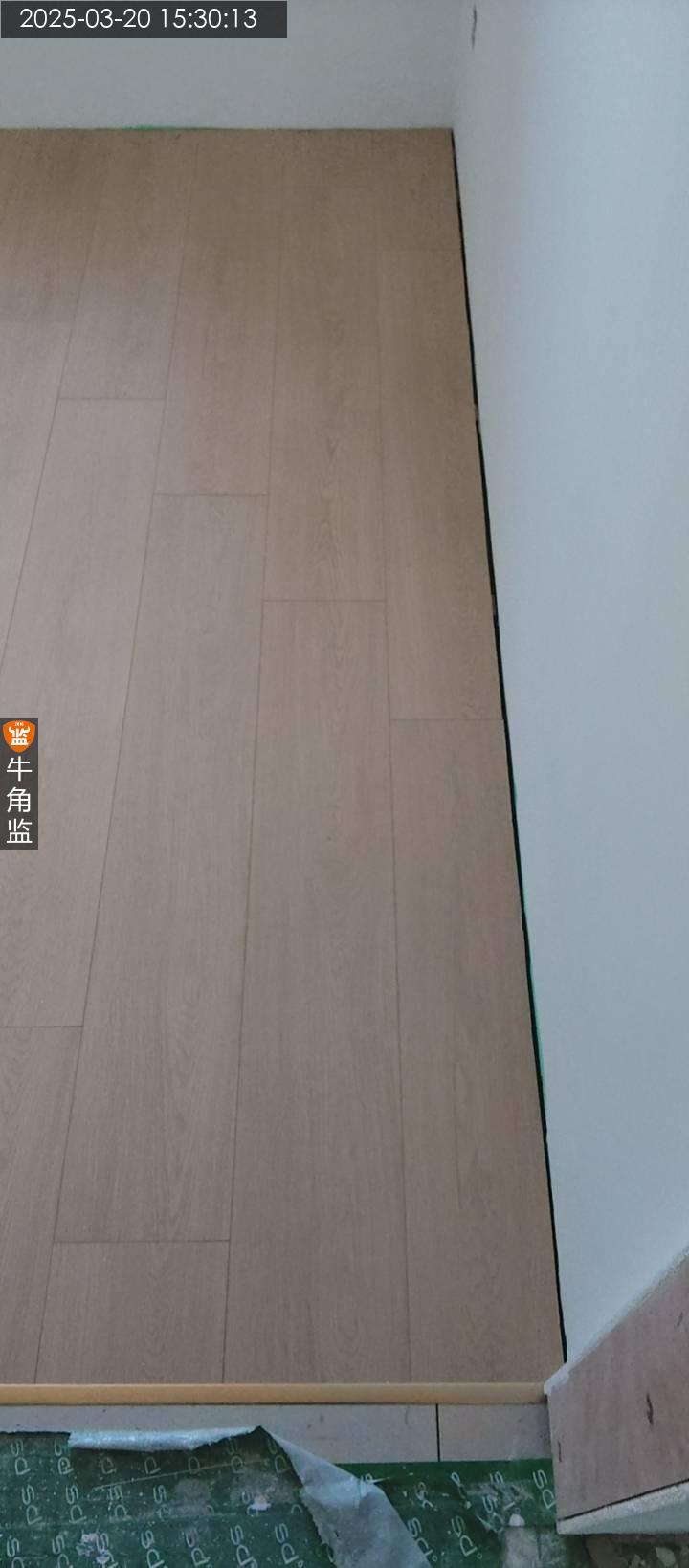

牛角监播报 今日去贵府安装巡检已结束 下一次上门时间为竣工验收 本次巡检内容如下 1,插座检查完成,接线正确,电箱已标注 2,开关调试结束,未装灯的线头已检查通电 3,角阀安装结束,水槽上下水安装结束,下水需做三通接头 4,橱柜安装完成,四周收胶顺直,开关正常。 下一步施工建议 竣工前巡检: 1、墙面油漆破损、污染、裂缝,建议家具进场统一处理,家具进场局部会有破损刮花现象。 2、施工结算建议施工问题整改完成后,进行竣工结算 竣工验收: 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
2025-07-18
蓬江区美********4759
设 计 师:李工
施工队长:冷工
工地面积:173.00㎡
装修总价:0.00
本次评价:C
本次评语:

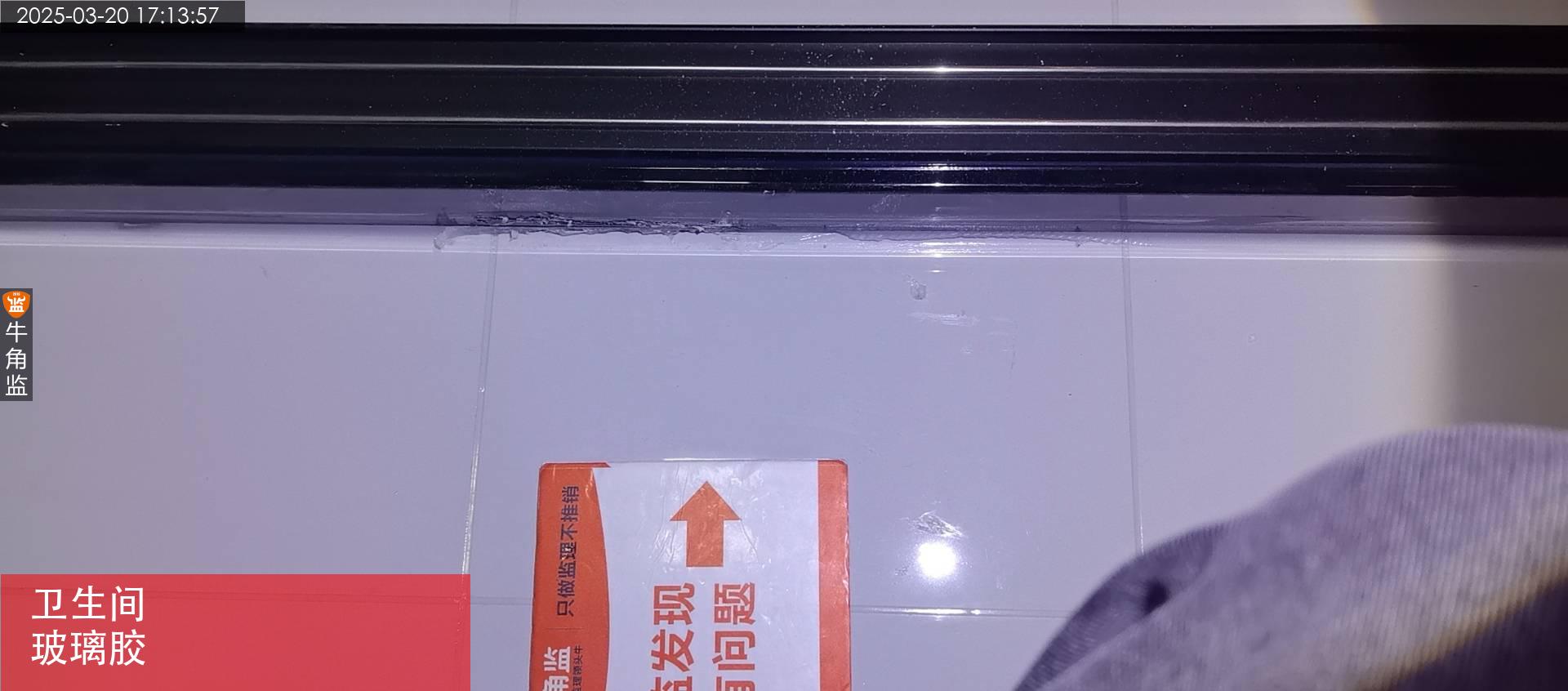

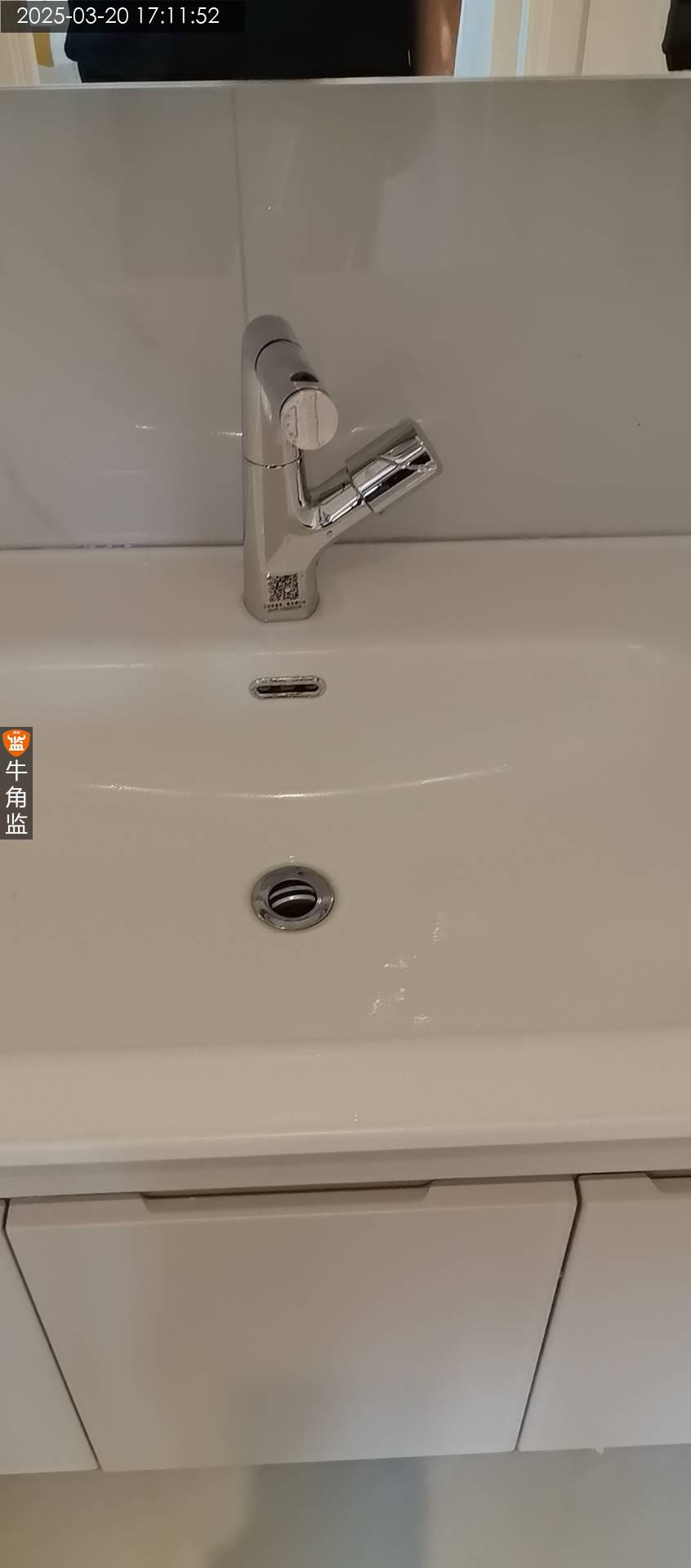

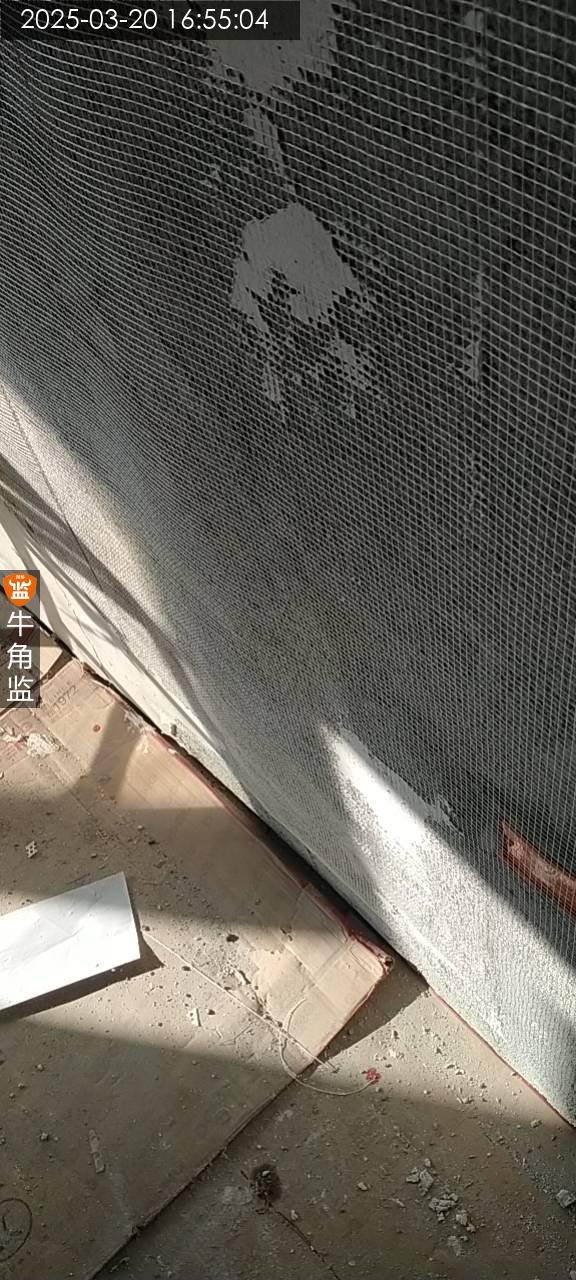

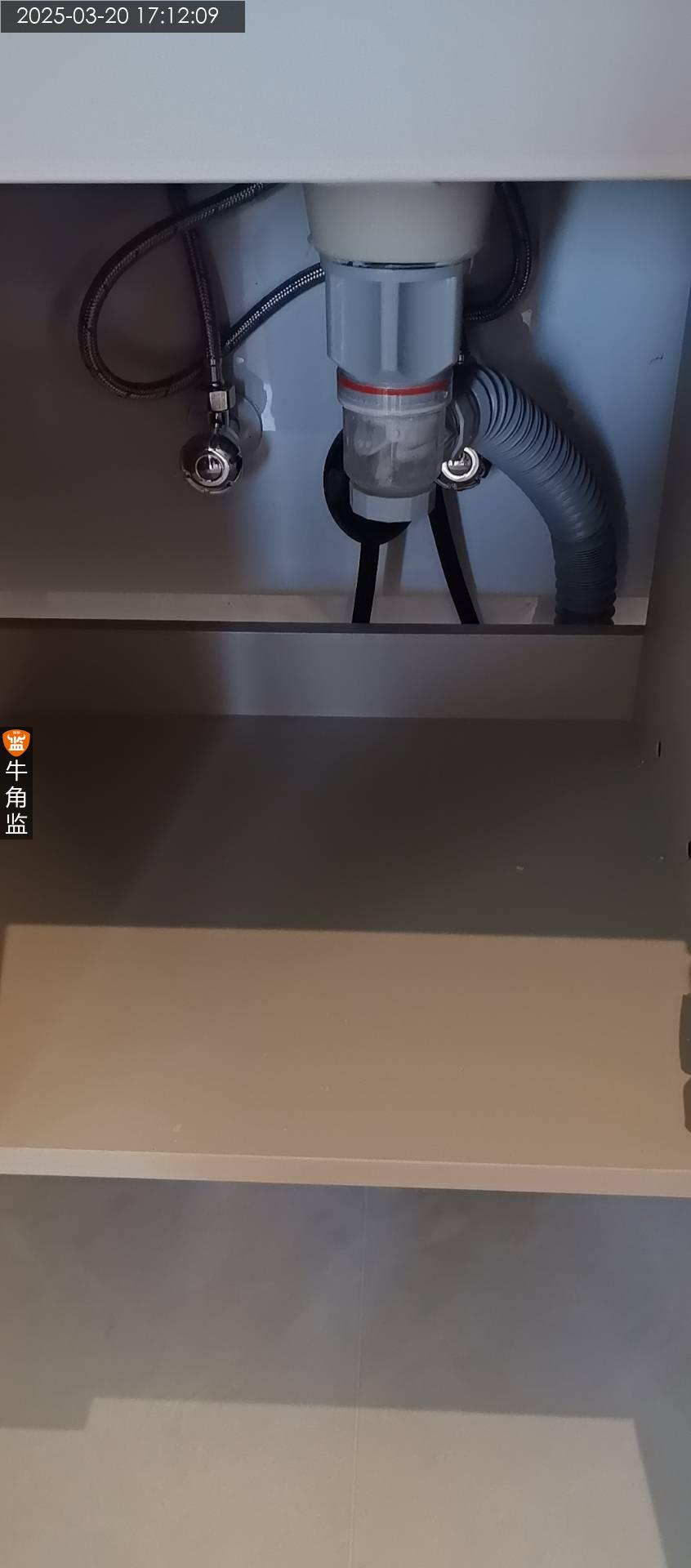

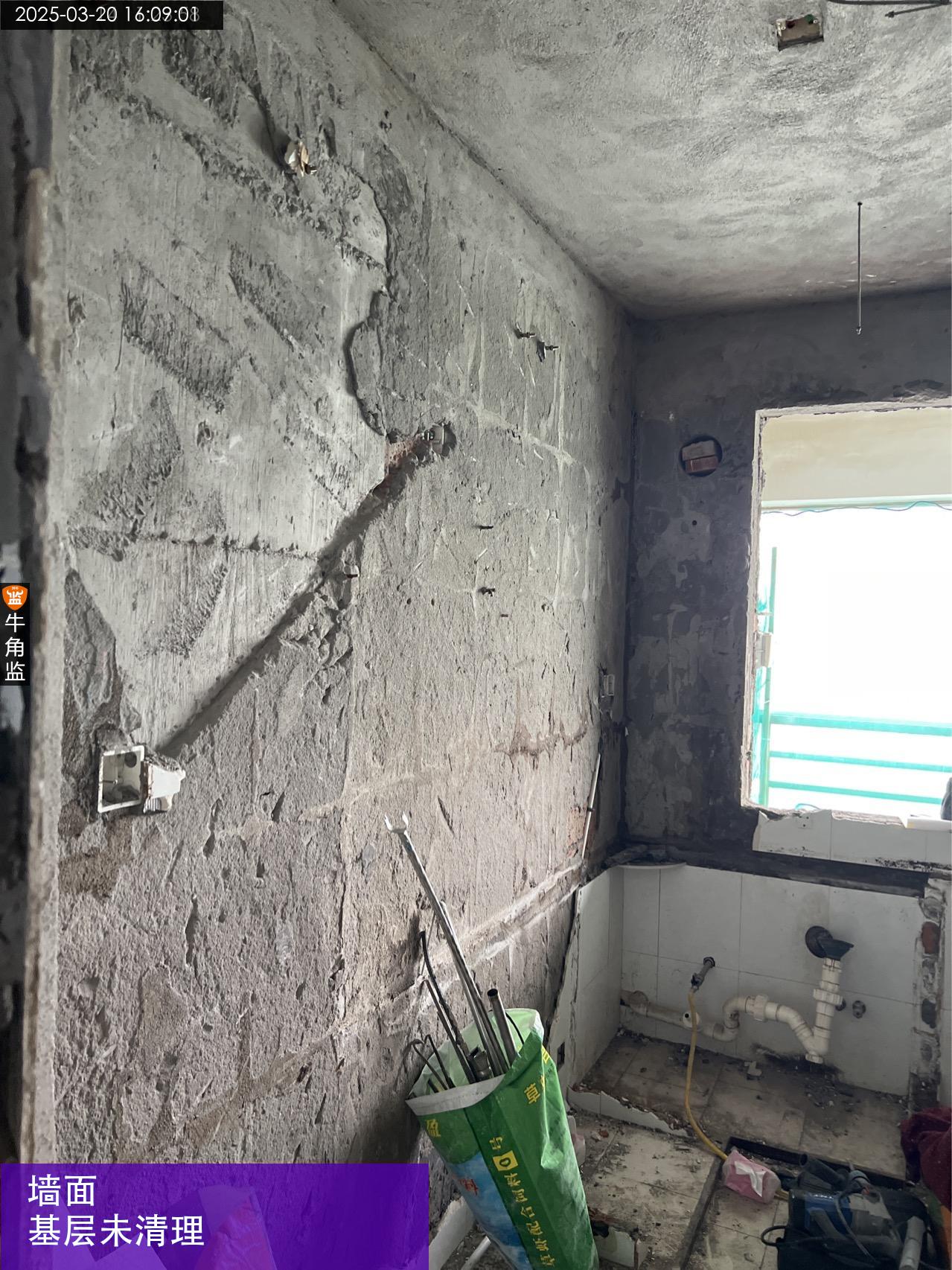

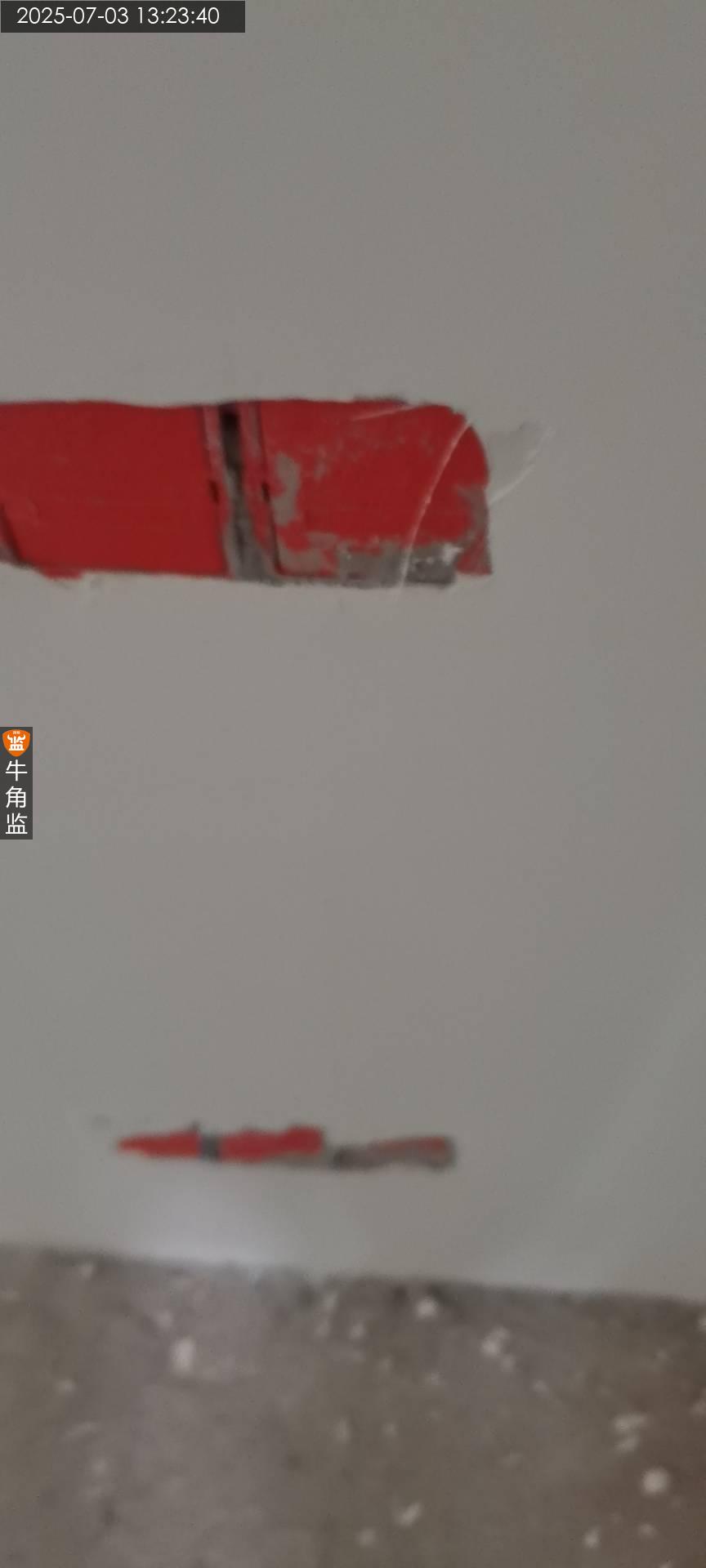

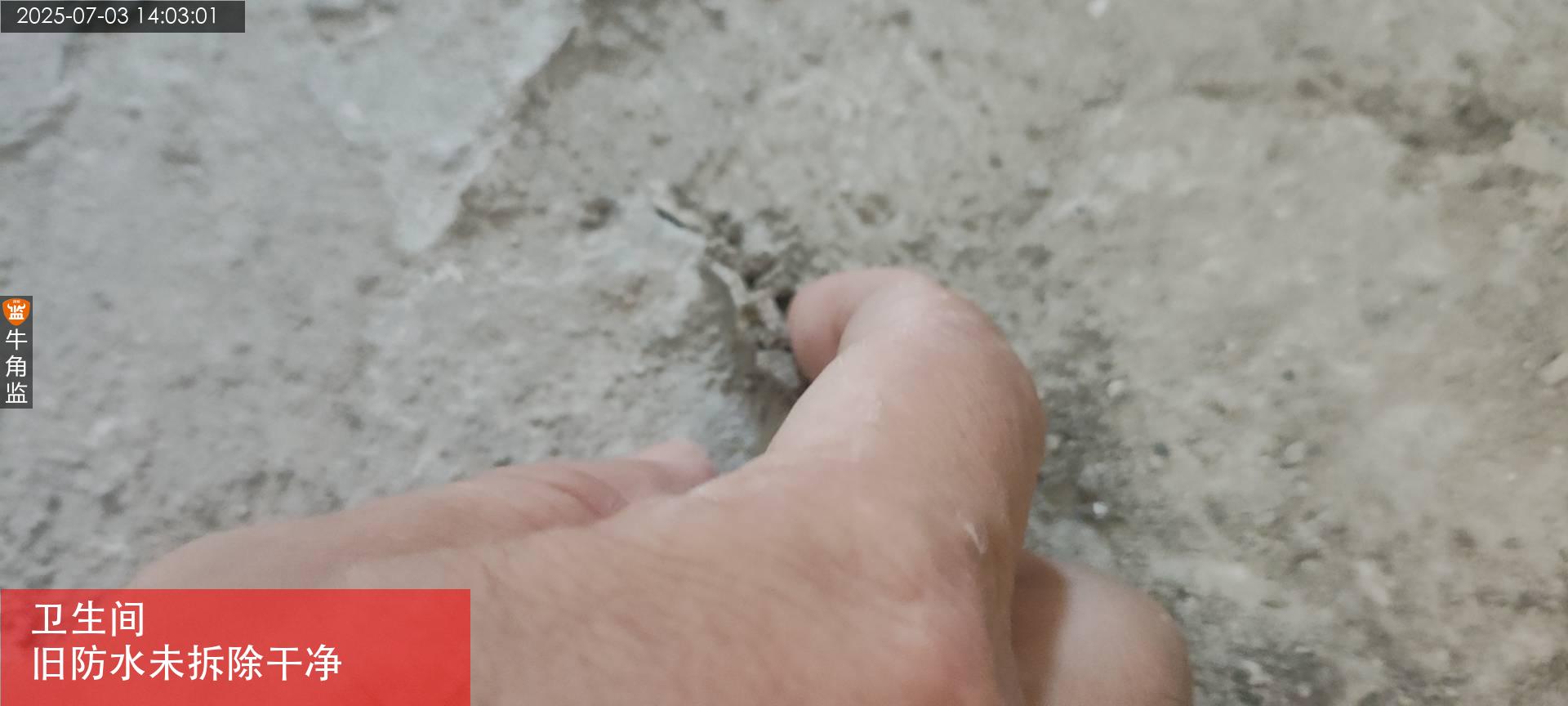

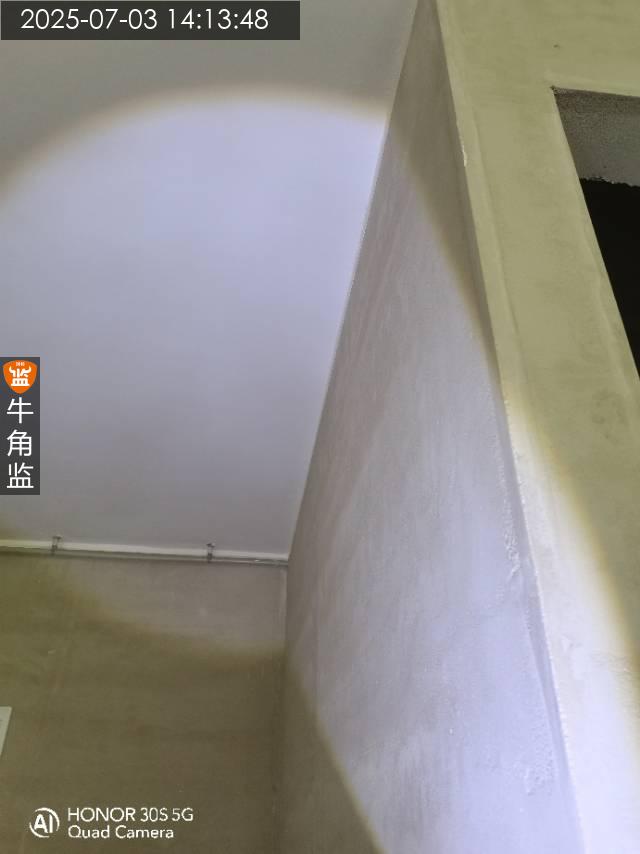

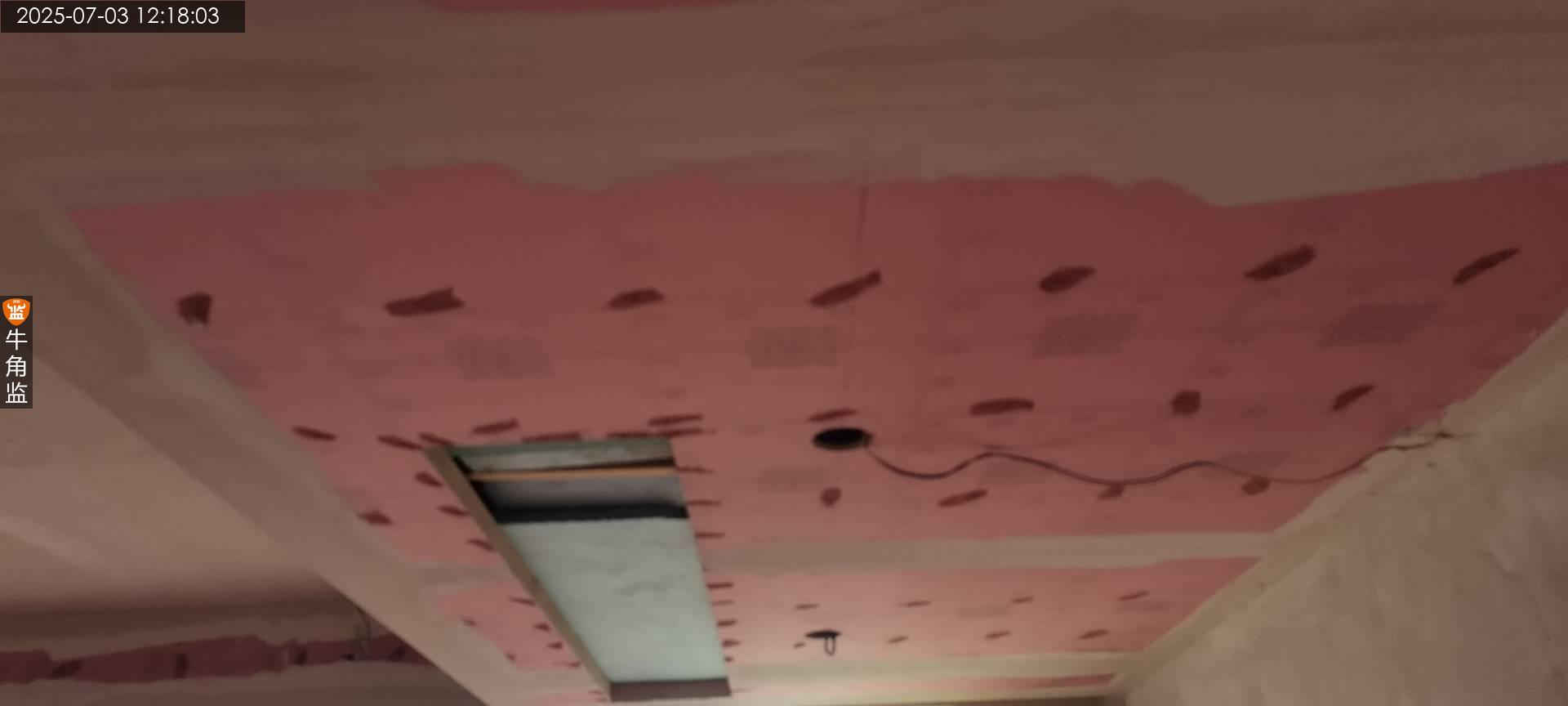

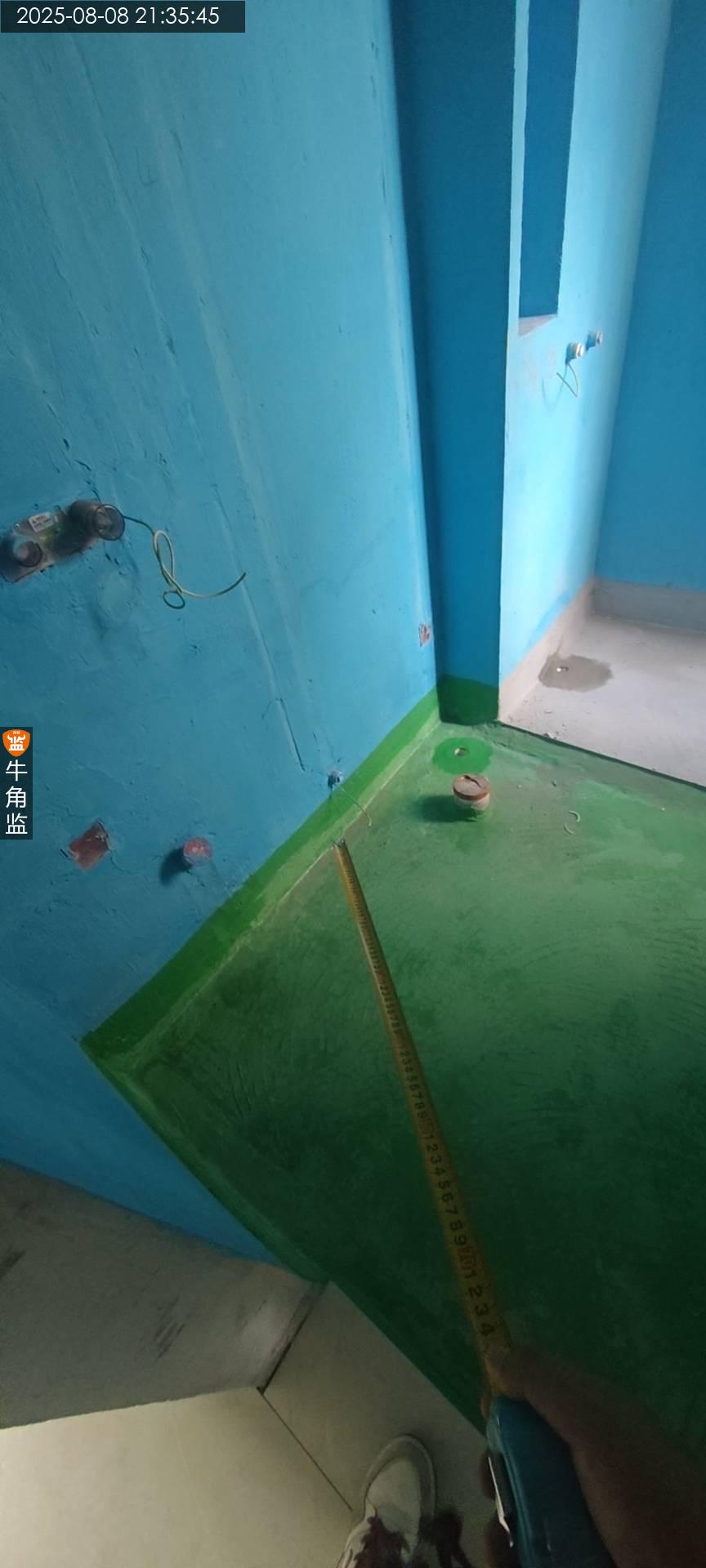

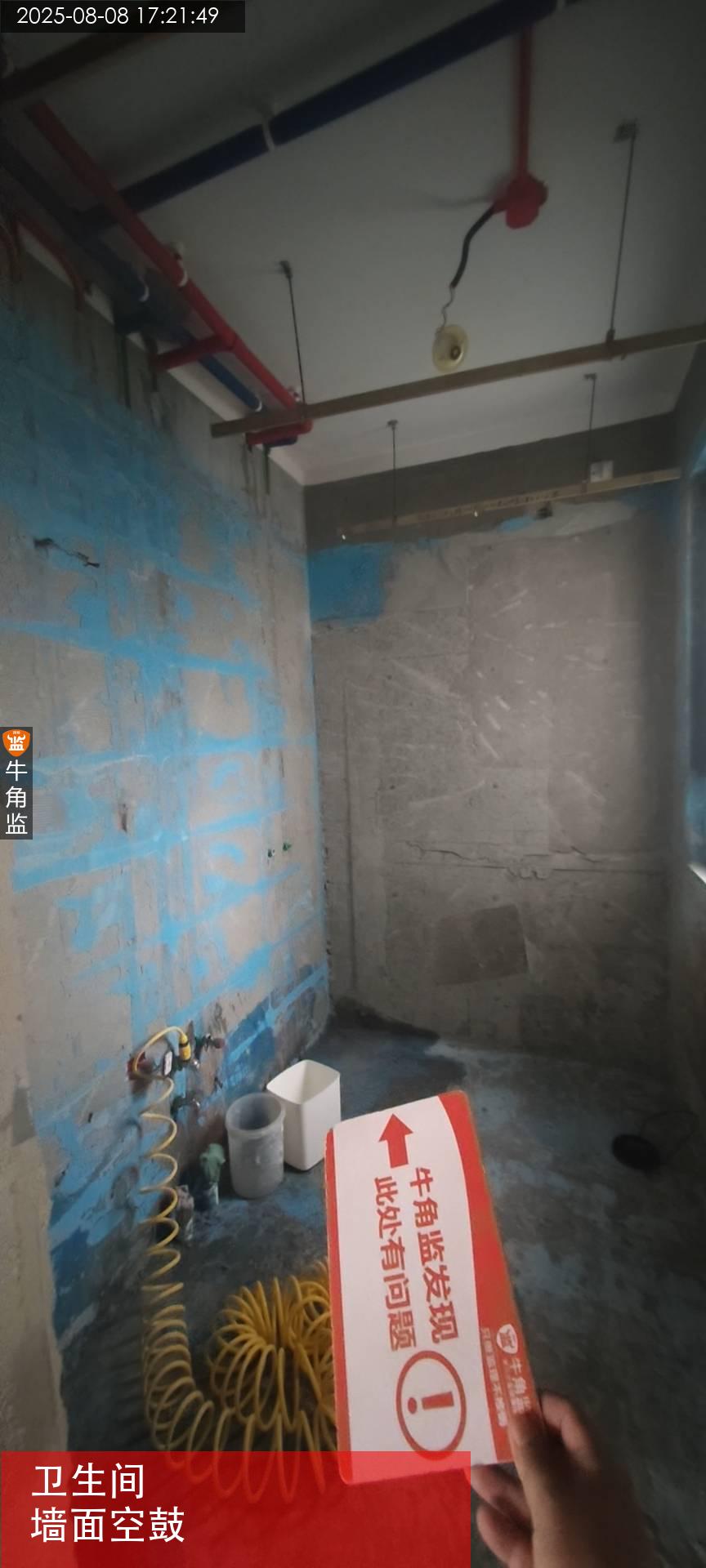

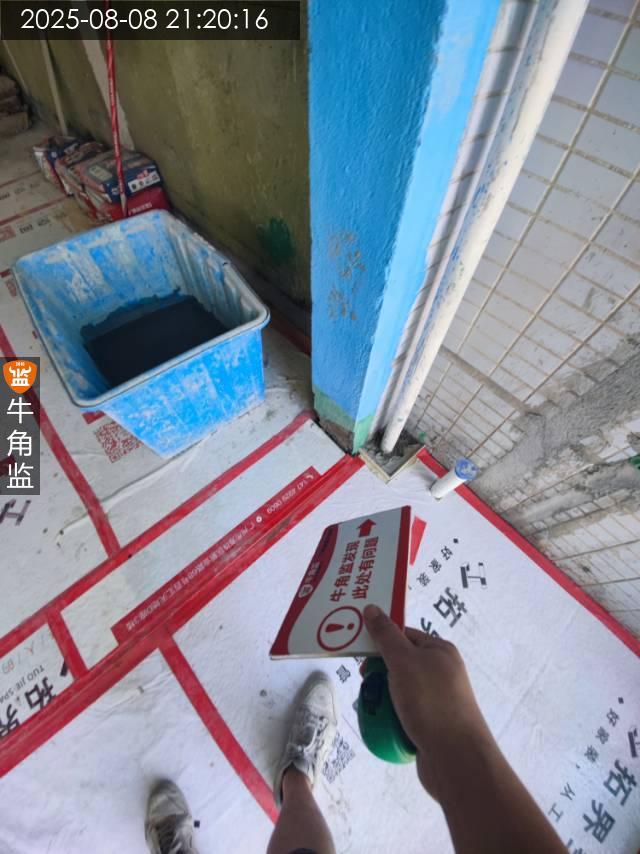

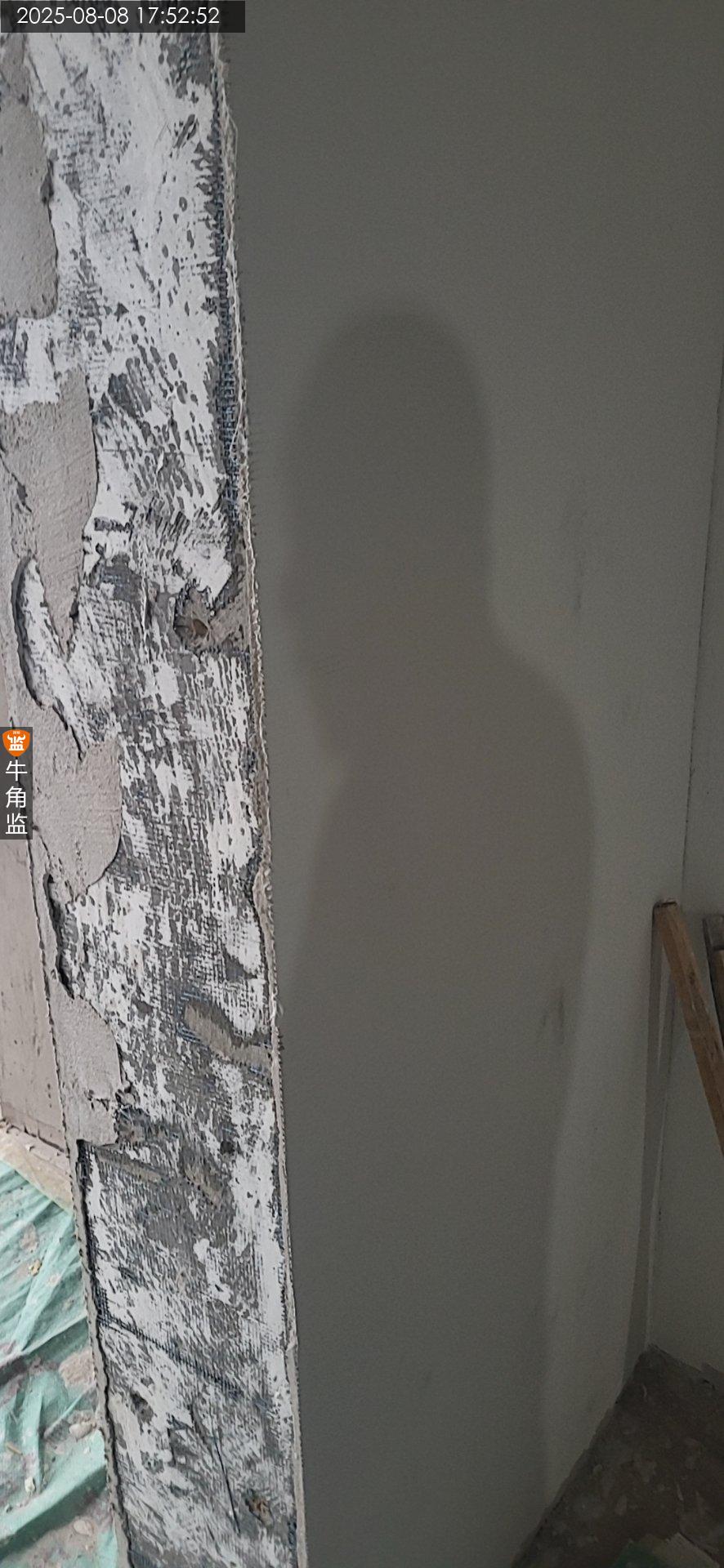

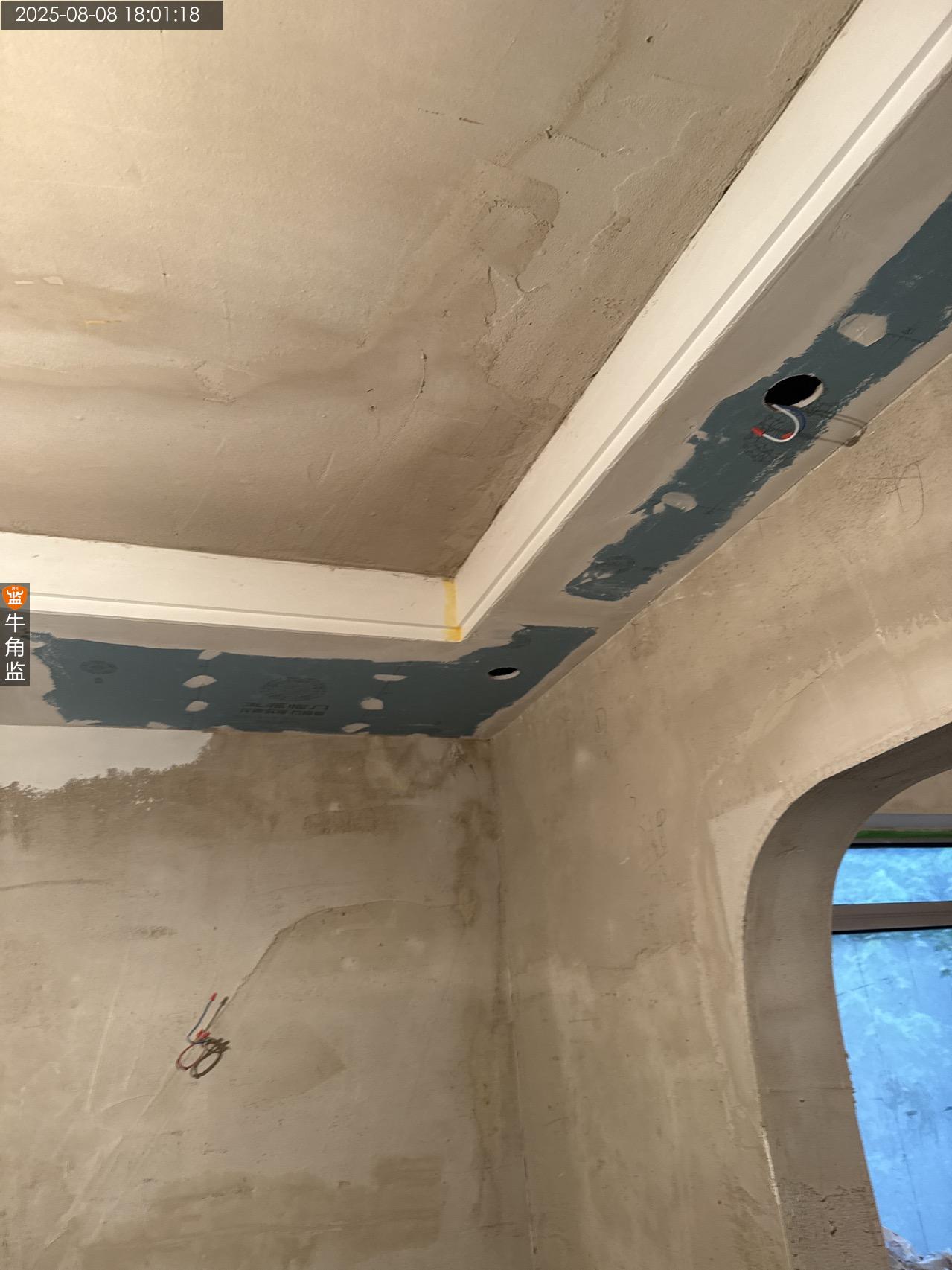

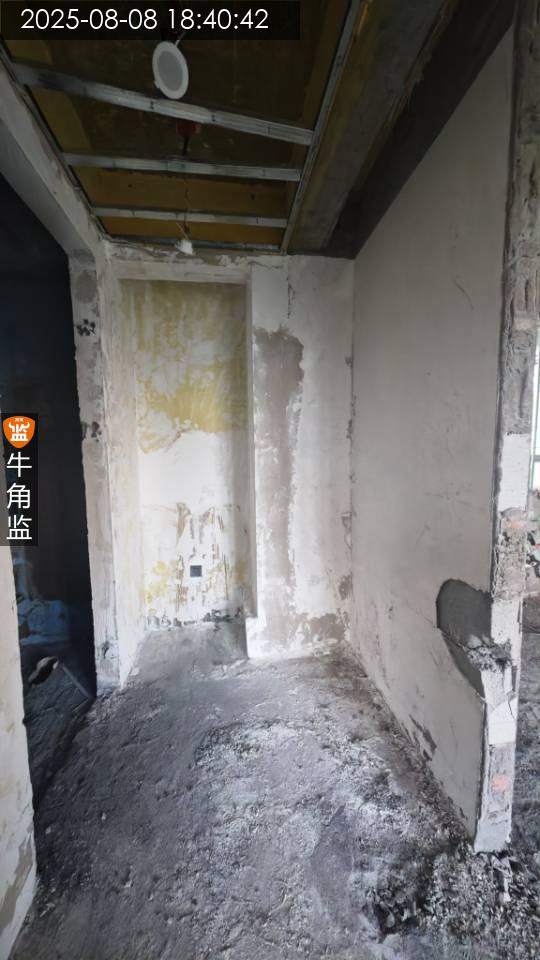

本次主要沟通防水事情: 1,在做防水之前包管,厨房阳台下水管,排烟管。并做隔音处理,现场已经沟通清楚。 2,所有下水口都必须不能有断层,包括地漏,马桶排污管,台盆下水管,所有卫生间区域,已经沟通清楚。 3,衣帽间沉箱部分正常按照沉箱做防水再架空。 4,卫生间沉箱跟找平以后多做防水。 5,墙砖使用专用工具切割,不允许有凹凸不平的切口,已经沟通。墙面瓷砖开孔(开关插座孔)四角开圆孔。 以上事情均有沟通清楚。 问题: 厨房的墙面是原来的外墙部分,外墙部分的外墙油漆未处理,需要铲除干净再涂刷防水。现场已经沟通。 现场的防水未涂刷,需要先处理好墙面再涂刷防水。建议使用瓷砖胶先刮平一遍。
2025-07-18
积贤雅苑********8481
设 计 师:未知
施工队长:未知
工地面积:89.00㎡
装修总价:0.00
本次评价:A
本次评语:

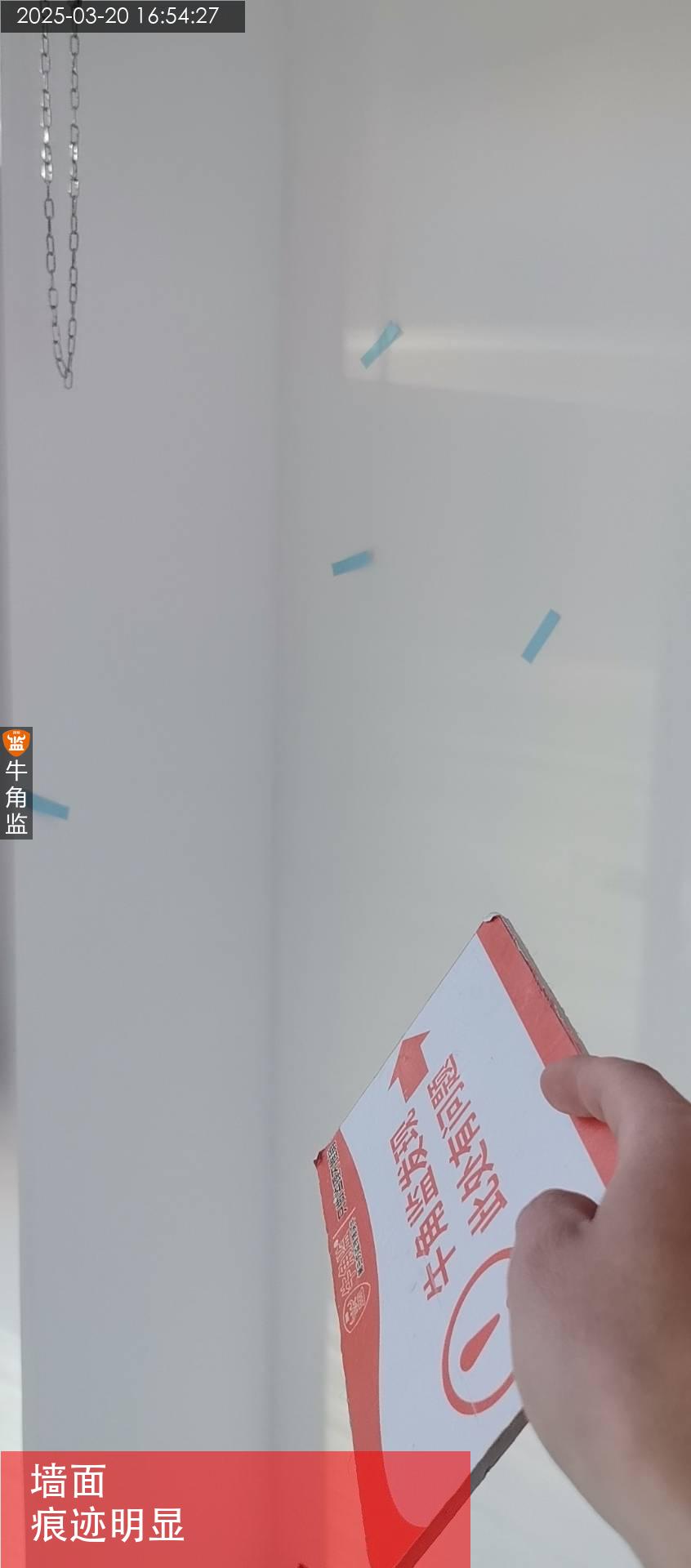

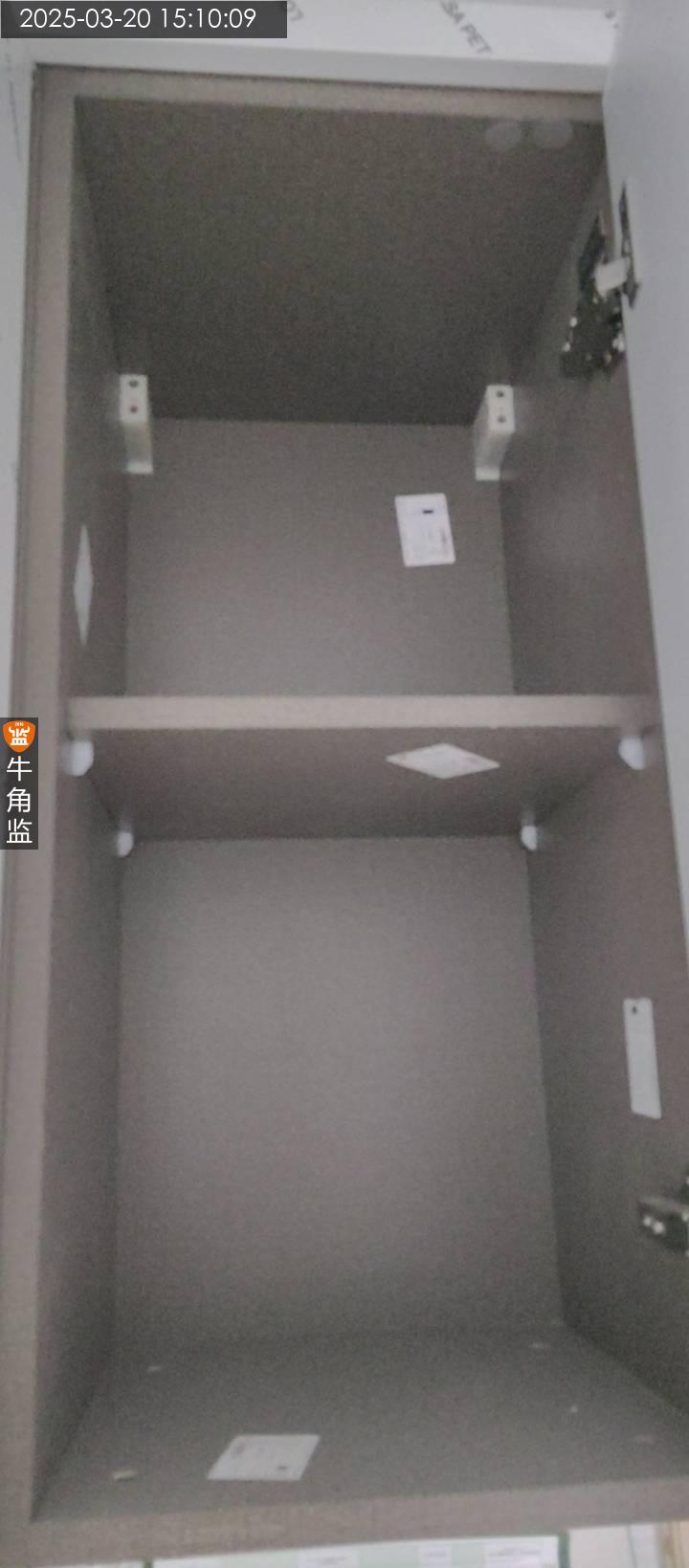

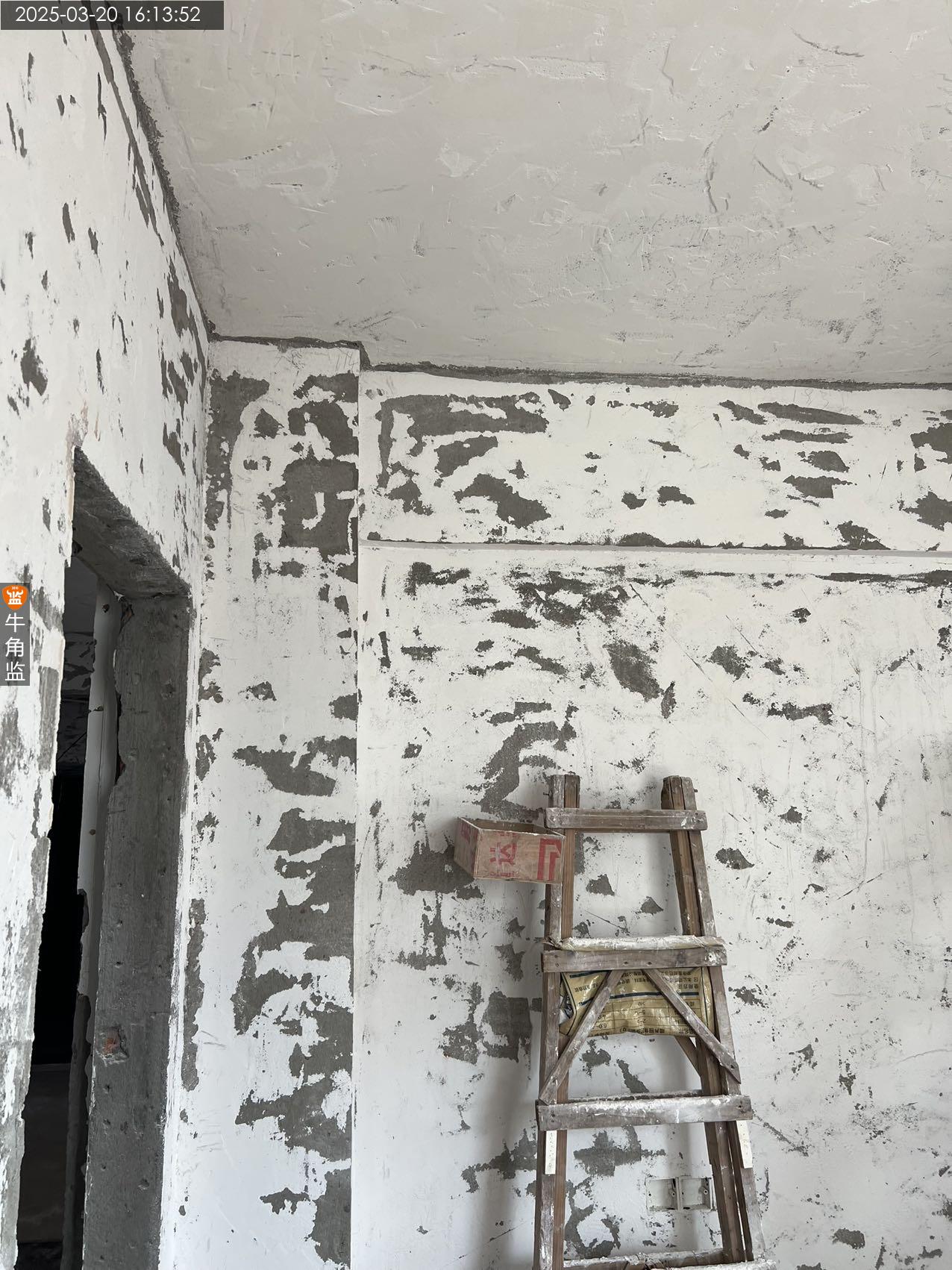

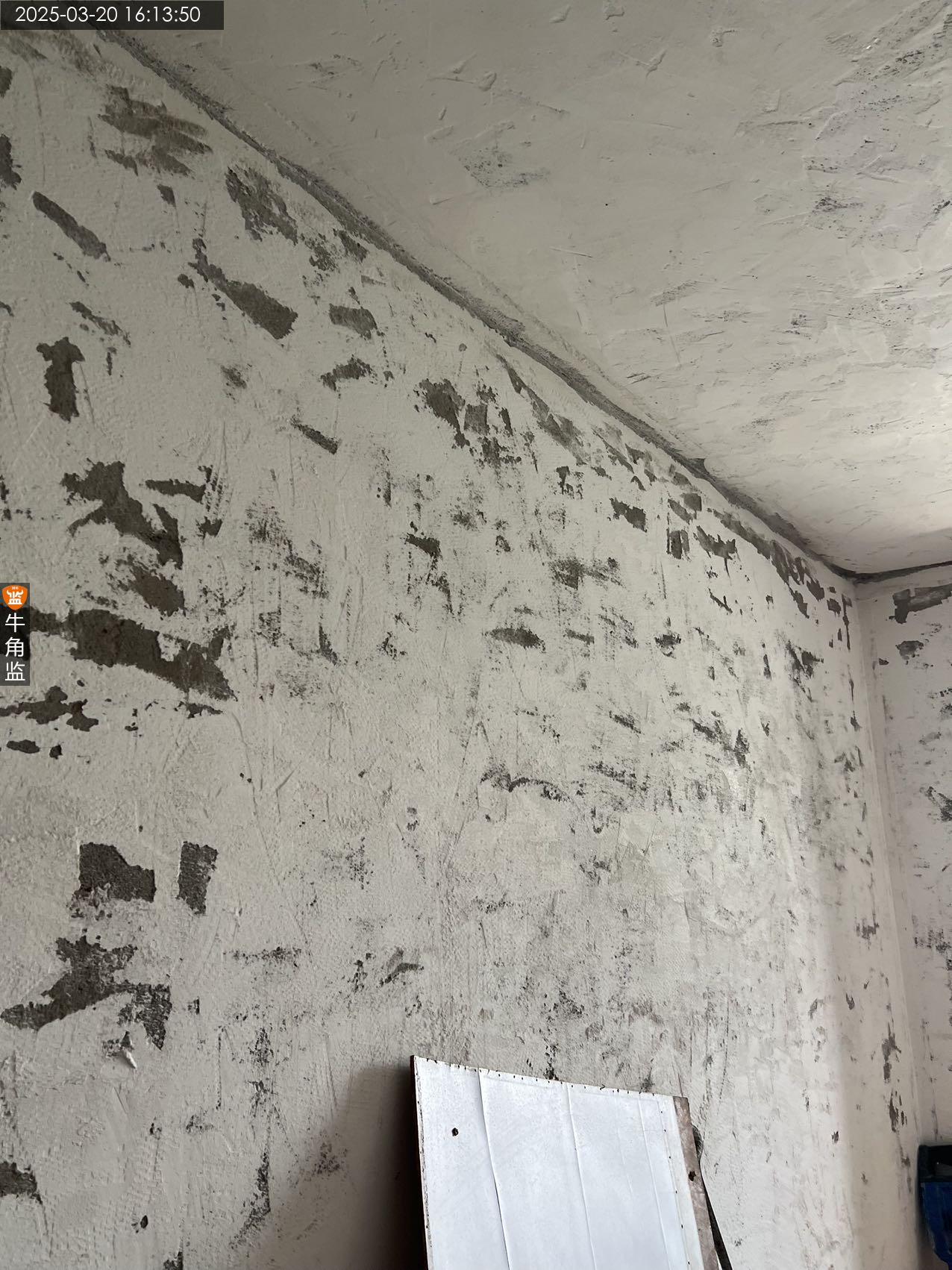

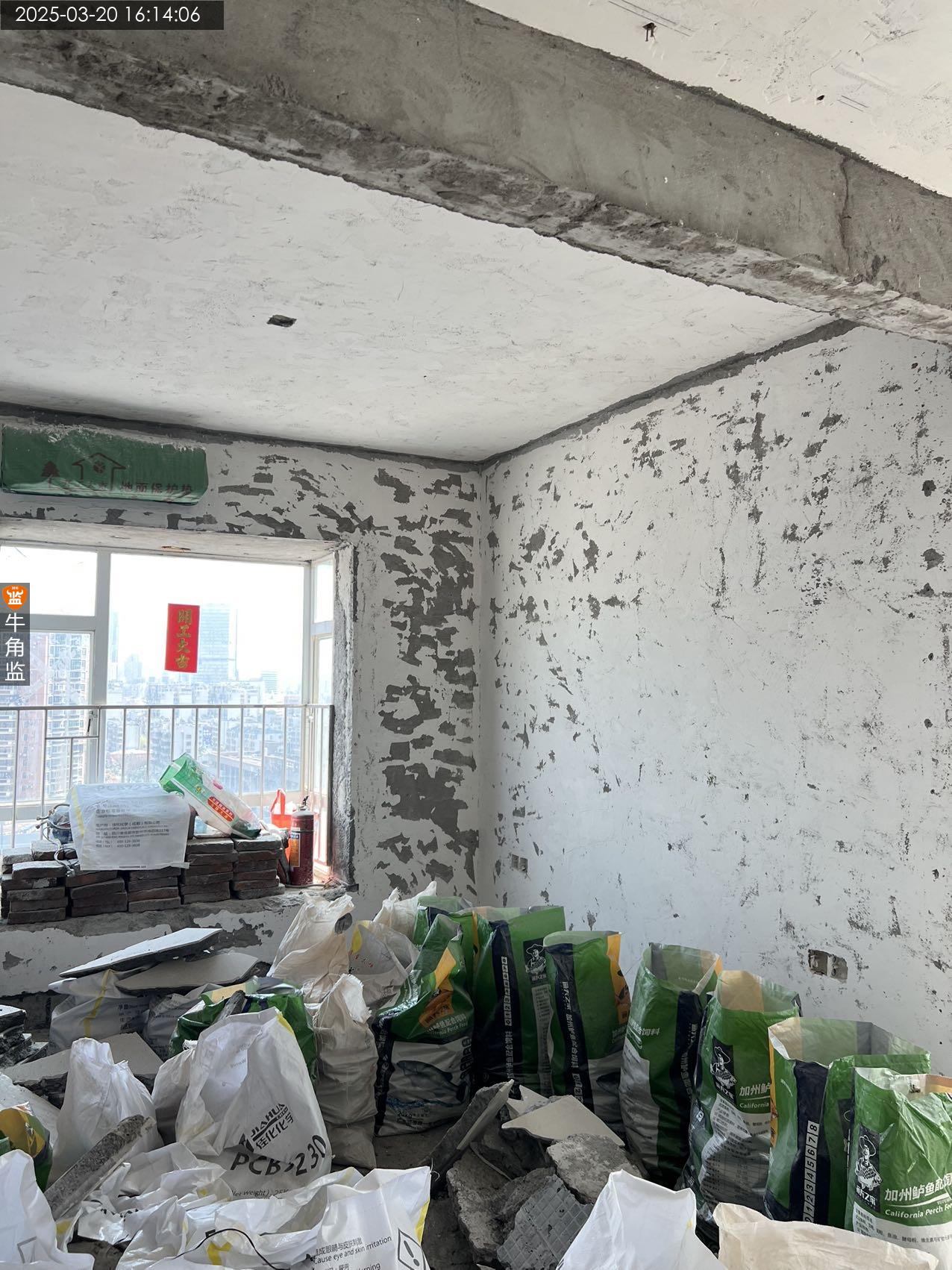

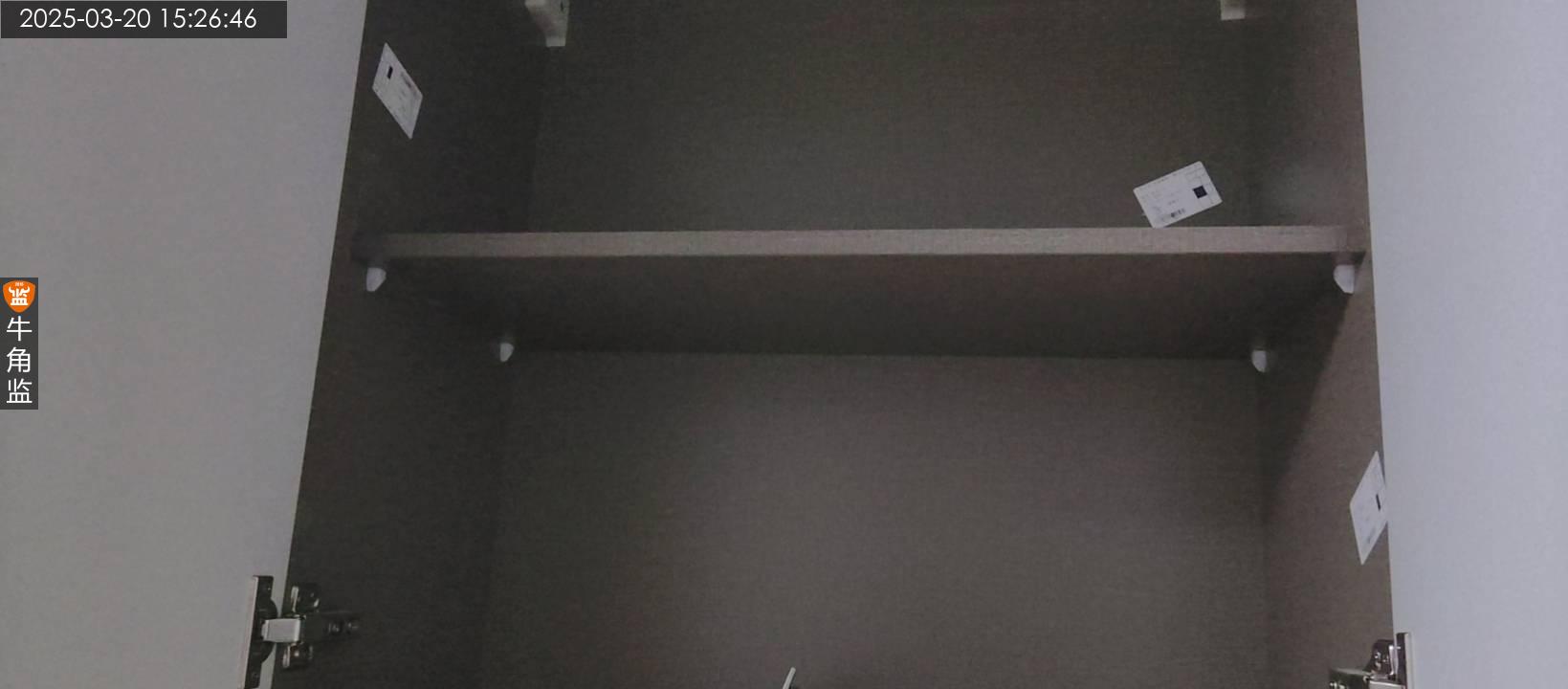

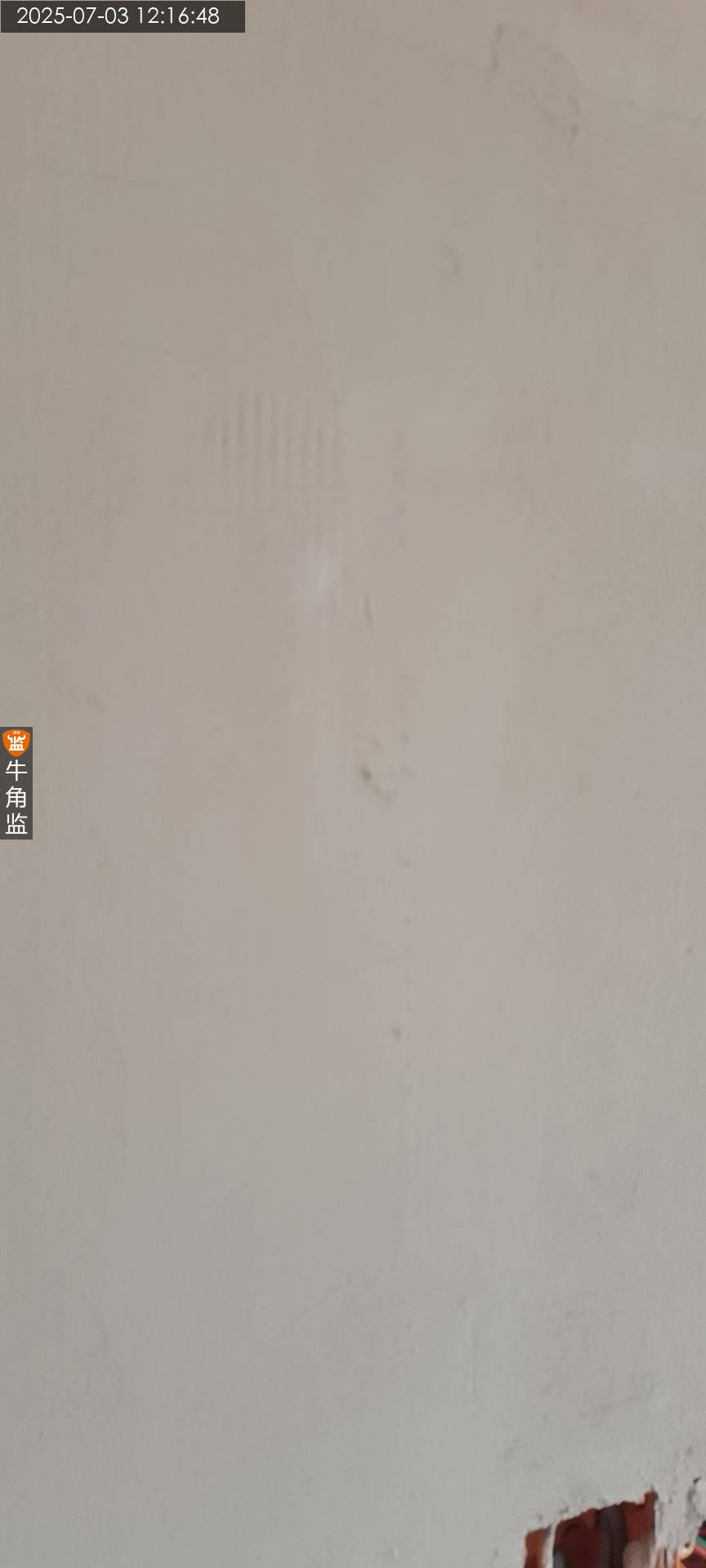

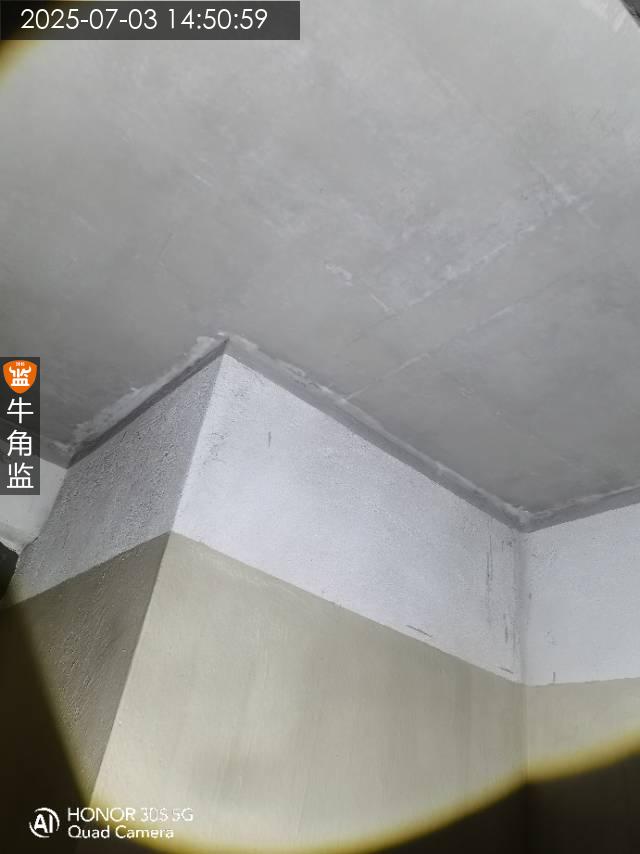

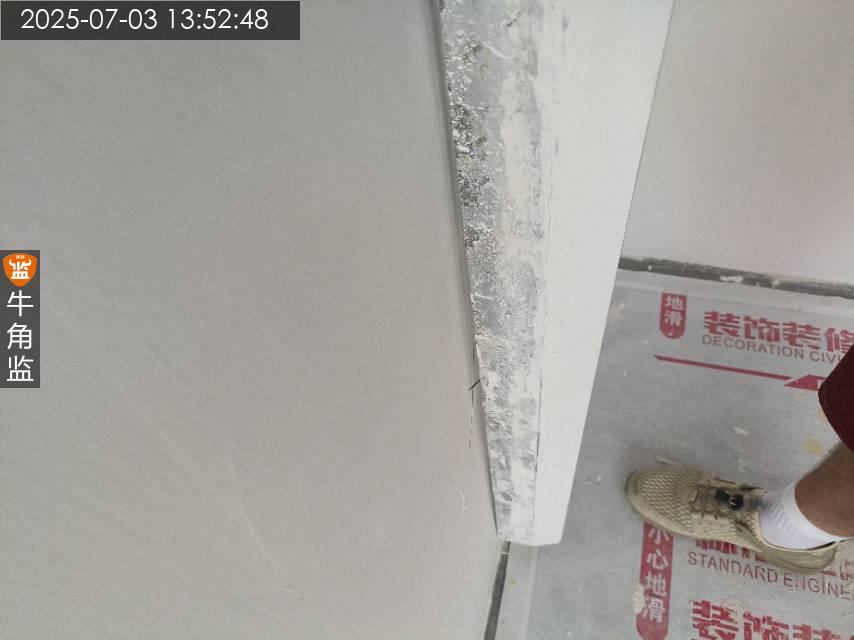

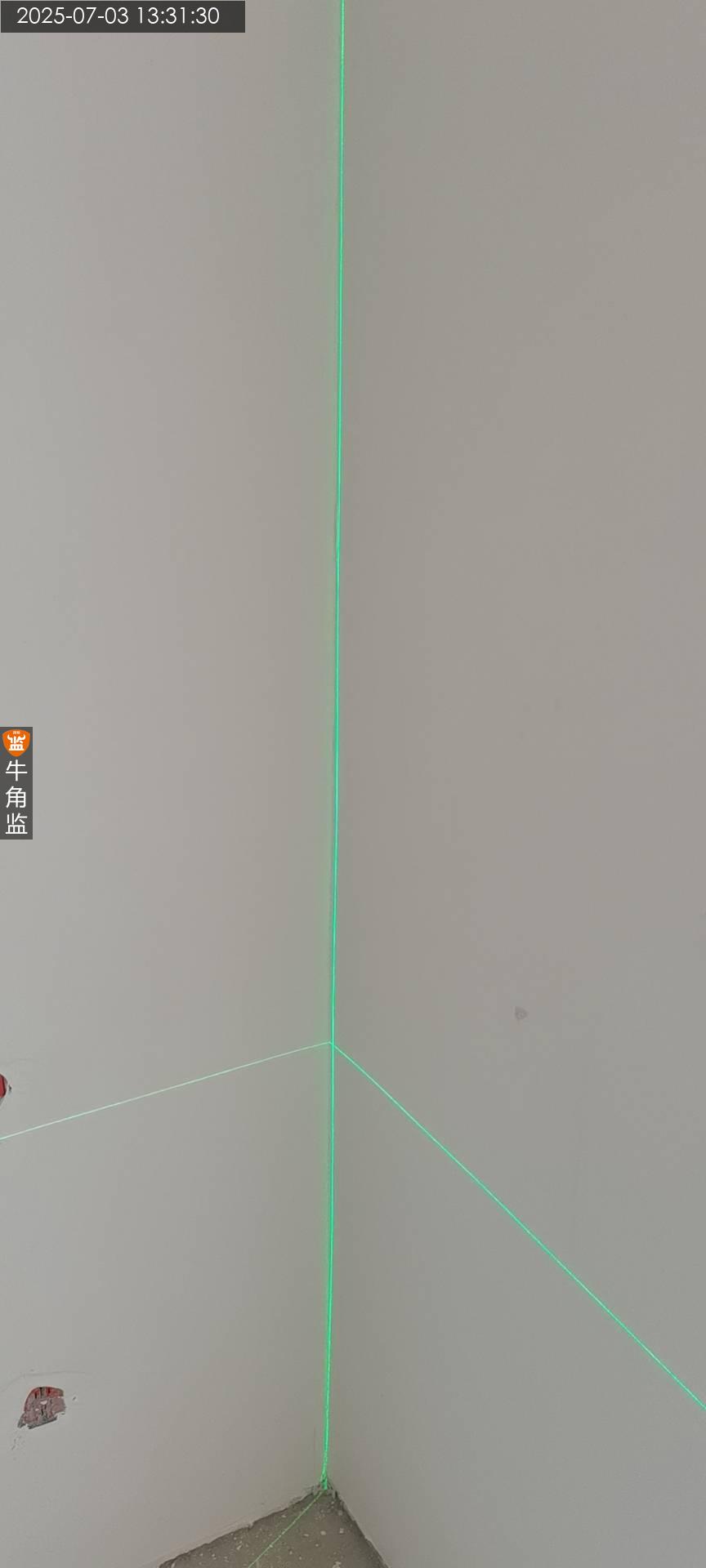

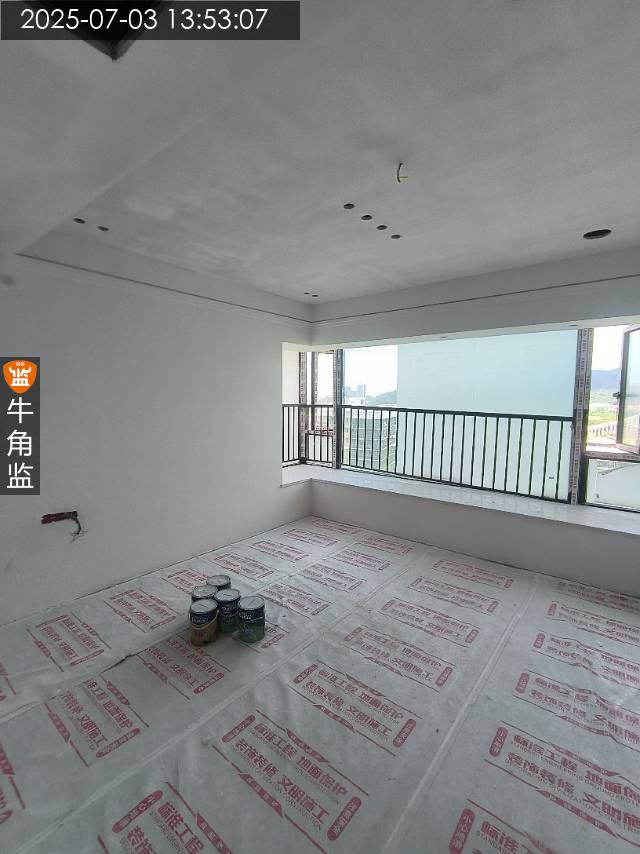

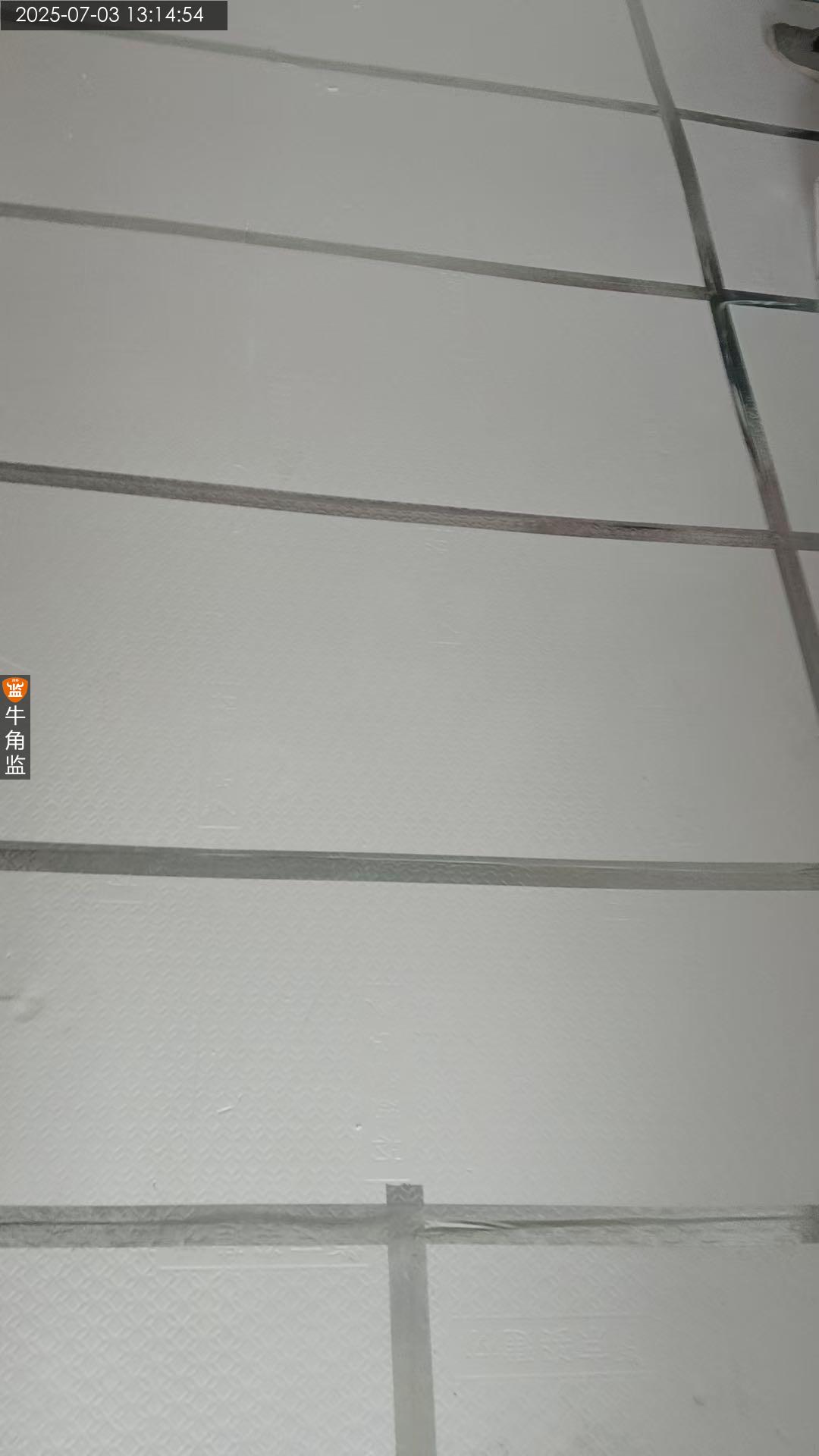

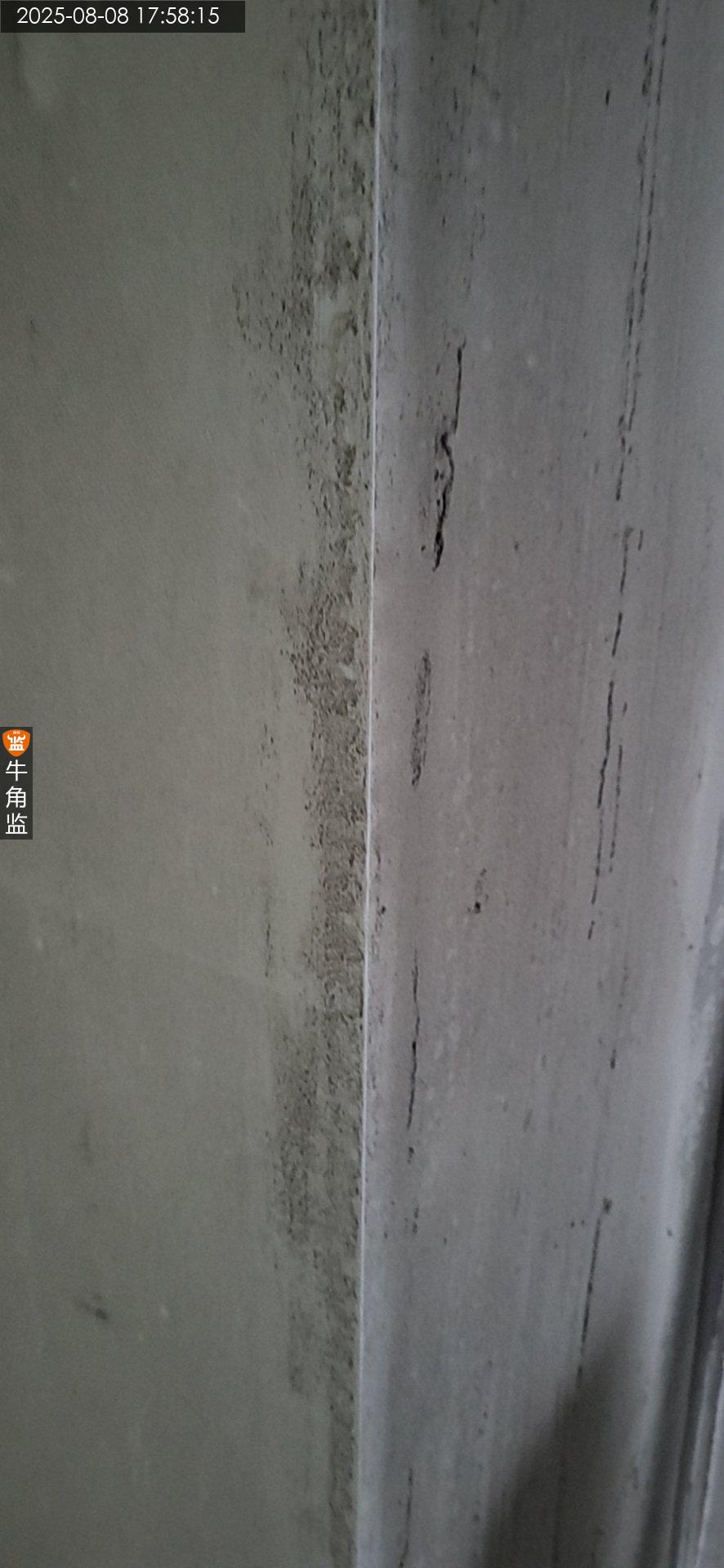

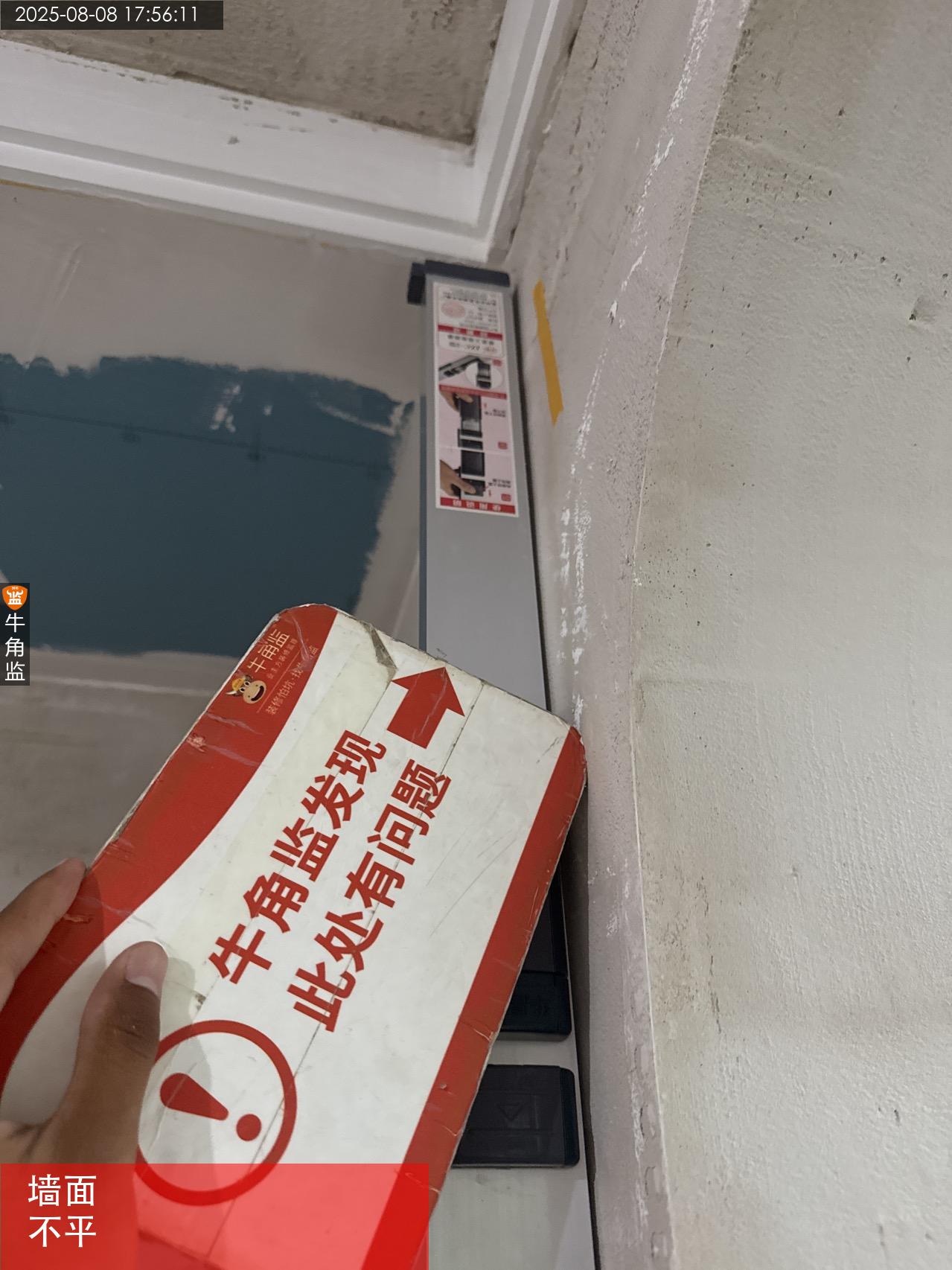

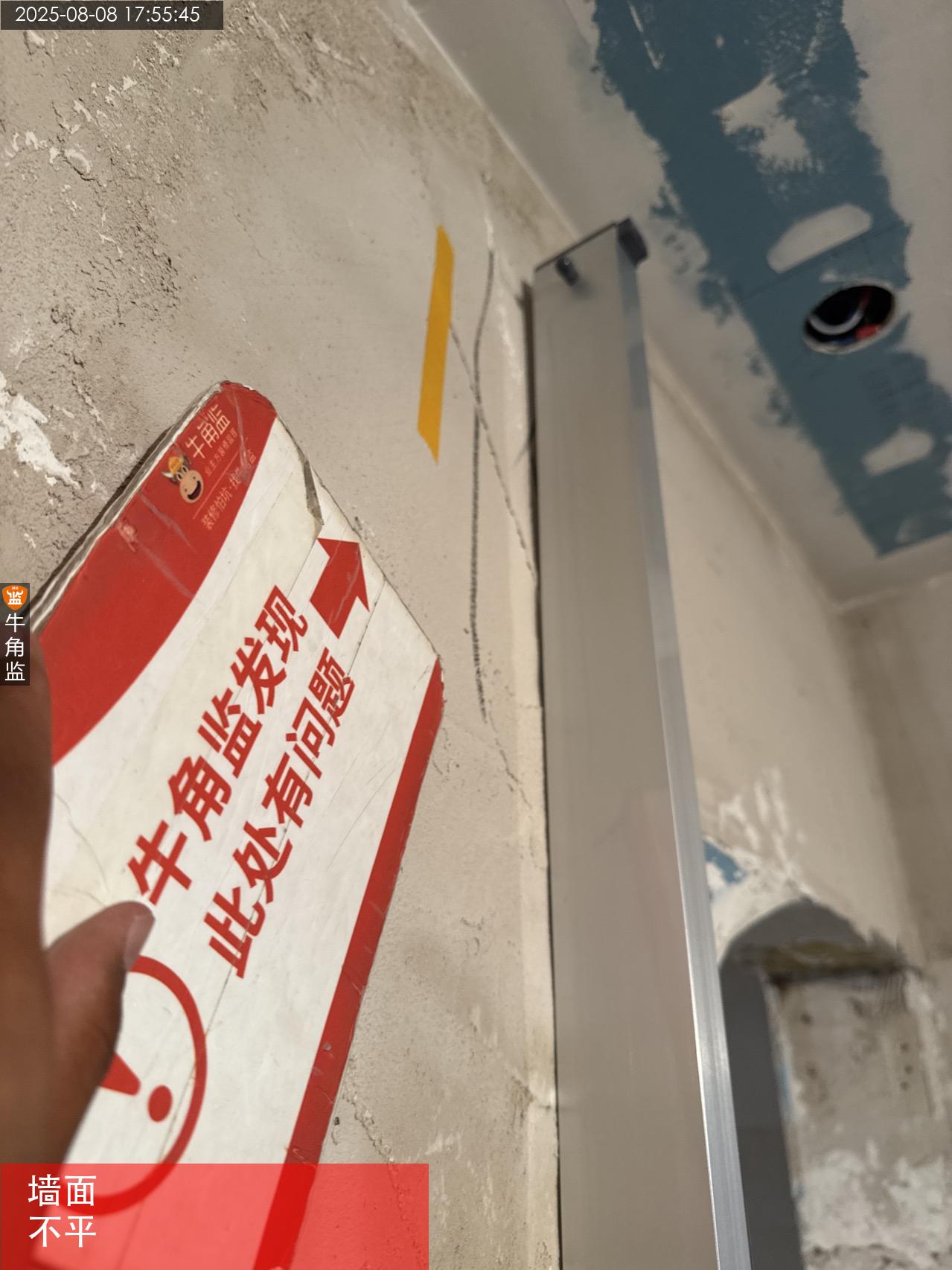

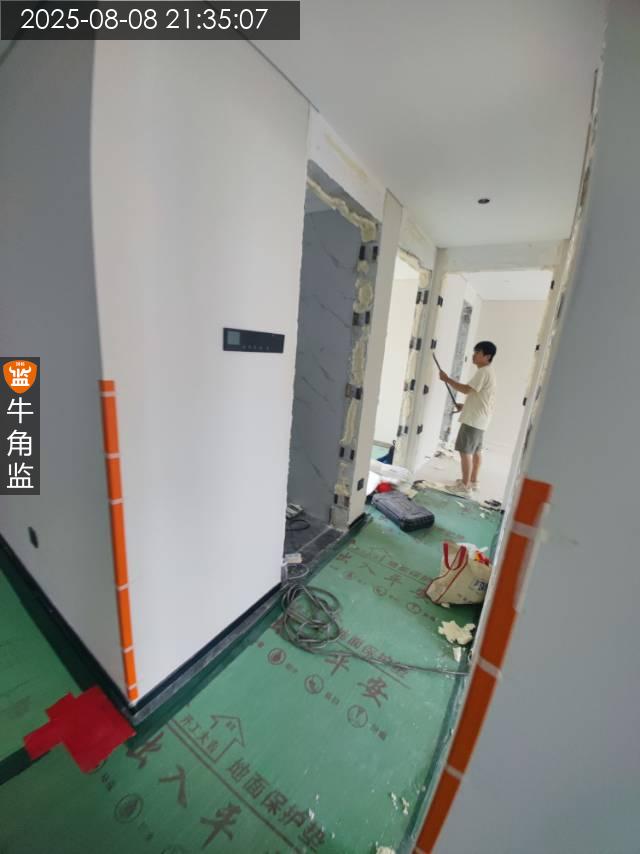

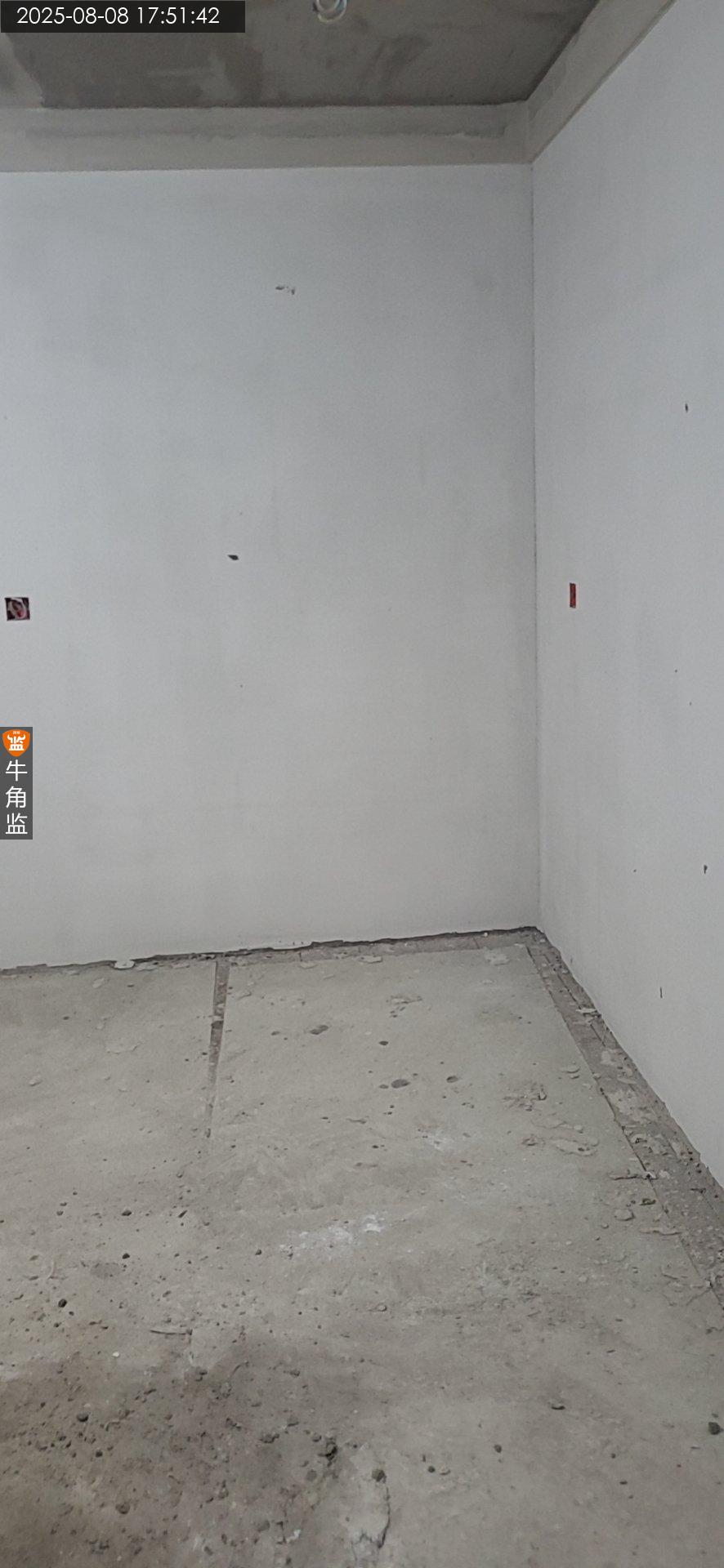

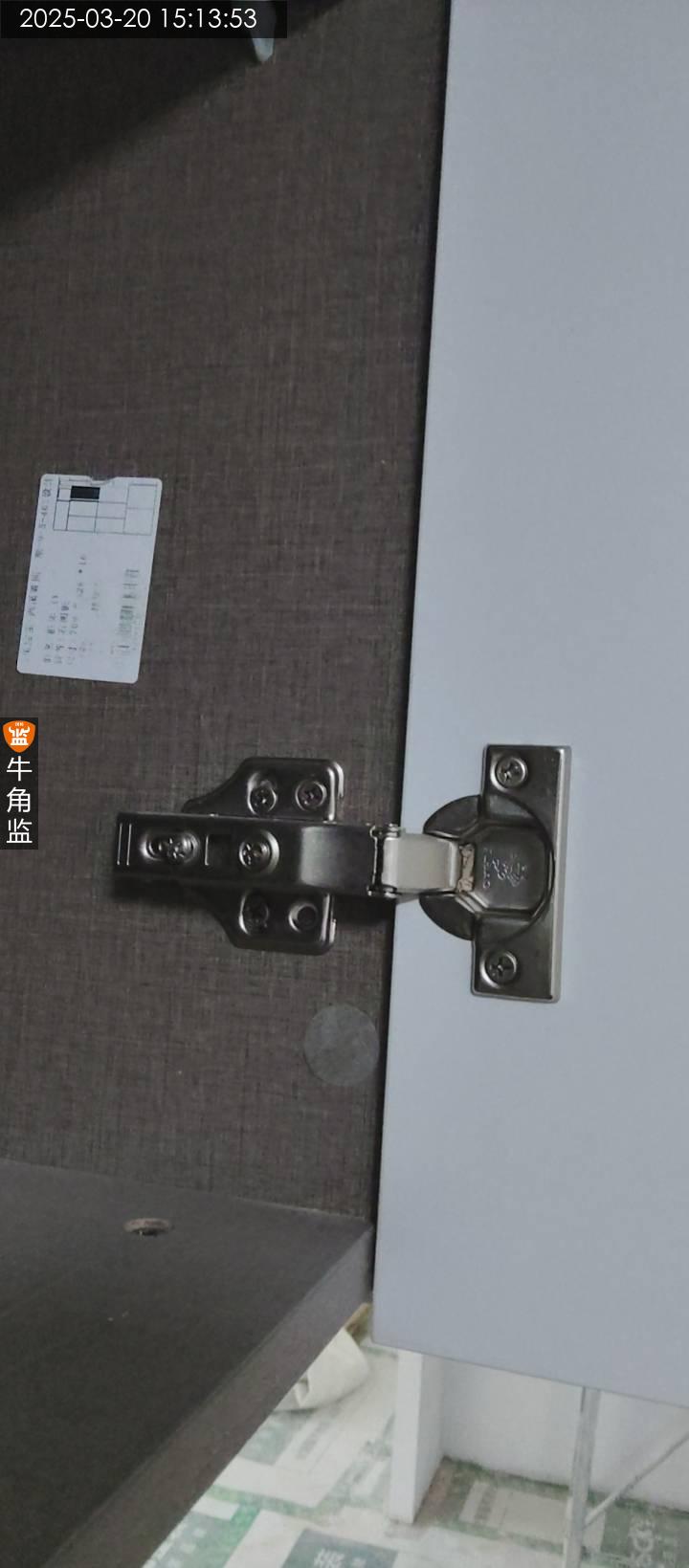

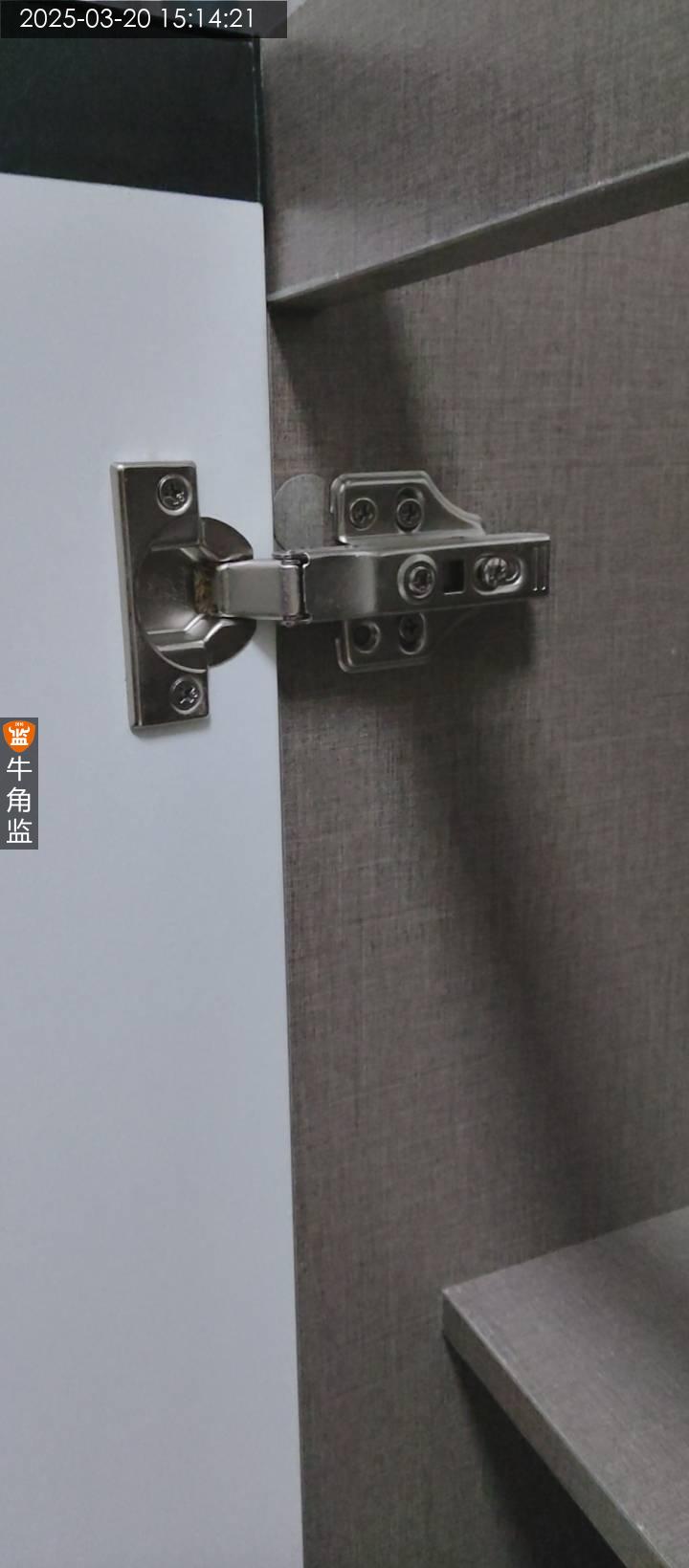

今日去贵府第一遍腻子验收总结如下: 1.墙面扇灰厚度不可过厚,找平应使用粉刷石膏 2.扇灰材料要求使用成品环保腻子,不可私自兑胶 3.阴阳角需做PVC阴阳角线修正处理 4.墙固涂刷应均匀,不应出现漏刷、麻面等现象 下次上门:第一遍腻子结束后 施工建议: 1.墙顶面平整度2m靠尺差不大于2mm,立面垂直度误差不于2mm,阴阳角方正,用直角检测尺误差不大于2mm 2.油漆施工不可有坠流、透底、无明显刷痕等 3.乳胶漆涂刷层数必须一底两面以上 4.涂料兑水严格按照包装控制兑水比例
2025-07-18
花漾紫郡********3262
设 计 师:未知
施工队长:未知
工地面积:95.00㎡
装修总价:0.00
本次评价:D
本次评语:

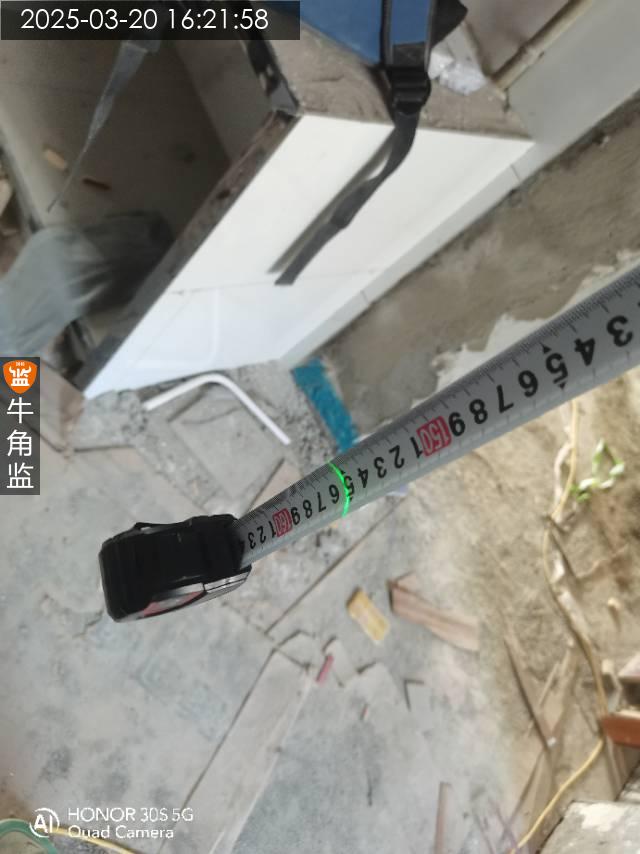

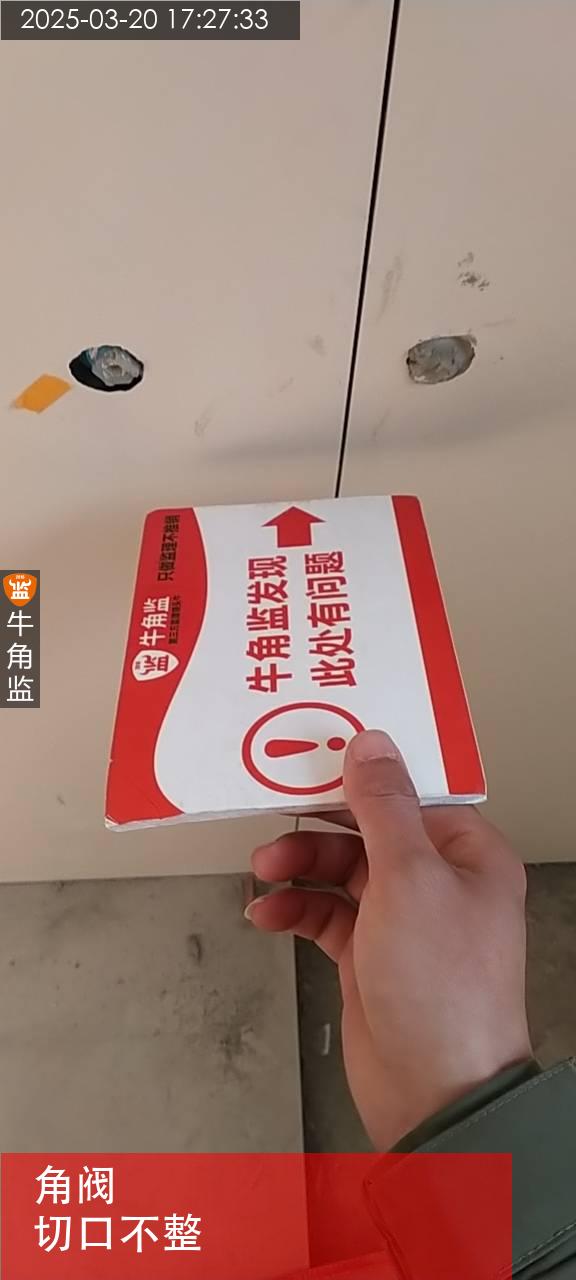

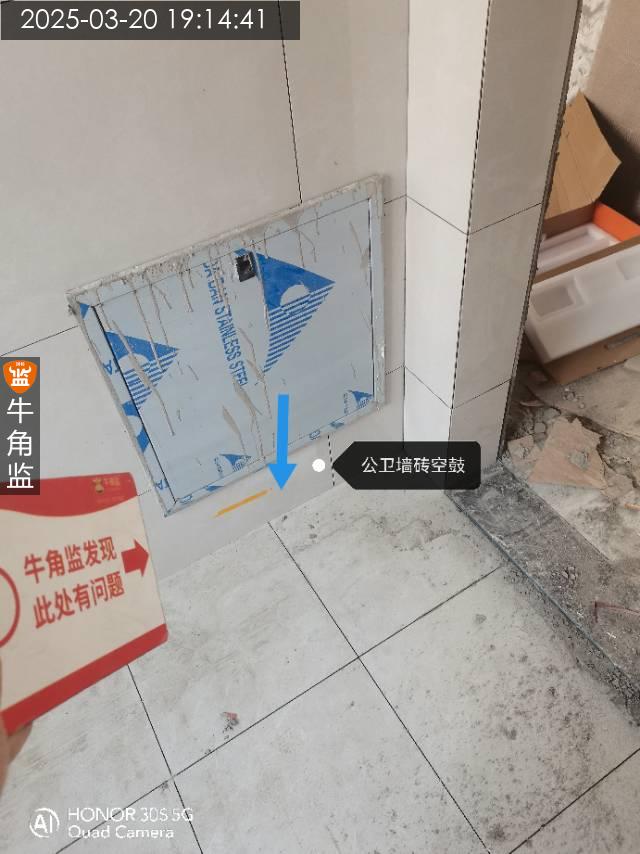

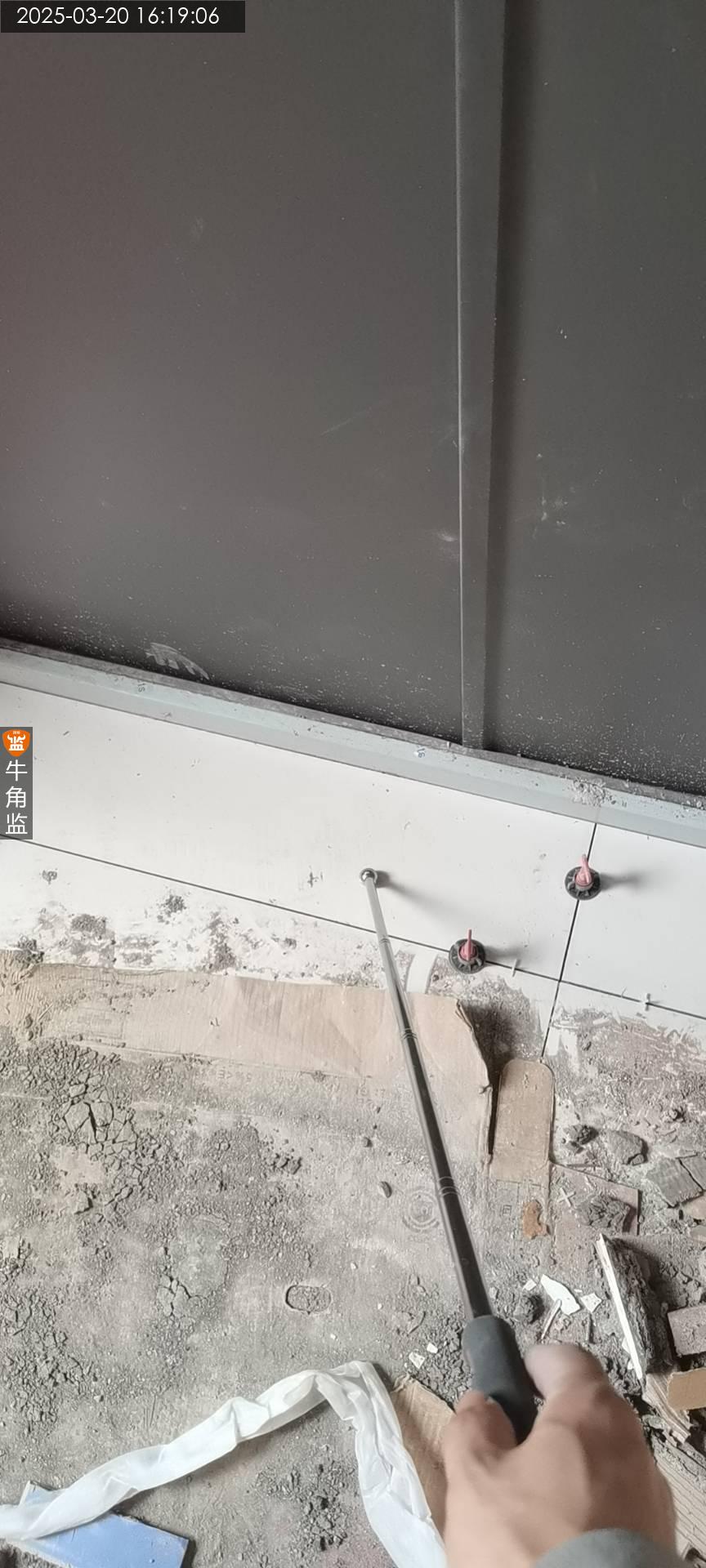

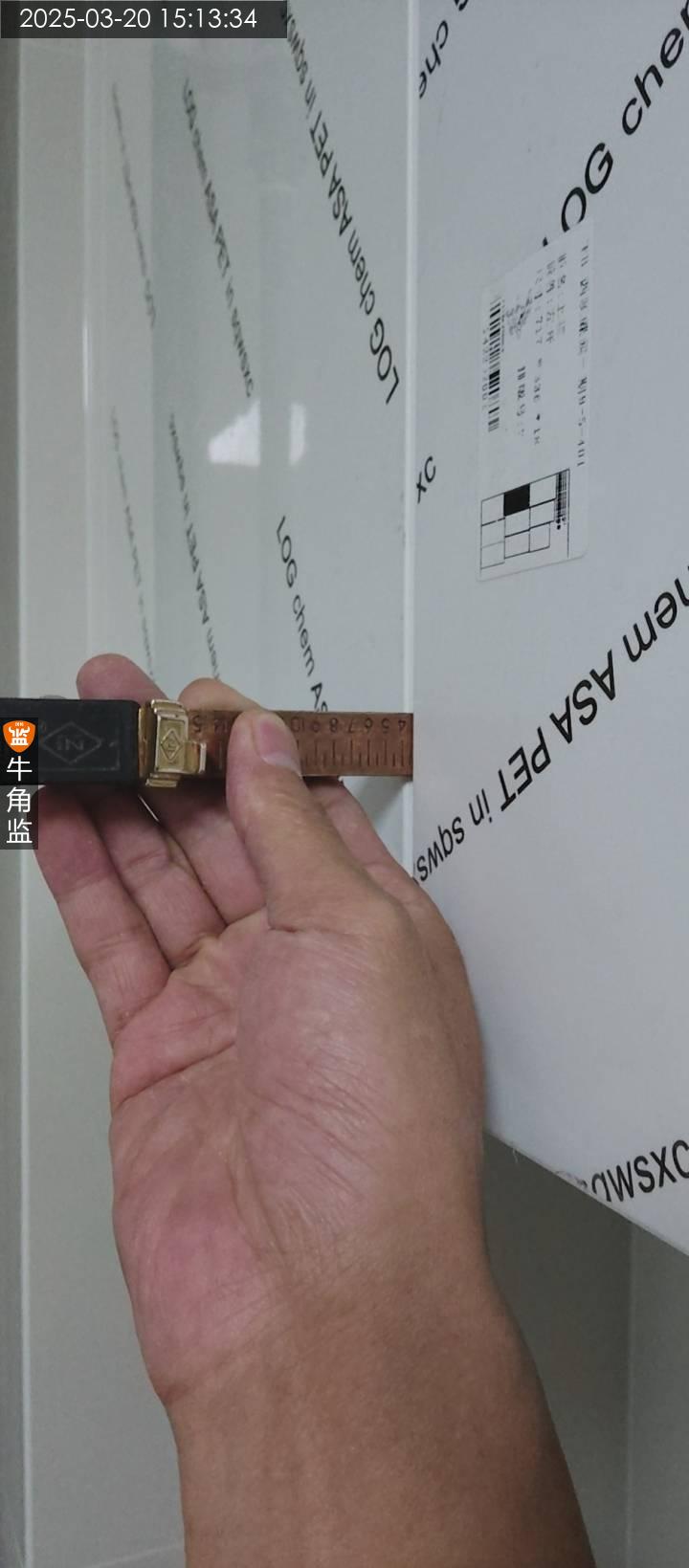

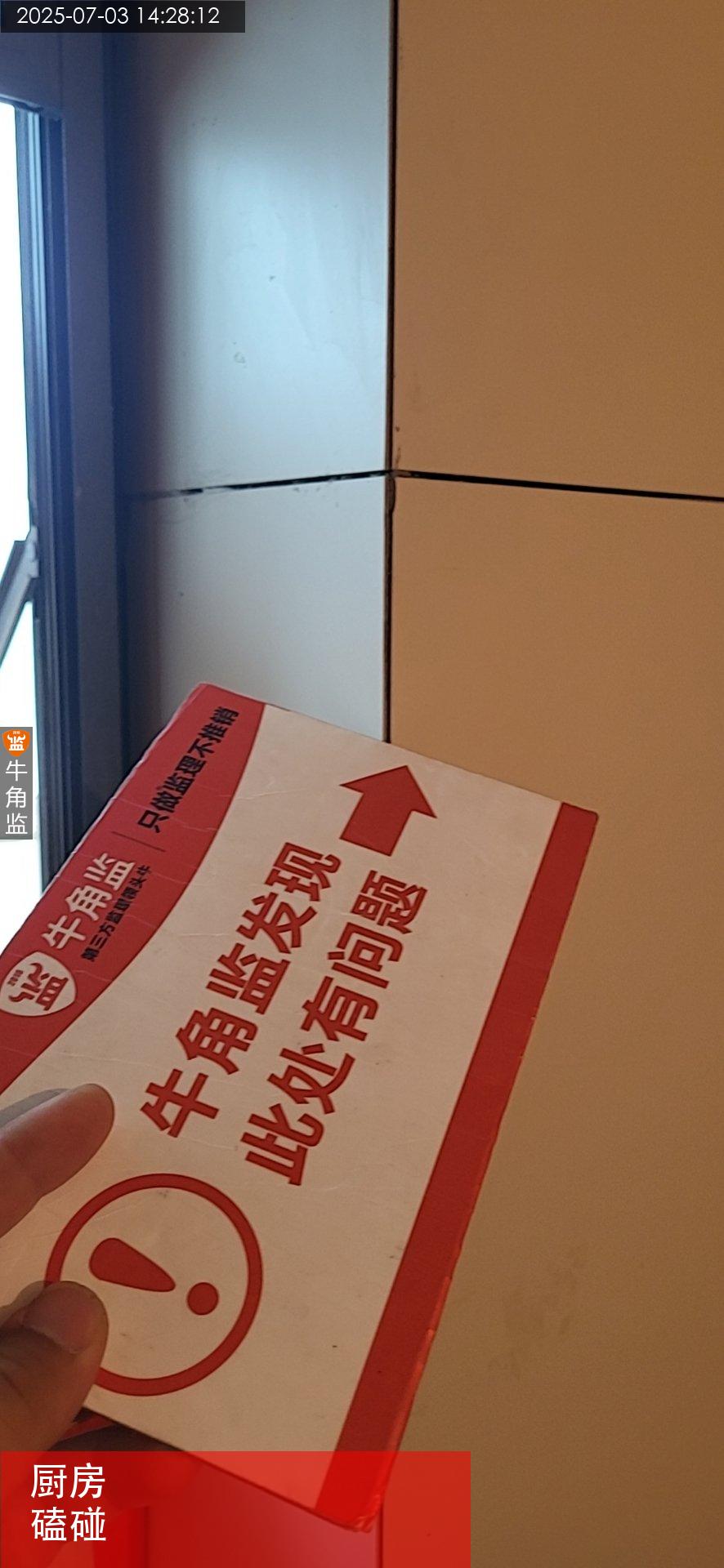

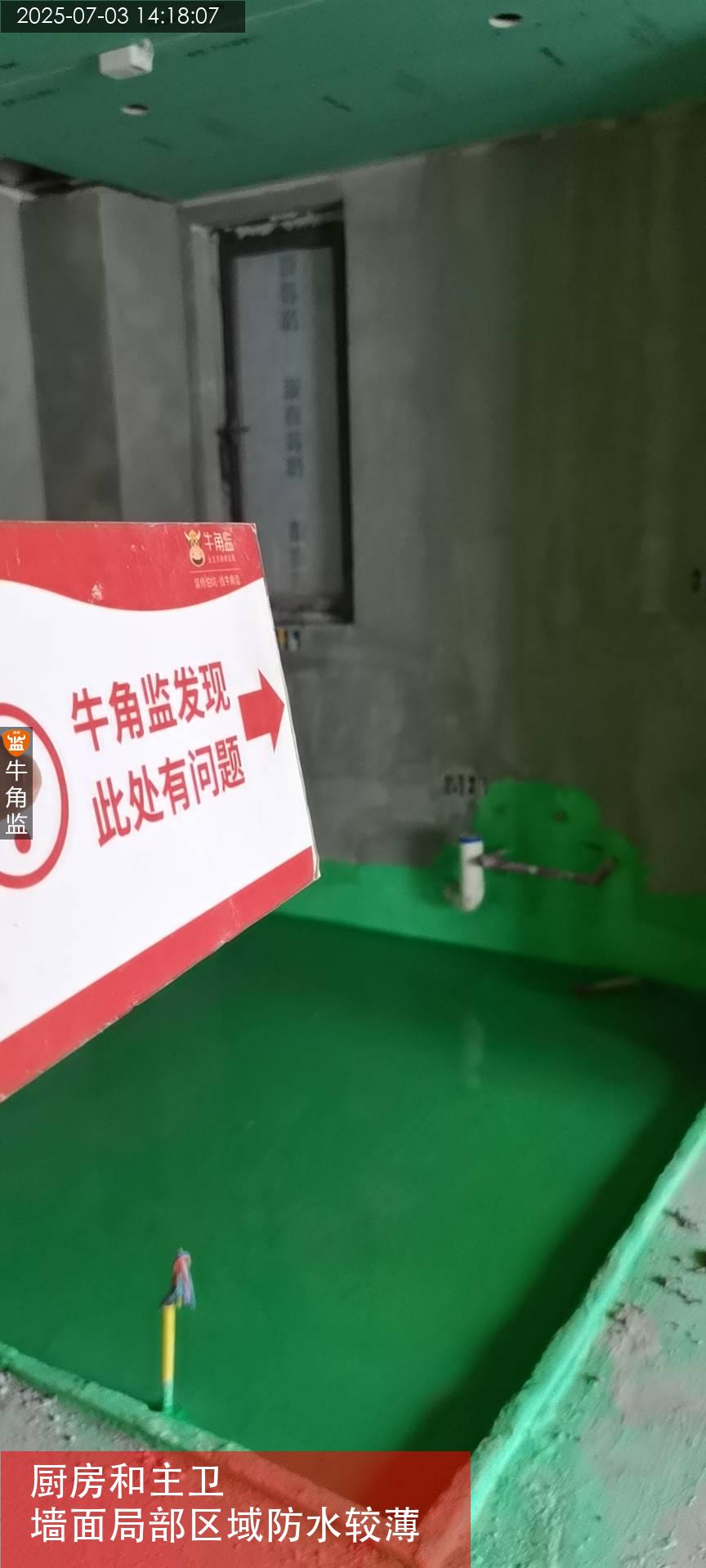

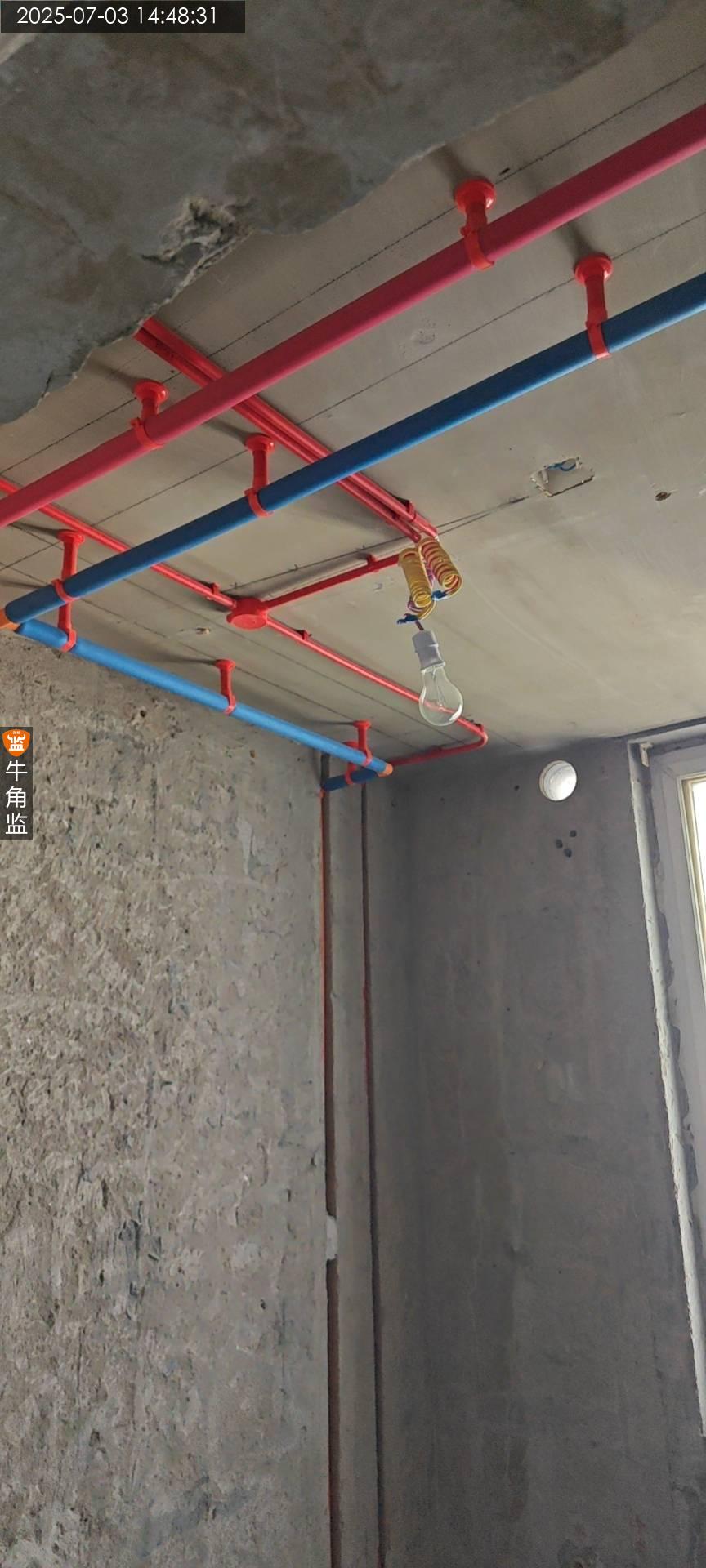

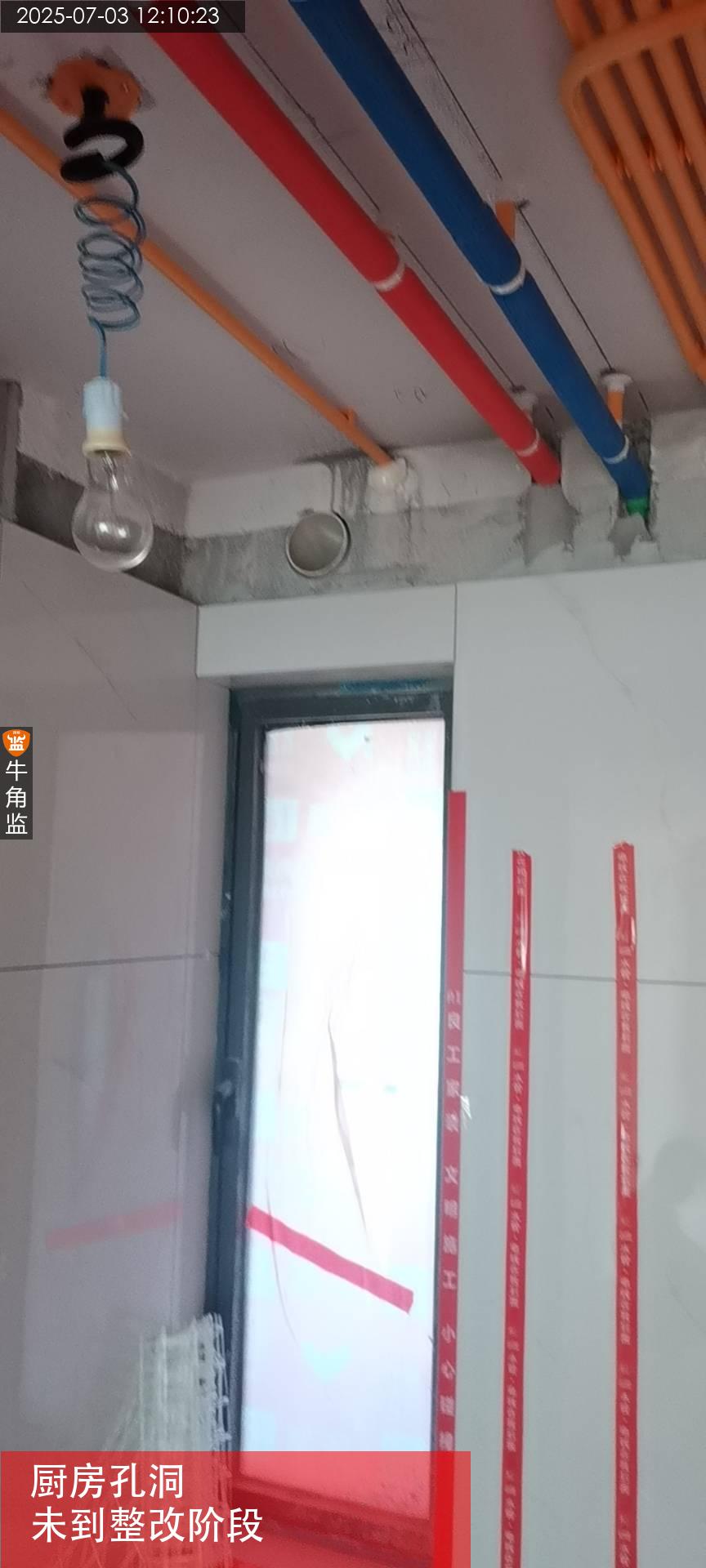

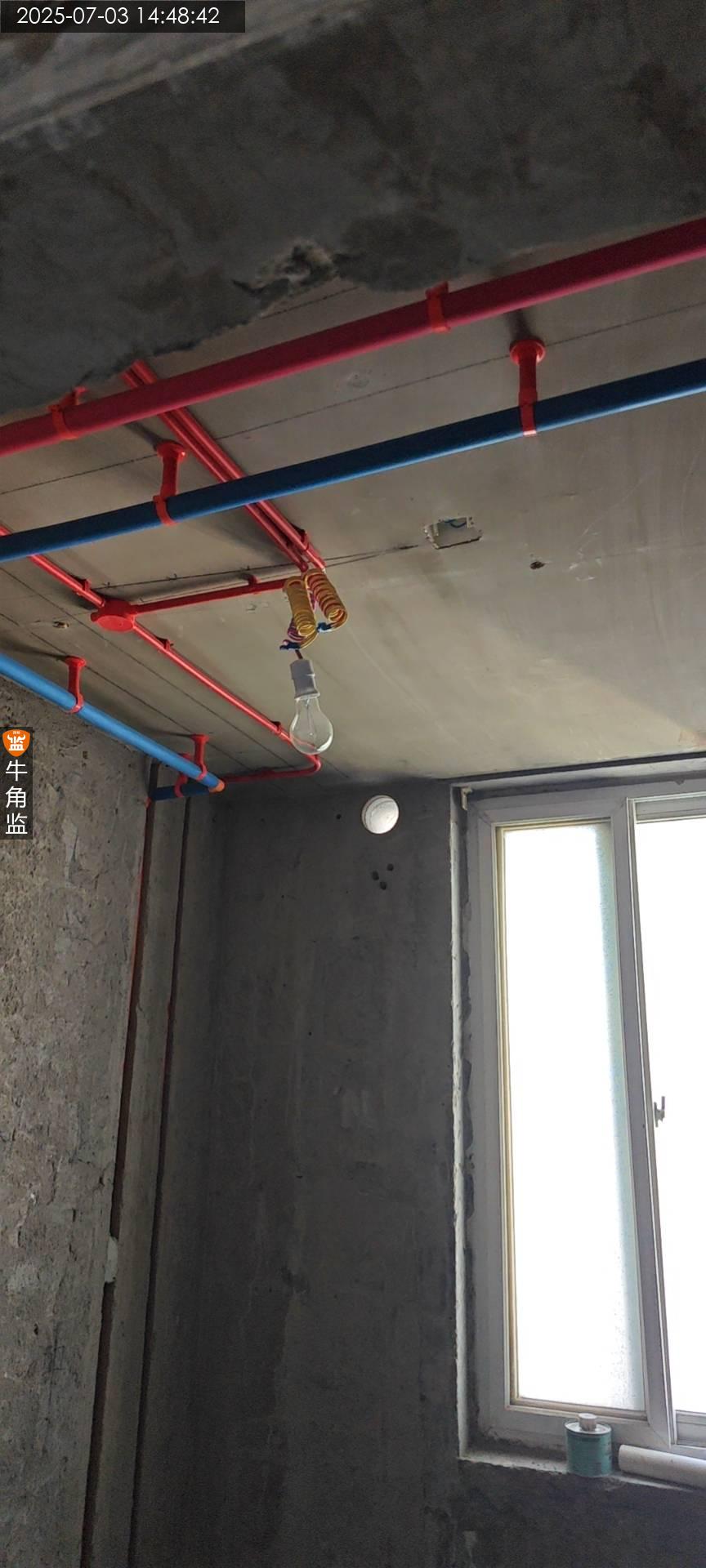

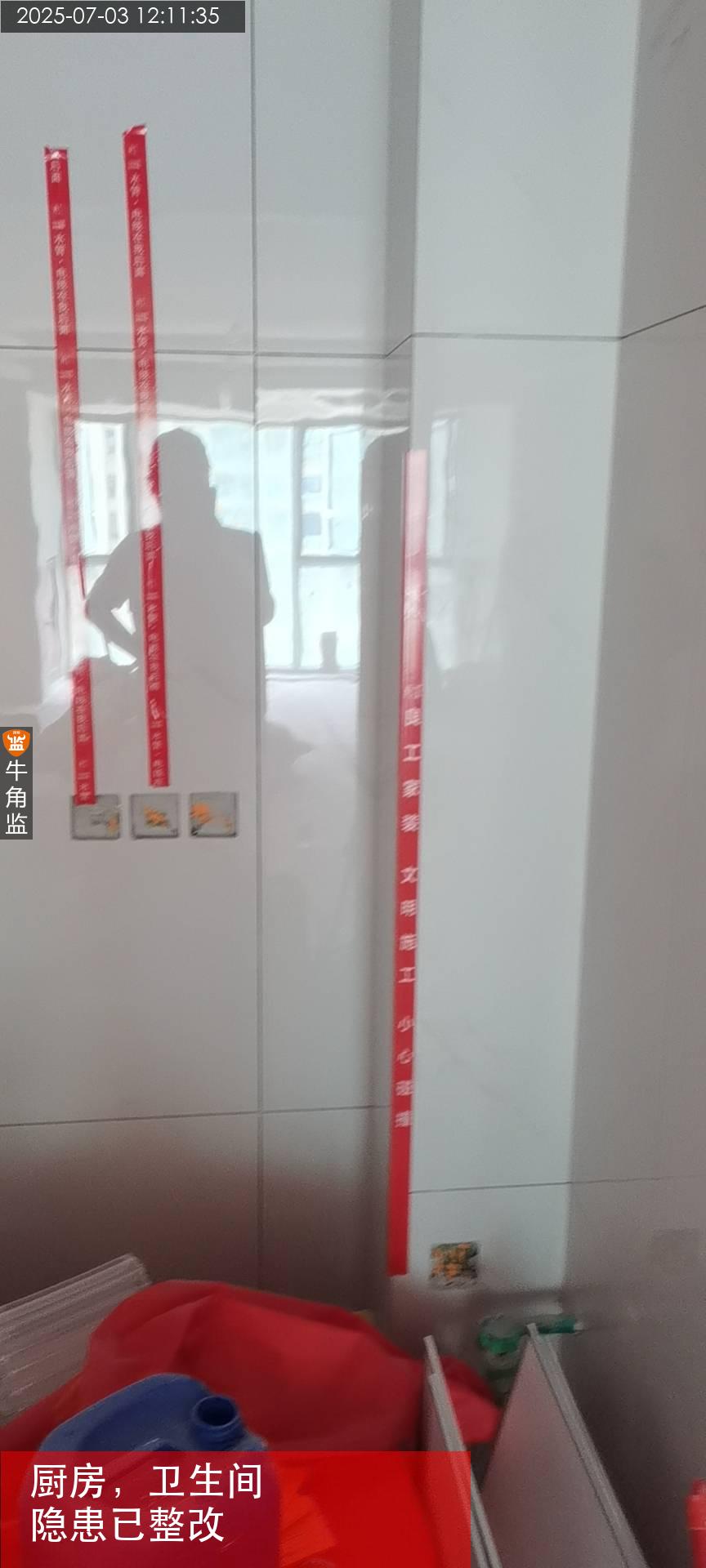

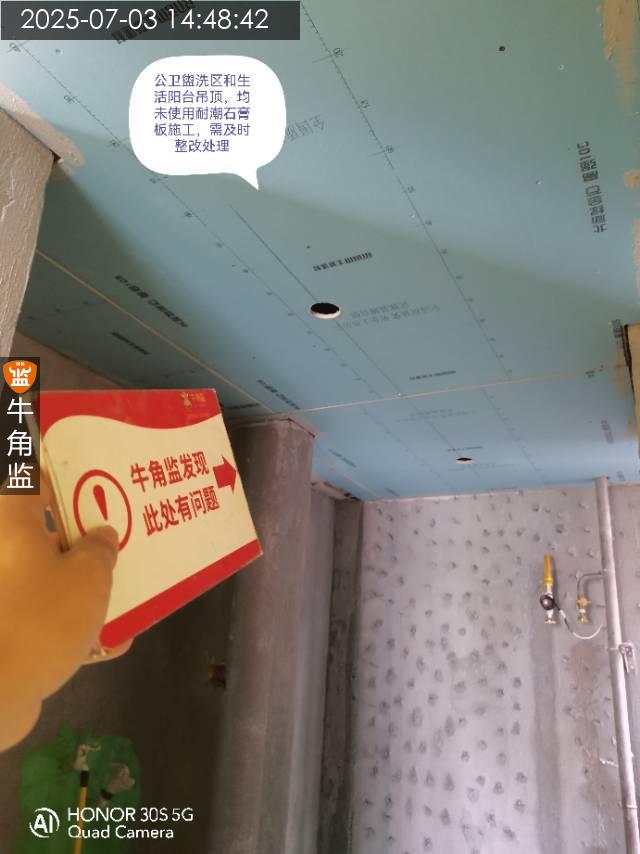

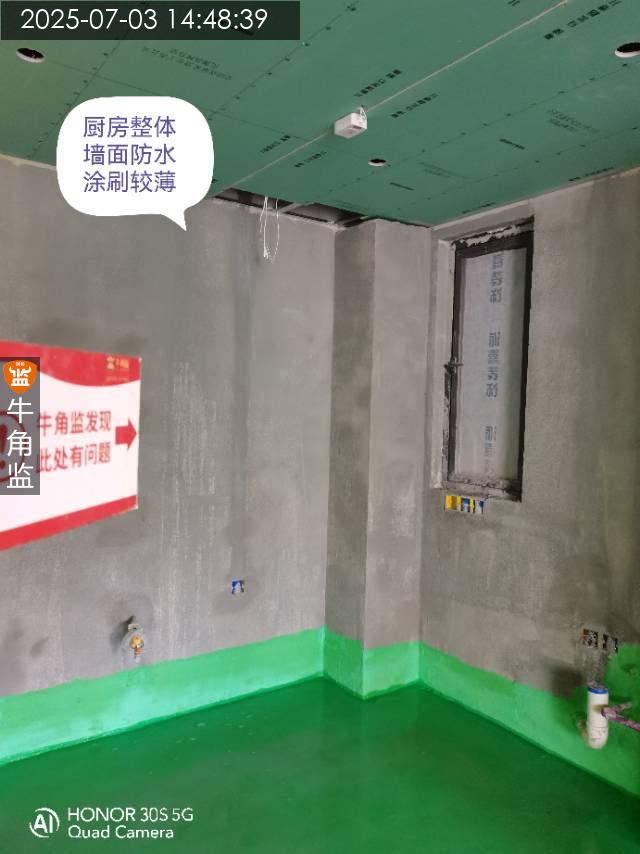

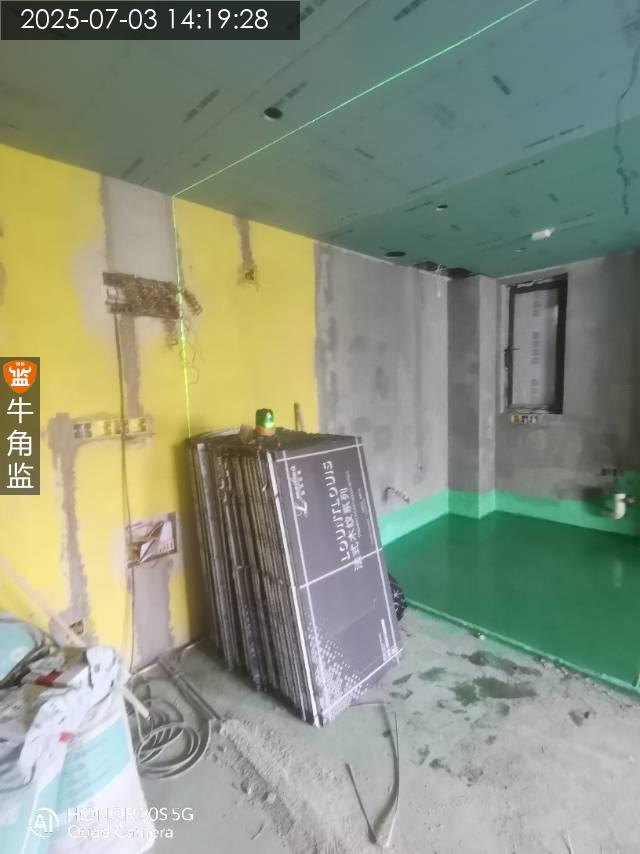

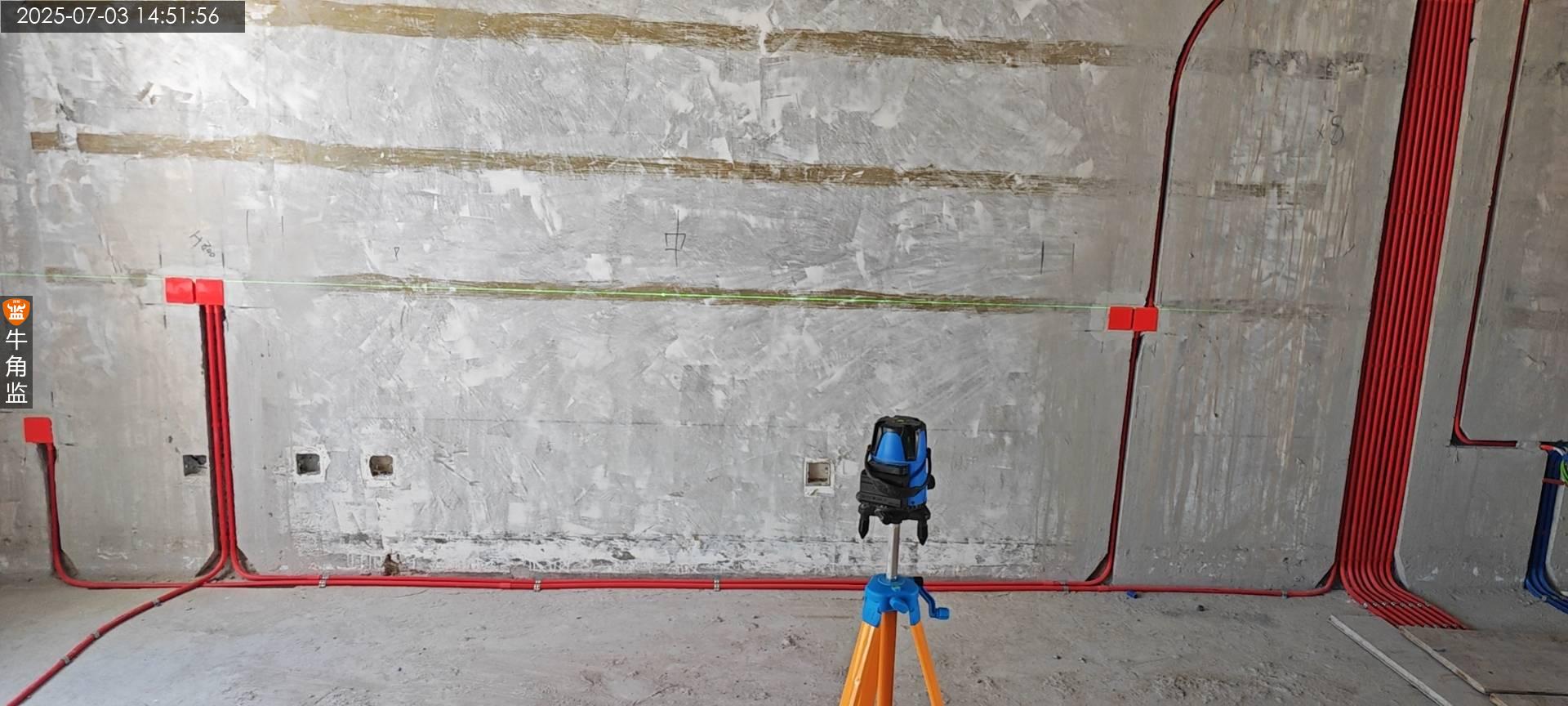

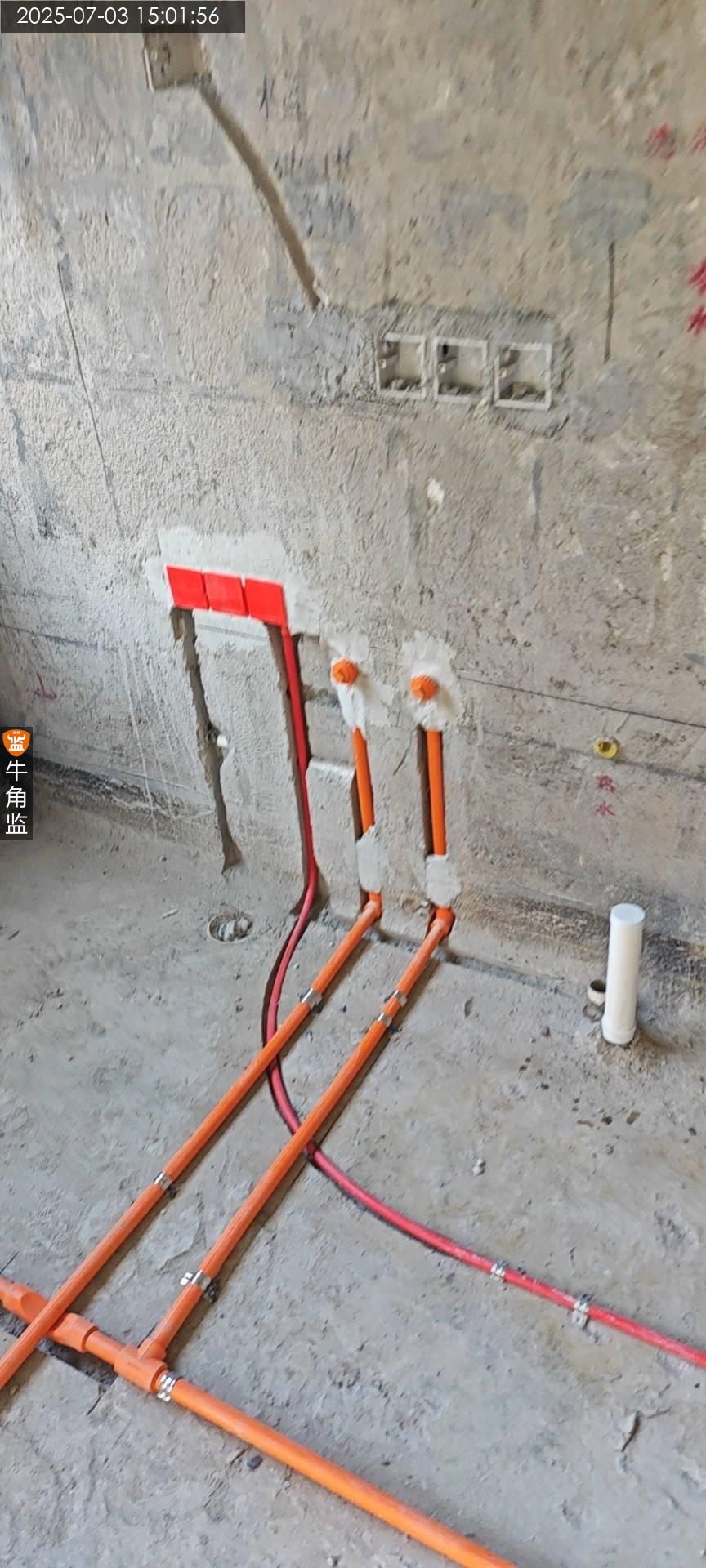

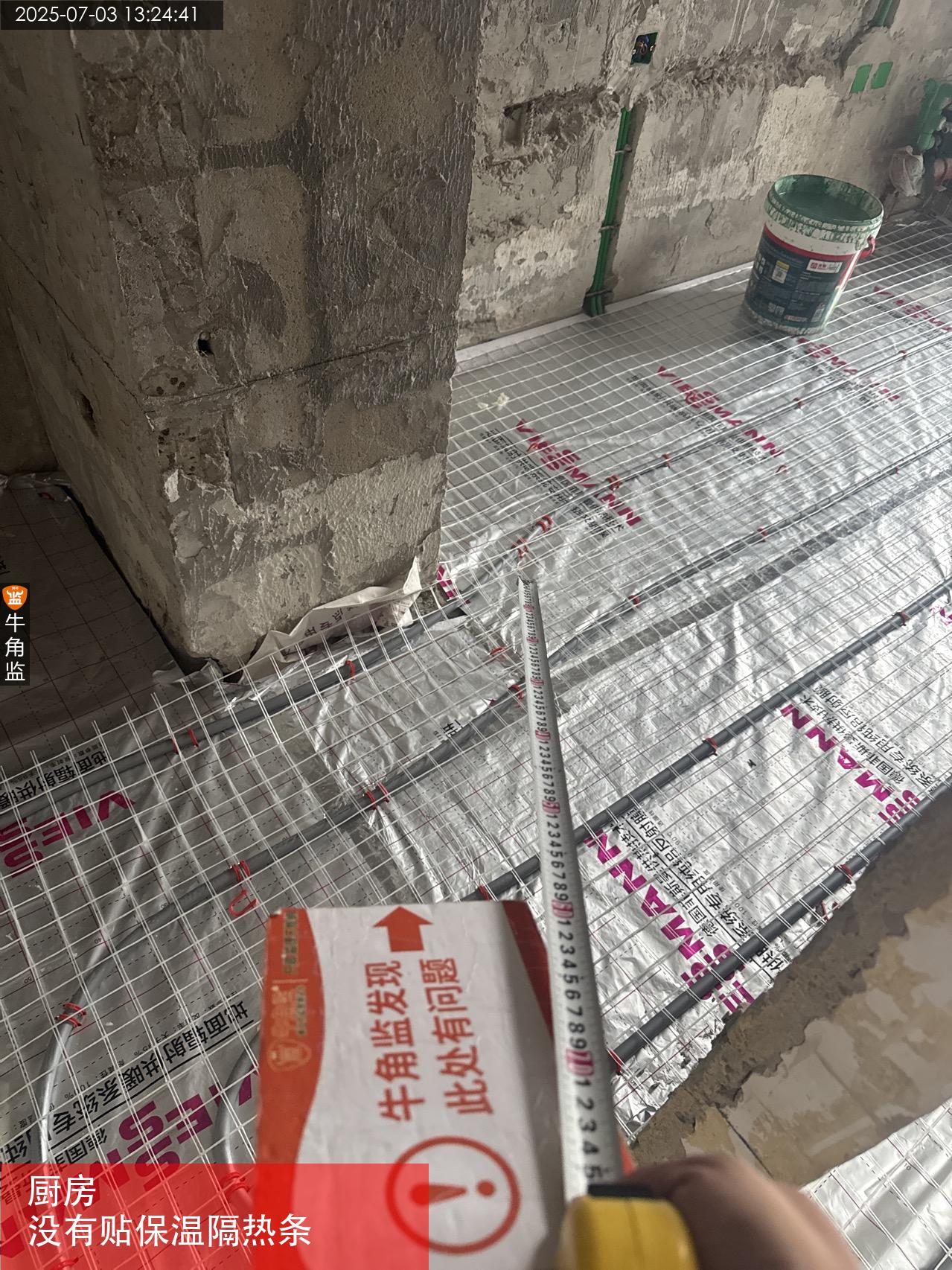

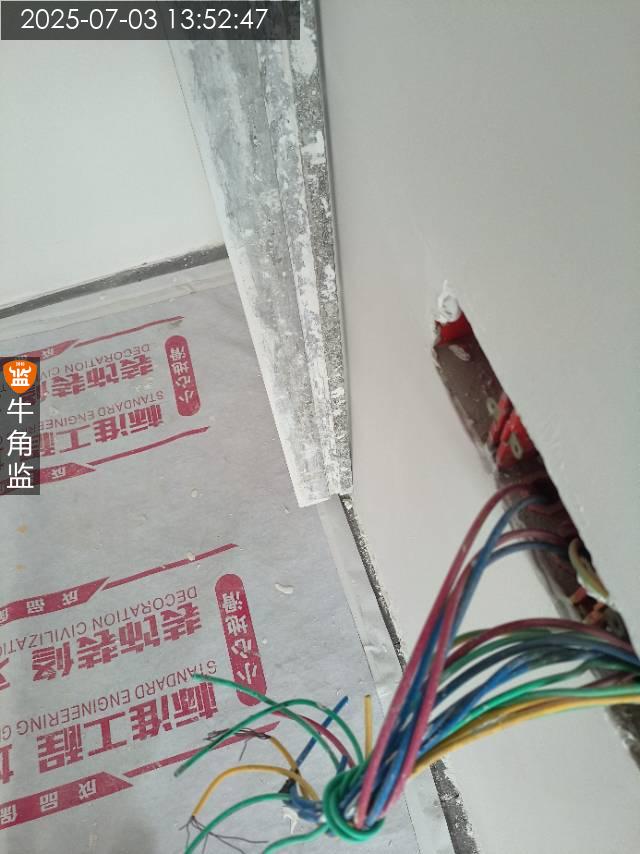

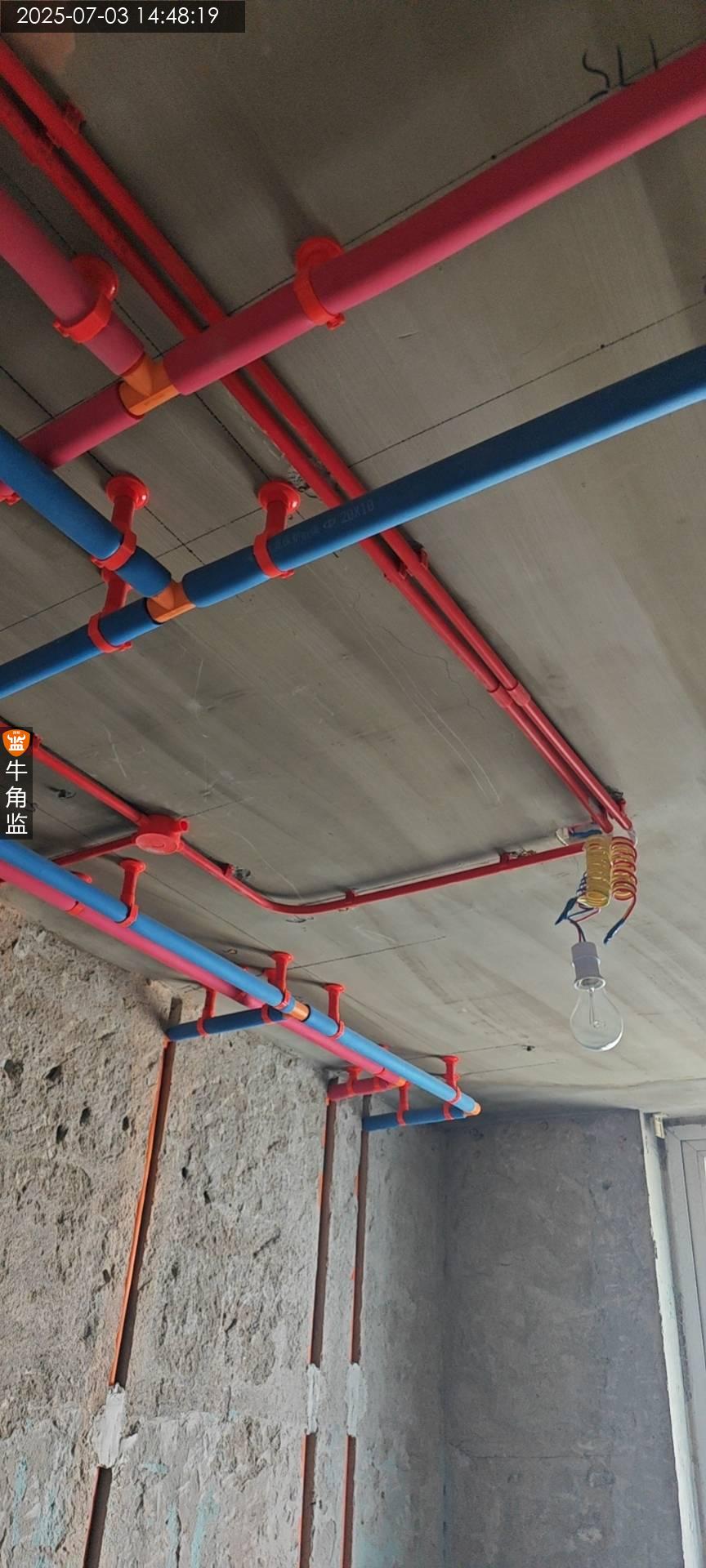

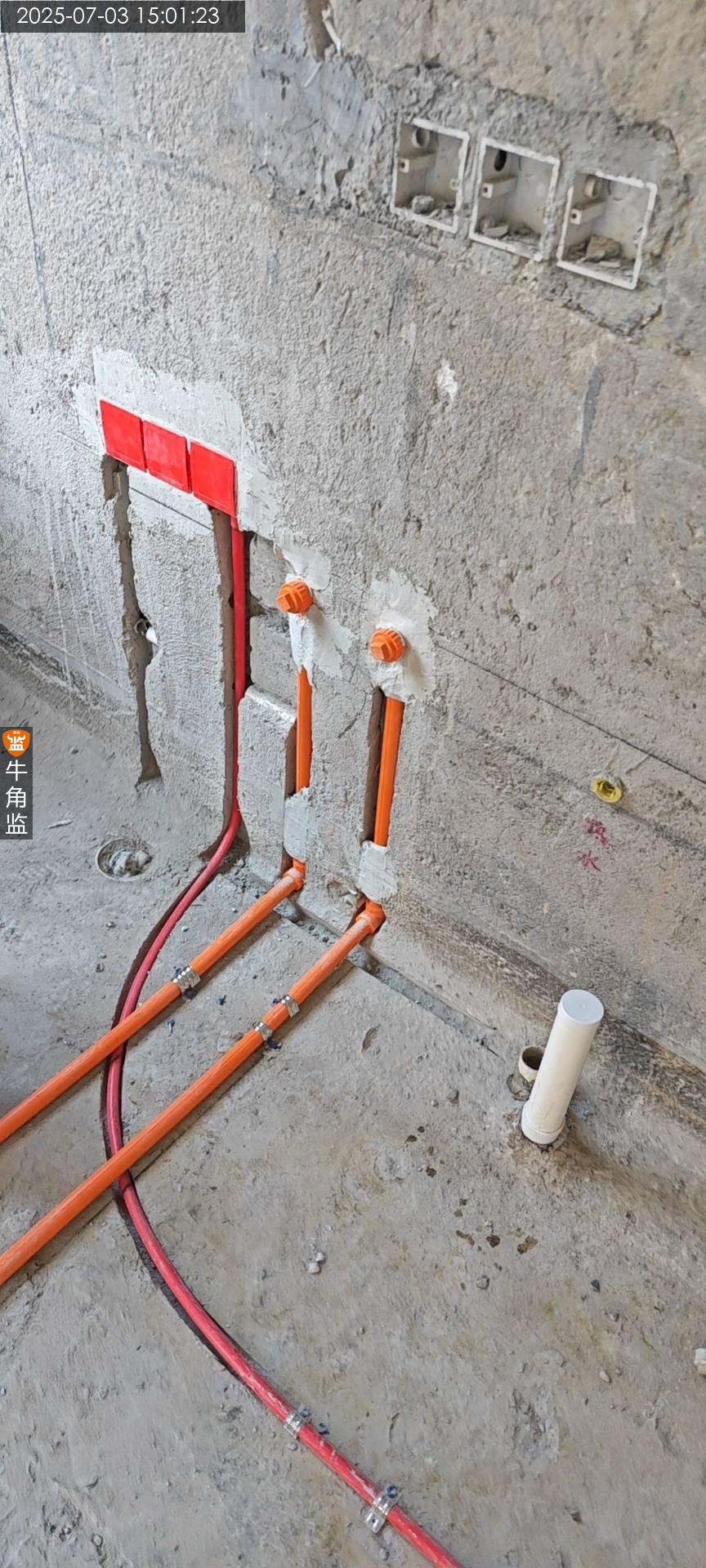

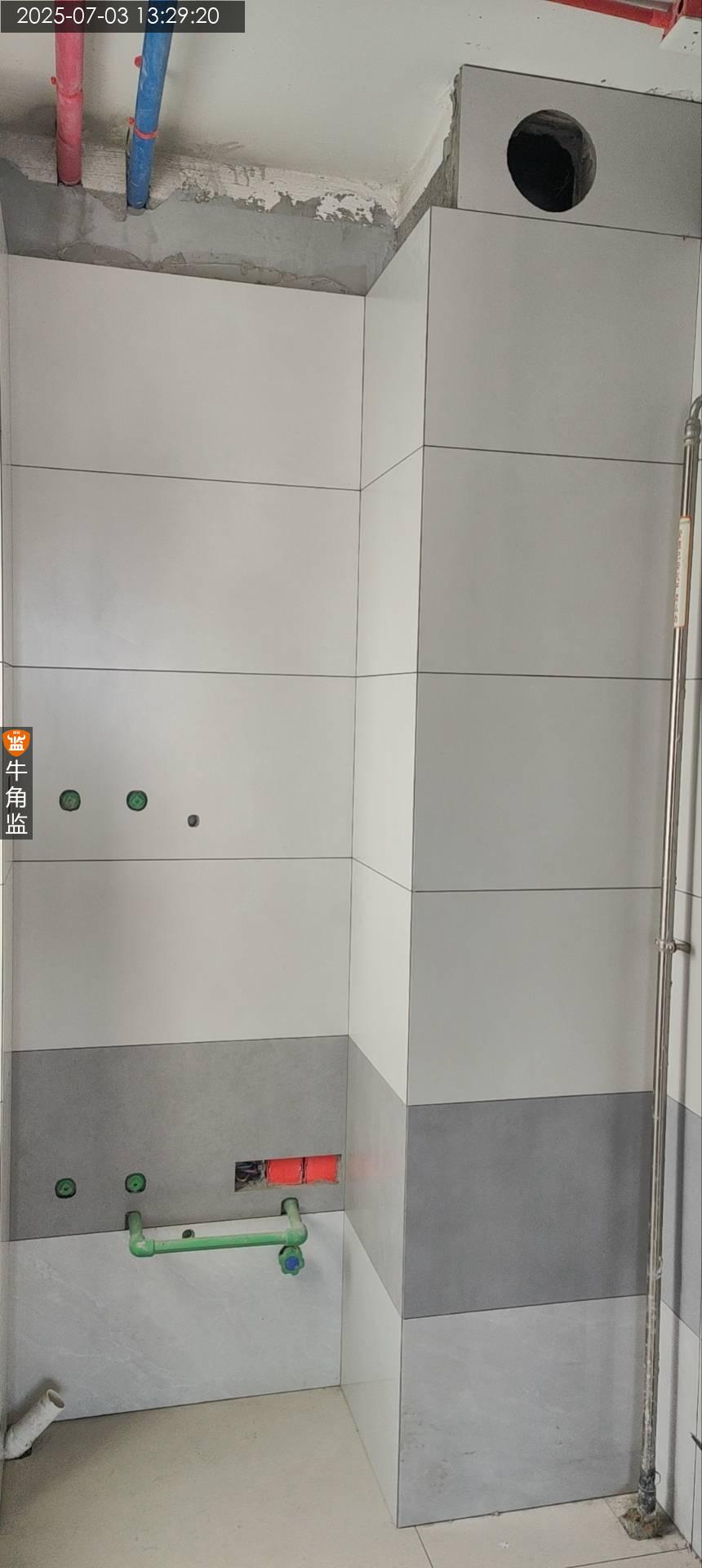

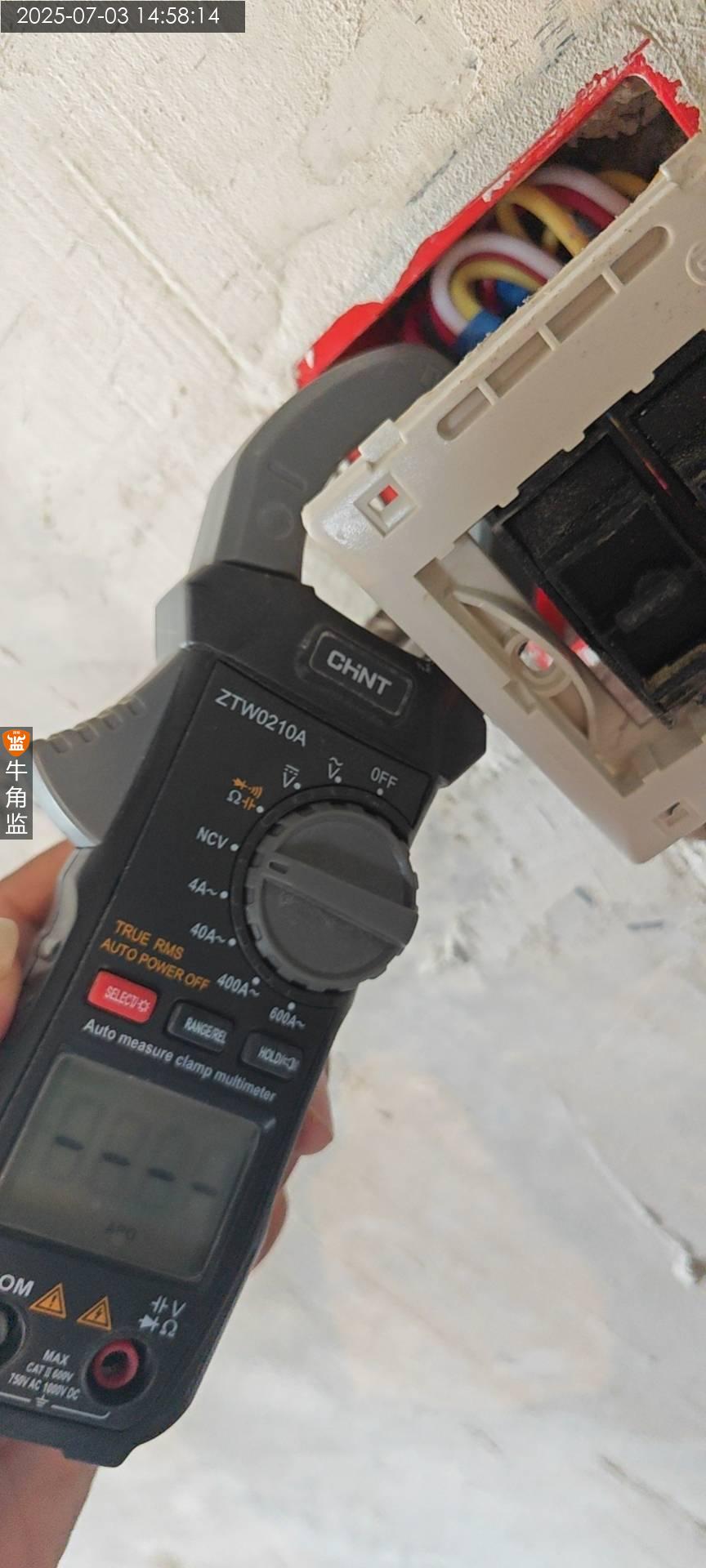

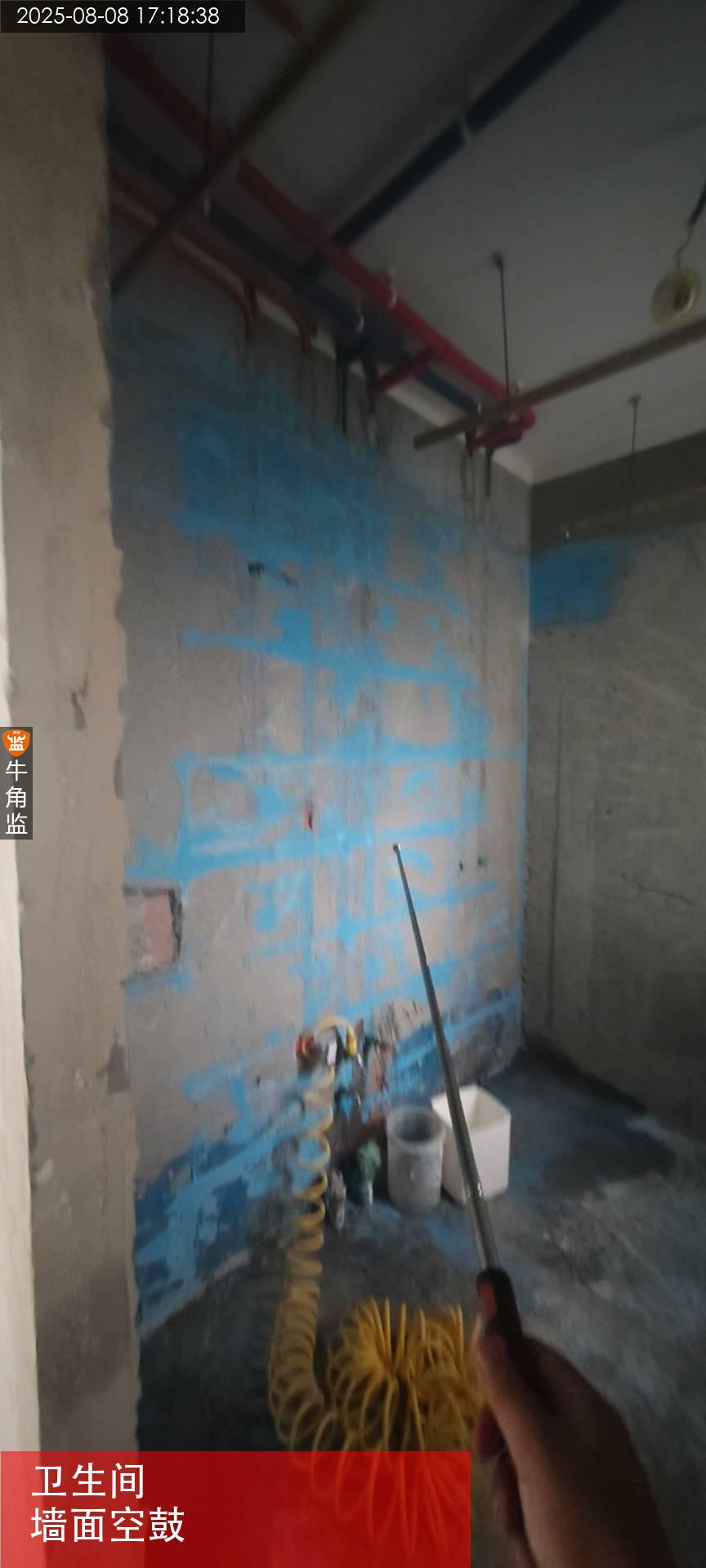

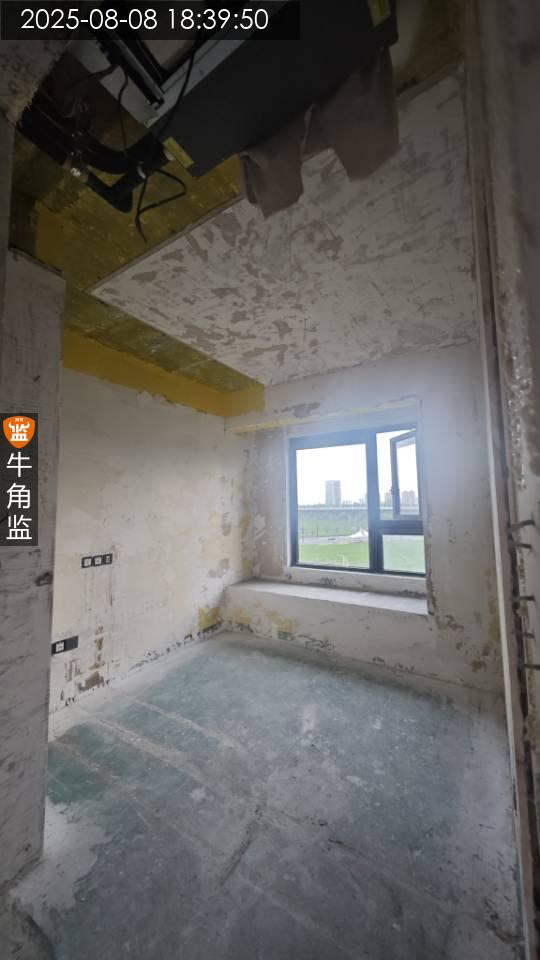

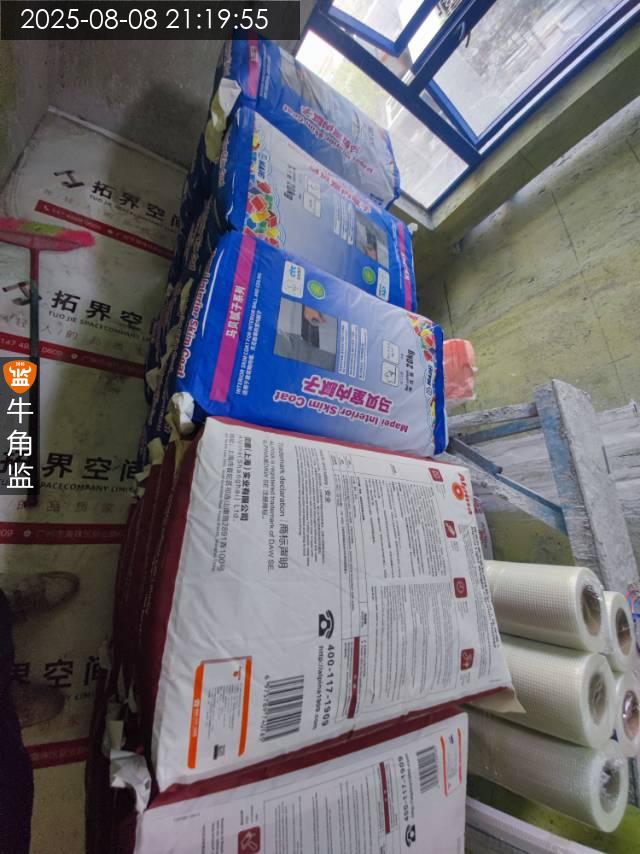

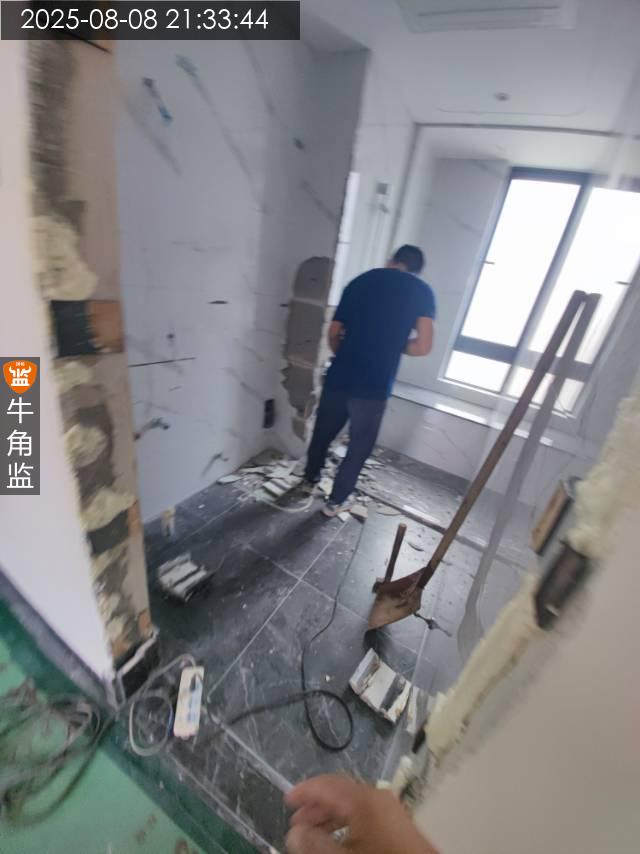

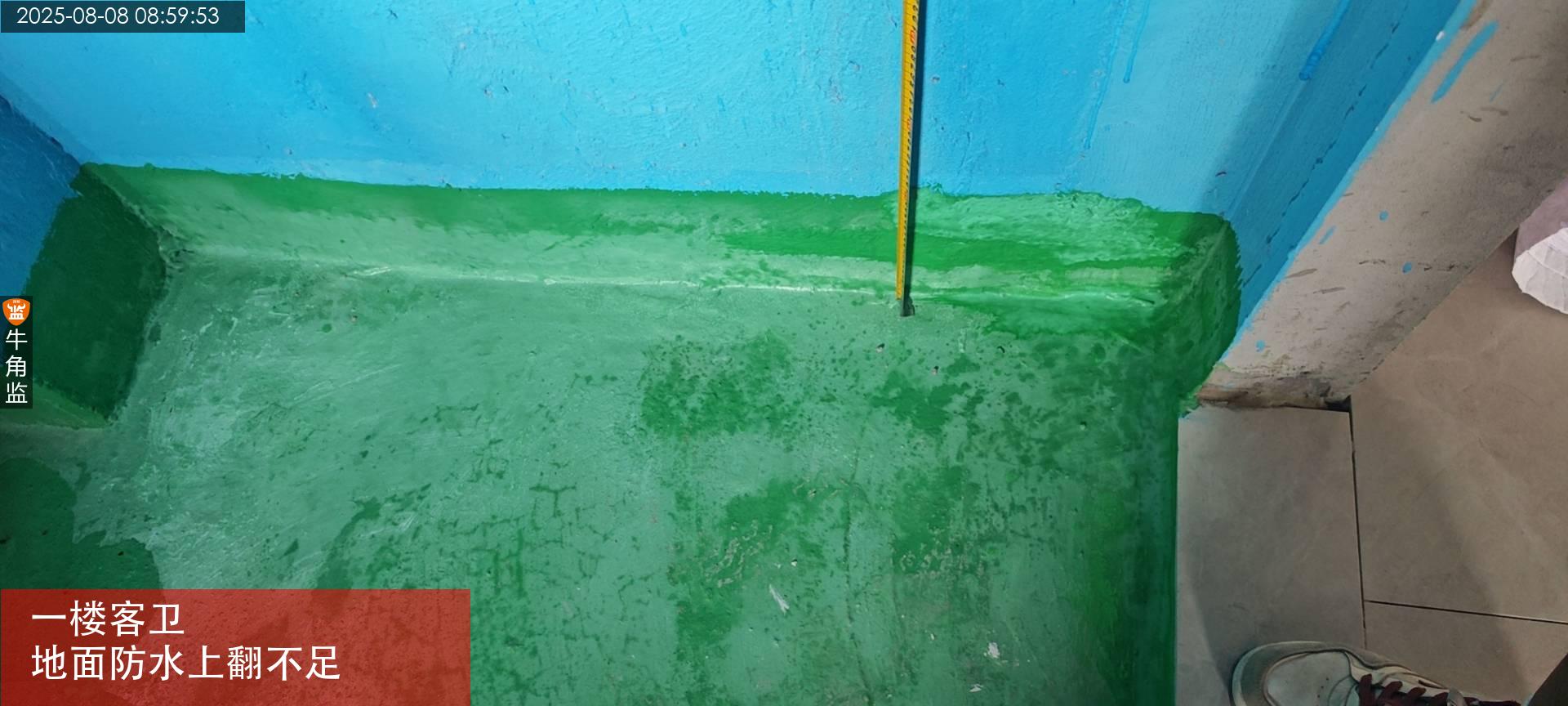

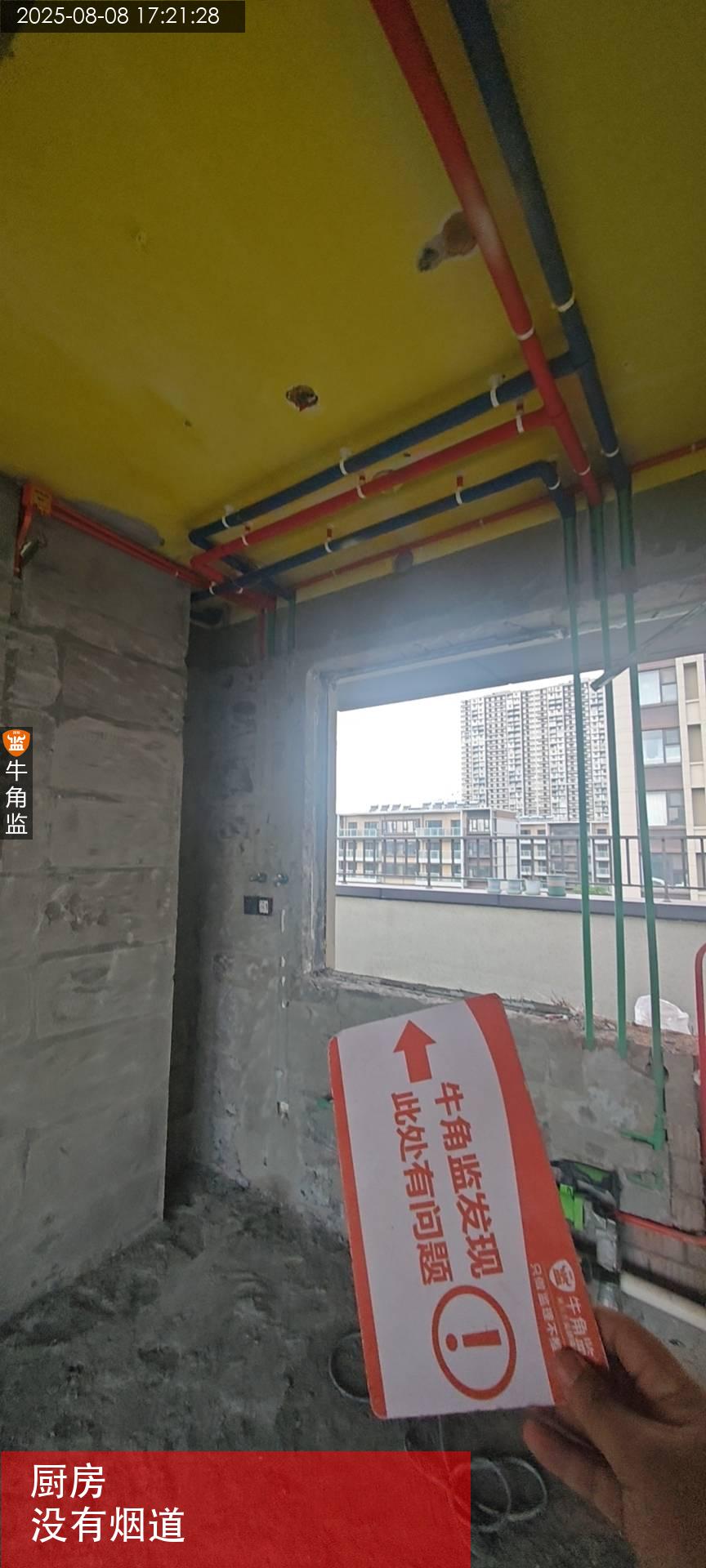

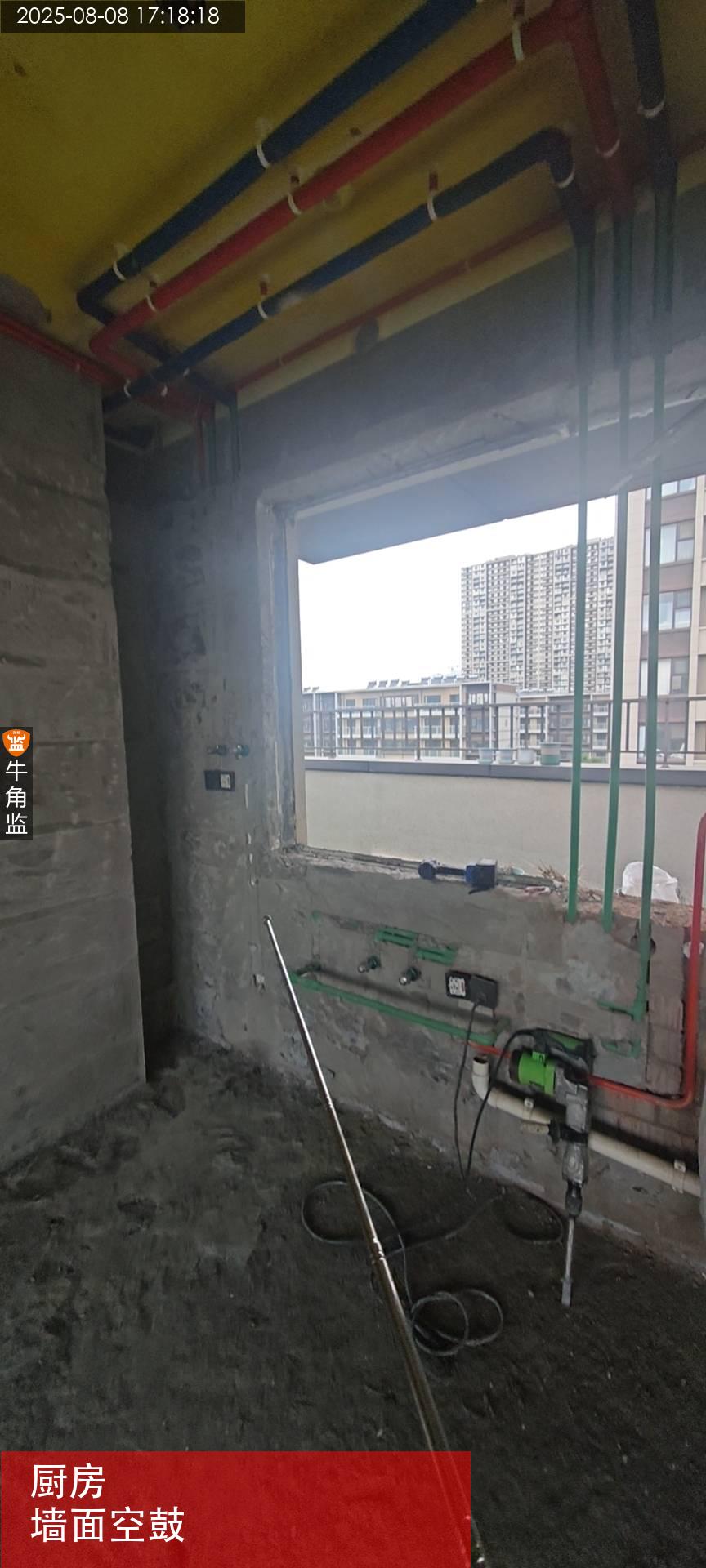

本次为水电巡检,材料验收,问题如下 1.现场网线以及等电位连接线未到现场无法查验 2.现场水电材料与报价材料单一致,规格符合要求 3.阳台渗水问题,厨房卫生间墙面垂直度误差大未整改,厨房烟道开裂未整改。 4.书房地面下水口需要进行封堵,以免返水,反味,蚊虫进入。 下次为水电巡检,施工建议与规范要求 本次为水电交底,情况如下 1、南阳台,北阳台顶面阳光房以及窗户周边渗水;整改建议:后期更换阳光房及窗户时需要做好防水堵漏,以免后期渗水造成室内乳胶漆等损坏 2.厨房烟道孔需要临时封堵,以免反味。 3.厨房燃气表需要做好保护,以免造成不必要损坏 4.现场禁止抽烟,禁止明火,施工人员离场需要注意关好门窗,水电,燃气。 5.现场已经将水电注意事项进行交底,有任何问题可以随时群内沟通。 6.空调冷凝水管排布,需要找专门人员进行改造。 下次为水电巡检,施工建议与规范要求 水电 1、水电开槽需要划线开槽,不可随意开槽,影响美观 2、开槽: (1)承重墙禁止开横槽,非承重墙横槽长度不大于50公分 (2)禁止切割损坏钢筋、严禁破坏主钢筋 3、电线与线管:(1)三线同径:火线、零线、地线、需线经一致(16平方及以下) (2)电线颜色:确定电线颜色,特别要留意控制线颜色 (3)电线管分色:强弱线管分色,便于区分及维修 (4)等电位:有等电位的需要接4平方BVR(多股软线)线(花洒、洗手盆、电热水器) (5)智能:加零线问题 (6)具体点位:设计交底+图纸+业主需求 4、水电管固定:(1)水管、电管永久性管道固定问题:固定间距、转角加固 (2)强弱线管间距20公分 (3)锡箔纸交叉点延伸15公分(总长30公分) 5、控制回路: (1)强电箱内空开回路:有水区域单独设置一路、大功率单独一路、监控及弱电单独一路、普通插座、挂机空调单独设置、中央空调、新风及地暖单独回路等; (2)严禁一个区域出现二个回路 6、上水改造: (1)左热右冷、上热下冷、电上水下 (2)冷热水口固定间距、马桶电源尽量远离淋浴房 7、打孔: (1)穿墙孔越小越好、破坏钢筋越少 (2)复式禁止卫生间穿地孔,影响防水(地暖主管及空调上下主管) 8、下水改造: (1)坡度不小于1% (2)地漏移位建议使用90度弯头、地面管三通需使用斜三通(严禁使用正三通) (3)有条件需考虑二次排水、下水管不断层
2025-07-18
天津新村********5506
设 计 师:未知
施工队长:未知
工地面积:100.00㎡
装修总价:0.00
本次评价:A
本次评语:

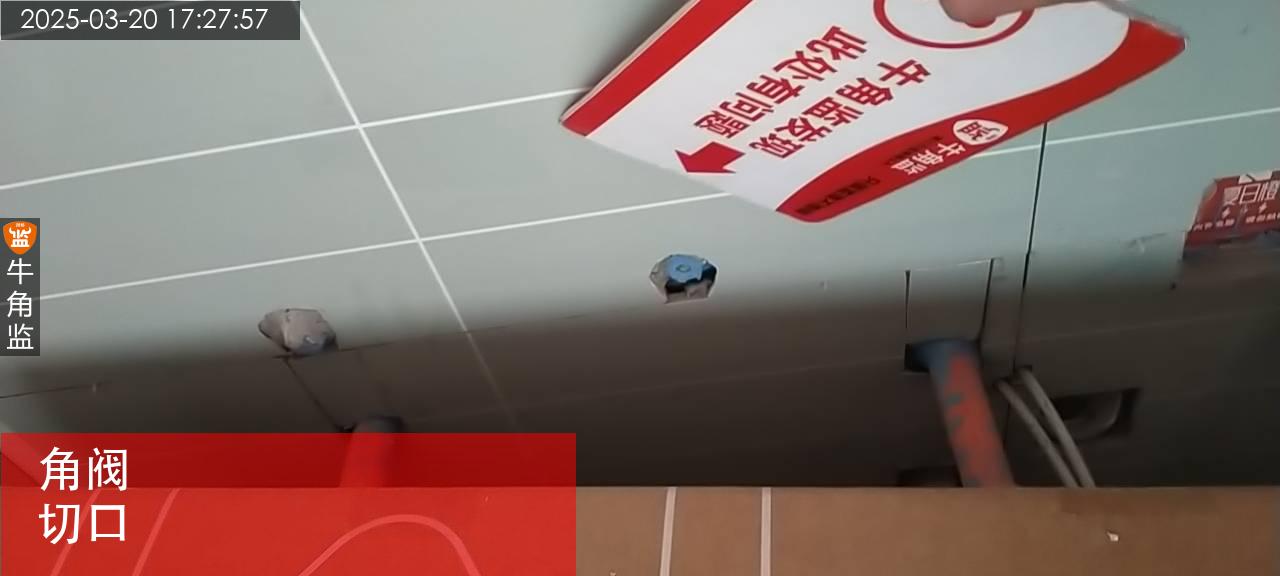

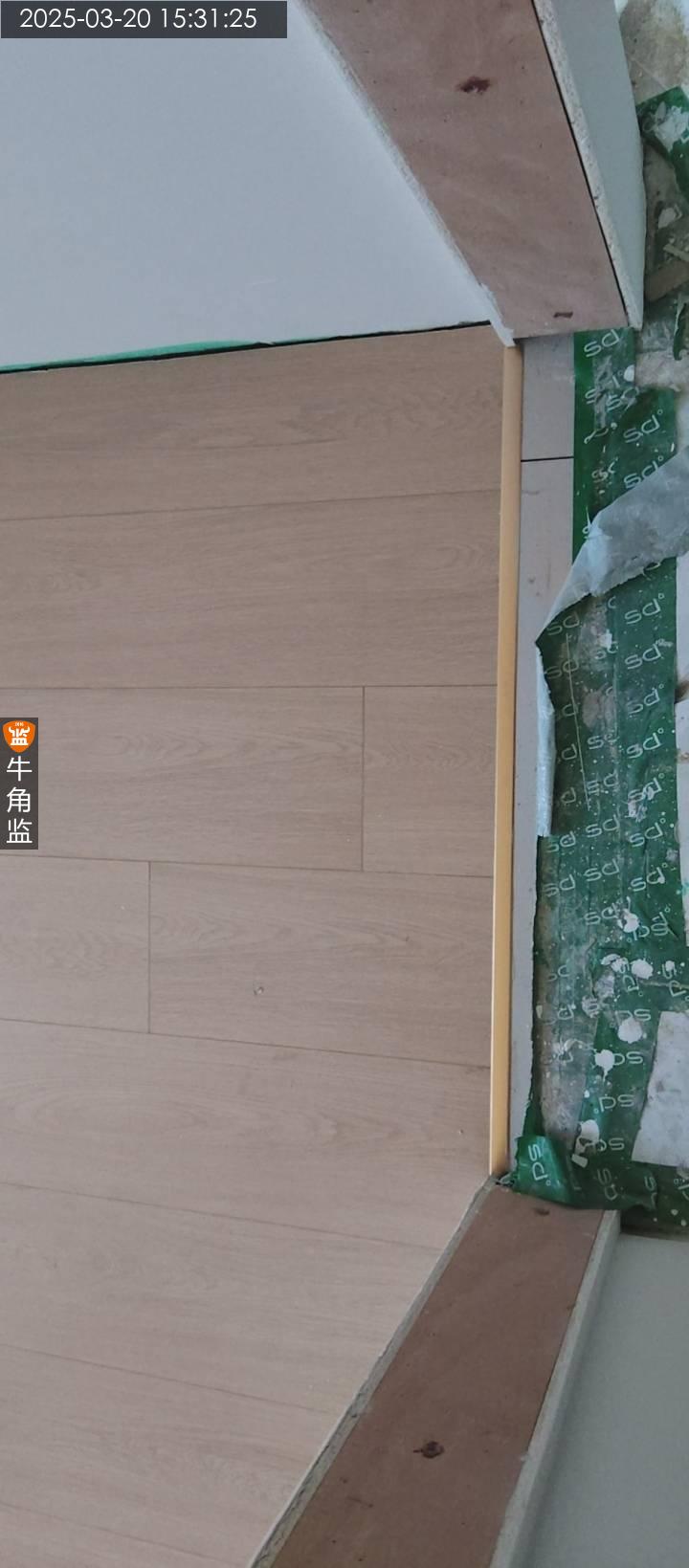

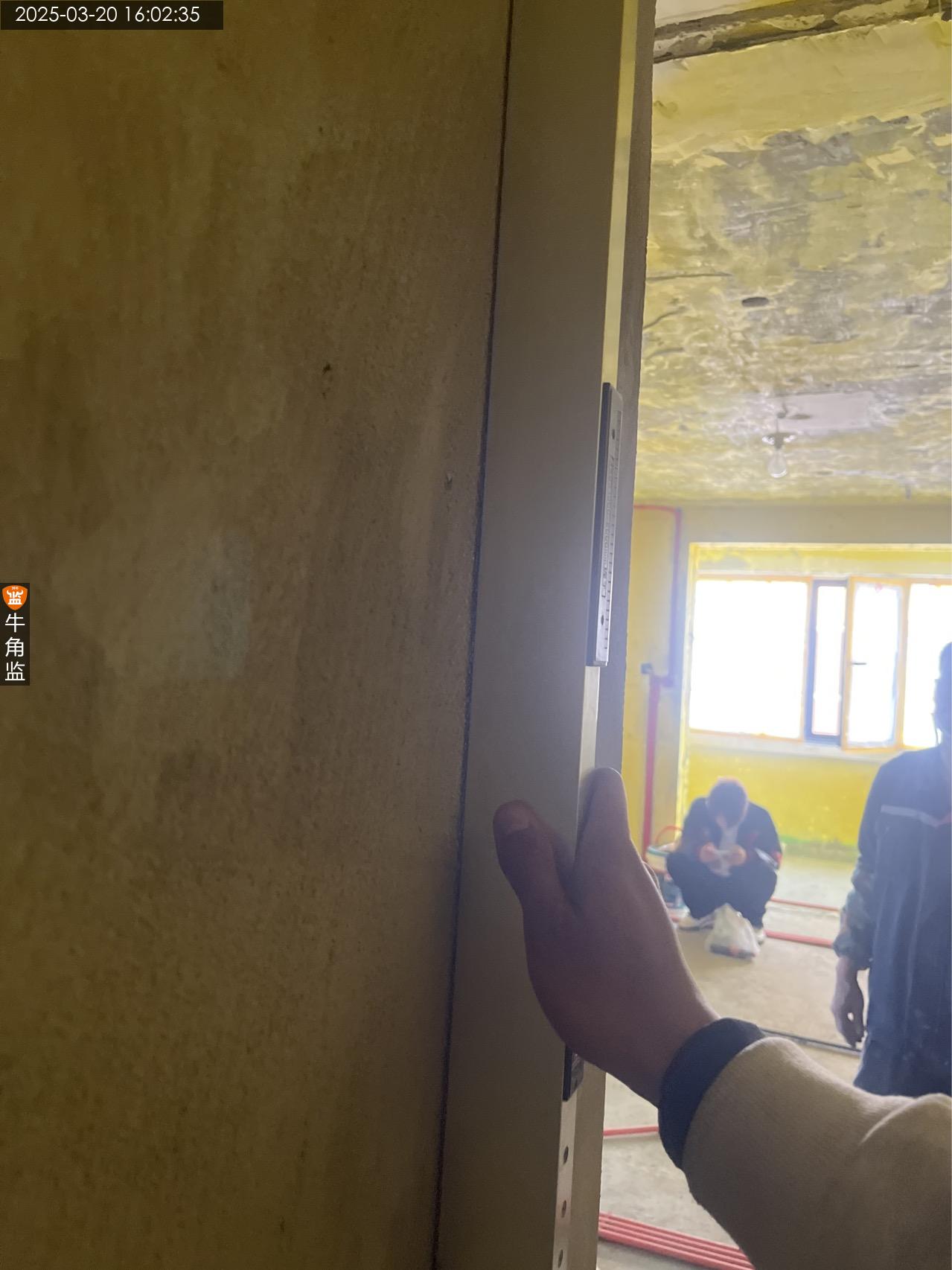

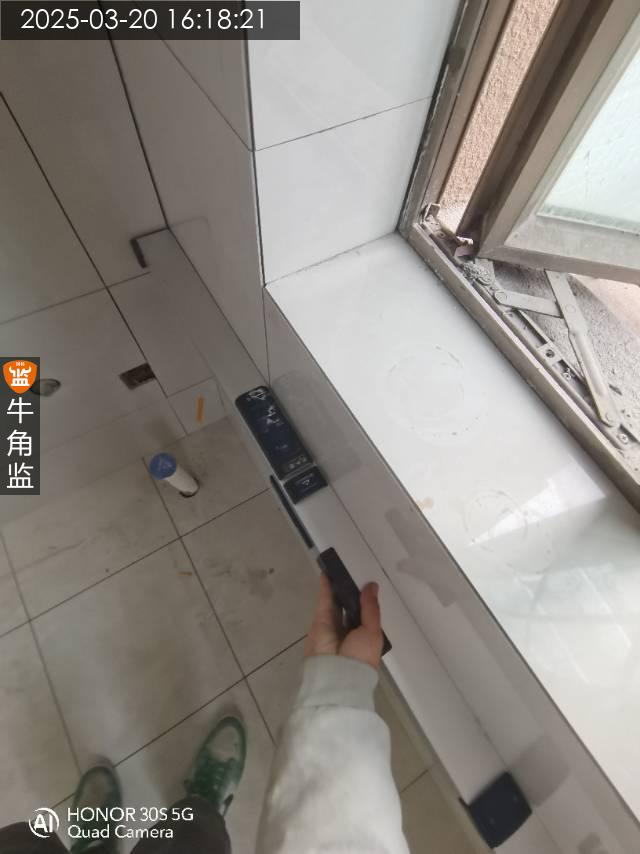

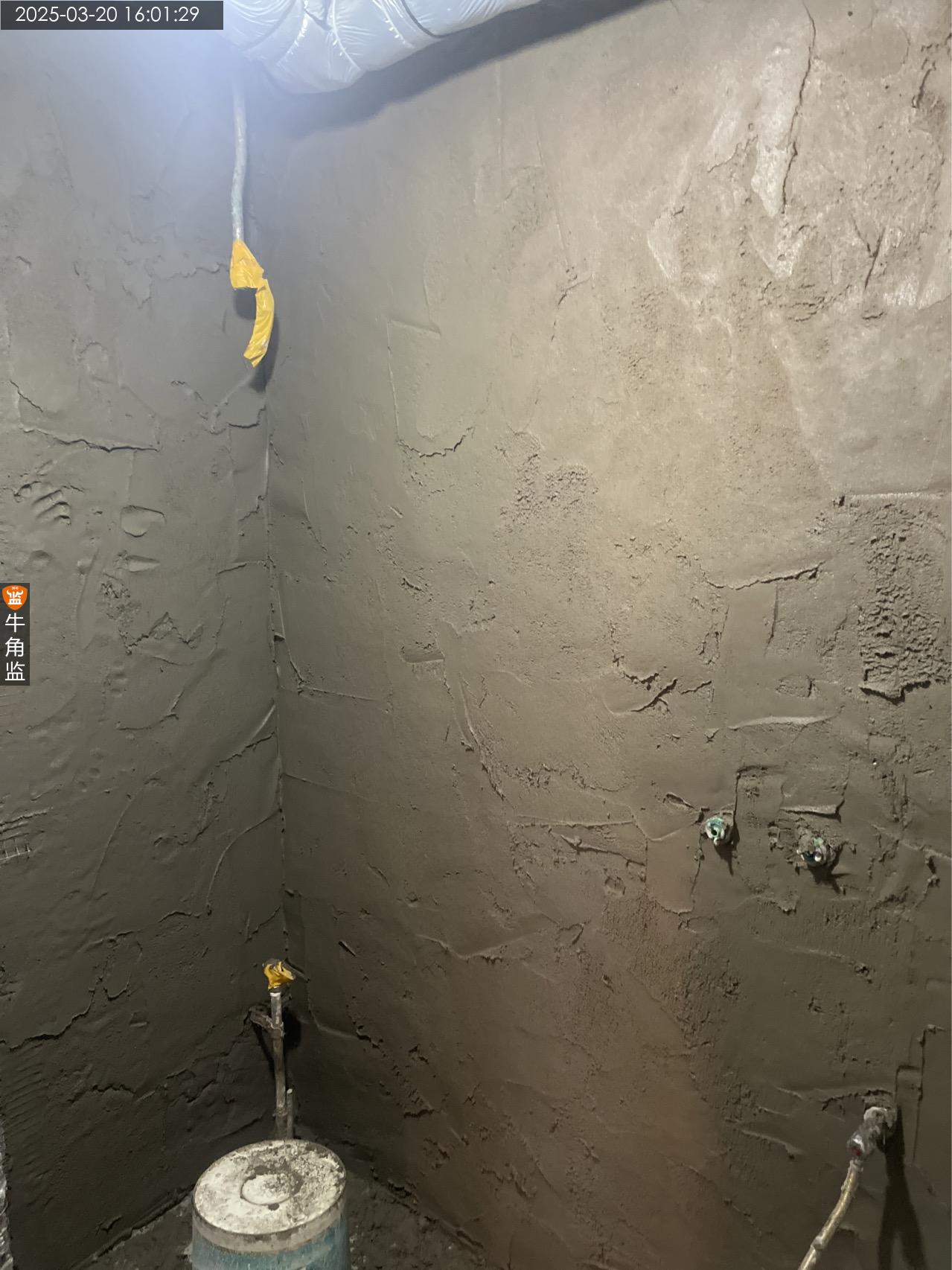

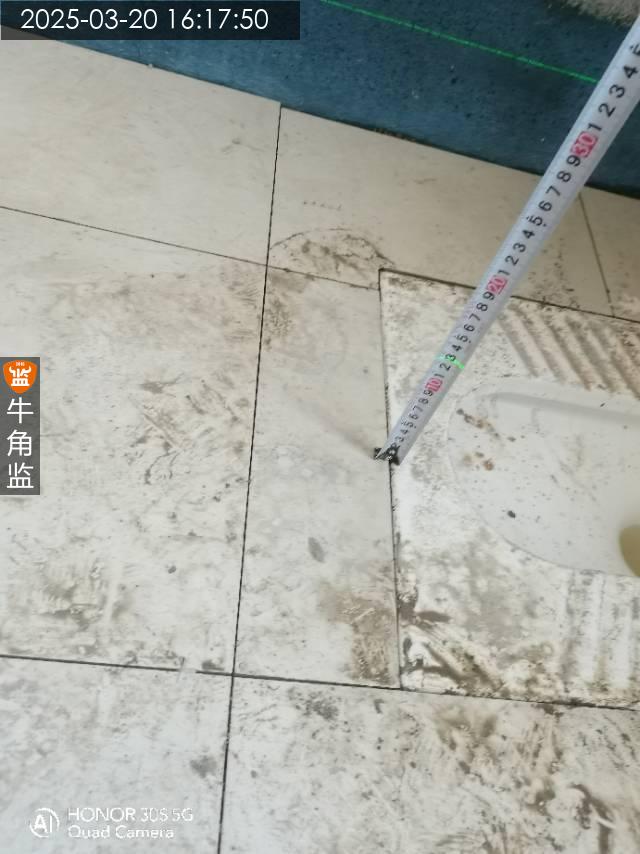

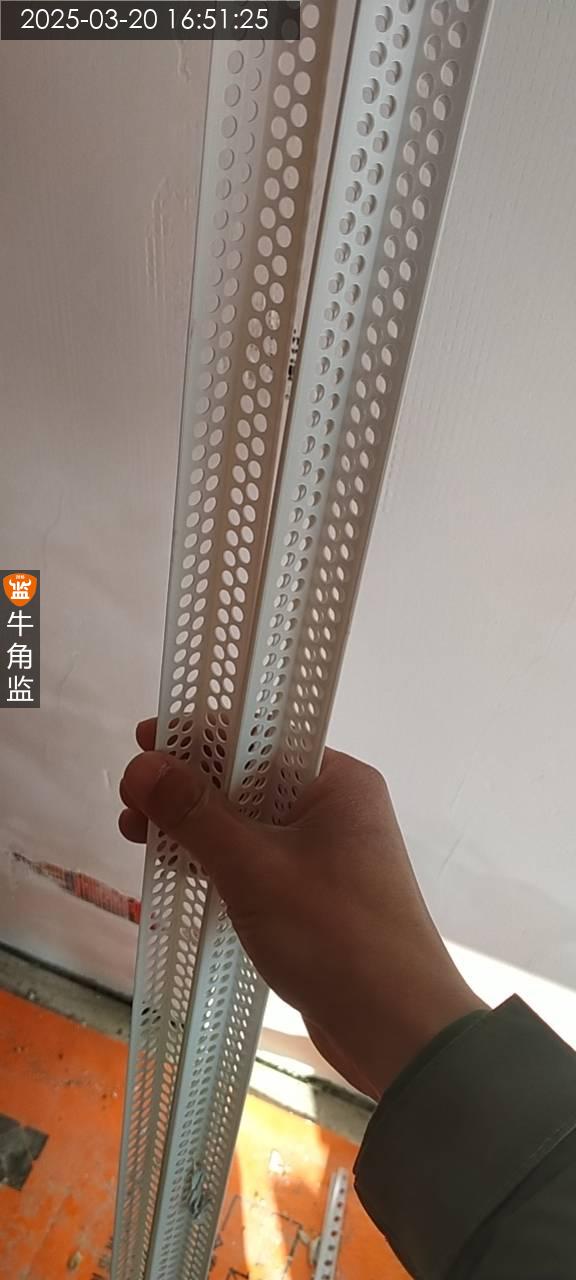

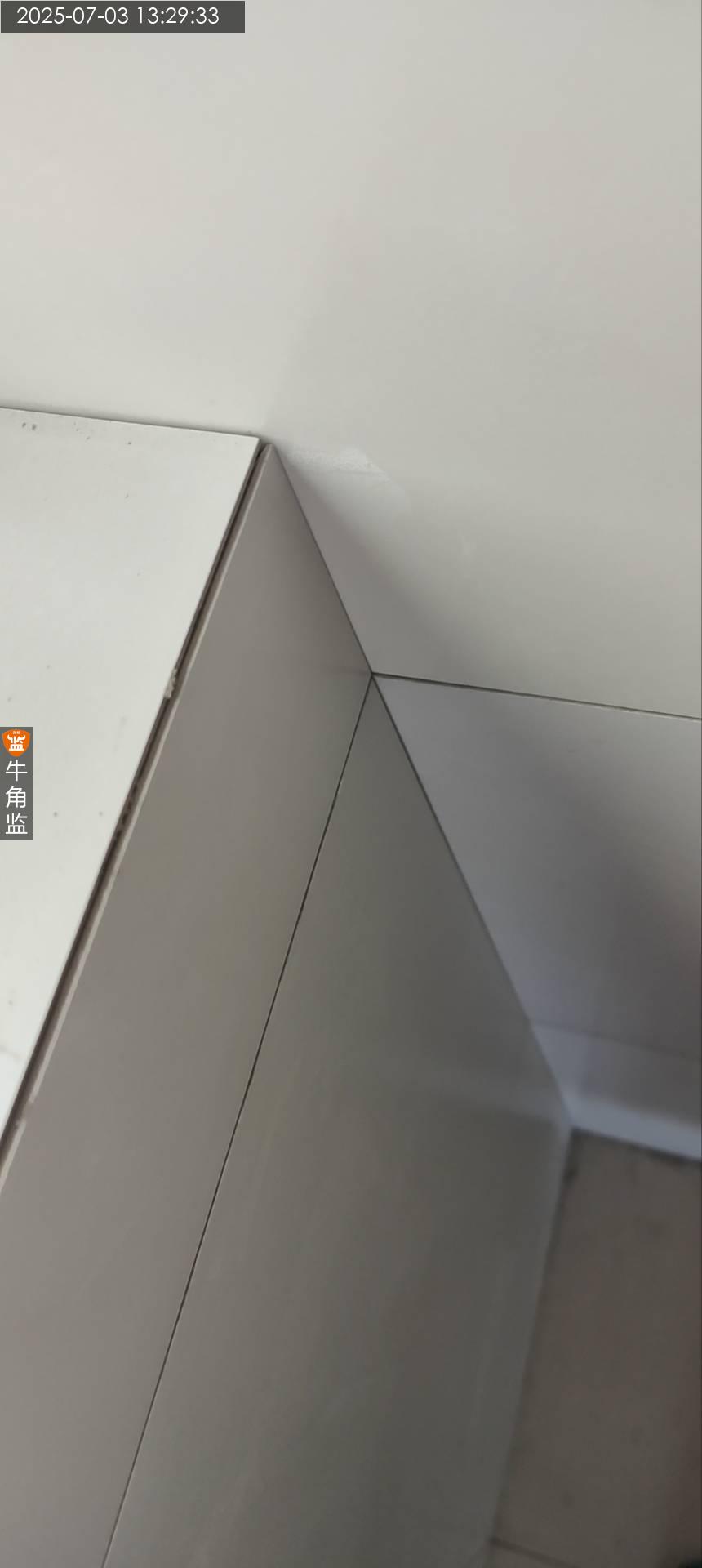

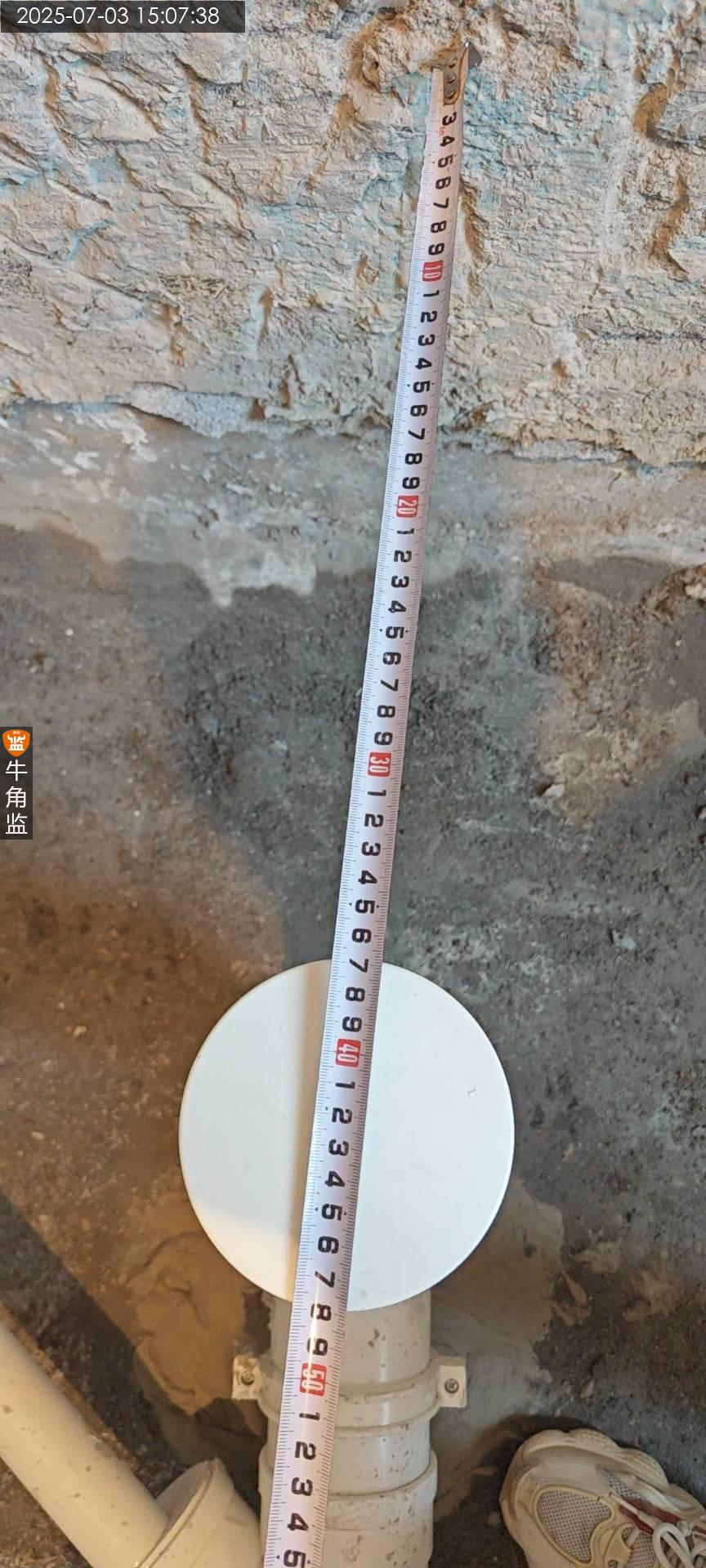

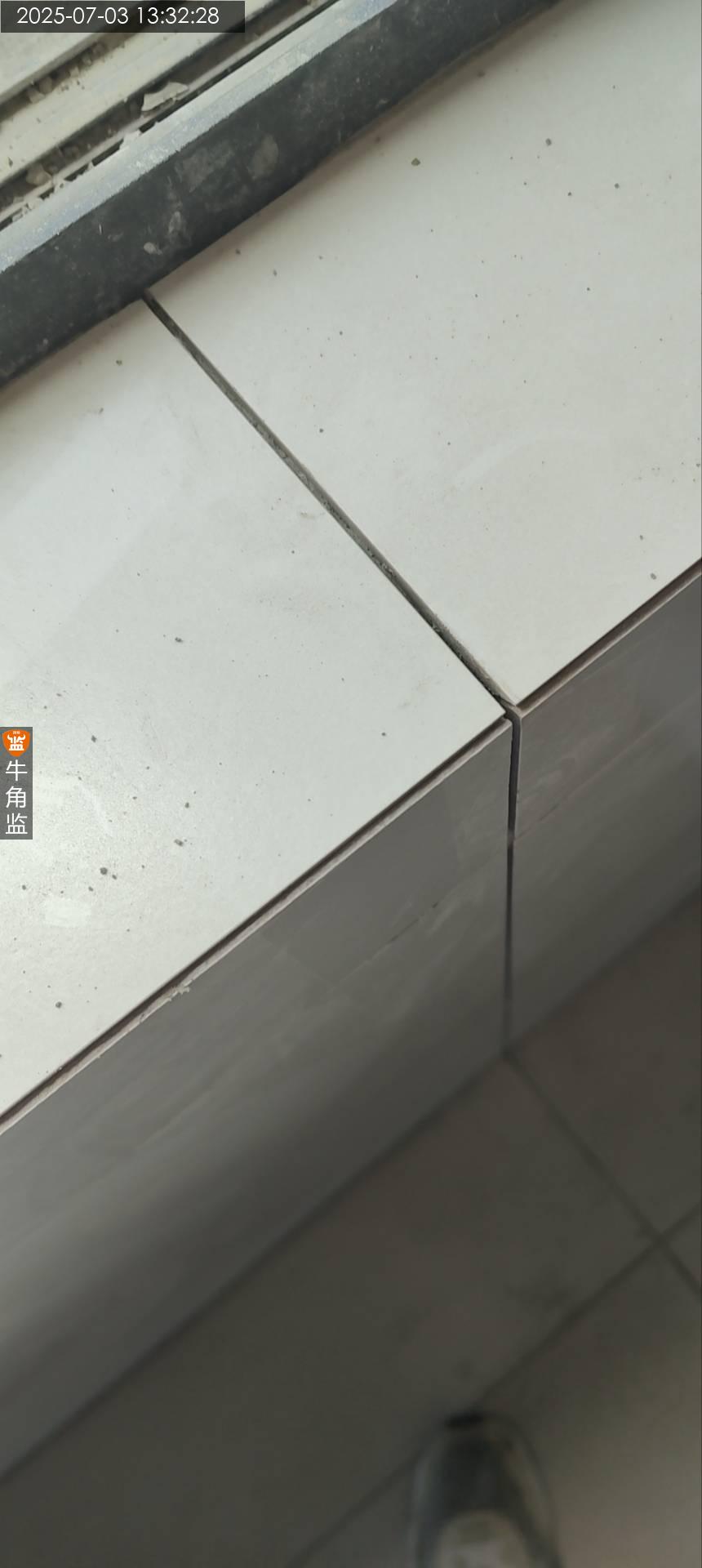

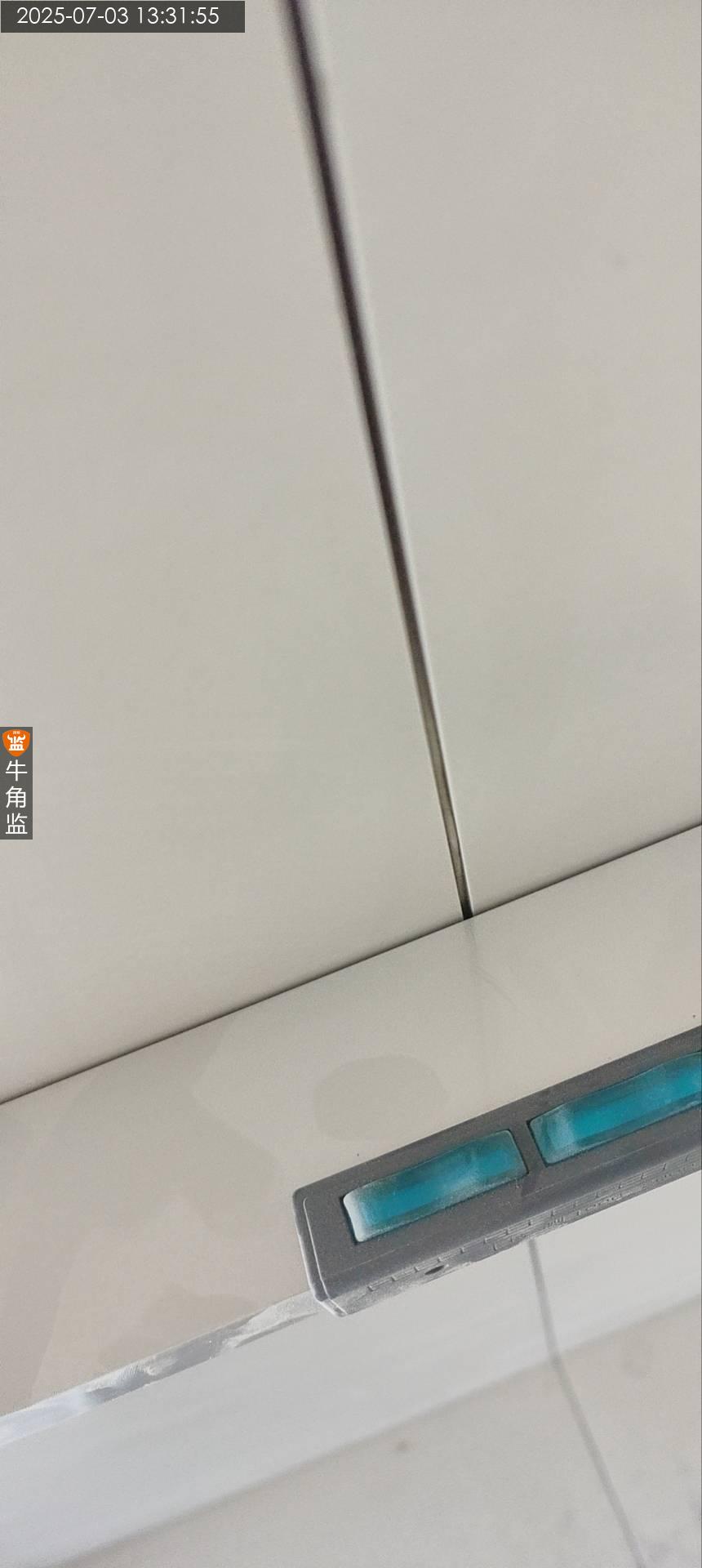

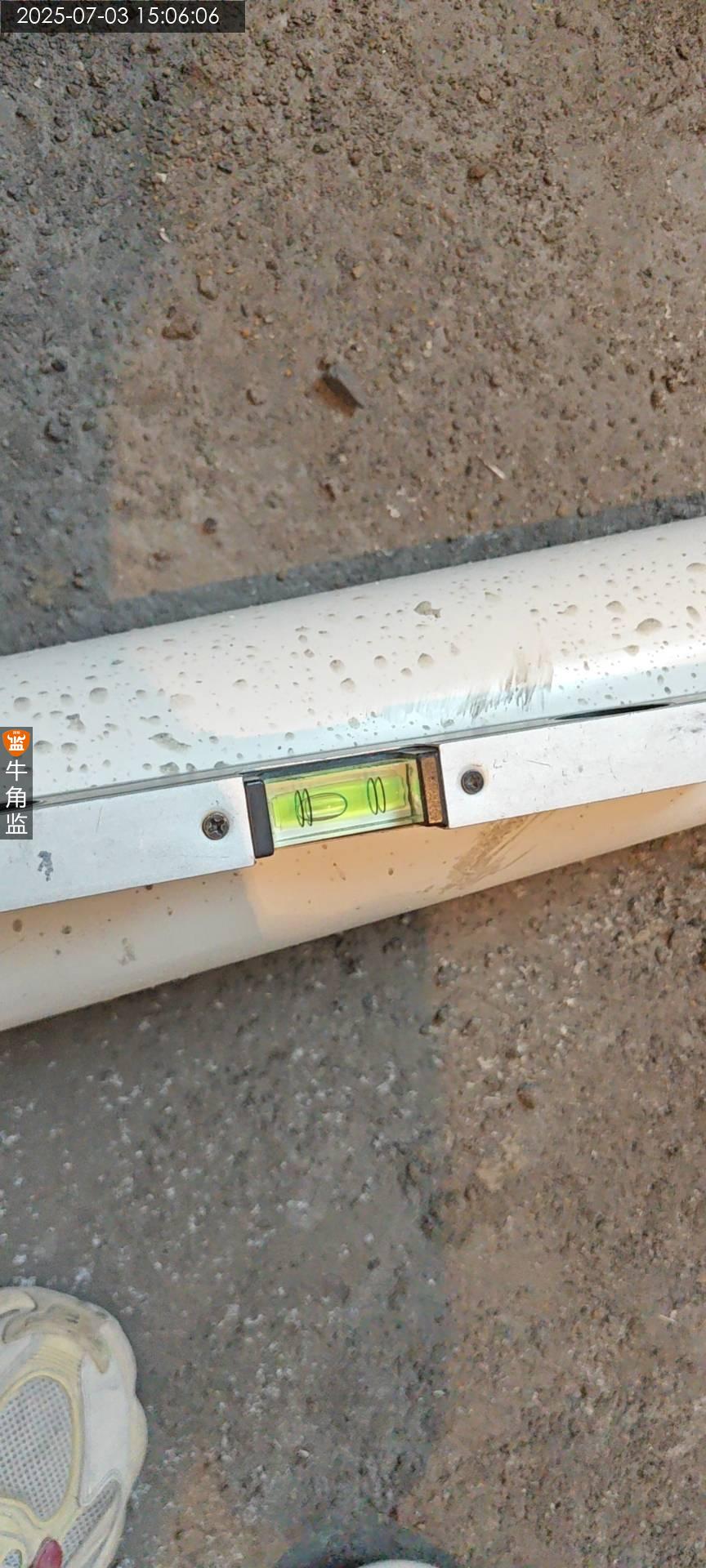

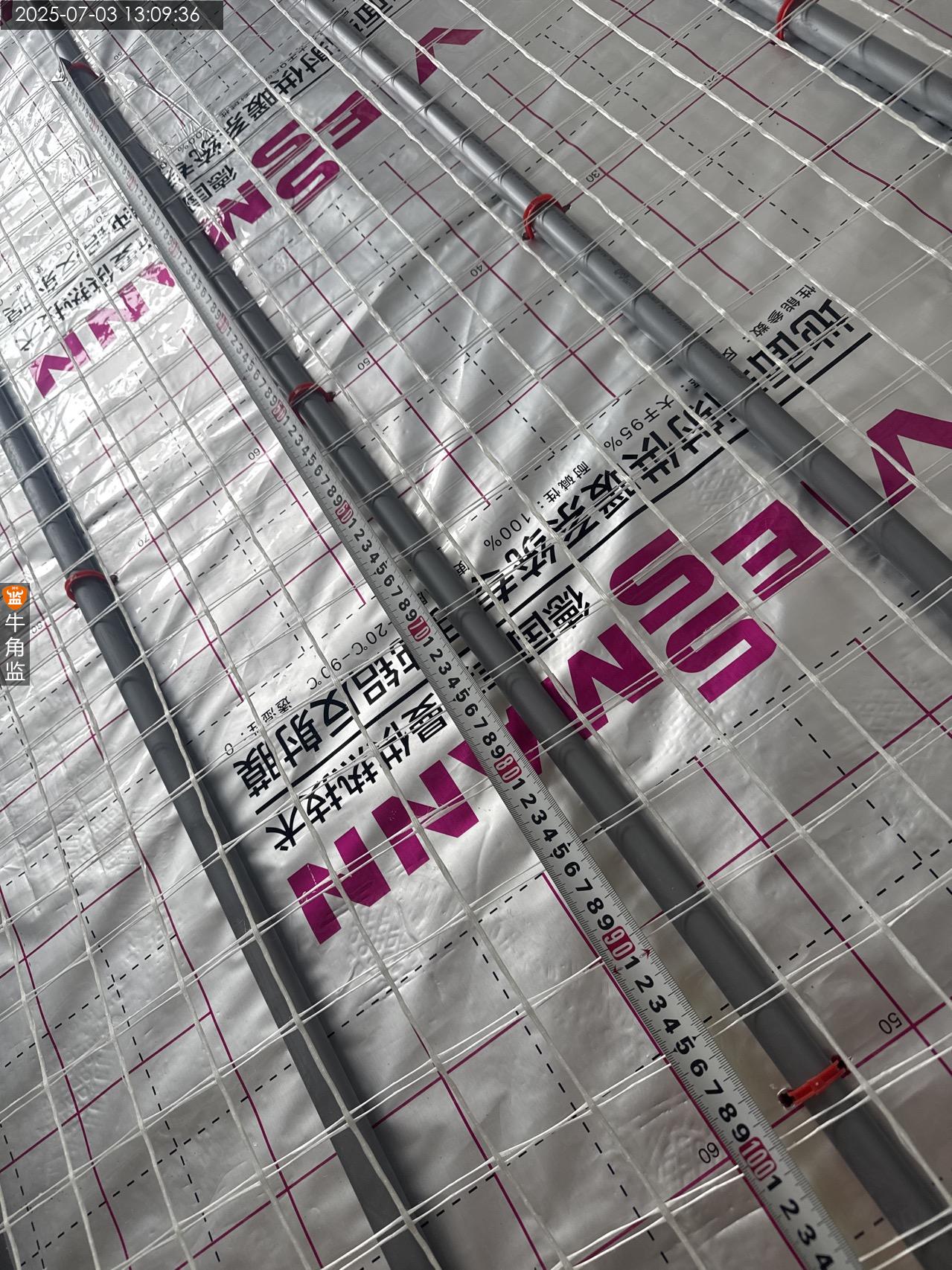

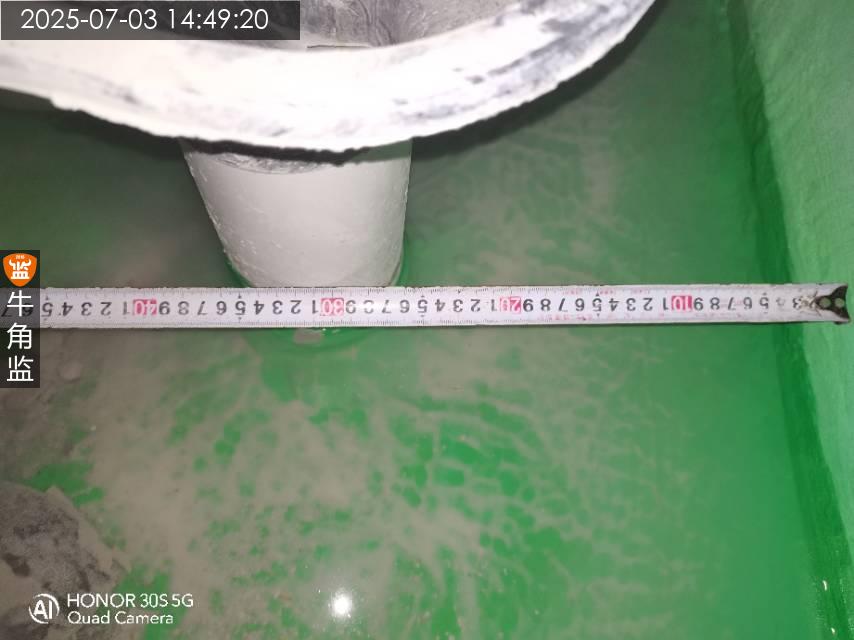

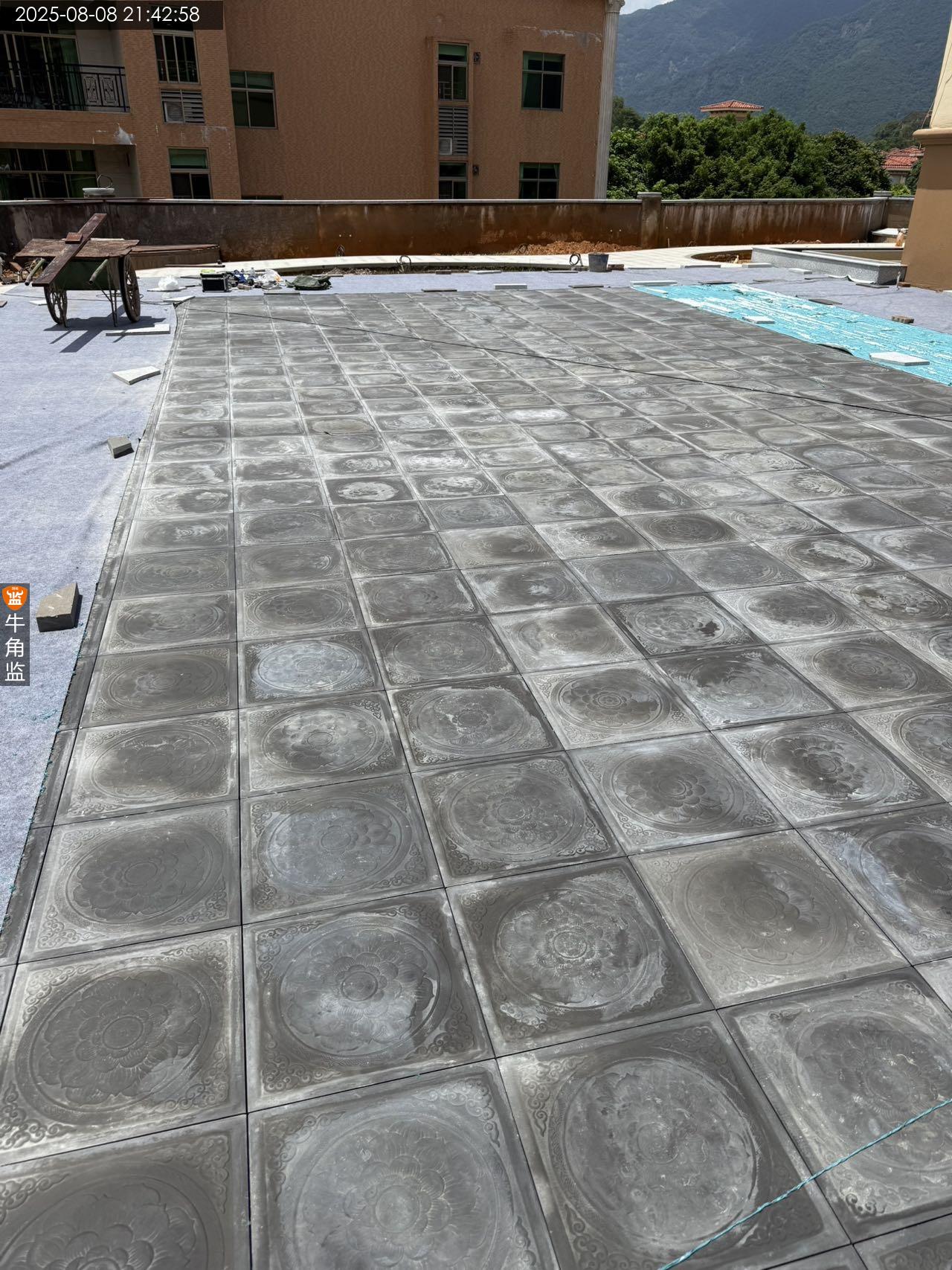

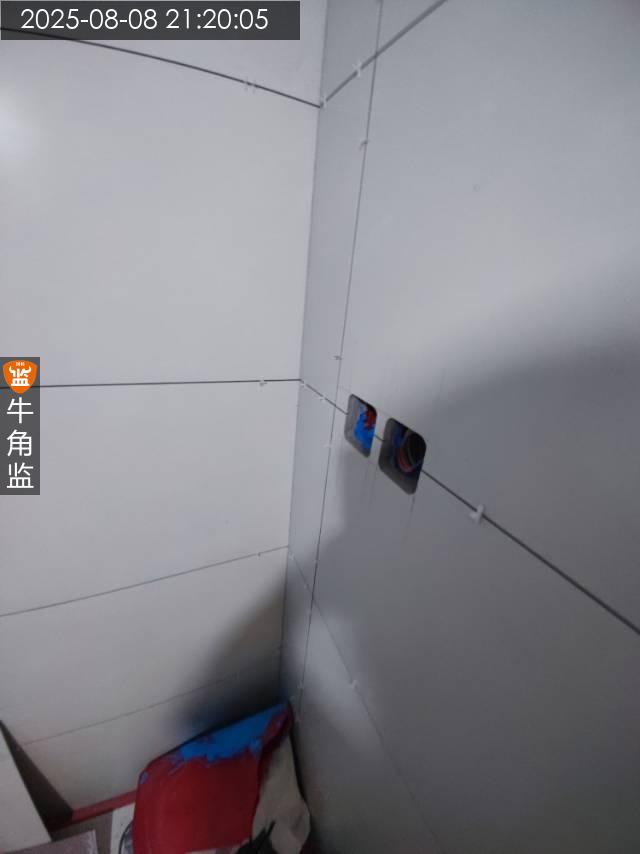

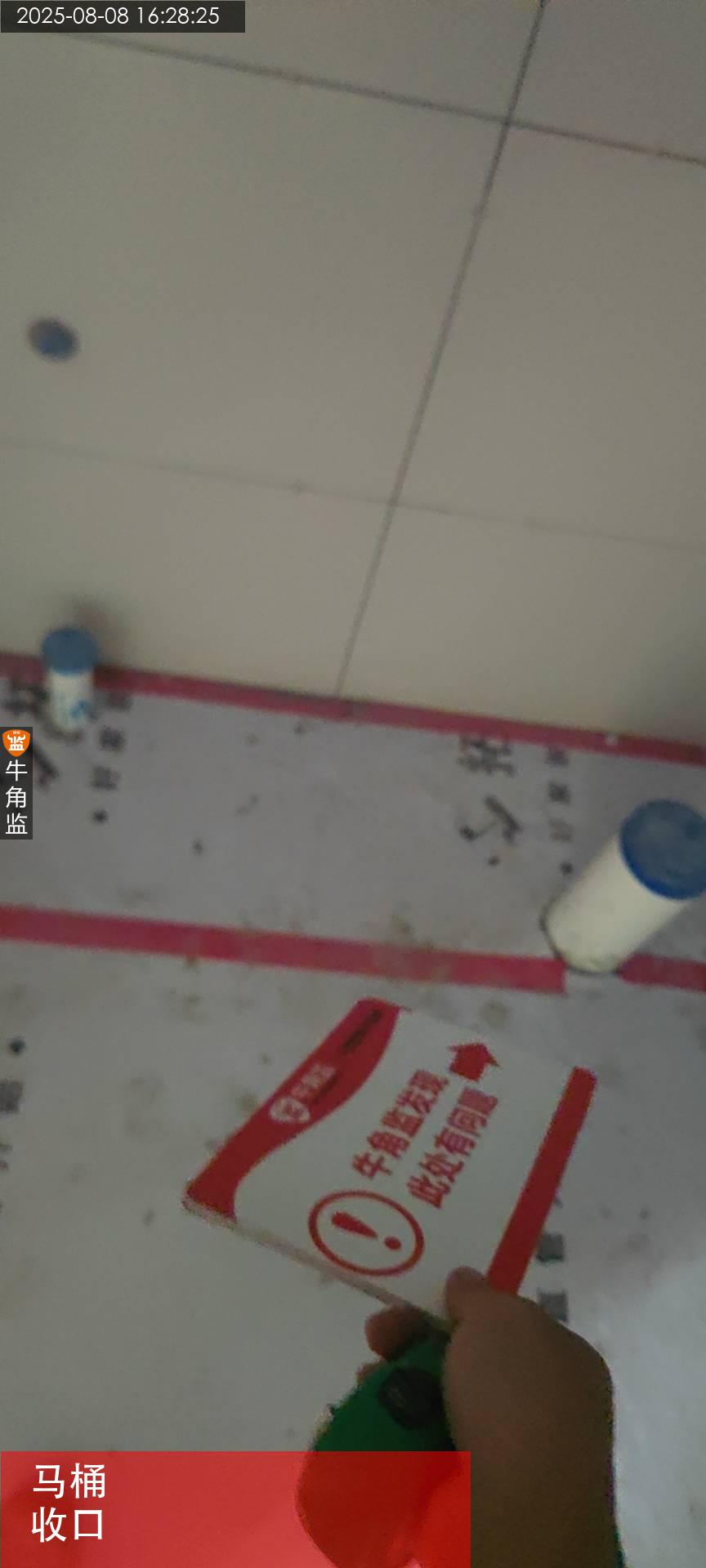

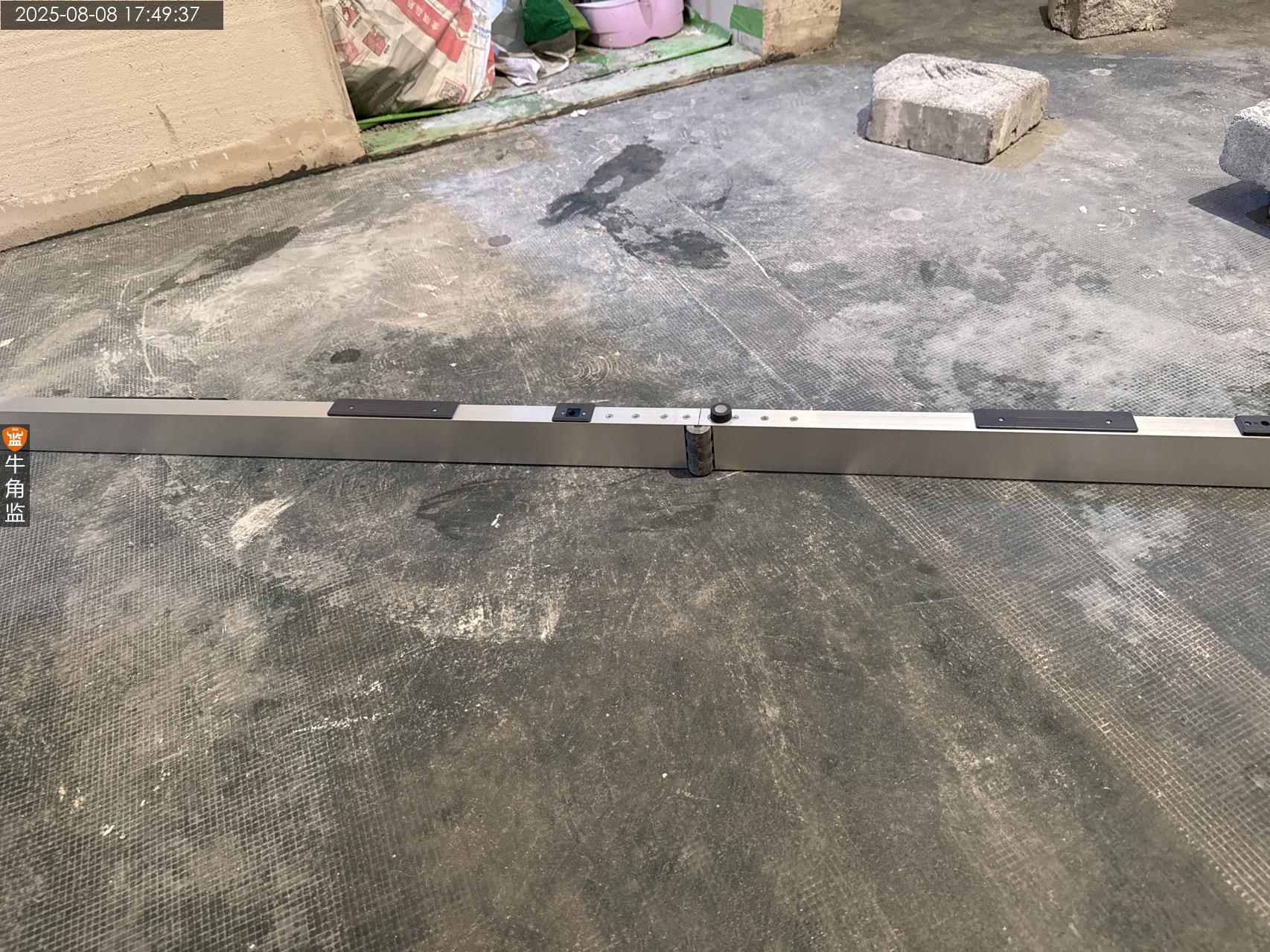

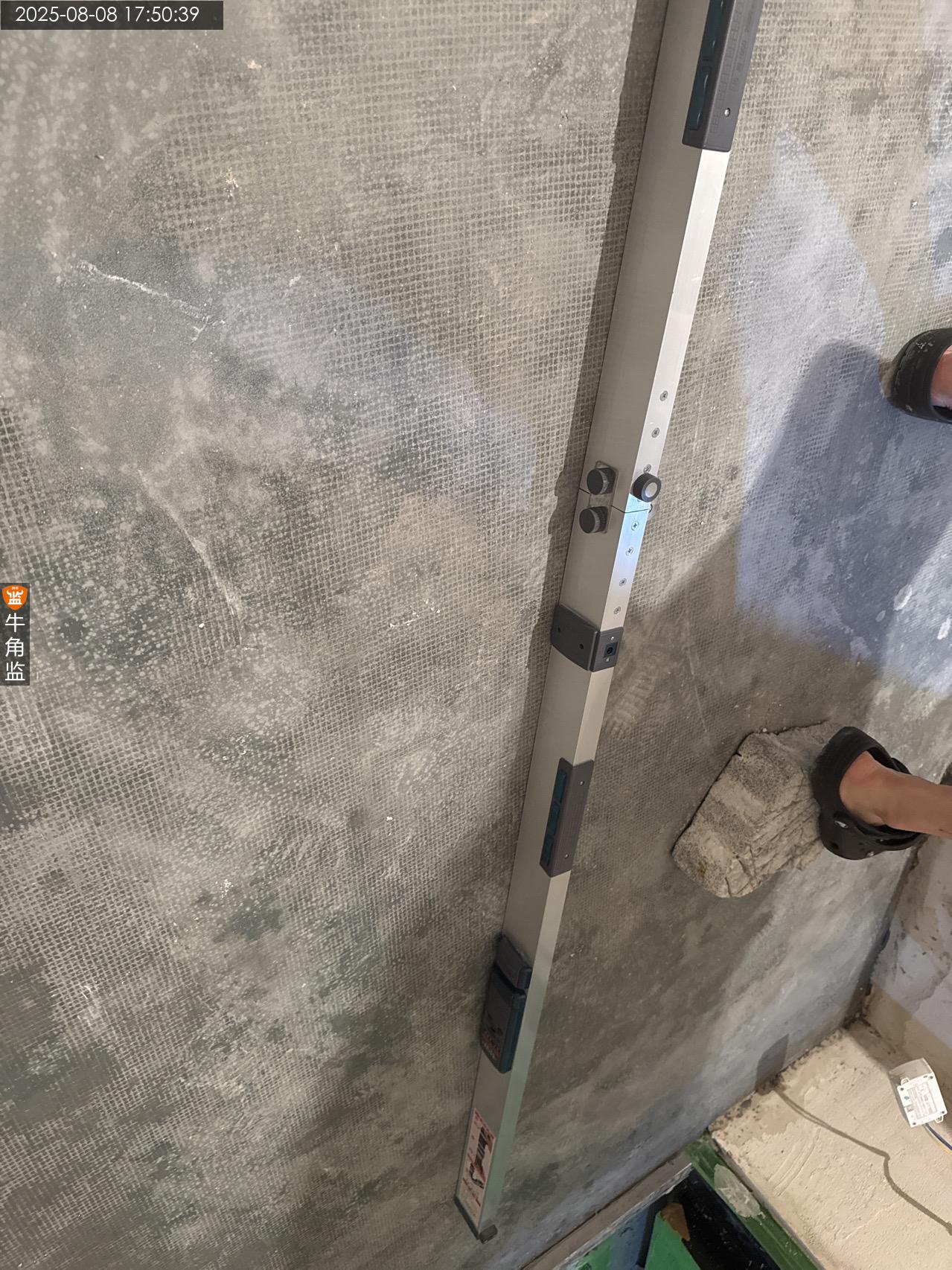

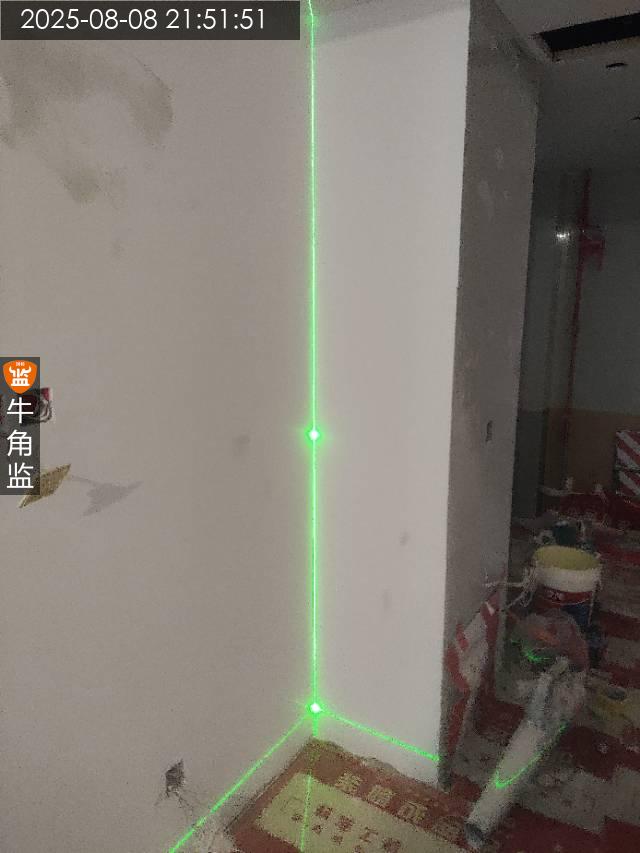

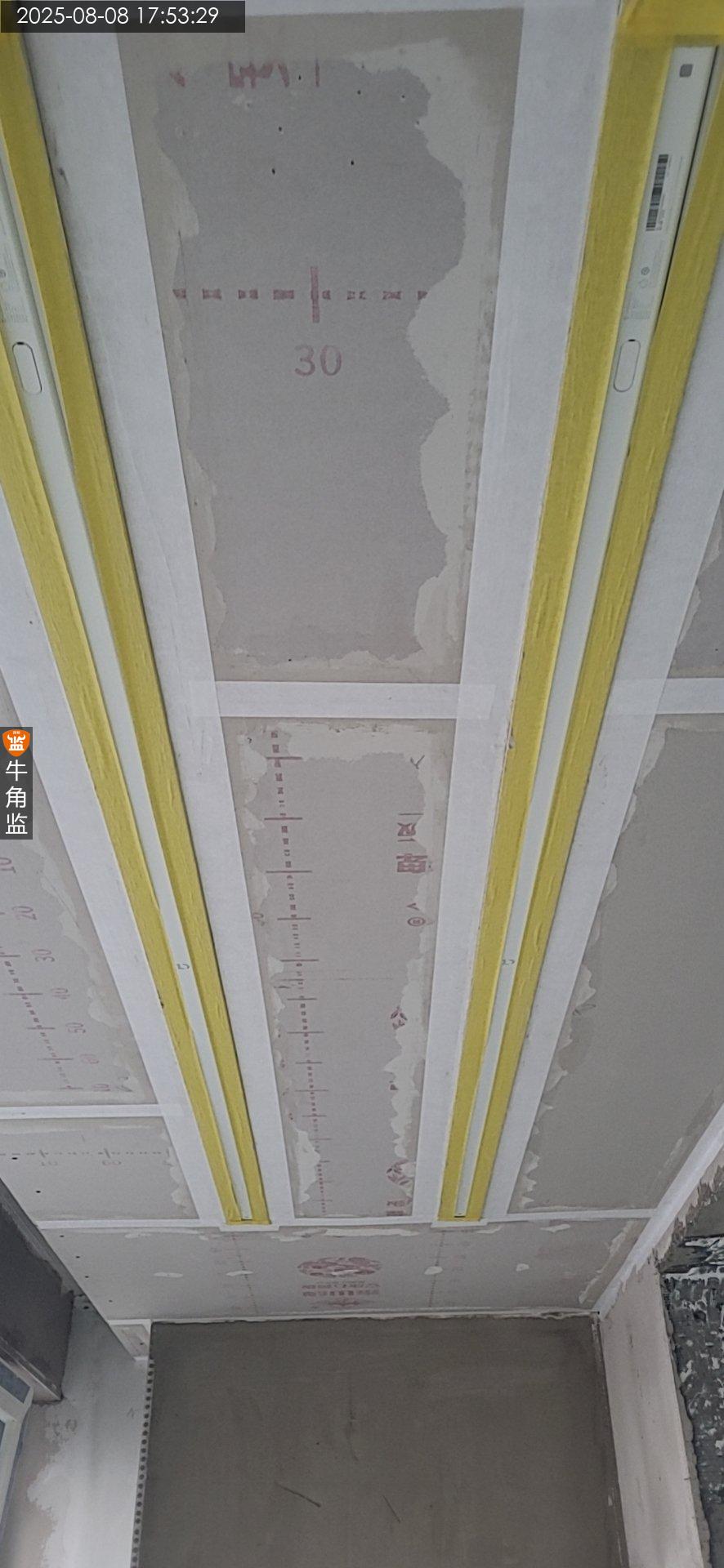

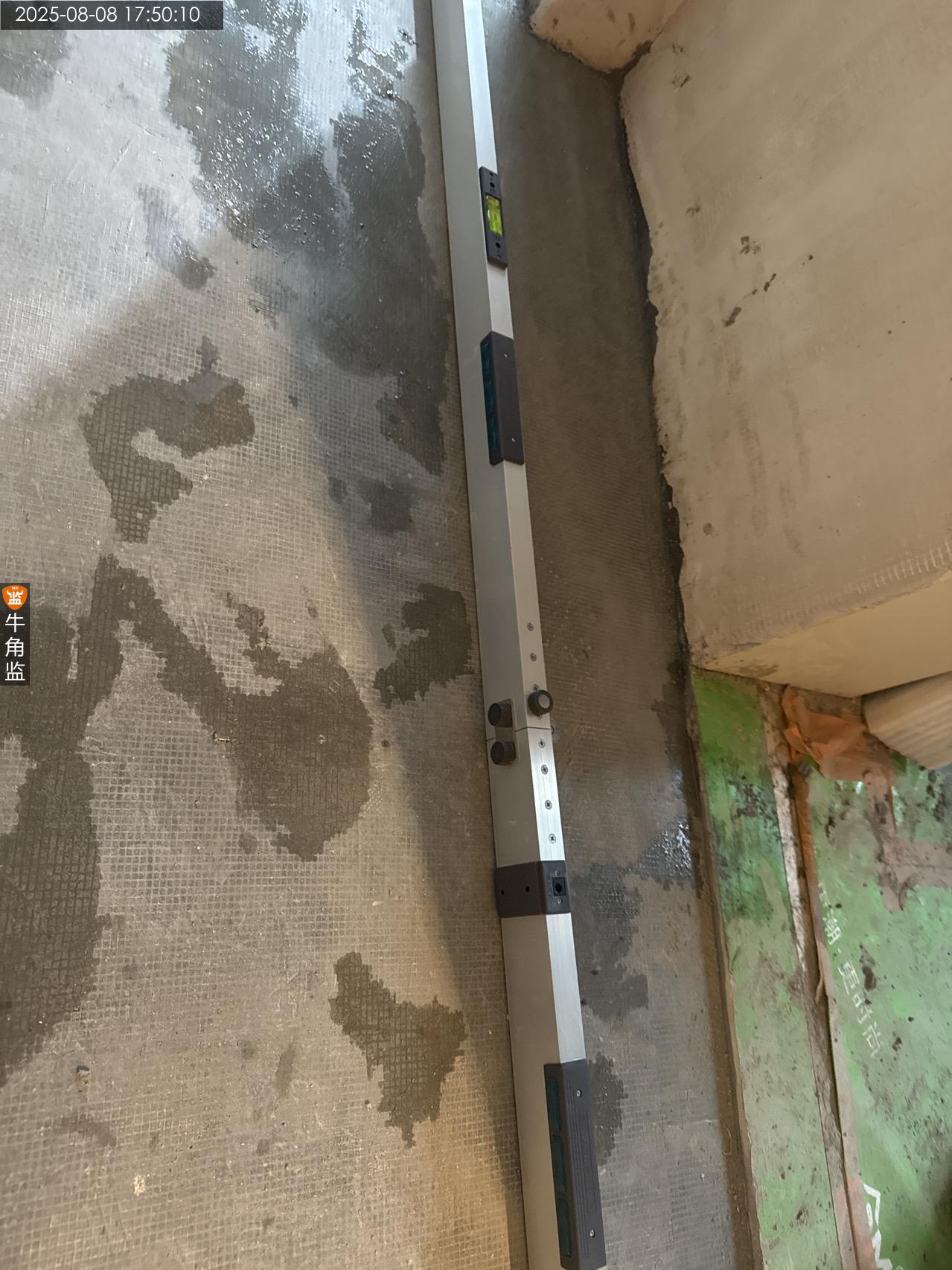

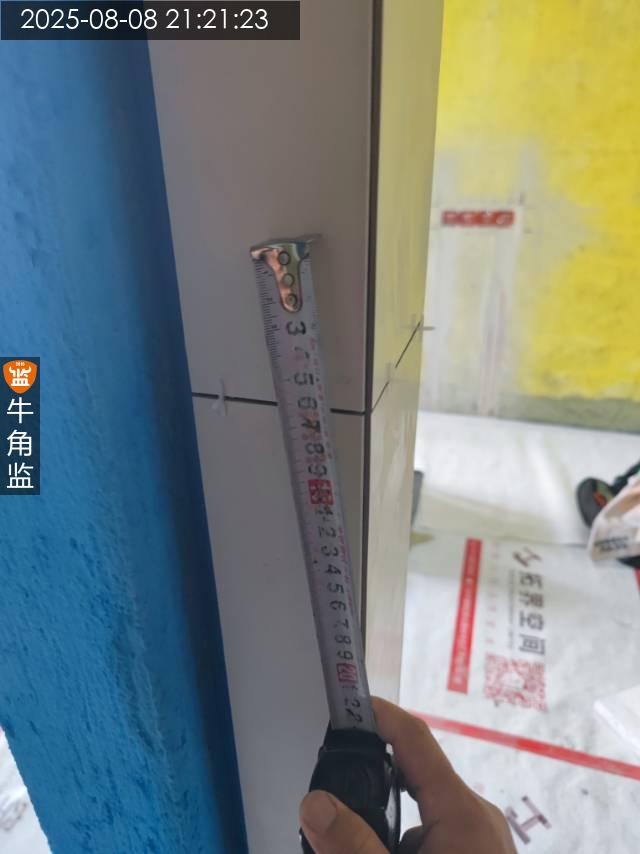

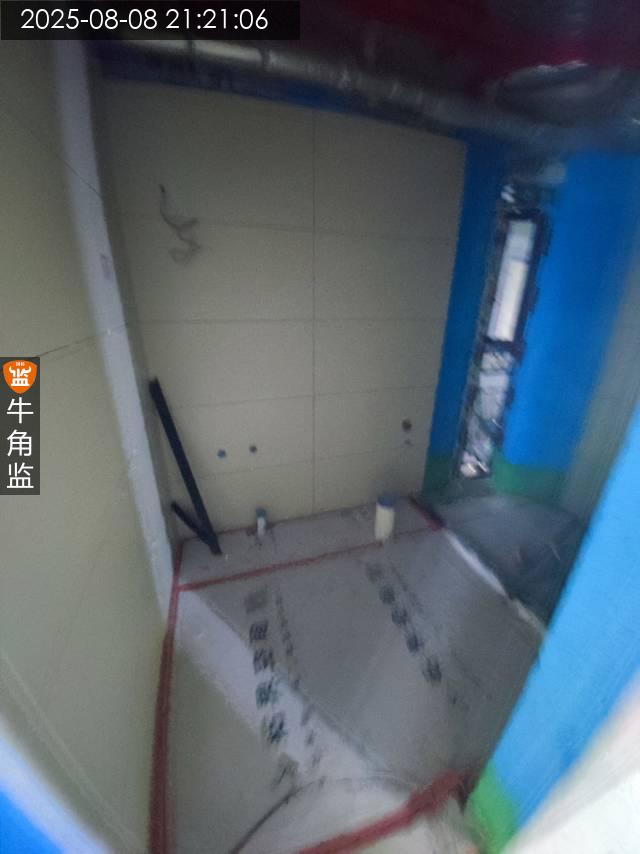

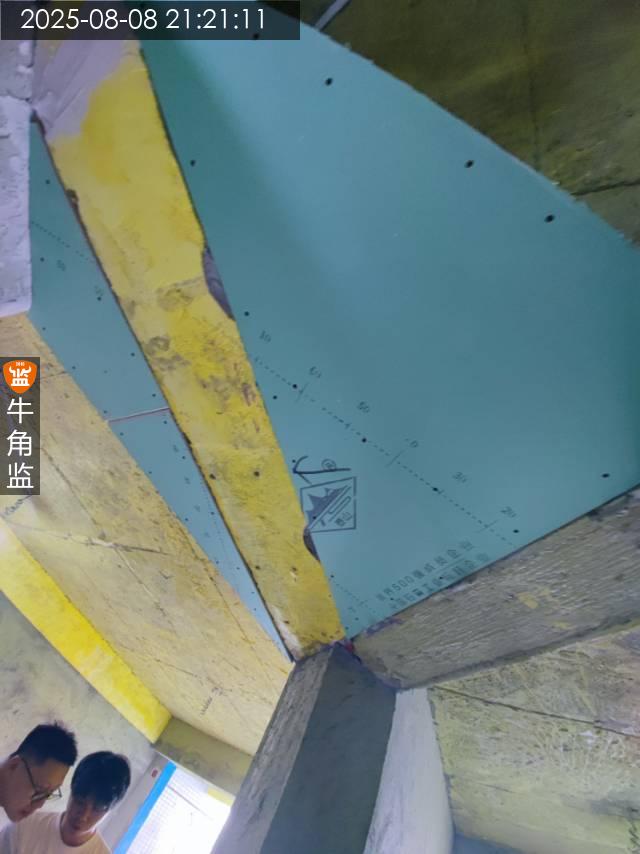

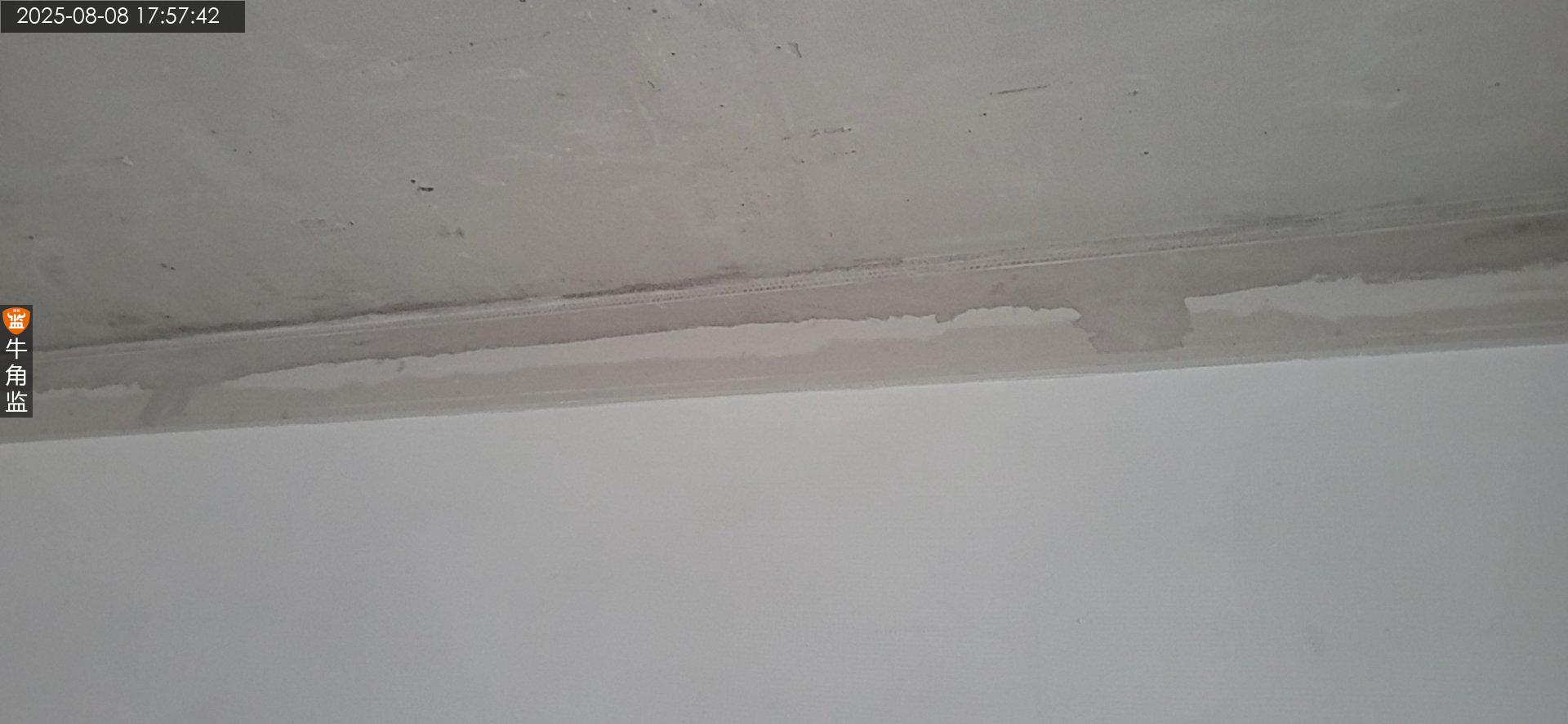

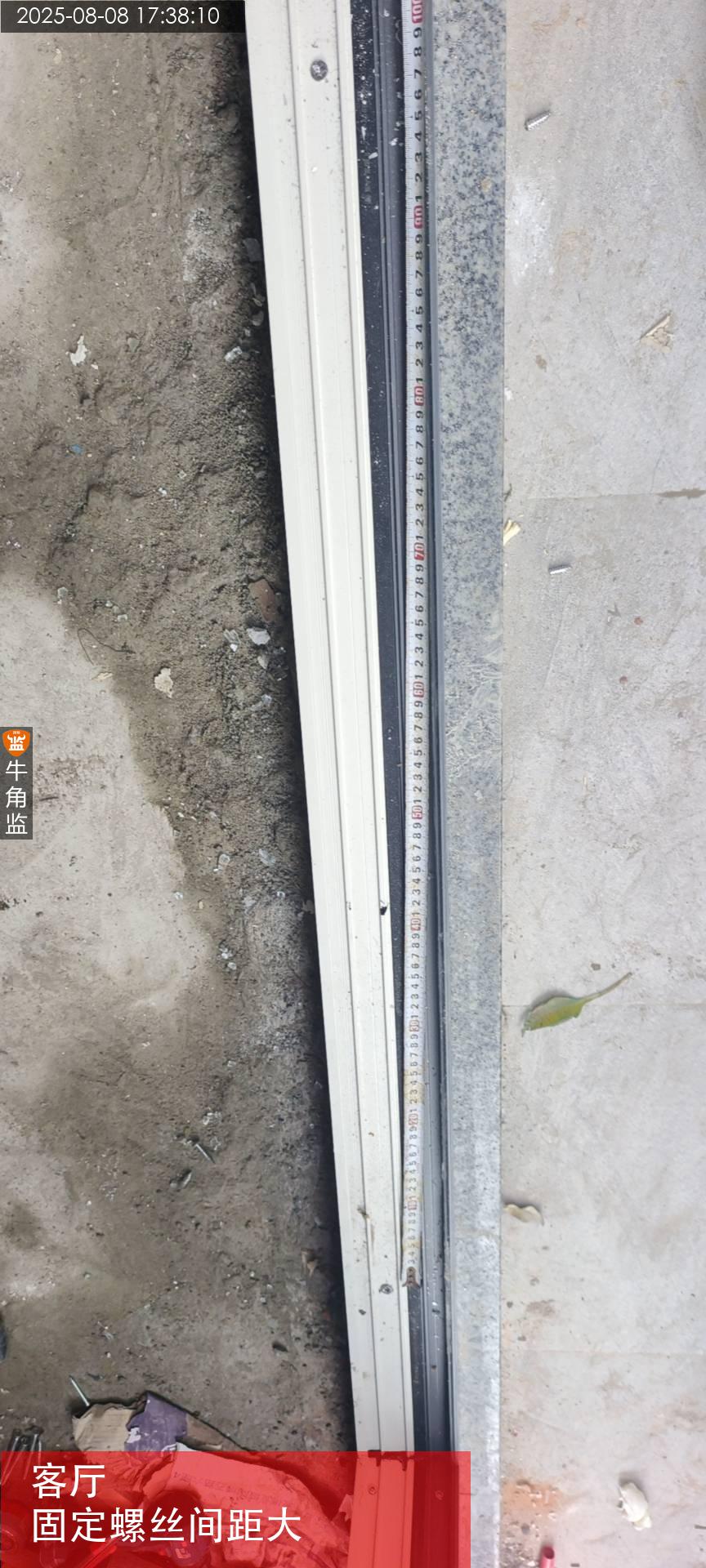

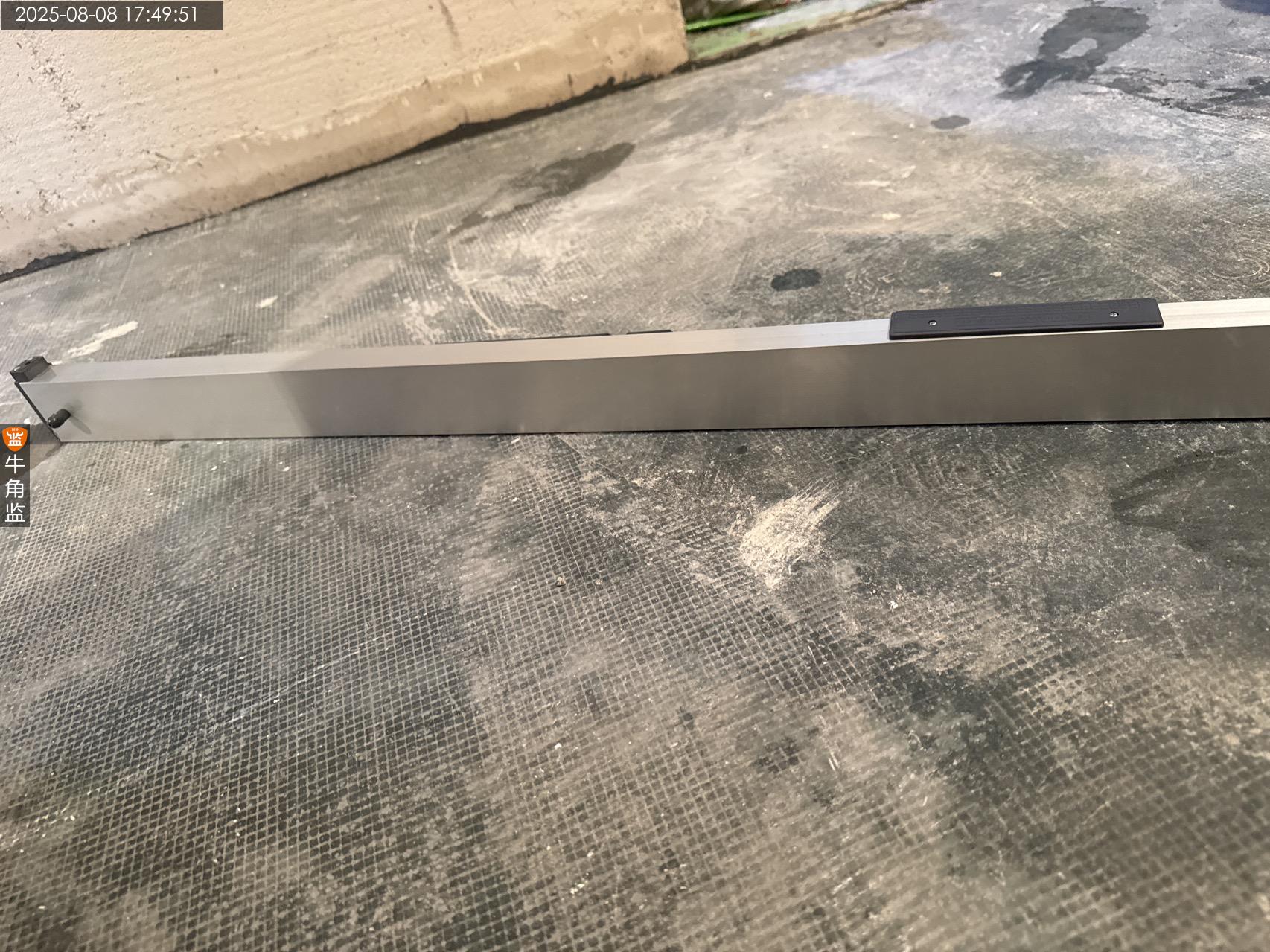

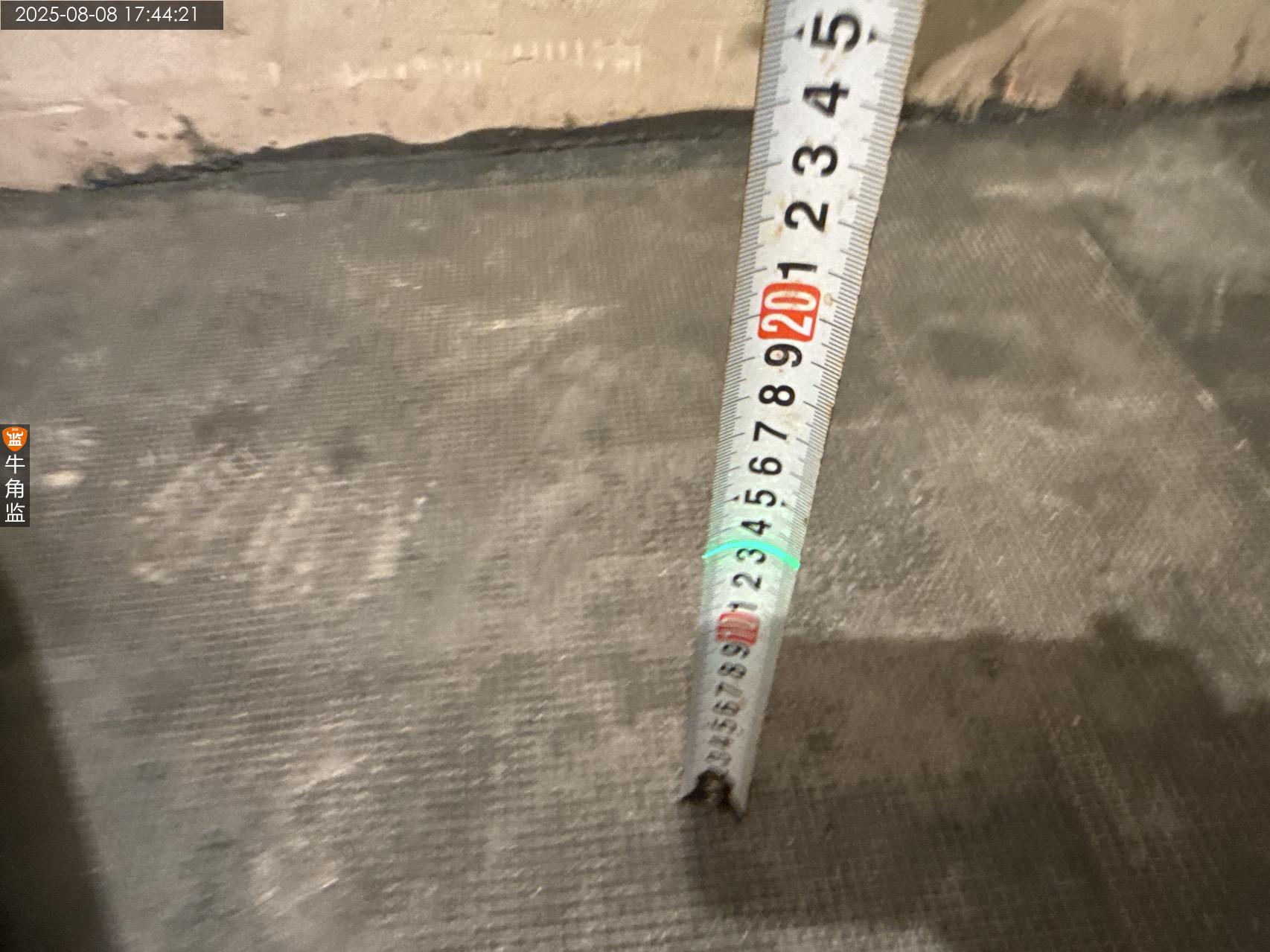

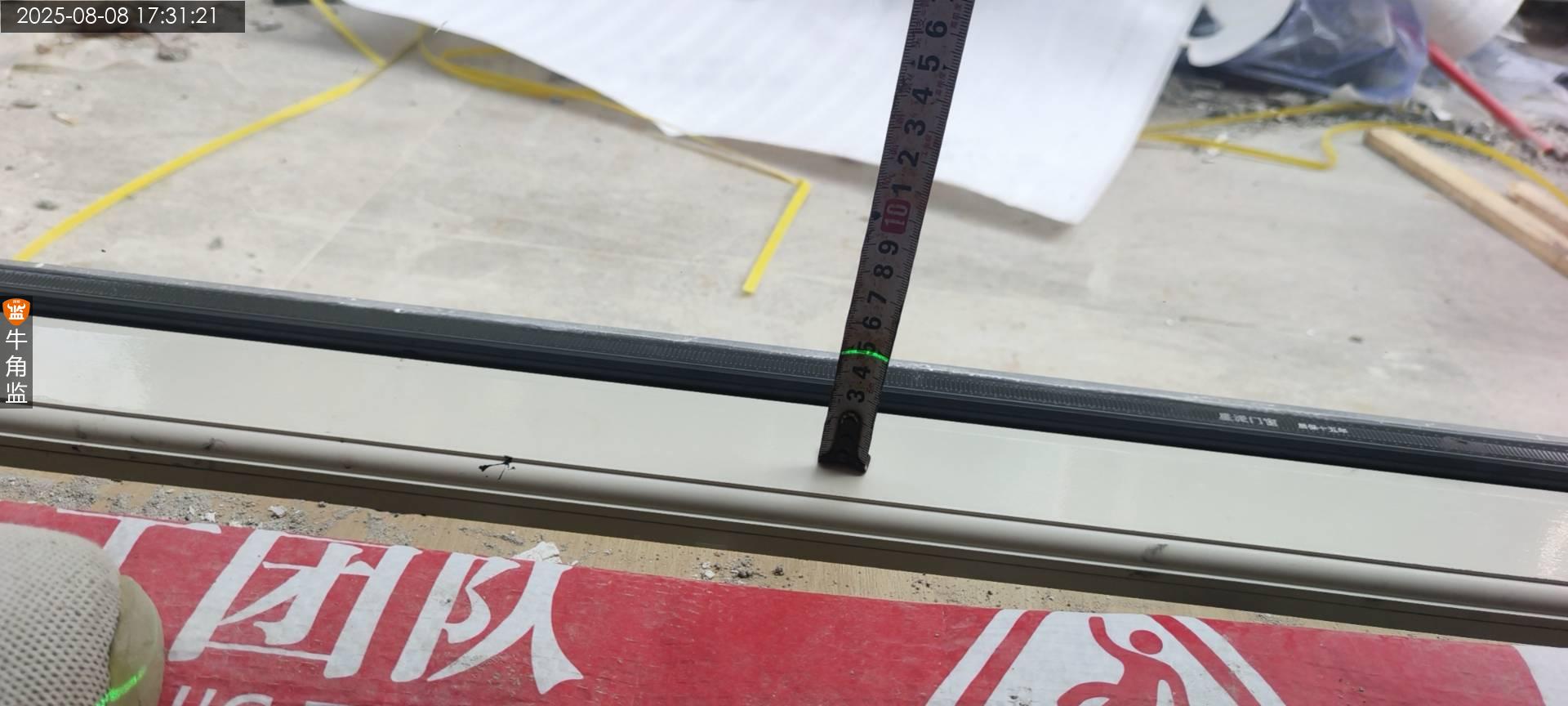

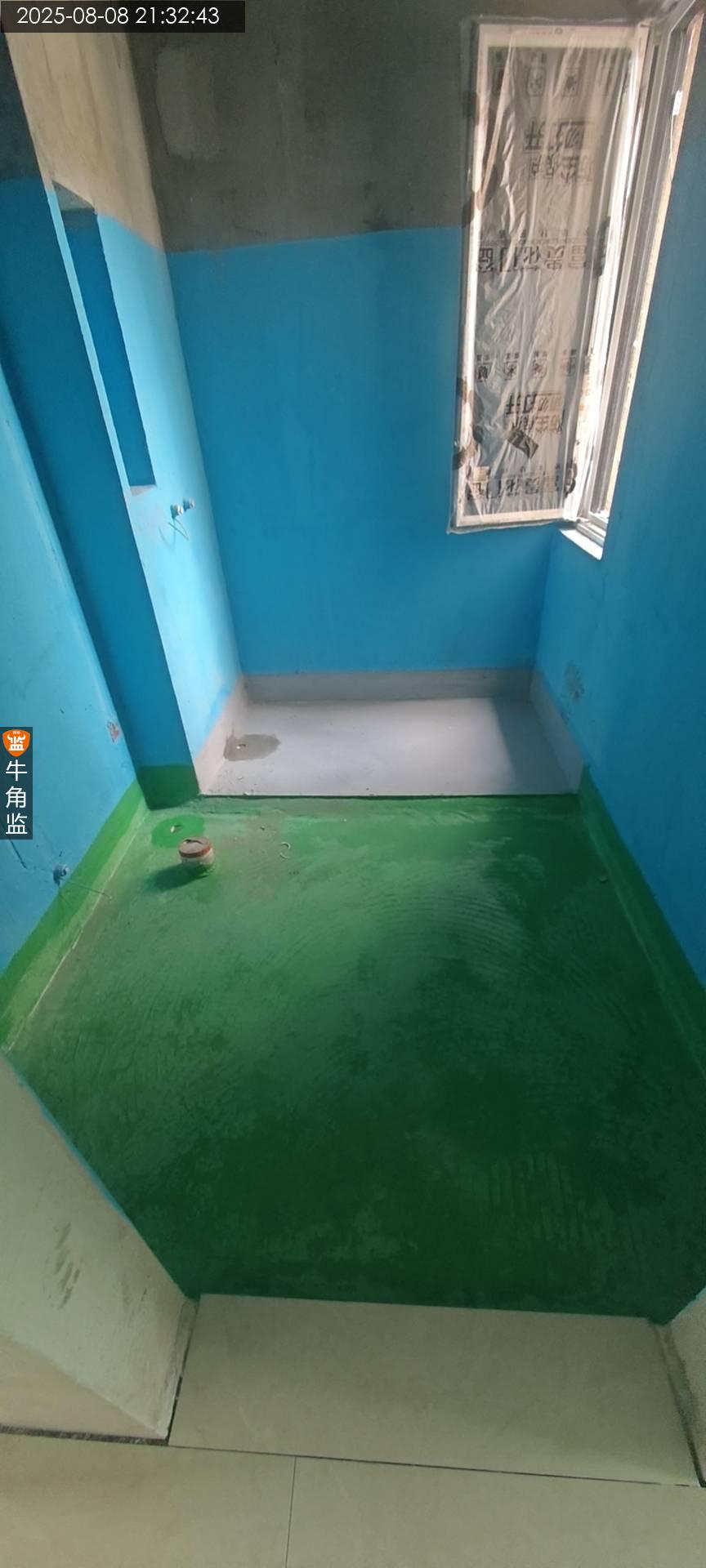

今日去贵府防水验收总结问题如下 1、闭水区域楼下存在渗漏水 ;整改建议:找到漏点进行堵漏后再涂刷防水重新闭水测试48小时 2、本层防水区域墙体四周未发现有渗漏现象,建议干区地砖贴好后再用堵漏王封堵涂刷防水(干湿区交界处) 3.拐角处需用整板套割T型或L型,封板需错缝处理,底板和面板要错缝处理 4.使用专用螺丝不得使纸面破损,拼缝处做V型槽 5.螺丝间距15到17公分,平整度用水平仪检查符合规范要求 6.进户门内门套三边需要瓦工粉刷后再做油漆 下次上门瓦工验收 施工建议: 1.干沙灰配比要求“握手成团,落地开花” 2.阳台、厨房返水坡度不应小于0.5%,洗手间1% 3.墙地砖背面脱模剂需清理干净并满铺浆、墙面保温层不可直接贴砖 4.贴砖收边尽量隐藏到隐蔽区域(沙发,柜子后等) 5.铺贴前要预排版、定位基准线砖 6.地砖不能有空鼓,墙砖中间区域不可空鼓,边缘空鼓范围不可超过单砖5% 7.砖面平整度误差用2m靠尺检査不超过2mm,阴阳角检测误差不大于2mm
2025-07-18
珠海市横********1401
设 计 师:未知
施工队长:余工
工地面积:104.81㎡
装修总价:0.00
本次评价:A

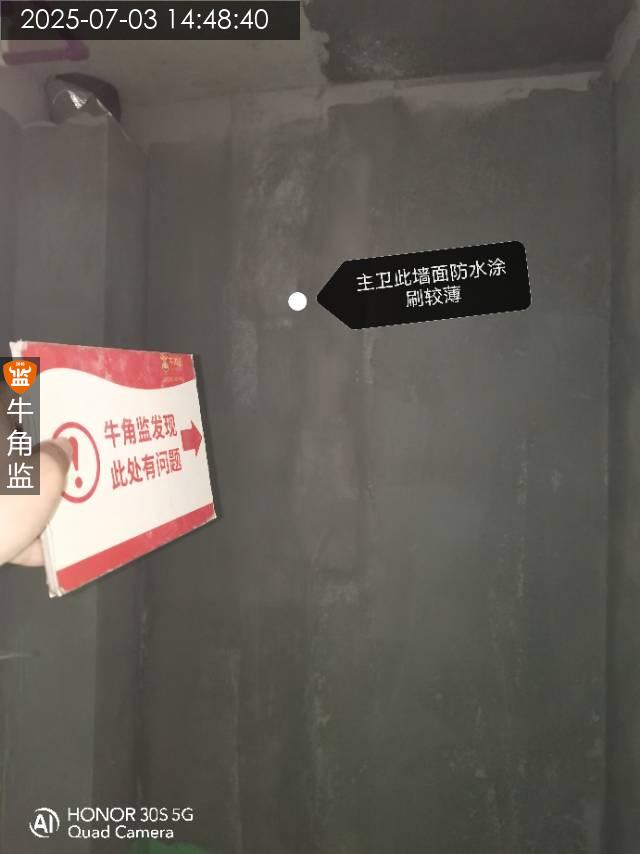

本次评语:

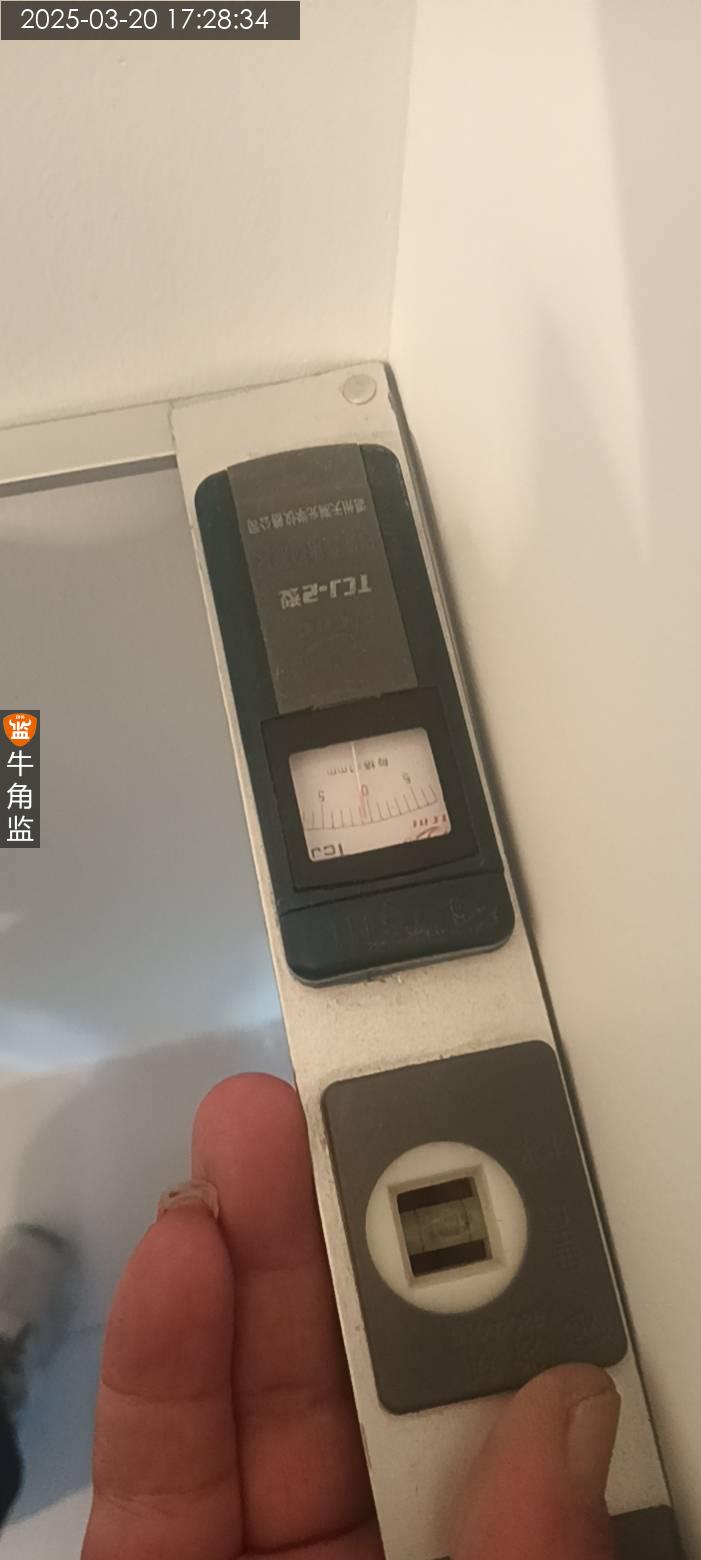

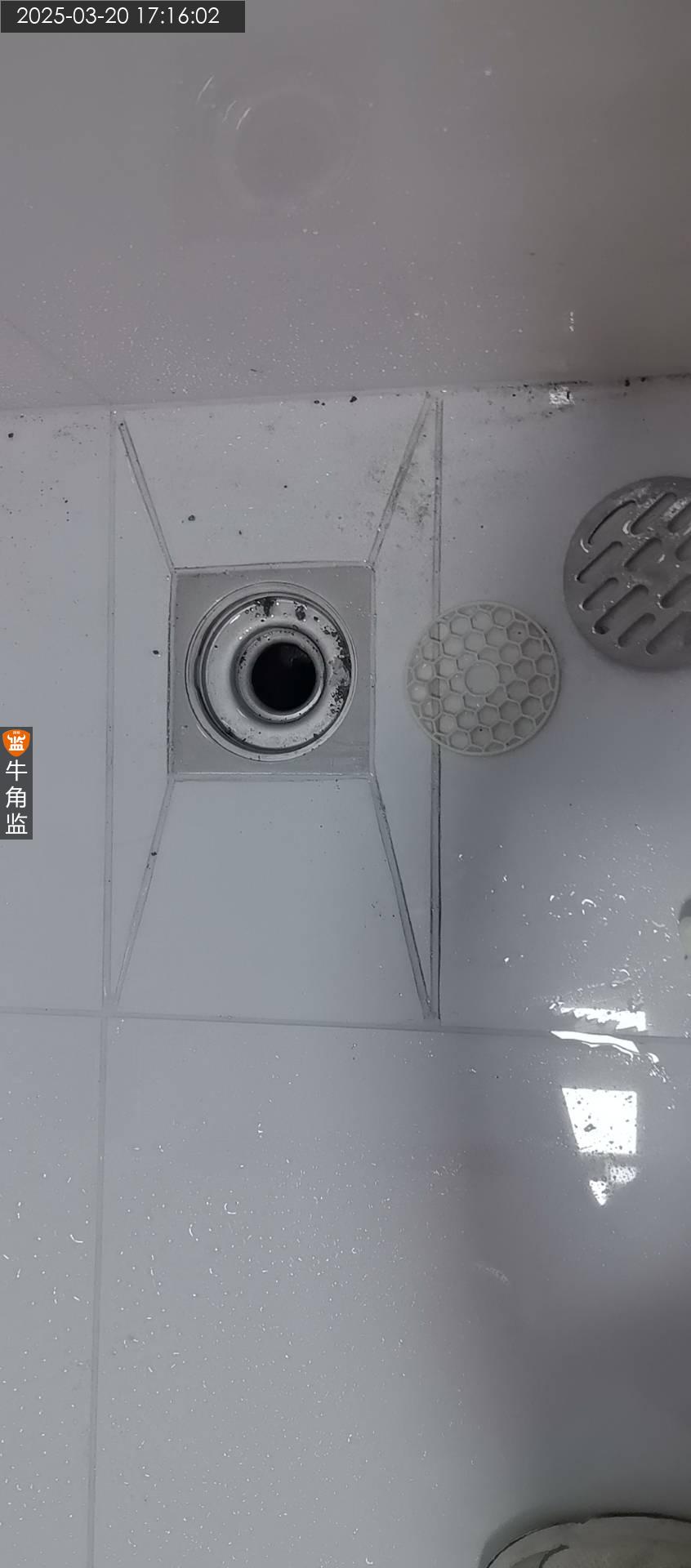

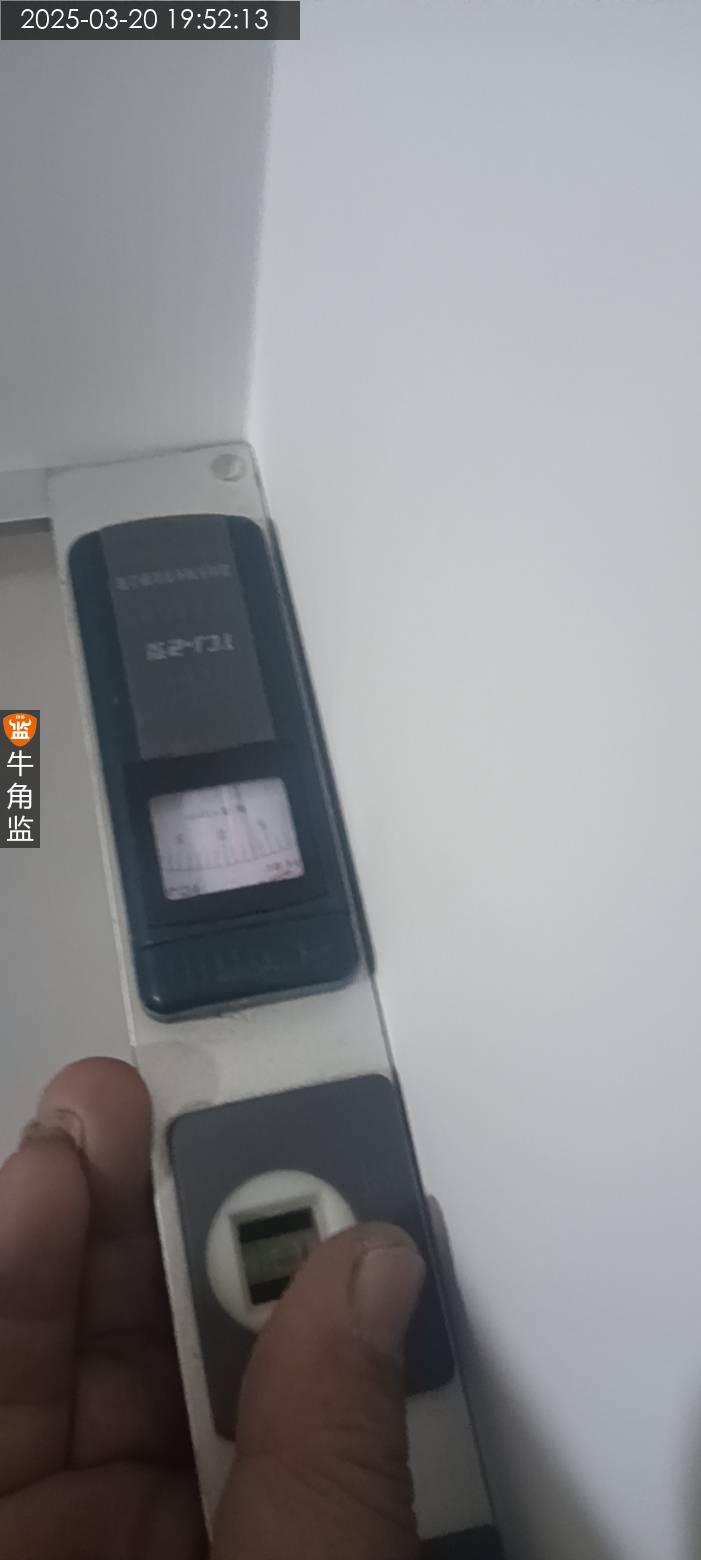

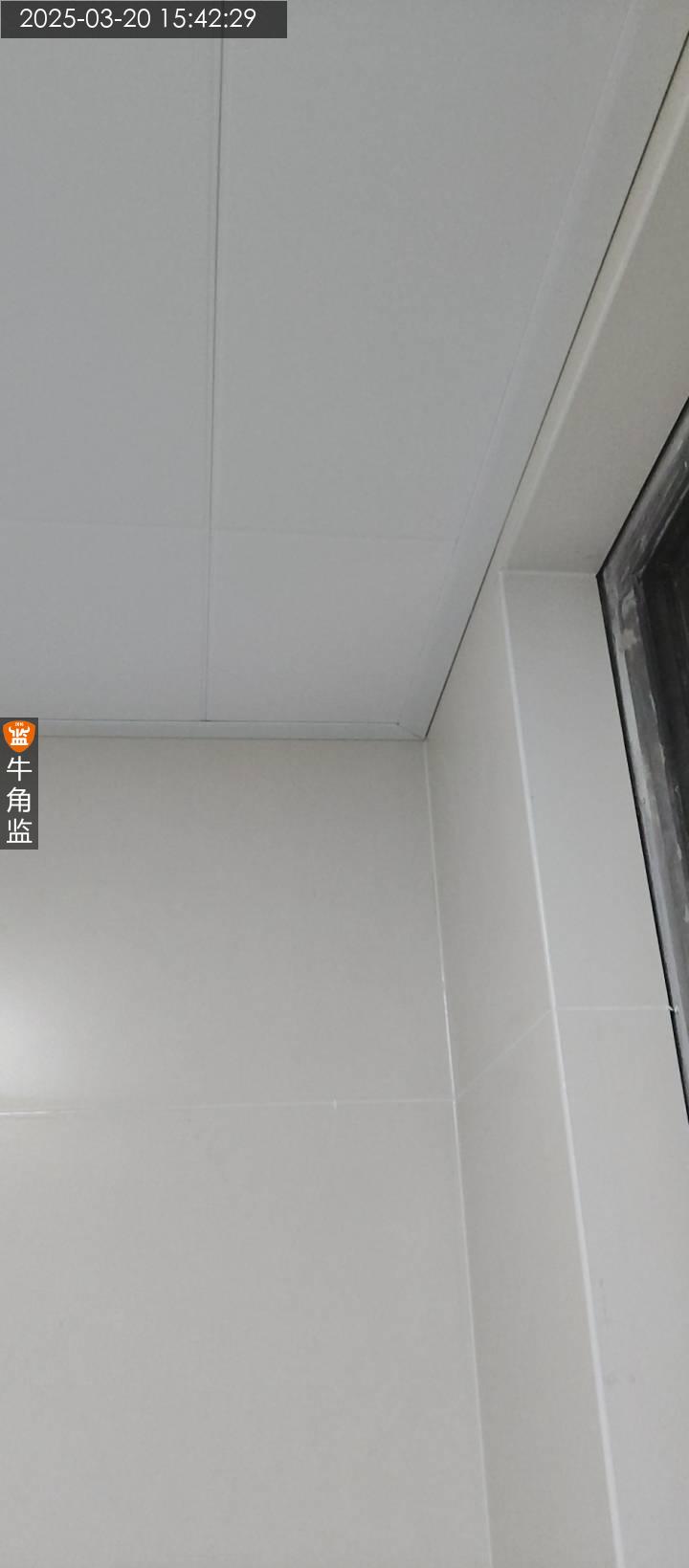

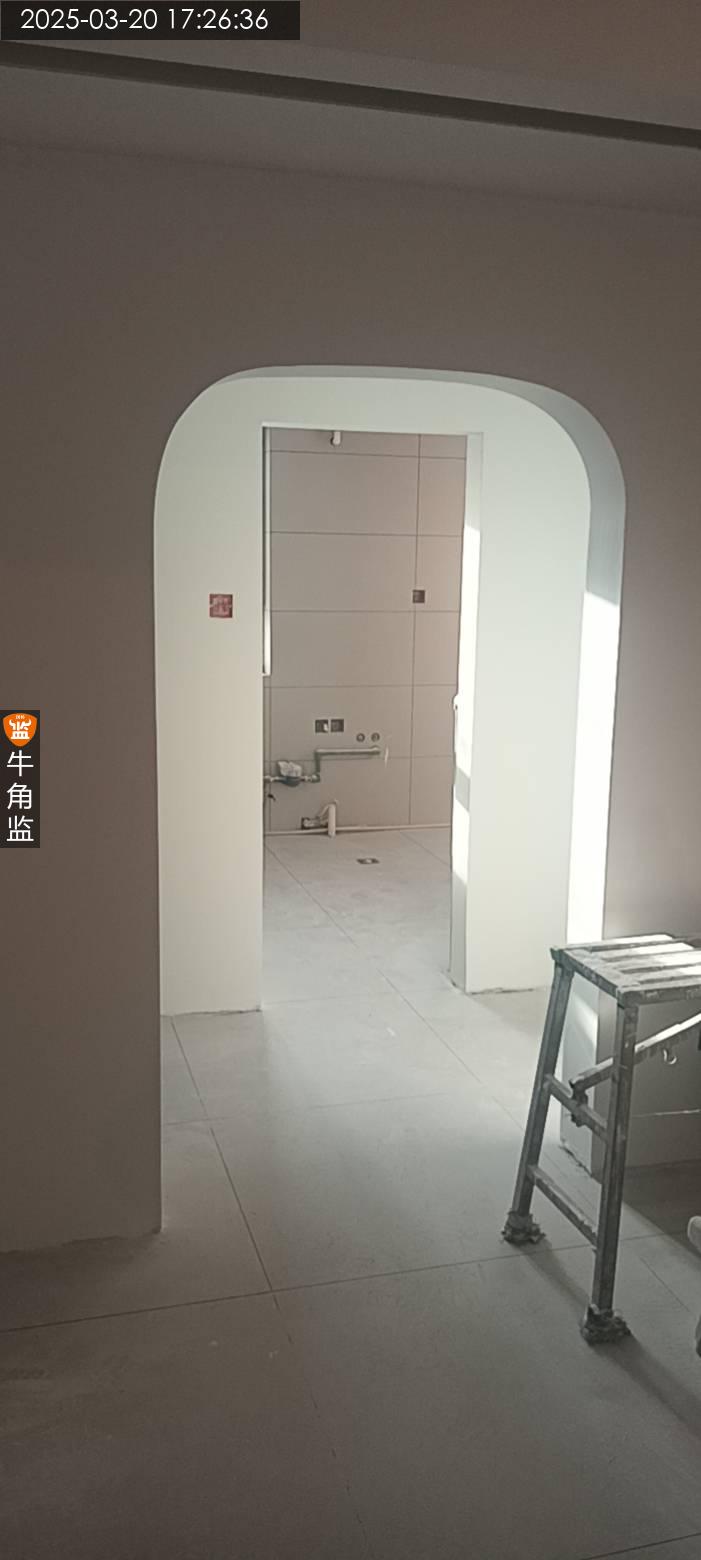

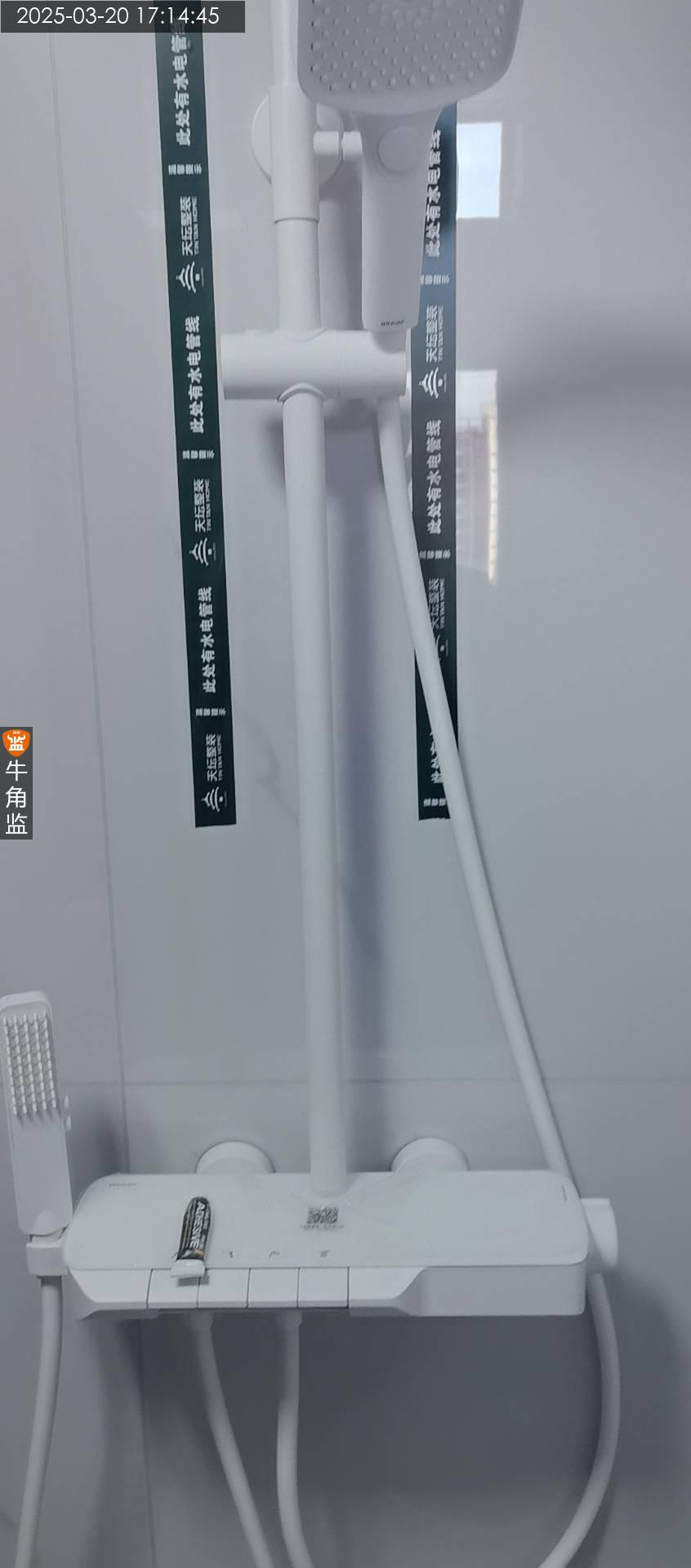

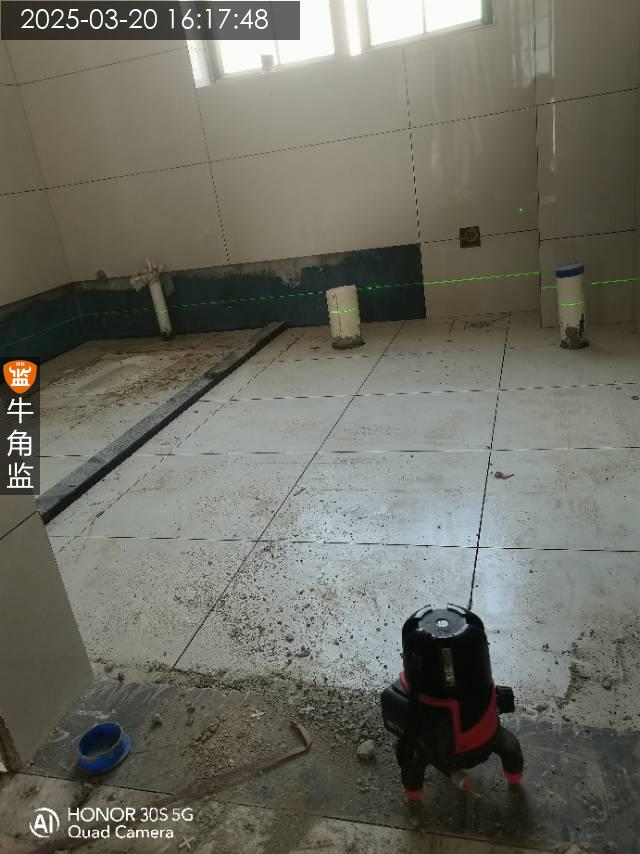

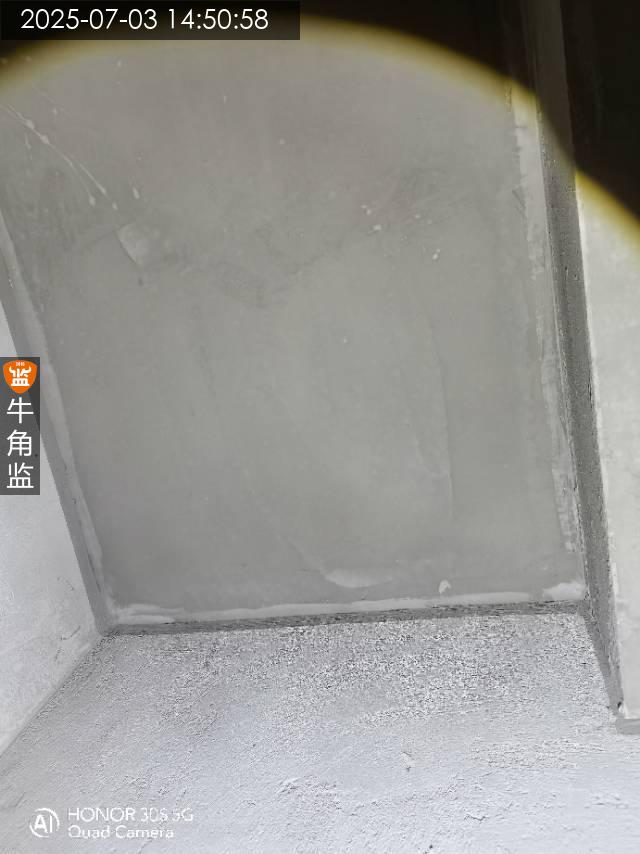

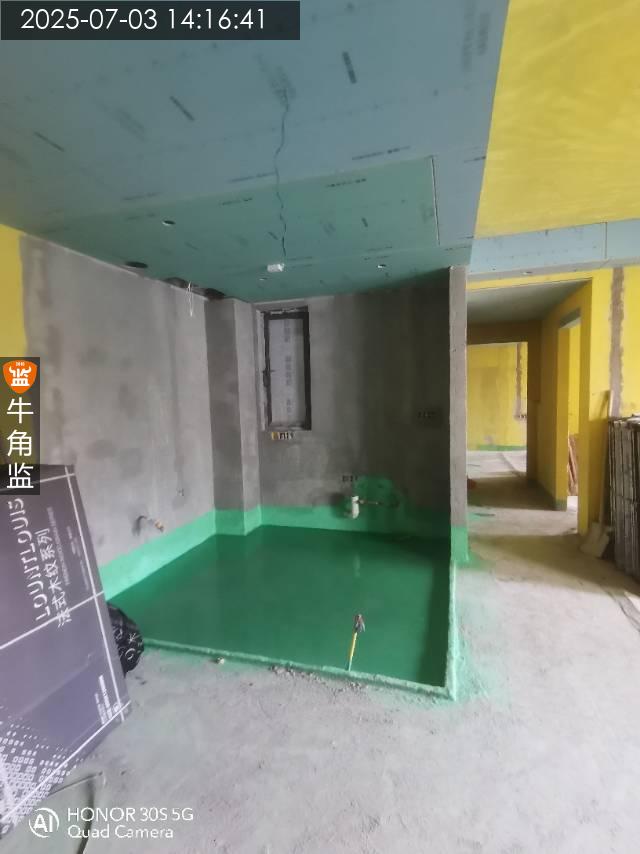

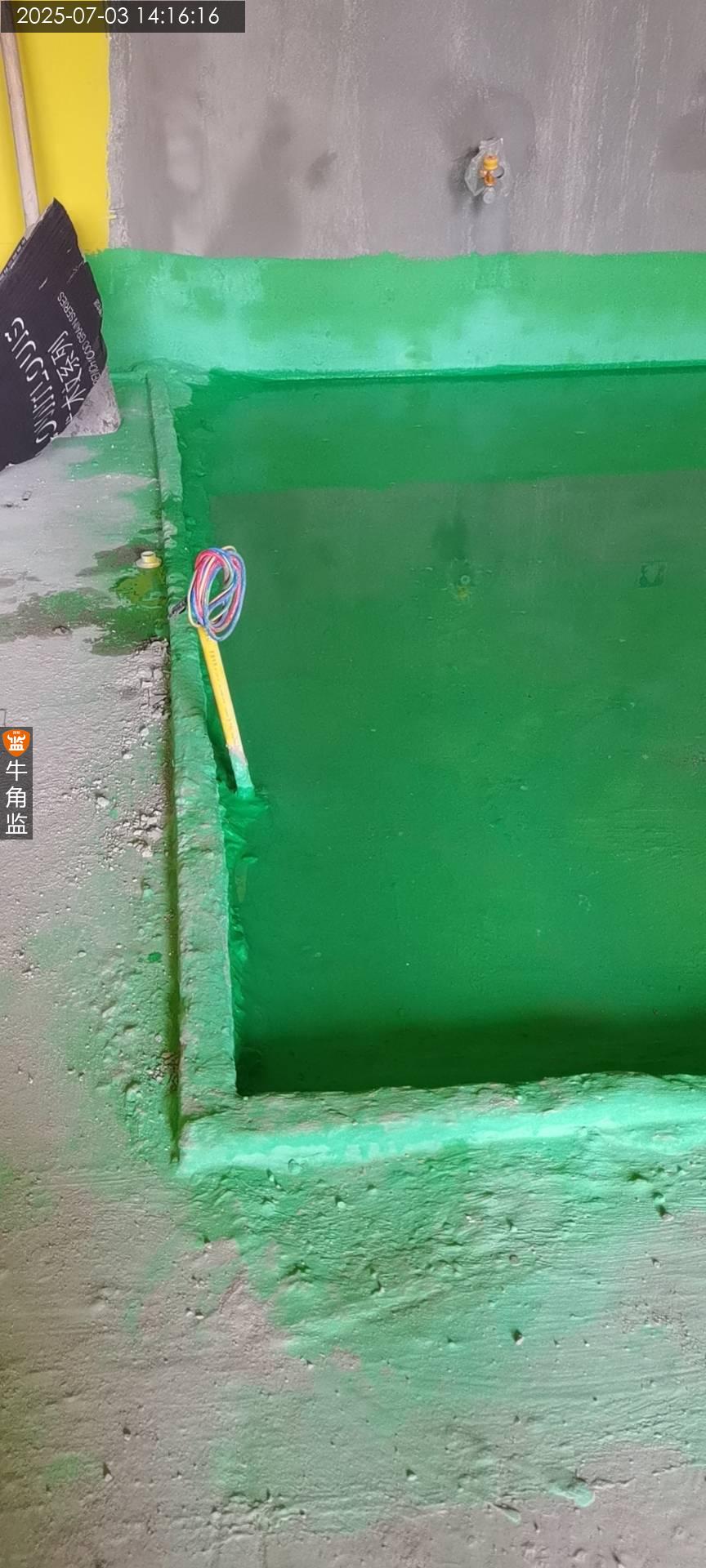

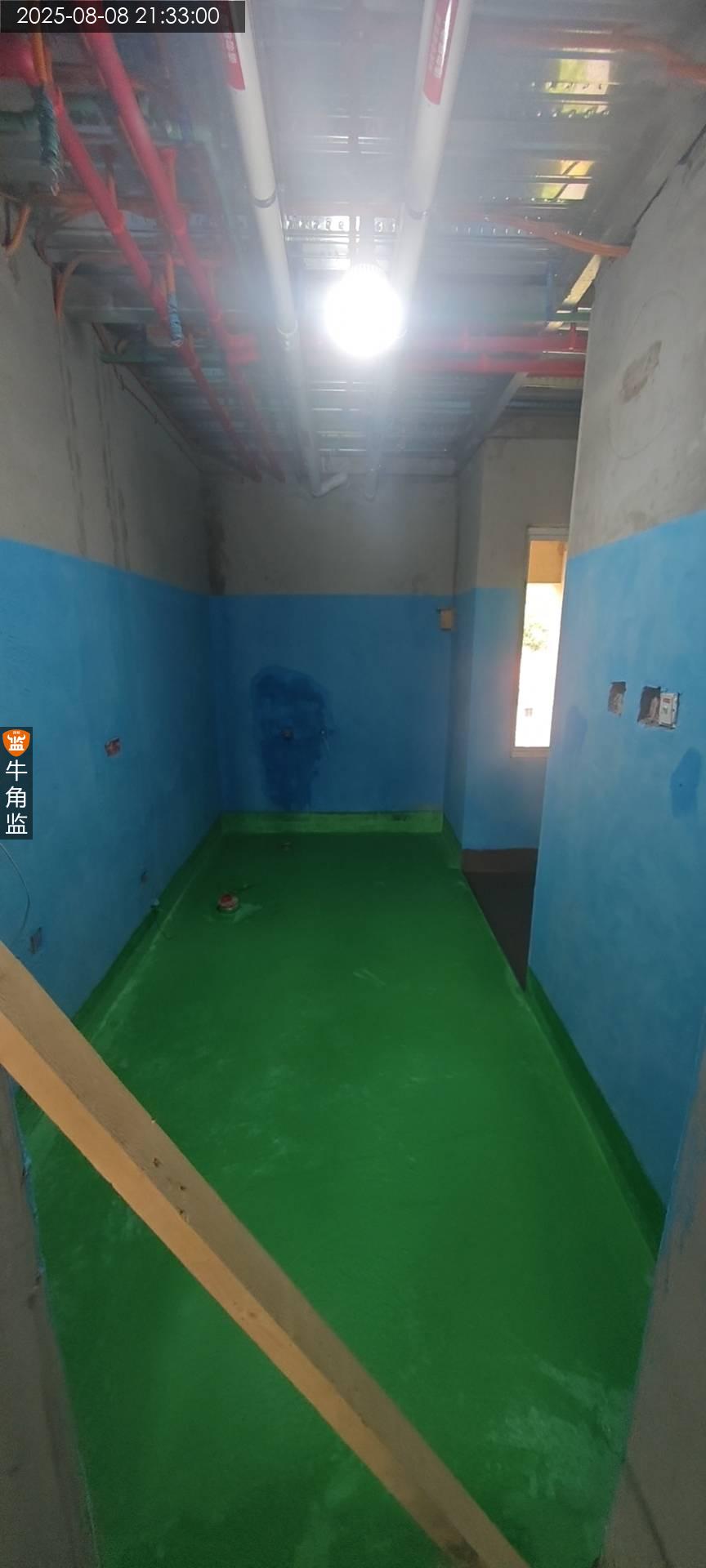

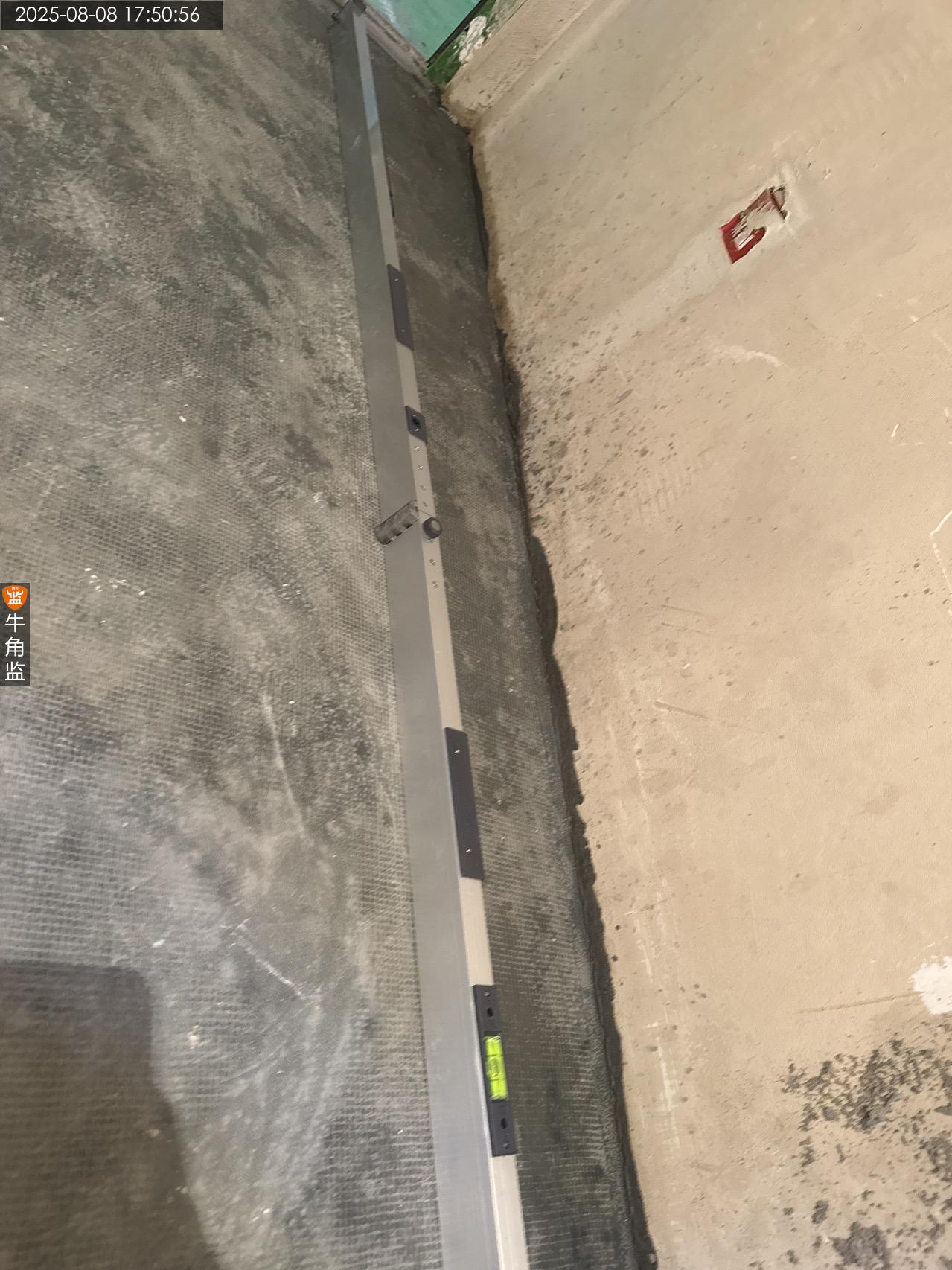

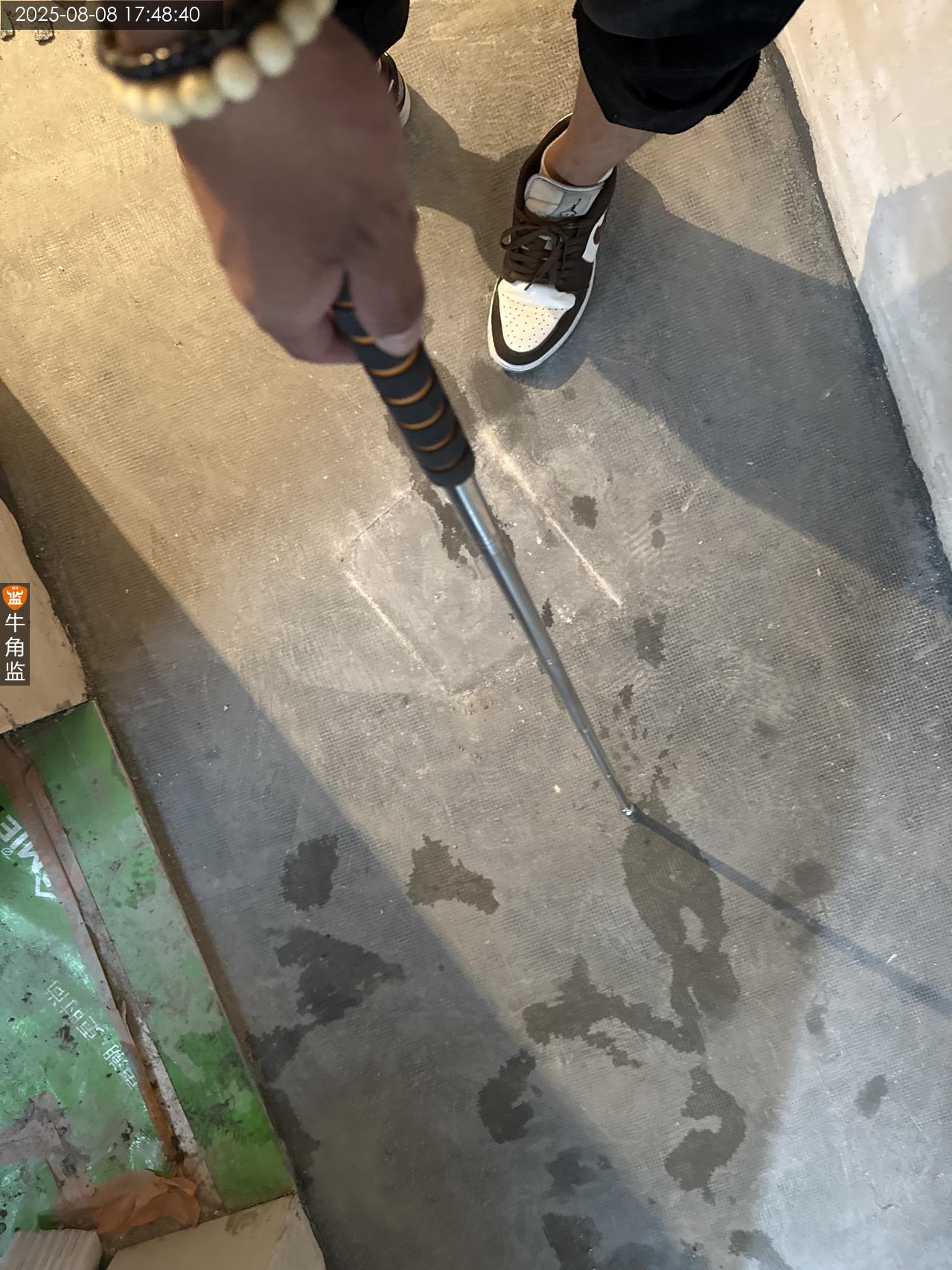

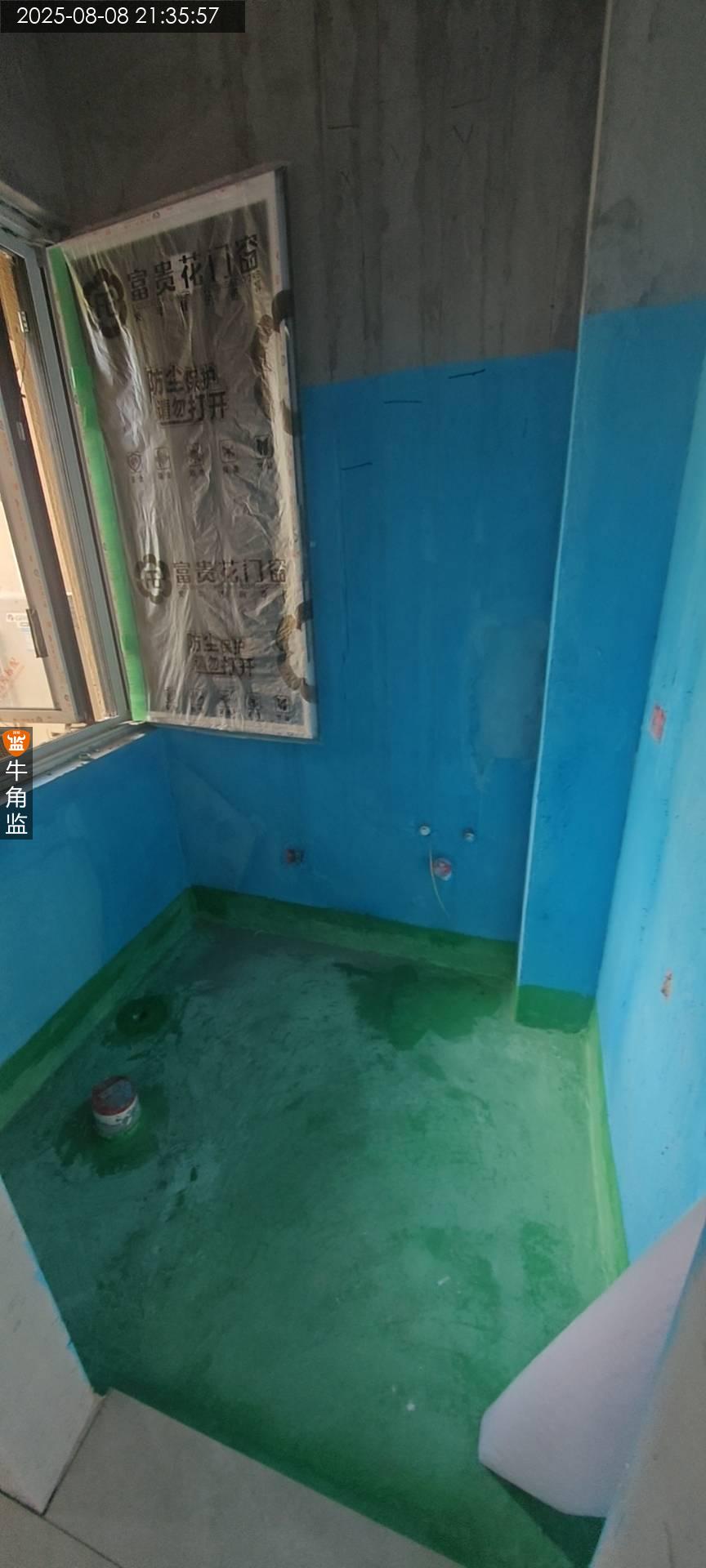

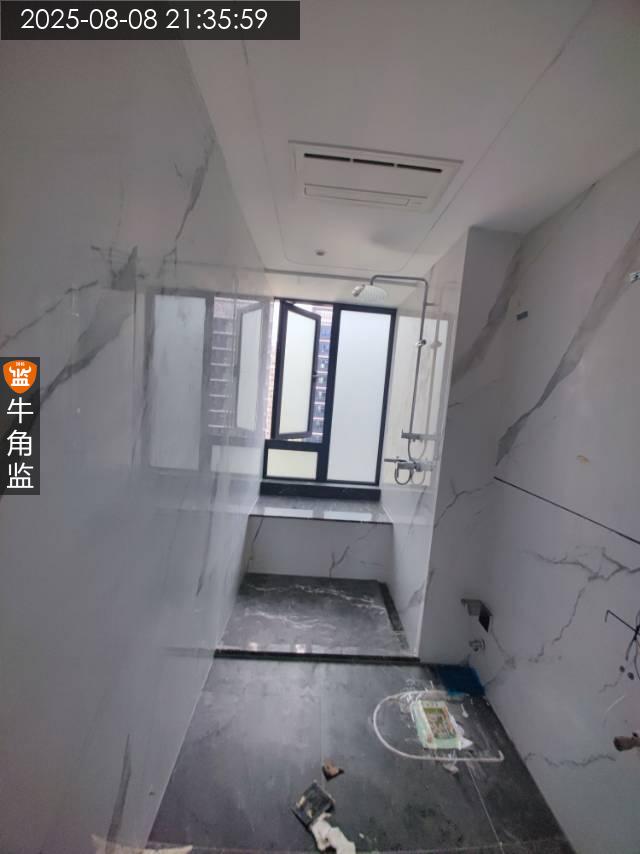

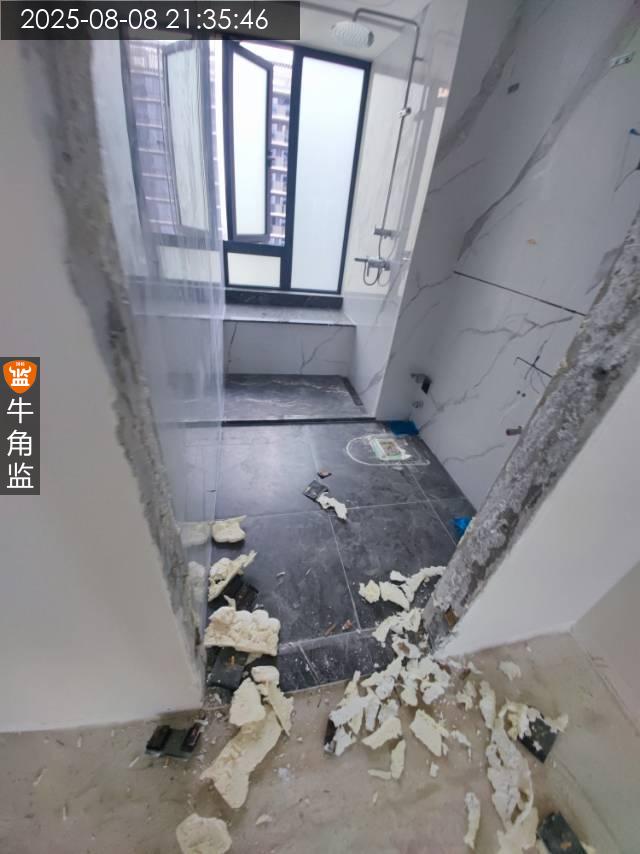

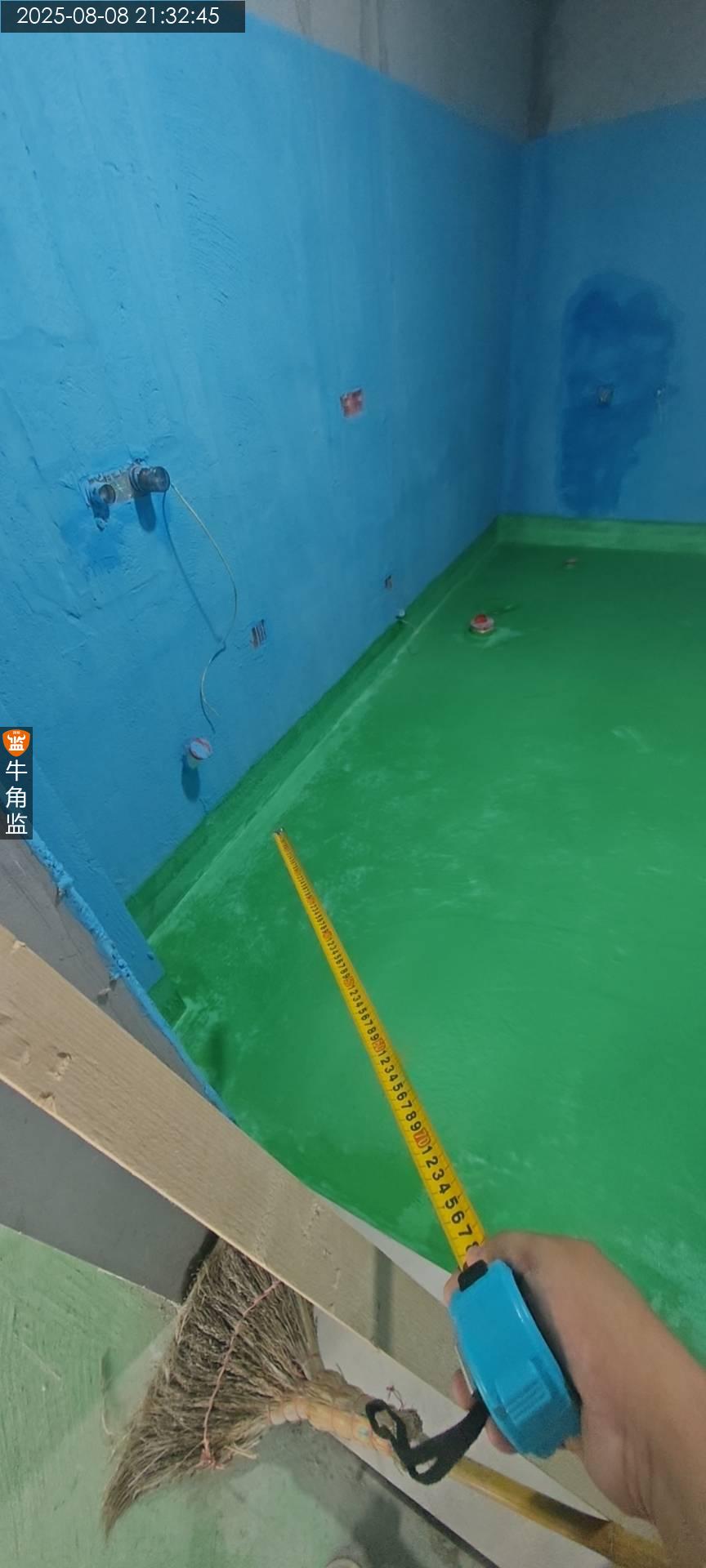

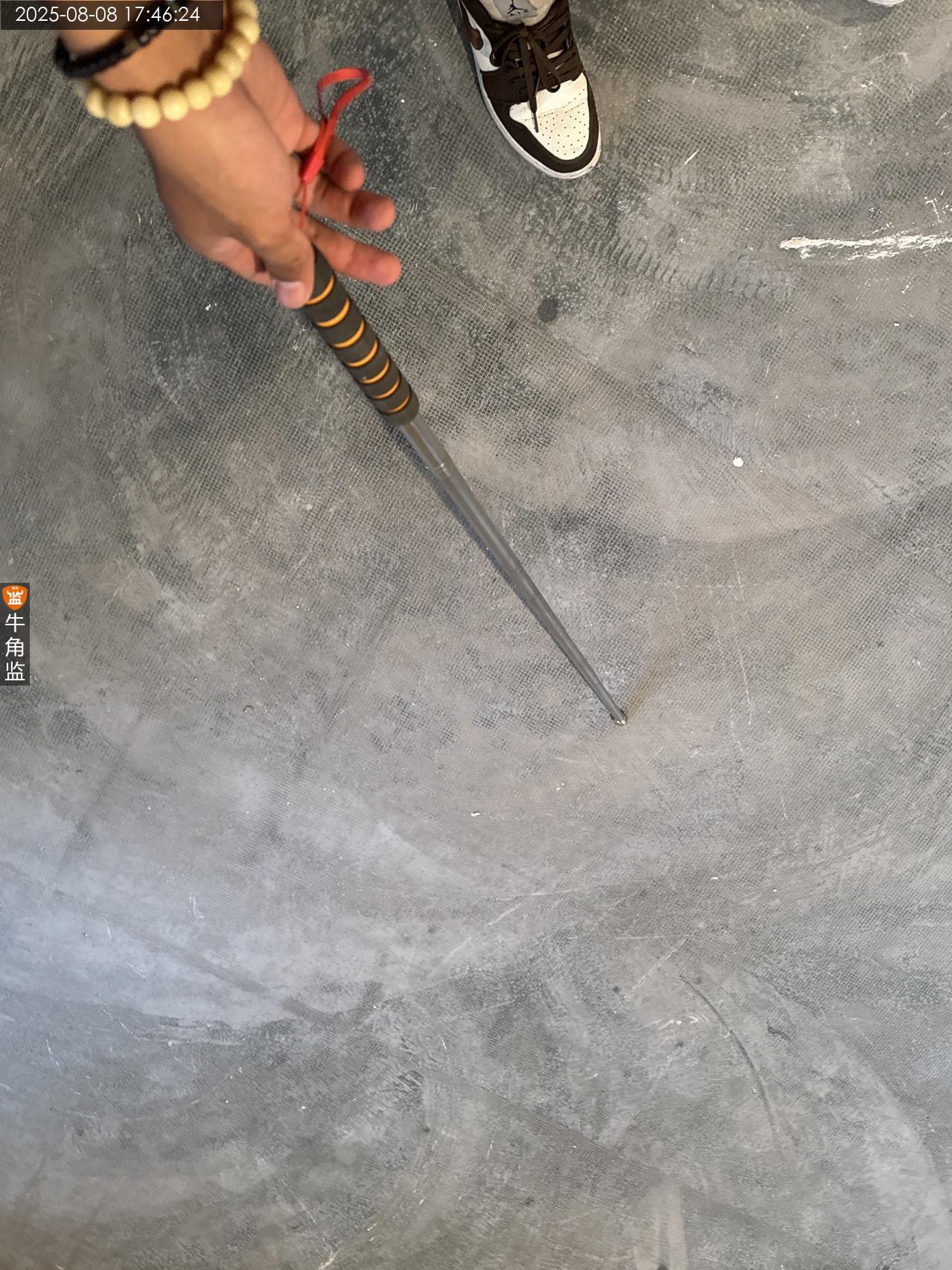

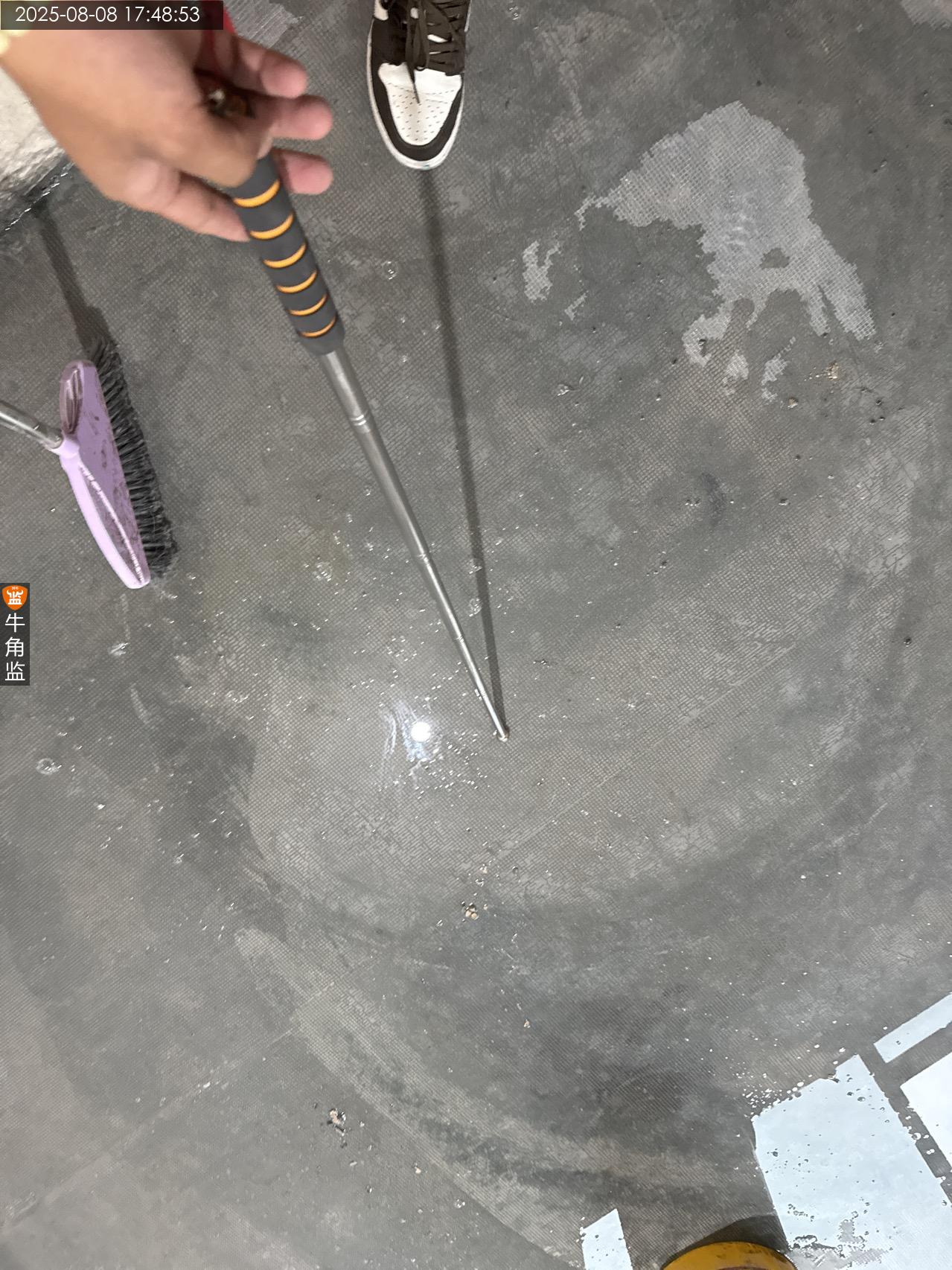

本次上门防水验收,现场两名泥工师傅铺贴地砖,业主及负责人在场。 防水验收检查,放水高度高过地梁,外侧墙角均未发现渗水情况,墙面做喷淋实验,背侧墙面使用湿度检测仪检查湿度正常。楼下闭水区域检查,未发现漏水问题。防水验收合格。 注意问题: 1.后期施工注意防水层保护,防止施工时造成破损,出现漏水问题。 2.厨房烟感注意安装在吊顶表面,不要遗漏。 下次上门泥工巡检。
2025-07-18
南方花园********3558
设 计 师:未知
施工队长:未知
工地面积:71.00㎡
装修总价:0.00
本次评价:B
本次评语:

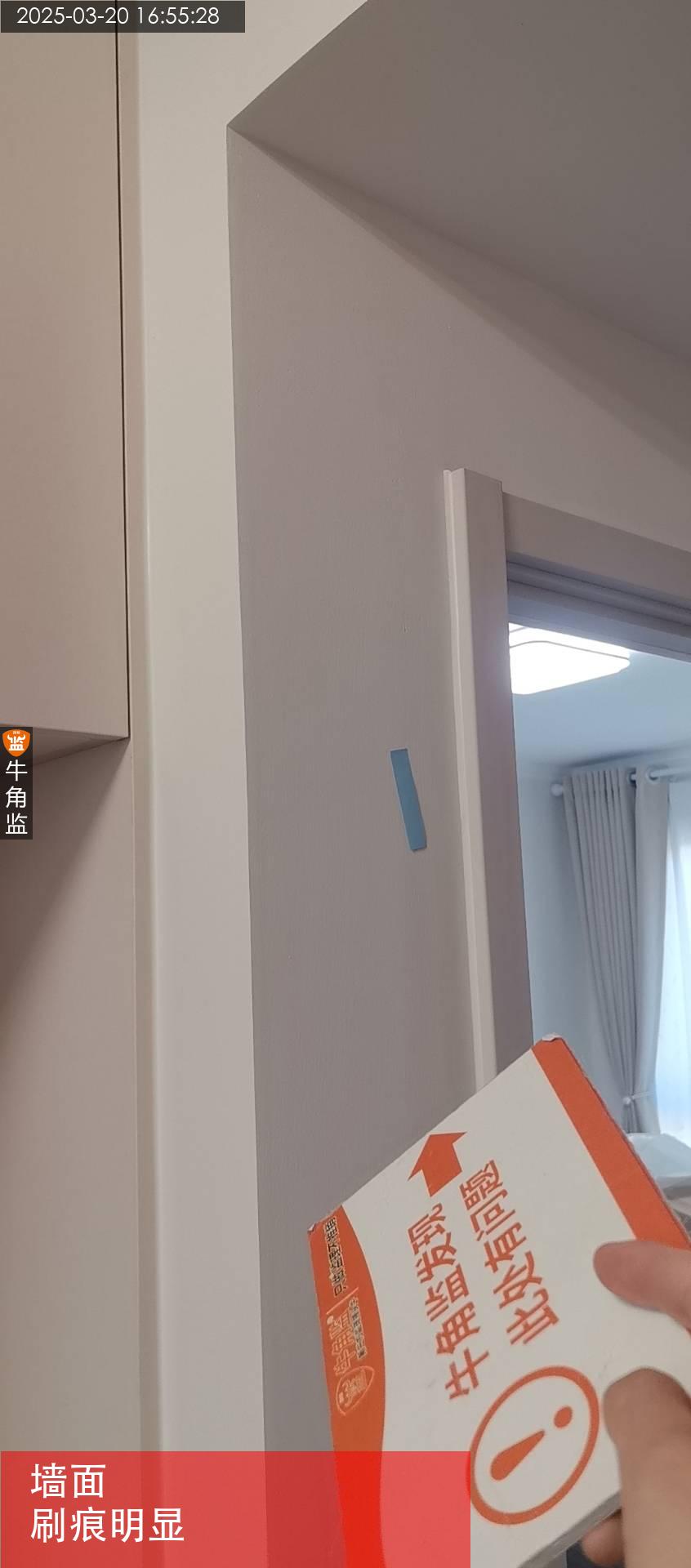

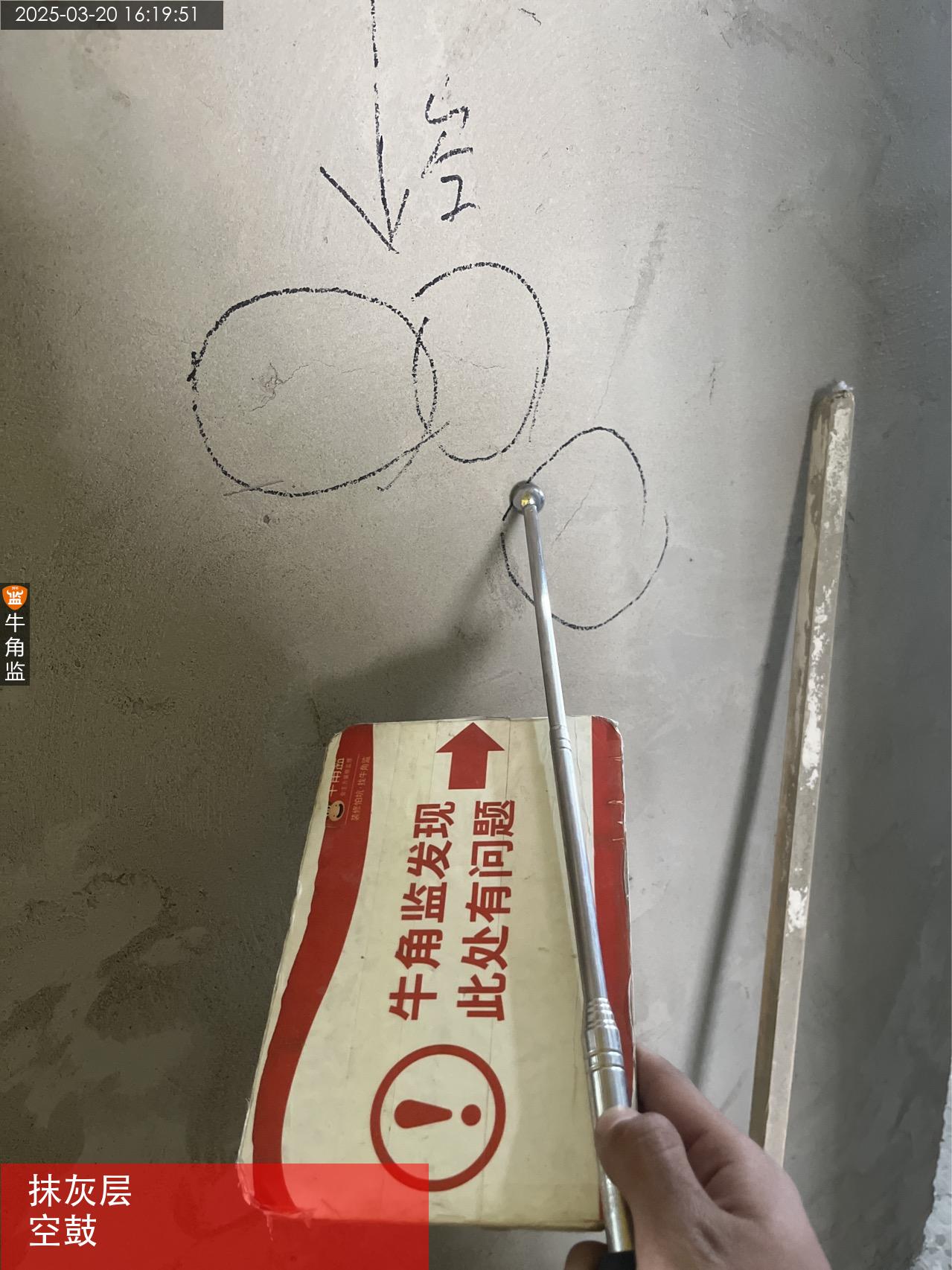

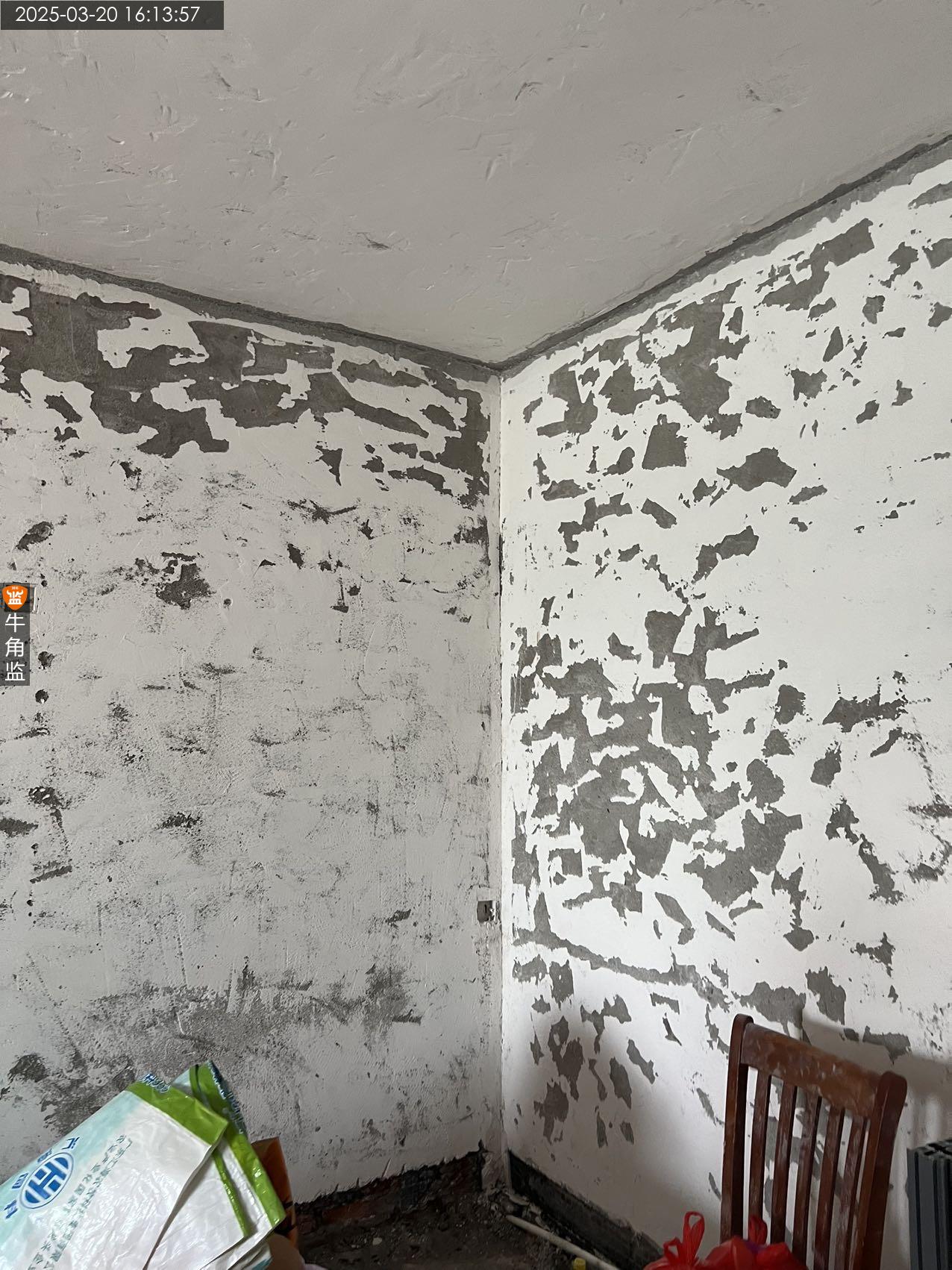

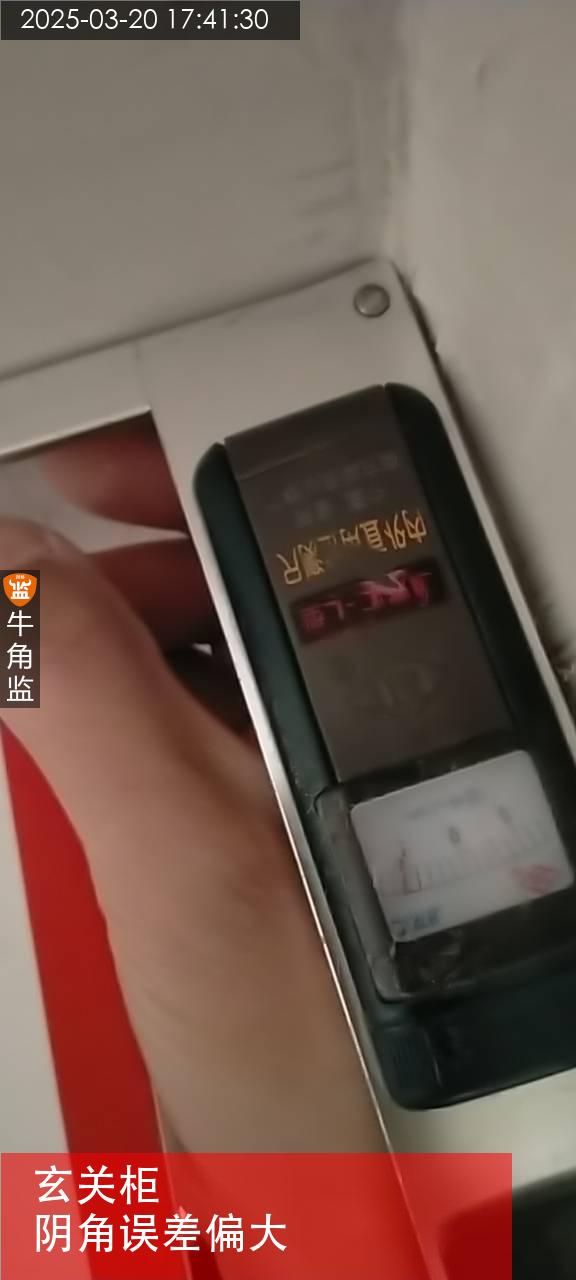

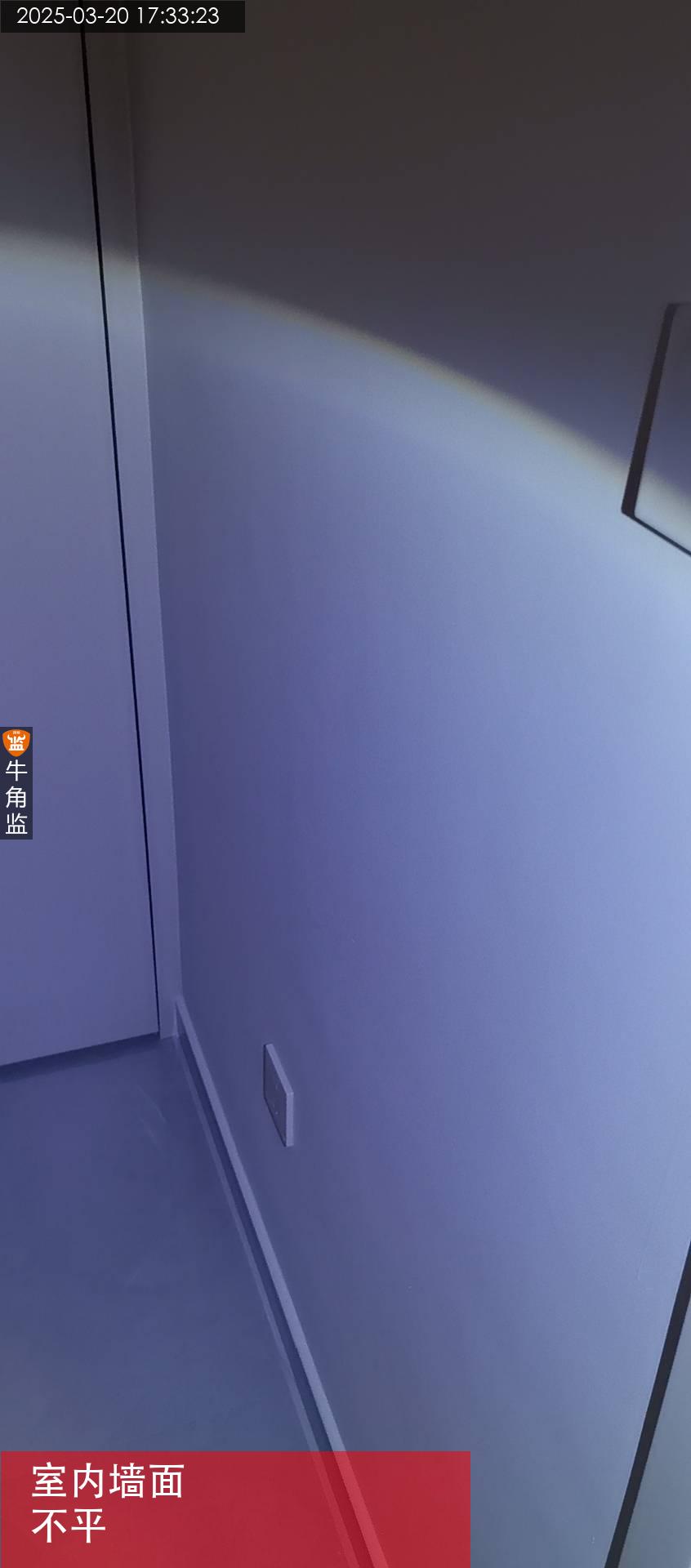

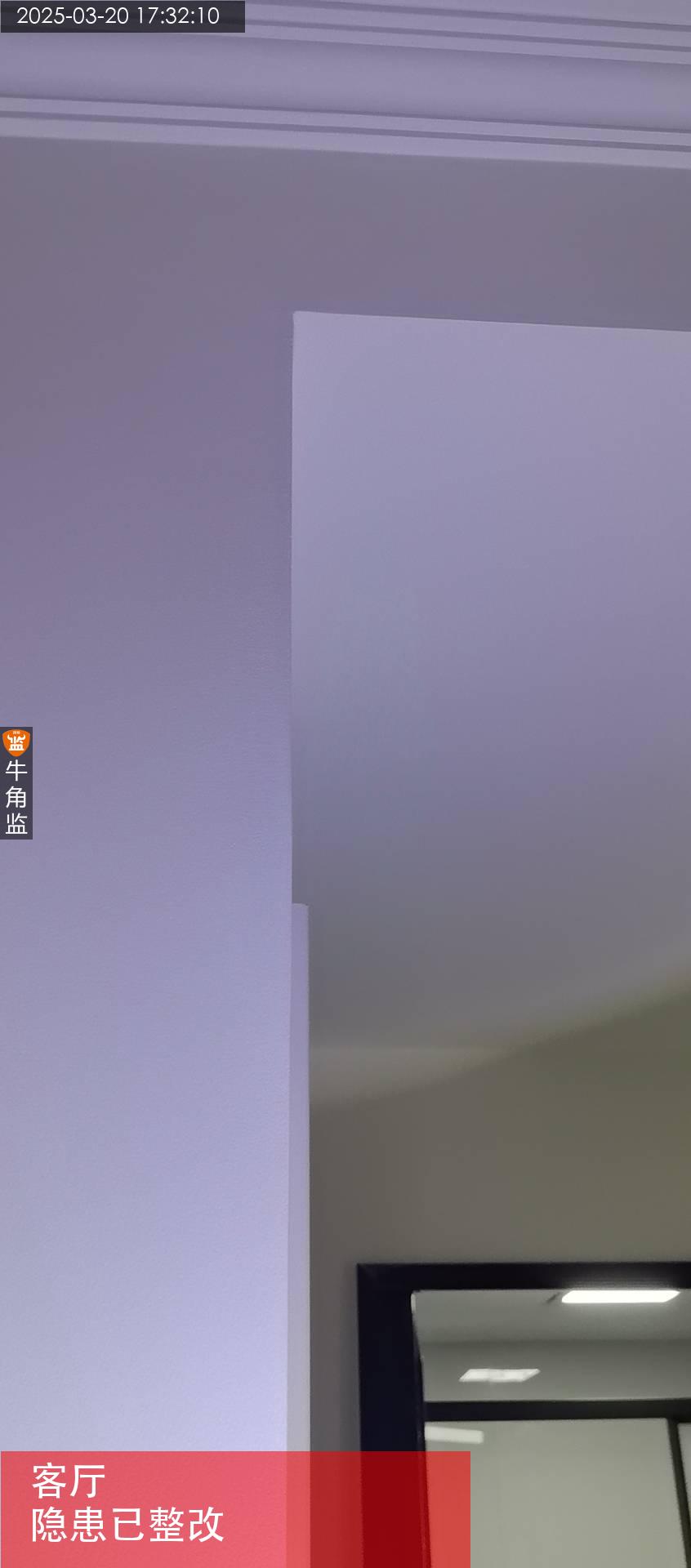

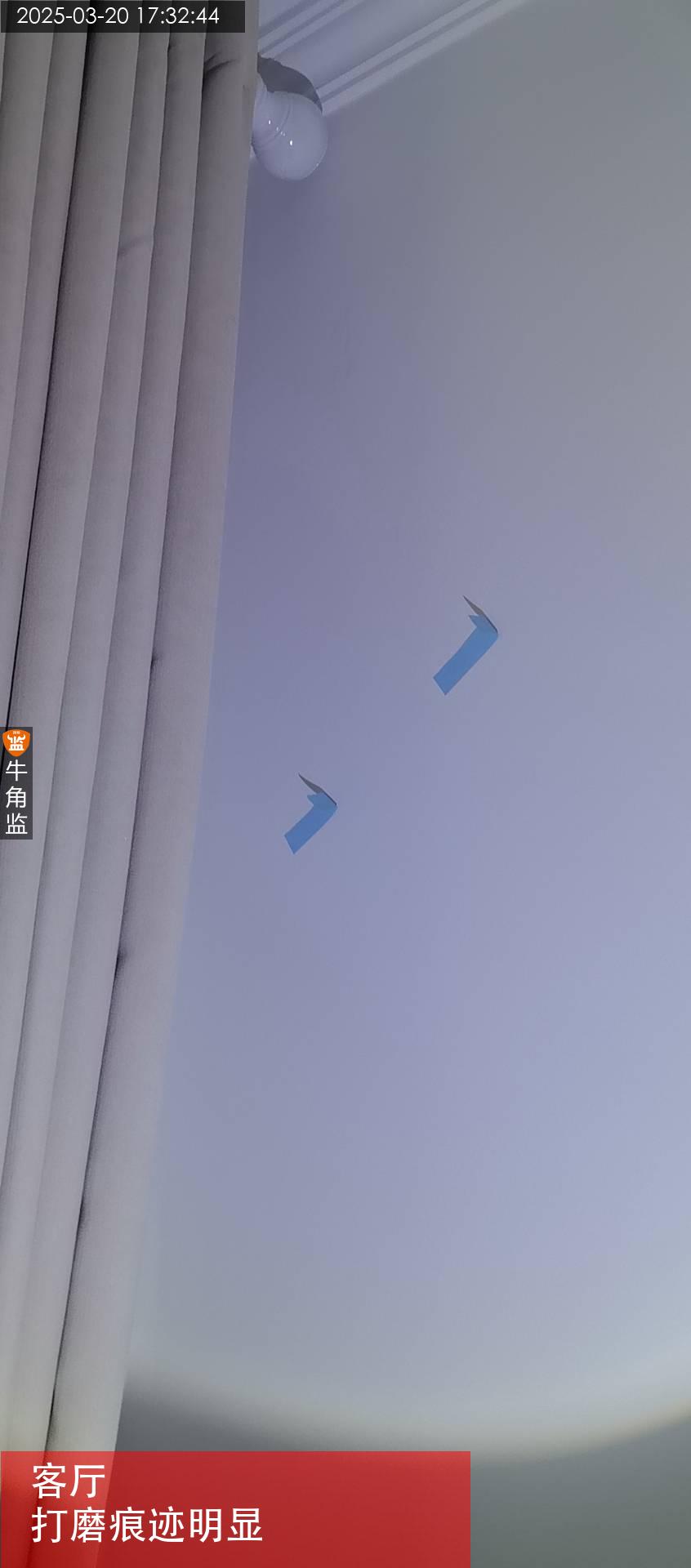

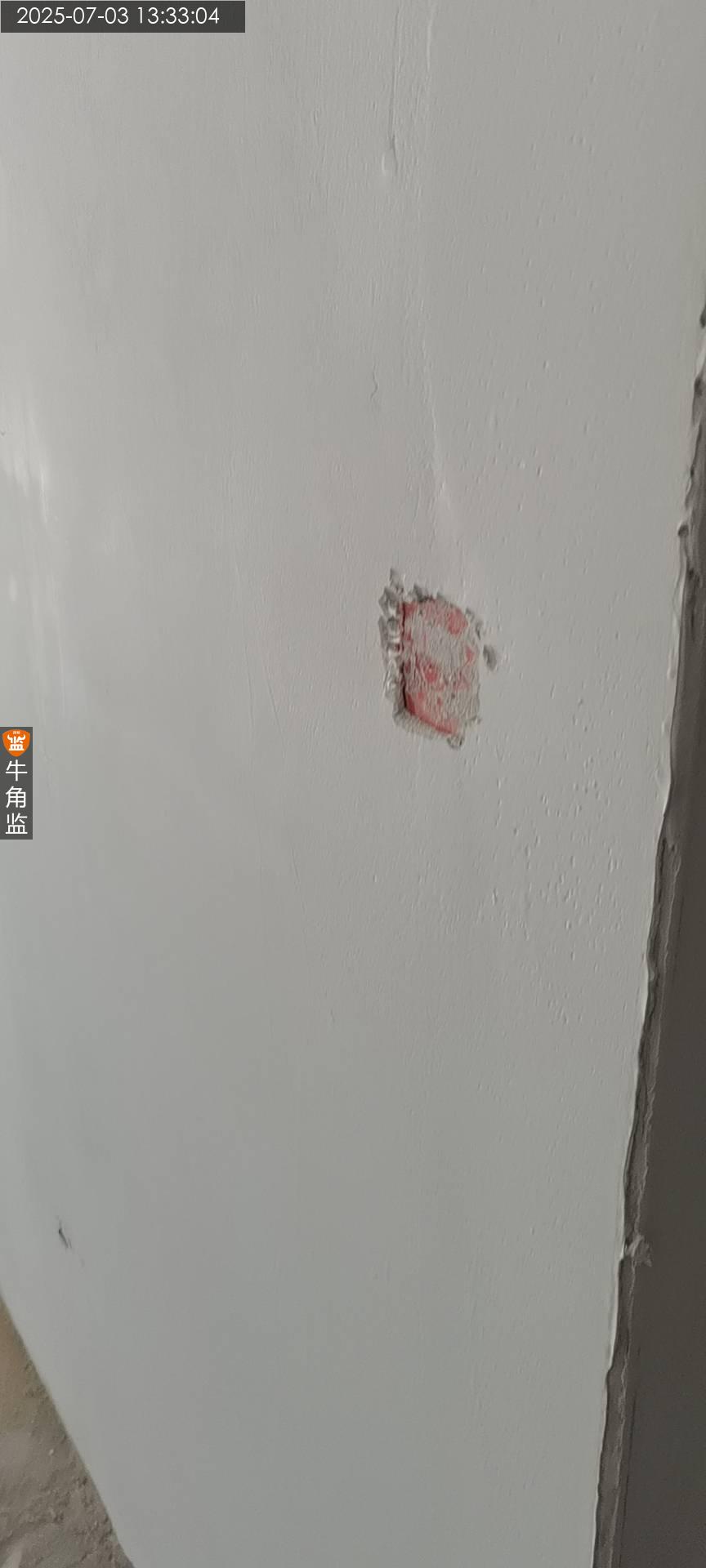

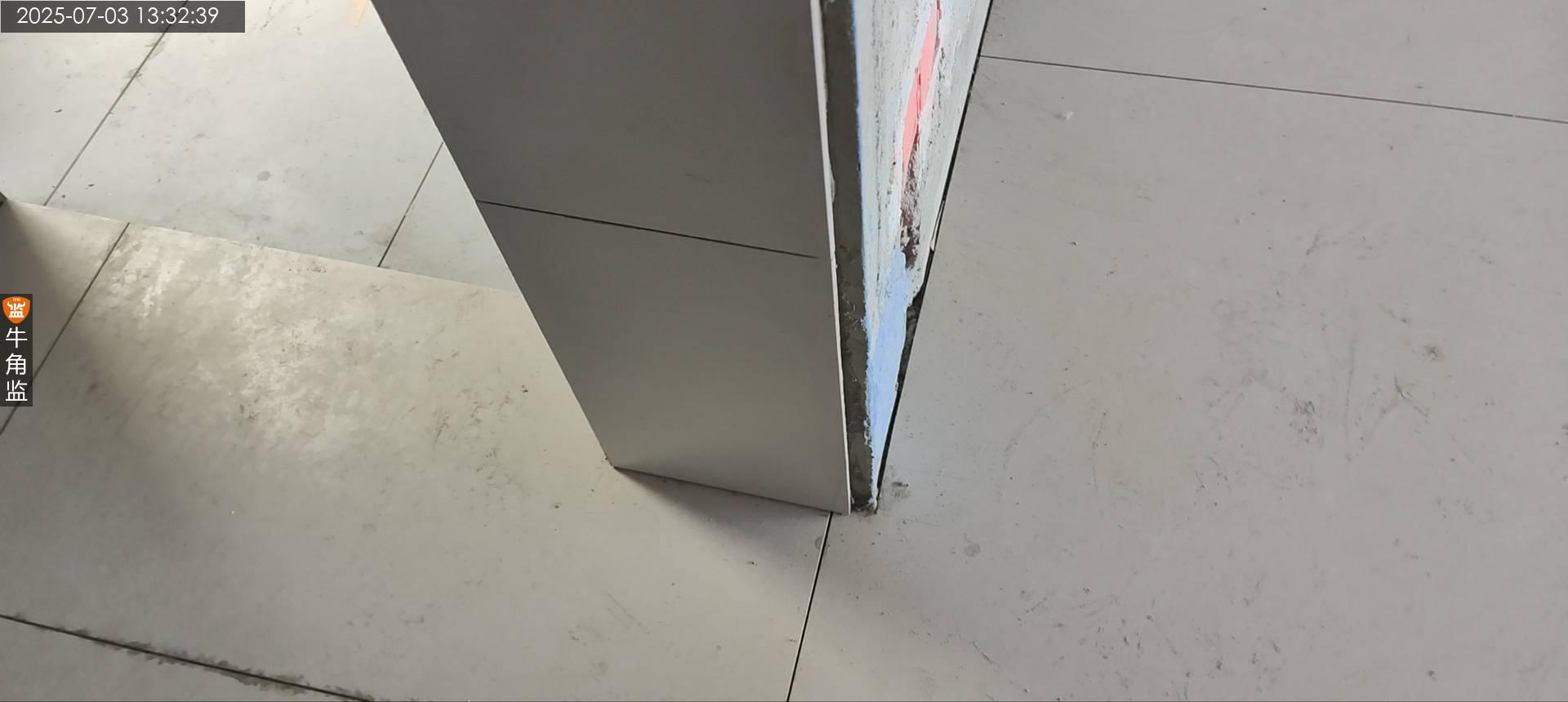

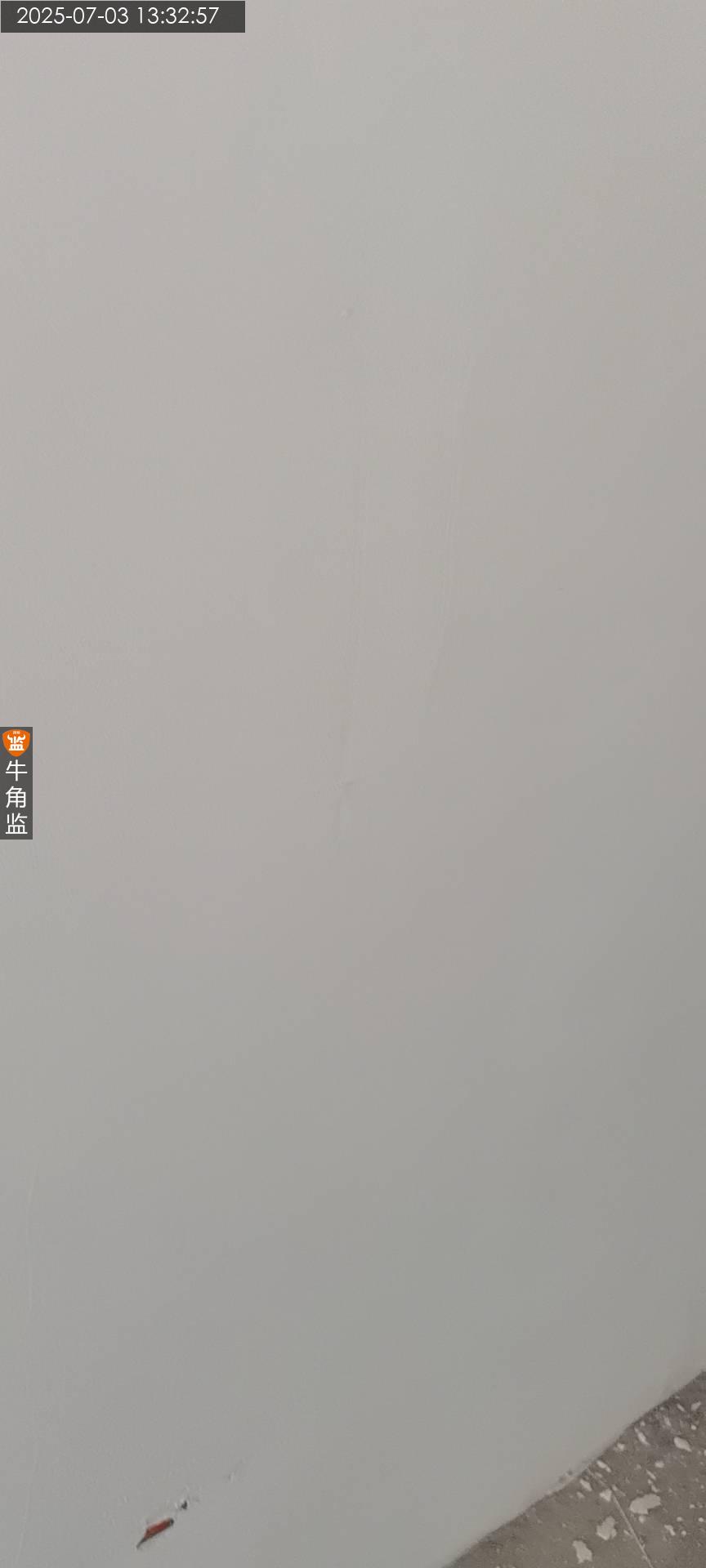

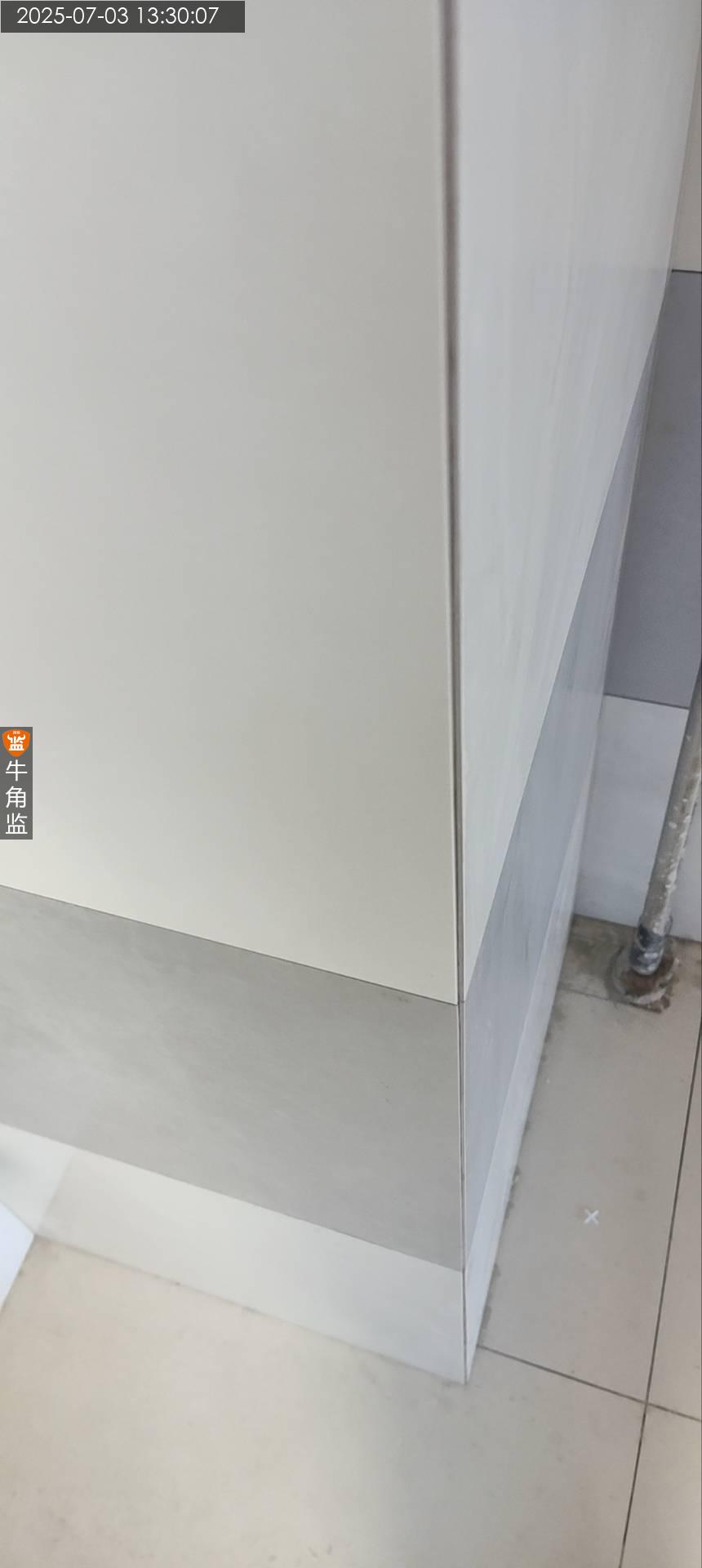

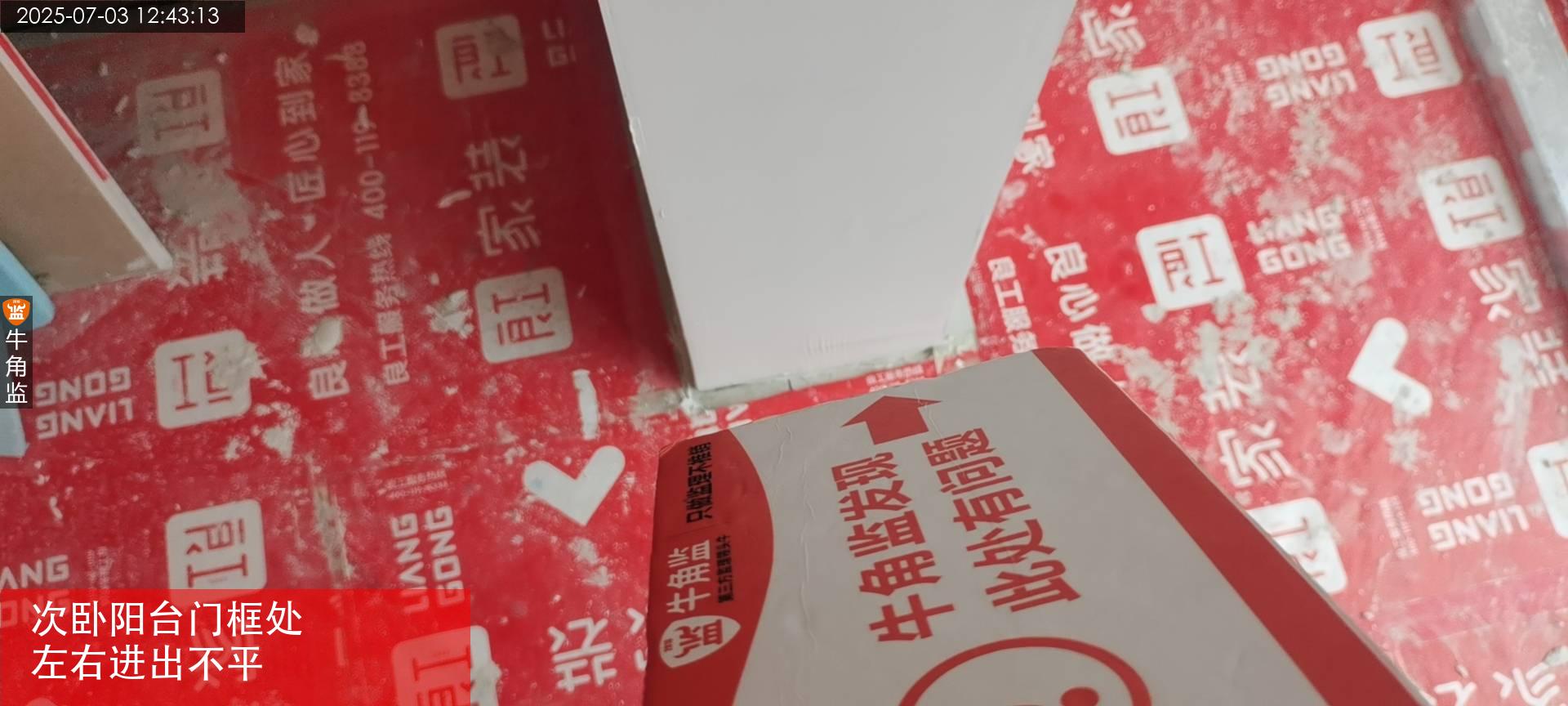

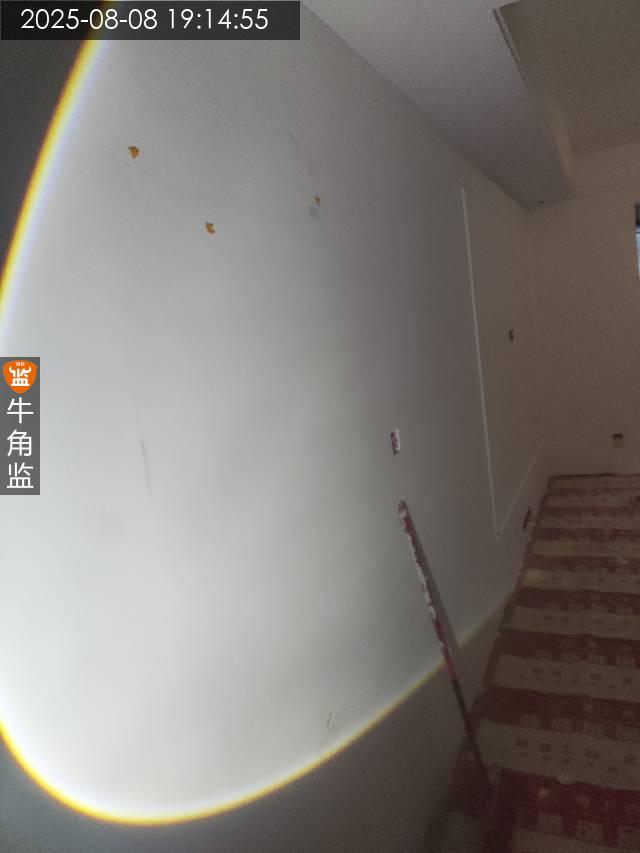

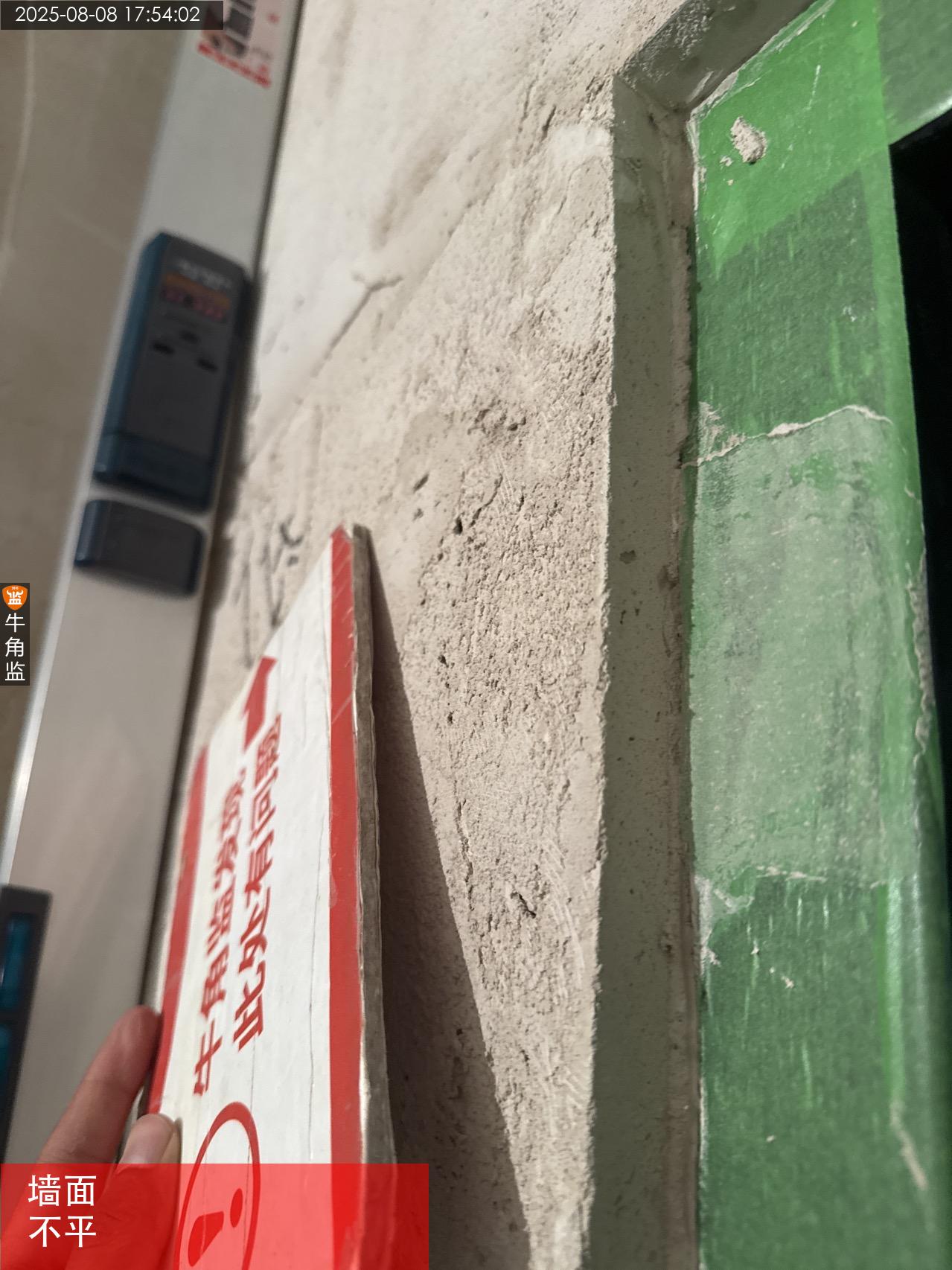

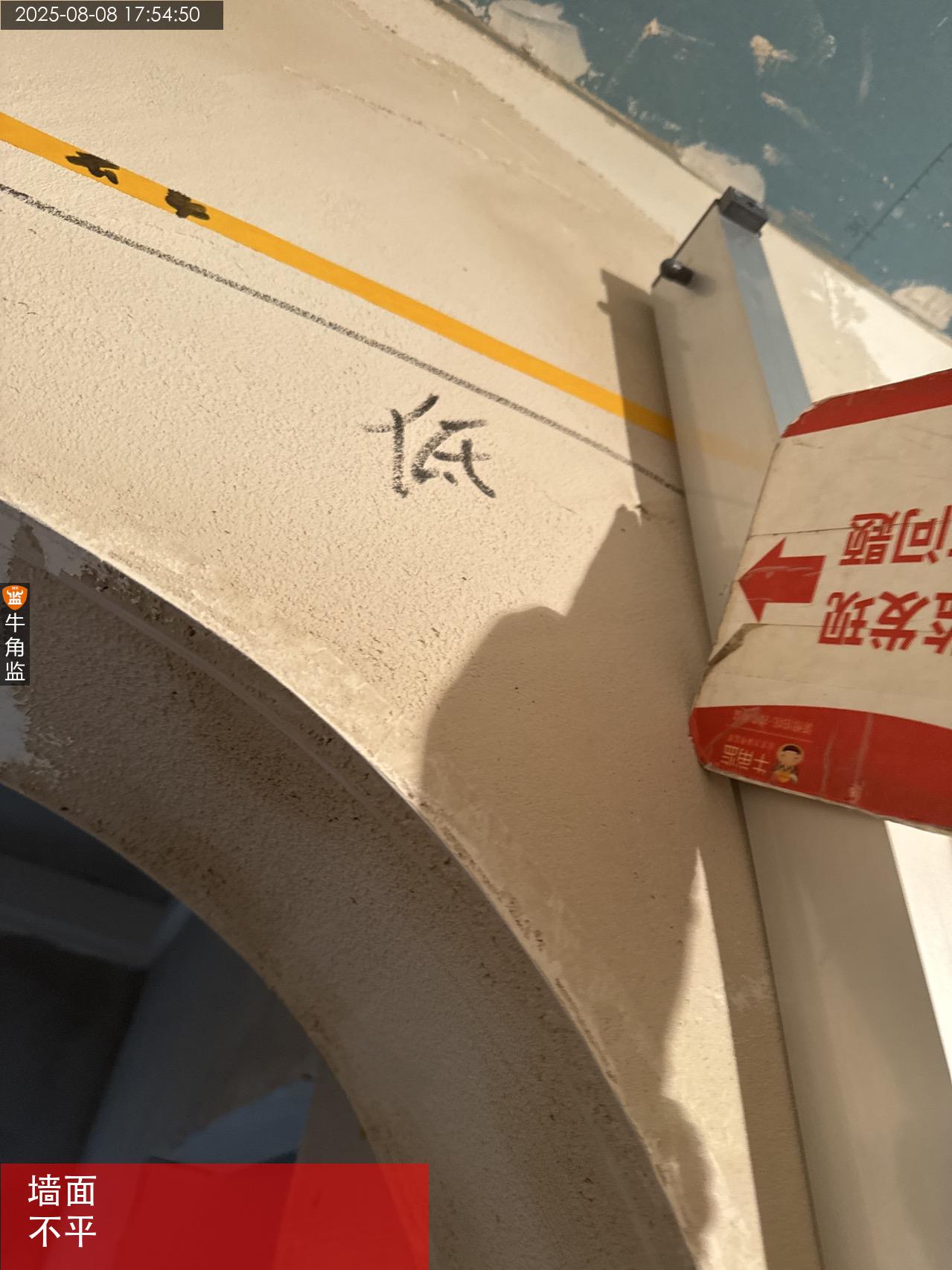

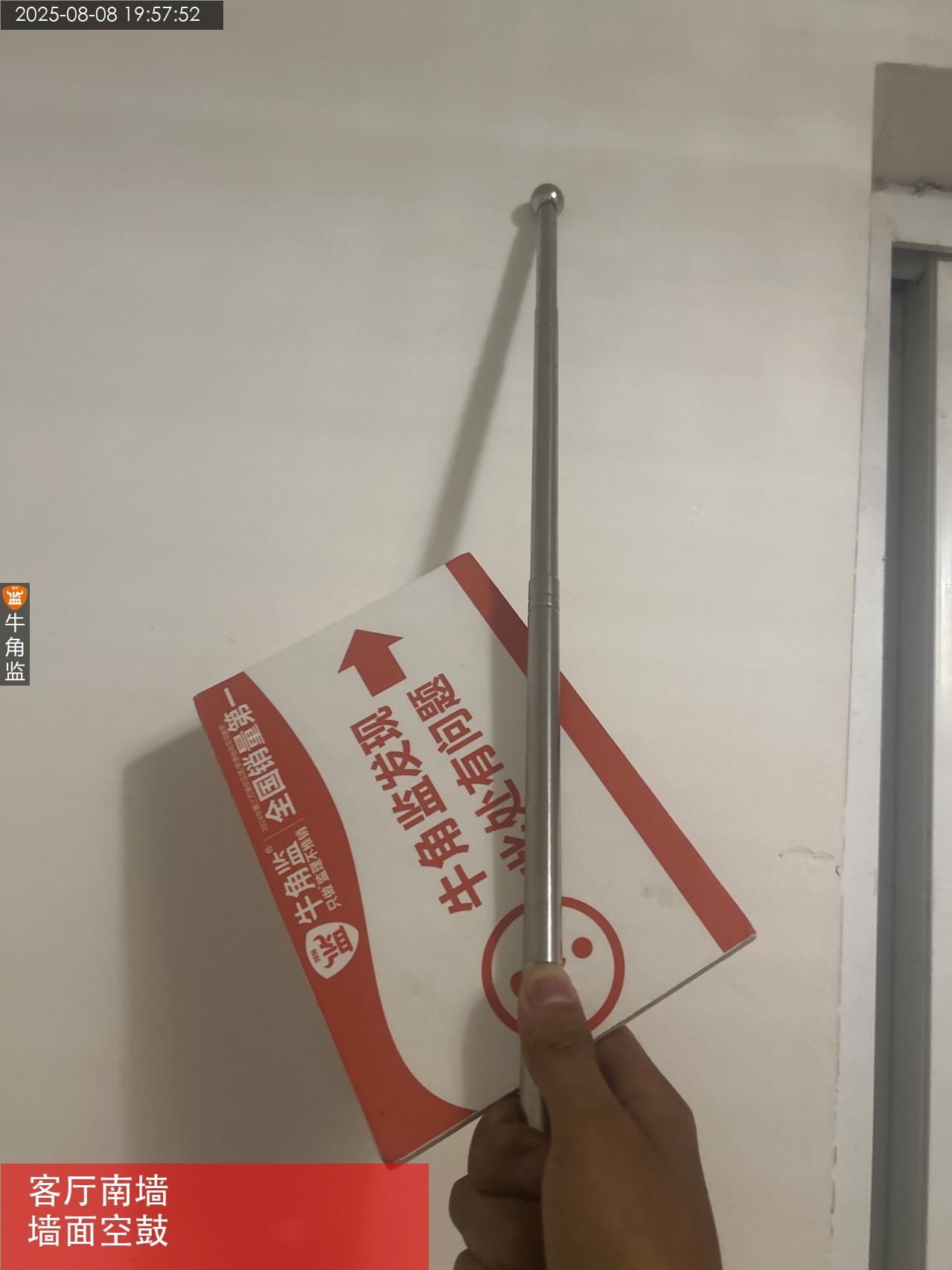

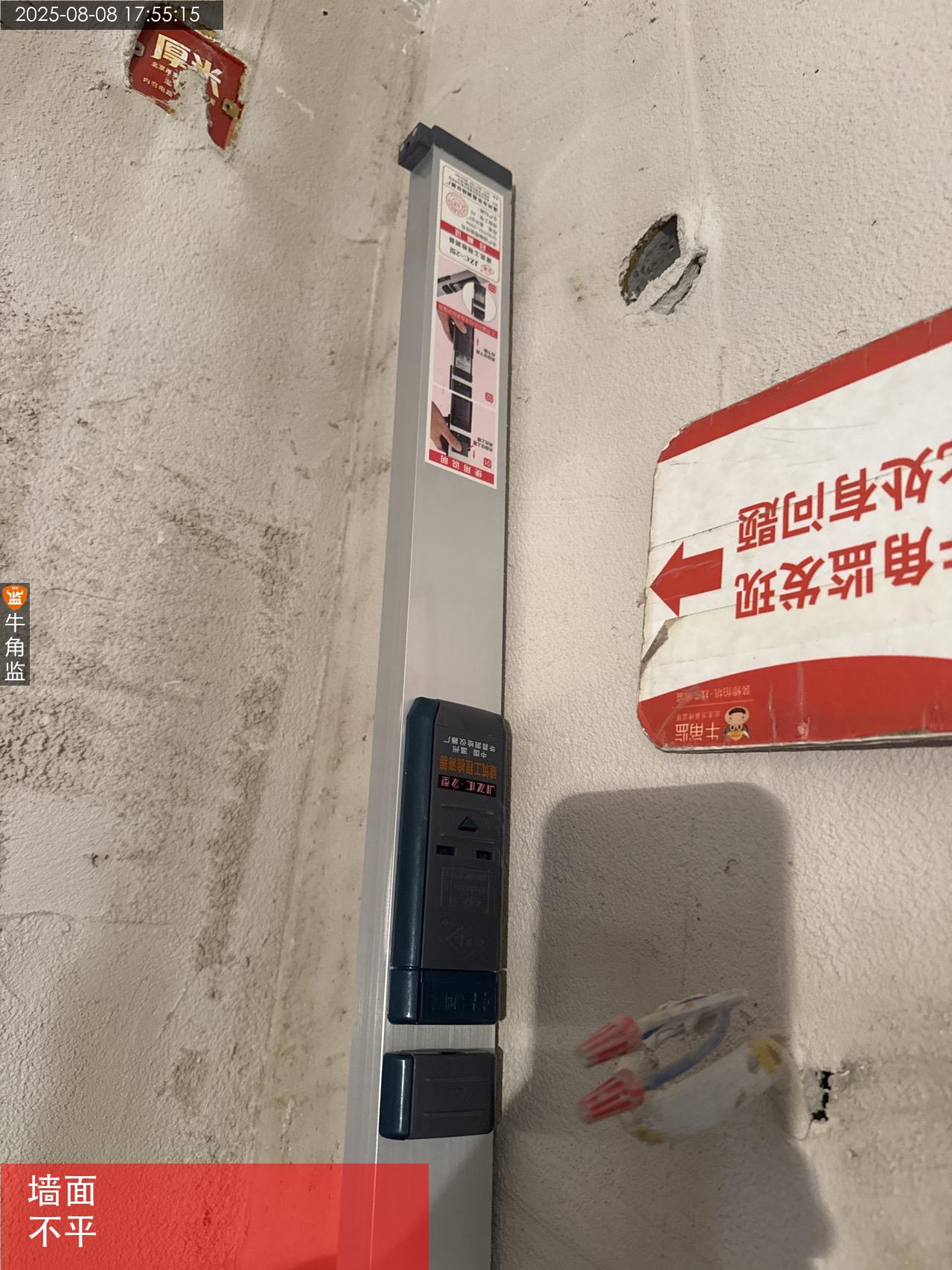

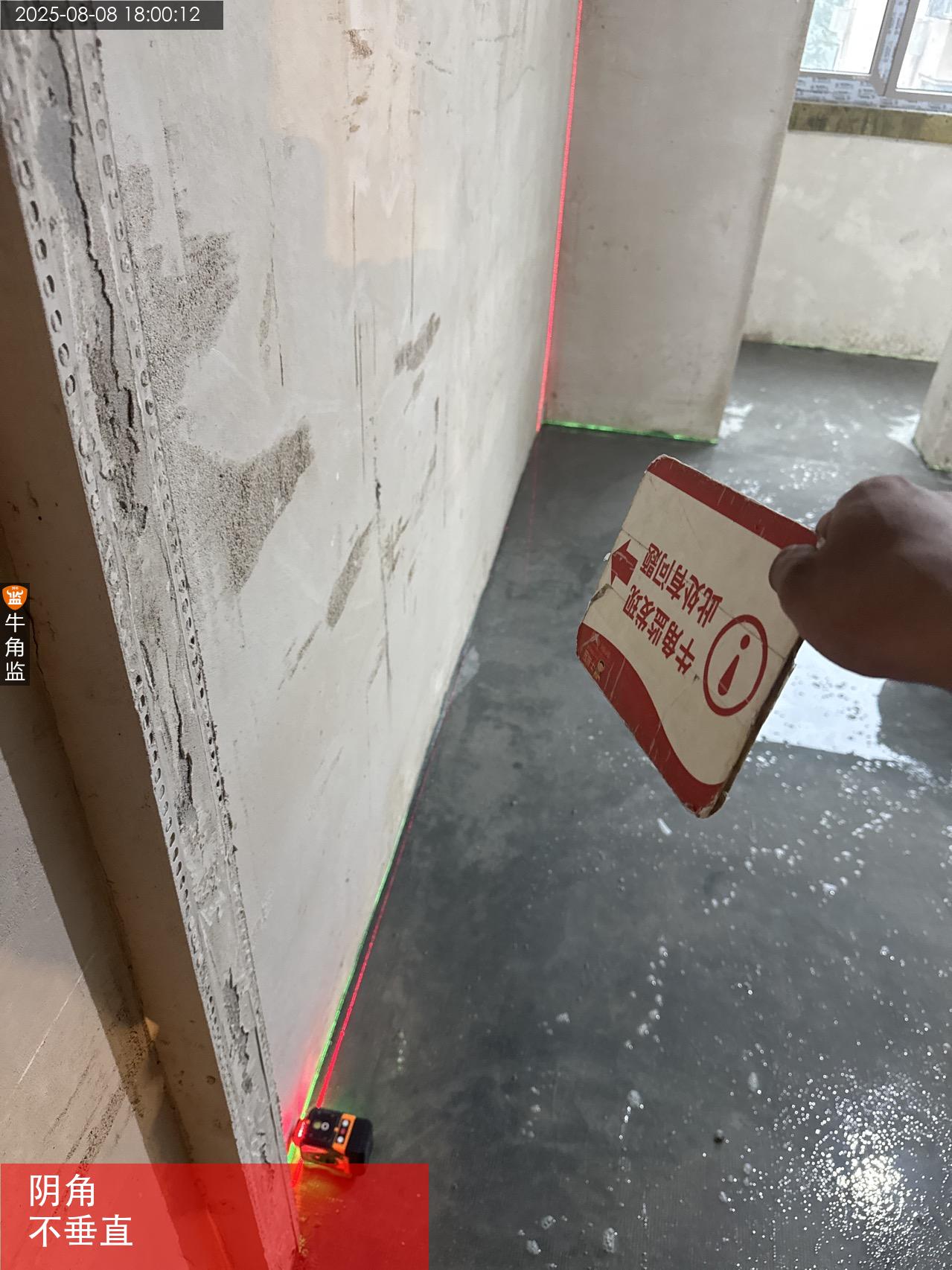

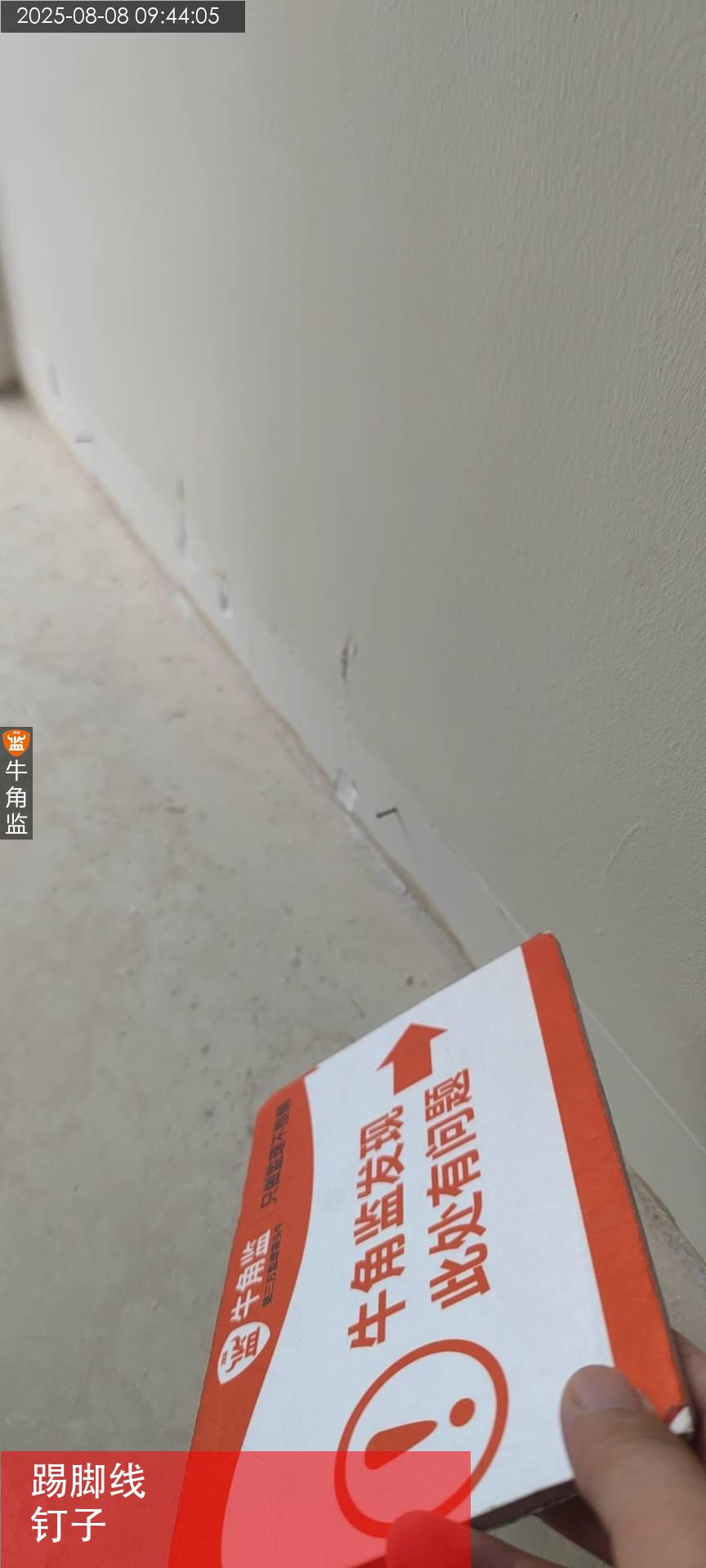

今天到南方花园第三遍腻子验收 1,入户门口玄关,门头上方墙面,玄关墙面,墙面局部不平整,不垂直,阴阳角不方正,要求整改, 整改建议 墙面修补腻子,然后用砂纸打磨 2,客餐厅,墙面局部不平整,不垂直,阴阳角不方正,要求整改 整改建议, 墙面修补腻子,然后用砂纸打磨 3,次卧墙面不平整,不垂直 阴阳角不方正 4,主卧墙面局部不平整,不垂直,阴阳角不方正,要求整改 整改建议 要求修补腻子,然后用砂纸重新打磨 5,客厅,次卧窗台石要求安装,避免油漆做完安装出现缝隙较大, 6,要求墙面,衣柜边,踢脚线,门套边,必须平整垂直,避免后期安装出现缝隙较大,收不住口,影响美观, 以上是今天现场验收发 现问题,已经在墙面上做出标记,要求抓紧整改, 下次油漆验收 施工建议 打磨后(乳胶漆) 1、乳胶漆涂刷需先涂刷底漆,再涂刷面漆 2、底漆涂刷结束还需要再次找补一下腻子,预算有打磨透底,划痕之类的 3、乳胶漆涂刷需均已一致,不可有漏刷、色差、流坠、沙眼等现象 4、调色乳胶漆分色处需涂刷平直,不可有明显弯曲不平整现象 5、涂刷最后一遍乳胶漆前墙面需再次打磨一下,避免有疙瘩 6、严禁乳胶漆涂刷污染到已成品项目上(窗框、瓷砖等)
2025-07-18
荔湾皮栏********4775
设 计 师:未知
施工队长:费工
工地面积:69.00㎡
装修总价:0.00
本次评价:D
本次评语:

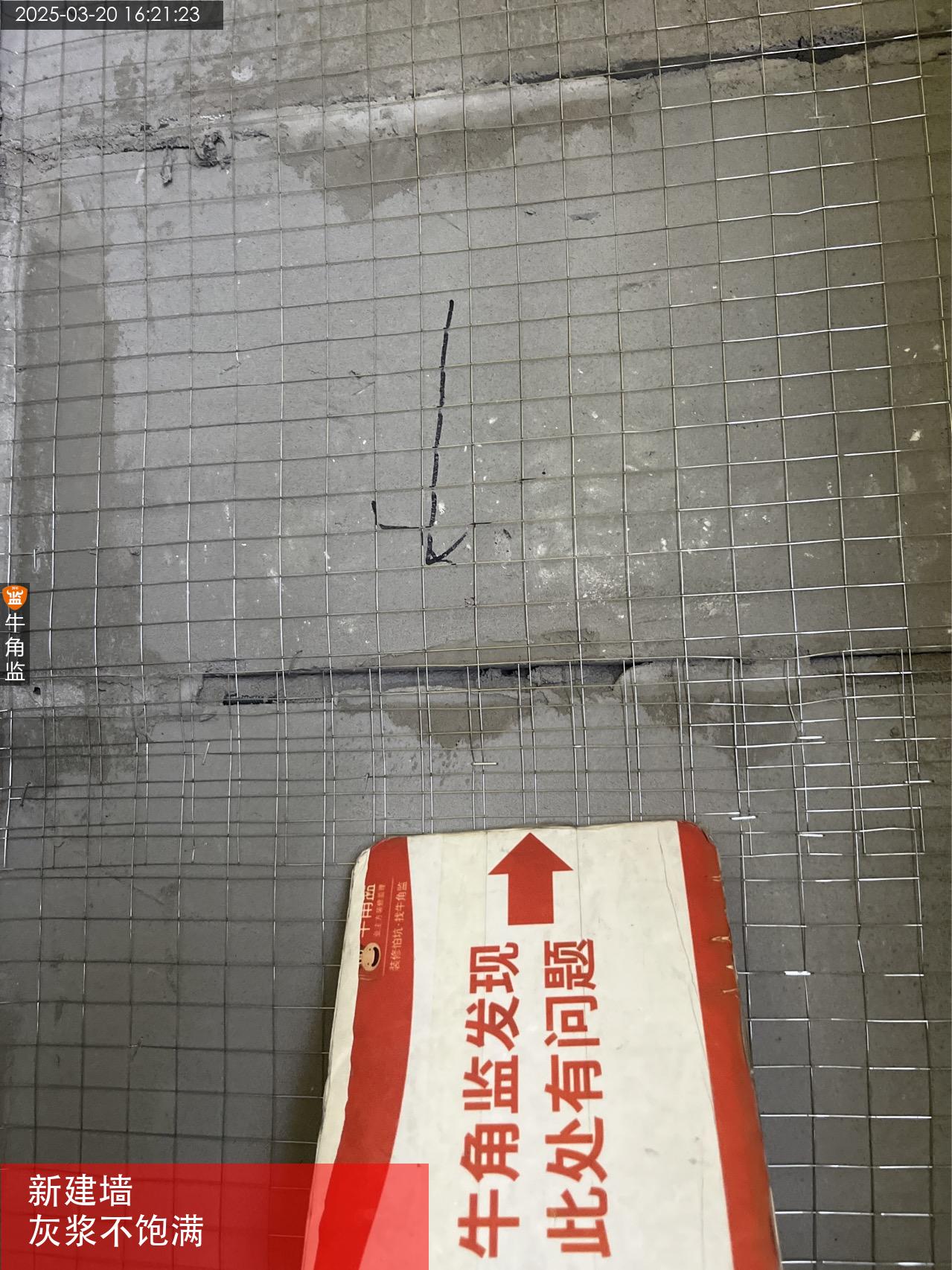

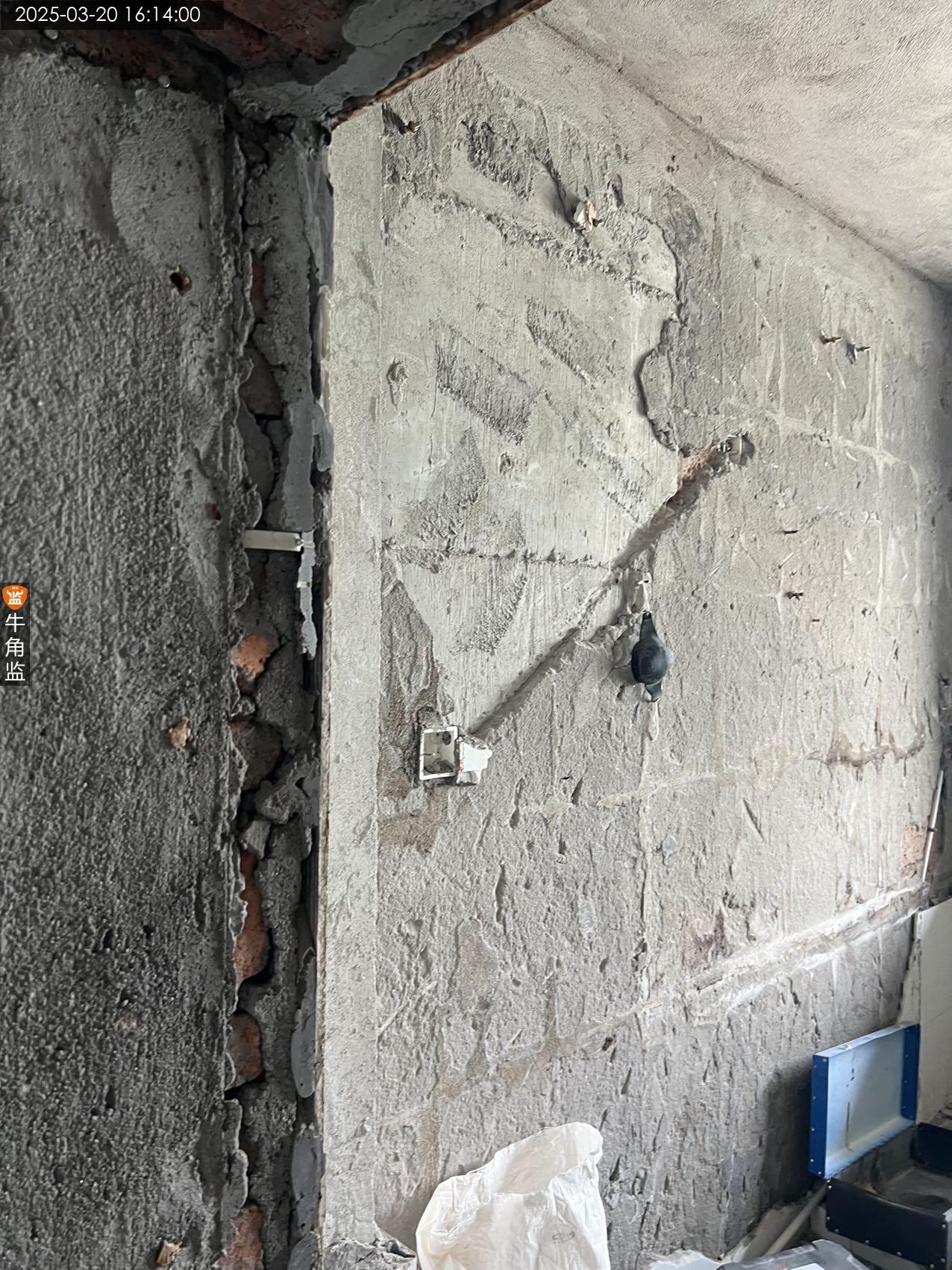

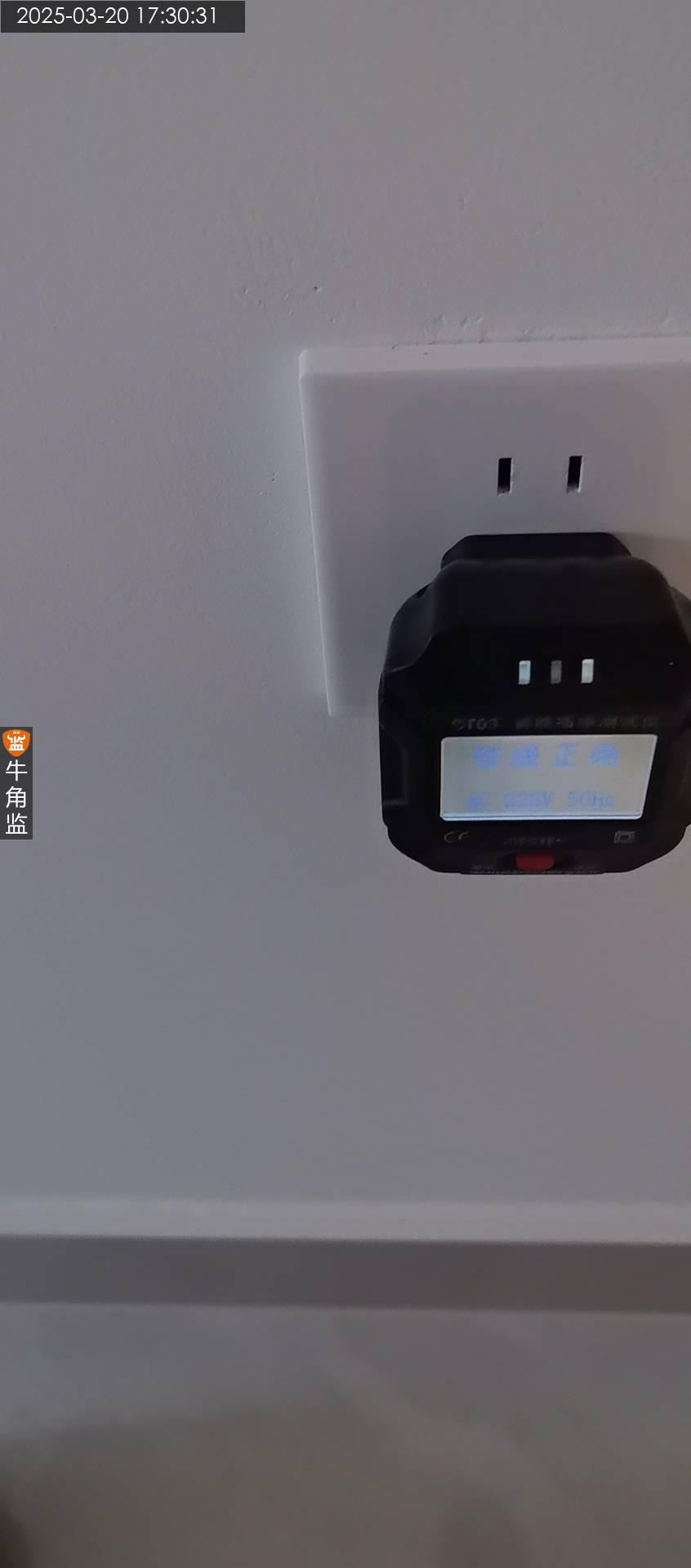

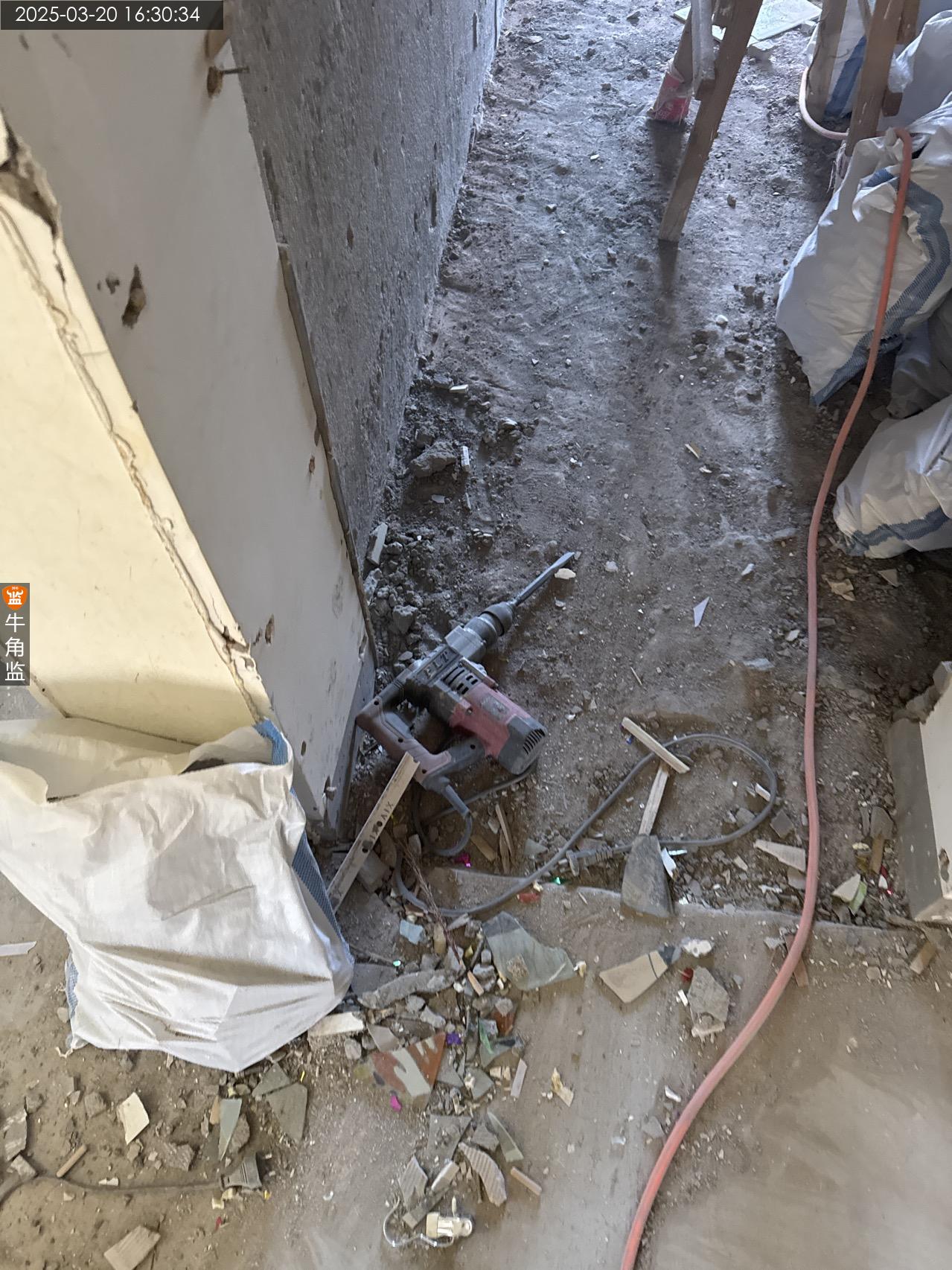

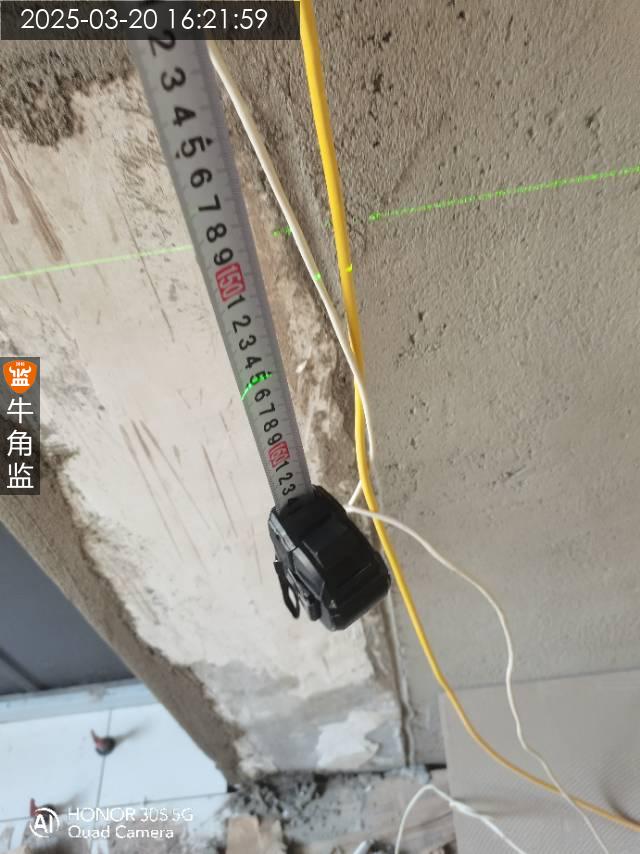

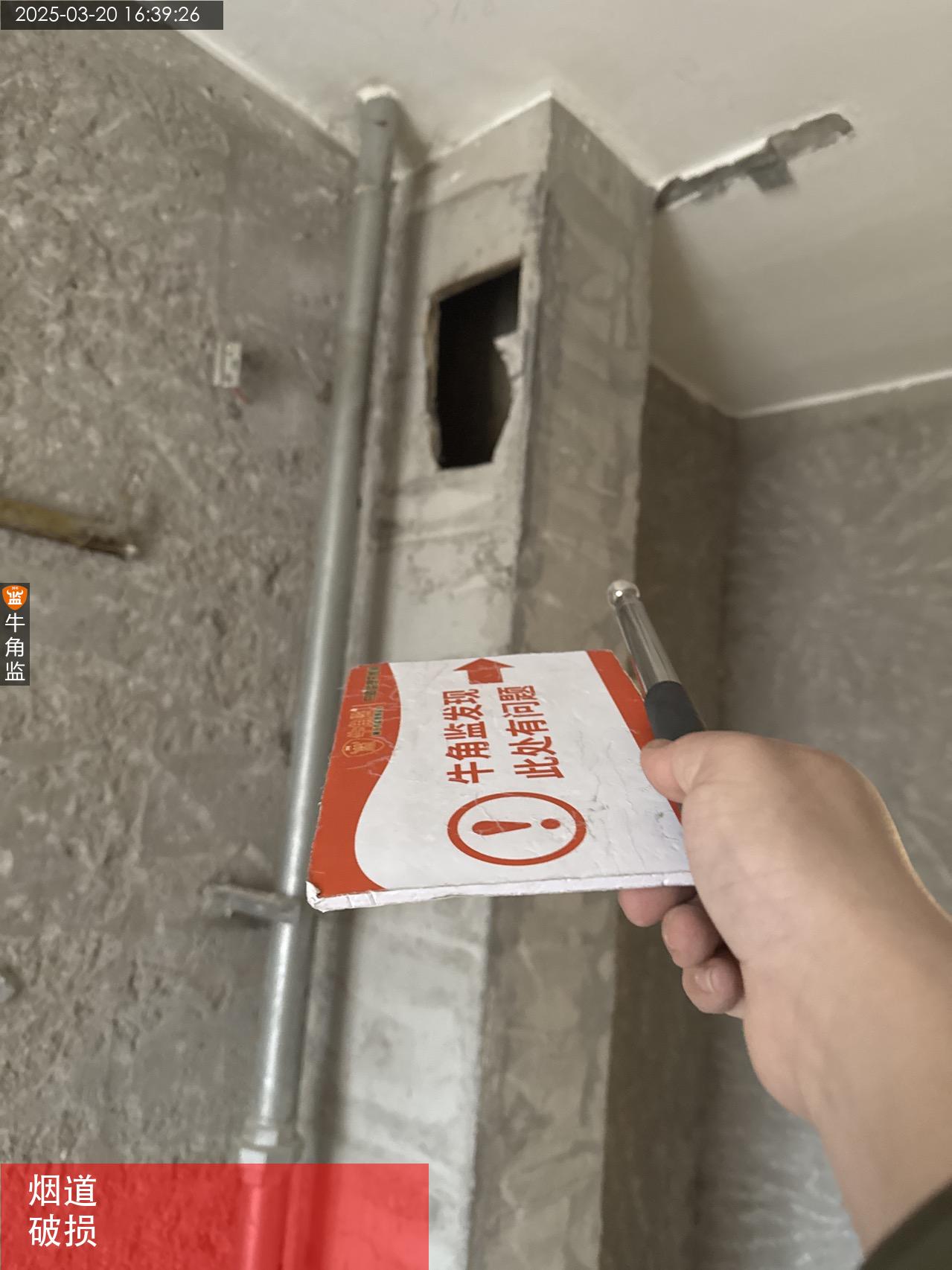

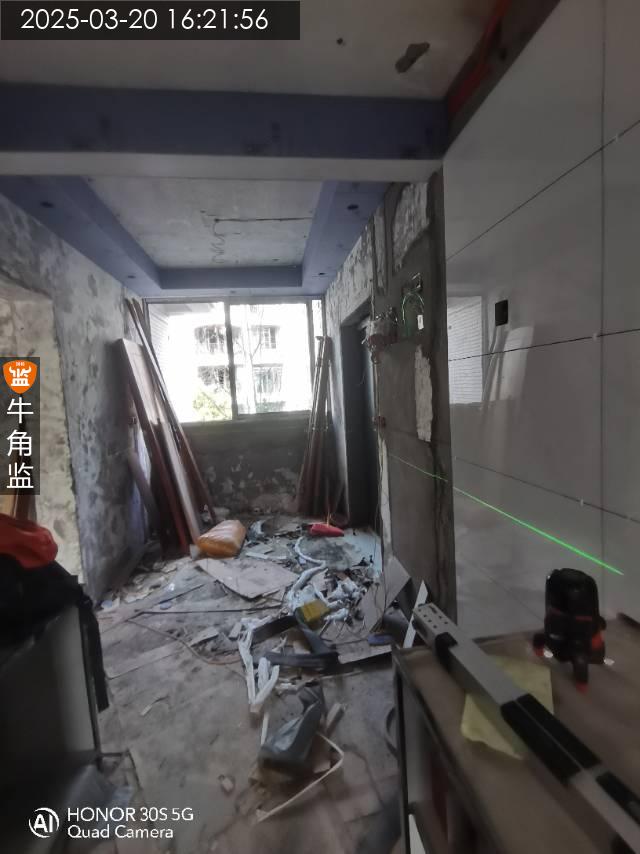

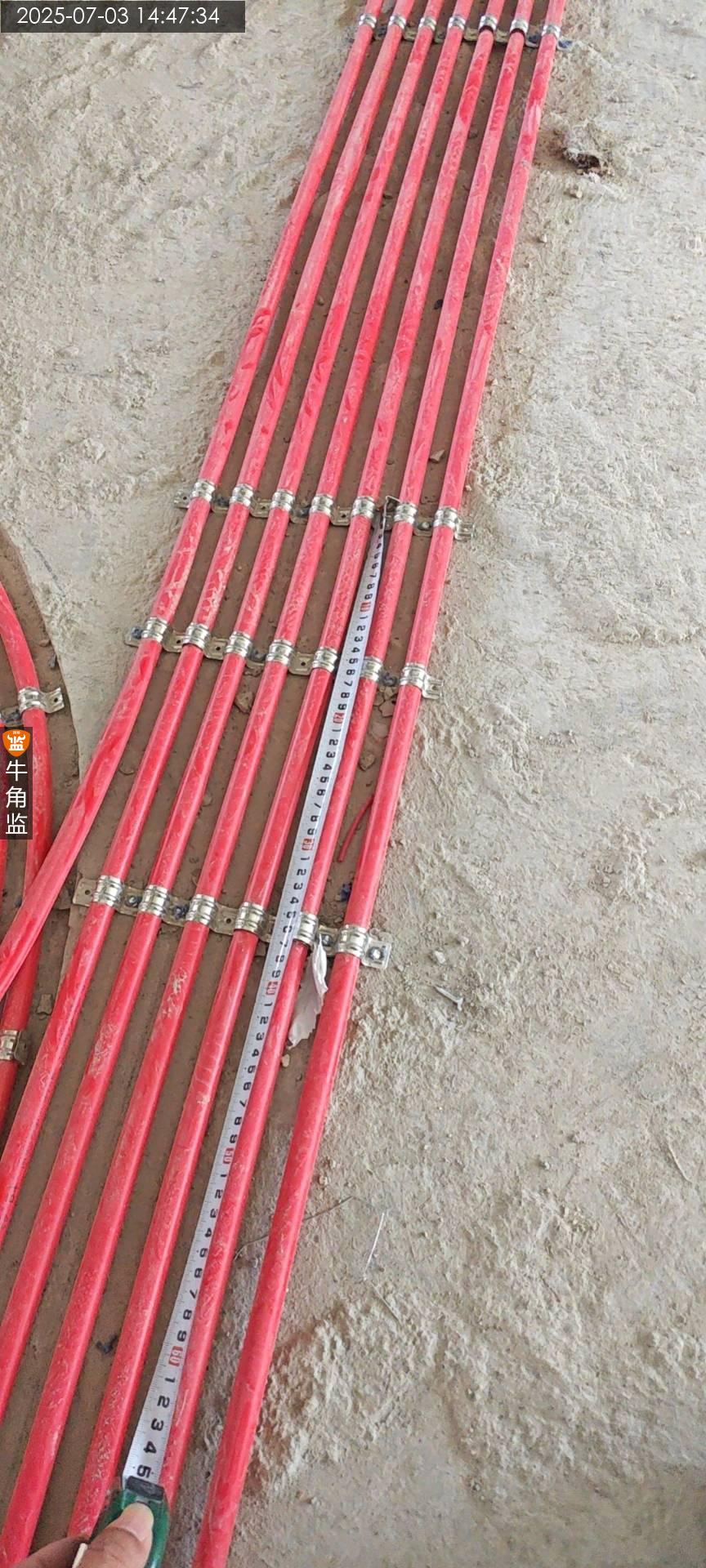

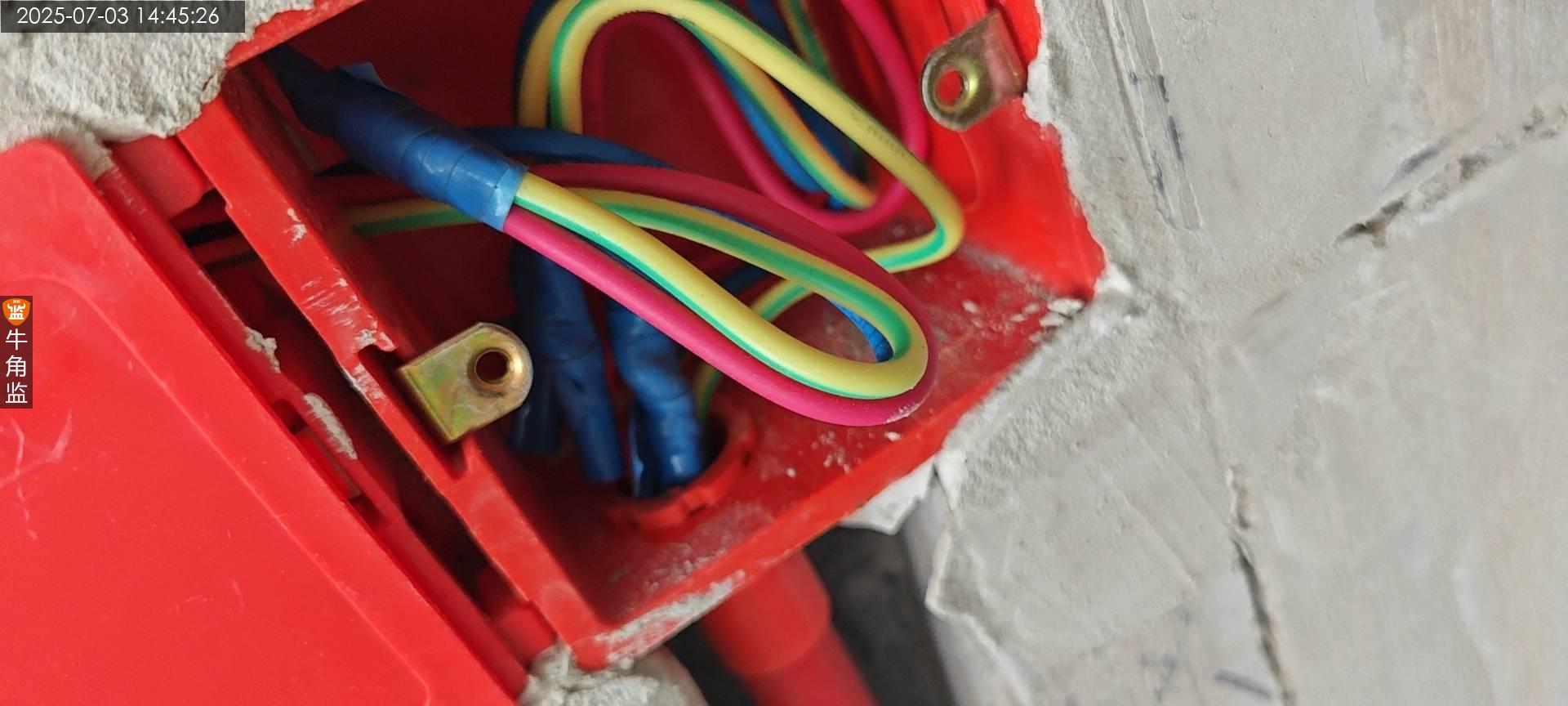

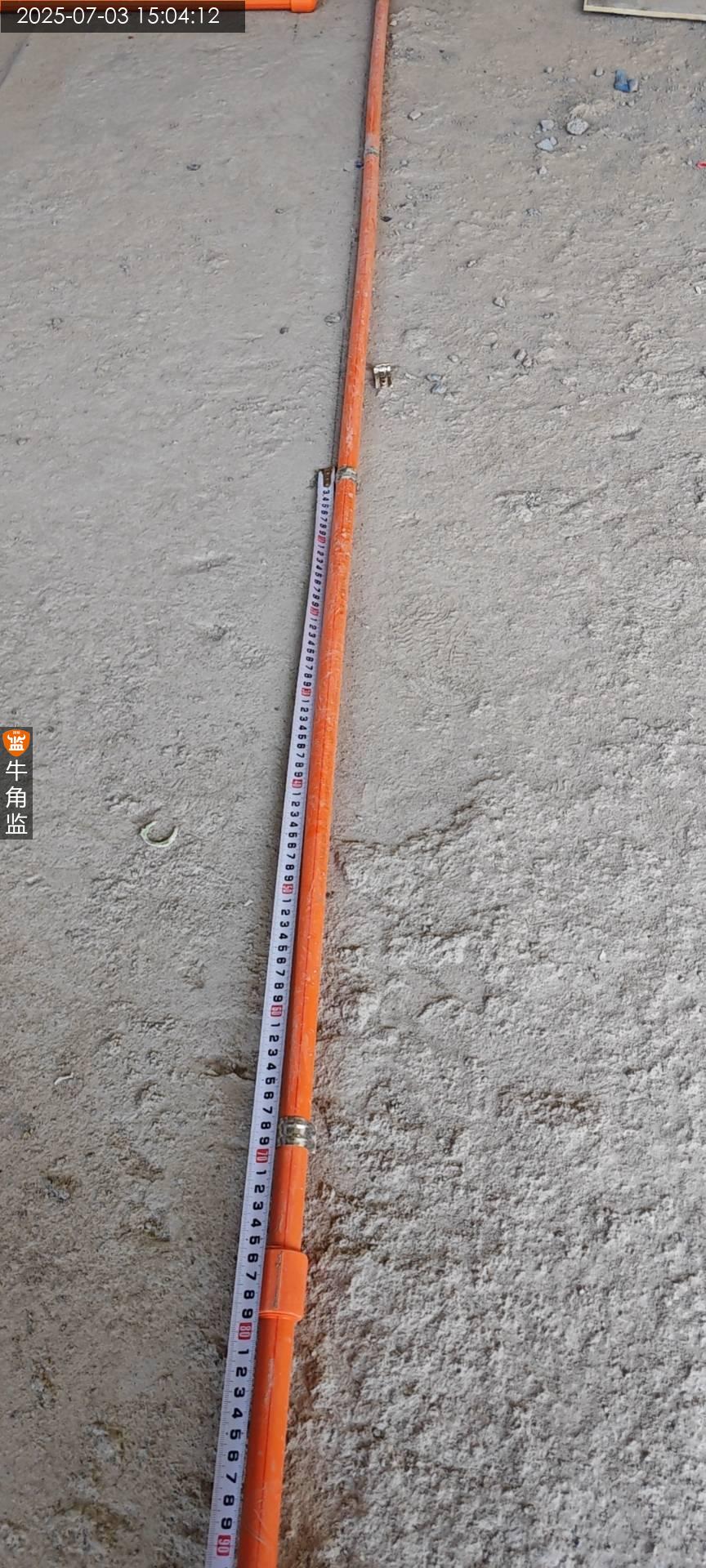

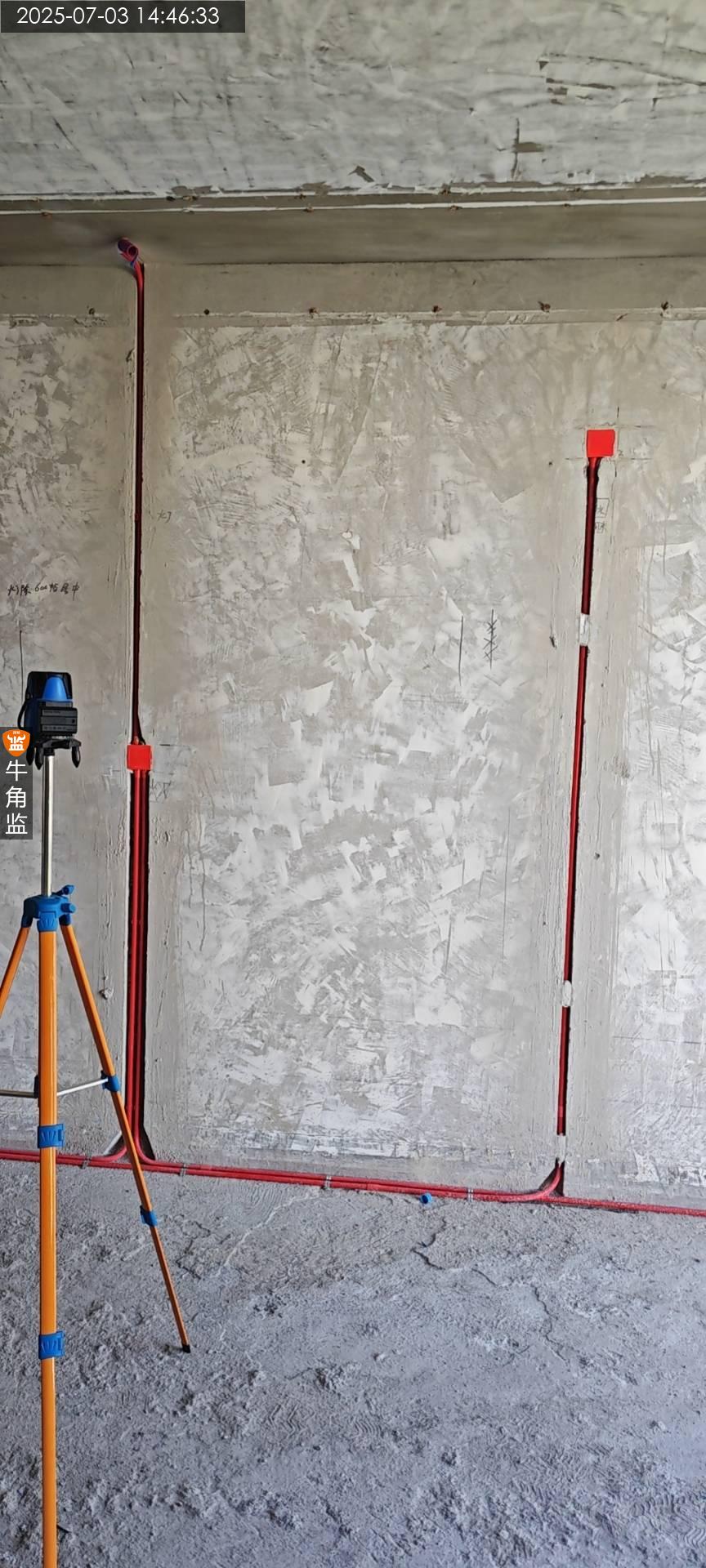

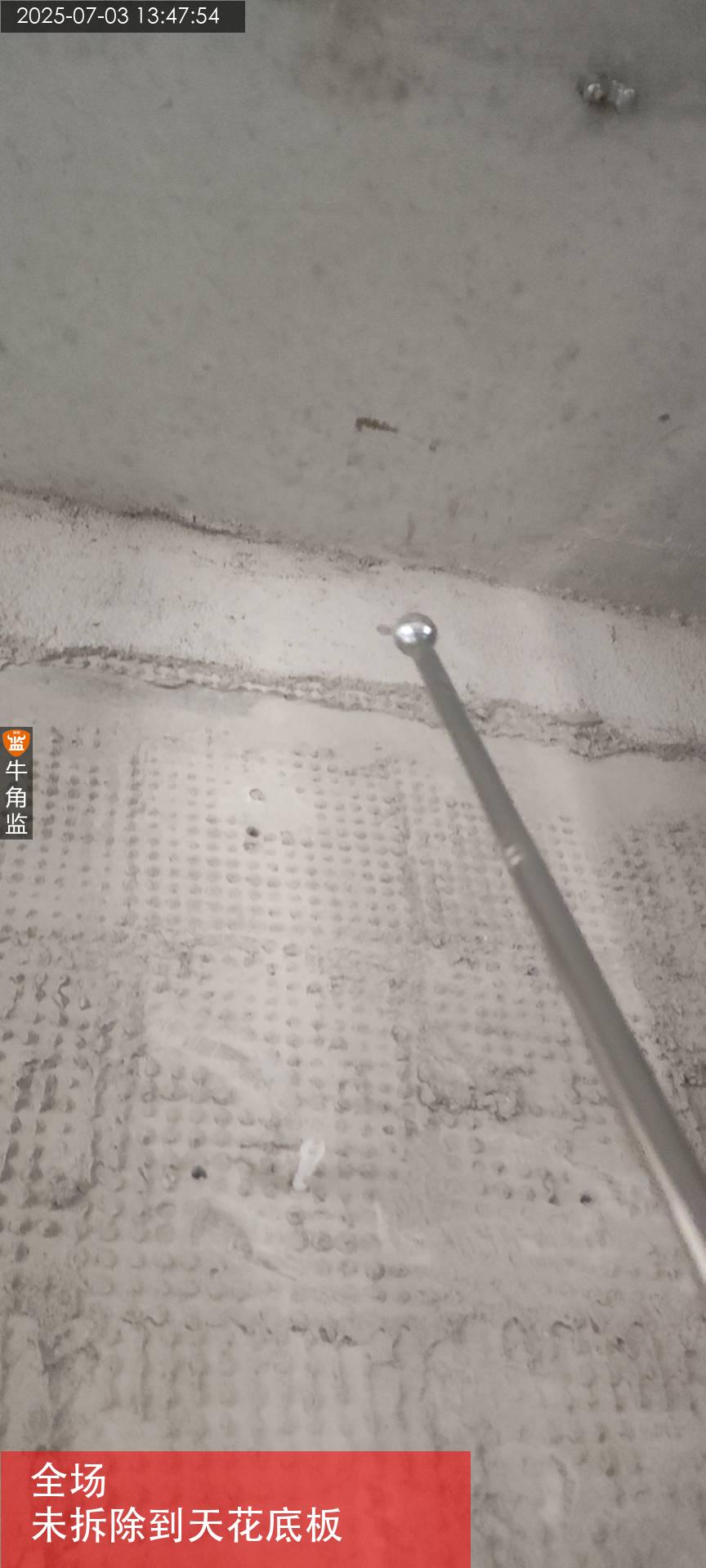

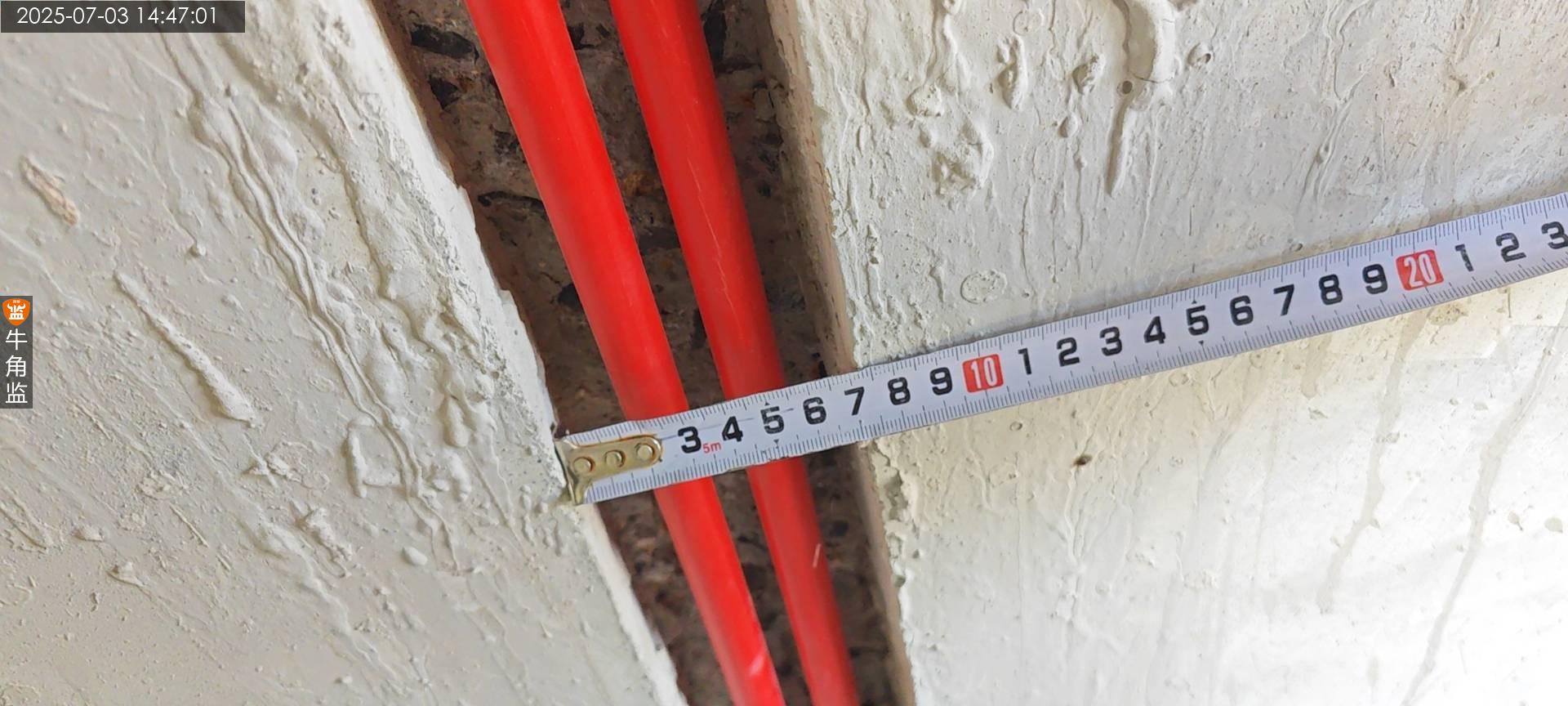

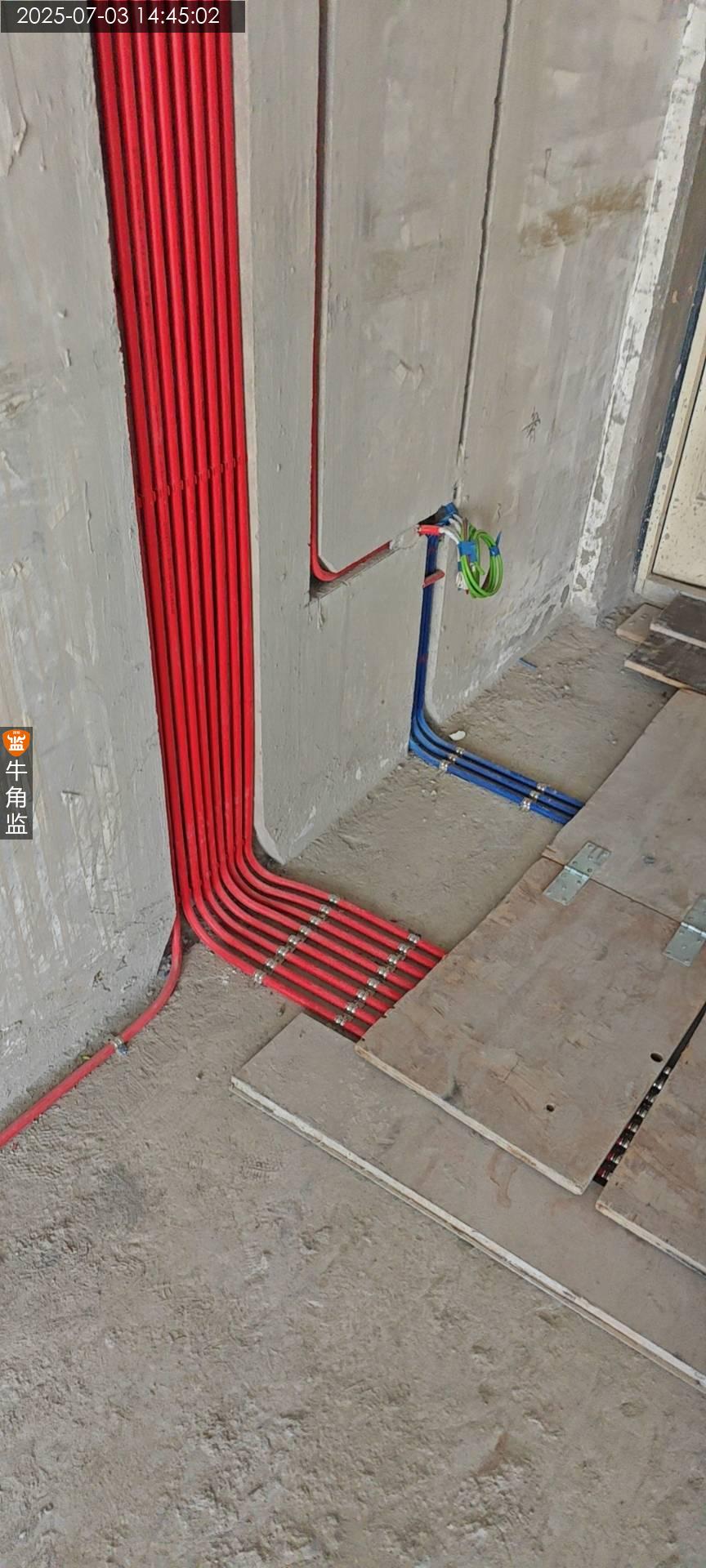

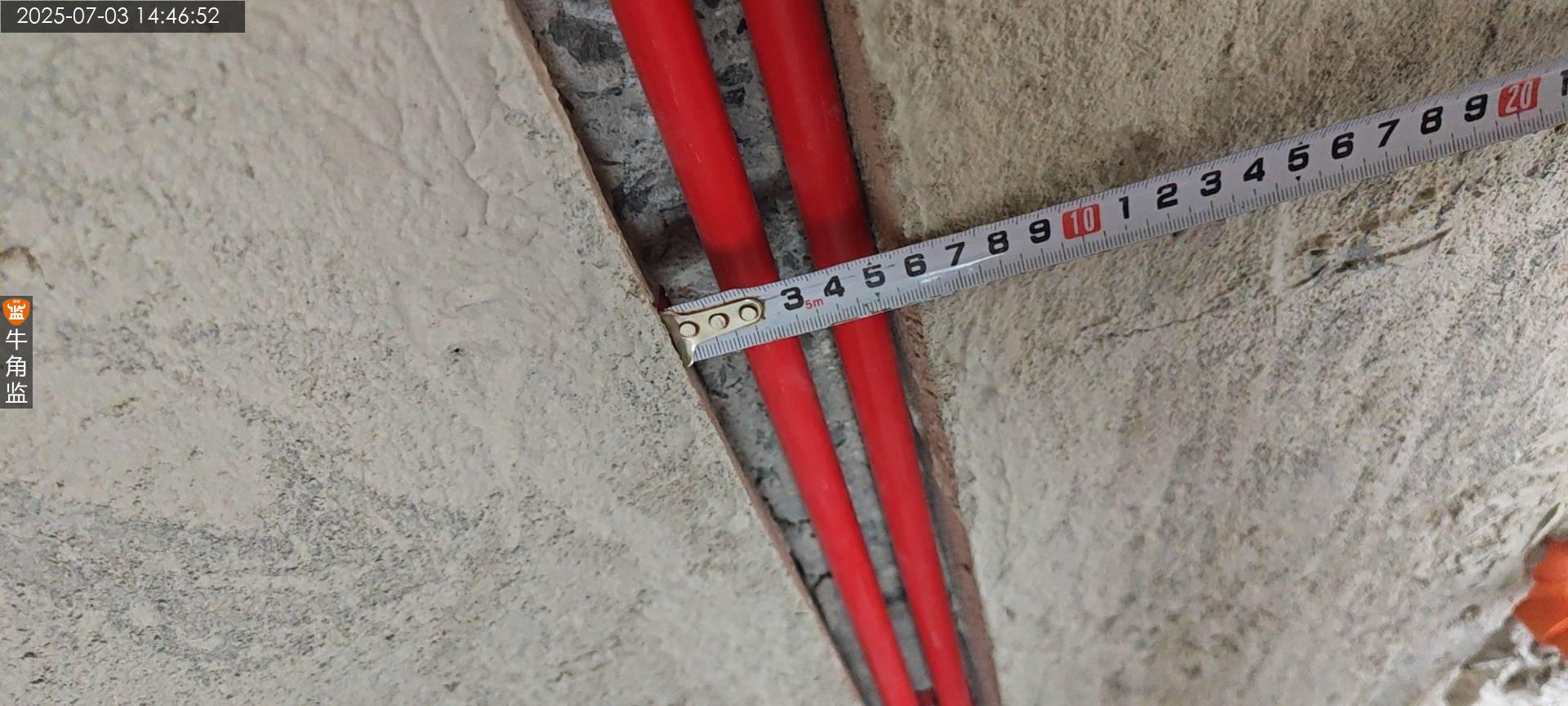

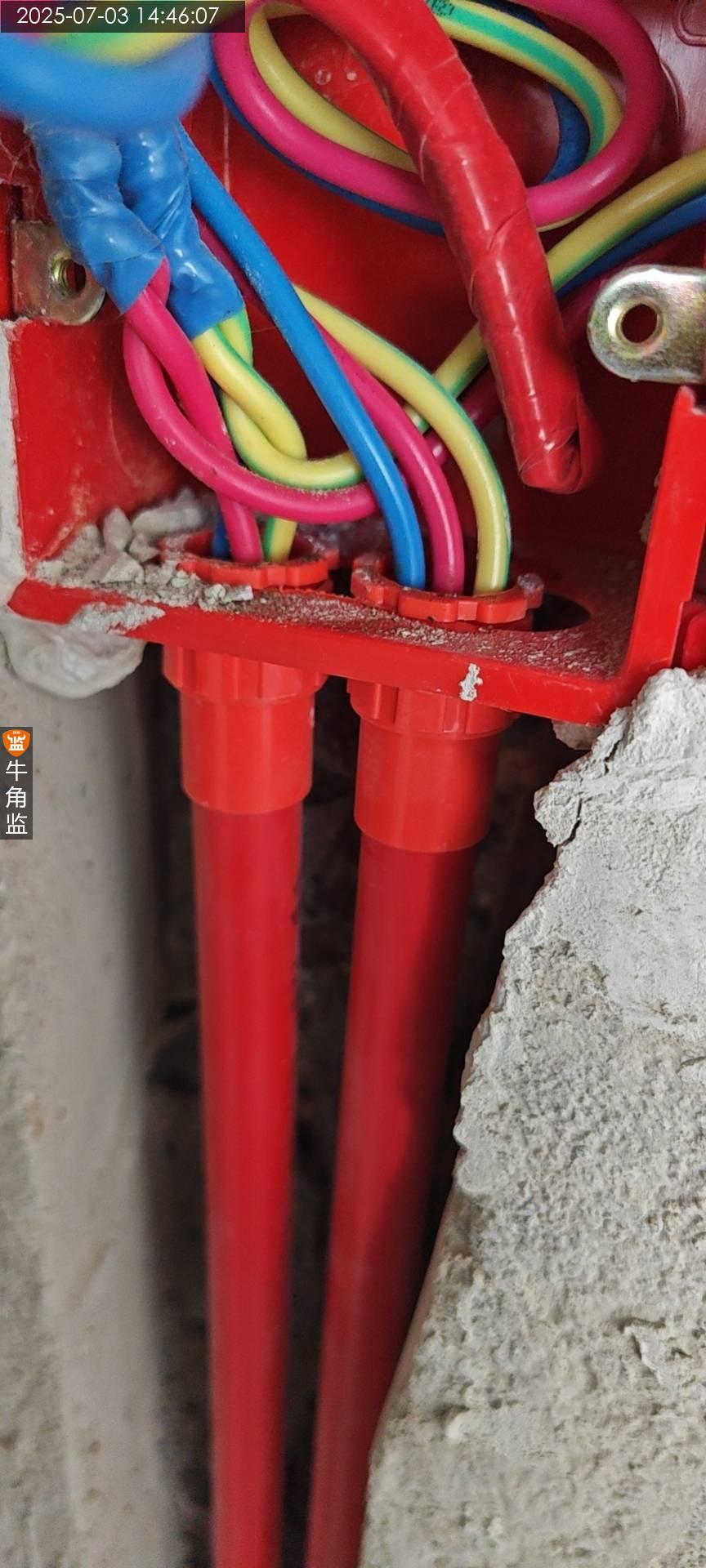

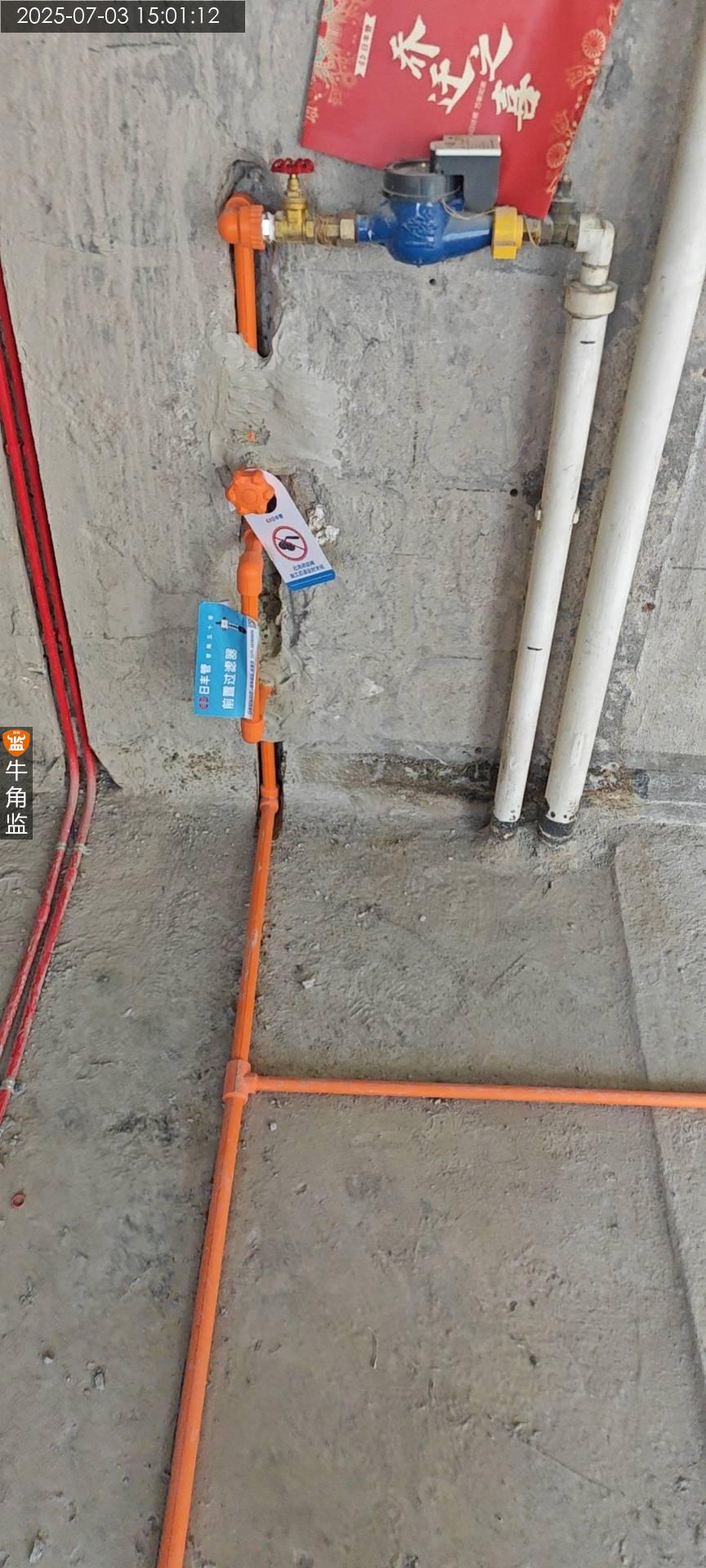

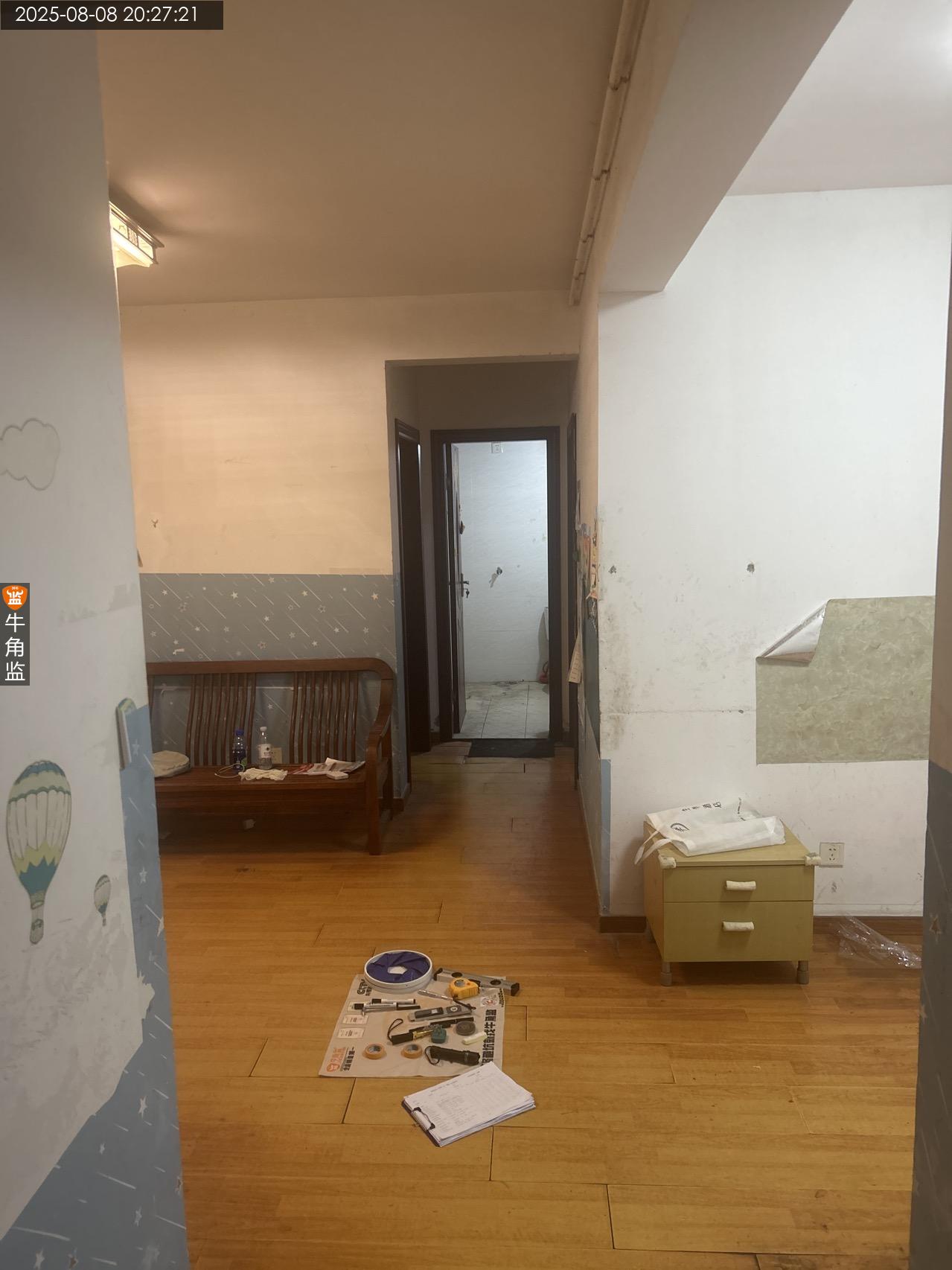

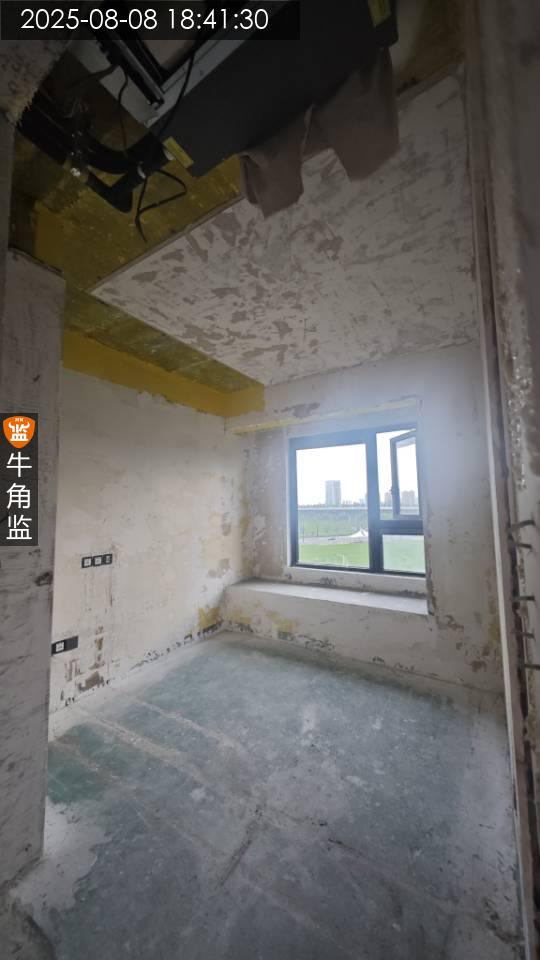

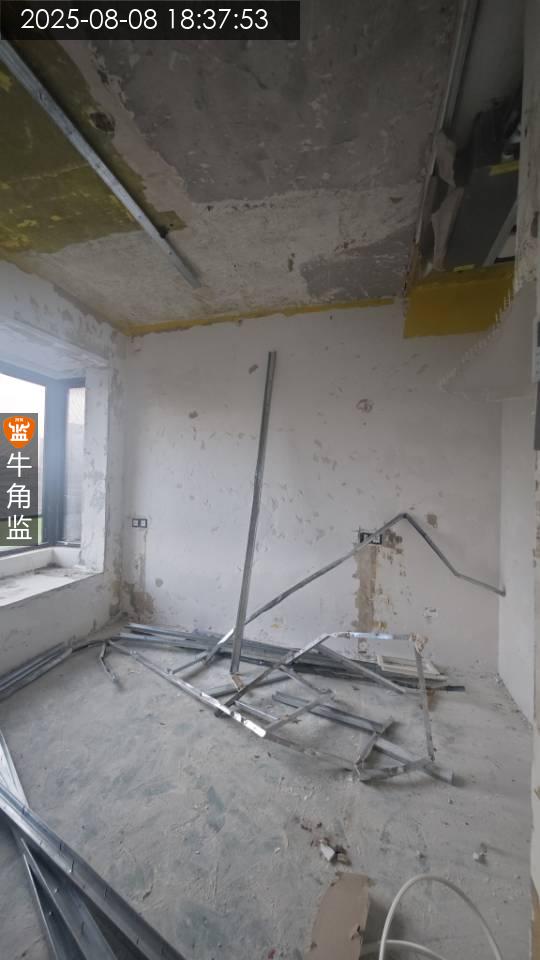

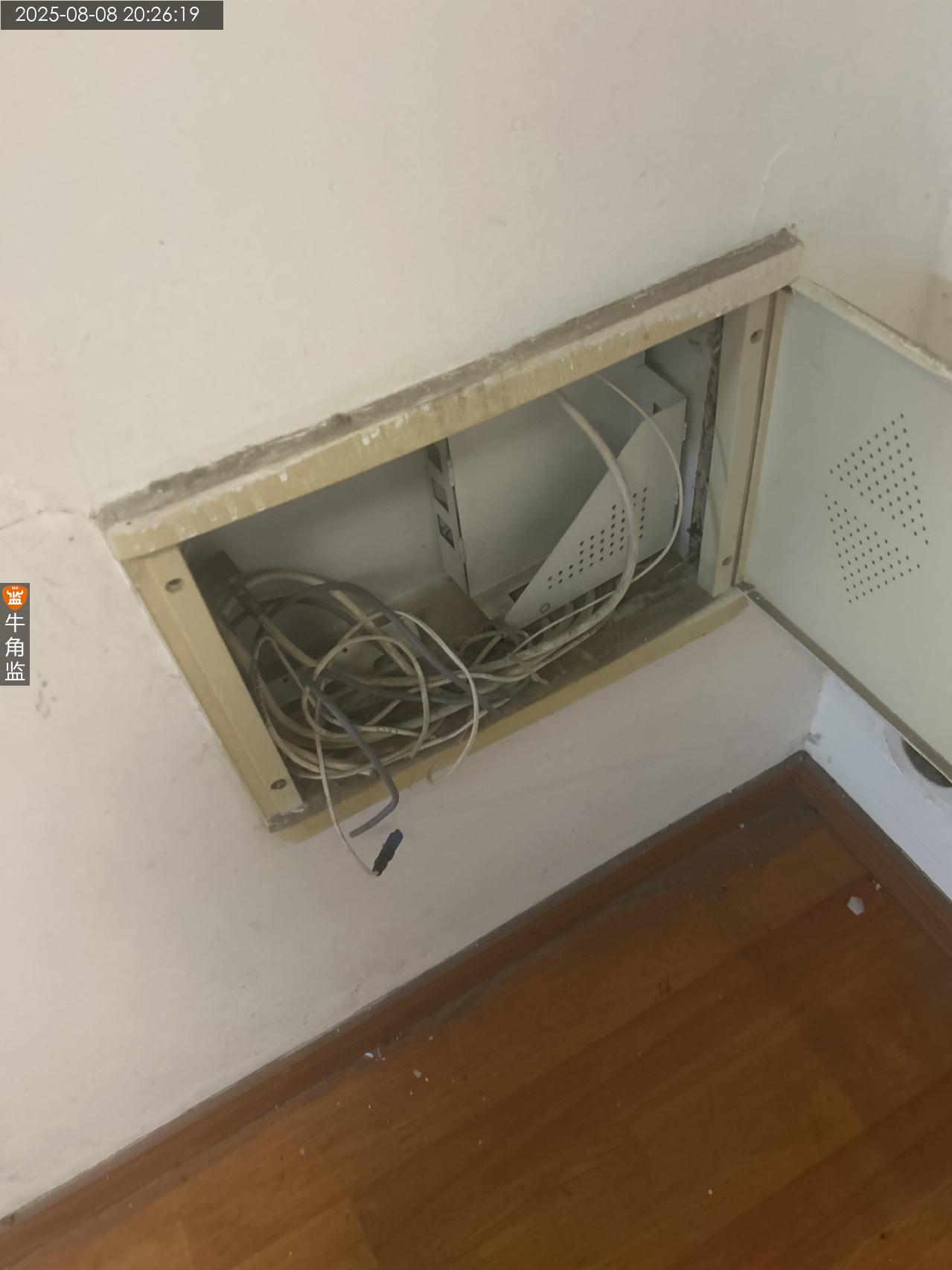

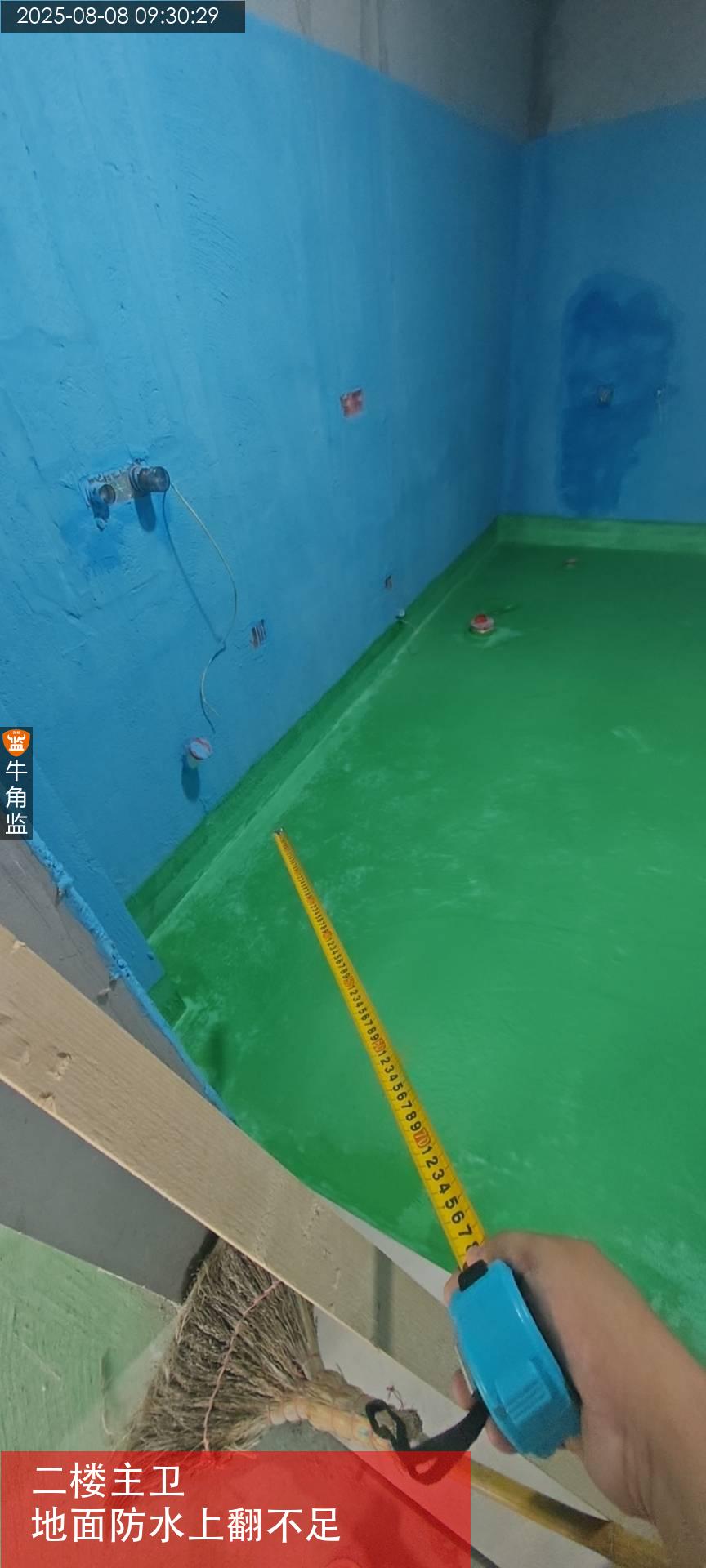

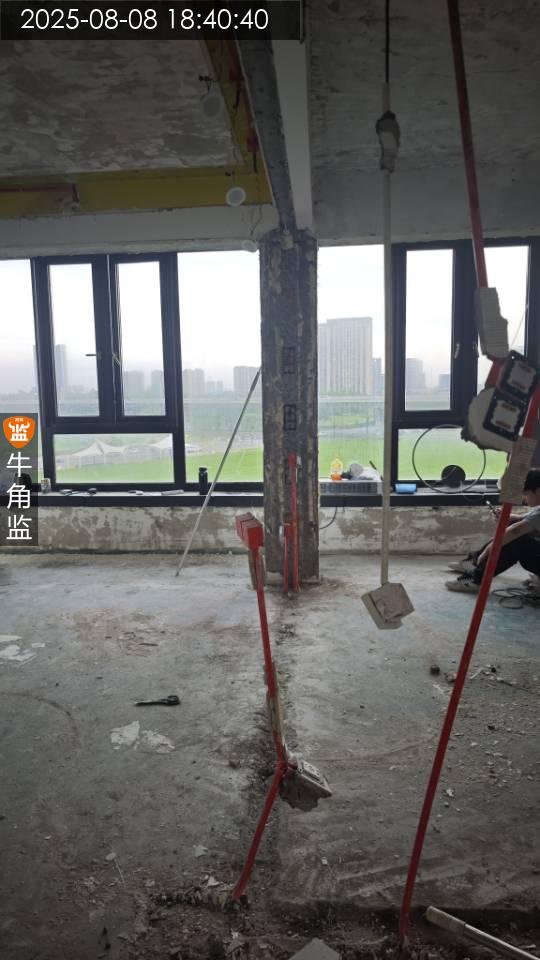

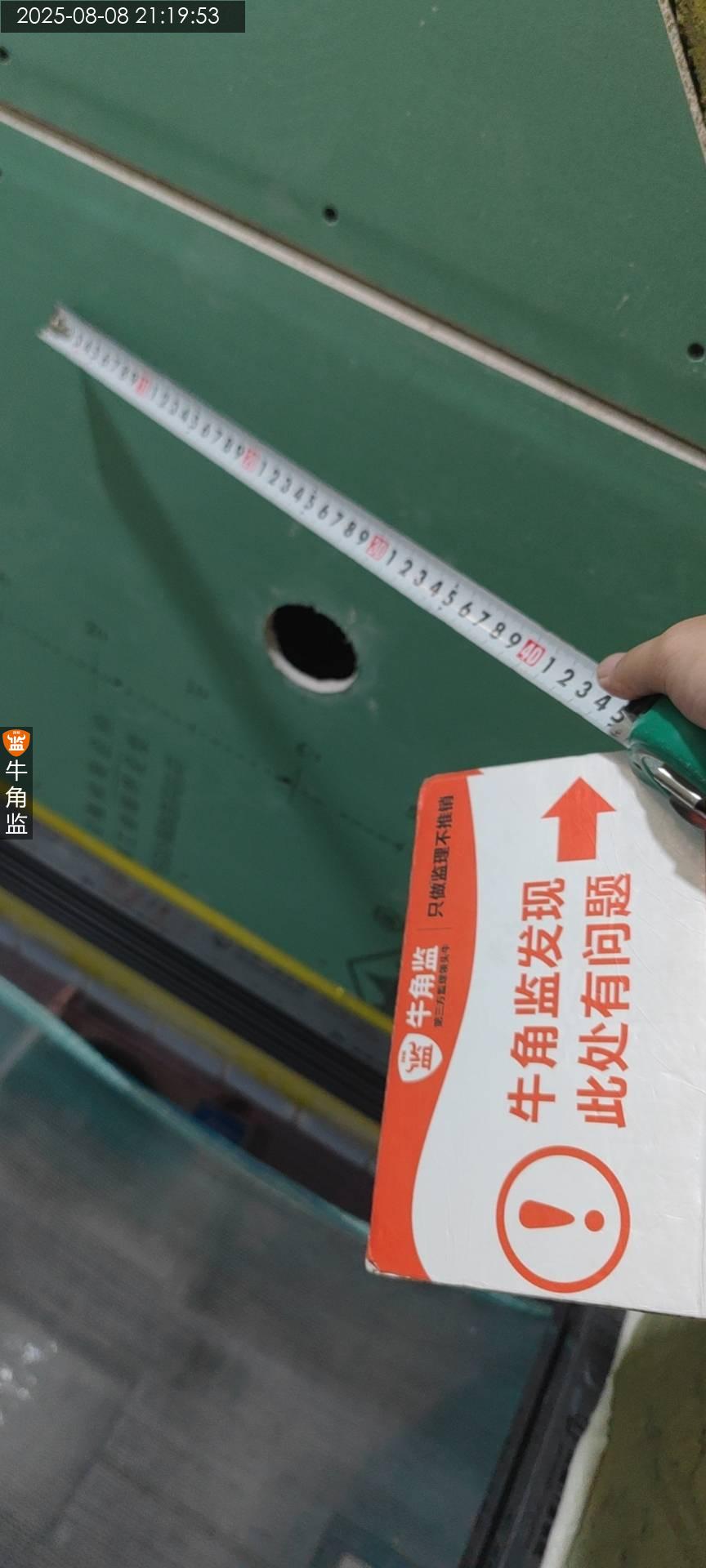

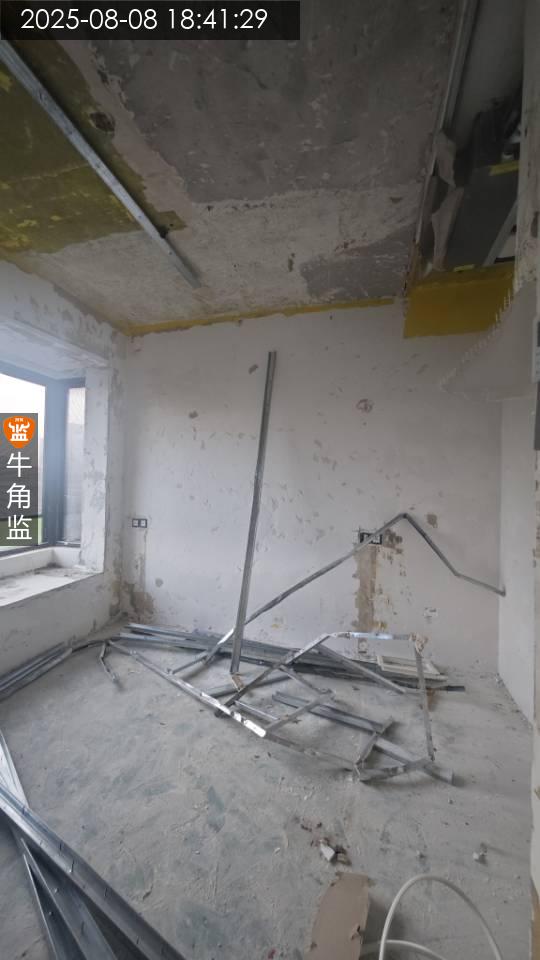

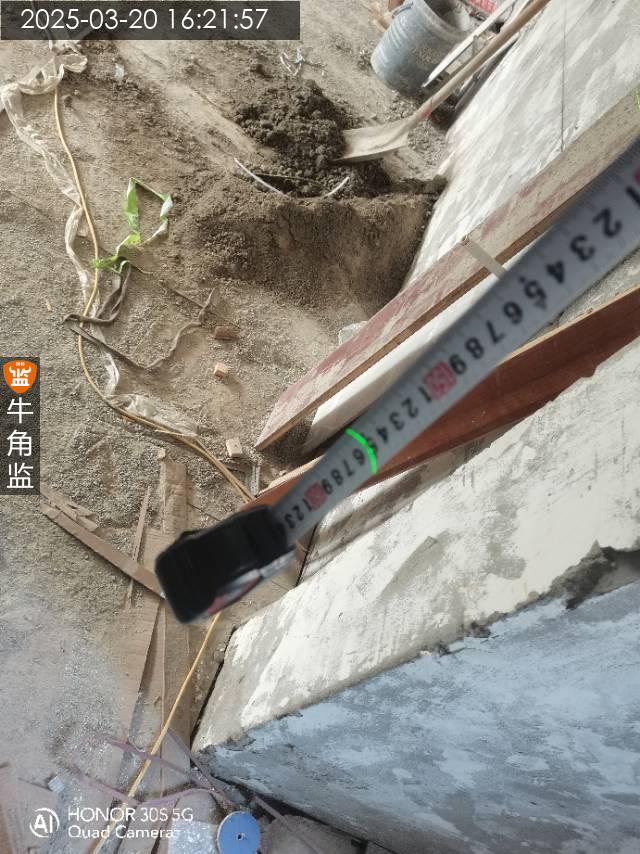

本次水电巡检 1,二楼,三楼新墙体植入钢筋不符合规范松动需要拆除重新砌筑。二楼卫生间隔墙钢筋大于40厘米,需要中间加补钢筋。 2,三楼外墙破洞,需要堵塞饱满防止渗水隐患。 3,三楼户外线管拼接处打胶水密封,水管固定防止松动。户外线管做遮蔽。 4,强电线管与弱电线管之间需要间距20厘米,交叉和小于20厘米位置需要包裹锡箔纸。 5。二楼一处线管内电线6条电线影响散热,需要分开布管。 6,一楼不允许破坏钢筋结构,切割钢筋位置需要除锈焊接修补处理。 建议 1,强弱线管间距20cm,强电线管之间间距2cm,水管卡码之间间距50cm,线 管之间间距90cm。 2,厨房,卫生间,阳台用水区域不允许地面走电线。 3,水电管不可同槽 4,水电交叉处电管压水管 5,电路回路配置与用电方案匹配 6,水管交叉处须设置过桥弯或凿板预埋 7,线管穿线不能超管径面积40%。 8,弱电单管单线 9,线管与底盒交接处用锁扣连结 10,遇梁,柱子,承重墙,剪力墙需用黄腊管 11,筒灯线,洗手间,厨房灯线需用波纹管保护 12,花洒的出水口要水平保持一致 13,冷热水布置原则左热右冷,上热下冷 14,强弱电交叉处需做锡纸屏蔽 15,强电与暖气、冷水热水、燃气管道间隔30cm以上
2025-07-18
越城天地********117户
设 计 师:黄卫
施工队长:何工
工地面积:570.00㎡
装修总价:0.00
本次评价:B
本次评语:

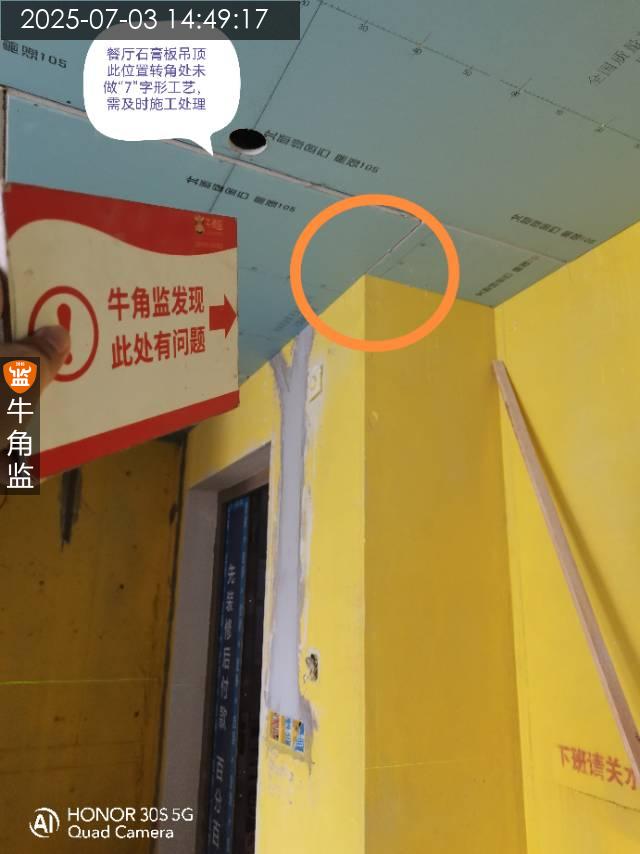

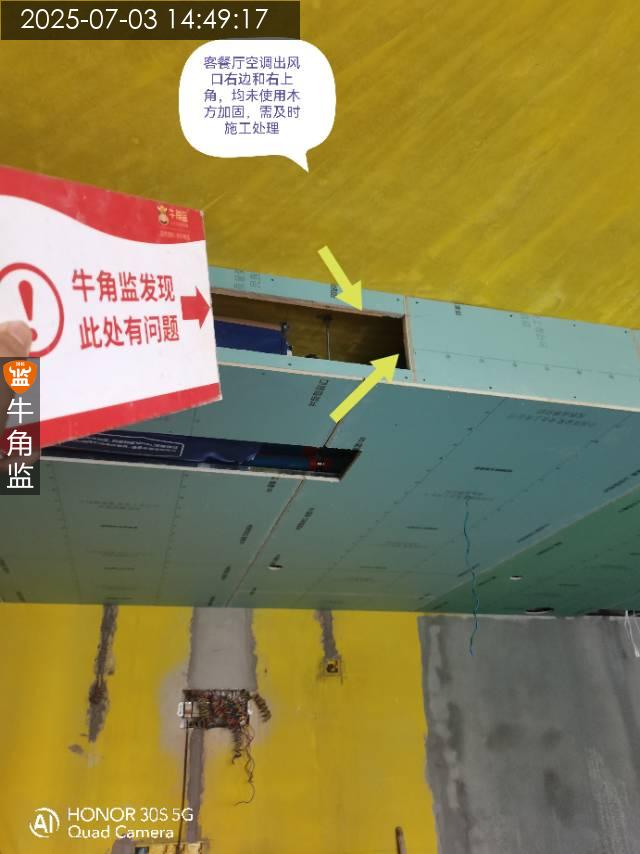

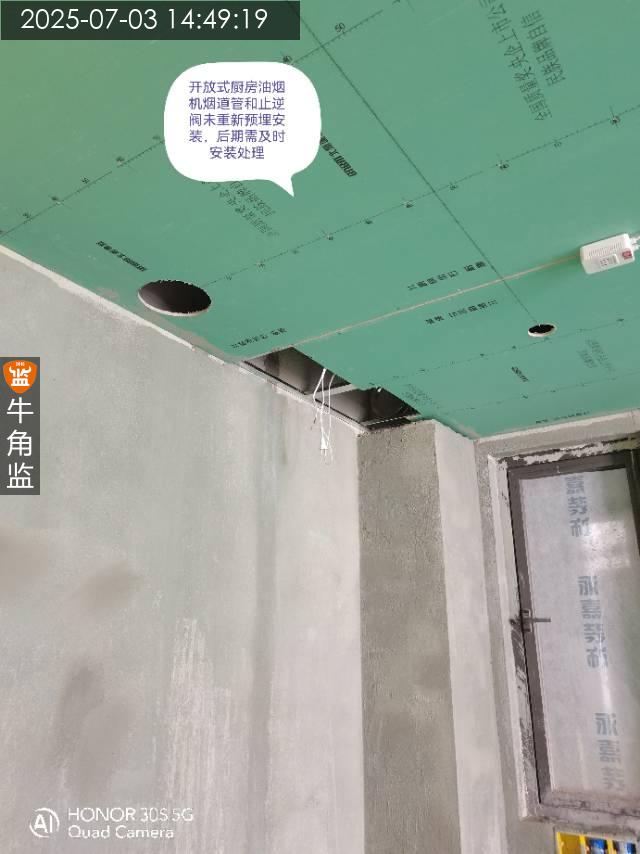

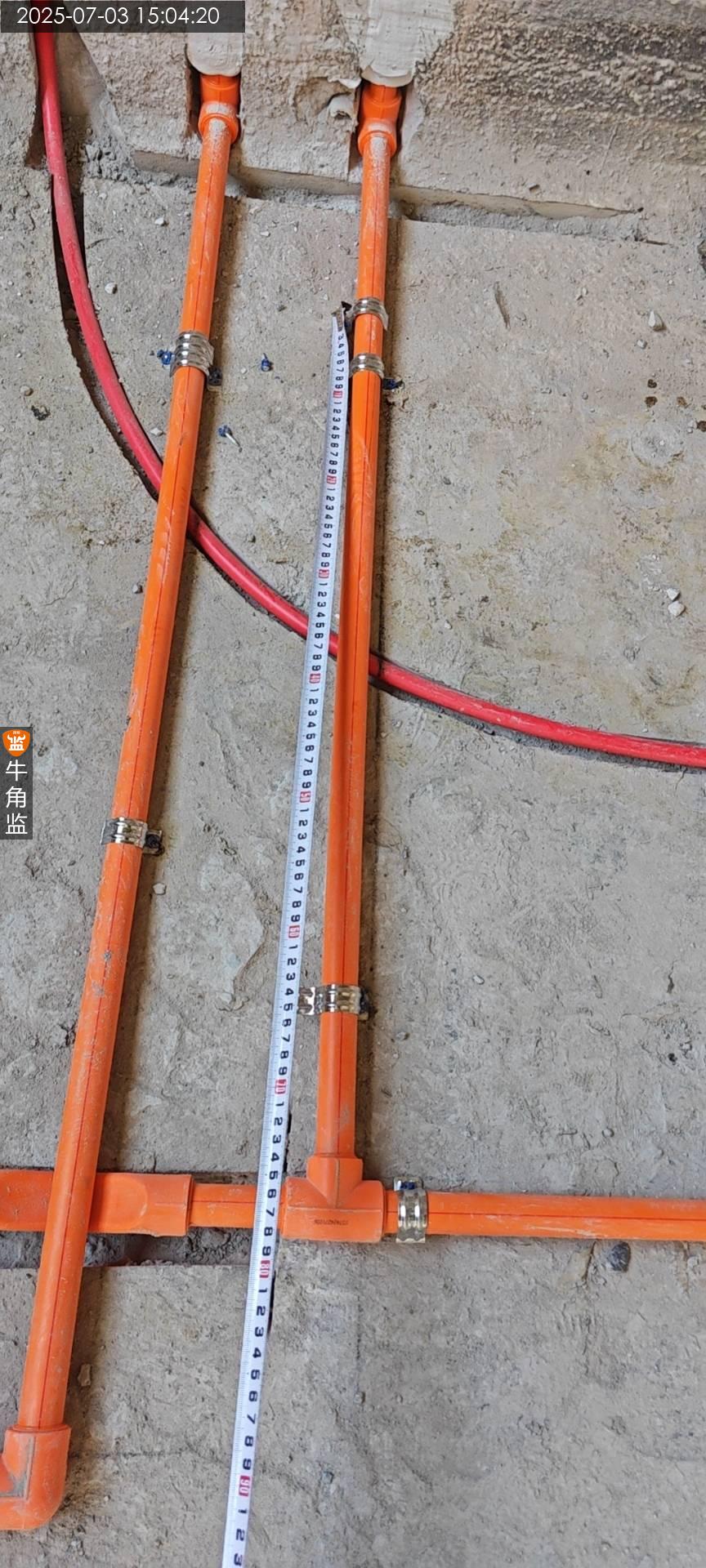

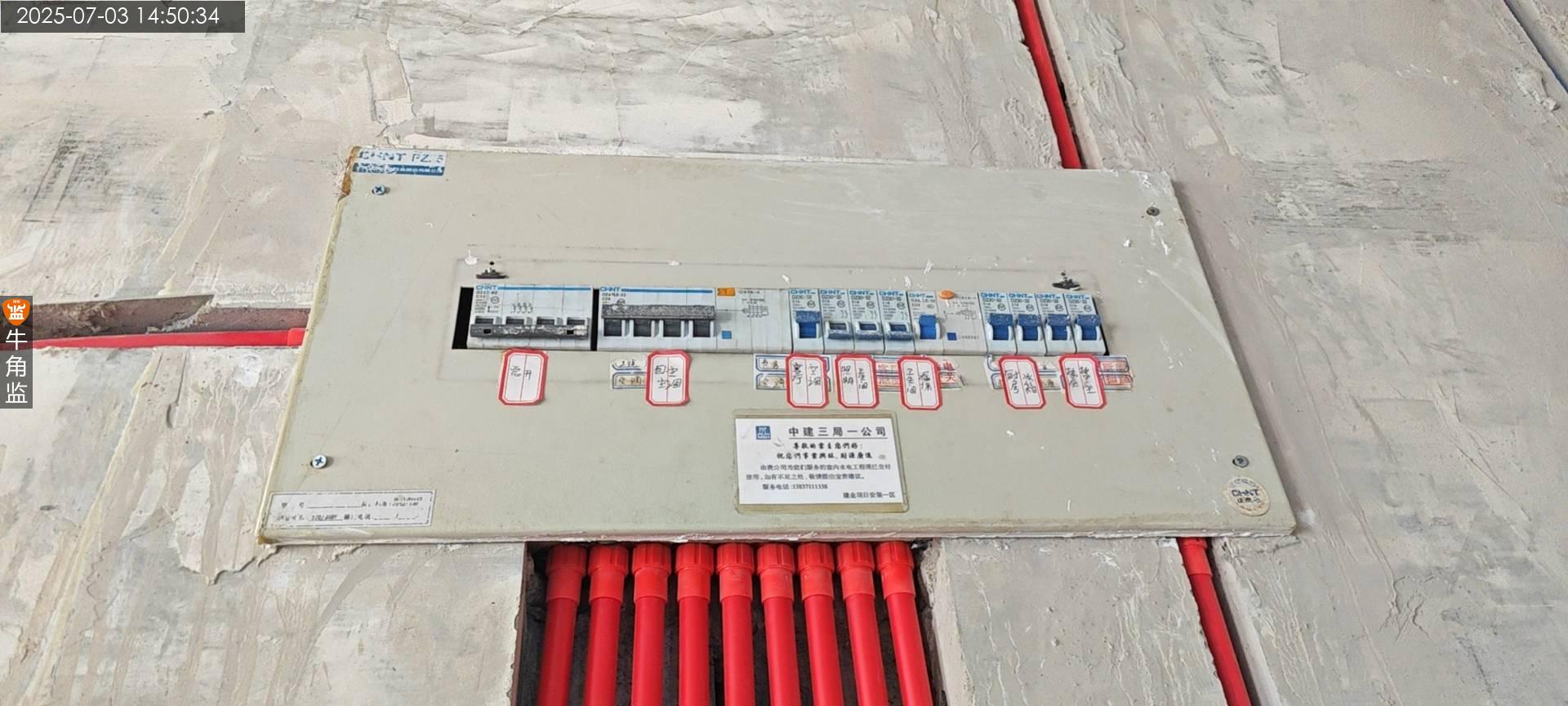

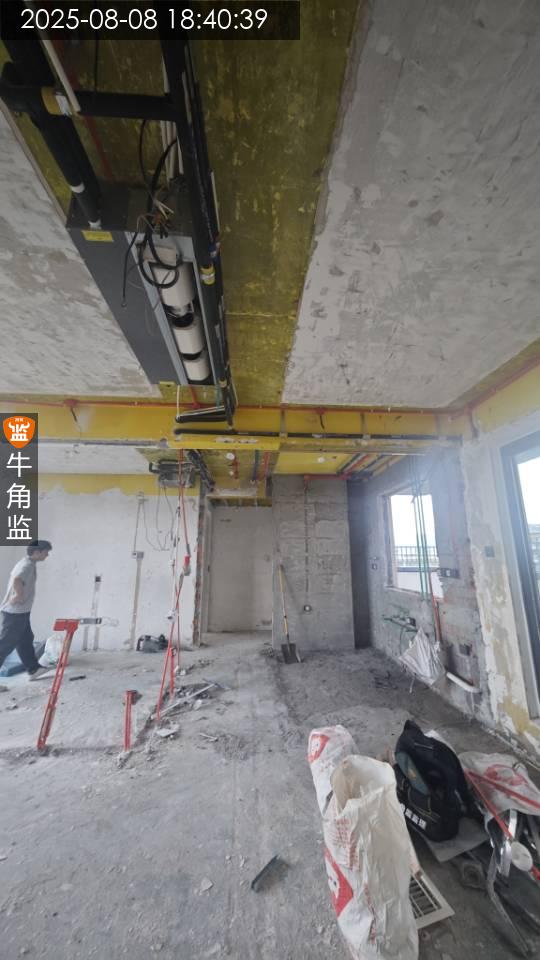

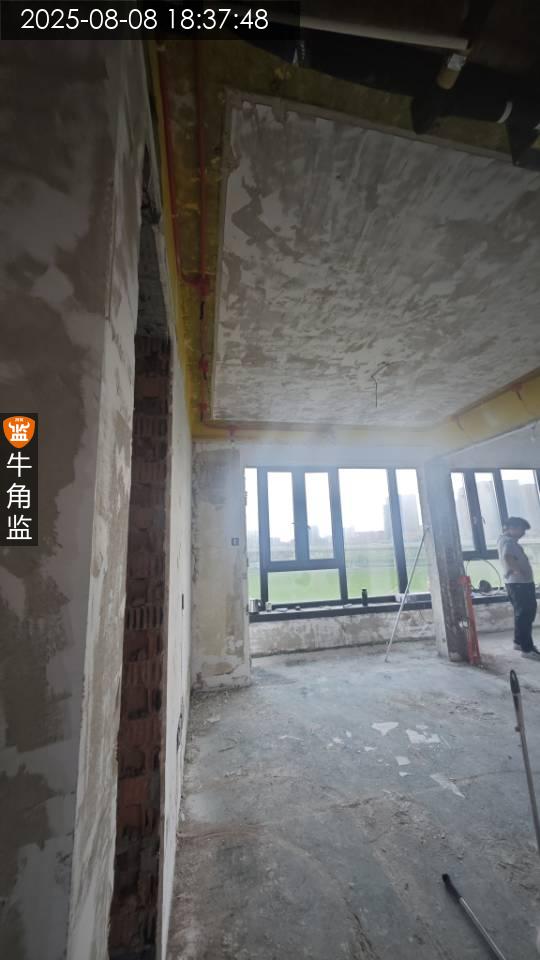

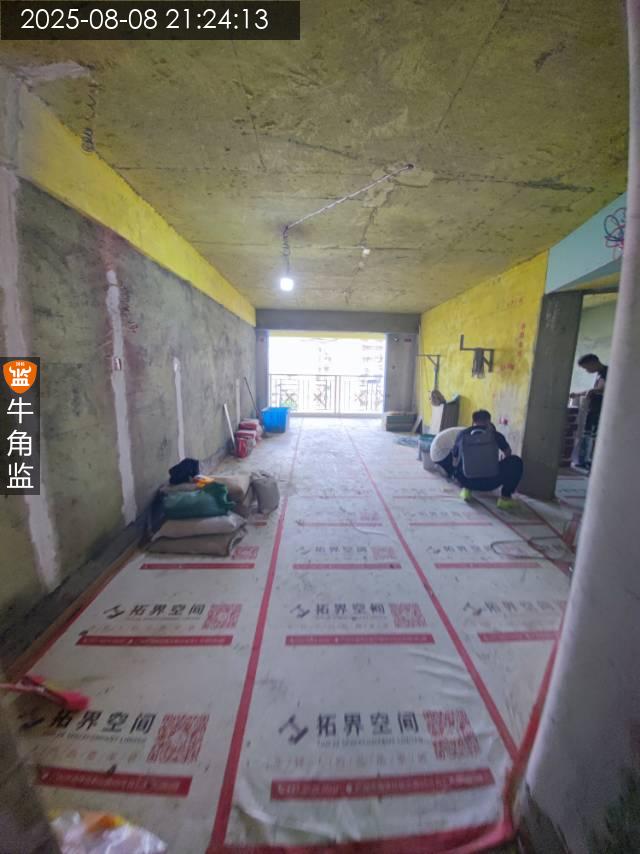

今天去越城天地水电材料验收 1,现场检查电线,远东品牌,2.5平方线,4平方线,4平方多股双色软线,远东c级阻燃线,和远东无𠧧B级阻燃线, 2,现场检查,没有弱电线,没有4平方双色地线, 3,现场检查没有电缆线 4,现场检查没有给水管 5,PVC下水管是中财品牌 6,今天在现场检查弱电线管安装,上次弱电线管检查遗留的问题,大多数已整改,少许未整改的已经和何工对接过,何工这边整改 目前现场只有水电工,弱电安装,在现场施工 下次水电施工巡检 1、水电不可同槽,强弱电不可同槽间距要求20cm以上,强弱电箱间距50cm,插座距燃气表最低40cm。 2、穿线量不超过管径的40%,弱电专管专线,强弱电交叉要包锡箔纸防干扰。 3、非承重墙横向开槽不得超过50cm,开槽建议先切后凿。 4、管线固定卡水路间距30cm,电管60cm。 5、回路配置用水区域单独回路,单租回路专线线路专管专线,大功率电器专线回路,插座至少分2组回路。 6、强电管距不小于2cm,避免后期空鼓。 7、用水区域电路走天花,水管爬墙进不可穿门槛破坏防水挡水功能。
2025-07-18

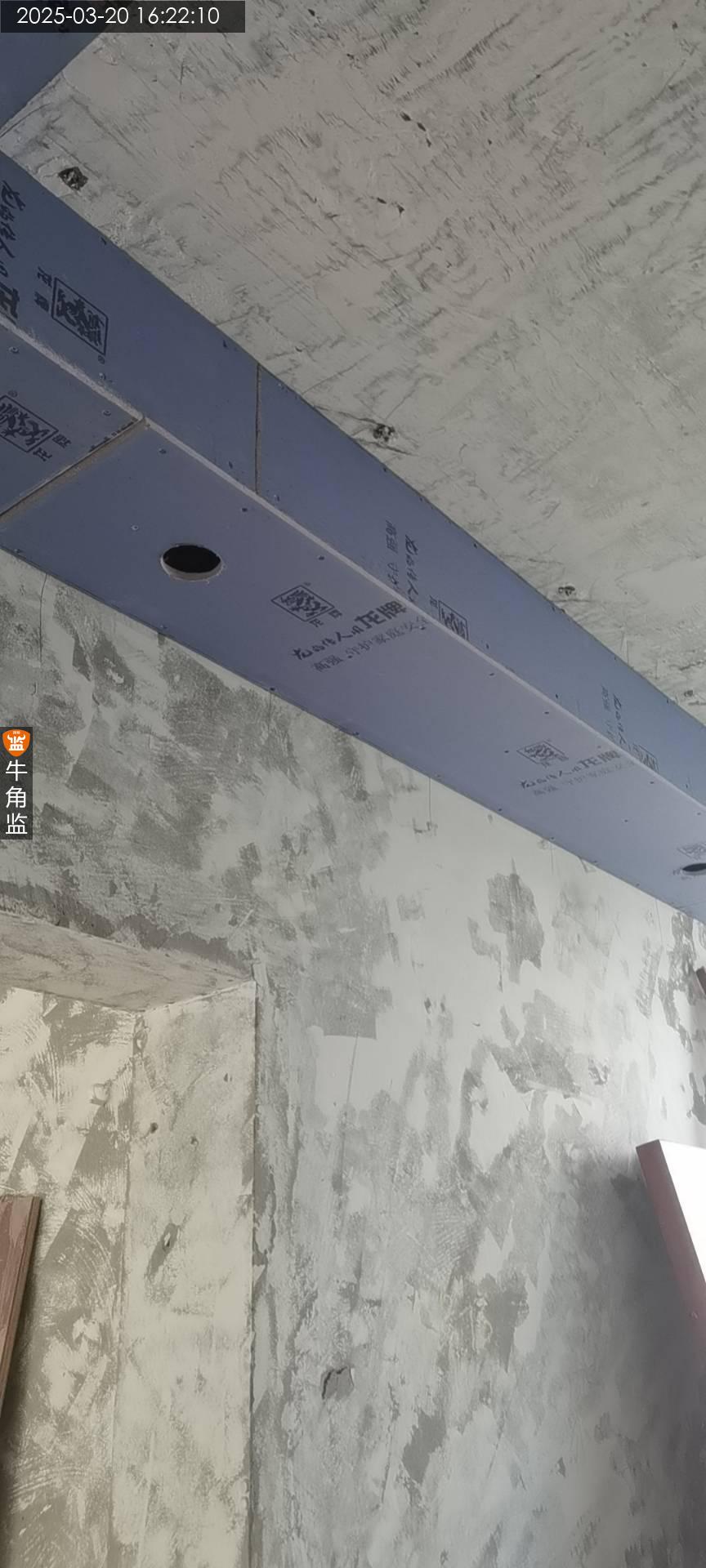

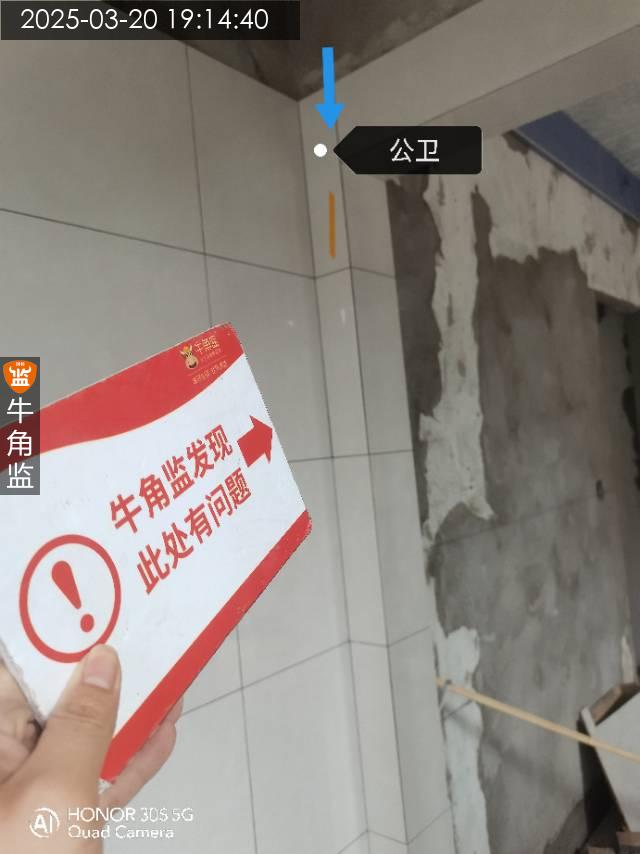

越秀区文********3282
设 计 师:未知
施工队长:张工
工地面积:112.00㎡
装修总价:0.00
本次评价:B
本次评语:

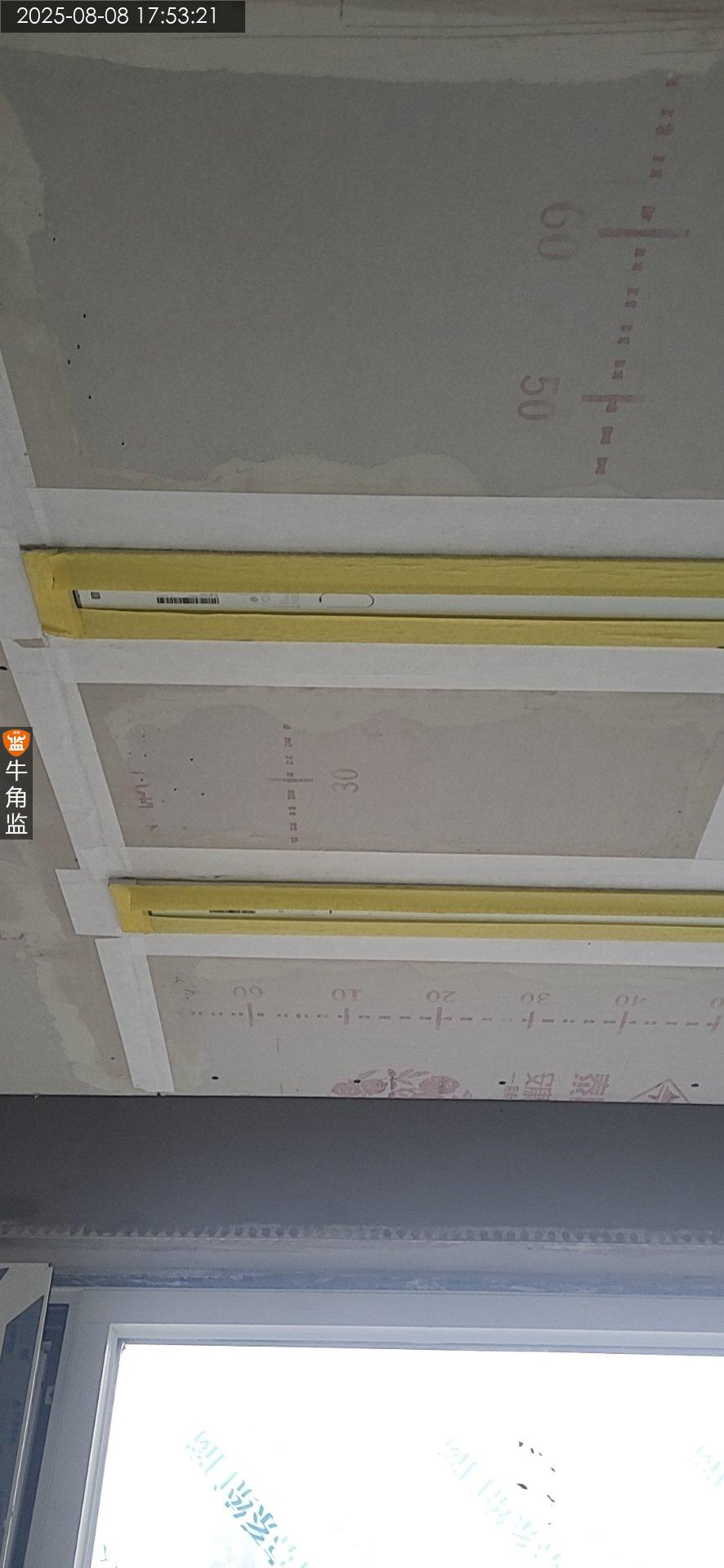

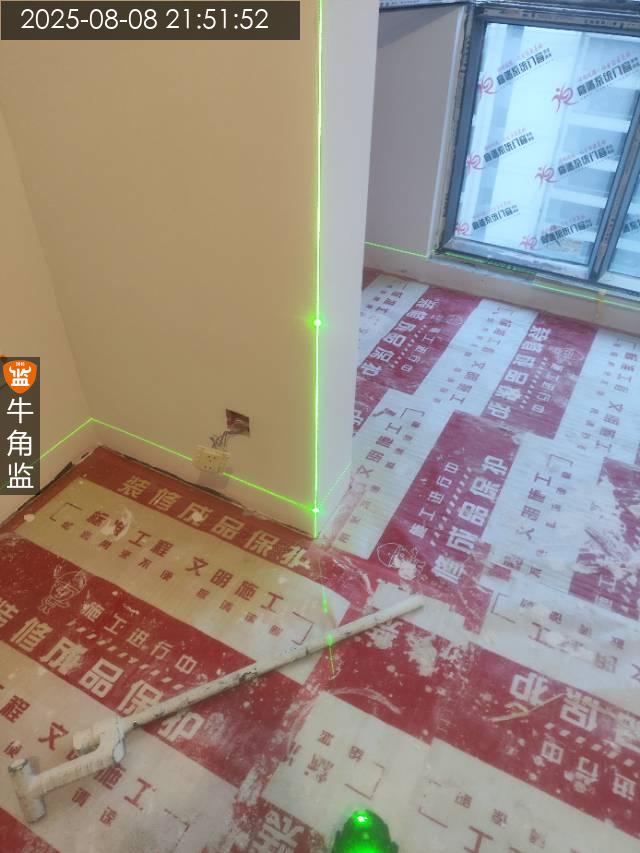

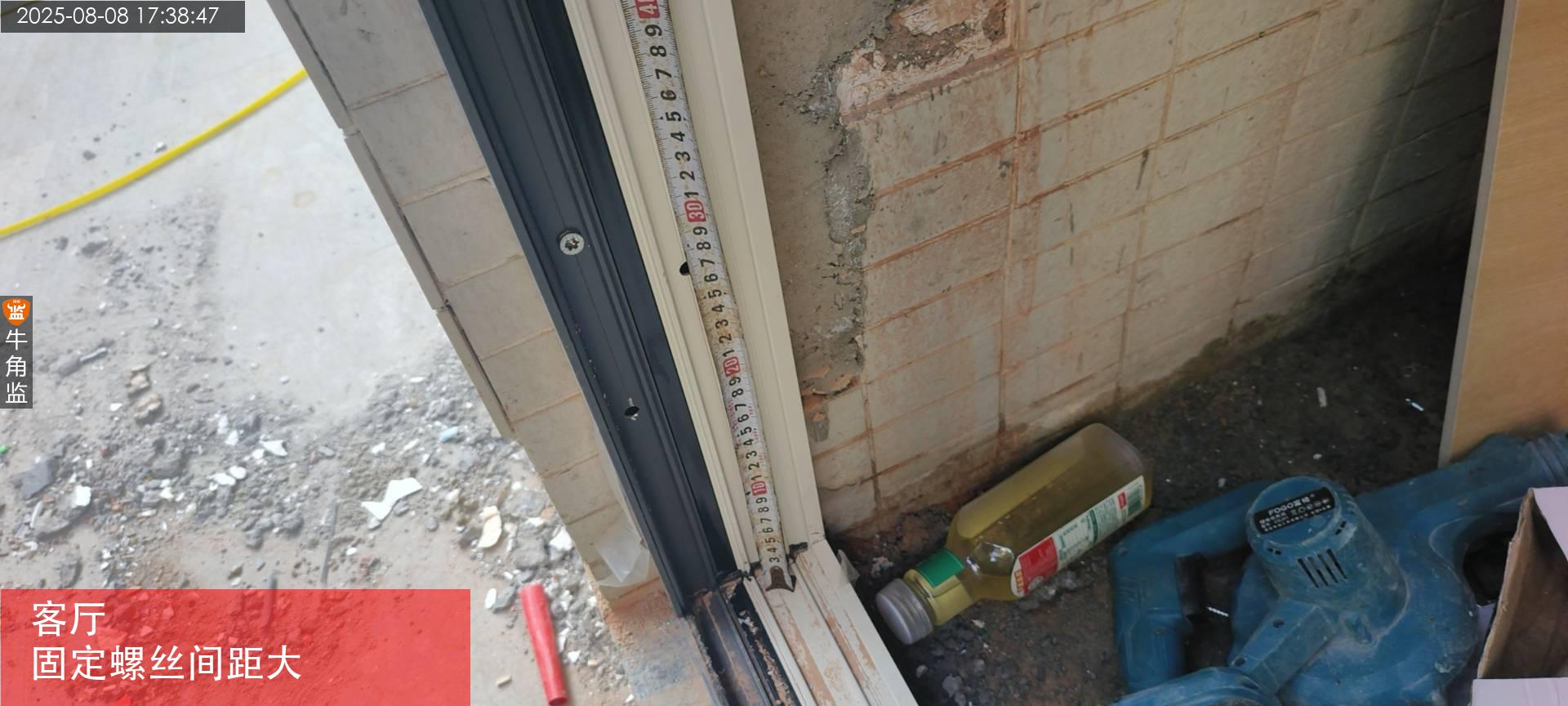

本次开槽情况检查 1,检查阳台旁开槽旁一处批荡空鼓需要切除修补处理(已标记) 2,标准规范横槽长度不大于50厘米,洗衣机一处横大于50厘米。 3,弱电箱位置后期需要做好防水处理,防止渗水隐患。 4,检查开槽垂直于地面,深度符合规范,承重墙无破坏主钢筋,材料与合同一致。 建议 1,强弱线管间距20cm,强电线管之间间距2cm,水管卡码之间间距50cm,线 管之间间距90cm。 2,厨房,卫生间,阳台用水区域不允许地面走电线。 3,水电管不可同槽 4,水电交叉处电管压水管 5,电路回路配置与用电方案匹配 6,水管交叉处须设置过桥弯或凿板预埋 7,线管穿线不能超管径面积40%。 8,弱电单管单线 9,线管与底盒交接处用锁扣连结 10,遇梁,柱子,承重墙,剪力墙需用黄腊管 11,筒灯线,洗手间,厨房灯线需用波纹管保护 12,花洒的出水口要水平保持一致 13,冷热水布置原则左热右冷,上热下冷 14,强弱电交叉处需做锡纸屏蔽 15,强电与暖气、冷水热水、燃气管道间隔30cm以上
2025-07-18
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
