海珠区逸********1729
设 计 师:未知
施工队长:杨工
工地面积:143.00㎡
装修总价:0.00
工地评级:C
2023年11月26日监理报告
本次评级:
C

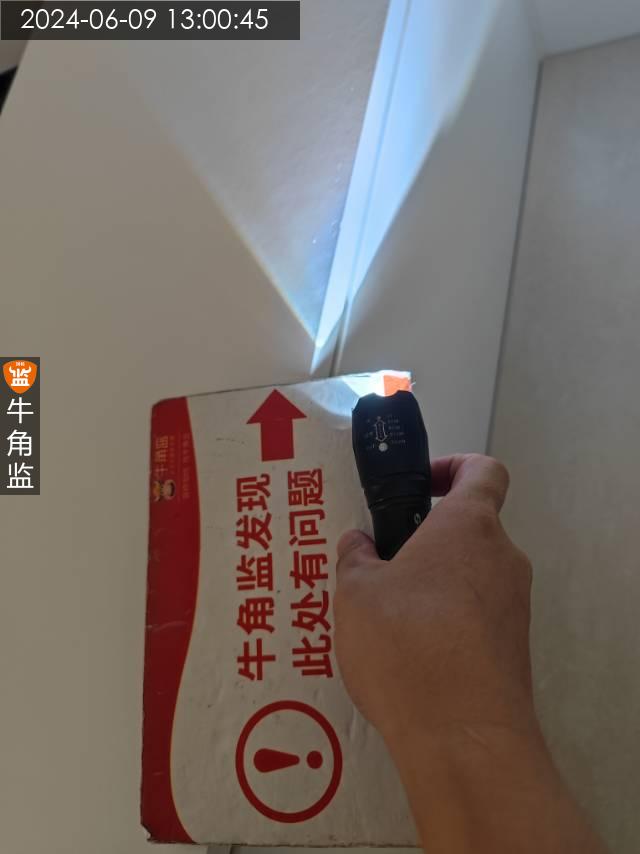

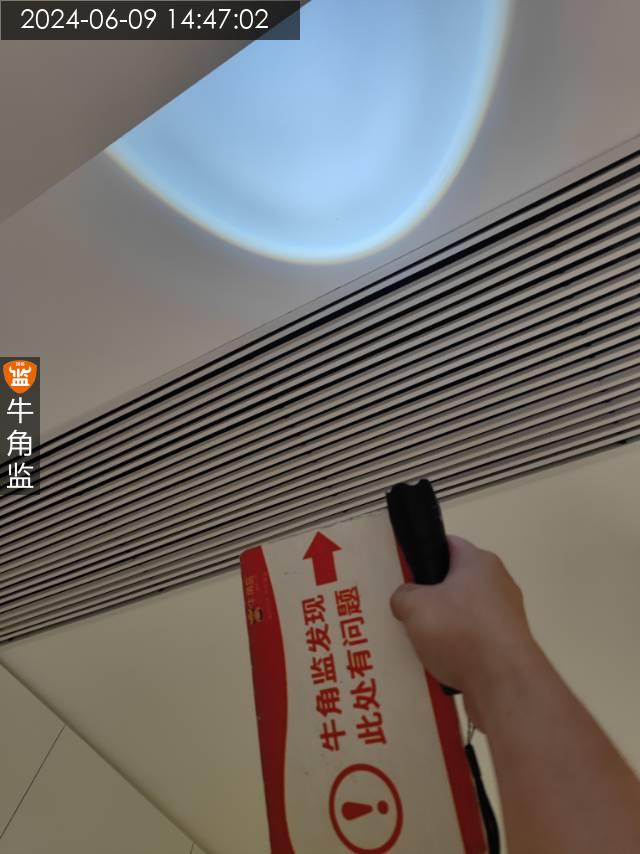

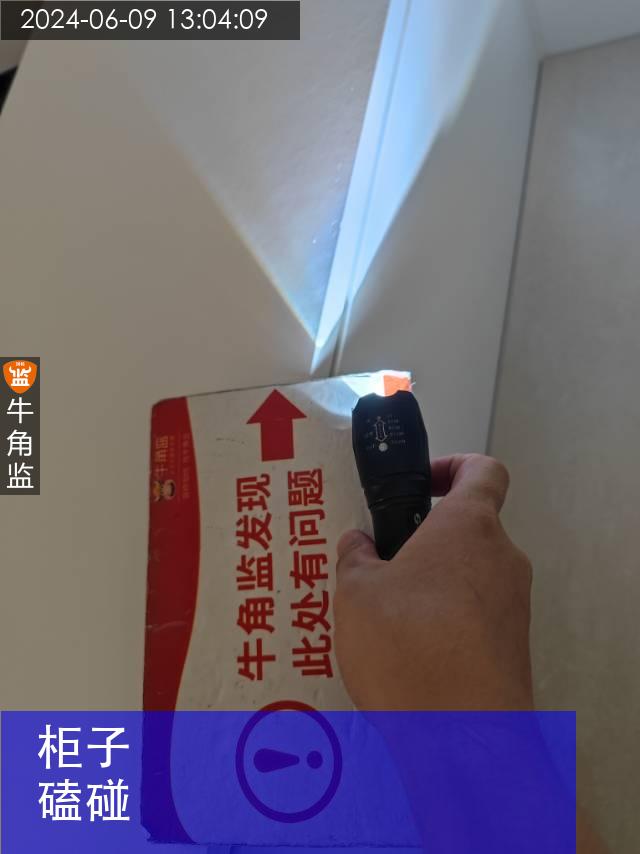

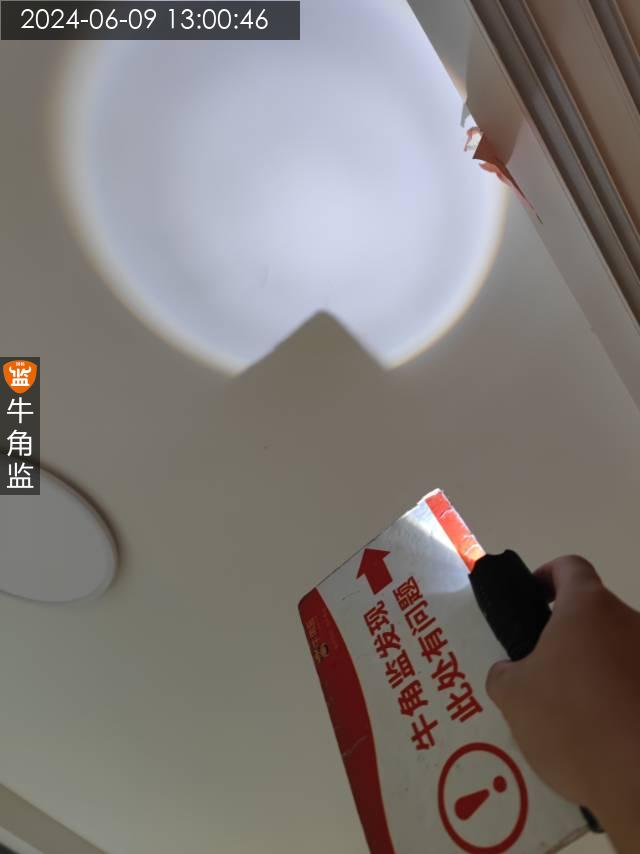

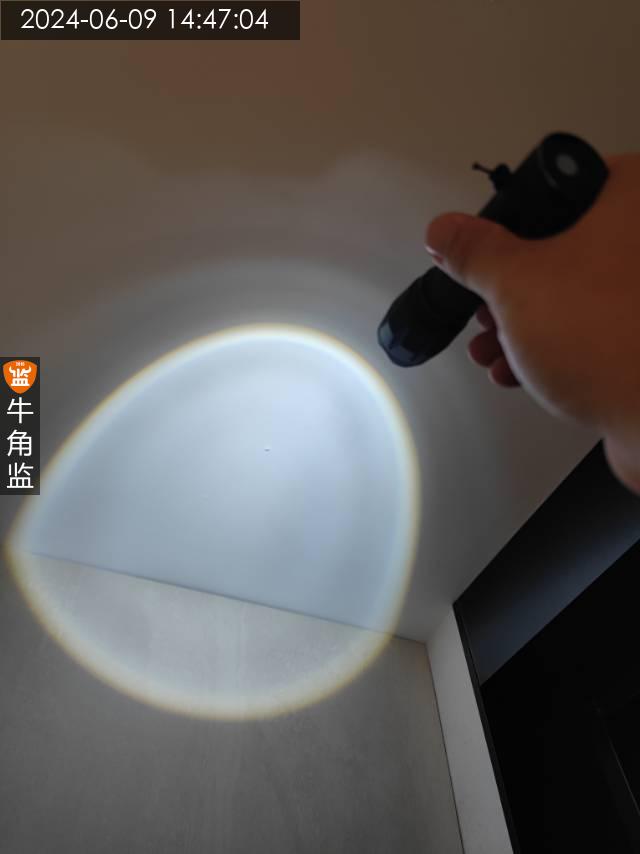

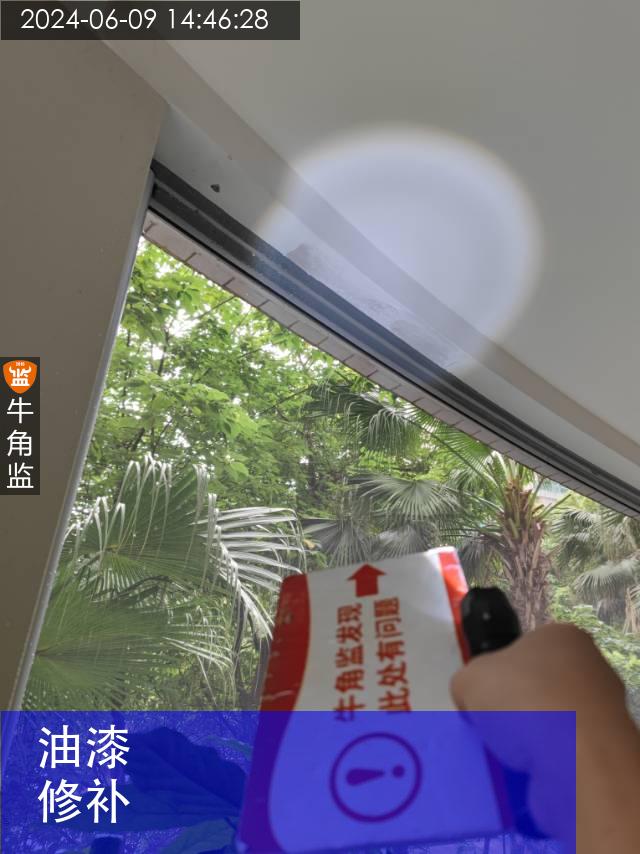

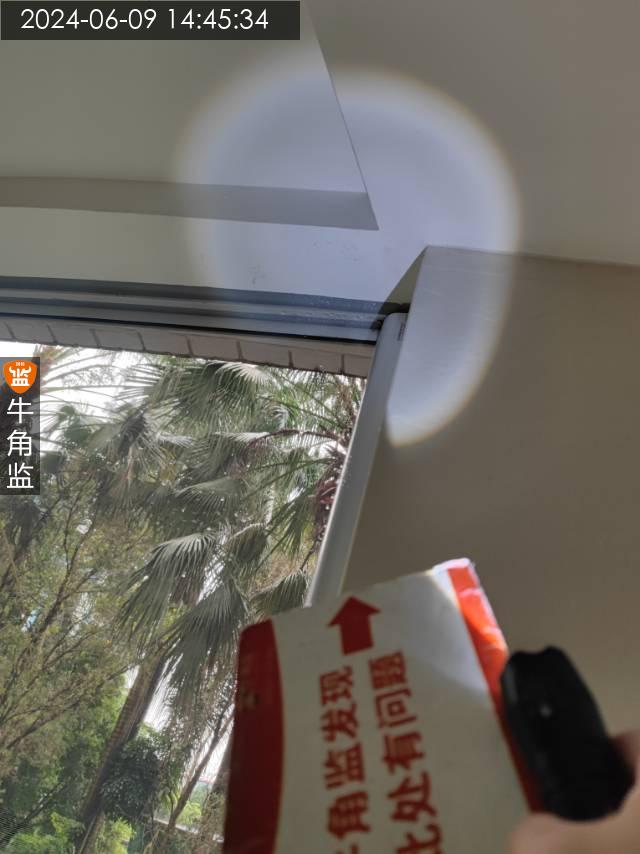

本次墙地砖验收报告总结: 1、地砖局部不平整,需要拆除更换。 2、厨房一处地砖、阳台一处墙砖均有空鼓情况。需要拆除重新铺贴! 后期施工建议: 1、踢脚线与墙面缝隙较大,建议腻子修补完成后,油漆统一修补。 2、柜子安装周边,与墙面缝隙较大,建议施工玻璃胶收口。
2023年11月13日监理报告
本次评级:
D
本次插座接线检查报告总结: 1、插座安装无破损,与墙安装无缝隙! 2、多个插座安装缺地线,并有个别插座未通电,需要电工进场排查! 后期施工建议: 1、乳胶漆现场配兑需按照包装说明施工,乳胶漆需涂刷一底两面或两底三面。 2、涂刷完成后不应有沙眼,透底,颗粒,掉粉,脱皮,打磨痕迹明显等情况。 3、墙面侧光检查应无明显波浪起伏,调色漆不得对其它墙面造成污染。
2023年10月22日监理报告
本次评级:
B
本次扇灰验收报告总结: 1、墙面打磨后局部有明显波浪起伏,需要重新打磨后修复平整! 2、局部阴阳角不垂直,影响后期定制收口。需要补腻子后打磨后修复! 3、墙面浮尘未清理干净,容易导致墙面有颗粒状物。需要清理干净浮尘后方可刷漆! 后期施工建议: 1、乳胶漆现场配兑需按照包装说明施工,乳胶漆需涂刷一底两面或两底三面。 2、涂刷完成后不应有沙眼,透底,颗粒,掉粉,脱皮,打磨痕迹明显等情况。 3、墙面侧光检查应无明显波浪起伏,调色漆不得对其它墙面造成污染。
2023年08月15日监理报告
本次评级:
C
本次第一遍腻子检查报告总结: 1、腻子材料检查符合使用要求。 2、木工天花封板拼接缝已使用牛皮纸防开裂处理,自攻螺丝已做防锈处理! 3、墙面满挂纤维网防开裂处理! 4、部分阴角未使用PVC阴阳角线修正,需要使用阴阳角线修正角度 后期施工建议: 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口
2023年08月07日监理报告
本次评级:
C
本次泥木检查报告总结: 1、墙砖铺贴已完成,墙砖预留缝隙2mm。符合美缝施工要求! 2、墙砖未发现空鼓情况,符合施工要求! 3、木工天花封板完成,板材预留3-5mm伸缩缝。符合施工要求! 4、现场局部自攻螺丝安装间距过大,需要加密螺丝安装。控制在17公分内 后期施工建议: 1、天花吊顶自攻螺丝需防锈处理;伸缩缝必须使用粘粉或环氧树脂勾缝,并贴牛皮纸防开裂处理。 2、阴阳角需设置阴阳角条,收口美观顺直。墙面建议满挂纤维网,一遍腻子使用外墙腻子,强度较高,防开裂性能较强。 4、窗边、门边需用美纹纸分色保护处理,避免腻子施工污染。
2023年07月31日监理报告
本次评级:
C
本次泥木检查报告总结: 1、木工天花施工已接近完工,天花封板预留缝隙3-5mm,符合施工要求! 2、边龙骨已使用膨胀螺丝固定。天花拐角位置已使用L型整板。 3、副龙骨安装间距40公分内。符合要求! 4、自攻螺丝安装间距大于17公分,要求加密螺丝安装。不可超过17公分! 5、卫生间墙砖正在施工,砖缝预留2mm,符合美缝施工要求! 6、目前未发现空鼓情况! 后期施工建议: 1、天花吊顶建议使用双层板错缝设置,稳定性、防开裂性能较好。 2、转角处需设置整板(T型或L型),板与板伸缩缝应大小均匀,宽度2mm左右。 3、天花吊顶整体水平平整度2-3mm左右。
2023年07月21日监理报告
本次评级:
C
本次防水验收报告总结: 1、卫生间墙面防水涂刷高度符合要求! 2、墙面使用通用型防水,地面使用柔韧型防水。地面防水返高上墙高度不足。需要补刷防水涂料,上返高度要求≥30公分! 3、墙面防水多处沙眼,需要补刷防水涂料! 4、防水验收后卫生间门槛石铺贴内侧需要补刷防水涂料,防止门槛位置渗漏水出来! 5、卫生间闭水测试已超过48小时,楼下检查未发现漏水隐患! 6、厨房已铺贴地砖未闭水,阳台未开始闭水测试! 后期施工建议: 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。 3、回填找平层建议加钢丝网片,做防开裂处理。
2023年07月08日监理报告
本次评级:
C
本次水电验收报告总结: 1、厨房卫生间、筒灯线均使用波纹管保护!符合施工要求! 2、用水区强电从天花走管布线,符合施工要求! 3、现场已对强电通断测试,测试合格! 4、穿线检查零火地三线统一规格,符合施工要求! 5、现场已对给水管打压测试,测试合格! 6、给水管进入卫生间爬墙进入,符合要求! 7、主卫生间花洒冷热水出水口水平误差,需要重新调整高度!(现场已整改) 8、卫生间马桶坑距预留过大,后期固定需要注意预留坑距。坑距建议320mm-330mm 后期施工建议: 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。 2、管道底部周边,地面上返墙面30cm处,应做防水附加层。 3、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。
2023年06月25日监理报告
本次评级:
D
本次水电开槽检查报告总结: 1、现场开槽深度4公分,底盒开槽深度5公分。均符合要求! 2、现场厨房墙面横槽超过50公分。需要使用高标号水泥封槽! 3、现场开槽未见切割钢筋问题。符合施工要求! 4、部分区域未开槽完成! 后期施工建议: 1、强弱电间距不应小于20cm;弱电线管单管单线;单组回路应设置专管专线;插座底盒应安装平整,避免面板安装不平整;线管与底盒应设置杯锁。 2、常规水电位置确定外,需要多确认扫地机器人、挂烫机、排烟位置、排污位置、地漏位置、中央空调新风出回风位置 3、承重墙剪力墙不可开深度超过2cm线槽,使用黄腊管走线,底盒位置切割底盒不可切割钢筋
2023年06月05日监理报告
本次评级:
B
本次批荡检查报告总结: 1、批荡施工已完成。批荡层未发现空鼓情况。符合施工要求! 2、墙体厚度符合施工要求。 3、新建墙体垂直度符合要求! 4、局部阴角直角方正角度误差大于3mm,需要后期腻子施工修复角度! 后期施工建议: 1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。 2、水电开槽建议先割后凿,减少周边墙面空鼓。
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
