尚品宅配圣诞鸟整装
打分/点评
送鲜鸡蛋

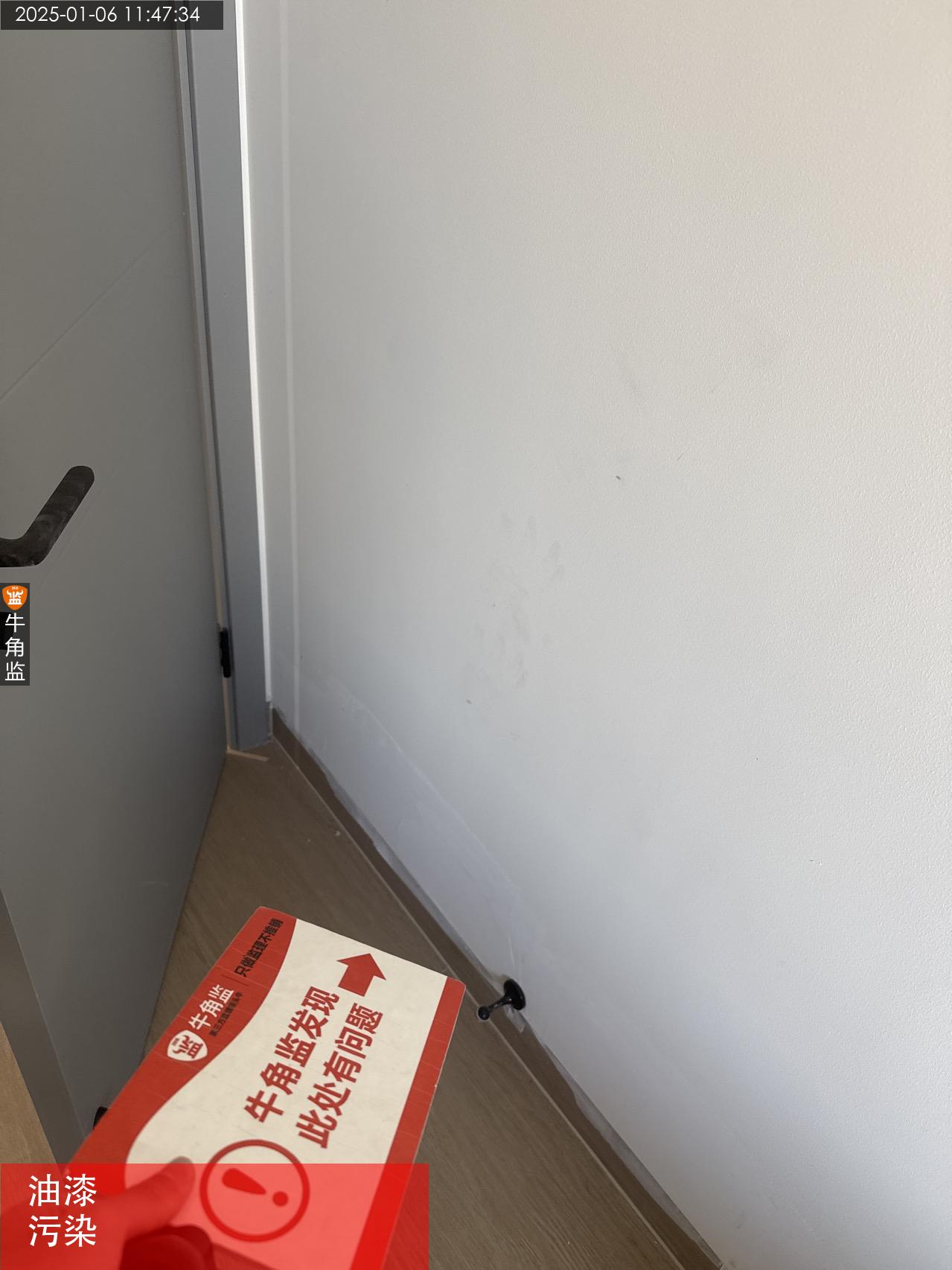

10
扔臭鸡蛋
8
综合指数:23.98%
监理好评率:25.26%
配合整改率:0.00%

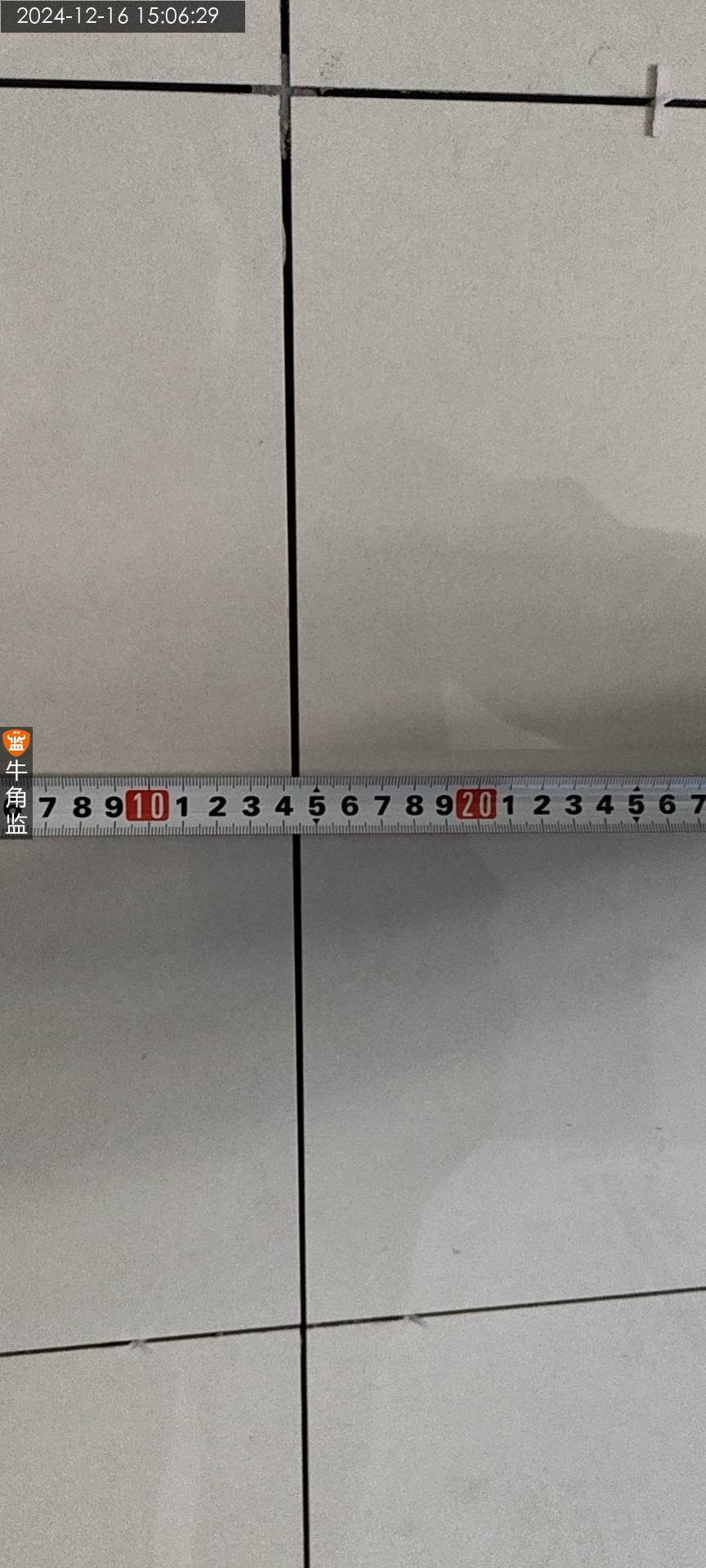

臭鸡蛋率:53.33%
越秀区青********3709
设 计 师:未知
施工队长:温工
工地面积:55.00㎡
装修总价:0.00
本次评价:C
本次评语:

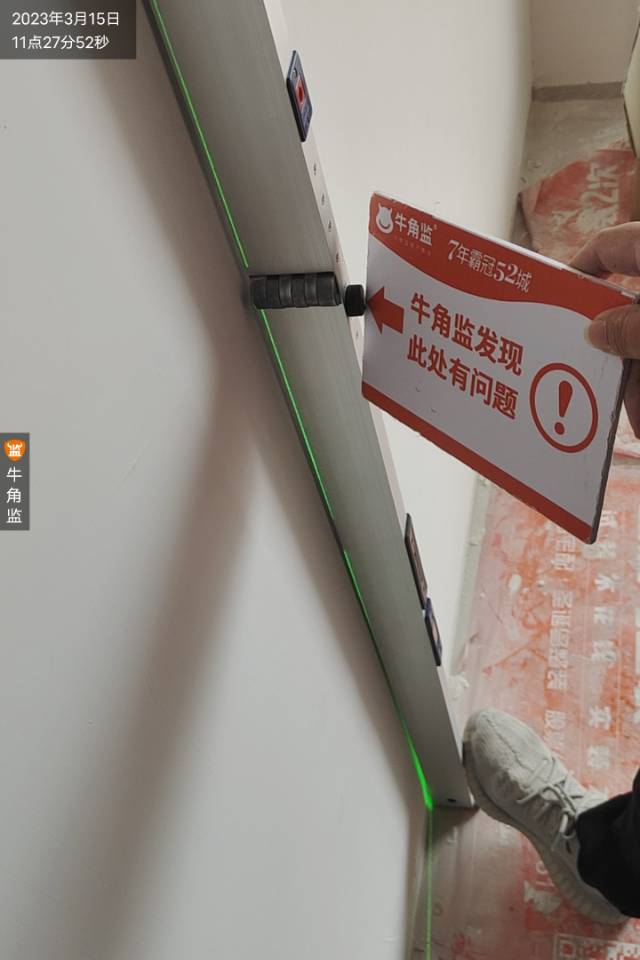

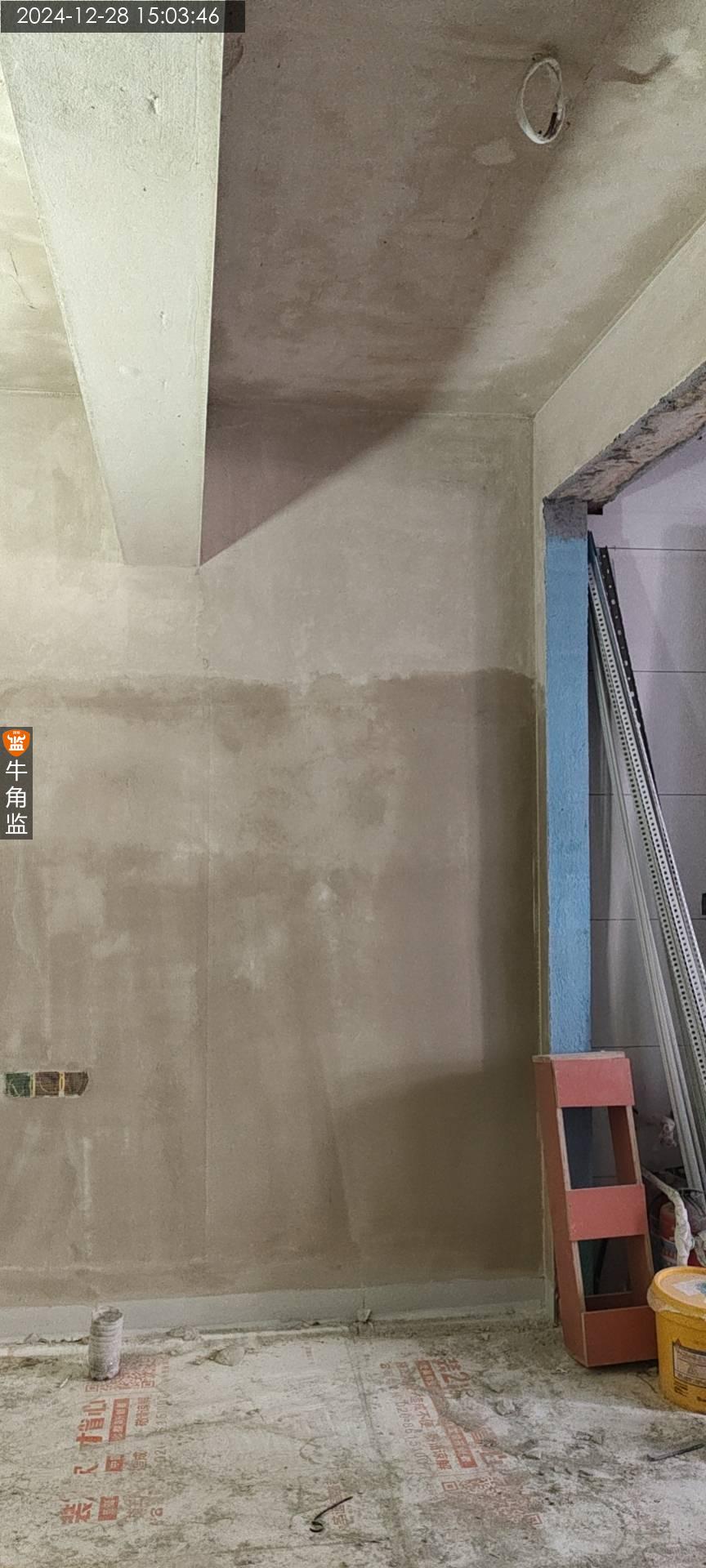

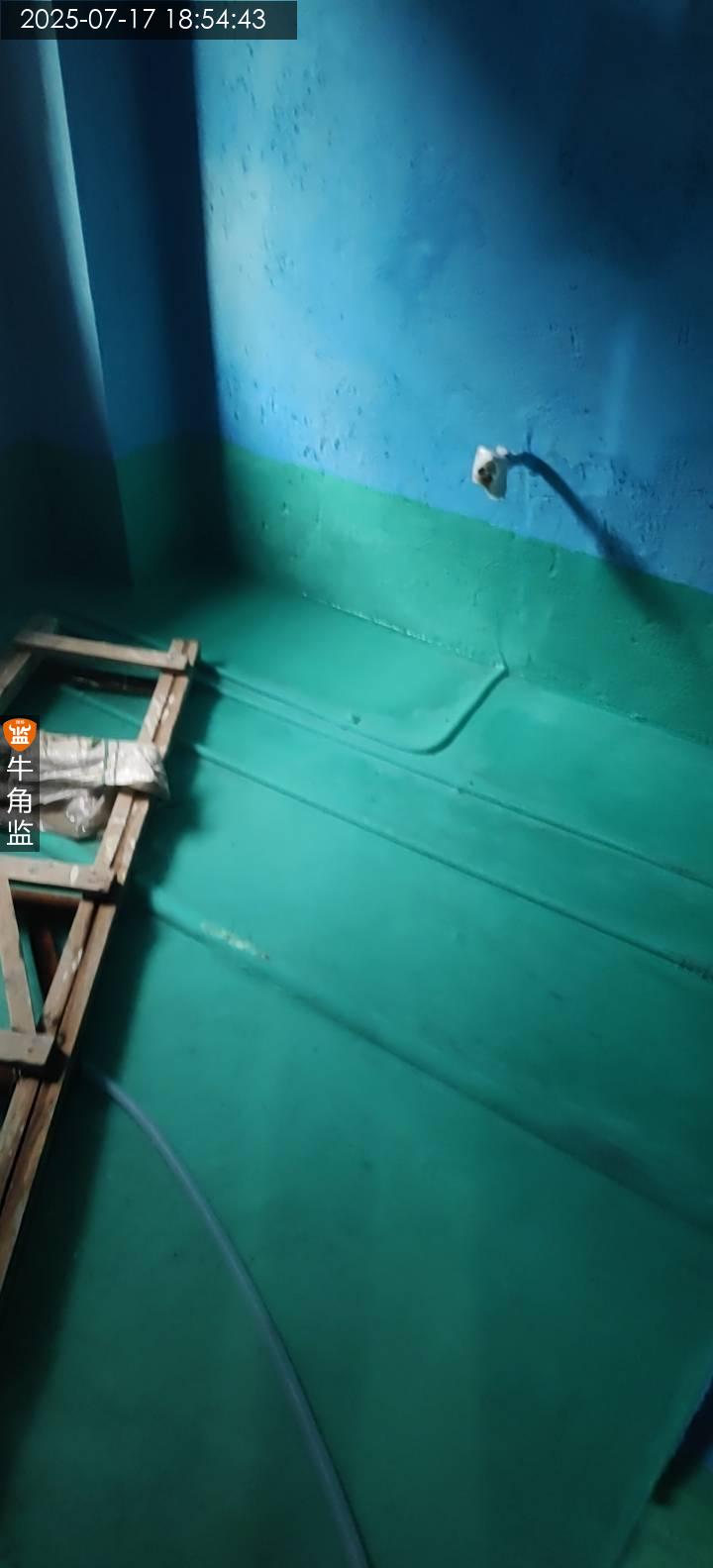

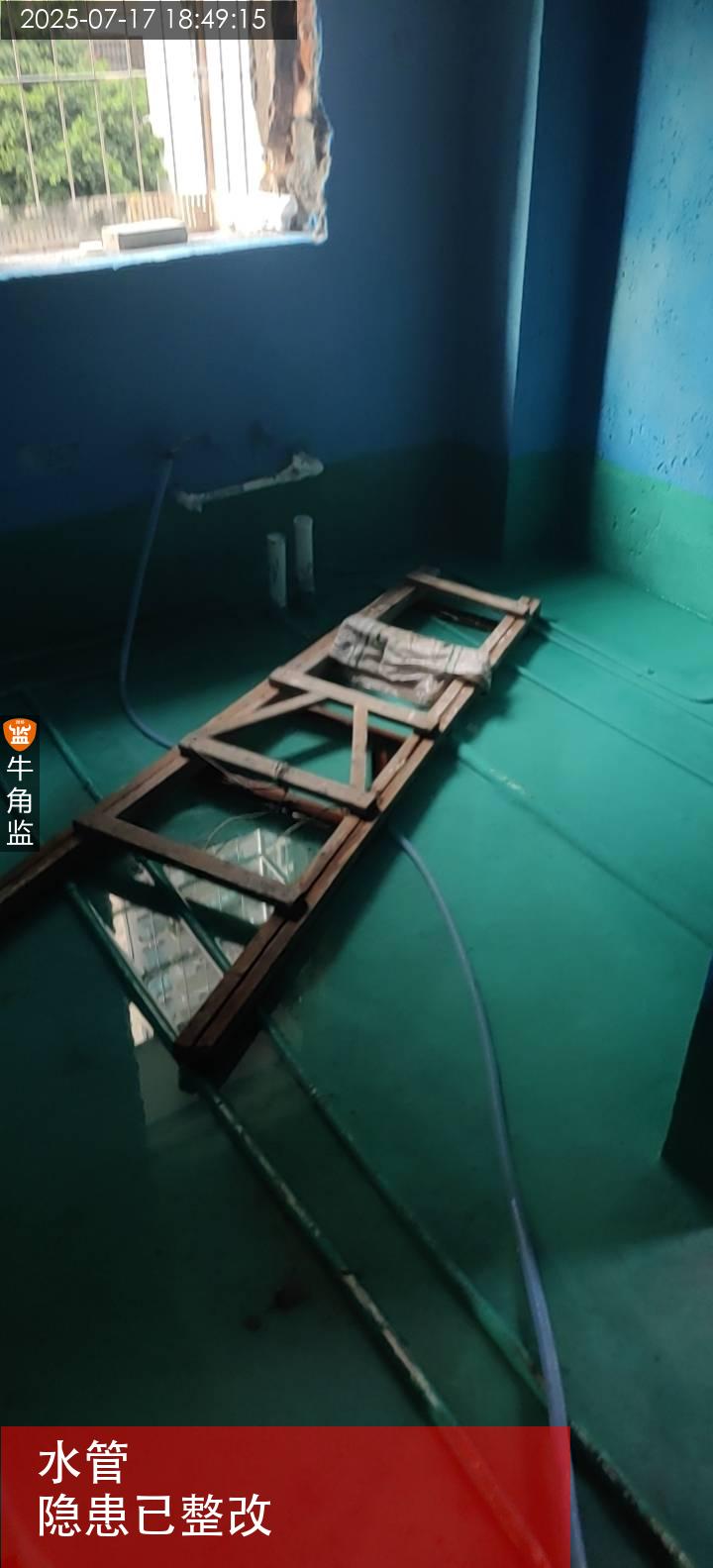

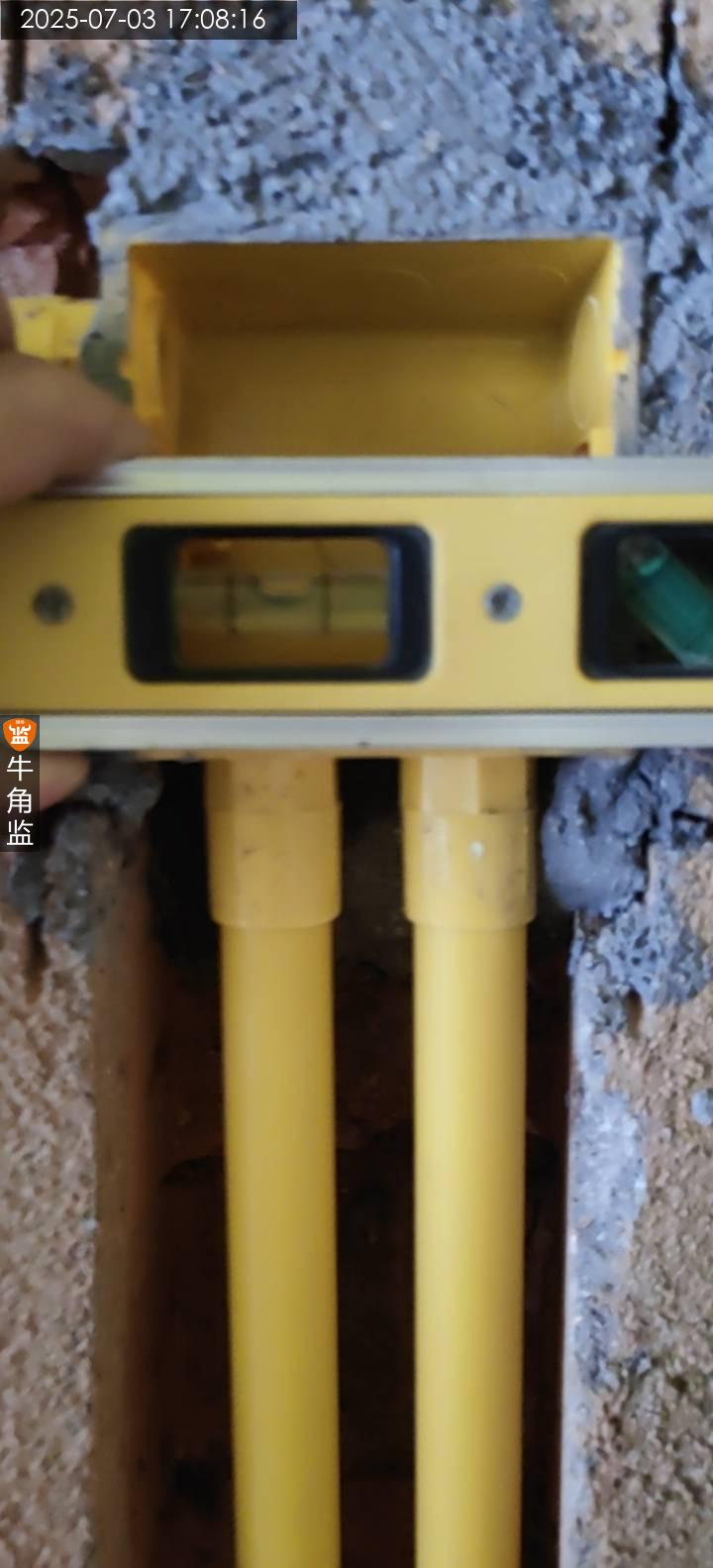

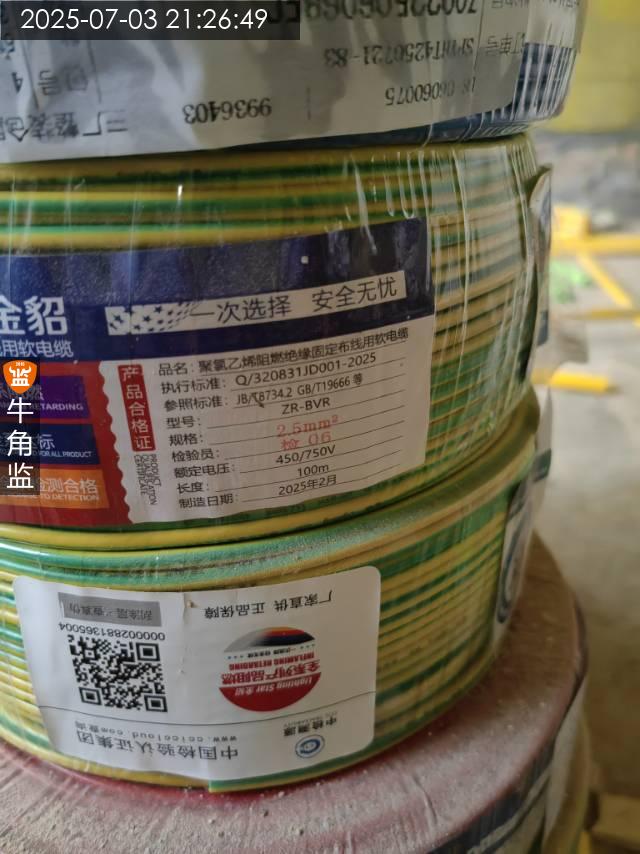

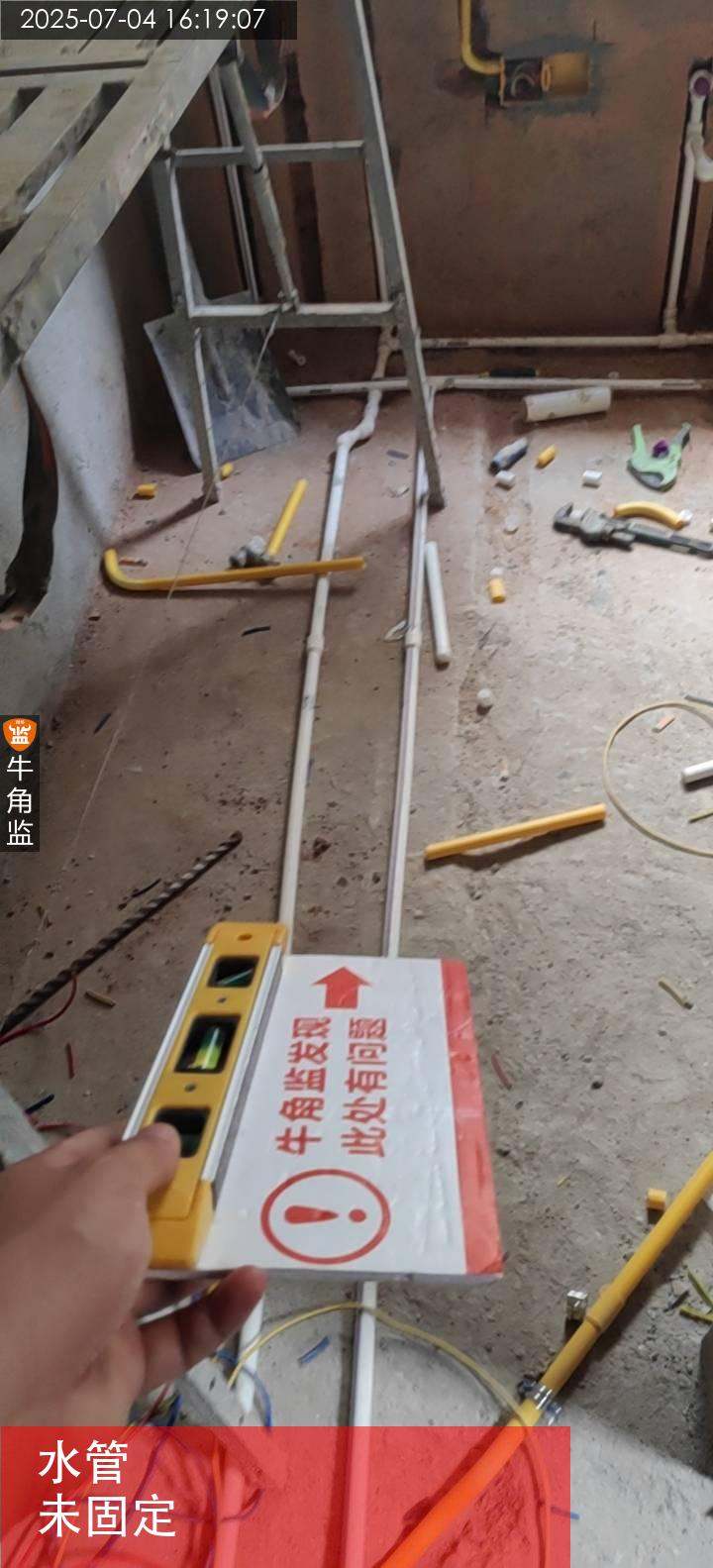

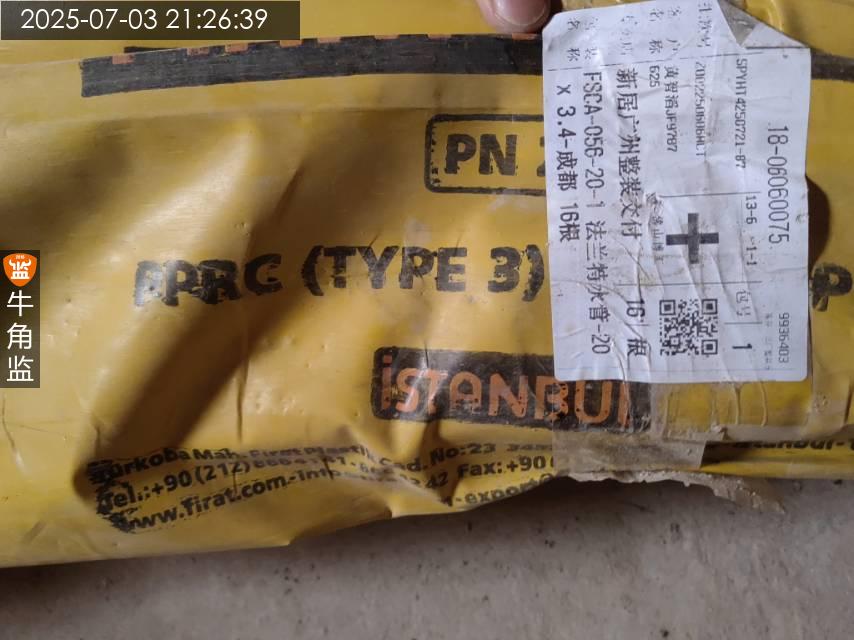

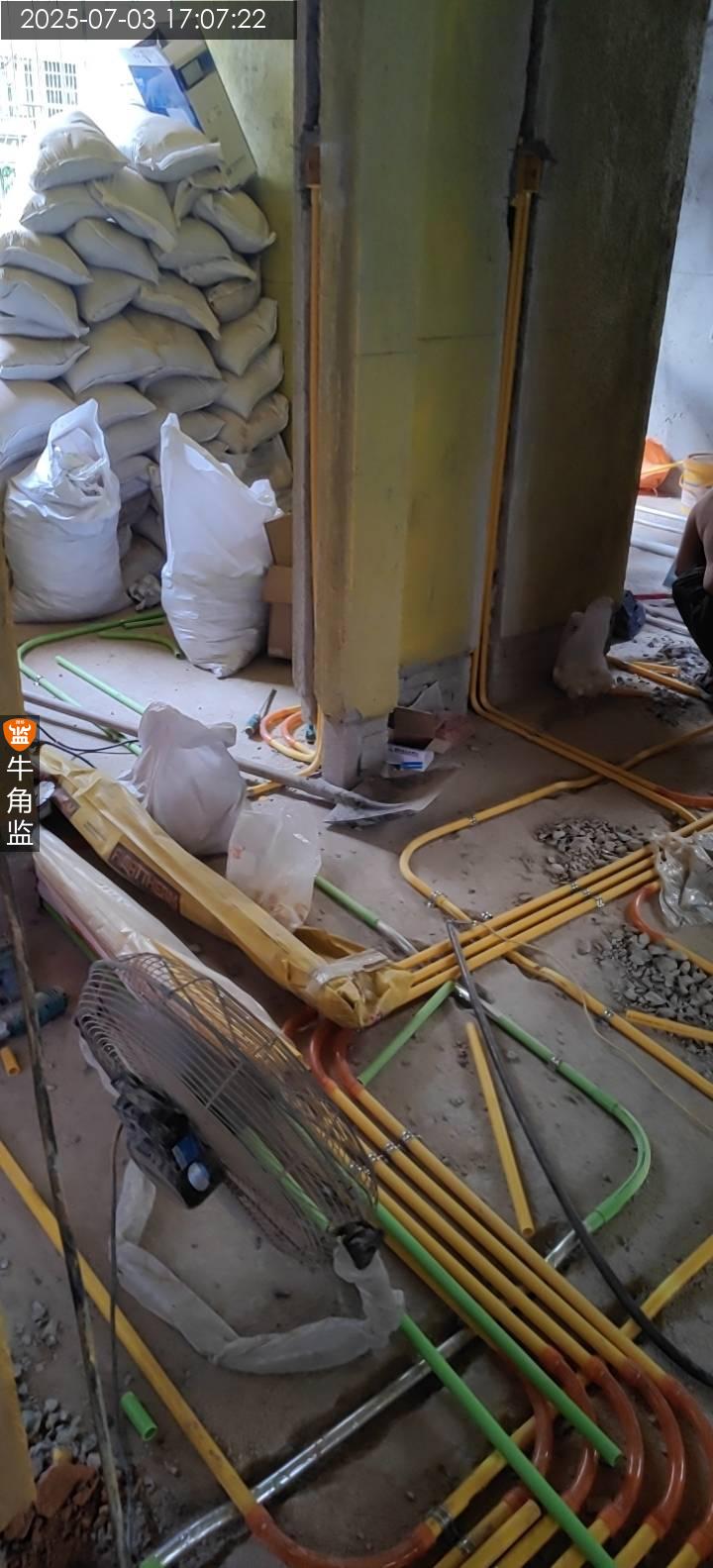

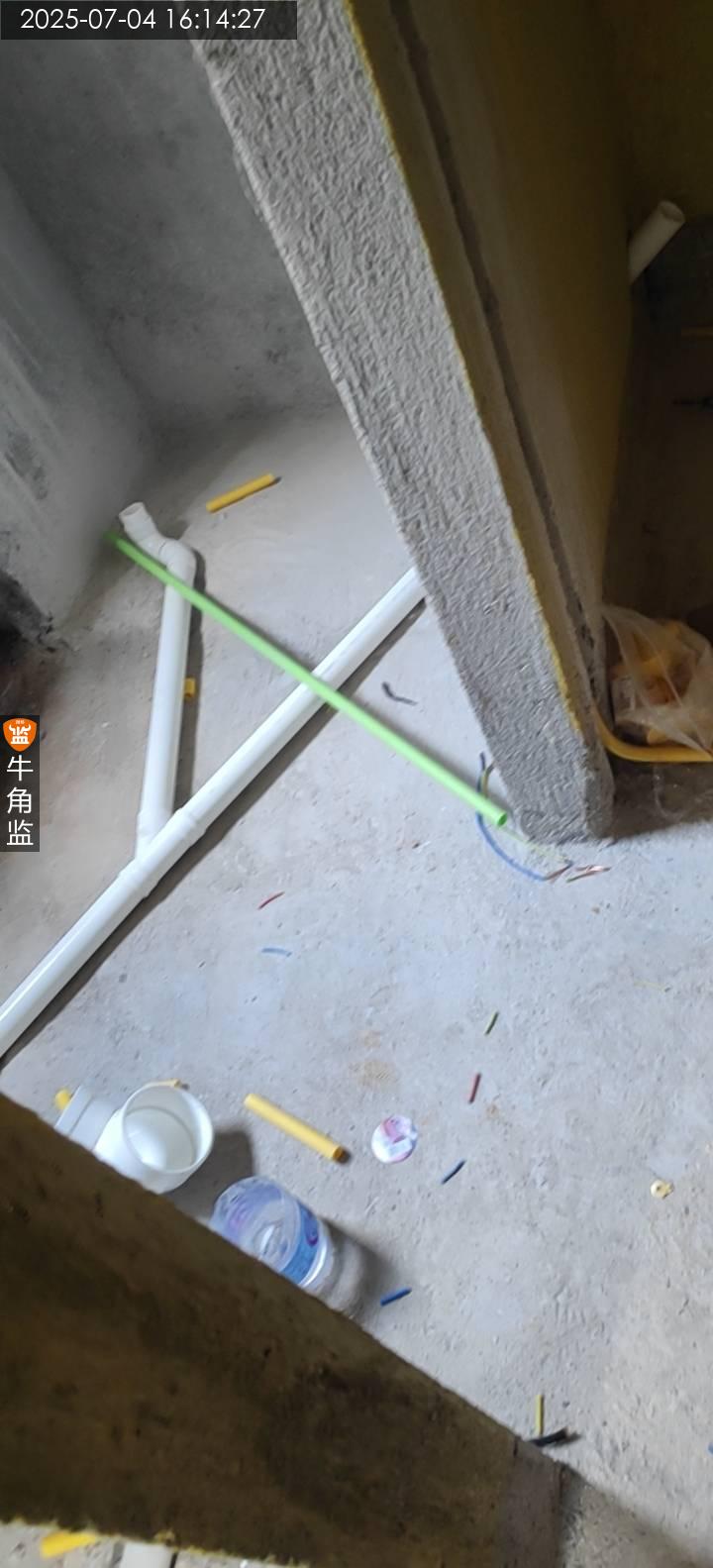

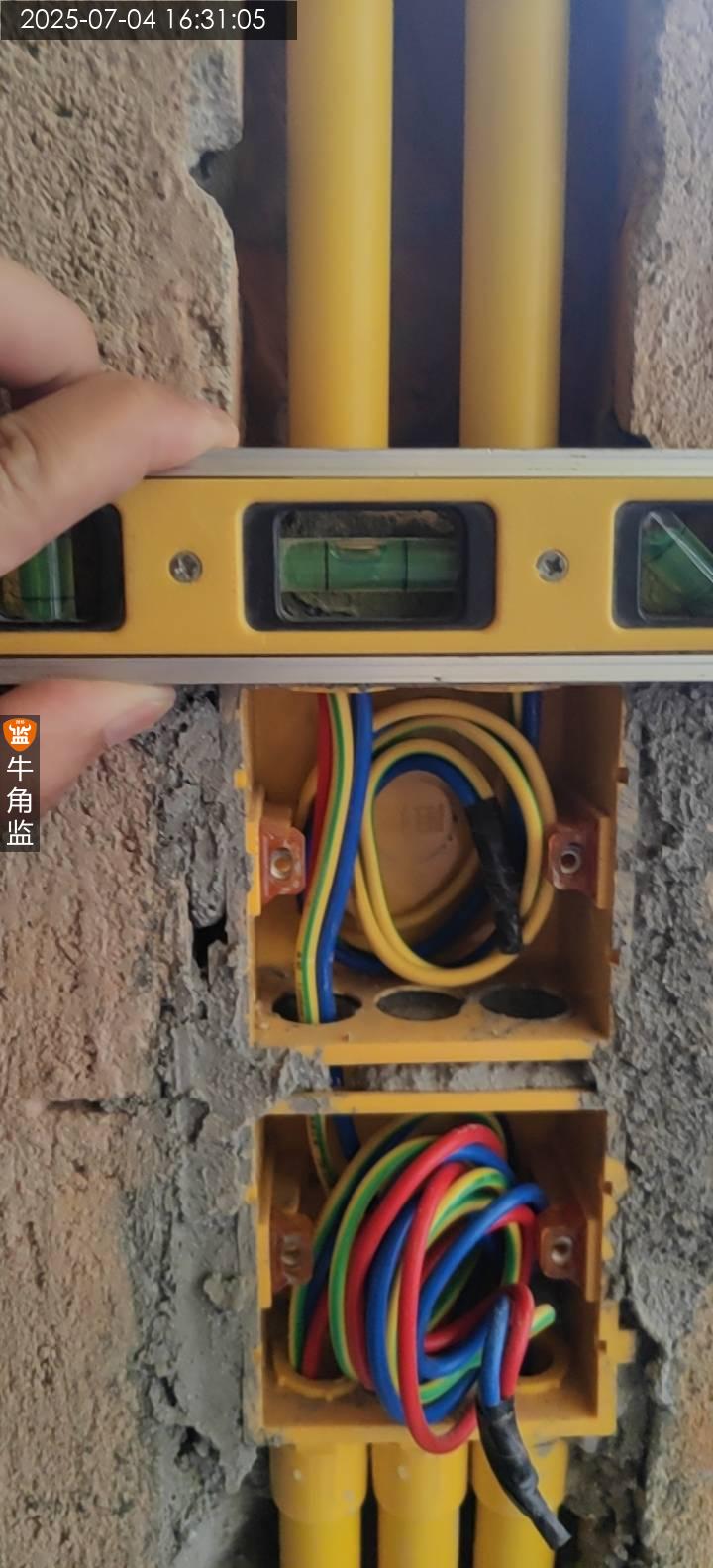

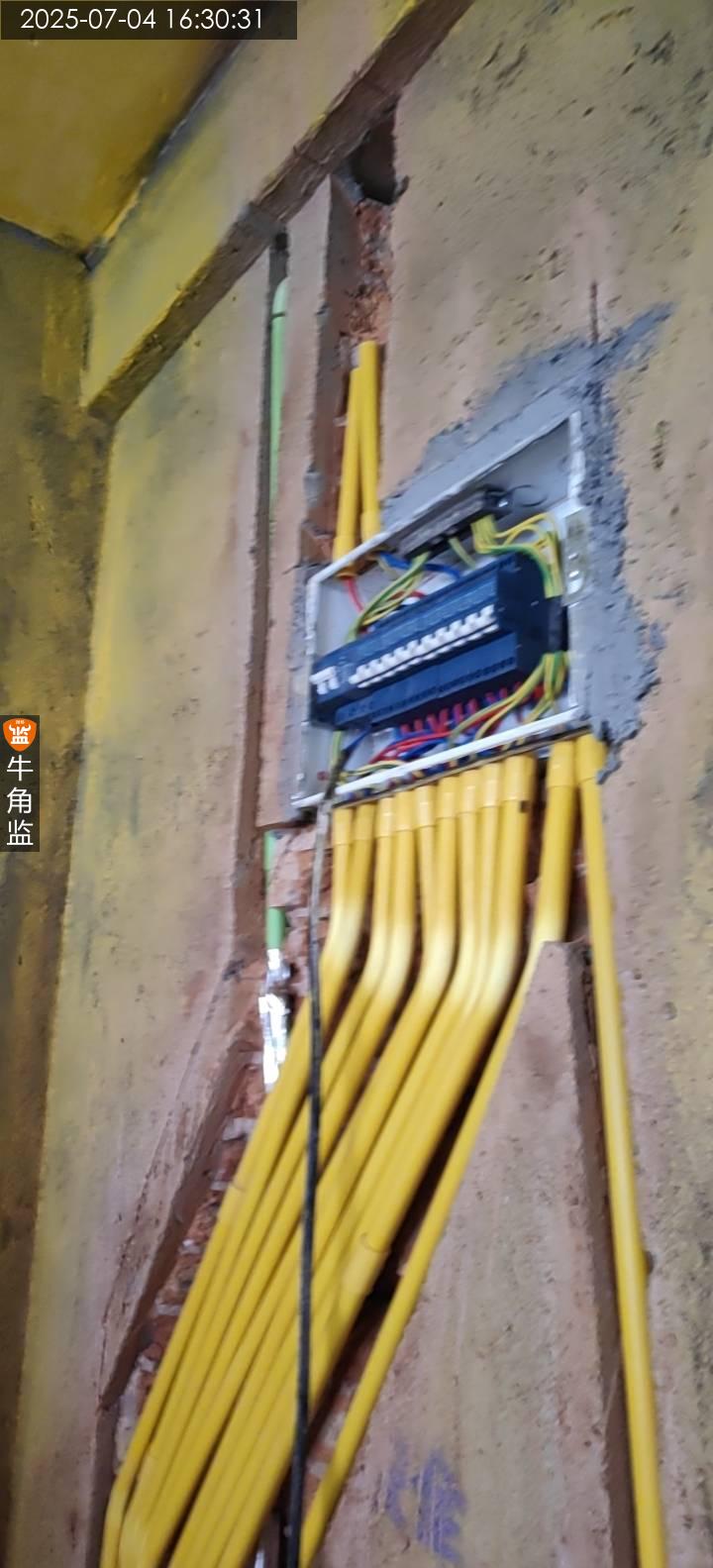

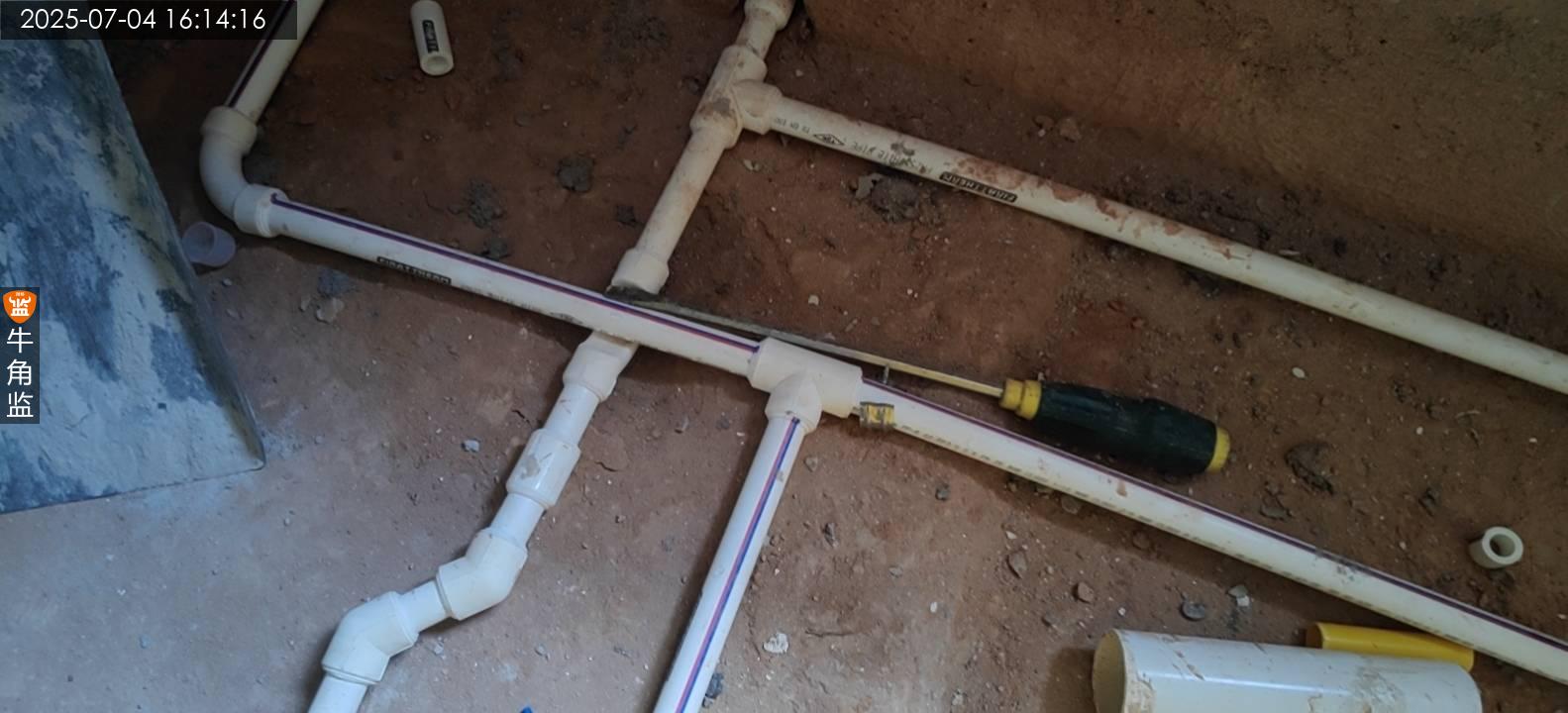

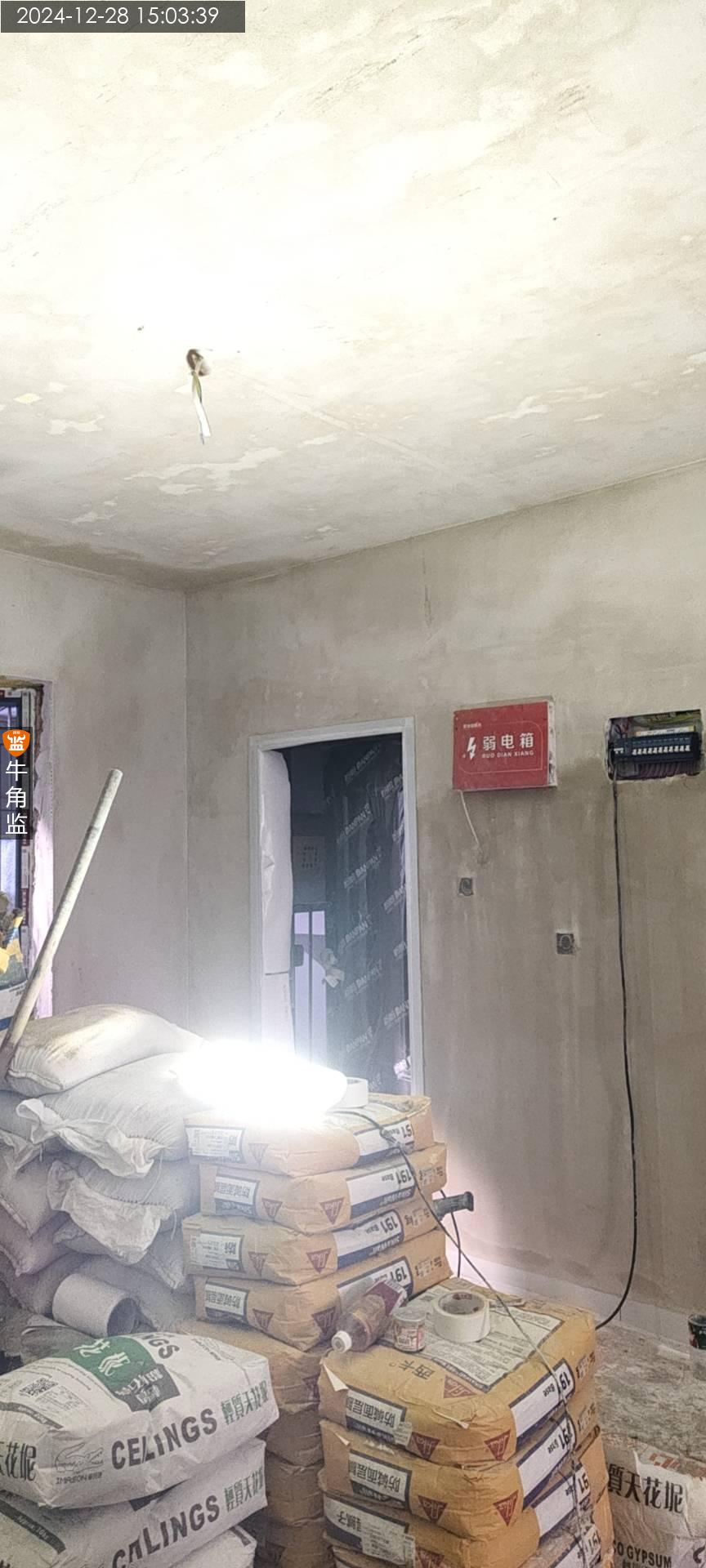

本次检查为水电验收总结如下 本次检查发现问题: 1、墙面线管未固定,建议补槽前固定好线管; 2、淋浴区出水口水平误差过大;整改建议:建议调整水管出水口高度,要求冷热出水口水平一致 3、给水管未用卡码固定;整改建议:建议使用卡码固定,间距不应小于50cm 后期施工建议: 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。 2、管道底部周边,地面上返墙面30cm处,应做防水附加层。 3、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。
2025-07-04
越秀区青********3709
设 计 师:未知
施工队长:温工
工地面积:55.00㎡
装修总价:0.00
本次评价:C
本次评语:

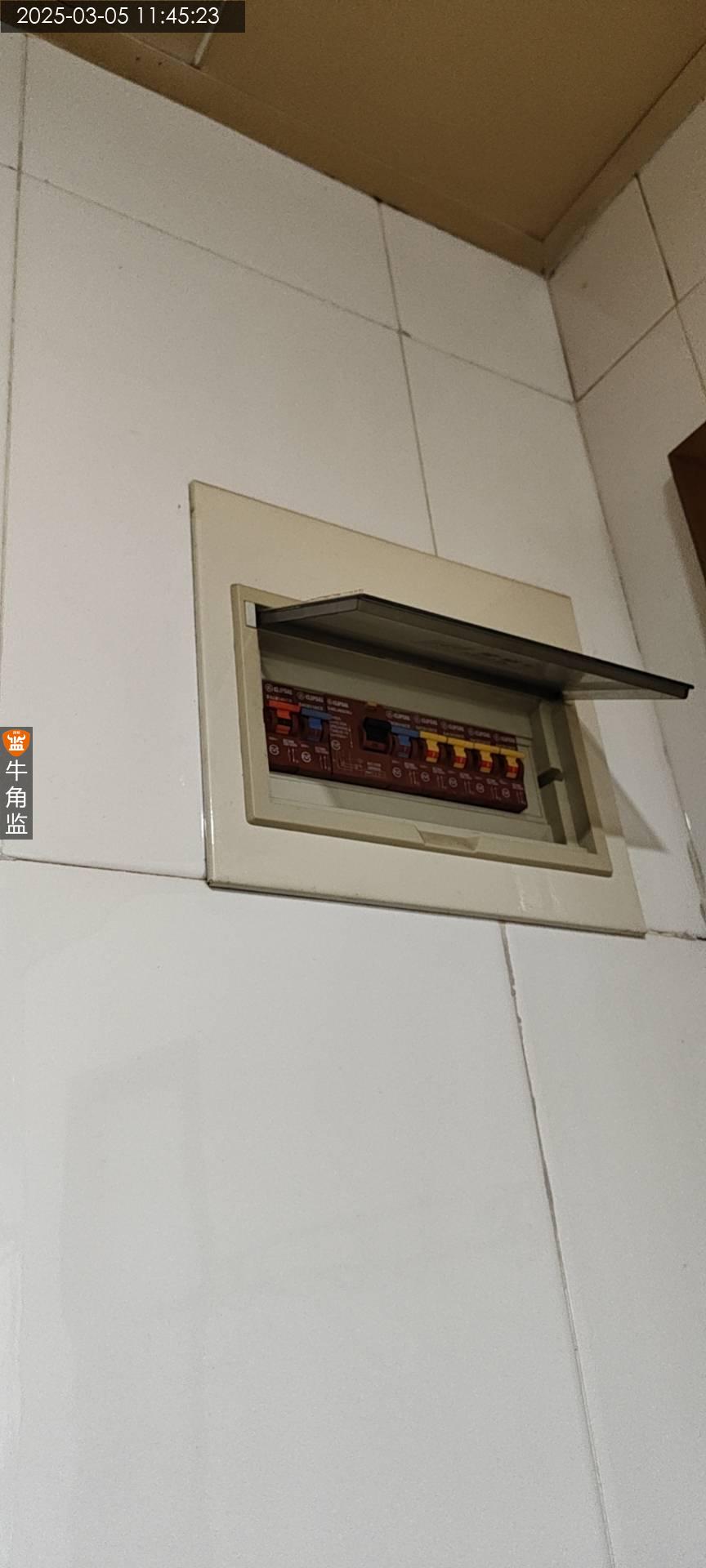

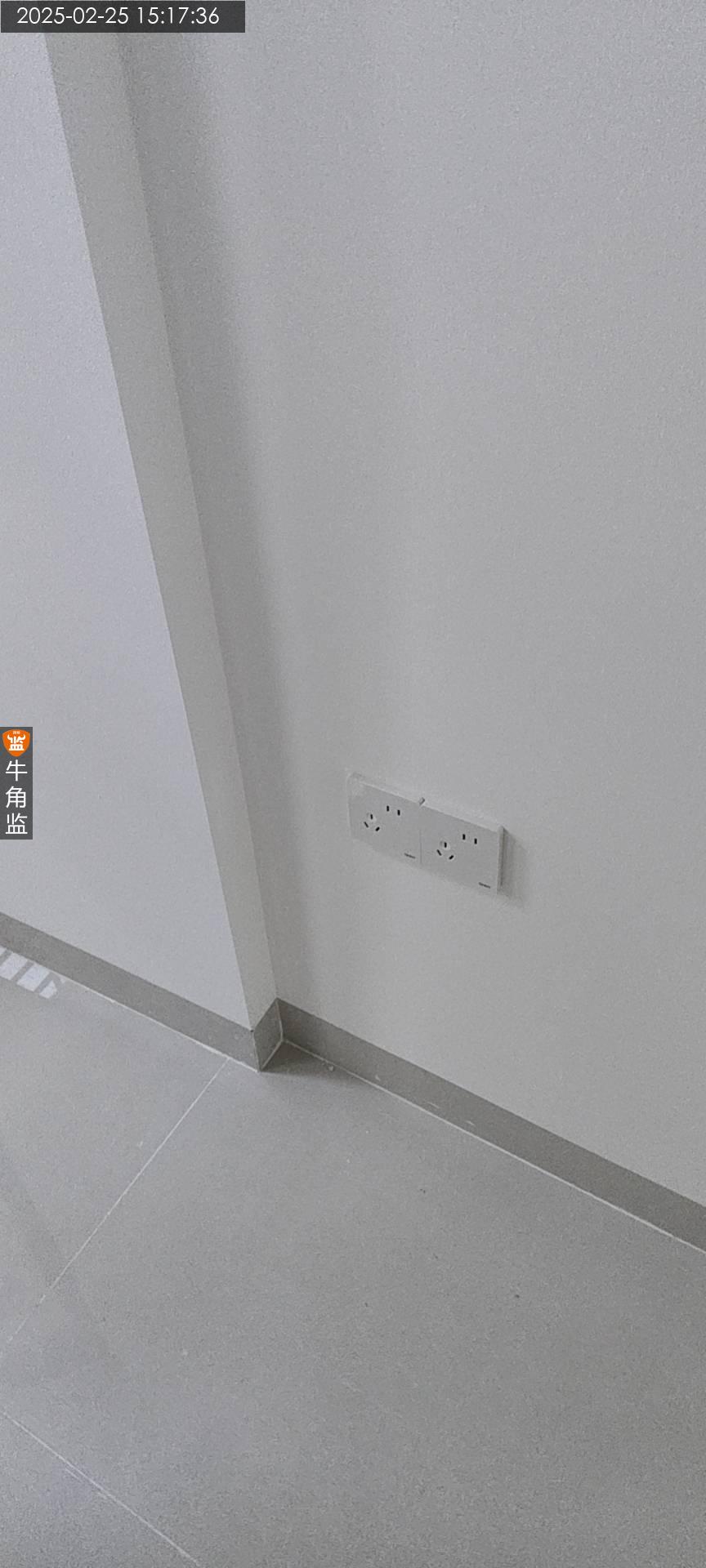

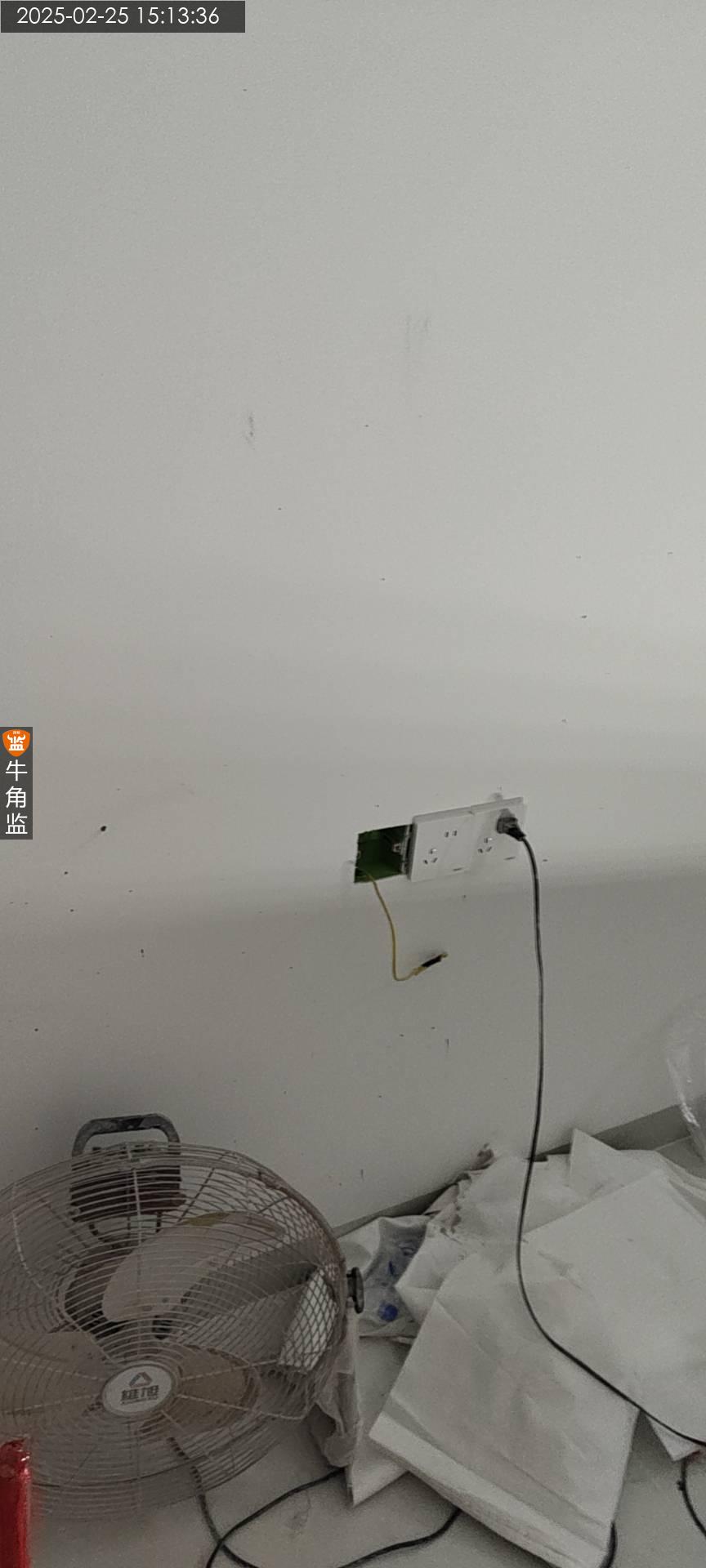

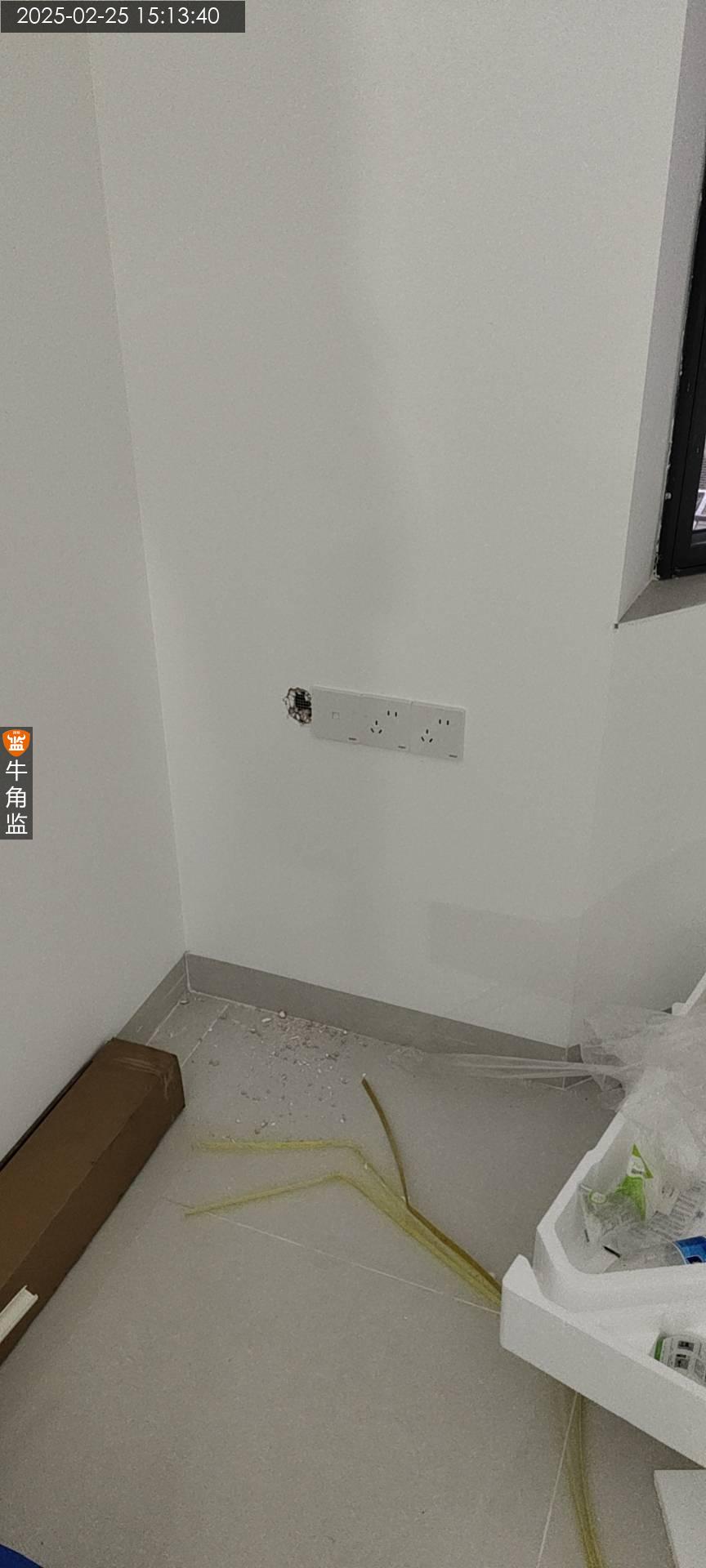

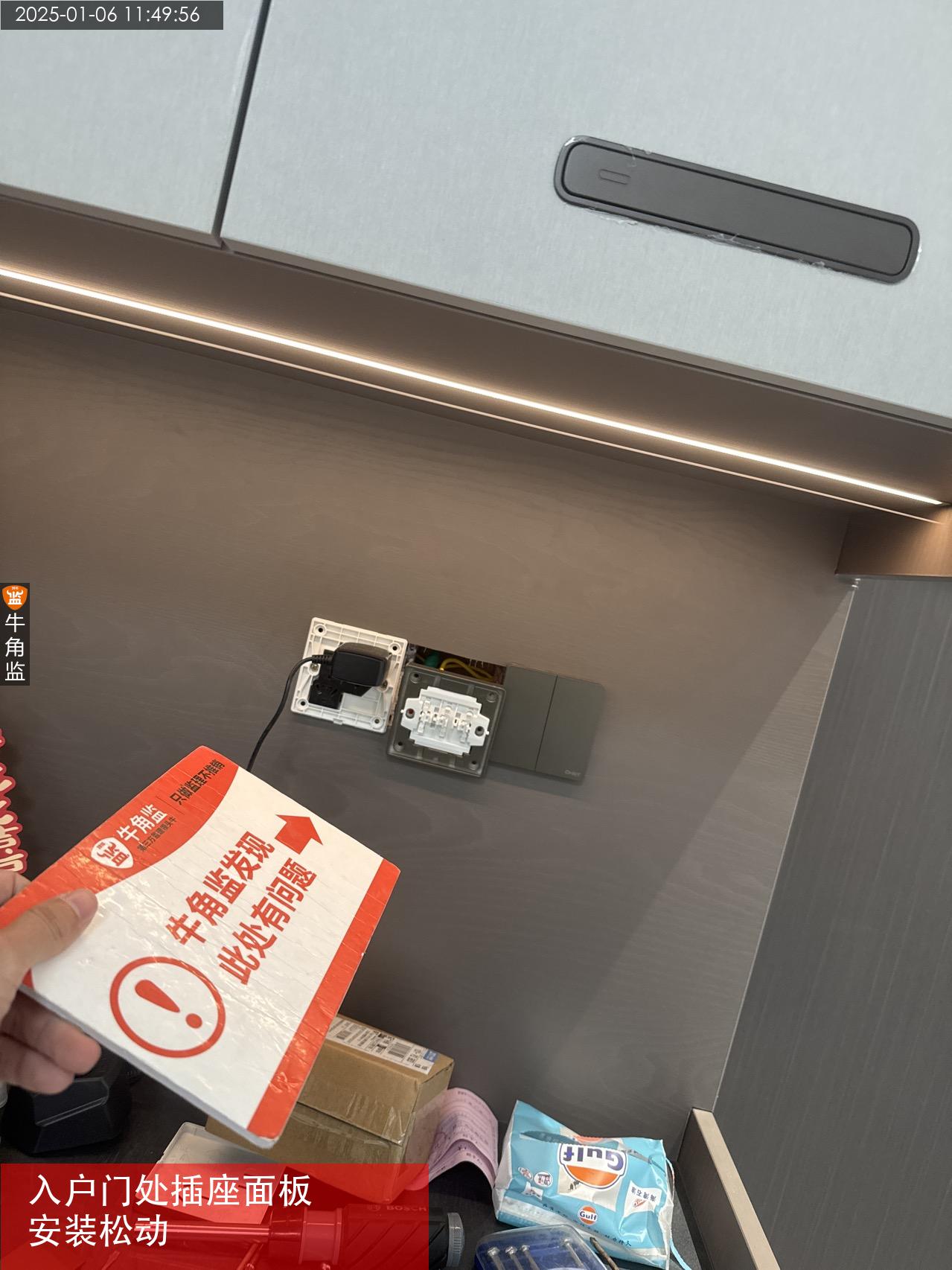

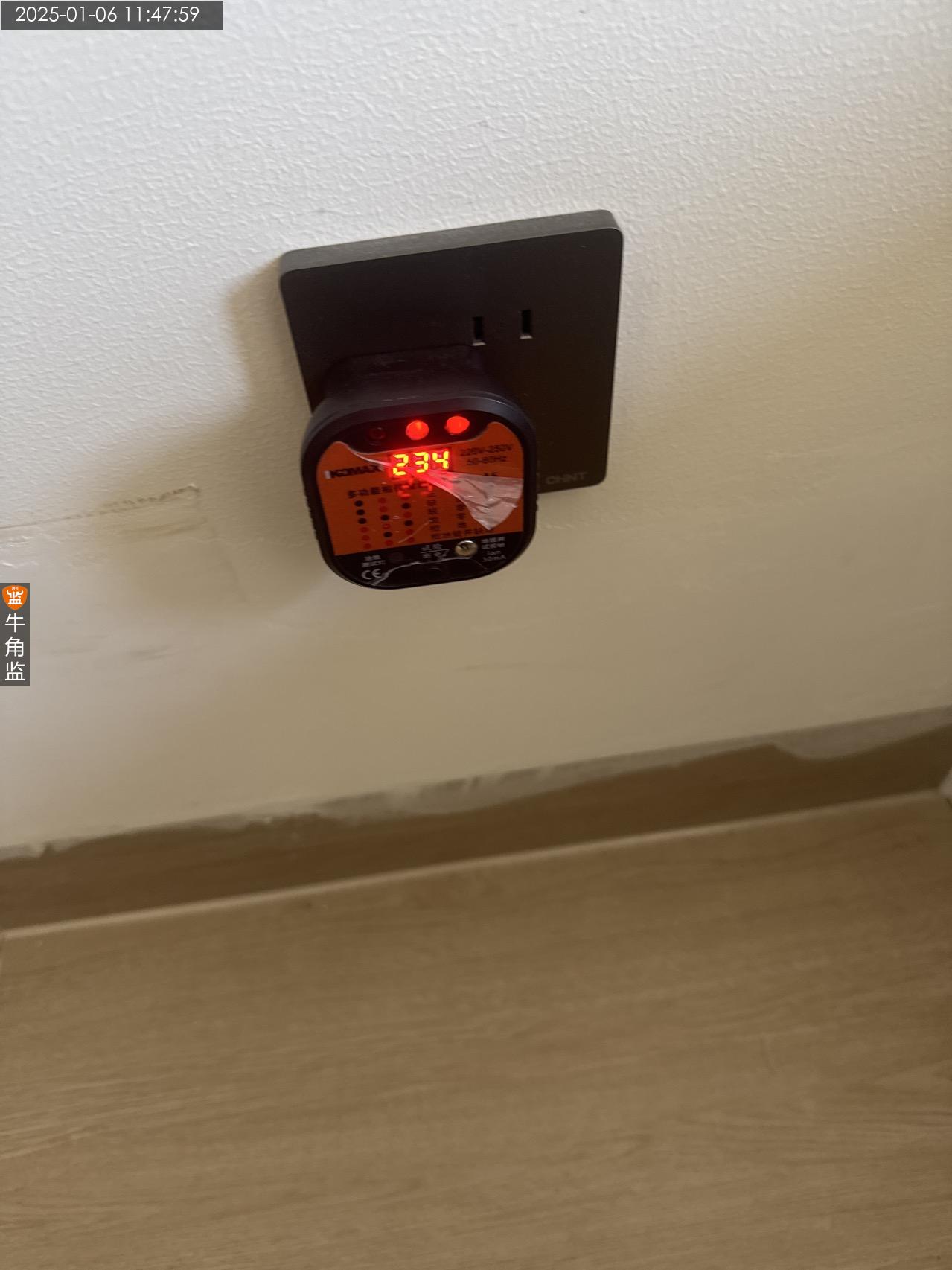

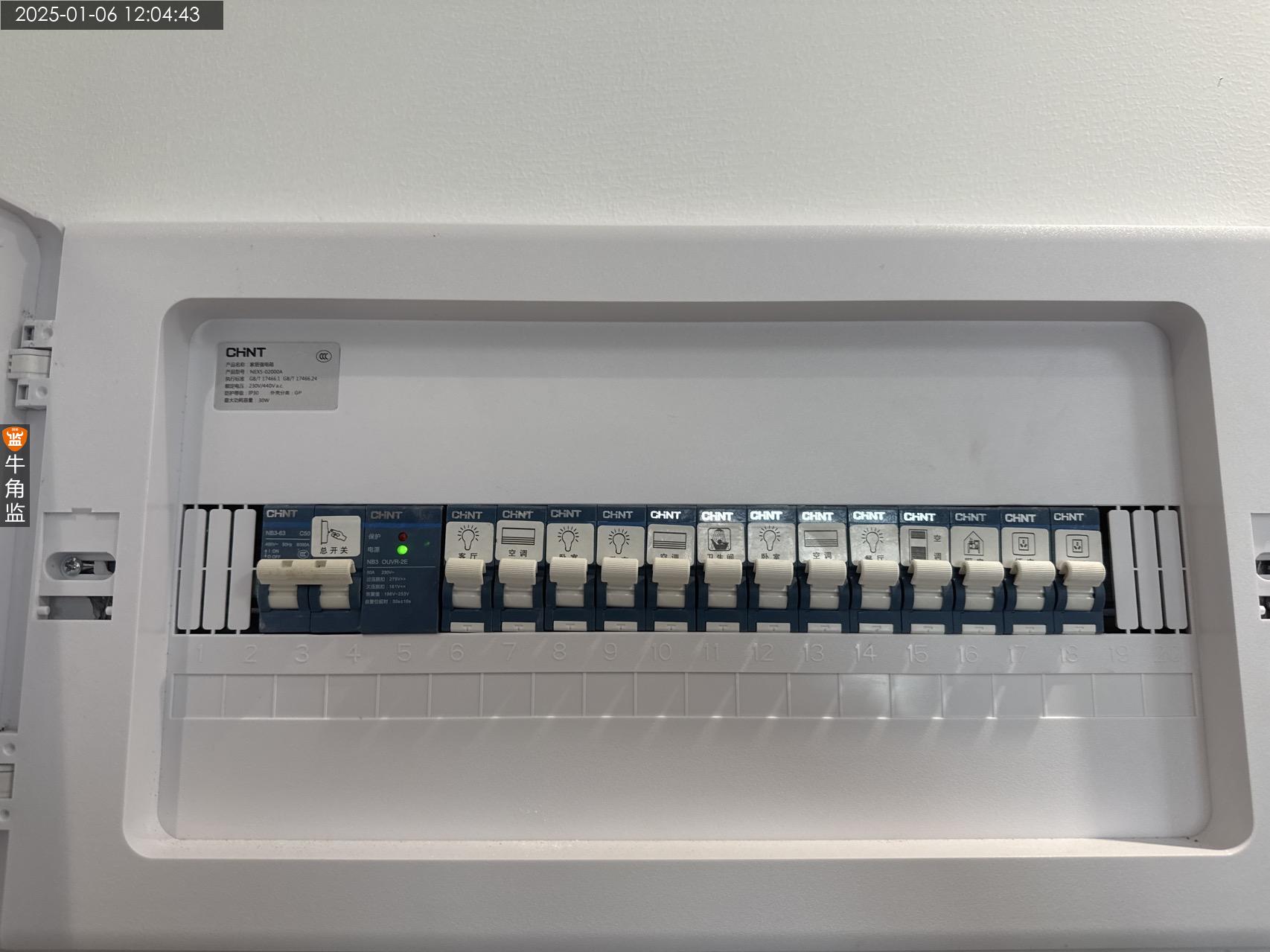

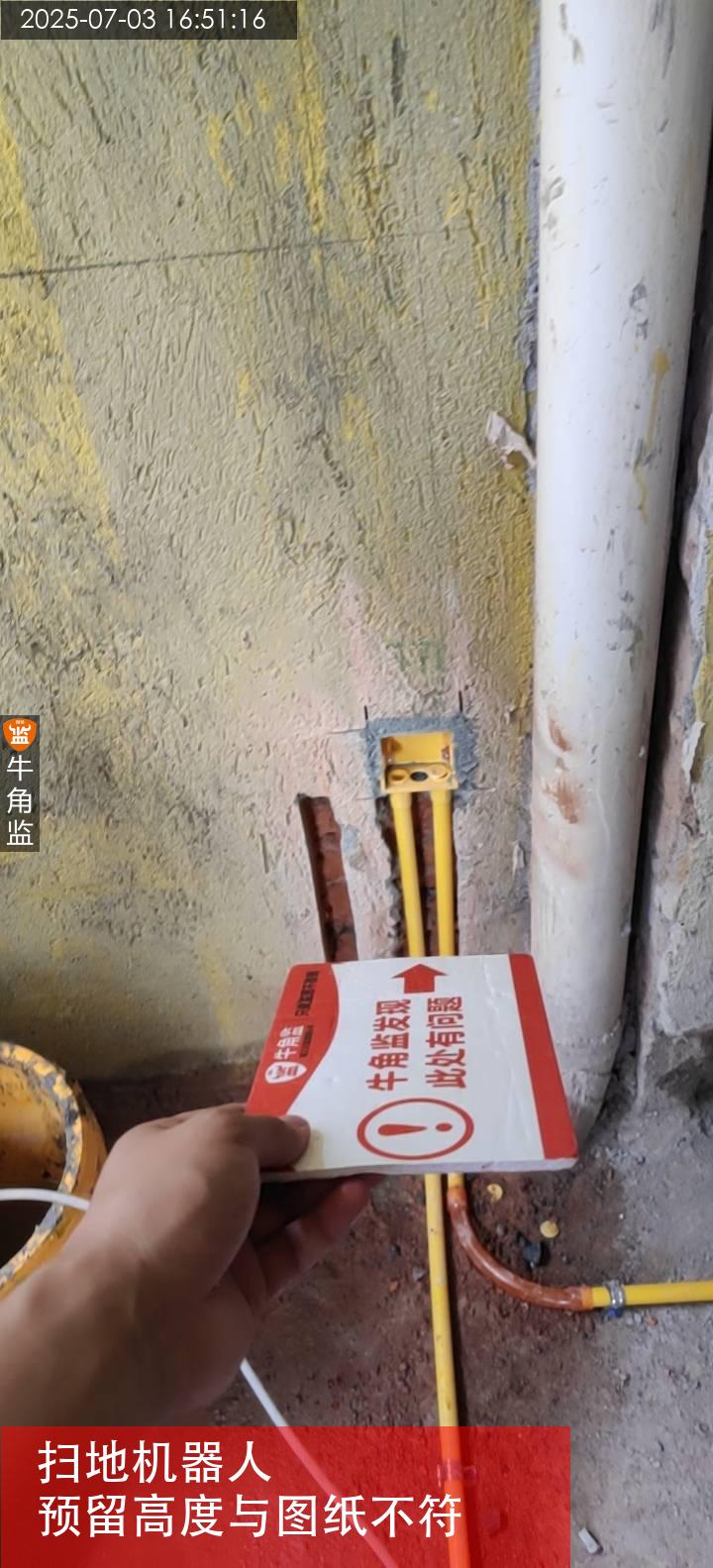

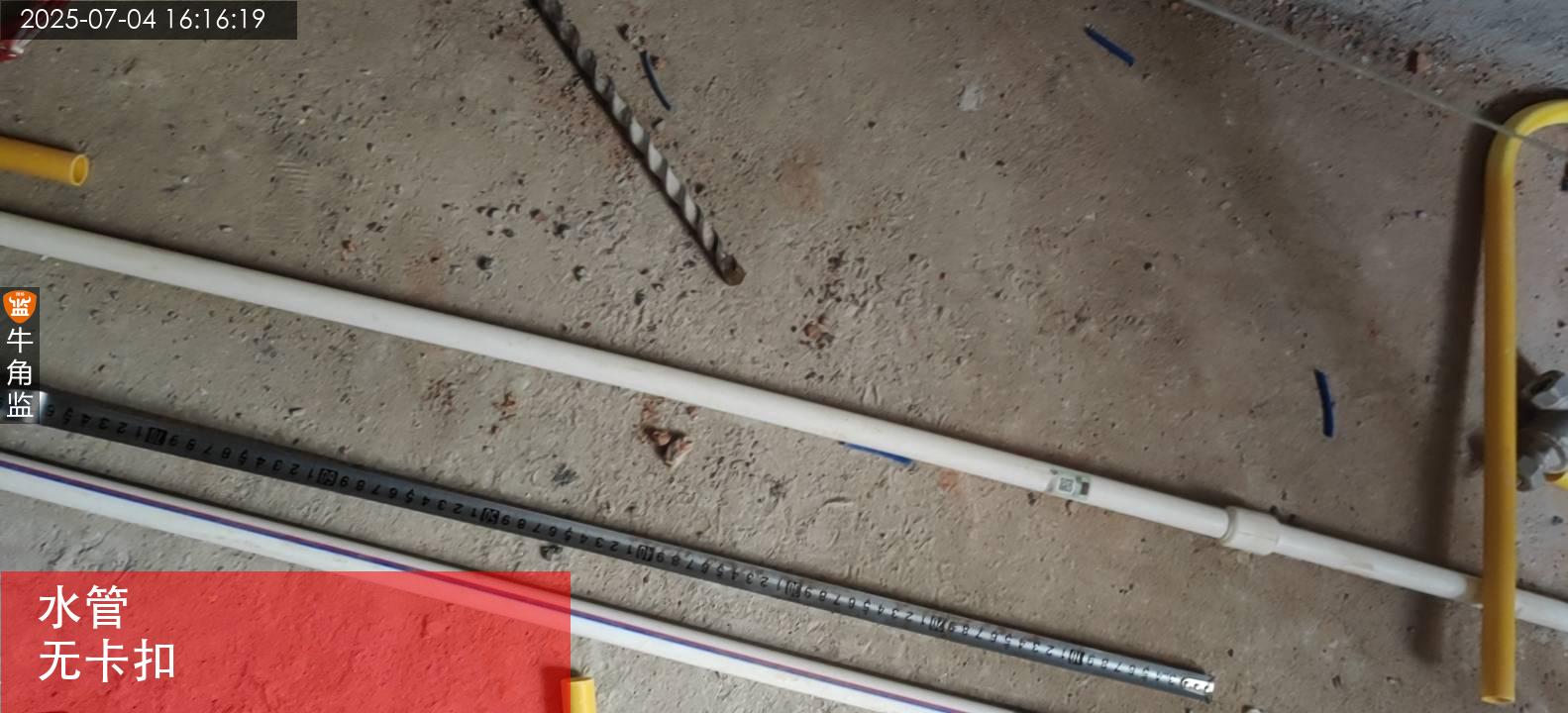

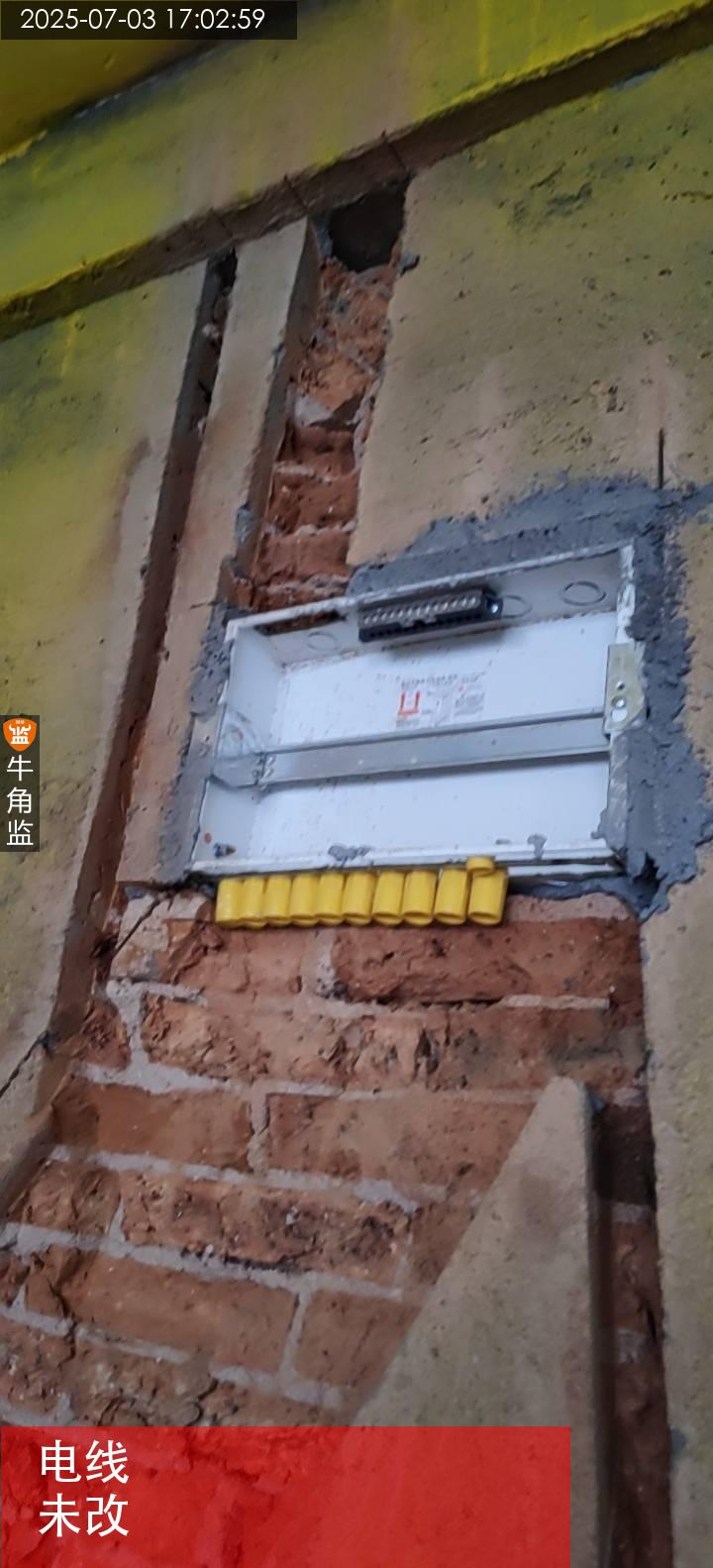

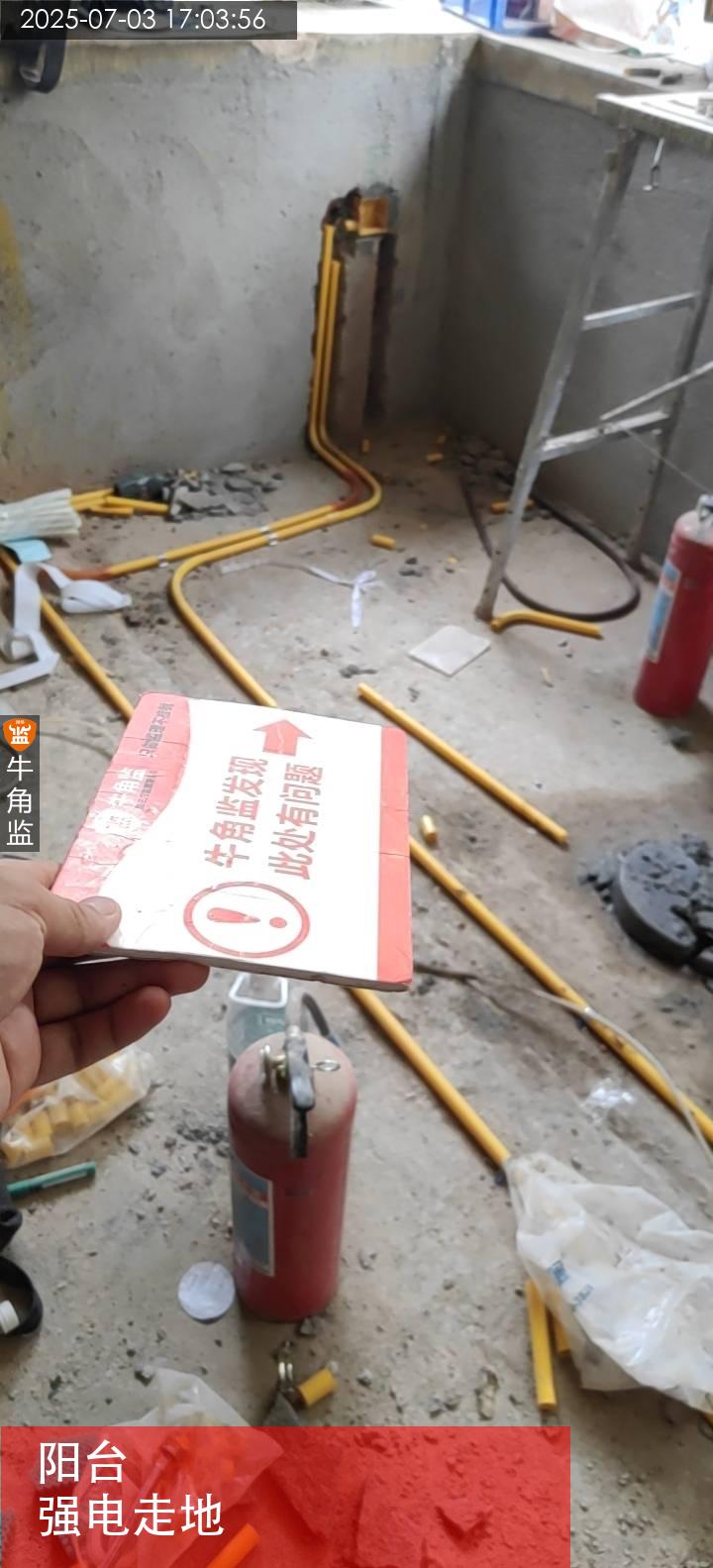

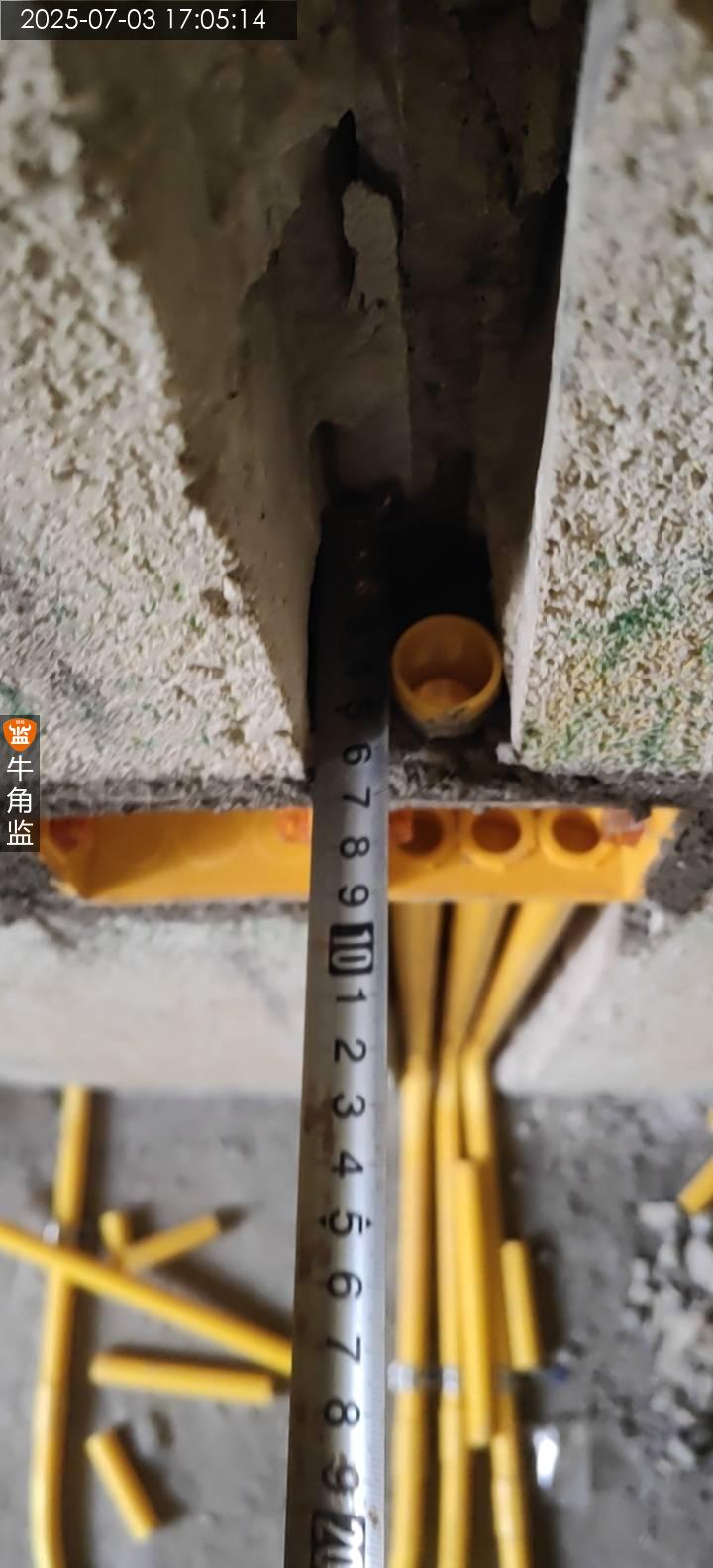

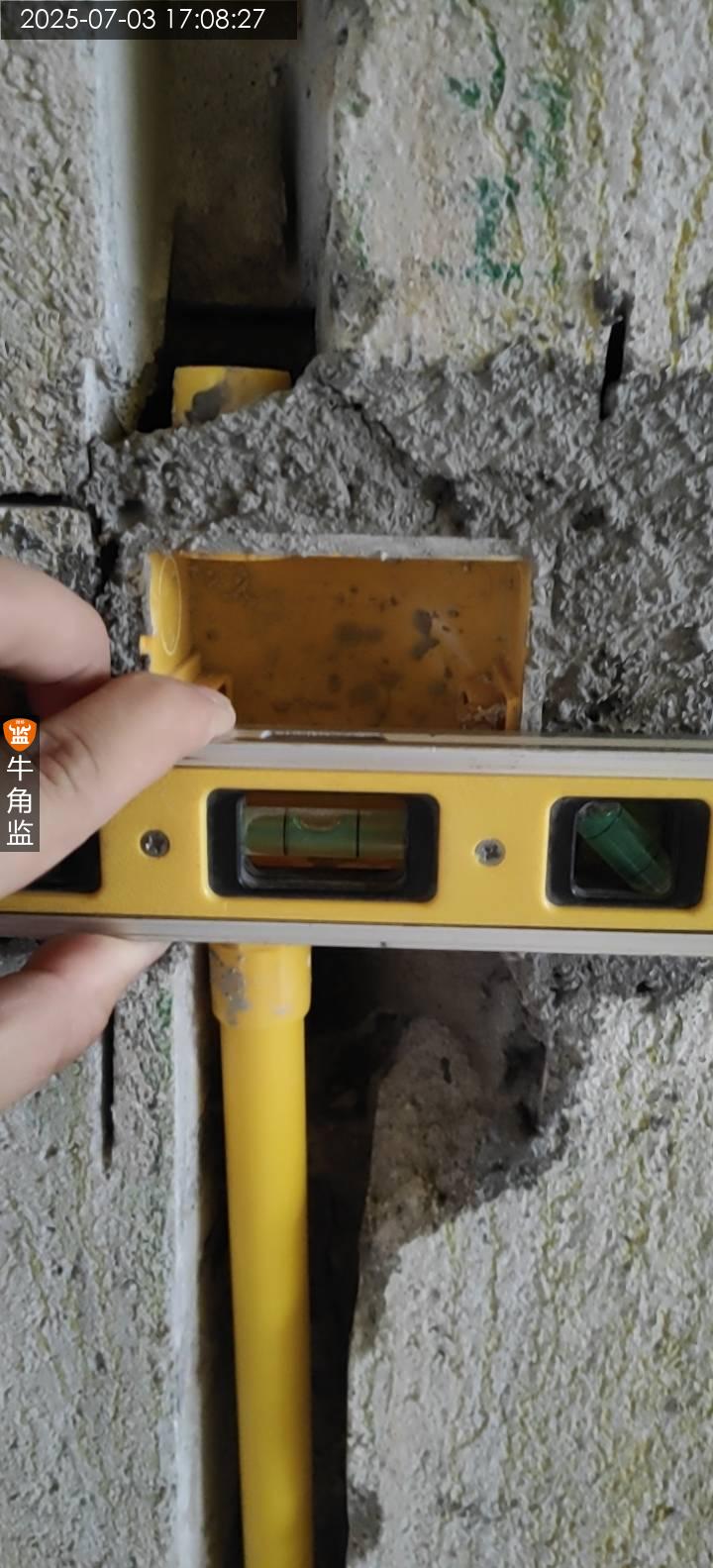

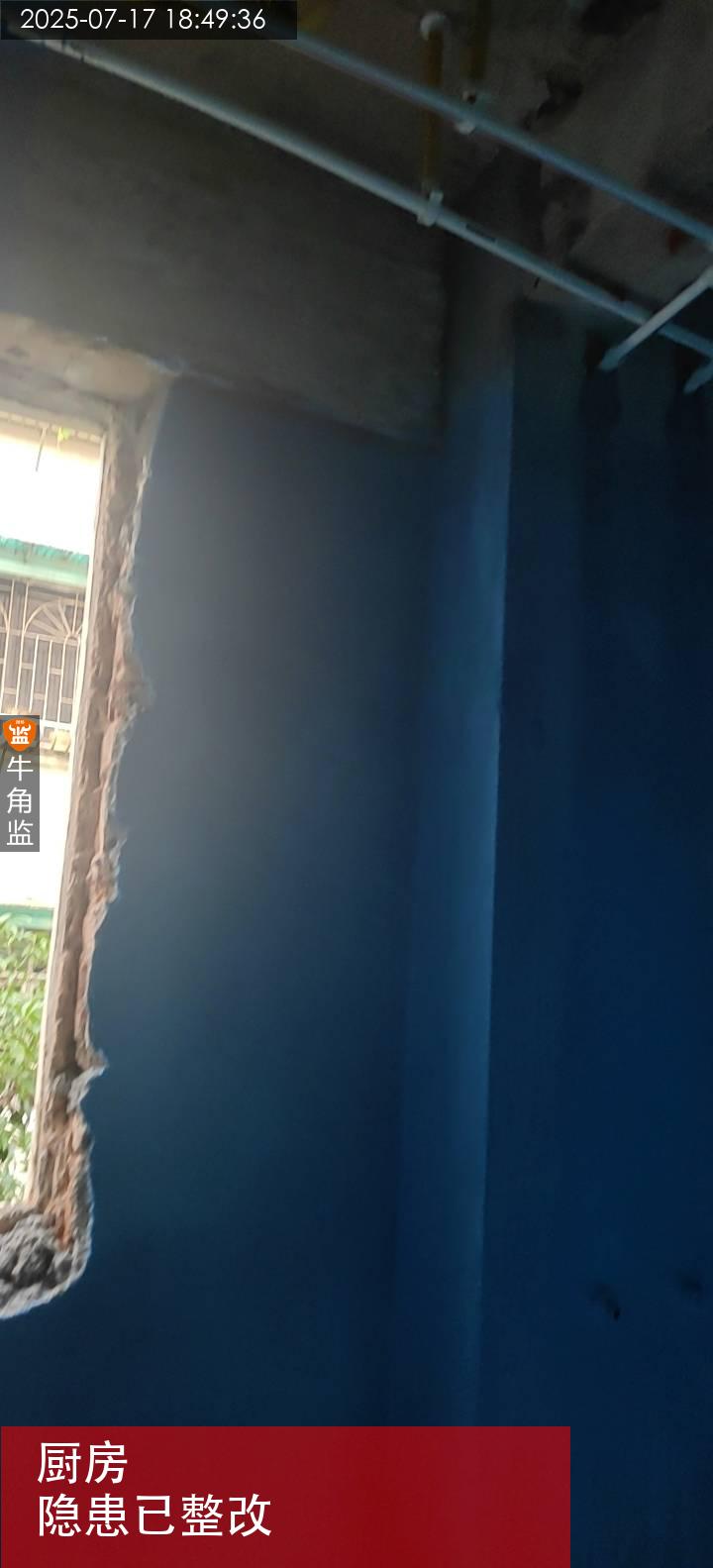

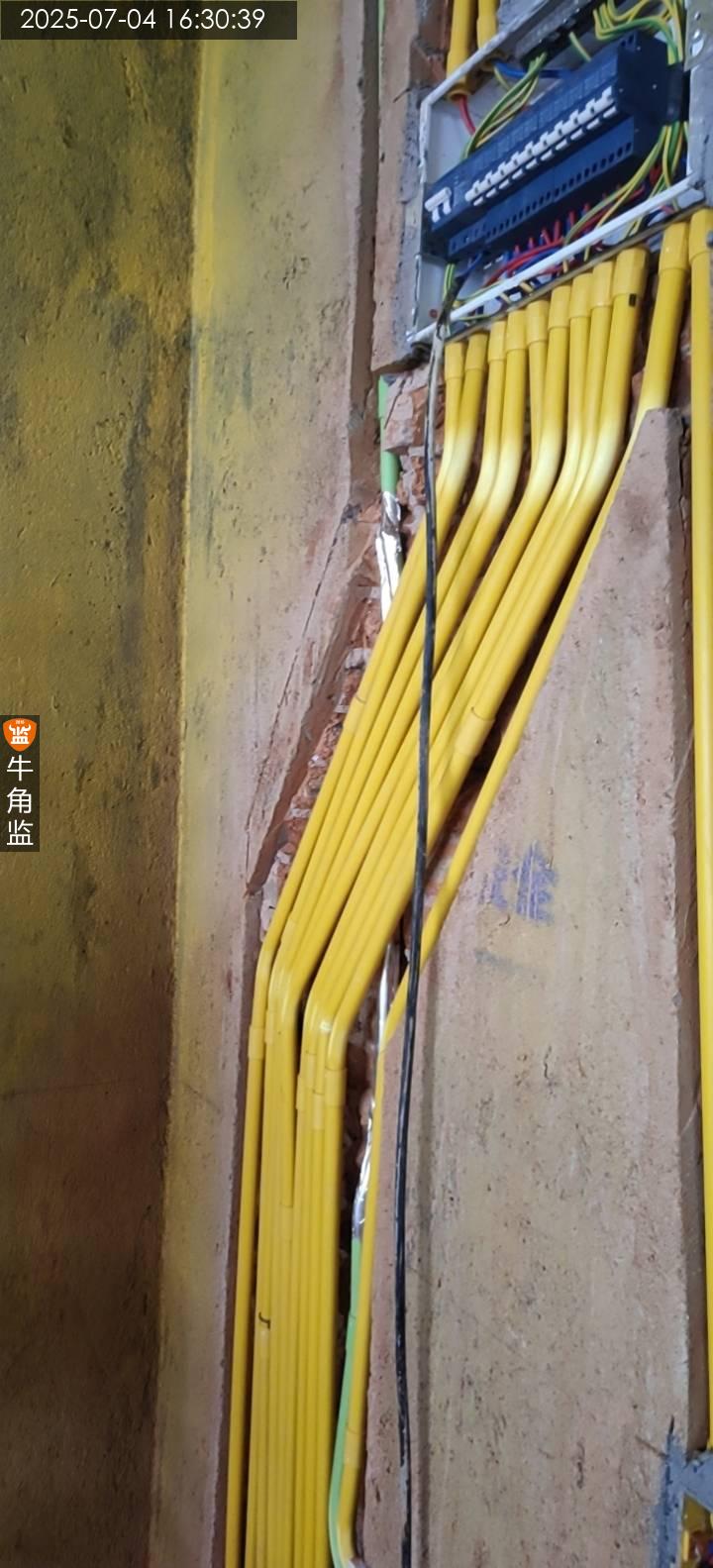

本次检查为水电检查总结如下 本次检查发现问题: 1、阳台位置发现强电走地,建议电线管接头处打密封胶处理或更改走向; 2、阳台位置扫地机器人插座预留高度无图纸不符,建议更改为图纸标注高度; 后期施工建议: 1、地面布管固定卡设置均匀合理,建议线管间距为90cm,水管间距宜为30cm。 2、强电管弱电管同时包锡箔纸,距交叉点左右延伸15cm 3、水管打压,建议堵头封闭密实,避免打压过程漏压。 4、线路分色,控制线要单独配色,开关位置后不可换色要与前端火零地线同色
2025-07-03
越秀区锦********2469
设 计 师:未知
施工队长:朱工
工地面积:84.00㎡
装修总价:0.00
本次评价:C
本次评语:

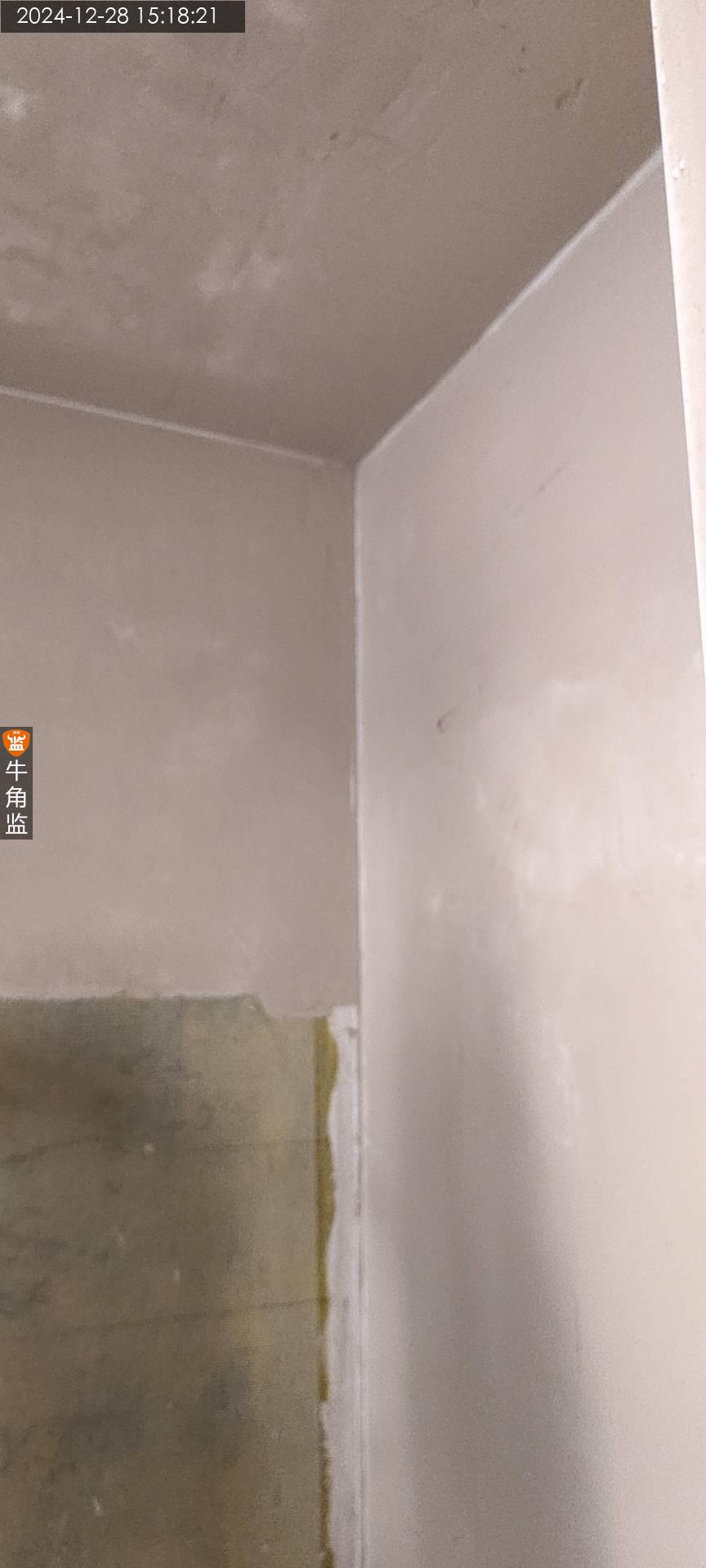

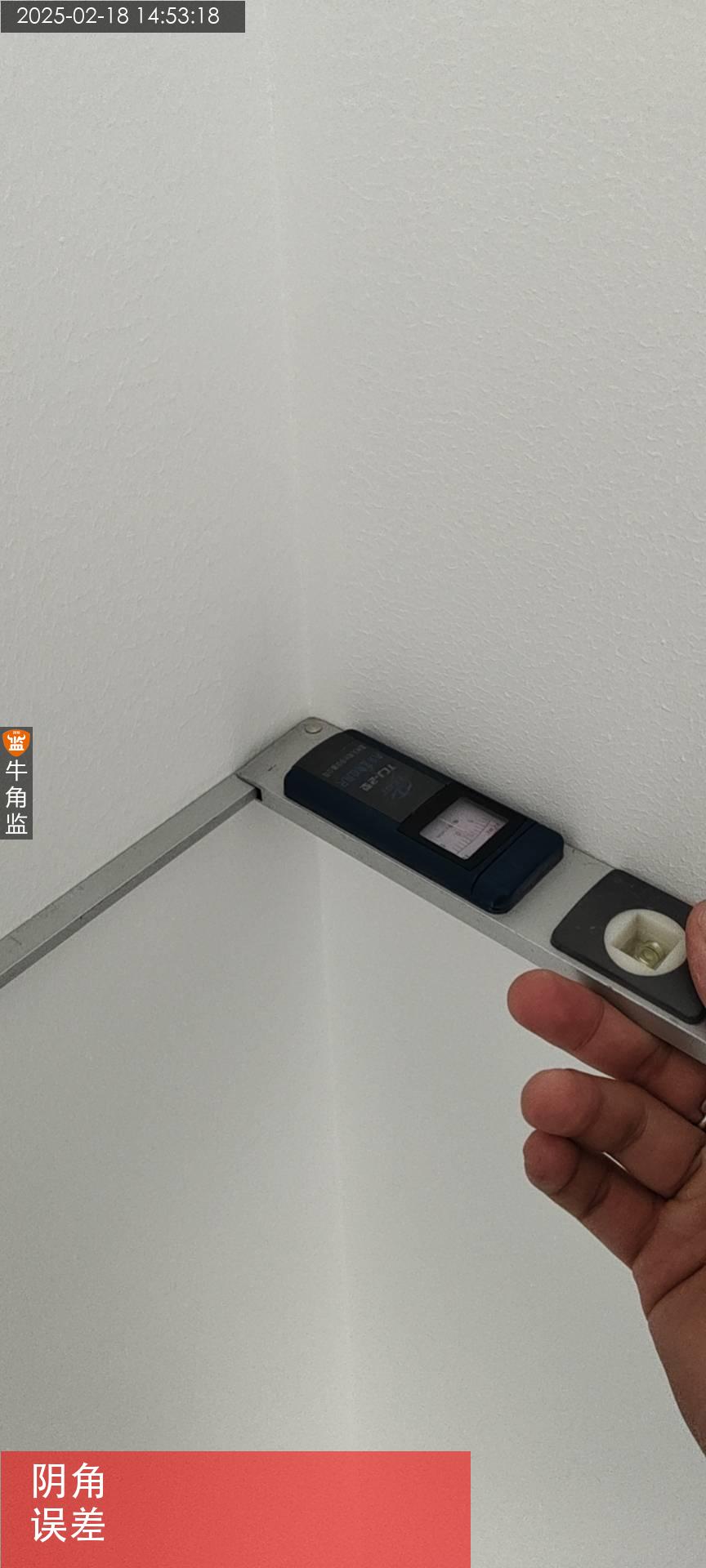

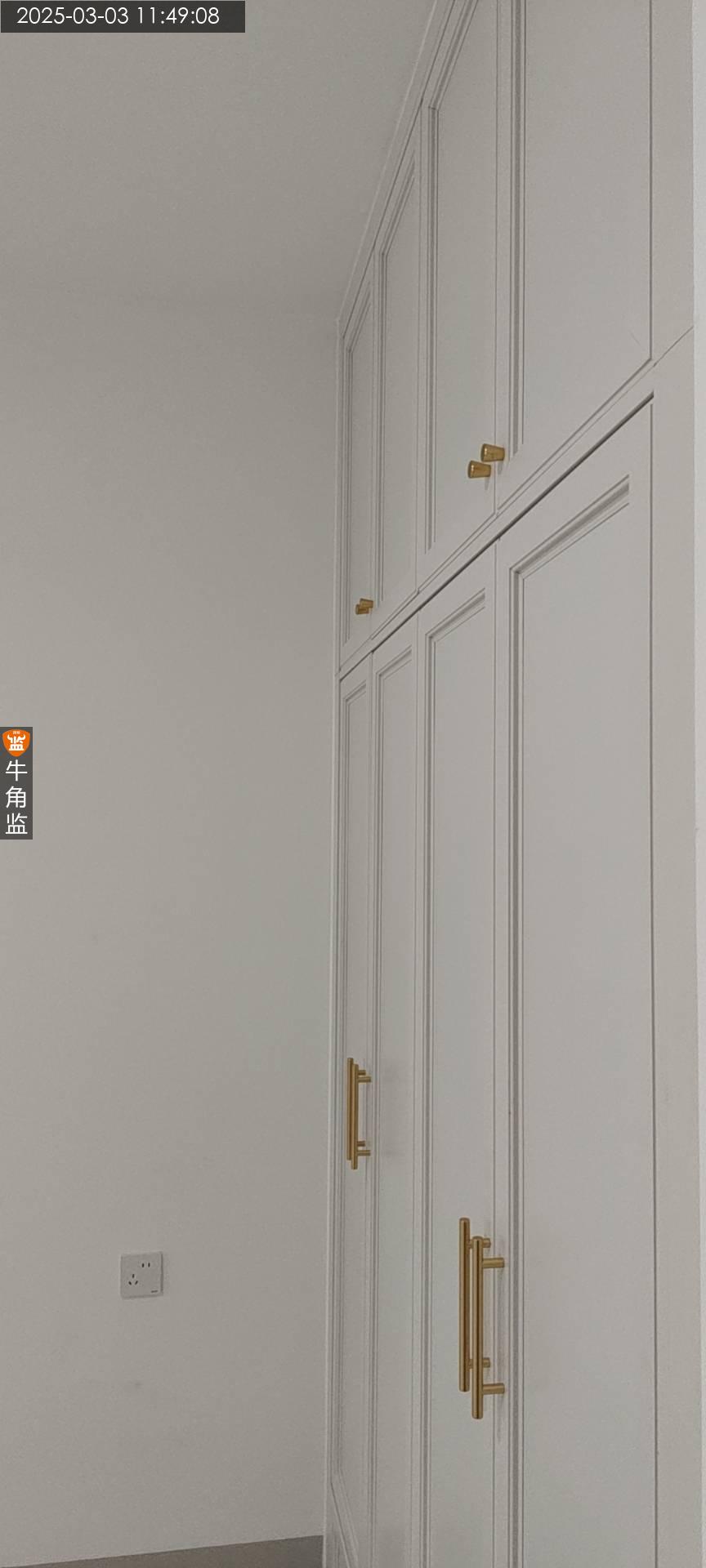

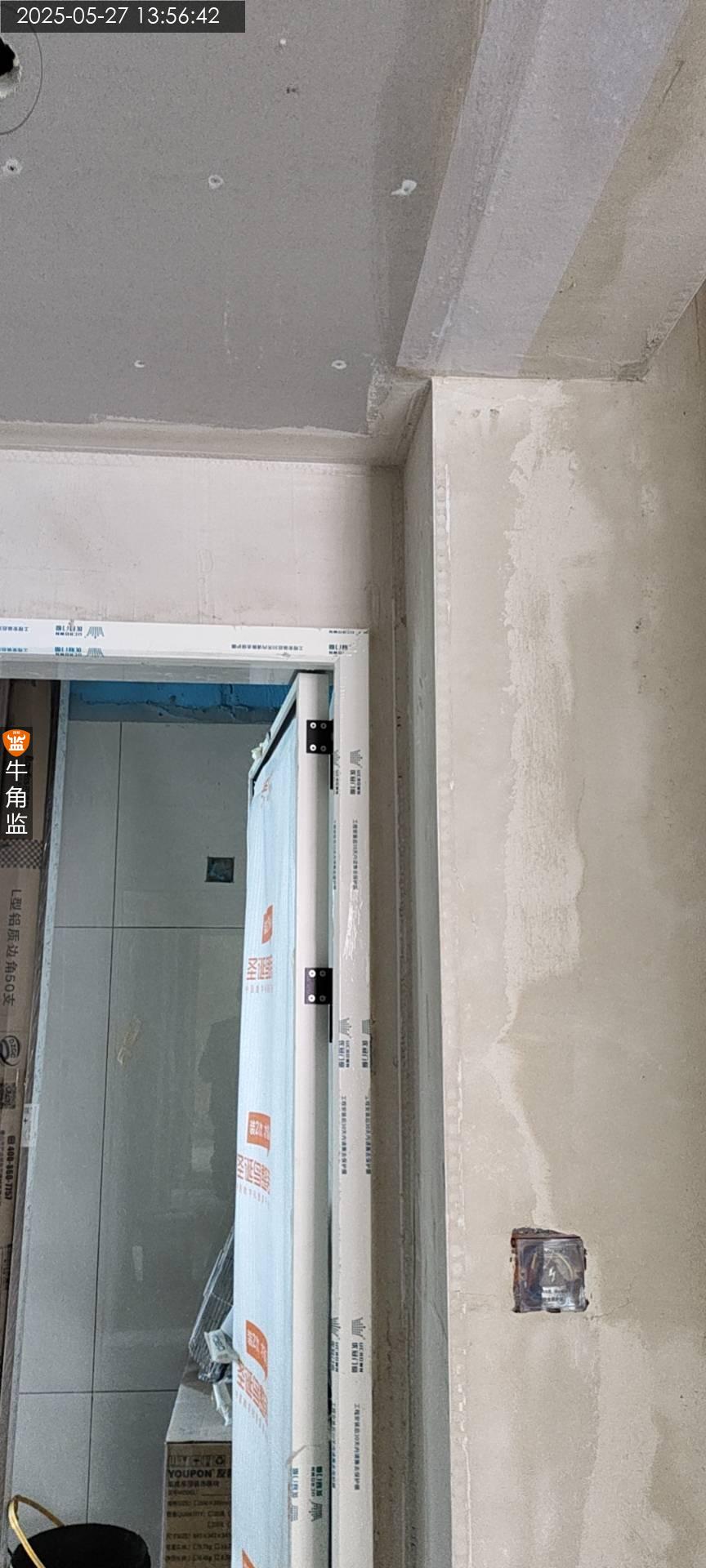

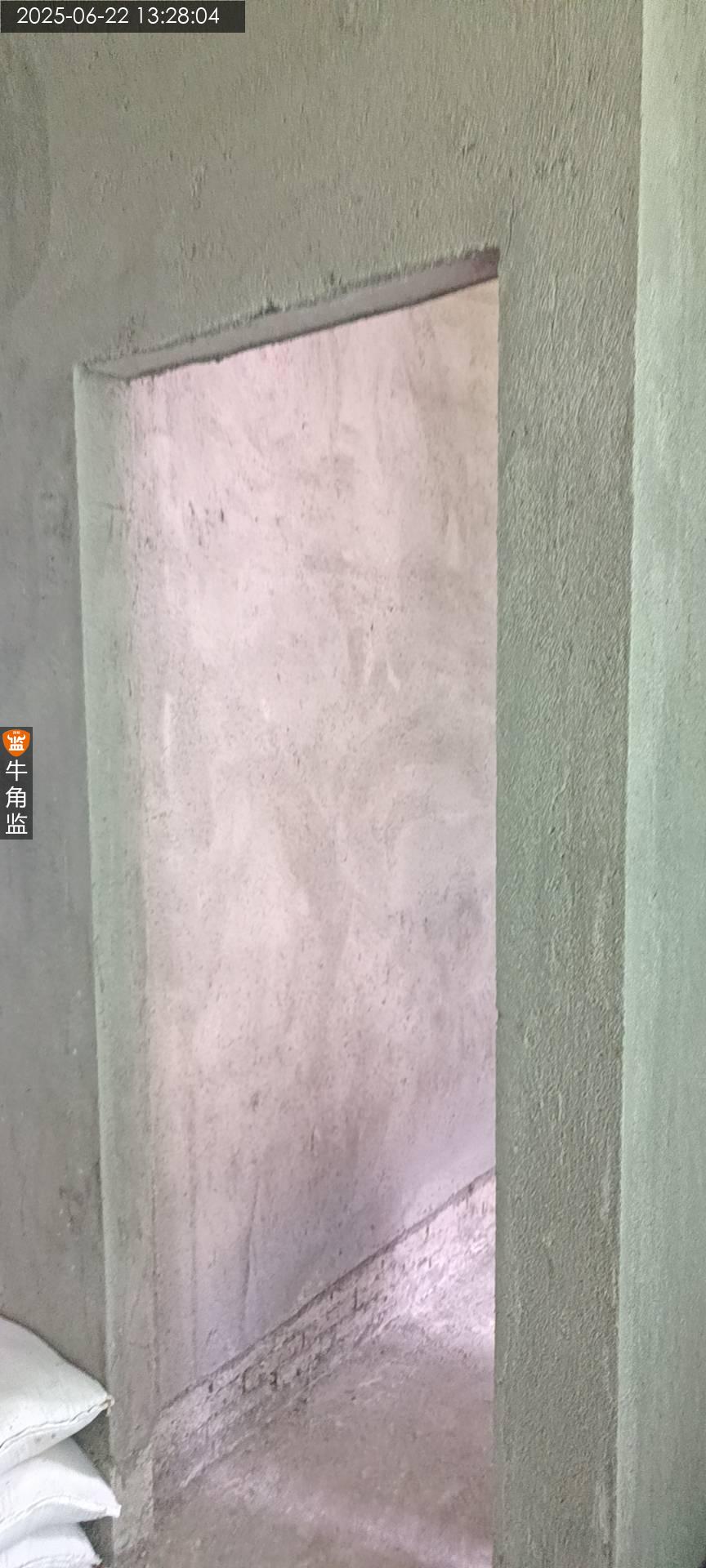

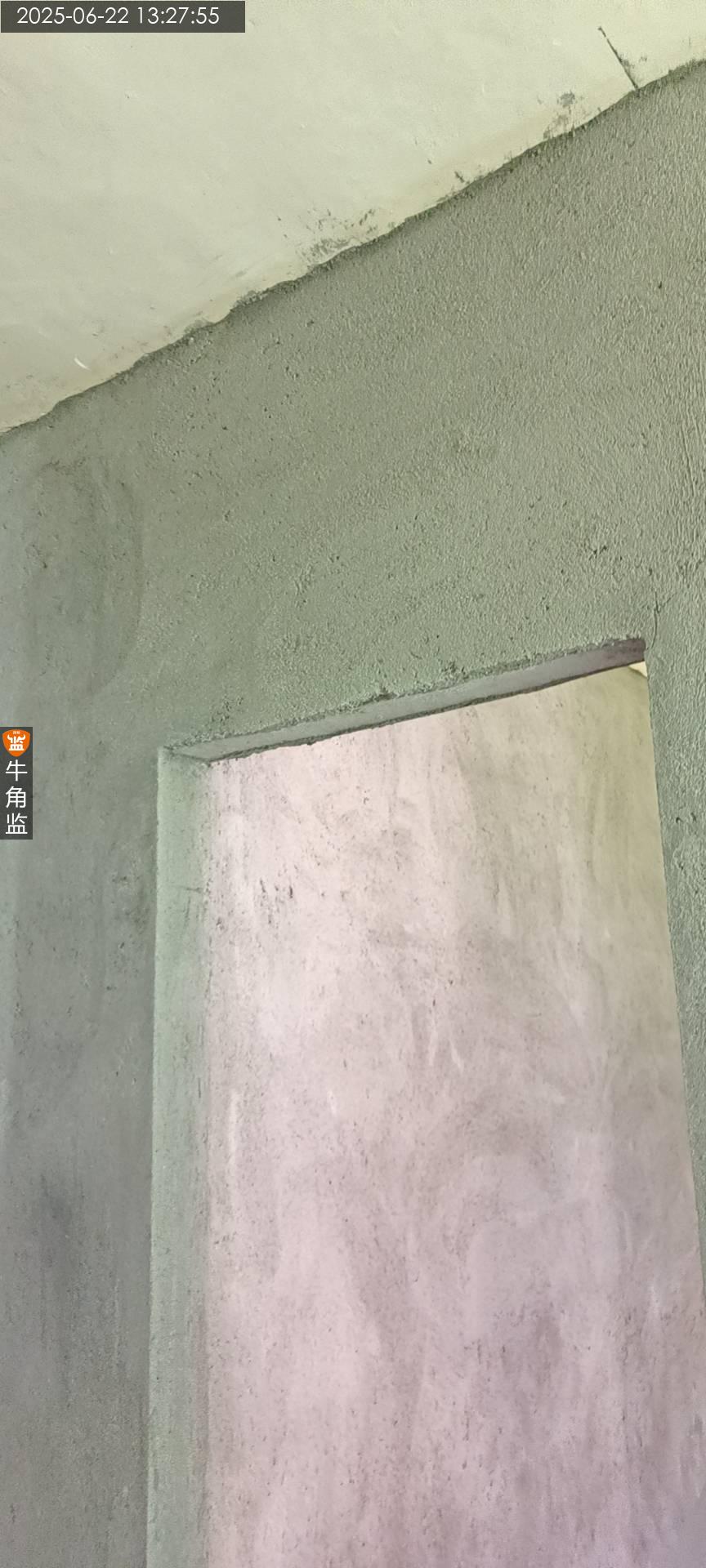

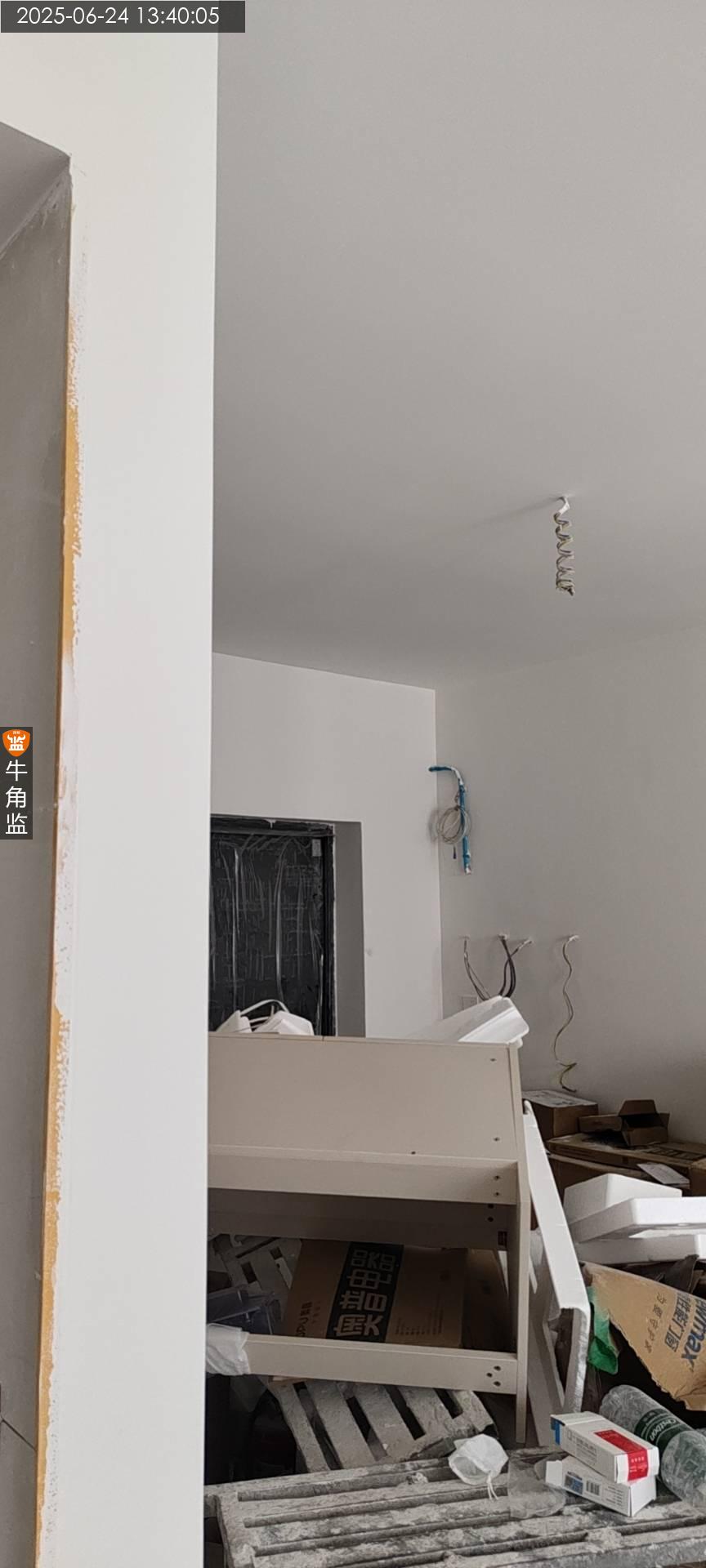

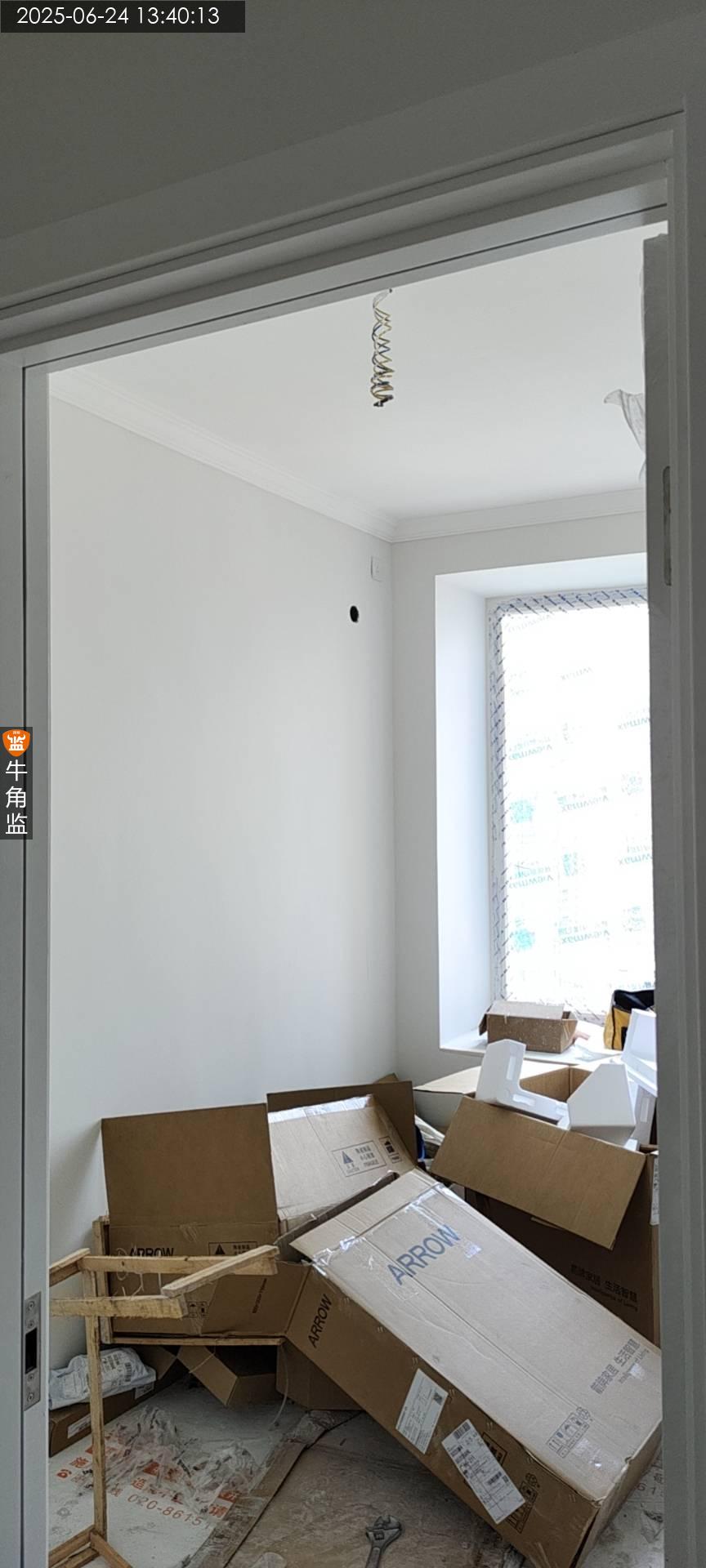

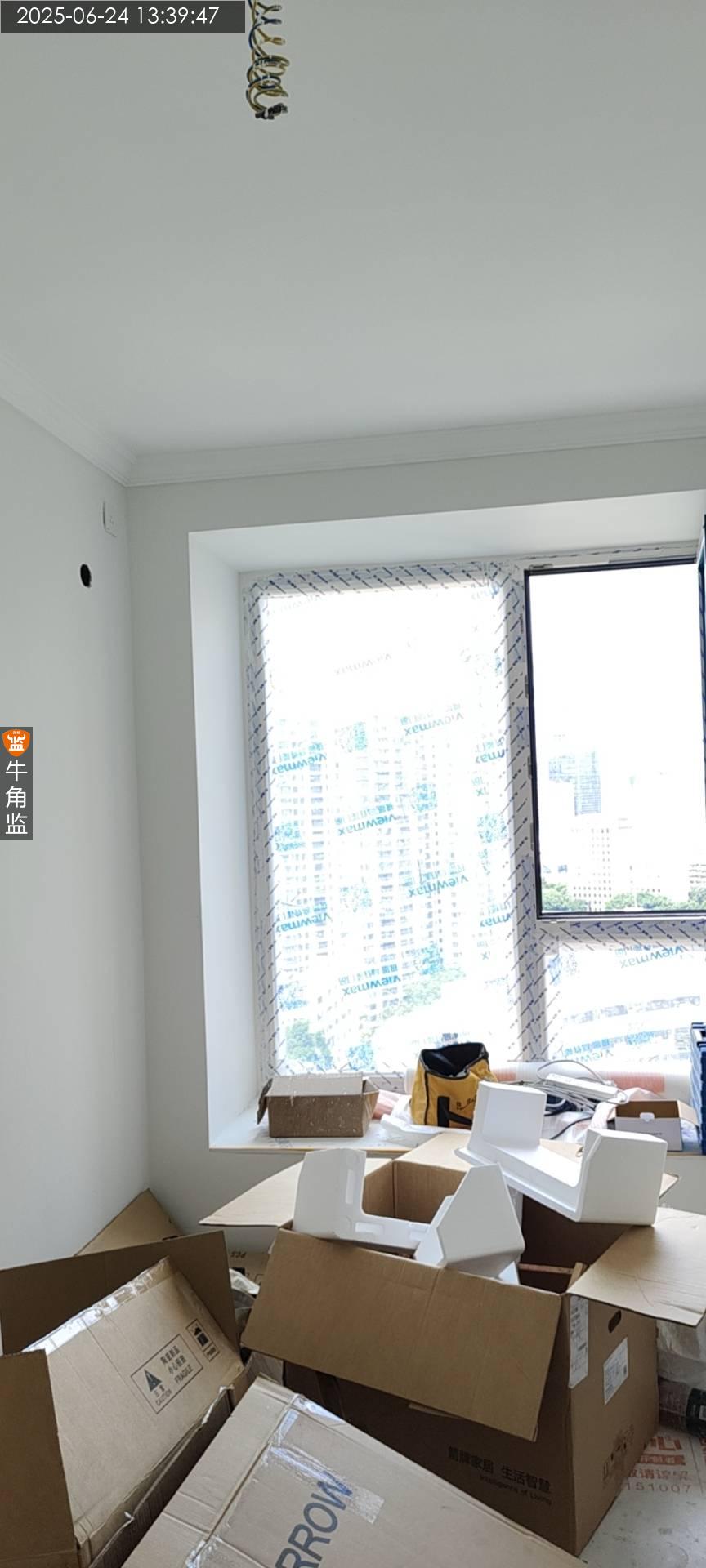

本次收边收口检查 1.阴角垂直误差度存在偏差,后续需要提醒定制柜体安装收边收口处理。 2.侧光检查墙面存在疙瘩透底,需要进行油漆补刷。 3.地砖空鼓锤敲击检查存在空鼓情况,需要进行灌浆处理。 4.油漆存在阴角透底,需要进行油漆补刷。 5.插座安装周边存在缝隙,需要进行修补处理。 后续施工建议 1、墙面油漆破损、污染、裂缝,建议家具进场统一处理,家具进场局部会有破损刮花现象。 2、施工结算建议施工问题整改完成后,进行竣工结算
2025-06-24
越秀区青********3709
设 计 师:未知
施工队长:温工
工地面积:55.00㎡
装修总价:0.00
本次评价:D

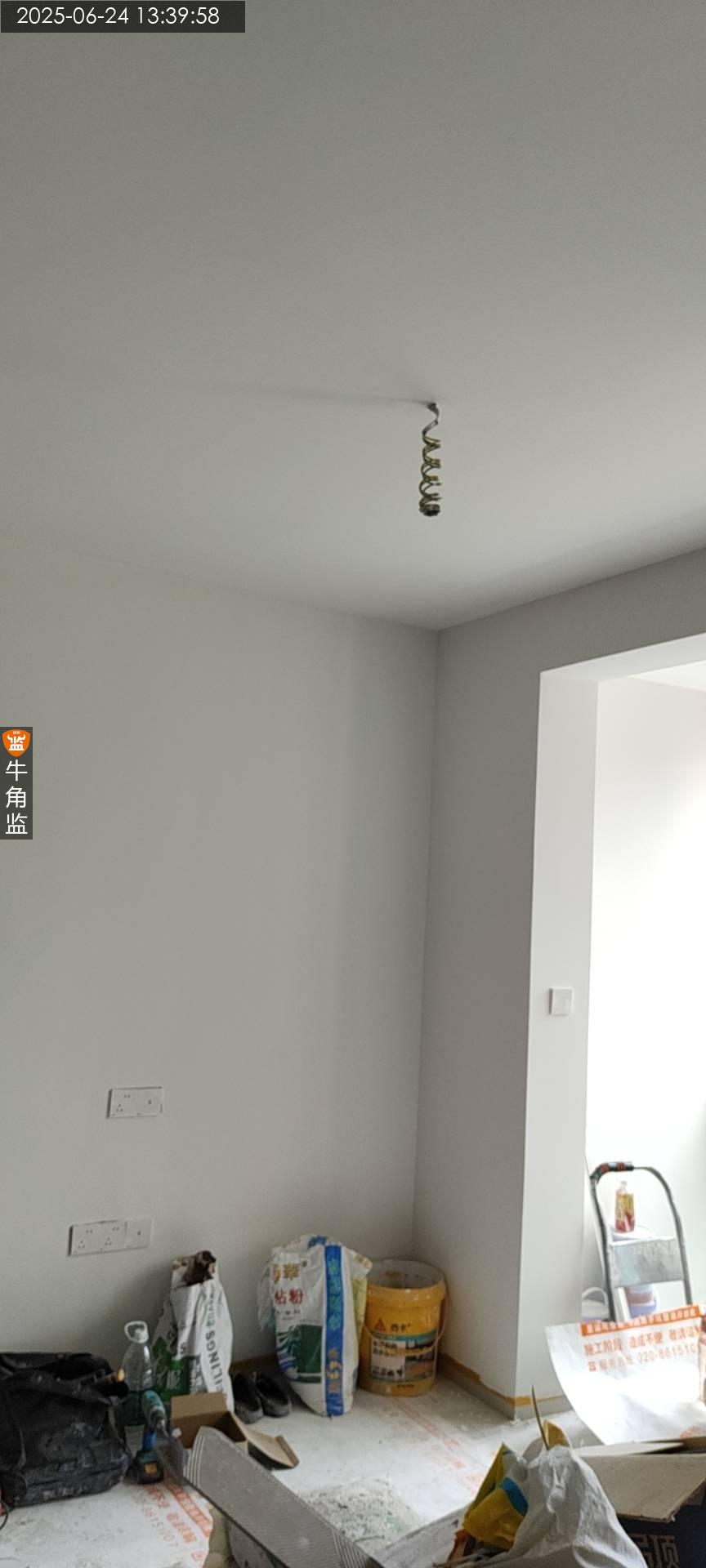

本次评语:

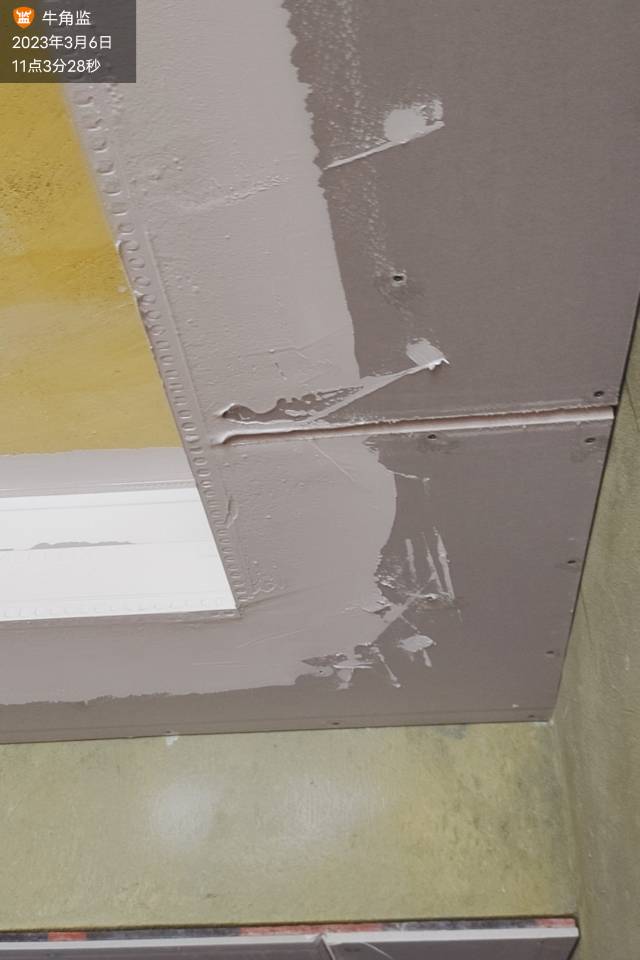

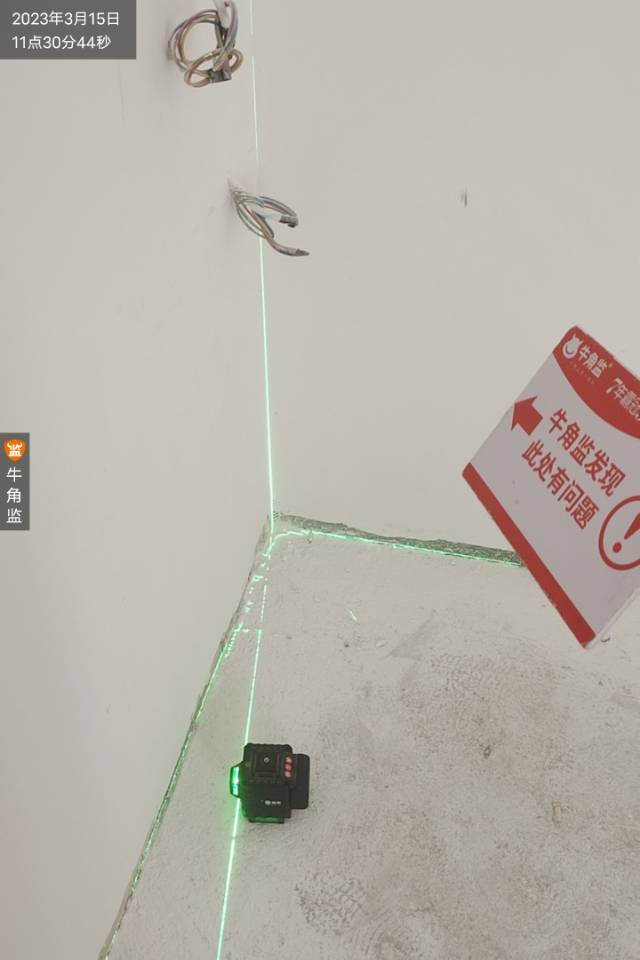

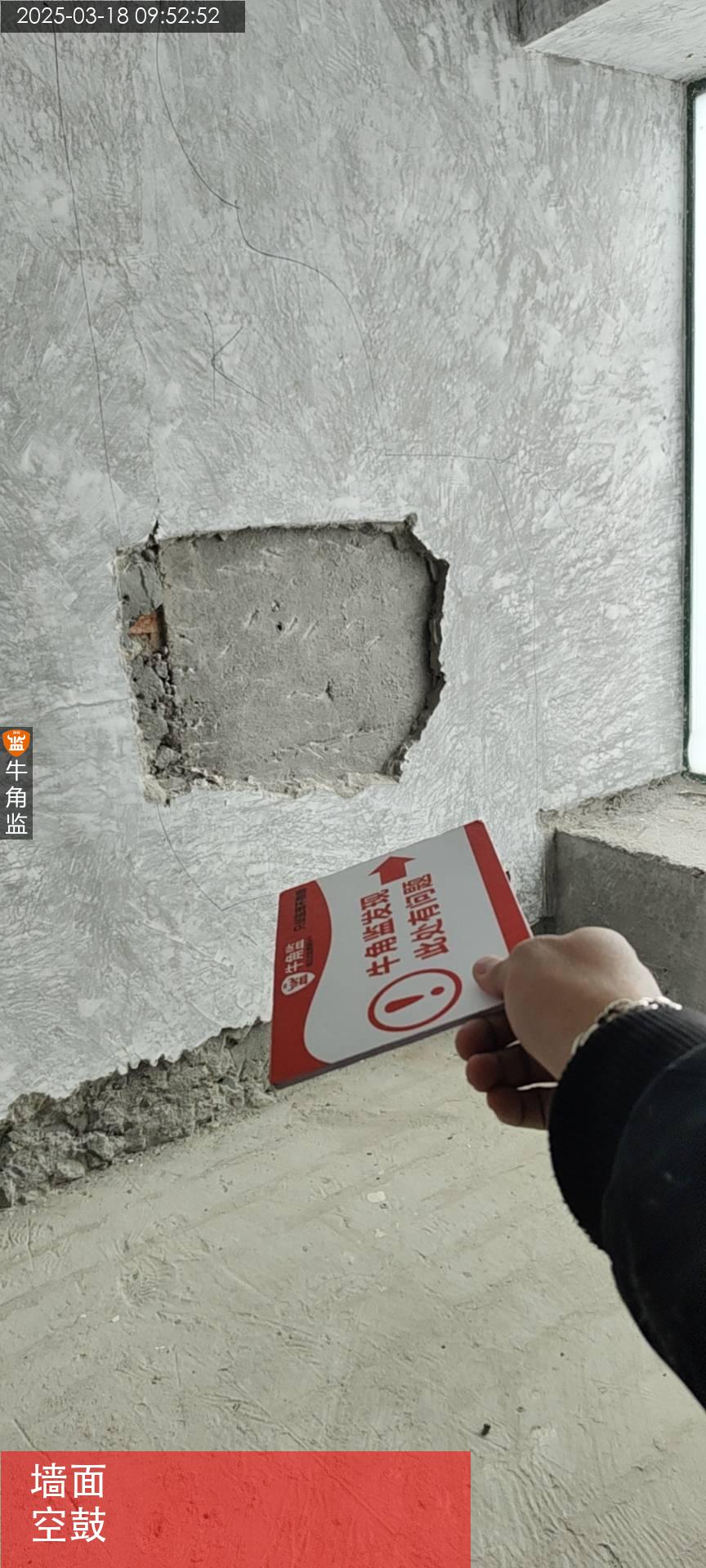

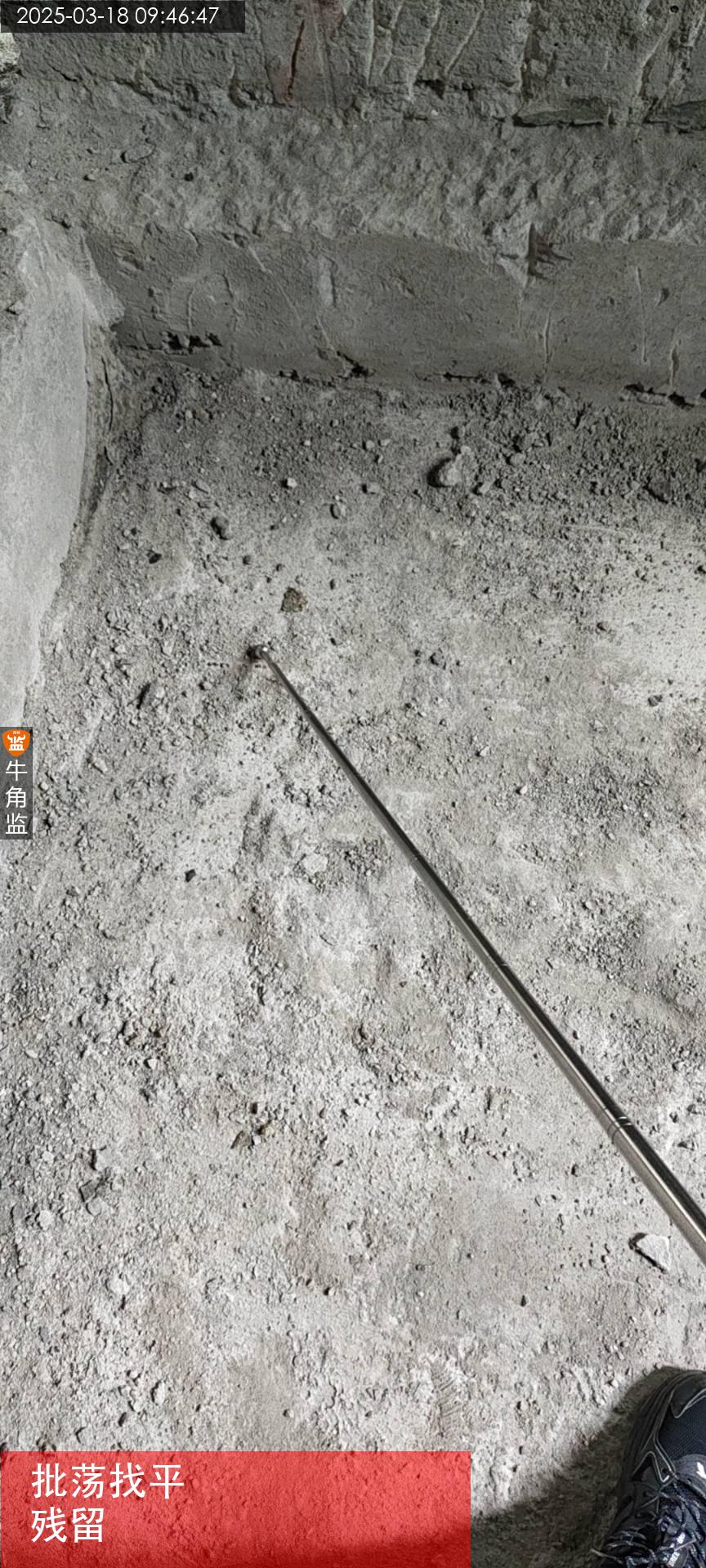

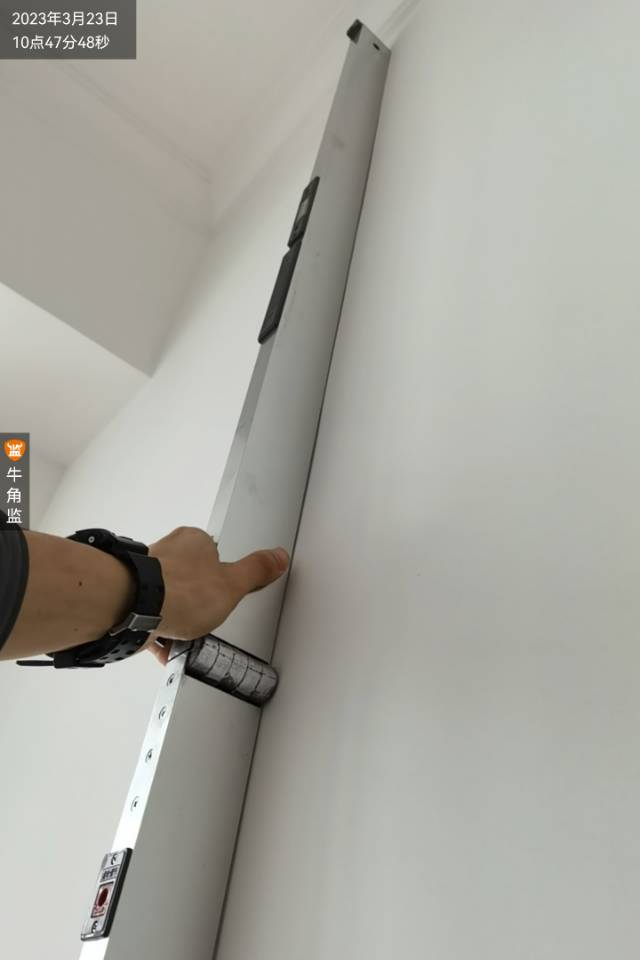

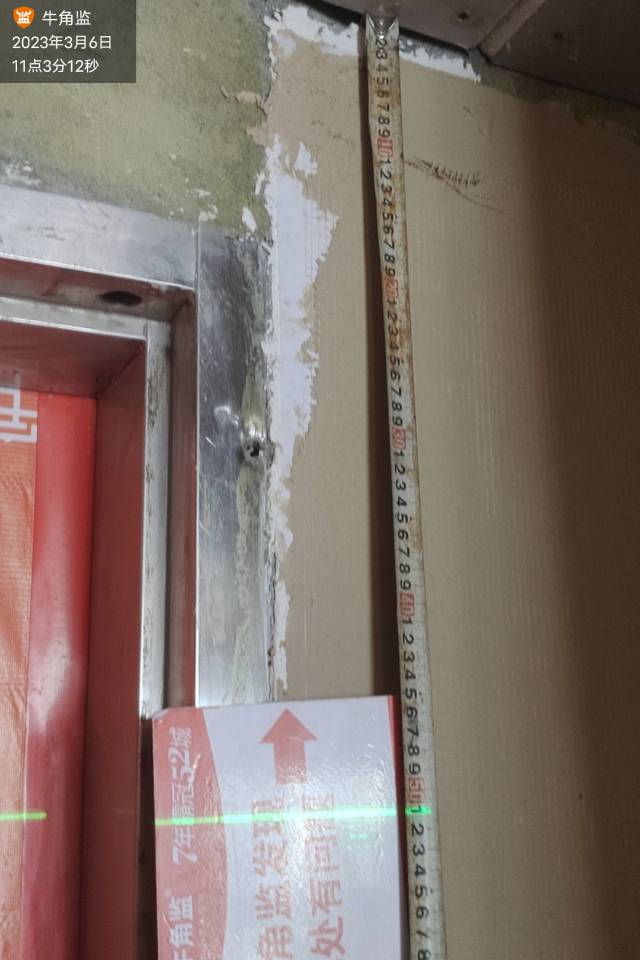

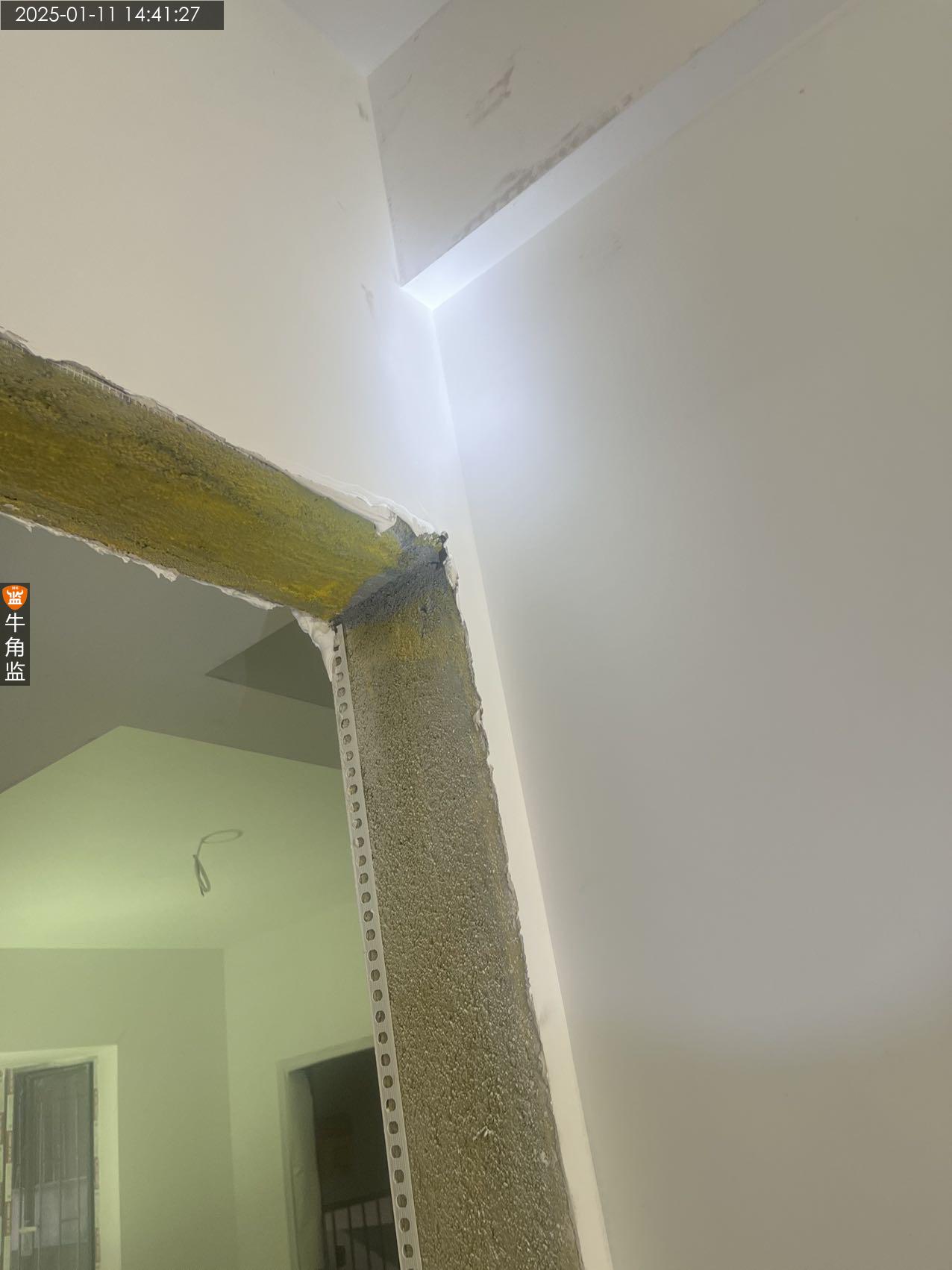

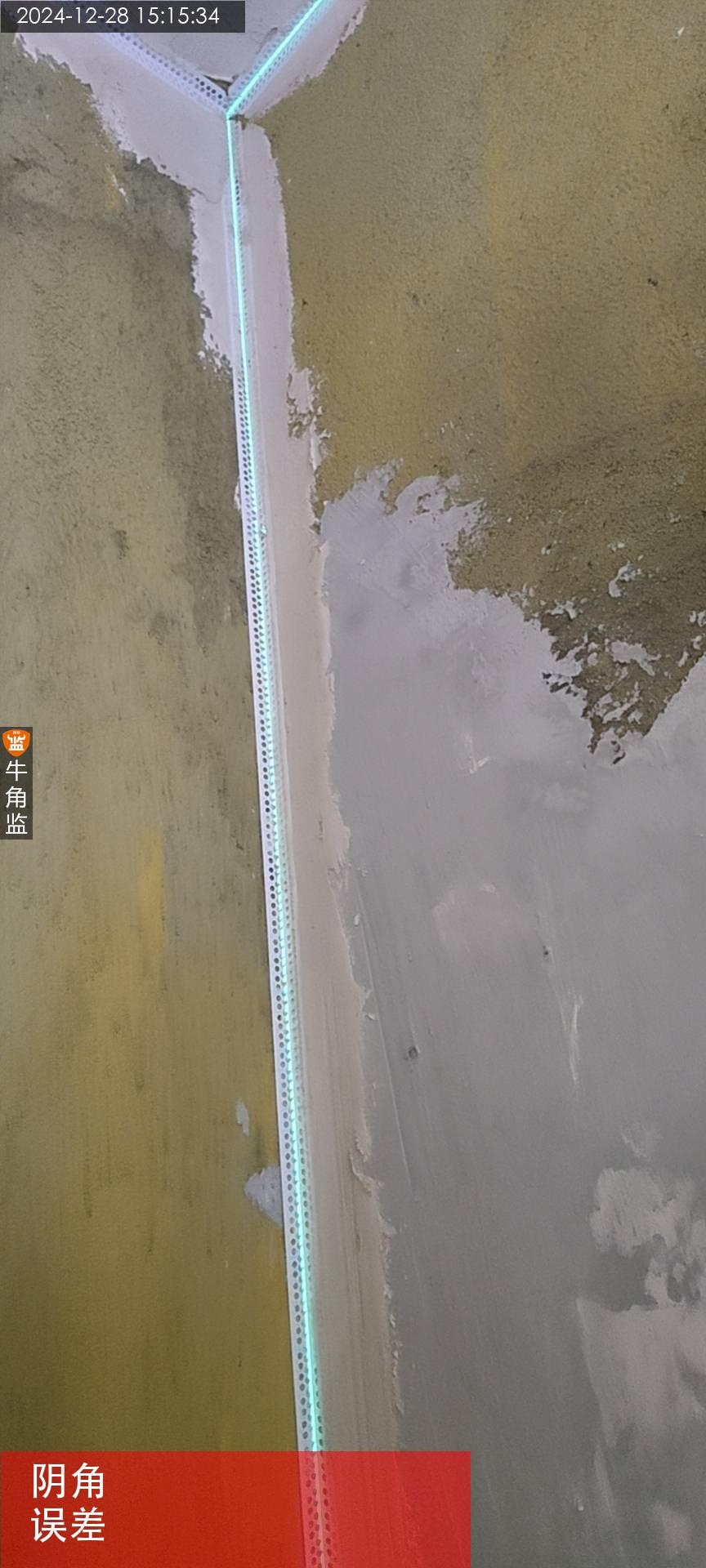

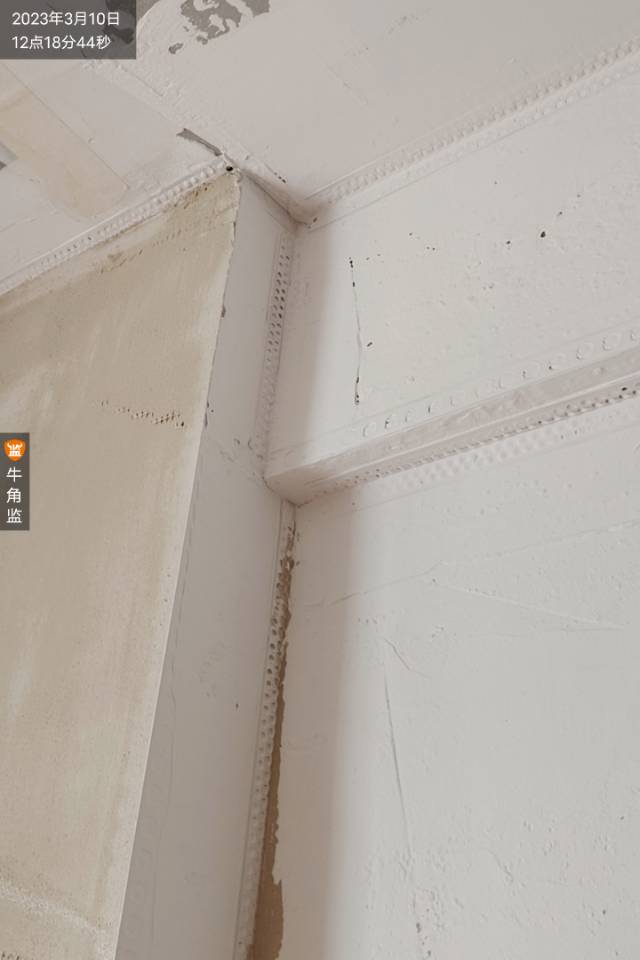

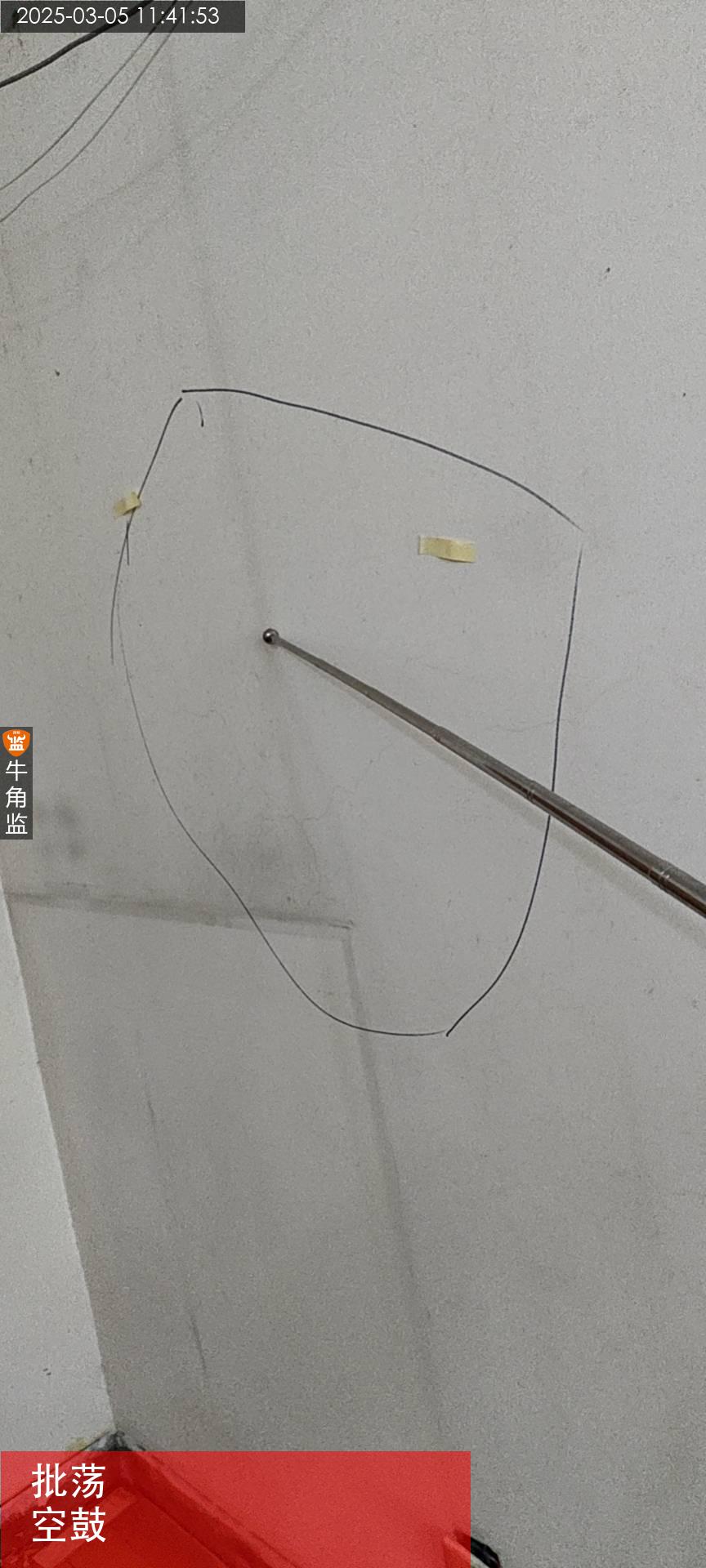

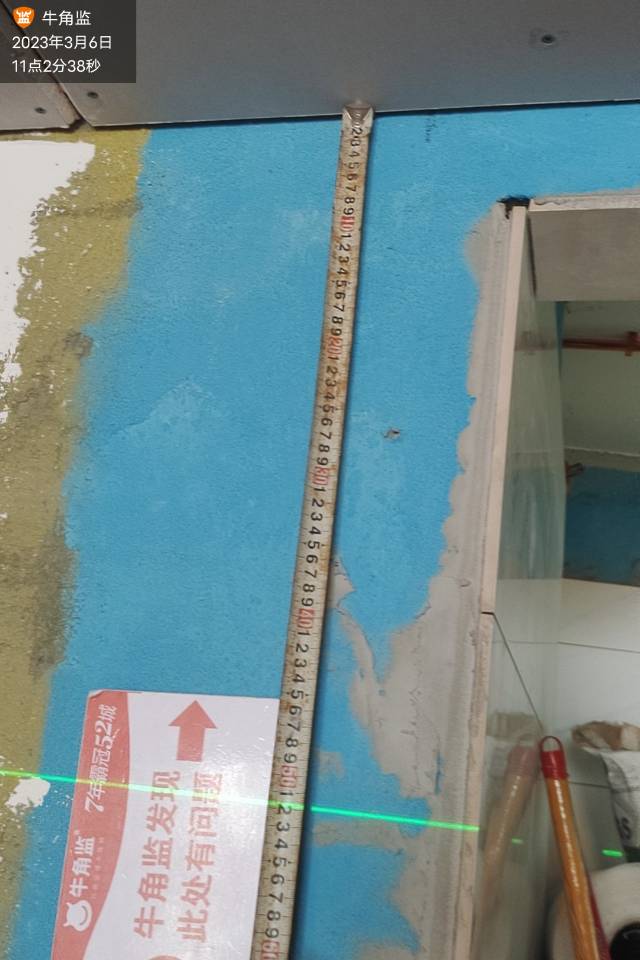

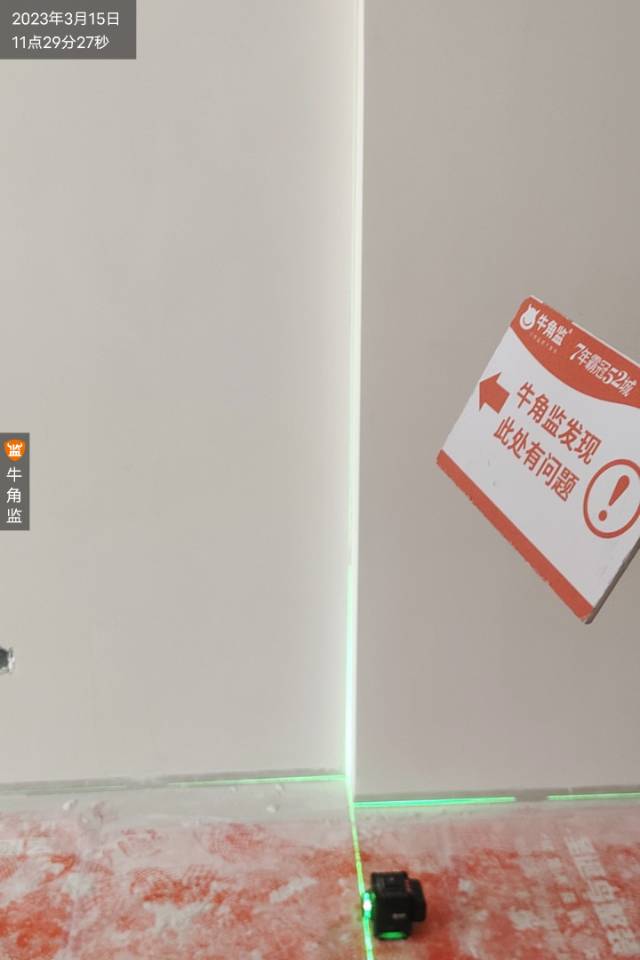

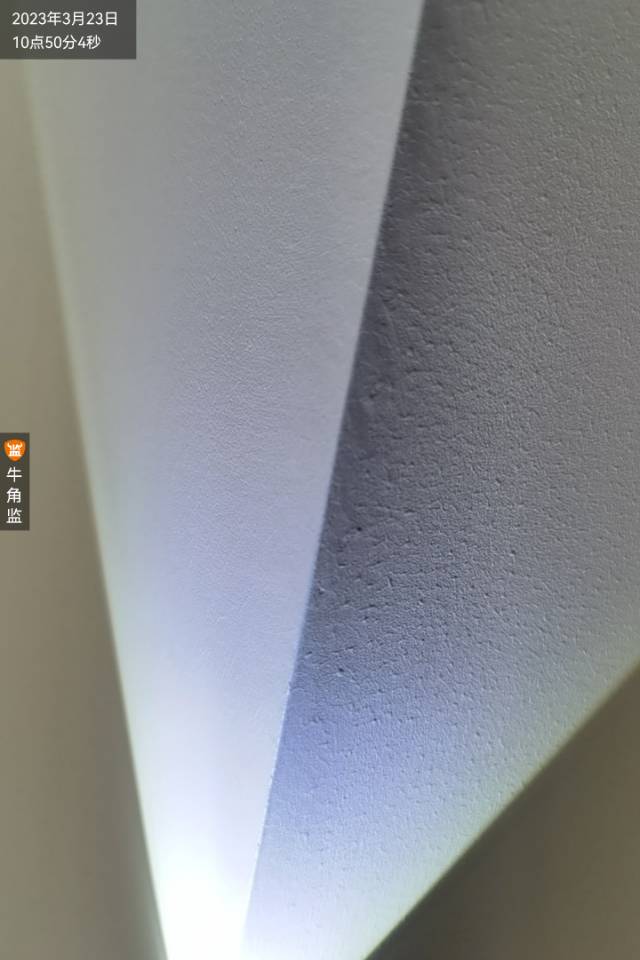

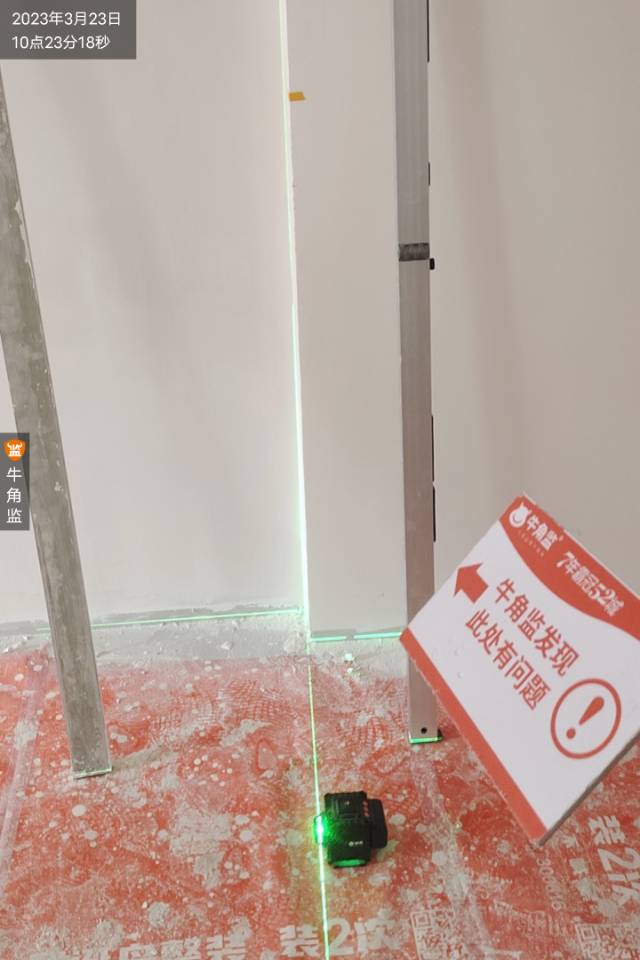

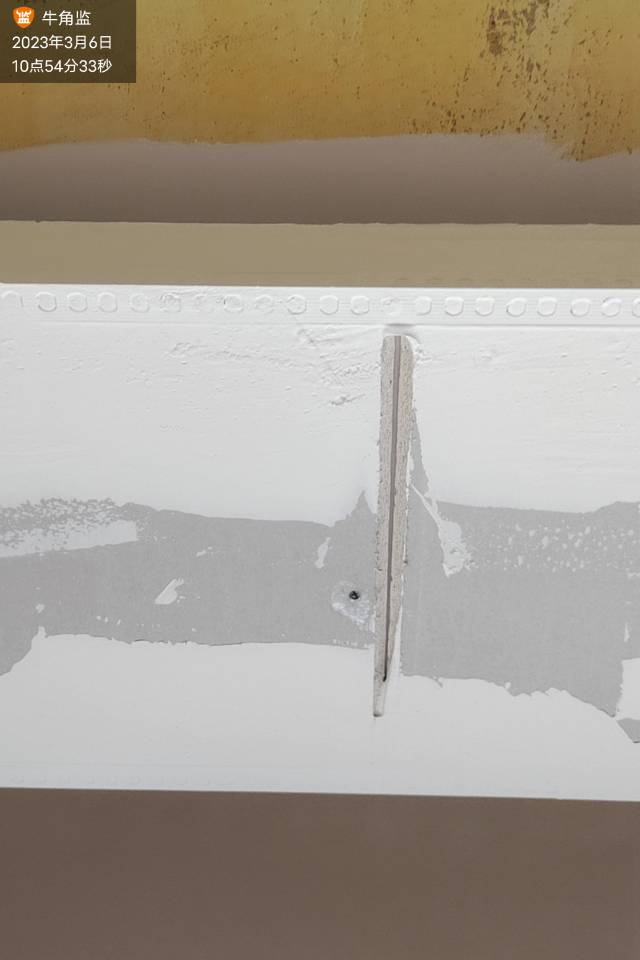

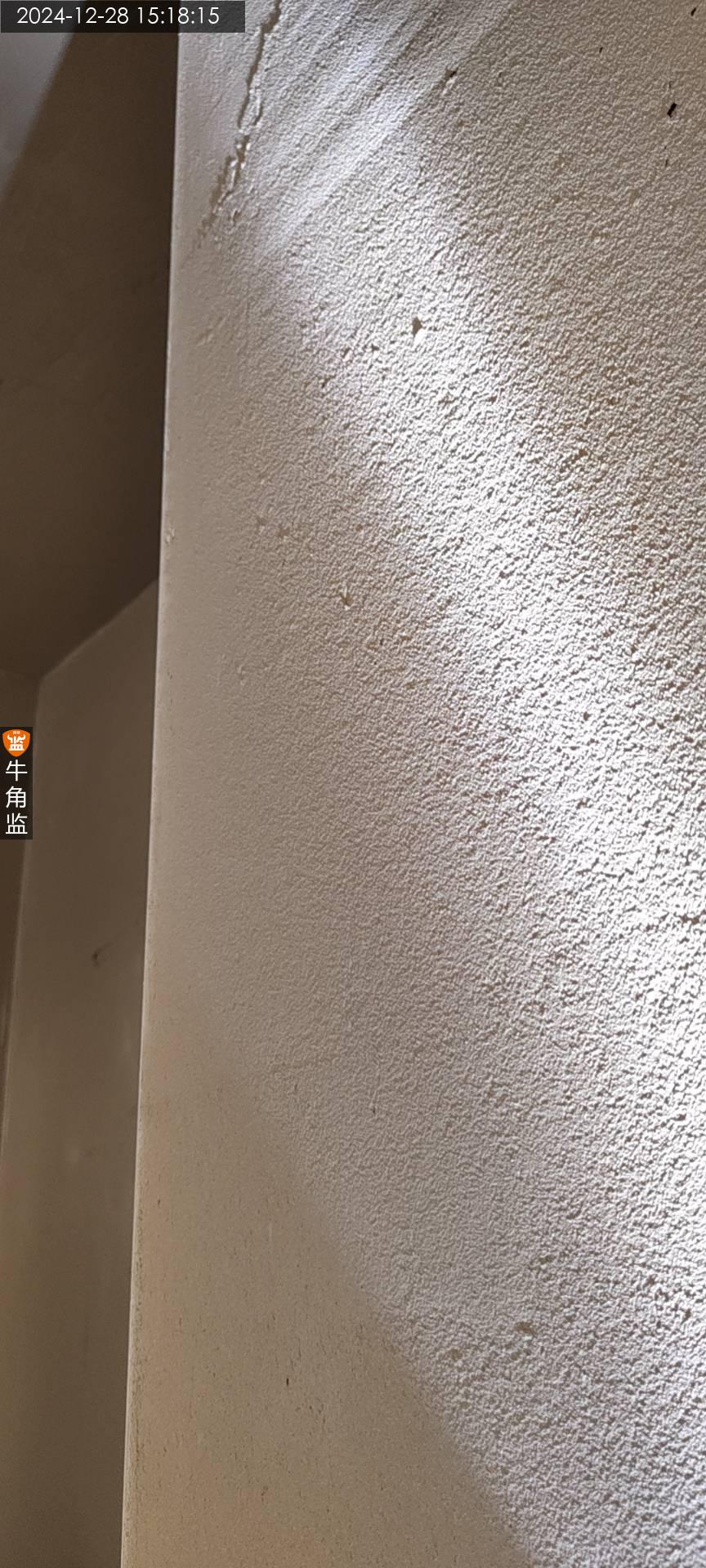

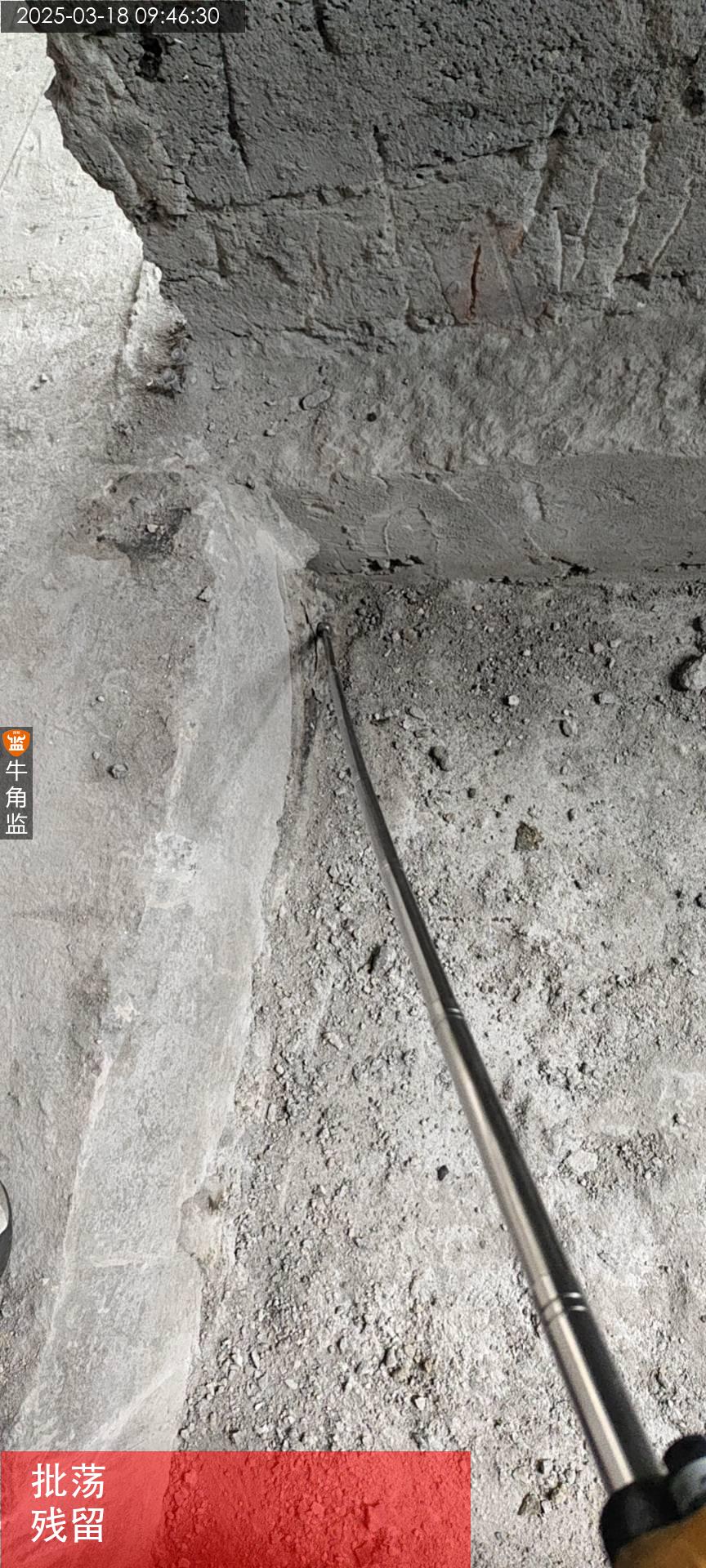

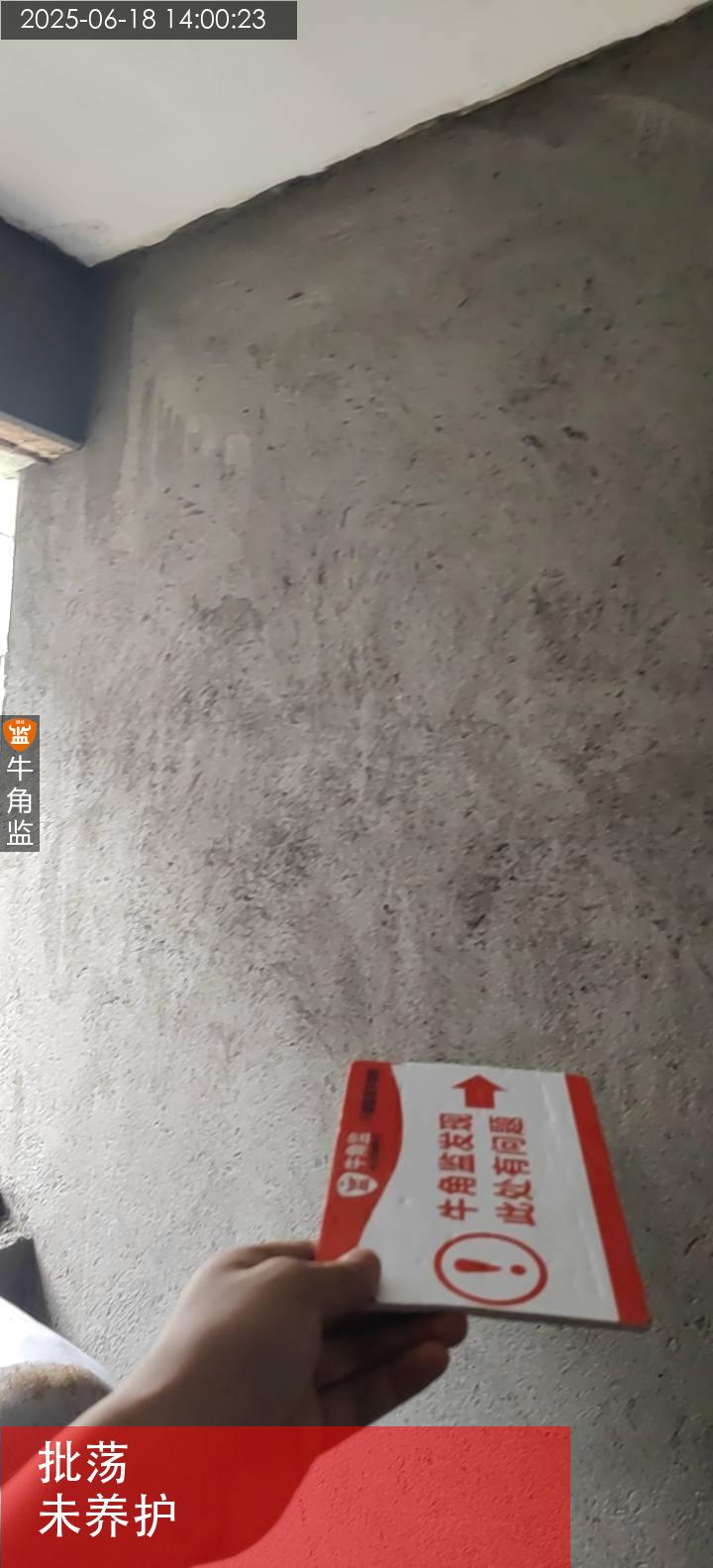

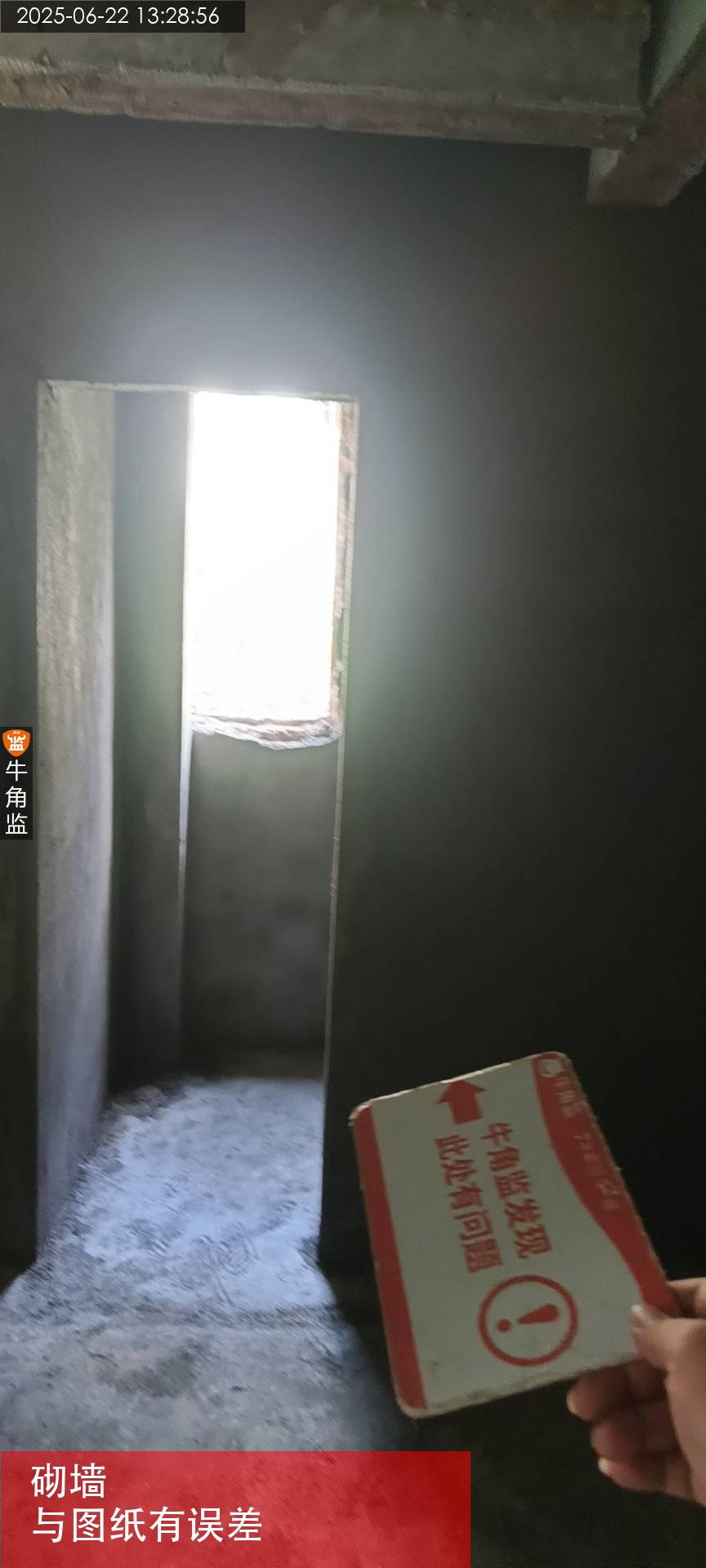

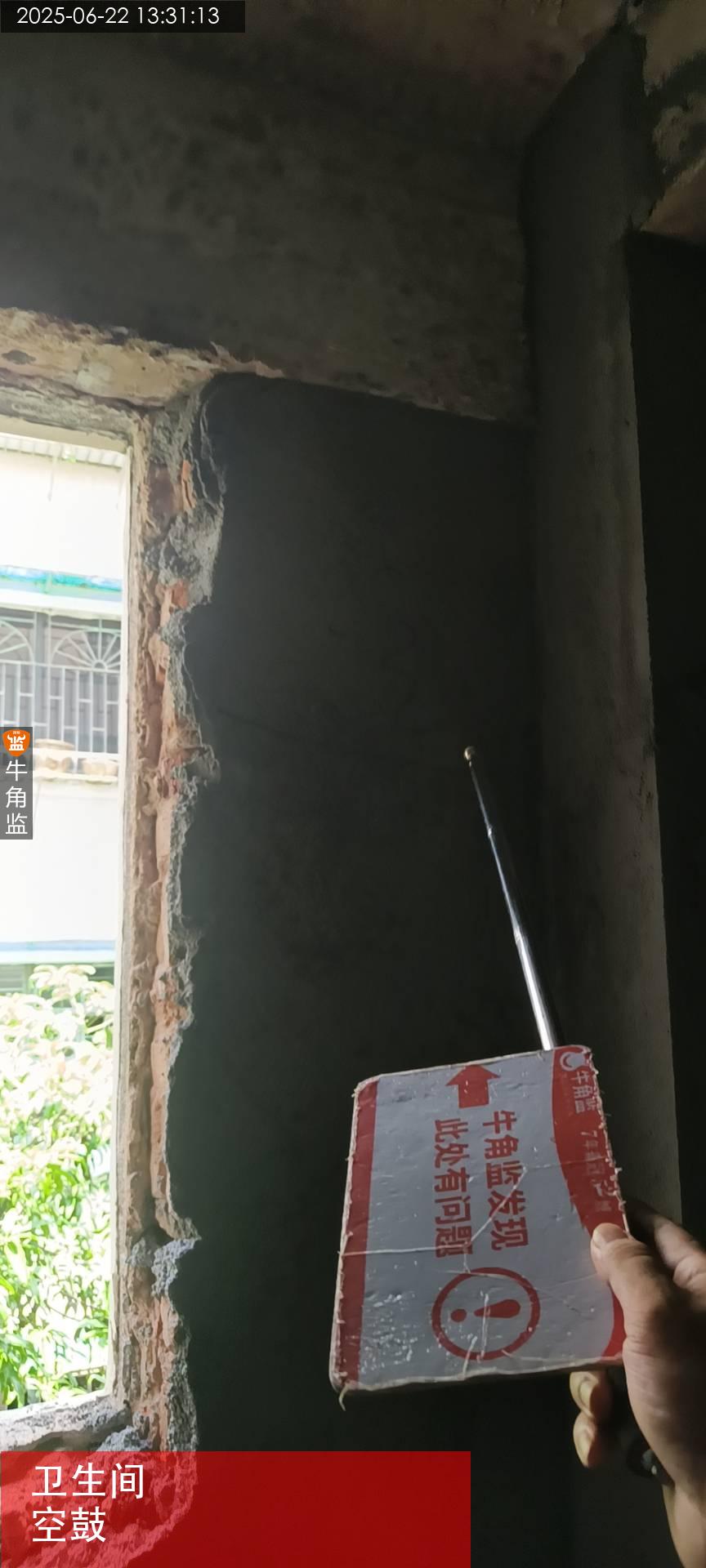

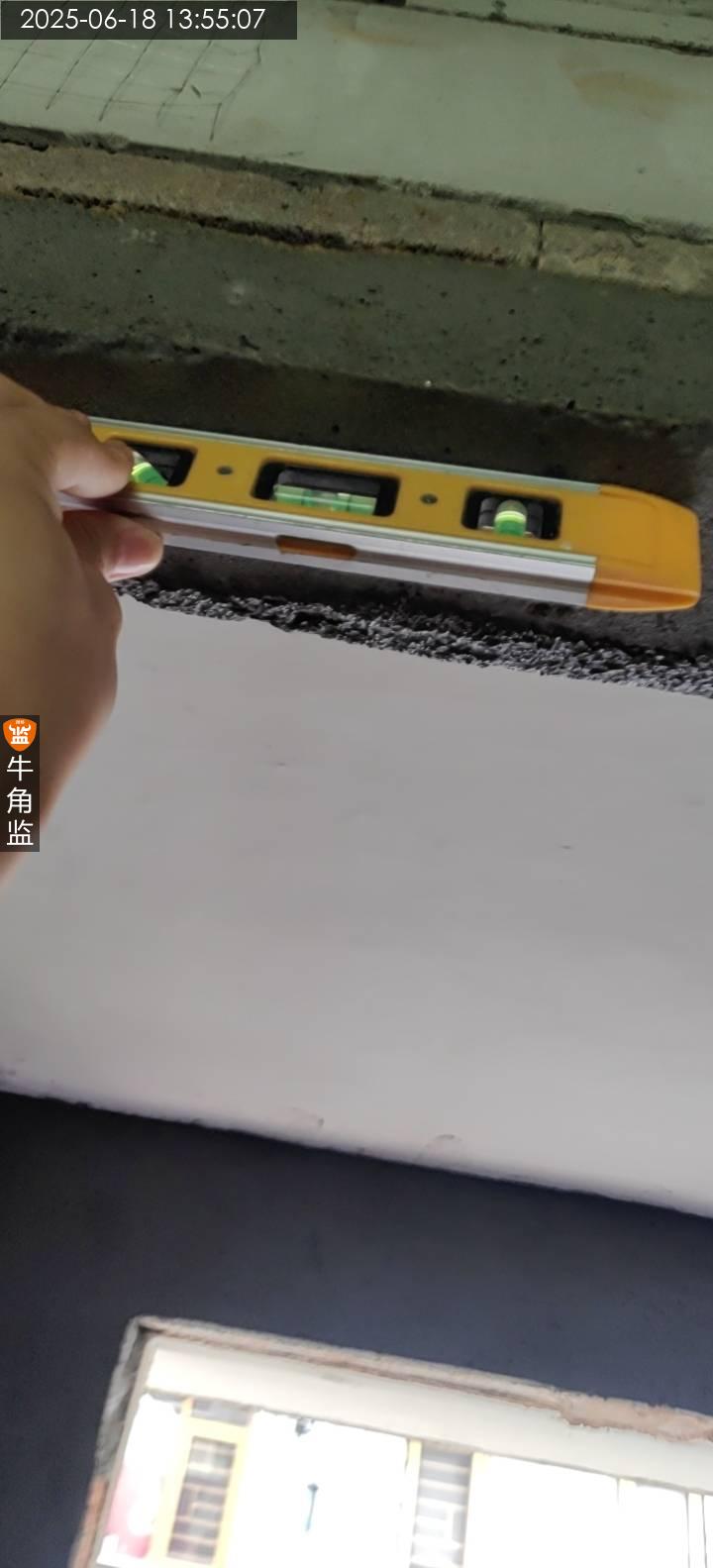

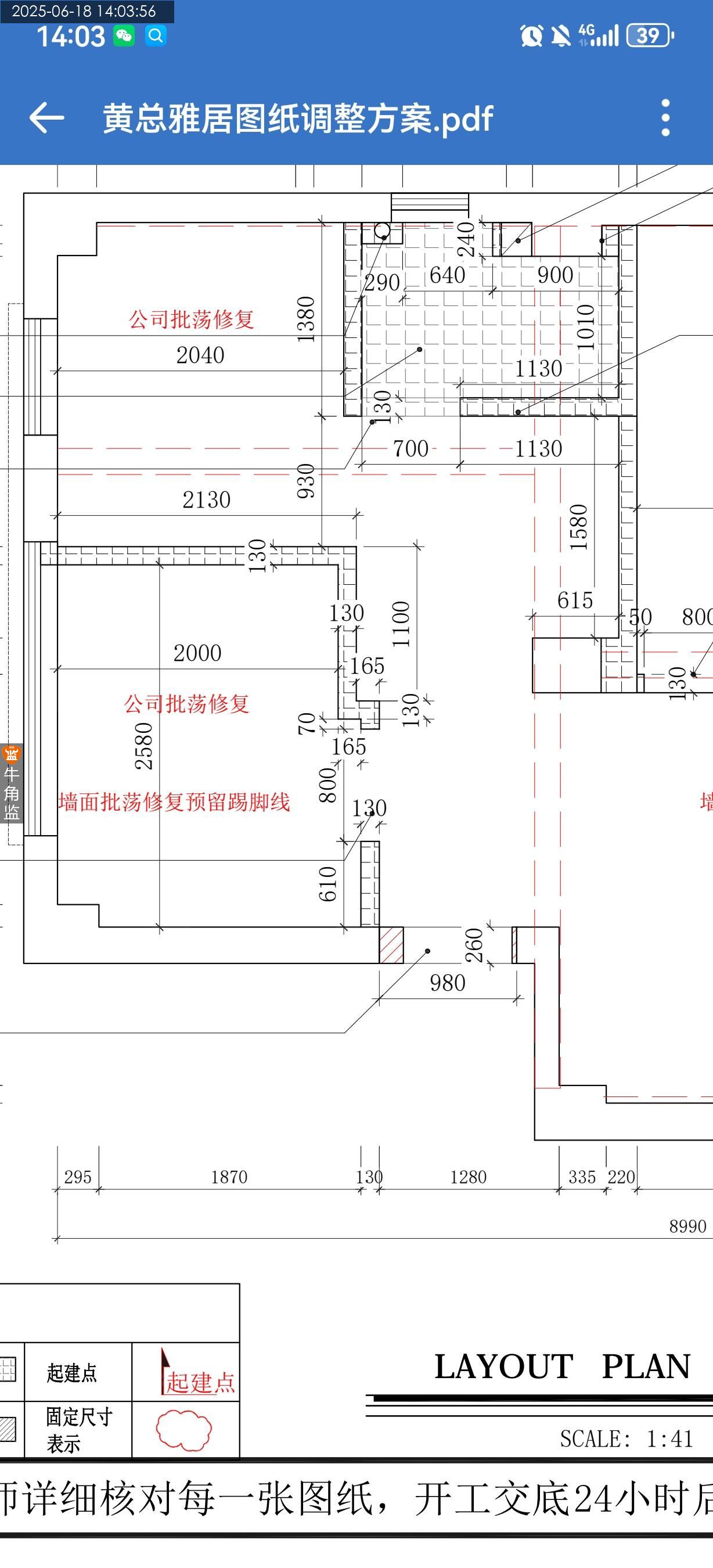

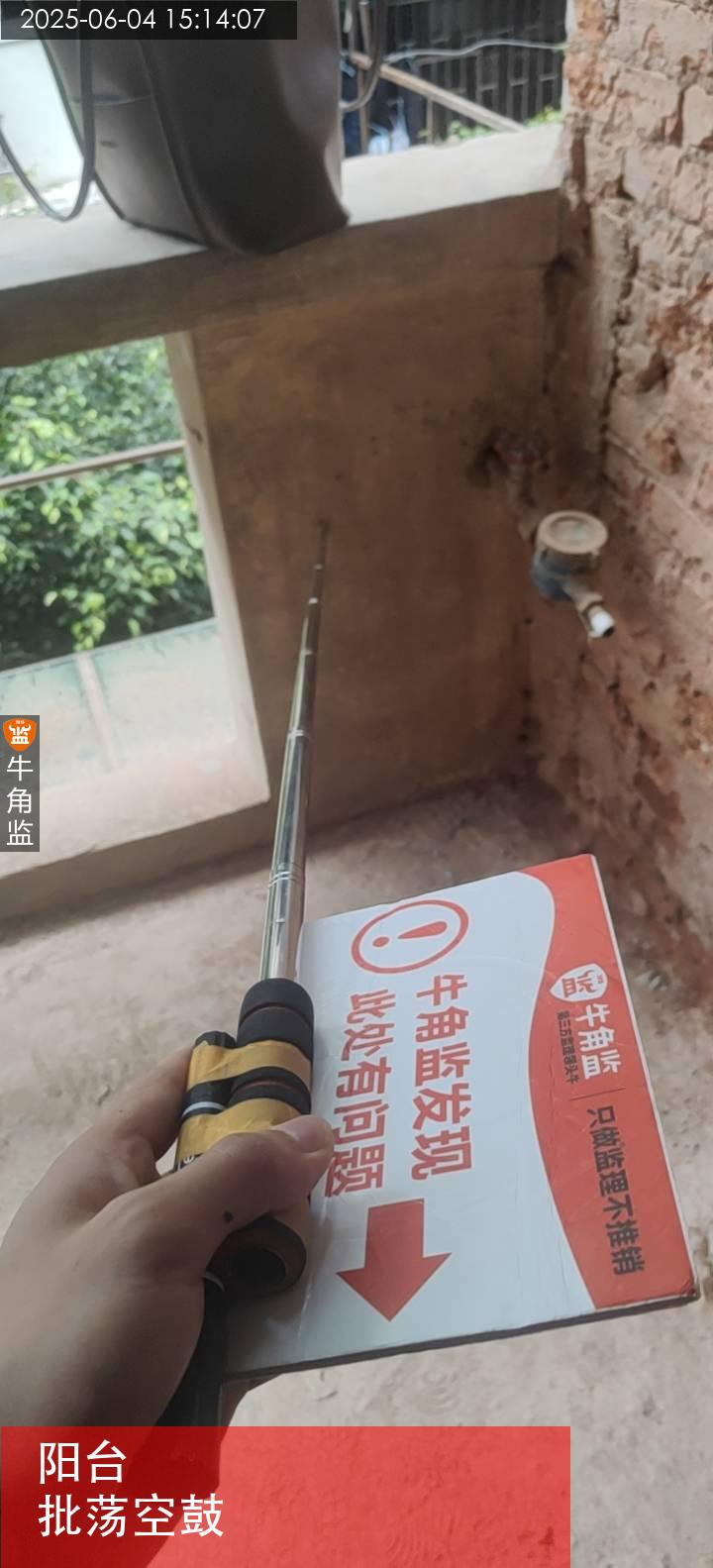

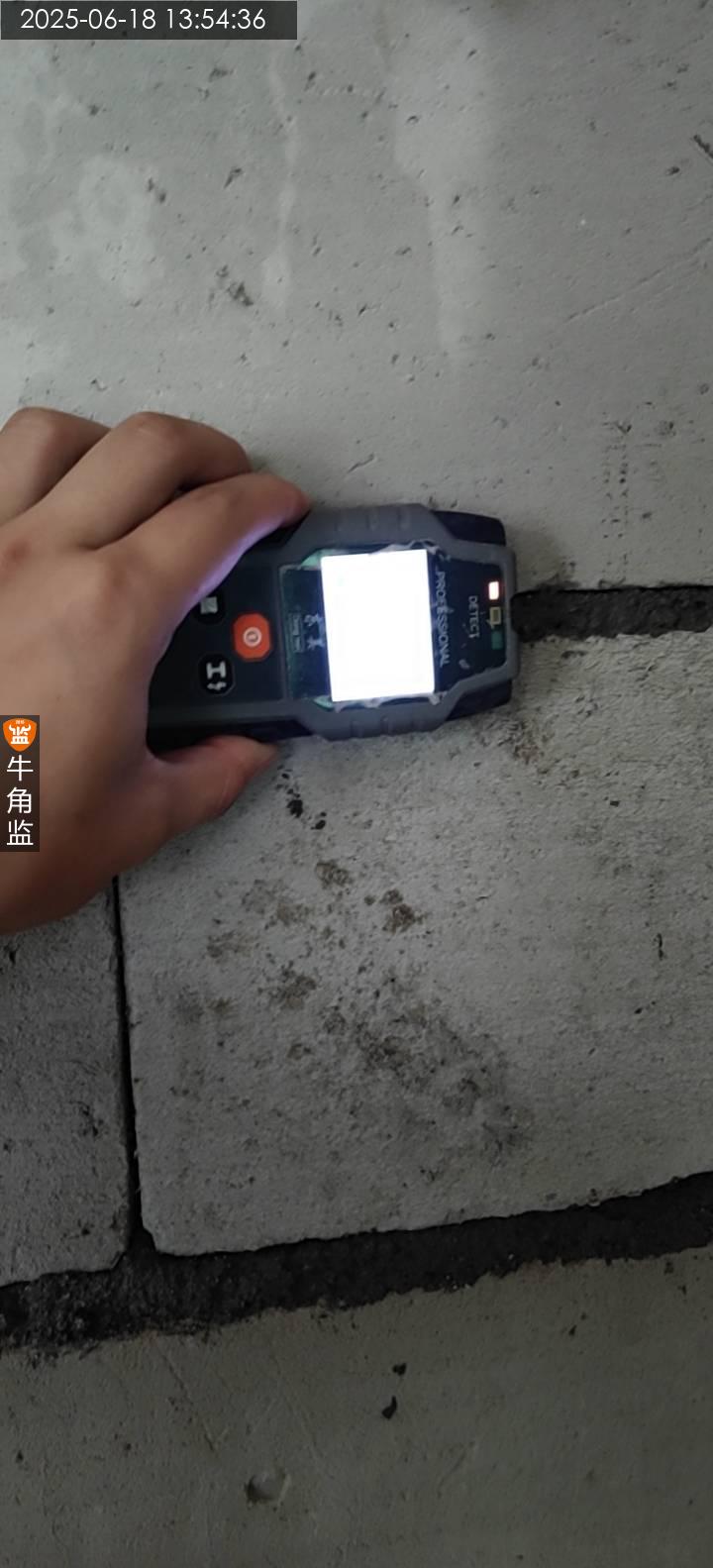

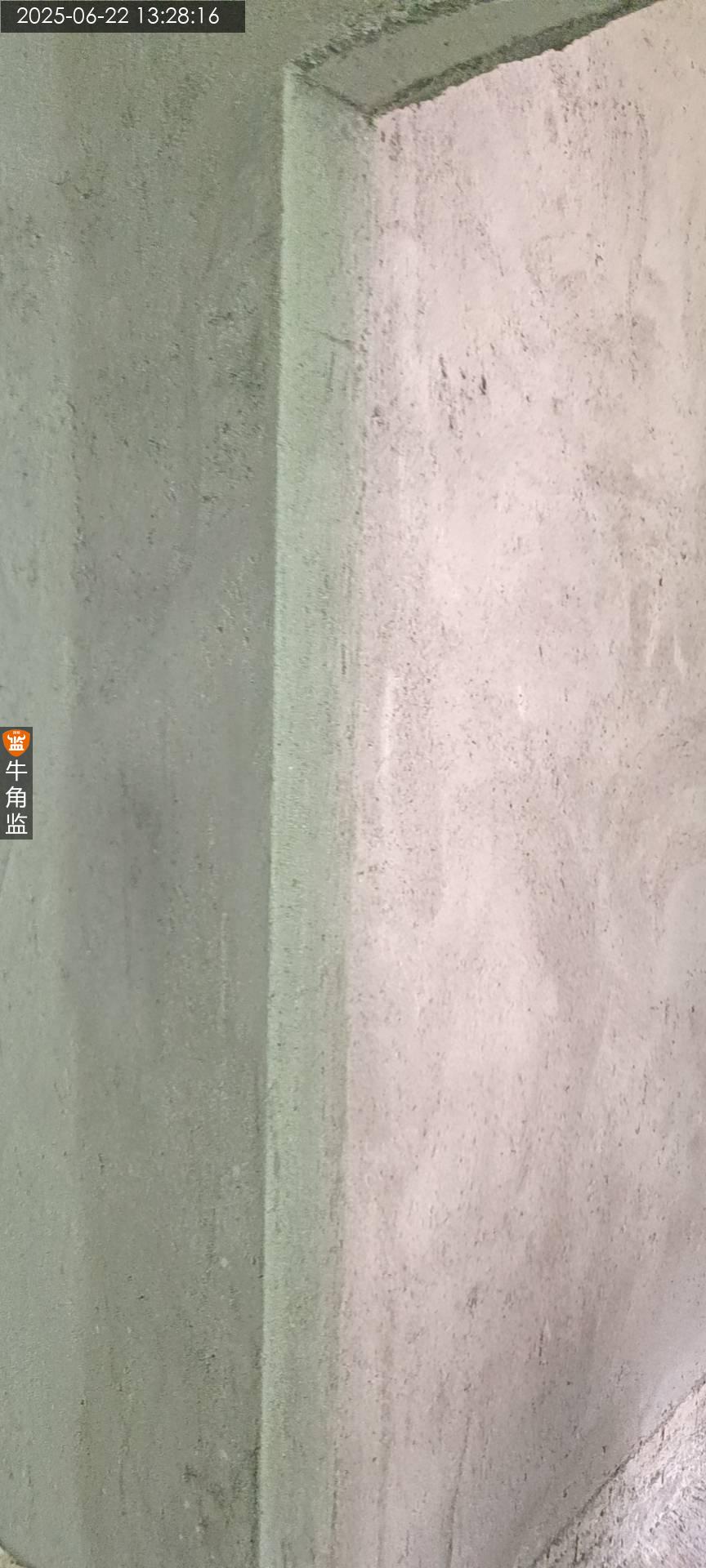

本次批荡验收报告总结: 1、局部墙体完成面阴角直角方正存在误差! ;整改建议:需要重新抹灰修复角度误差! 2、卫生间批荡层存在空鼓! ;整改建议:切割拆除空鼓位置批荡层,重新批荡修复! 3、现场砌墙尺寸与图纸存在误差! ;整改建议:需要与设计师沟通是否图纸无误! 4、局部墙体、门洞垂直度存在误差! ;整改建议:需要重新抹灰找平修复! 后期施工建议: 1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。 2、水电开槽建议先割后凿,减少周边墙面空鼓。
2025-06-22
越秀区青********3709
设 计 师:未知
施工队长:温工
工地面积:55.00㎡
装修总价:0.00
本次评价:C
本次评语:

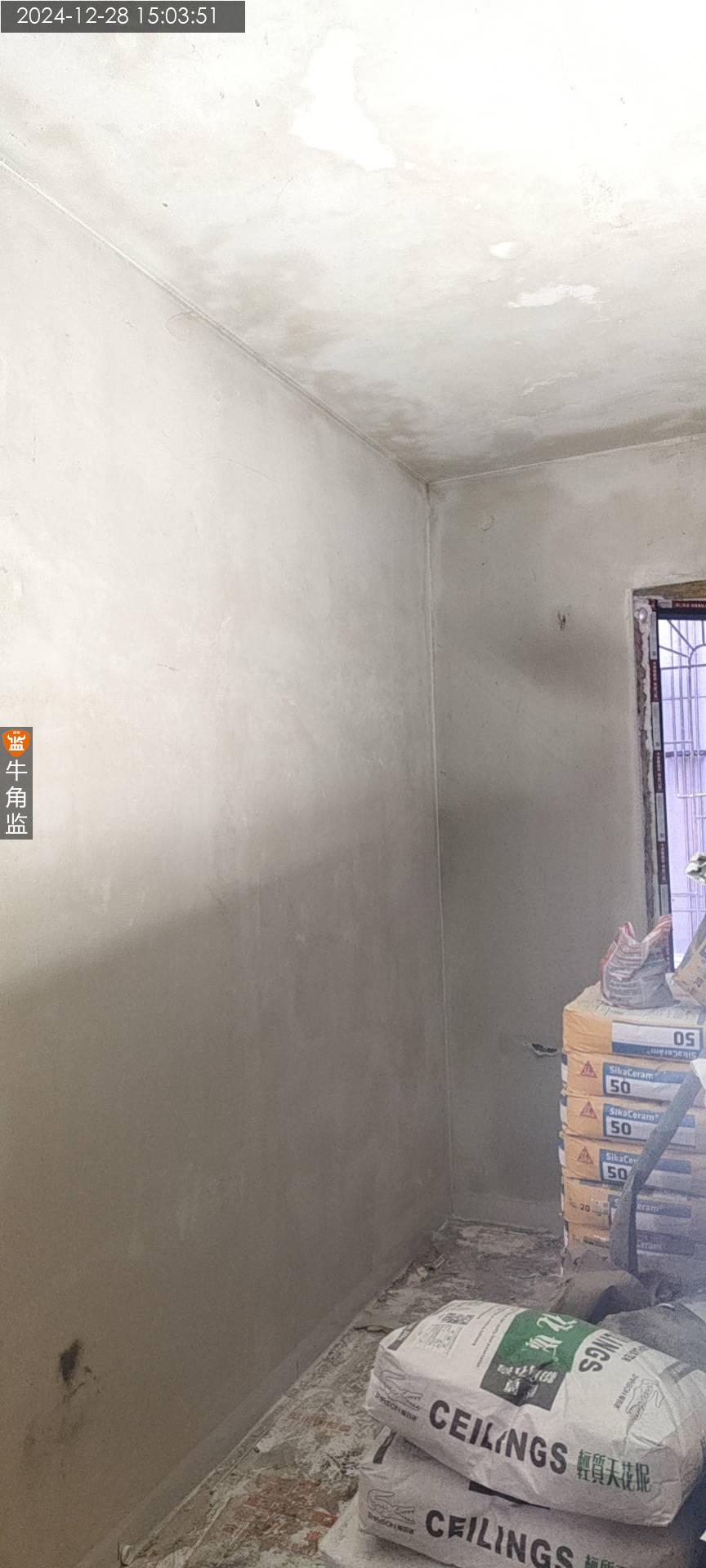

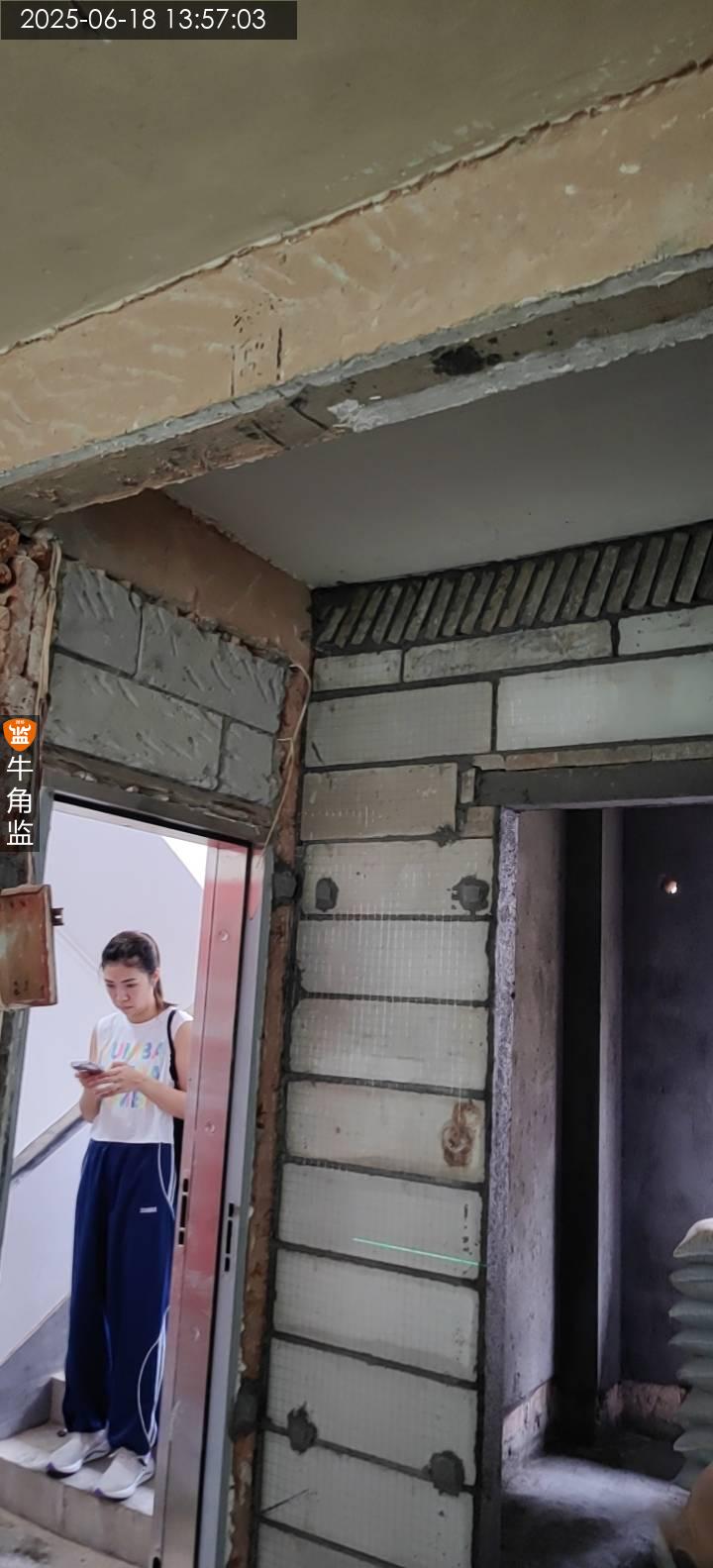

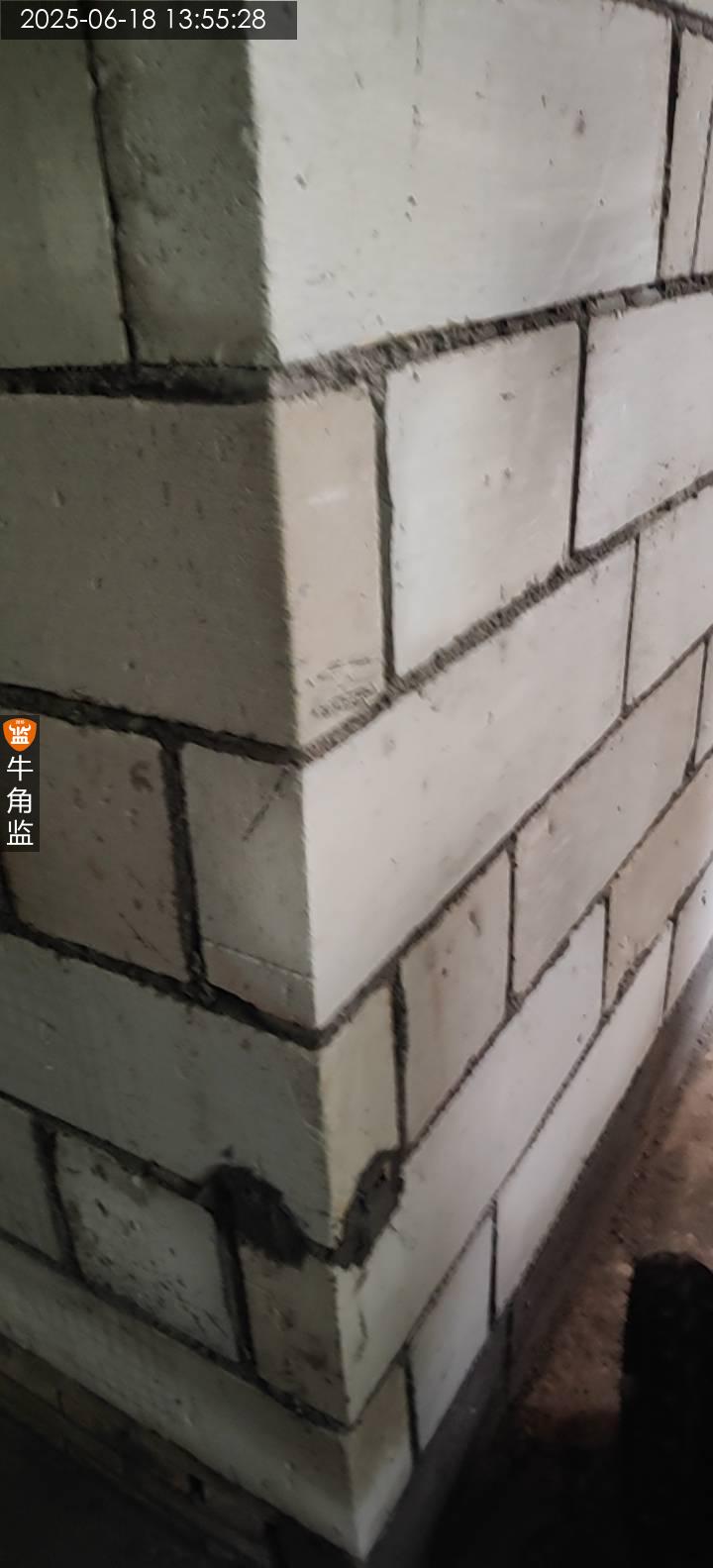

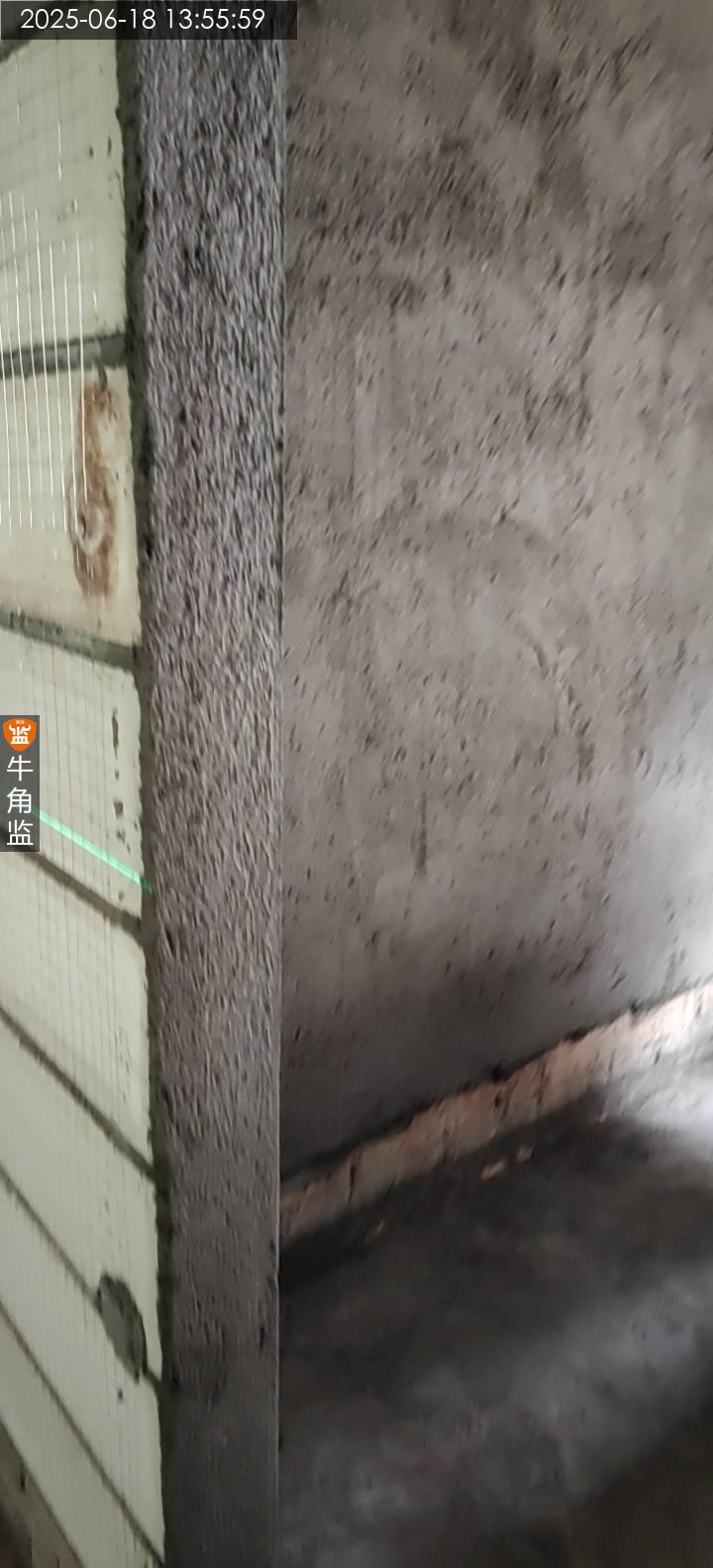

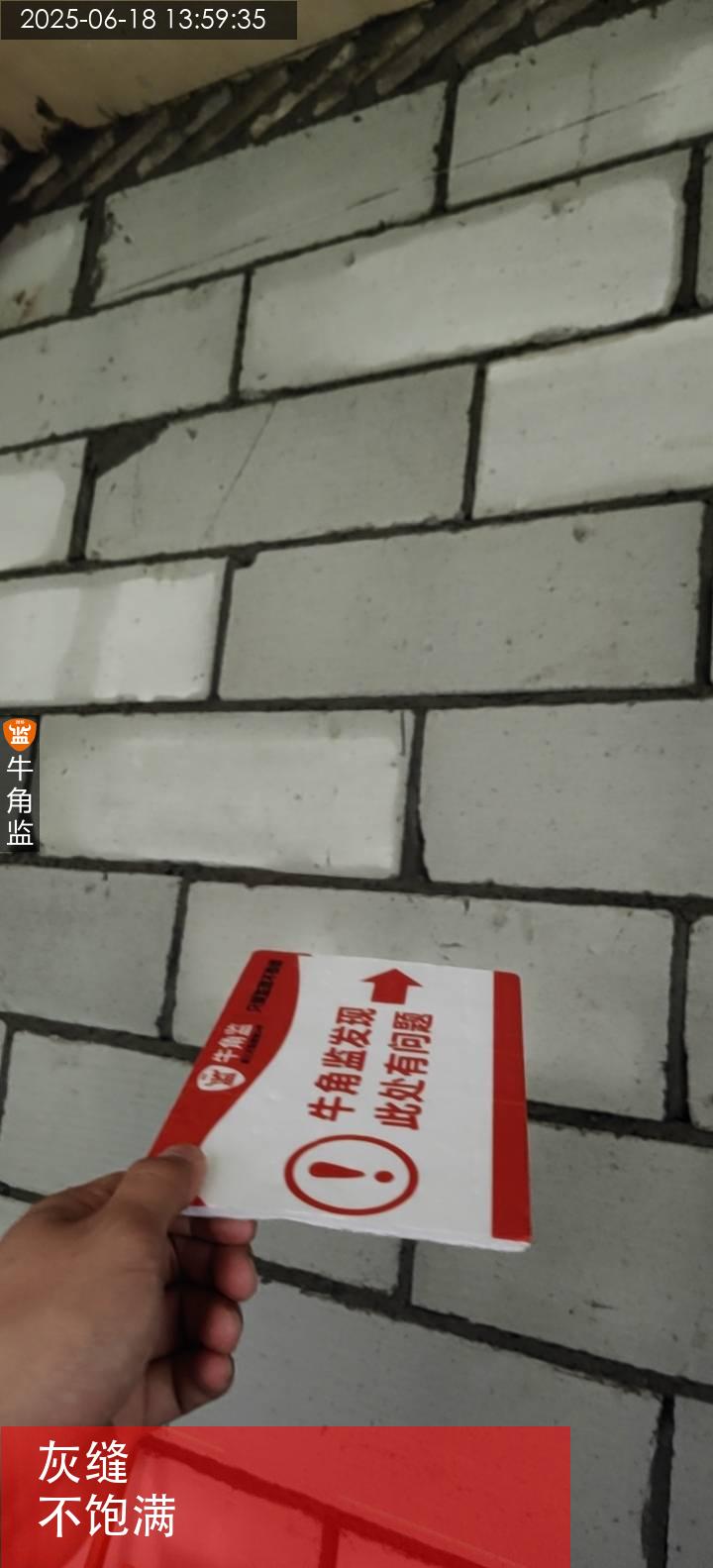

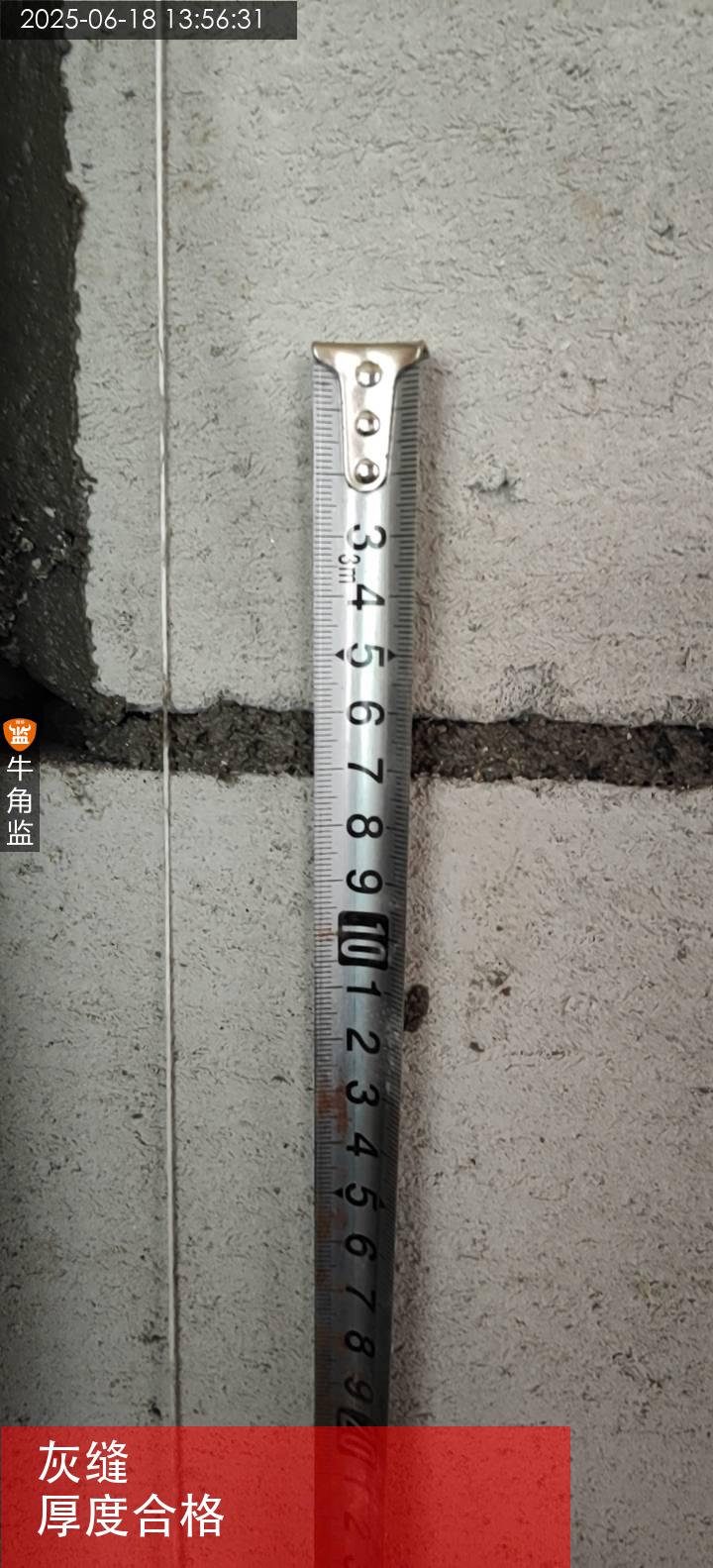

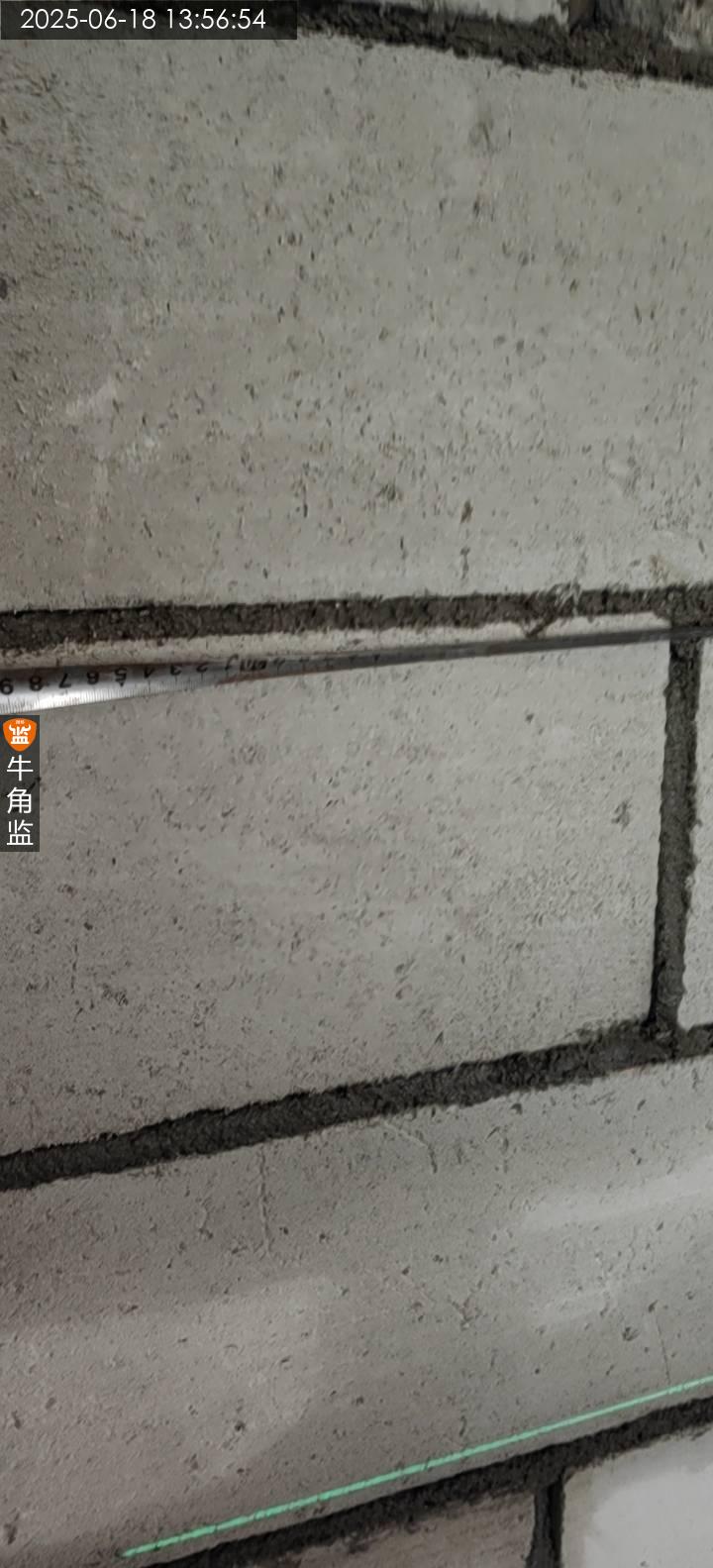

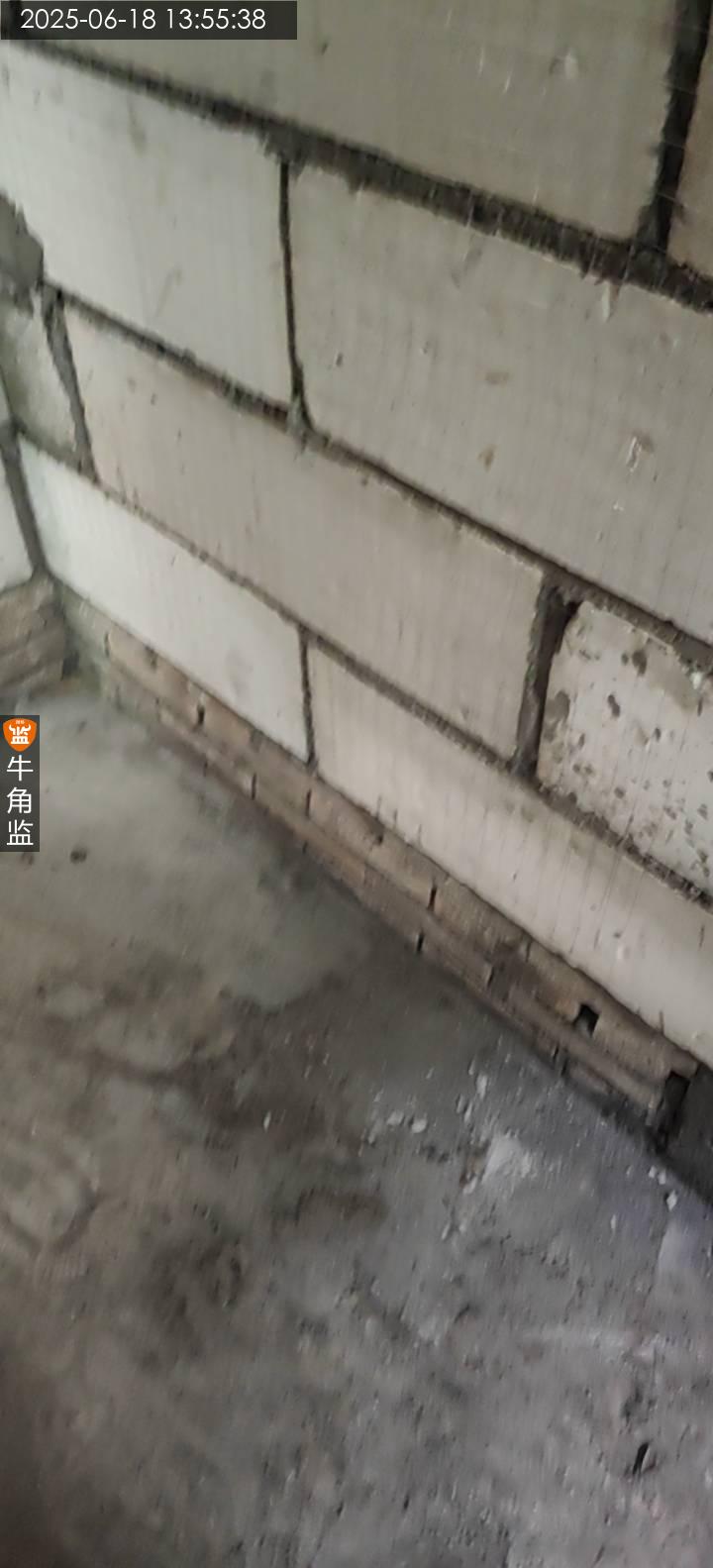

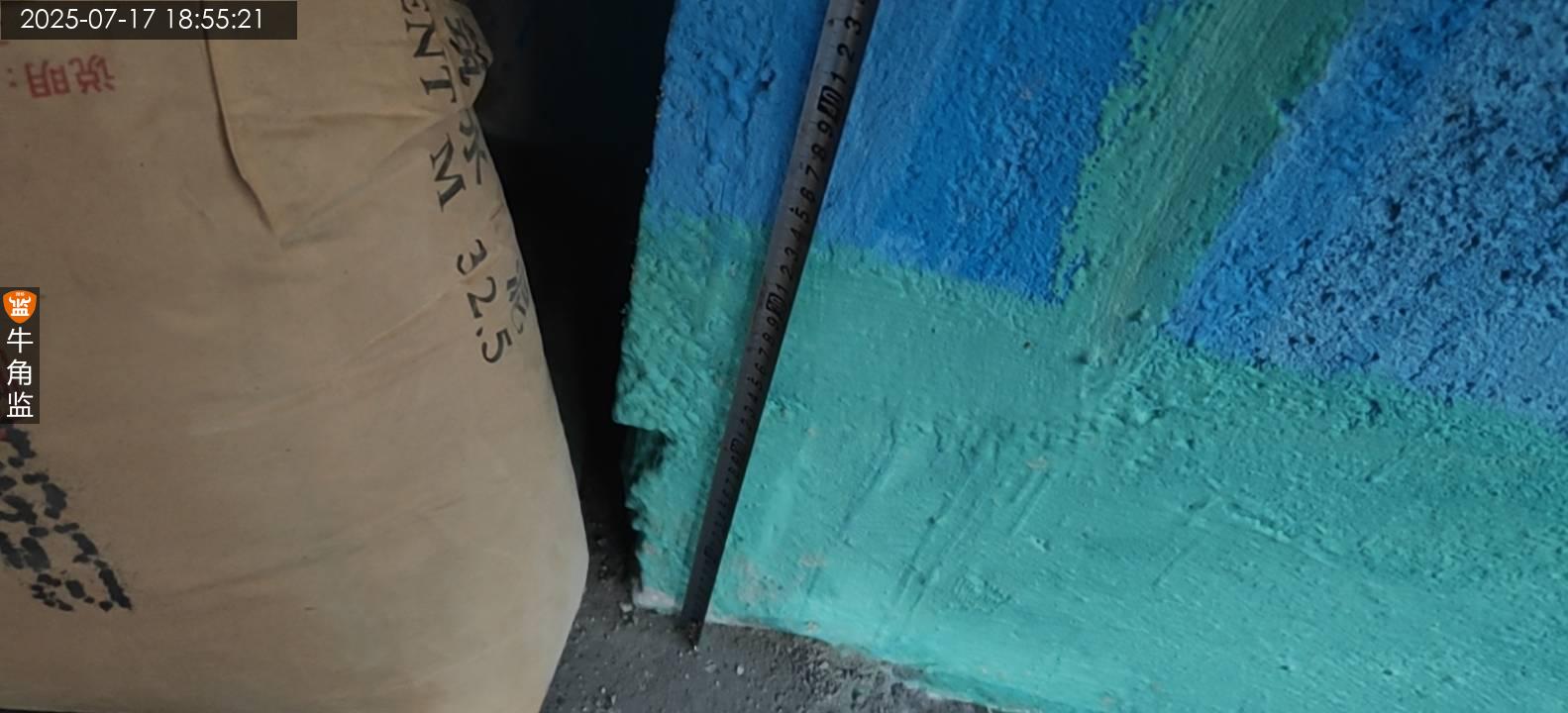

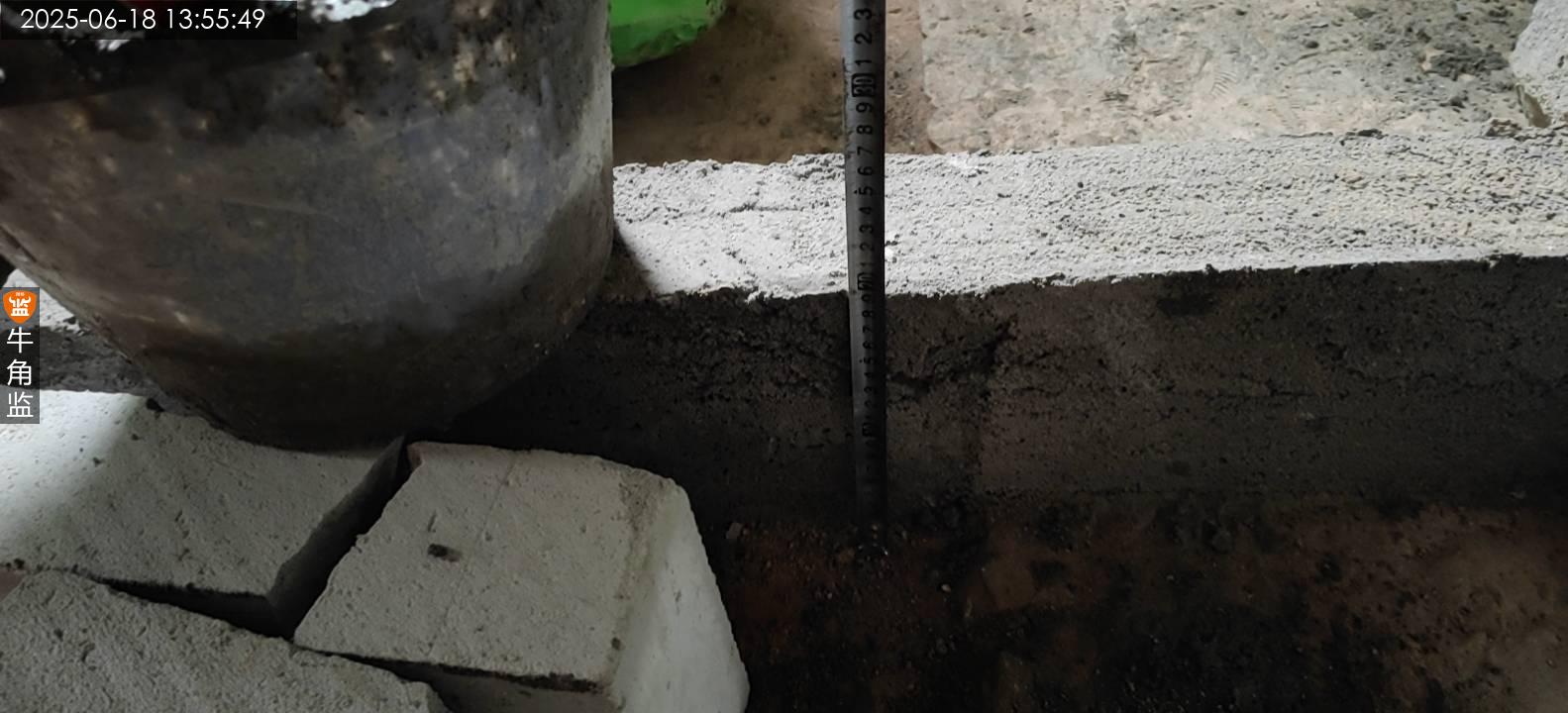

本次检查为砌筑巡检总结如下 本次检查发现问题: 1、灰缝有透明缝及不够饱满,建议用水泥砂浆填补; 2、墙面批荡完成后,建议24小时后及时晒水养护,建议一天养护2-3次; 后期施工建议: 1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。 2、水电开槽建议先割后凿,减少周边墙面空鼓。 3、垂直灰缝要求100%满浆,水平灰缝要求80%以上满浆 4、砖块搭接要受力面超过3/2砖面,新旧墙交接处要拆掉旧墙批荡新旧墙砖块茬口连接,拐角处茬口连接,底下3层小砂砖打底 5、不论新旧墙批荡满挂钢丝网,为墙面找平进行基础准备
2025-06-18
越秀区锦********2469
设 计 师:未知
施工队长:朱工
工地面积:84.00㎡
装修总价:0.00
本次评价:C

本次评语:

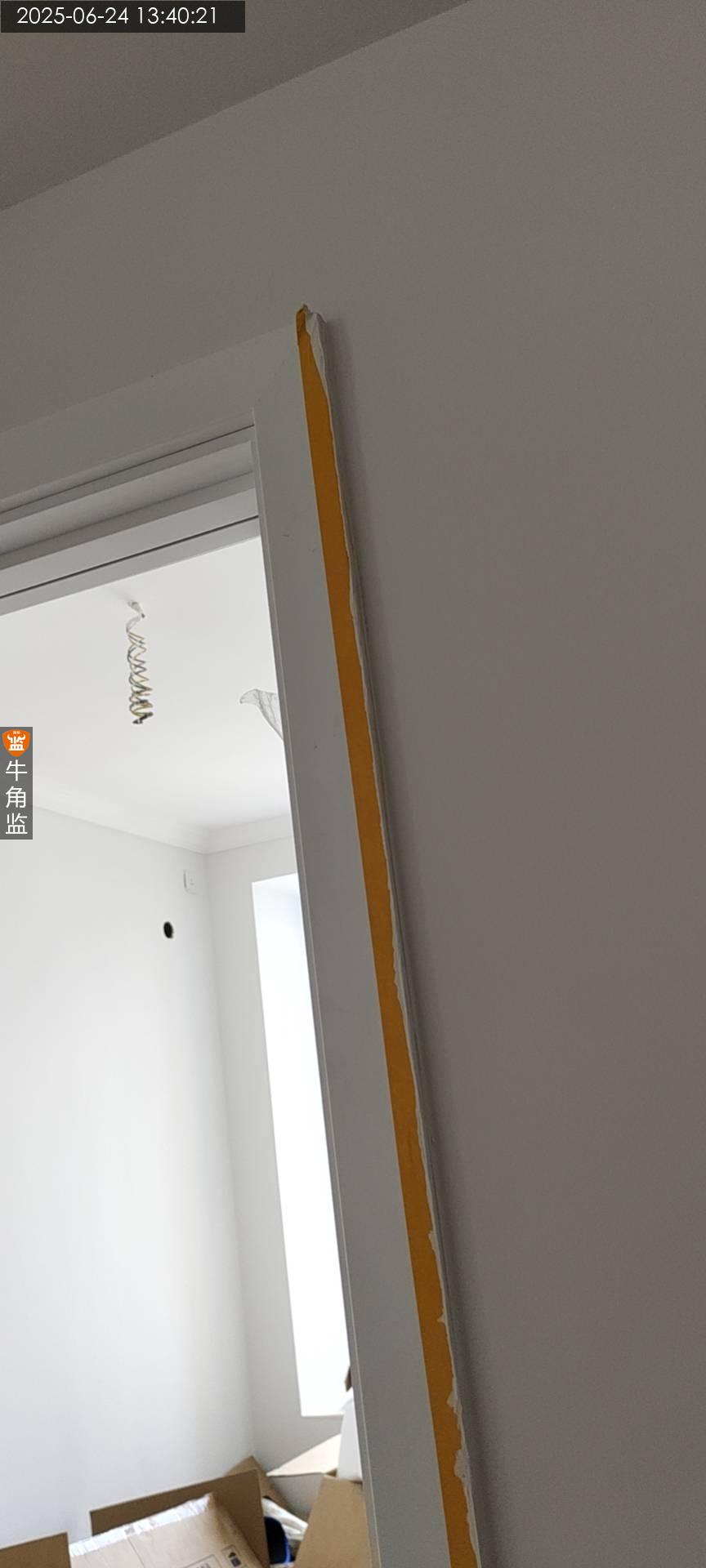

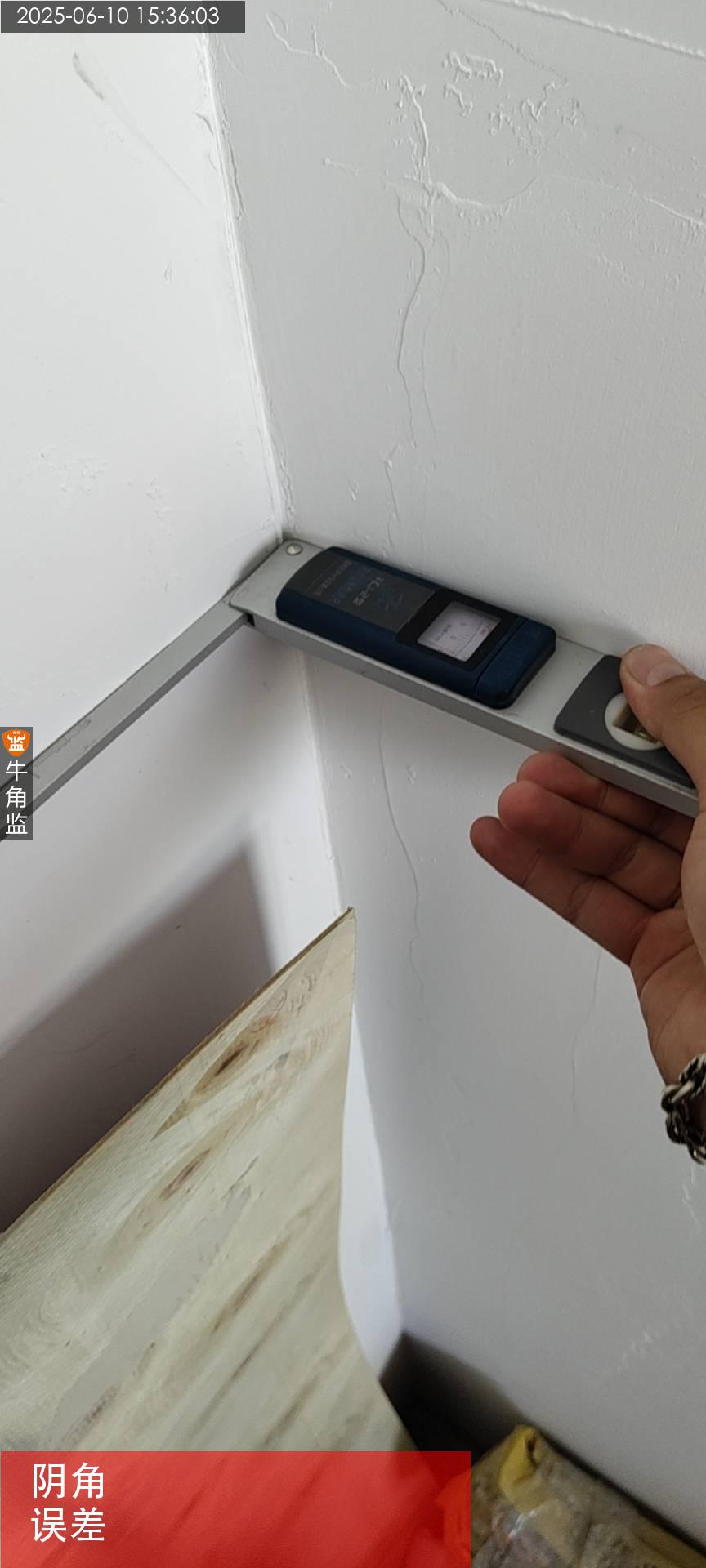

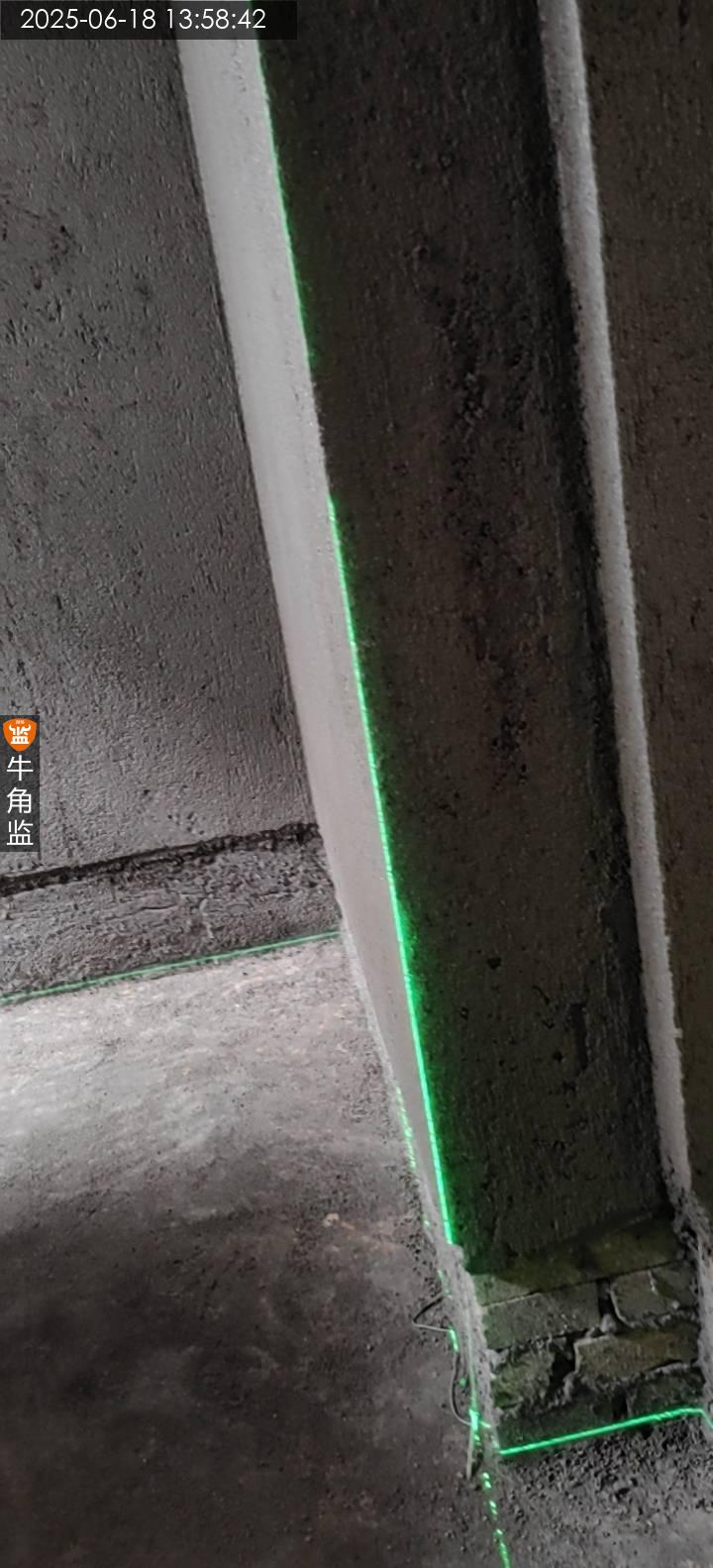

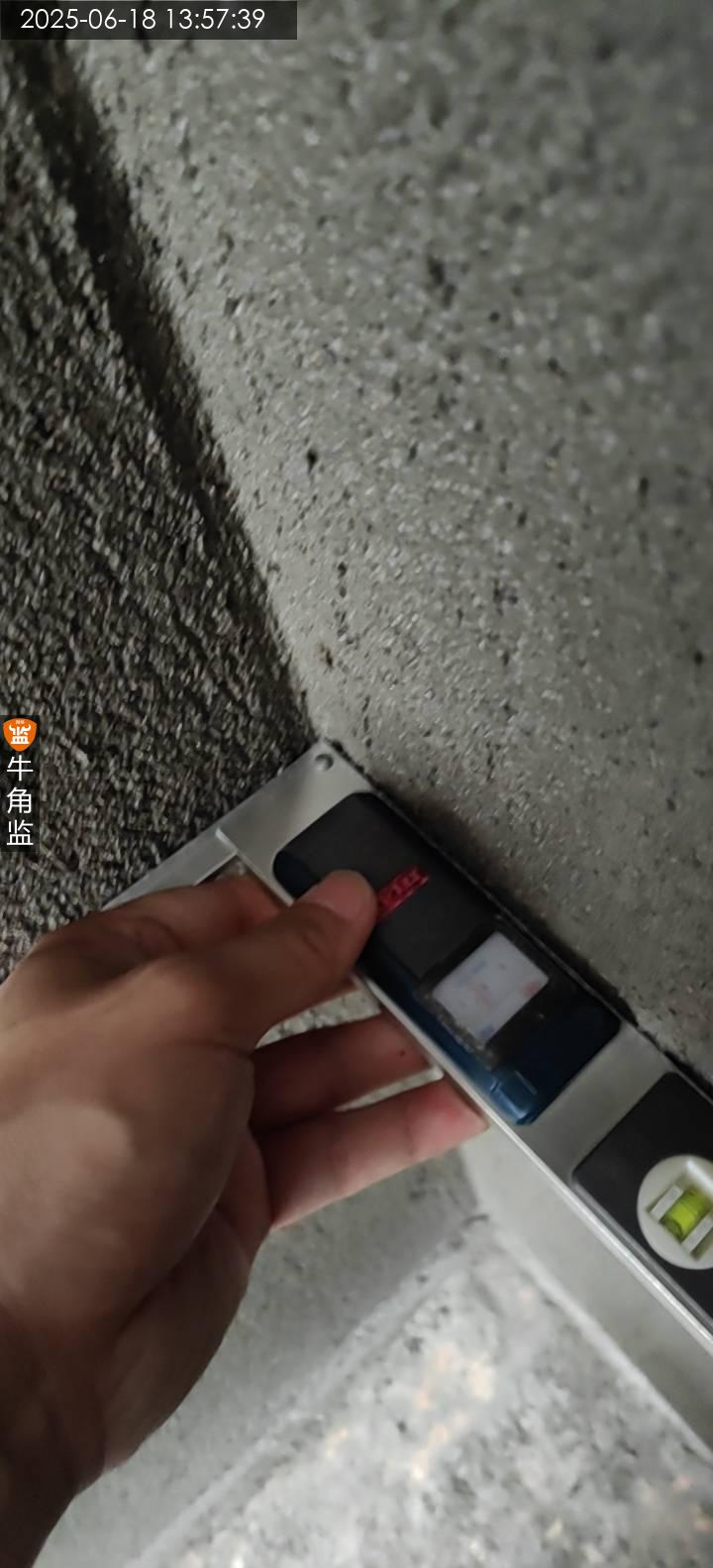

本次扇灰检查 1.阴角垂直误差度存在偏差,需要提醒定制柜体安装收边收口处理。 2.门框周边需要进行美纹纸分色保护,避免油漆污染。 3.地砖空鼓锤敲击检查存在空鼓情况,需要进行灌浆处理。 后续施工建议 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。

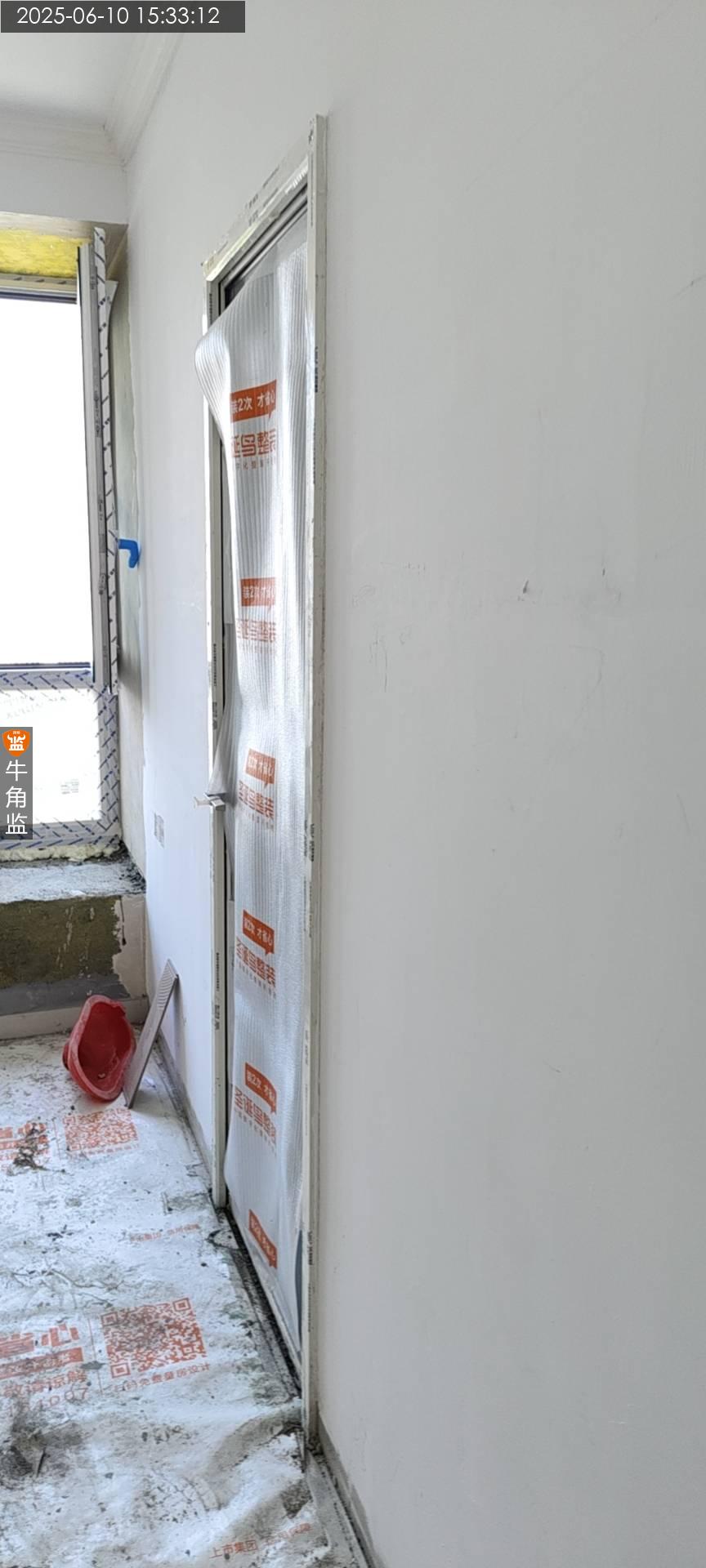

2025-06-10
越秀区青********3709
设 计 师:未知
施工队长:温工
工地面积:55.00㎡
装修总价:0.00
本次评价:C

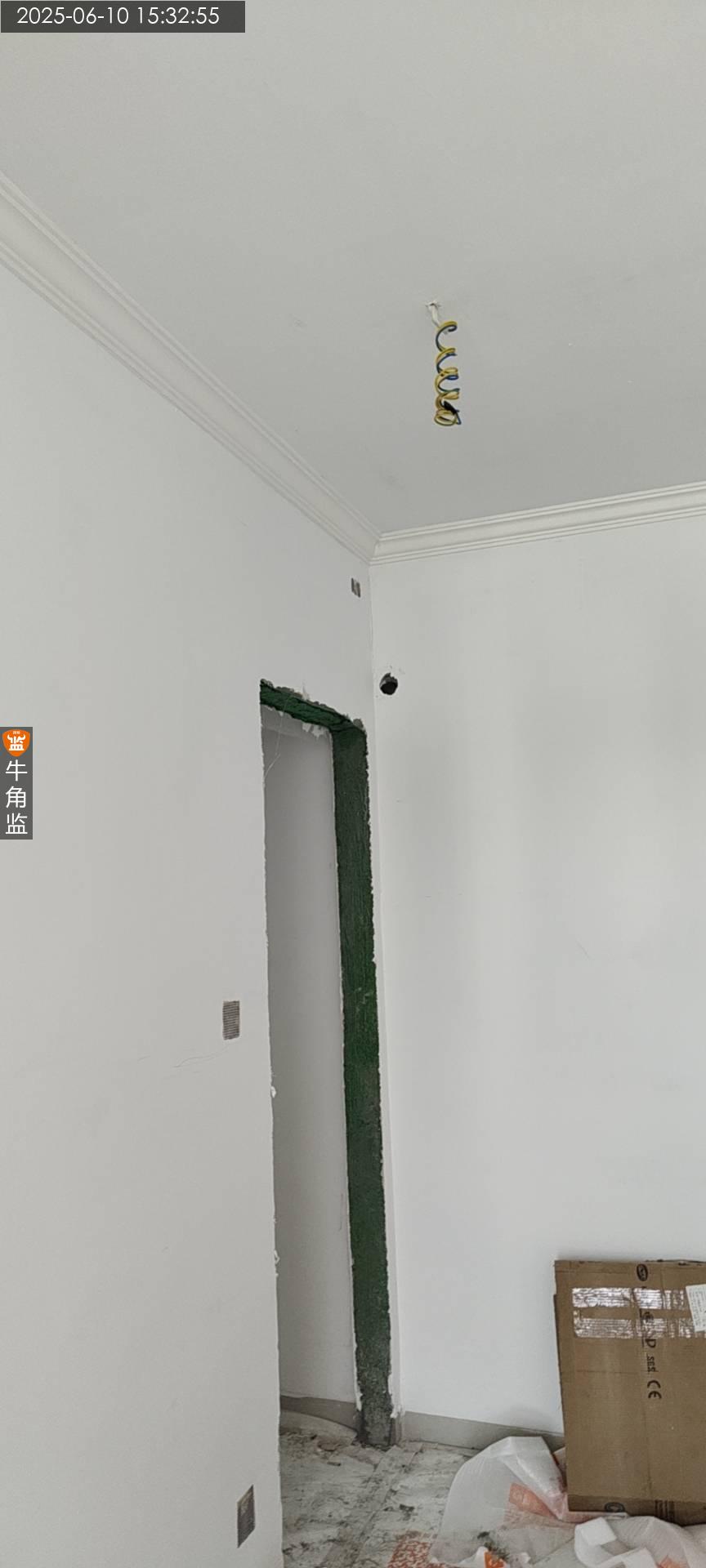

本次评语:

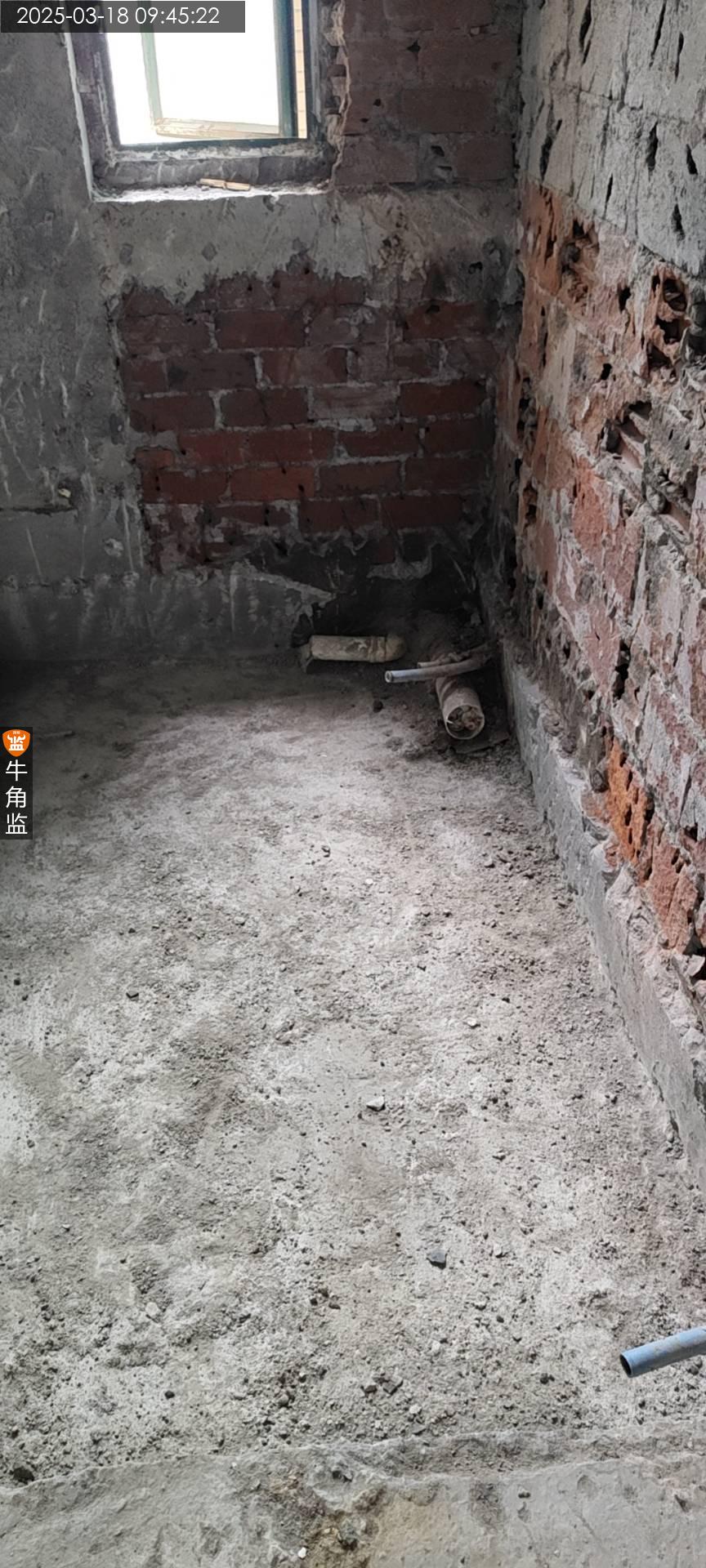

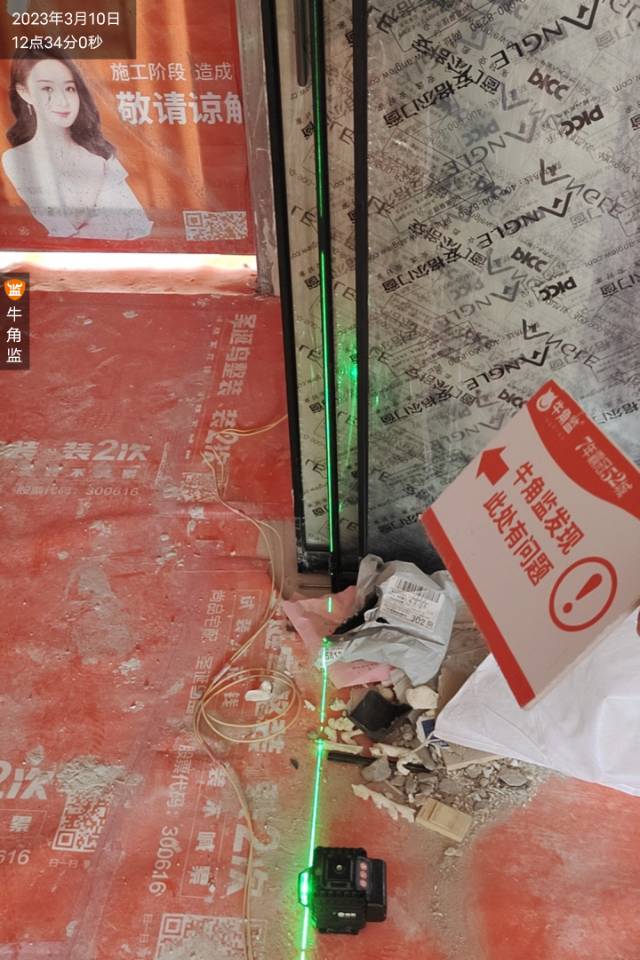

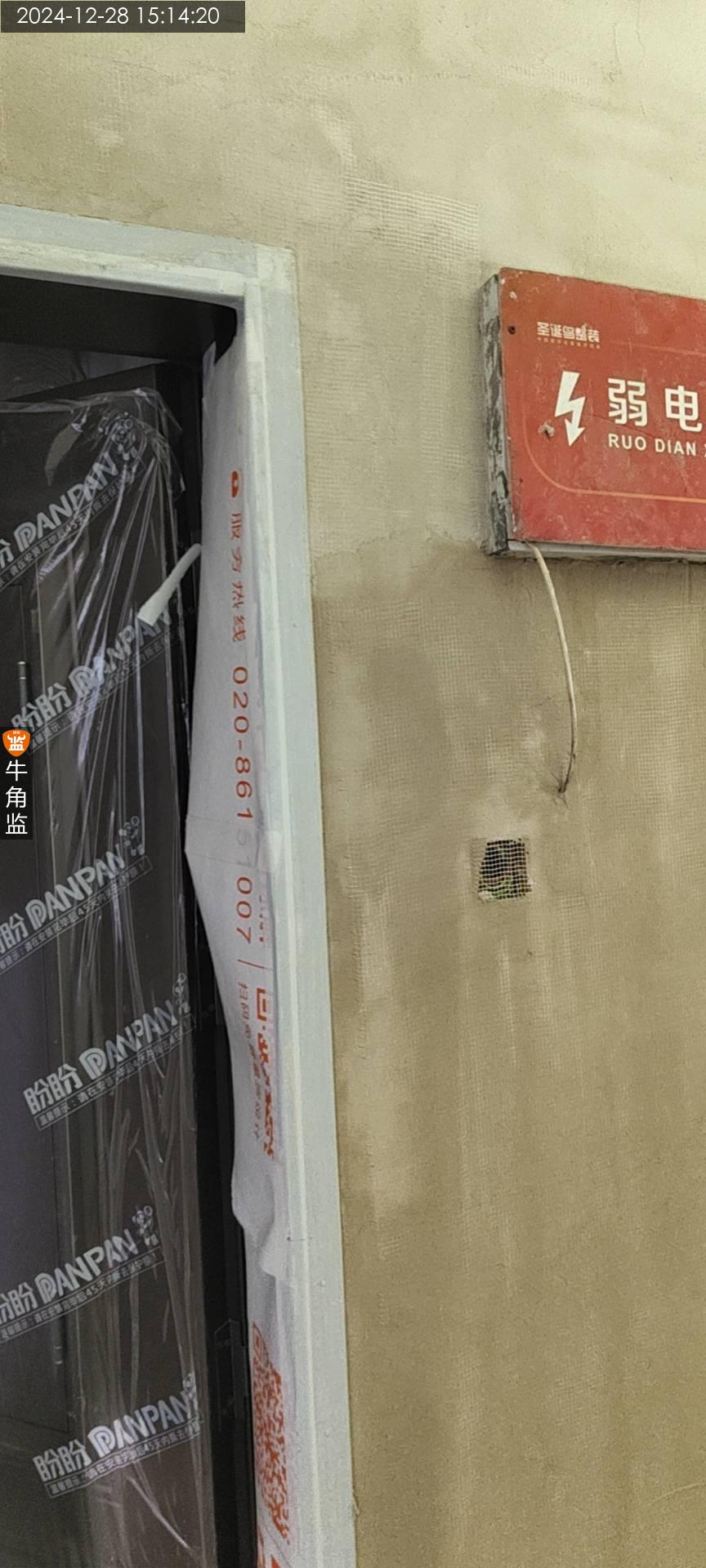

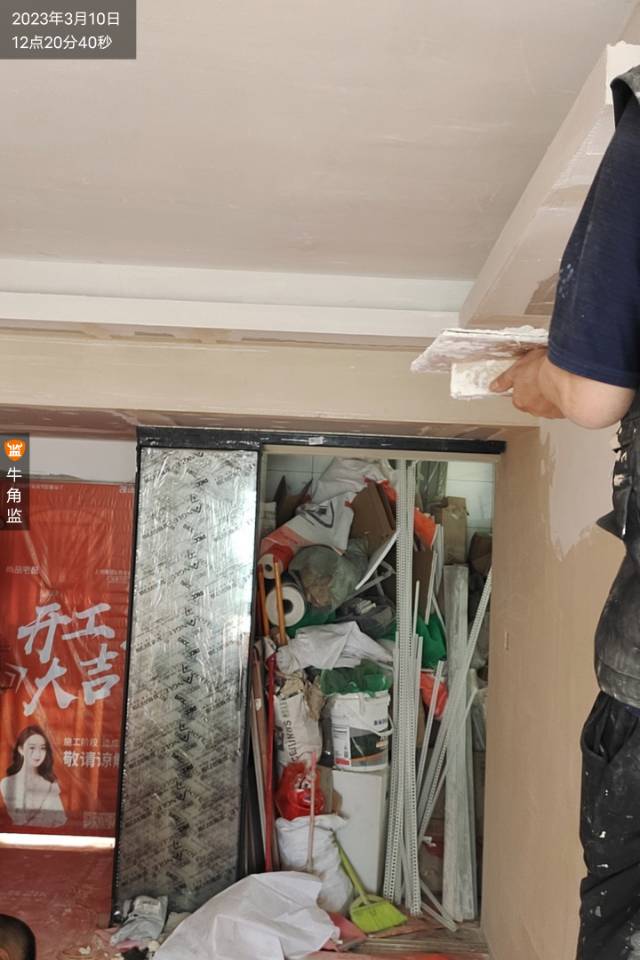

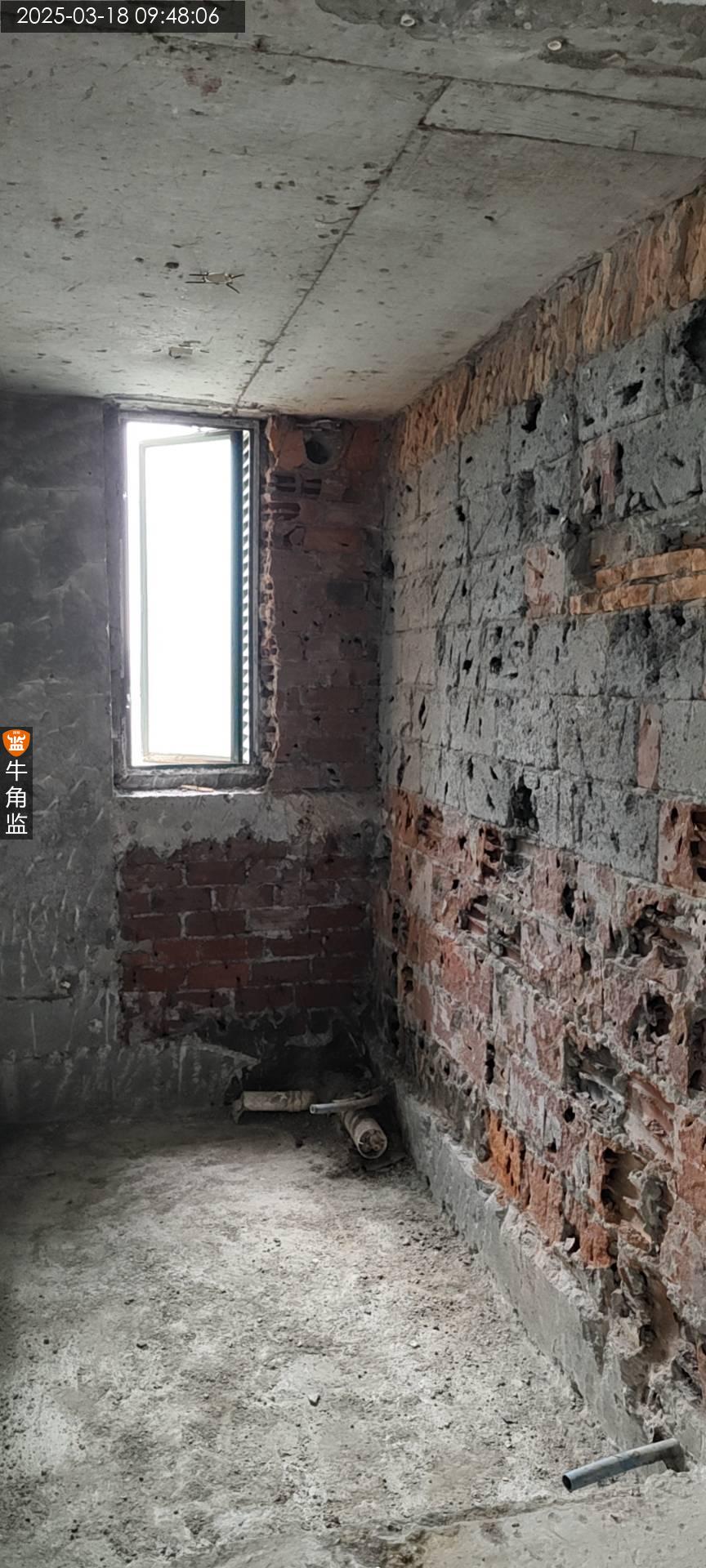

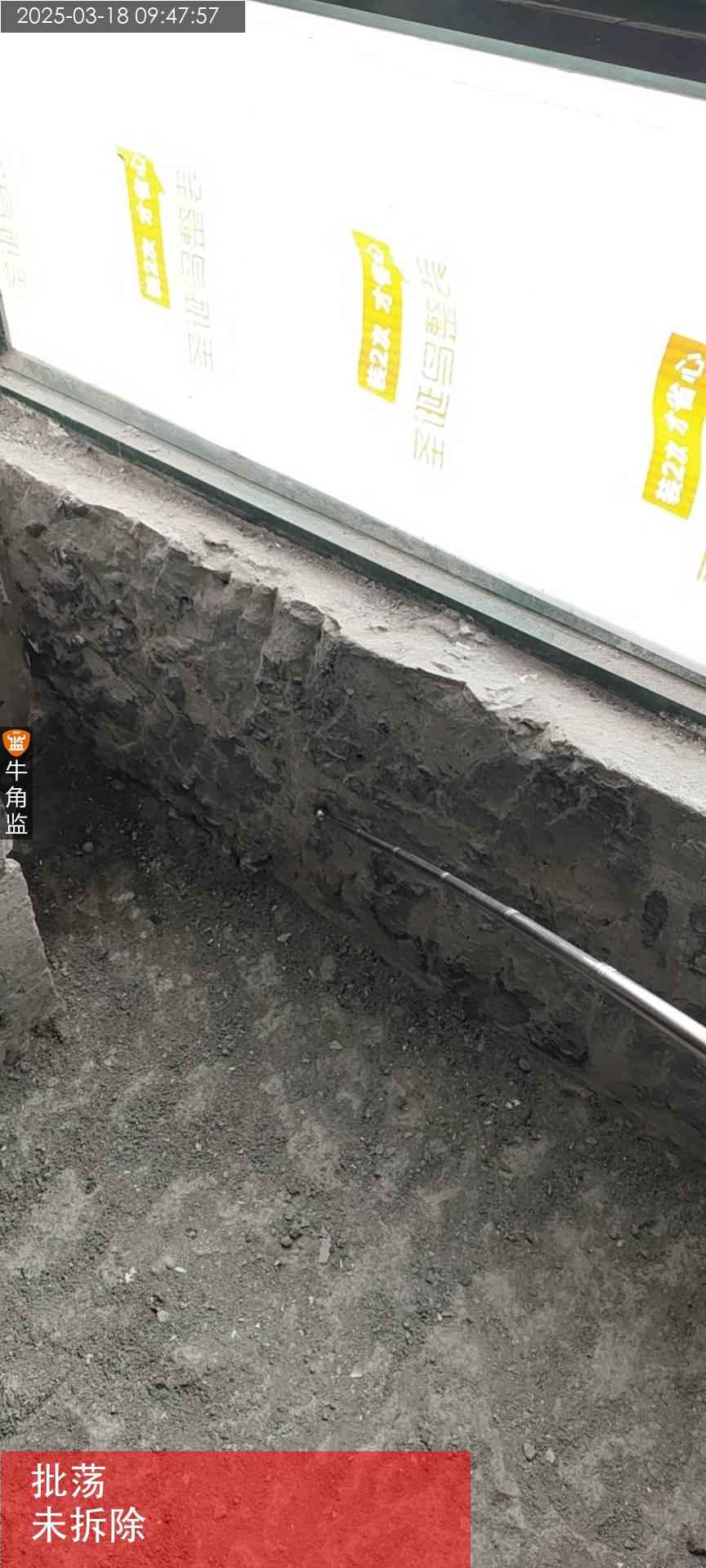

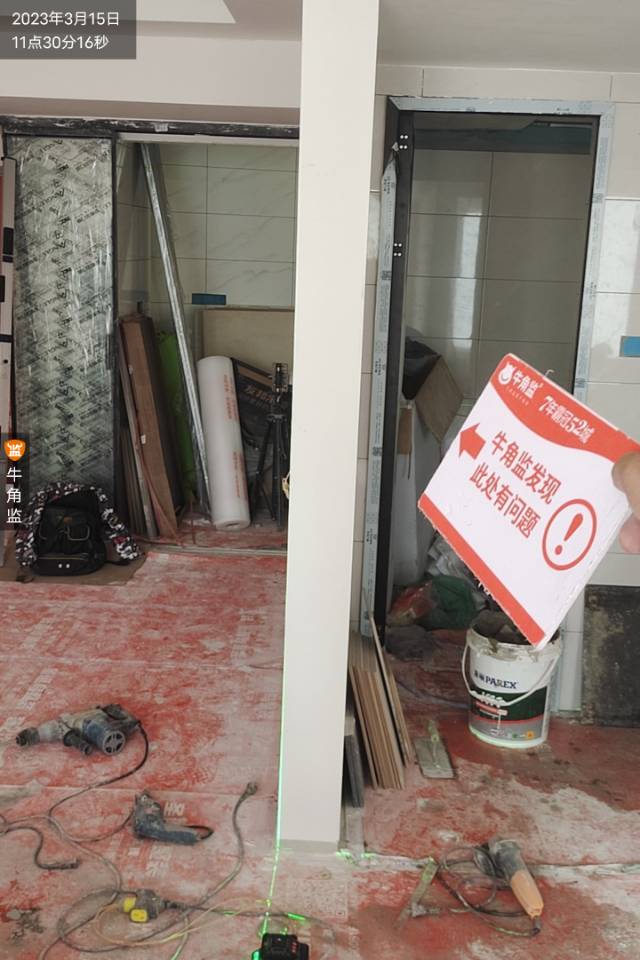

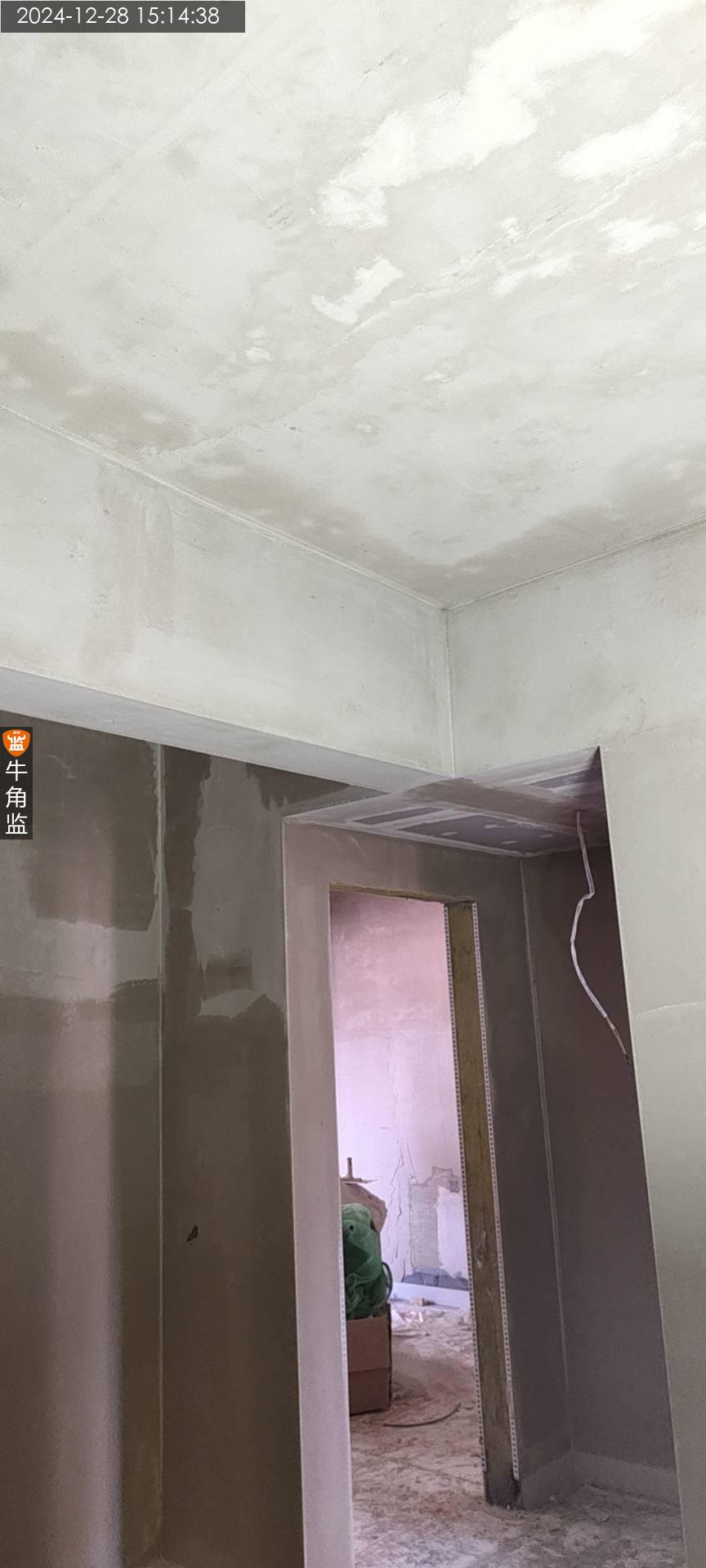

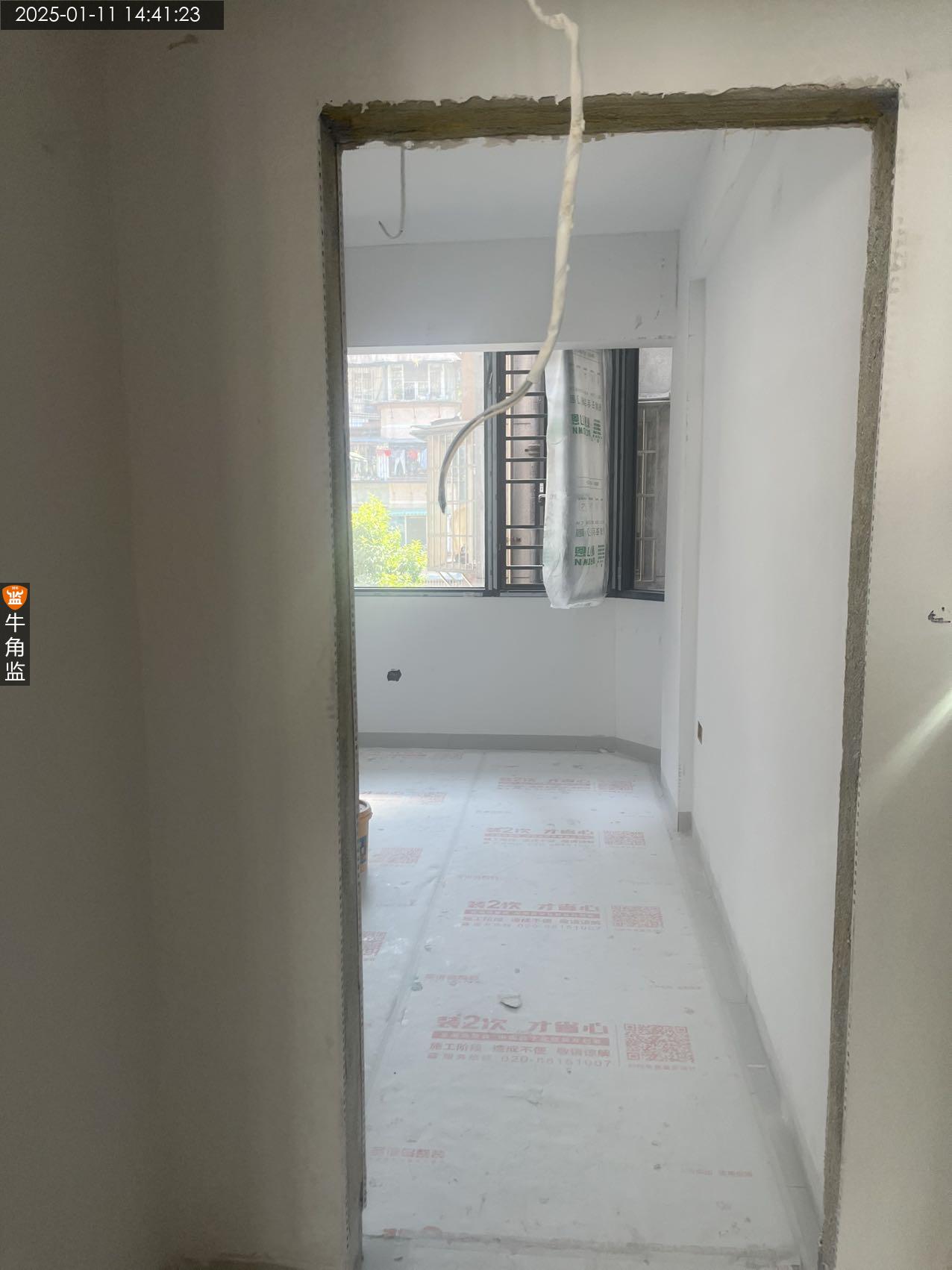

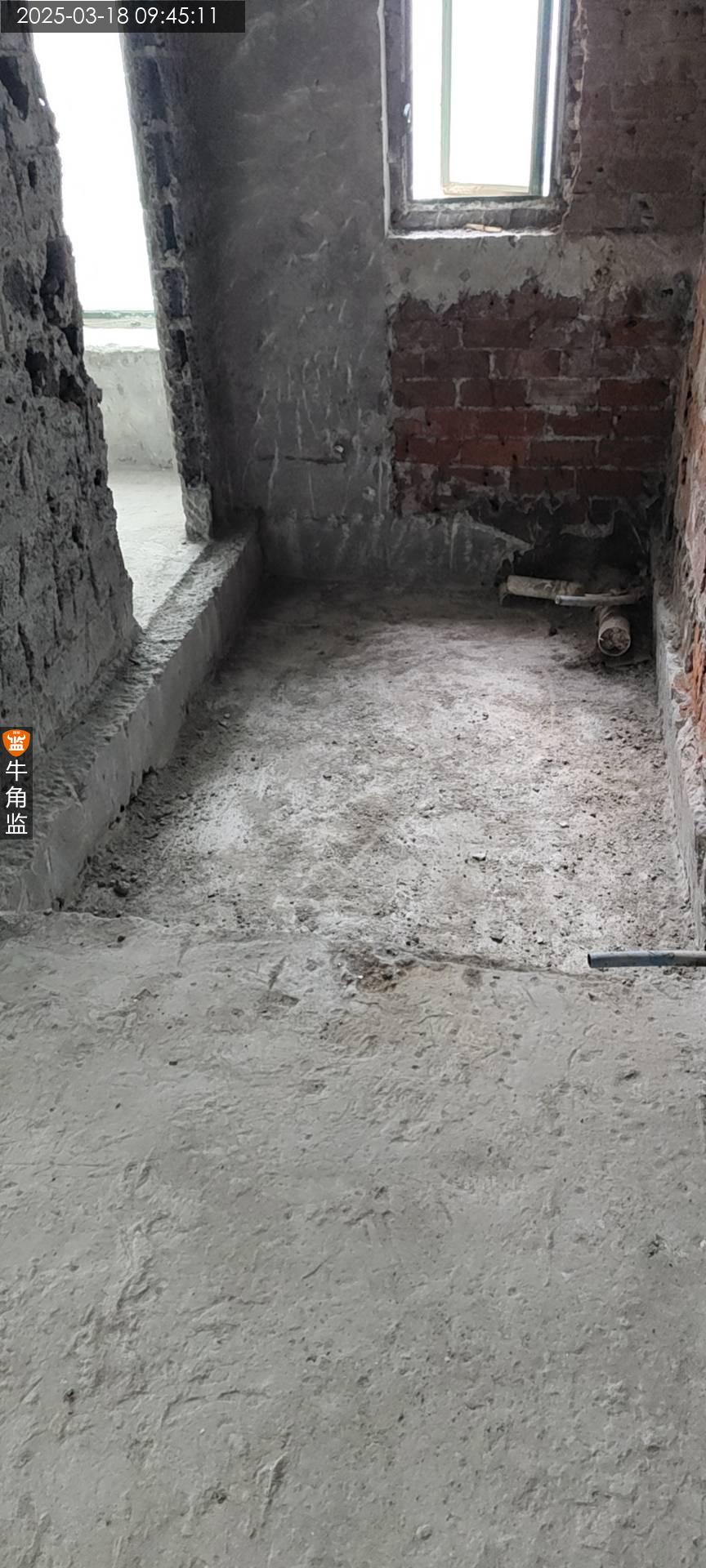

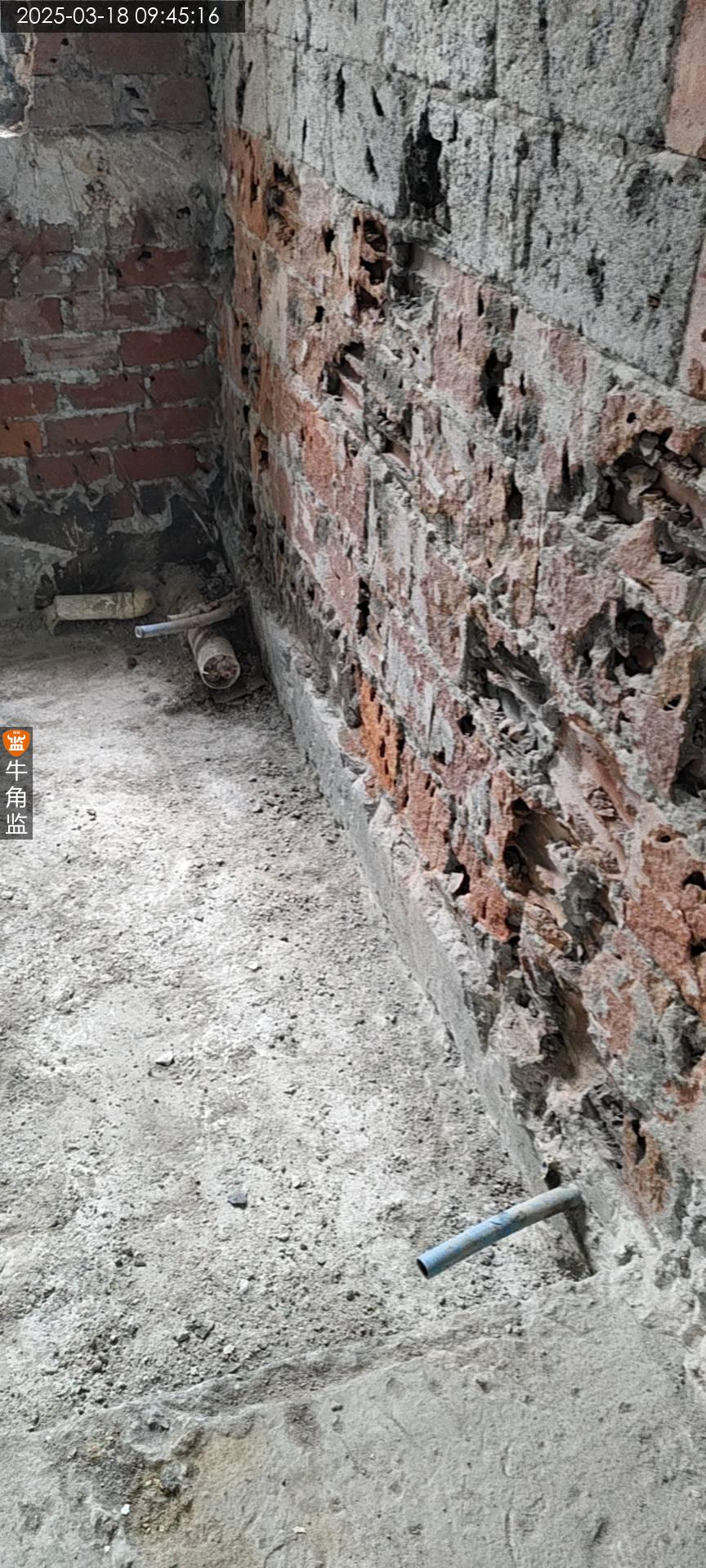

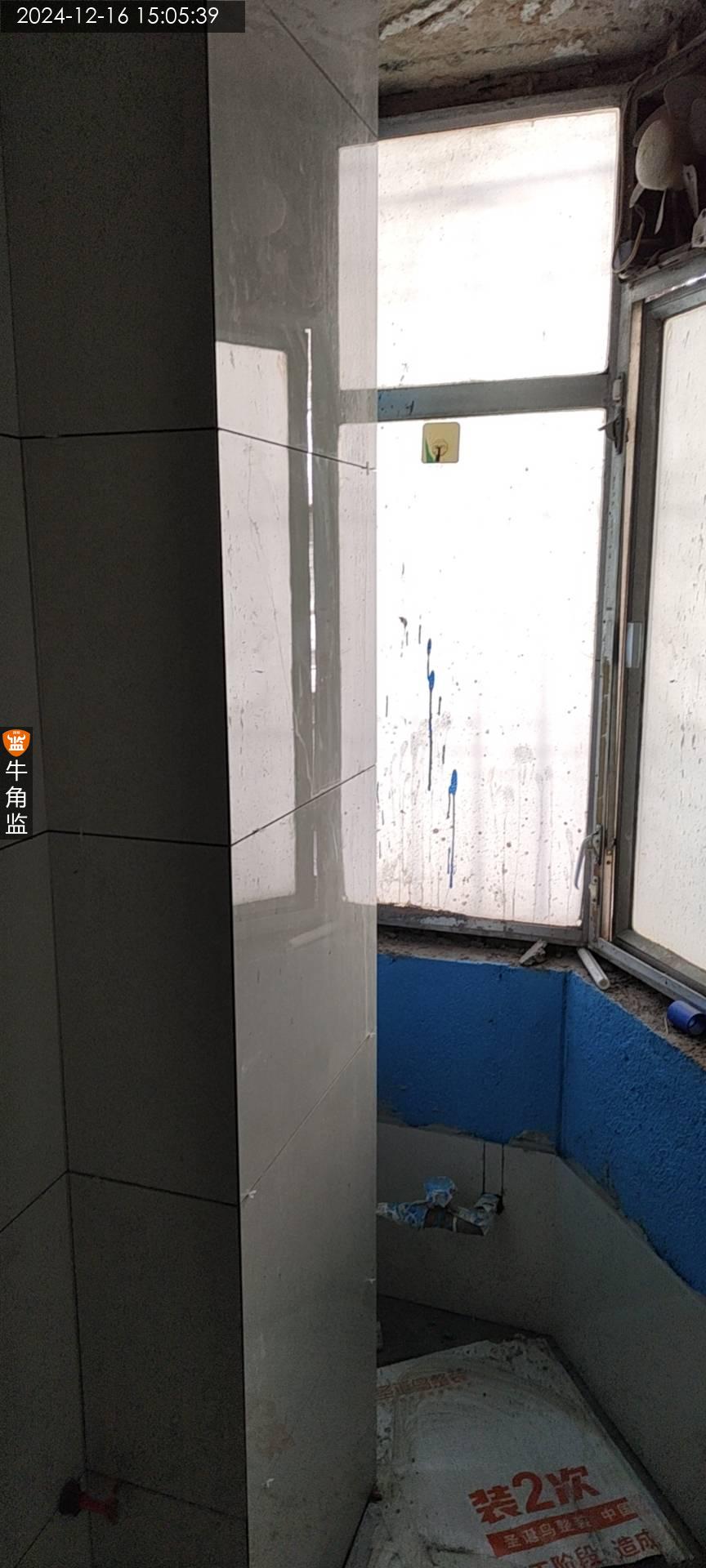

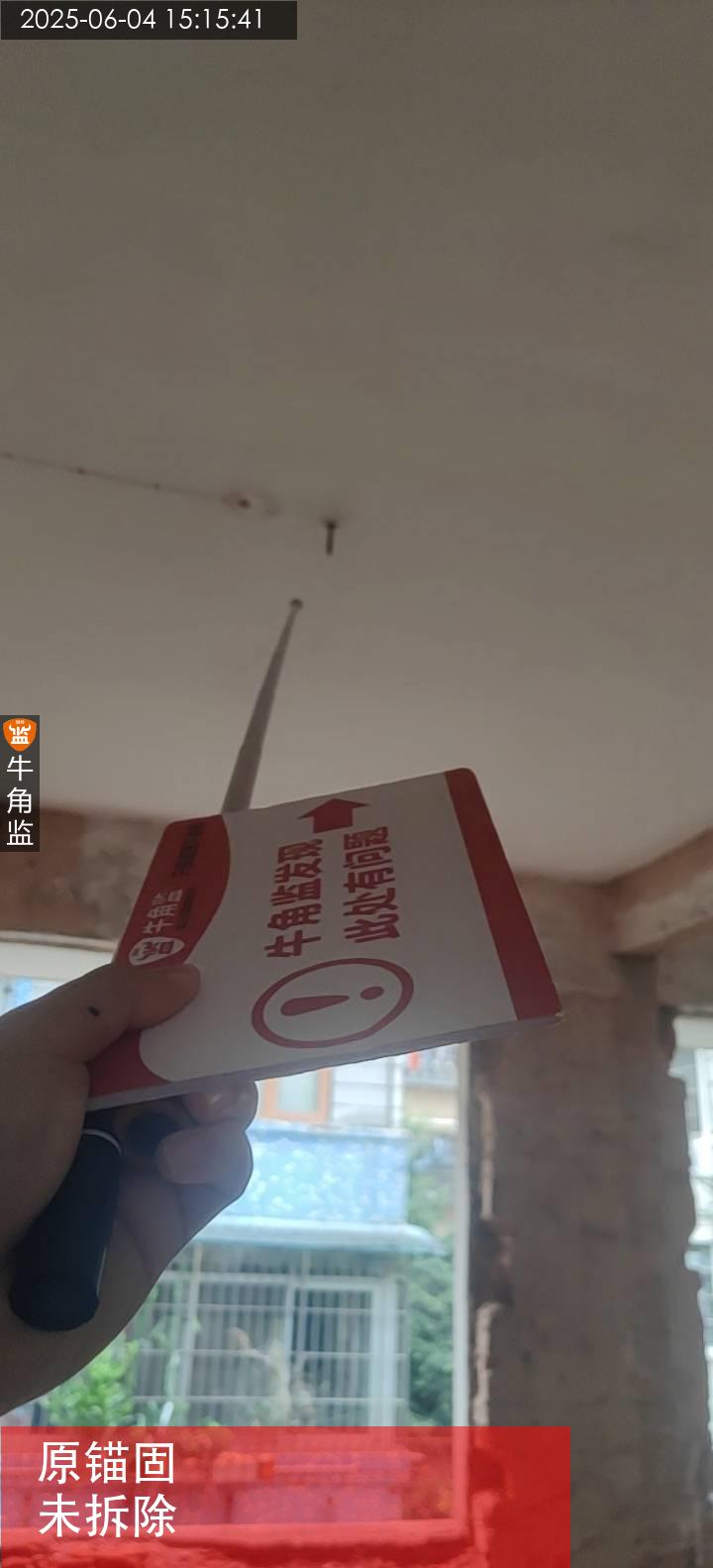

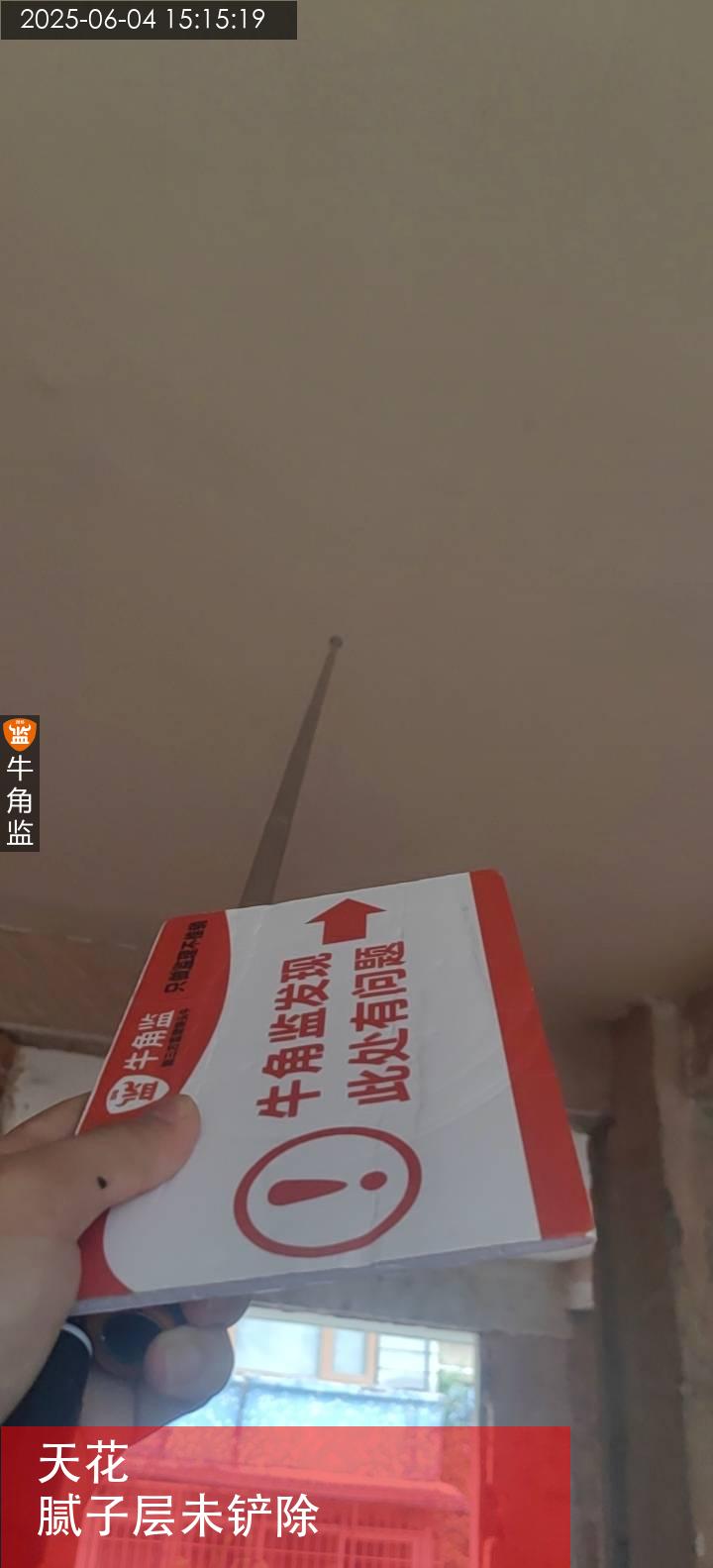

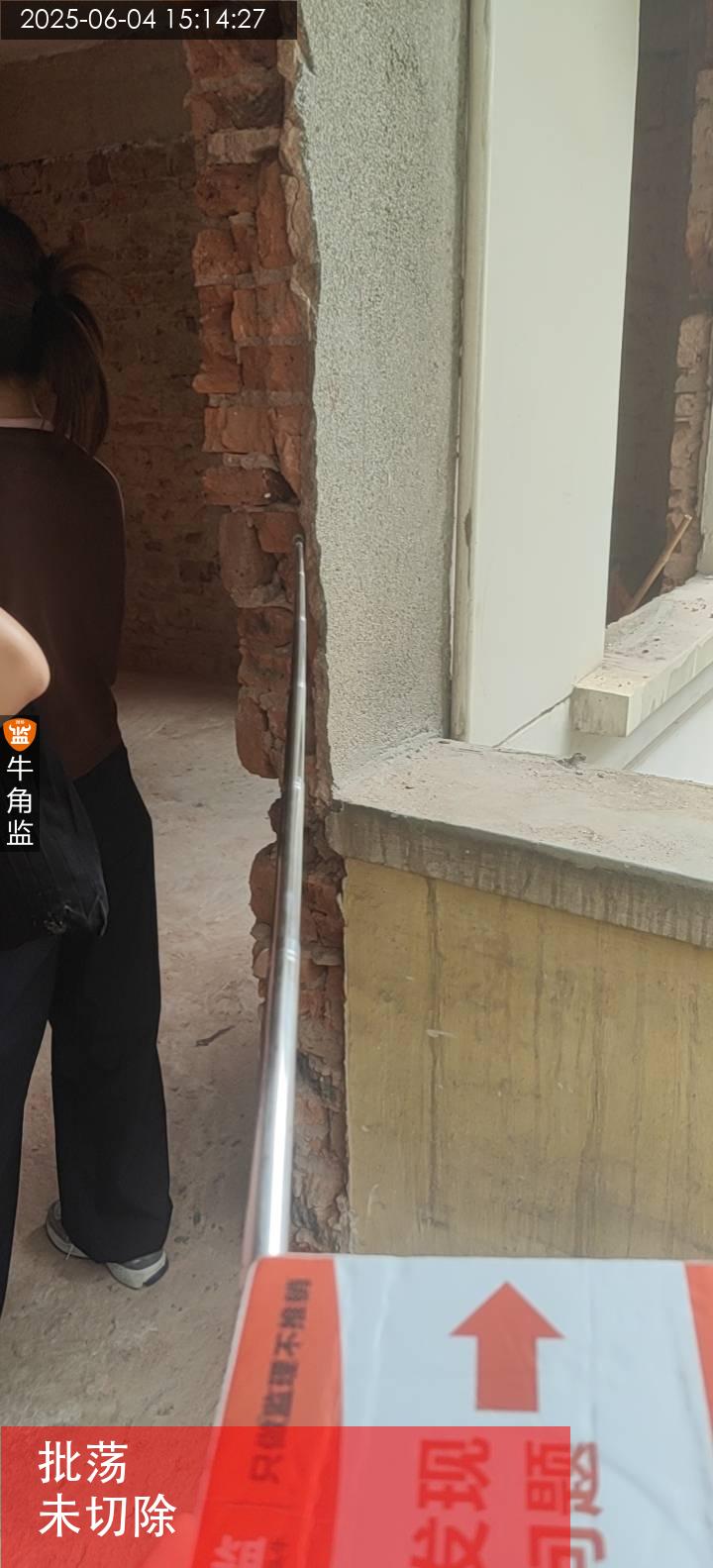

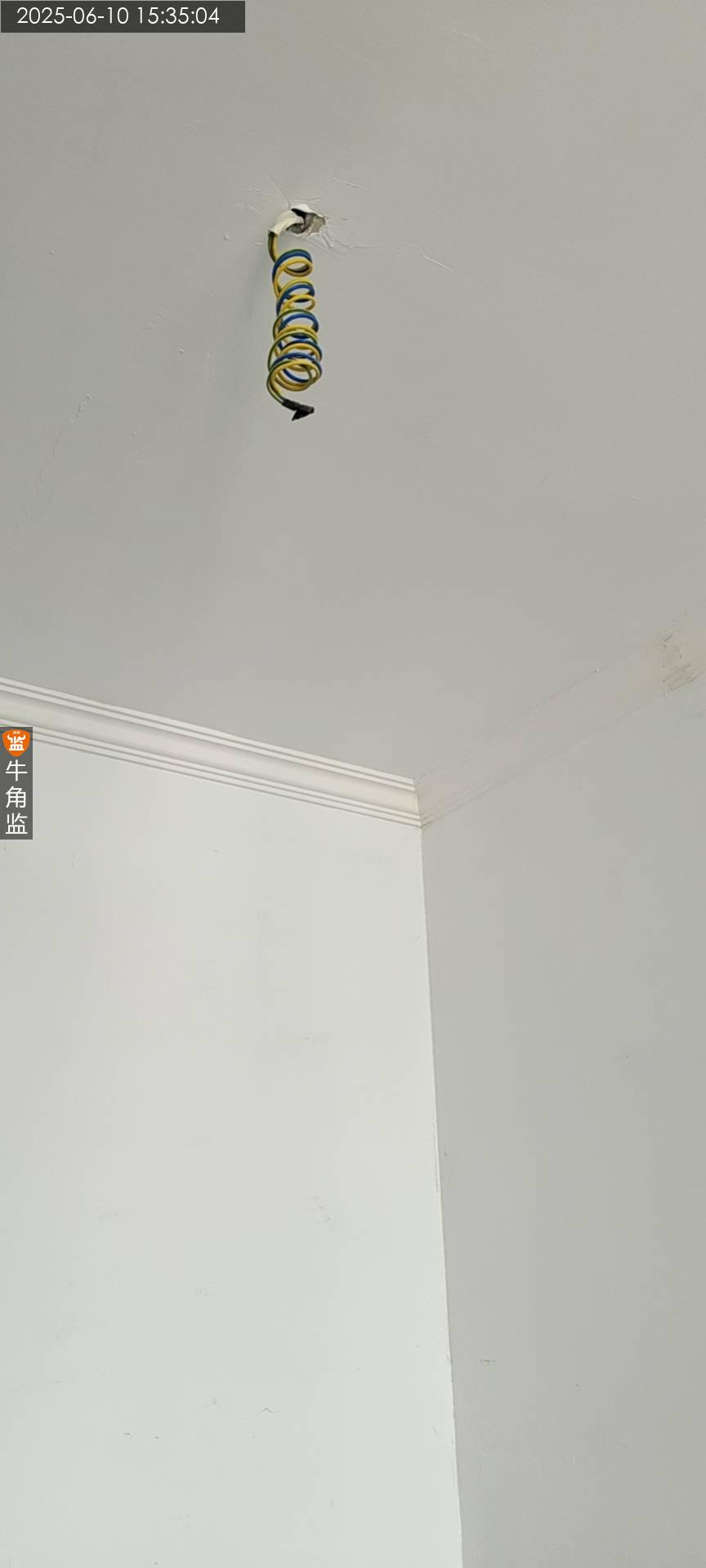

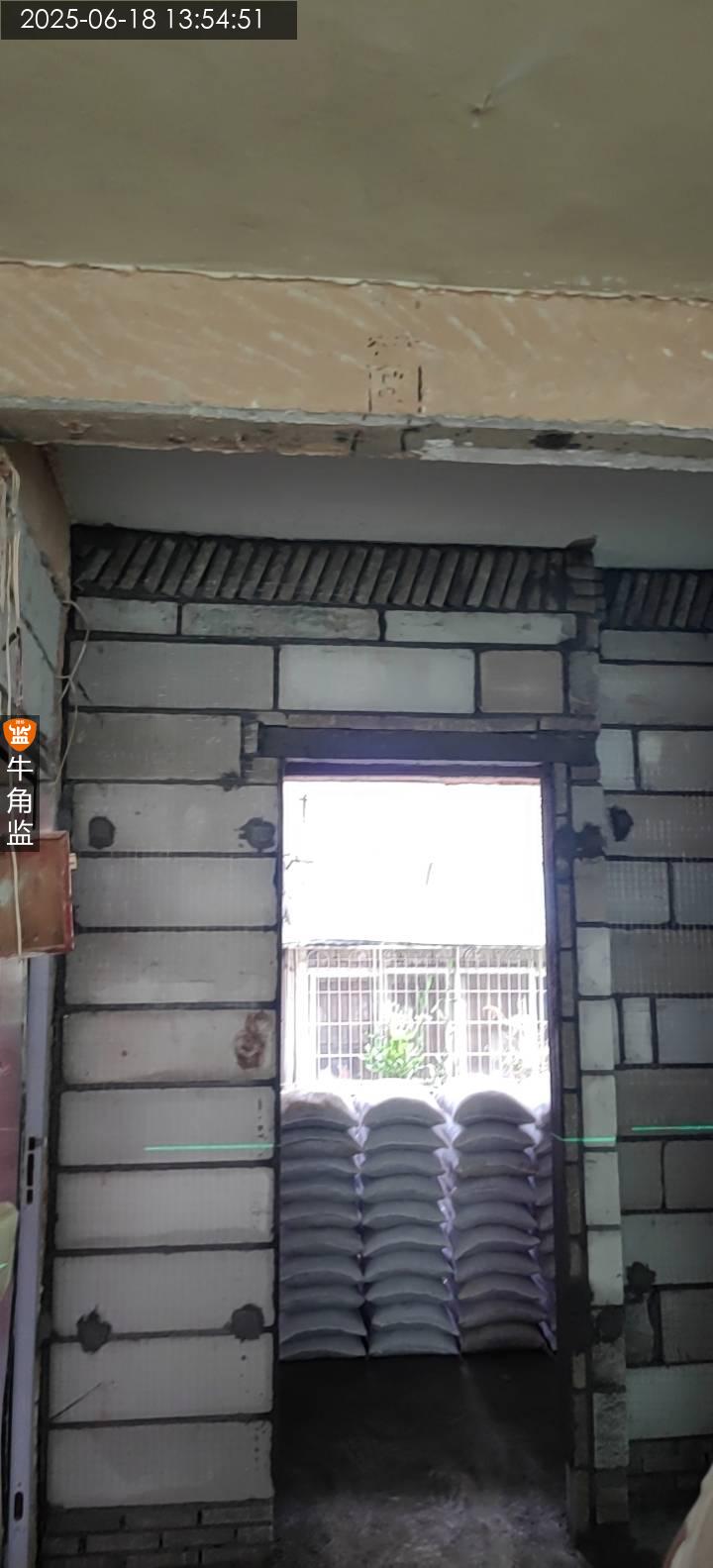

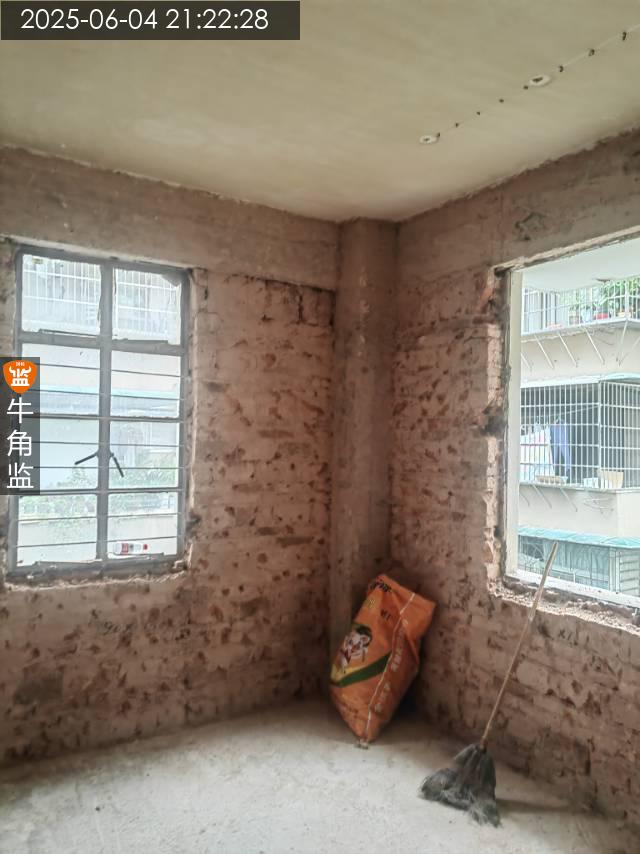

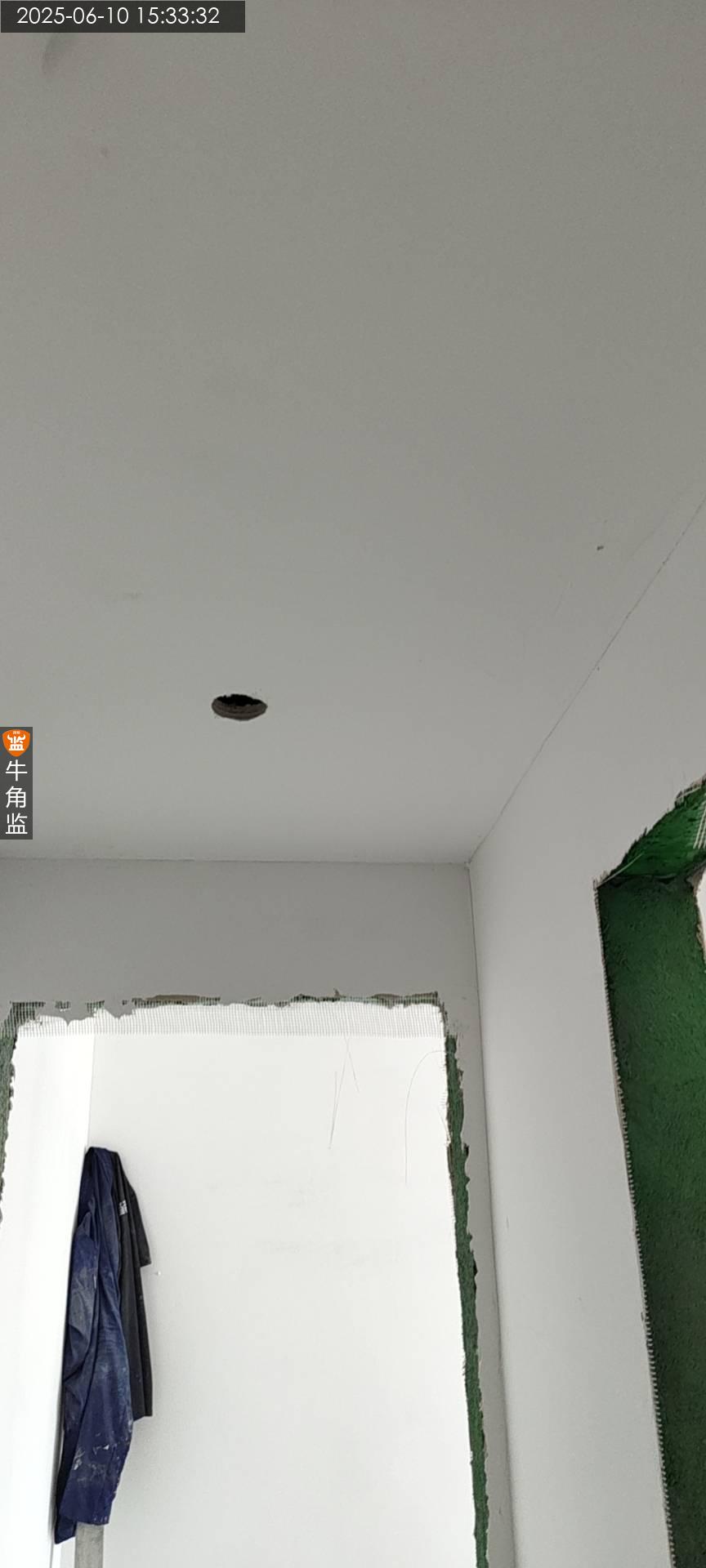

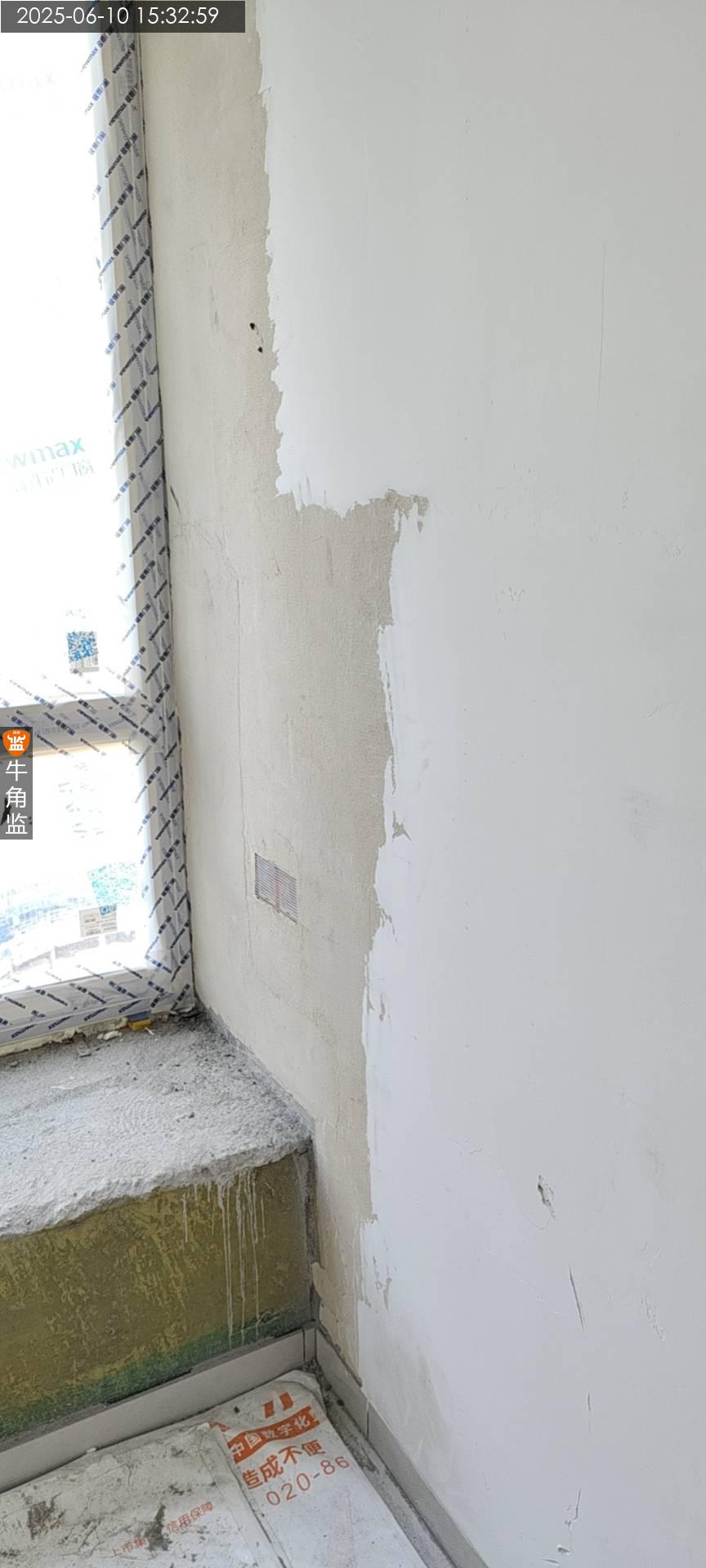

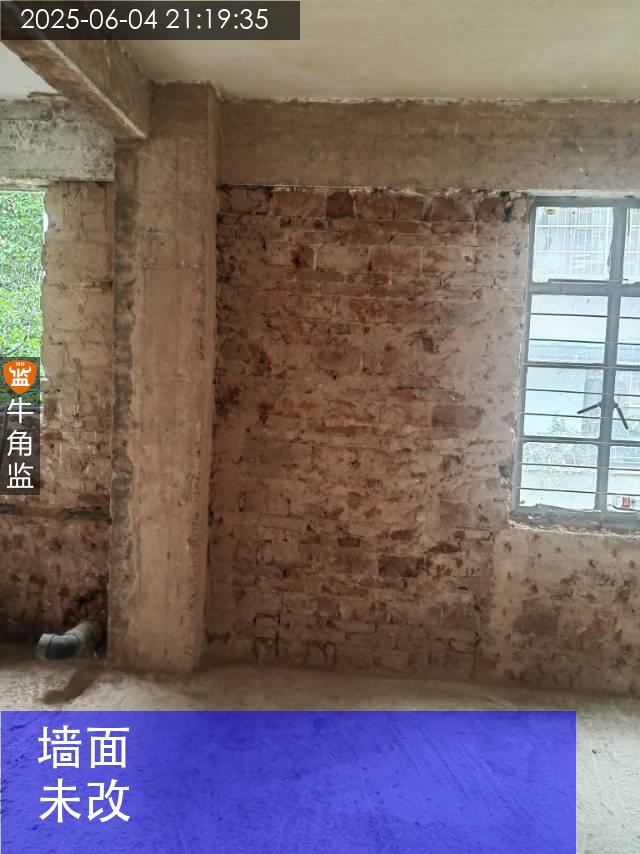

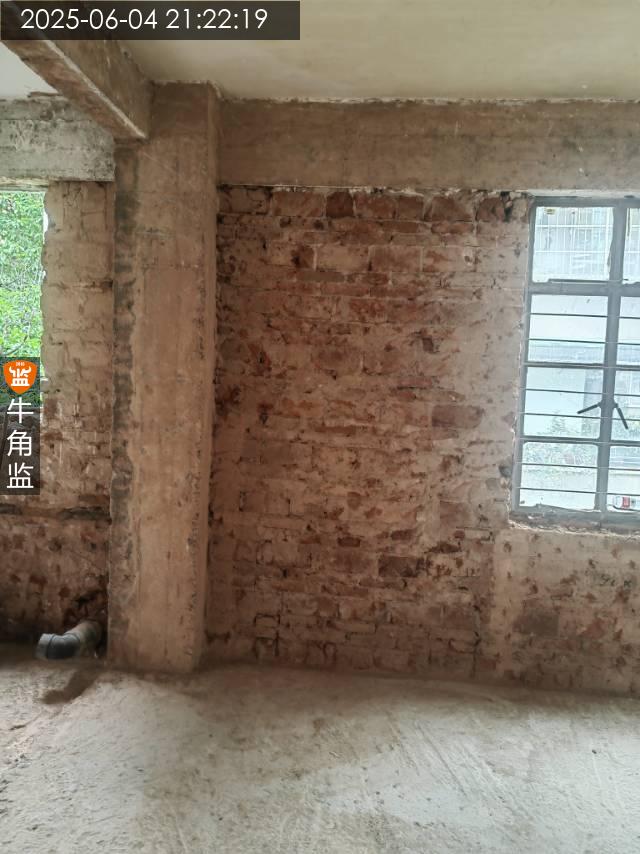

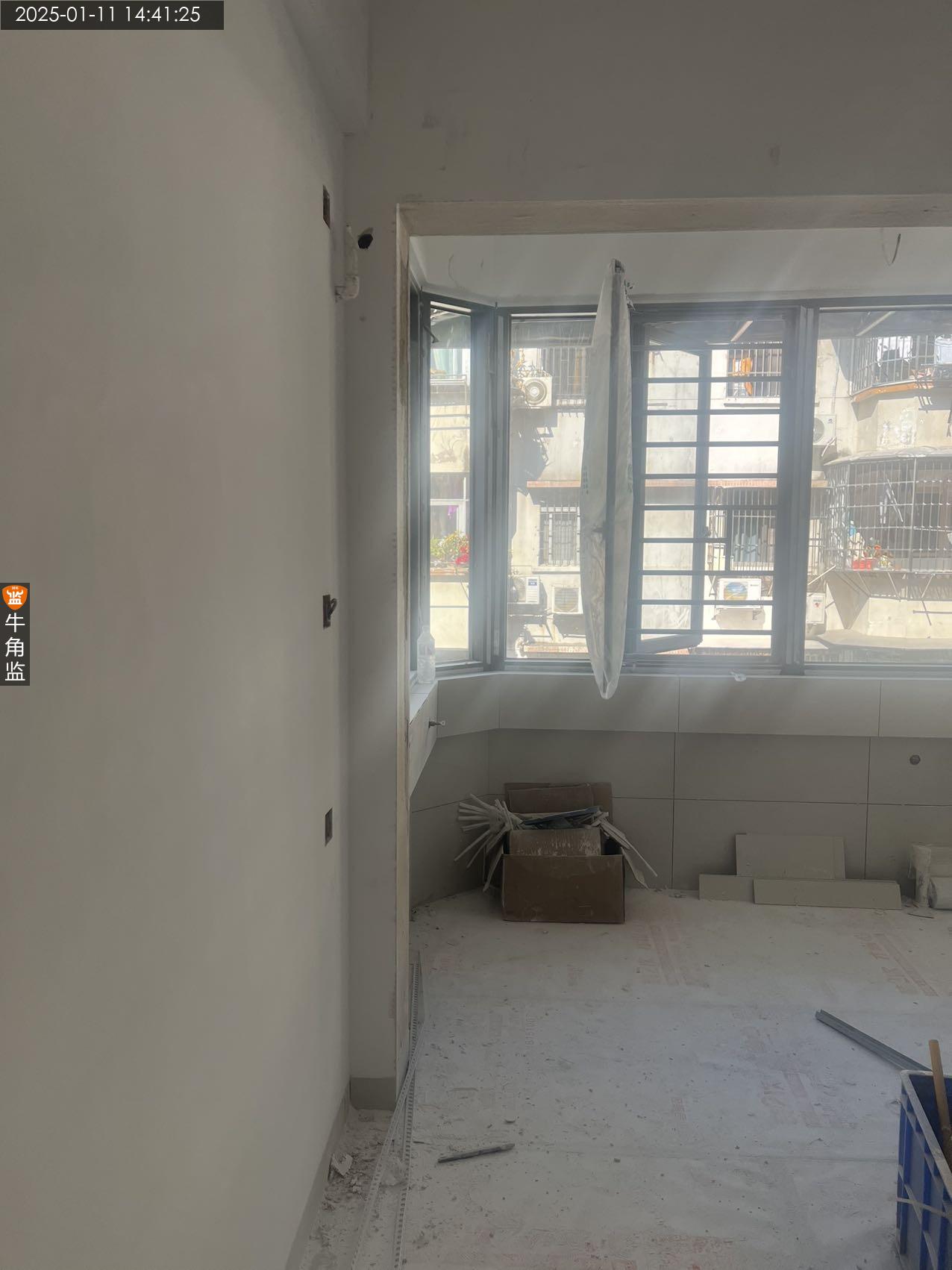

本次检查为打拆验收总结如下 本次检查发现问题: 1、阳台墙面批荡未拆除,建议应拆至砖面且部分外墙批荡切割后拆除; 2、原锚固未拆除,影响后期找平,建议切割拆除外露锚固并做防锈处理; 3、天花原腻子未铲除,建议继续铲除干净; 后期施工建议: 1、建议墙面砌墙不应小于120mm,强度低承重性较差,且墙面容易开裂。 2、新旧墙连接处,植筋要求40cm公分植入2根8厘以上钢筋,双向折弯,使用植筋胶入墙12d;抹灰前表面应挂铁丝网做防开裂处理。墙面顶部应用小砖斜砌顶,不可以一次性砌完,需墙体干燥后再斜砌收口。
2025-06-04
越秀区锦********2469
设 计 师:未知
施工队长:朱工
工地面积:84.00㎡
装修总价:0.00
本次评价:C
本次评语:

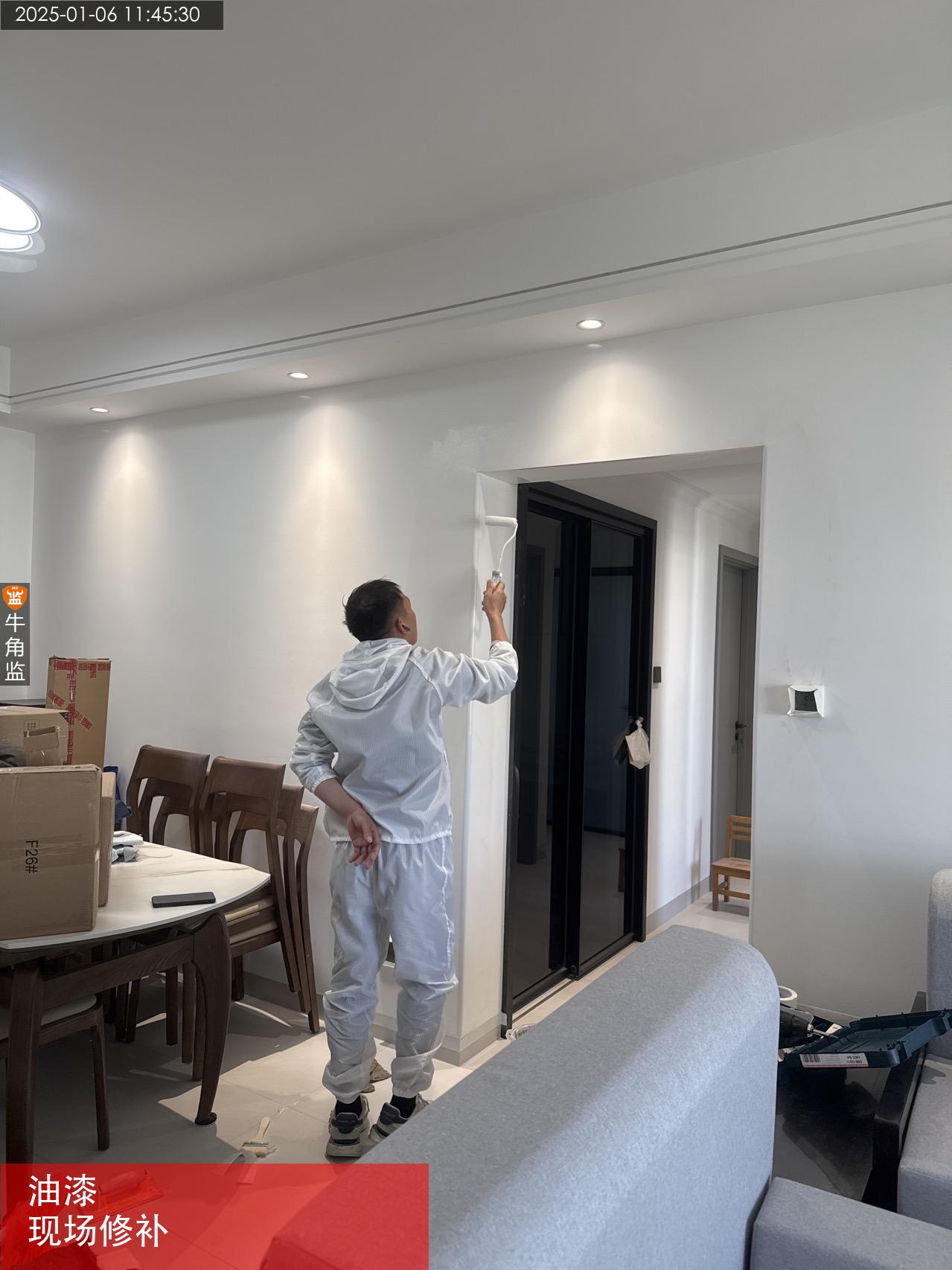

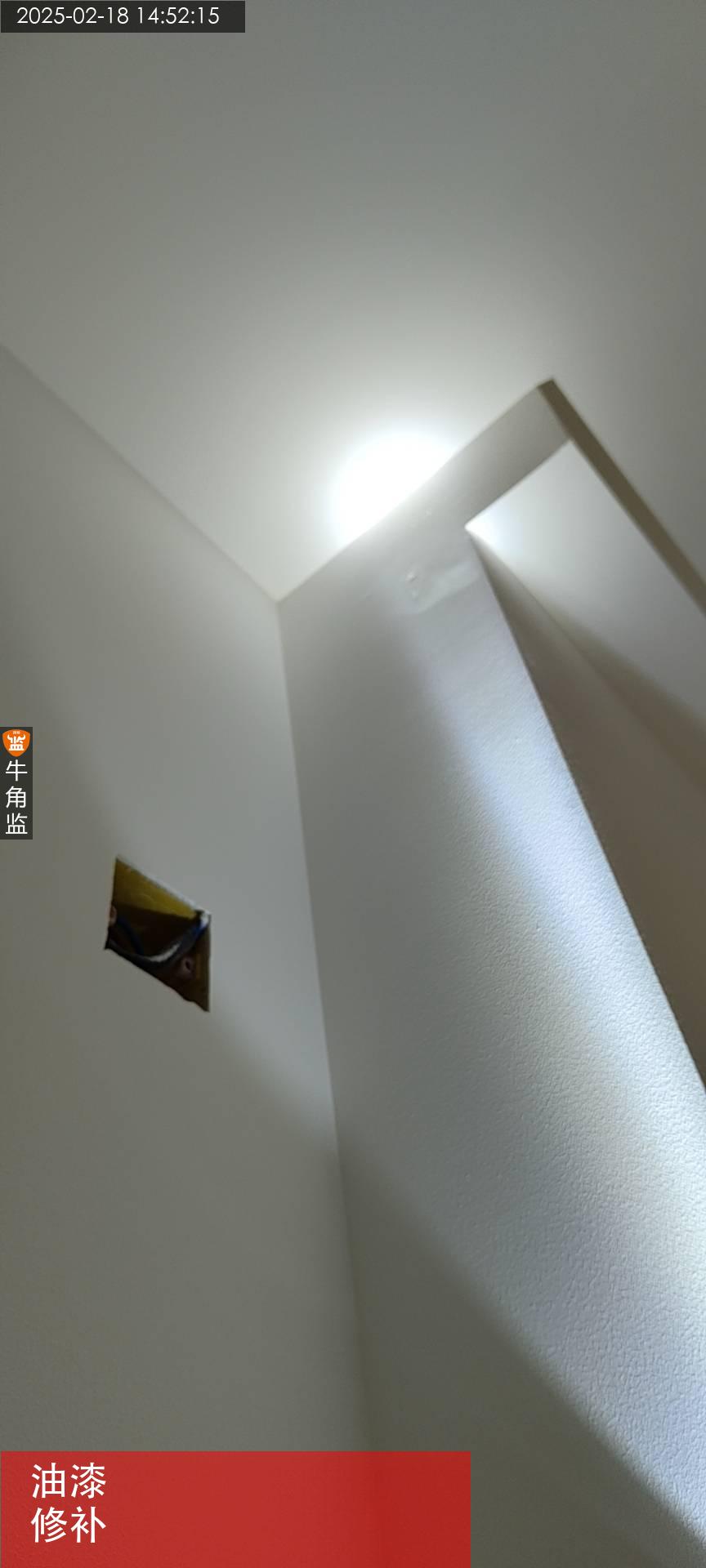

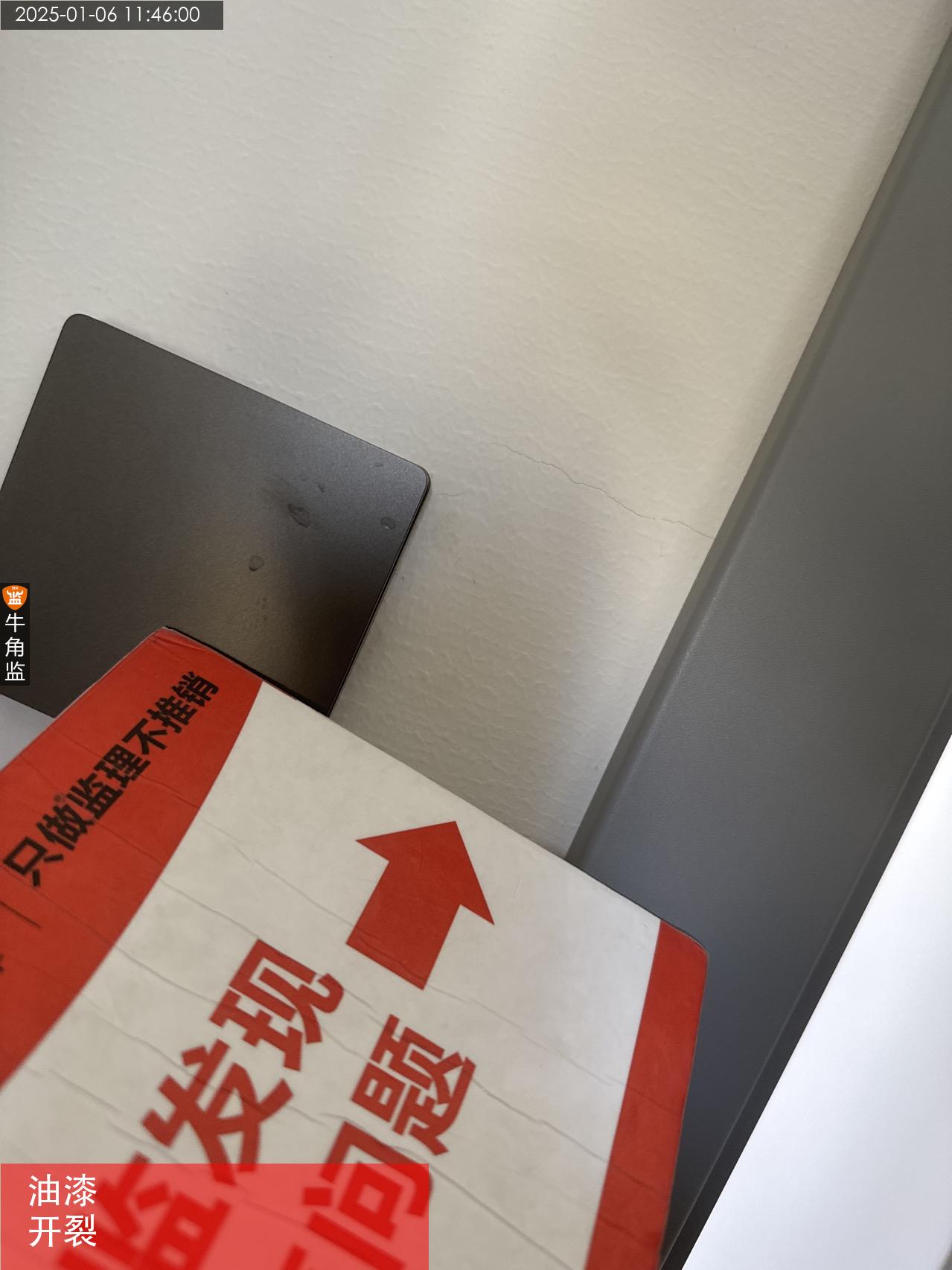

本次扇灰检查 1.原墙面存在龟裂情况,已提醒师傅铺贴网格布防开裂。 2.阴角垂直误差度存在偏差,已提醒师傅进行调整,需要提醒定制柜体安装收边收口处理。 3.墙砖空鼓锤敲击检查存在空鼓情况,需要进行灌浆或更换铺贴。 后续施工建议 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。

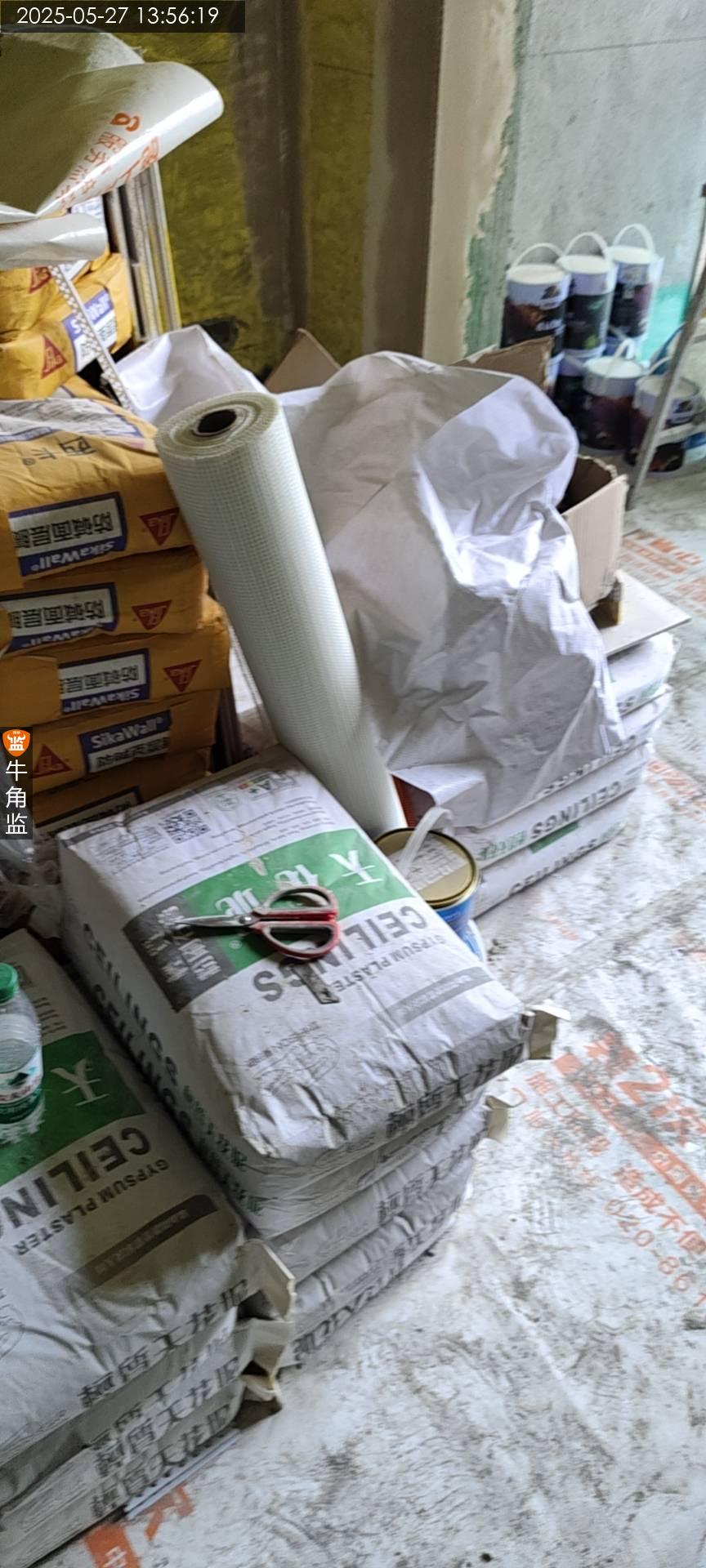

2025-05-27
越秀区青********3709
设 计 师:未知
施工队长:温工
工地面积:55.00㎡
装修总价:0.00
本次评价:D

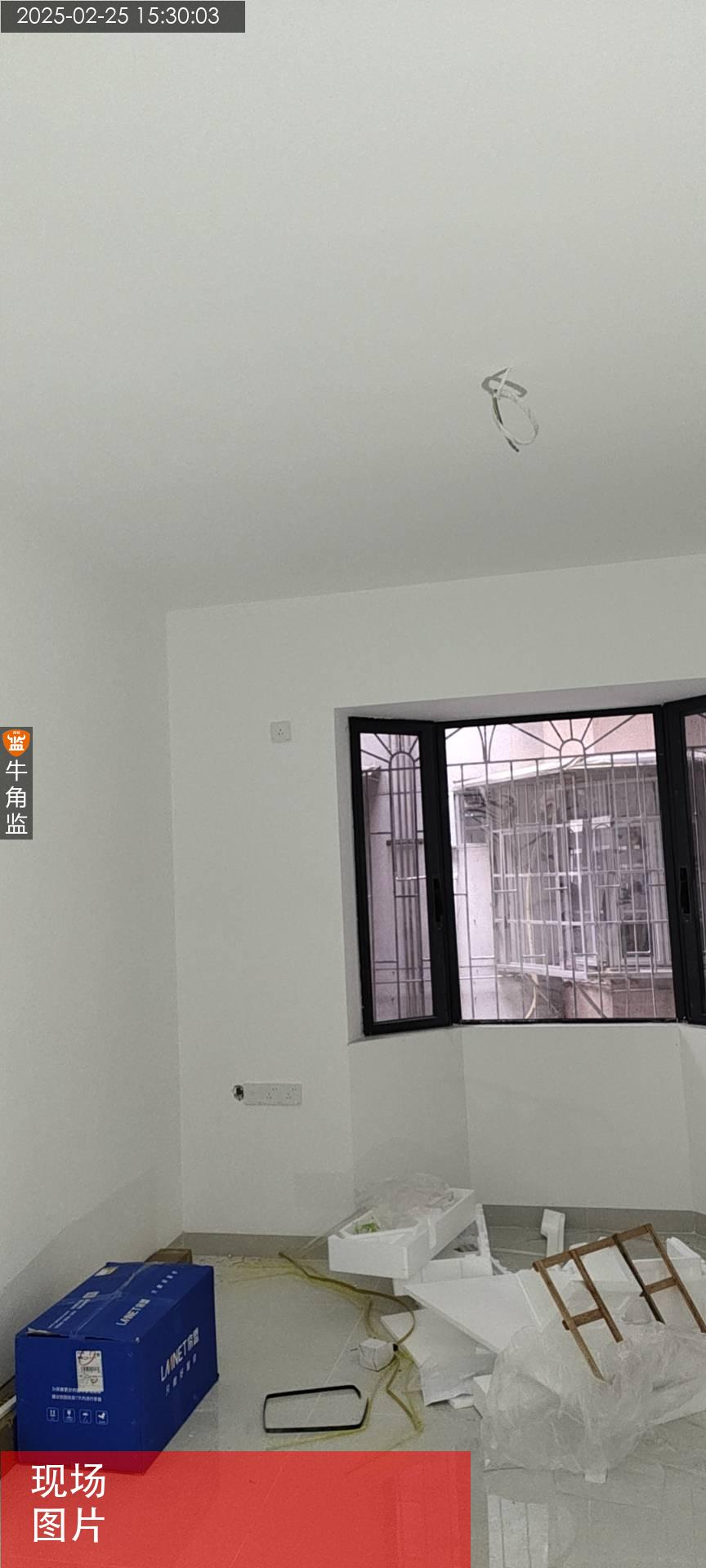

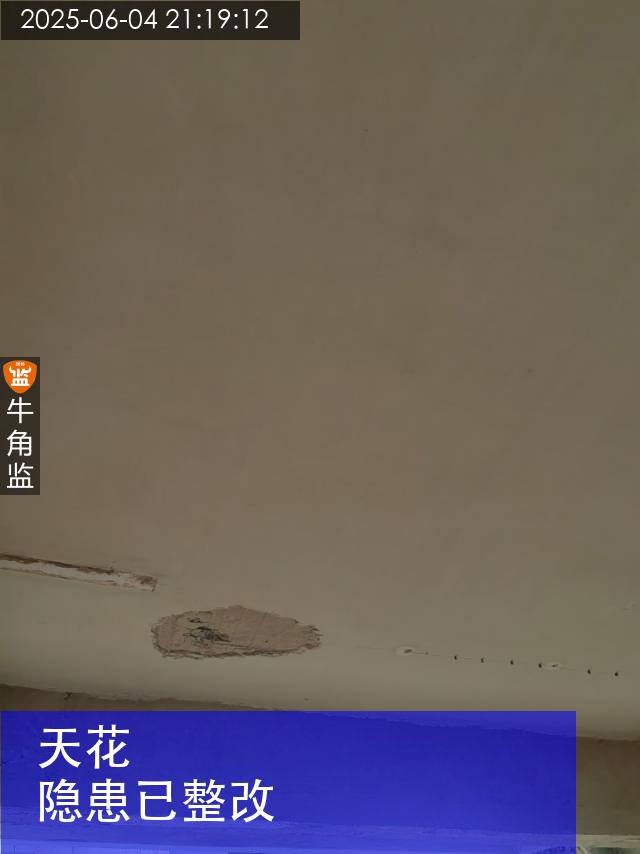

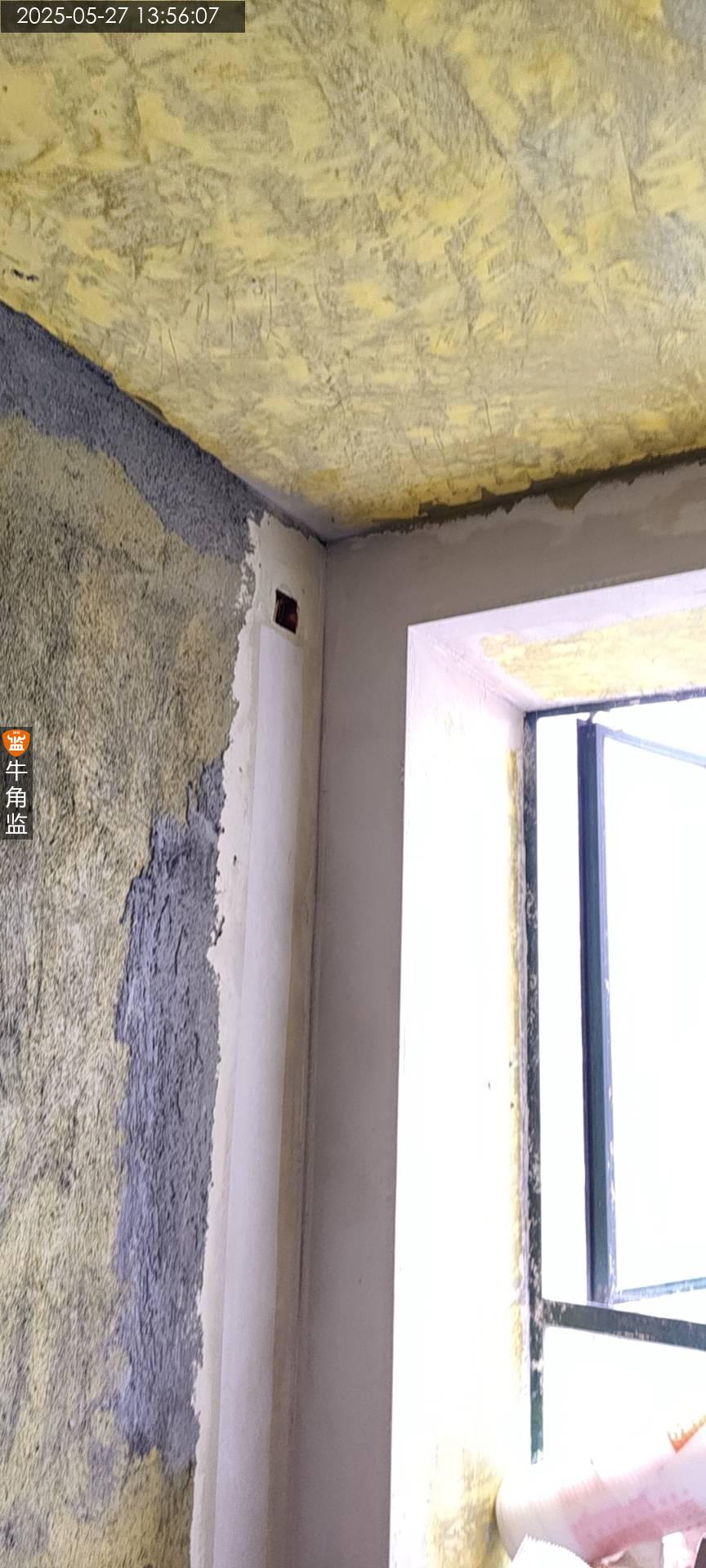

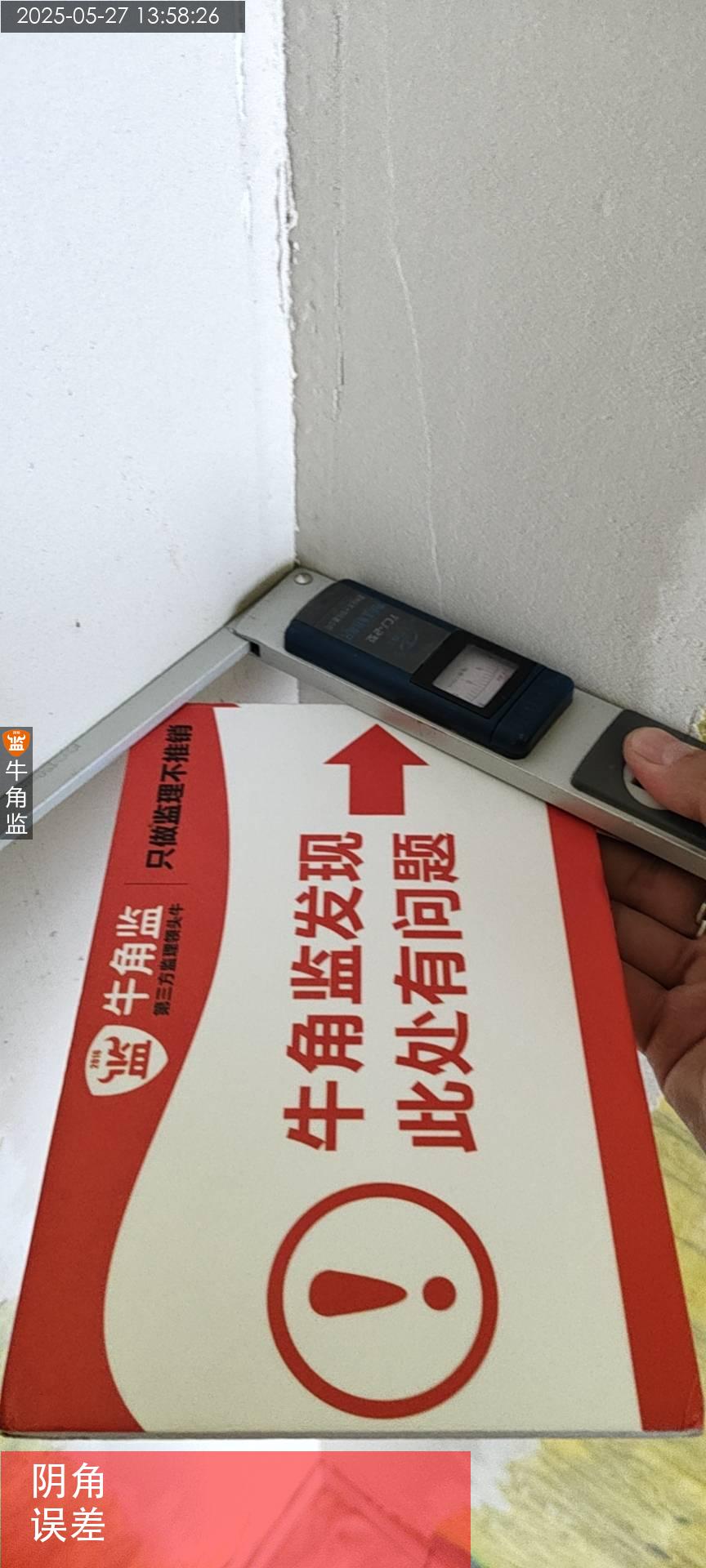

本次评语:

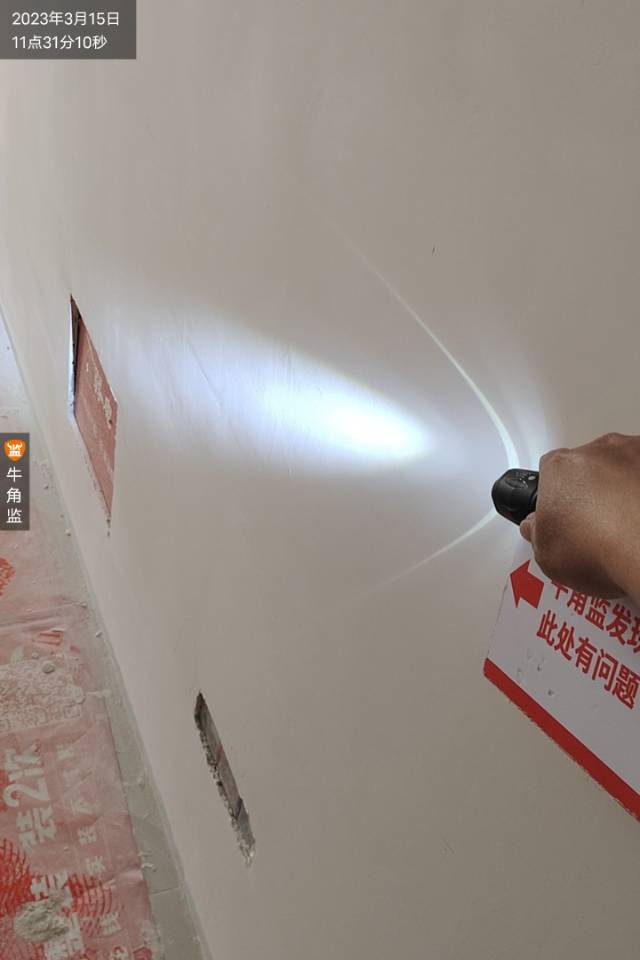

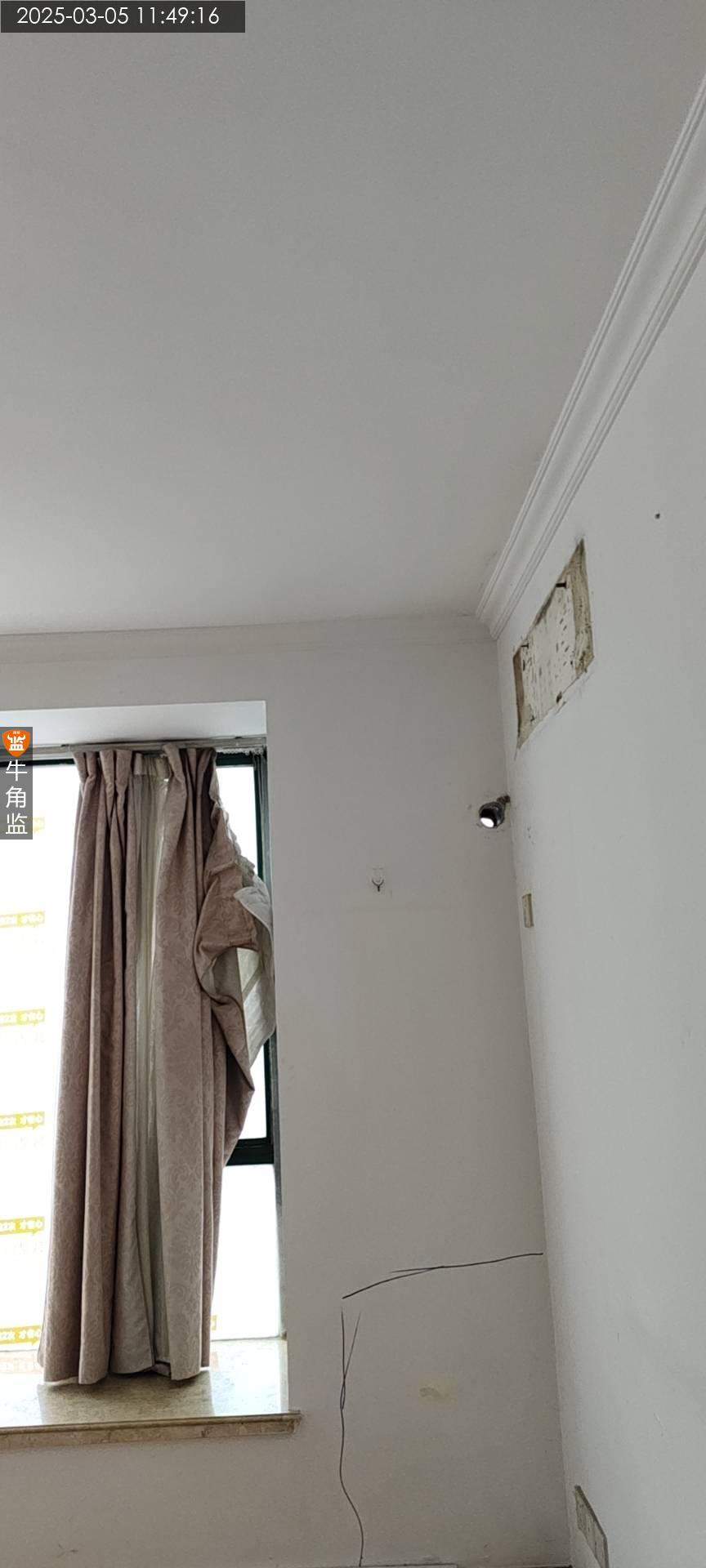

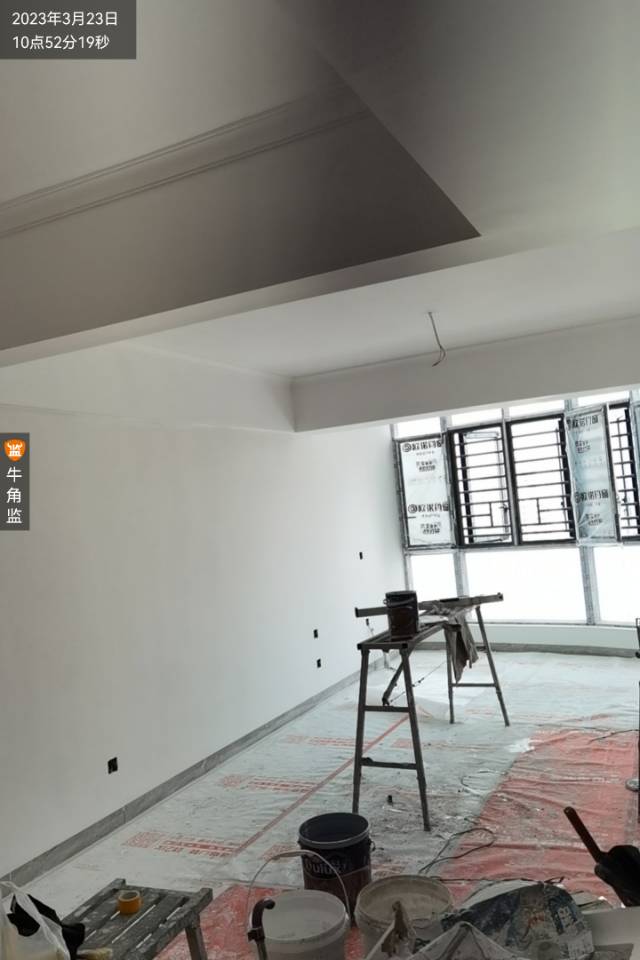

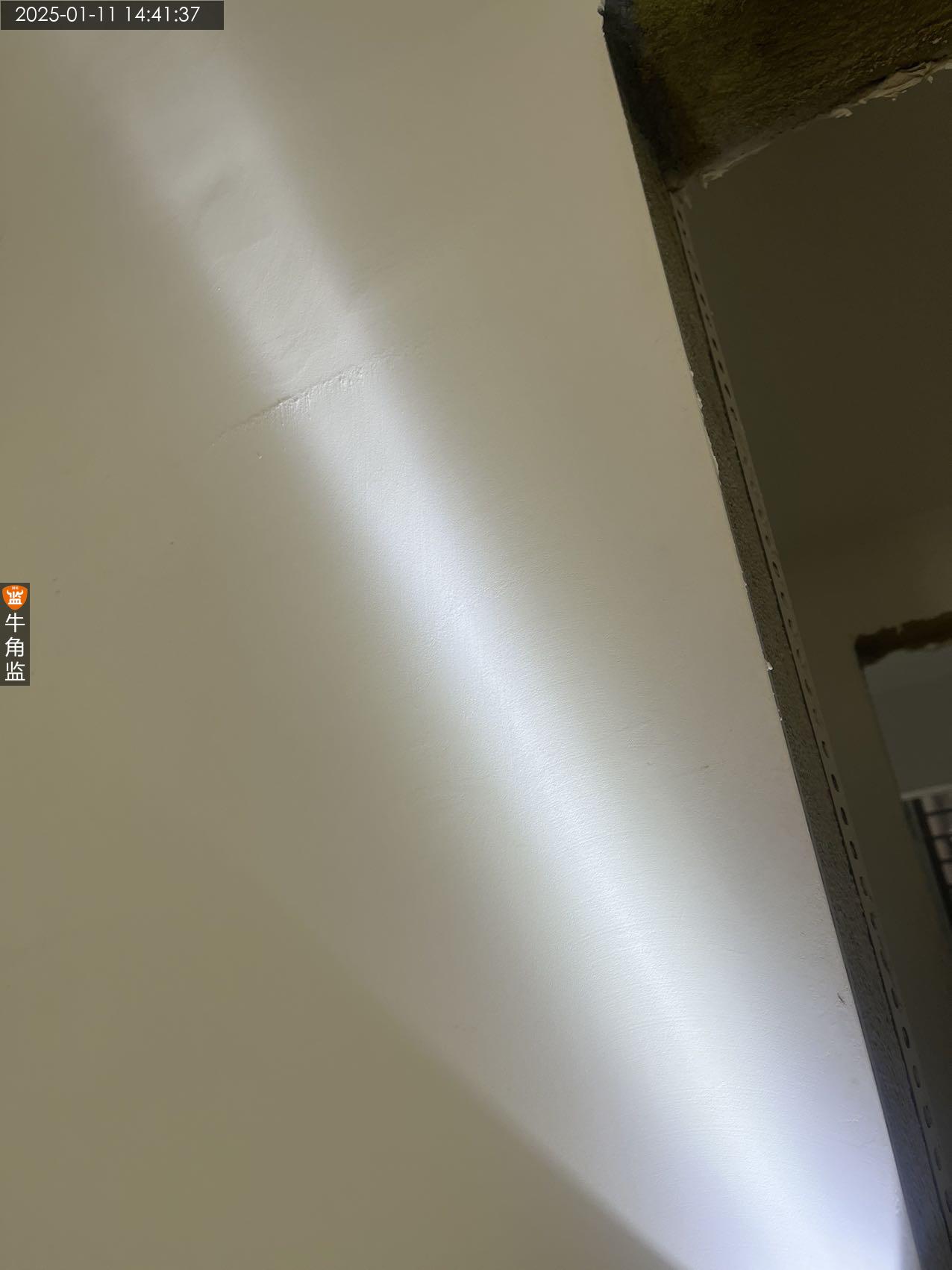

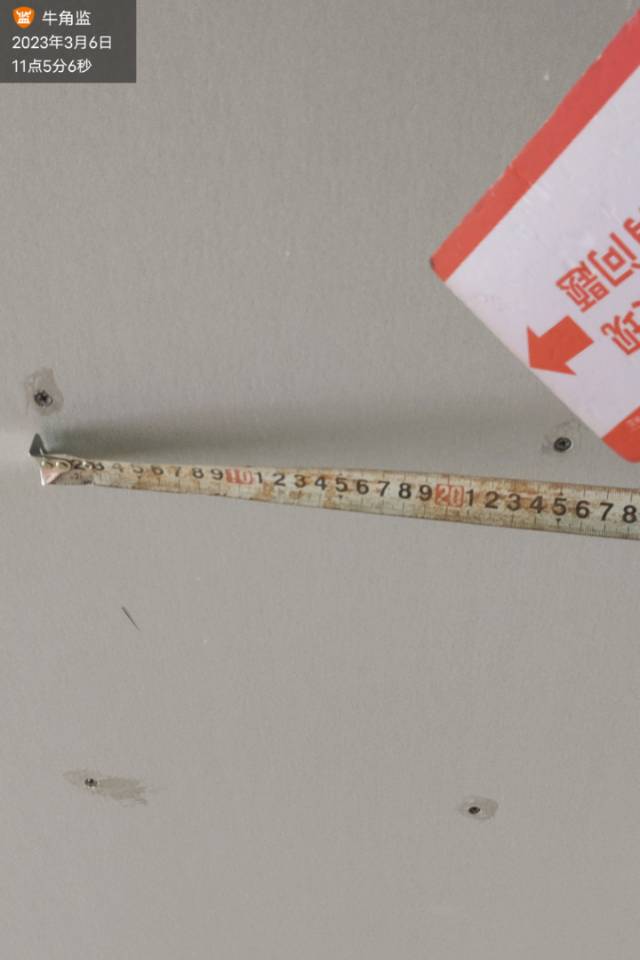

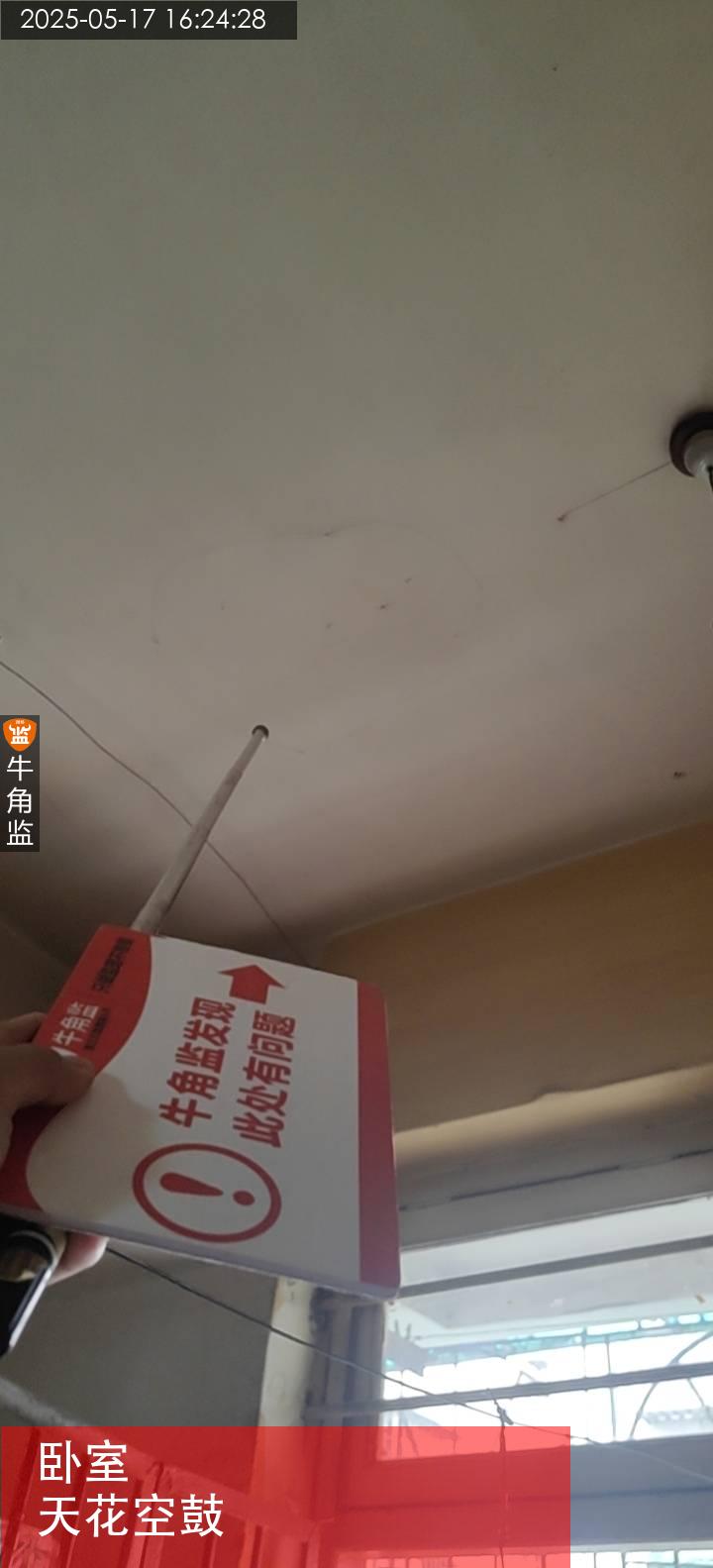

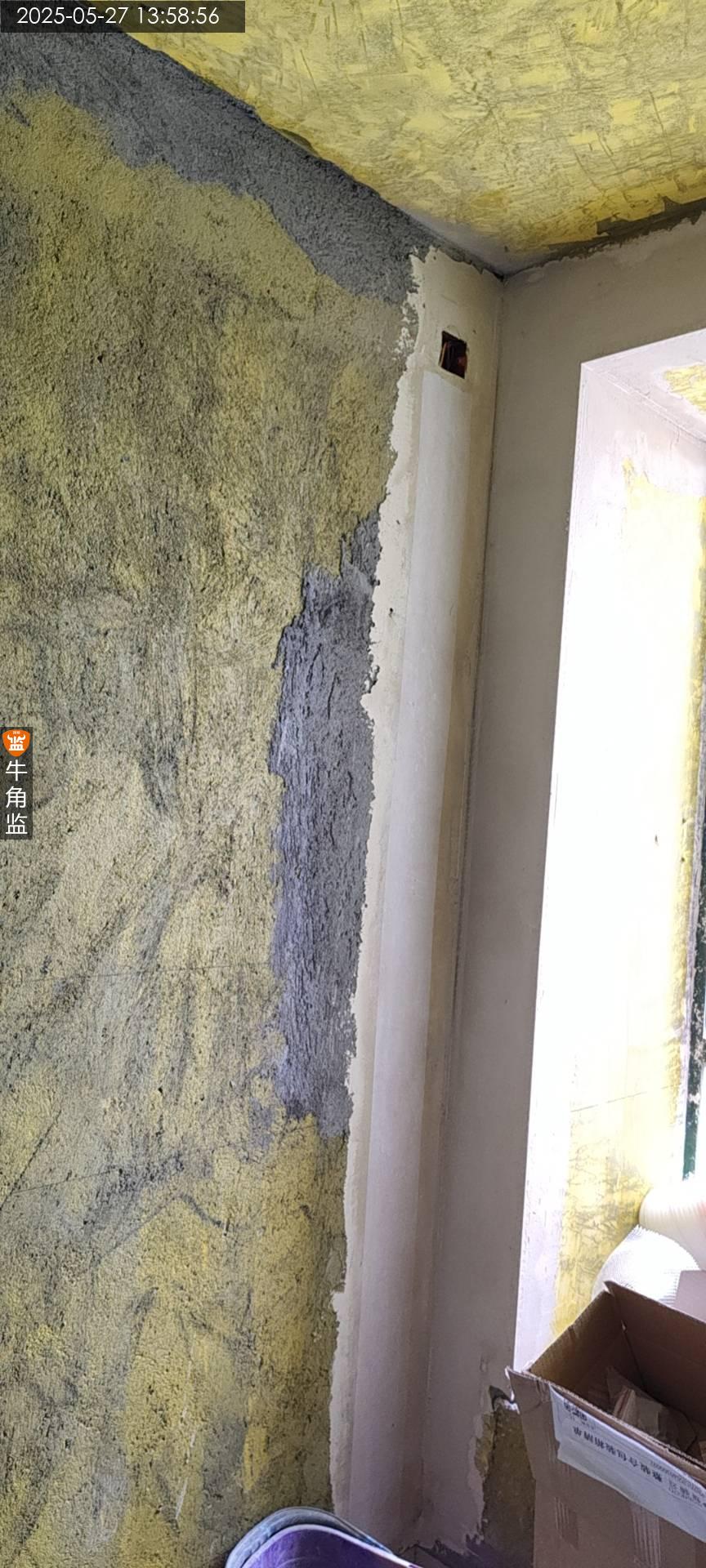

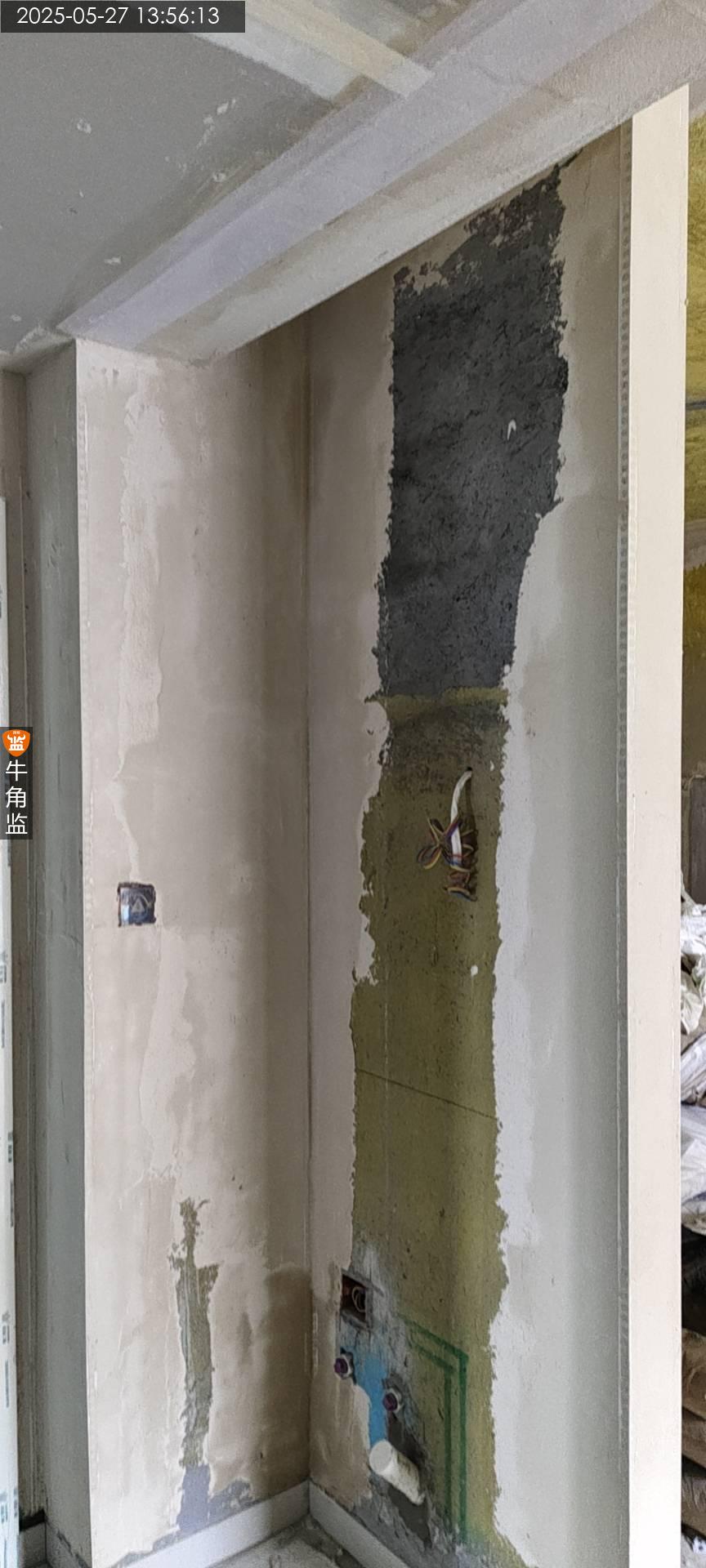

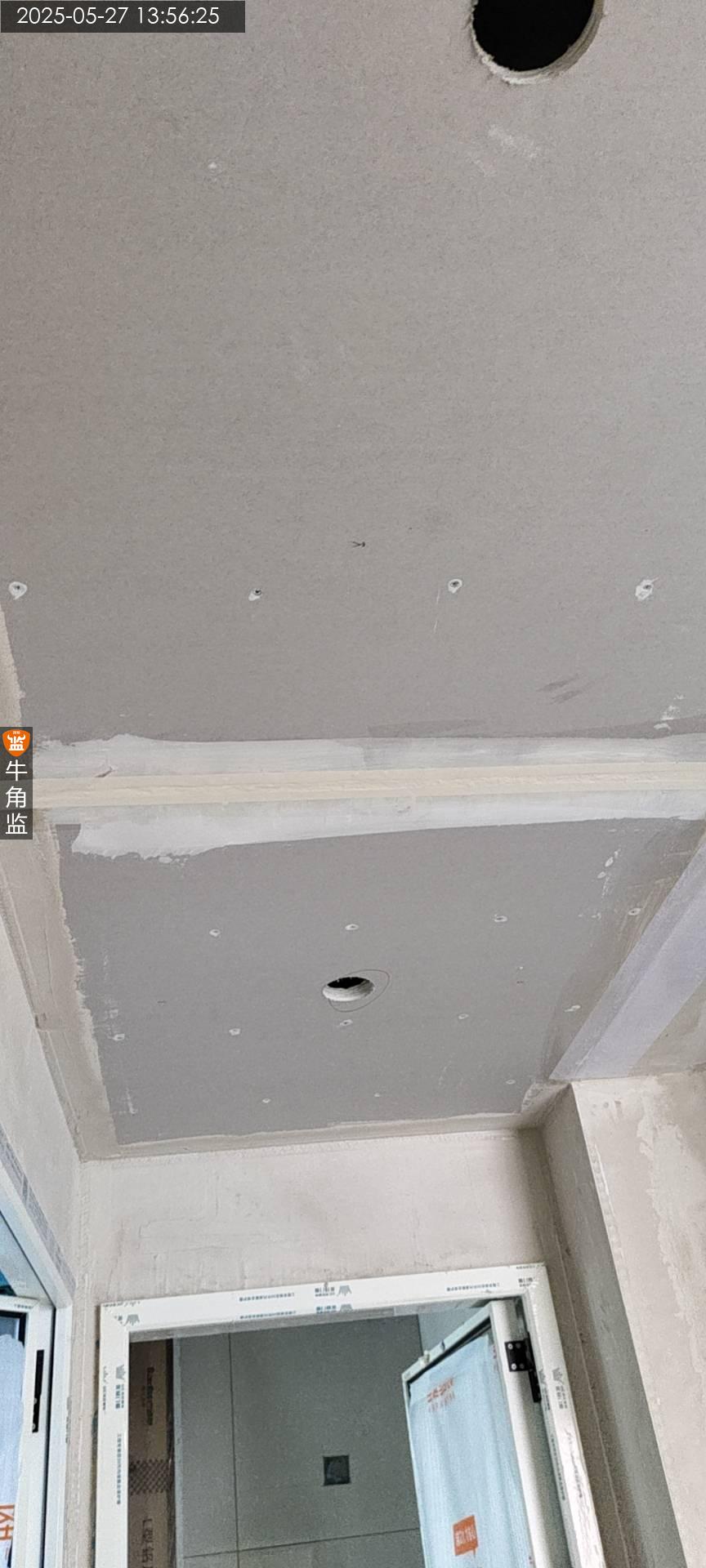

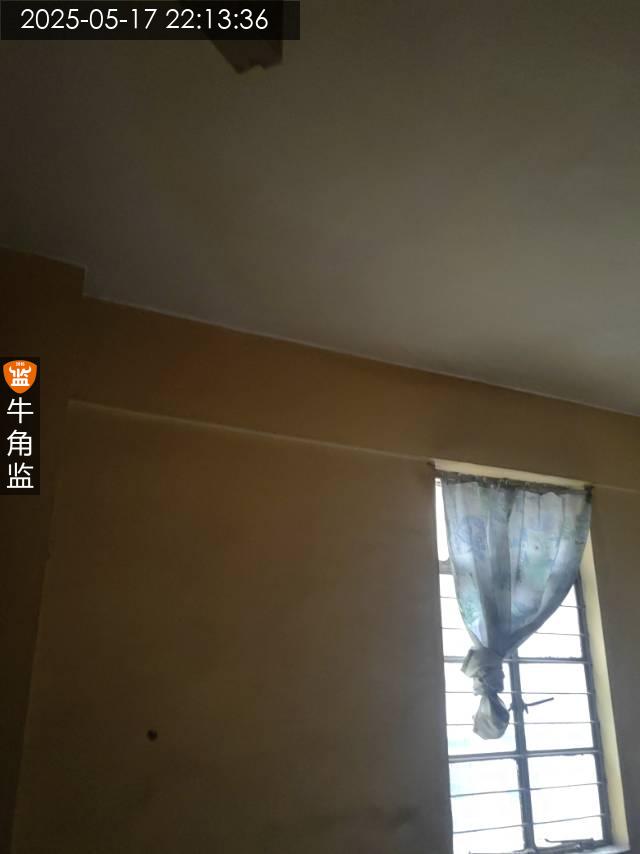

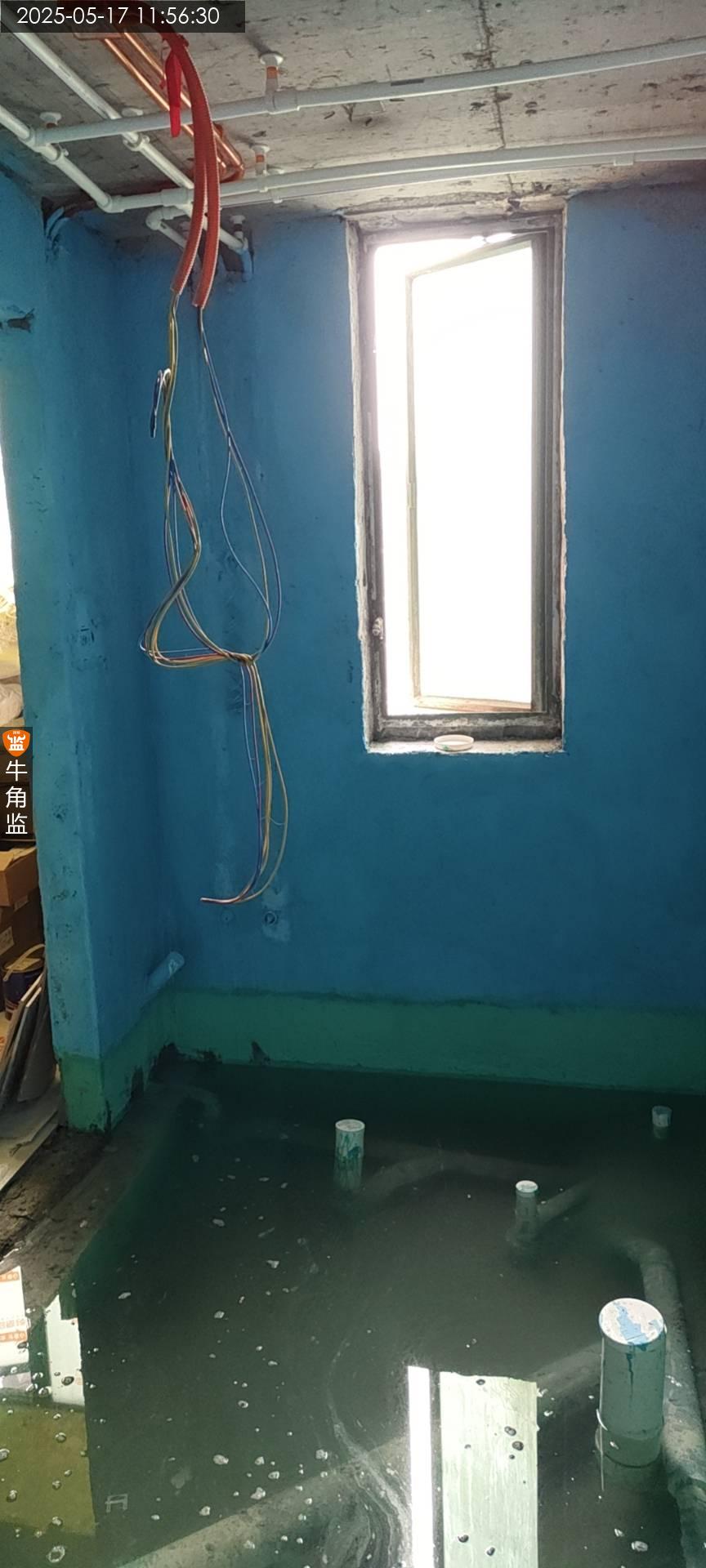

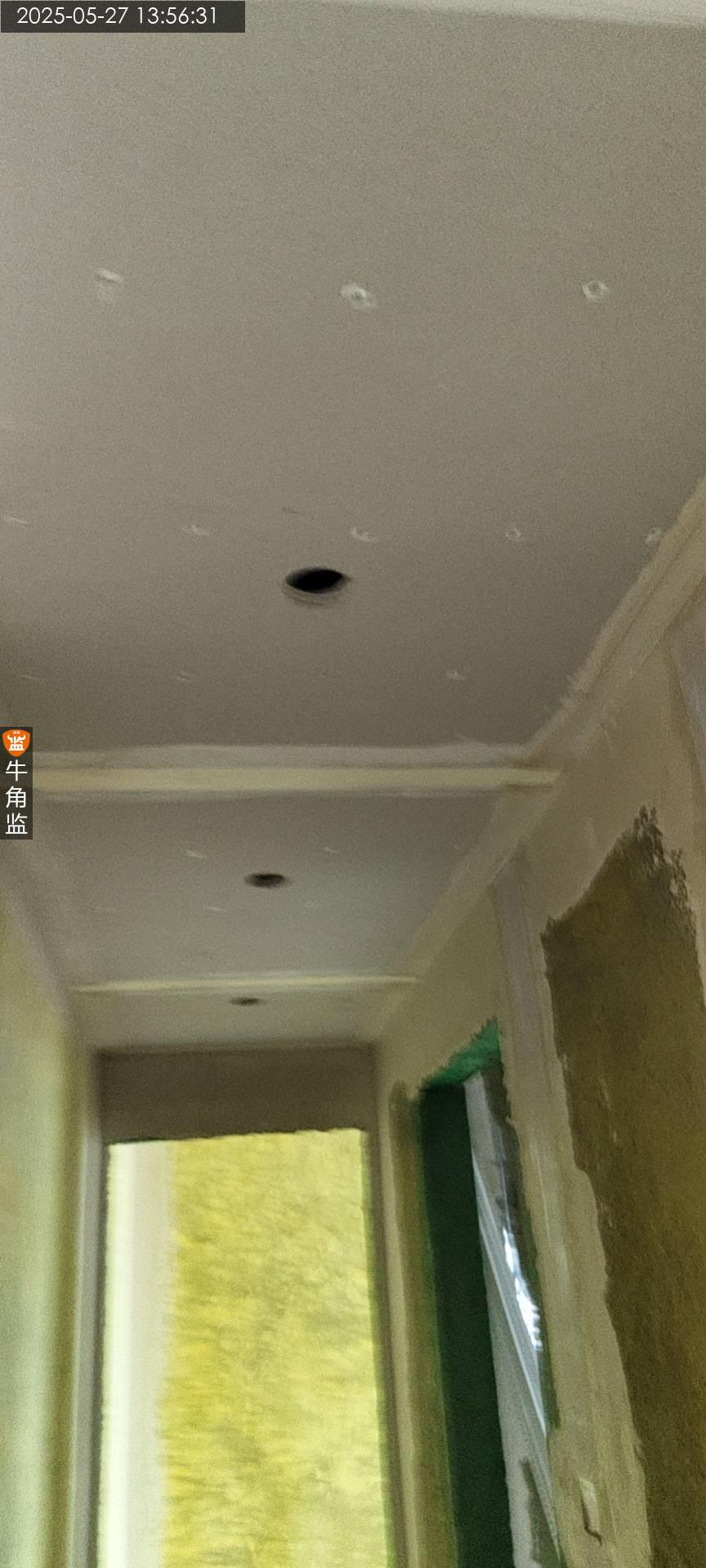

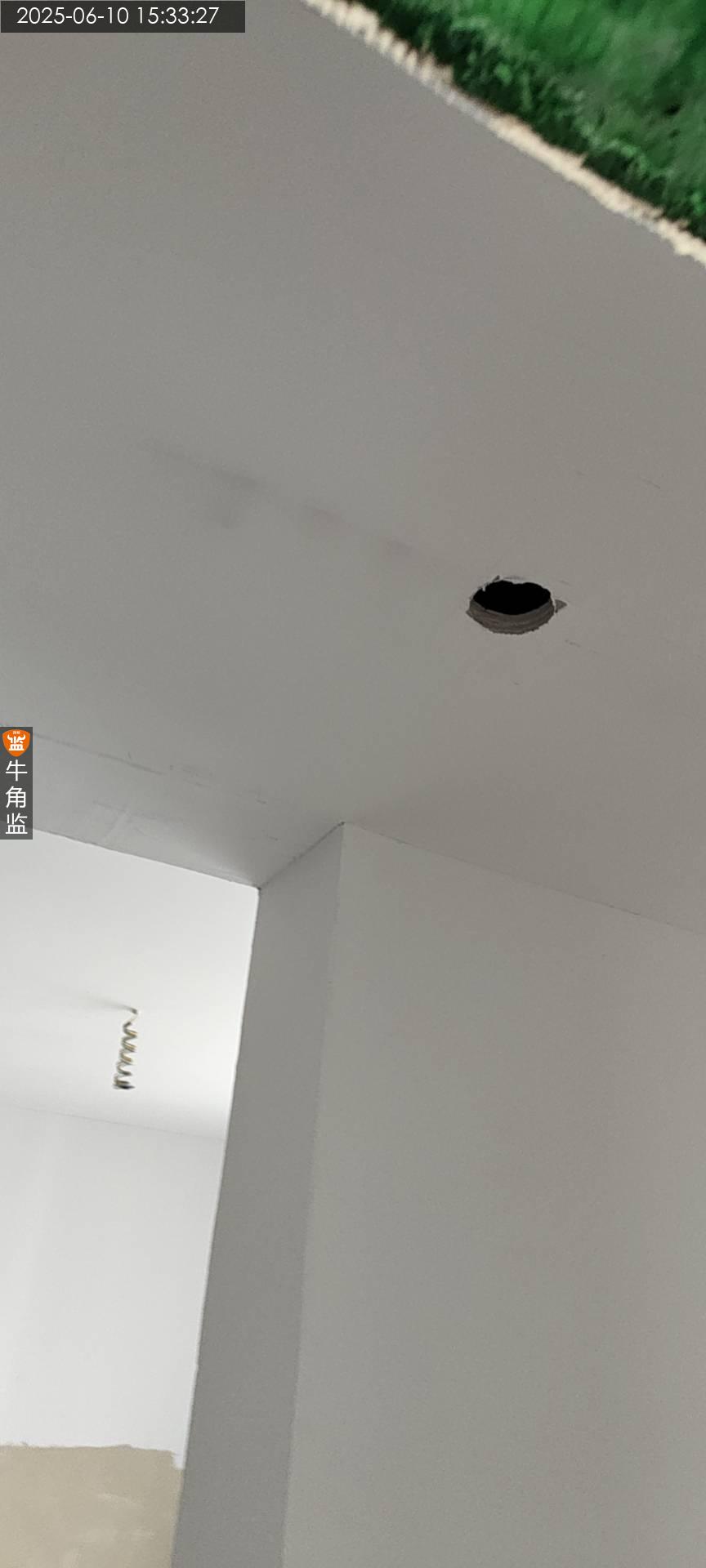

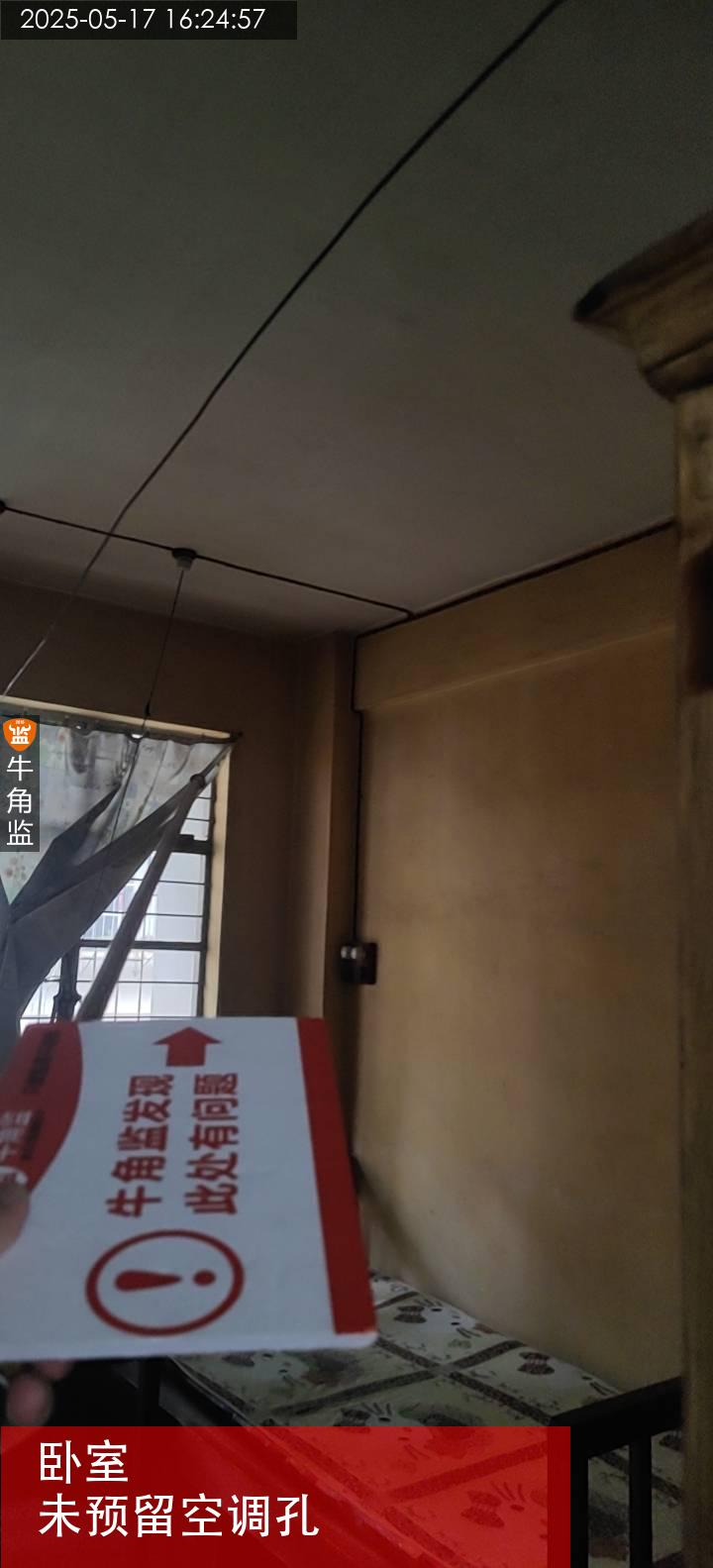

本次检查为施工交底总结如下 本次检查发现问题: 1、卧室天花有不到1平方空鼓,建议切割拆除空鼓位置后重新用找平石膏找平; 2、卧室未预留有空调孔,建议后期定好空调孔位置,尽量满足空调排水背出; 后期施工建议: 1、原基础结构问题整改(例如墙面空鼓、外墙渗水),需先确定工程量跟工程造价。 2、打拆前提前沟通周边邻居与施工方,打拆过程中如有造成损坏,施工方应免费维修,打拆时噪音较大,提前拜访周边邻居。
2025-05-17
越秀区锦********2469
设 计 师:未知
施工队长:朱工
工地面积:84.00㎡
装修总价:0.00
本次评价:C

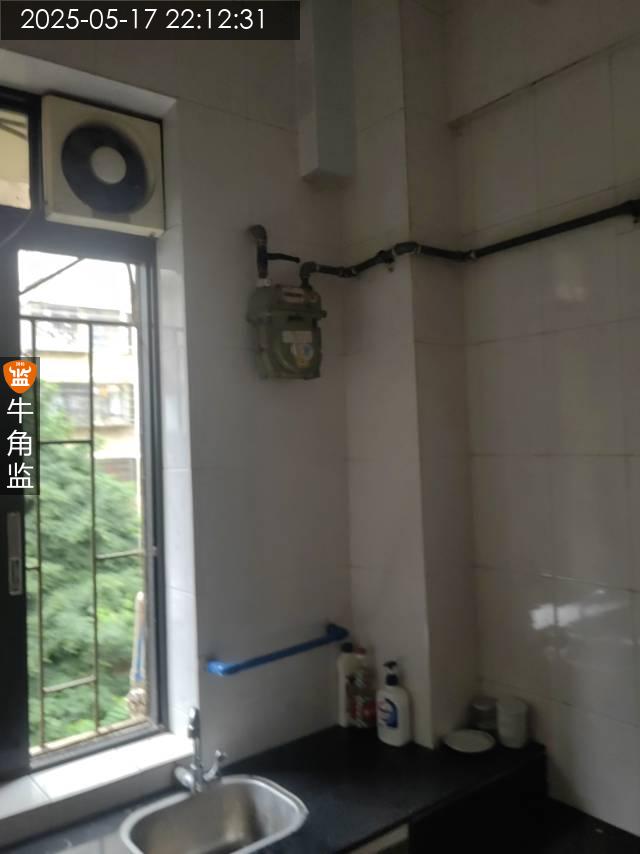

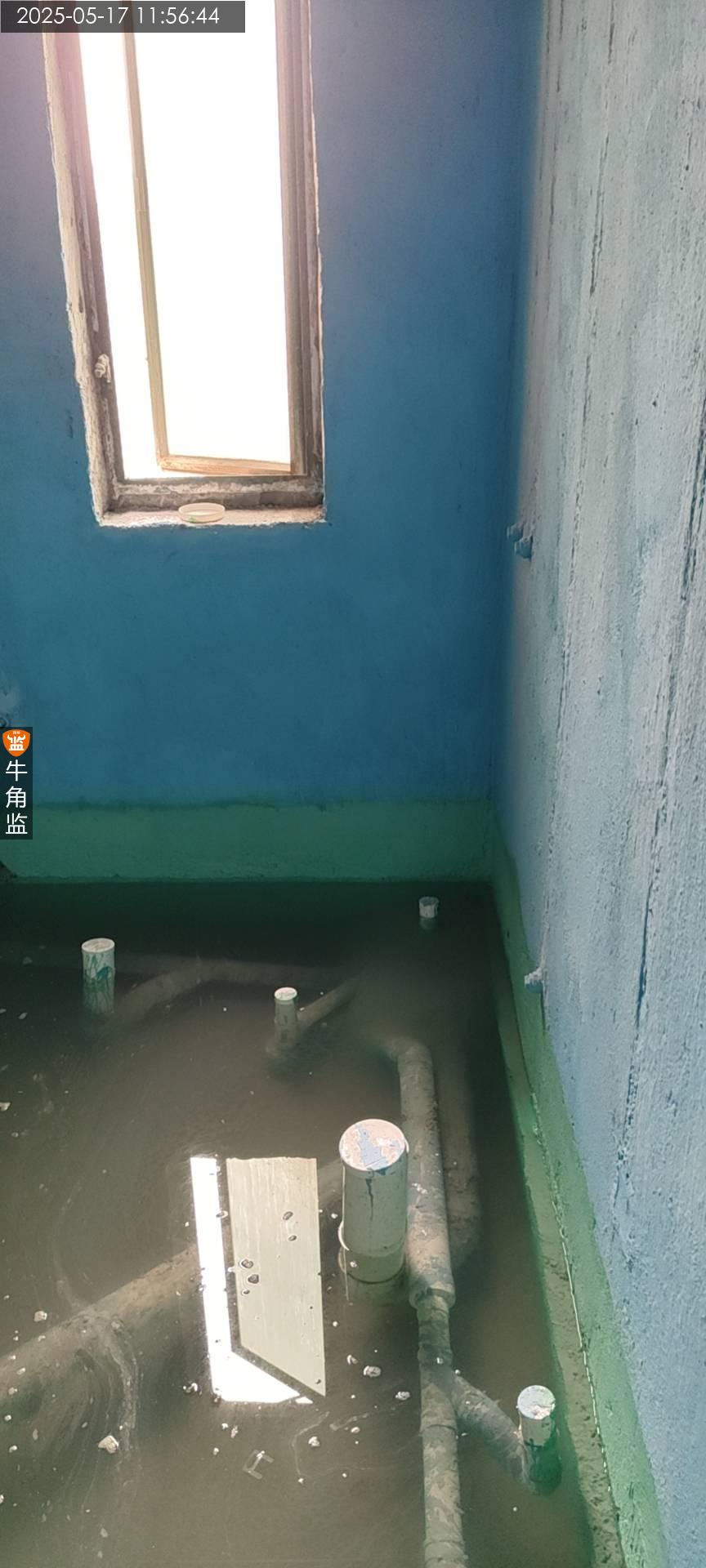

本次评语:

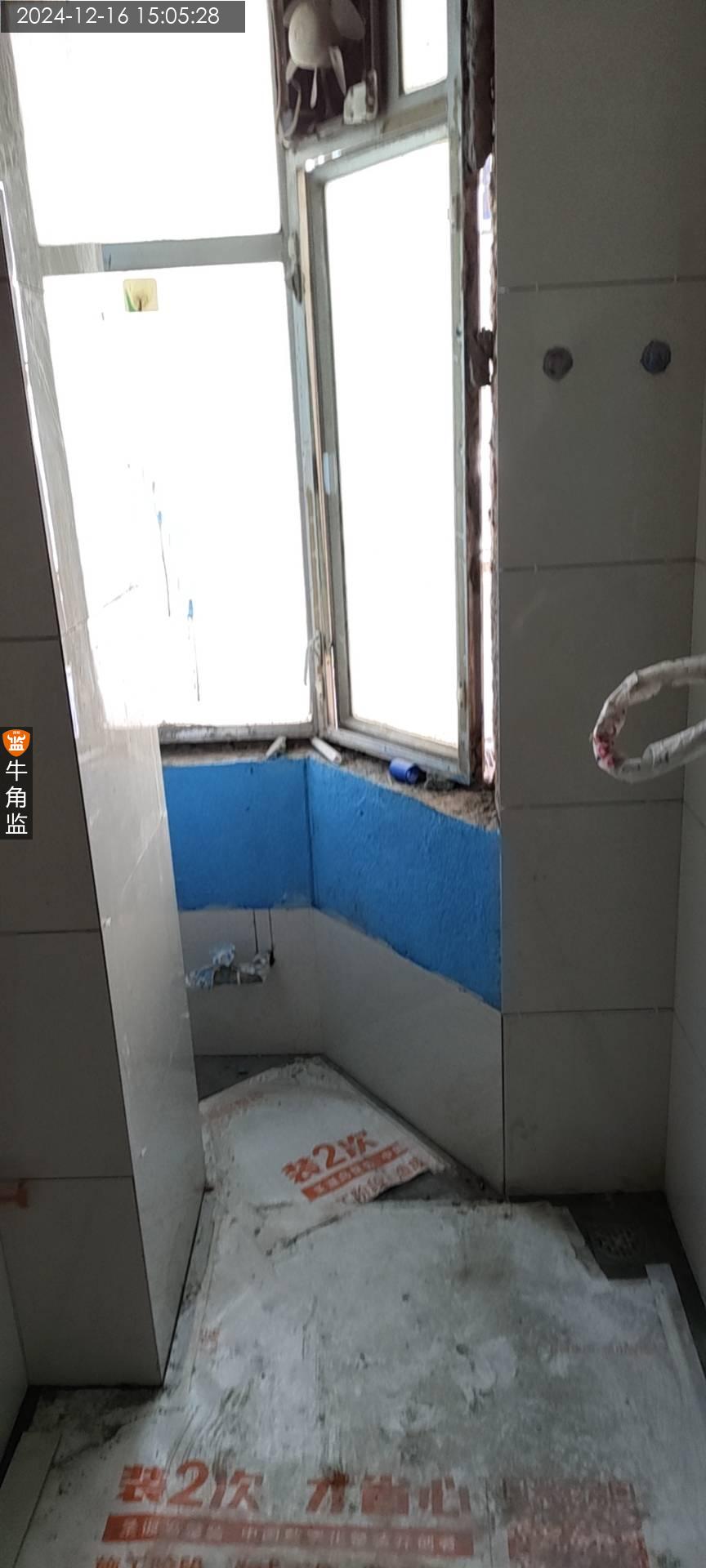

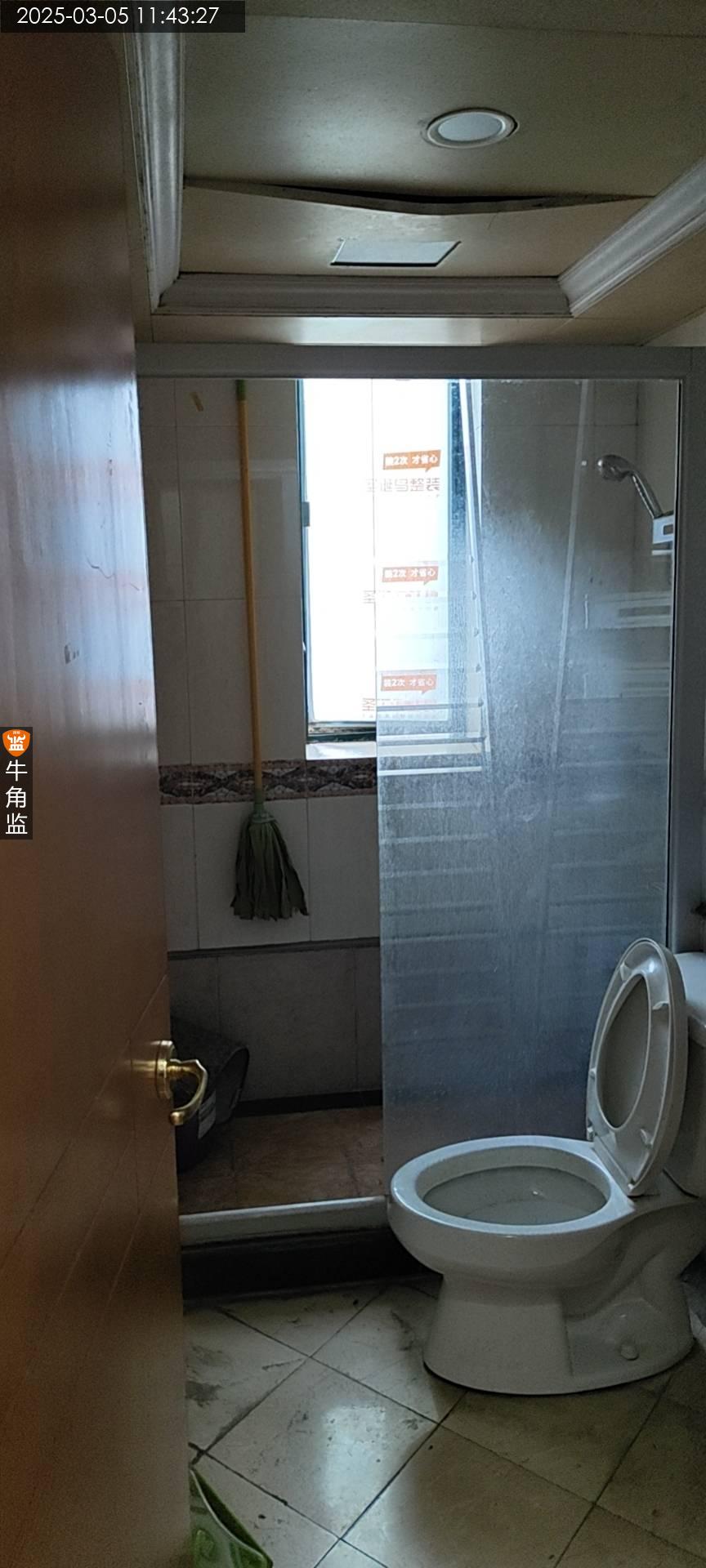

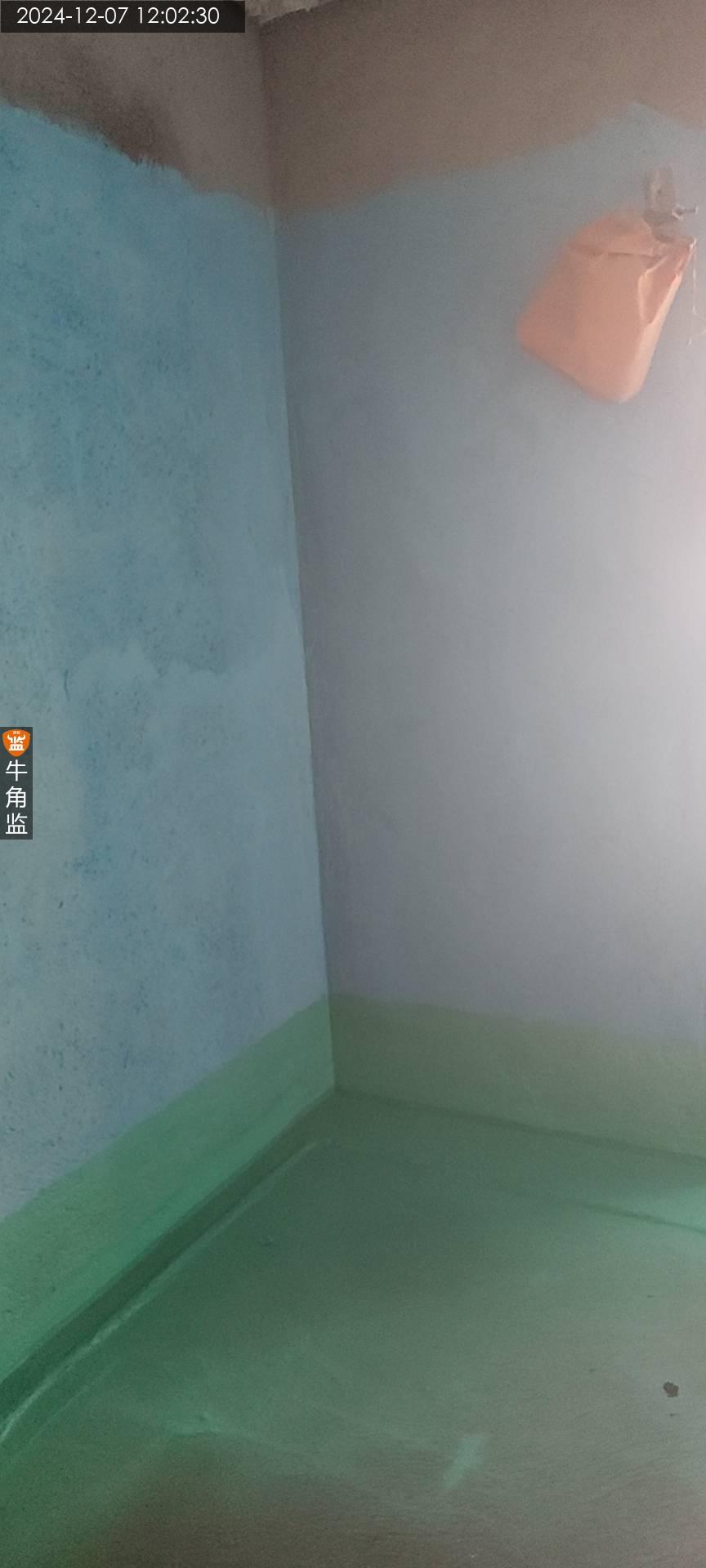

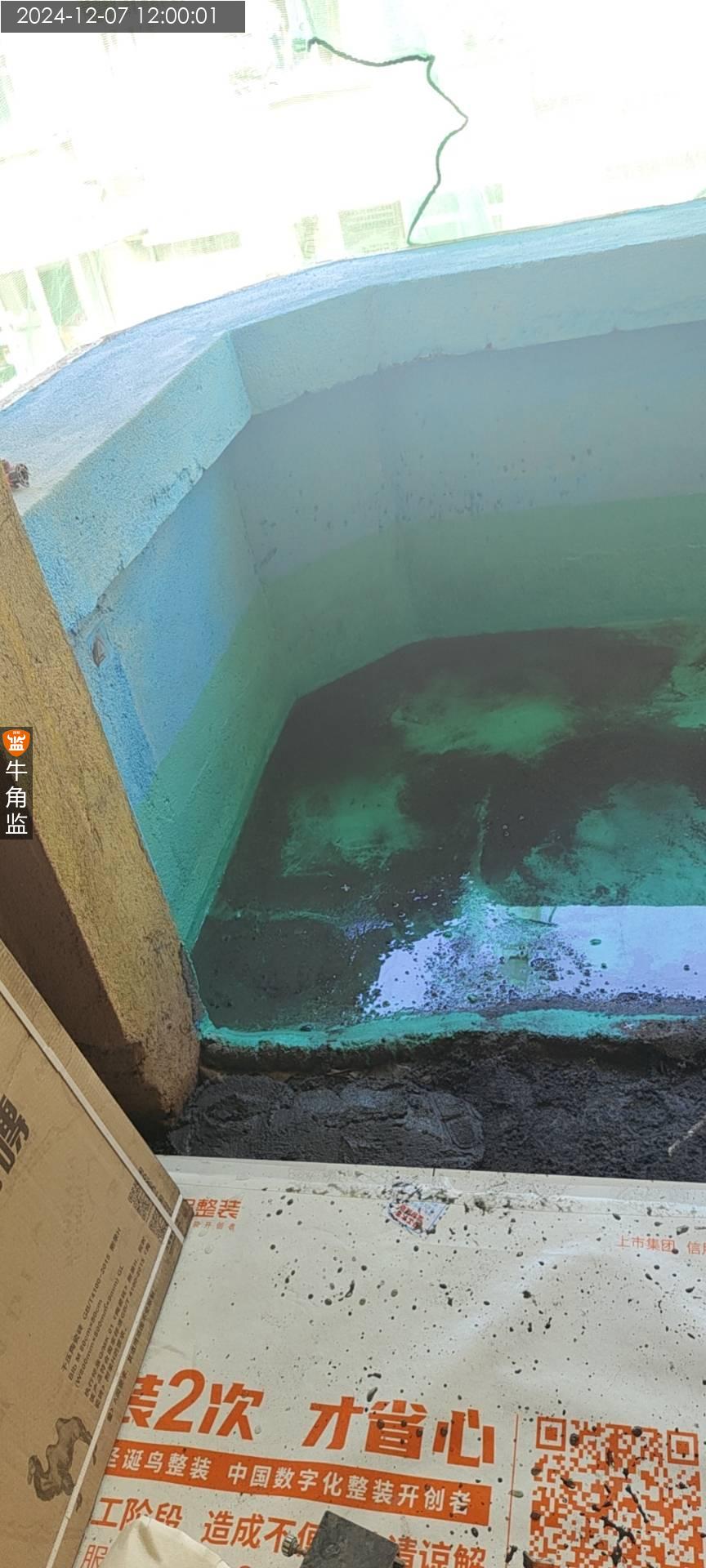

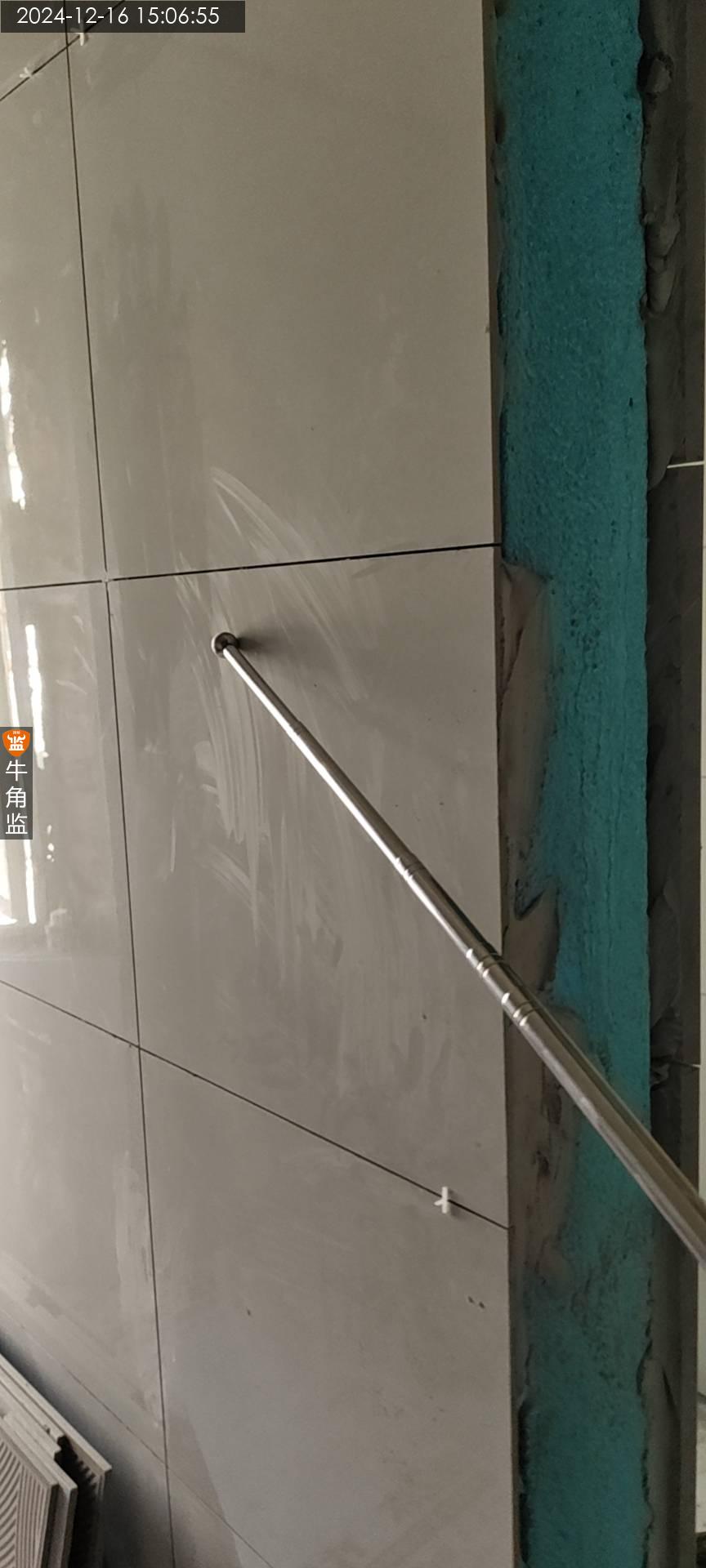

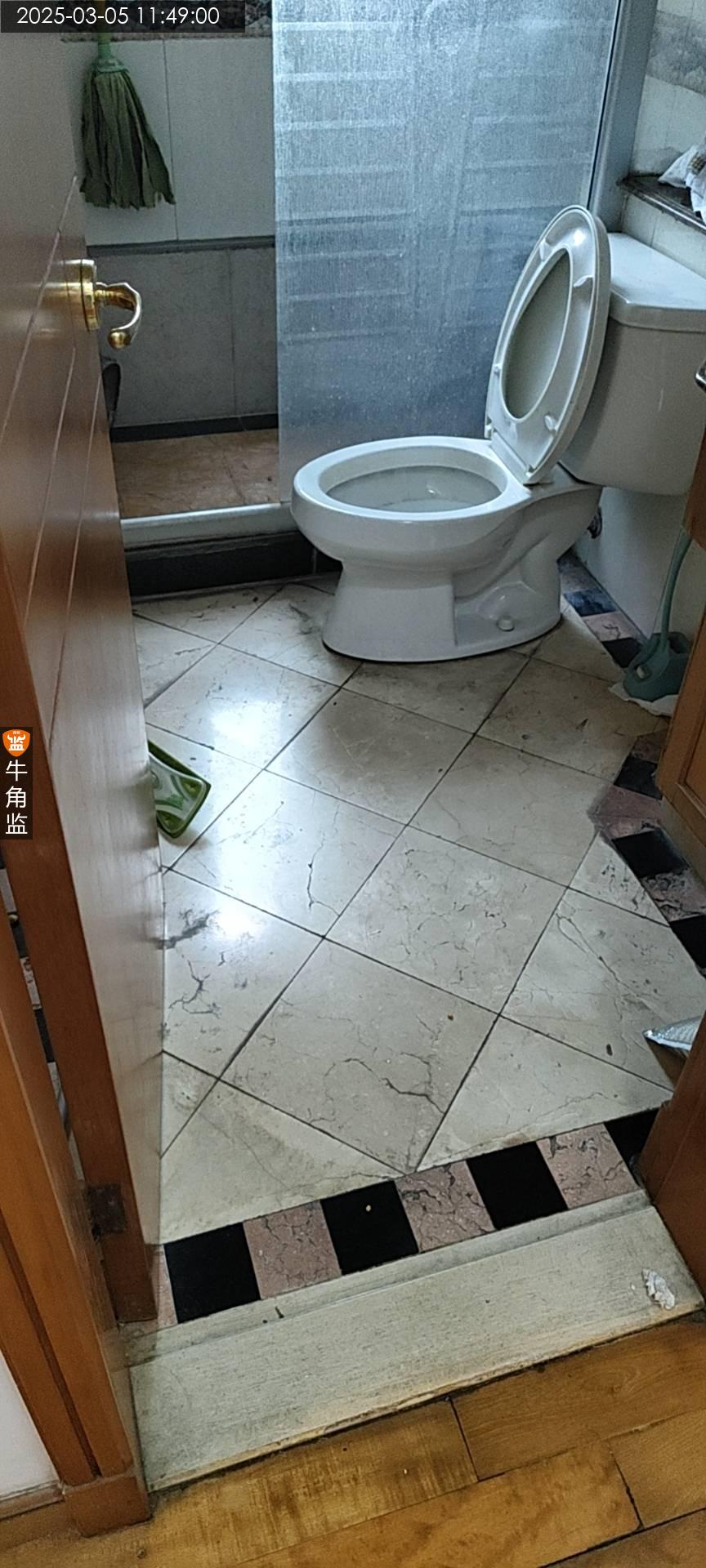

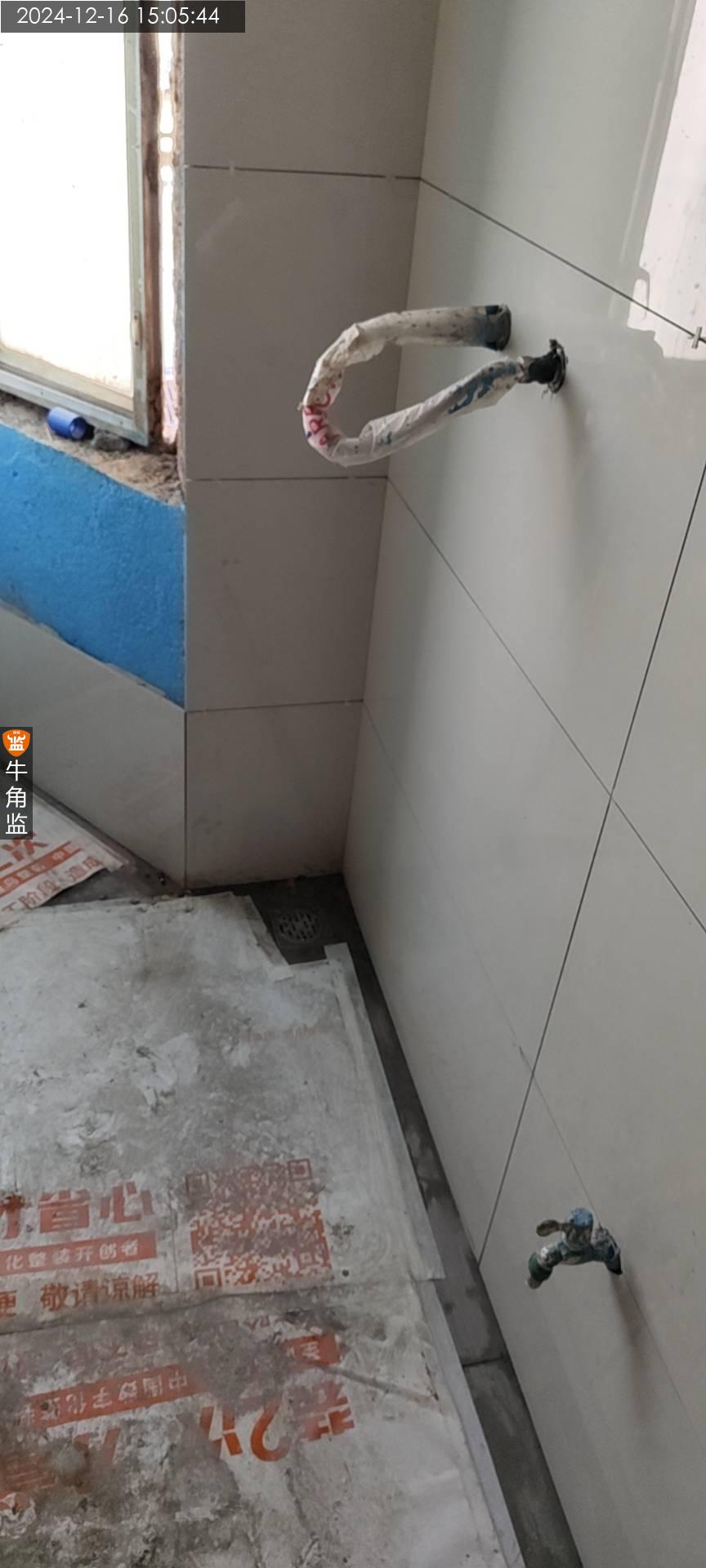

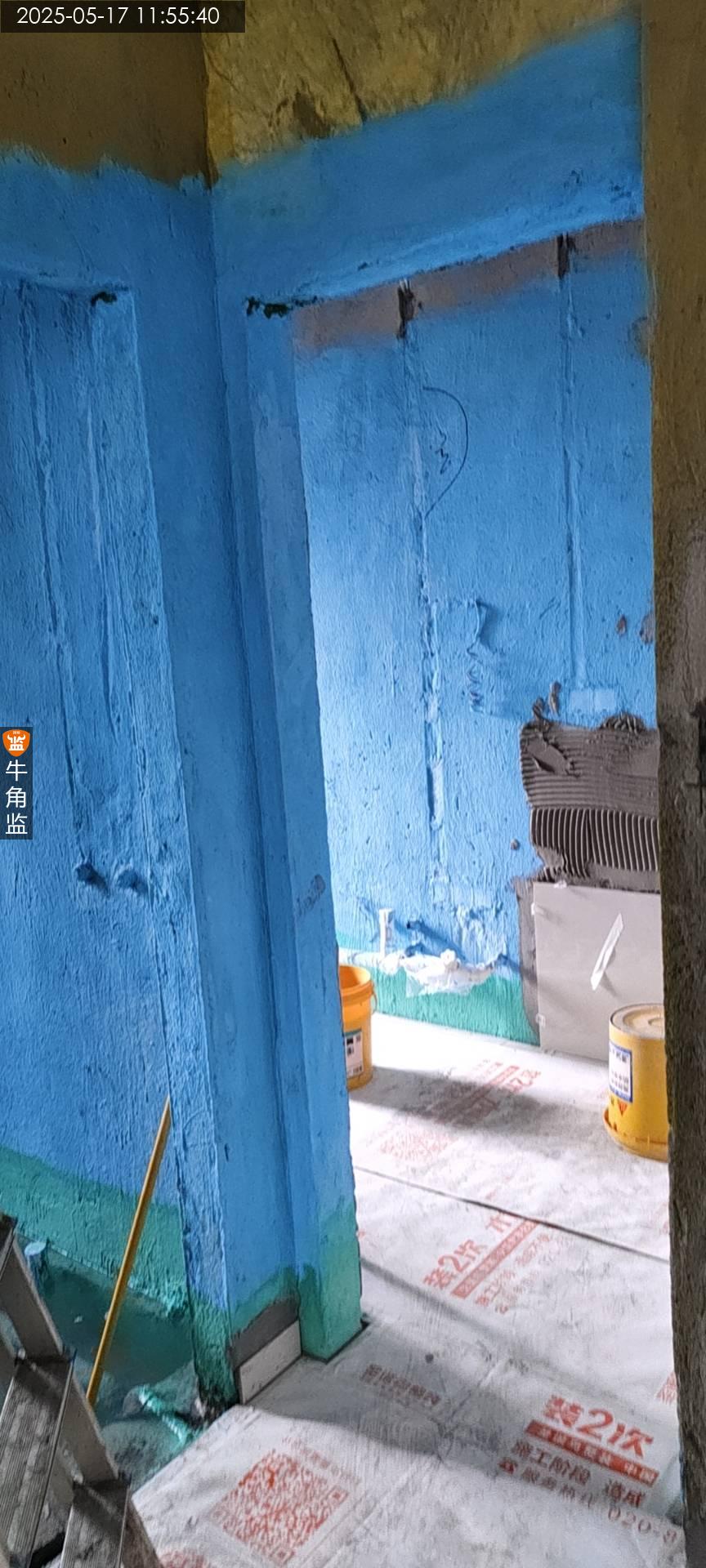

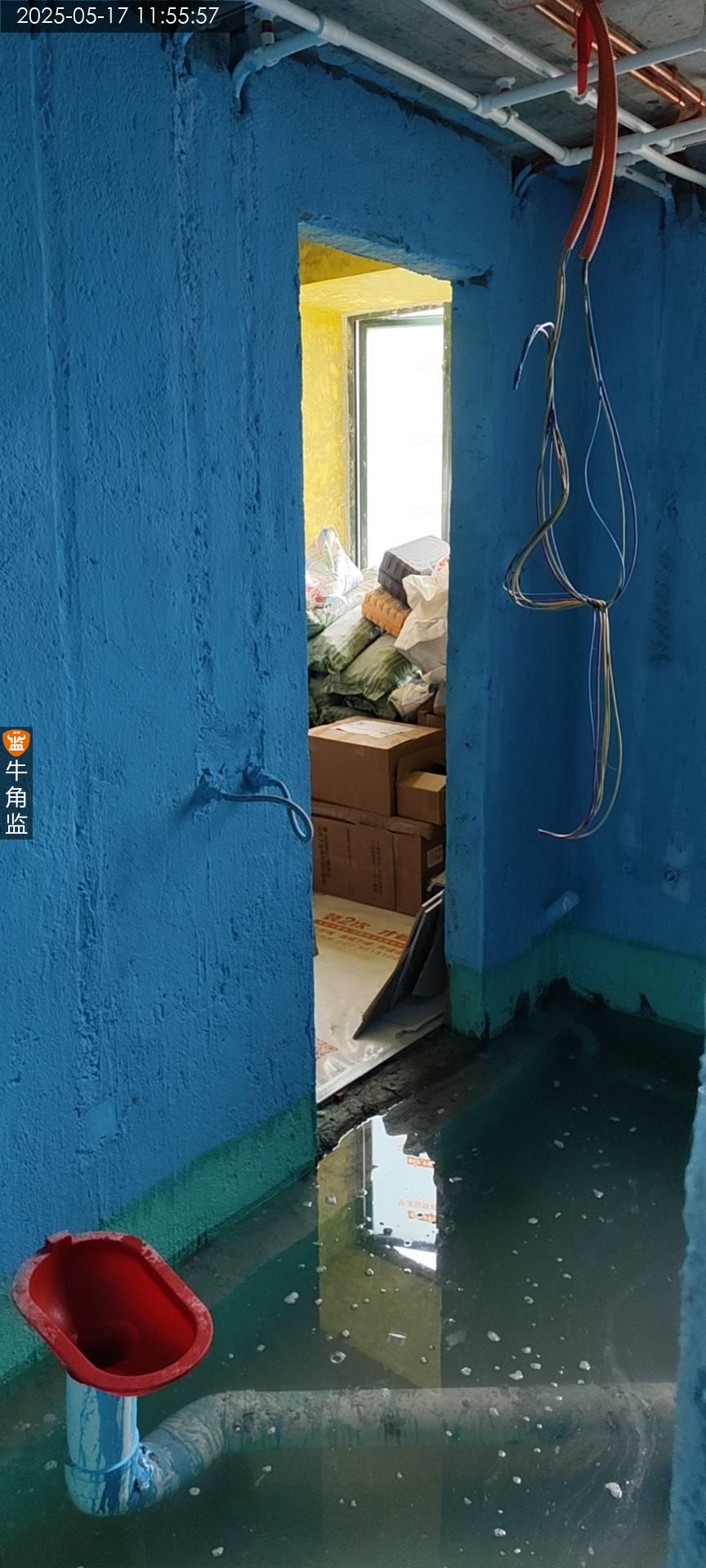

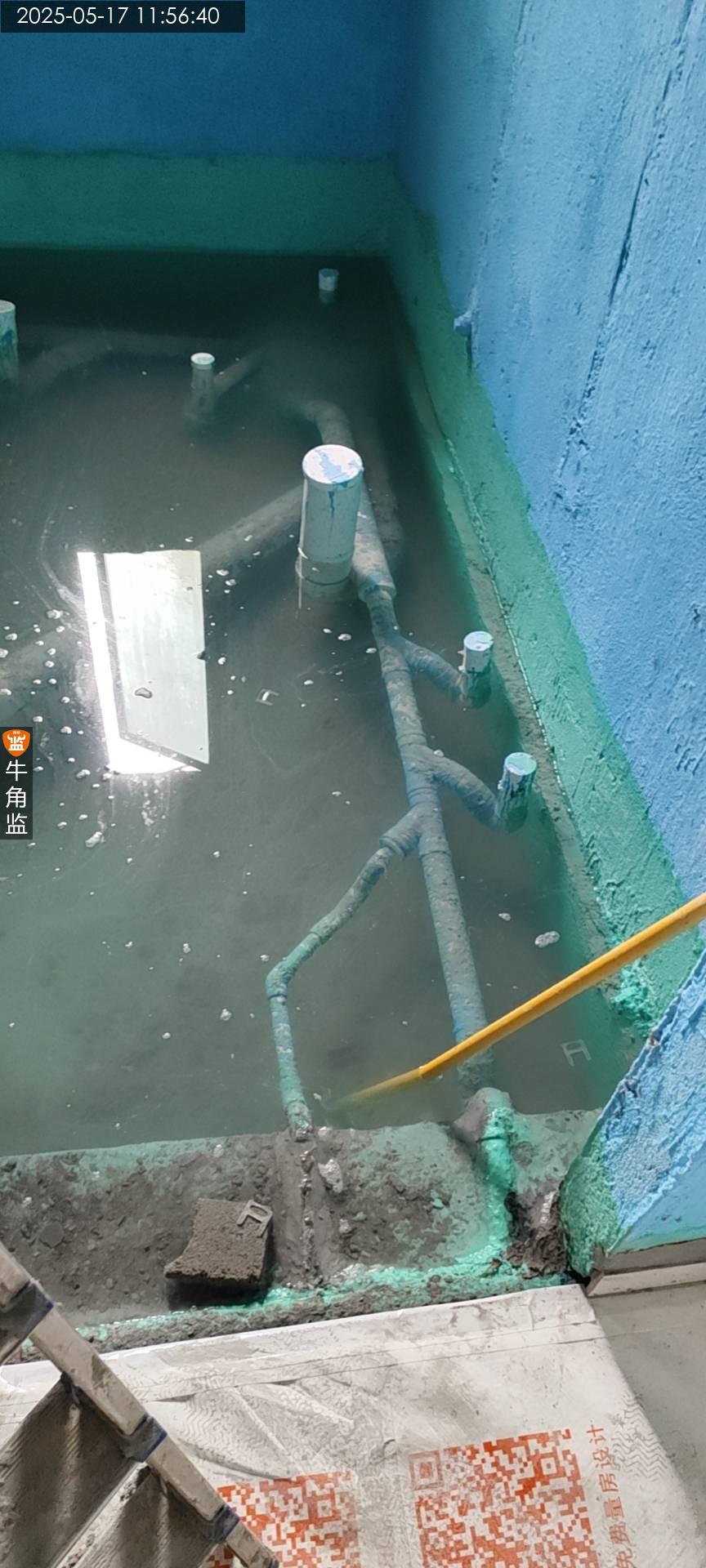

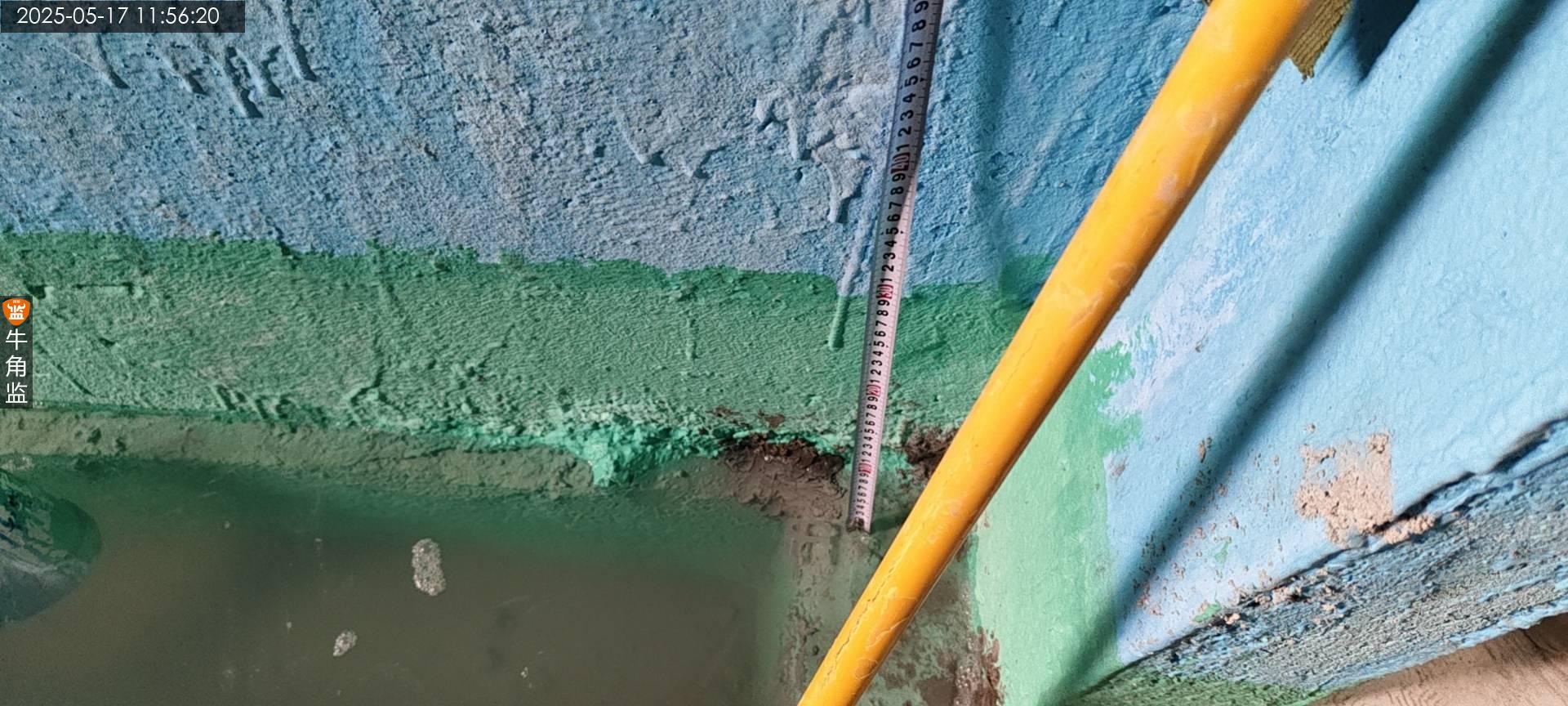

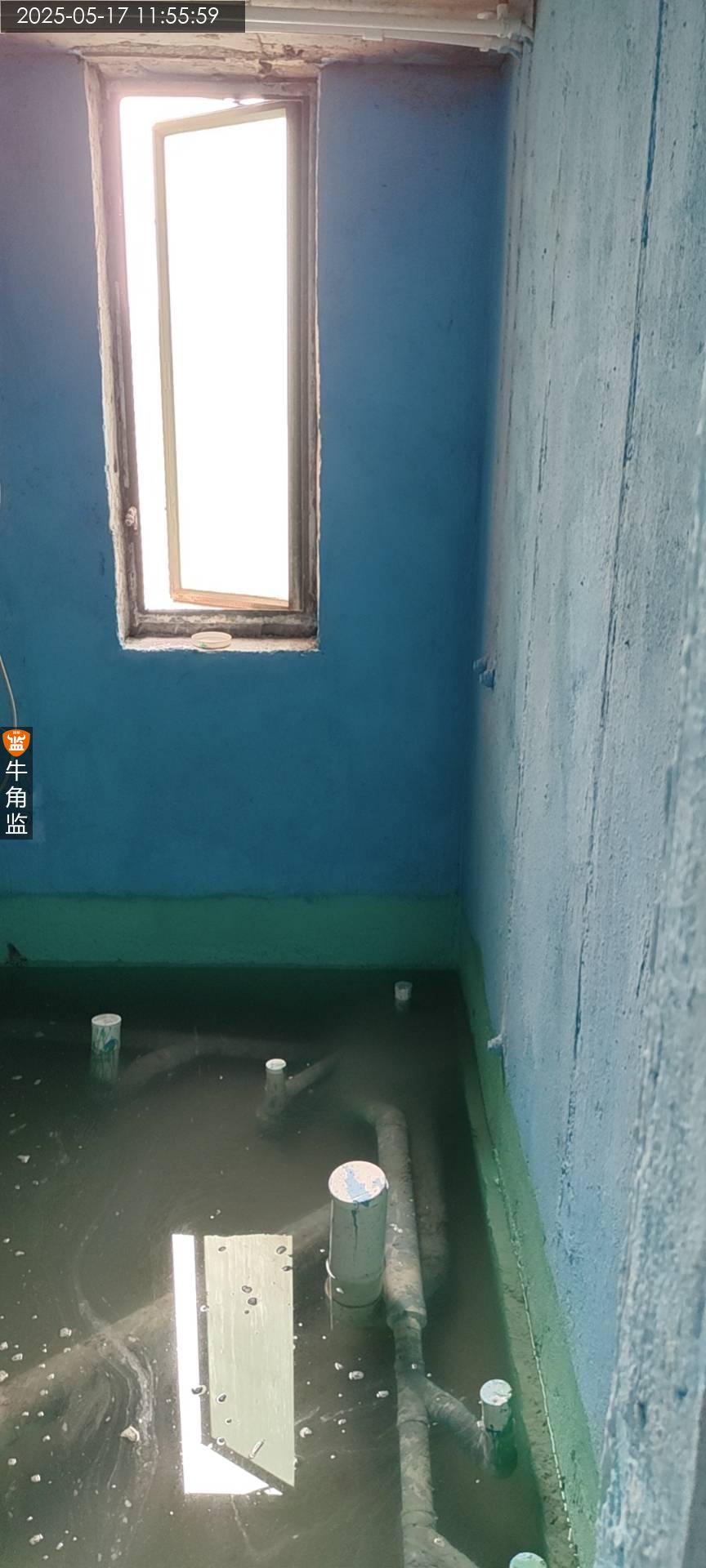

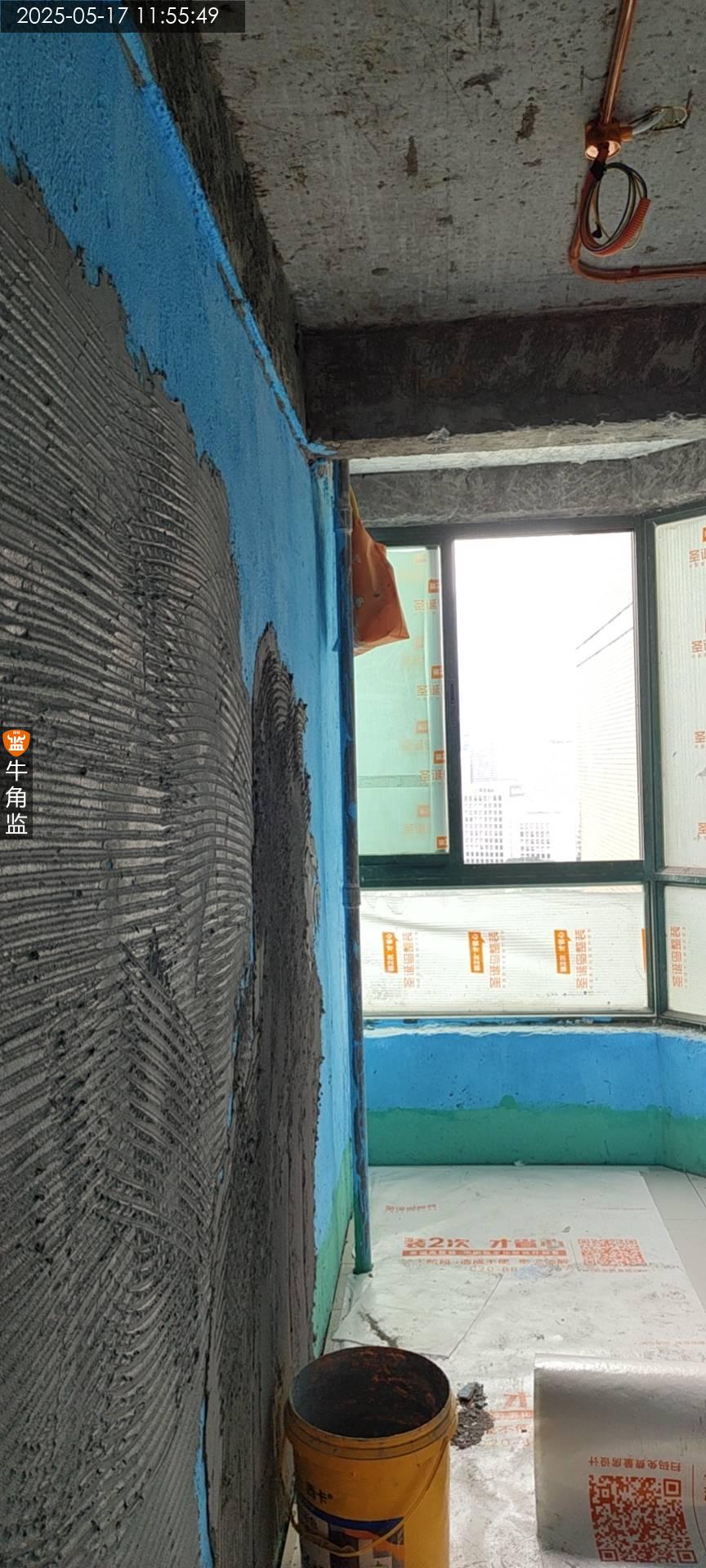

本次防水检查 1.墙砖空鼓锤敲击检查存在空鼓情况,需要进行灌浆或更换铺贴。 2.无法到楼下查看闭水情况,阴角位置需要进行堵漏王封堵,沉箱内重新涂刷一遍防水加强效果。 3.沉箱二次排水预留过高,需要找平至二次排水为最低点再进行陶粒回填或架空处理。避免二次排水过高沉箱积水。 后续施工建议 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。 3、回填找平层建议加钢丝网片,做防开裂处理。 4、防水高度要求统一到贴砖高度,一横一竖两遍,封完沉箱后地面还要刷一层地面防水 5、要求48小时闭水,验收合格后必须做地面防水附加层
2025-05-17
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
