本次评语:
本次水电验收

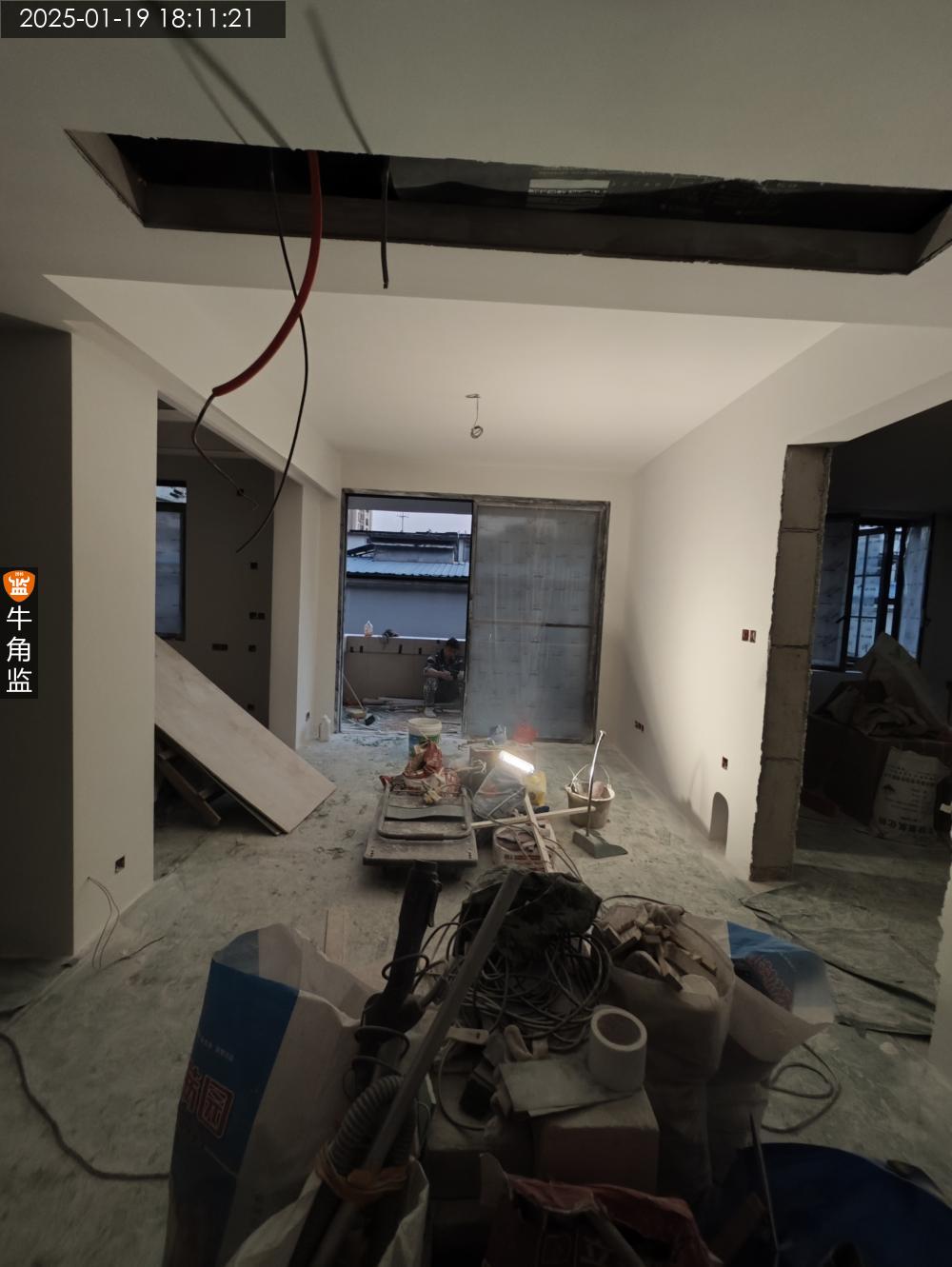

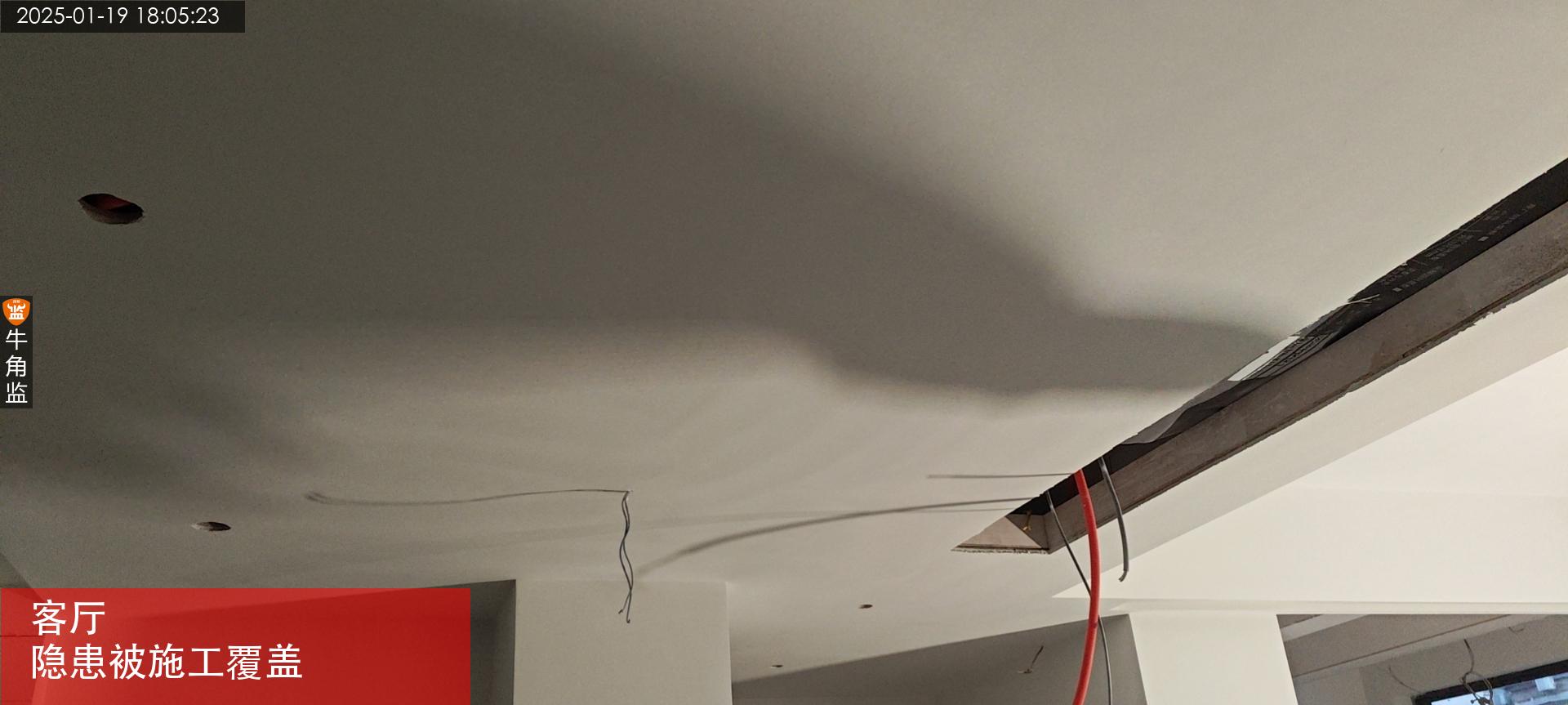

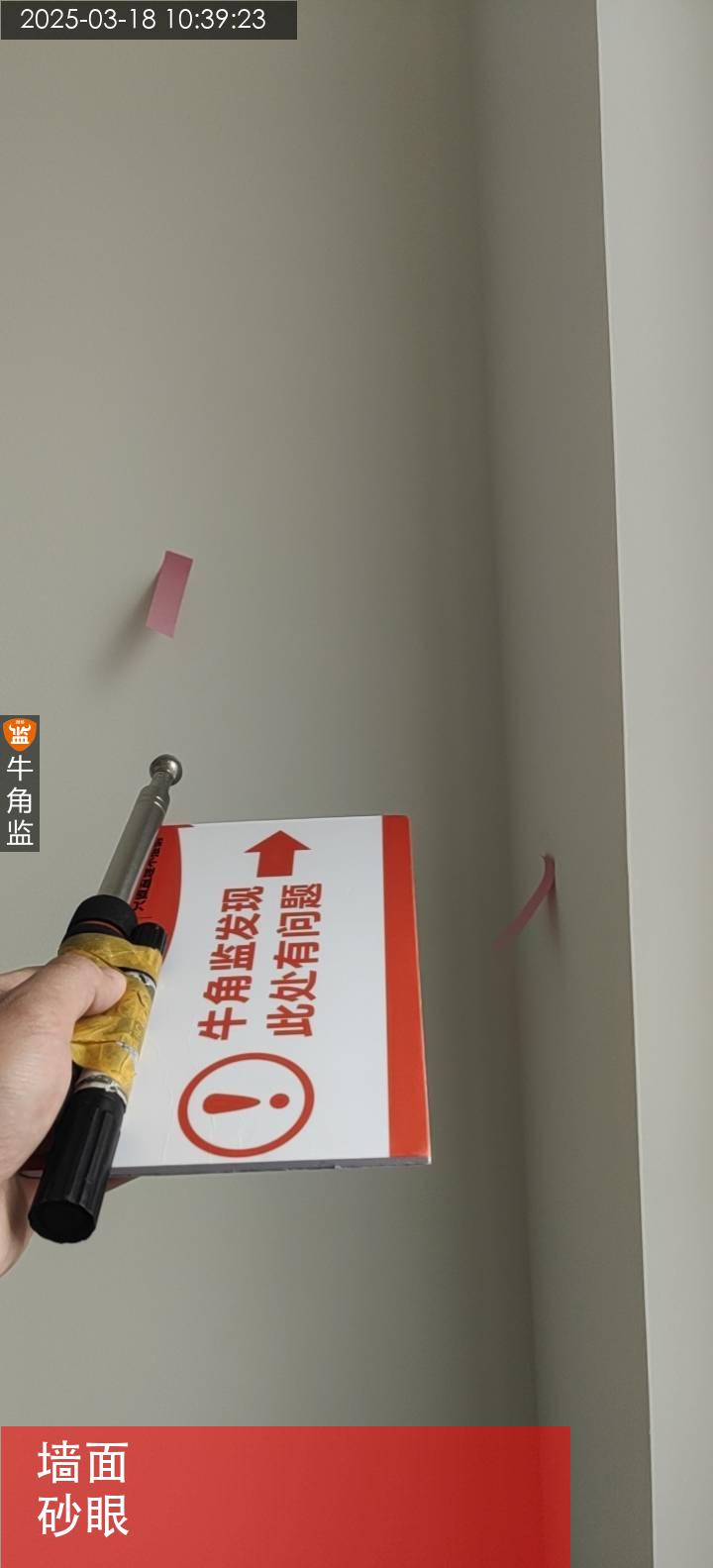

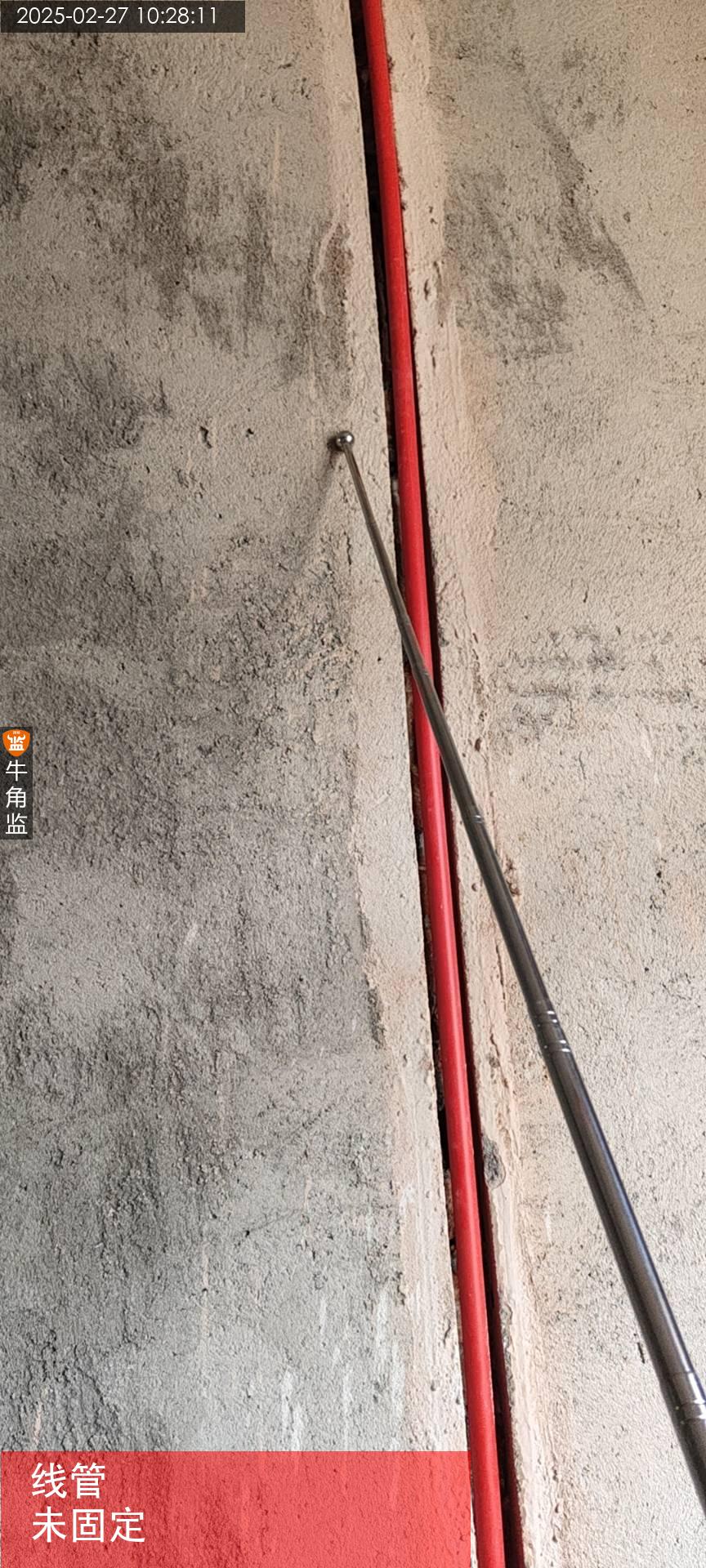

1.墙面线管未进行固定处理,需要固定避免封槽松动空鼓。

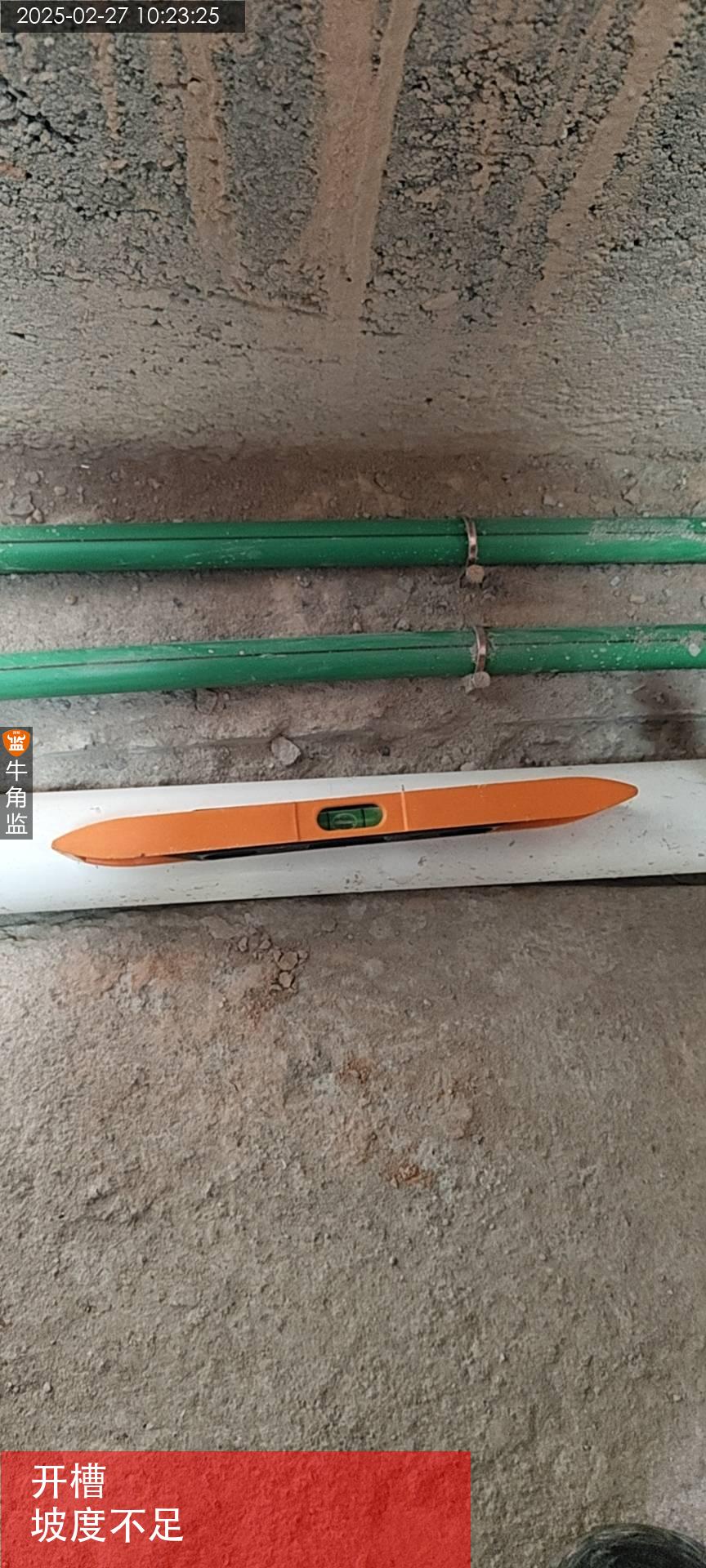

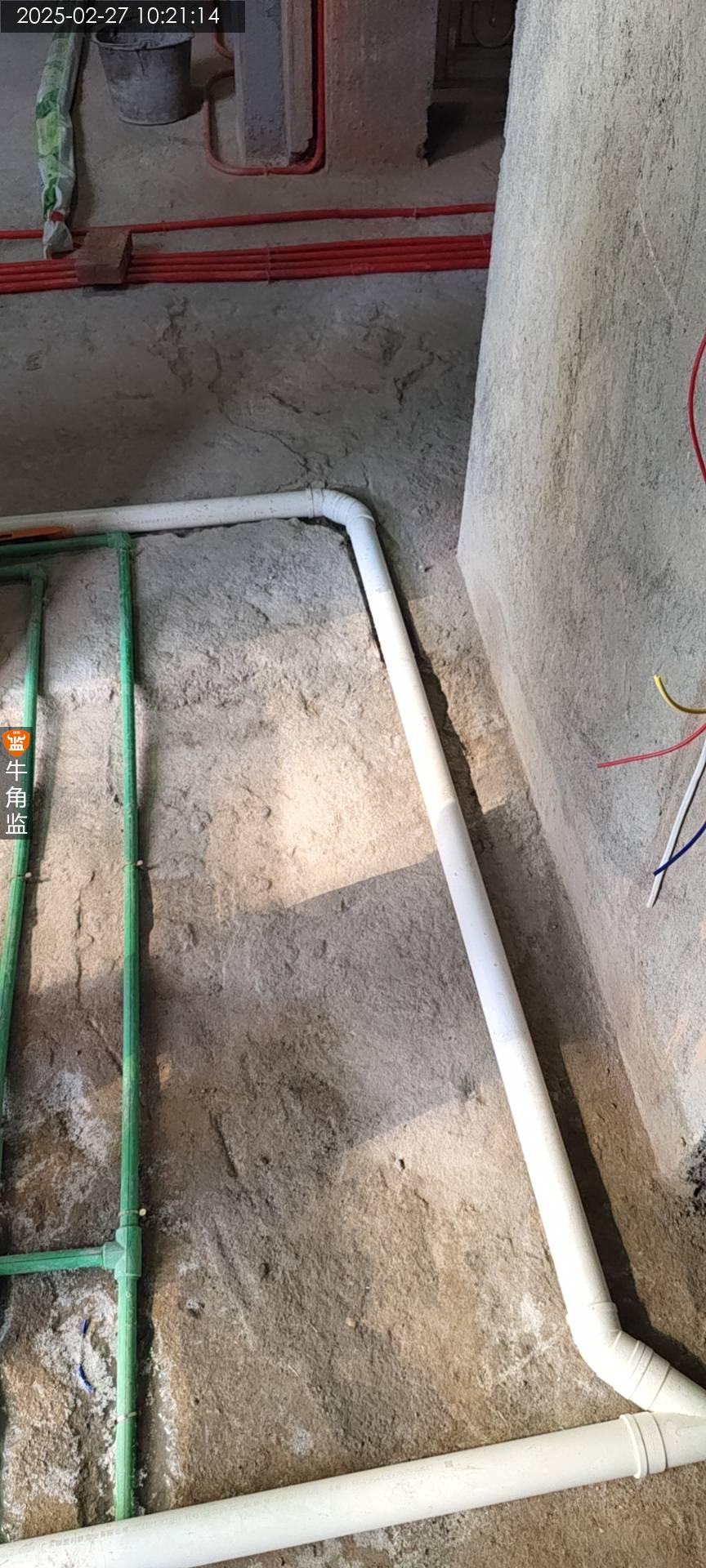

2.排水管坡度检测存在坡度预留不足,需要预留充足坡度。

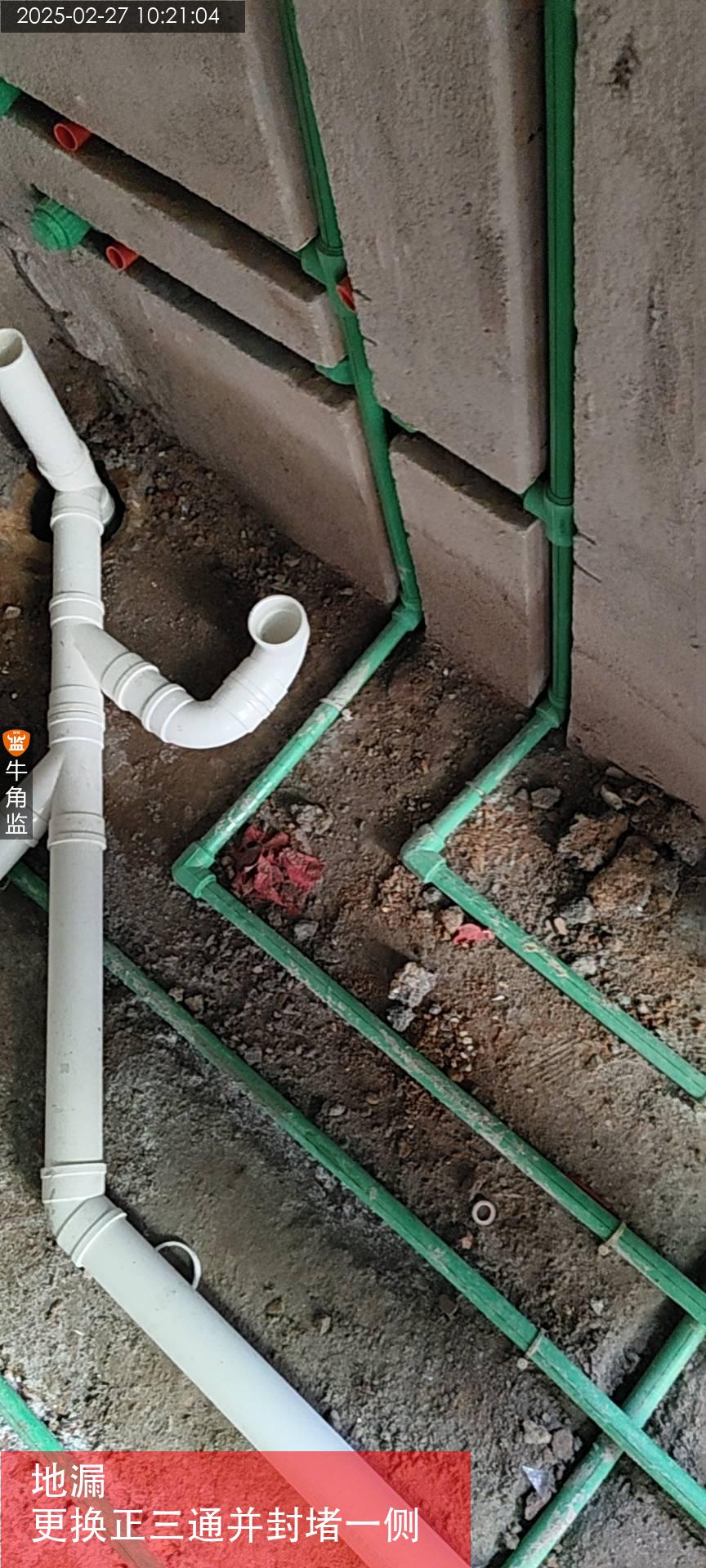

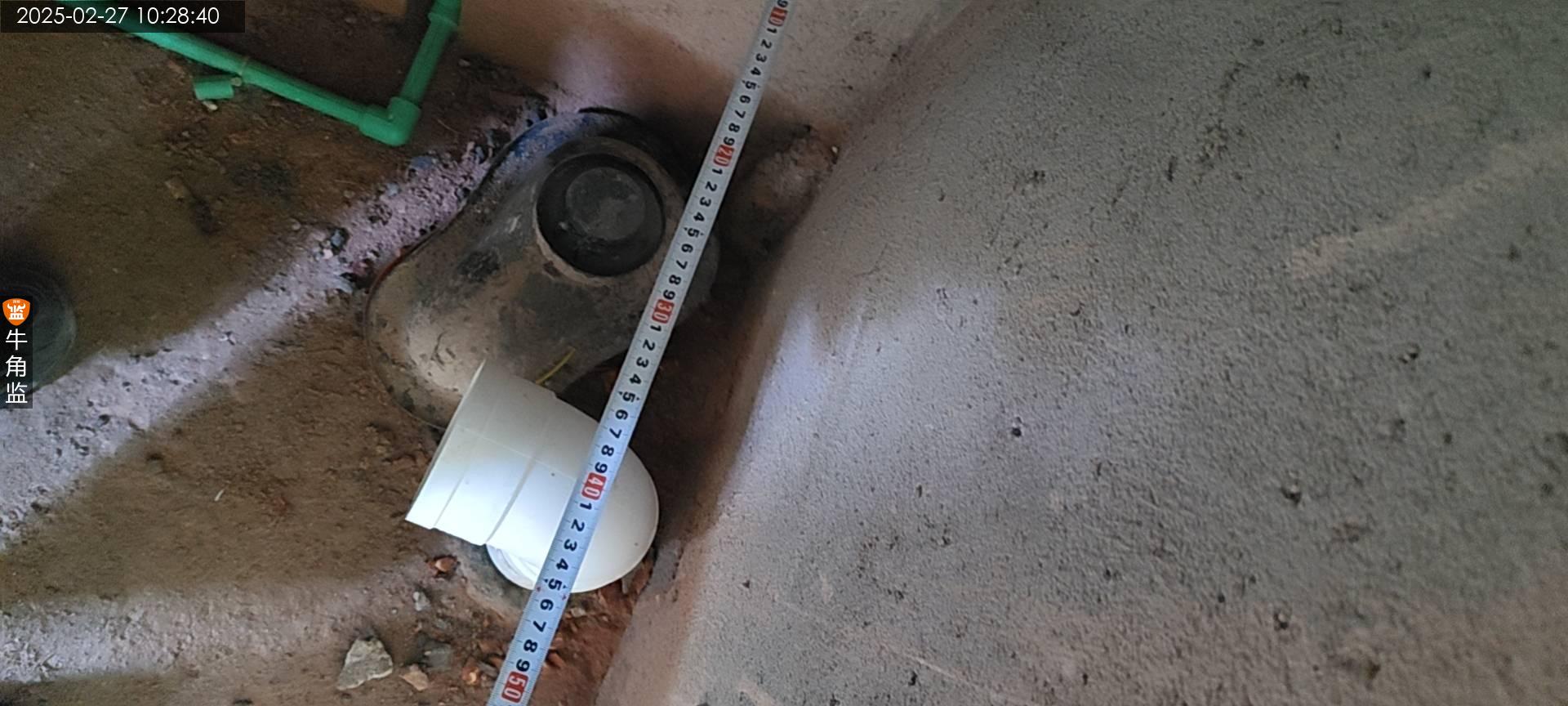

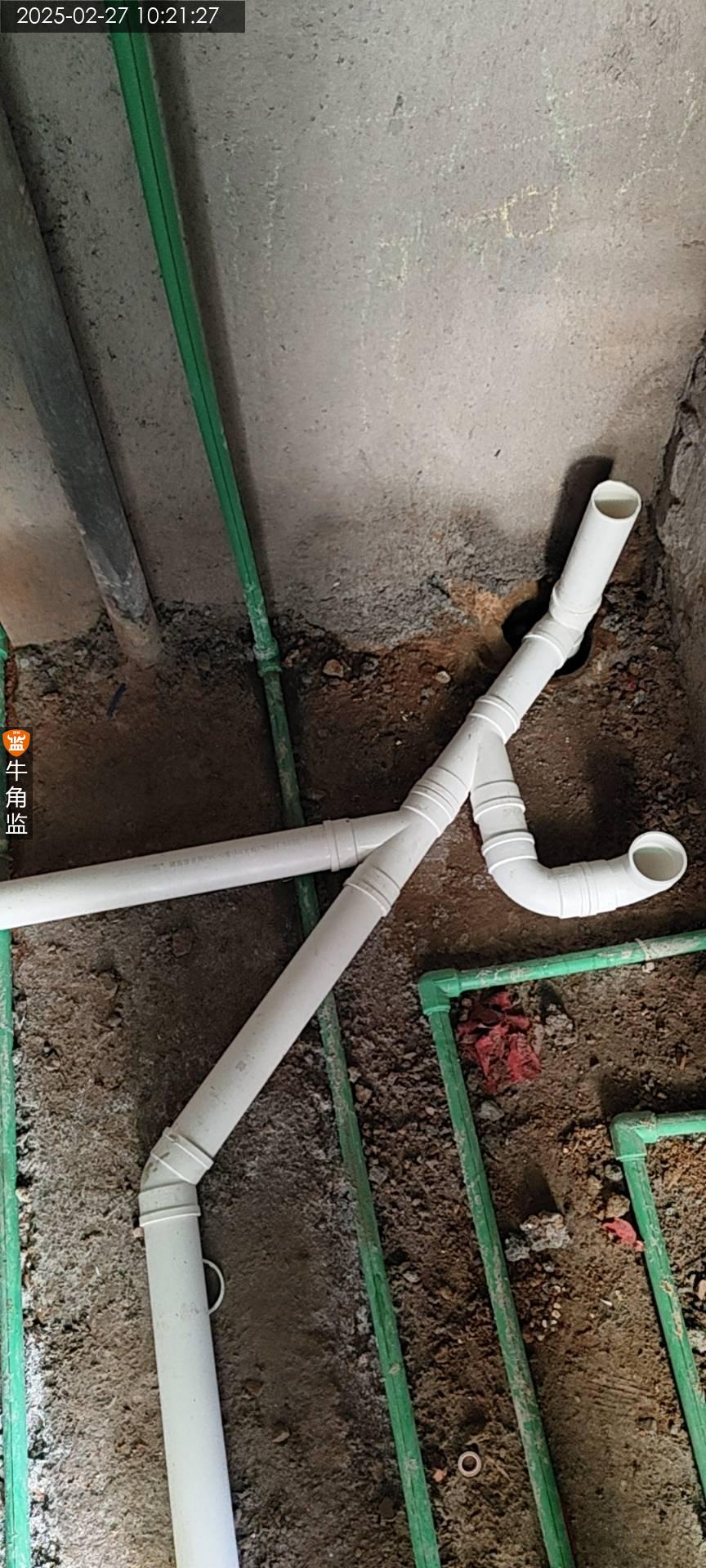

3.原基层无沉箱,地漏末端需要更改成正三通并封堵一侧,避免弯头切割导致防臭滤芯开关异常。

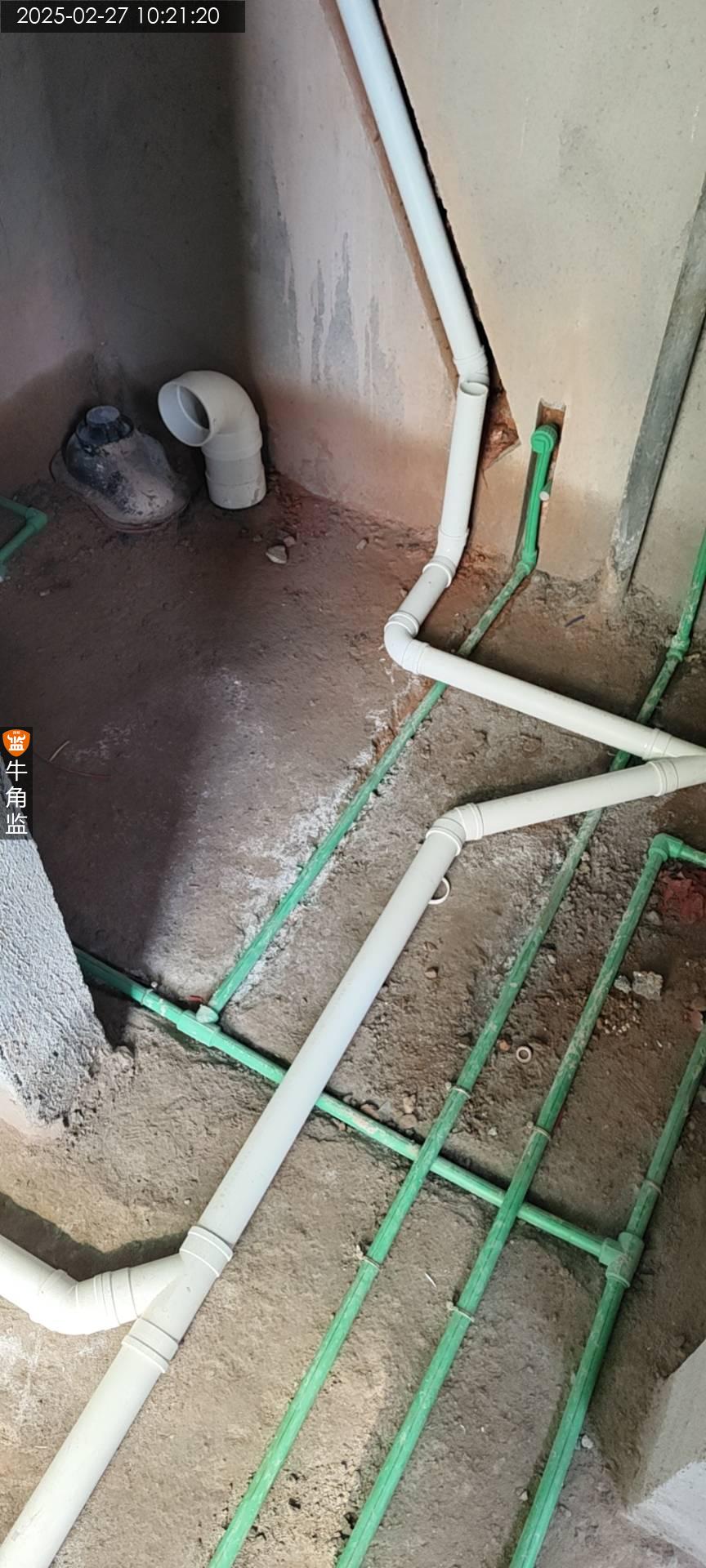

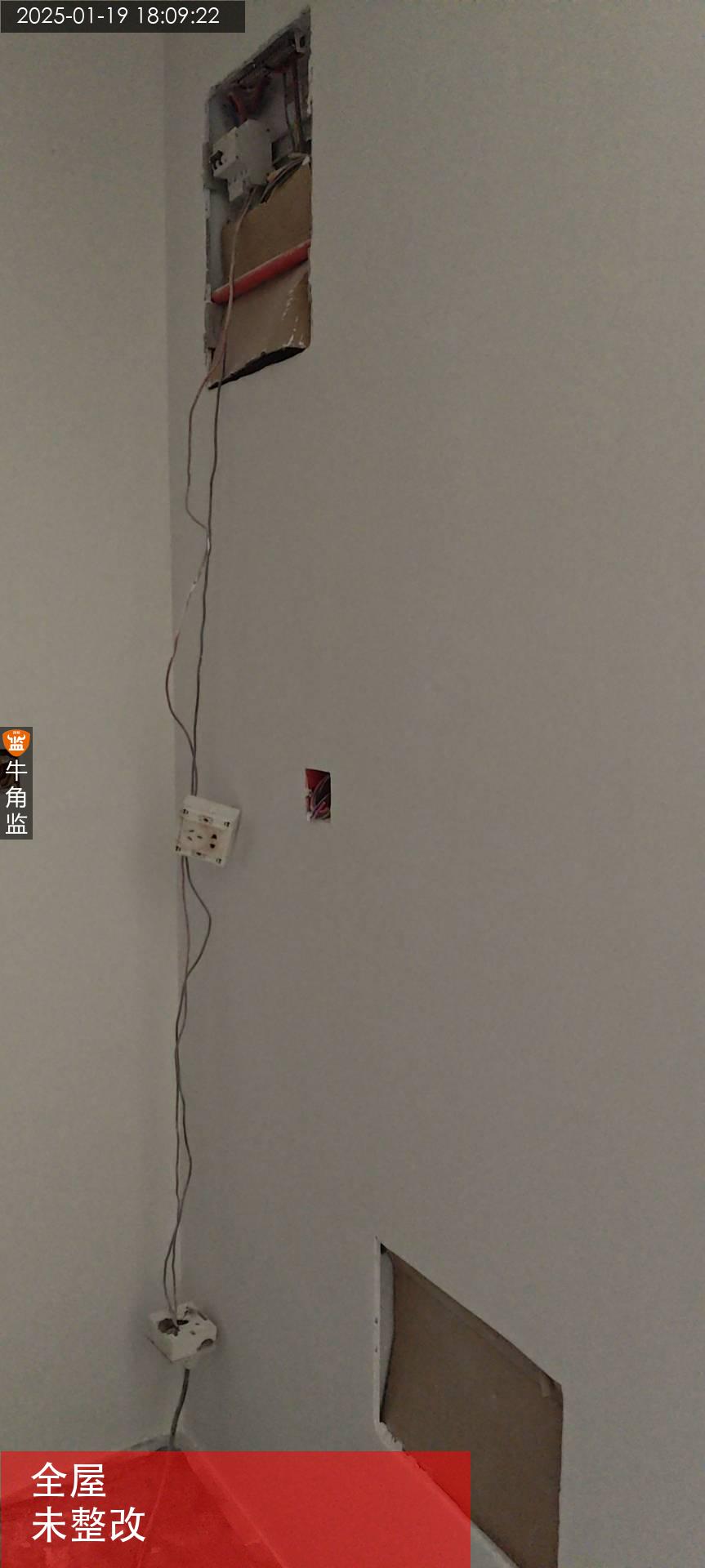

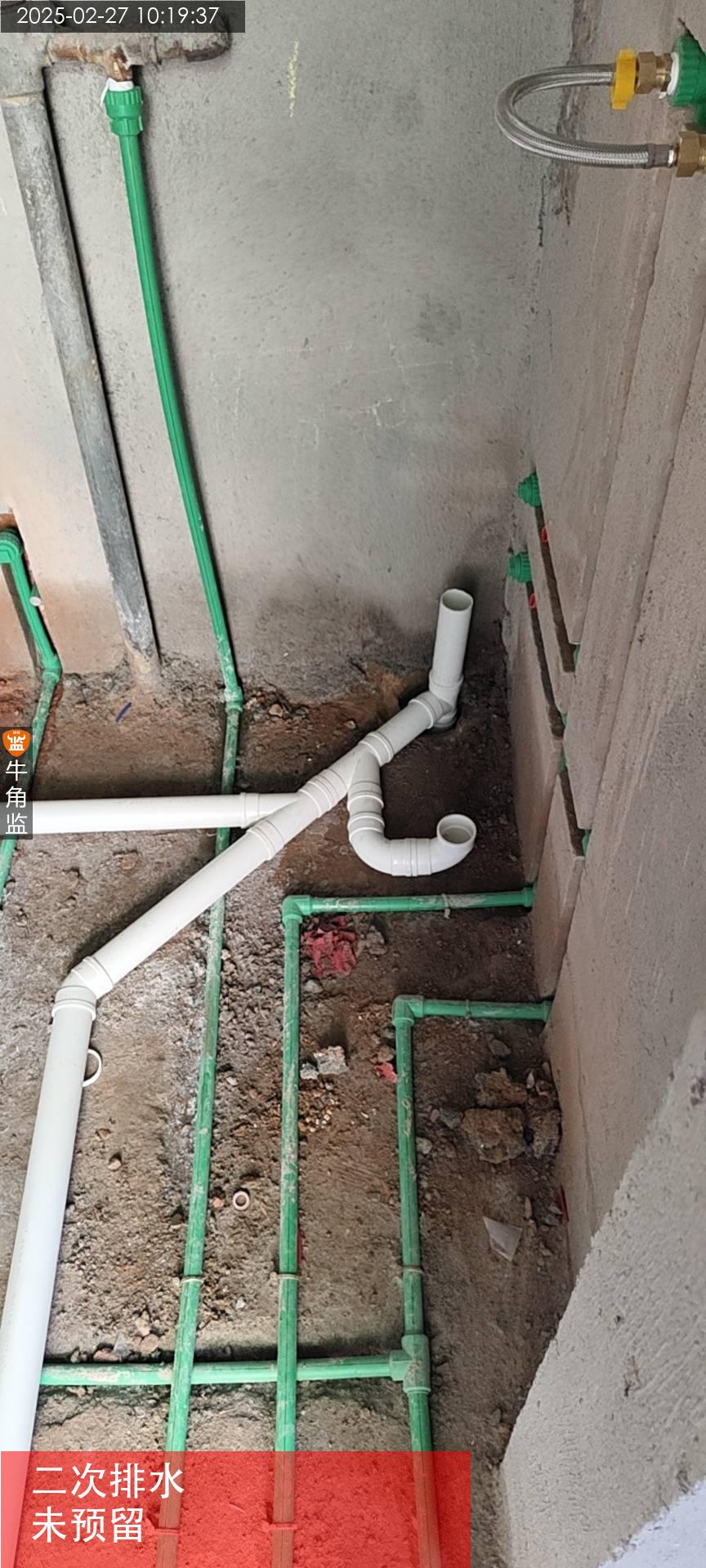

4.二次排水管未进行预留,需要预留二次排水。

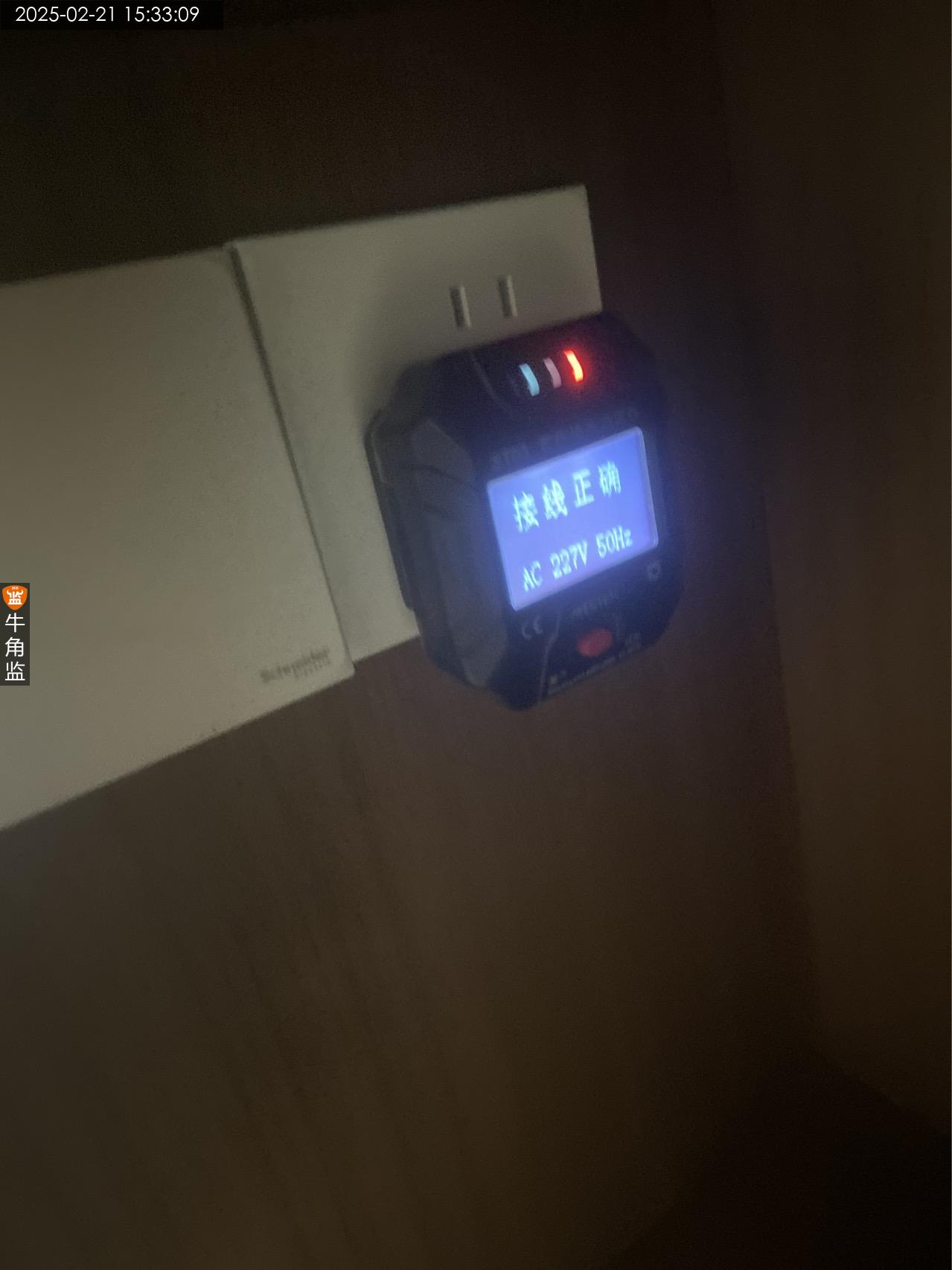

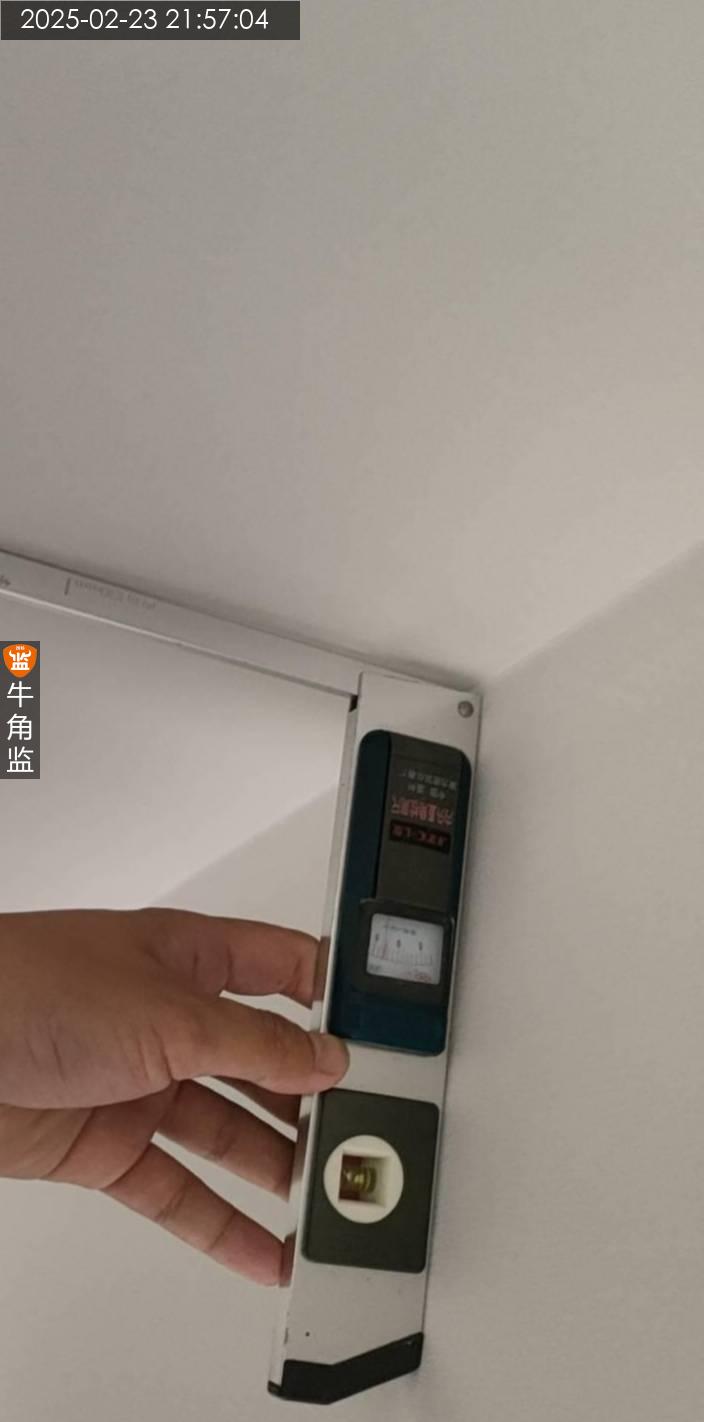

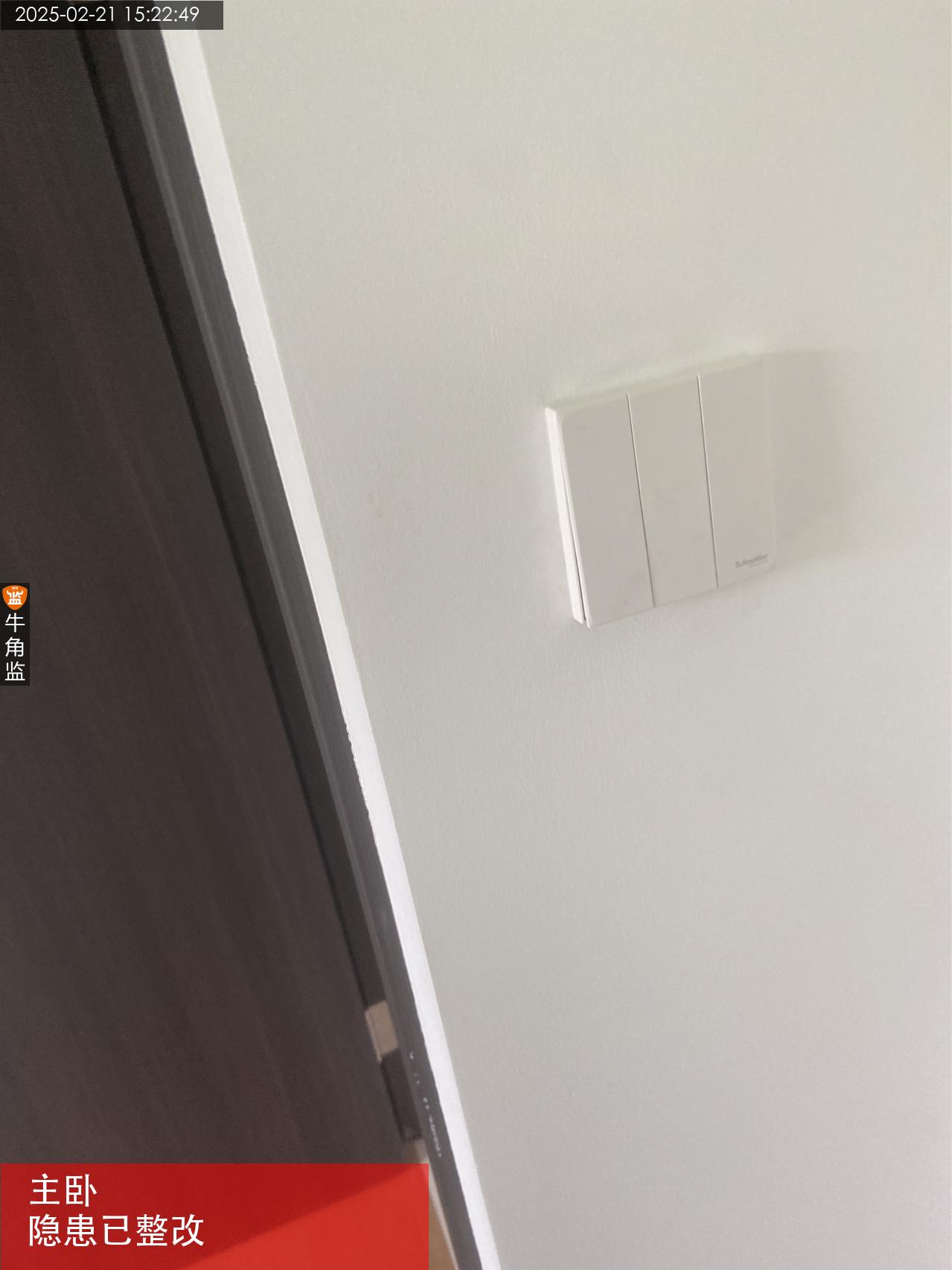

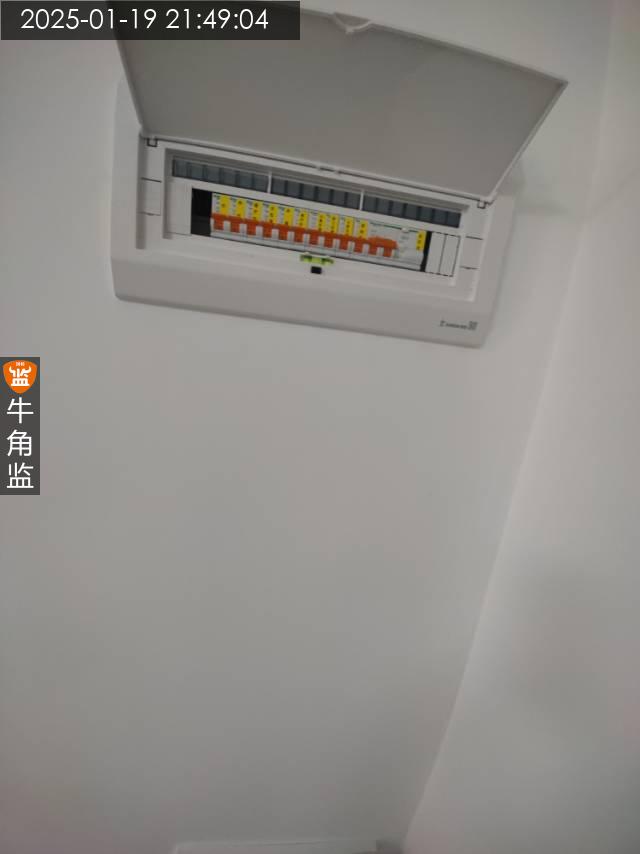

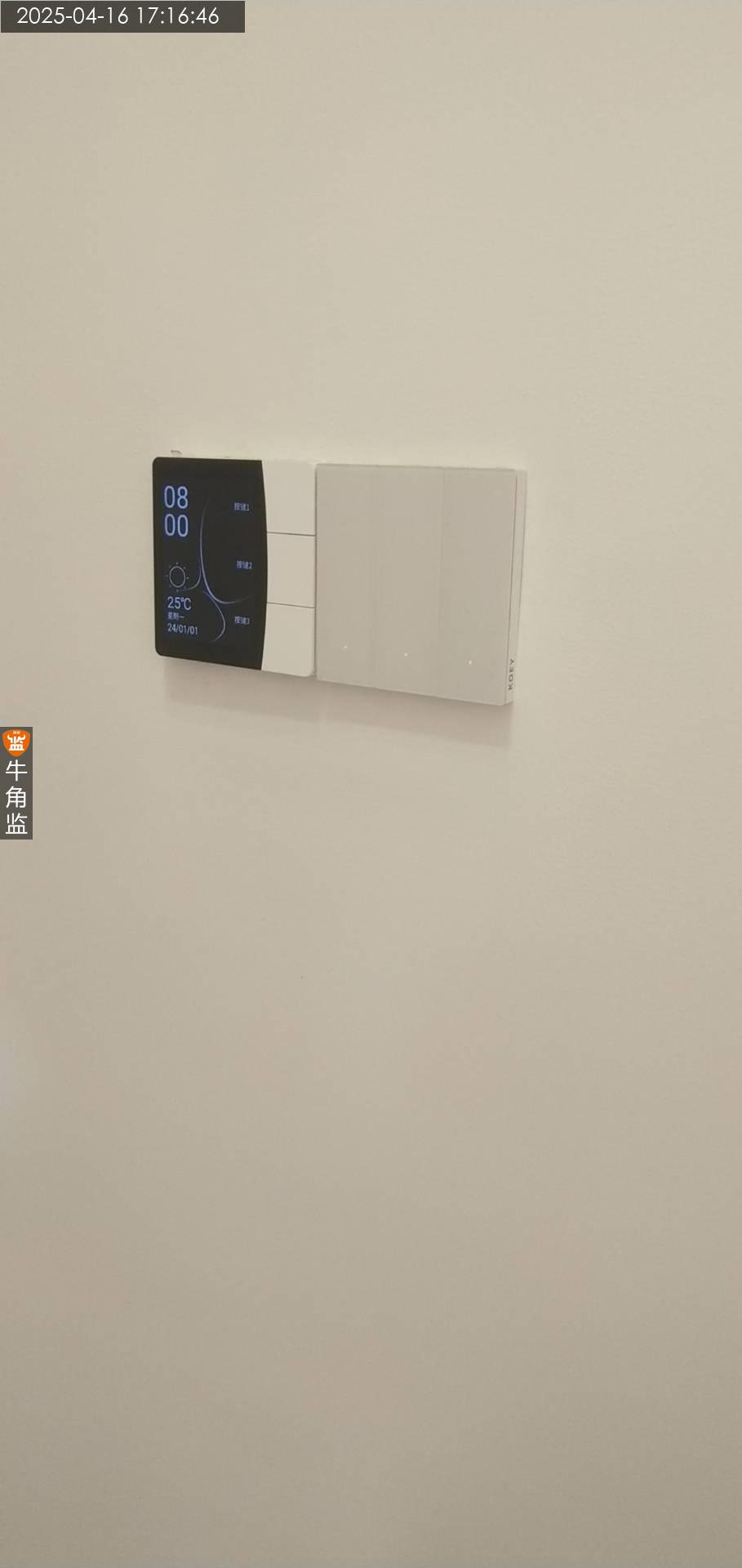

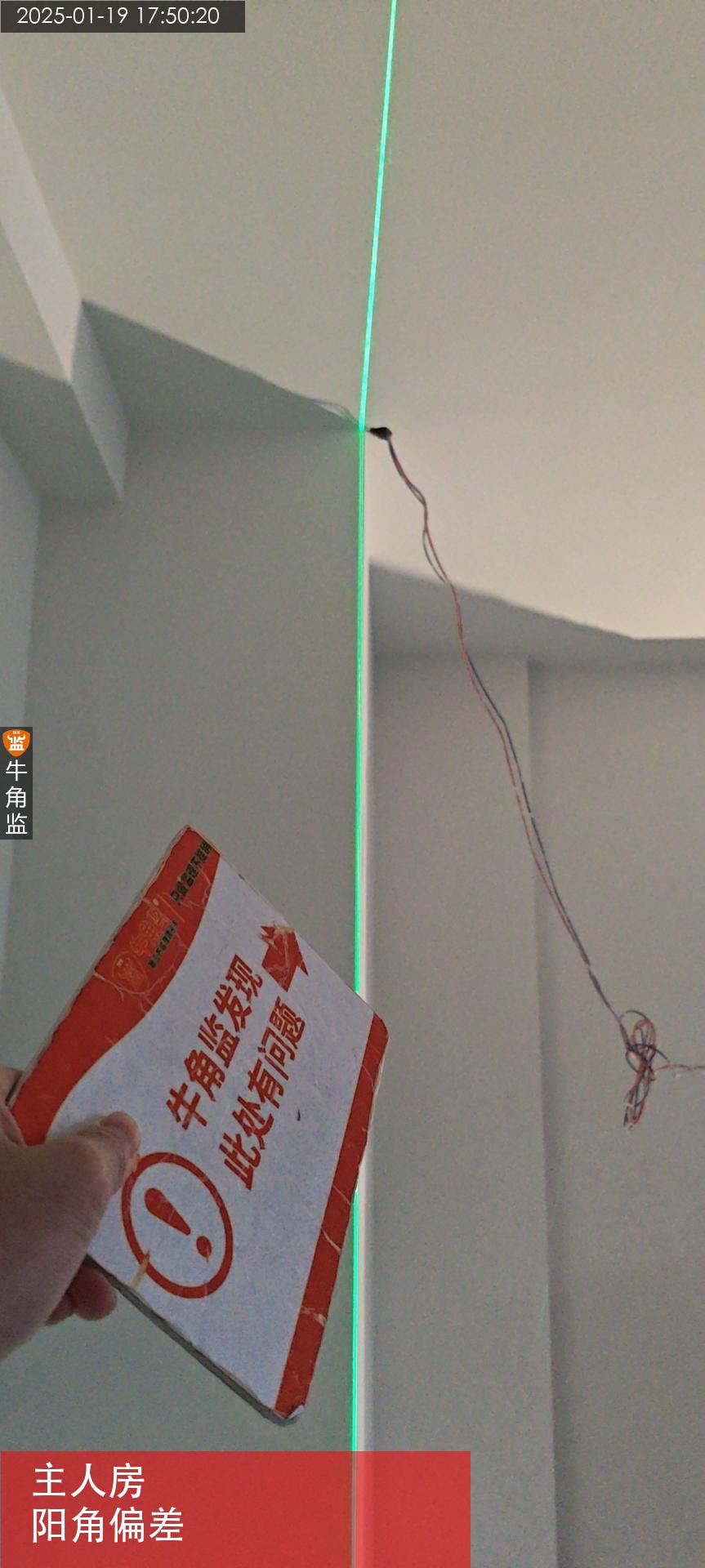

5.需要确认智能灯线预留要求,现场未发现双零线,并且存在双控。

6.现场电线回路未进行并线,无法进行通路检测。
后续施工建议
1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。

2、管道底部周边,地面上返墙面30cm处,应做防水附加层。
3、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。
