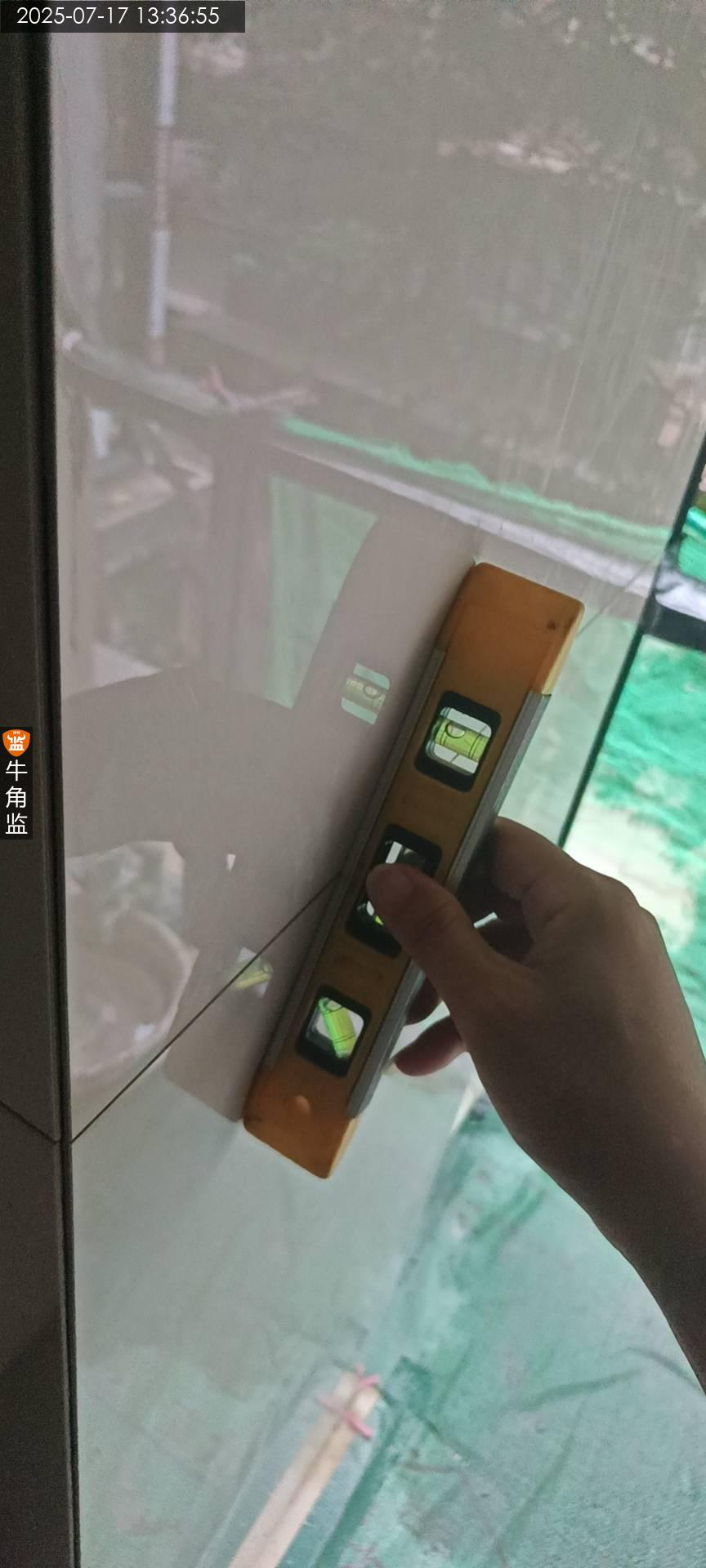

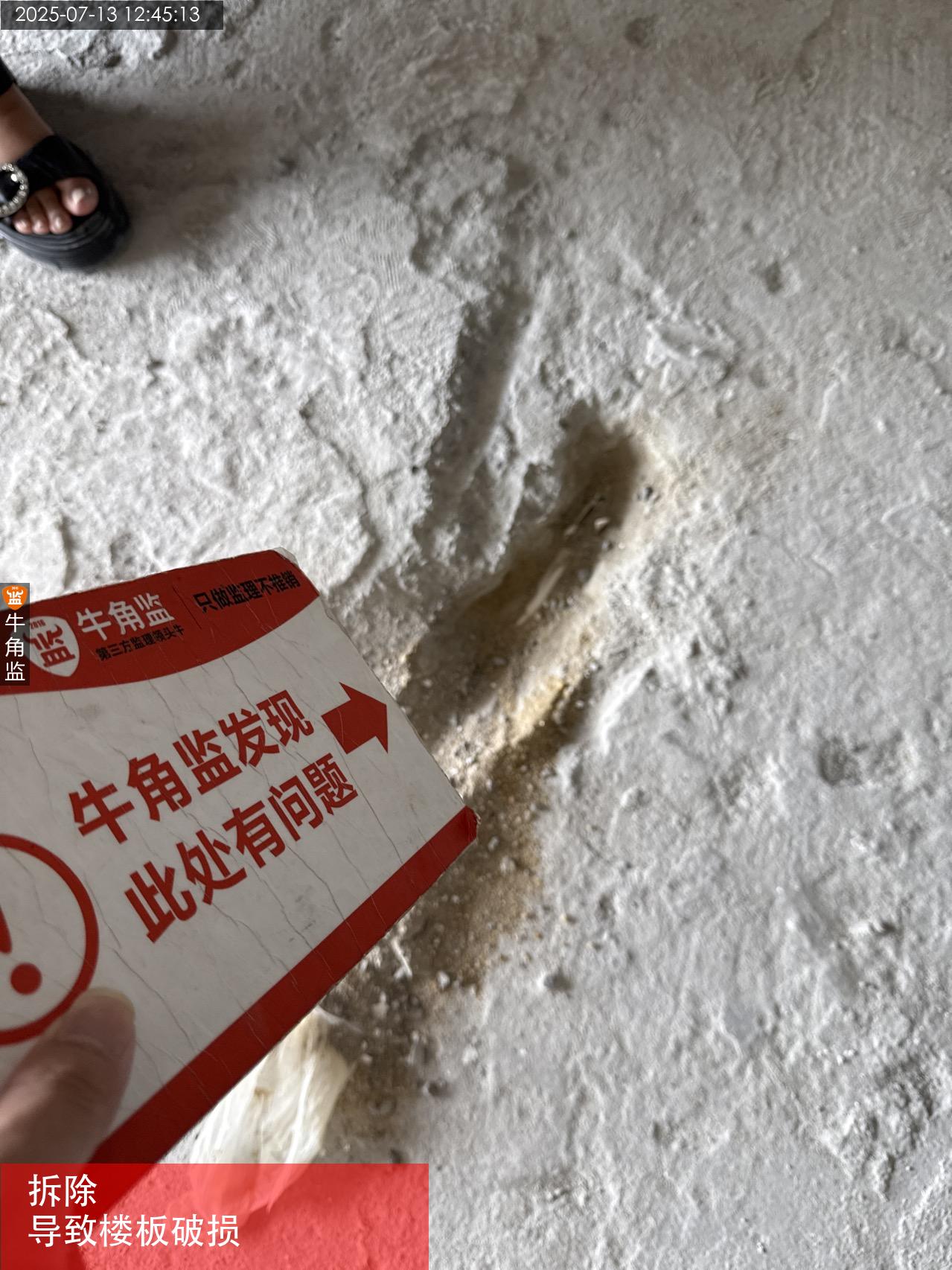

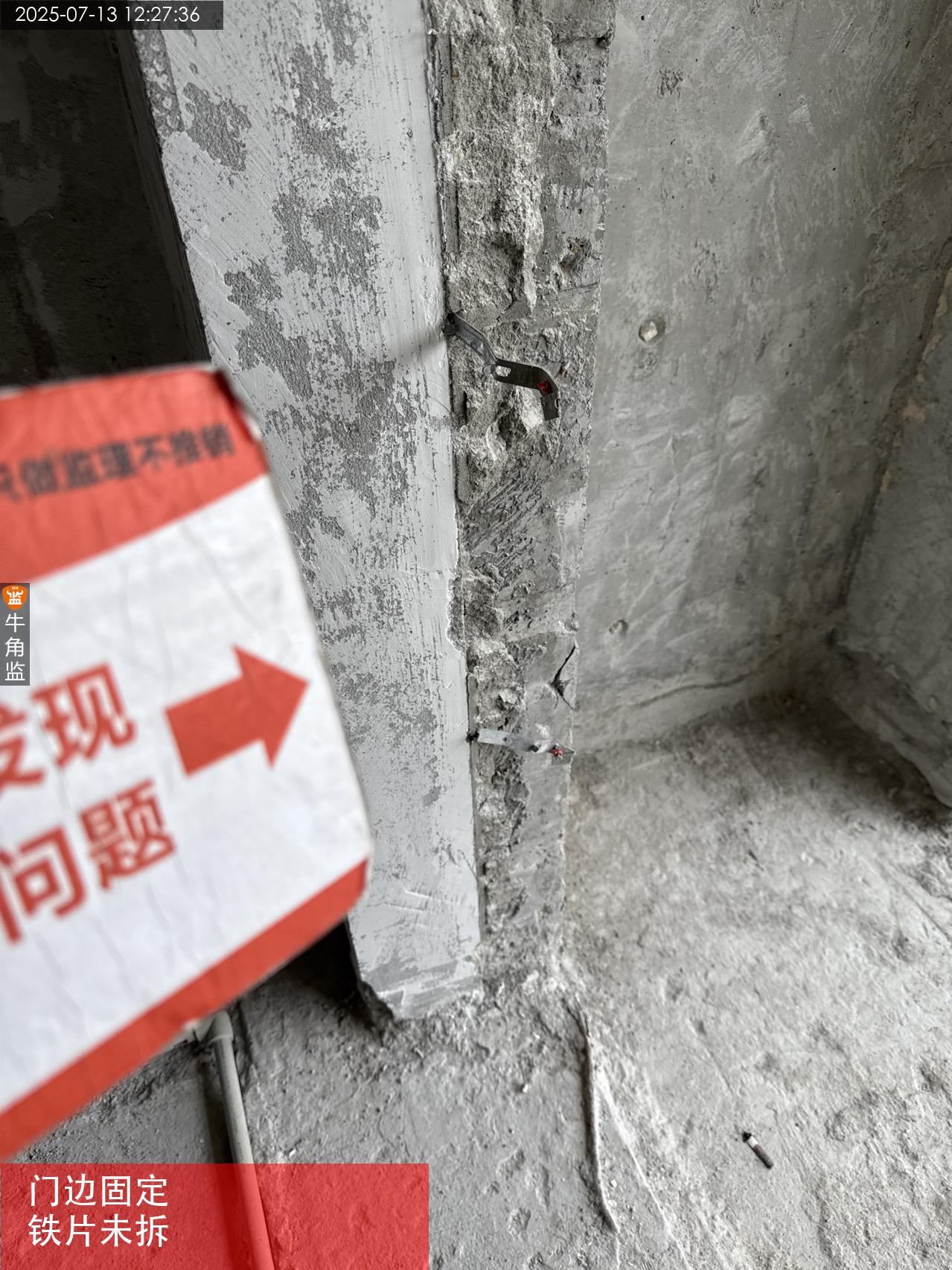

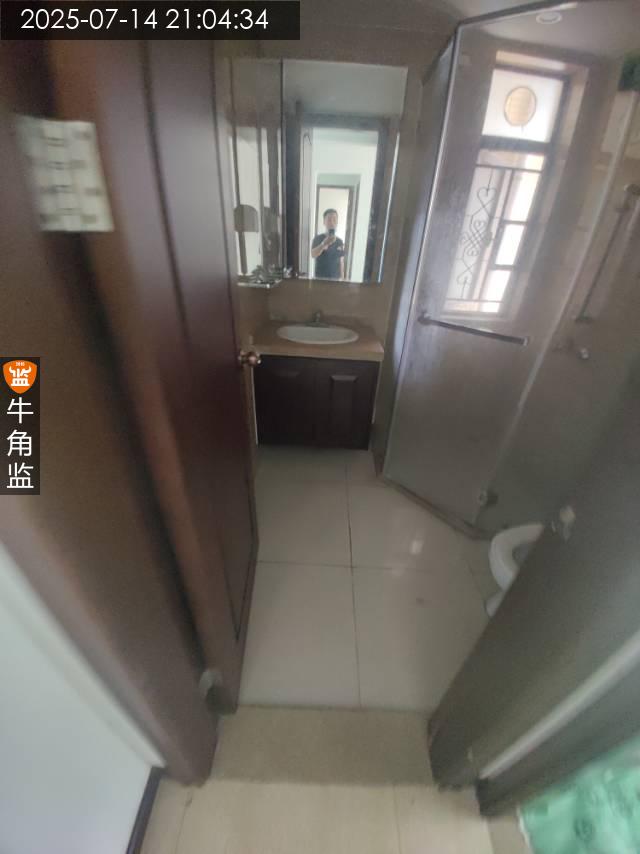

综合指数:35.28%
监理好评率:5.85%
配合整改率:0.00%
臭鸡蛋率:0.00%
番禺区市********5209
设 计 师:未知

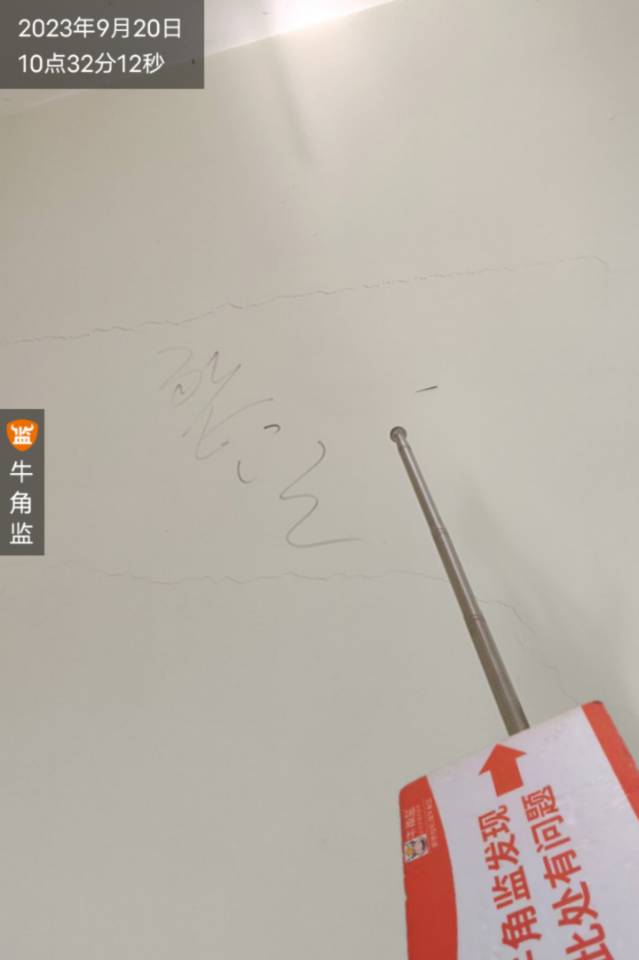

施工队长:未知

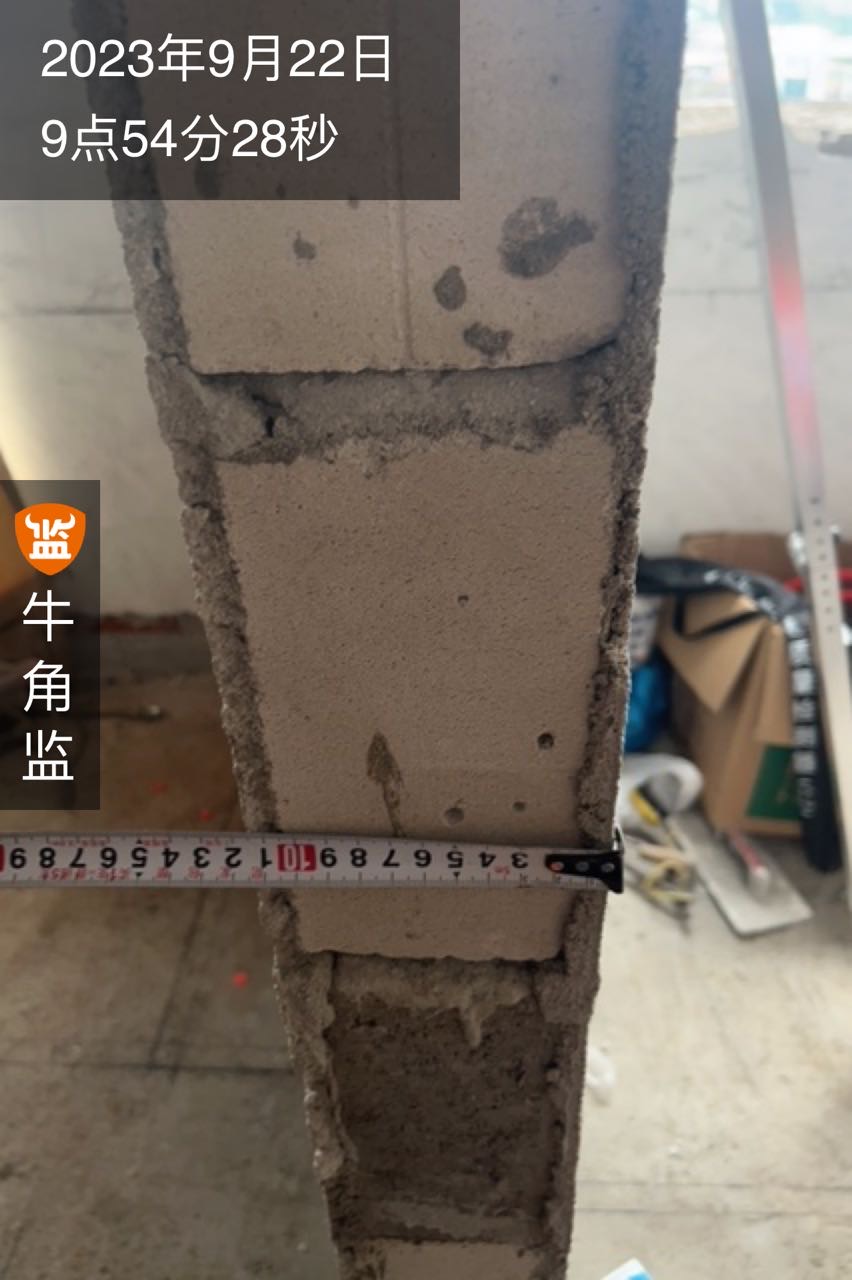

工地面积:84.00㎡
装修总价:0.00
本次评价:D

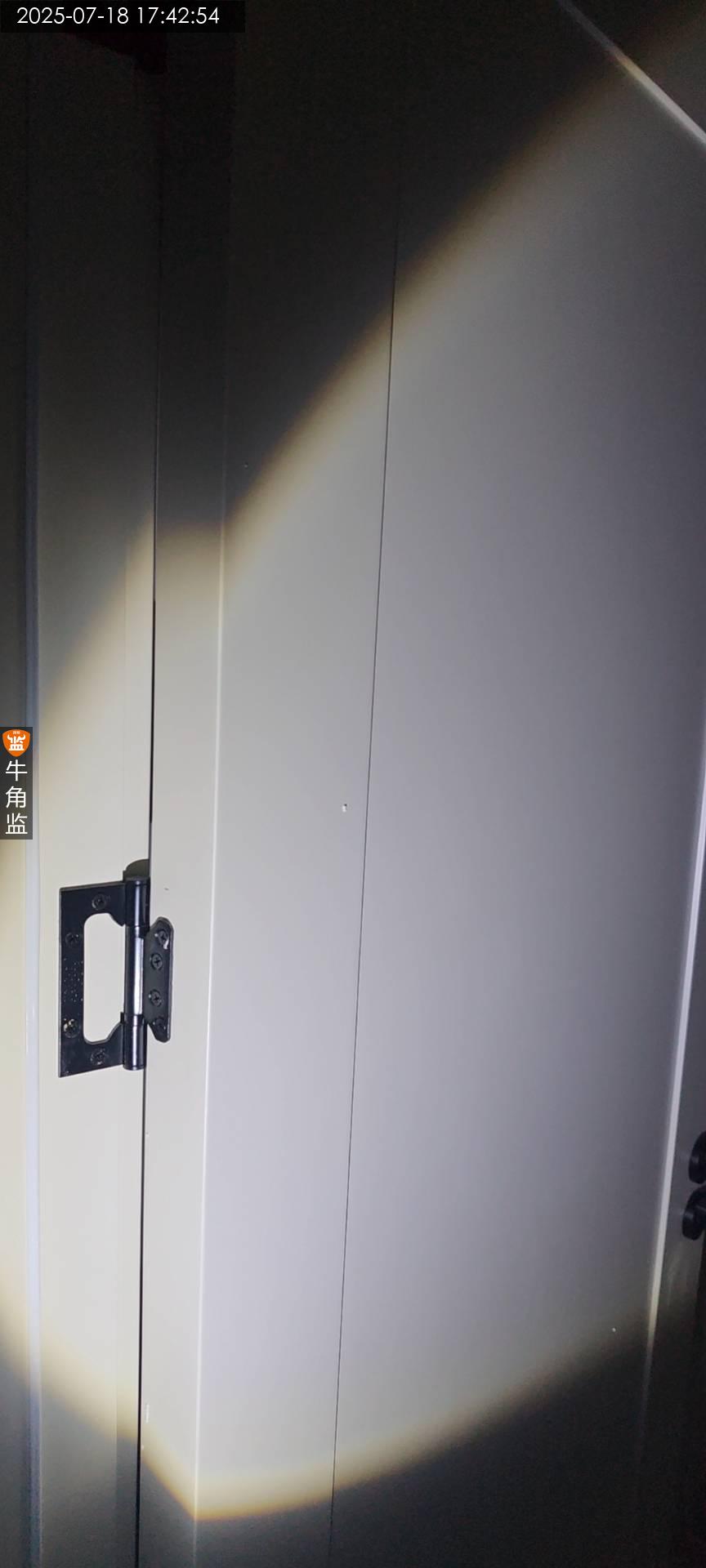

本次评语:

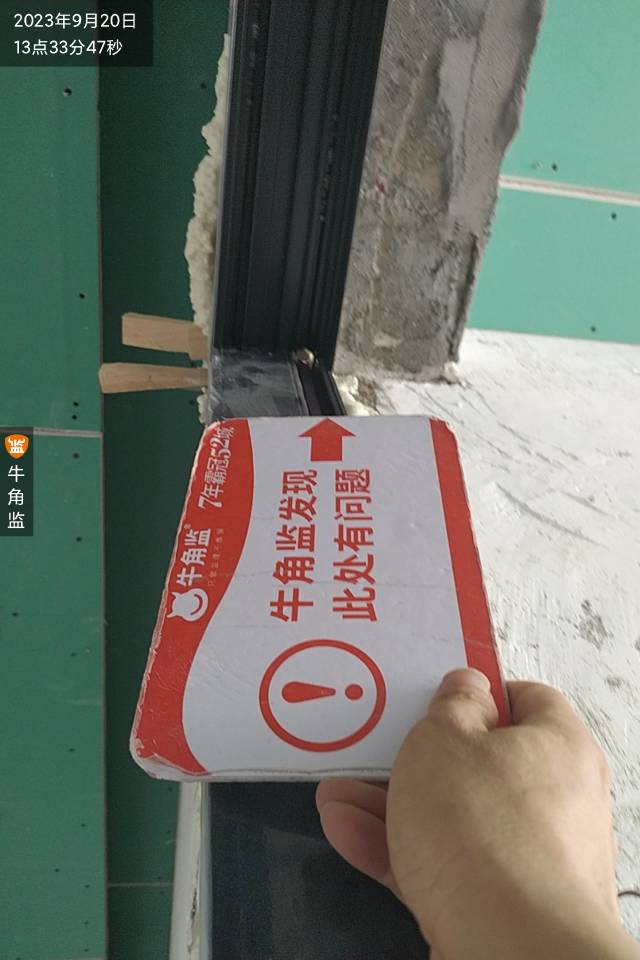

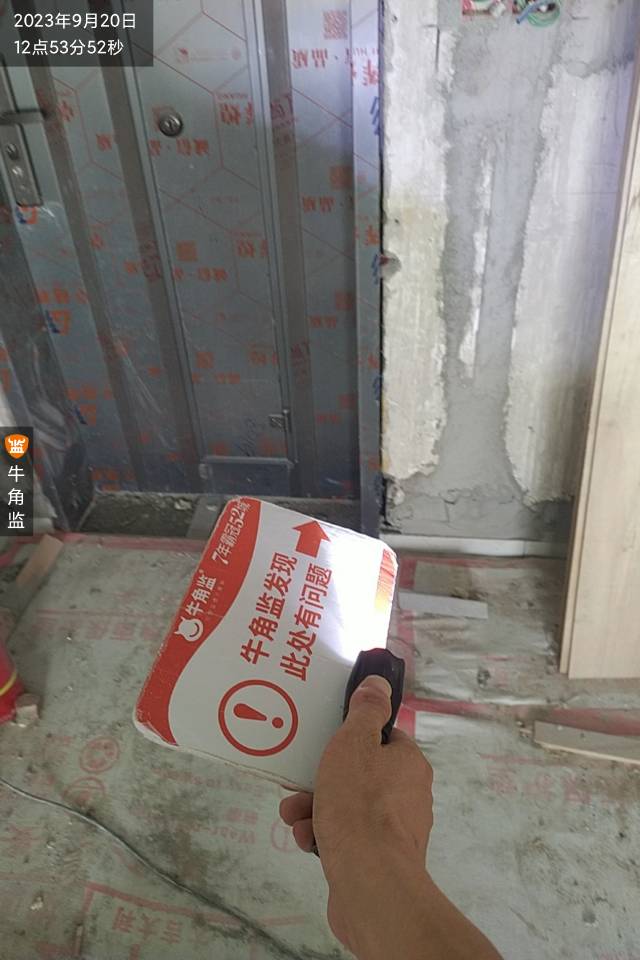

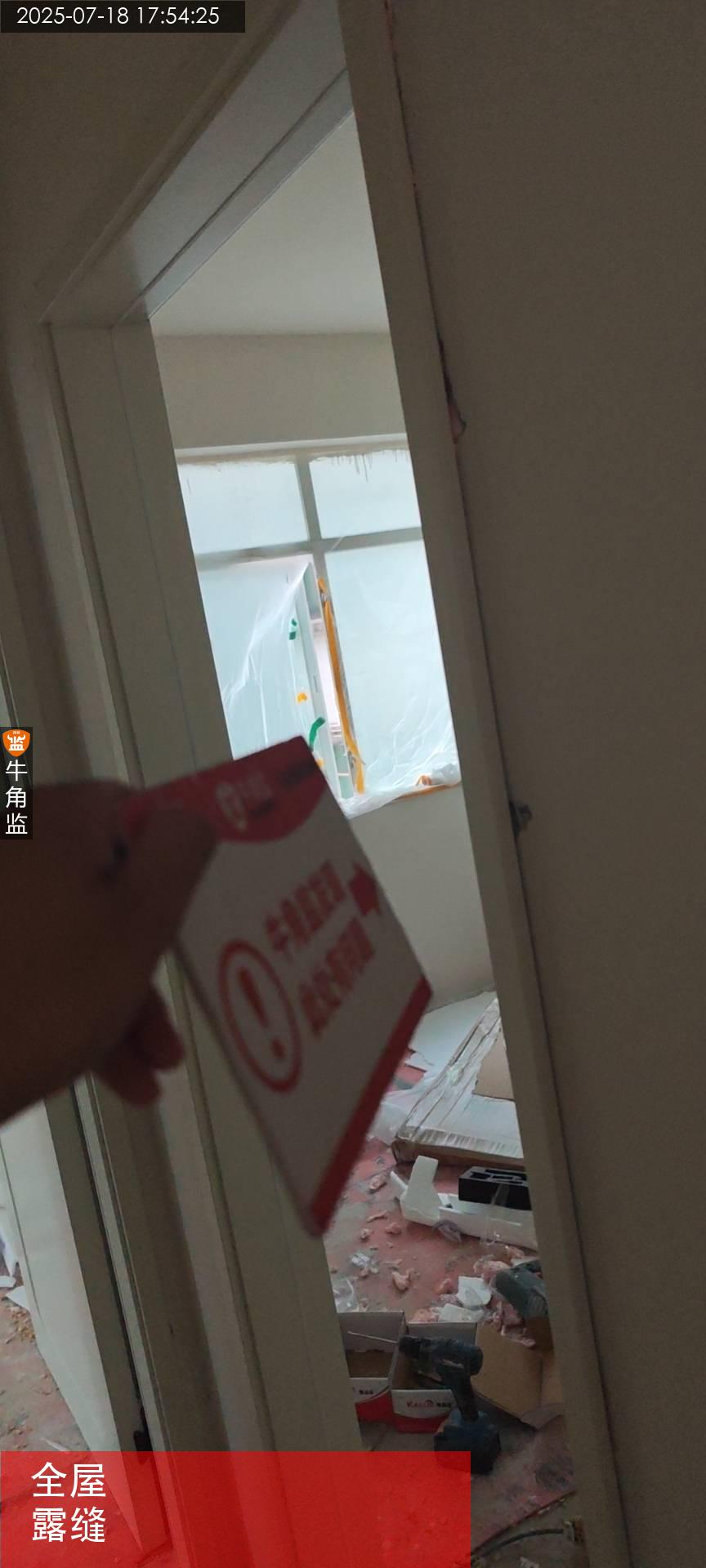

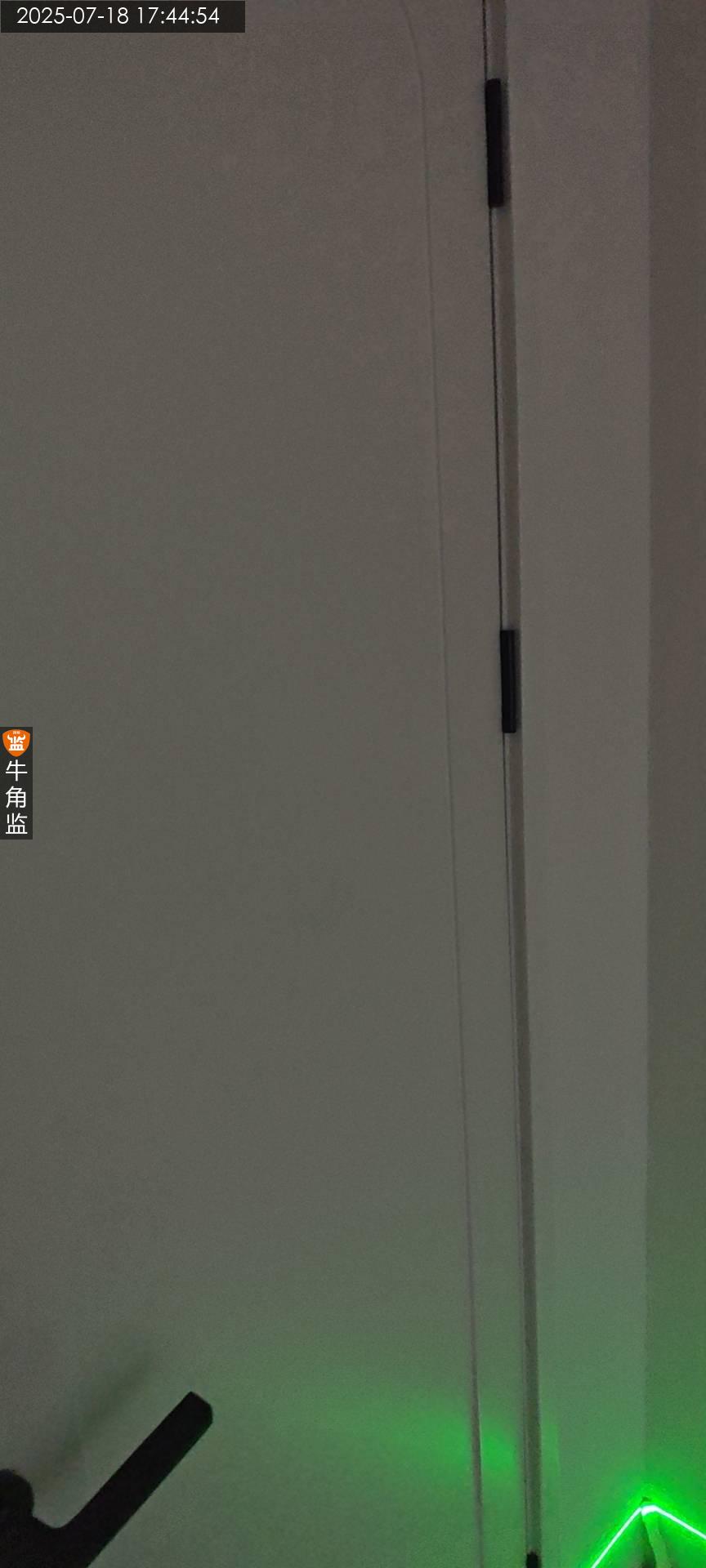

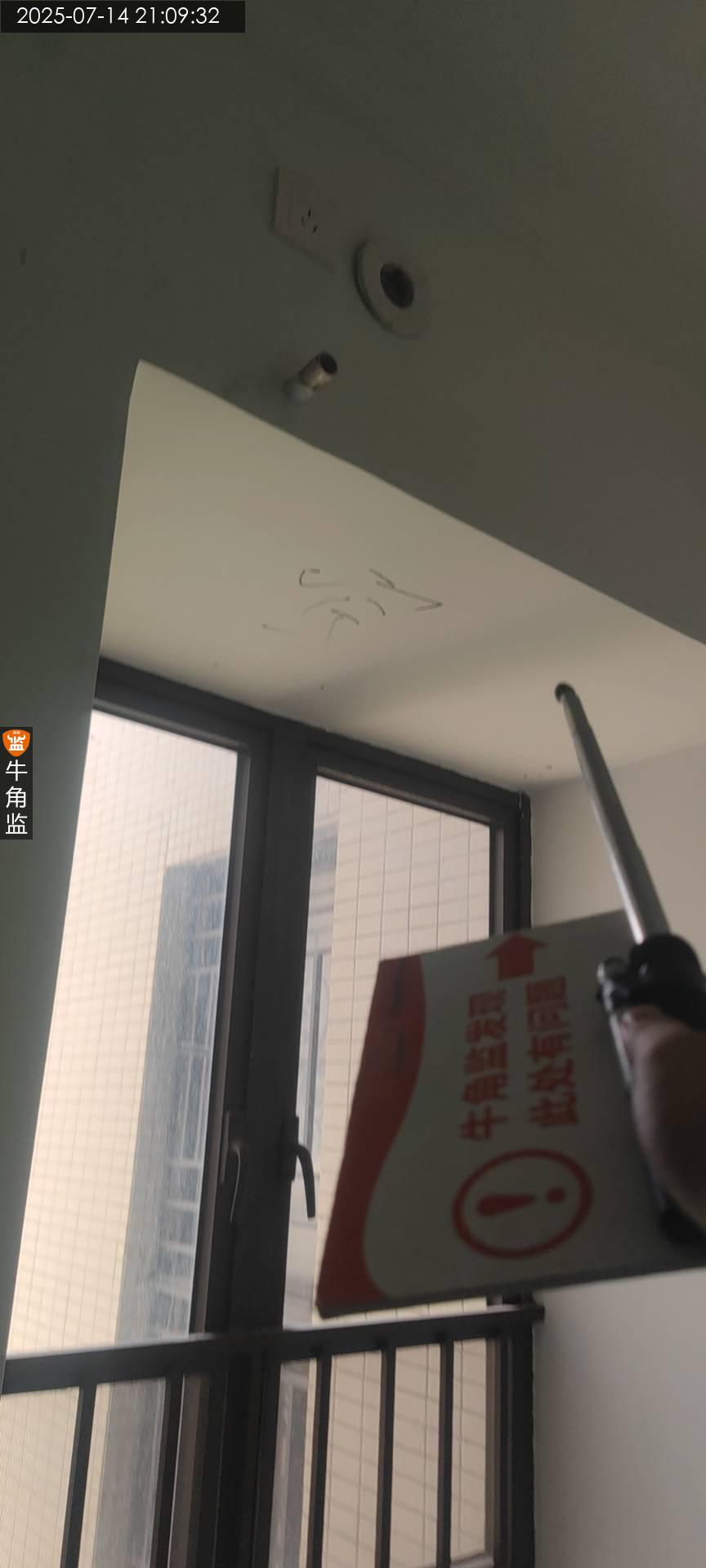

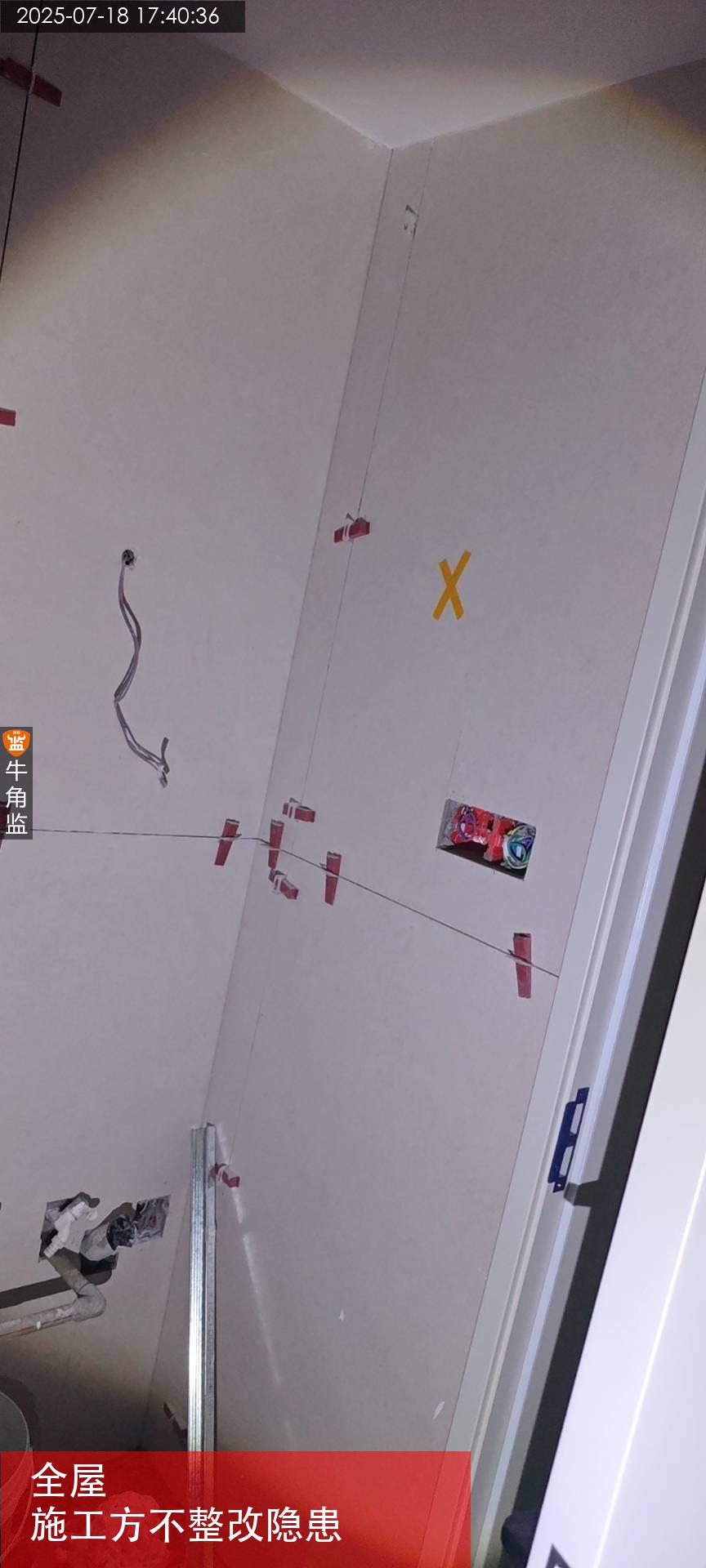

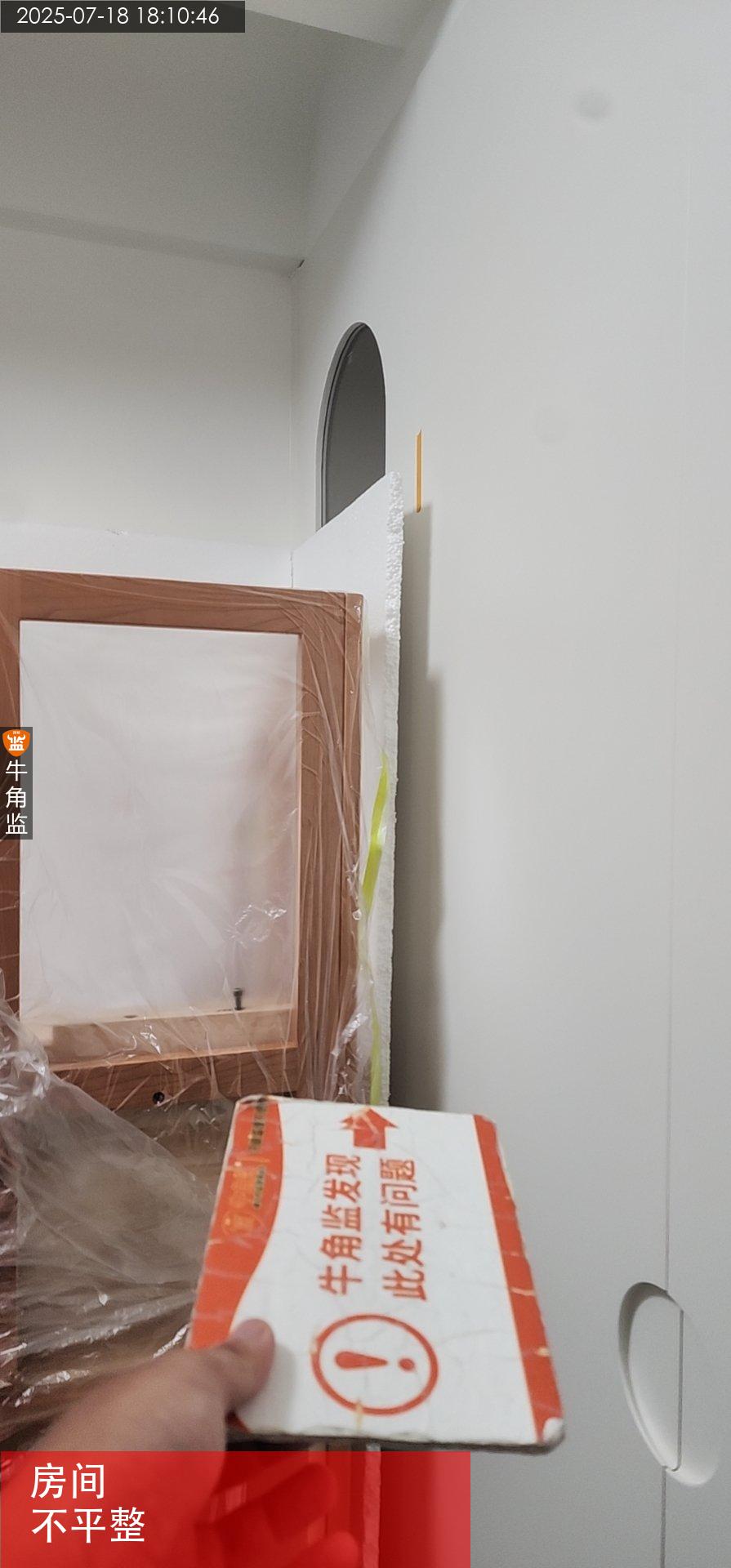

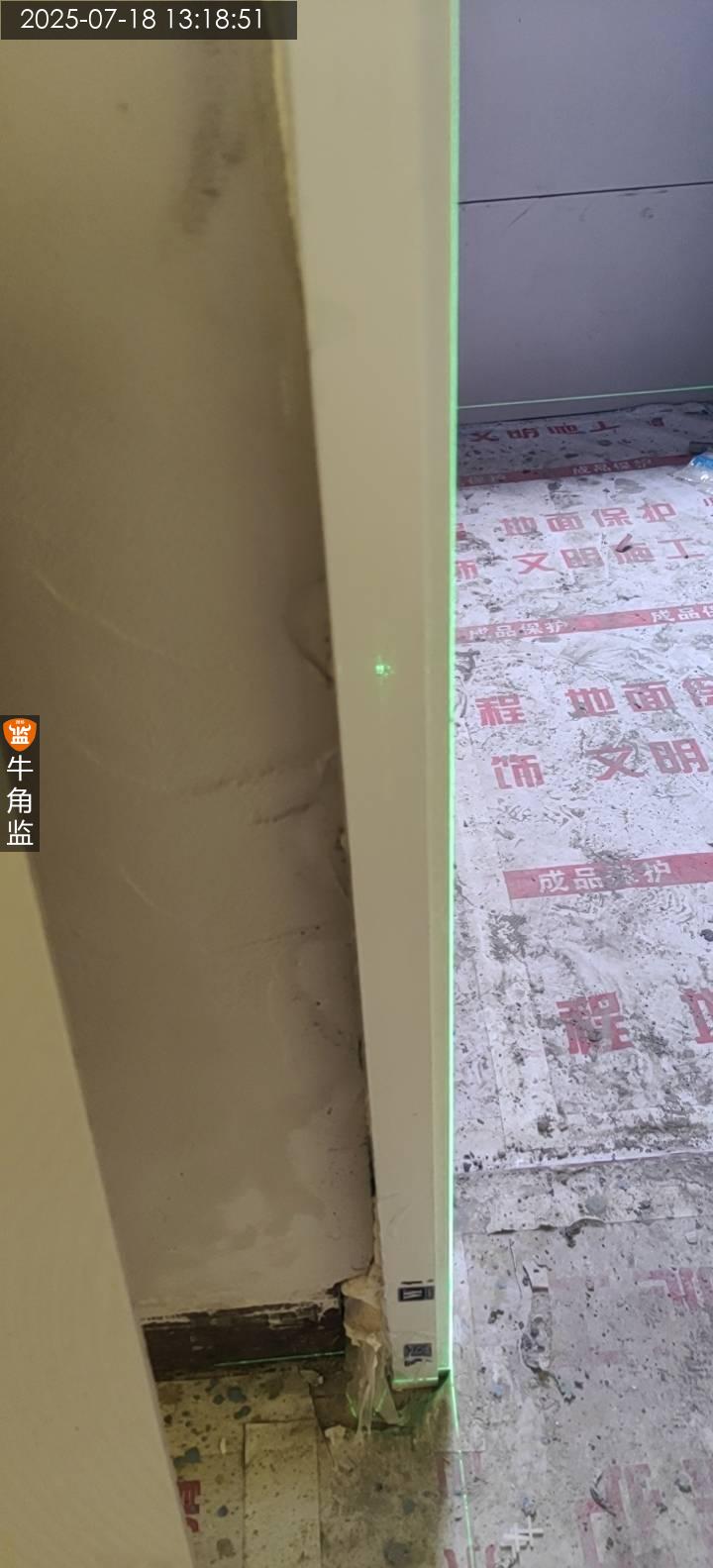

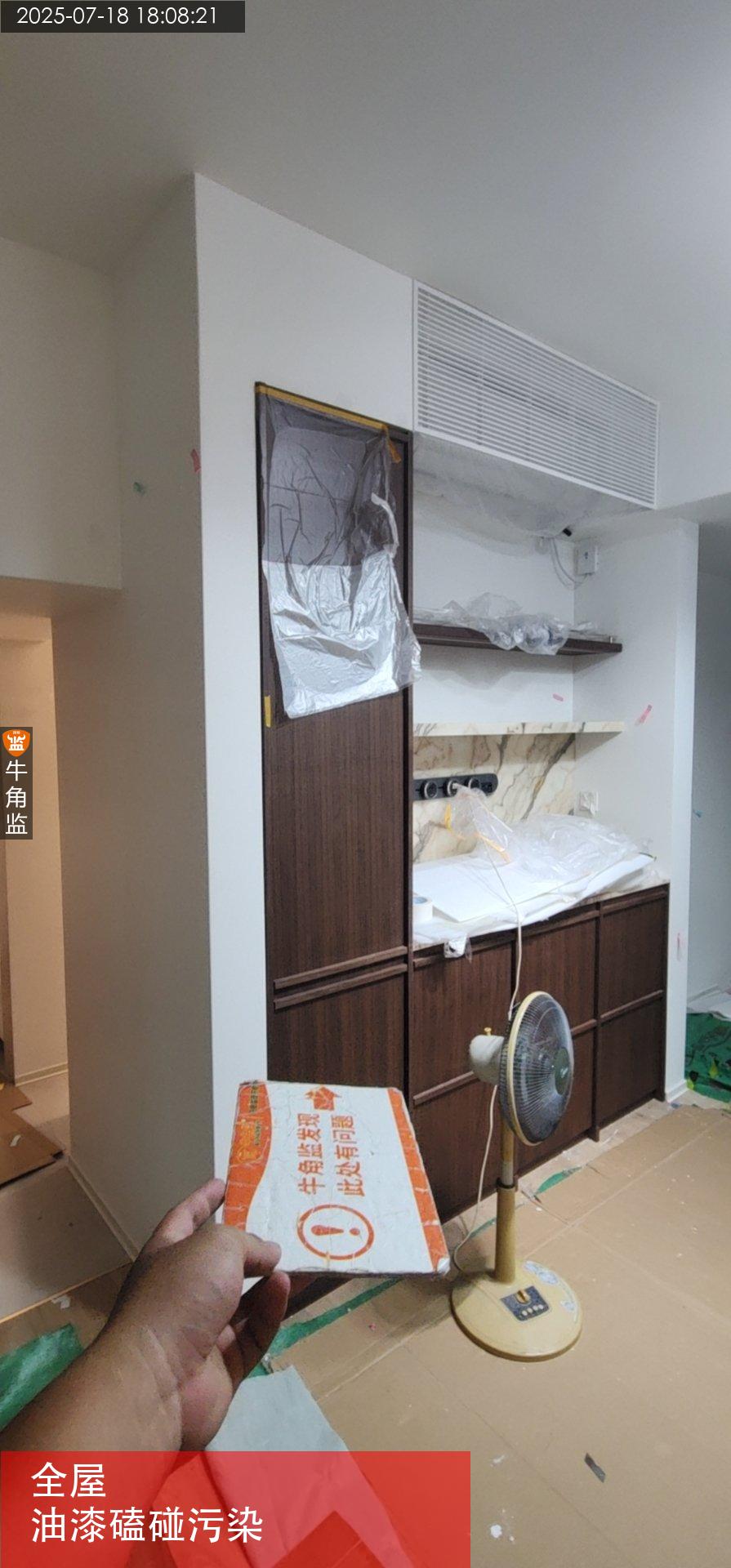

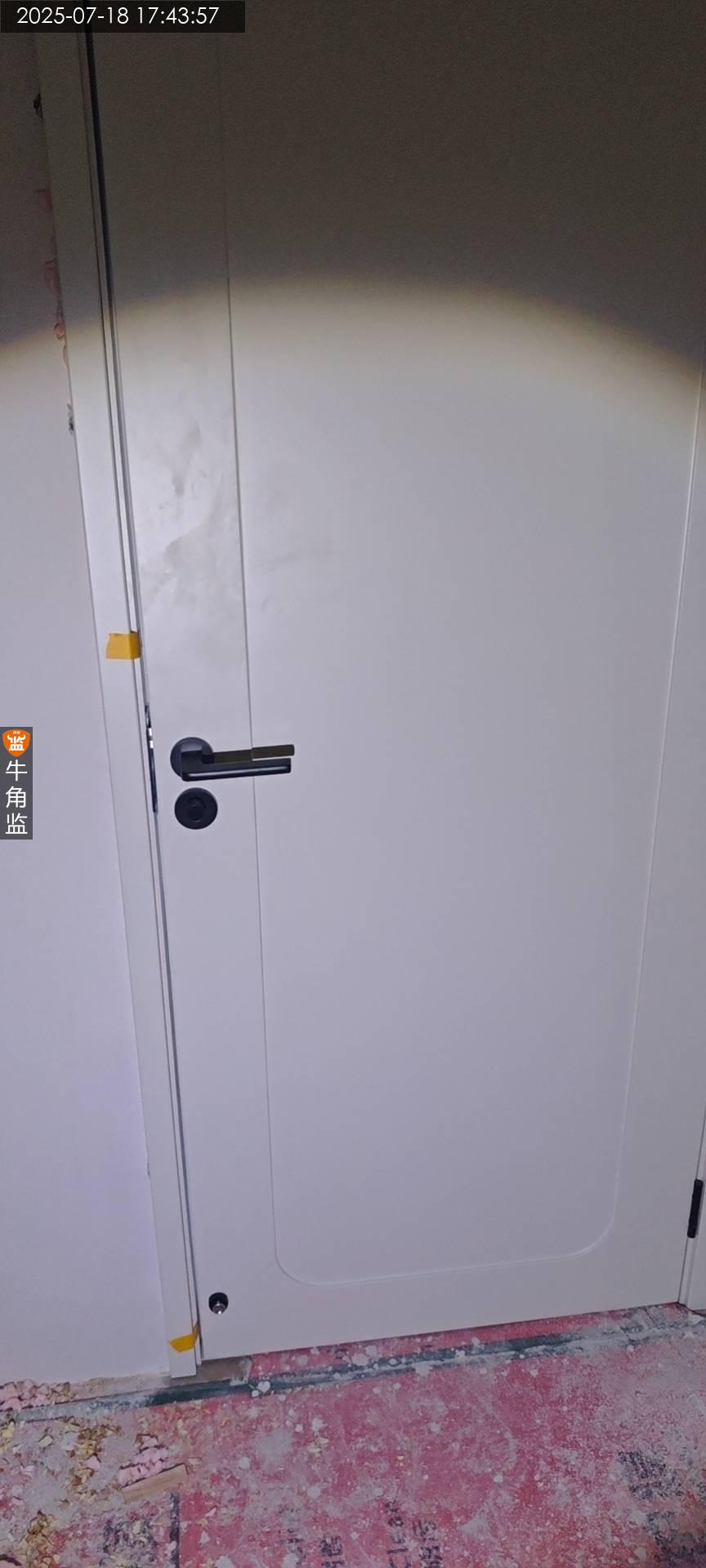

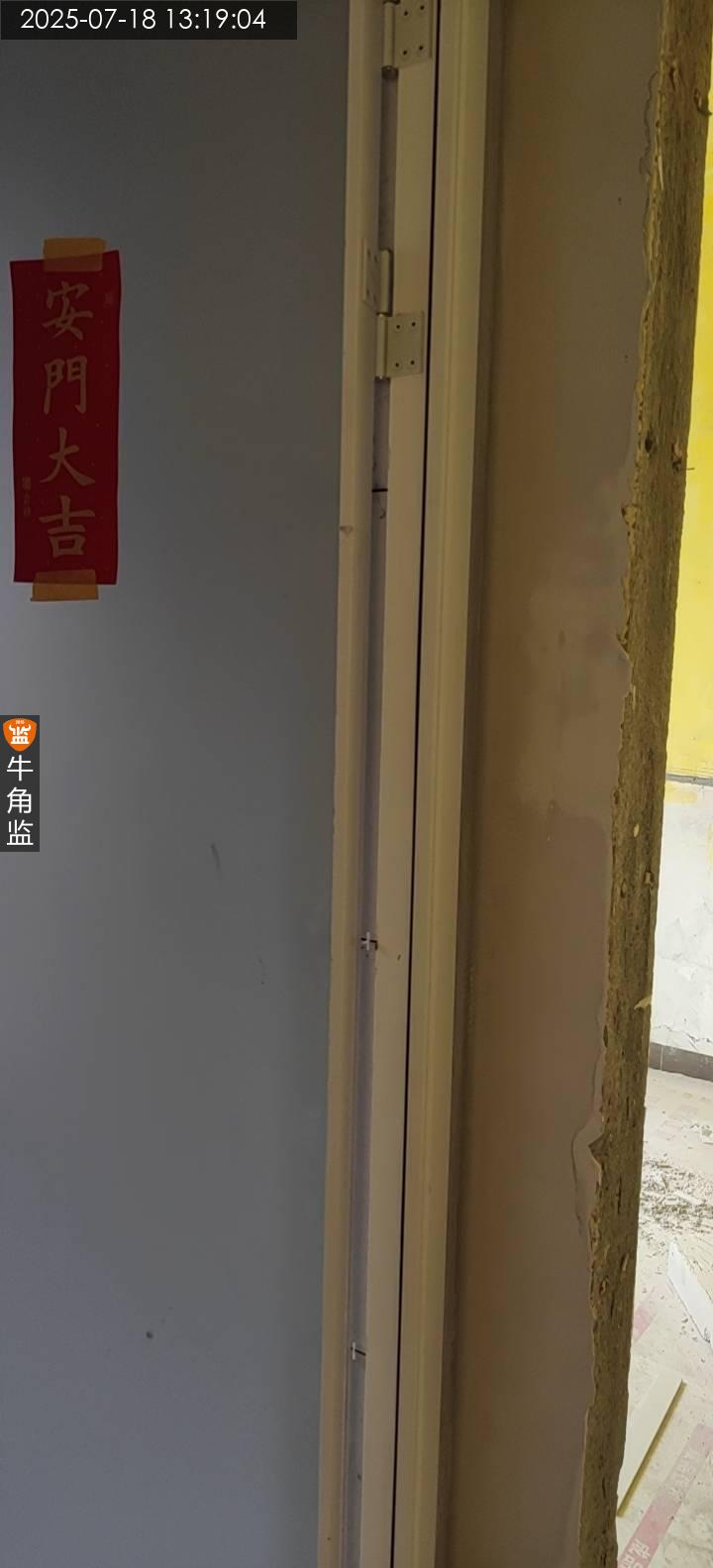

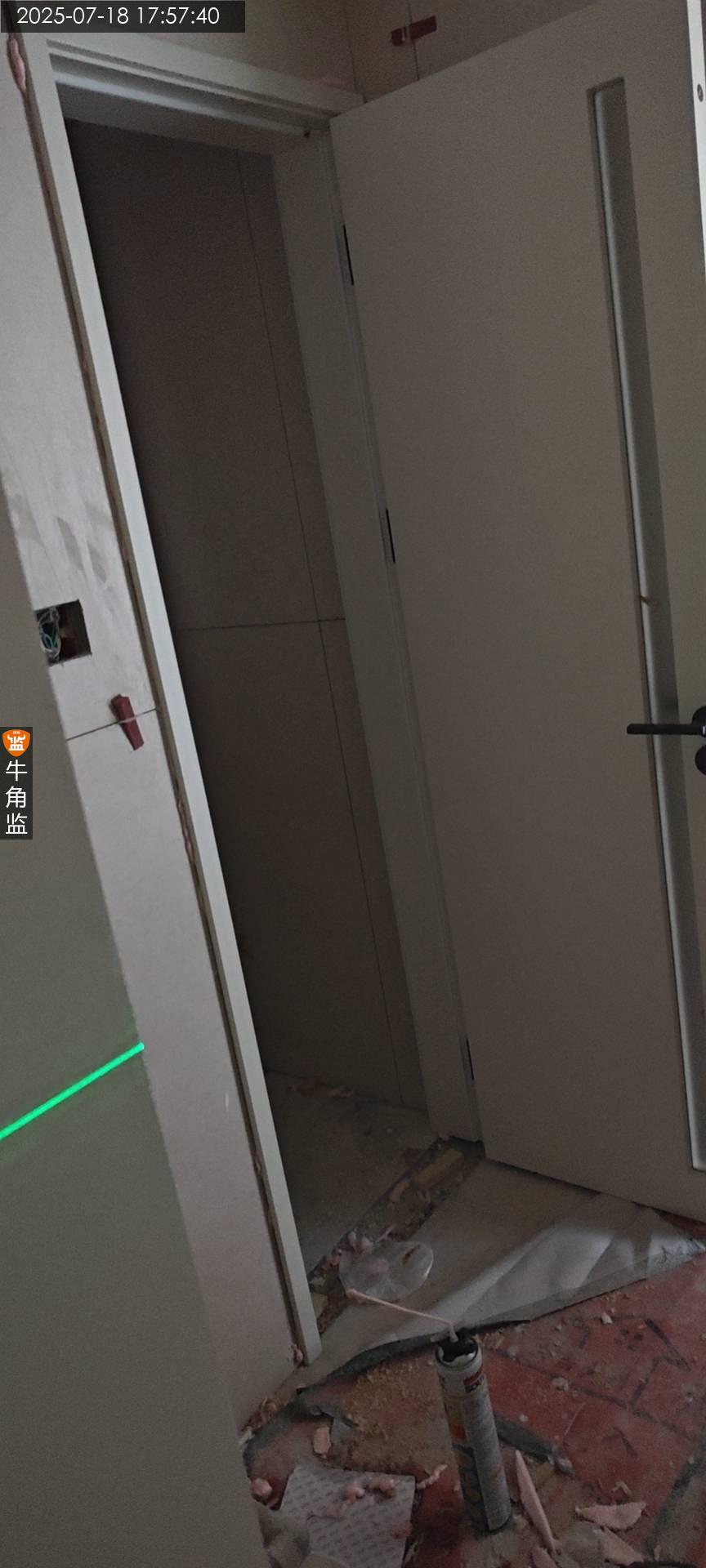

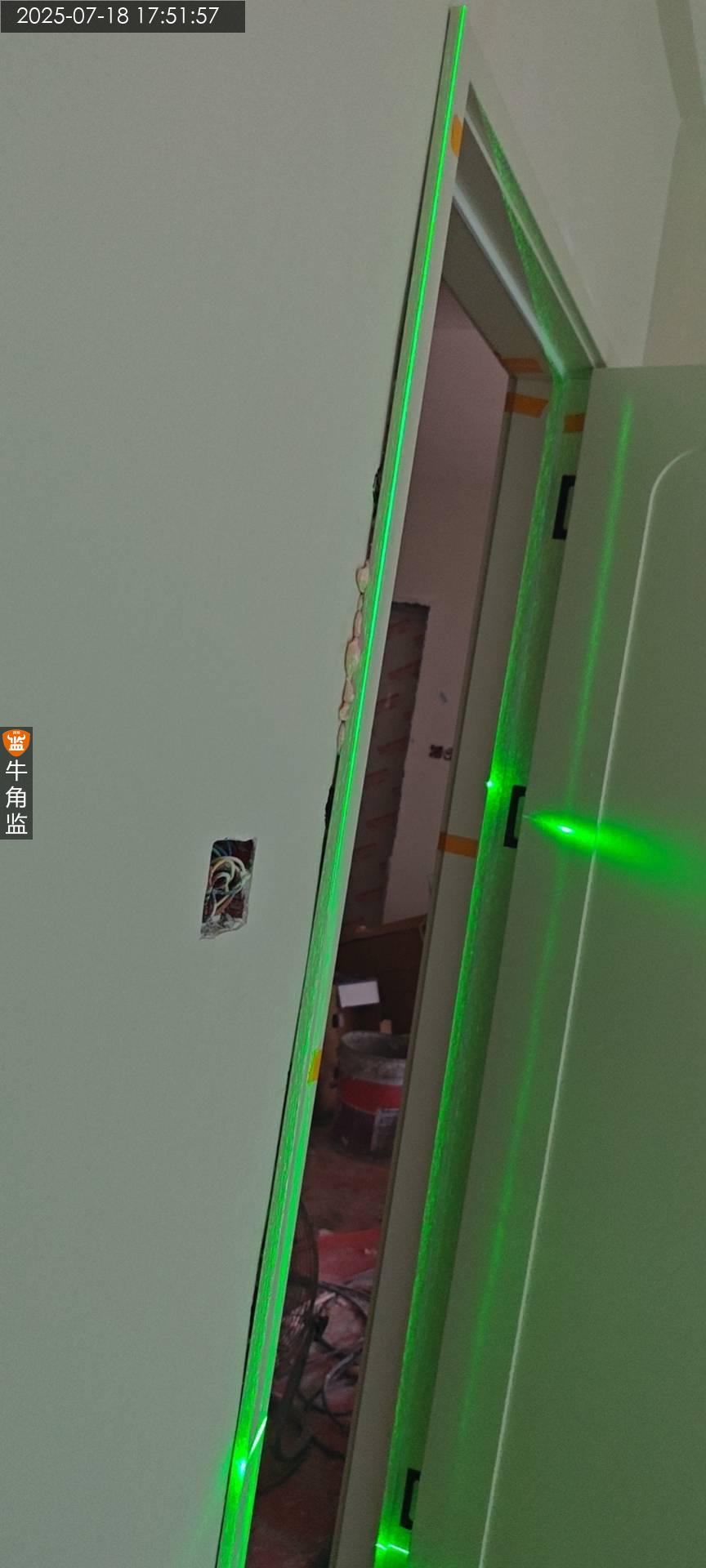

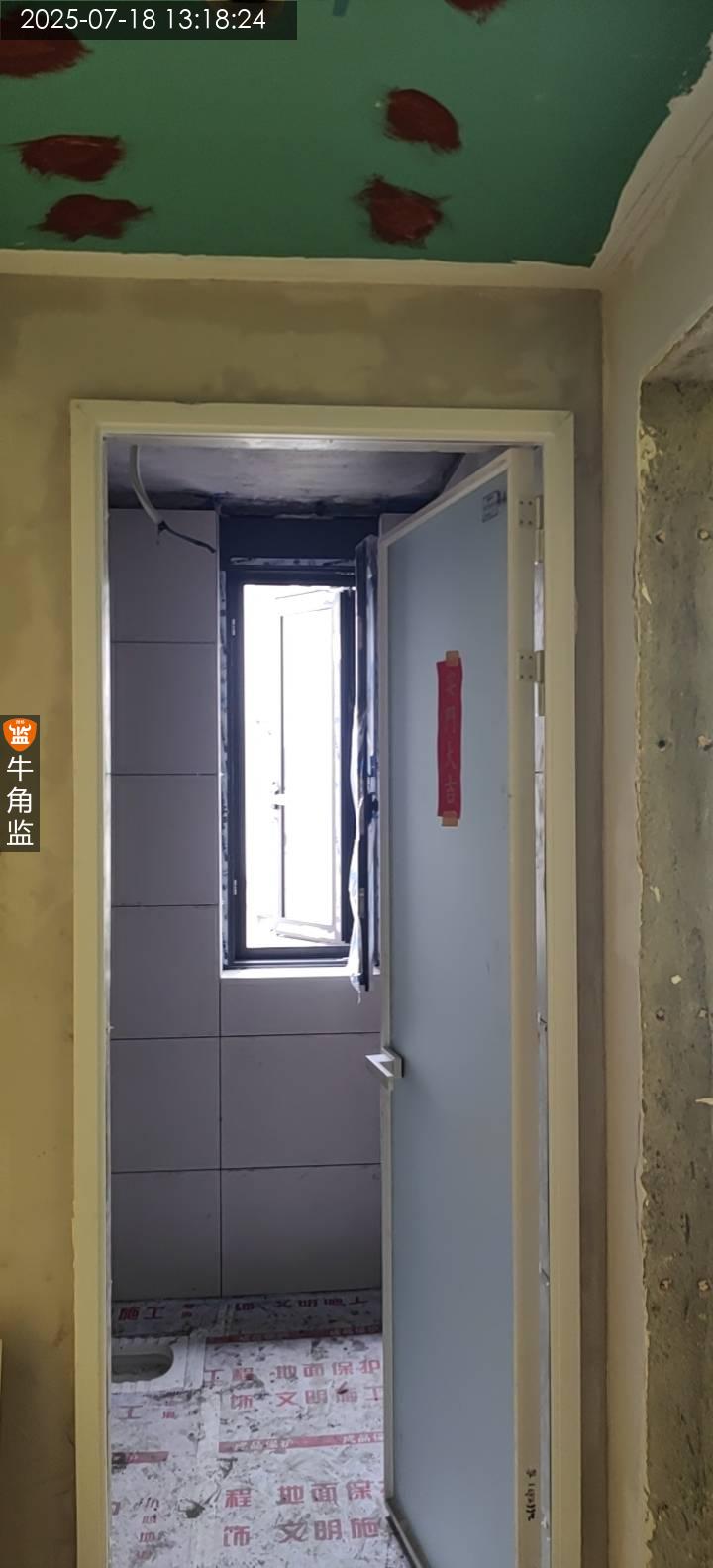

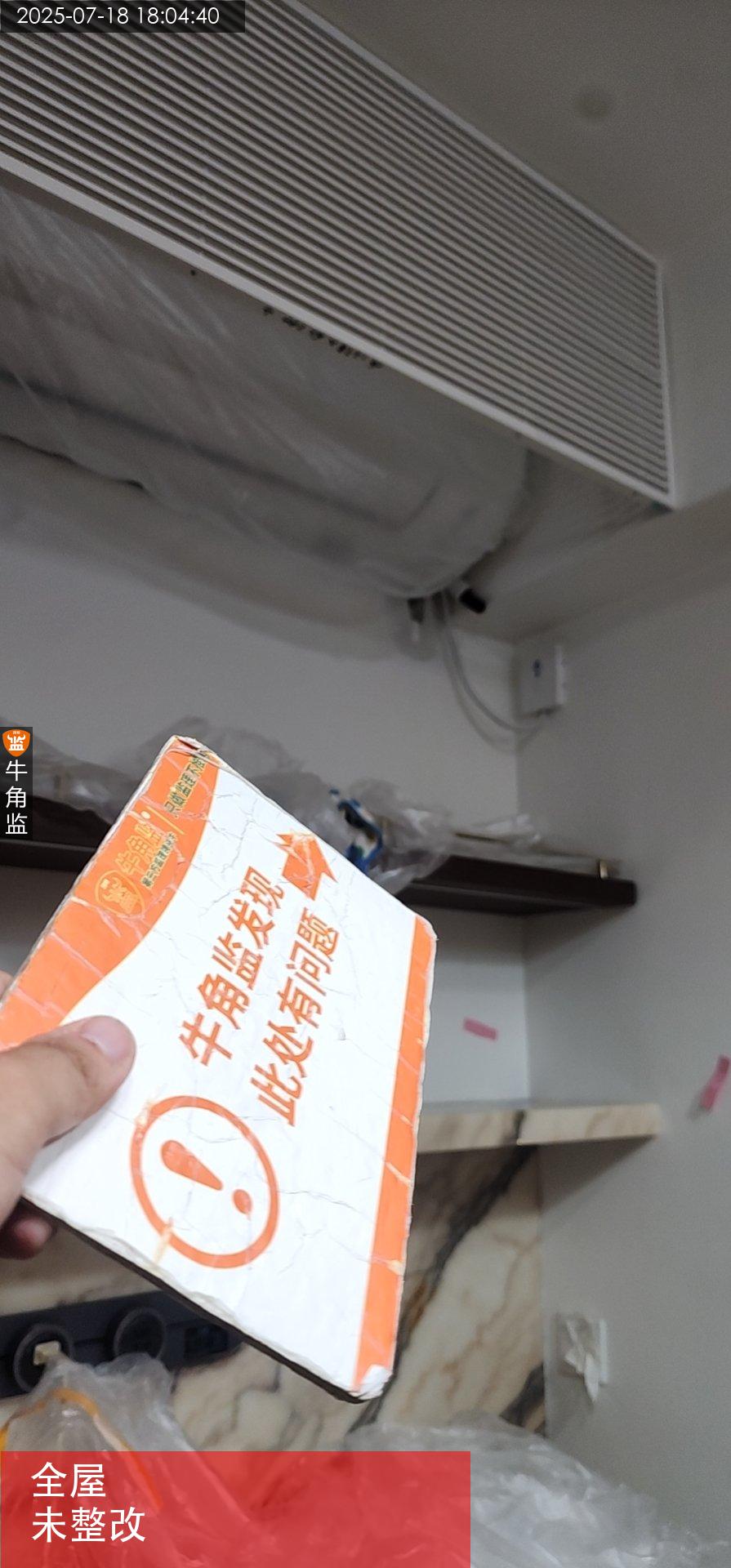

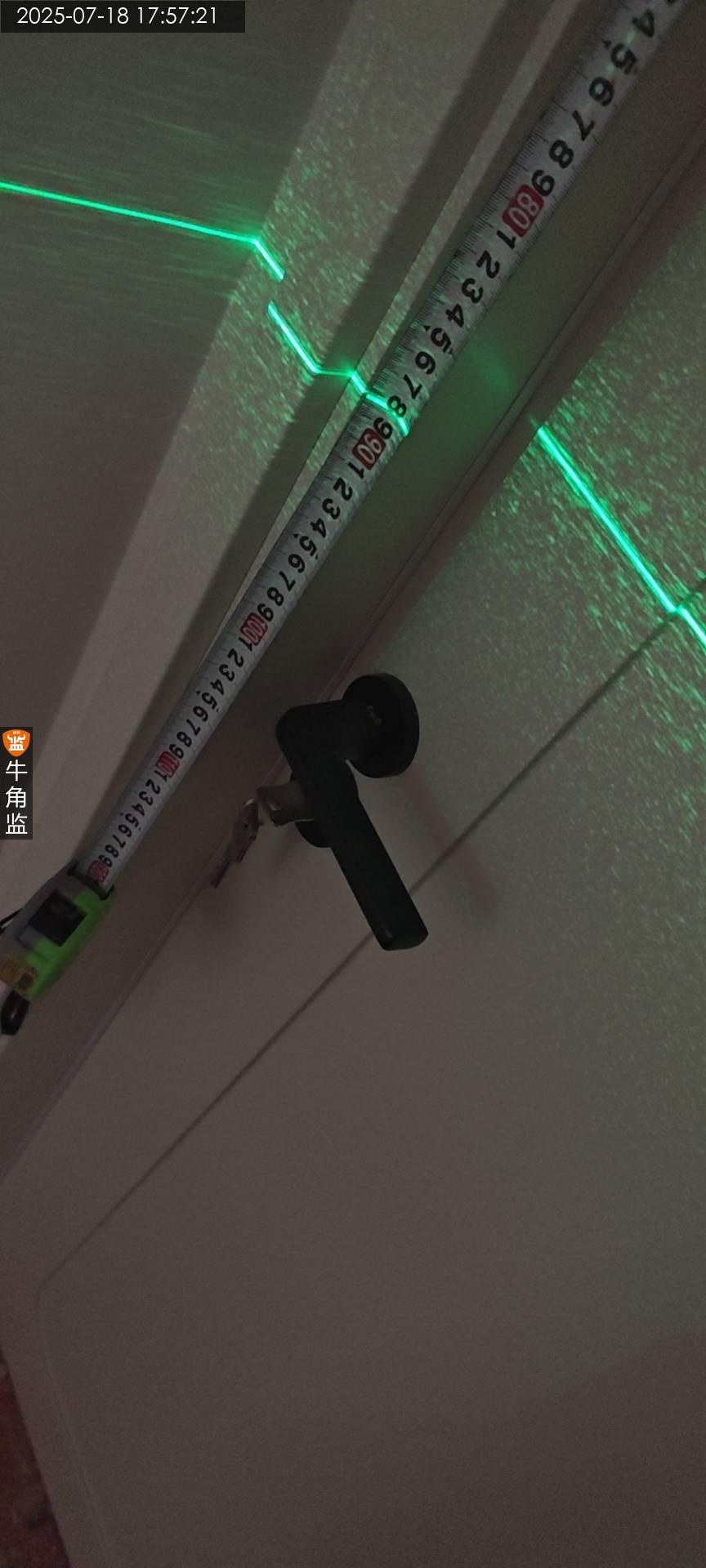

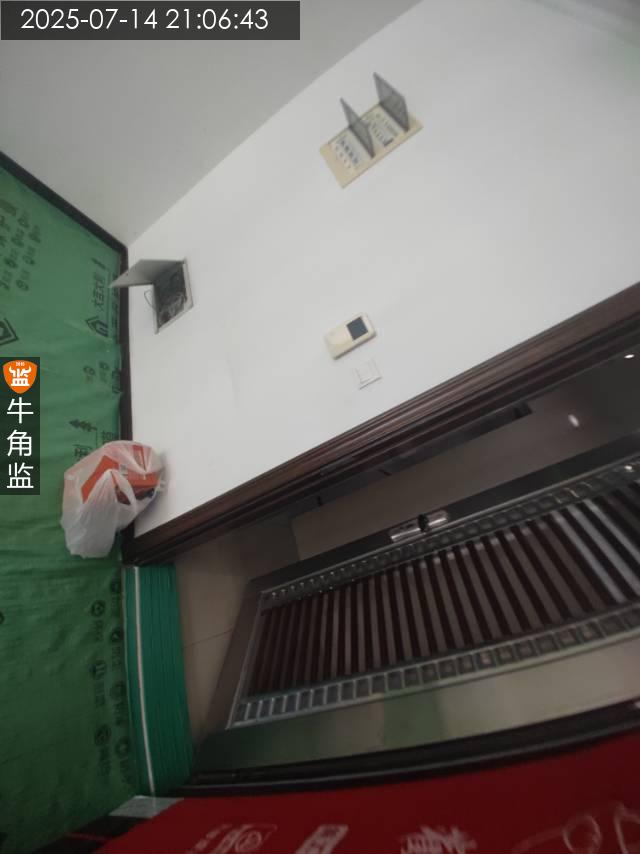

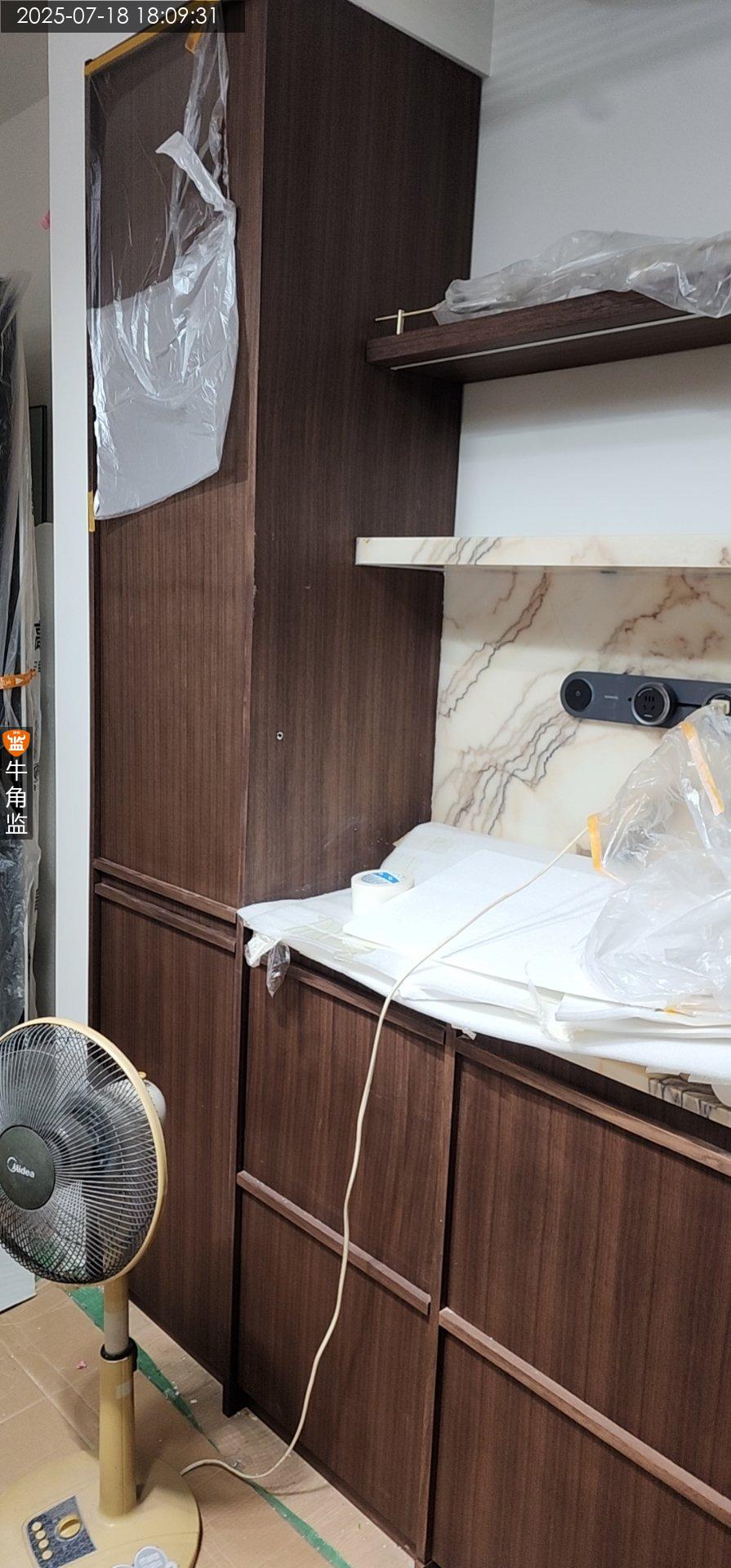

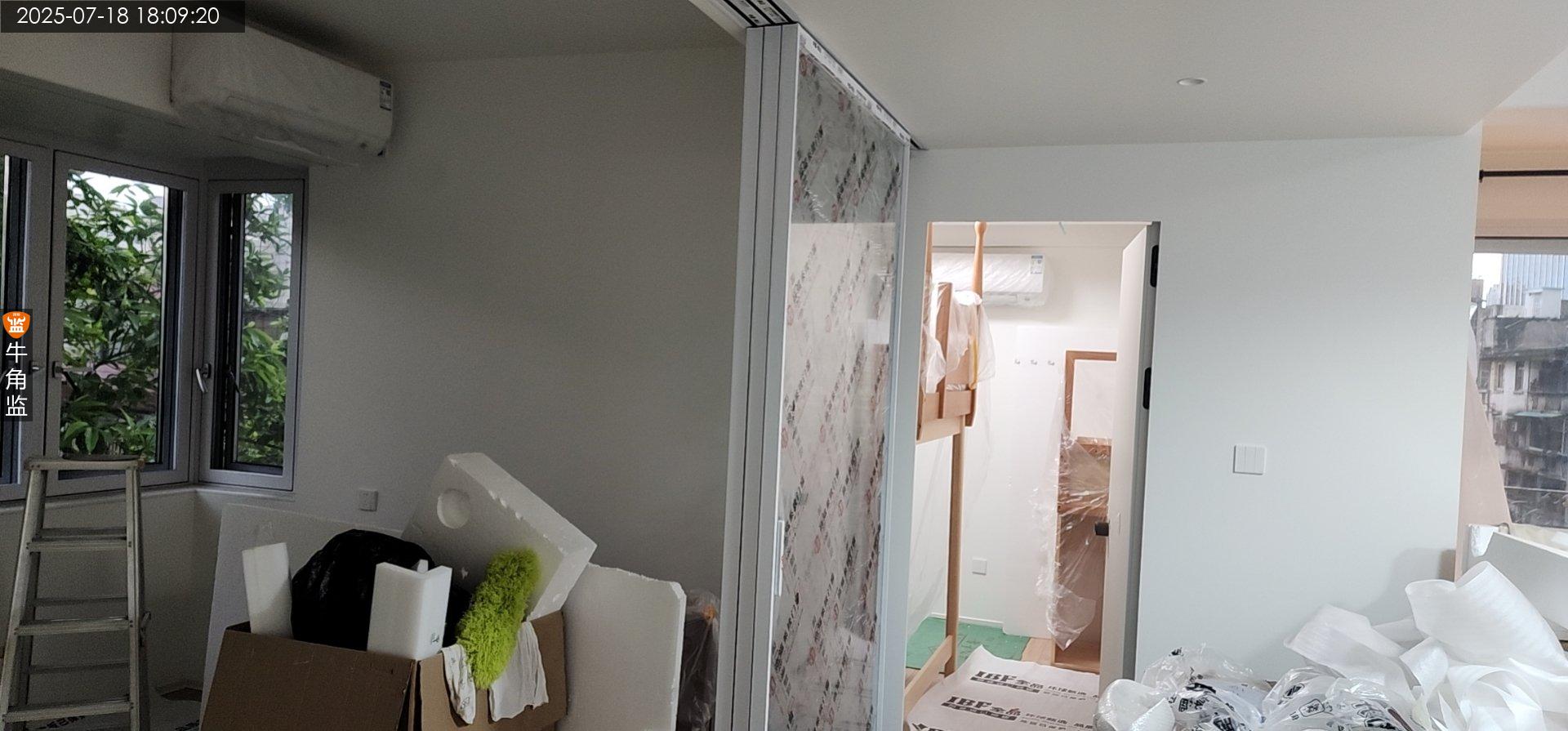

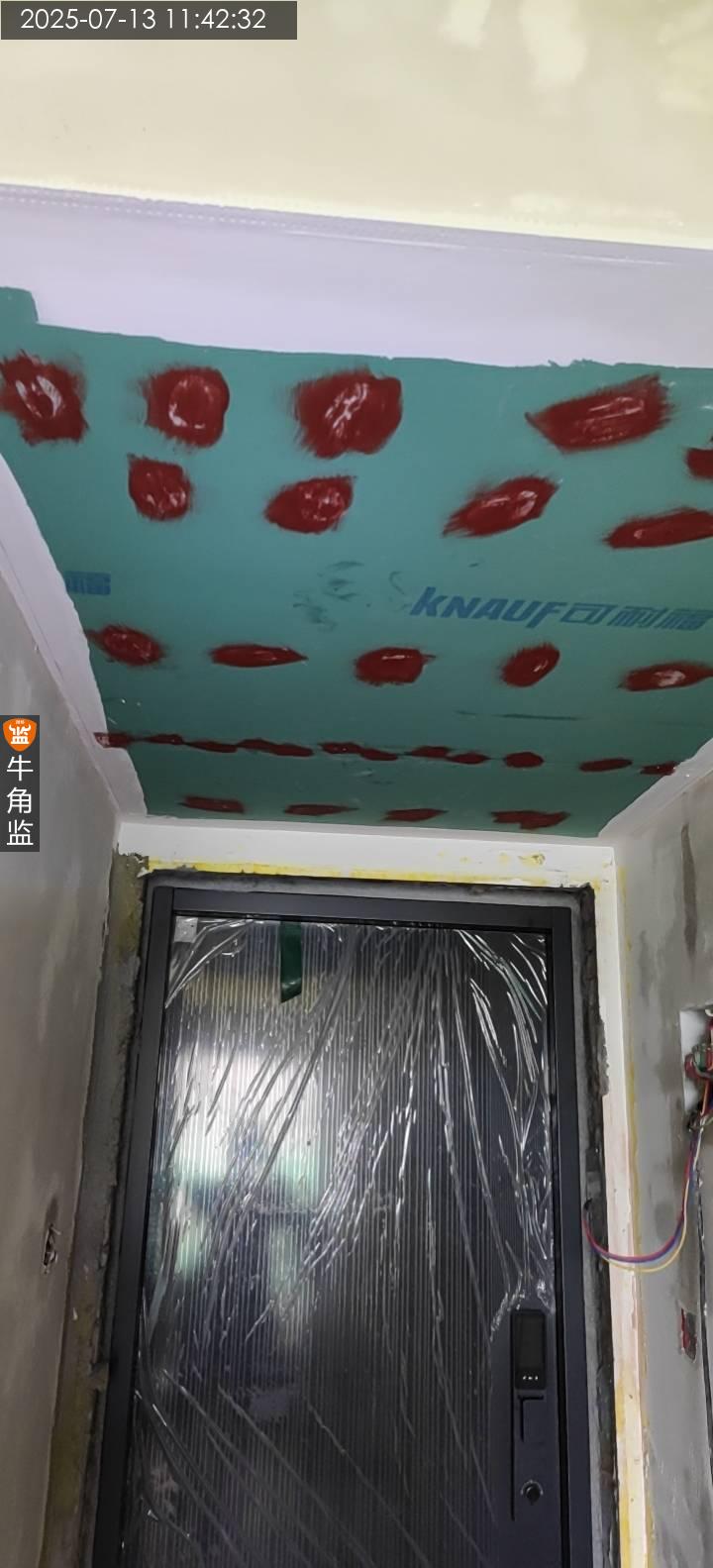

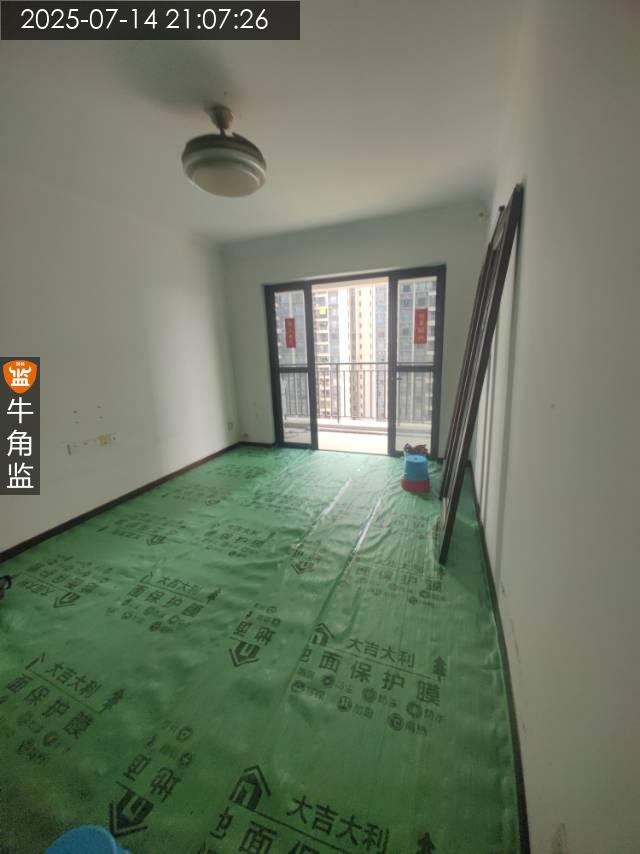

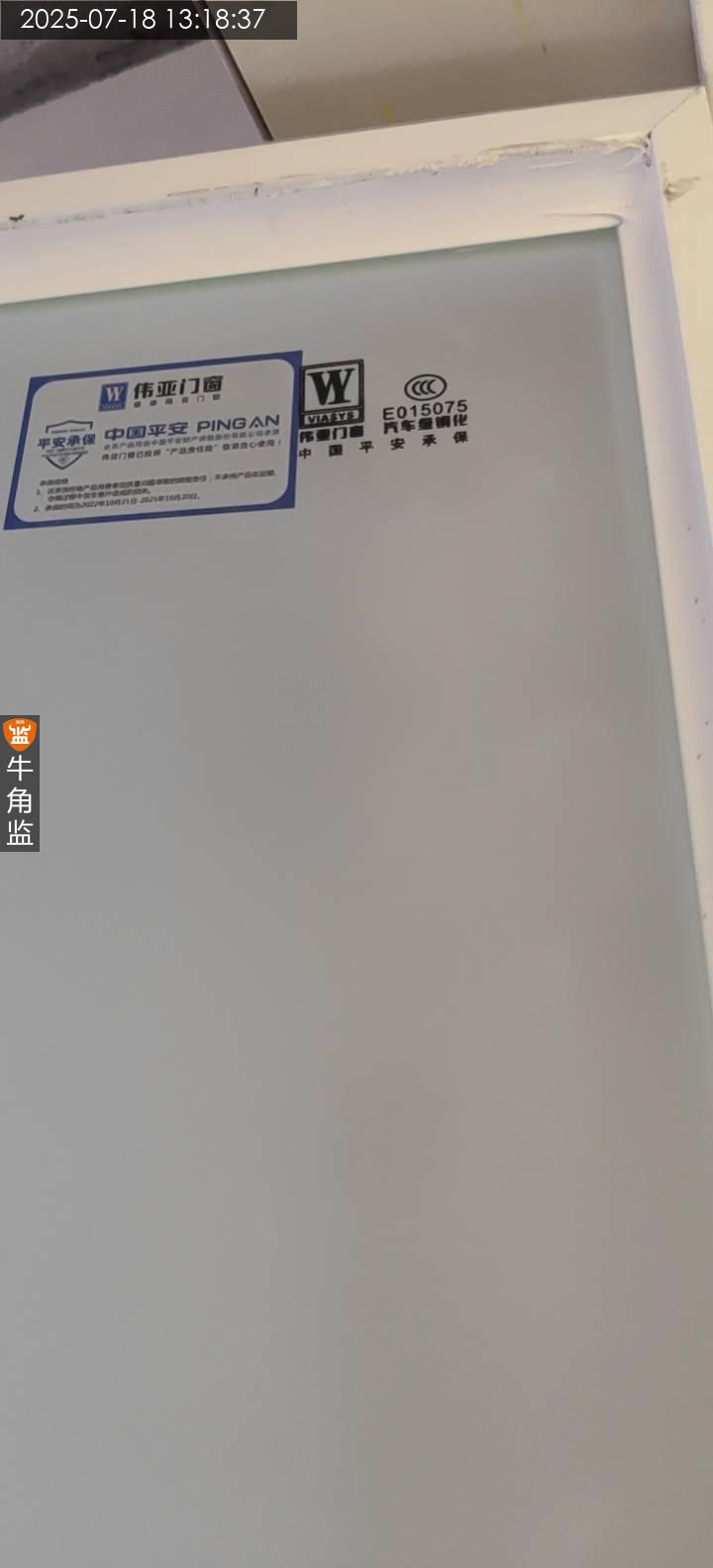

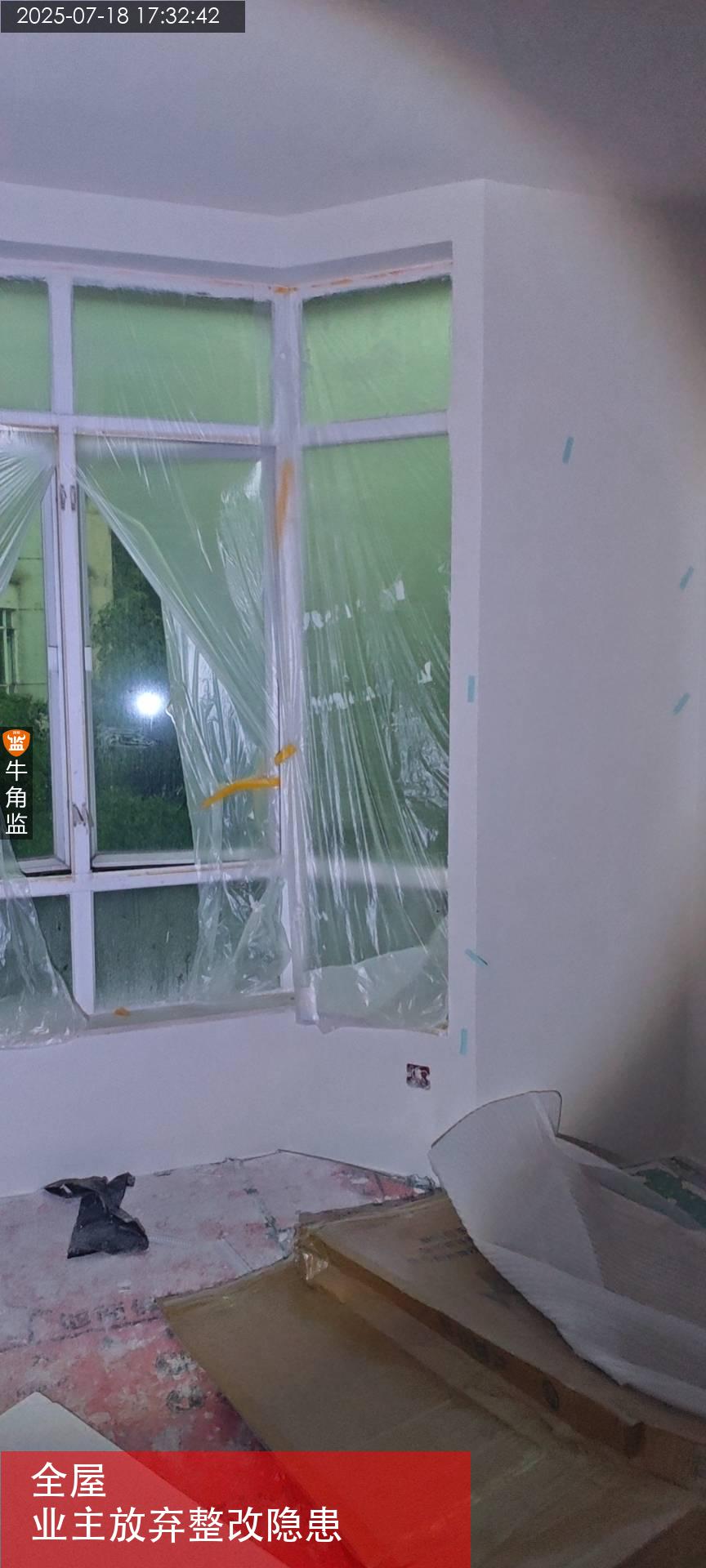

本次检查安装情况如下 1、现场检查往期问题,往期问题施工方均不处理,需进行沟通。 2、检查现场安装门窗情况,现场入户大门存在安装露缝较大,需进行处理,户内门安装手边收口较大和破损,需进行修补。 3、检查密封性以及整体情况,密封性符合要求,整体未存在破损以及变形。 4、现场地面保护膜可尽快处理,阳台大门可以进行处理安装,户内门槛石可进行安装处理。 存在问题 1、全屋门套存在安装后破损以及漏缝;整改建议:去进行调整后修补收边收口处理,保持美观一致 2、木饰面与墙边收边收口存在露缝情况;整改建议:可沟通施工方进行修复处理,保持收口无裂缝,无大小缝情况 安装后续施工注意事项 1、安装需注意收边收口问题,确保美观 2、需注意碰撞照成成品损伤,有大件成品施工时需做好保护措施。 3、与图纸尺寸相符,有特殊情况时应及时沟通
2025-07-18
越秀区农********1683
设 计 师:未知
施工队长:未知
工地面积:99.00㎡
装修总价:0.00
本次评价:D
本次评语:

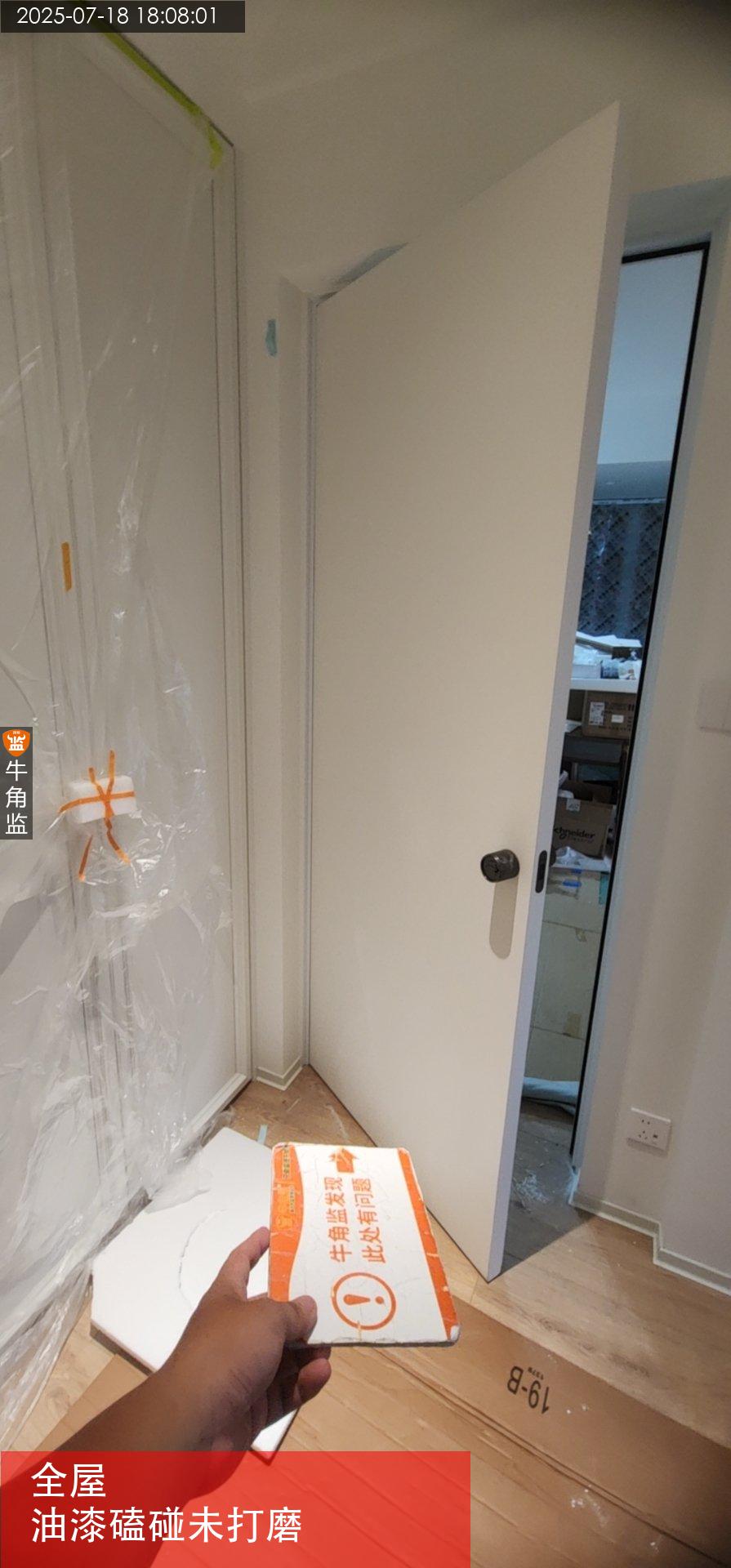

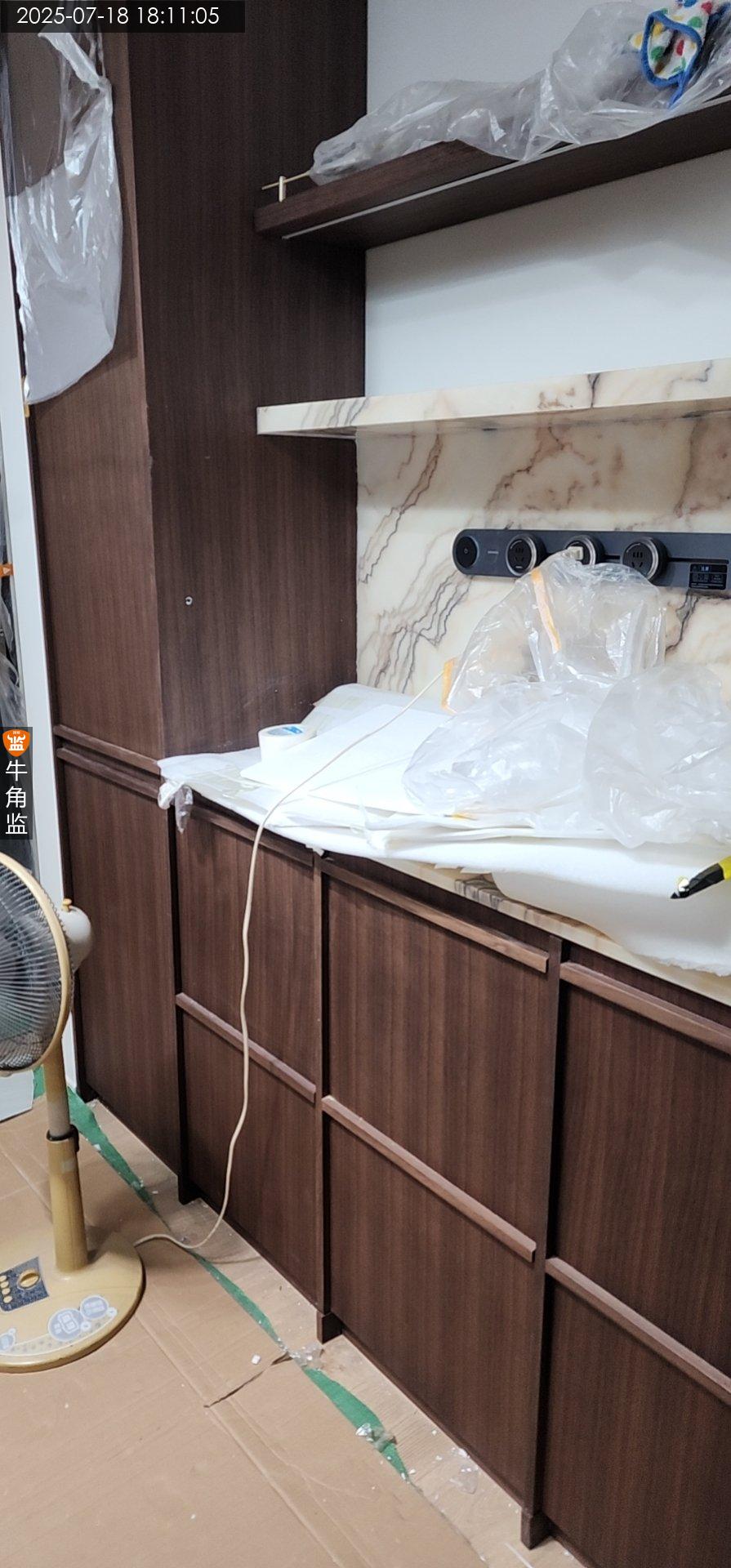

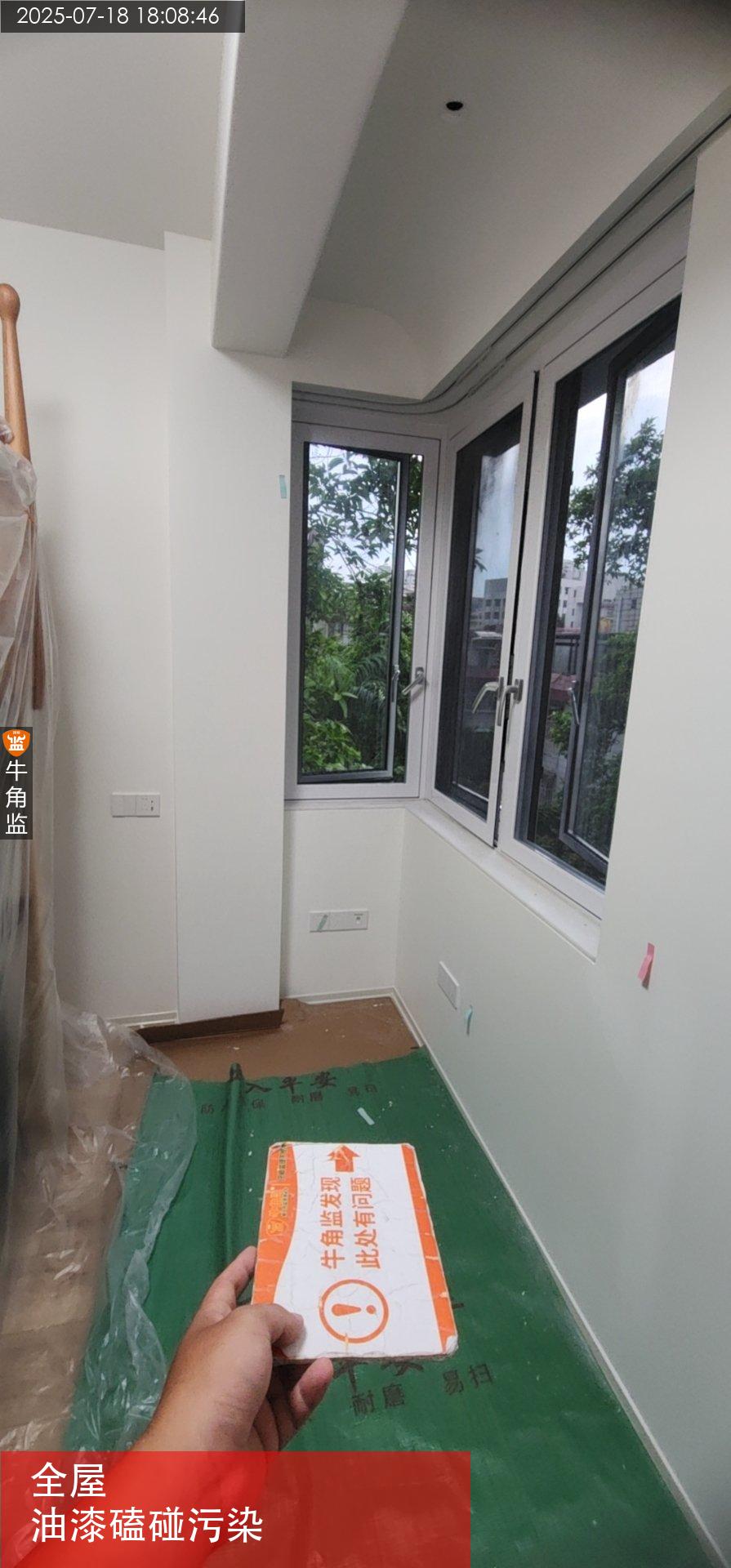

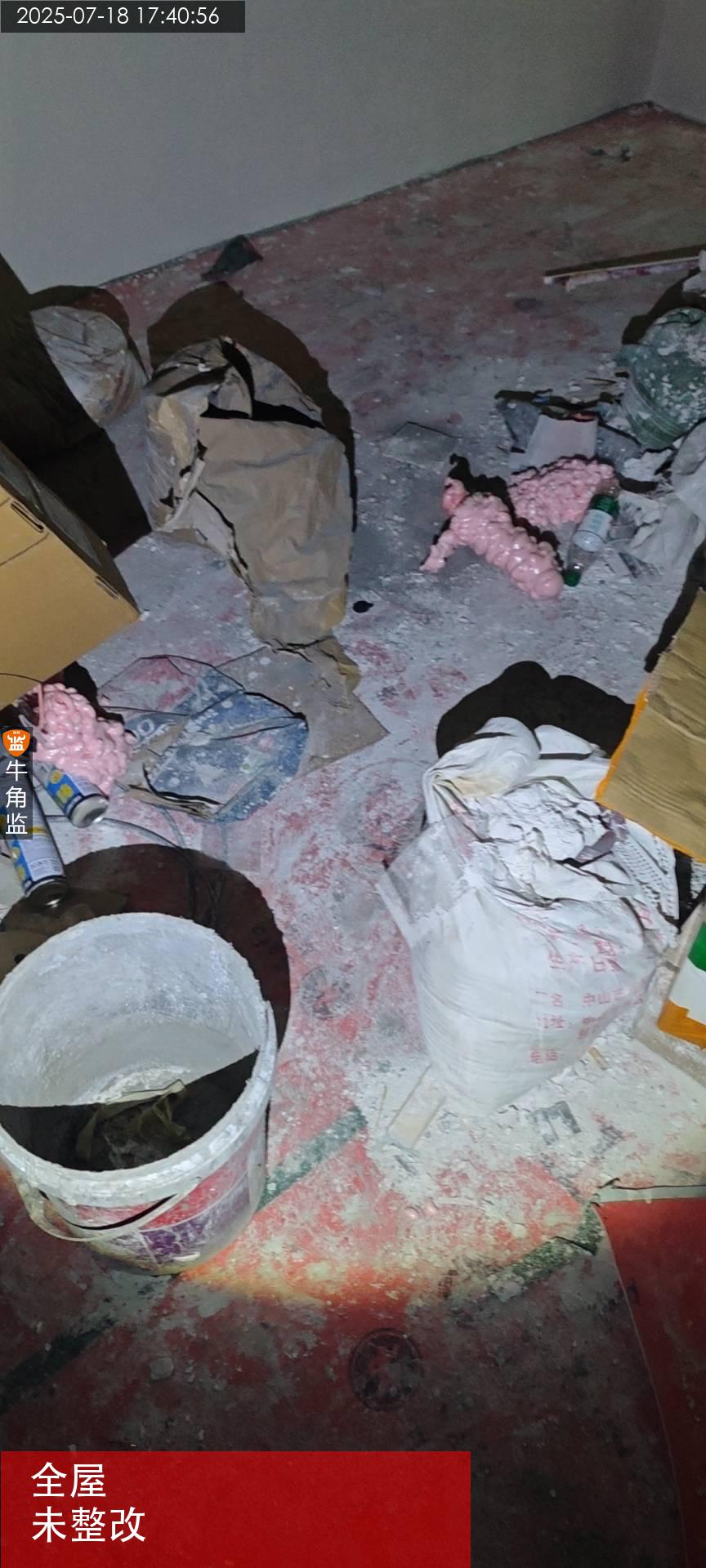

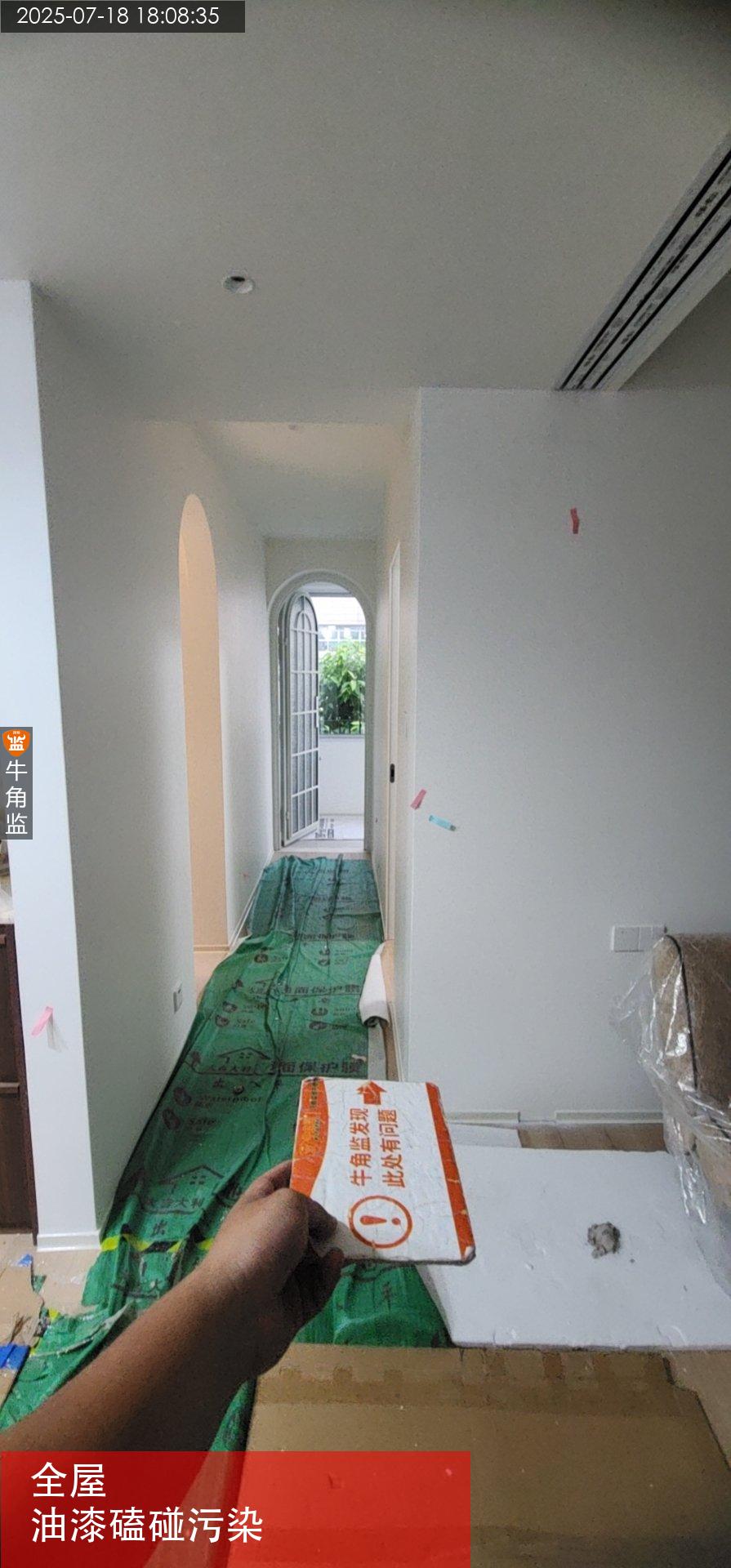

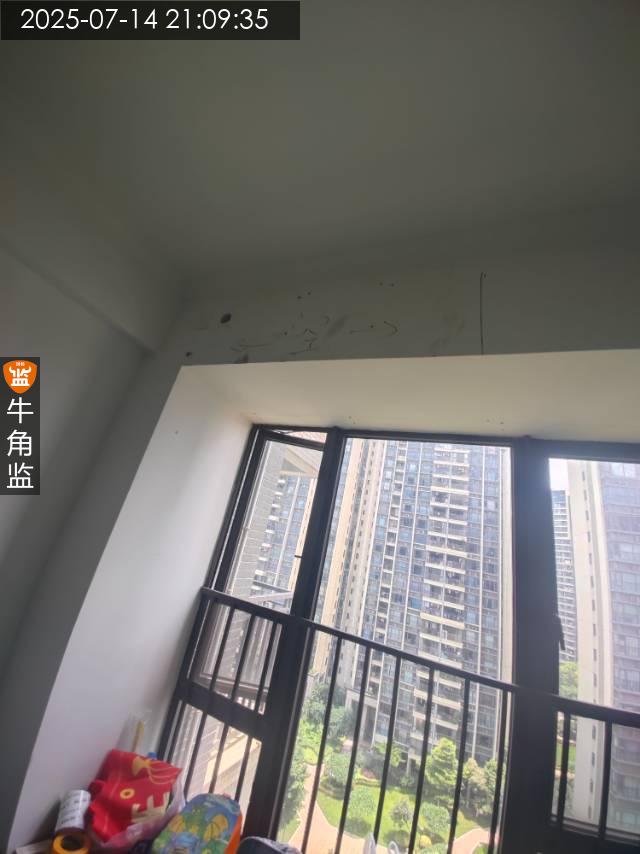

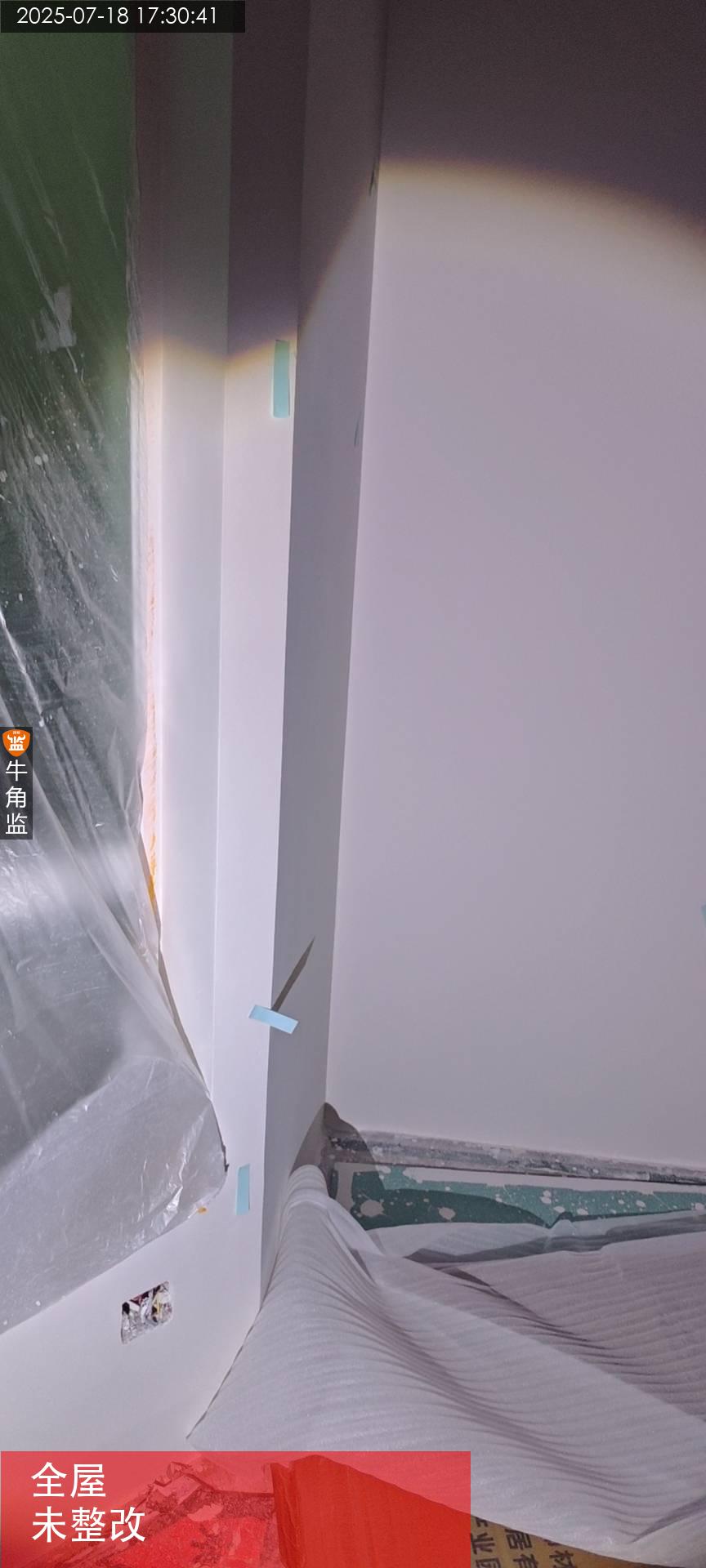

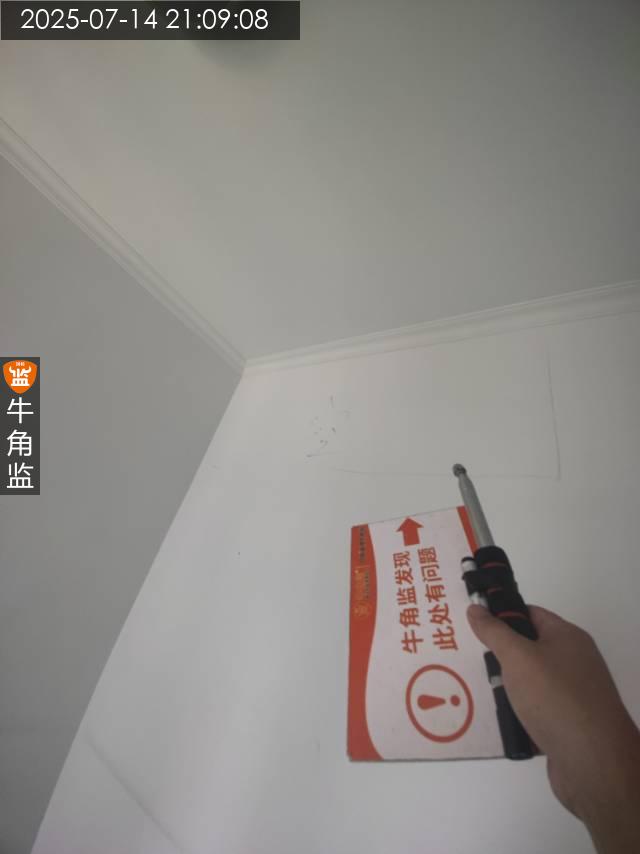

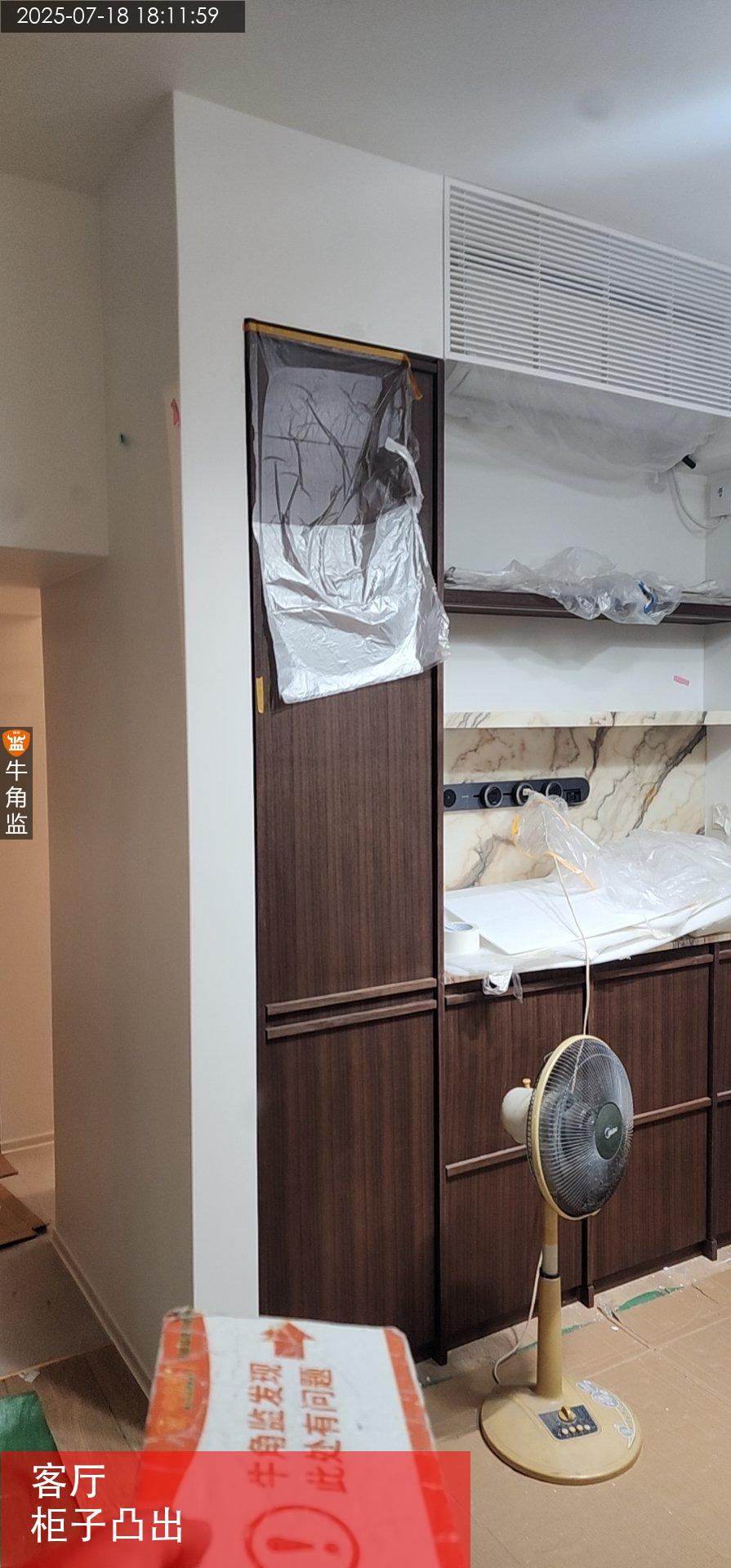

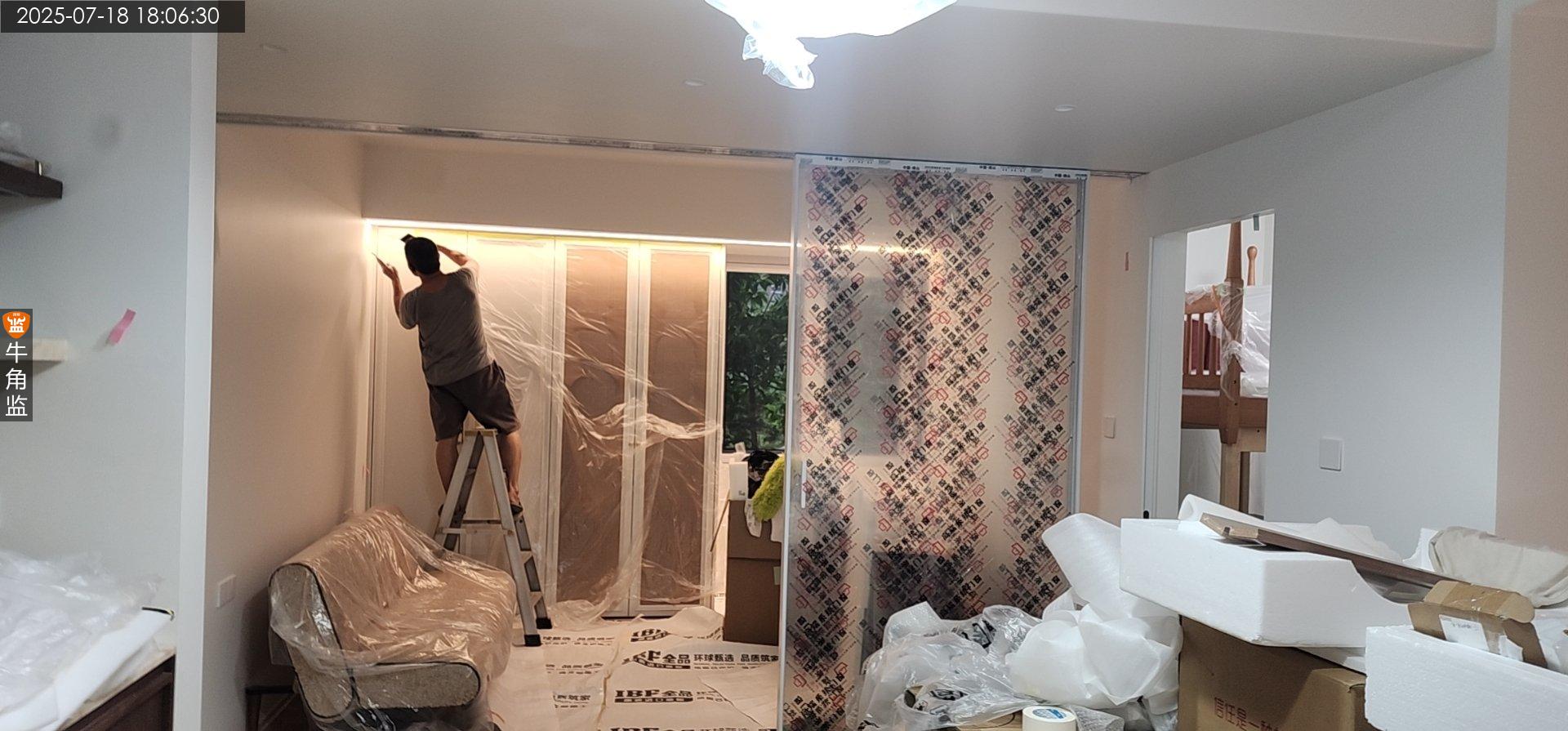

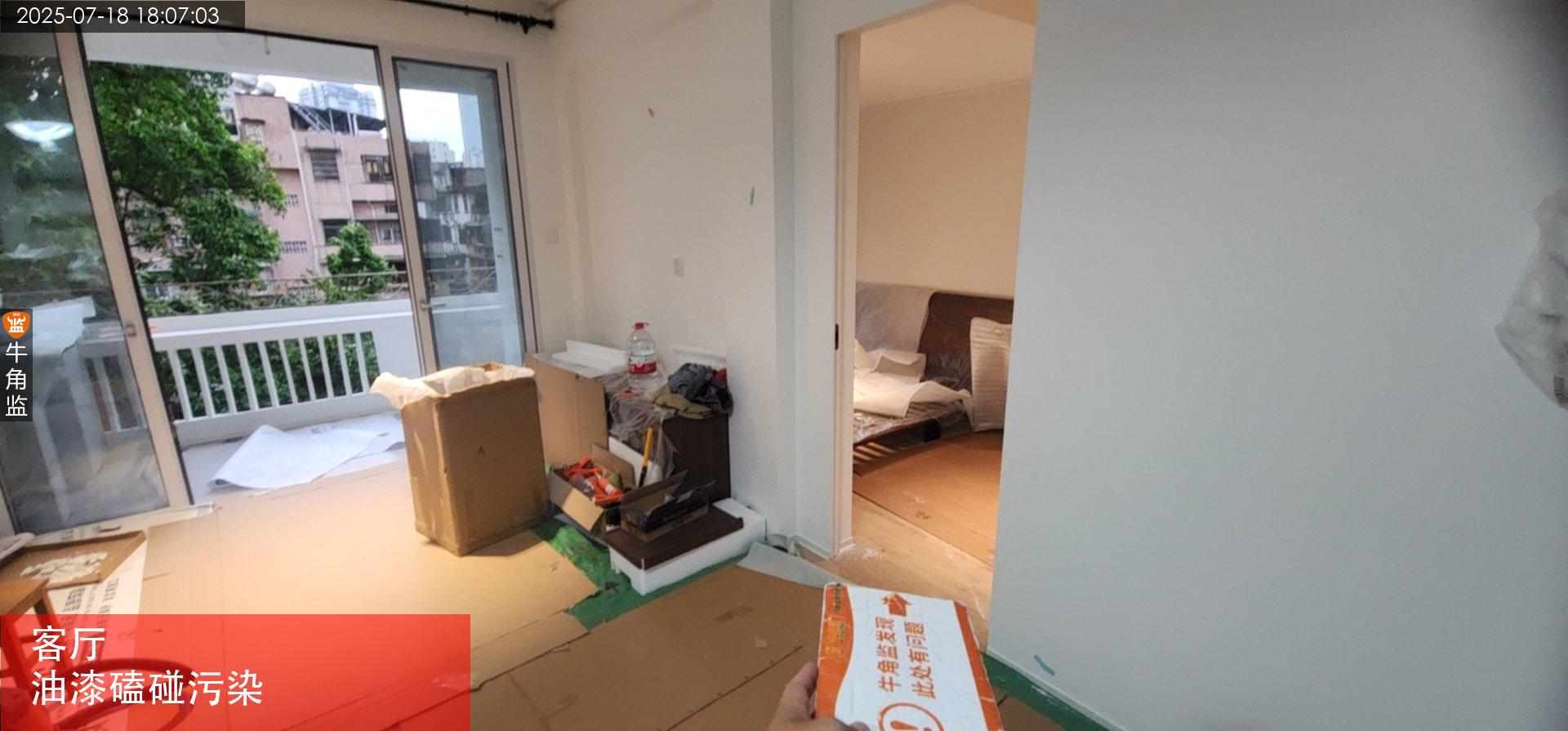

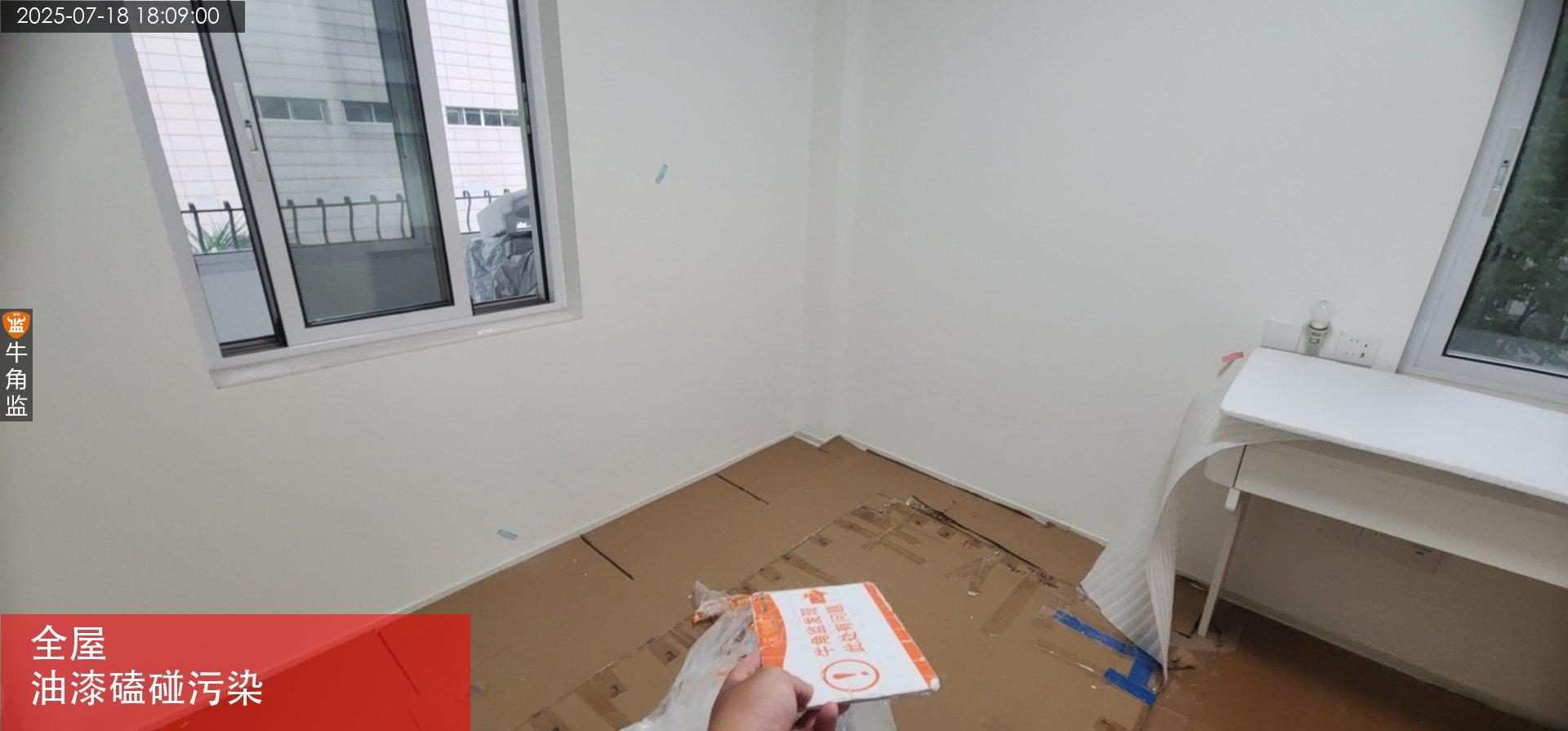

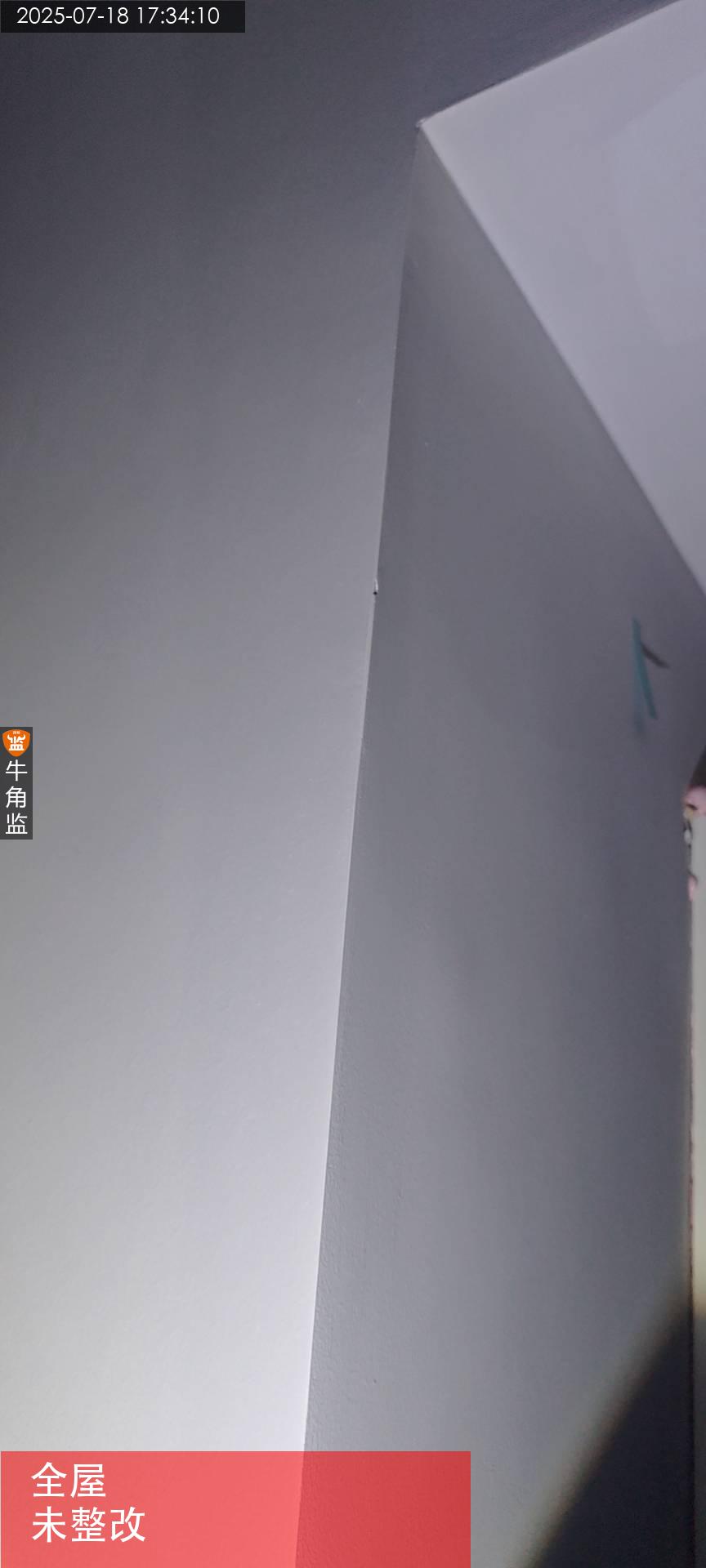

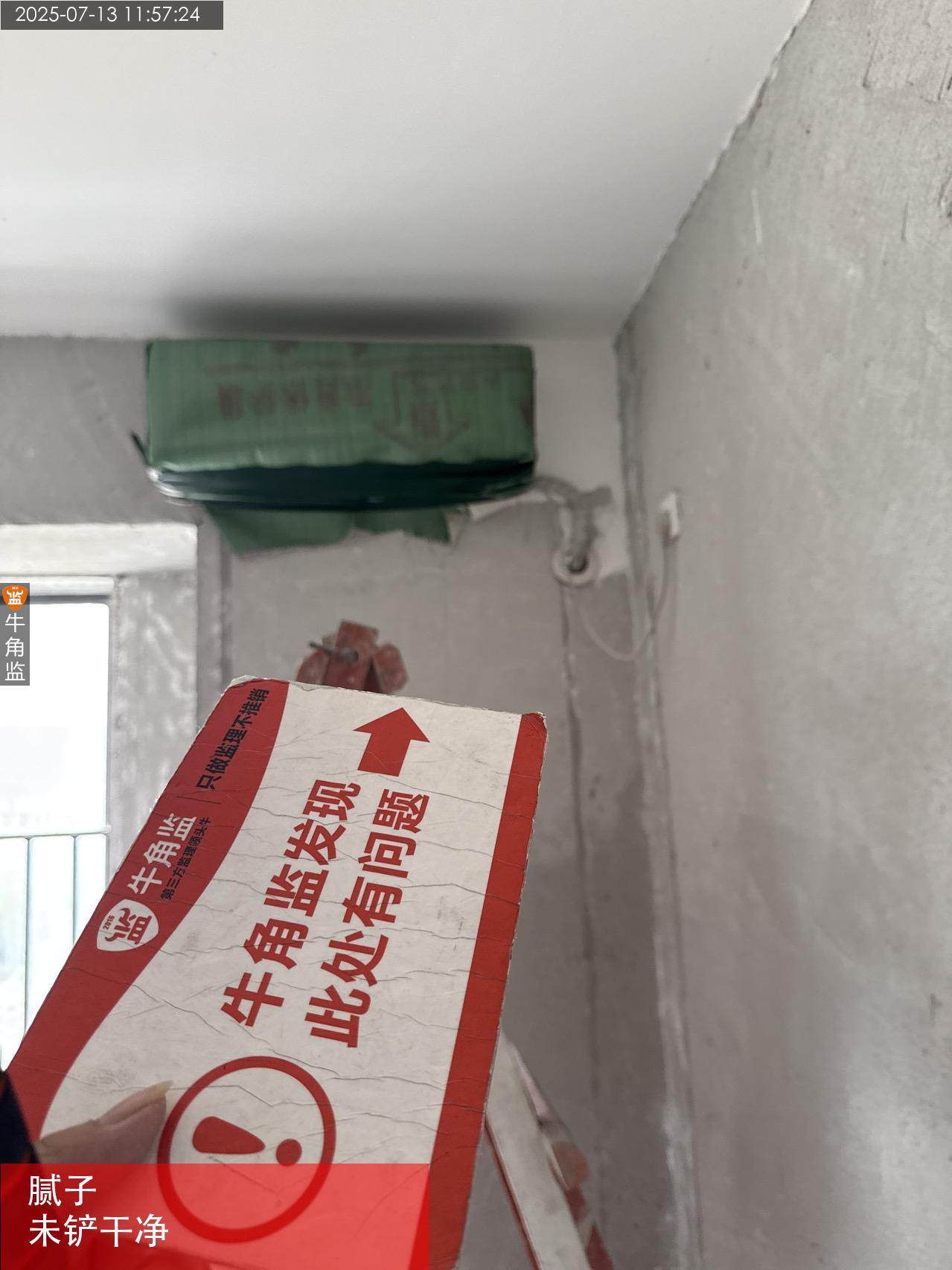

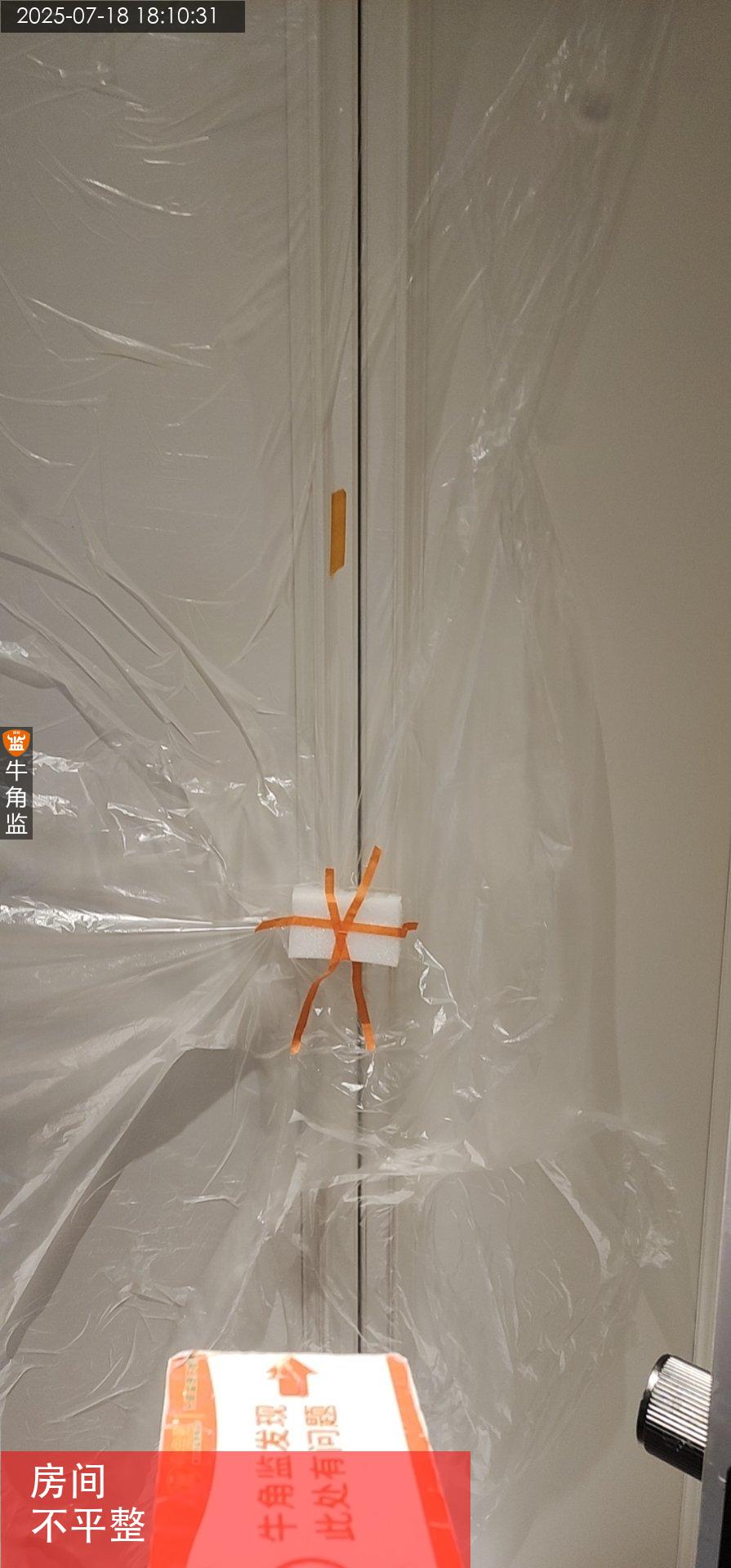

本次竣工验收情况: 1、现场全屋墙面油漆存在施工污染磕碰划痕情况;整改建议:需要通知施工队重新点补腻子后重新使用320目砂纸进行打磨刷漆 2、现场次卧抽屉存在明显磕碰情况需要修补;整改建议:需要通知施工队重新将该位置使用同色膏进行修补 3、现场全屋多处柜门存在不平整缝隙不一;整改建议:需要通知施工队重新将柜门门铰进行调整至平整 4、现场客厅柜子存在明显凸出情况需要整改;整改建议:需要通知商家重新上门对客厅柜子进行调整平整不可凸出 后期注意以及事宜: 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
2025-07-18
广州白云********9449
设 计 师:未知
施工队长:未知
工地面积:71.00㎡
装修总价:0.00
本次评价:C

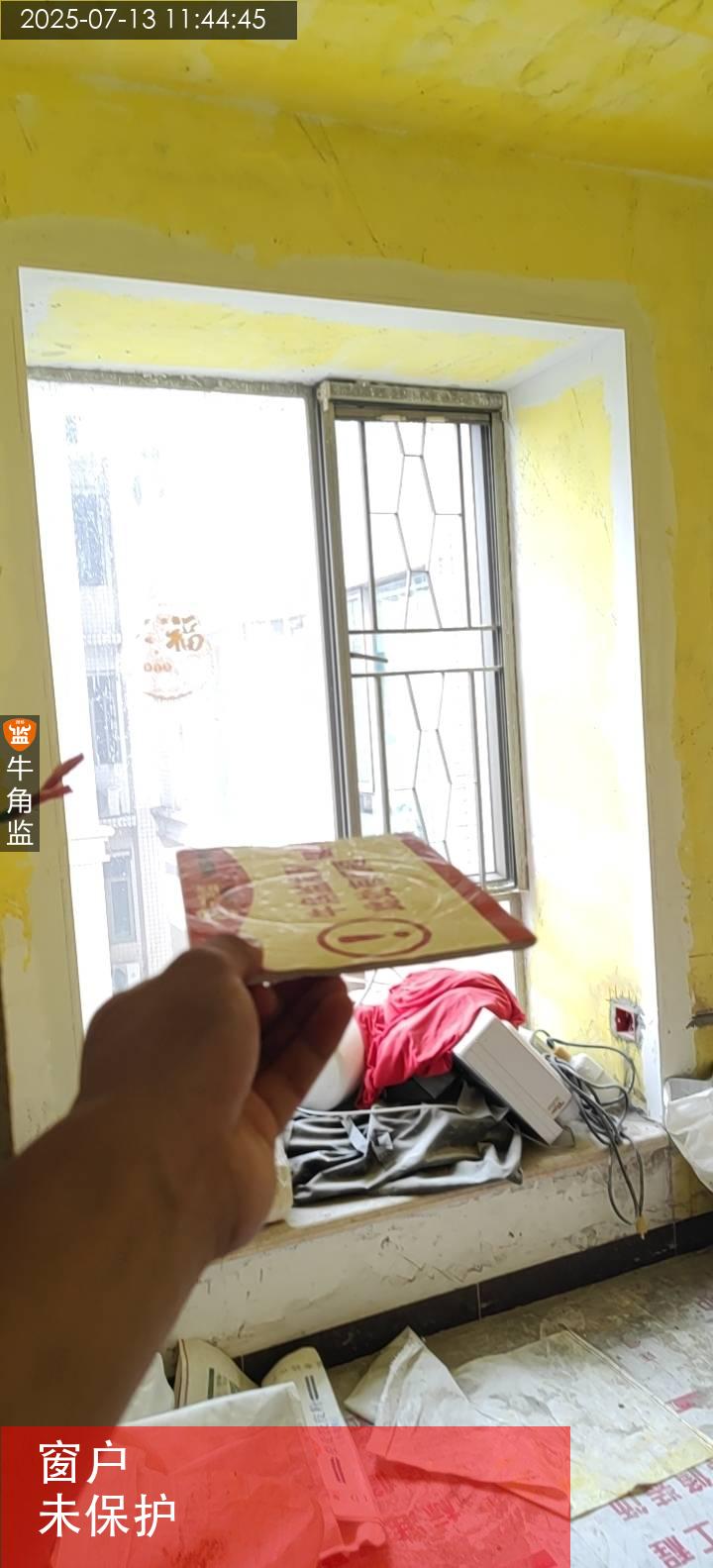

本次评语:

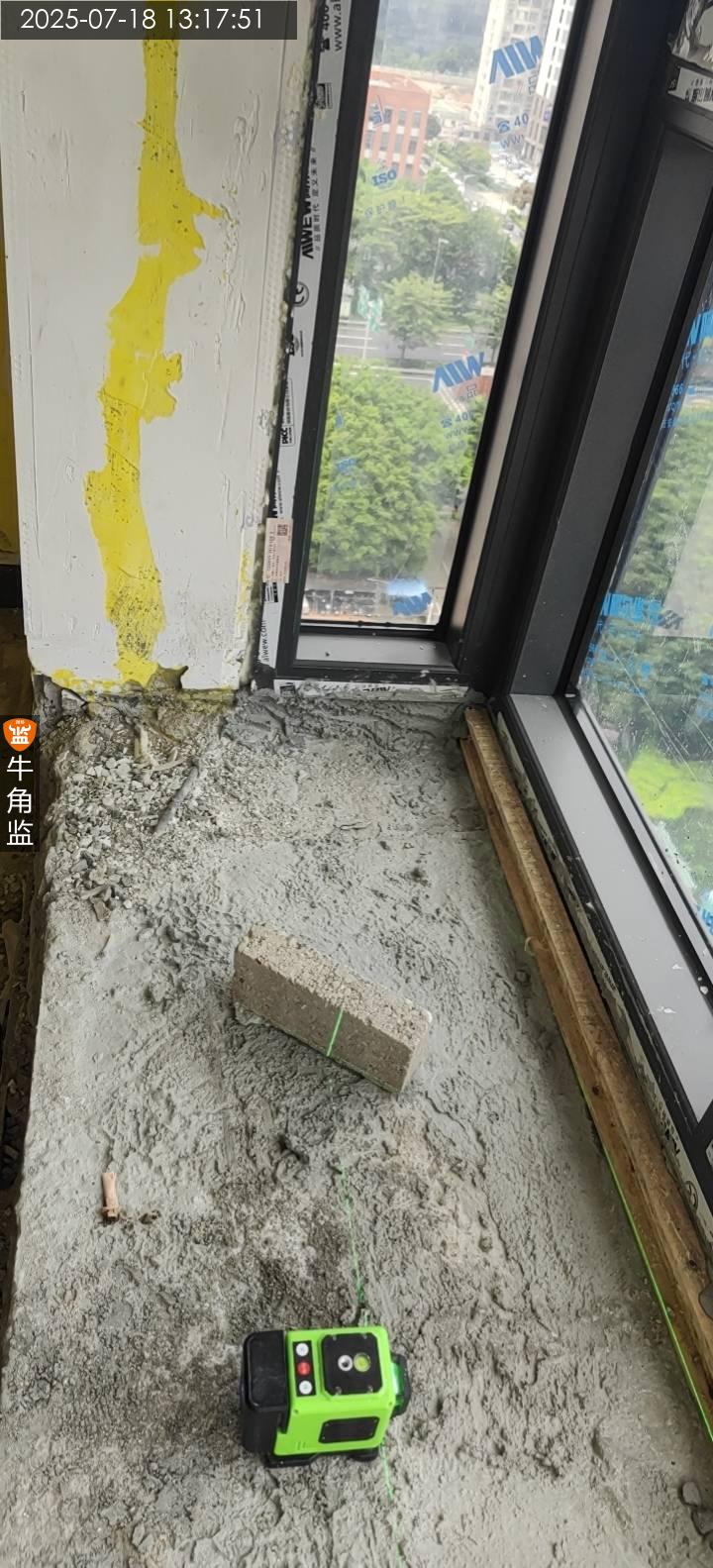

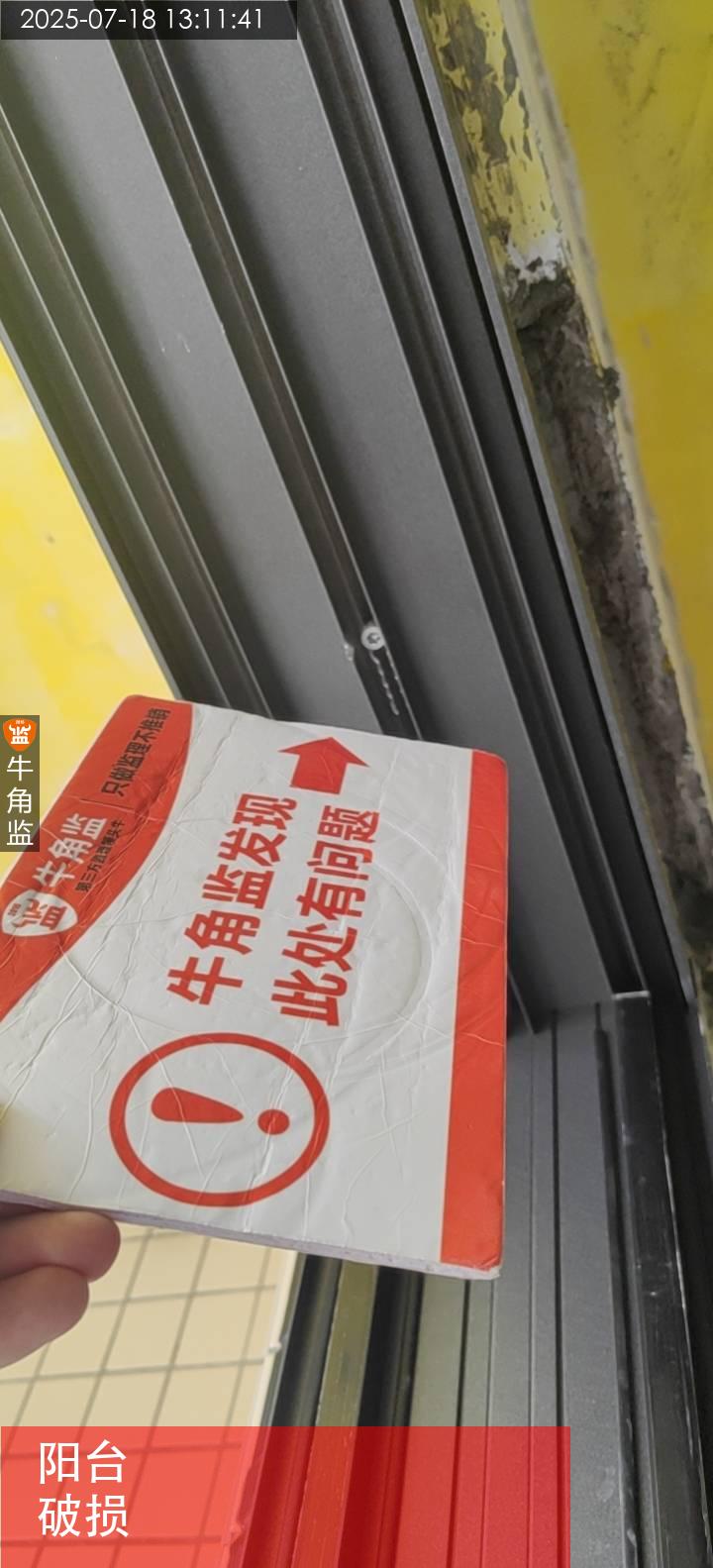

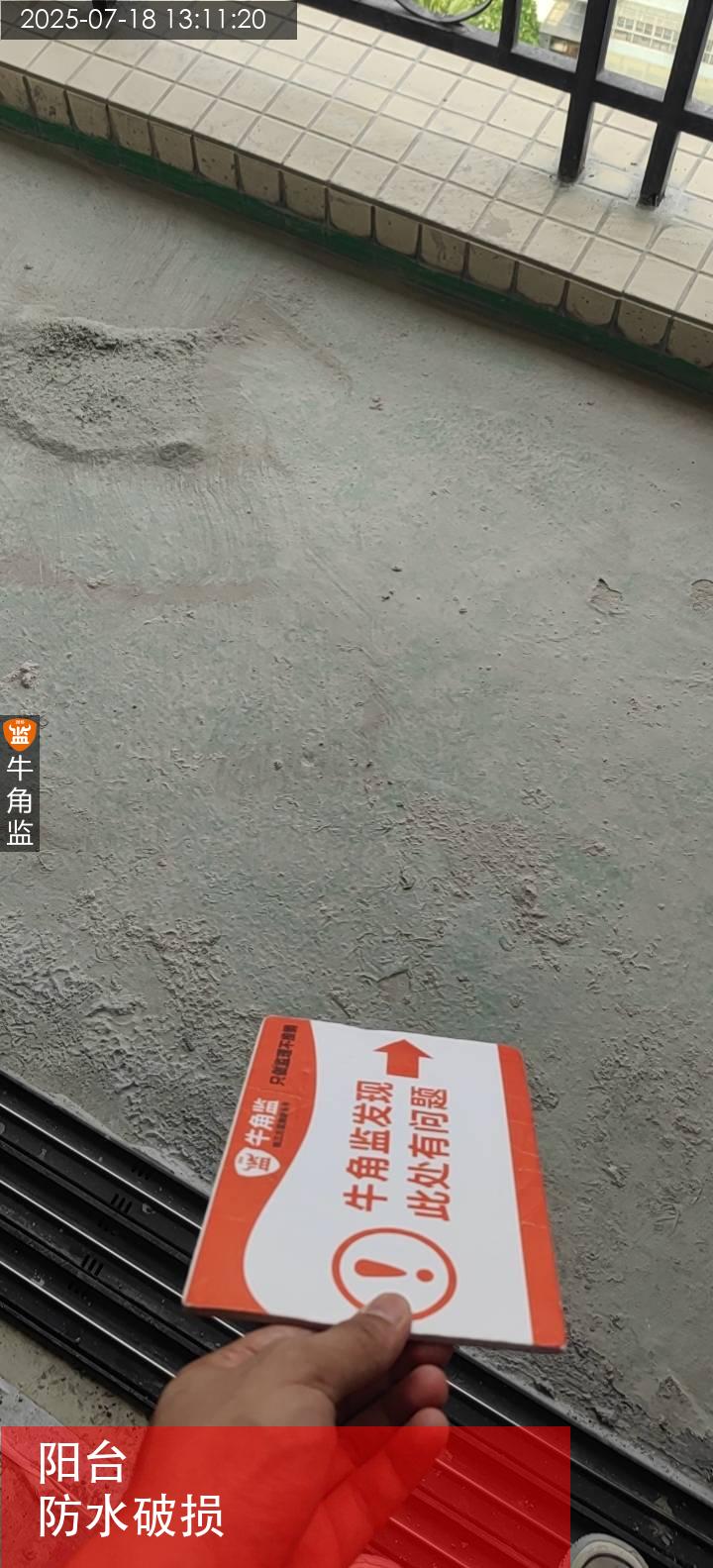

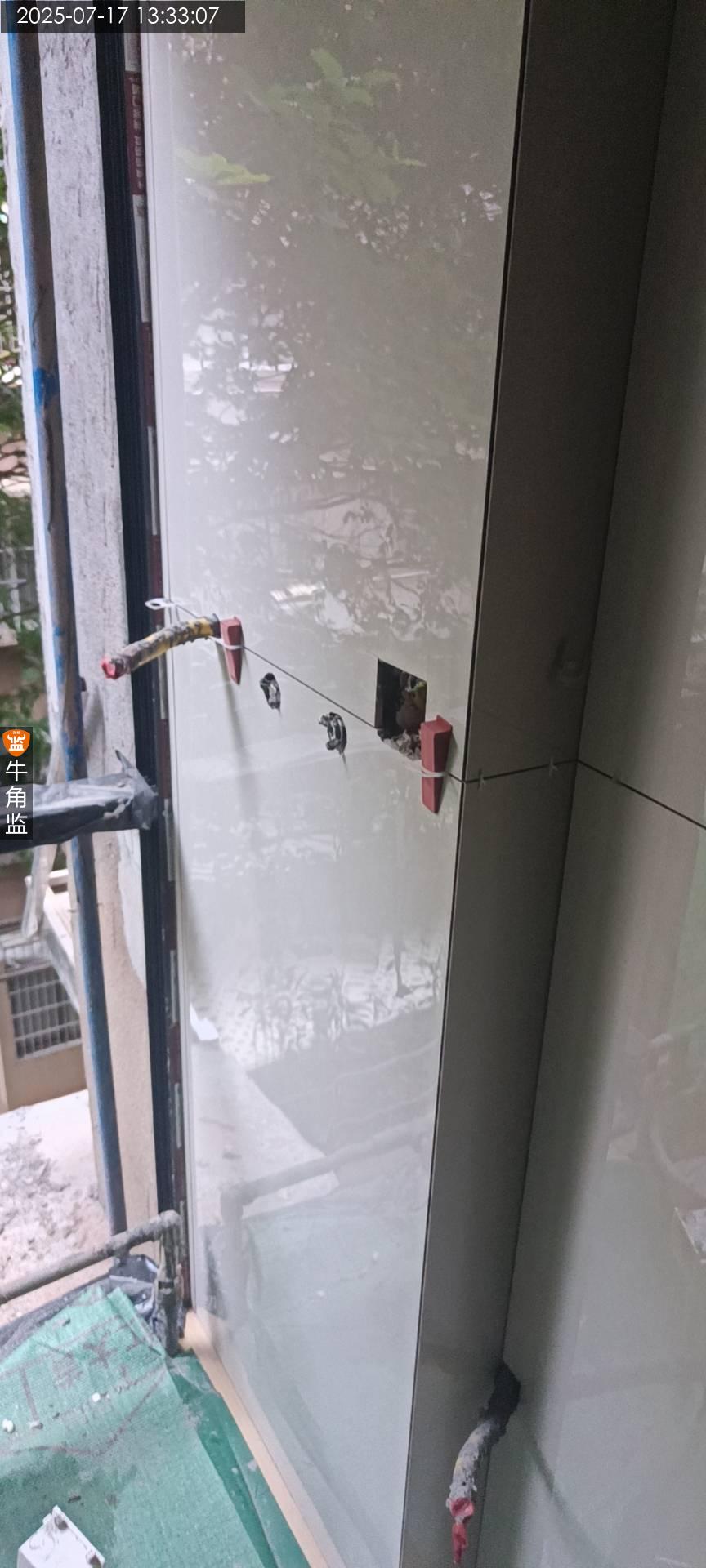

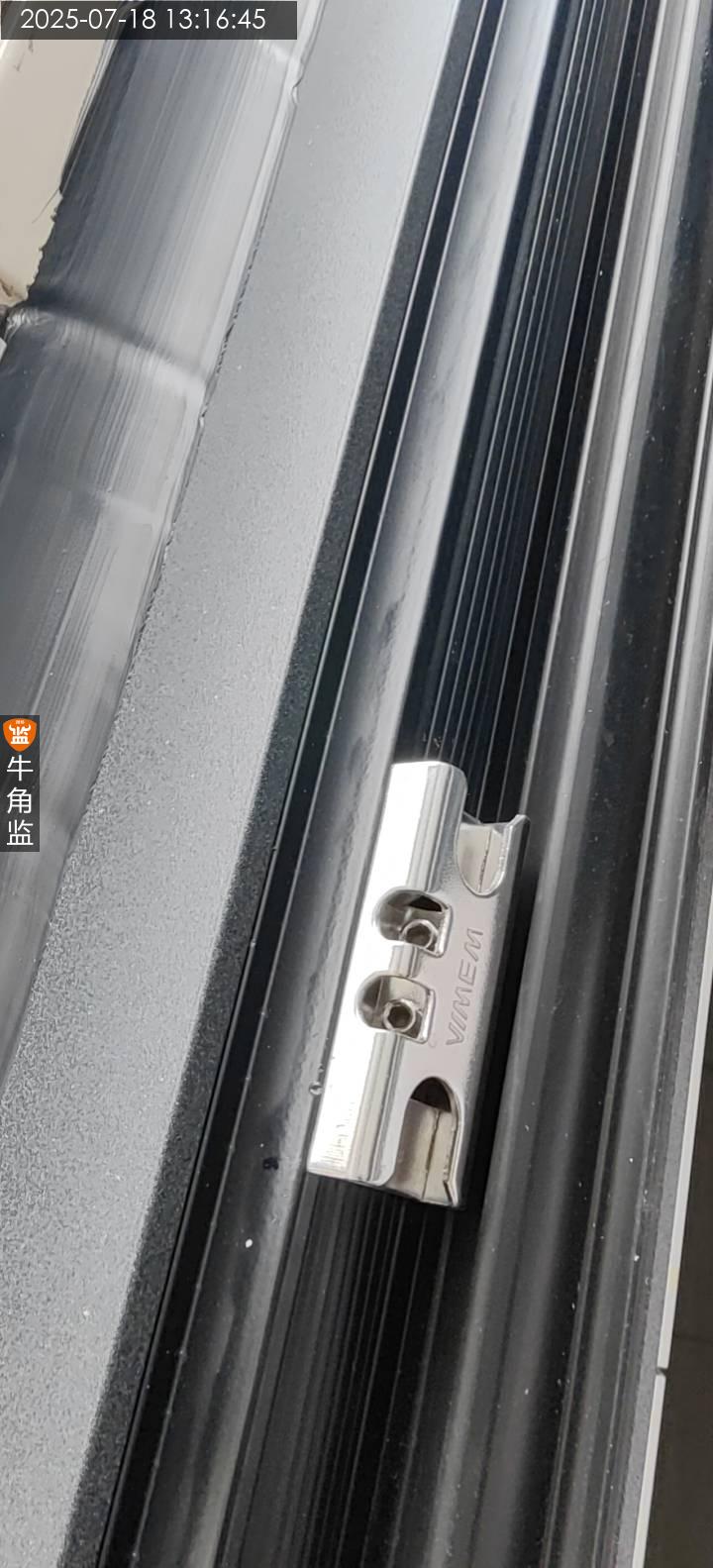

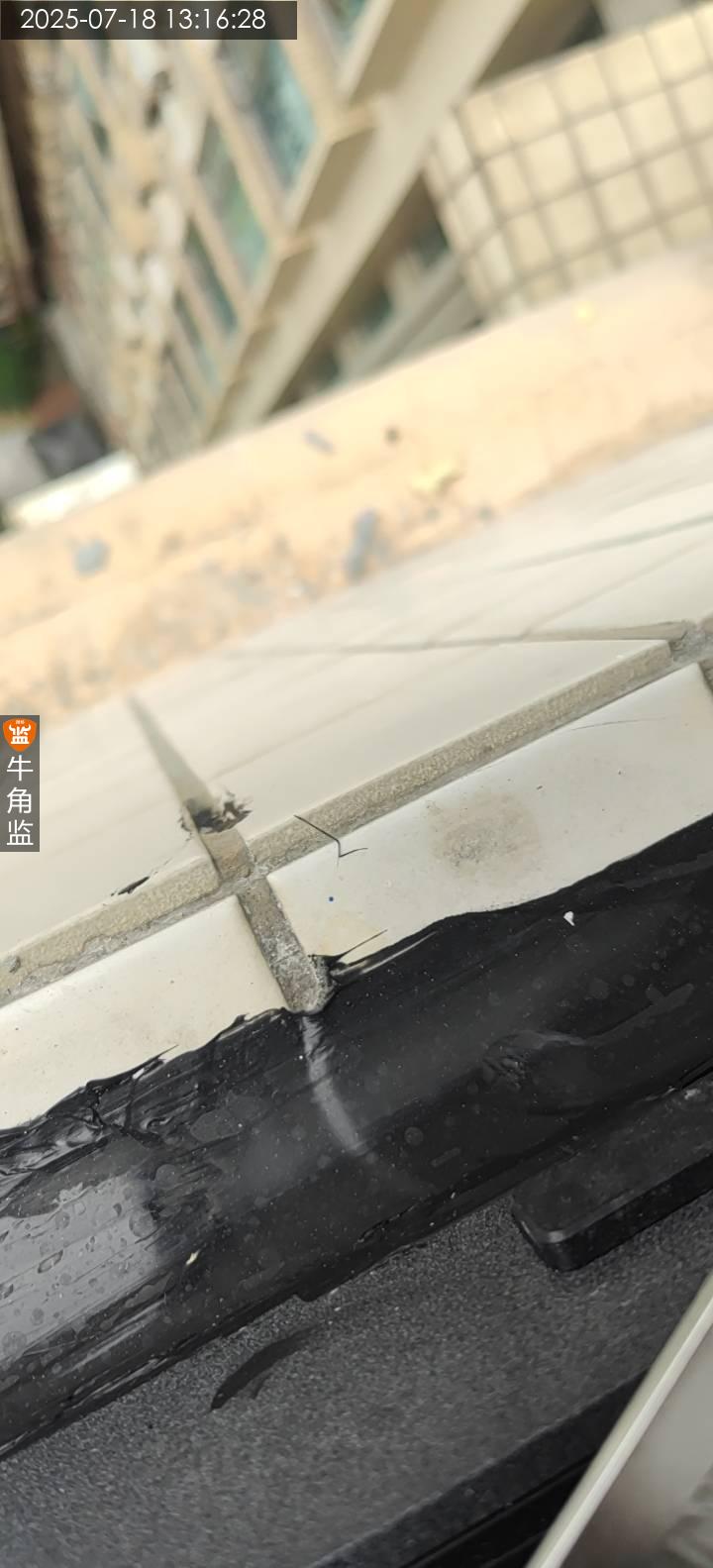

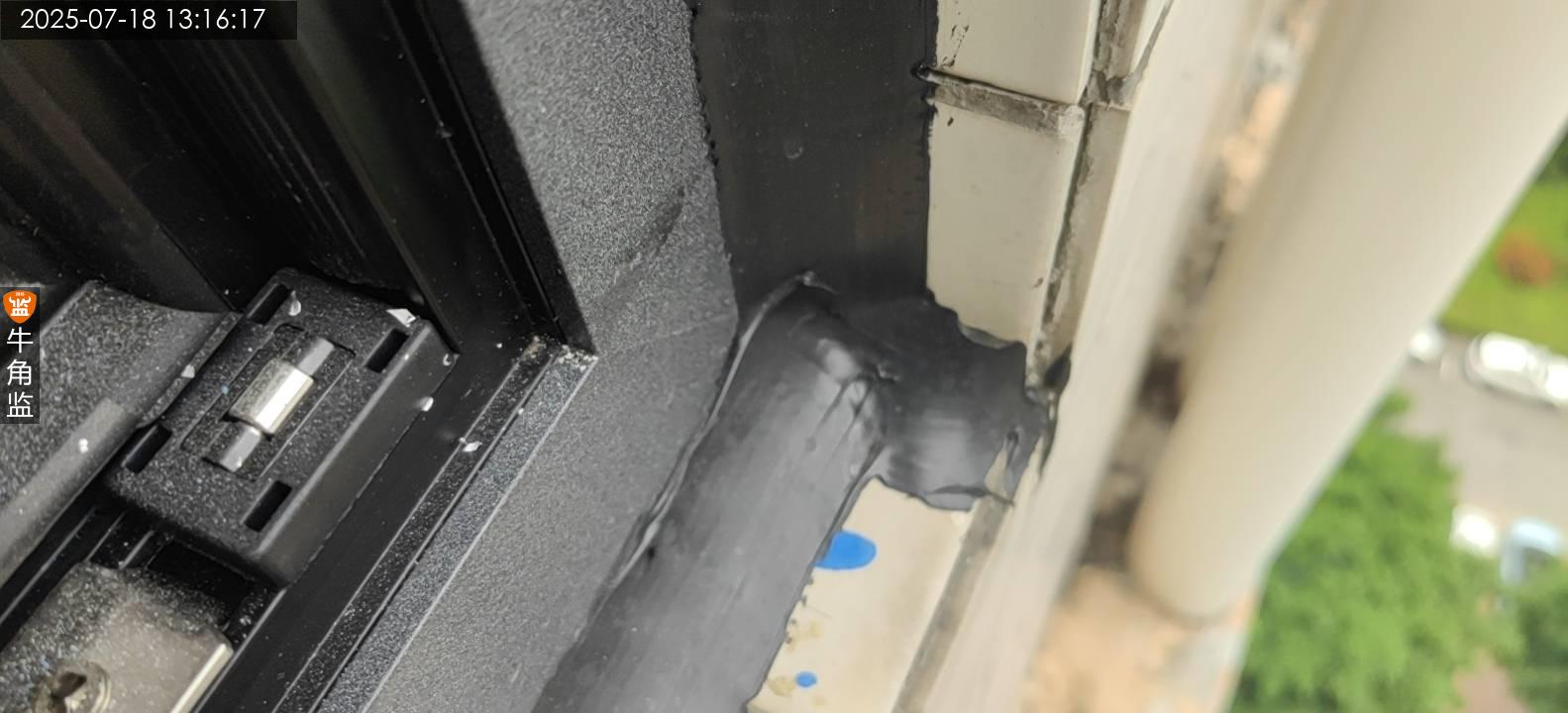

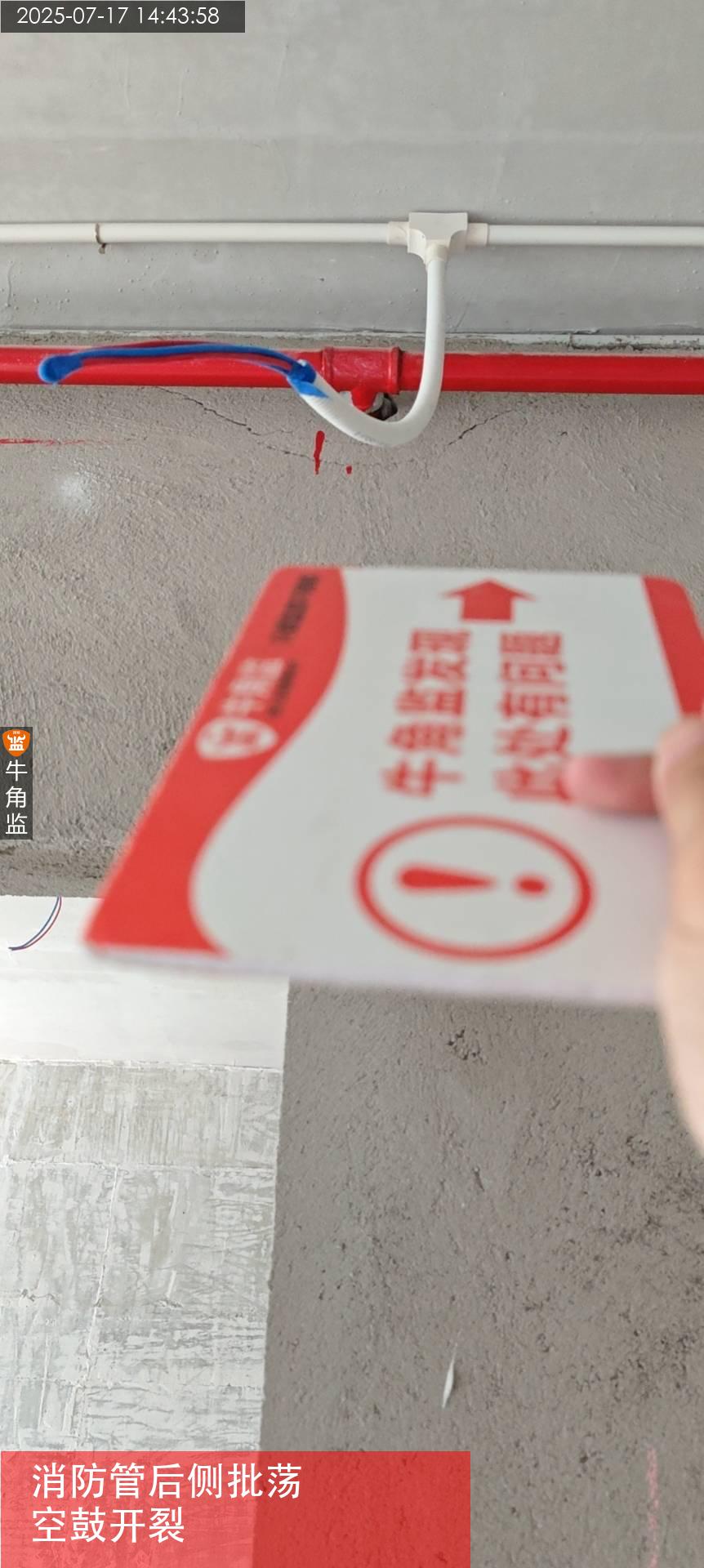

本次检查为门窗检查总结如下 本次检查发现问题: 1、阳台推拉门门框有多处破损,建议联系商家上门调整; 2、阳台防水有破损,建议重新涂刷防水修补; 后期施工建议: 1、乳胶漆现场配兑需按照包装说明施工,乳胶漆需涂刷一底两面或两底三面。 2、涂刷完成后不应有沙眼,透底,颗粒,掉粉,脱皮,打磨痕迹明显等情况。 3、墙面侧光检查应无明显波浪起伏,调色漆不得对其它墙面造成污染。
2025-07-18

禅城区华********3729
设 计 师:未知
施工队长:未知
工地面积:62.00㎡
装修总价:0.00
本次评价:B
本次评语:

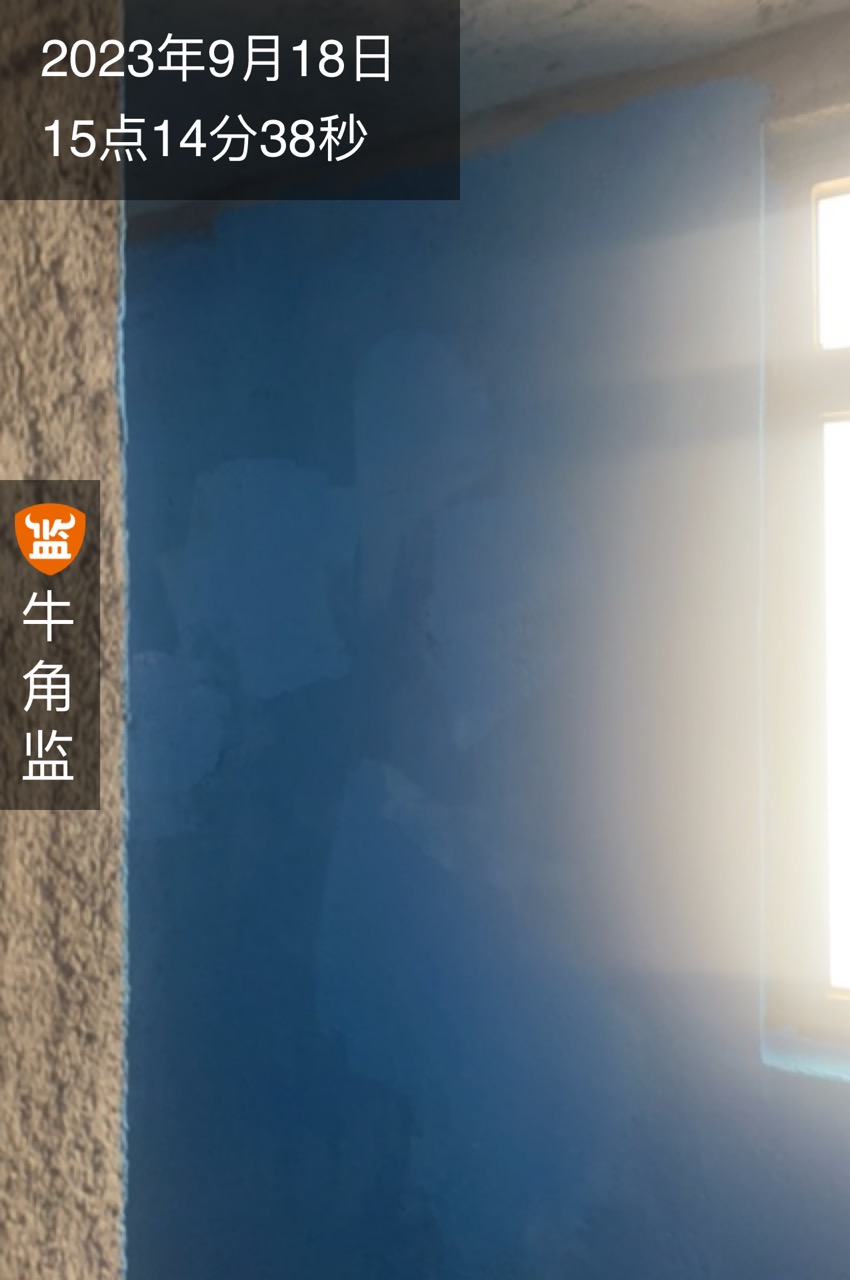

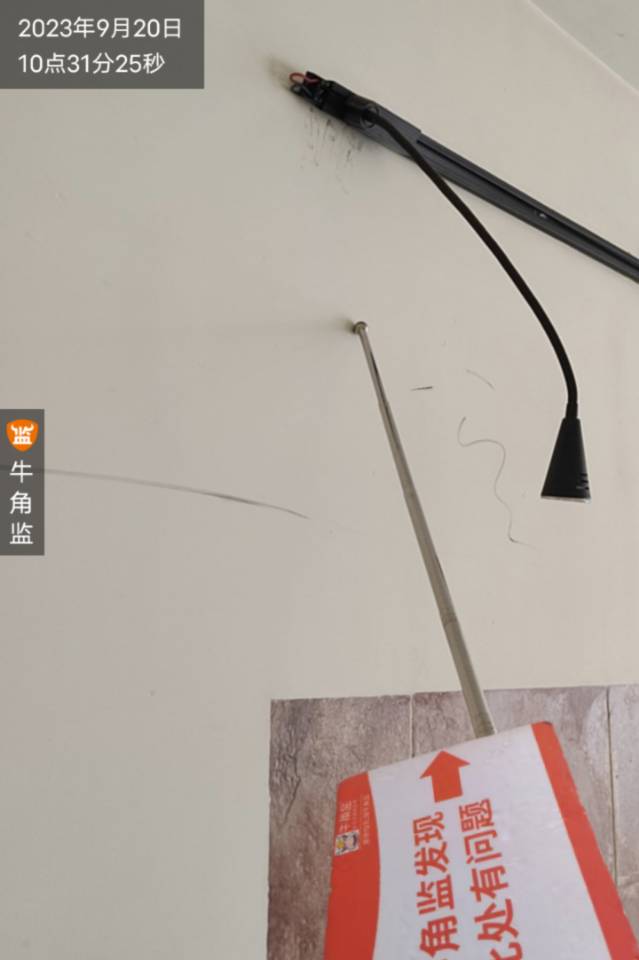

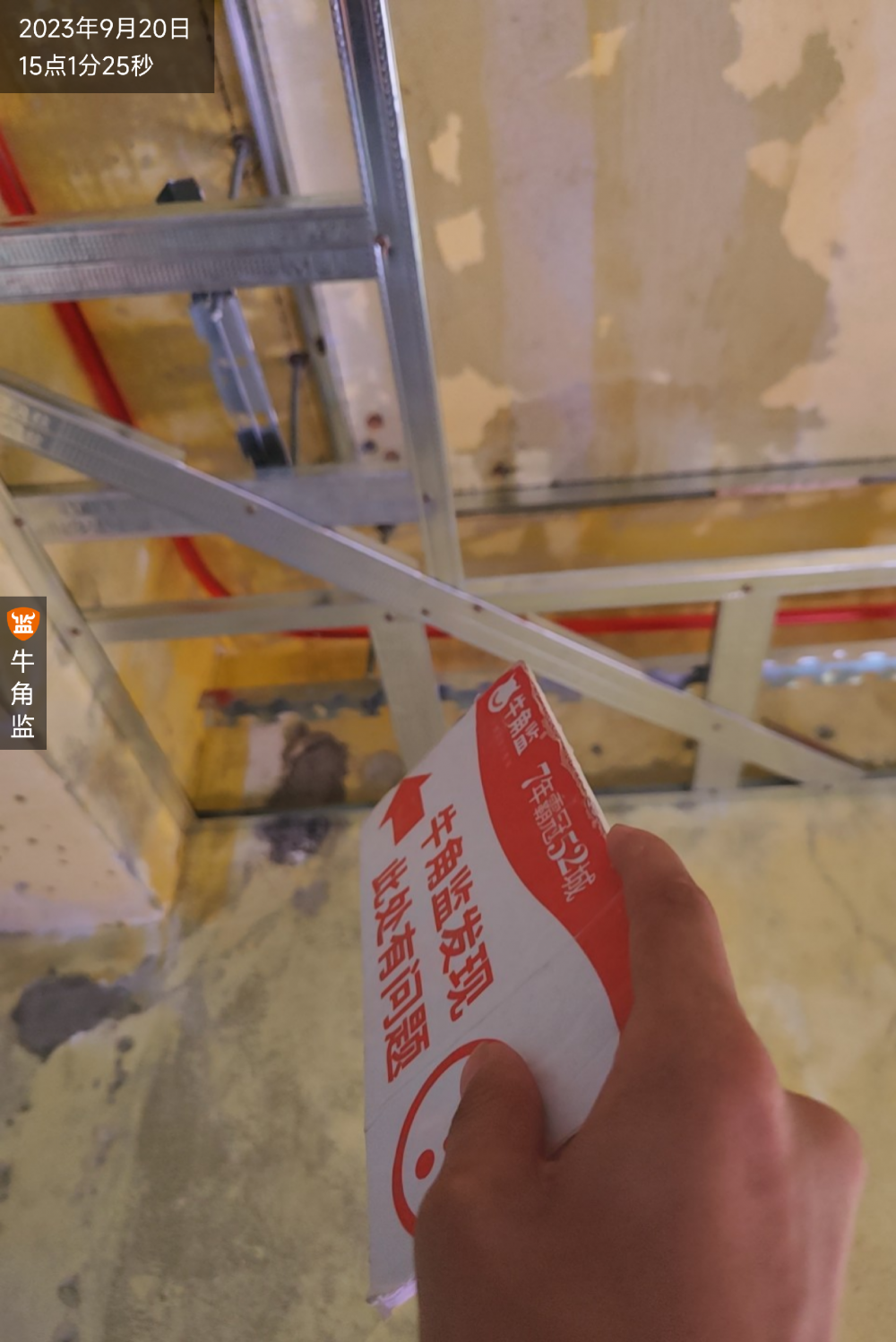

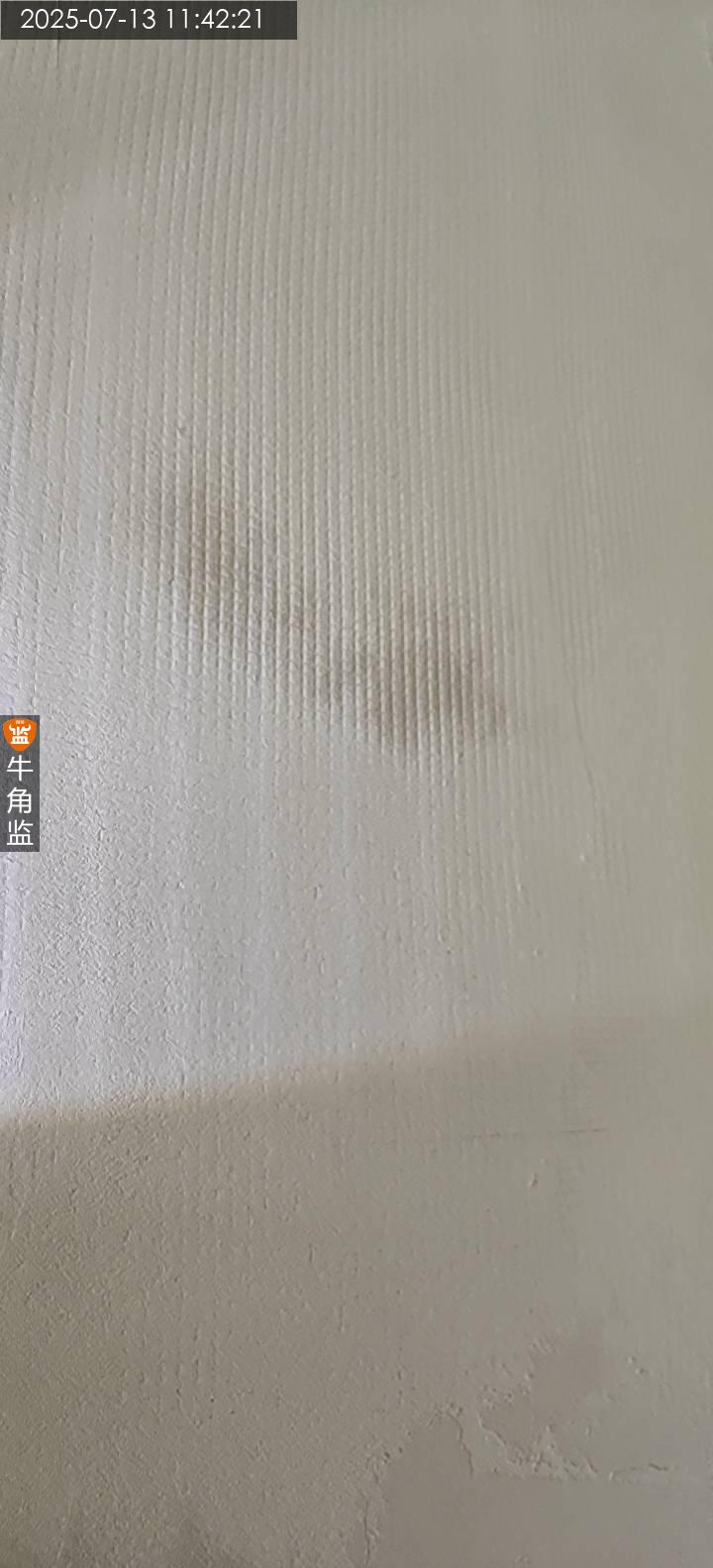

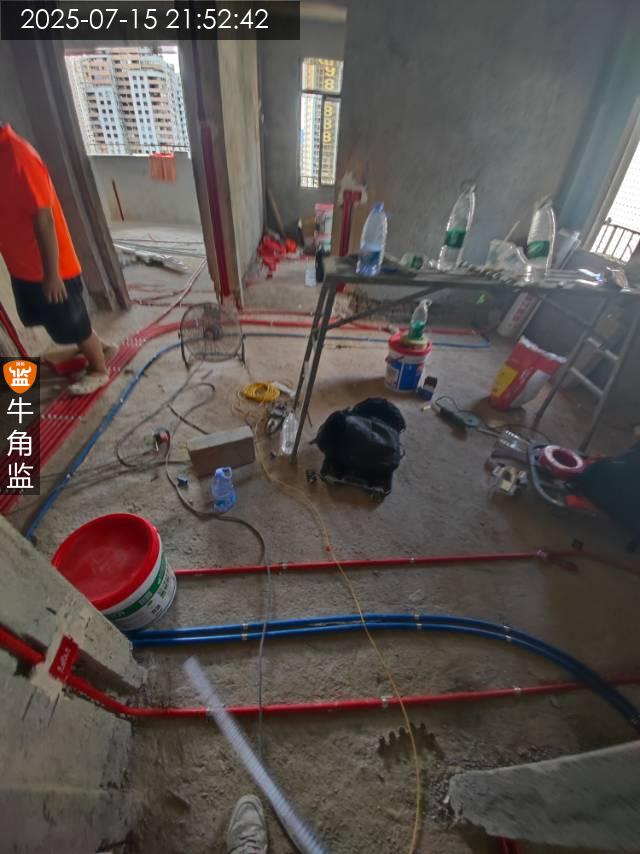

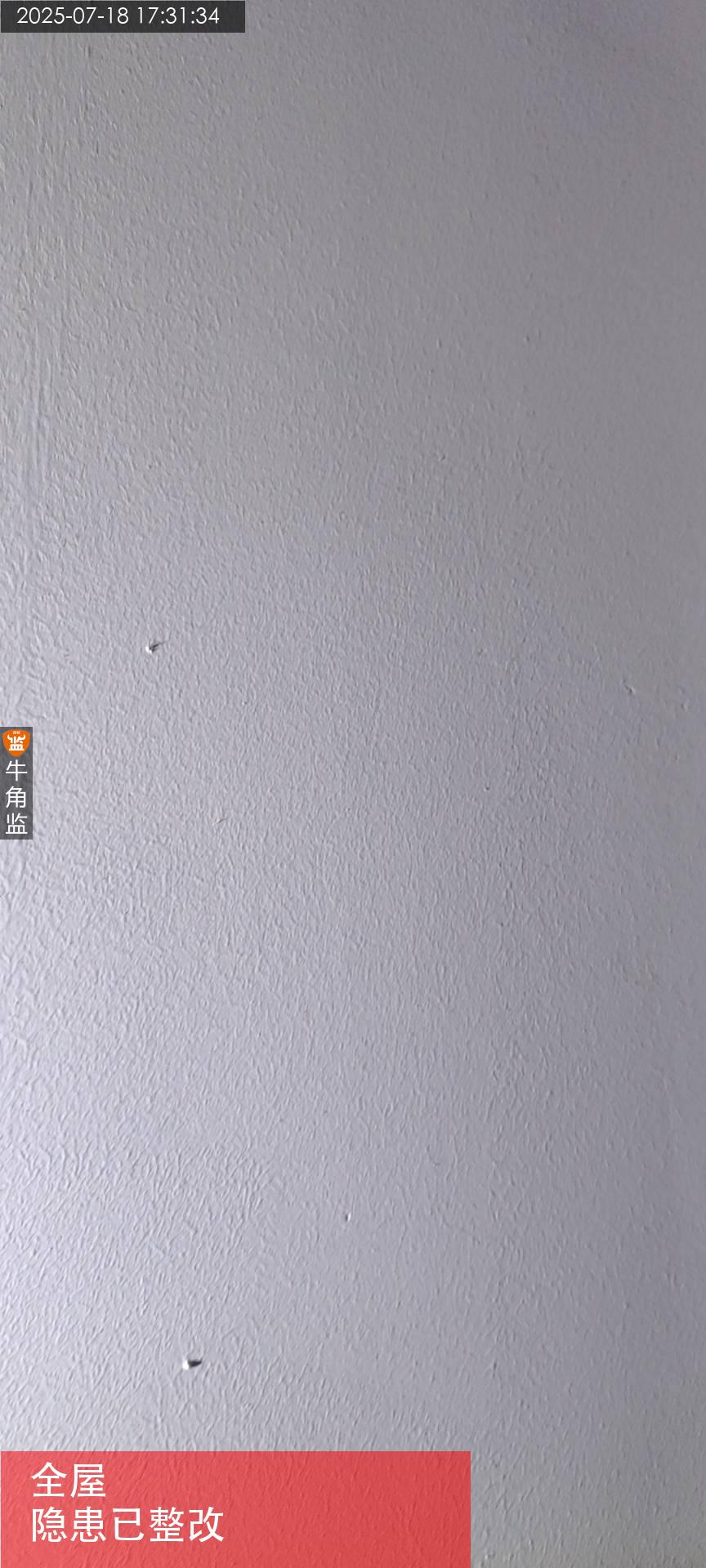

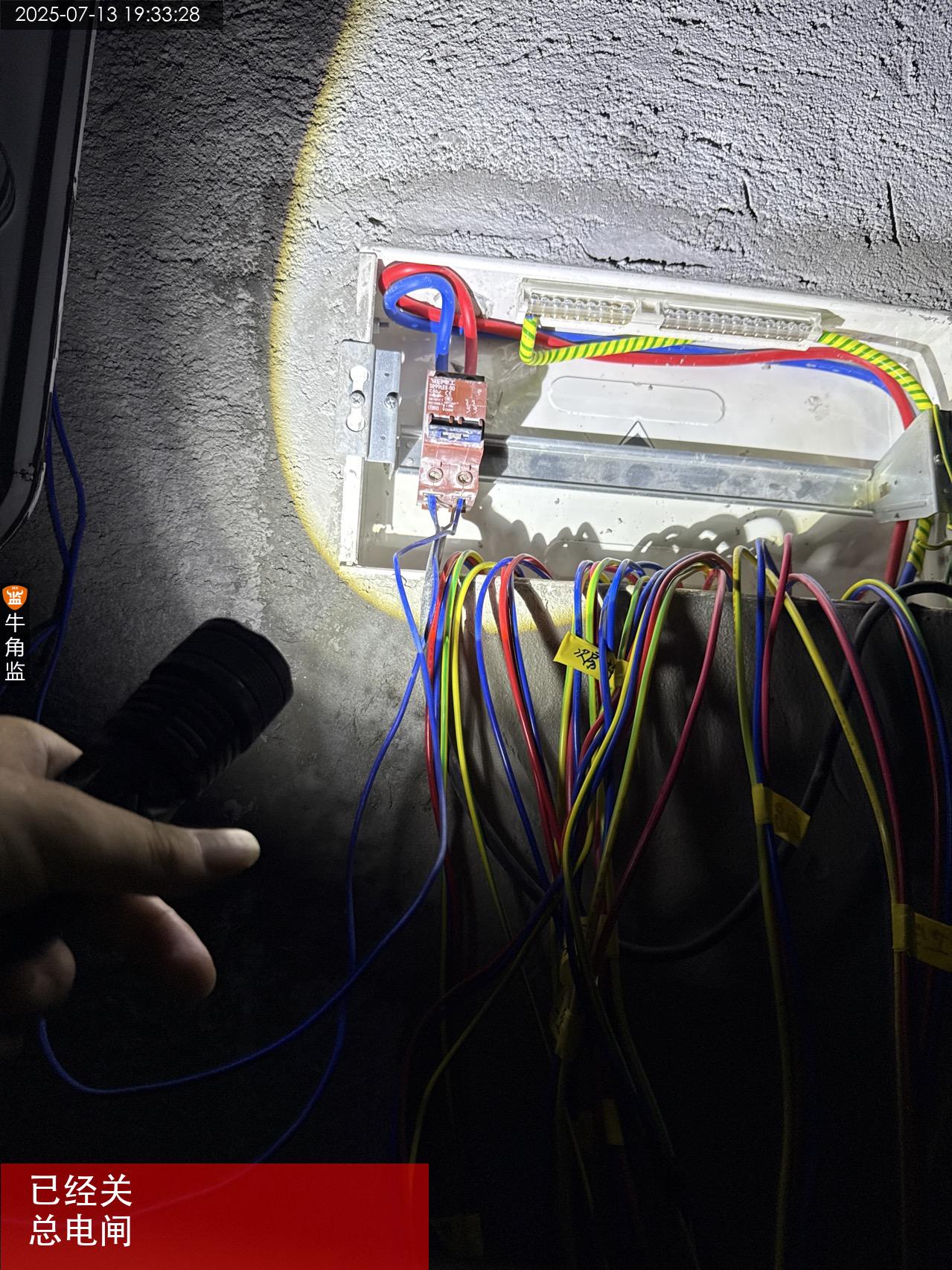

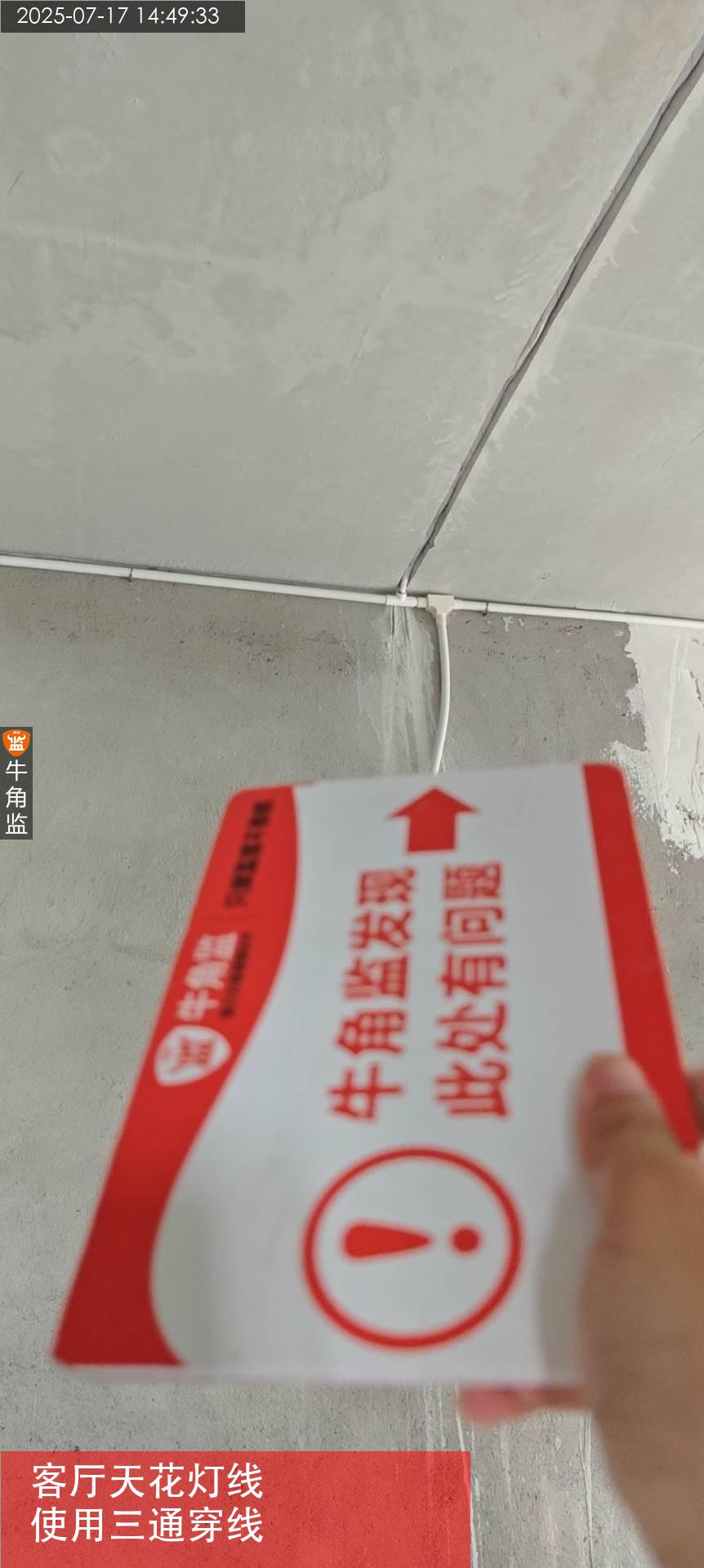

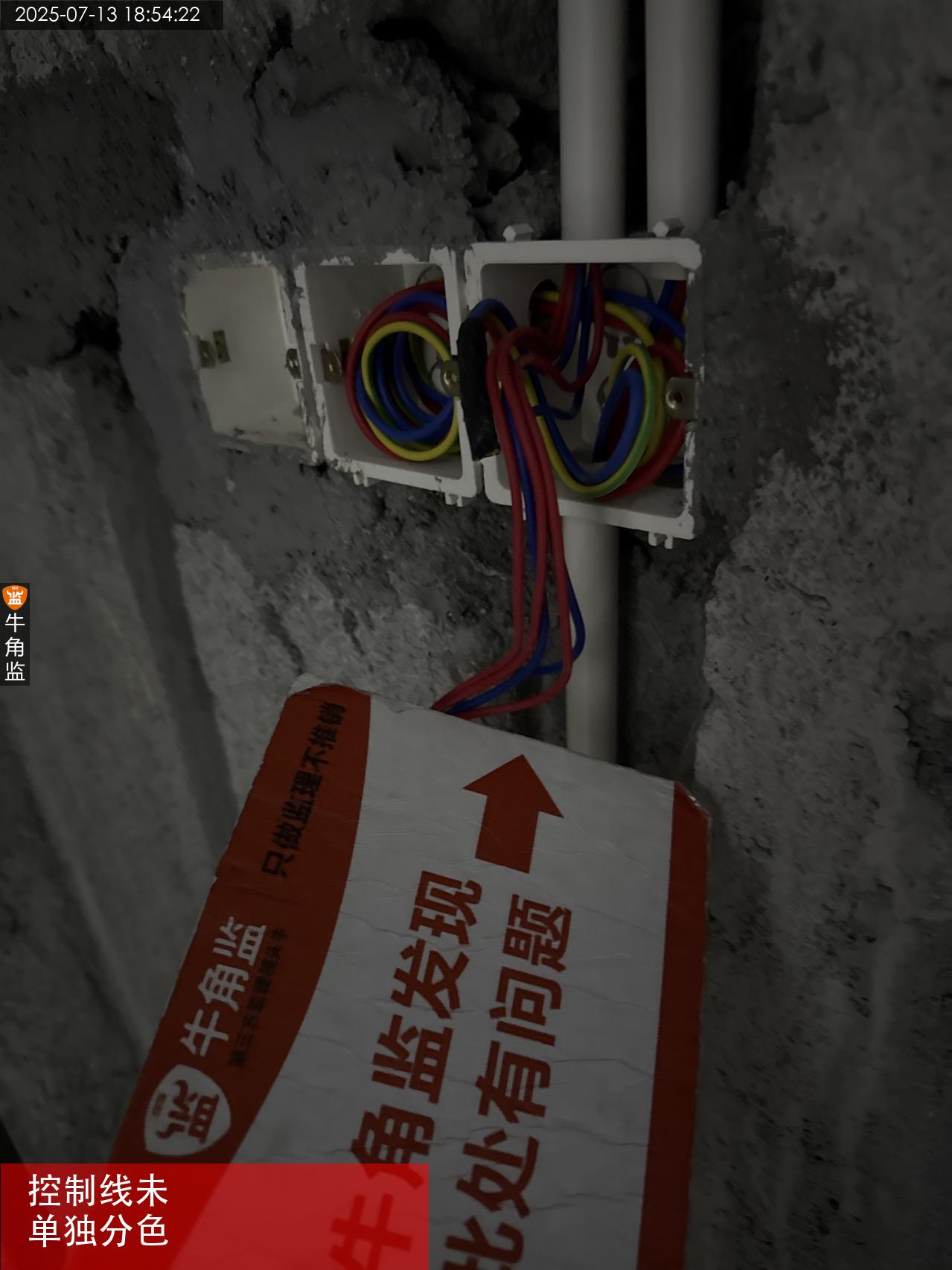

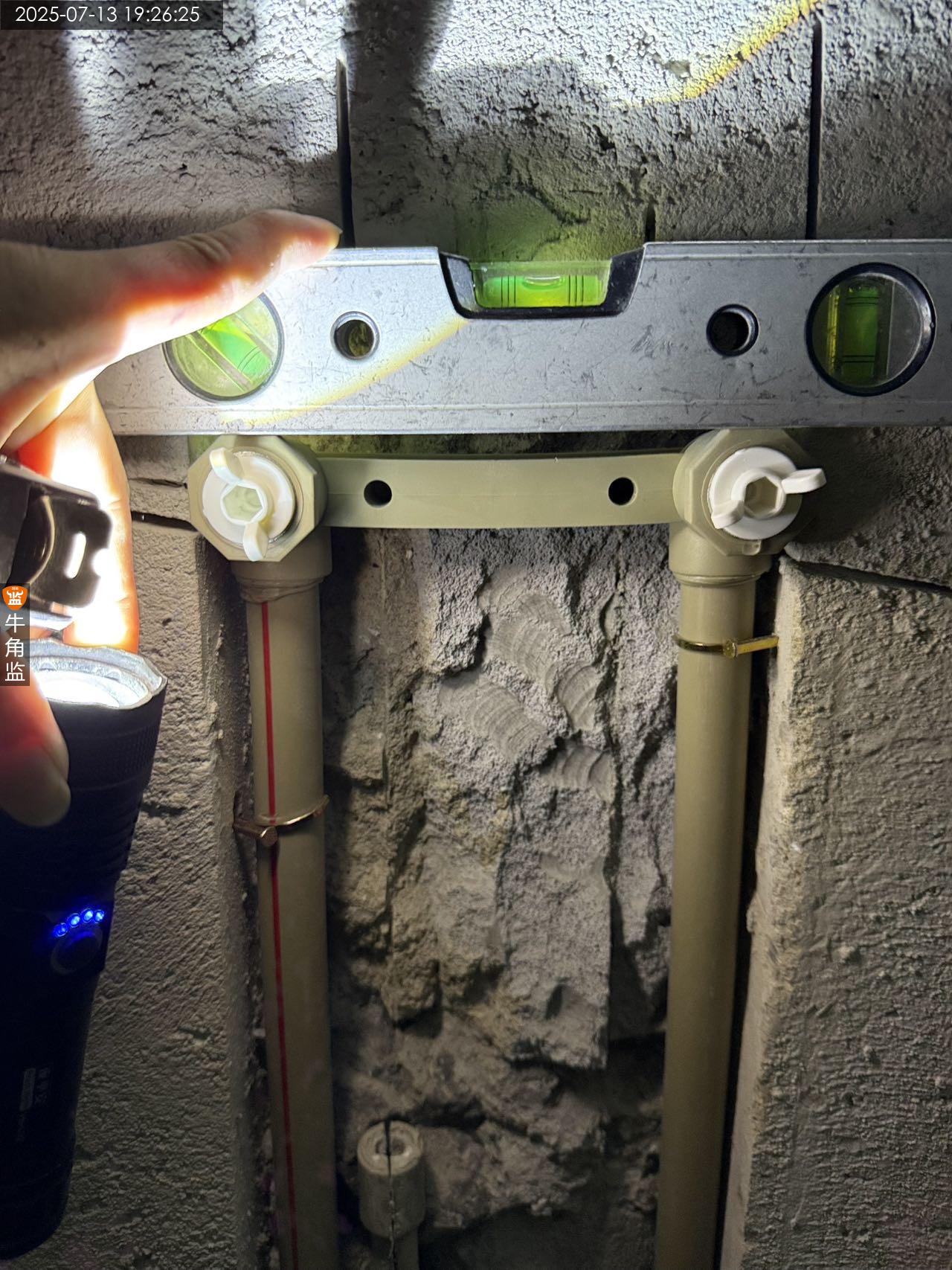

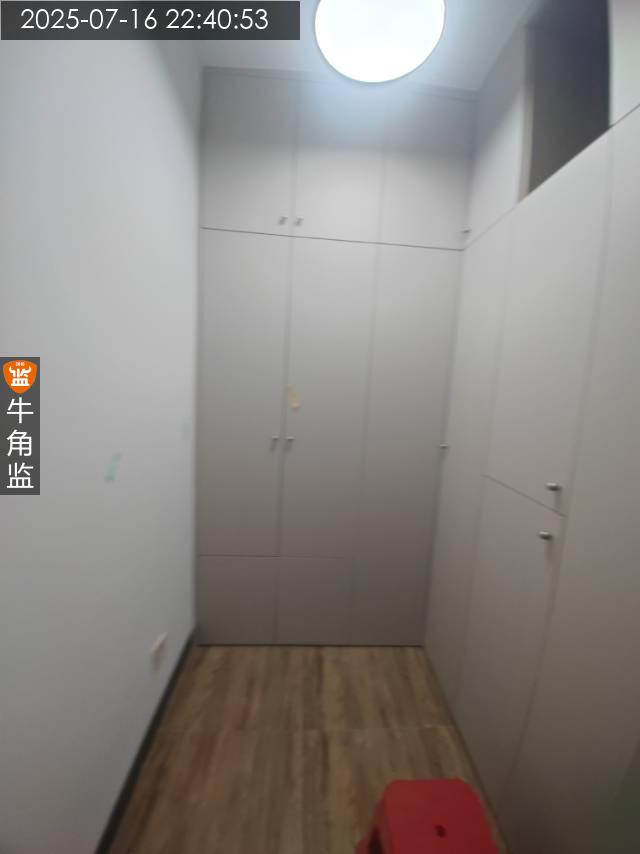

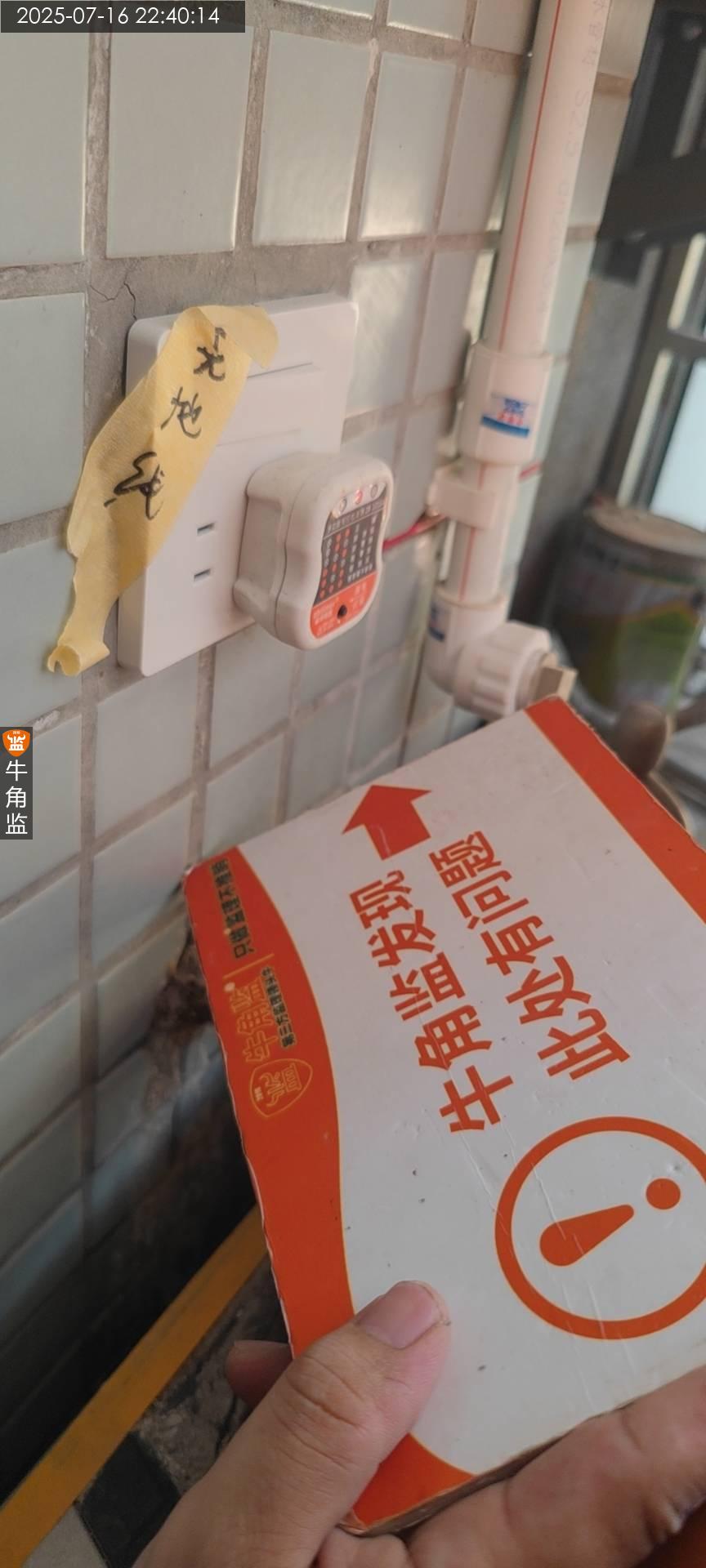

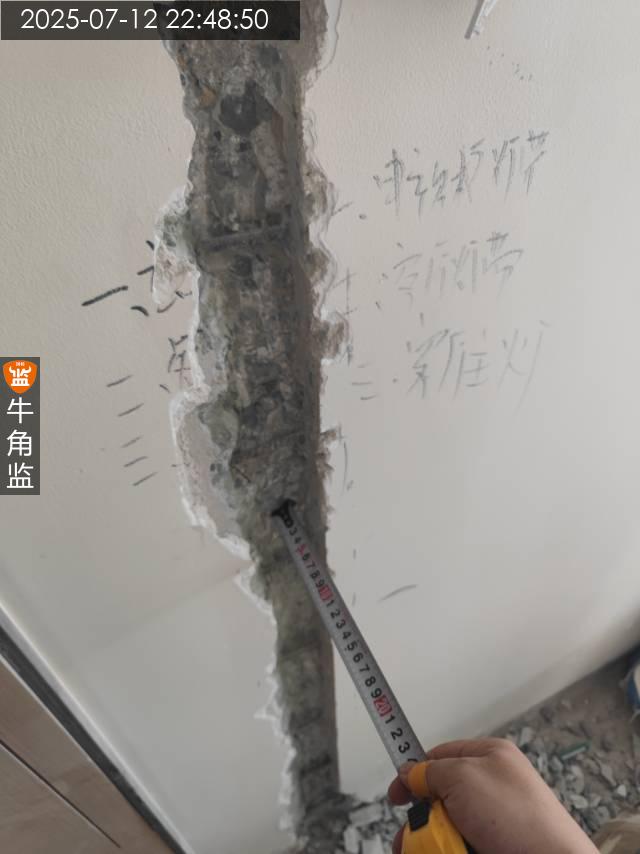

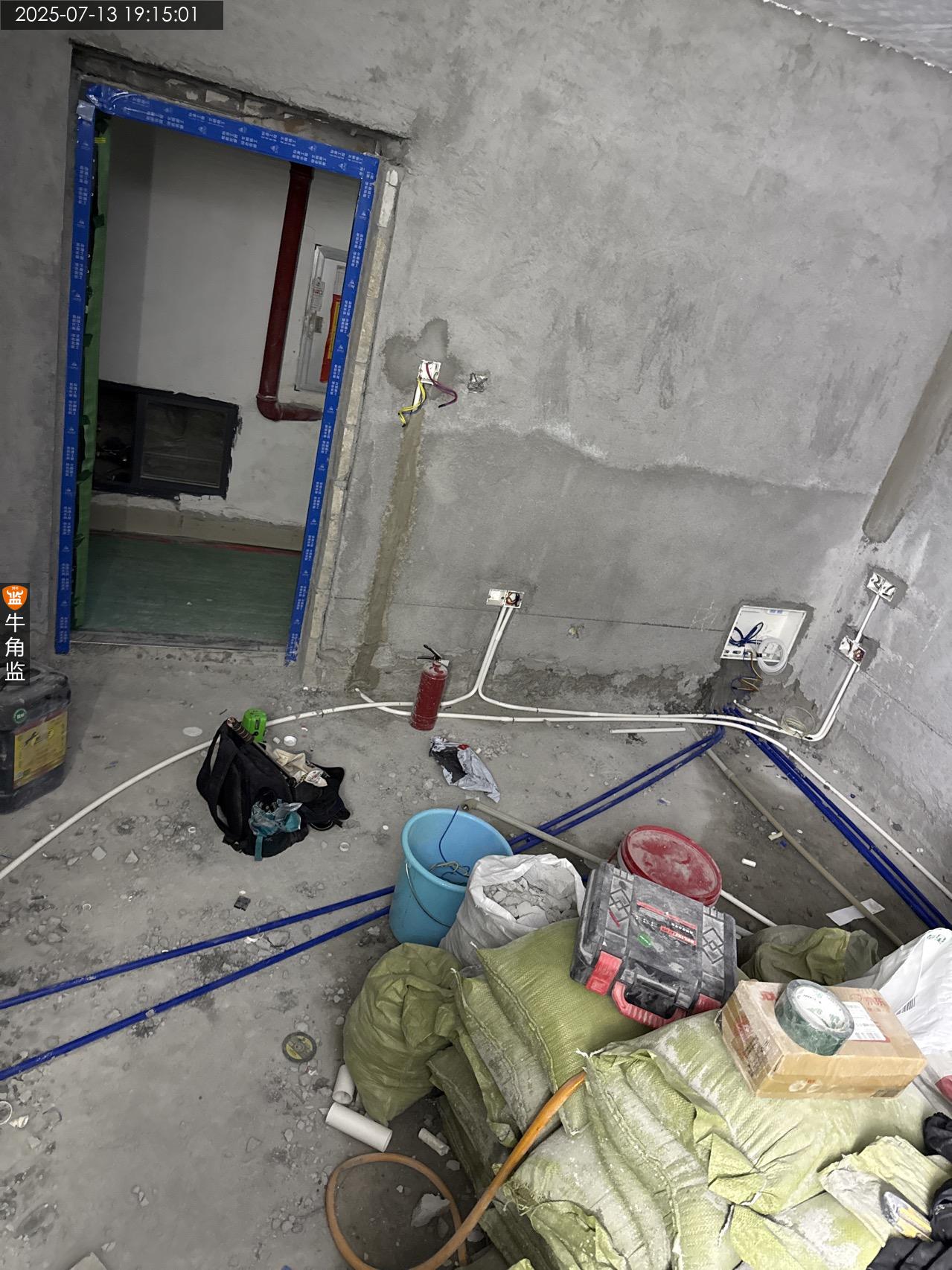

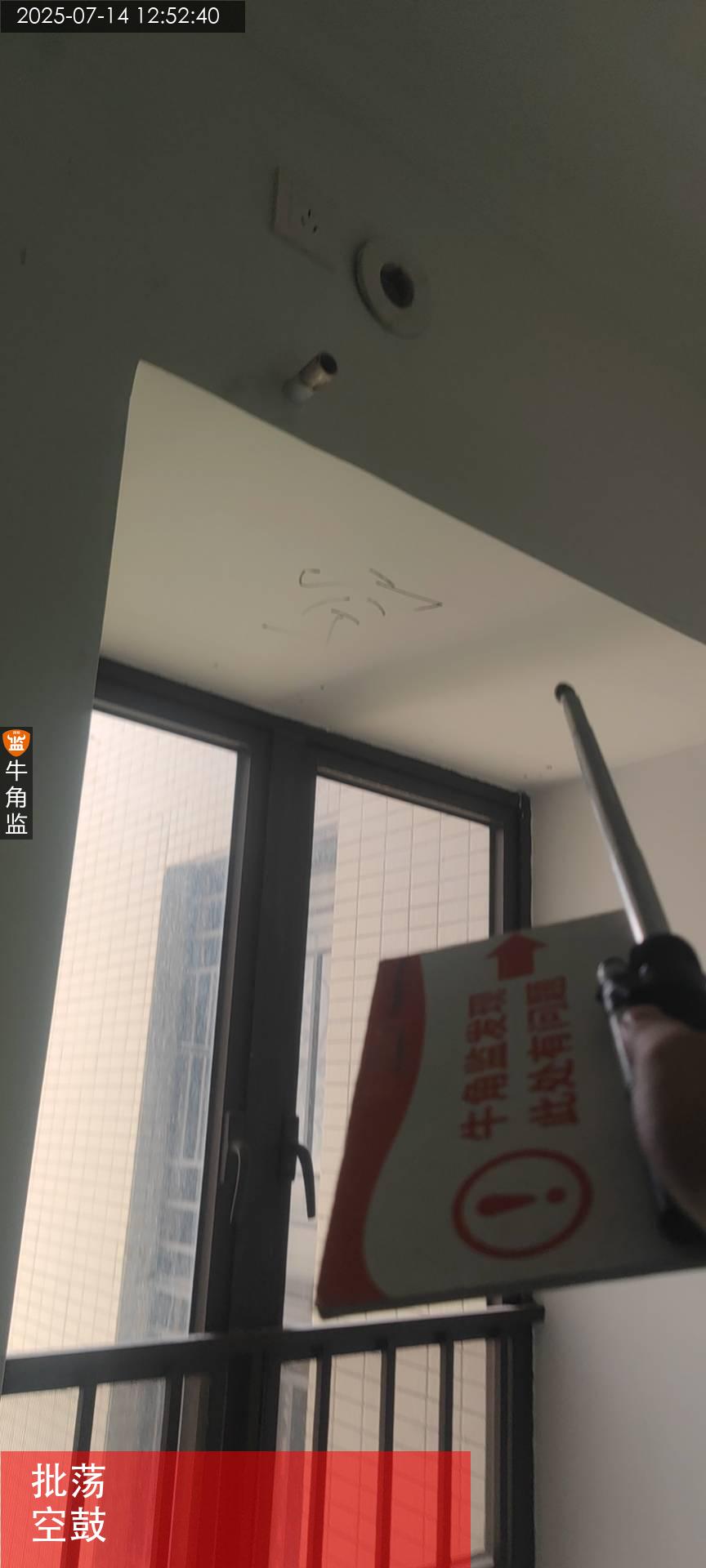

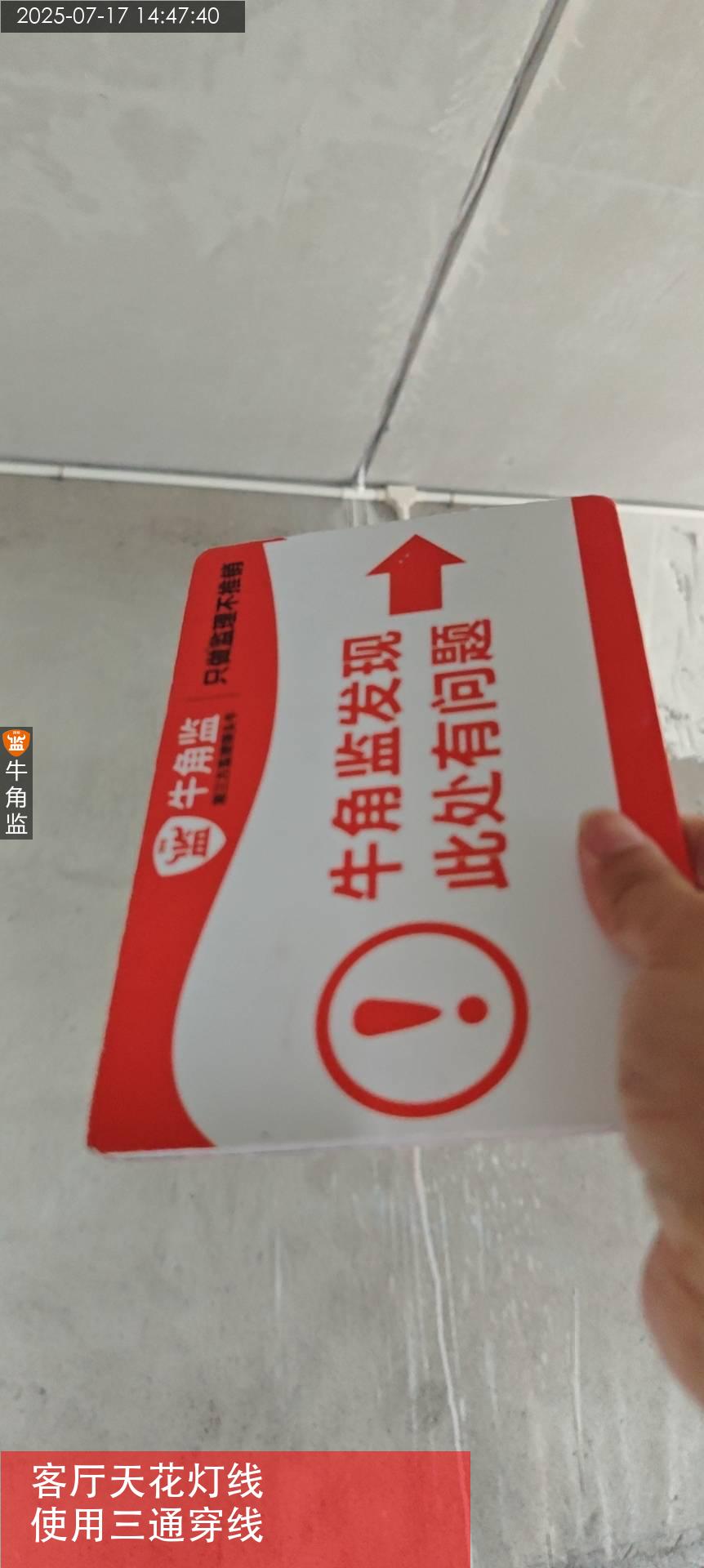

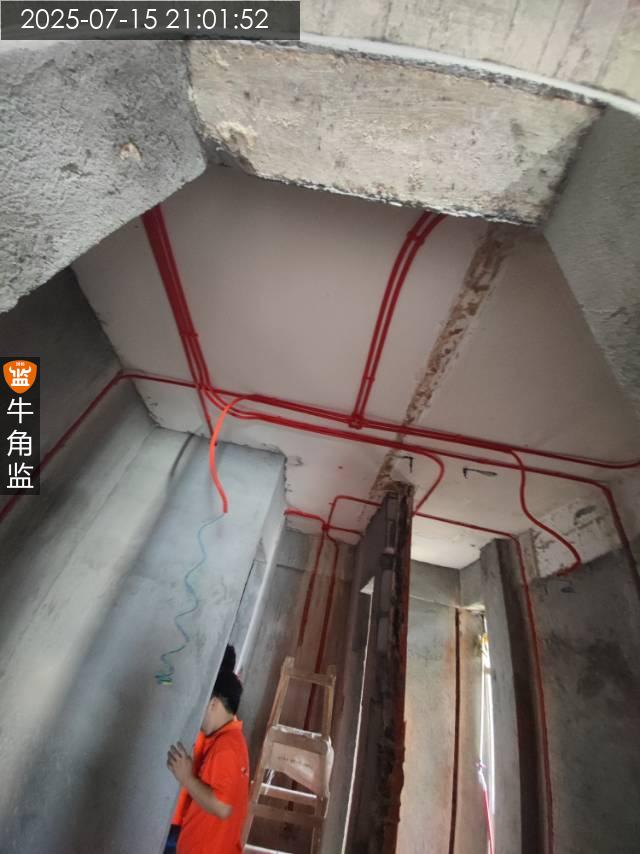

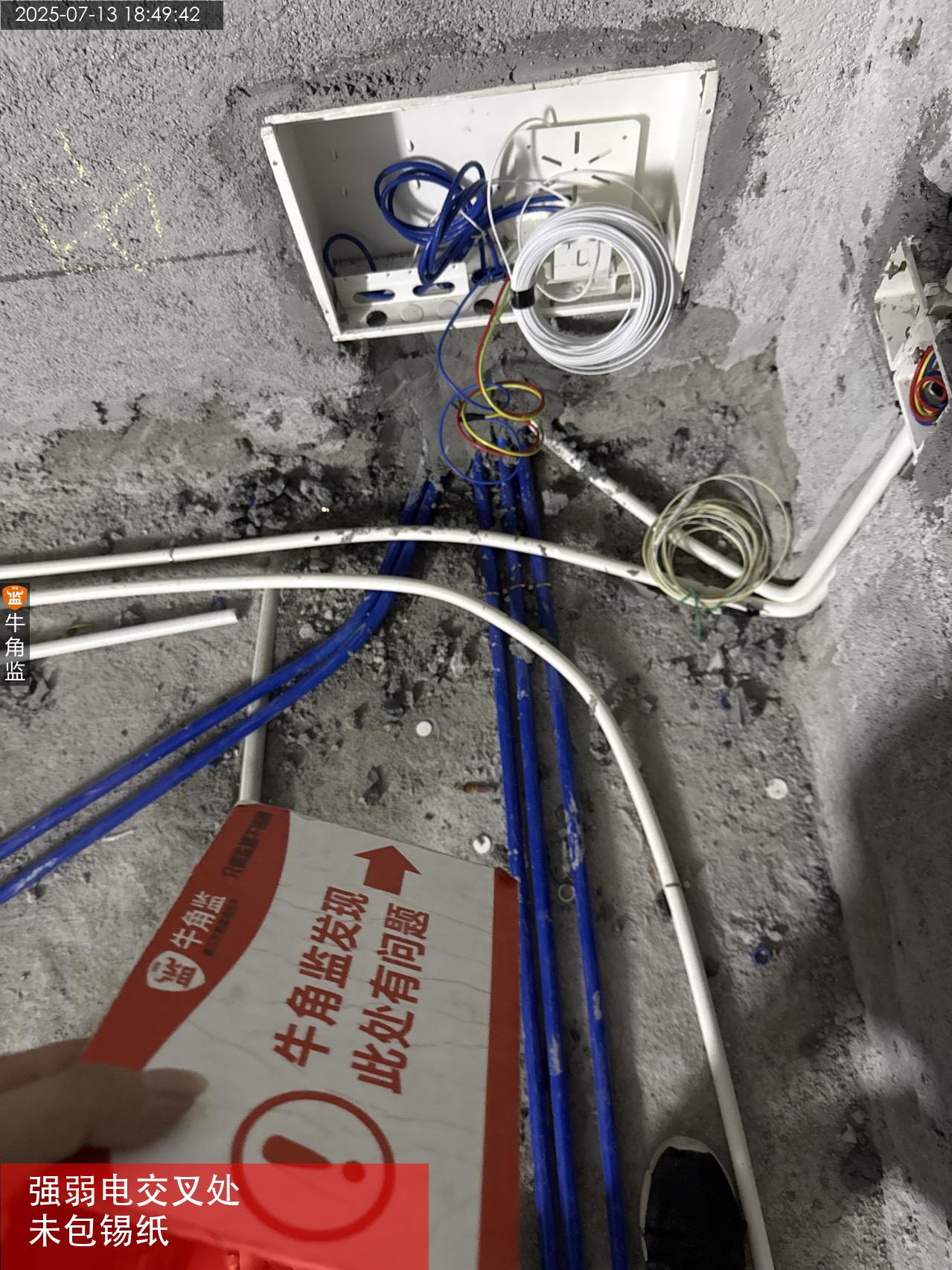

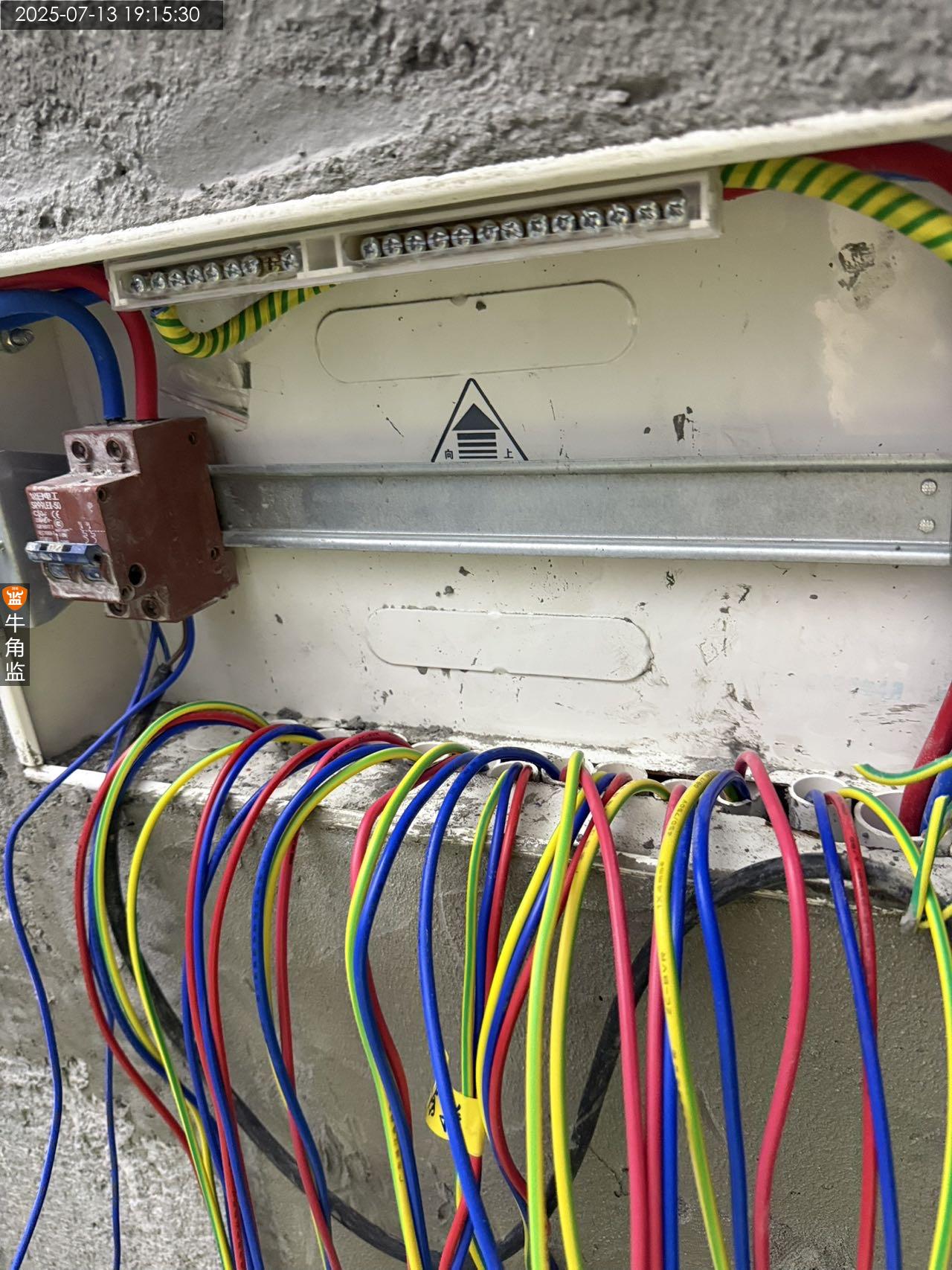

本次水电验收 1、现场发现客厅天花灯线施工方未使用专用分线盒进行布线; 整改建议:后续要求施工方对其位置正三通配件更换为三通分线盒 2、现场发现厨房瓦客厅区域的给水管压在线管上面; 整改建议:根据施工规范线管必须在给水管上面。后续重新安排工人线管与水管重叠处给水管使用过桥弯进行处理重叠 3、现场发现残弱电线管交接处未包有锡箔纸抗干扰处理;整改建议:后续要求施工方强弱电线管交接处必须包锡箔纸进行抗干扰 4、现场发现厨房洗菜盆位置的吸水管不是遵循施工规范左热右冷布管原则; 整改建议:后续要求施工方对其给水管进行整改,出水方向更改为左热右冷/或后续施工方对其位置接软管时进行左右交替接法 总结: 要求施工方按规范进行施工。

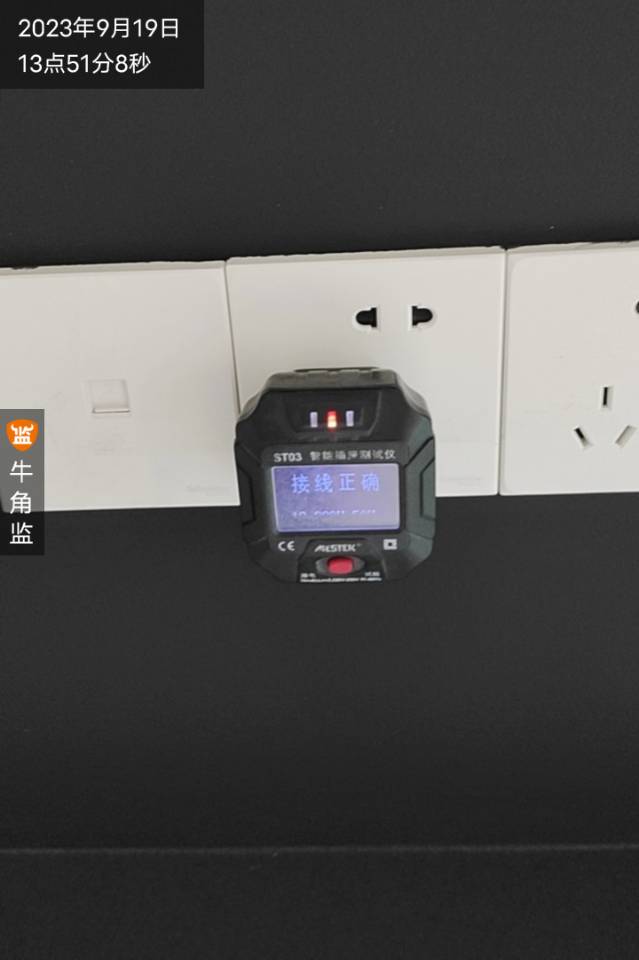

2025-07-17
海珠区新********0228
设 计 师:未知
施工队长:区工

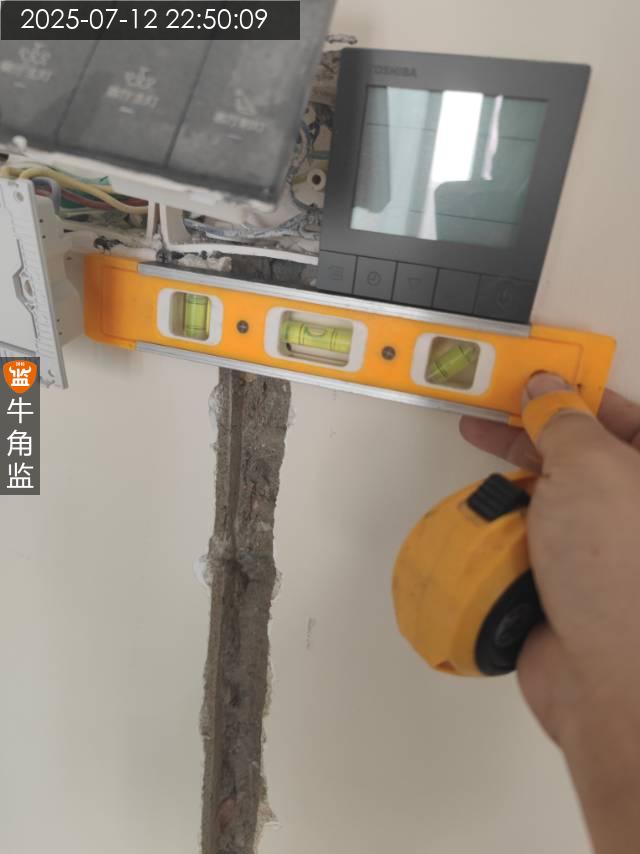

工地面积:60.00㎡
装修总价:0.00
本次评价:D
本次评语:

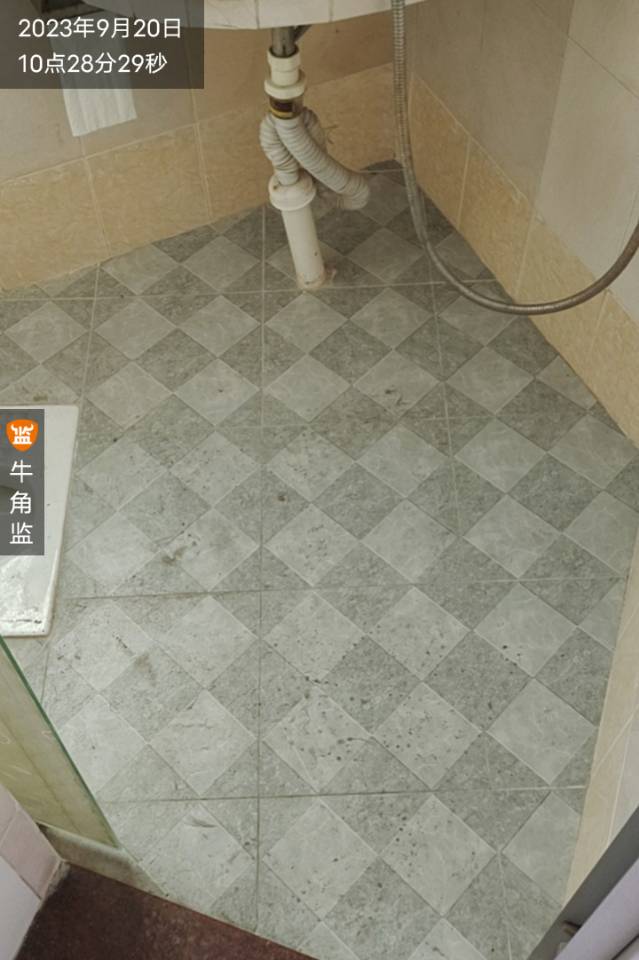

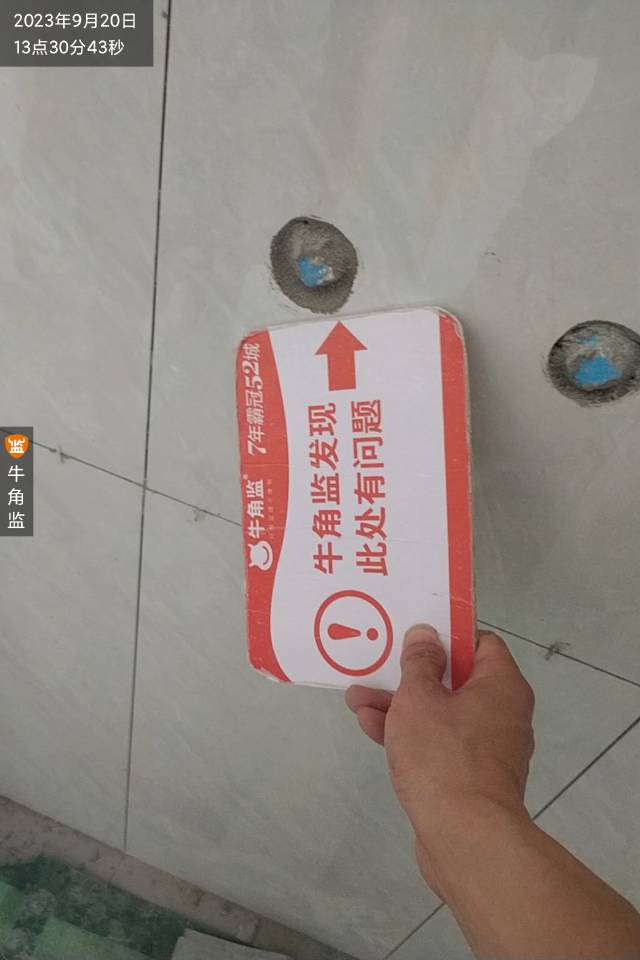

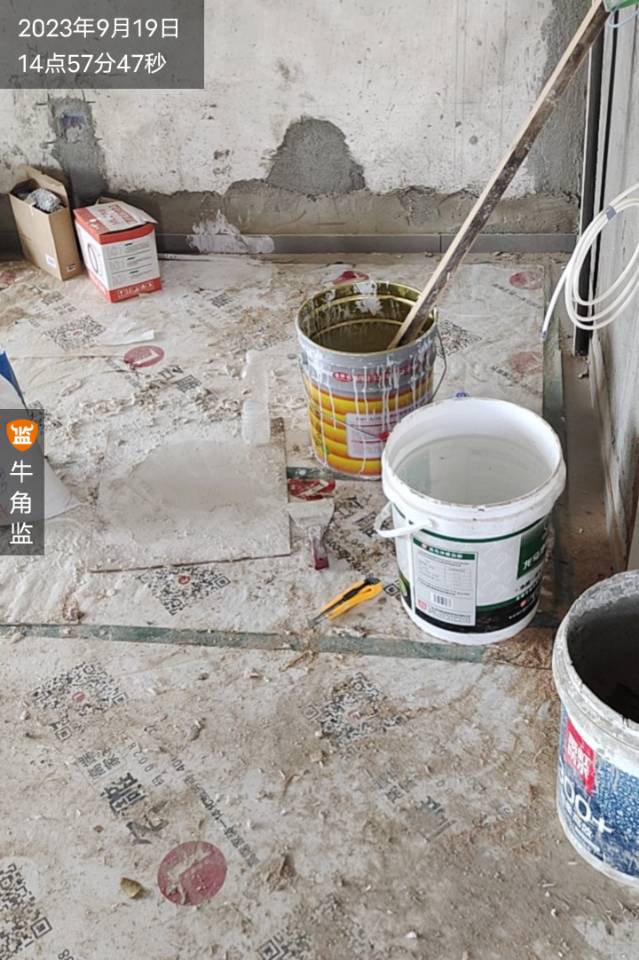

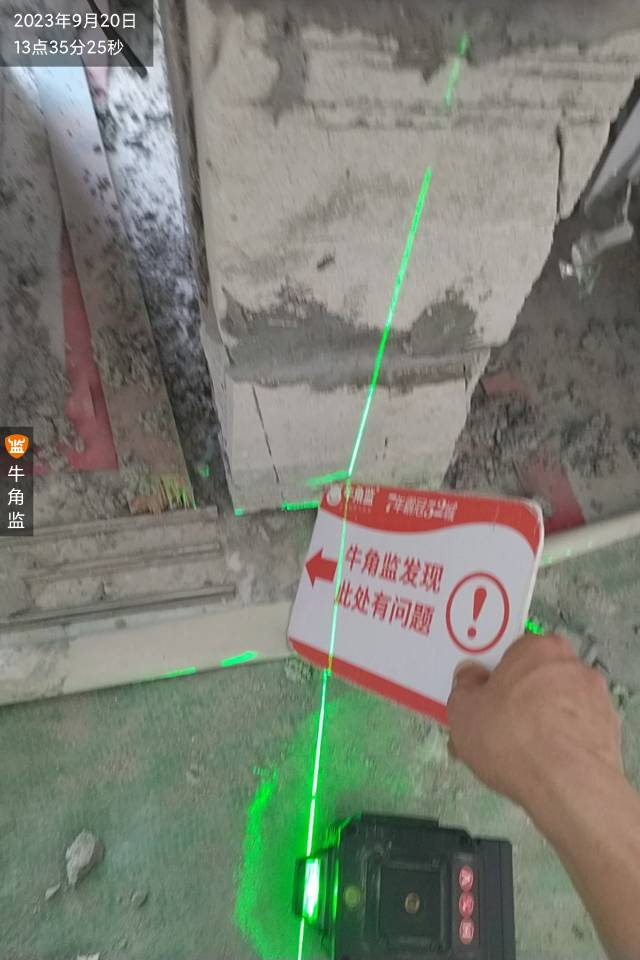

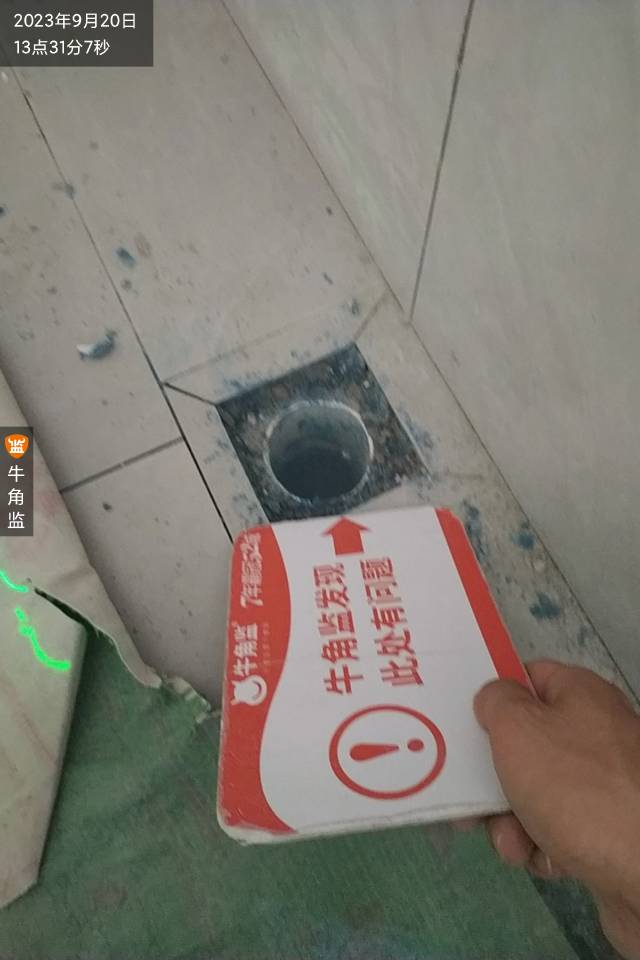

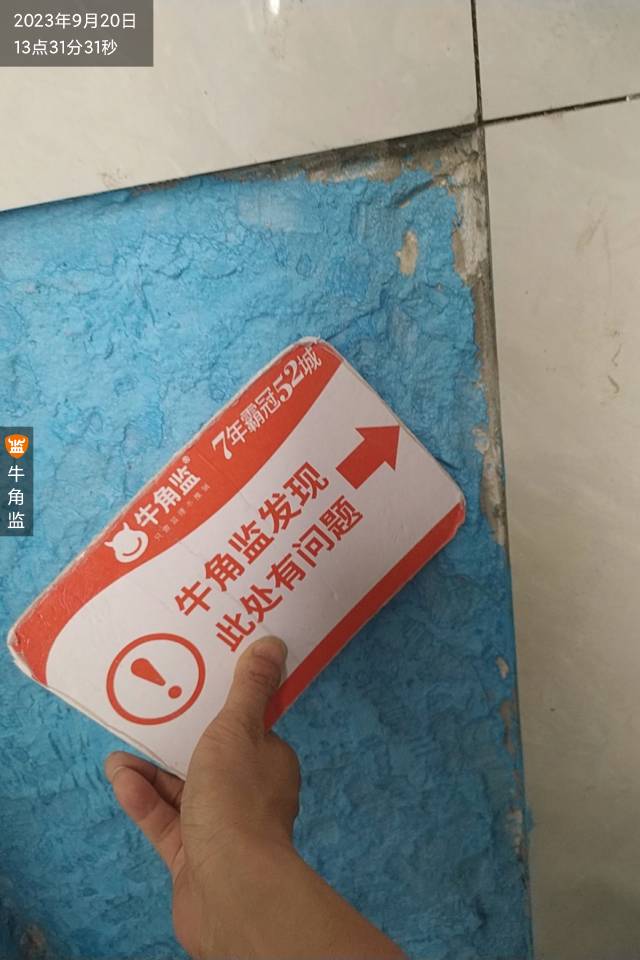

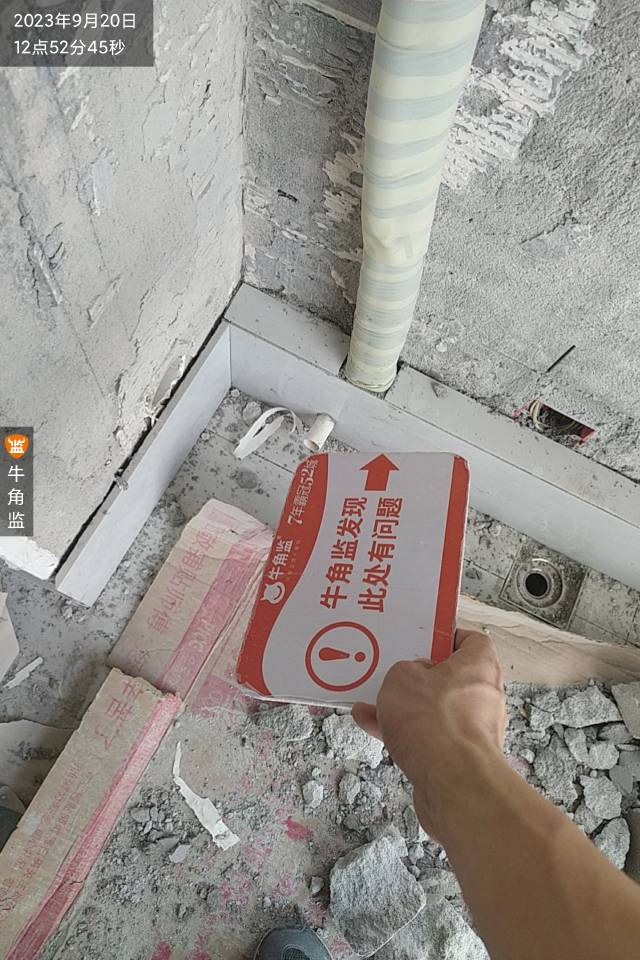

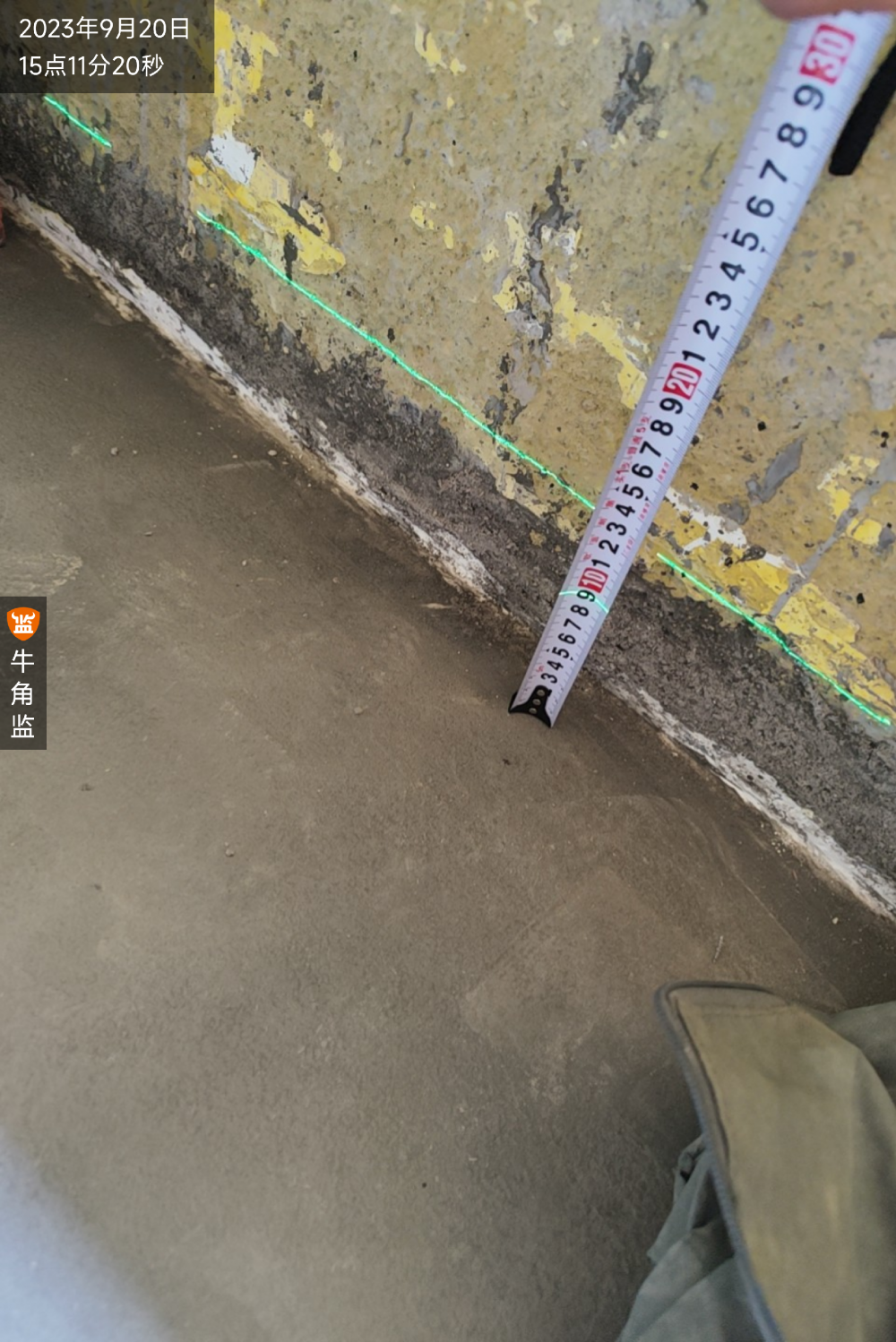

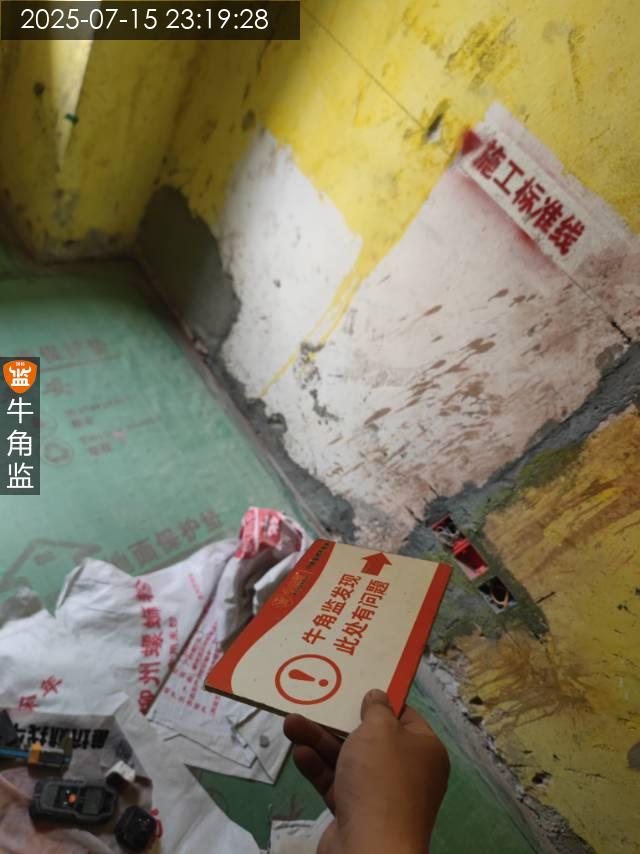

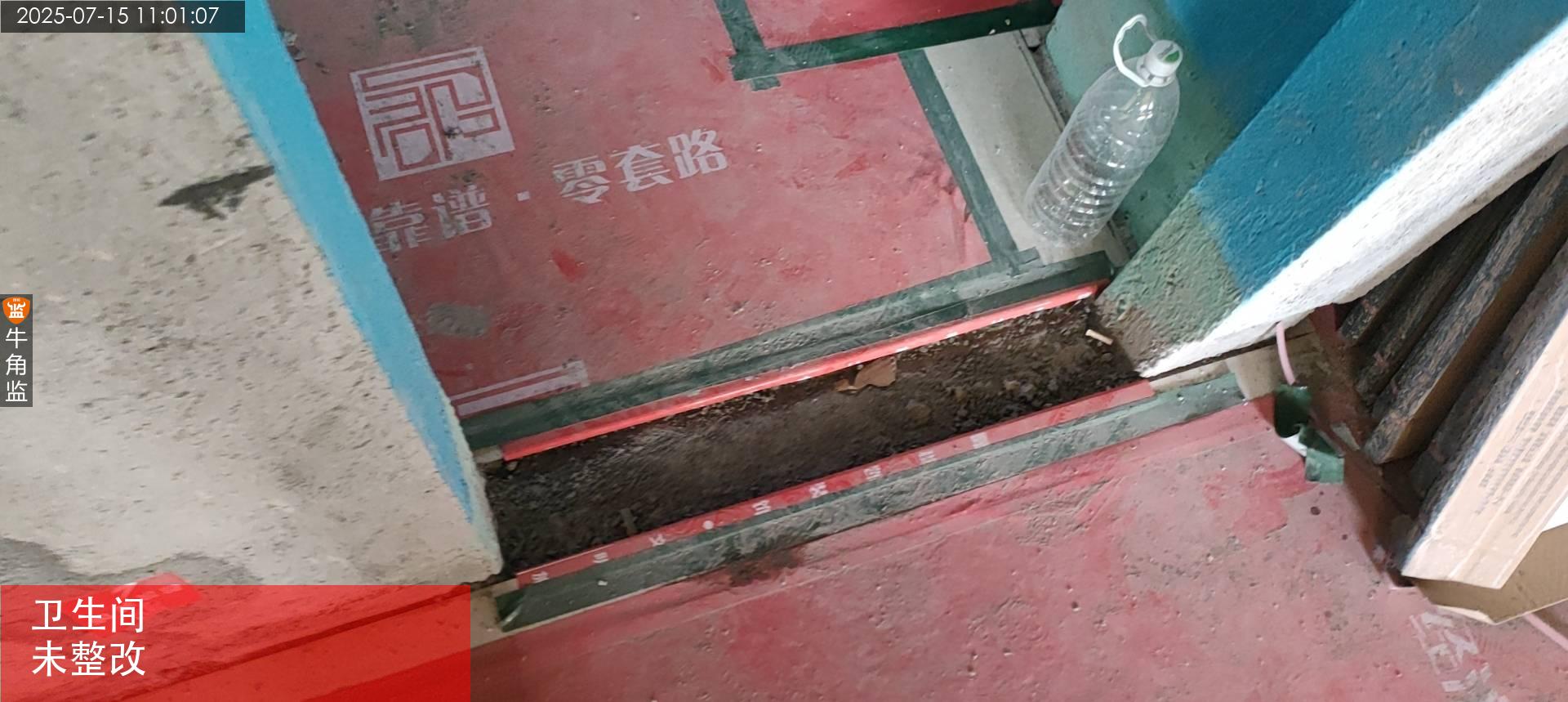

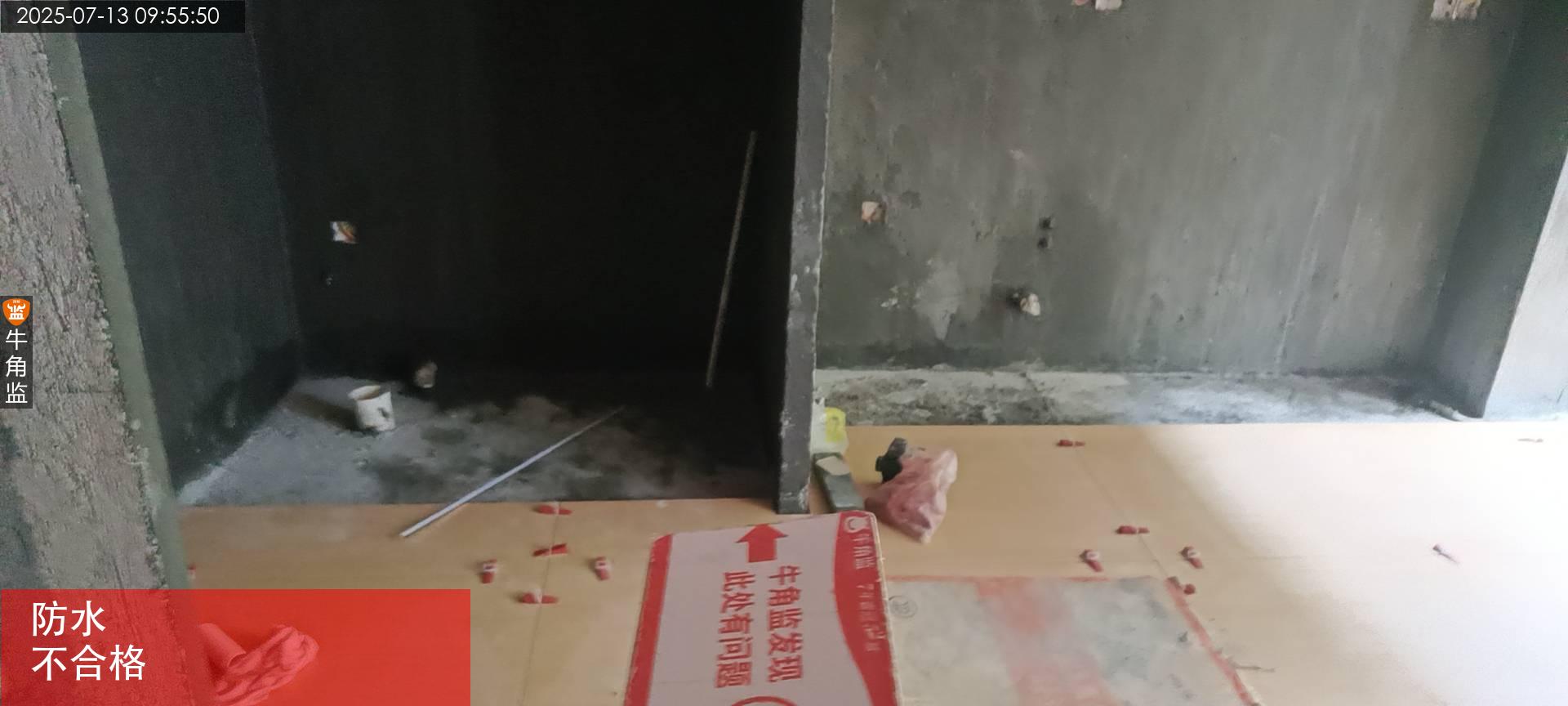

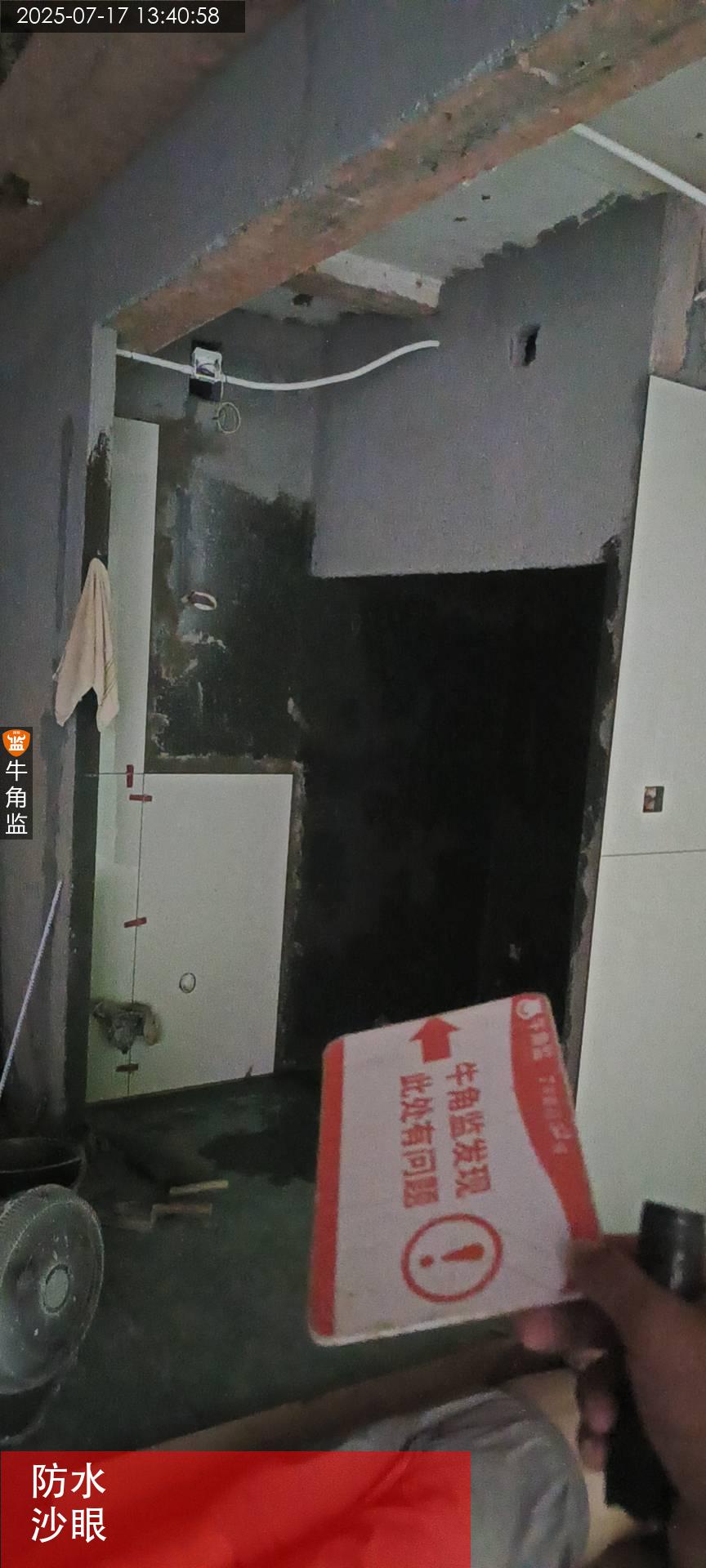

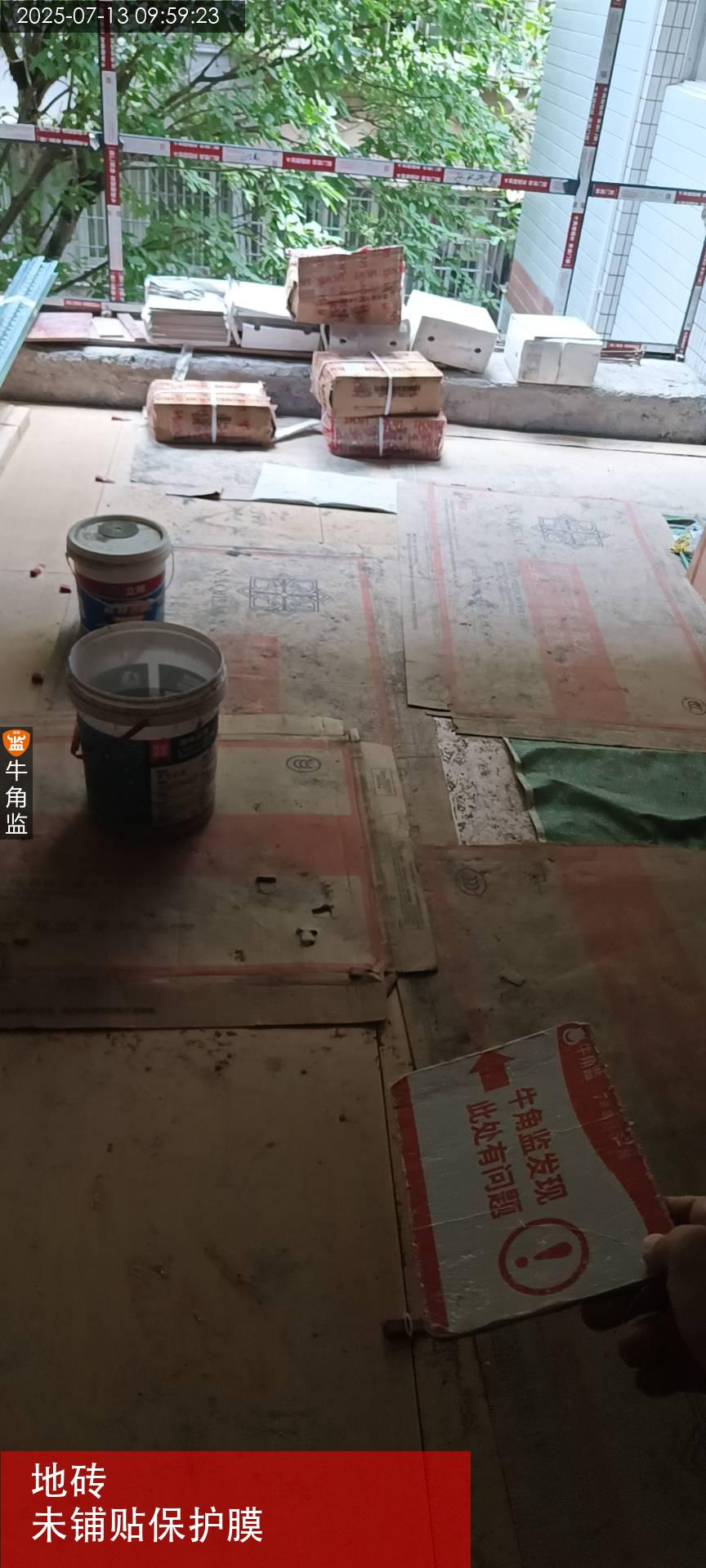

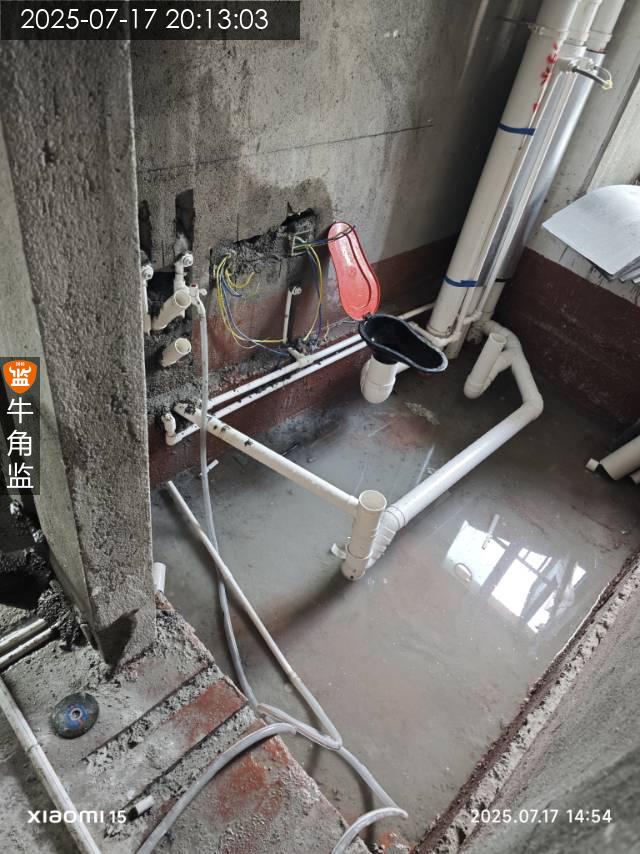

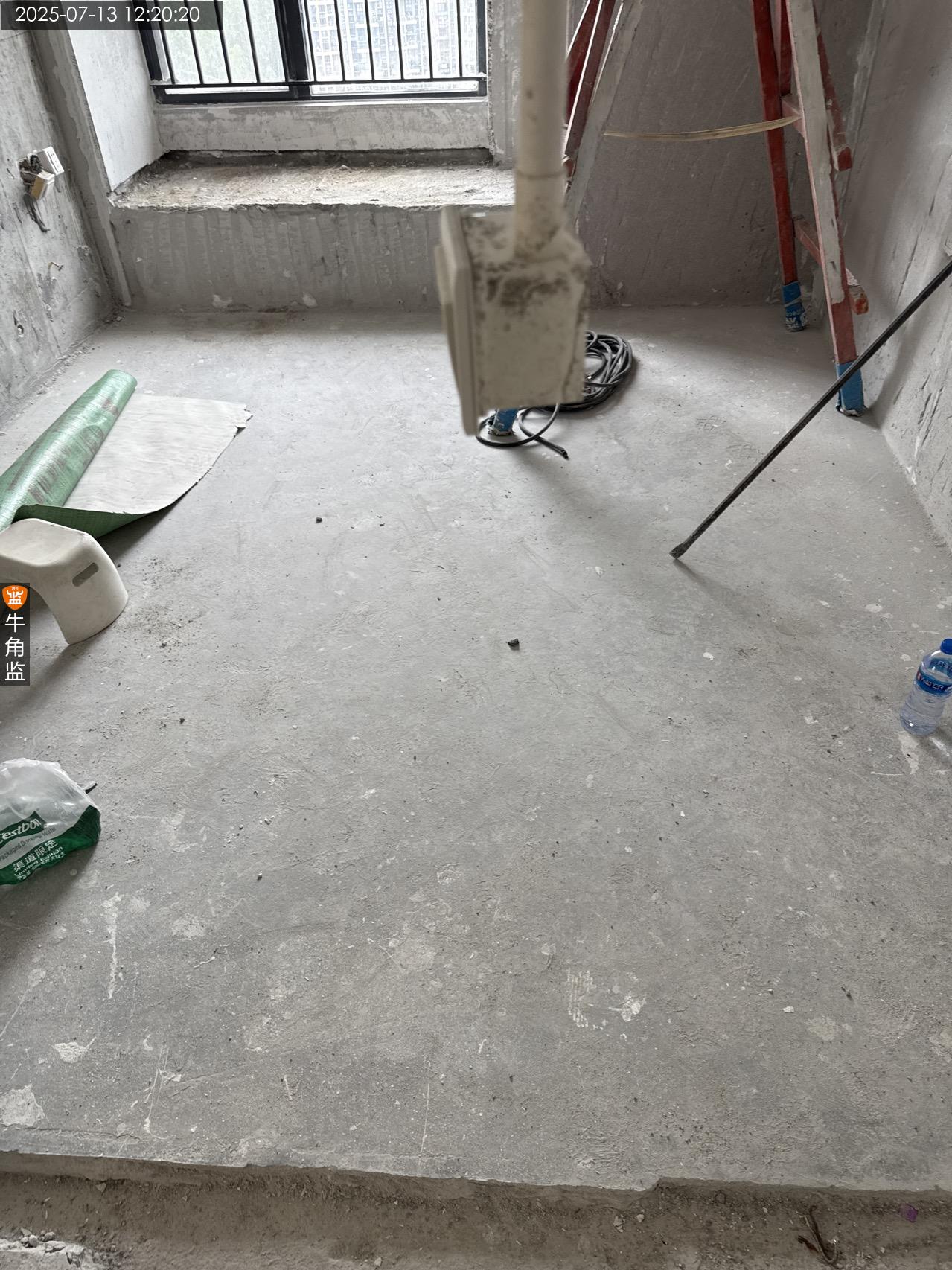

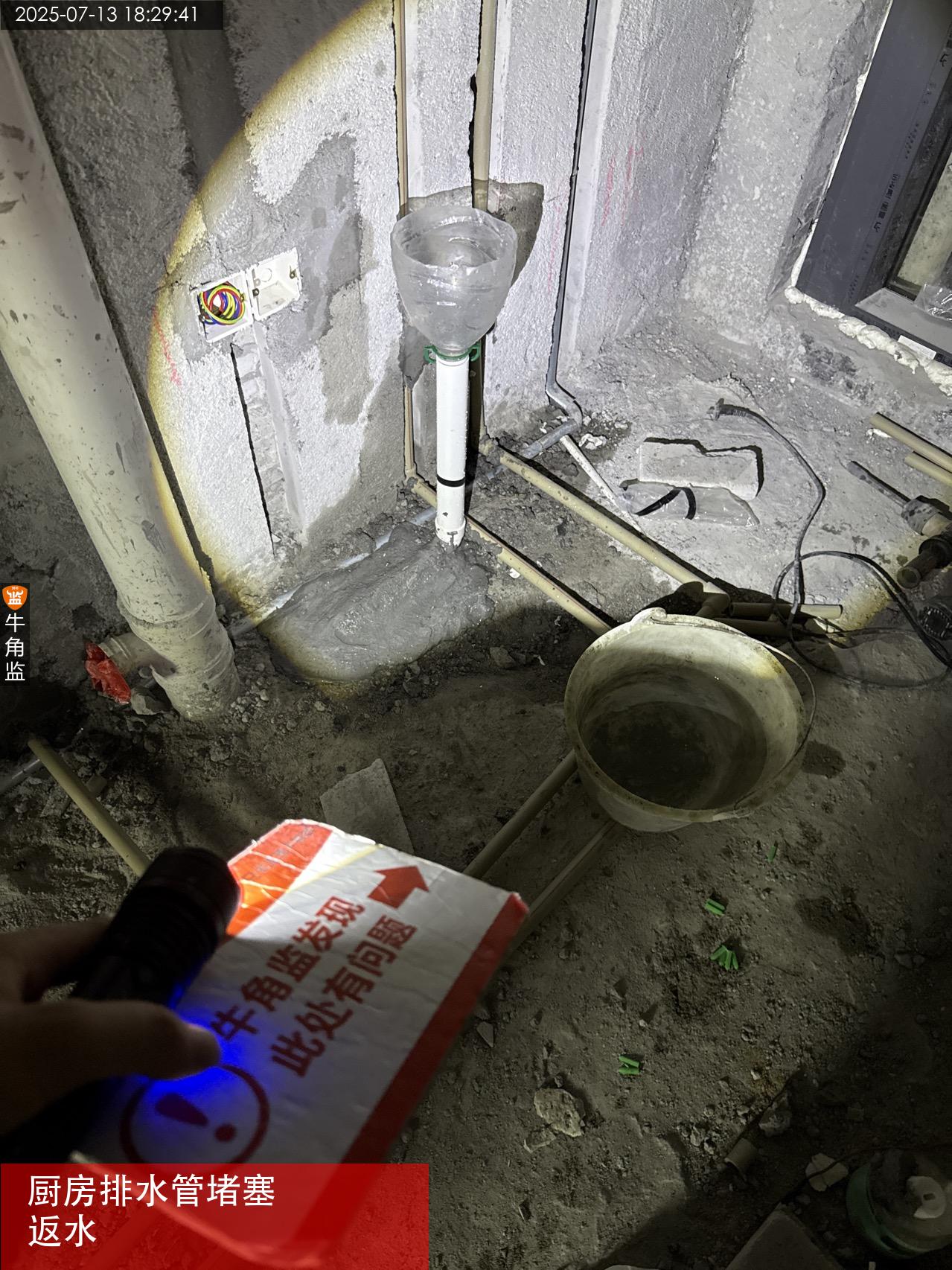

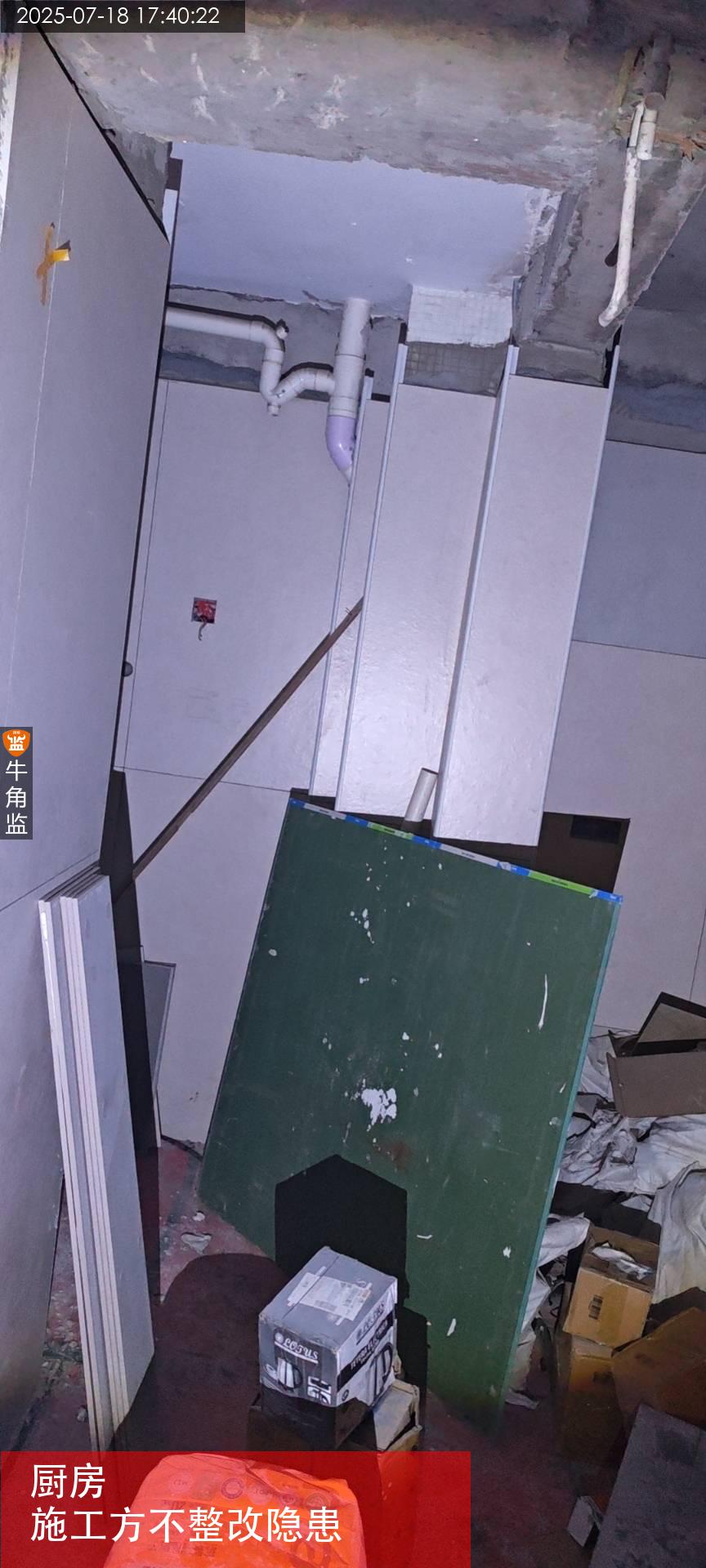

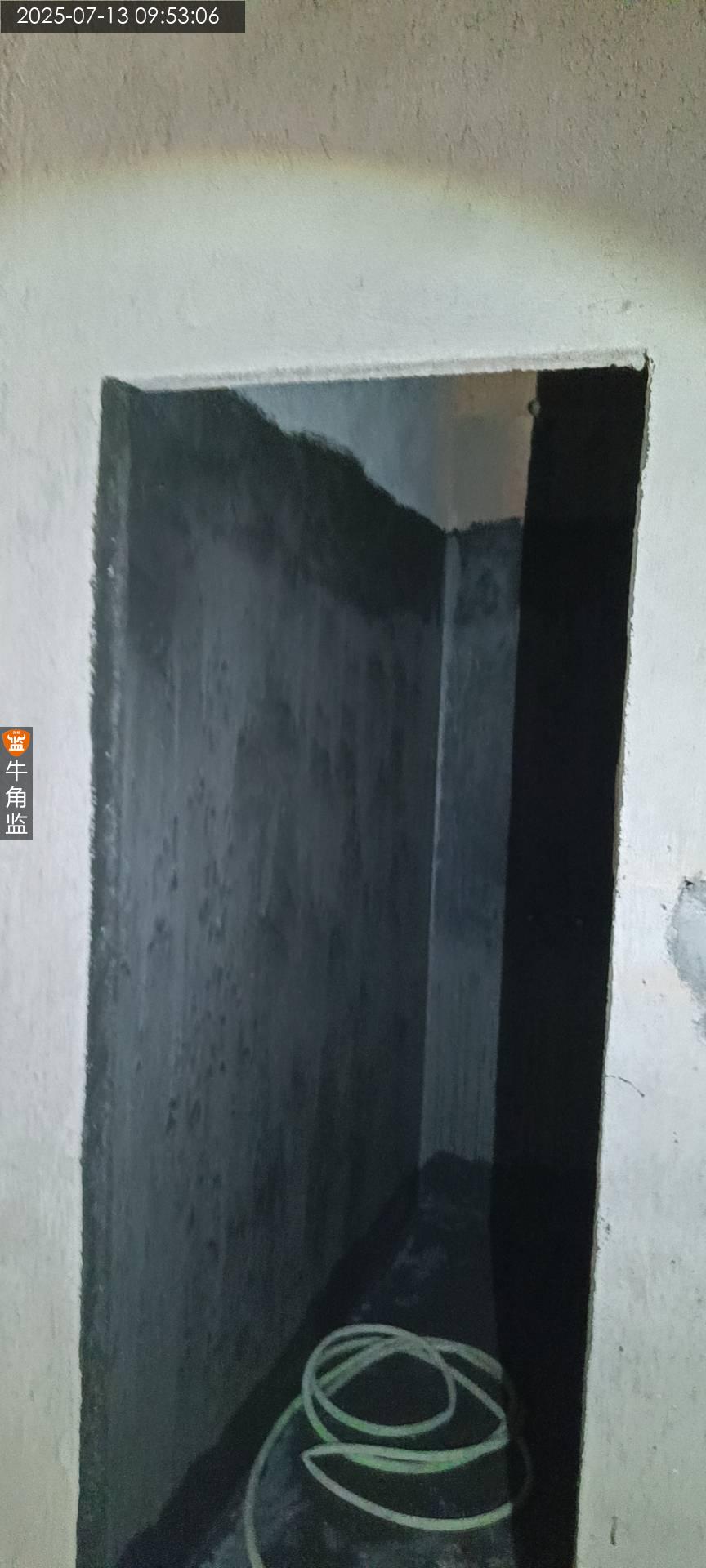

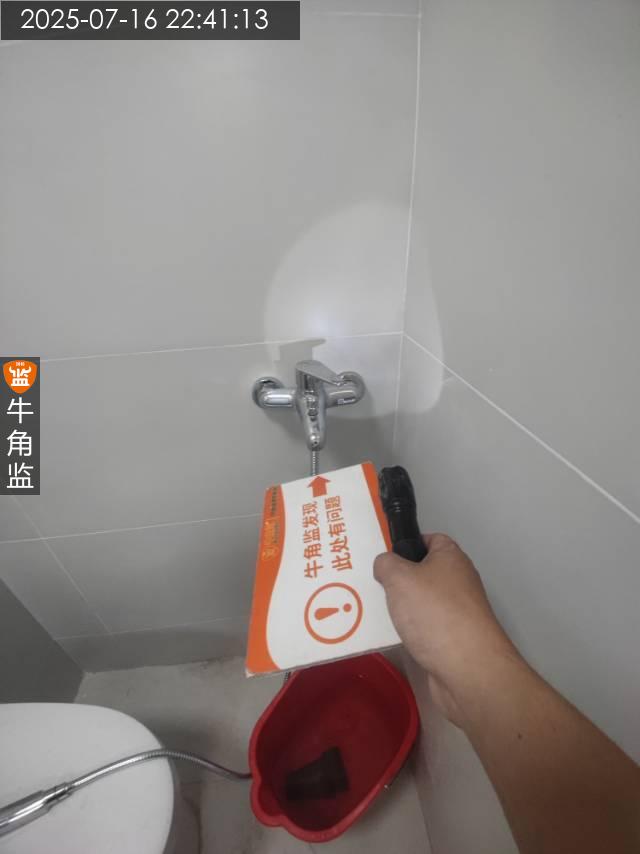

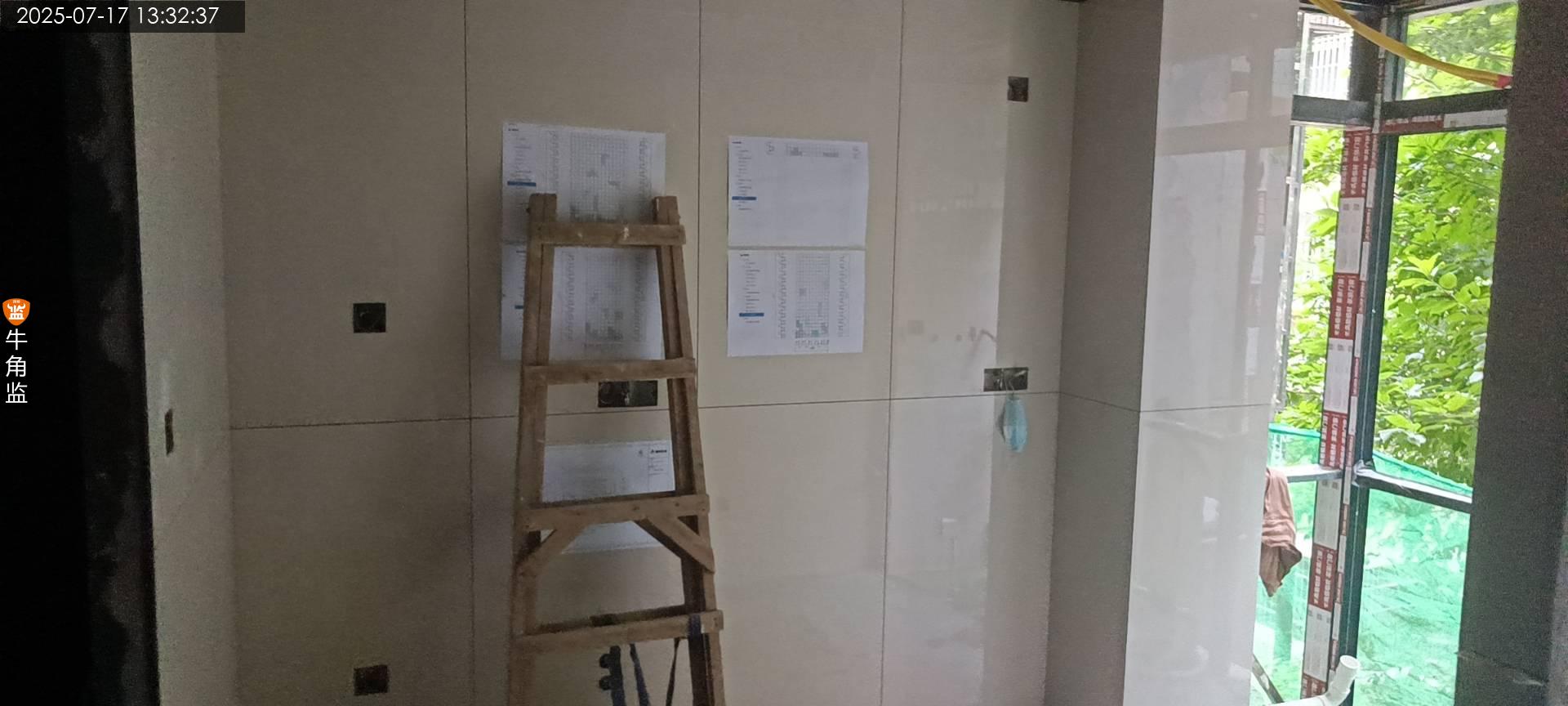

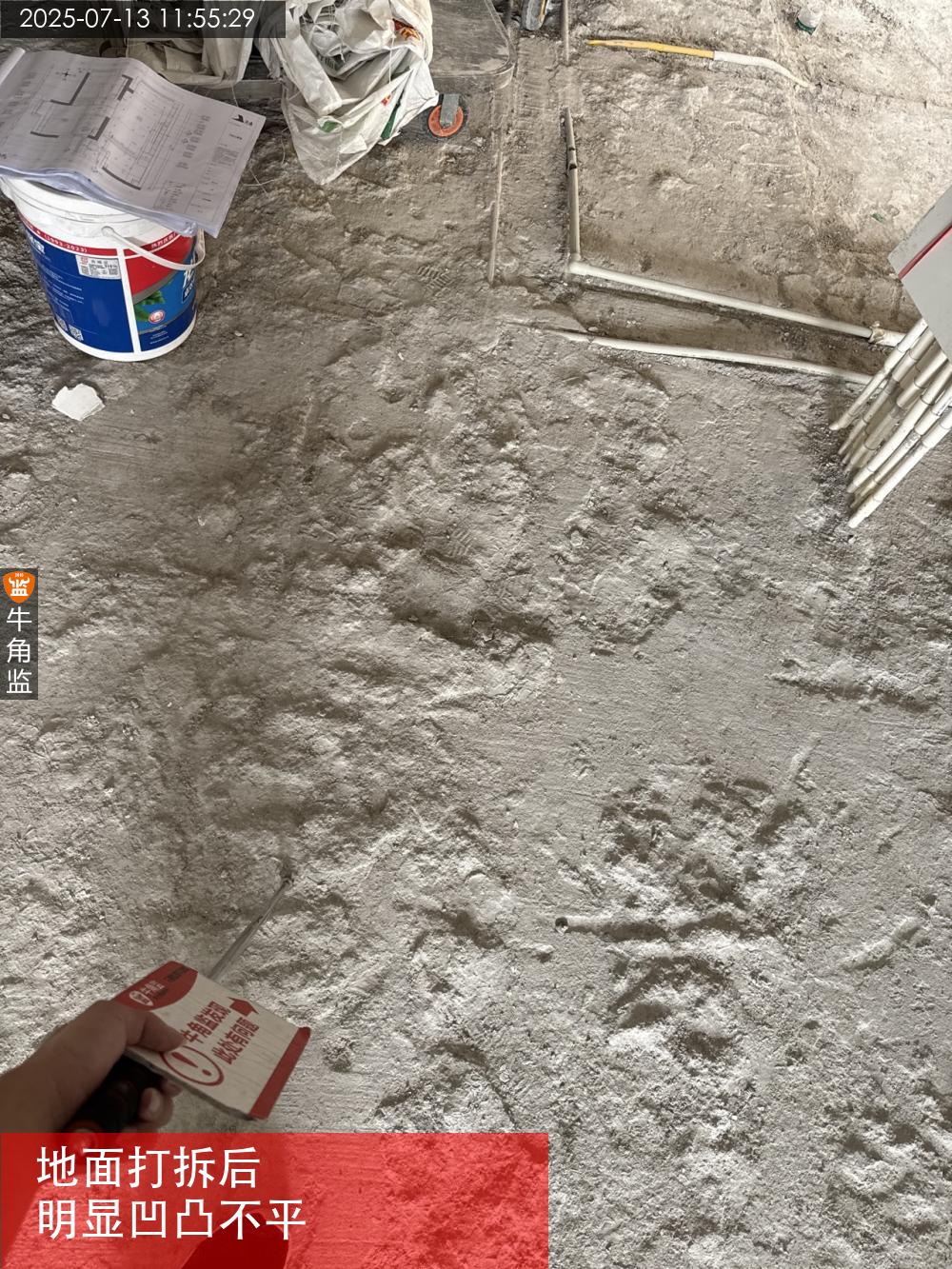

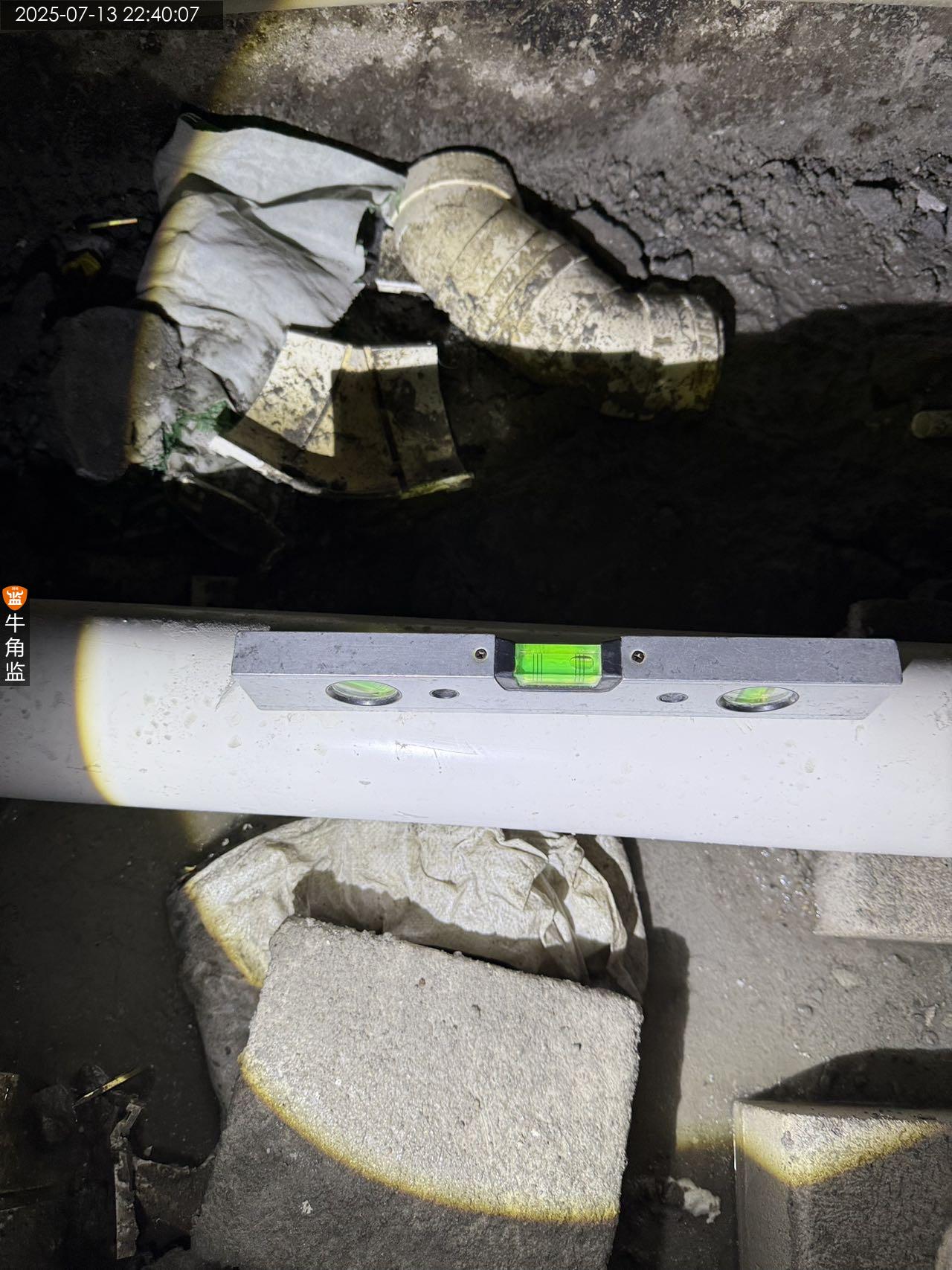

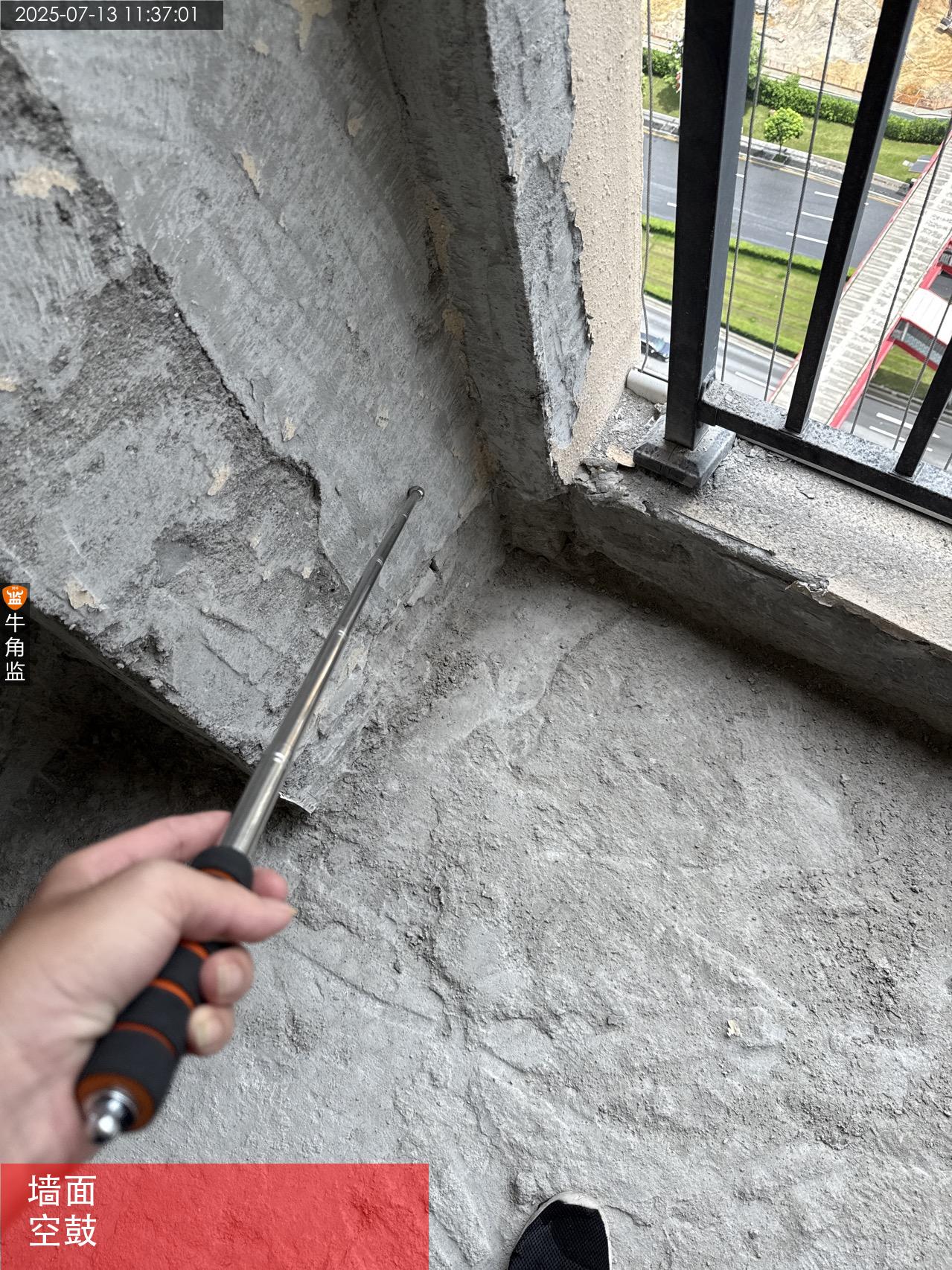

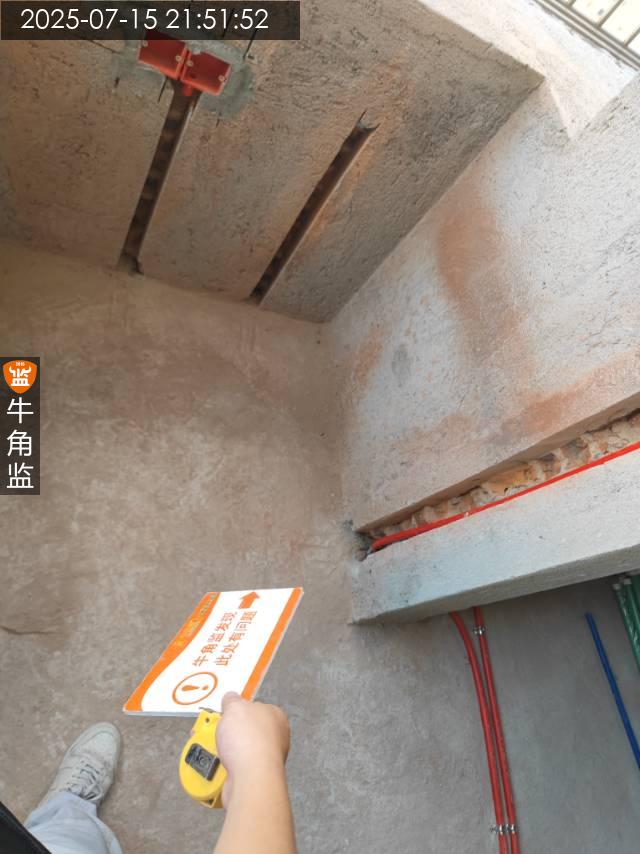

本次防水泥工检查报告总结: 1、墙砖局部有空鼓问题! ;整改建议:墙砖边角处空鼓需要灌浆进行修复! 2、墙面防水沙眼未修复! ;整改建议:需要重新补刷防水涂料,不可有沙眼问题! 3、厨房已铺贴墙地砖,卫生间闭水试验已超过48小时。需要约楼下业主时间进行验收! 后期施工建议: 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。 3、回填找平层建议加钢丝网片,做防开裂处理。 4、防水高度要求统一到贴砖高度,一横一竖两遍,封完沉箱后地面还要刷一层地面防水 5、要求48小时闭水,验收合格后必须做地面防水附加层 6、地面闭水要没过地梁,瓷砖验收后加做漫水试
2025-07-17

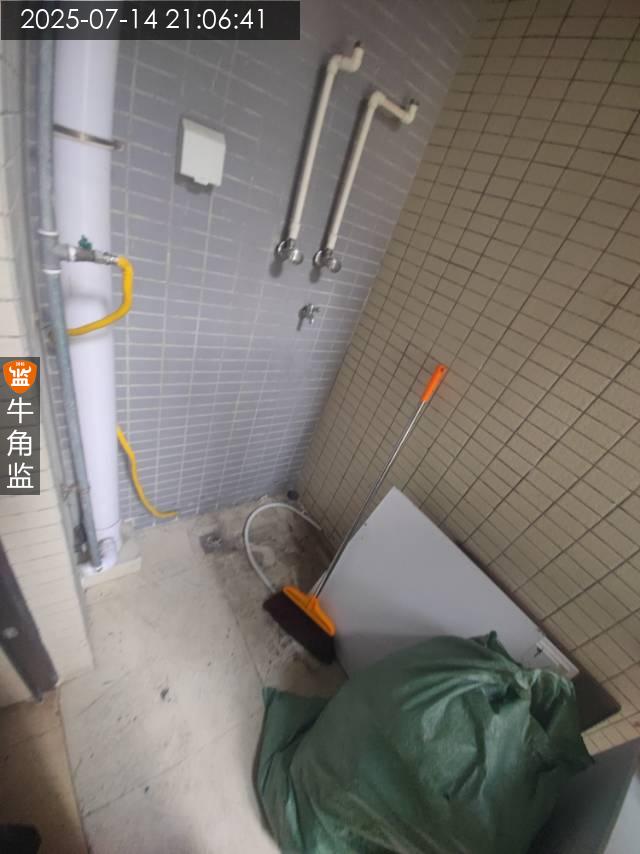

荔湾区和********6091
设 计 师:未知
施工队长:陶工
工地面积:37.00㎡
装修总价:0.00

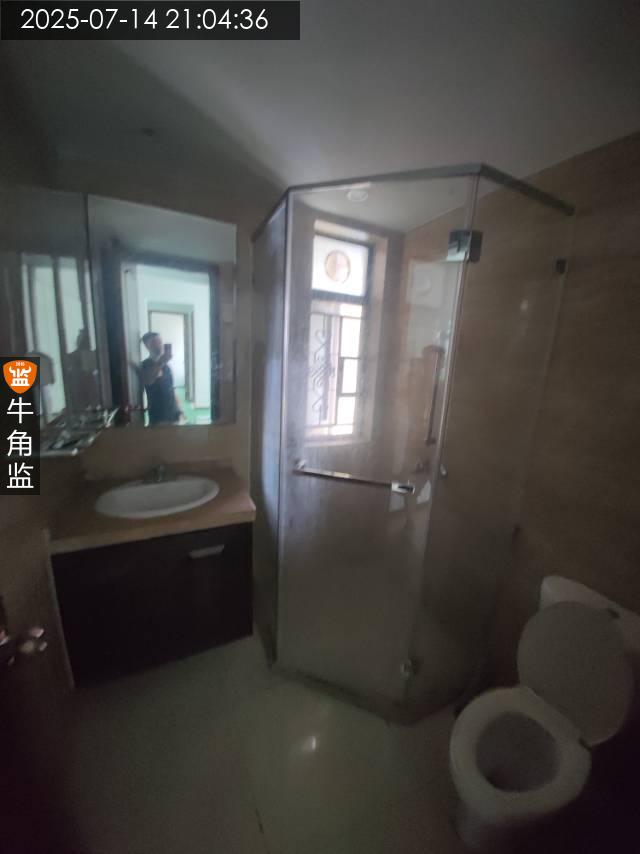

本次评价:C

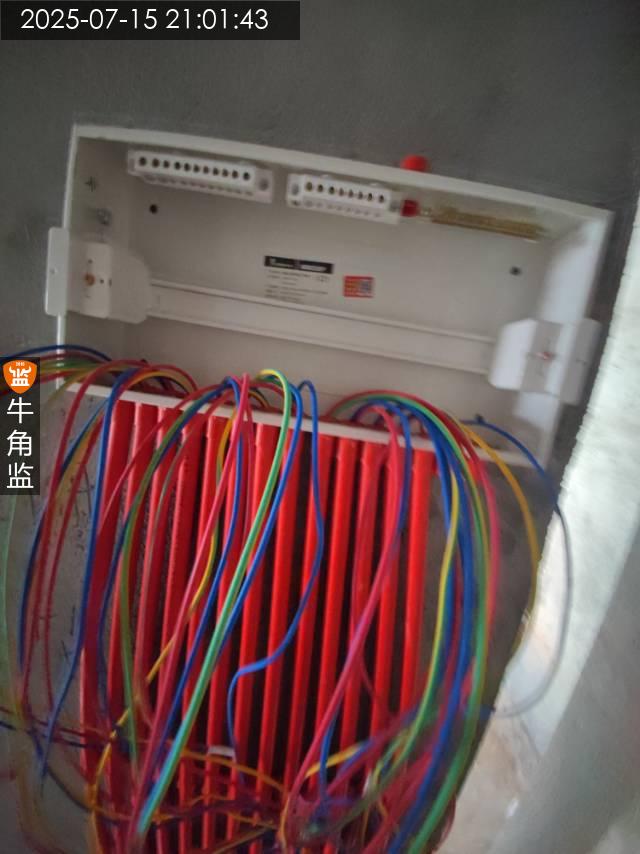

本次评语:

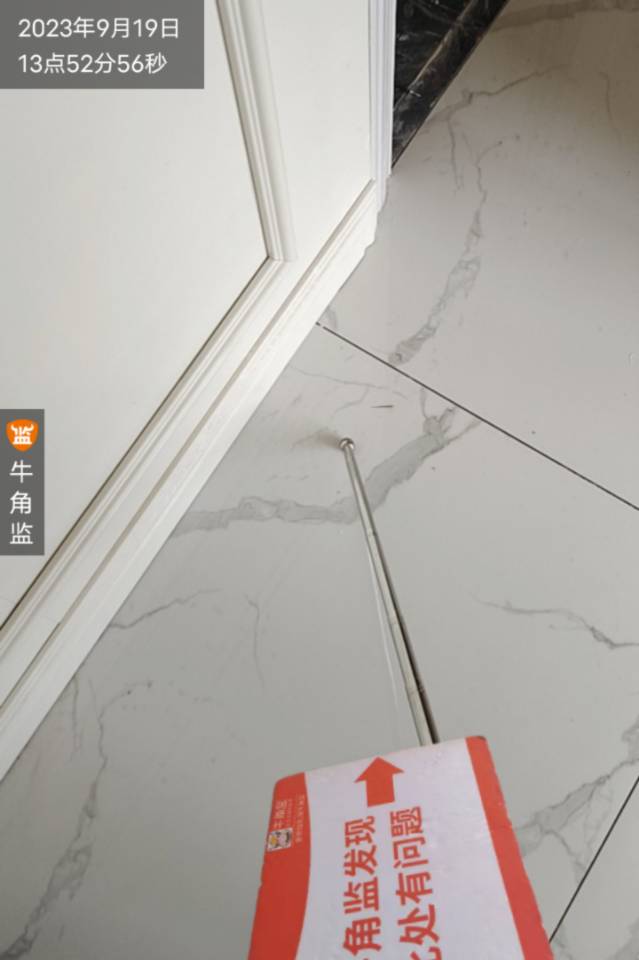

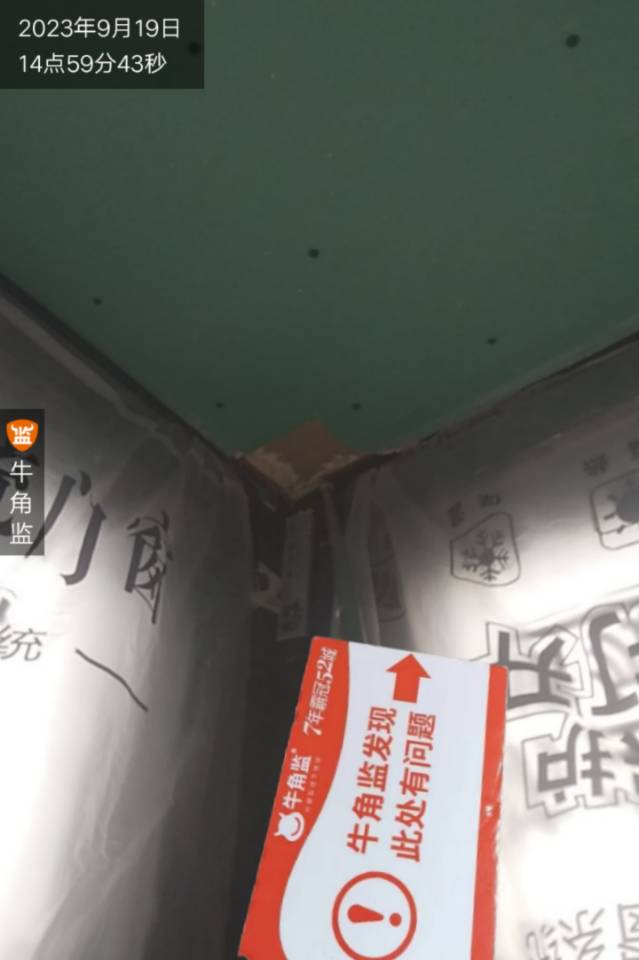

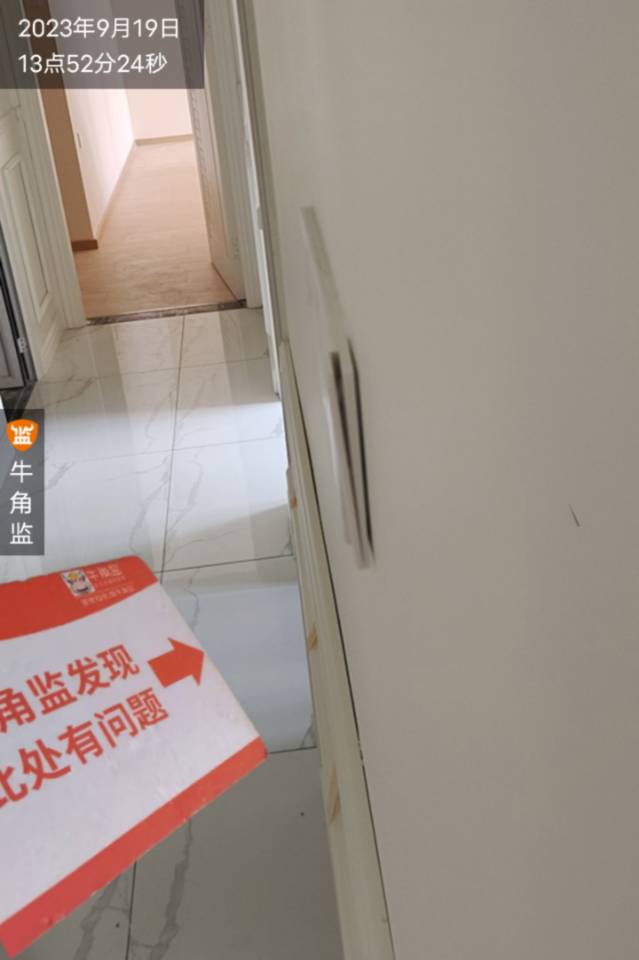

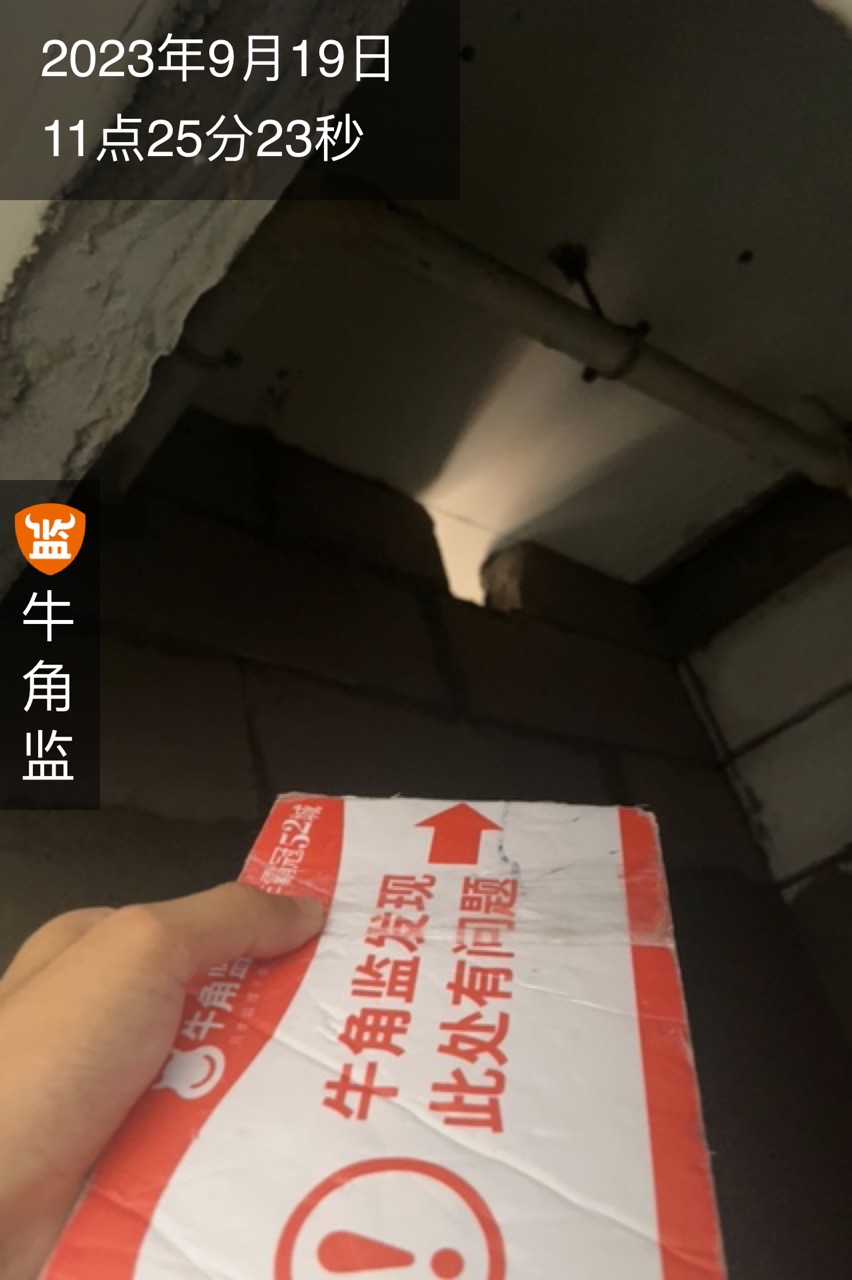

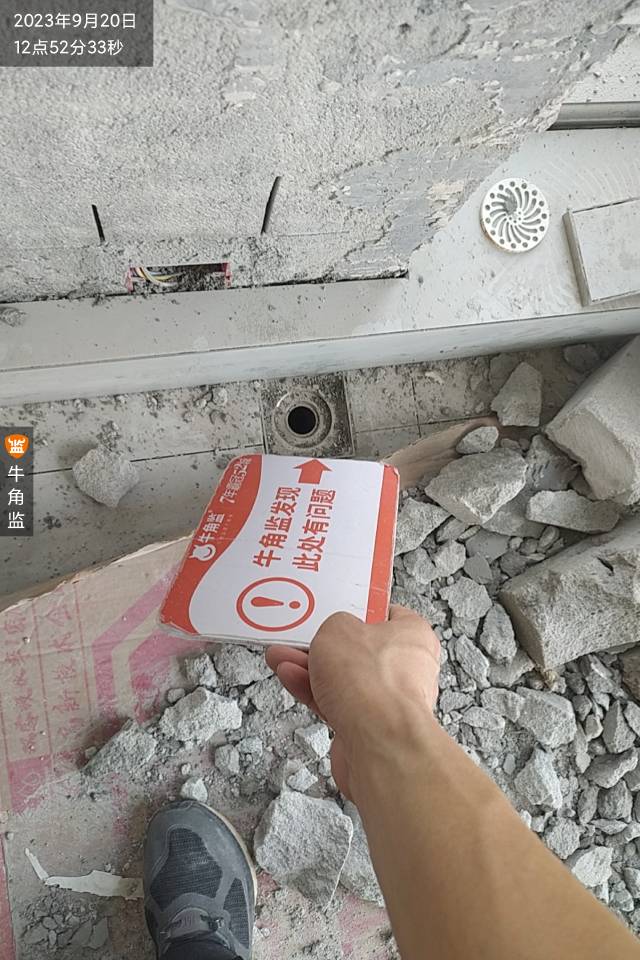

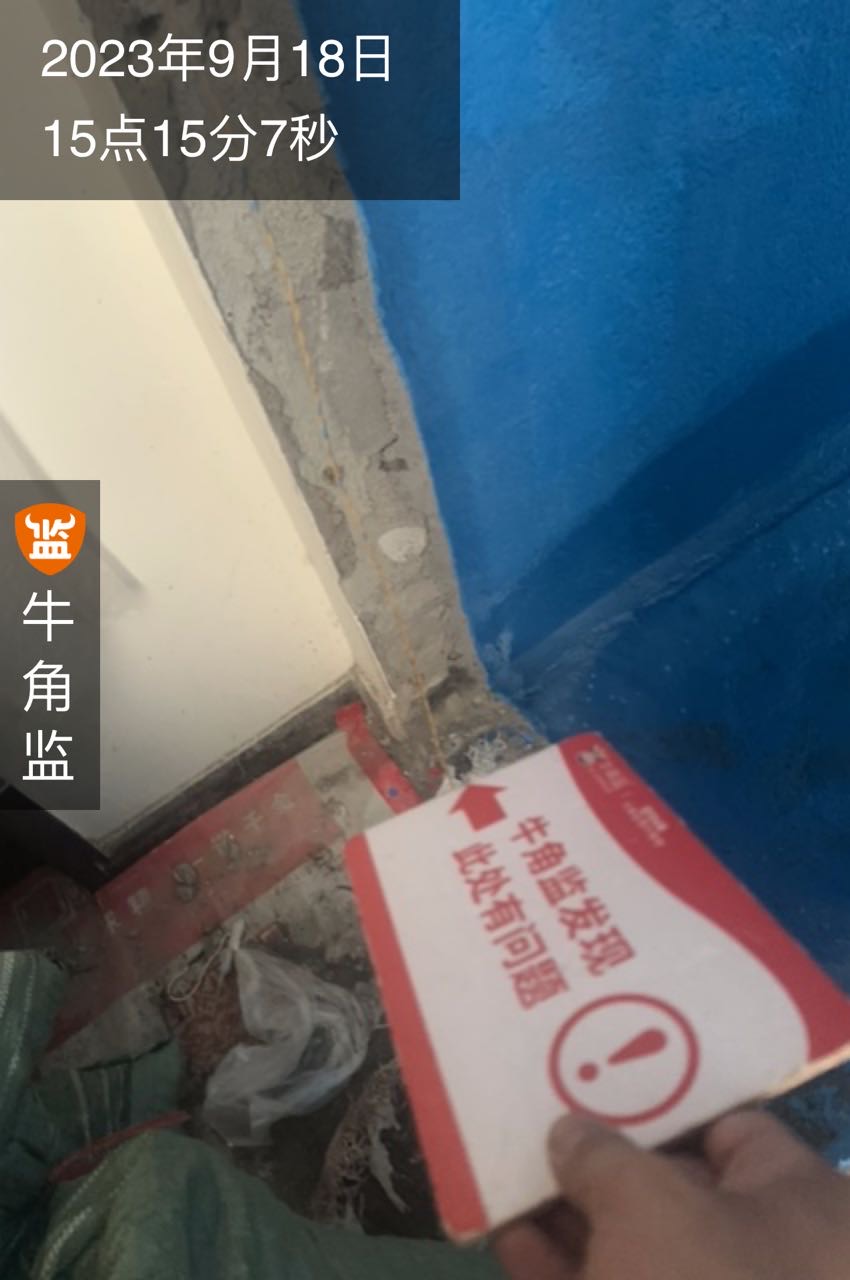

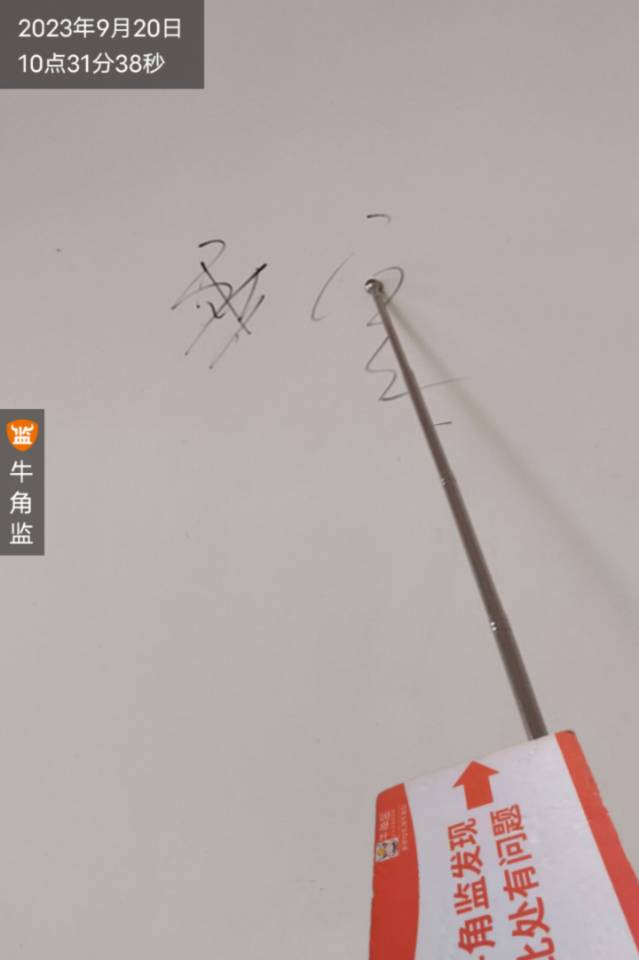

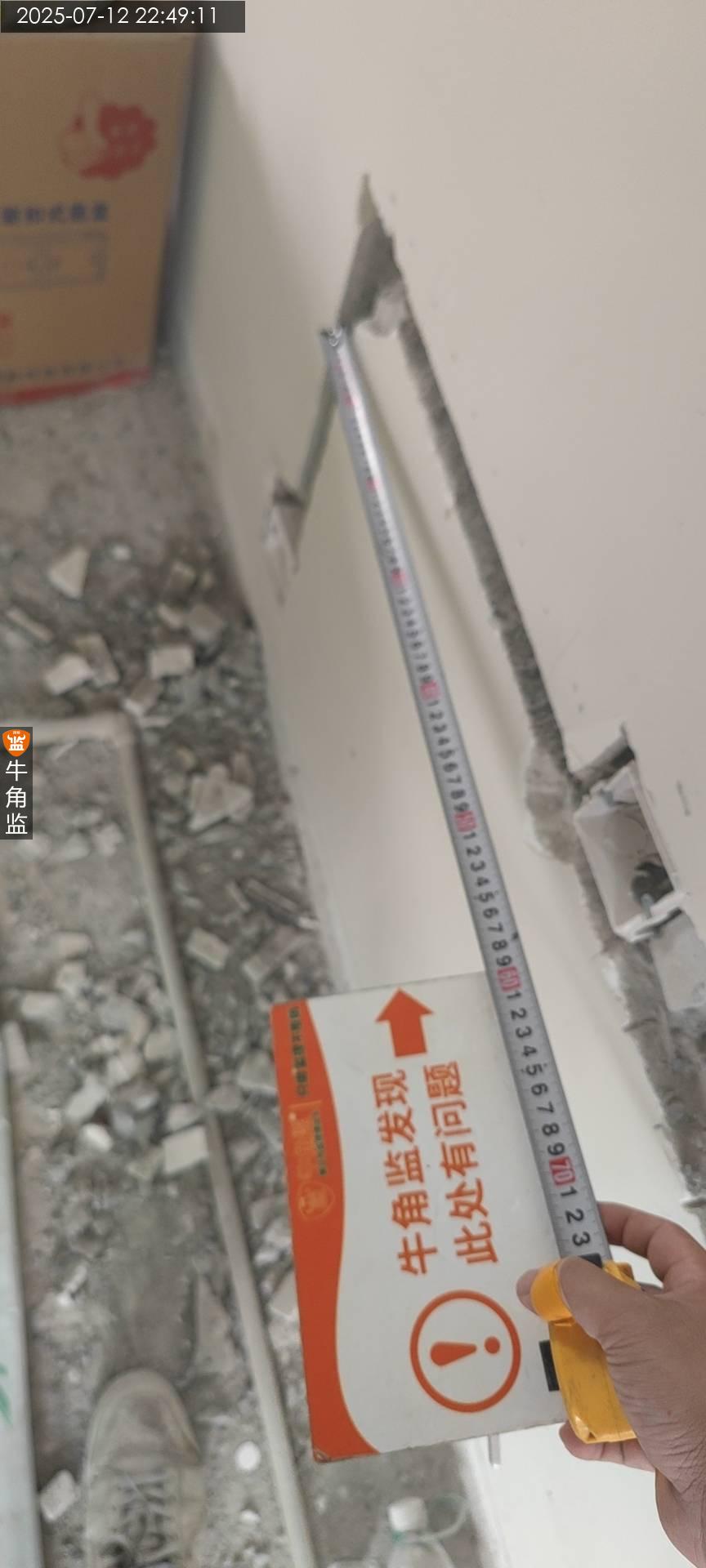

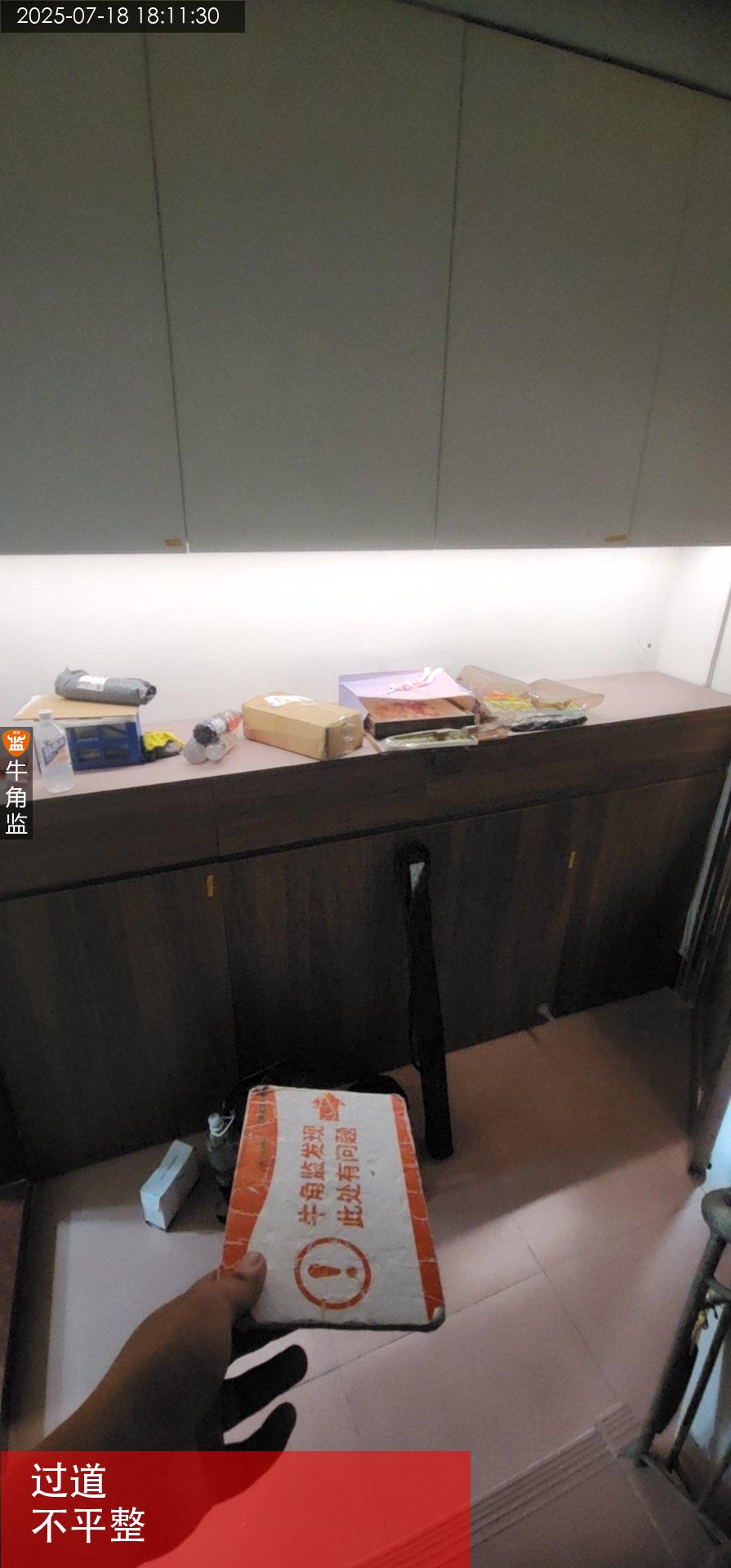

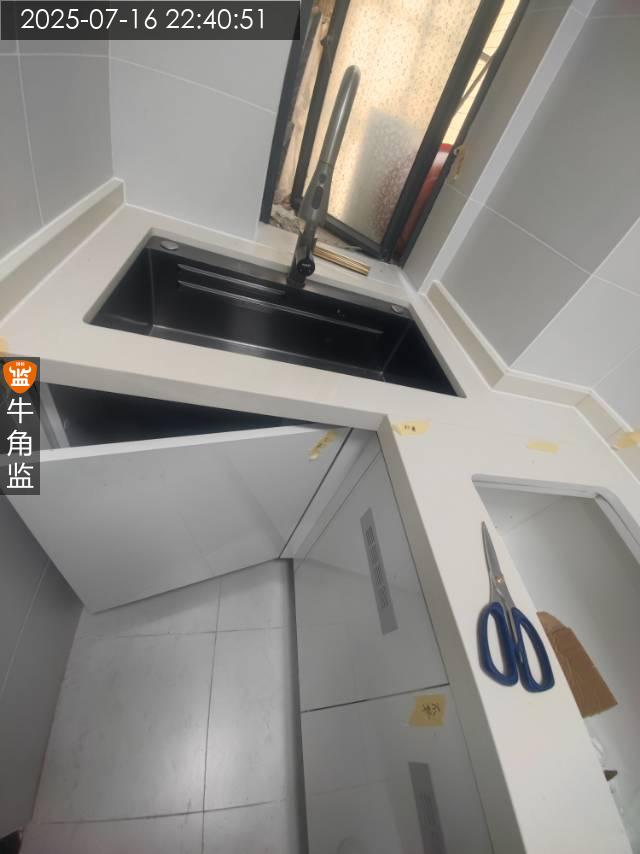

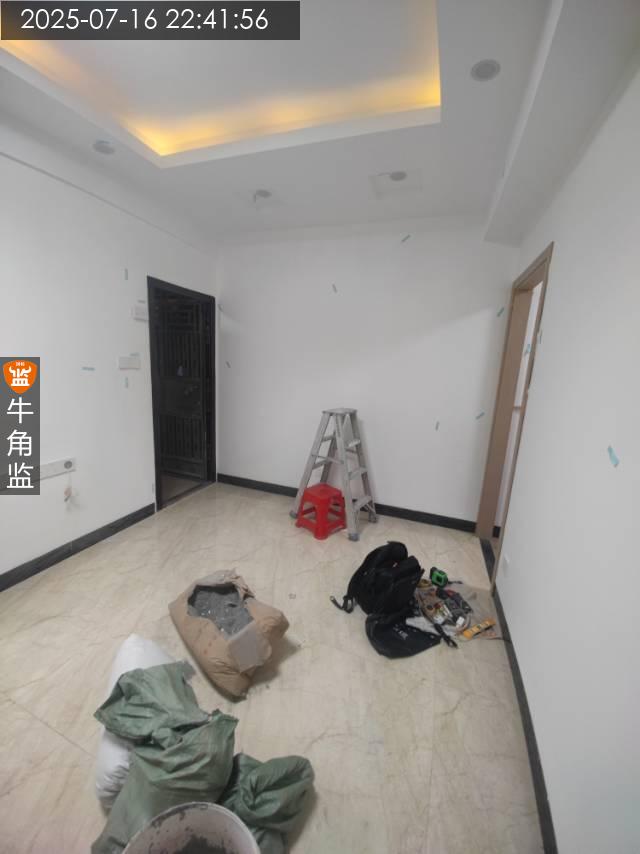

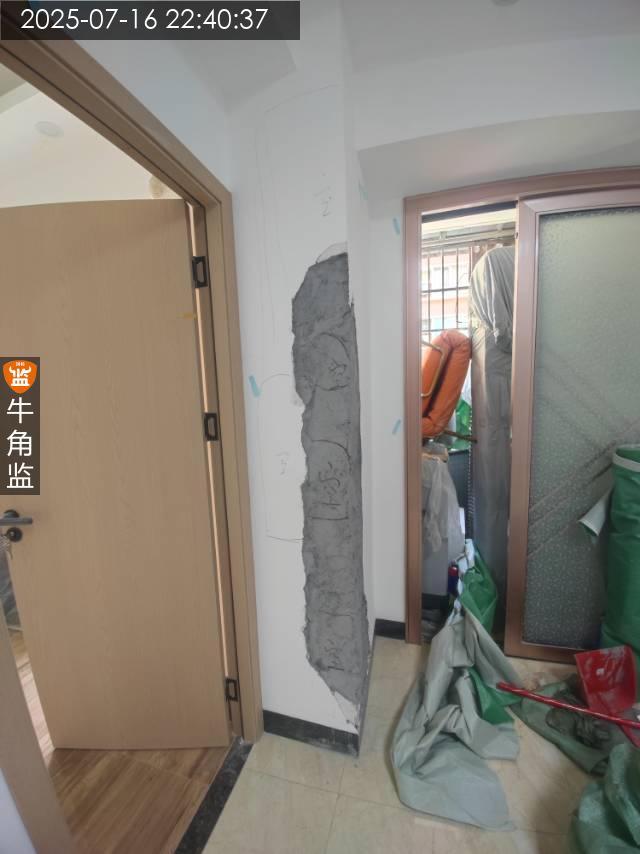

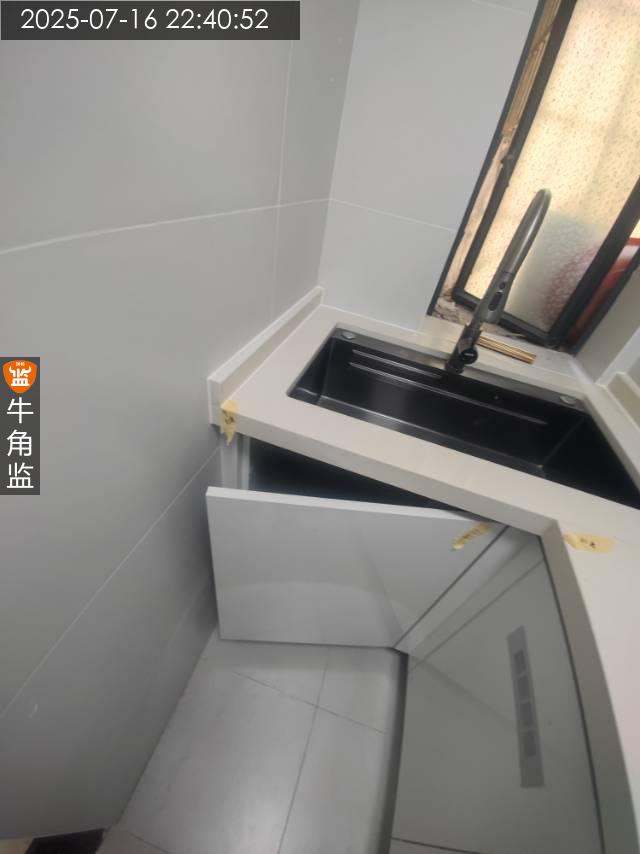

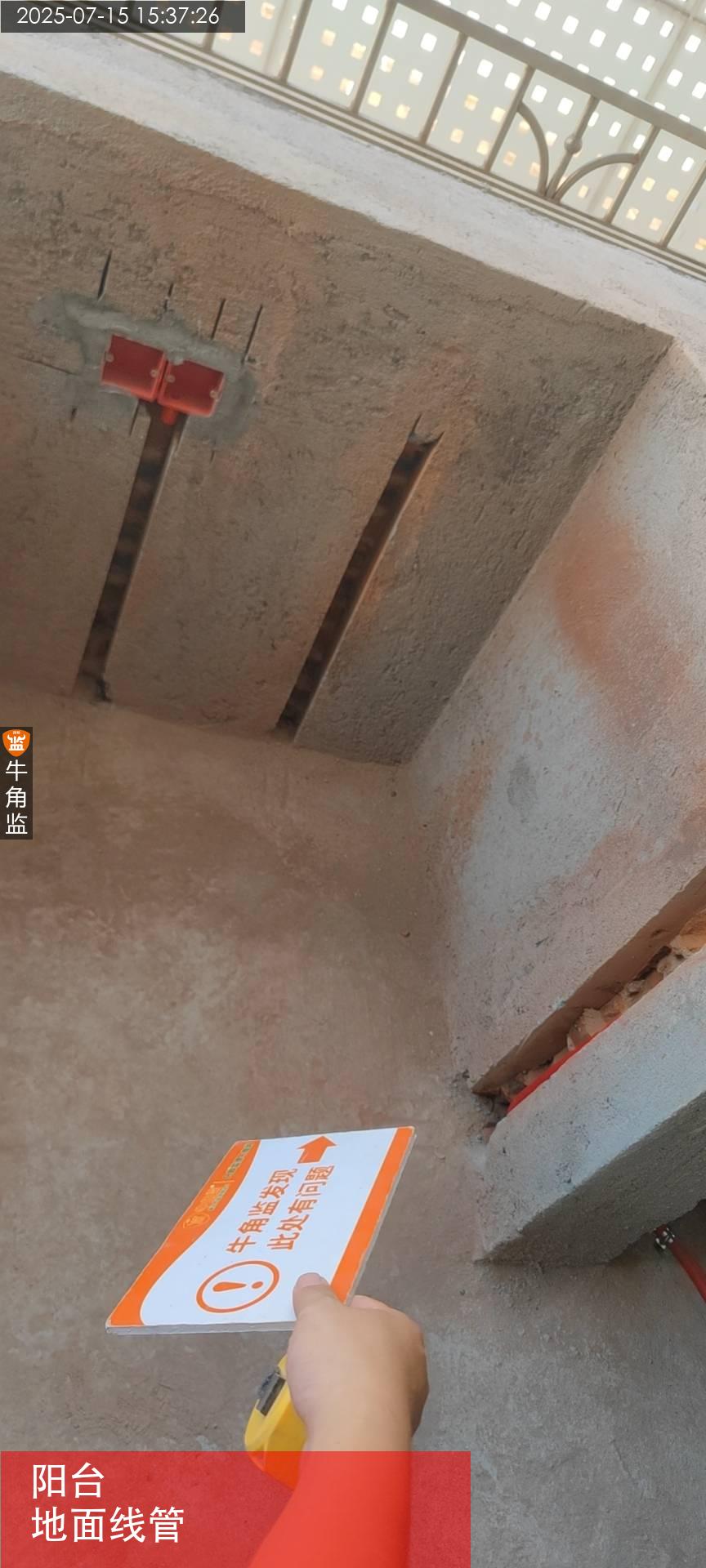

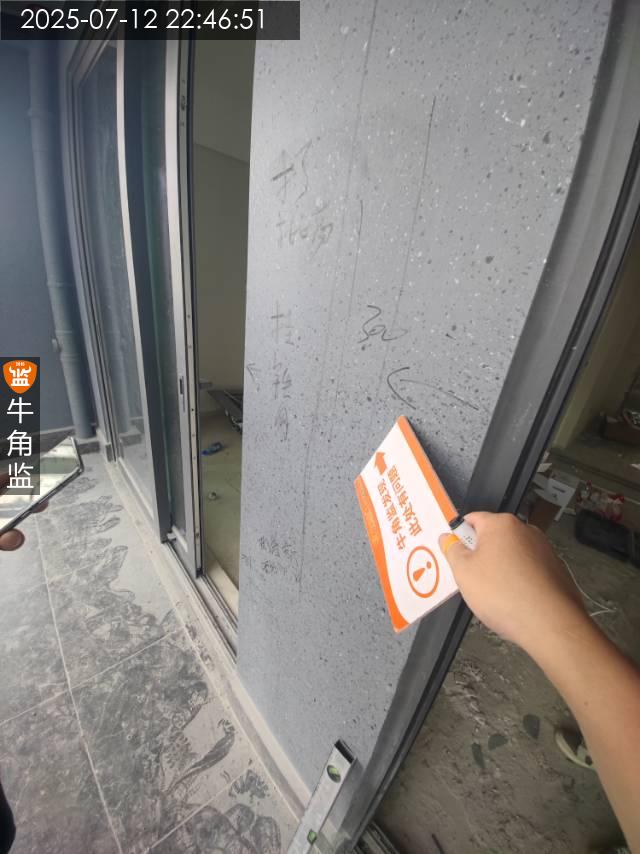

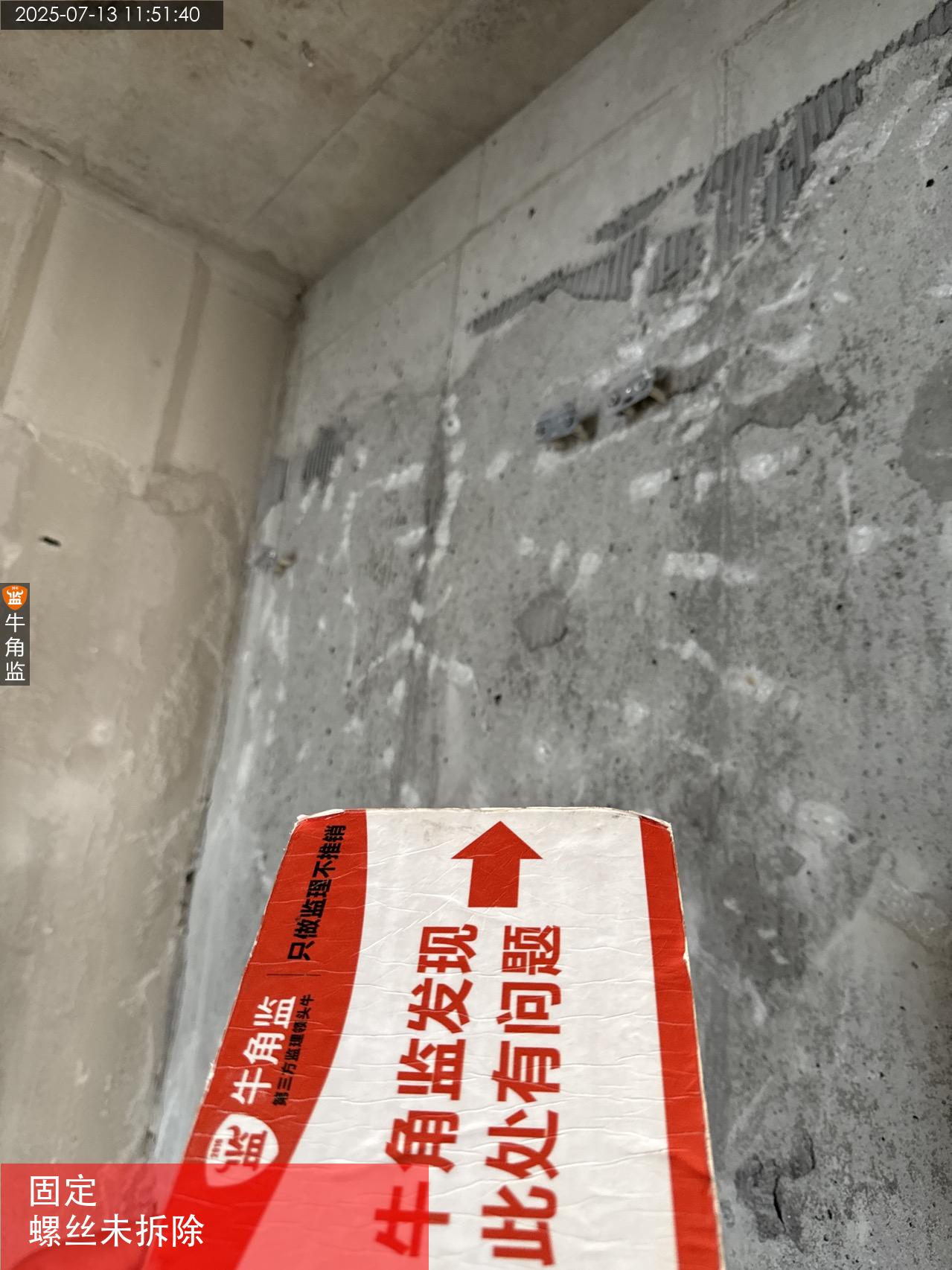

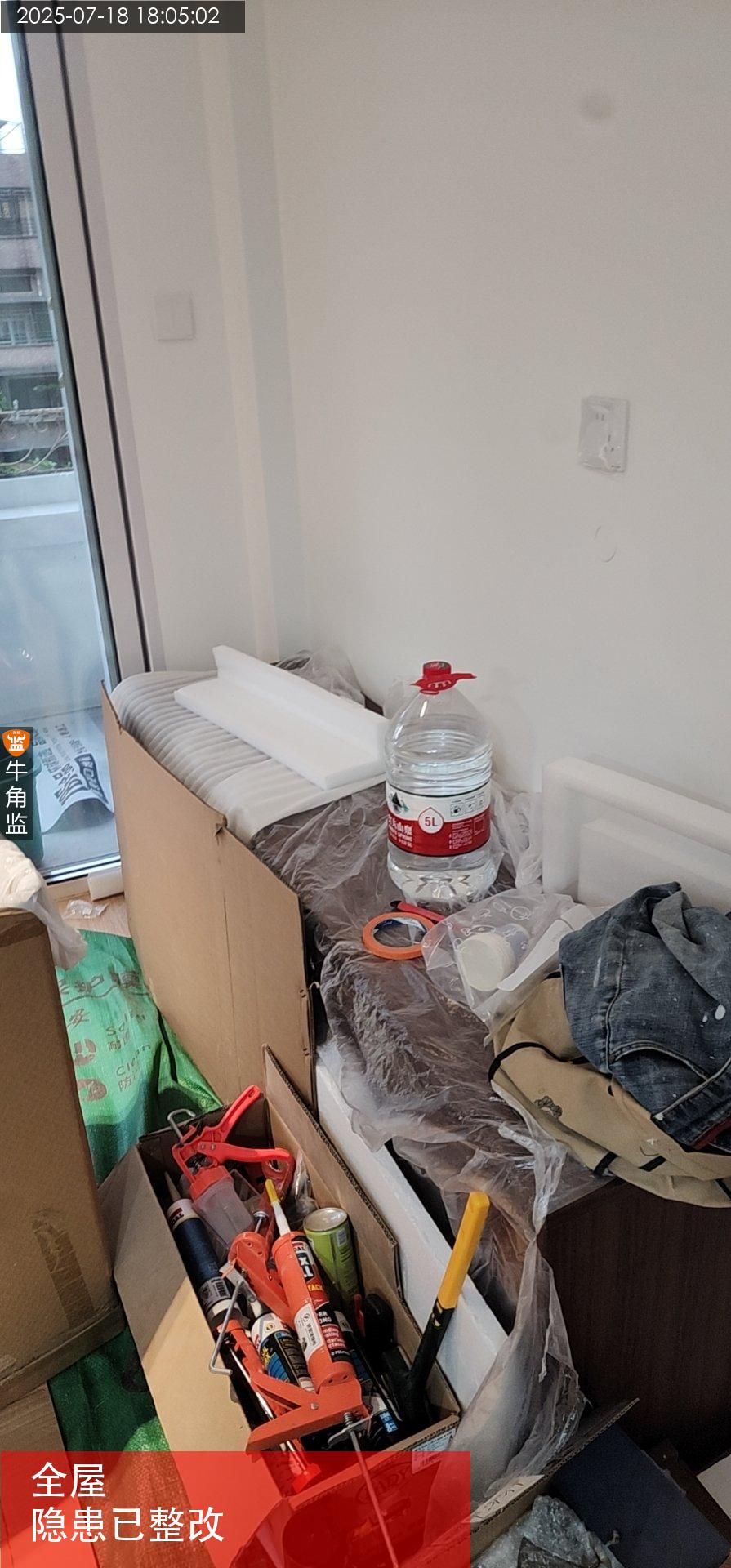

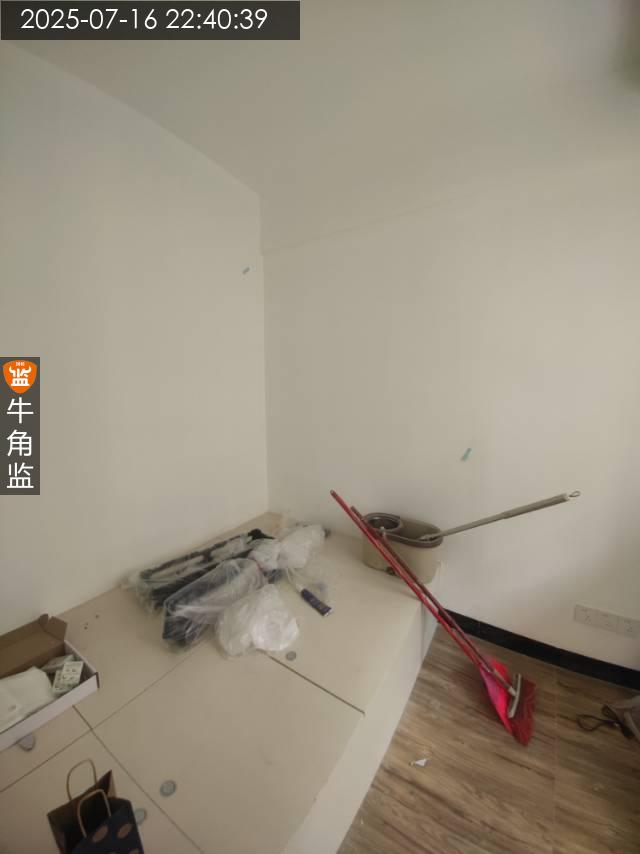

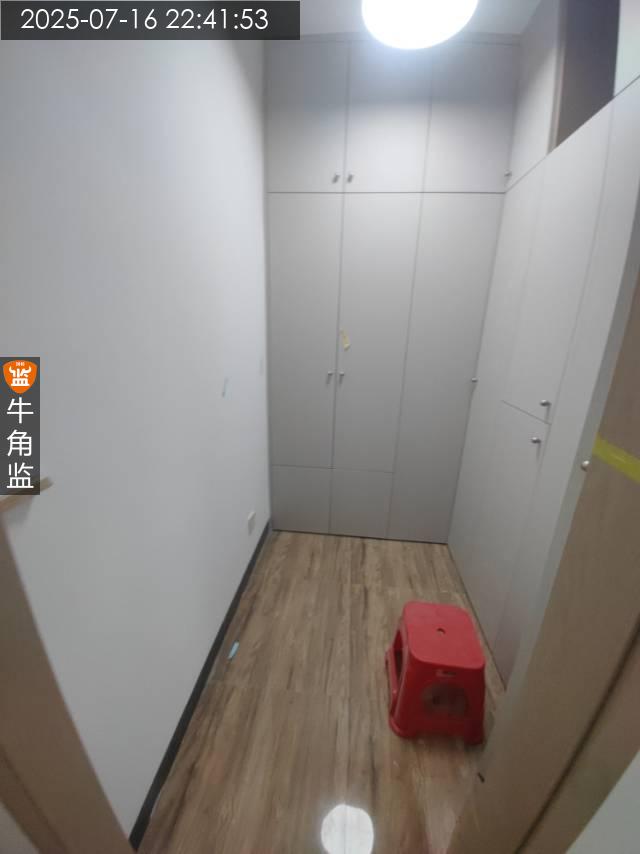

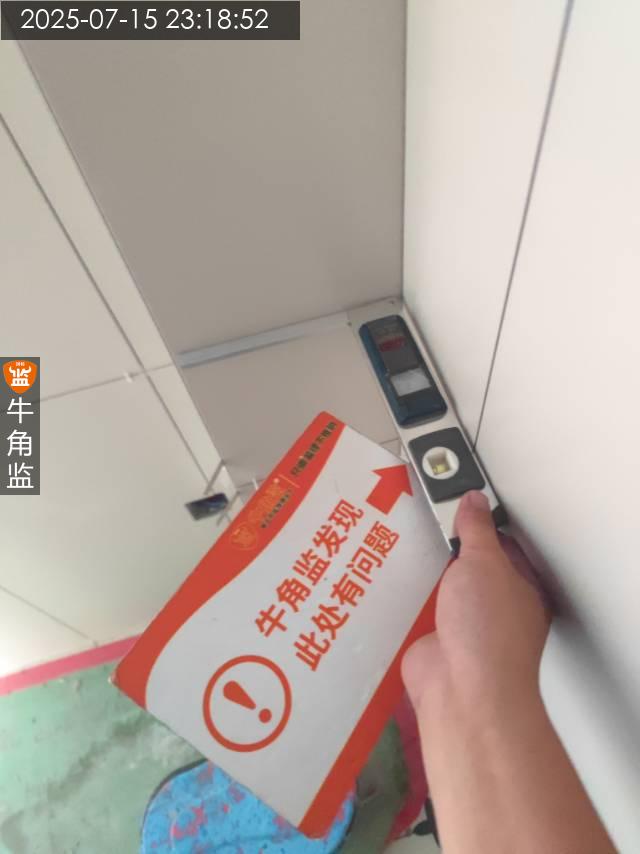

本次安装检查 1,阳台洗衣机,客厅空调,主房门旁,衣帽间插座,检查无地线需要检查处理。(已标记) 2,柱子批荡空鼓建议铲除重新批荡,墙面开裂,墙面磕碰划痕需要油漆修补(已标记)。 3,洗菜盆、花洒角阀渗水需要重新安装处理。 4,铝扣板天花缝隙,厨房窗边缝隙建议打胶收口。 5,房间门框磕碰,划痕缝隙建议修补处理,(已标记) 6,橱柜石台面不平整,边角缝隙需要打磨,挡水条不美观需要更换。(已标记) 7,橱柜衣柜柜门不平整,高低不平需要调整处理。(已标记 建议 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
2025-07-16

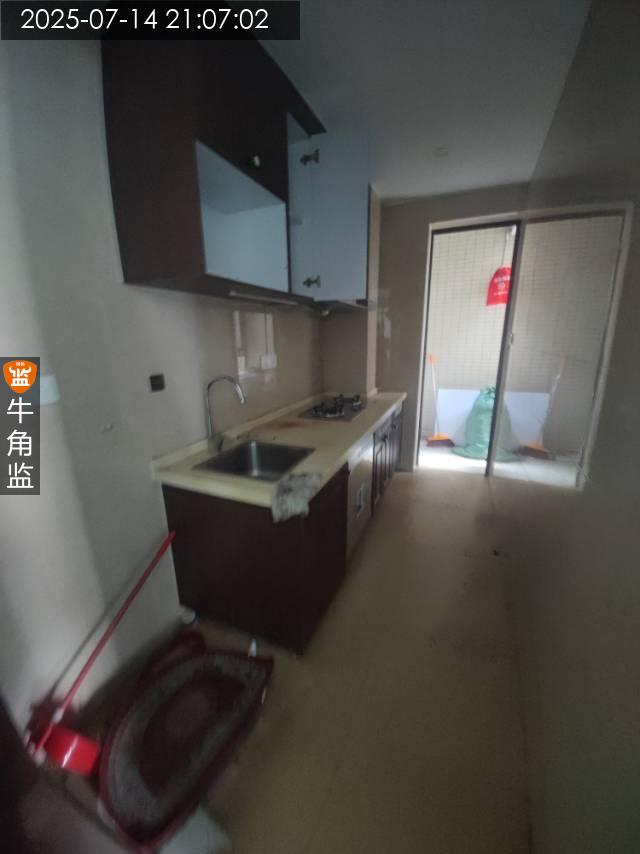

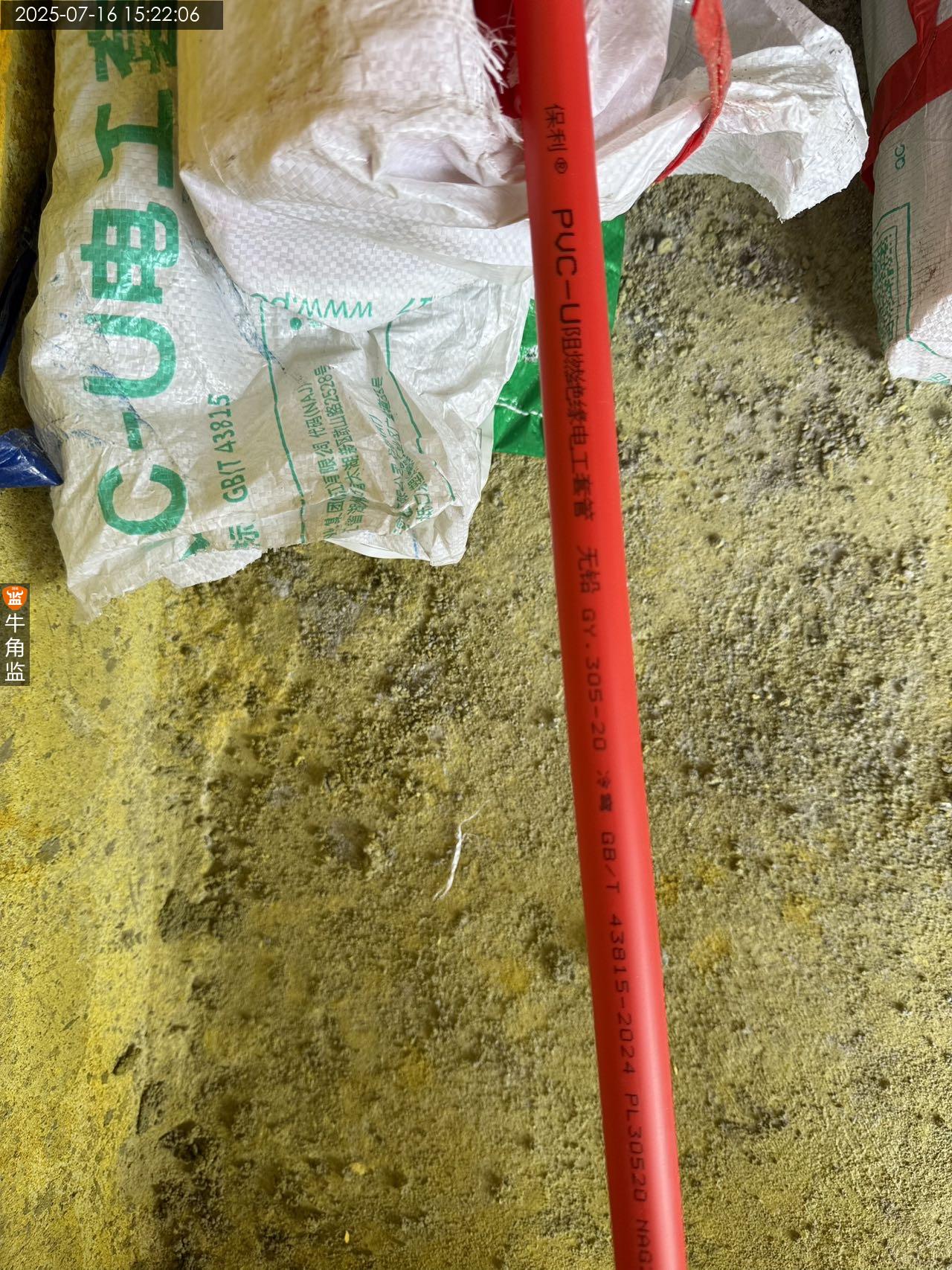

黄埔区联********5051
设 计 师:未知
施工队长:王工
工地面积:67.00㎡
装修总价:0.00
本次评价:C
本次评语:

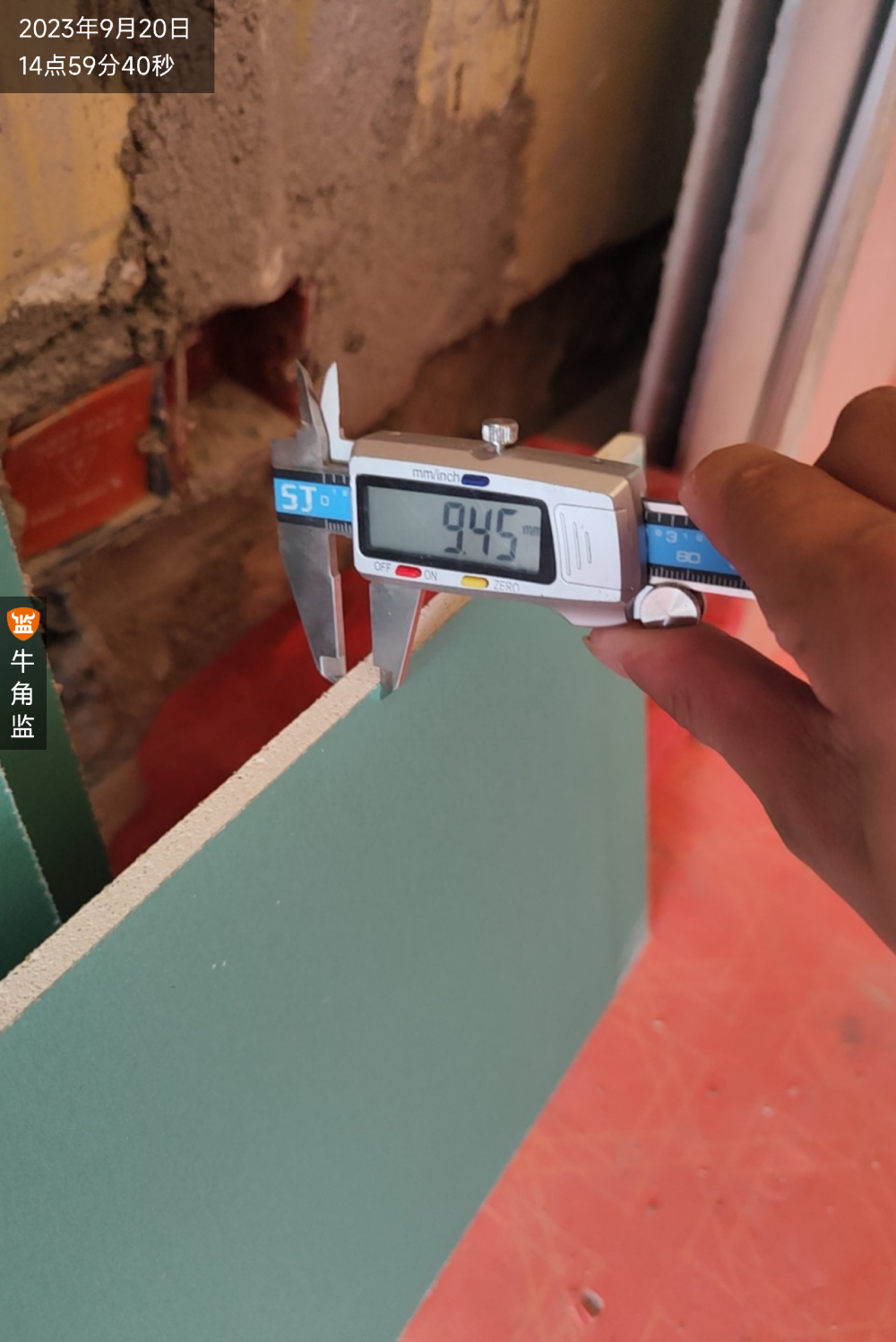

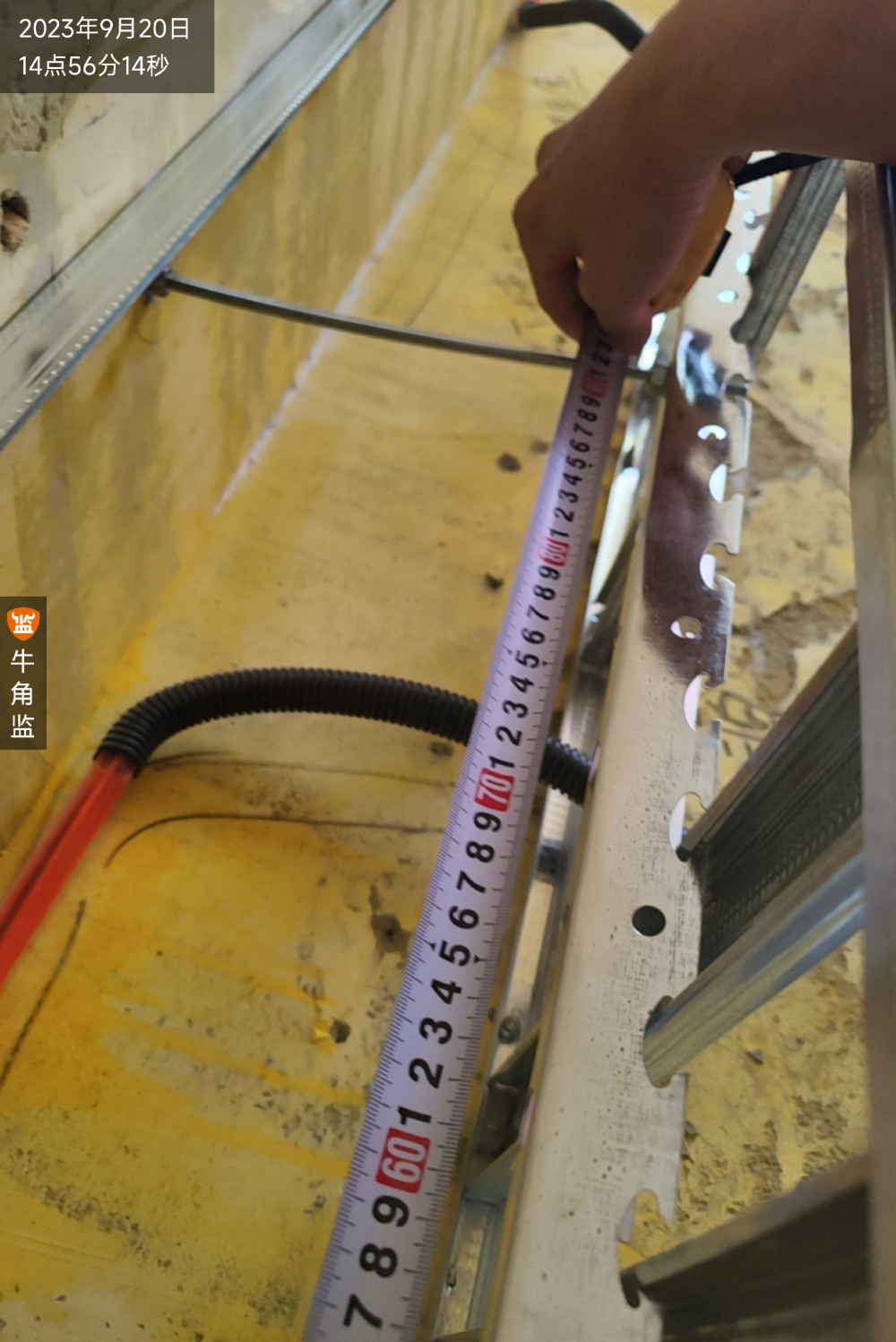

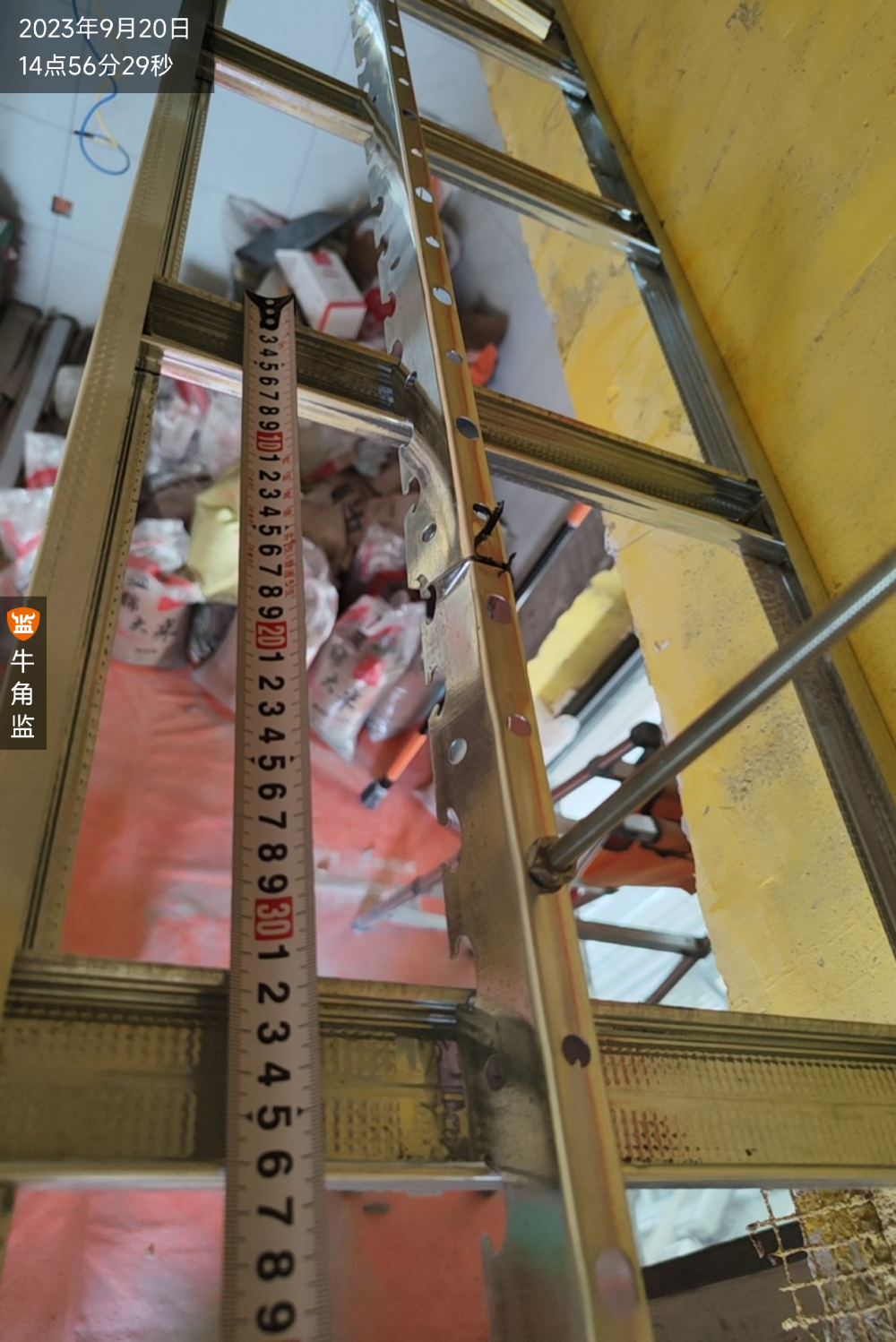

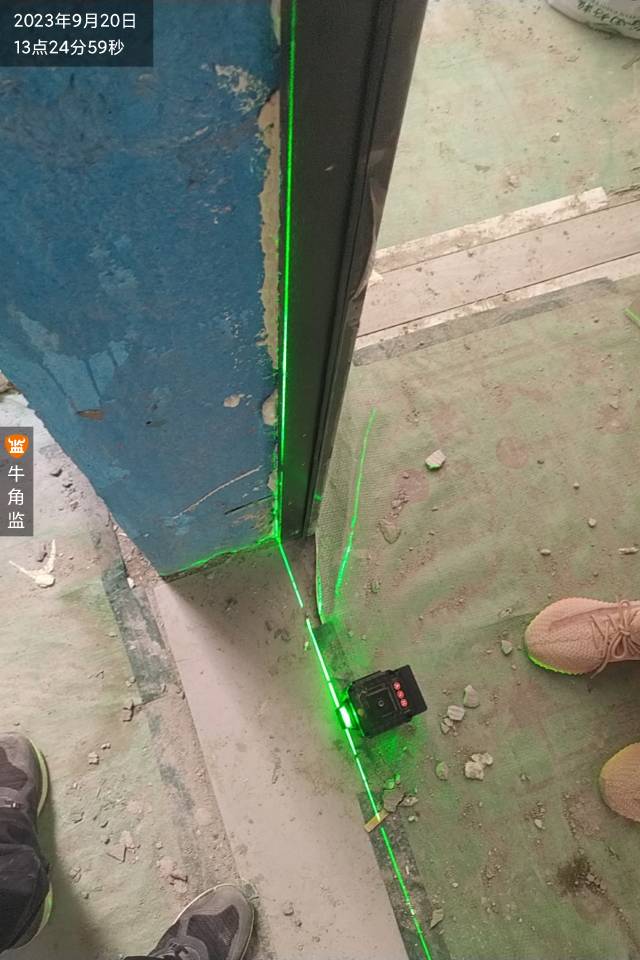

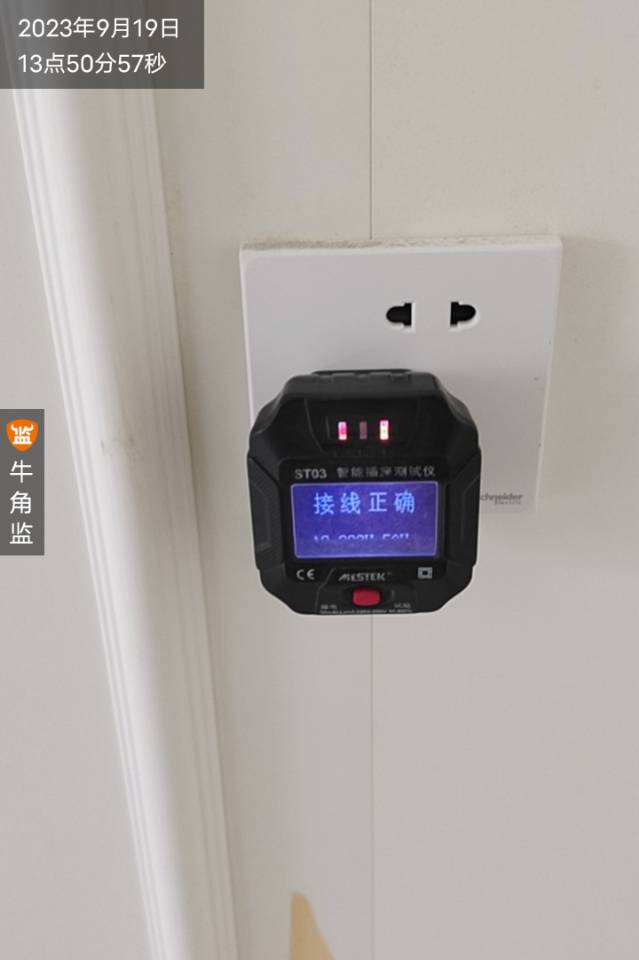

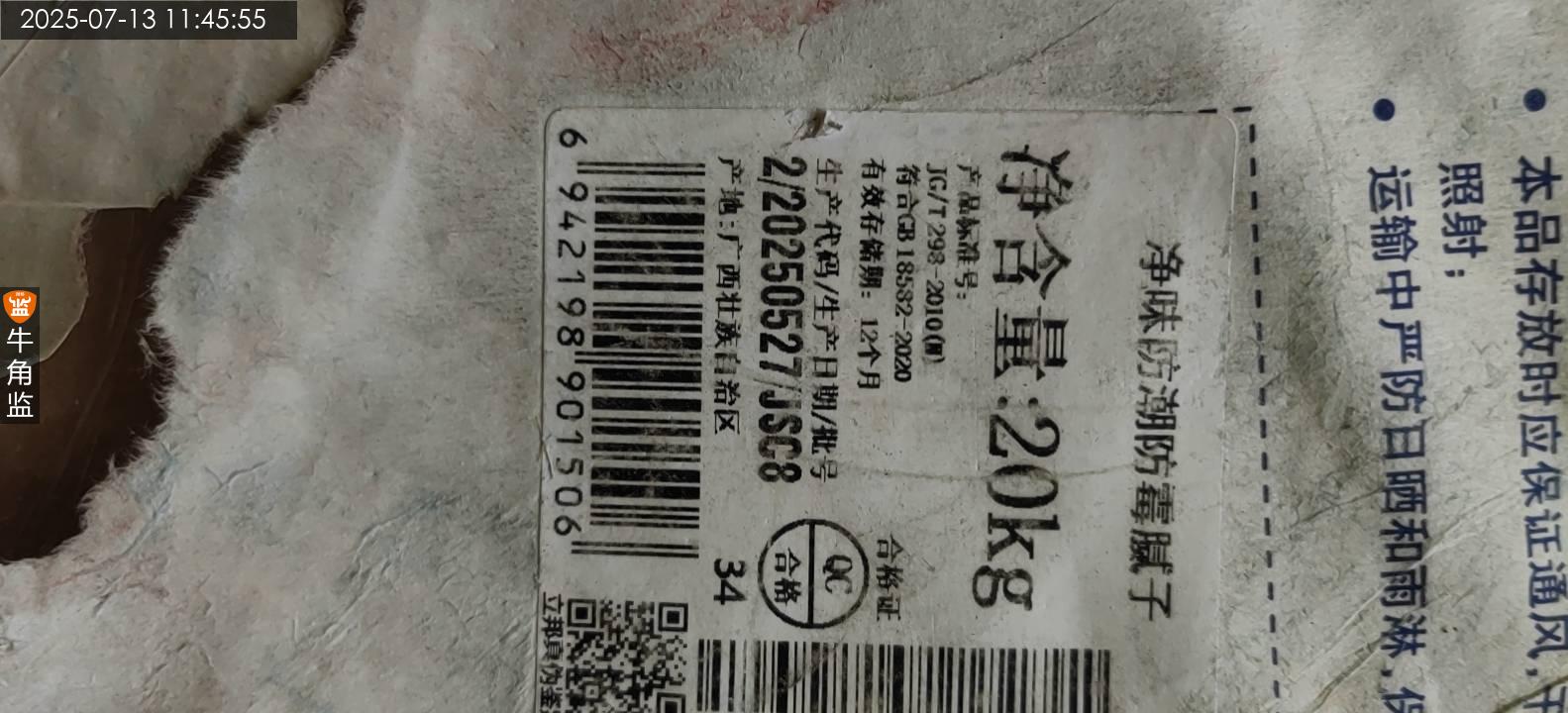

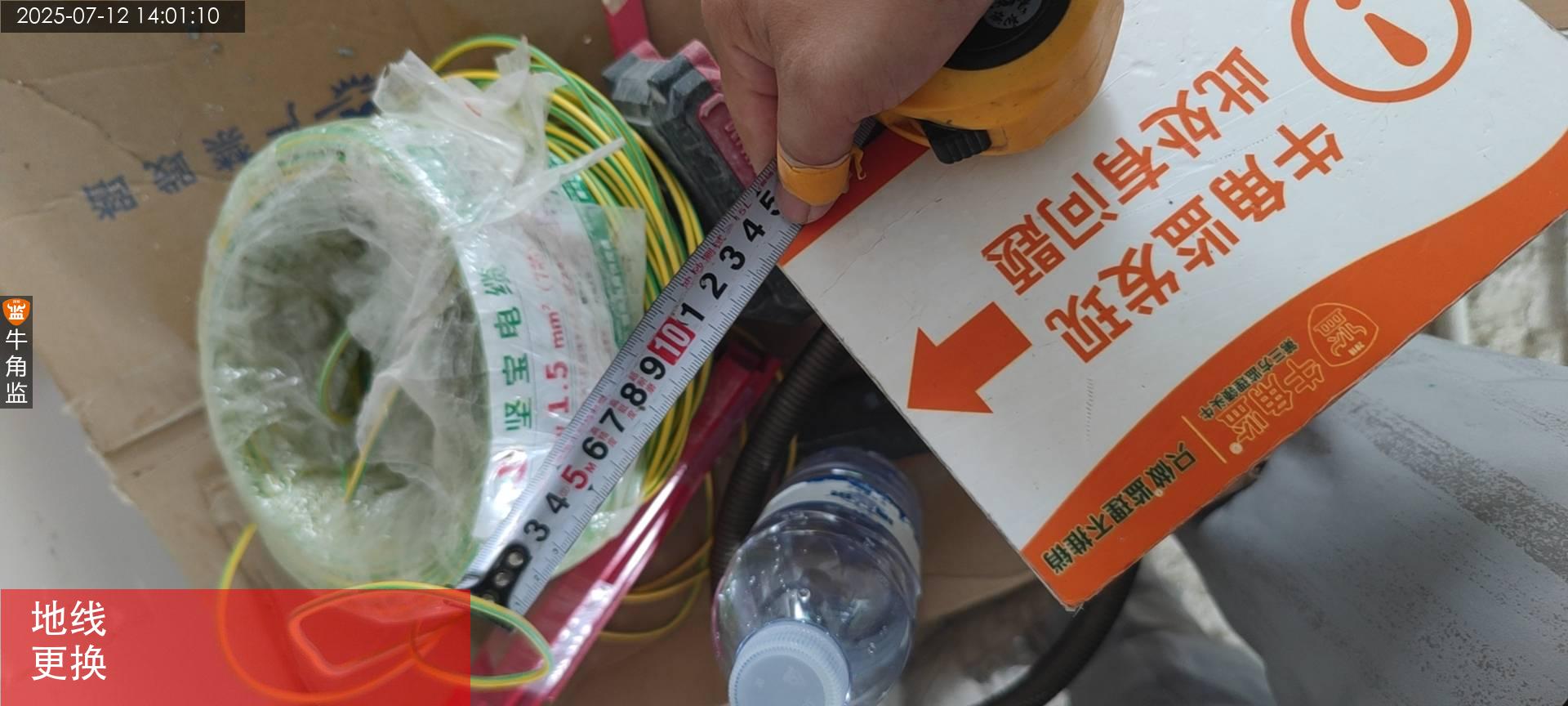

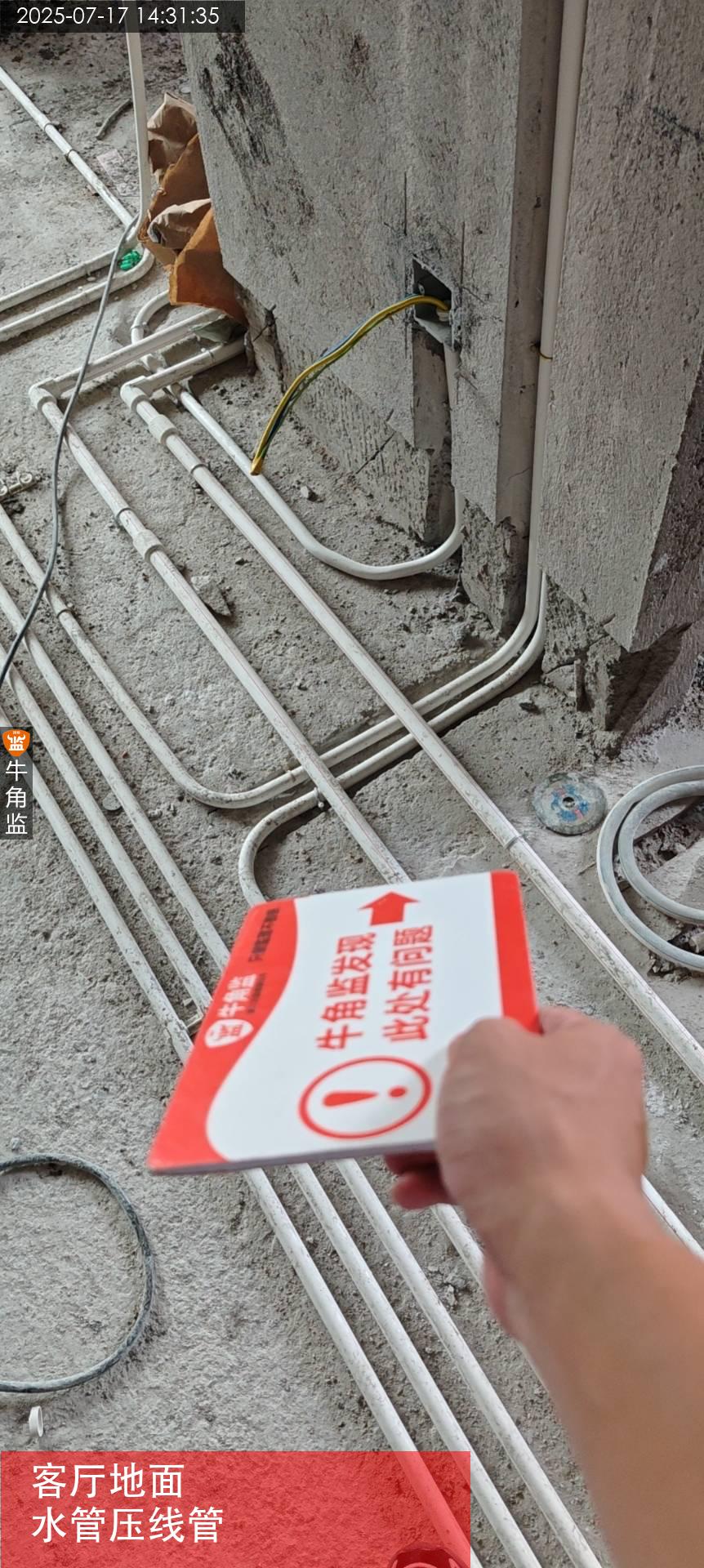

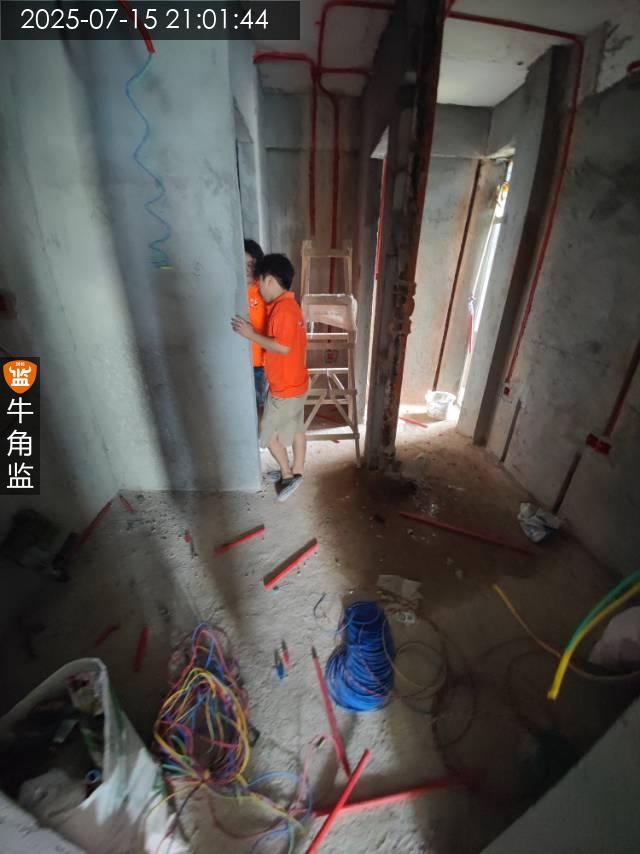

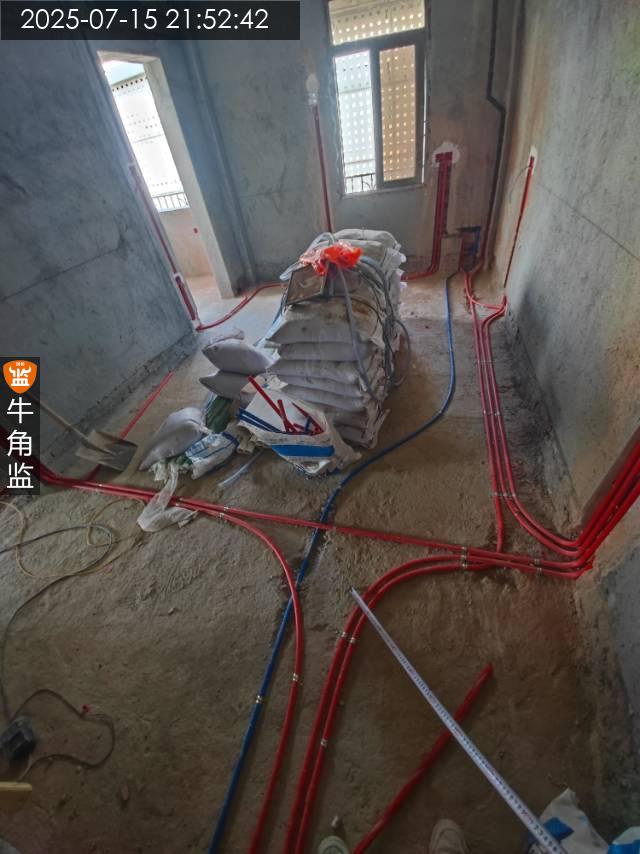

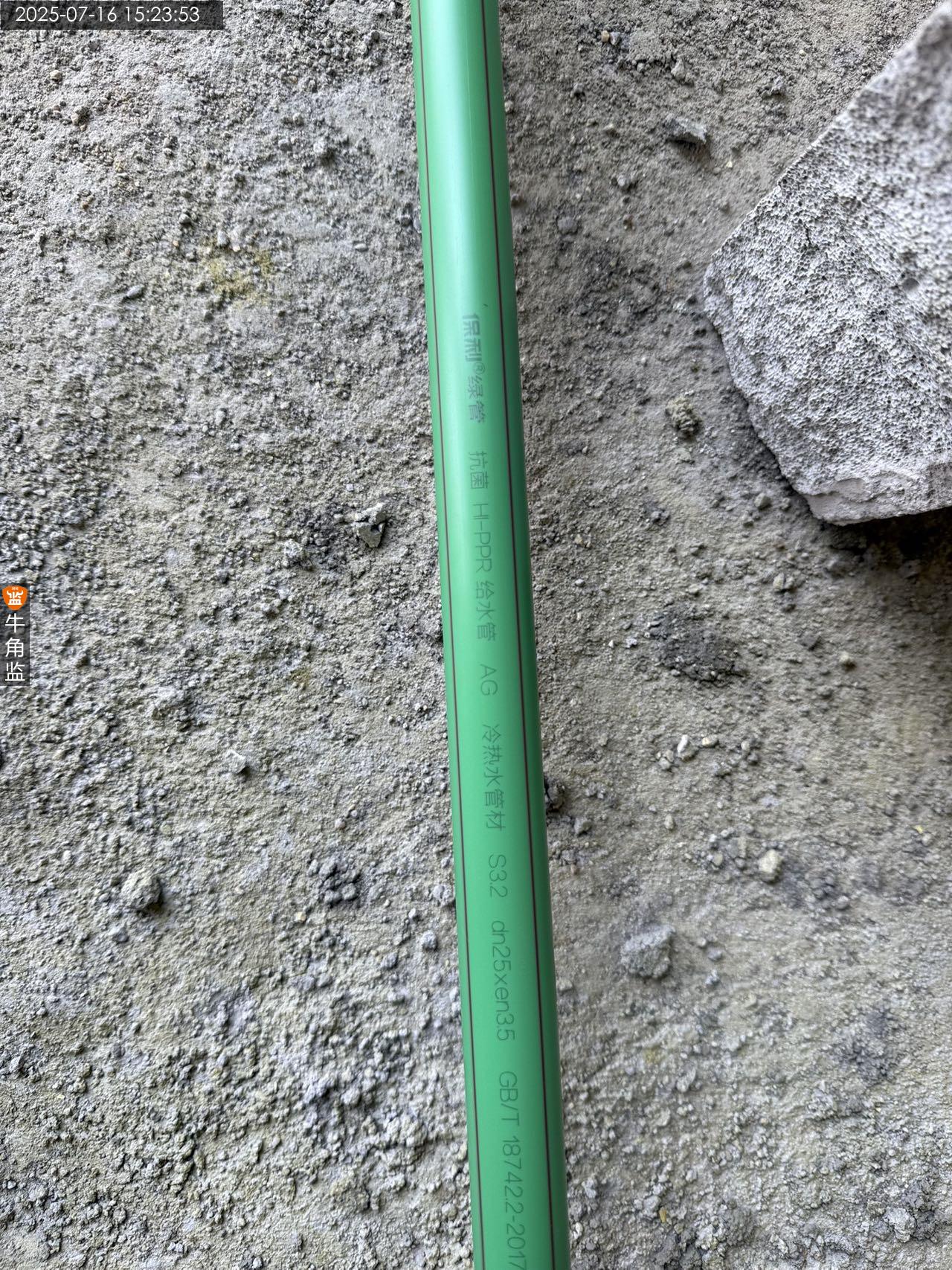

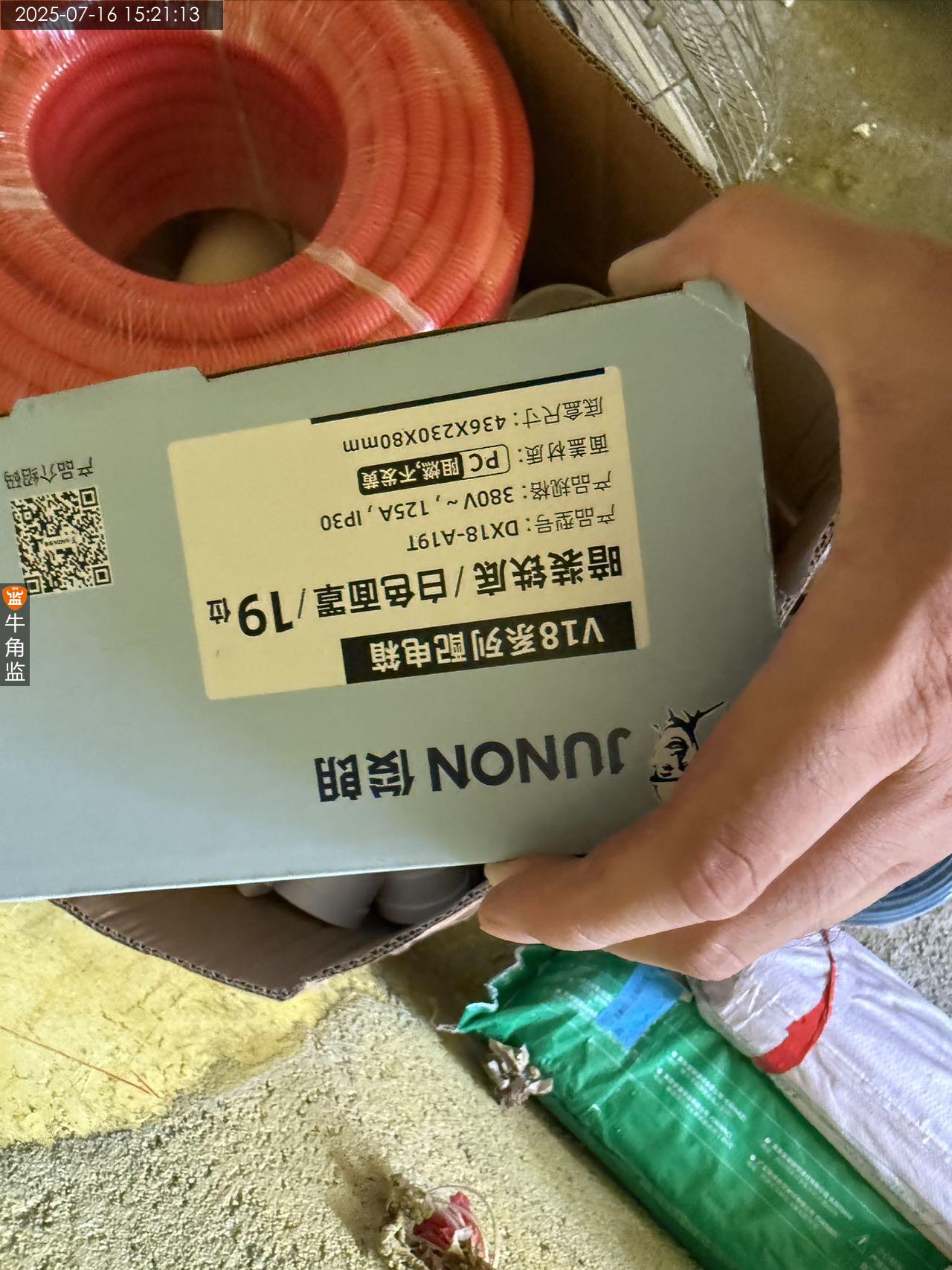

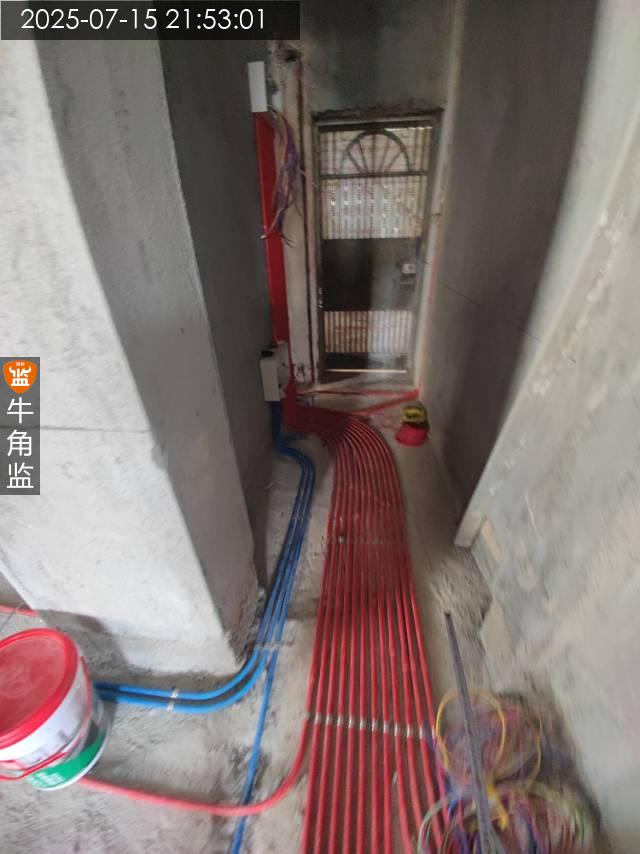

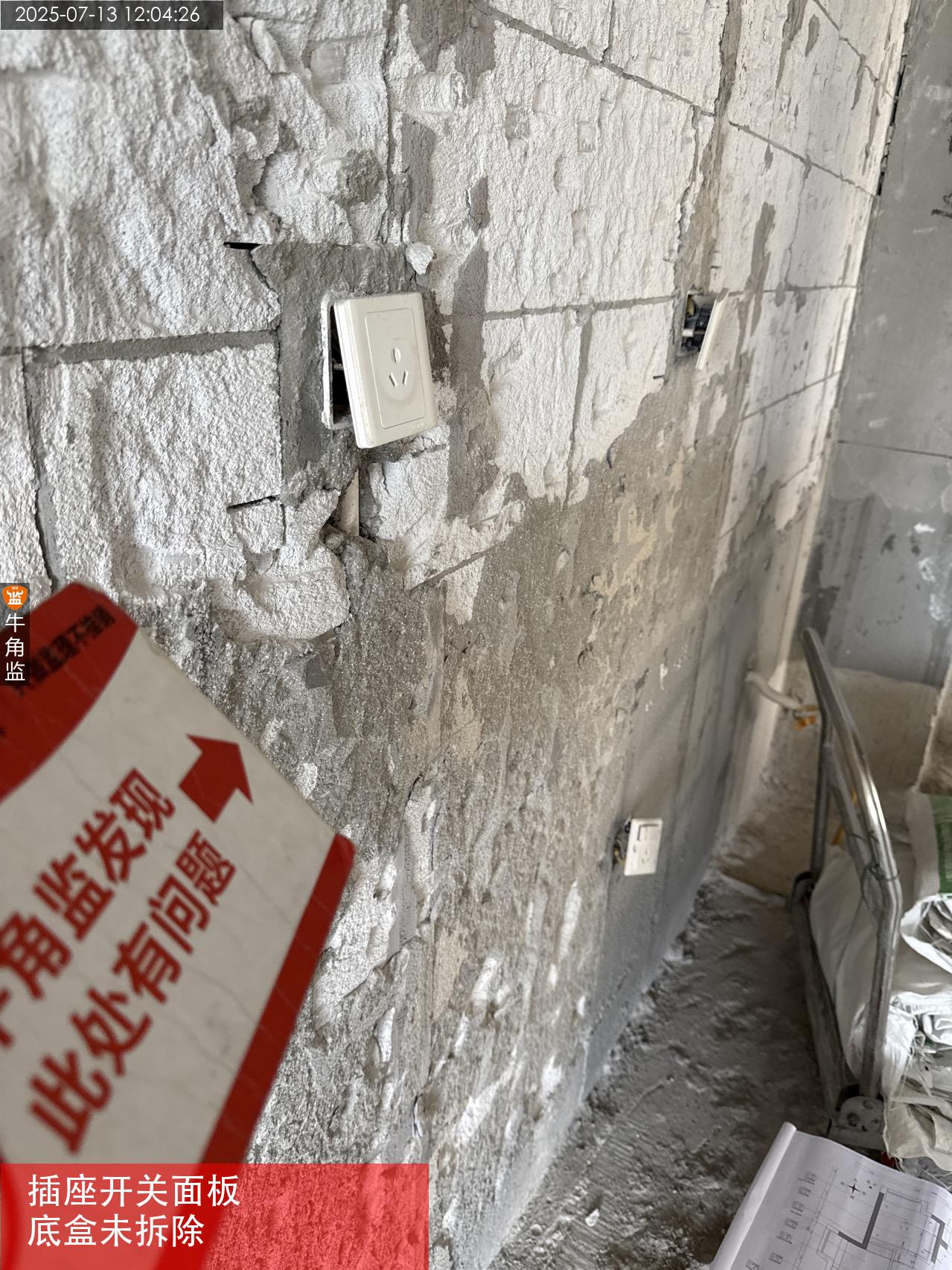

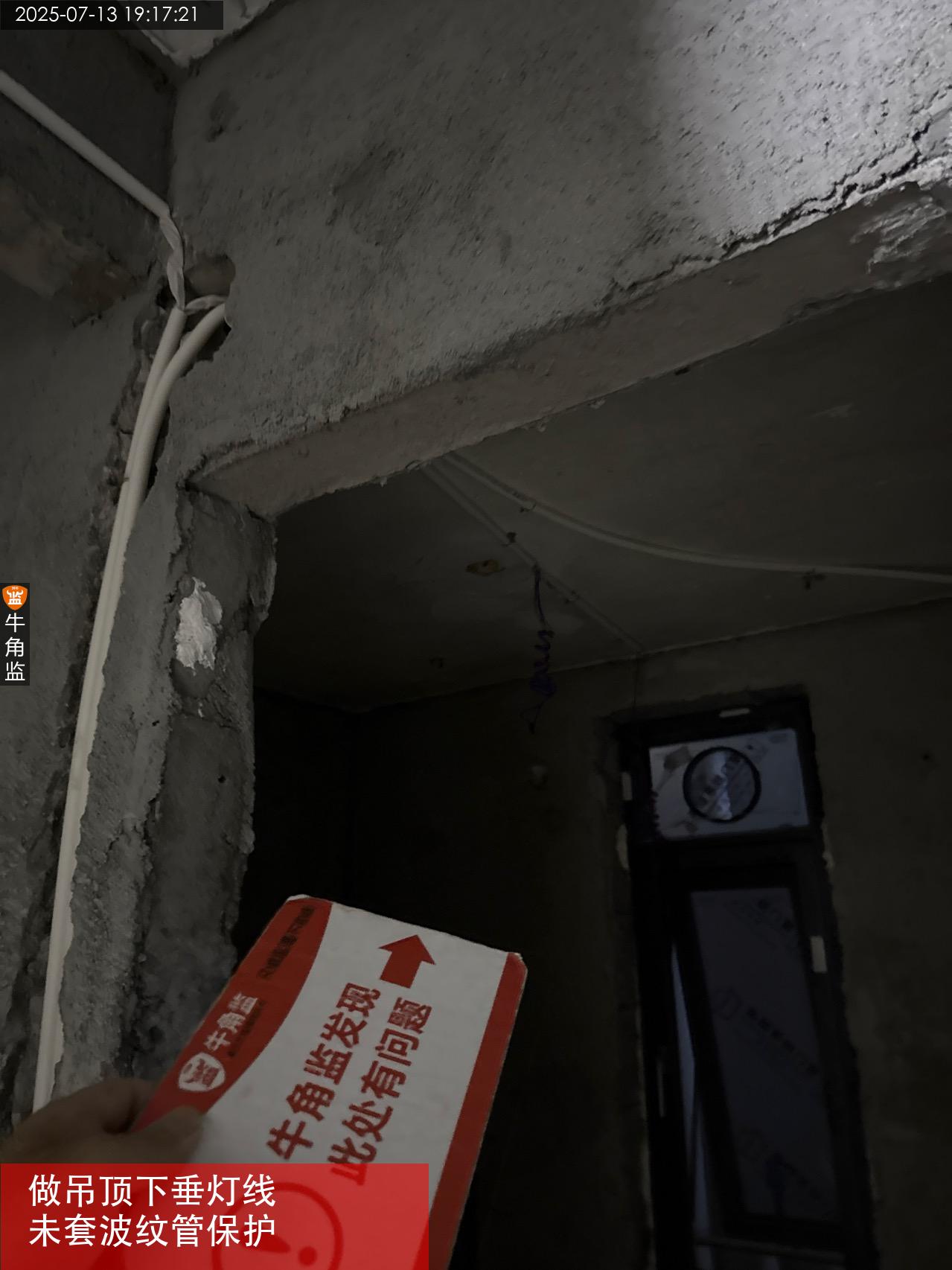

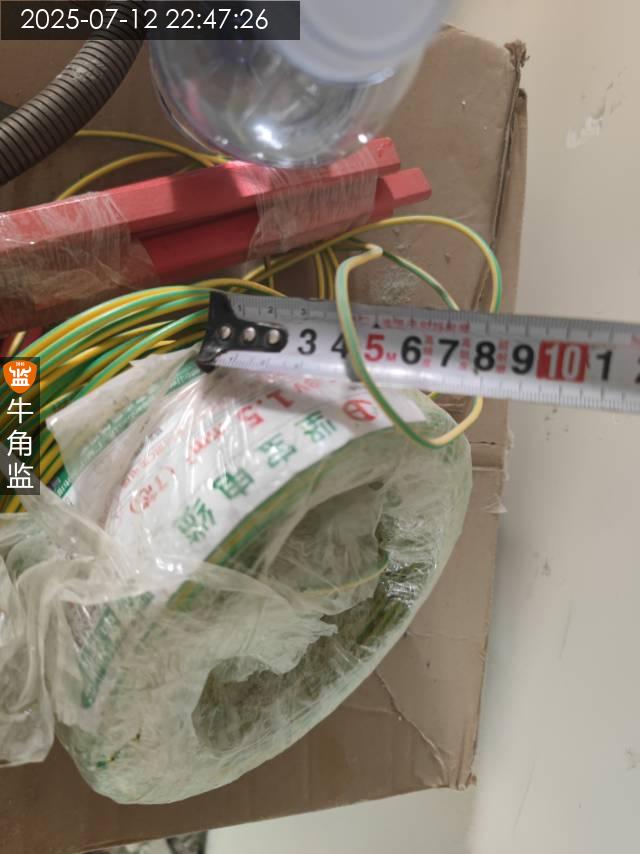

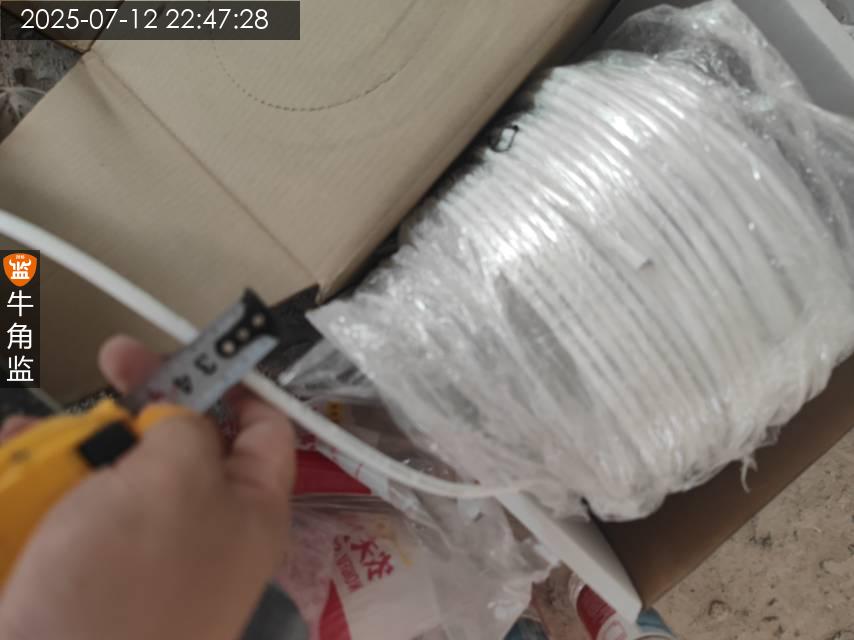

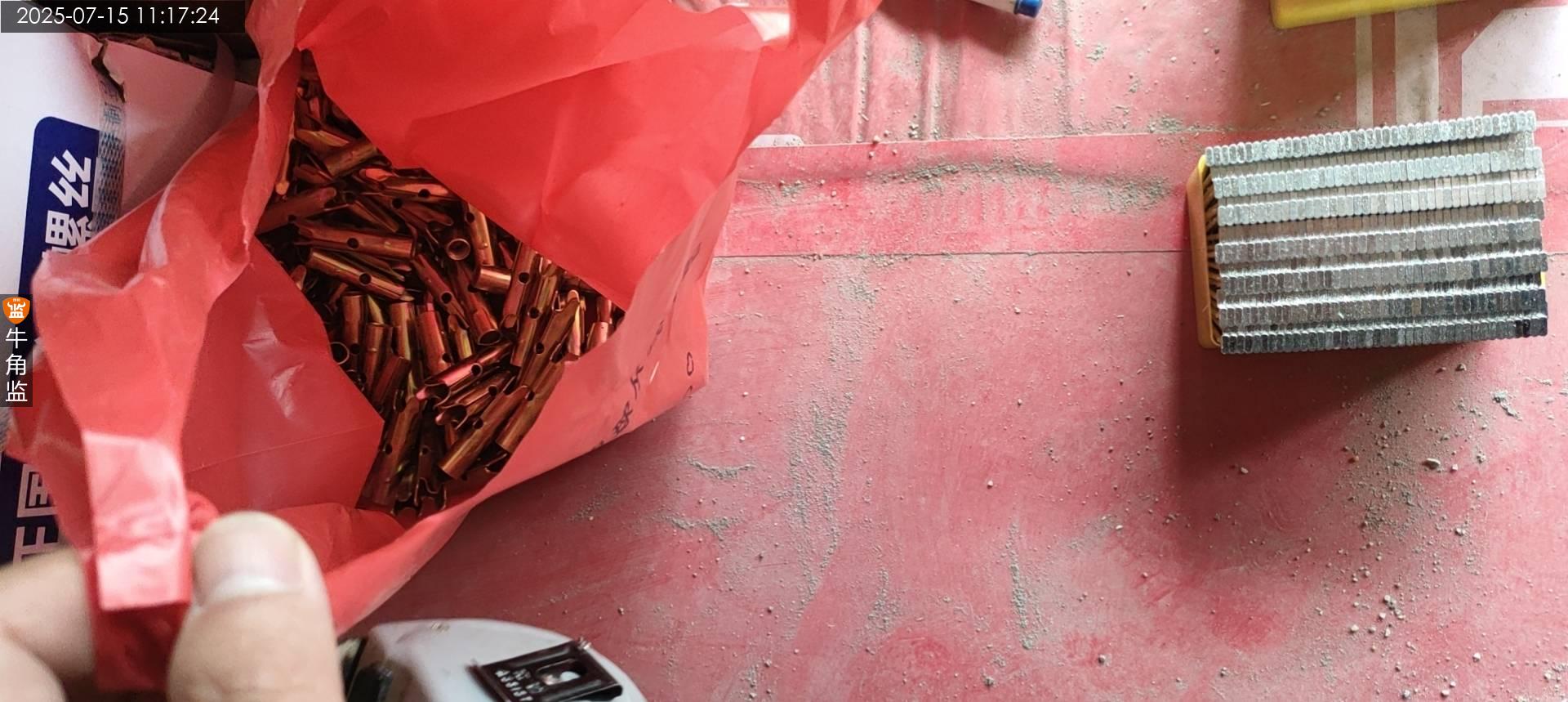

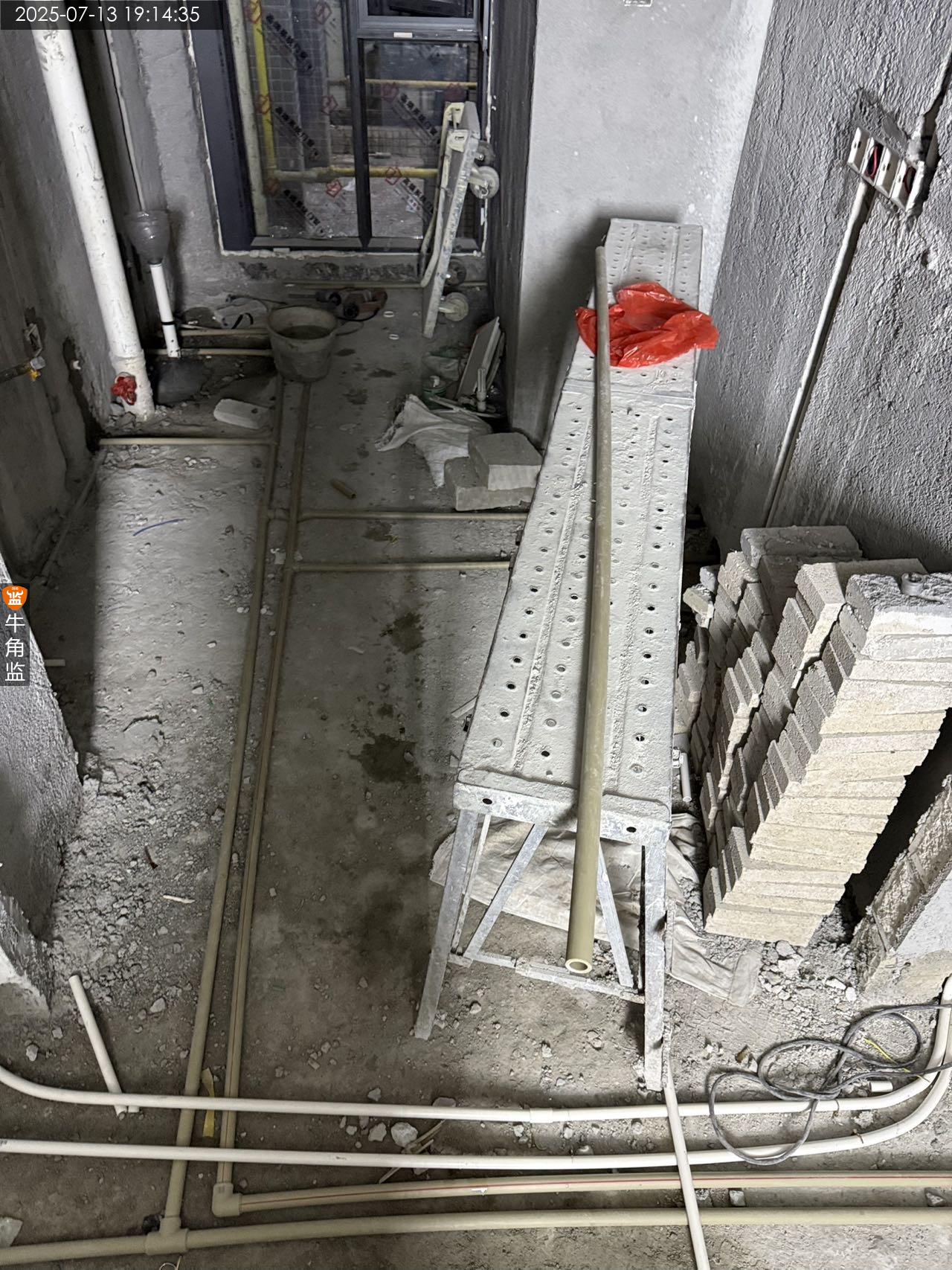

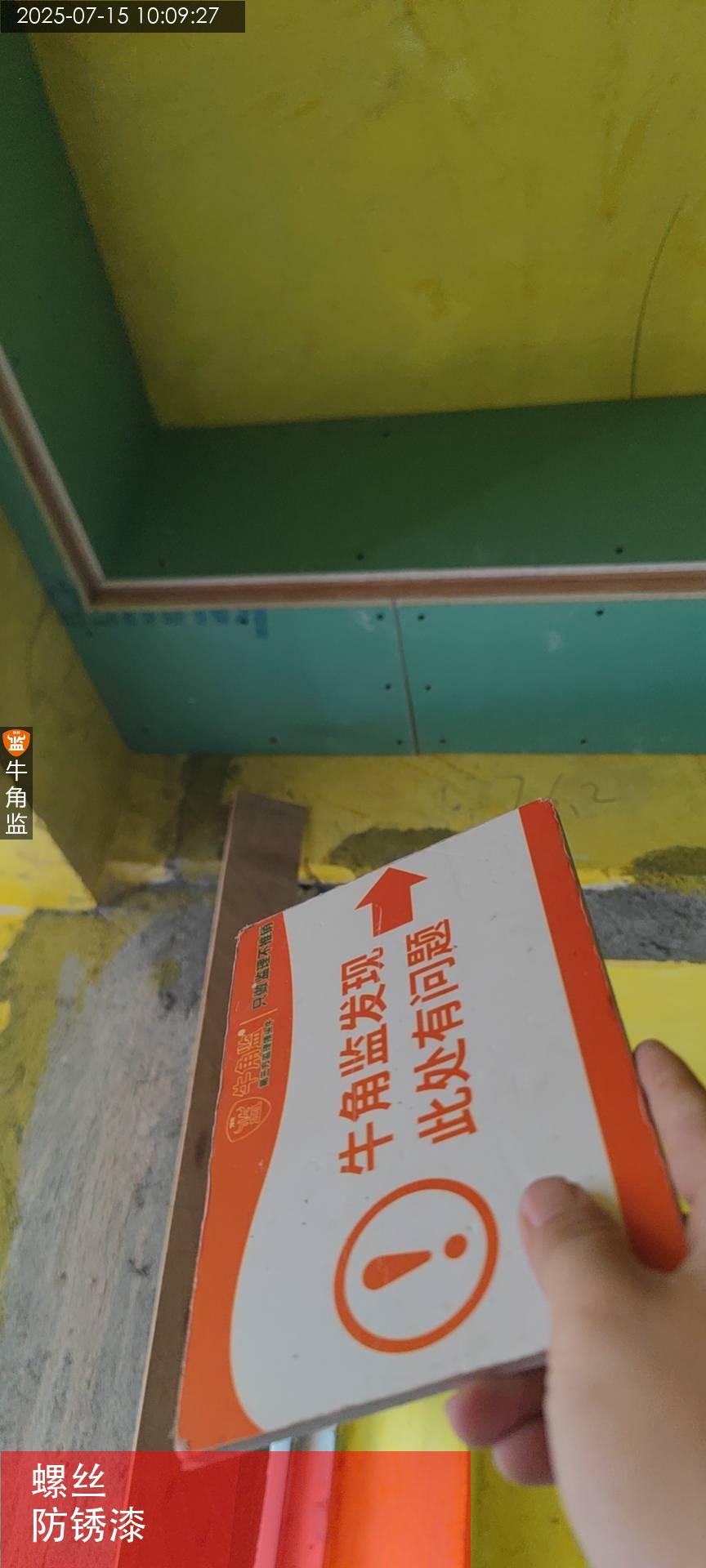

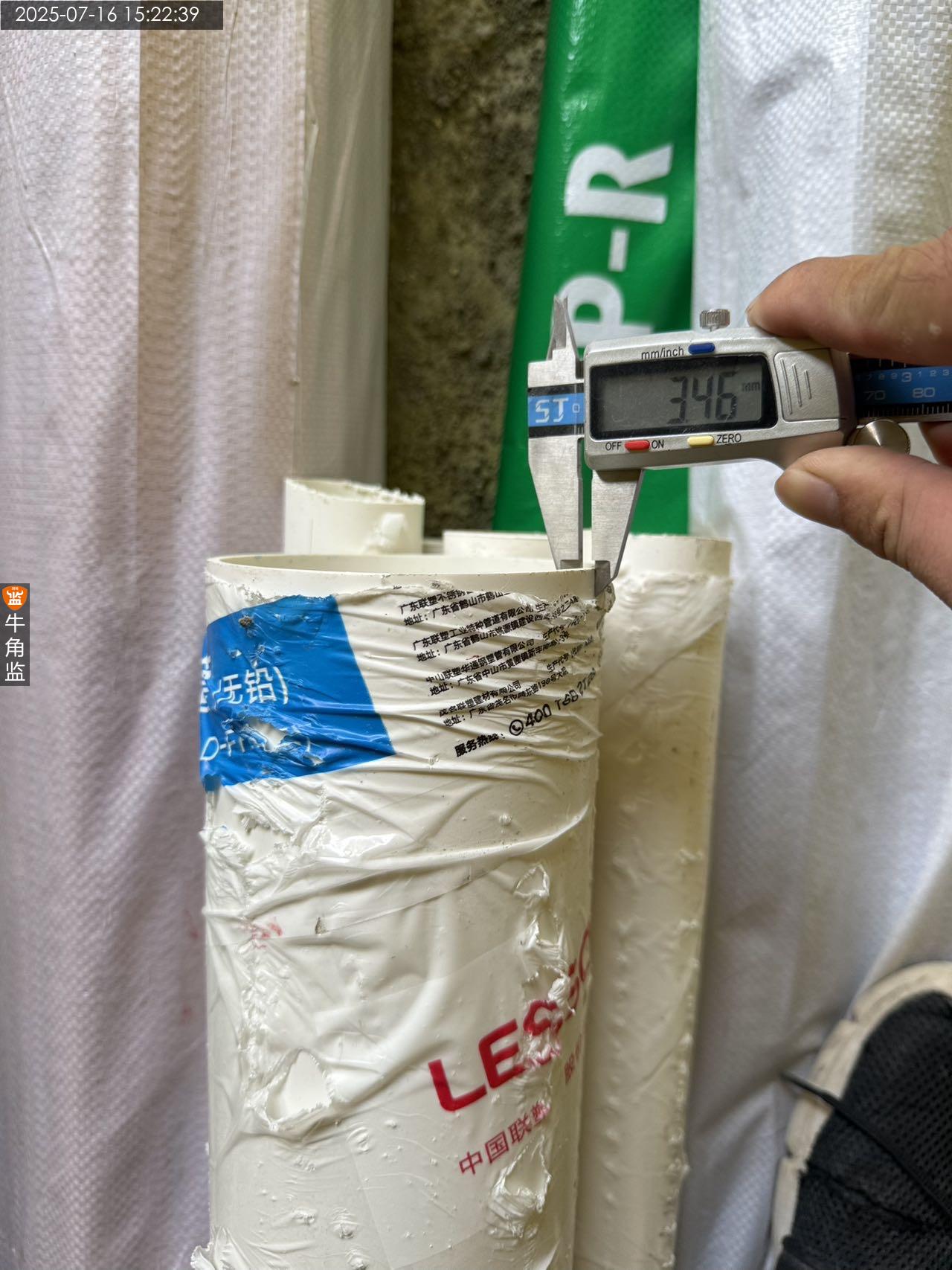

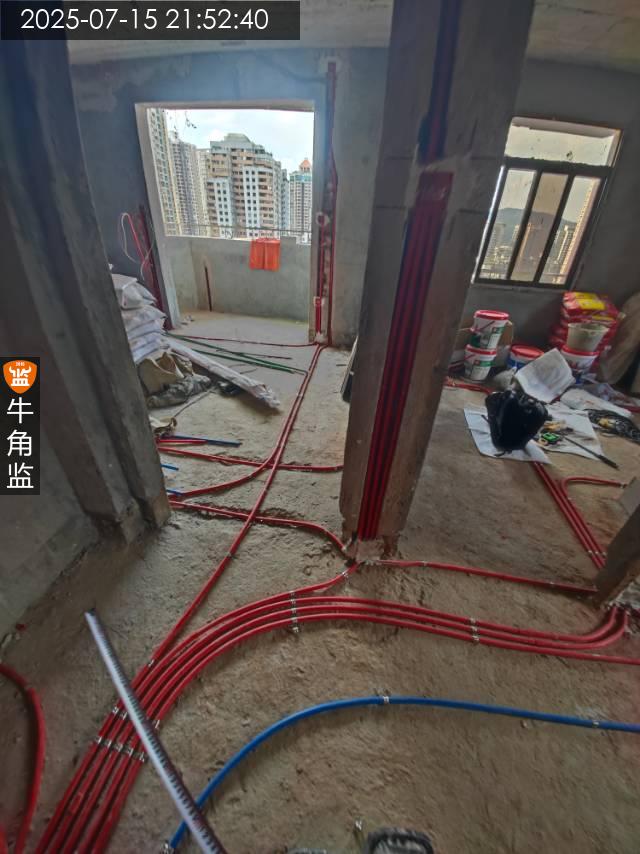

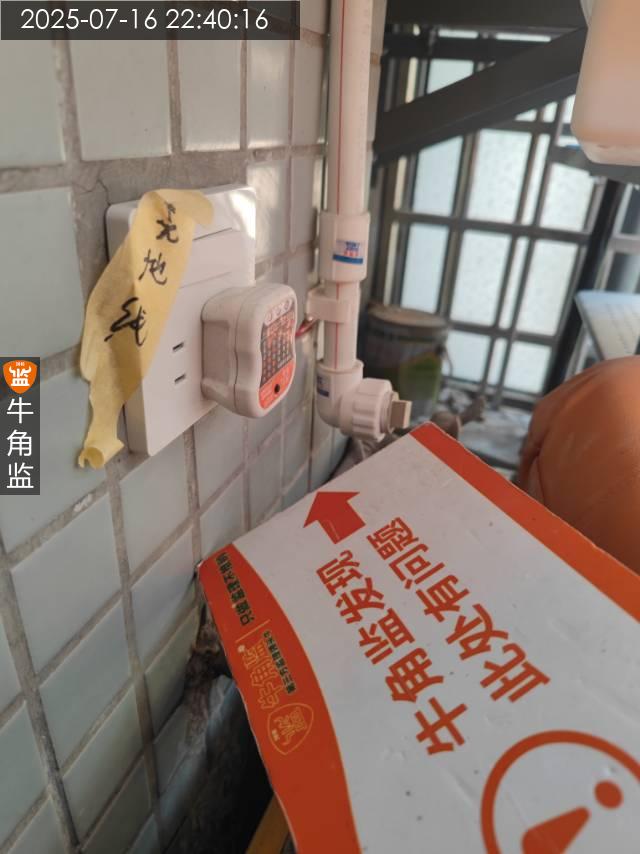

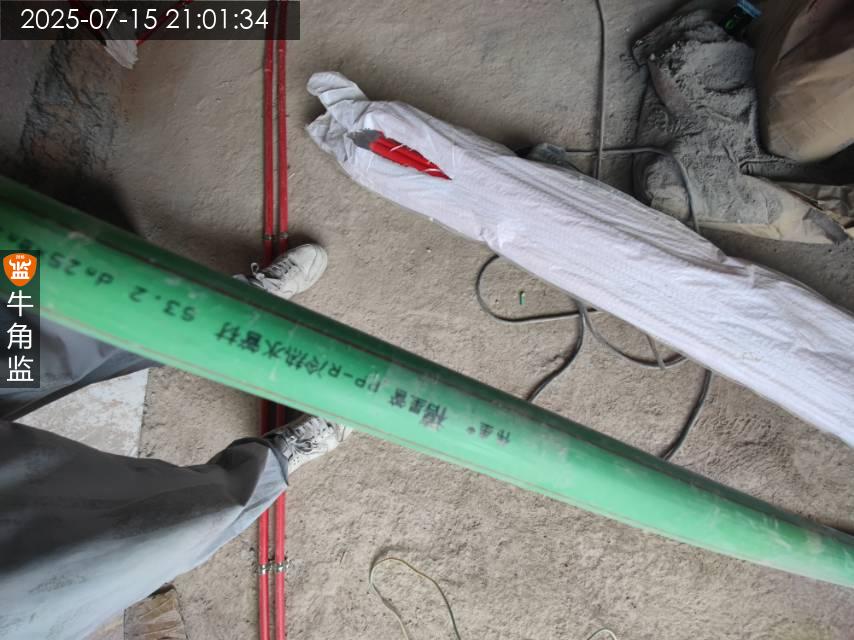

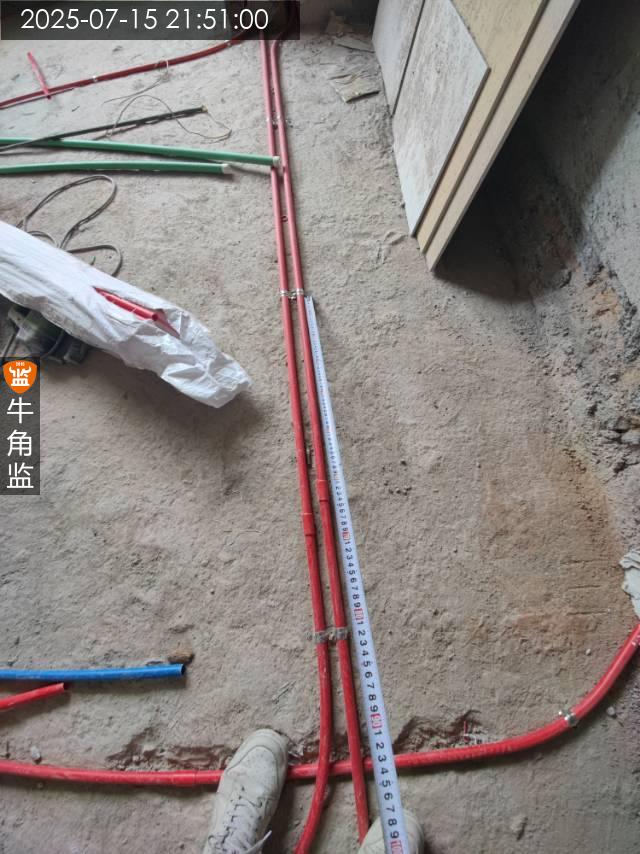

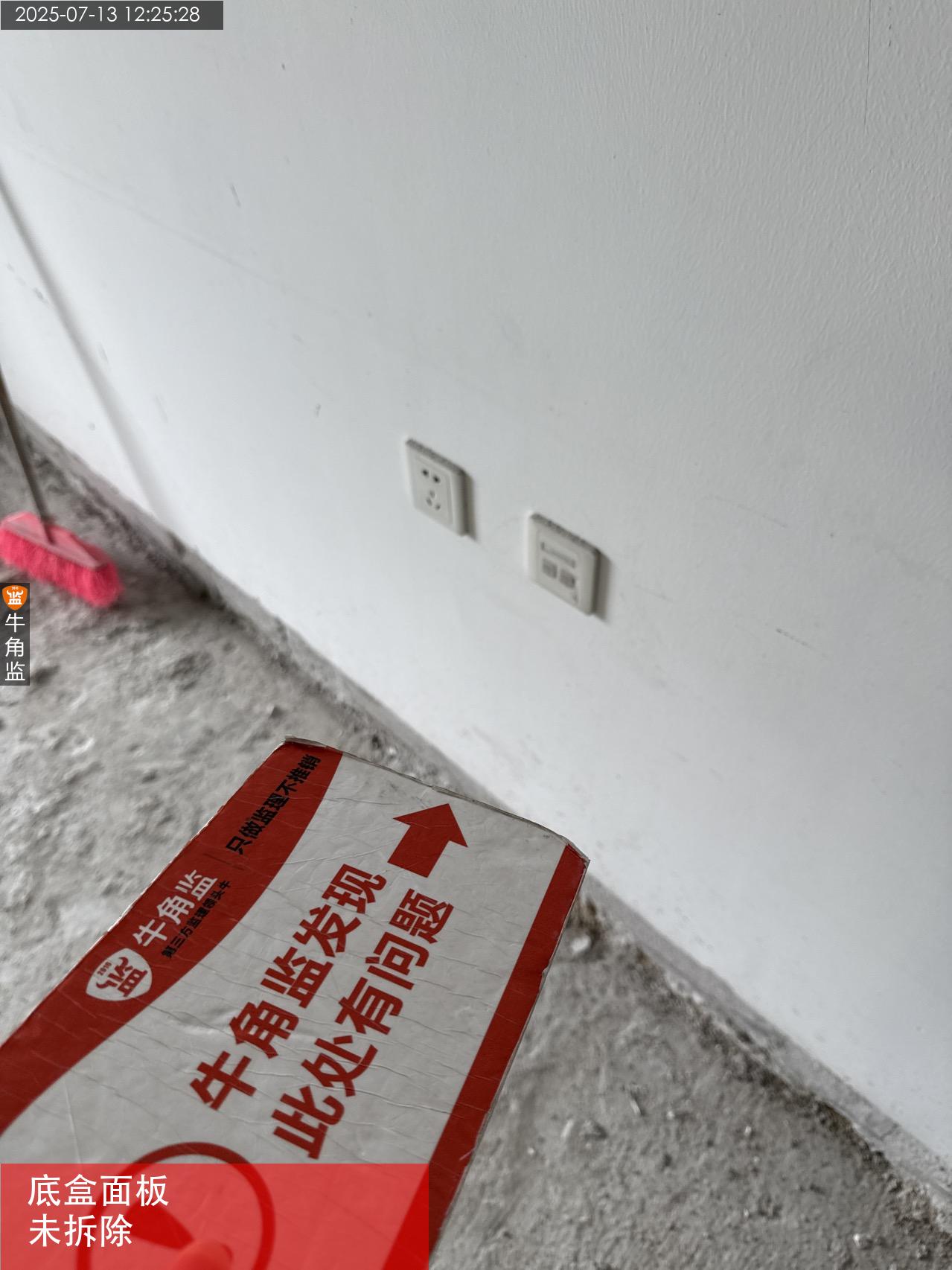

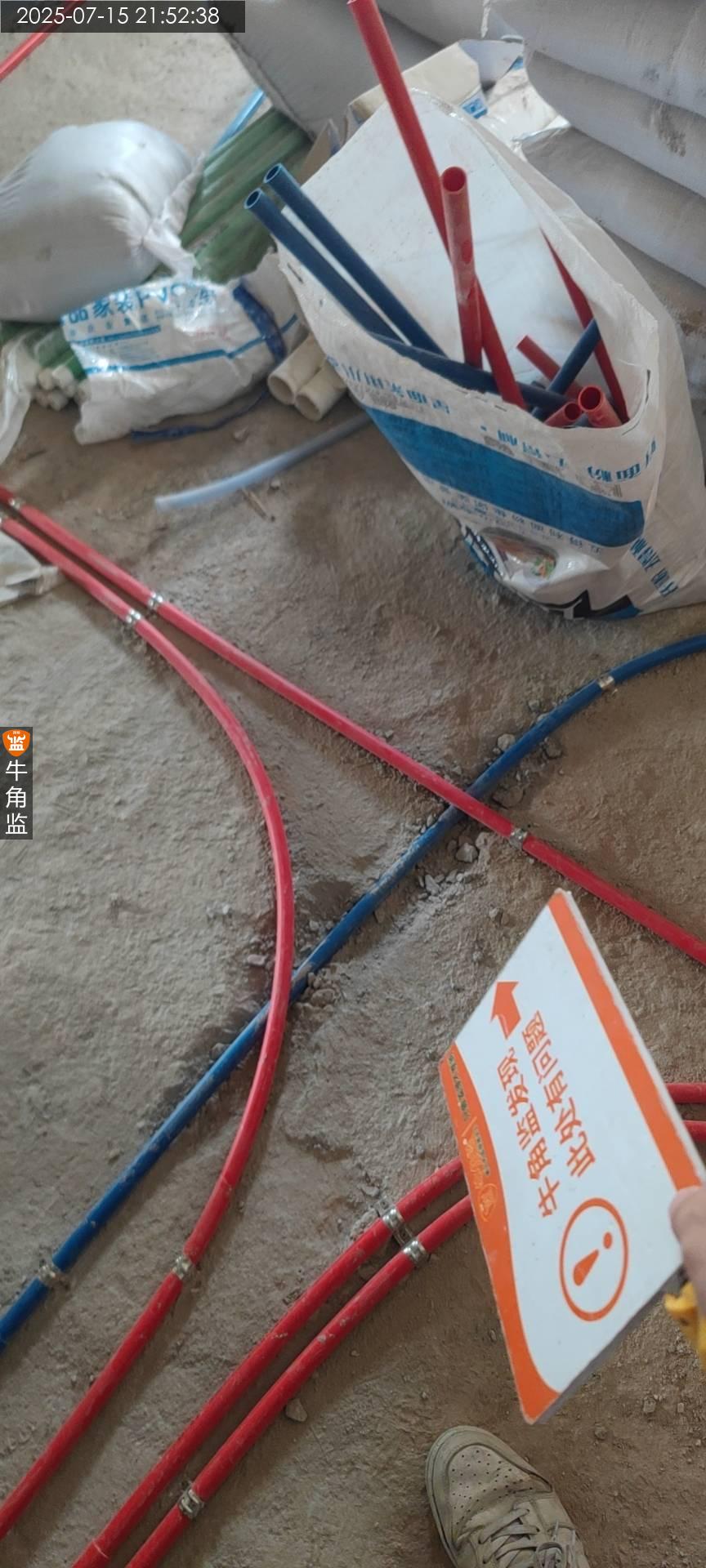

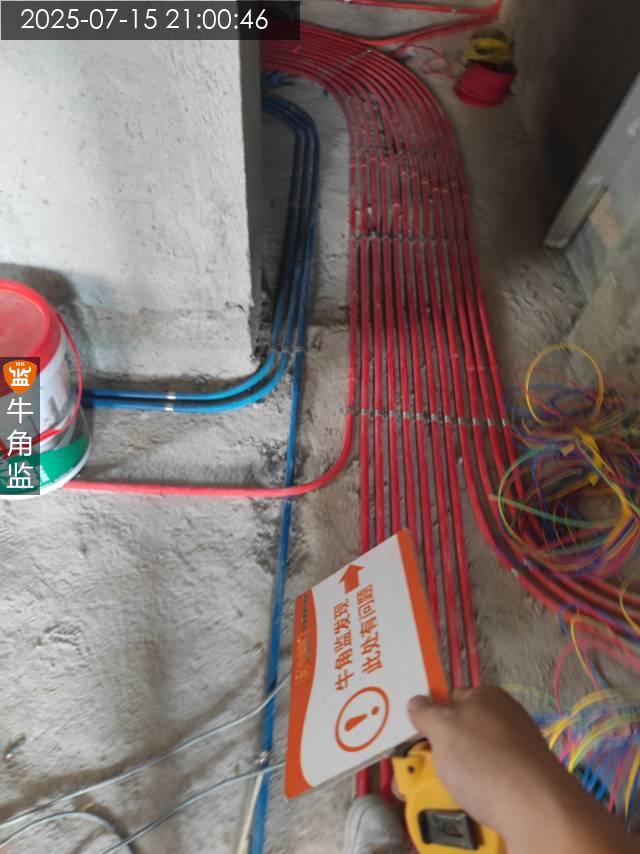

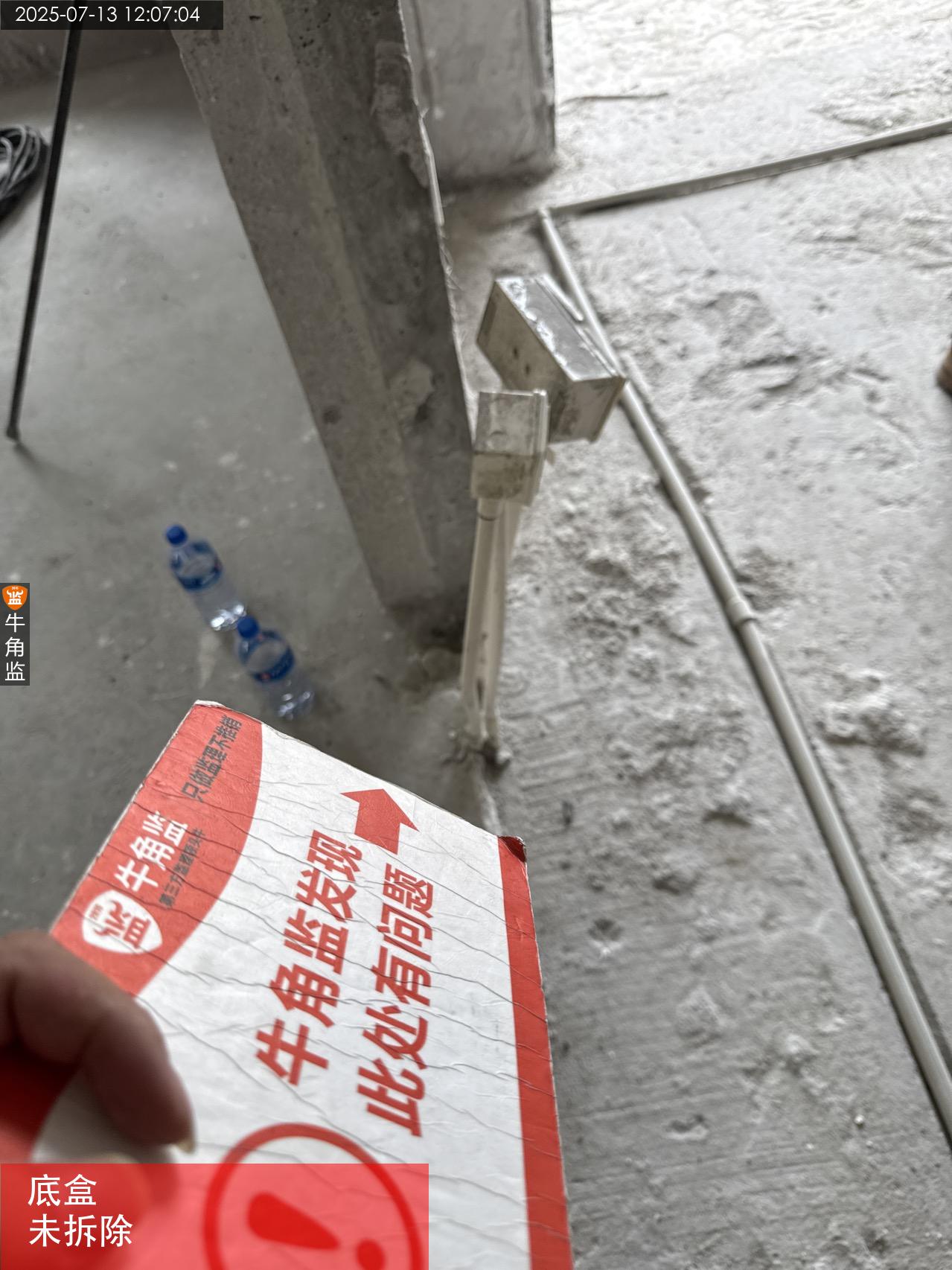

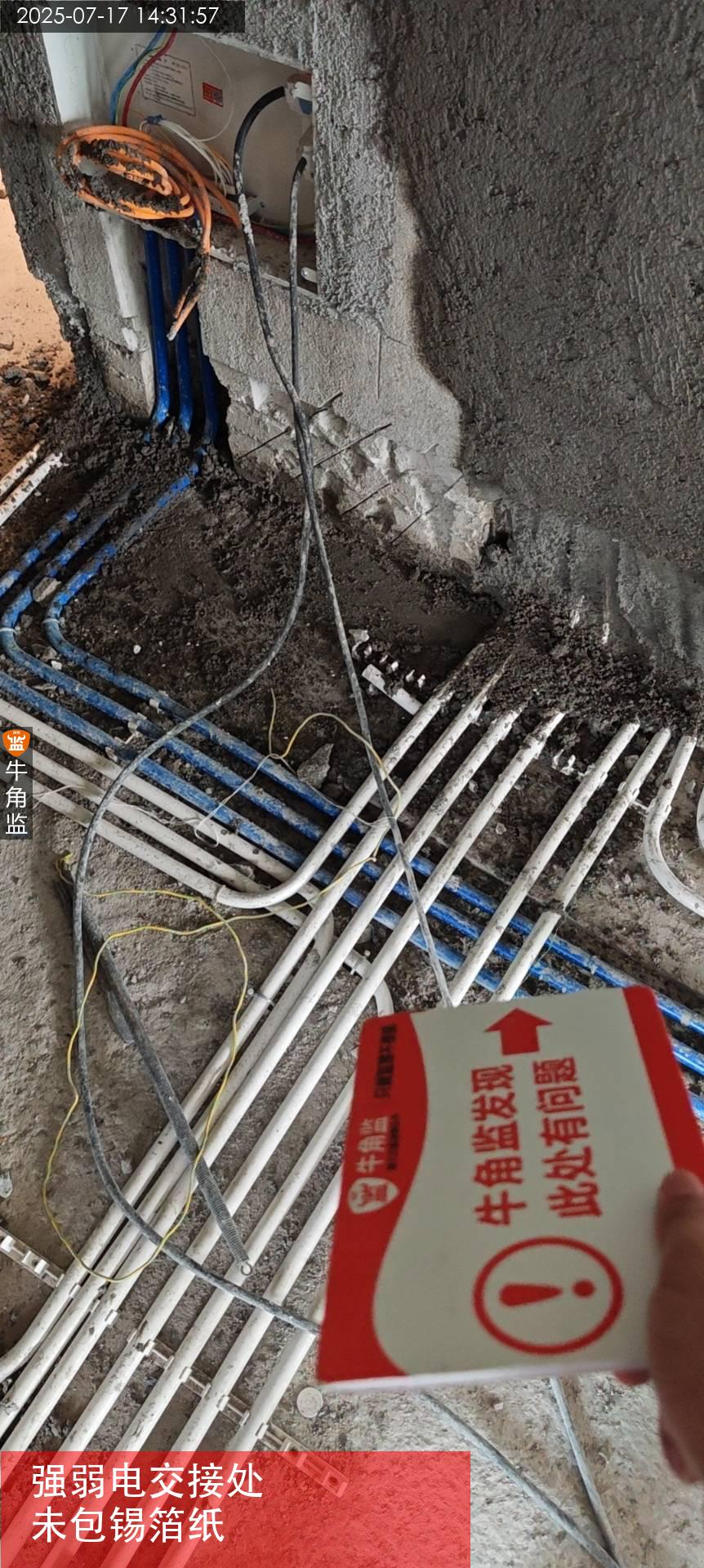

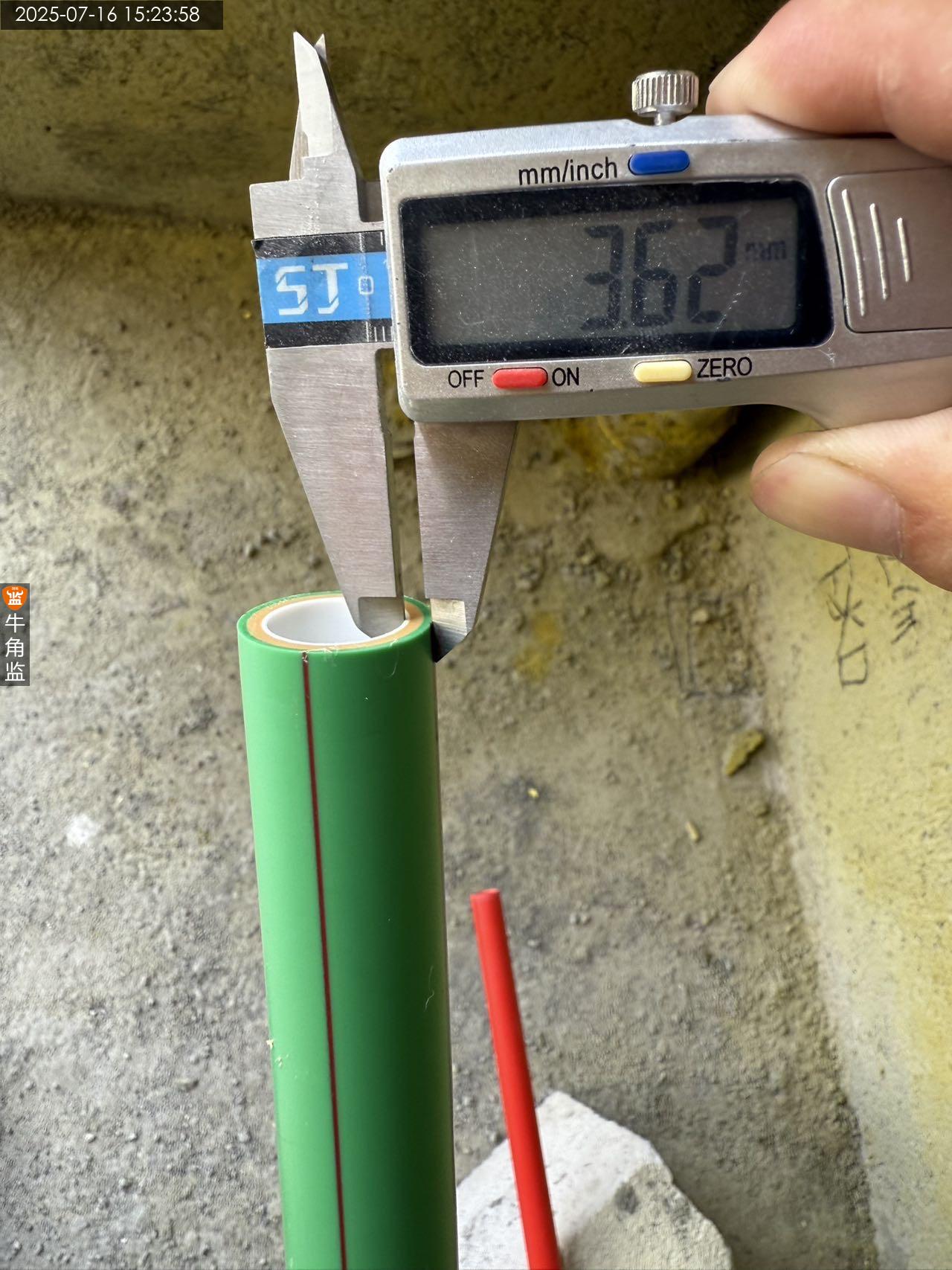

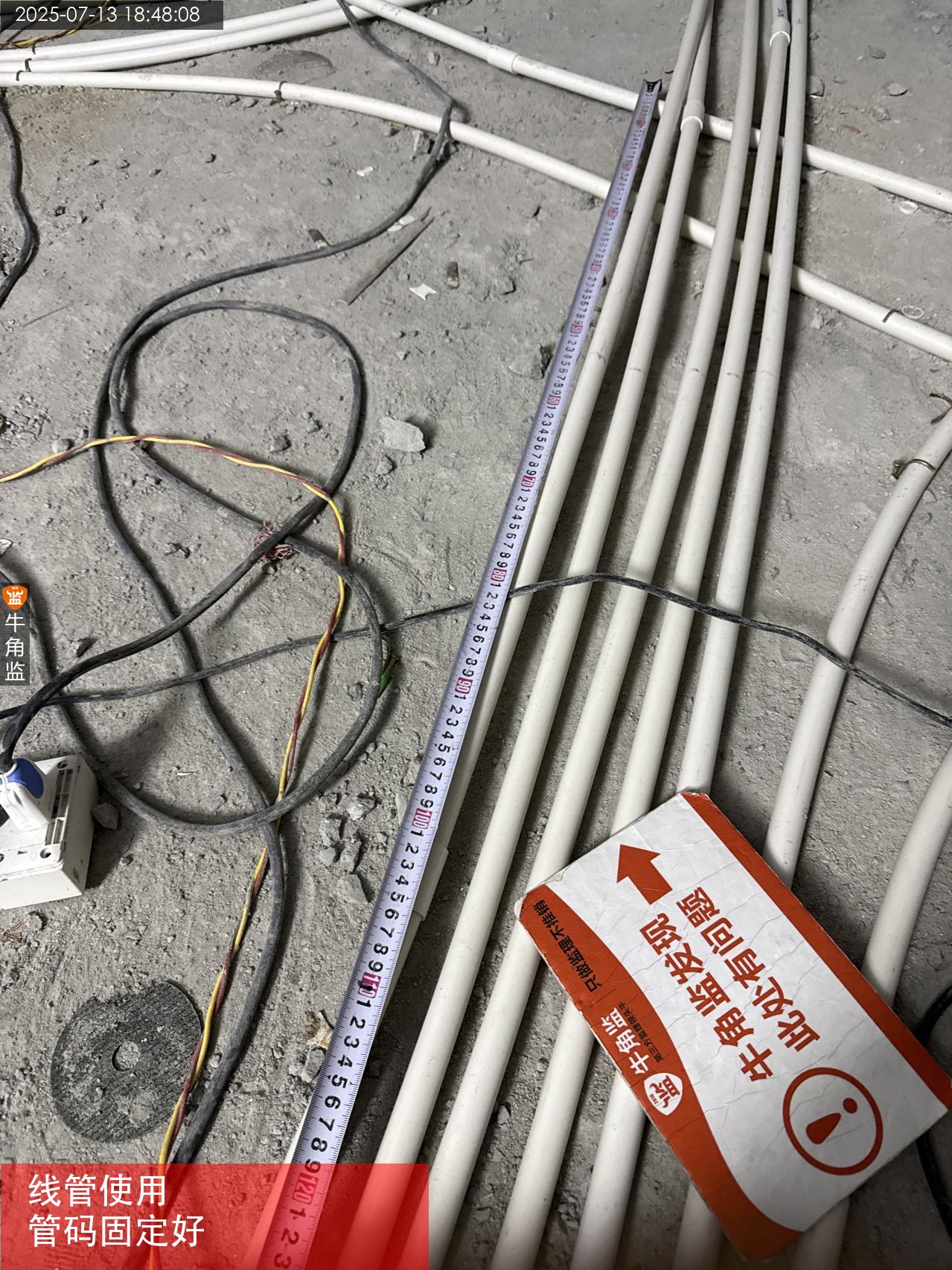

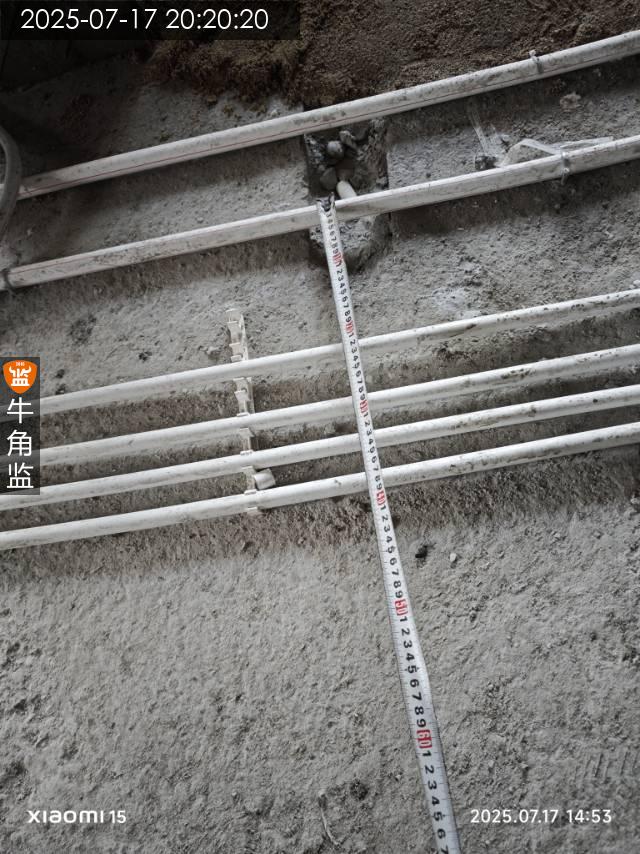

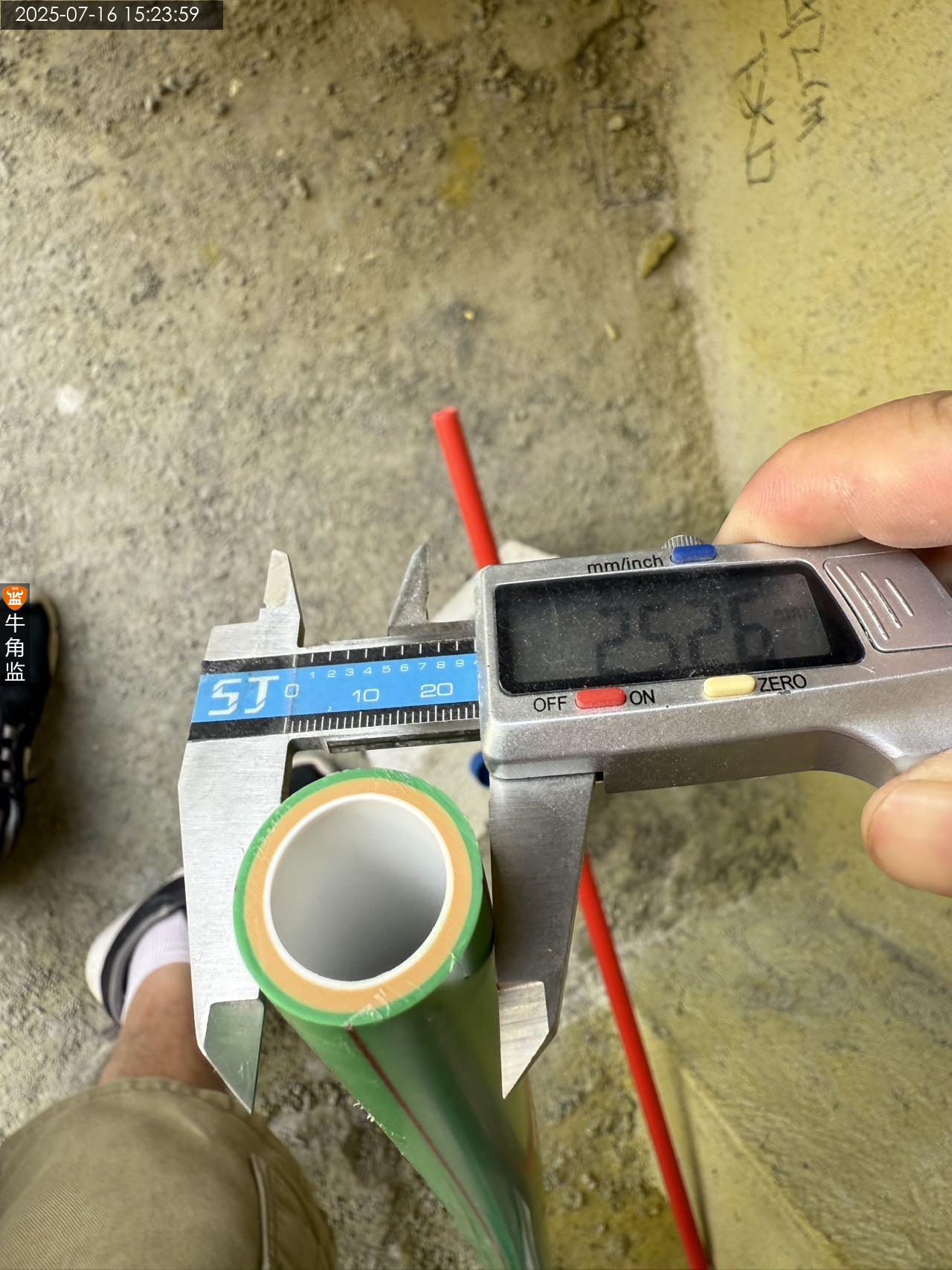

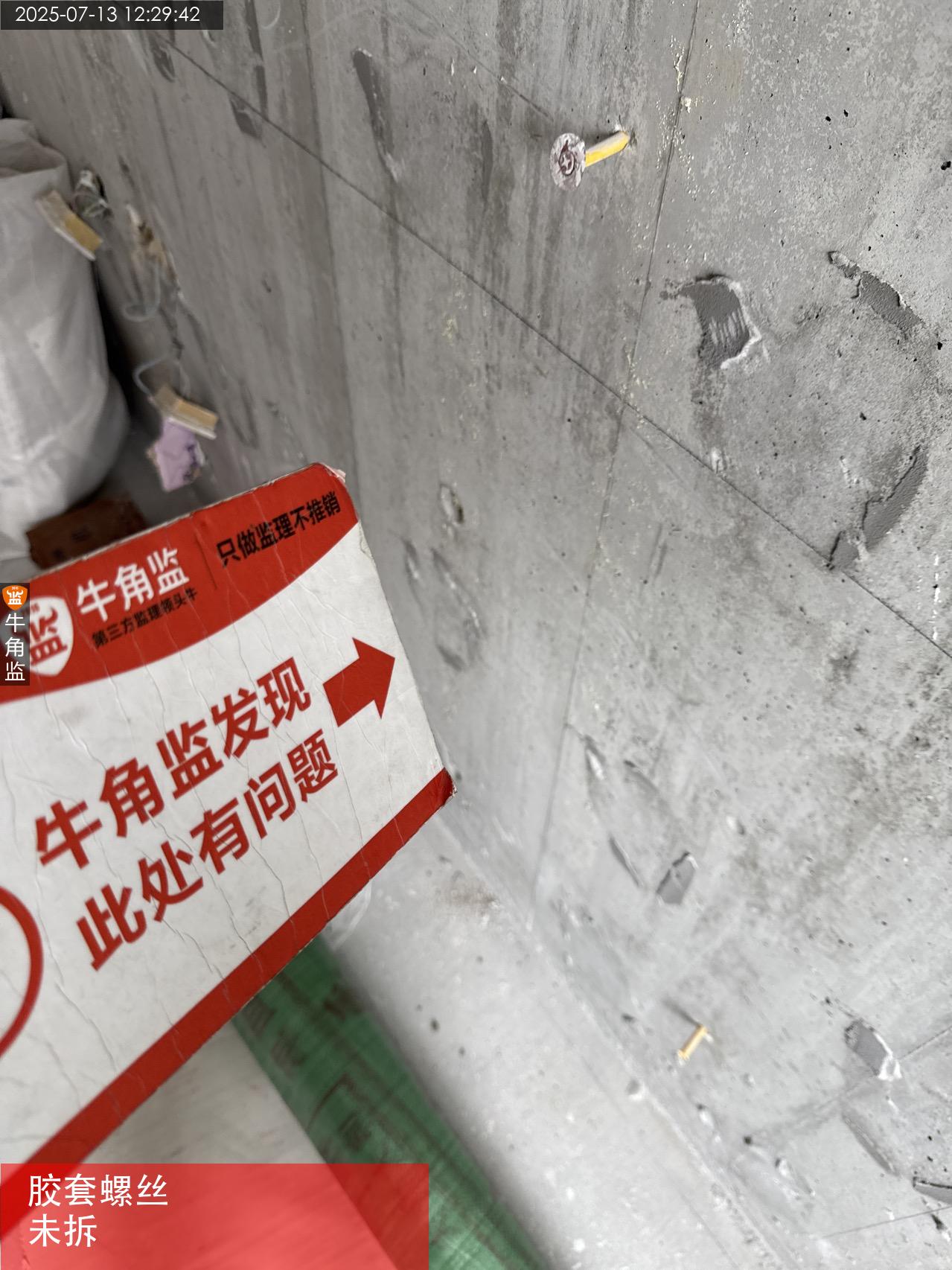

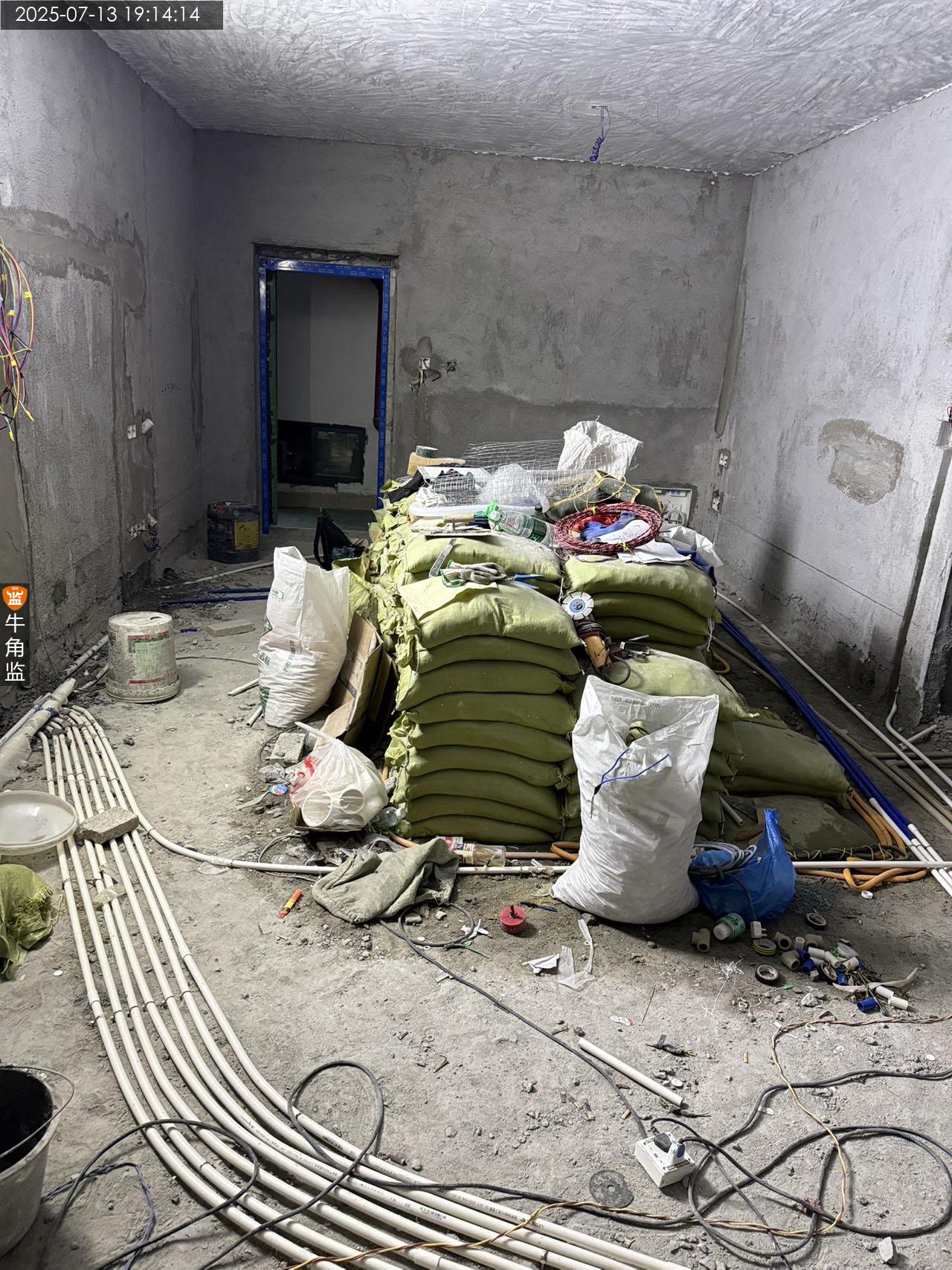

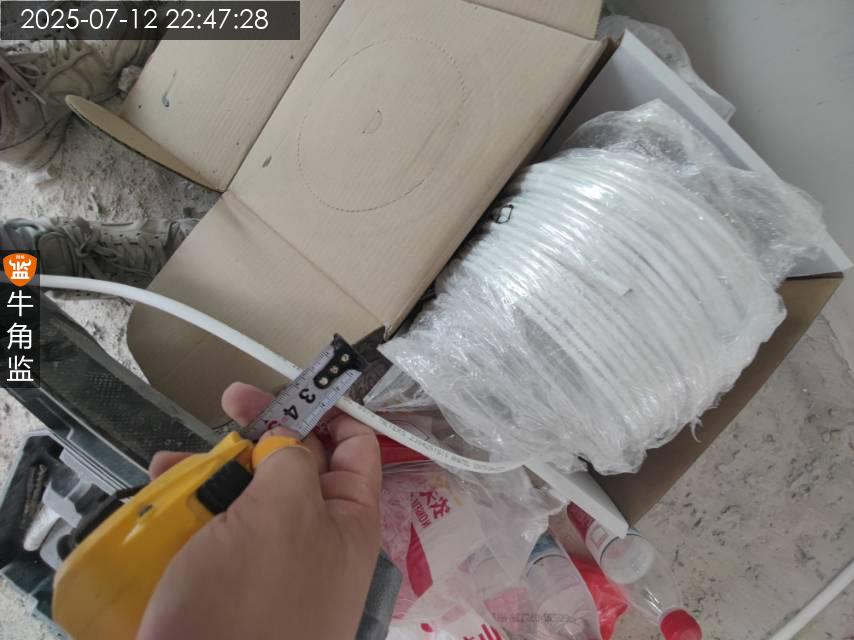

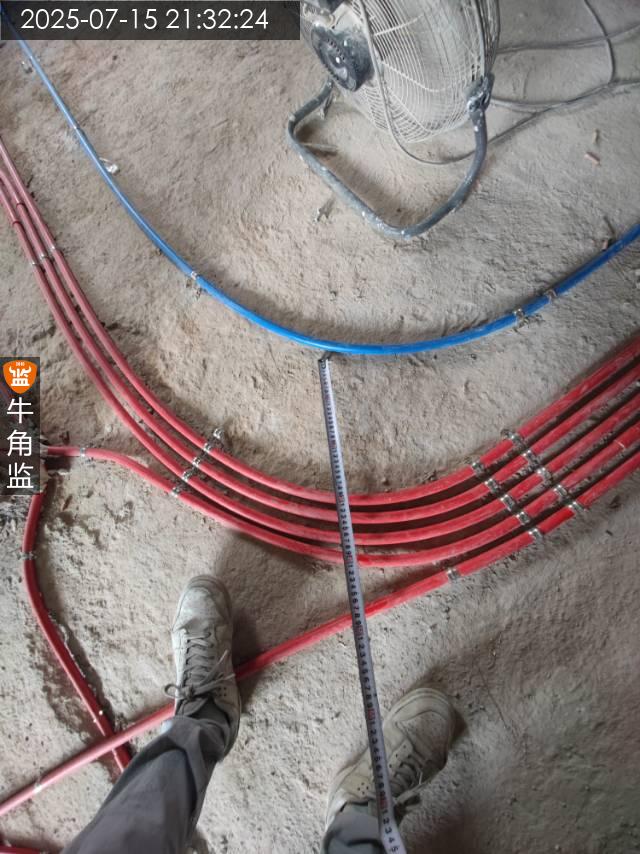

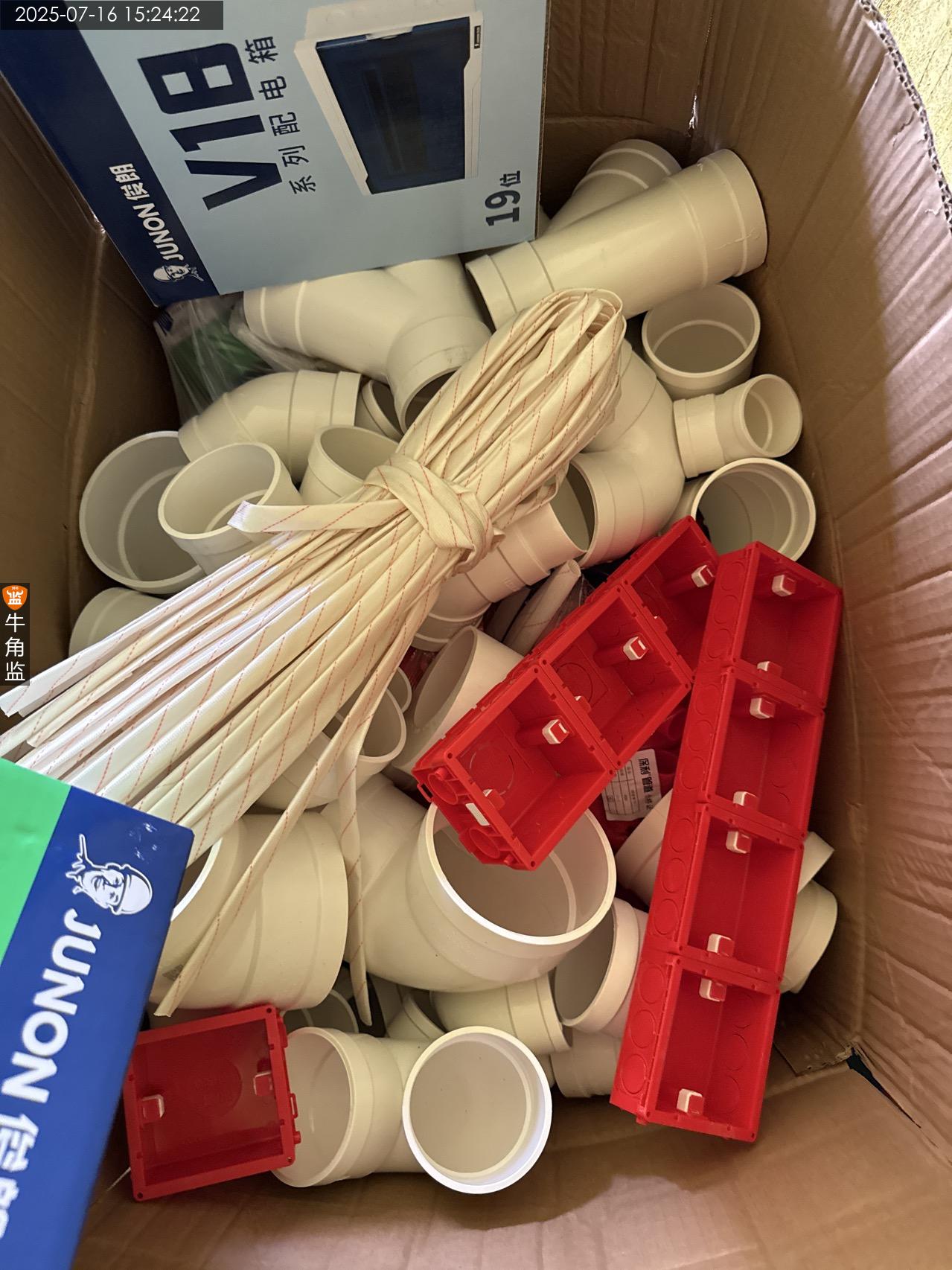

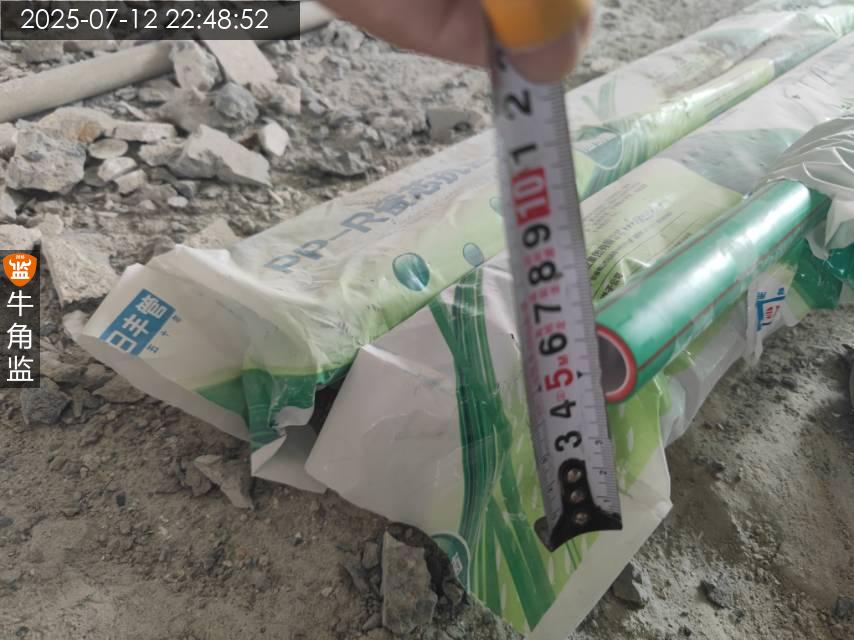

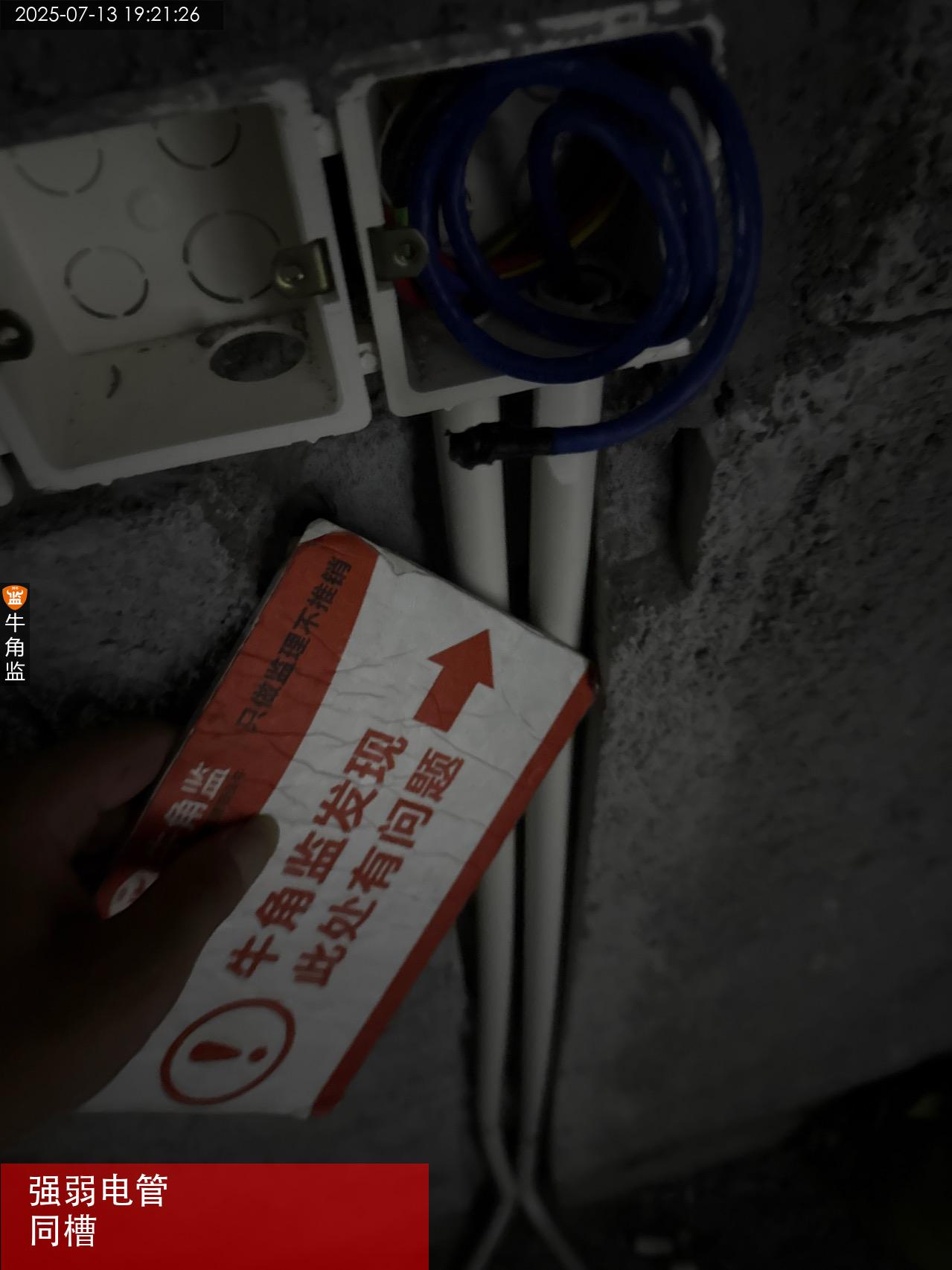

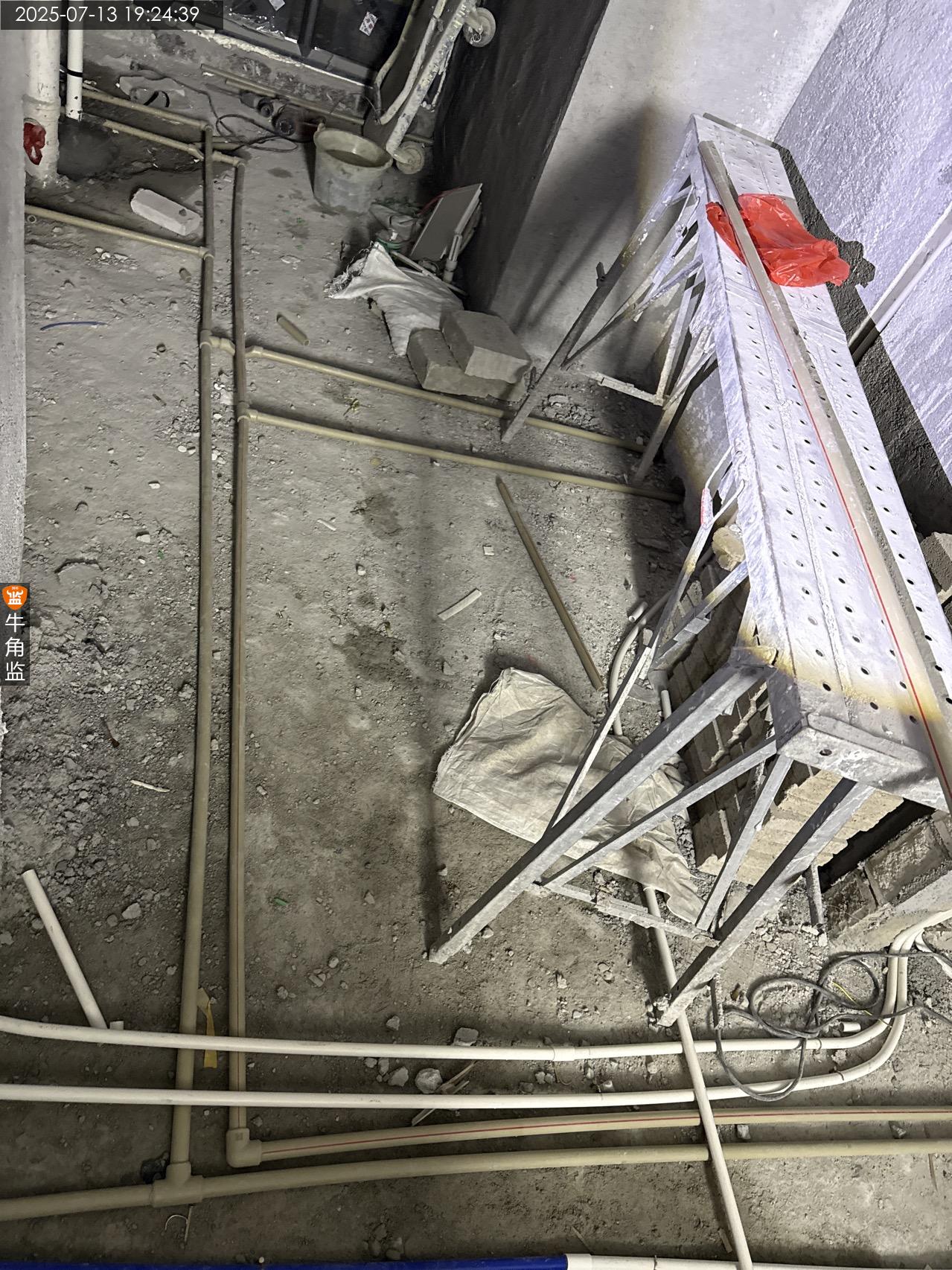

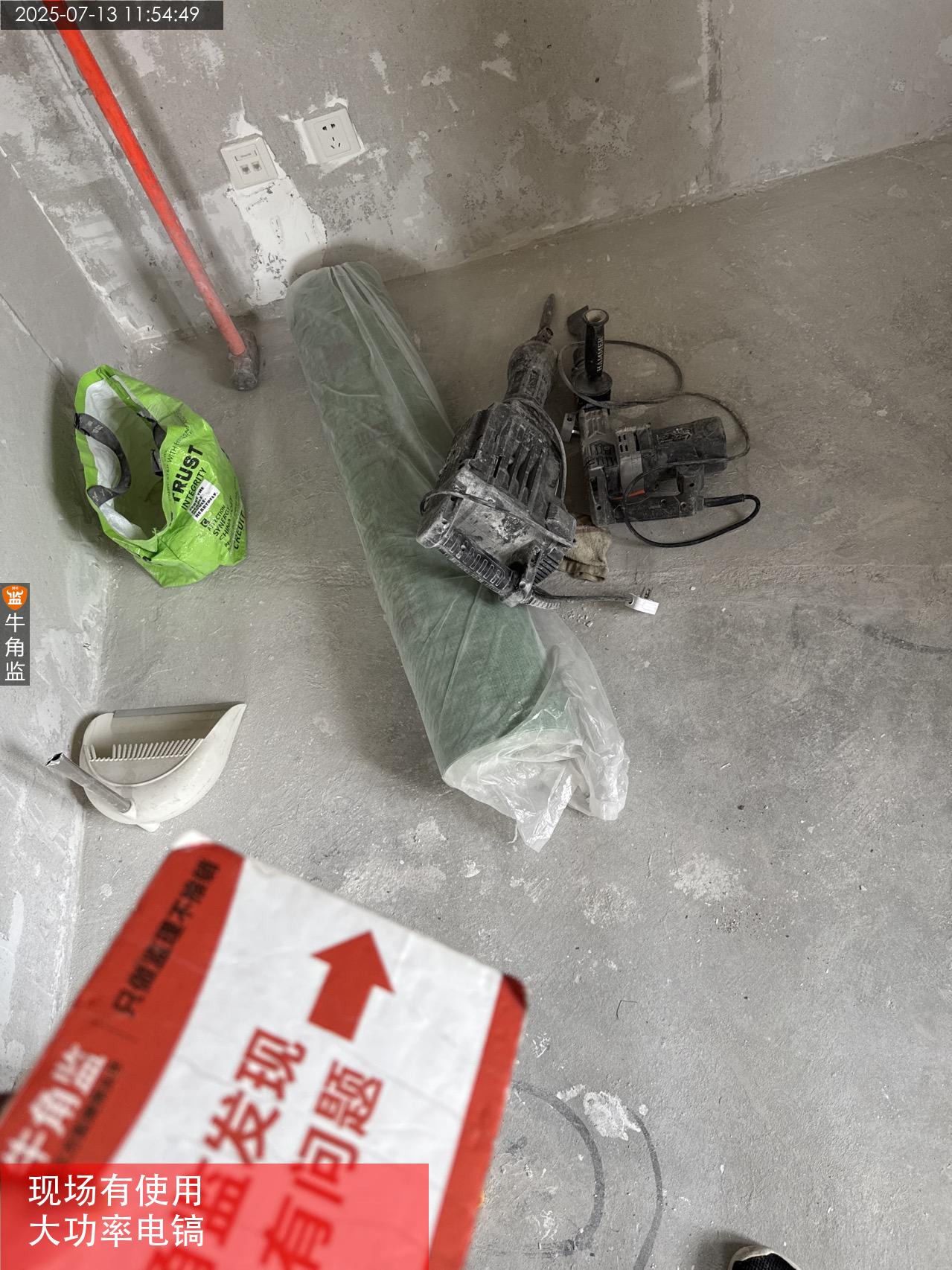

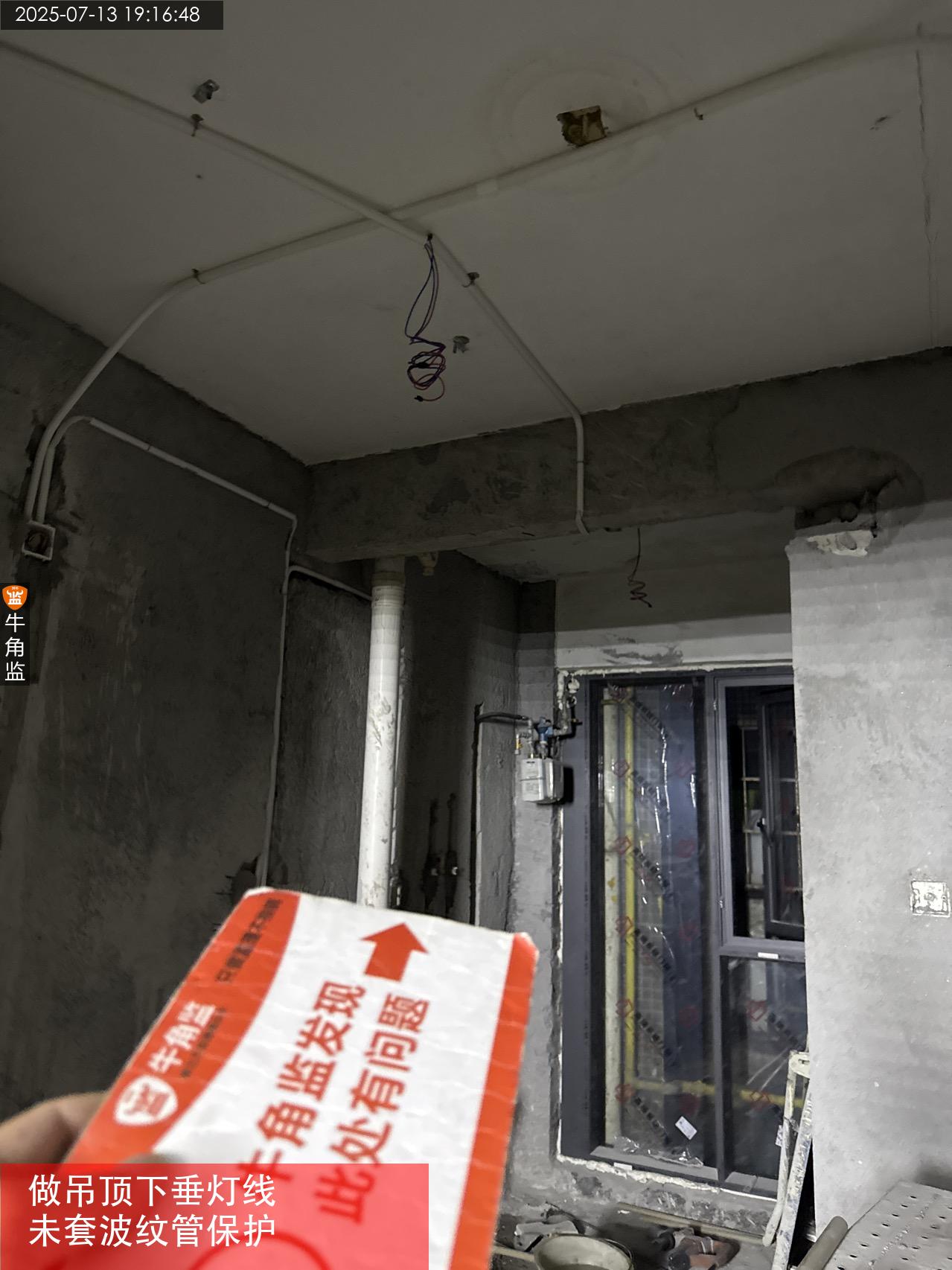

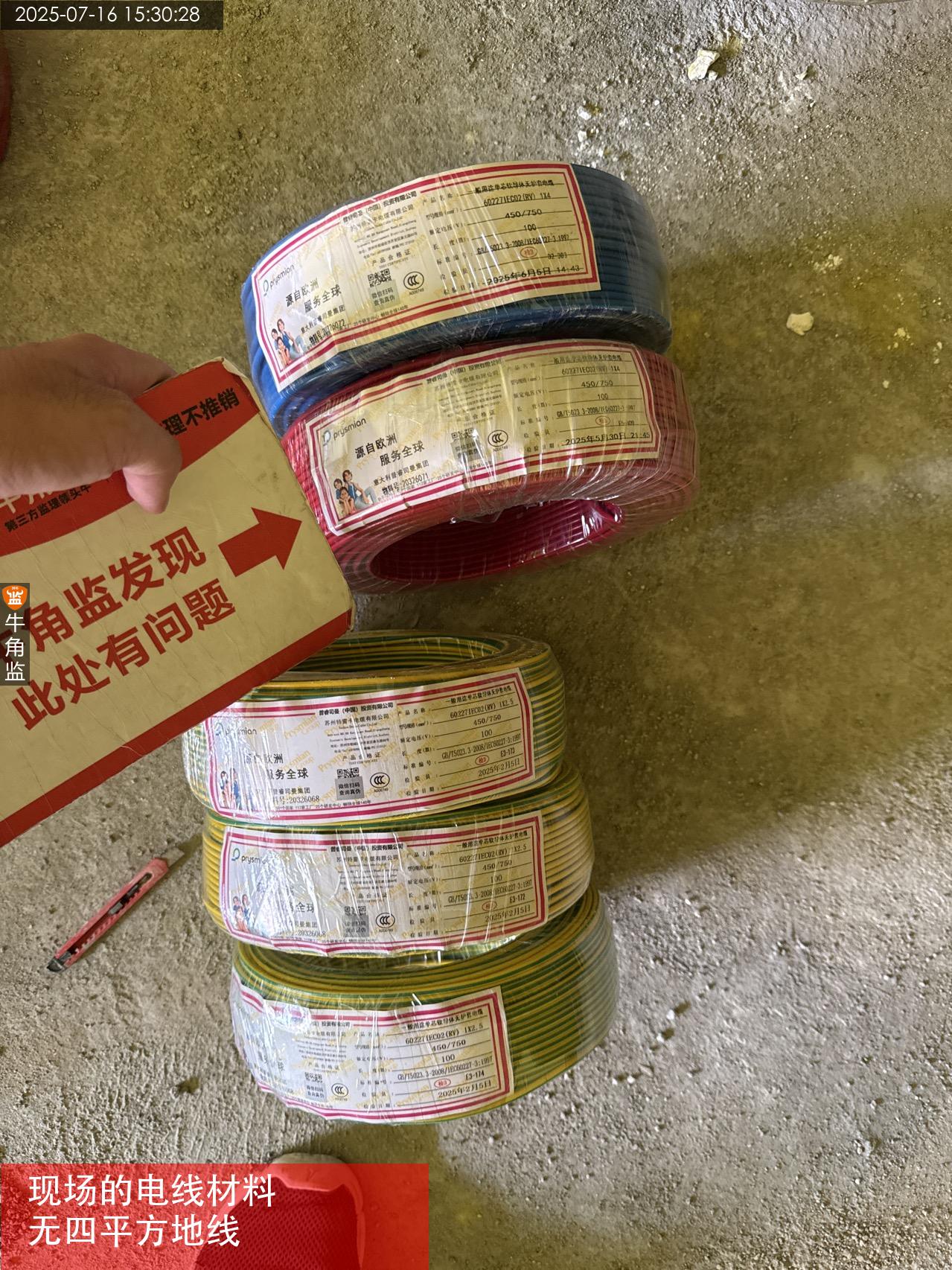

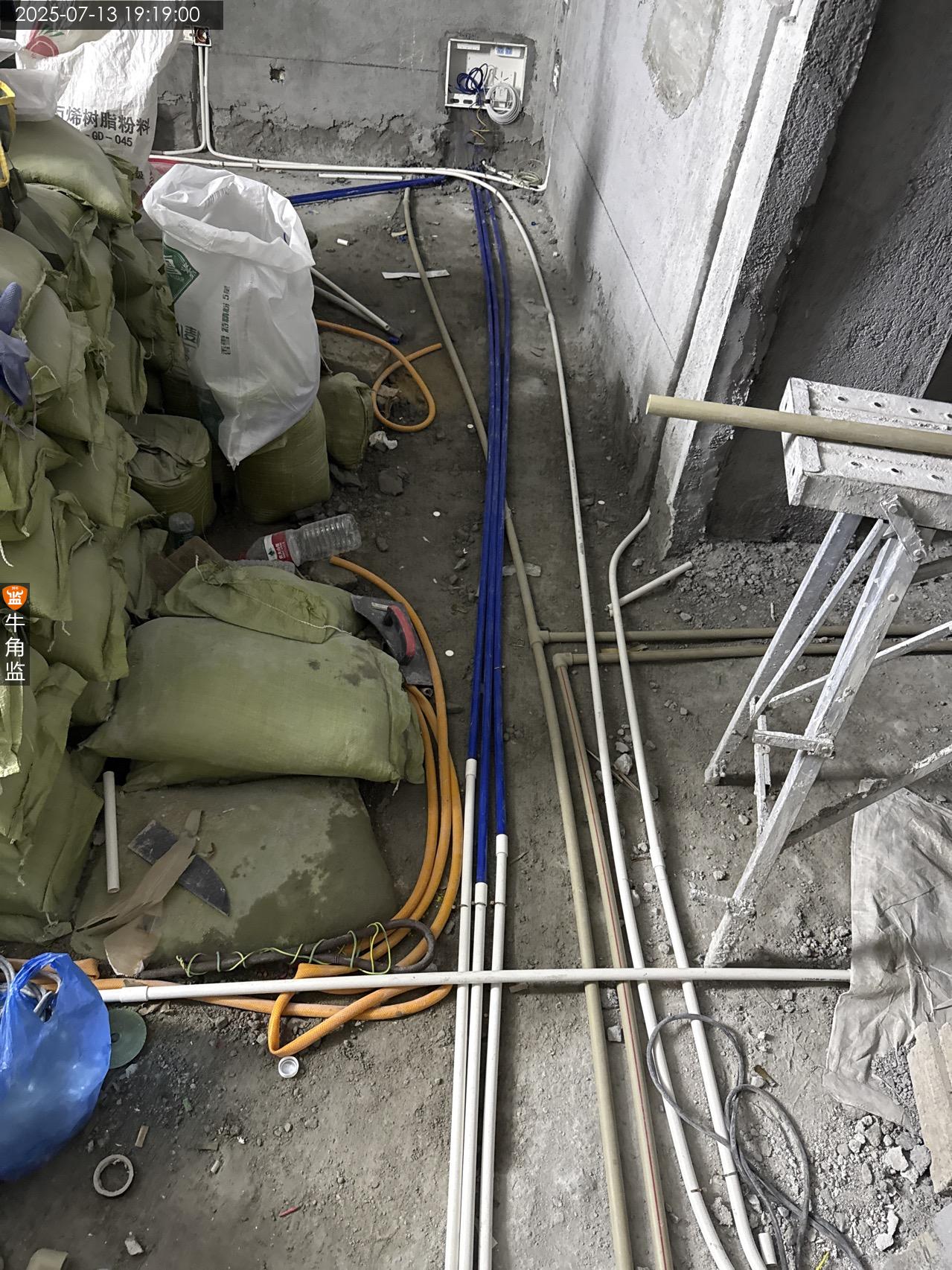

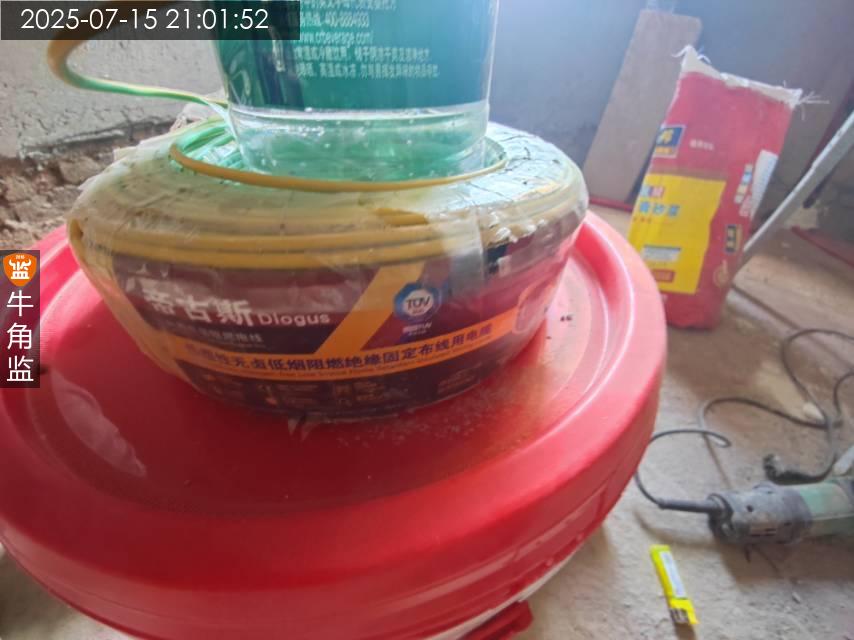

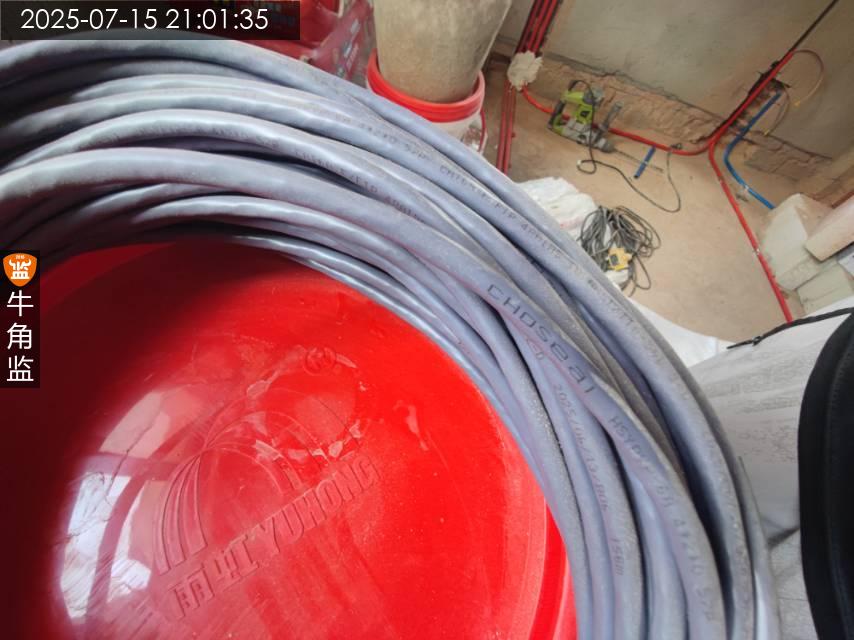

水电材料检查 1、电线为普睿司曼单皮多芯线,扫描二维码查询普睿司曼正品 2、给水管为保利6分PPR抗菌水管,管径实测为25.26mm,壁厚实测为3.62mm。规格符合要求 3、排水管联塑A管,PVC阻燃线管和底盒为保利,以上材料与预算合同一致。 4、网线还未进场,后期再检查。 5、现场送过来的电线材料无4平方地线。 根据《民用建筑电气设计标准》 GB51348-2019 7.4.5要求地线与火线零线统一规格。需要补送四平方地线。 6、墙面批荡复检又发现有多处空鼓。;整改建议:建议先割后凿拆除,混泥土墙面需要拉毛,再重新修复。 水电施工建议 1 水路拐角处使用水件连接。水压足够的情况下建议的全部使用6分热水管。 2 沉箱处水管不能走沉箱底部,不可悬空承重,要求固定好。水管不可从门槛进,水管不可穿反坎。 要求爬墙30公分以上或者走天布管(外露的水管要包保温棉) 3 水电管不可同槽 4 水电交叉处电管压水管 5 电路回路配置与用电方案匹配 ,要求常开电器,(冰箱监控)大功率电器(厨房,空调,电热水器,蒸烤箱)均设置专线,专线单管设置。建议每个卫生间单独拉4平方。普插不少于2组回路(客厅1组,三房间1组)照明单独分开建议用2.5平方线,如果考虑做智能面板的话开关要下零线,做深底盒。 6 水管交叉处须设置过桥弯或凿板预埋 7 穿线量电线总截面积(包括绝缘外皮)不应超过管内截面积的40%(不可超过管径的40%) 8 弱电单管单线 ,大功率专线单管设置,不可共用地线。要求零火地三线同径。 9 线管与底盒交接处用锁扣连结 10 遇梁,柱子,承重墙,剪力墙需用黄腊管 ,黄腊管与线管交接处要包绝缘胶布固定。 11 筒灯线,洗手间,厨房灯线需用波纹管保护 12 花洒的出水口要水平保持一致 13 冷热水布置原则左热右冷,上热下冷 14 强弱电交叉处需做锡纸屏蔽 15 强弱线管间距20cm,强电线管之间间距2cm,水管卡码50cm,线管不大于90cm 16 强电与暖气、冷水热水、燃气管道间隔30cm以上 17电线注意分色, 红色为火线,蓝为零线,双色为地线,控制线要单独配色。考虑做智能面板,开关线要预留好零线,常规使用深底盒,让智能家居商家确认需要预留底盒深度。现场条件允许建议插座及开关都使用常规深底盒。 18地漏离墙边10cm以上,地漏不可放置在瓷砖跨缝处。 19 排水管需用沉水弯处理 20 如现场需做二排在主排水管交界处做斜三通处理 ,排水管三通接头要求用斜三通。 21 水电开槽需要用切割机切割后开槽,不可直接开槽 22 厨房、卫生间,阳台用水区电路需走天花布线 23 同一室内的电源、电话、电视等插座面板应在同一水平标高上,高差应小于5mm 24 承重结构不可开横槽,非承重结构水平沟槽长度不大于50cm,开槽深度建议在4公分左右(含批荡层)。
2025-07-16
越秀区淘********5581
设 计 师:未知
施工队长:罗工
工地面积:93.00㎡
装修总价:0.00
本次评价:C
本次评语:

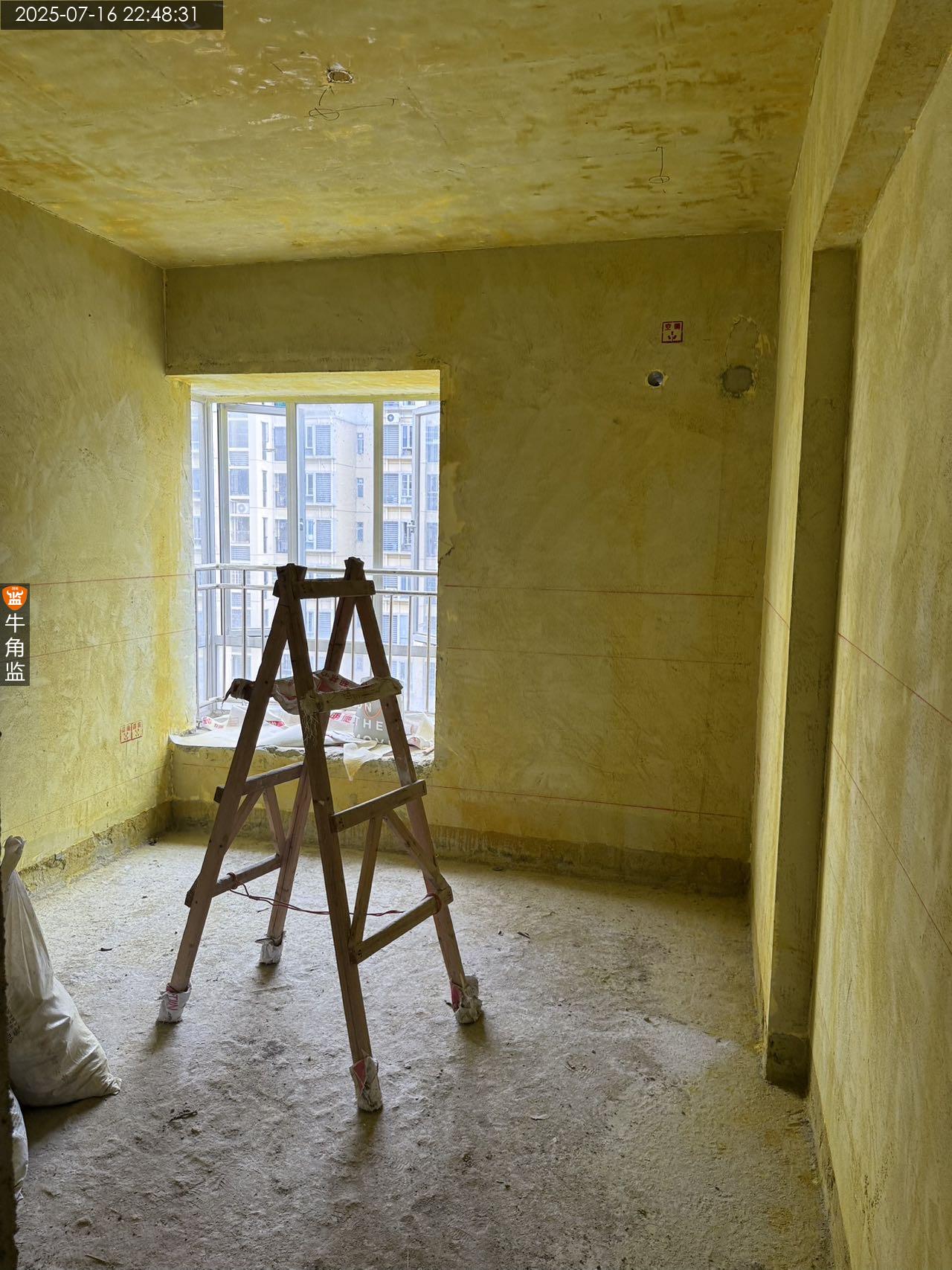

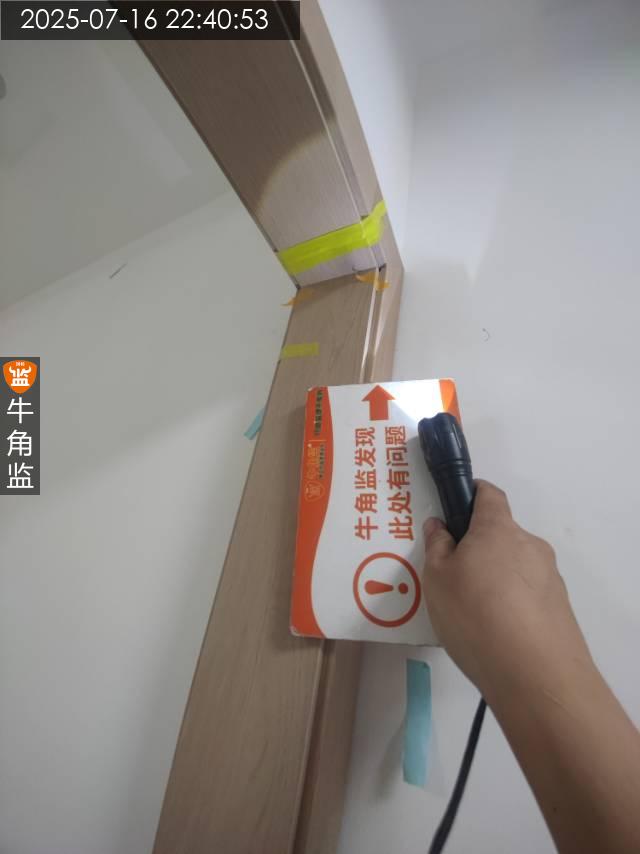

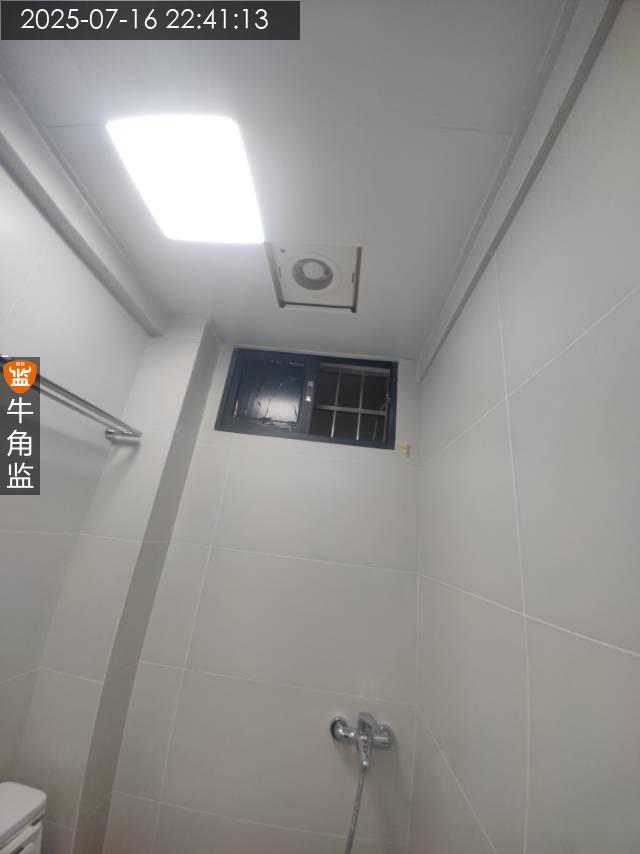

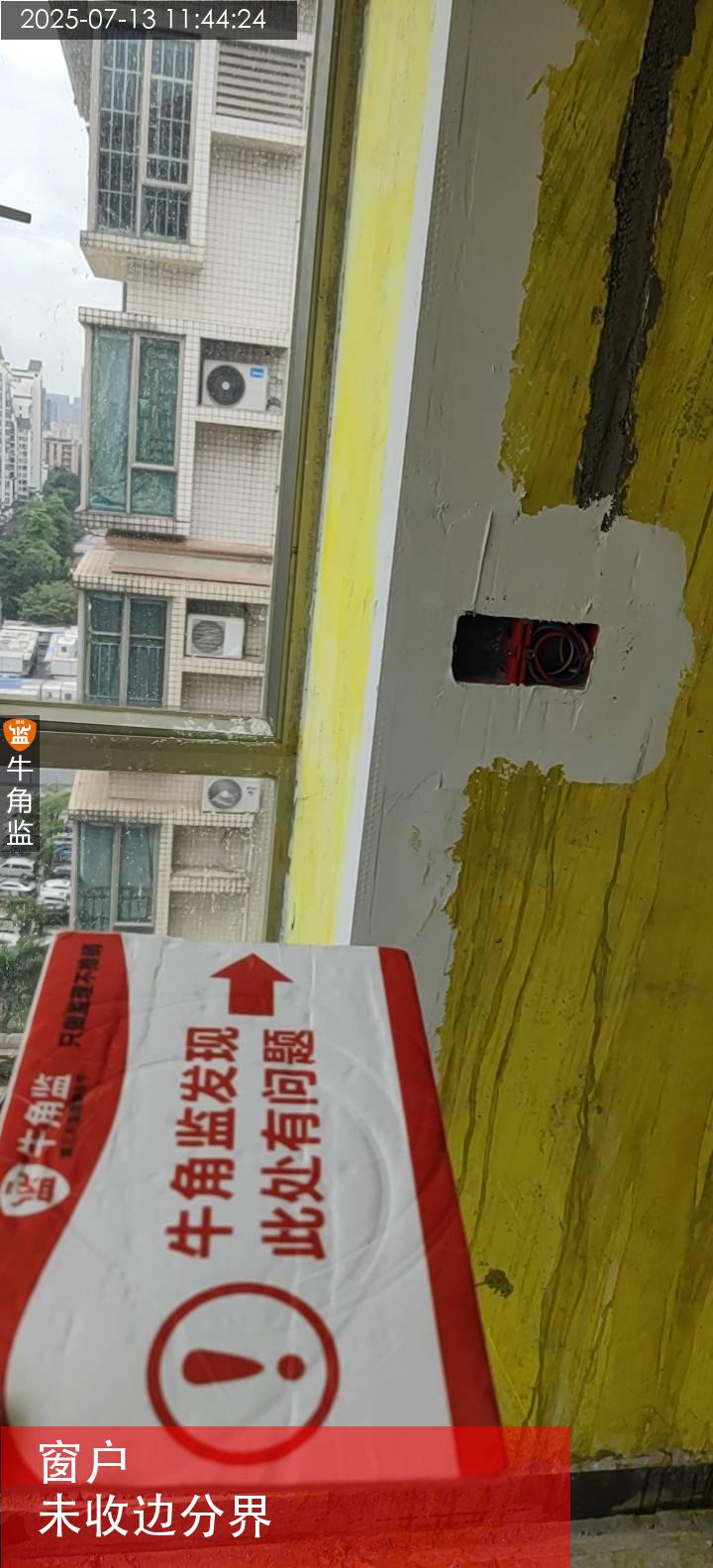

本次水电巡检 1,现场的2师傅在施工与师傅对接验收规范。 2,强电线与弱电线交叉的地方需要包锡箔纸,防止信号干扰,现场已对接。 3,小阳台用水区域地面电线管接触需要涂刷胶水密封。 建议 1,强弱线管间距20cm,强电线管之间间距2cm,水管卡码之间间距50cm,线 管之间间距90cm。 2,厨房,卫生间,阳台用水区域不允许地面走电线。 3,水电管不可同槽 4,水电交叉处电管压水管 5,电路回路配置与用电方案匹配 6,水管交叉处须设置过桥弯或凿板预埋 7,线管穿线不能超管径面积40%。 8,弱电单管单线 9,线管与底盒交接处用锁扣连结 10,遇梁,柱子,承重墙,剪力墙需用黄腊管 11,筒灯线,洗手间,厨房灯线需用波纹管保护 12,花洒的出水口要水平保持一致 13,冷热水布置原则左热右冷,上热下冷 14,强弱电交叉处需做锡纸屏蔽 15,强电与暖气、冷水热水、燃气管道间隔30cm以上
2025-07-15

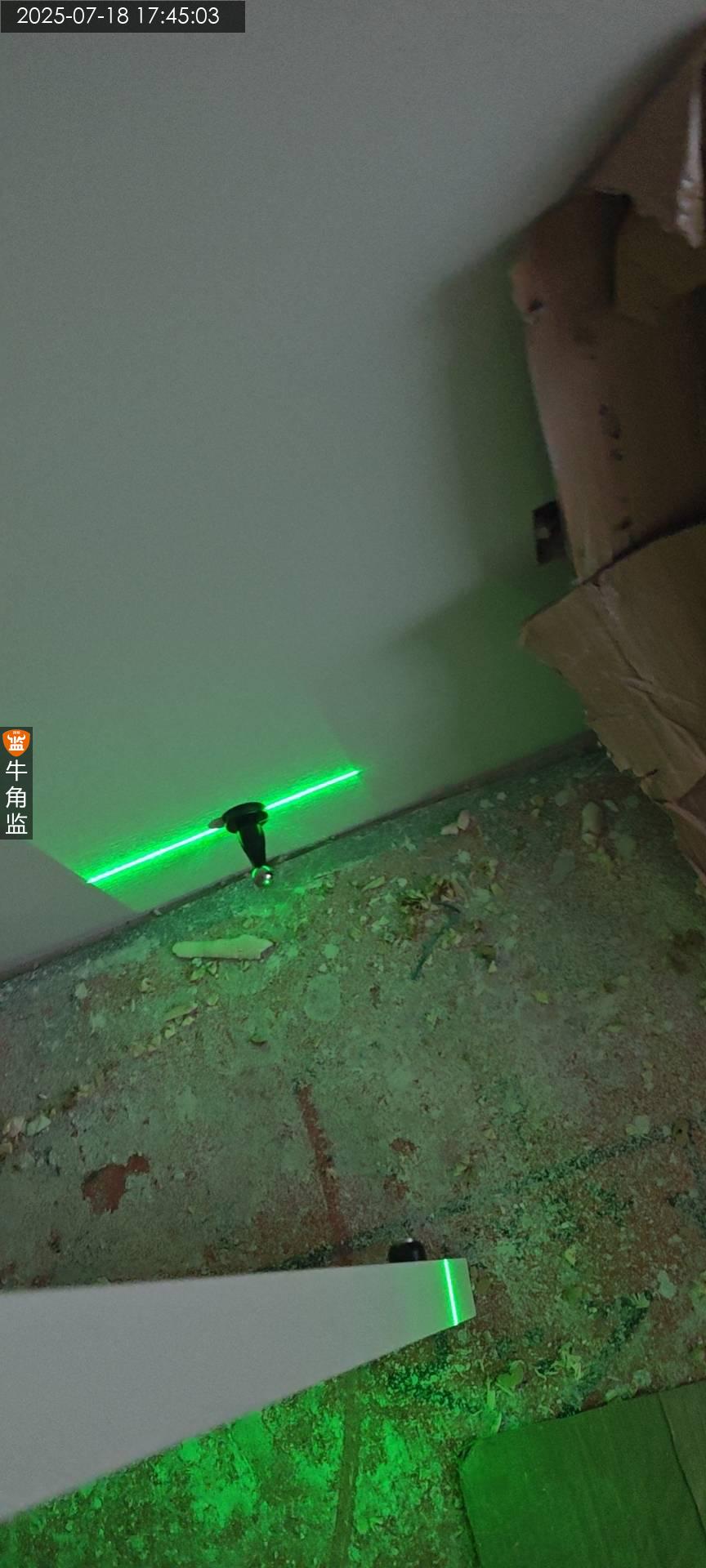

番禺区康********8471
设 计 师:未知
施工队长:邓工
工地面积:198.00㎡
装修总价:0.00
本次评价:D
本次评语:

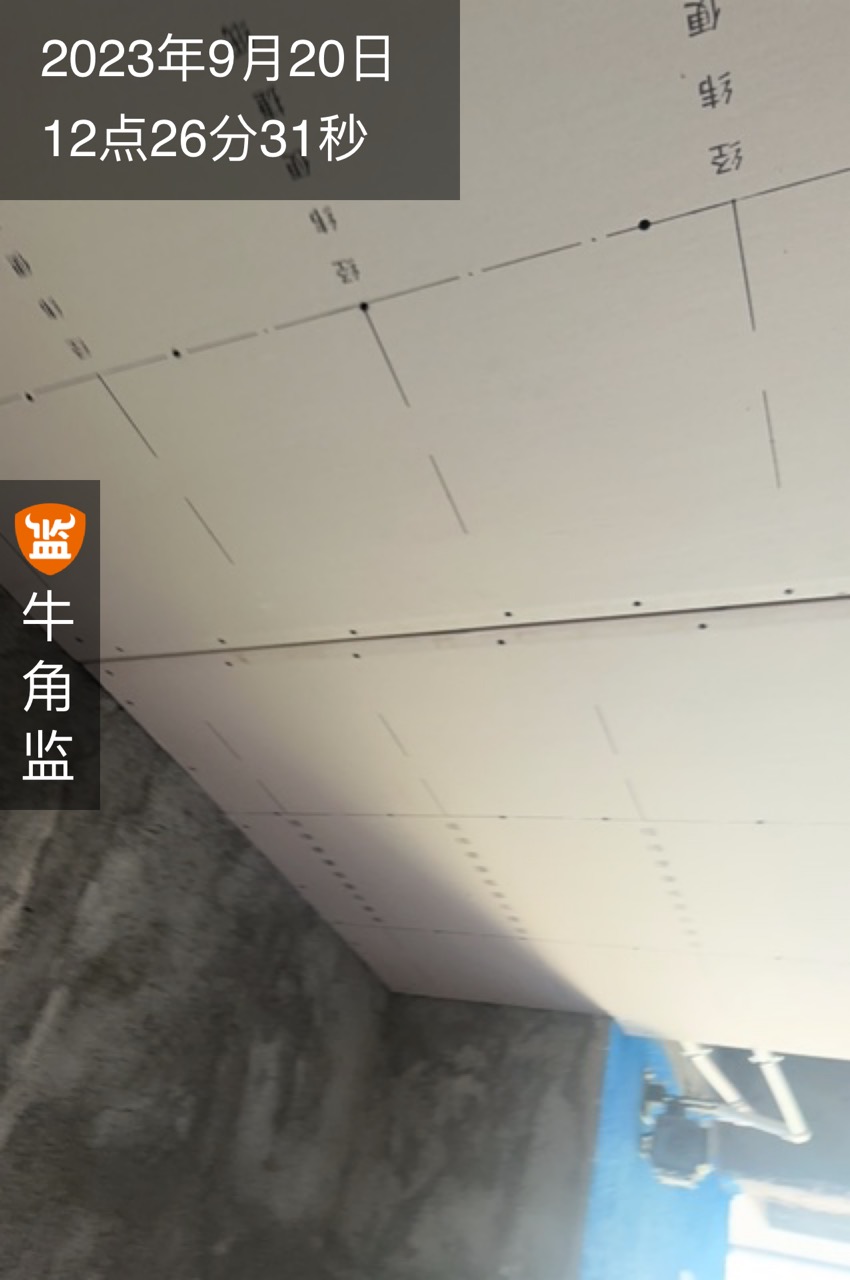

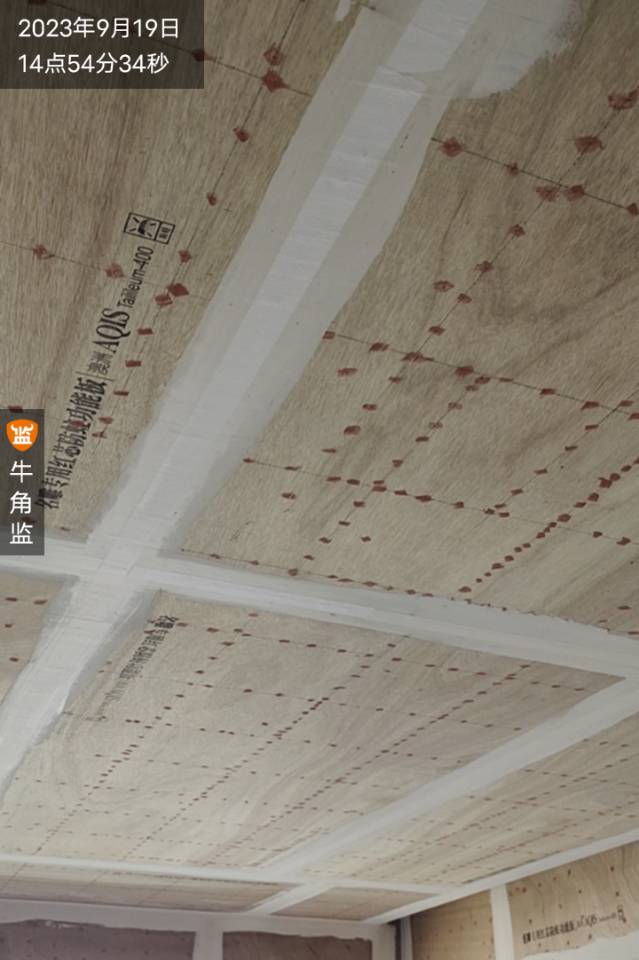

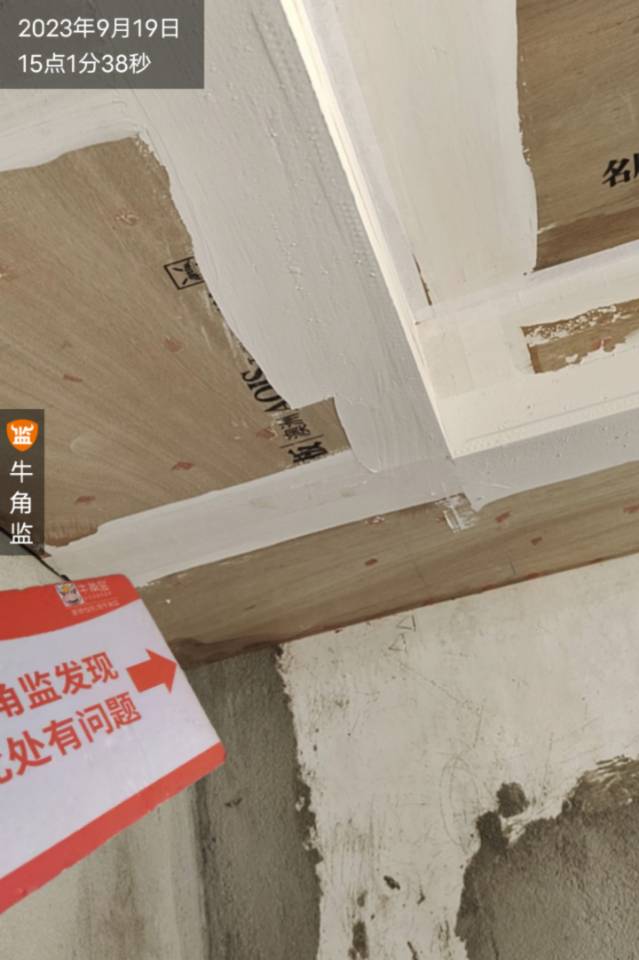

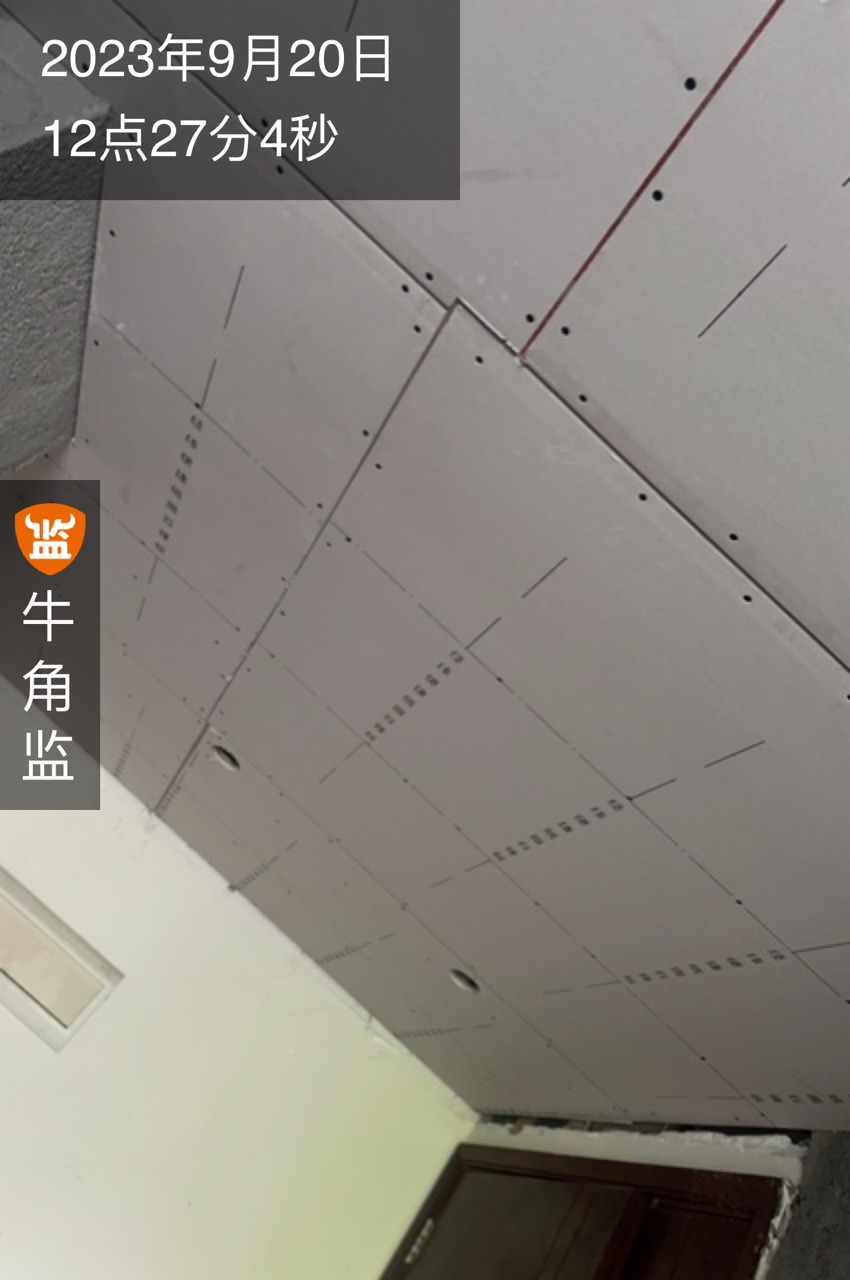

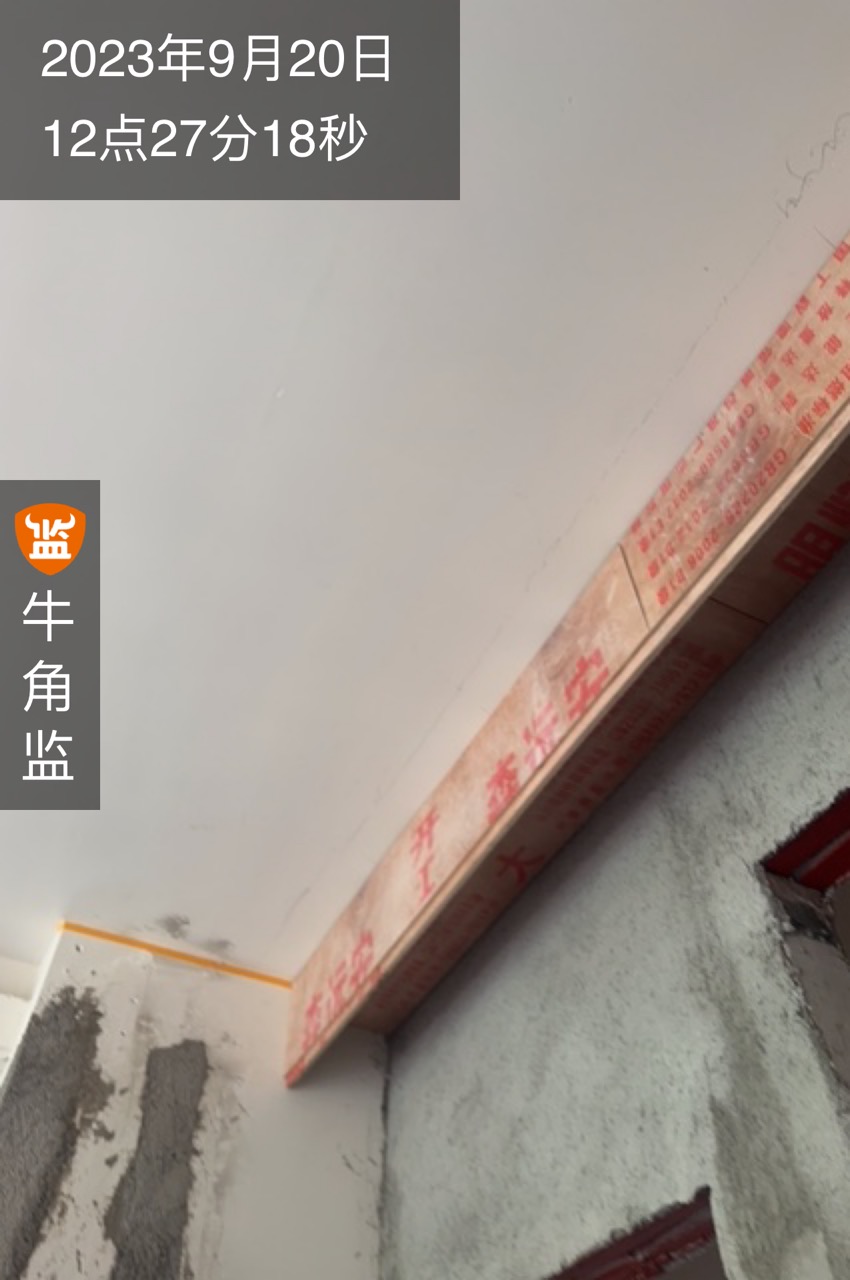

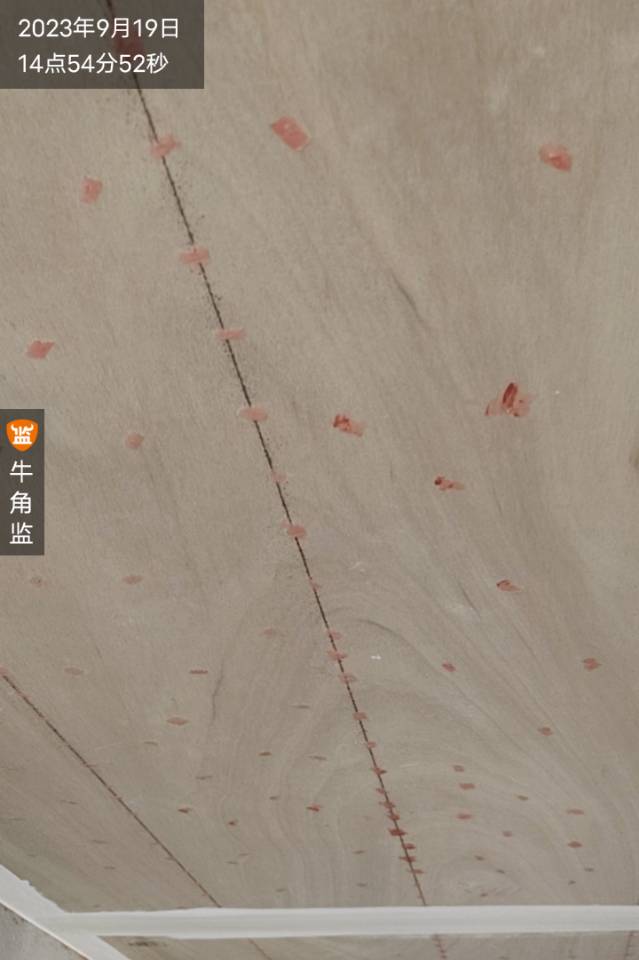

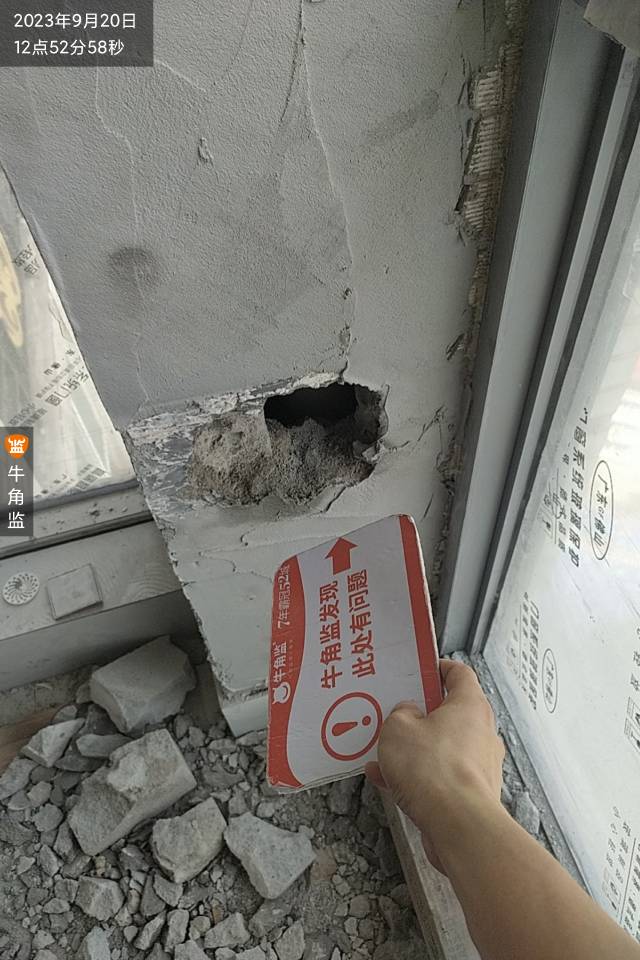

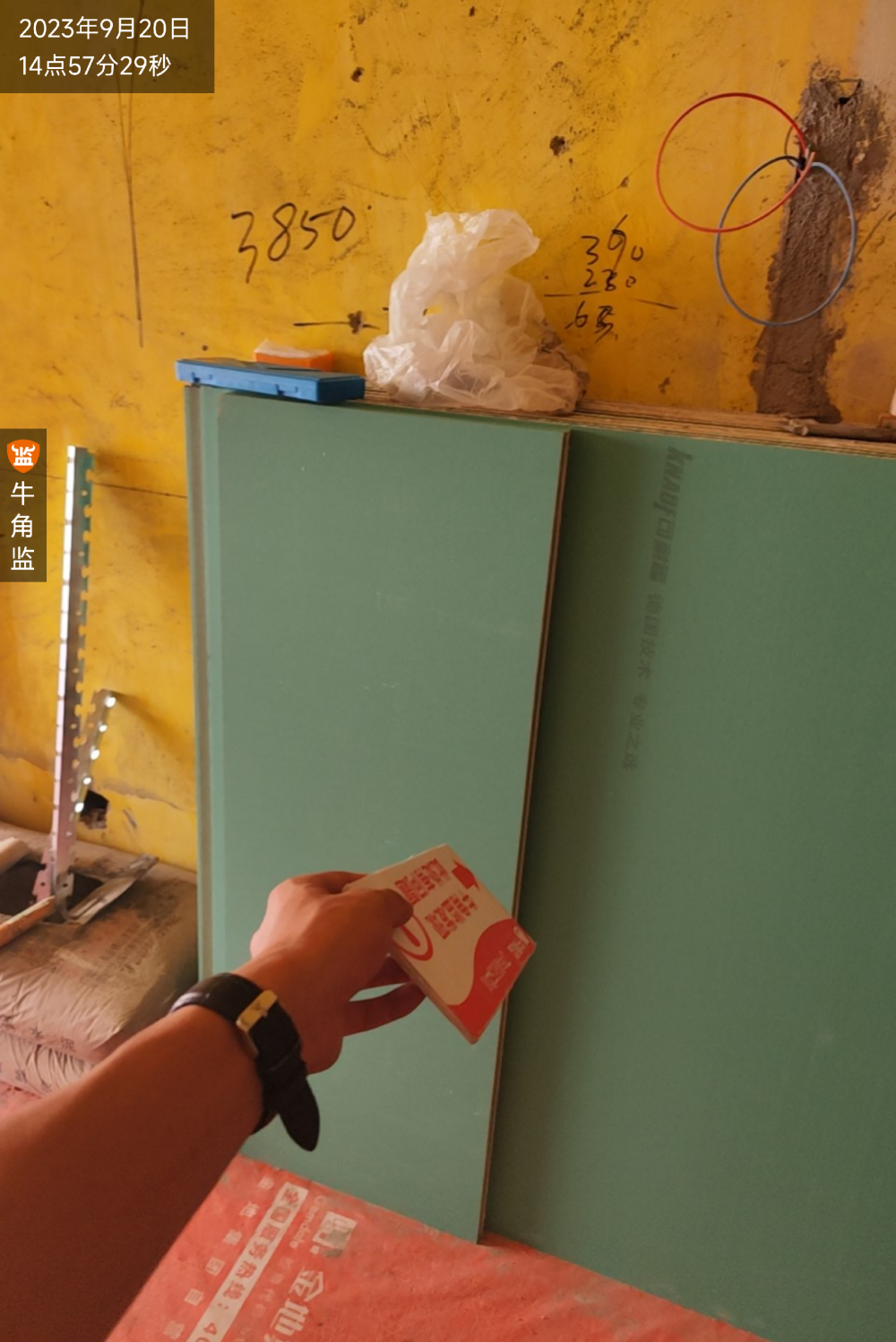

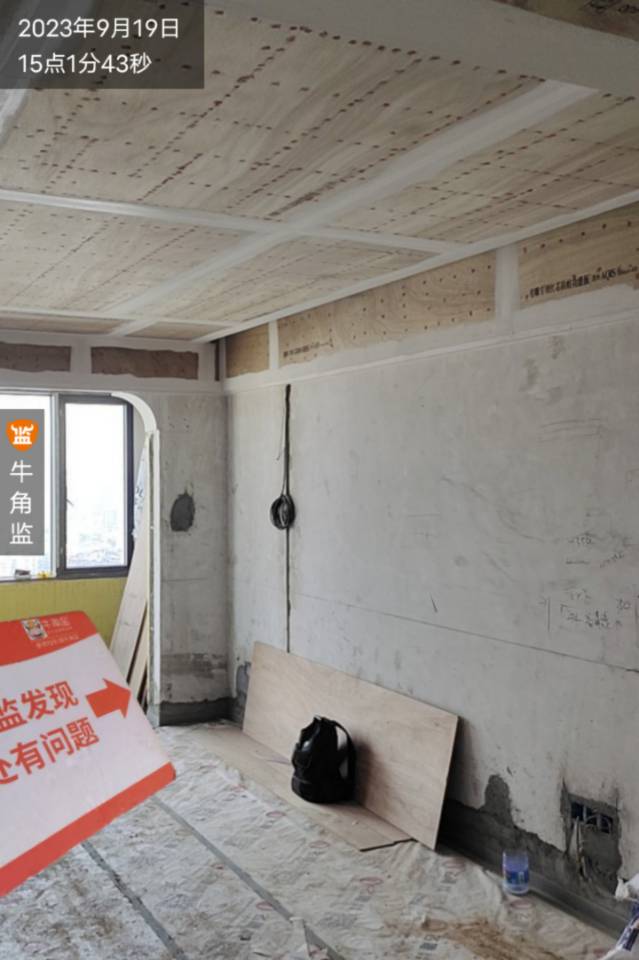

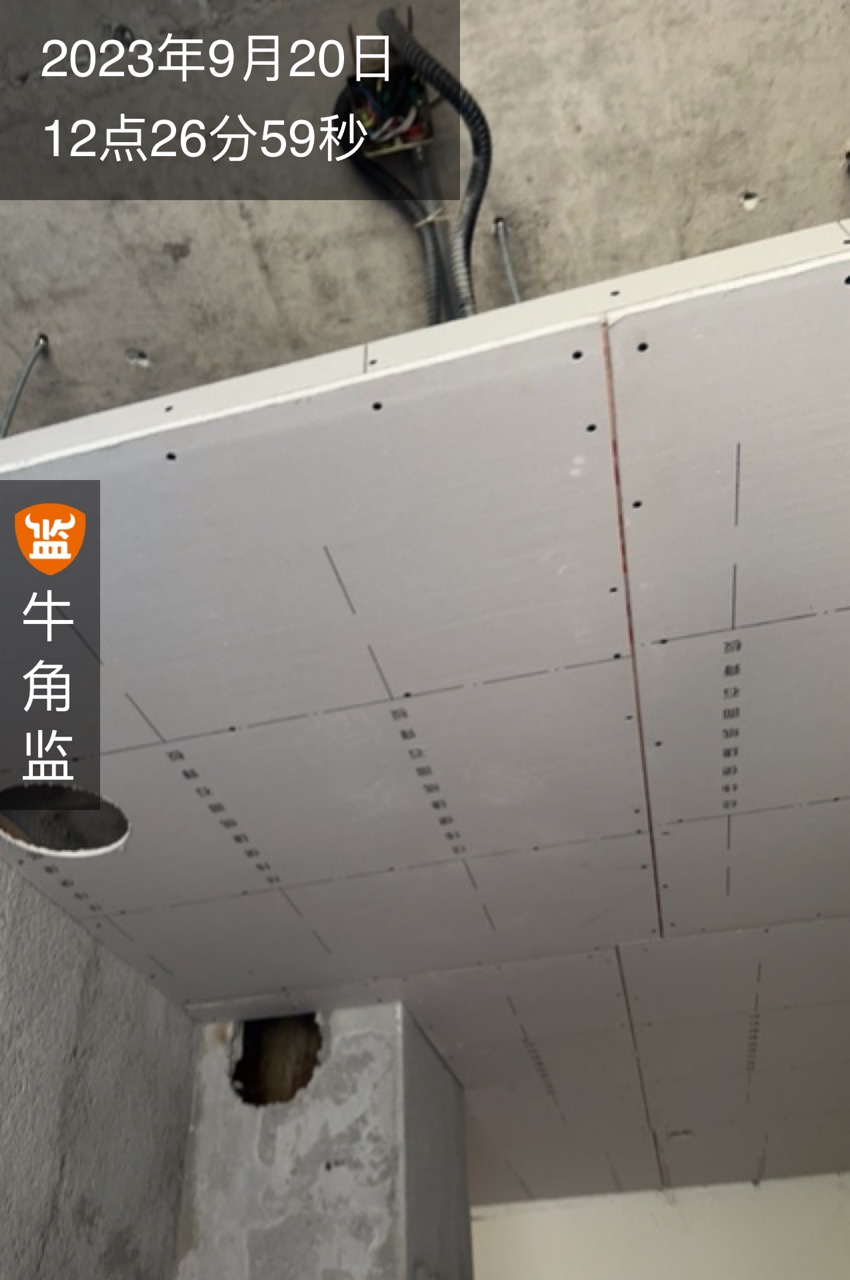

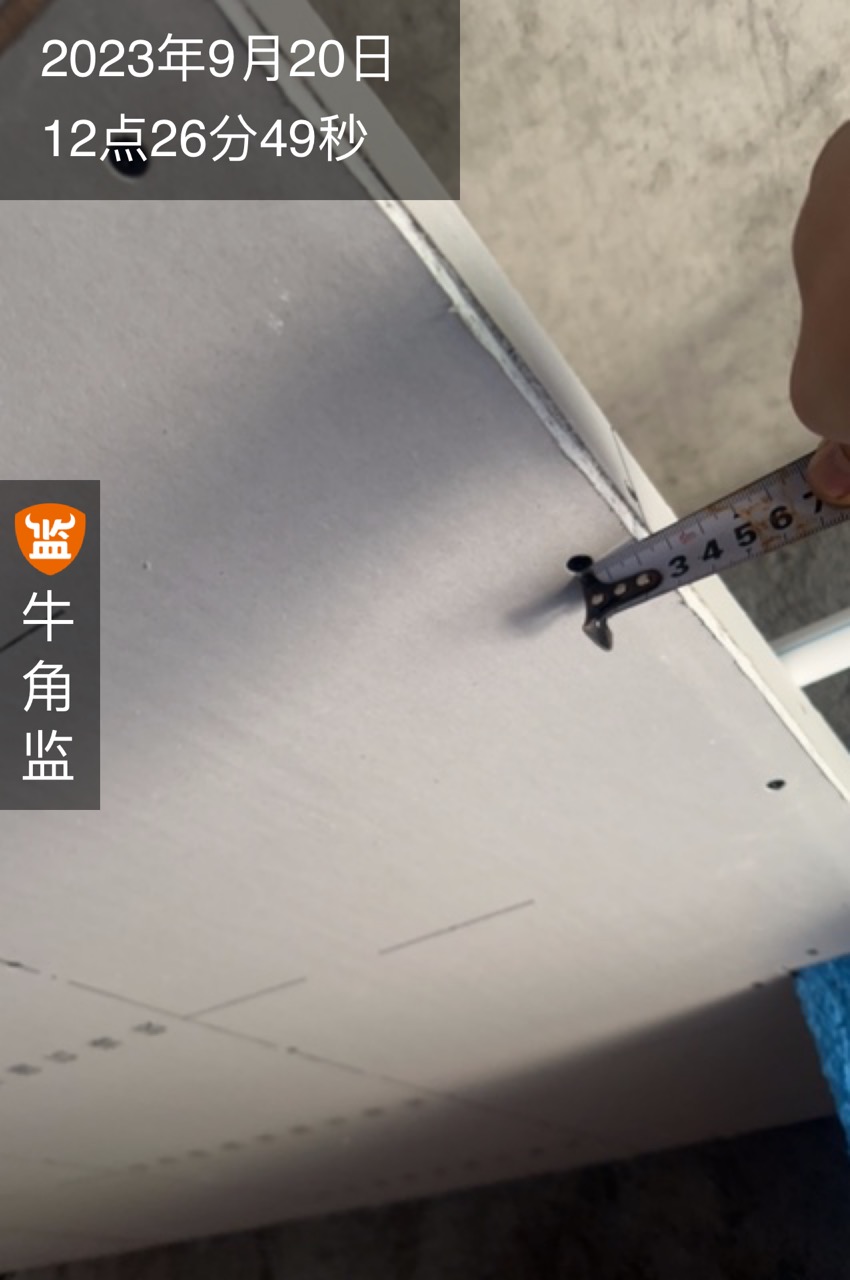

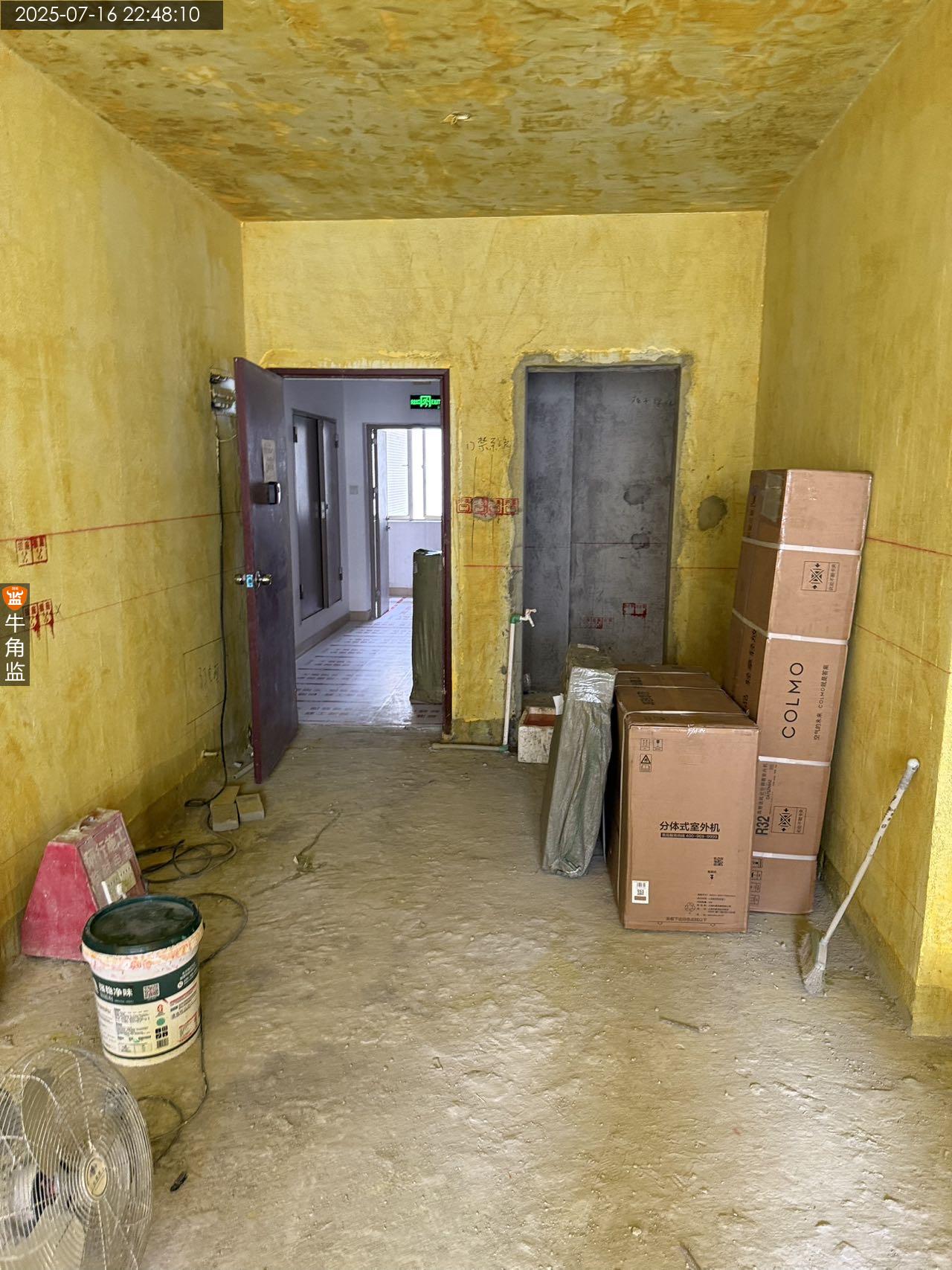

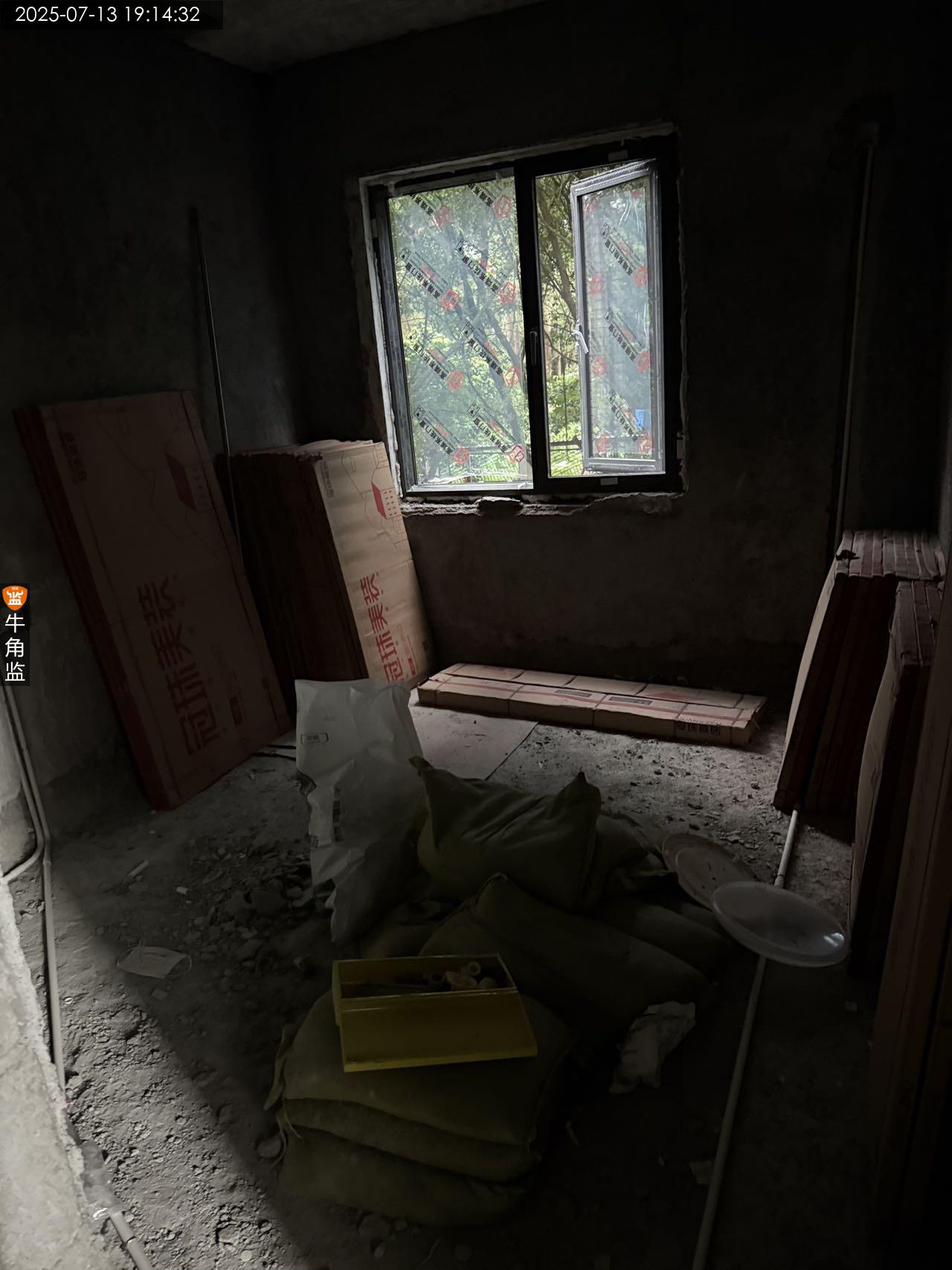

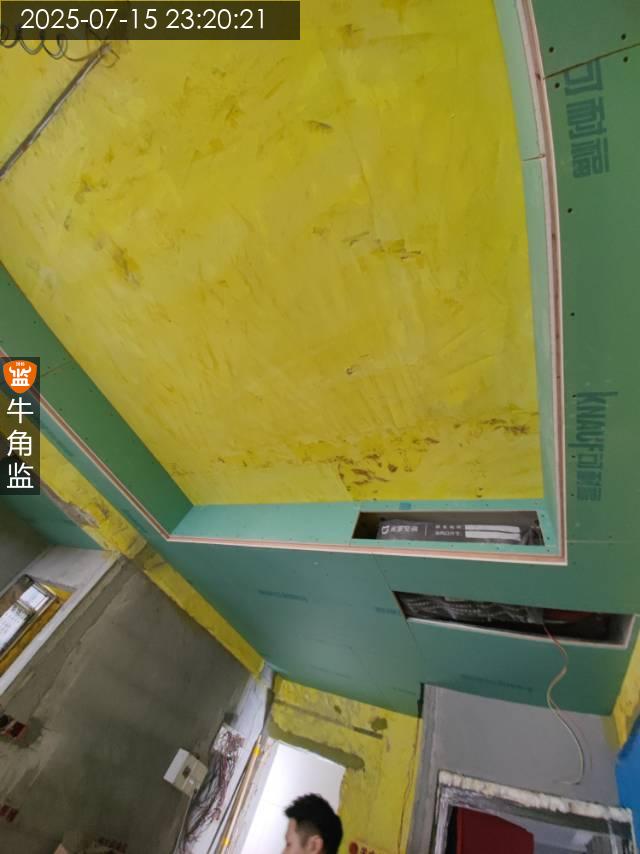

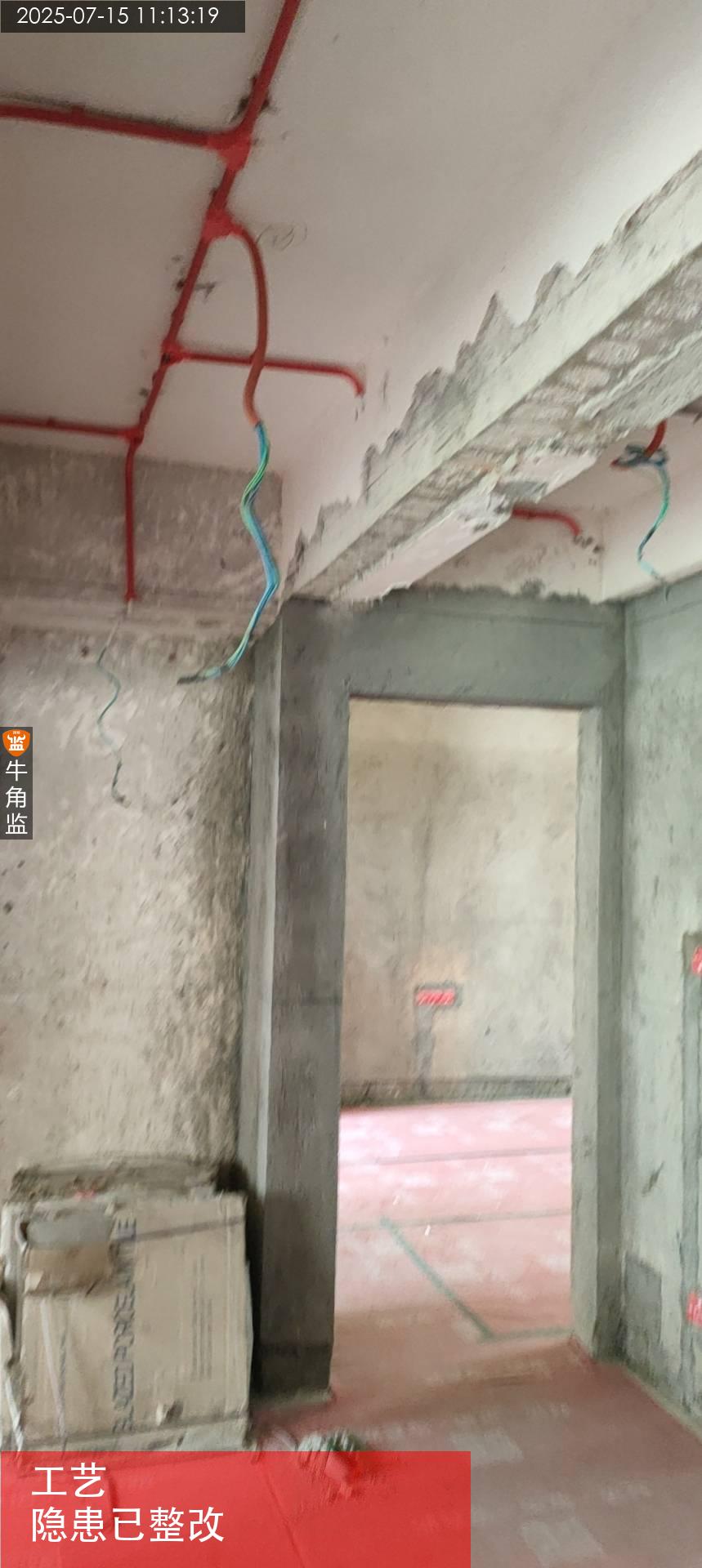

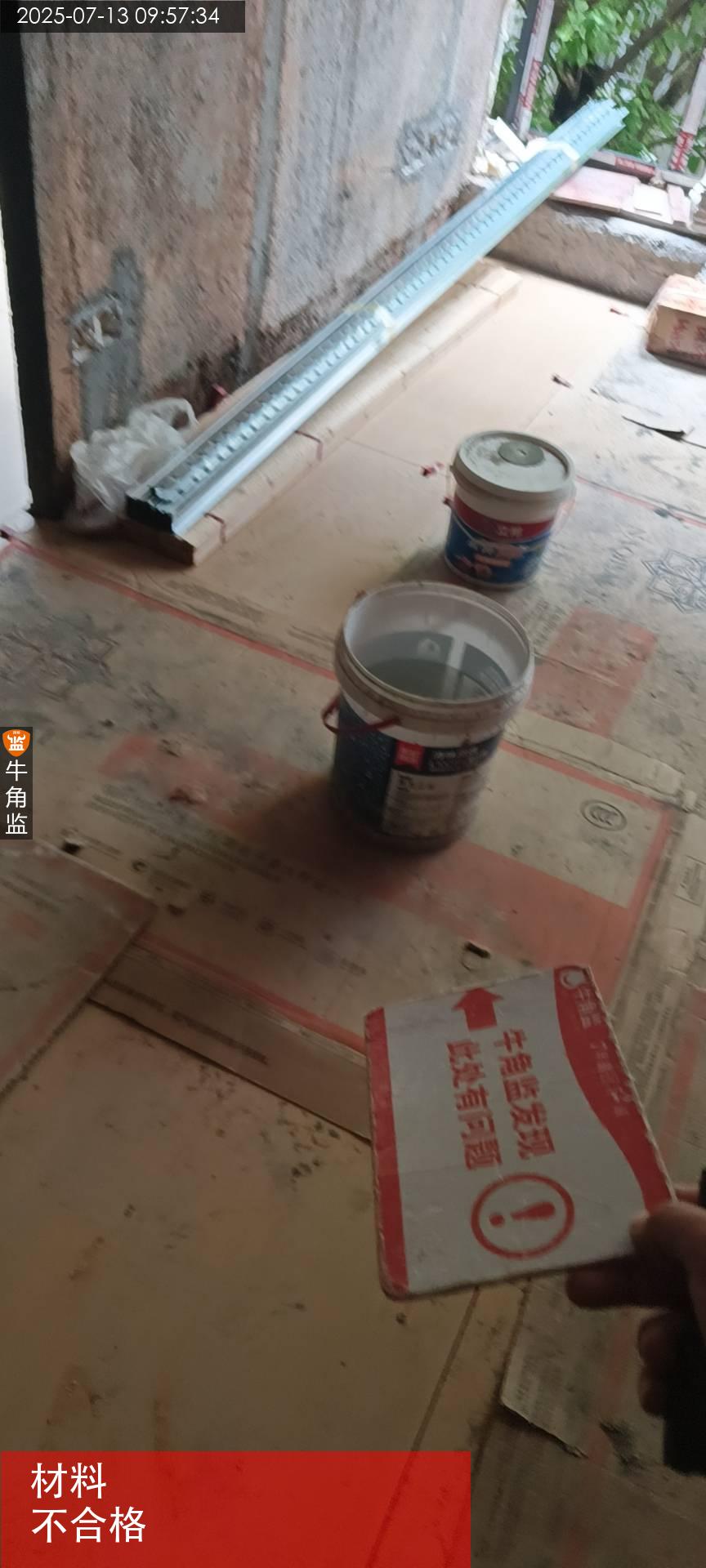

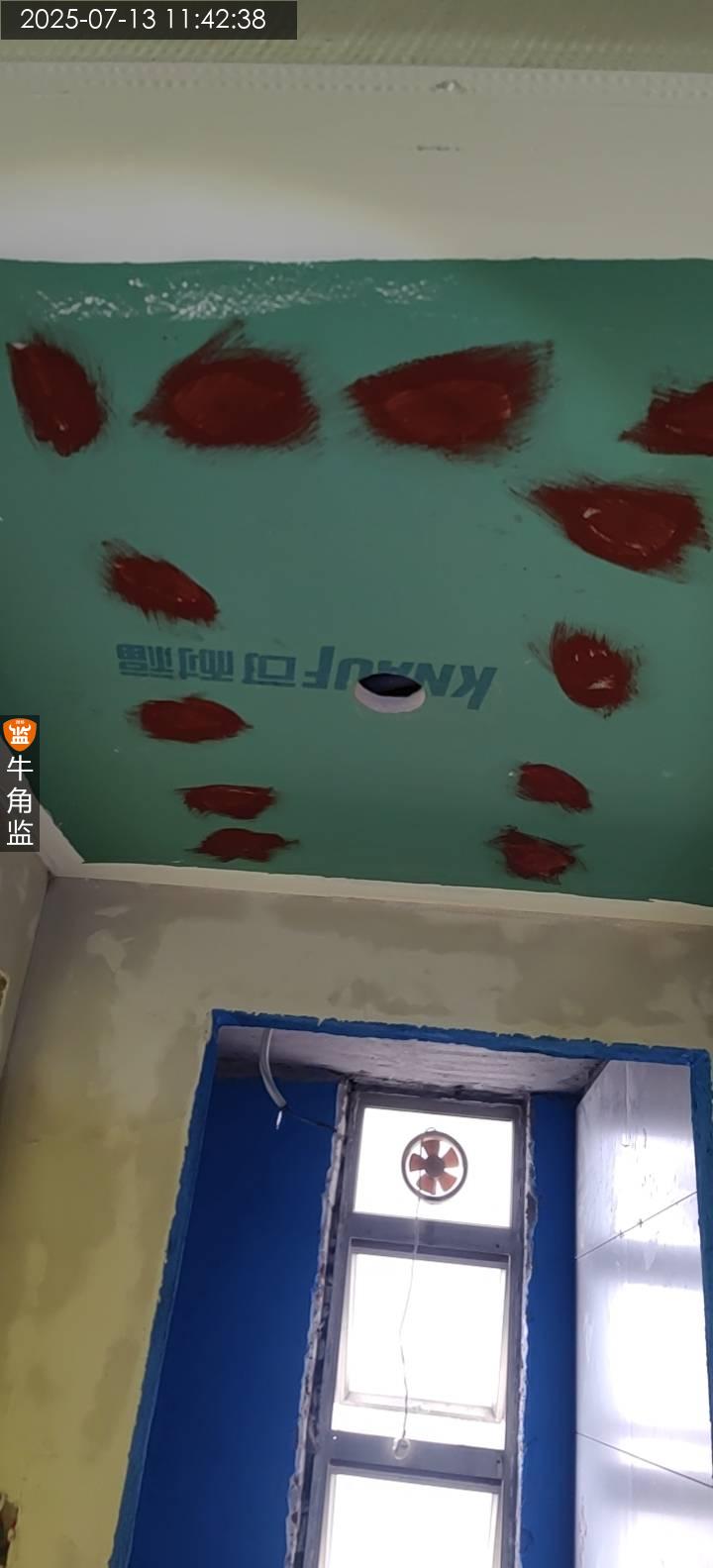

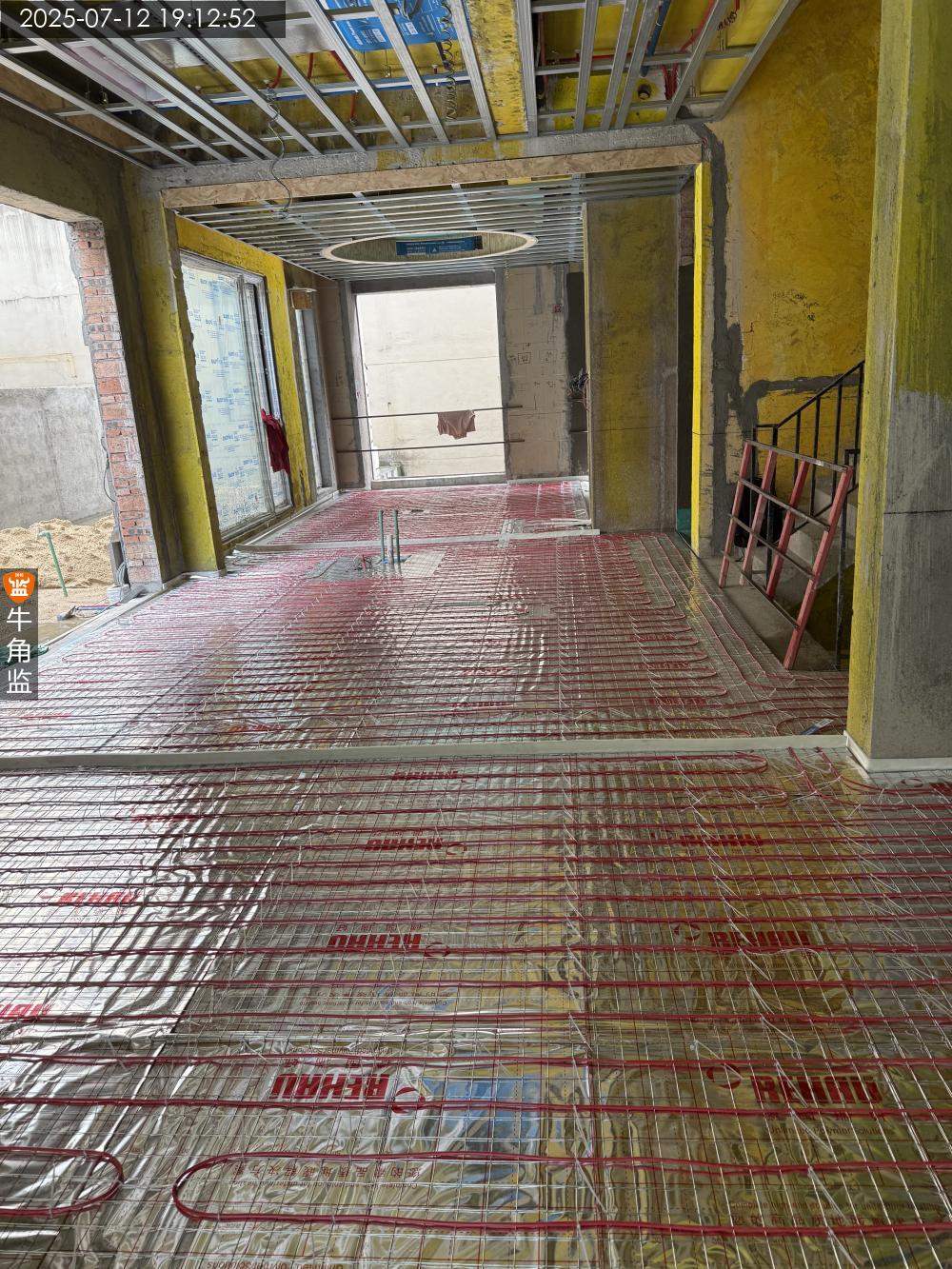

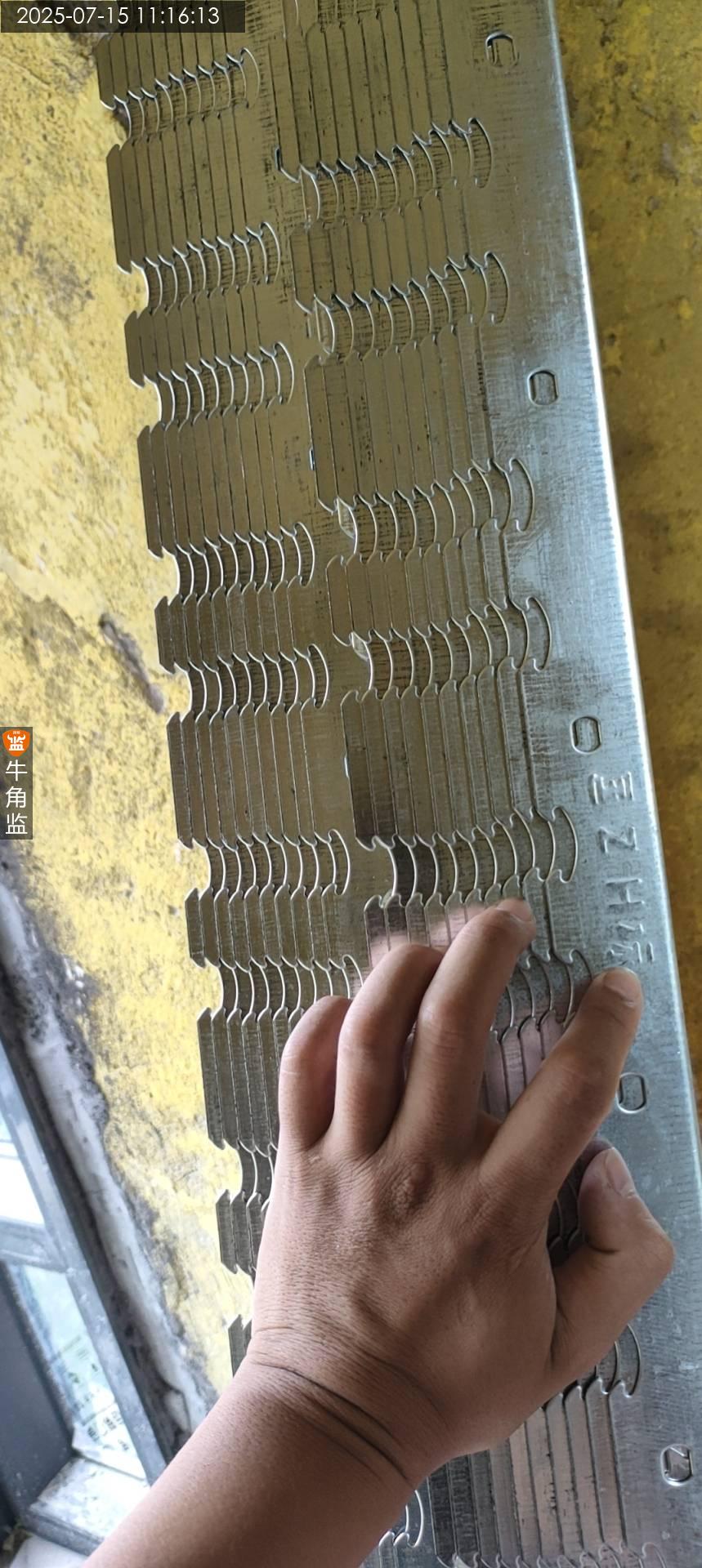

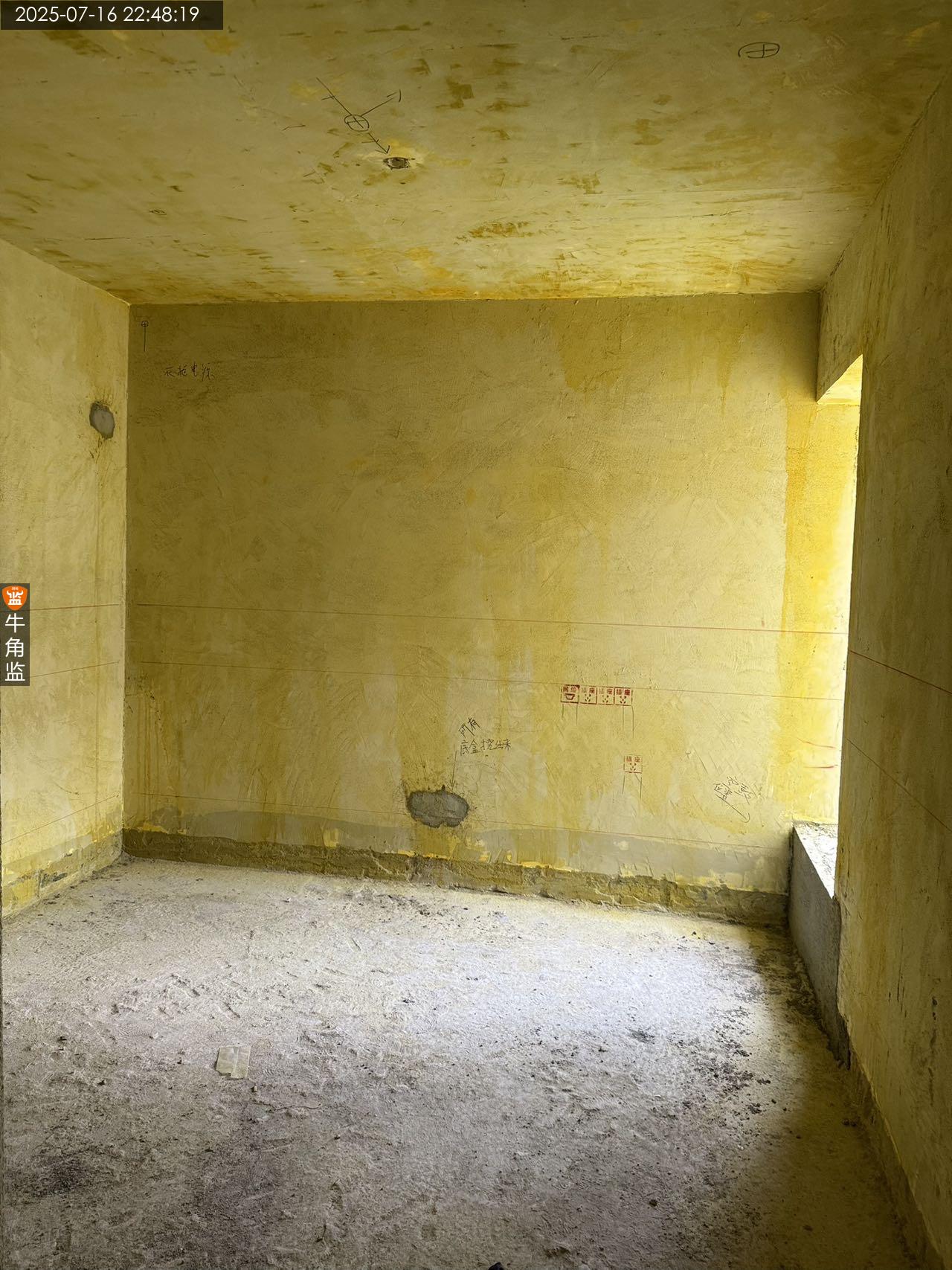

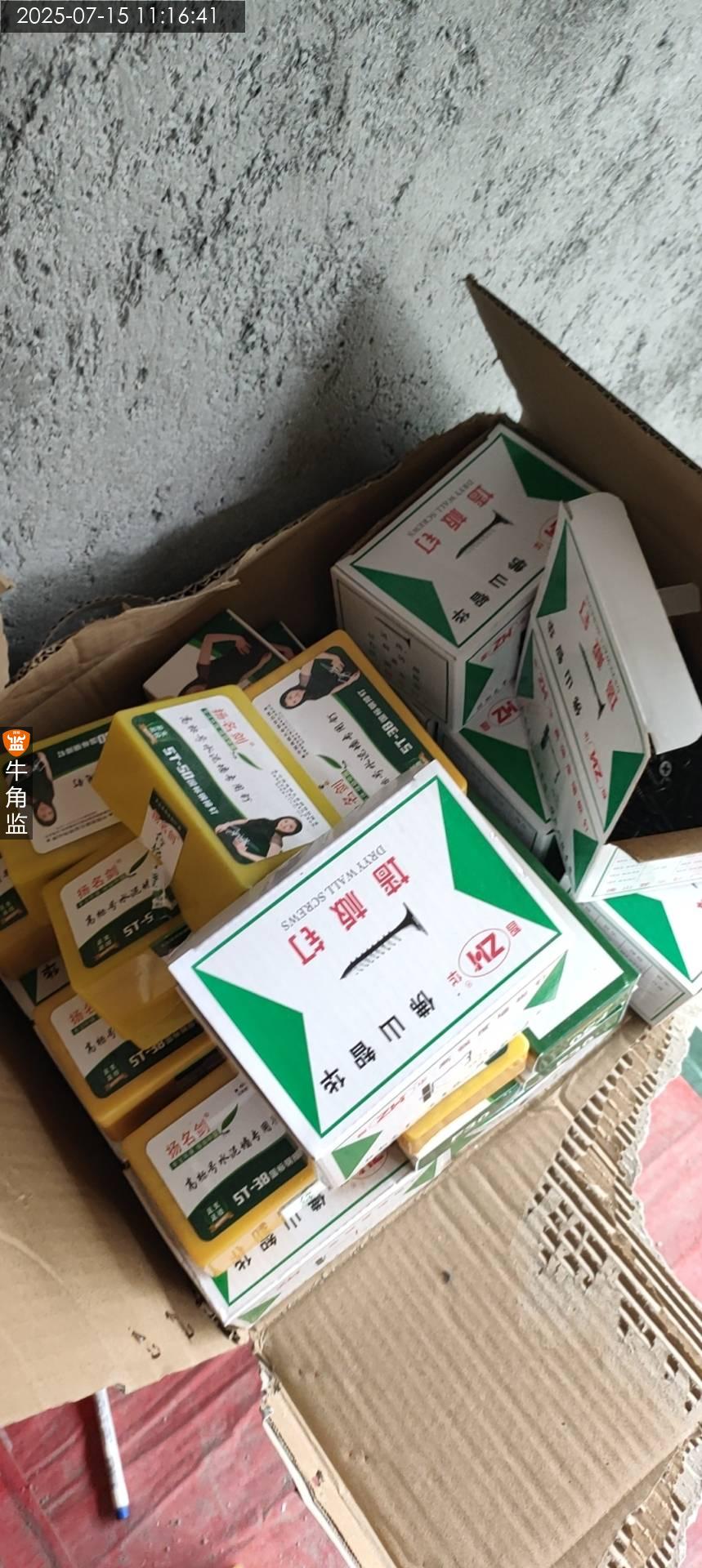

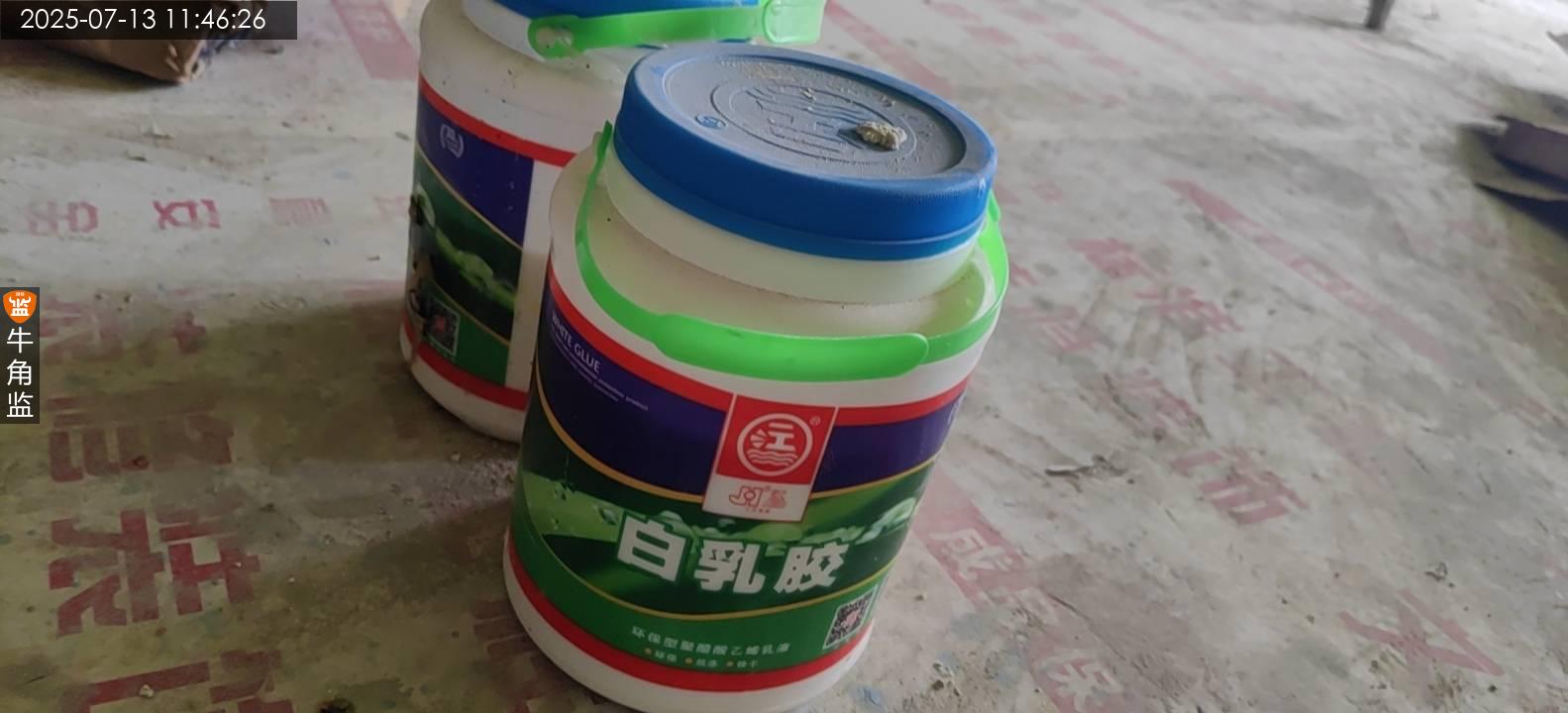

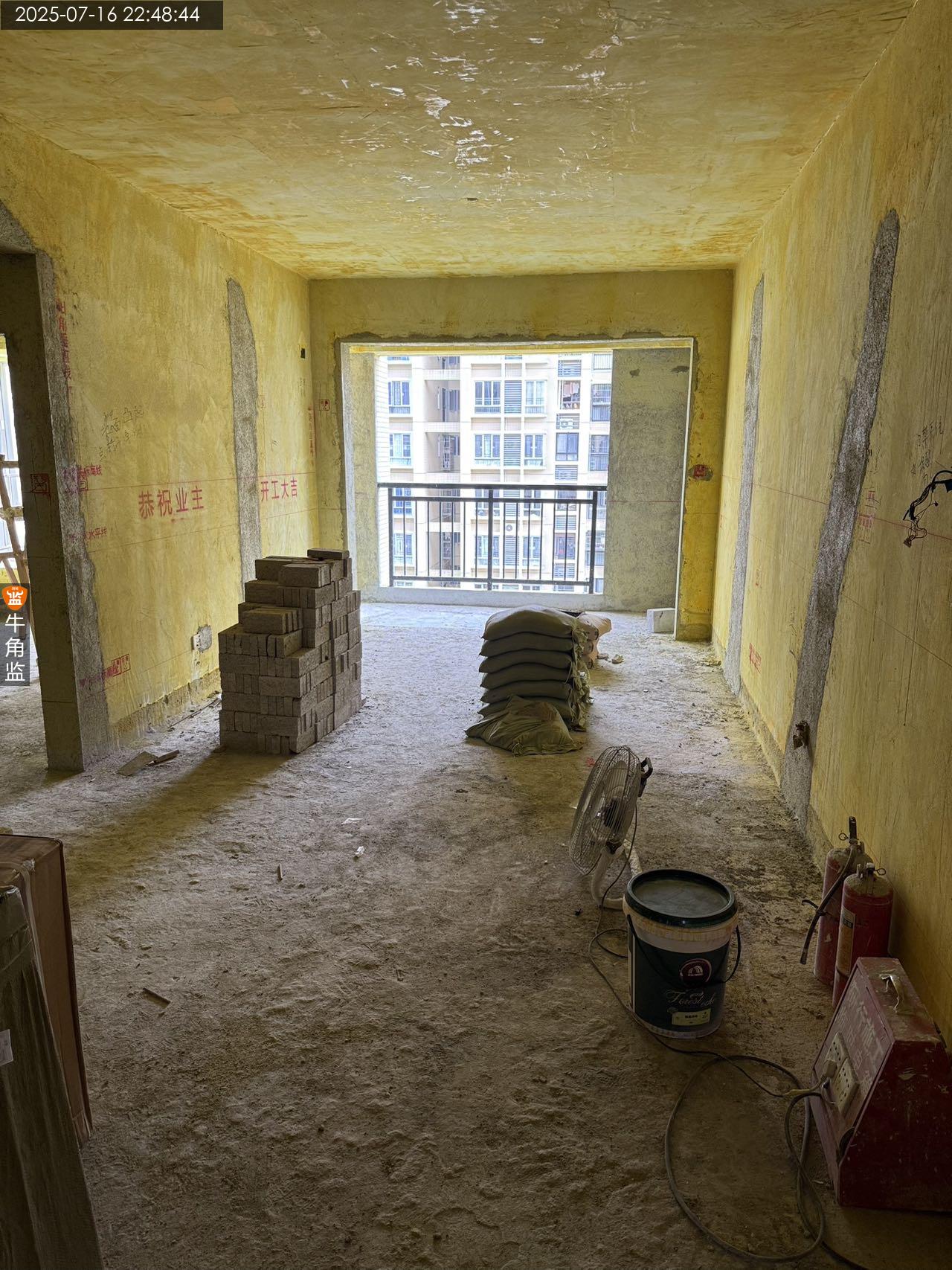

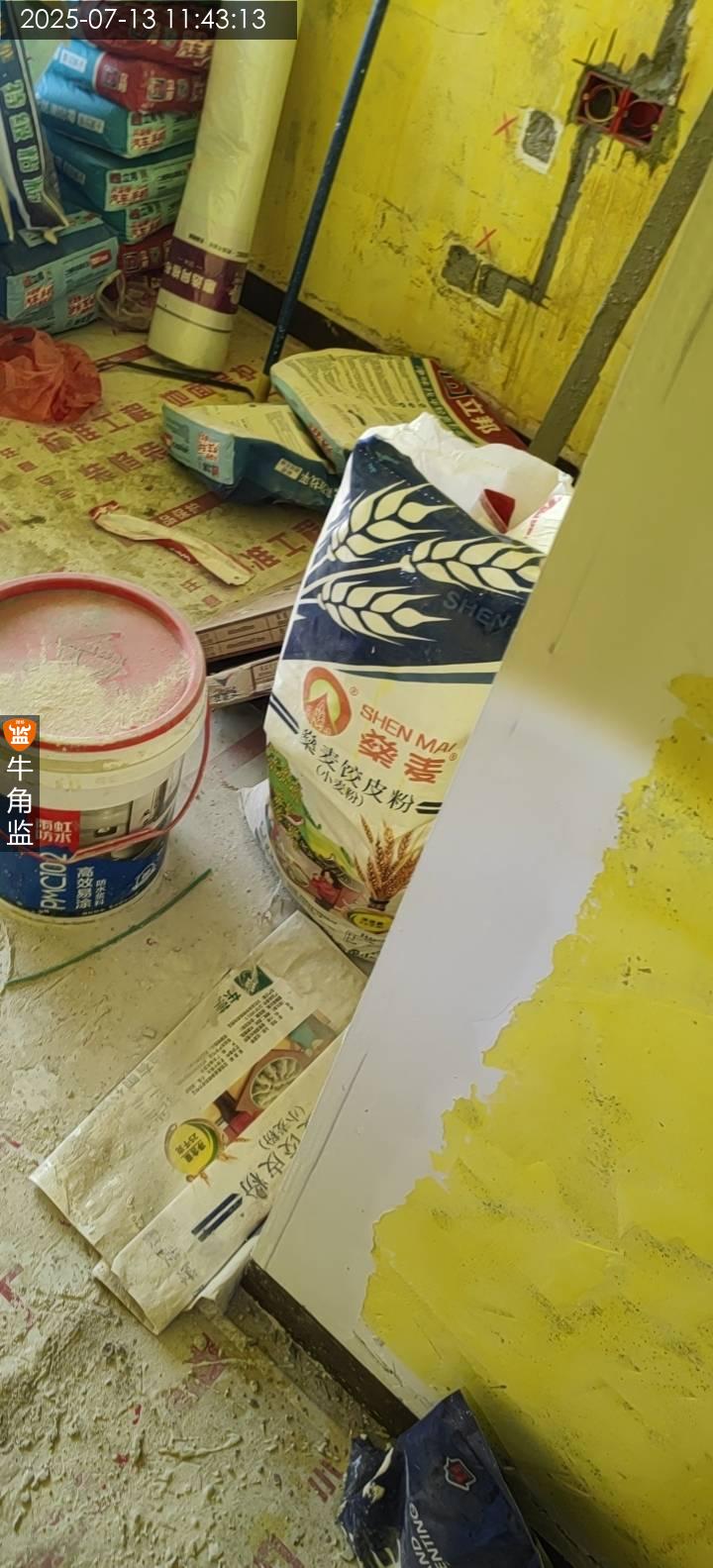

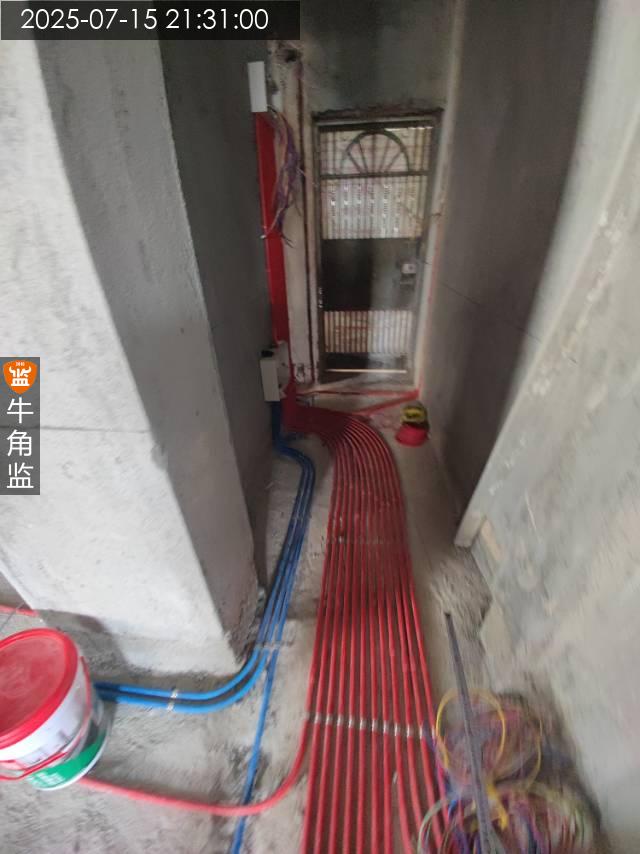

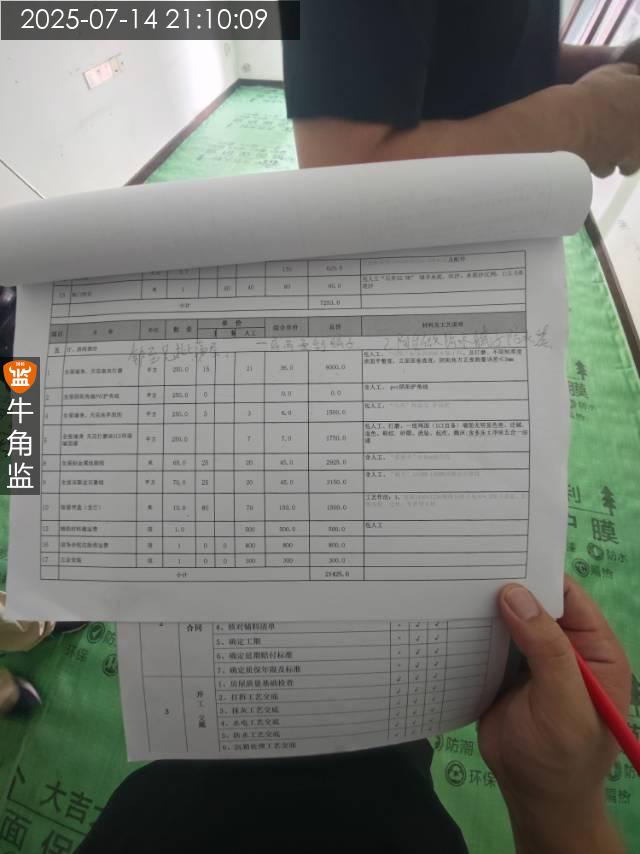

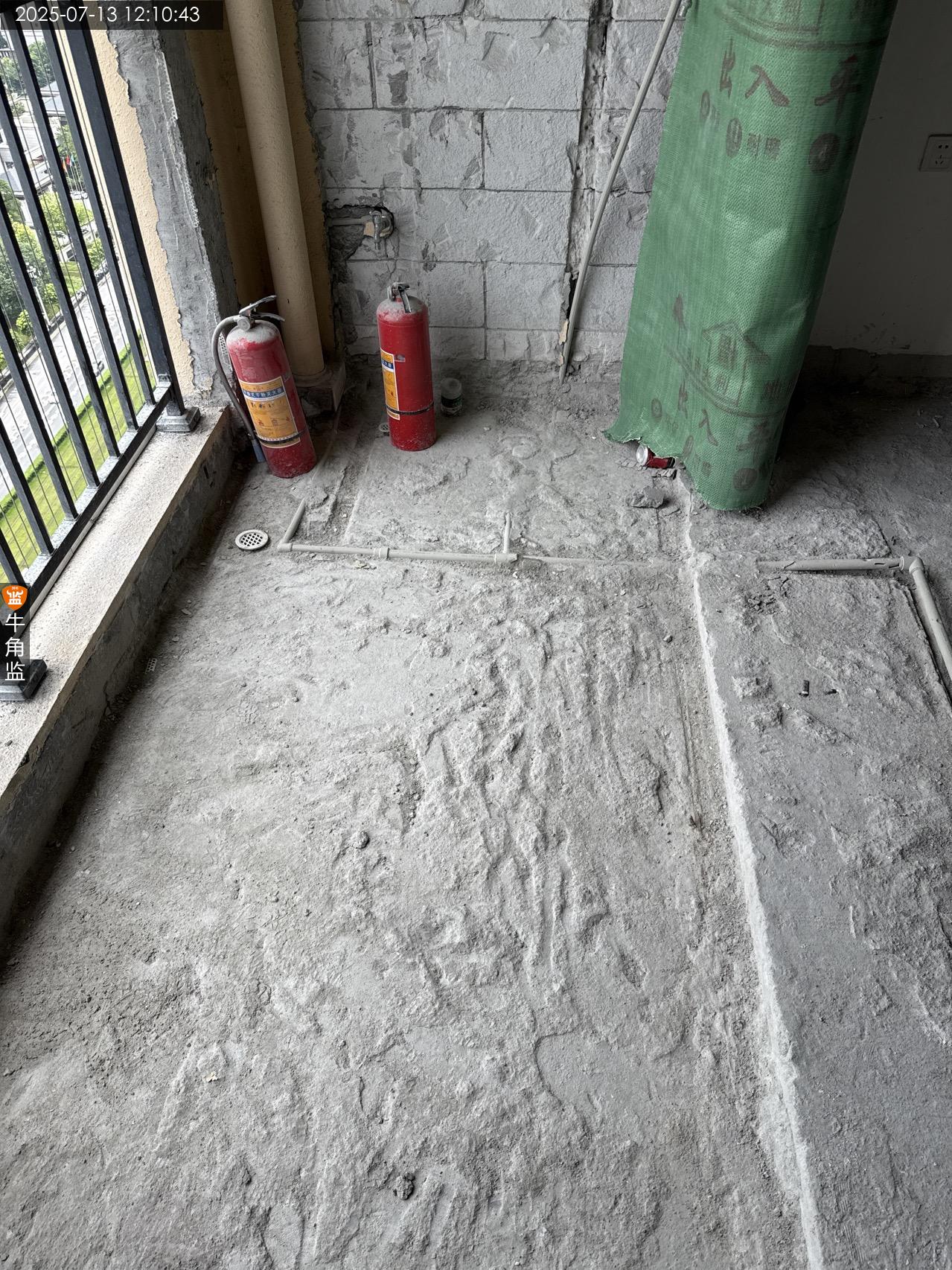

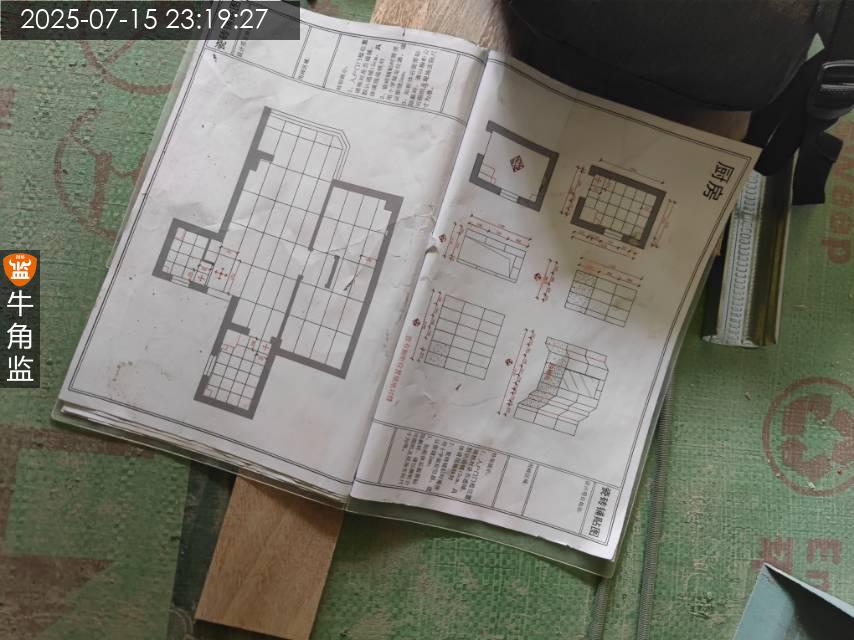

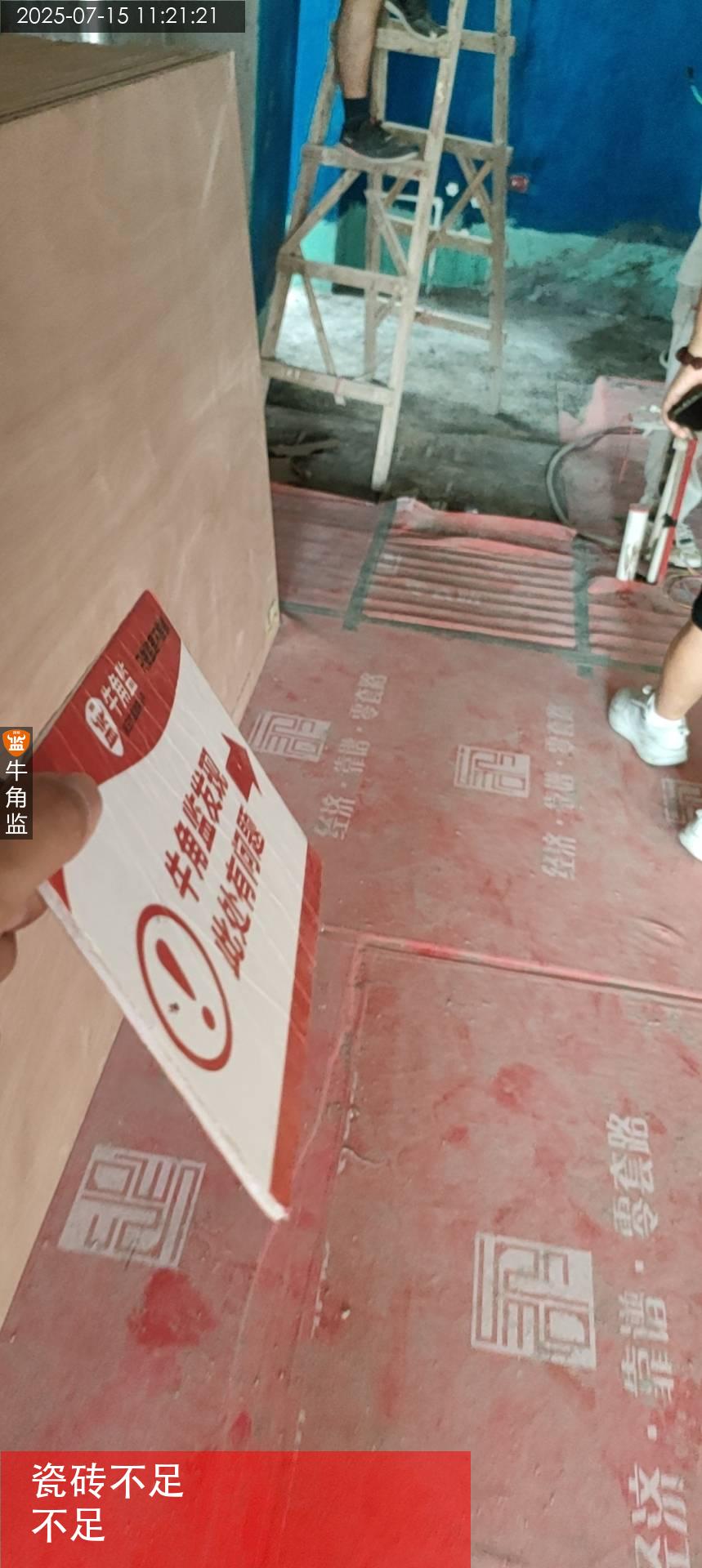

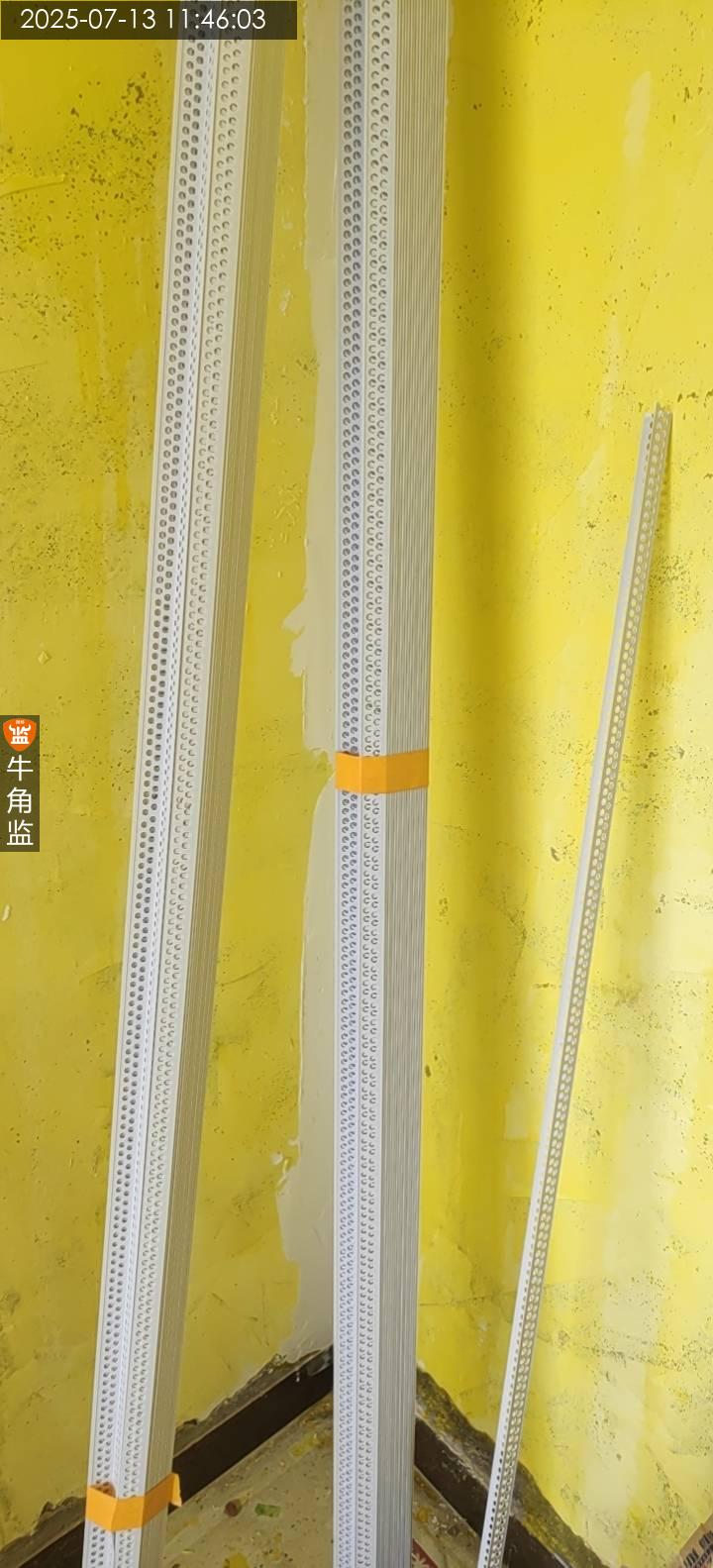

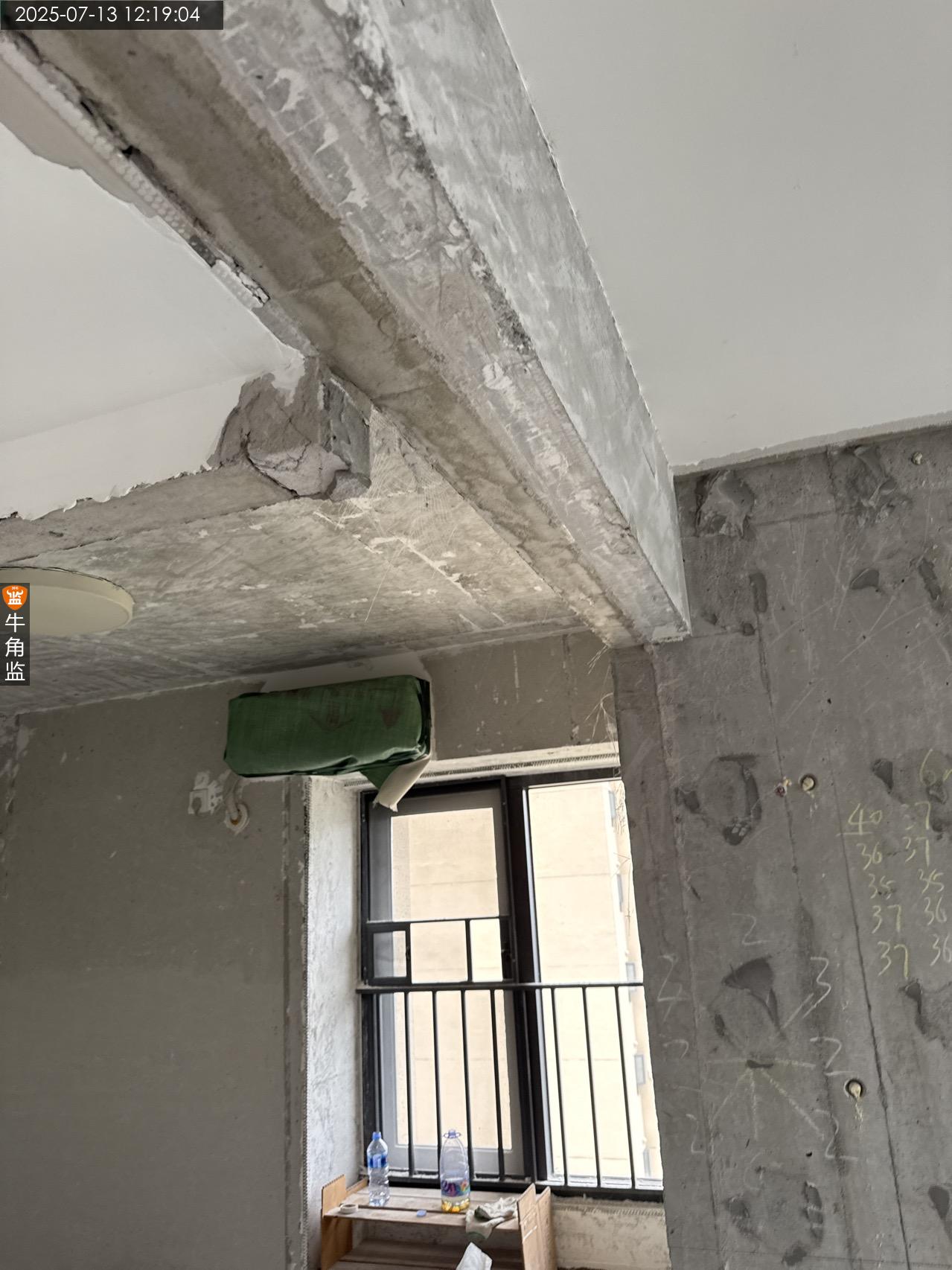

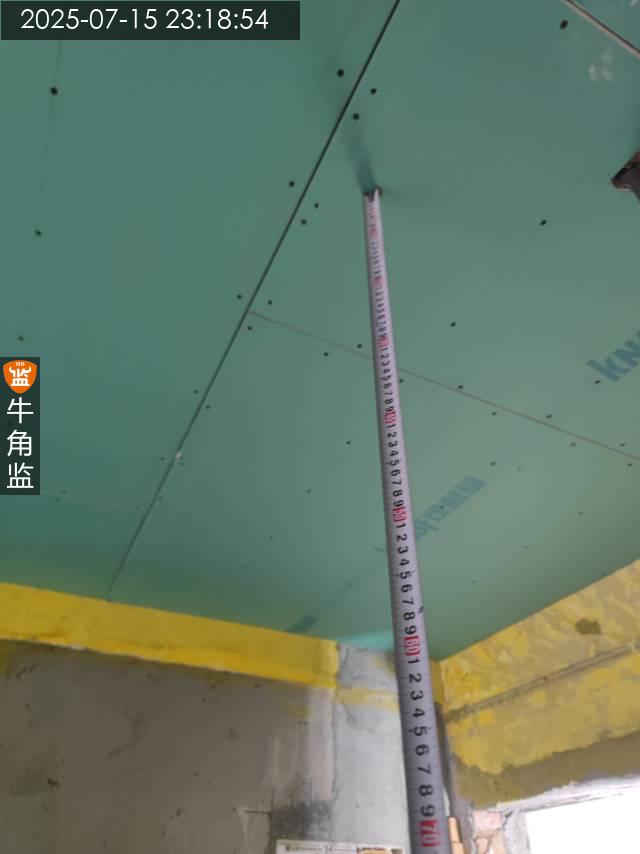

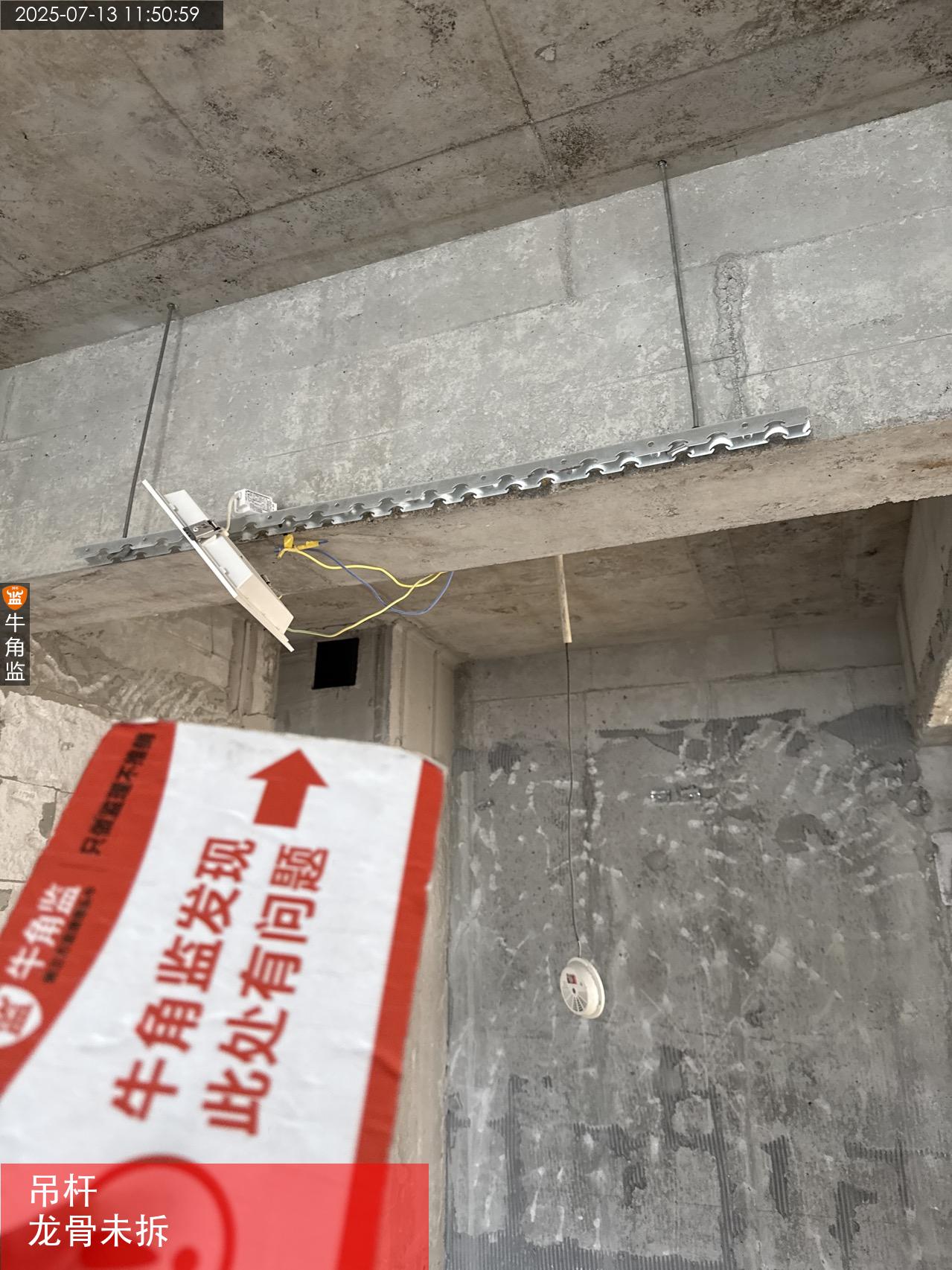

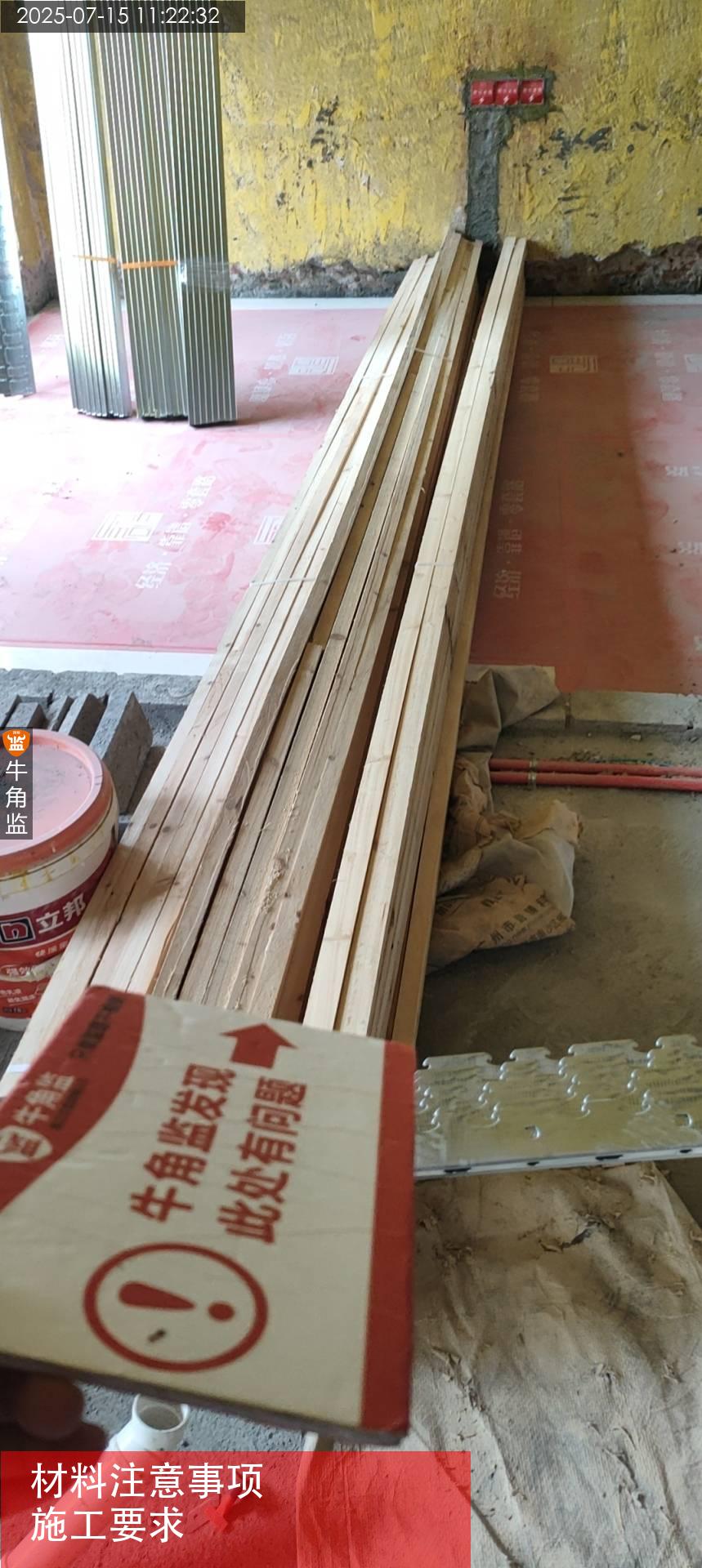

本次木工交底情况如下 1、现场往期问题未整改项需施工方进行跟进处理。 2、检查全屋地砖施工情况,存在地砖不足,需注意补货,补同批次的瓷砖。 3、检查木工材料,木工使用木龙骨施工,需注意做好防火处理。 4、材料与合同一致。 5、白乳胶需注意更换为国标执行标准的材料。 存在问题 1、现场瓷砖不足,需注意补货和注意批次情况;整改建议:注意存在色差情况,沟通用同一批次的材料进行施工 2、现场木龙骨未进行防火处理,需及时处理。; 木工吊顶工艺交底: 1 吊顶要求使用轻质龙骨结构。 2 双层板,9里夹板打底,外层石膏板或硅酸钙板封面。吊顶水平标高误差不超2mm 3 拐角处需用整版设置T或L型,封板需错缝处理,底板和面板要错缝处理。石膏板接缝位置建议做45°r角 4 螺丝,不得使纸面破损,螺丝孔做防锈处理,拼缝处做防开裂处理 5 木方需要做防火处理。建议做防腐、防白蚁处理 6 主龙骨间距不应大于90cm,副龙骨间距不大于40cm。吊杆间距不应大于100cm 7 螺丝与石膏板边缘距离1CM-2CM,螺丝应低于板面1mm。打钉均匀使板面均匀受力 8 吊杆距主龙骨端部距离不得大于300mm。当吊杆长度大于1500mm时,应设置反支撑 9筒灯开孔位置注意勿伤及龙骨,损伤的龙骨需及时更换。
2025-07-15
荔湾区泮********7963

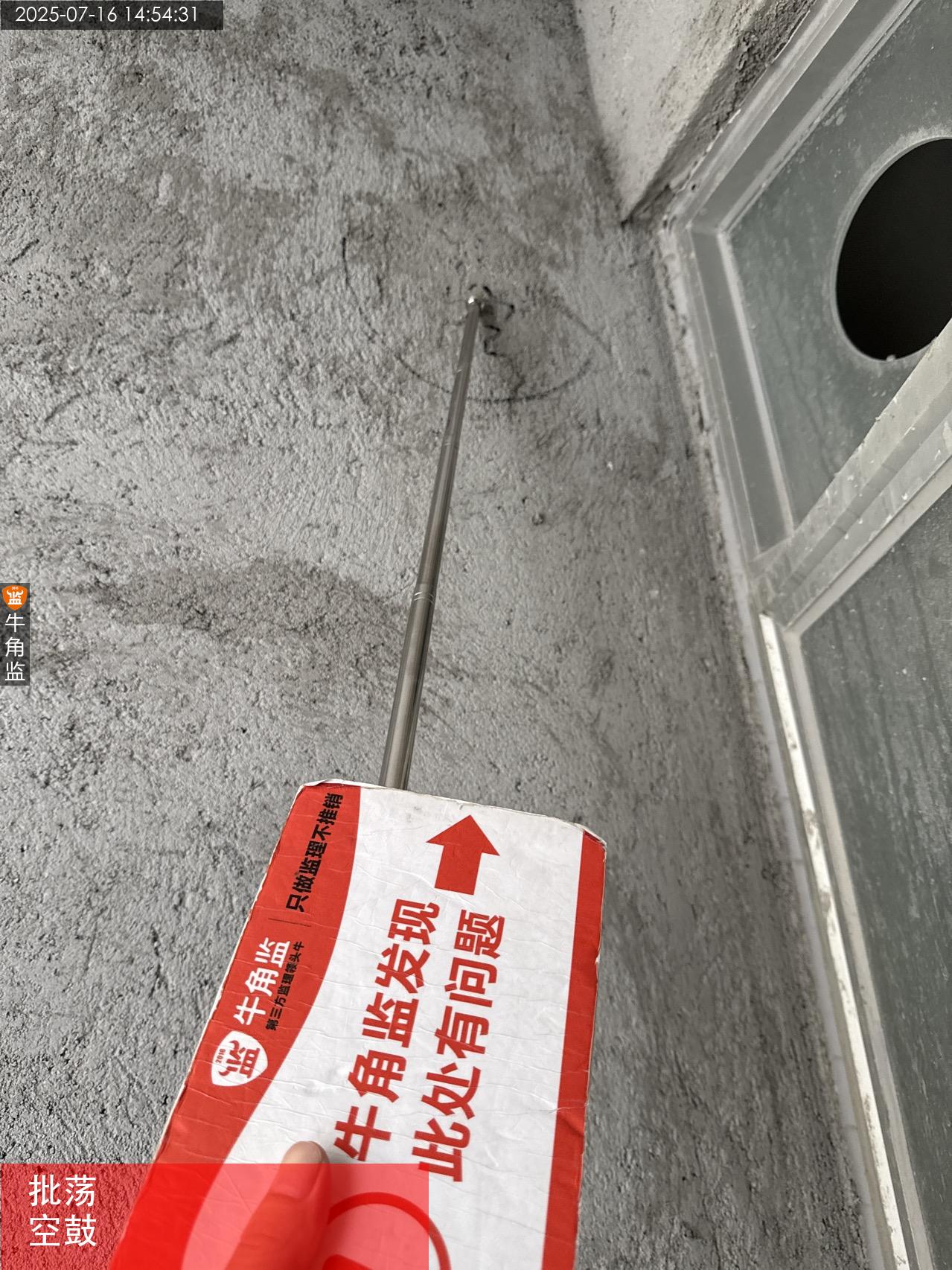

设 计 师:未知
施工队长:欧工
工地面积:50.00㎡
装修总价:0.00
本次评价:C
本次评语:

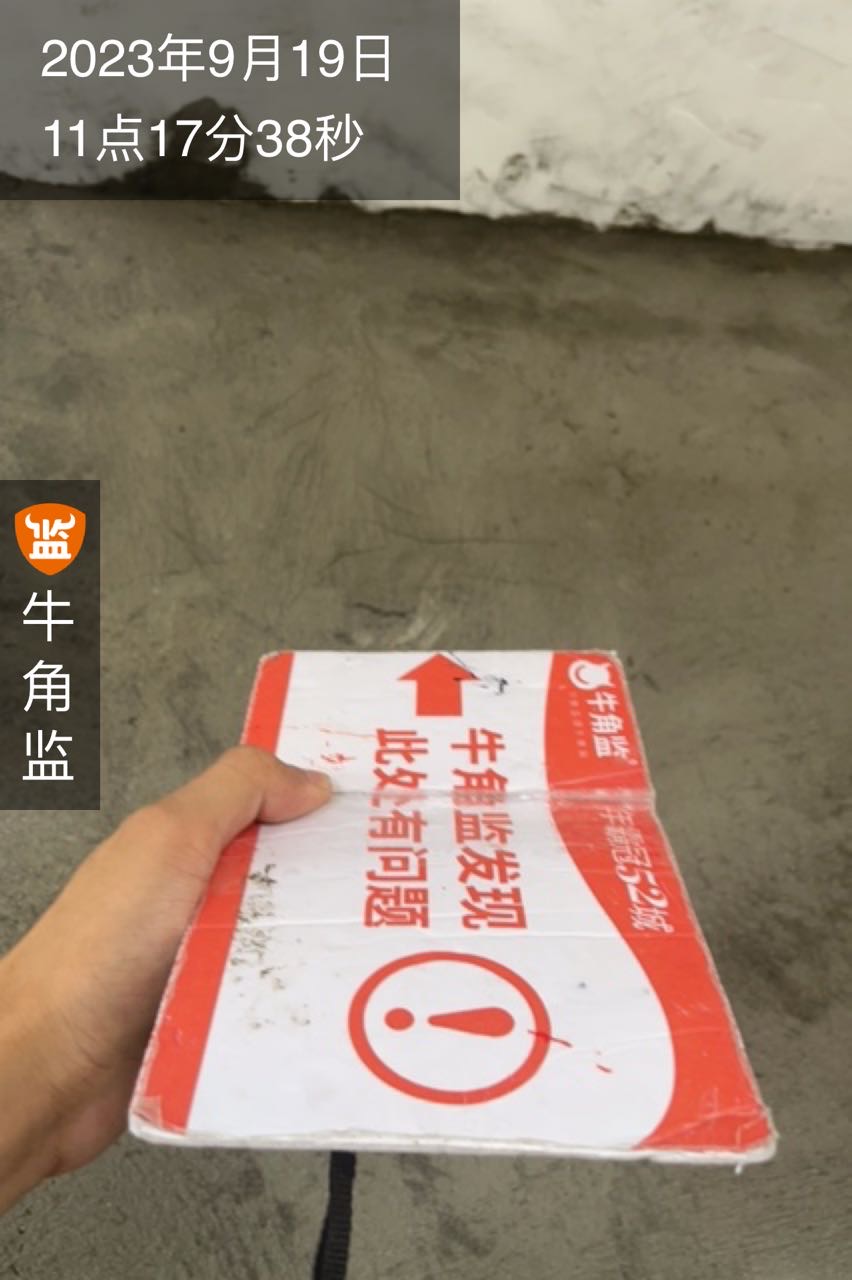

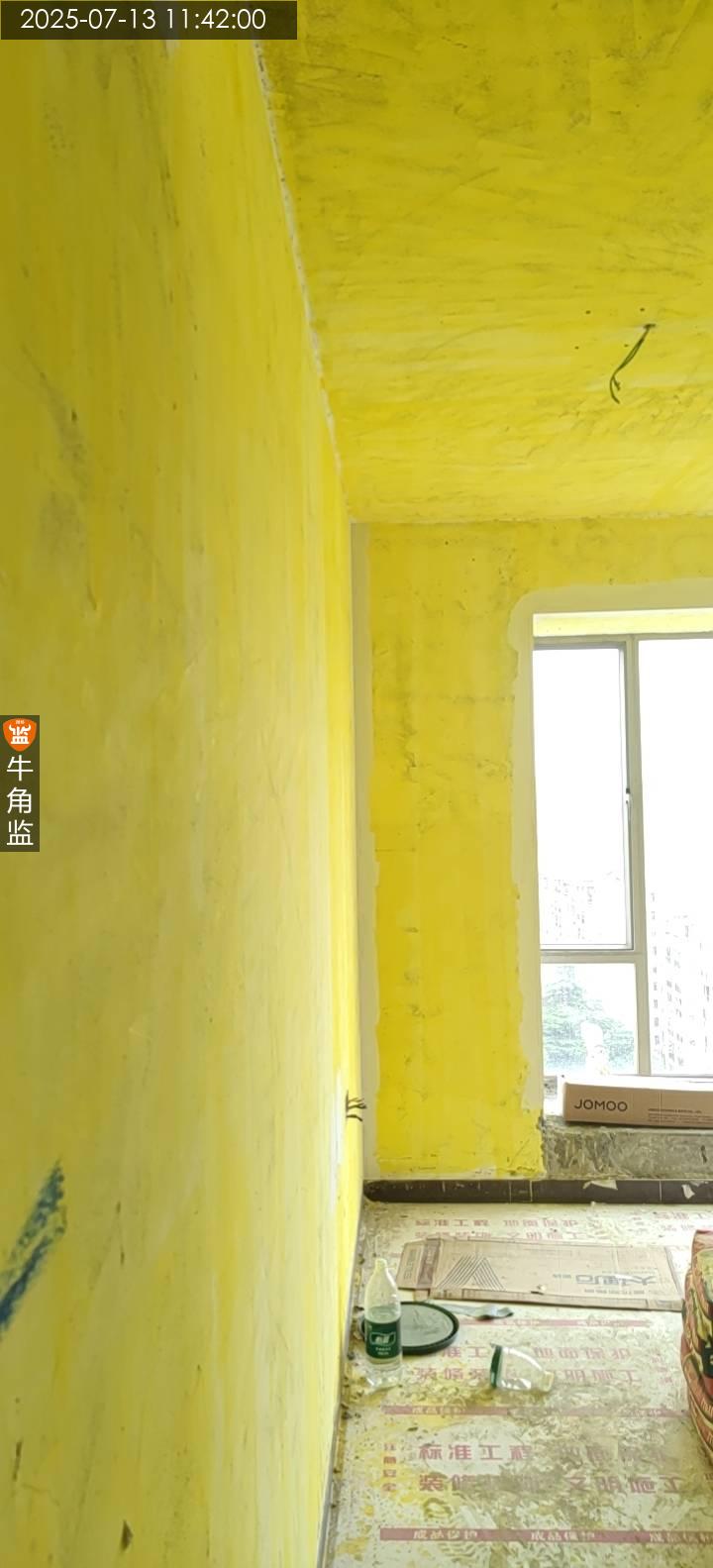

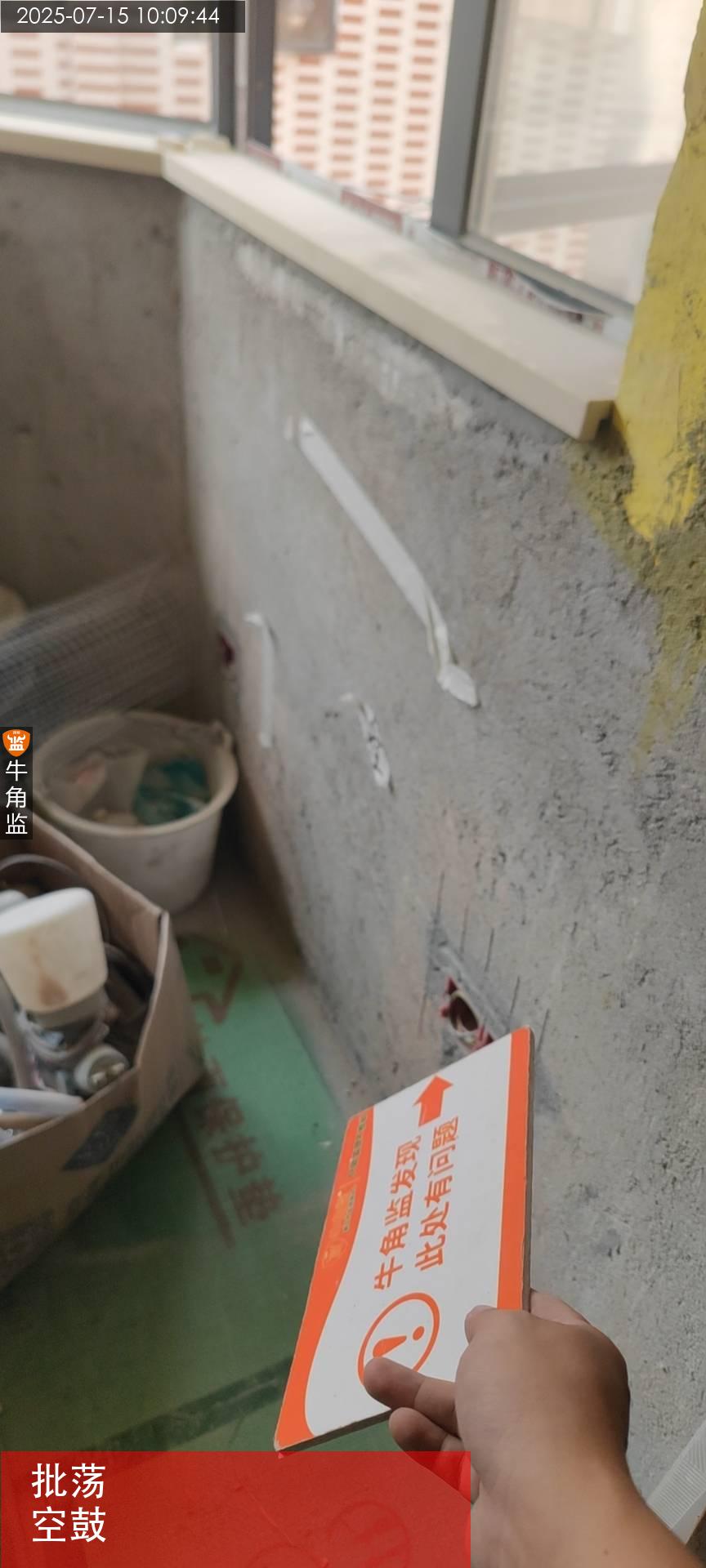

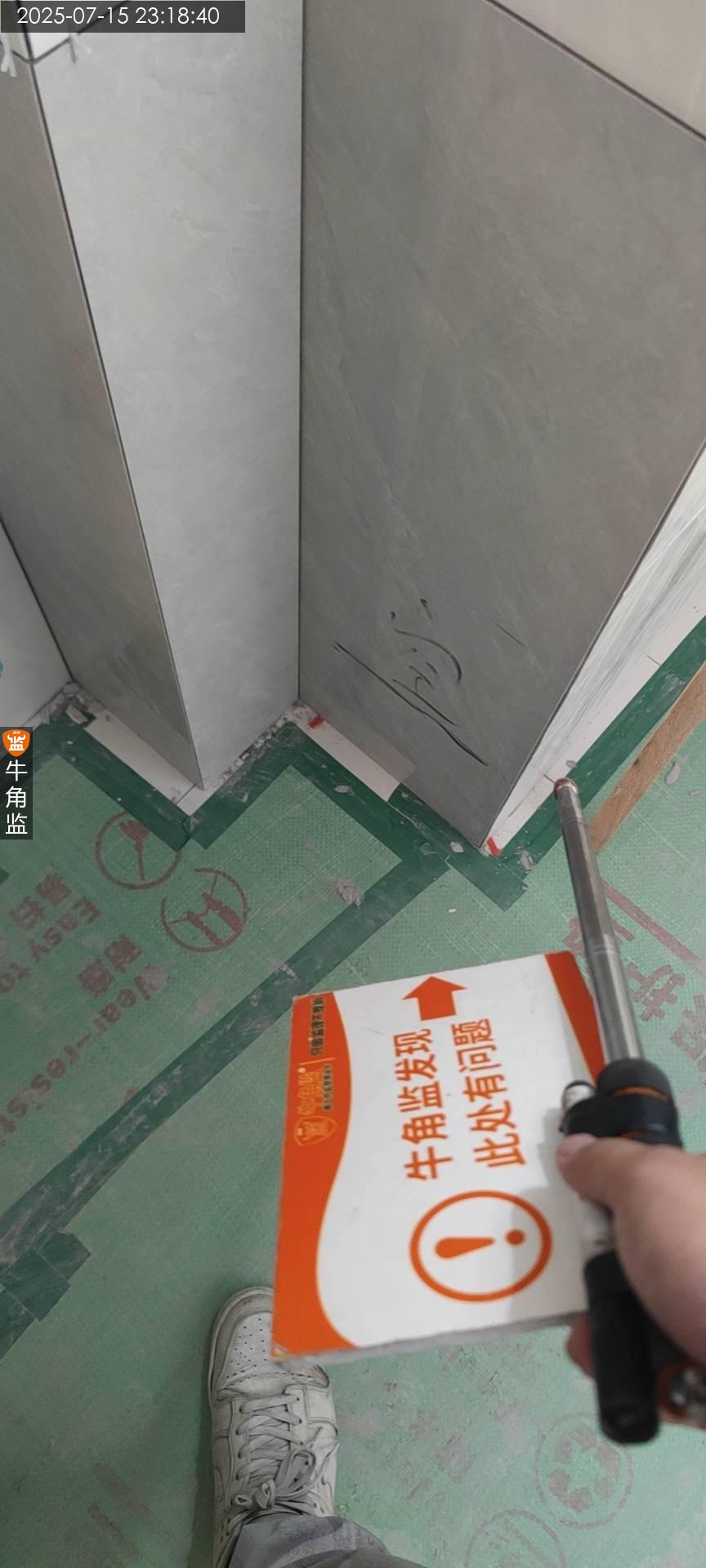

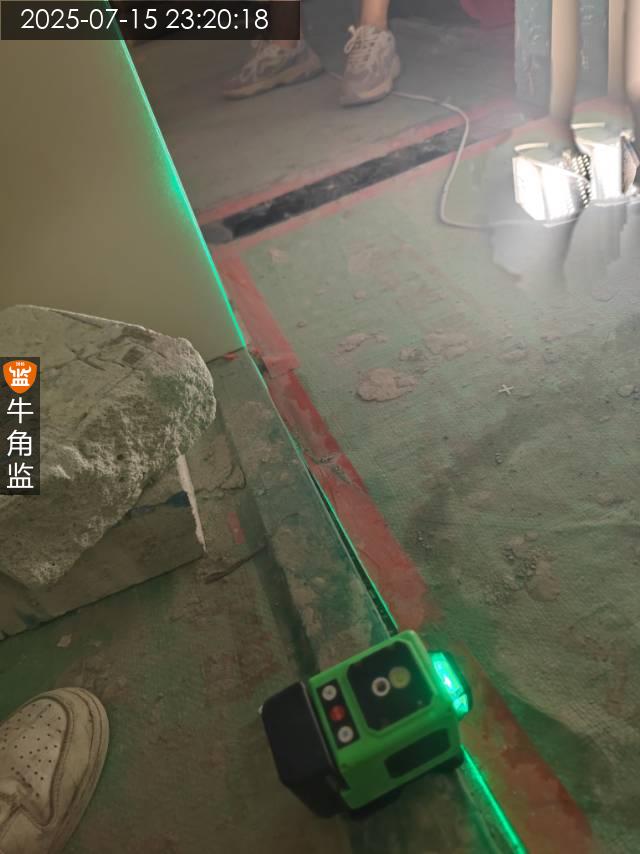

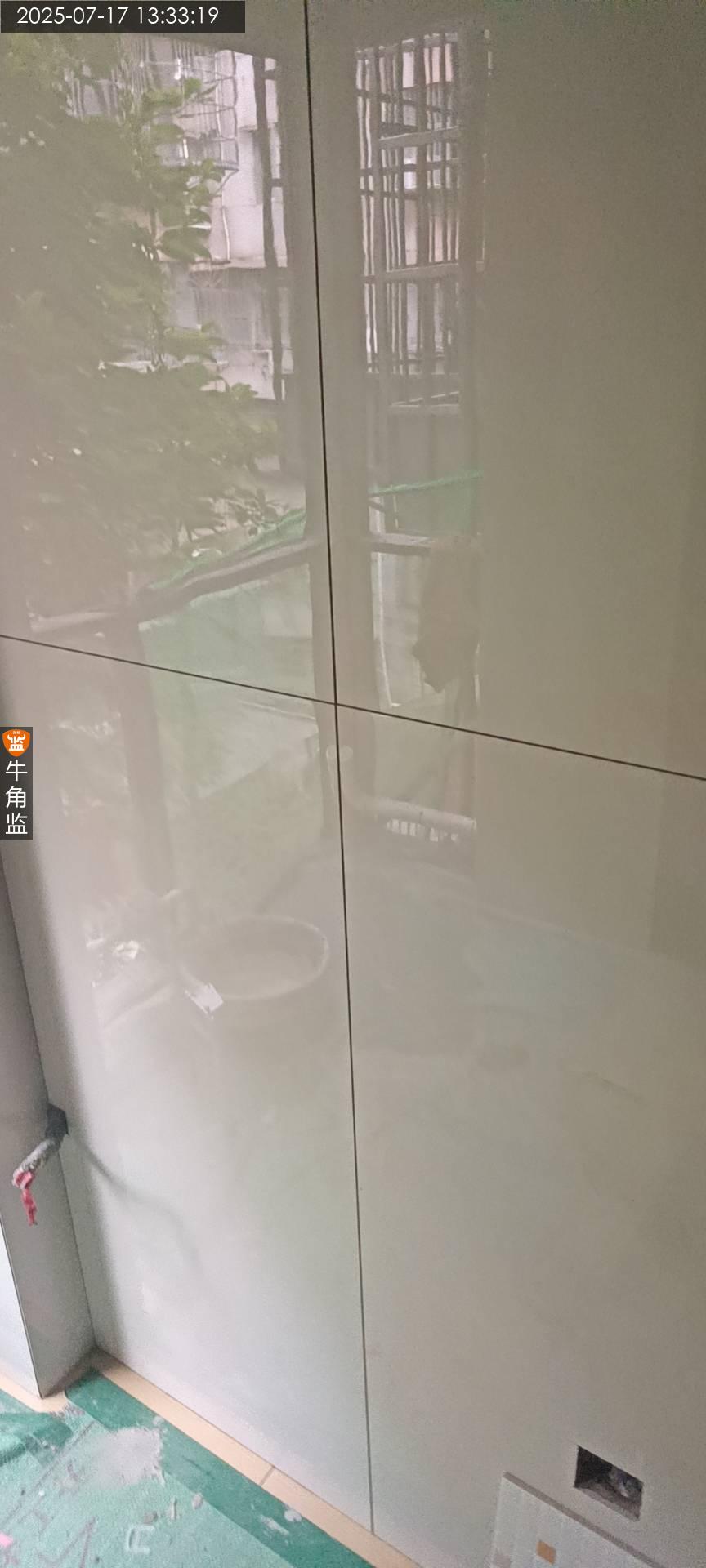

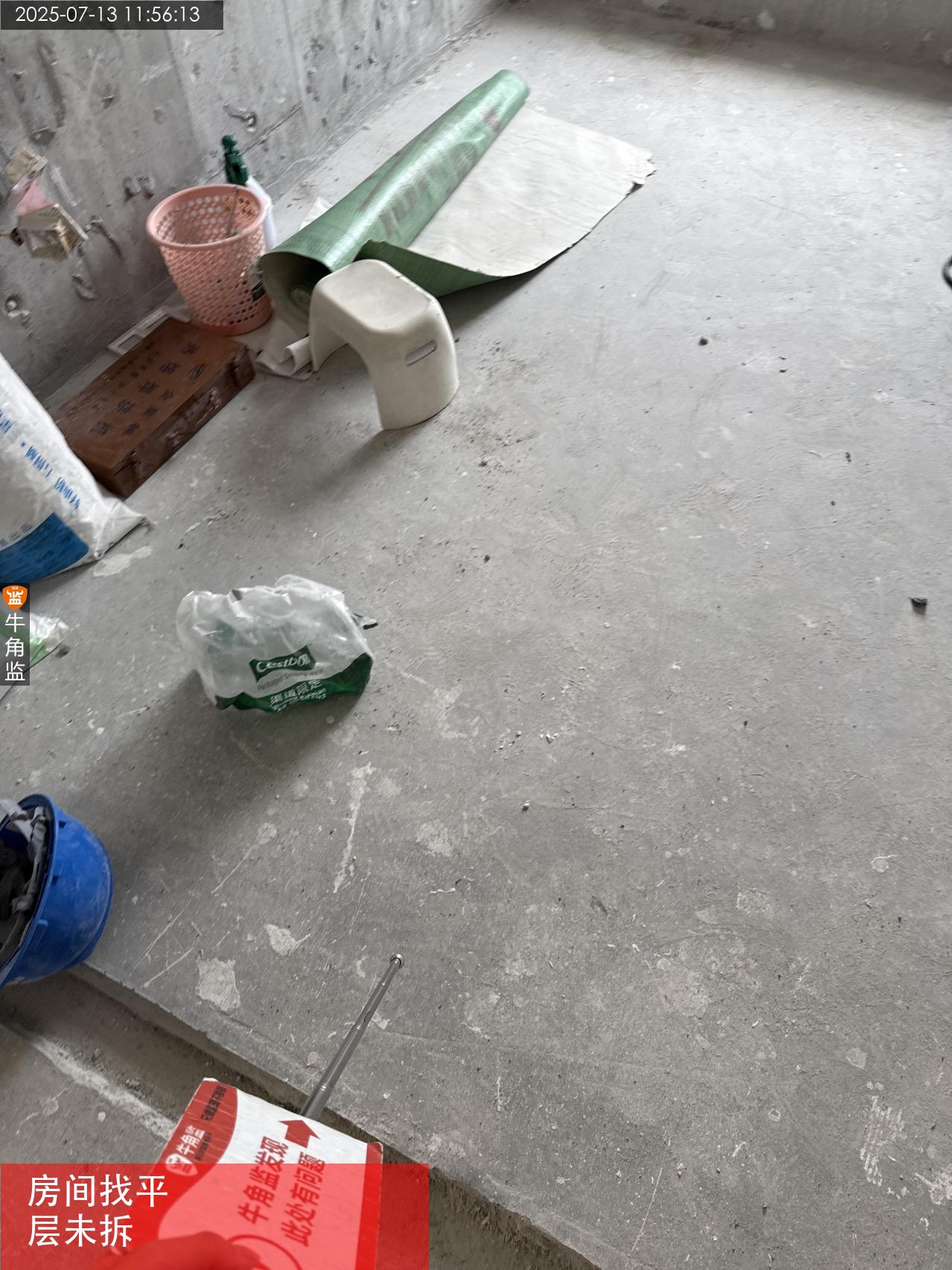

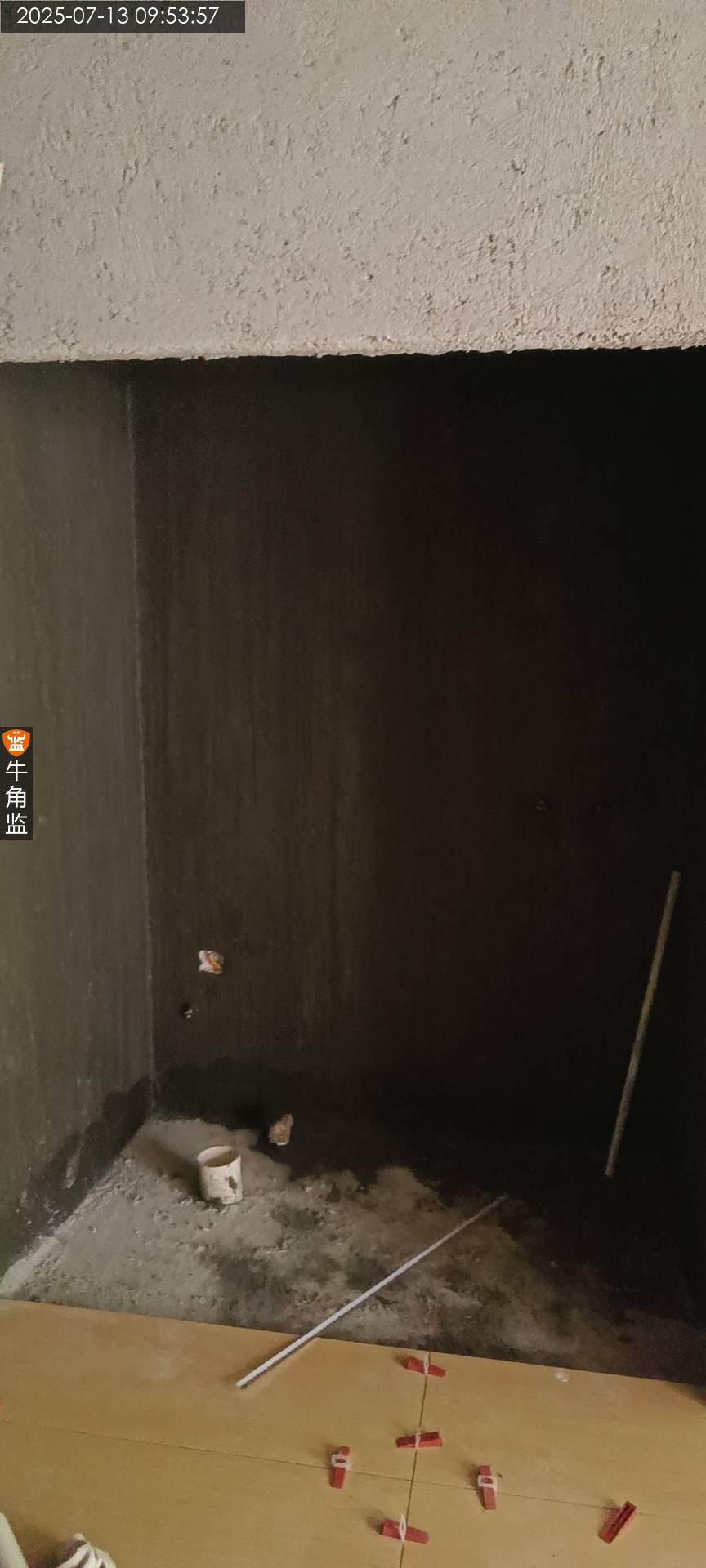

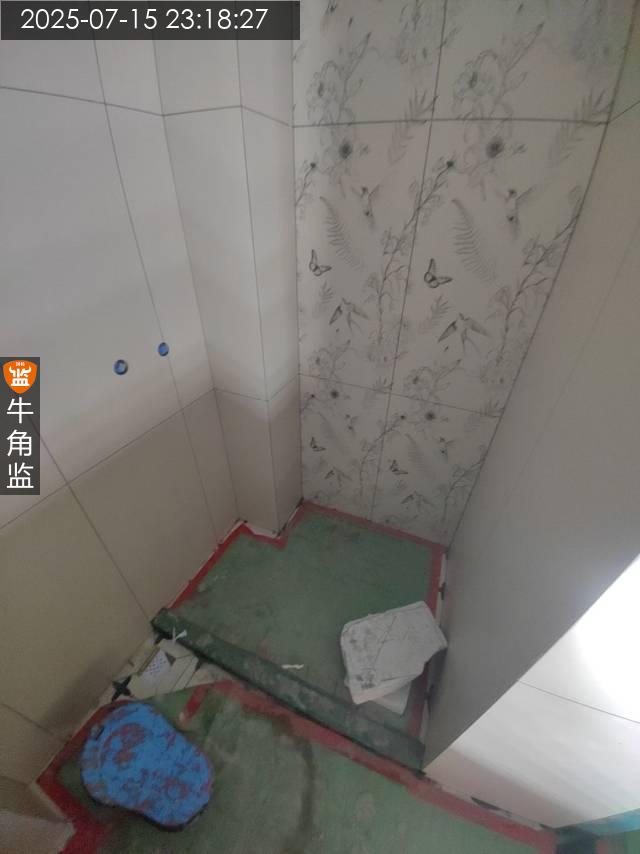

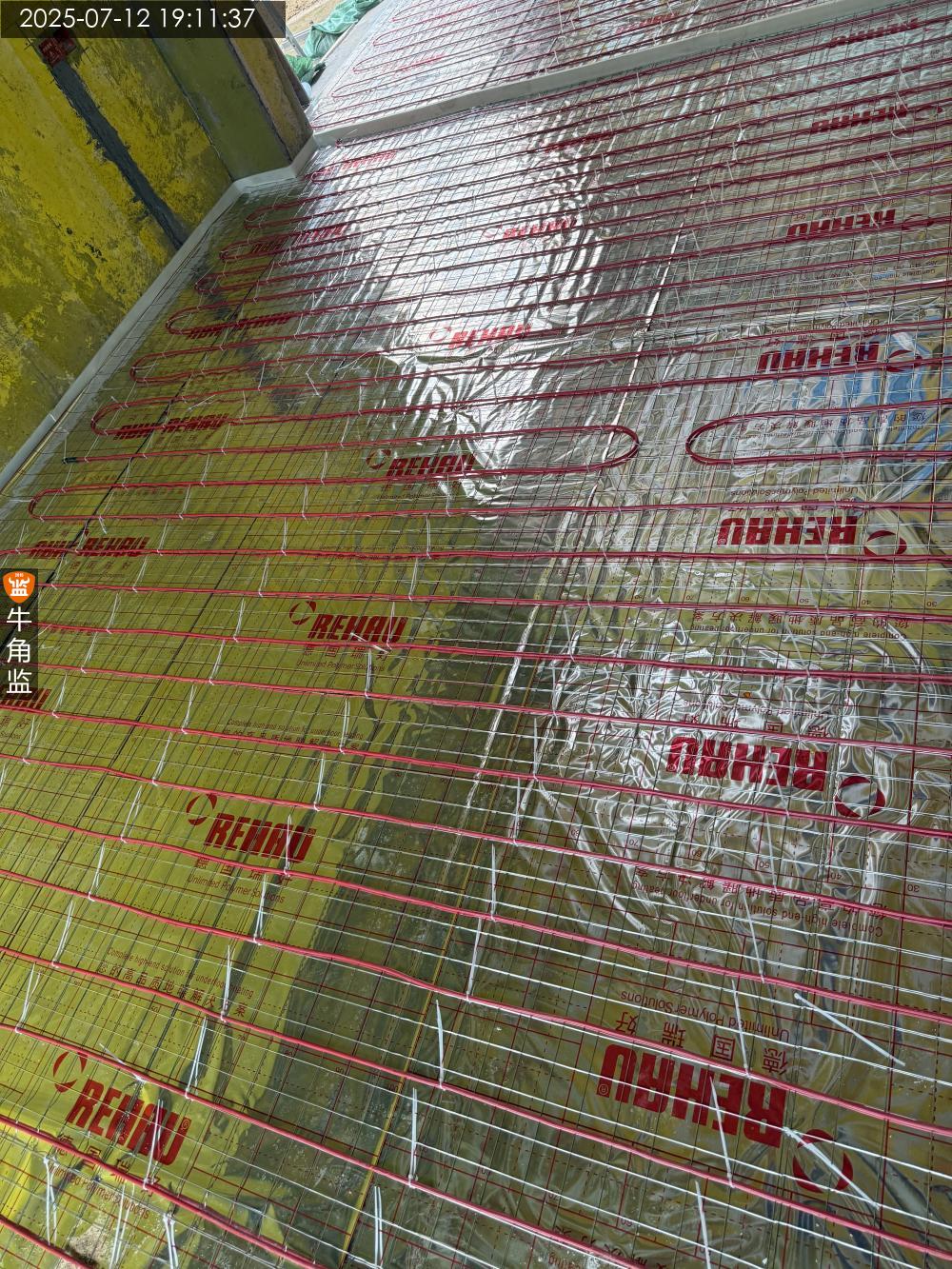

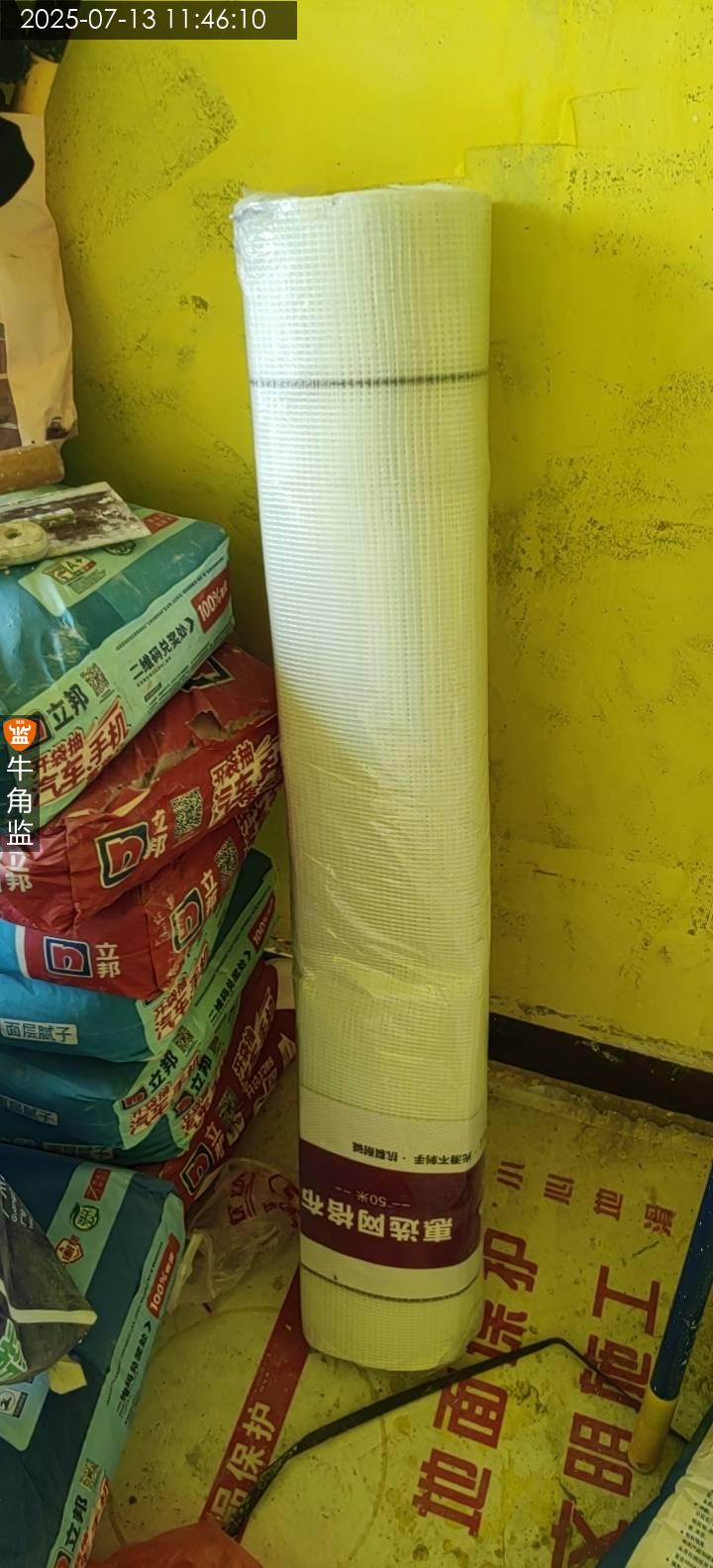

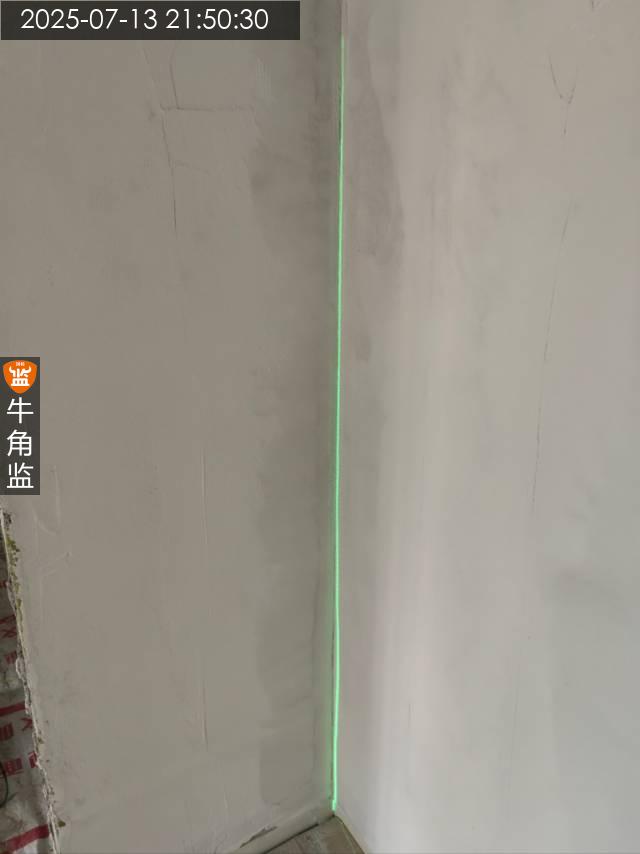

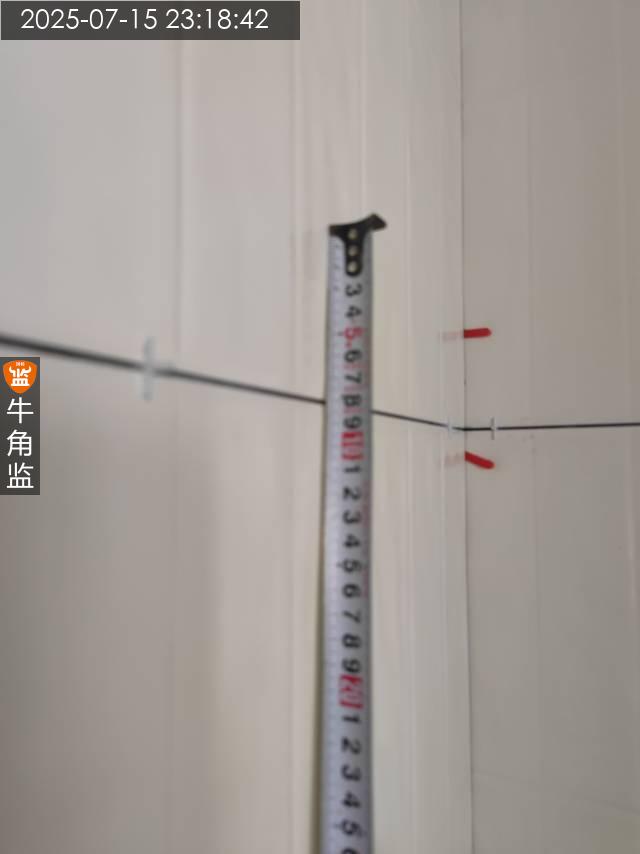

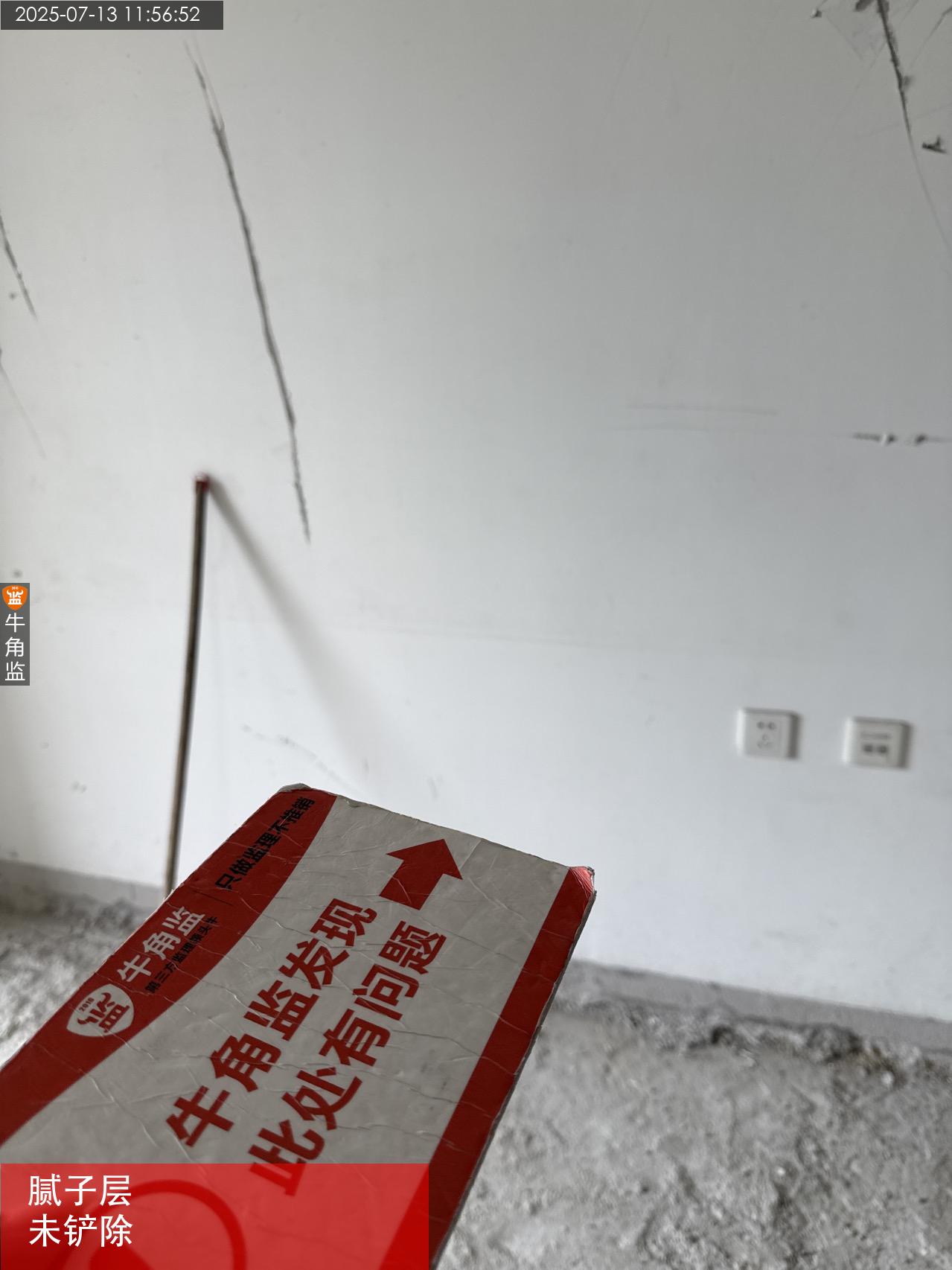

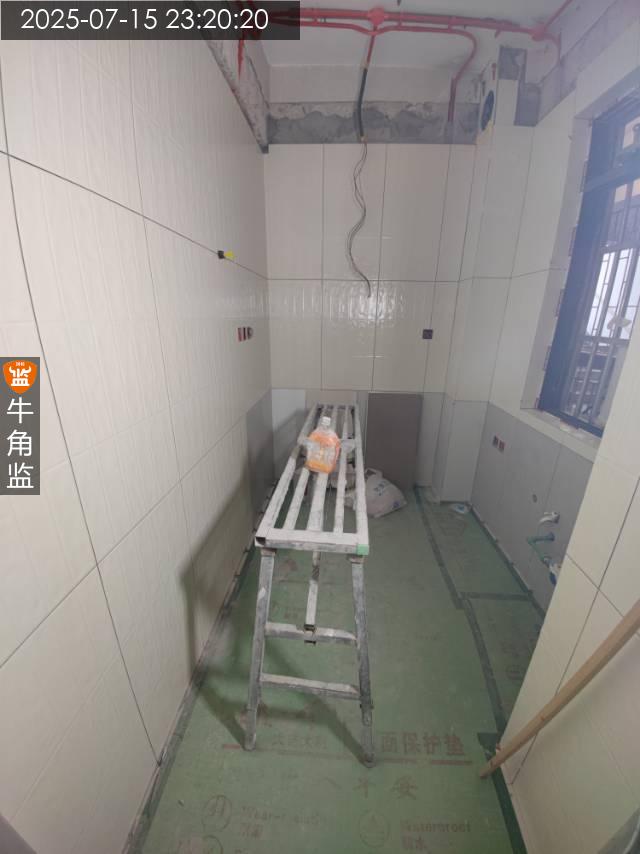

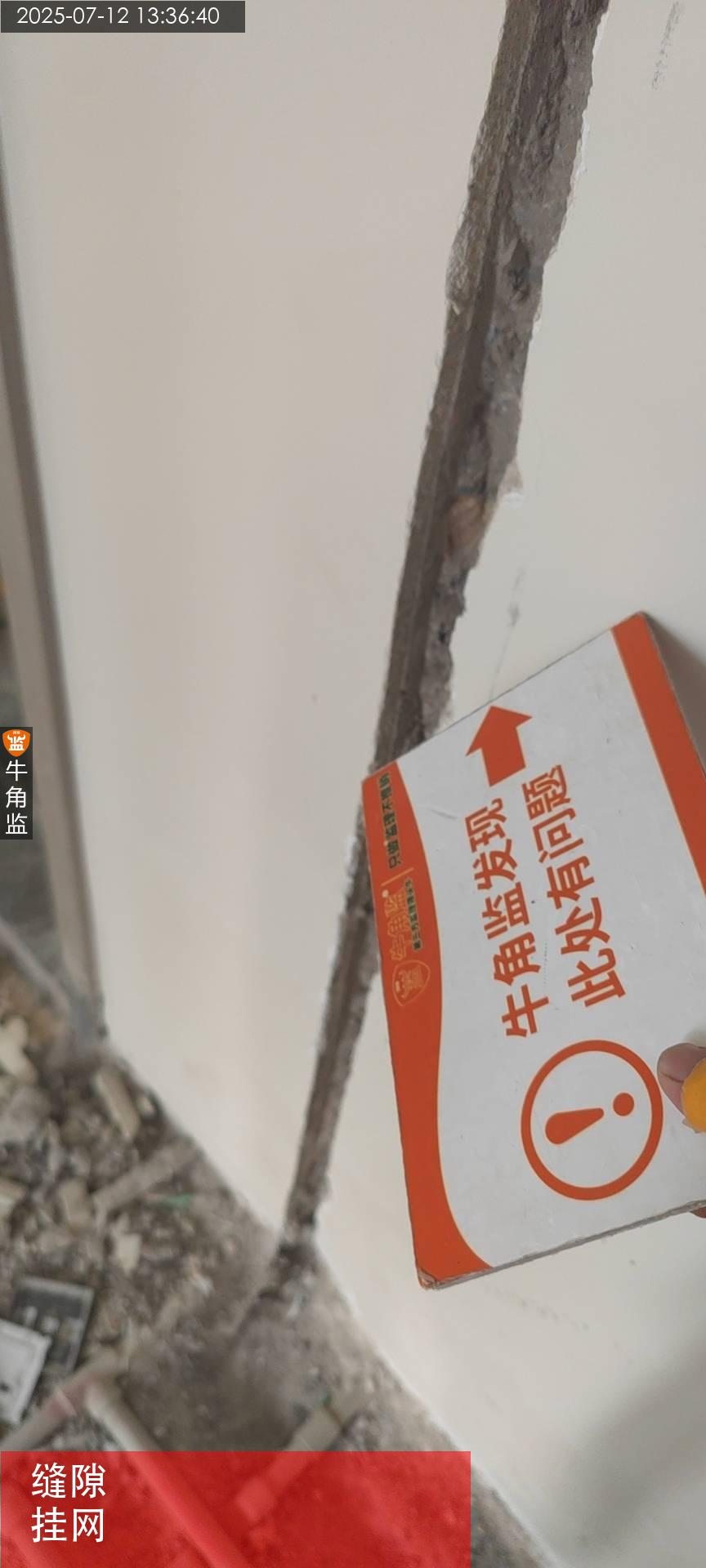

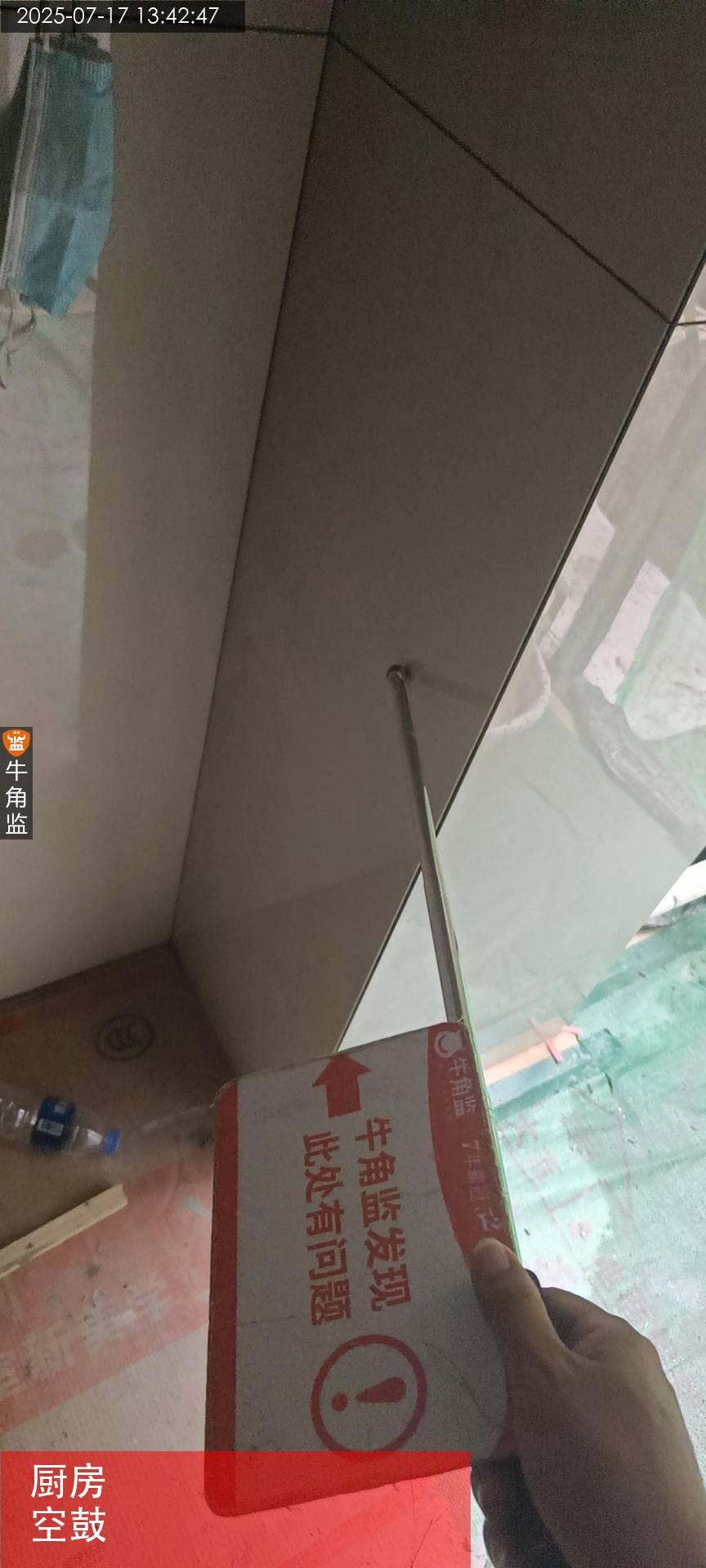

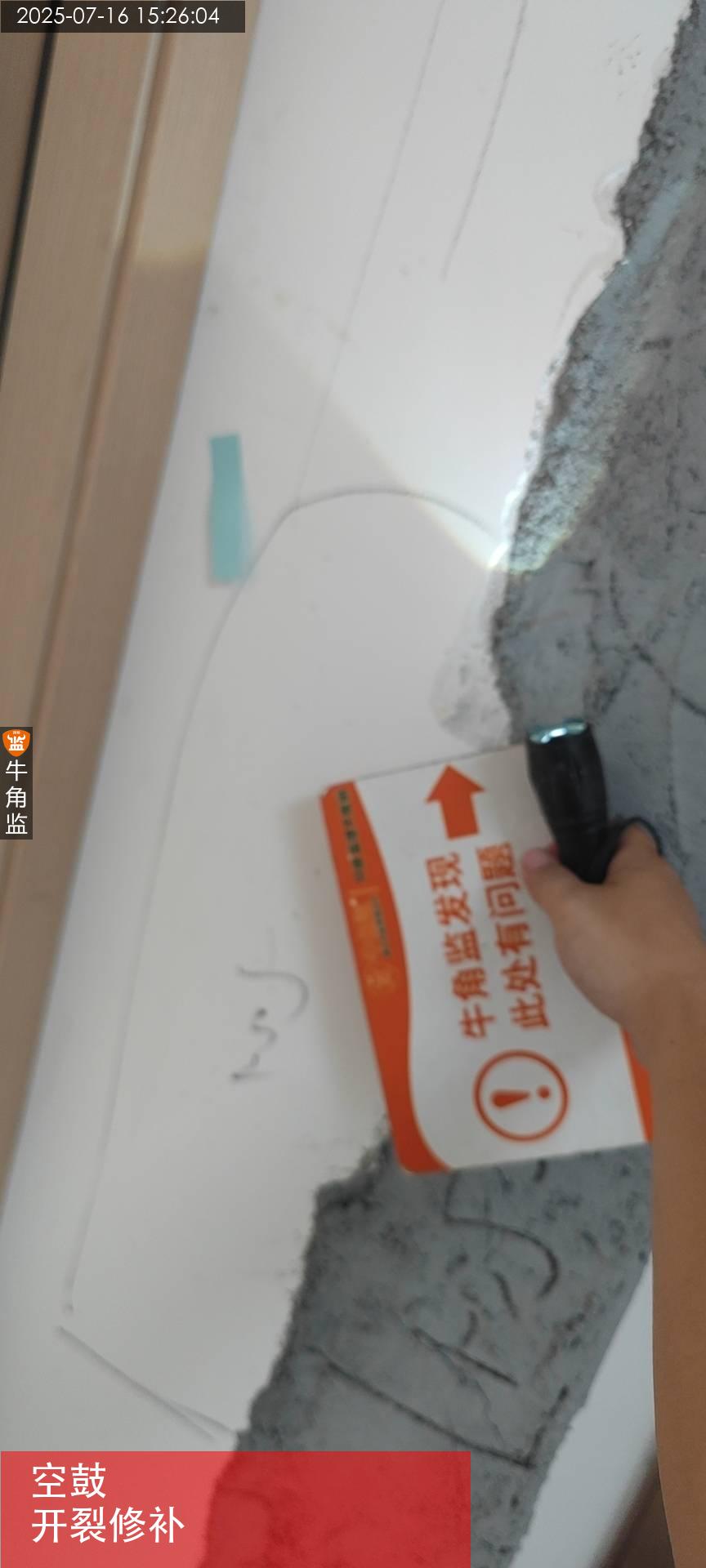

本次检查瓷砖木工情况 1,检查厨房一处墙砖空鼓建议灌浆,马桶后一处阴角90度有偏差。 2,天花螺丝头扇灰前需要防锈处理,防止生锈腐蚀油漆验层。 3,阳台新批荡层有开裂空鼓,需要铲除重新批荡(已标记) 4,墙面墙固未涂刷饱满需要补刷饱满。 建议 5,墙面阴阳角需设置阴阳角条,收口美观顺直。 6,窗边、门边需用美纹纸分色保护处理,避免腻子施工污染。 7,腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚
2025-07-15
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
