综合指数:30.87%
监理好评率:54.14%
配合整改率:0.00%
臭鸡蛋率:61.54%
黄埔区星********0908
设 计 师:未知
施工队长:徐工
工地面积:97.00㎡
装修总价:0.00
本次评价:C
本次评语:

泥工验收 1.检查墙地砖暂时未发现空鼓,由于现场地面杂物堆放比较多,保护膜还没拆。后期做美缝之前墙地砖再全面复检一遍。 2.厨房墙面有一处直角方正度误差刚好大于3mm,影响后期安装收口美观。建议拆除重新铺贴或者后期安装做好收处理。 3.卫生间排污管周边收口缝隙大,建议使用堵漏王修复。 4.现场有三个品牌腻子粉。建议按照合同使用统一品牌的腻子粉。 后期木工施工建议 1.吊顶要求使用轻钢龙骨结构 双层板,9里夹板打底,外层石膏板或硅酸钙板封面。厨卫用水区域建议做铝扣板,或者硅酸钙板。吊顶水平误差要求小于3mm。 2.拐角处需用整板设置T或L型,封板需错缝处理,底板和面板要错缝处。接缝宜3到5mm, 3.吊杆间距不应大于100cm,主龙骨间距不应大于90cm,副龙骨间距不大于40cm。靠墙主龙骨间距不于30cm 4.固定板材螺丝间距为15到17cm。螺丝与石膏板边缘距离1CM-2CM,螺丝应低于板面1mm,石膏板边要倒角45度,(V型槽),螺丝孔做防锈处理,拼缝处做防开裂处理 5.木方需要做防火处理。建议做防腐防白蚁处理 6.石膏板吊顶遇梁处采用包梁底。 7.木制吊顶必须使用膨胀螺丝将木方固定于现浇顶面或者梁上。 8.木制造型背景墙,需要挂重物的底板必须用大芯板。
2024-07-09
番禺区锦********8681
设 计 师:未知
施工队长:徐工
工地面积:138.00㎡
装修总价:0.00
本次评价:C
本次评语:

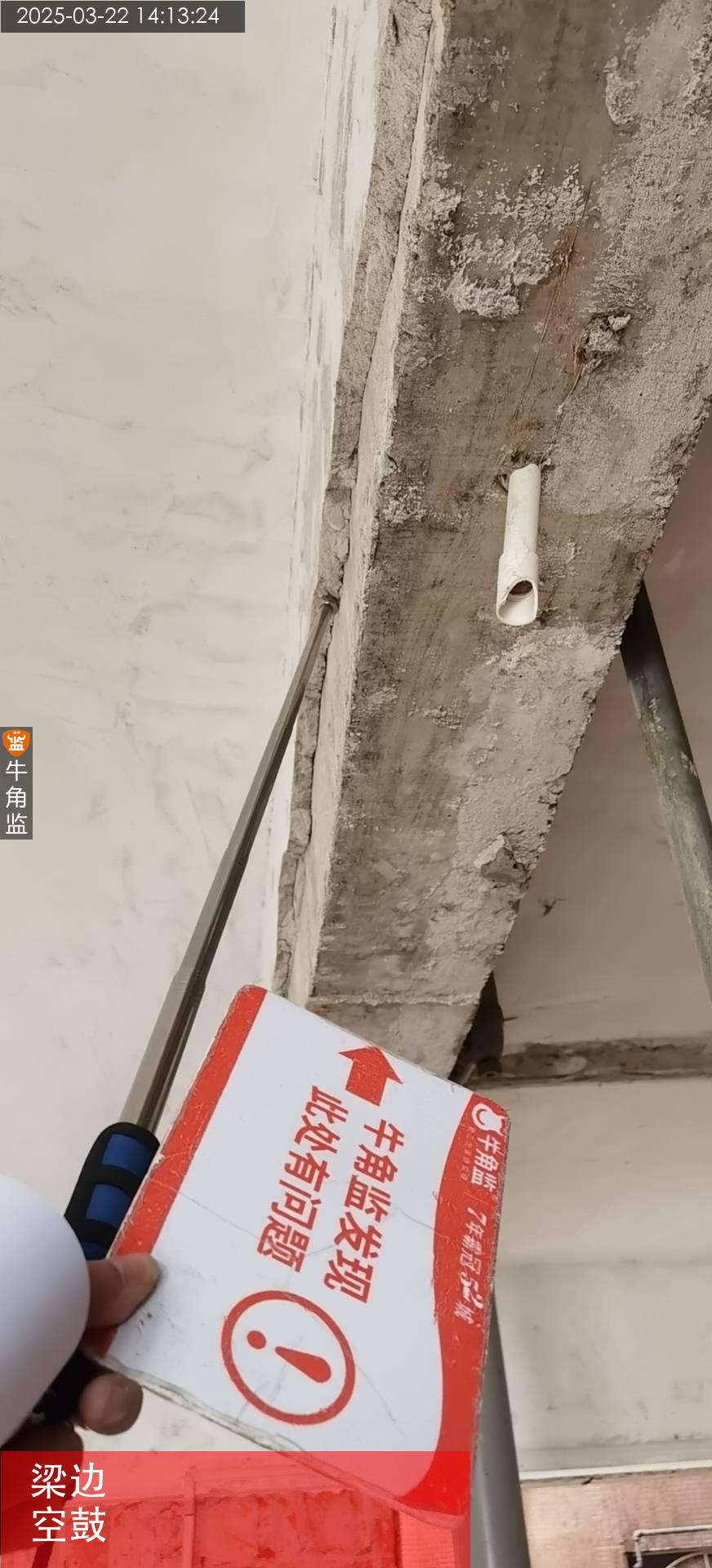

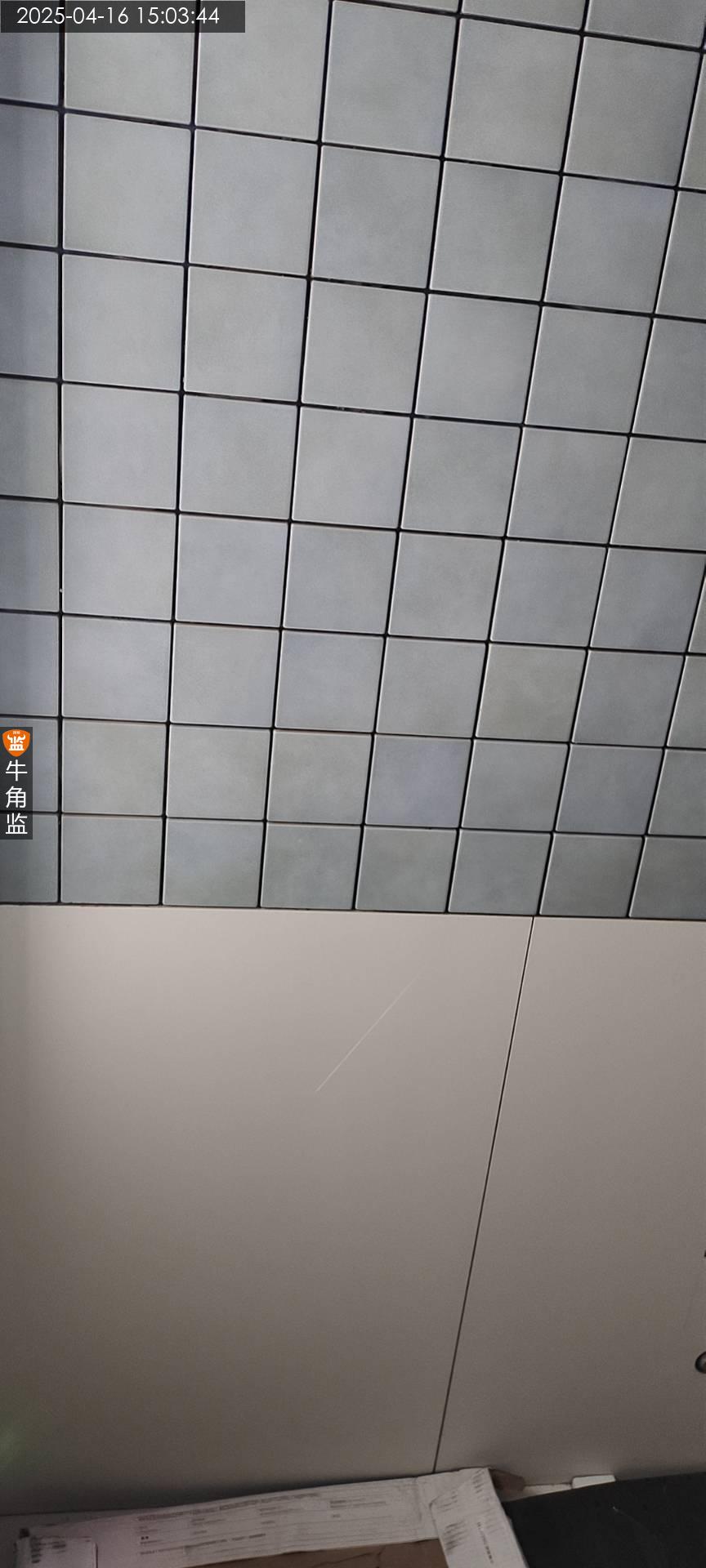

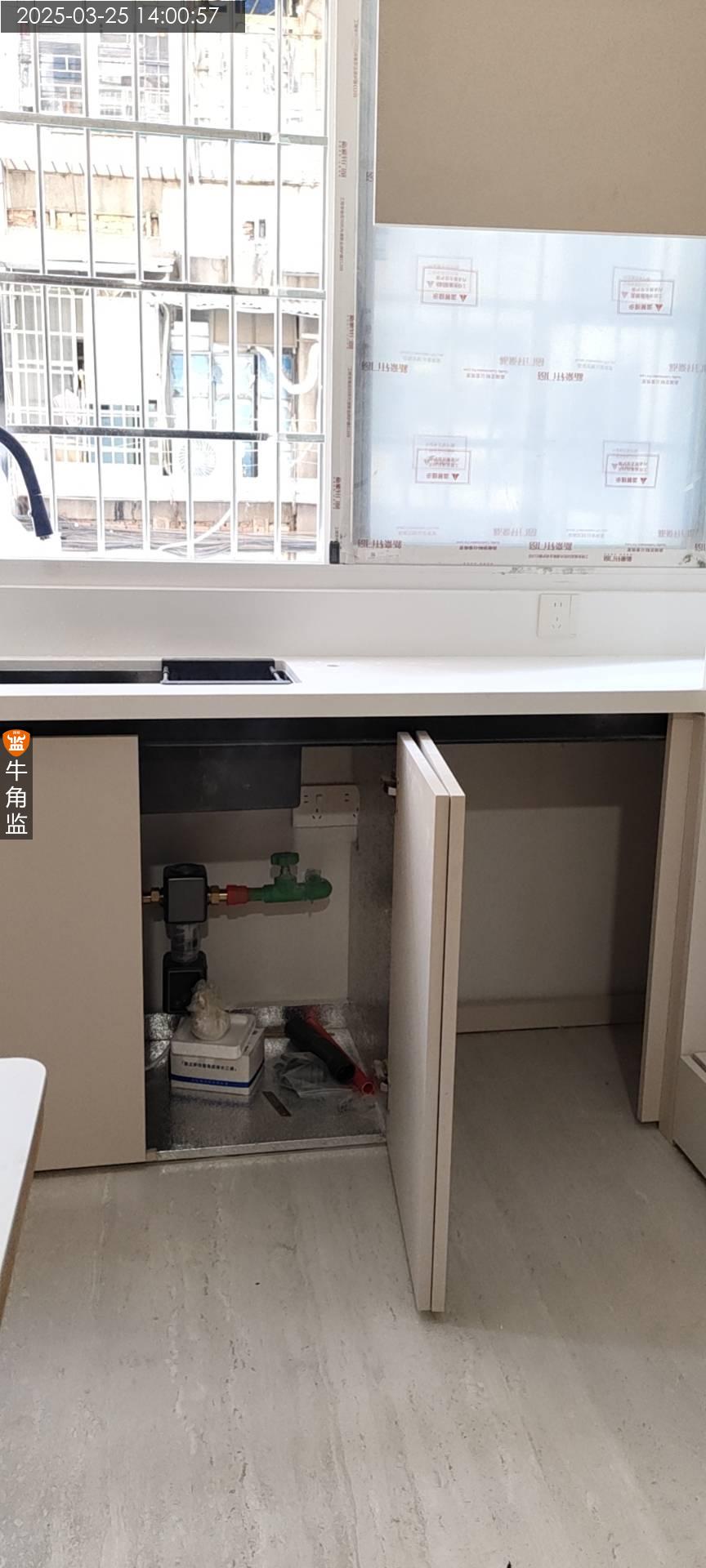

本次检查情况如下 木工验收 1.厨房烟道口周边批荡空鼓铲除后重新批荡刷防水后贴砖开孔装止逆阀。 2.厨房,卫生间墙面砖有空鼓,主卫墙面砖有一片破损,要求更换,空鼓处理。 3.原房钉子拔除,涂刷防锈漆。 4.吊顶石膏板之间接缝处贴纤维网扇灰。 5.公卫隔墙有湿印。 6.公卫墙面砖未贴至天花吊顶处,要求补贴好。 油漆批嵌巡检(第一遍腻子时): 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。 4、截止现在施工阶段,可进行购买(门)
2024-07-09
越秀区富********0270
设 计 师:未知
施工队长:徐工
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

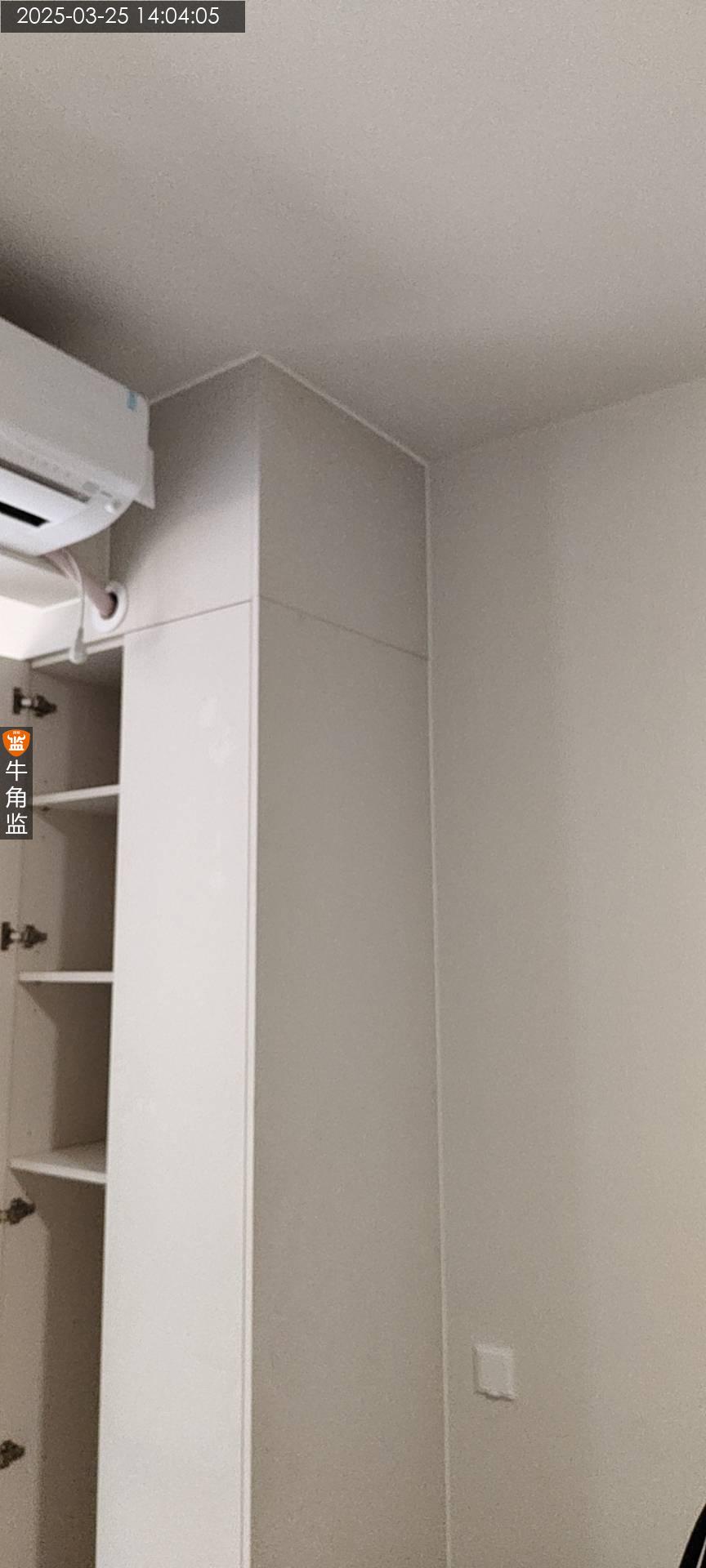

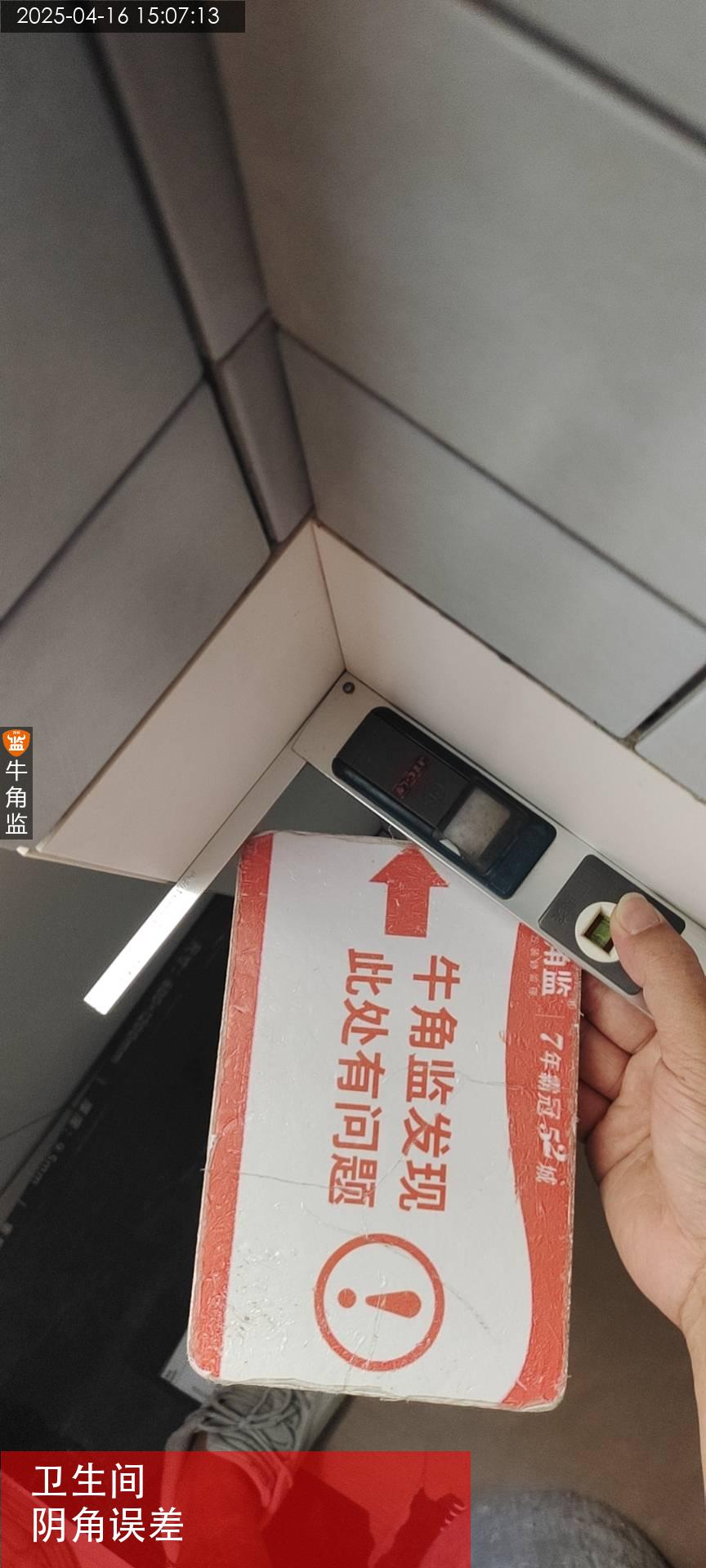

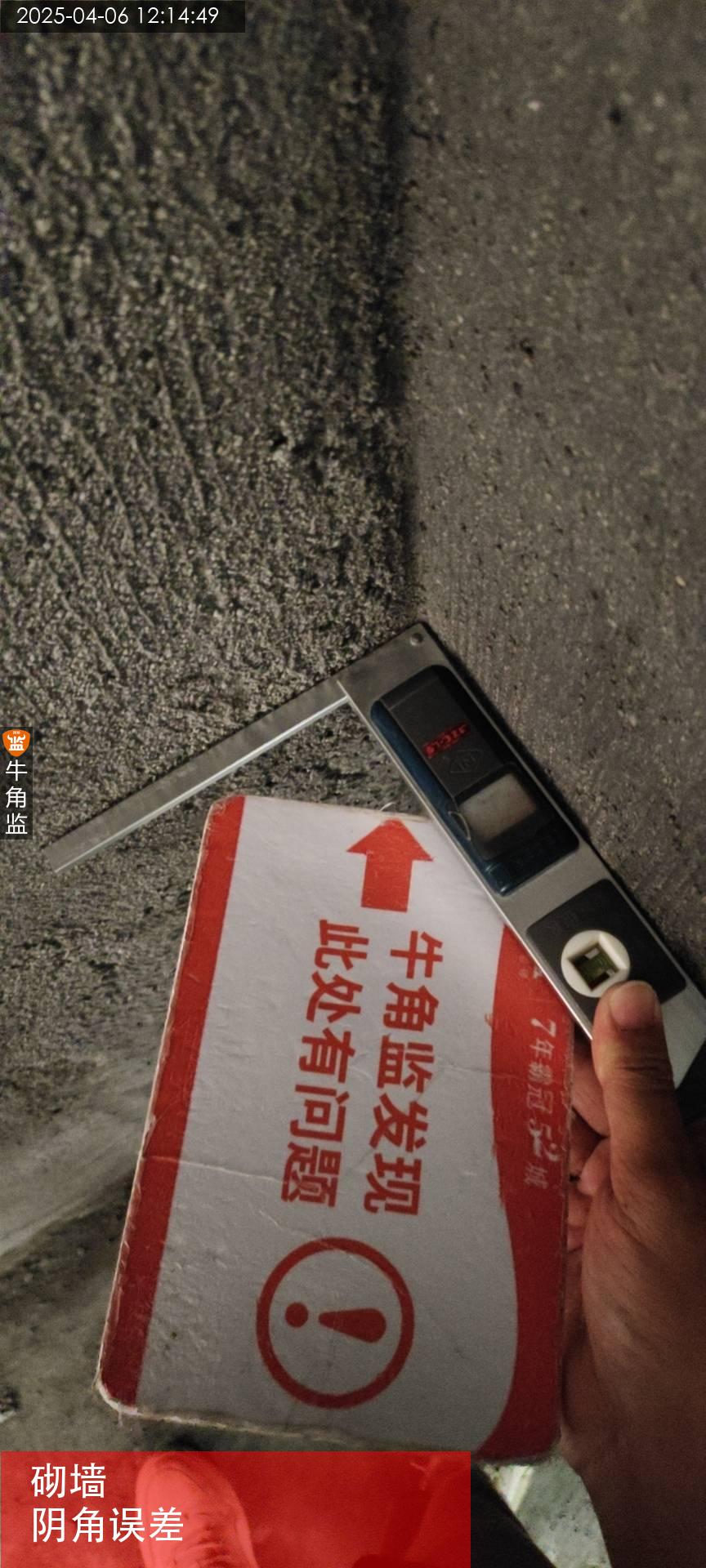

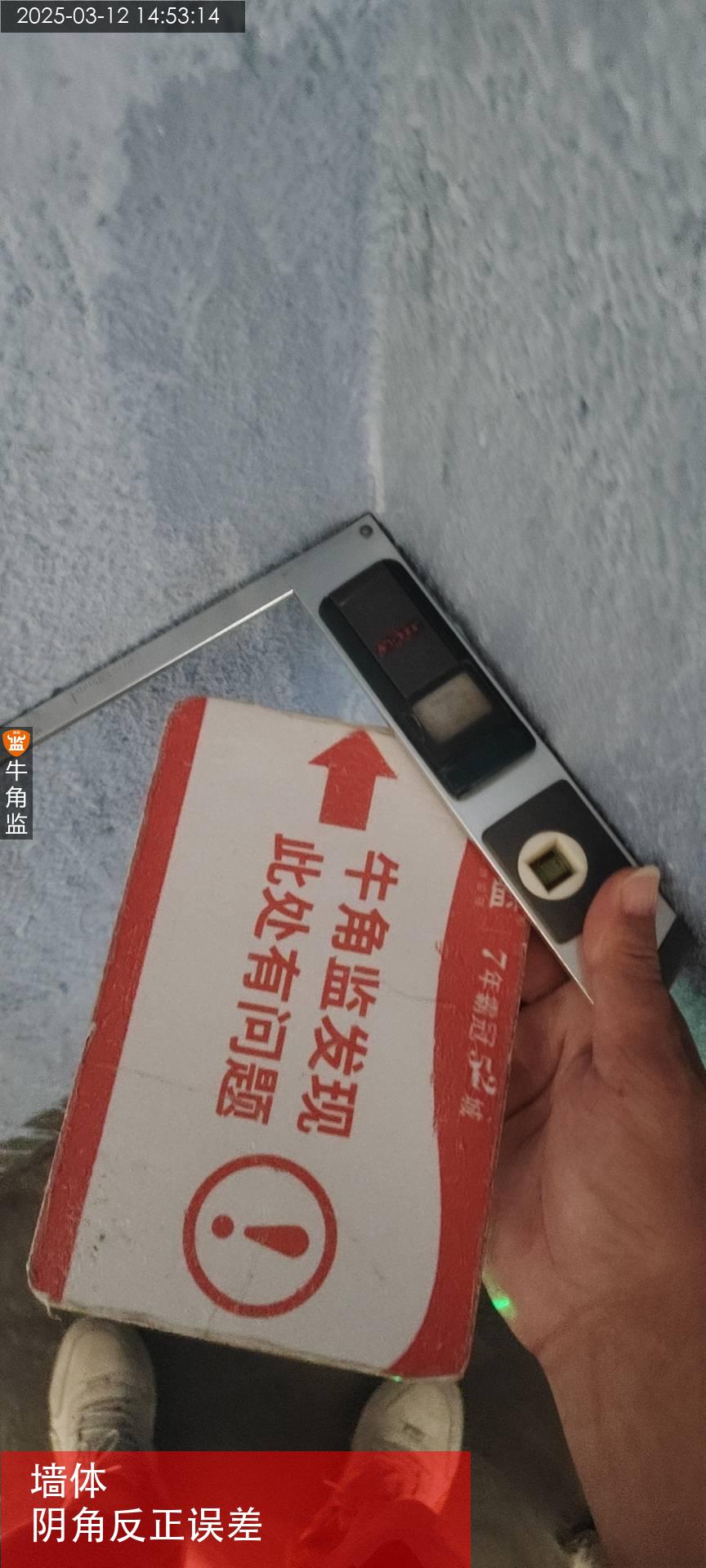

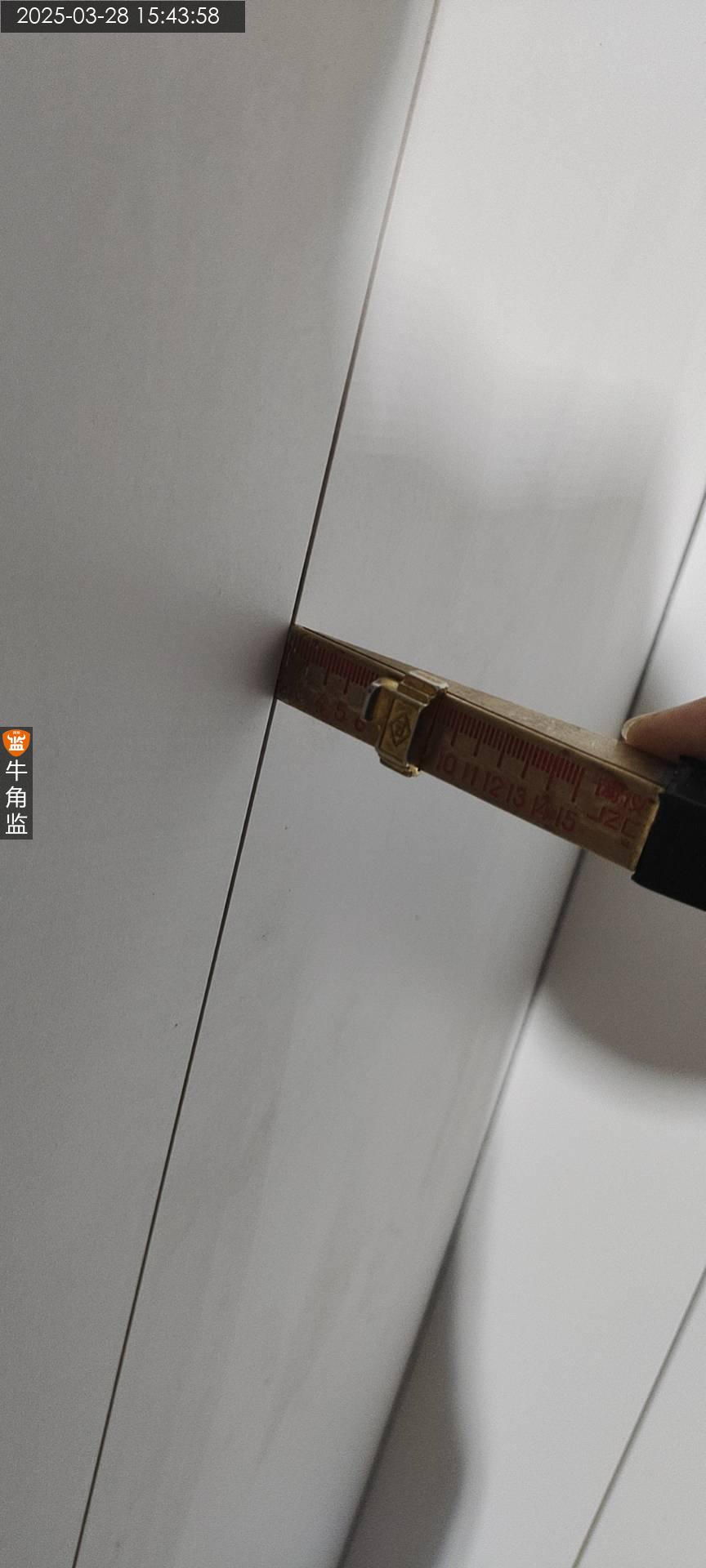

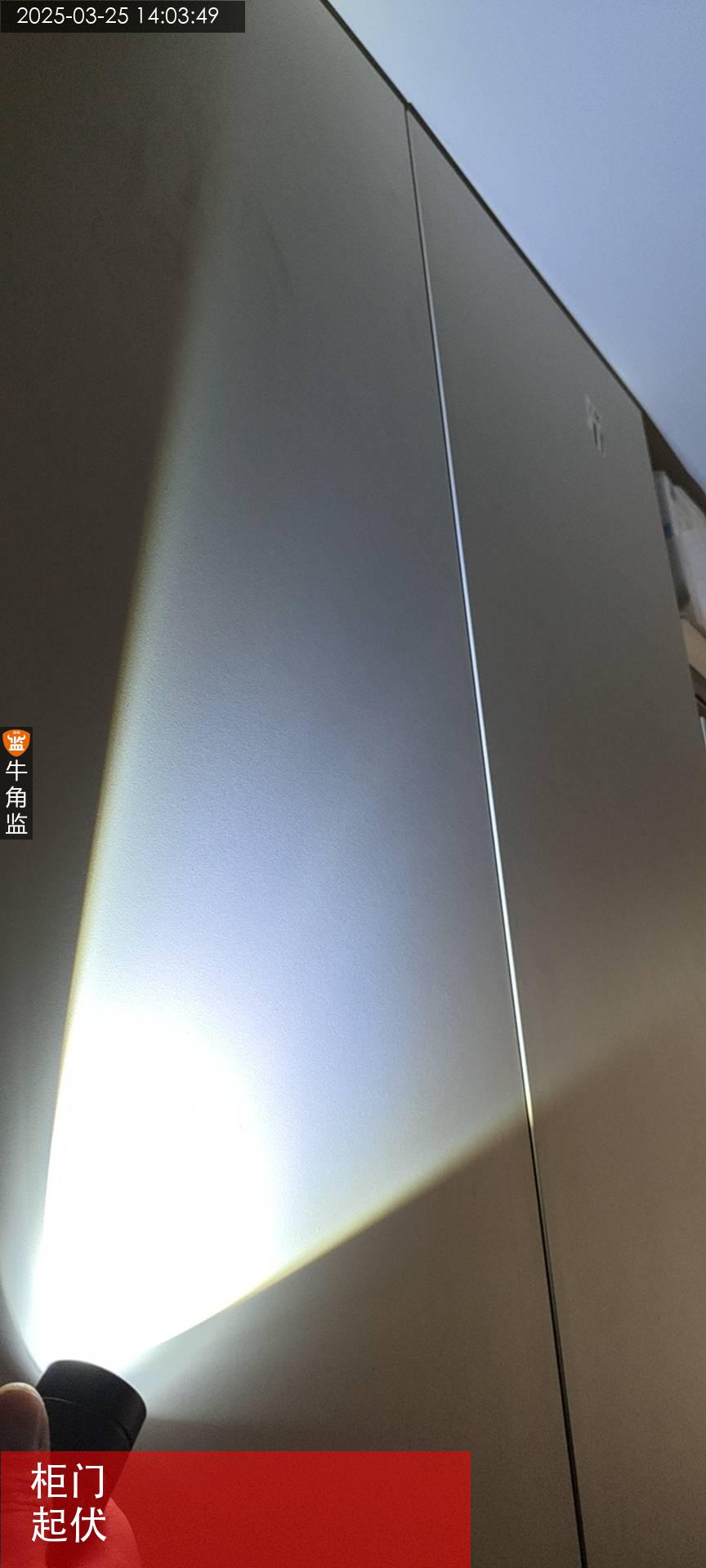

本次扇灰检查 1.主卫卫生间窗台上方位置缝隙过大,后续影响美观。需要确认是否调整。 2.阴阳角采用PVC线条修正,阴阳角直线度误差在3mm以外,后续需要提醒定制柜体安装收边收口处理。 后续施工建议 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理 3、户内门需安排进场安装,避免影响腻子收口。
2024-07-08
天河区穗********9399
设 计 师:未知
施工队长:罗工
工地面积:98.00㎡
装修总价:0.00
本次评价:D
本次评语:

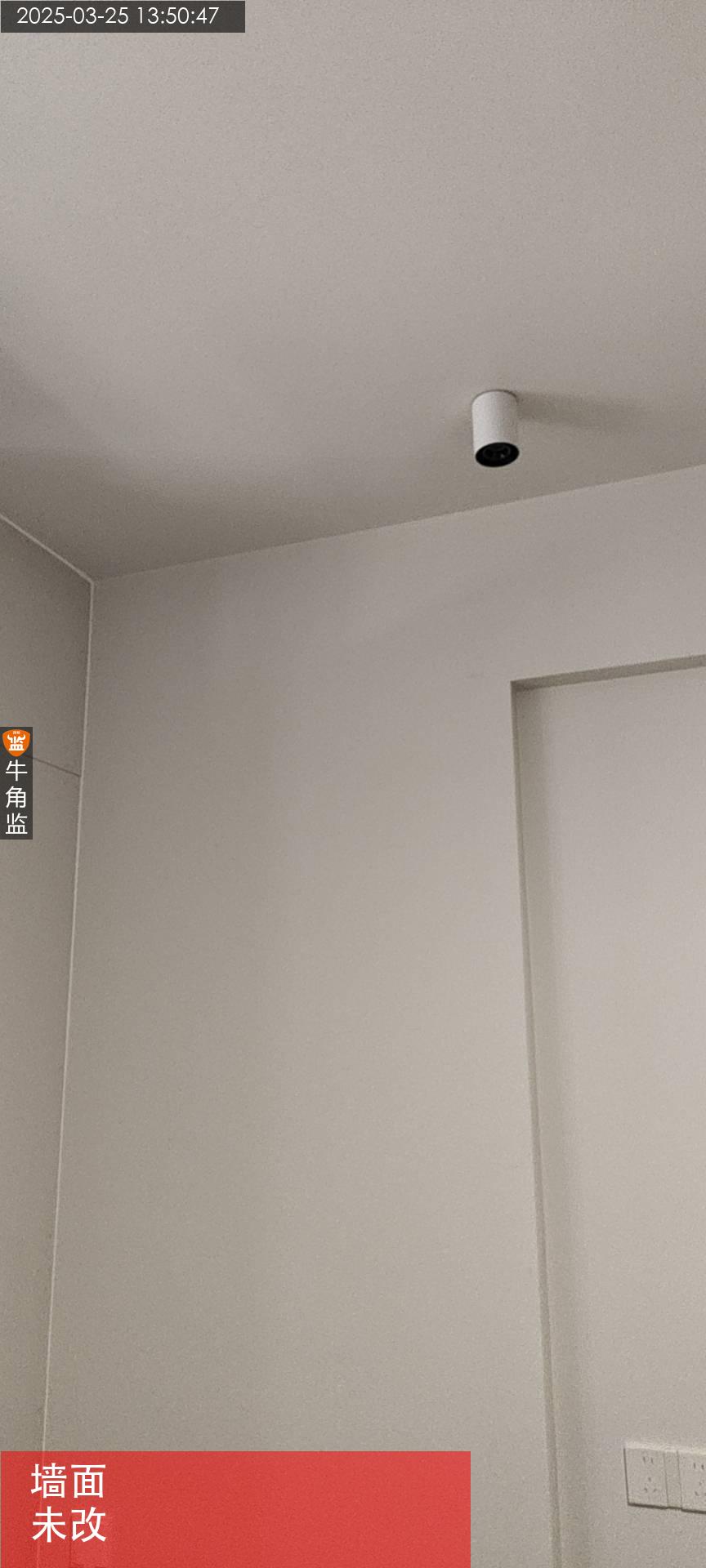

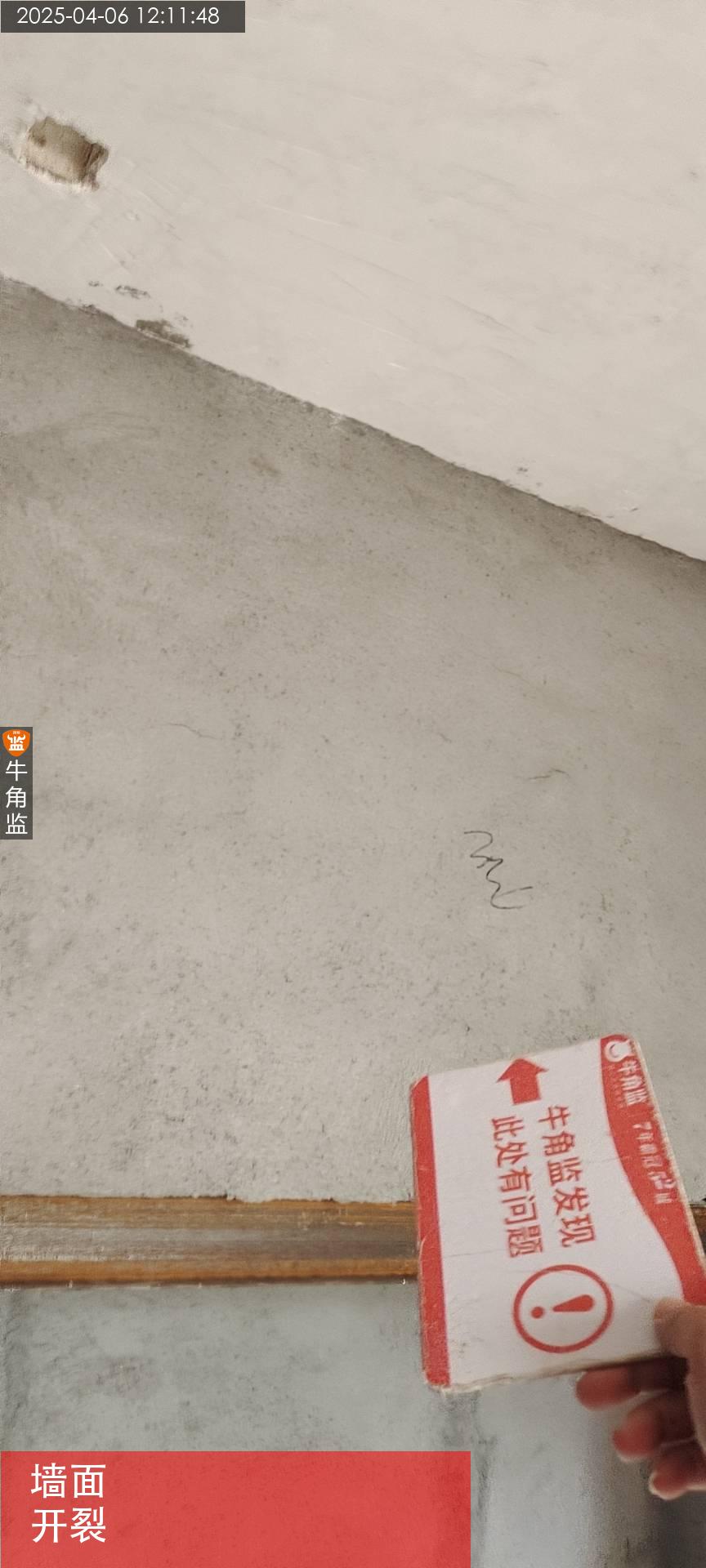

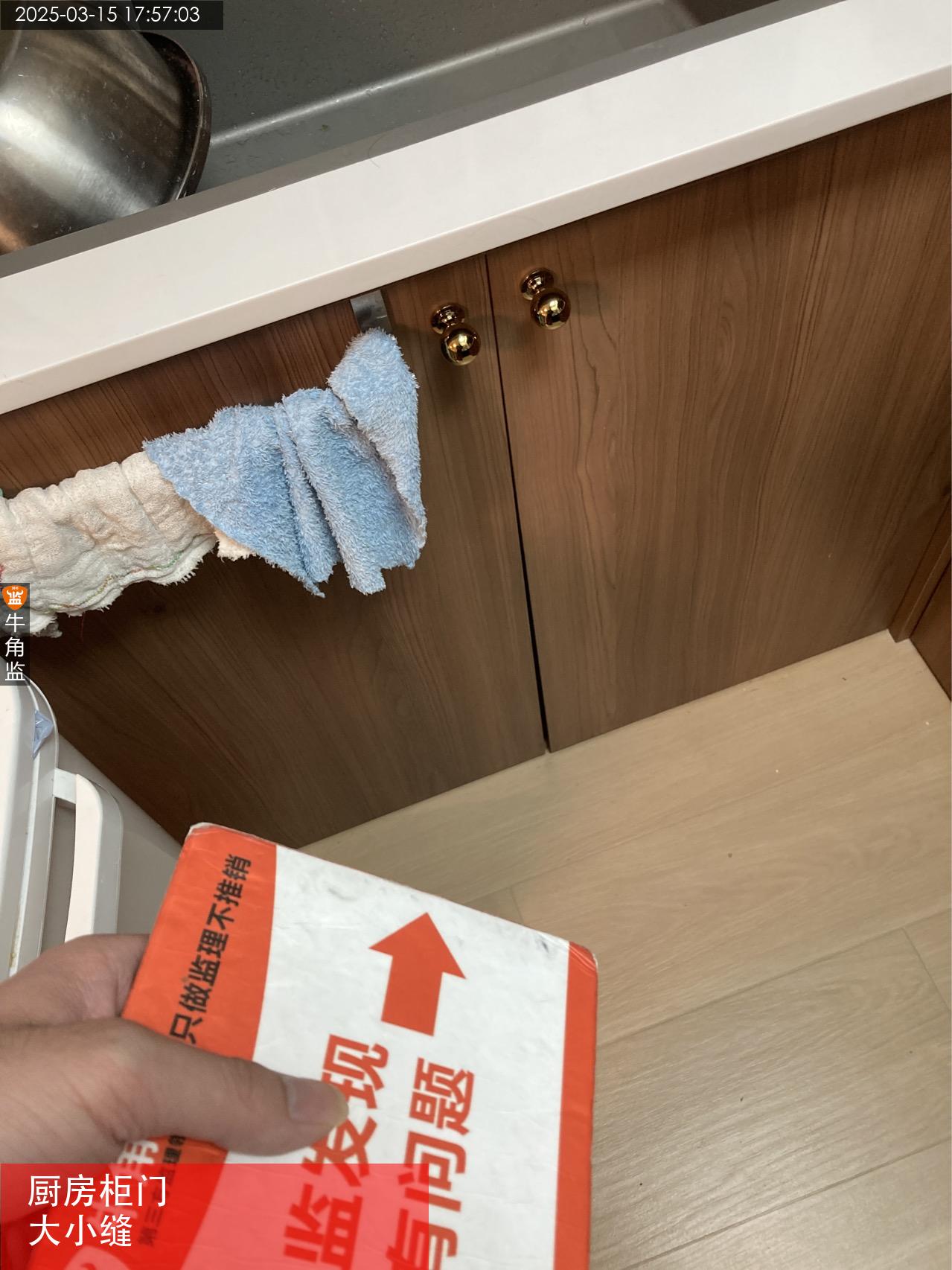

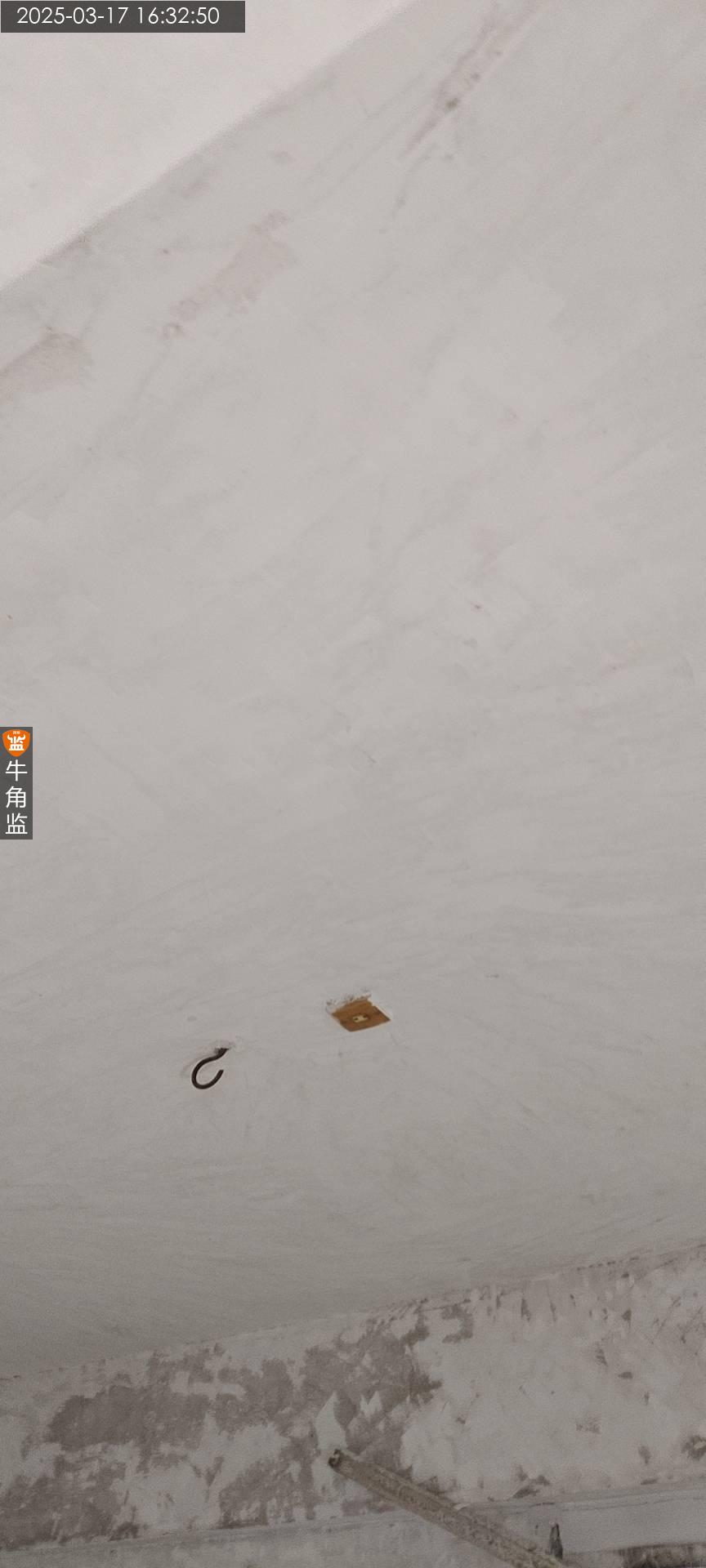

本次检查现场情况如下 安装检查 注意事项及施工建议 卫生间密封性比较差,建议叫厂家上门调整好 卫生间马桶插座未安装防水盒,建议安装防水盒避免安全隐患 小房间飘窗旁边一处腻子粉油漆潮湿,建议观察后期有无漏水情况 开关面板插座安装完成后局部油漆磕碰破损,建议修补好 过道房间门,主卧室墙面油漆开裂,建议修补好 橱柜燃气柜未开透气孔 下一步施工 建议衣柜全部打开晾晒,后期检查有无变形情况 油漆问题要求统一处理好
2024-07-03
黄埔区港********8195
设 计 师:未知
施工队长:未知
工地面积:65.00㎡
装修总价:0.00
本次评价:C
本次评语:

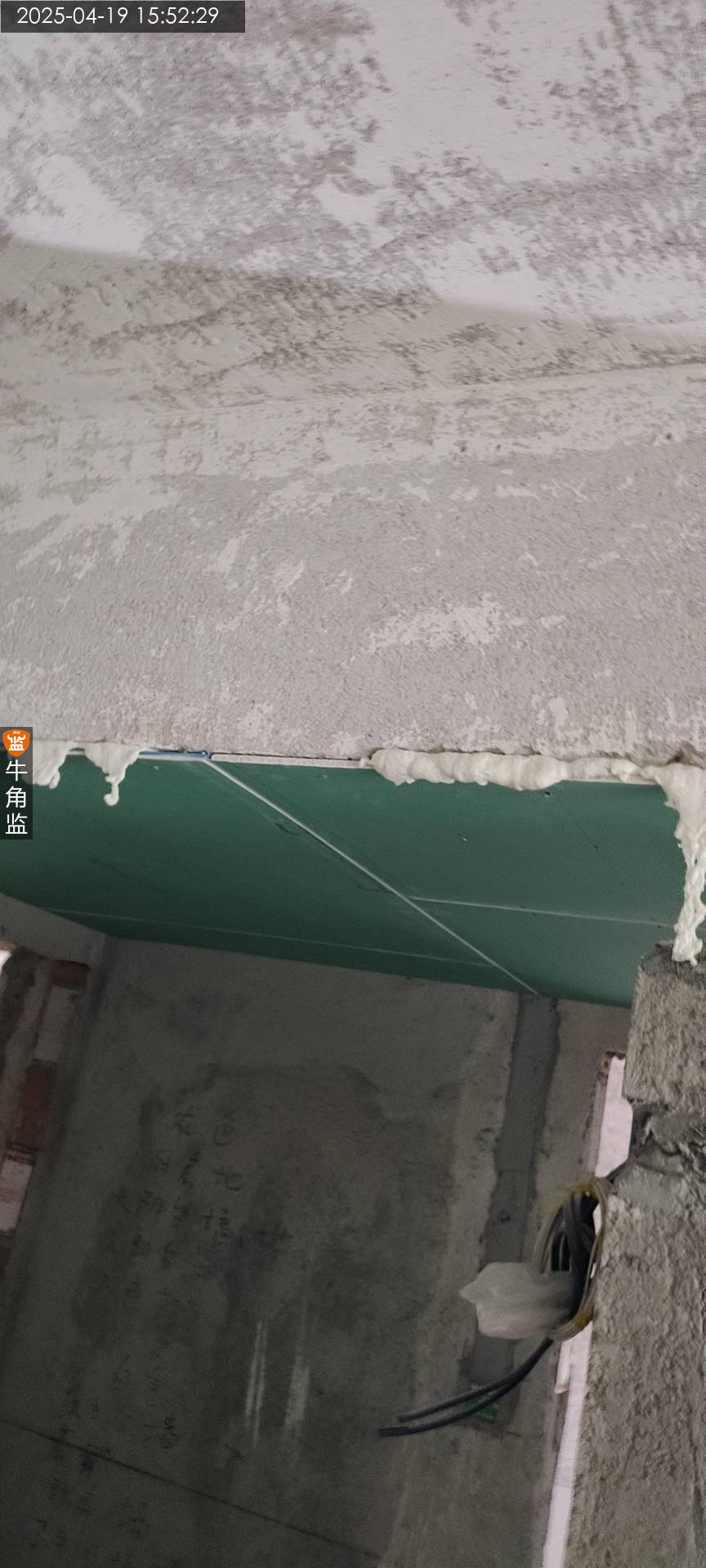

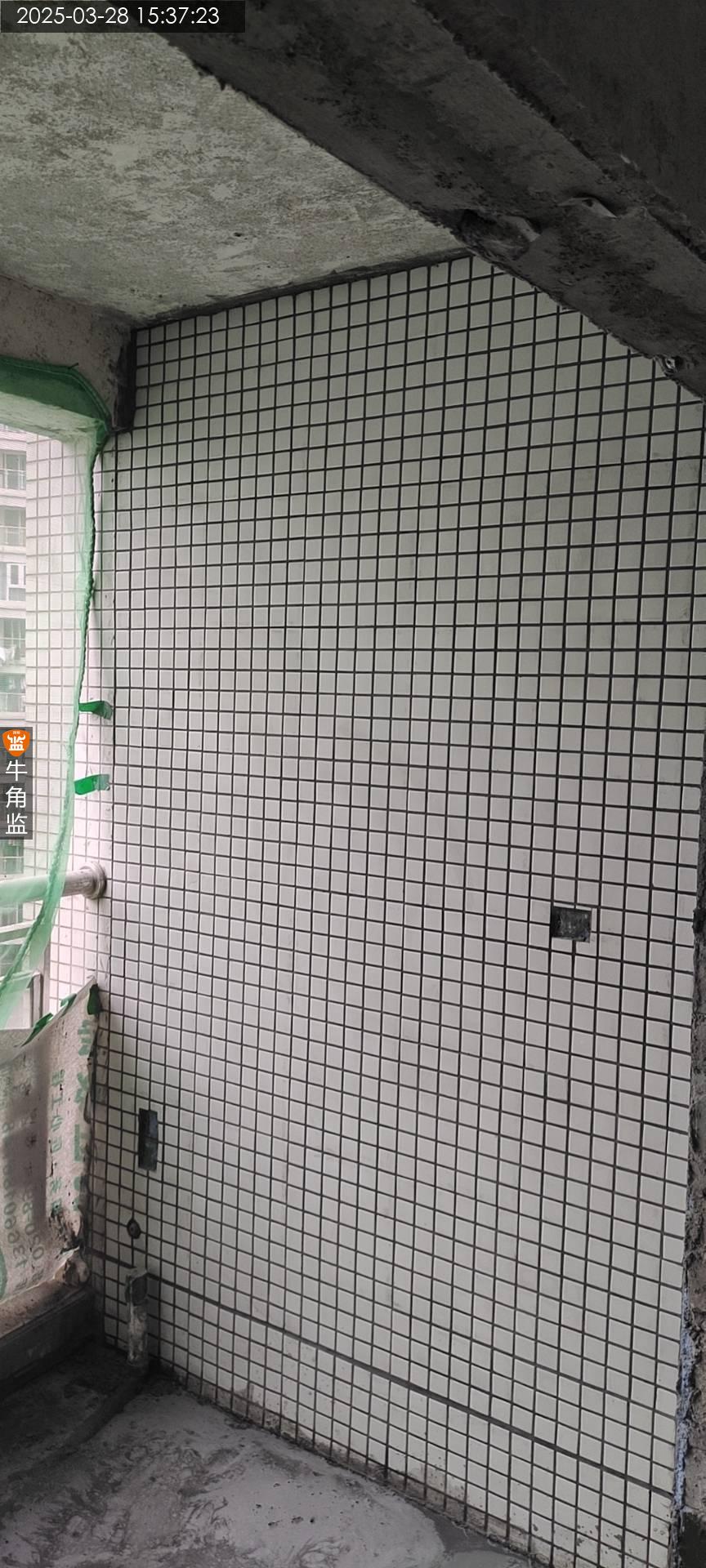

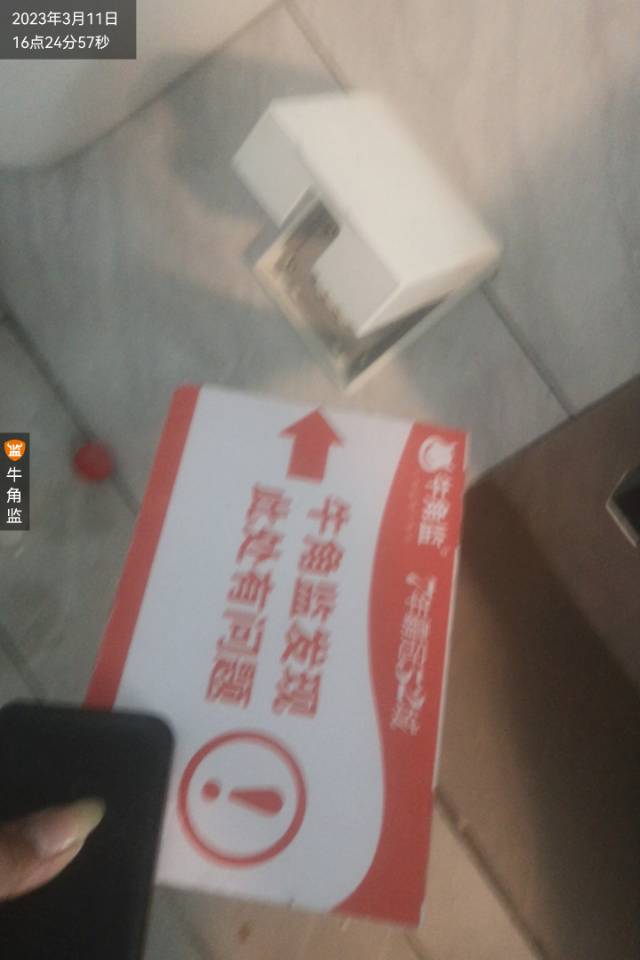

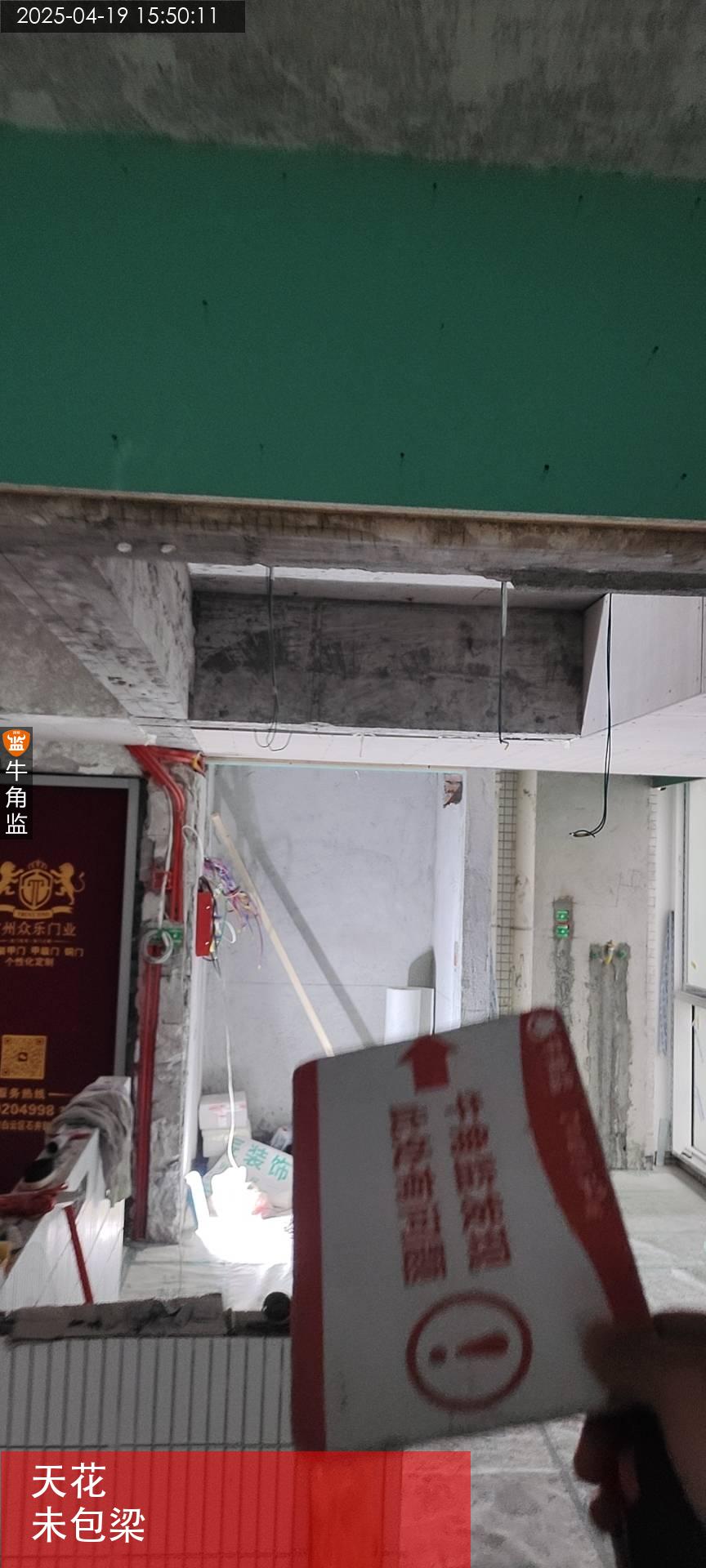

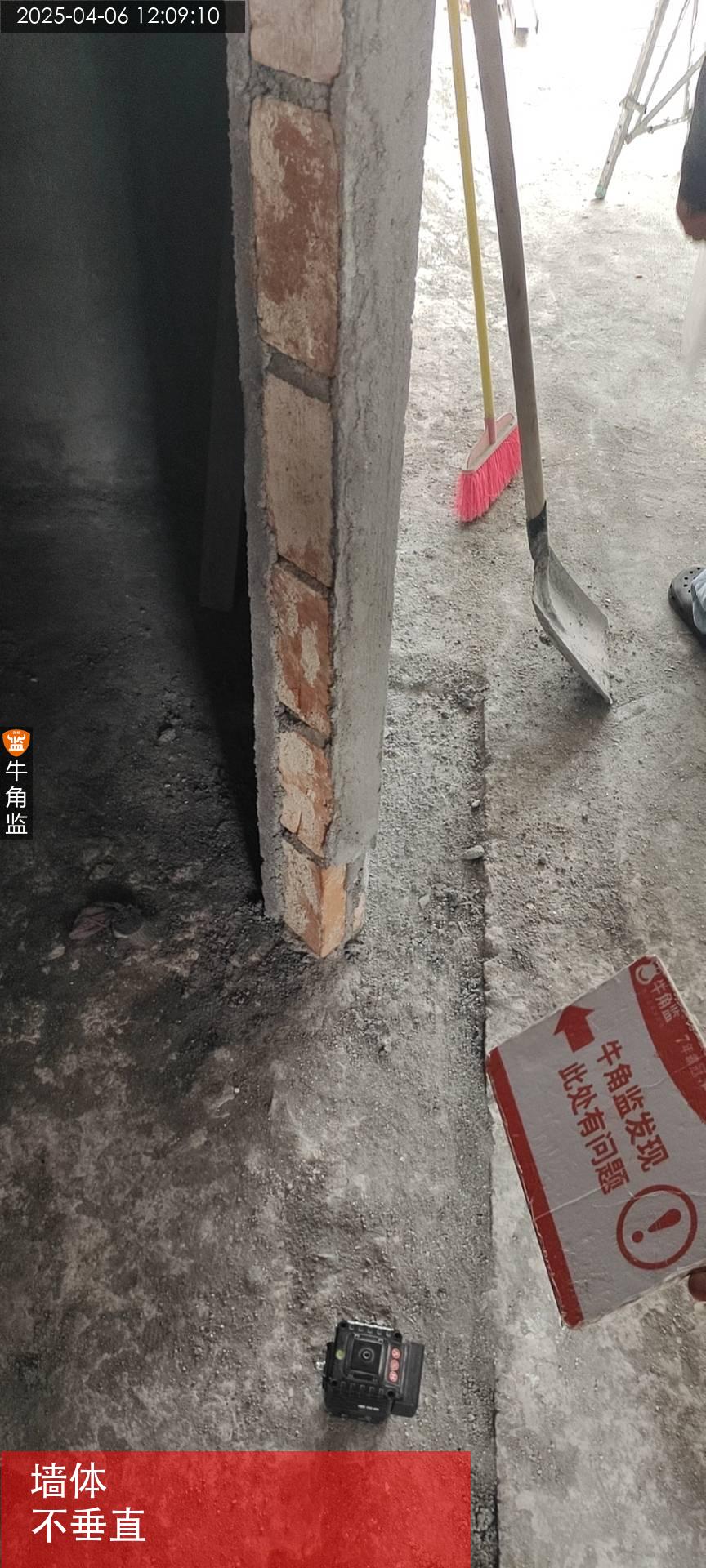

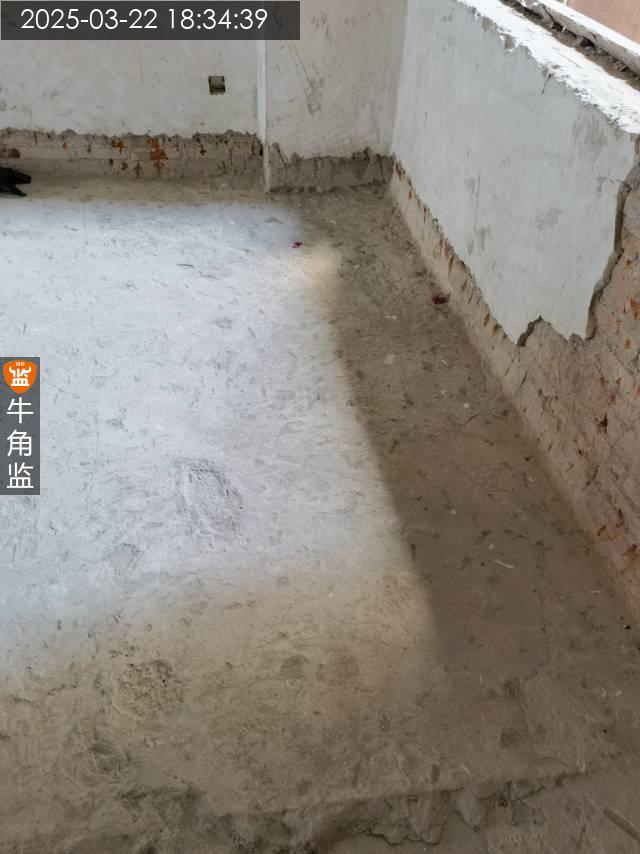

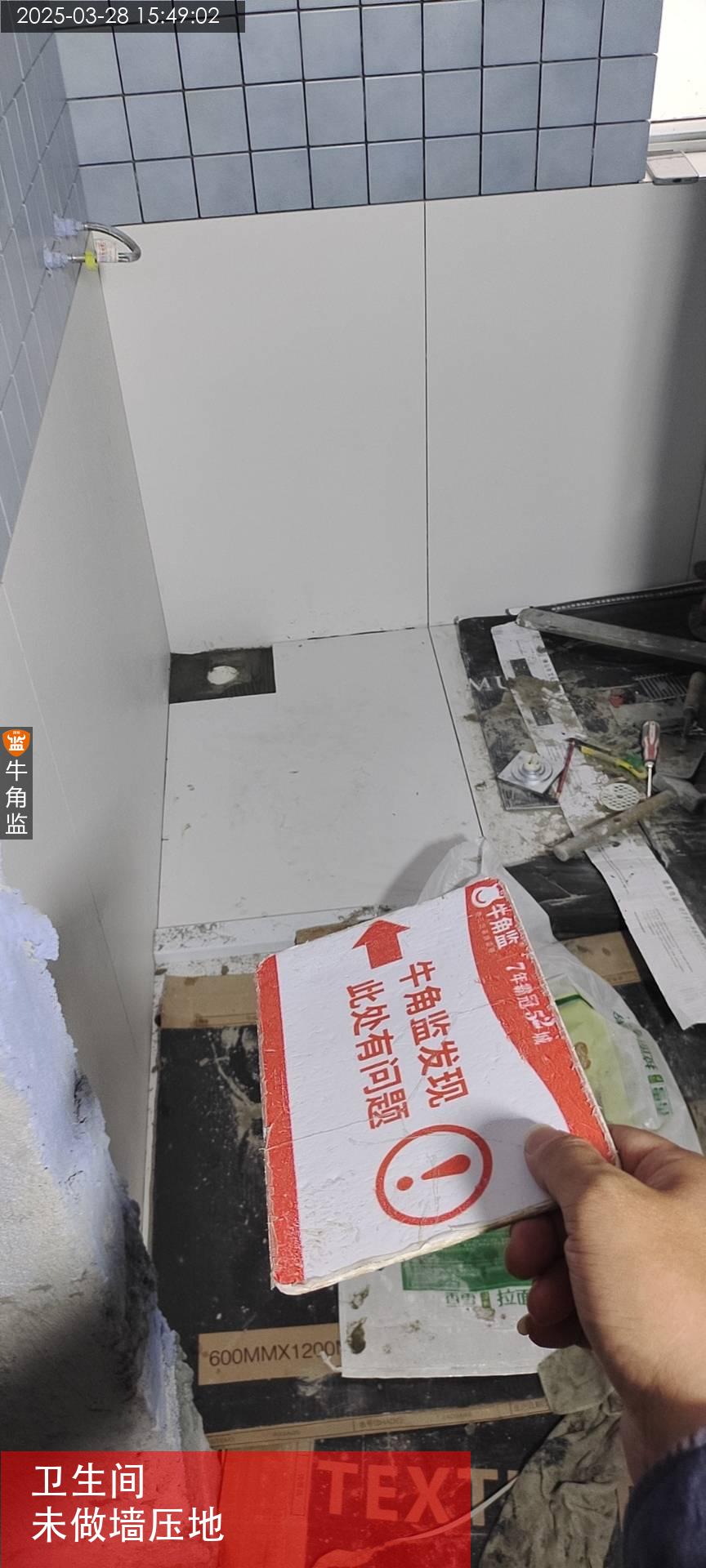

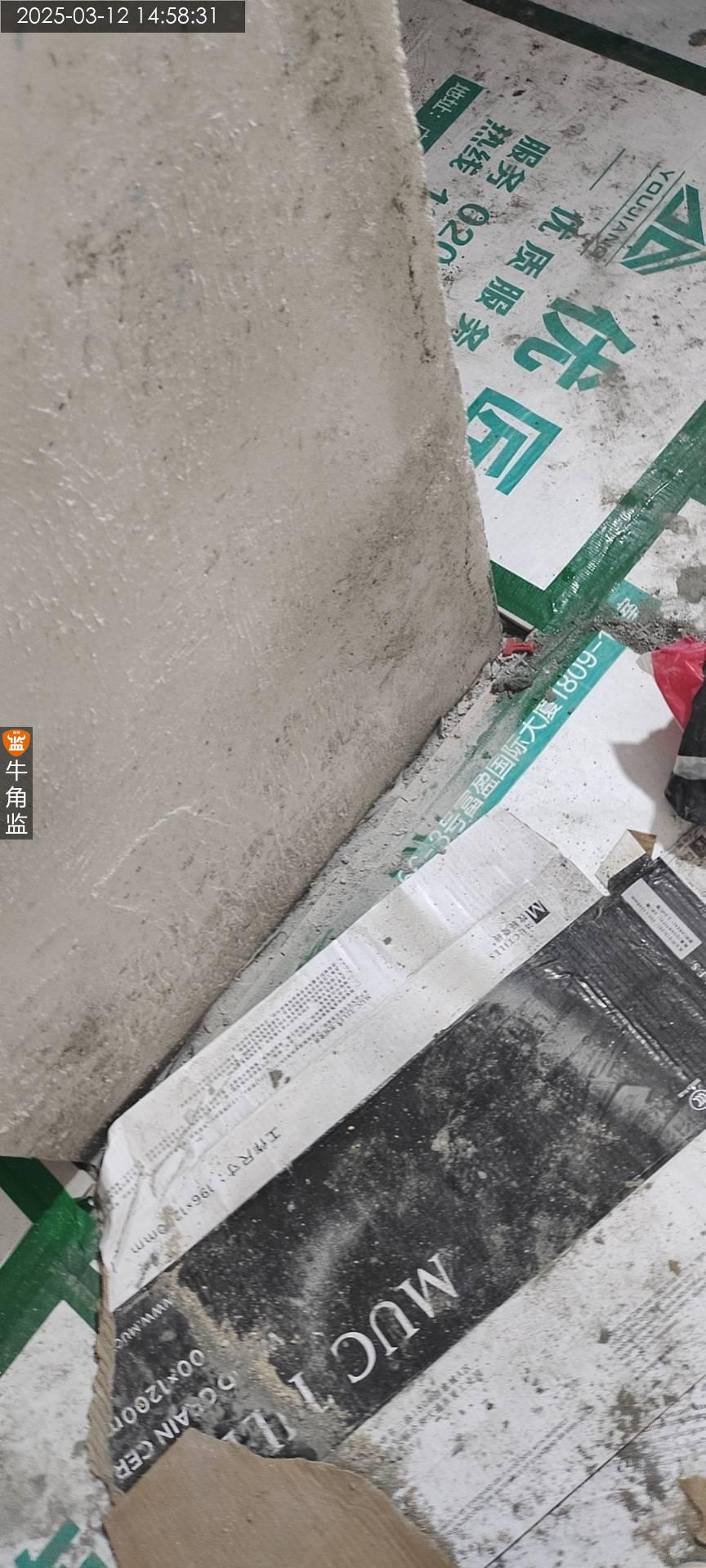

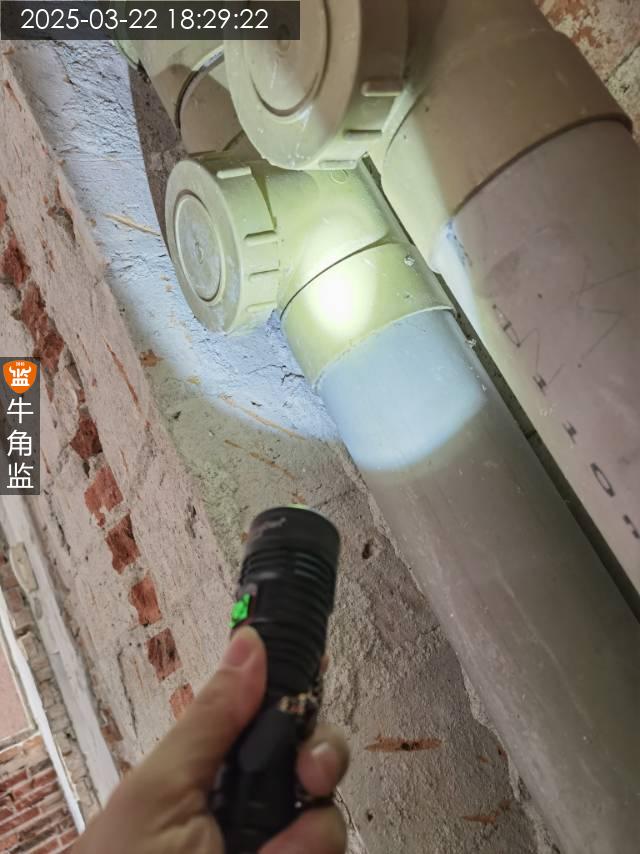

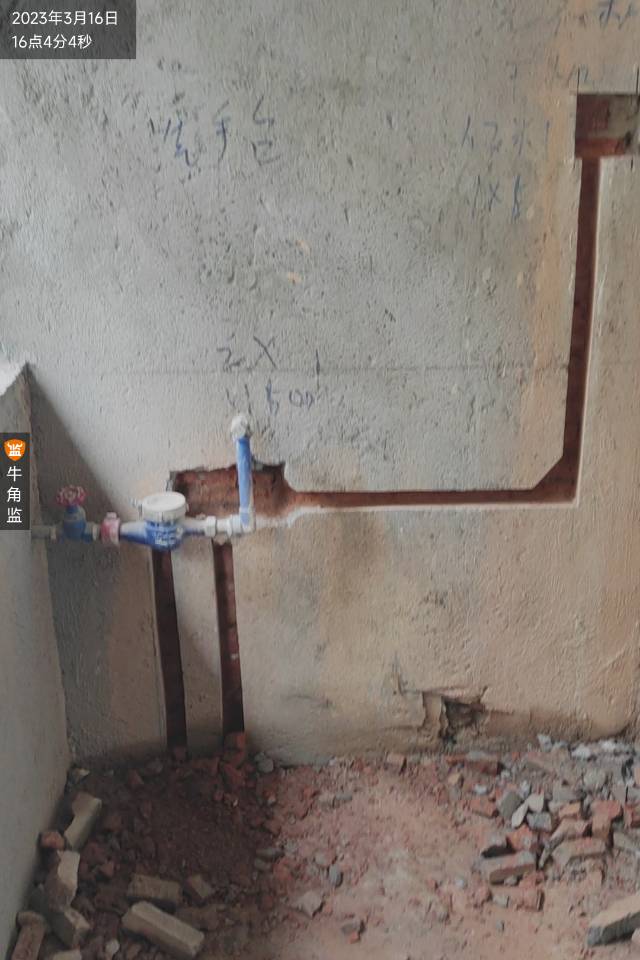

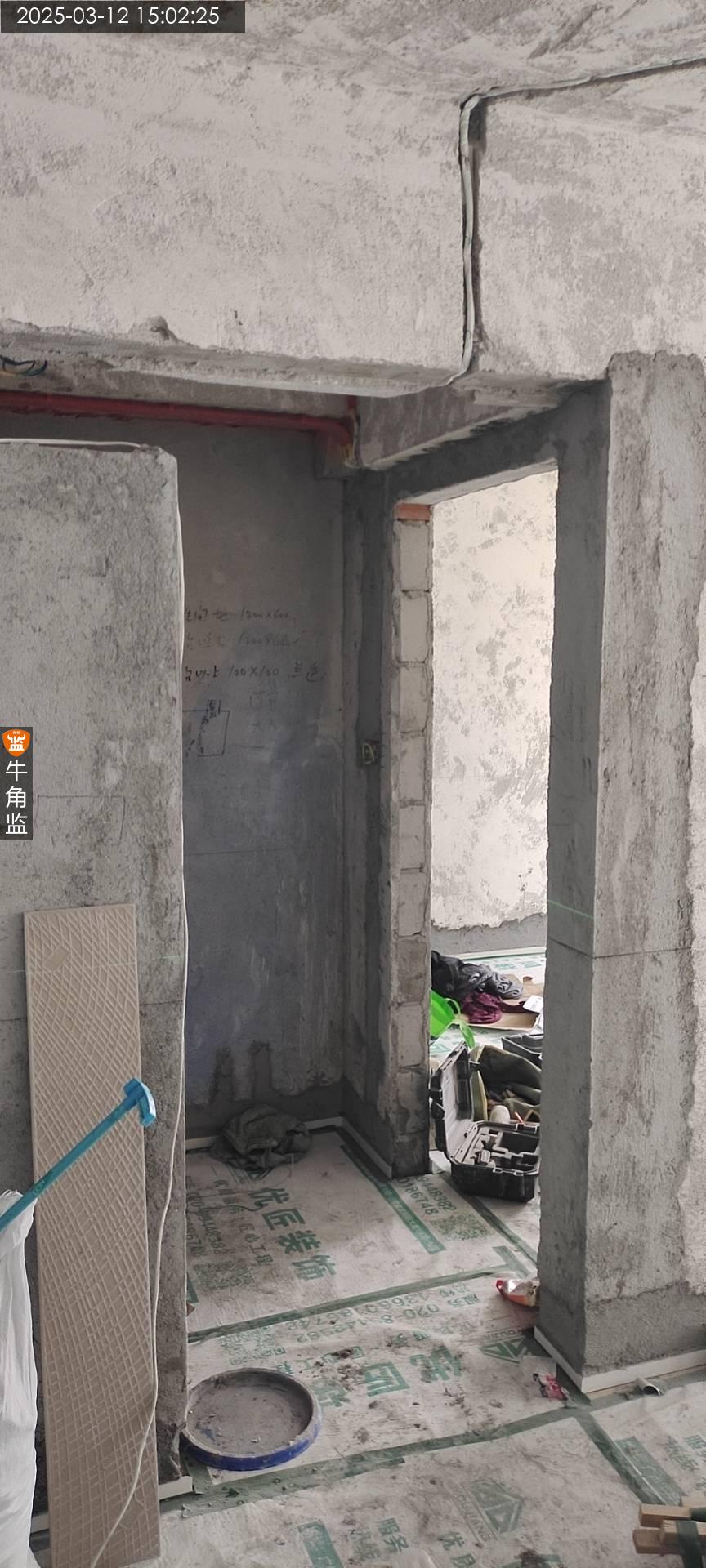

本次检查: 1,本次主要是检查防水,防水涂刷部分,卫生间,厨房,阳台均已涂刷防水,不过房间位置未按业主要求涂刷,需要补刷防水。 2,防水材料部分,墙面,地面使用材料符合要求,墙地面交接位置涂刷符合要求。 3,检查闭水测试部分,检查厨房对应的楼下闭水测试部分,未见有漏水情况,厨房区域可以进行后续的施工。对厨房,卫生间对应房间区域的墙面进行喷淋测试,未见有渗水情况。 4,墙面的防水涂刷有明显的漏刷,沙眼,需要补刷防水,现场已经告知施工方处理。待后续检查。 5,闭水测试对应的楼下阳台位置的铁管部分有明显的渗水,漏水,需要找到具体位置,堵漏处理,再重新涂刷防水。再进行闭水测试。 6,原来检查出来部分的墙面批荡有误差,阴阳角不垂直,后续柜子部分需要保障柜子安装部分墙面垂直,垂平。现场已经跟施工沟通确认。 7,原来天花部分属于黄泥批荡,后期做腻子施工需要再次评估是否有掉落的风险。如果有空鼓,需要及时处理。现场已跟施工方沟通。 后续施工建议: 1,窗户后续的安装,窗框部分建议使用门框专业填缝剂,并处理好边框部分的防水。
2024-06-30
越秀区富********0270
设 计 师:未知
施工队长:徐工
工地面积:101.00㎡
装修总价:0.00
本次评价:C
本次评语:

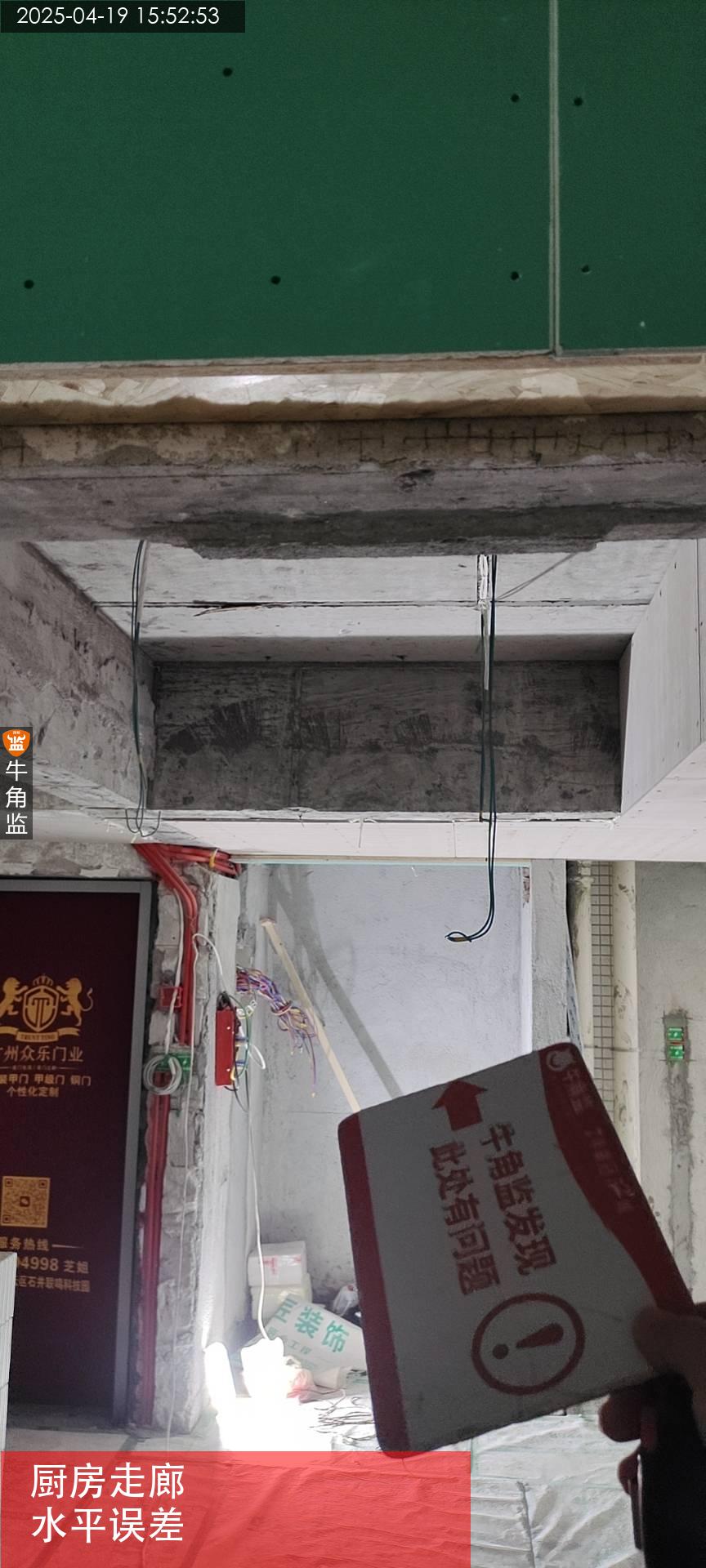

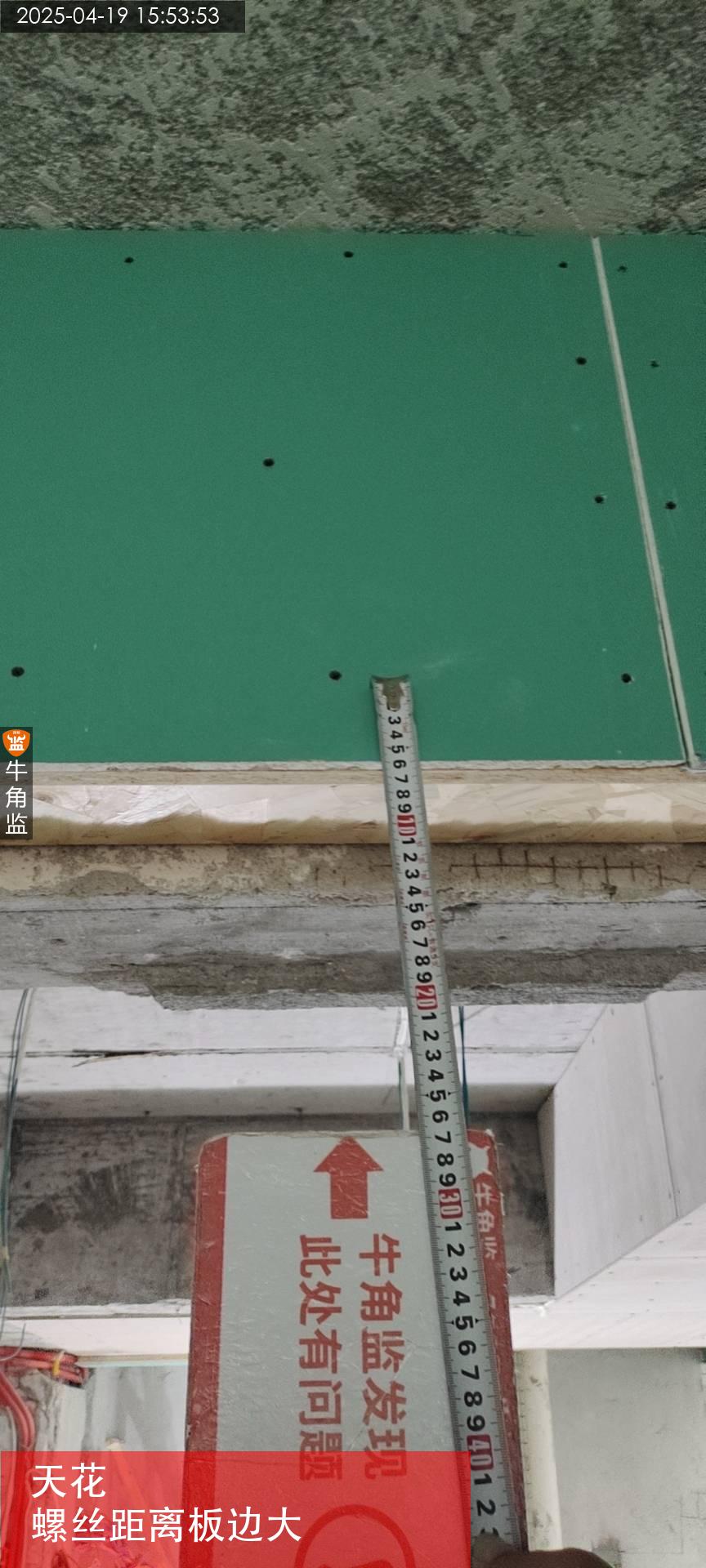

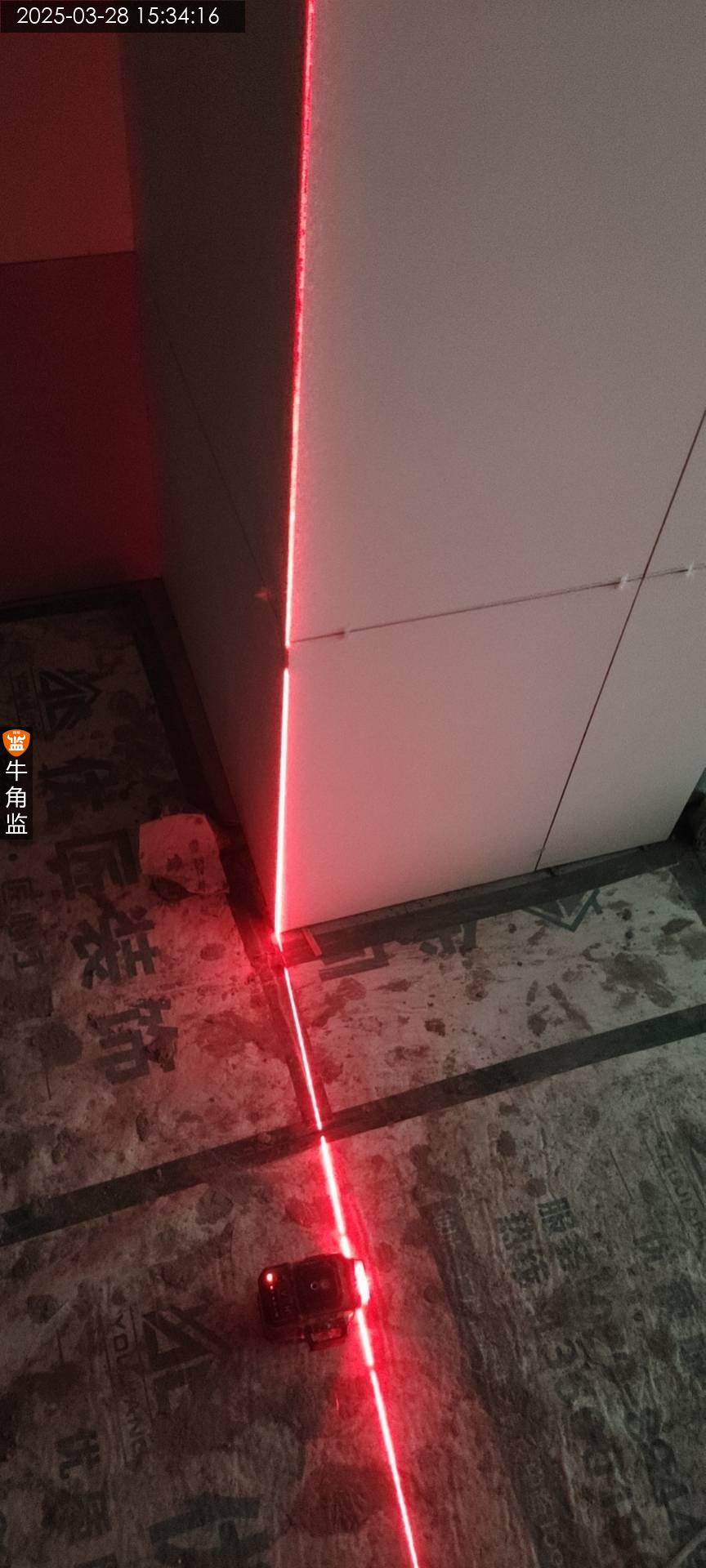

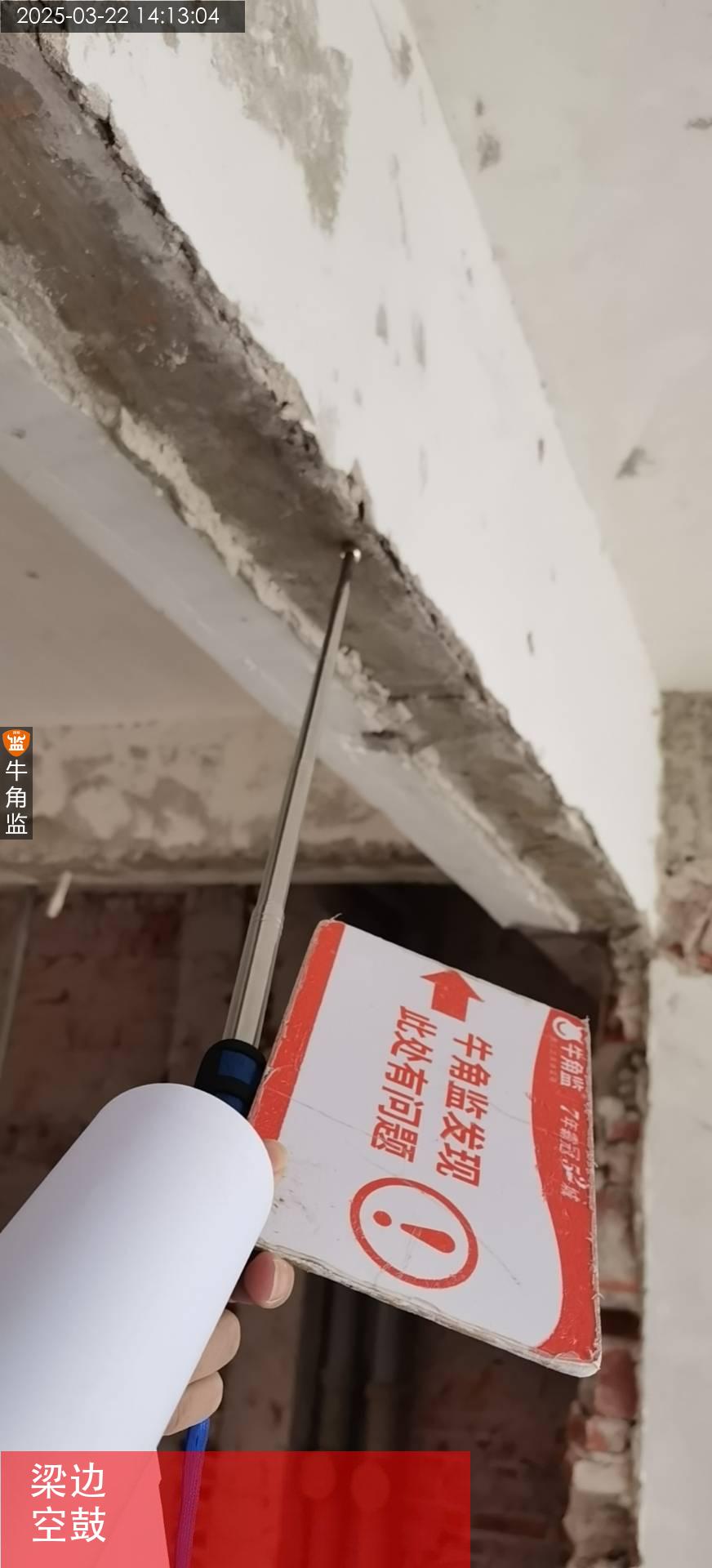

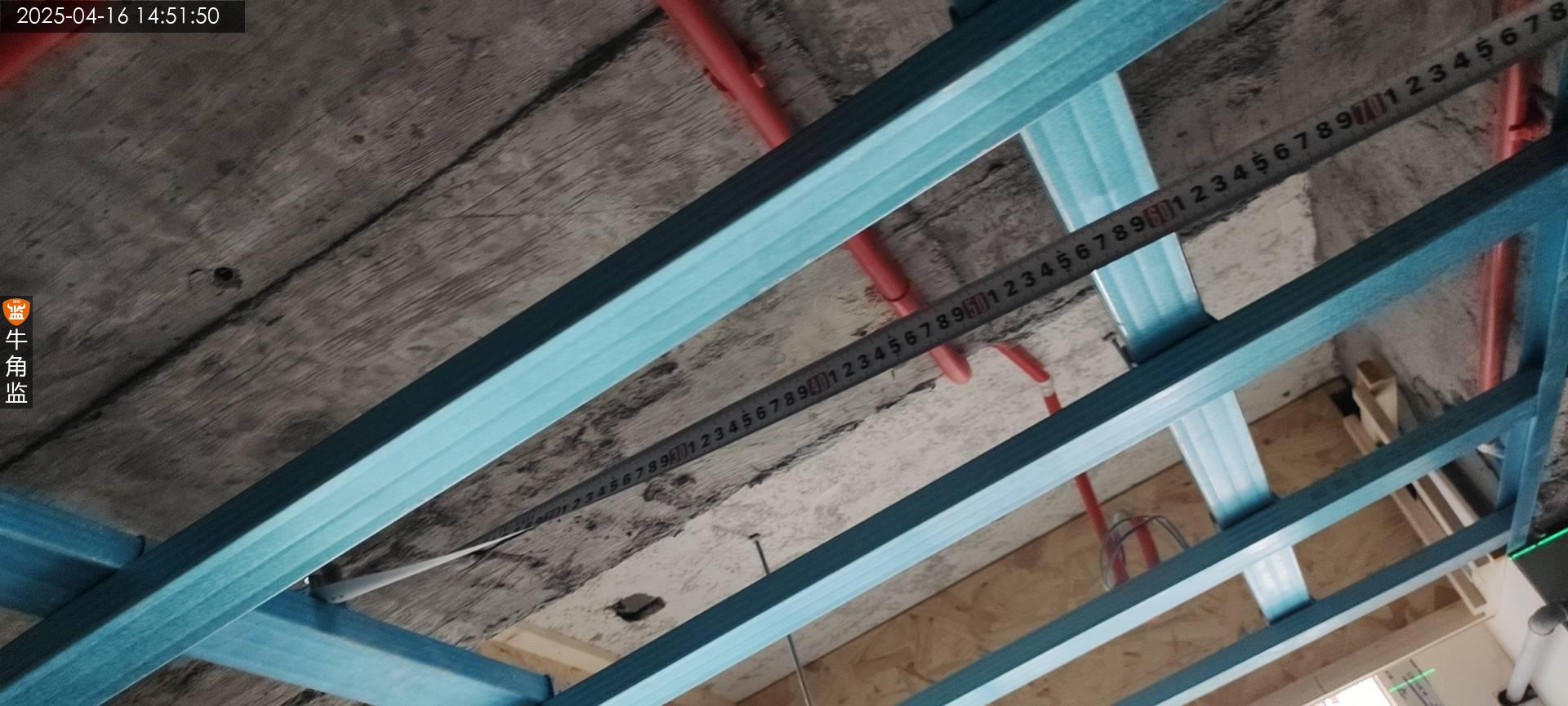

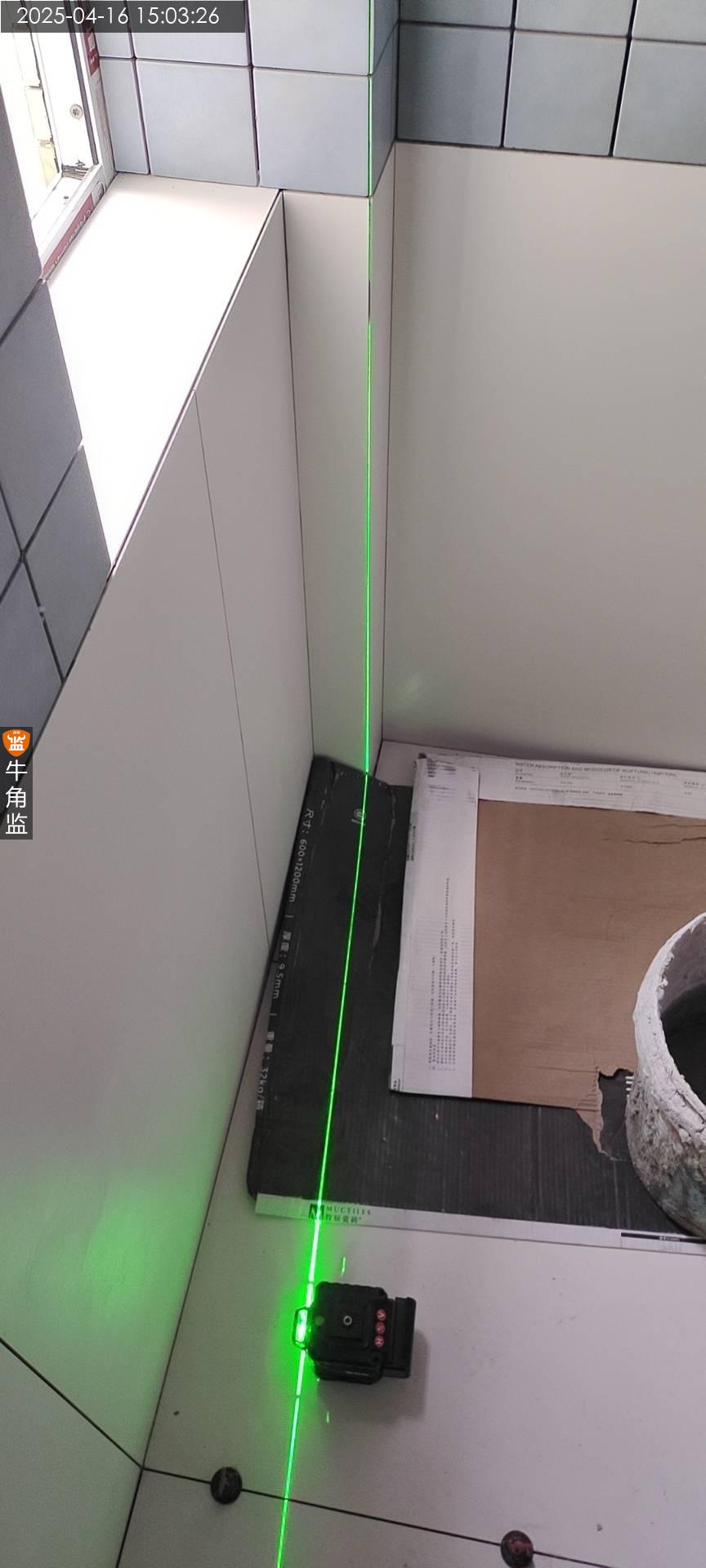

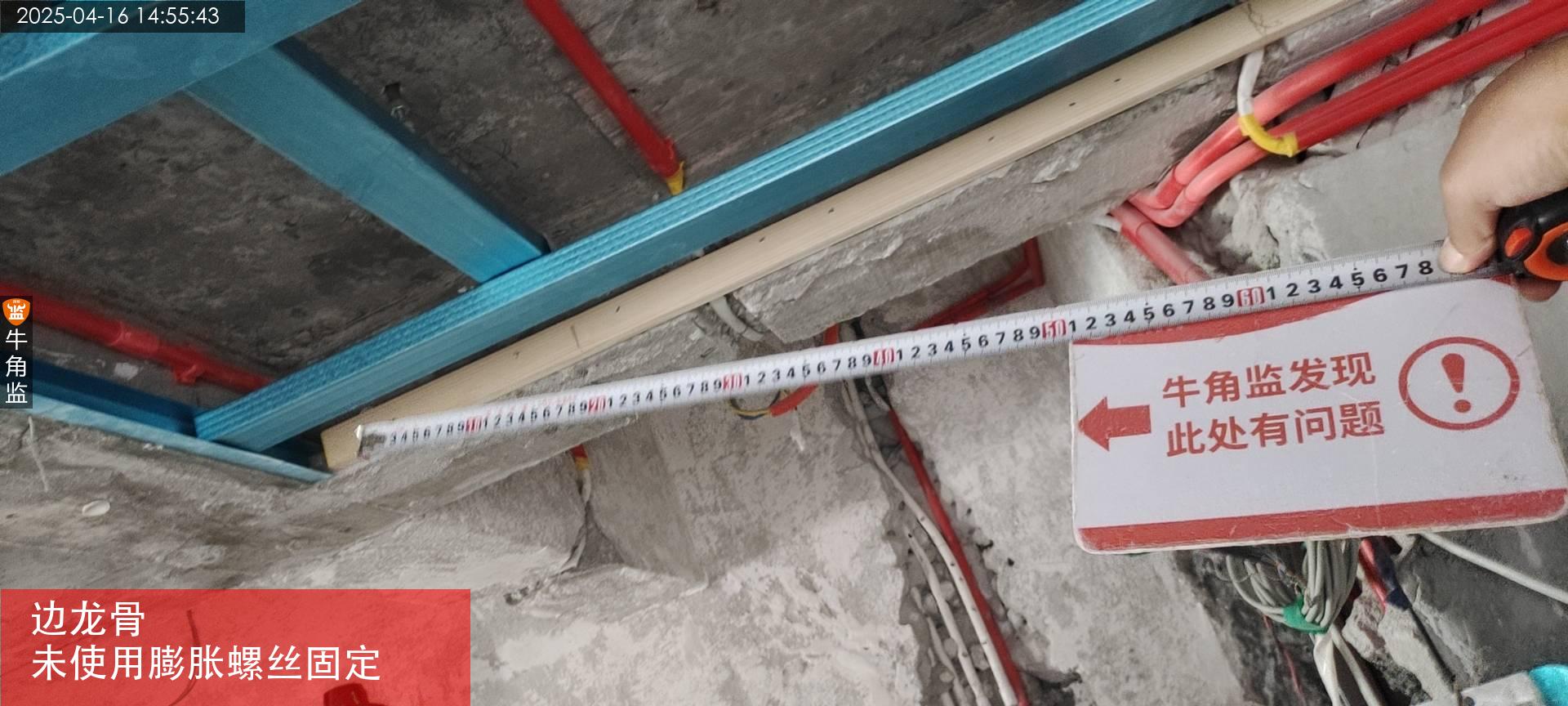

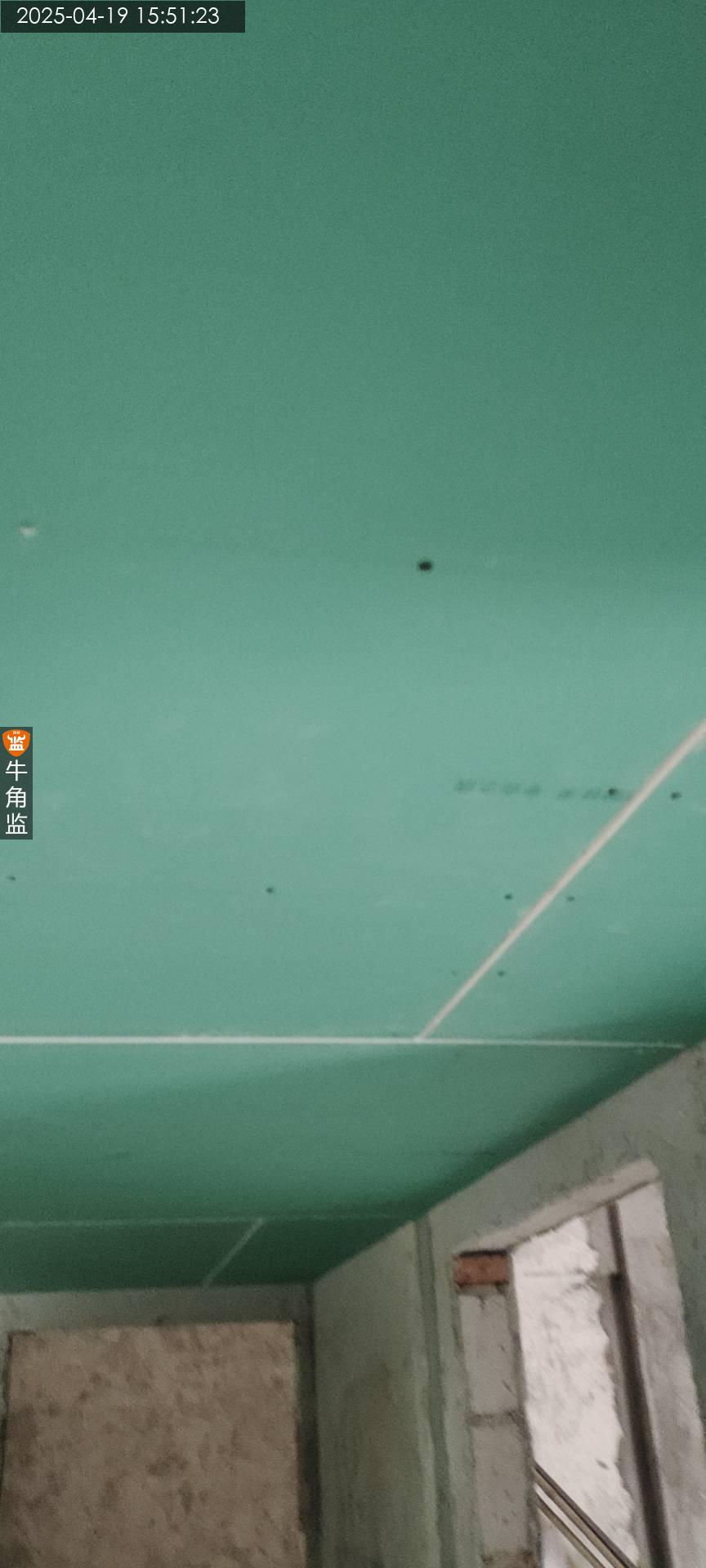

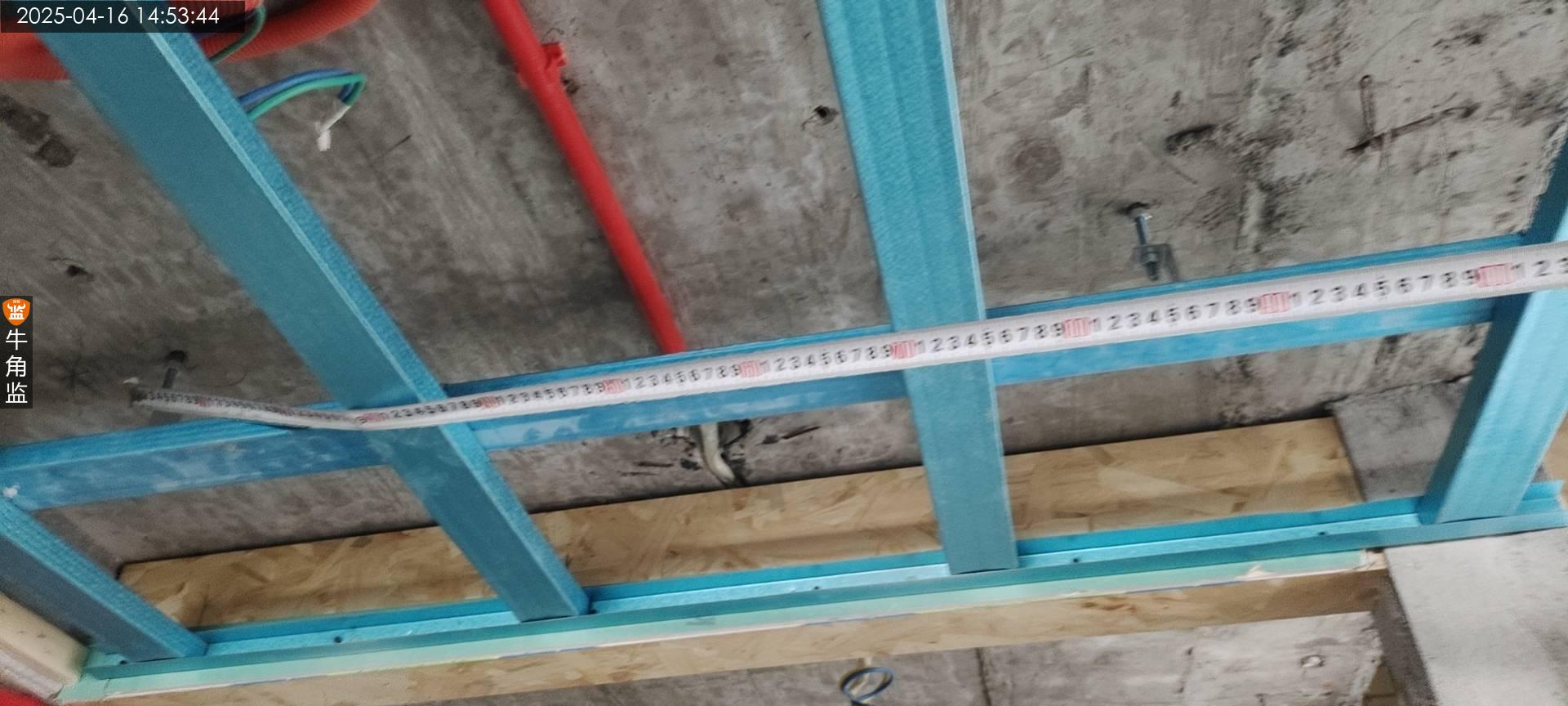

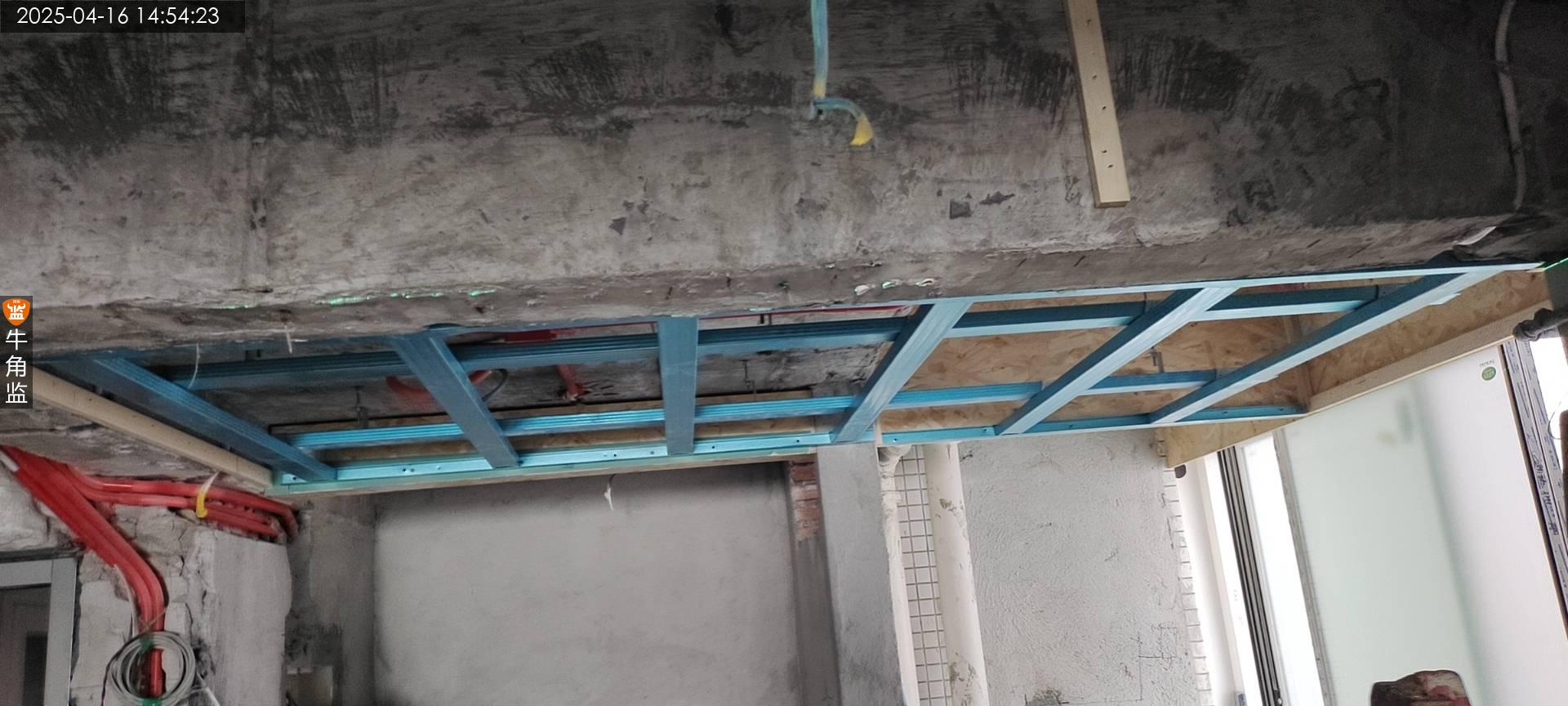

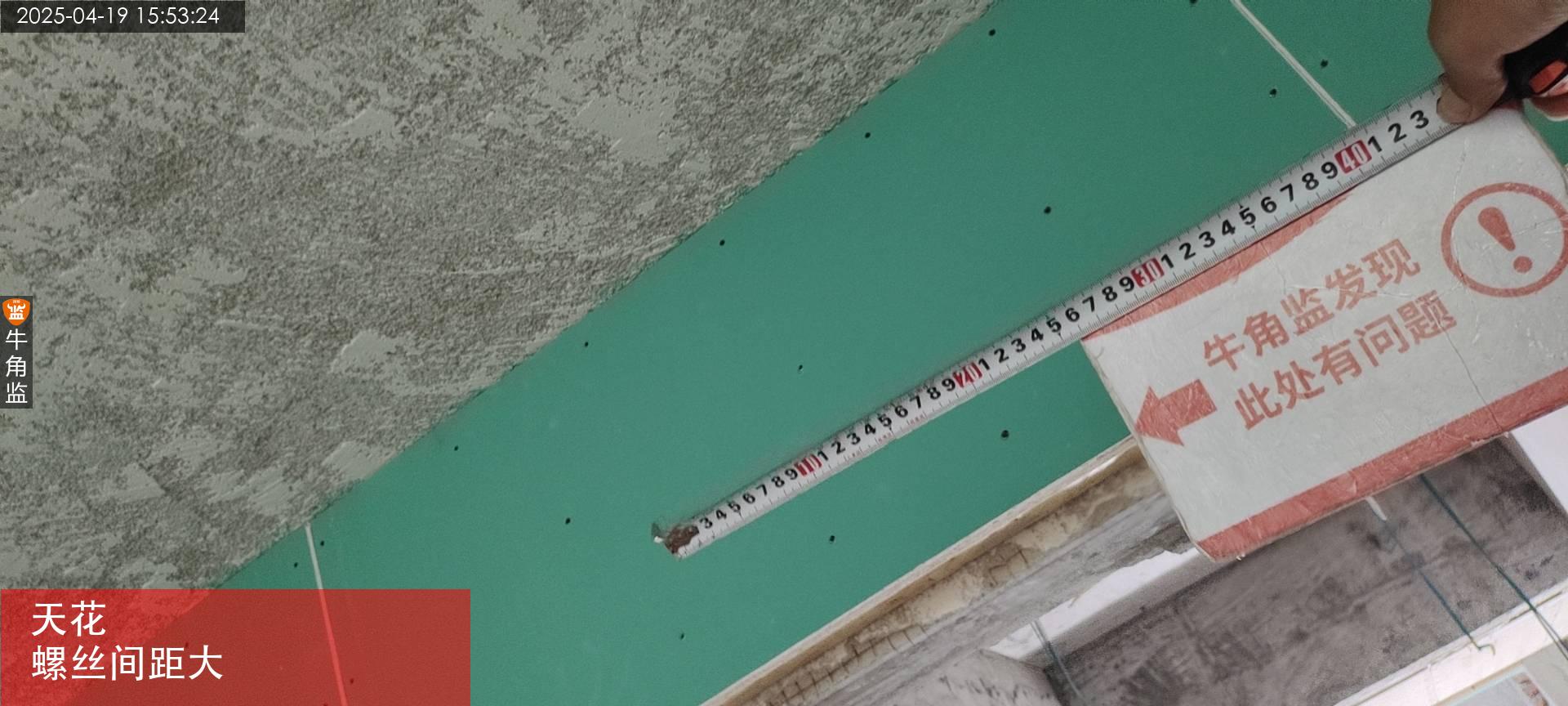

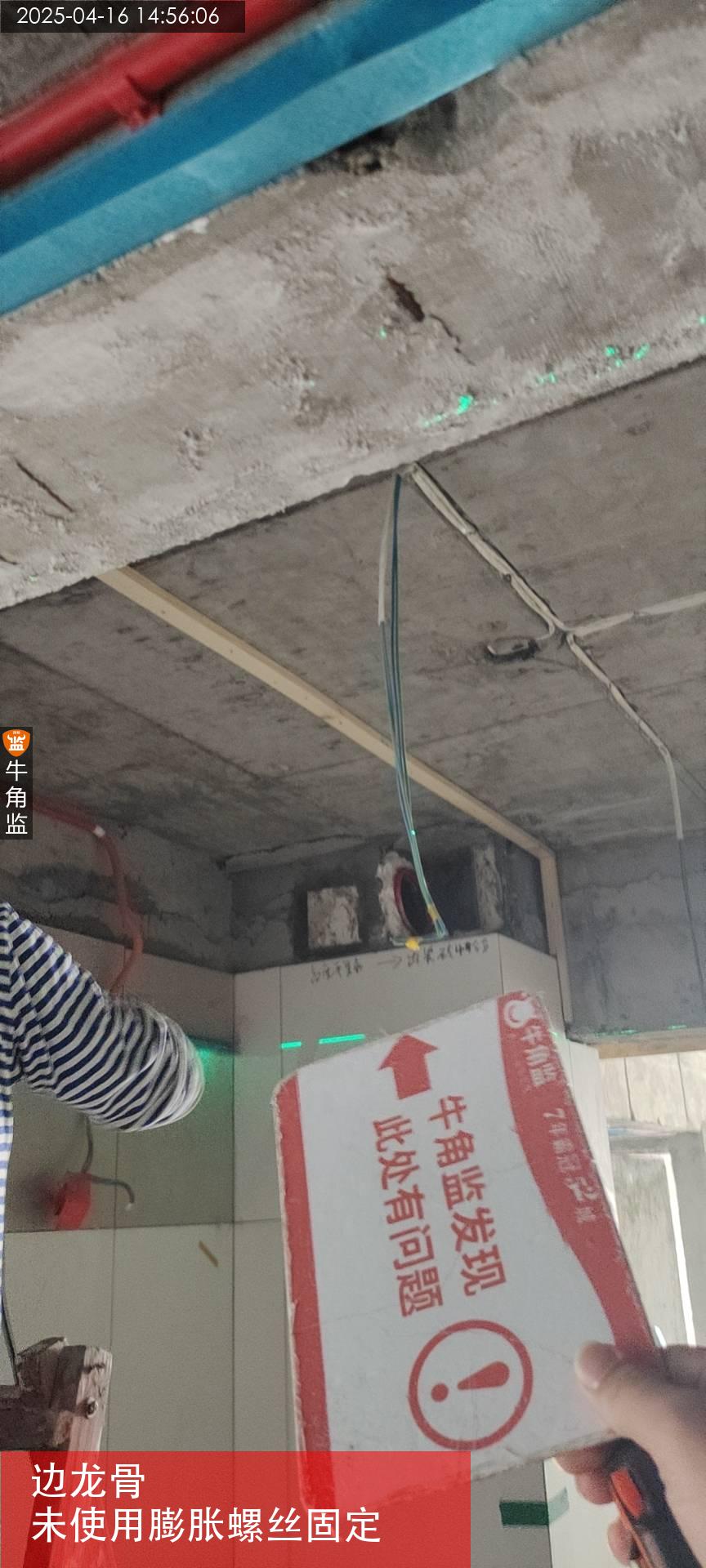

本次木工巡检 1.天花吊顶副龙骨边缘位置需要进行固定,避免松动。 2.自攻螺丝安装间距大于15-17公分安装,已提醒师傅需要进行加固。 后续施工建议 1、天花吊顶建议使用双层板错缝设置,稳定性、防开裂性能较好。 2、转角处需设置整板(T型或L型),板与板伸缩缝应大小均匀,宽度2mm左右。 3、天花吊顶整体水平平整度2-3mm左右。
2024-06-24
黄埔区港********8195
设 计 师:未知
施工队长:未知
工地面积:65.00㎡
装修总价:0.00
本次评价:D
本次评语:

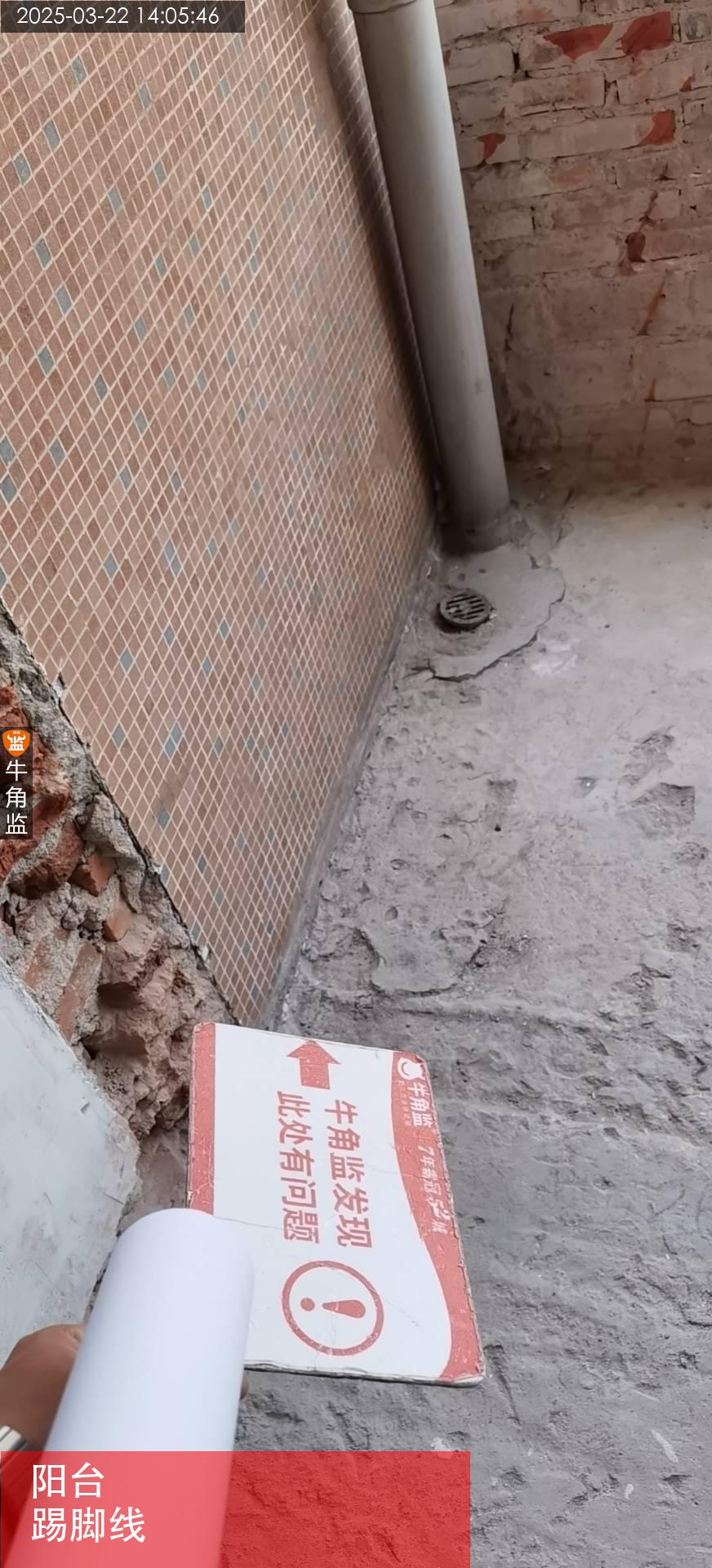

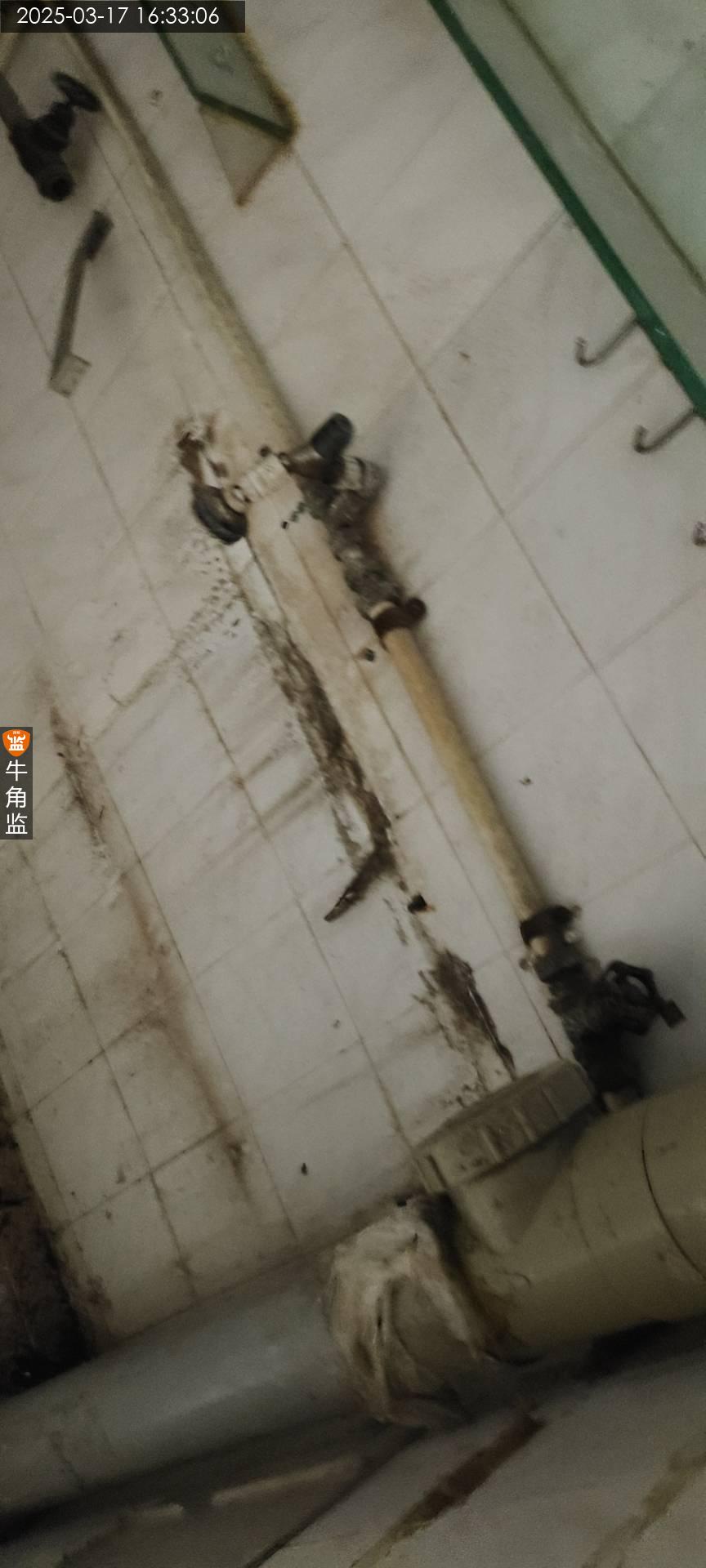

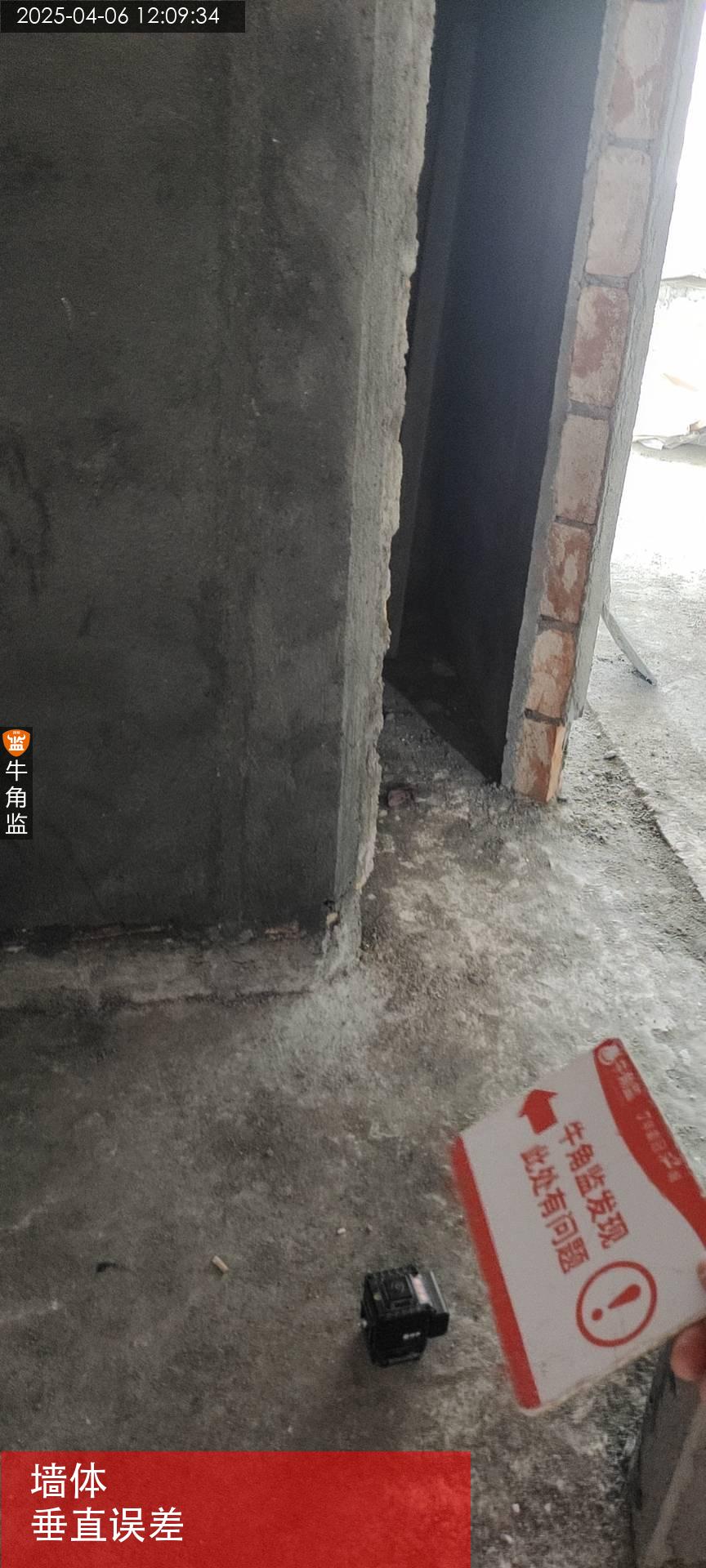

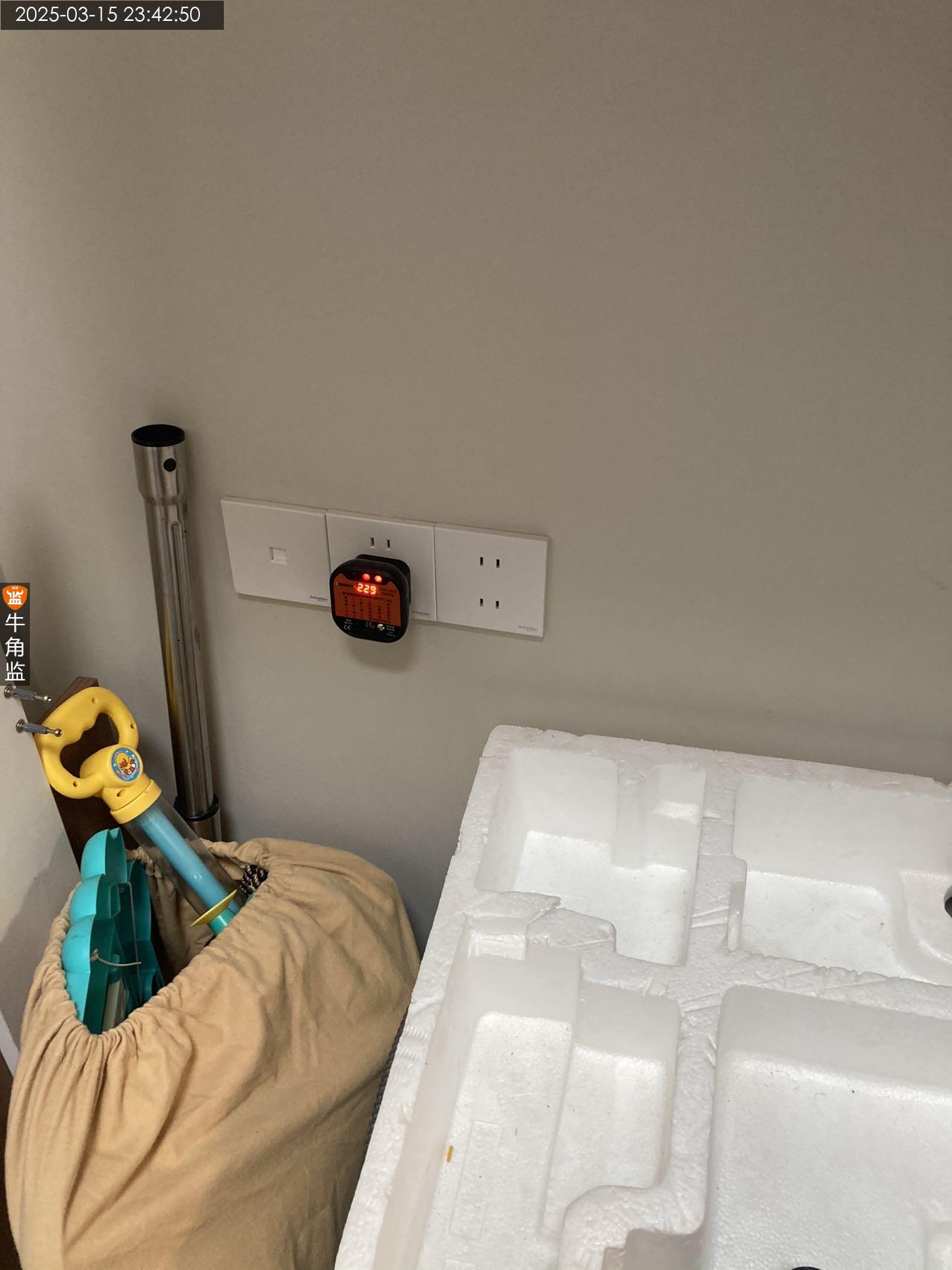

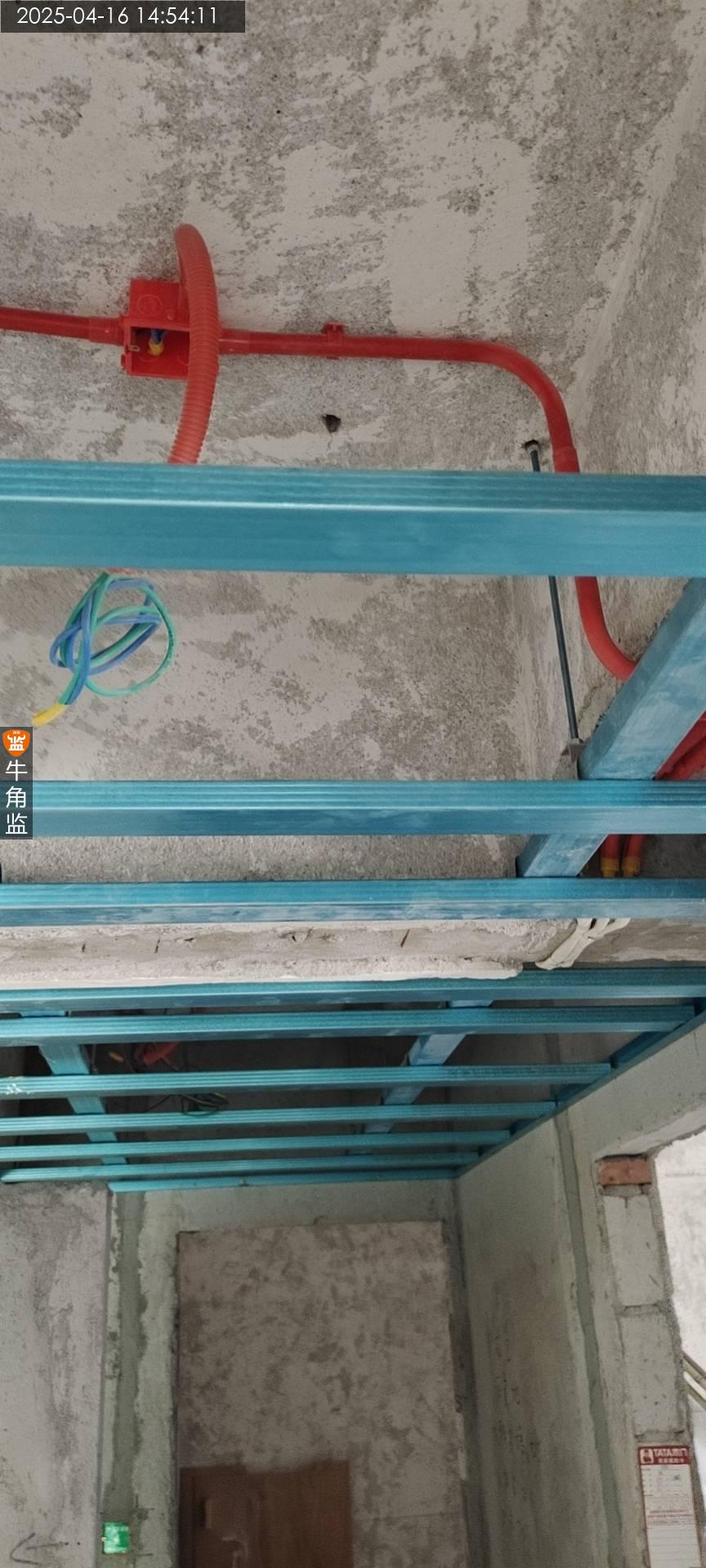

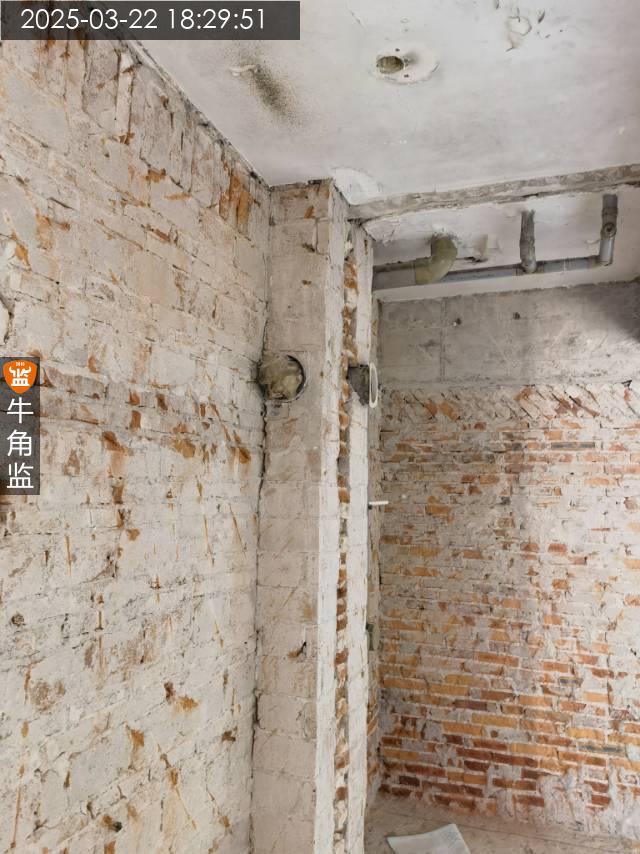

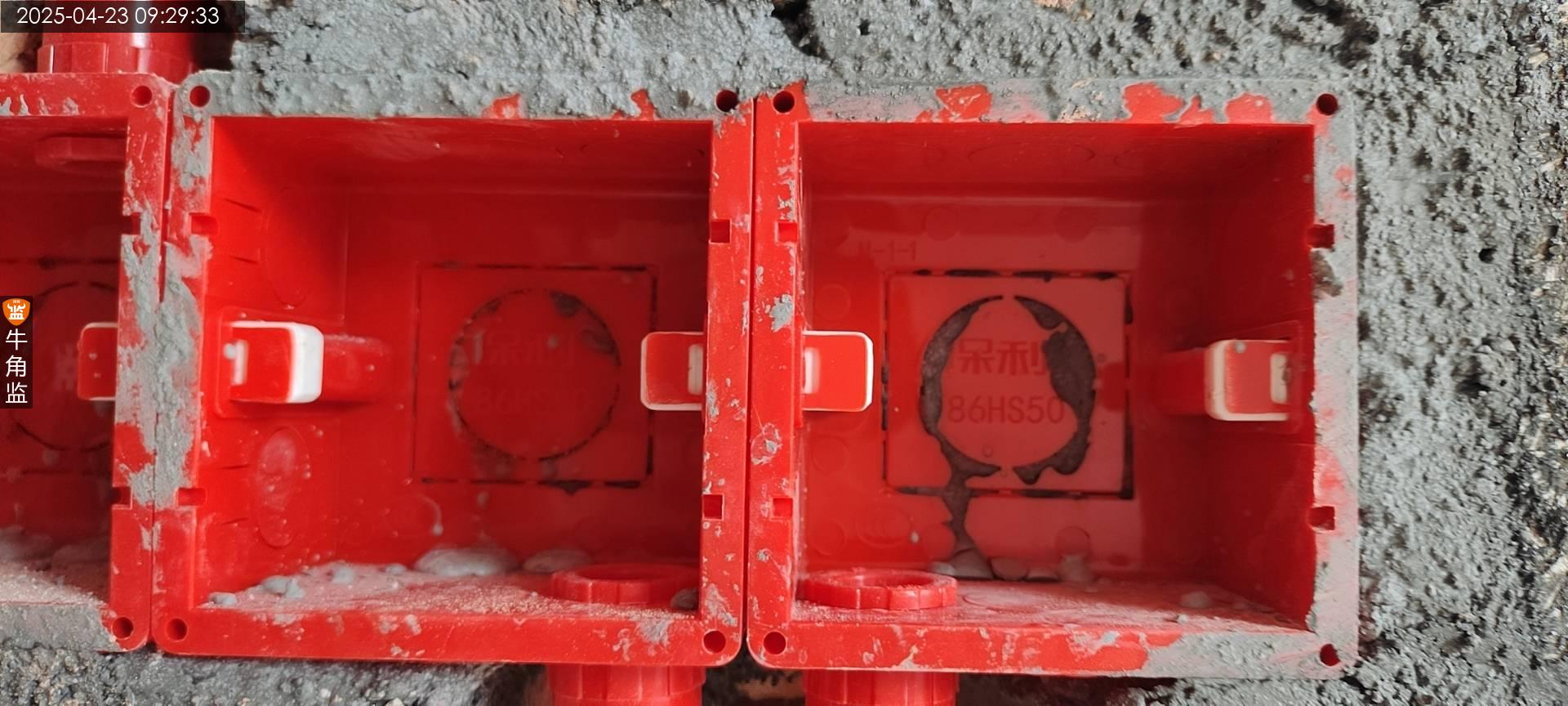

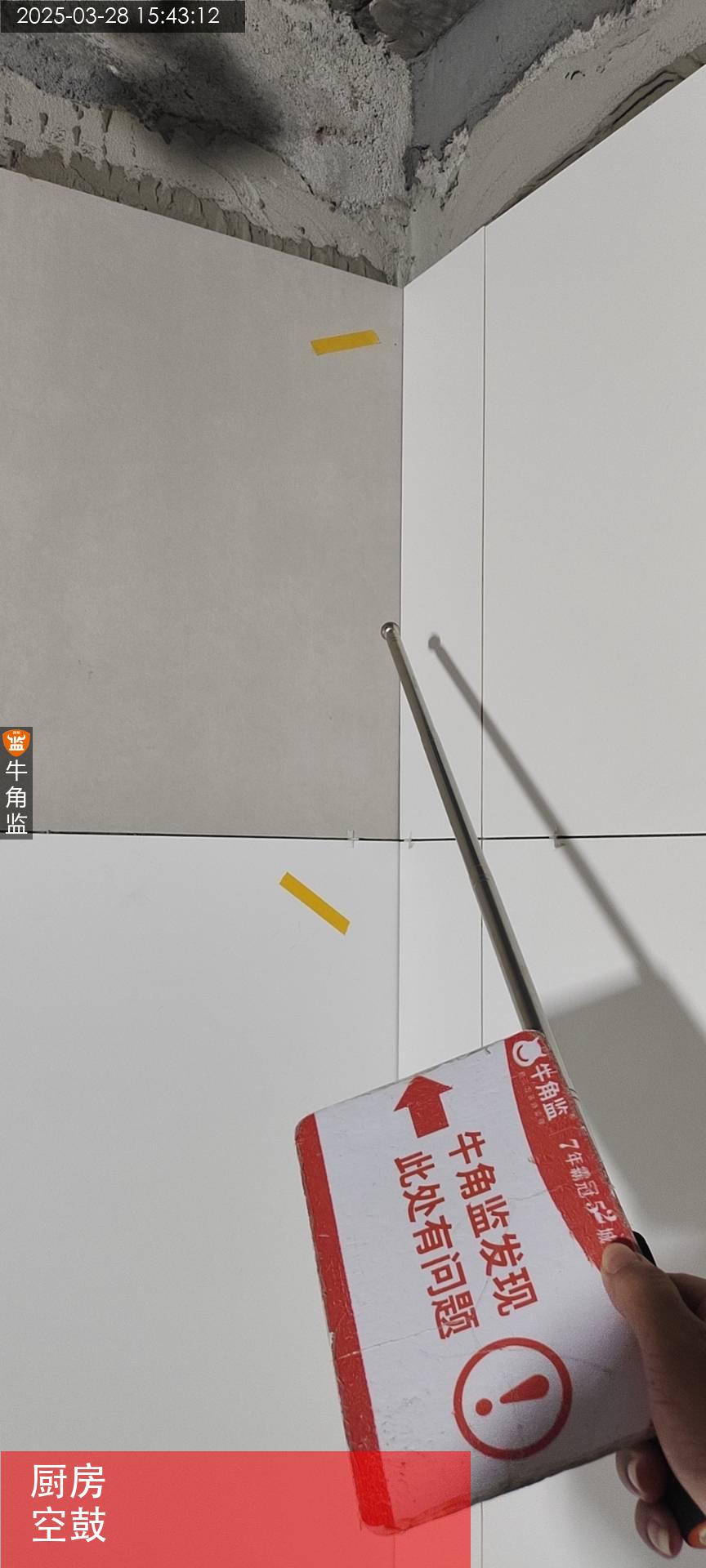

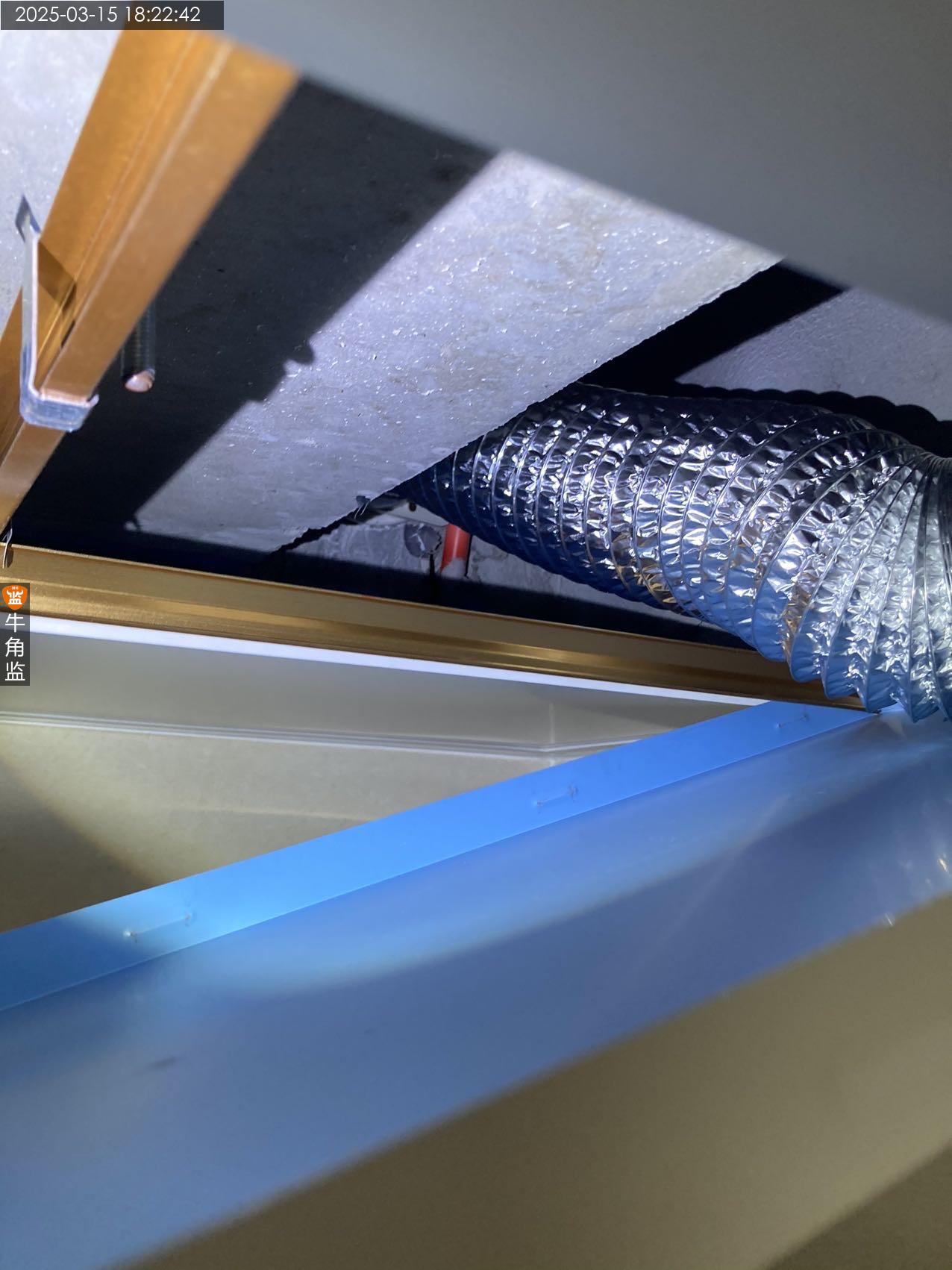

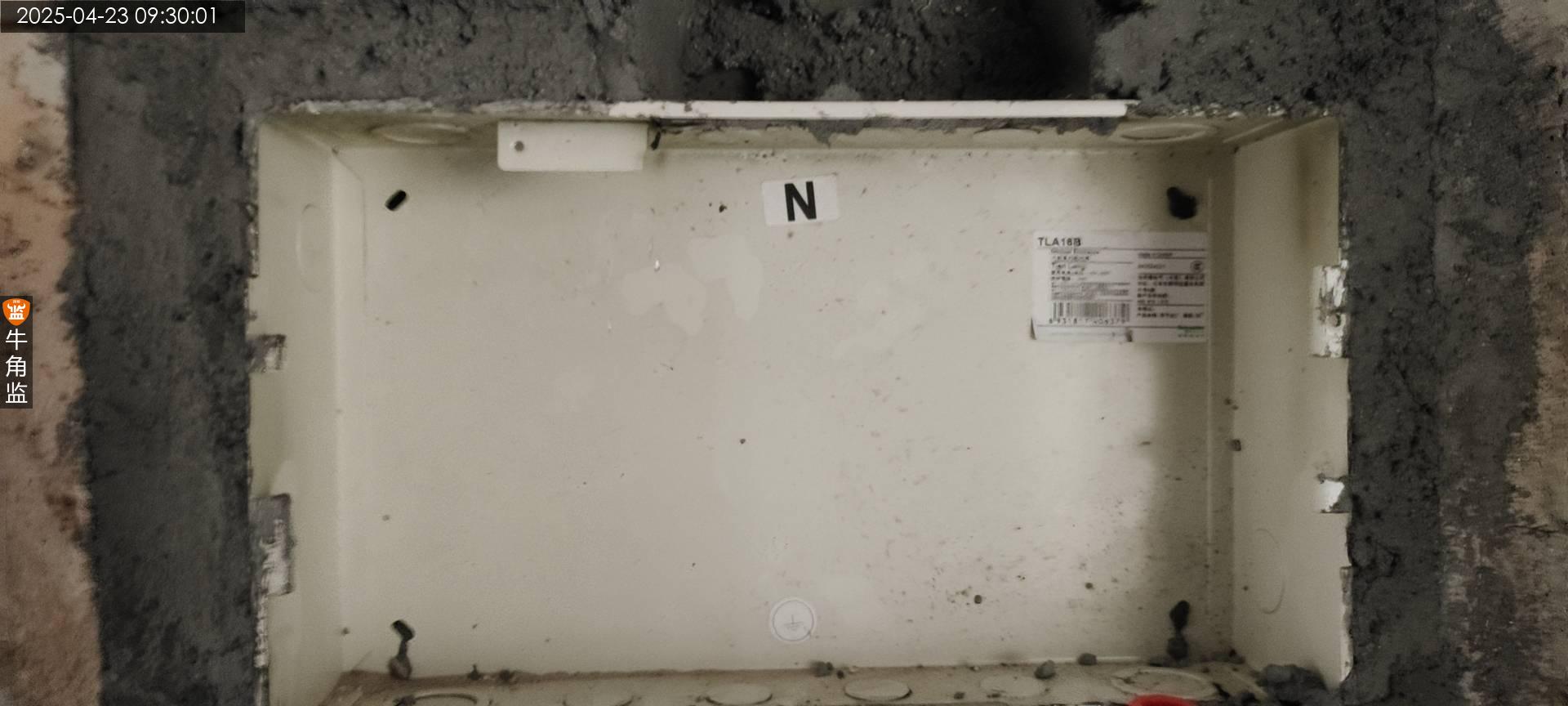

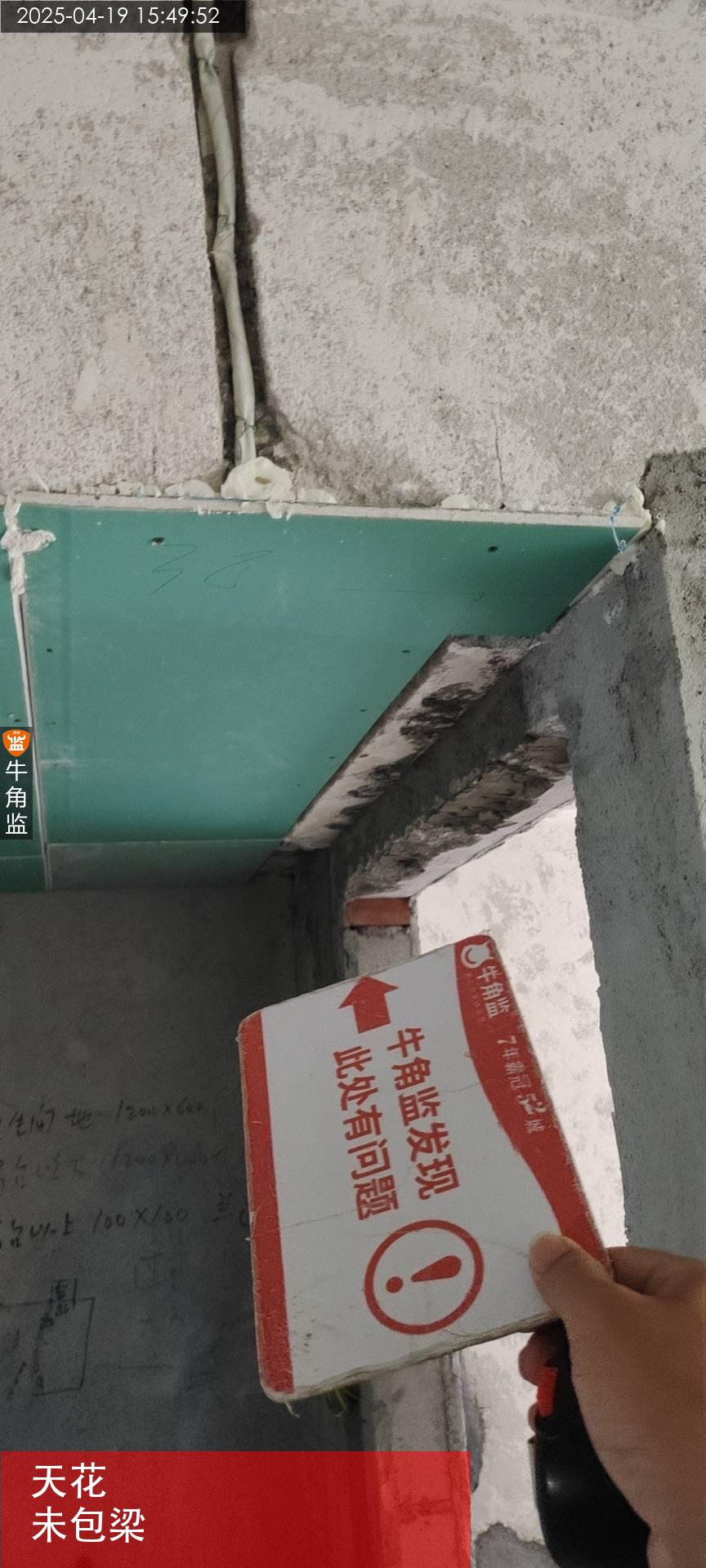

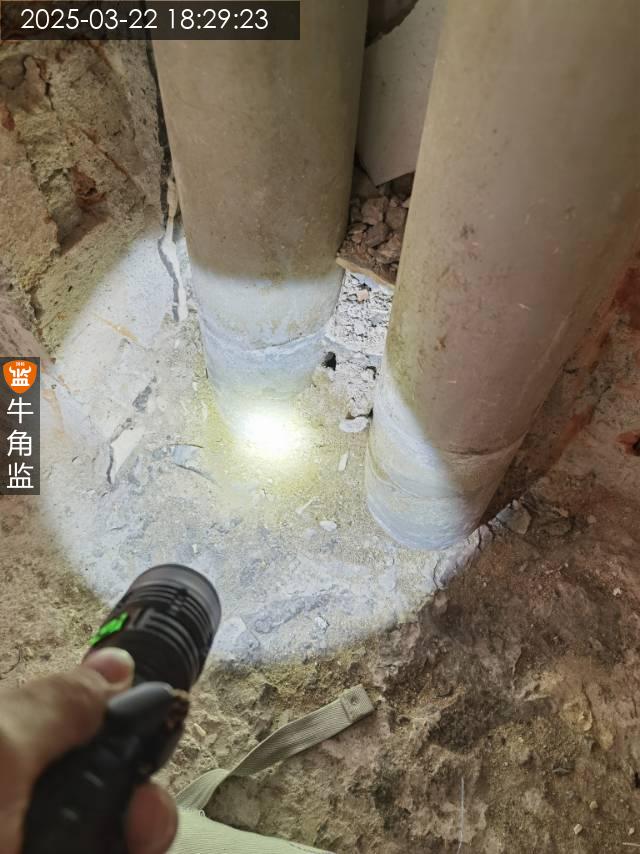

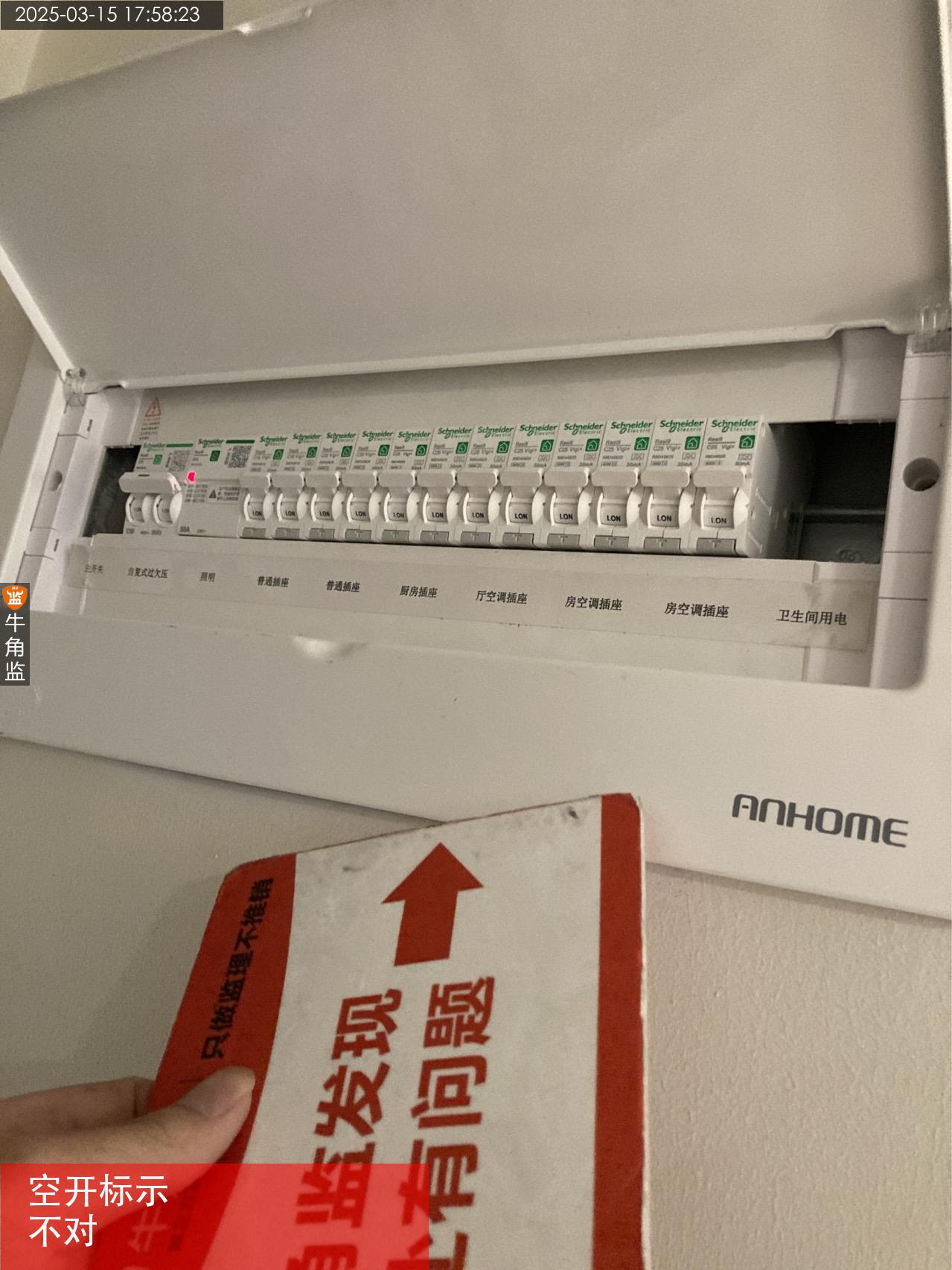

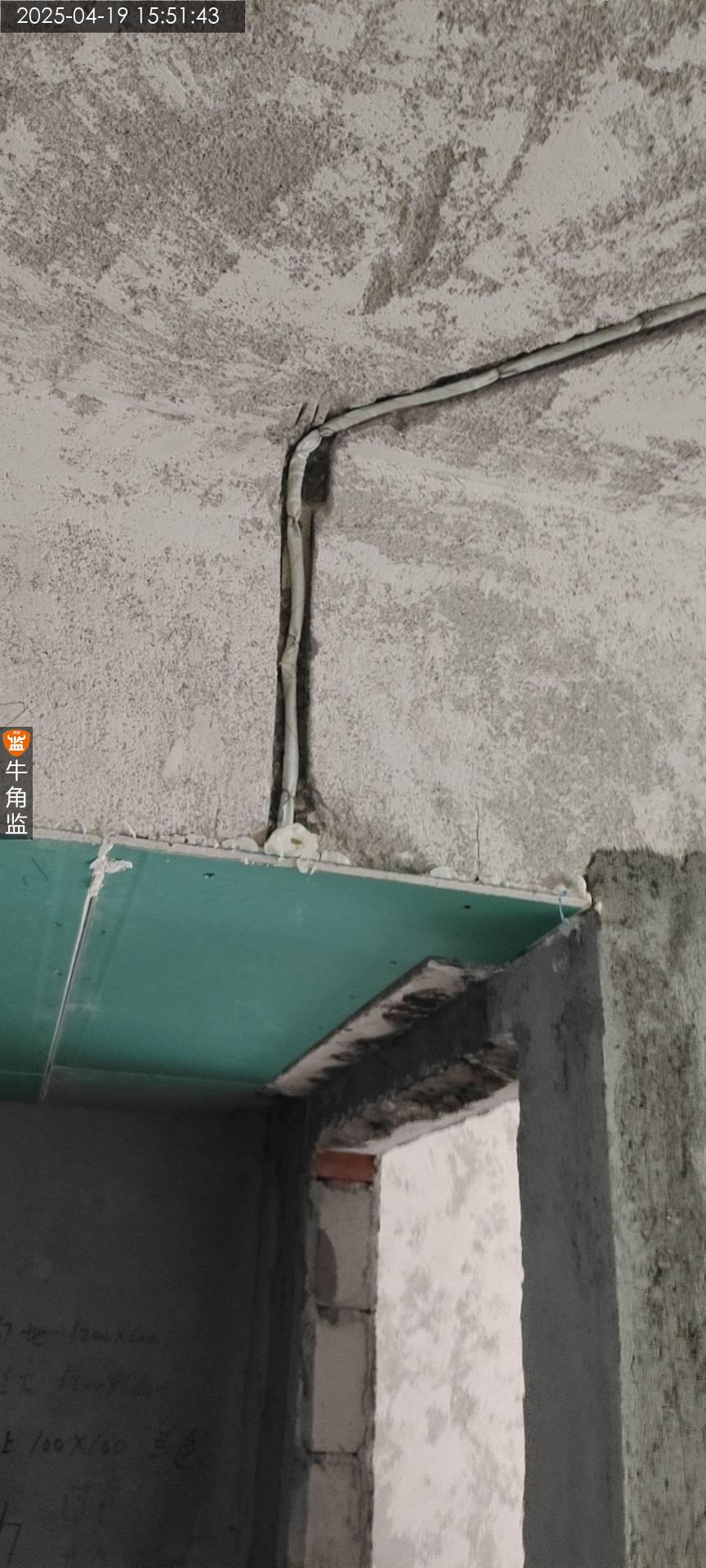

本次现场检查情况: 检查内容:水电验收 1.强弱电布置检查 2.给排水布置检查 3.电路通电检测 4.空调排水布置检查 5.布管间距检查 施工注意整改事项: 1.大厅空调底盒附近墙面有空鼓情况,要求施工方拆除空鼓位置重新批荡 2.现场电视线未要弱电布置到电视柜位置,要求施工方将电视线布置完成 3.入户光纤线少布置一组,要求施工方重门洞到弱电箱位置多布置一组现场共组两组入户光纤 4.卫生间混水阀出水口未固定好且水平偏差较大,要求施工方调整水平并固定好 5.卫生间水管从门槛进入,后期防水施工容易渗漏,要求施工方在卫生间门口做防水坎包裹门槛位置水管 6.厨房排水管接管位置错误,且空调排水与厨房排水管联通,空调排水容易堵塞,要求施工方将空调排水与厨房排水分开,独立排水且厨房重新接管 7.大厅空调排水未布置,要求施工方使用排水管布置 8. 4平方专线地线有降标情况 9.水管打压由第三方日丰厂家进行打压 施工建议: 防水验收: 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。 3、回填找平层建议加钢丝网片,做防开裂处理。 4、防水高度要求统一到贴砖高度,一横一竖两遍,封完沉箱后地面还要刷一层地面防水 5、要求48小时闭水,验收合格后必须做地面防水附加层
2024-06-23
黄埔区星********0908
设 计 师:未知
施工队长:徐工
工地面积:97.00㎡
装修总价:0.00
本次评价:D
本次评语:

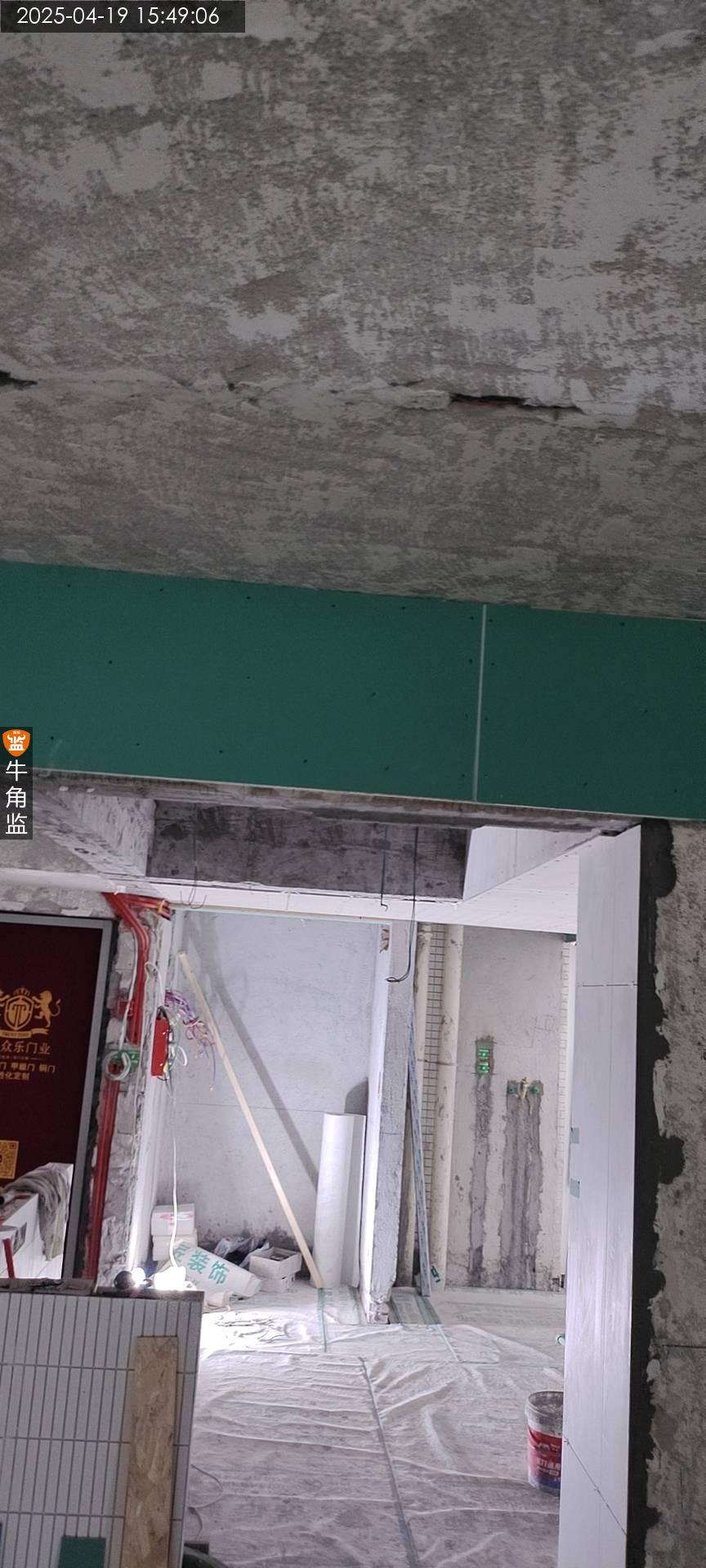

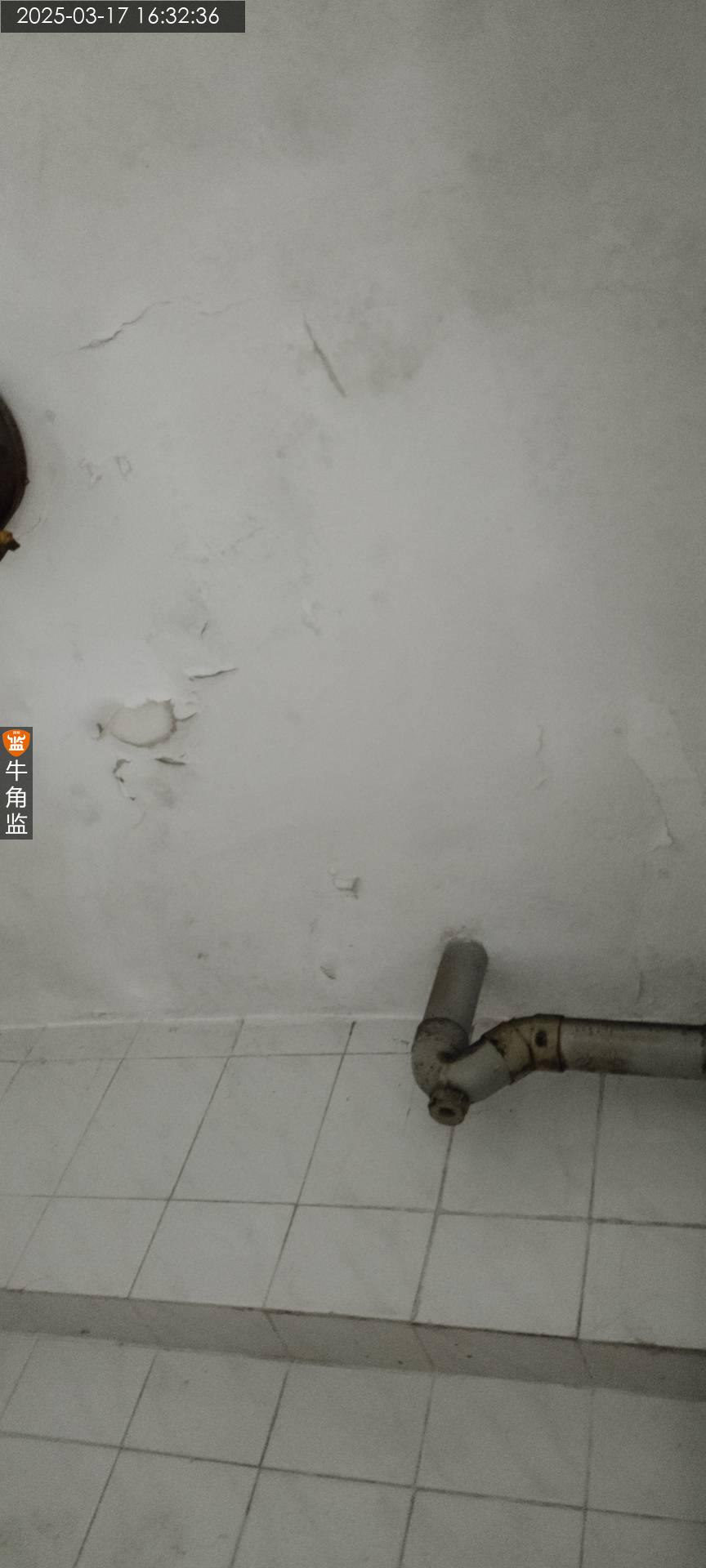

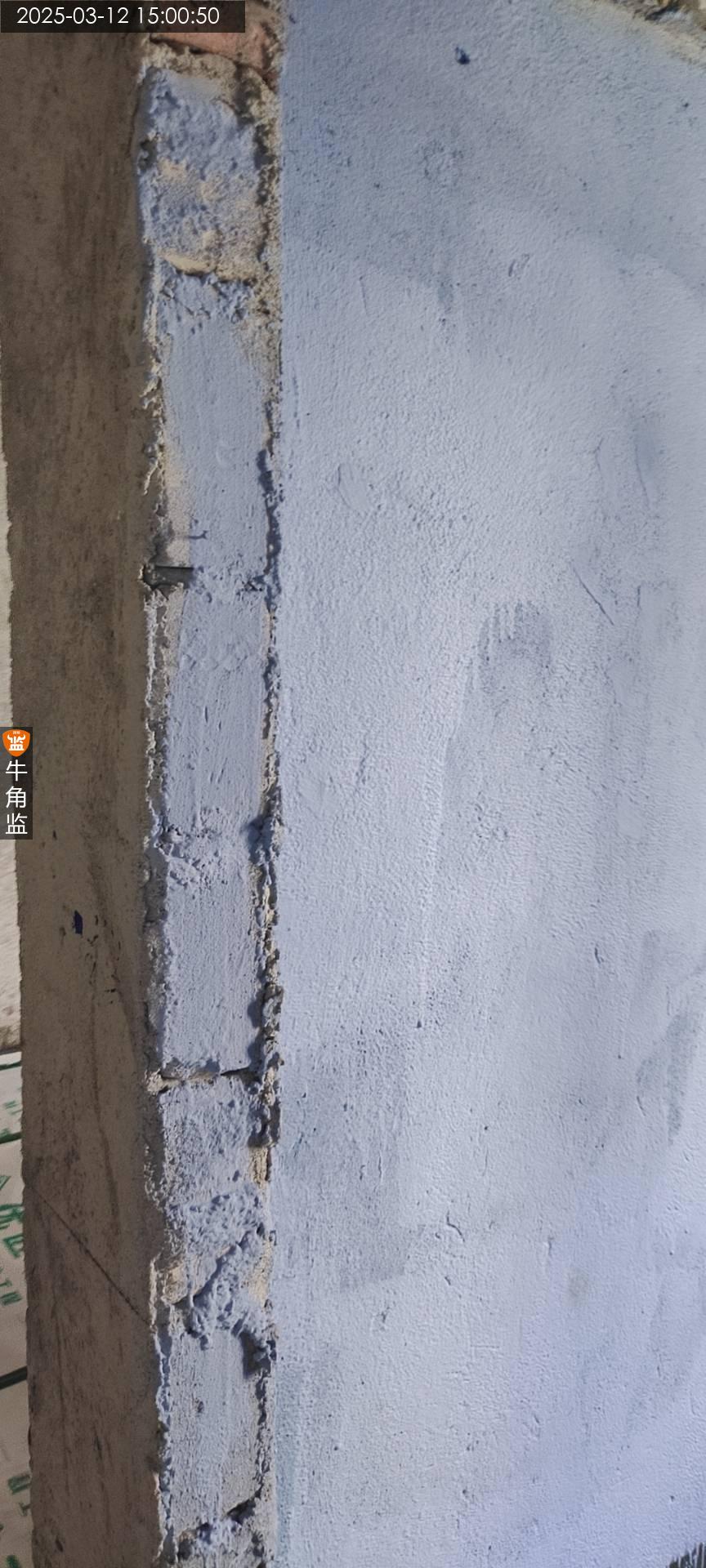

防水验收 1.墙面使用的防水涂料为马贝通用型防水涂料。地面涂刷的是马贝柔韧型防水涂料,与合同品牌一致。 2.楼下阳台天花已经做木工吊顶无法检查。 3.墙面存在砂眼,孔洞,防水未刷到位。建议修复平整后,重新补刷防水。 4.主卫闭水区楼下,背墙房梁位置有明显渗漏水。需确认是主卫渗漏水,还是房间地面渗漏水,建议找到渗漏点进行堵漏后,再重新刷防水。 后期施工建议 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。 3、回填找平层建议加钢丝网片,做防开裂处理。
2024-06-17
黄埔区港********8195
设 计 师:未知
施工队长:未知
工地面积:65.00㎡
装修总价:0.00
本次评价:C
本次评语:

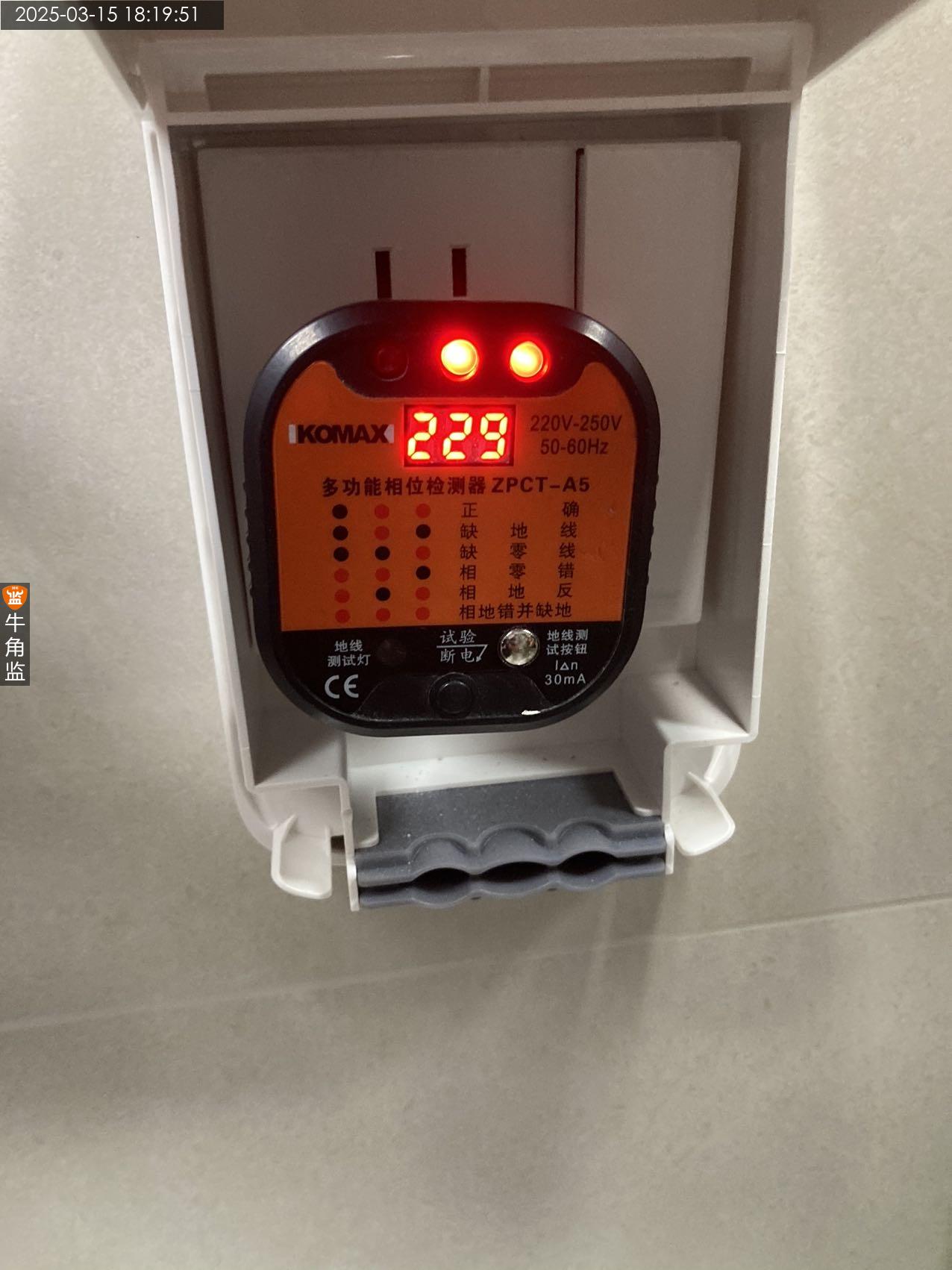

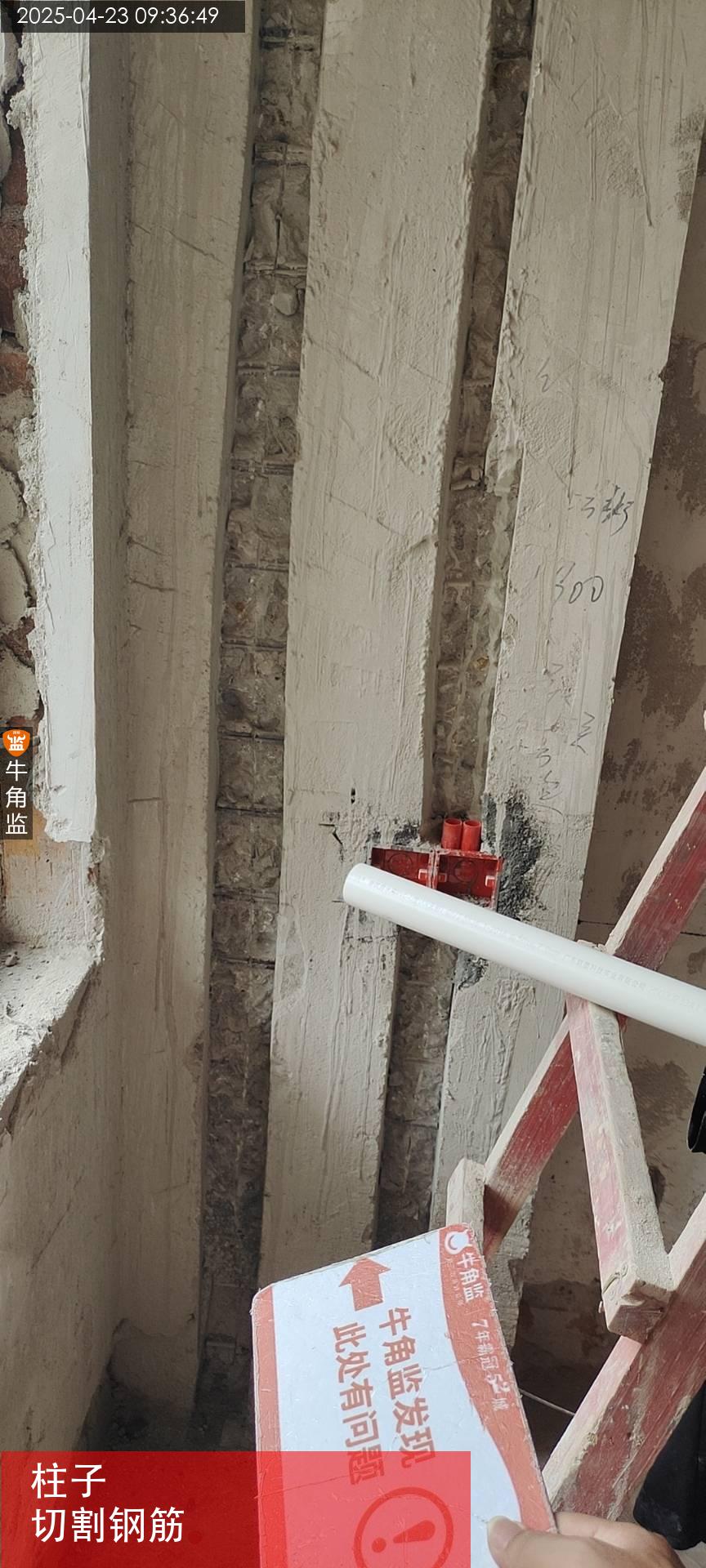

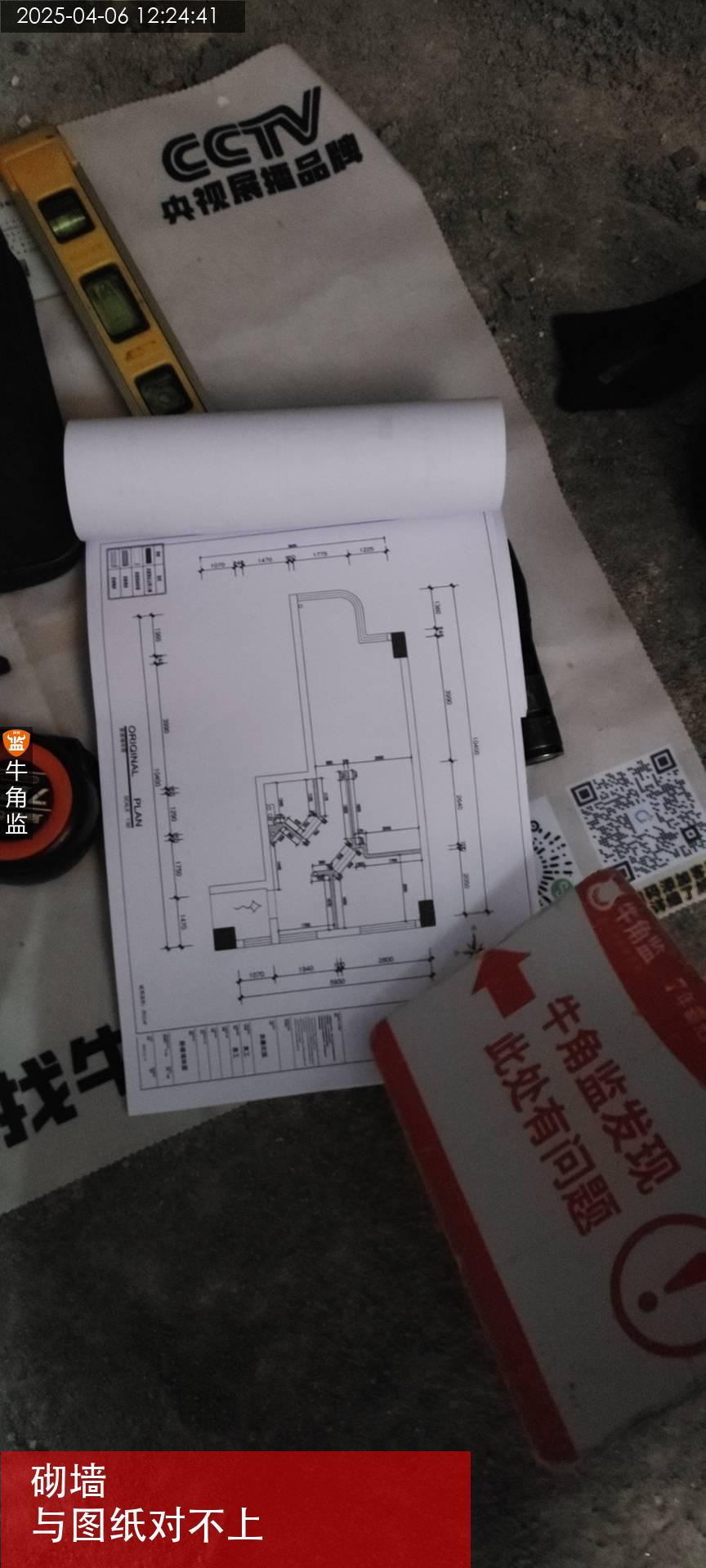

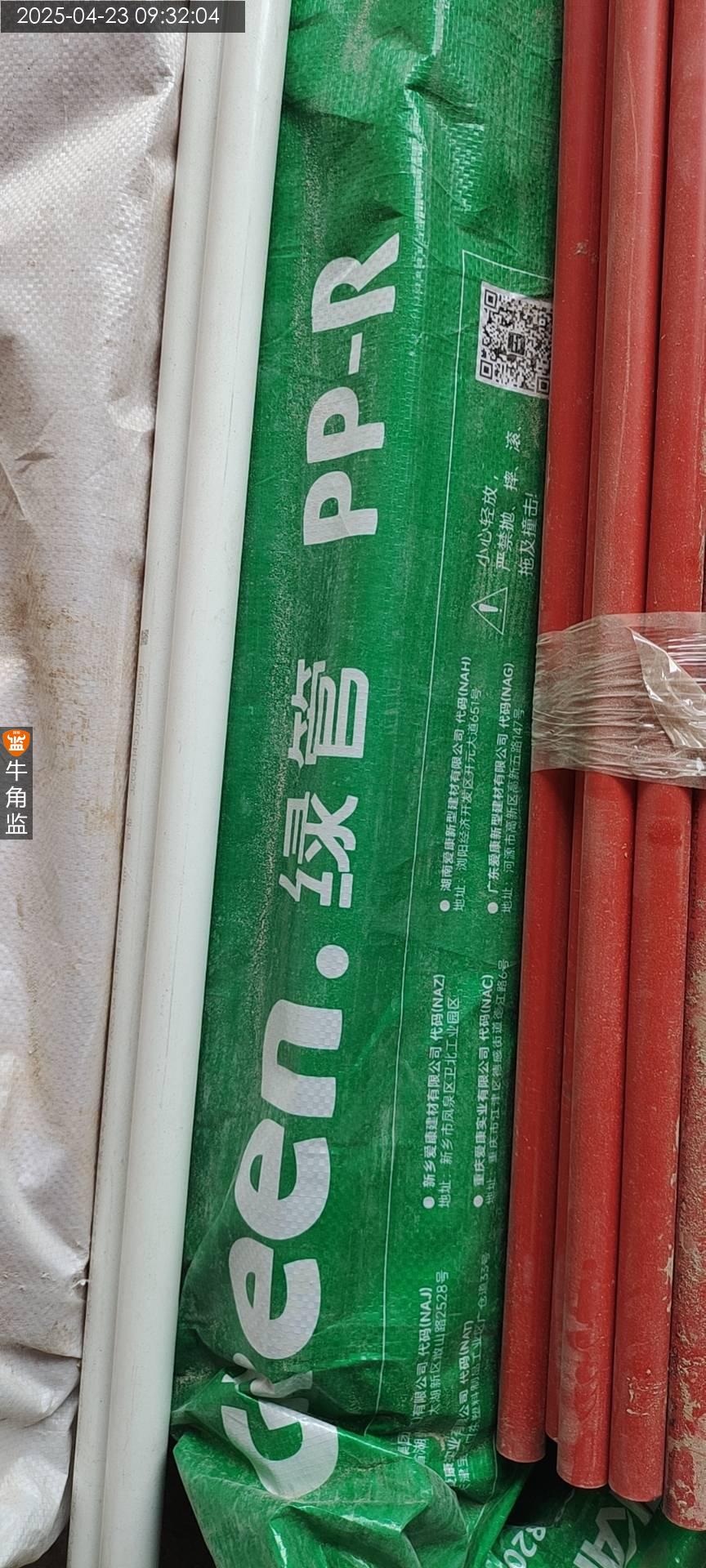

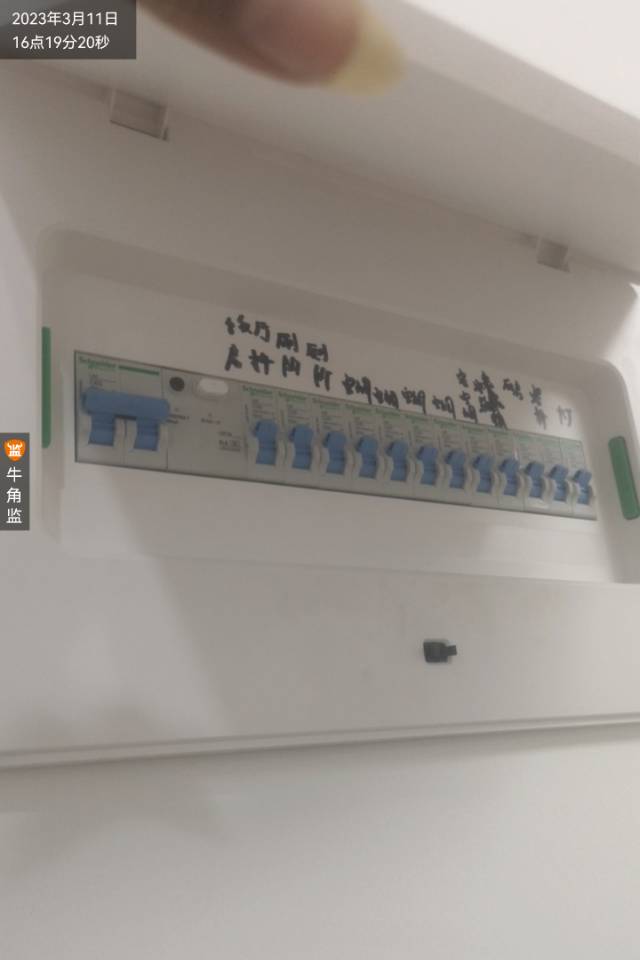

本次现场检查情况: 检查内容:水电材料验收及开槽巡检 1.开槽深度检查 2.底盒深度检查 3.强弱电 强电品牌:普瑞司曼 电工套管:保利绝缘套管 4.给排水: 给水:保利PPR热熔管 排水:联塑PVC管 施工注意事项: 1.入户一处开槽有钢筋外漏情况,要求施工方使用防锈漆涂刷后,水电完成再封槽 2.厨房卫生间共墙开槽后,开槽位置有1处完全打通,要求施工方水电布管完成后封堵并做好防渗处理 3.大厅强电箱安装位置开槽有打穿墙面风险,建议更换强电箱安装位置或与隔壁邻居协商好,若有打穿情况由施工方负责维修 4.现场电缆不是阻燃电缆,且4平方线存在降标情况,建议换成阻燃等级为c级以上的电缆且要求三线同径 施工建议: 水电材料验收及开槽巡检: 1、强弱电间距不应小于20cm;弱电线管单管单线;单组回路应设置专管专线;插座底盒应安装平整,避免面板安装不平整;线管与底盒应设置杯锁。 2、常规水电位置确定外,需要多确认扫地机器人、挂烫机、排烟位置、排污位置、地漏位置、中央空调新风出回风位置 3、承重墙剪力墙不可开深度超过2cm线槽,使用黄腊管走线,底盒位置切割底盒不可切割钢筋
2024-06-14
番禺区锦********8681
设 计 师:未知
施工队长:徐工
工地面积:138.00㎡
装修总价:0.00
本次评价:E
本次评语:

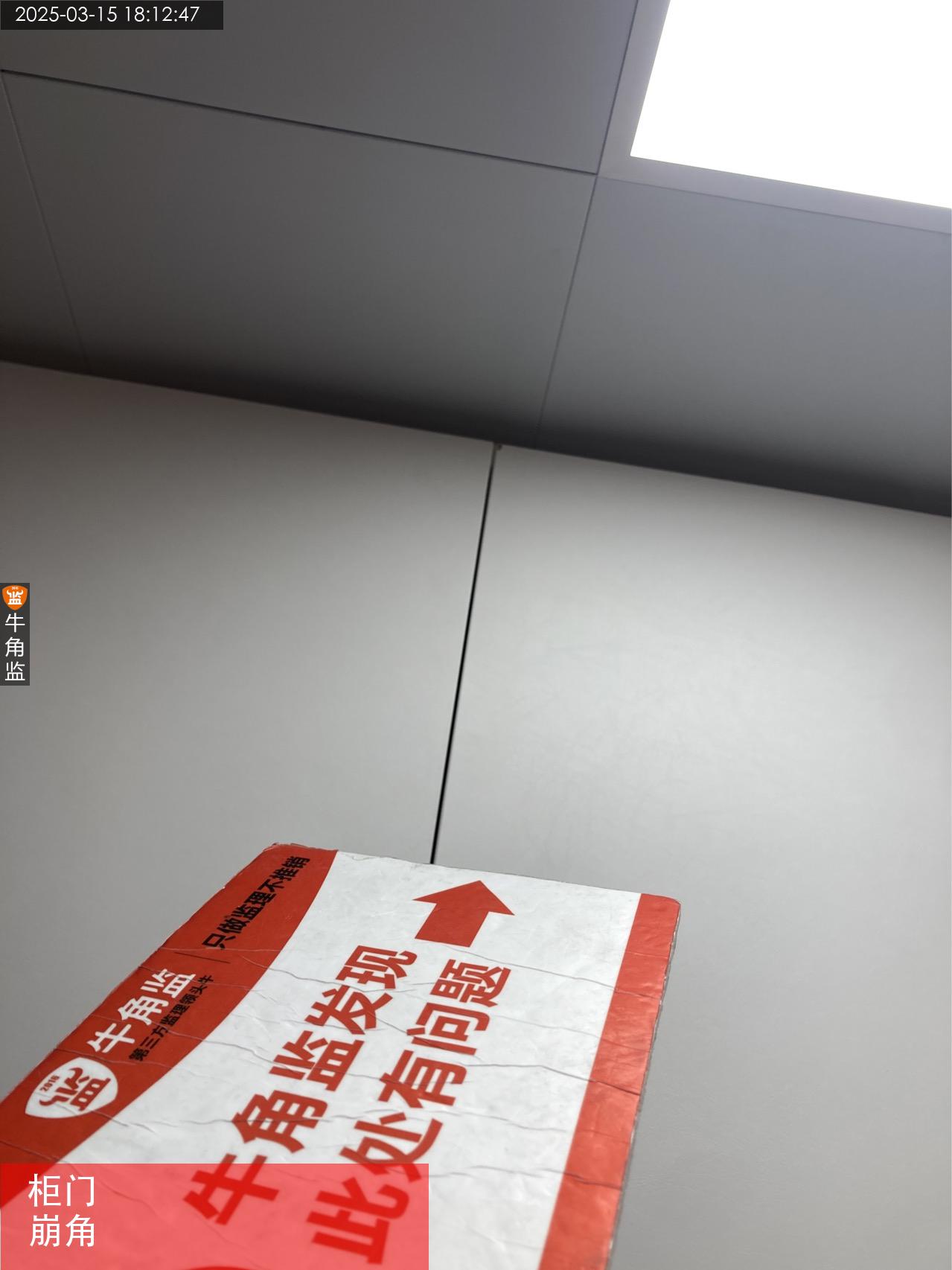

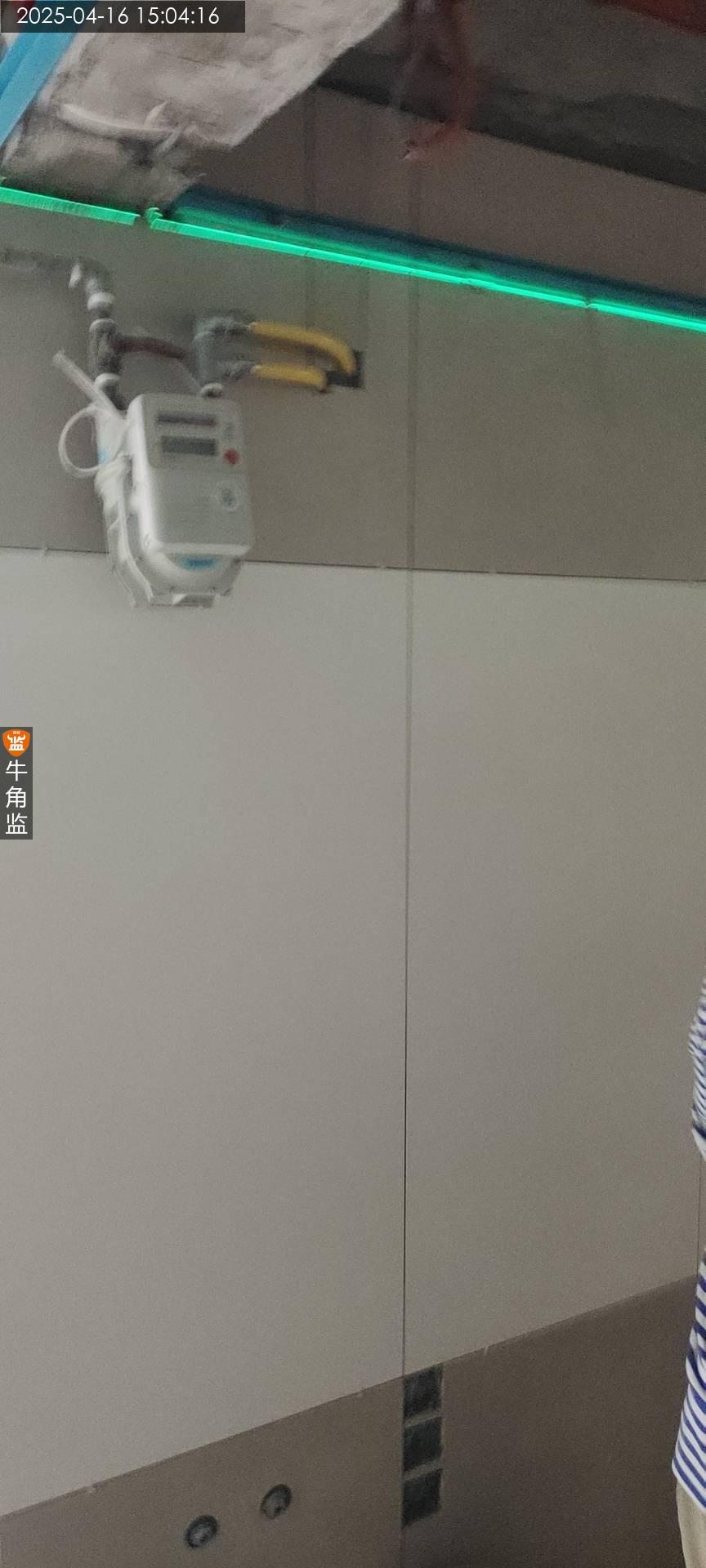

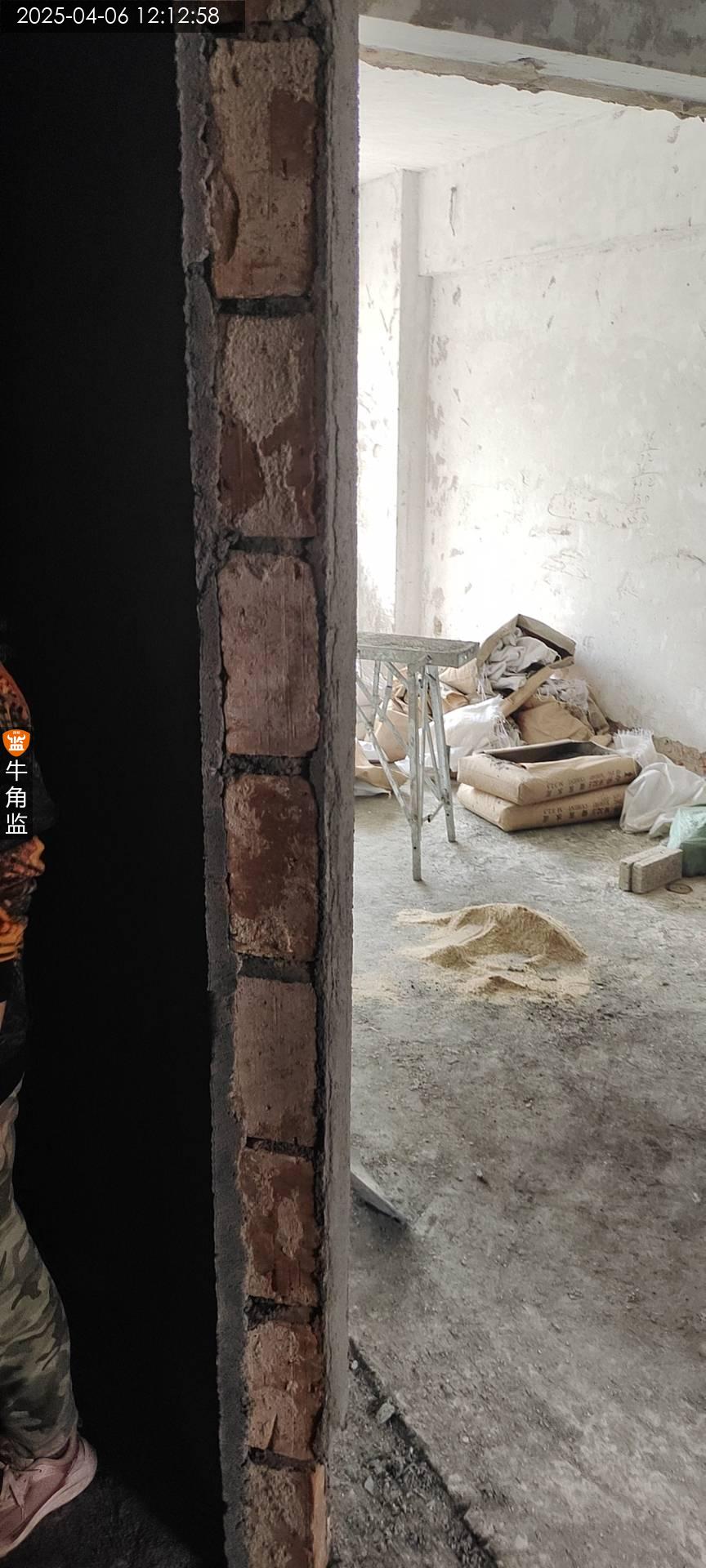

本次检查情况如下 木工巡检 1.石膏板品牌:可耐福,夹板:乐士阻燃板。 2.边龙骨采用木龙骨且未涂刷防火涂料,后期易受潮变形并且与合同约定全轻钢龙骨吊顶不符。 3.吊顶标高水平误差大于2mm,要求后期扇灰修复平整处理。 木工巡检: 1、天花吊顶建议使用双层板错缝设置,稳定性、防开裂性能较好。 2、转角处需设置整板(T型或L型),板与板伸缩缝应大小均匀,宽度2mm左右。 3、天花吊顶整体水平平整度2-3mm左右。 4、截止现在施工阶段,可进行购买(门)
2024-06-14
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
