广州名匠装饰公司
打分/点评
送鲜鸡蛋
8
扔臭鸡蛋
4
综合指数:38.59%
监理好评率:49.09%
配合整改率:0.00%
臭鸡蛋率:33.33%
增城区锦********3384
设 计 师:康工
施工队长:冷工
工地面积:1800.00㎡
装修总价:0.00
本次评价:C
本次评语:

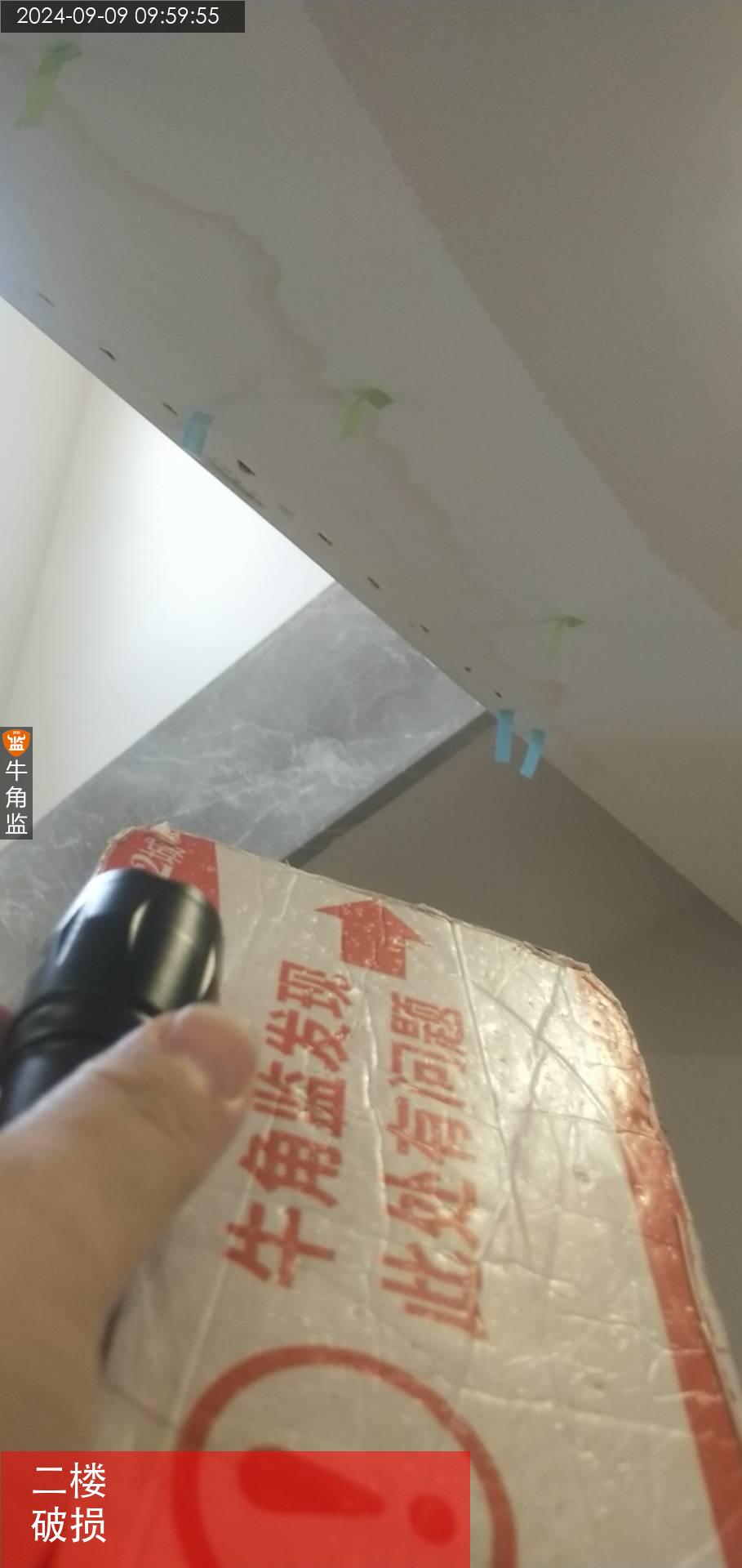

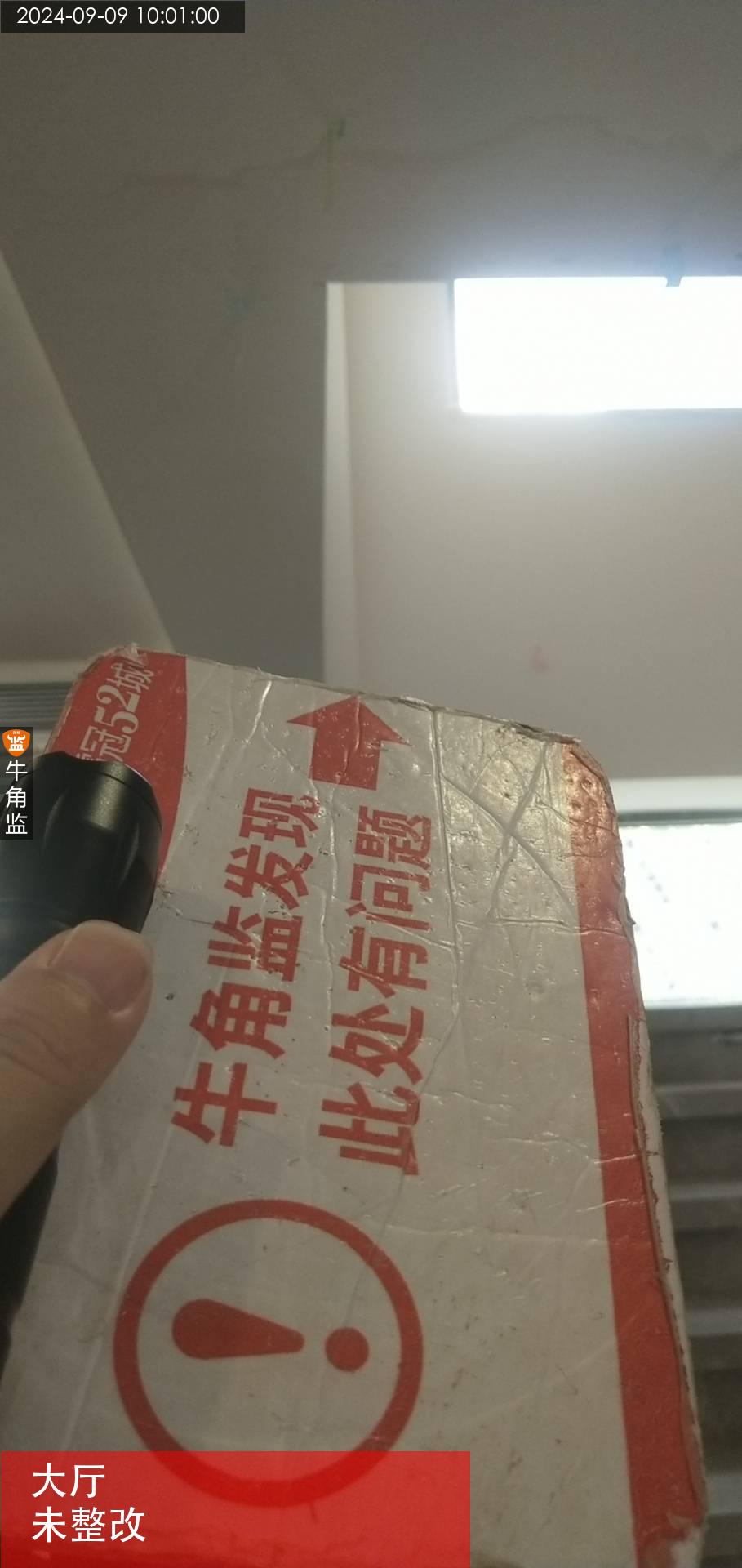

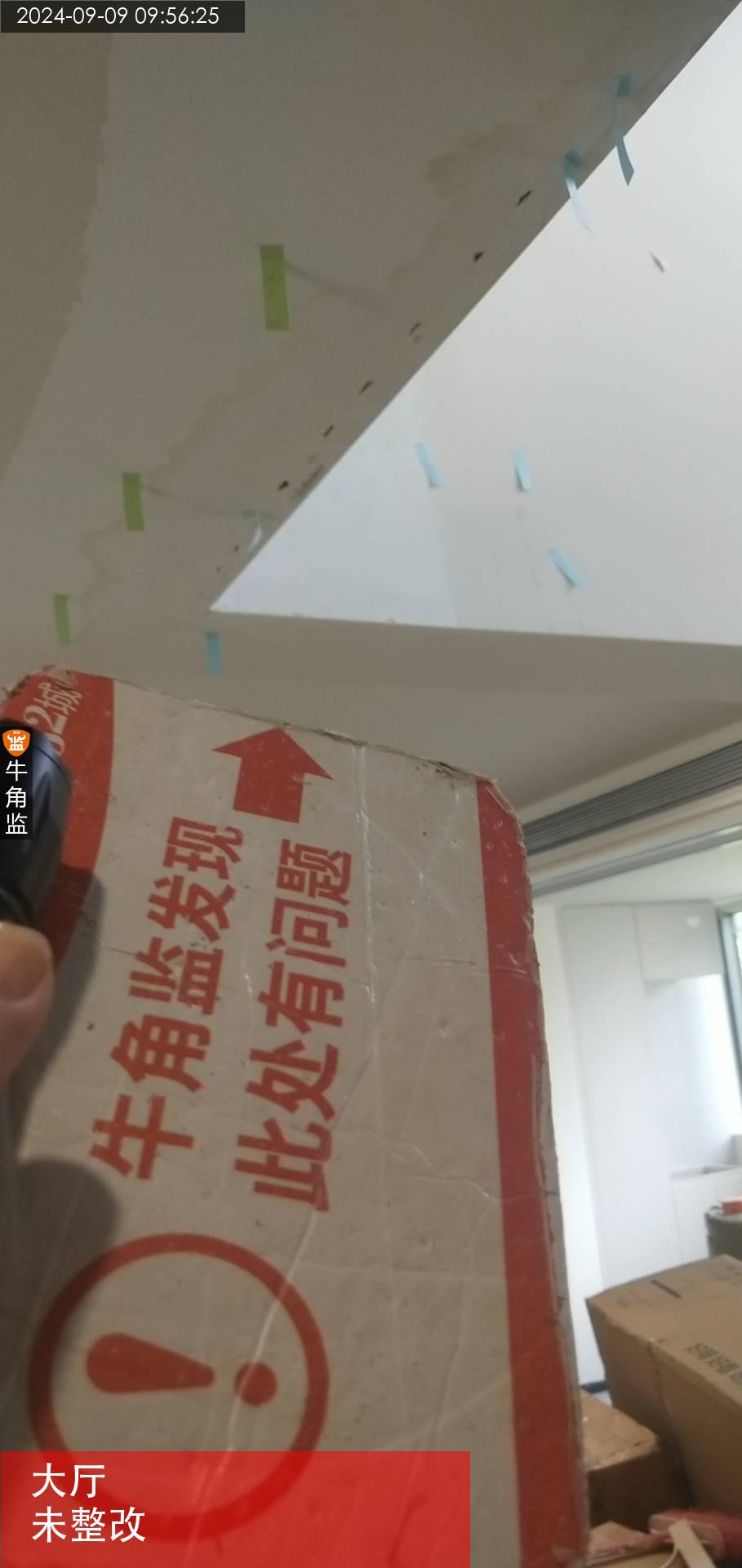

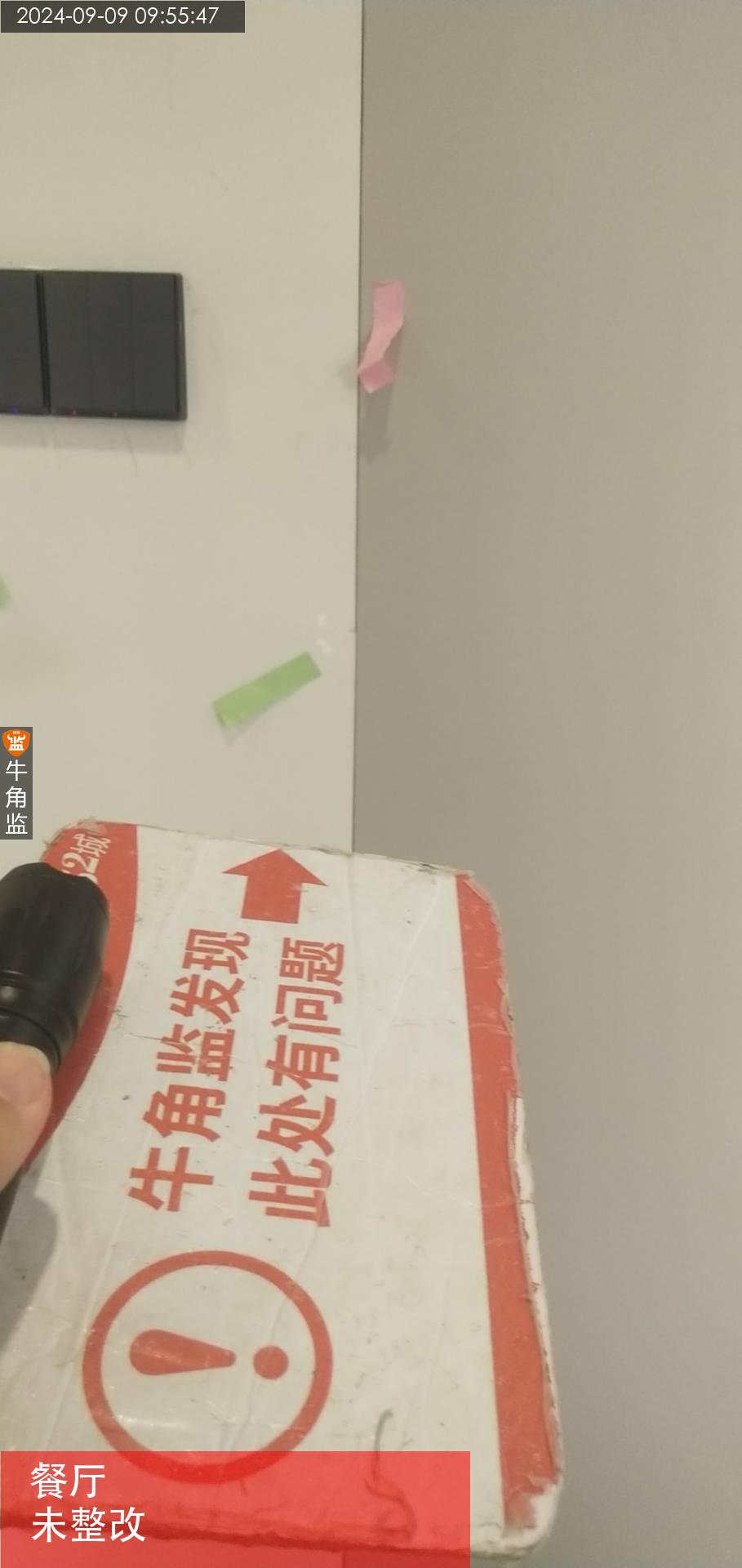

本次检查: 1、现场一起核对了所有的墙面硅藻泥的所有数量,施工方计算了踢脚线的20公分,需要再核对后再最终确认数量。 2、一楼的硅藻泥墙面有多处有开裂的情况,木工部分天花也有开裂的情况,需要后期再整体修补。现场已经标记,富一楼后期也会需要再观察。 3、富一楼大殿位置有一处理有明显的漏水,需要修补处理。之前几处漏水的位置未见有漏水,需要再观察。 4、富一楼的两个天井均有几处有明显的漏水,渗水,需要处理。需要处理好渗水位置,以免后期发生隐患。 5,富一楼有几个位置的石材踢脚线安装不协调,有问题,需要处理。所有踢脚线未处理好收口,需要再处理。
2025-04-13
增城区锦********3384
设 计 师:康工
施工队长:冷工
工地面积:1800.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查: 1、前花园大门左边有一处硬化有下沉,现场拆除,需要重新做完以后再检查。 2、花园位置的新风管口有渗水,漏水,现场已经修补,不过需要再观察。确保不渗水,漏水。 3、富一楼大殿有一处楼板有渗水,漏水,现场已经修补,需要再观察,确保不漏水,渗水。 4、前后两个天井均有不同程度的情况渗水,漏水,特别是前花园漏水严重,需要确定具体位置,做好修补。前花园位置已经花园施工方沟通处理方案,待检查后再验收。 5、现场安装的三个隐形门制作的不是隐形门,缝隙非常大,做法不对,需要重做。 6、柜子安装部分有柜门高低不平,需要调整,需要后期来调整。 7、富一楼大理石有部分收口未处理好,需要处理好。 8、二楼又部分插座安装有明显的高低差,松动。需要固定,调整高低差。需要处理。 后期建议: 1,加快速度,以免耽误工期。
2025-03-22
增城区锦********3384
设 计 师:康工
施工队长:冷工
工地面积:1800.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查,: 1,现场墙面的腻子开裂的部分未处理,需要处理好,现场确定了是待木门安装完成再确定整改。 2、花园的进度缓慢,需要加快进度,以免影响整体工期的进度,主要是室外的泥土回填未处理好。需要土建的加快速度,本次已经跟土建的沟通,加快速度处理。 花园部分: 1,花园的基础跟土建基本已经完成,可以按正常给进度款。 2,土建部分需要加快速度,以免耽误整体的进度。 柜子部分: 1,已经在现场跟柜子商家的技术对接了所有的问题,需要他们调整以后再检查。 美缝部分: 1,现场墙面的美缝可以进行,以免后期影响进度。
2025-02-28
增城区锦********3384
设 计 师:康工
施工队长:冷工
工地面积:1800.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查: 本次主要是检查整体,花园部分,水电未全部完成,完成了一半左右。需要后续完成再检查。 问题: 1、所有的角线石材全部未做打磨,晶面抛光,填缝需要做好打磨以后再检查。有一处的收口有问题,现场已经对接清楚处理。 2、富一楼的墙体有多个地方有墙体开裂,现场已经跟冷工对接清楚。需要年后再处理。处理后再检查。 3、花园基础的水泥批荡有部分有铁丝网外露,需要处理,现场已经告知。待后续检查。 4、靠近铝合金部分里面的花基石材需要处理好,以免后期出现渗水漏水。现场已经对接好。
2025-01-19
增城区锦********3384
设 计 师:康工
施工队长:冷工
工地面积:1800.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查: 本次主要是检查整体进度。 1,花园部分排水井已经施工,不过需要做好以后进行测试。水电正准备施工,需要施工以后再检查。 2,室内的大理石正在施工,二楼的脚线大部分已经完成,富一楼正在施工,需要完成后再检查。 3,测试了一楼,二楼的水温,温度符合要求。不过富一楼未测试,需要后续安装以后再测试。 4,跟室内的木门厂家对接现场的木雕问题。 5,天花的金属漆施工图设计有问题。需要调整,需要每个位置需要做金属漆的地方出详细的设计图。以免后期施工有问题。 本次问题: 1、富一楼墙面,一楼木工天花位置,二楼木工天花位置均有多处有开裂,需要修补处理,修补好以后再进行金属漆制作等其他的工序制作。 2、之前要求整改的柜子未进行整改好,并且安装不牢固,需要处理。安装好以后需要厂家自行检查再约验收。
2025-01-14
增城区锦********3384
设 计 师:康工
施工队长:冷工
工地面积:1800.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查: 本次主要是对接现场的问题。 1,花园的施工正在进行中,不过花园要求的墙体垂直度土建施工方施工不到位,需要修改,现场冷共已经知悉并确认后续需要整改。 2,花园批荡现场有几包砂浆王,已经告知花园施工方不允许使用。已经确定不再使用。 室内部分: 1,之前检查的墙面空鼓未处理好。现场已经告知冷工处理。 2,风管位置未处理,需要确定后续的处理方式,需要确定。 3,墙面的腻子有部分有明显的沙眼,需要处理,现场已经跟冷工对接清楚。 4,手绘的跟金属漆的在现场核对数量,需要后续再查看。
2024-12-25
番禺区东********0106
设 计 师:未知
施工队长:李工
工地面积:129.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查情况如下 竣工验收 1.主卧窗户边角处有开裂,后期稳定后再一并处理。 2.一楼卫生间推拉门框上边玻璃胶起皮脱落,建议重新打结构胶处理好。 竣工验收: 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
2024-12-22
增城区锦********3384
设 计 师:康工
施工队长:冷工
工地面积:1800.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查: 本次整体检查 1、花园采光井有两个采井安装得玻璃有积水,需要处理。超大的需要打胶固定。现场已经跟施工方确定好具体方案。待后续检查。 2、现场室内的木门门框已经安装了部分,所有的框固定不规范,固定不合格。现场已经告知施工方需要固定处理。待后续检查。 3、一楼大厅有部分墙面有开裂,有空鼓,需要处理。现场已经拍视频。告知冷工。 4、现场检查地面的卷材防水有鼓包,墙面卷材防水铺贴有鼓包,为避免后续出现问题。已经告知冷工处理。后续后续再检查。
2024-12-12
番禺区亚********6833
设 计 师:未知
施工队长:吴工
工地面积:73.00㎡
装修总价:0.00
本次评价:E
本次评语:
本次检查柜子安装情况如下 1、现场往期问题未整改,需施工方跟进处理。 2、现场检查图纸安装尺寸,检查饰面情况,尺寸安装基本偏差在1-2cm,收边收口顺直,开关无异响,出发天花油漆存在安装时污染,后续需施工方很近处理。 3、现场与安装师傅对接安装情况,反馈情况不是很愿意做好防潮与绞件加固情况,需沟通商家进行处理安装情况,确保使用效果正常。 存在问题 1、现场柜子未做防潮措施,均无做防潮贴与压盖帽处理。绞件螺丝加固情况缺少螺丝加固;整改建议:要求商家上门调整,保持柜子防潮性能完好。 2、现场对图纸主卧衣柜执手为极简黑色,现场为白色;整改建议:需确认清楚,是否有变更颜色,不变更需进行沟通整改。 安装后续施工注意事项 1、安装需注意收边收口问题,确保美观 2、需注意碰撞照成成品损伤,有大件成品施工时需做好保护措施。 3、与图纸尺寸相符,有特殊情况时应及时沟通
2024-11-15
增城区锦********3384
设 计 师:康工
施工队长:冷工
工地面积:1800.00㎡
装修总价:0.00
本次评价:C
本次评语:

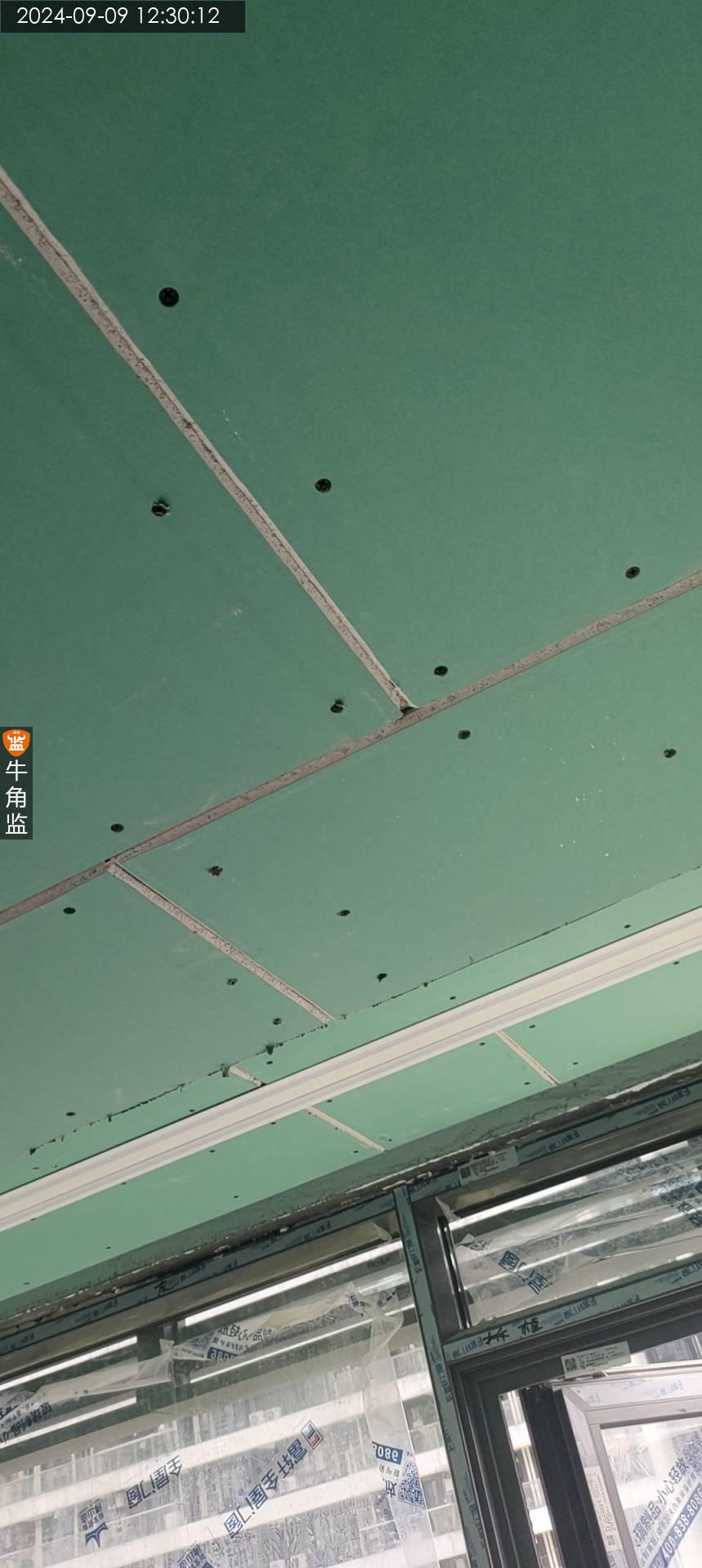

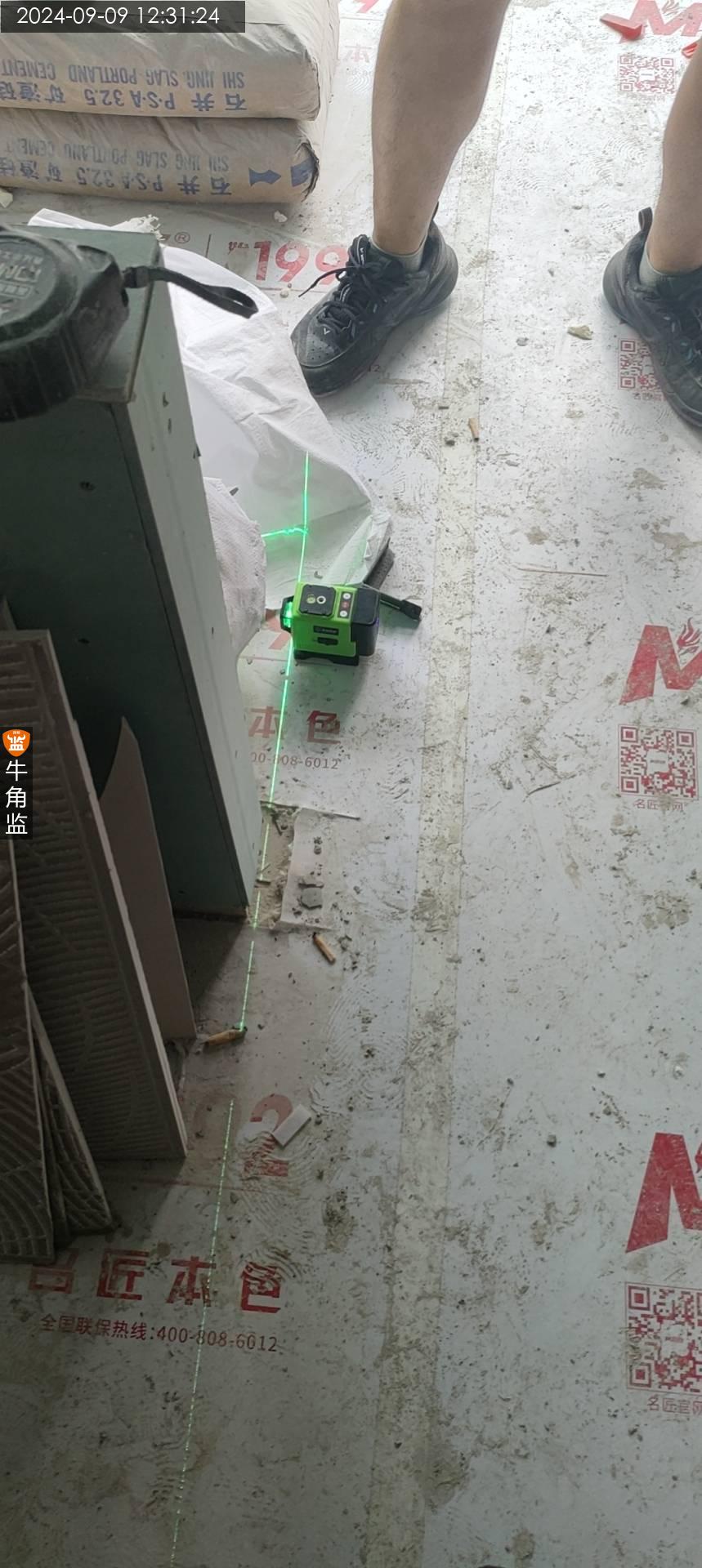

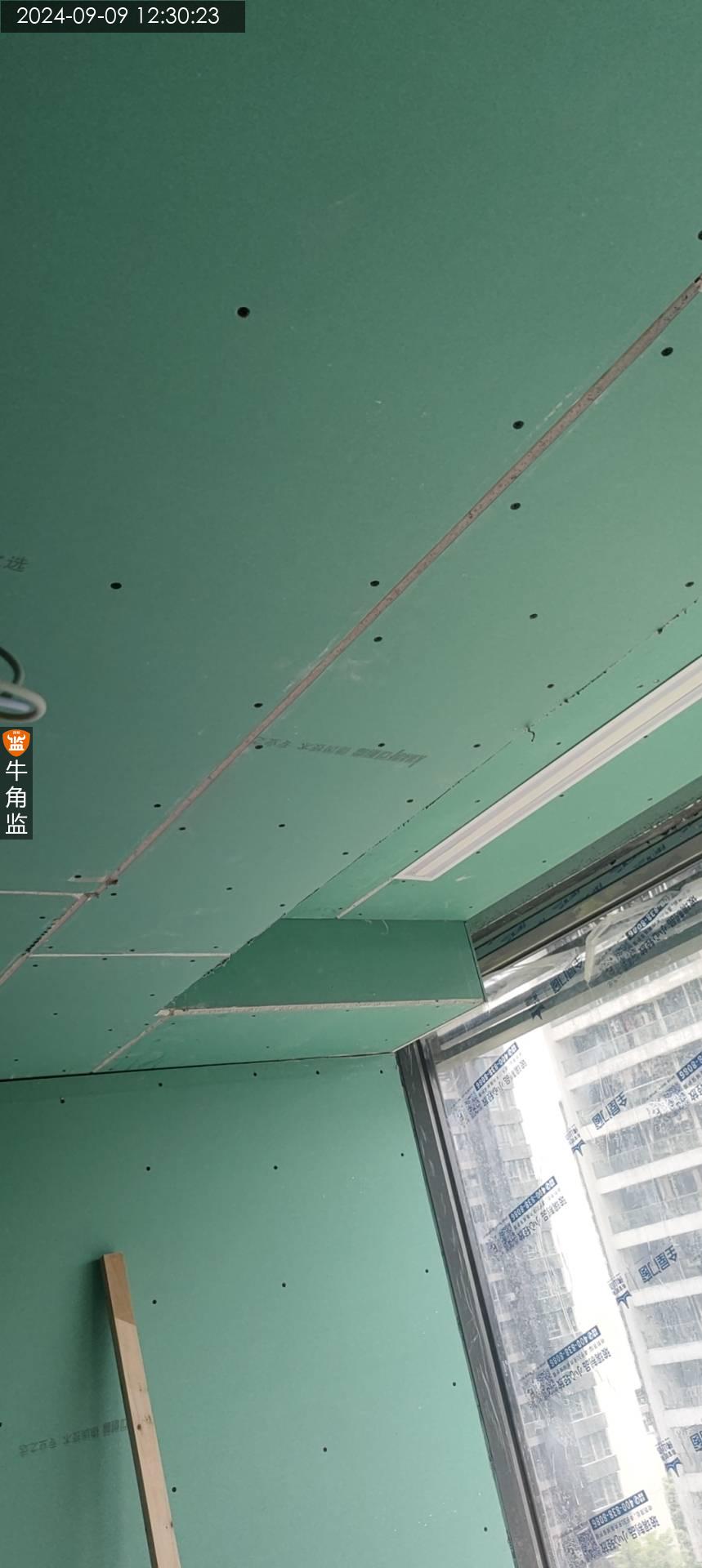

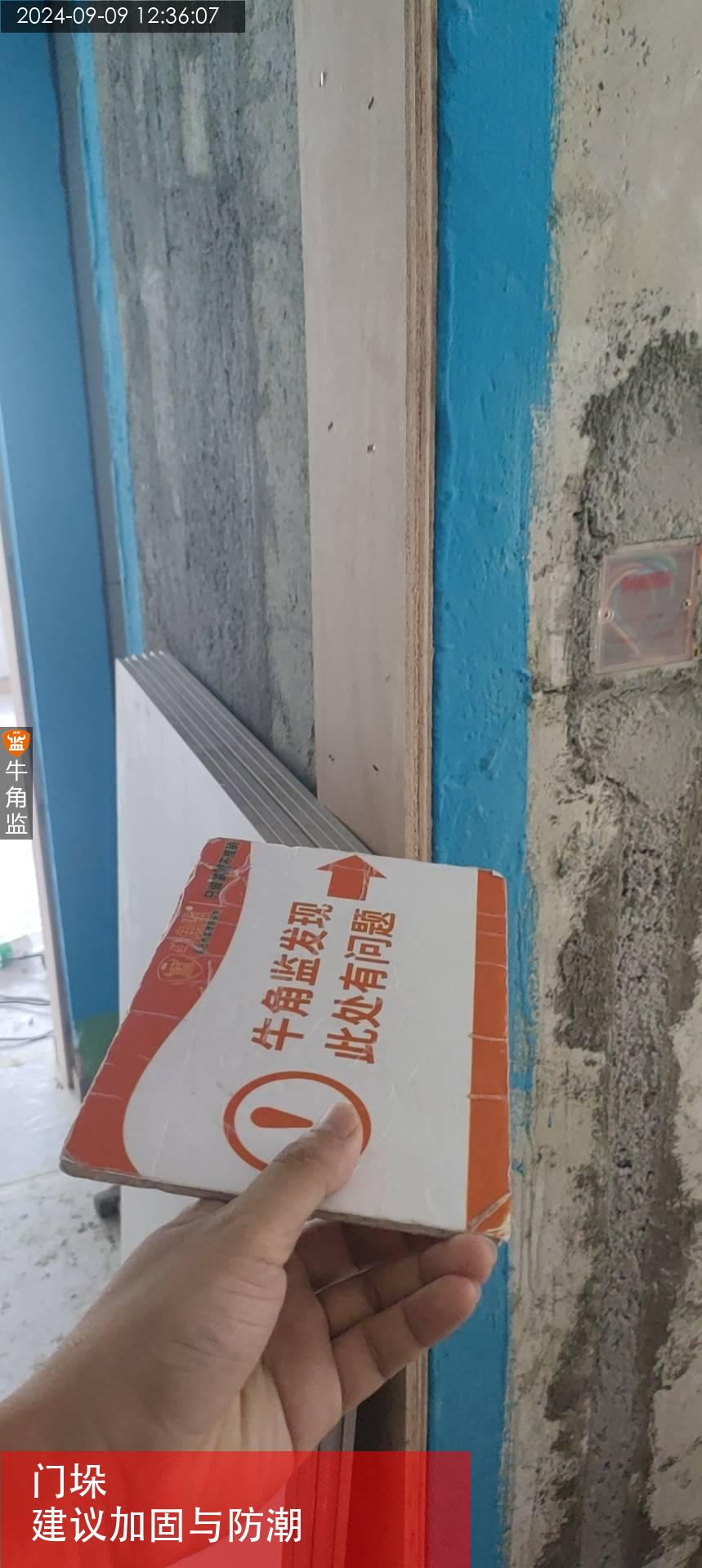

本次检查: 1,本次主要是检查花园部分的钢筋,现场钢筋是12厘钢筋,双层双向,单层的钢筋间距在20公分左右,整体检查合格。 2,跟空调施工方对接花园部分的新风管道,空调管道需要改位置,改位置部分需要挖土方,需要冷工确定工程量跟价格,确定以后再施工。室内部分的空调风口已经确定好方案。 3,靠山体的混泥土部分有三个风口需要开,不过现场未确定位置,需要后期确定高度以后再切口。以免高度有问题。 4,柜子部分,柜子有开裂的位置部分现场修,现场不能修的部分拆回厂家返厂维修。柜门等问题已经对接,待调整好再验收。 5,弱电部分:核对了室内的所有弱点,富一楼有3个位置未见有线,需要再确定。其他部分室内全部已经核对清楚位置。花园部分已经跟花园及冷工对接。不过花园的具体位置放在保安亭还是室内,待确定。 6,花园部分:已经再次强调花园整体的高度问题。
