广州华浔装饰公司
打分/点评
送鲜鸡蛋
3
扔臭鸡蛋
24
综合指数:18.86%
监理好评率:45.48%
配合整改率:0.00%
臭鸡蛋率:88.89%
天河区侨********7090
设 计 师:未知
施工队长:来工
工地面积:93.00㎡
装修总价:0.00
本次评价:D
本次评语:
本次检查现场情况如下 木工检查 木工天花石膏板拼接处预防留v缝检查符合工艺要求 木工天花石膏板固定自攻螺丝距离15-17cm边角2cm左右符合工艺要求 木工天花转角使用L形符合工艺要求 注意事项及施工建议 厨房墙面瓷砖2块空,建议处理好空鼓地方墙面瓷砖
2023-11-14
广州白云********5415
设 计 师:未知
施工队长:柯工
工地面积:190.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查情况如下 门窗安装巡检 1.窗户外面未打结构胶,后期易渗水,建议厂家上门补打 。 2.柜子与墙面收口未处理好,建议找厂家上门处理好。 注意事项1,后期装柜子(特别是定制衣柜)最 好墙角阴阳角误差2mm以内,避免柜子贴不了墙留下太大缝隙。2,若有吊顶,必须有防开裂处理。若墙面有木楔,螺丝钉必须要全部拔除,避免后期起包爆灰。3,如果全屋挂网处理,最佳挂网时机可以在第一道扇灰完毕后,第二道扇灰之前。4,打磨后刷完底漆后的修补最好也需要涂刷底漆,禁止直接上面漆。
2023-11-12
天河区侨********7090
设 计 师:未知
施工队长:来工
工地面积:93.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查现场情况如下 隔壁房间漏水问题已经解决 泥工木工检查 卫生间厨房墙面瓷砖平整度检查符合工艺要求 卫生间厨房墙面瓷砖阴阳角检查符合工艺要求 木工检查 木工天花主龙骨,副龙骨,膨胀螺丝,吊杆检查符合工艺要求 注意事项及施工建议 卫生间墙面瓷砖一块空鼓,建议处理好空鼓瓷砖地方
2023-11-08
番禺区菁********8800
设 计 师:未知
施工队长:杨工
工地面积:80.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次巡检情况如下:1墙地面美缝多处不平整,漏做现象,要求商家修补处理。2定制柜饰面一处明显划痕,,要求商家修复或更换处理。3定制柜一处门开关有异响,要求商家调整处理。4厨柜门多处不平整,调整处理。5厨房地柜洗碗机门板缝较大,要求商家调整或更换处理。6客厅硅藻泥部分要求商家修复处理。7定制柜二处未安装阻尼器,要求商家安装处理。竣工前巡检: 1、墙面油漆破损、污染、裂缝,建议家具进场统一处理,家具进场局部会有破损刮花现象。 2、施工结算建议施工问题整改完成后,进行竣工结算
2023-11-07
广州市天********8316
设 计 师:未知
施工队长:未知李工
工地面积:127.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查现场情况如下 衣柜地面瓷砖检查 注意事项及施工建议 地面瓷砖2块空鼓,建议使用灌浆处理好空鼓地方,空鼓地方已经贴好标签 入户门踢脚线,卫生间旁边踢脚线要求扇灰处理好 入户门旁边柜子开关摩擦天花插座,柜内板压强电箱盖板 卫生间区域洗脸盆区域柜子开关摩擦,建议调整好 卫生间矮墙大理石和油漆面交接处油漆凸出比较明显 房间抽屉开关存在摩擦情况
2023-11-07
番禺区万********9395
设 计 师:刘工
施工队长:冷工
工地面积:198.00㎡
装修总价:0.00
本次评价:B
本次评语:

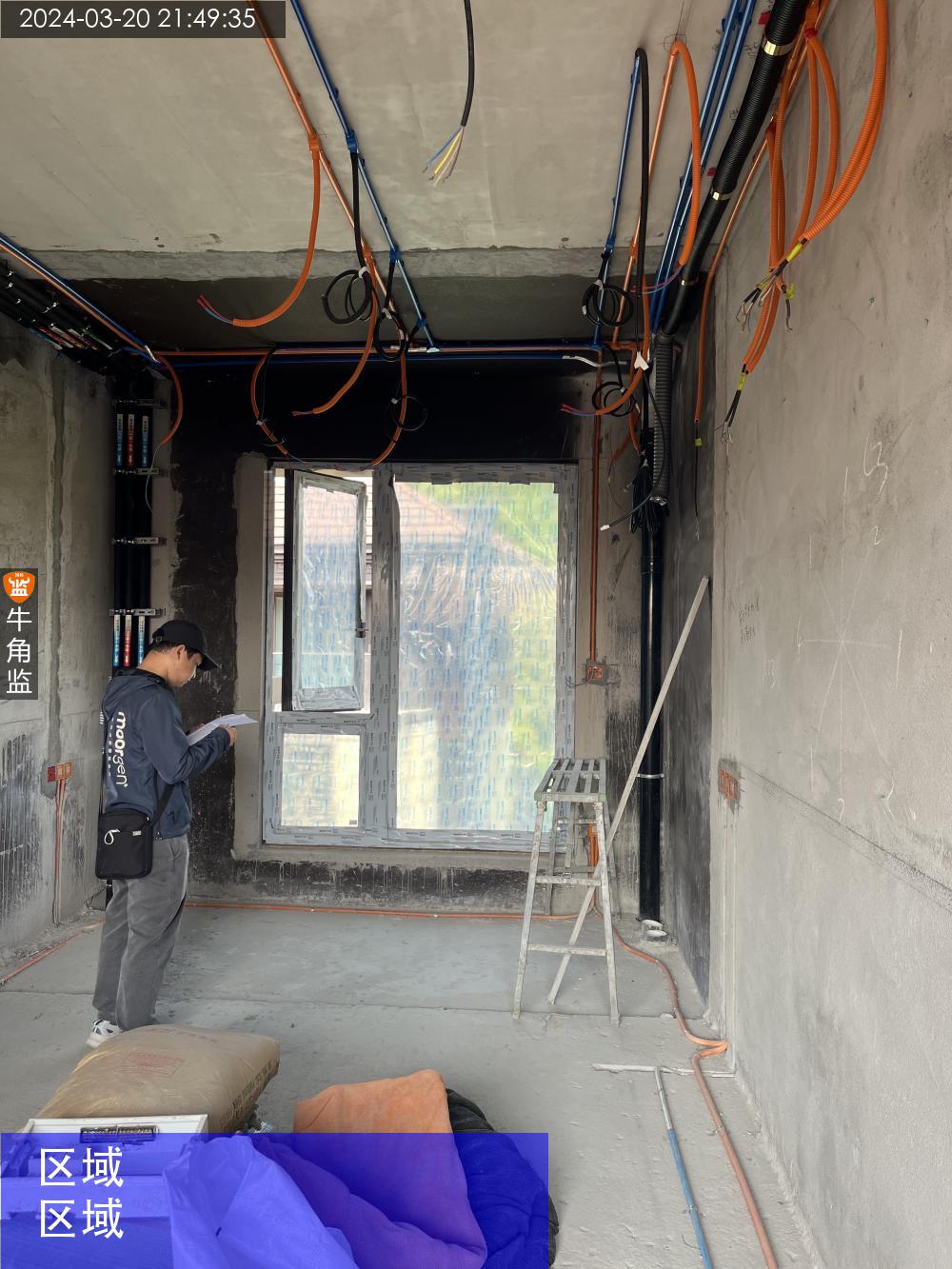

本次检查: 1,本次主要是检查砌墙,批荡,五楼的砌墙按照图纸检查,五楼主卫的图纸跟实际不一样,不过实际已经跟业主核对,按现场实际施工,后期需要设计修改图纸或者告知主材方。主卧门洞误差2公分左右。四楼有一处门洞误差3公分左右现场师傅已经跟设计师核对,按照现场实际施工。二楼跟师傅核对了图纸,基本没问题,后期砌墙再检查。 2,其他部分:水泥使用石井砌筑水泥。砖使用轻质砖跟红砖混合使用,现场砌筑三层小砖打底,隔三层再使用红砖砌筑,用钢筋检测仪检查钢筋植筋情况,每三层均有植入2跟8mm以上的螺纹钢,检查合格。地梁现场检查高度25公分,要求20公分以上,检测均有使用钢筋。检查符合要求。 3,门头梁检查,均有使用钢筋。厚度10公分。两边均有入墙15公分左右。批荡之前与旧墙体均有先切旧批荡,再挂网。批荡之前均有做定点冲筋,检查符合要求。 4,夹层的楼板加建需要最终跟设计确实具体的高度再施工。现场原有找平正在打拆,后期再一起核对检查。
2023-11-06
番禺南村********0631
设 计 师:未知
施工队长:王工
工地面积:165.00㎡
装修总价:0.00
本次评价:C
本次评语:

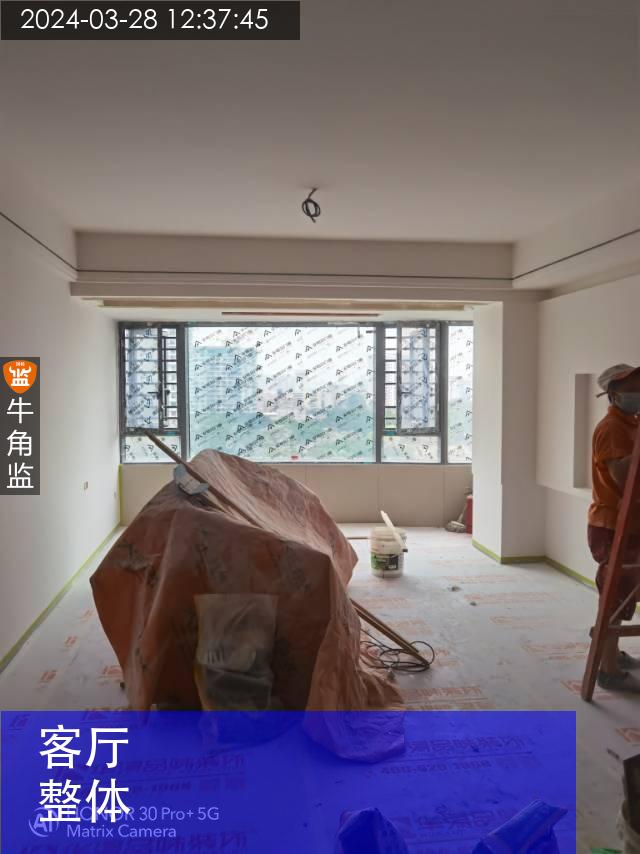

一,本次扇灰检查要点。木工未完成,后面验收。 1,全屋墙固还未涂刷到位,已经沟通沟通收尾还要再补刷墙固处理。 ​2,全屋天花多处漏刷防锈漆,已经要求工长交代油漆工要全部补刷到位。 3,三楼,旧墙面外墙漆未打磨处理,铲灰处理,要求浅扇灰区域全部清理干净才行。 4,全屋旧五金,拉爆,木屑,胶粒,全部清理干净。防锈处理好。 5,全屋后安装门槛石需要补刷防水到位。 6,三楼小卫生间墙砖底部一小空鼓,贴地砖可以填充处理。 7,三楼,二楼部分墙砖开孔崩边,错位,沟通后面施工需要覆盖美观收口处理。 二,扇灰刷漆施工要求 1,禁止双飞粉兑建筑胶水混合作为扇灰材料,禁止腻子粉兑建筑胶水进行扇灰。 2,所有阴阳角均采用阴阳收口条处理 3,禁止打磨后墙面透底,明显沙眼,开裂,打磨痕迹。 4,油漆兑水比例严格按照包装要求,且必须墙面先刷底漆,再刷面漆,禁止漏刷底漆。 注意事项。 1,后期装柜子(特别是定制衣柜)最好墙角阴阳角误差2mm以内,避免柜子贴不了墙留下太大缝隙。 2,若有吊顶,必须有防开裂处理。若墙面有木楔,螺丝钉必须要全部拔除,避免后期起包爆灰。 3,如果全屋挂网处理,最佳挂网时机可以在第一道扇灰完毕后,第二道扇灰之前。 4,打磨后刷完底漆后的修补最好也需要涂刷底漆,禁止直接上面漆。
2023-11-05
广州白云********5415
设 计 师:未知
施工队长:柯工
工地面积:190.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查情况如下 安装巡检 1.厨房门安装不牢固,松动,顶面有一条装饰条松动,脱落,(配件放在厨房内),建议厂家上门处理好。 2..电梯内堆放杂物(易掉落损坏电梯。 3.衣柜厂家安装收口,注意大小缝及柜子与墙面收口处理。 4.生活阳台下水管未包隔音揣。 注意事项1,后期装柜子(特别是定制衣柜)最 好墙角阴阳角误差2mm以内,避免柜子贴不了墙留下太大缝隙。2,若有吊顶,必须有防开裂处理。若墙面有木楔,螺丝钉必须要全部拔除,避免后期起包爆灰。3,如果全屋挂网处理,最佳挂网时机可以在第一道扇灰完毕后,第二道扇灰之前。4,打磨后刷完底漆后的修补最好也需要涂刷底漆,禁止直接上面漆。
2023-11-04
天河区侨********7090
设 计 师:未知
施工队长:来工
工地面积:93.00㎡
装修总价:0.00
本次评价:C
本次评语:
本次检查现场情况如下 泥工木工检查 厨房墙面瓷砖平整度检查符合工艺要求 厨房墙面瓷砖阴阳角检查符合工艺要求 厨房墙面瓷砖空鼓检查符合工艺要求 木工检查 木工天花主龙骨,副龙骨,膨胀螺丝,吊杆检查符合工艺要求 注意事项及施工建议 卫生间包管位置可能存在漏水情况,隔壁房间角落处发现有明显潮湿水迹,建议处理好
2023-11-02
广州白云********5415
设 计 师:未知
施工队长:柯工
工地面积:190.00㎡
装修总价:0.00
本次评价:D
本次评语:
本次检查情况如下 柜子安装巡检 1.柜子与墙面收口处存在大小缝,需要厂家上门处理好。 2.餐边柜与墙体还有位置未安装好,是否设计师量尺有误需要确认。 3.现场卫生脏乱差,建议做好卫生保洁。 注意事项1,后期装柜子(特别是定制衣柜)最 好墙角阴阳角误差2mm以内,避免柜子贴不了墙留下太大缝隙。2,若有吊顶,必须有防开裂处理。若墙面有木楔,螺丝钉必须要全部拔除,避免后期起包爆灰。3,如果全屋挂网处理,最佳挂网时机可以在第一道扇灰完毕后,第二道扇灰之前。4,打磨后刷完底漆后的修补最好也需要涂刷底漆,禁止直接上面漆。
2023-10-29
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
