装修公司详情
广州九艺装饰公司
打分/点评
送鲜鸡蛋
0
扔臭鸡蛋
3
综合指数:20.46%
监理好评率:61.39%
配合整改率:0.00%
臭鸡蛋率:100.00%
海珠区罗********4097
设 计 师:未知
施工队长:田工
工地面积:129.00㎡
装修总价:0.00
本次评价:B
本次评语:

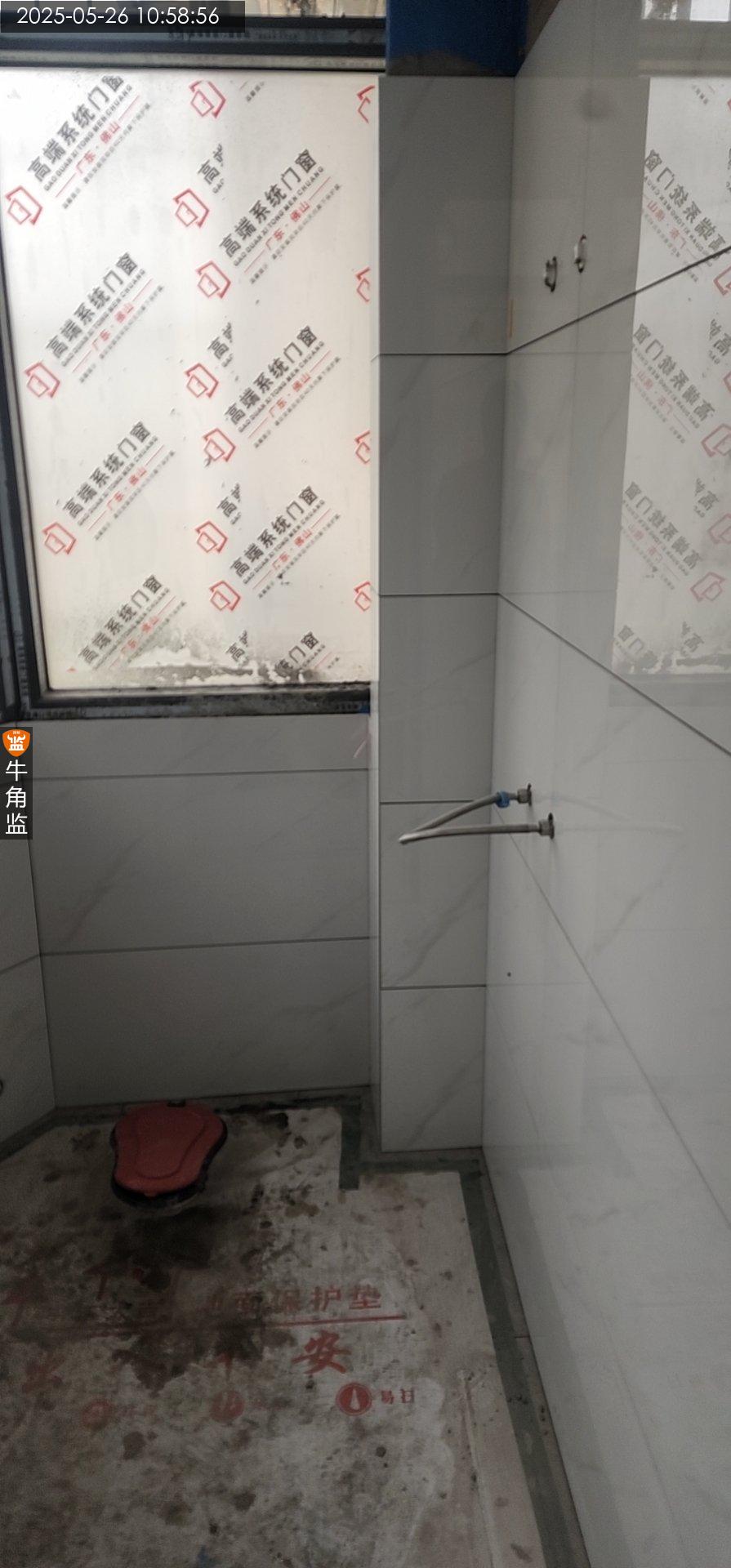

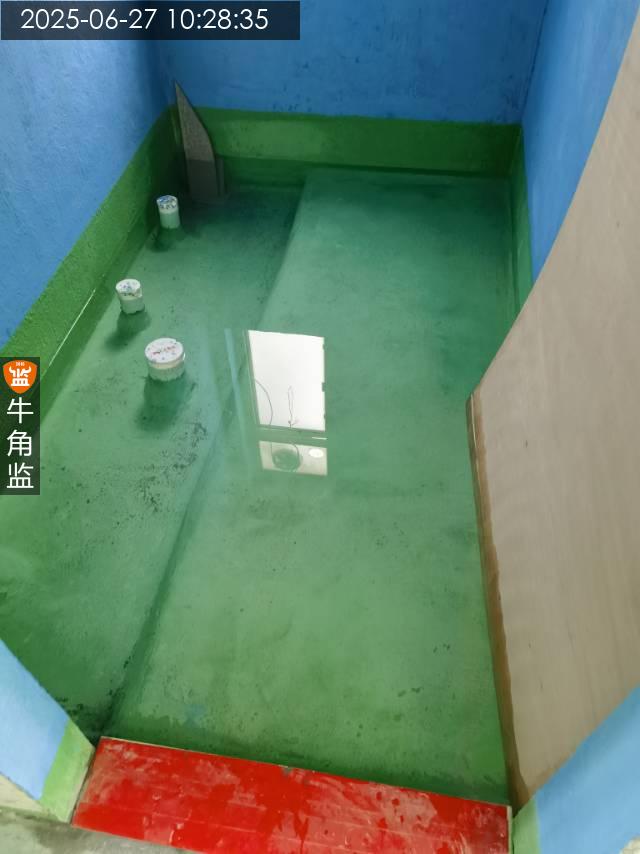

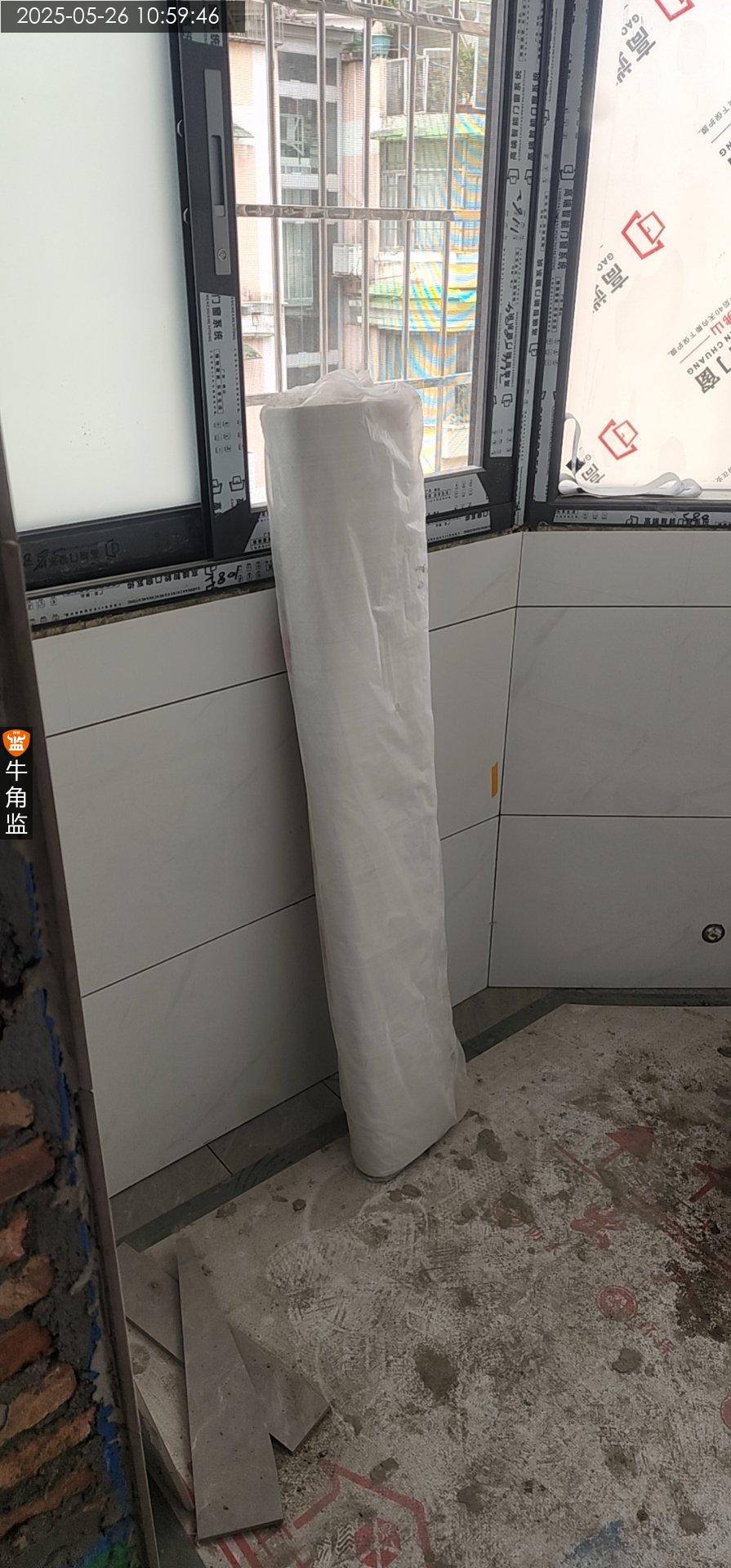

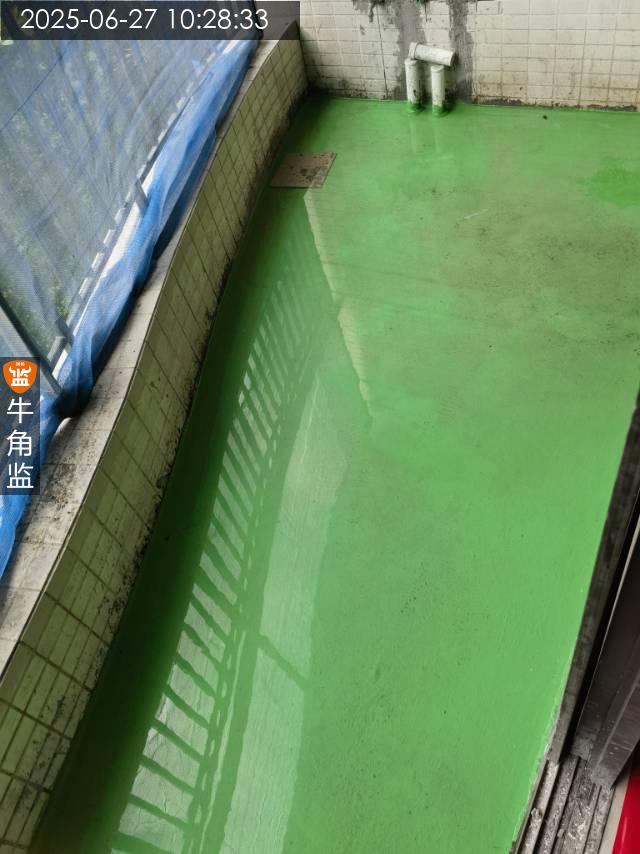

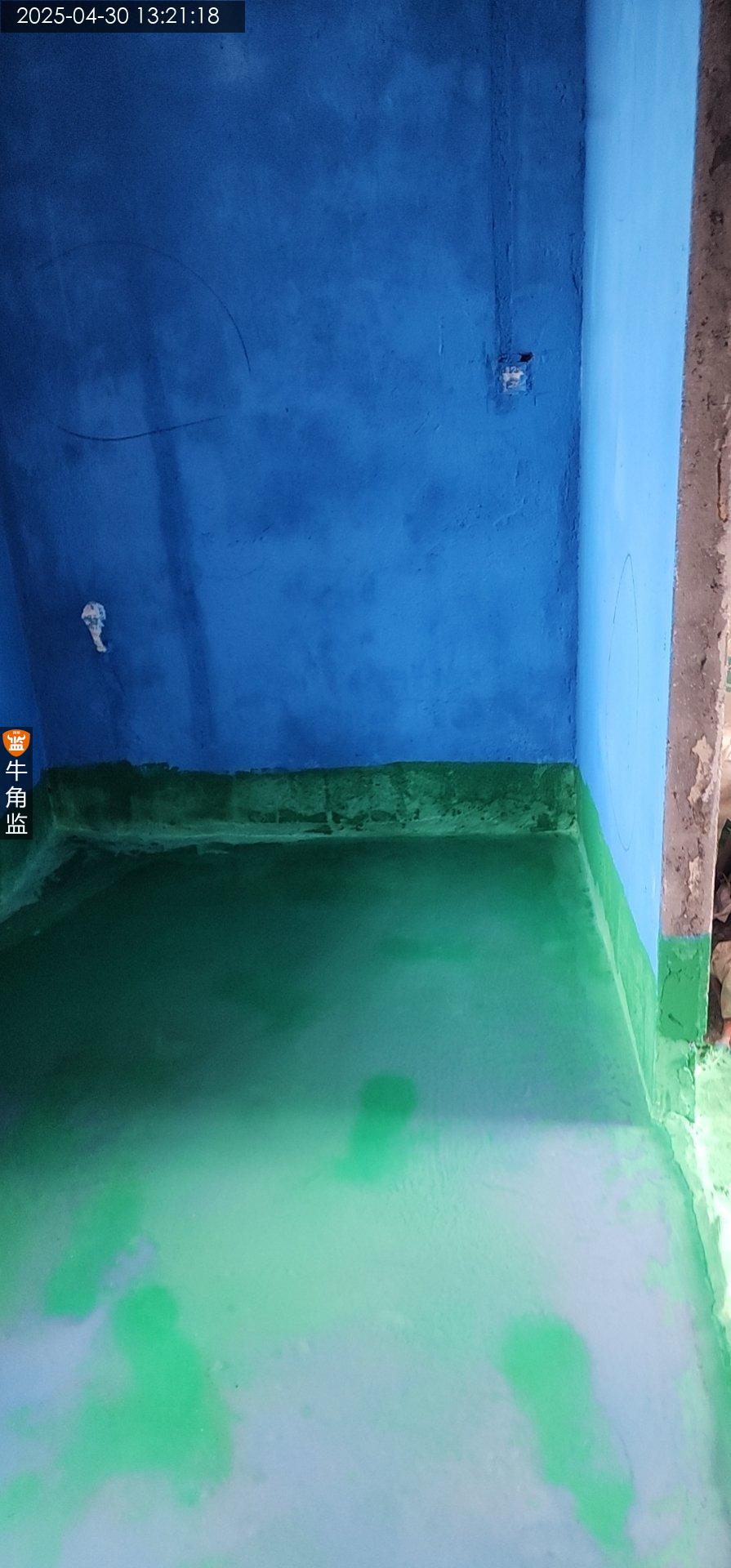

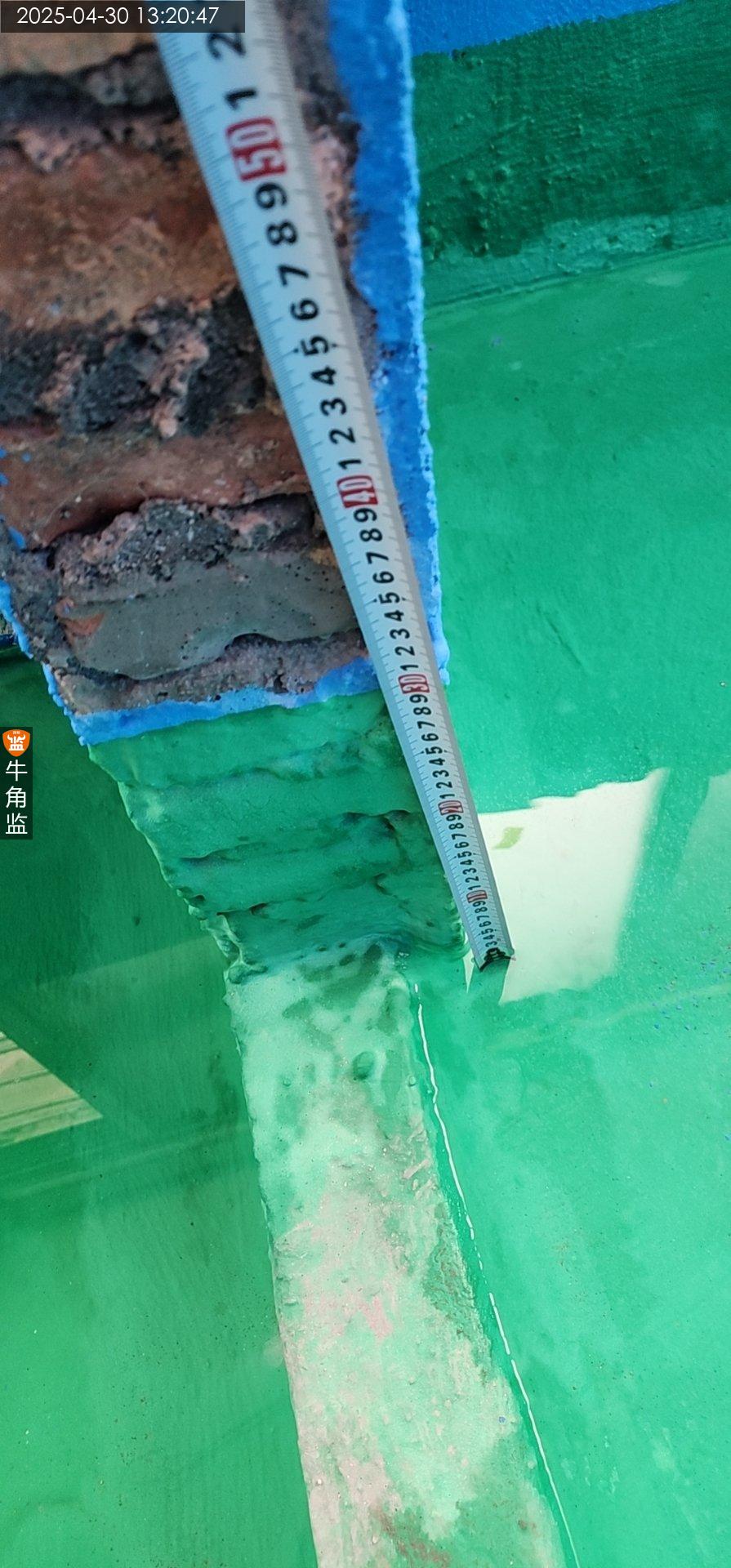

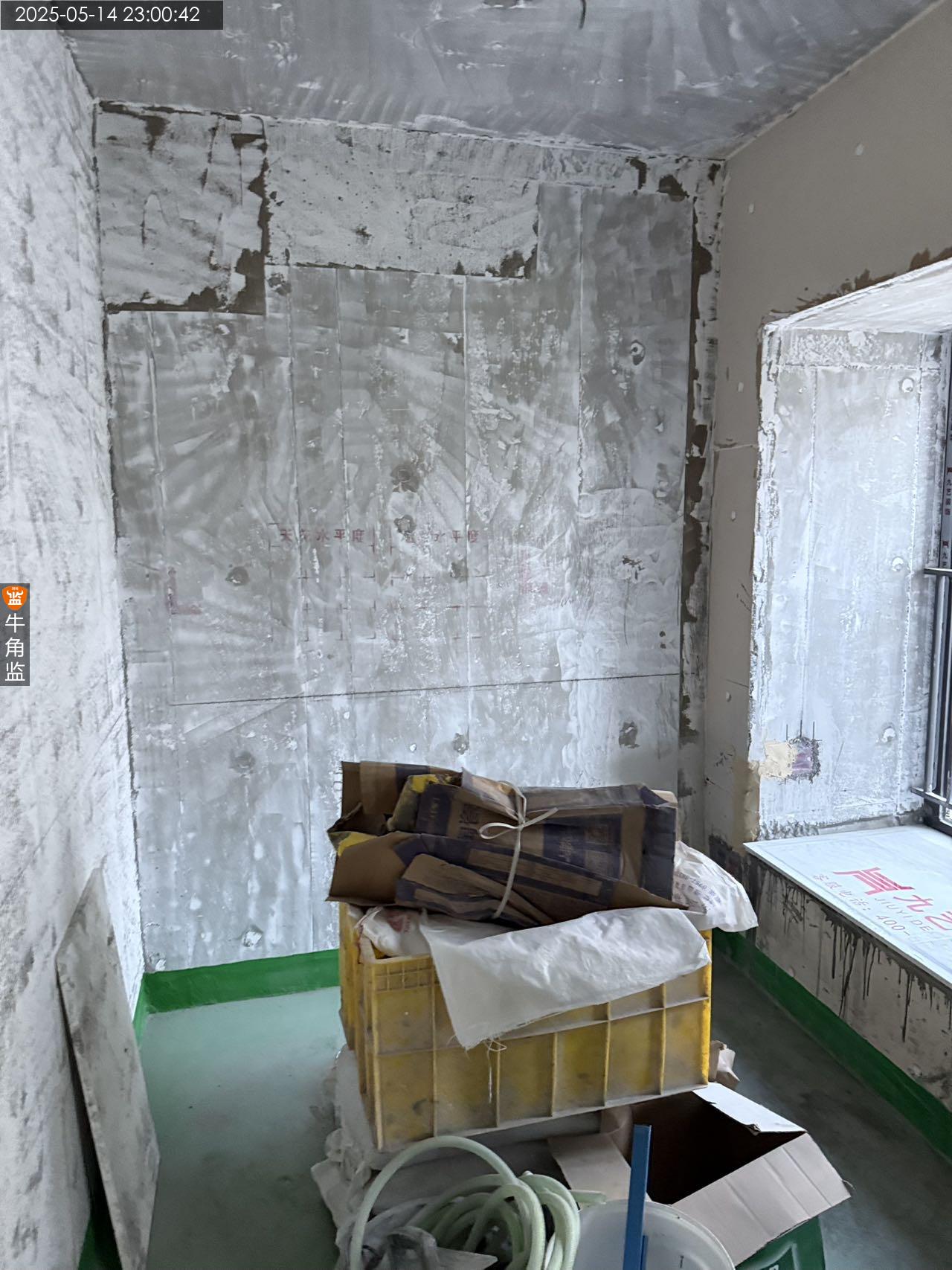

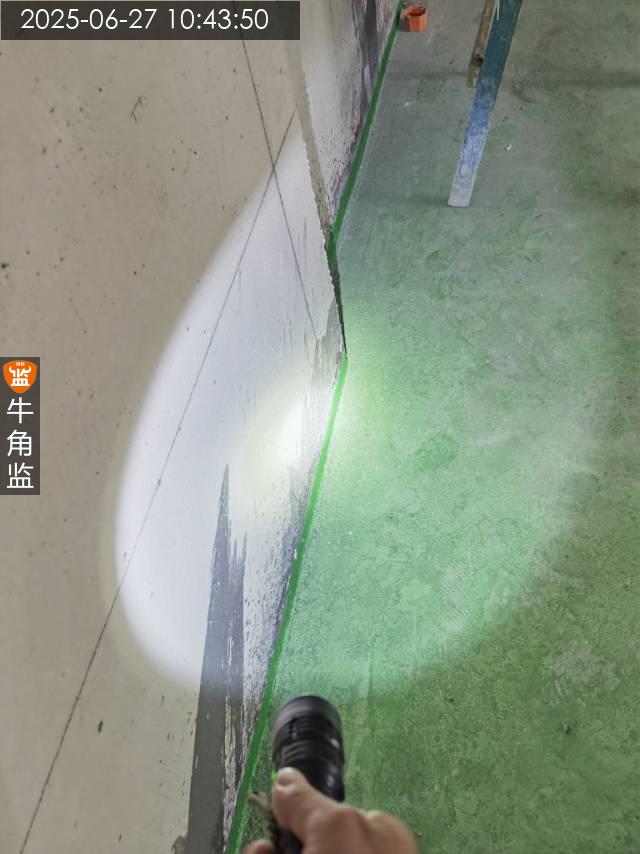

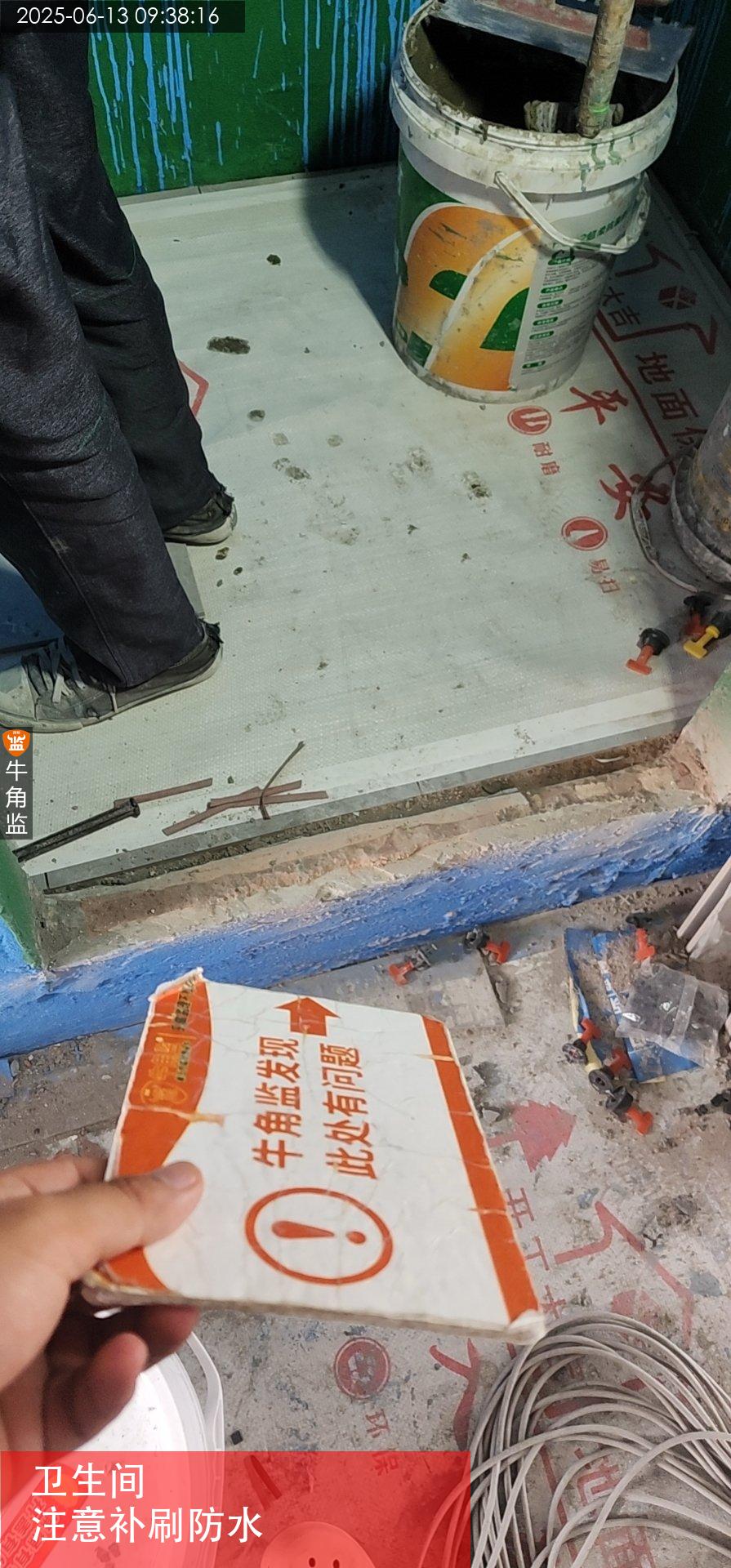

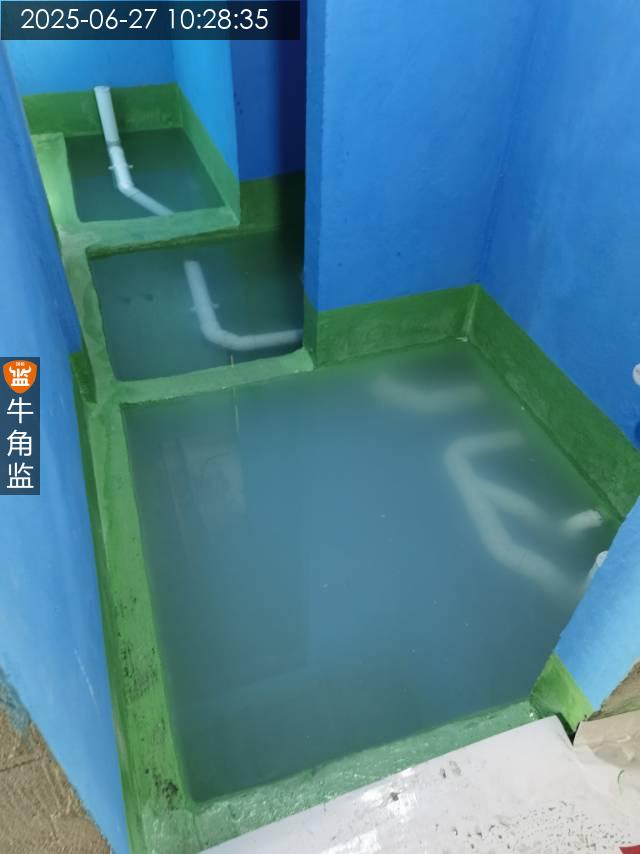

本次检查防水报告 1、厨房烟管位置涂刷防水不合格,建议烟管涂刷防水至顶部。 2、阳台闭水测试时门槛石还没铺设,后期铺设门槛石前要求先做止水带,再涂刷柔韧型防水。 阳台的门边未做防水涂刷,要求阳台的门边涂刷柔韧型防水且上返高度不小于30cm。 后续建议 在防水涂膜验收合格后,需将地面存水排净,随即采用水泥砂浆在平面涂膜表面做10~20mm厚的1:3水泥砂浆保护层。 地面砖阳台坡度不应小于0.5%,洗手间1% 地砖不允许空鼓,墙砖中心不允许空鼓边缘1cm内局部小空鼓且自然间内空鼓块数不超过5%。
2025-06-27
天河区六********8510
设 计 师:未知
施工队长:未知
工地面积:95.00㎡
装修总价:0.00
本次评价:D

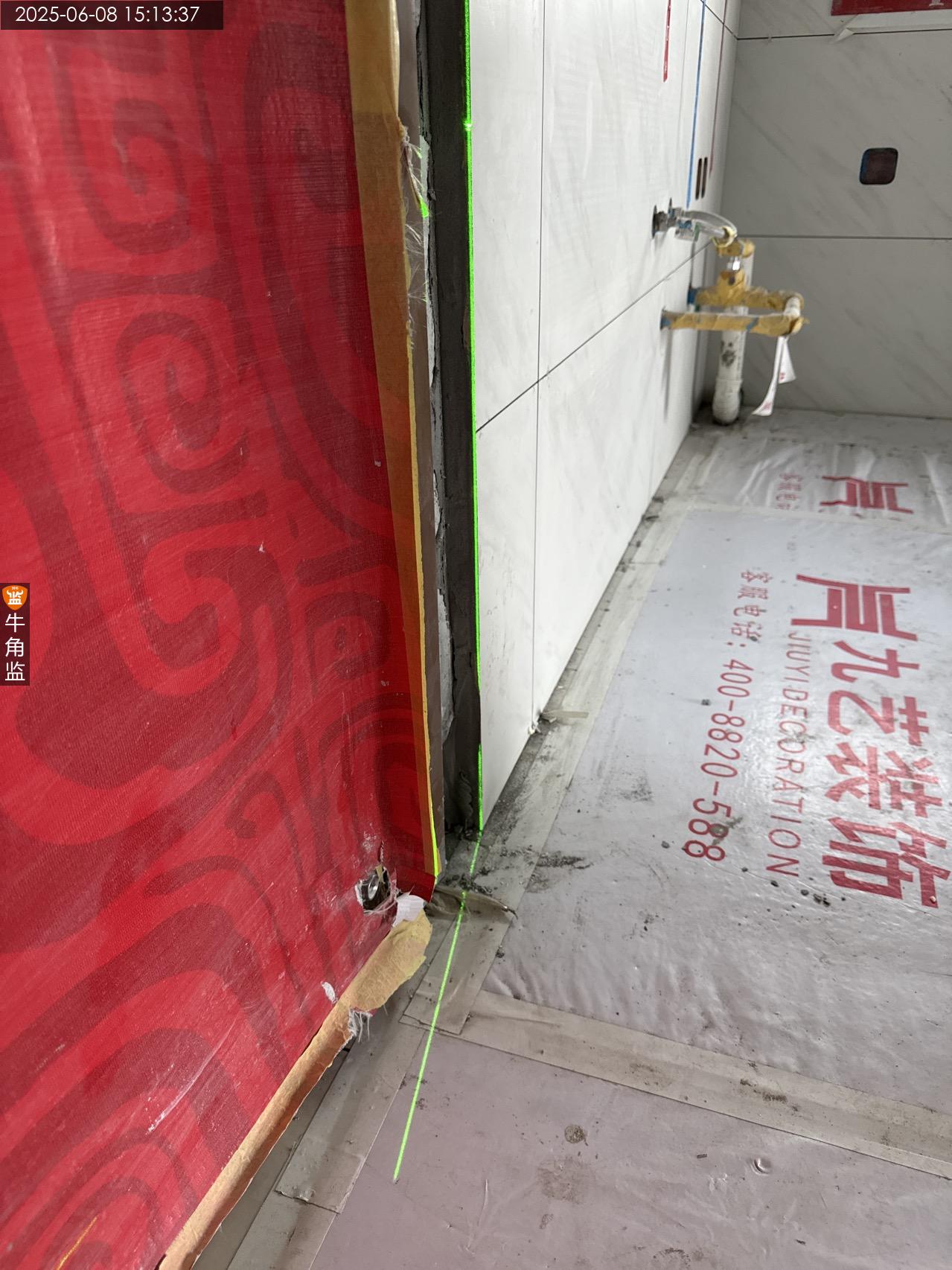

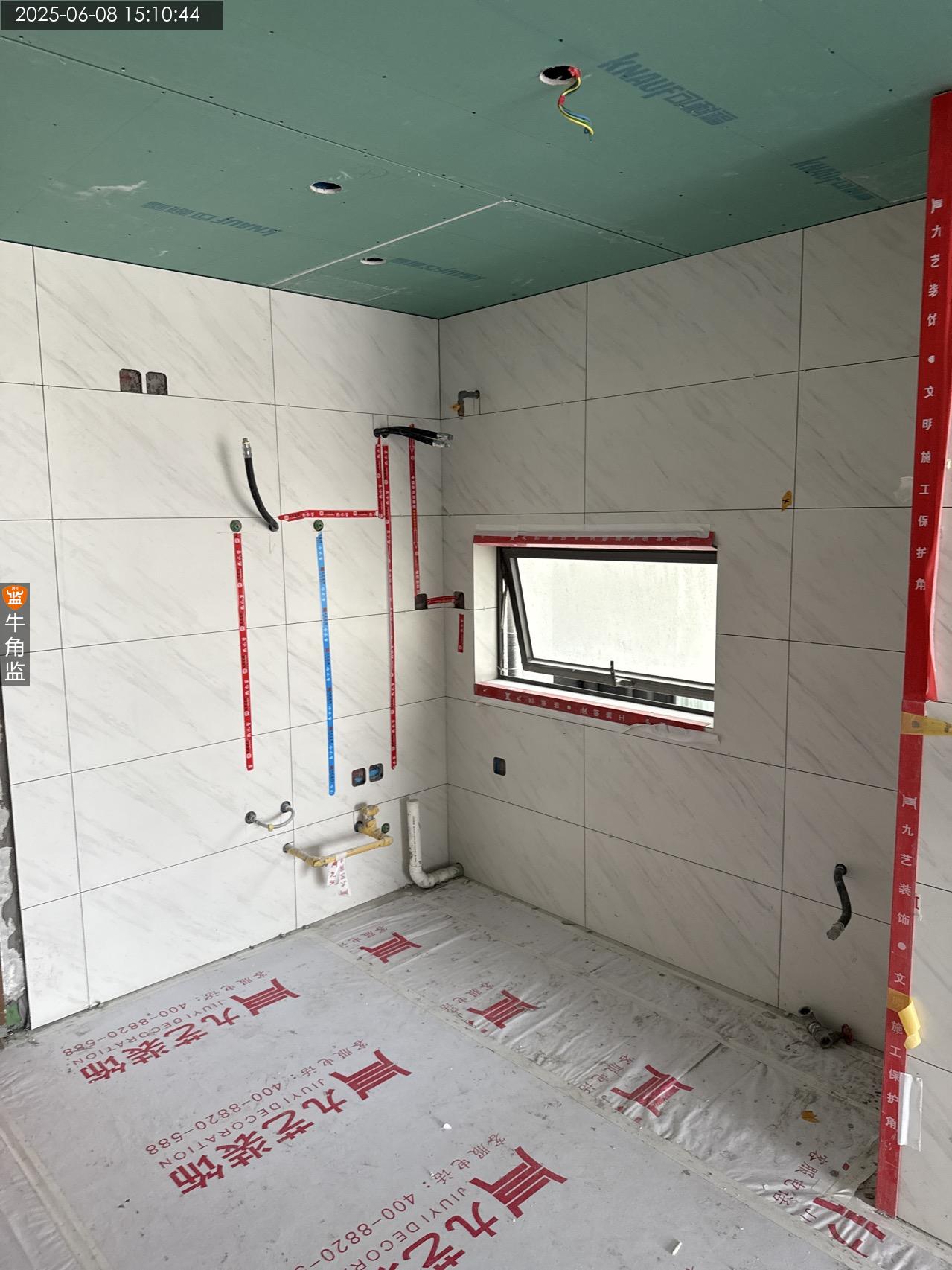

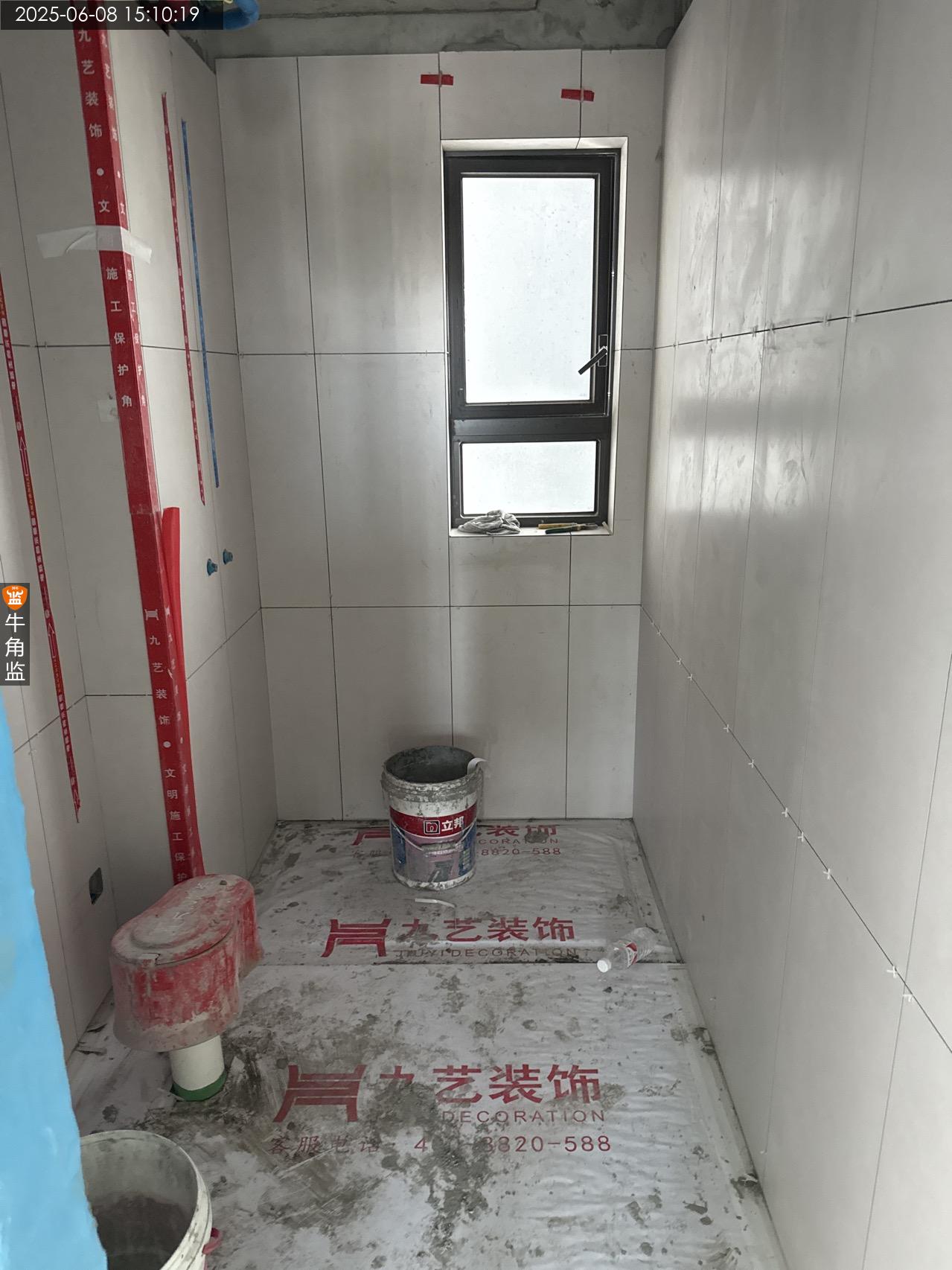

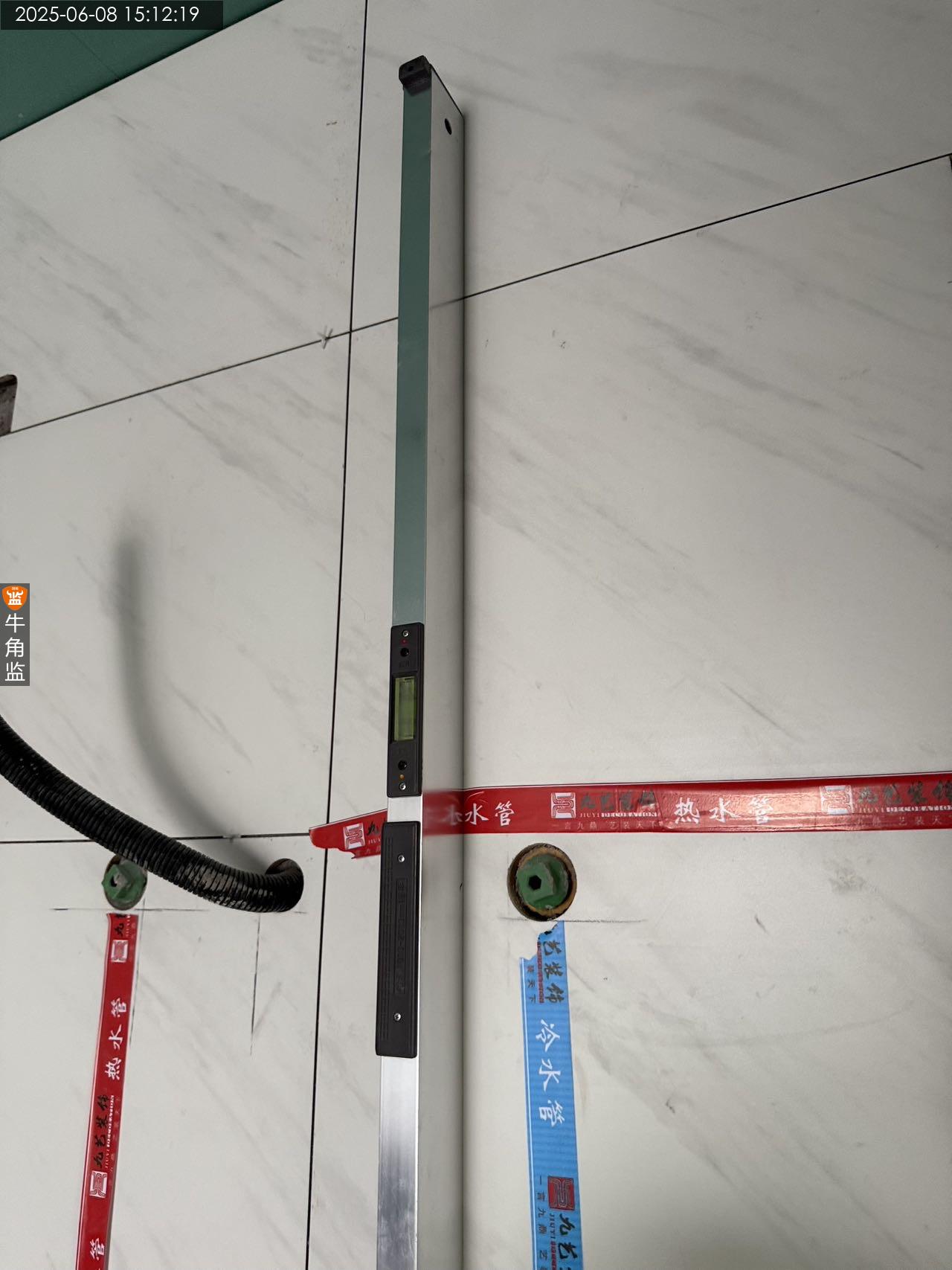

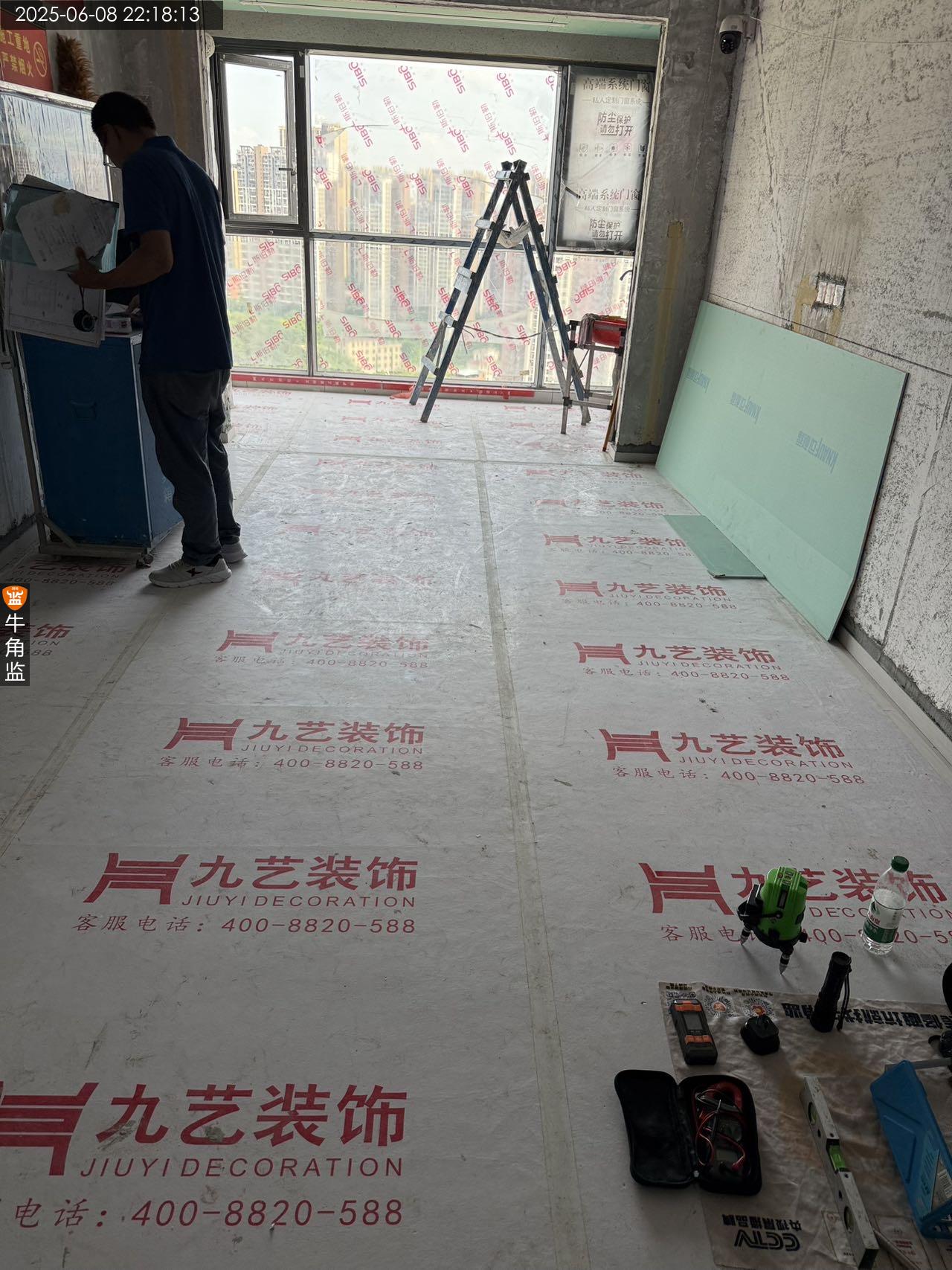

本次评语:

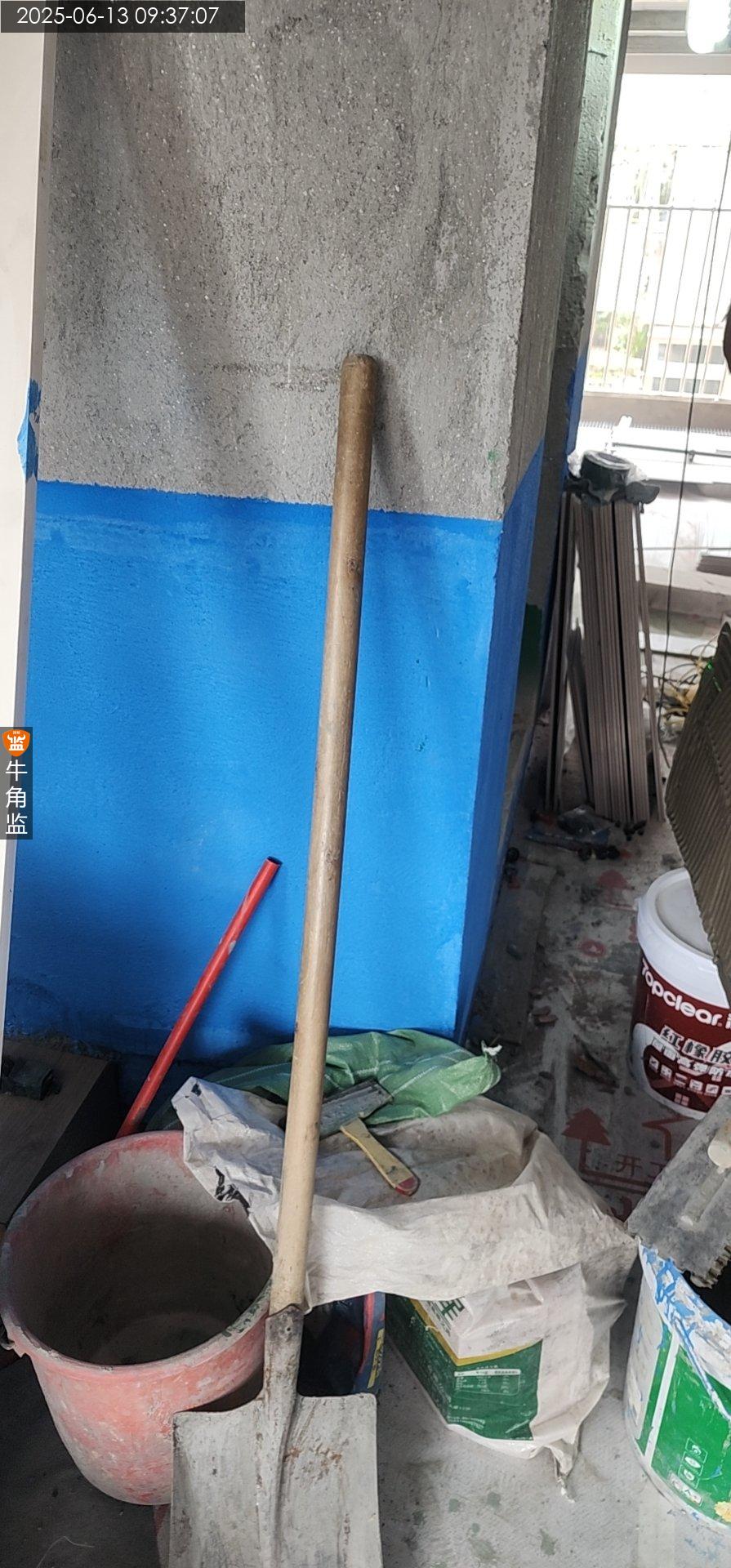

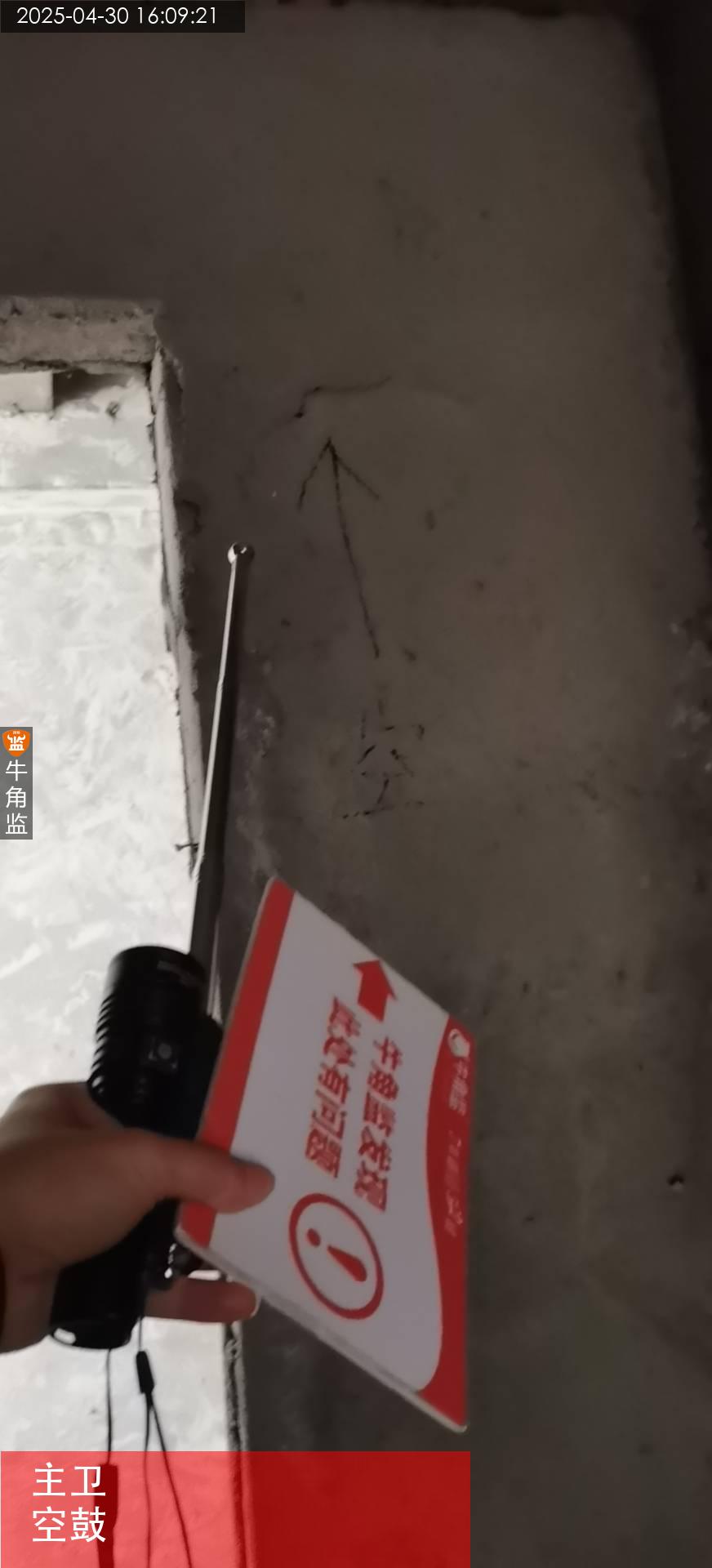

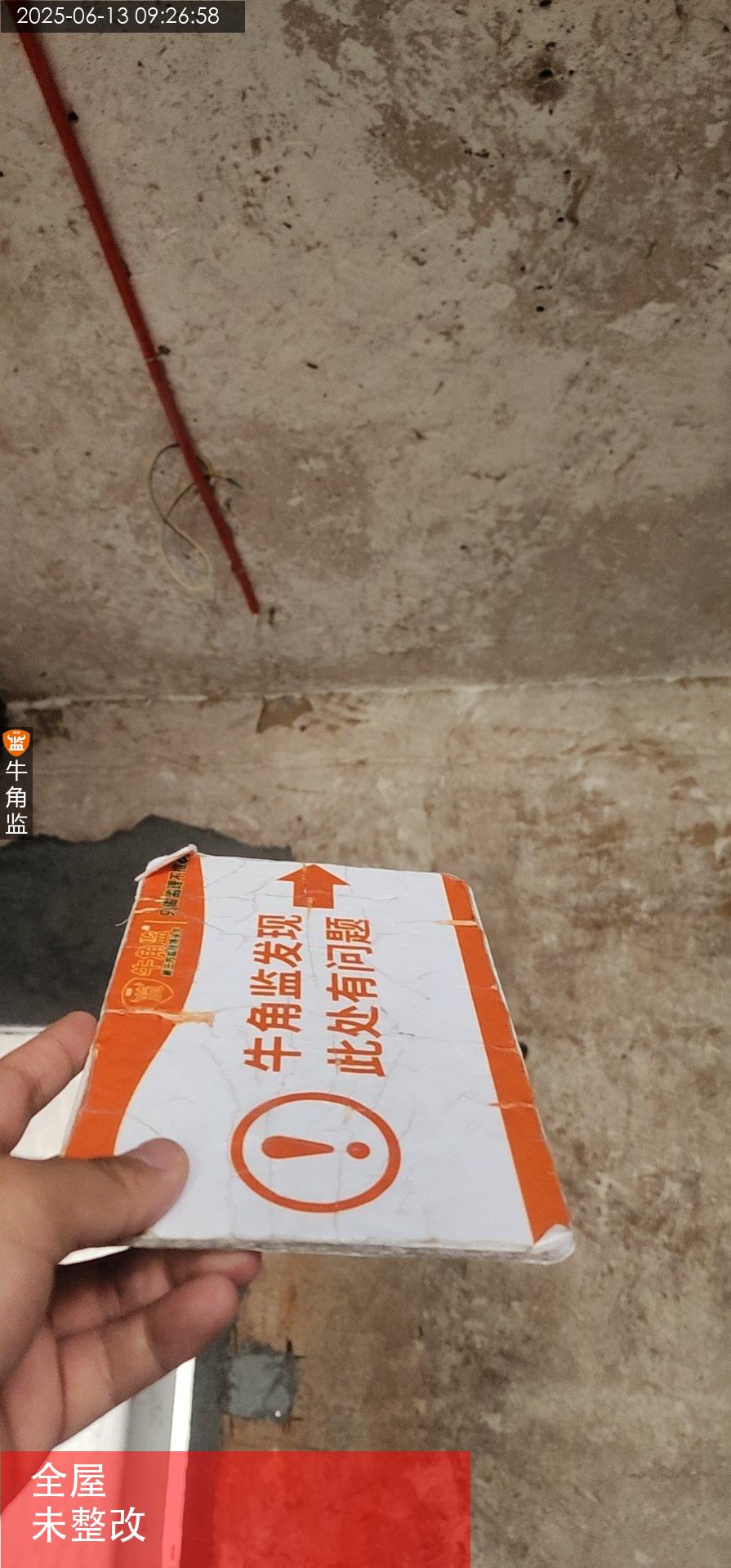

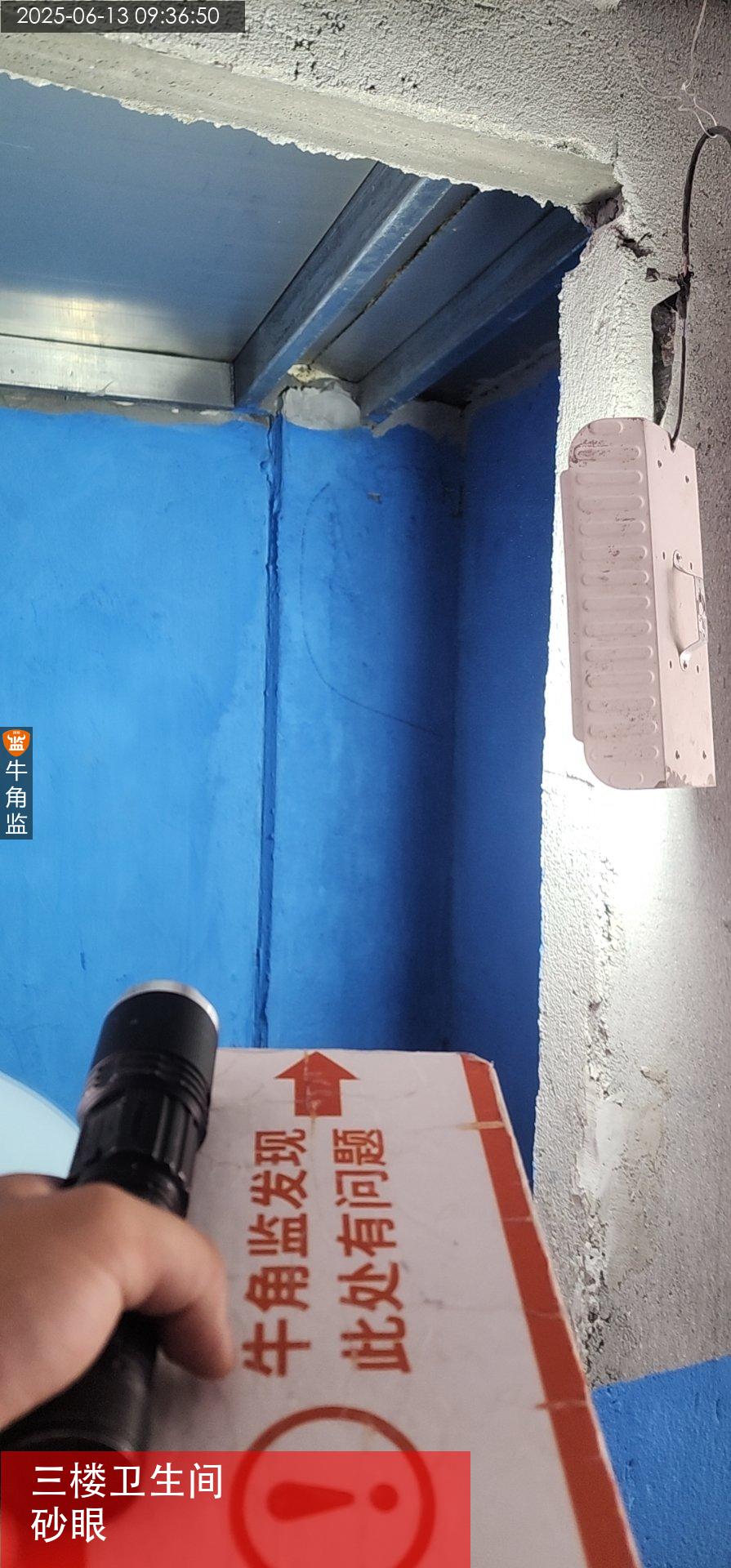

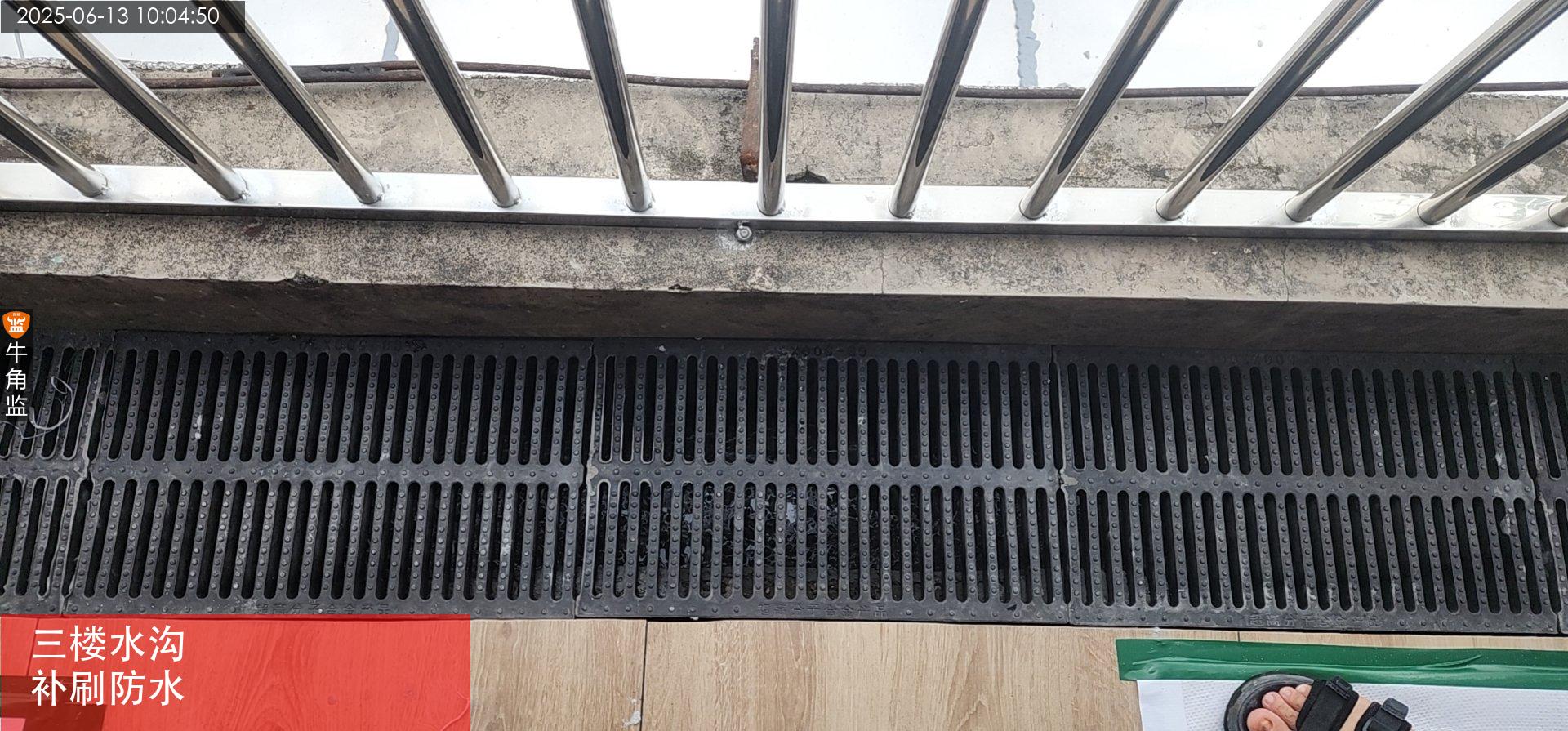

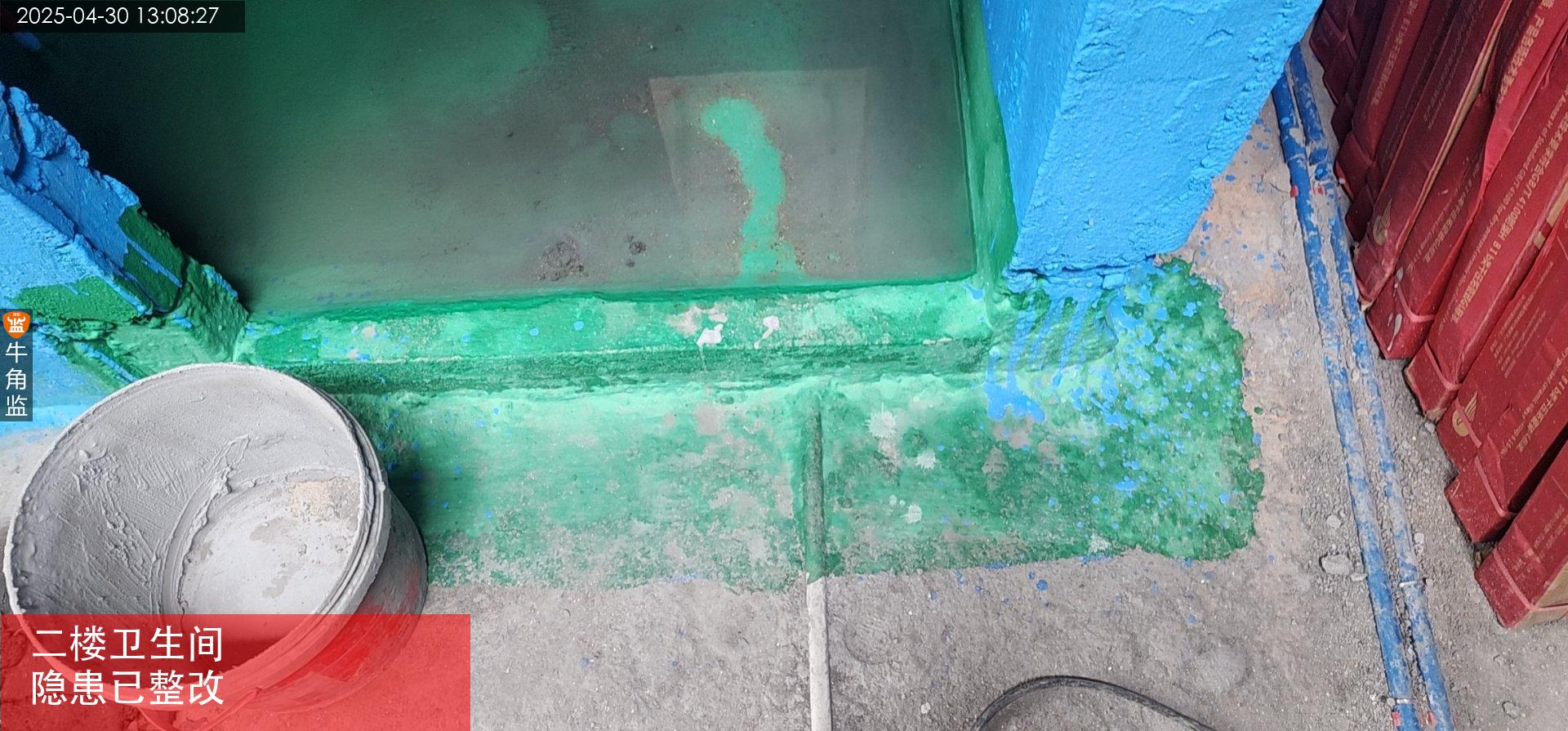

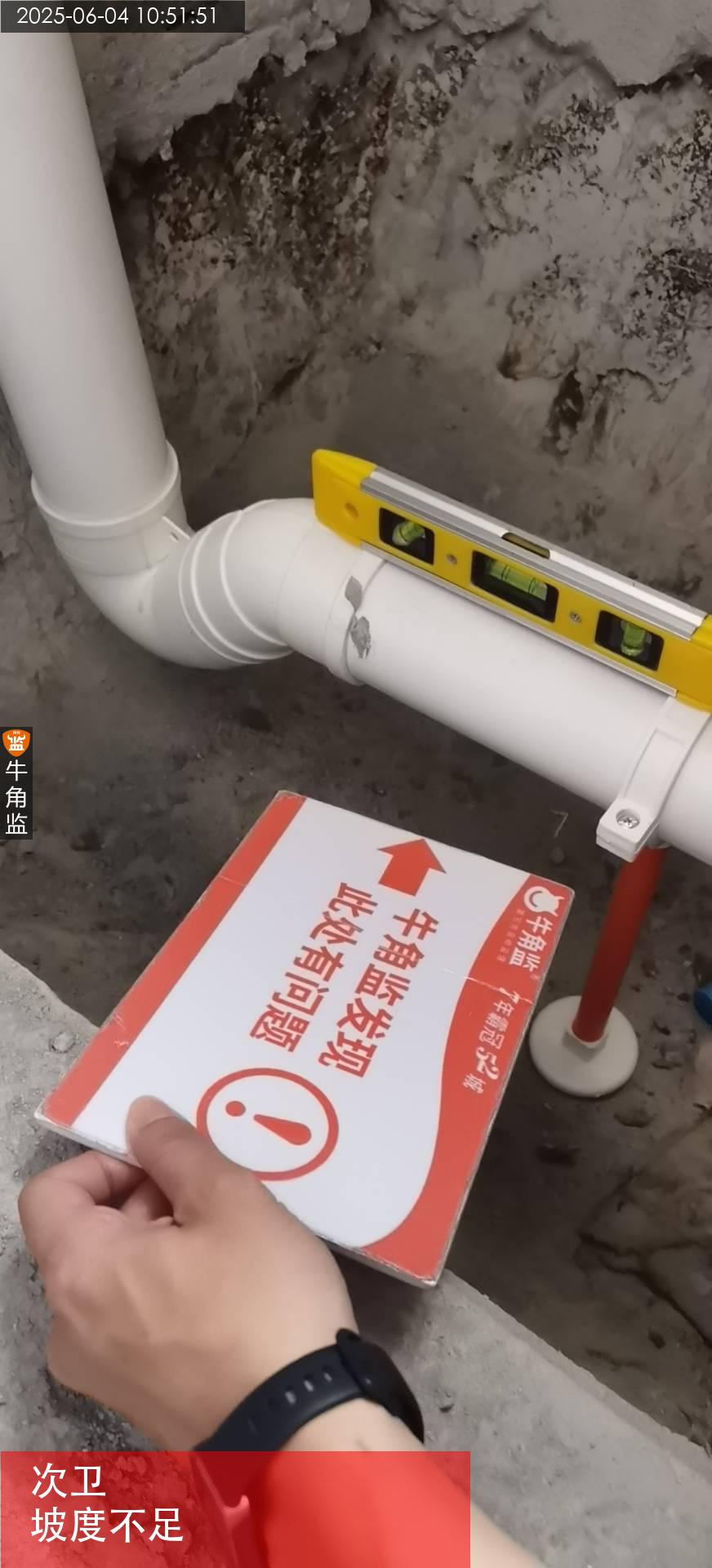

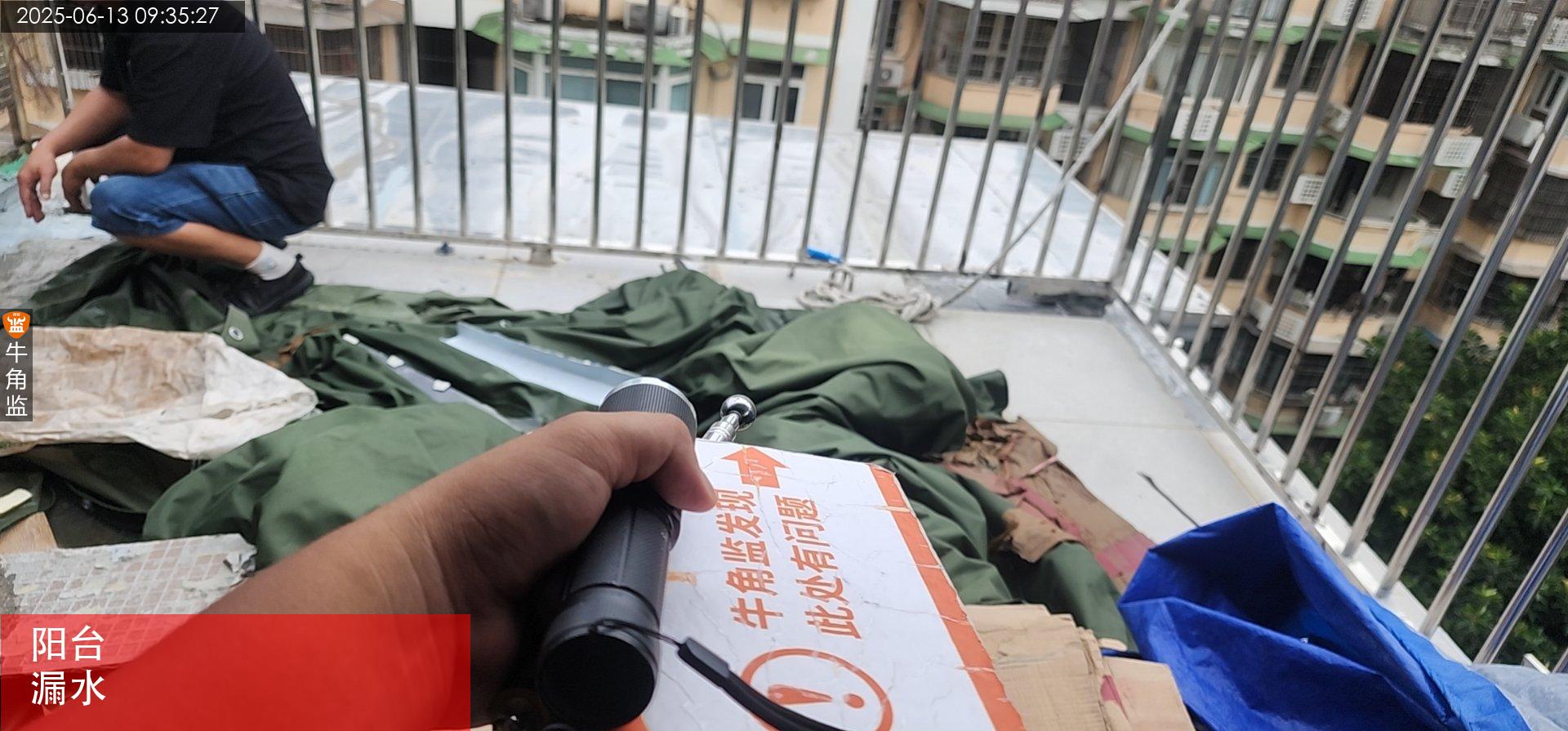

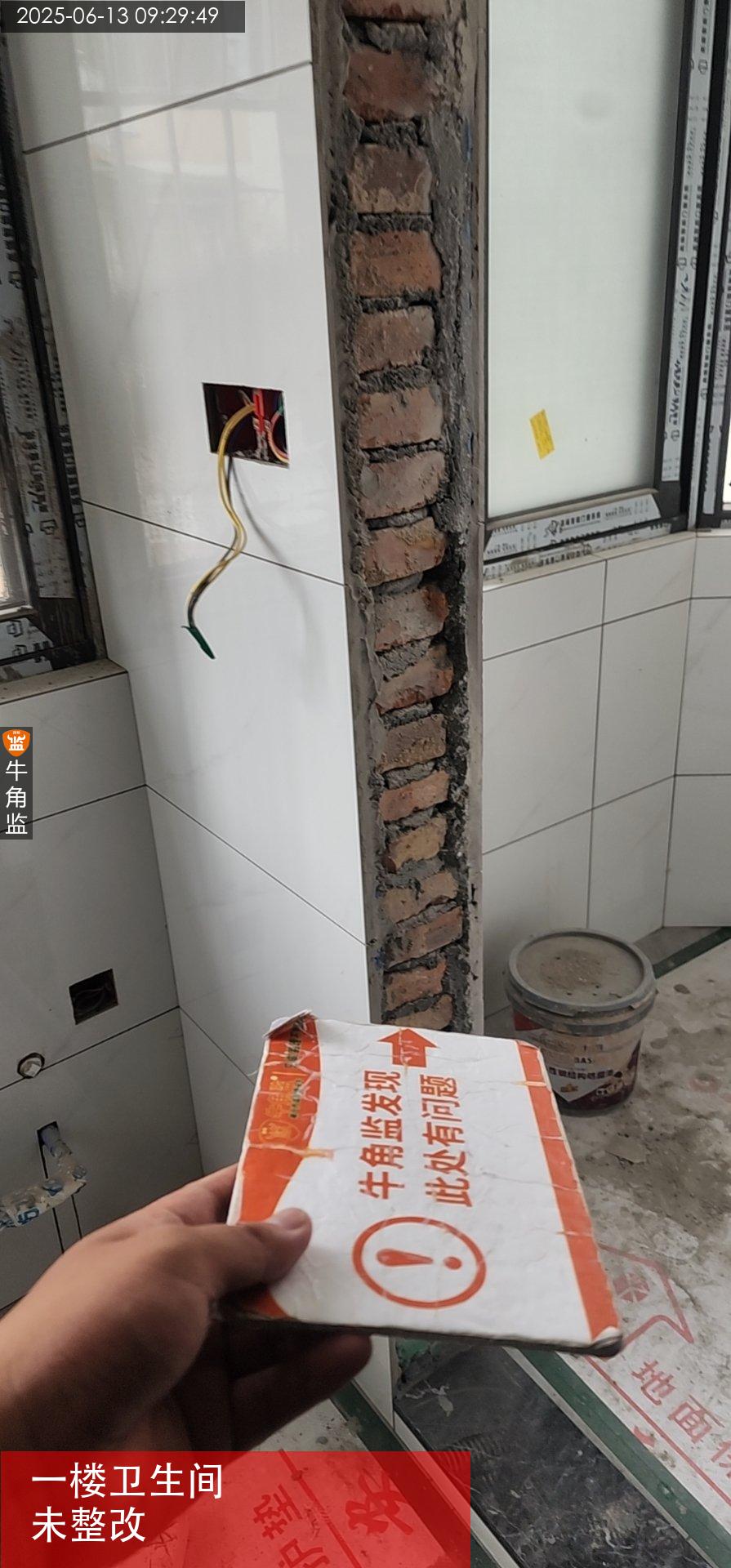

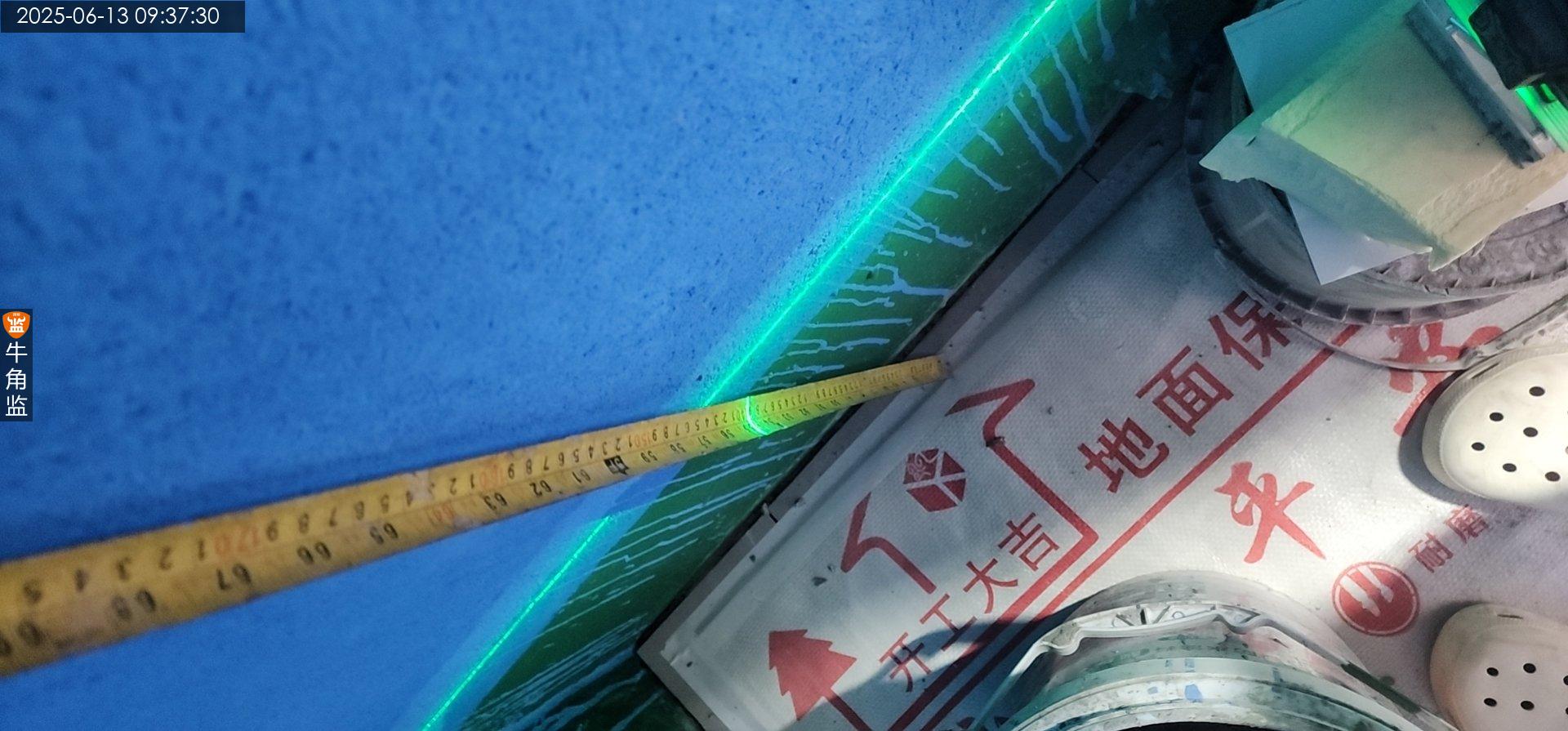

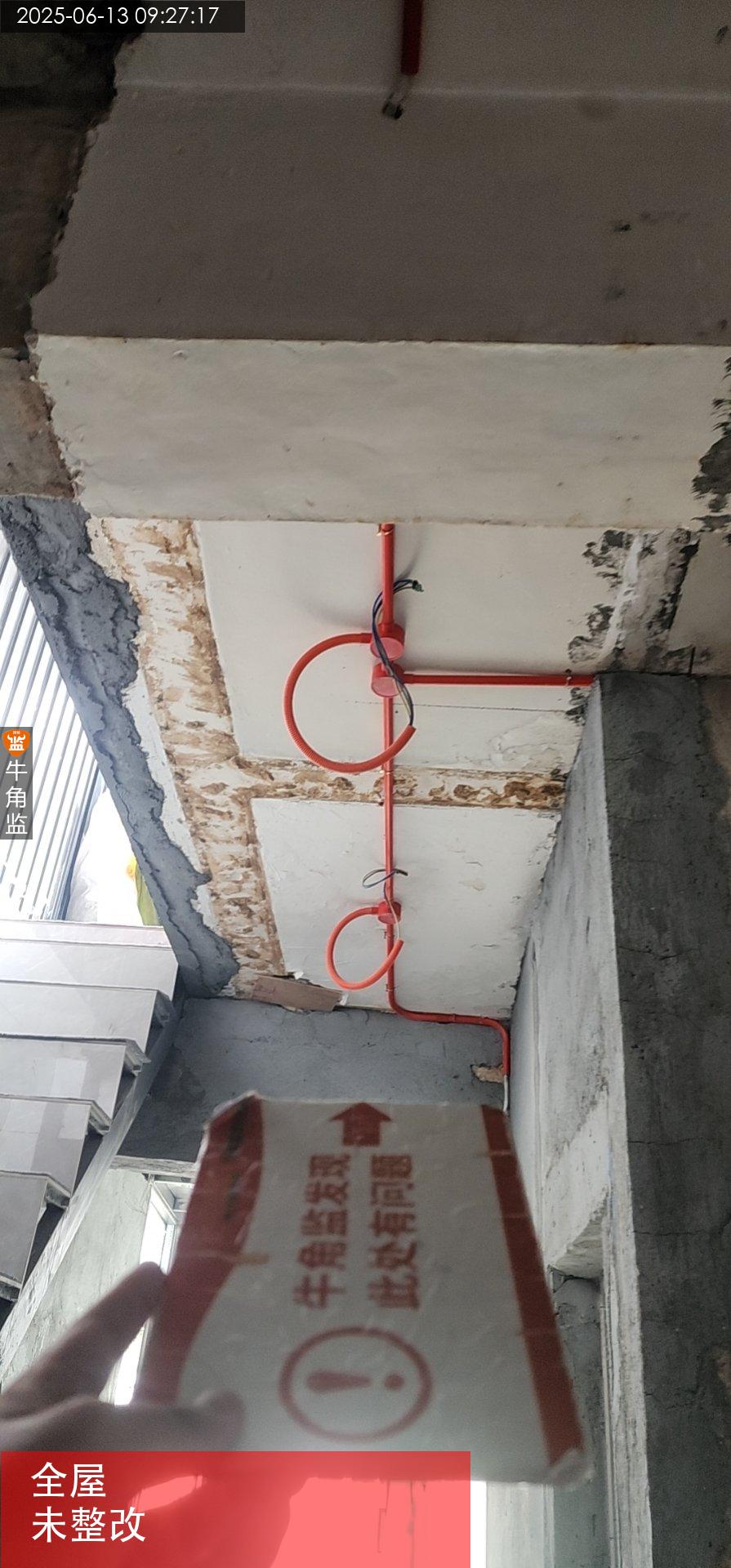

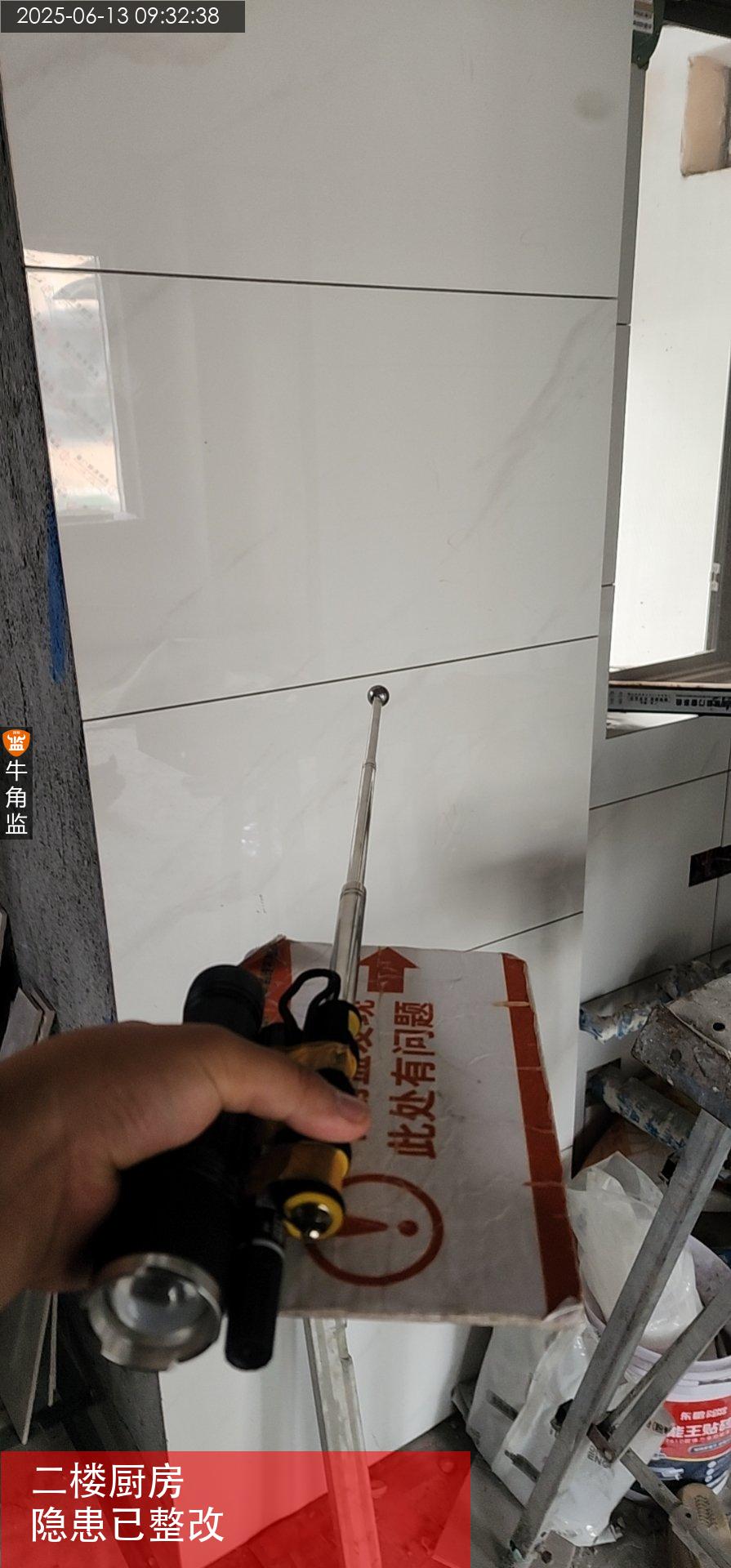

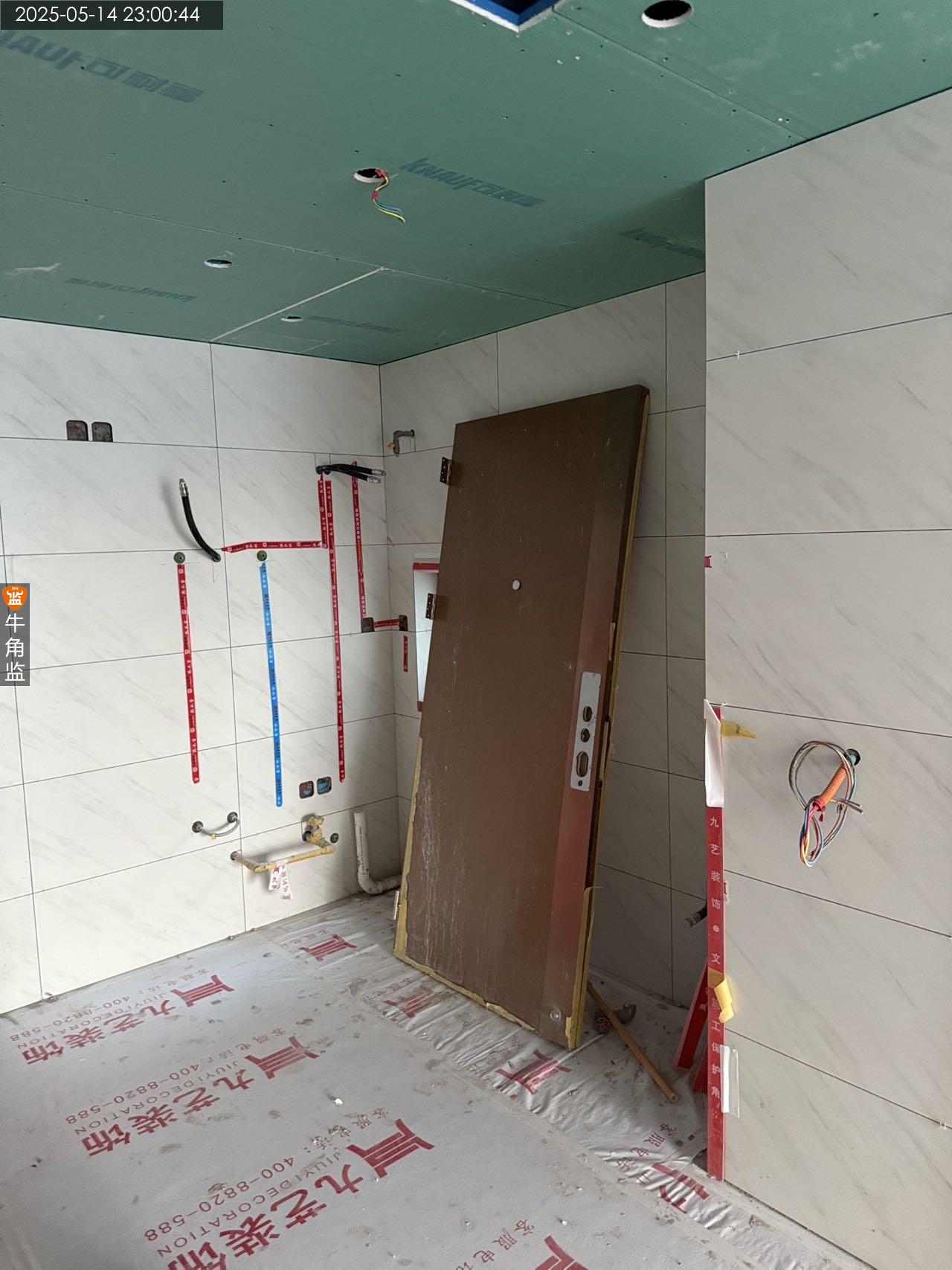

本次防水巡检情况: 1、现场三楼卫生间存在明显砂眼需要整改;整改建议:需要通知施工队重新将三楼位置补刷墙面防水 2、现场三楼卫生间门槛石位置注意补刷防水;整改建议:需要通知施工队重新将全屋进行补刷防水处理 3、现场阳台位置存在明显漏水情况需要整改;整改建议:需要通知施工队重新将全屋漏水情况进行修补不可漏水 防水后期施工注意以及事宜: 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。 3、回填找平层建议加钢丝网片,做防开裂处理。 4、防水高度要求统一到贴砖高度,一横一竖两遍,封完沉箱后地面还要刷一层地面防水 5、要求48小时闭水,验收合格后必须做地面防水附加层 6、地面闭水要没过地梁,瓷砖验收后加做漫水试验
2025-06-13
黄埔区时********0225
设 计 师:未知
施工队长:聂工
工地面积:81.00㎡
装修总价:0.00
本次评价:C
本次评语:

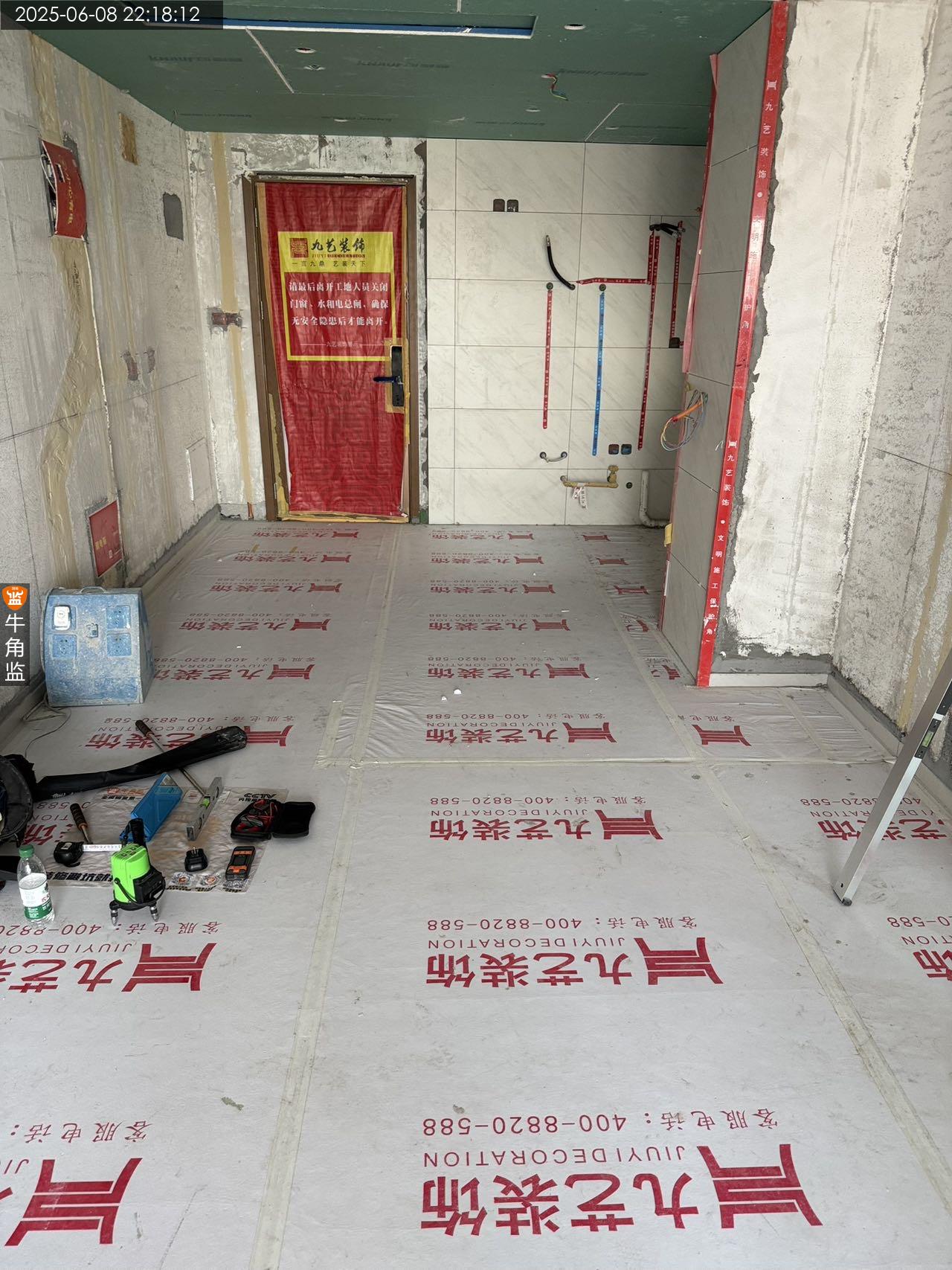

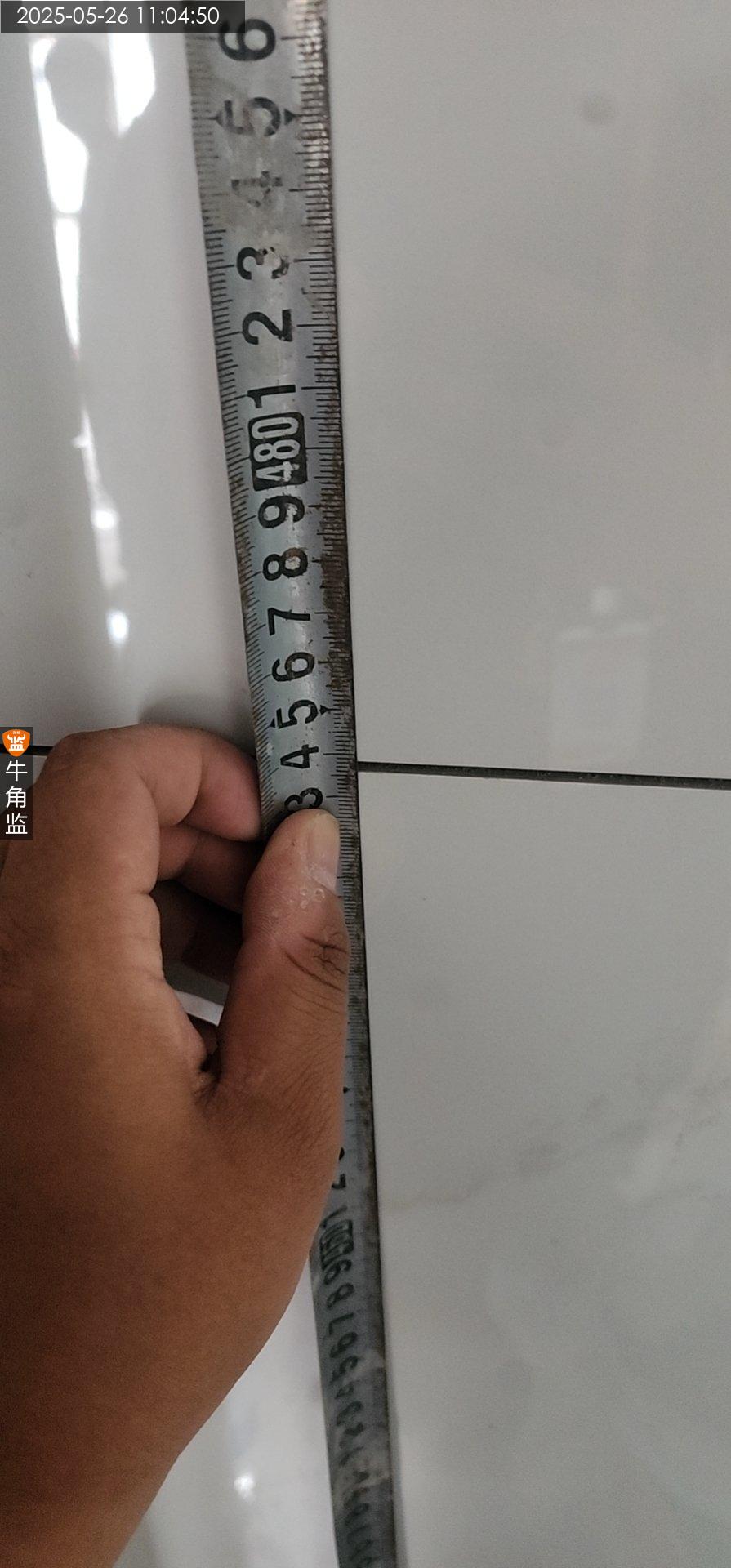

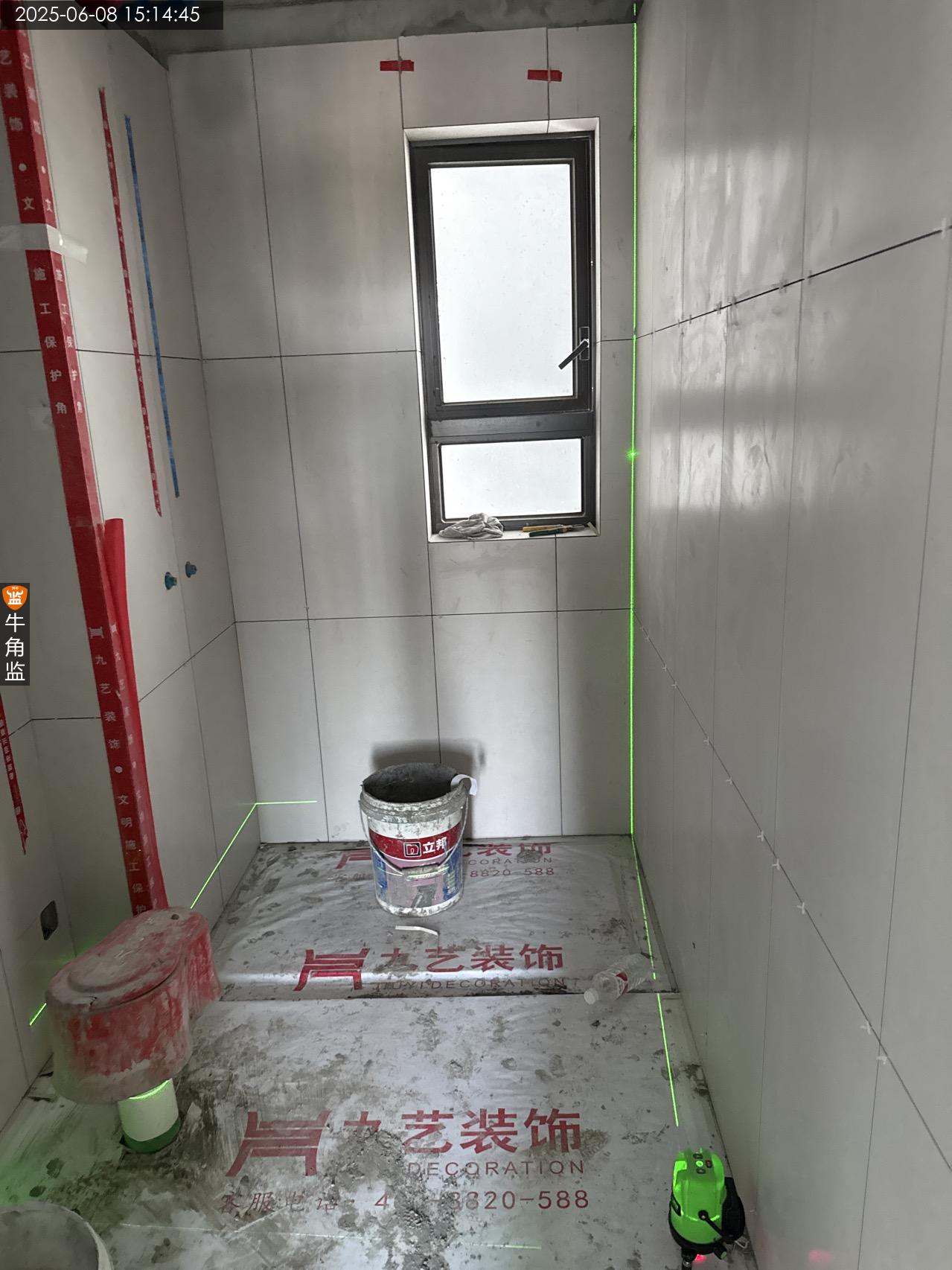

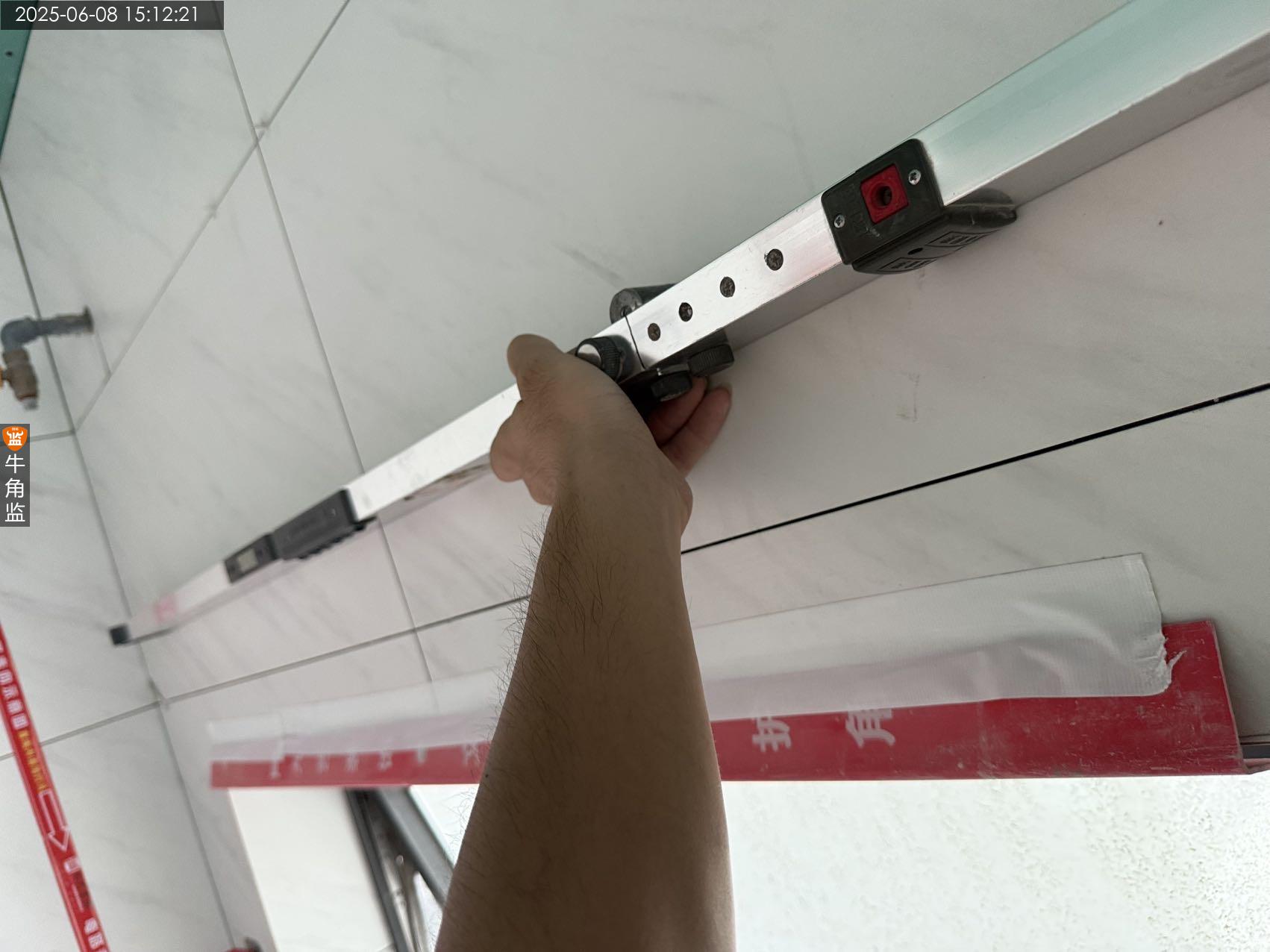

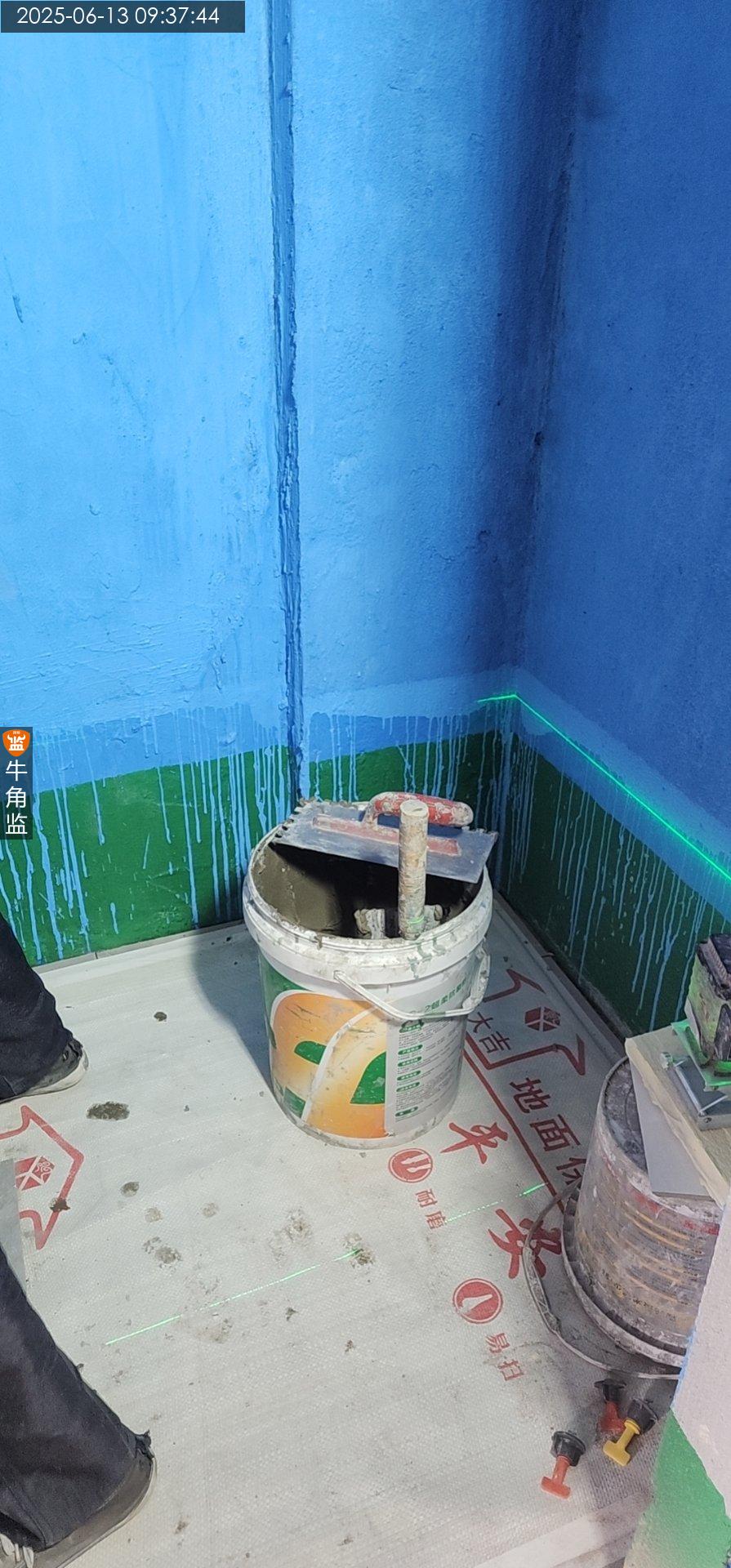

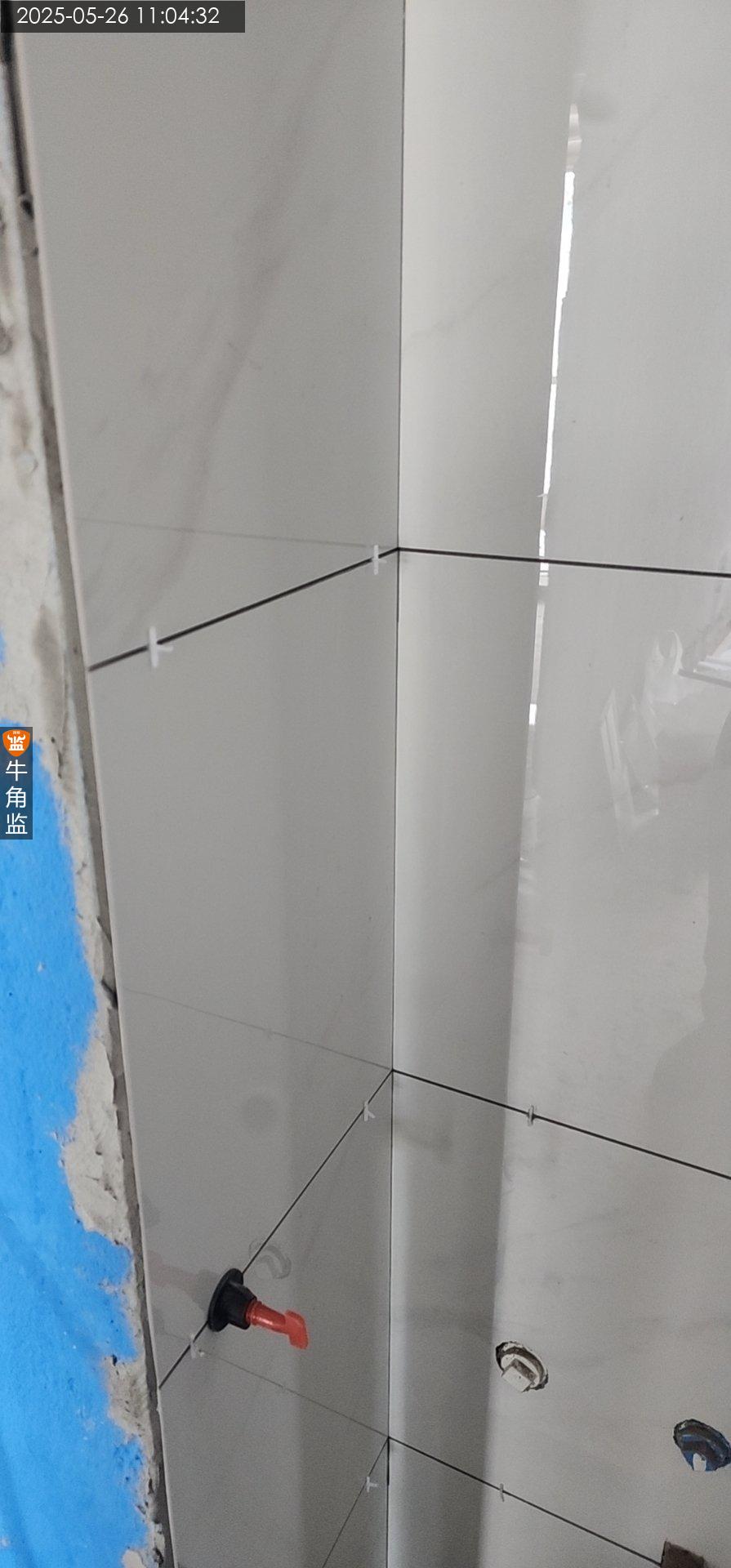

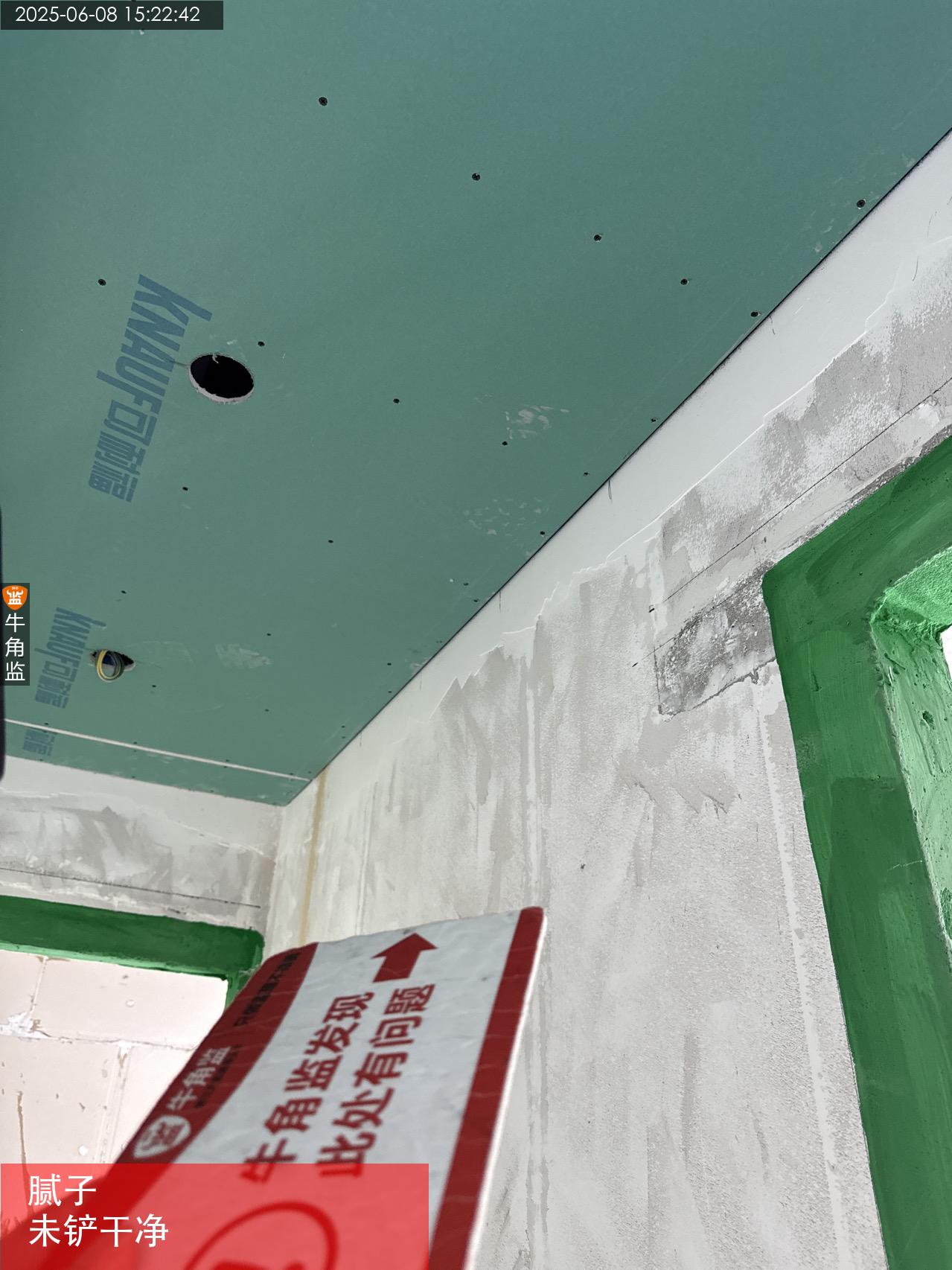

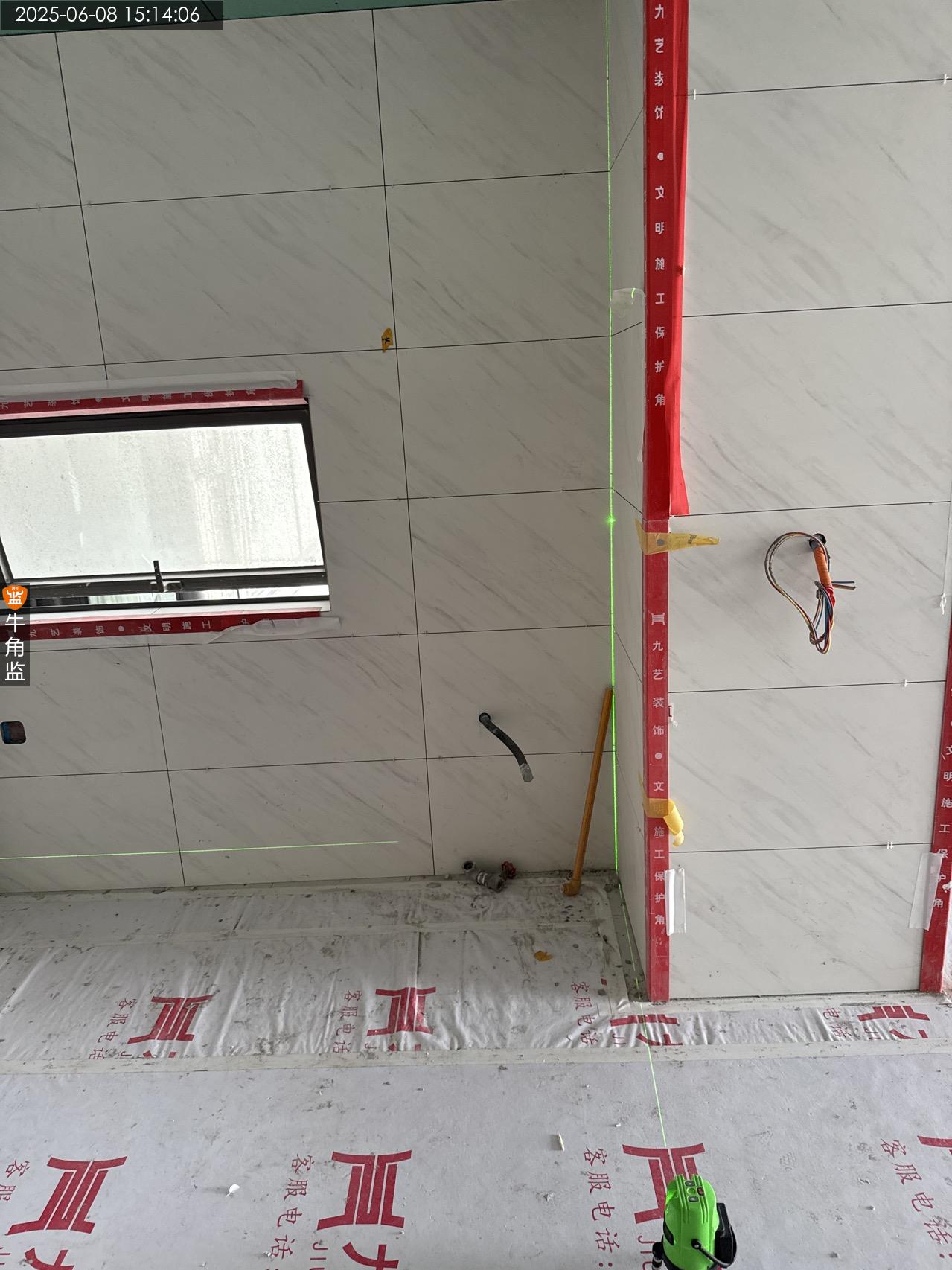

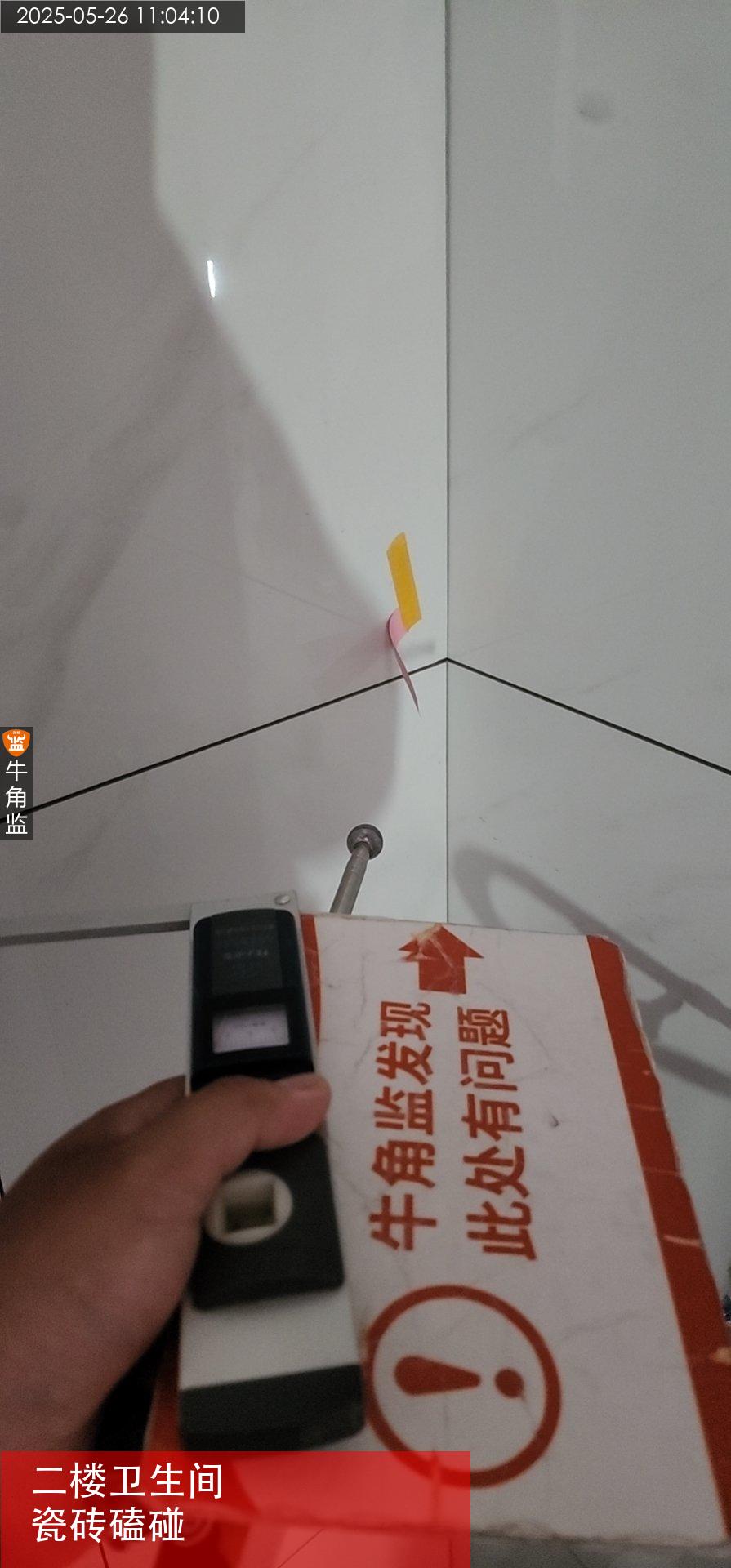

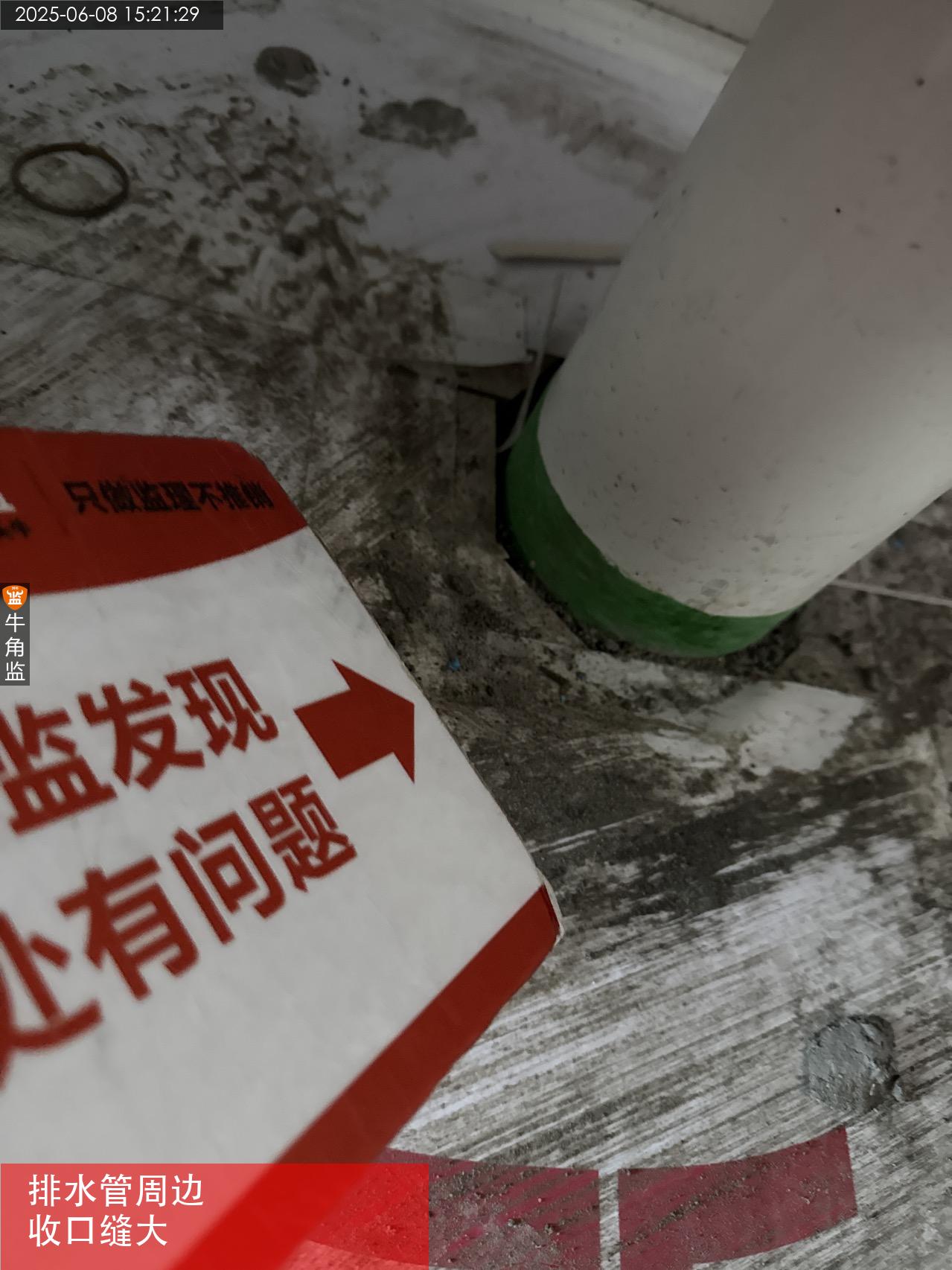

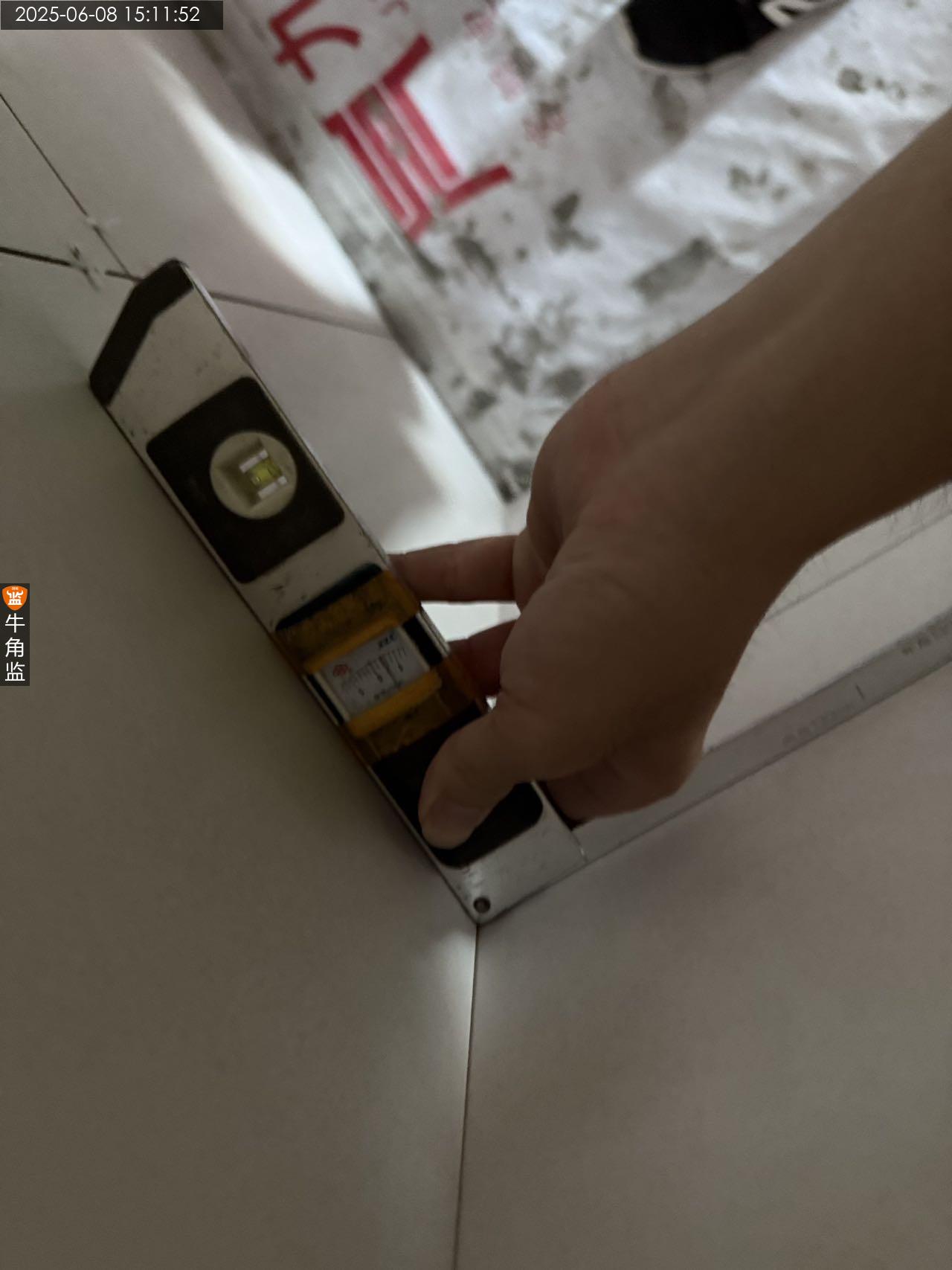

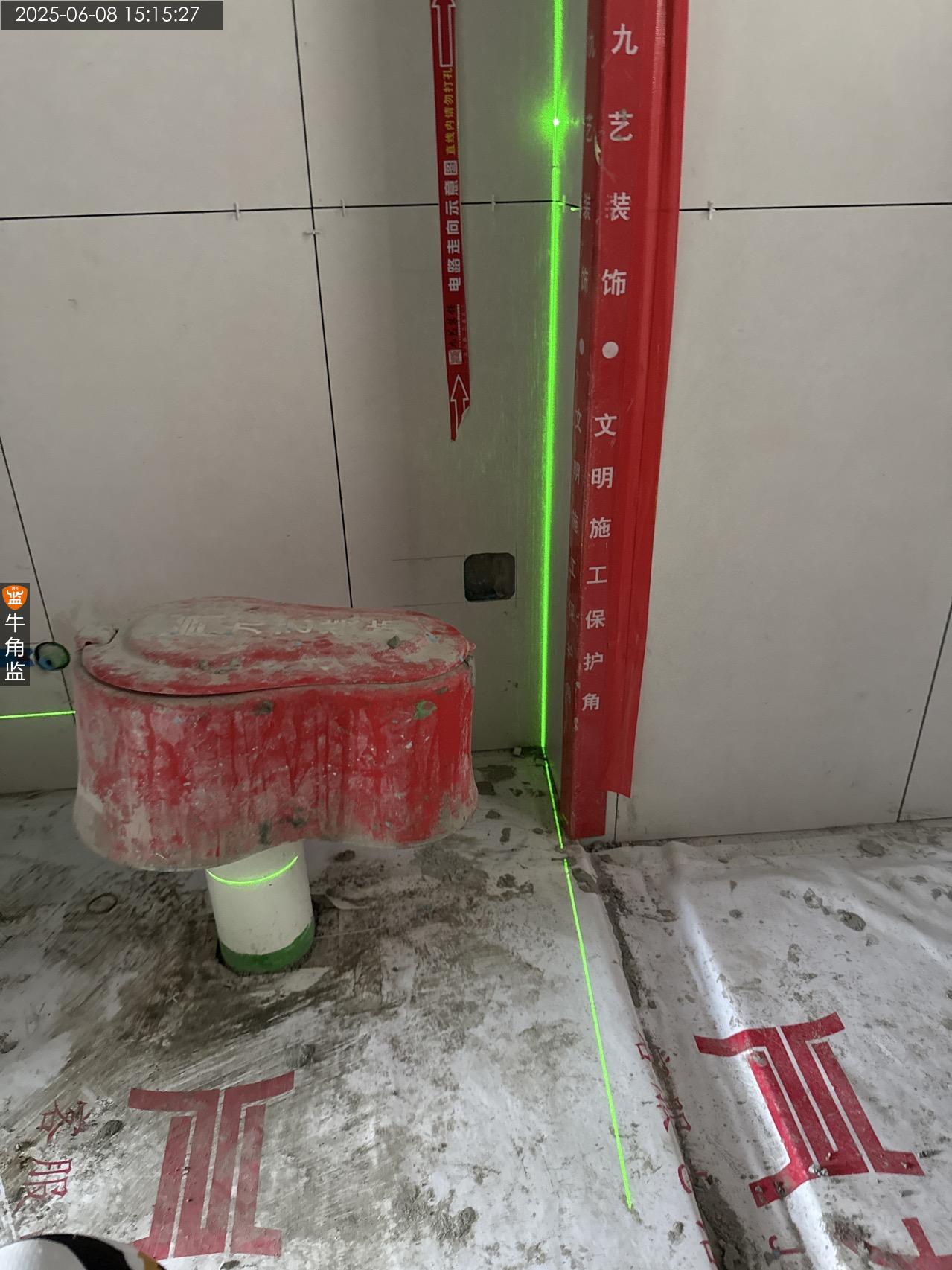

泥工巡检 1、用直角尺测量厨卫贴好墙砖后,直角的方正度,误差小于3mm,符合要求。 2、卫生间排污管周边收口缝隙大。整改建议:安装马桶前,建议使用堵漏王修复。 3、房间过道天花吊顶旁边存在明显的腻子层未铲除,影响后期扇灰。;整改建议:要求重新对残余腻子层进行铲除。 后期施工建议 1、每遍扇灰必须干燥后才能进行下遍扇灰。 2、墙面平整度合格情况下,扇灰厚度不宜过厚 3、扇灰材料要求使用成品防潮腻子,禁止添加108建筑胶水。 4、阴阳角需做PVC阴阳角线修正处理 5、墙固涂刷应均匀,不应出现漏刷现象 6、天花吊螺丝要做防锈处理,拼接缝做好防开裂处理,水电槽做好防开裂处理。
2025-06-08
海珠区罗********4097
设 计 师:未知
施工队长:田工
工地面积:129.00㎡
装修总价:0.00
本次评价:B
本次评语:

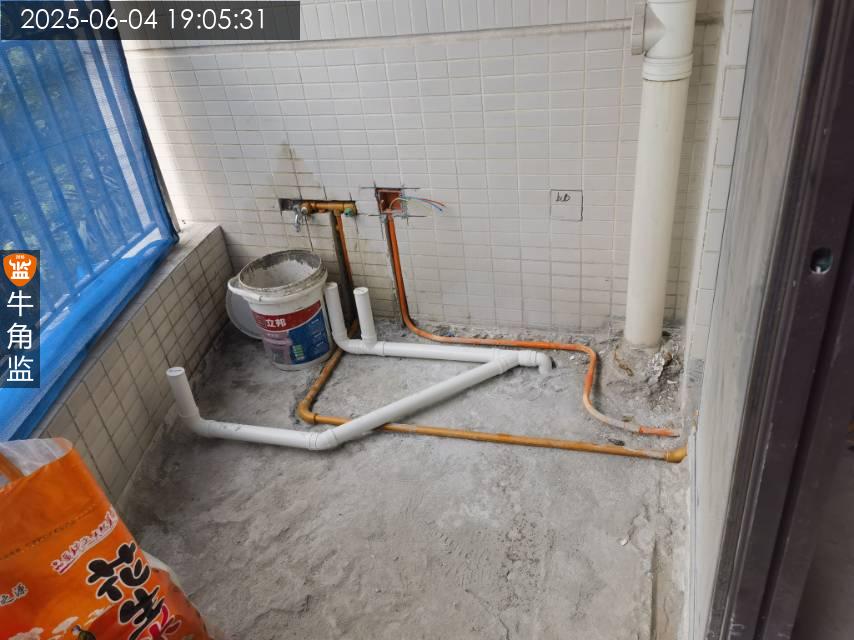

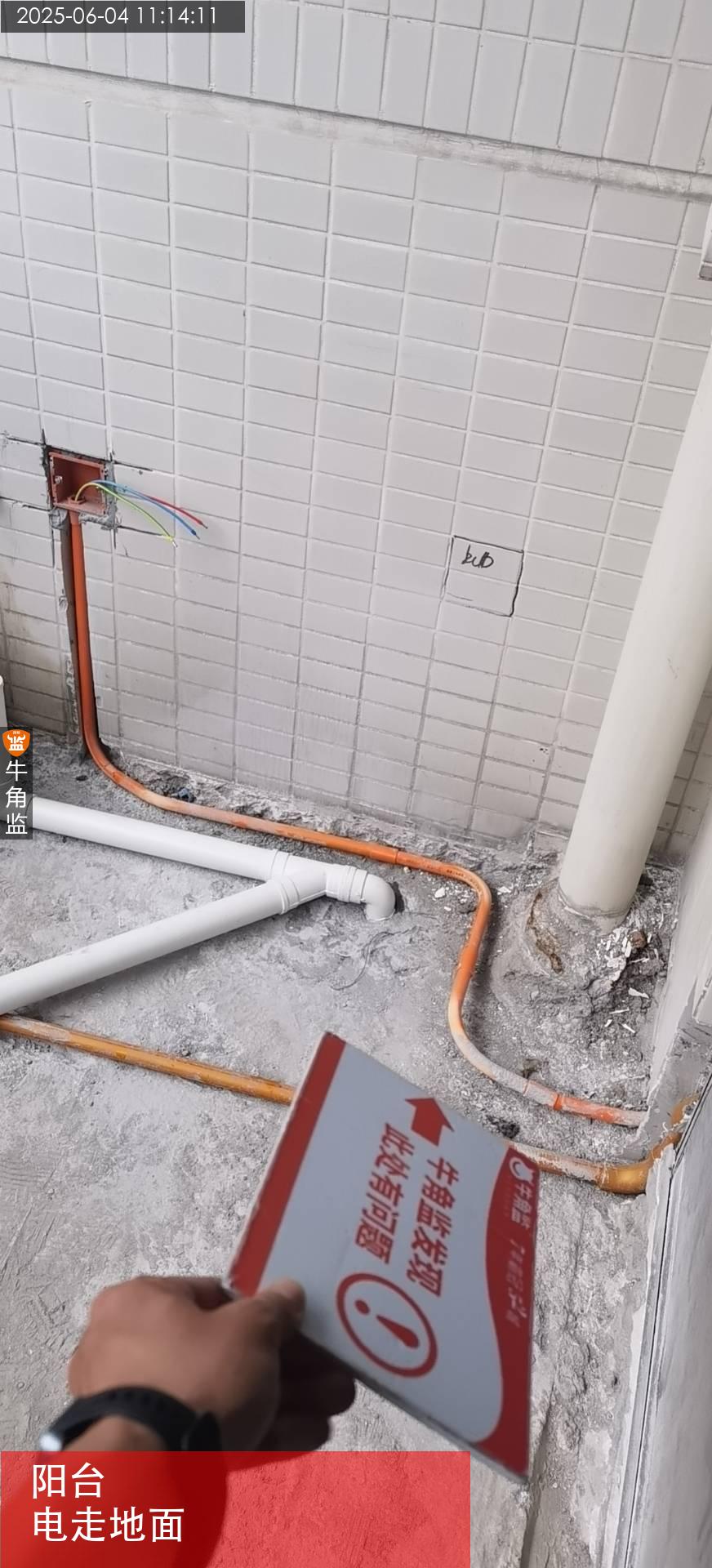

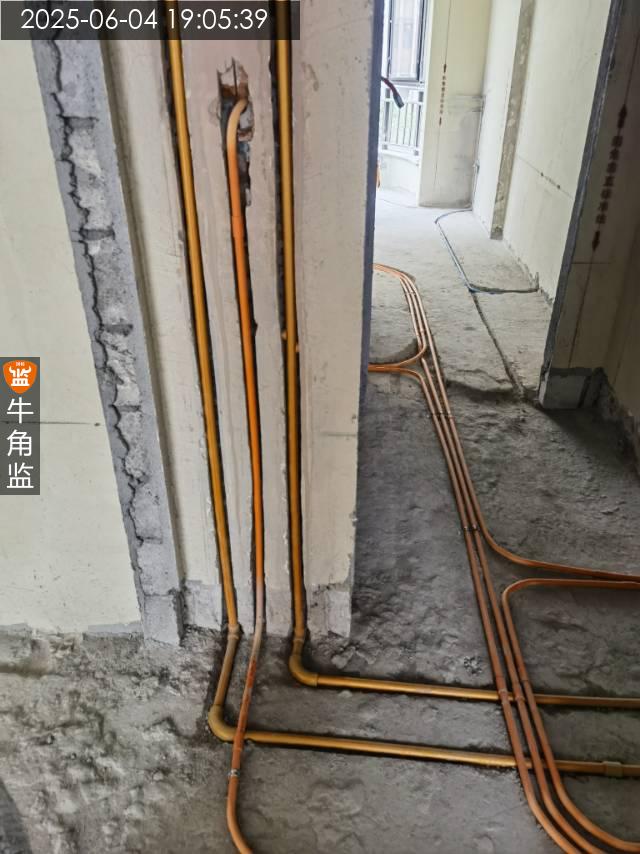

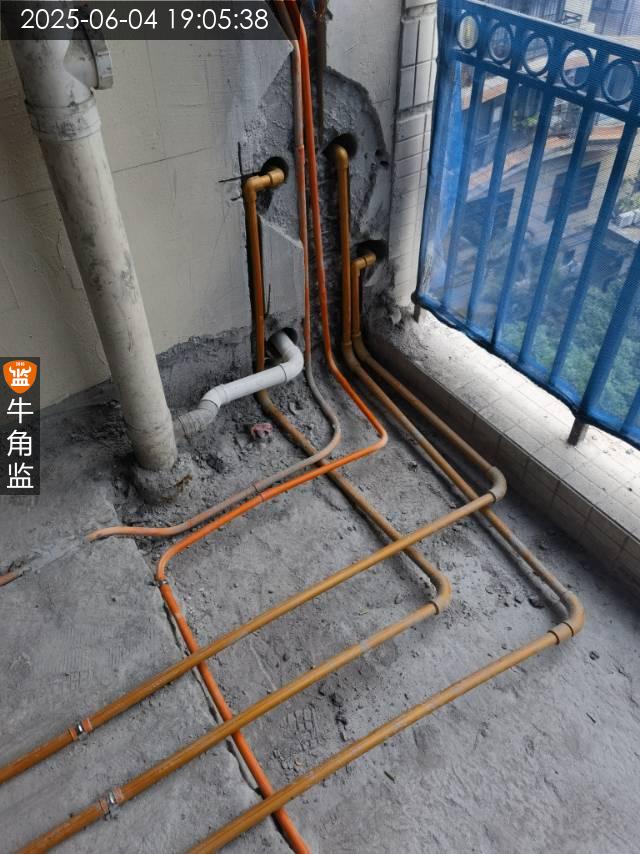

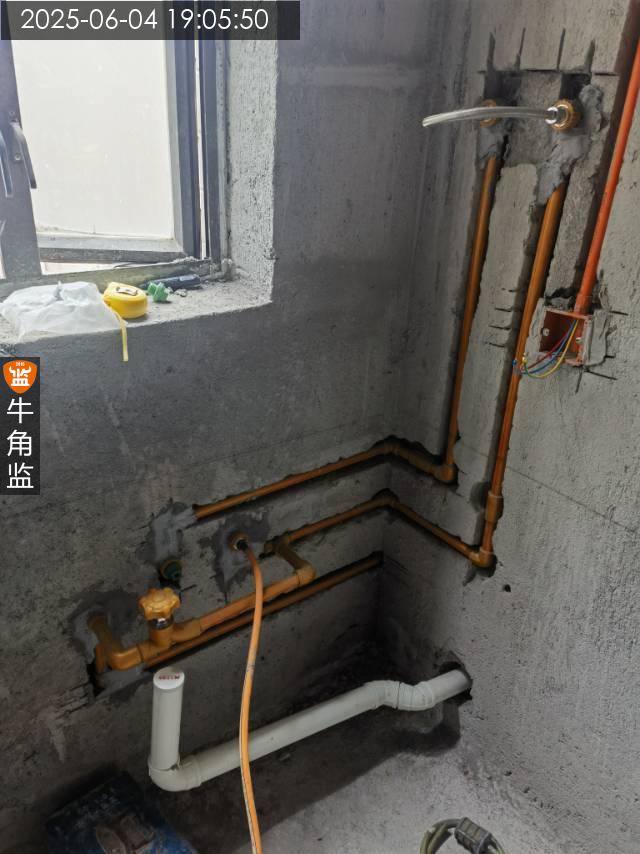

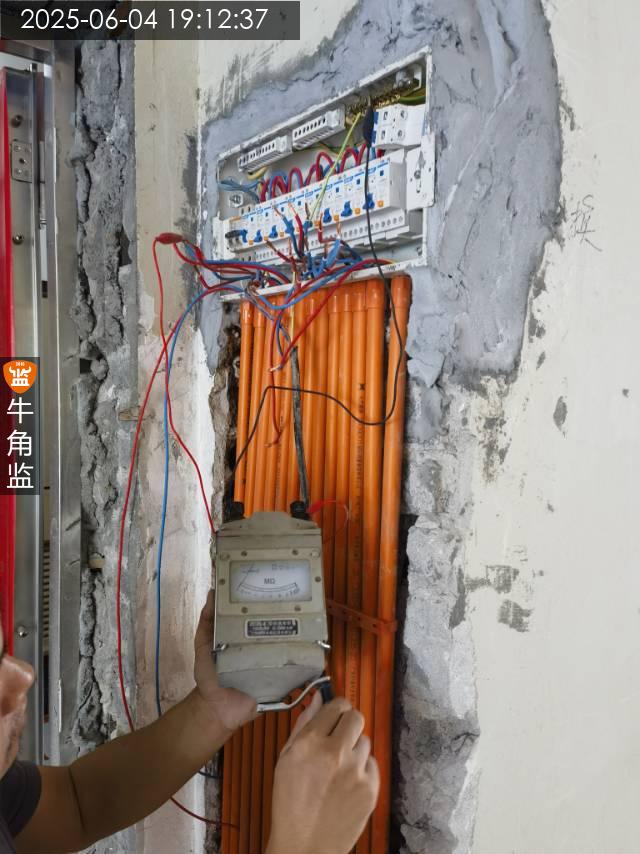

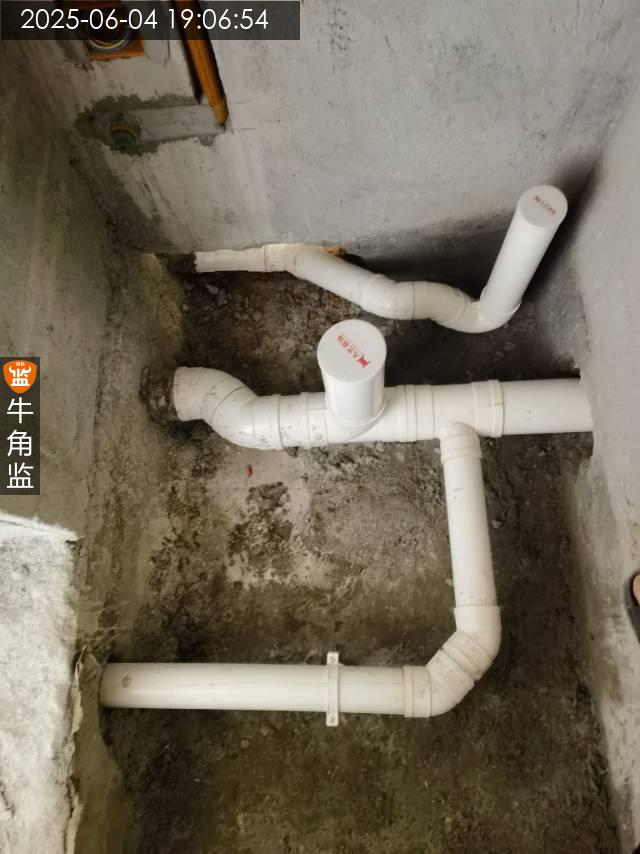

本次检查水电报告 1、次卫生间天花仅有排气扇电源预留,建议做好暖风机或灯线的预留。 2、阳台的强电从地面走管布置,建议用水区域的强电不落地布置。; 3、全屋的电线防止受水泥、石灰等碱性介质的腐蚀而加速老化,要求线头需用绝缘胶布包裹,电线接头藏至底盒内再作密封保护。 4、次卫生间的排水管坡度不足有反向排水,需要找平前重新调整排水管安装坡度,要求≥1%。 后续注意事项: 墙地面封槽前,要求管与管的距离要大于2cm。 厨卫、空调等提前预留好排气开孔冷凝水排放。 设有配水点的区域均应进行防水设计,防水性能需蓄水试验不应小于48小时,要求闭水高度至少到门槛石位置,无门槛石建议砌挡水边再放水到合适高度。 卫生间的背面墙根部,现场防水未验收前不得提前隐蔽(铺贴瓷砖或踢脚线),严禁堆放材料及杂物遮挡观察蓄水状况。
2025-06-04
天河区六********8510
设 计 师:未知
施工队长:未知
工地面积:95.00㎡
装修总价:0.00
本次评价:D
本次评语:

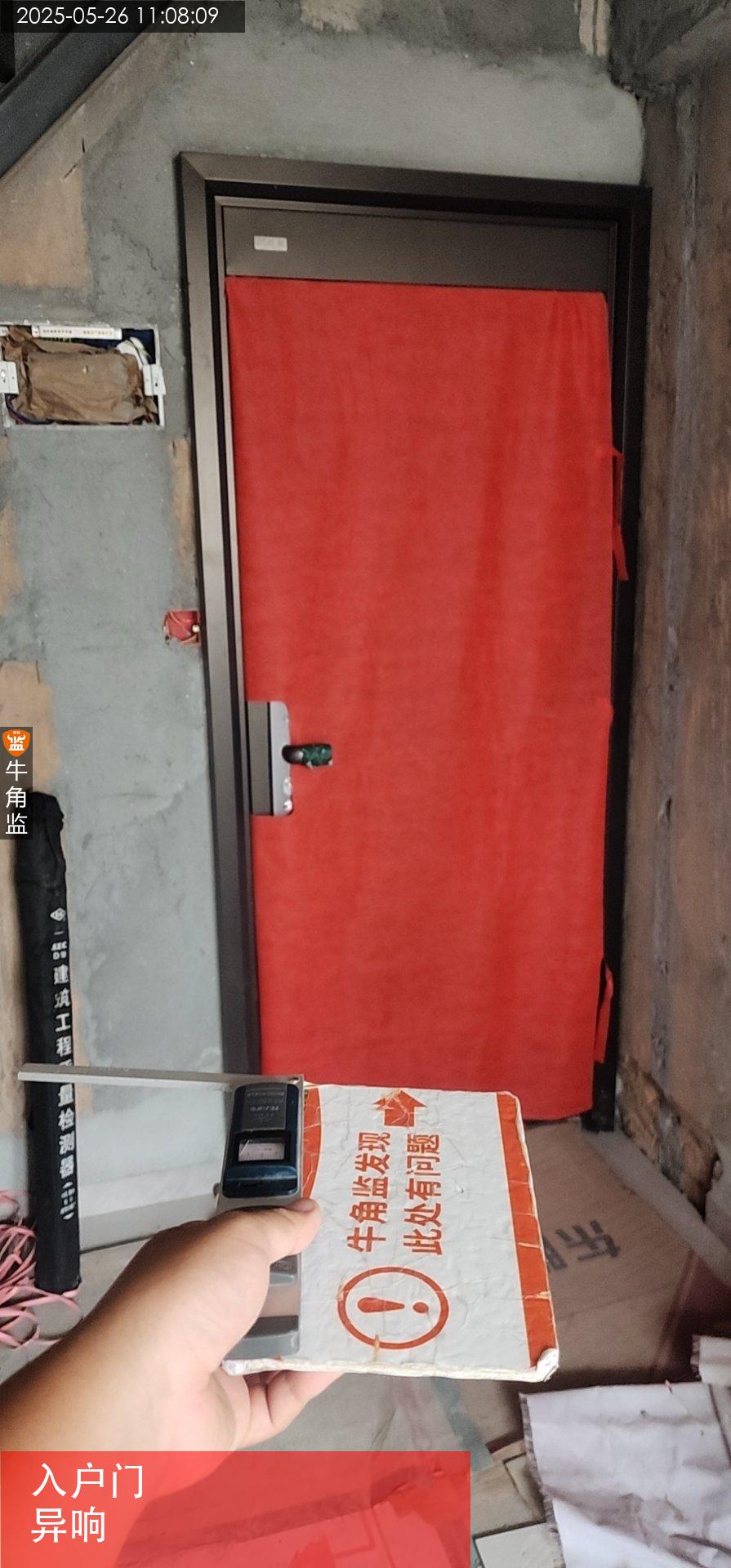

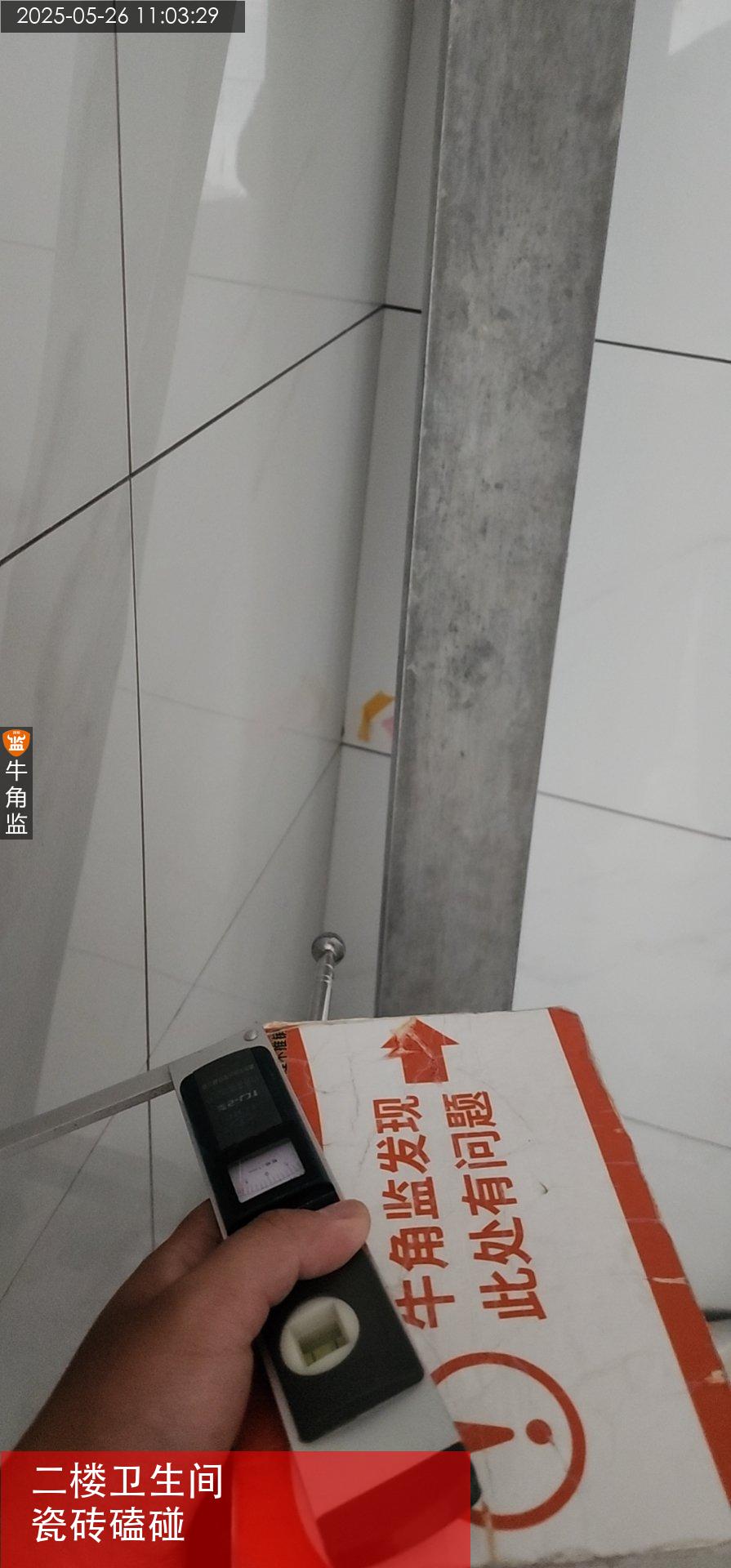

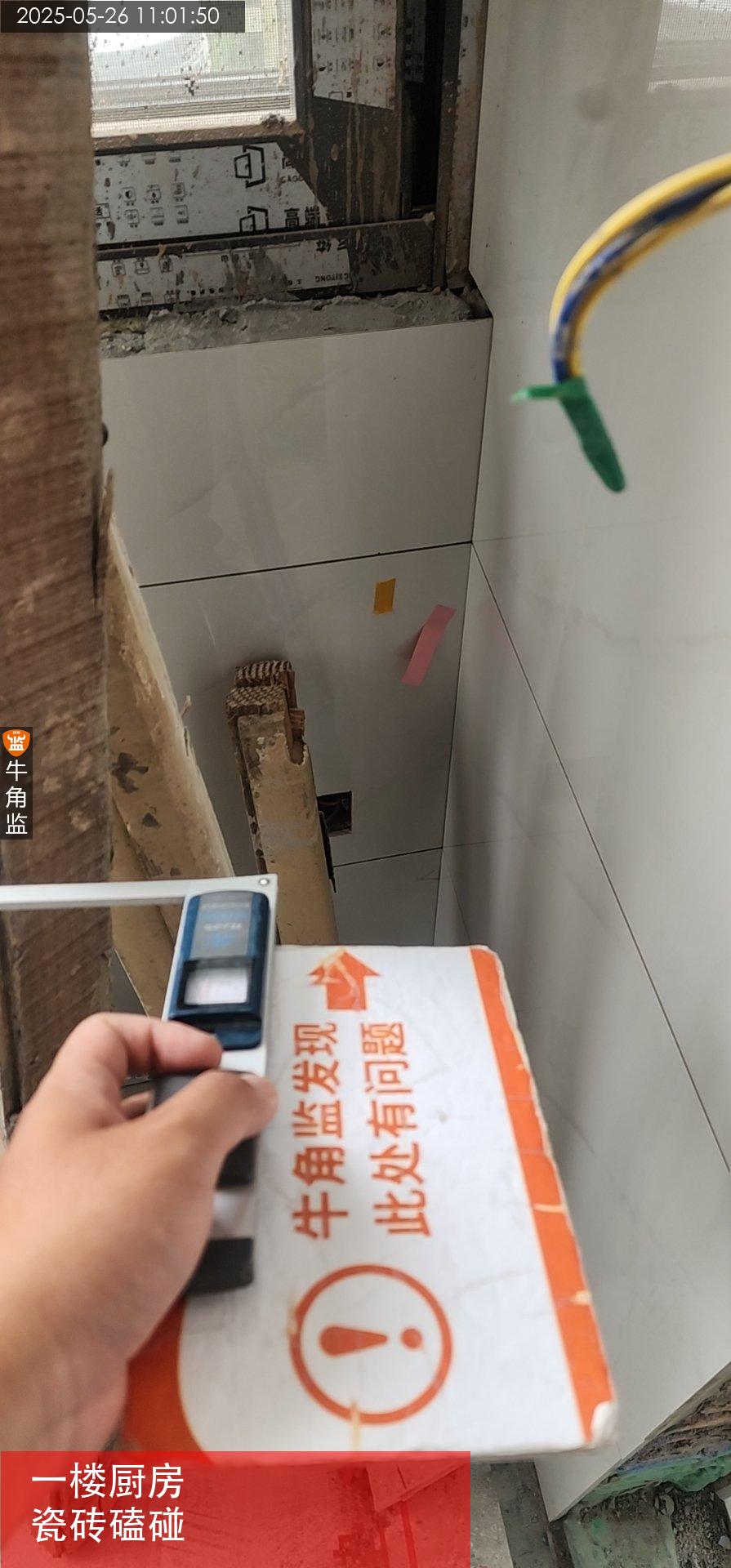

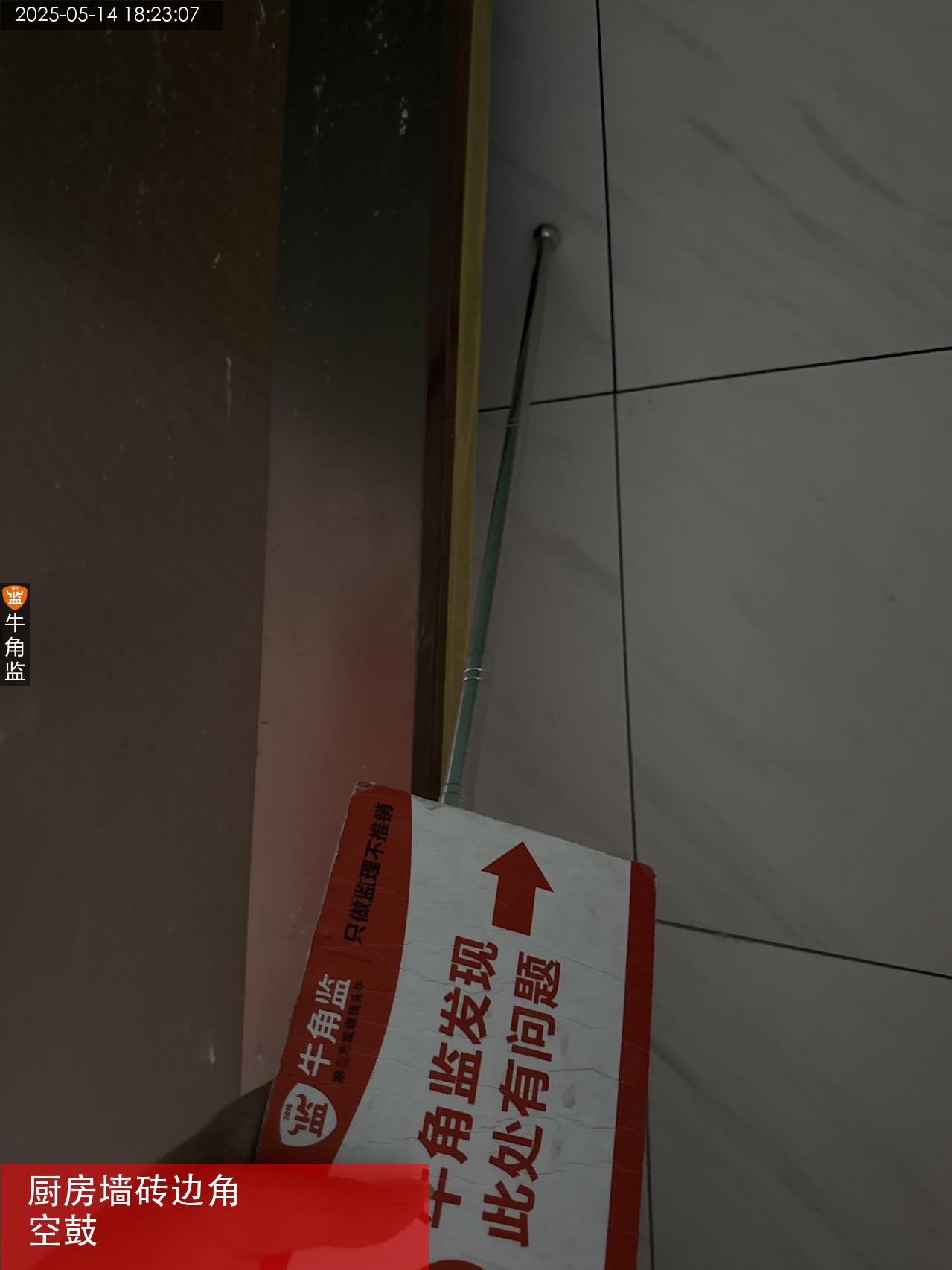

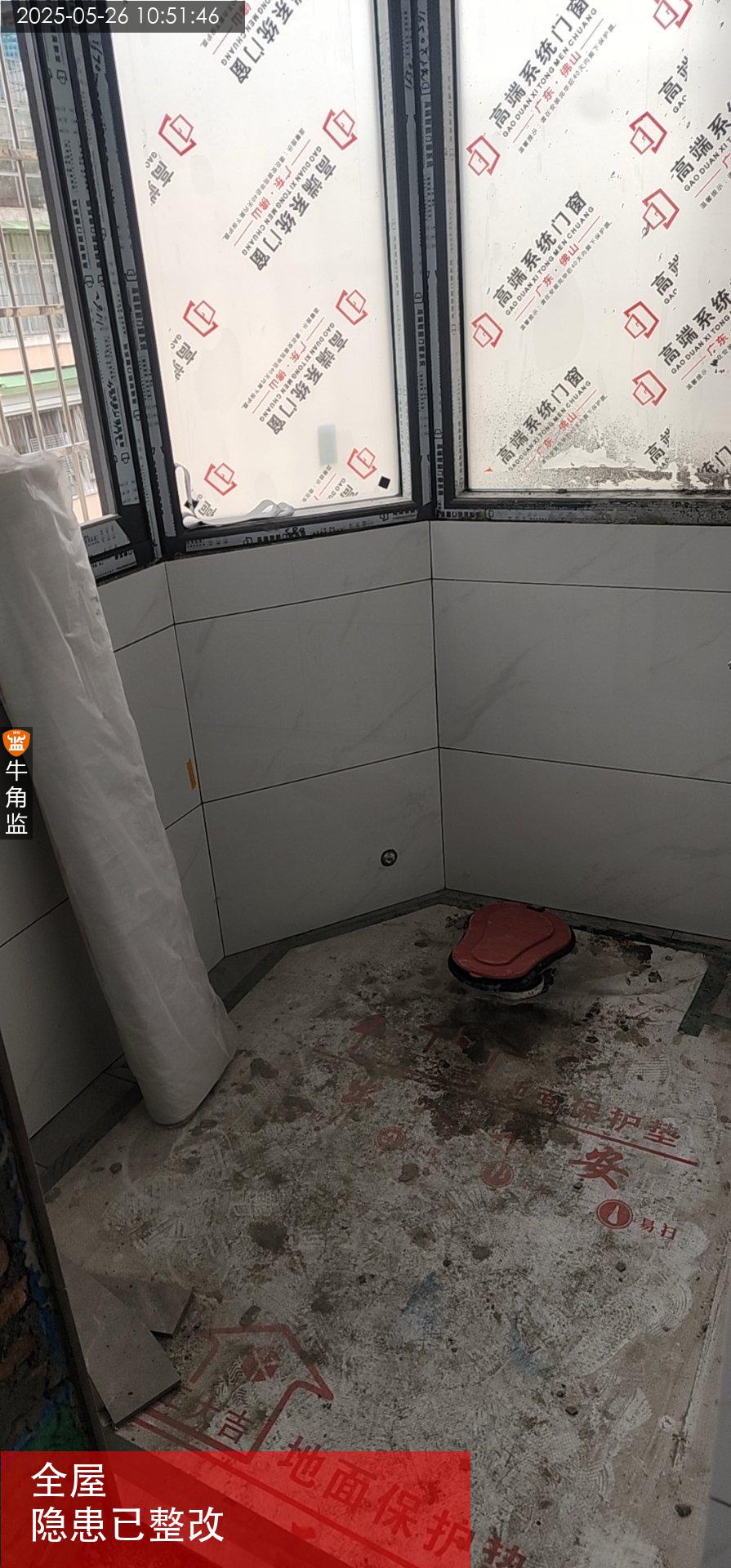

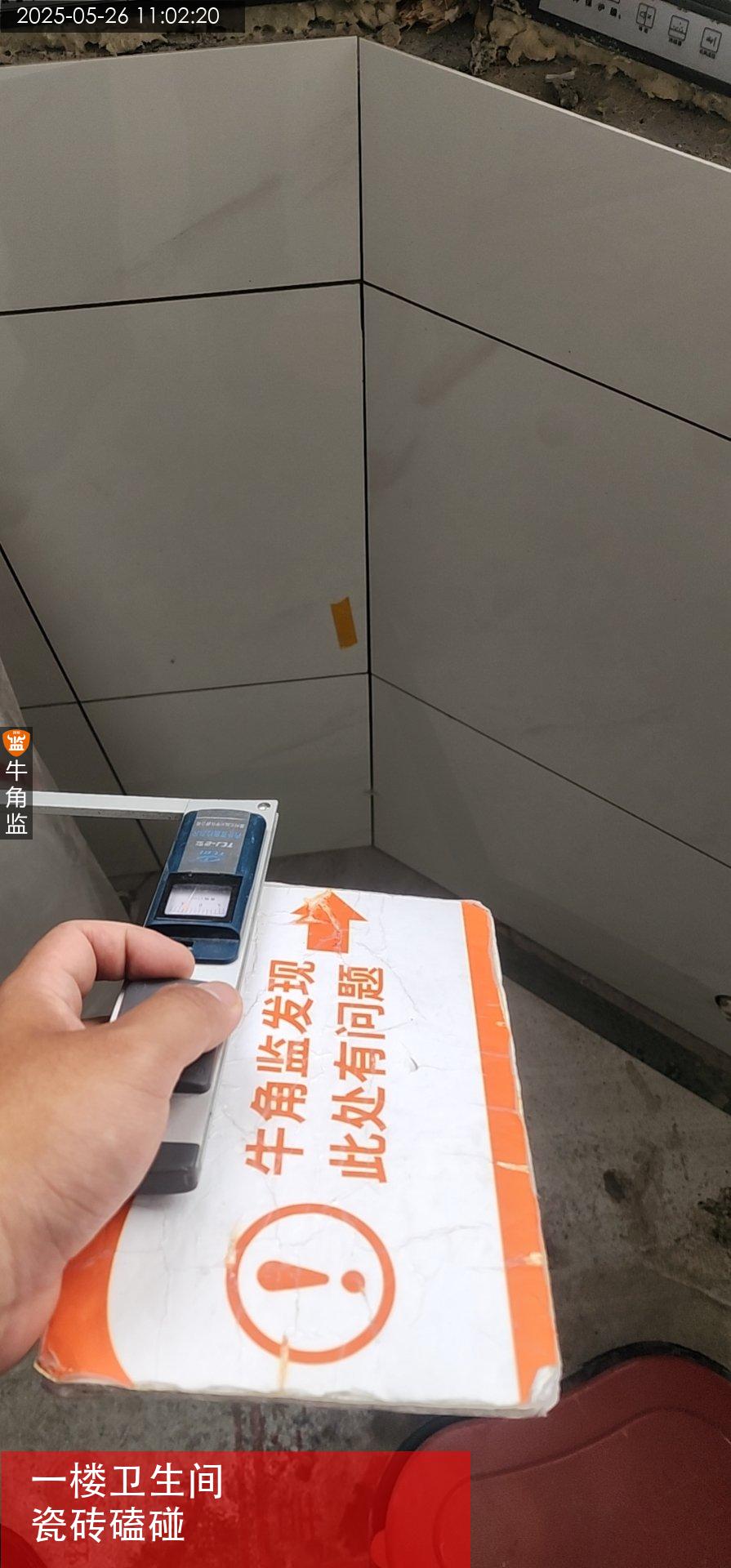

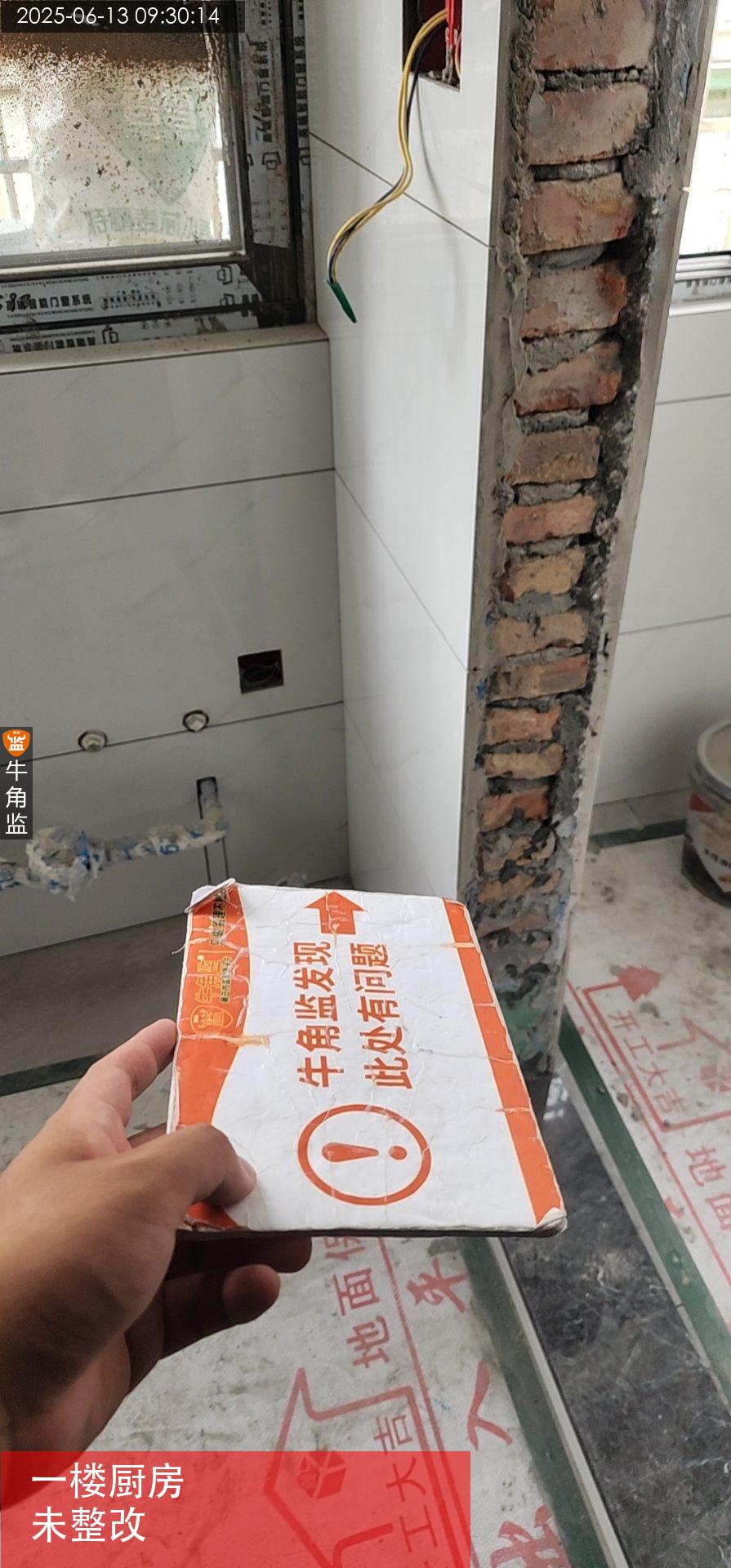

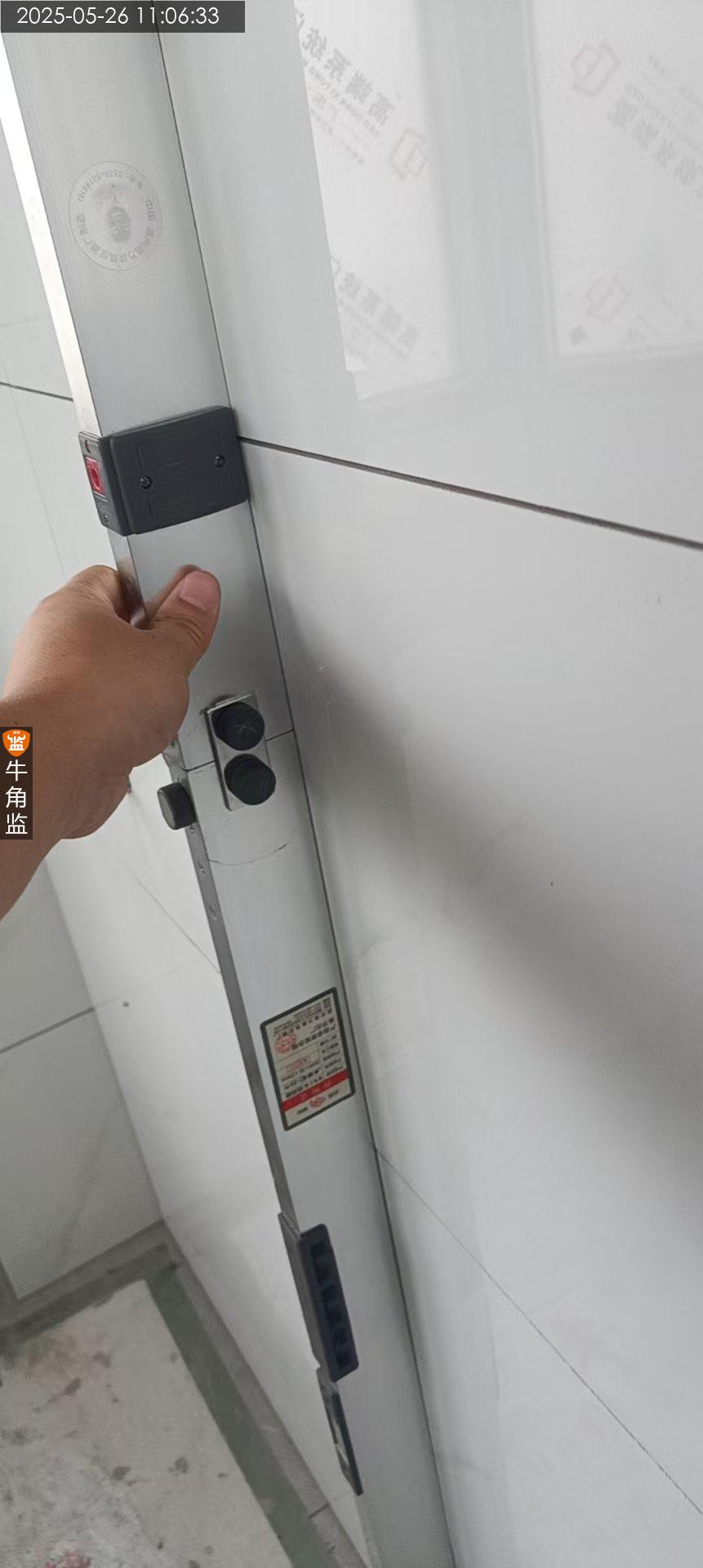

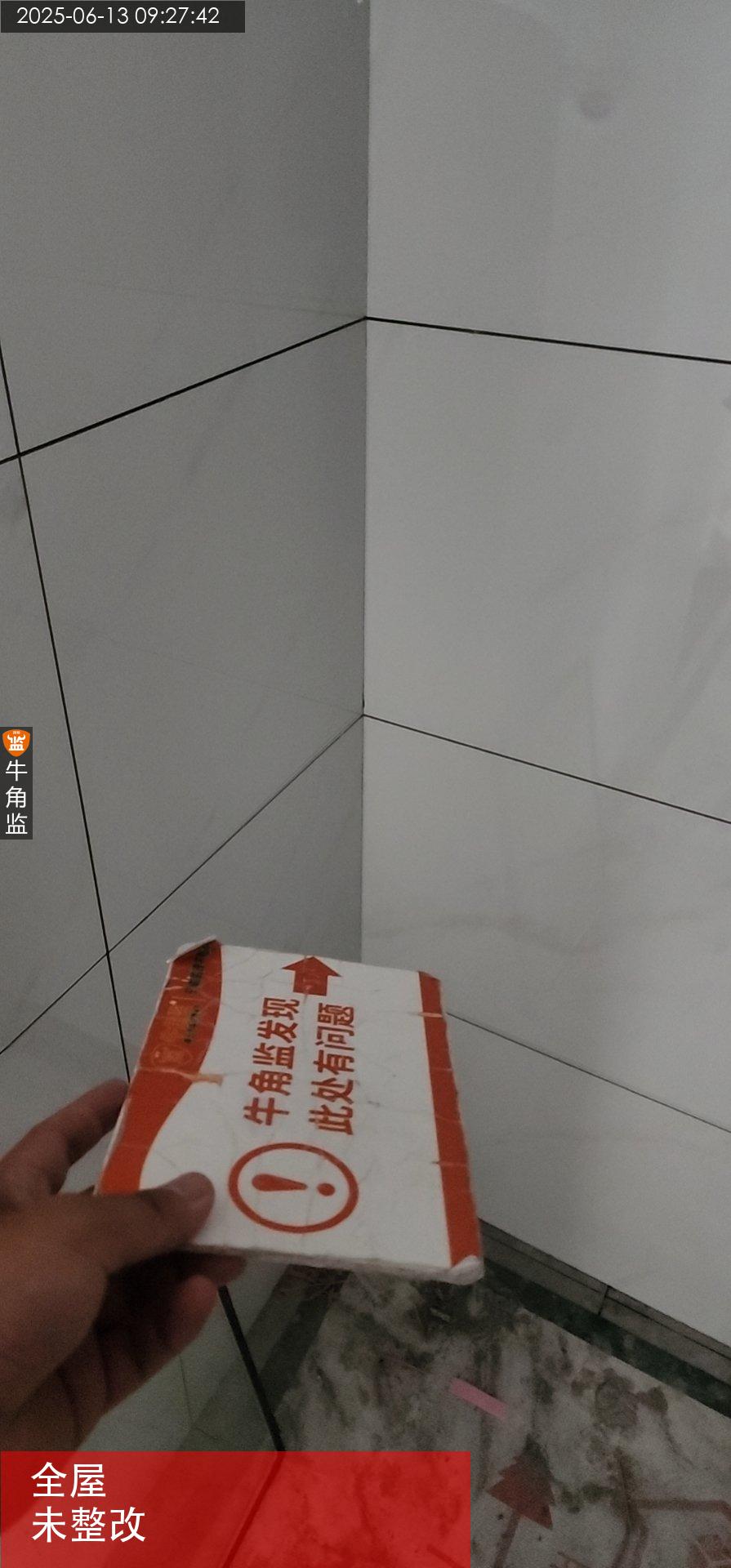

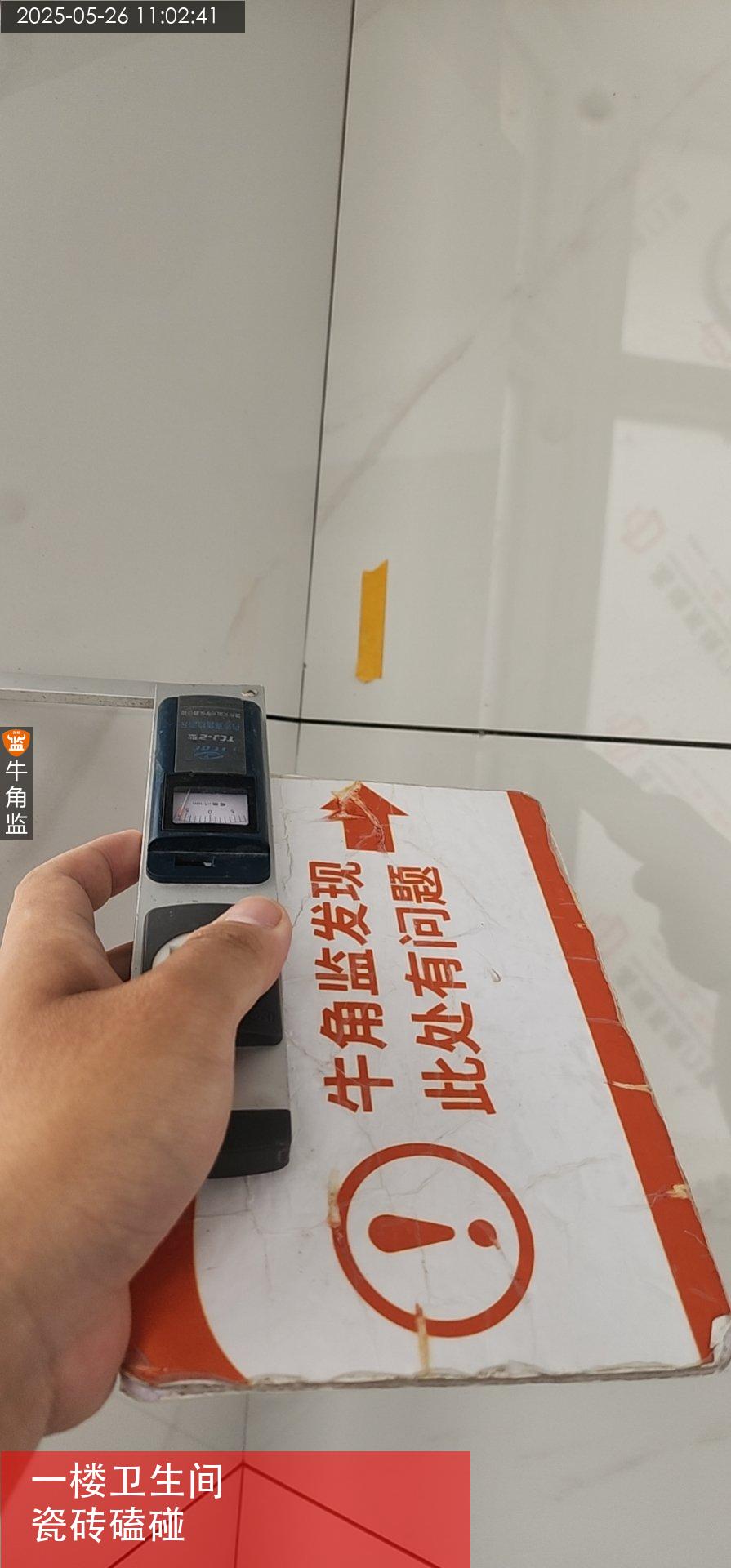

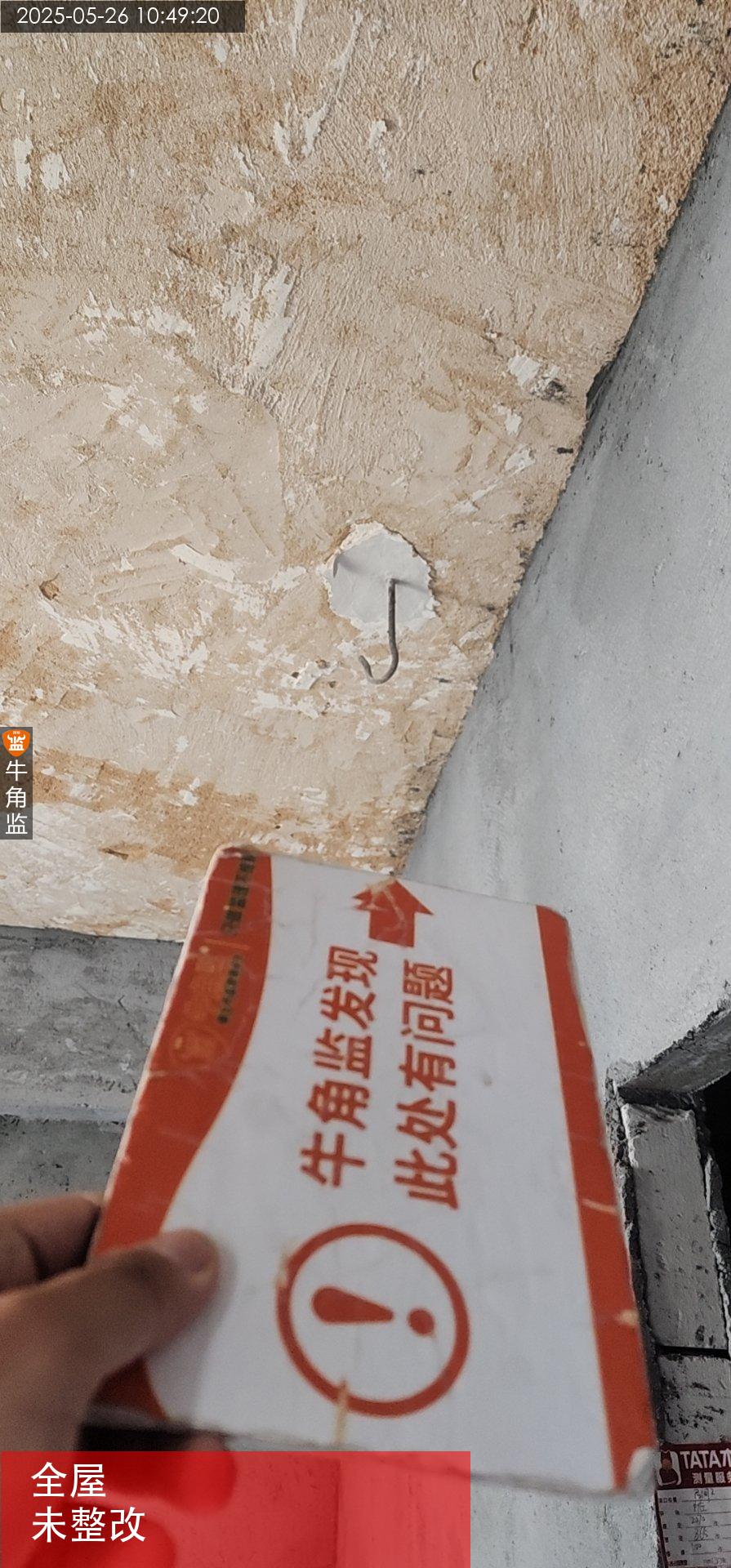

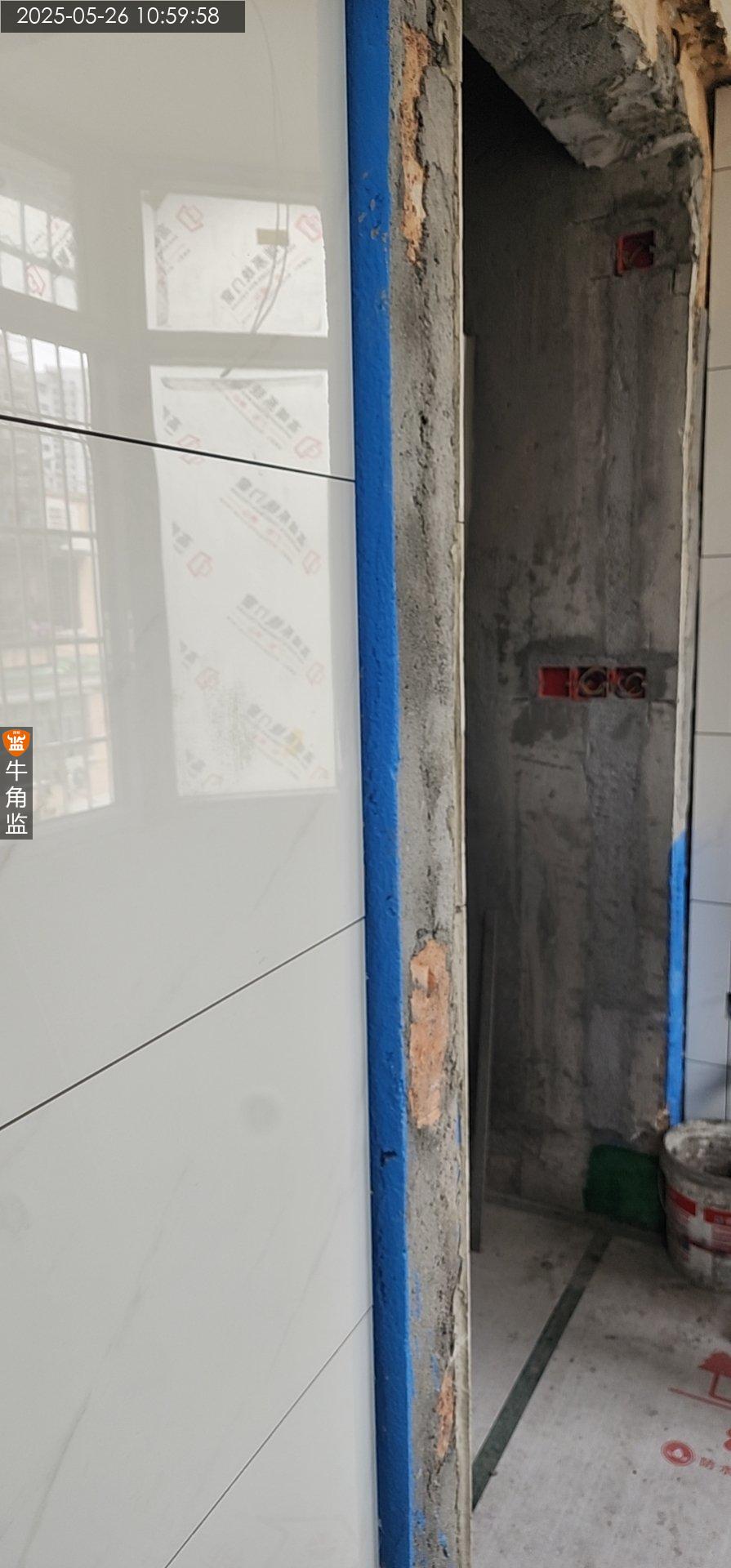

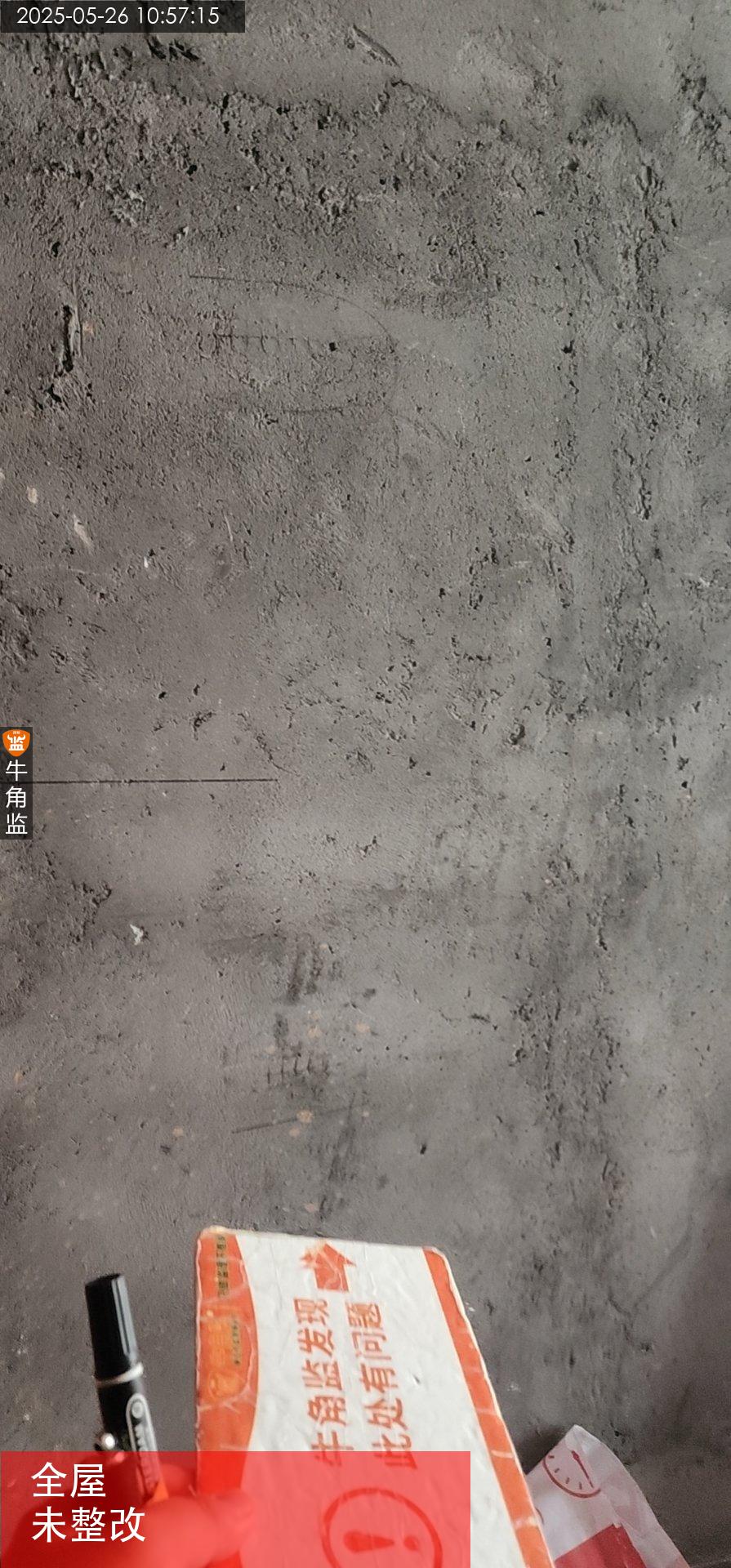

本次瓷砖巡检情况: 1、现场二楼厨房墙面原有批荡存在空鼓情况;整改建议:需要通知施工队重新将批荡空鼓位置拆除后重新批荡 2、现场一楼厨房位置阴阳角误差较大;整改建议:需要通知施工队重新将该位置重新铺砖或者与业主协商 3、现场全屋墙面瓷砖存在明显磕碰情况;整改建议:需要通知施工队重新将磕碰位置美缝时候注意处理 4、现场入户门开门时候存在明显异响情况;整改建议:需要通知商家重新上门对百叶进行涂抹润滑油或者调整门铰 泥工后期注意以及事宜: 1、门槛石、窗台石等石材容易刮花破损,成品保护需及时保护。 2、卫生间马桶主排水管注意密封,避免杂物堵塞。 3、天花吊顶建议使用轻钢龙骨,耐久性、环保性较强。

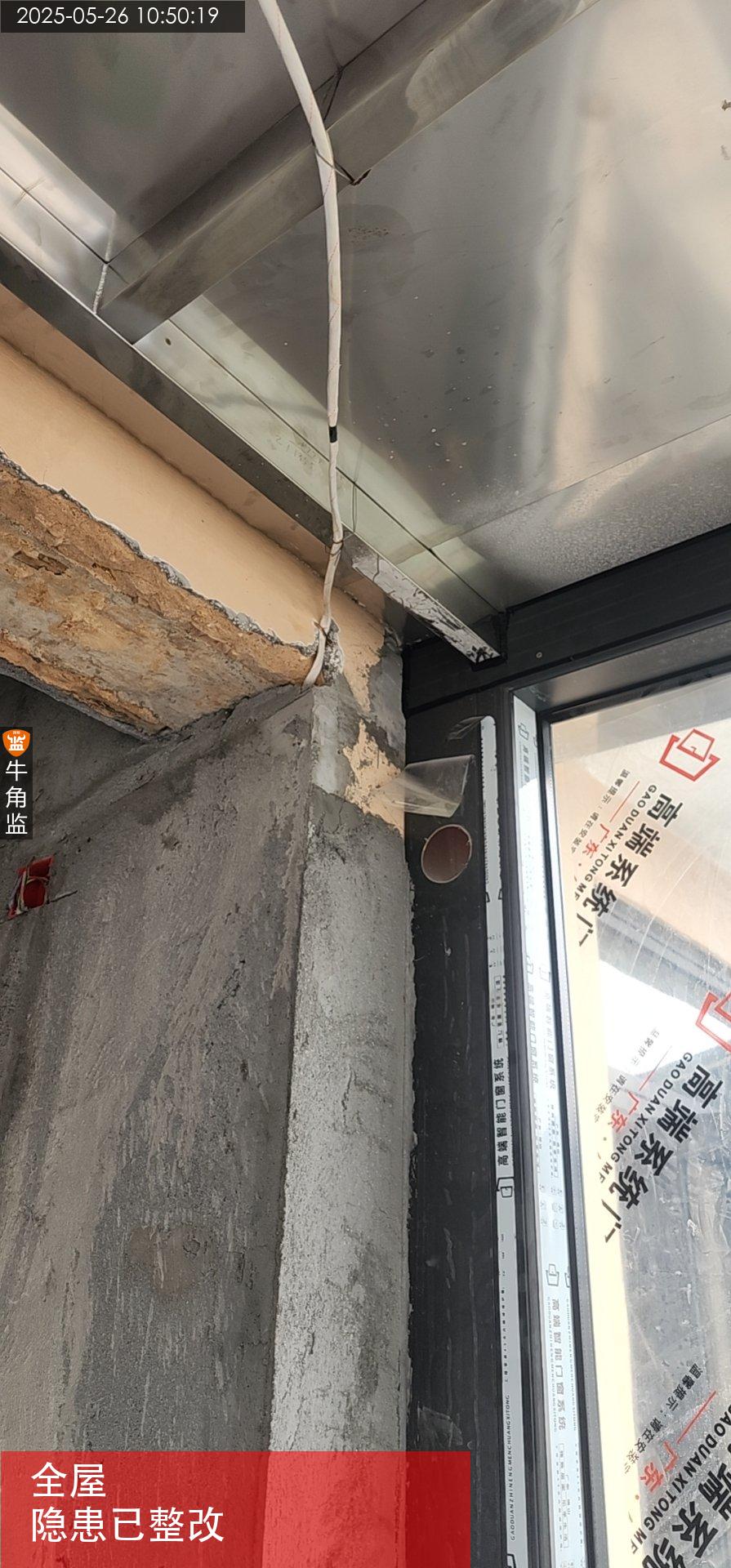

2025-05-26
海珠区罗********4097
设 计 师:未知
施工队长:田工
工地面积:129.00㎡
装修总价:0.00
本次评价:B
本次评语:

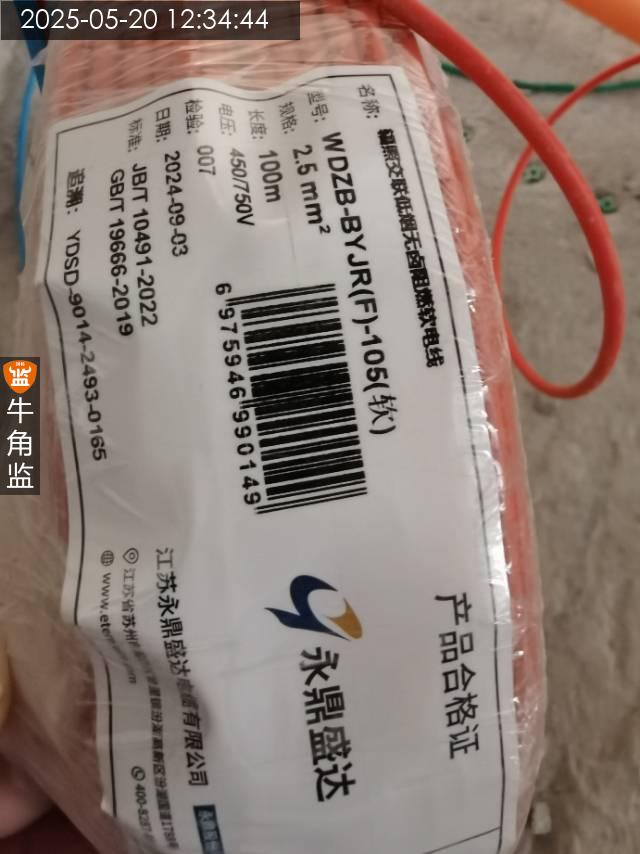

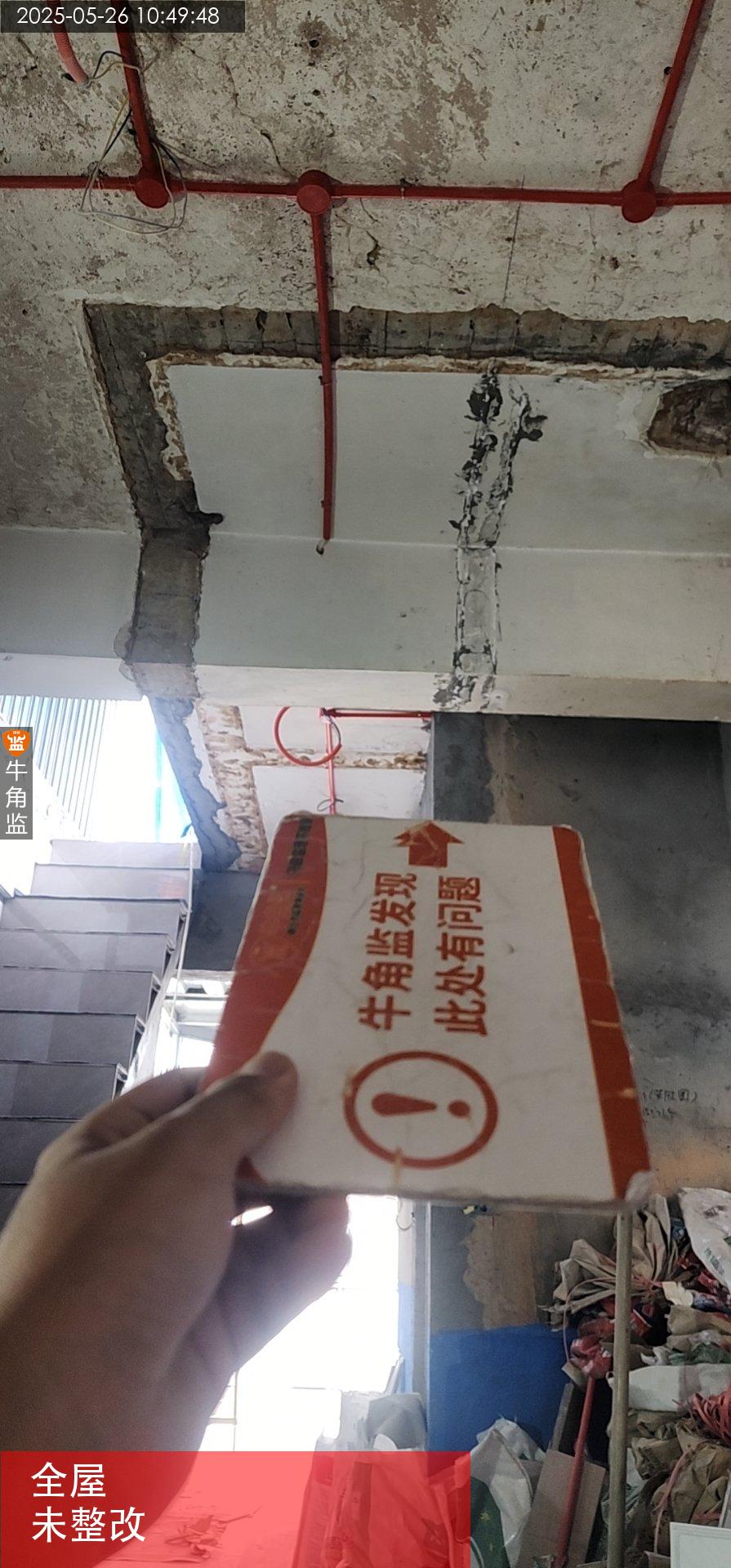

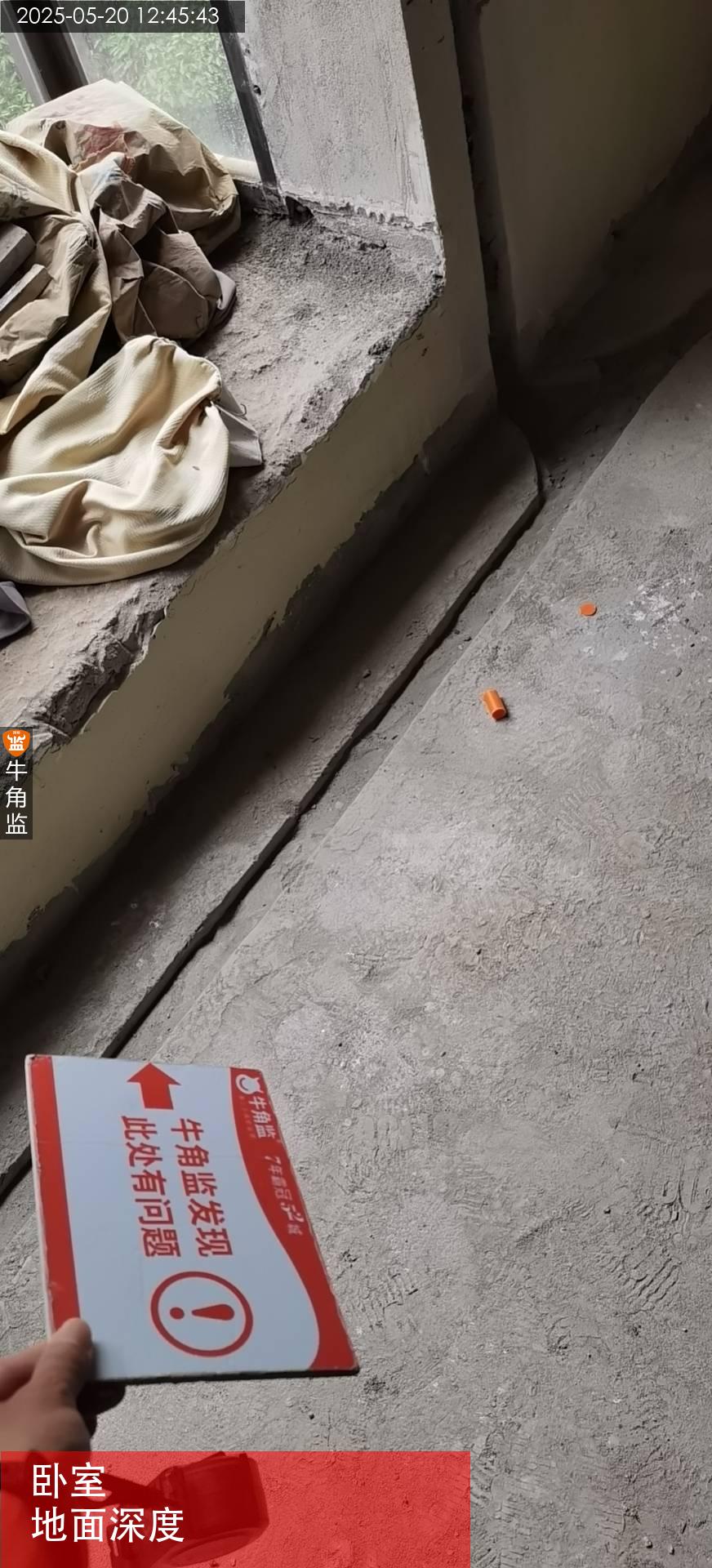

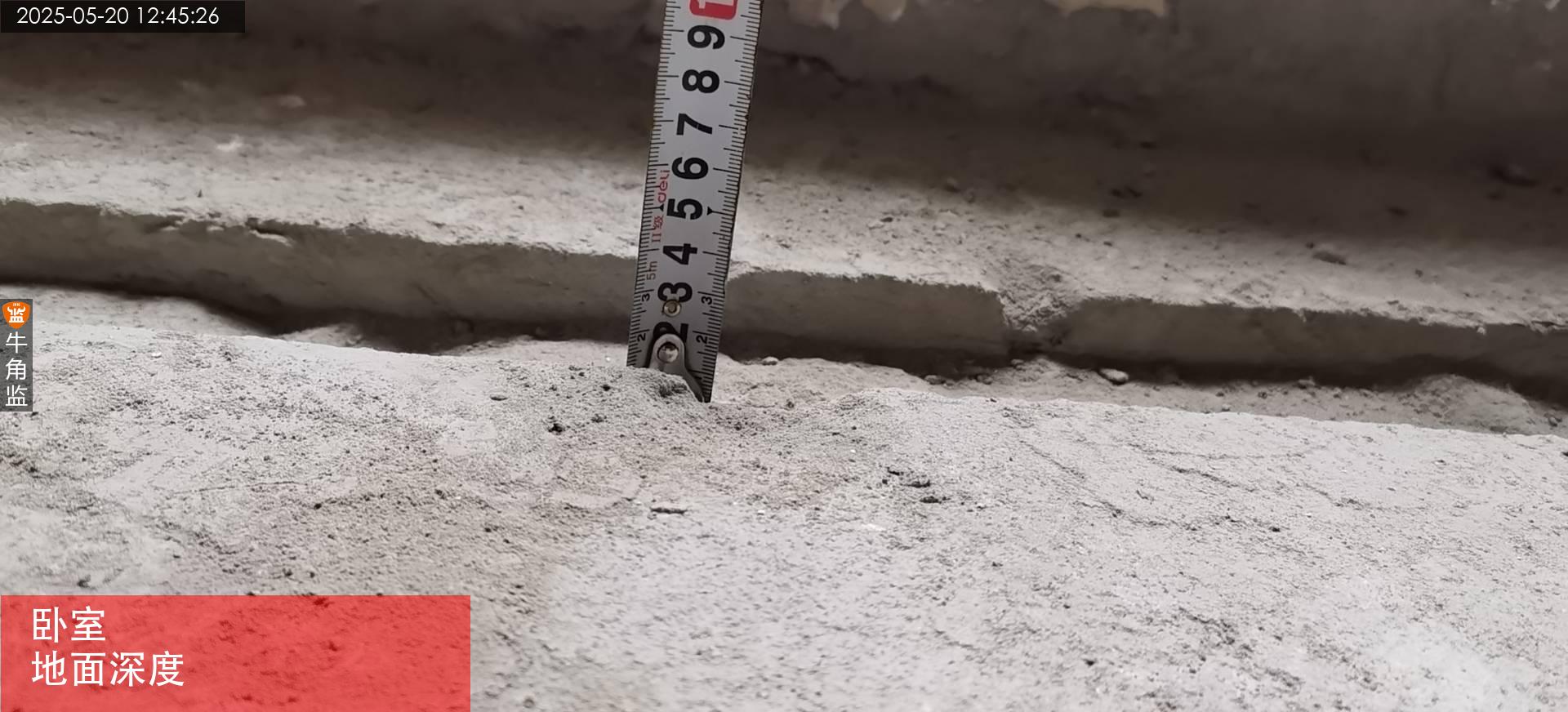

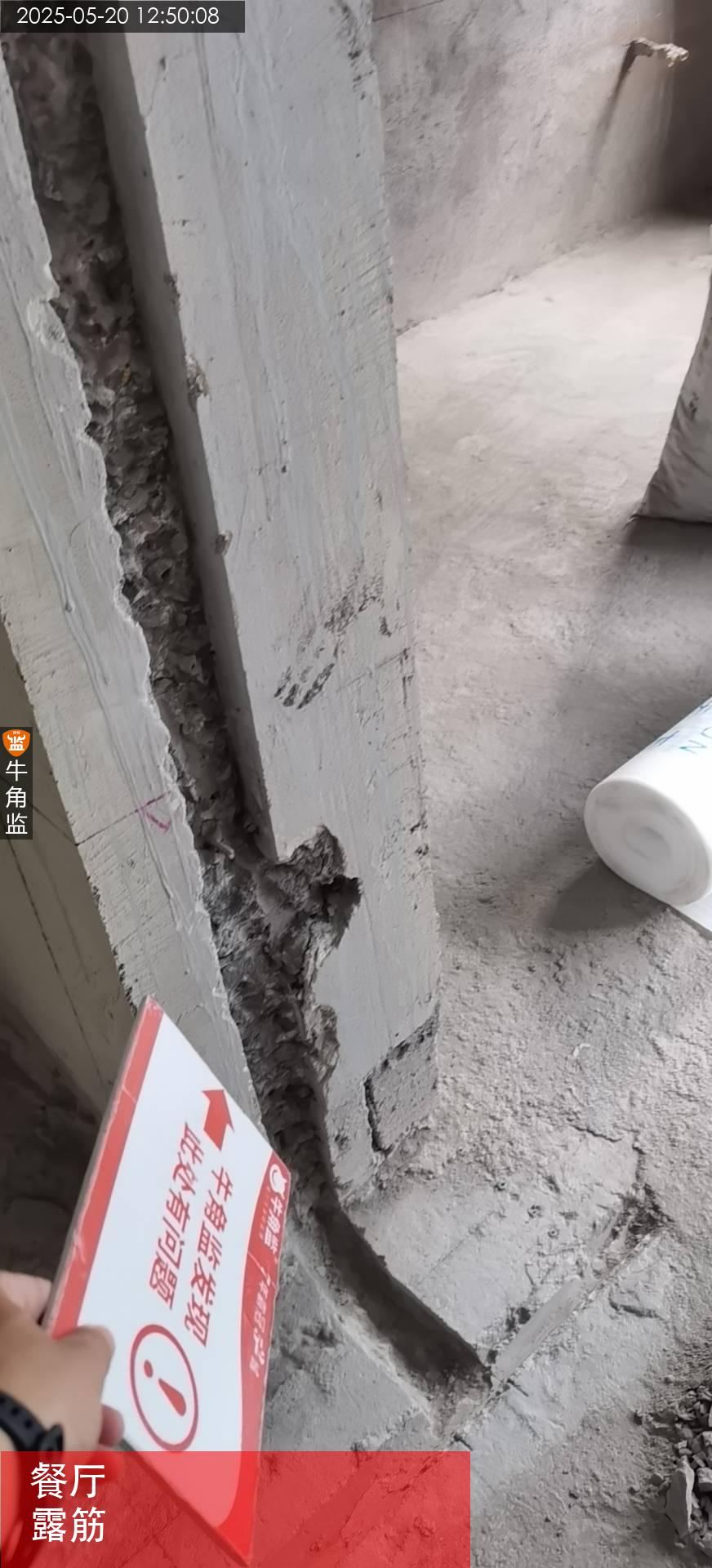

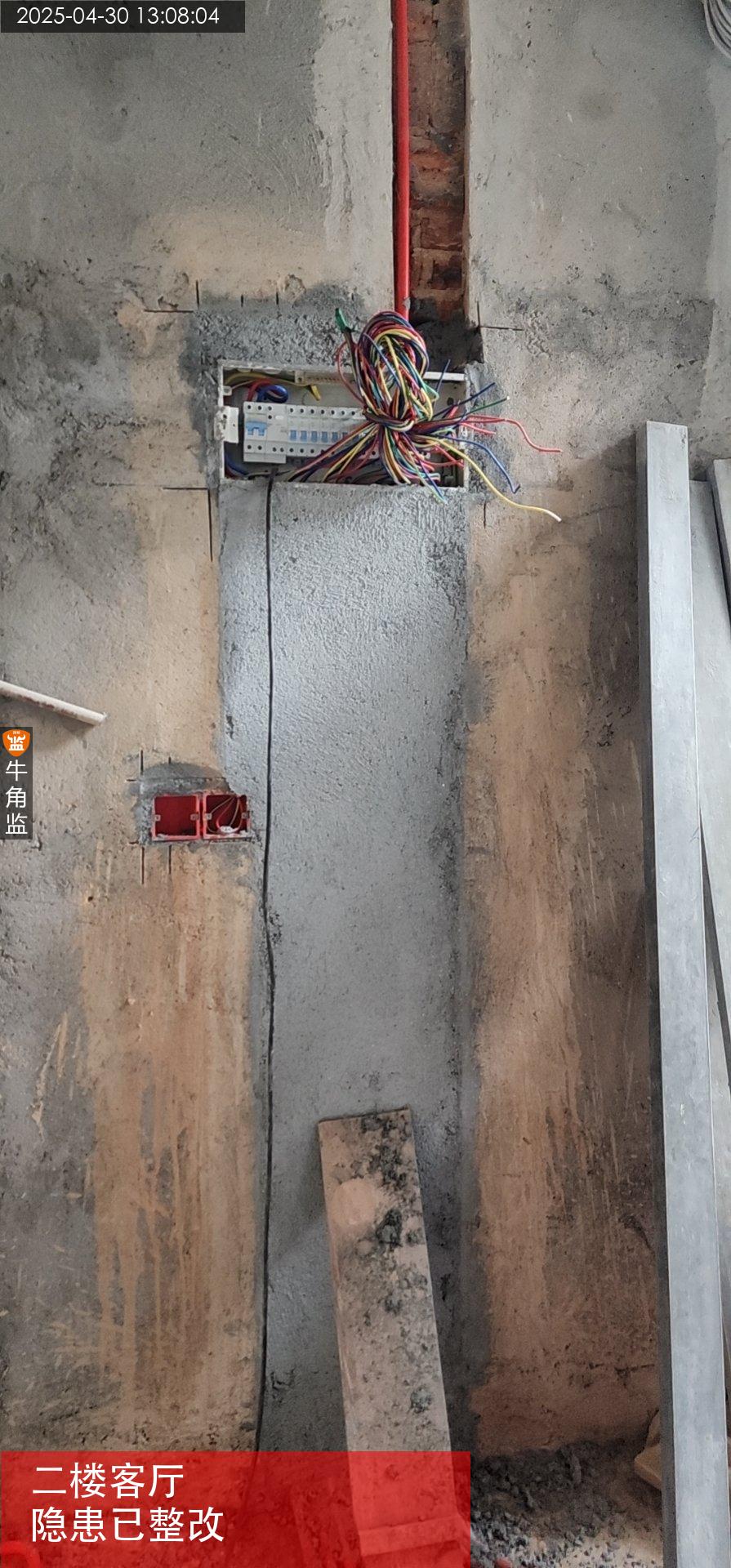

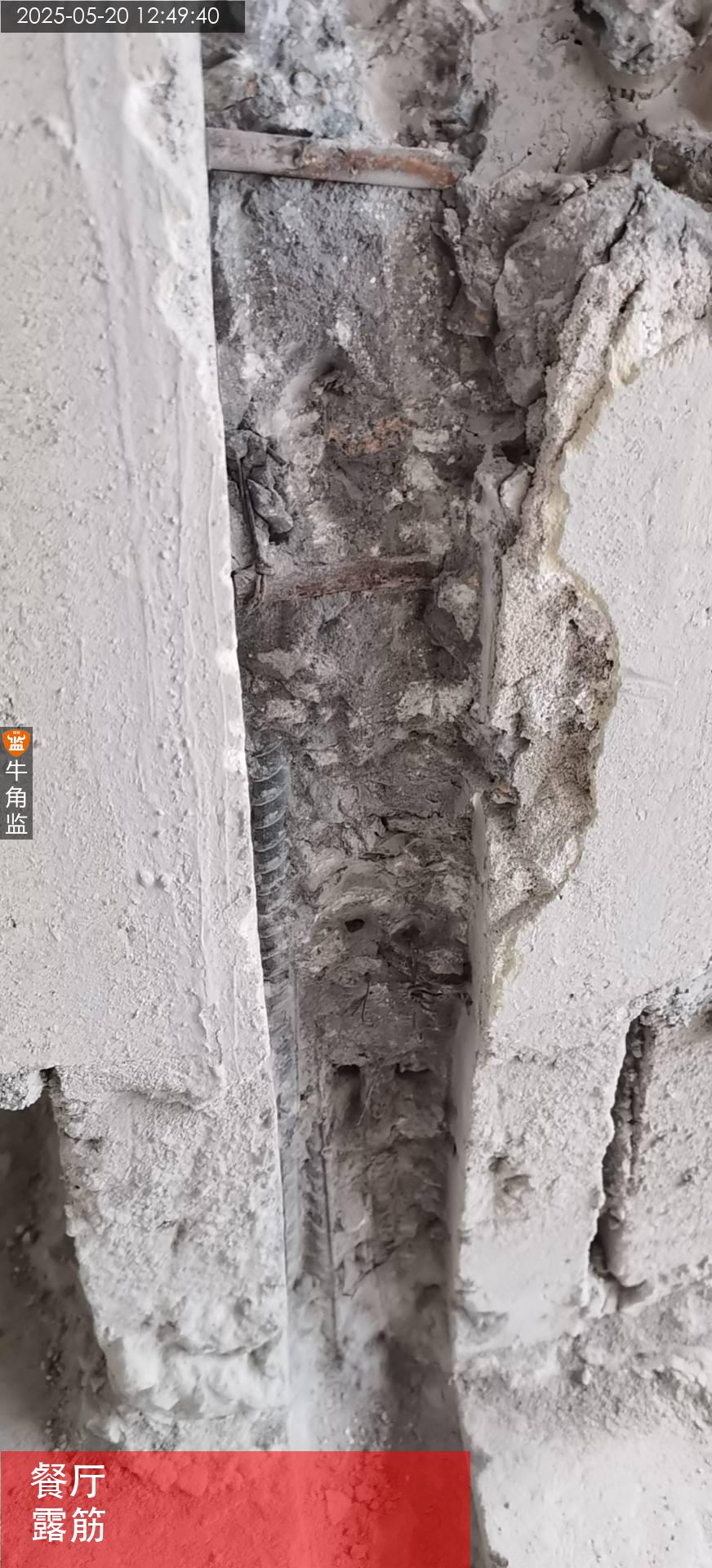

本次检查水电报告 1、卧室有地面开槽深度不够,会影响封槽后地面平整度,建议地面的管件保护层不小于10mm。 2、餐厅现场有钢筋外露破坏的情况,要求禁止线管穿梁,禁止破坏承重墙,禁止切割钢筋,遇梁,柱子,承重墙,剪力墙需用黄腊管穿线开浅槽布置。 后续注意事项: 水电不可同槽,强弱电不可同槽间距要求20cm以上,强弱电箱间距50cm,插座距燃气表最低30cm。 强电管距不小于2cm,避免后期空鼓。 穿线量不超过管径的40%,弱电专管专线,强弱电交叉要包锡箔纸防干扰。 给水管道施工完成后需进行通水加压试验,以确保其熔接状态是否良好。

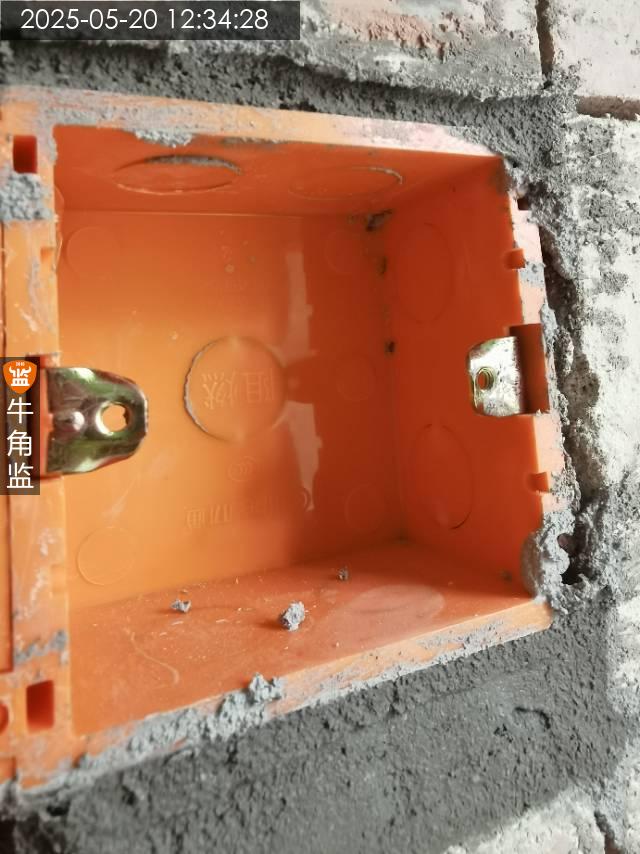

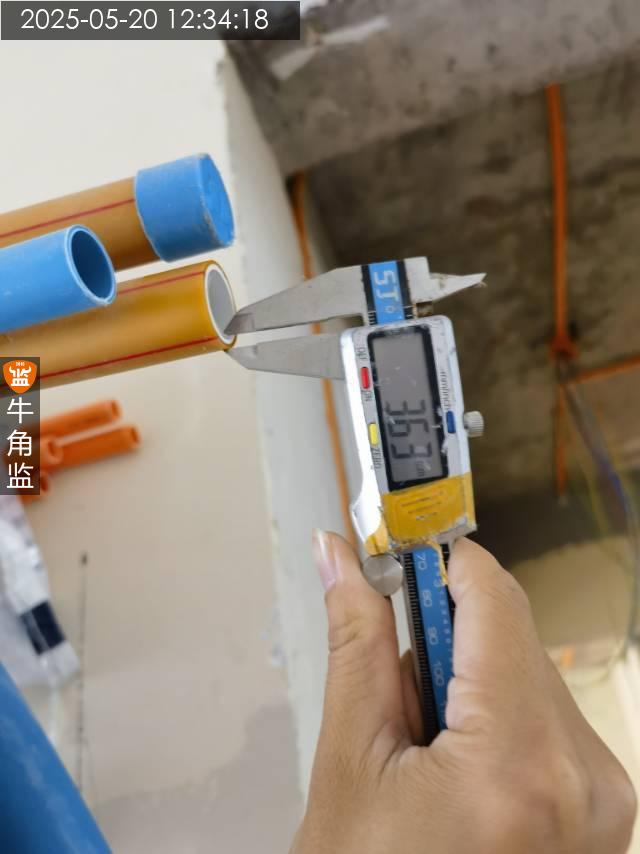

2025-05-20
黄埔区时********0225
设 计 师:未知
施工队长:聂工
工地面积:81.00㎡
装修总价:0.00
本次评价:C
本次评语:

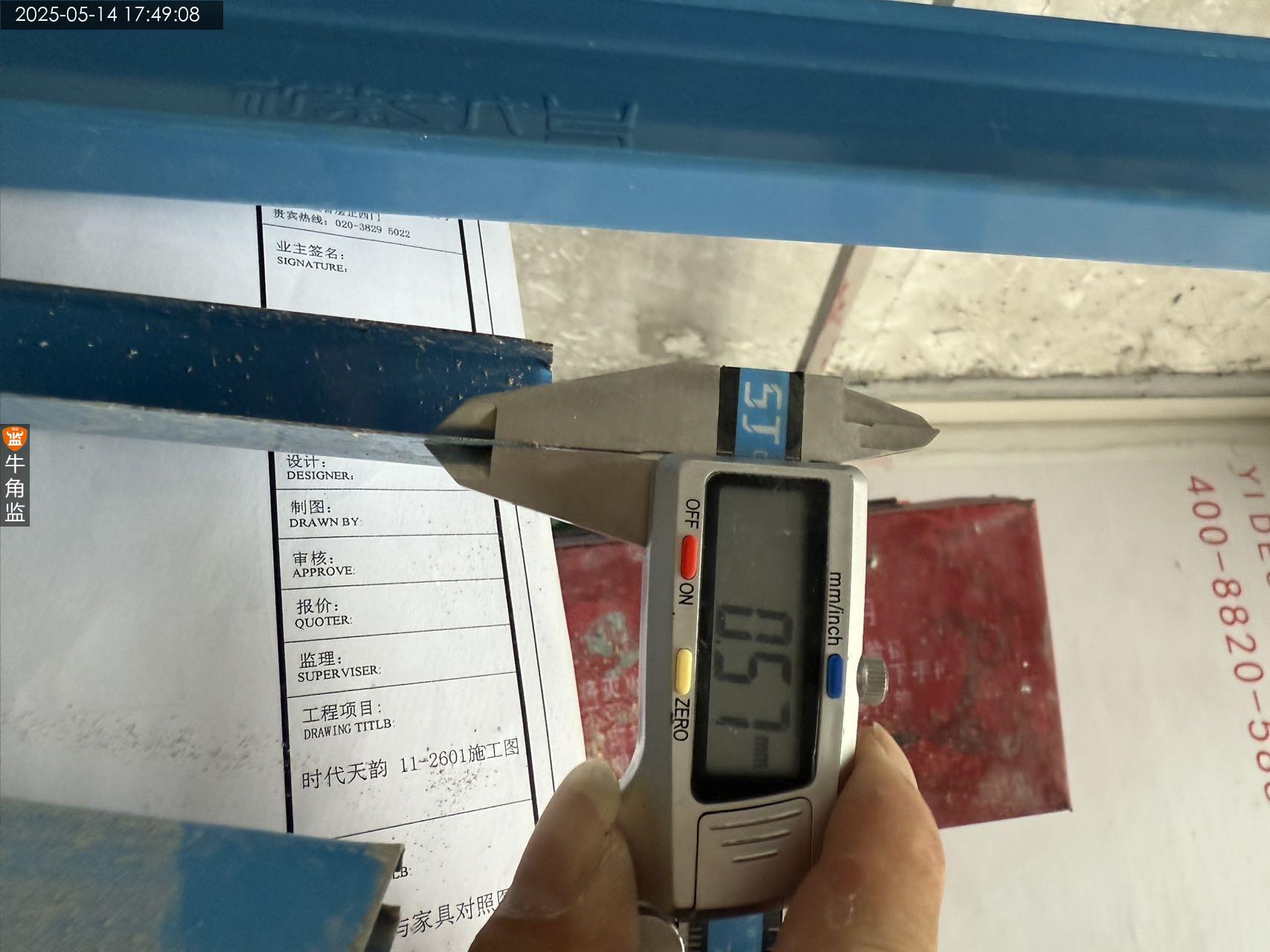

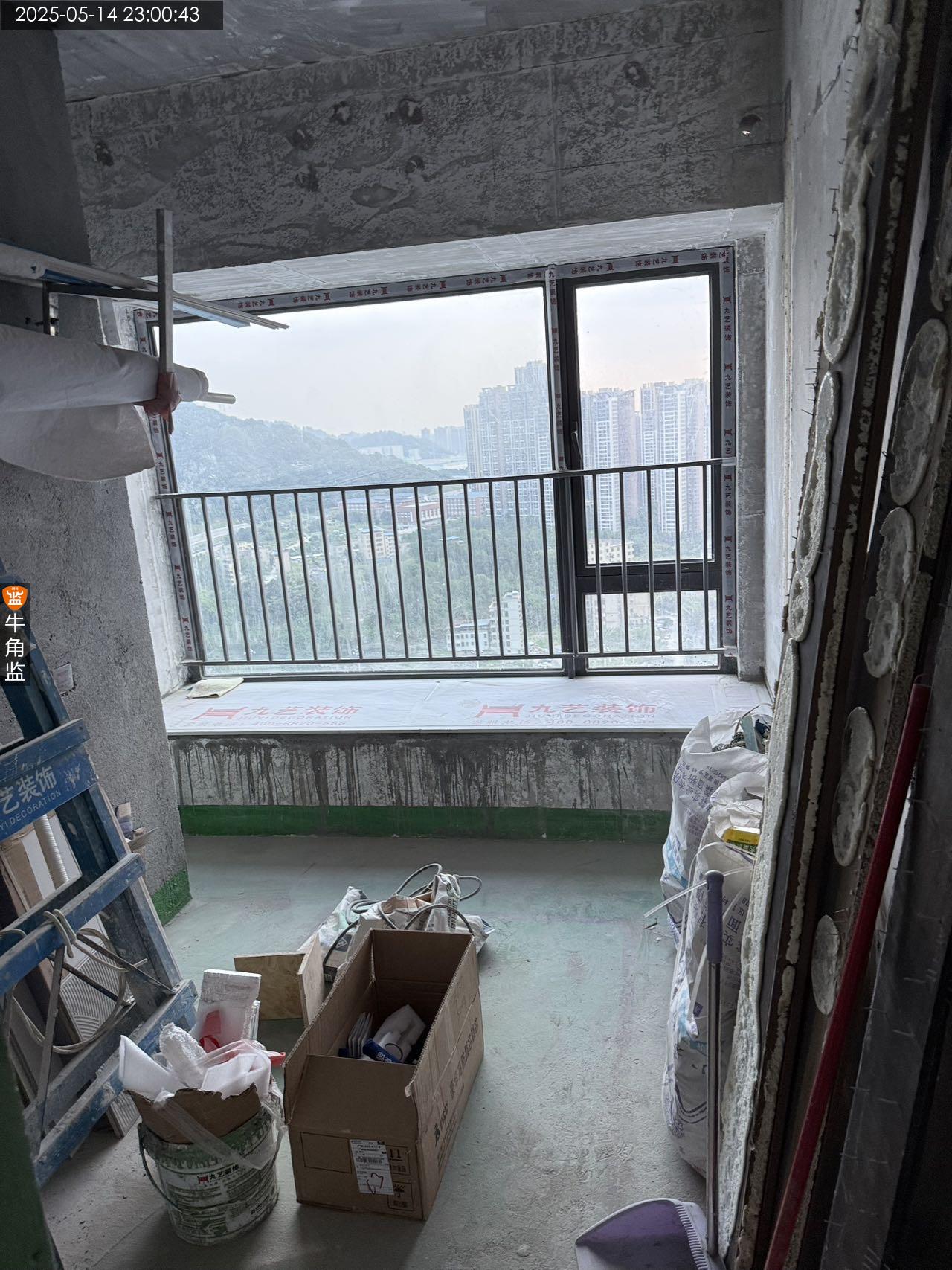

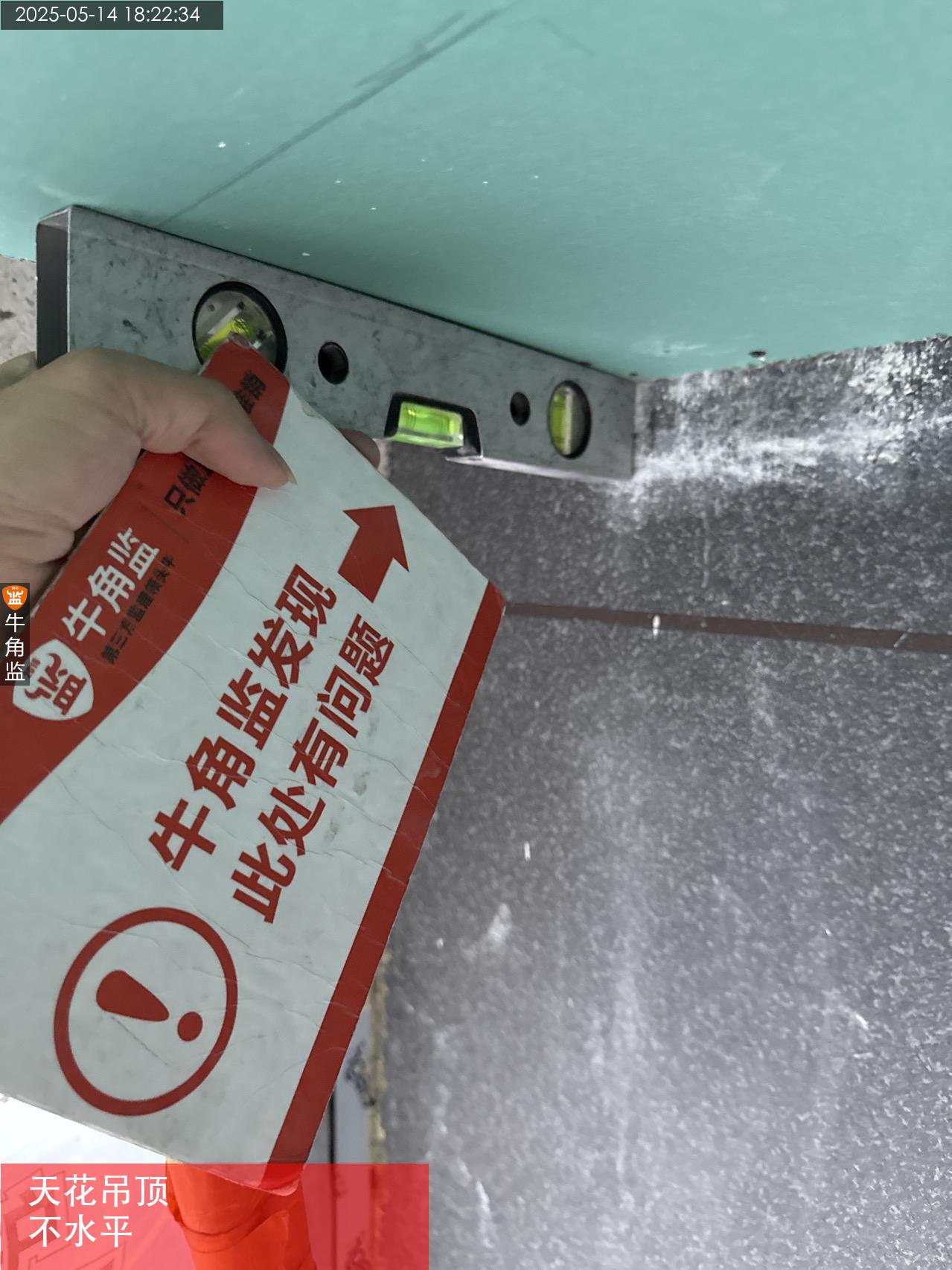

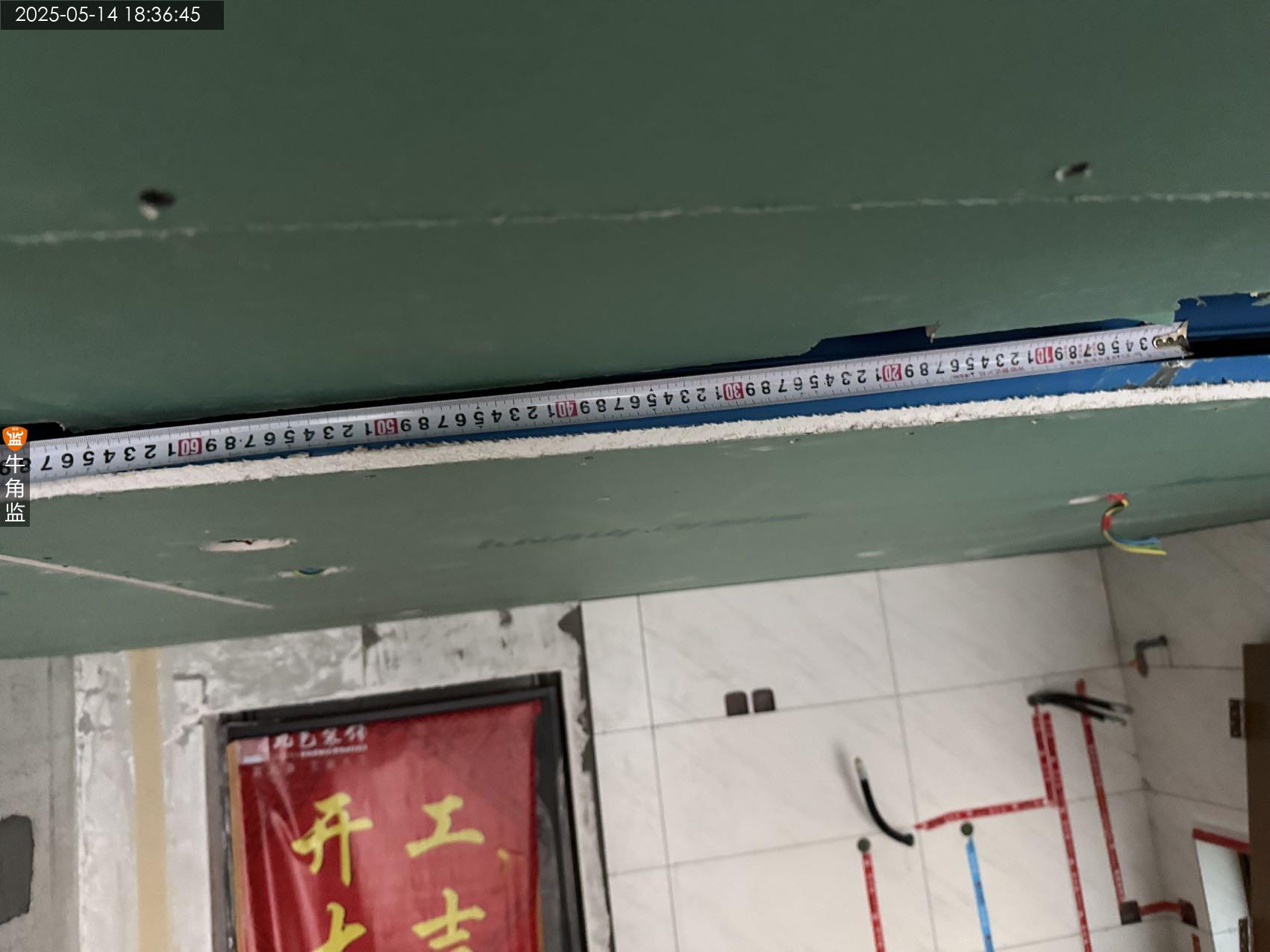

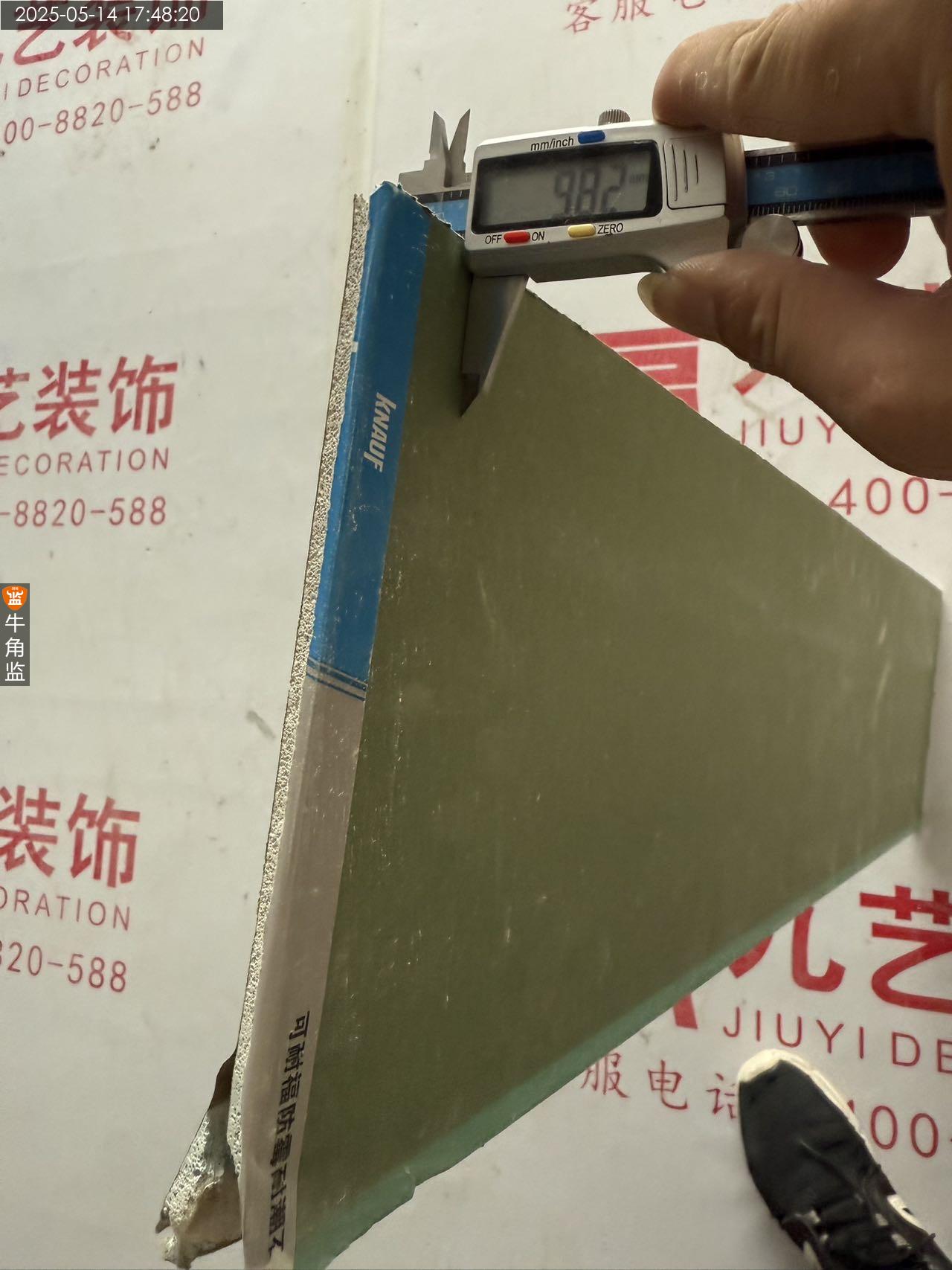

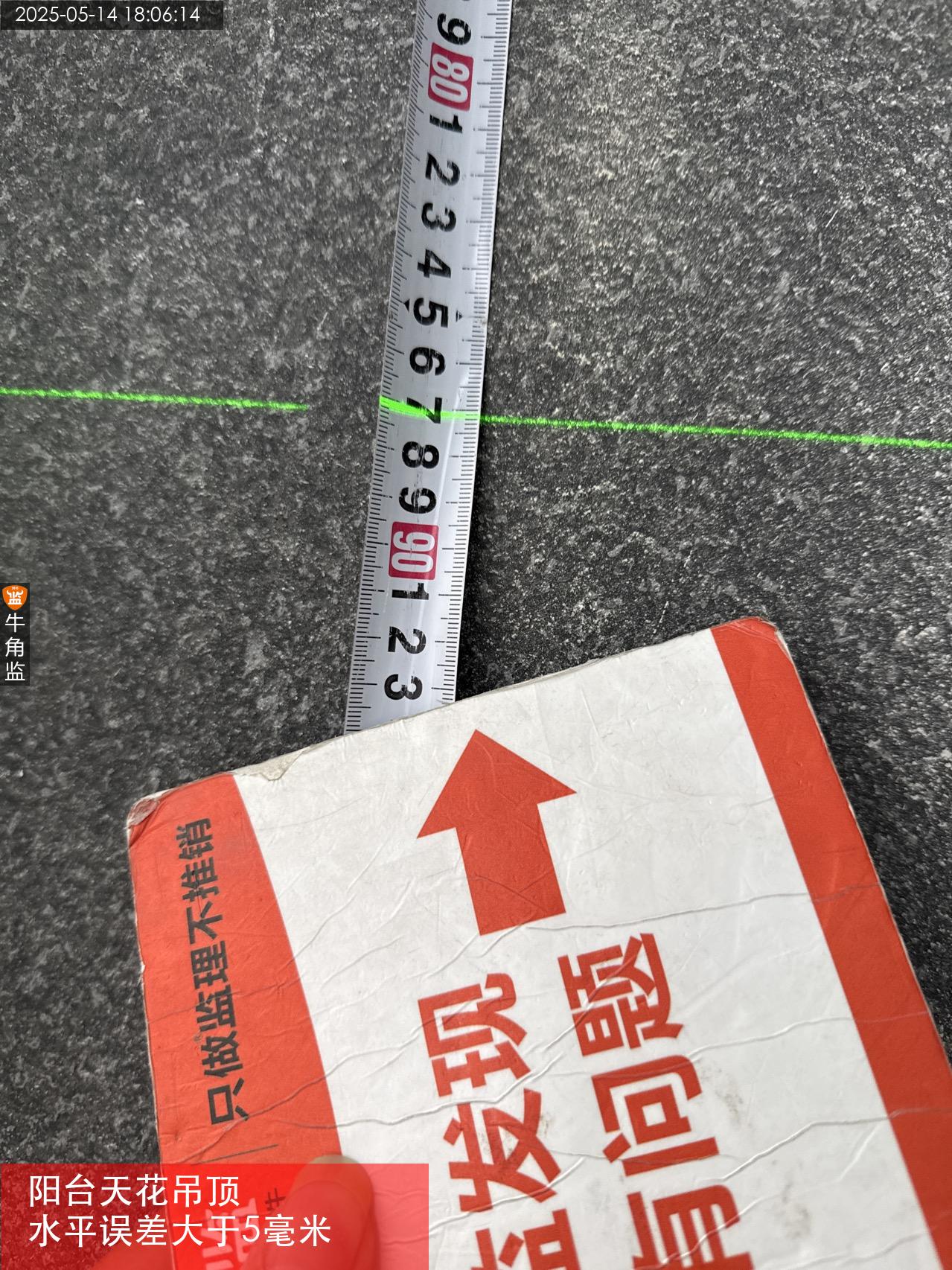

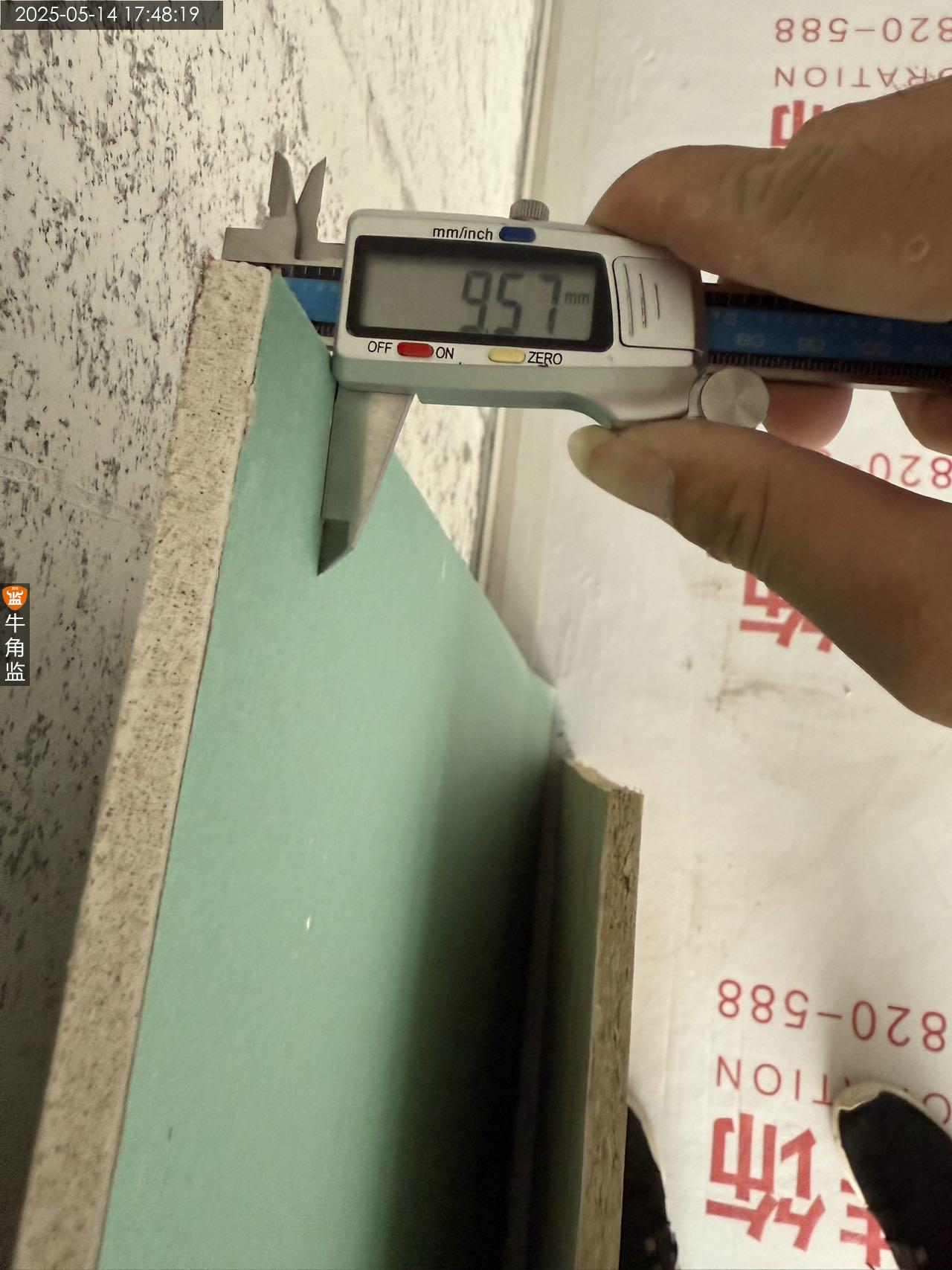

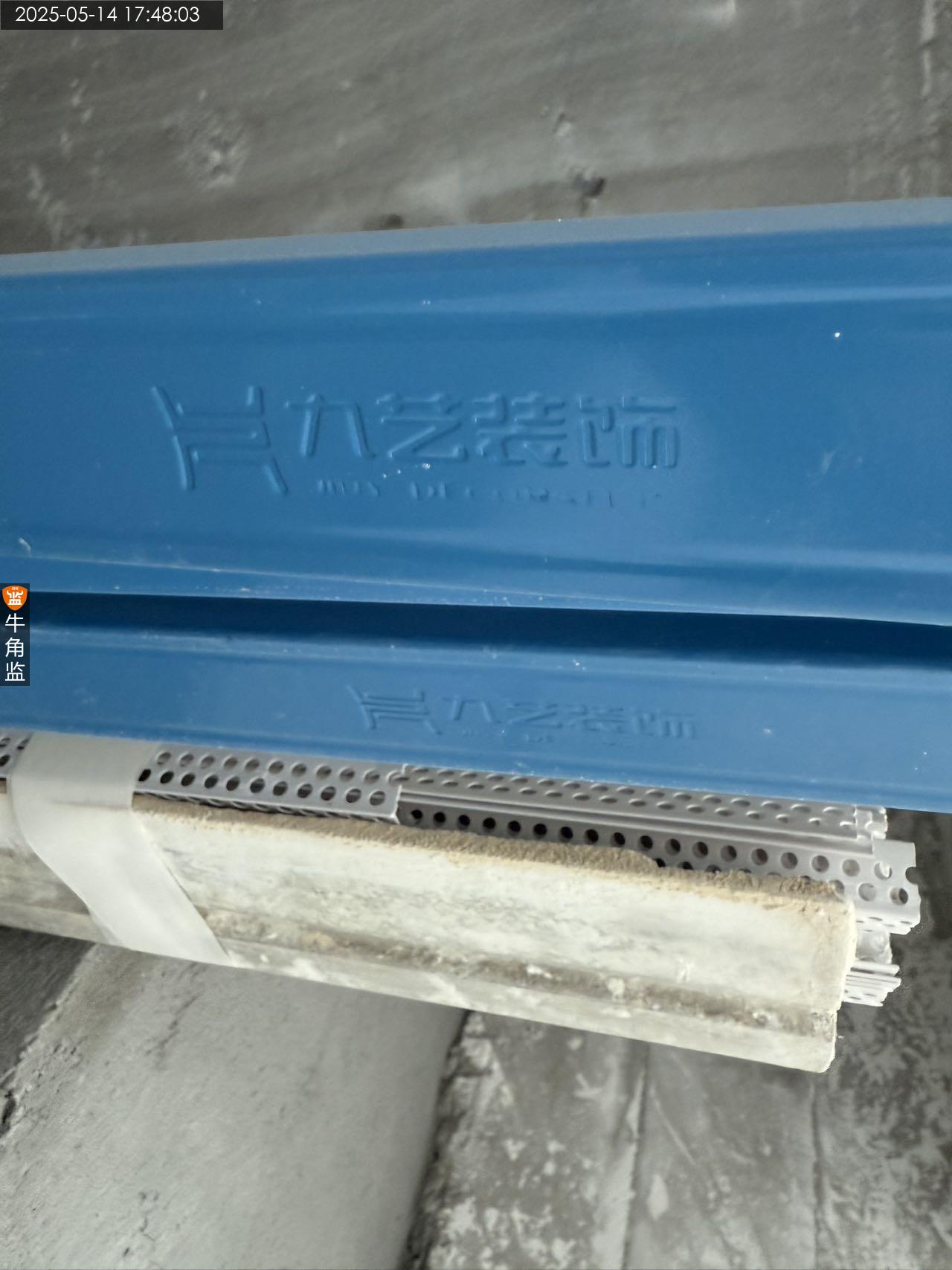

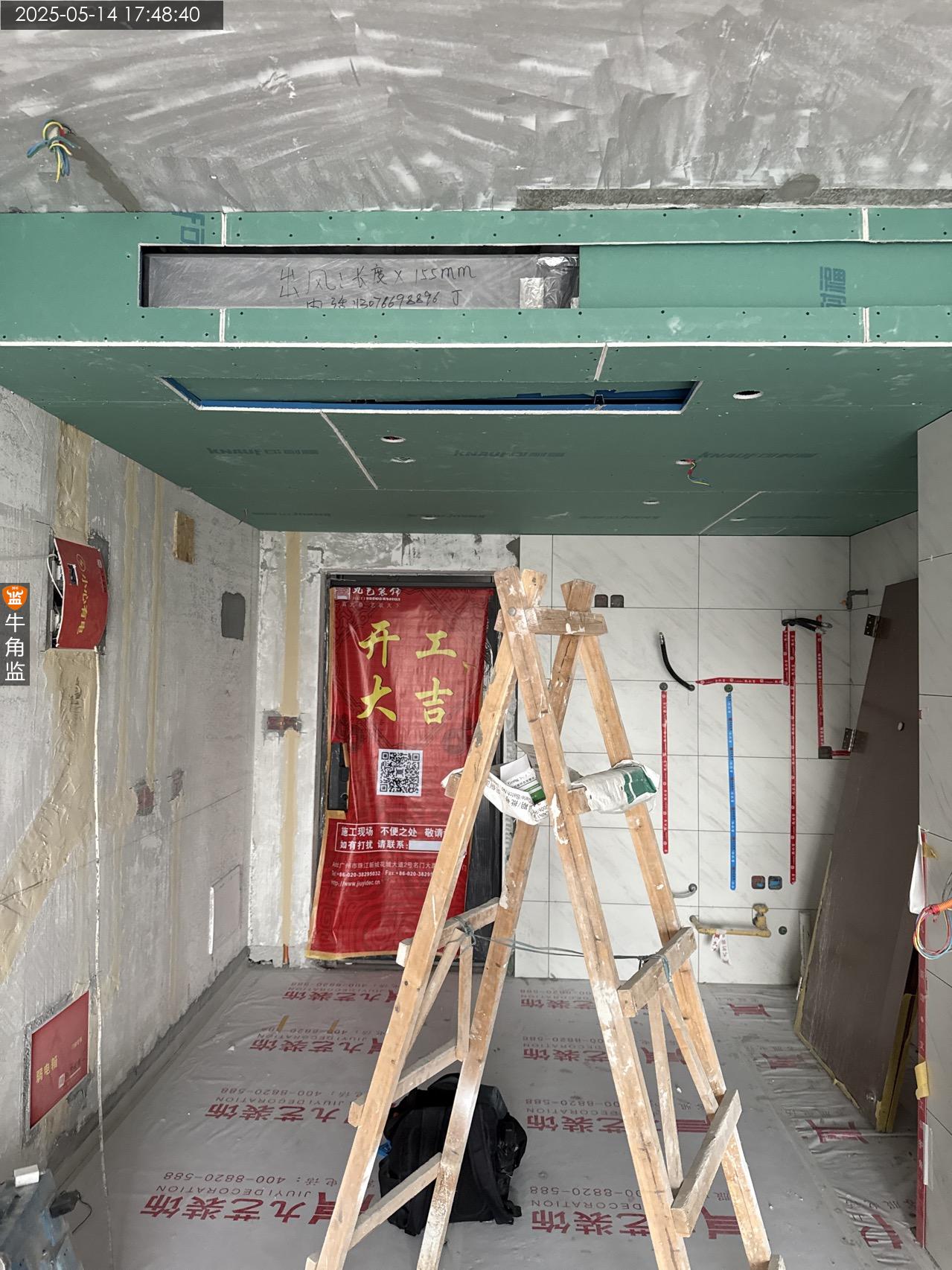

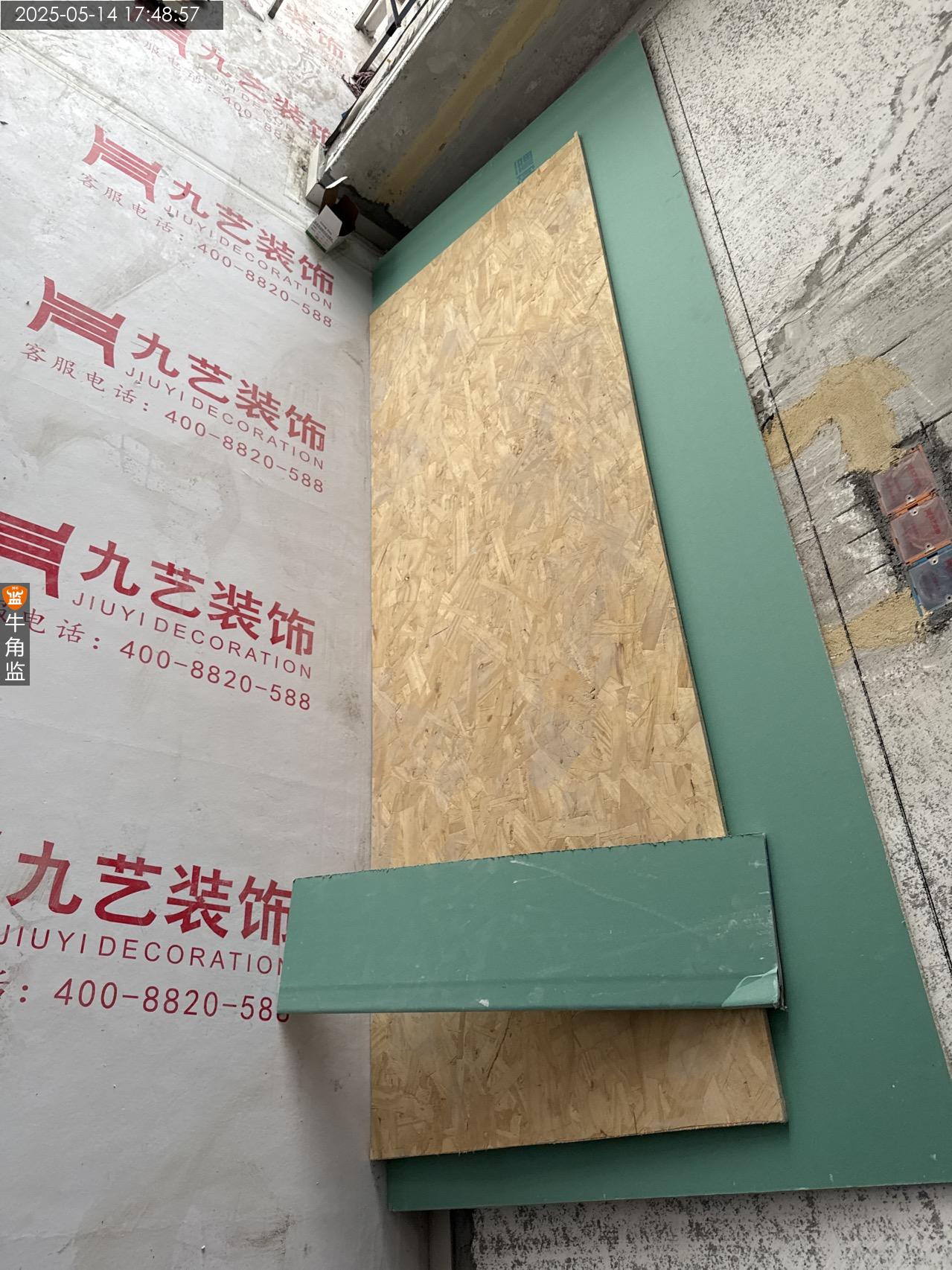

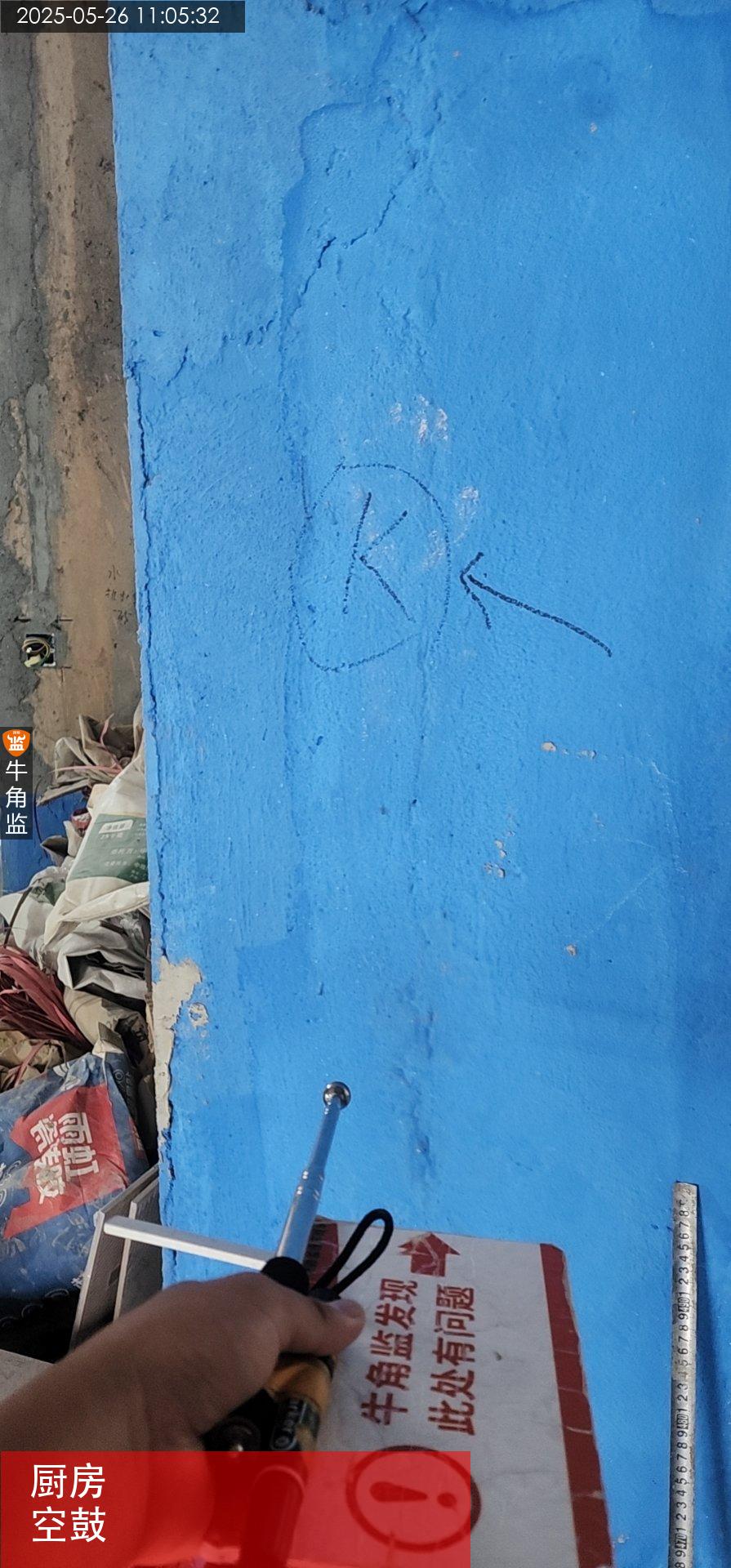

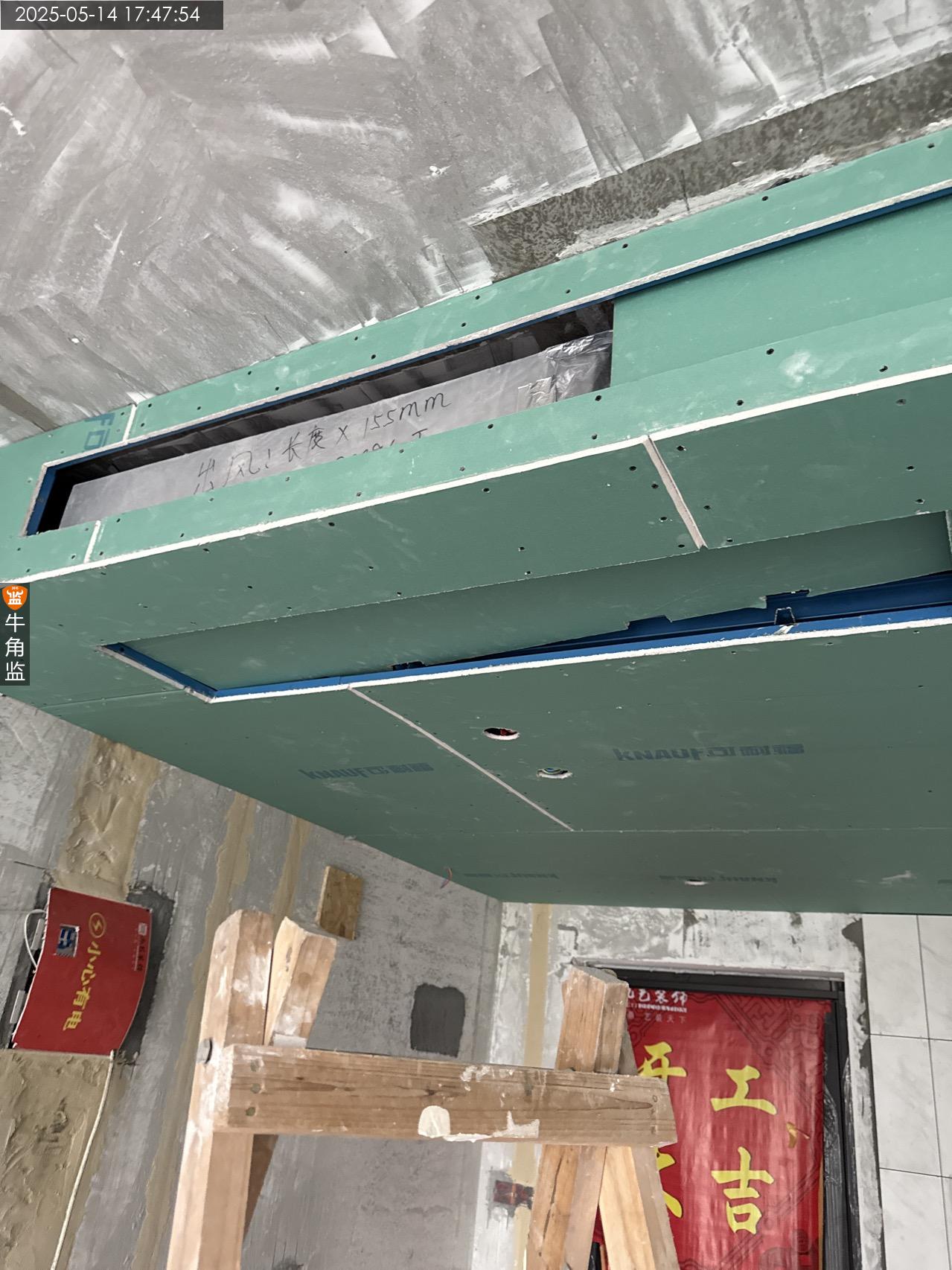

木工吊顶检查 1、天花吊顶材料检查,9.5厘可耐福纸面防潮石膏板,12里的欧松板,九艺专用国标轻钢龙骨。材料与预算合同要求一致。 2、阳台天花吊顶水平误差大于5mm。;整改建议:需重新调整,要求天花吊顶水平误差小于3mm。 3、阳台天花吊顶尺寸与图纸有偏差,需确认是否影响后期安装及使用。 4、厨房墙砖有一处边角空鼓。整改建议:建议灌装修复或者拆除更换。 后期施工建议 1、每遍扇灰必须干燥后才能进行下遍扇灰。 2、墙面平整度合格情况下,扇灰厚度不宜过厚 3、扇灰材料要求使用成品防潮腻子,禁止添加108建筑胶水。 4、阴阳角需做PVC阴阳角线修正处理 5、墙固涂刷应均匀,不应出现漏刷现象 6.天花吊螺丝要做防锈处理,拼接缝做好防开裂处理,水电槽做好防开裂处理。

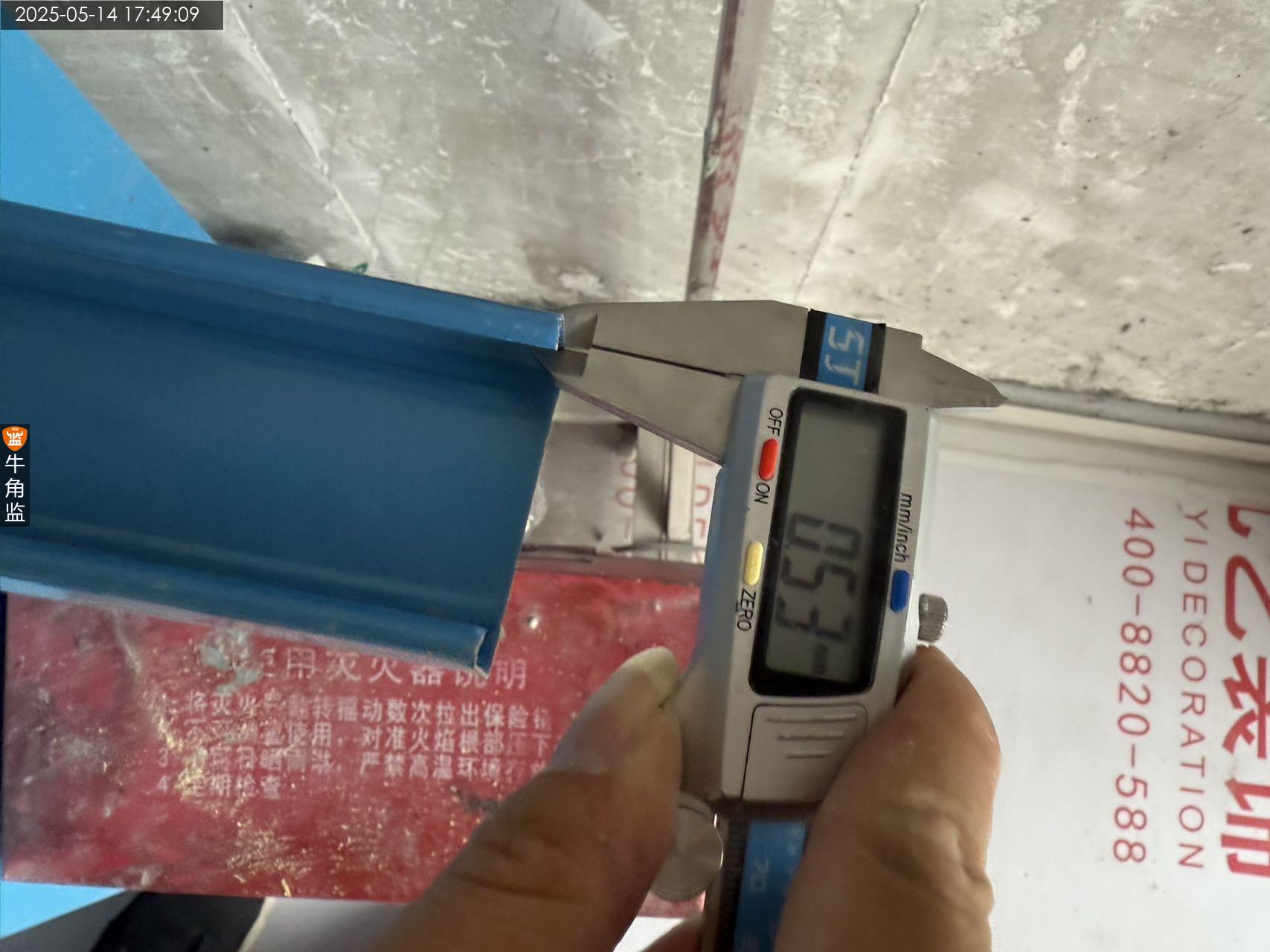

2025-05-14
海珠区罗********4097
设 计 师:未知
施工队长:田工
工地面积:129.00㎡
装修总价:0.00
本次评价:B
本次评语:

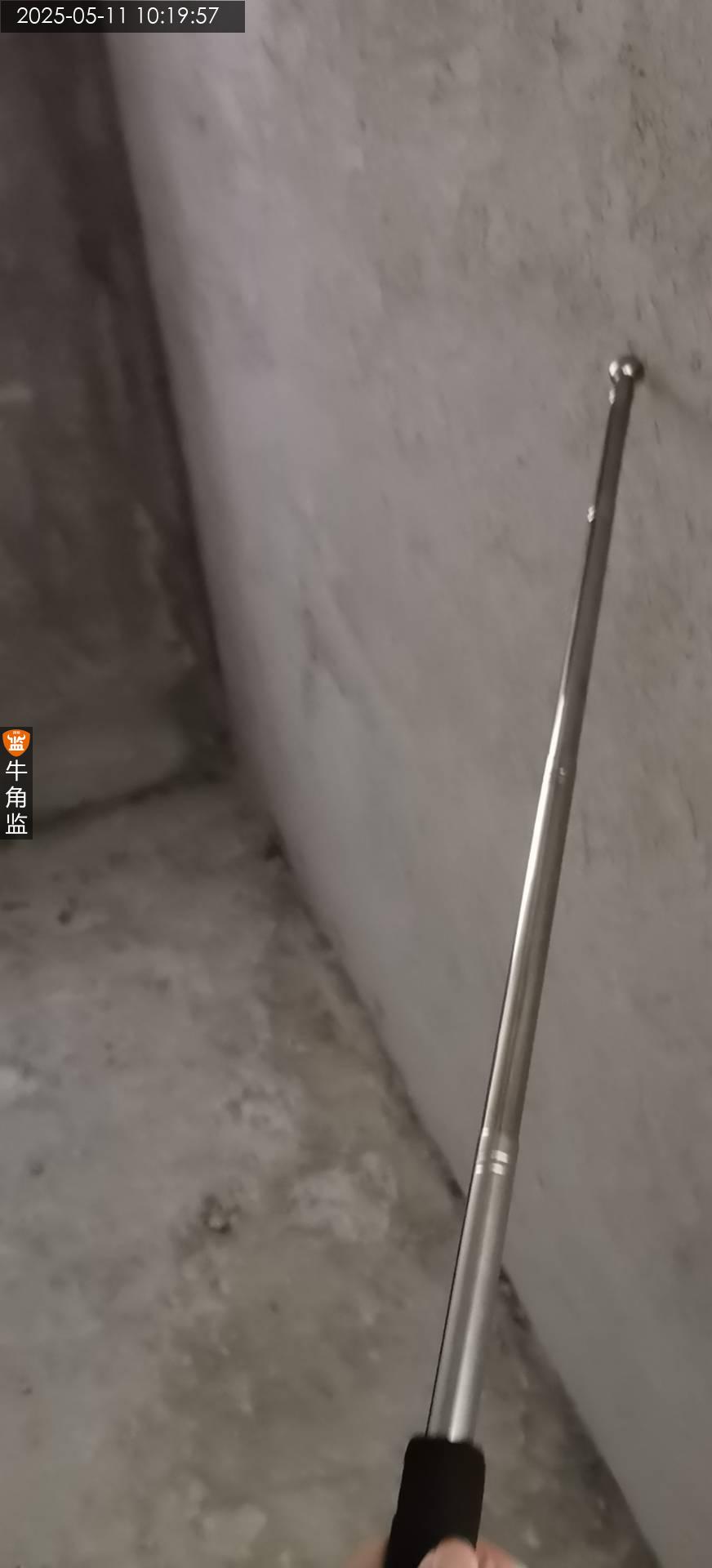

本次检查砌筑及交底报告: 1、注意大功率电器专线回路,电器除了供电以外,要不要给水、排水、弱电预留。确定各种设备安装位置、孔位、进出风口等。 2、原屋有保留窗户的,由于窗户外侧打胶已有老化的情况,建议窗框外侧重新打密封胶。 后续注意事项: 非承重墙横向开槽不得超过50cm。 用水区域电路走天花,水管爬墙或走顶进卫生间,不可穿门槛且破坏防水挡水功能。 遇梁、柱子、承重墙、剪力墙、楼板需用黄腊管固定。 禁止线管穿梁,禁止破坏承重墙,禁止切割钢筋。
2025-05-11
海珠区罗********4097
设 计 师:未知
施工队长:田工
工地面积:129.00㎡
装修总价:0.00
本次评价:B
本次评语:

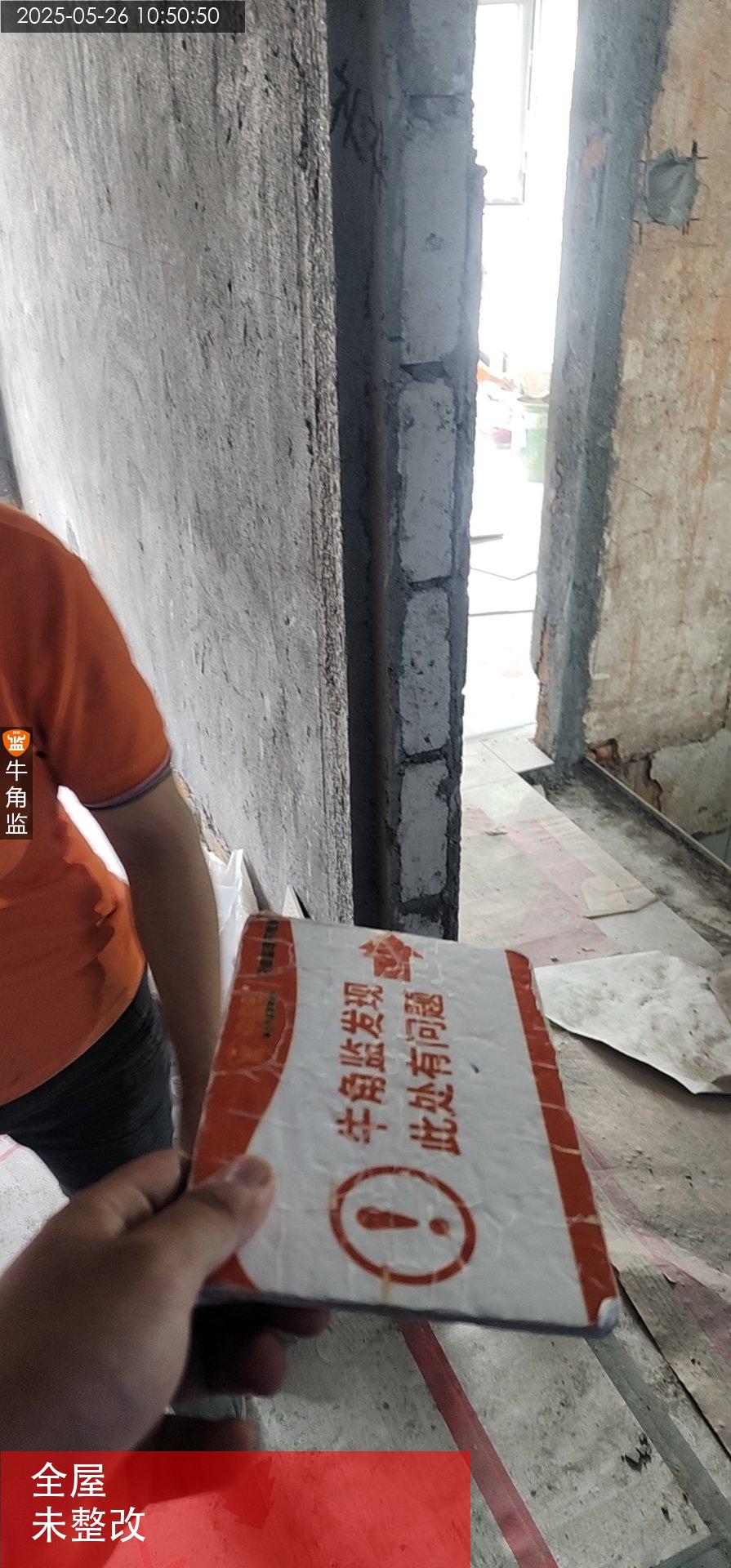

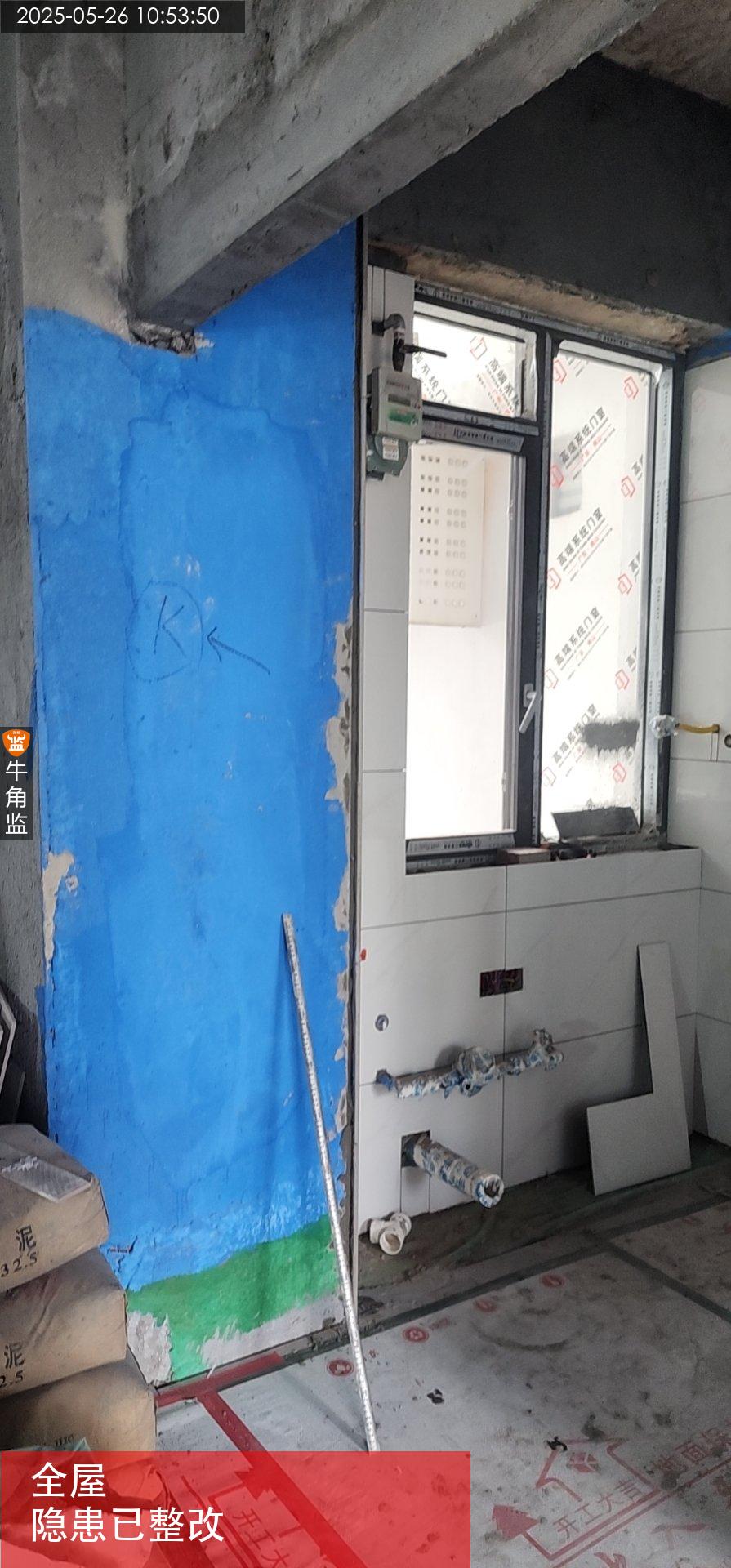

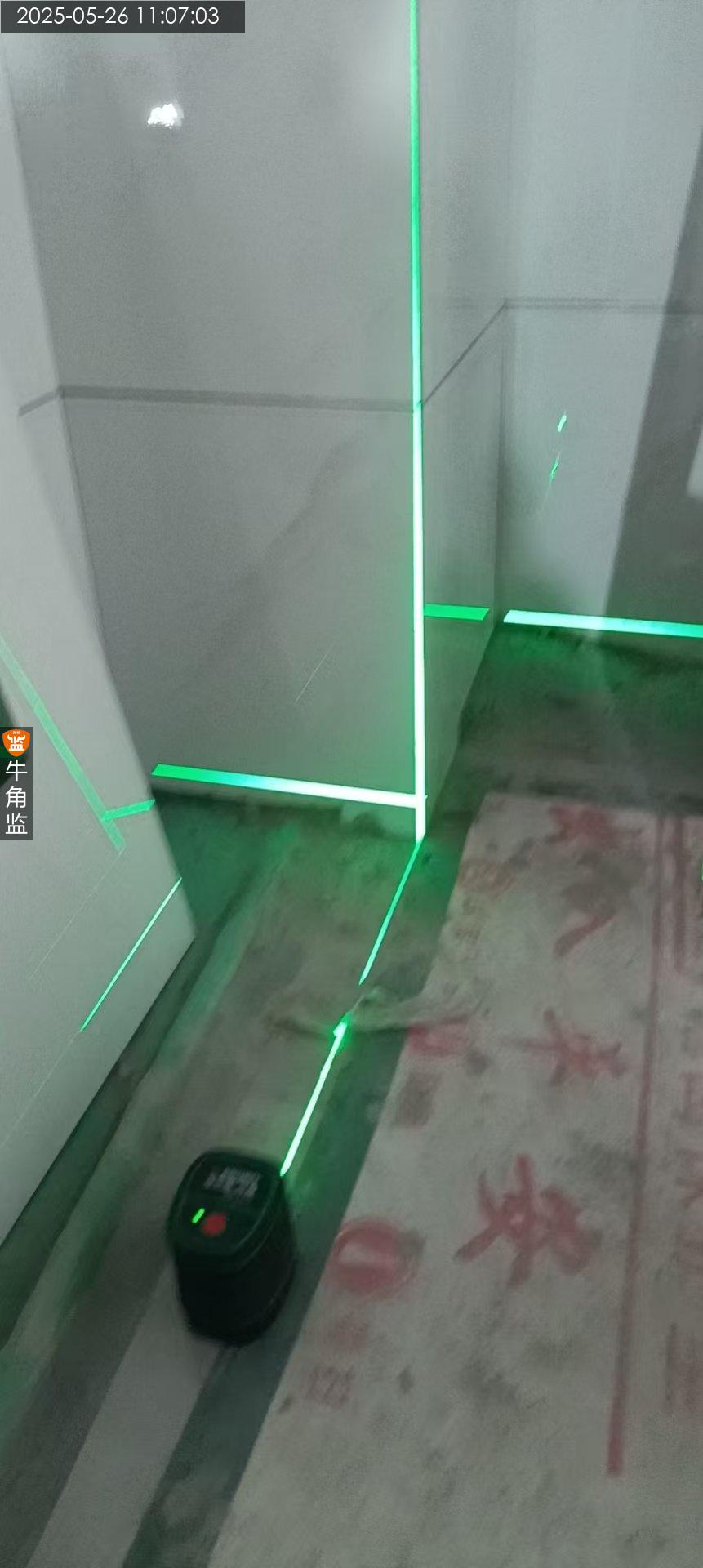

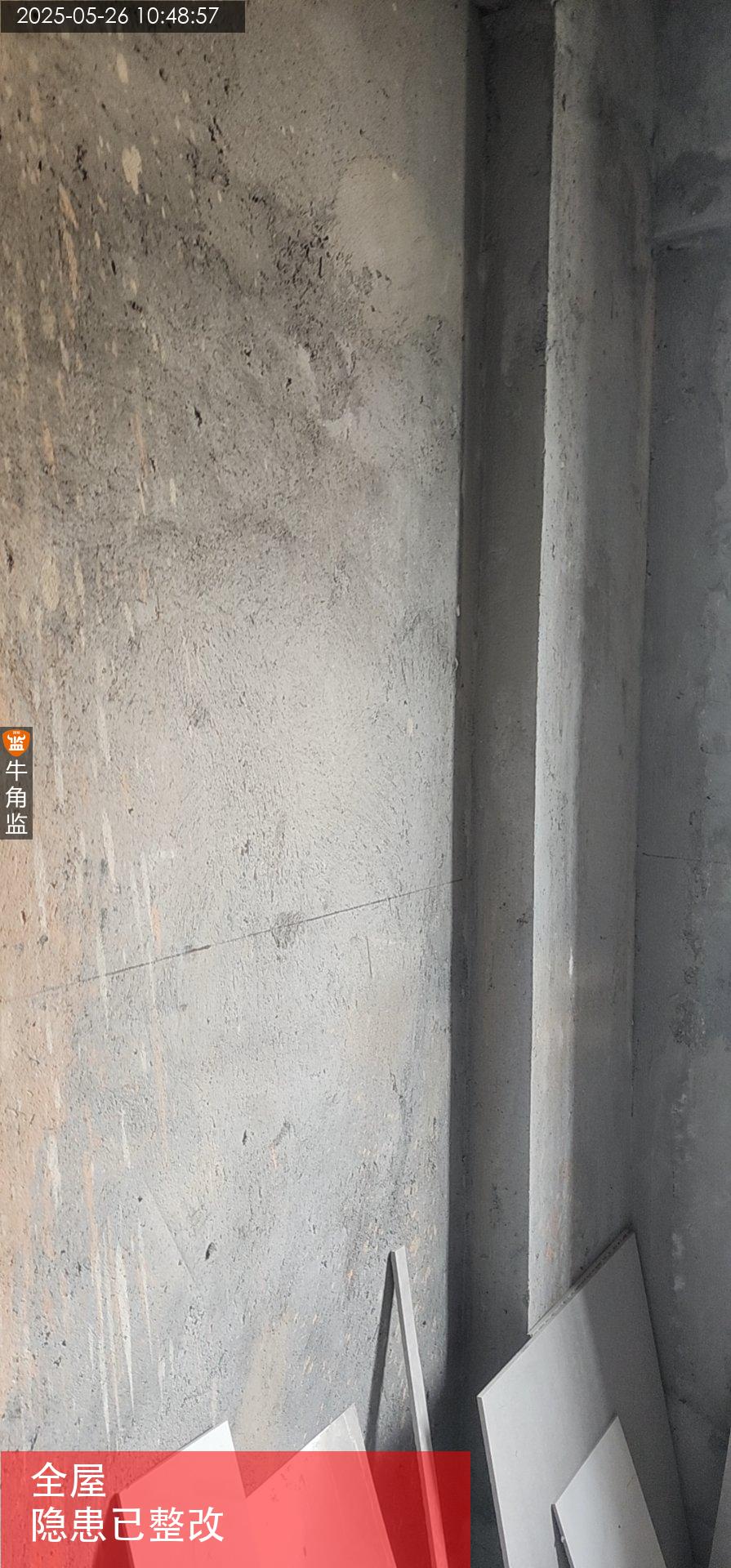

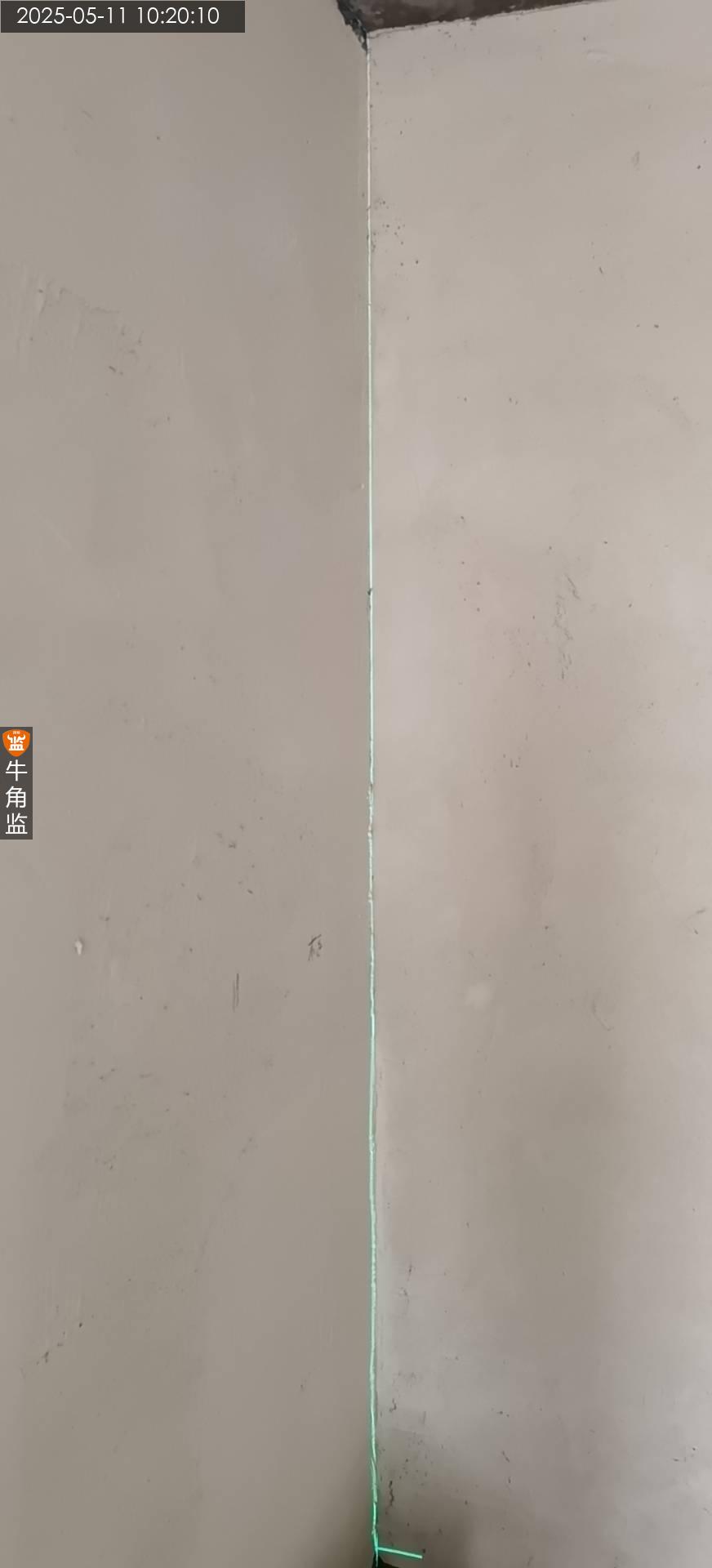

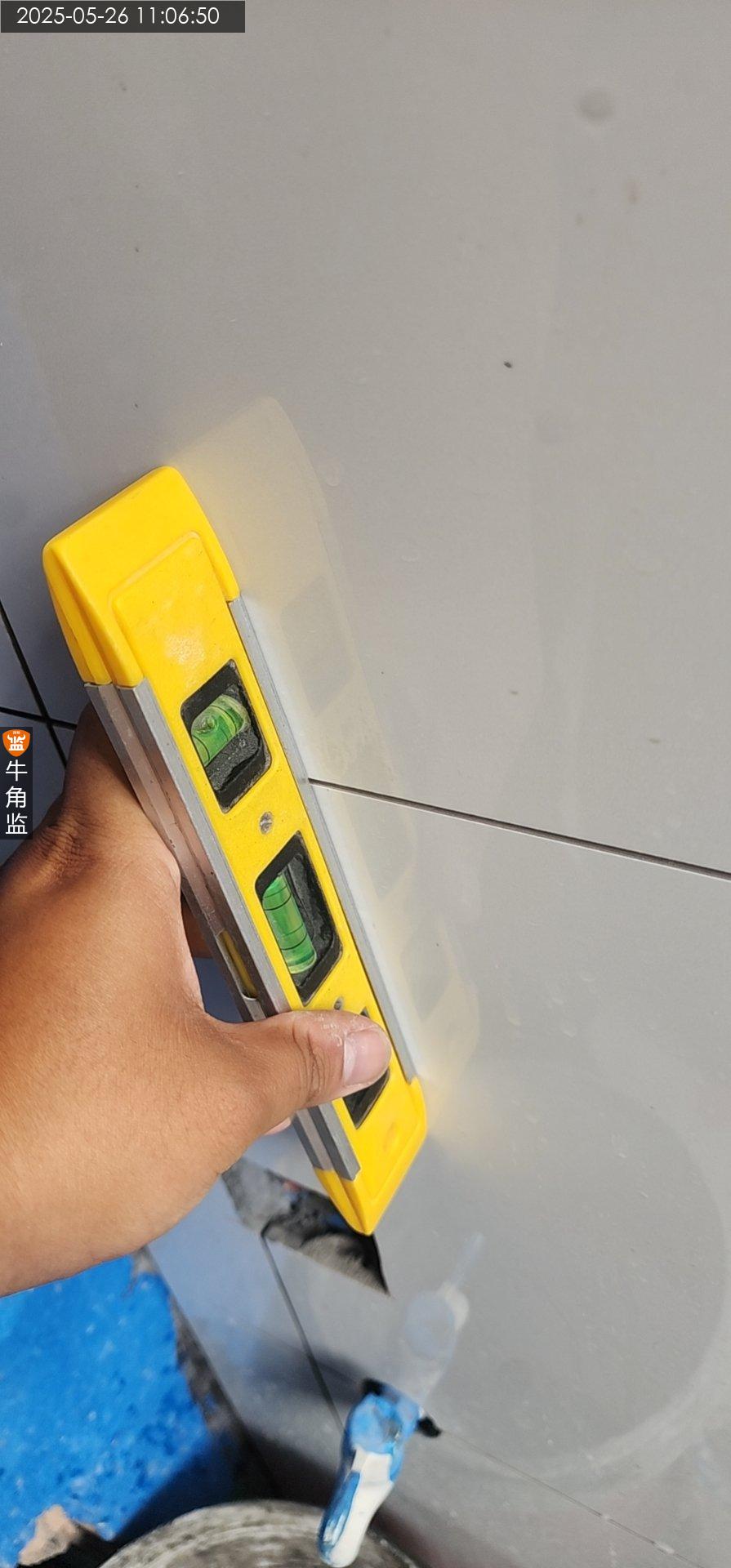

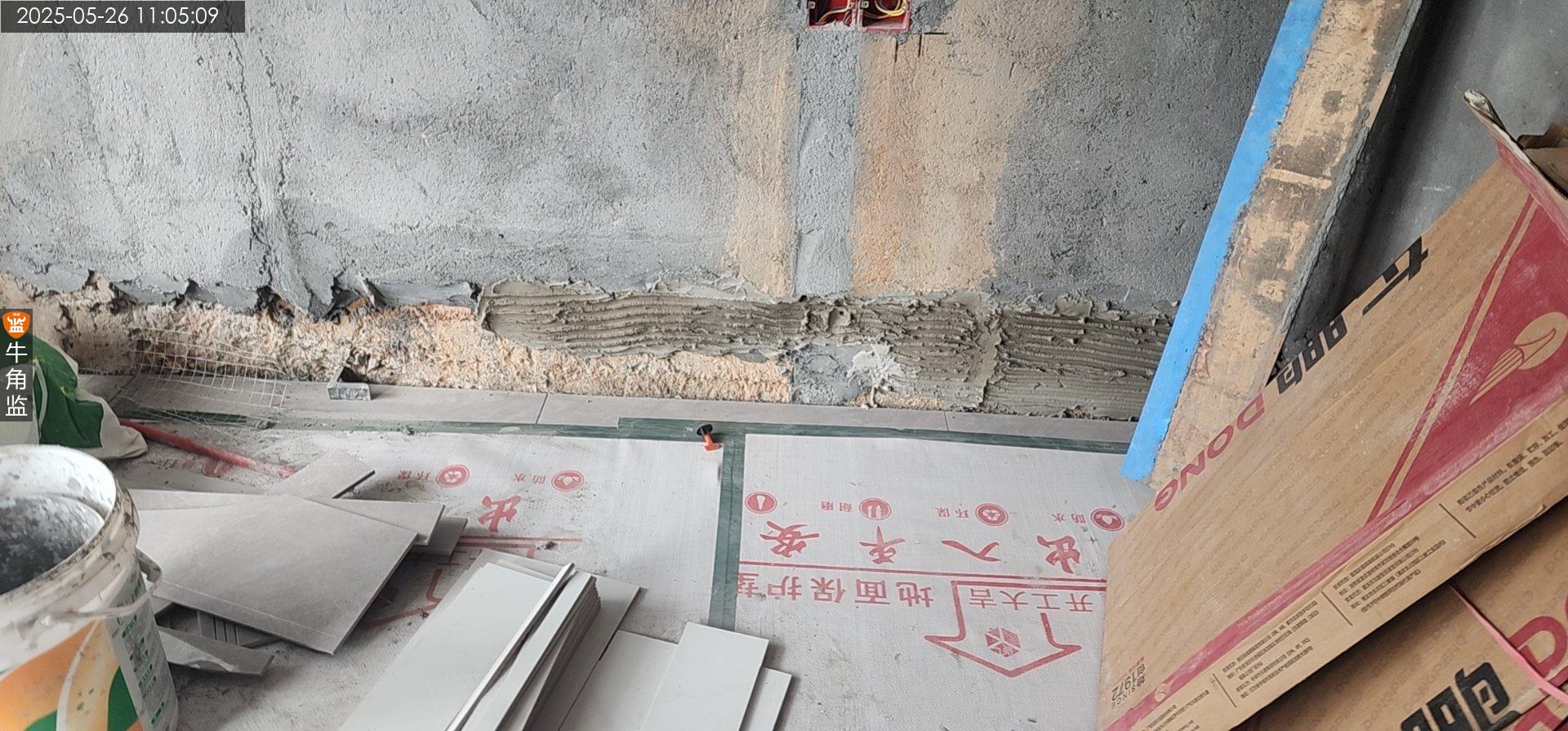

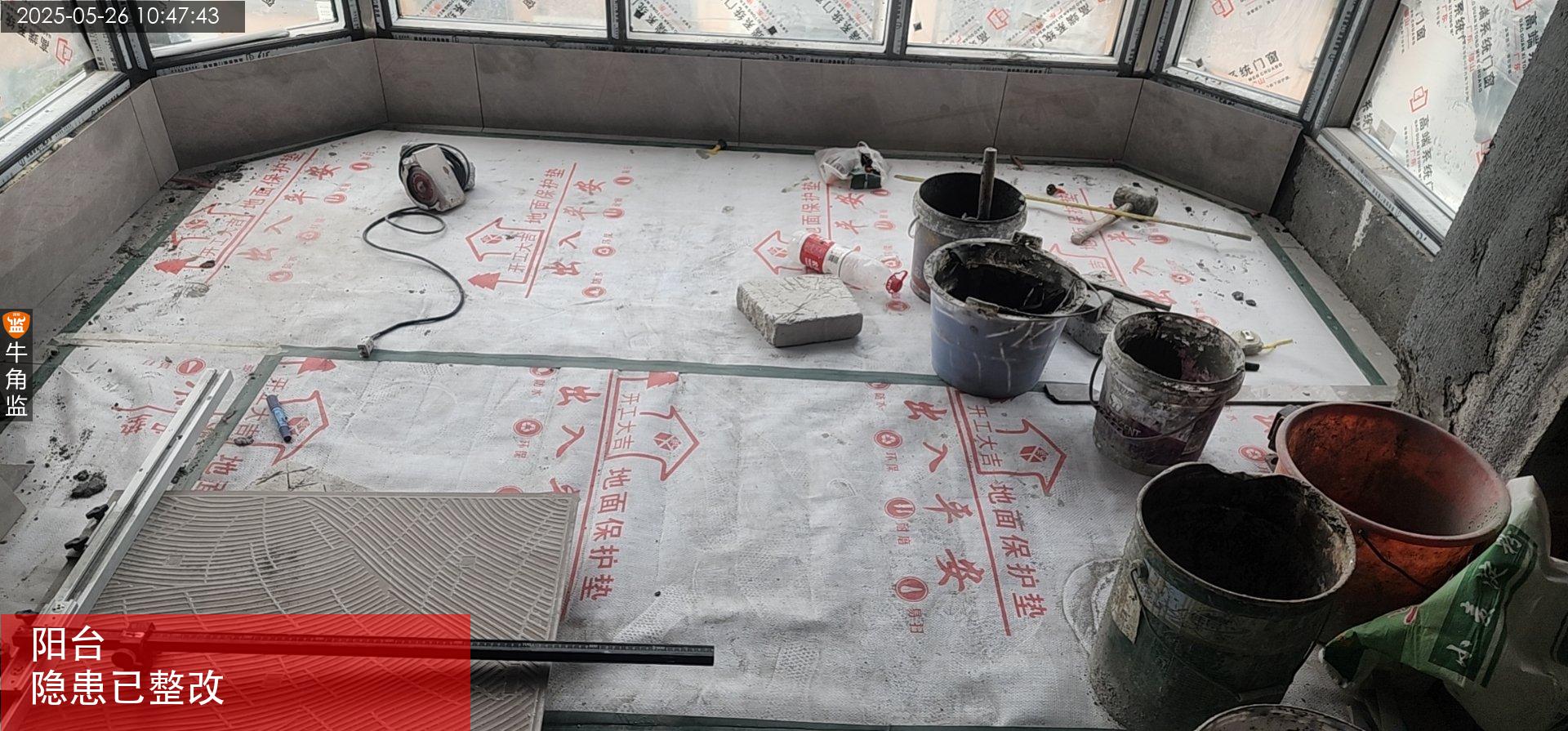

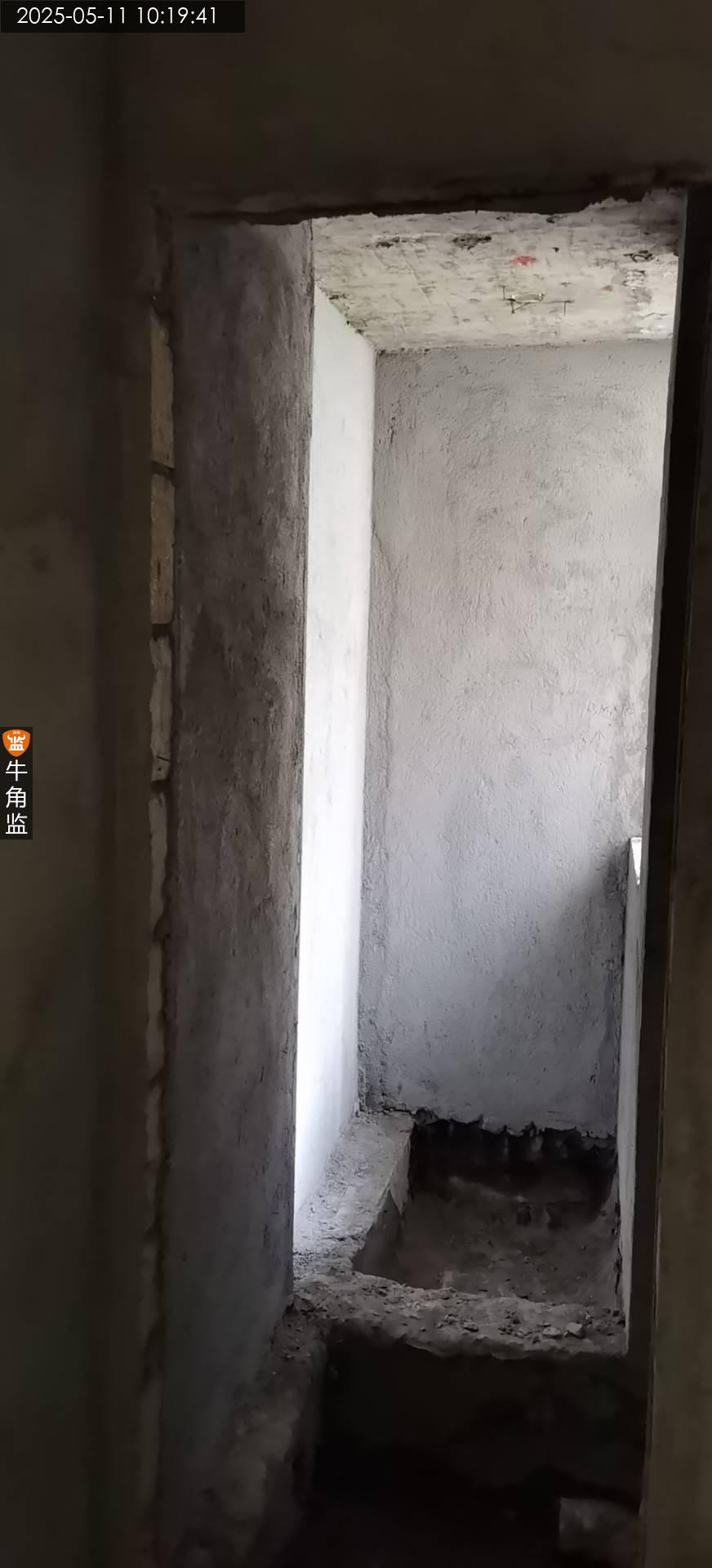

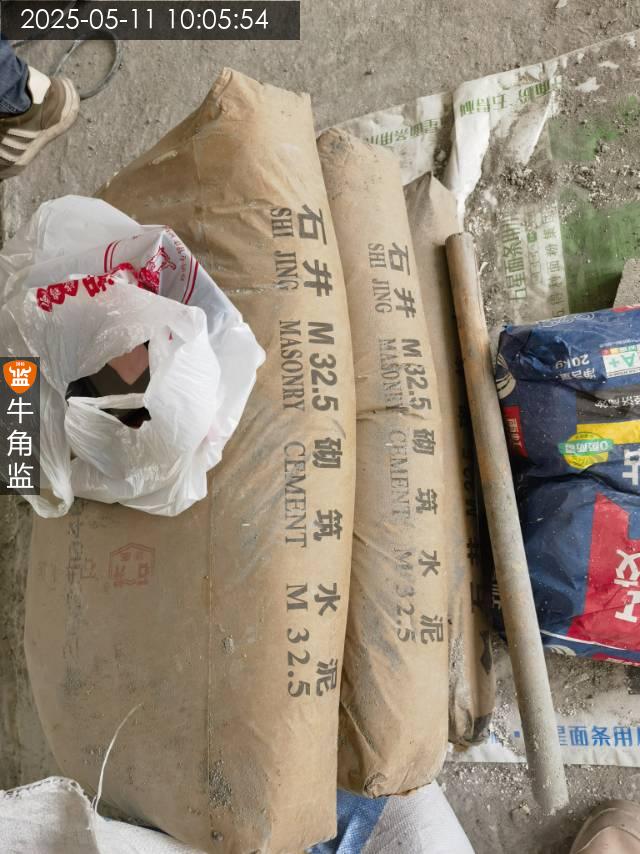

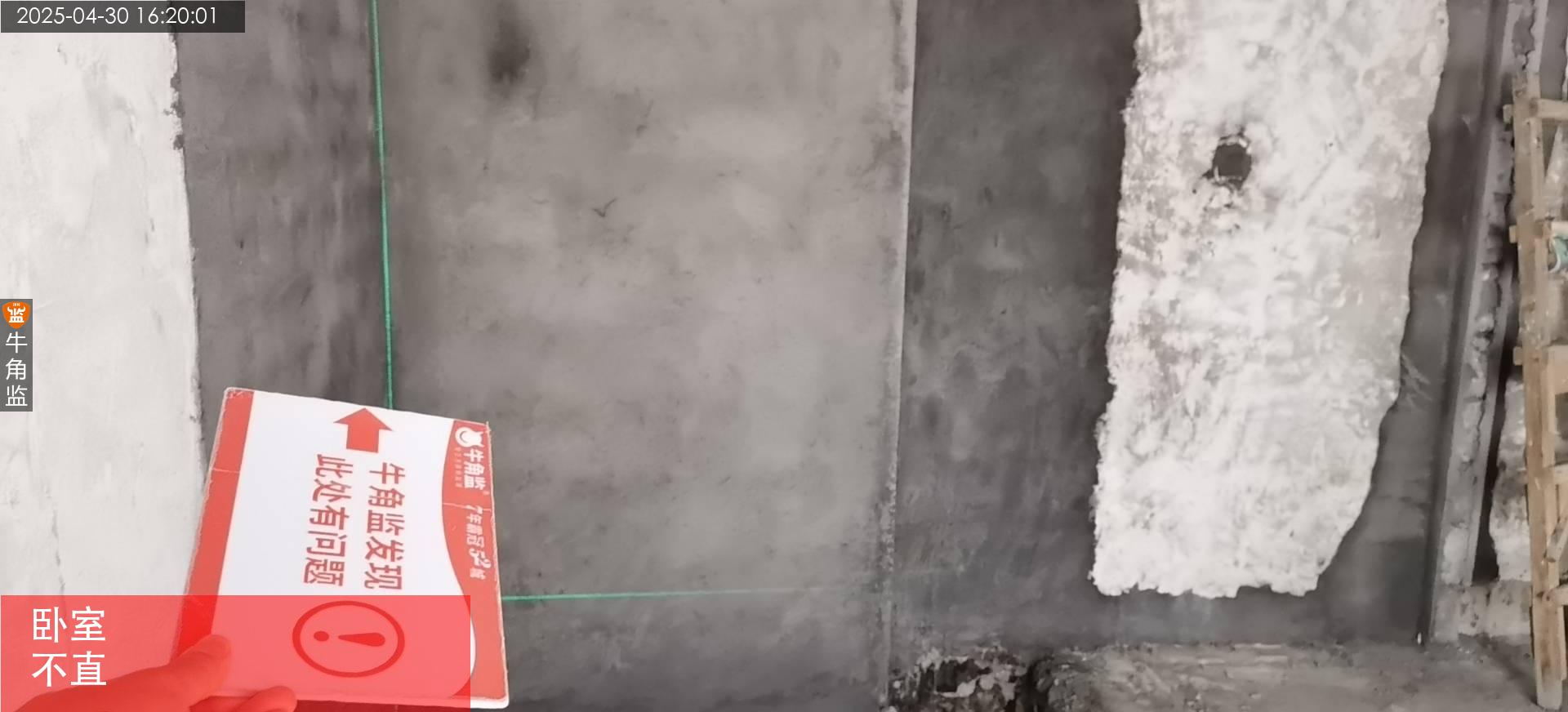

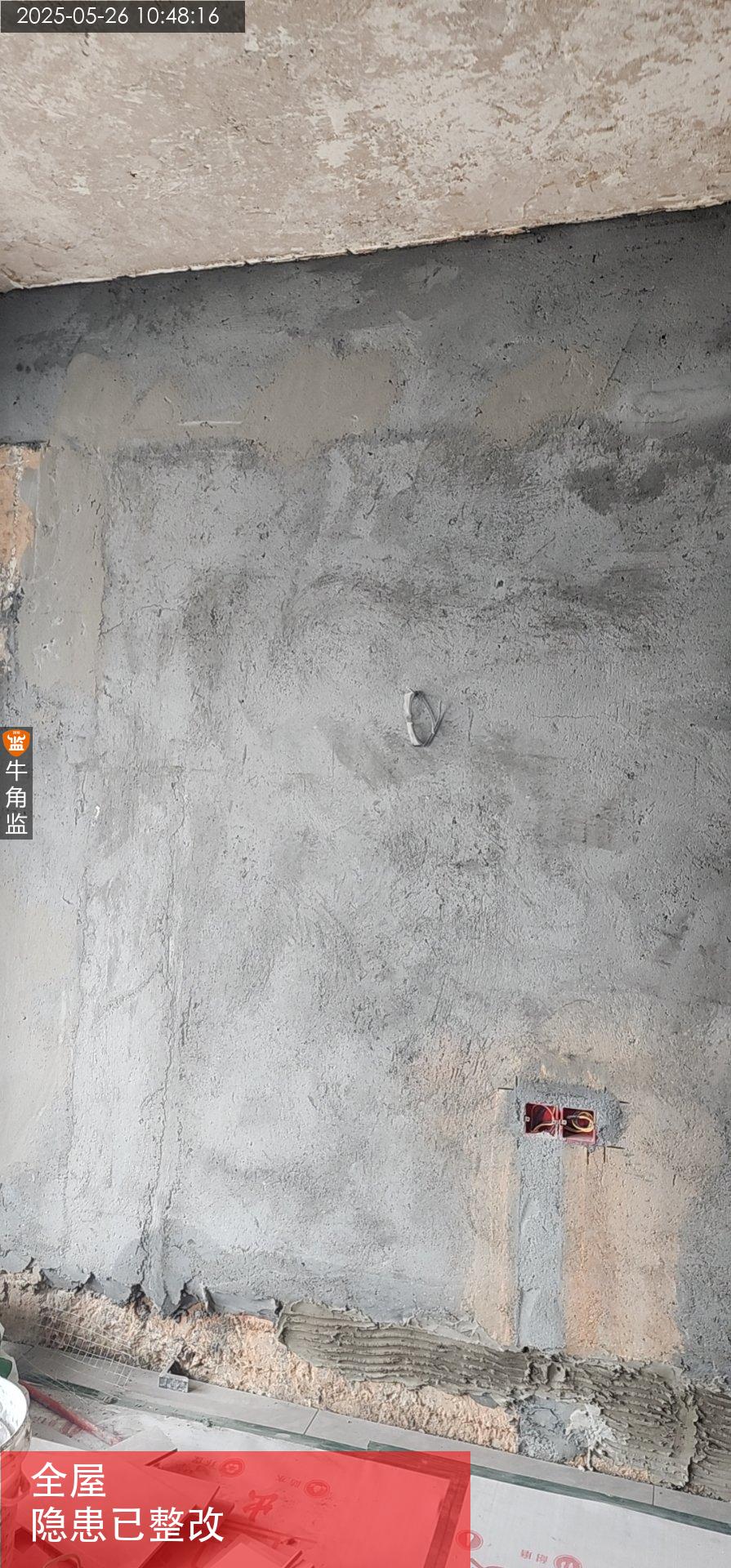

本次检查砌筑报告: 1、主卫墙面有两处批荡空鼓的现象(现场已标志),要求对空鼓位置进行切割拆除并修补处理。 2、卧室现场砌墙尺寸与施工图纸尺寸有出入,施工方需要确认沟通,以图纸为准还是现场尺寸为准核定砌墙尺寸。 3、卧室原卫生间墙面批荡的立面垂直误差过大,需要做修正垂直度处理。 4、阳台顶部空鼓的区域未处理。 5、沉箱底部周边旧防水未铲除。 后续注意事项: 非承重墙横向开槽不得超过50cm。 用水区域电路走天花,水管爬墙或走顶进卫生间,不可穿门槛且破坏防水挡水功能。 遇梁、柱子、承重墙、剪力墙、楼板需用黄腊管和铜丝固定。 禁止线管穿梁,禁止破坏承重墙,禁止切割钢筋。
2025-04-30
天河区六********8510
设 计 师:未知
施工队长:未知
工地面积:95.00㎡
装修总价:0.00
本次评价:D
本次评语:

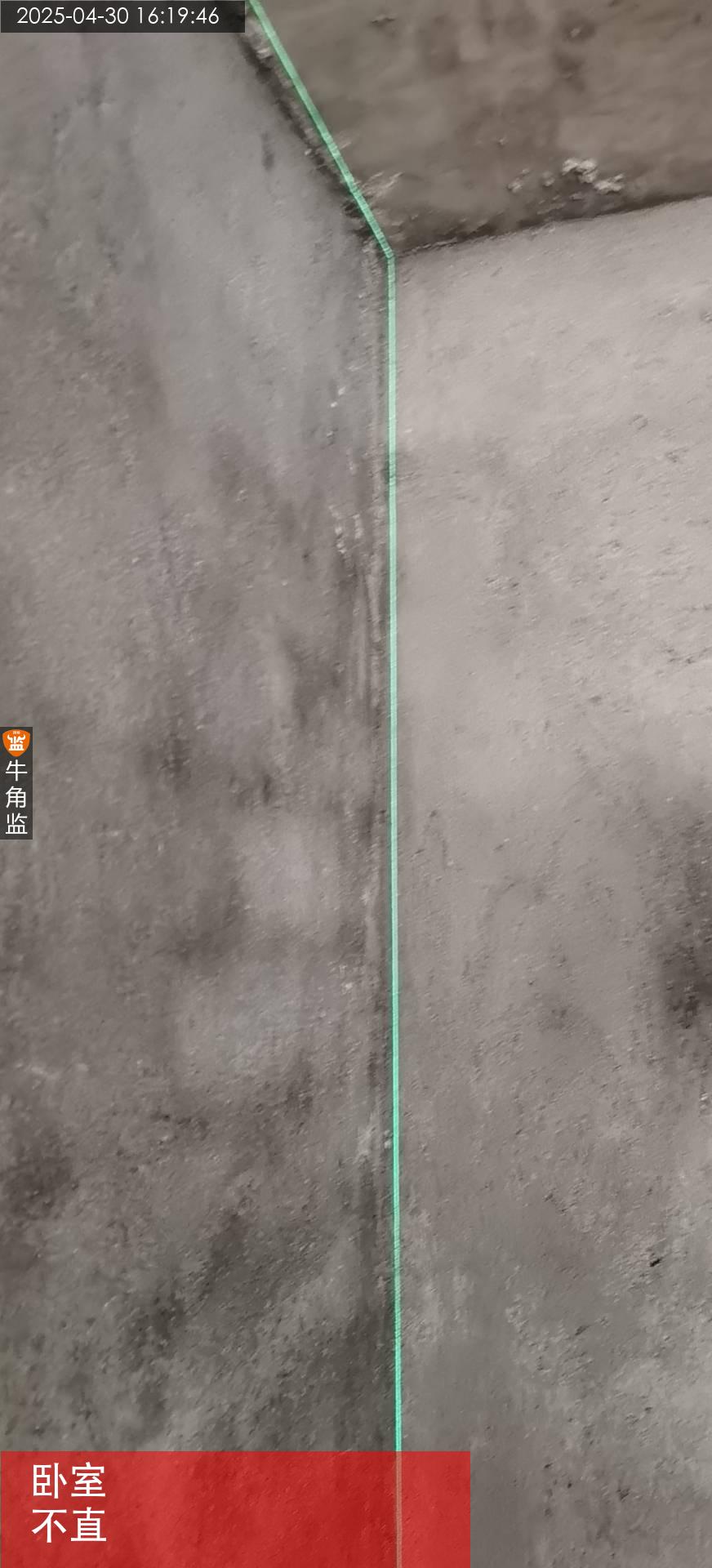

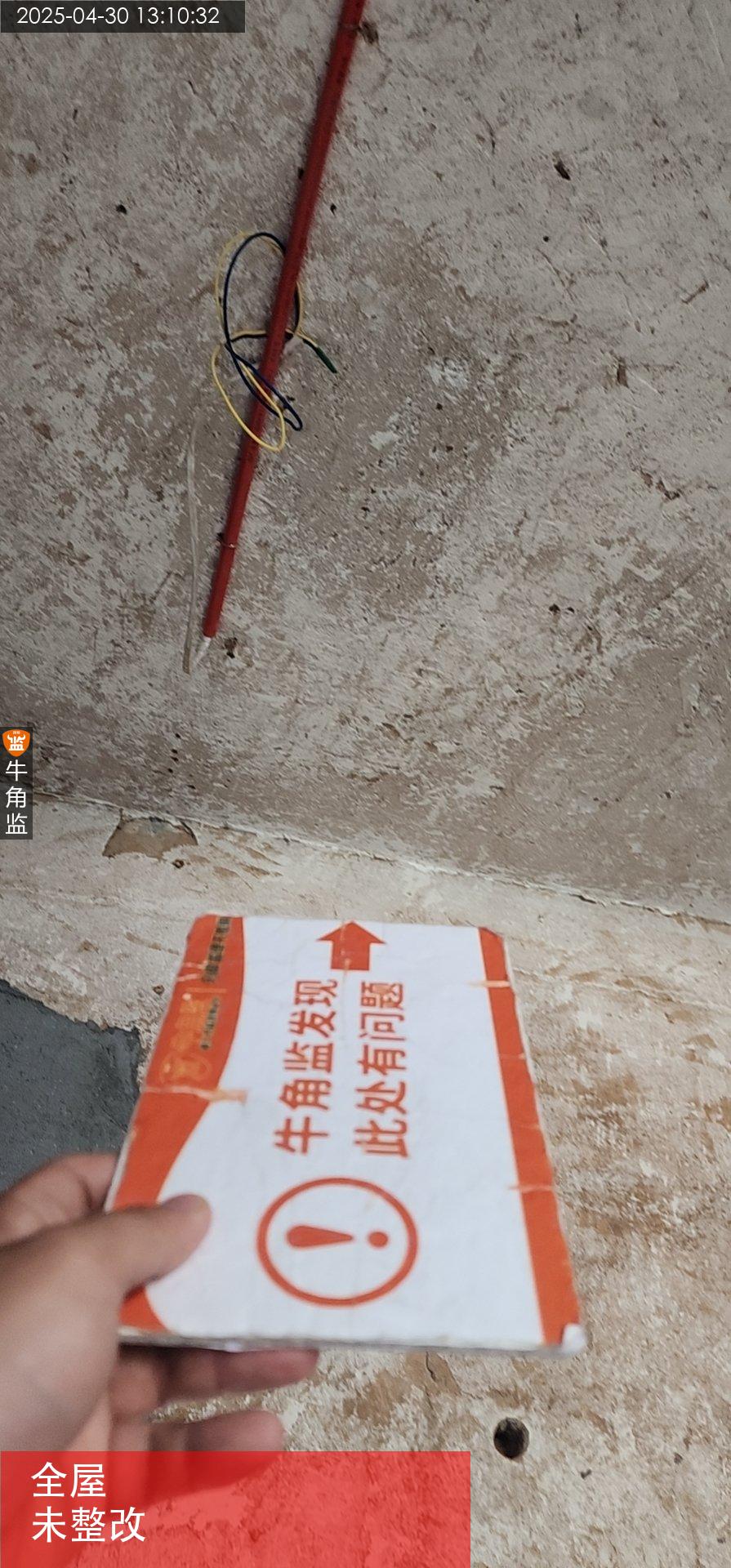

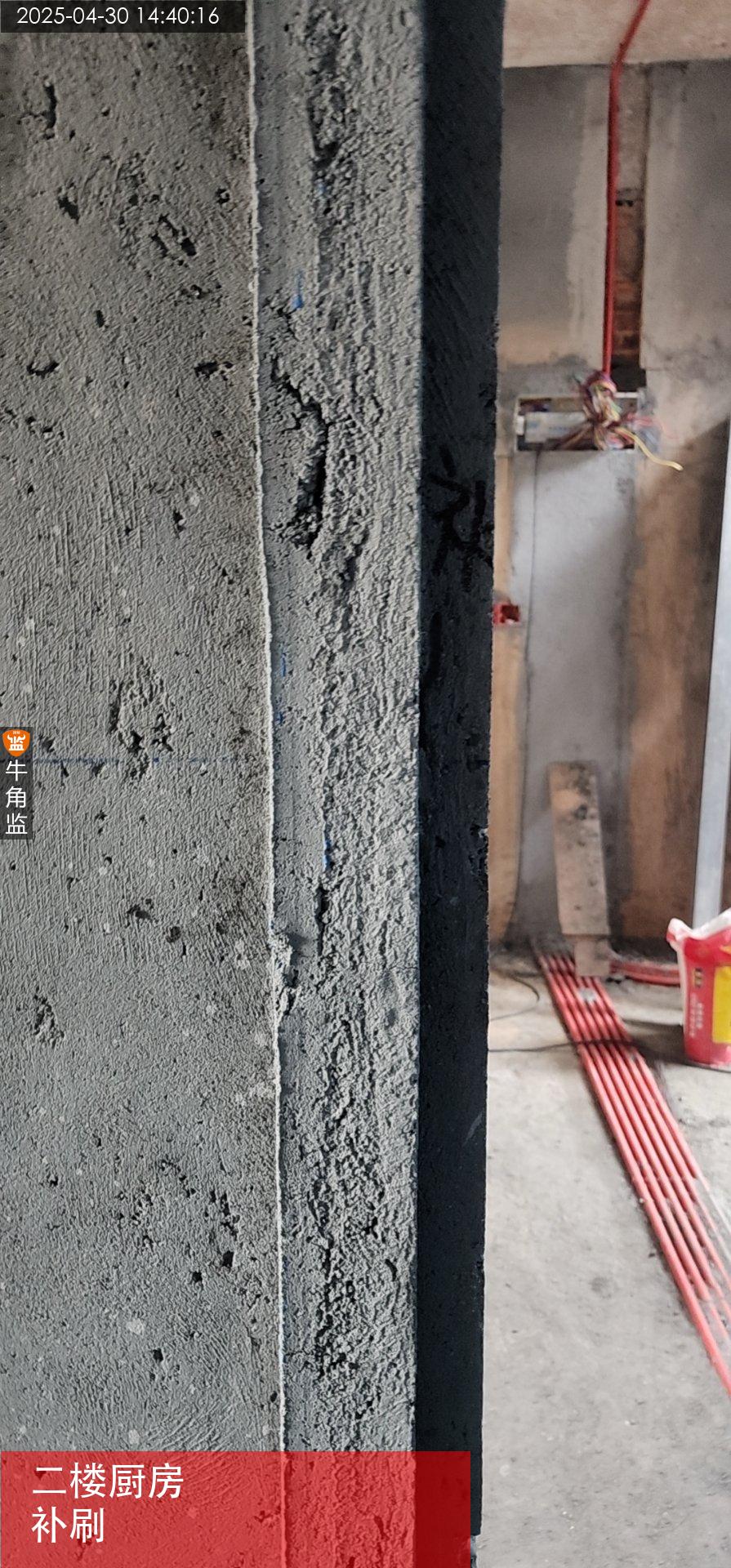

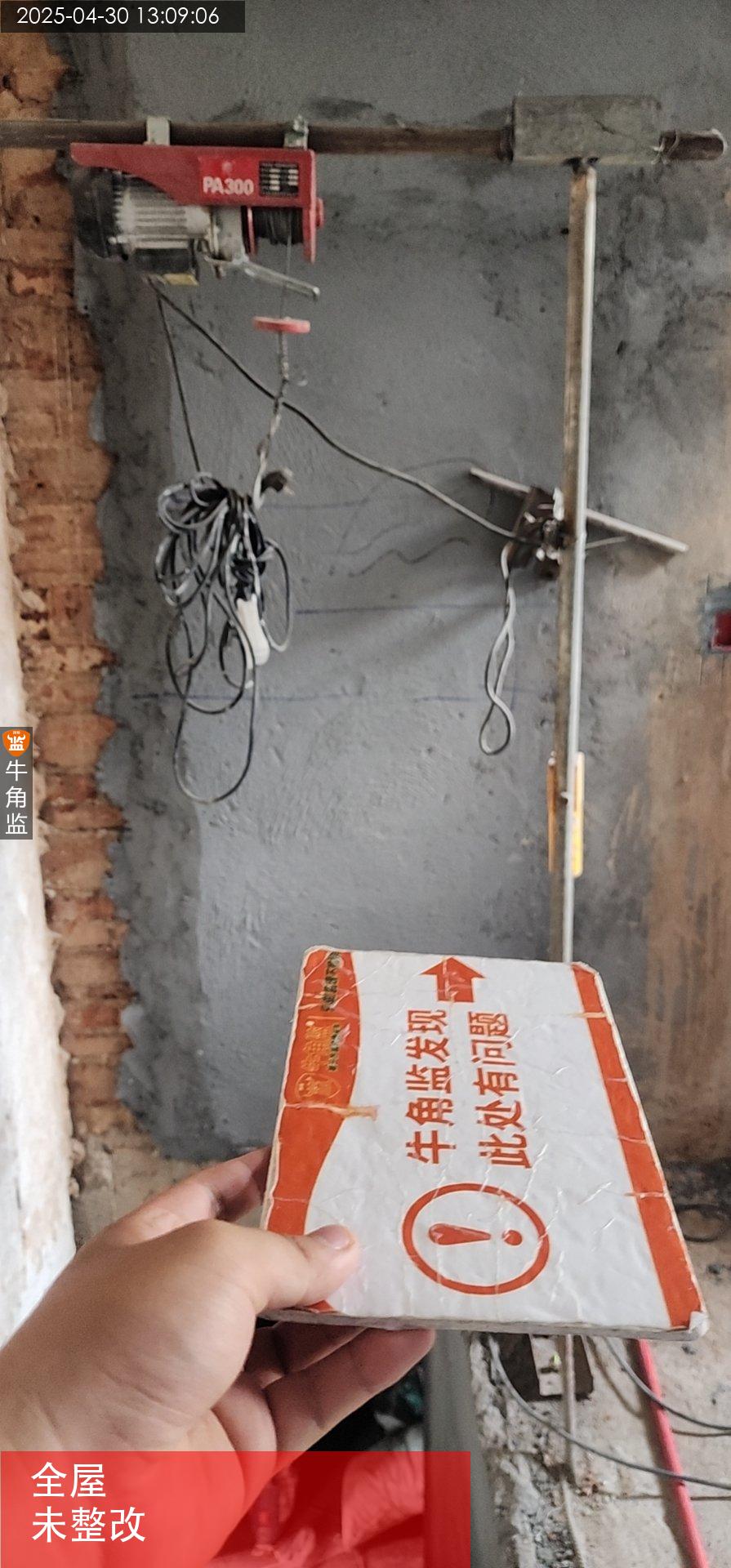

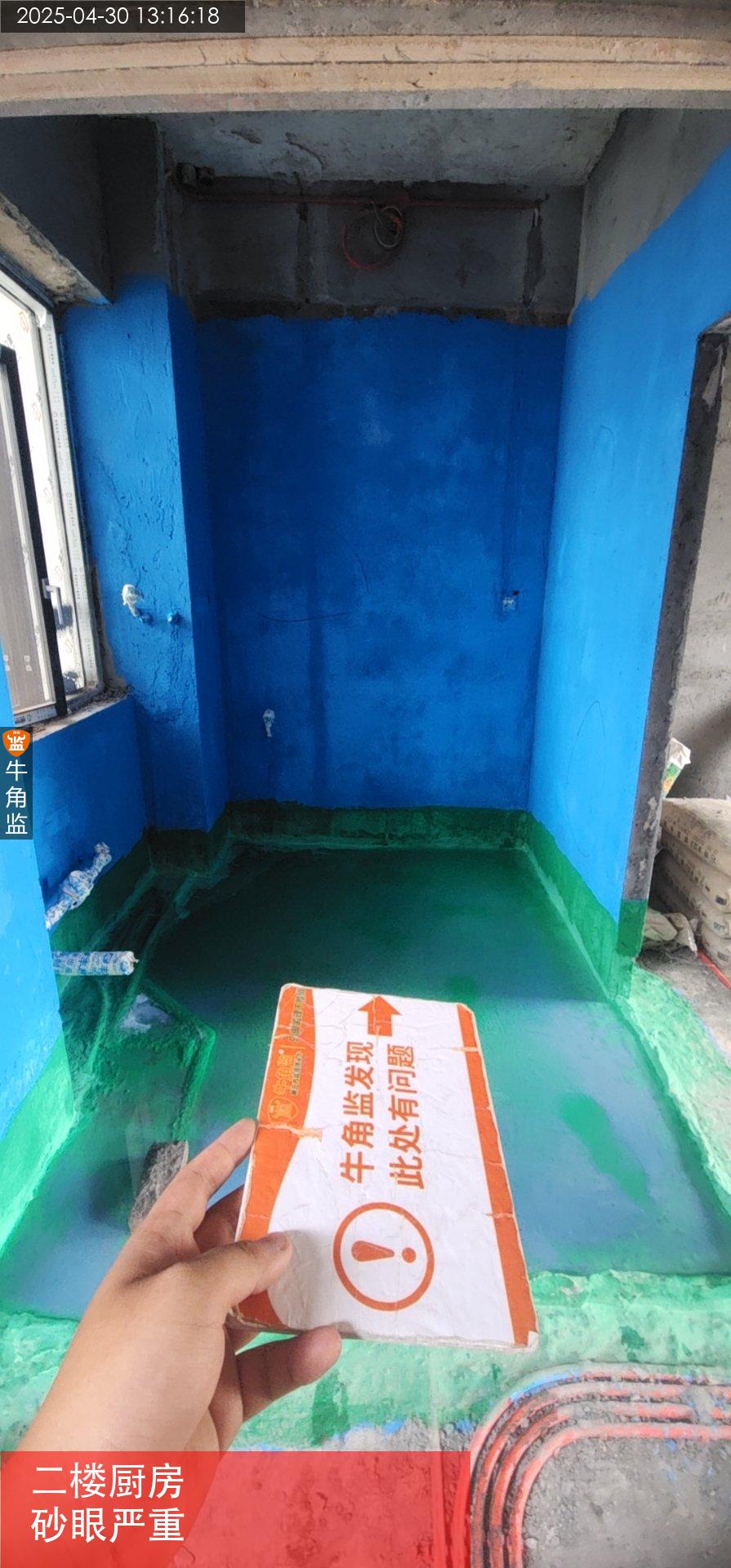

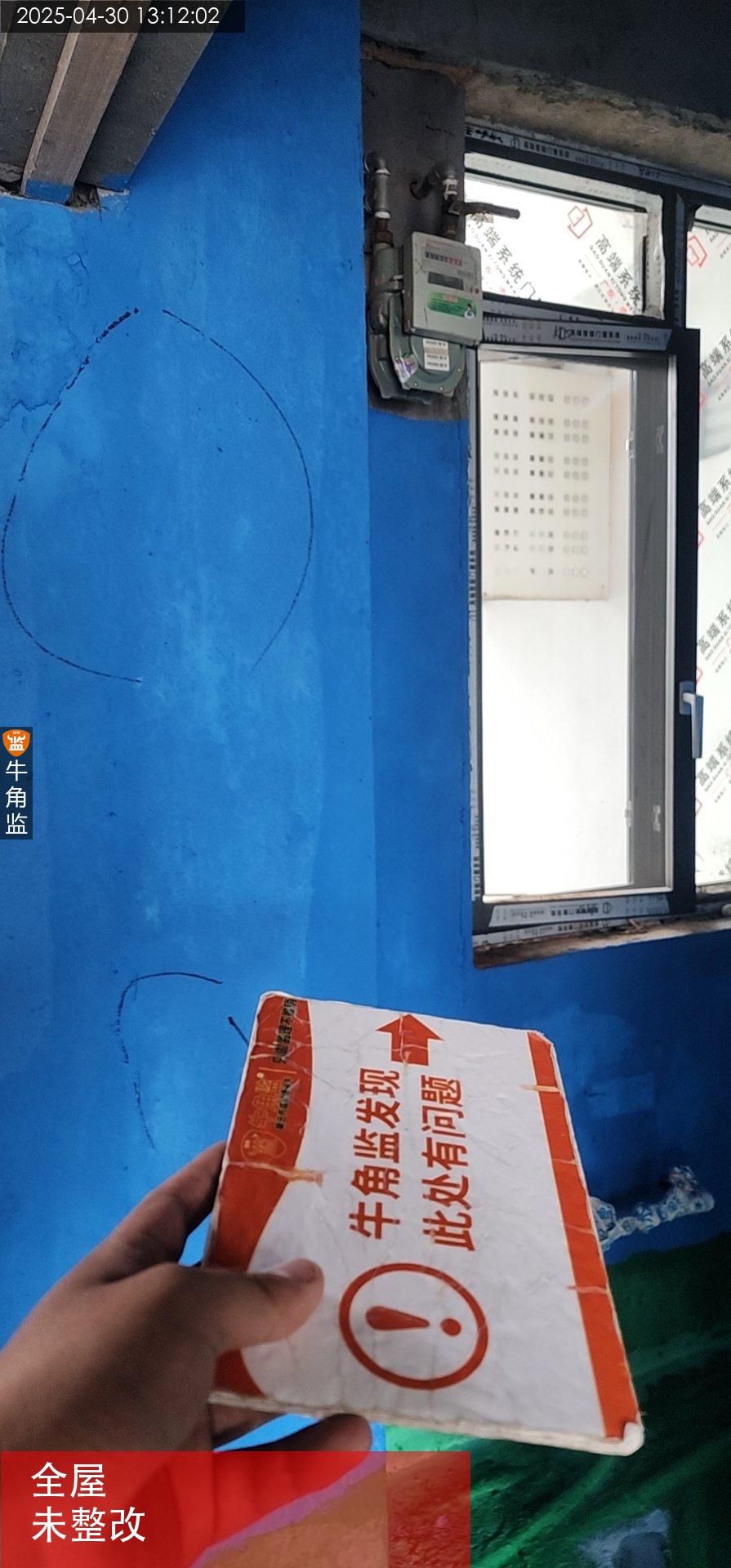

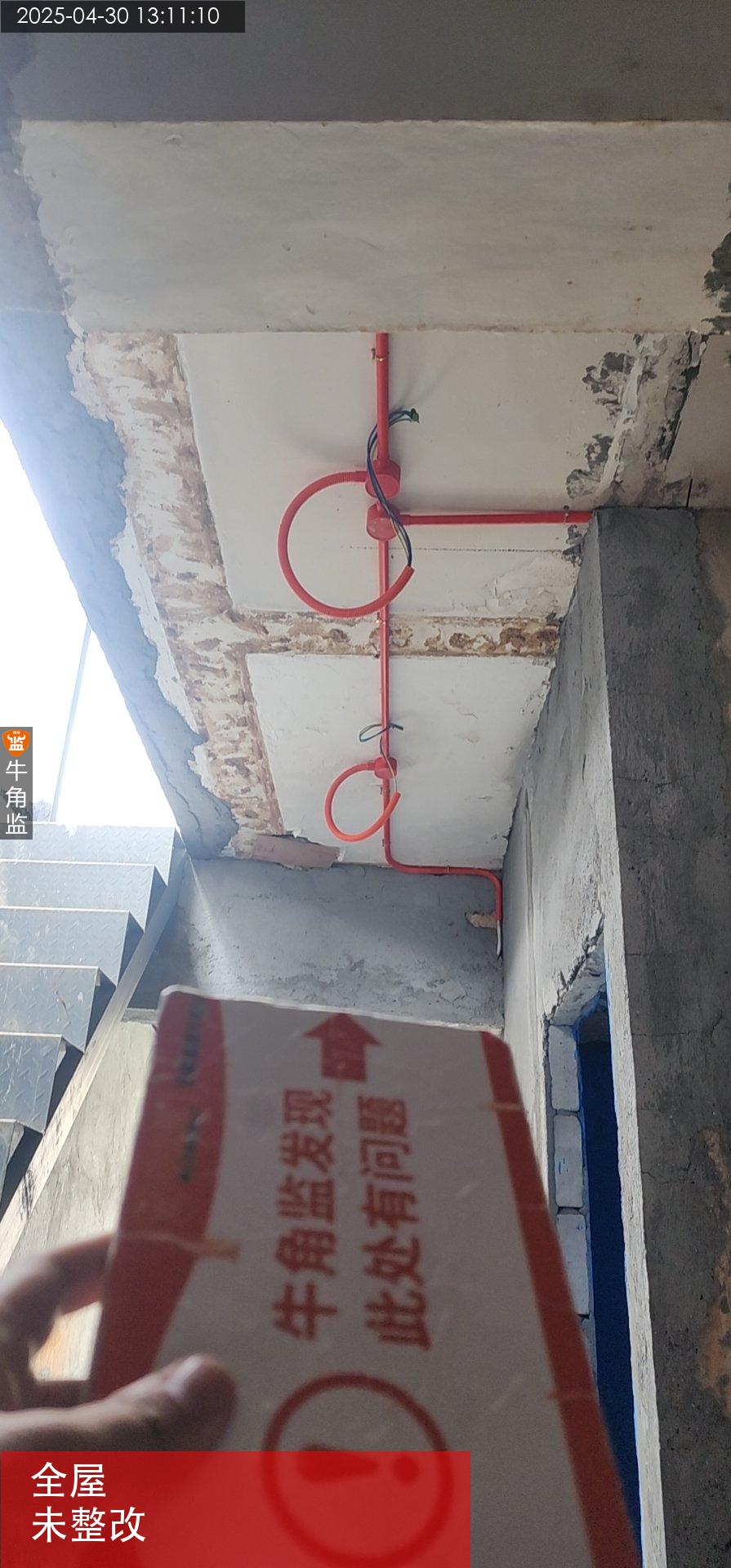

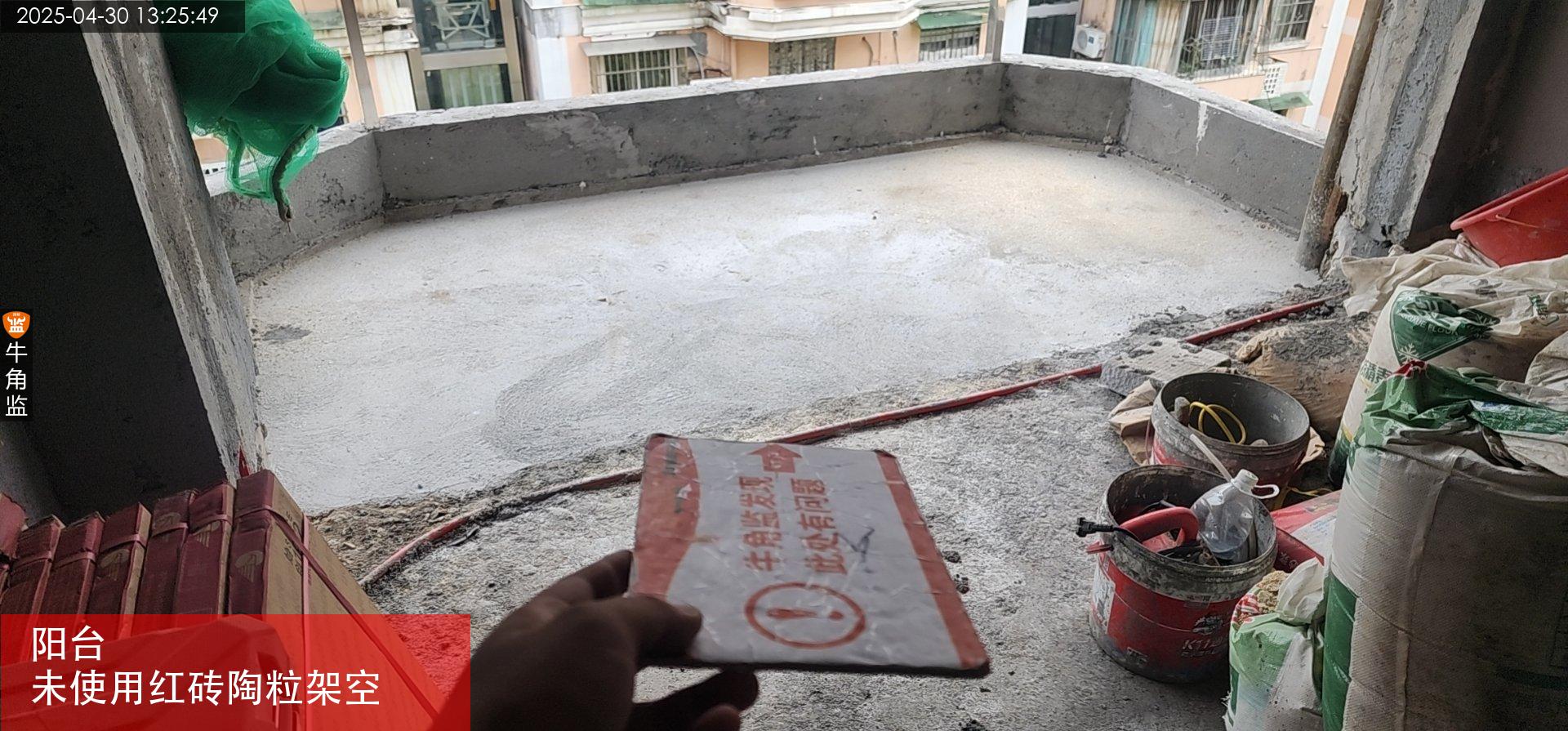

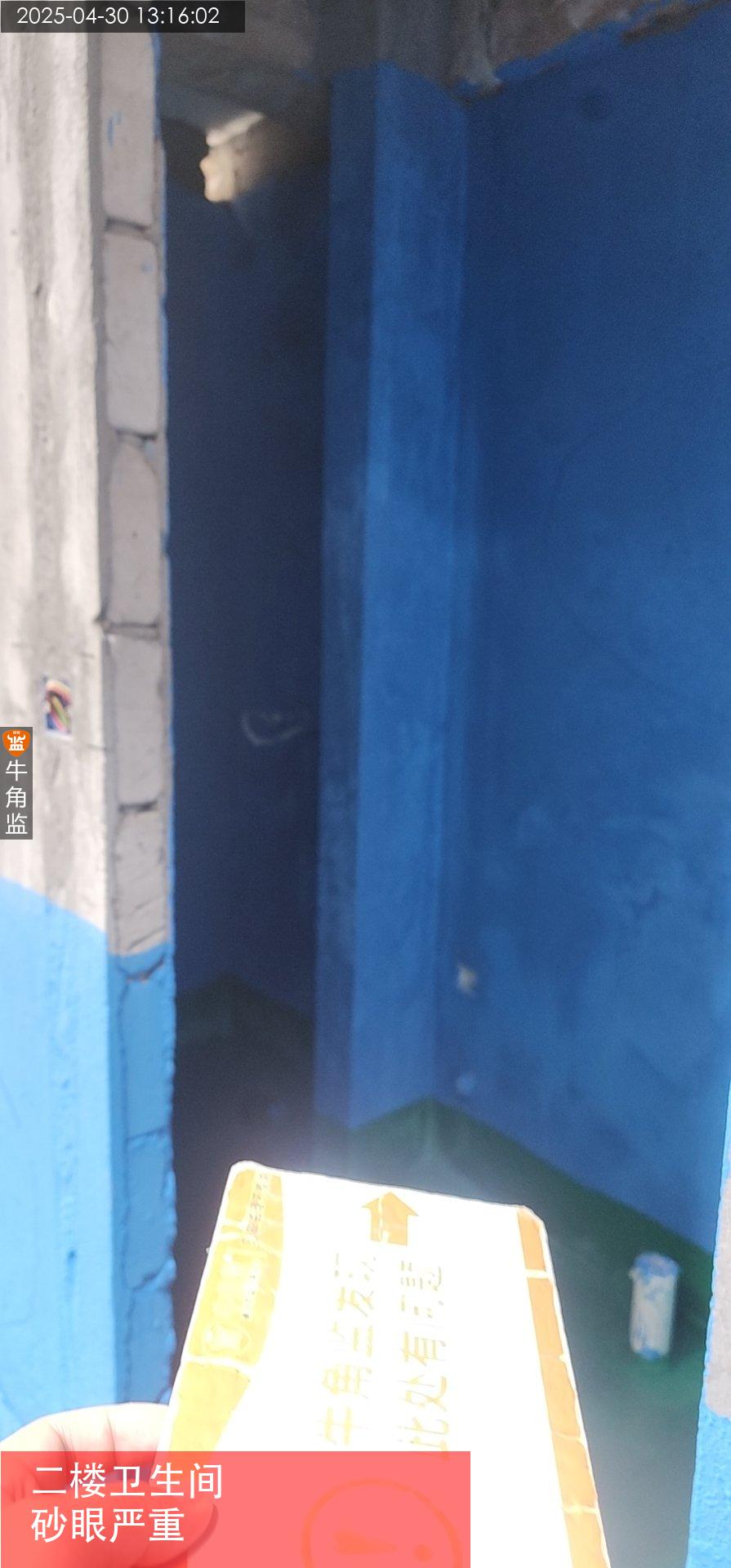

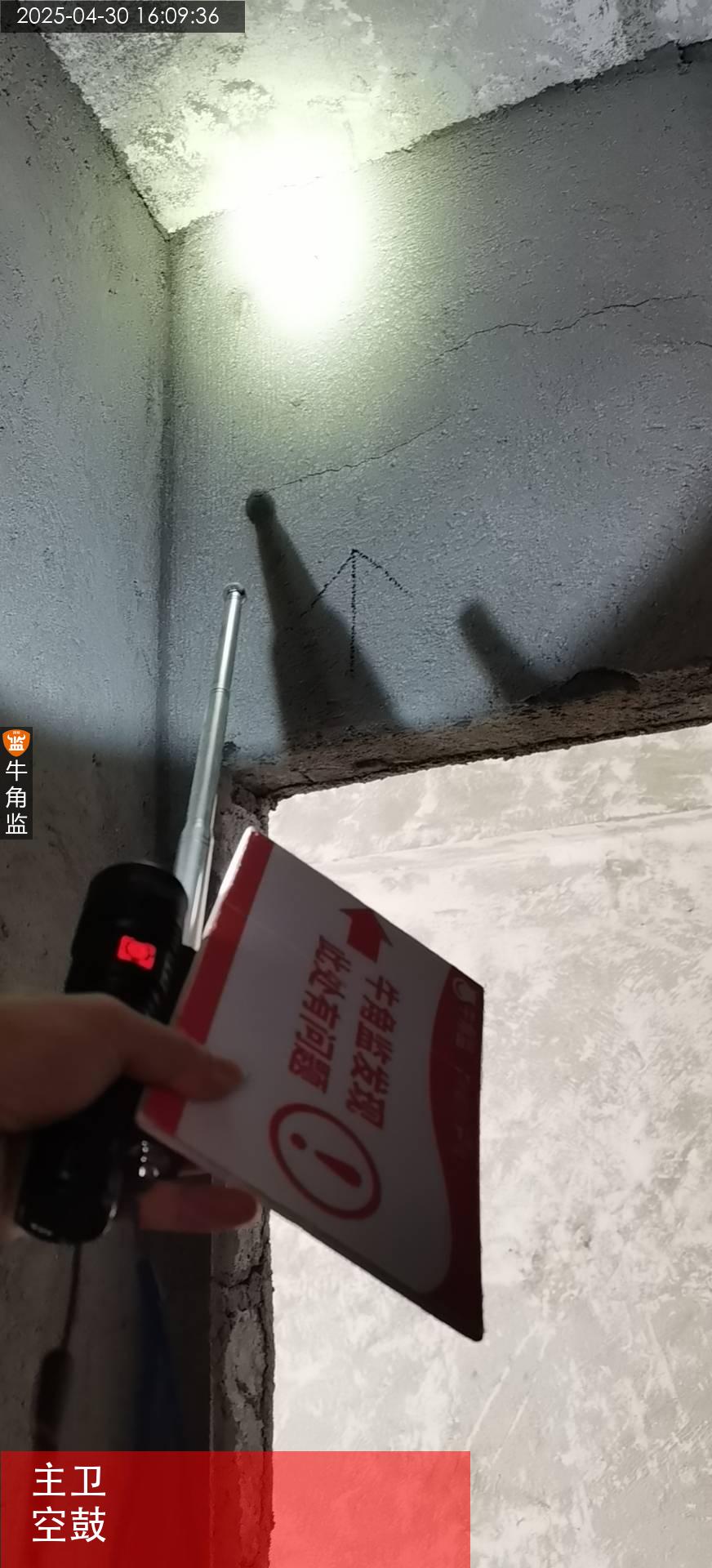

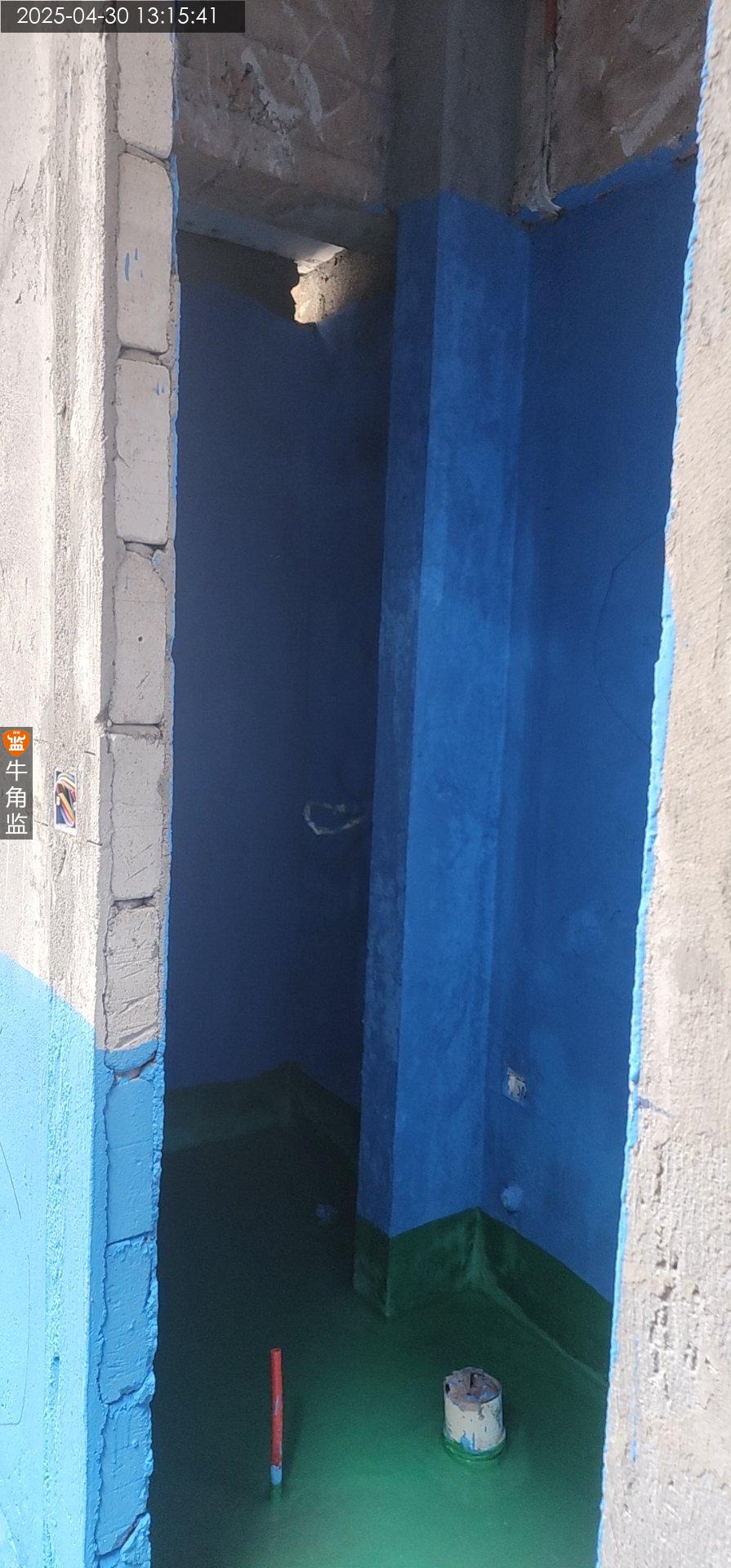

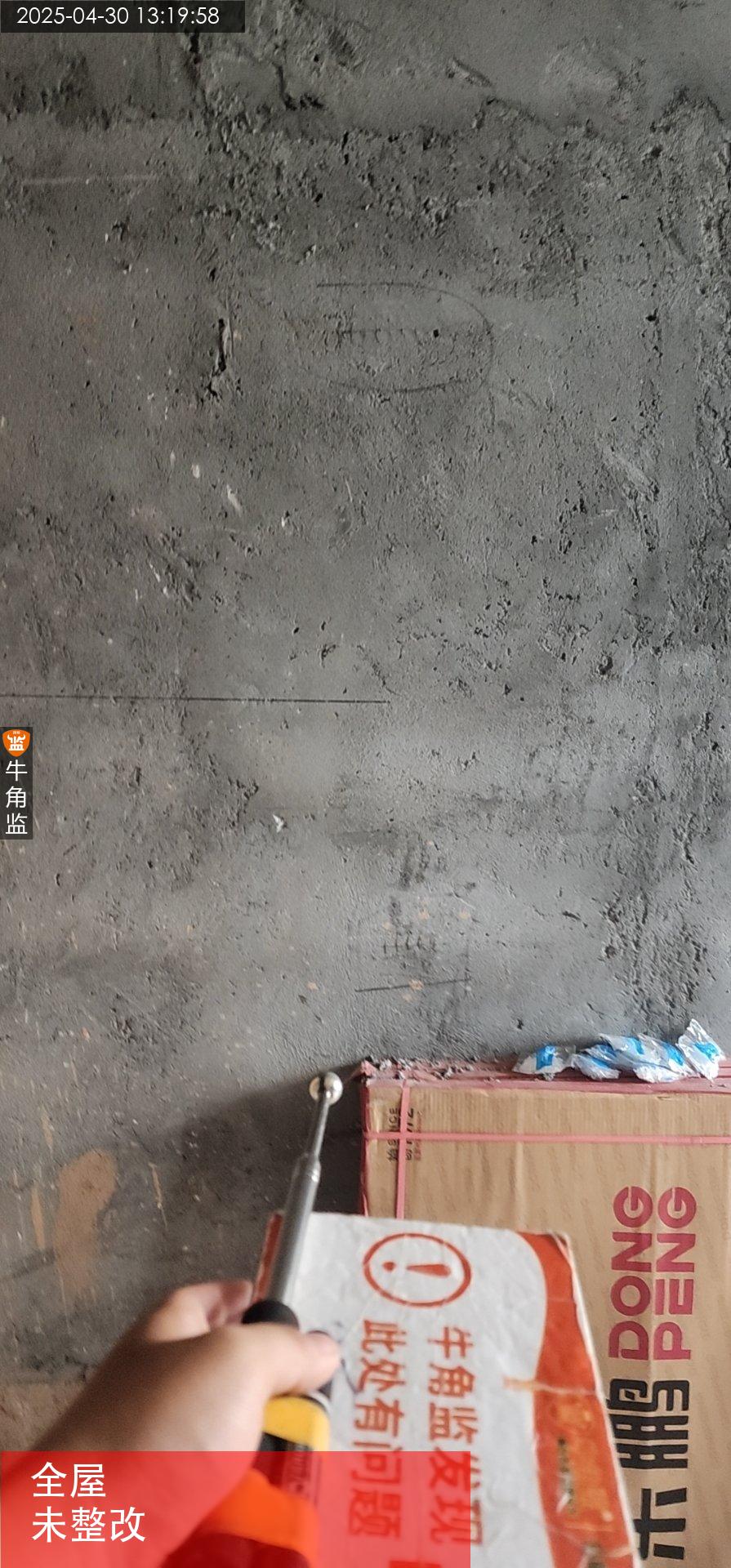

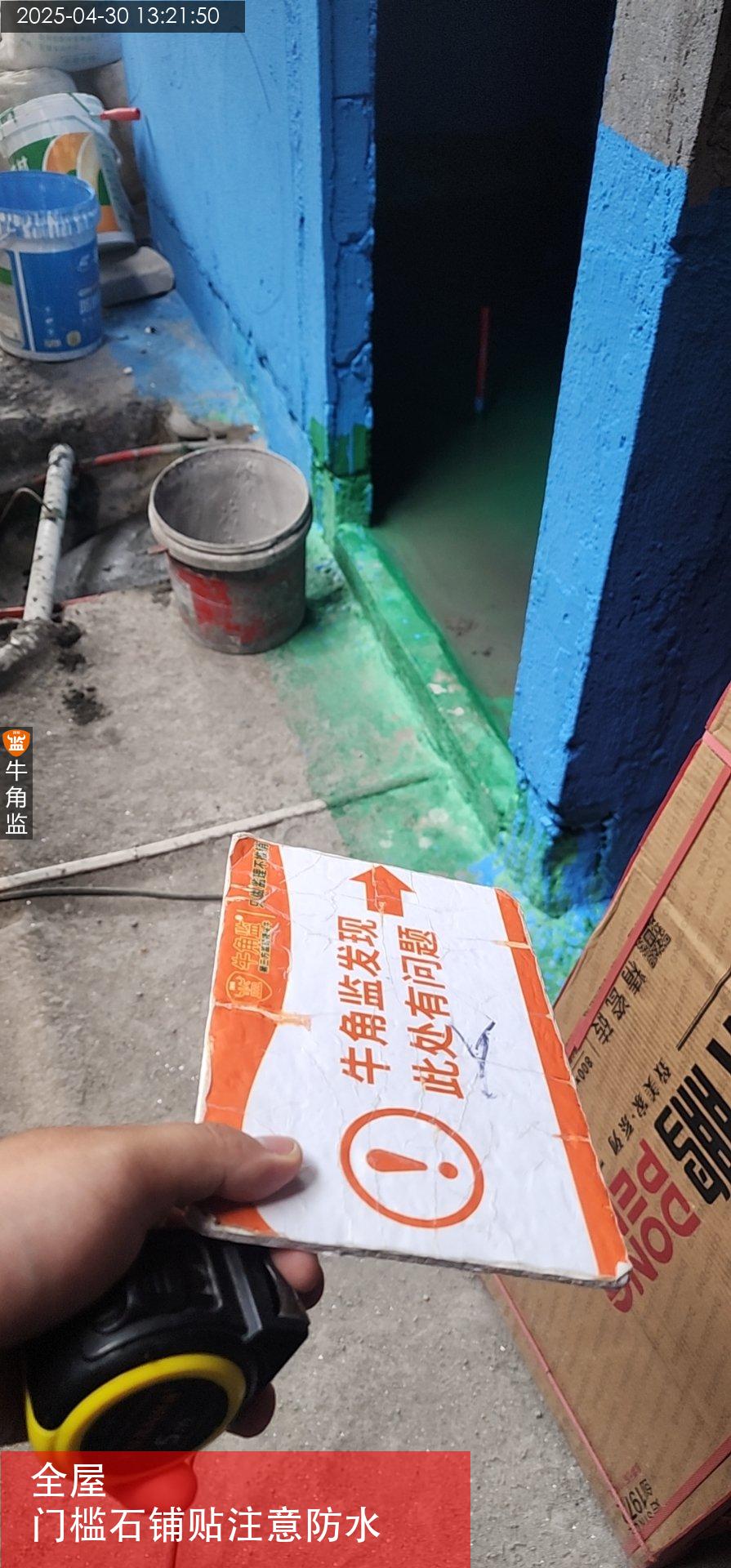

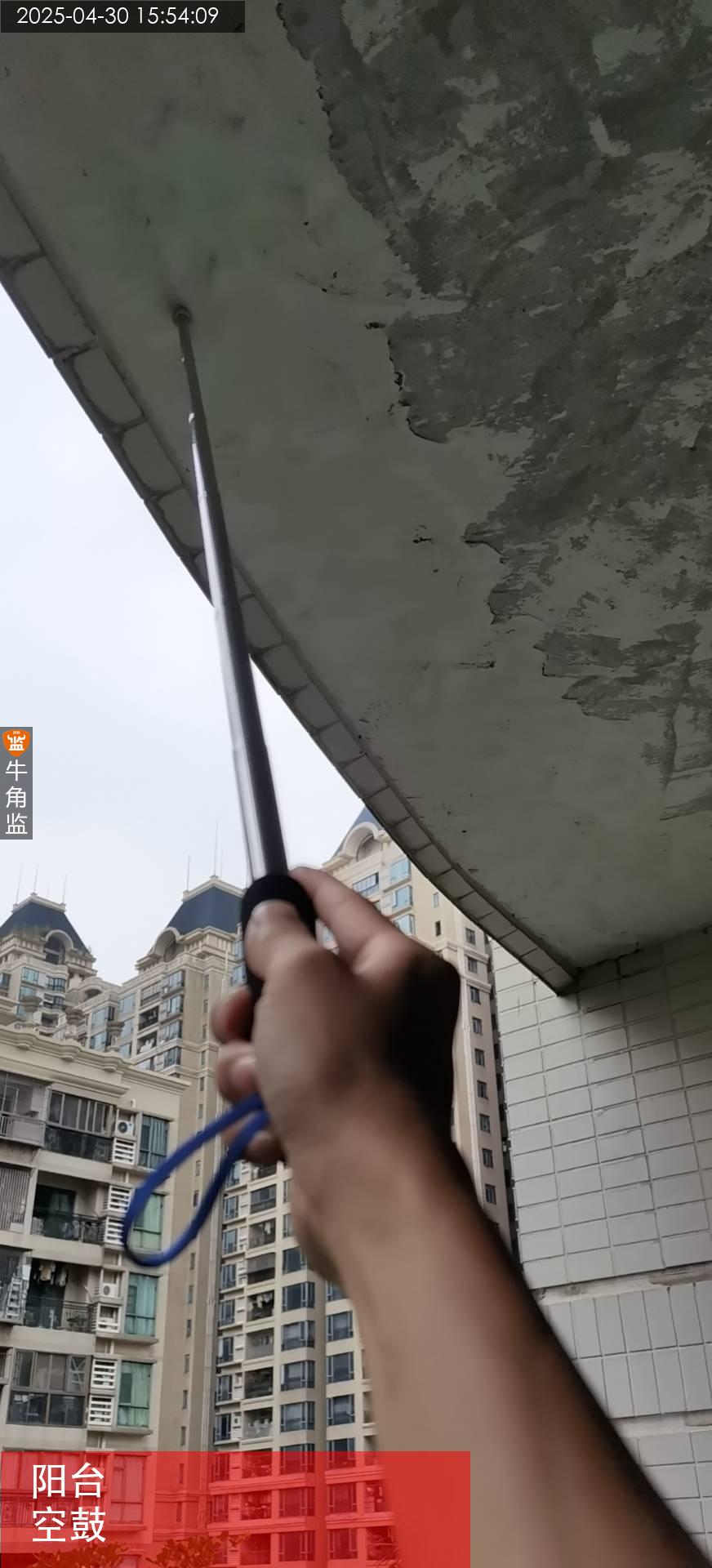

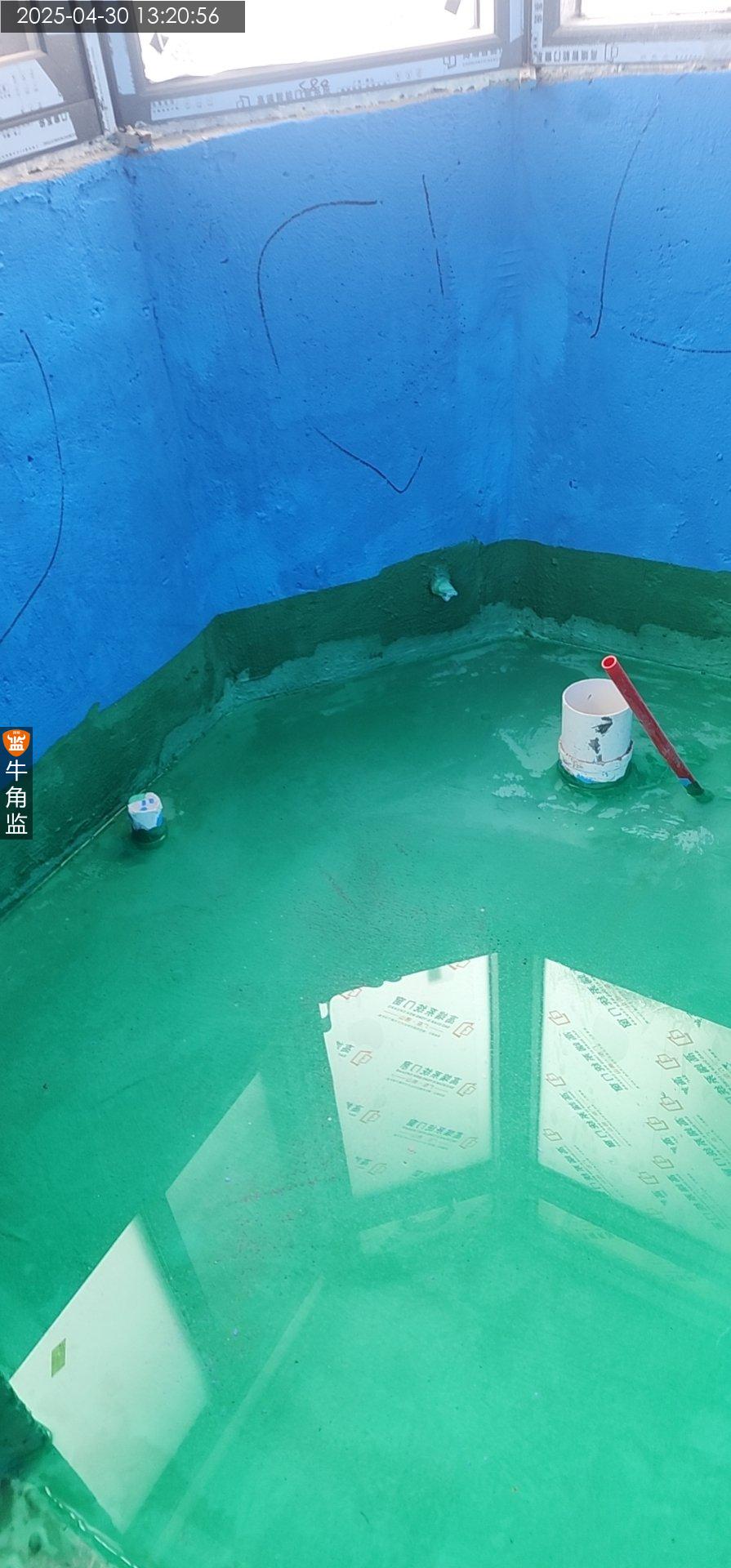

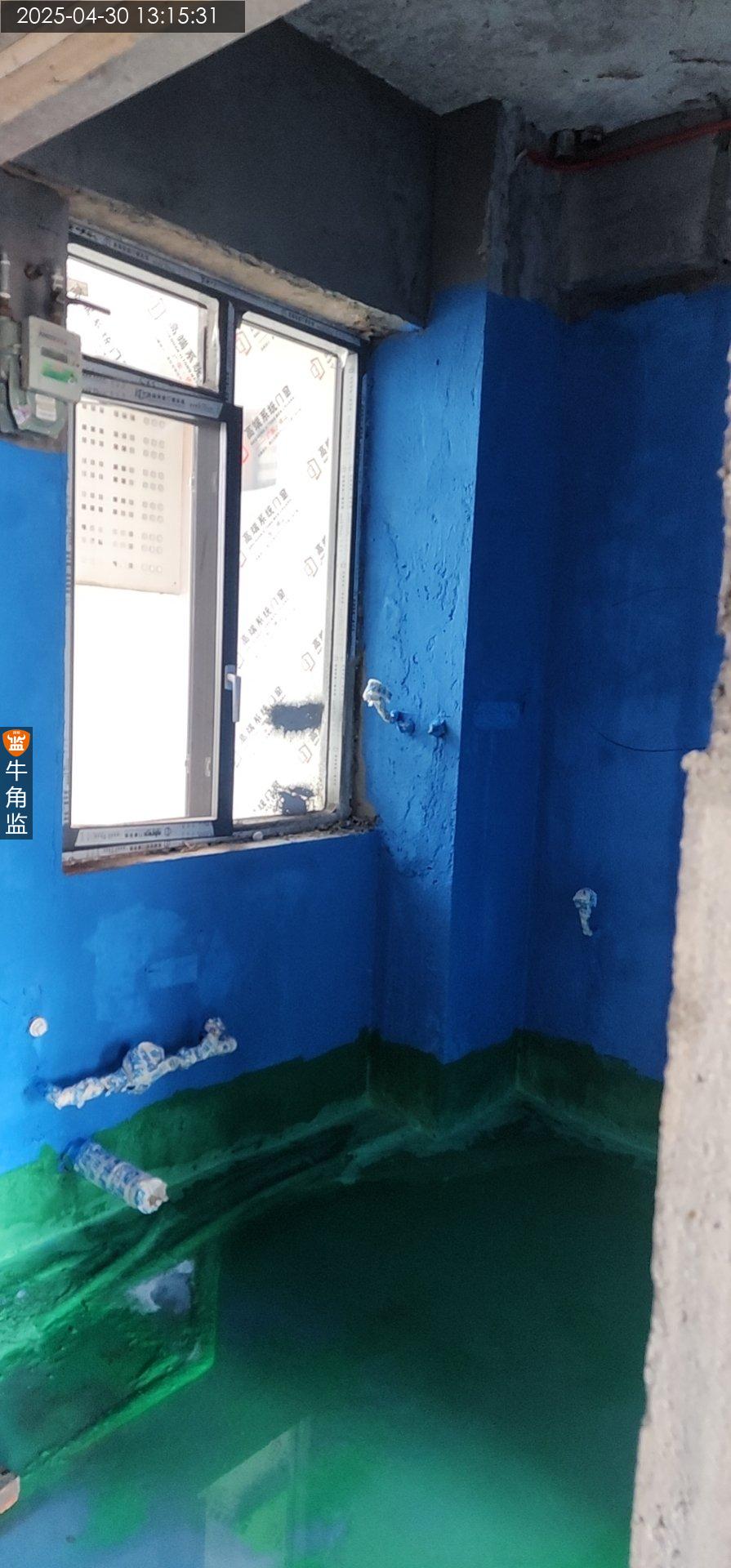

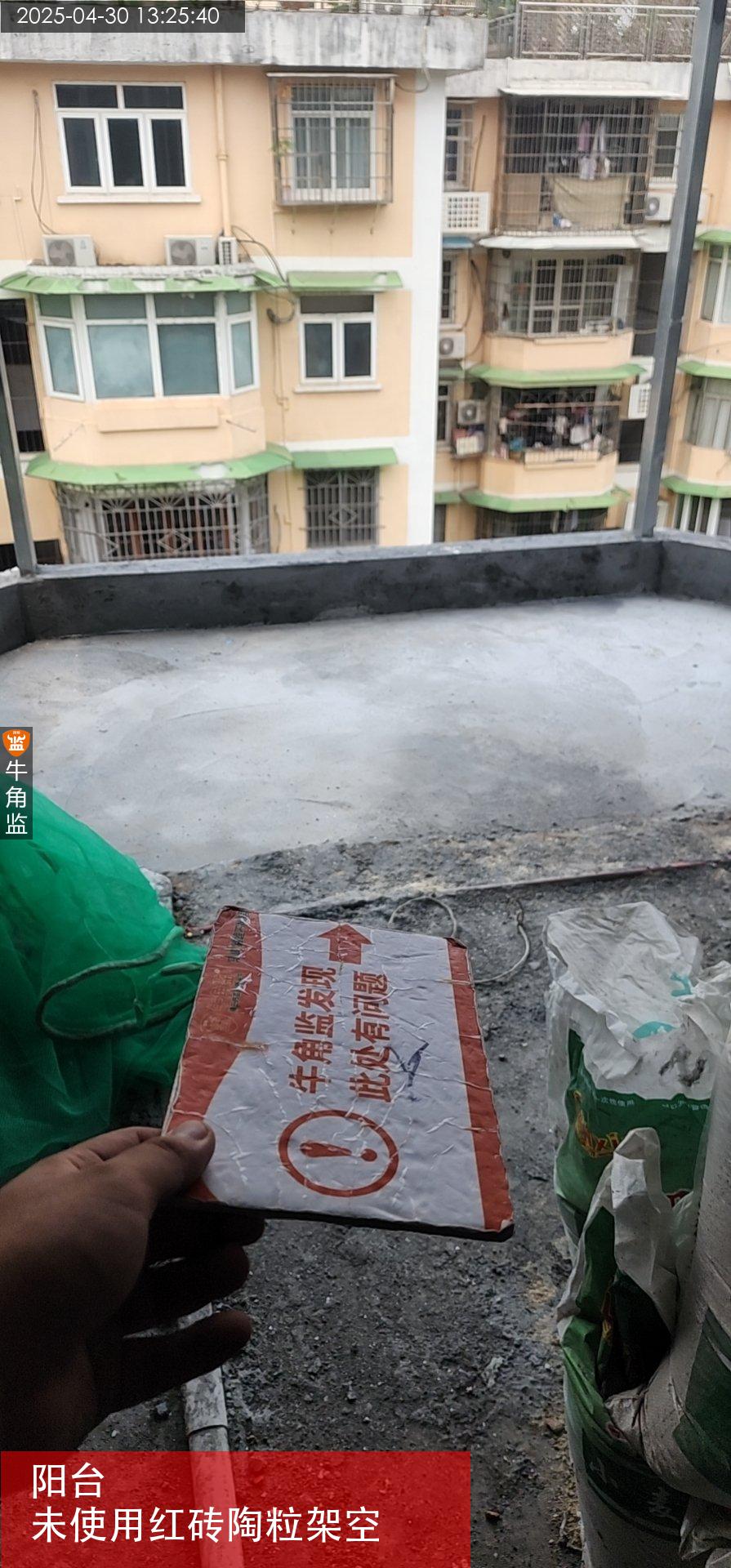

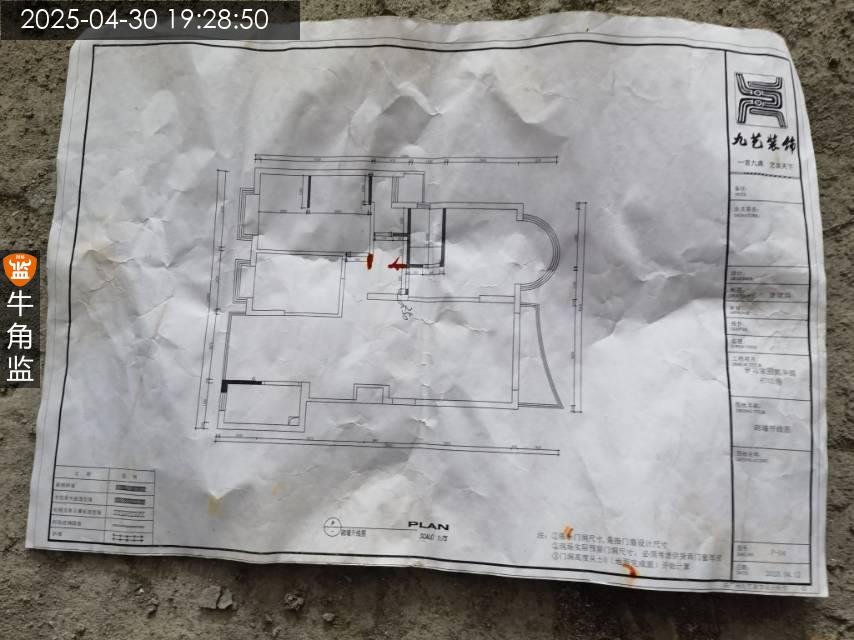

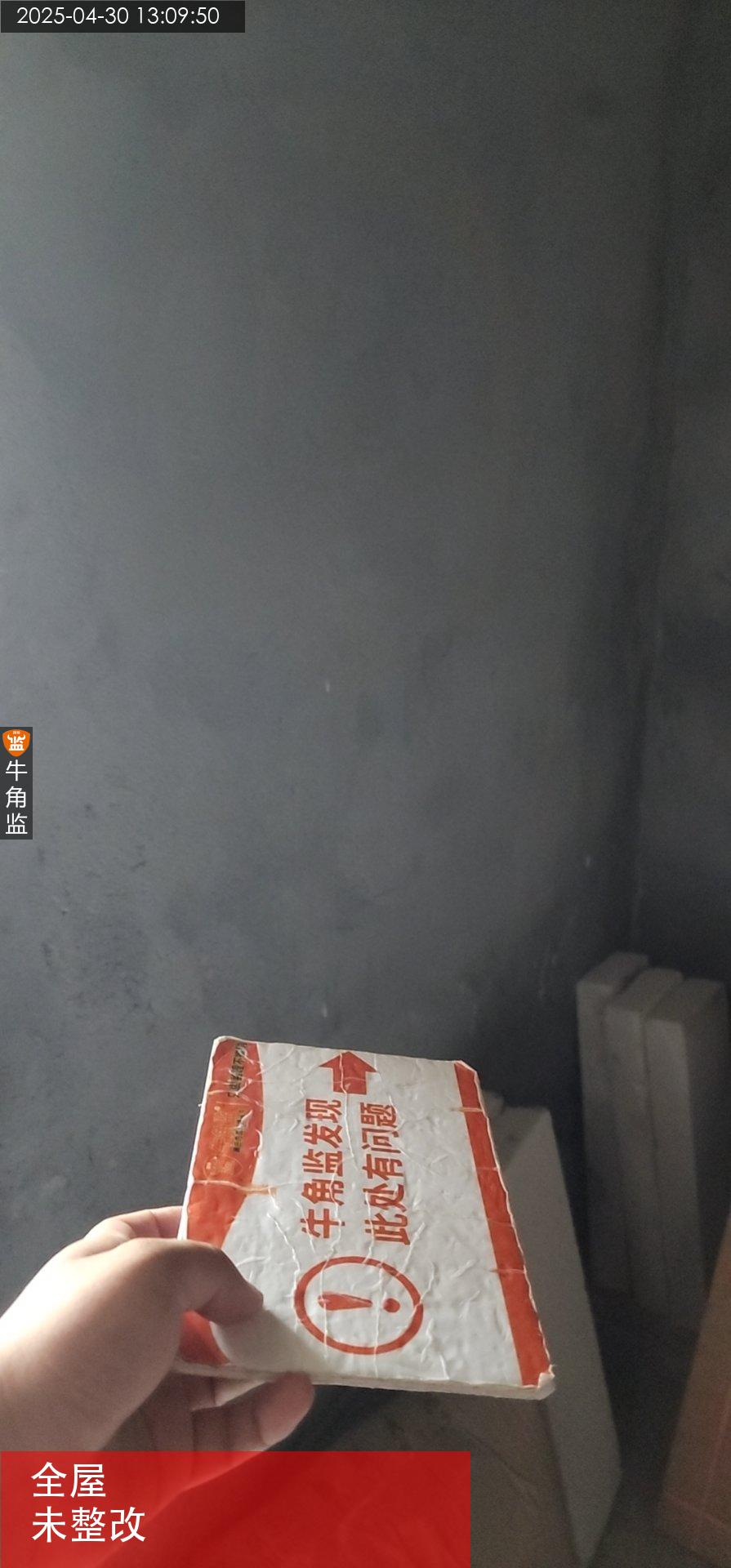

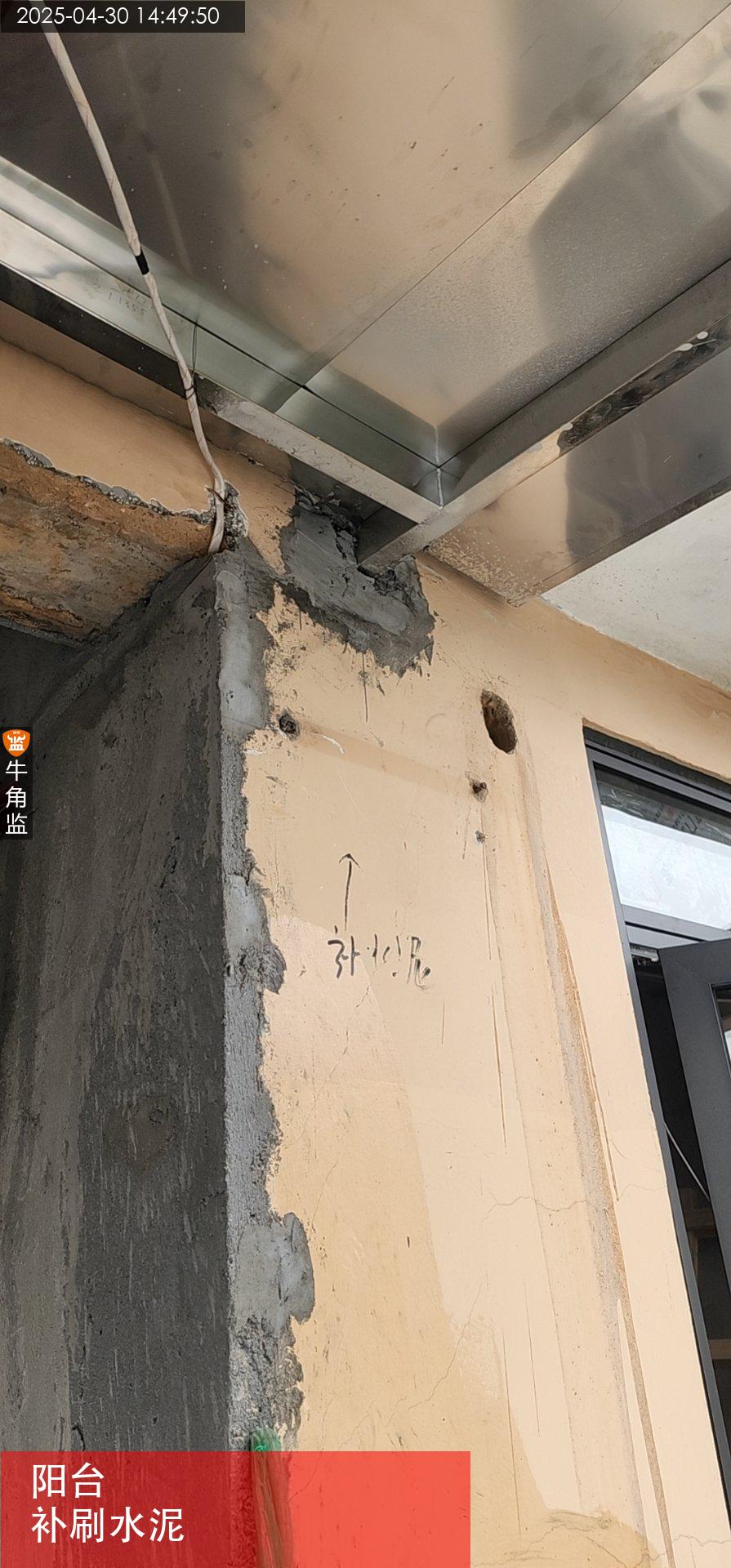

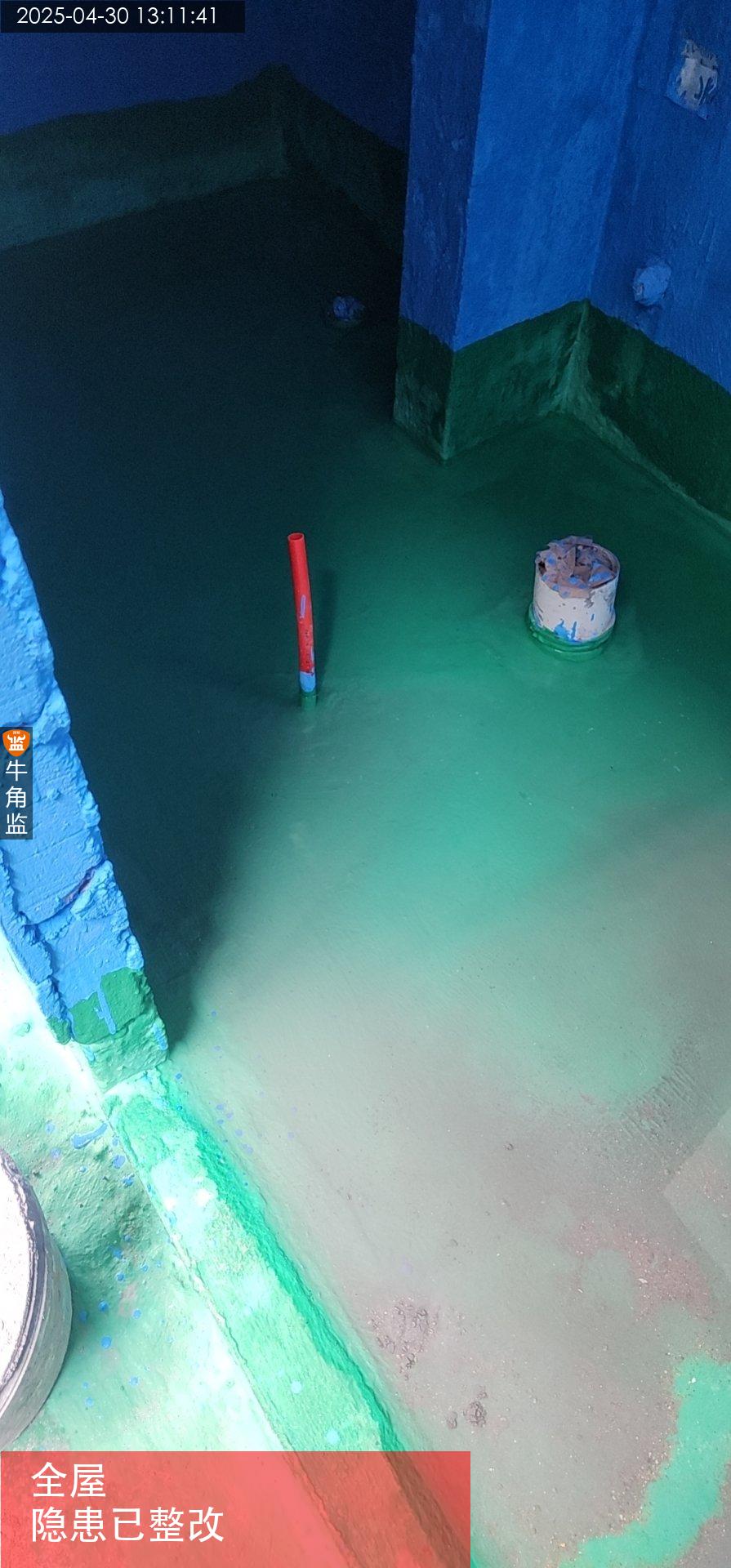

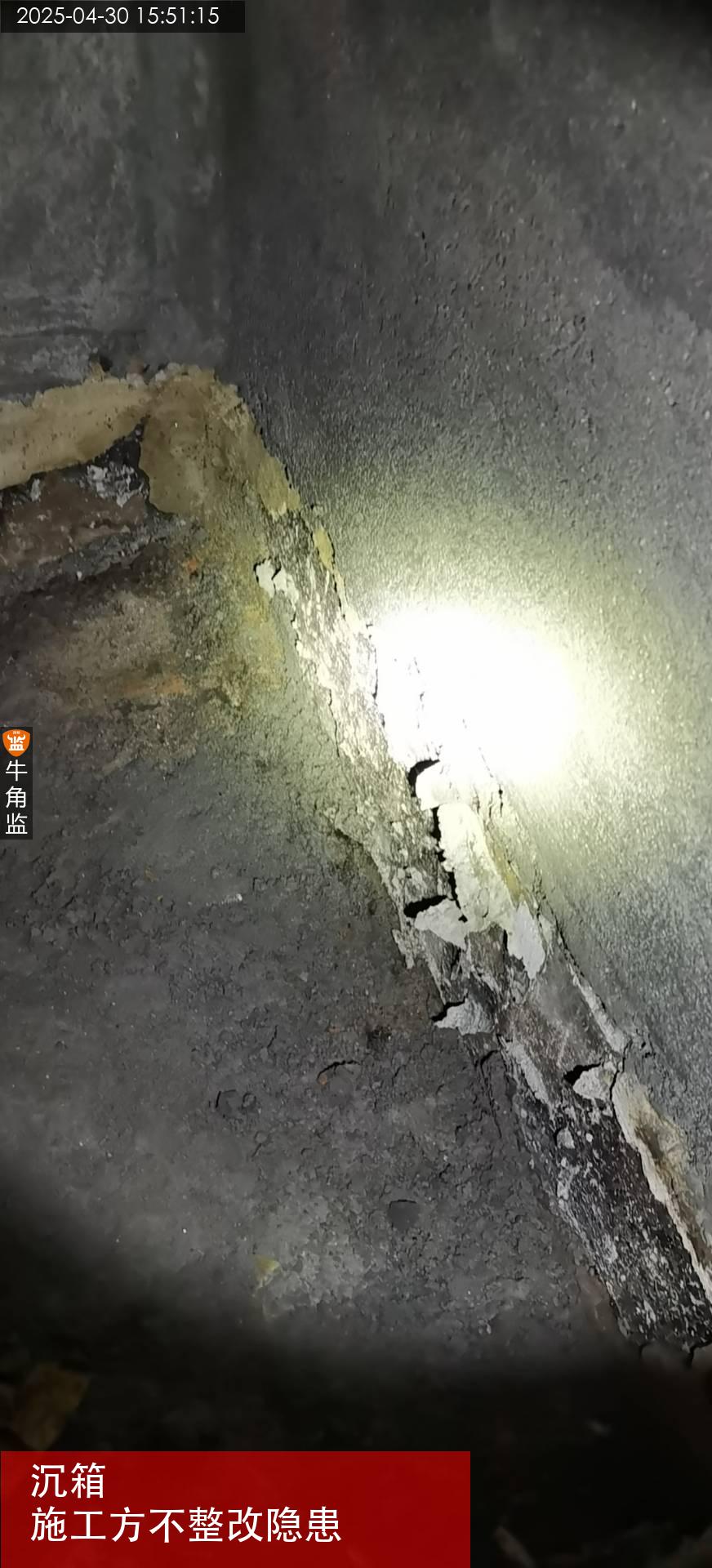

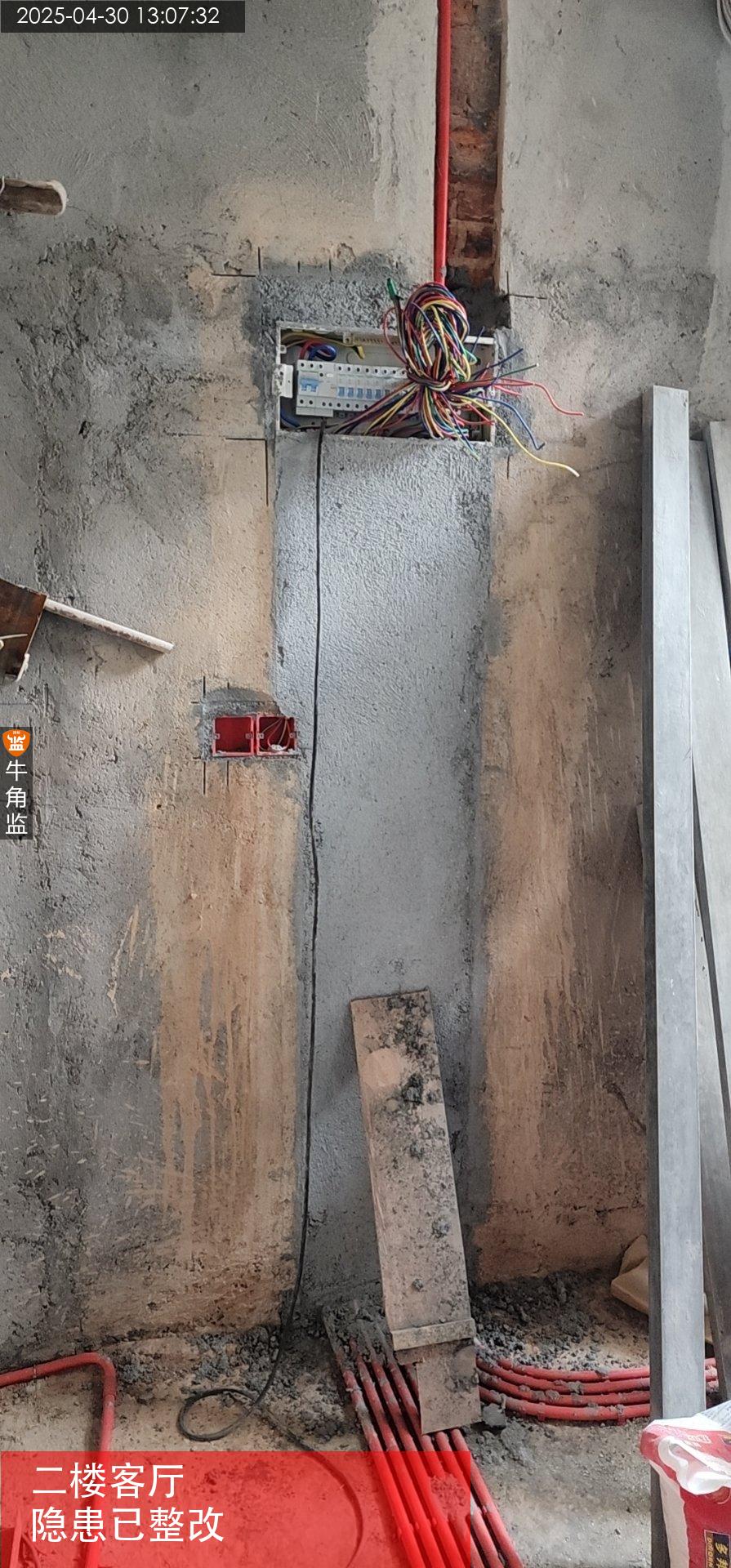

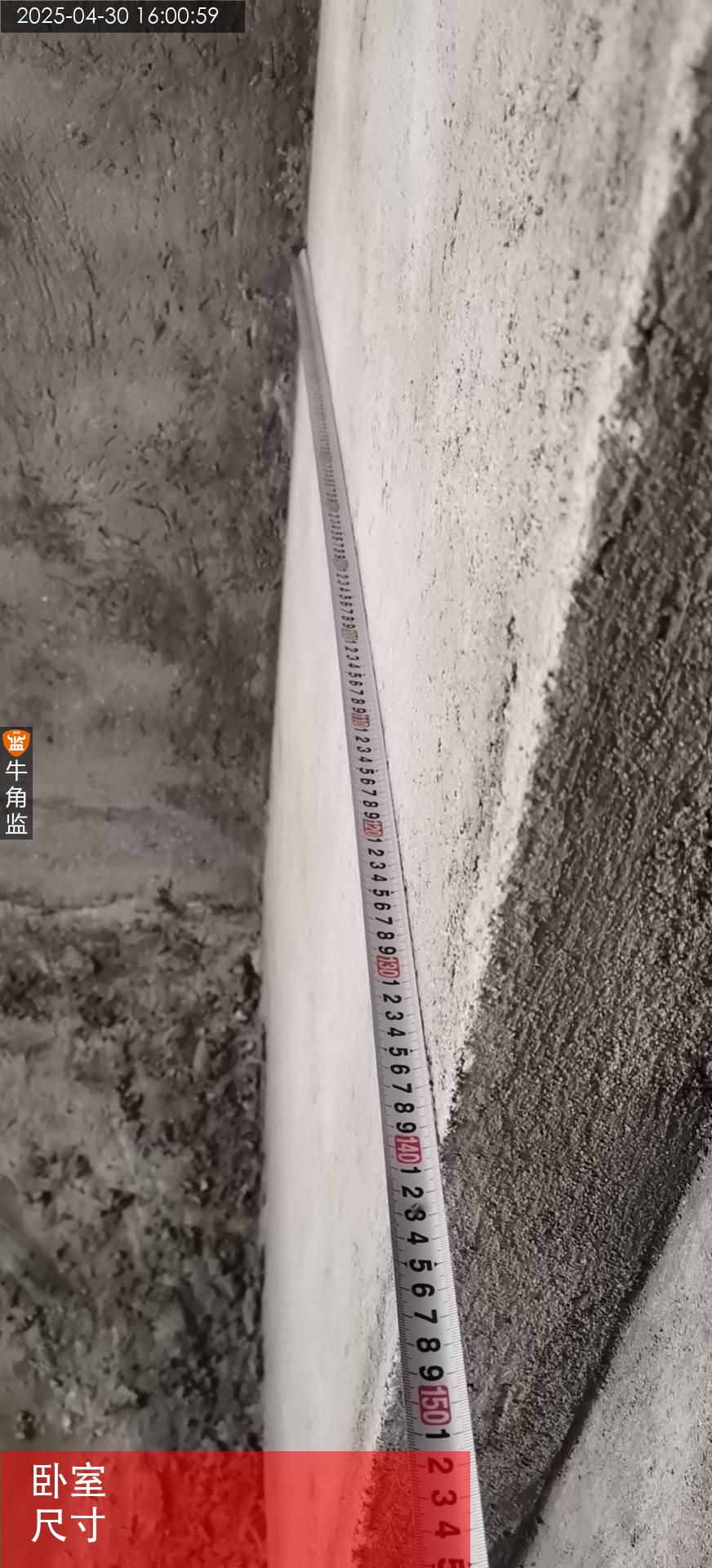

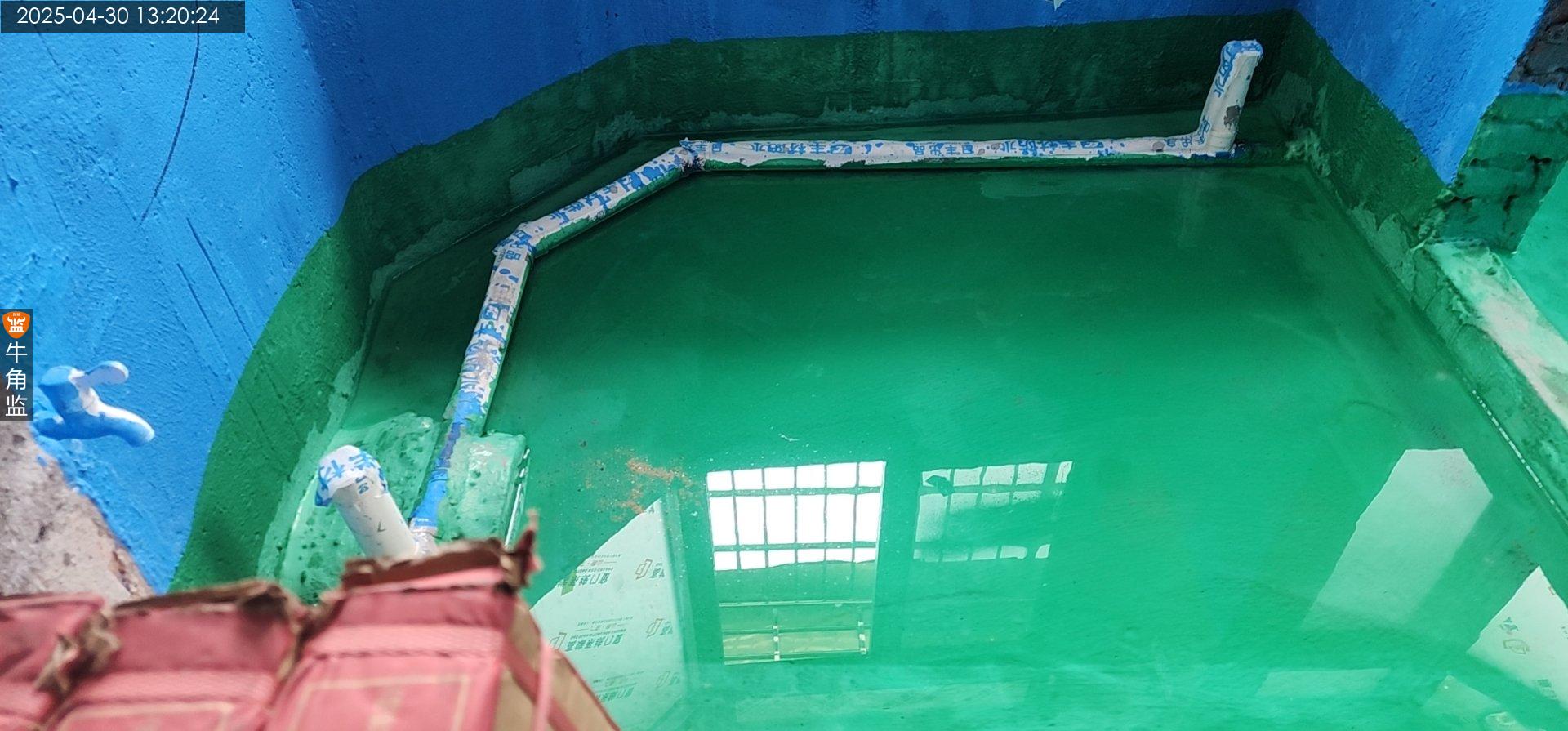

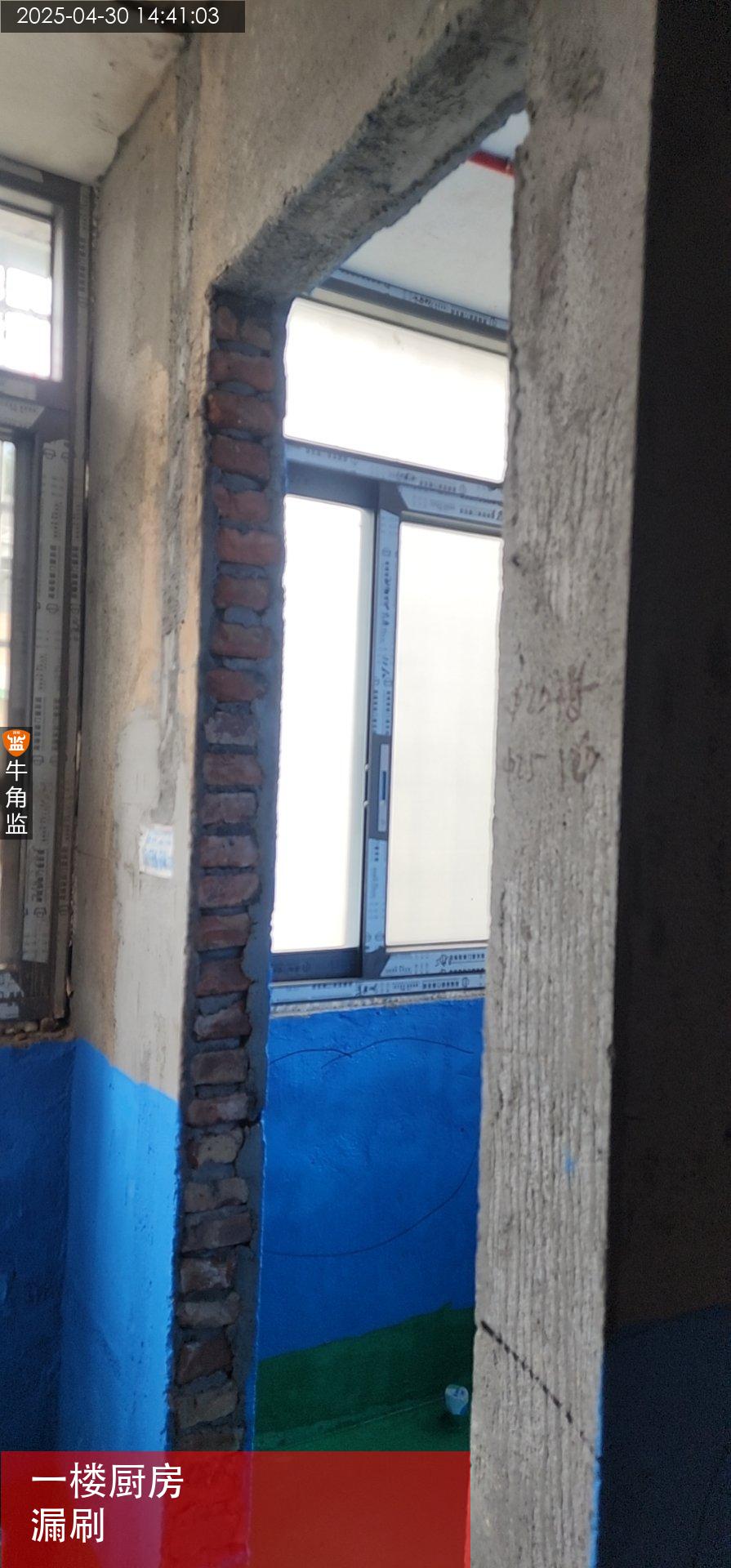

本次防水验收情况: 1、现场全屋墙面多处存在严重砂眼情况;整改建议:需要通知施工队重新将墙面防水补刷防水涂料 2、后期安装门槛石建议门槛石边补刷防水;整改建议:需要通知施工队后期安装门槛石补刷防水或者堵漏王 3、现场阳台回填未使用红砖以及陶粒回填;整改建议:需要通知施工队重新将地面拆除后使用红砖或者灰砂砖架空后在使用陶粒回填 4、现场一二楼厨房位置防水存在漏水的情况;整改建议:需要通知施工队重新将厨房卫生间墙面防水进行补刷处理并且建议涂刷到贴砖高度 5、现场阳台位置未使用水泥沙将孔洞位置进行修补;整改建议:需要通知施工队后期使用水泥沙或者瓷砖胶进行修补孔洞 防水后期施工注意以及事宜: 1、厨卫地砖上墙,以及面积较大瓷砖,建议使用纯瓷砖胶铺贴,粘结性较强,可减少空鼓率。 2、沉箱回填,禁止回填建筑垃圾,需使用轻质陶粒回填,水泥砂浆陶粒配合比建议1:5搅拌回填。 3、回填找平层建议加钢丝网片,做防开裂处理。 4、防水高度要求统一到贴砖高度,一横一竖两遍,封完沉箱后地面还要刷一层地面防水 5、要求48小时闭水,验收合格后必须做地面防水附加层 6、地面闭水要没过地梁,瓷砖验收后加做漫水试验
2025-04-30
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
