本次评语:
本次水电验收情况总结

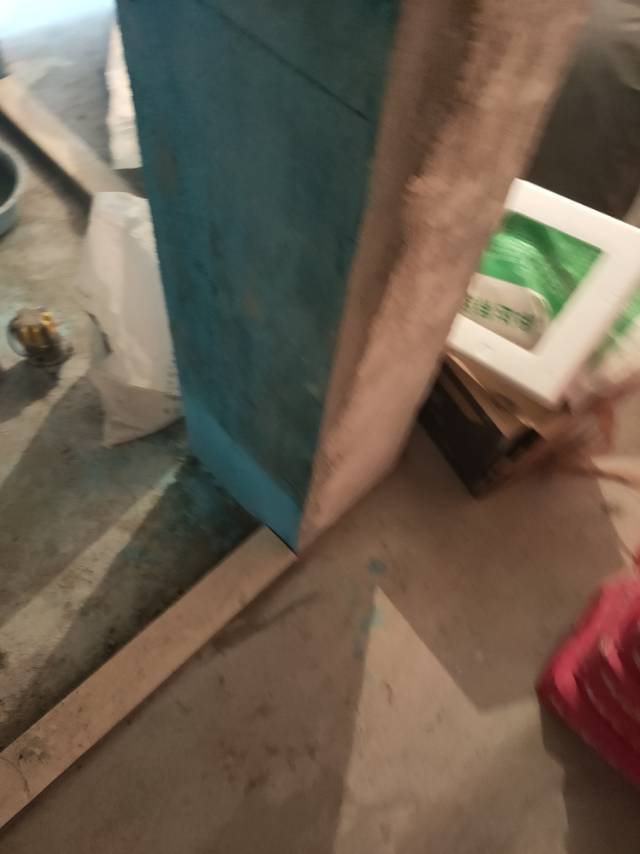

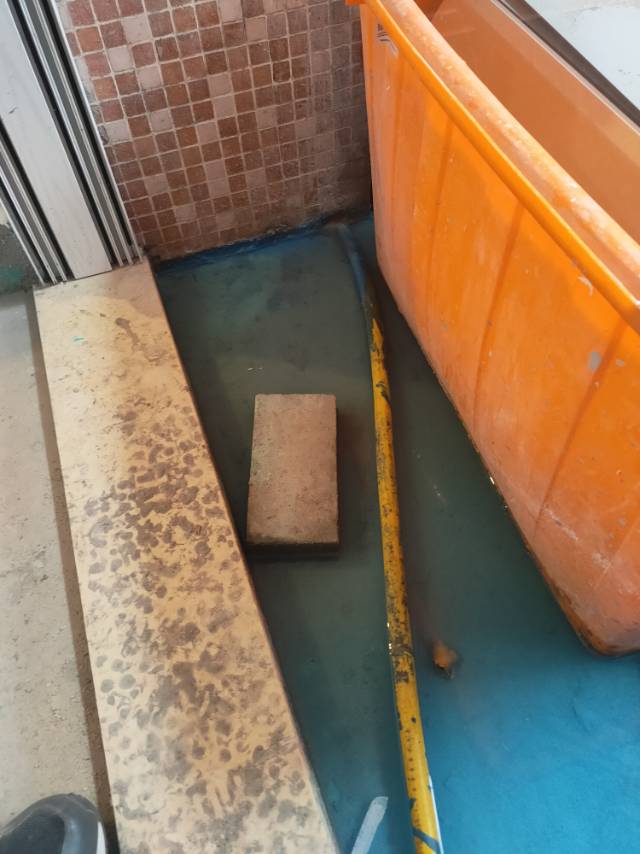

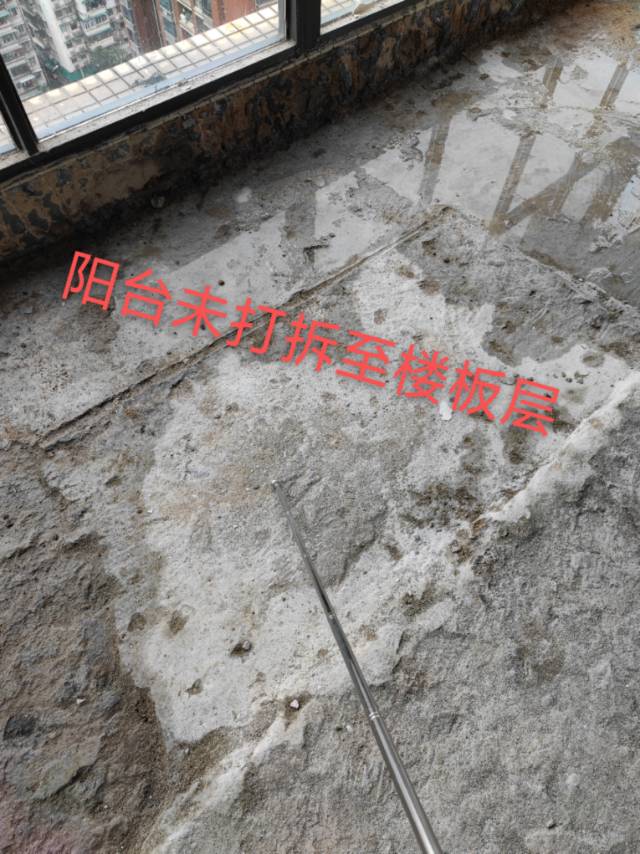

1.阳台电走地面,已打胶水。

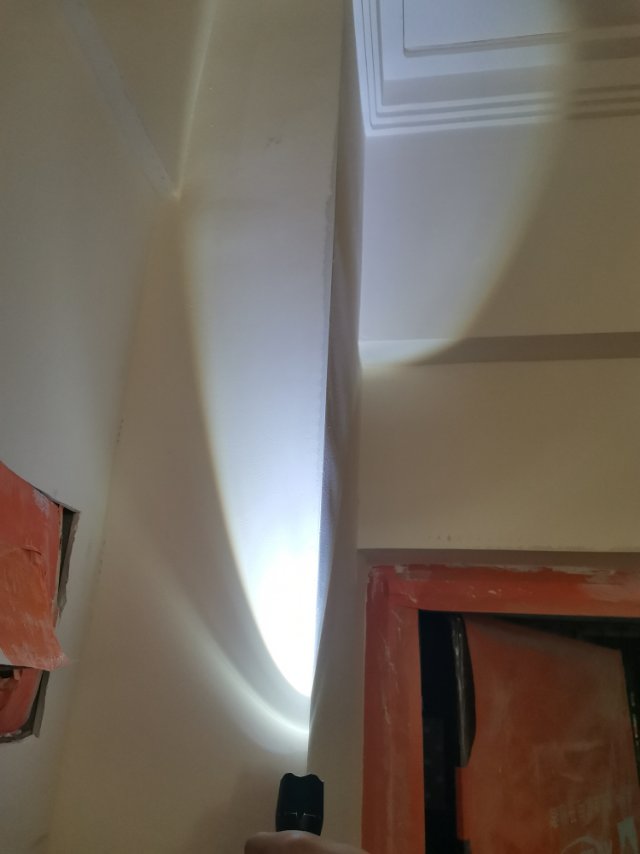

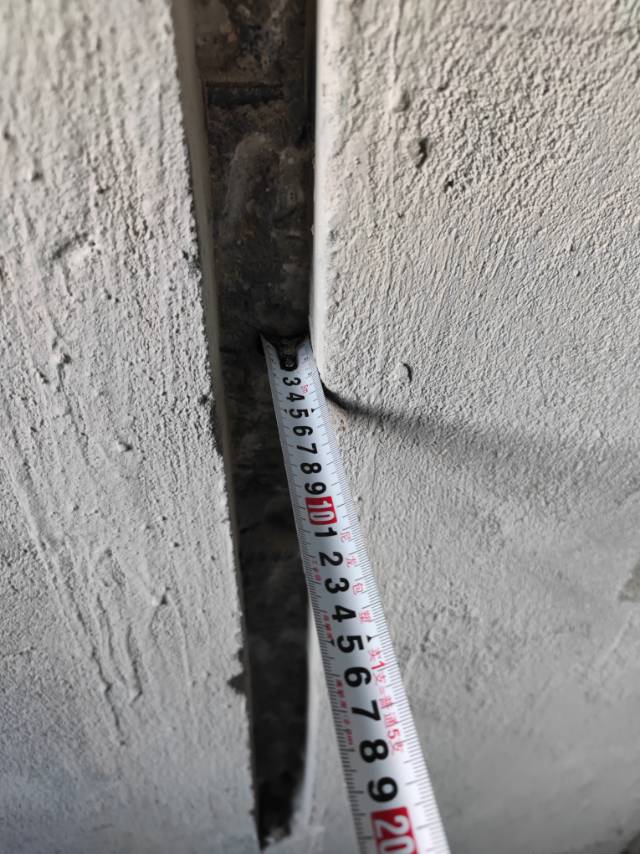

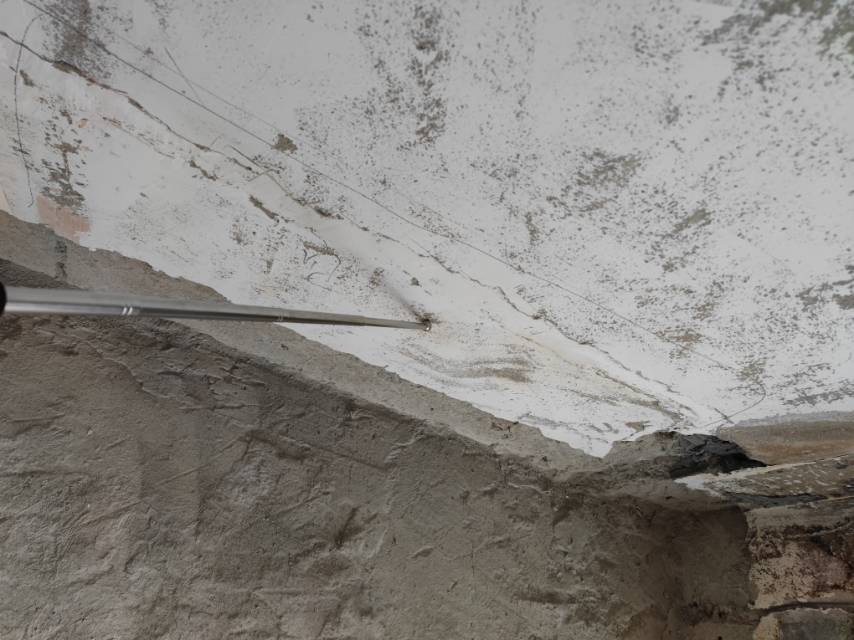

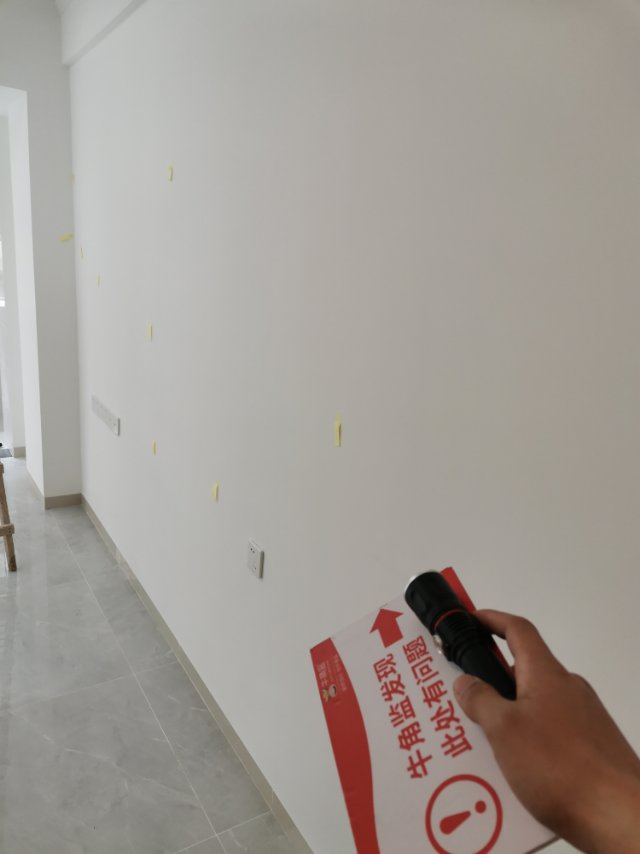

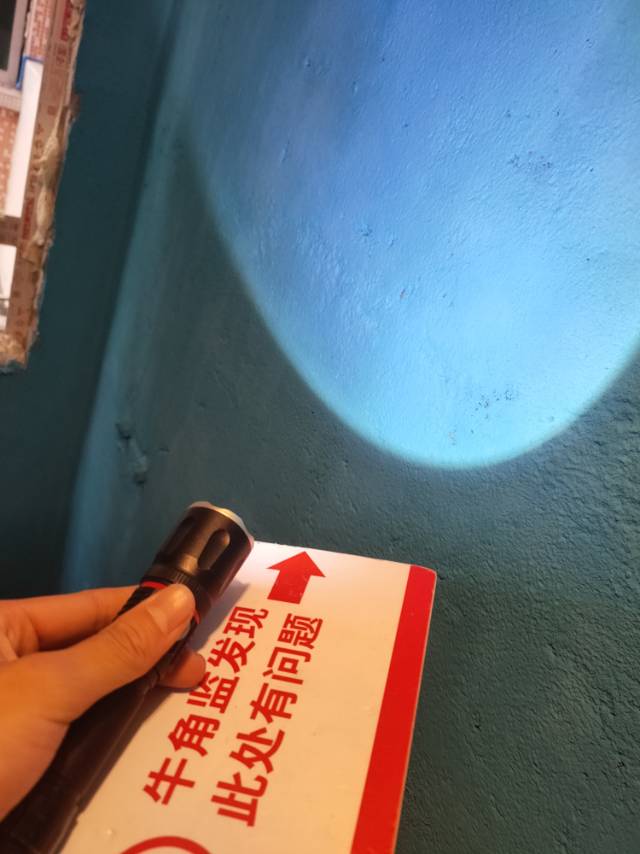

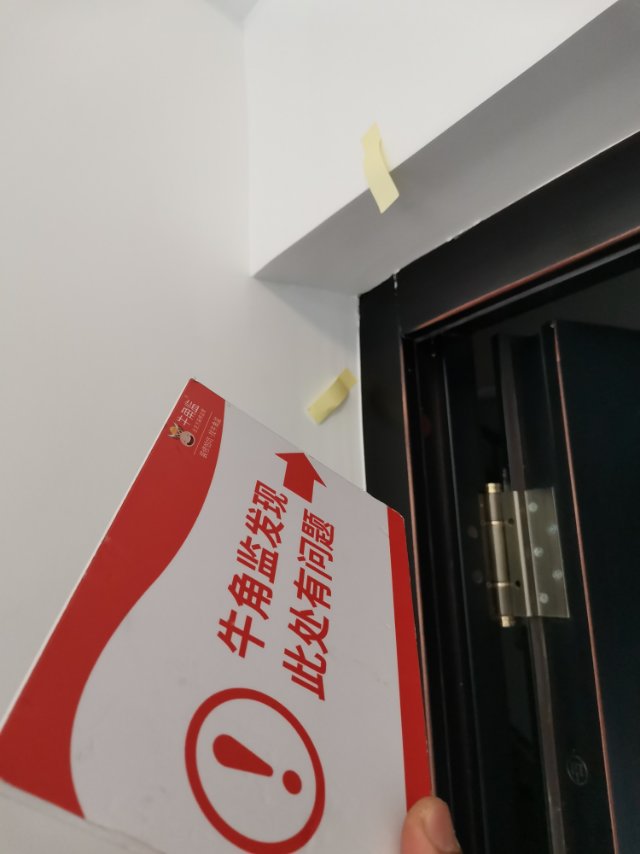

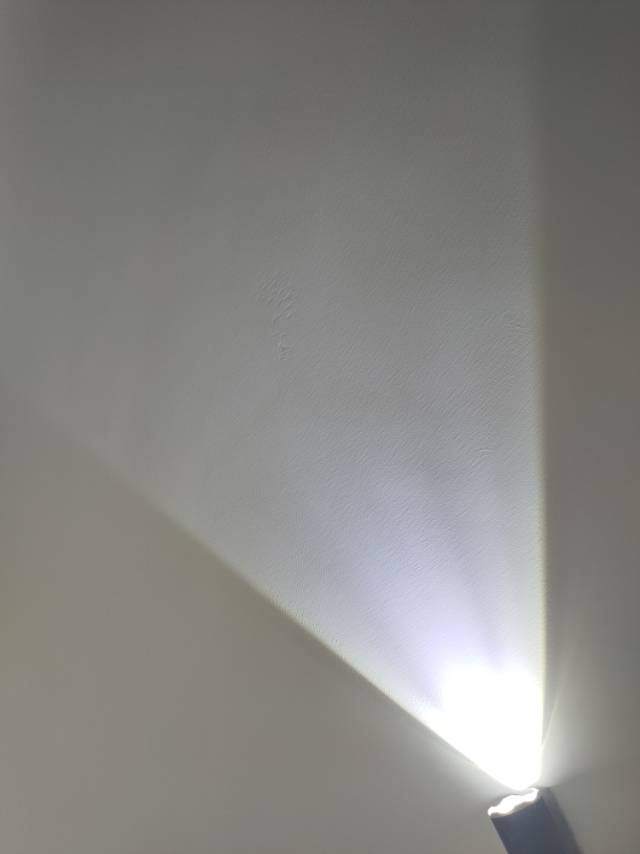

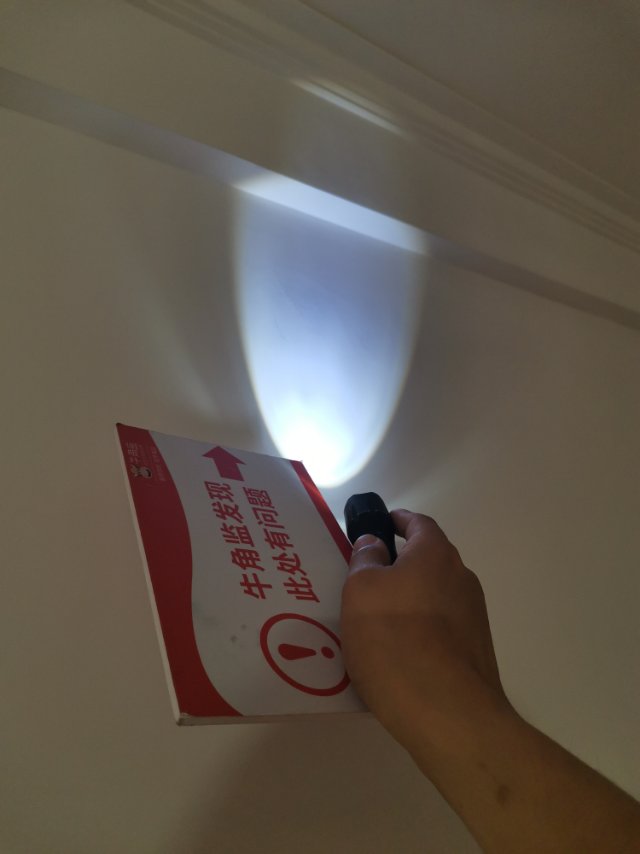

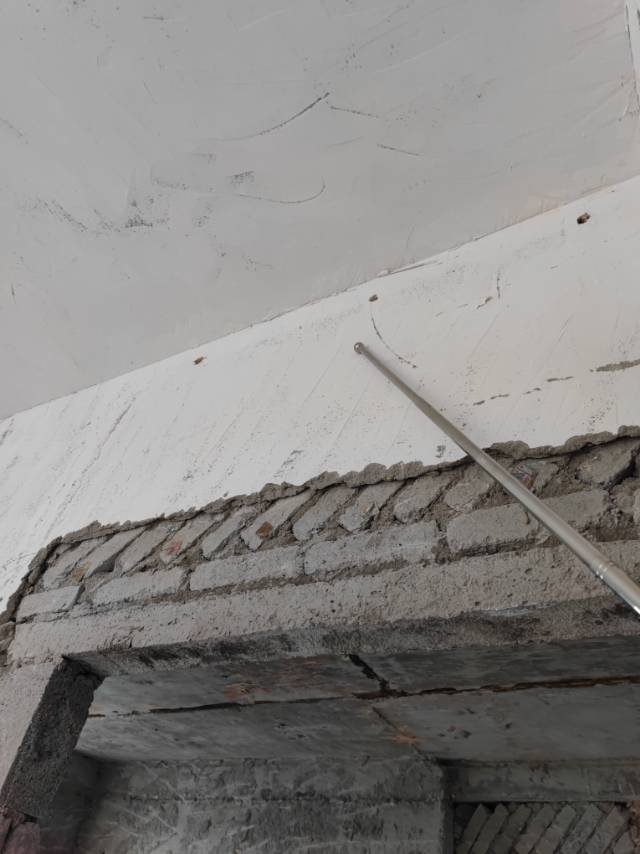

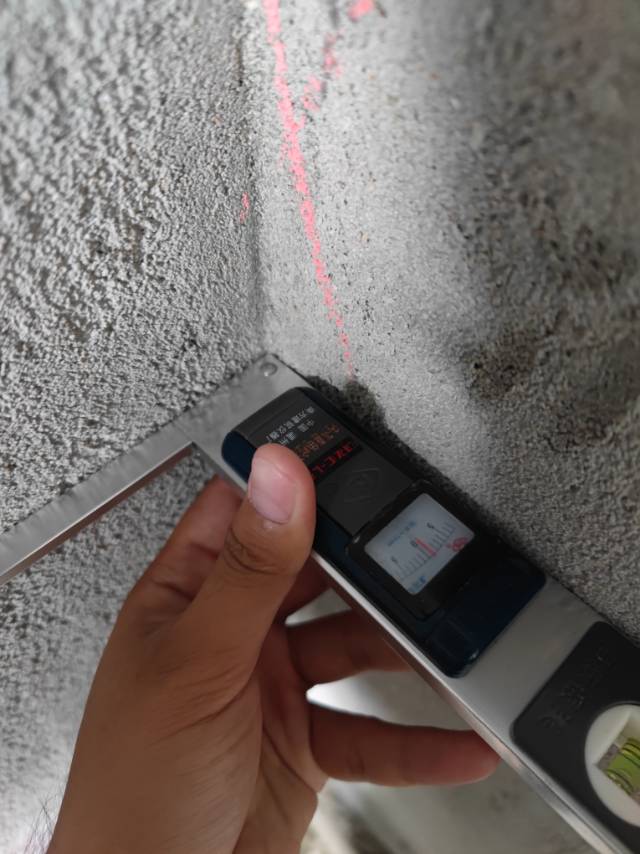

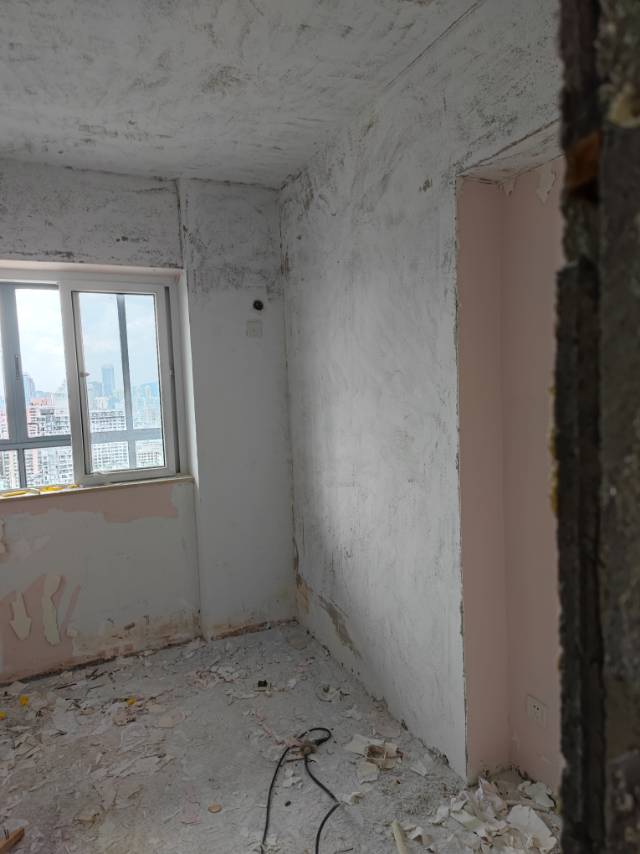

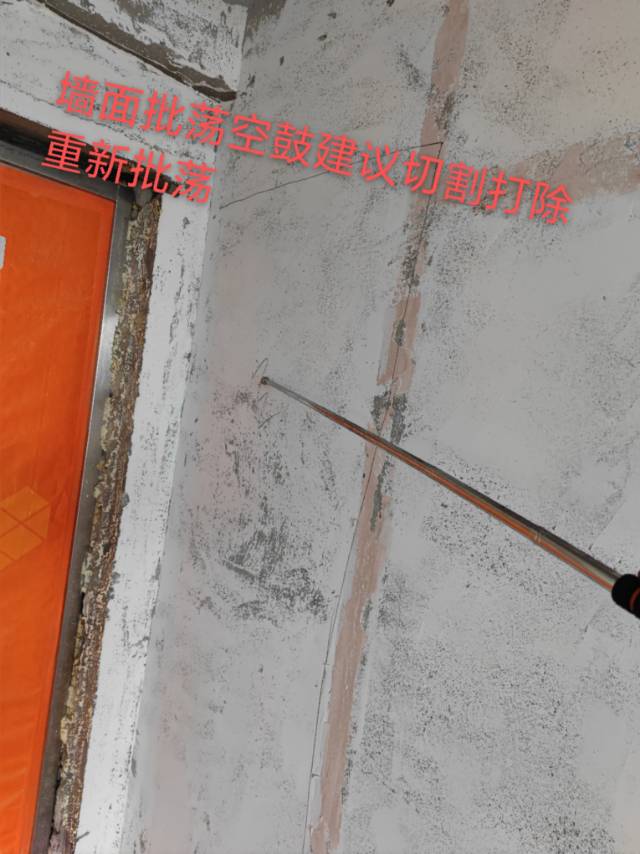

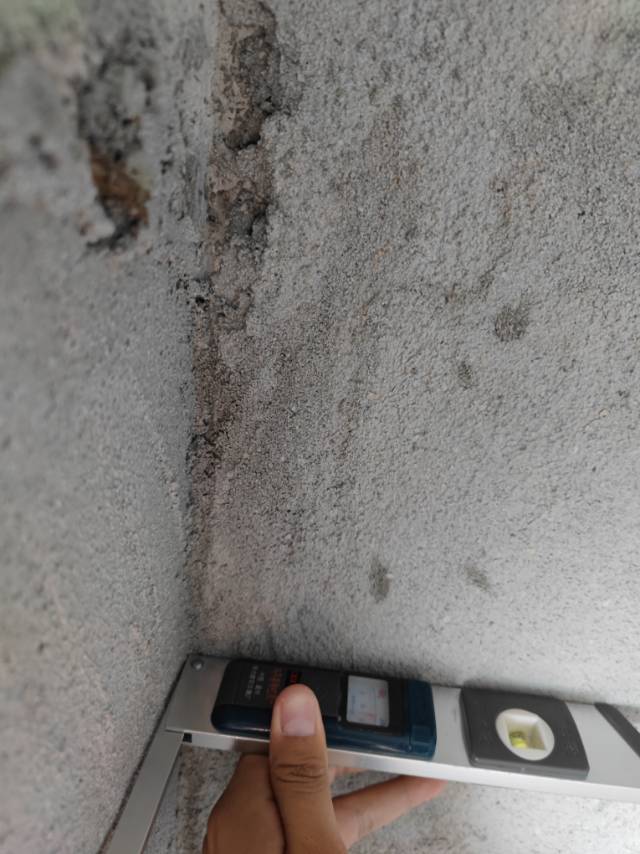

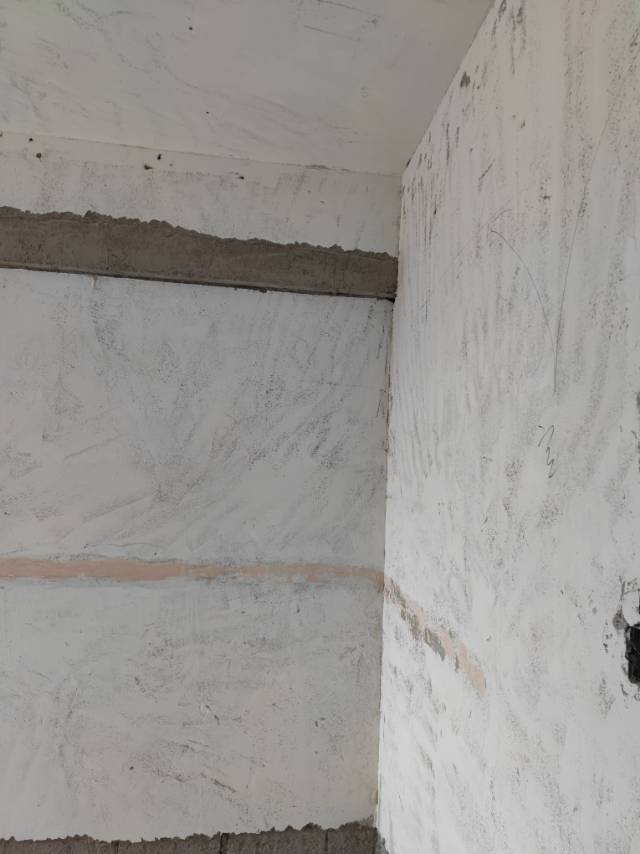

2.卧室墙体平整度误差大于3mm,需后续腻子找平。

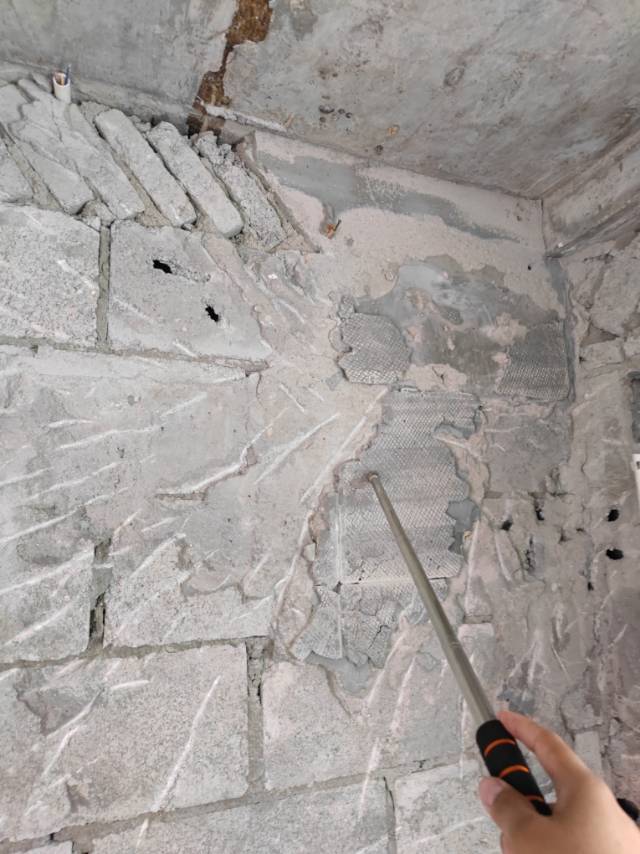

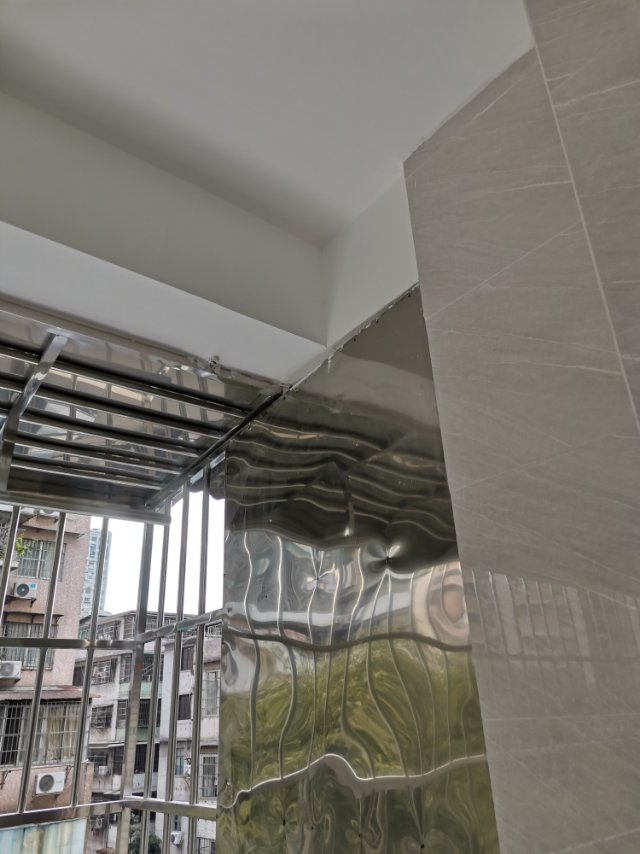

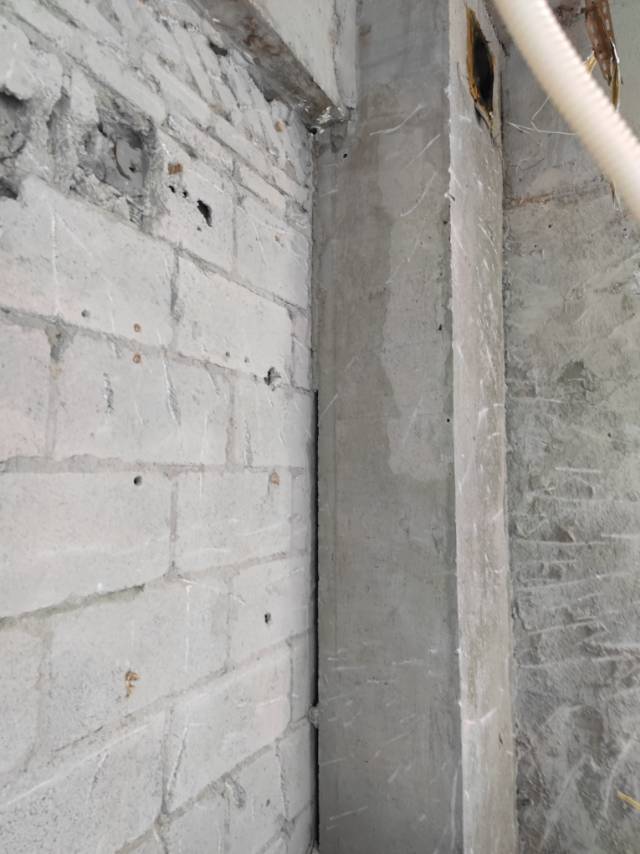

3.强弱电间距处已包裹锡箔纸,黄腊管与线管交接处已包绝缘胶布。

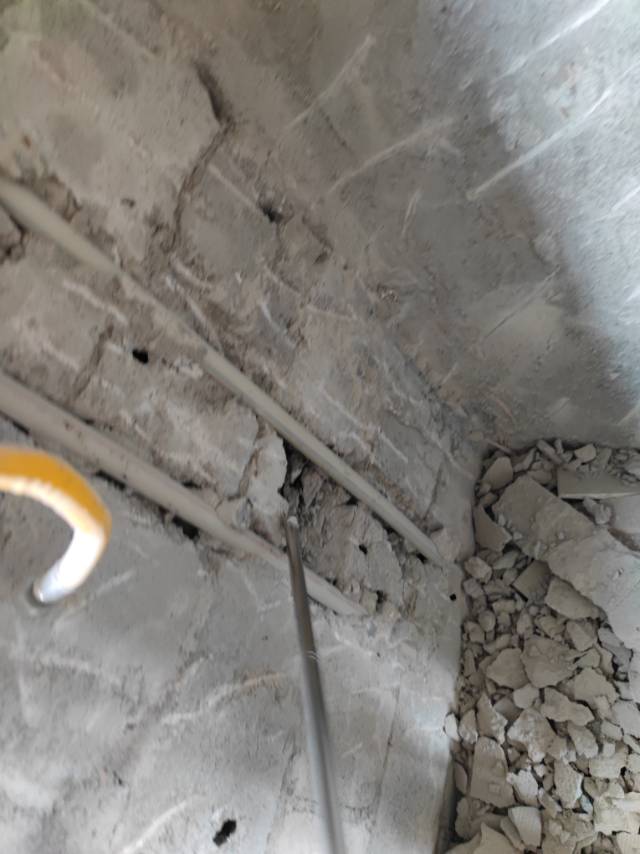

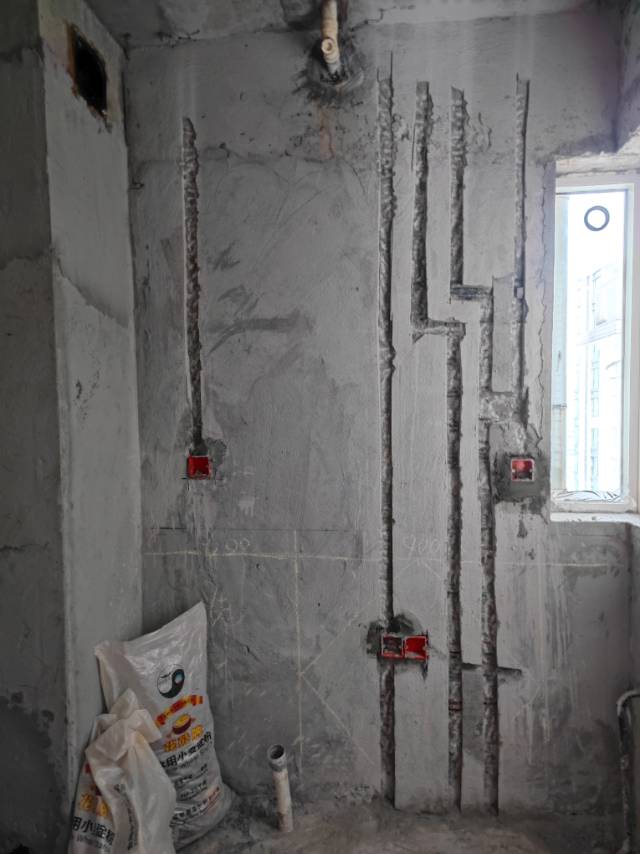

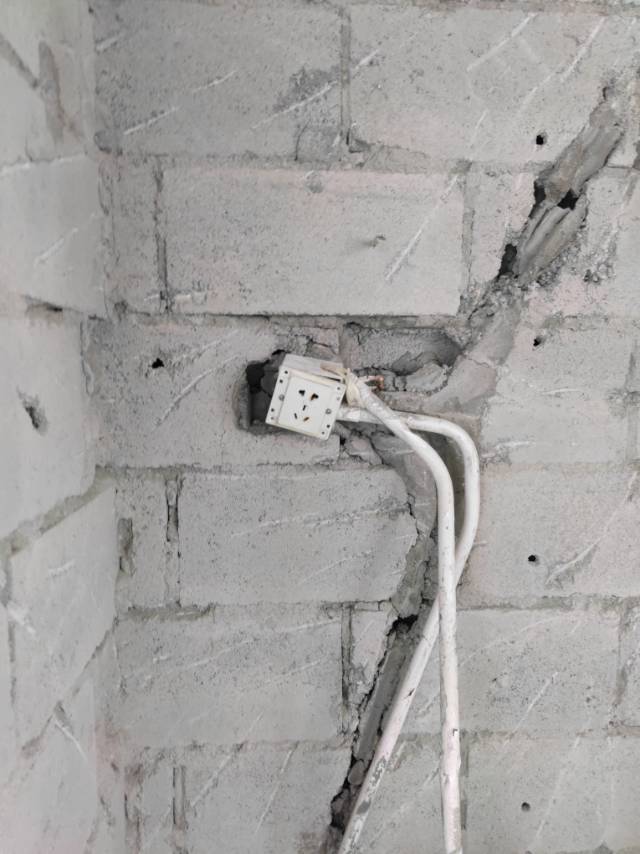

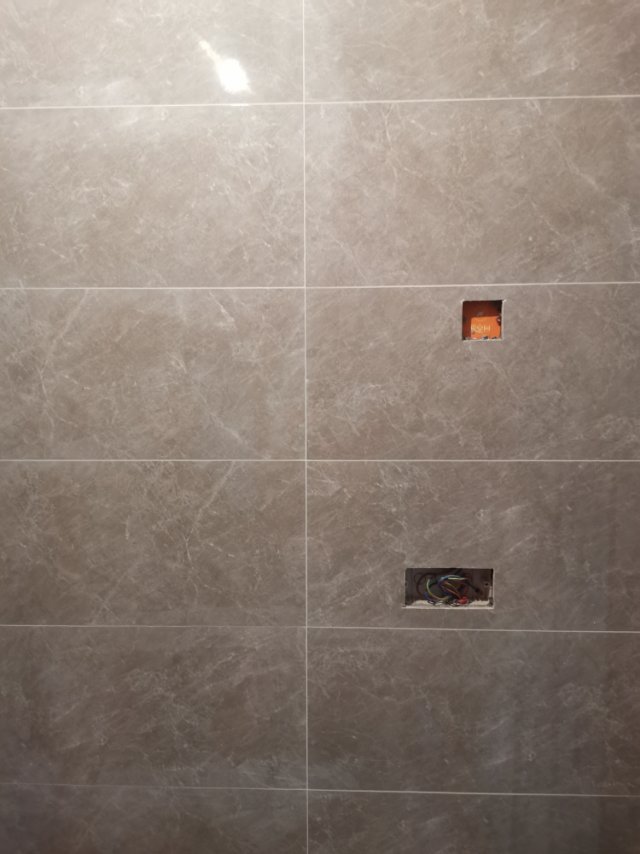

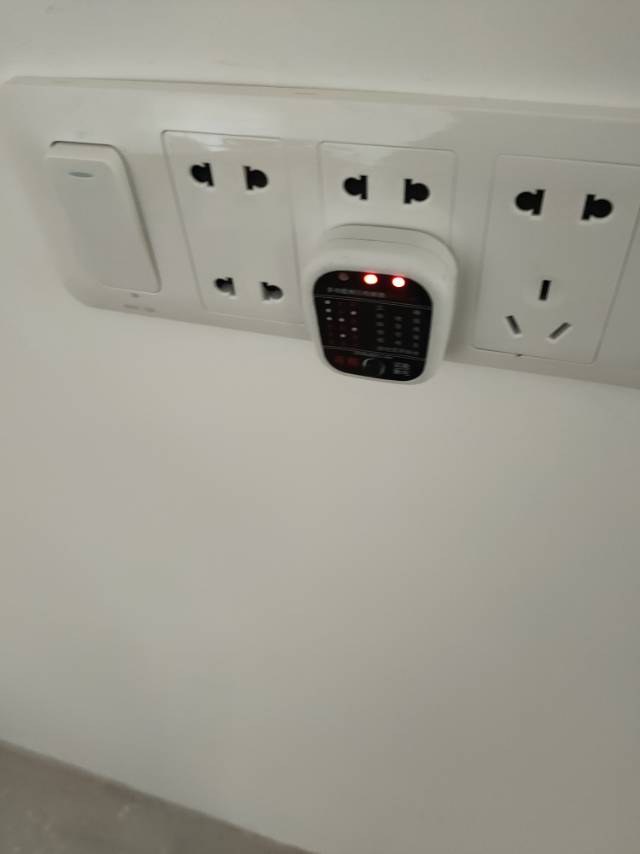

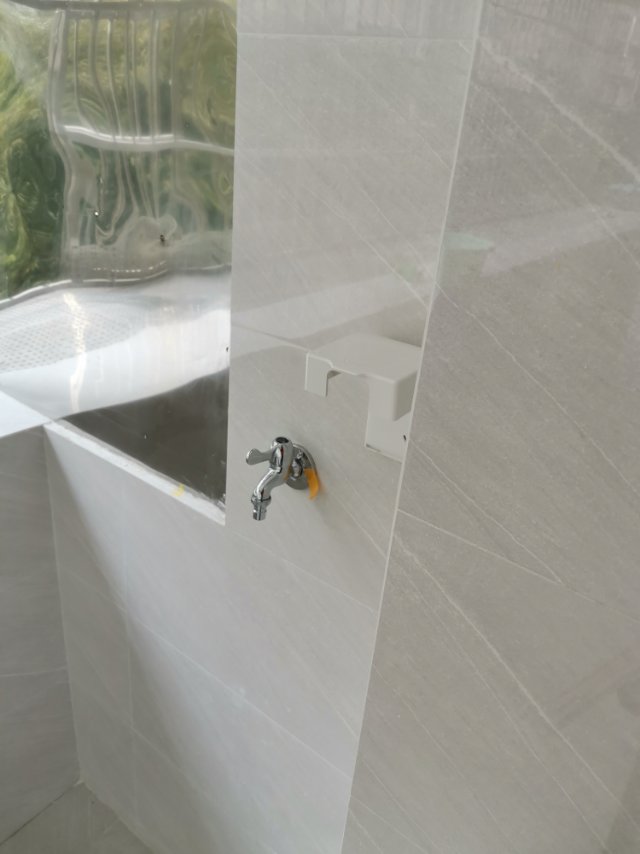

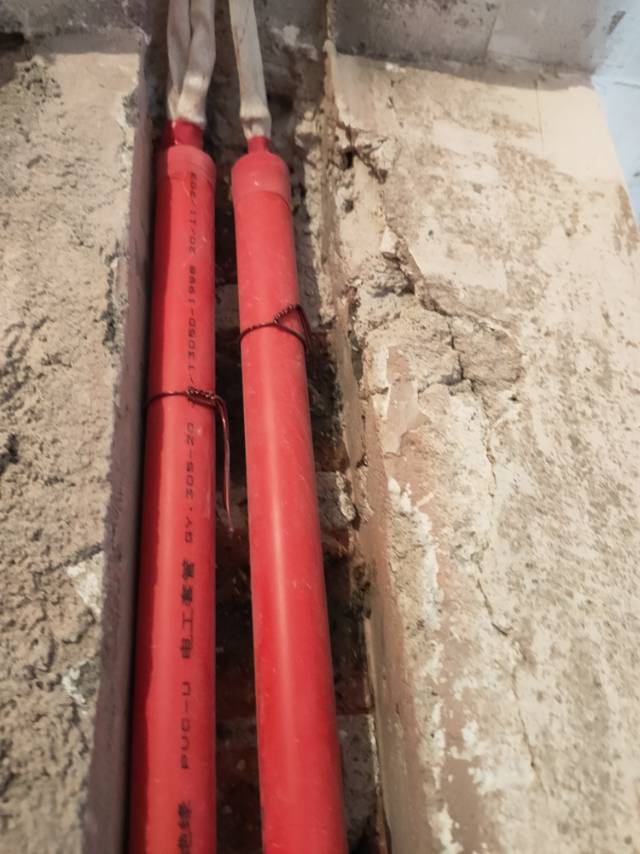

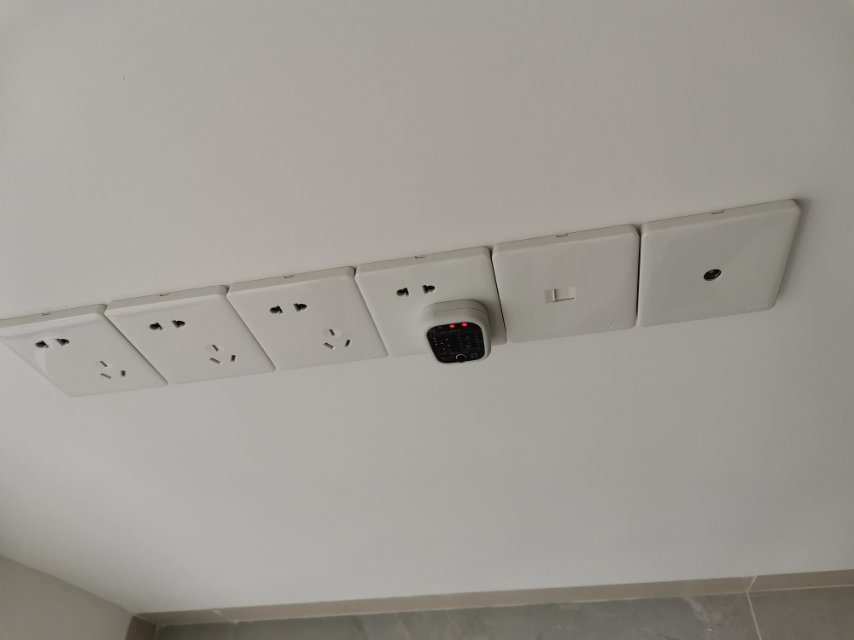

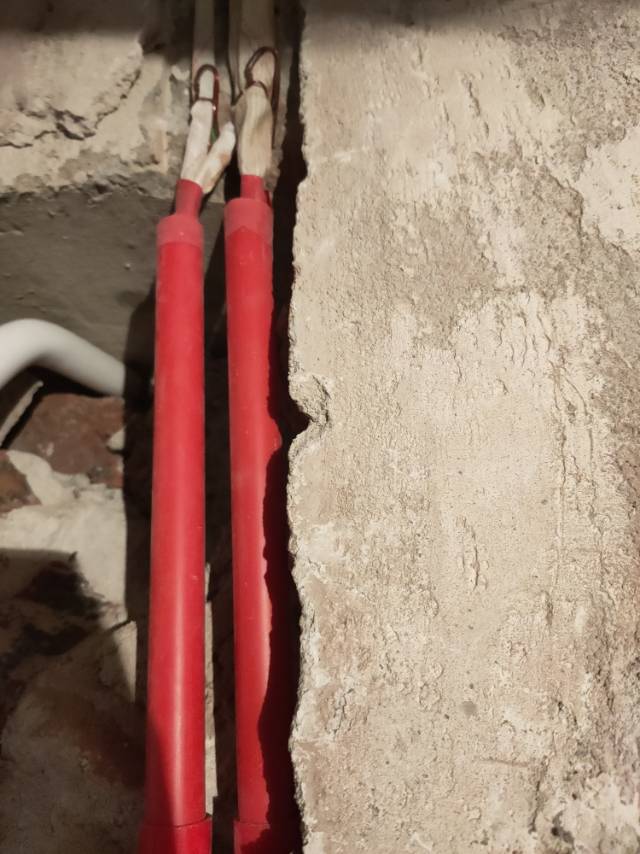

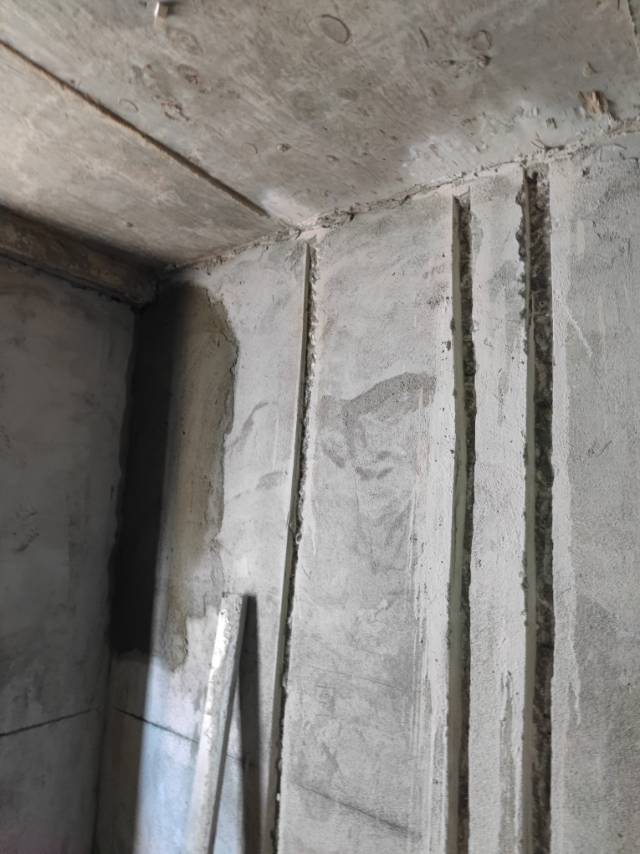

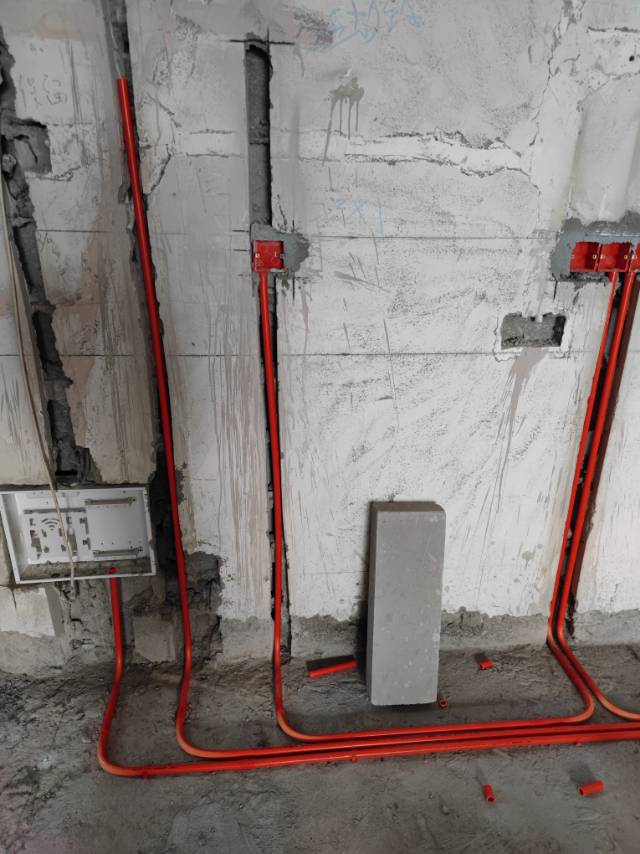

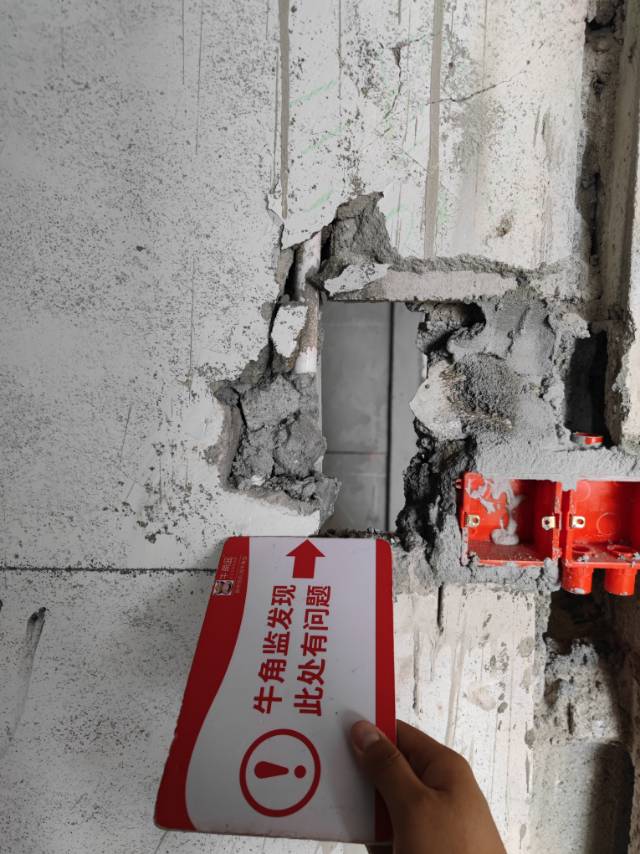

4.专线单管单线,电线线头已密封在底盒。

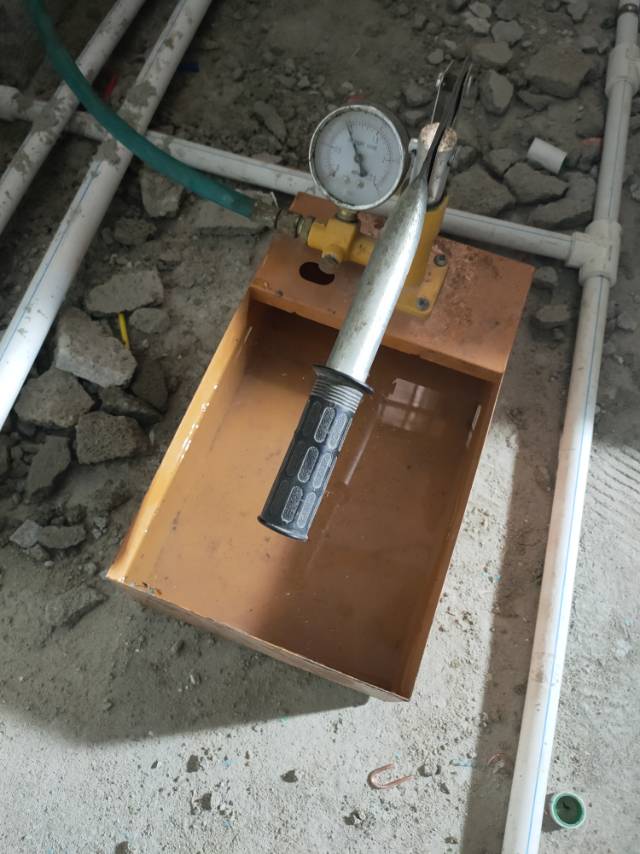

5.现场打压8公斤压力一小时以上未掉压。

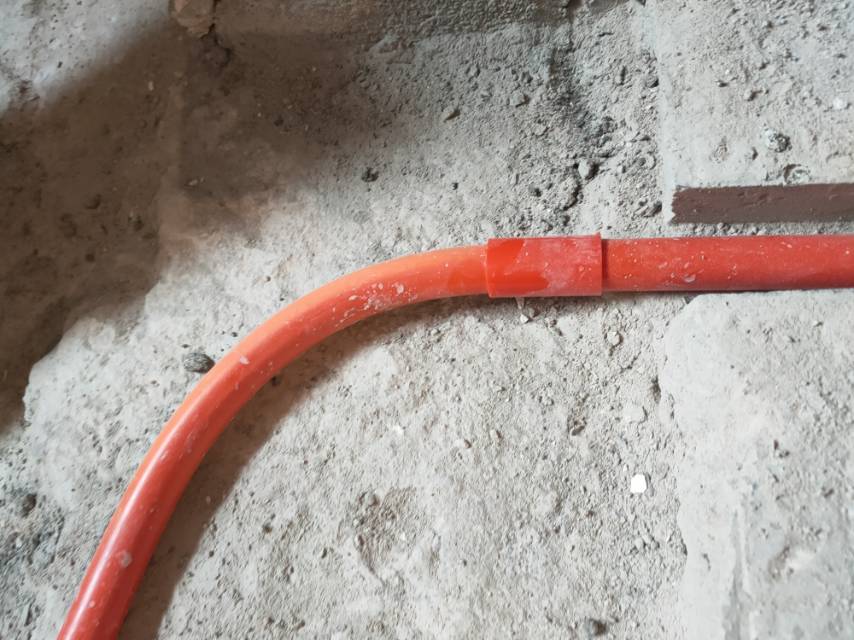

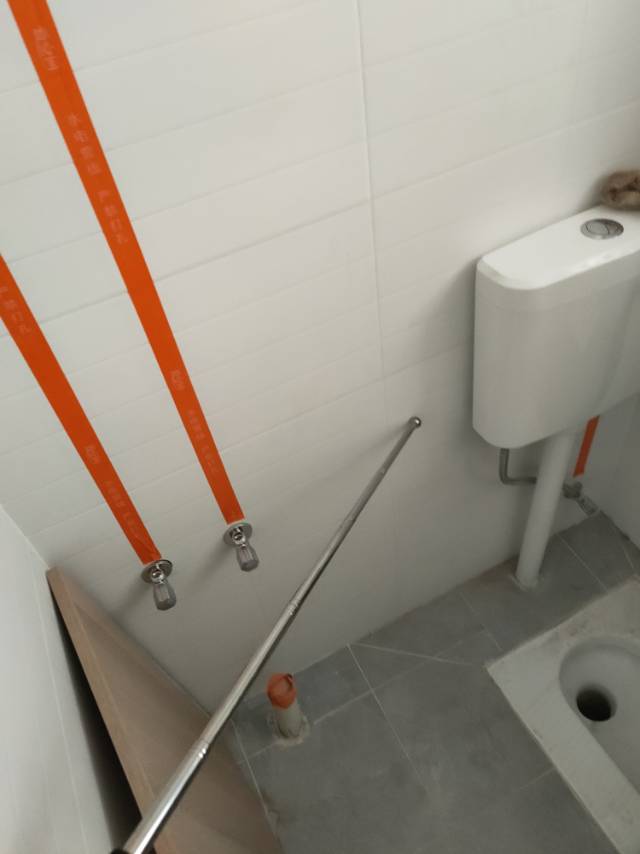

6.垂线已套黄腊管。

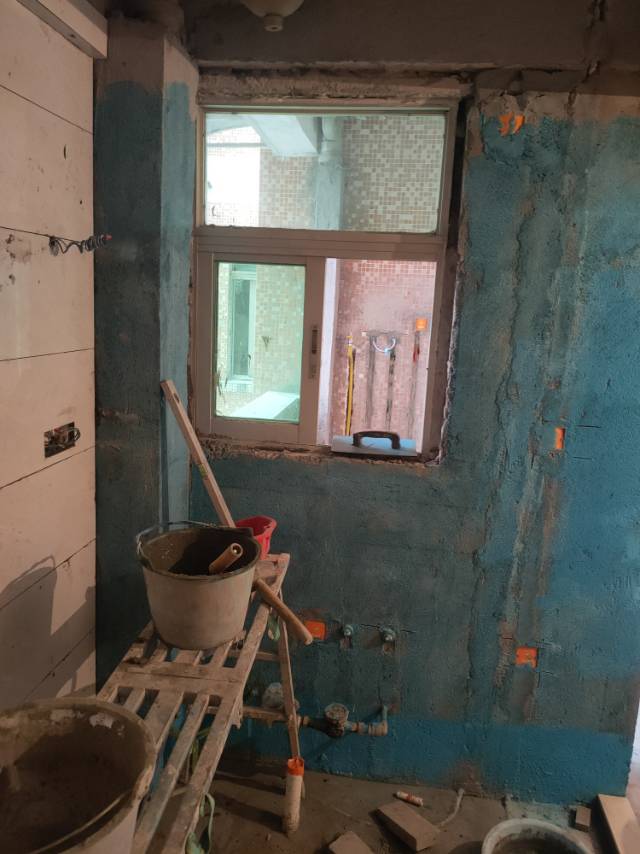

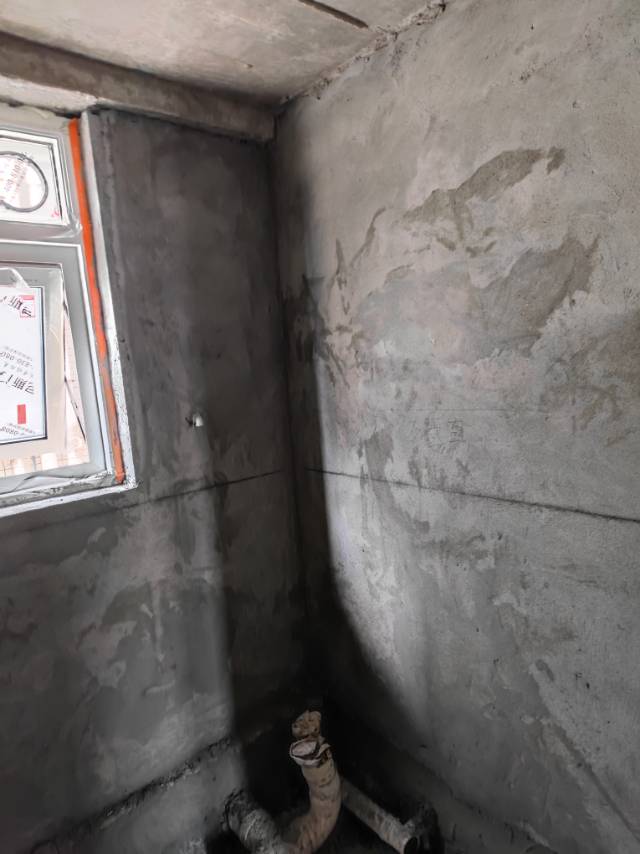

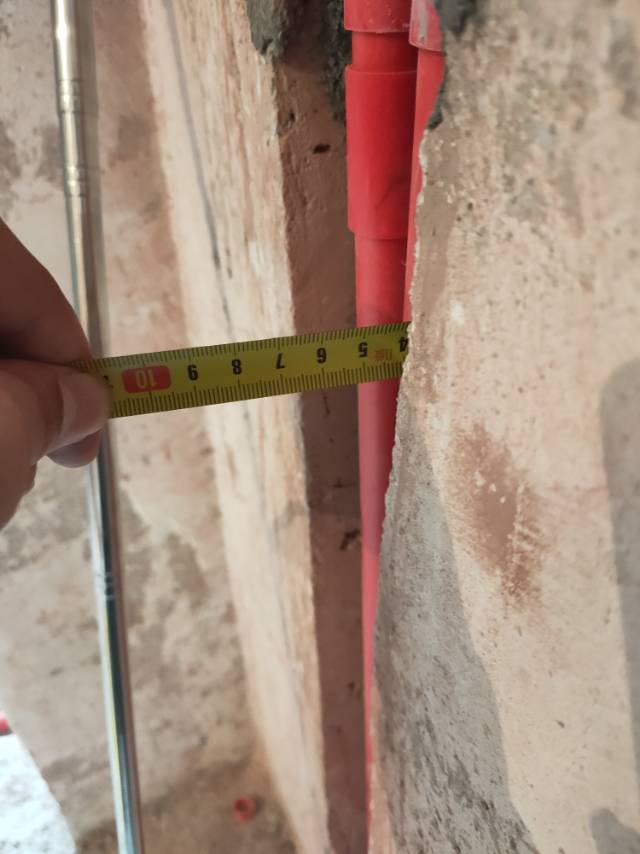

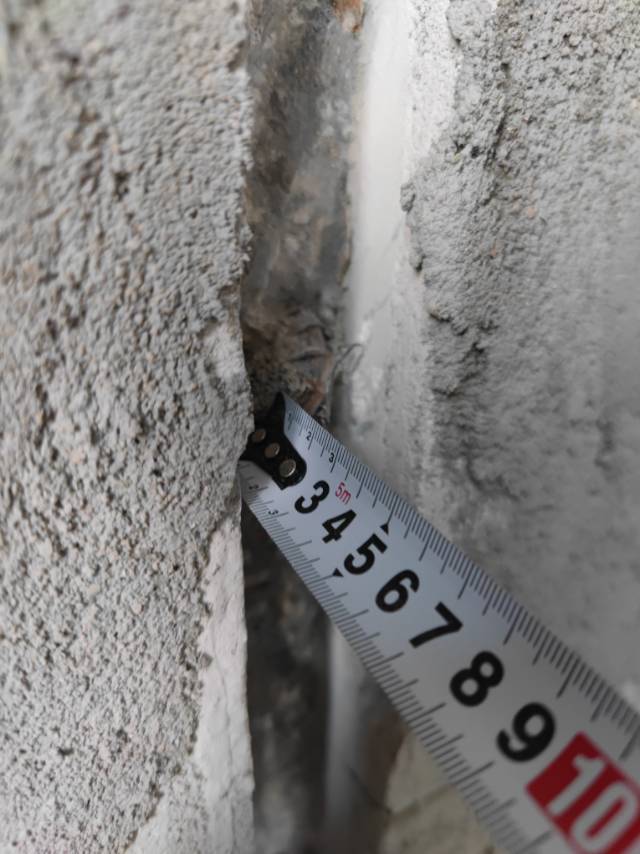

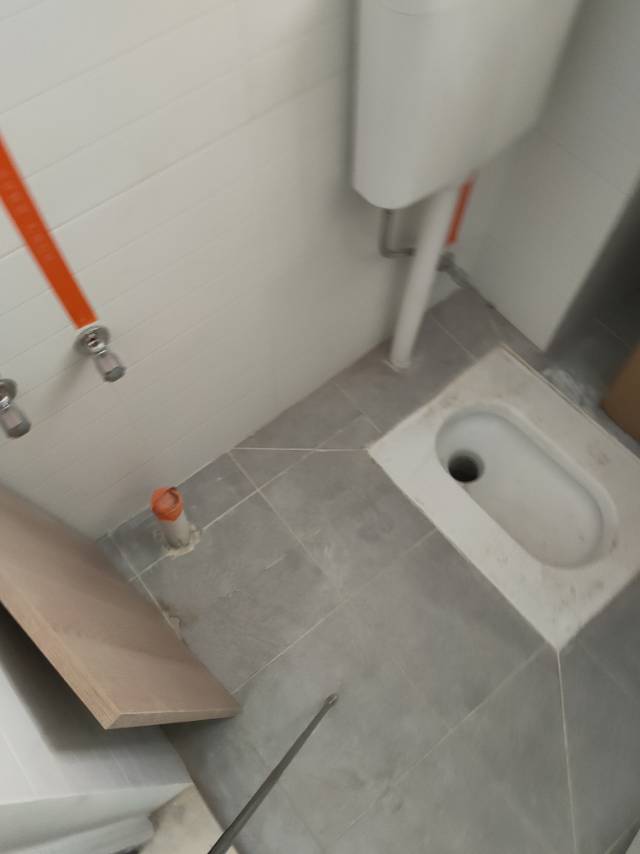

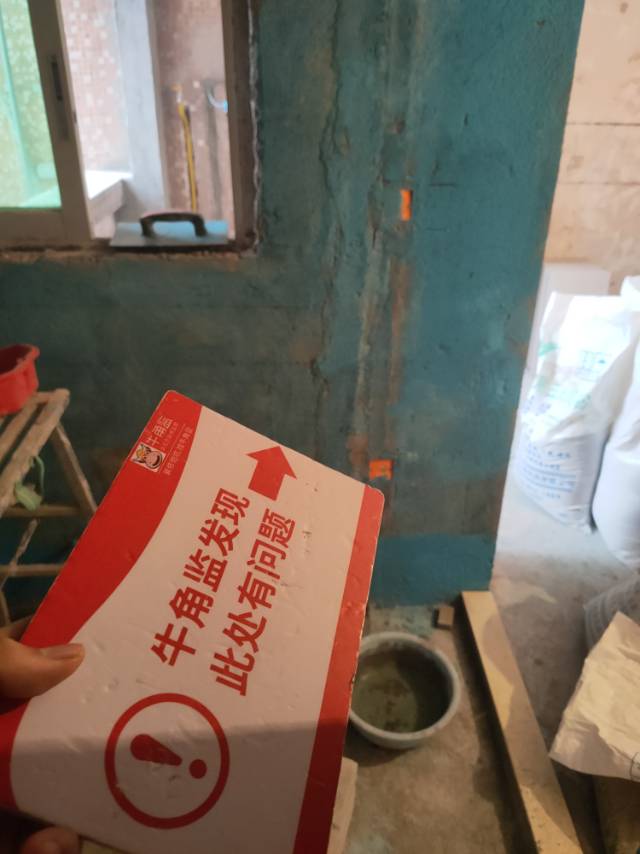

7.水管主管建议更换为6分管,厨房与卫生间位置穿反坎,防水需注意,或申请延长质保时间。
防水施工建议

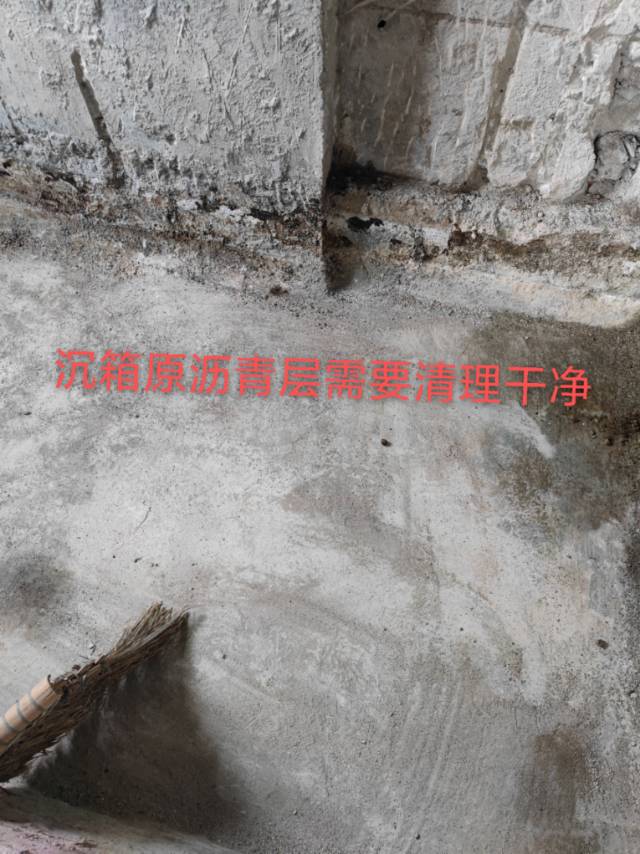

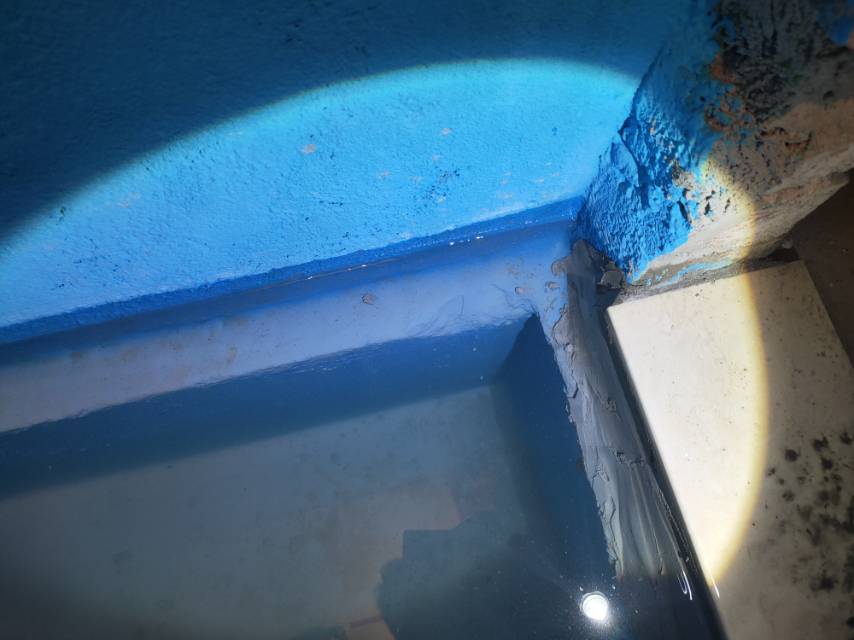

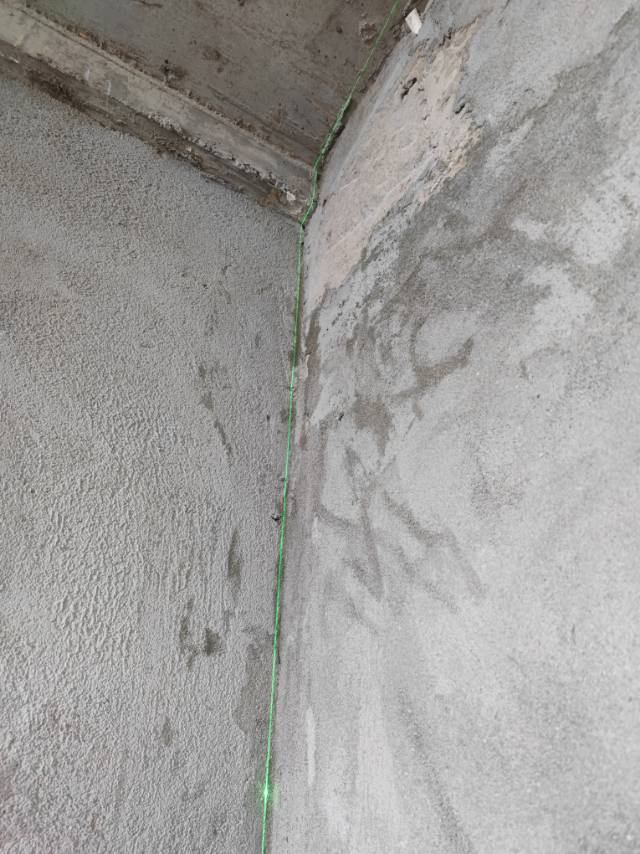

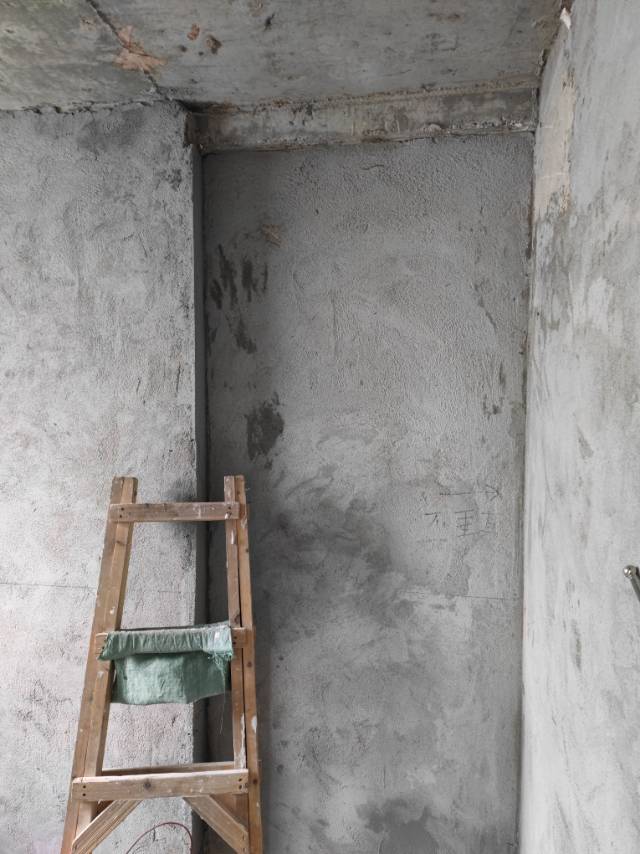

1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。

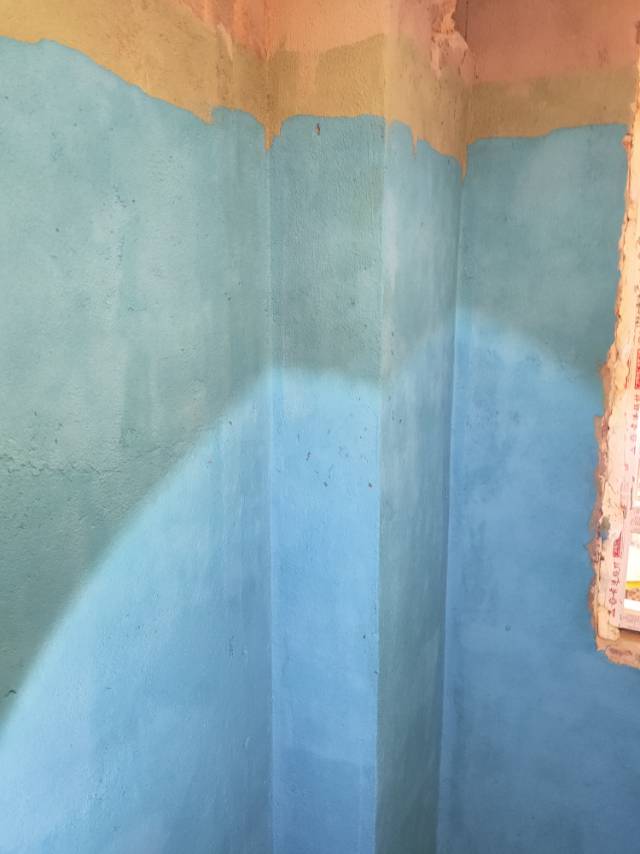

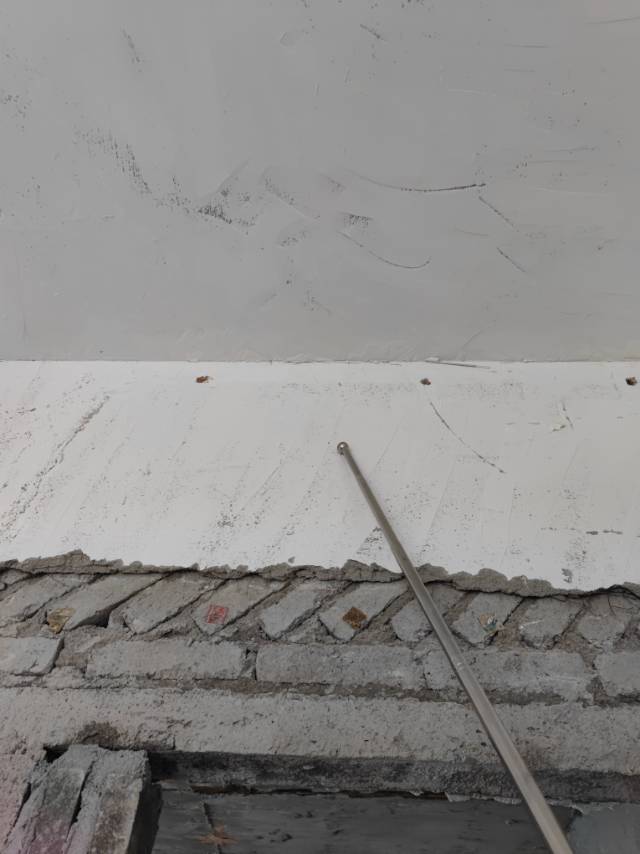

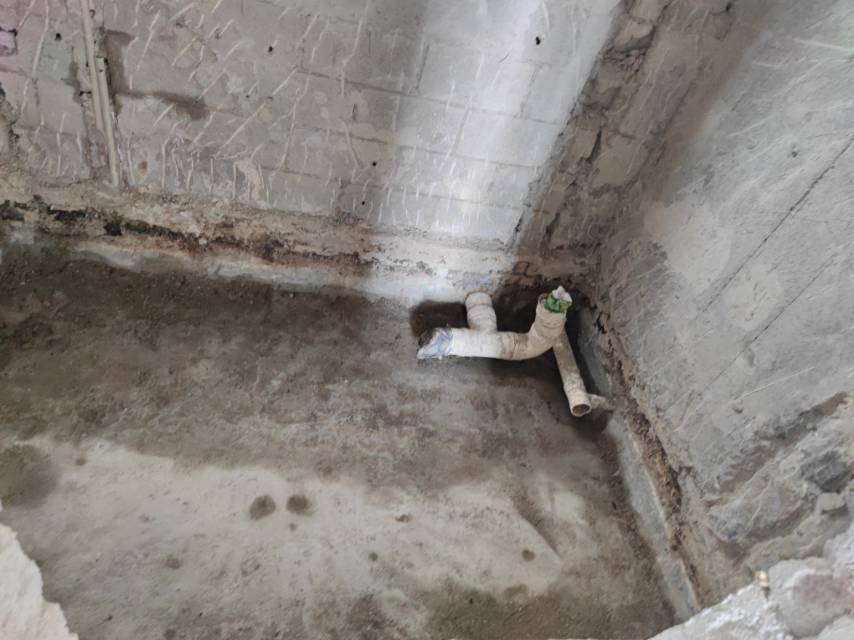

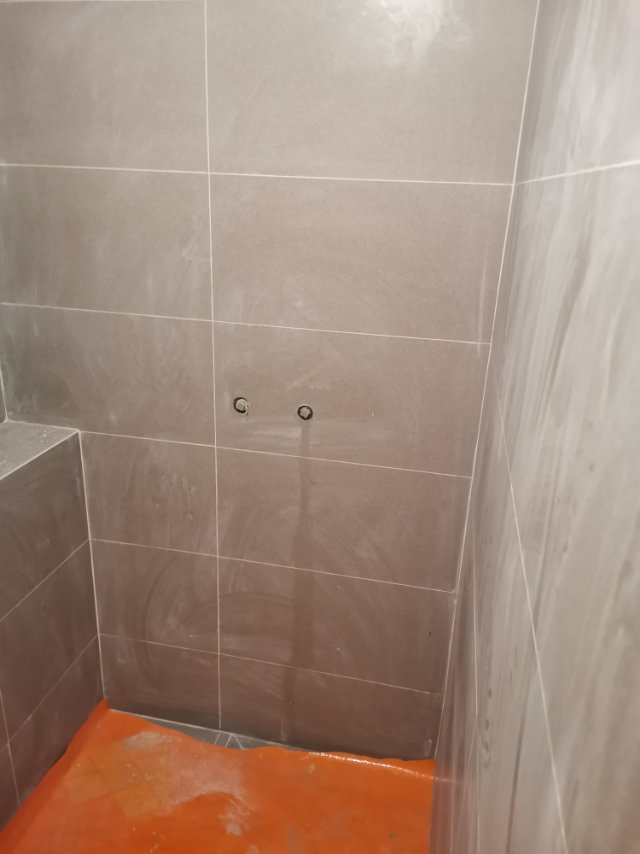

2、管道底部周边,地面上返墙面30cm处,应做防水附加层。
3、闭水前告知楼下业主,如有异常及时通知。
