广州百安居装饰公司
打分/点评
送鲜鸡蛋
3
扔臭鸡蛋
16
综合指数:18.32%
监理好评率:39.18%
配合整改率:0.00%
臭鸡蛋率:84.21%
天河区碧********2822
设 计 师:李工
施工队长:陈工
工地面积:198.00㎡
装修总价:0.00
本次评价:C

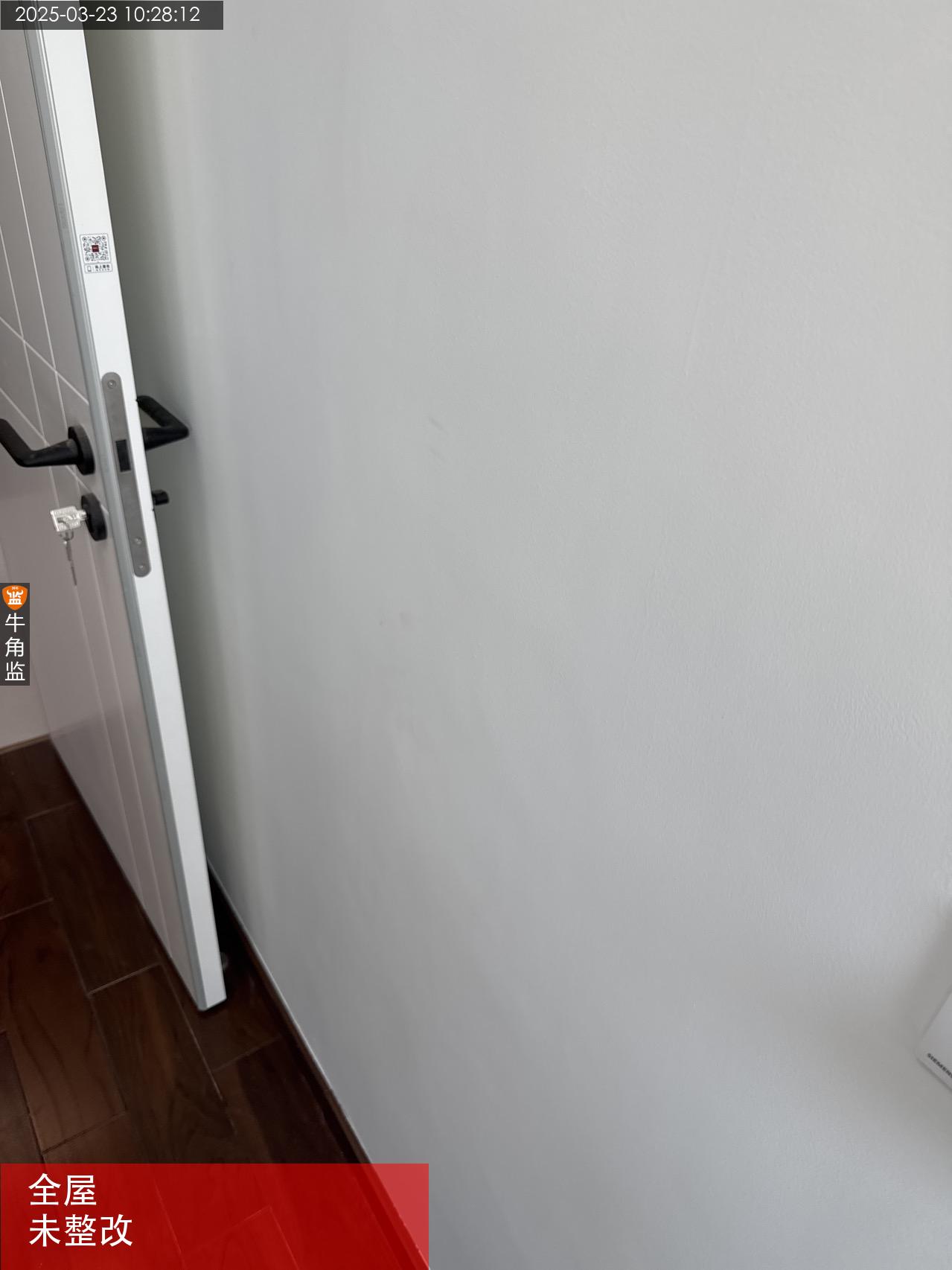

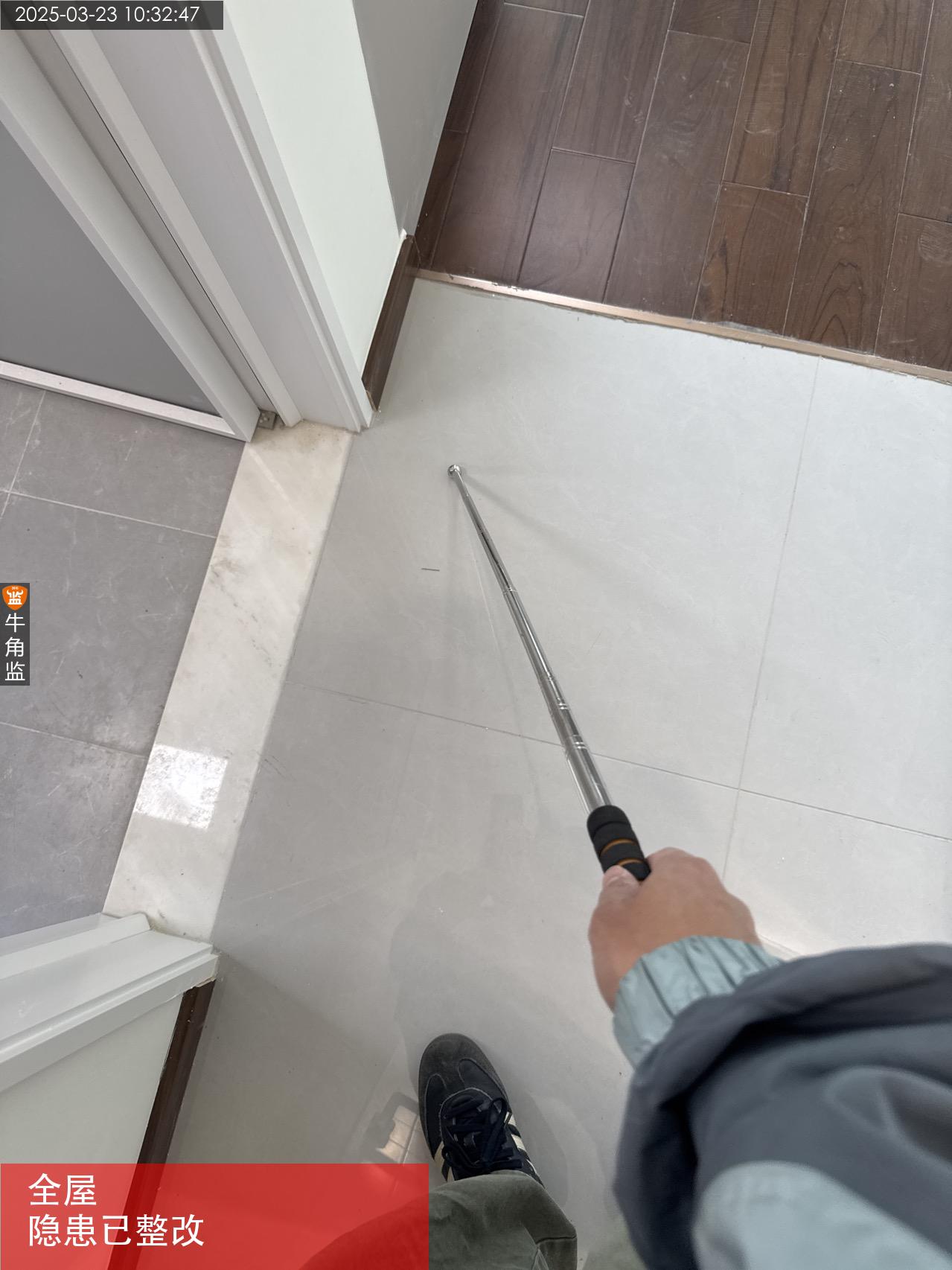

本次评语:

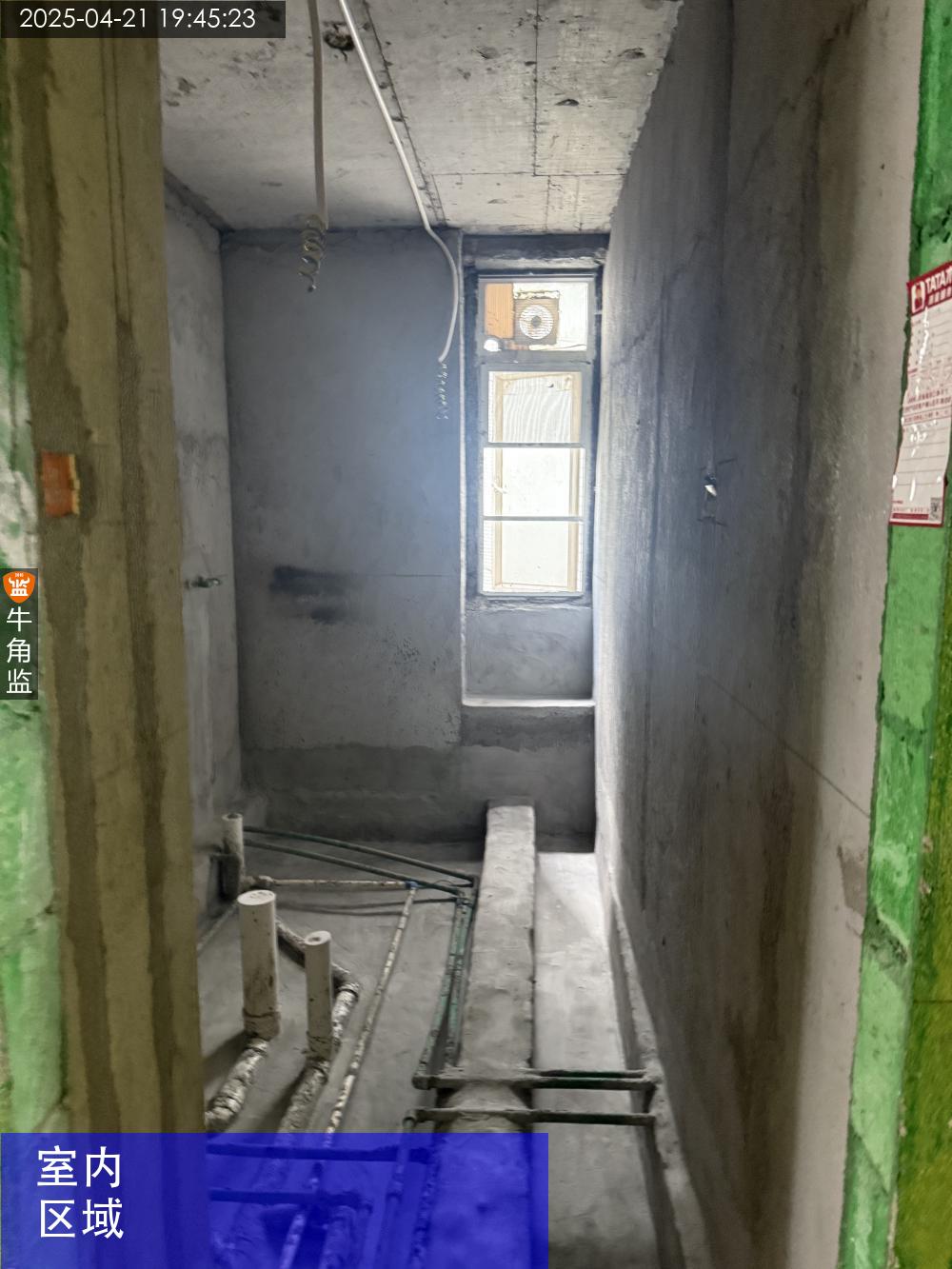

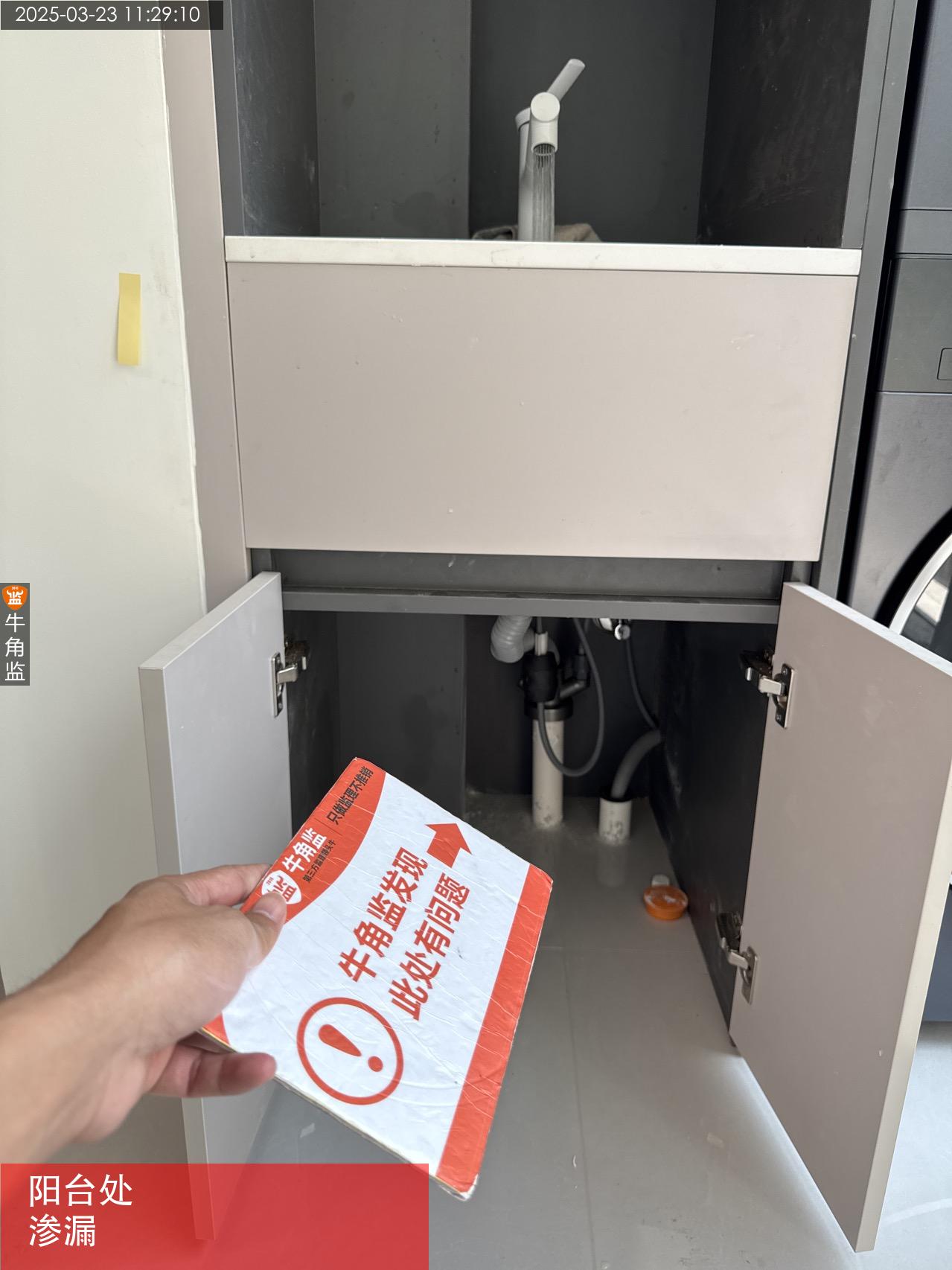

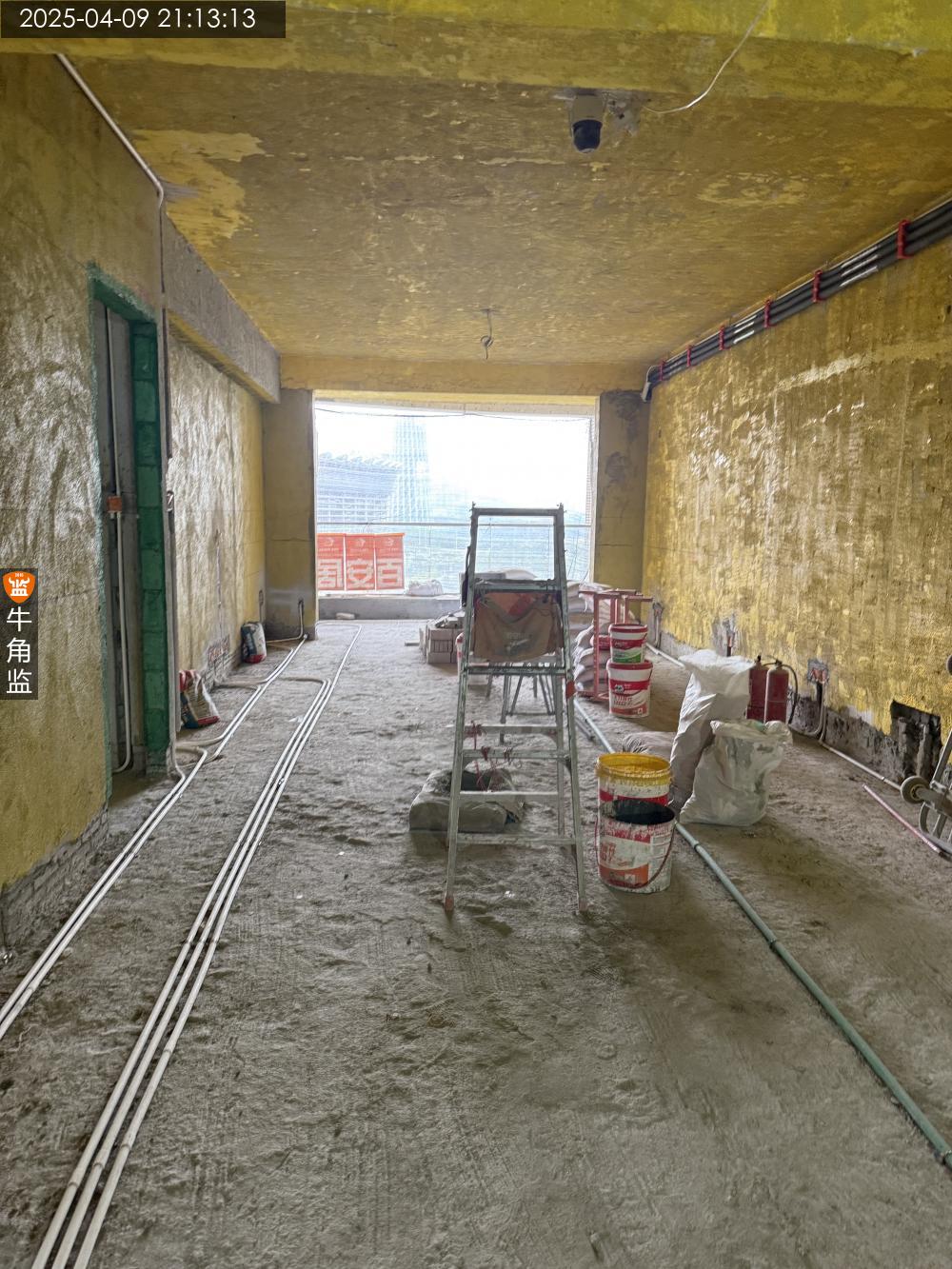

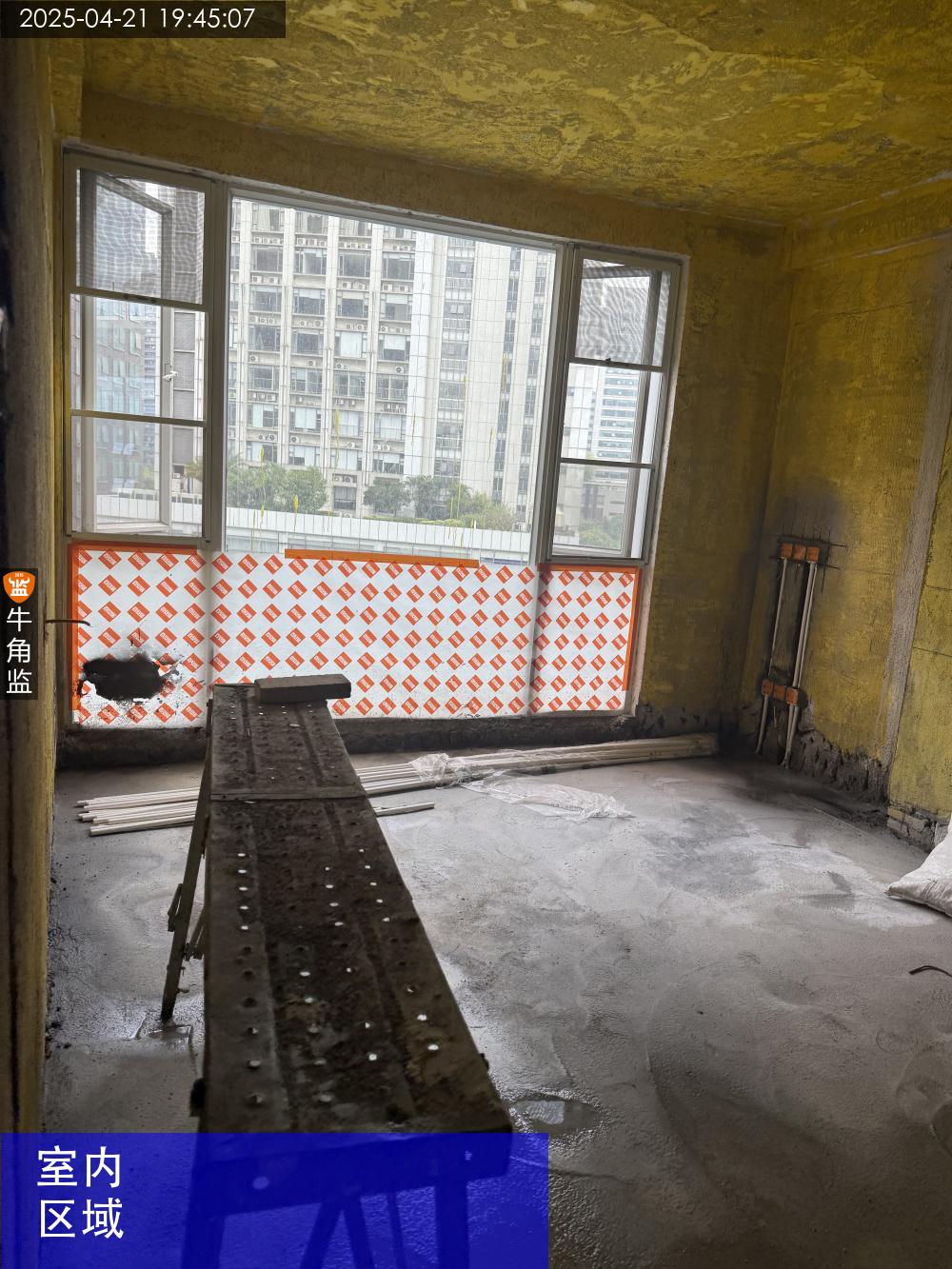

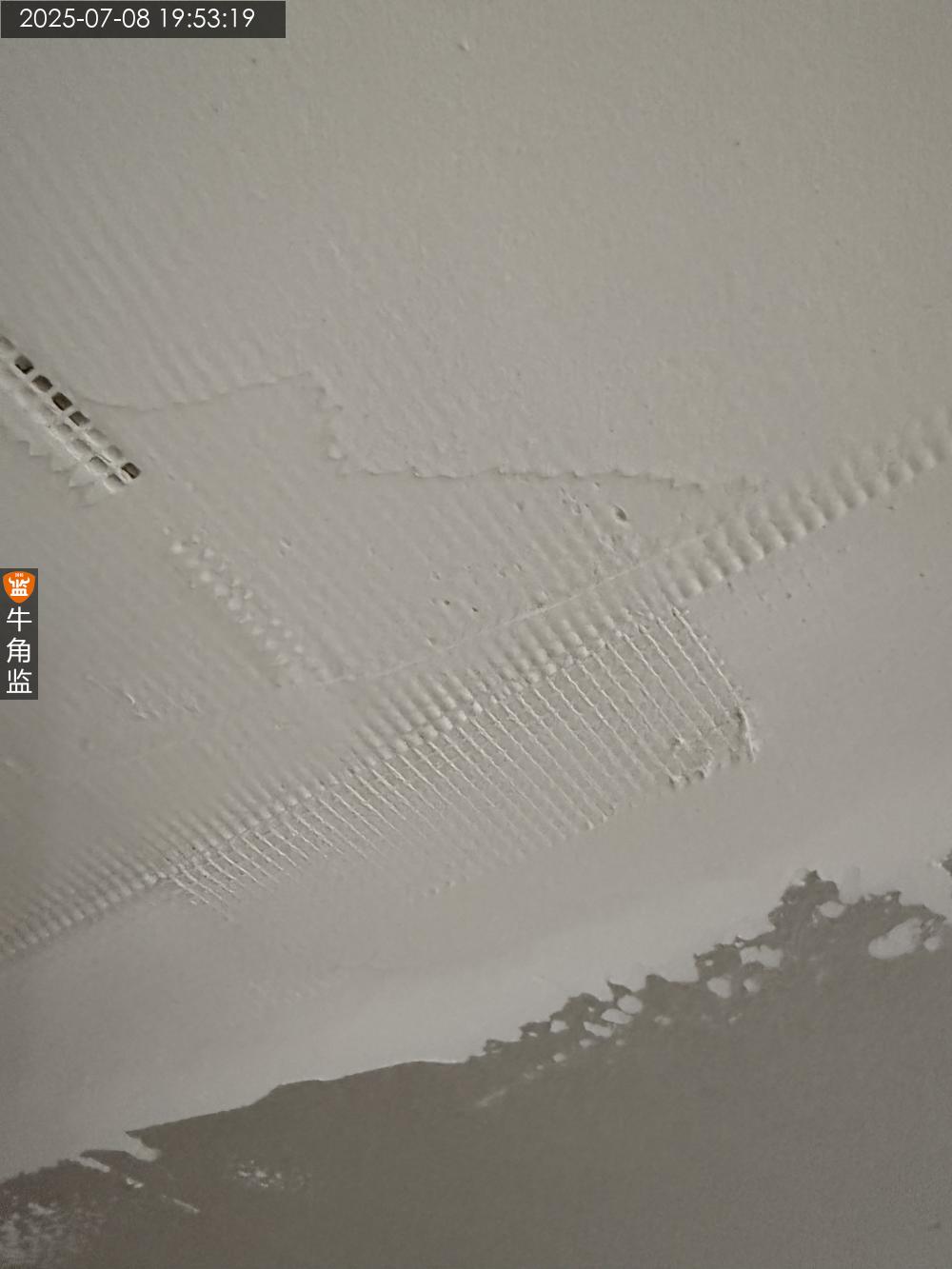

本次检查: 本次主要是检查防水材料以及之前的问题。 1、防水材料不达标,现场防水是德高,防水执行标准T23445的I型。按规范地面需要使用2型及以上的,现场已经要求更换。 2、现场水泥砌筑水泥,后期地面贴砖不建议使用,要求使用不是砌筑水泥。以免后期强度不够,导致空鼓,脱层。建议更换。 3,水电部分问题已经按照要求整改。
2025-04-21
天河区碧********2822
设 计 师:李工
施工队长:陈工
工地面积:198.00㎡
装修总价:0.00
本次评价:C
本次评语:

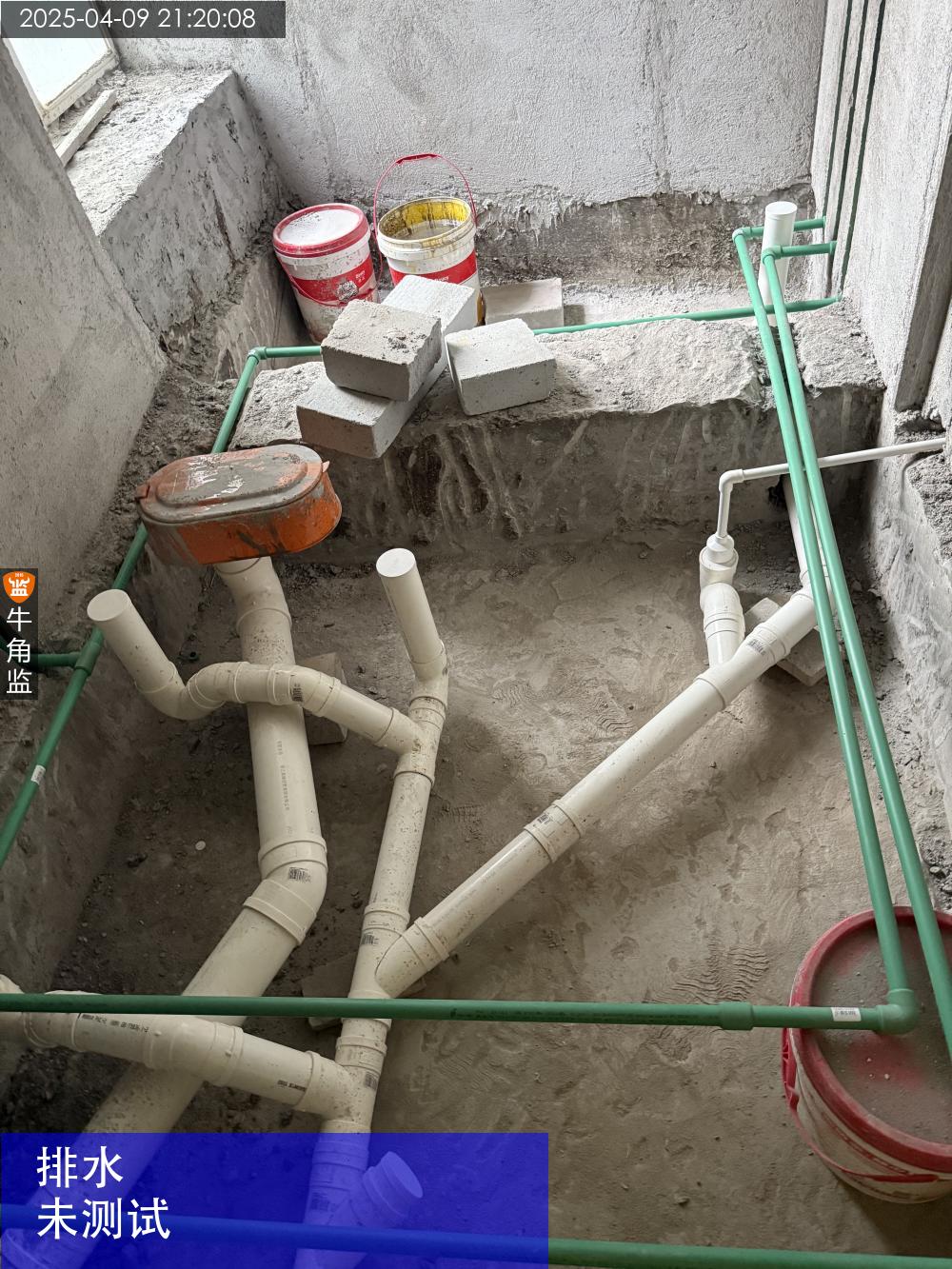

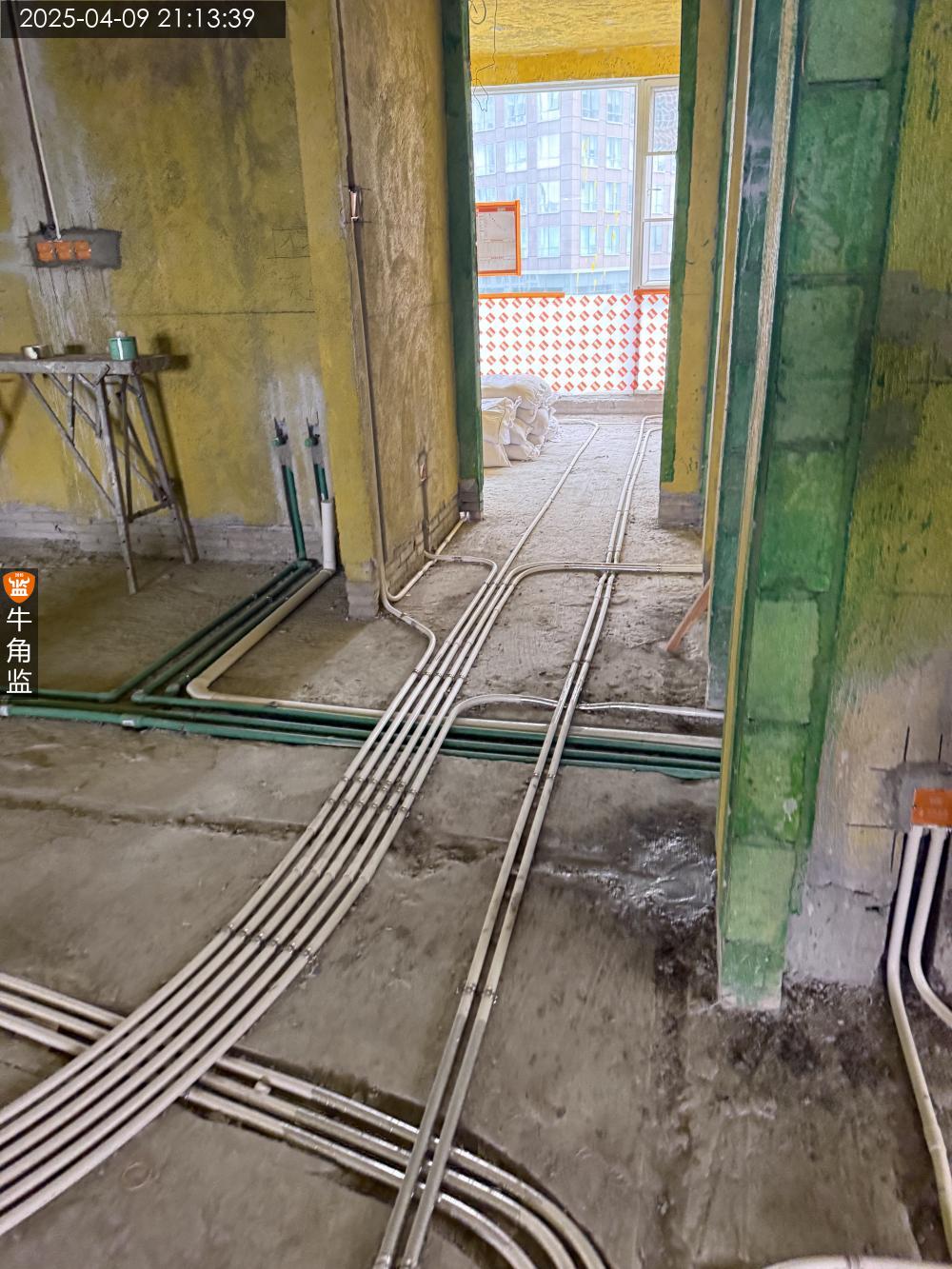

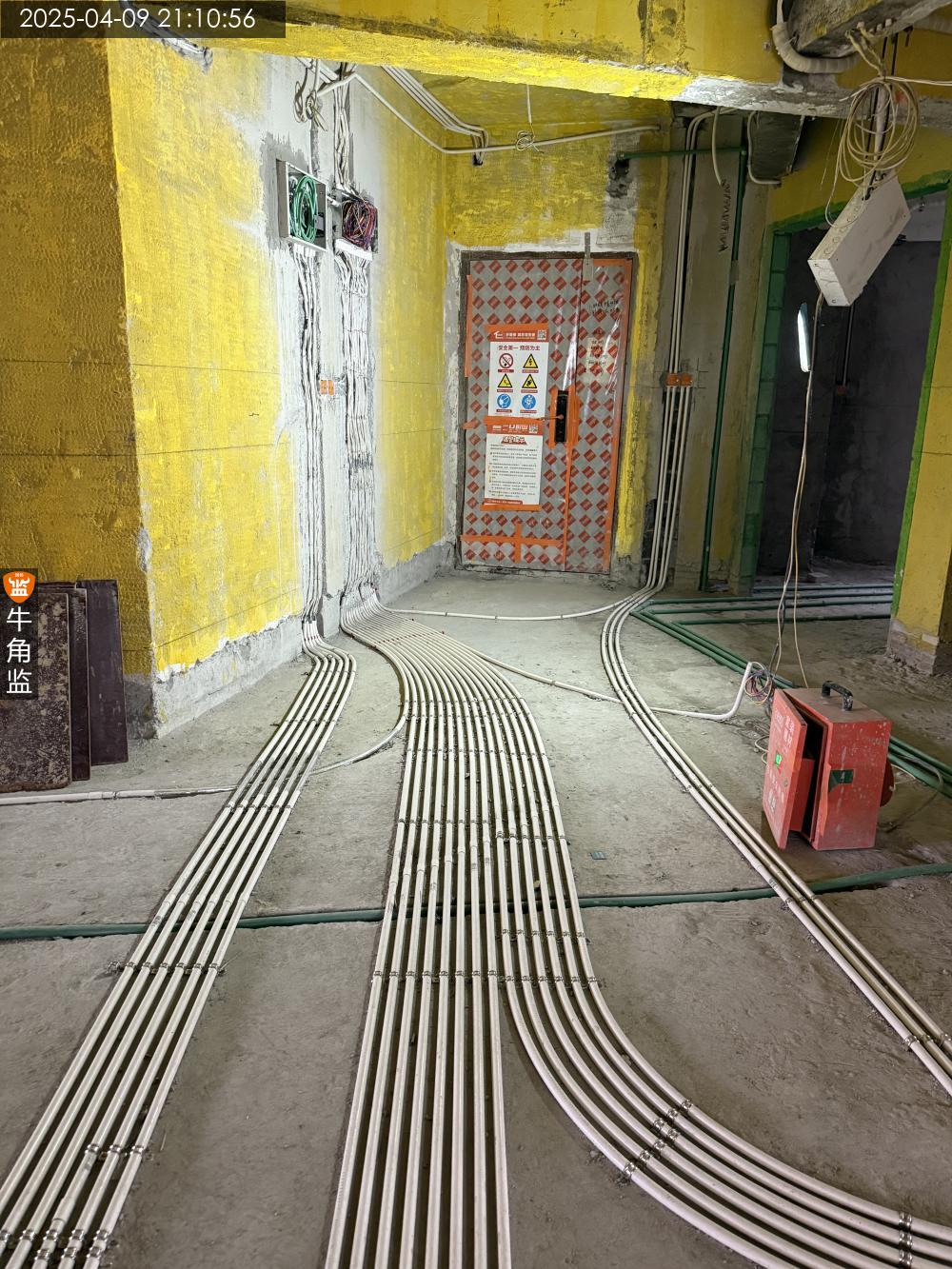

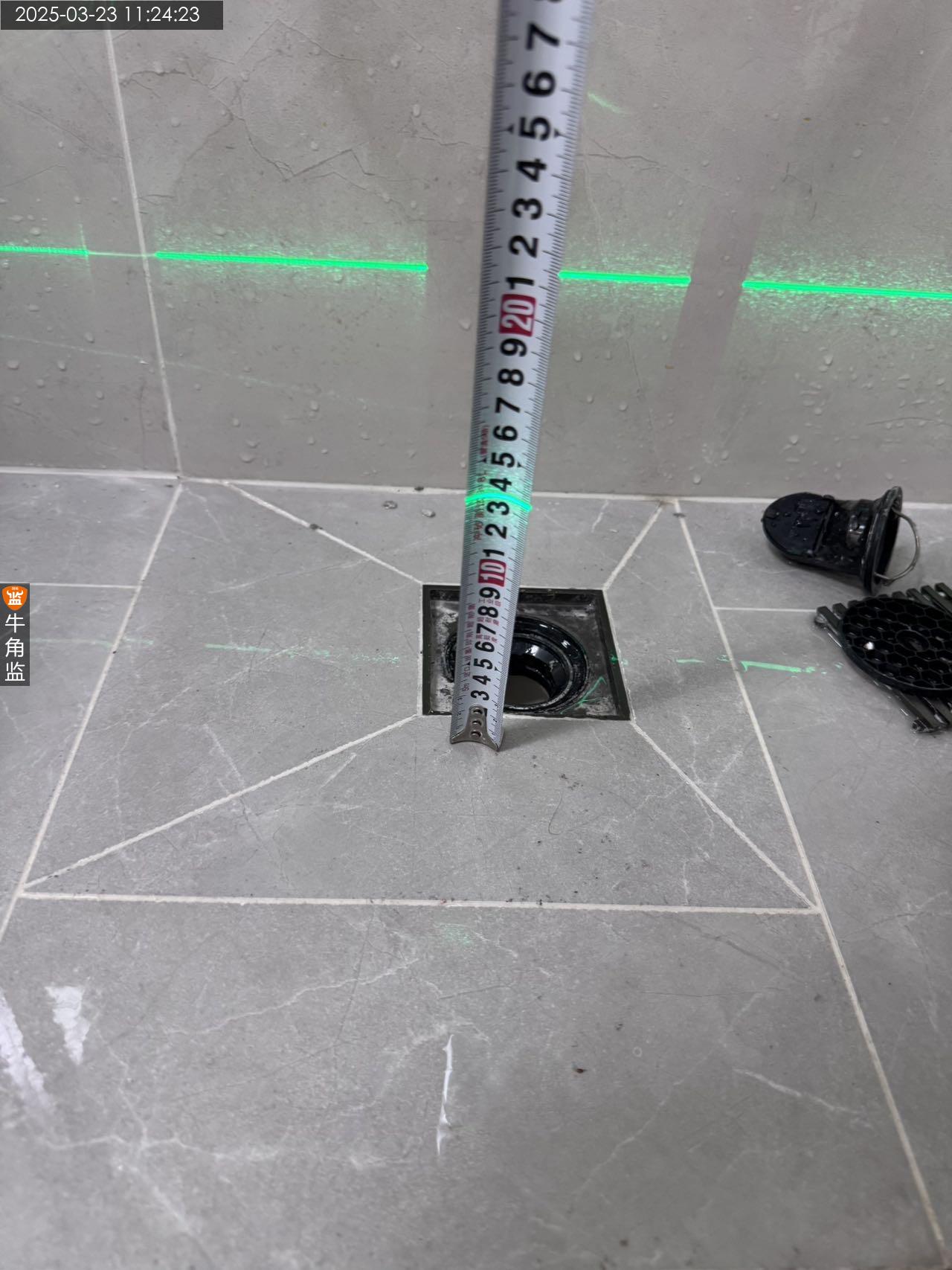

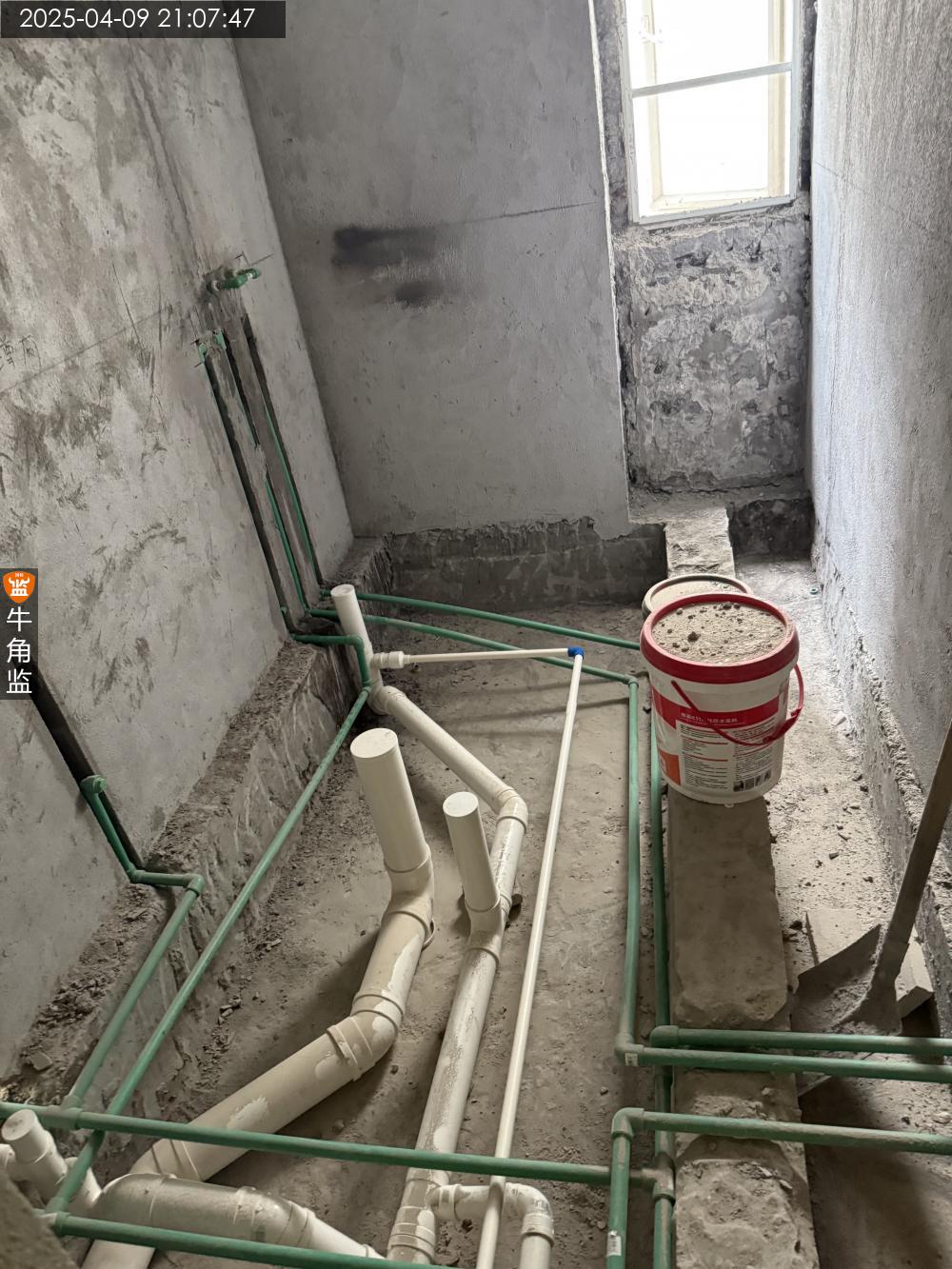

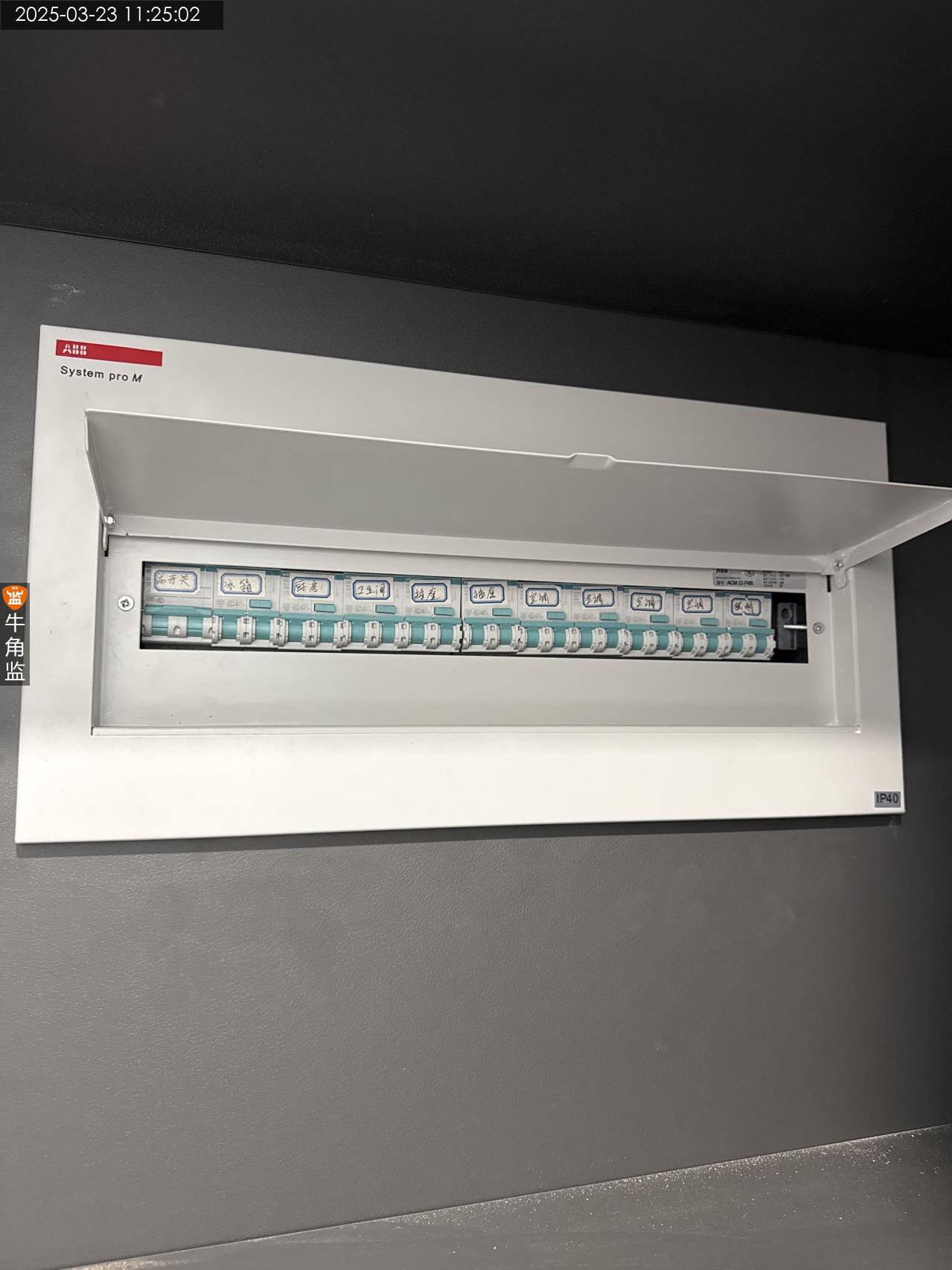

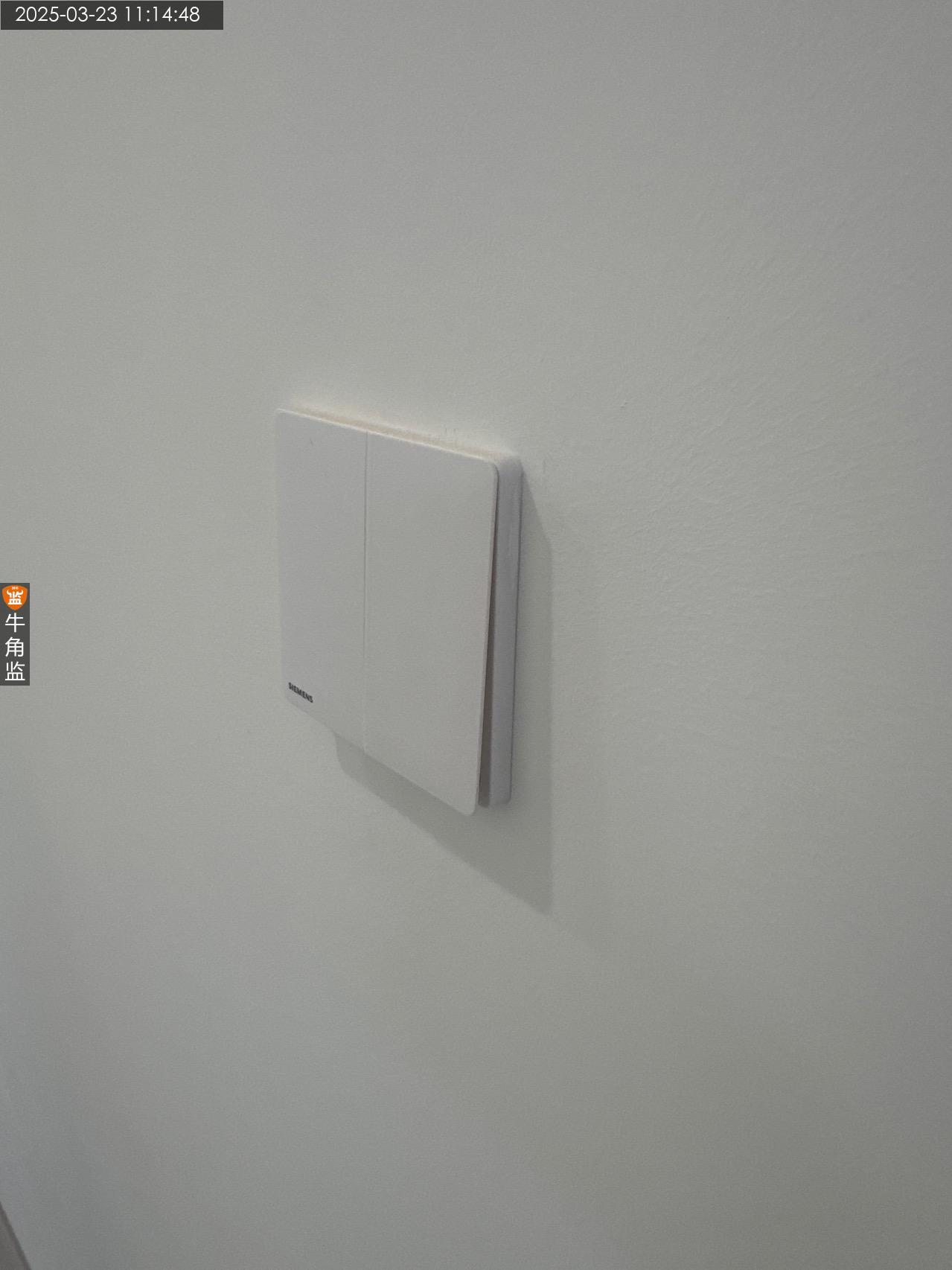

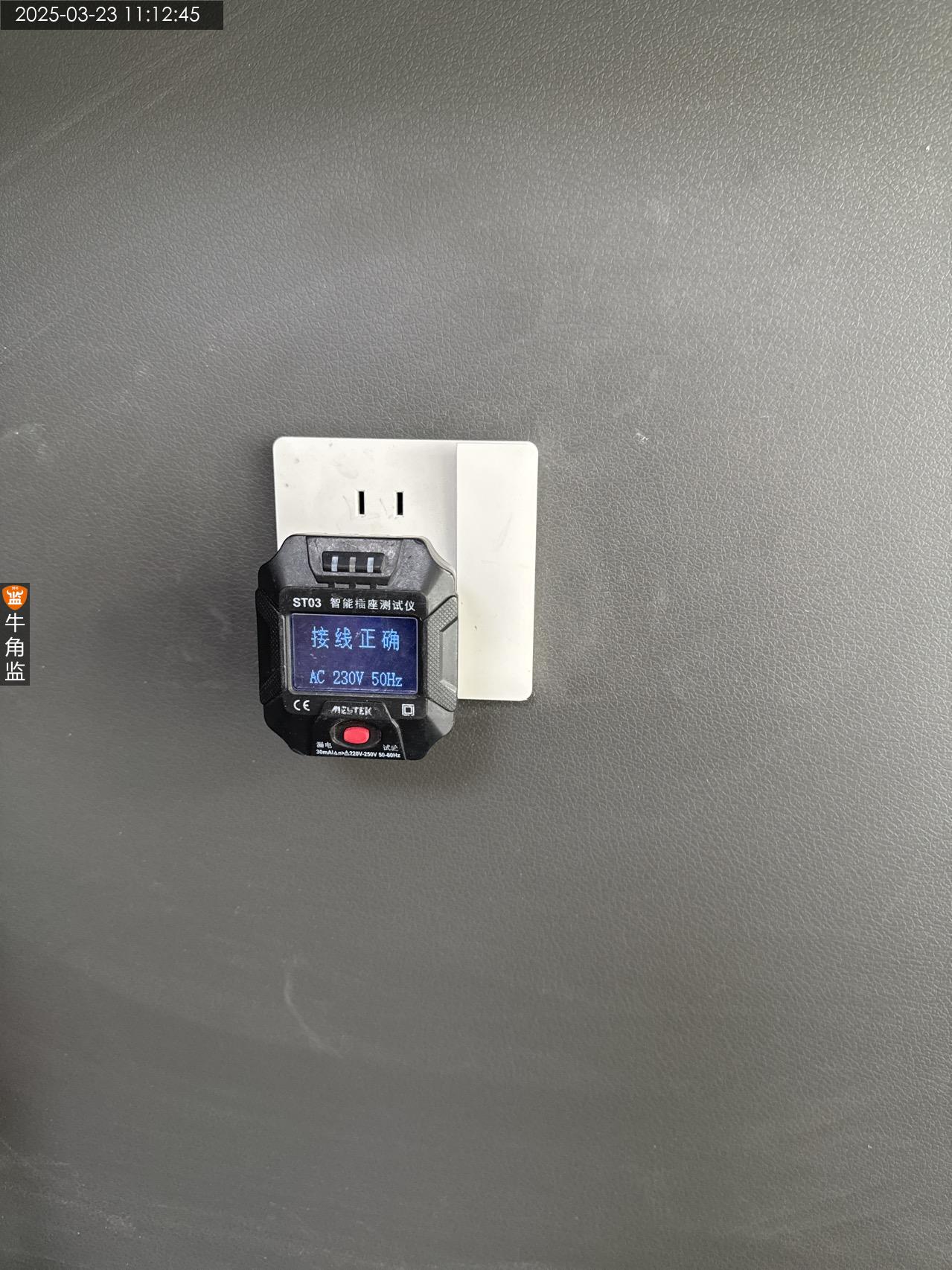

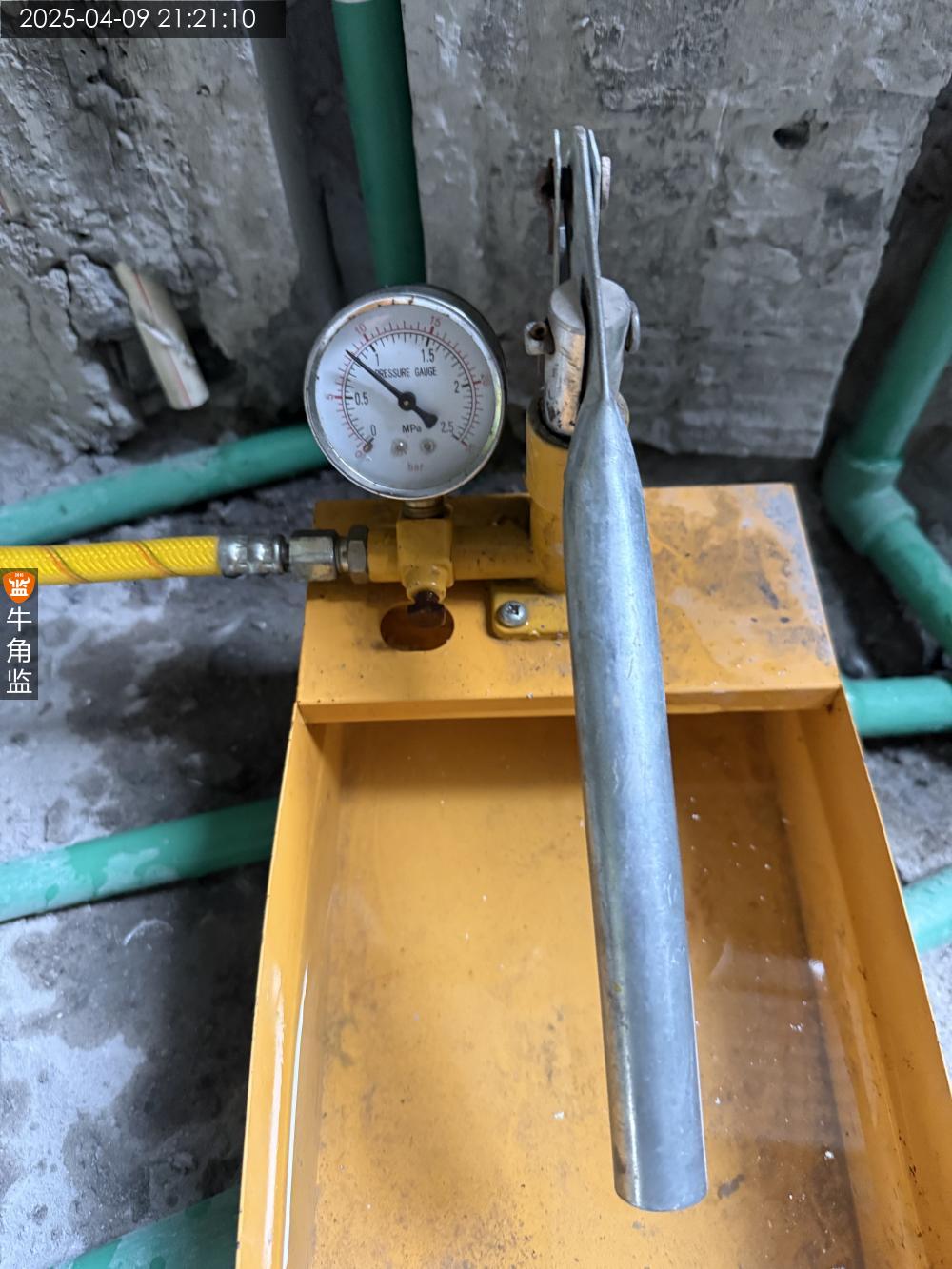

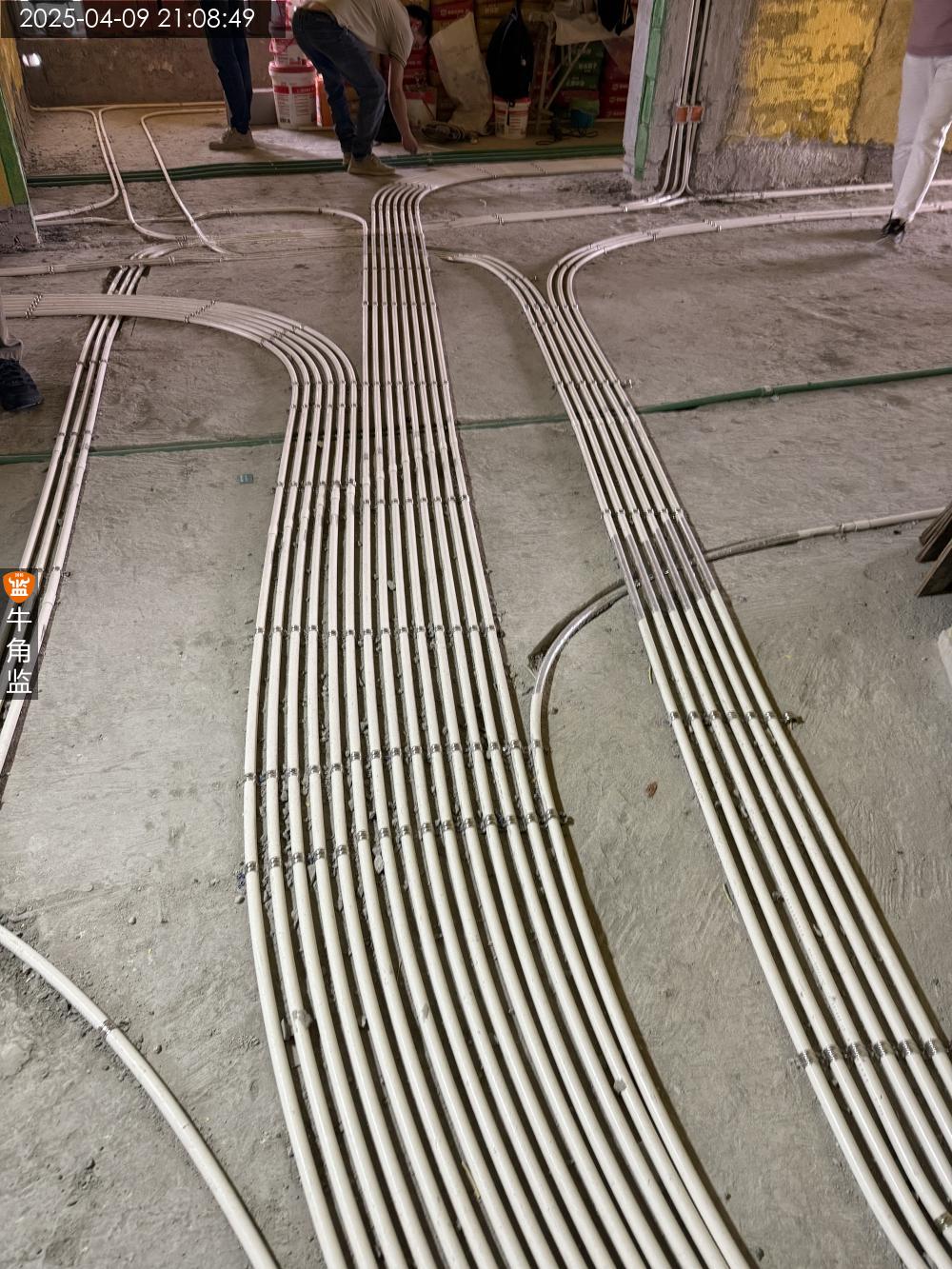

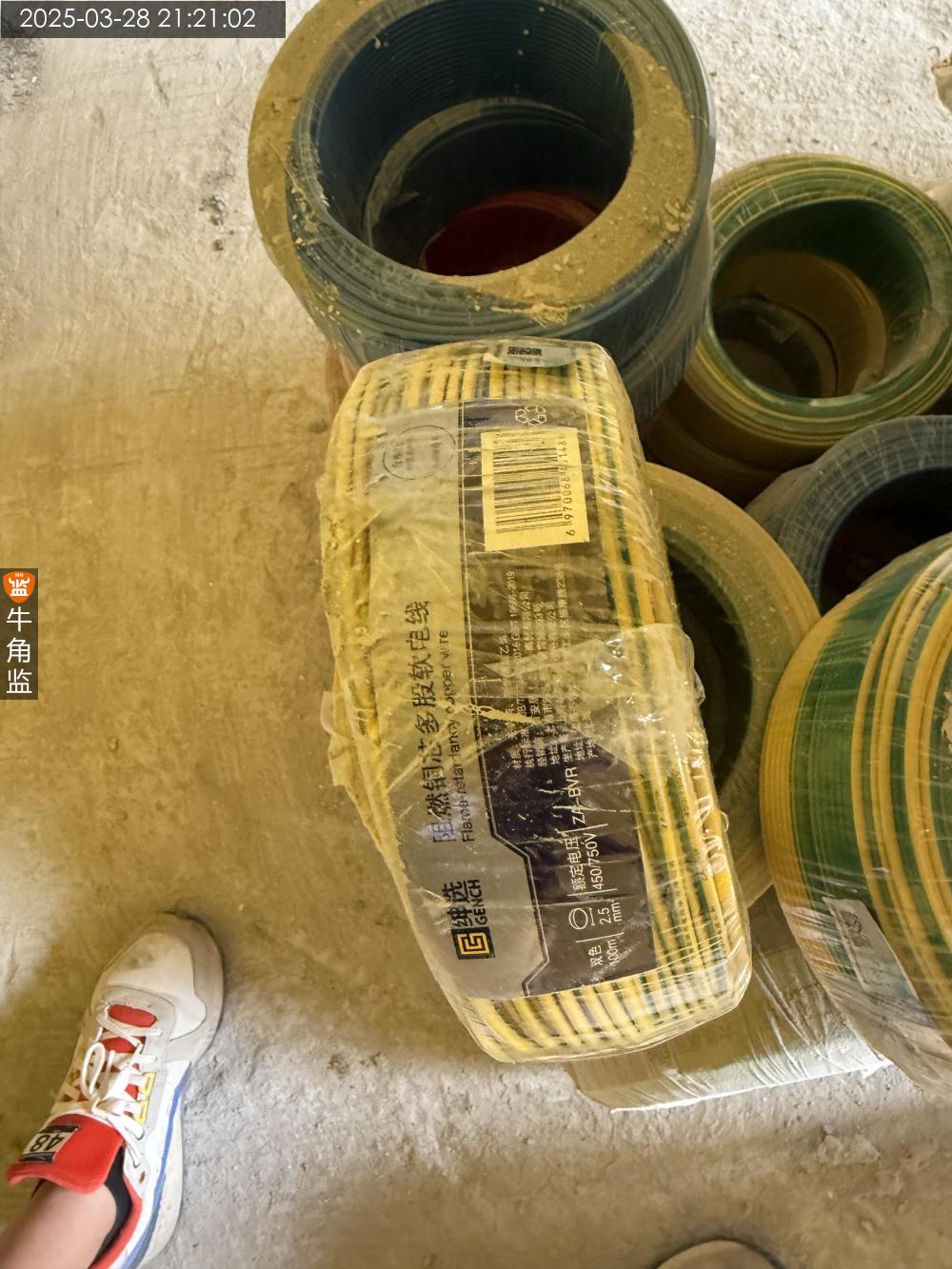

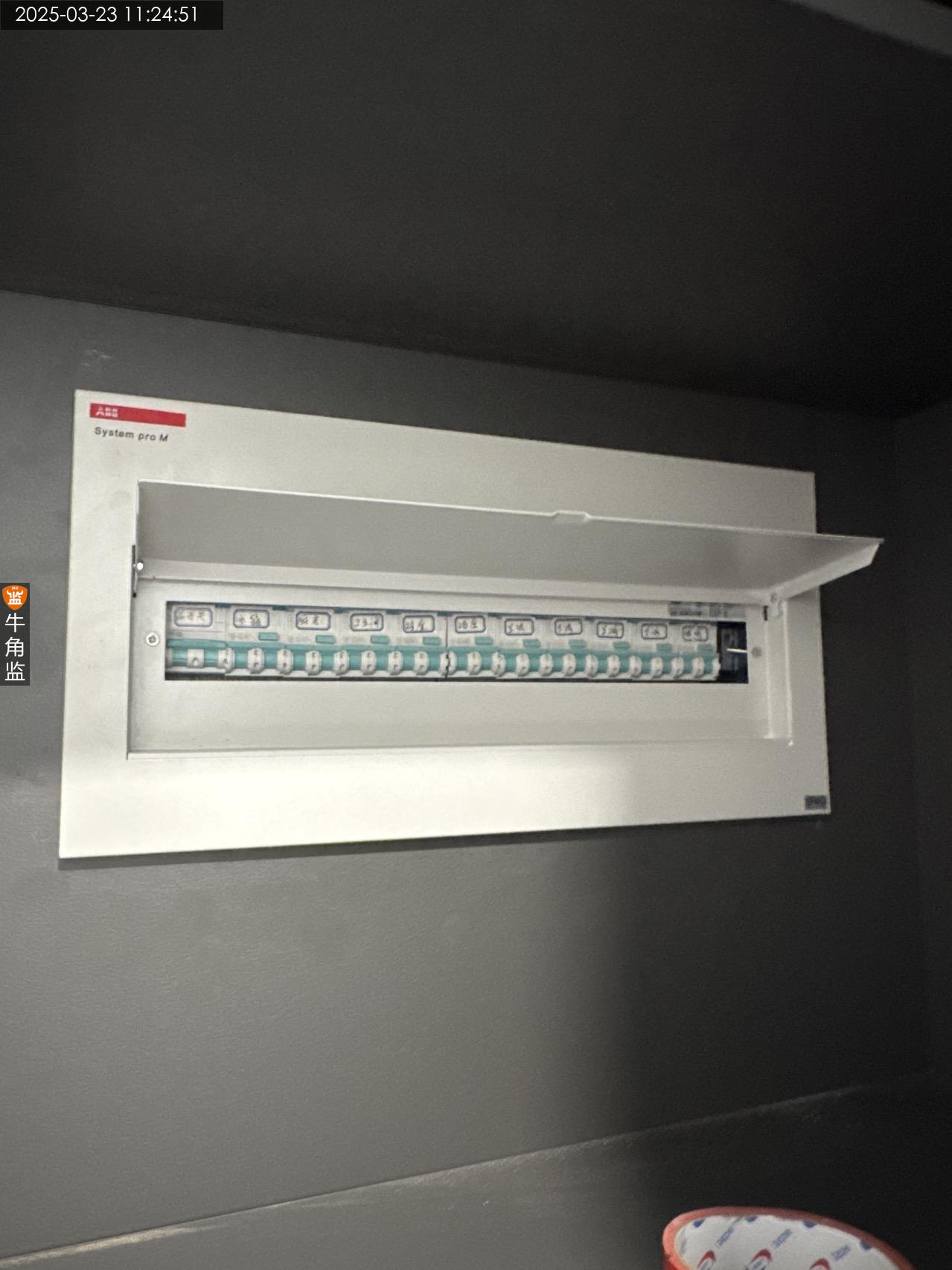

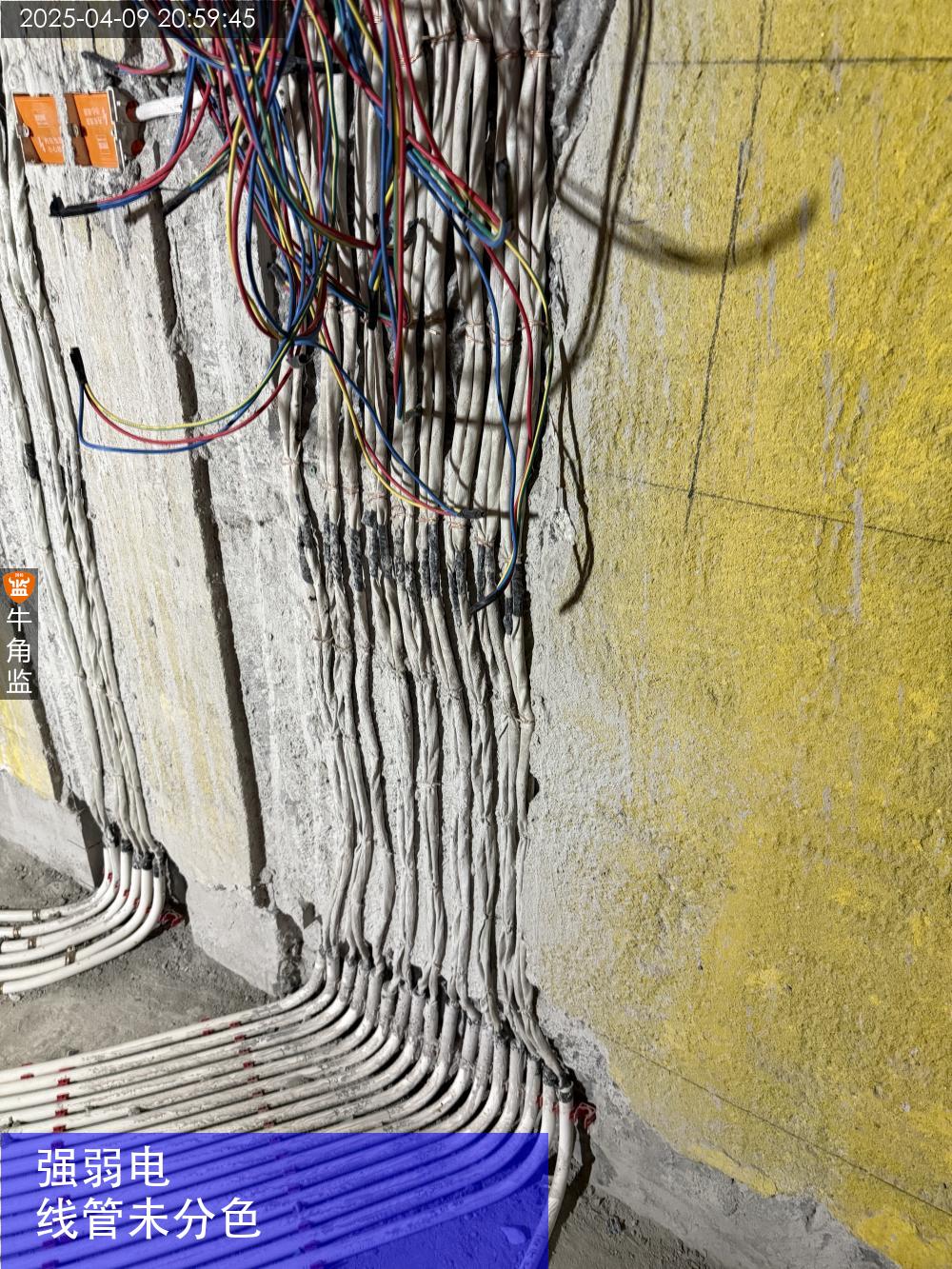

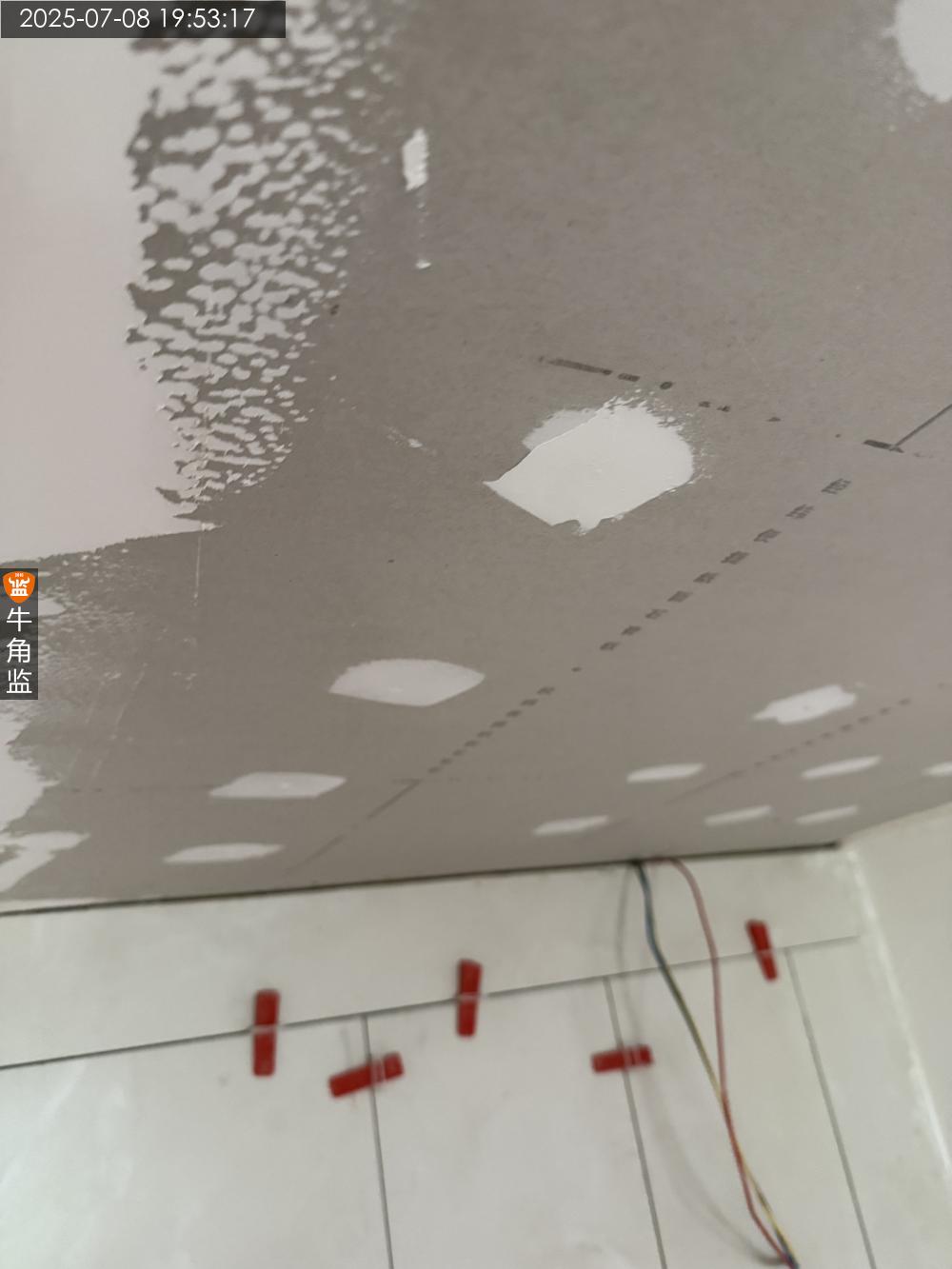

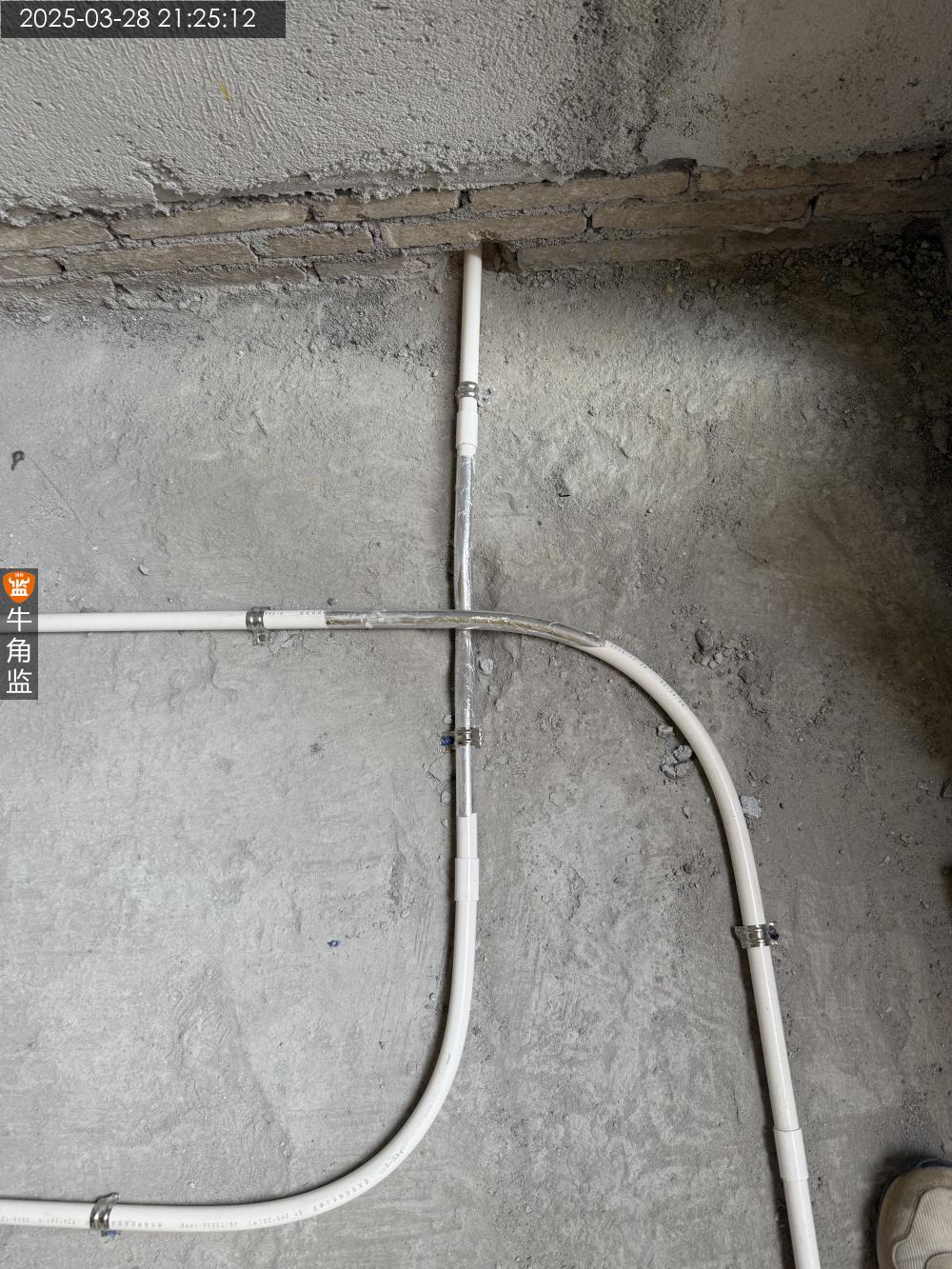

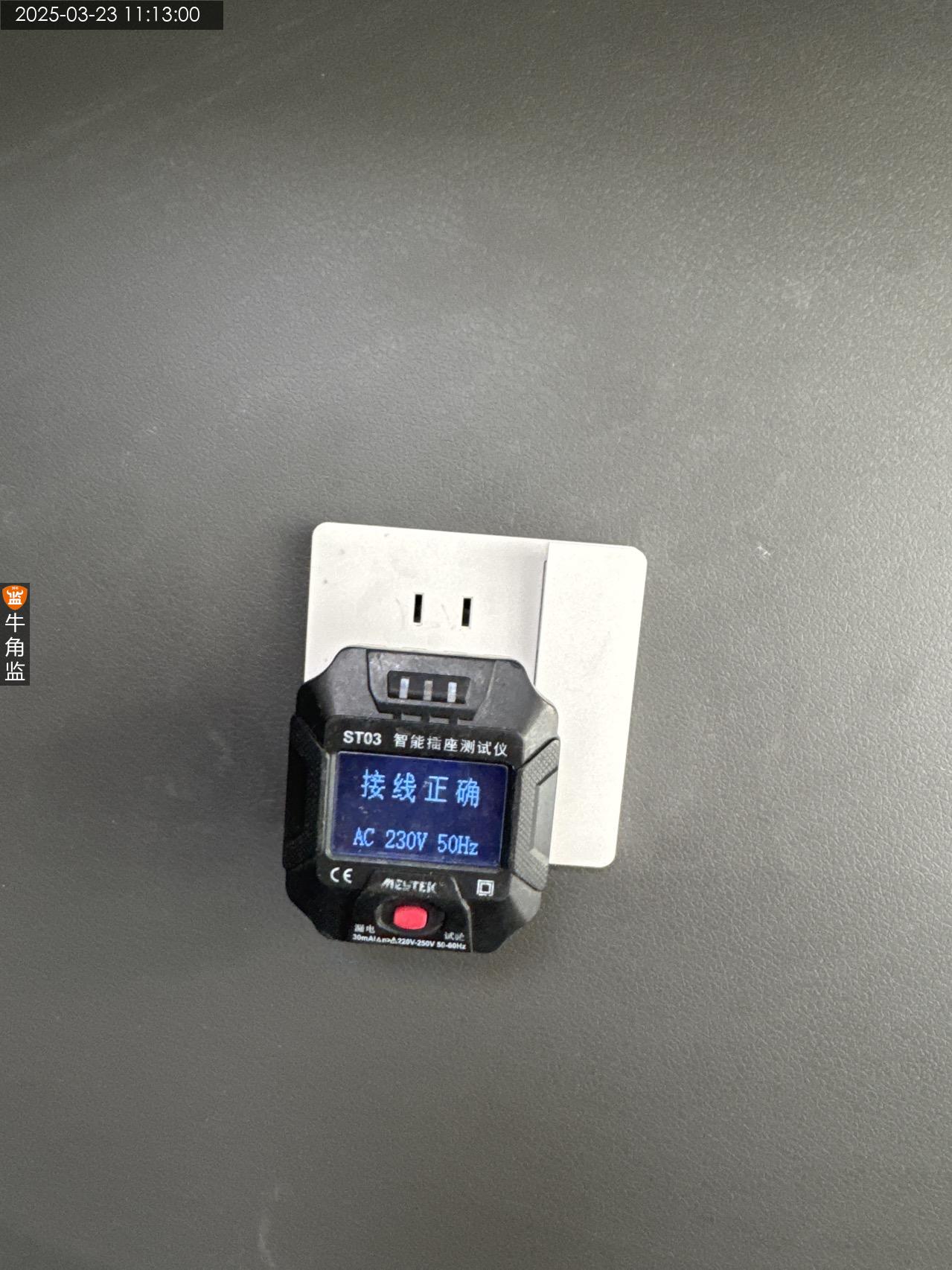

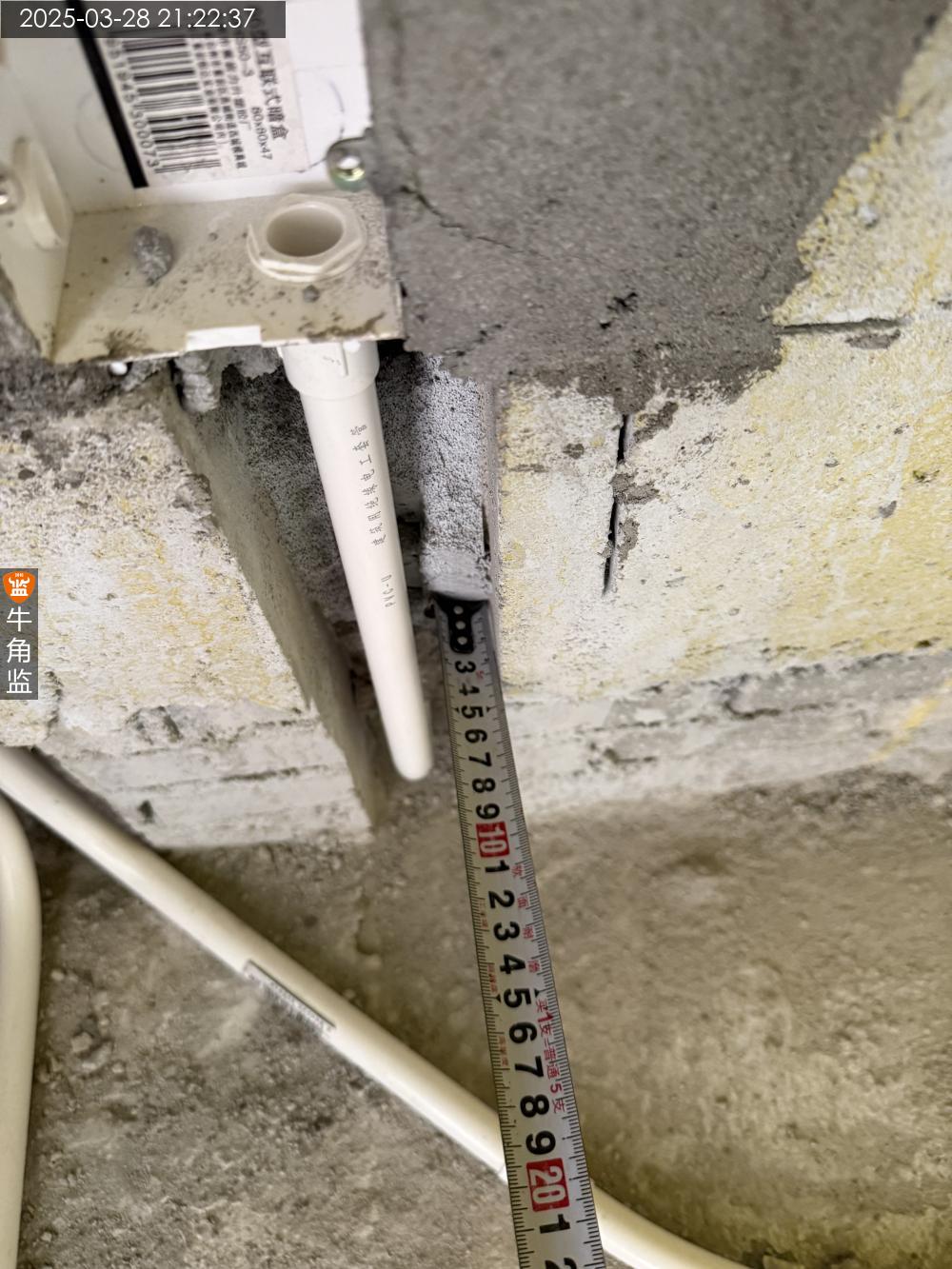

本次检查: 本次主要是验收水电部分, 水电材料全部按照合同部分施工,整体施工部分均有按照规范施工,强弱电间距,给水管施工,排水管施工均有按照规范。给水管打压合格。未见有明显降压。排污管坑距符合使用规范。 现场问题: 1、强弱电线管全部未分色,使用同色管件,后续接线不方便区分。 2、4平方配置2.5平方地线,现场沟通,百安居全部这样设置。地线降级一级使用。有两组线共用地线,需要整改。现场已经沟通清楚。 3、现场未做排水测试,需要下次再做排水的测试,确定排水坡度等情况。 4,工程量核对部分,之前确认过穿线价格是按照3根线一米计算。也就是按照线管的数量计算。具体的数据需要再核对。
2025-04-09
天河区碧********2822
设 计 师:李工
施工队长:陈工
工地面积:198.00㎡
装修总价:0.00
本次评价:C
本次评语:

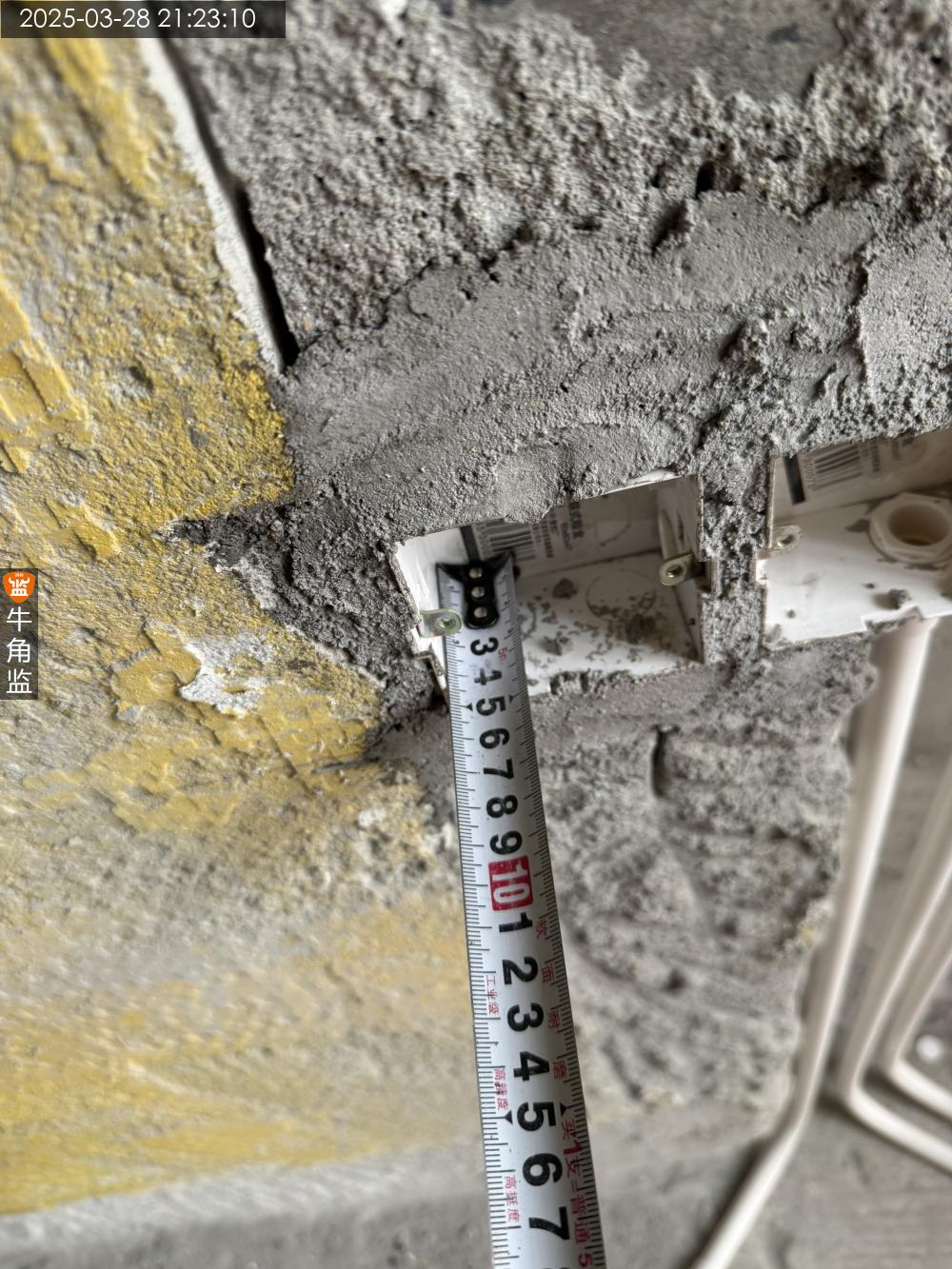

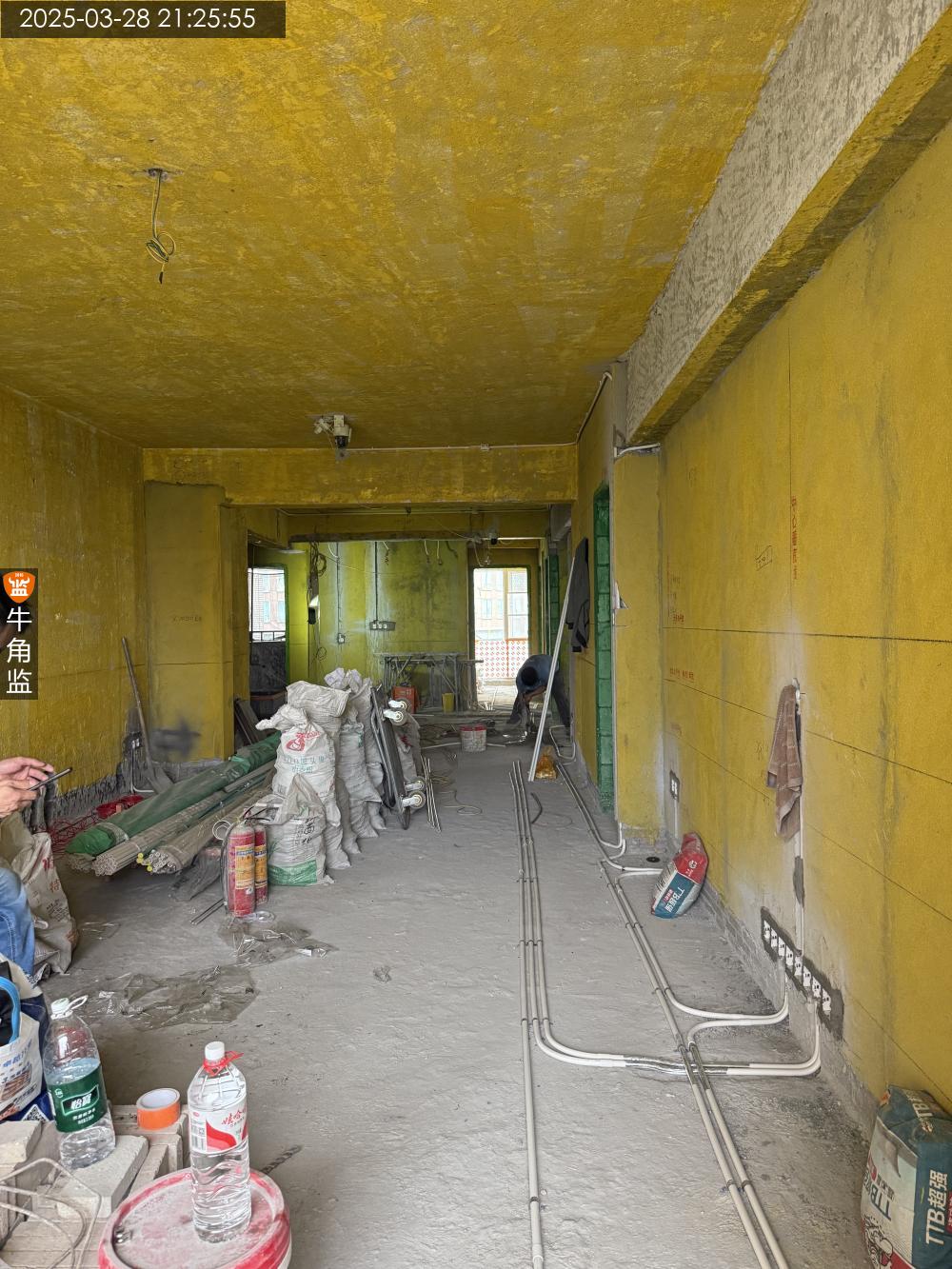

本次检查: 本次主要是检查墙面的水电开槽以及核对砌墙批荡的工程量。 现场已经核对清楚工程量。 1、地面的线槽开槽需要注意,以免后期渗水到楼下。需要后期涂刷防水。 2、现场一起核对砌墙,批荡的所有工程量,现场已经核对清楚。待最终结算。
2025-03-28

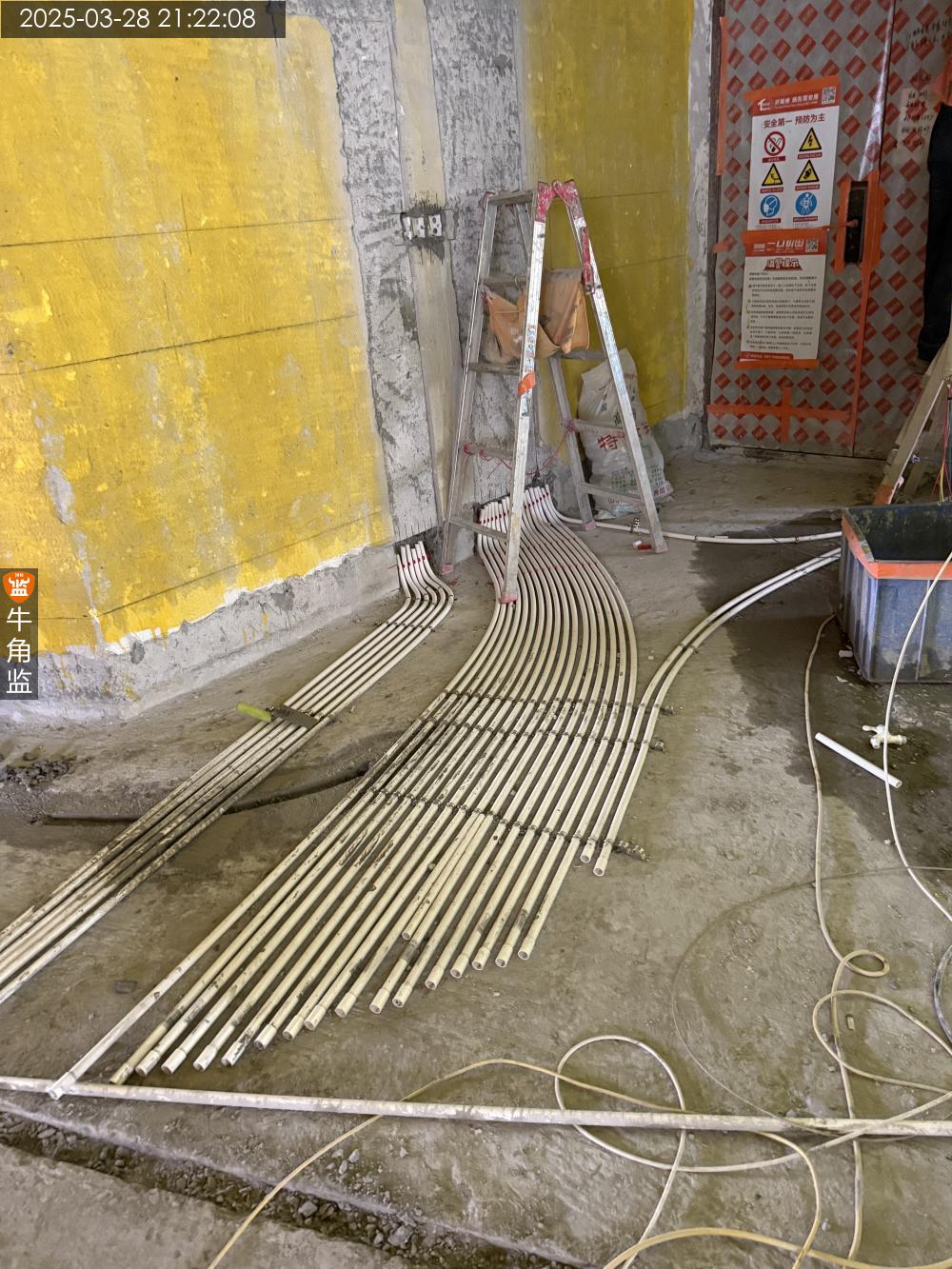

白云区金********0426
设 计 师:未知
施工队长:王工
工地面积:97.00㎡
装修总价:0.00
本次评价:C

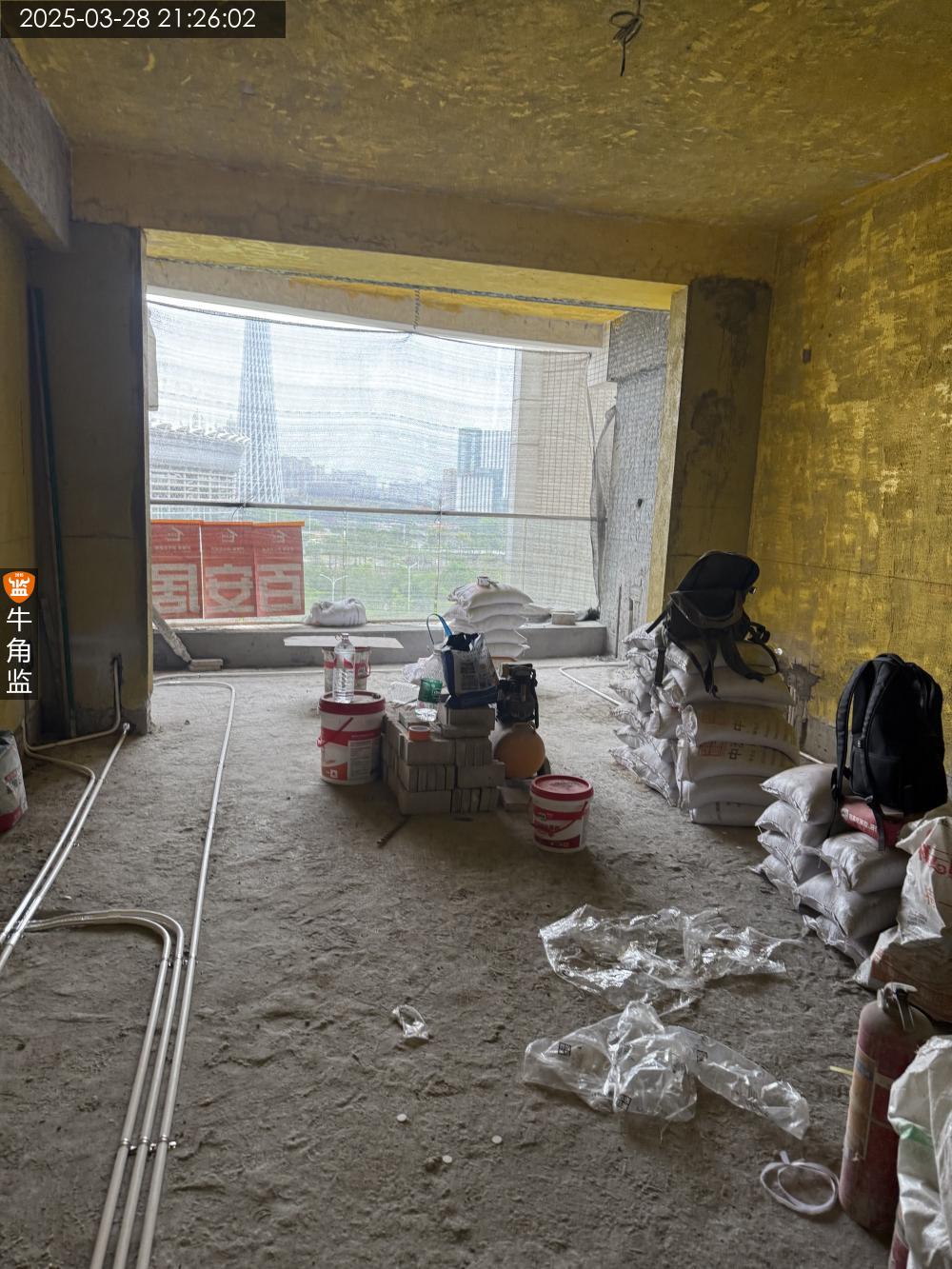

本次评语:

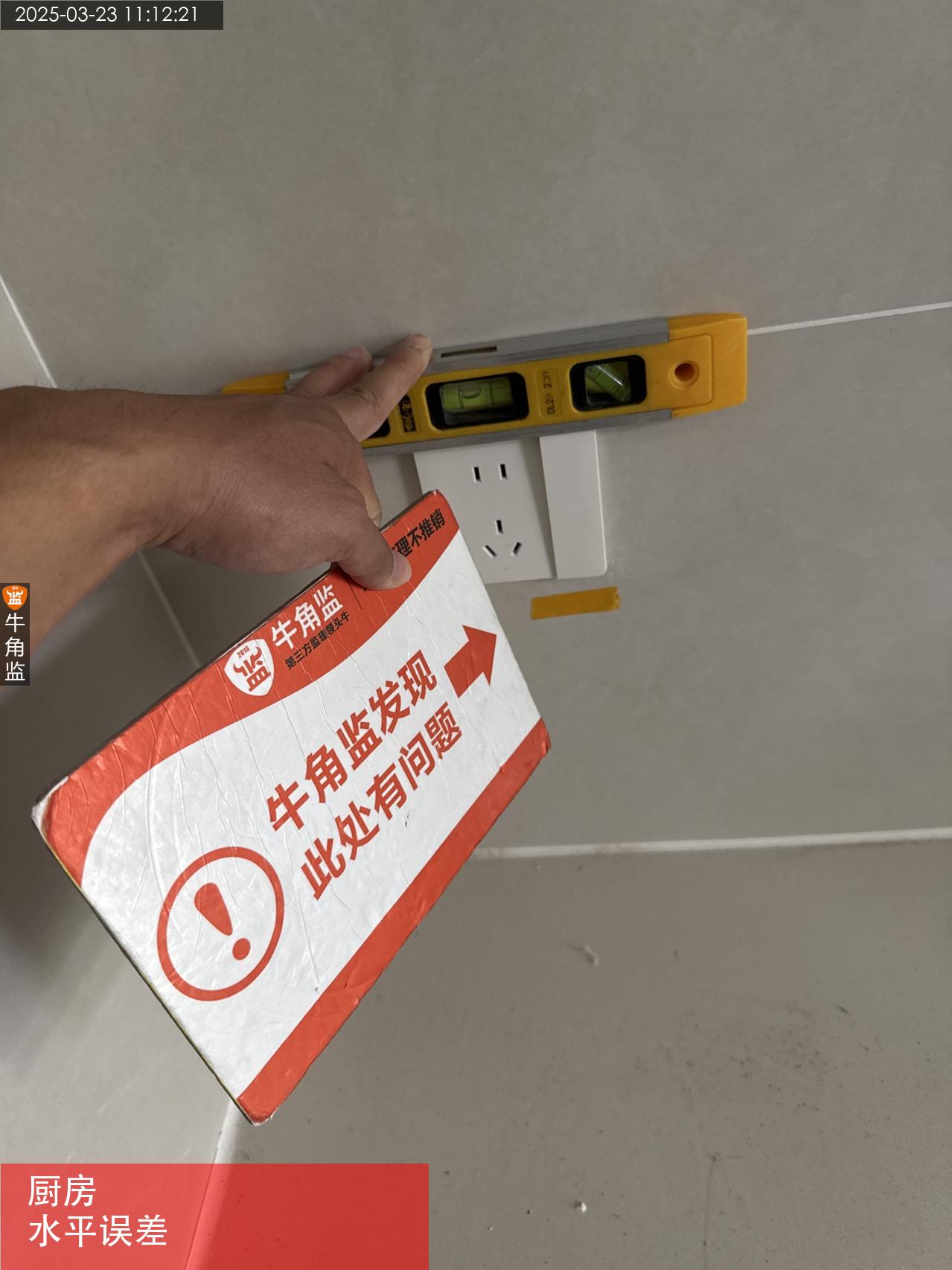

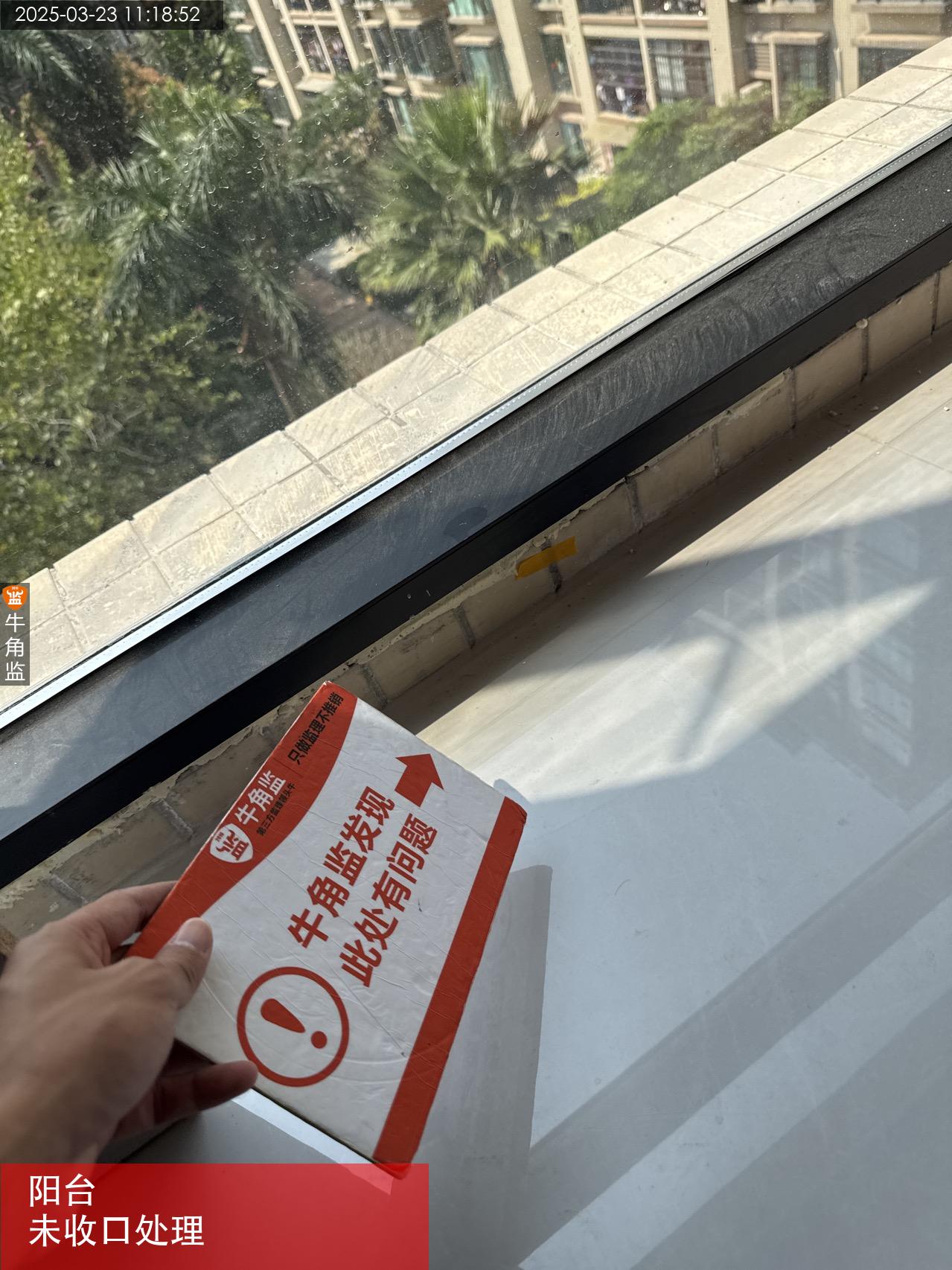

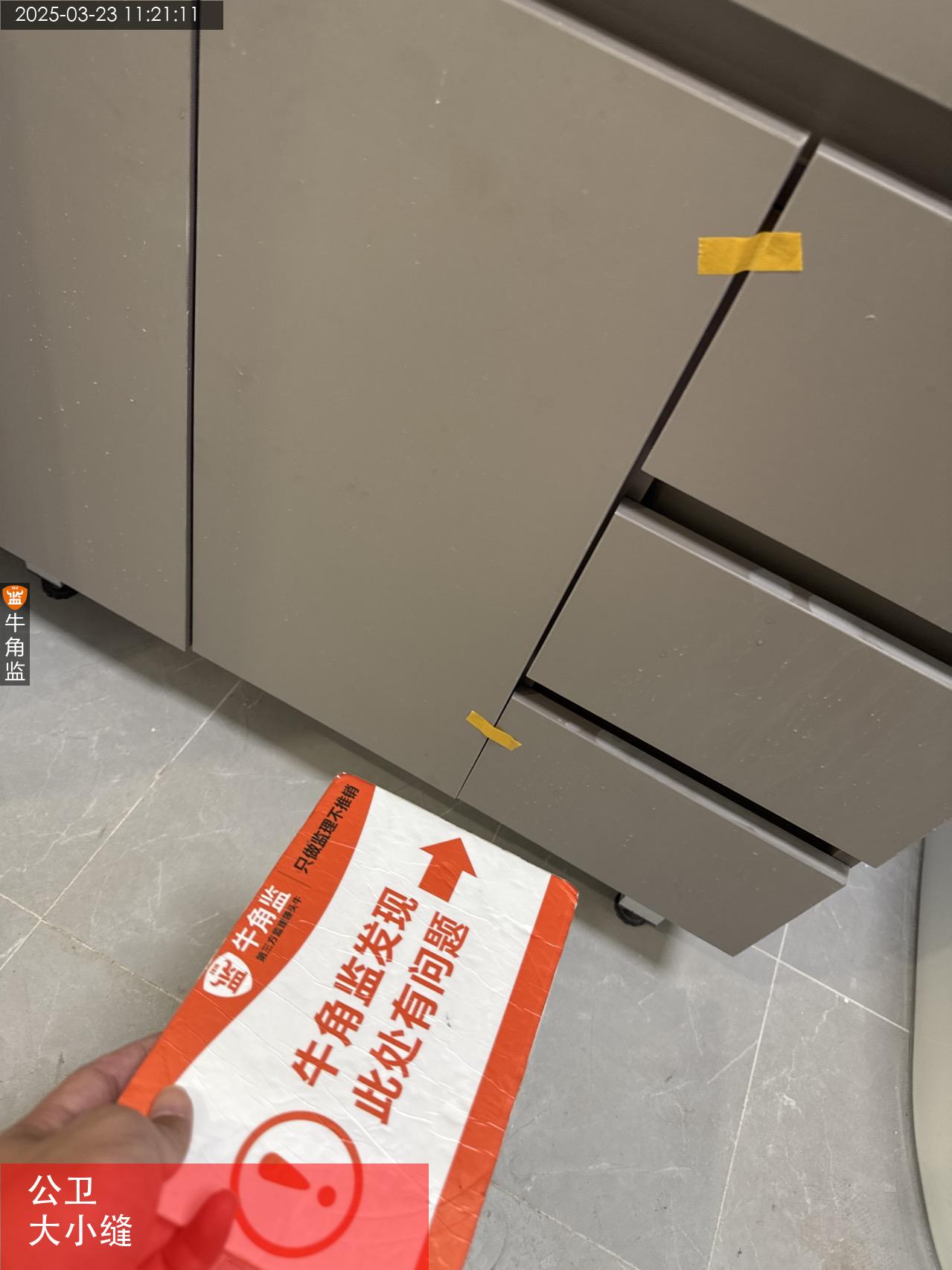

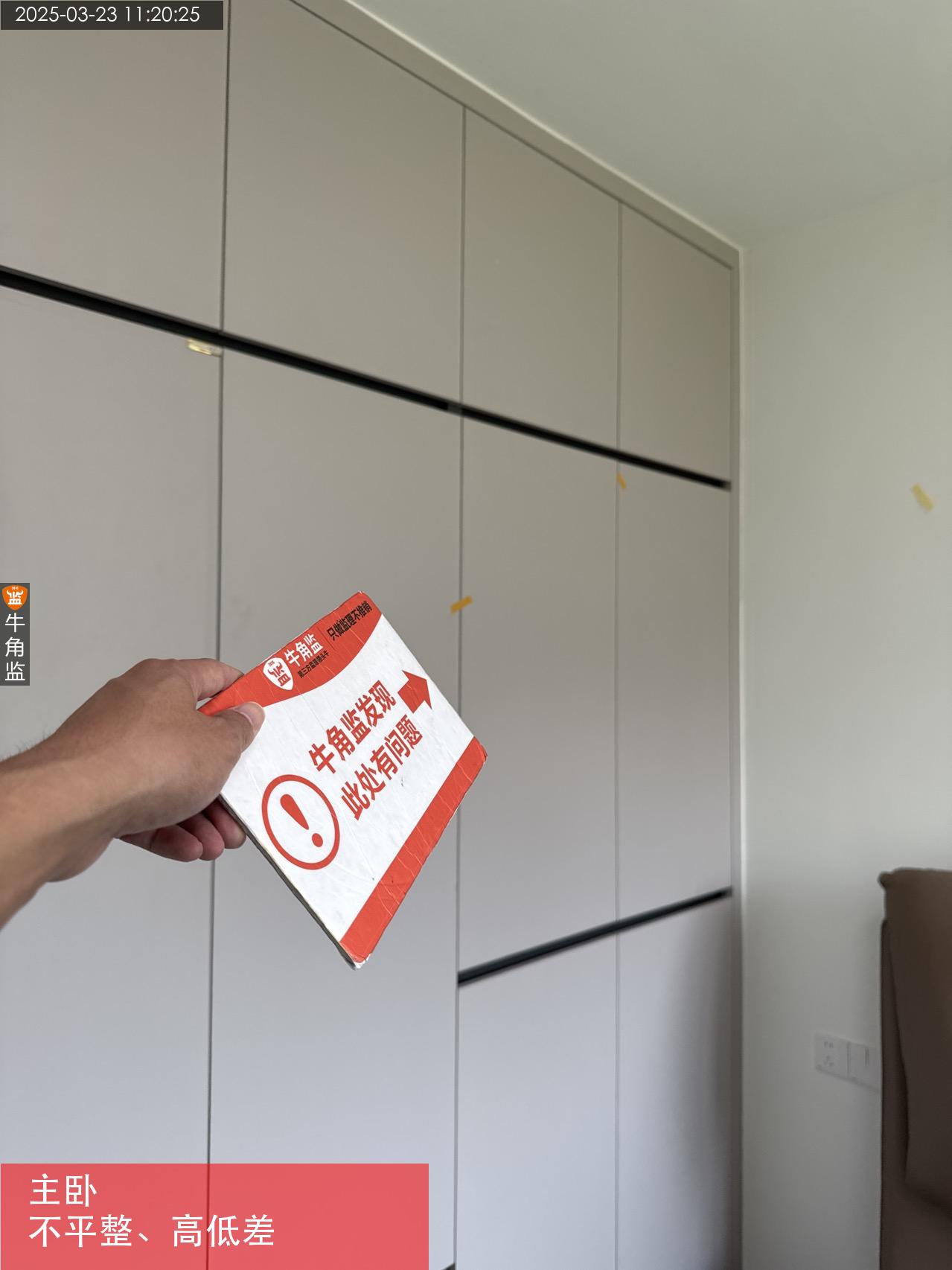

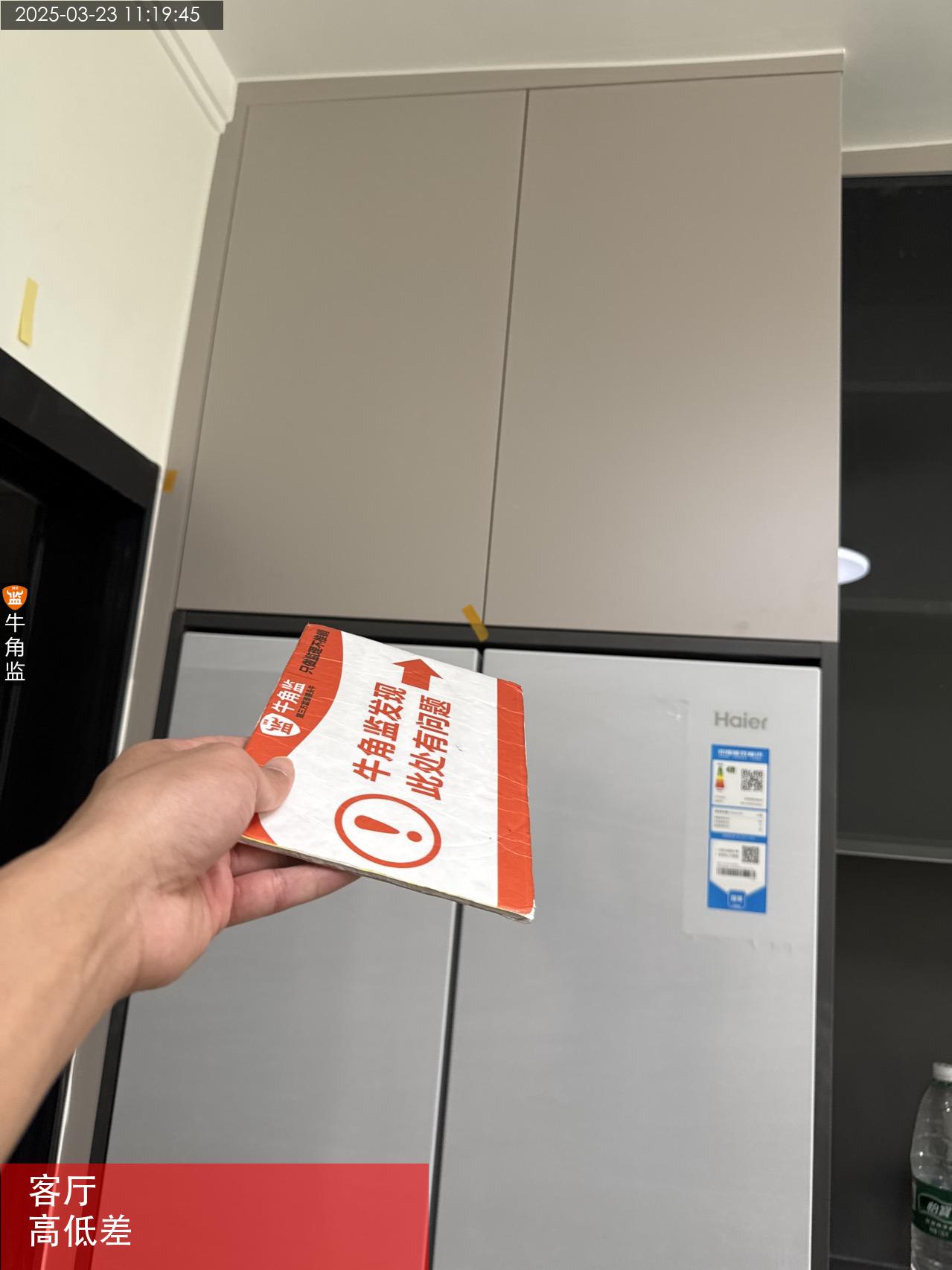

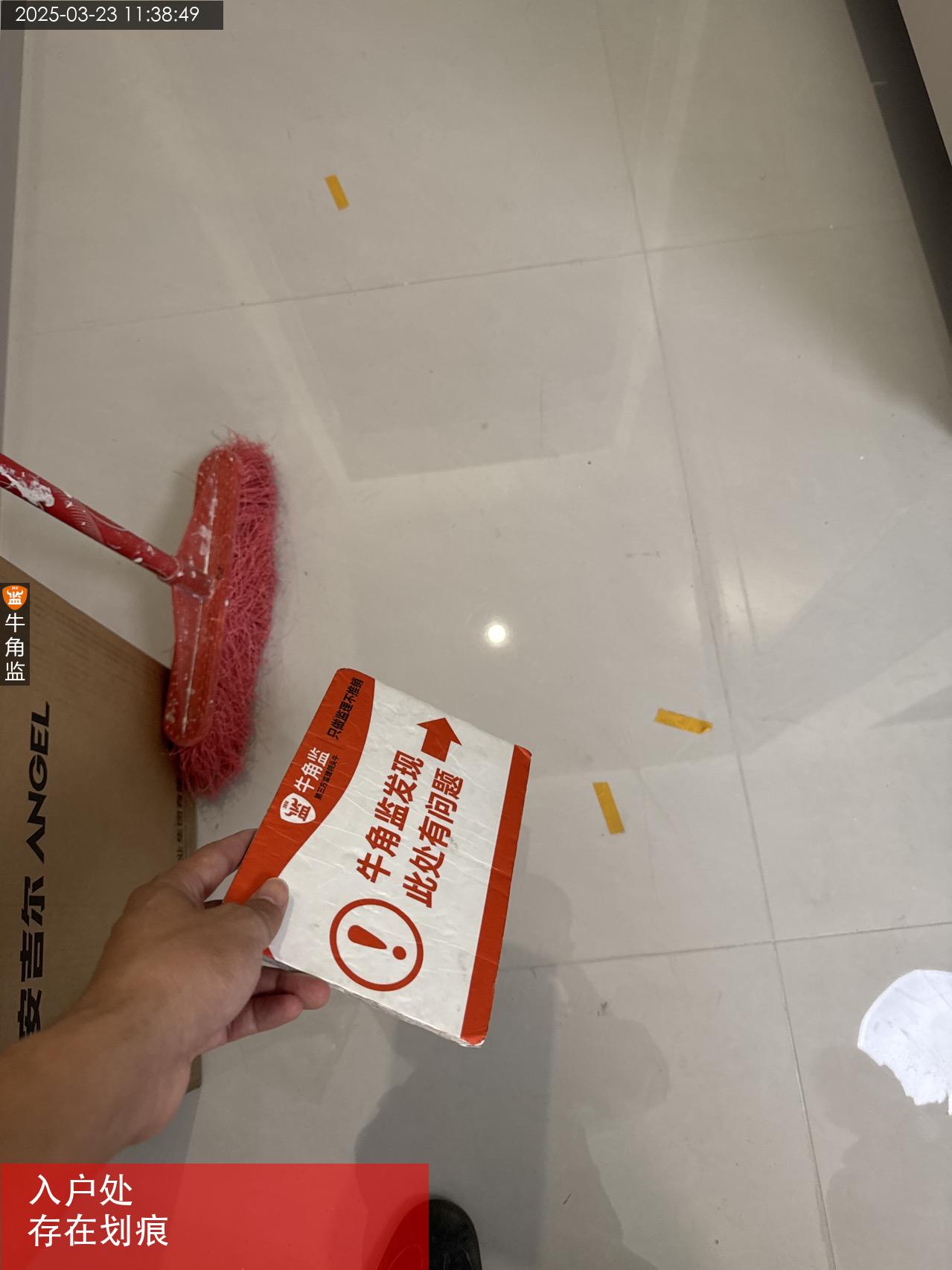

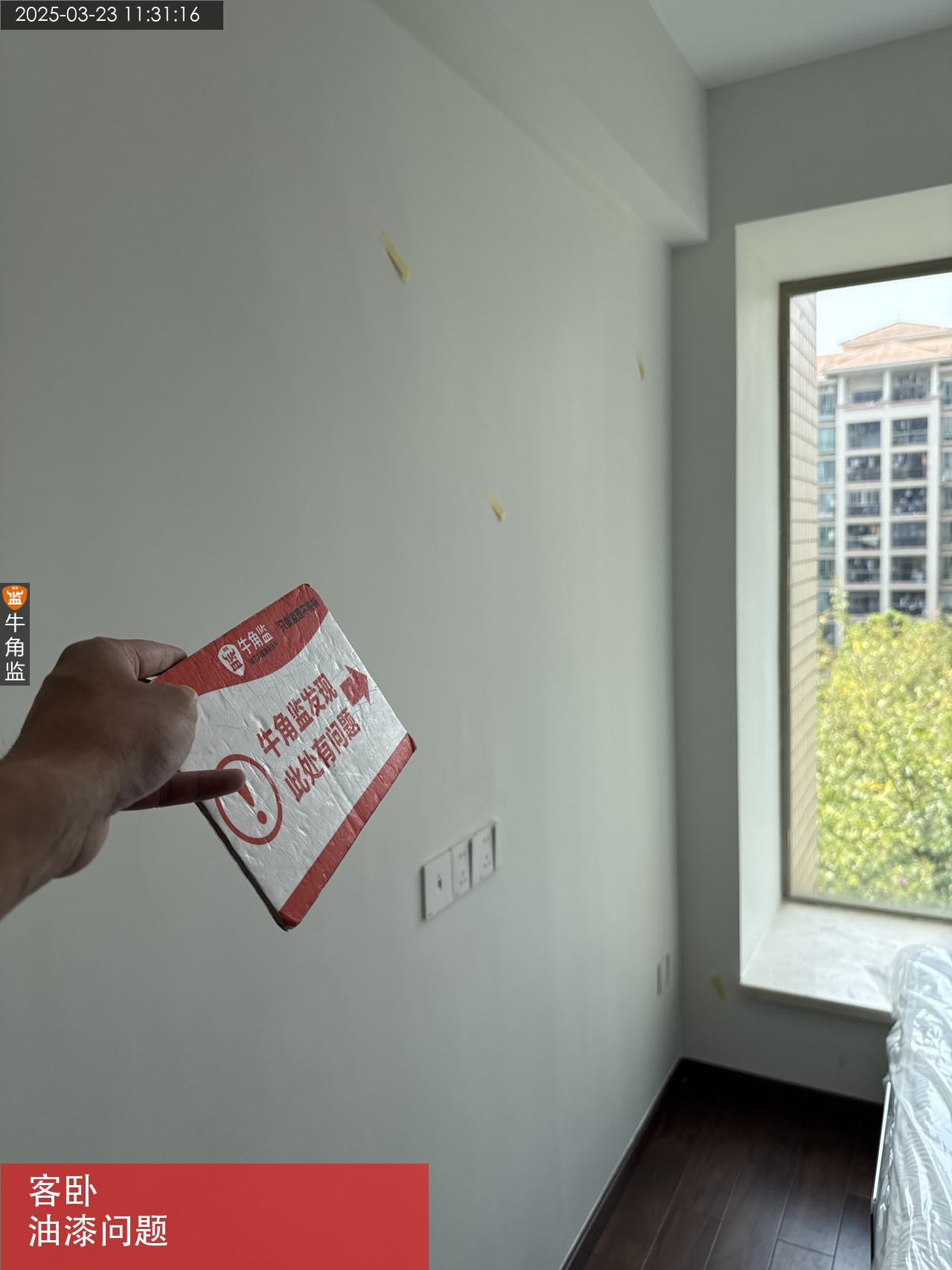

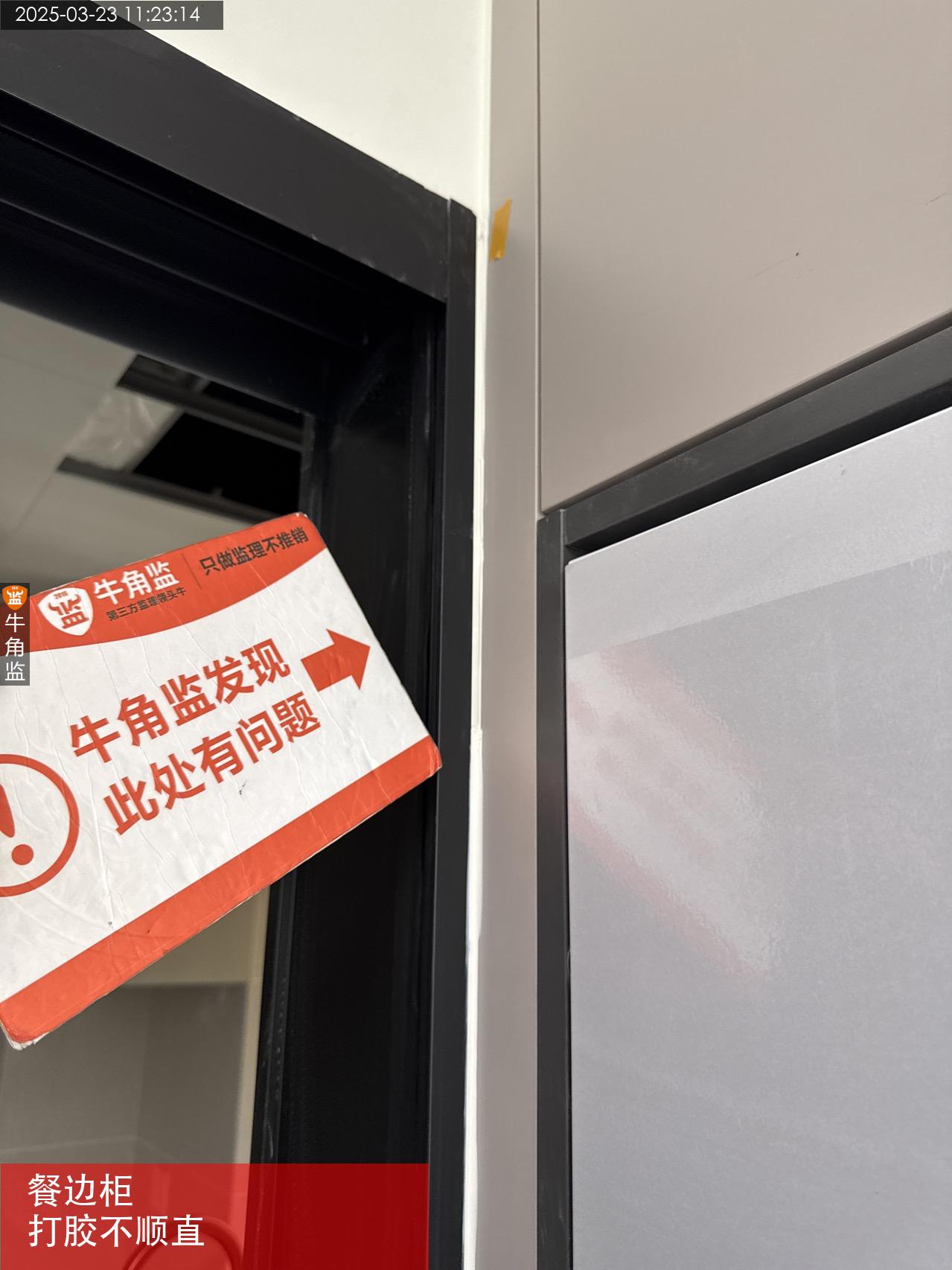

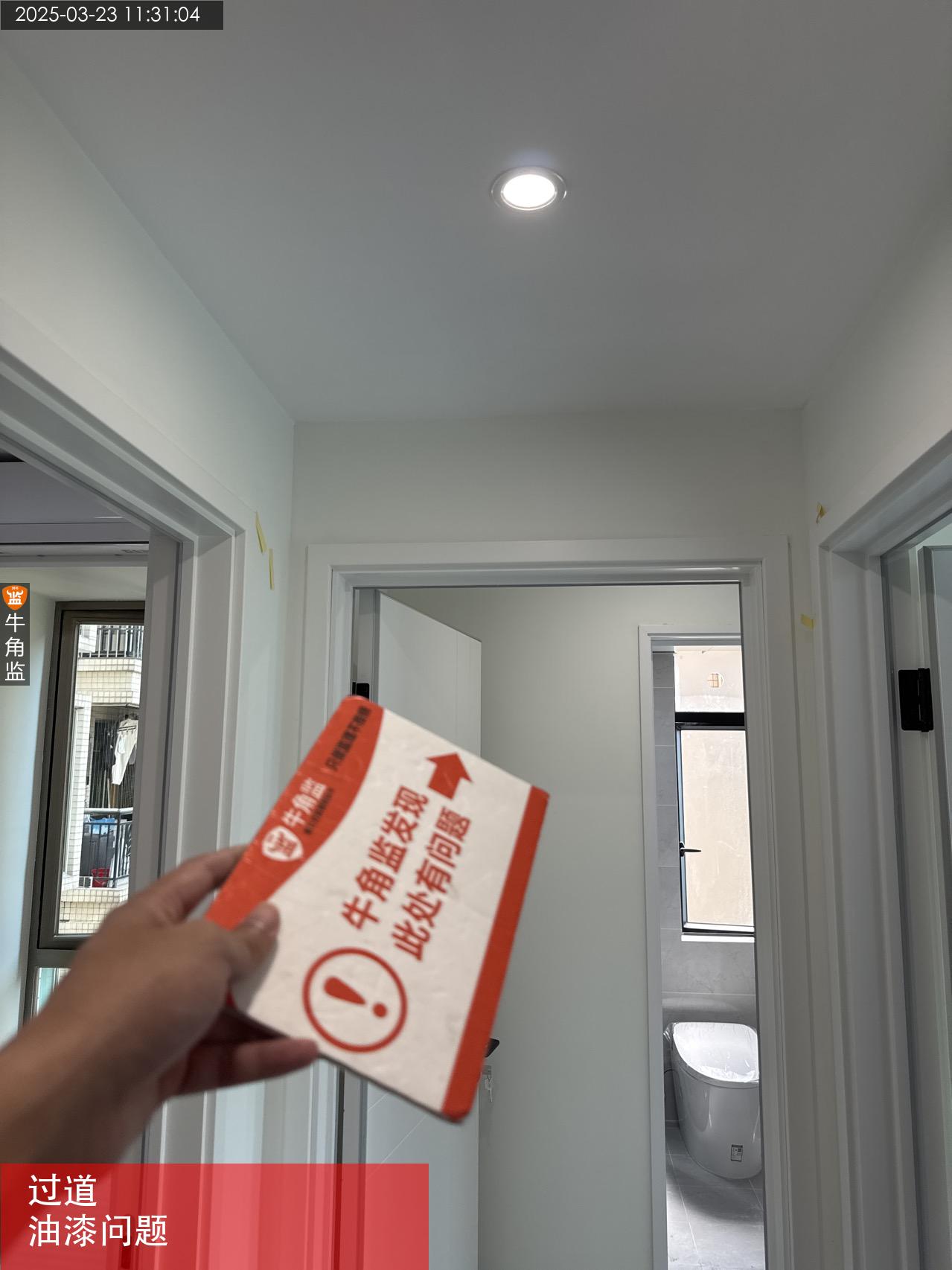

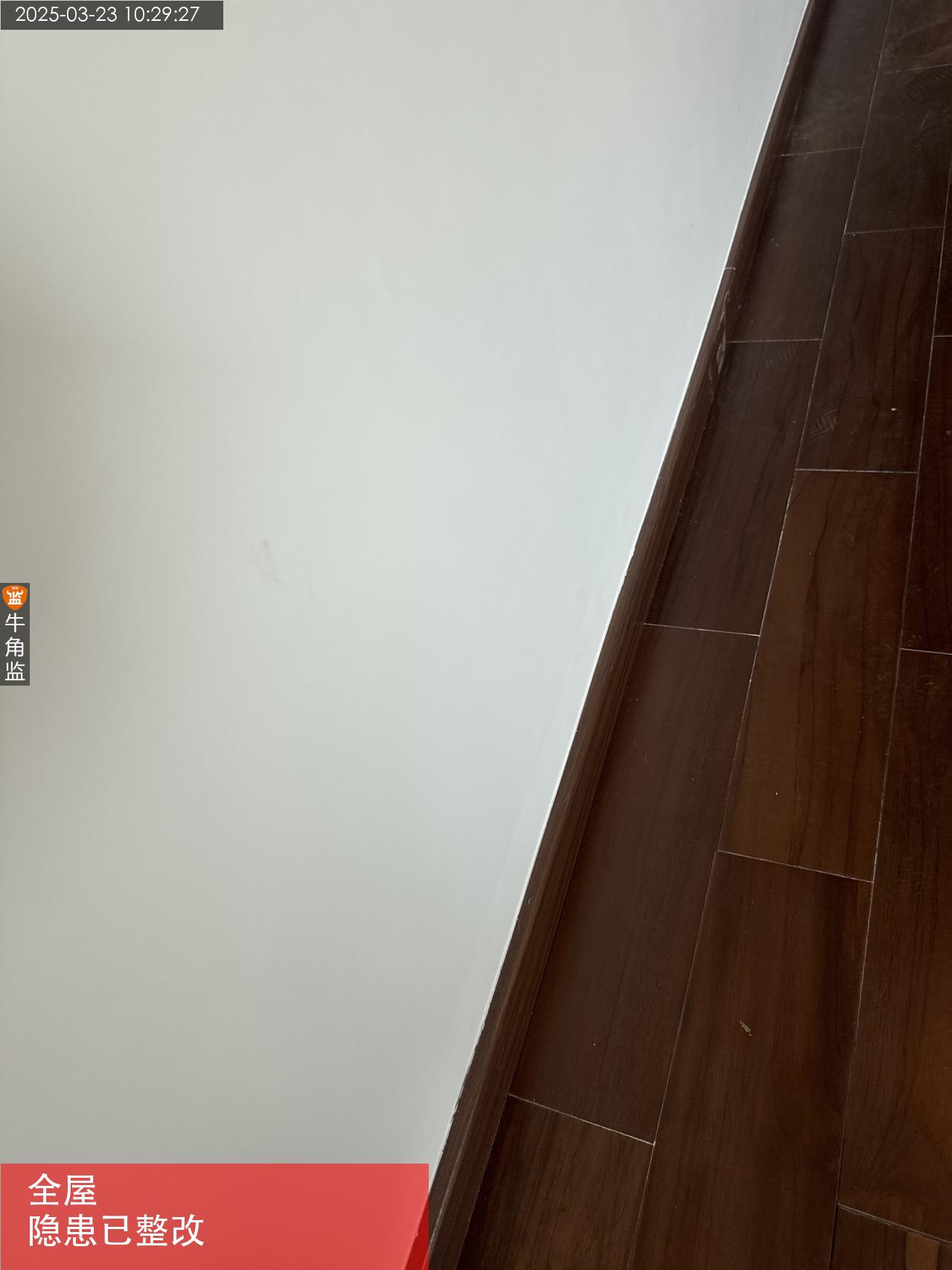

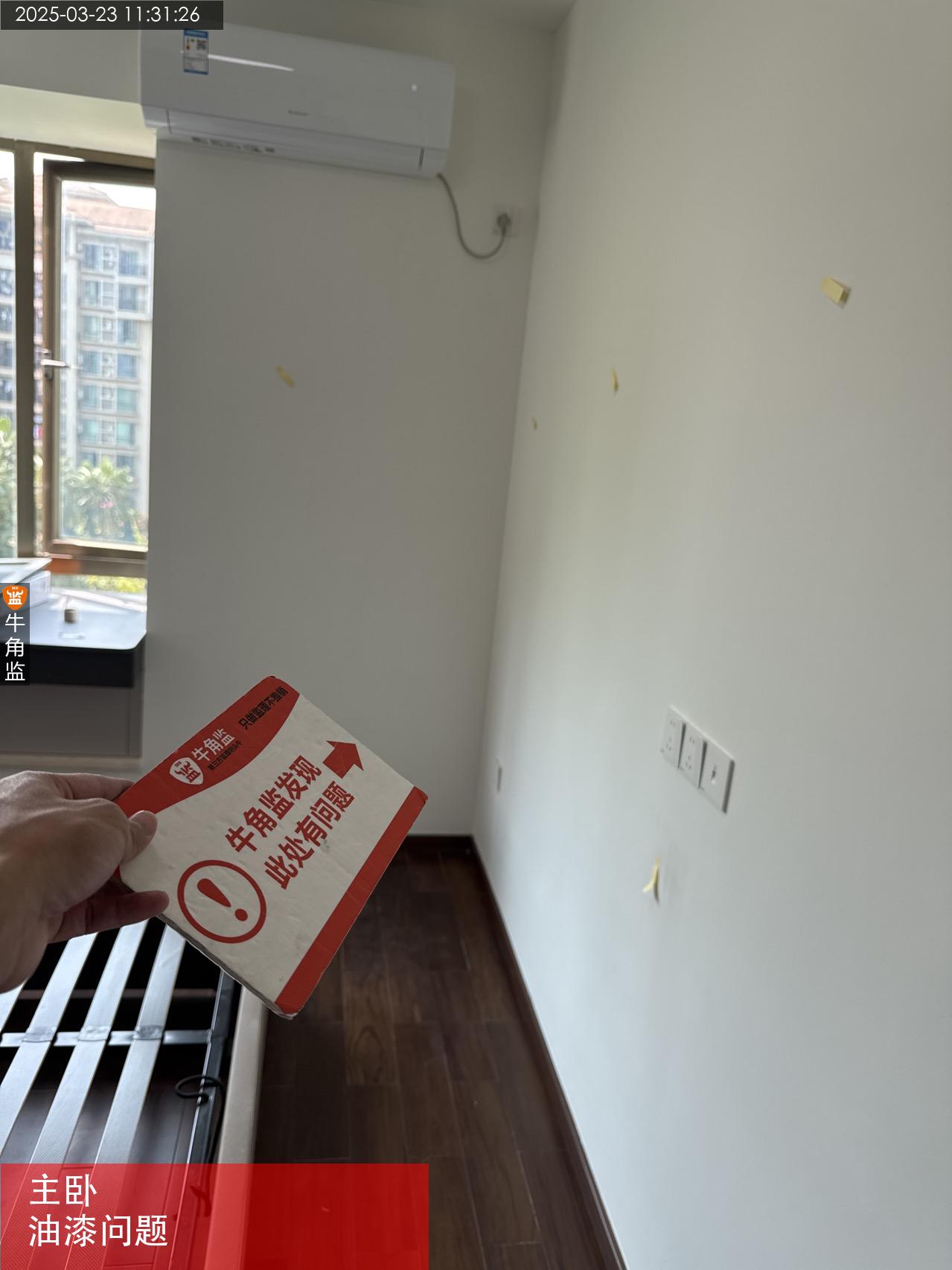

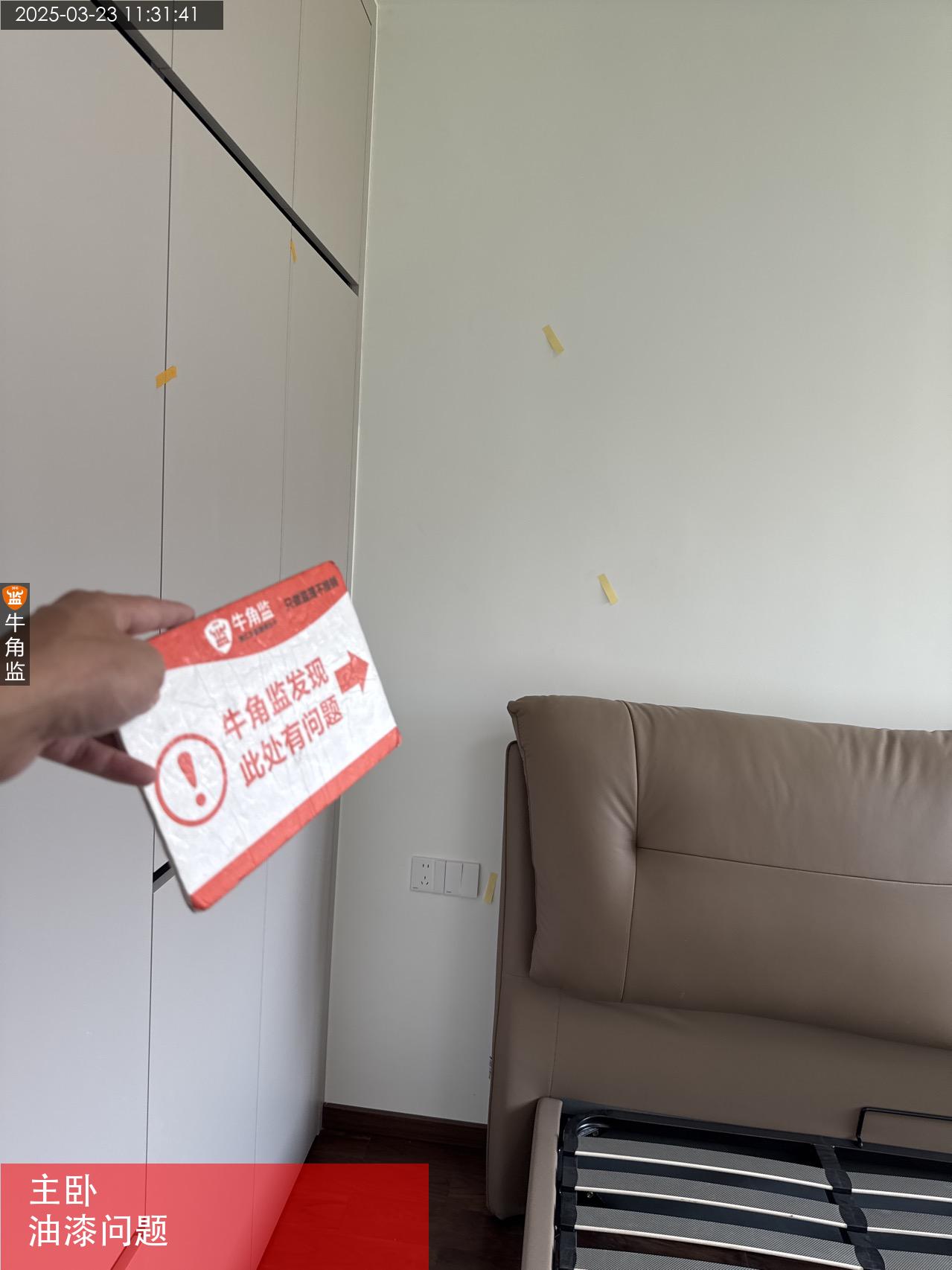

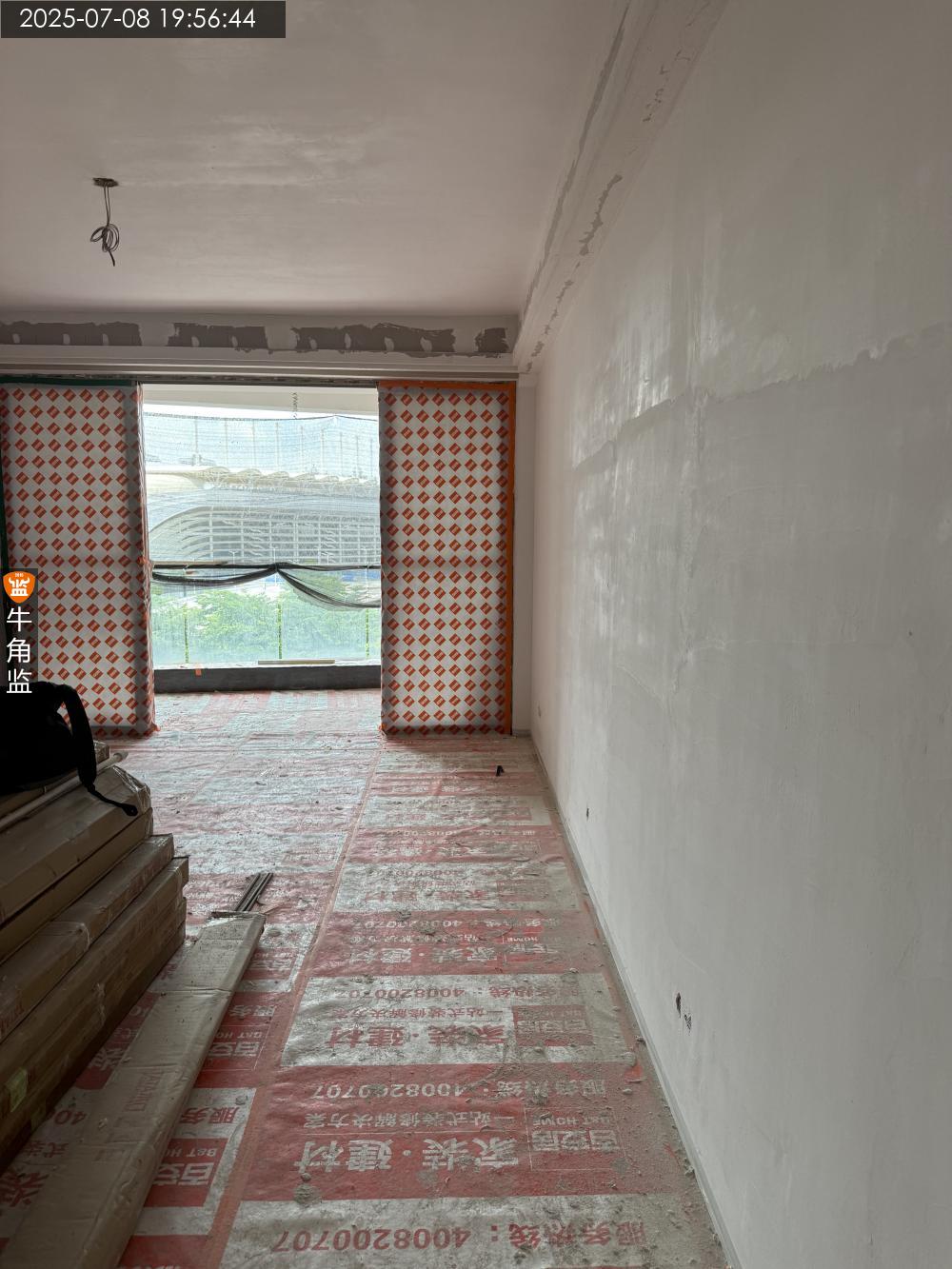

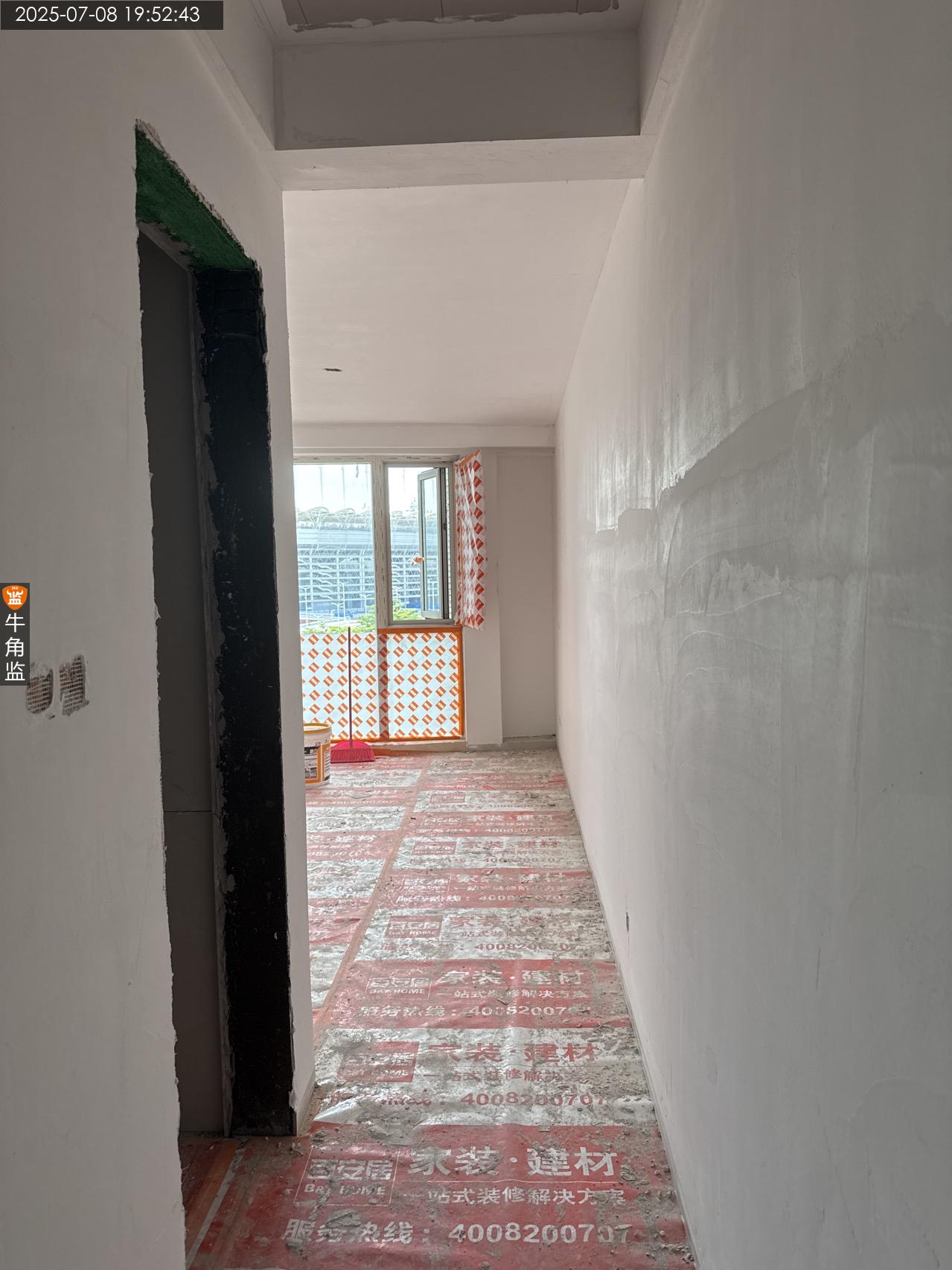

本次竣工验收的报告如下: 1、厨房插座面板存在倾斜的现象! 整改建议:建议将其调整修正处理! 2、全屋油漆面存在局部的污染、流坠、砂眼、刮痕、漏打磨、疙瘩等问题! 整改建议:建议使用320目以上砂纸打磨后刷漆处理。 3、入户处地砖存在多处划痕的现象! 整改建议:建议对划痕的位置做美容修复处理。 4、观景阳台窗户底部未进行收边收口处理! 整改建议:建议将其补灰处理,要求收口平整顺直。 5、全屋定制柜柜门存在多处大小缝、高低差、不平整的问题。 整改建议:建议通知商家上门调整或更换。 6、全屋柜子与墙面收口处存在漏打胶、打胶不顺直、不完整的现象! 整改建议:建议将其补打胶或铲除重新打胶处理,要求打胶收边顺直、连贯、饱满! 7、观景阳台处洗手盆下水口存在渗漏的现象! 整改建议:建议将其调整更换或补打密封胶处理! 后期施工建议: 1、入住前保持室内通风3个月左右,空气检测合格后入住 2、室内可以种些绿萝等绿植,光合作用可对甲醛微量吸附。 3、室内存放一些吸附炭,可吸附室内异味。
2025-03-23
天河区碧********2822
设 计 师:李工
施工队长:陈工
工地面积:198.00㎡
装修总价:0.00

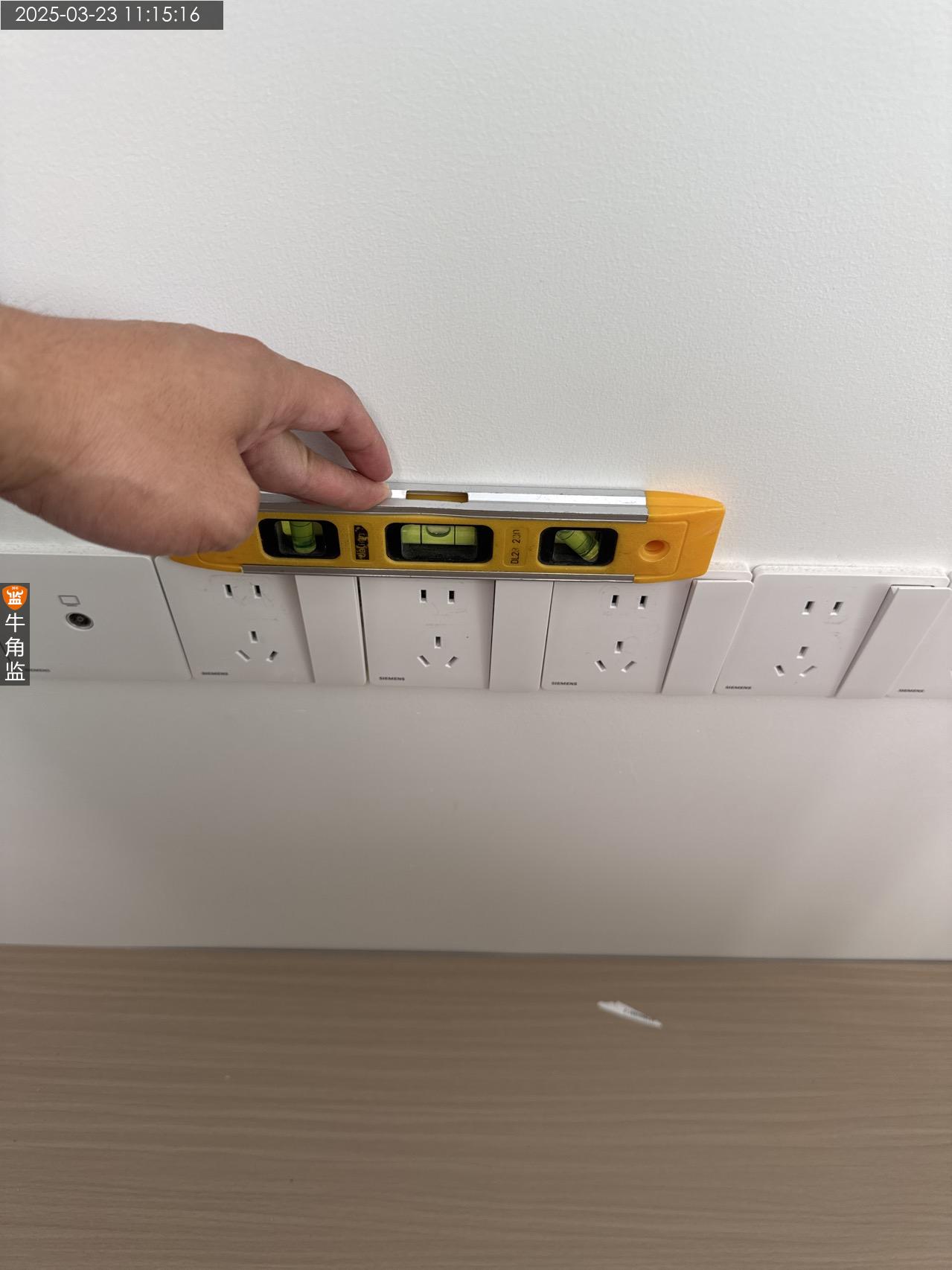

本次评价:B

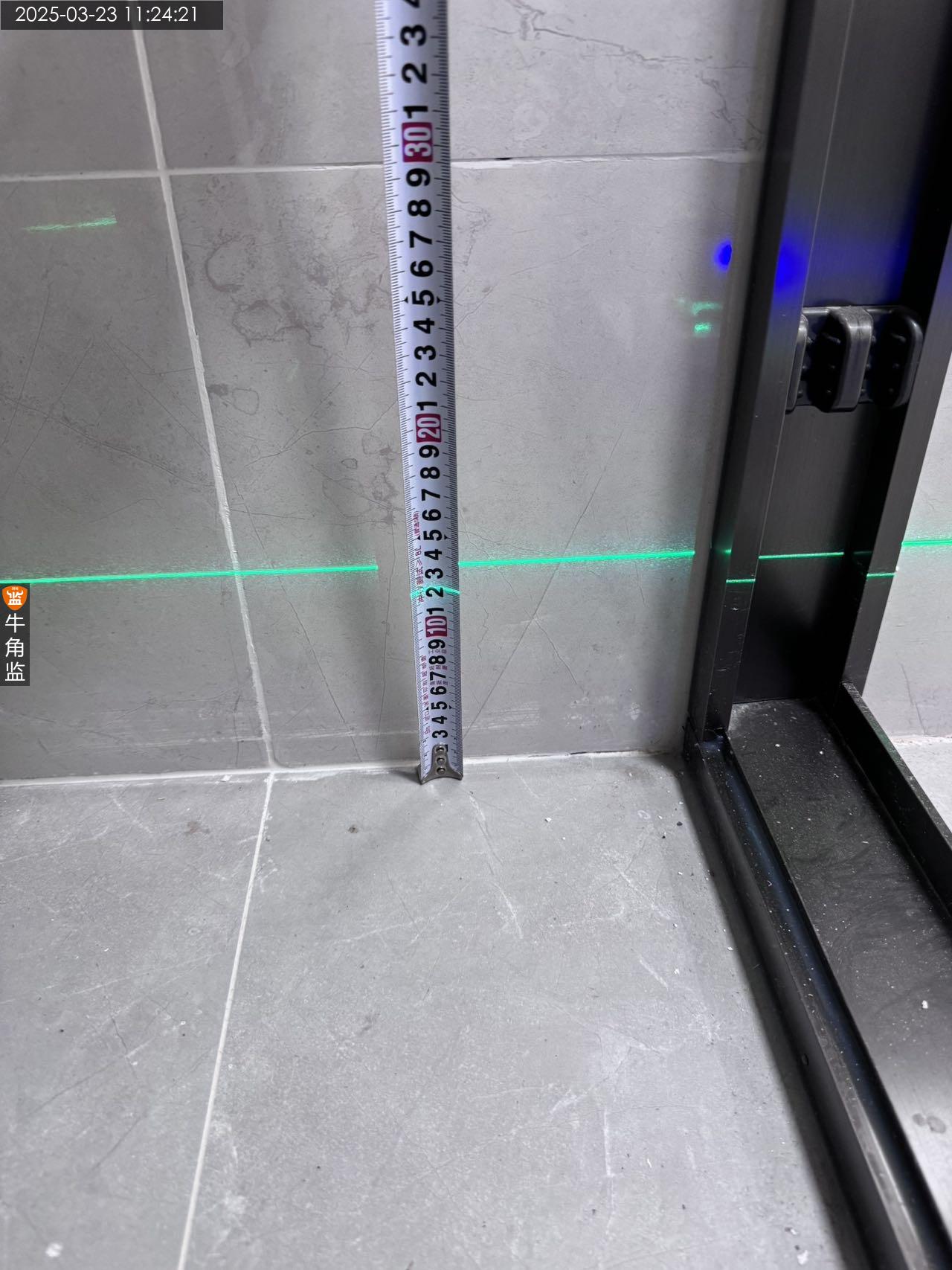

本次评语:

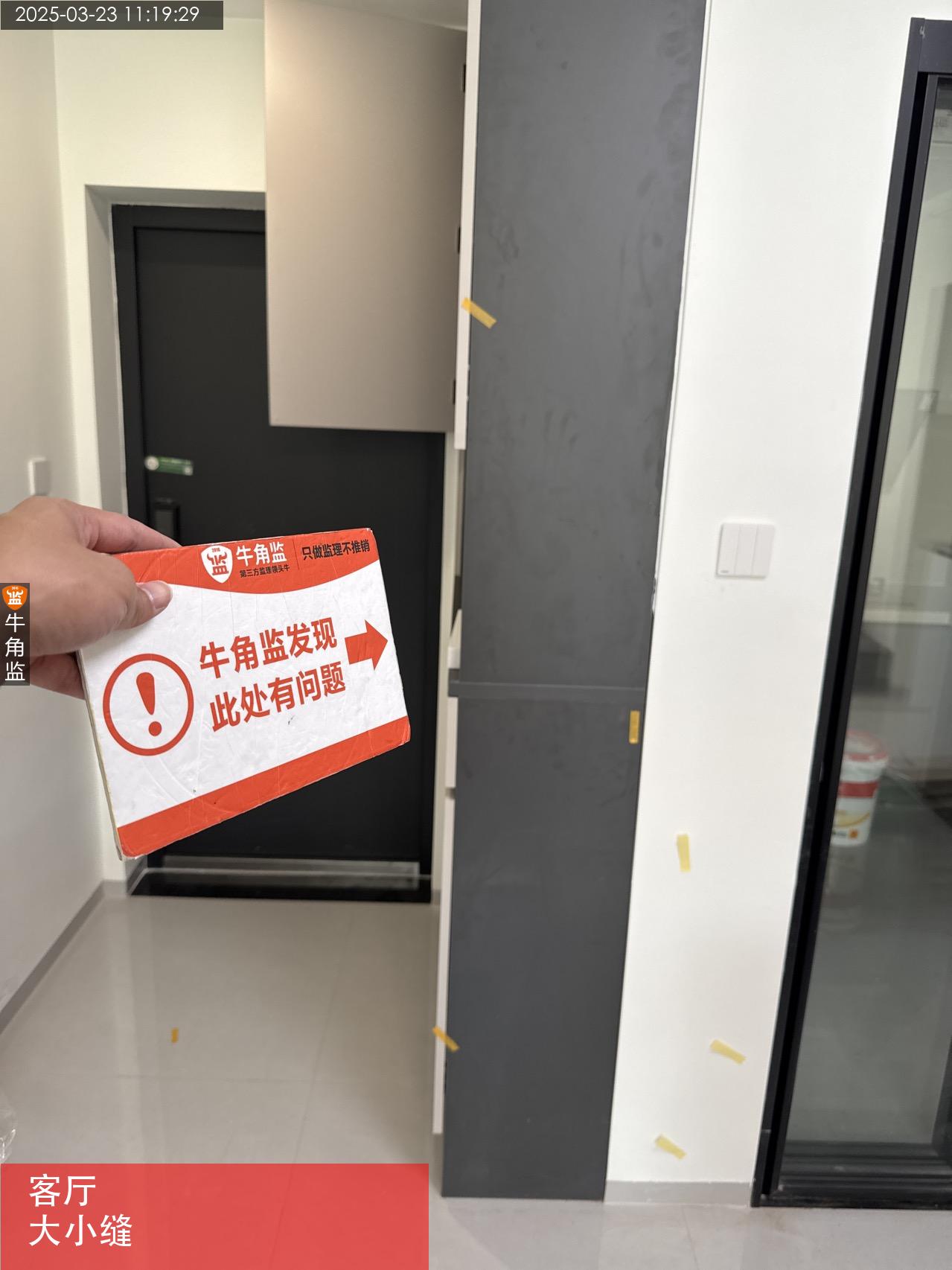

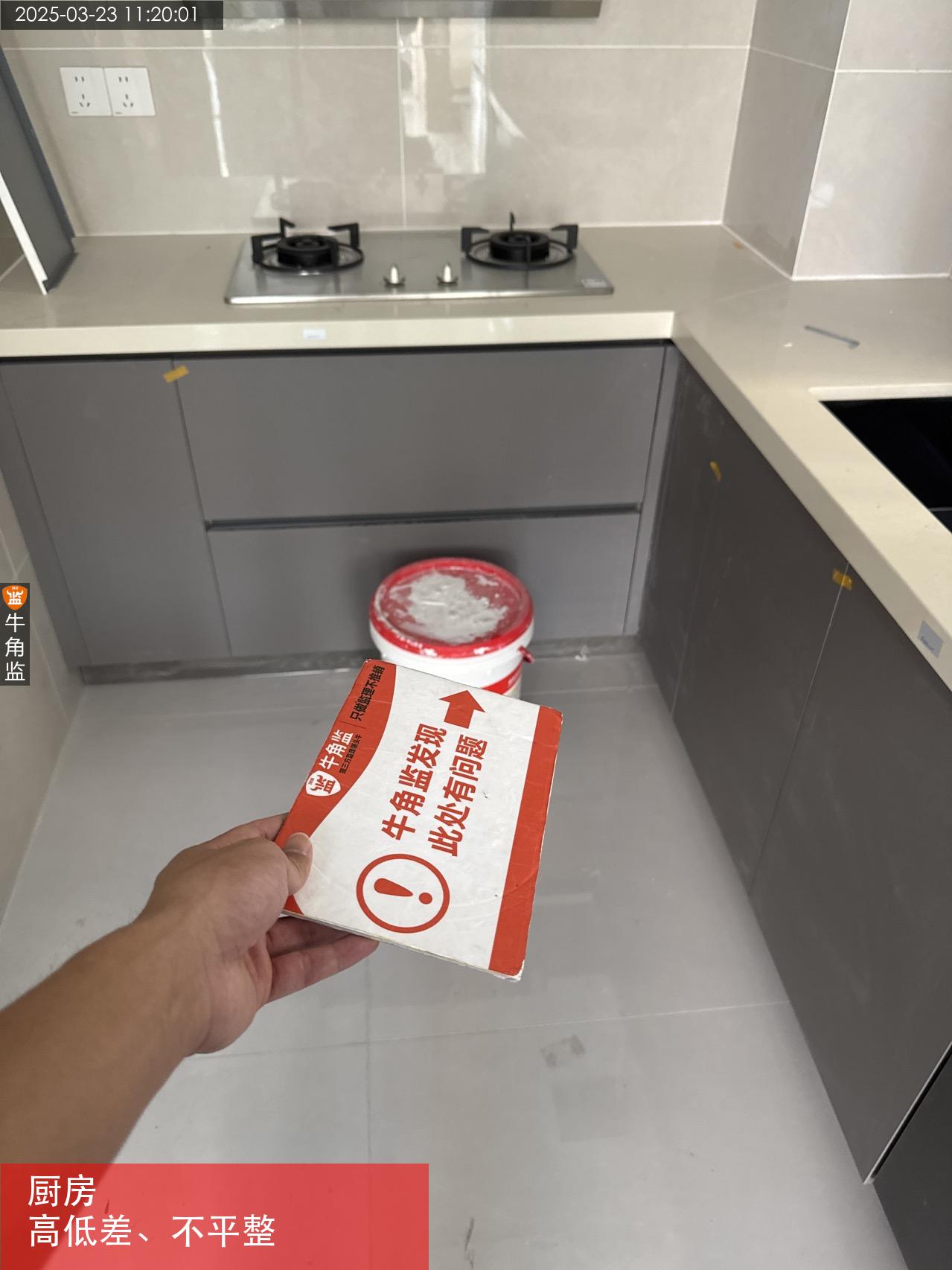

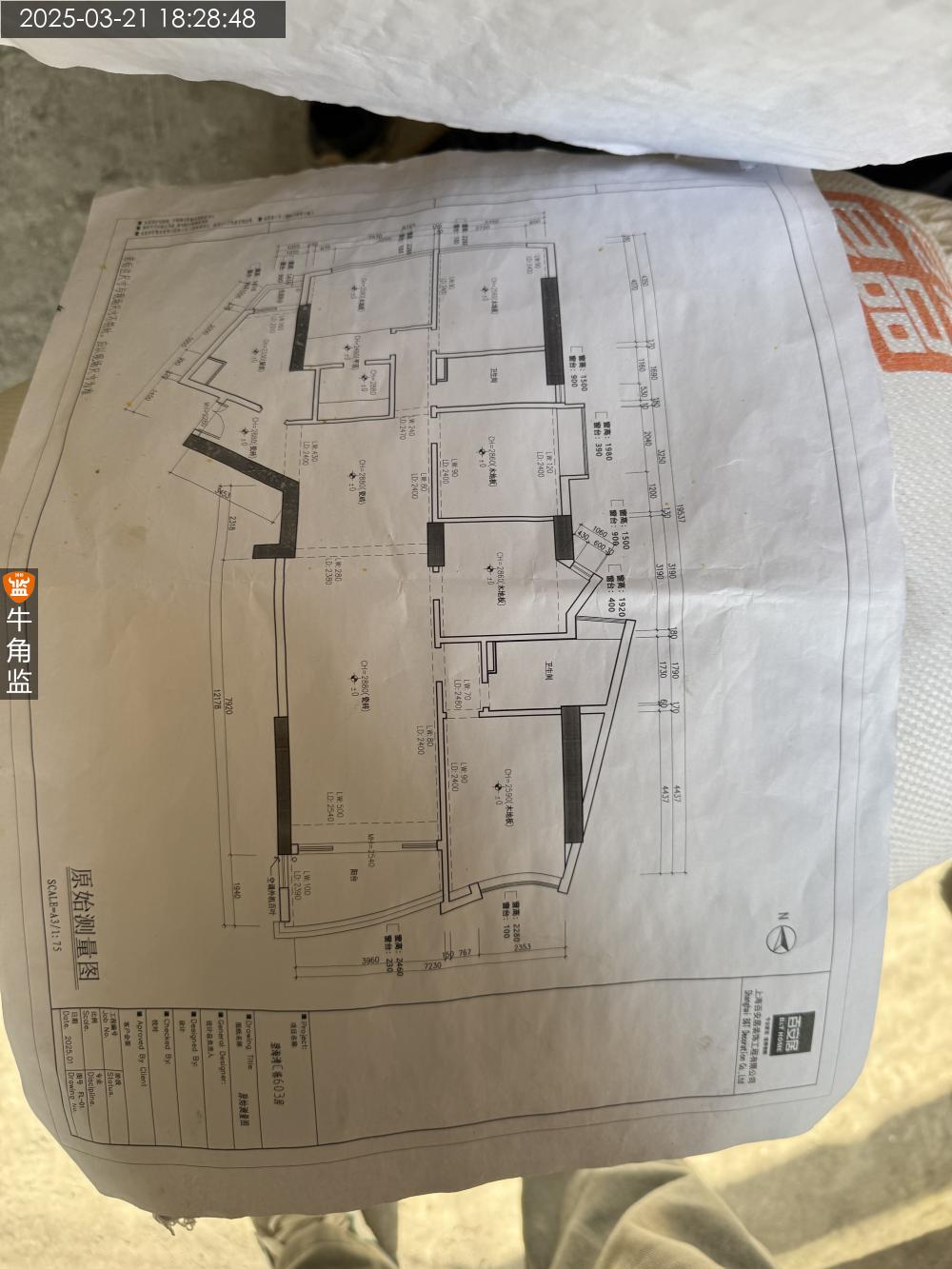

本次检查: 主要是检查砌墙批荡的情况。砌墙批荡核对图纸一致。 1、墙面的平整度,垂直度误差厨房,卫生间有几个位置误差超过4mm,现场已经跟项目经理对接。后续处理以后再检查。 2、主卧位置有部分铁丝网外露,需要处理,现场已经跟施工方对接清楚处理,待后续检查。 3、墙体部分有几处未进行修补,需要修补处理,现场已经对接清楚。 4,砌墙,批荡的工程量未核对,需要后期再核对。已经确定下次水电检查再核对。 后期施工要求: 水电工艺规范 1,强弱线管间距20cm,强电线管之间间距2cm,水管卡码之间间距50cm,线 管之间间距90cm。 2,厨房,卫生间,阳台用水区域不允许地面走电线。 3,水电管不可同槽 4,水电交叉处电管压水管 5,电路回路配置与用电方案匹配 6,水管交叉处须设置过桥弯或凿板预埋 7,线管穿线不能超管径面积40%。 8,弱电单管单线 9,线管与底盒交接处用锁扣连结 10,遇梁,柱子,承重墙,剪力墙需用黄腊管 11,筒灯线,洗手间,厨房灯线需用波纹管保护 12,花洒的出水口要水平保持一致 13,冷热水布置原则左热右冷,上热下冷 14,强弱电交叉处需做锡纸屏蔽 15,强电与暖气、冷水热水、燃气管道间隔30cm以上

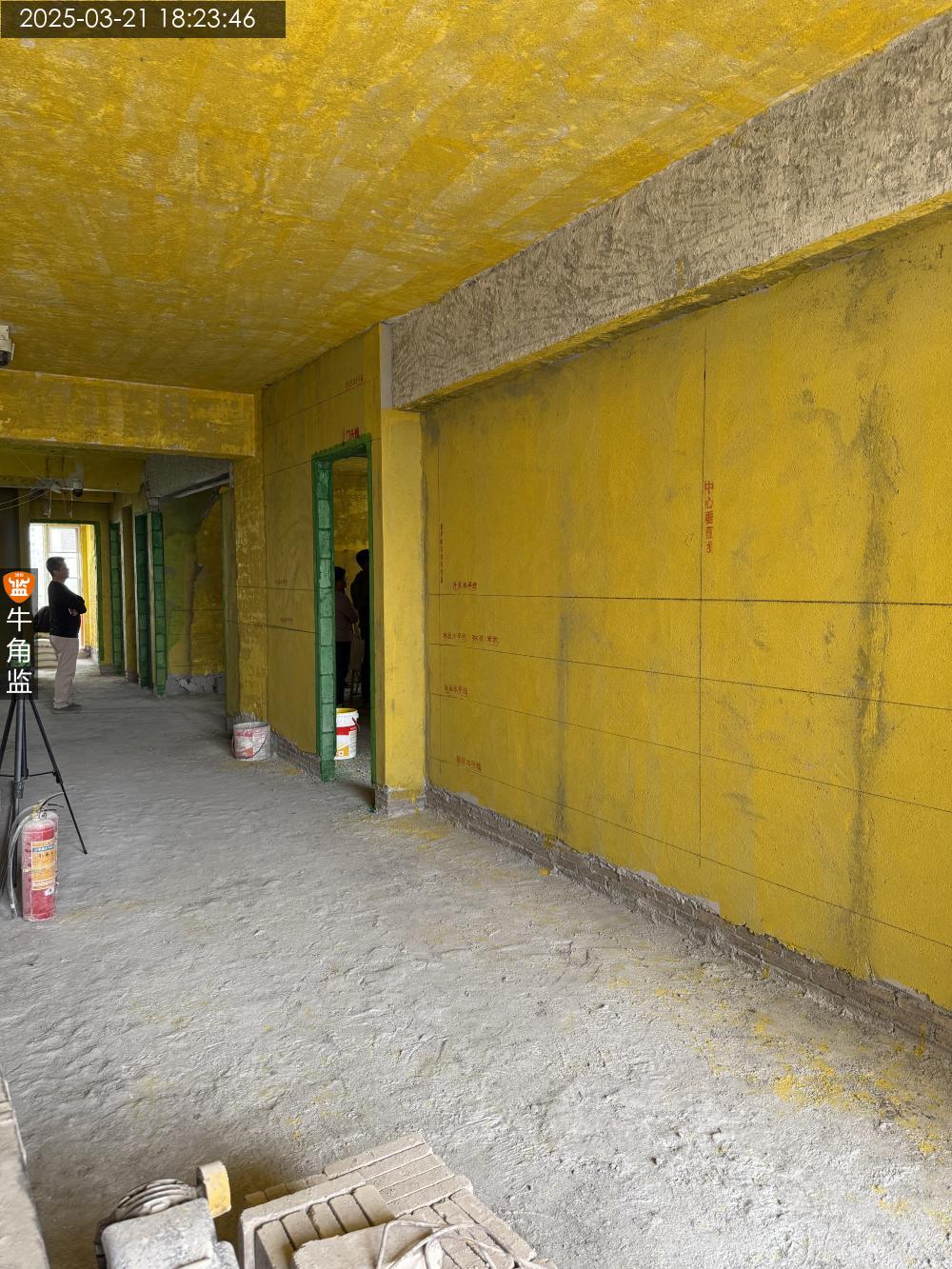

2025-03-21
天河区碧********2822
设 计 师:李工
施工队长:陈工
工地面积:198.00㎡
装修总价:0.00
本次评价:B
本次评语:

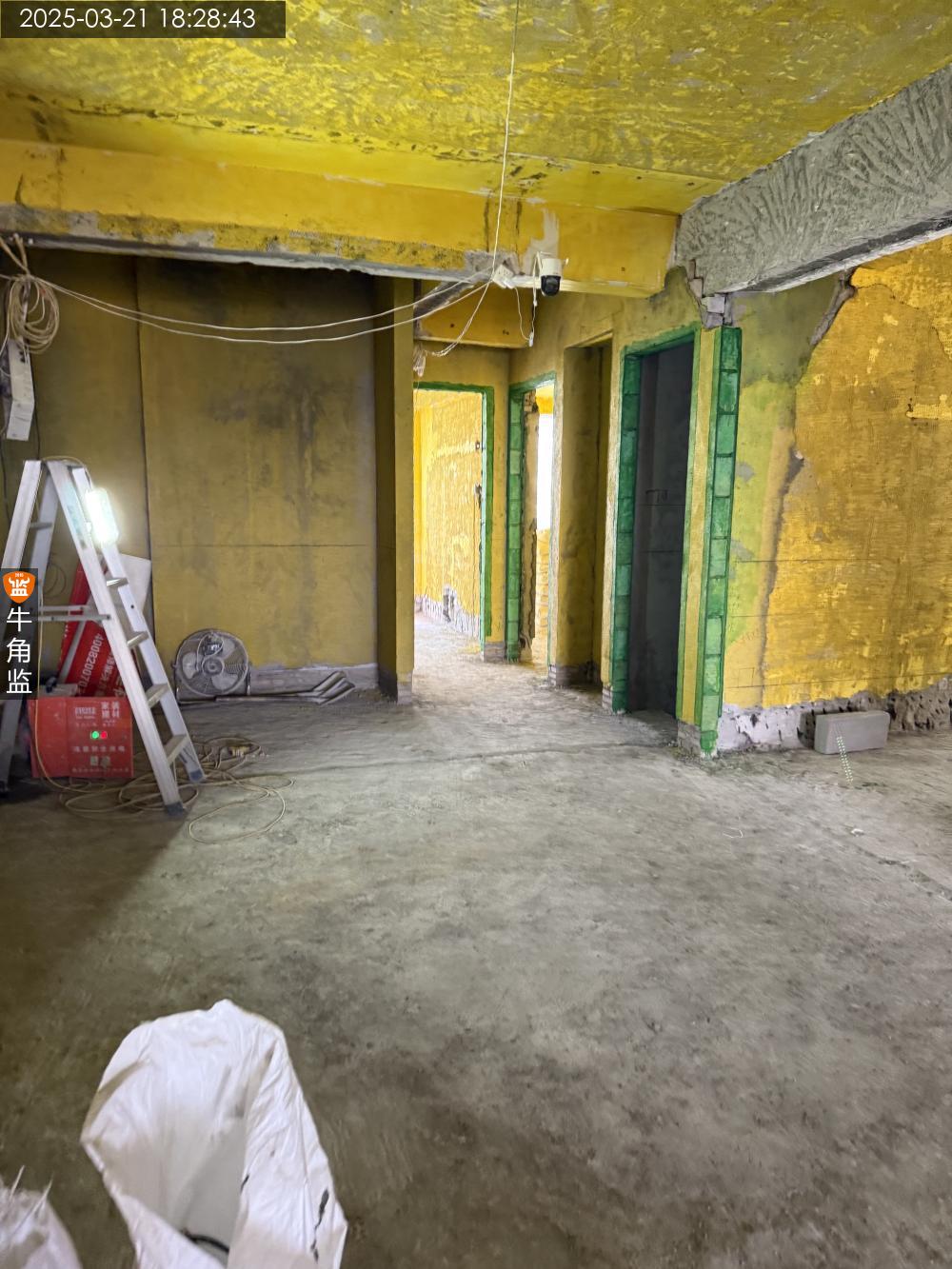

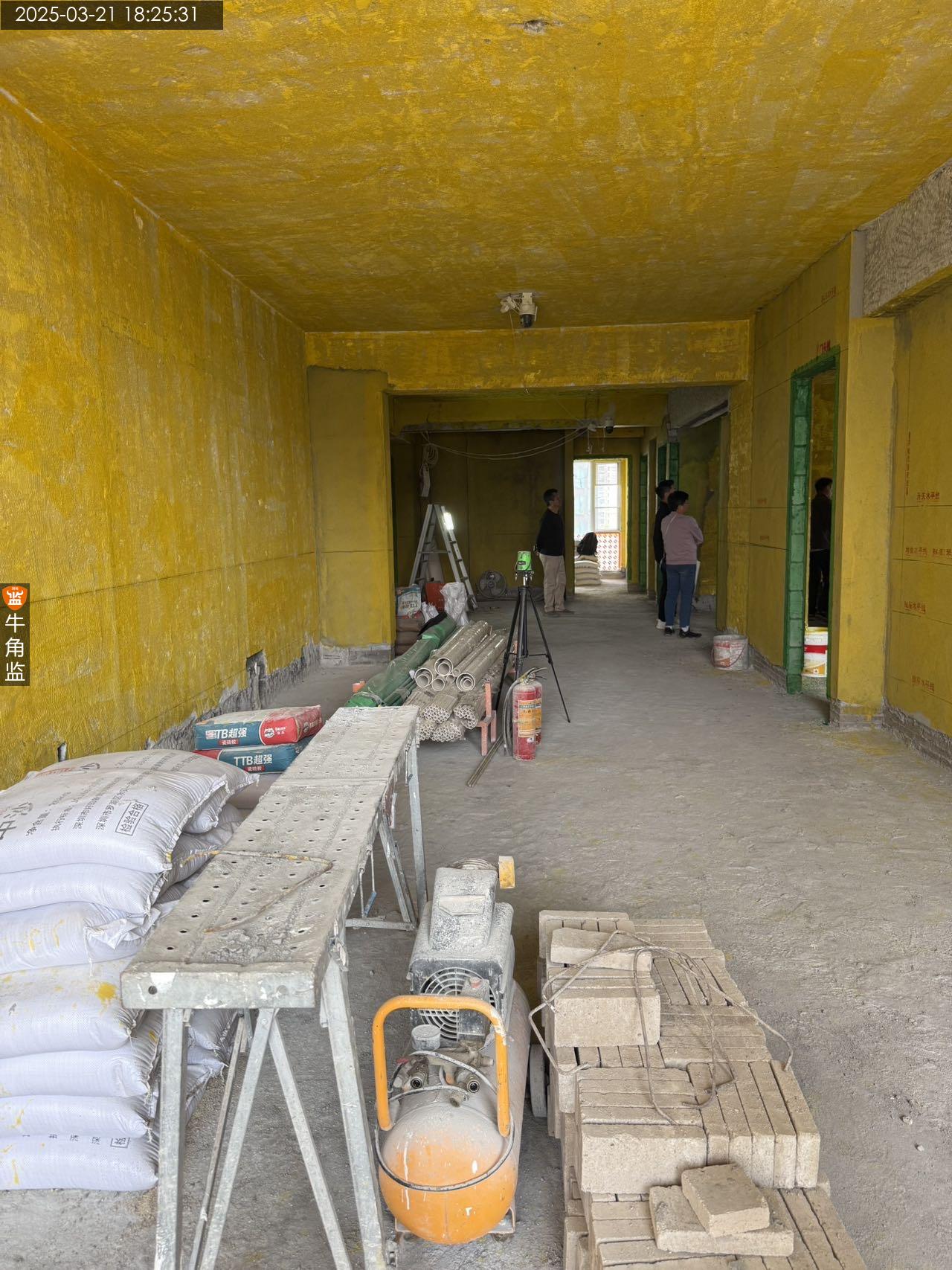

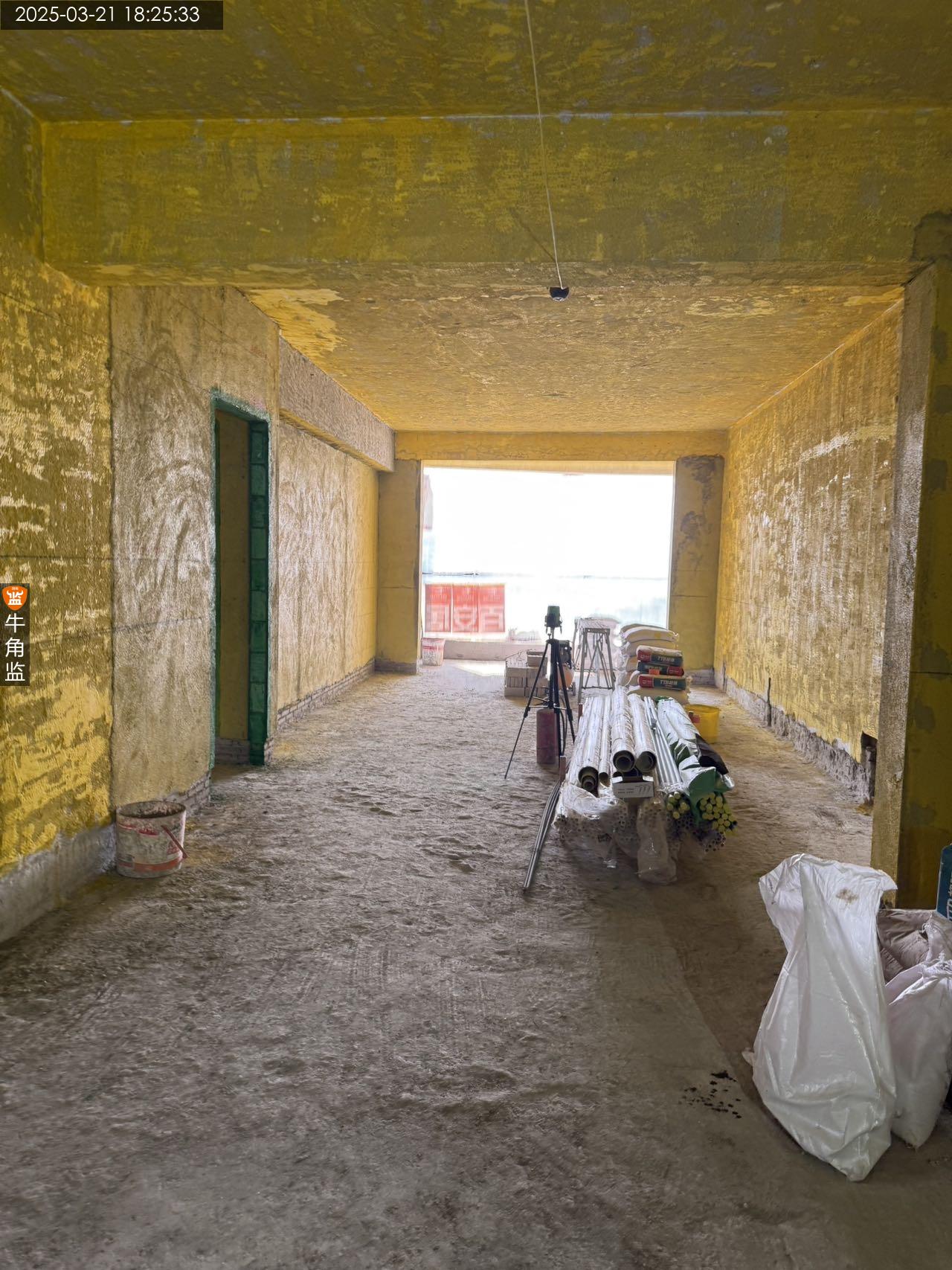

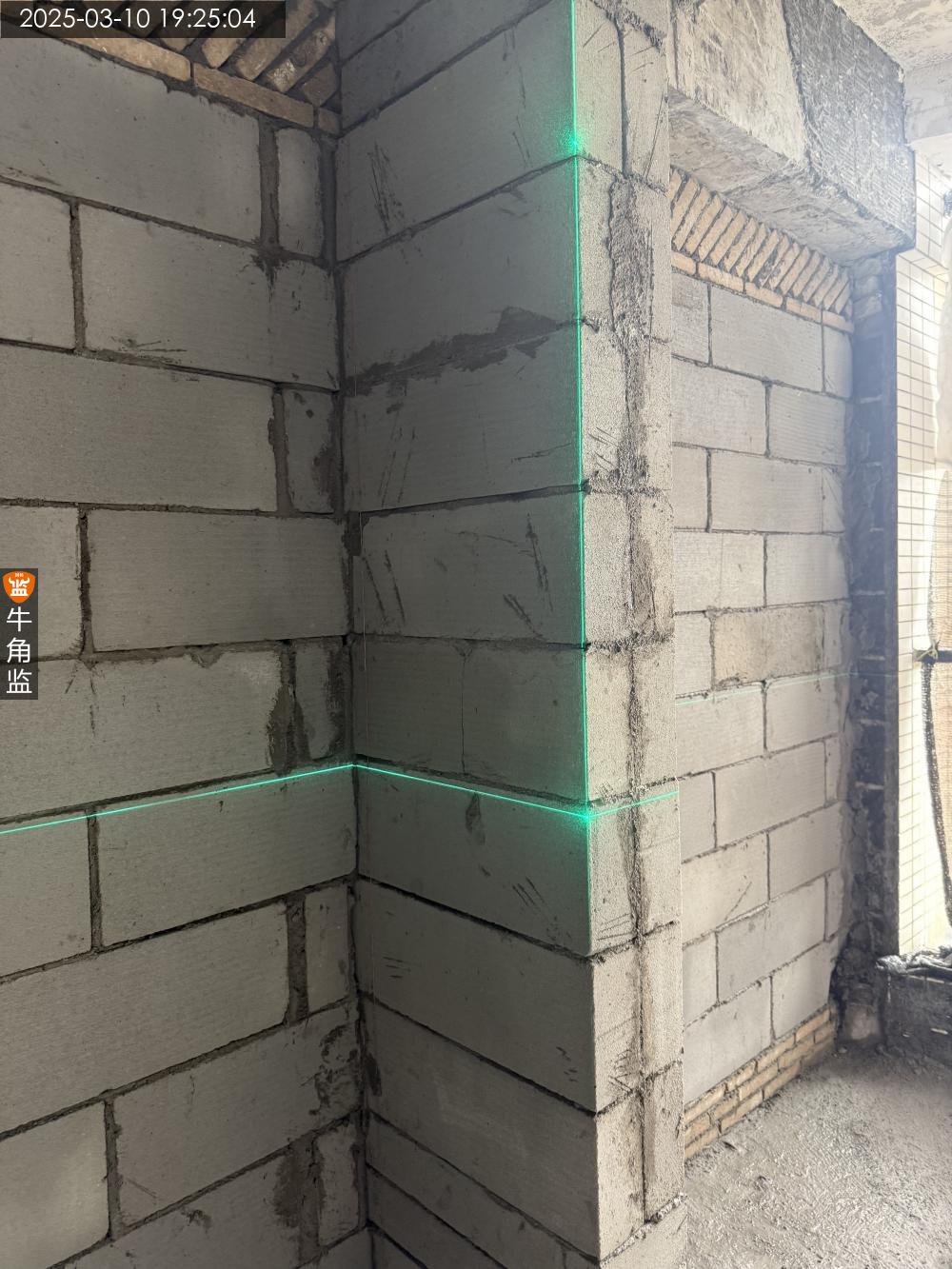

本次检查: 本次主要是检查砌筑的整体情况。 1,使用钢筋检测仪器检查钢筋的植筋情况,现场检查均有植筋。 2,使用水平仪检查砌筑的阴阳角角度,现场砌筑基本符合施工要求。 3,砌筑使用三层小砖打底,顶部使用小砖斜砌。不过现场无区域需要使用地梁。 问题: 1、电视墙位置跟餐厅吊柜位置使用品质砖,后期承重有隐患,现场已经沟通处理,使用灰沙小砖加固处理。 2、现场有几处位置跟图纸不一致,现场实际比图纸大,已经确认无需修改整理。 3,现场的工程量未核对,现场未到阶段,需要批荡完成再核对工程量。 后期施工建议: 1,要求批荡洒水养护不低于三天,防止开裂,空鼓等情况。 2,墙面的平整度,垂直度按照施工要求规范。

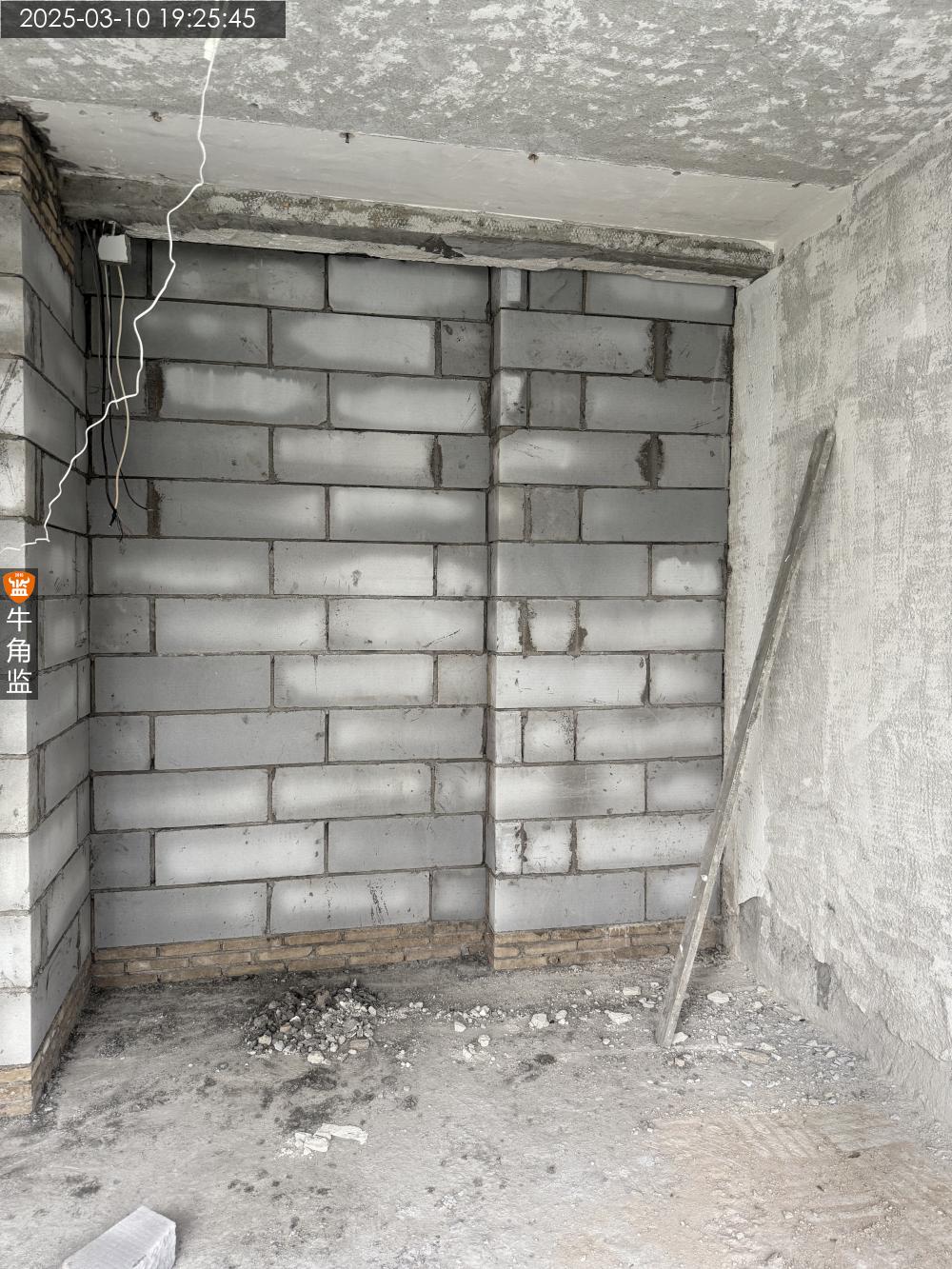

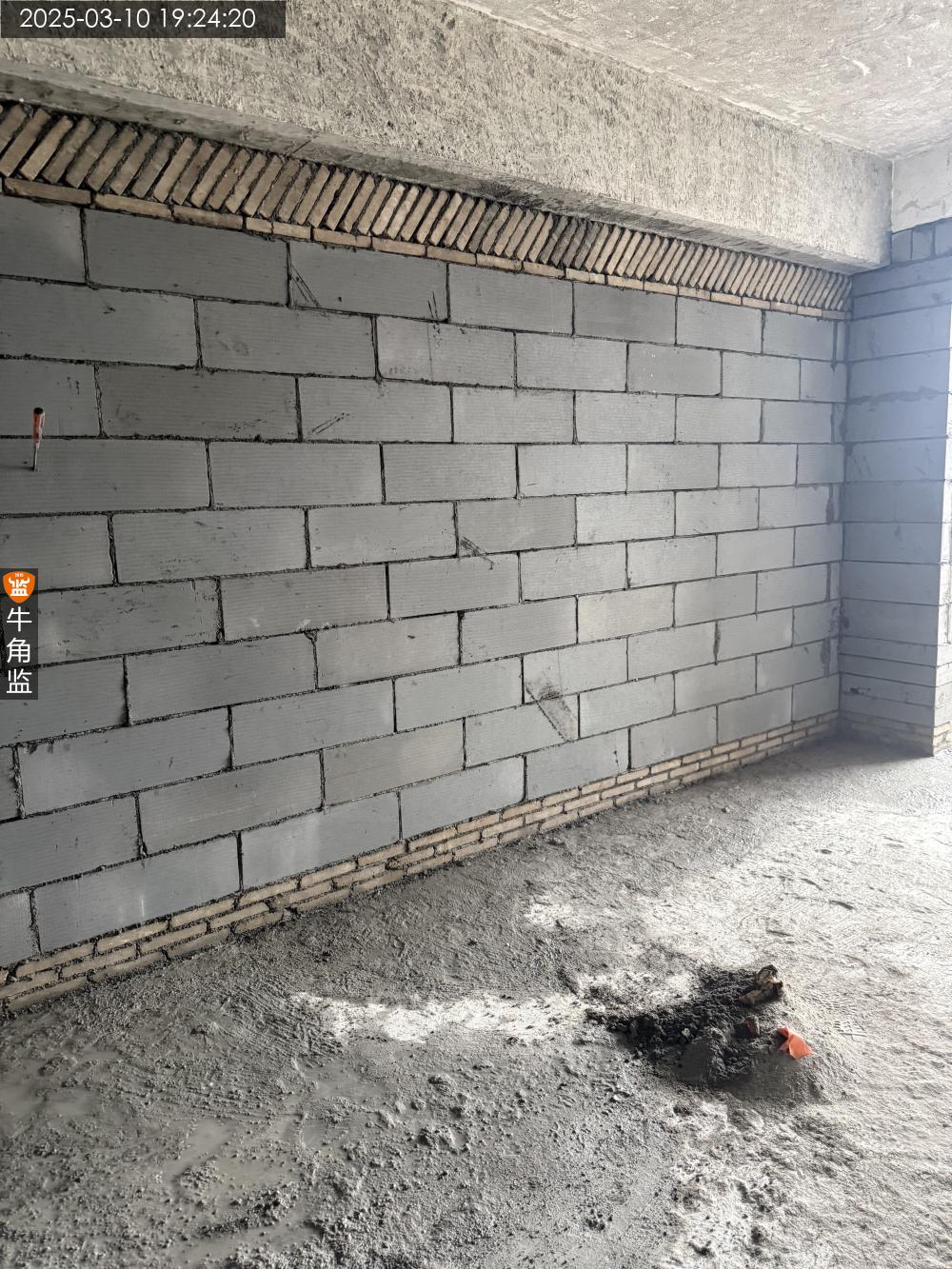

2025-03-10
天河区碧********2822
设 计 师:李工
施工队长:陈工
工地面积:198.00㎡
装修总价:0.00
本次评价:B
本次评语:

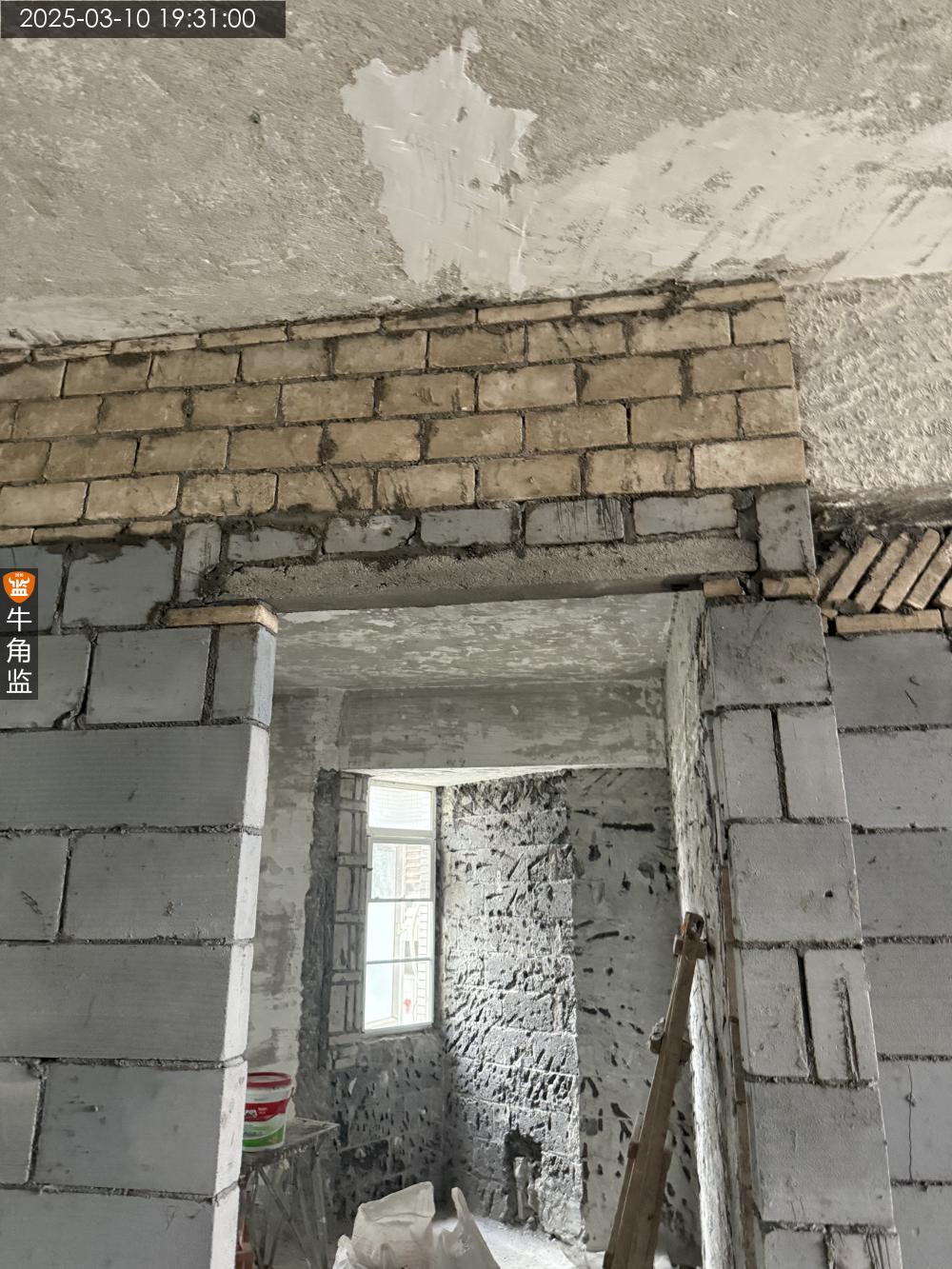

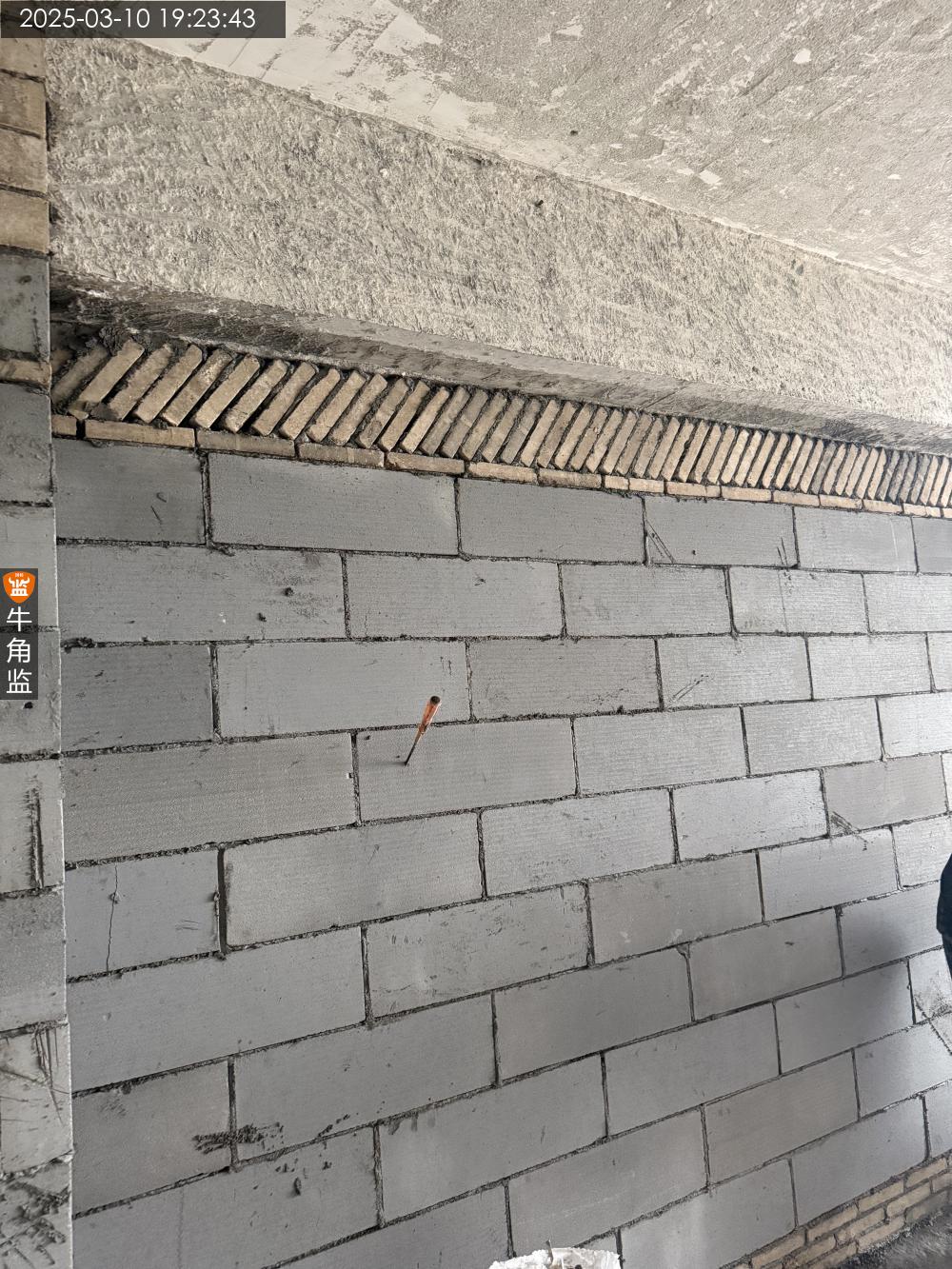

本次检查: 本次主要是检查打拆情况: 1、主卫的墙面的批荡层未拆除完成,现场已经跟陈工沟通,需要拆除干净。卫生间的原防水层未清理干净,需要拆除,现场已经跟陈工沟通清晰。 2、现场的底盒插座未全部拆除,现场已经跟陈工沟通清楚,现场把线管,底盒需要全面拆除,现场正在处理,待下次检查。 3、主卫的排水管底部有一处还有之前渗水的痕迹,需要再观察,确定具体情况,再确定怎么处理。 预算部分: 1,现场的实际数量跟预算比较大的出入,现场跟陈工已经沟通,后续需要把预算中未体现又实际需要做的提前做出预算。 2,预算中实际数量需要后期一一核对。 砌墙要求: 砌筑工艺: 1 新旧墙体交接处砌墙必须植“拉结筋”长度不应小于60cm,间距为50cm一道且不应小于两根,钢筋进墙深度不应小于钢筋直径的12倍,并且打植筋胶固定 2 新旧墙与两种不同材质交接处必须挂钢丝网,宽度不应小于15cm,网径1*1cm,搭接处不应小于15cm 3 砌筑高度超过4米,需设置地梁以及圈梁;水平跨度超5米,需设置构造柱 4 门洞过梁须设置钢筋混凝土梁,应放置3根不小于8厘钢筋且锚入墙体两侧进墙不应小于20cm,现场实际条件不能满足时,以最大限度进深要求 5 砌筑墙体不应直接砌顶,必须2-3天后斜45°砌顶 6 搭接长度不应小于20cm,小砖不应小于整砖的1/3 7 砌筑墙与顶部是否采用“蜈蚣脚”的方式处理 8 墙面应垂直平整,墙面垂直度必须打好水平砌筑 9 批荡层厚度不能超过2cm,当抹灰总厚度超出2cm时,应采取钢丝网加强措施 10 批荡层表面不能起沙、开裂、沙眼 11 砌墙完成面不应小于12cm 12 不同品种不同标号的水泥不得混合使用 13 灰缝应横平竖直,薄厚均匀,灰缝厚度易为8mm-12mm,竖缝要求不能出现假缝,瞎缝,透明缝,饱满度百分之一百。水平缝饱满不得小于80% 14地梁建议放置不少于3根10厘以上钢筋,有条件可做箍筋,建议添加石子,高度不小于20公分。

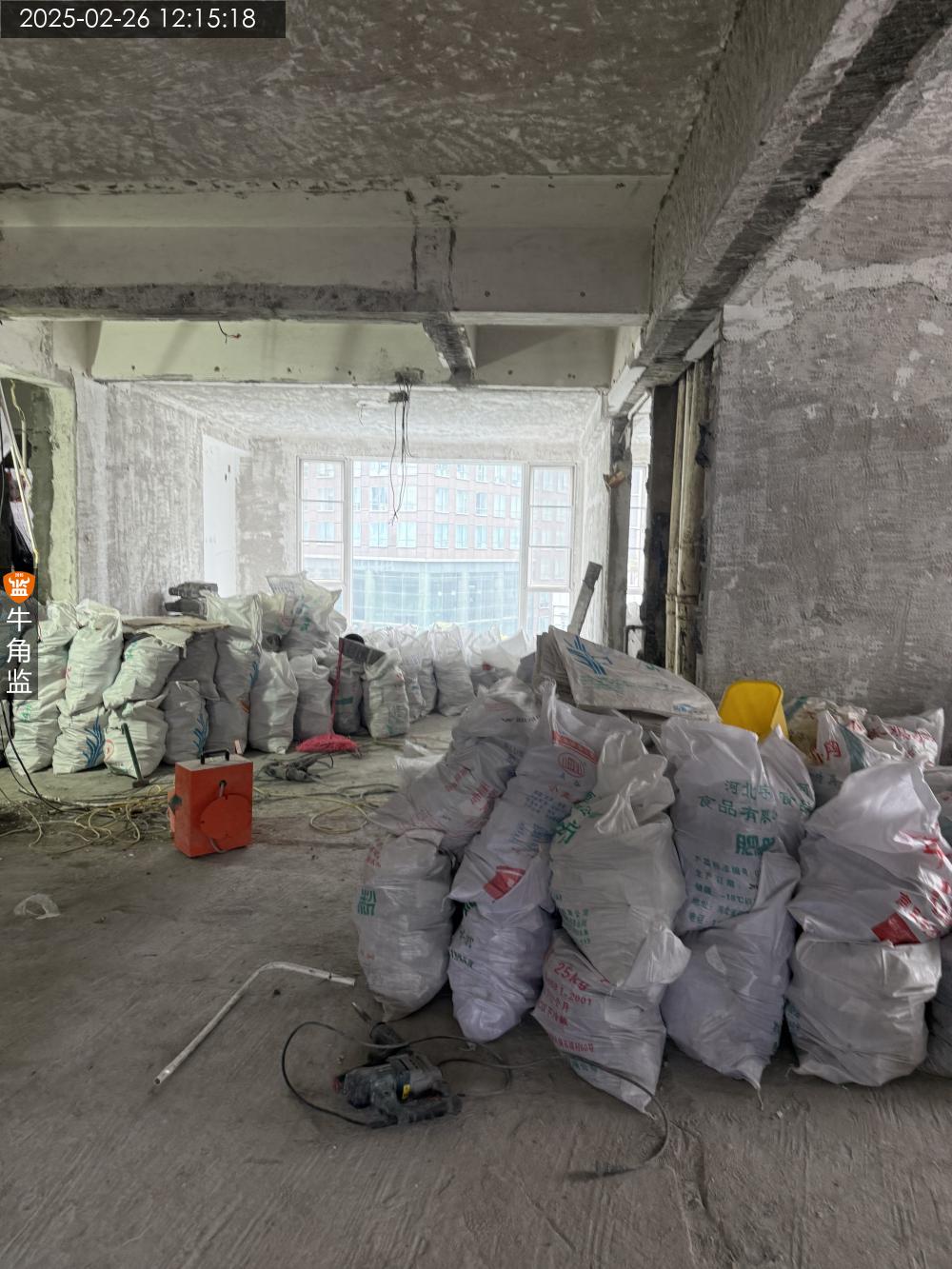

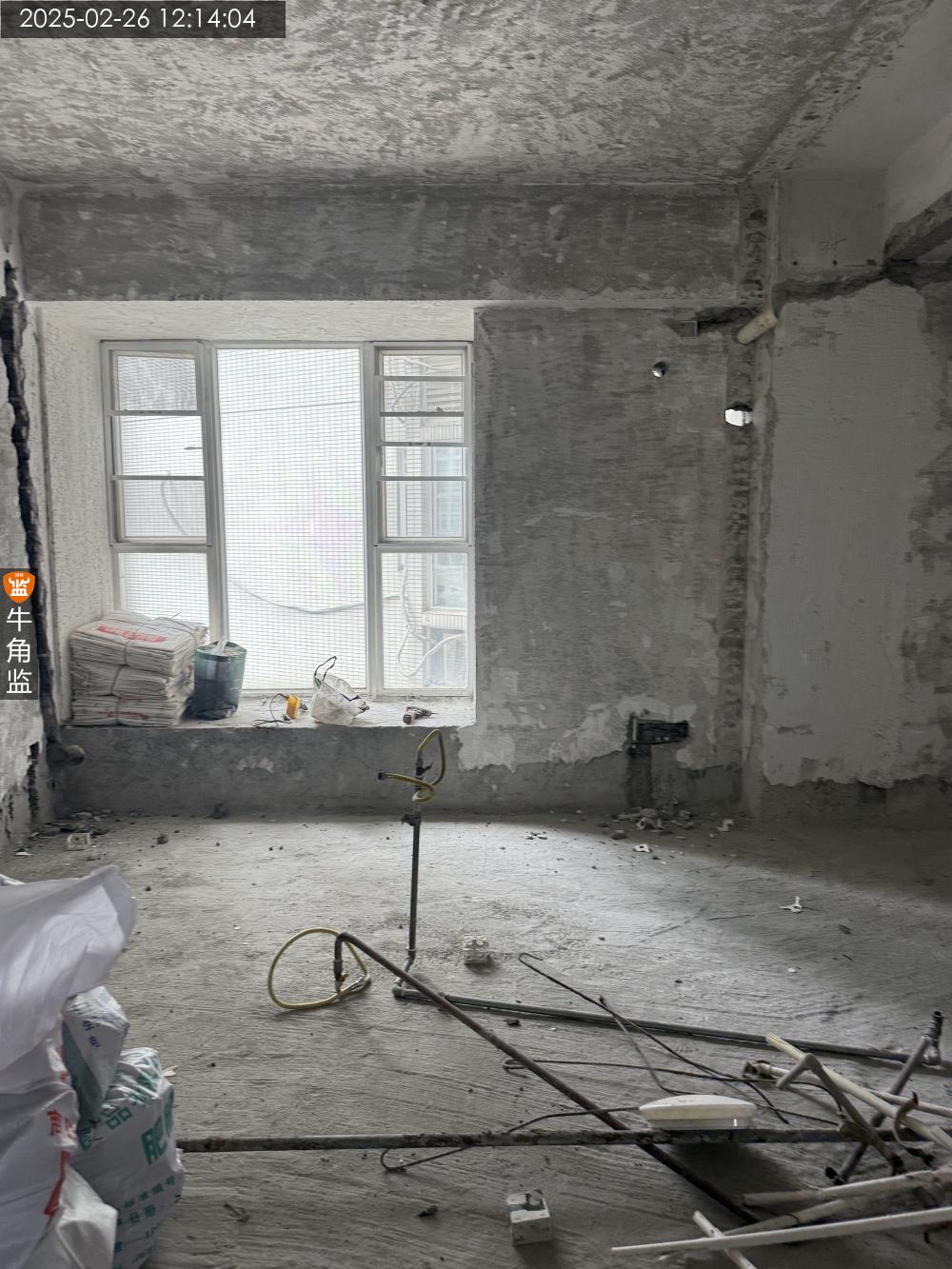

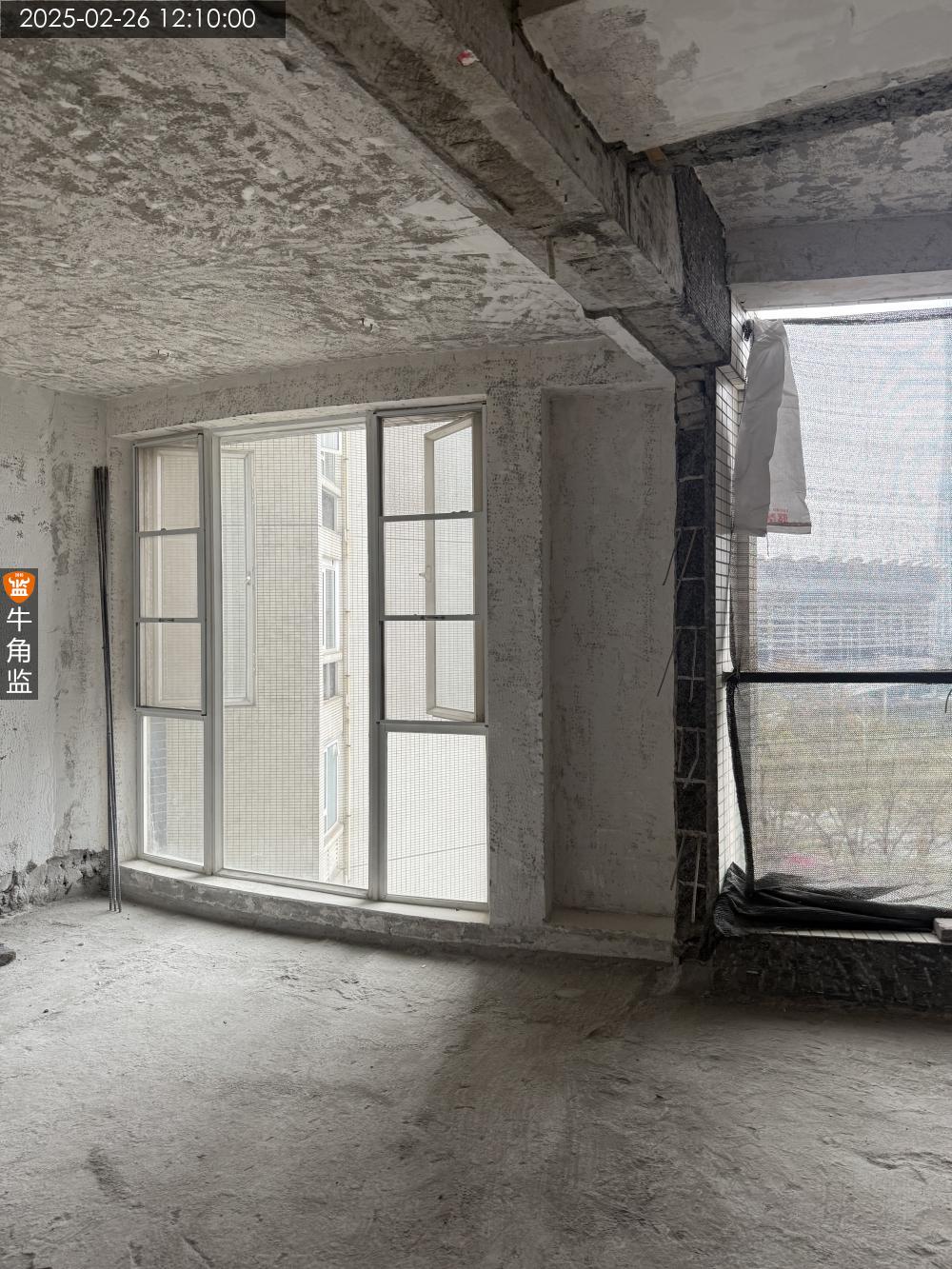

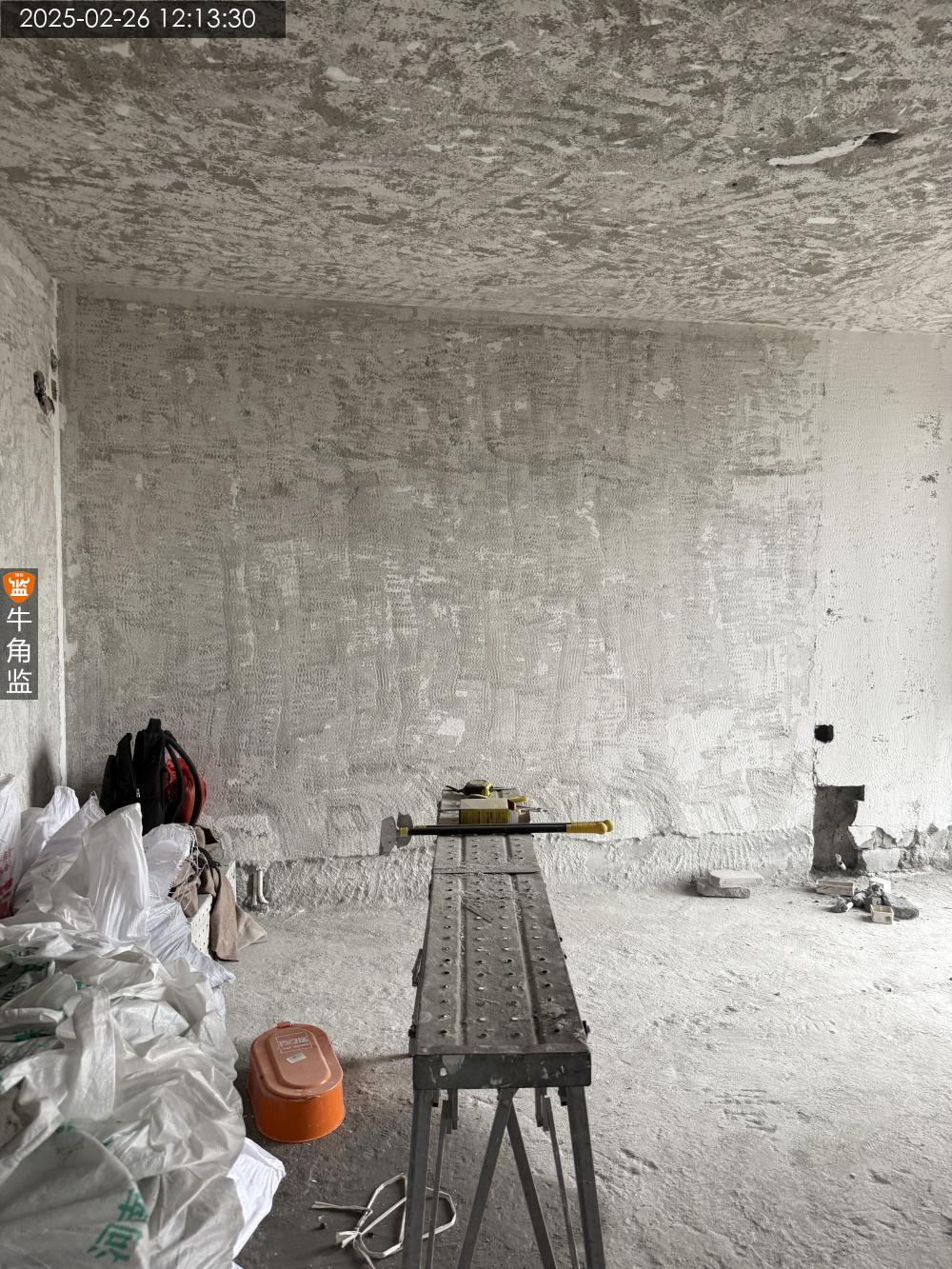

2025-02-26
白云区金********0426
设 计 师:未知
施工队长:王工
工地面积:97.00㎡
装修总价:0.00
本次评价:B
本次评语:

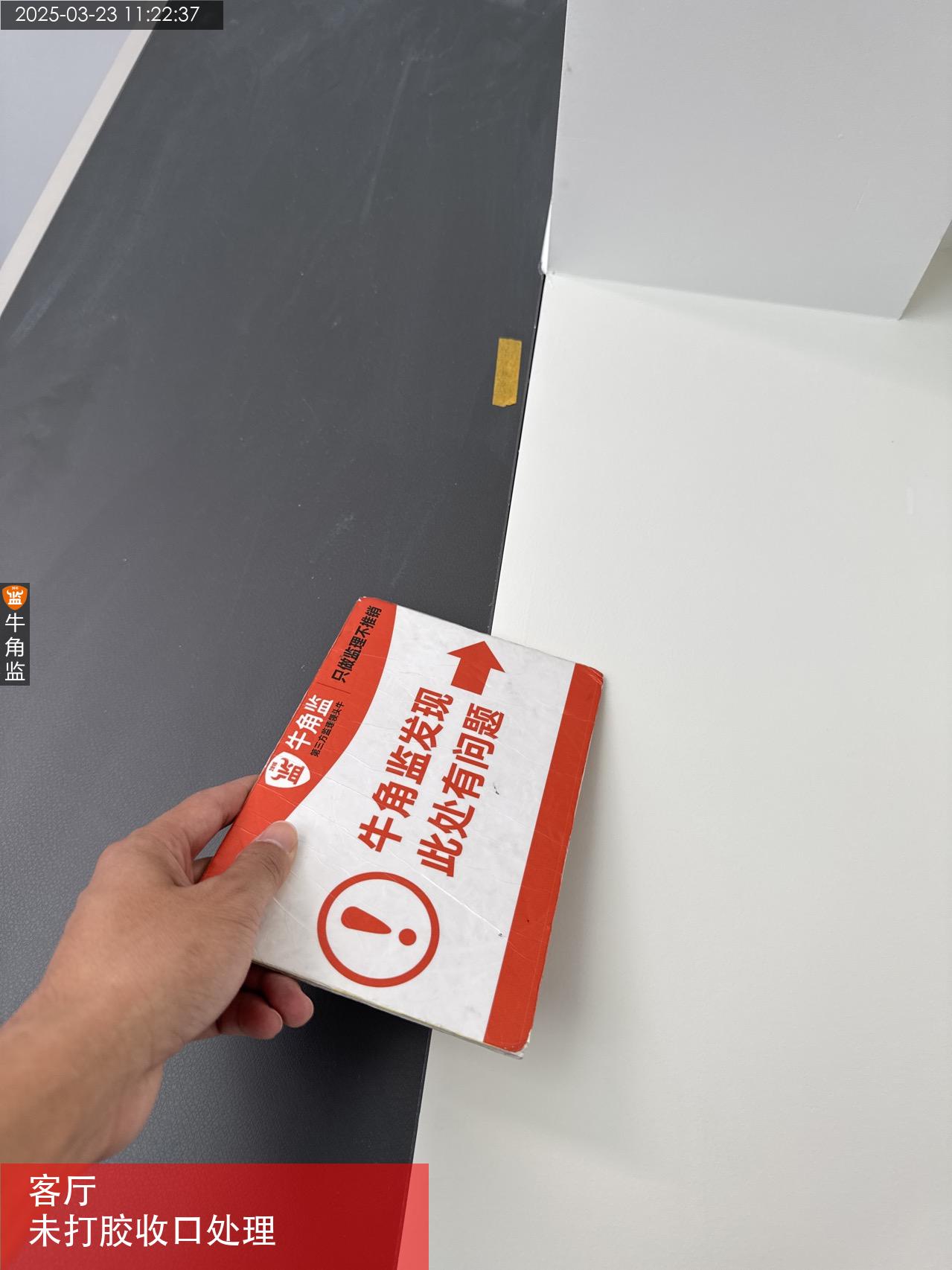

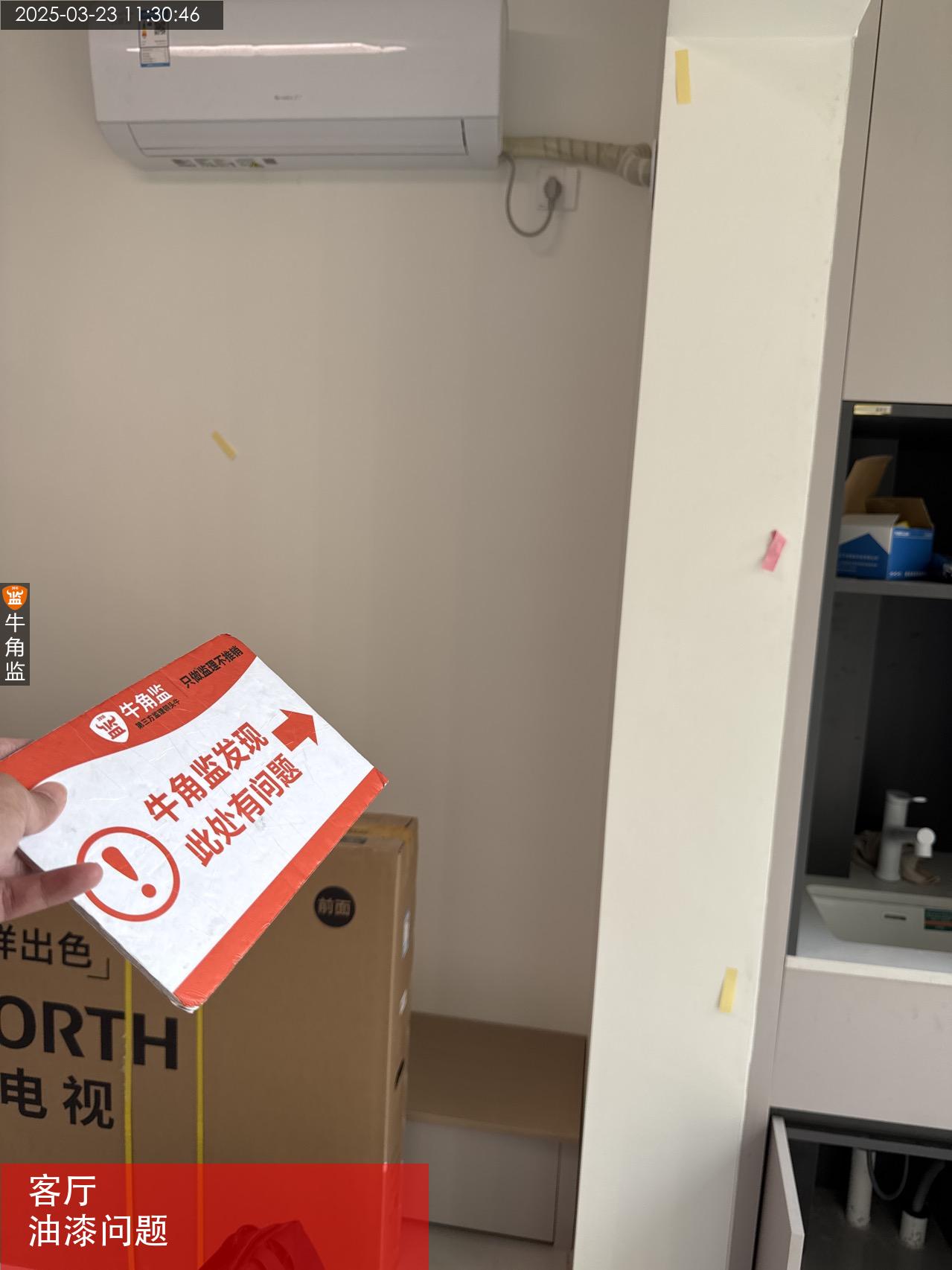

本次油漆检查的报告如下: 1、客厅地砖存在局部的空鼓问题! 整改建议:边角空鼓建议使用灌浆器灌浆处理,中心空鼓建议拆除更换铺贴! 2、强光侧向全检墙面,墙面油漆存在砂眼、刮痕、留坠、疙瘩灯现象! 整改建议:建议将其打磨后重新涂刷油漆处理。 3、卧室有局部踢脚线与墙面之间存在缝隙的问题。 整改建议:建议将有缝隙的位置补灰处理! 4、户内门框收边收口处较为粗糙,需将其点补腻子后打磨油漆处理,要求顺直无明显涂刷痕迹。 后期施工建议: 1、后期柜子安装周边若与墙面缝隙较大,建议使用施工玻璃胶收口处理。 2、面板安装水平误差±1mm,要求横平竖直。 3、墙面油漆破损、污染、裂缝,建议家具进场统一处理,家具进场局部会有破损刮花现象。
2025-01-12
白云区金********0426
设 计 师:未知
施工队长:王工
工地面积:97.00㎡
装修总价:0.00
本次评价:C
本次评语:

本次扇灰检查的报告如下: 1、客卧墙面打磨后存在波浪状痕迹的问题。 整改建议:需使用320目砂纸打磨平整处理。 2、入户玄关阳角处的垂直度误差超过规定标准范围。 整改建议:建议点补腻子后使用320目砂纸重新打磨修复处理。 3、卧室门洞收边收口处墙面腻子存在明显透底的现象。 整改建议:要求点补腻子后使用320目砂纸重新打磨修复。 4、主卧墙面平整度误差超过规定标准范围。 整改建议:要求使用320目砂纸重新打磨调整修正处理。 5、现场阳台顶面存在渗漏现象,需尽快整改修复。 6、往期未整改项需工长尽快调整修复。 后期施工建议: 1、涂刷前墙面扇灰层需打磨平整,不可有透底砂眼等情况。 2、油漆施工不可有流坠、透底等,无明显刷痕。 3、油漆涂刷层数必须一底两面以上。 4、油漆兑水严格按照包装指定兑水比例。 5、做好成品保护,分色使用美纹纸做好分色。 6、表面平整度2m靠尺误差不大于3mm,立面垂直度误差不大于3mm,阴阳角方正直角检测尺误差不大于3mm。

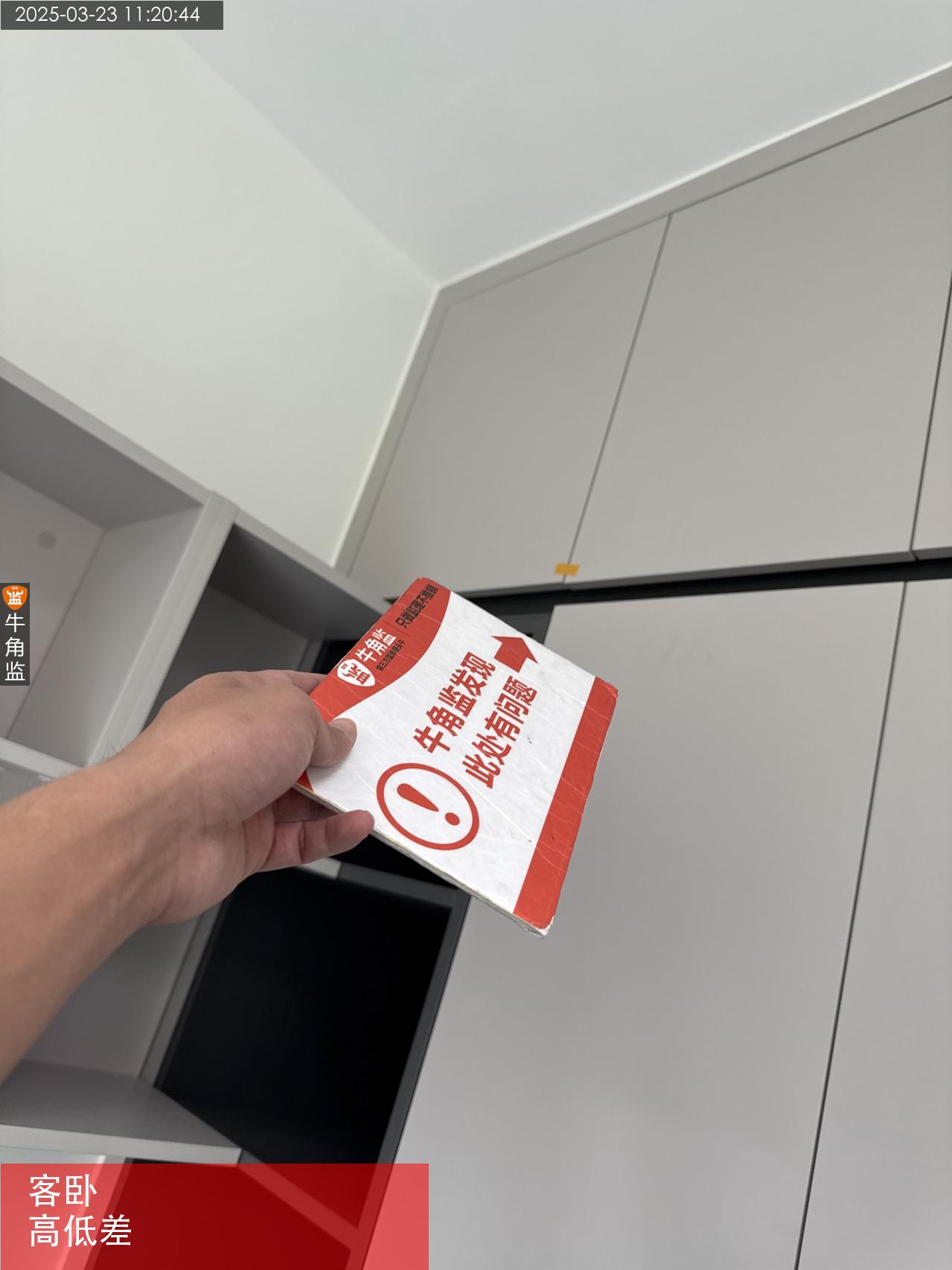

2024-12-24
白云区金********0426
设 计 师:未知
施工队长:王工
工地面积:97.00㎡
装修总价:0.00

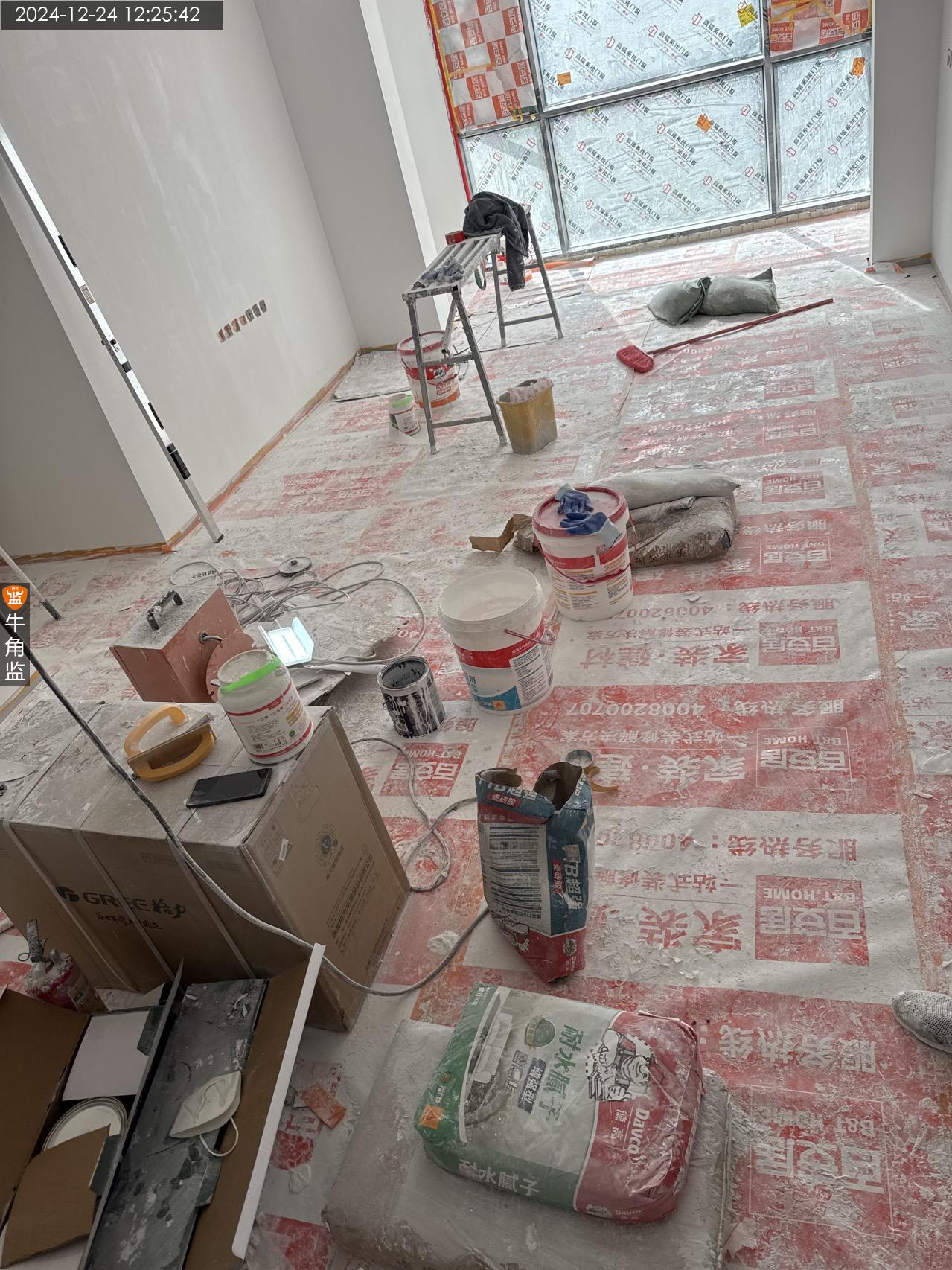

本次评价:C
本次评语:

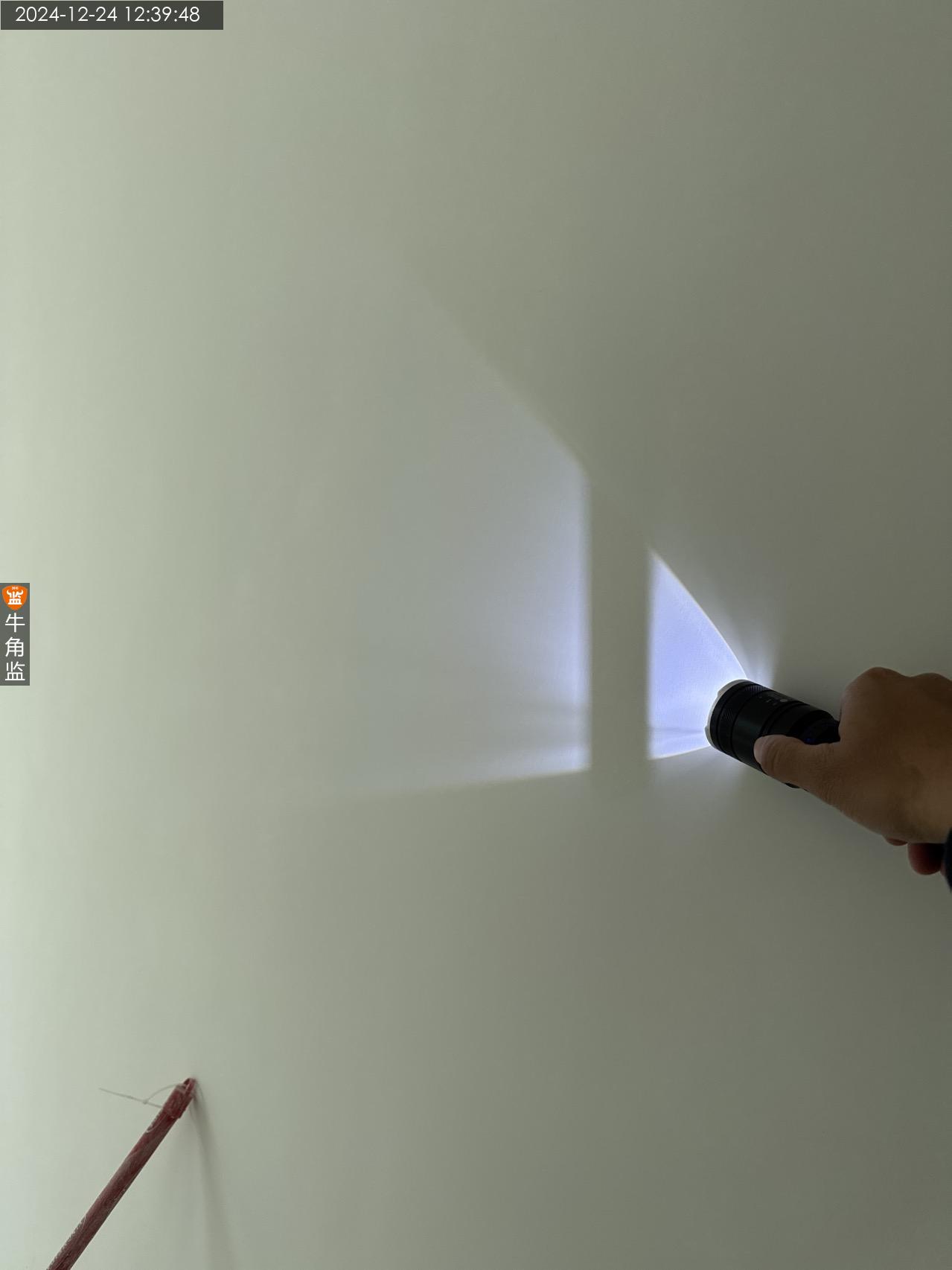

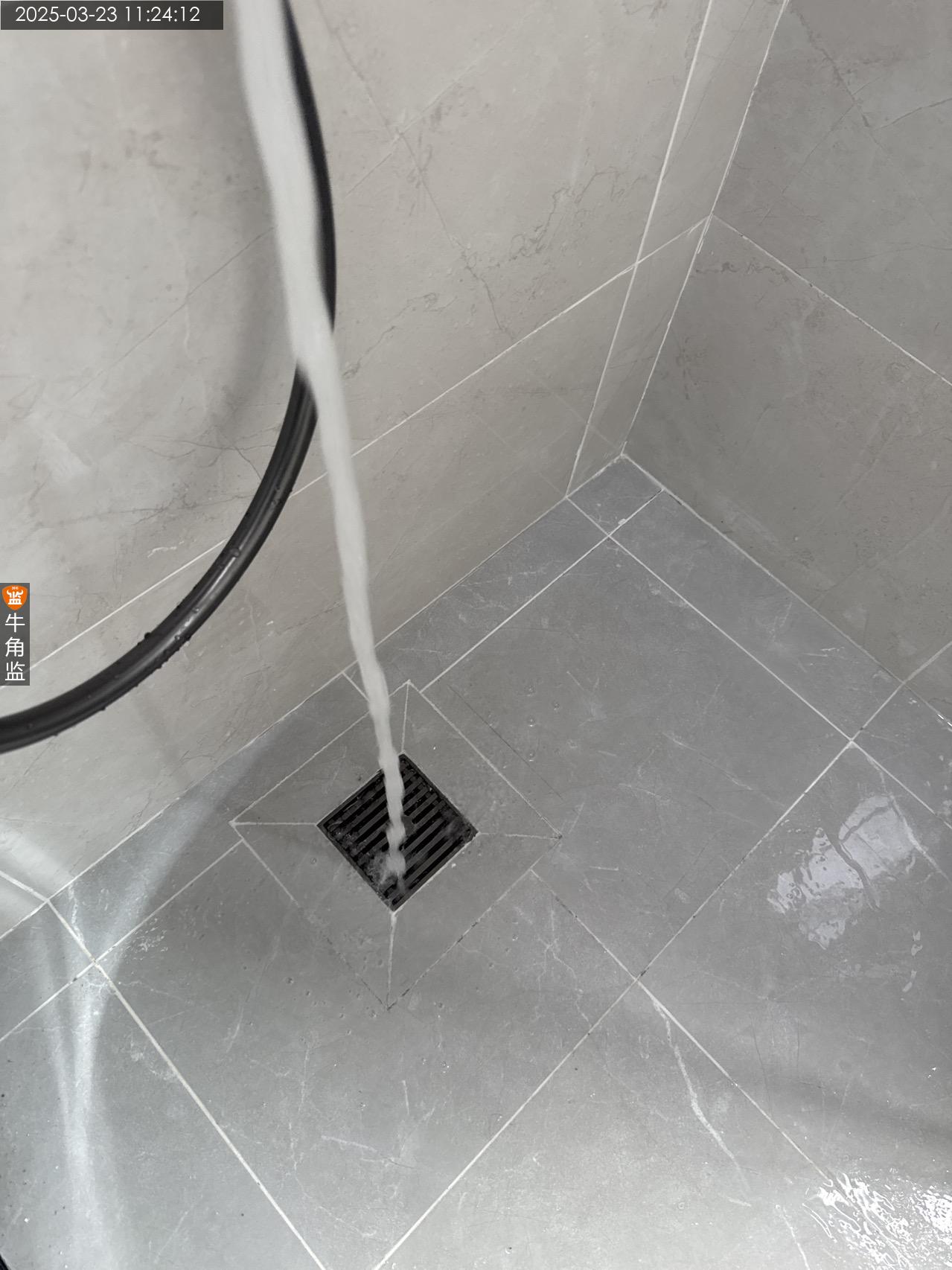

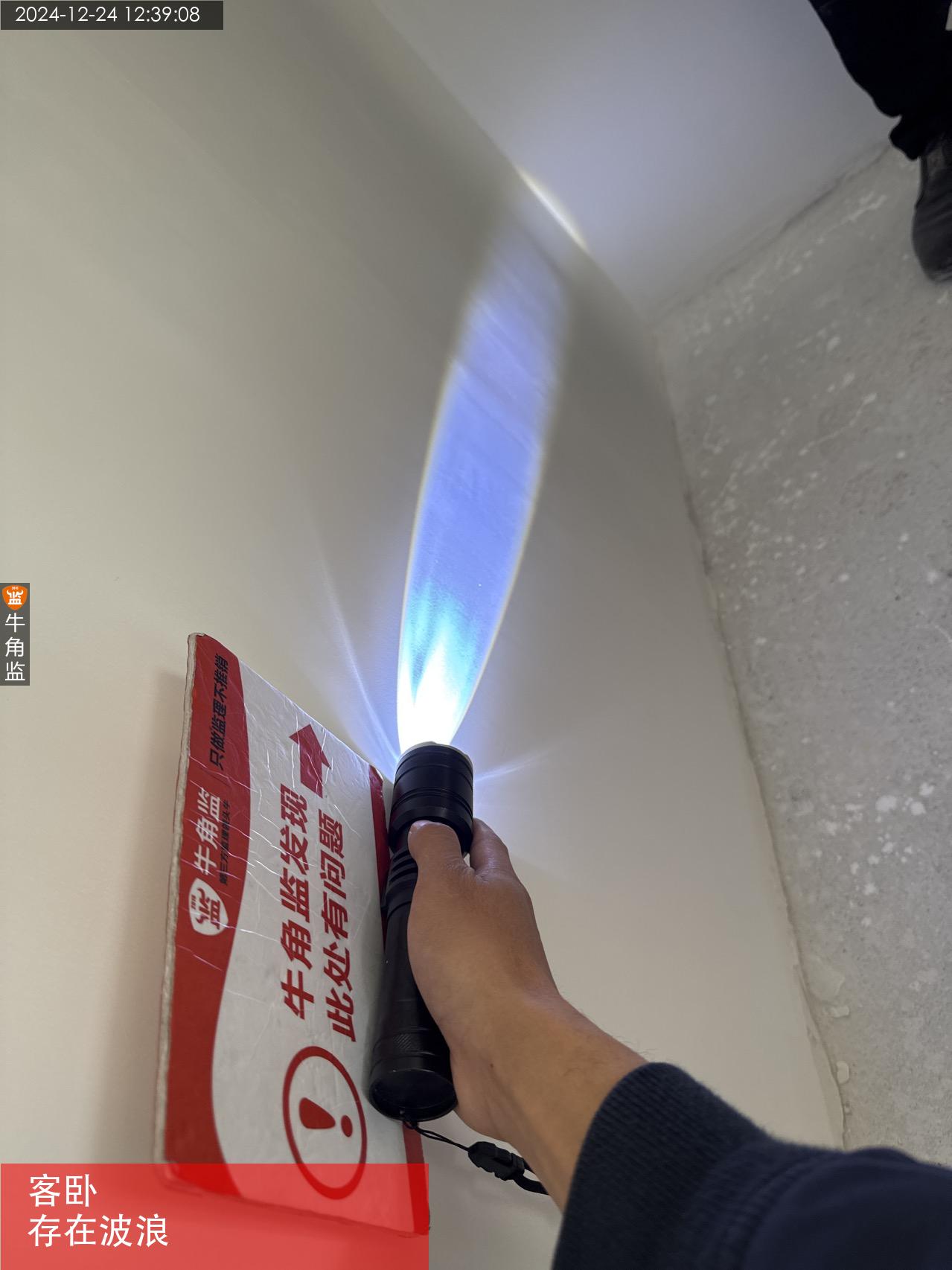

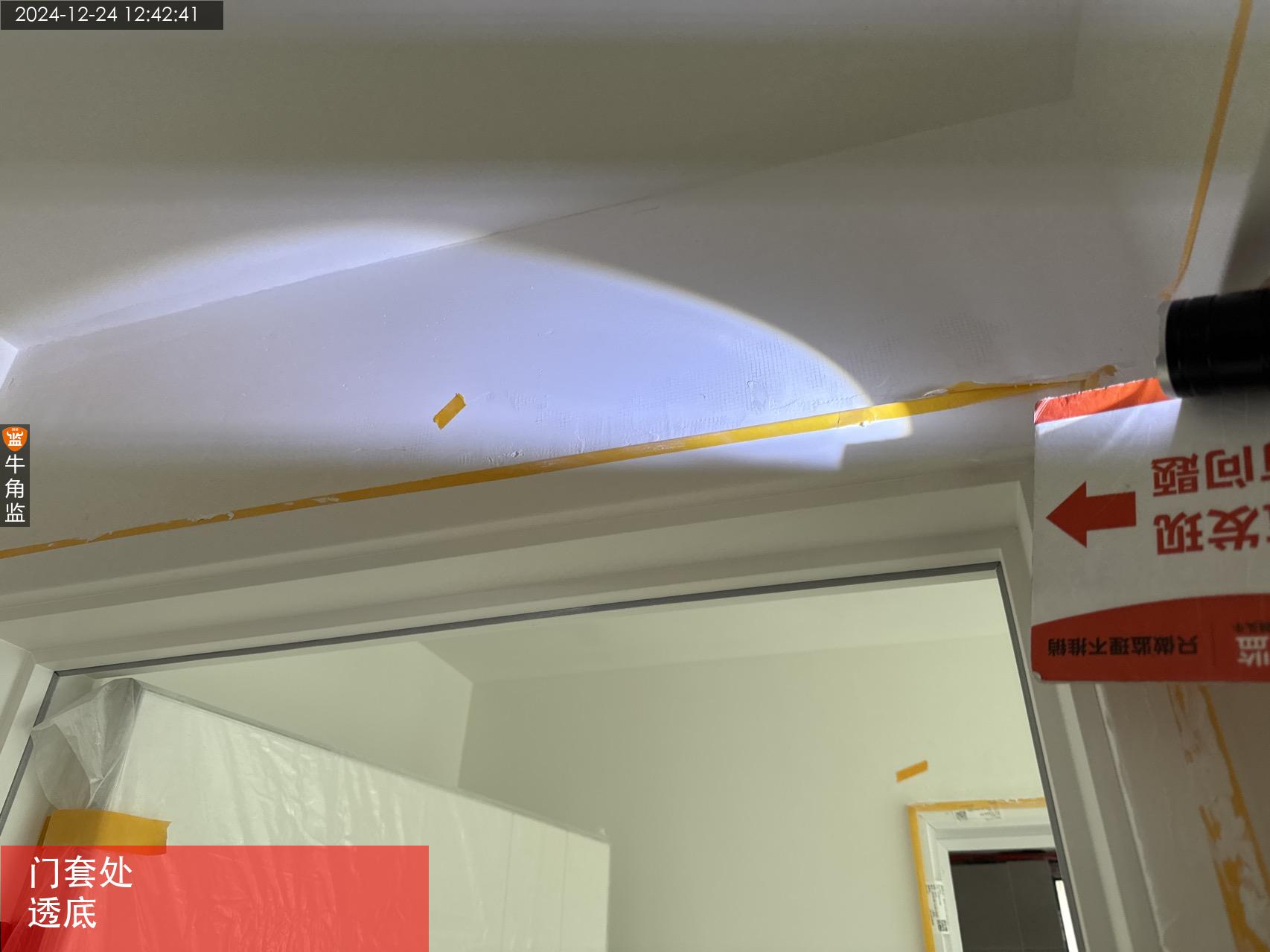

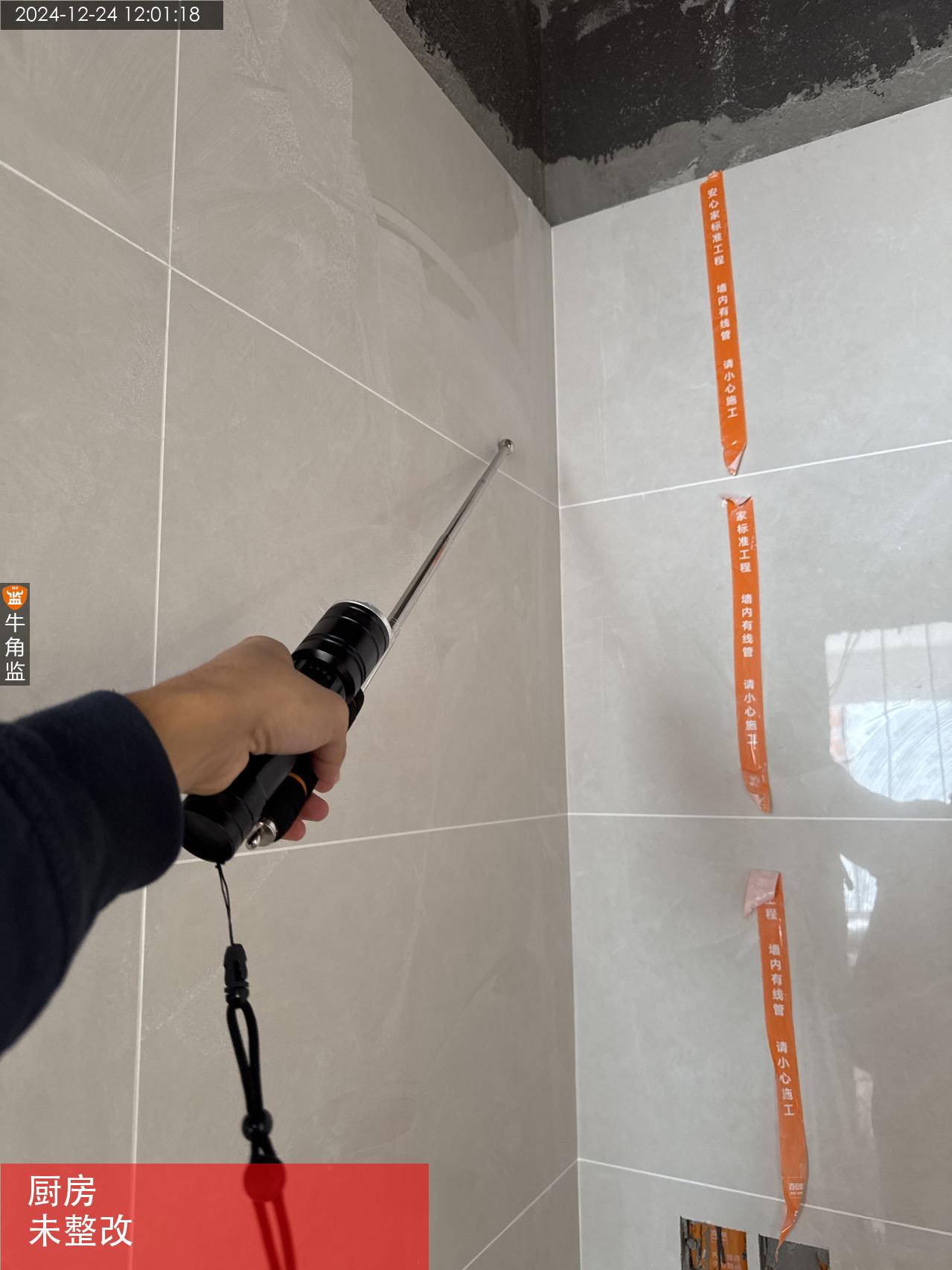

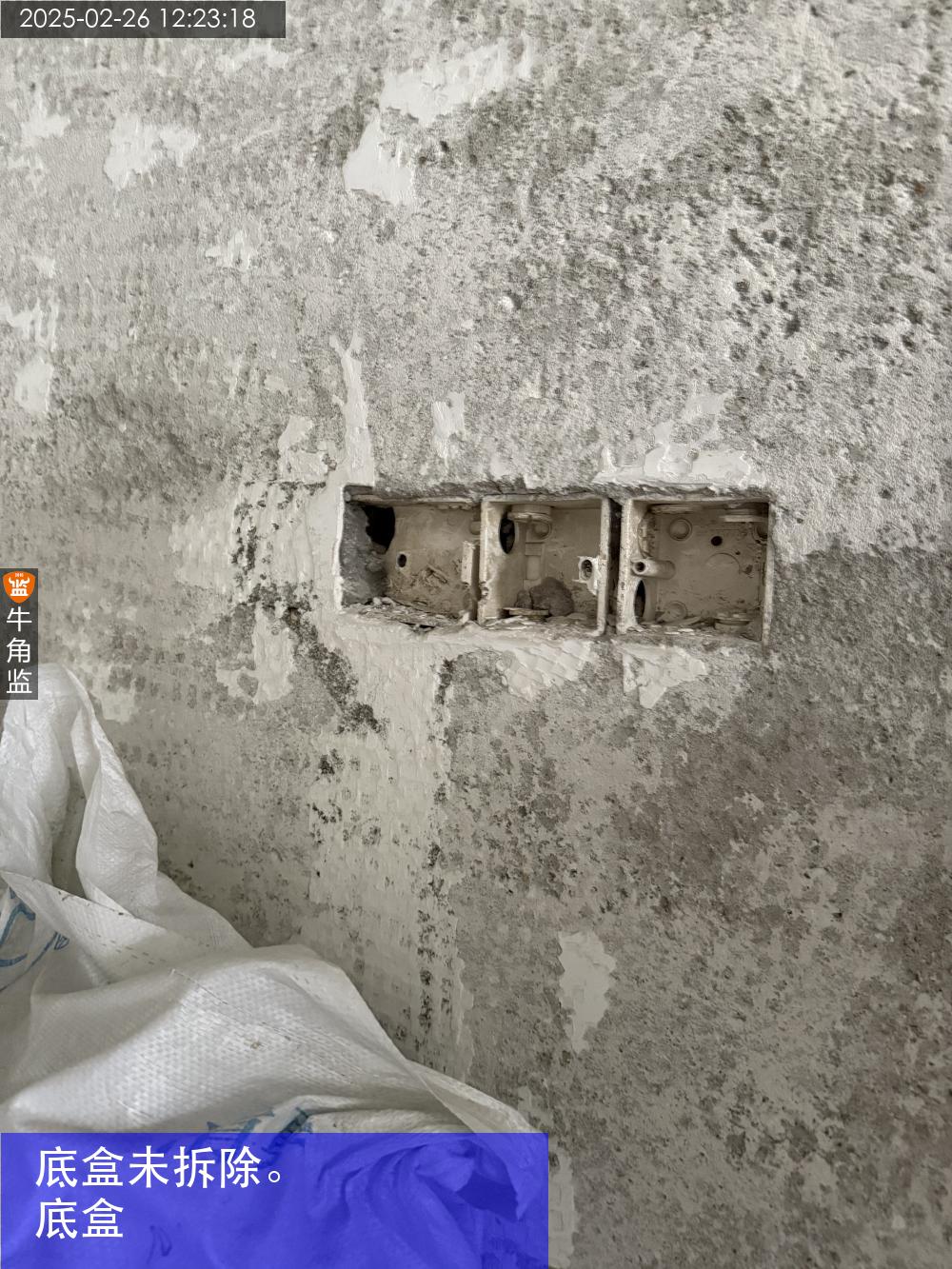

本次泥工检查的报告如下: 1、卫生间厨房墙砖存在局部空鼓的问题! 整改建议:边角处空鼓建议进行灌浆处理,中心处且面积较大的空鼓建议拆除重新铺贴处理。 2、观景阳台顶面存在渗漏的现象。 整改建议:建议将其进行高压灌浆或与楼上业主协调沟通重做防水处理! 后期施工建议: 1、每遍扇灰必须干燥后才能进行下遍扇灰。 2、墙面平整度合格情况下,扇灰厚度不宜过厚。 3、扇灰材料要求使用成品防潮腻子。 4、阴阳角需做PVC阴阳角线修正处理。 5、墙固涂刷应均匀,不应出现漏刷现象。 6、门窗、面板等用薄膜或分色纸保护,避免污染。 7、腻子层不可开裂、不可有气泡砂眼透底等情况。 8、打磨后2m内平整度误差3‰以内。 9、油漆兑水不超过10%,或按桶上标注量勾兑。 10、油漆完成后漆膜不可开裂,不可有气泡砂眼透底流坠漏刷等情况。 11、木门在第二遍腻子进场安装最佳,套线处方便收边收口。
2024-12-17
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
