花漾紫郡********3262
设 计 师:未知
施工队长:未知
工地面积:95.00㎡
装修总价:0.00
本次评价:D
本次评语:
本次为水电交底,情况如下 1.现场砌筑问题,业主同意施工方不做整改。 2.现场阳台墙根依然潮湿,需要查找漏水原因。 3.现在已经将水电施工注意事项进行了交底。 下次为水电巡检,施工建议与规范要求 水电 1、水电开槽需要划线开槽,不可随意开槽,影响美观 2、开槽: (1)承重墙禁止开横槽,非承重墙横槽长度不大于50公分 (2)禁止切割损坏钢筋、严禁破坏主钢筋 3、电线与线管:(1)三线同径:火线、零线、地线、需线经一致(16平方及以下) (2)电线颜色:确定电线颜色,特别要留意控制线颜色 (3)电线管分色:强弱线管分色,便于区分及维修 (4)等电位:有等电位的需要接4平方BVR(多股软线)线(花洒、洗手盆、电热水器) (5)智能:加零线问题 (6)具体点位:设计交底+图纸+业主需求 4、水电管固定:(1)水管、电管永久性管道固定问题:固定间距、转角加固 (2)强弱线管间距20公分 (3)锡箔纸交叉点延伸15公分(总长30公分) 5、控制回路: (1)强电箱内空开回路:有水区域单独设置一路、大功率单独一路、监控及弱电单独一路、普通插座、挂机空调单独设置、中央空调、新风及地暖单独回路等; (2)严禁一个区域出现二个回路 6、上水改造: (1)左热右冷、上热下冷、电上水下 (2)冷热水口固定间距、马桶电源尽量远离淋浴房 7、打孔: (1)穿墙孔越小越好、破坏钢筋越少 (2)复式禁止卫生间穿地孔,影响防水(地暖主管及空调上下主管) 8、下水改造: (1)坡度不小于1% (2)地漏移位建议使用90度弯头、地面管三通需使用斜三通(严禁使用正三通) (3)有条件需考虑二次排水、下水管不断层
2025-07-05
华侨新村********2804
设 计 师:未知
施工队长:未知
工地面积:126.00㎡
装修总价:0.00
本次评价:E
本次评语:

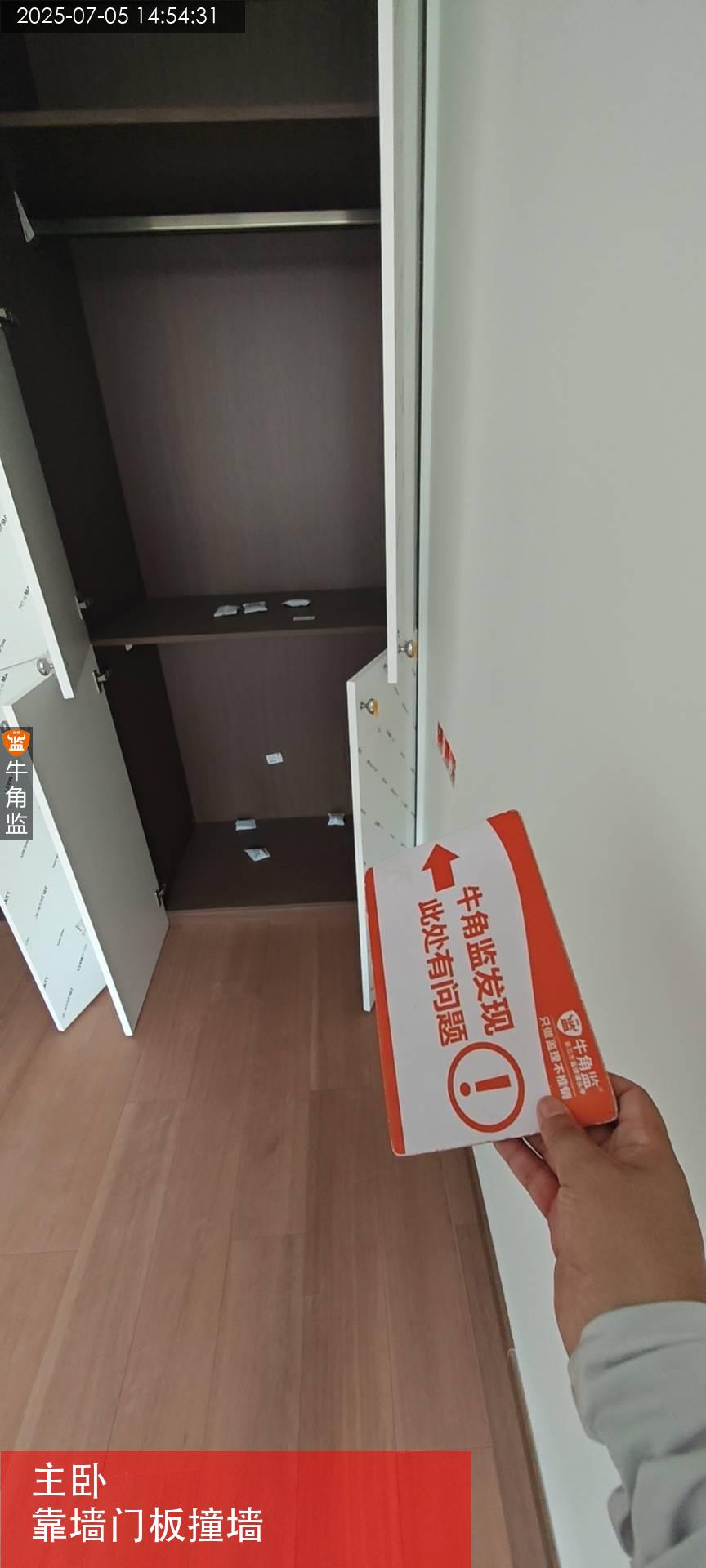

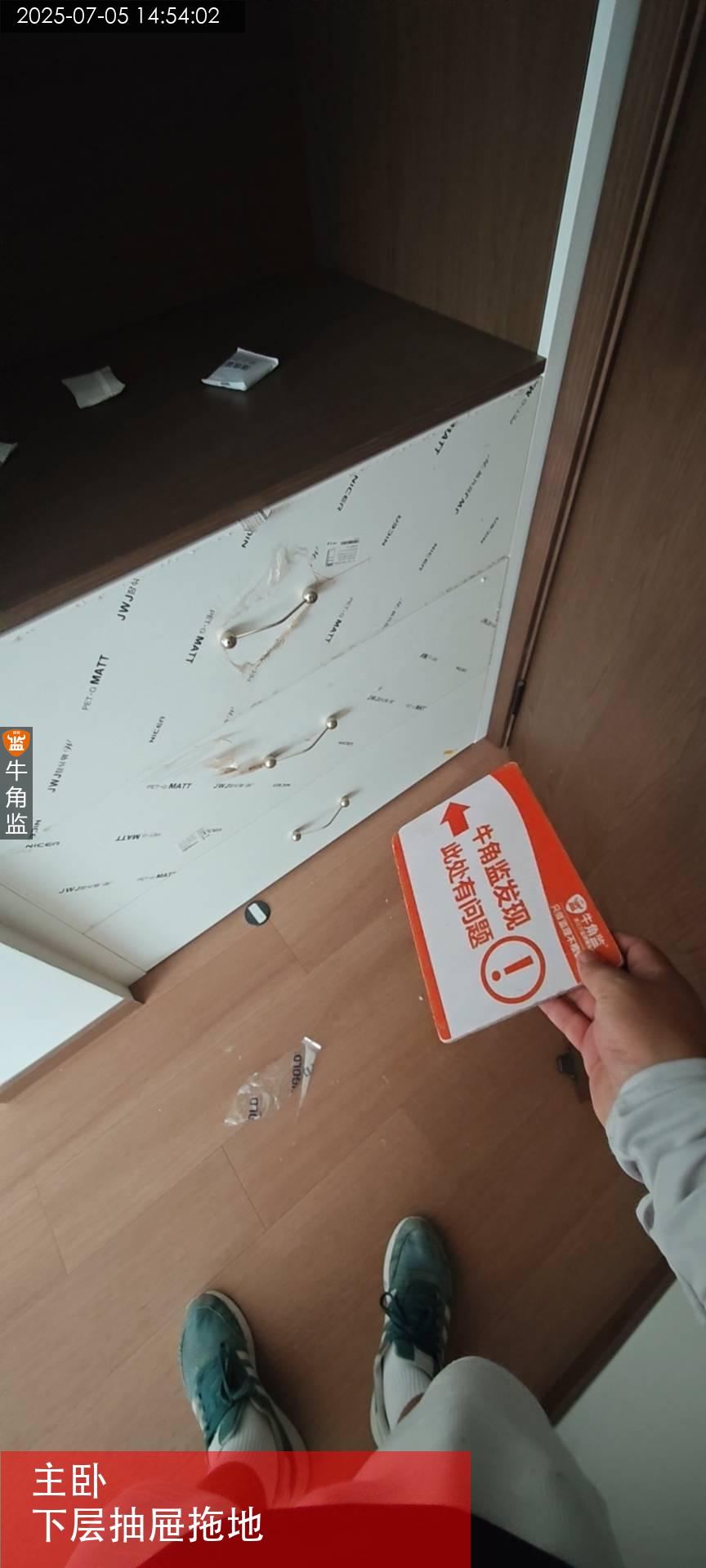

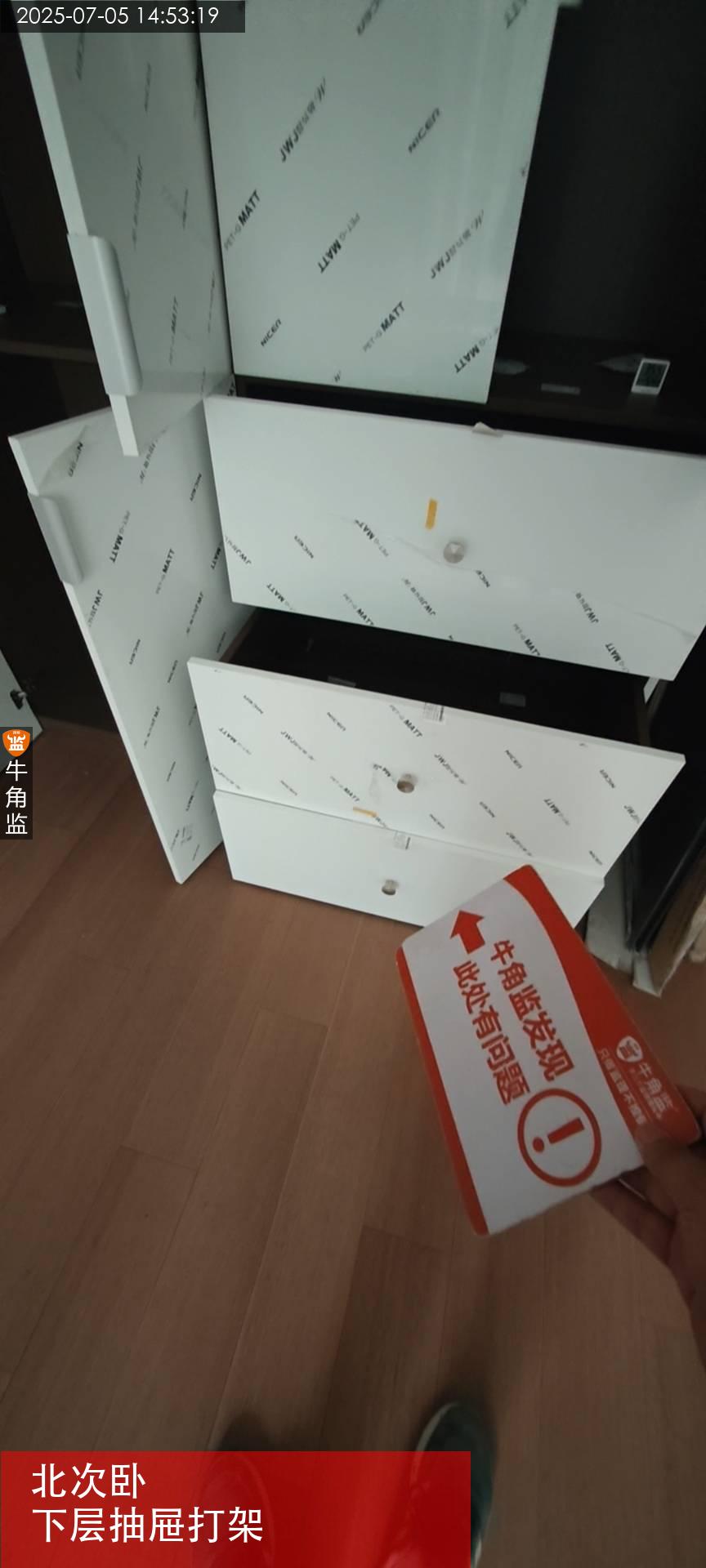

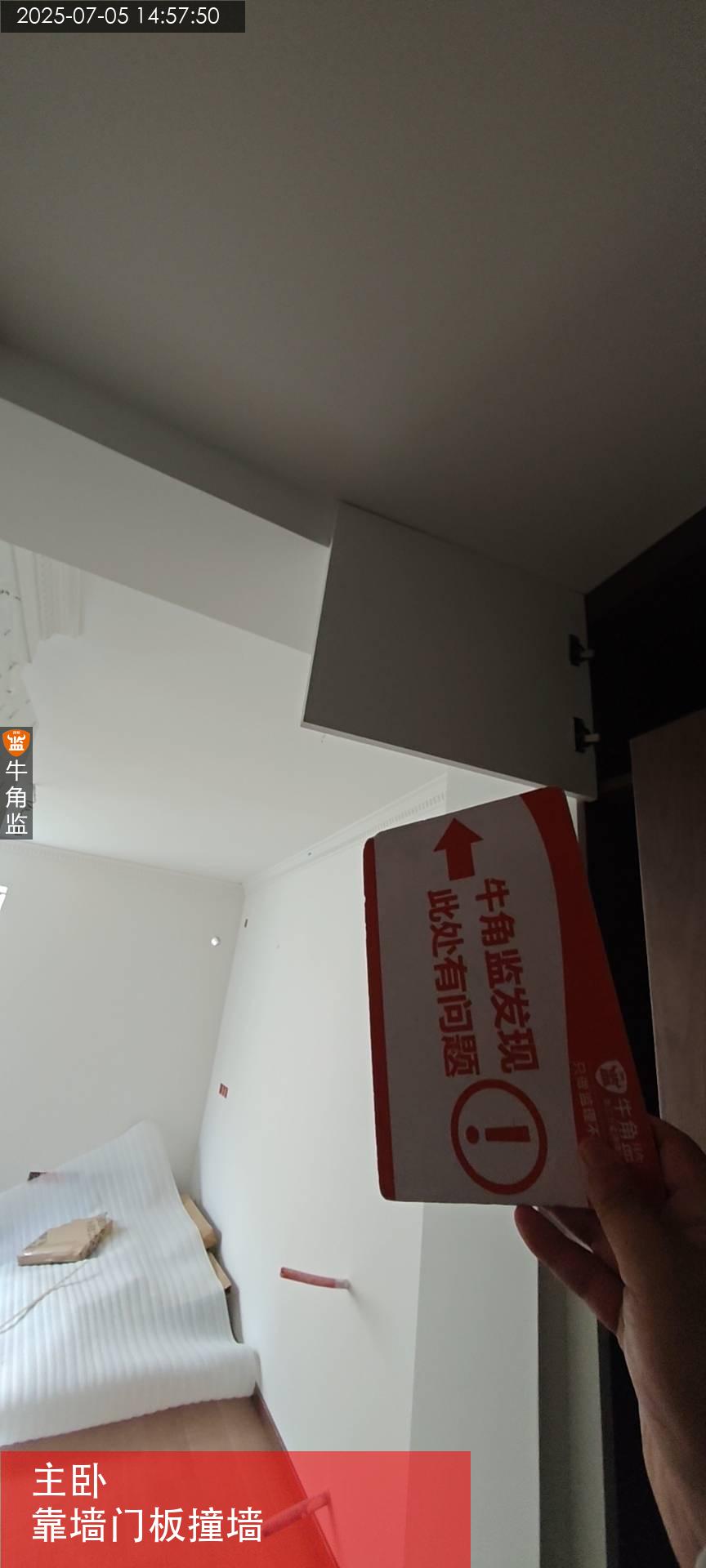

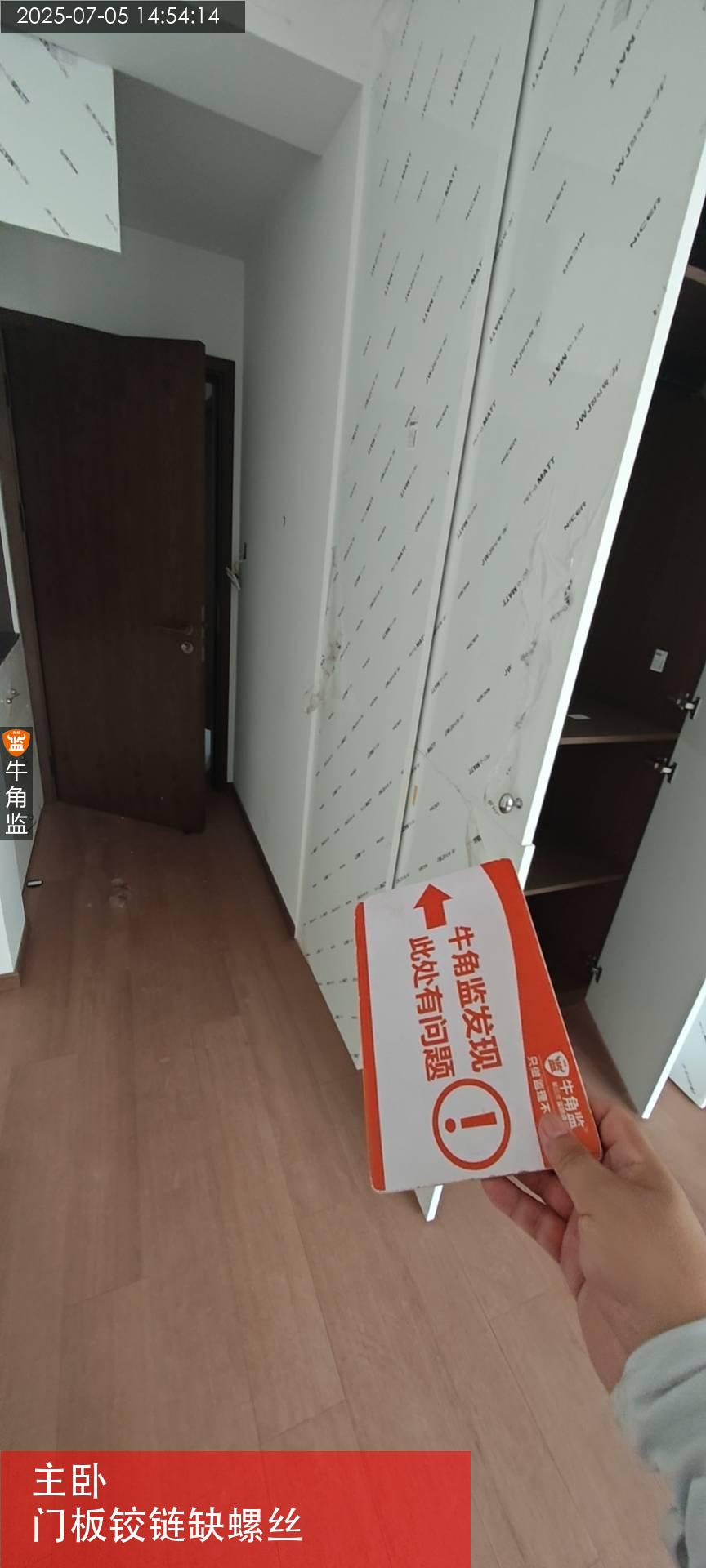

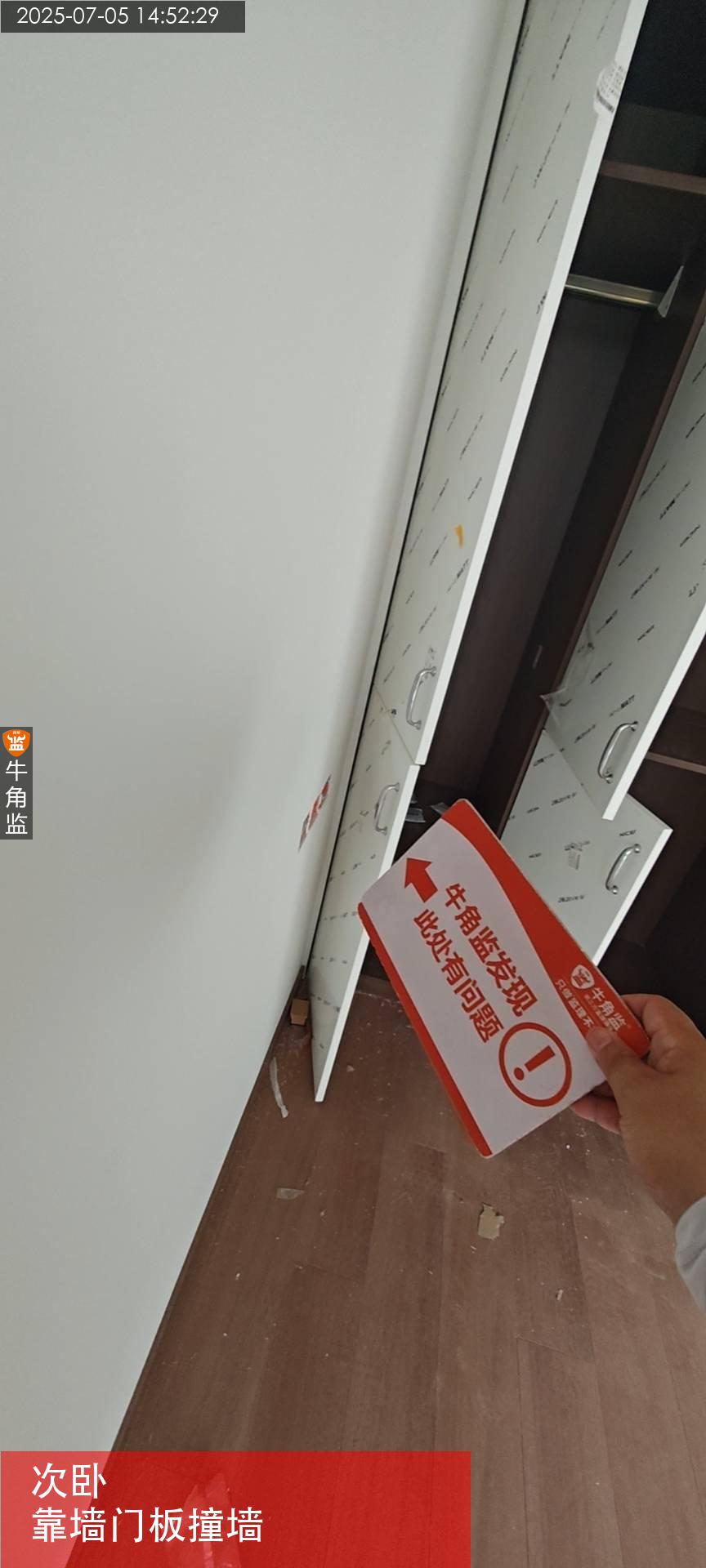

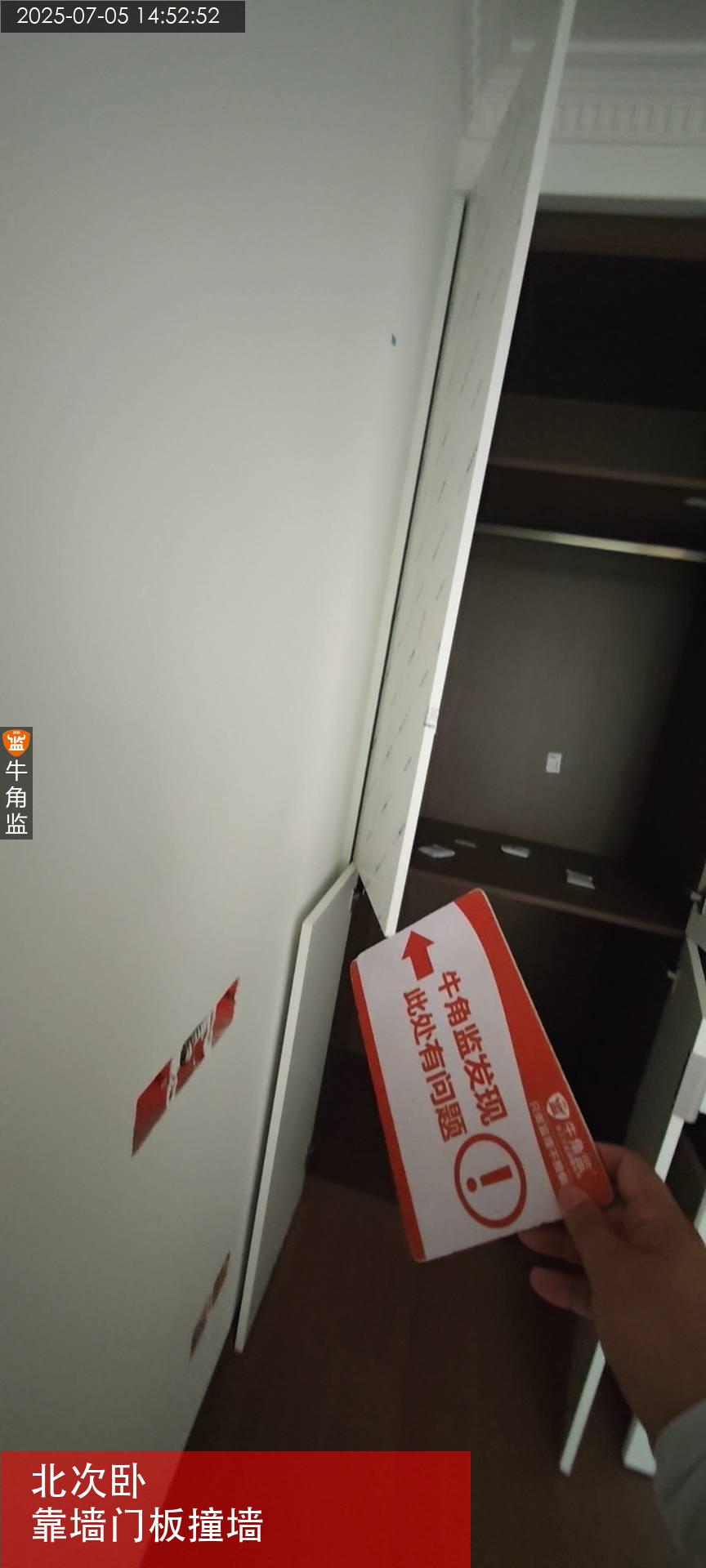

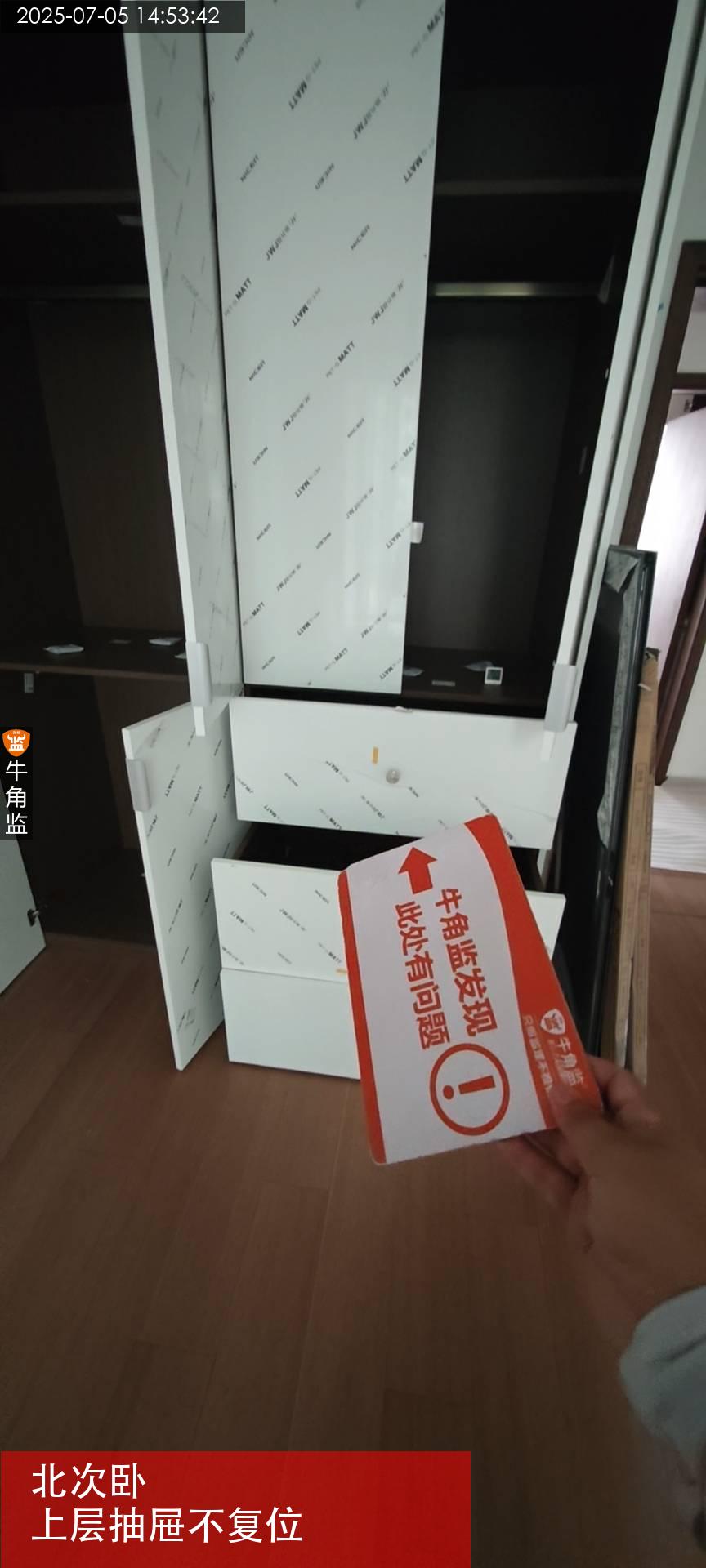

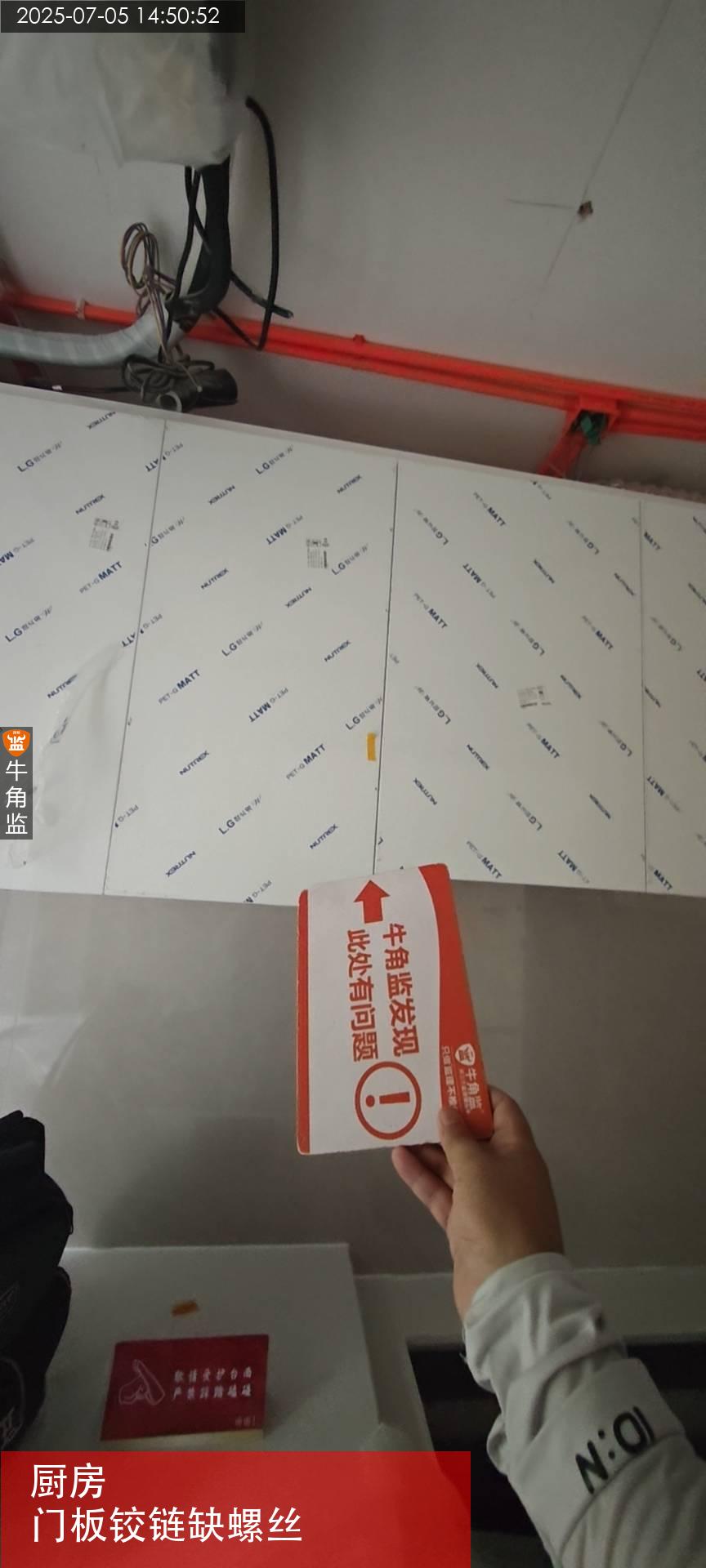

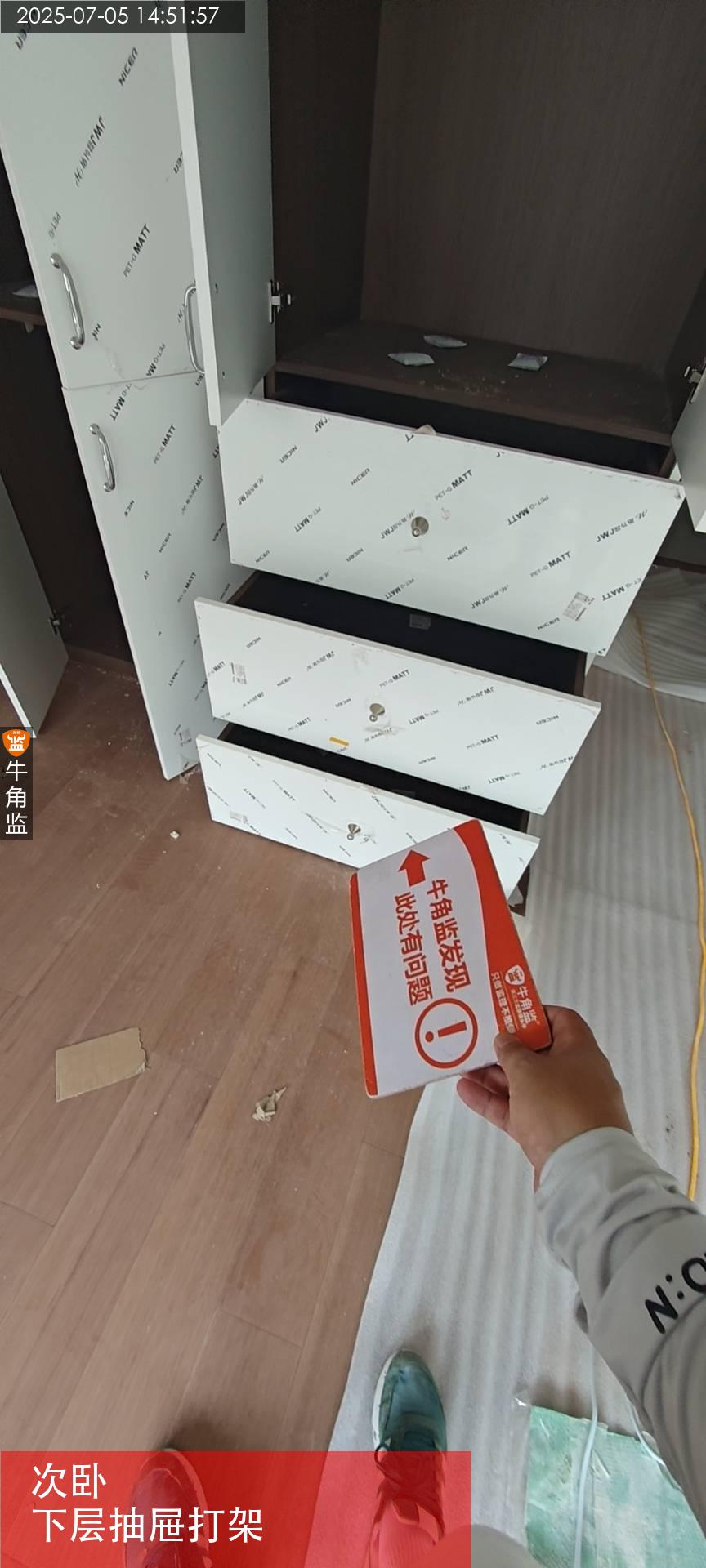

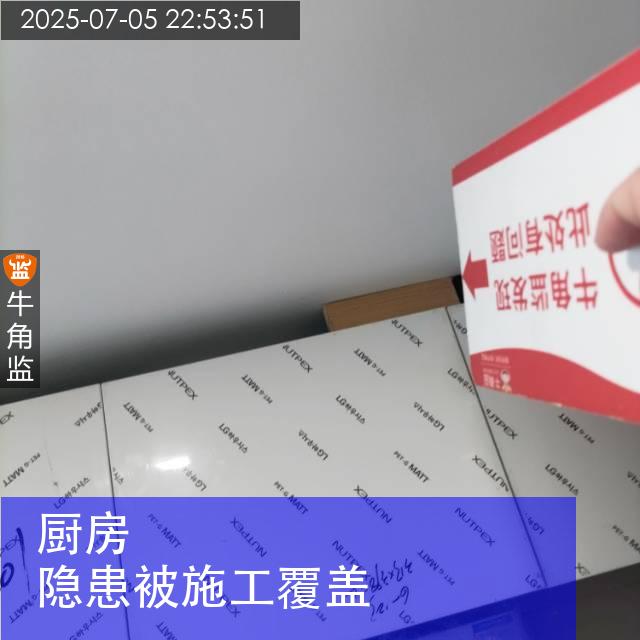

本次为安装巡检,问题如下 1、1.现场柜子多橱柜门铰链缺螺丝。 2.主卧,次卧,衣柜抽屉打架。北次卧抽屉打架,且上层无法复位。 3.靠墙柜门撞墙需要加装防撞贴。; 整改建议:1.需要将铰链螺丝补齐至至少三颗。 2.调整抽屉轨道,避免影响正常使用。 2、现场垃圾杂物较多,需要及时清理干净。 下次为竣工验收,施工建议 1.现场天气情况允许情况下多开窗通风散味。 2.现场施工人员禁止抽烟,禁止冰火,可燃物较多,以免有安全隐患。
2025-07-05
郑州迎宾********监理工地
设 计 师:未知
施工队长:未知
工地面积:600.00㎡
装修总价:0.00
本次评价:A
本次评语:

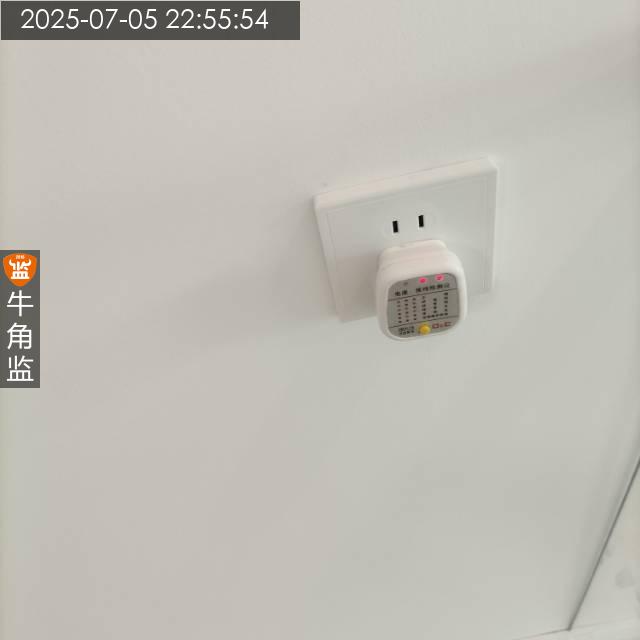

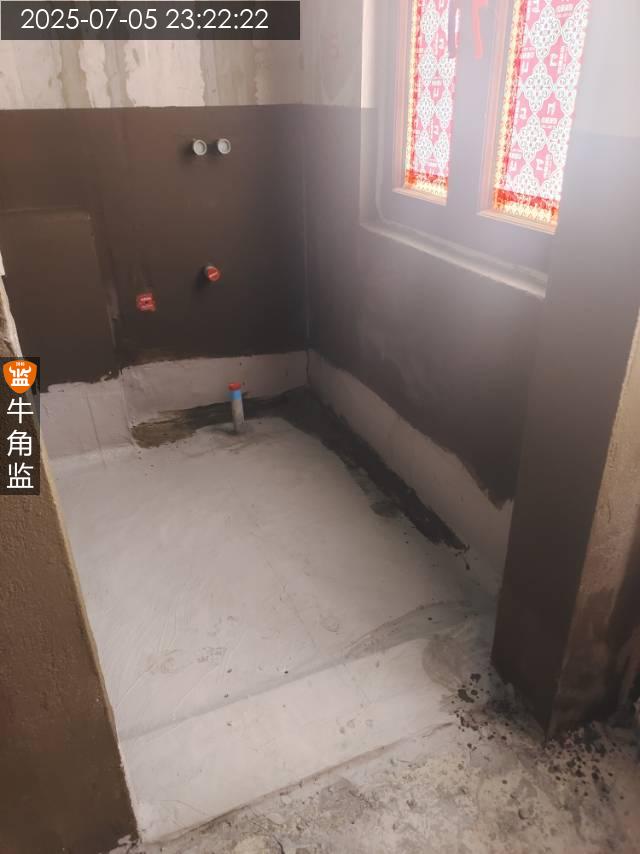

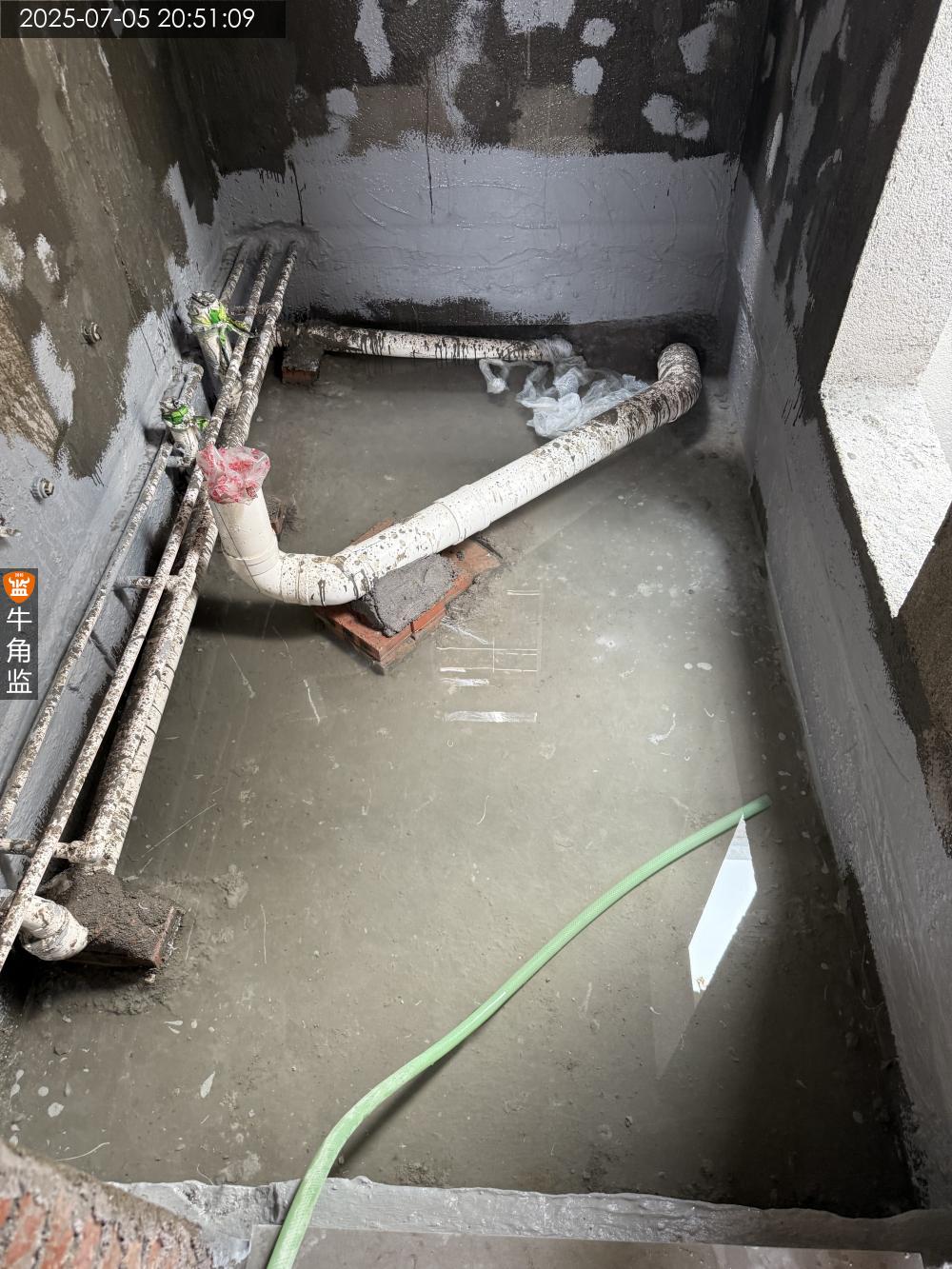

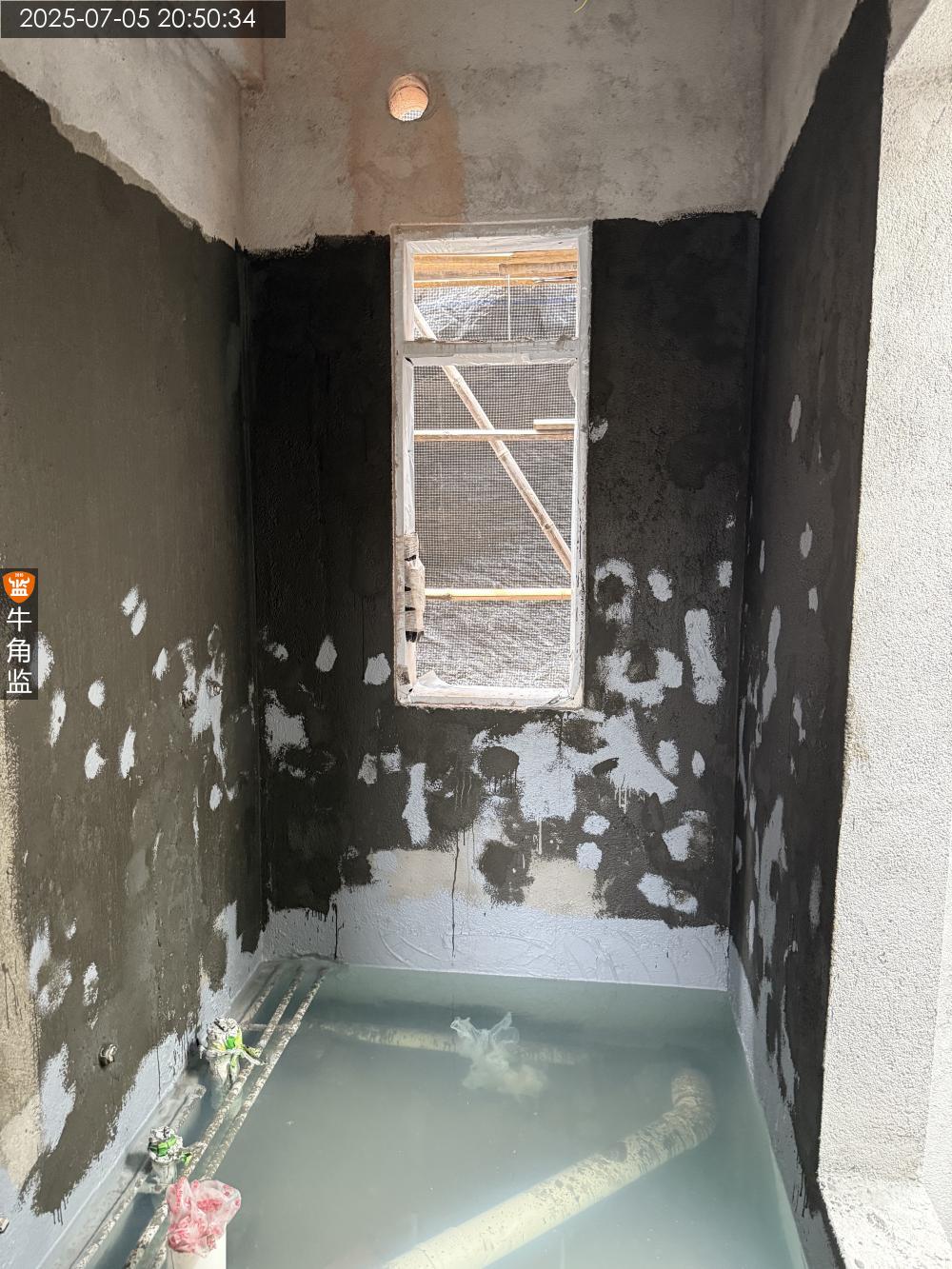

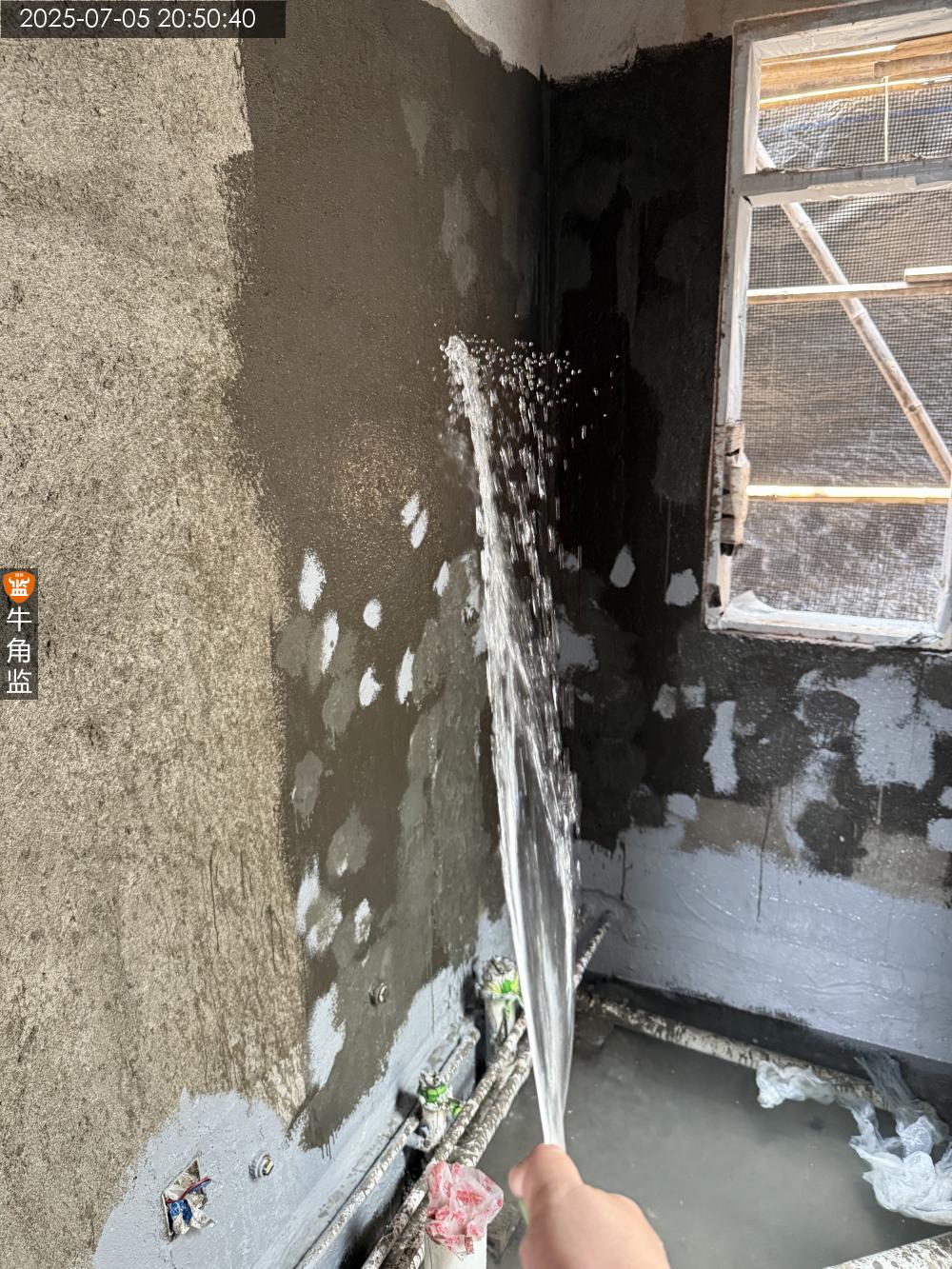

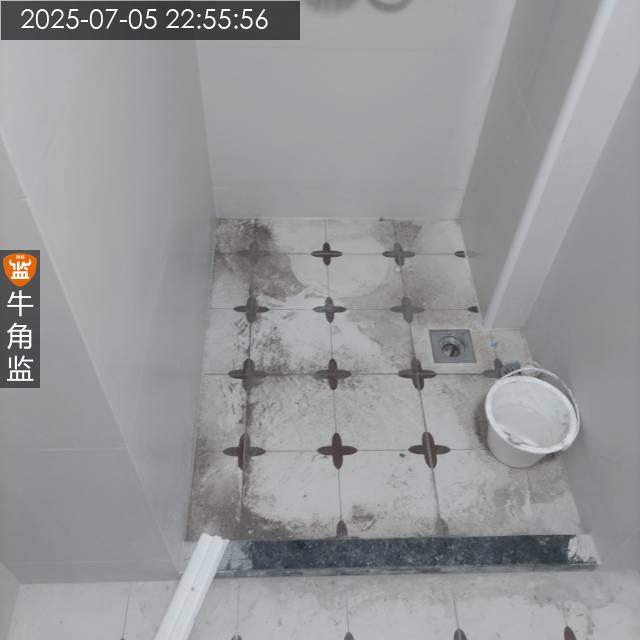

卫生间闭水试验验收: 地暖前卫生间地面防水闭水时间检查,闭水时间大于48小时,现场卫生间地面顶板无渗漏无潮湿痕迹,地面防水施工合格,可进行下一步施工,计划明天地暖施工。 ​负一楼墙地面防潮检查:地面防潮已施工完毕(丙纶布防水开口位置已处理),负一楼墙面反潮目前还有一遍防水涂料未做 提醒:后续地暖施工注意不要破坏地面防水
2025-07-05
金山花苑********1028
设 计 师:未知
施工队长:未知
工地面积:140.00㎡
装修总价:0.00
本次评价:A
本次评语:

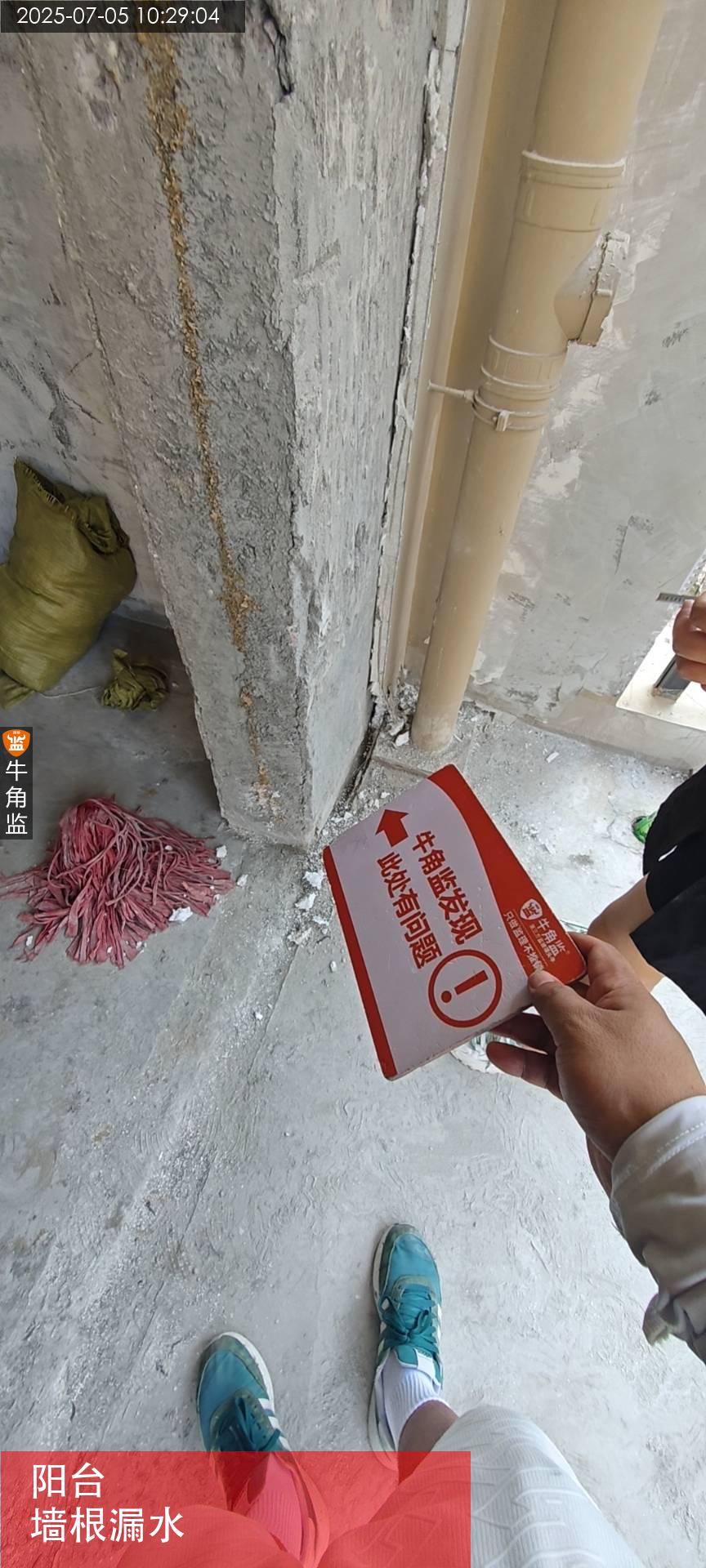

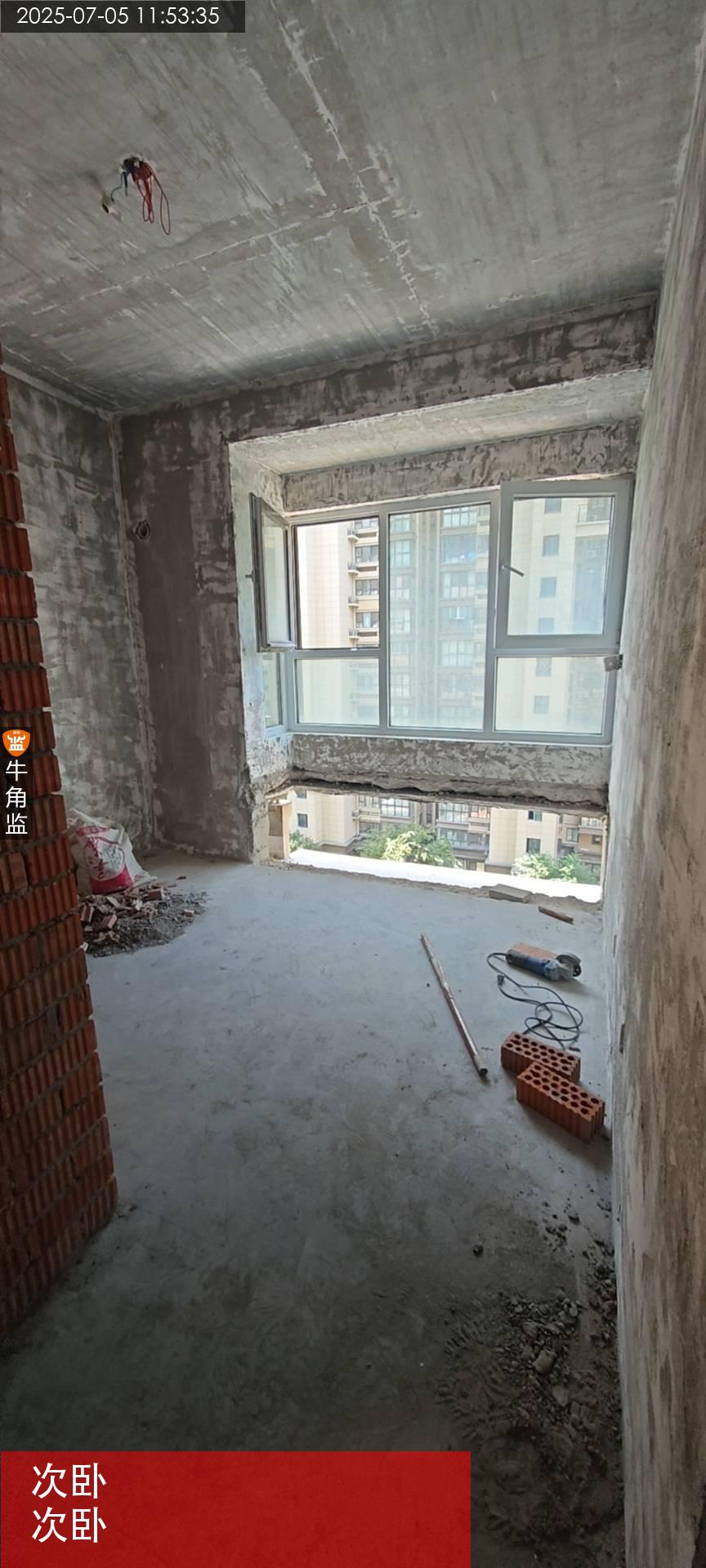

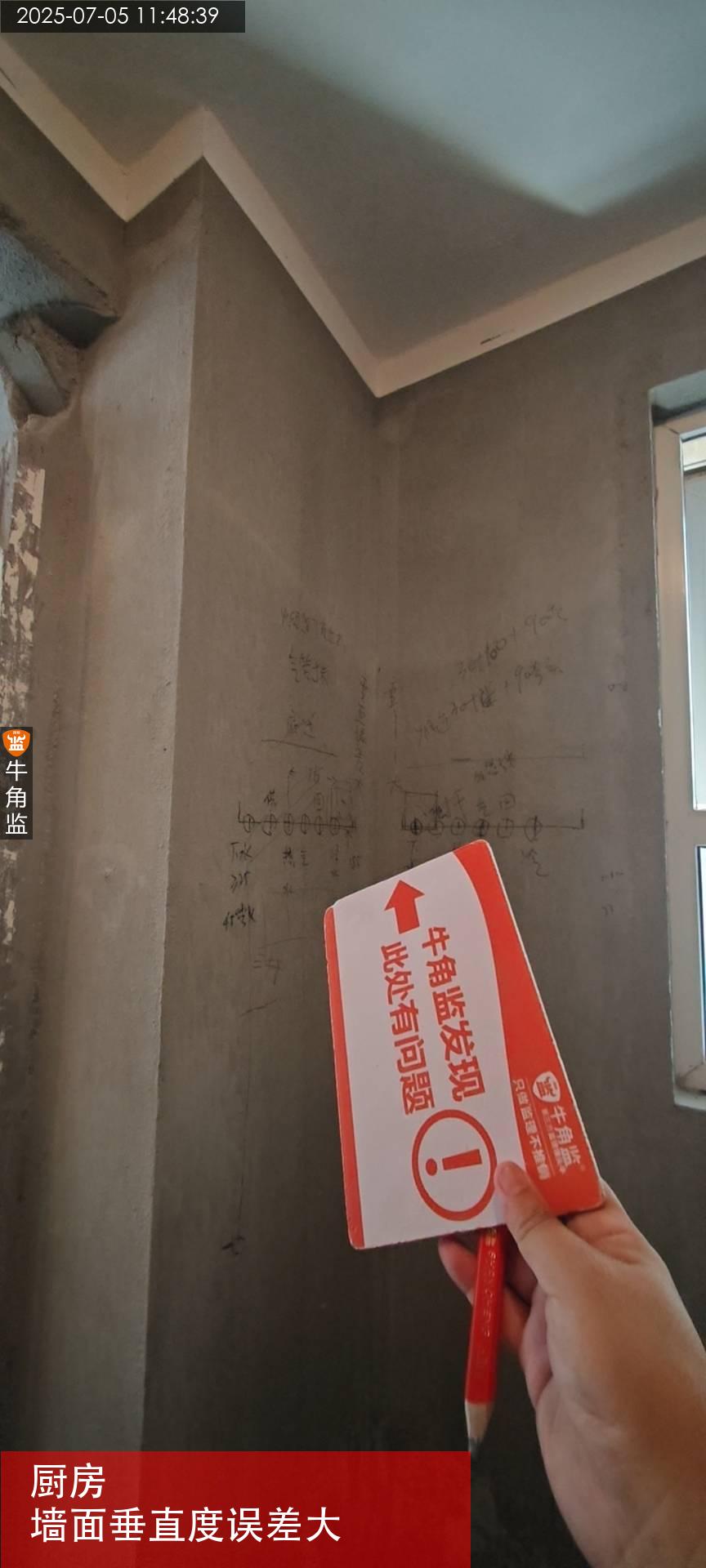

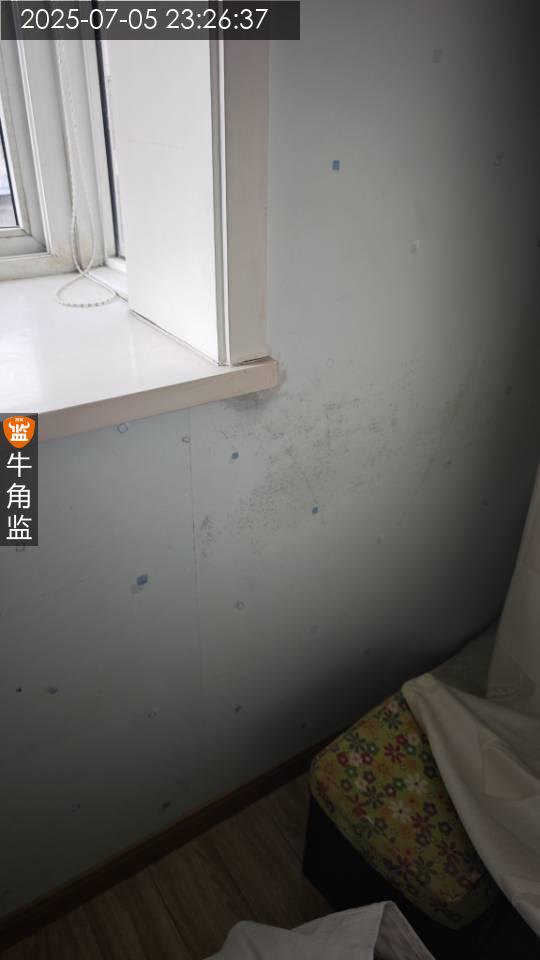

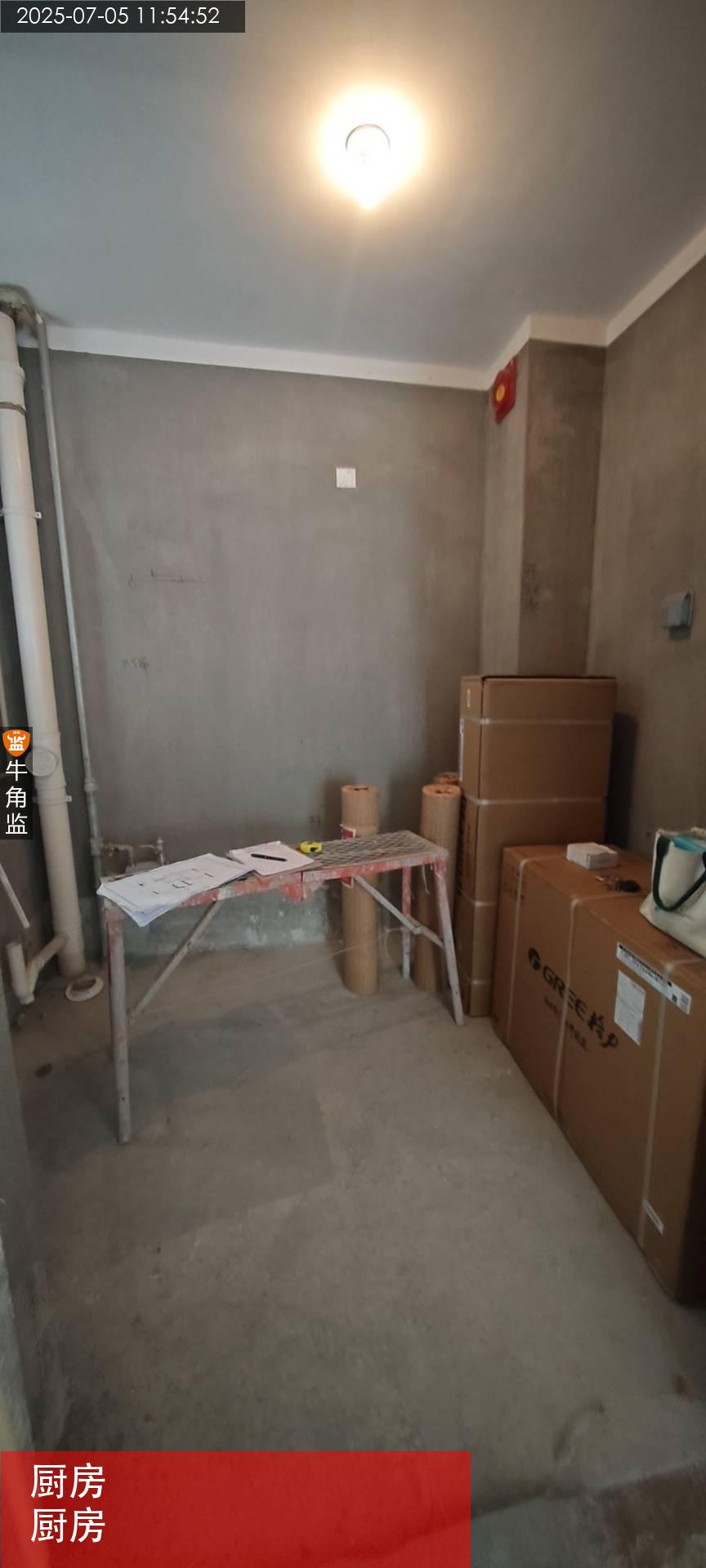

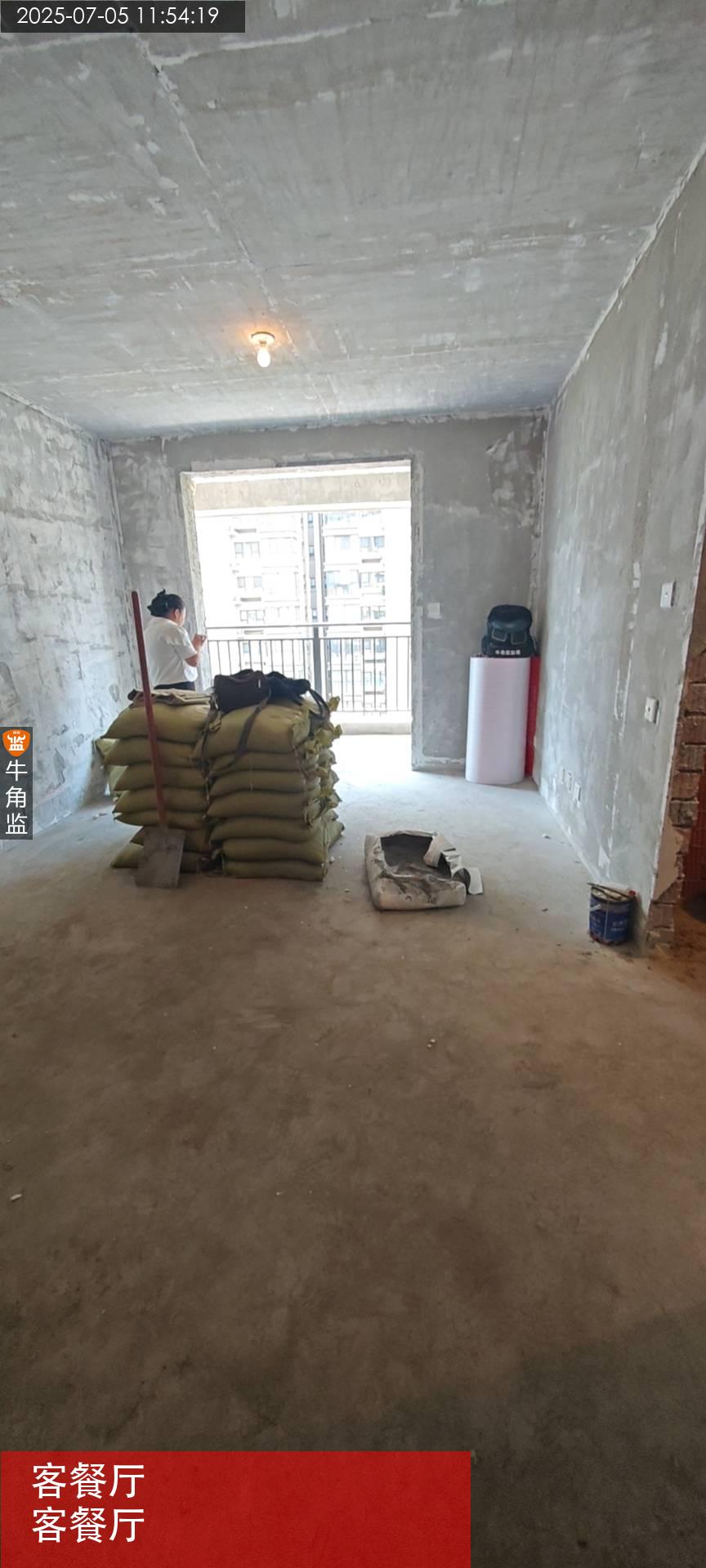

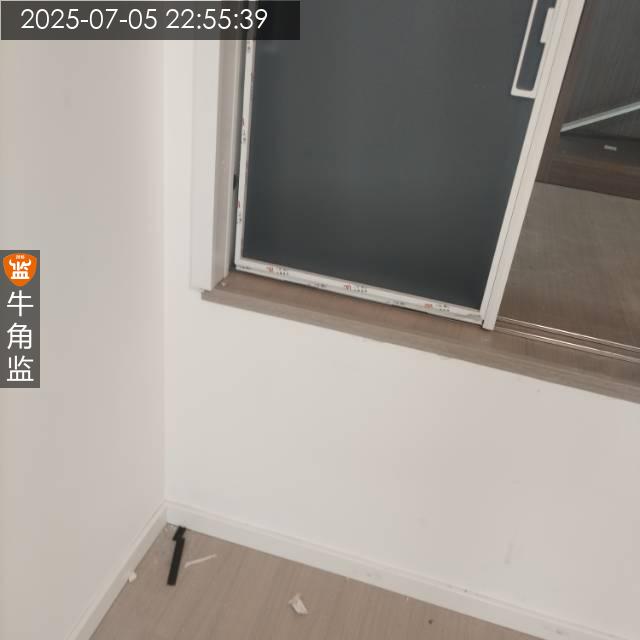

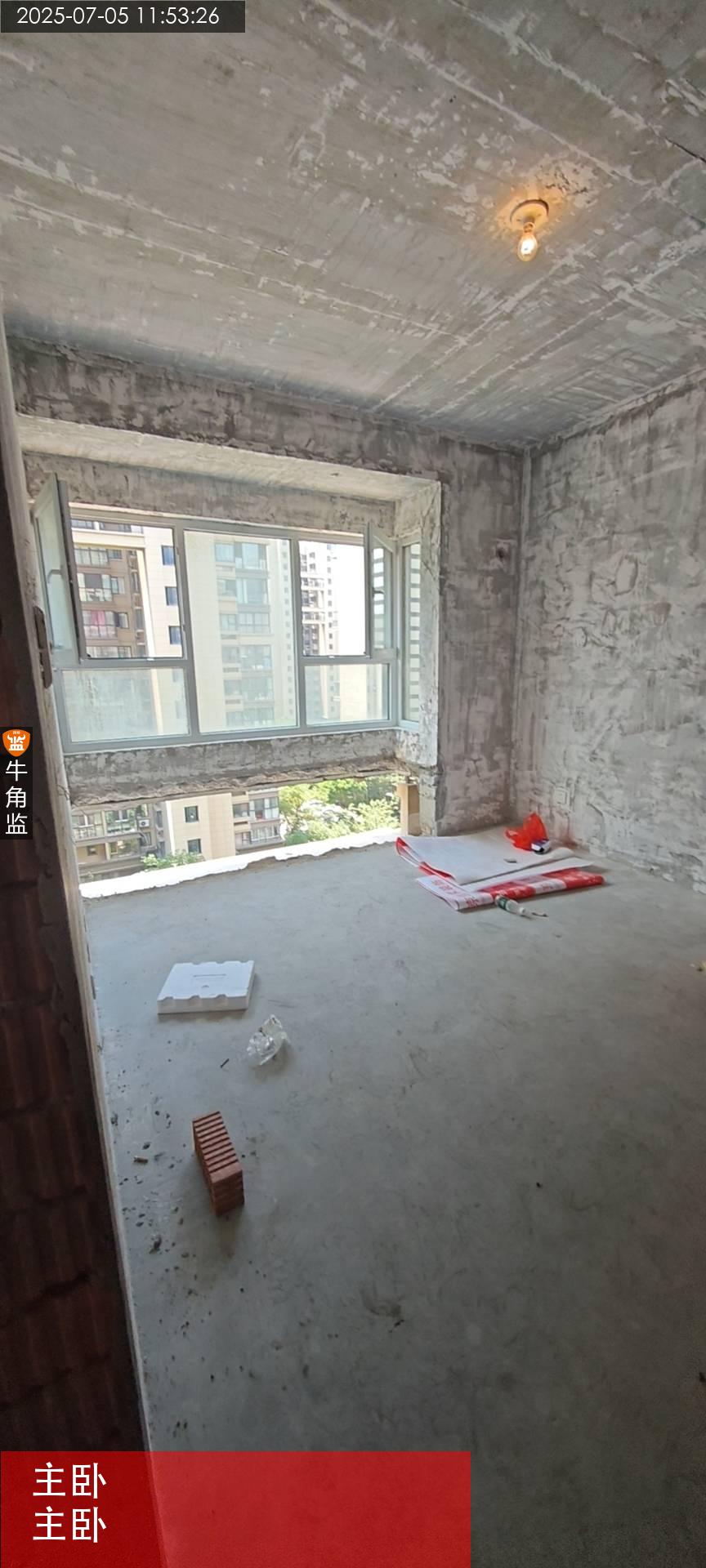

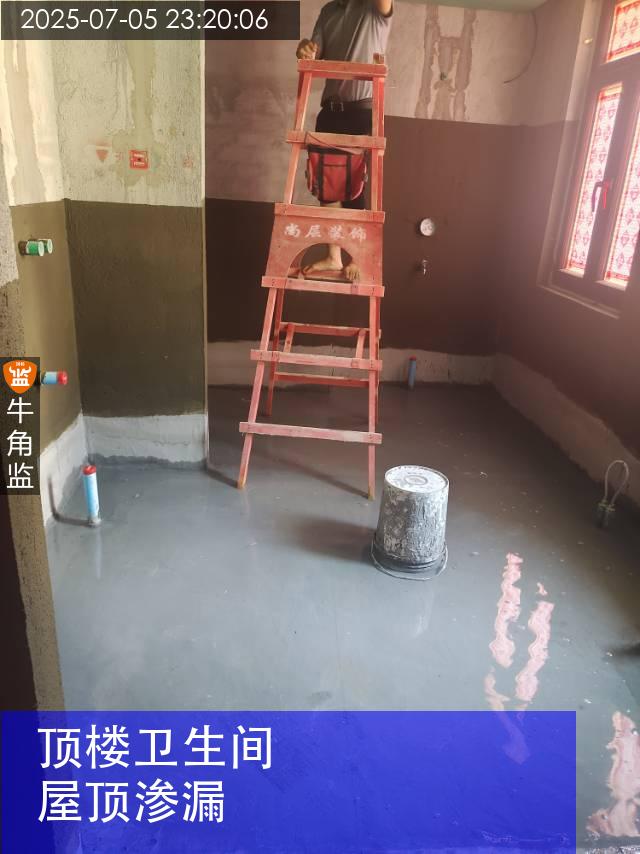

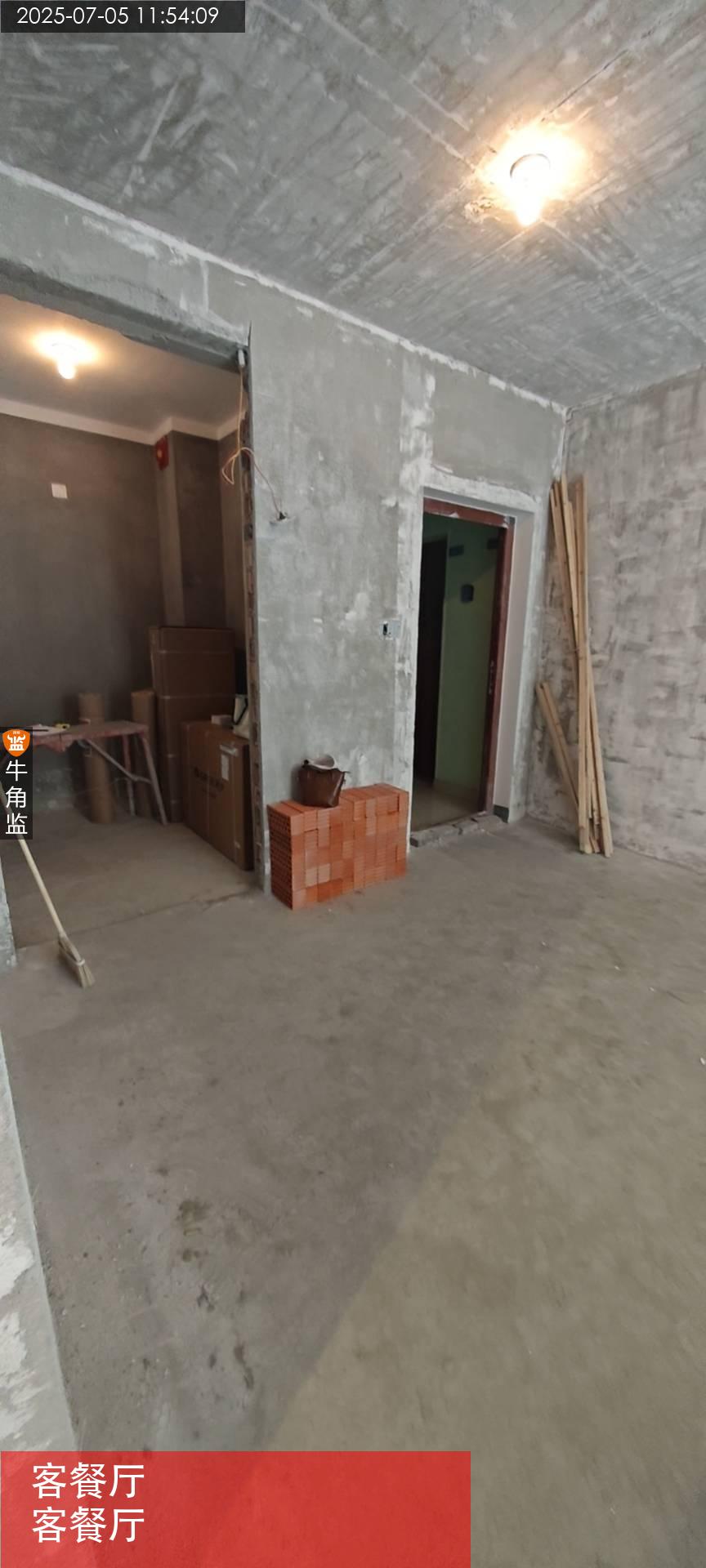

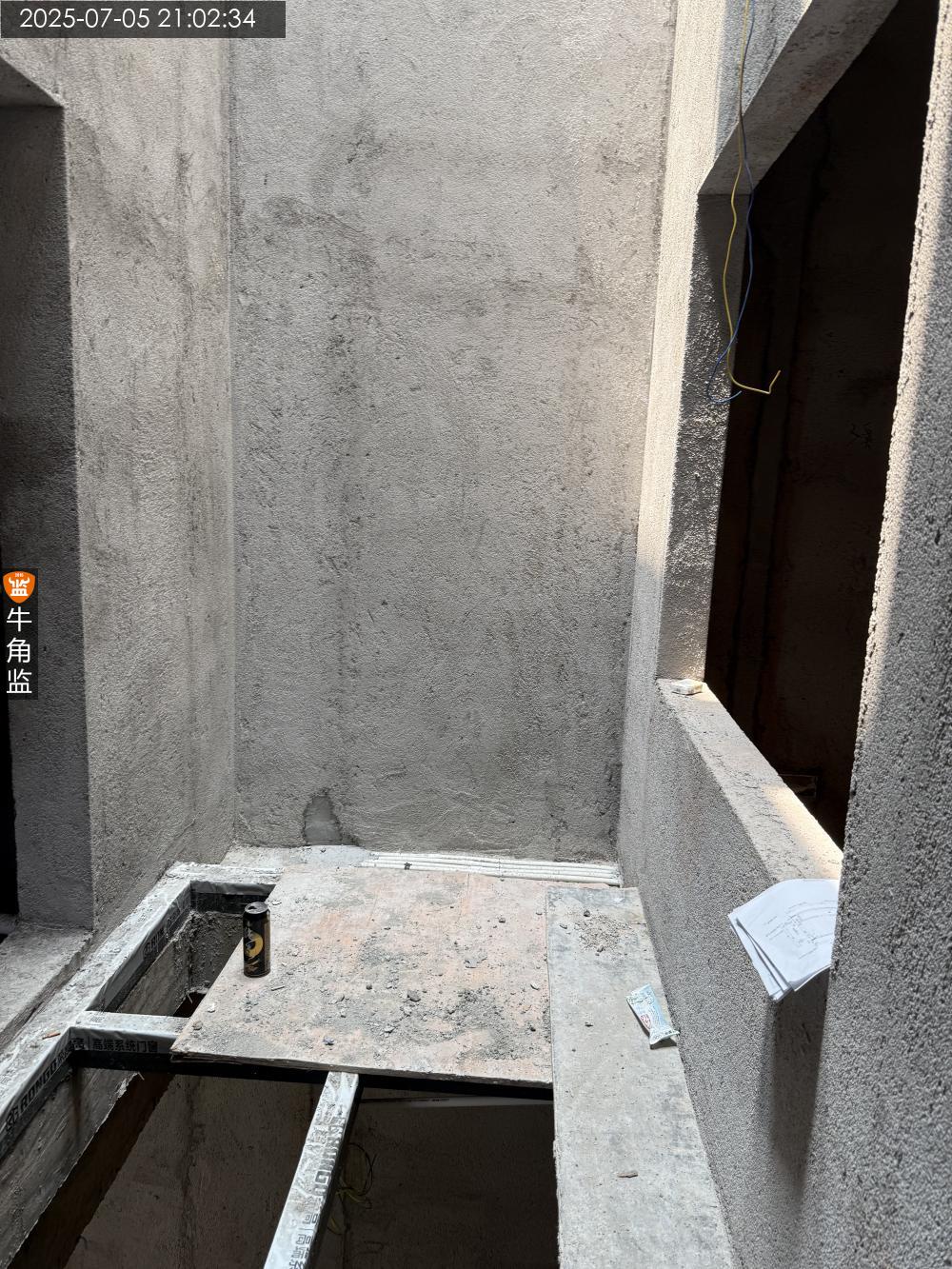

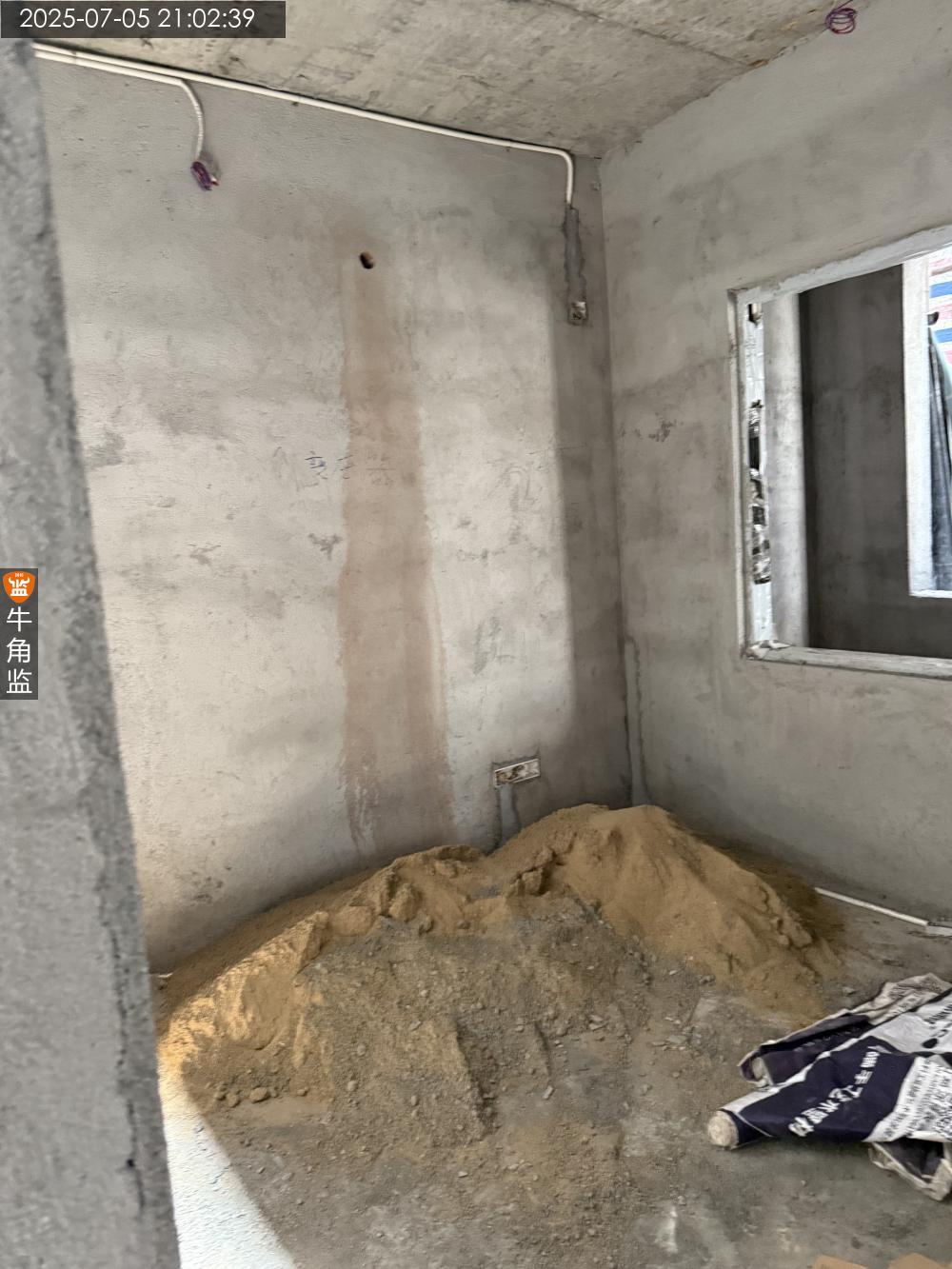

本次为现场勘查,情况如下 1.现场没有具体弱电箱,后期需要确定弱电箱位置 2.主卧窗户窗台石下口有渗漏痕迹,后期需要查看渗漏原因,做好防水堵漏 3.主位各位马桶需要移位,但现场情况来看无法满足圆管移位,后期堵塞风险加大。 下次为打拆验收,施工建议与规范要求 1.注意拆墙时承重结构严禁打拆 2.拆除后厨房,卫生间,阳台墙面空鼓需要处理掉 3.现场成品(门窗,水电,电器,燃气表,预留家具等)注意保护,厨房卫生间阳台下水需要保护,以免堵塞。 4.公共区域,电梯等需要注意保护,以免造成不必要损坏,垃圾需要装袋运送,注意公共区域卫生。 5.现场用水用电需要注意安全 6.现场施工人员需要注意自身的人身安全,施工安全,消防安全。无关人员禁止入内。 7.施工人员离场需要关水关电关气,关闭门窗。
2025-07-05
天琪雅居********2056
设 计 师:未知
施工队长:未知
工地面积:104.00㎡
装修总价:0.00
本次评价:A
本次评语:

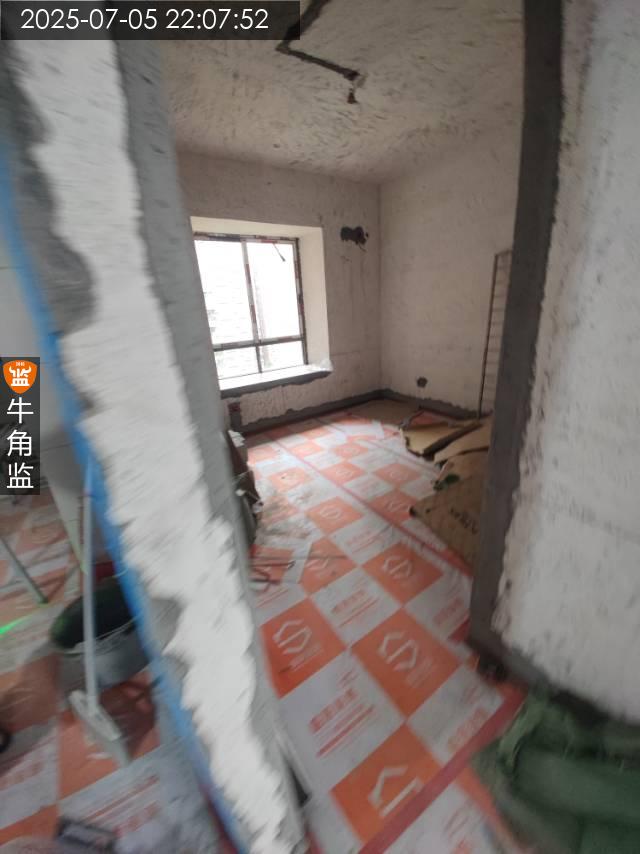

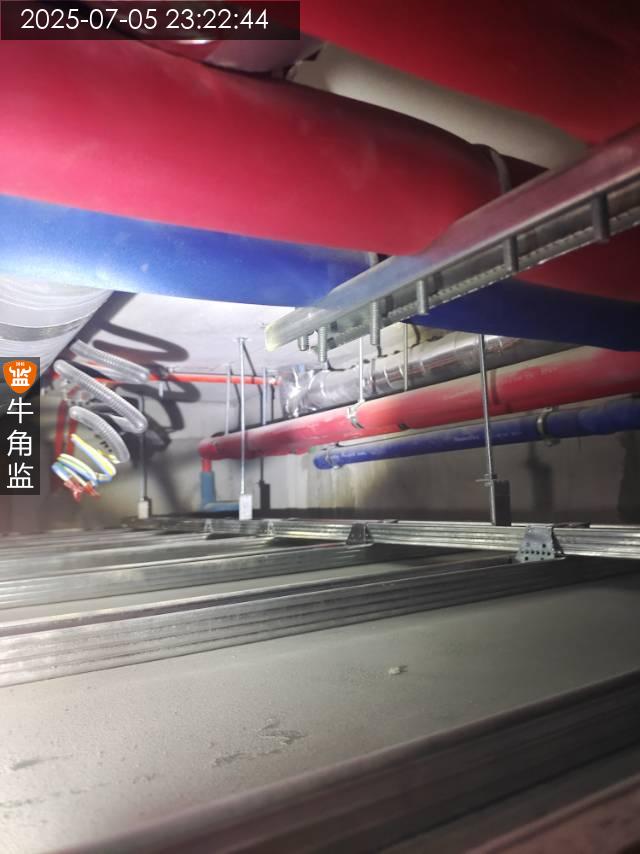

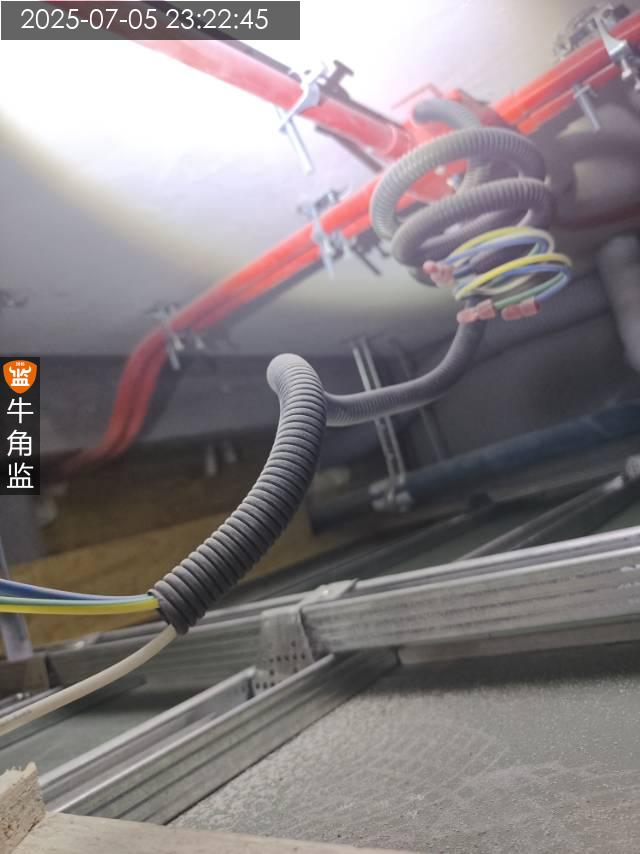

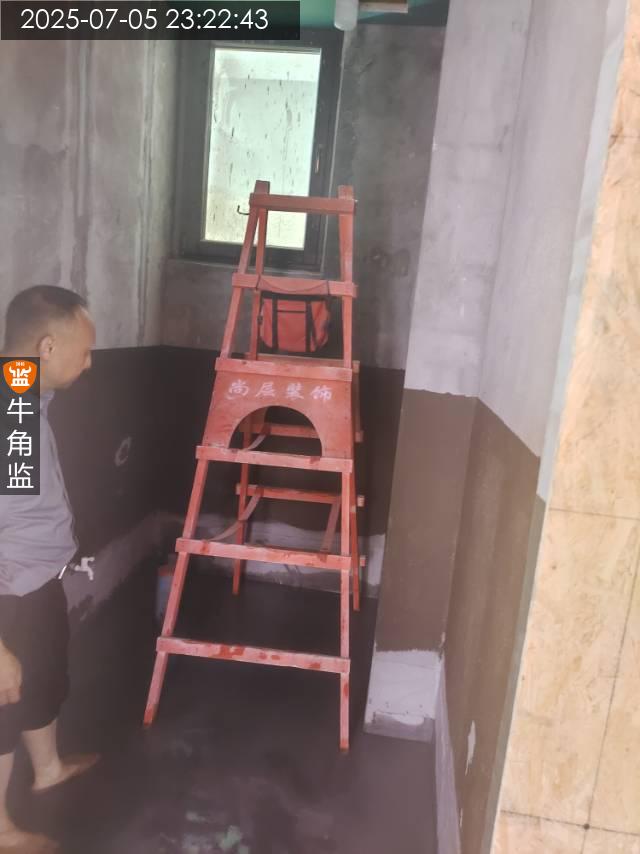

今日去贵府砌筑验收窗户合同陪签总结如下: 1窗户重新复尺,签订合同,备注所有材料细节及施工规范,商家盖章签字,付款为三次,首批款75百分 2、检查厨房左边墙体,靠煤气管道边上出现大面积空鼓及裂缝要求整改 3前期检查墙面不平整的地方今日未检查,后期水电开完槽后一并检查 施工建议: 1.水路拐角处应使用弯头连结,建议水路走顶 2.水管不可承重受压,水管不可从卫生间门槛走,水管不可穿墙根 3.水电管不可同槽,如有等电位端口则需进行有效连接 4.水电交叉处电管压水管 5.电路回路配置与用电方案匹配,建议使用阻燃线 6.水管交叉处须设置过桥弯或分层错开 7.穿线量电线总截面积(包括绝缘外皮)不应超过管内截面积的40%(不可超过管径的40%) 8.弱电单管单线,强电统一分色,火线、零线及接地线需同线径线 9.管与底盒交接处需用锁母连结遇梁、柱子、承重墙、剪力墙不可开槽过深,可用黄腊管 10.套线筒灯线需用波纹管或黄腊管保护,线路穿墙处需有套管或用发泡剂填充 11.花洒的出水口要保持横、侧水平一致 12.冷热水布置原则左热右冷、上热下冷,入户总水管尽量更换 13.强弱电管交叉处需做屏蔽工艺 14.强电与暖气、冷热水、燃气管道间隔30cm以
2025-07-05
栖霞区华********6533
设 计 师:未知
施工队长:未知
工地面积:37.00㎡
装修总价:0.00
本次评价:A
本次评语:

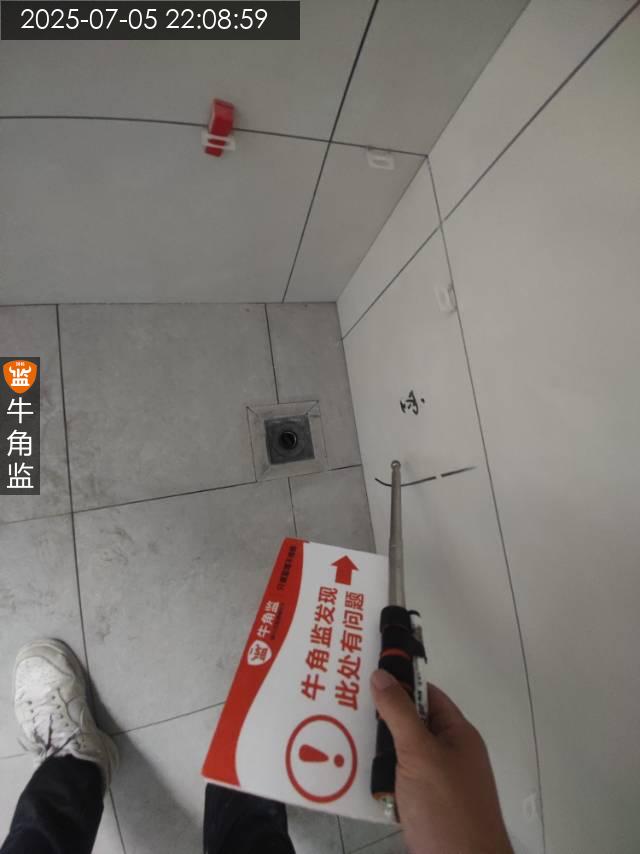

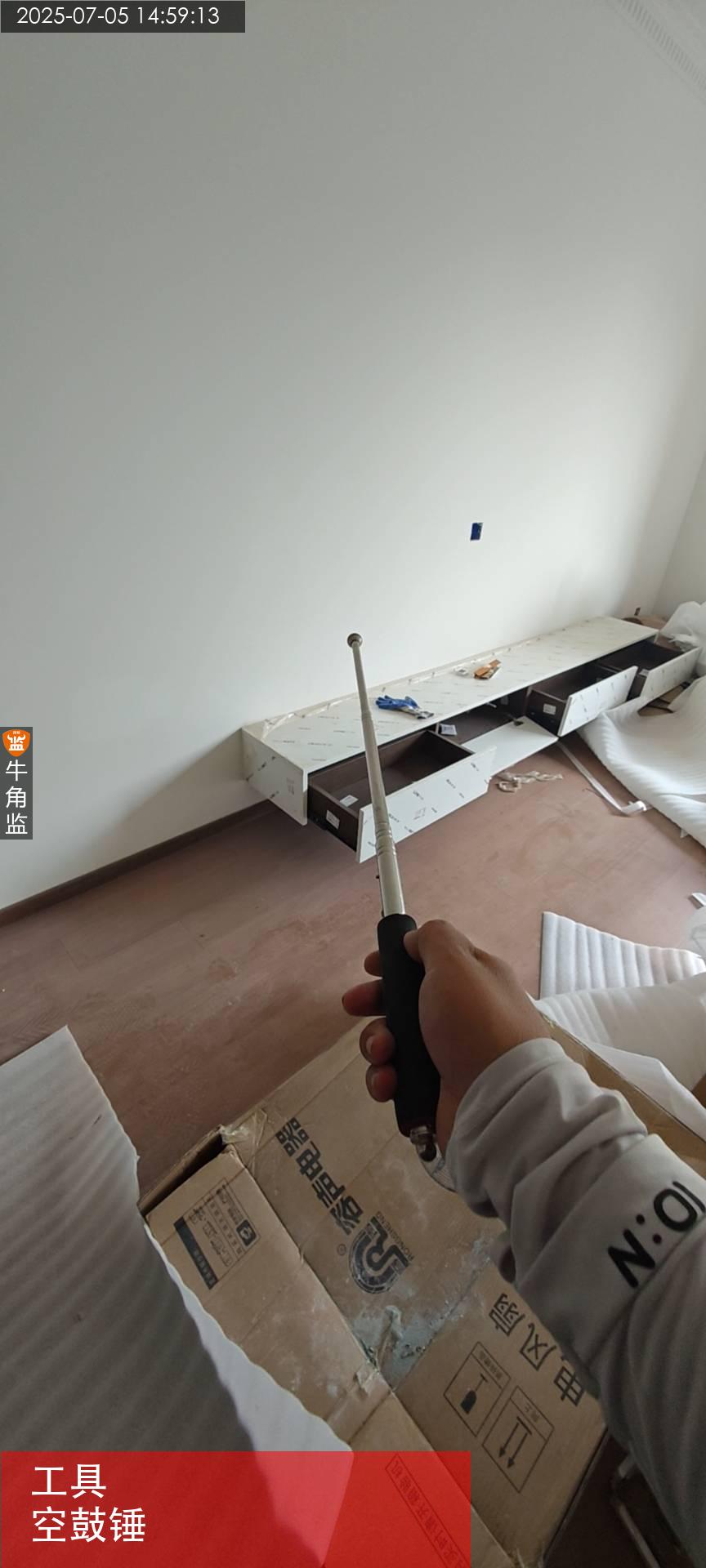

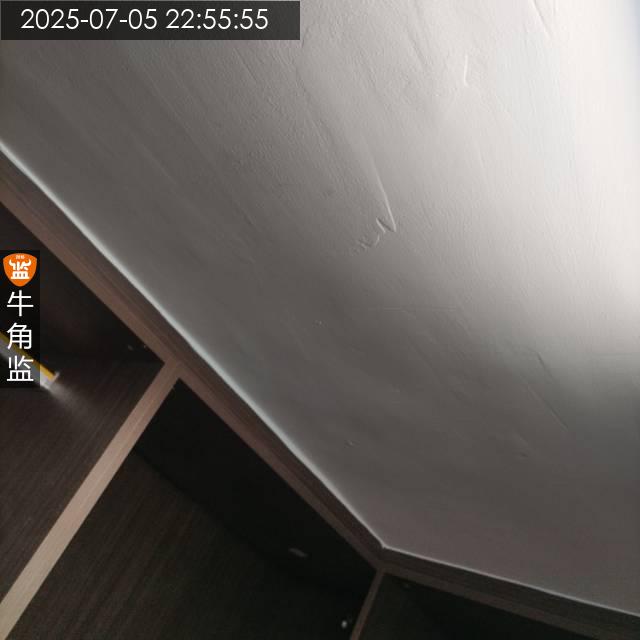

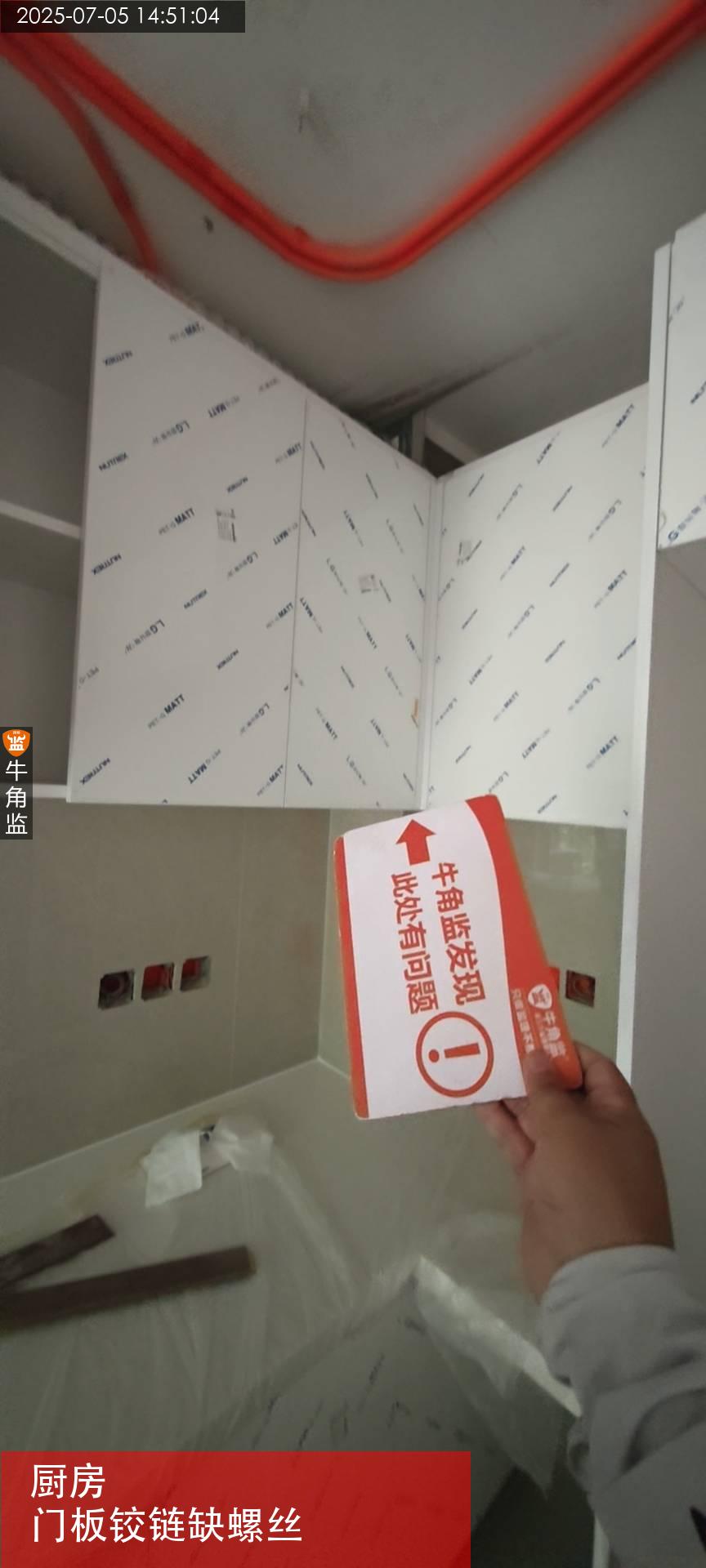

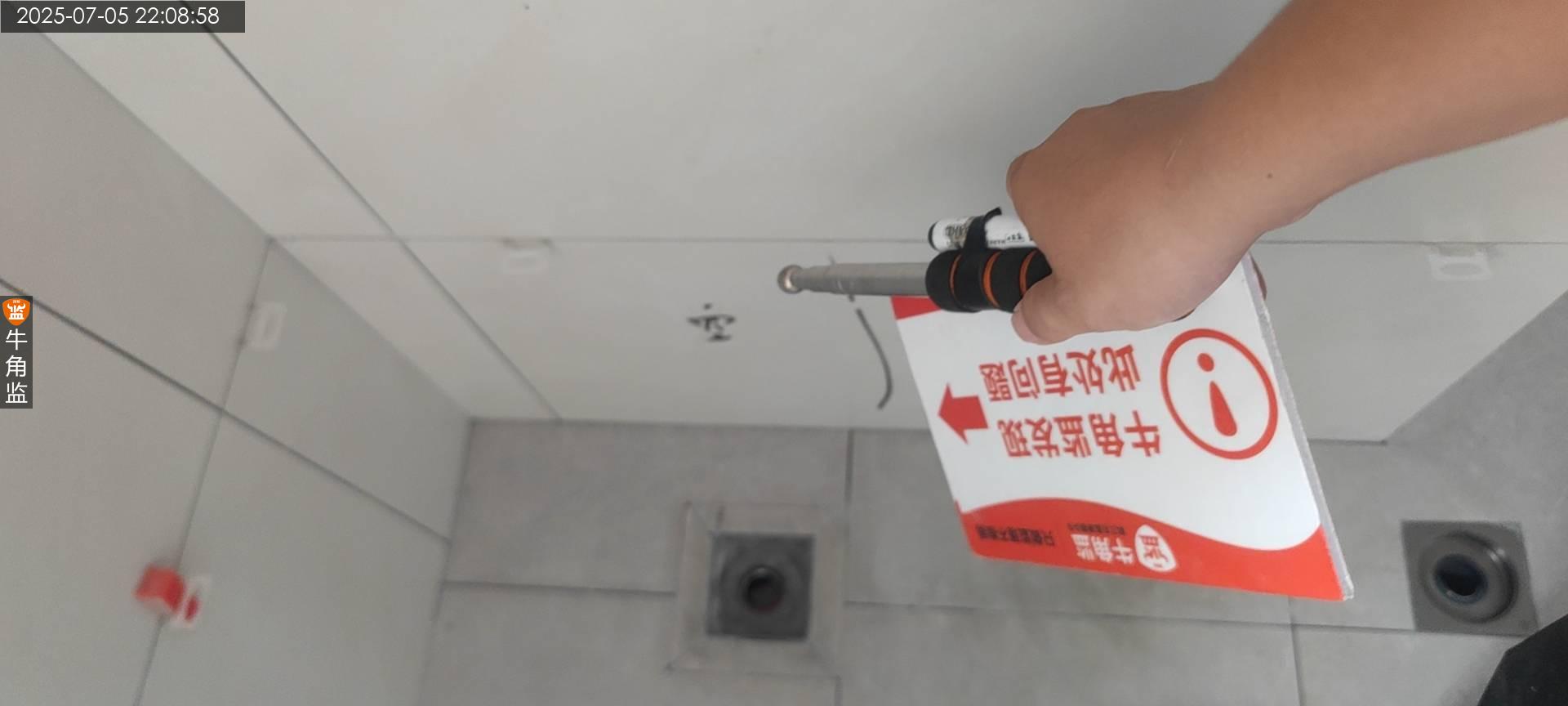

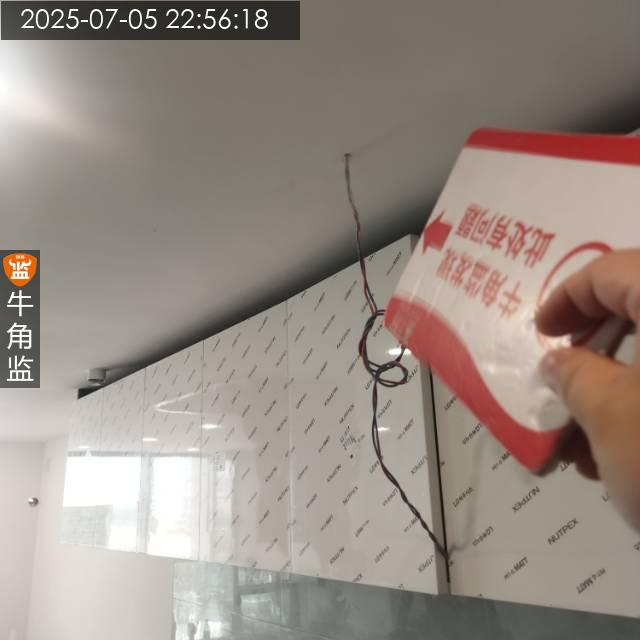

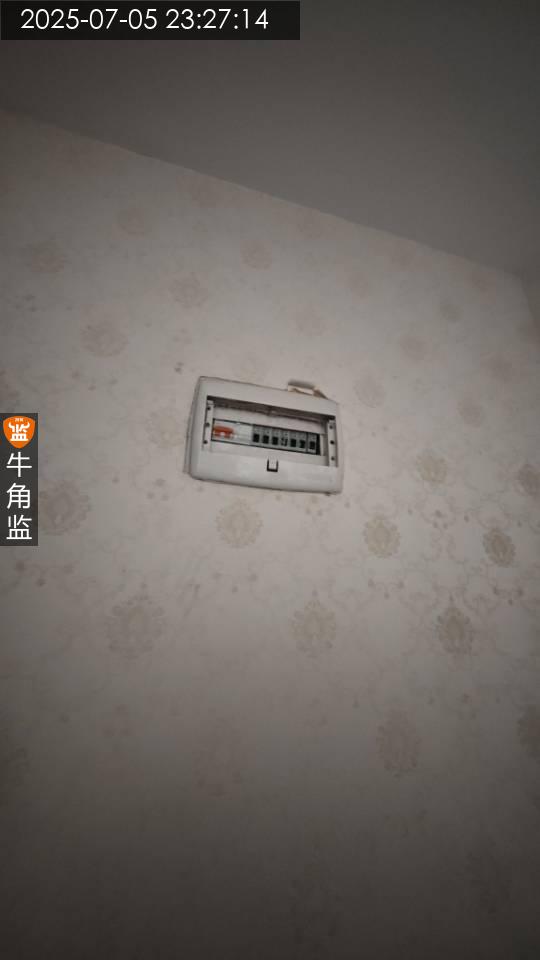

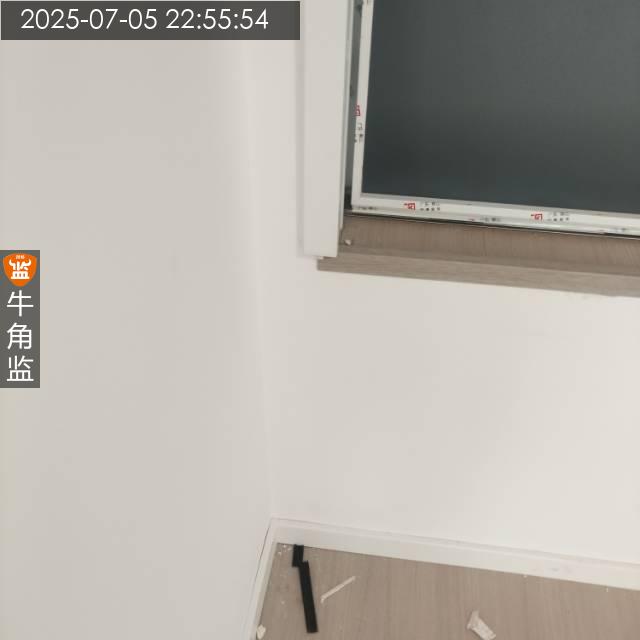

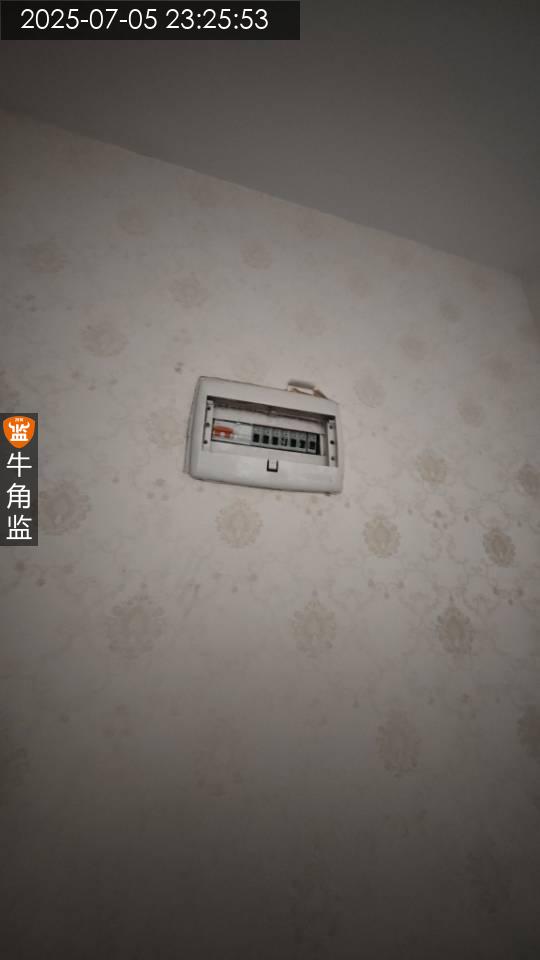

今日去贵府安装巡检,总结问题如下: 1,楼梯扶手所有玻璃与玻璃与墙都需要打透明玻璃胶 2、二楼空调外机门口,缺一块门槛石 3、二楼衣帽间顶面乳胶漆不平整 4、一楼卫生间门晃动大 5、一楼窗户开启时与顶面剐蹭 6、洗菜盆柜内未贴锡箔纸 7、厨柜处花线不知做何用途 8、配电箱内未贴标签牌 9、厨柜吊柜上口缺一块挡板 10、二楼衣帽间边框只有三边,收口不美观 施工建议: 1、墙面油漆破损、污染、裂缝,建议家具进场统一处理,家具进场局部会有破损刮花现象。 2、施工结算建议施工问题整改完成后,进行竣工结算
2025-07-05
天河区历********0189
设 计 师:未知
施工队长:刘工
工地面积:131.00㎡
装修总价:0.00
本次评价:C
本次评语:

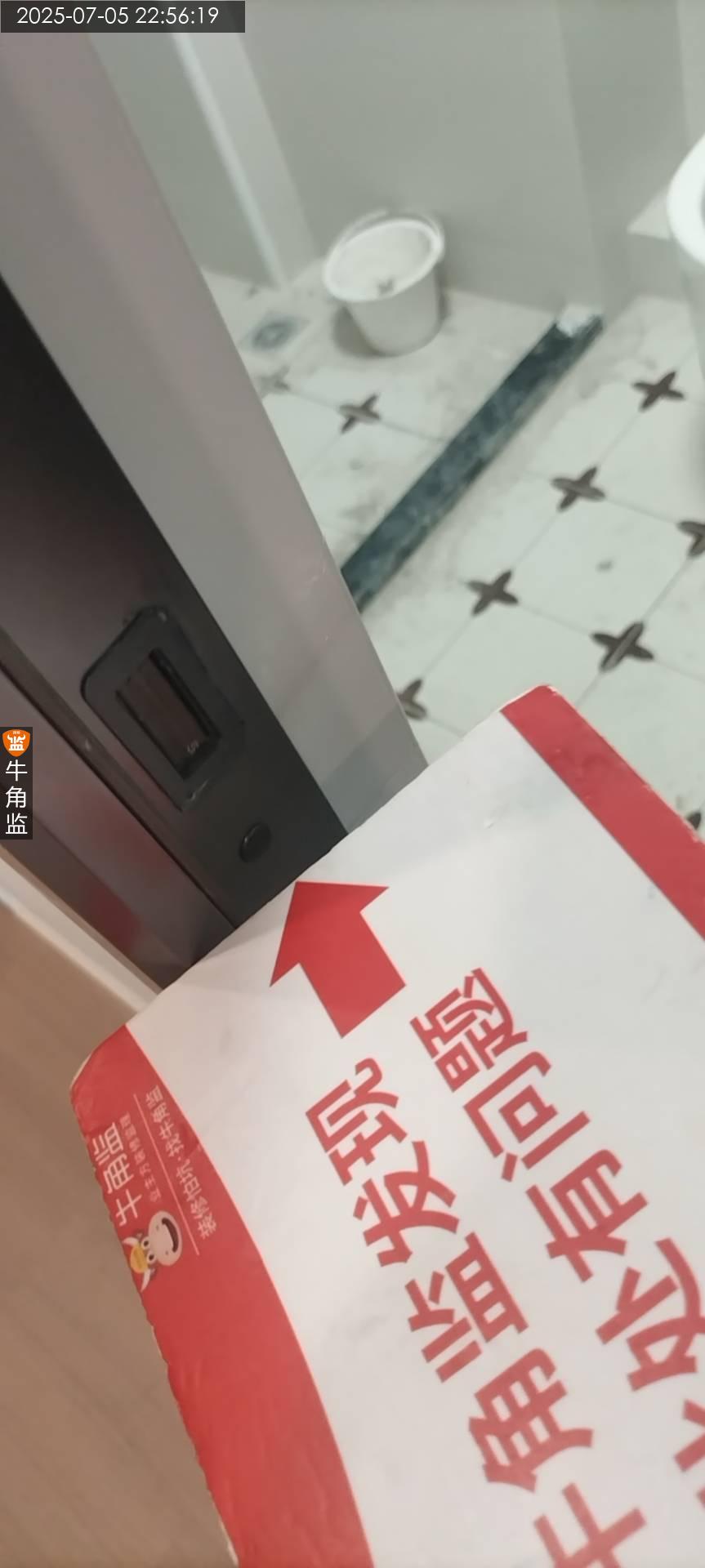

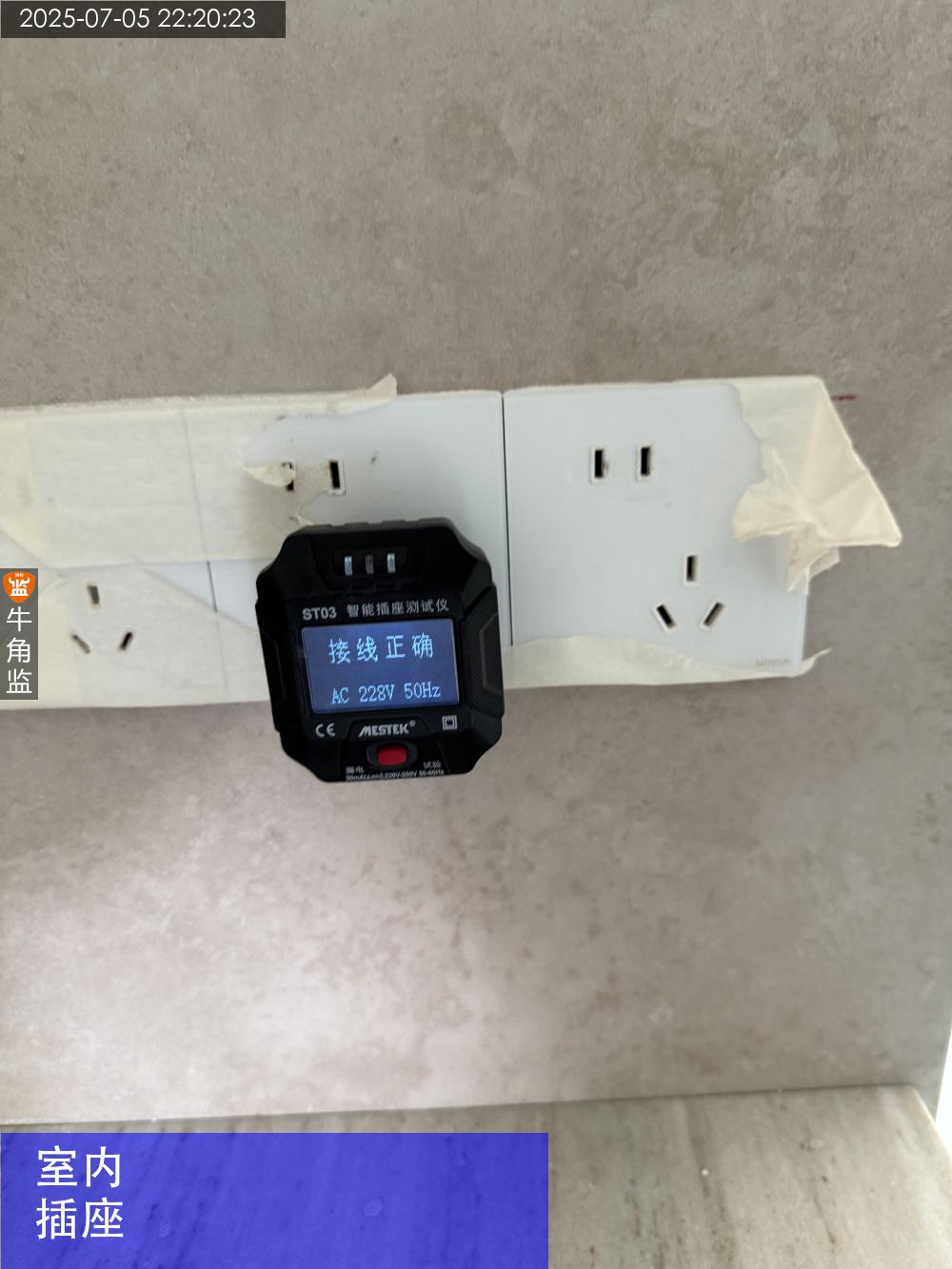

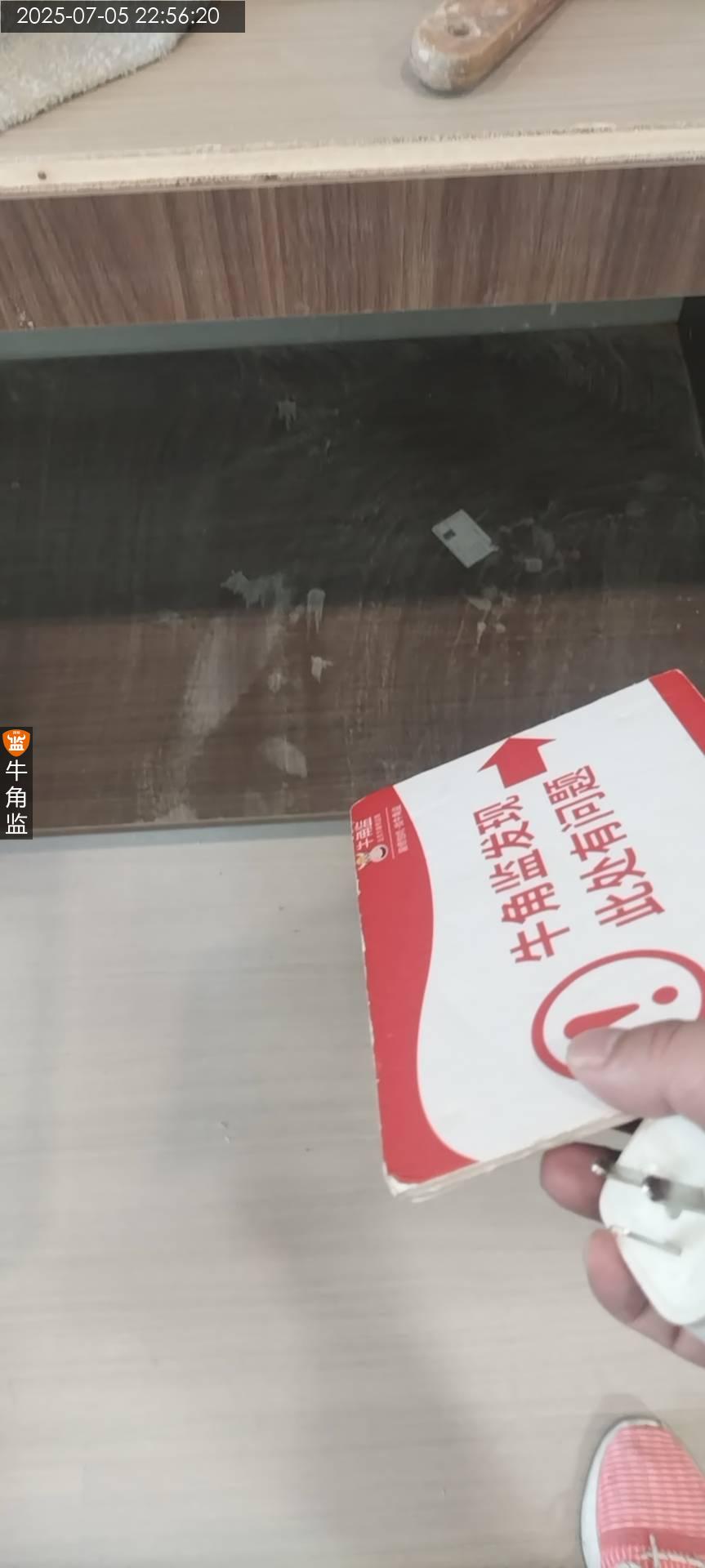

1、橱柜下水器位置柜门有高低不平,需要调整,有一个位置差螺丝,需要补螺丝。橱柜拉篮有碰撞,需要处理。 2、大厅部分的插座洗菜盆区域有一个缺地线。其他区域有一个面板松动,需要处理调整。 3、阳台的拖地池有排水轻微堵塞,需要疏通。下水器配件未安装好,现场没有蓄水功能,需要安装好下水器。 4、主卧的房间门安装不正,底部到顶部有误差,需要调整。再确定整体的位置。 5、公卫洗手盆柜子的柜门有一个缺少螺丝,需要加螺丝处理。 6、过道区域的油漆有破损,有阴影面需要修补处理,以免影响美观。 7,过道木地板起跷,需要处理。房间木地板有松动,需要再观察。
2025-07-05
荔湾区中********0928
设 计 师:未知
施工队长:张工
工地面积:78.00㎡
装修总价:0.00
本次评价:B
本次评语:

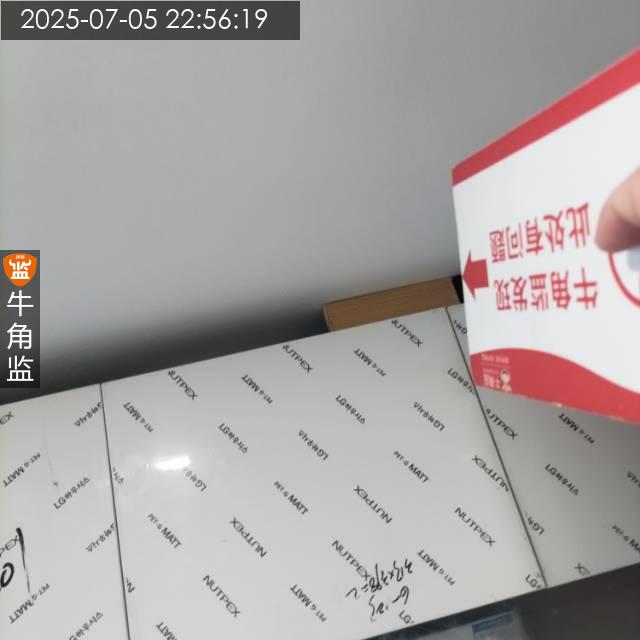

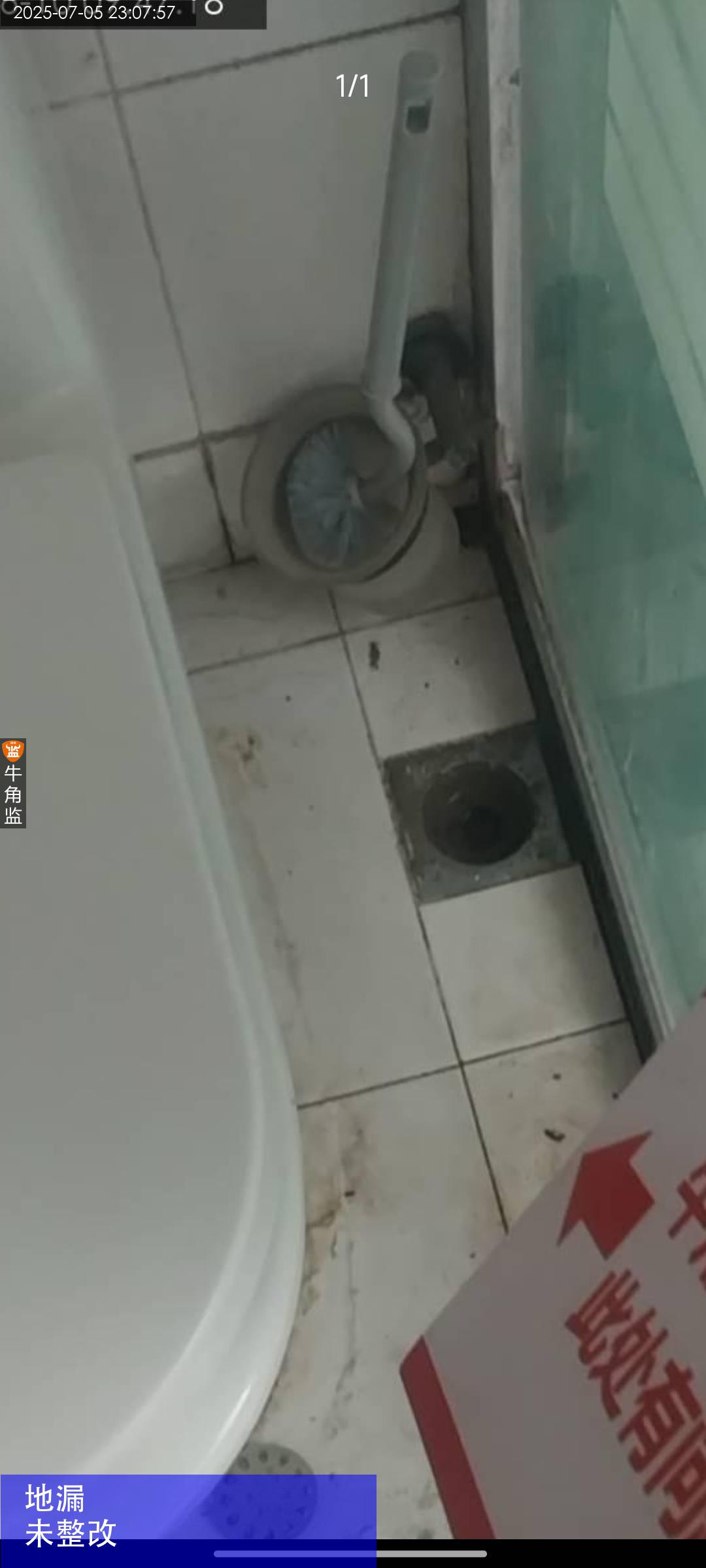

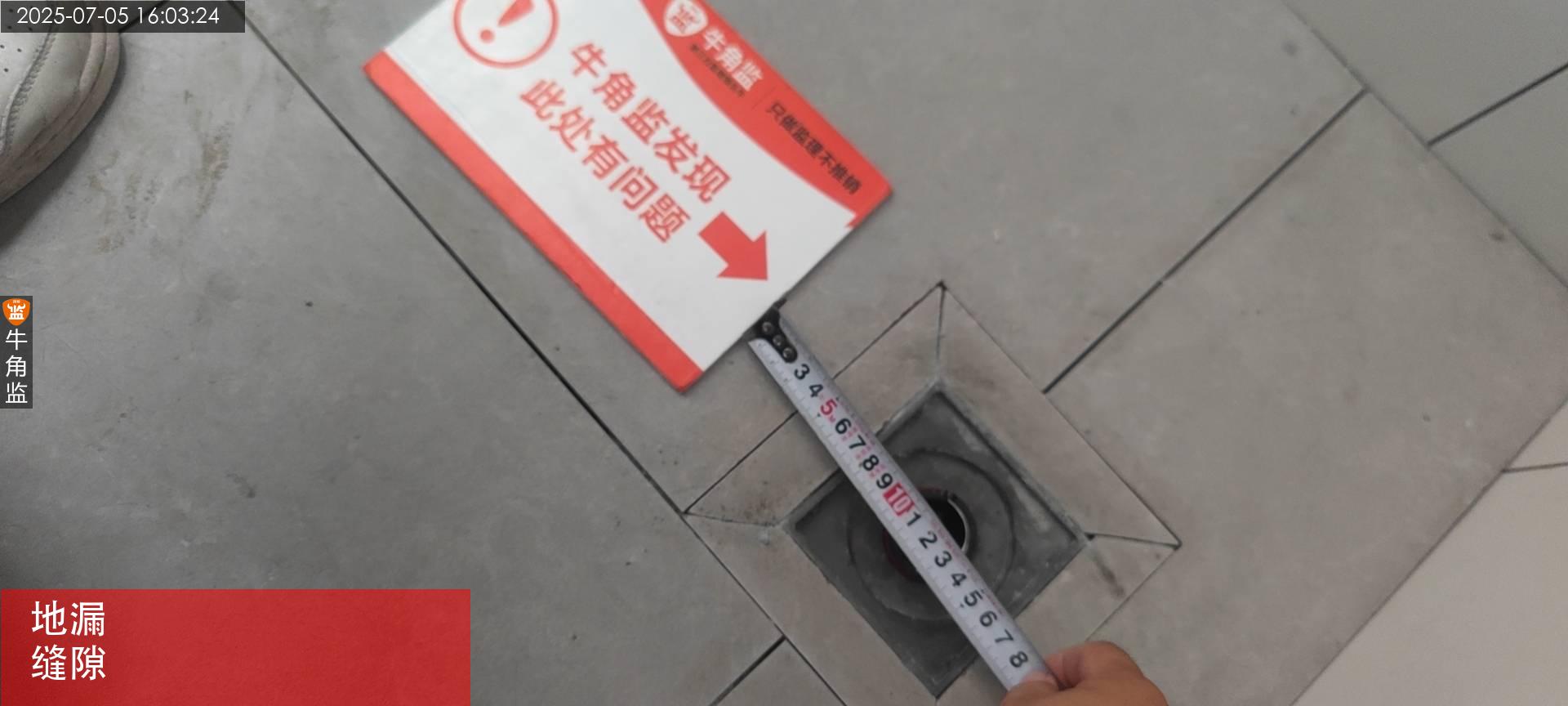

本次墙砖检查情况。 1,花洒下方墙砖空鼓现象(已标记),建议灌浆饱满或者更换处理。 2,卫生间地漏未预留2毫米美缝填充缝隙,需要调整处理, 3,检查墙砖阴阳角垂直、直角90度符,卫生间,阳台坡度符合规范 建议 1,墙面扇灰阴阳角需设置阴阳角条,收口美观顺直。 2,窗边、门边需用美纹纸分色保护处理,避免腻子施工污染。 3,腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚
2025-07-05
郑州石佛********监理工地
设 计 师:未知
施工队长:未知
工地面积:125.00㎡
装修总价:0.00
本次评价:B
本次评语:

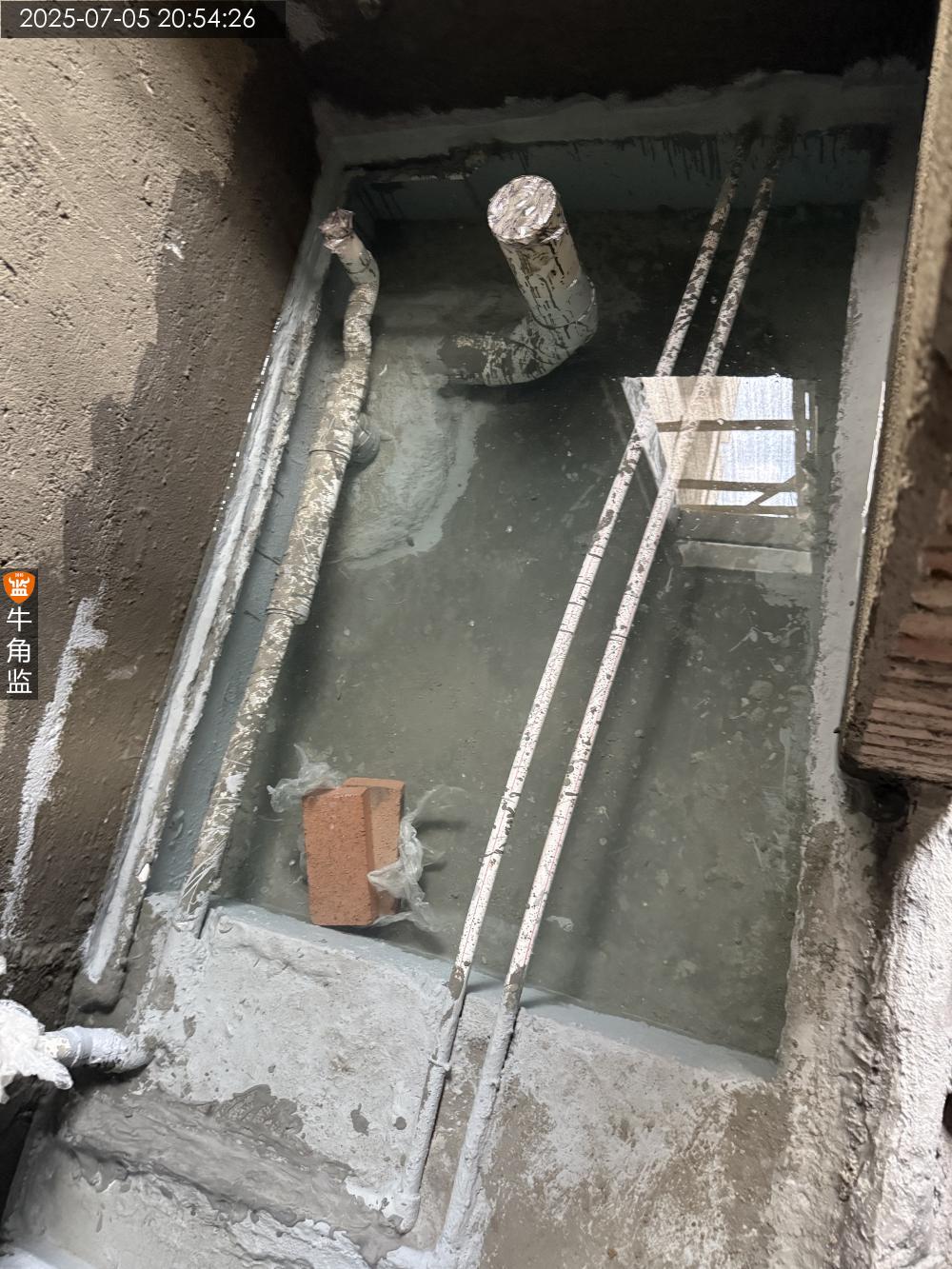

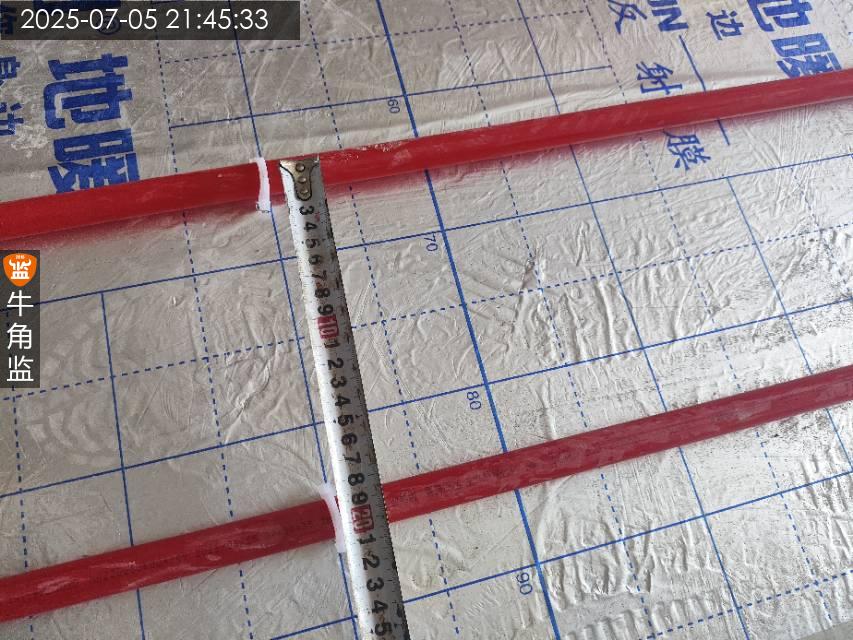

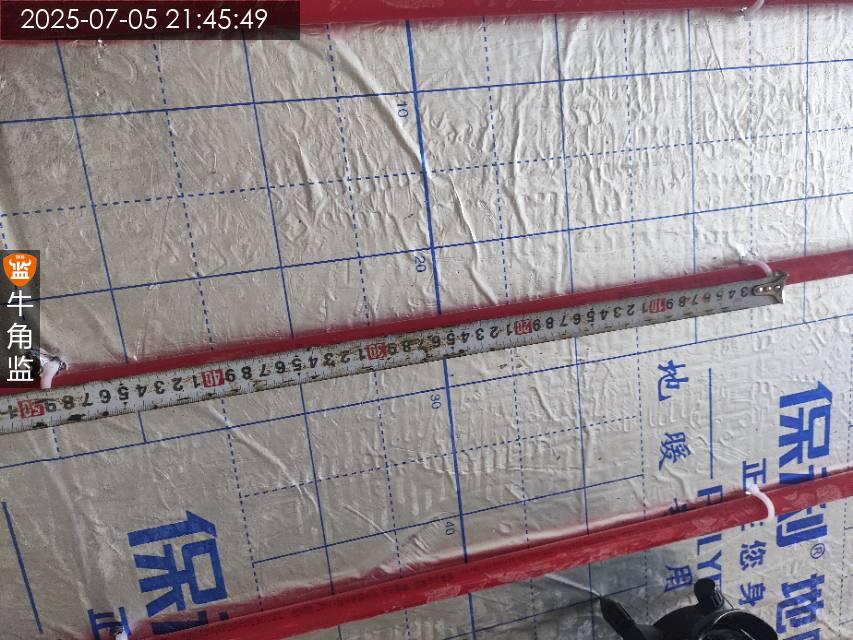

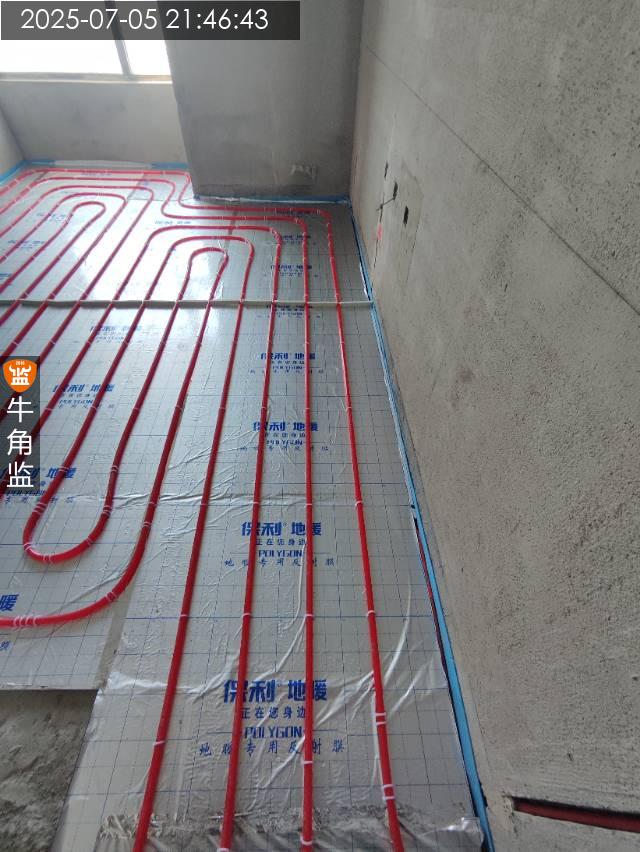

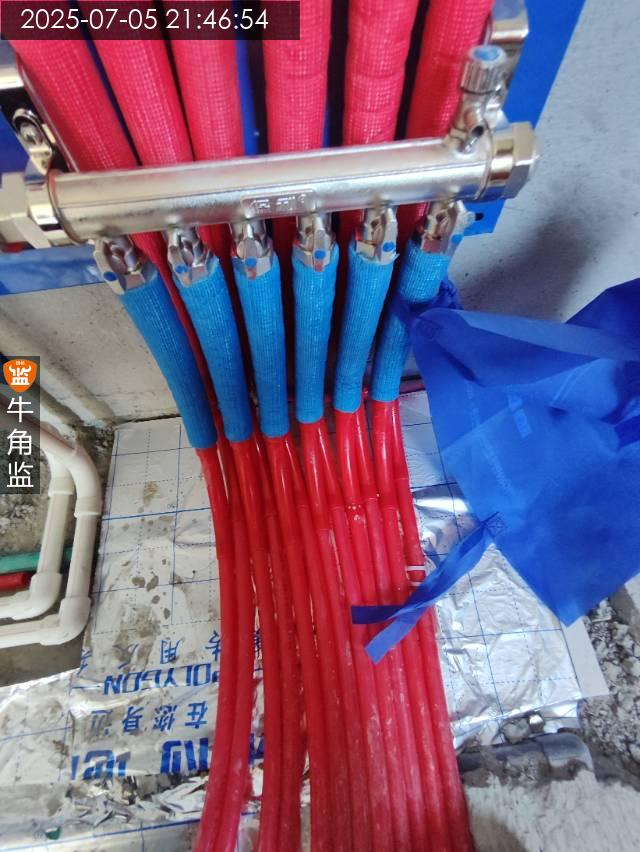

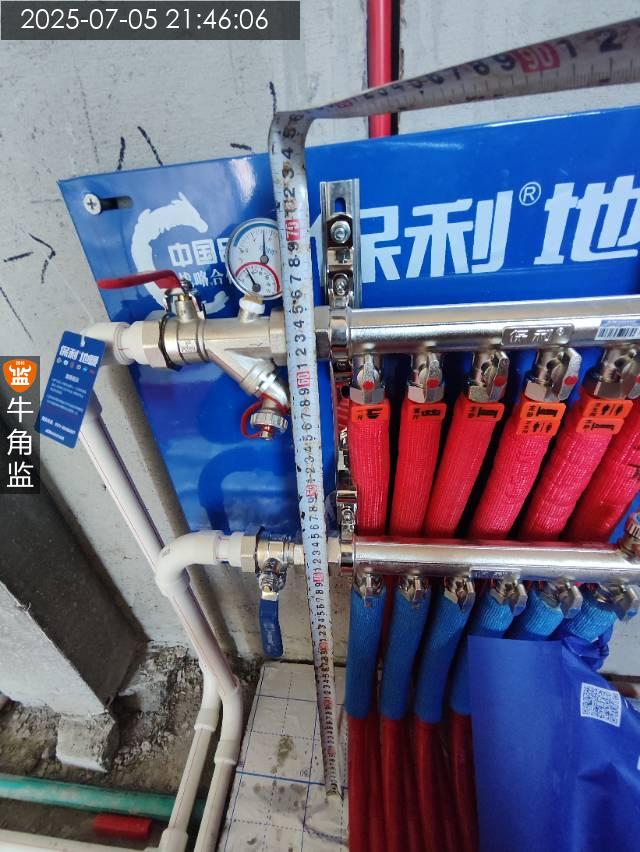

本次地暖验收,现场地暖已铺设完成,地暖情况如下: 1、地暖分水器压力6.5 bar, 2、地面和墙面连接处已铺设边界保温条 3、地暖管间距、管卡间距、eva伸缩条,地面铺设保温板、反射膜等符合要求。 4、地暖面积77平方 注意事项: 1、客卫门口地暖板下不平,部分空。需确保铺好地砖不能空。 2、主卫墙面多处空鼓,贴砖之前需处理 后续施工建议: 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳角部分须做圆弧角处理。 2、管道底部周边,地面上返墙面30cm处,应做防水附加层。
2025-07-05
顺德区大********3516
设 计 师:李工
施工队长:业主自装
工地面积:263.00㎡
装修总价:0.00
本次评价:C
本次评语:

本次检查: 本次主要是防水验收 1,四楼,三楼所有的闭水区域测试防水未见有漏水渗水,整体检查符合施工要求。 2,现场做喷淋测试,未见有明显的渗水漏水,检查合格。 1、二楼卫生间的防水未满72小时,还在测试阶段,需要更多时间测试确定给水管部分是不是还有渗水的问题。 2、现场已经跟师傅沟通要求,一楼卫生间跟二楼洗衣房的地面铺贴先做地面找平,再铺贴瓷砖。
2025-07-05
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
