本次评语:
本次施工交底总结:

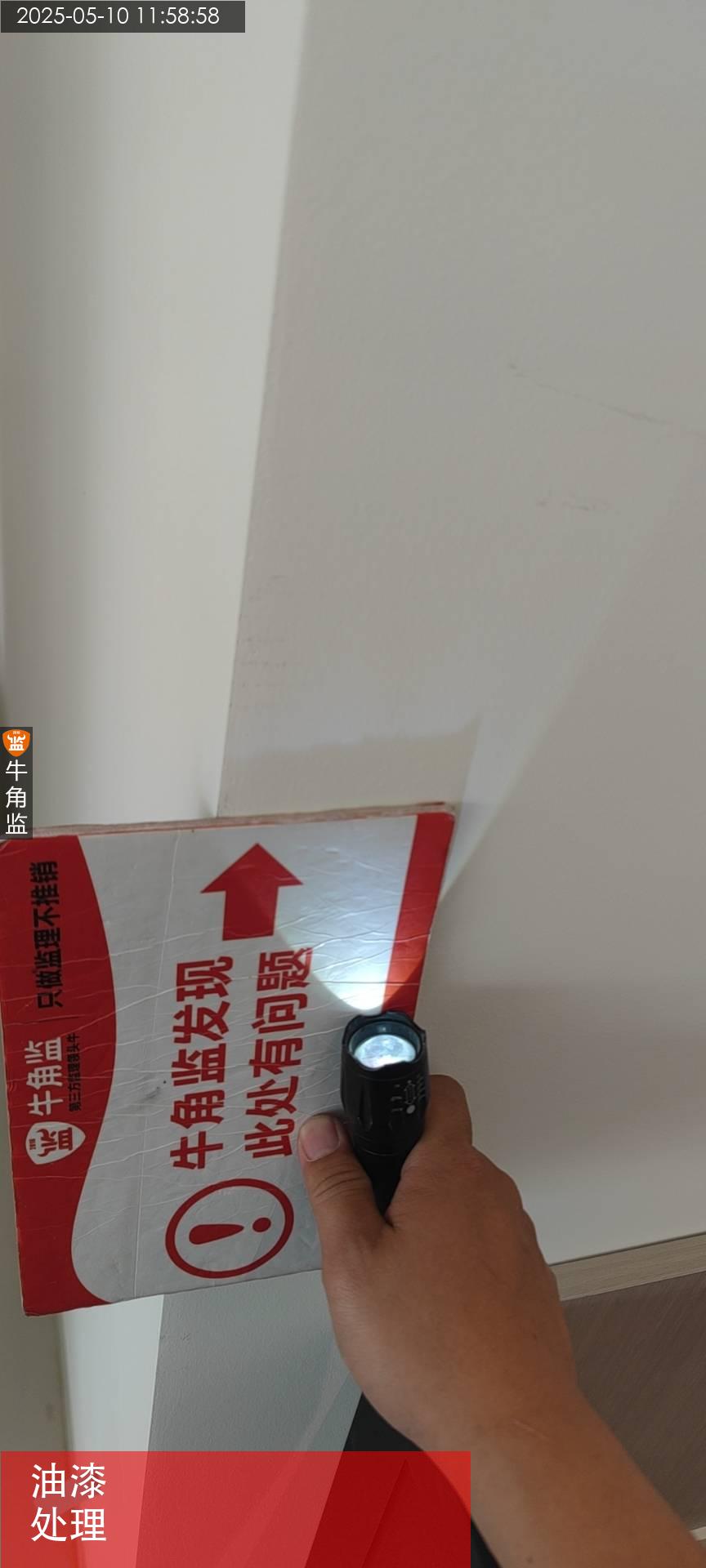

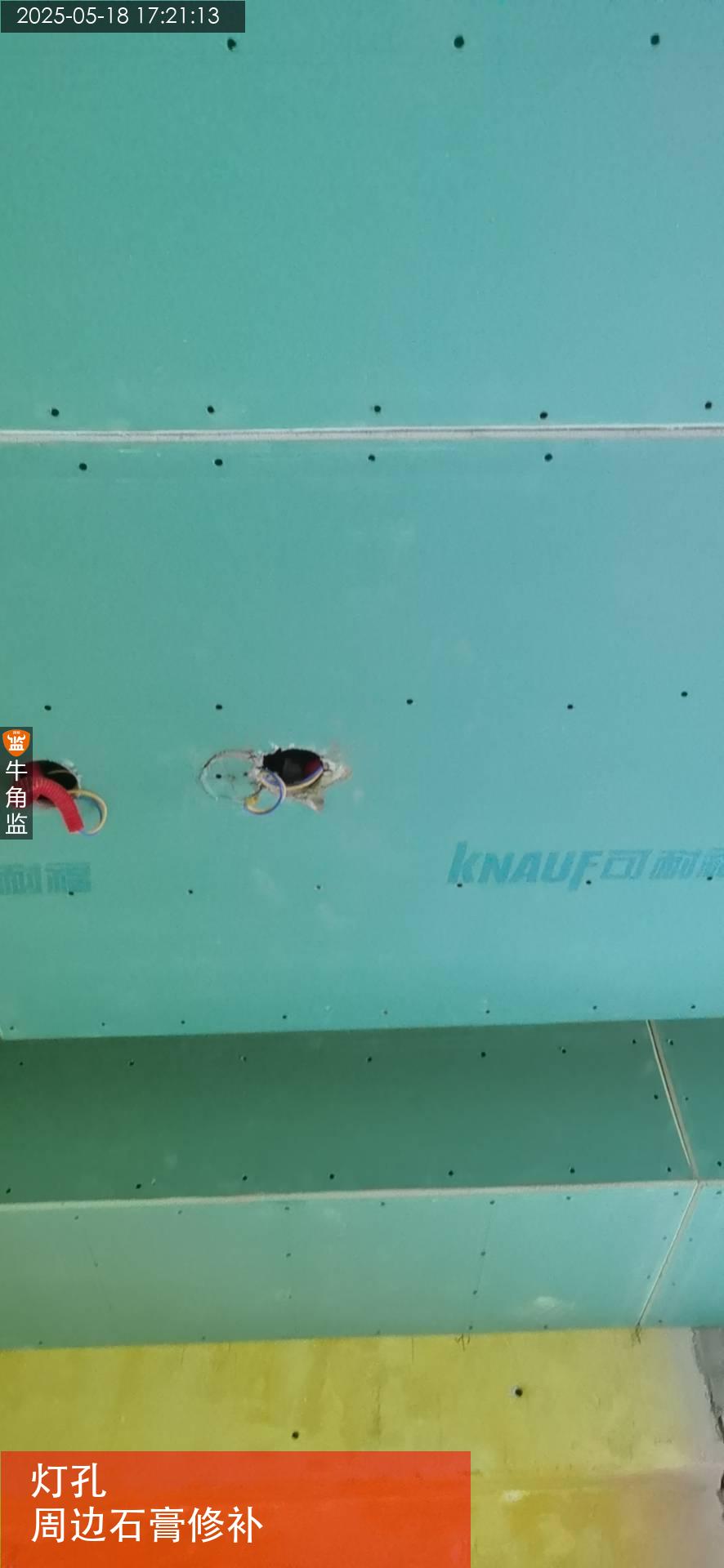

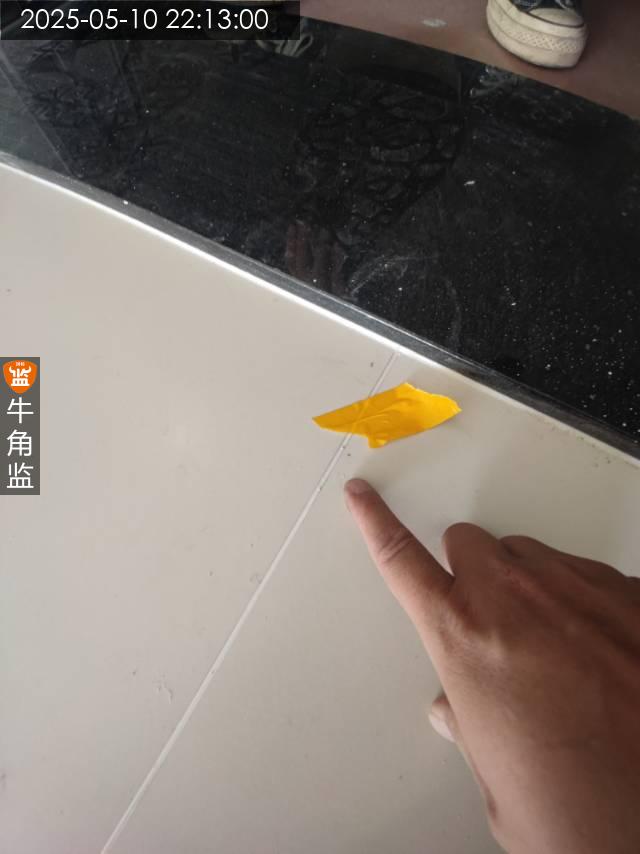

1、现场对接施工进行工艺交底,后期以这进行验收,有异议提前沟通。

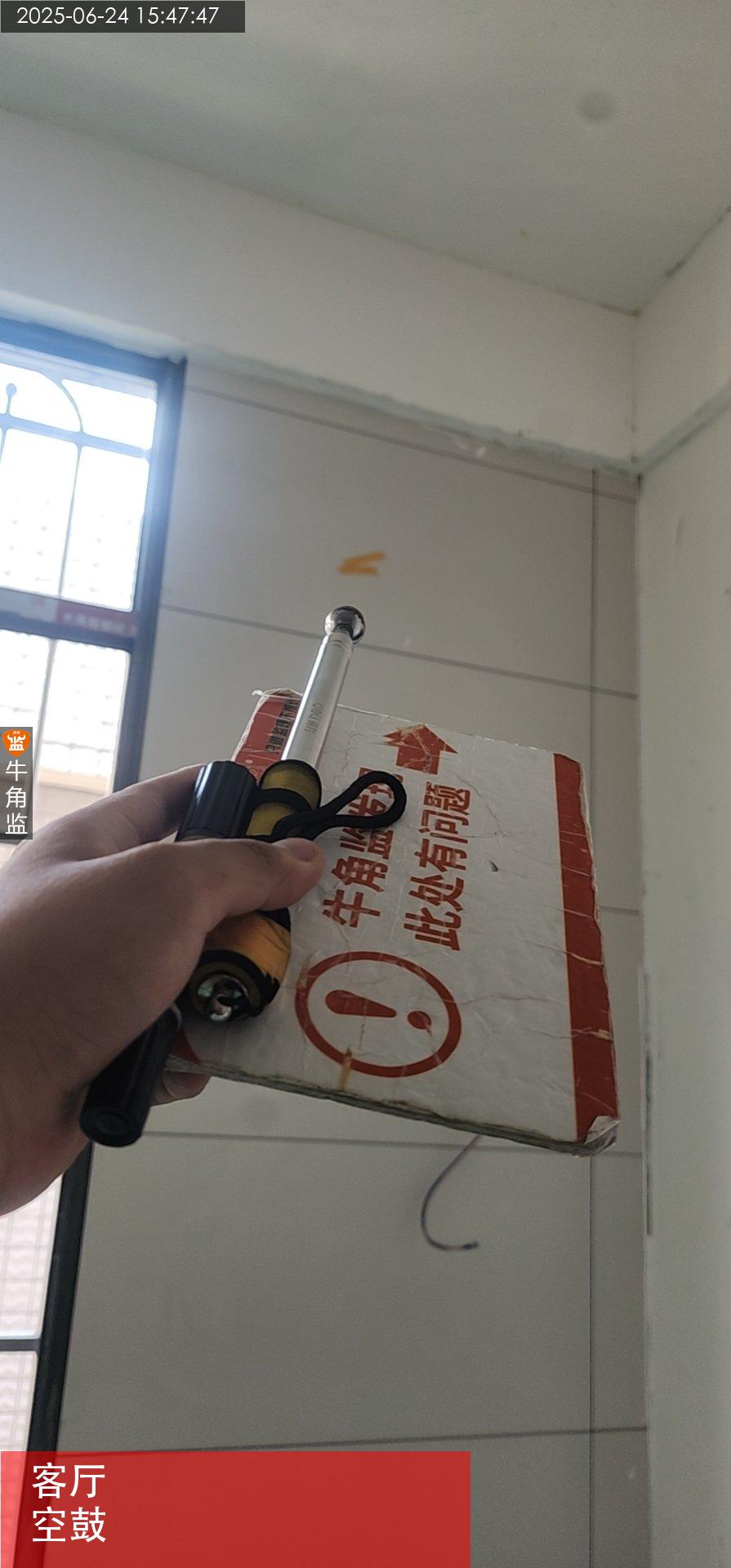

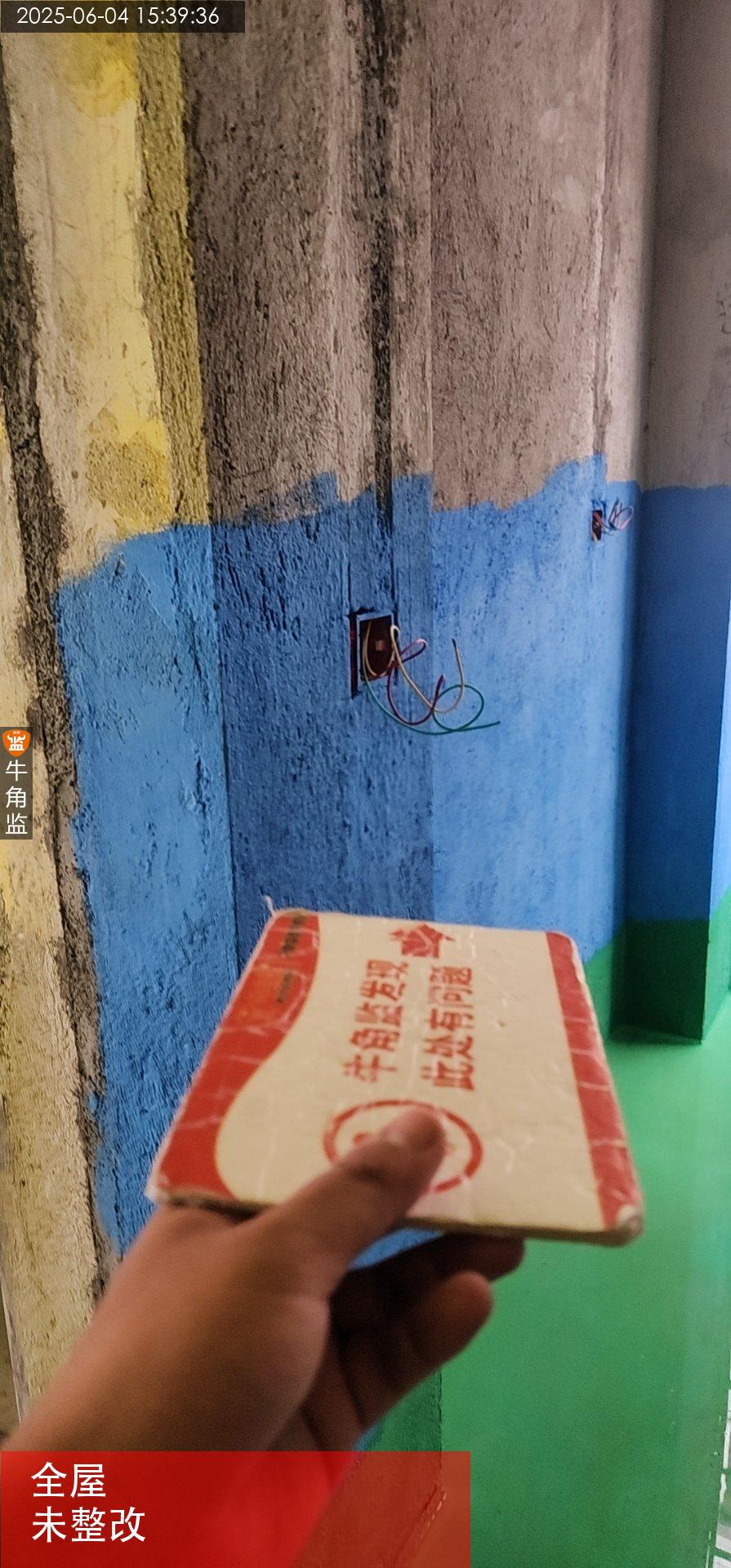

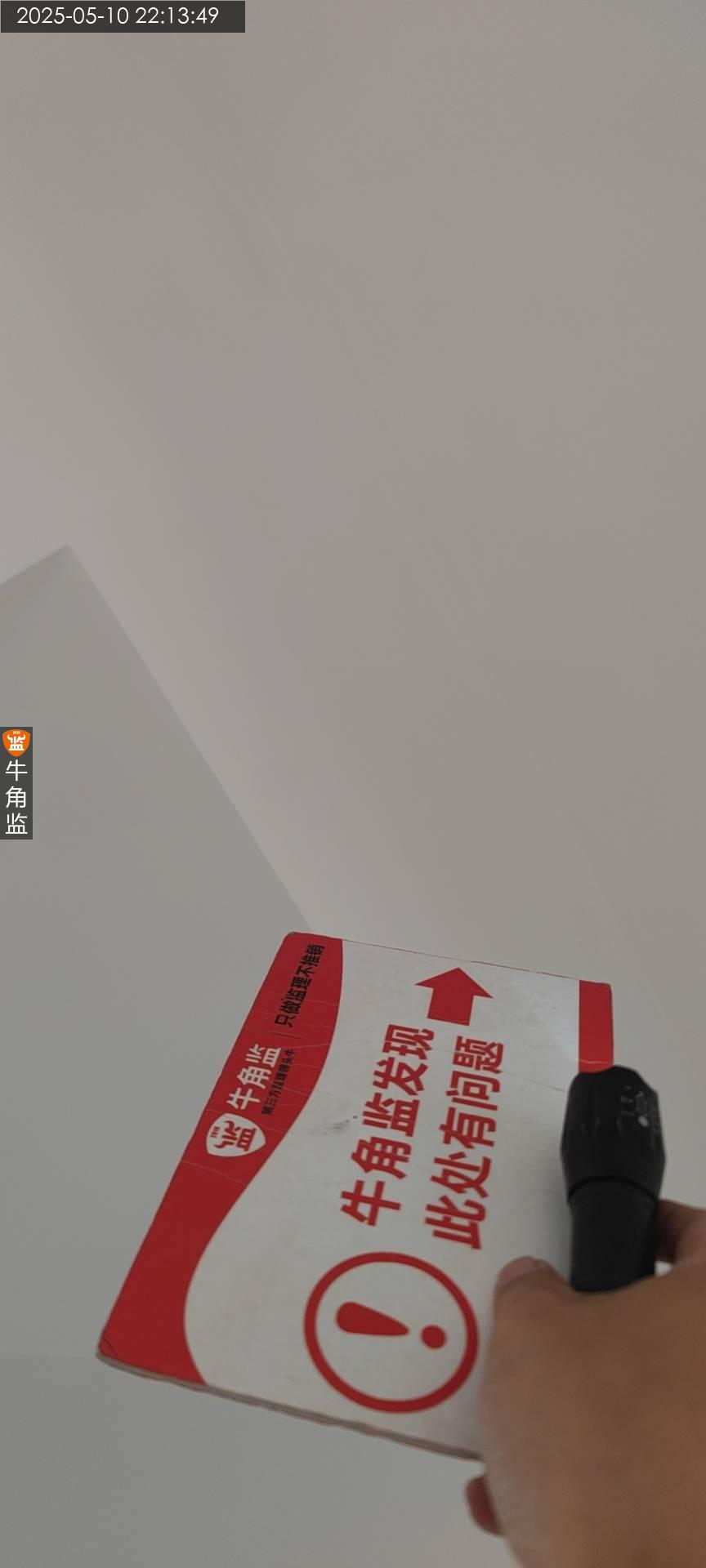

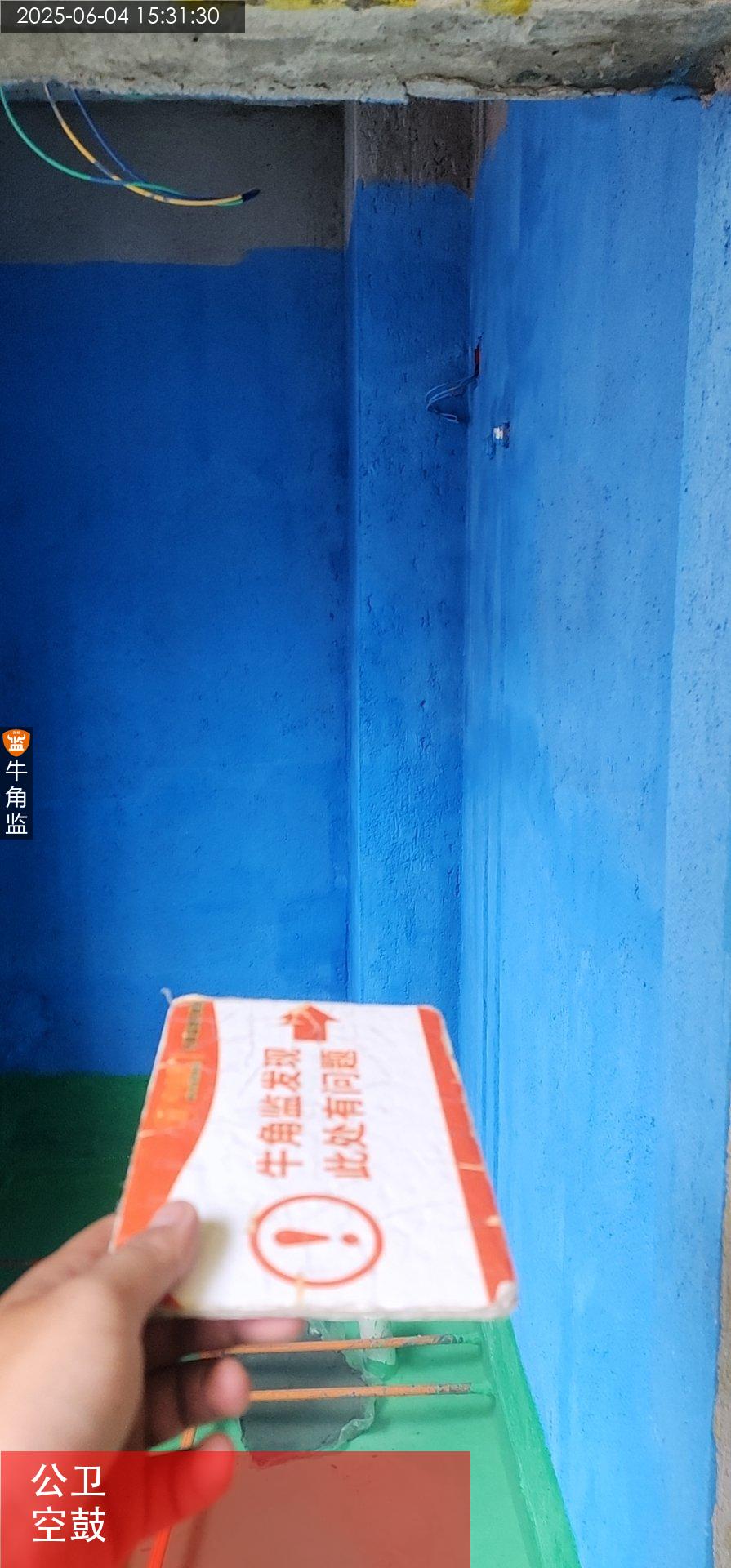

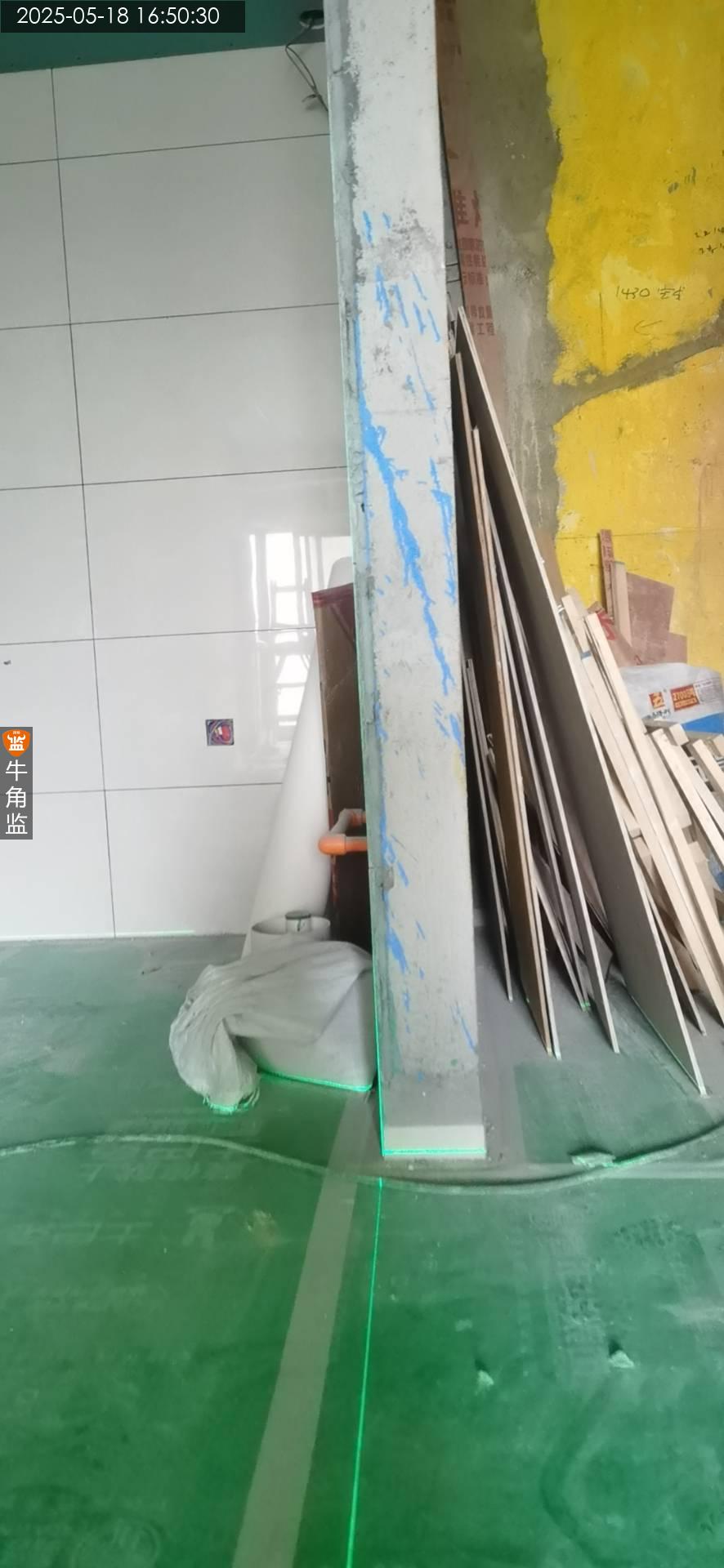

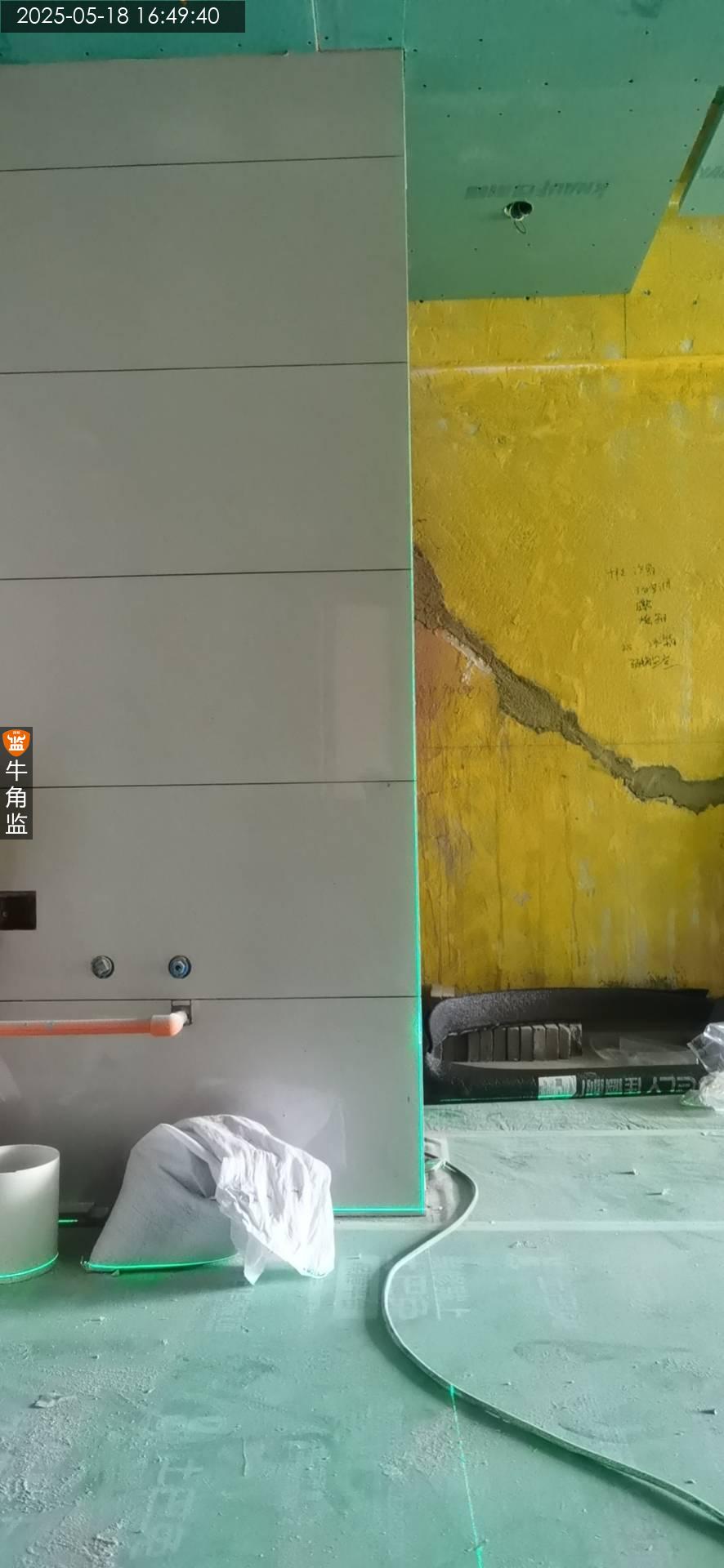

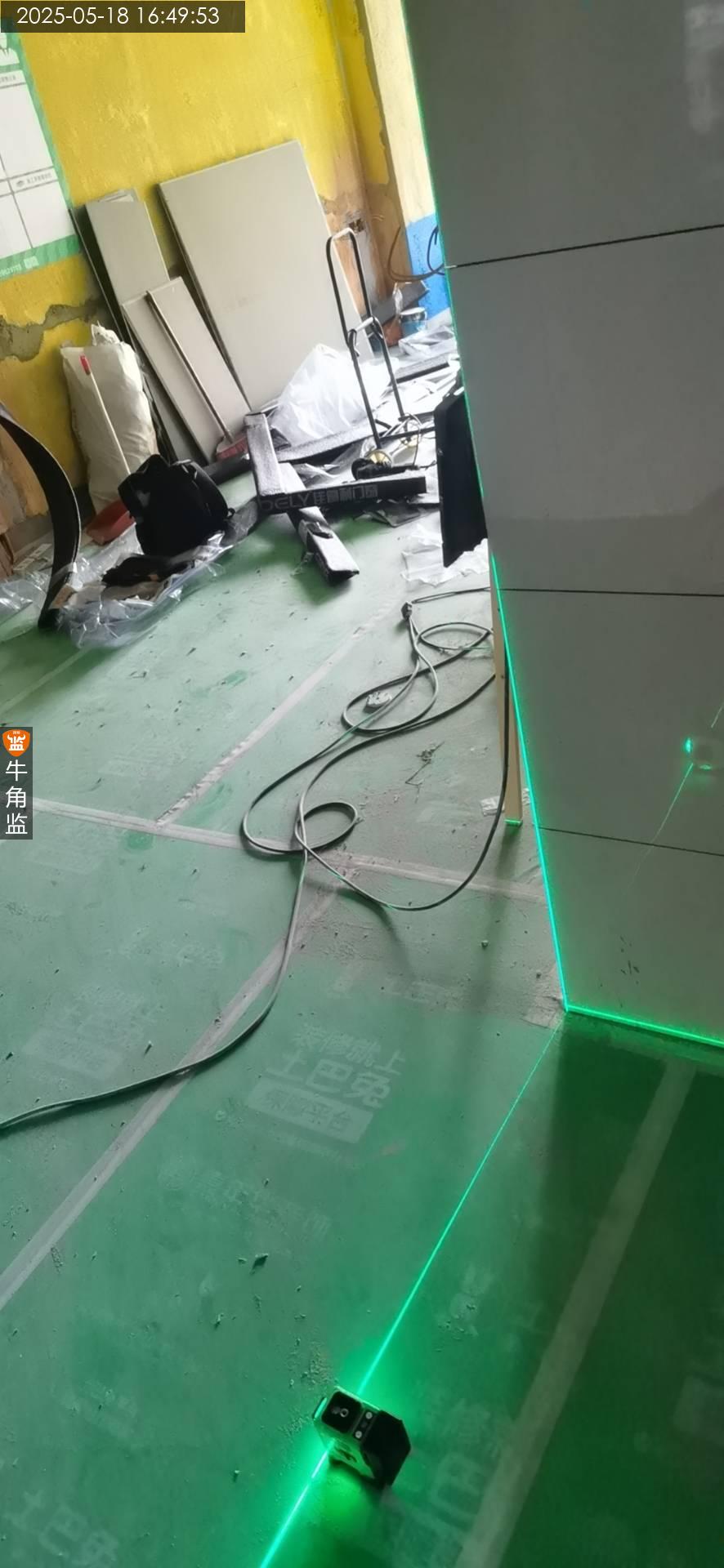

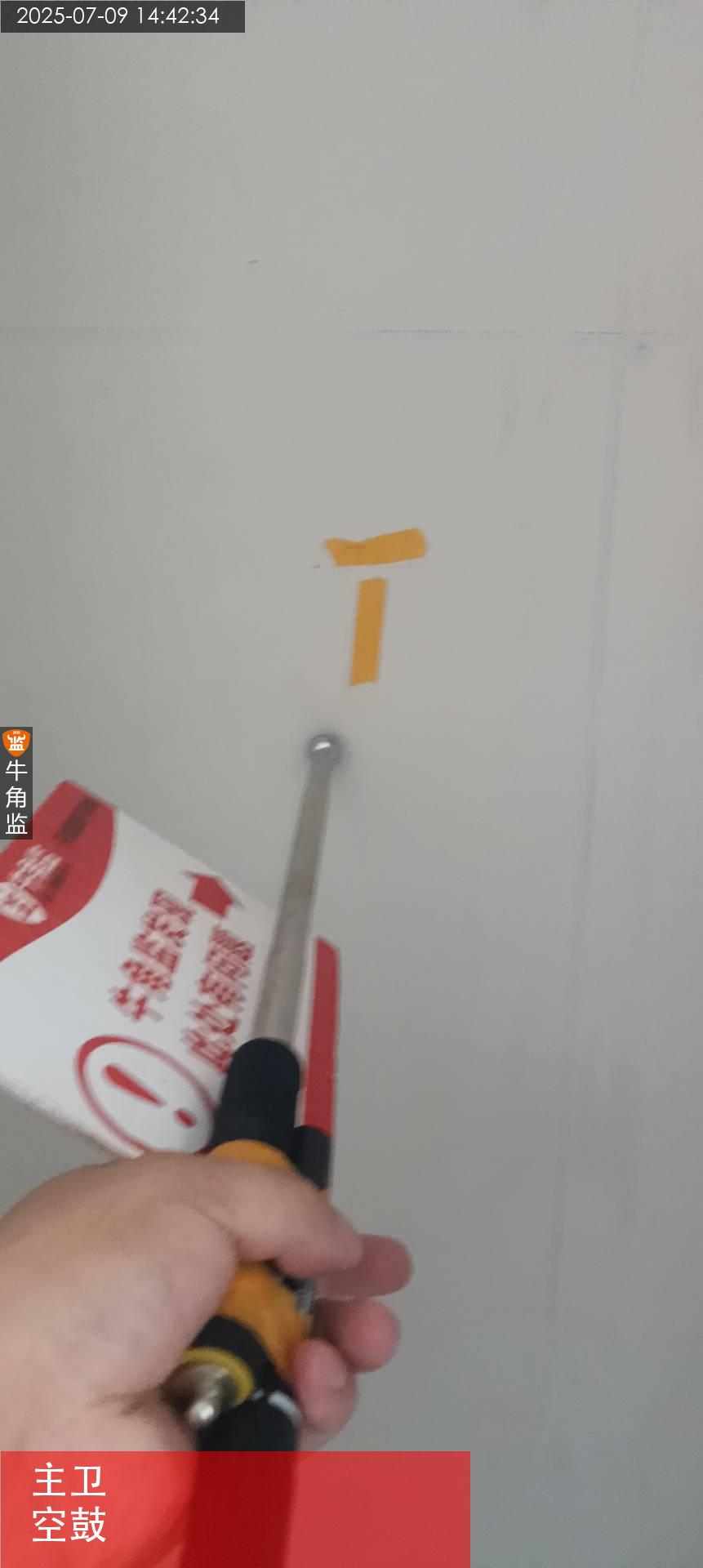

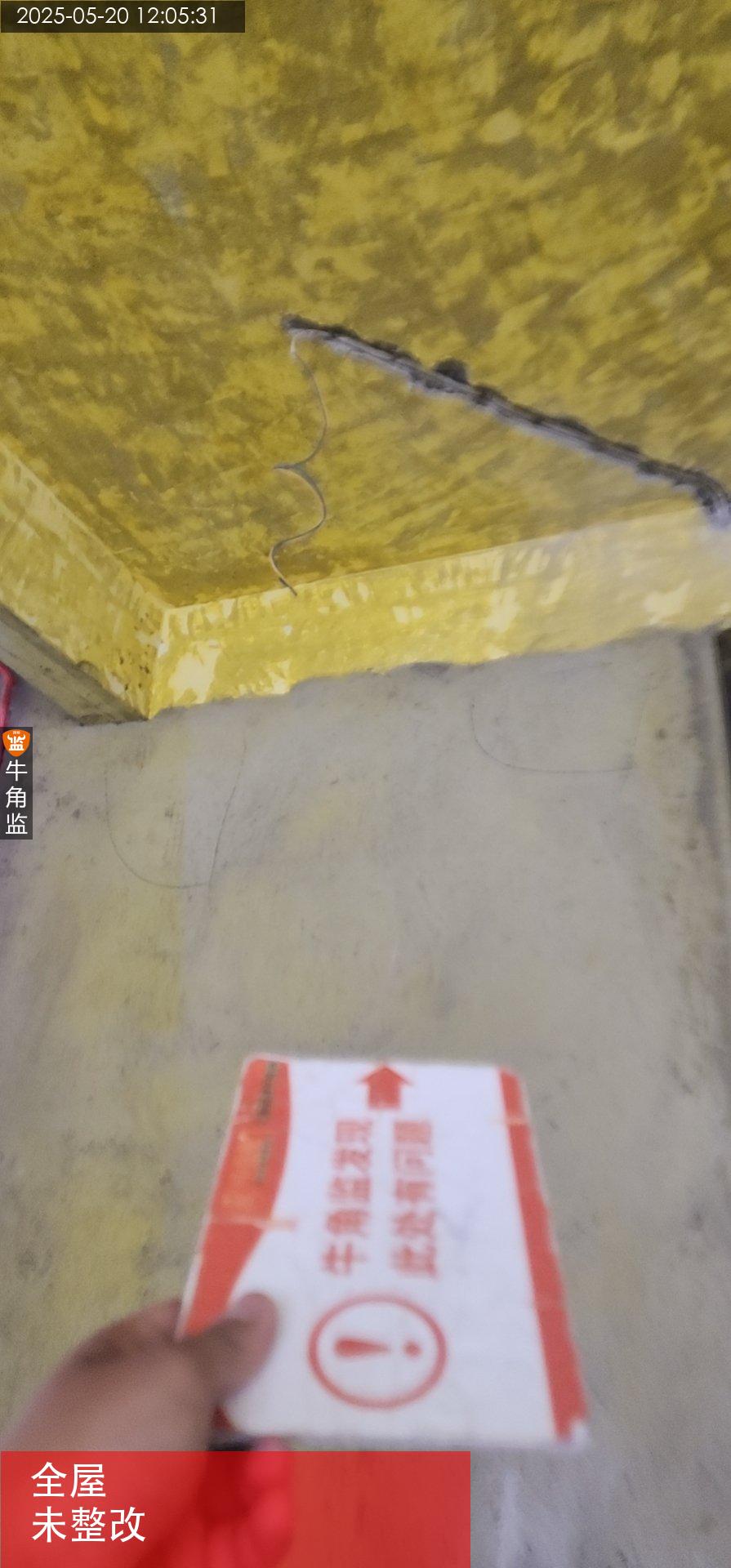

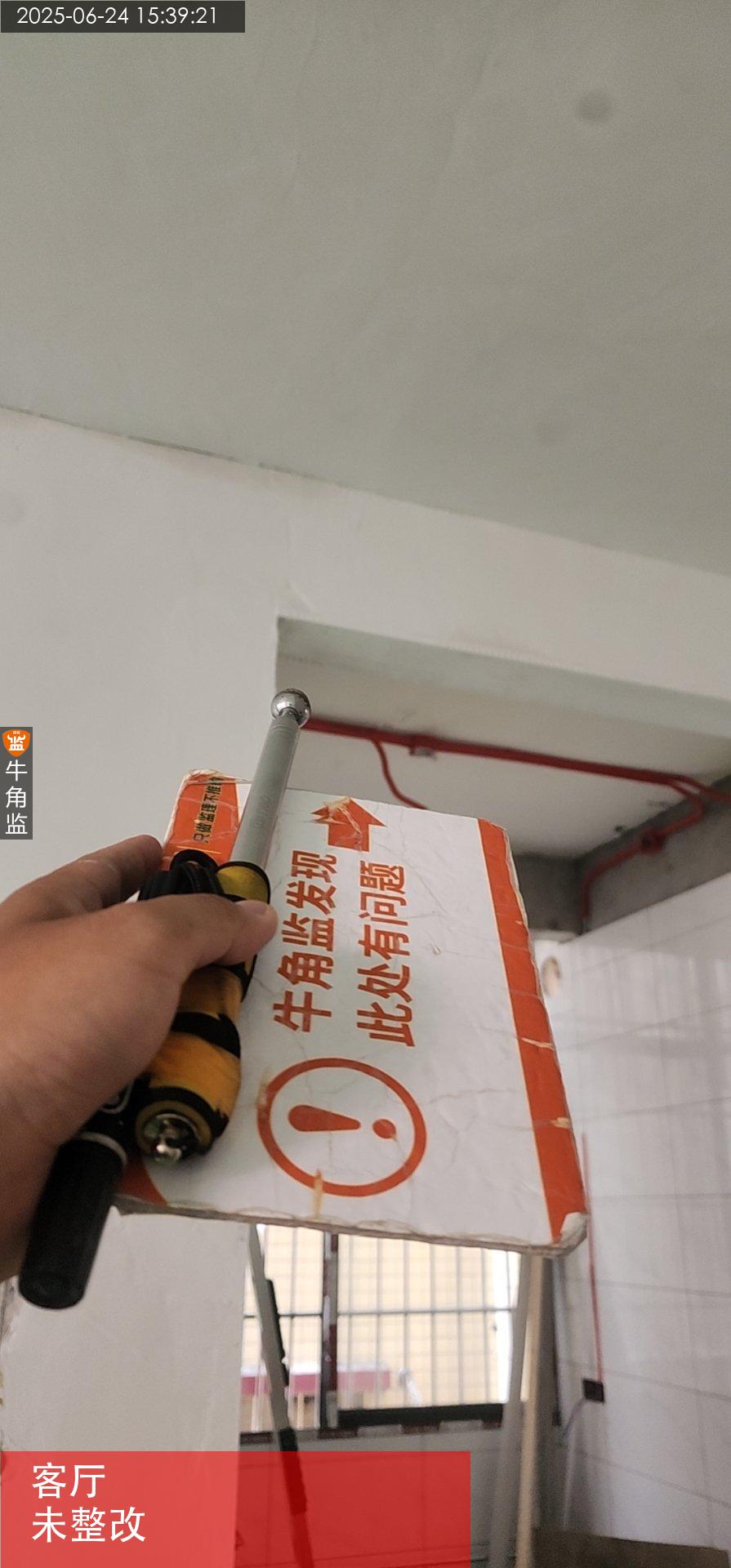

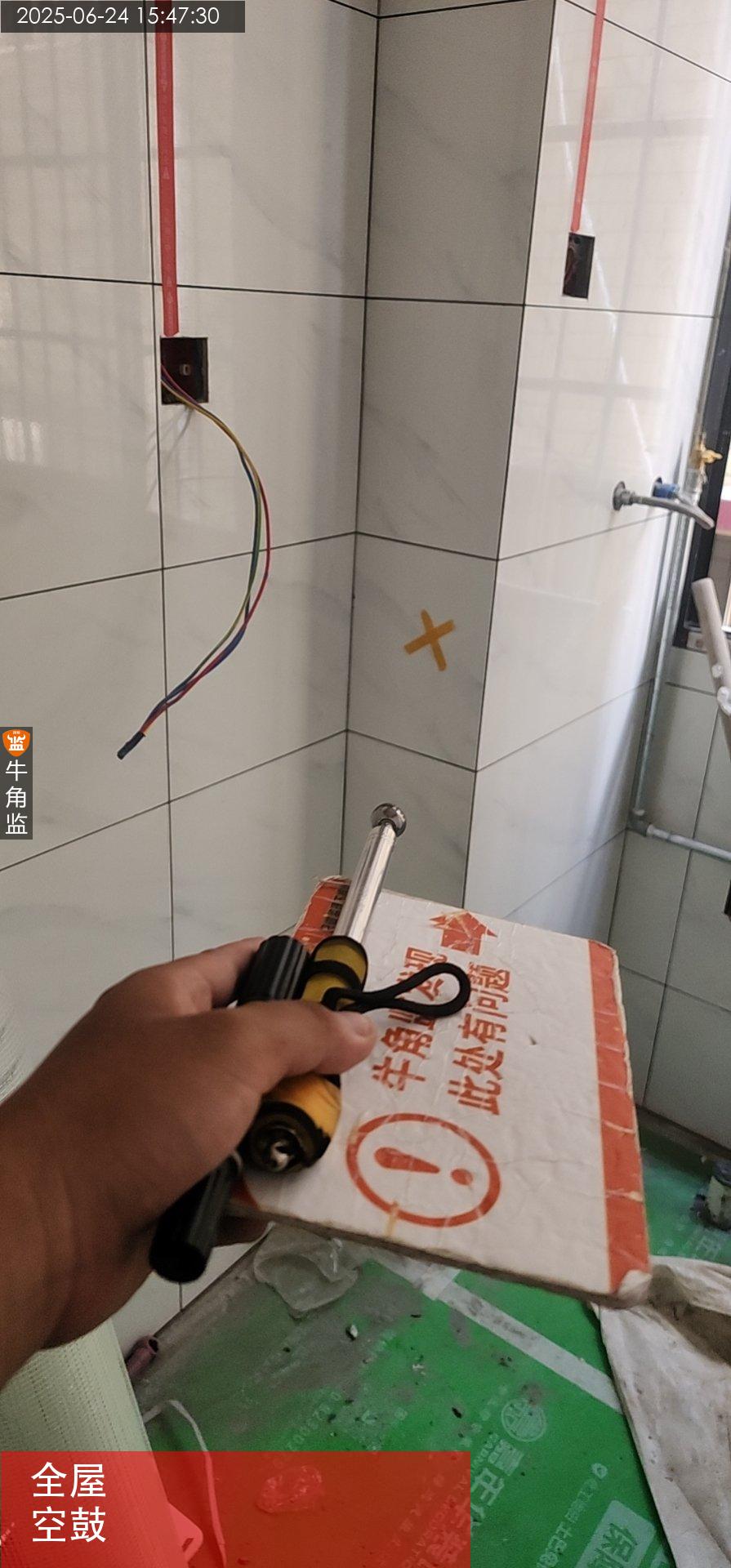

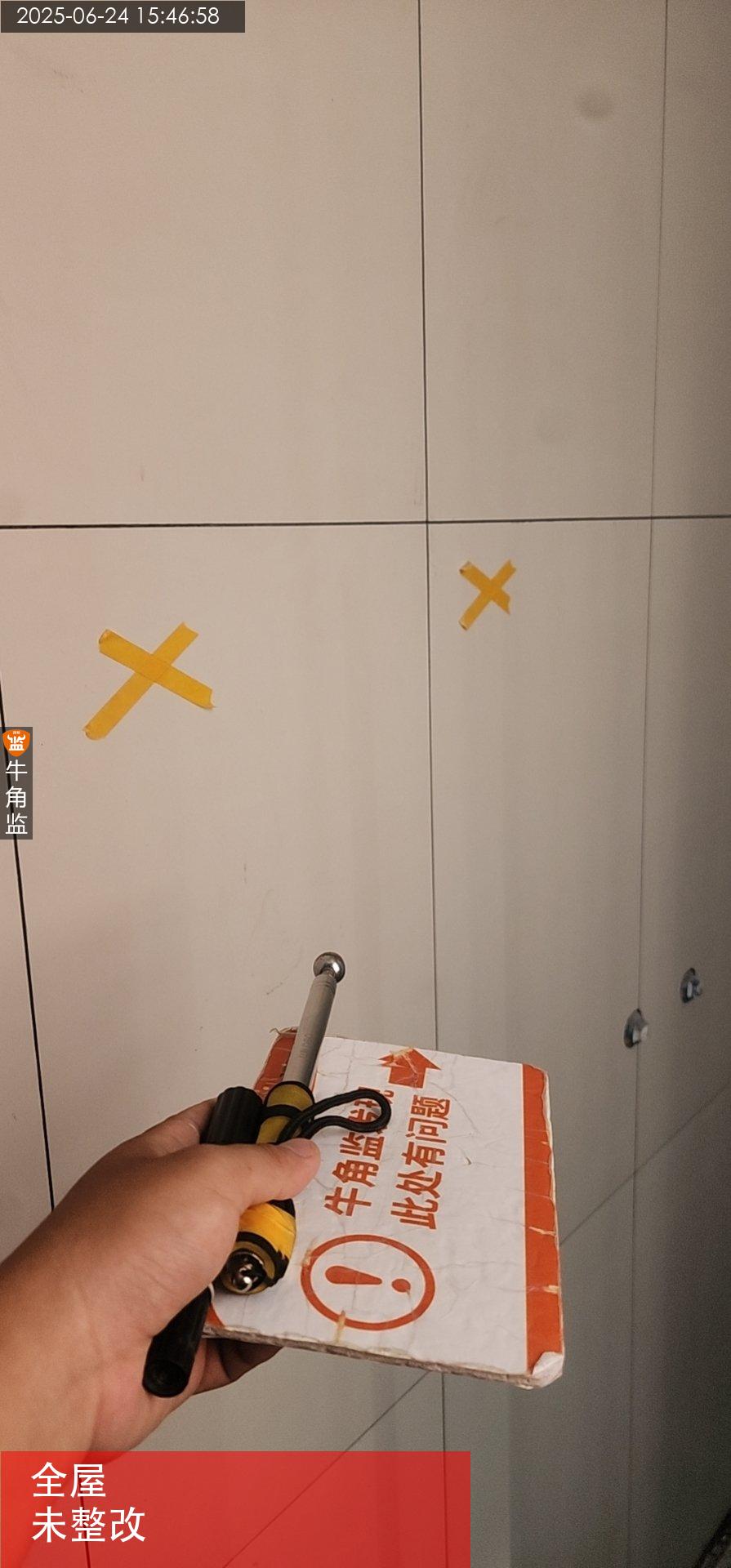

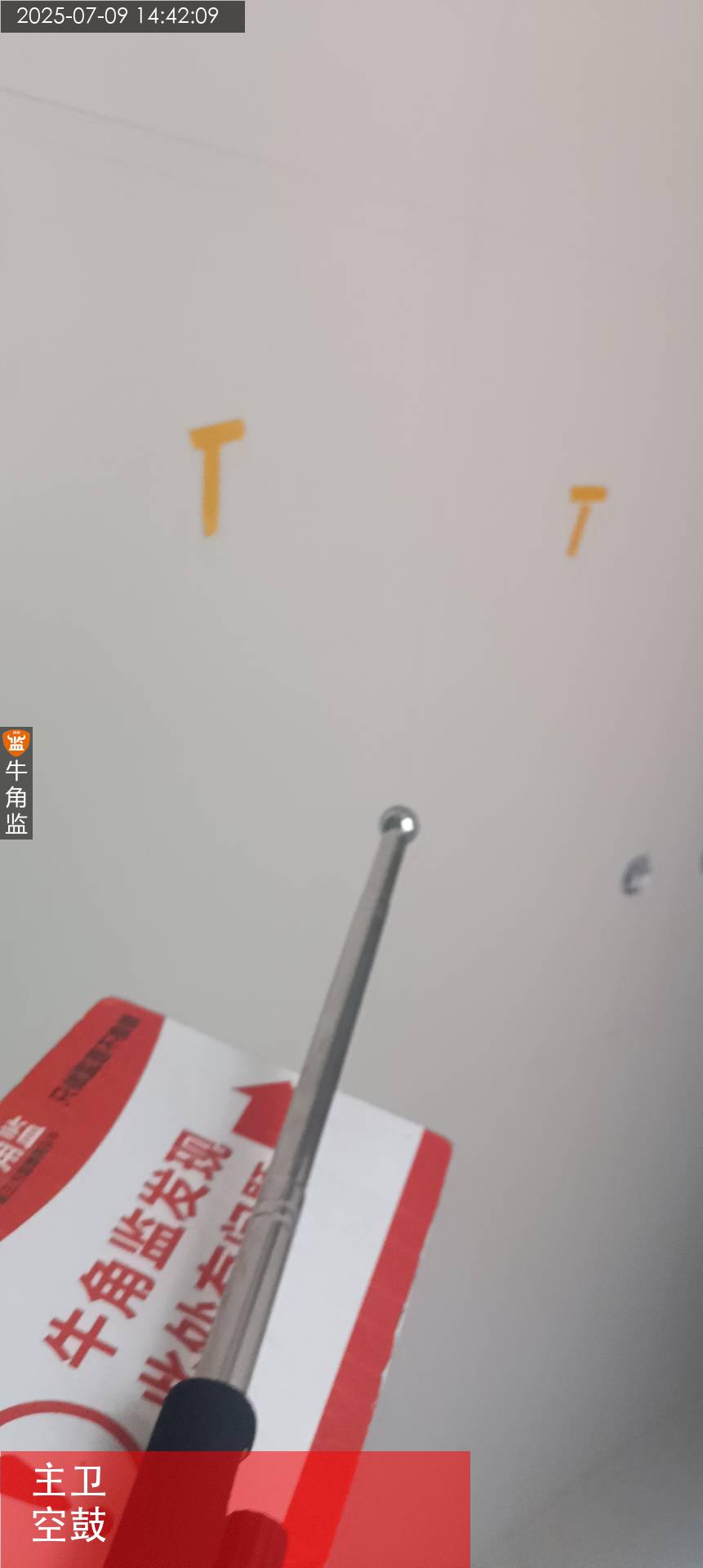

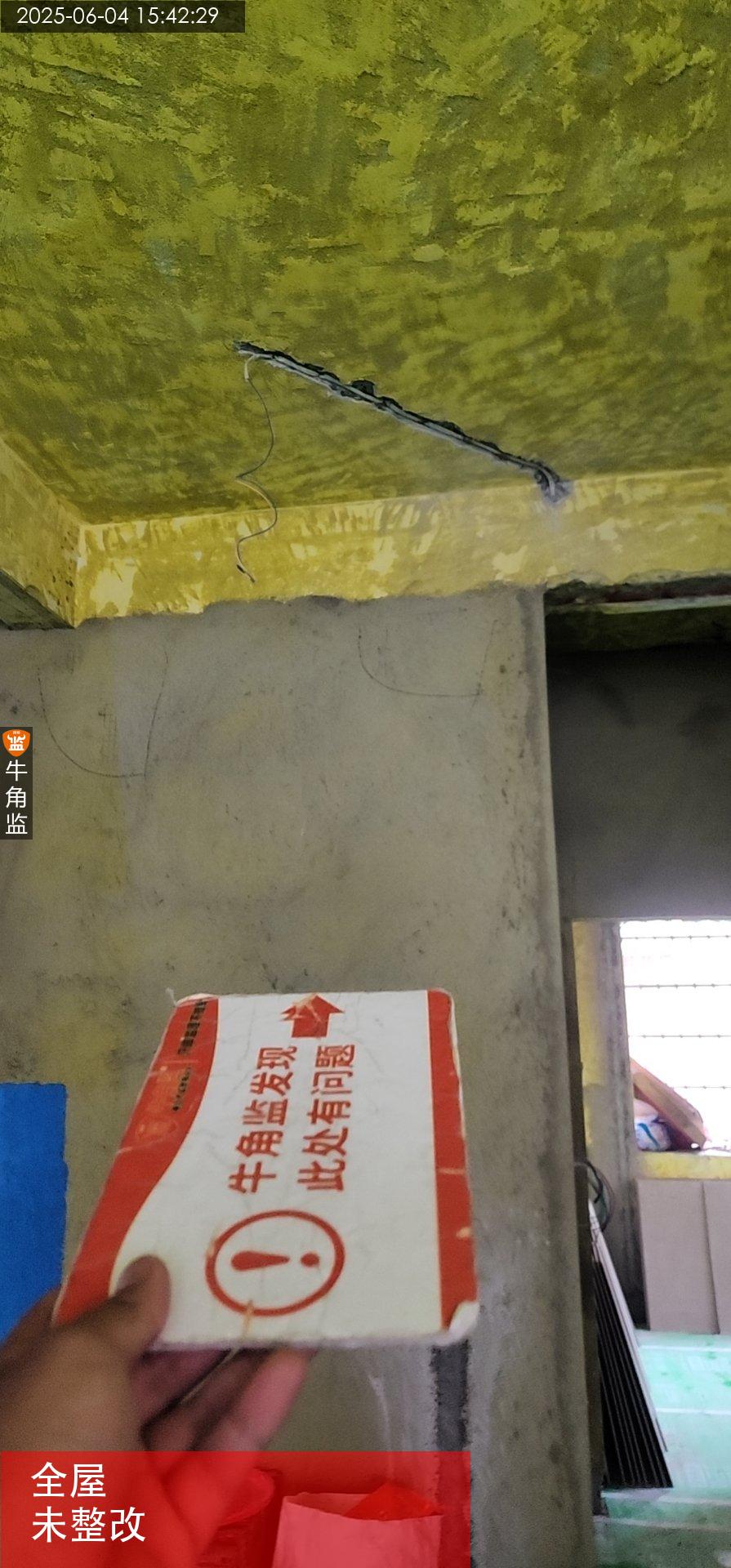

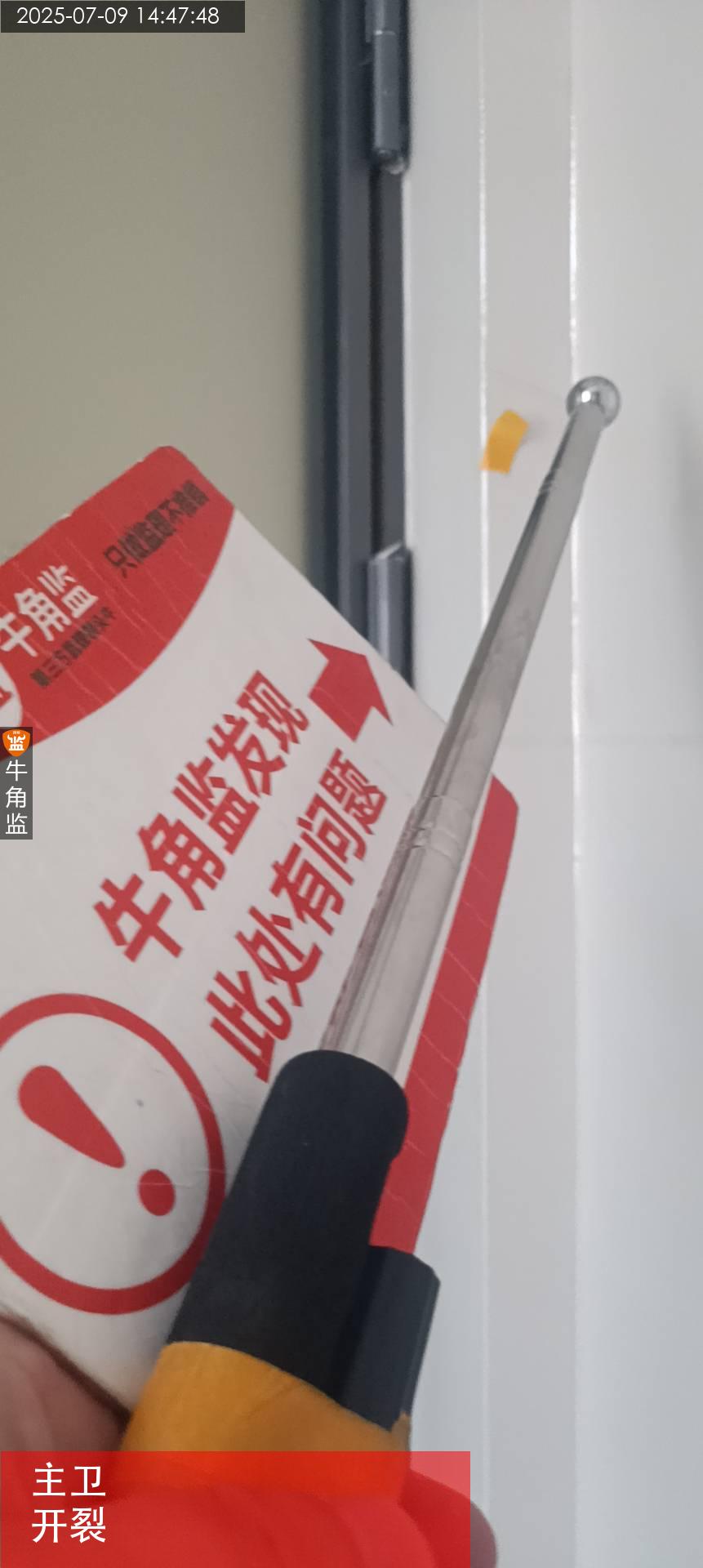

2、现场跟施工方进行批荡开裂空鼓的确认并标记出来,建议切割修复挂网或全屋挂纤维网。

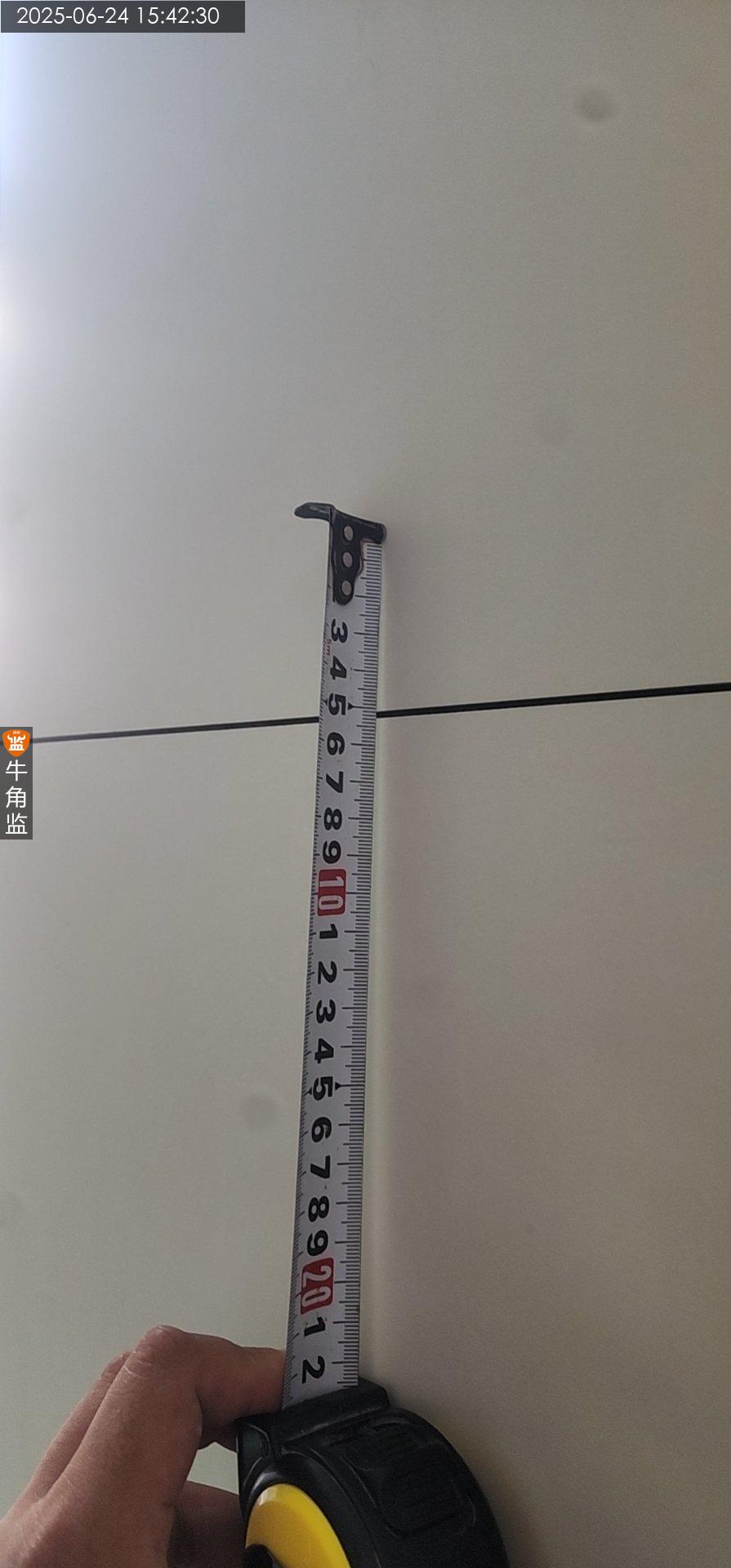

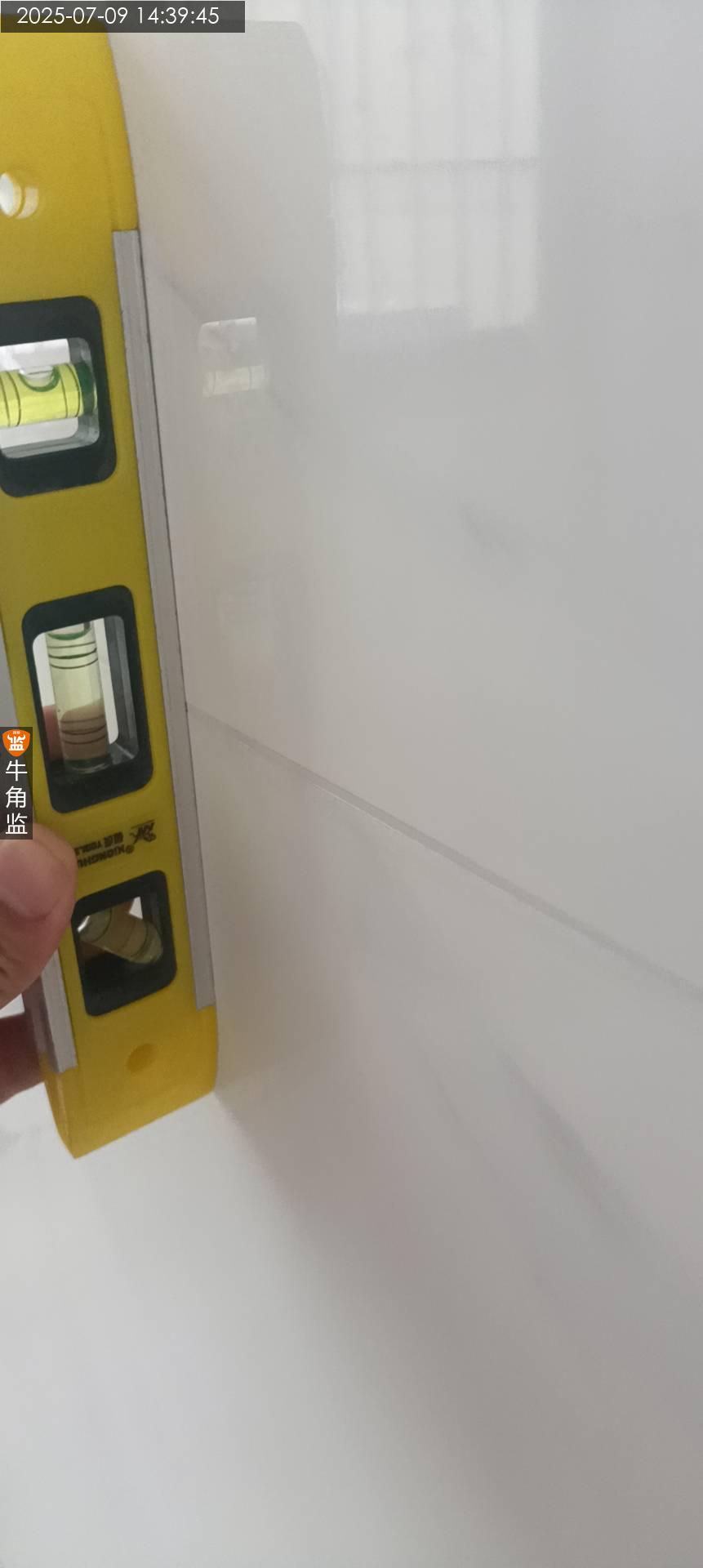

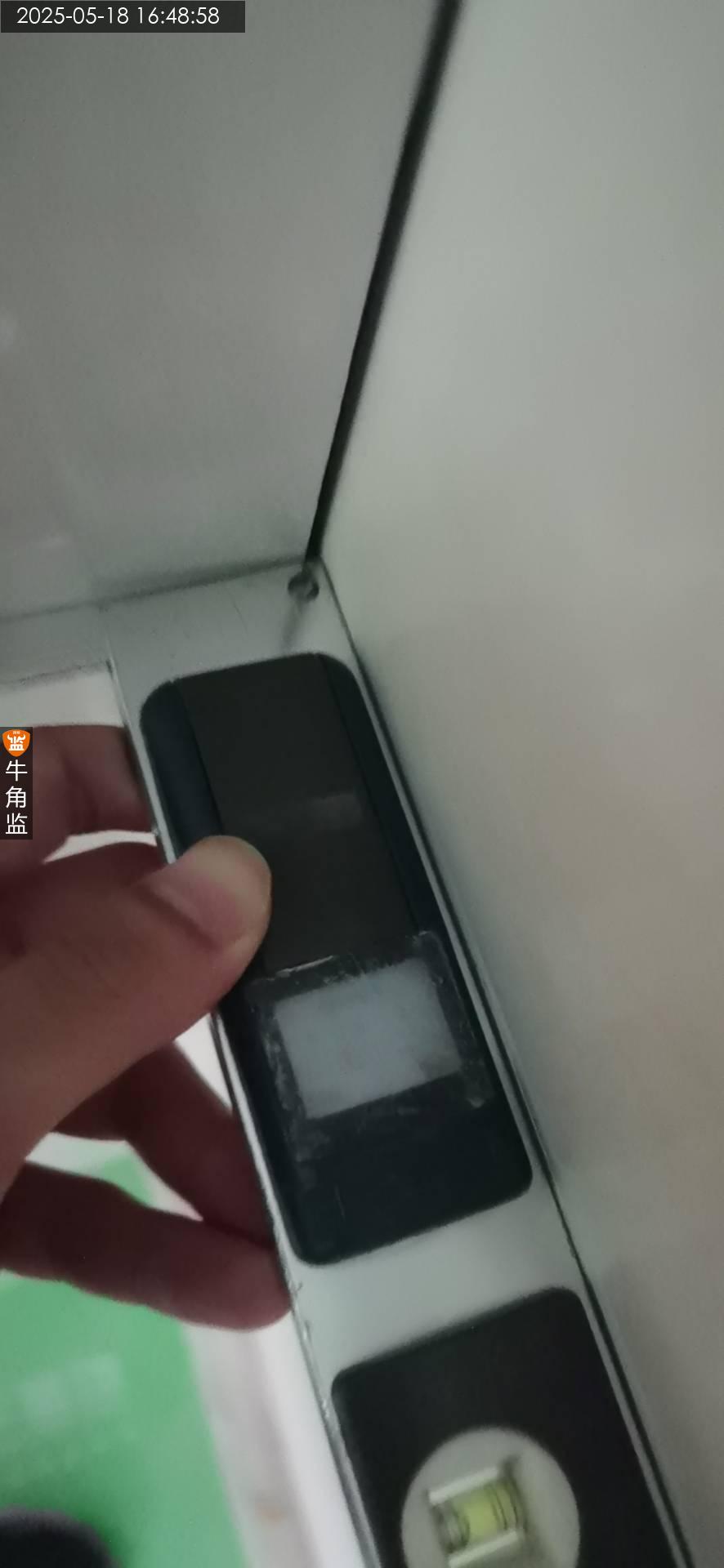

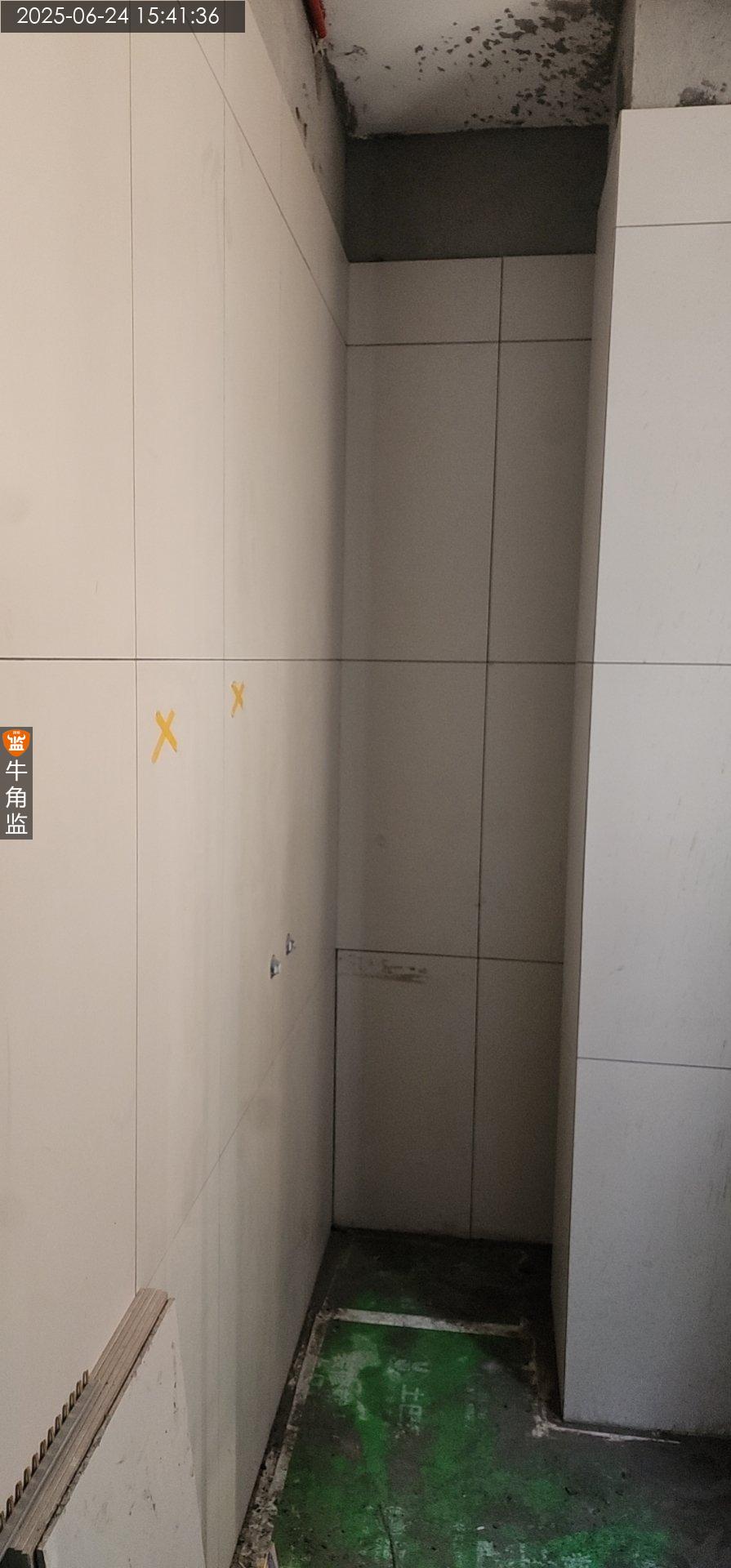

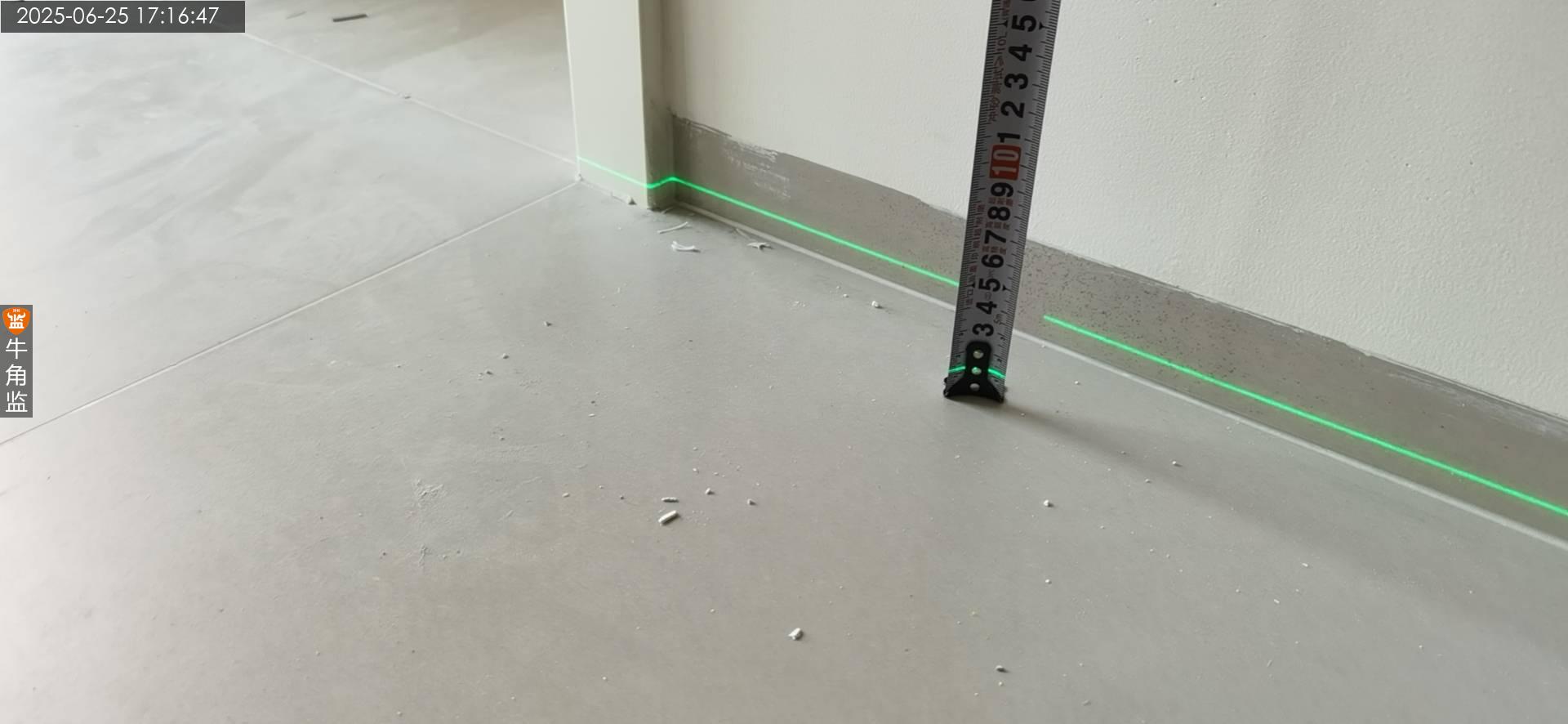

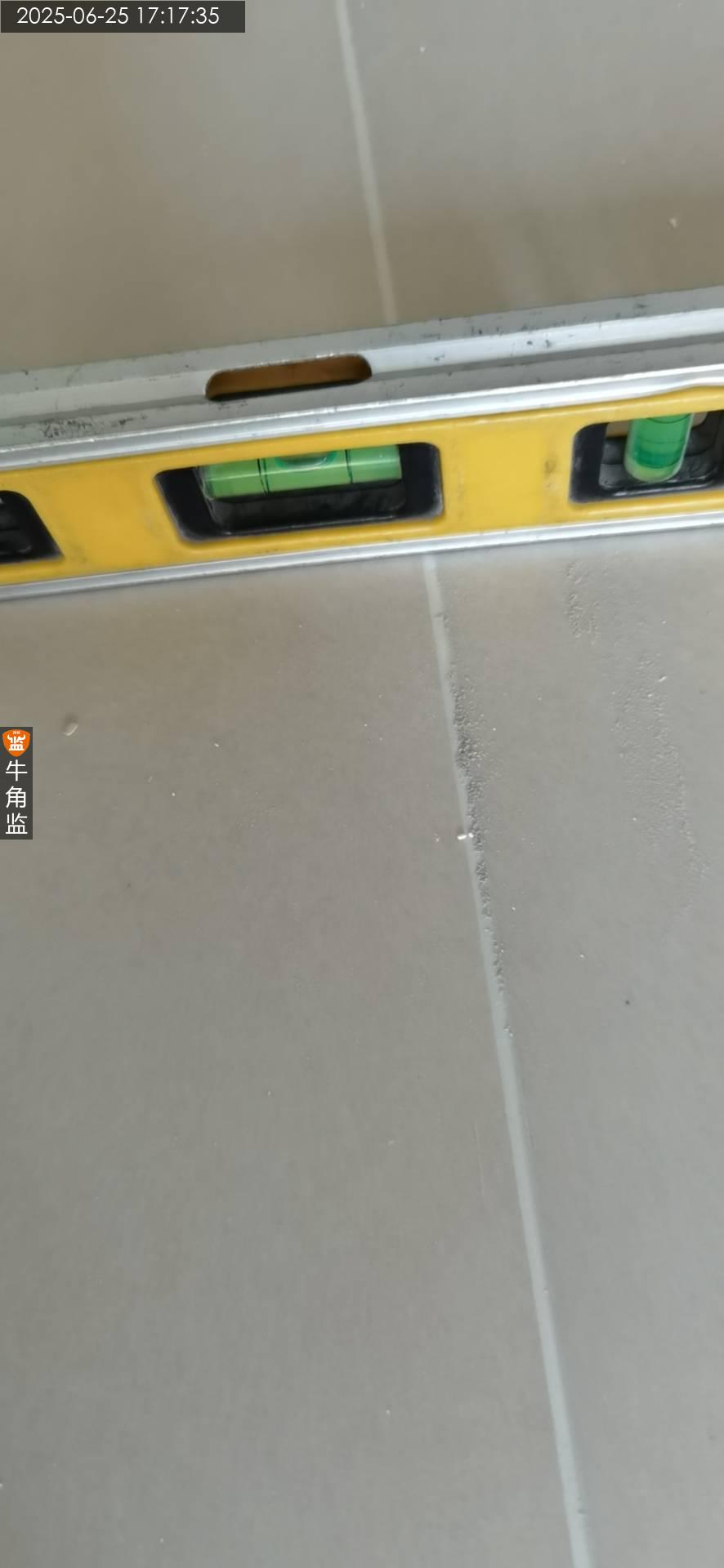

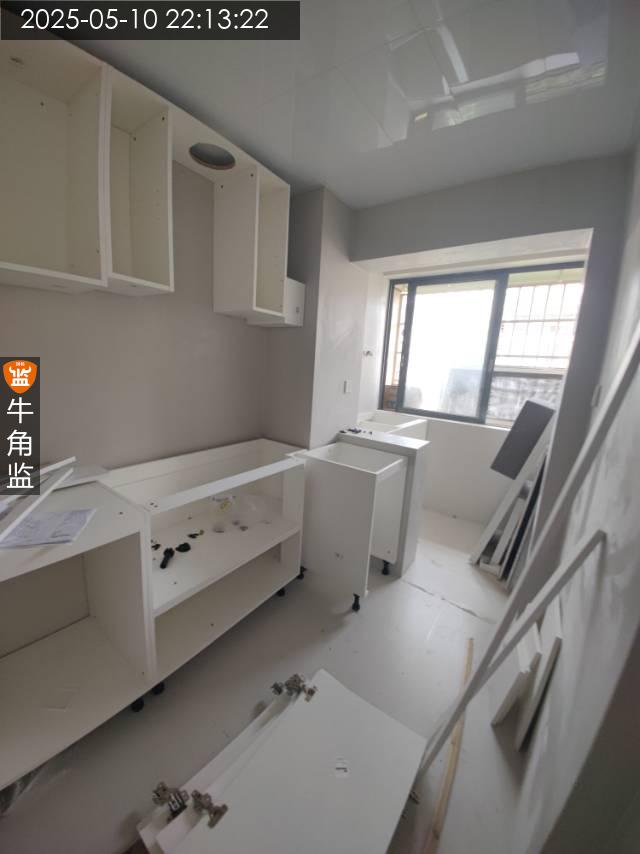

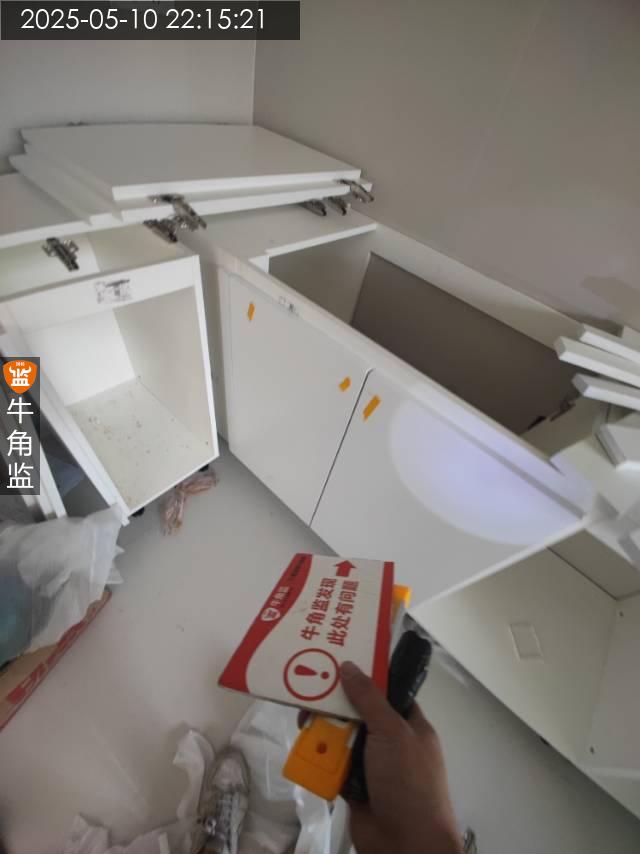

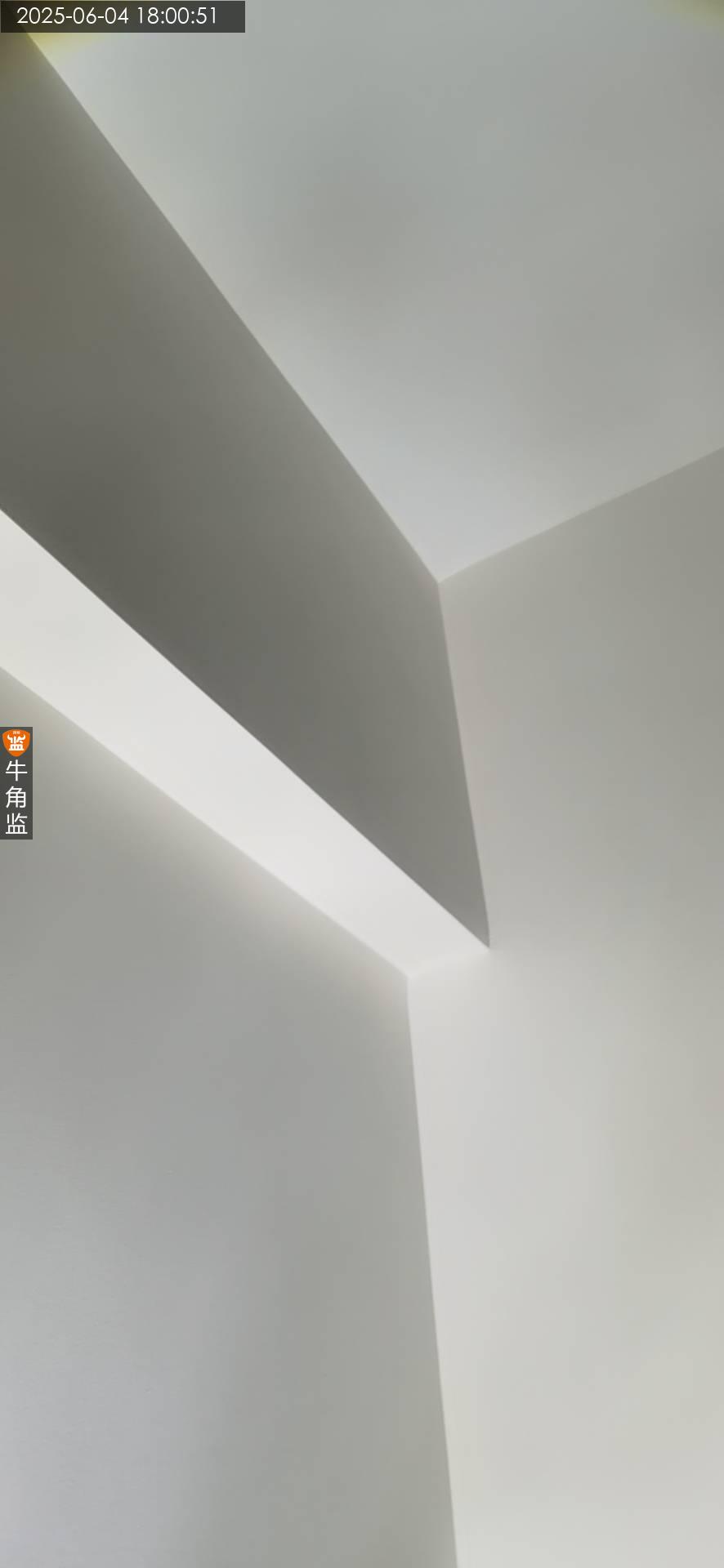

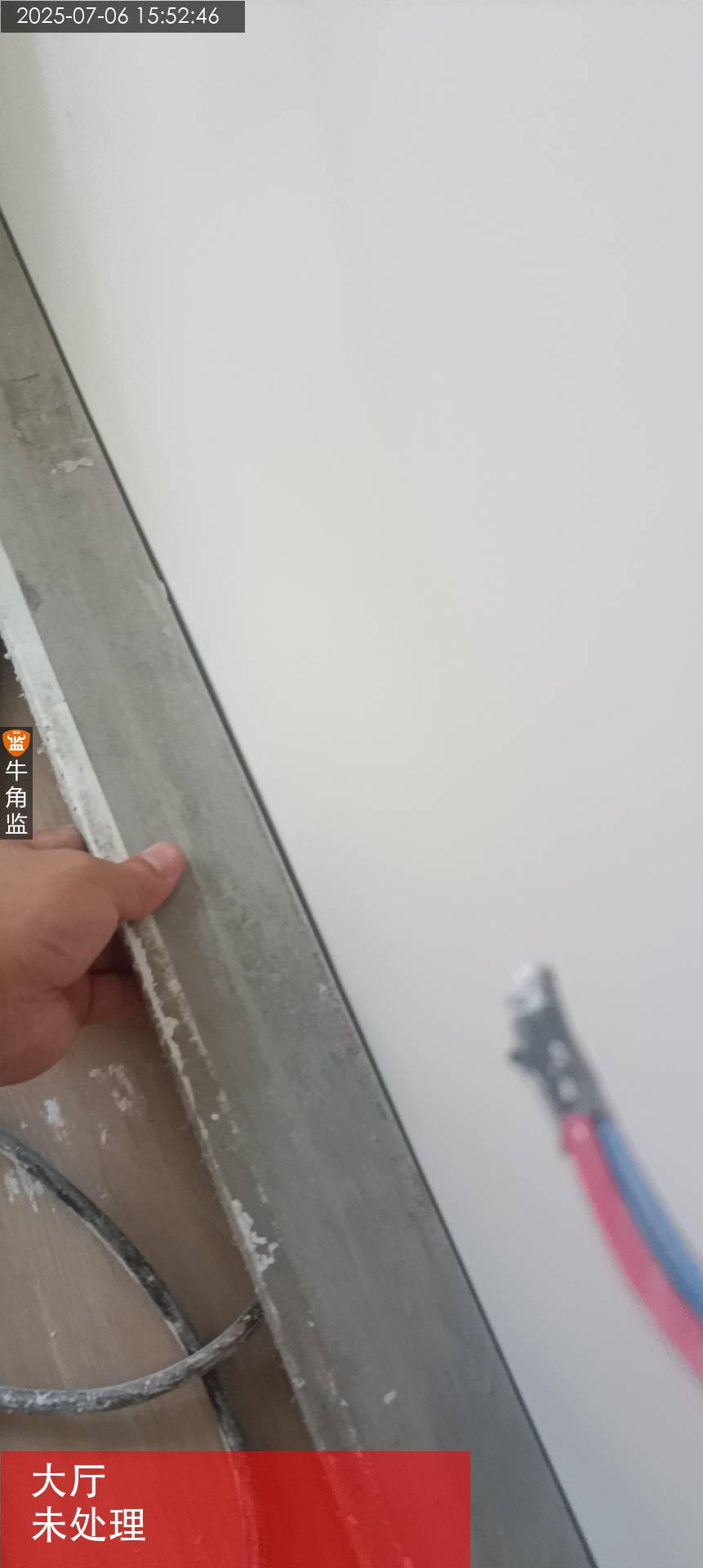

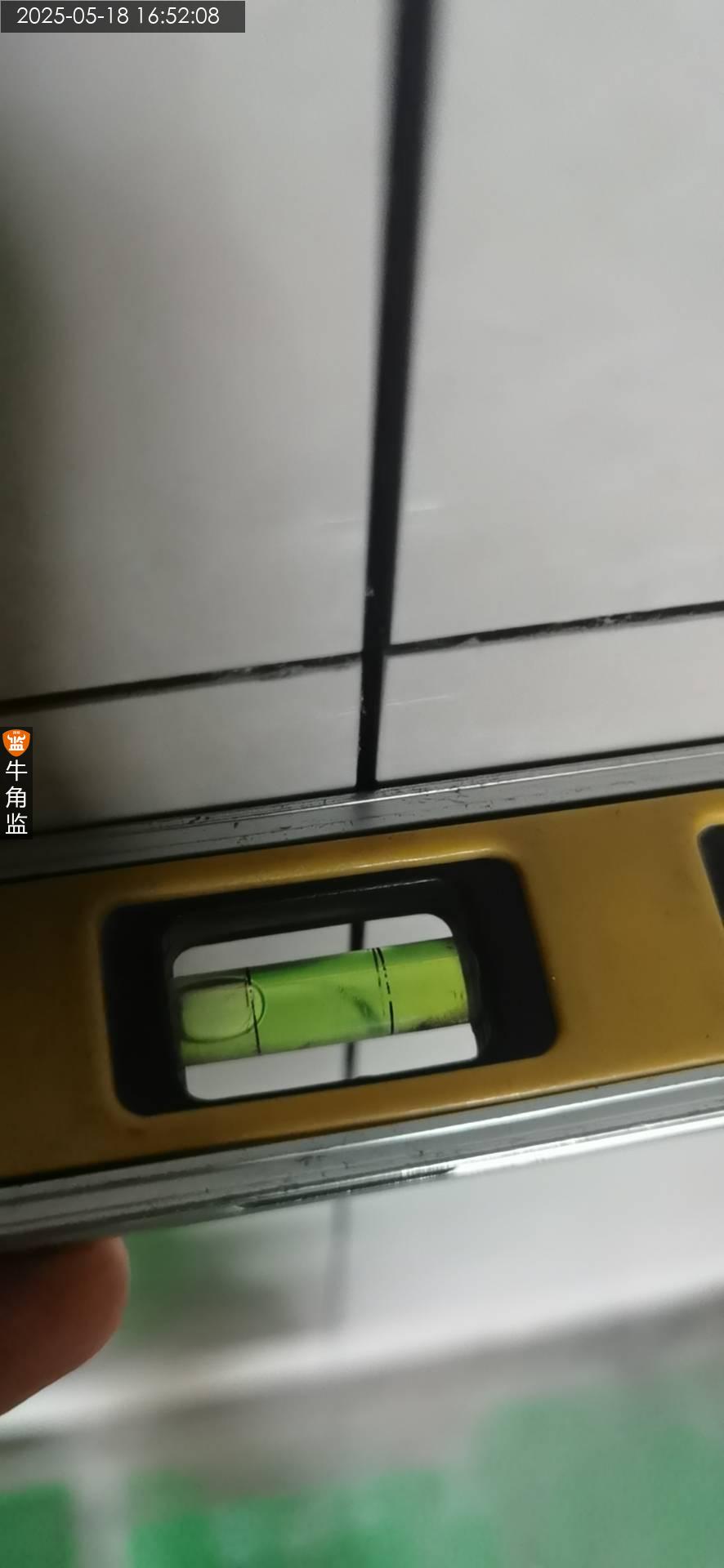

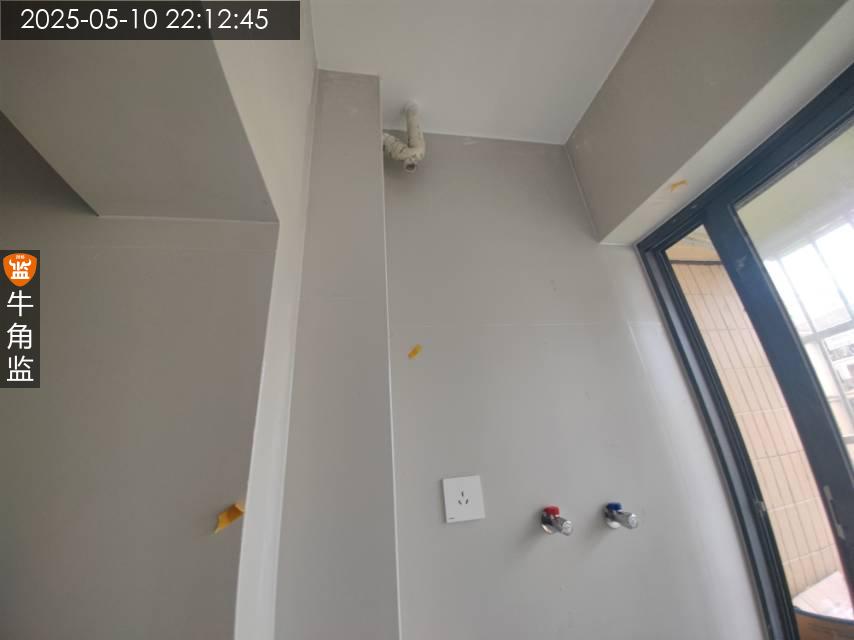

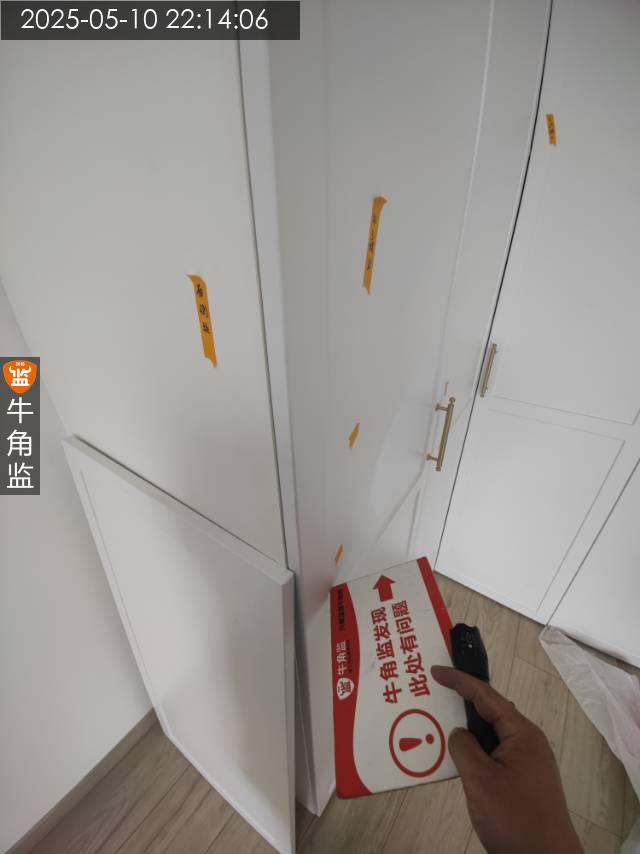

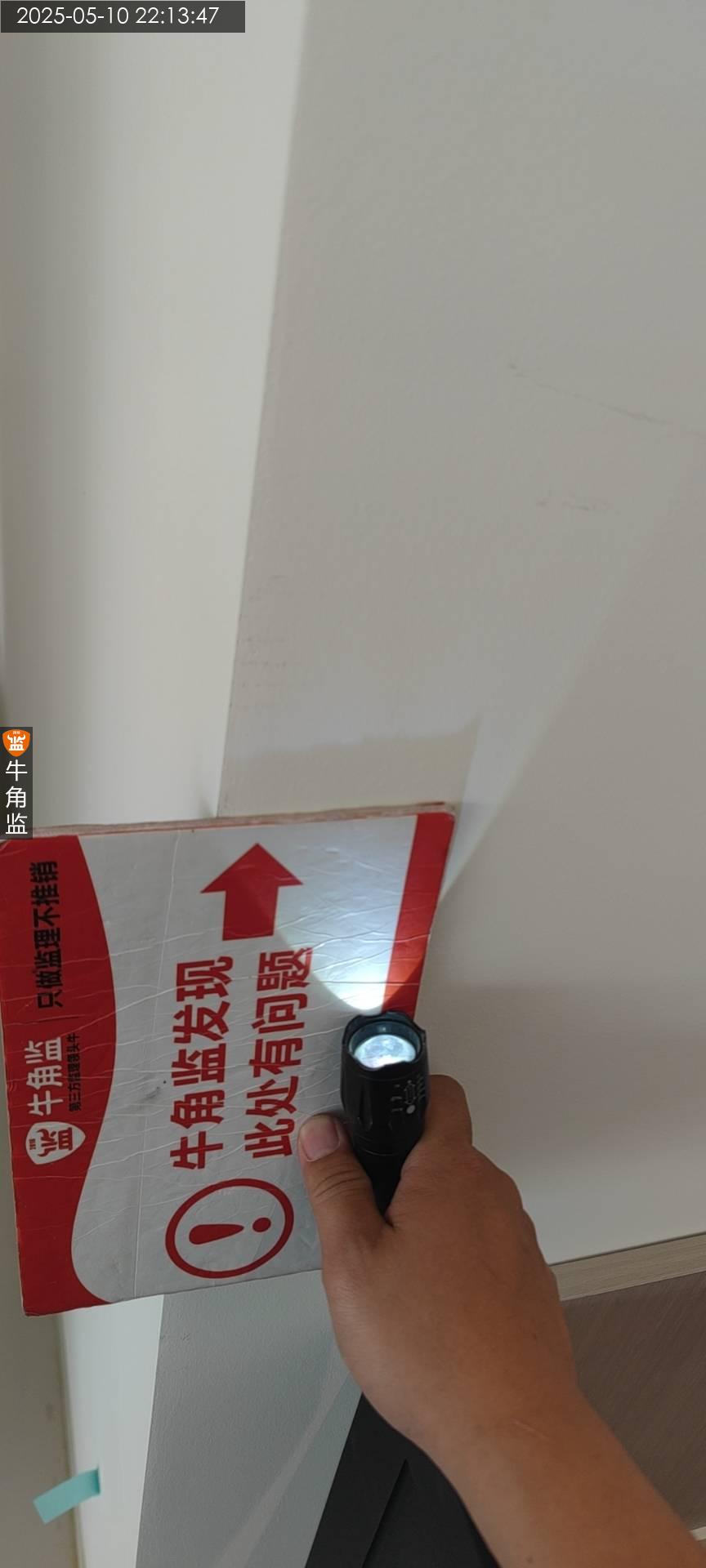

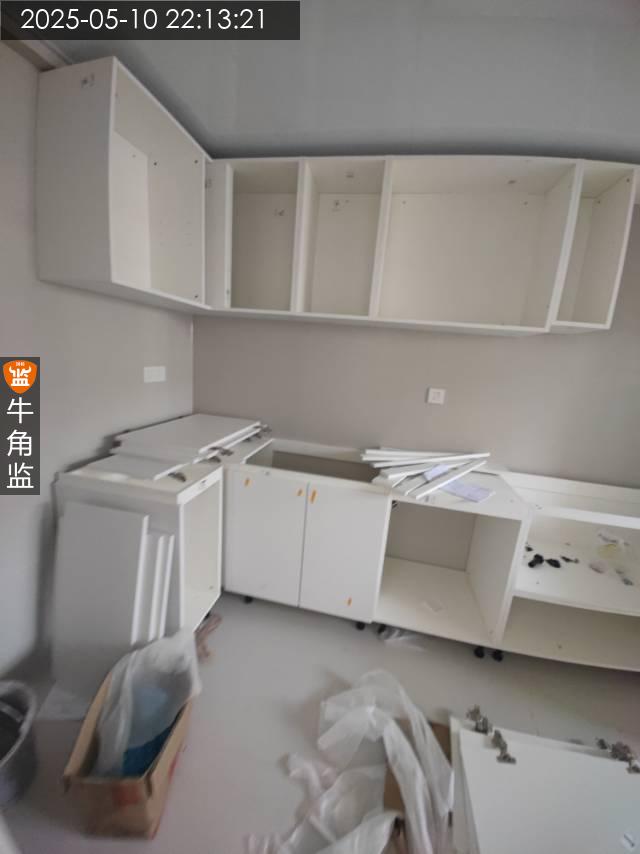

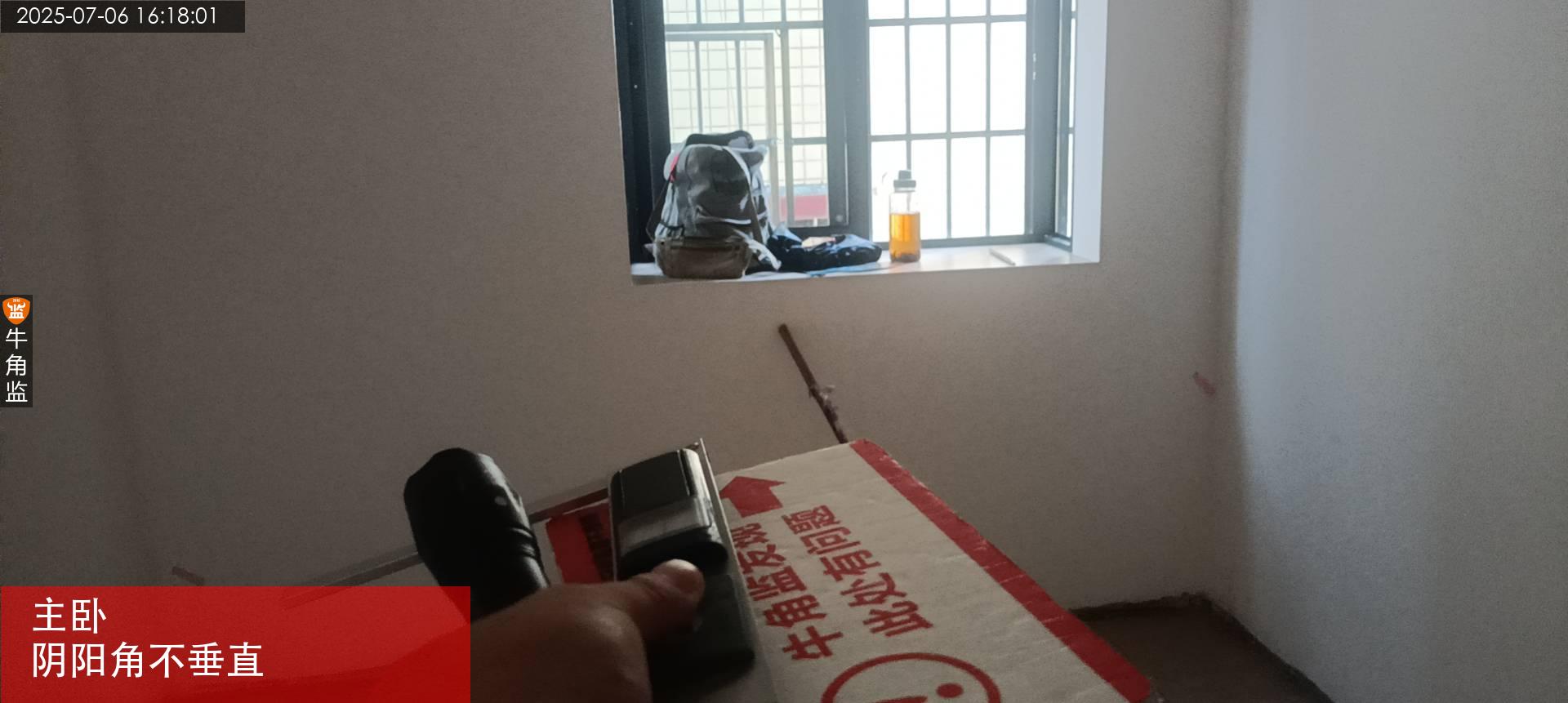

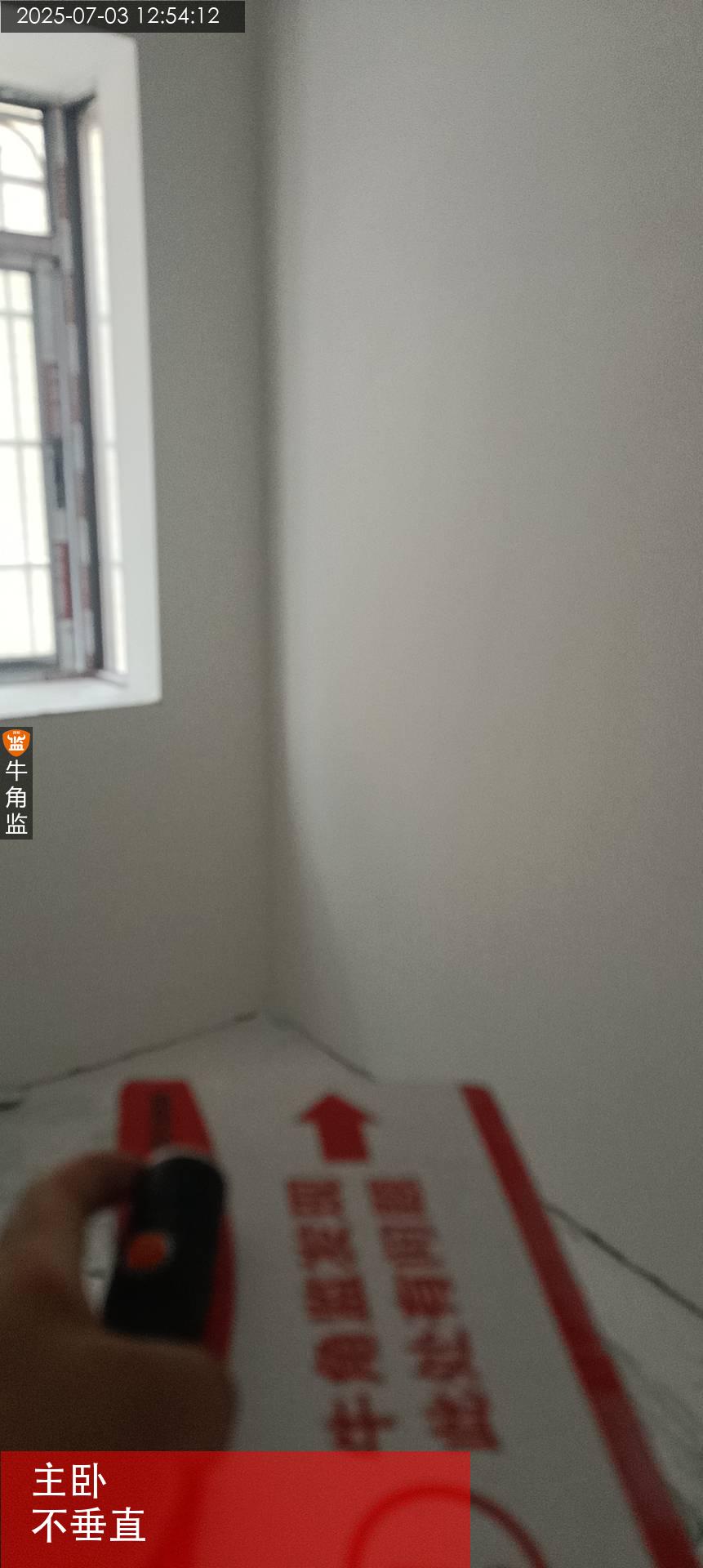

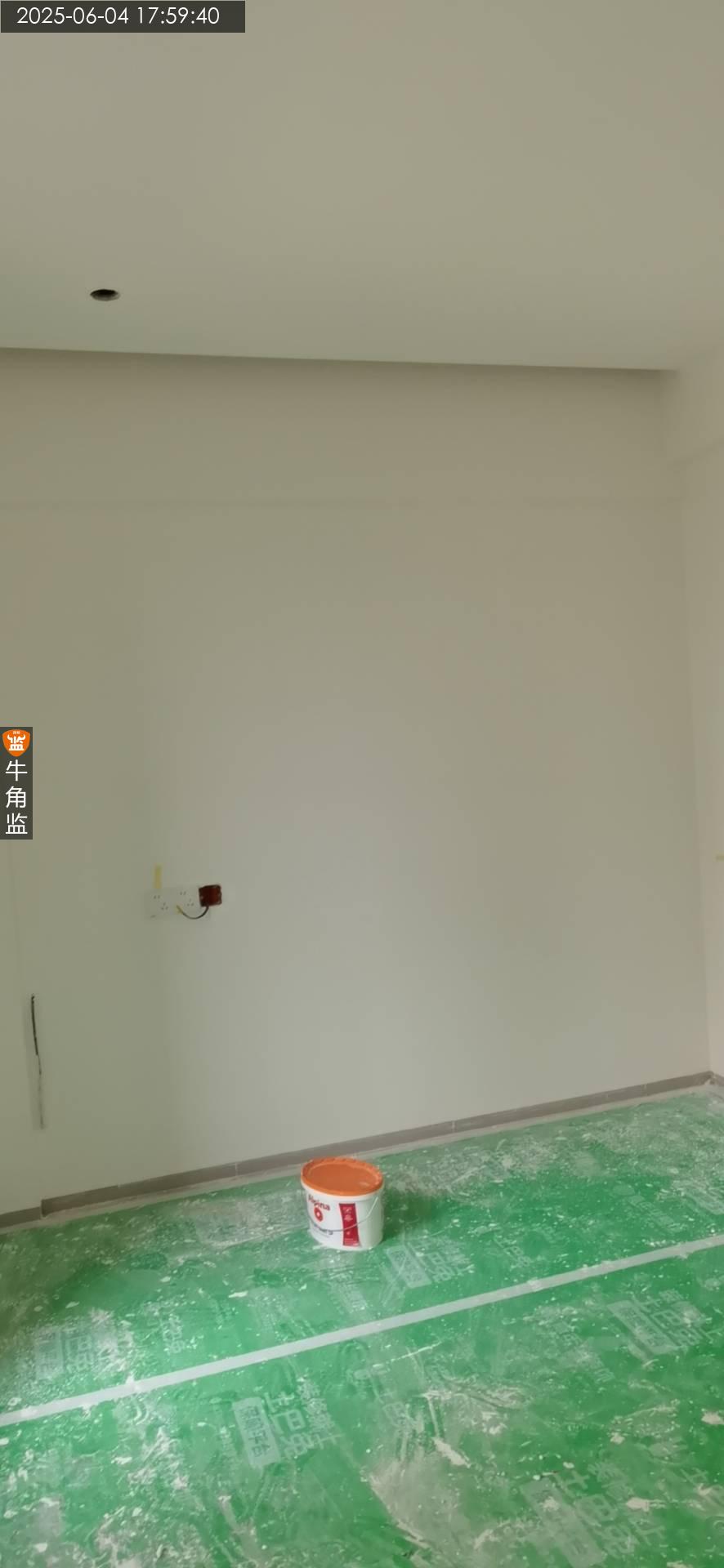

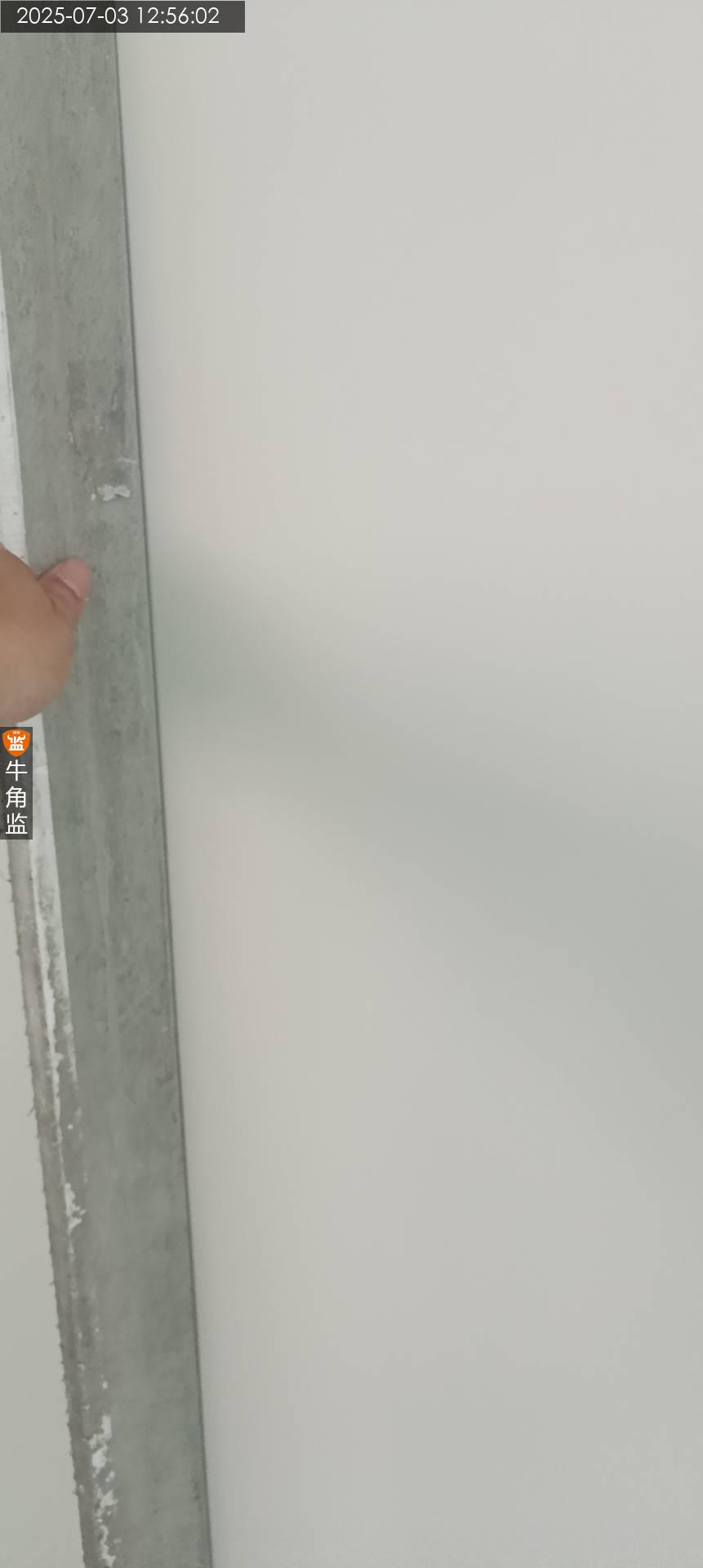

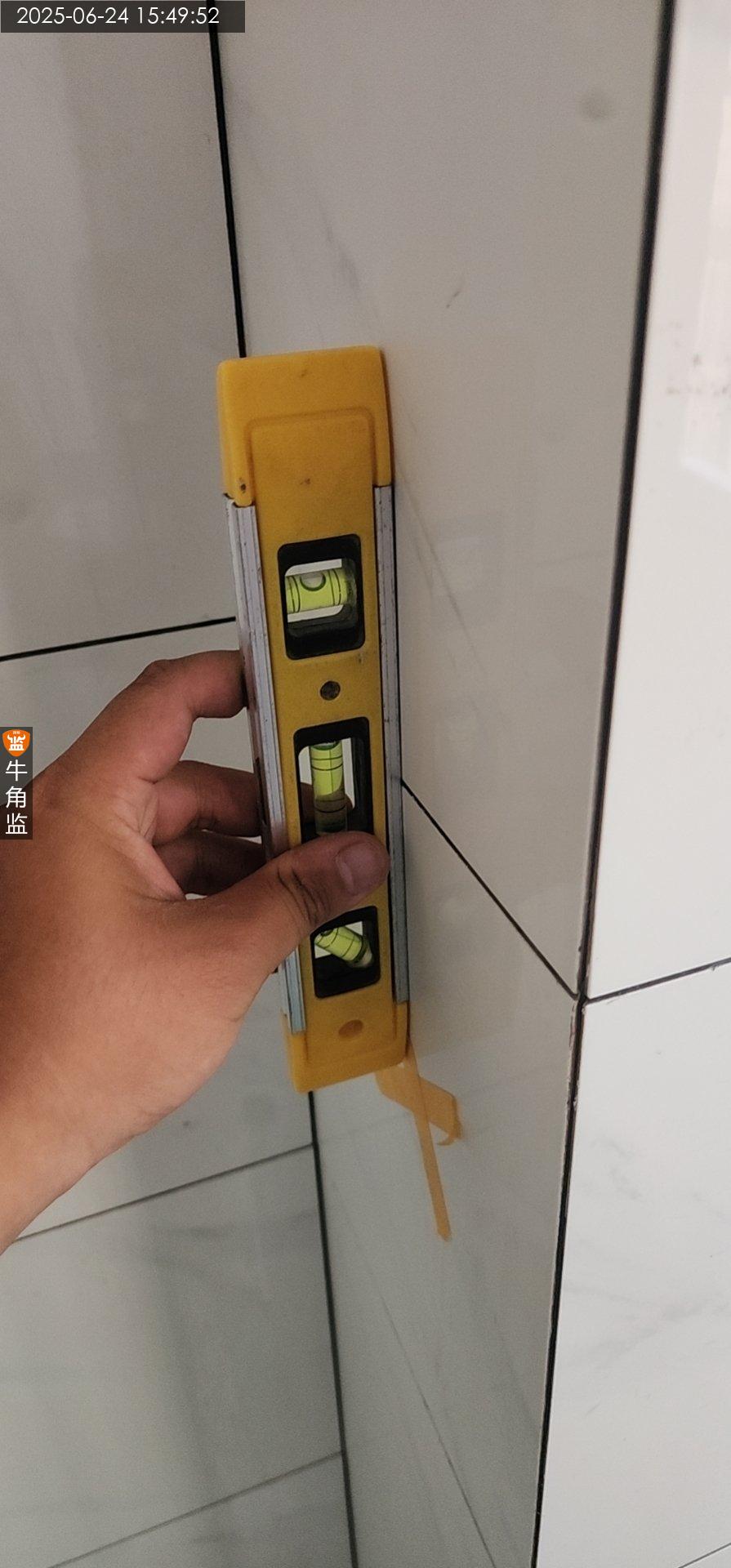

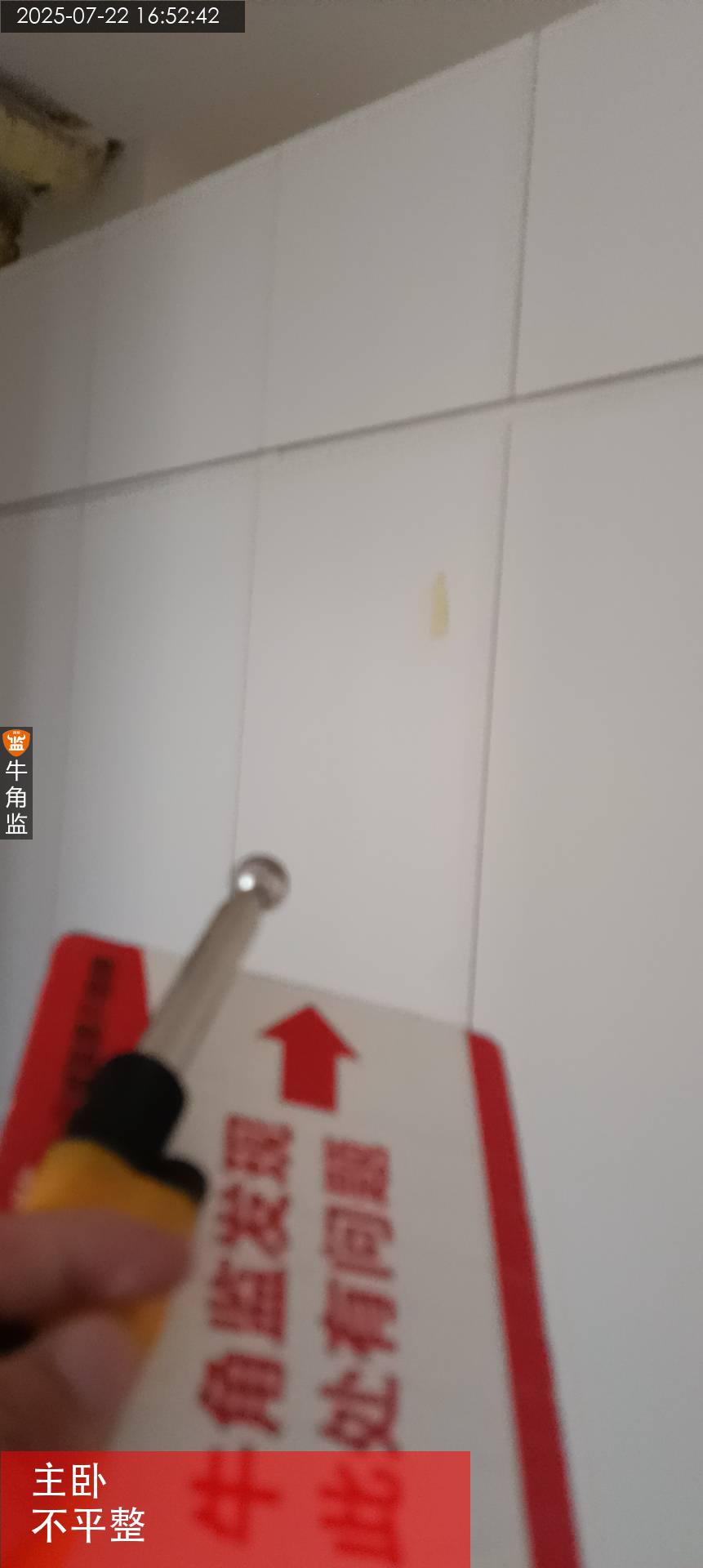

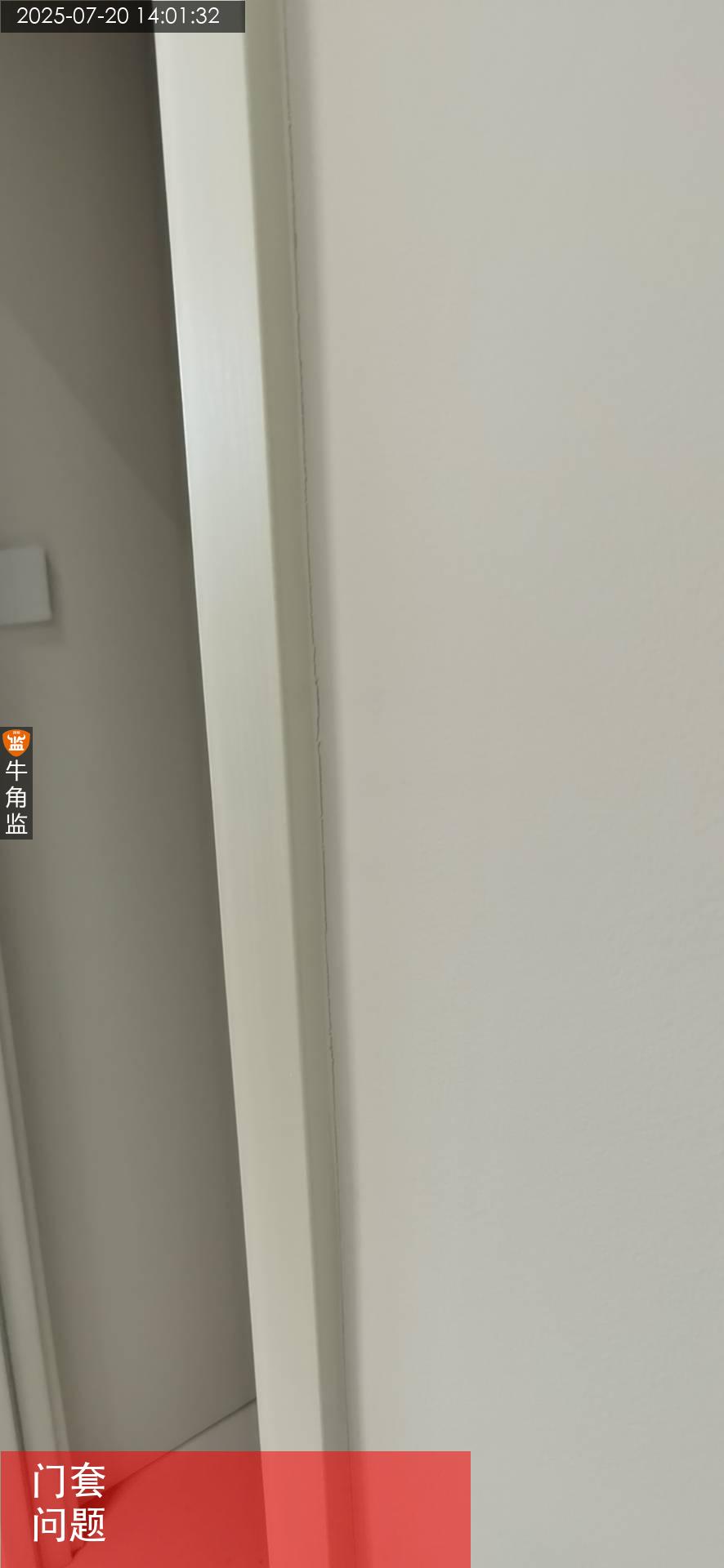

3、原墙存在误差后期扇灰顺平施工,注意柜子安装射灯位置墙面做好平整处理。

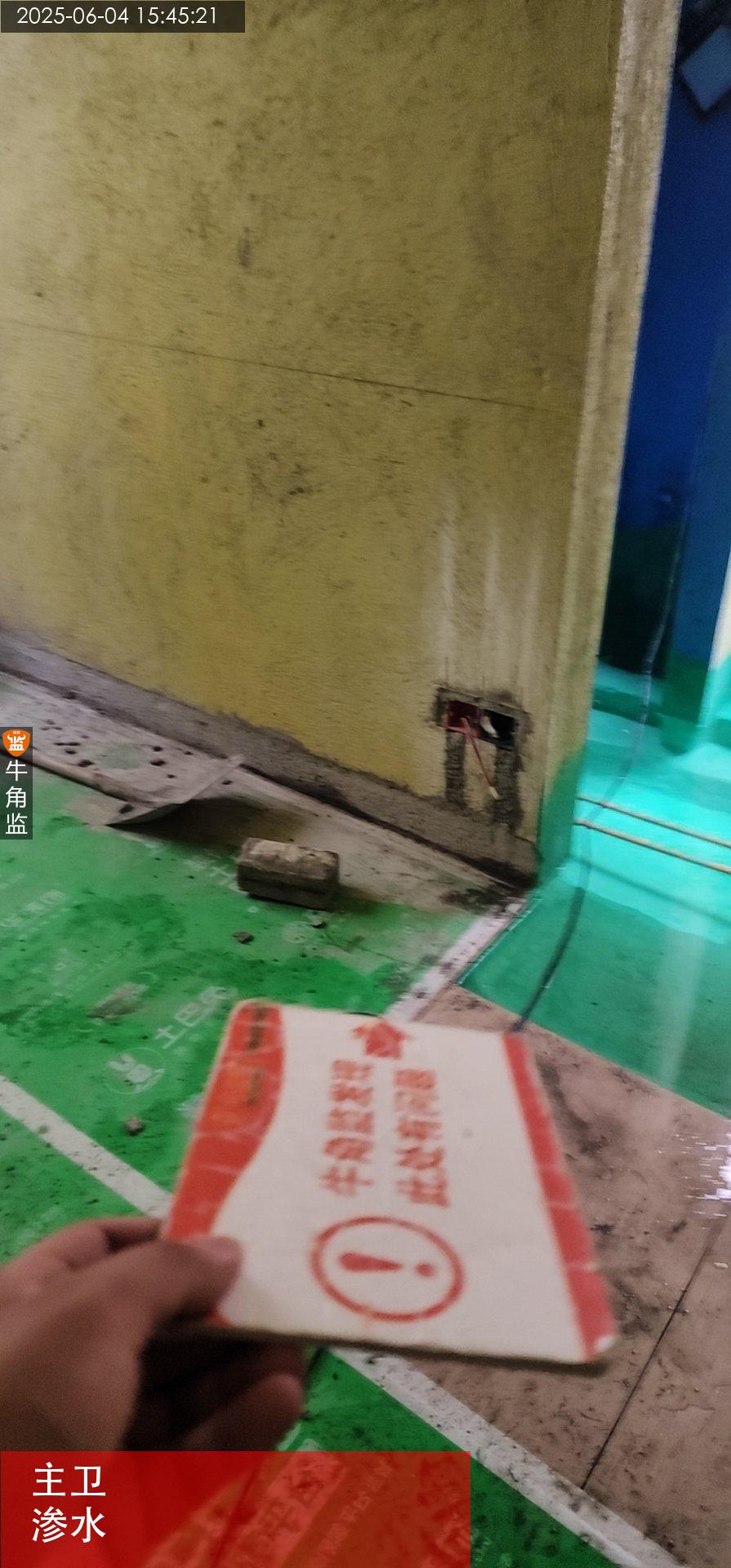

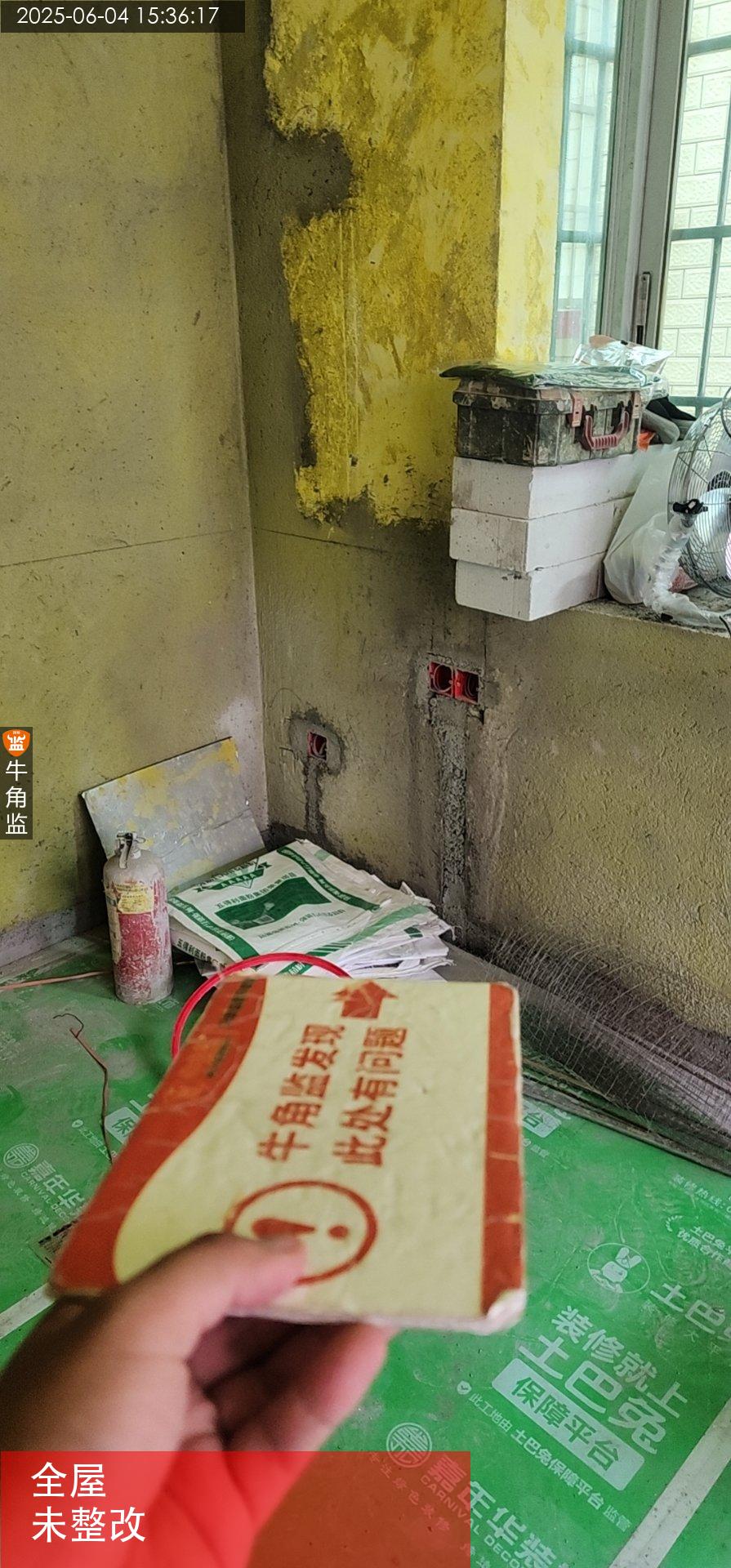

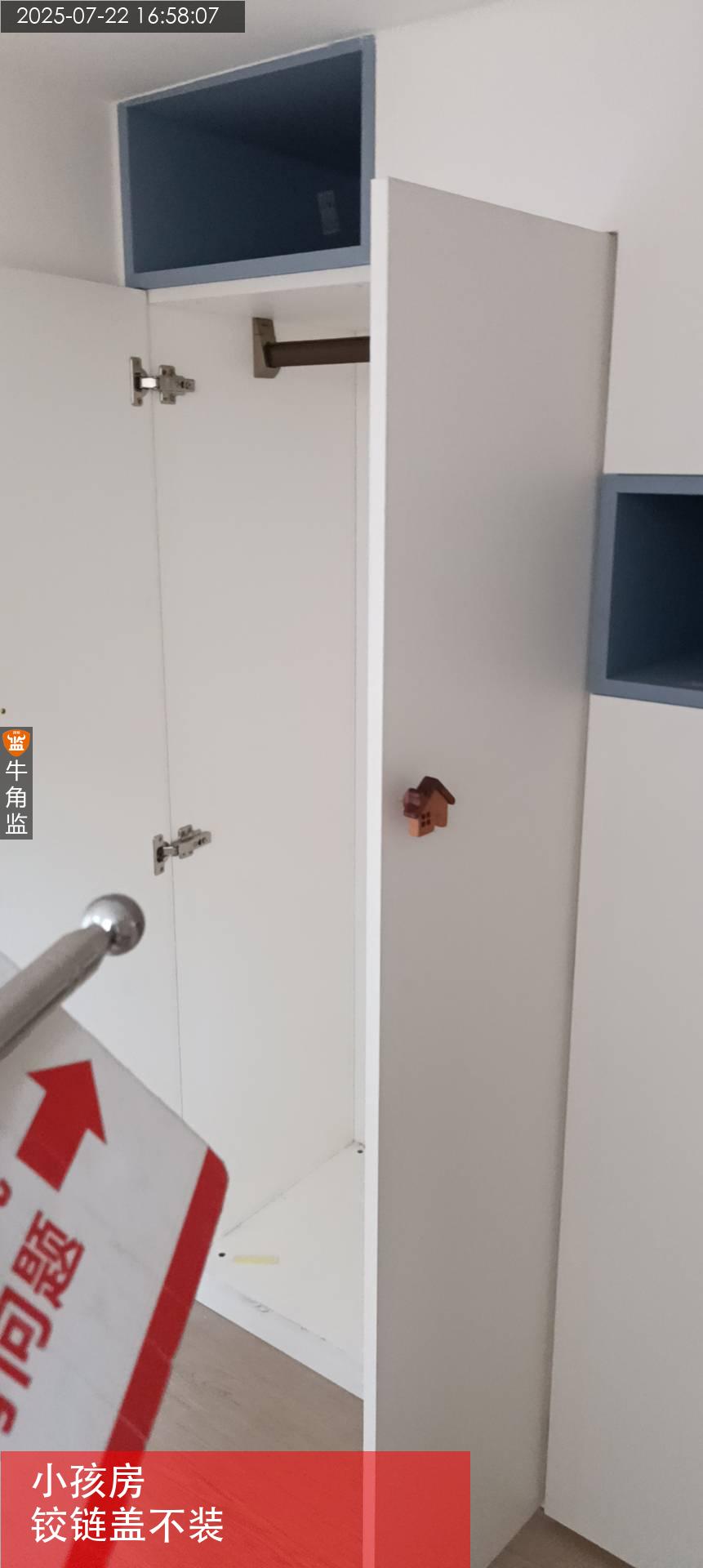

4、严禁使用风炮机打拆,避免打穿楼板。

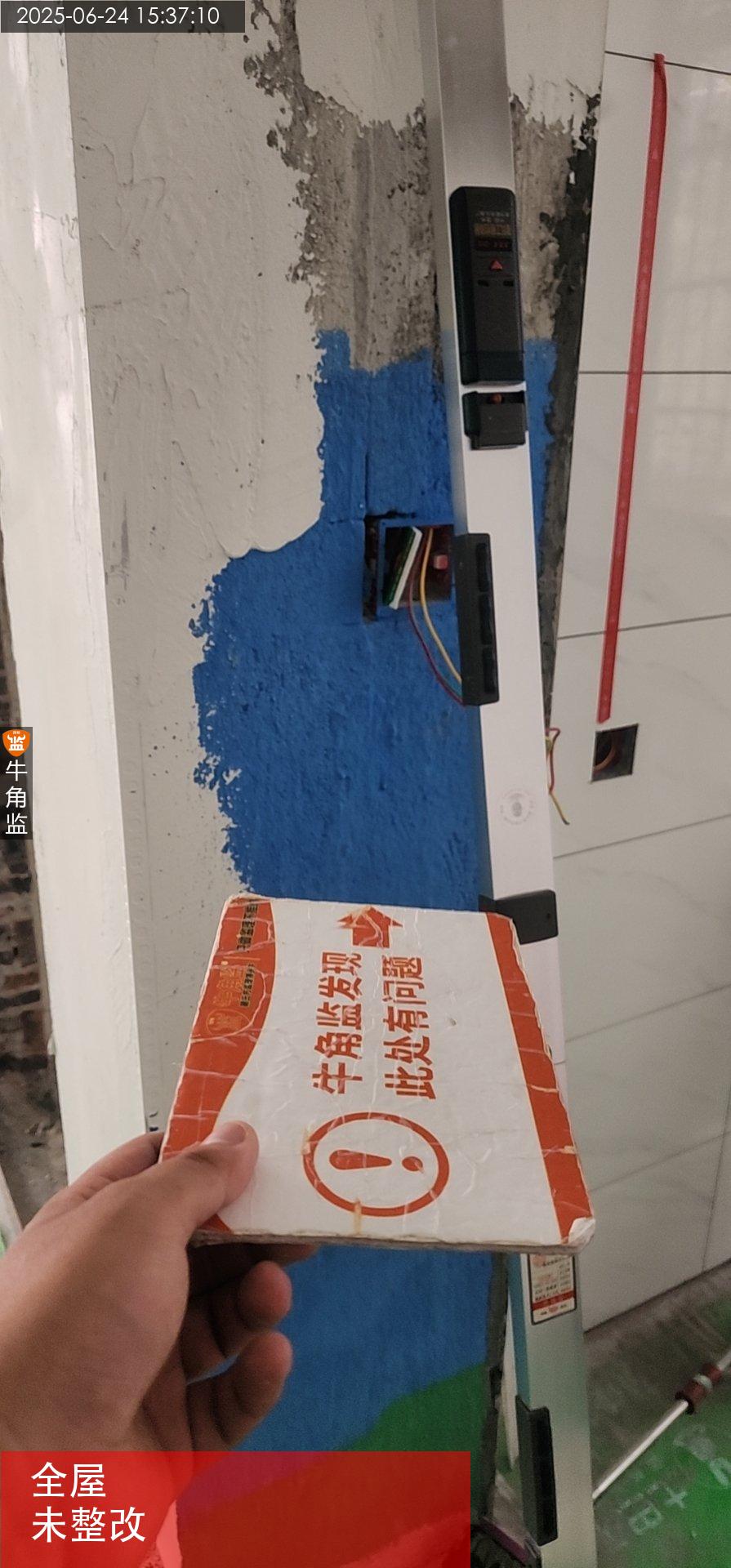

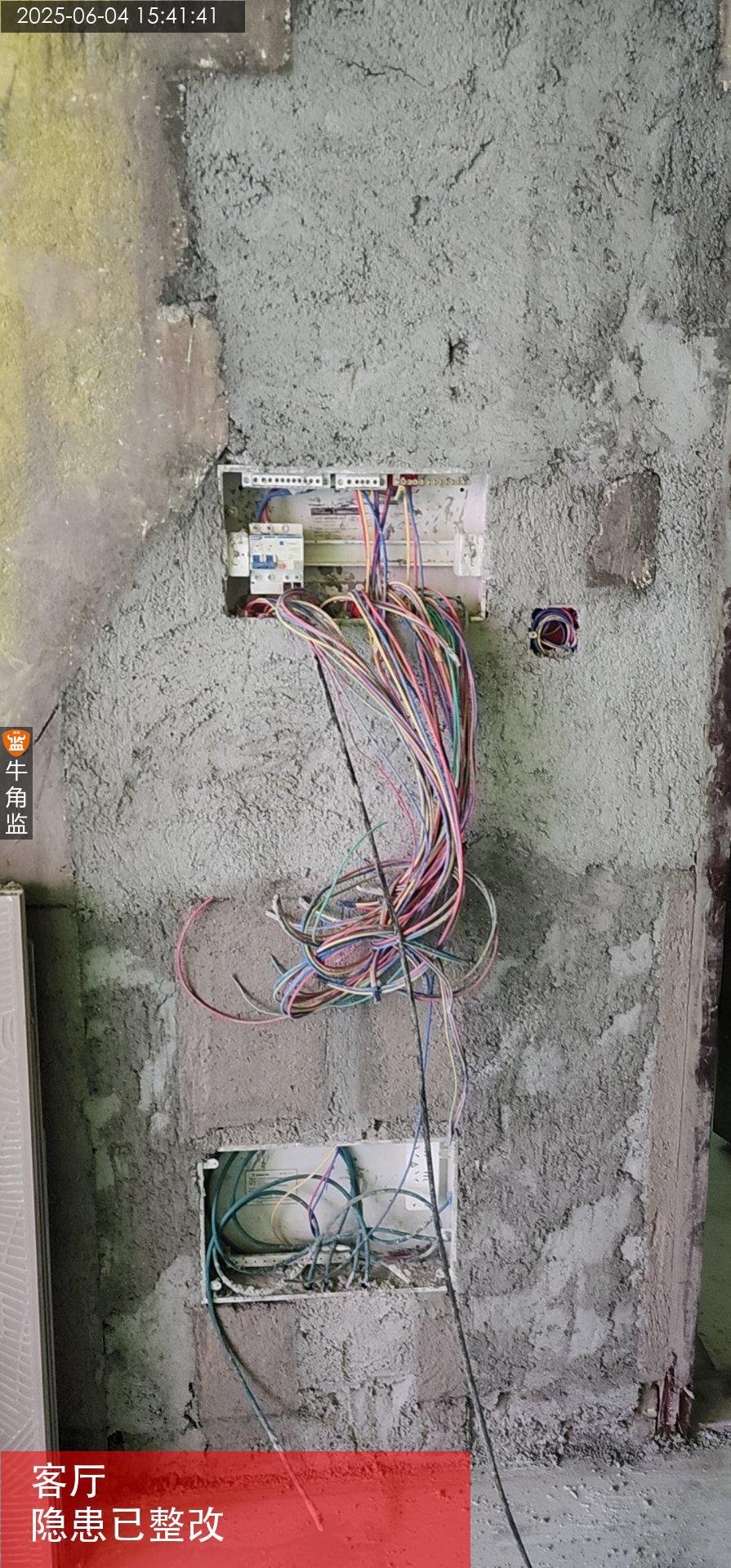

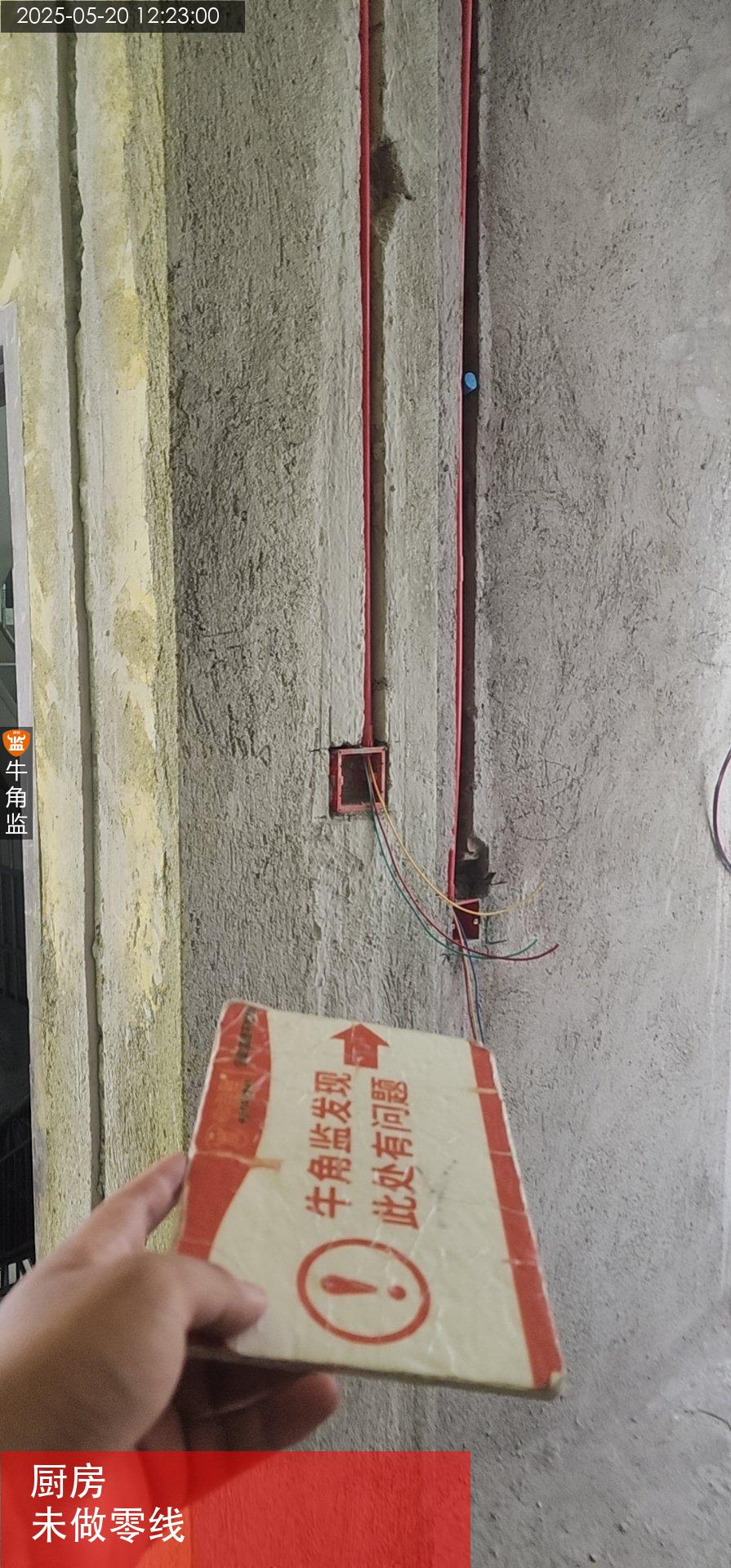

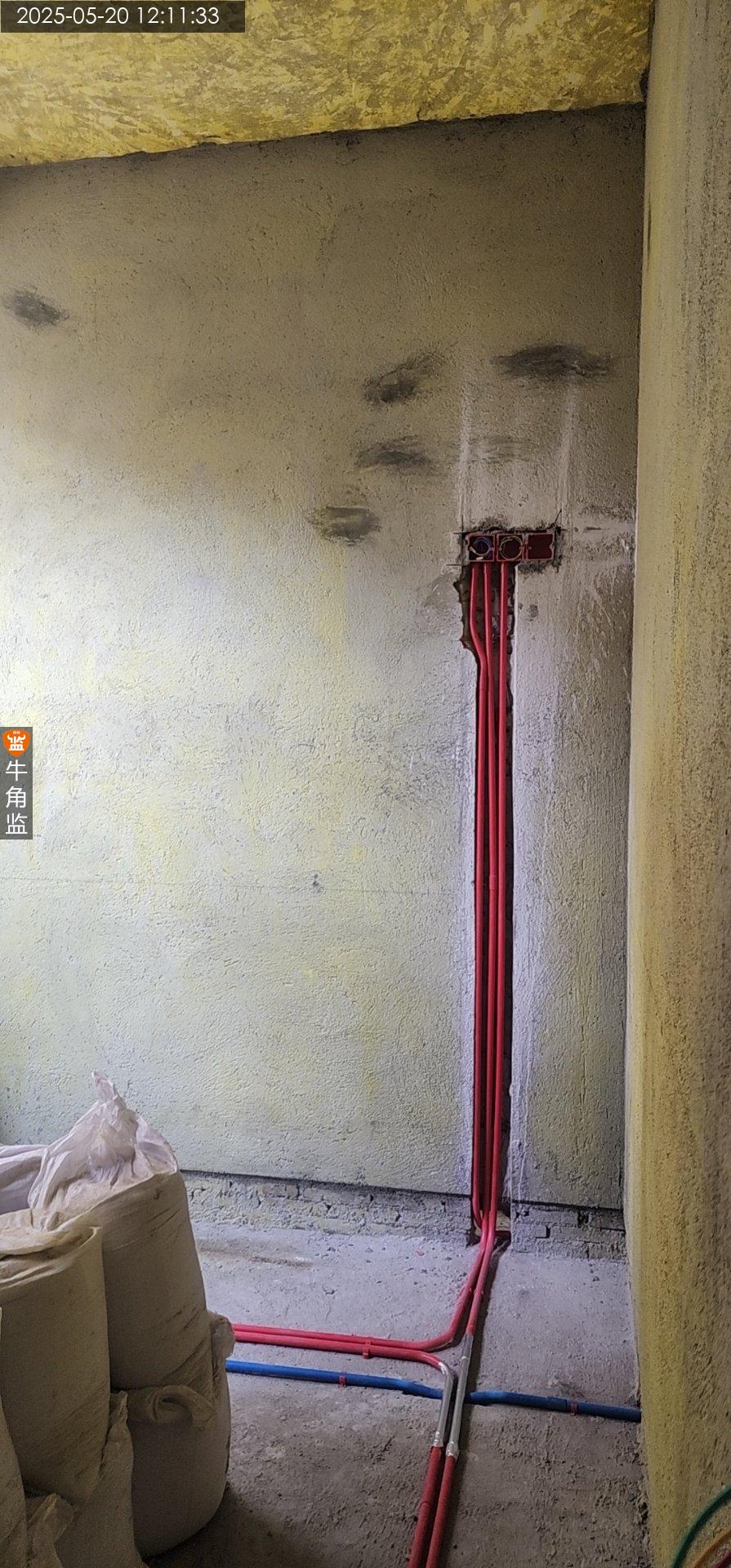

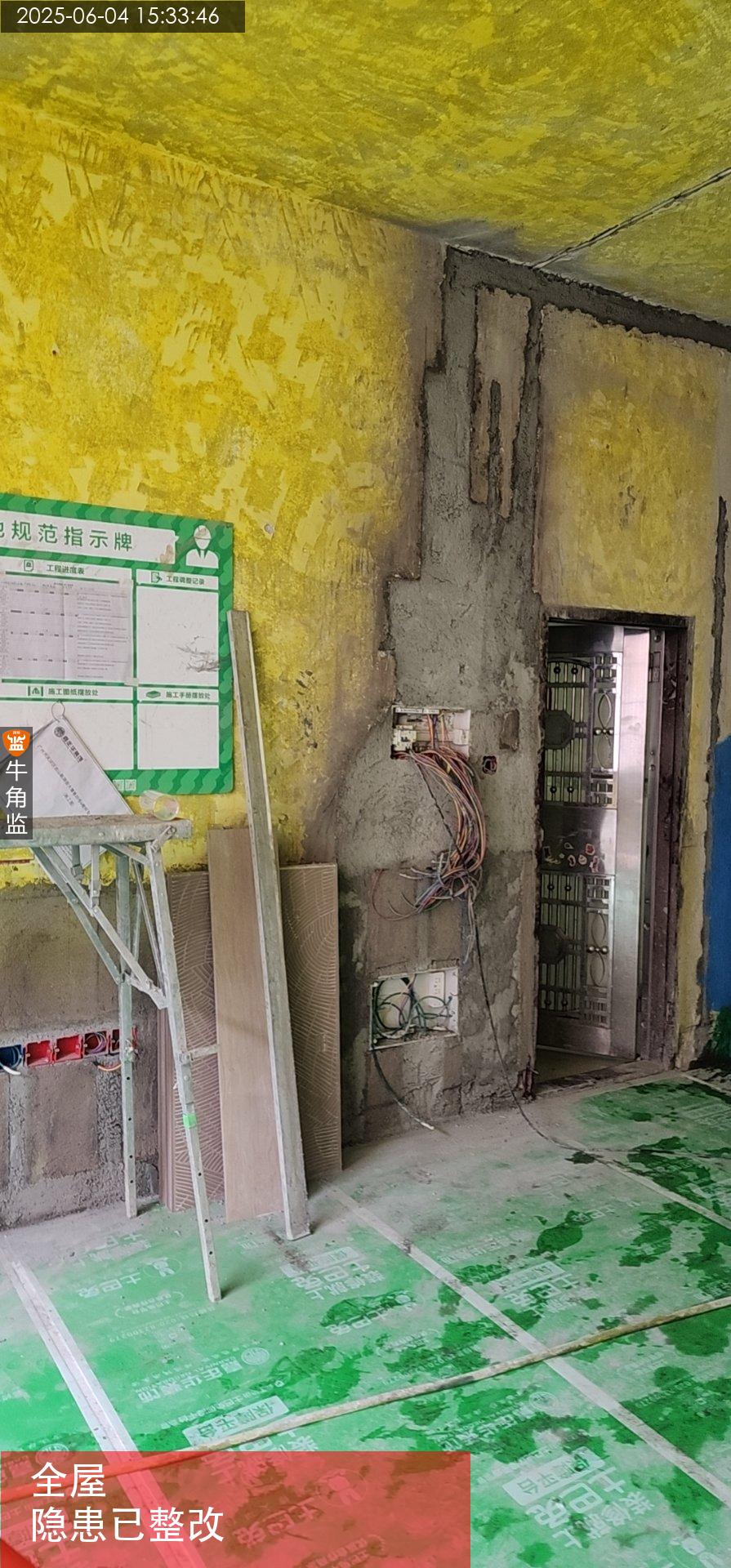

5、现场未预设临时用电配电箱,危险施工,存隐患。

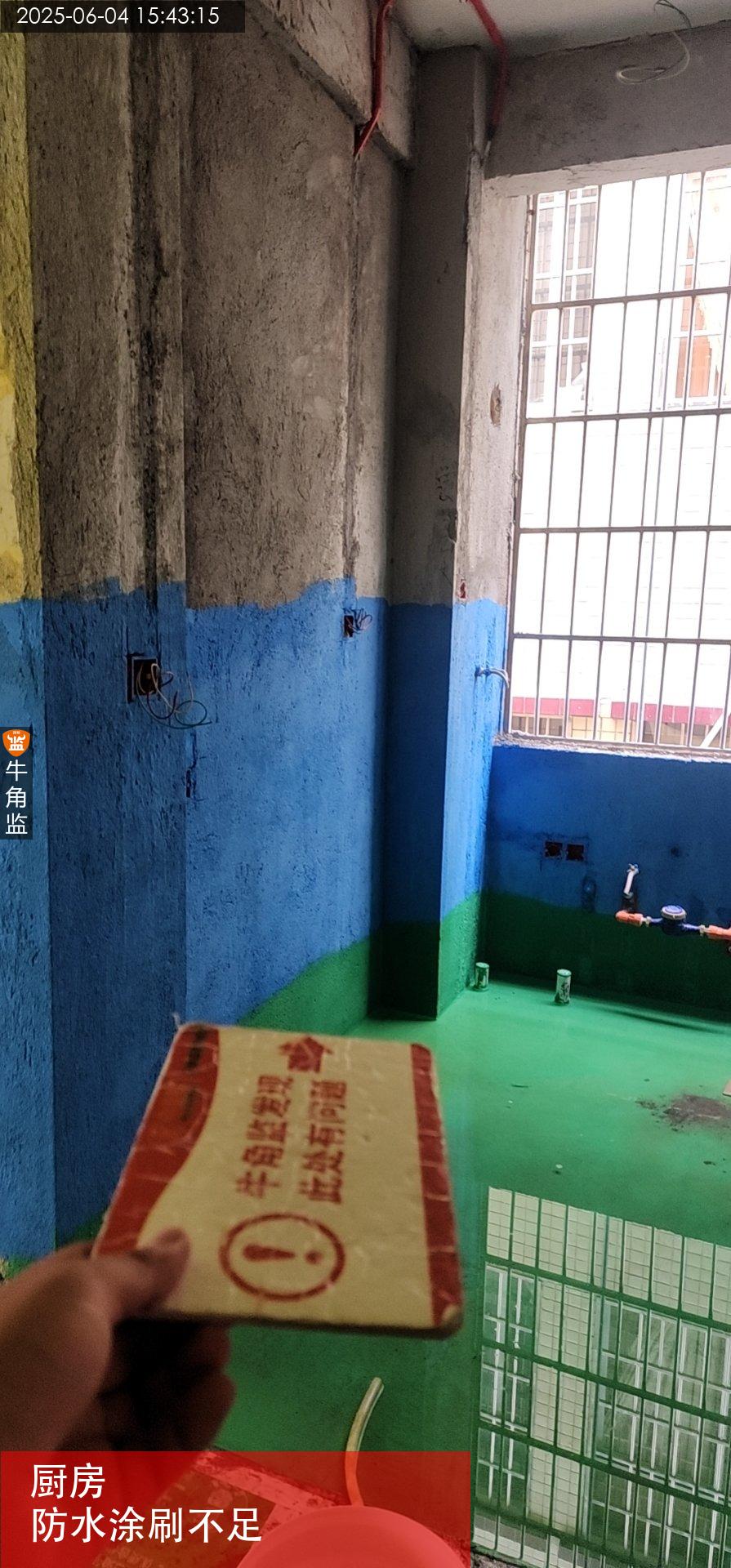

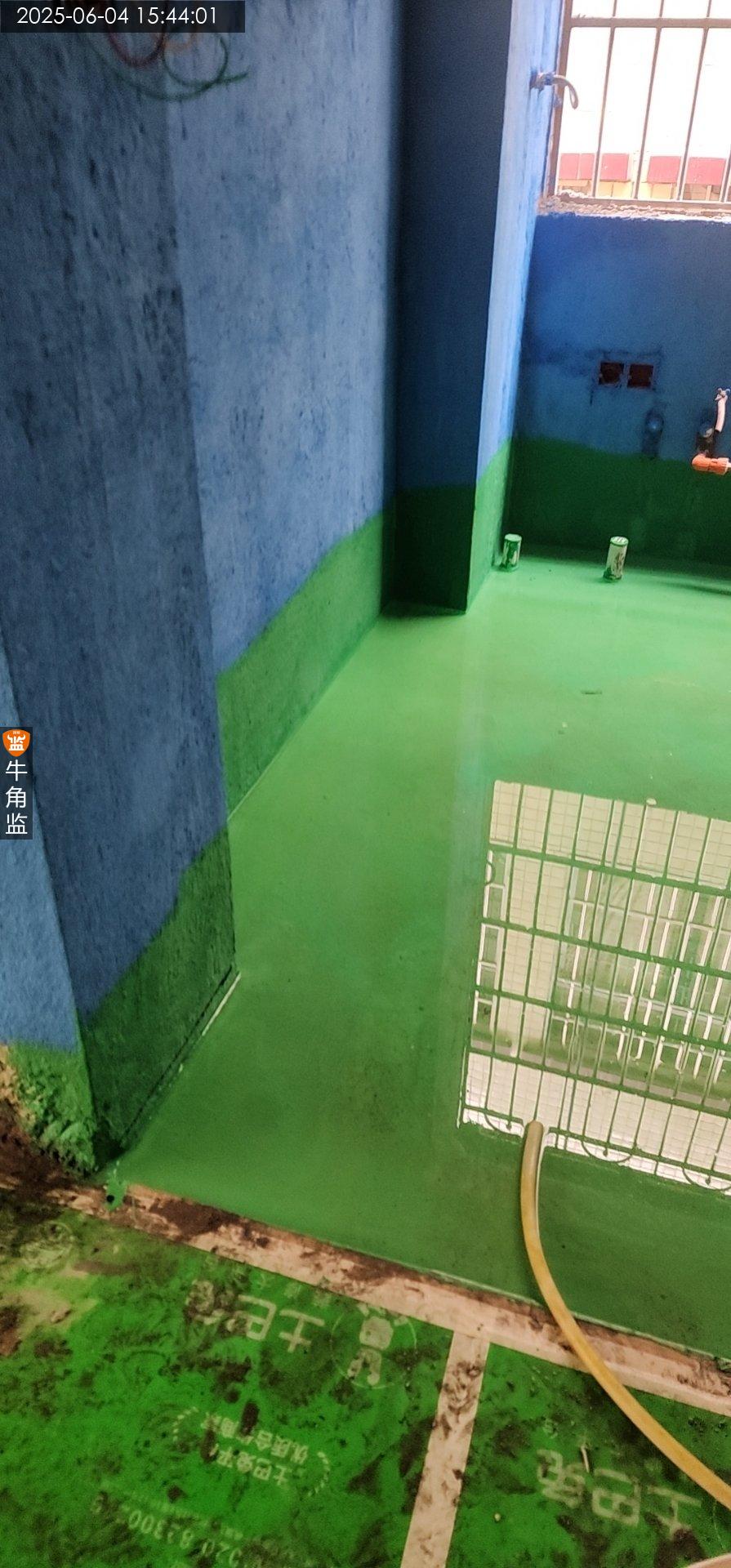

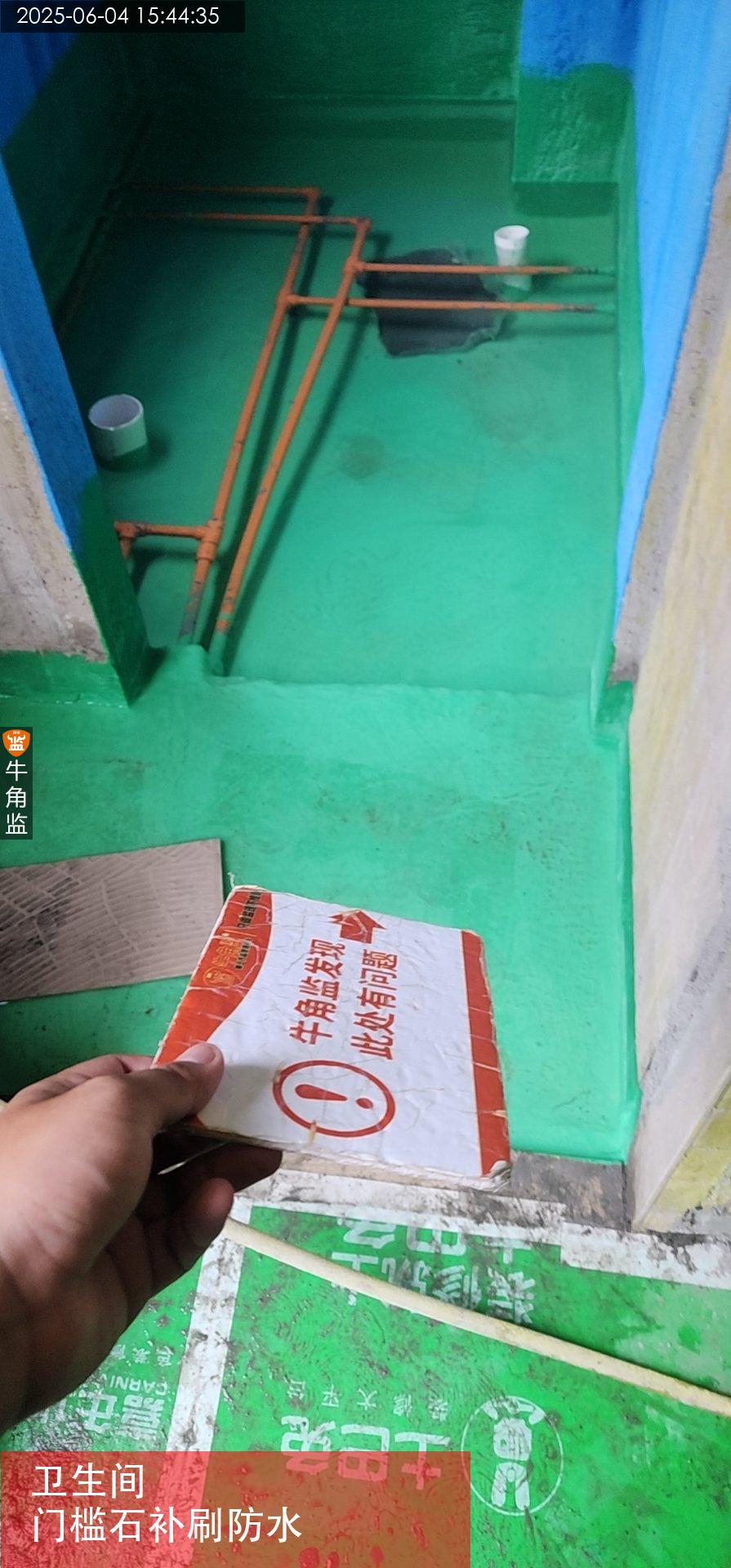

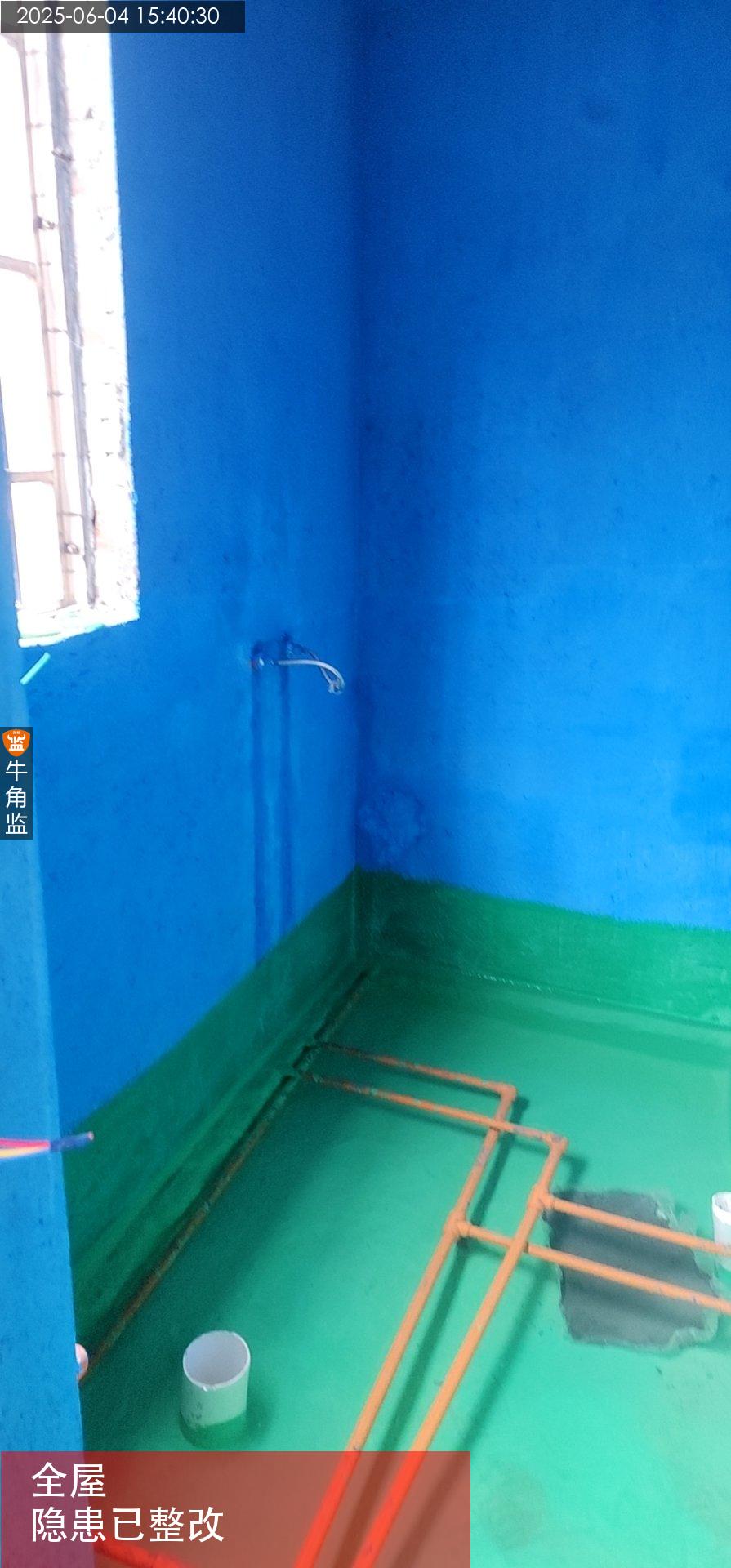

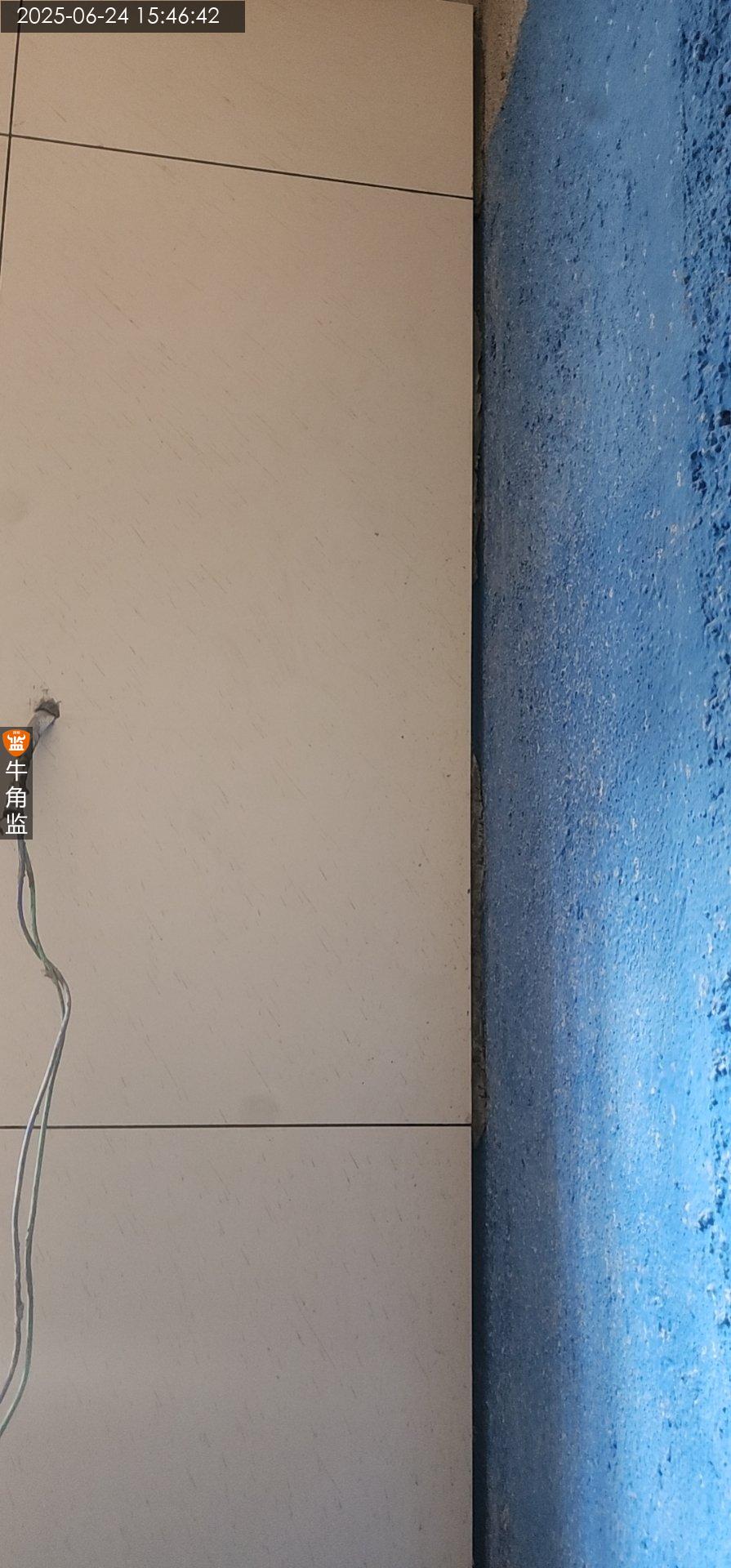

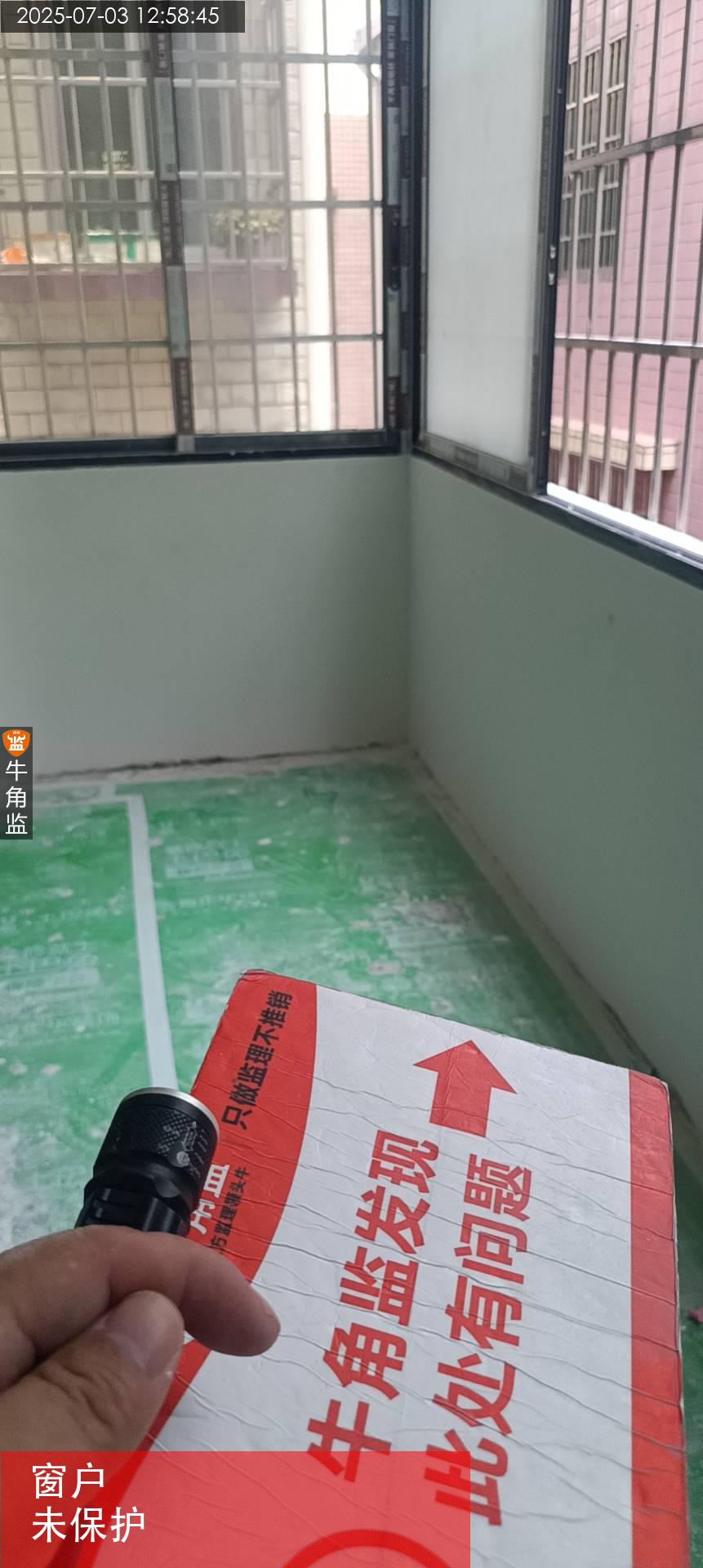

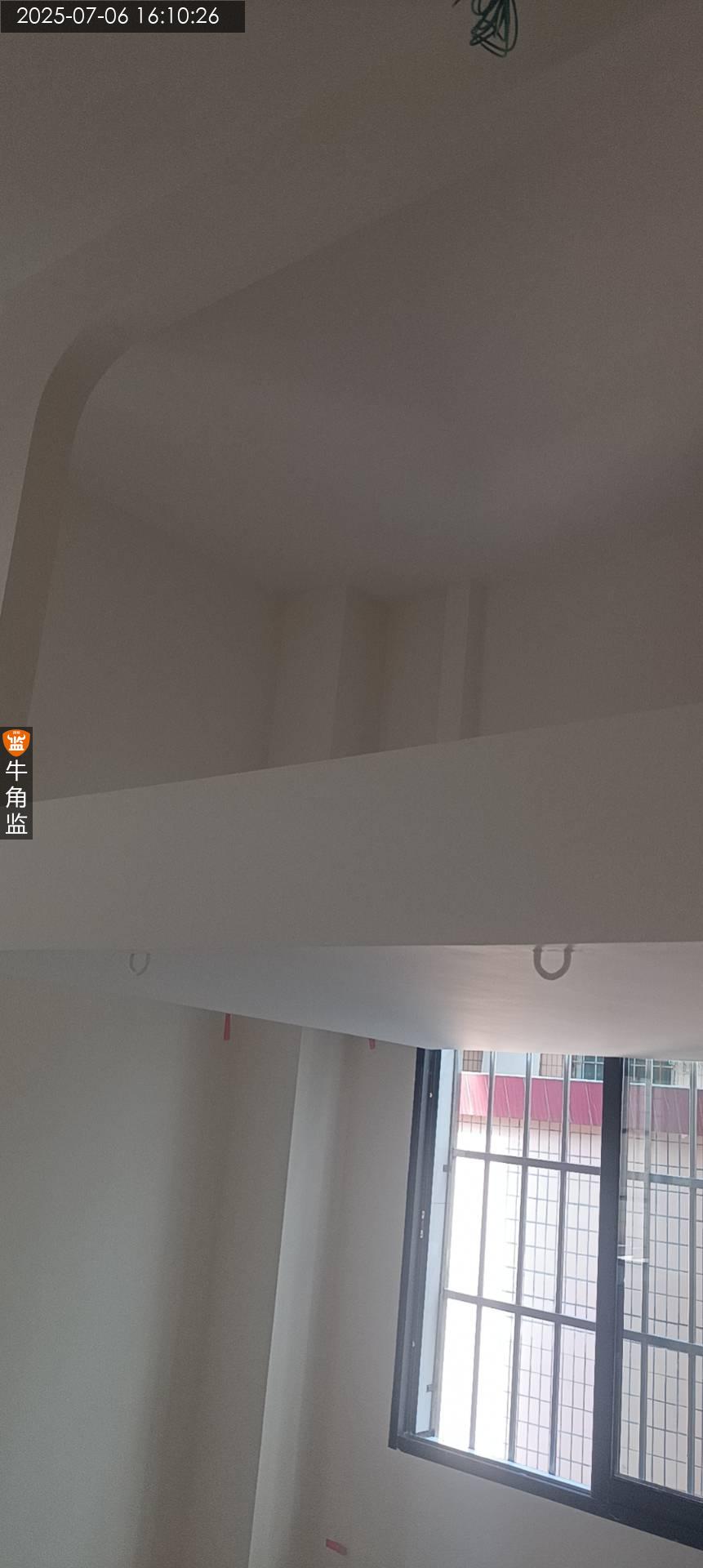

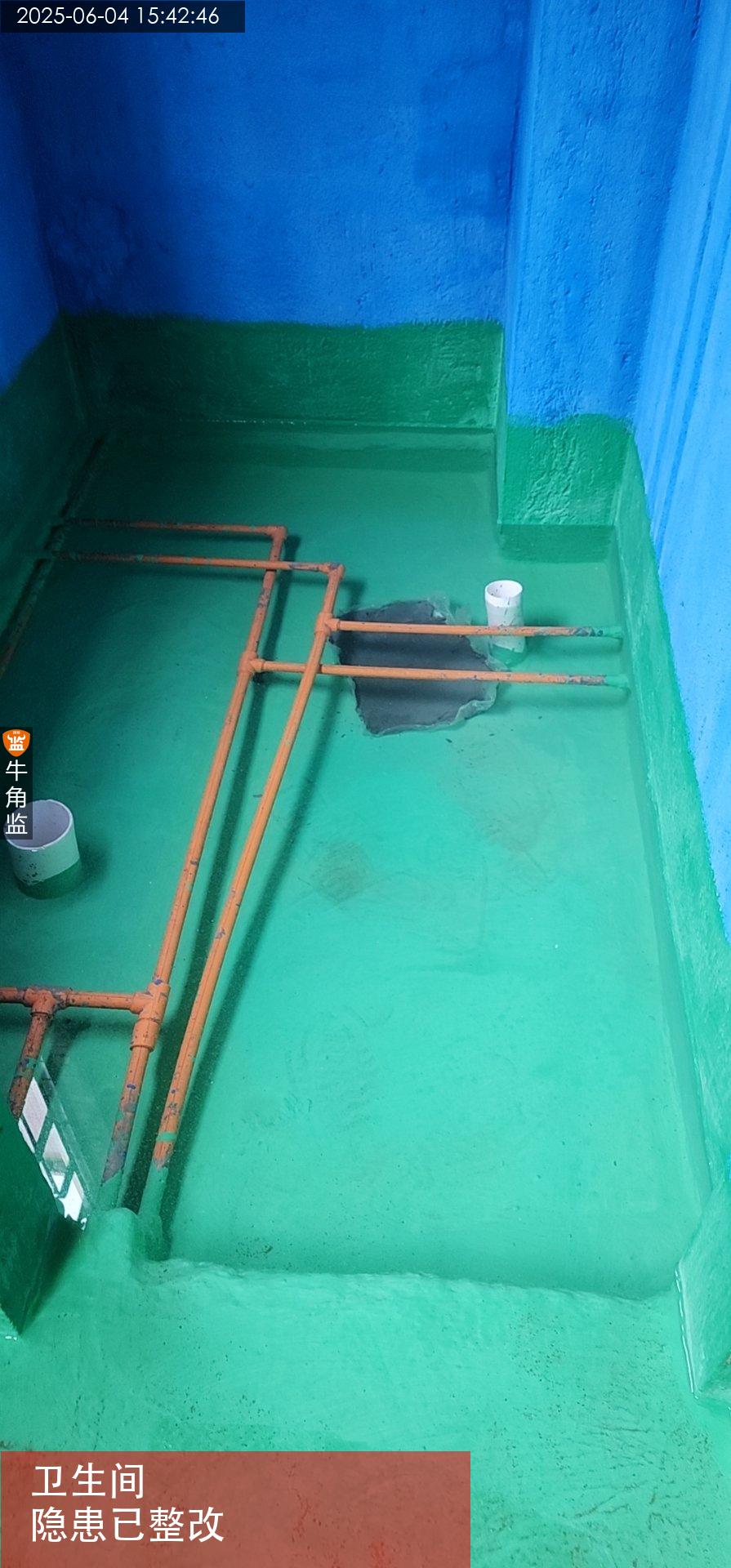

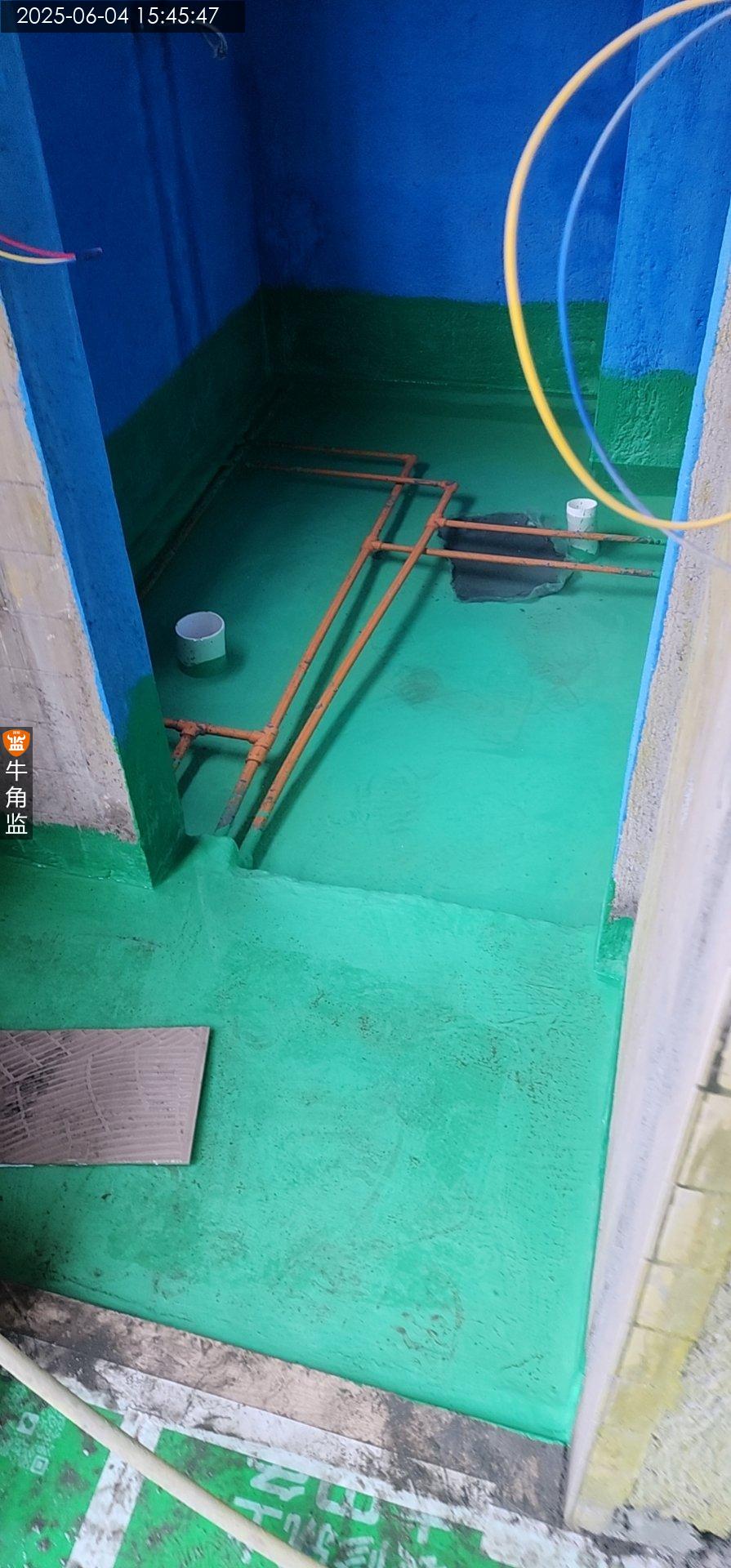

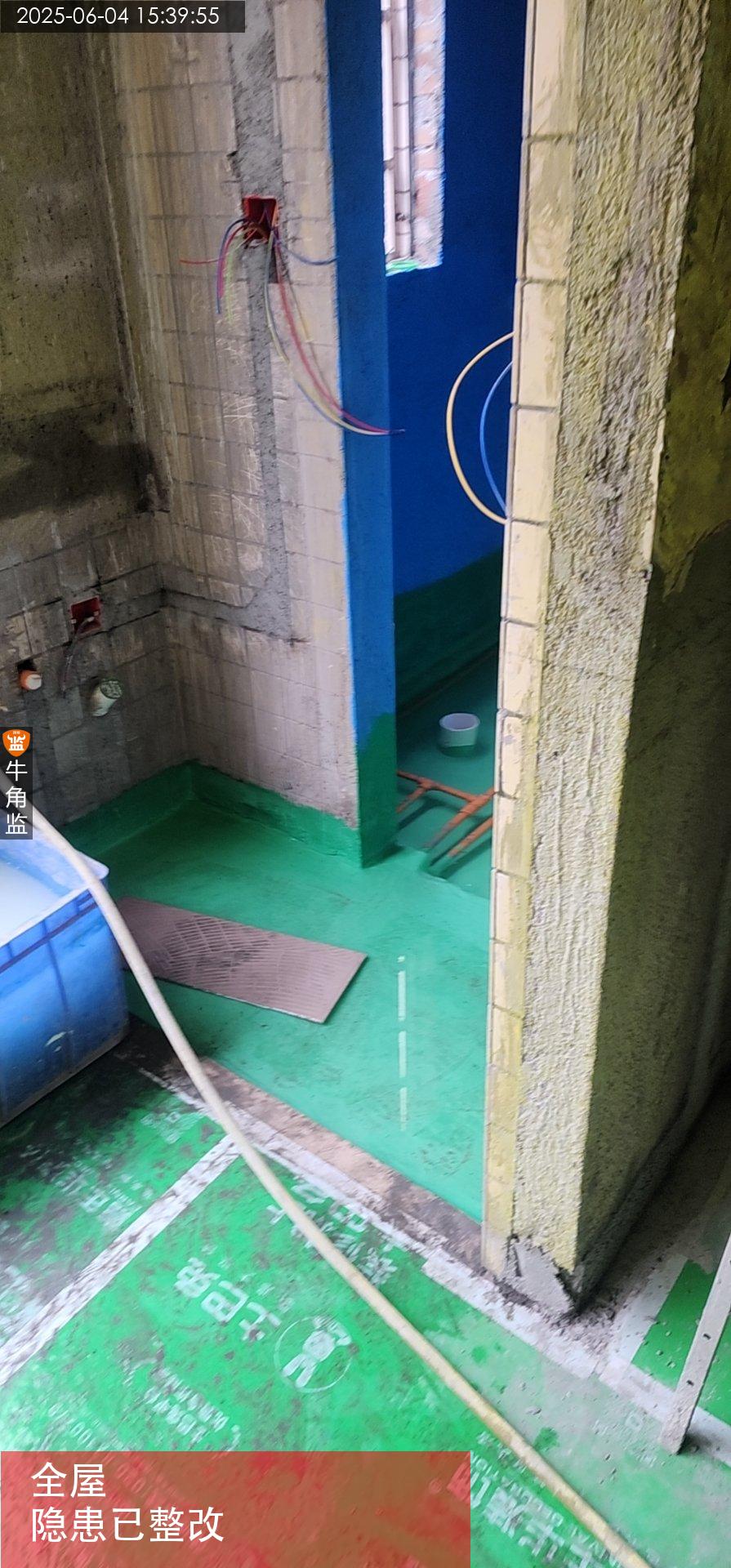

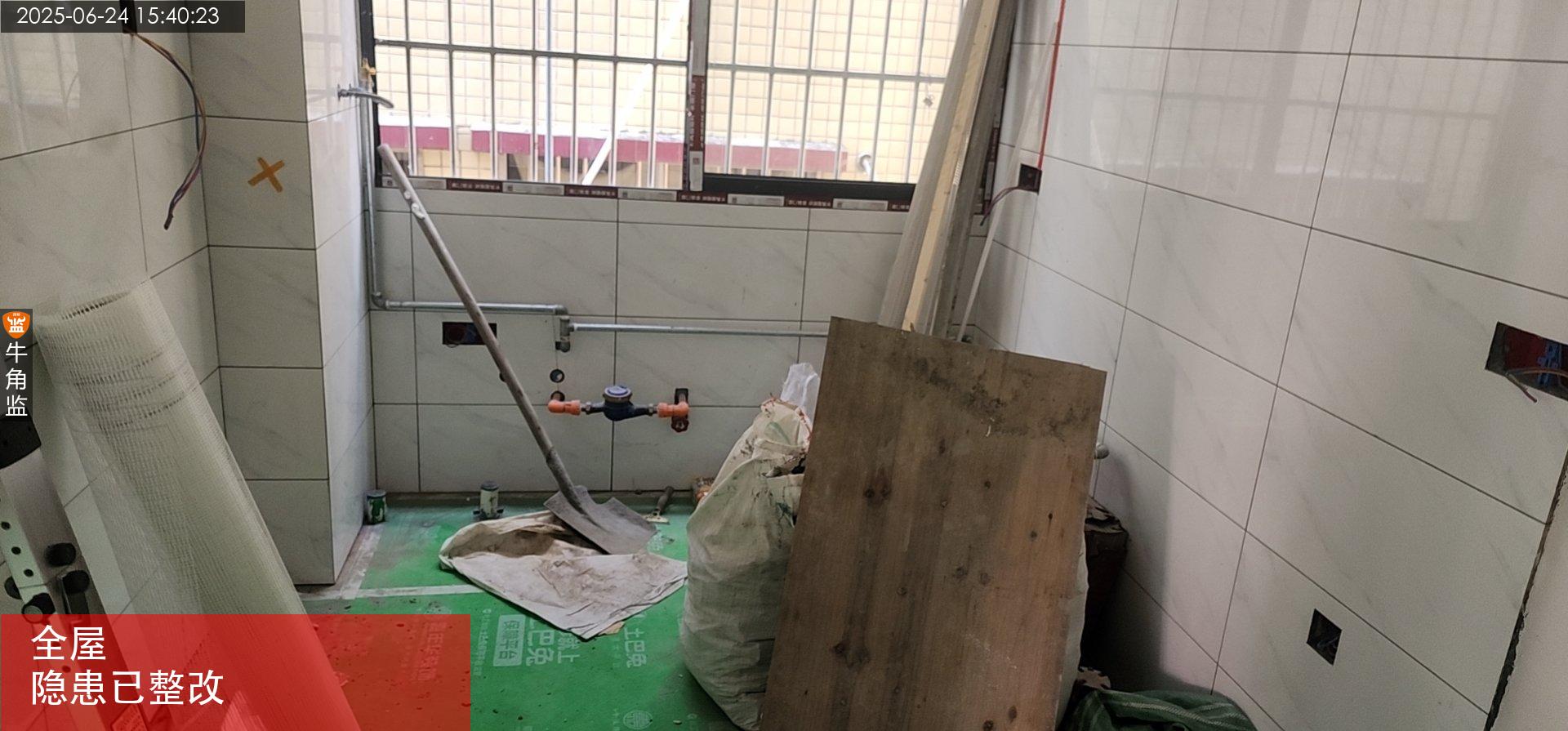

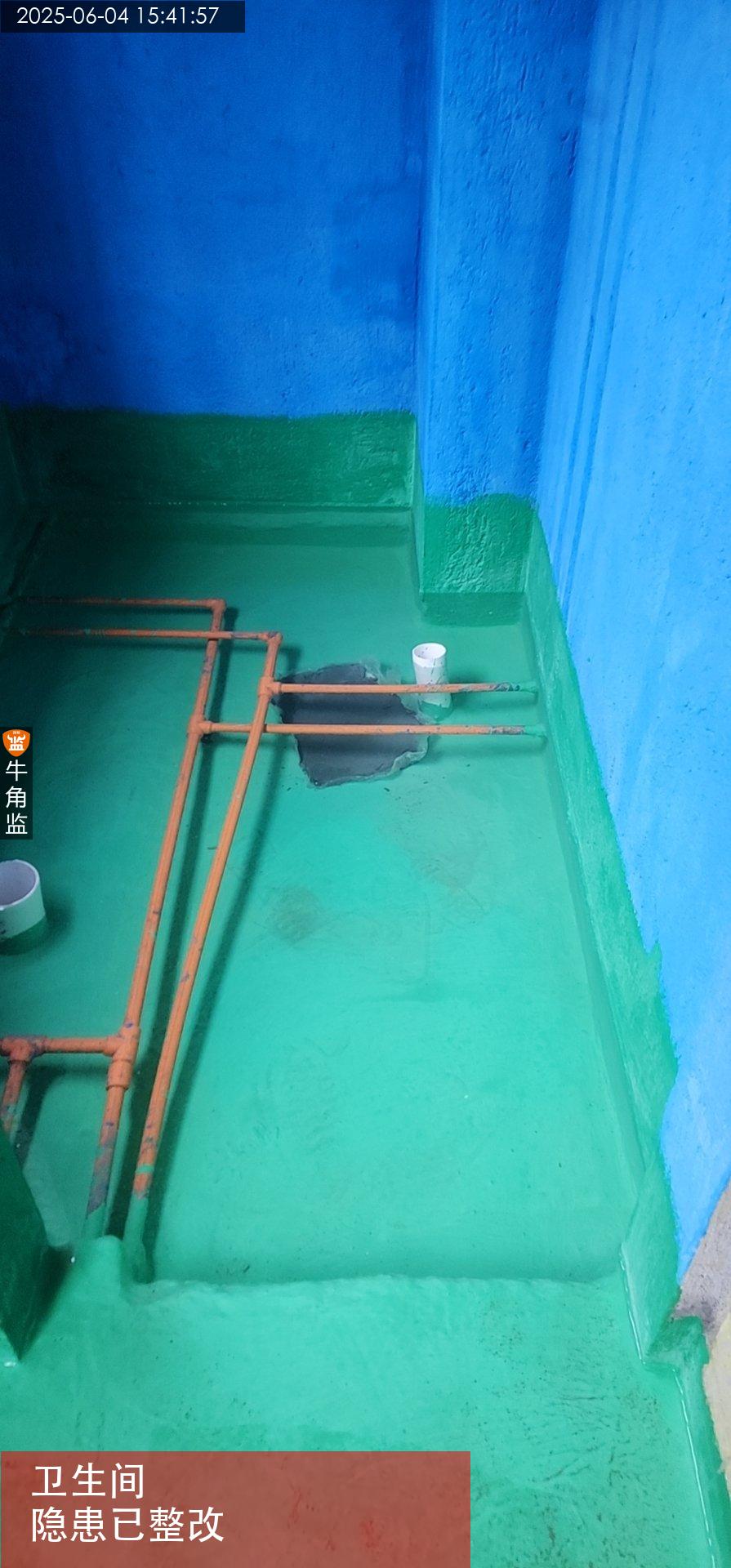

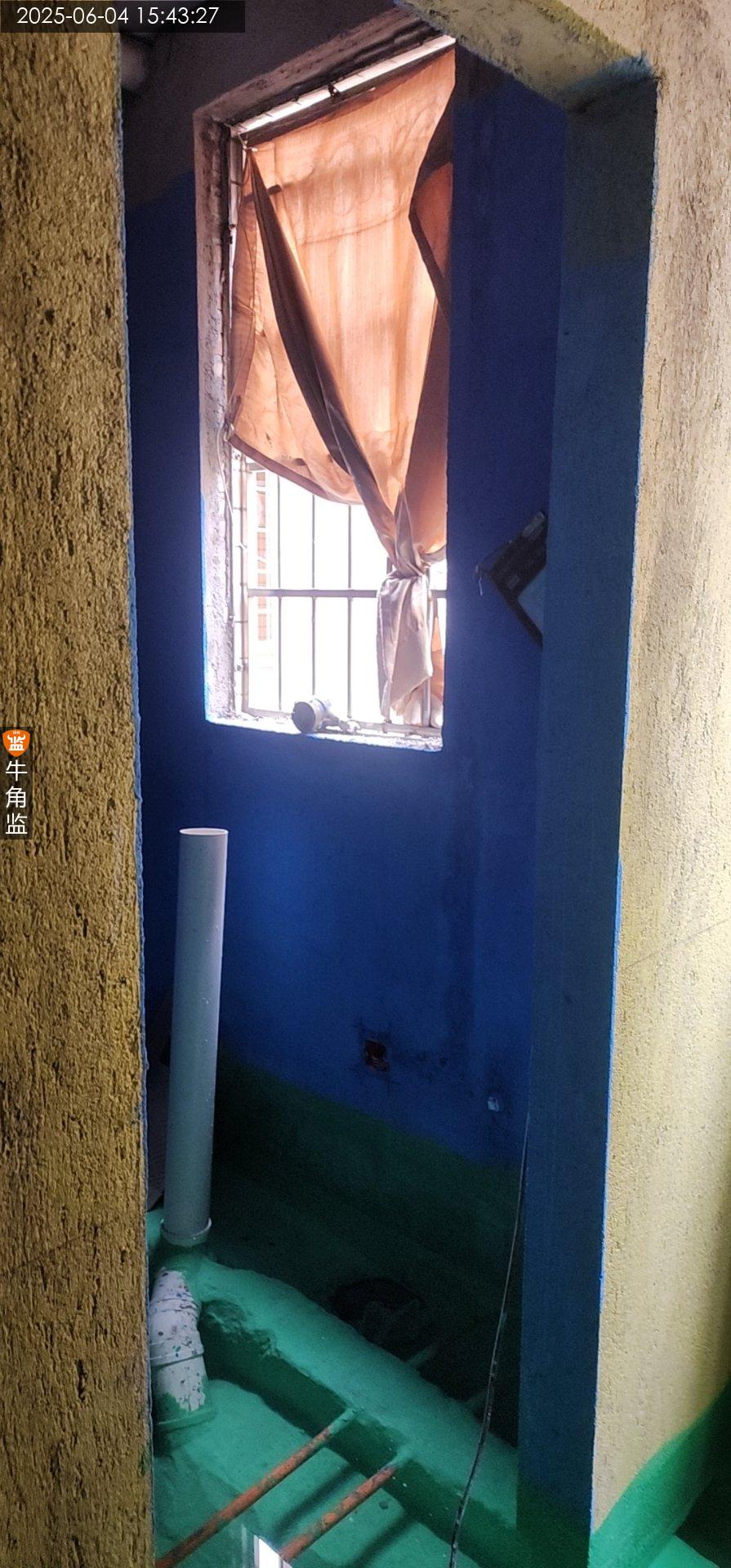

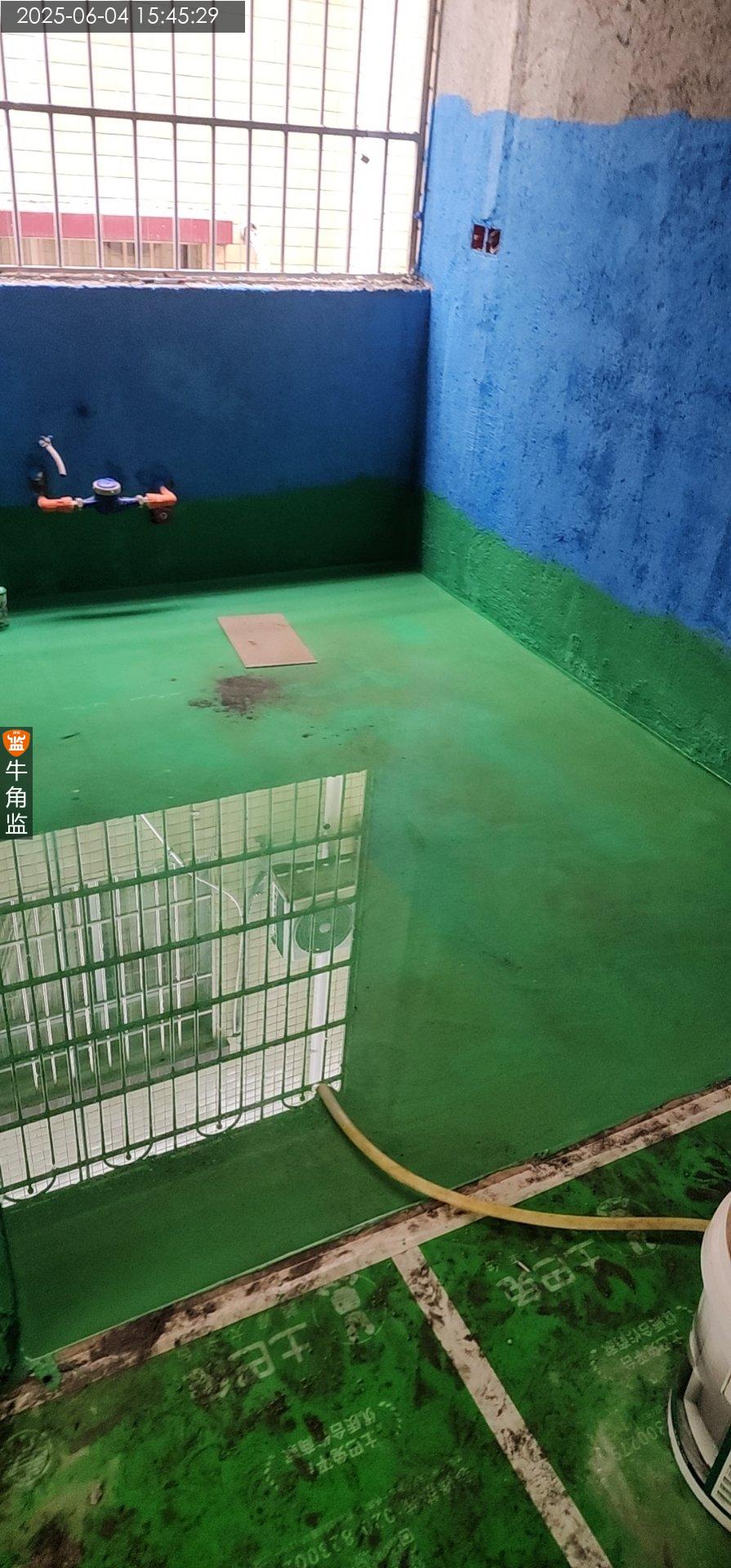

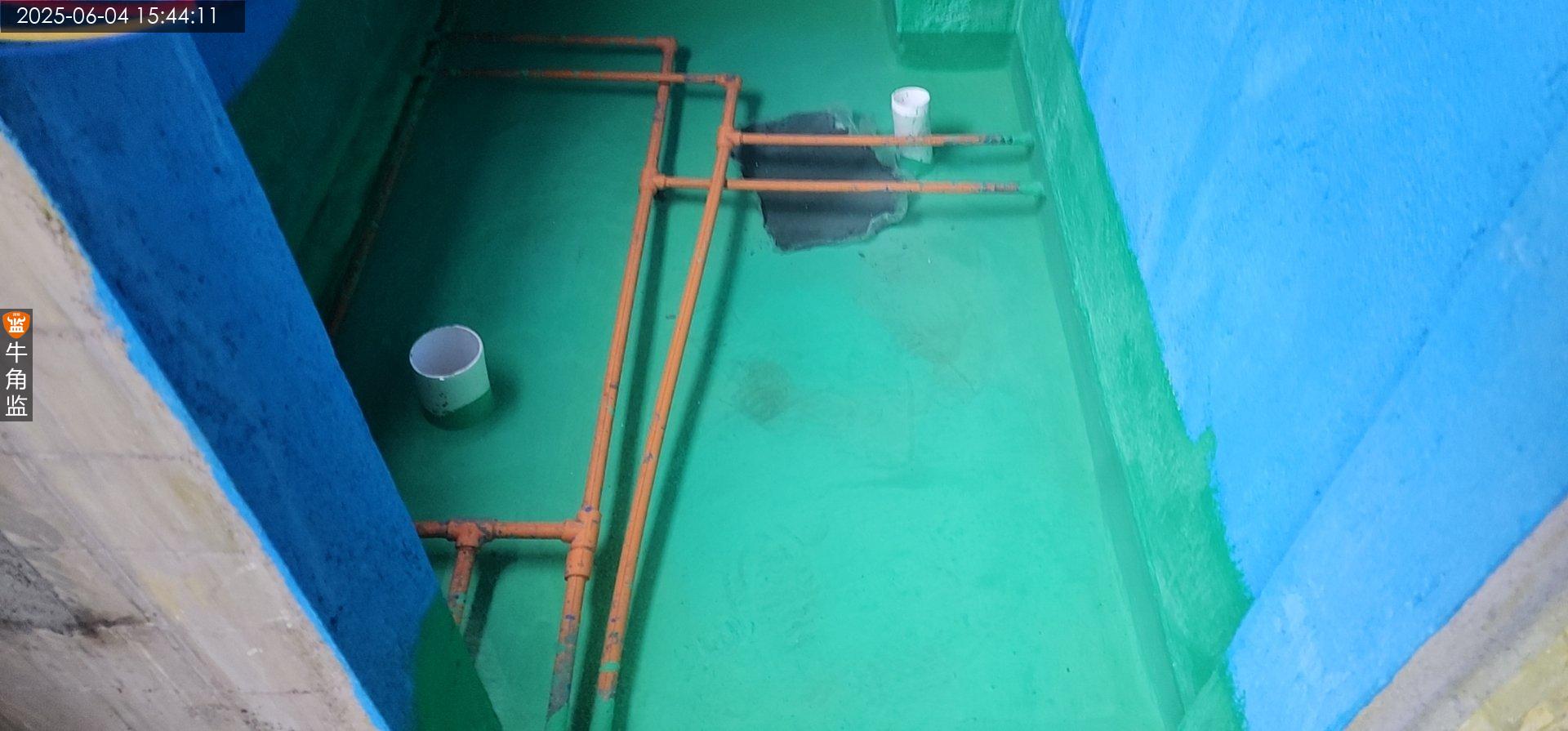

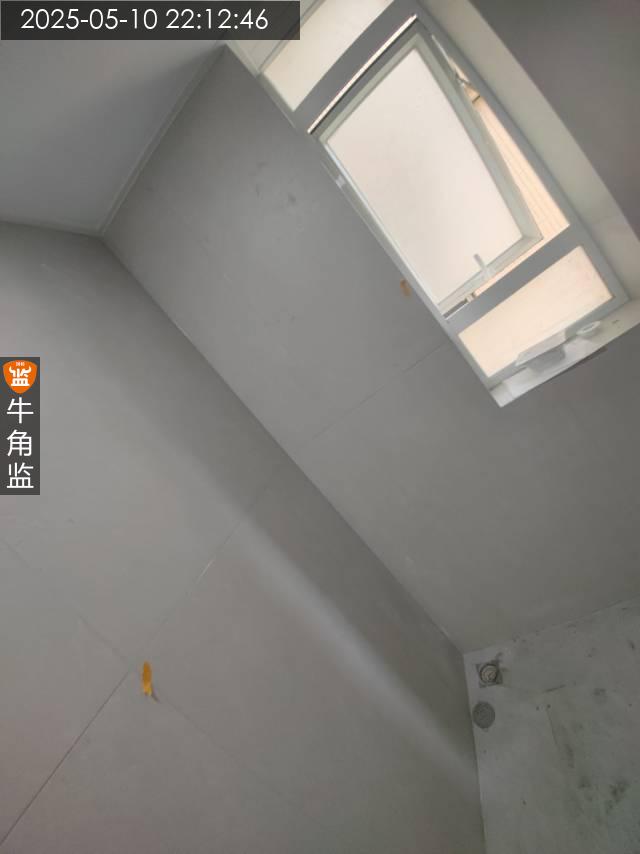

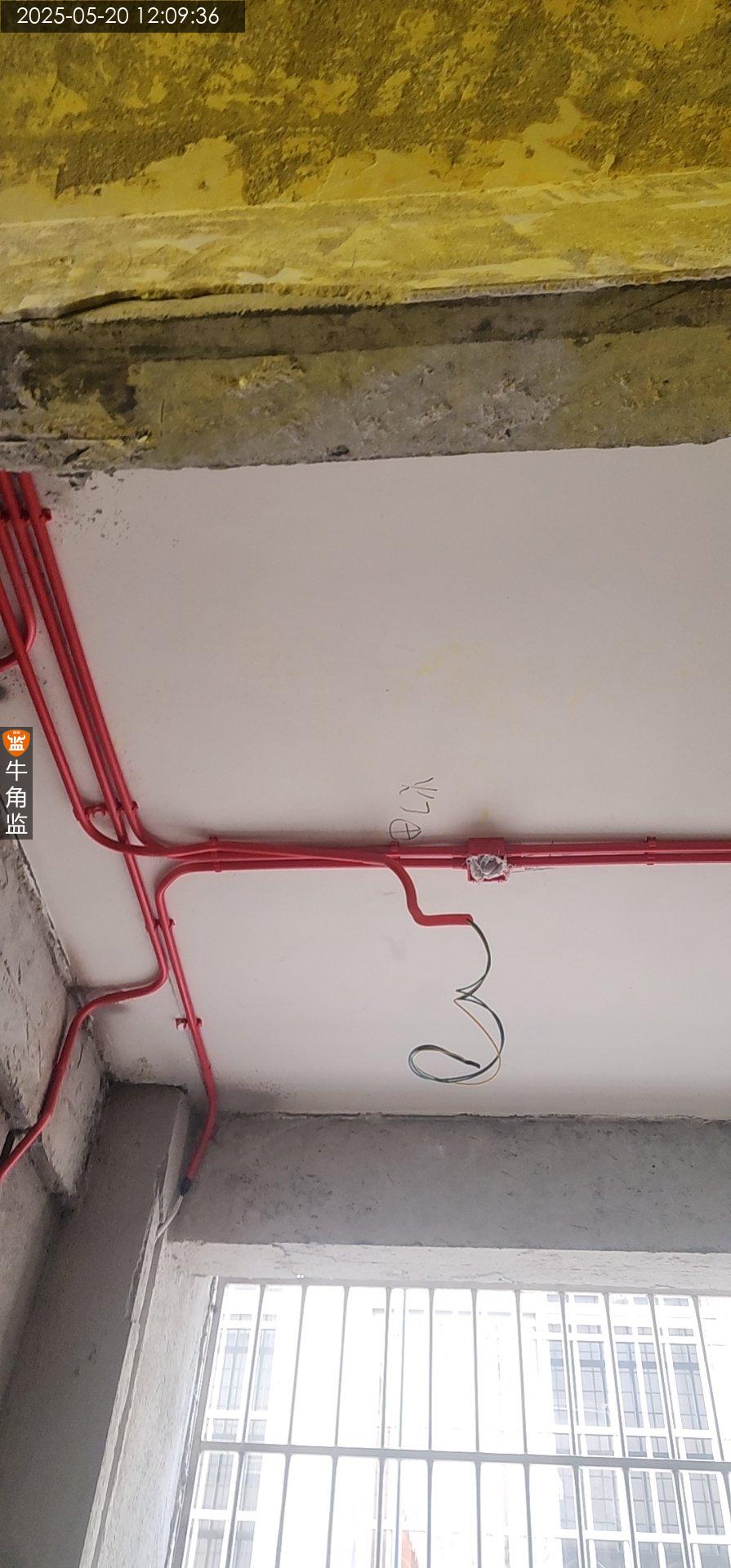

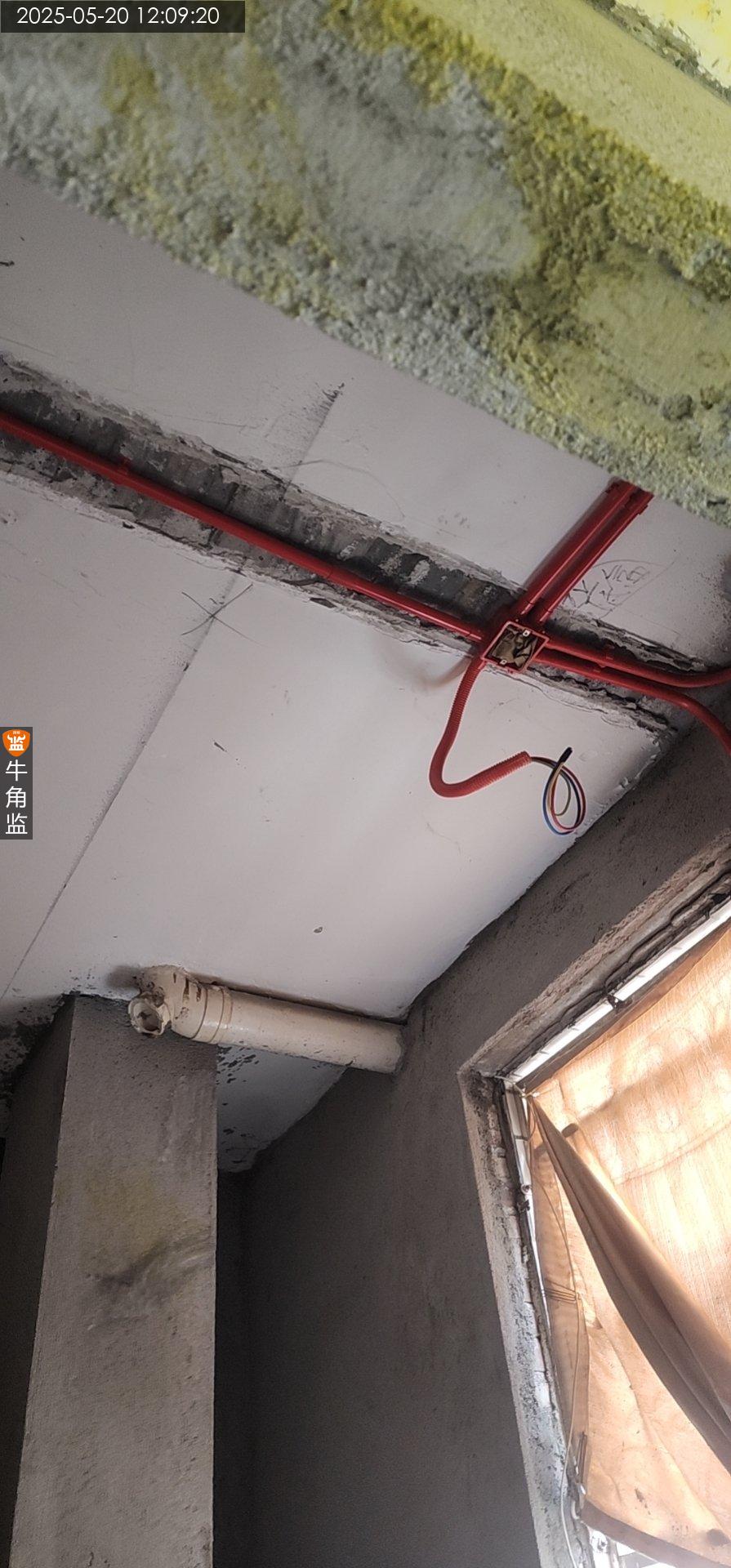

6、重点:卧室外墙做防水处理,防渗漏。

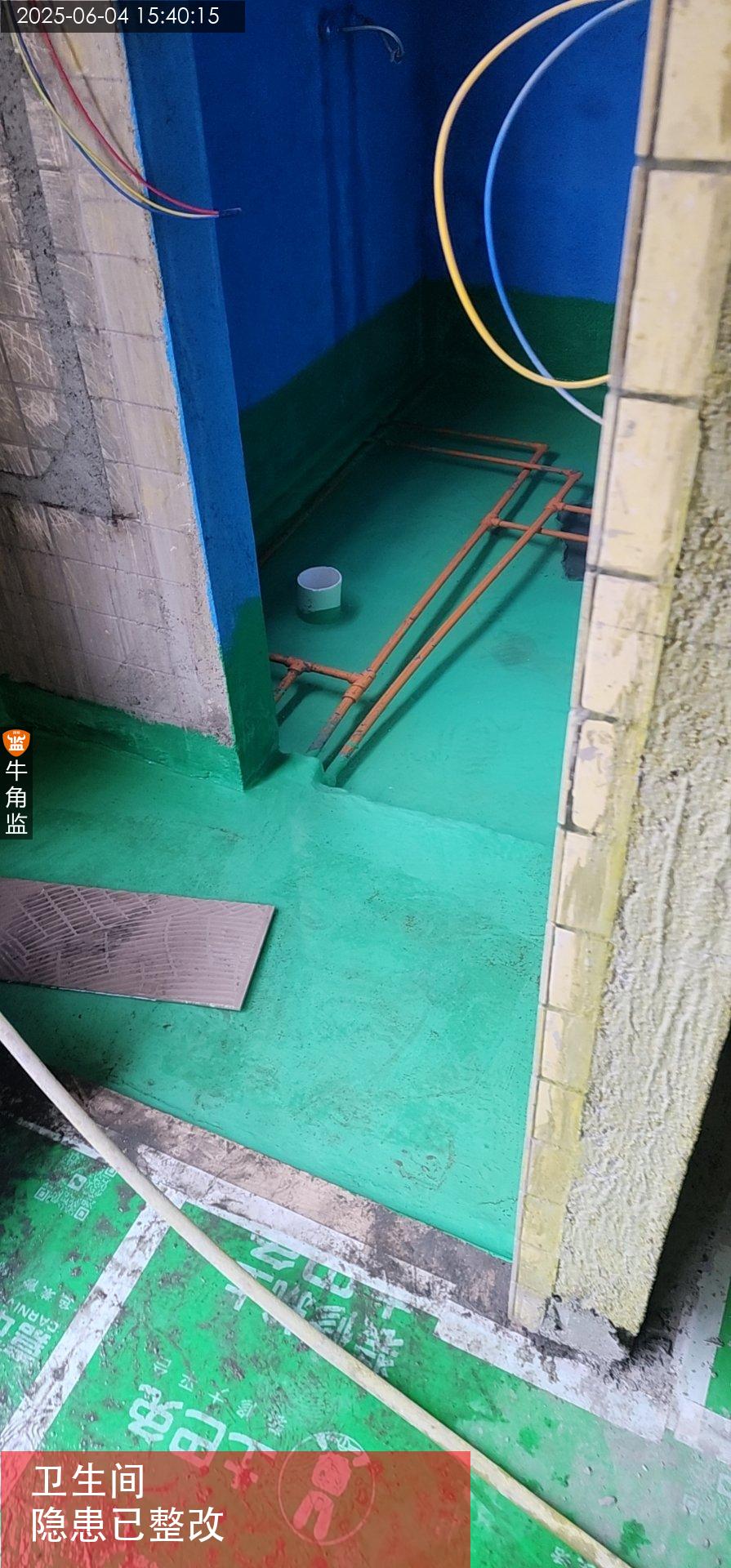

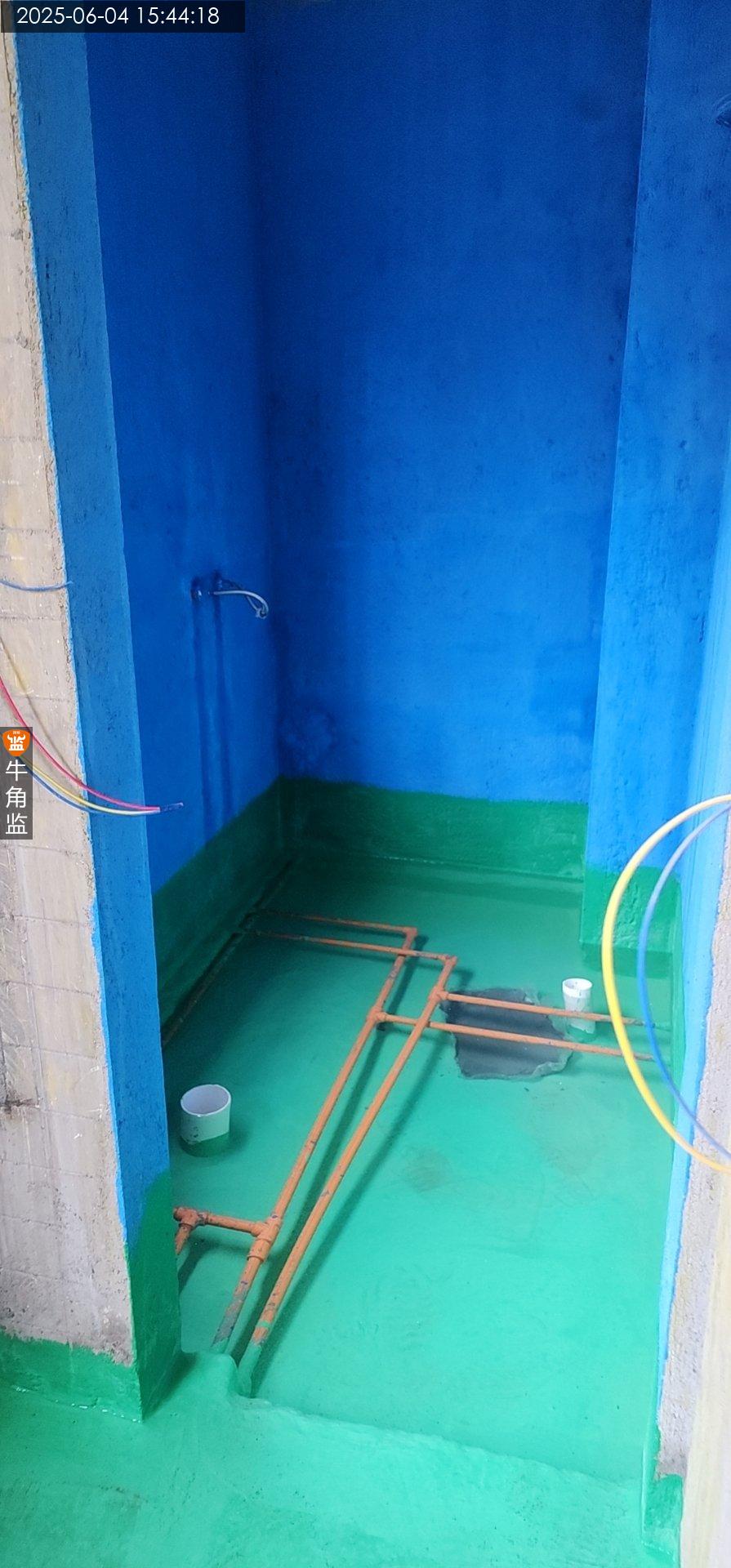

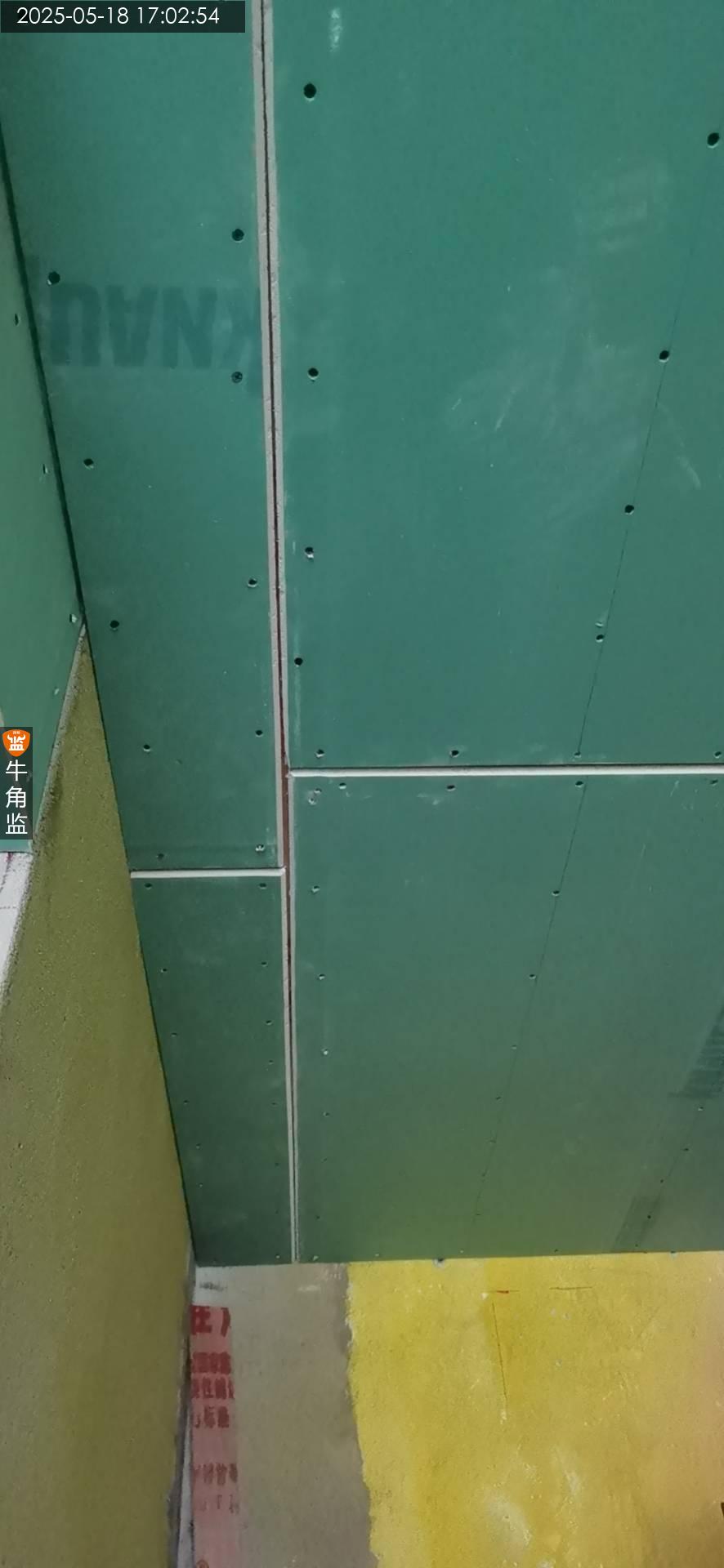

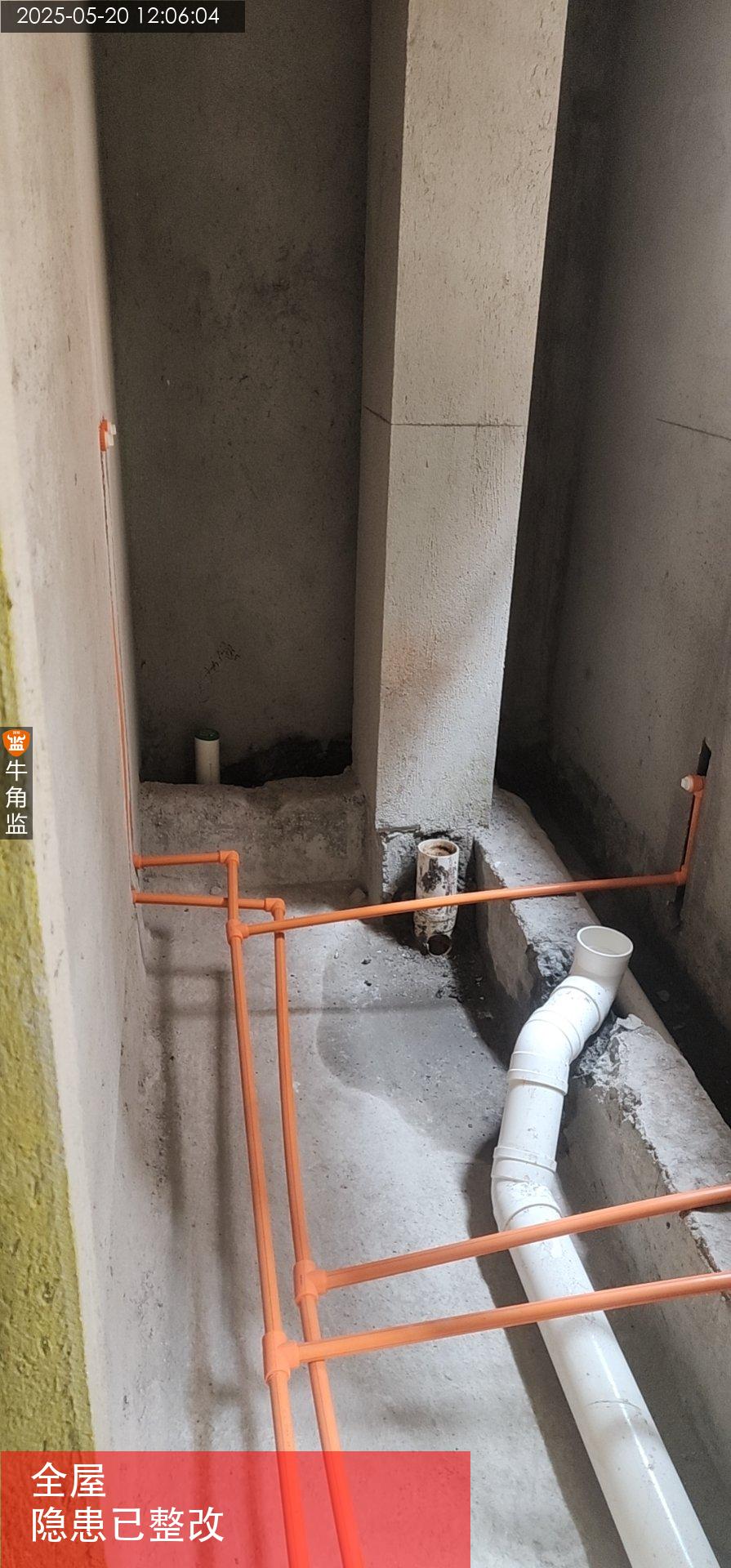

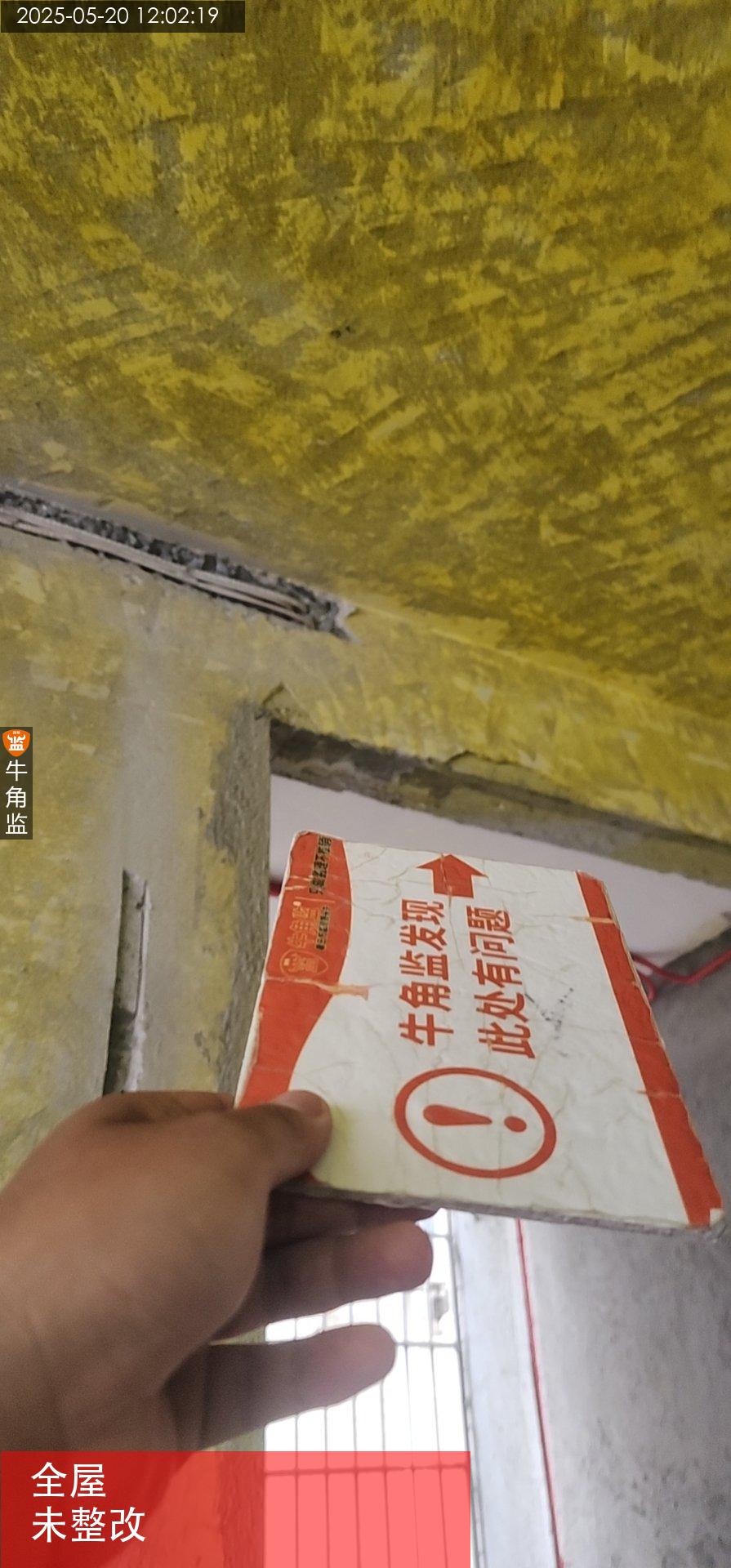

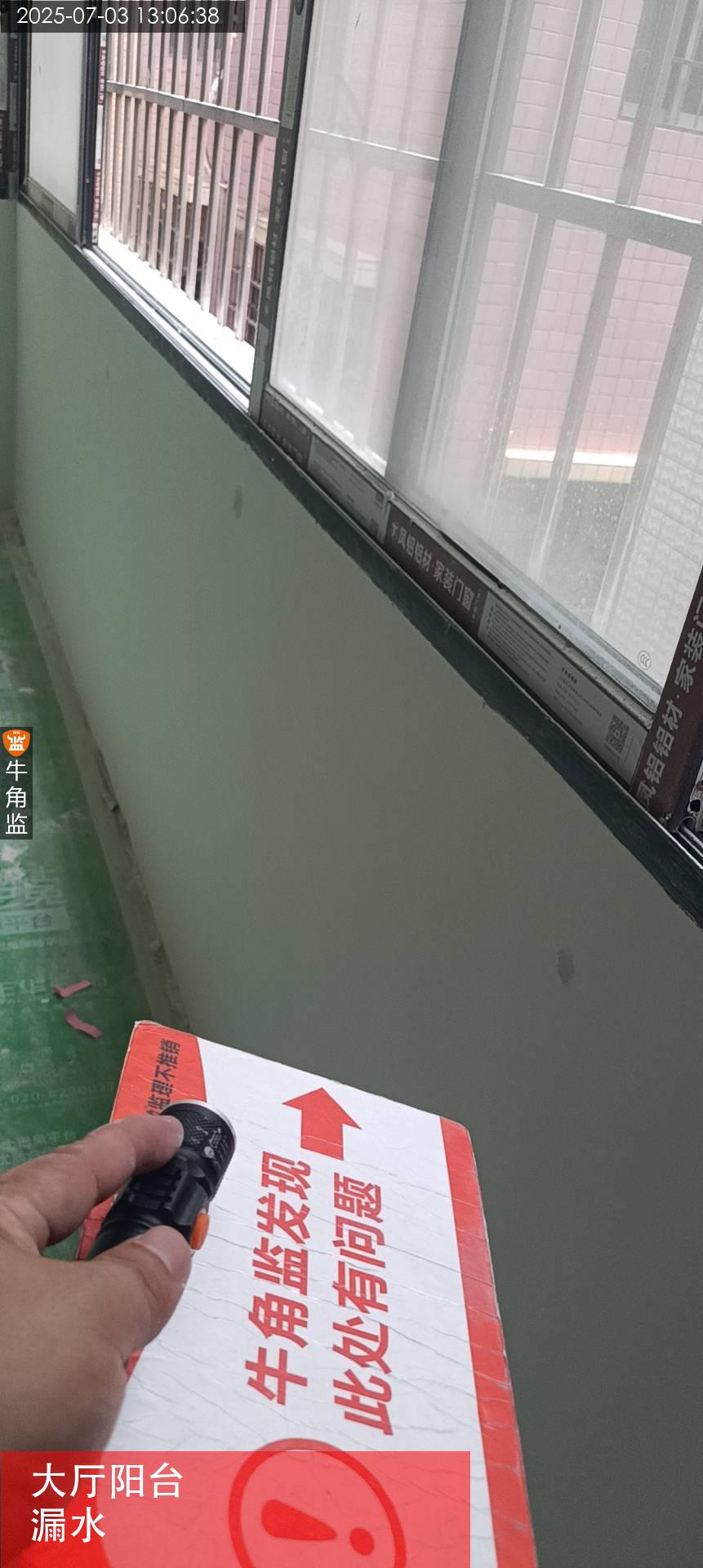

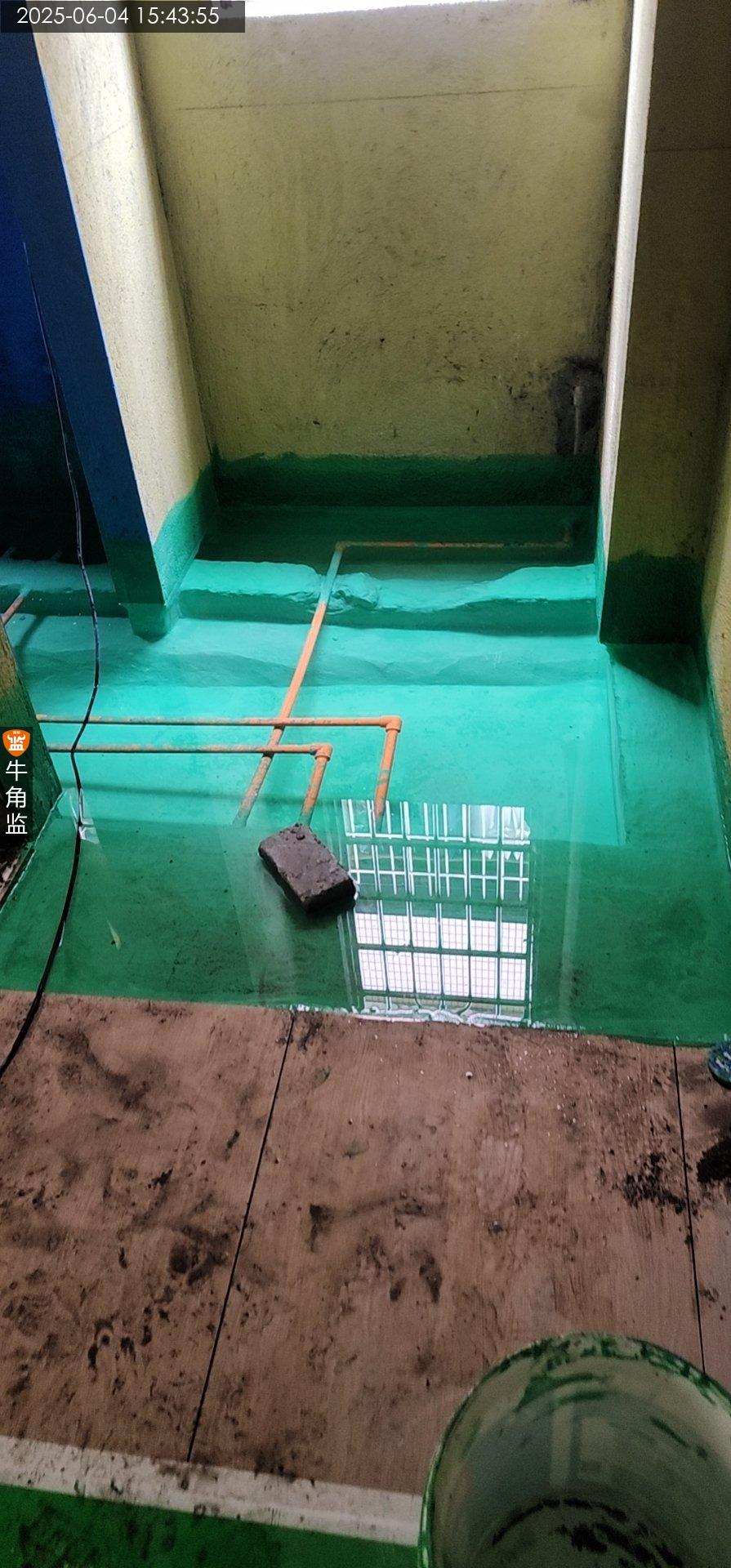

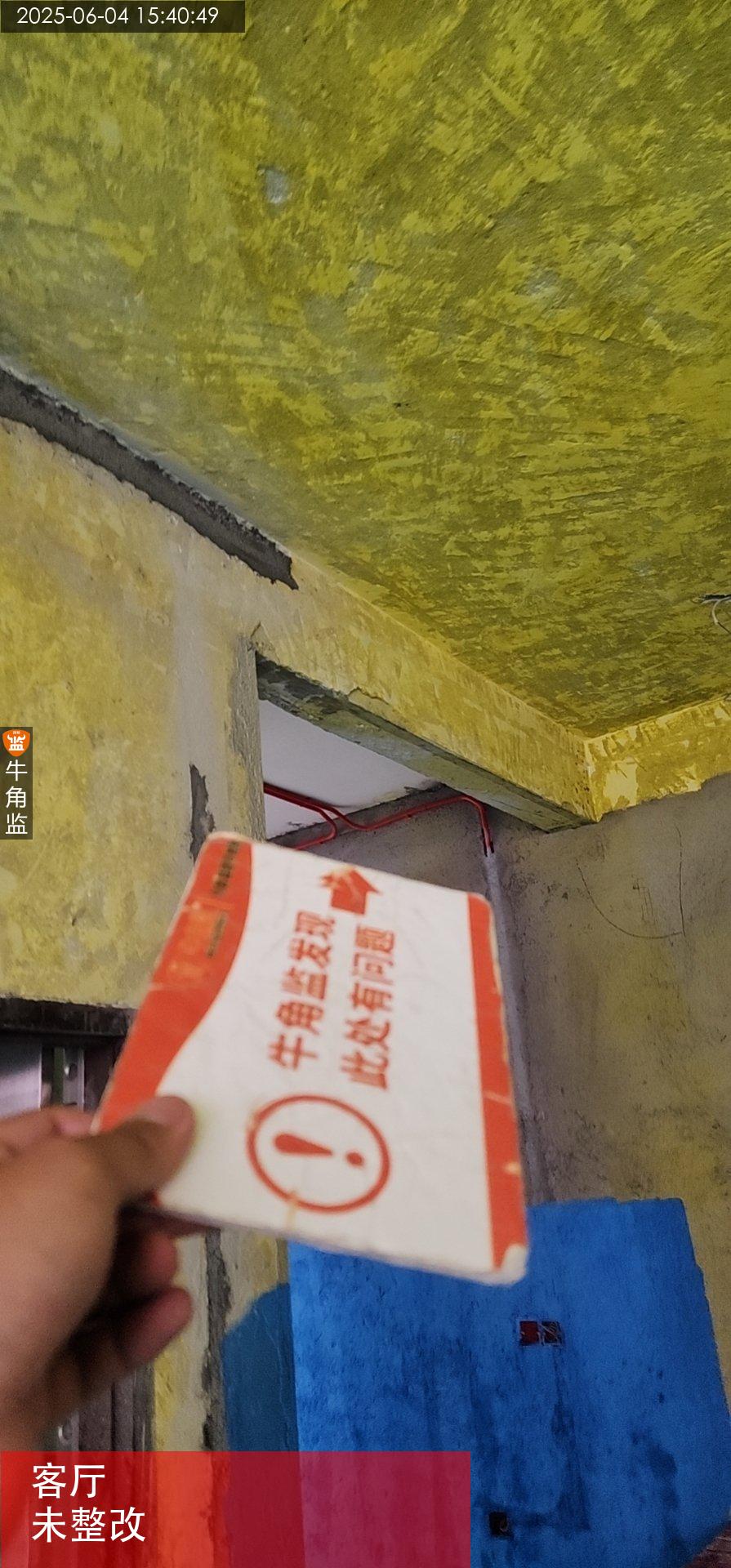

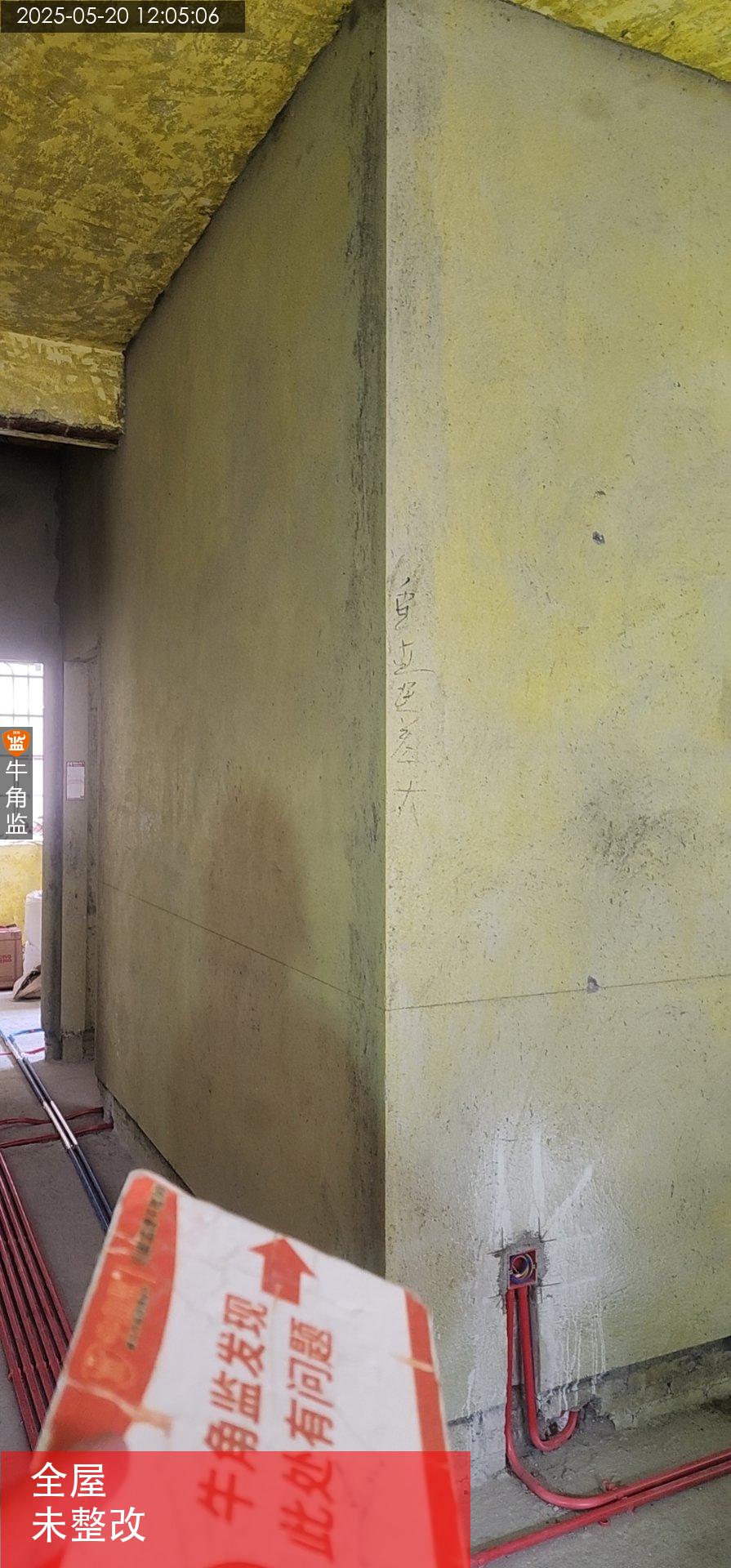

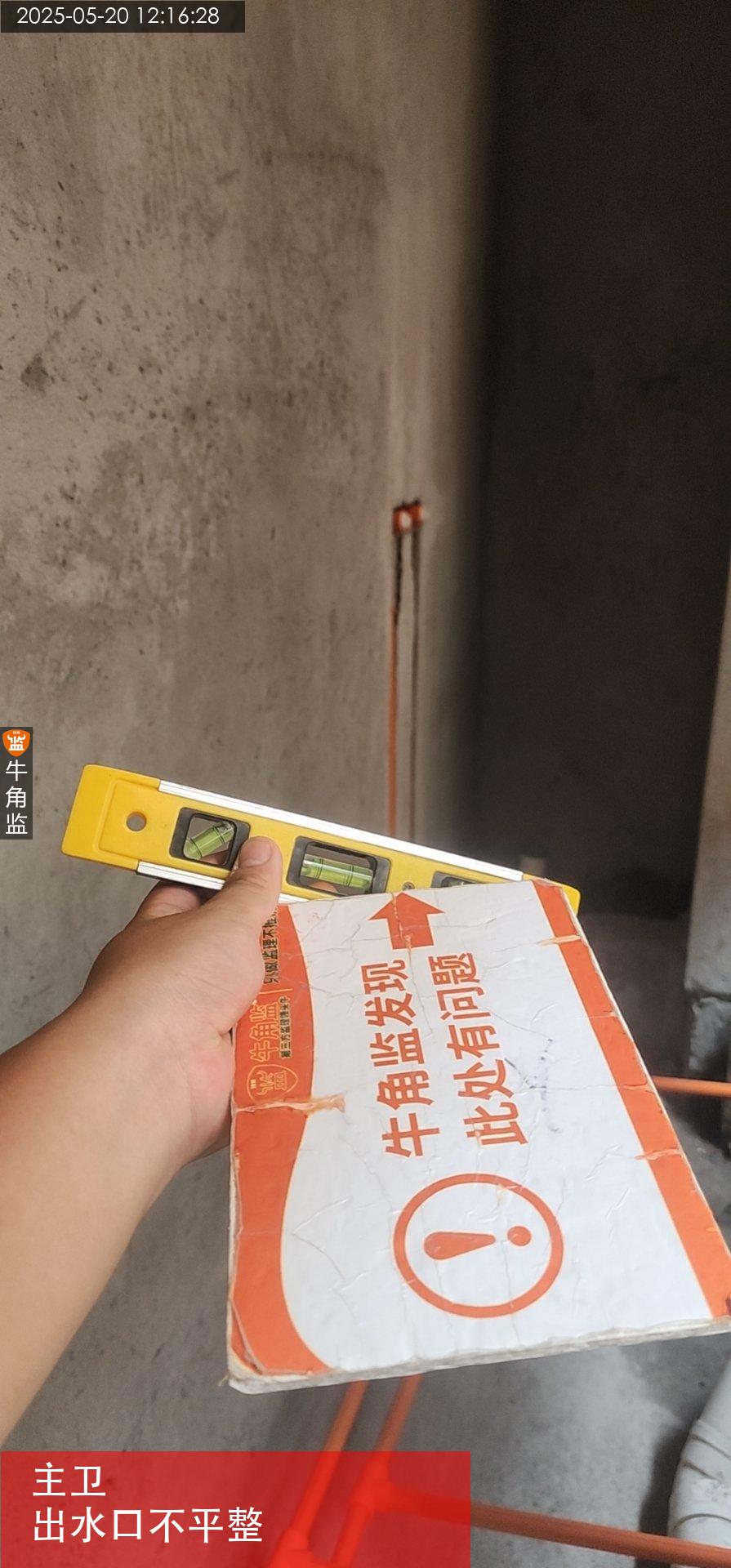

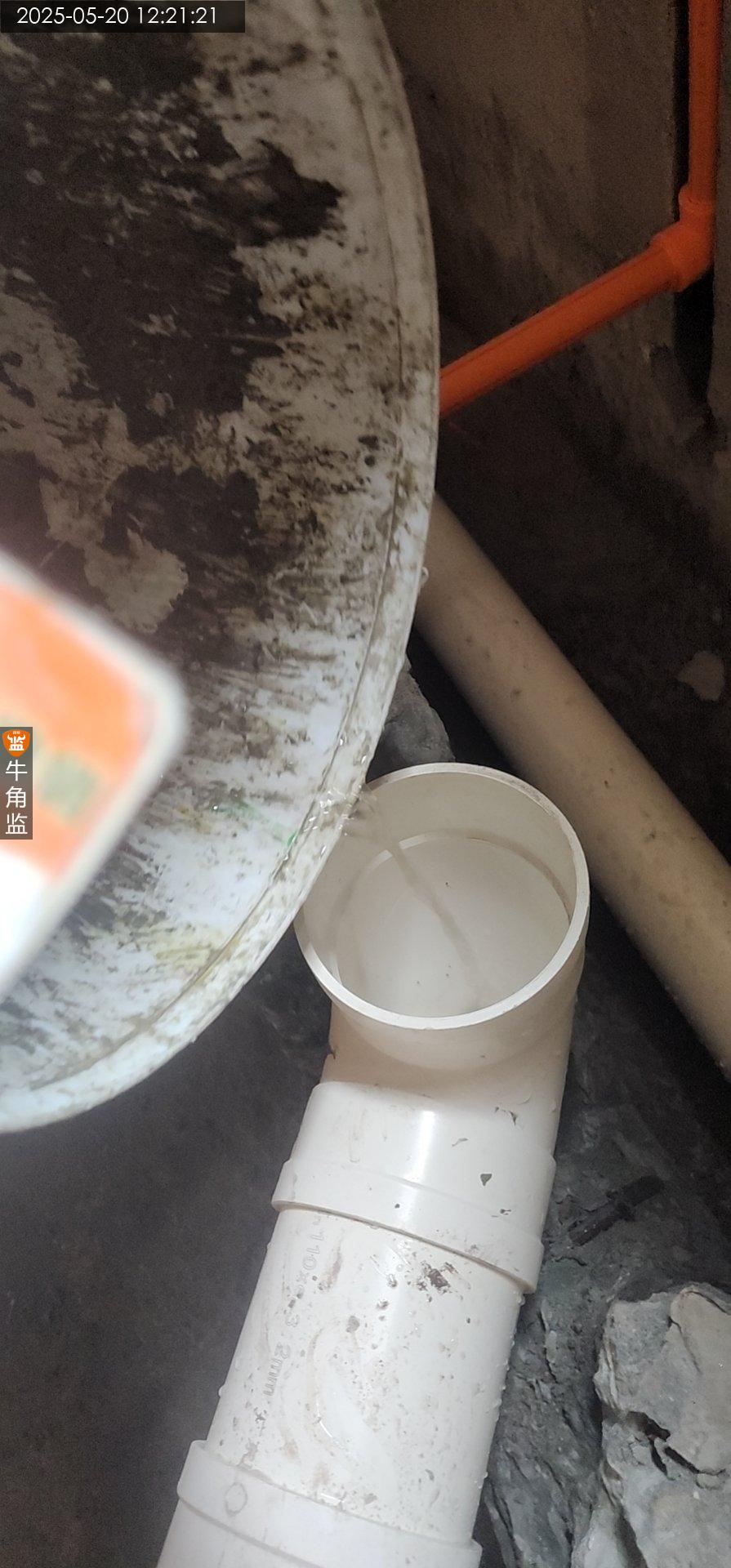

7、沉箱顶部有水汽现象,建议做防水防潮。

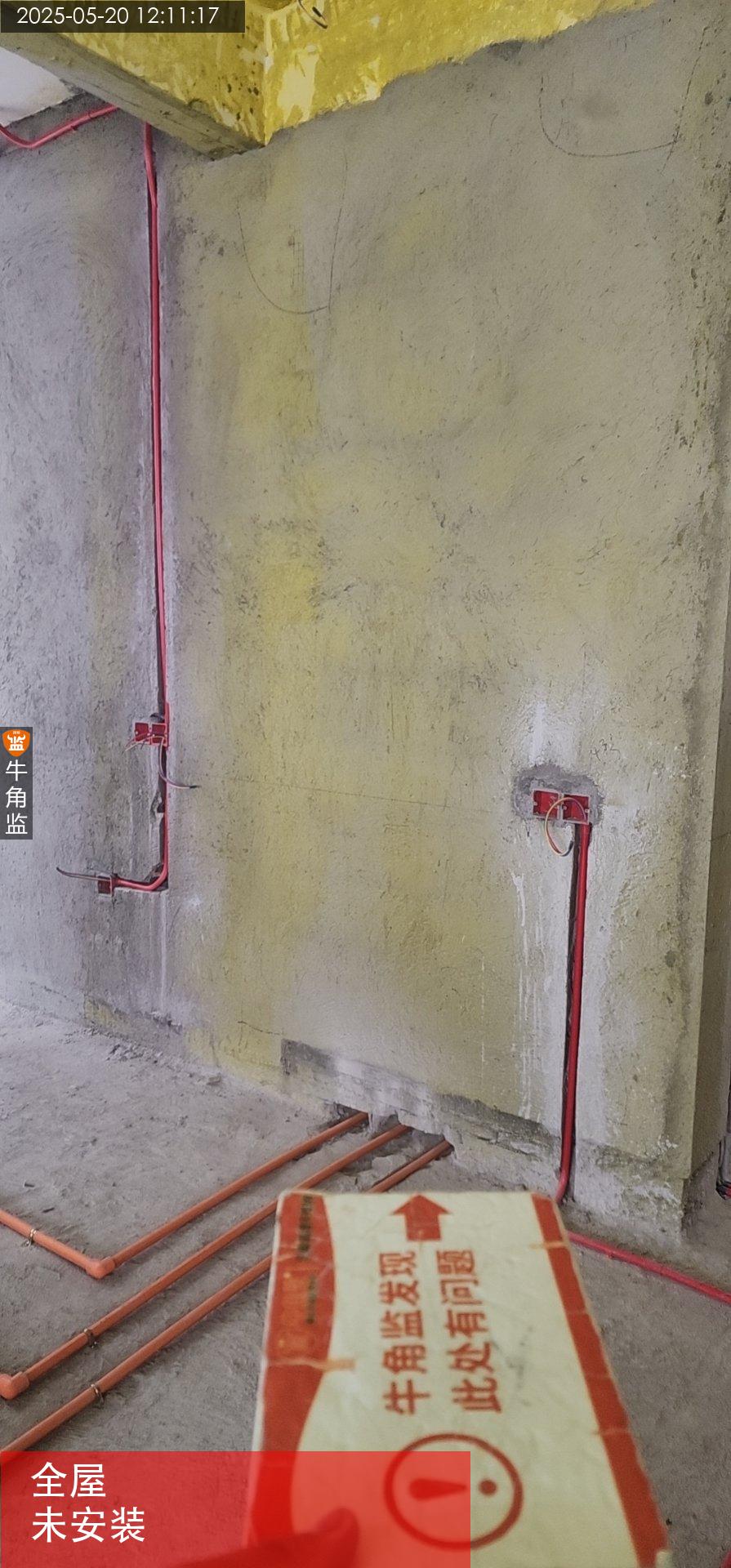

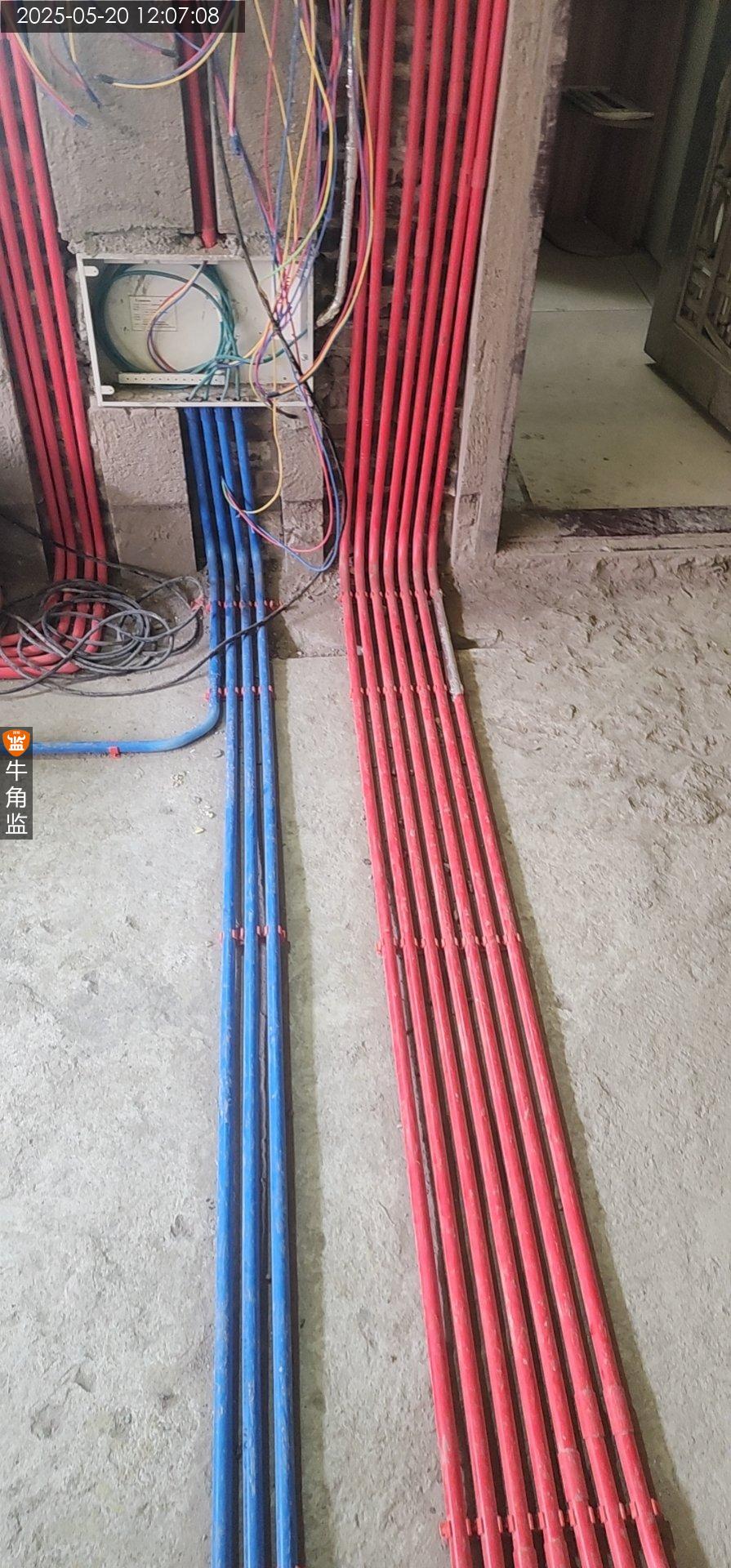

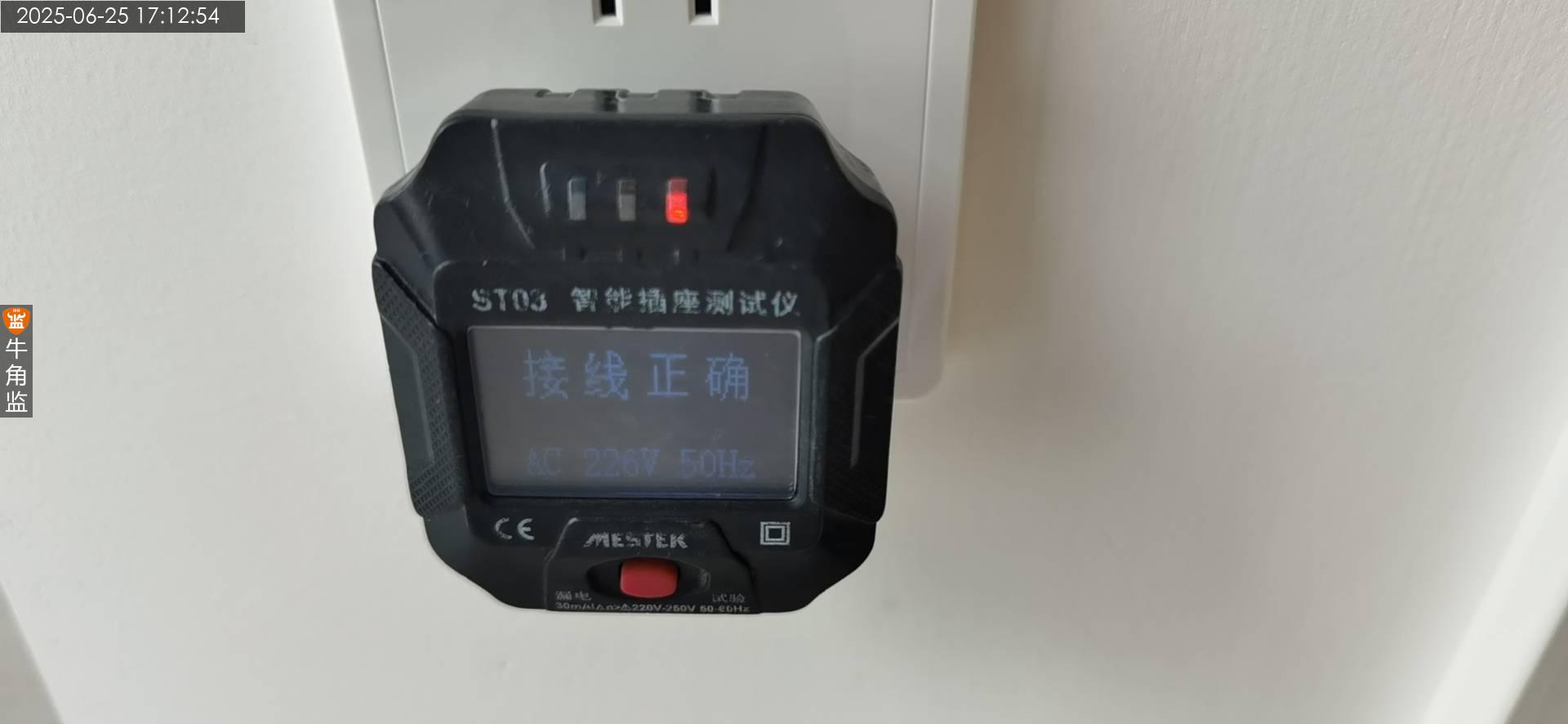

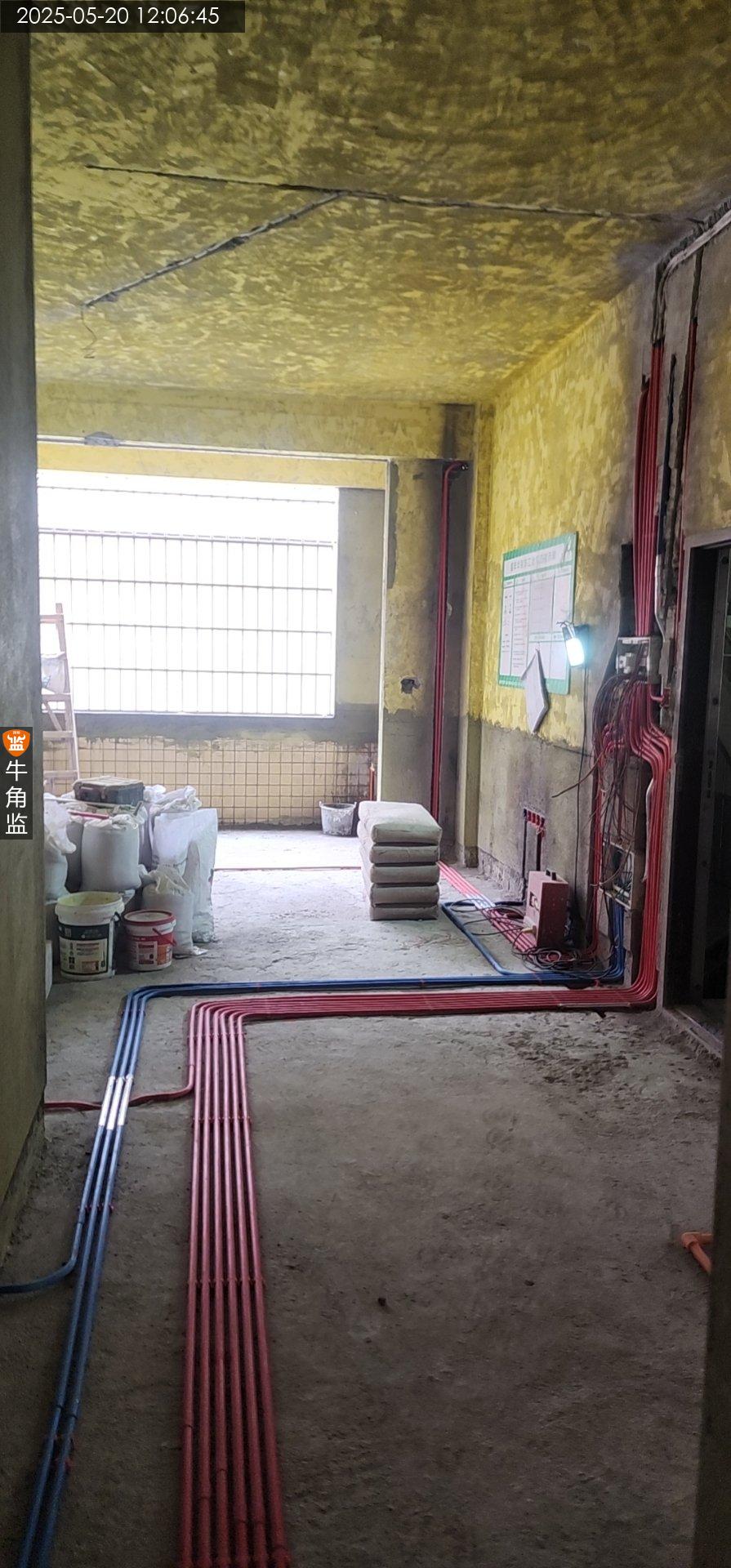

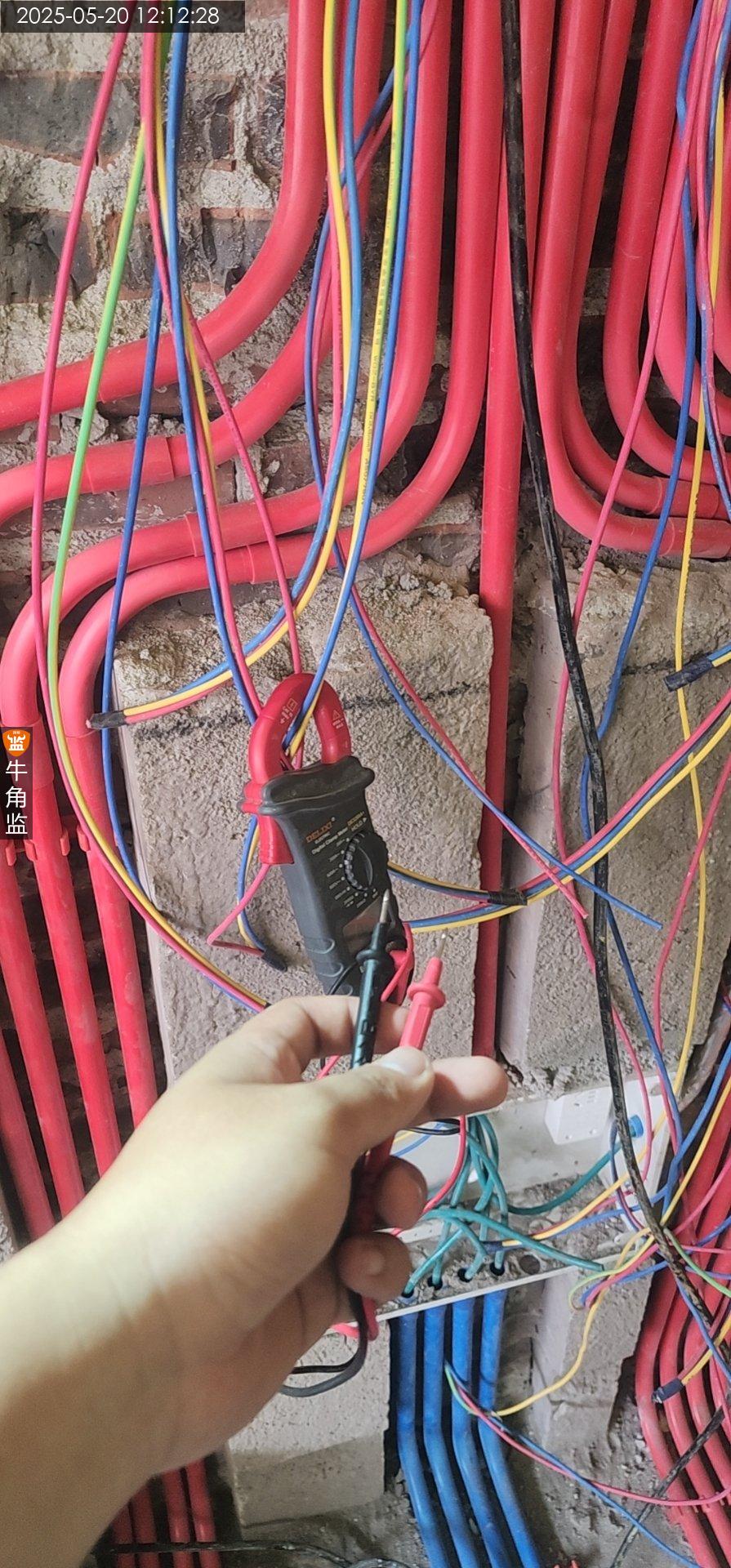

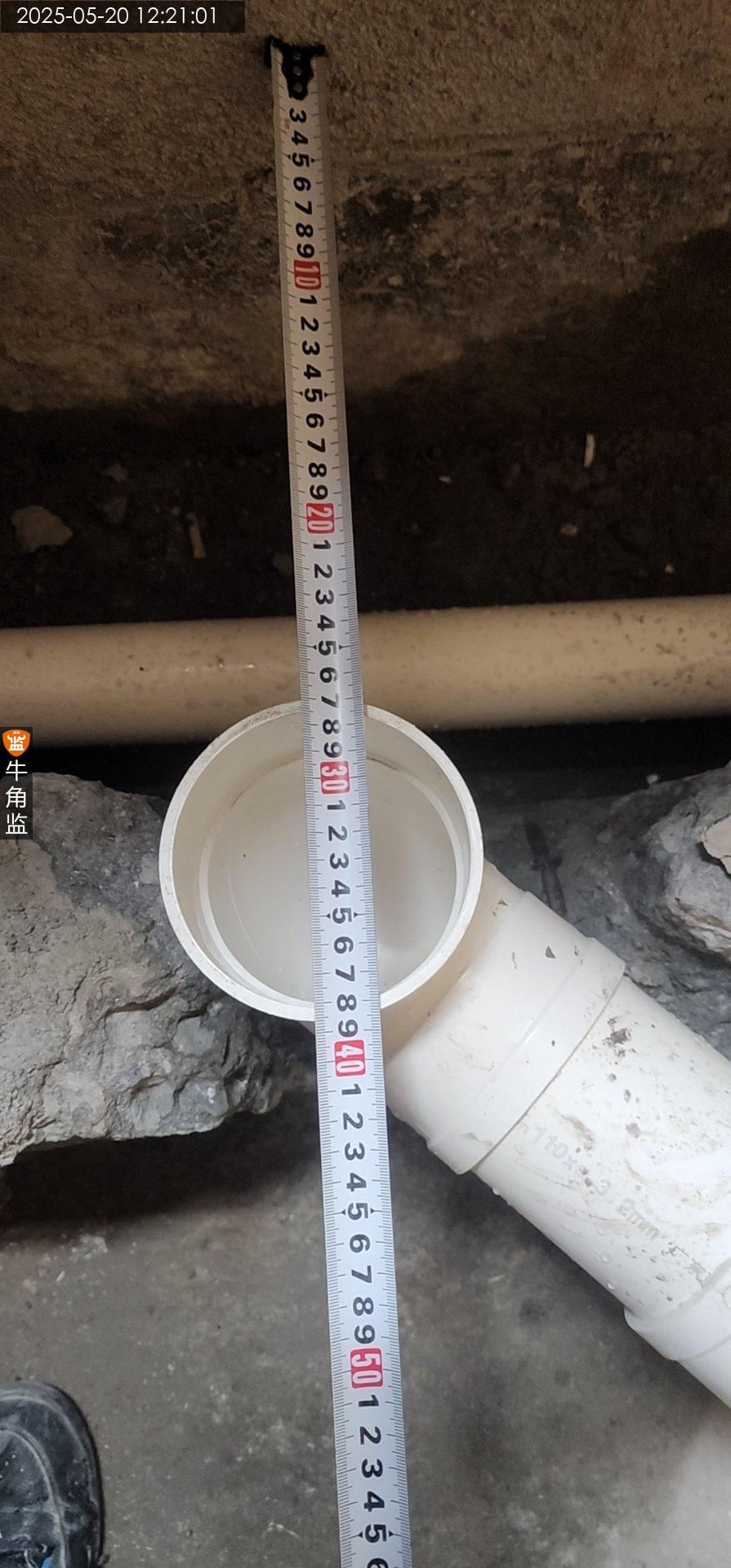

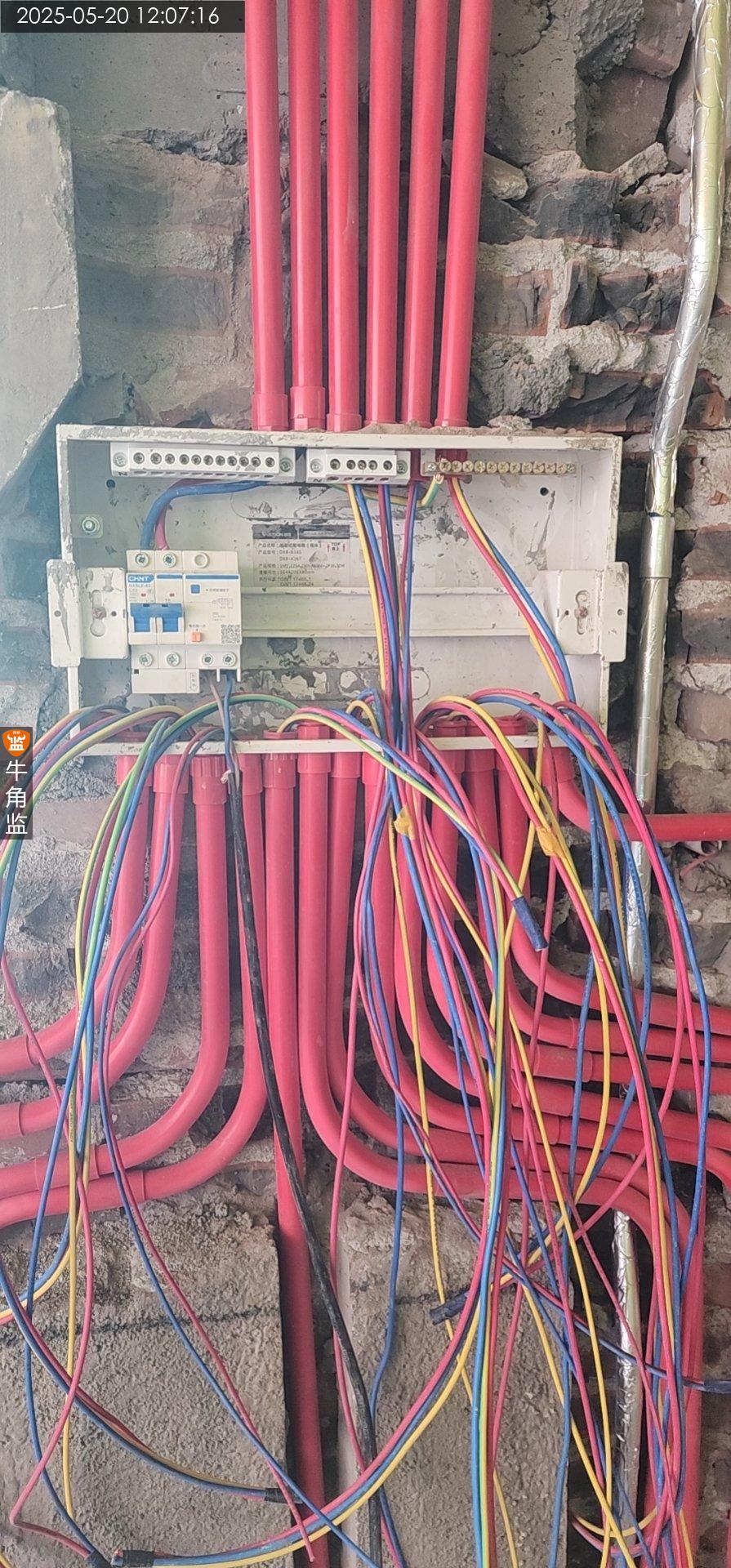

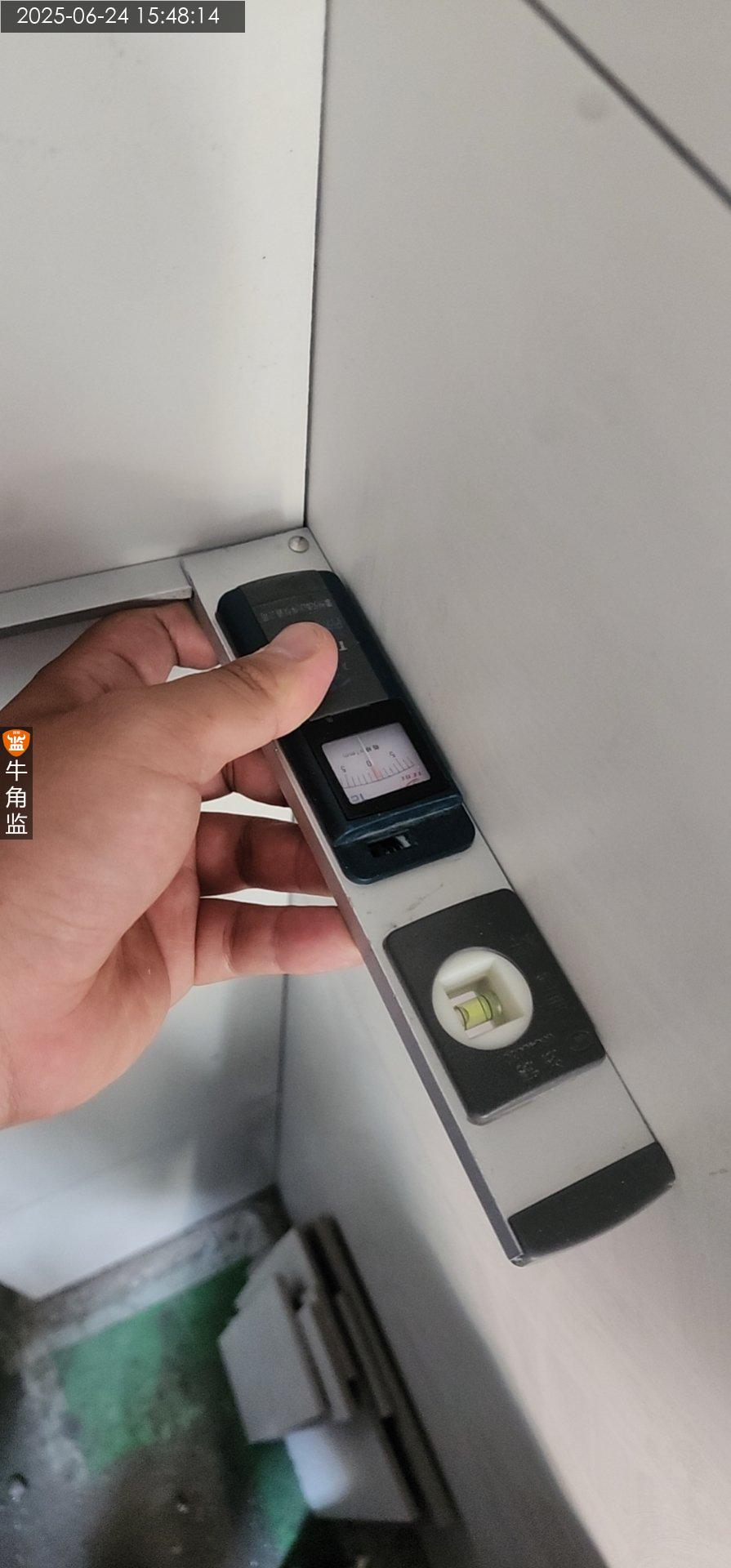

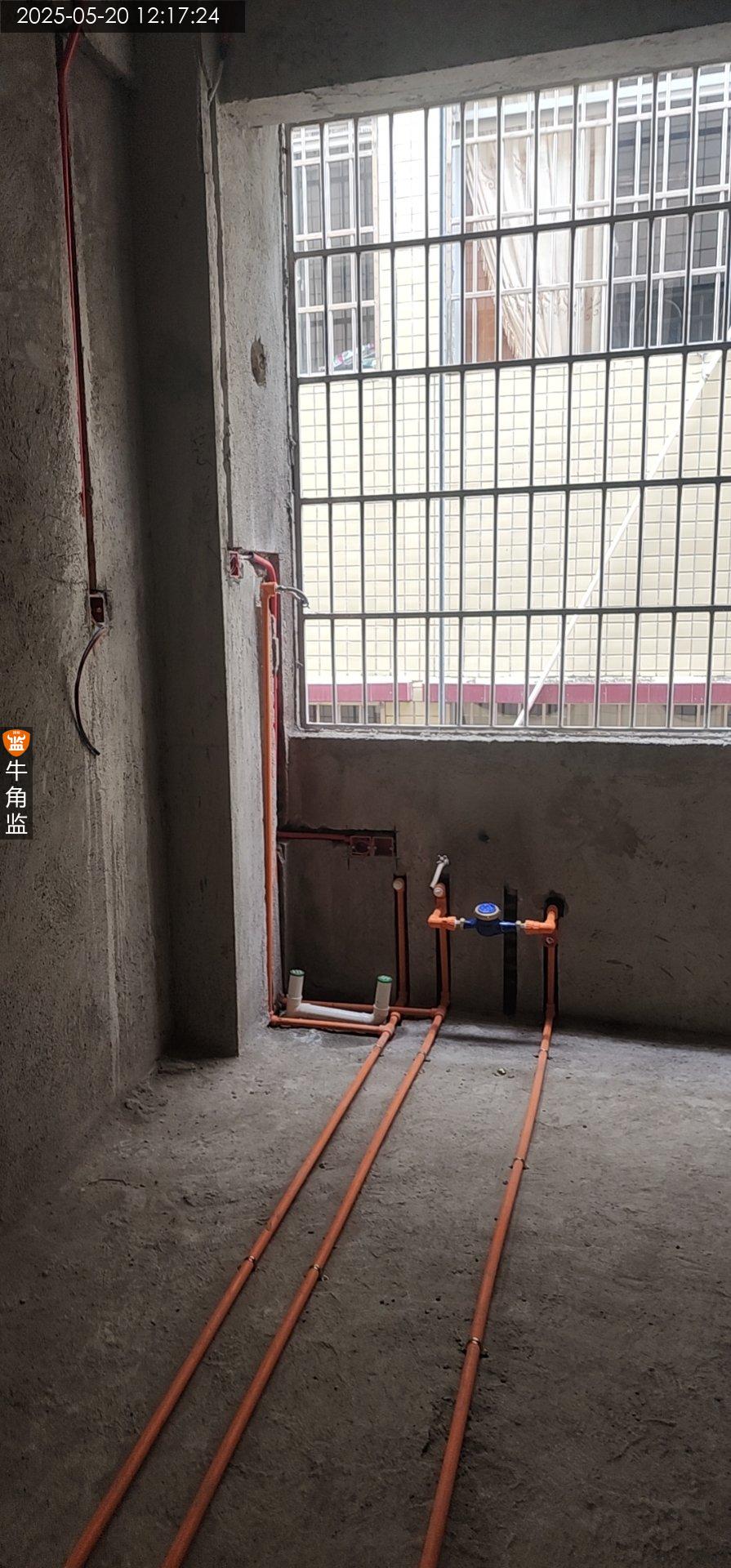

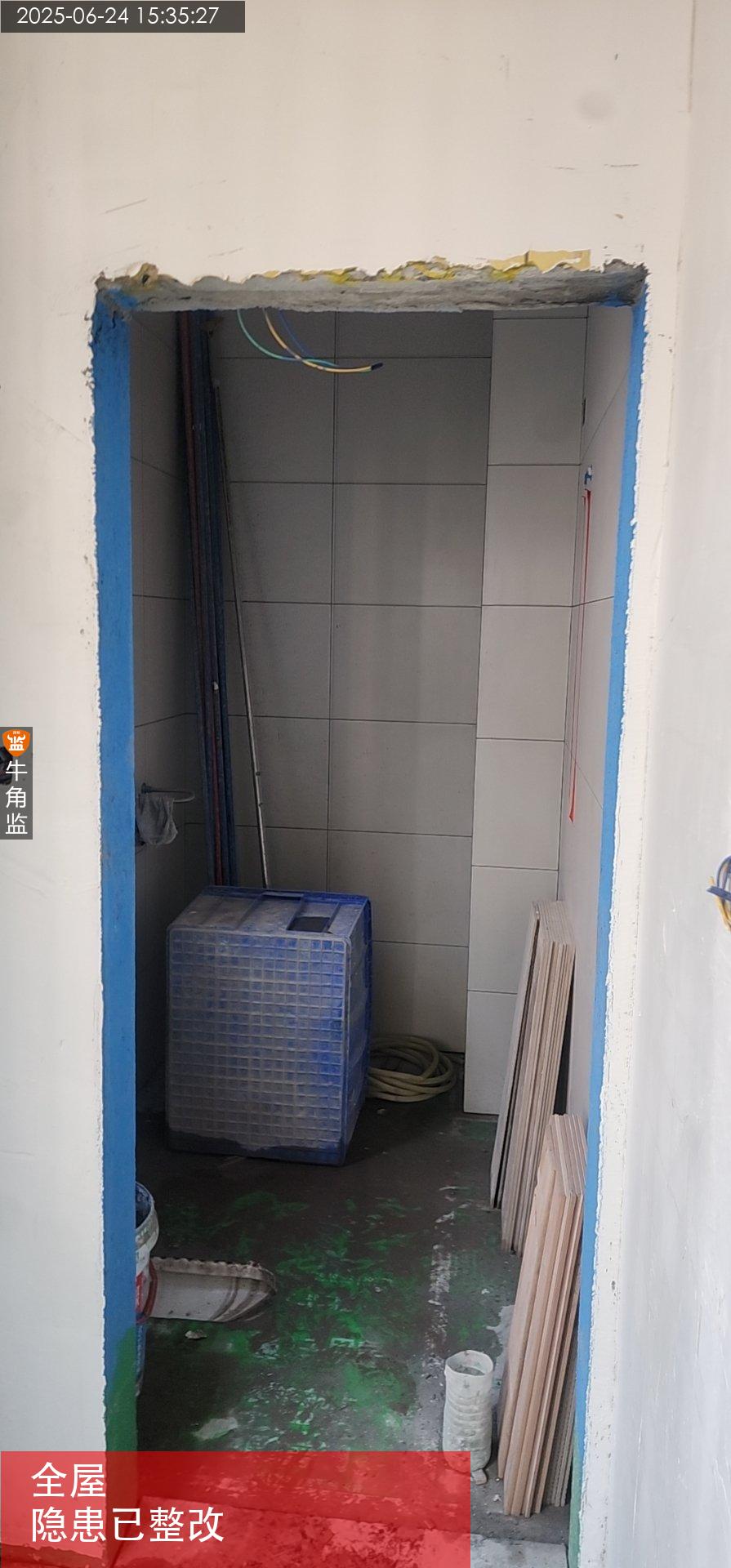

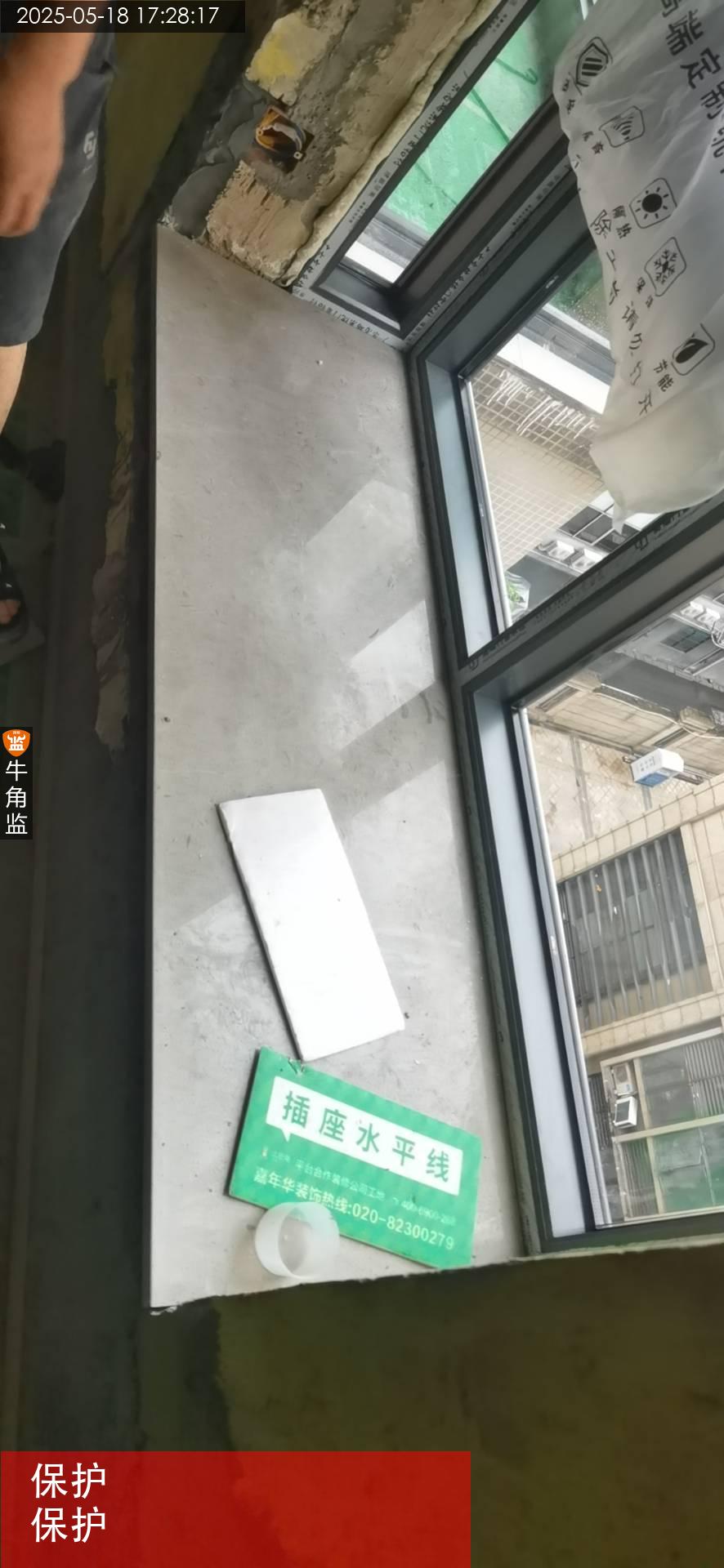

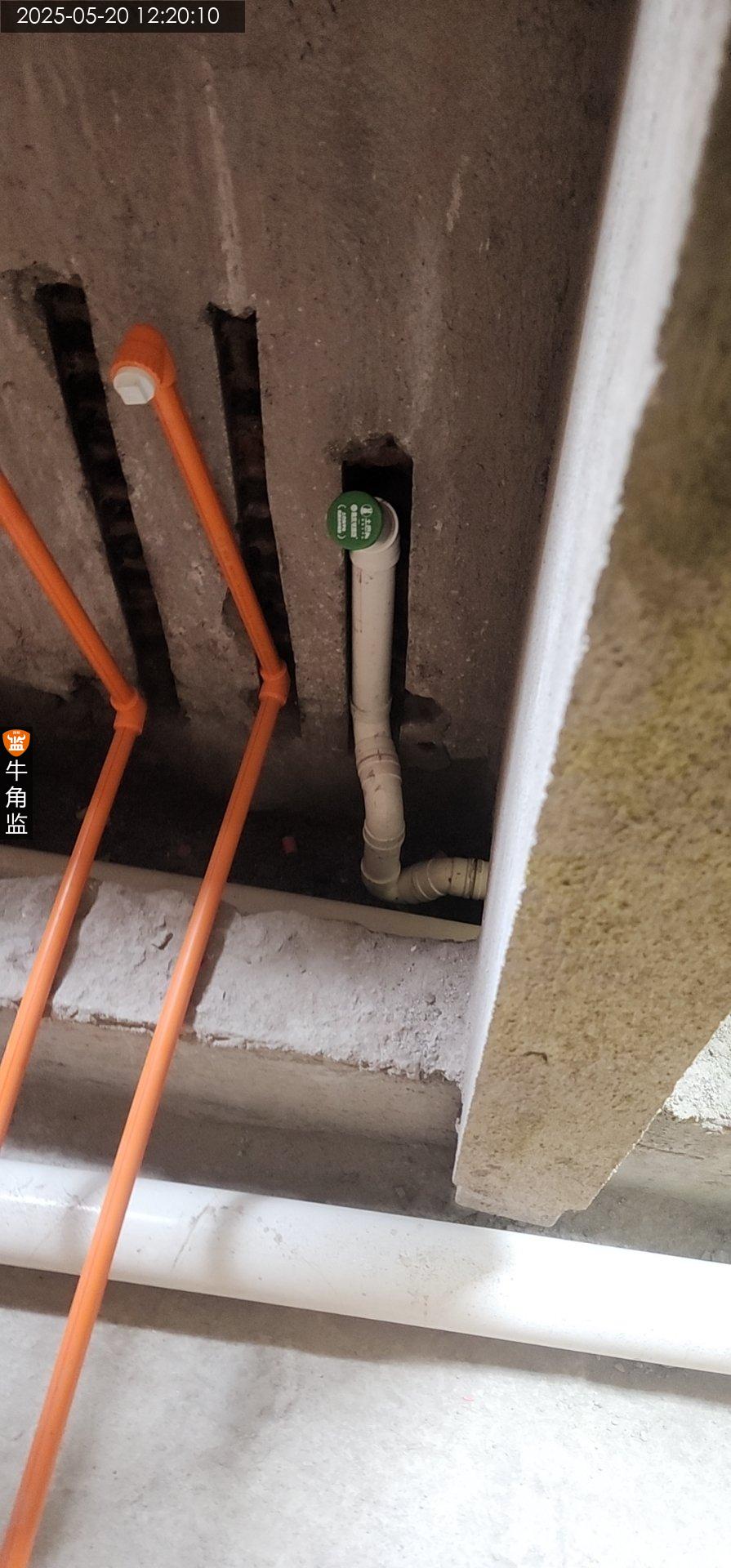

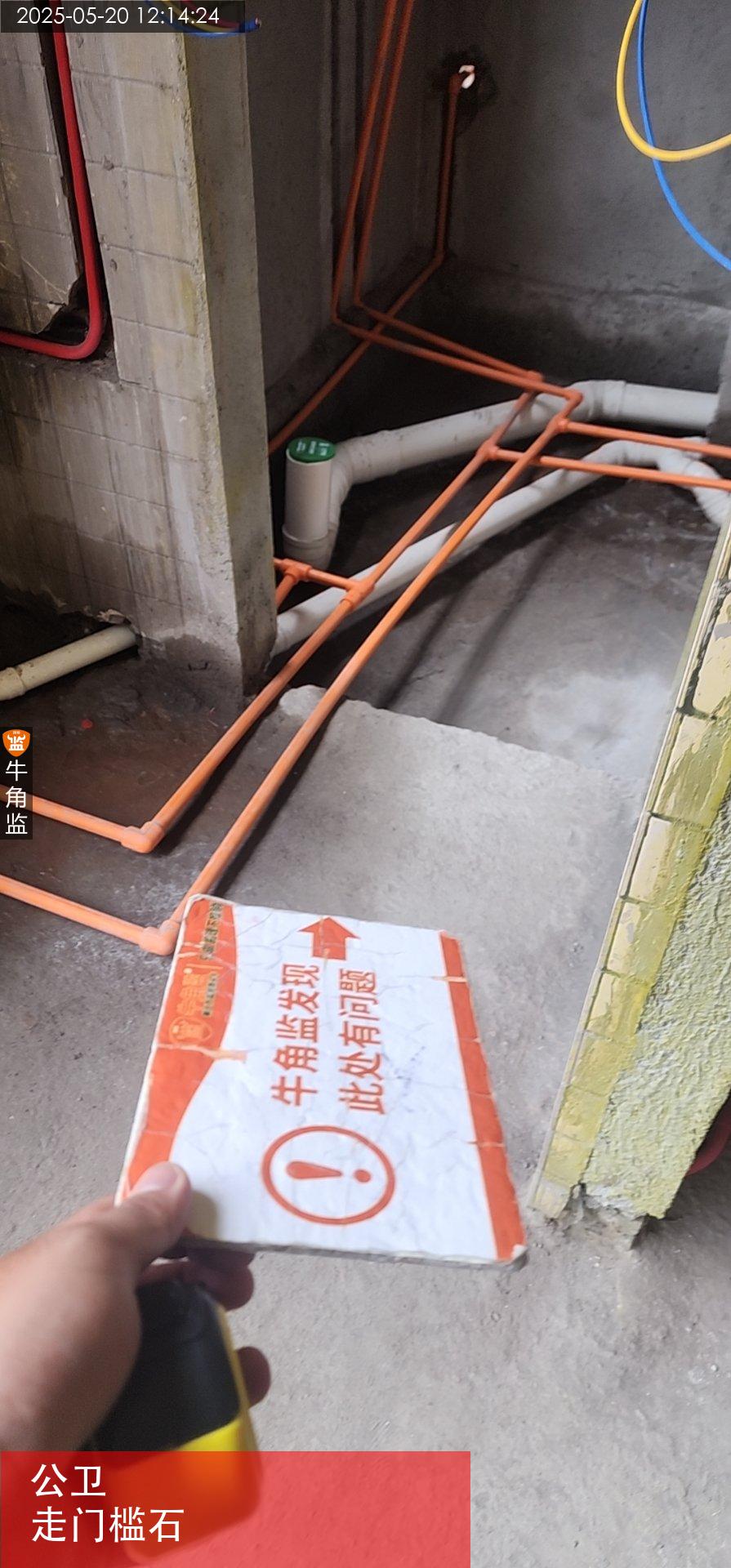

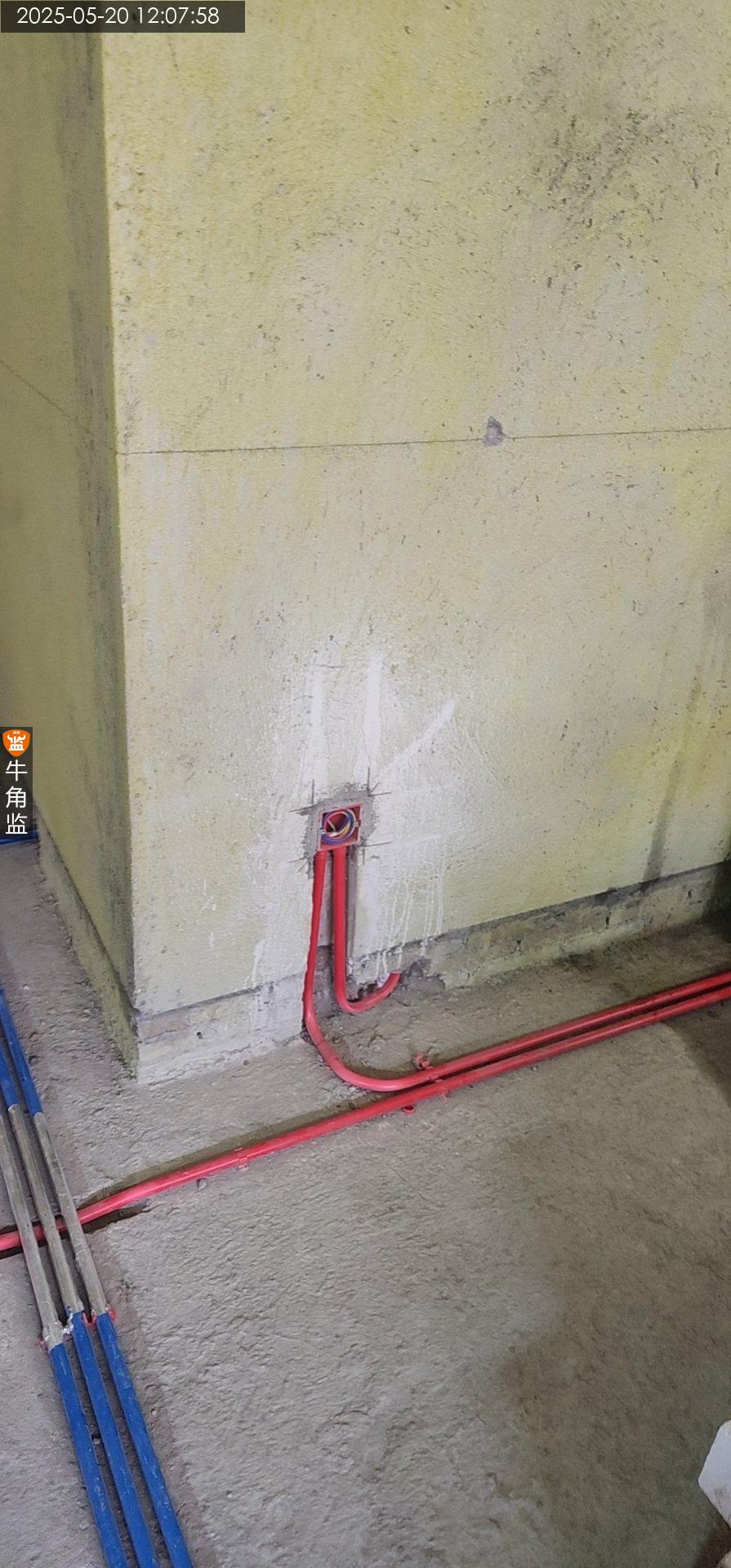

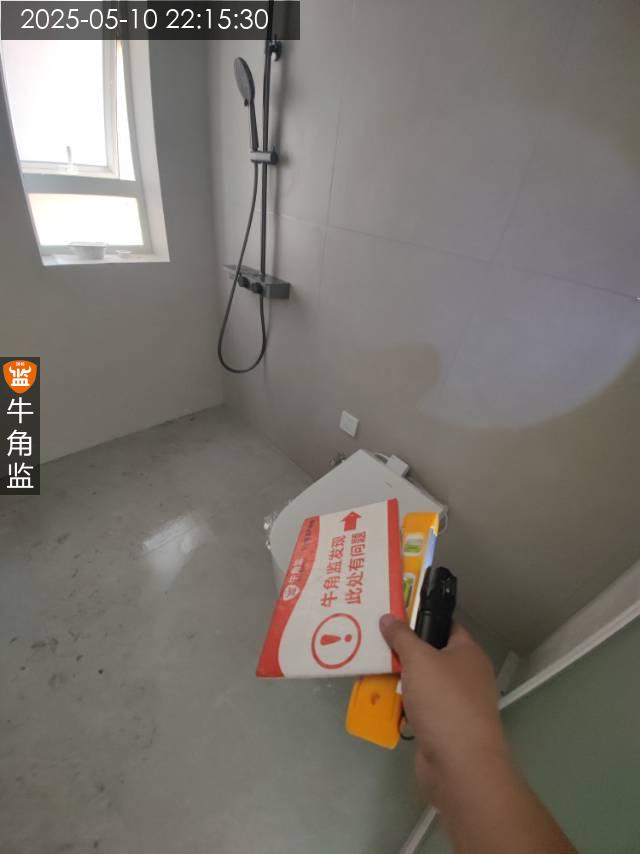

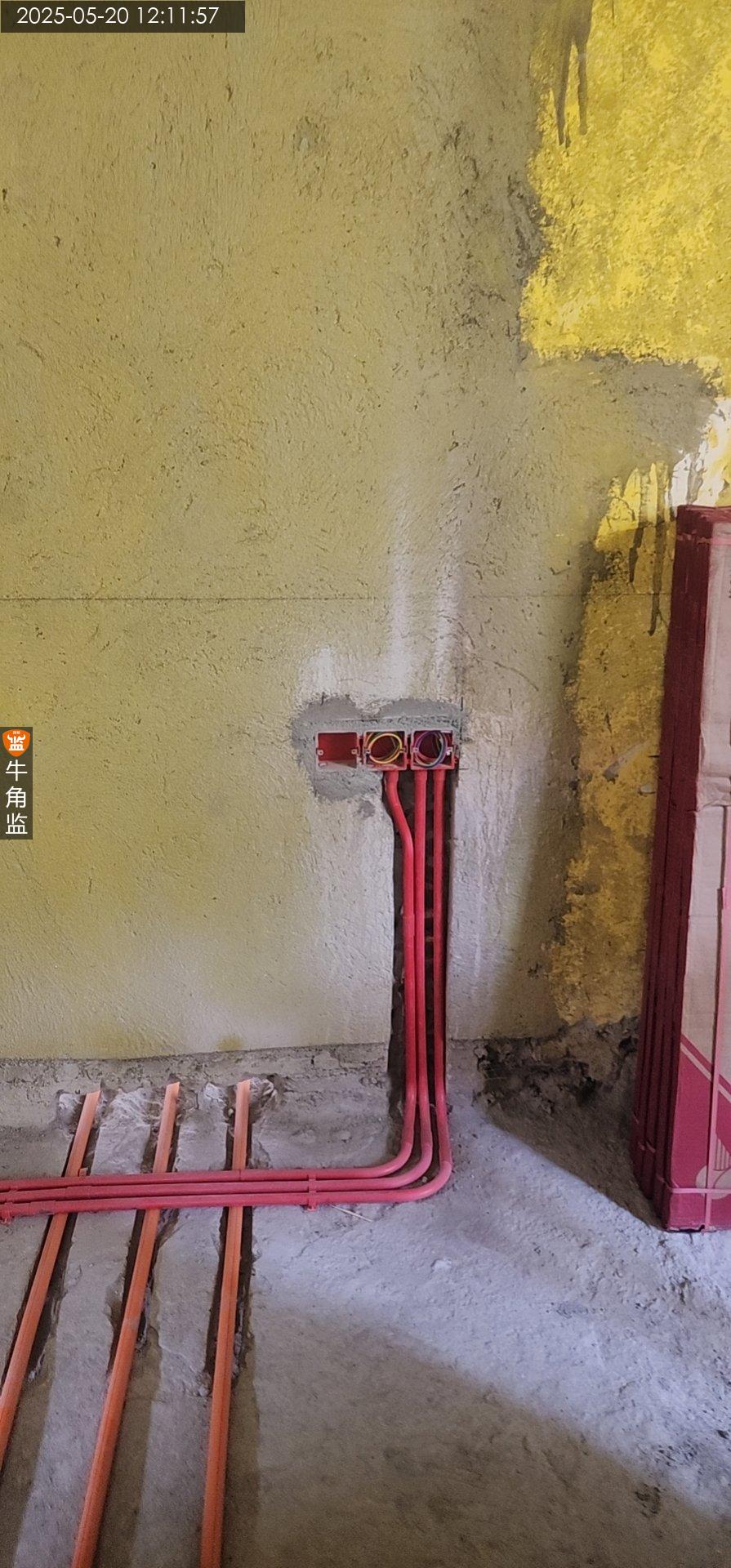

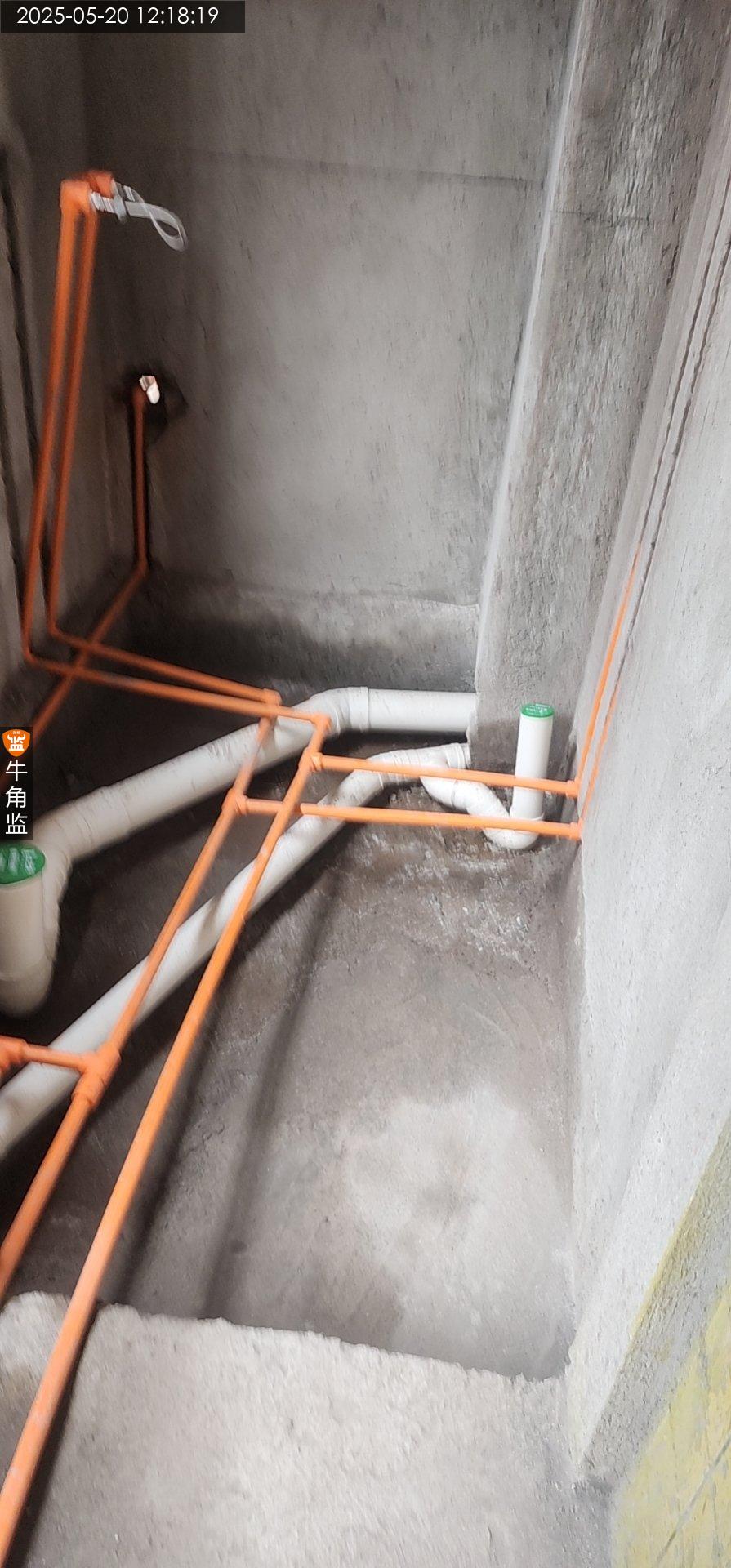

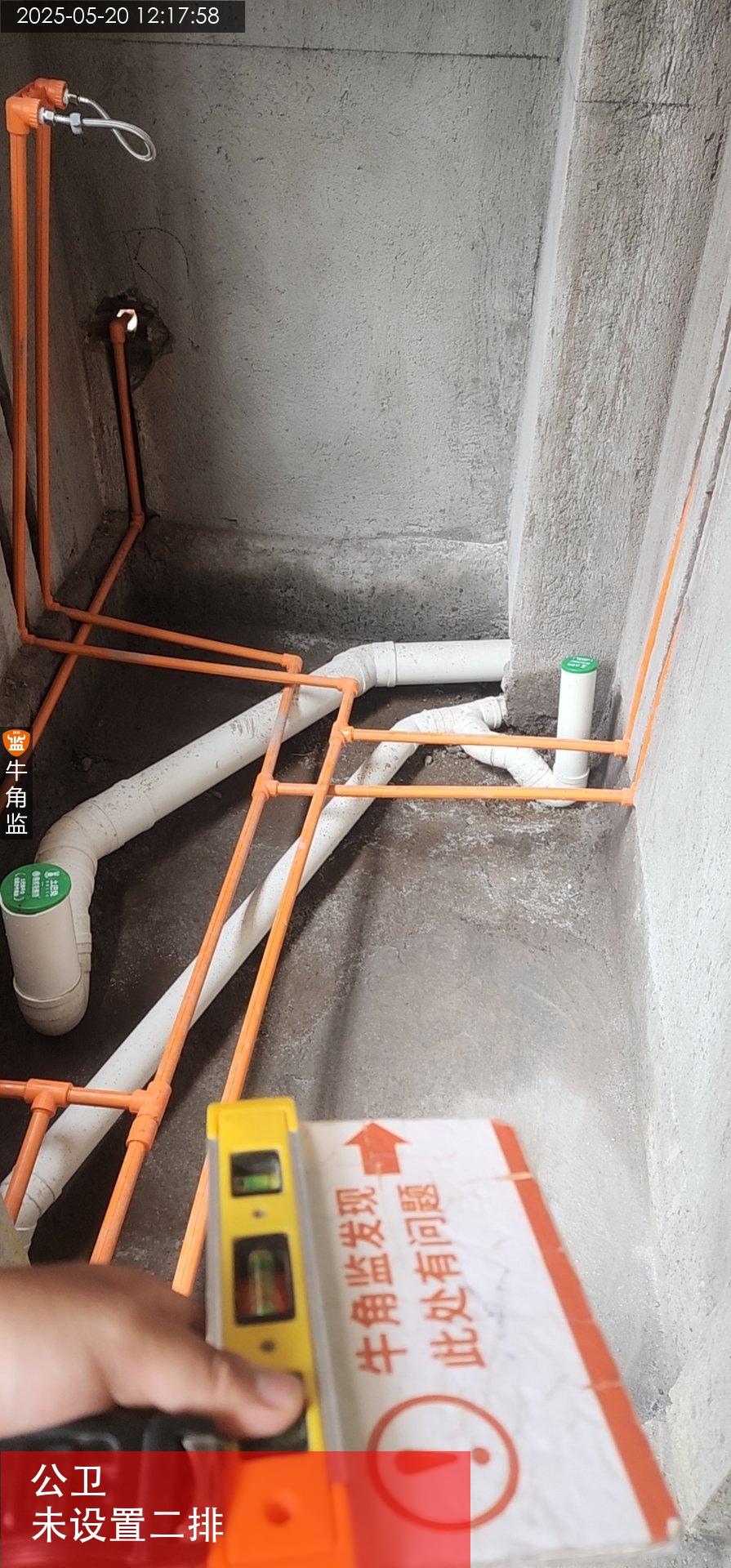

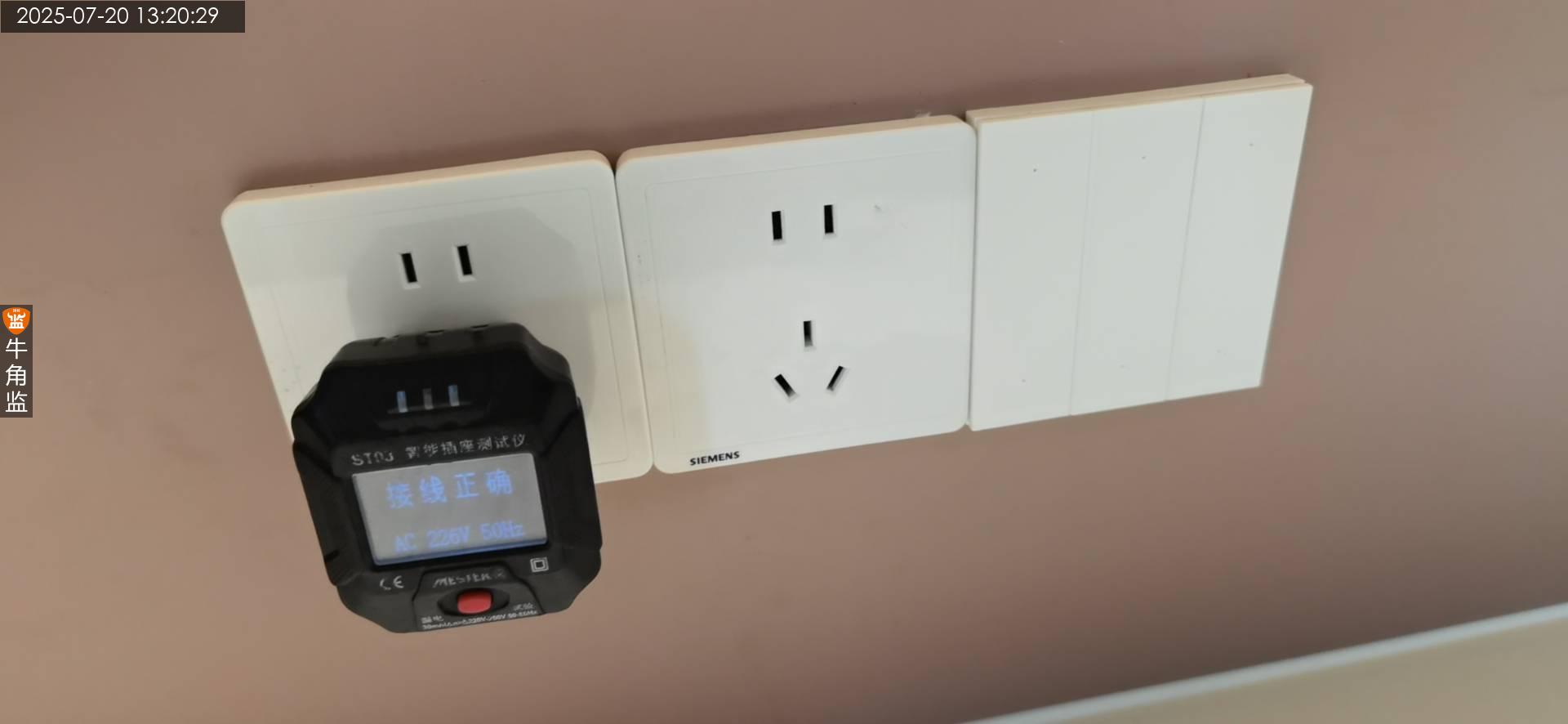

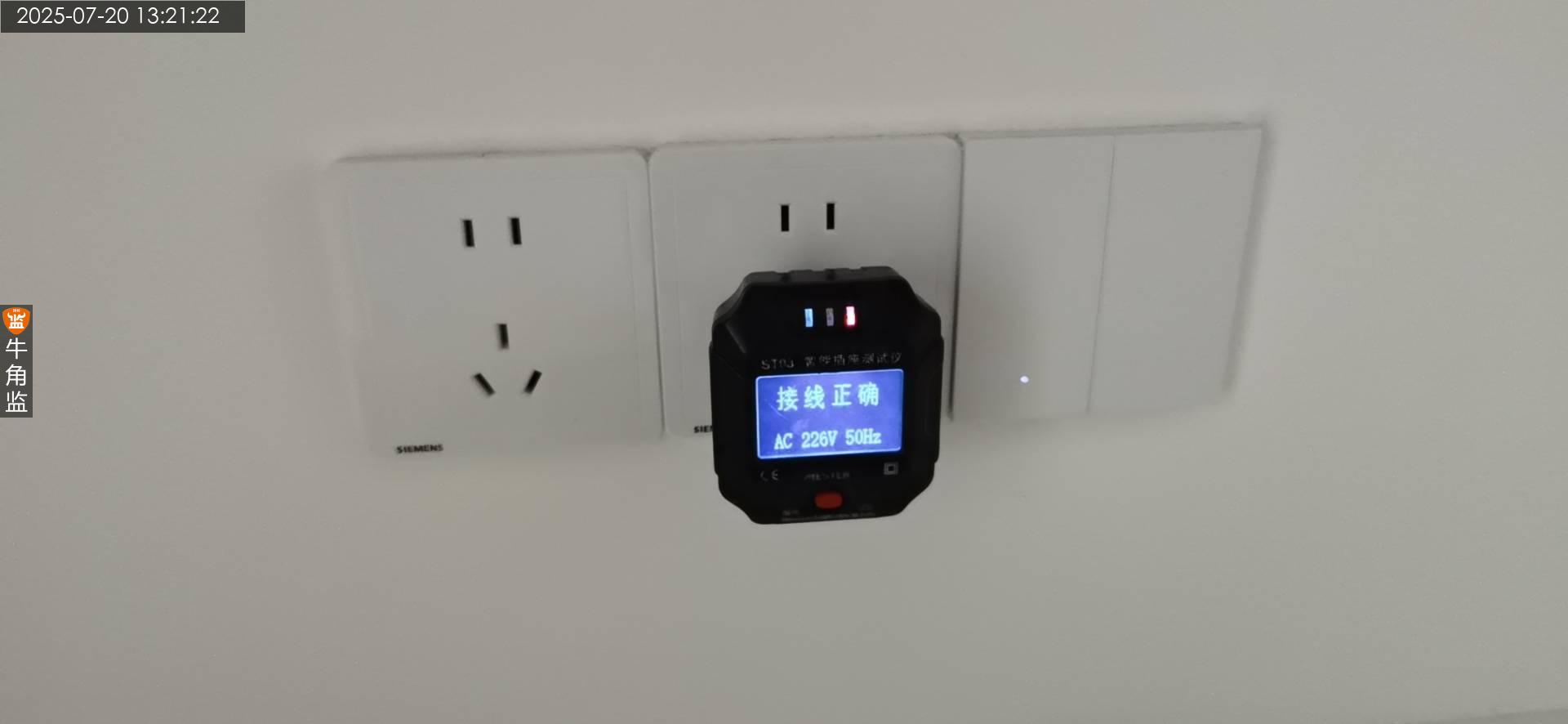

8、水压未测试(现场没水),入户主线6平方。
后续施工建议:

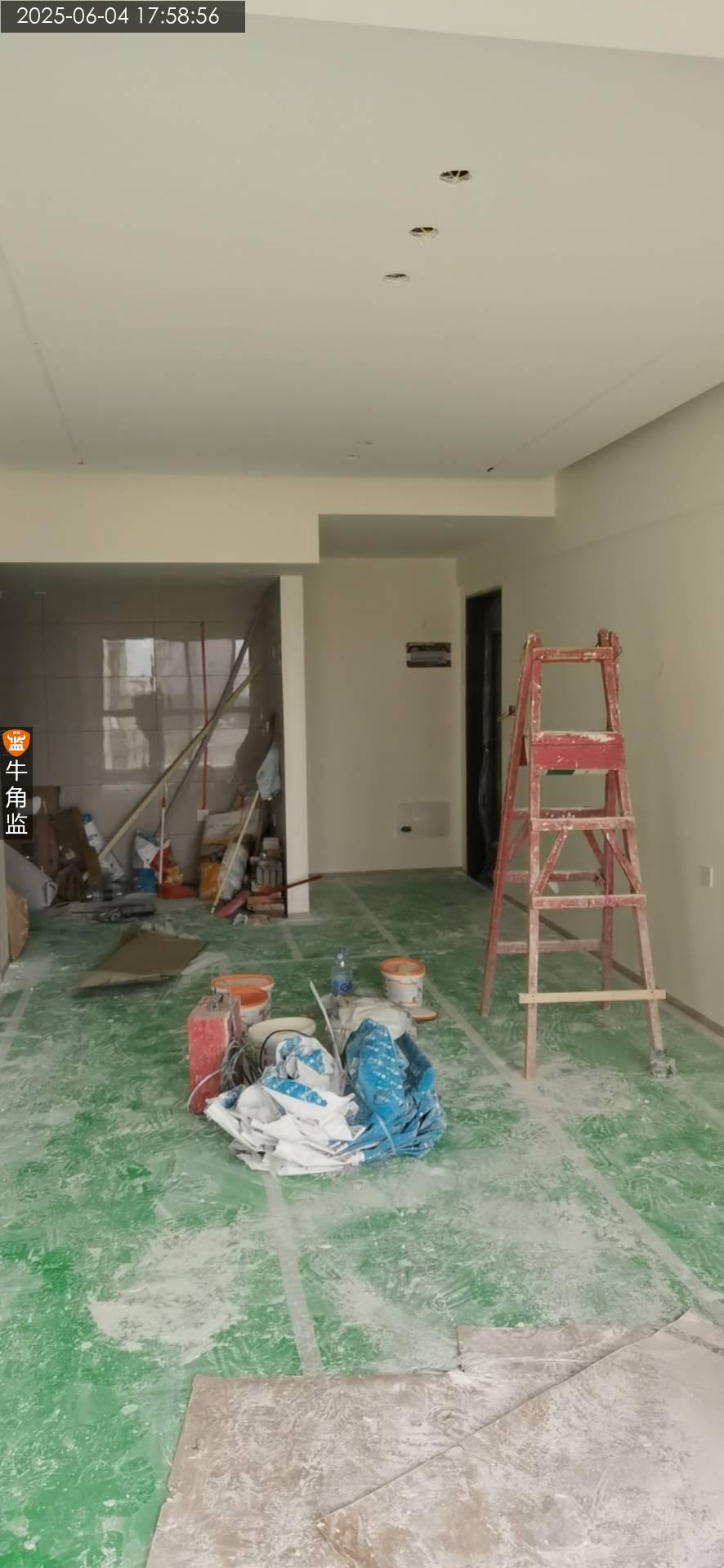

如有拆除旧窗建议外公共过道做好围栏警示,施工前注意到楼下拍照留底,配备好临时灭火器备用电箱。施工前总水注意关闭避免渗漏到楼下。地漏排水口做好临时密封处理。不可使用大风炮机施工打拆。墙地砖需要拆除到原楼板原墙面。
1、原基础结构问题整改(例如墙面空鼓、外墙渗水),需先确定工程量跟工程造价。
2、打拆前提前沟通周边邻居与施工方,打拆过程中如有造成损坏,施工方应免费维修,打拆时噪音较大,提前拜访周边邻居。
砌墙批荡巡检:

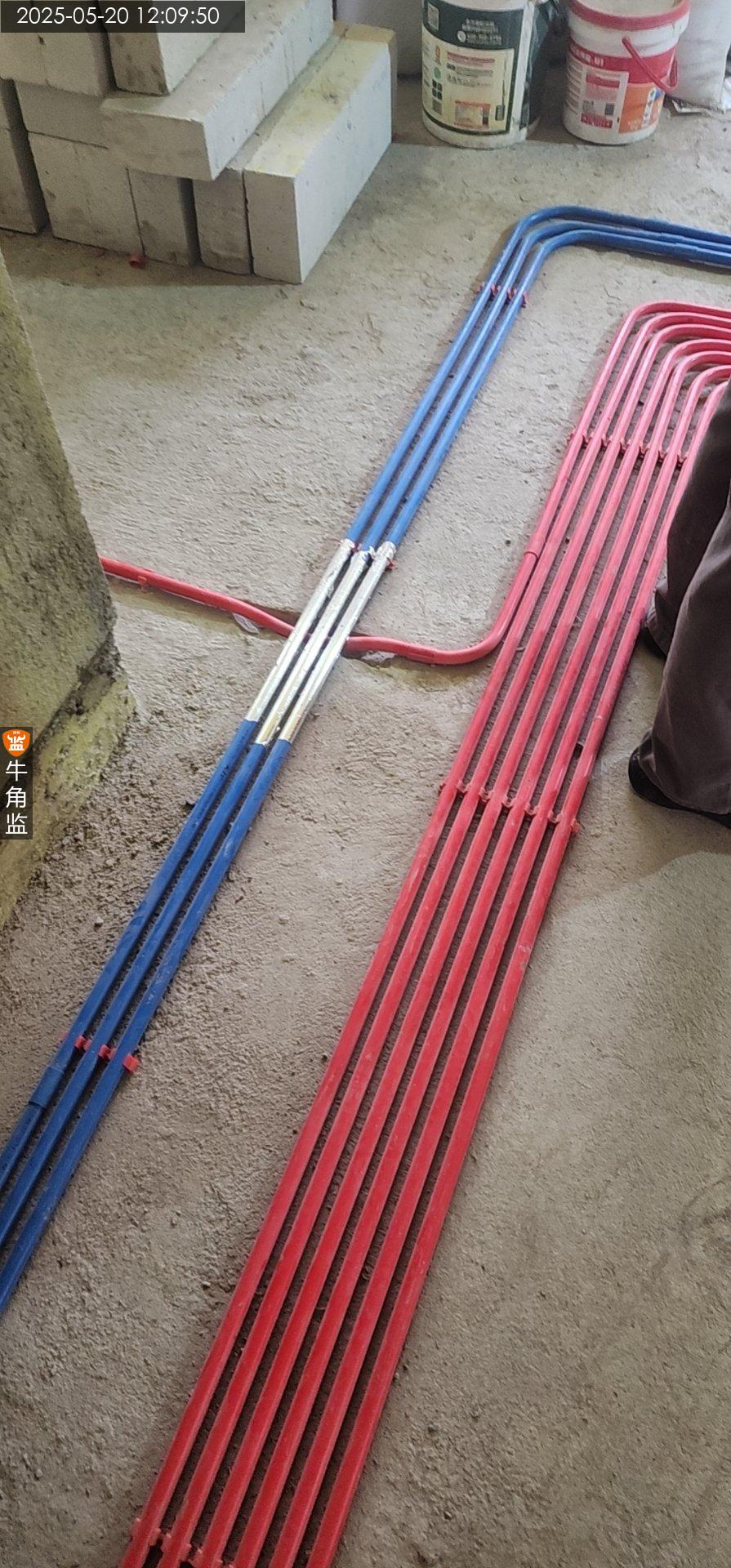

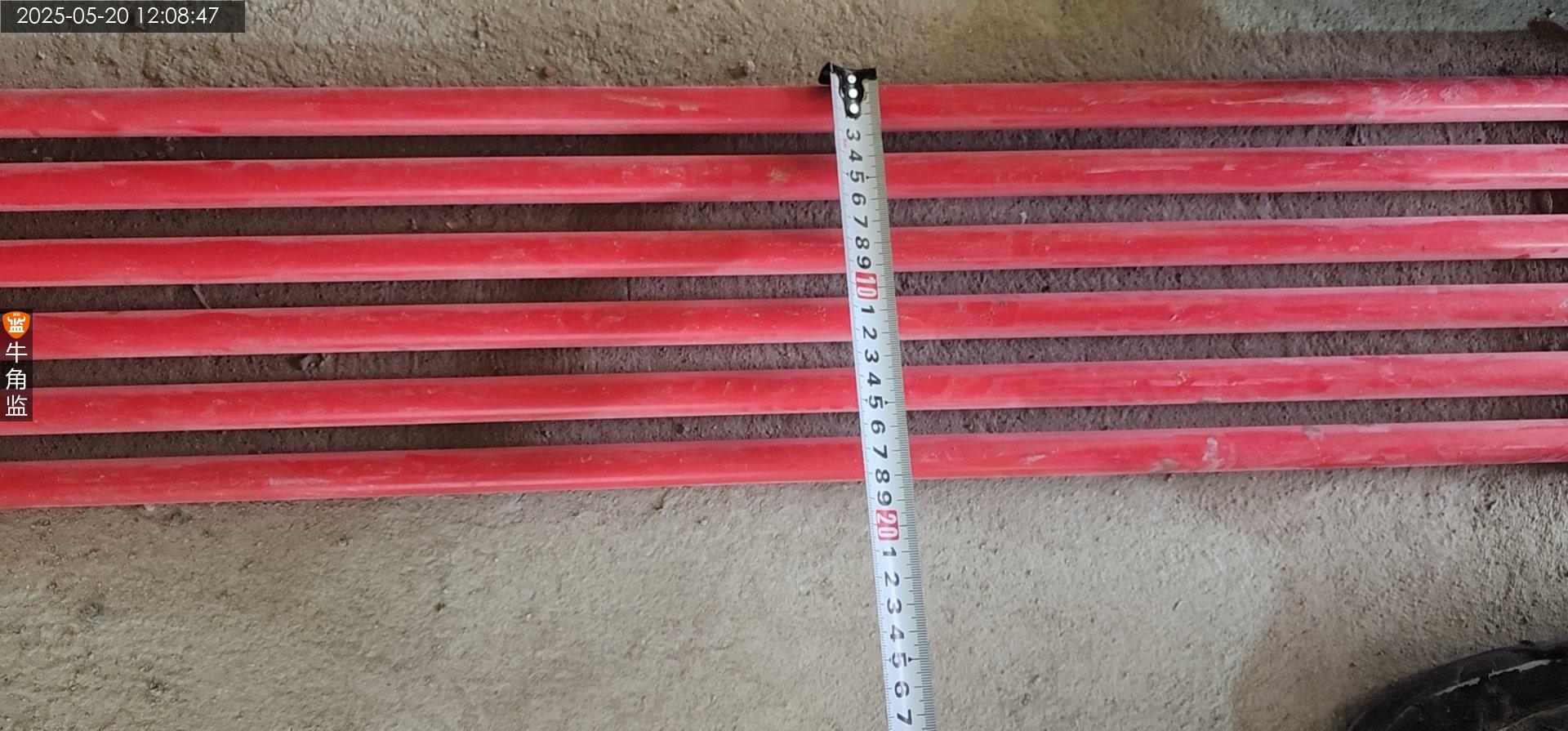

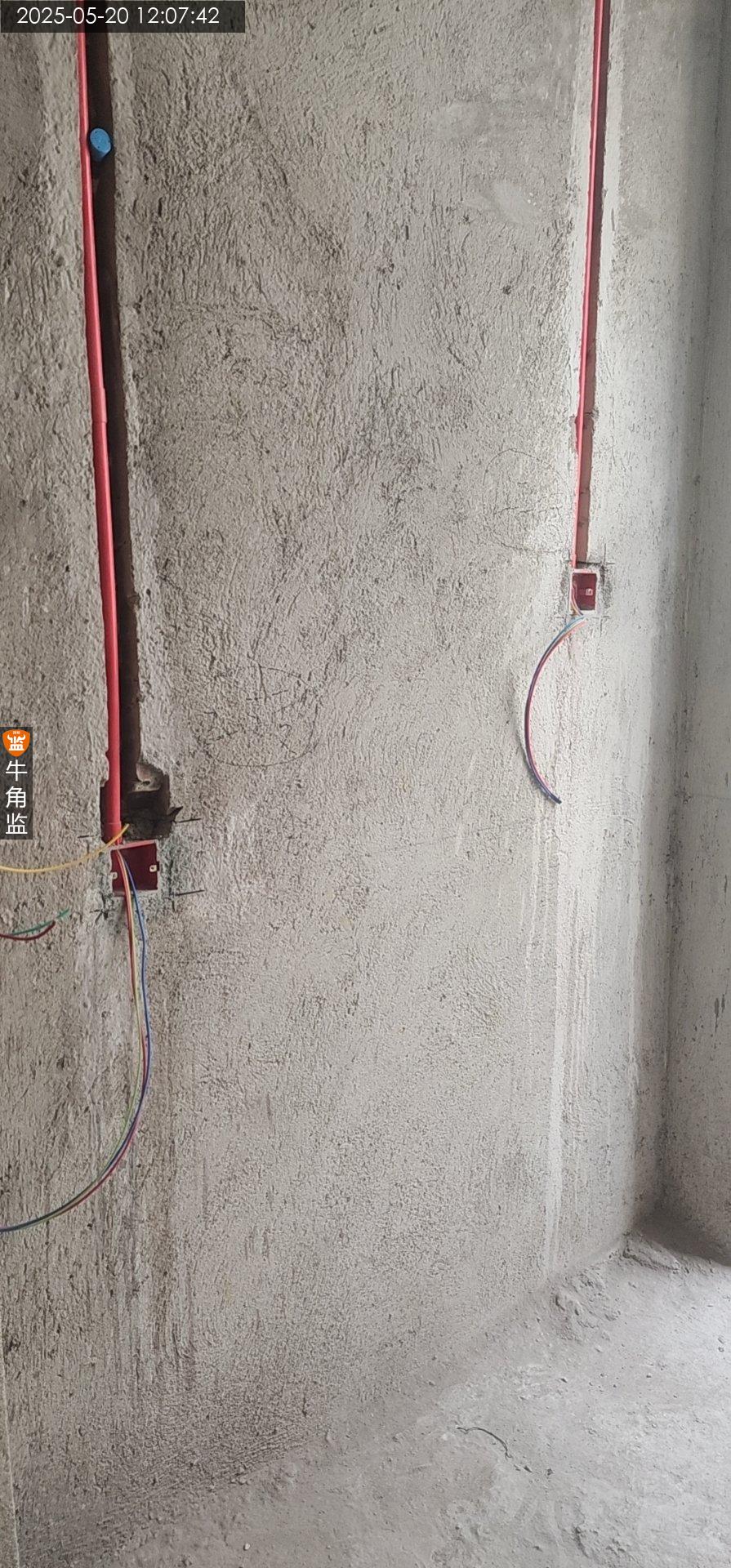

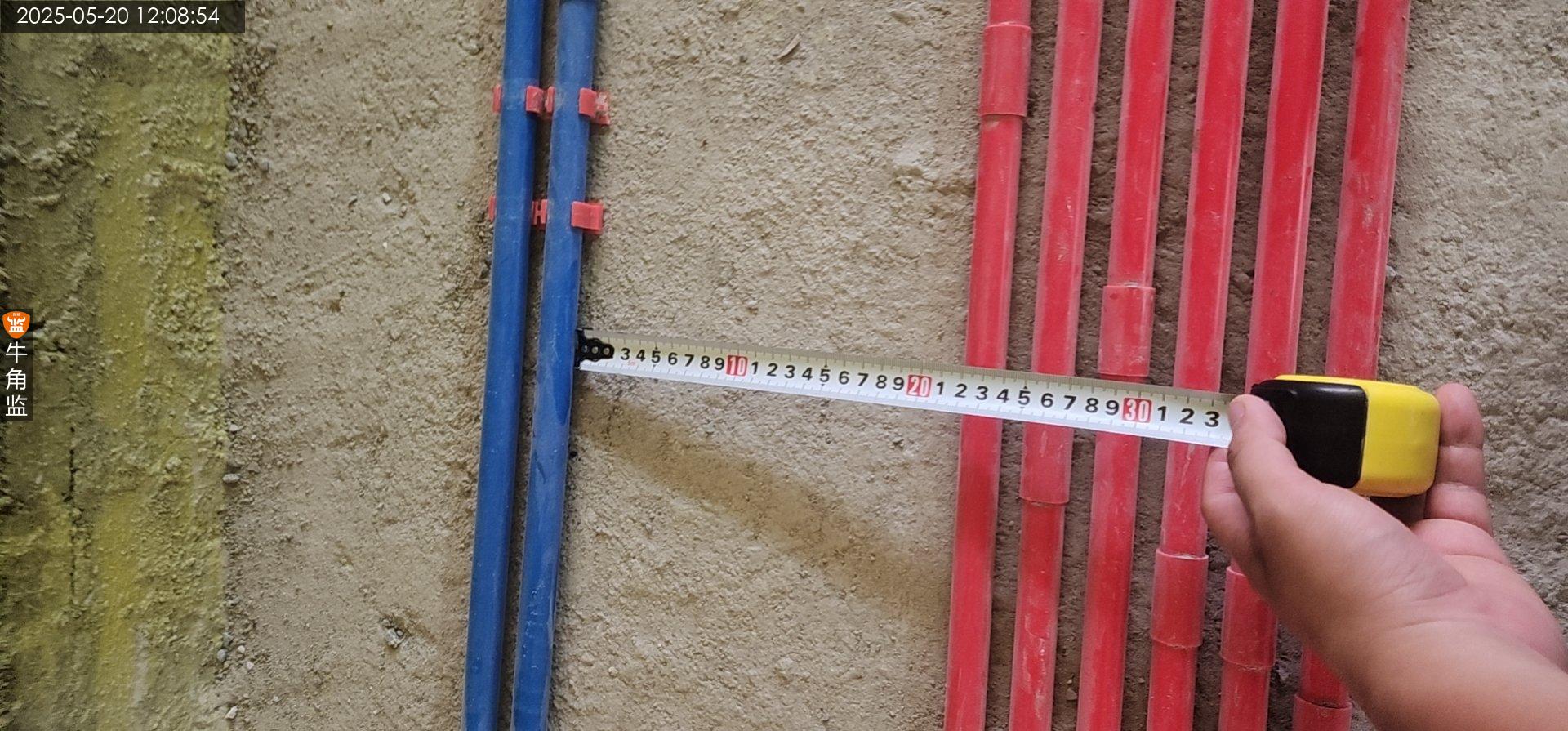

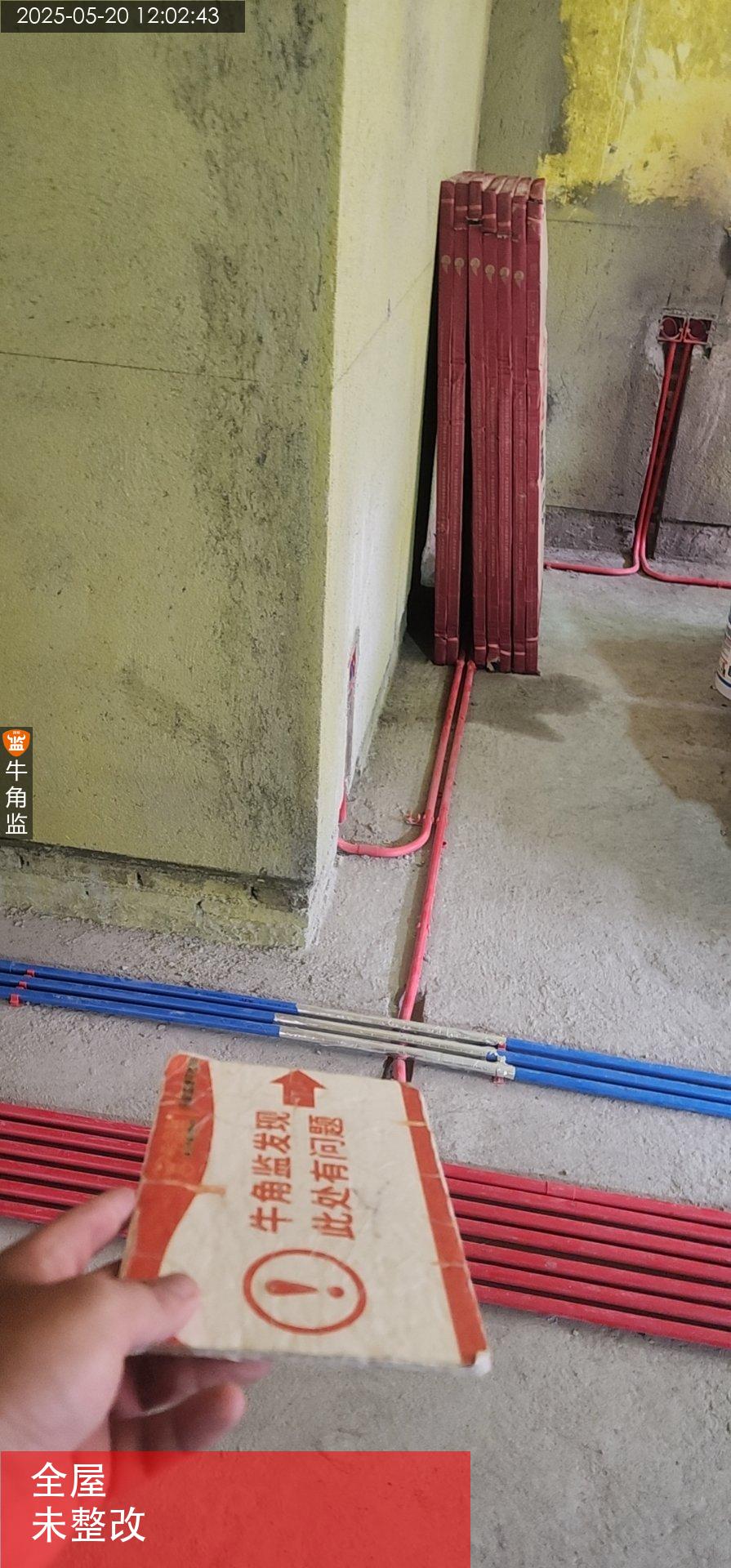

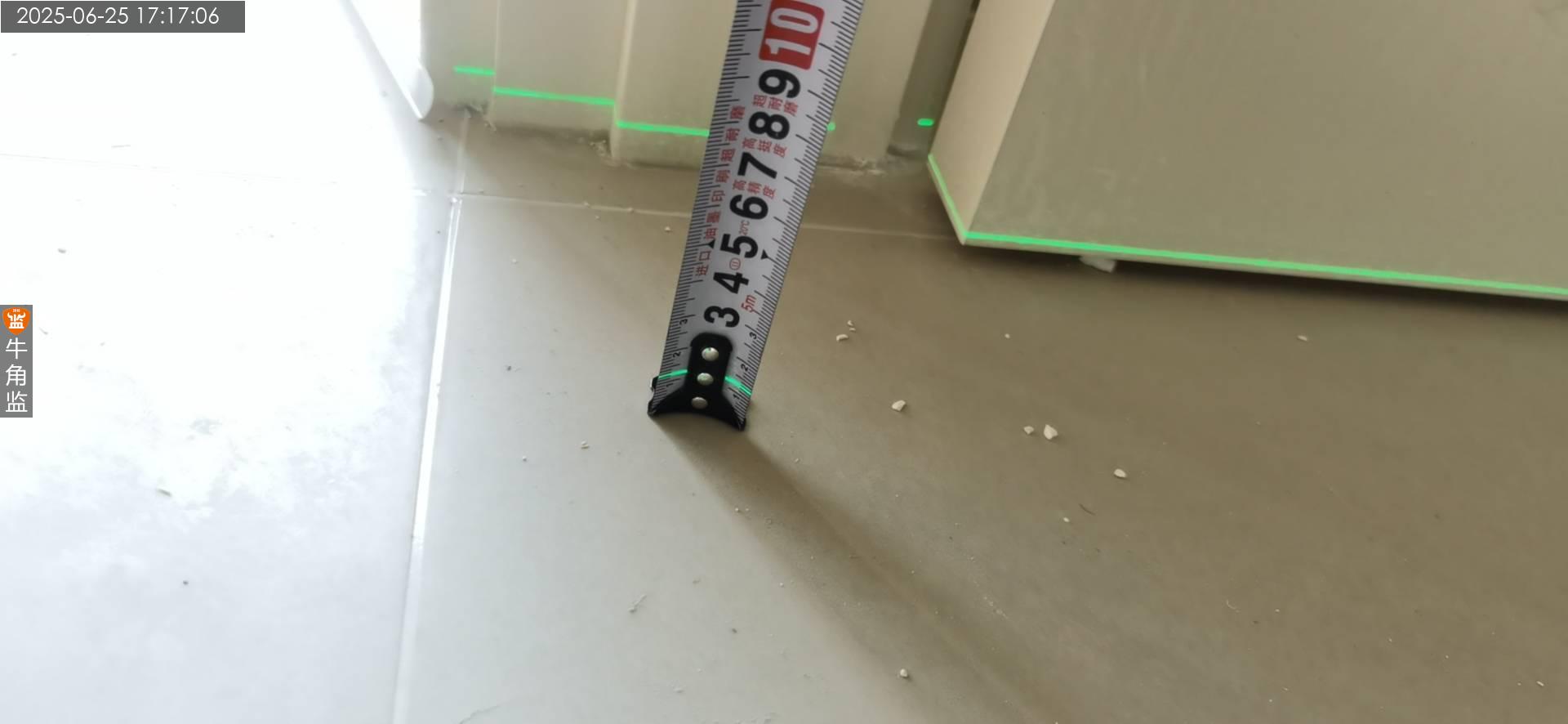

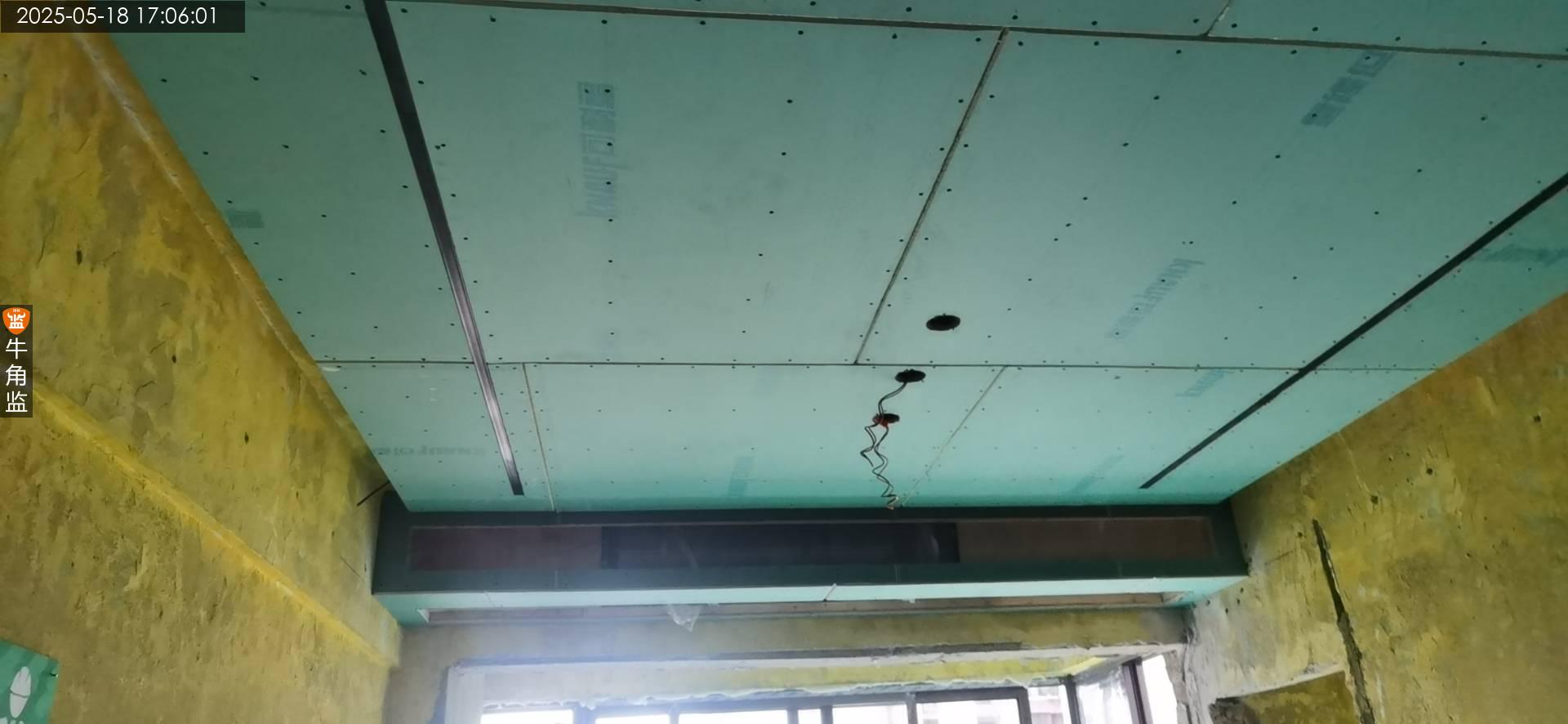

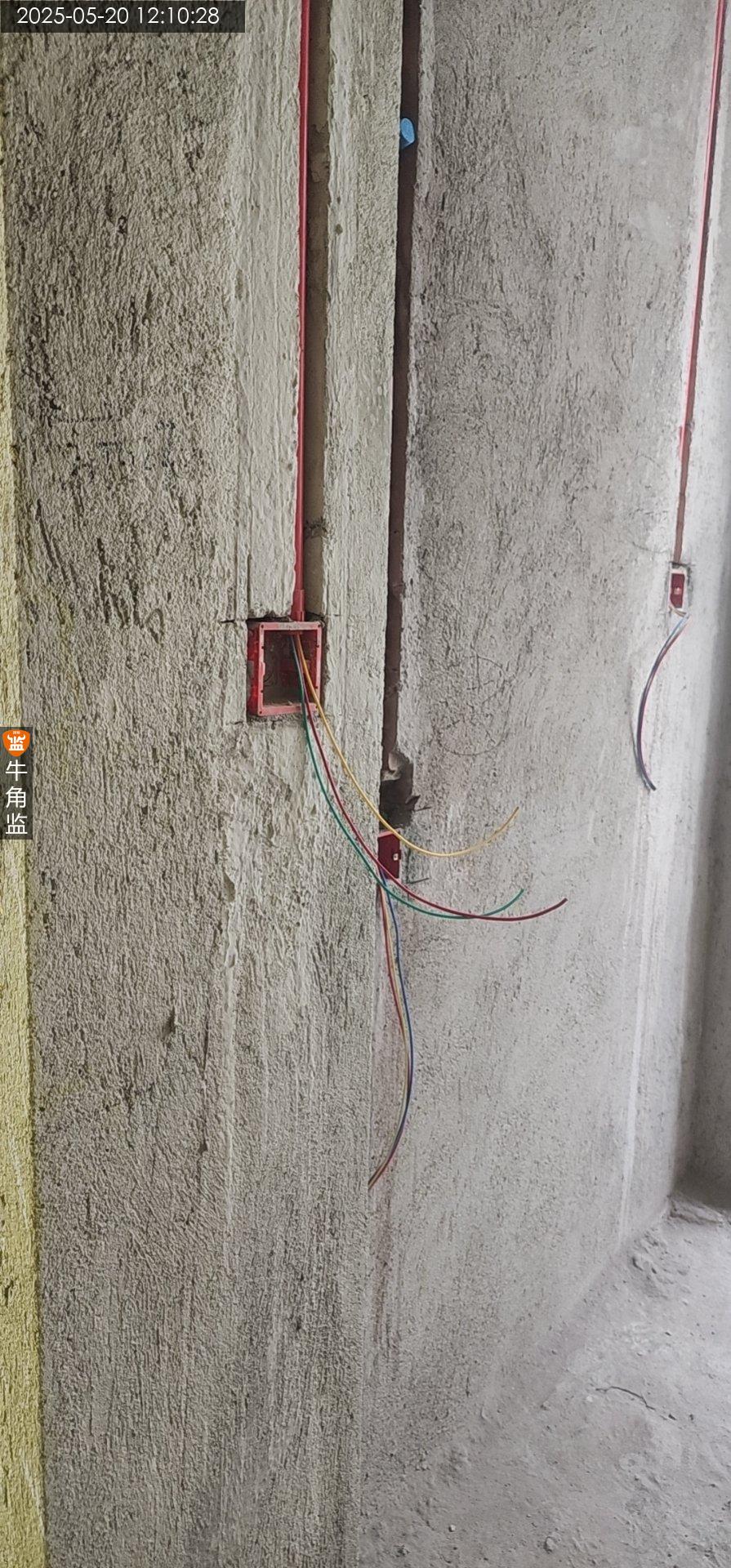

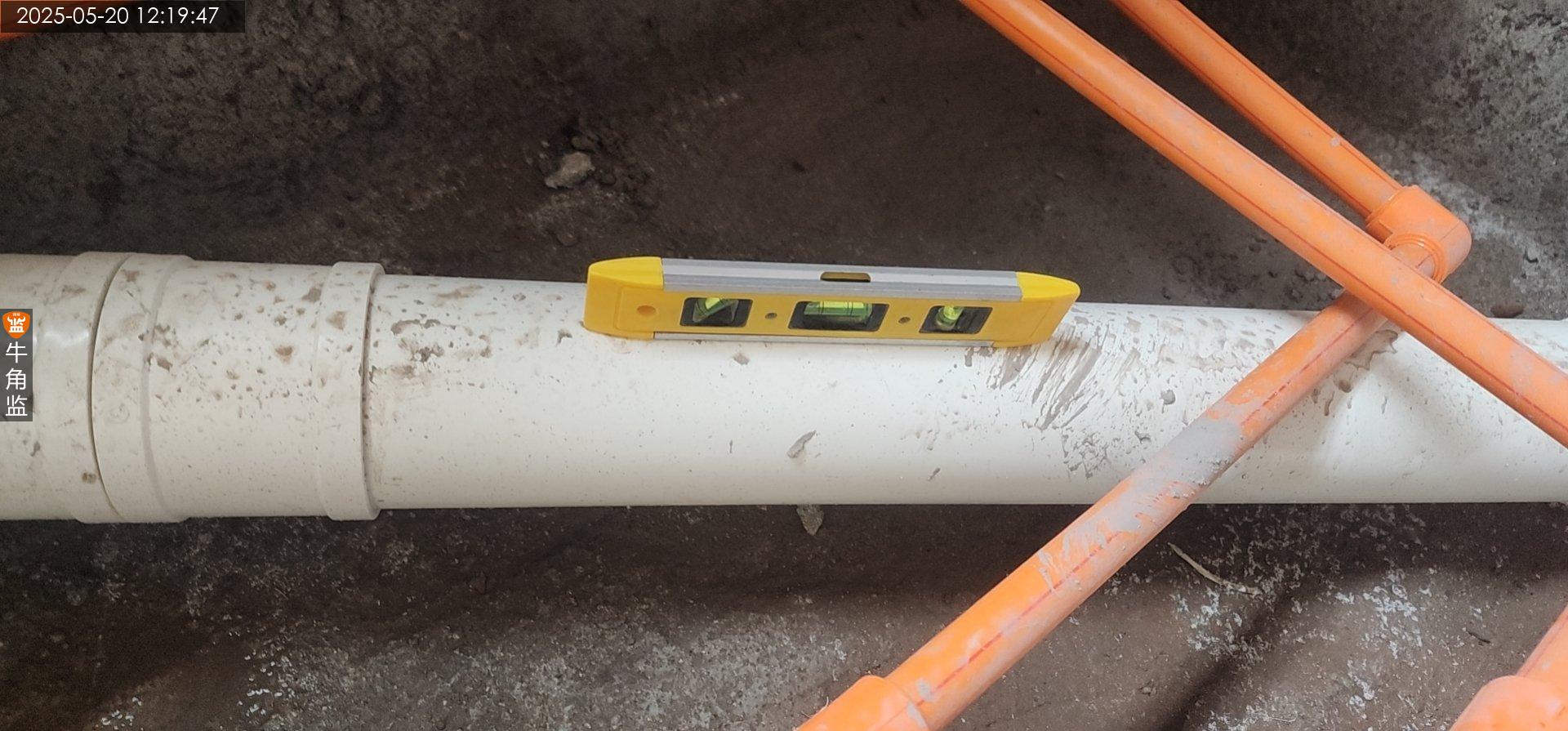

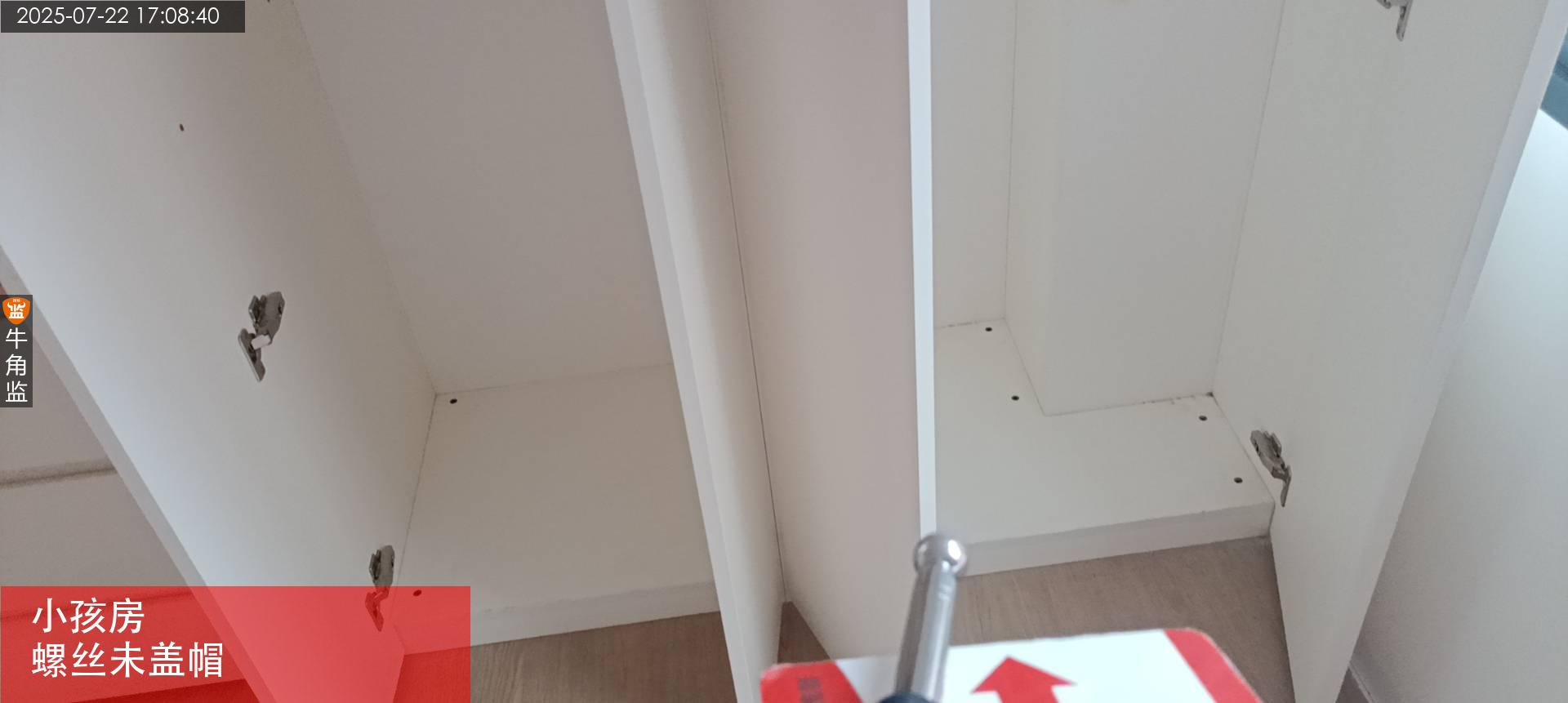

1、水电开槽禁止破损承重结构;承重结构横向线槽不应超过30cm,非承重结构横向线槽不应超过50cm。
2、水电开槽建议先割后凿,减少周边墙面空鼓。
3、垂直灰缝要求100%满浆,水平灰缝要求80%以上满浆
4、砖块搭接要受力面超过3/2砖面,新旧墙交接处要拆掉旧墙批荡新旧墙砖块茬口连接,拐角处茬口连接,底下3层小砂砖打底

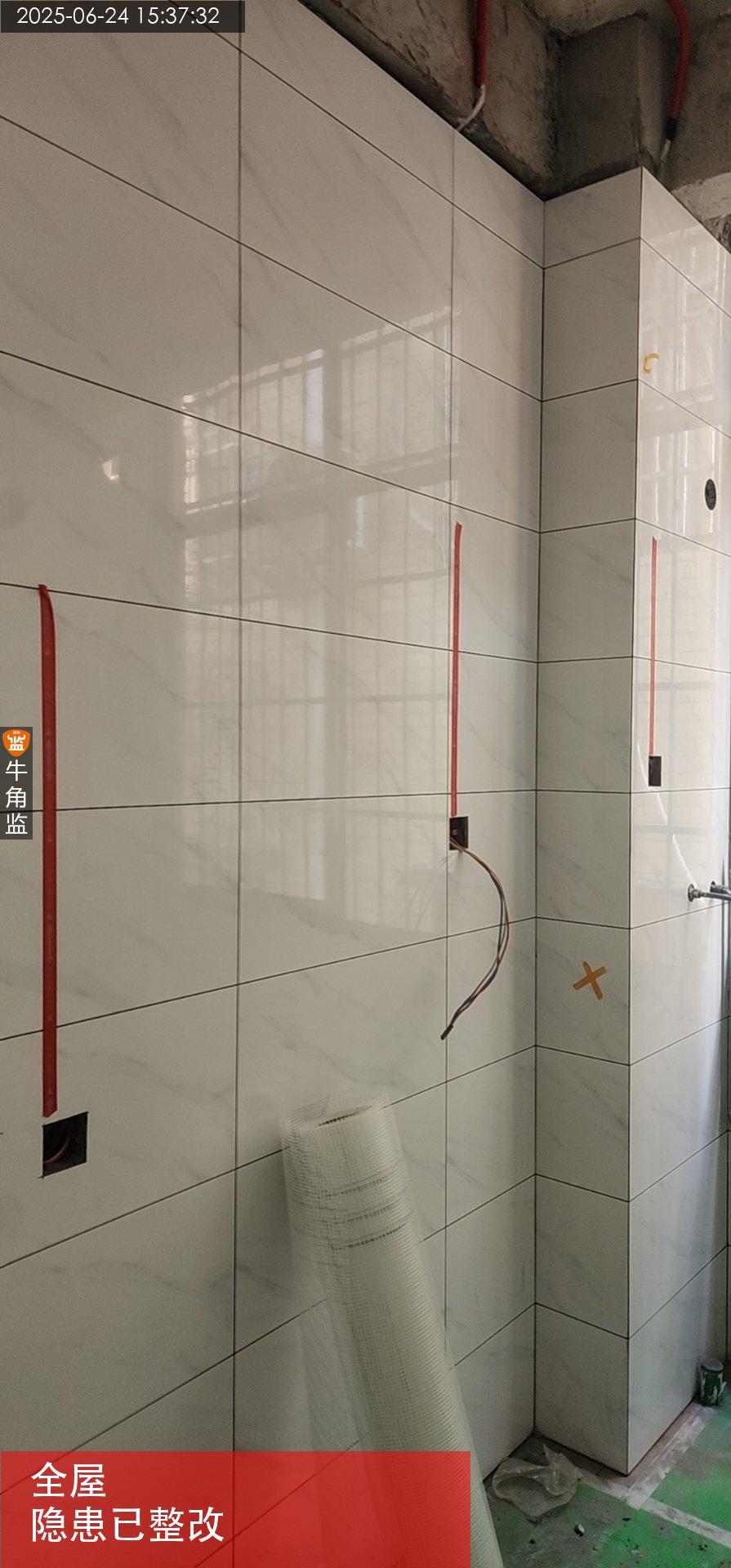

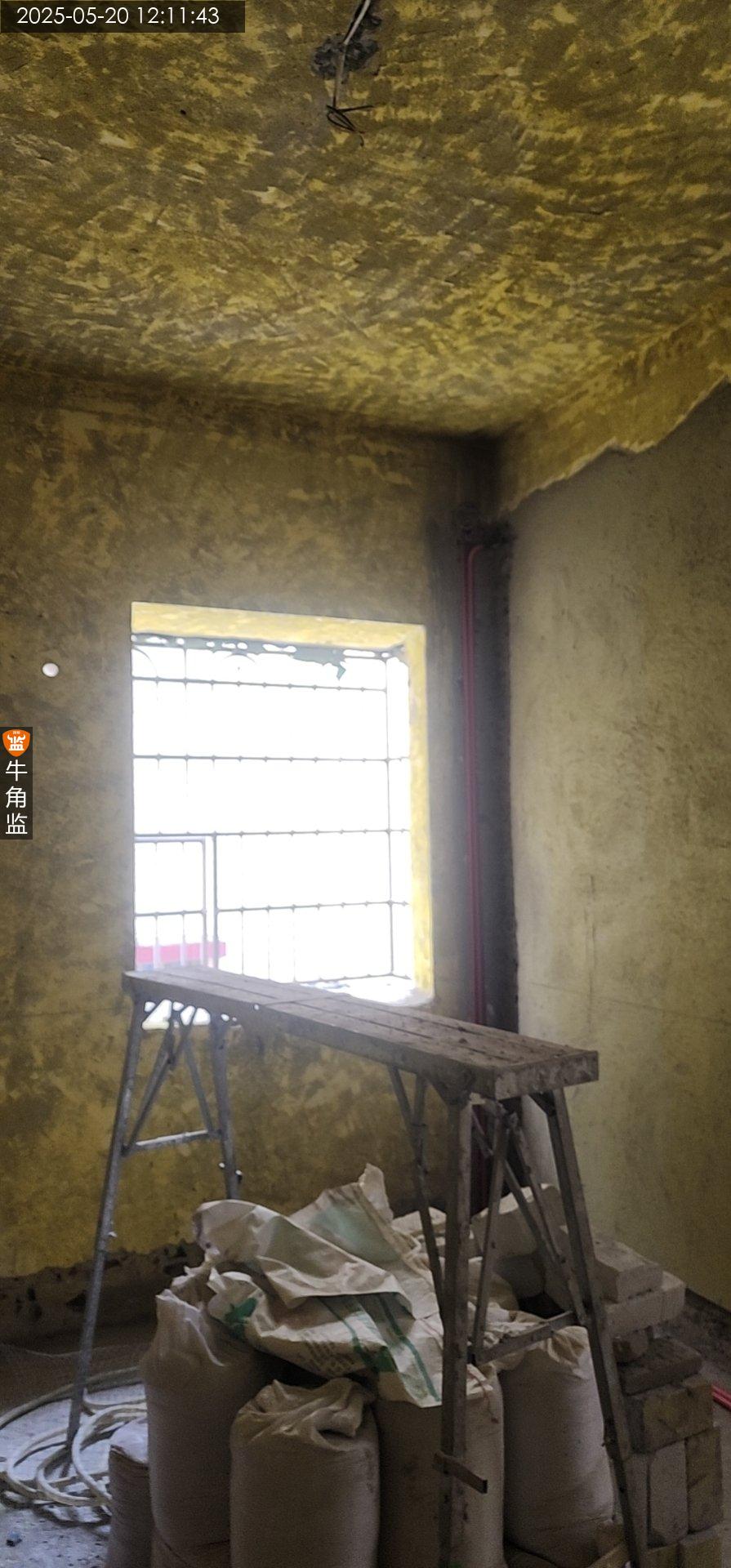

5、不论新旧墙批荡满挂钢丝网,为墙面找平进行基础准备
