装修公司详情
博睿装饰
打分/点评
送鲜鸡蛋
0
扔臭鸡蛋
0
综合指数:51.85%
监理好评率:55.56%
配合整改率:0.00%
臭鸡蛋率:0.00%

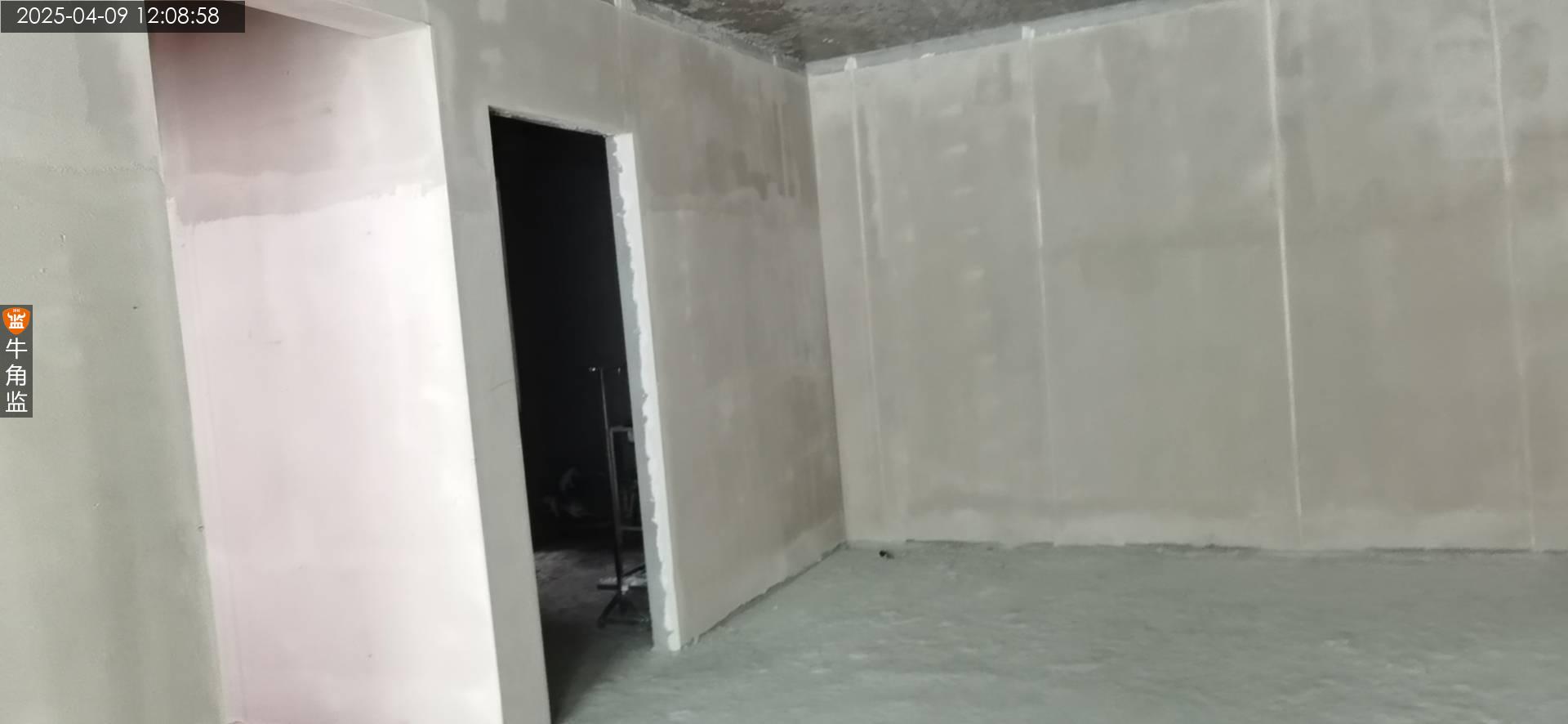

天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:C

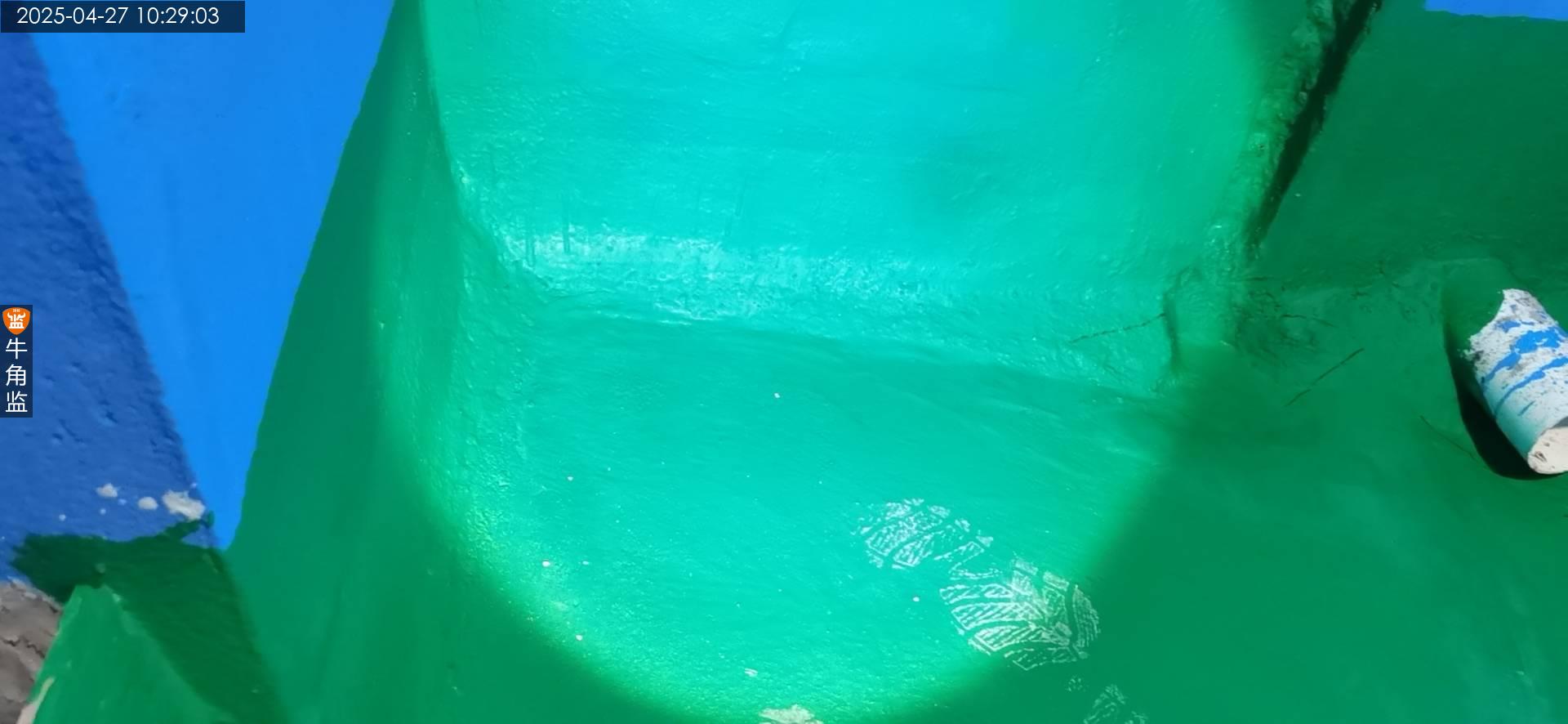

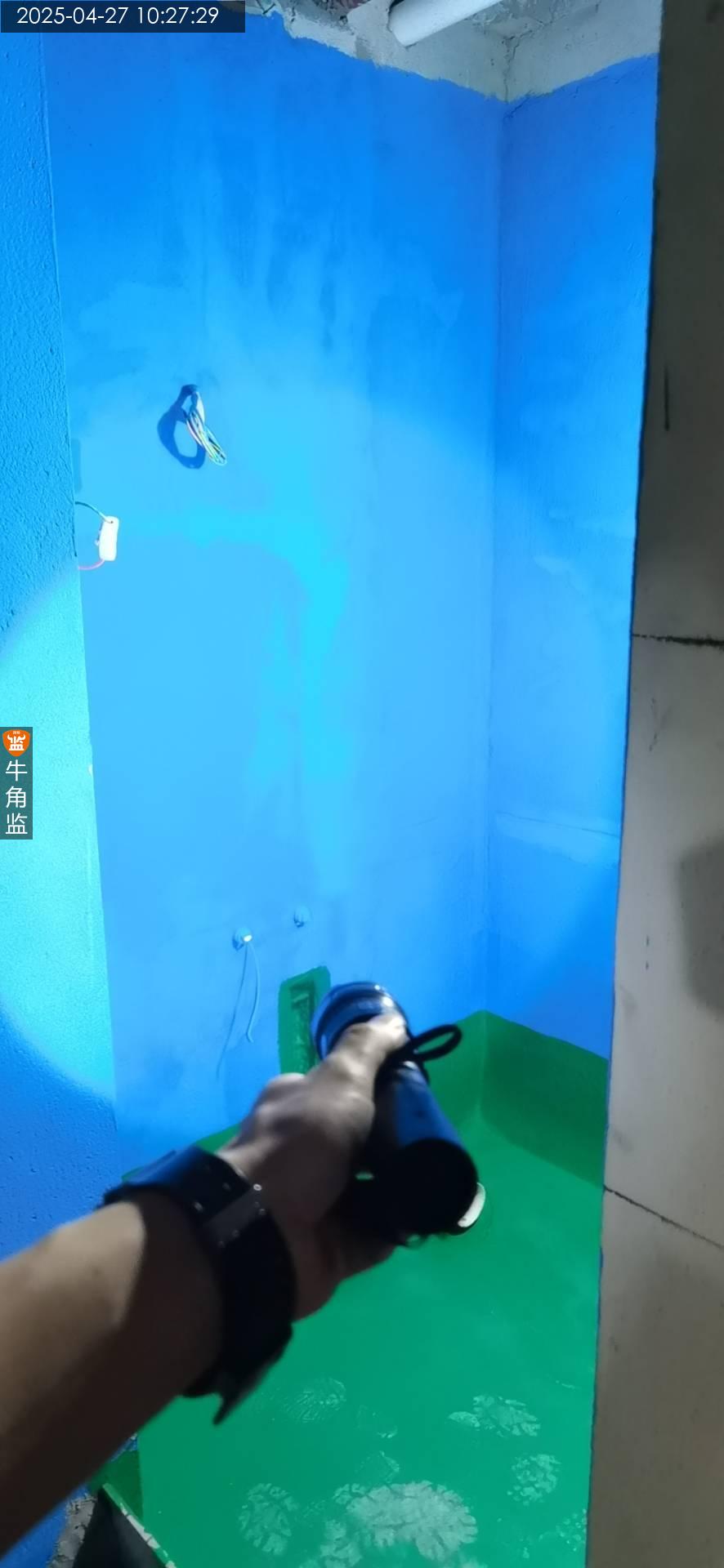

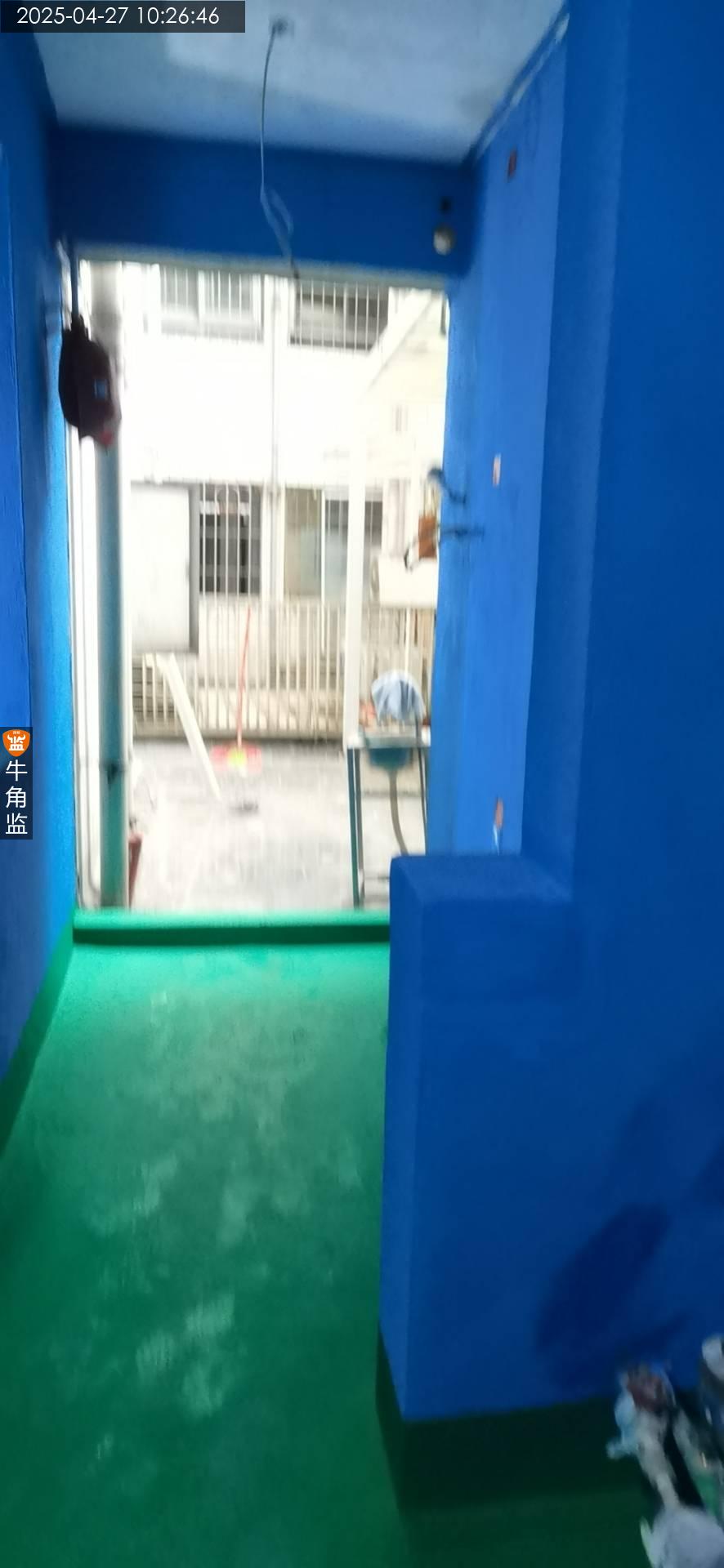

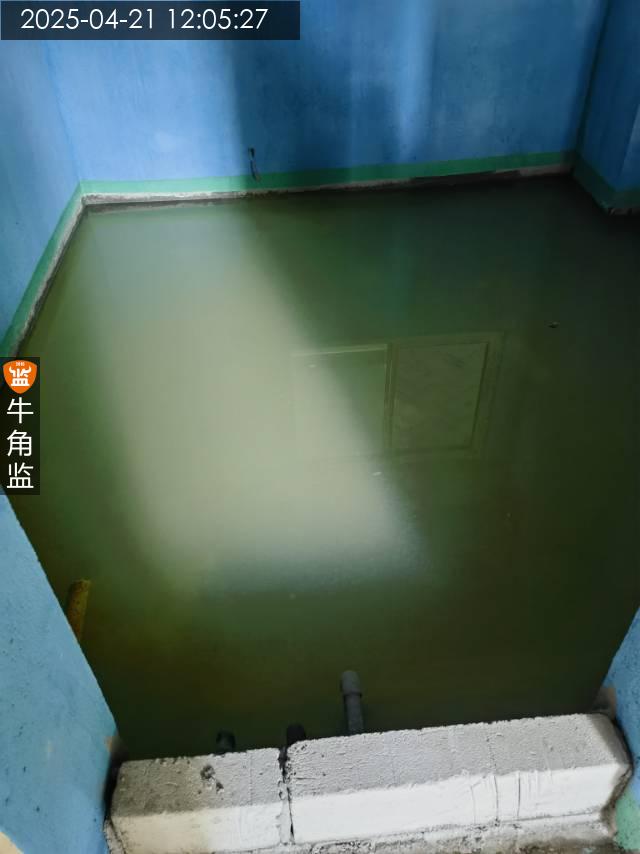

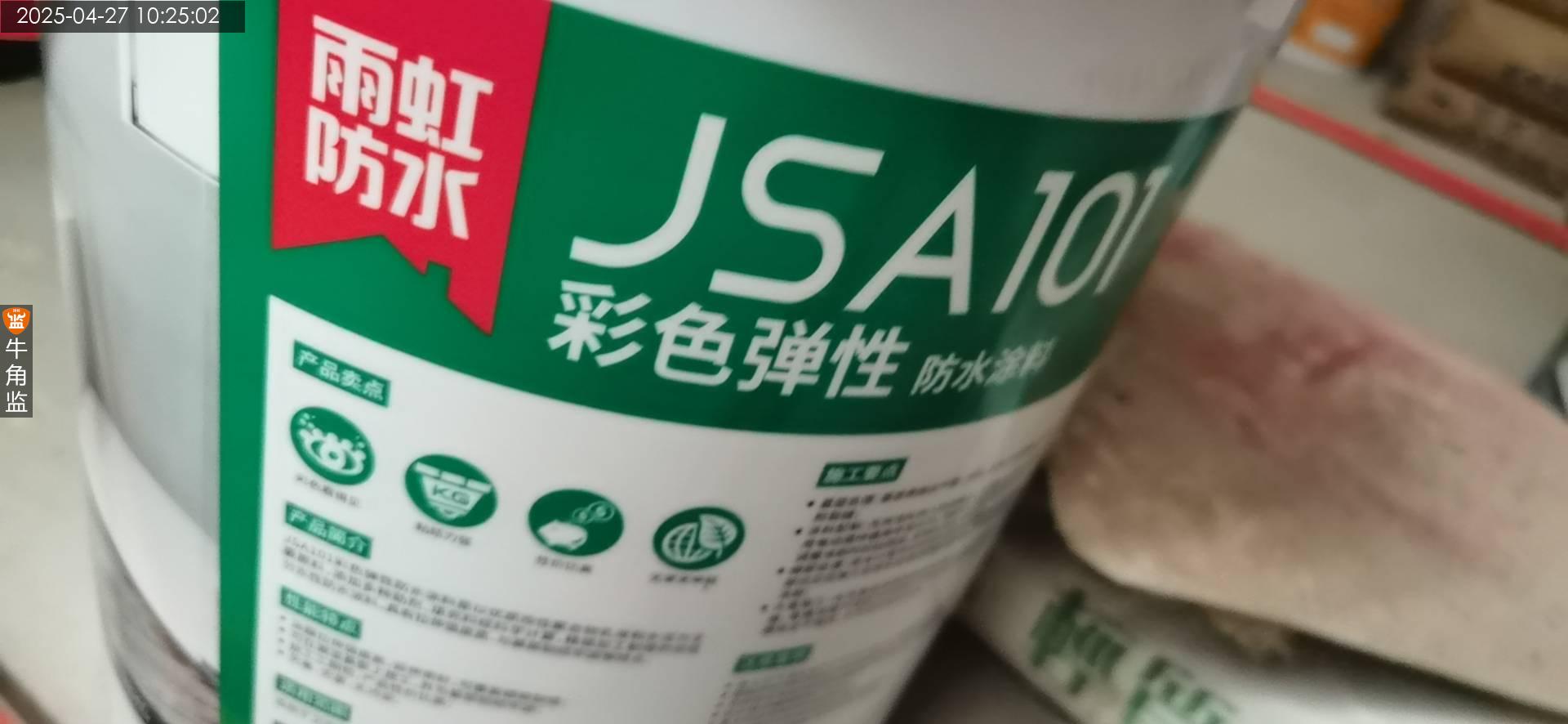

本次评语:

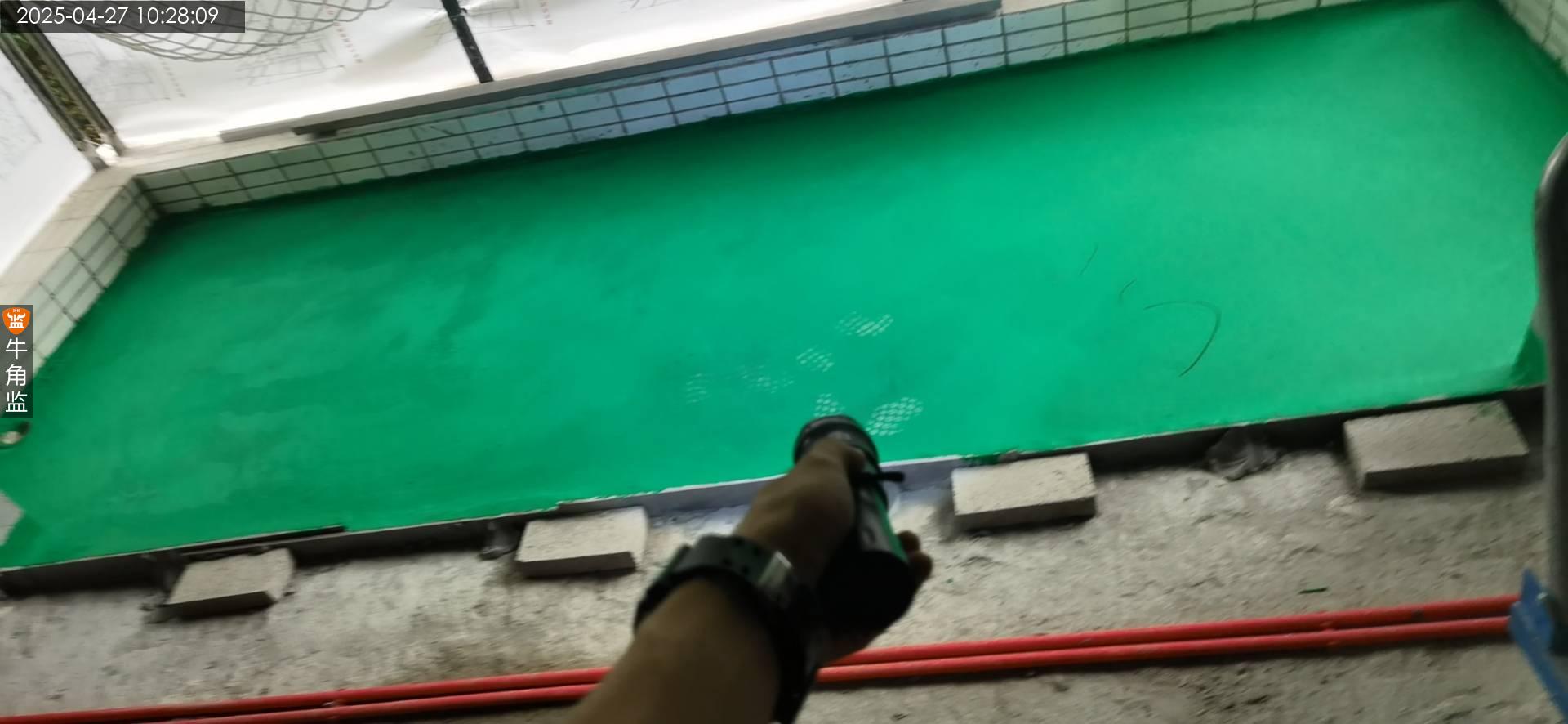

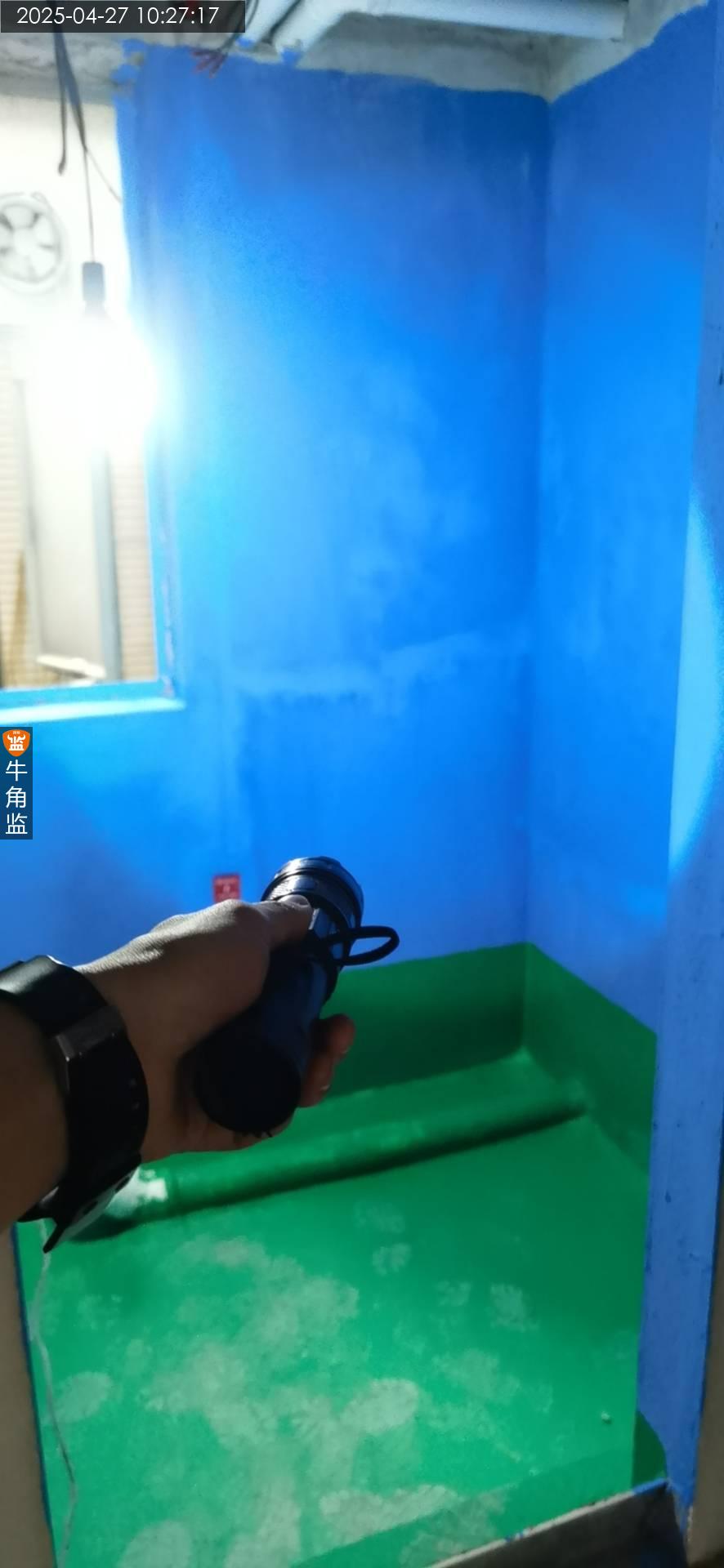

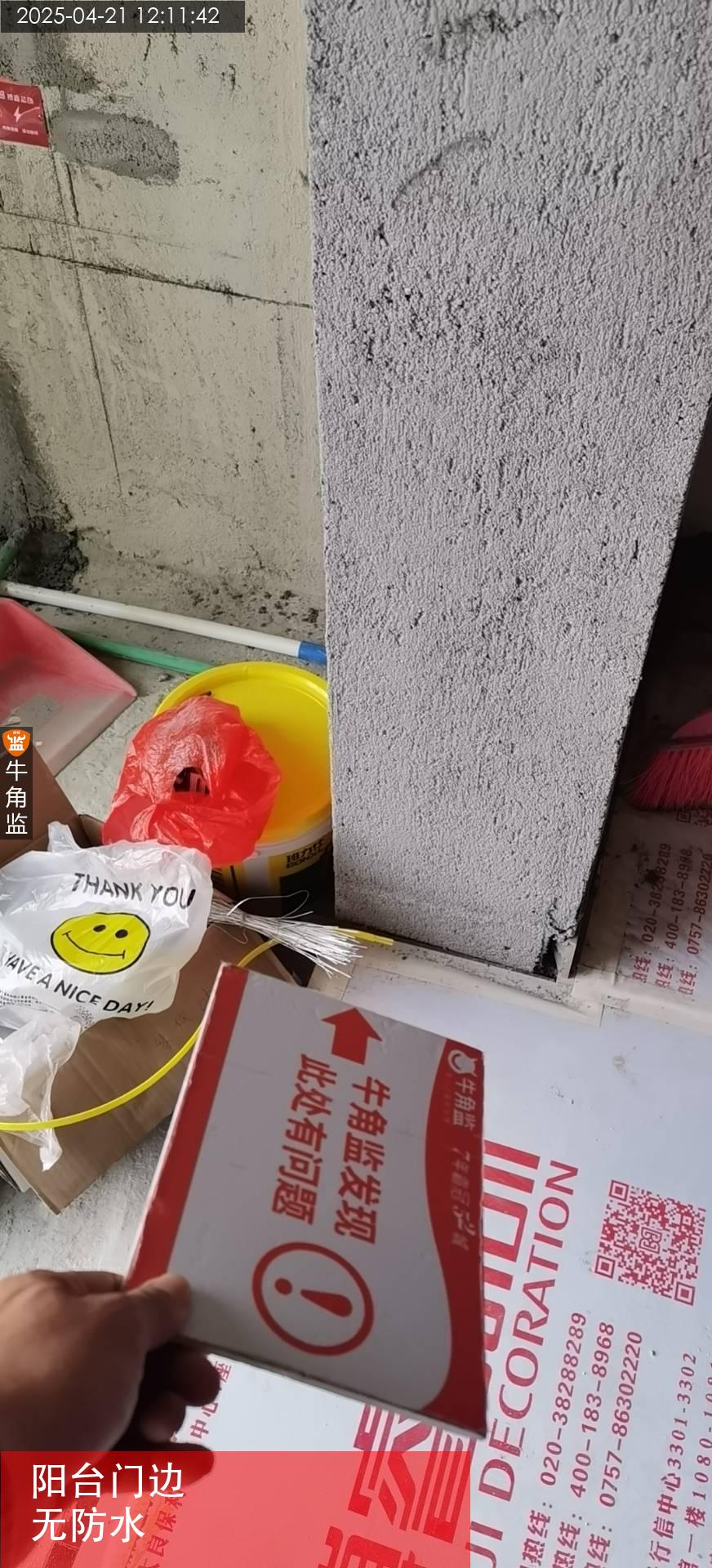

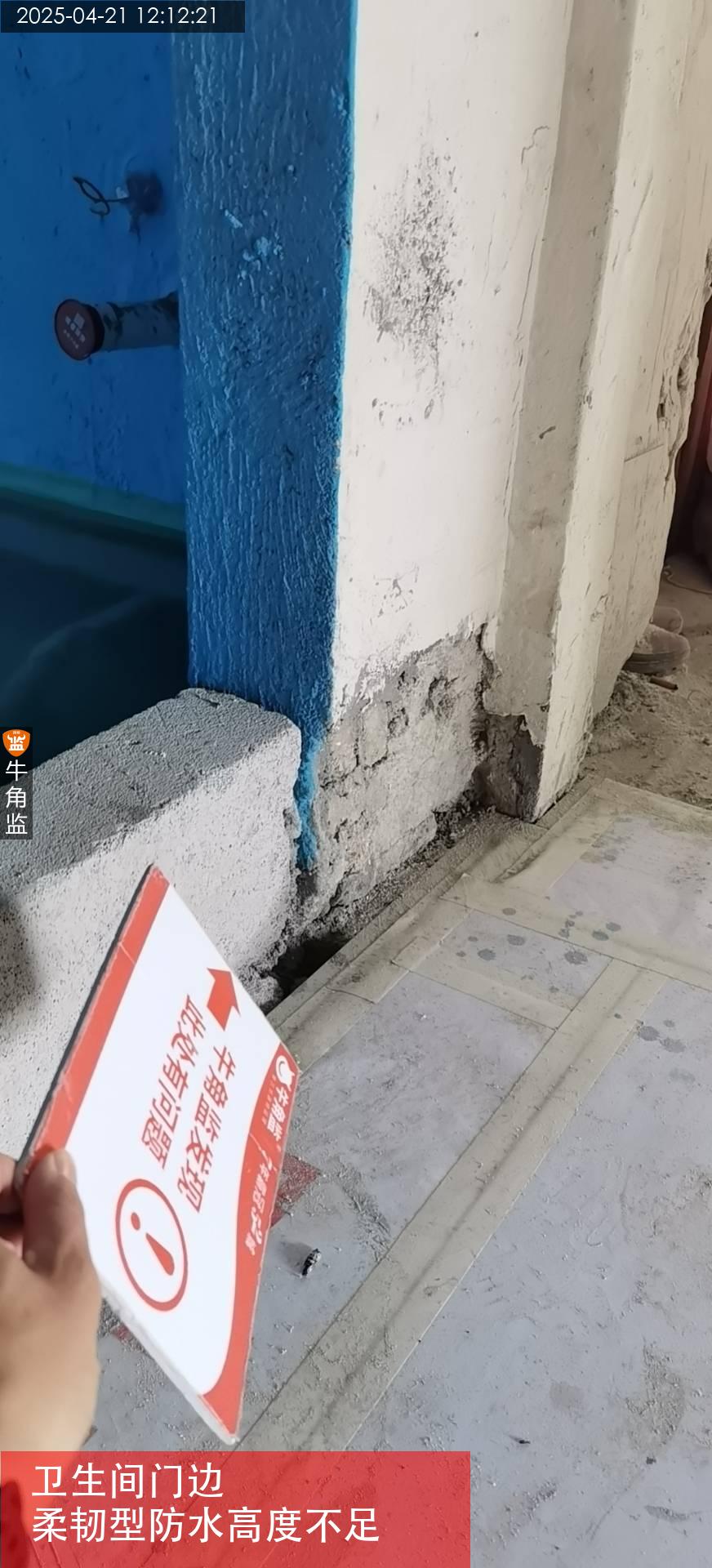

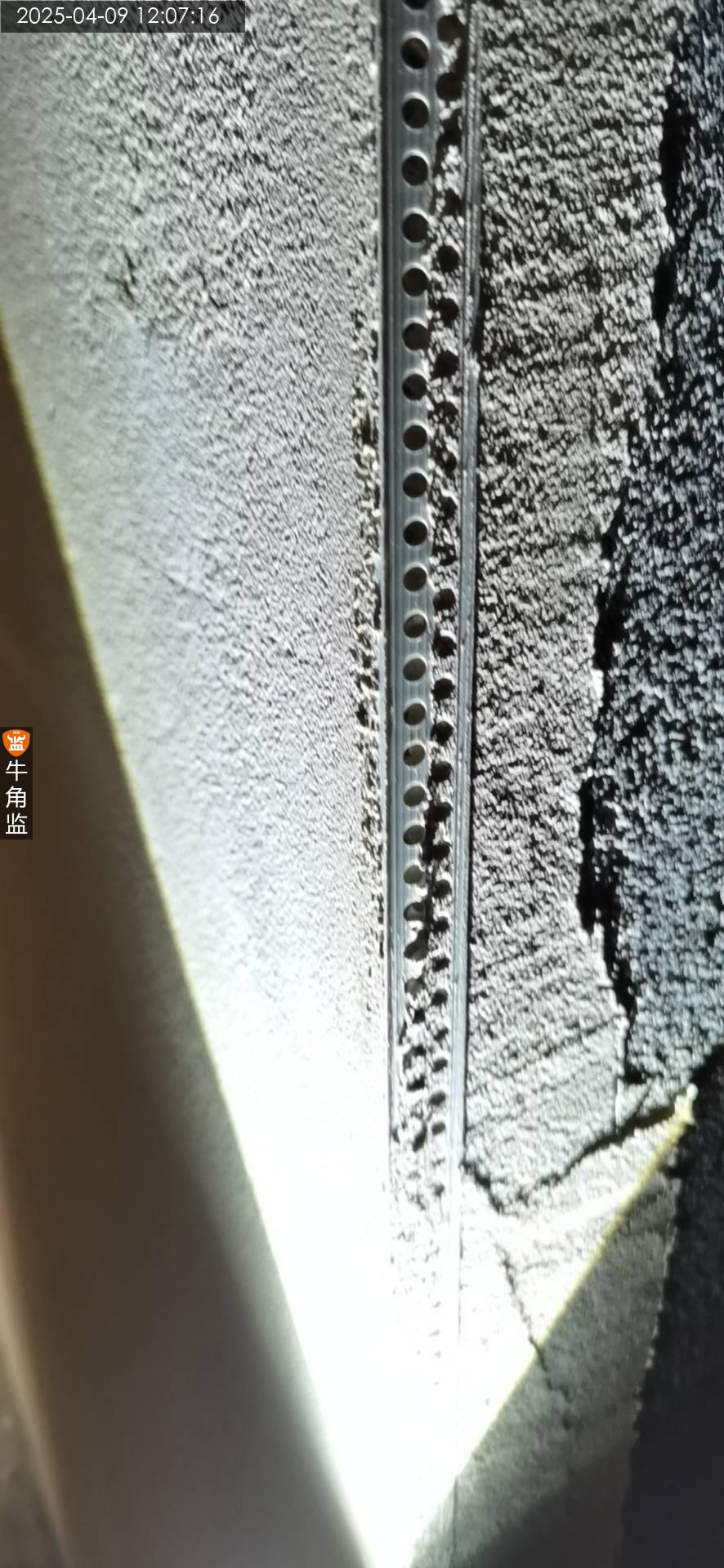

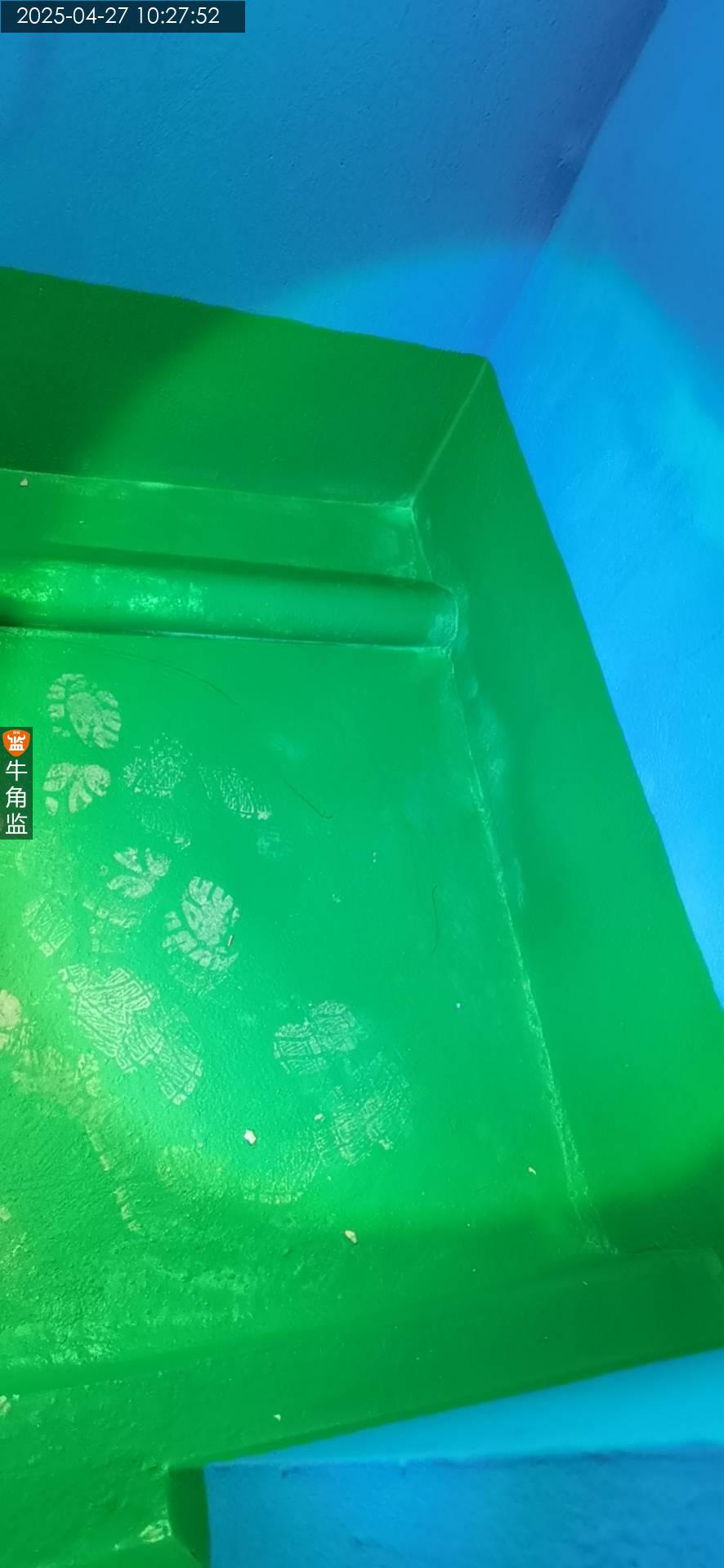

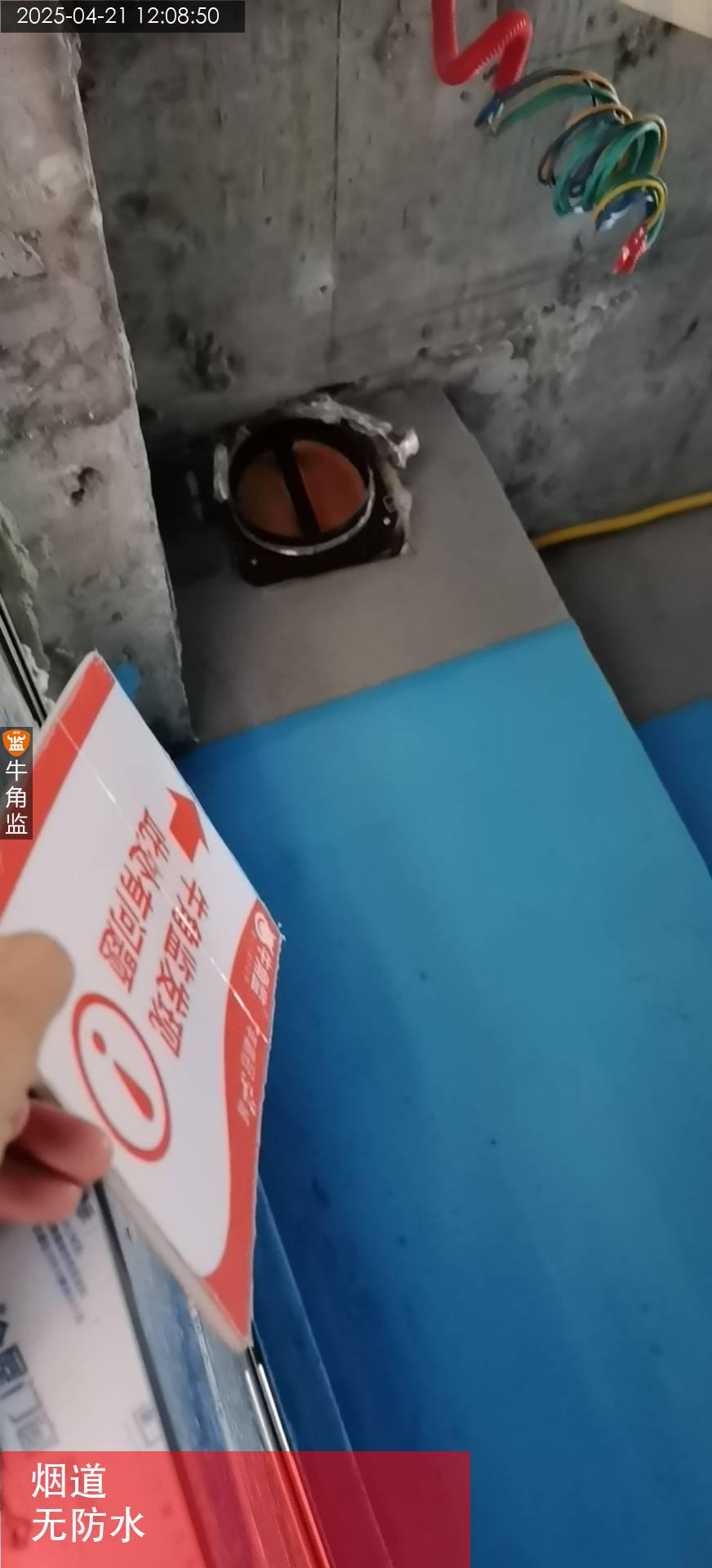

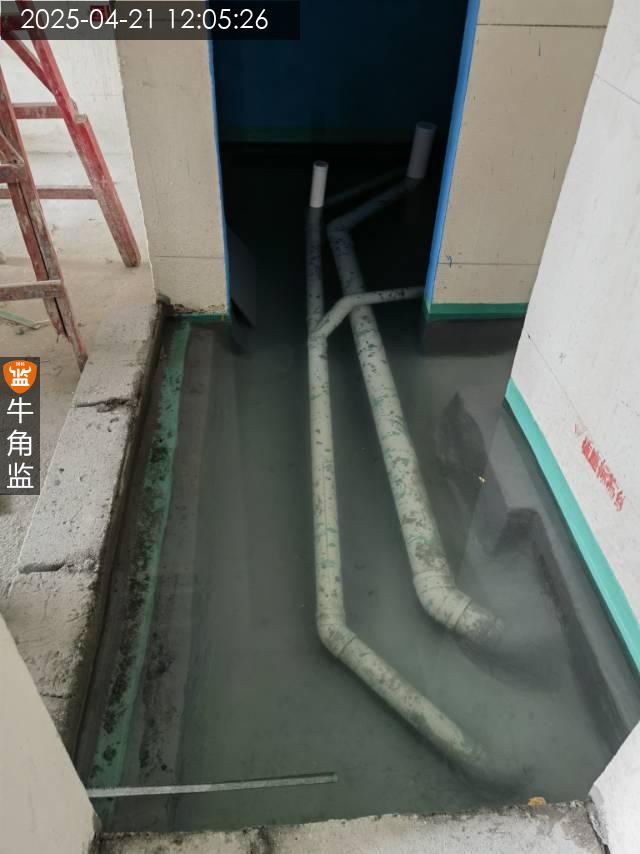

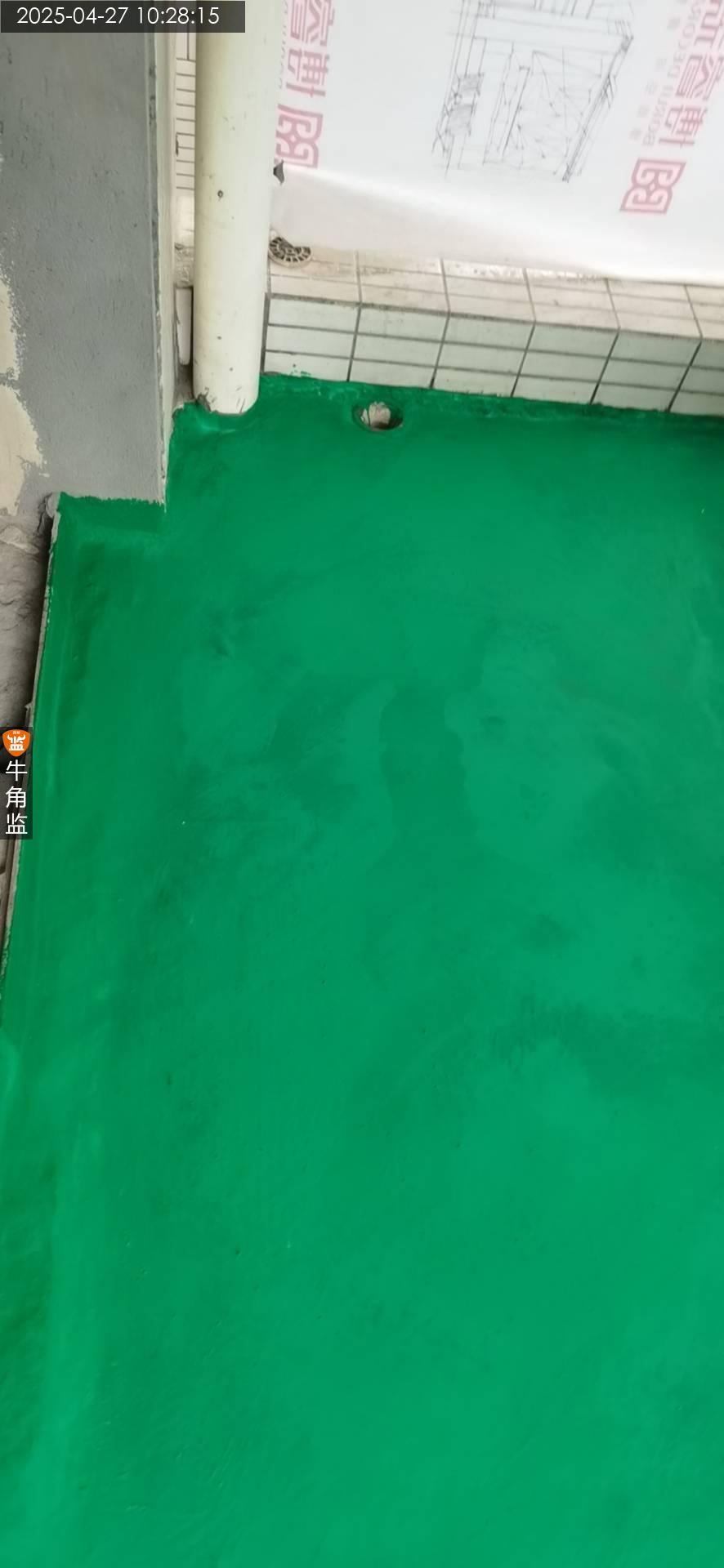

本次防水检查报告 1、地面防水局部有些沙孔以及透底。管道根部有些没涂刷防水缝隙。 ;整改建议:需要砂浆填补好砂眼管道底部缝隙,再进行防水补刷修复处理。 2、地面柔性防水返高不足。 ;整改建议:需要补刷下柔性防水,返高不少于30cm。 3、阳台门边没处理防水。 ;整改建议:需要补刷下防水,门边涂刷30cm防水。 建议 1、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。 2、闭水区域隔墙周边注意保持干的状态验收需要检查隔墙情况。
2025-04-27
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:B
本次评语:

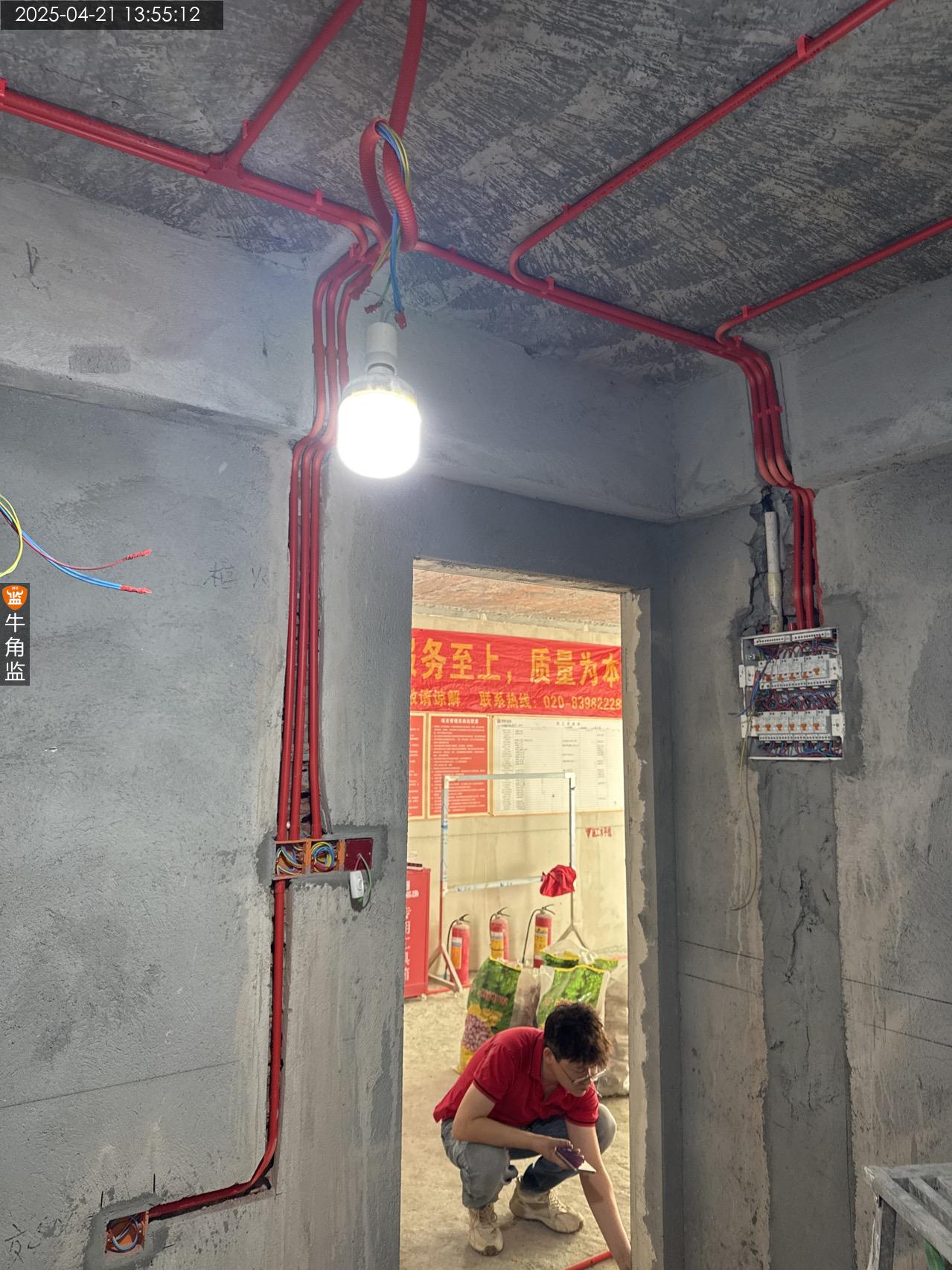

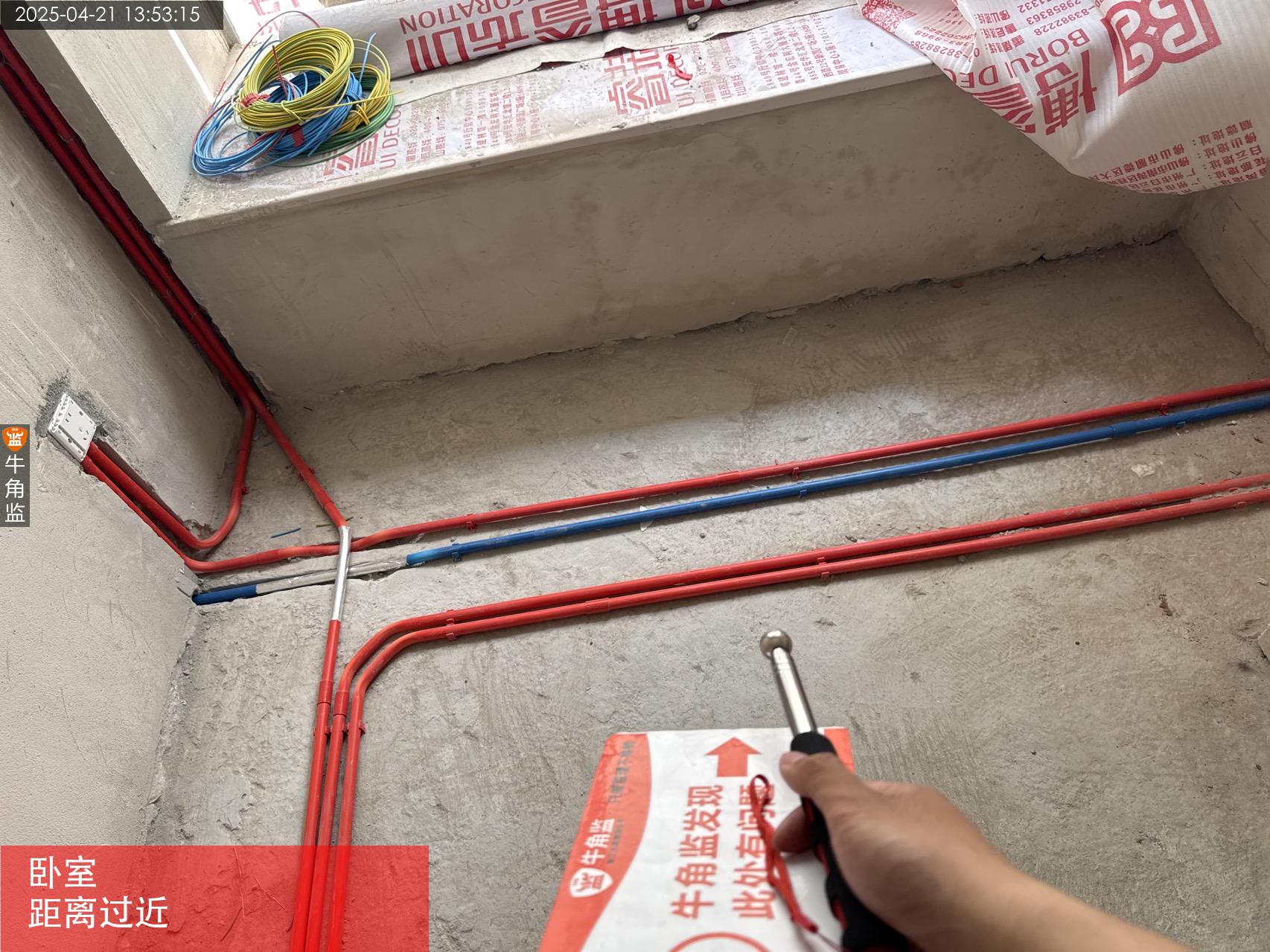

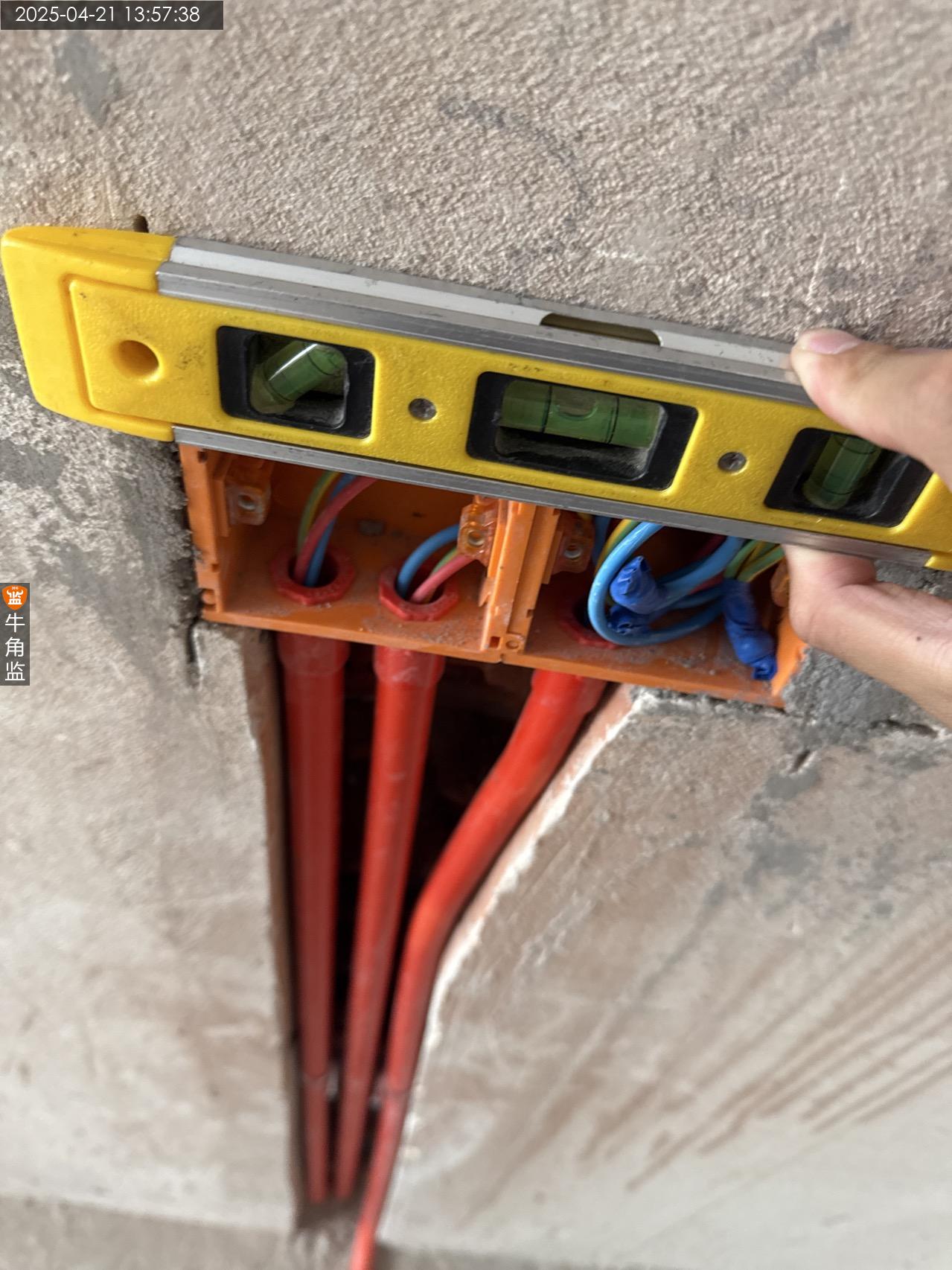

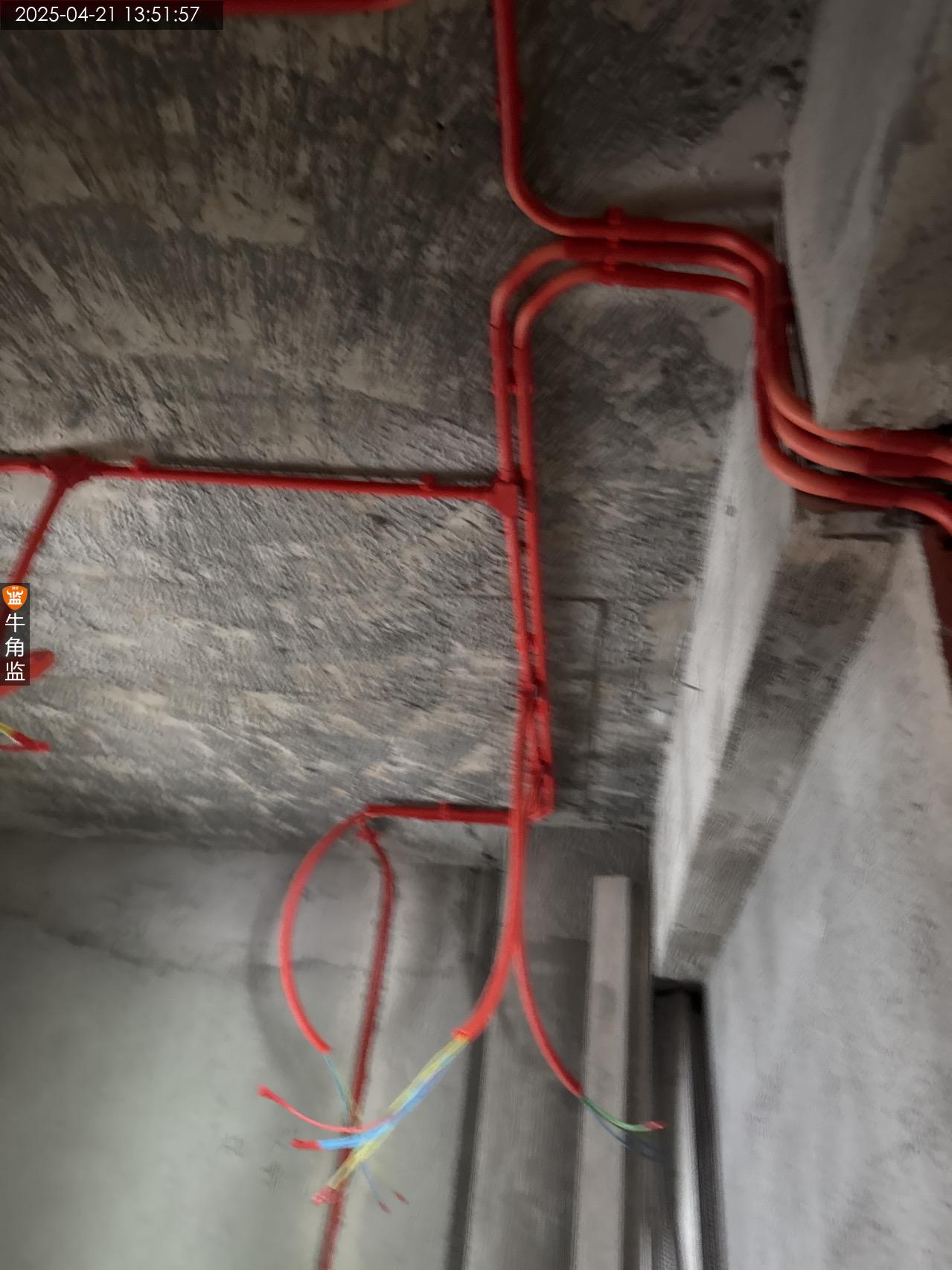

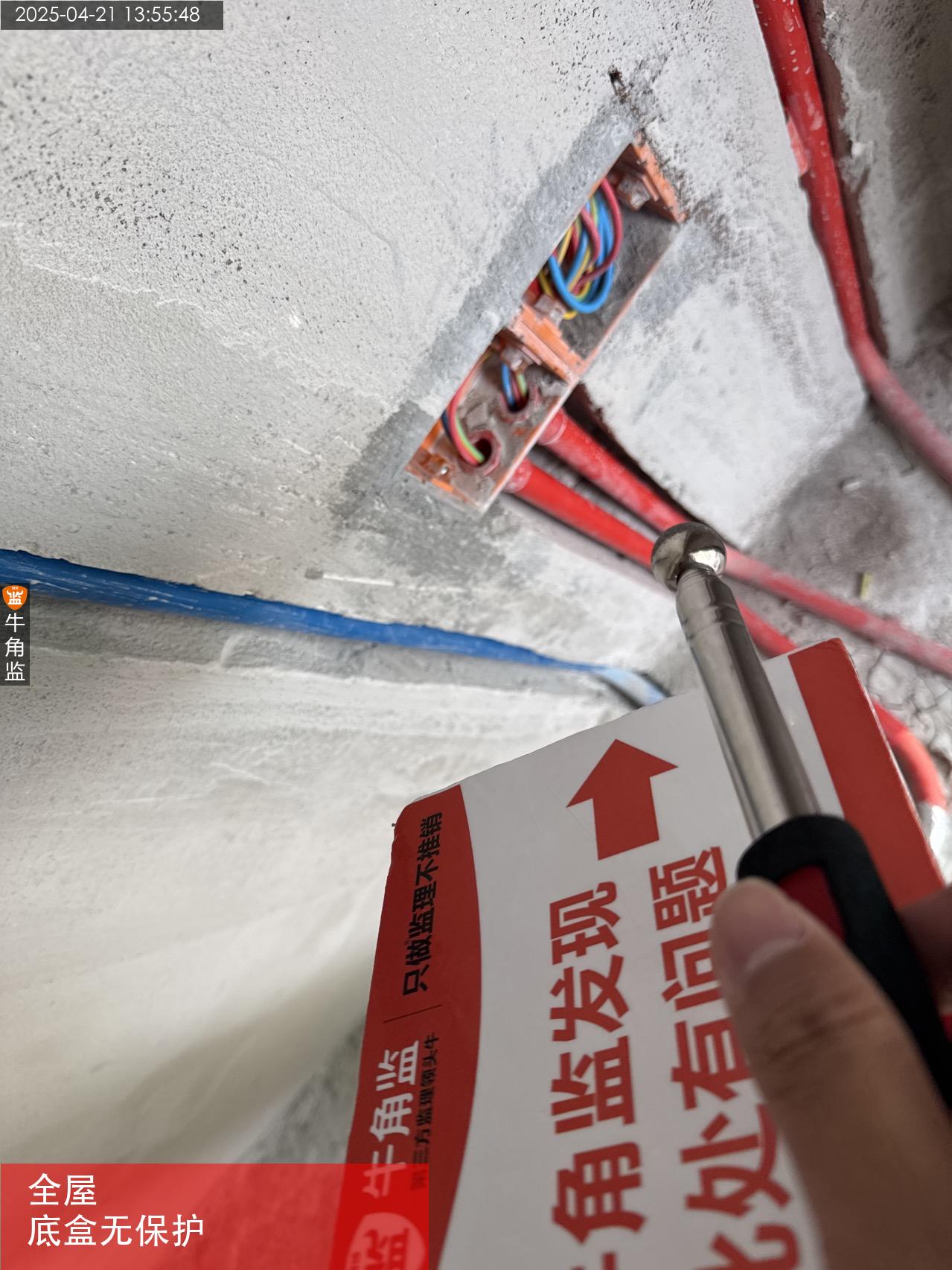

本次监理总结如下: 本次上门检查内容为水电验收,往期问题整改 1、客厅通卧室强弱电管距离过近,未全包锡箔纸处理;整改建议:后续对强弱电线管补包锡箔纸做抗干扰处理。 2、全屋底盒无保护盖,施工粉尘垃圾会进入底盒。整改建议:电线接头藏至底盒内,用胶布或盖板密封保护。 3、厨房、客卫水口水平偏差较大。影响后续电器安装。;整改建议:重新调整出水口高度。 4、厨房区域给水管布置松动,不牢固。整改建议:需要对水管增加卡码进行固定,防止水流冲击造成松动。 建议: 1、阴角部分防水涂刷过程中易产生堆积,防水堆积过厚容易开裂,阴阳部分必须做圆弧角处理。 2、管道底部周边,地面上返墙面30cm处,应做防水附加层。 3、沉箱闭水前告知楼下业主,如有异常及时通知,以及通知物业现已进入试水阶段。
2025-04-21
海珠区克********8585
设 计 师:未知
施工队长:朱工
工地面积:250.00㎡
装修总价:0.00
本次评价:B
本次评语:

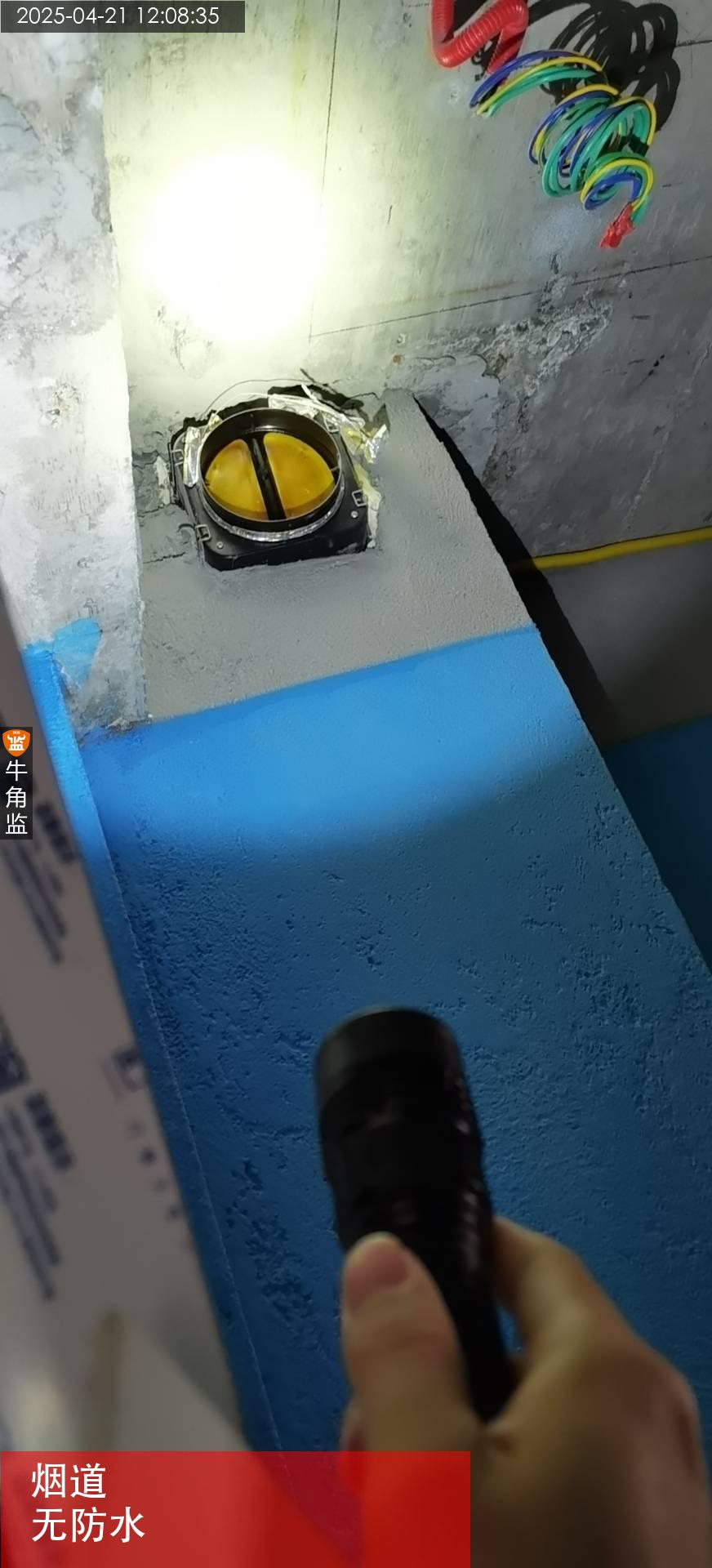

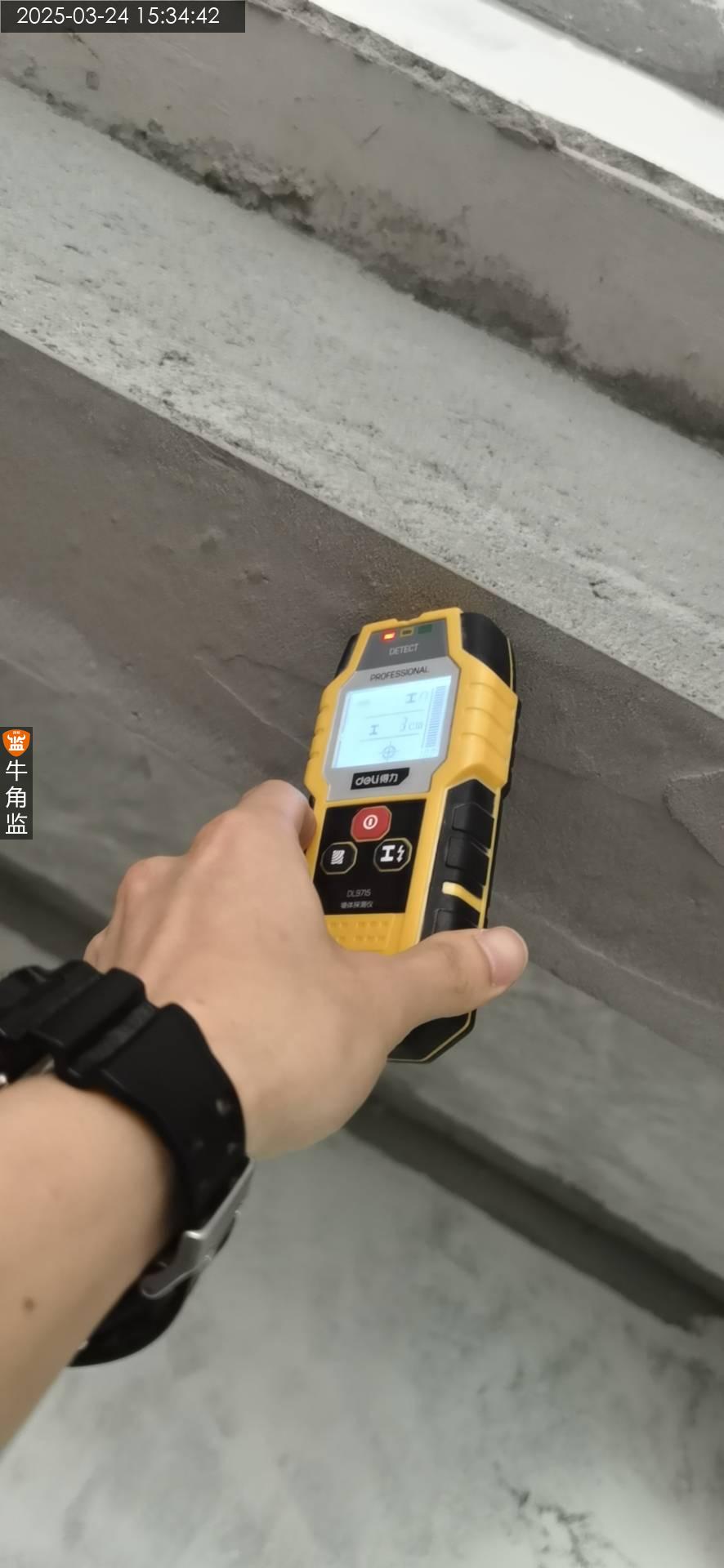

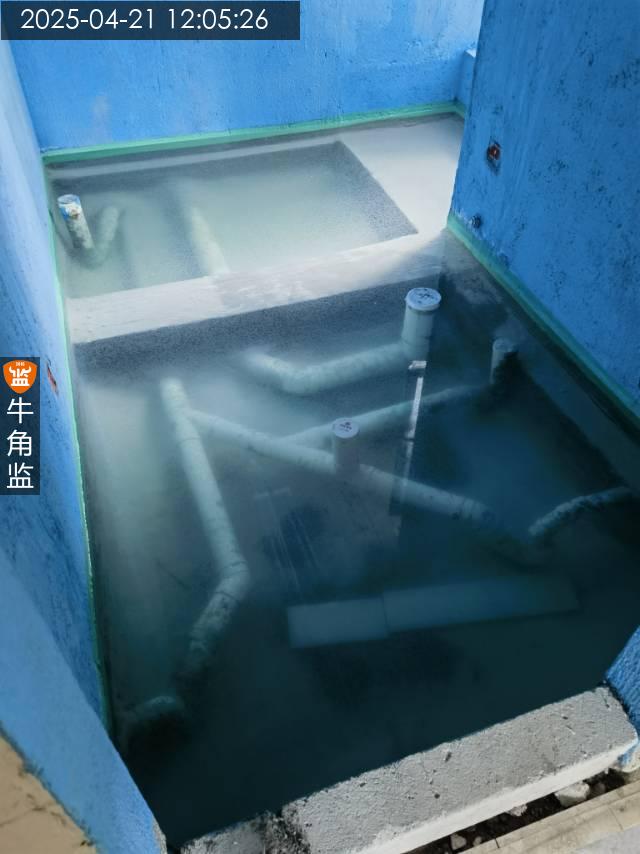

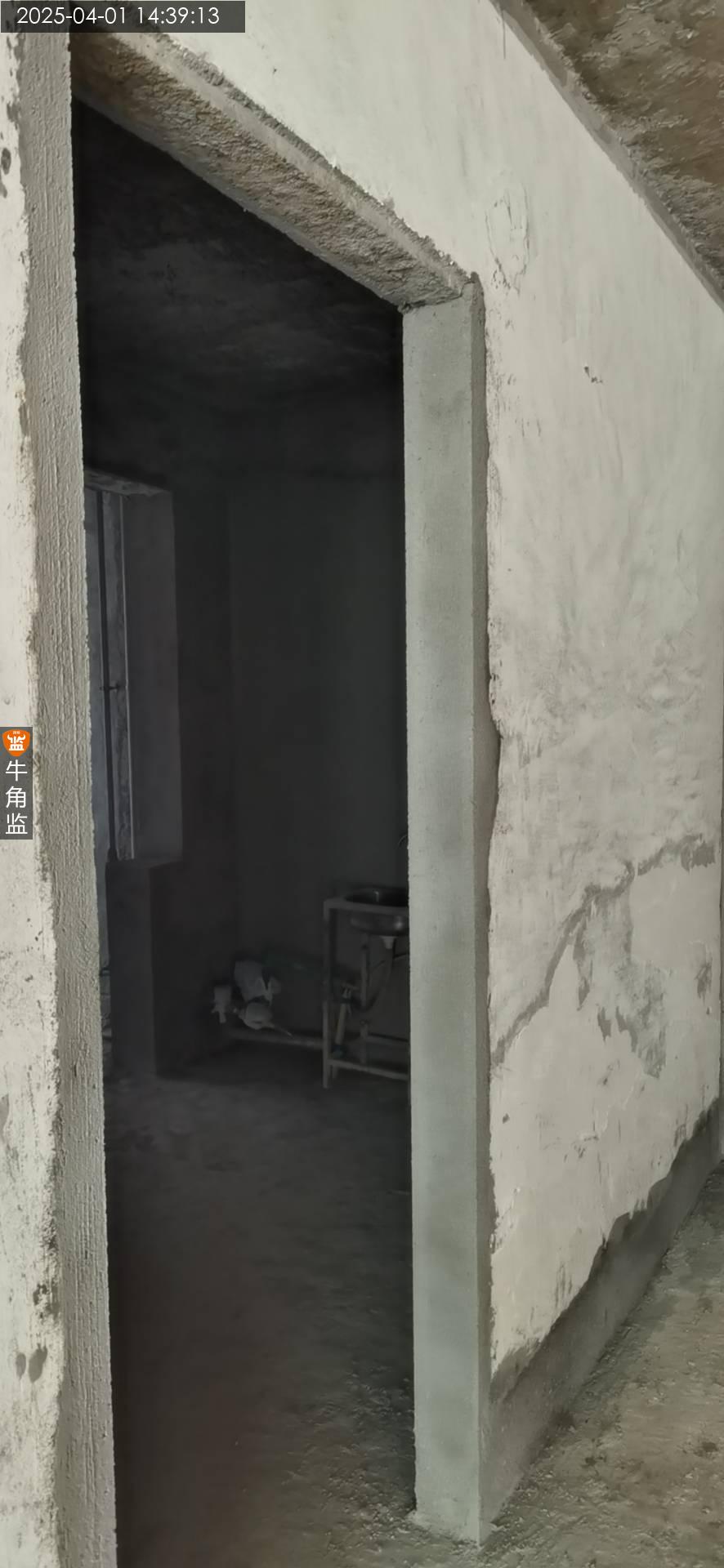

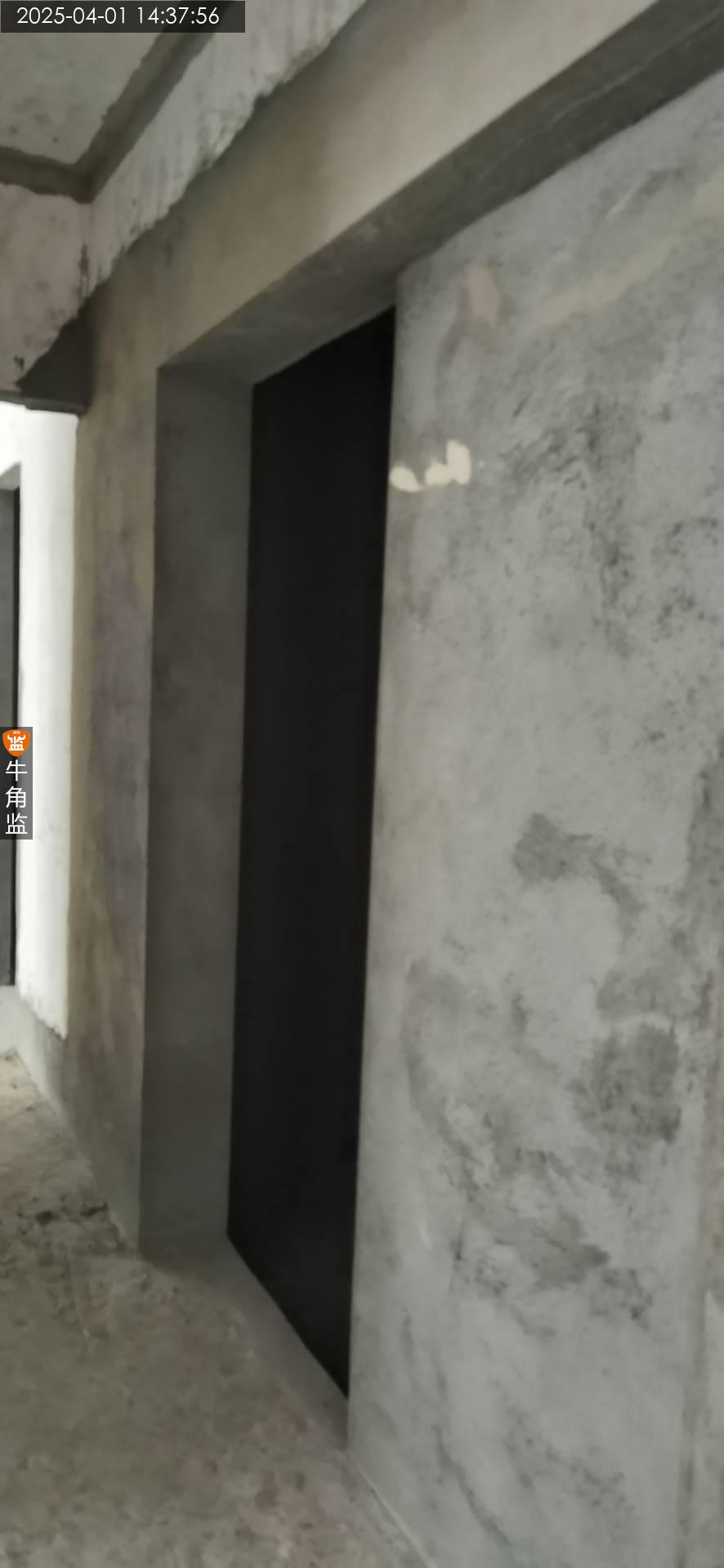

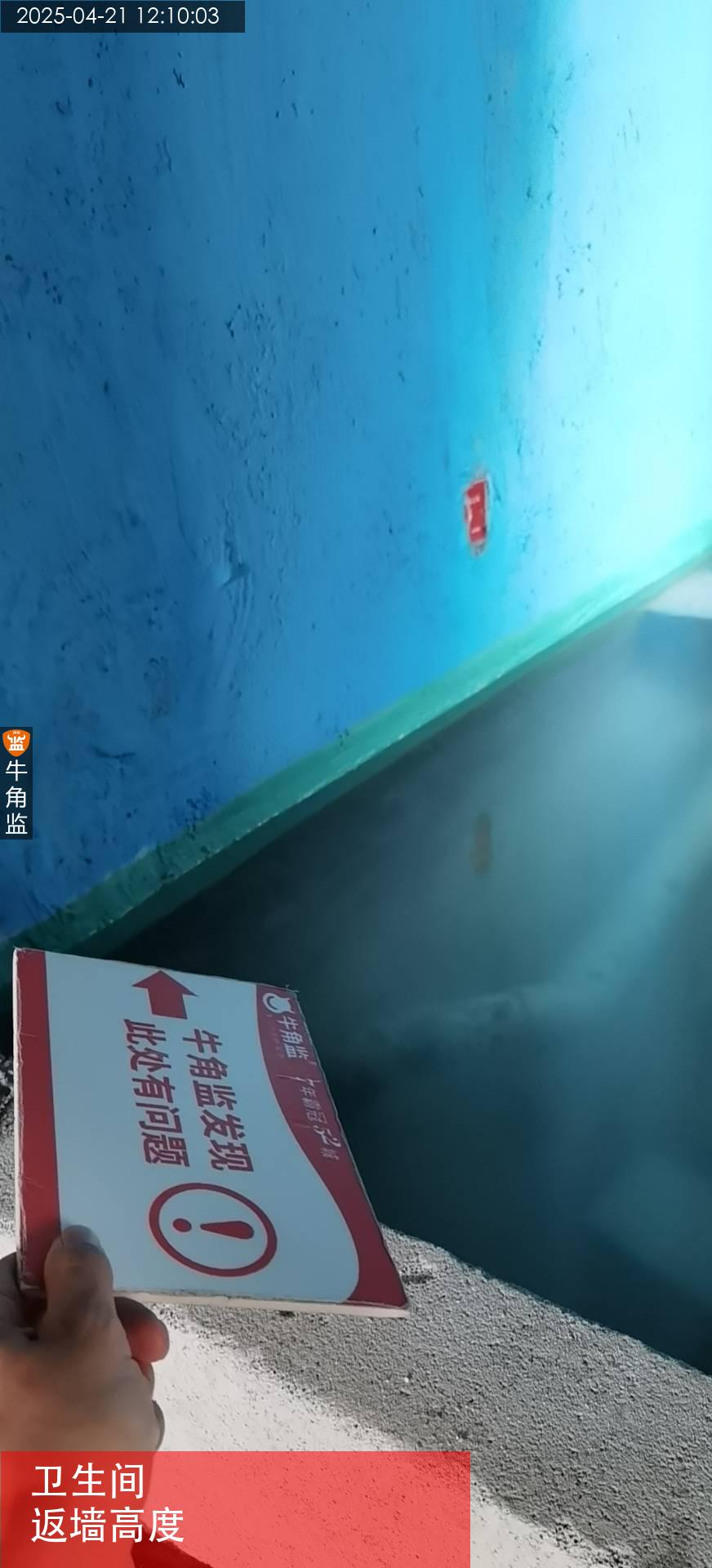

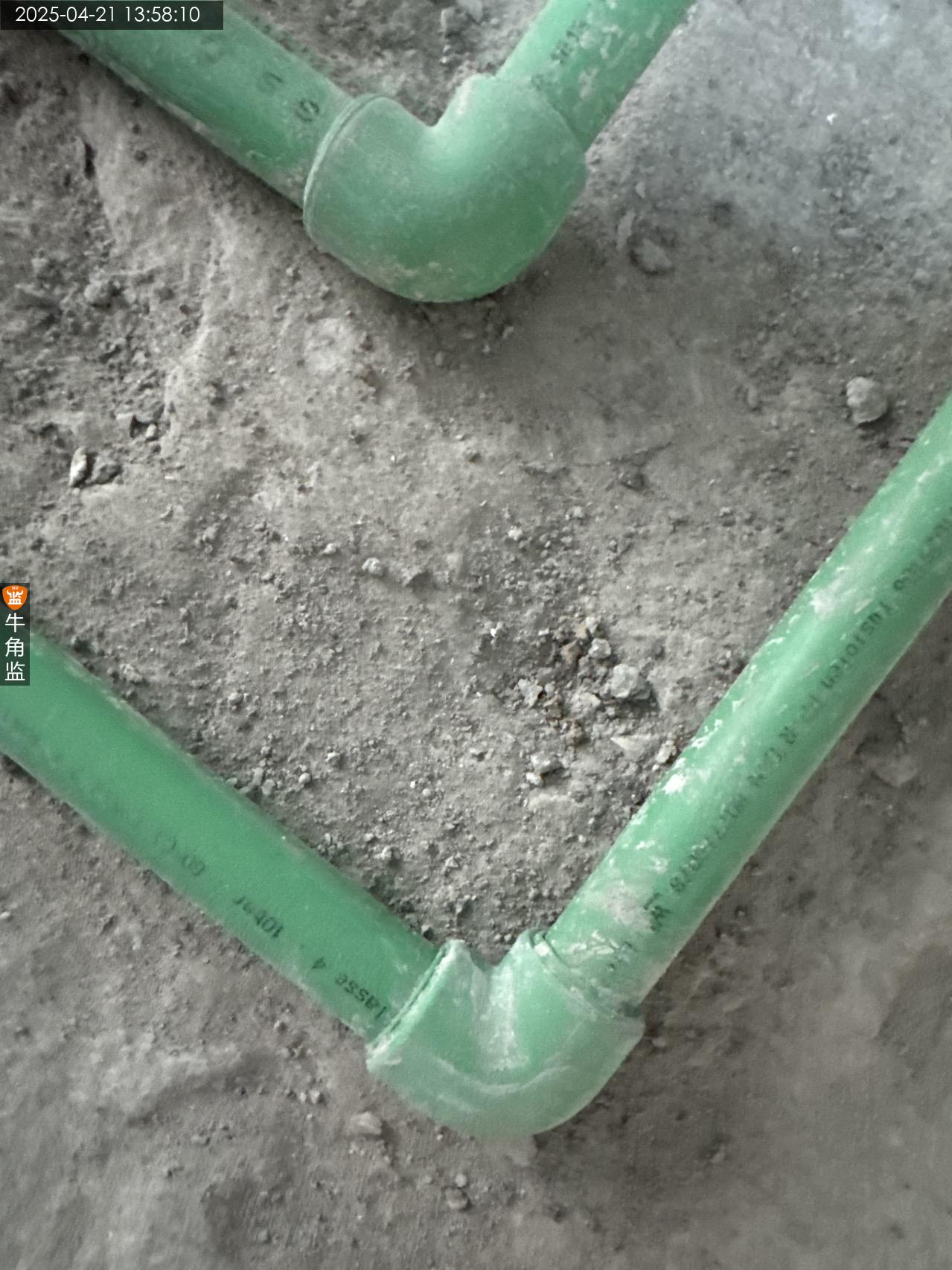

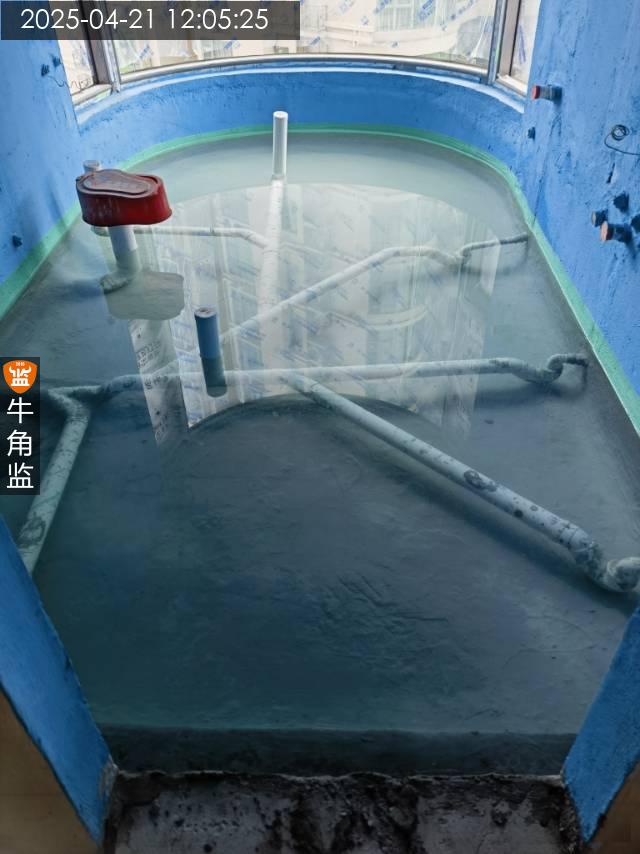

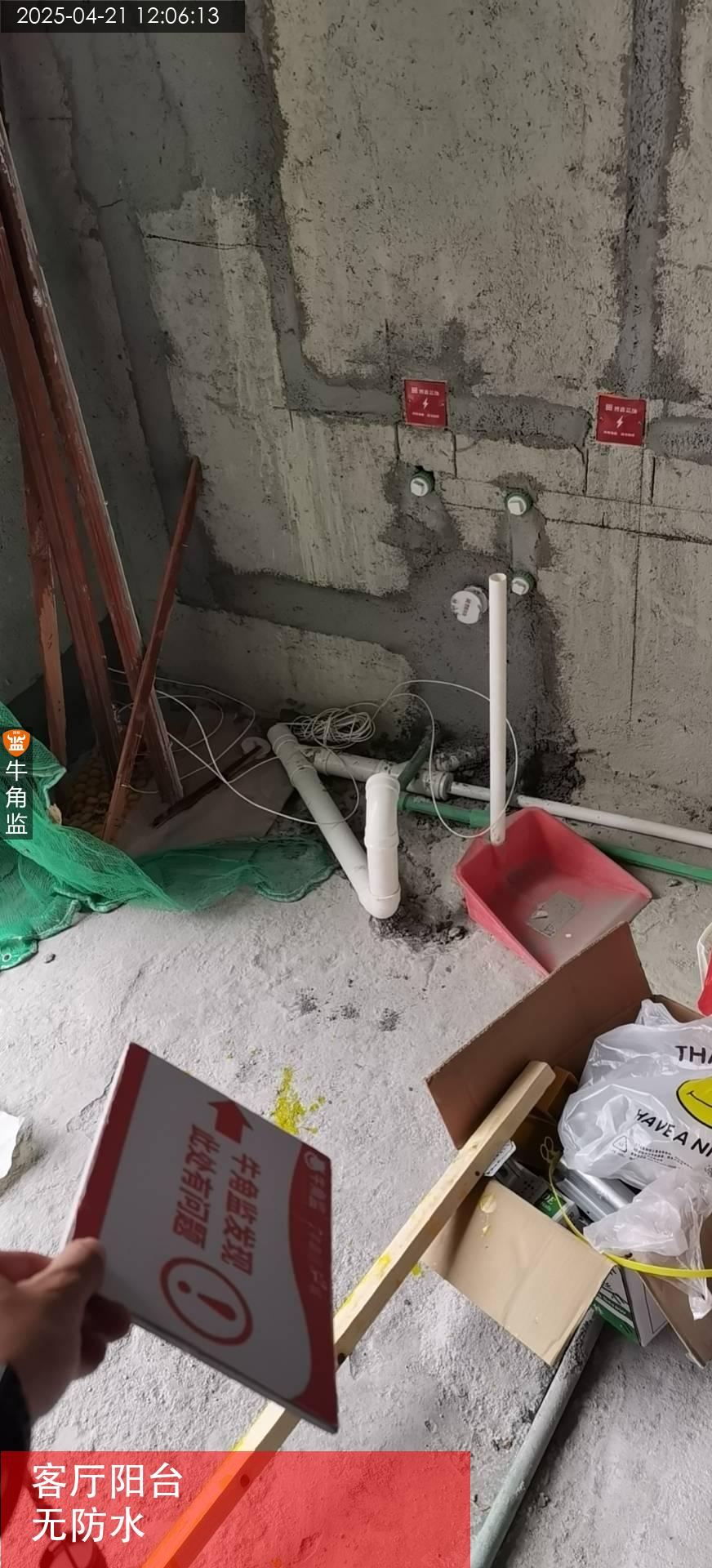

本次检查防水报告: 1、厨房烟管位置涂刷防水不合格,建议烟管涂刷防水至顶部。 2、卫生间地面的柔韧型防水延伸墙面涂刷高度不足,会影响防水效果,要求防水延伸墙面涂刷不小于30cm。 3、卫生间/阳台的门边没做防水涂刷,要求卫生间/阳台的门边涂刷柔韧型防水且上返高度不小于30cm; 4、餐厅阳台和客厅阳台未做防水施工,要求设有配水点的区域均应进行防水设计,防水性能需蓄水试验不应小于48小时,要求闭水高度至少到门槛石位置,无门槛石建议砌挡水边再放水到合适高度。 5、长辈房套卫的背墙存在渗漏的现象,施工方应查明原因并进行整改,整改完成后重新进行闭水试验,直至无渗漏为止。 后续注意事项: 封板拐角处做整板处理(7字形),双层封板做错缝处理。 封板伸缩缝宜为3-5mm左右,大小要均匀。 螺丝使用防锈螺丝,间距相等均匀。 安装饰面板前应完成吊顶内管道和设备的调试和验收。
2025-04-21
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:C
本次评语:

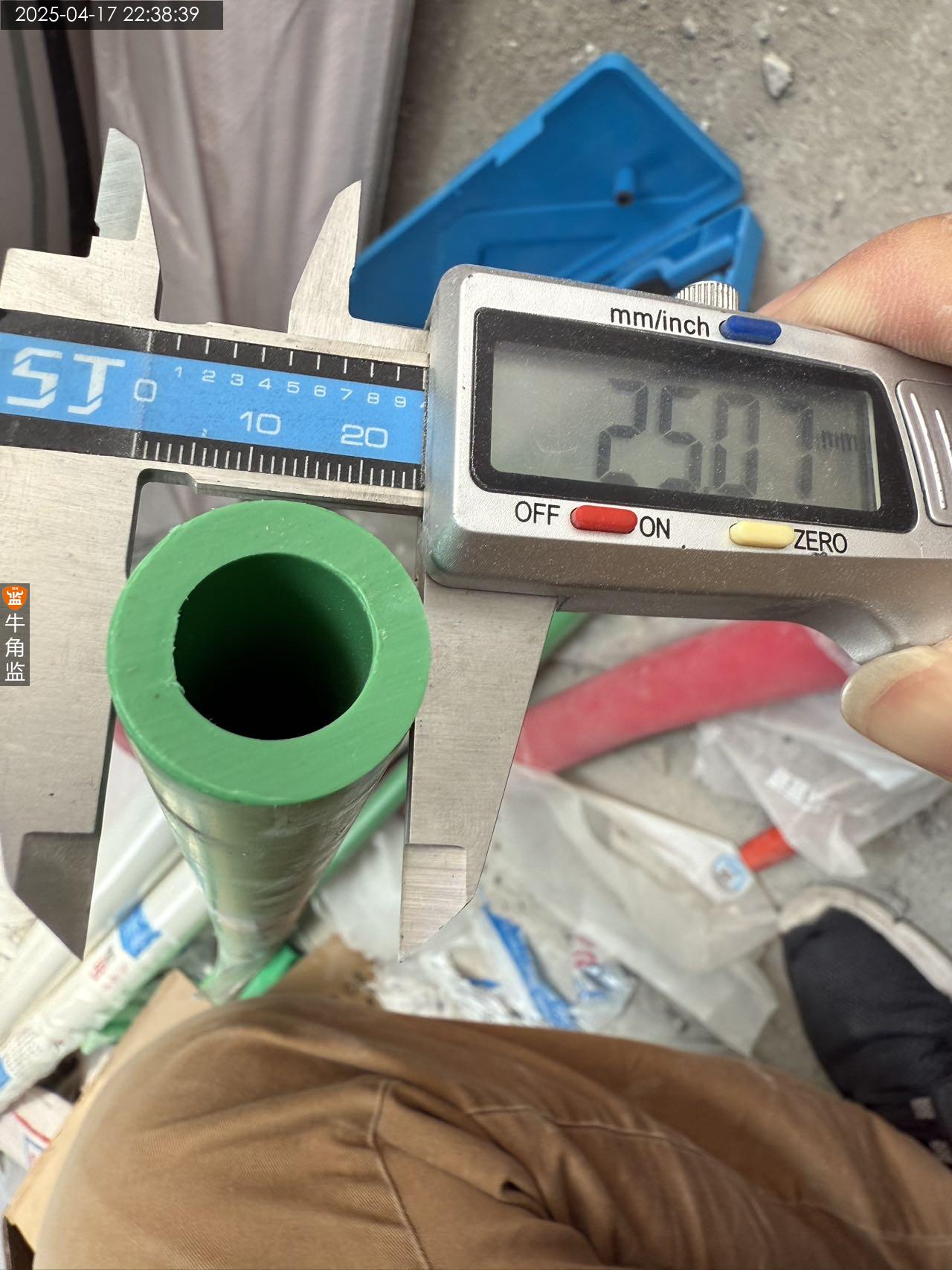

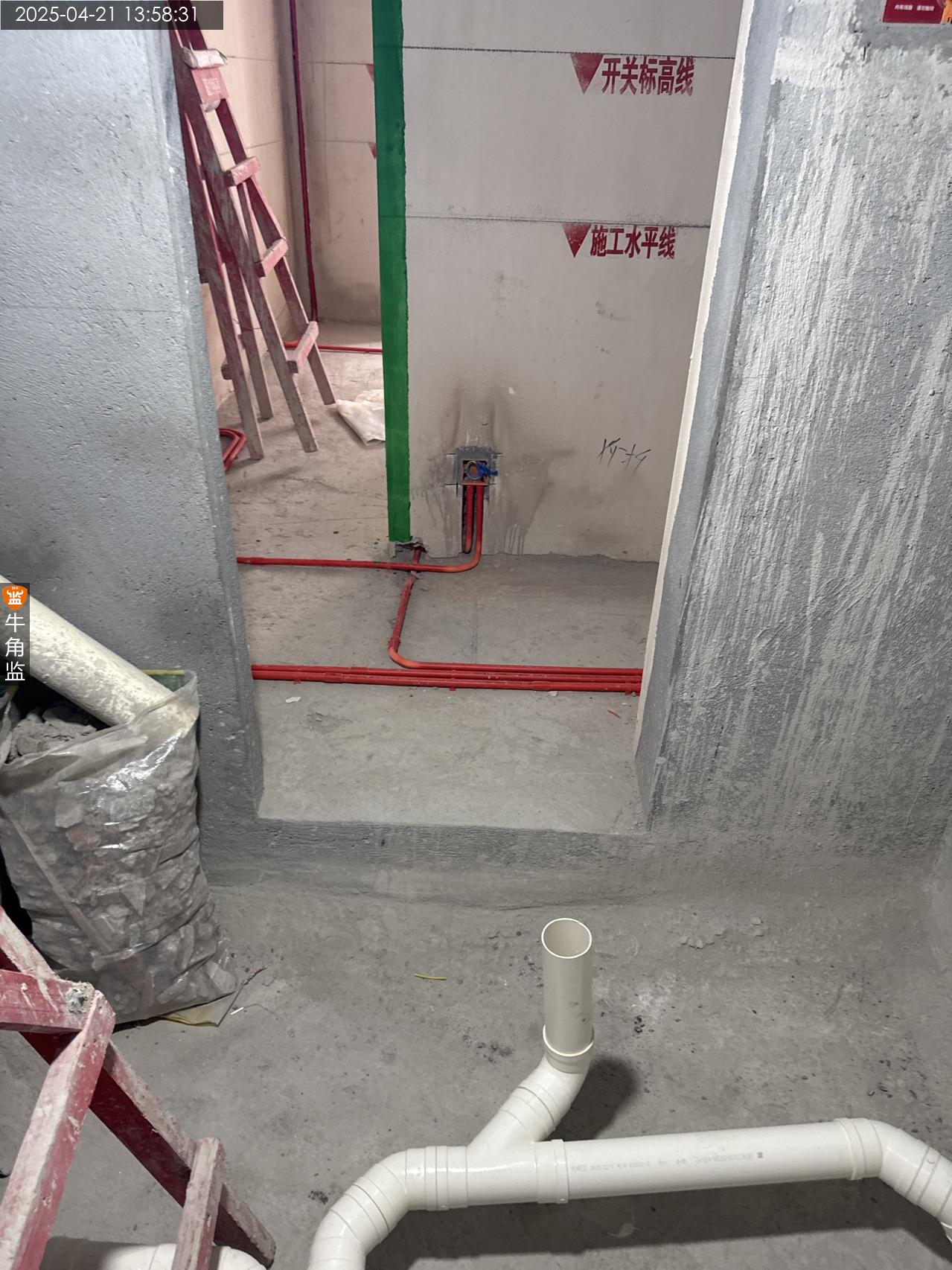

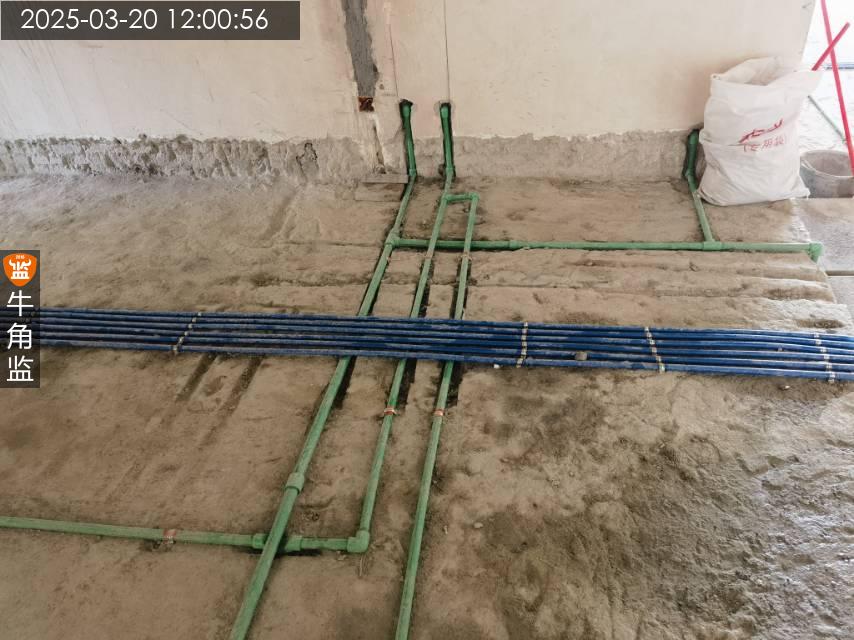

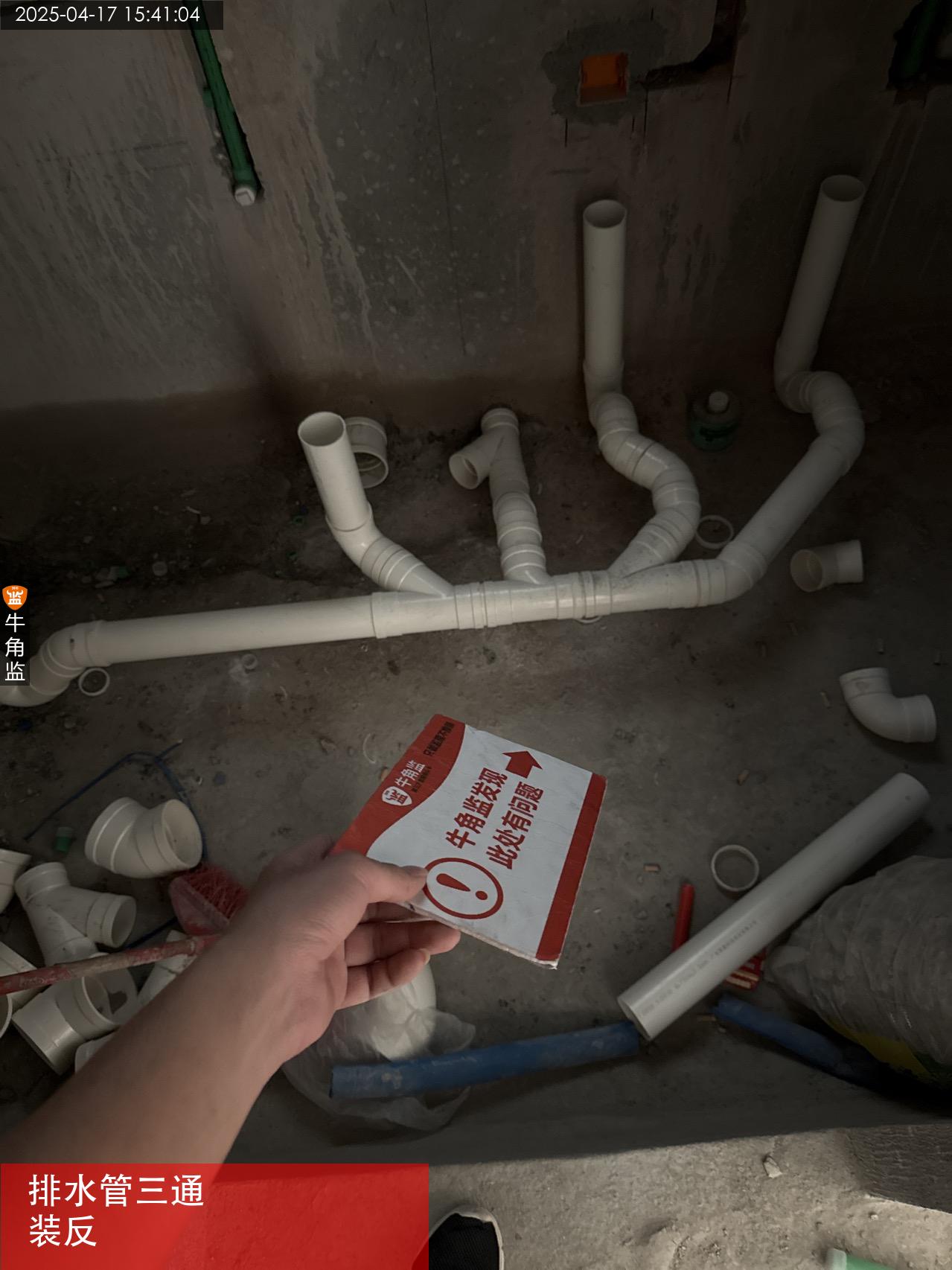

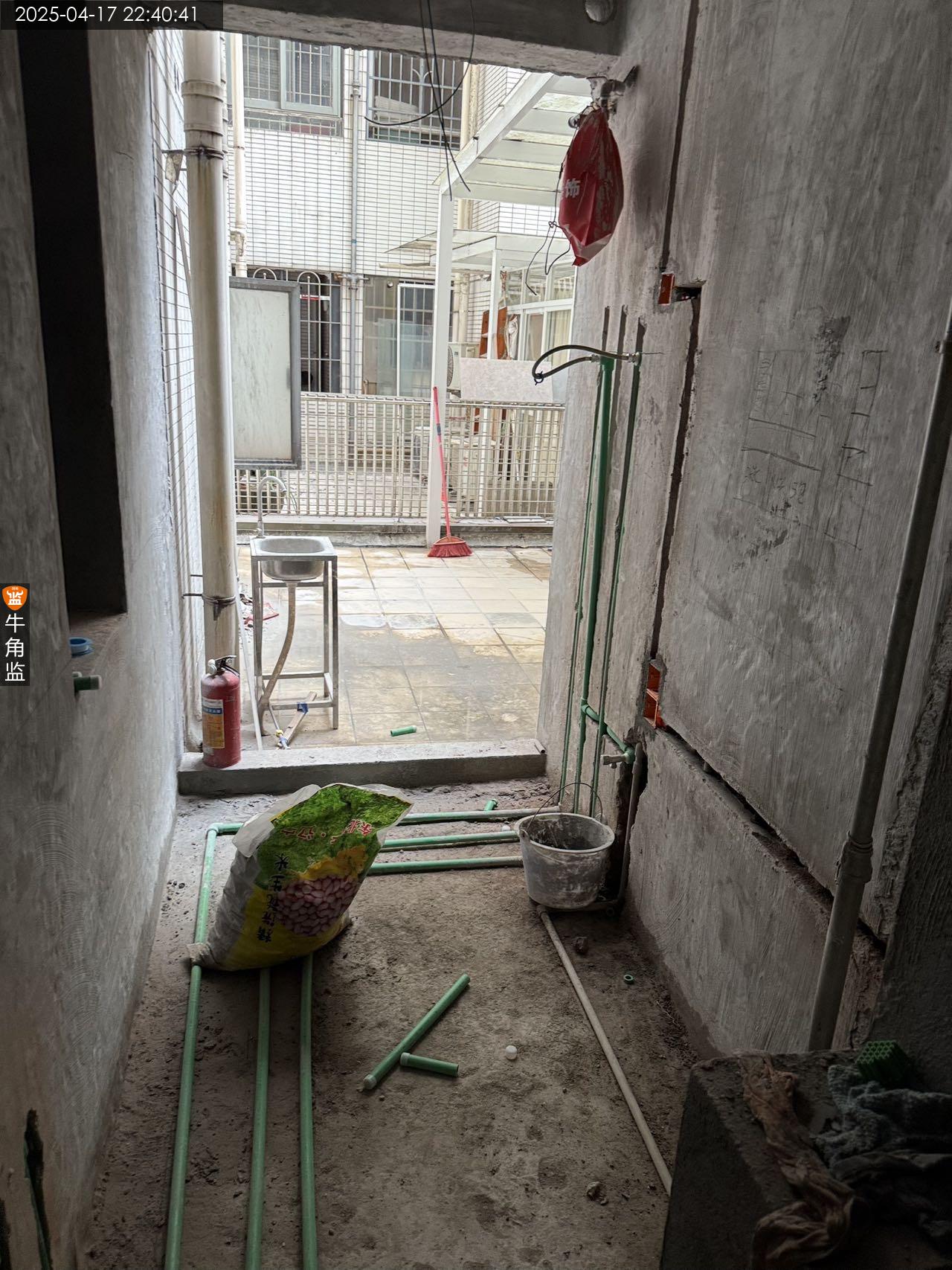

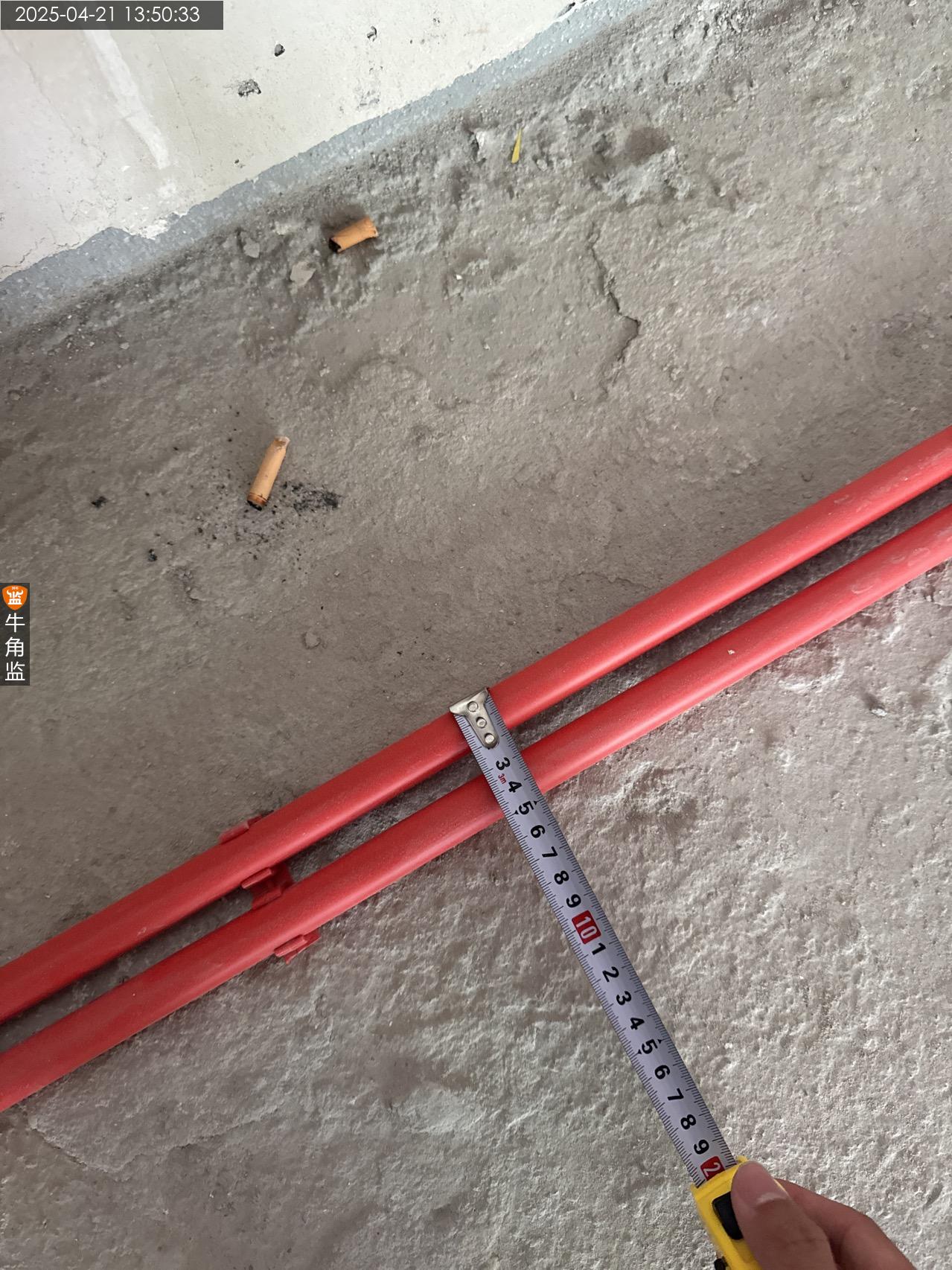

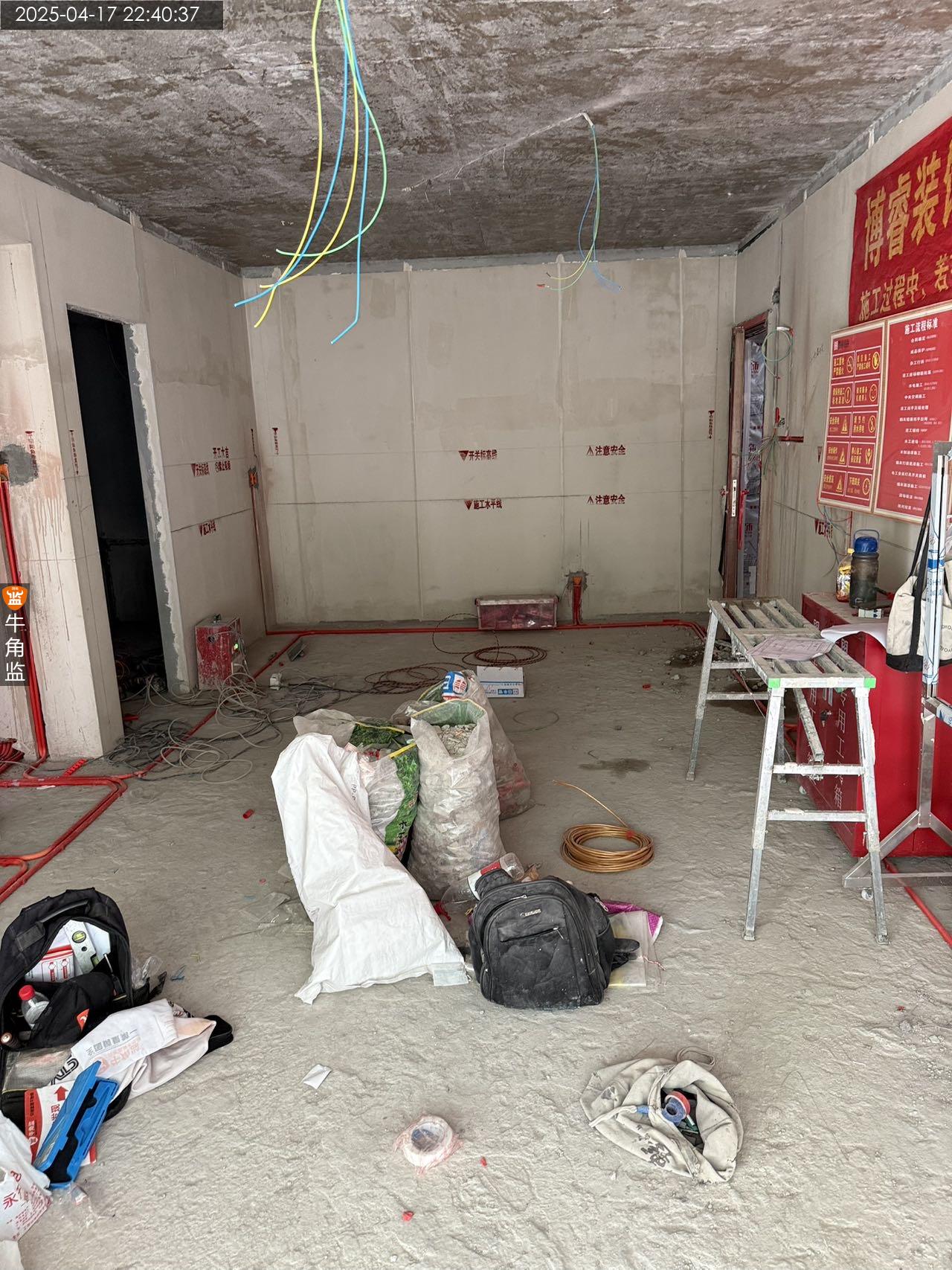

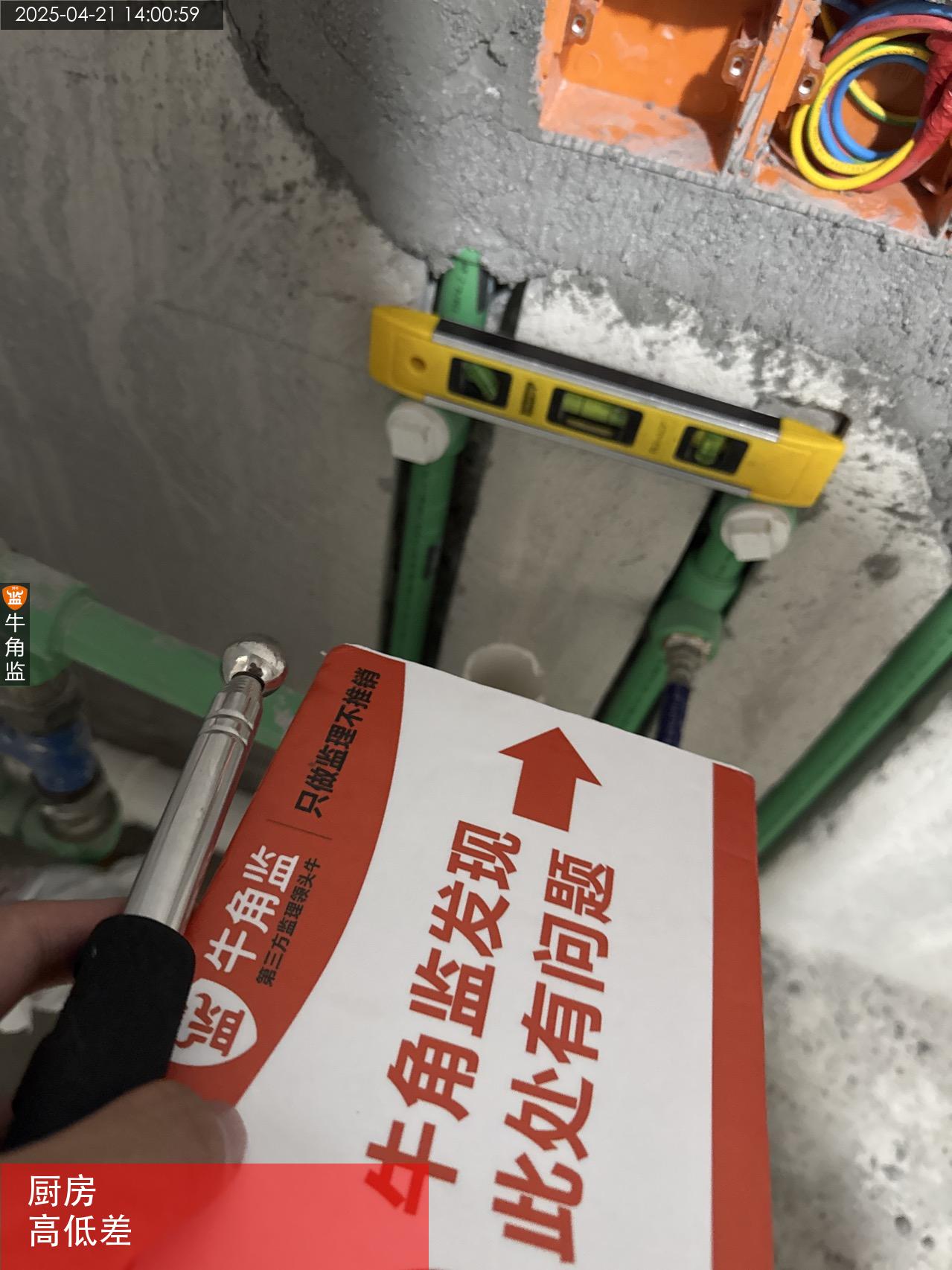

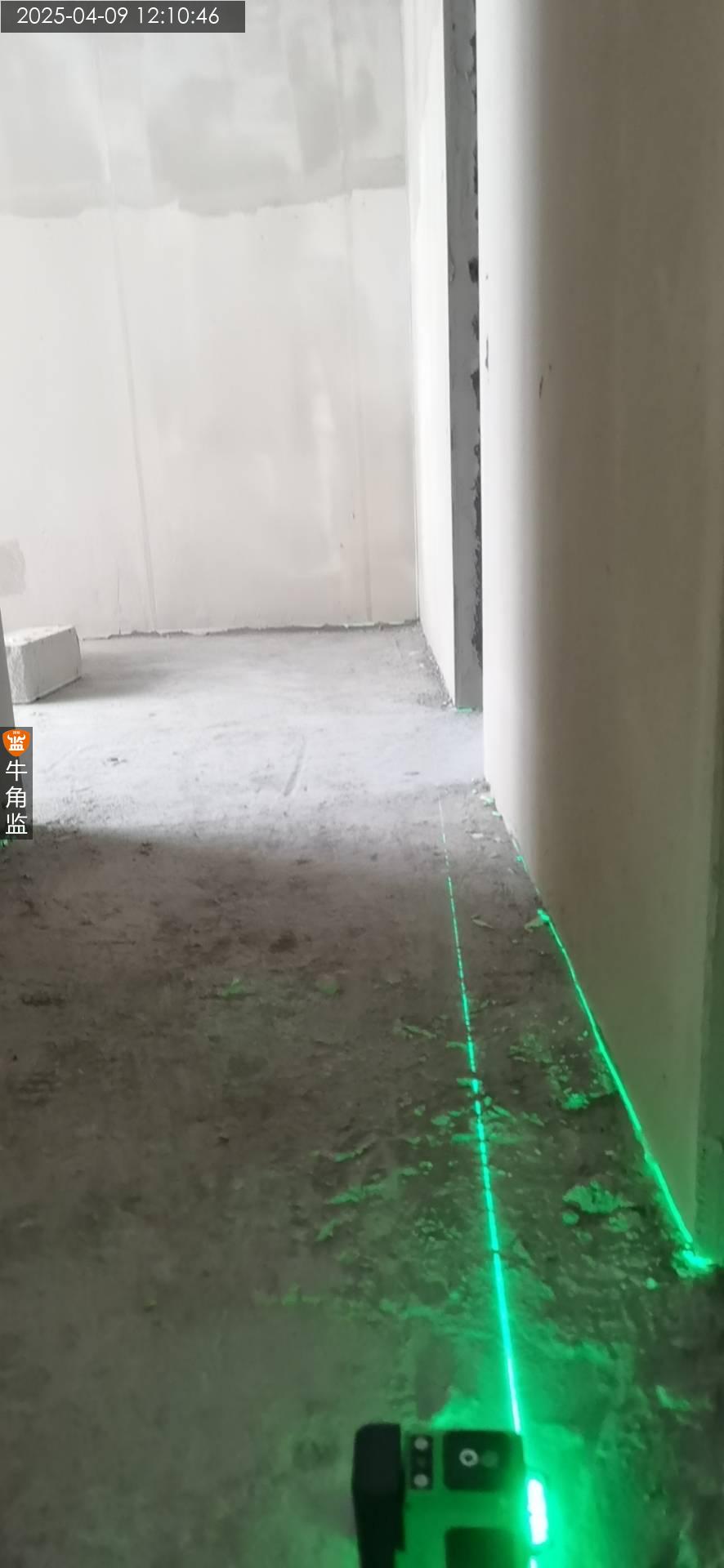

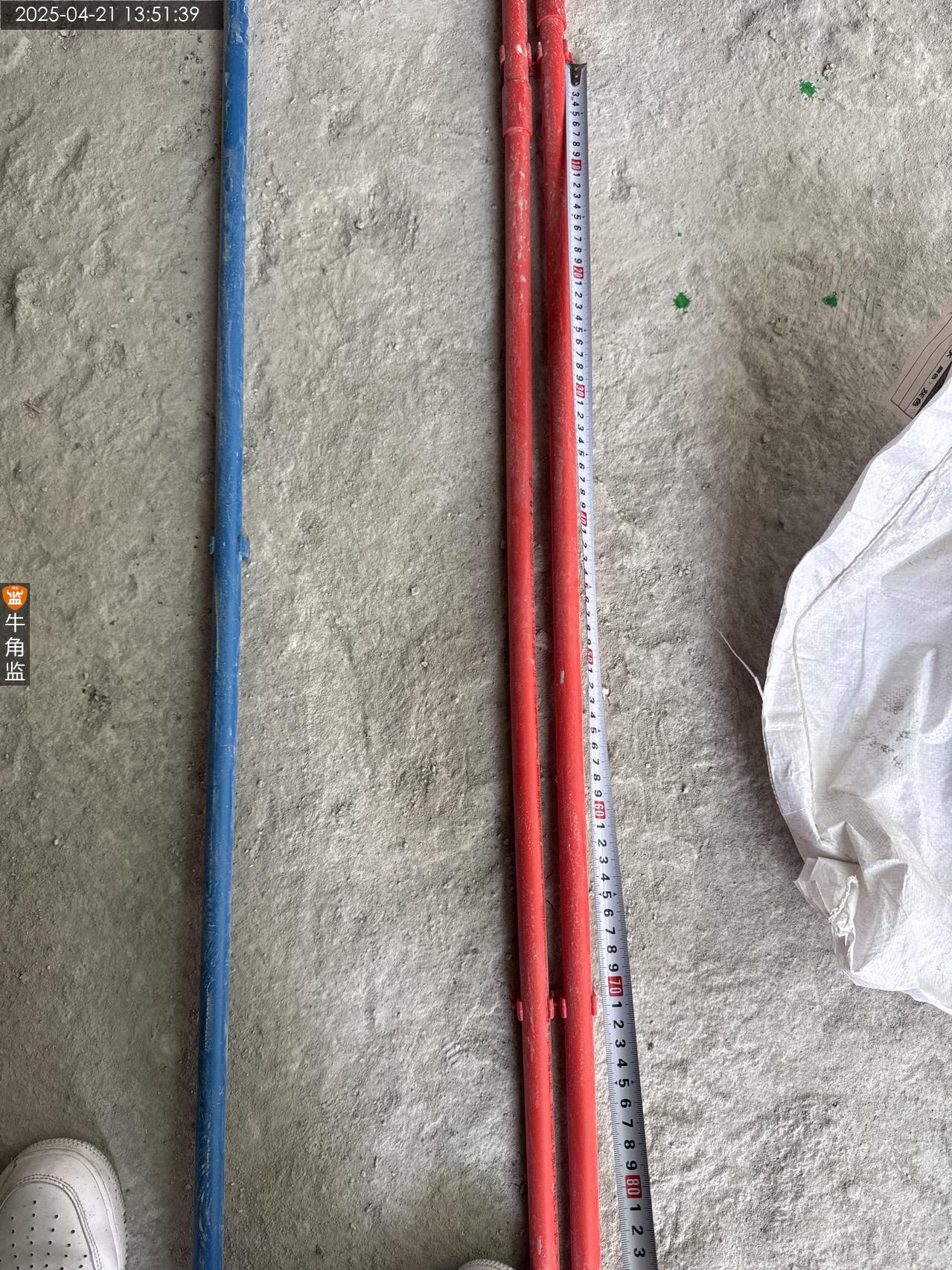

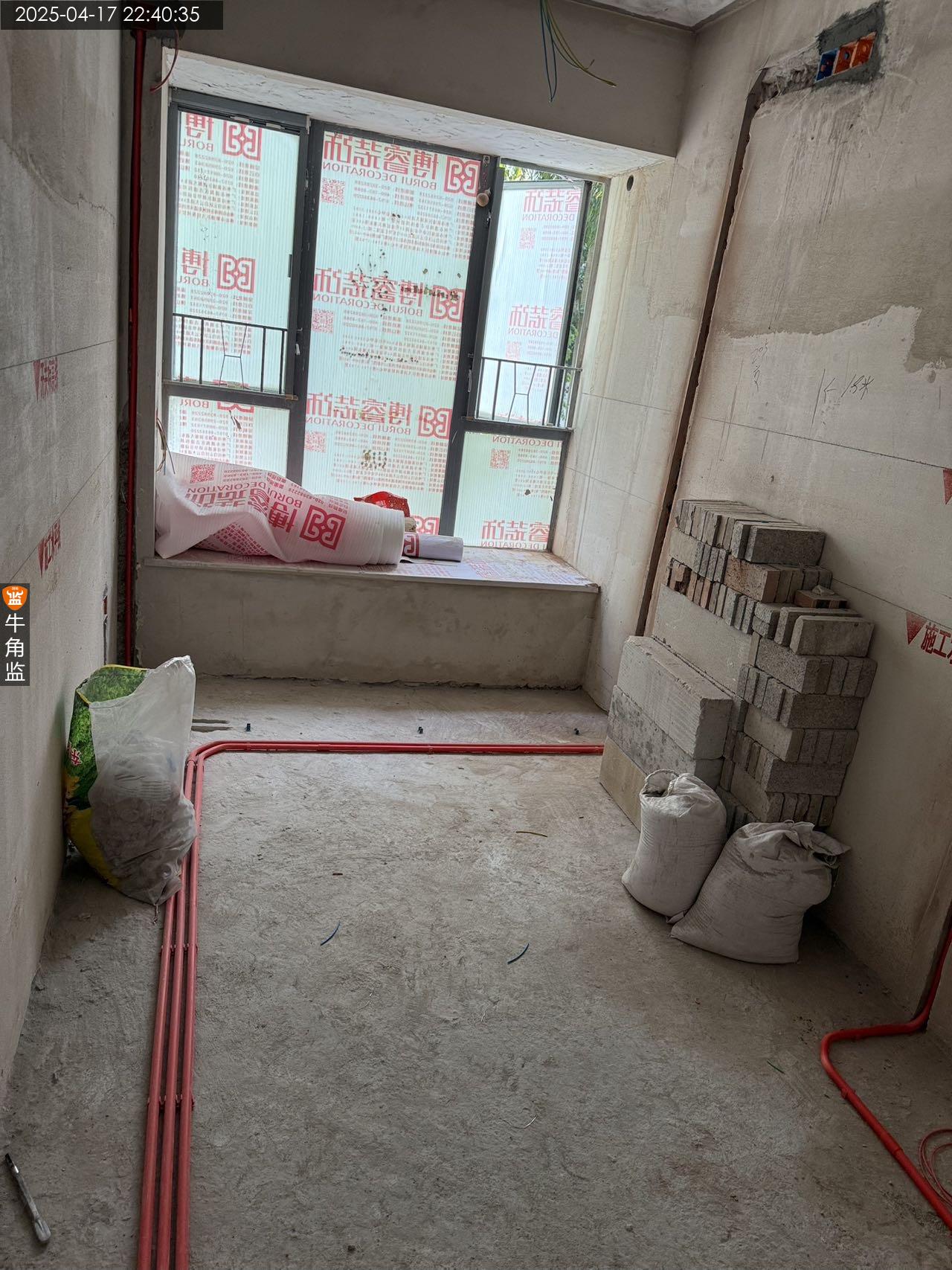

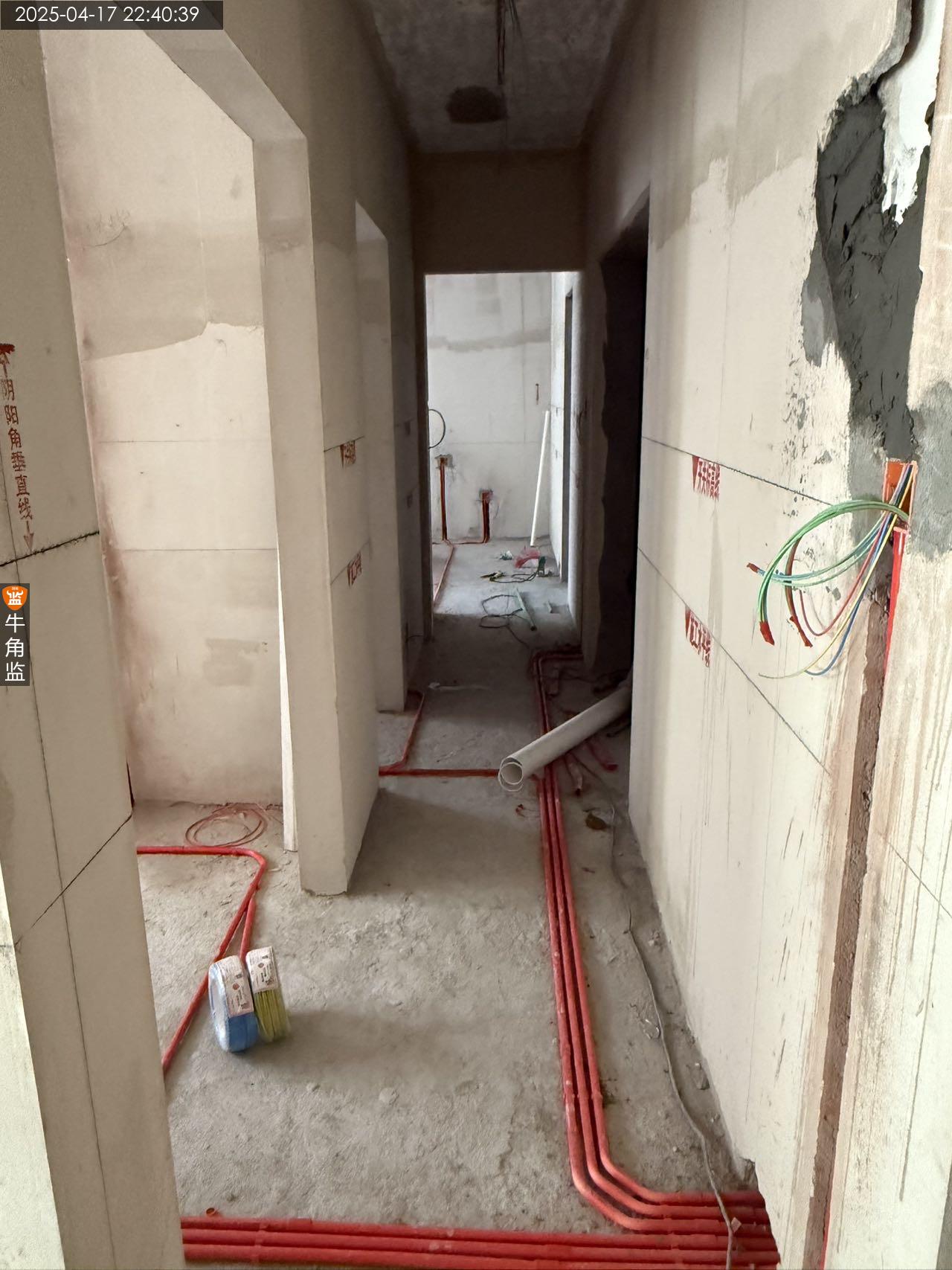

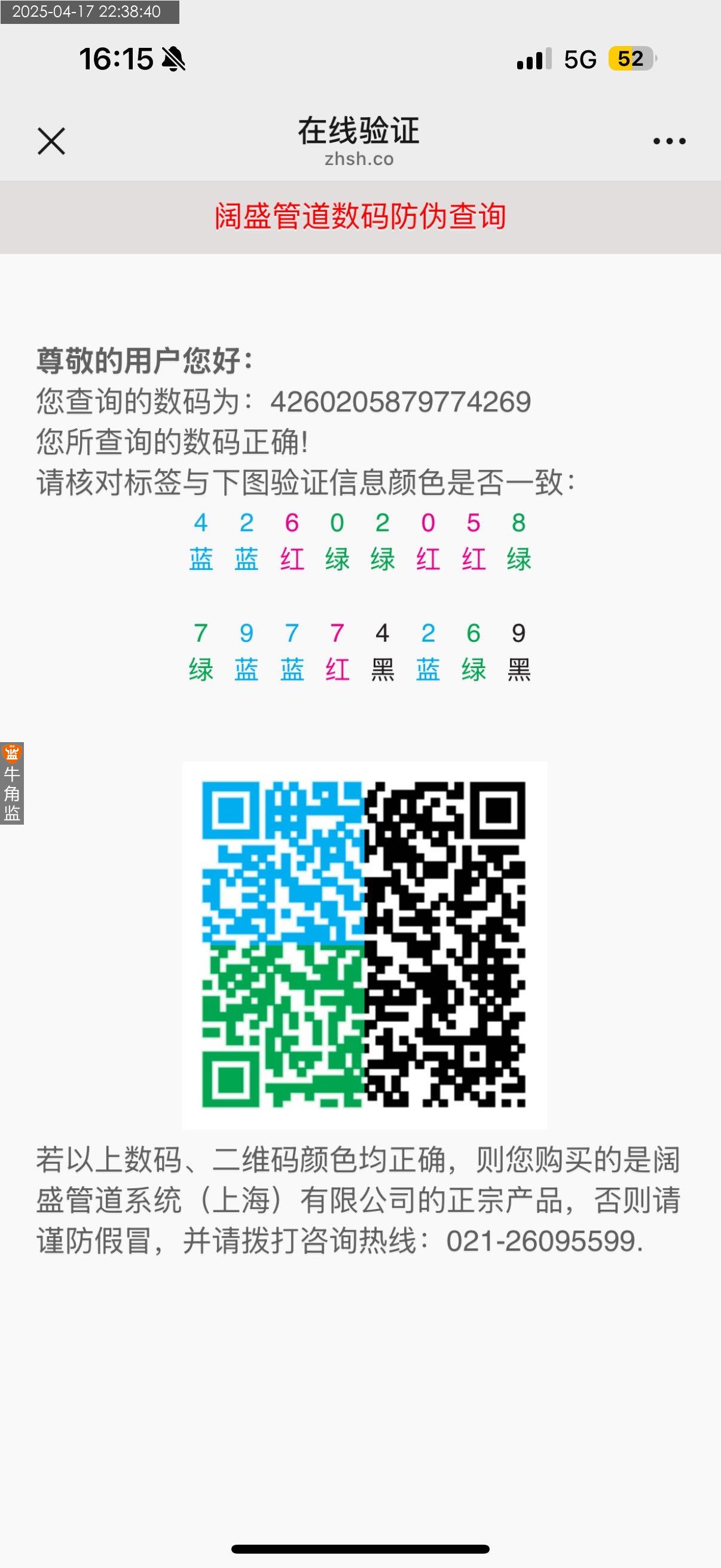

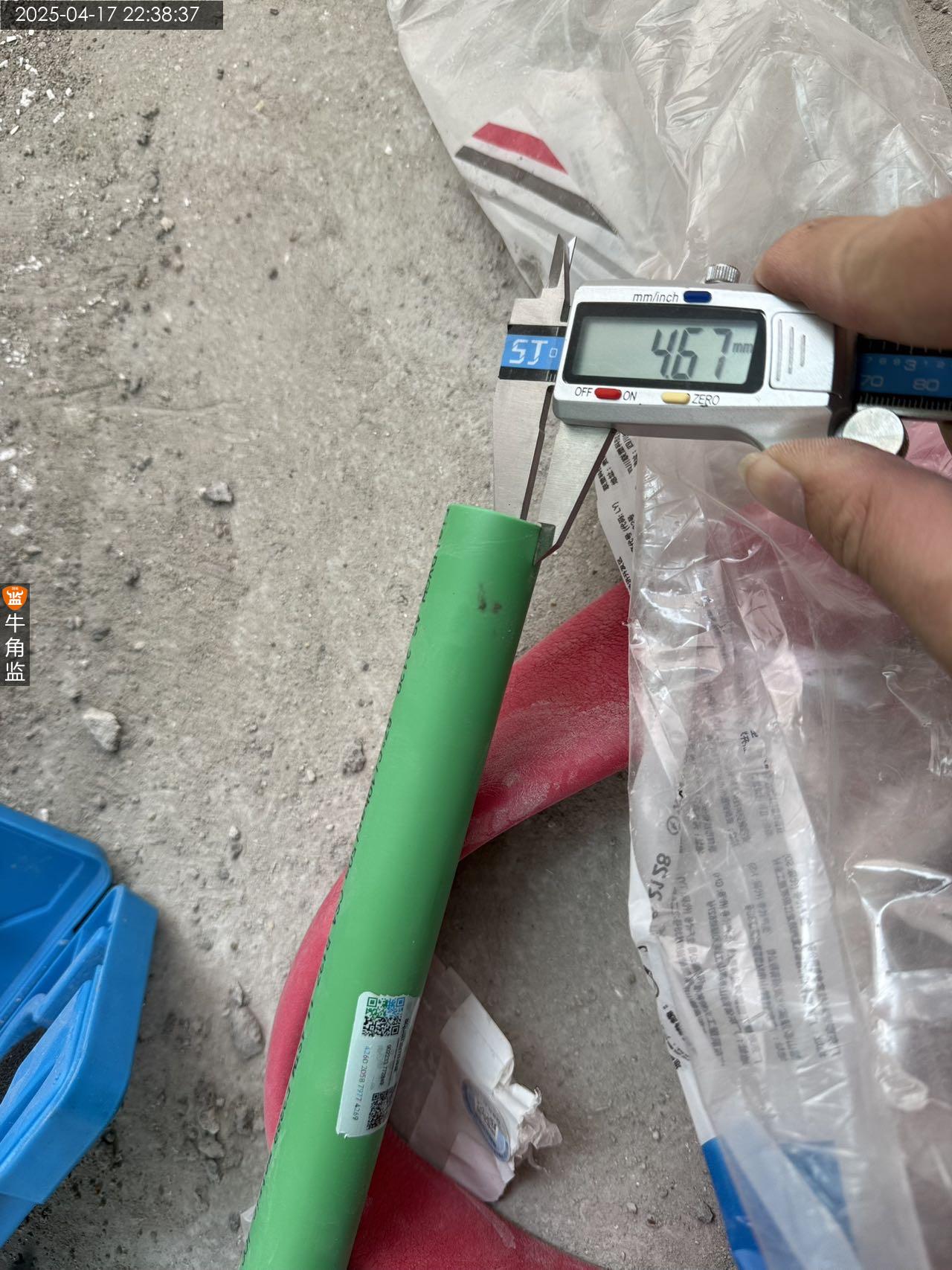

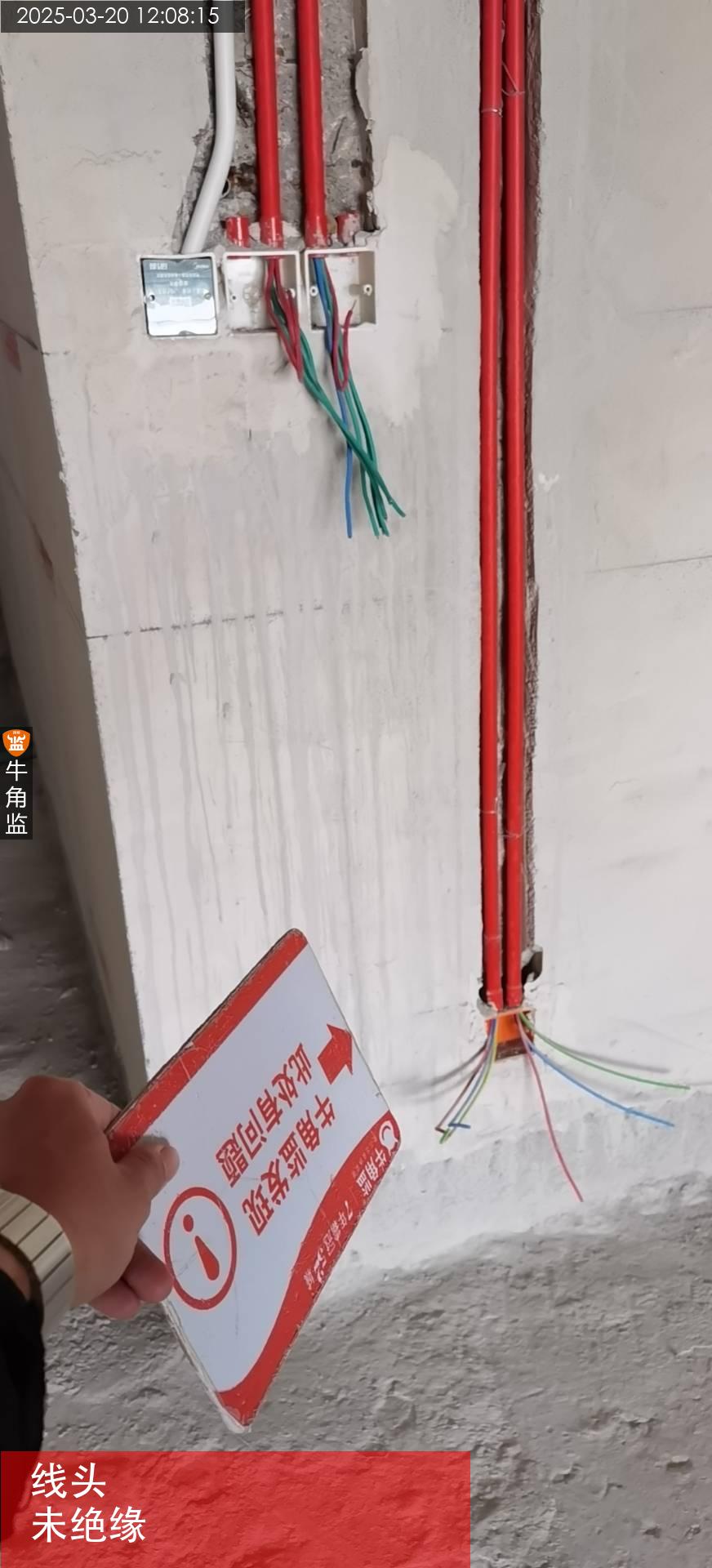

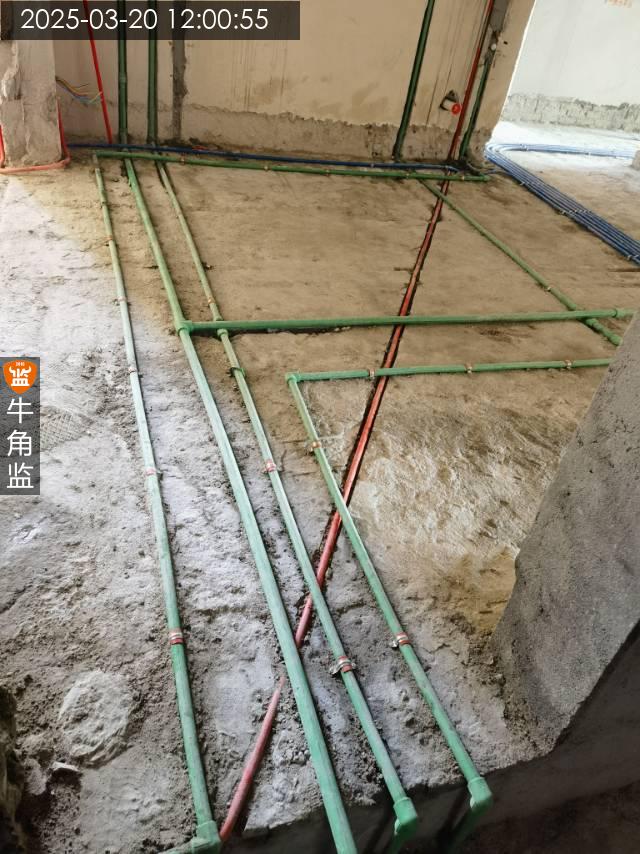

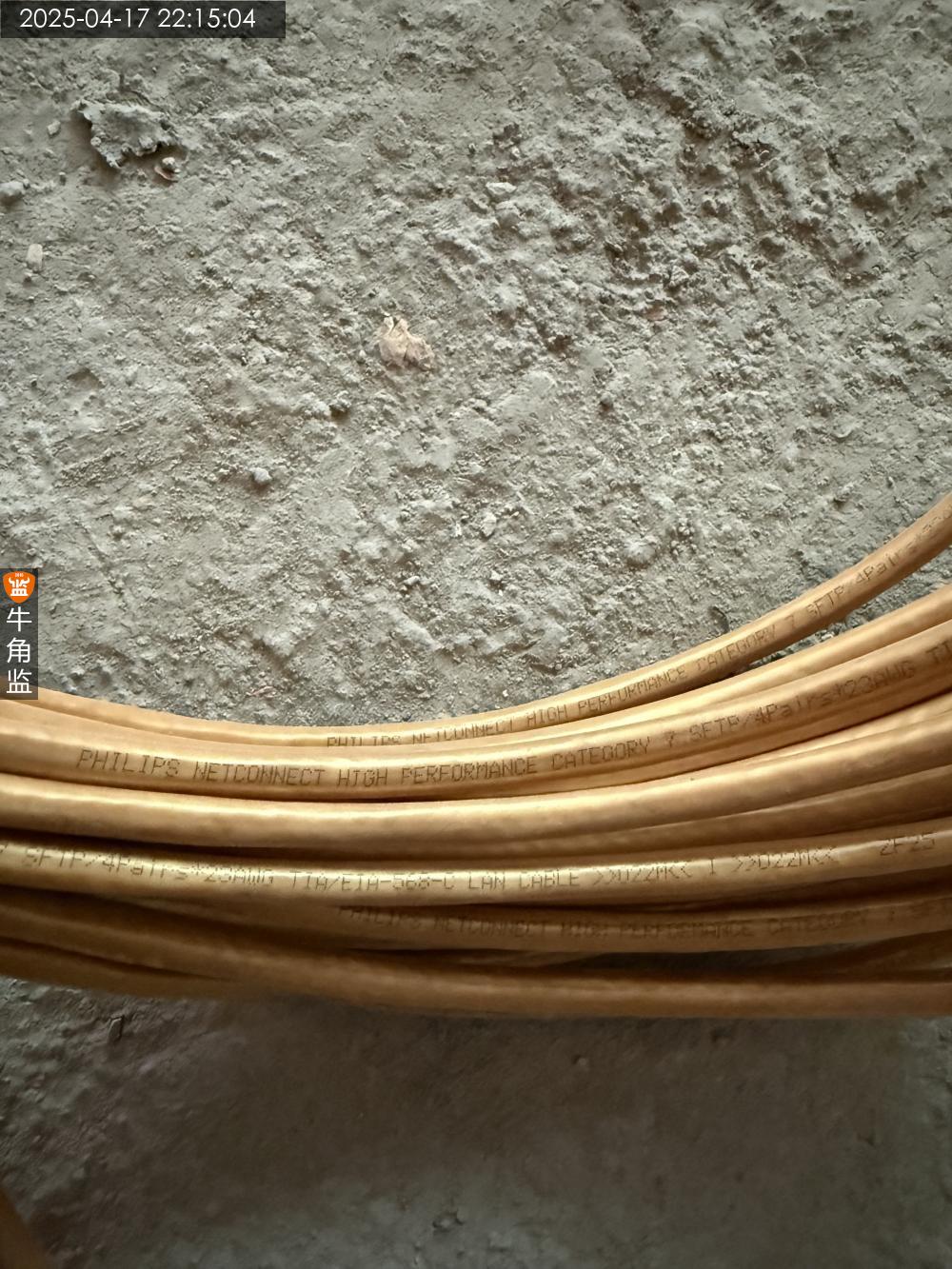

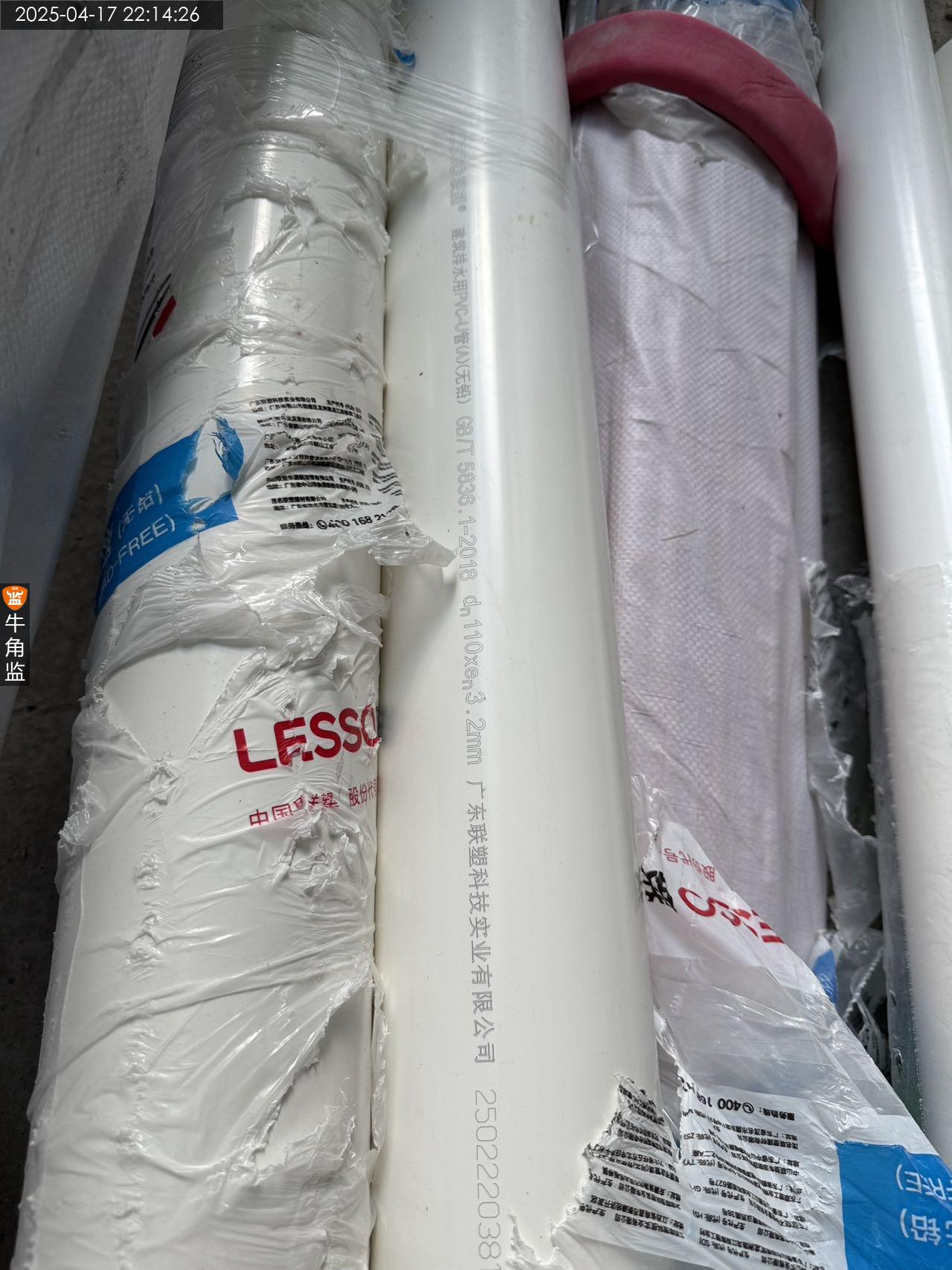

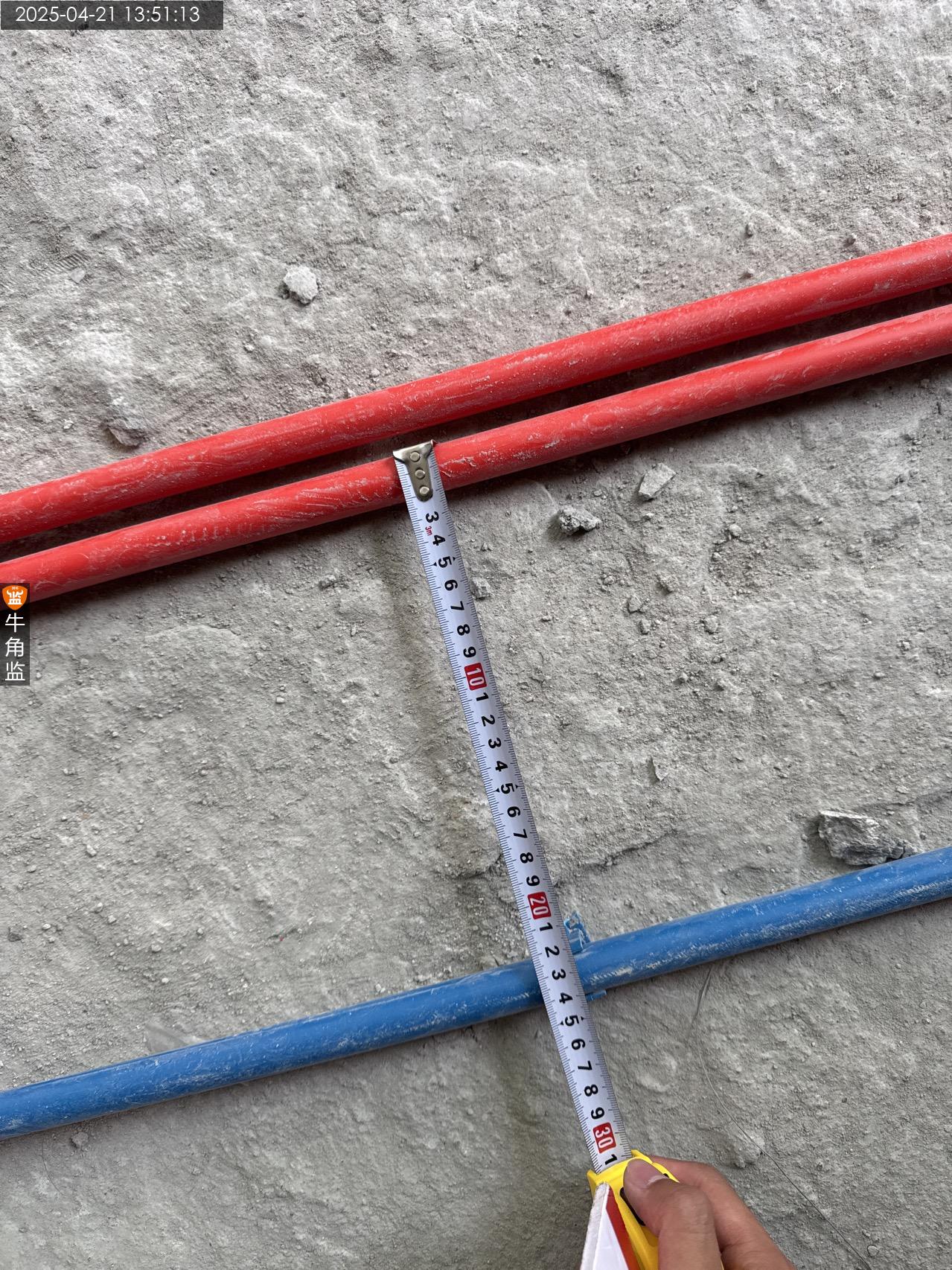

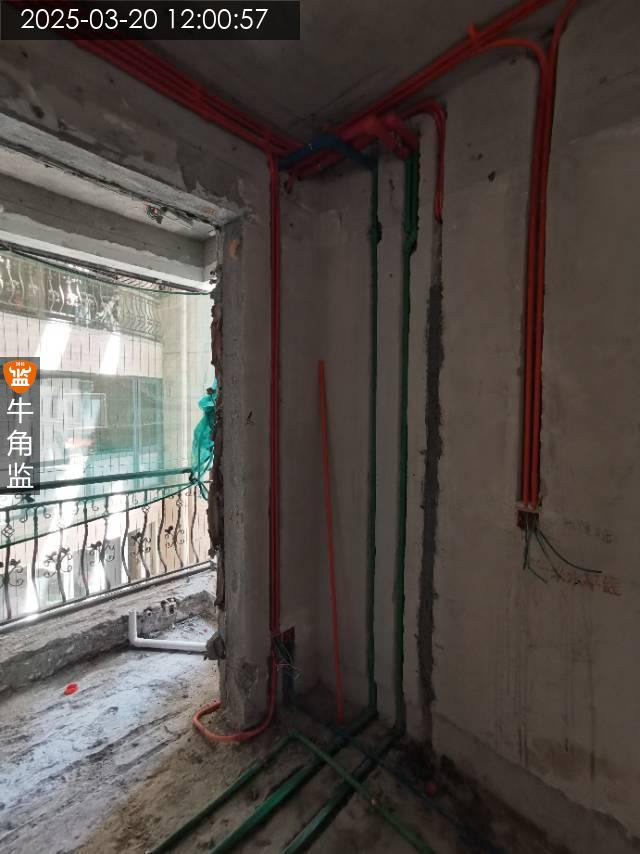

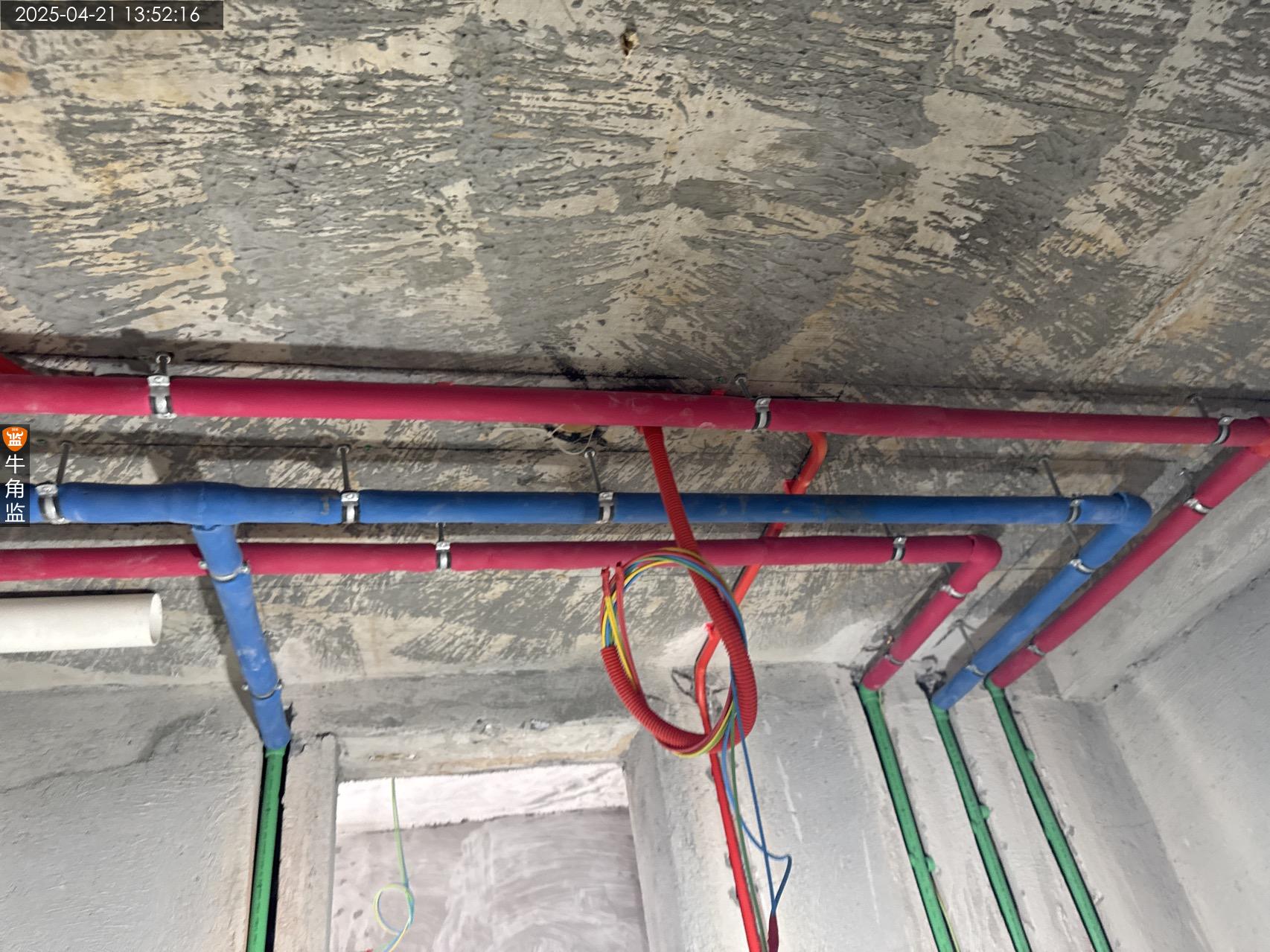

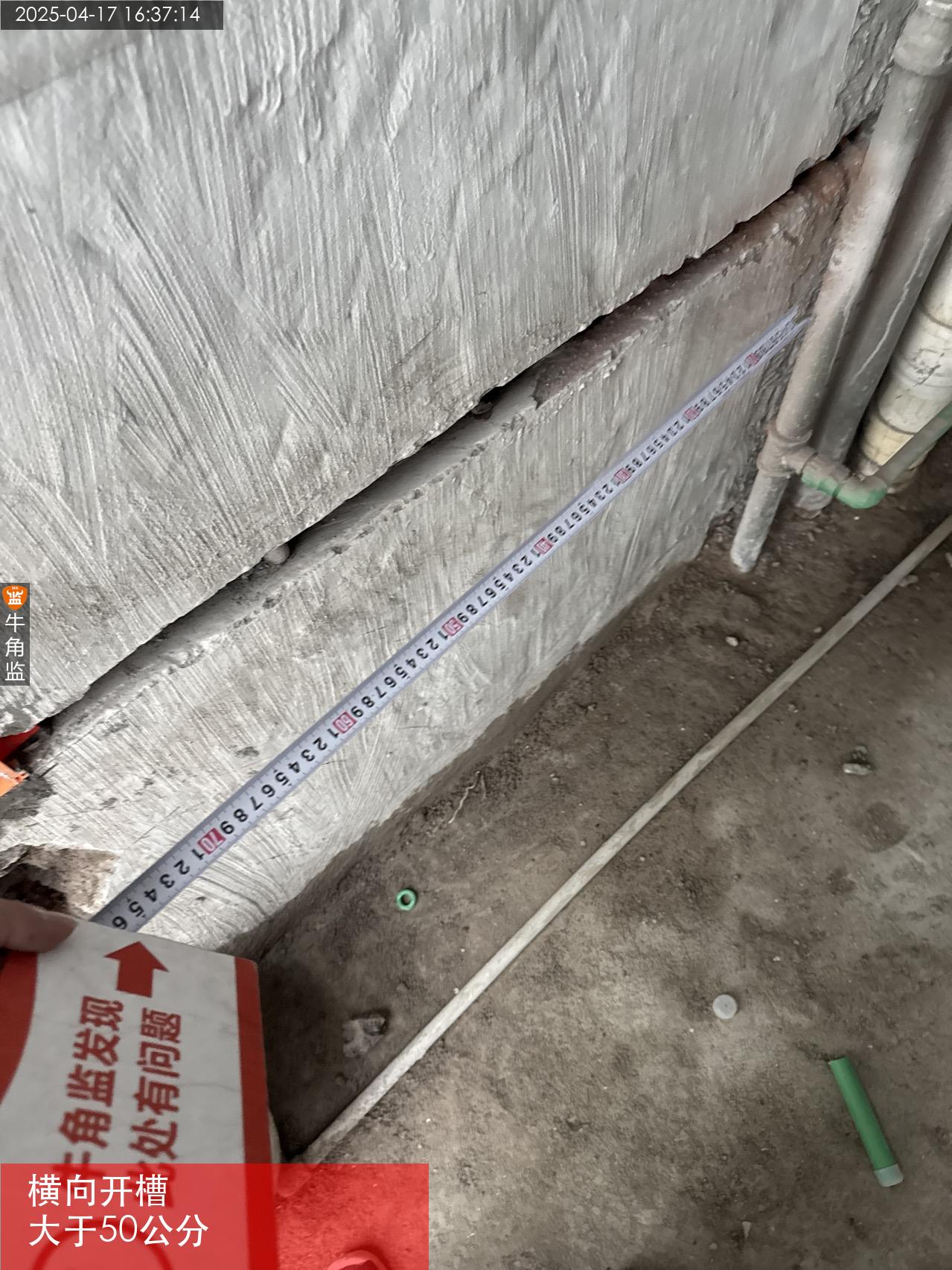

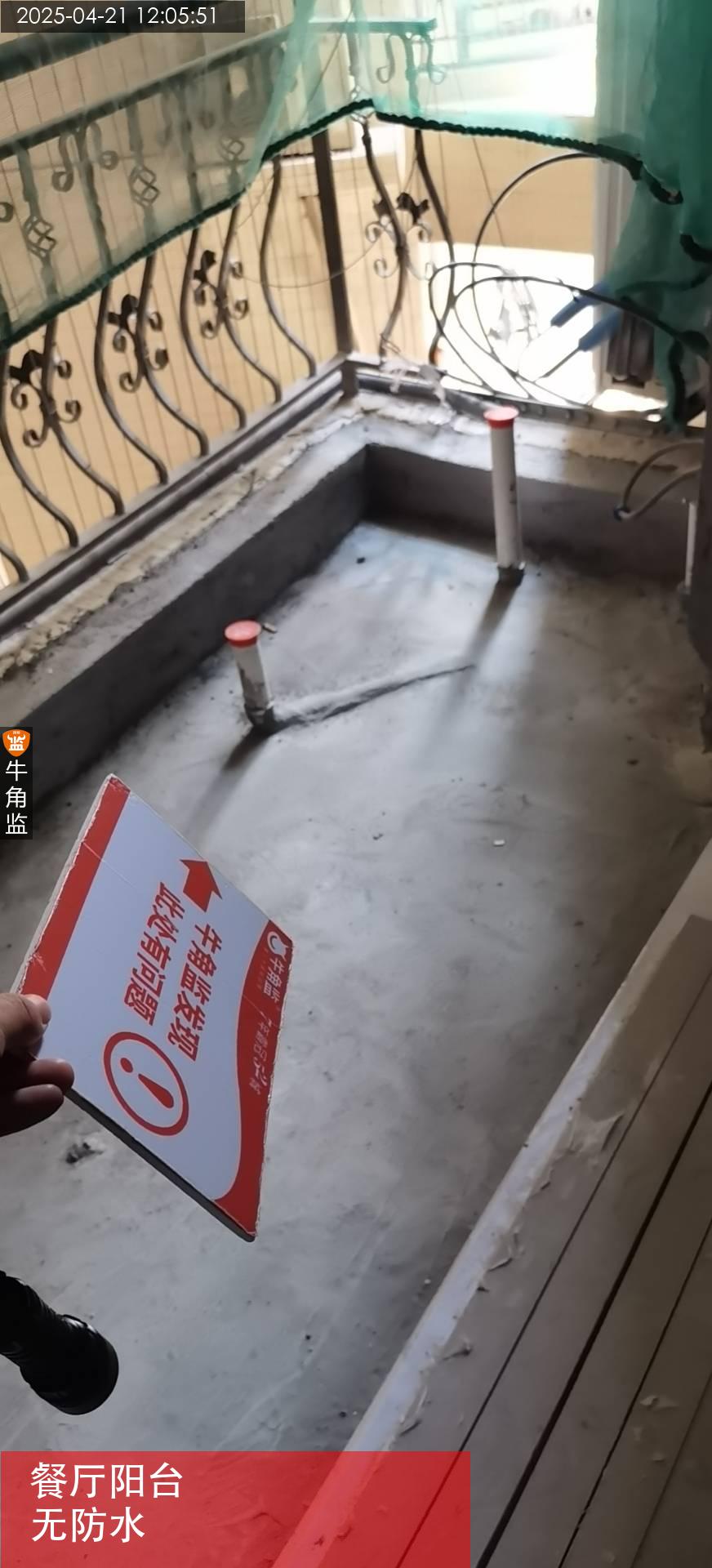

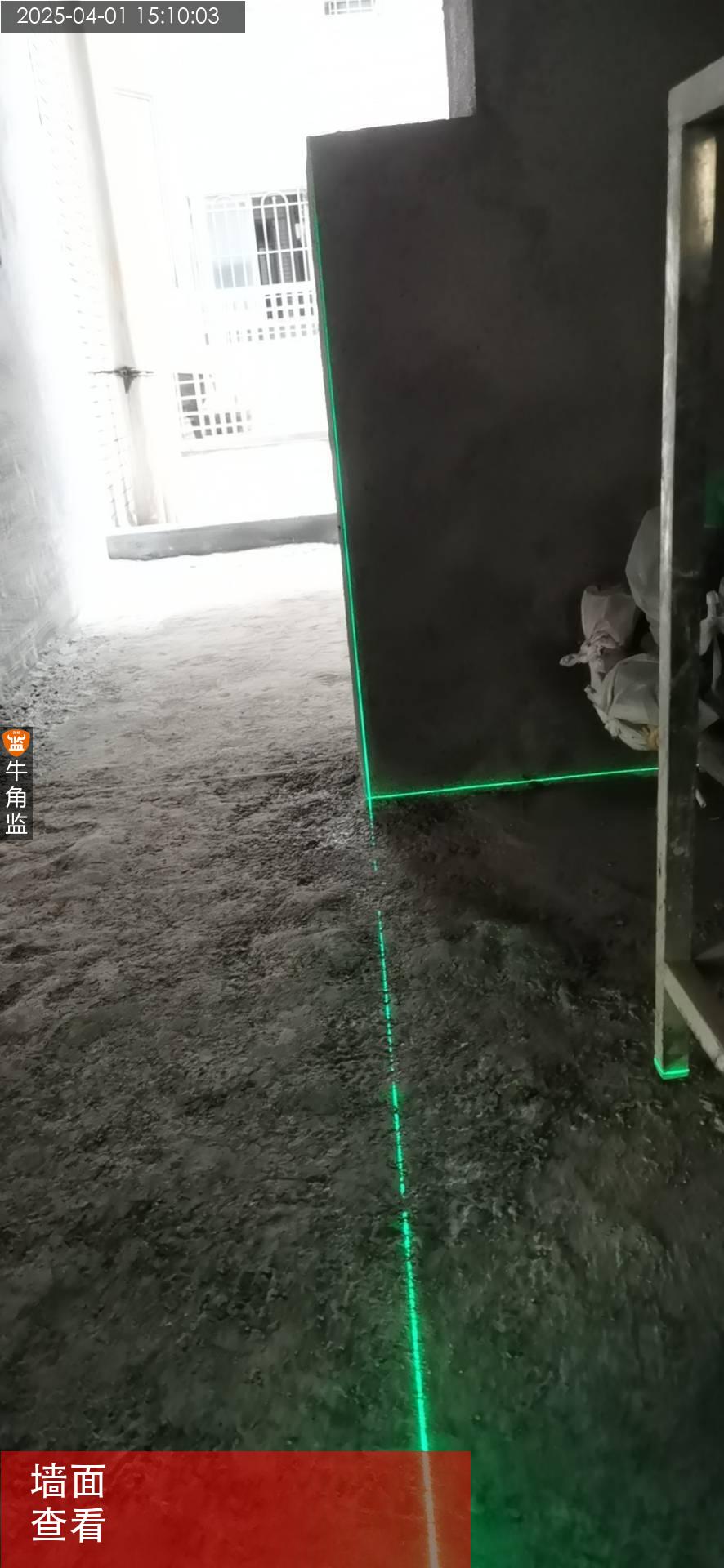

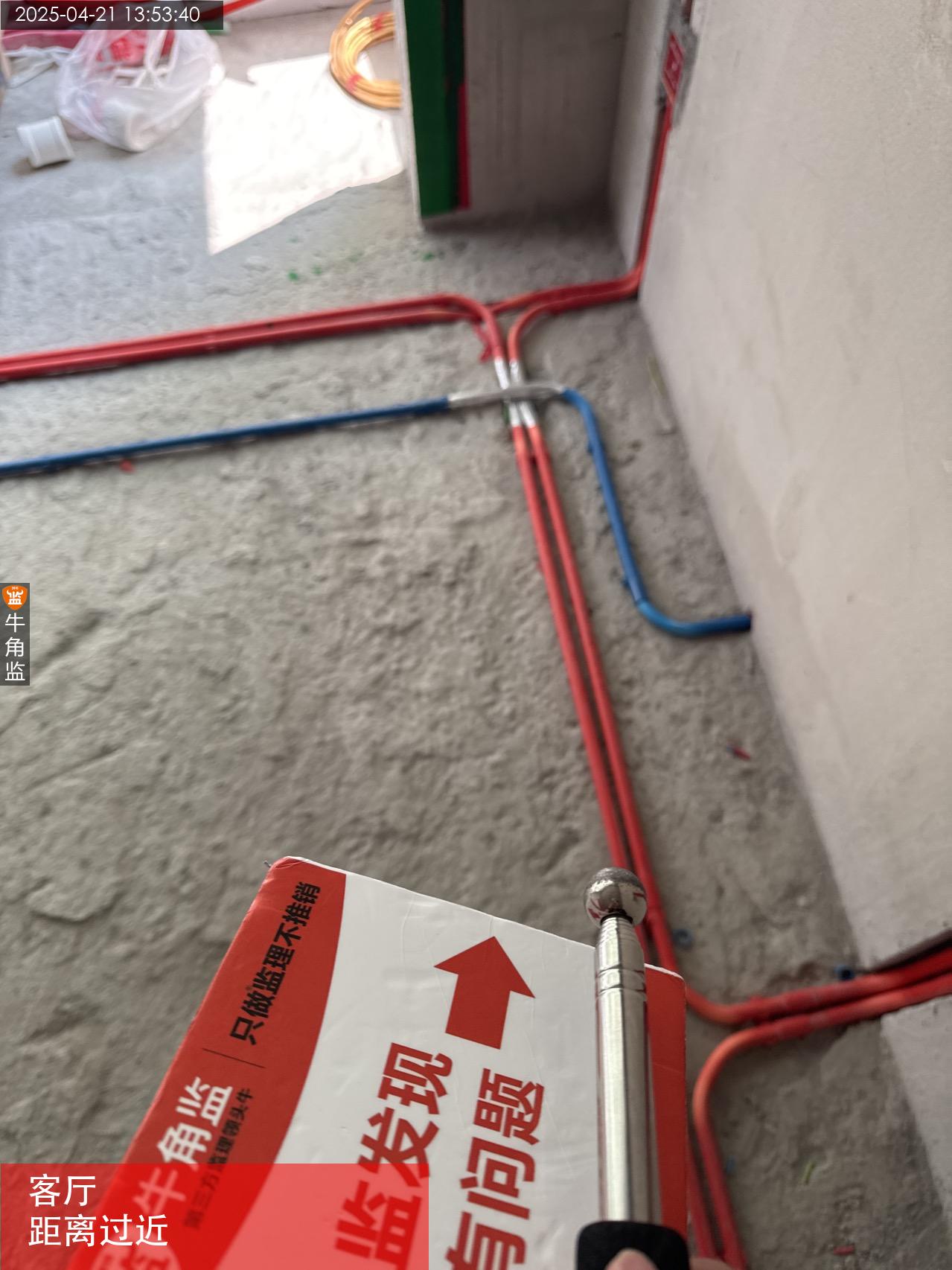

水电施工巡检 1、普睿司曼低烟无卤阻燃A类线电线,网线飞利浦7类双屏蔽线,给水管为德国阔盛6分PPR热水管。排水联塑A管,水电材料品牌与预算合同要求一致。 2、厨房阳台墙面横向开槽大于70公分以上,破损墙体结构。因现场限制阳台无吊顶,用水区域强电布管不能走地。;整改建议:建议使用高标号水泥封槽修复。 3、卫生间排水管设置正三通设置不合理装反,后期两边的排水会对冲排水不顺。;整改建议:建议排水管改用斜三通分出两个排水口。 4、水电未验收之前不得提前封水电槽。水电验收前需要电工提前帮忙并线,方便验收时测试线路通断。 后期施工建议 1、地面布管固定卡设置均匀合理,建议线管间距为90cm,水管间距宜为50cm。 2、强电管弱电管同时包锡箔纸,距交叉点左右延伸15cm 3、水管打压,建议堵头封闭密实,避免打压过程漏压。 4、线路分色,控制线要单独配色,开关位置后不可换色要与前端火零地线同
2025-04-17
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:B
本次评语:

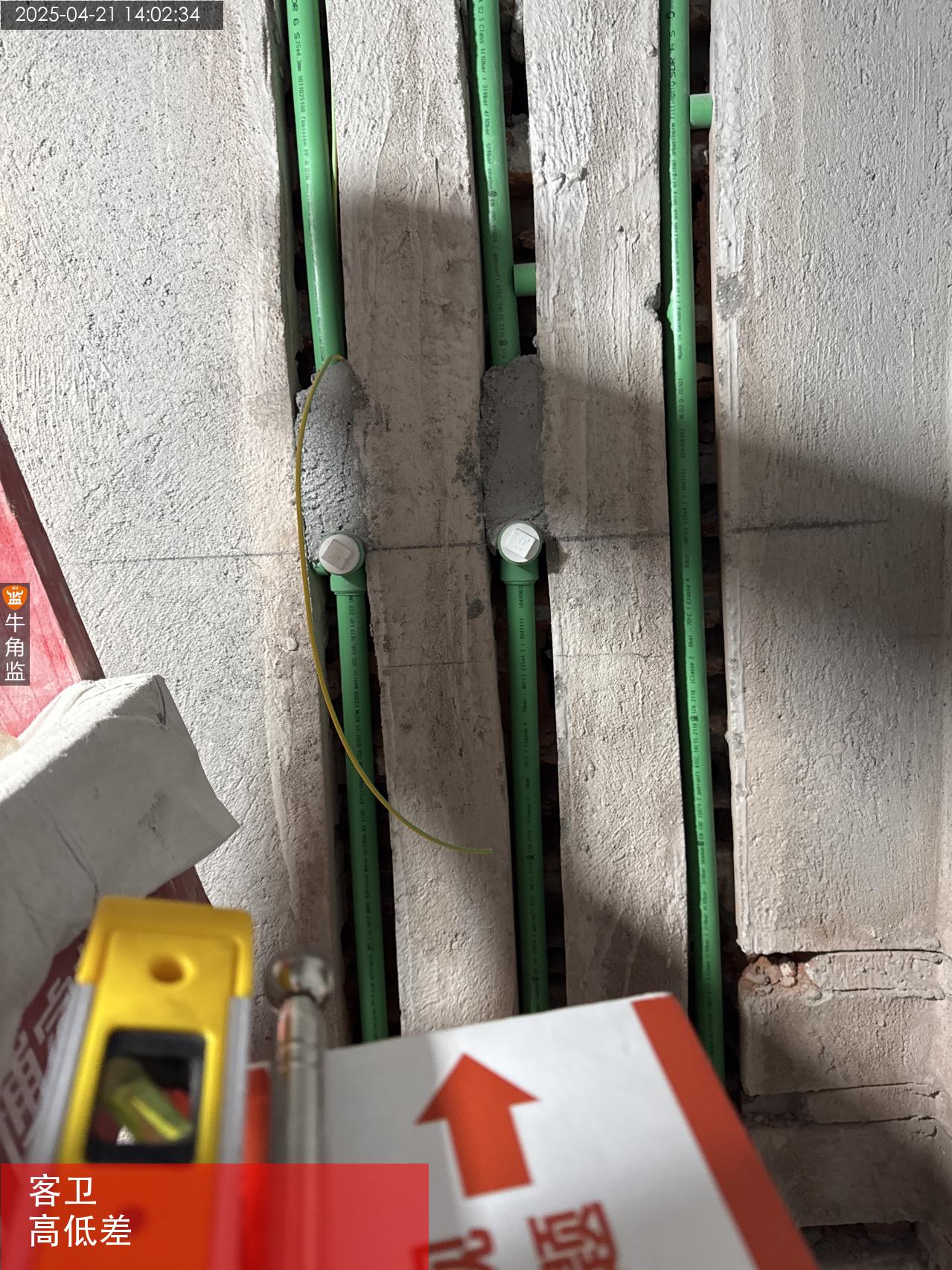

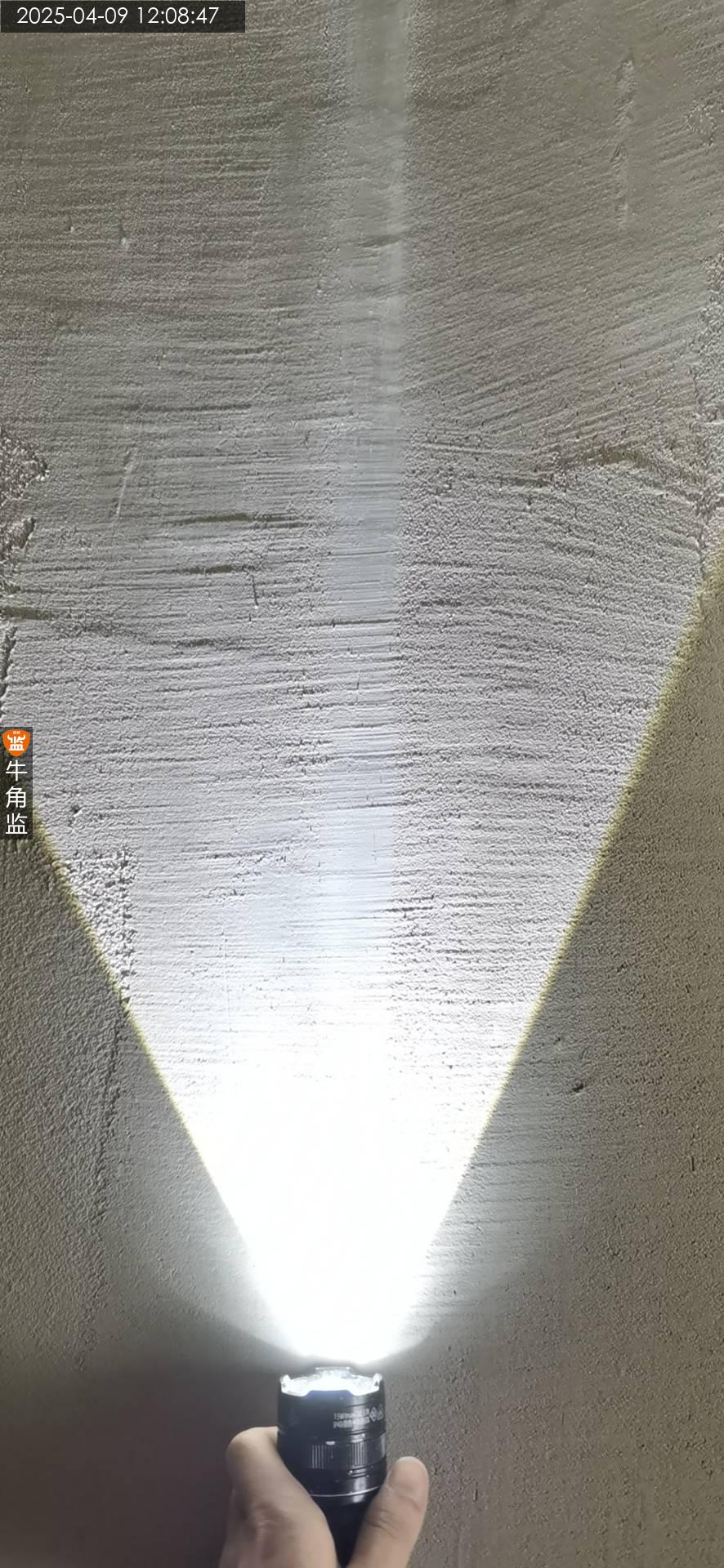

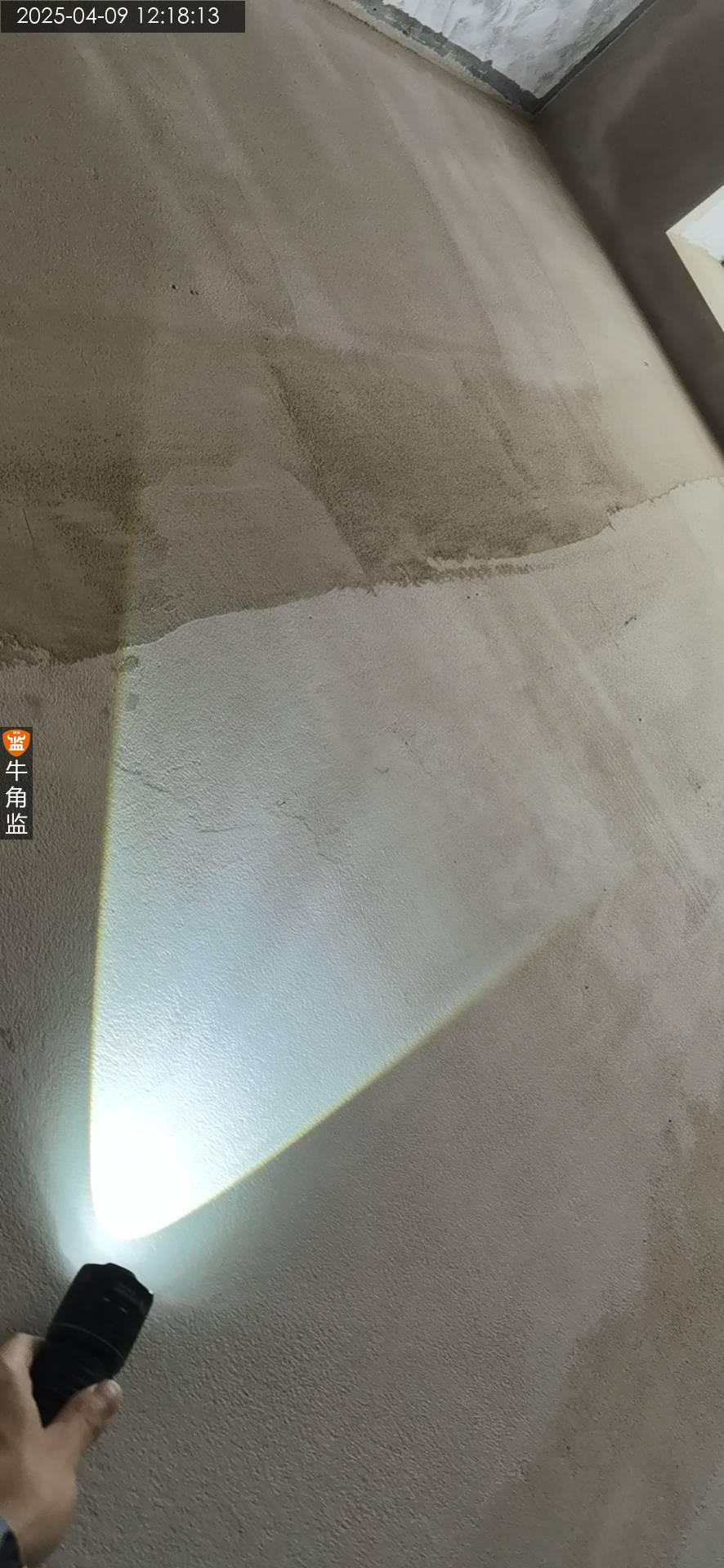

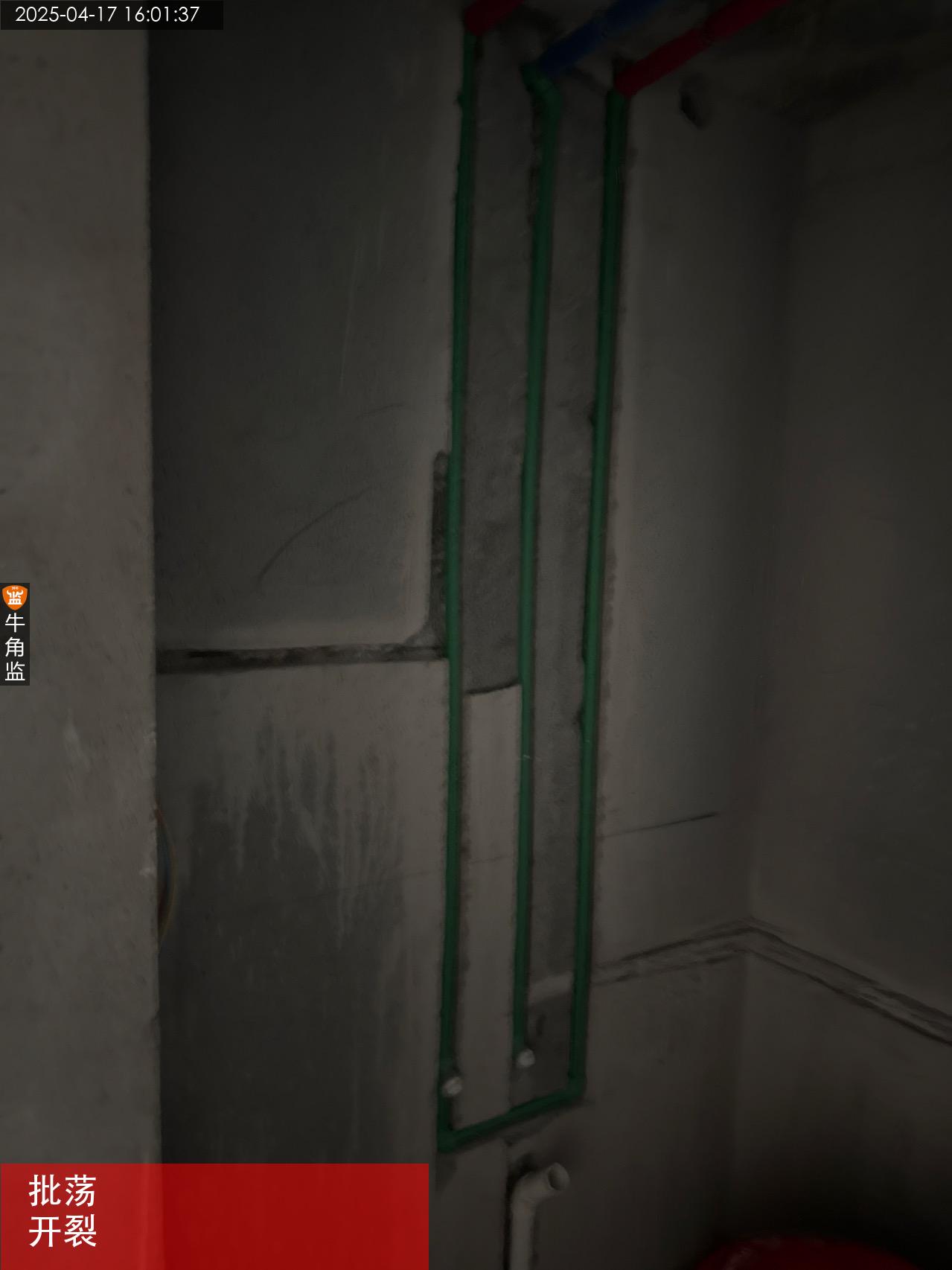

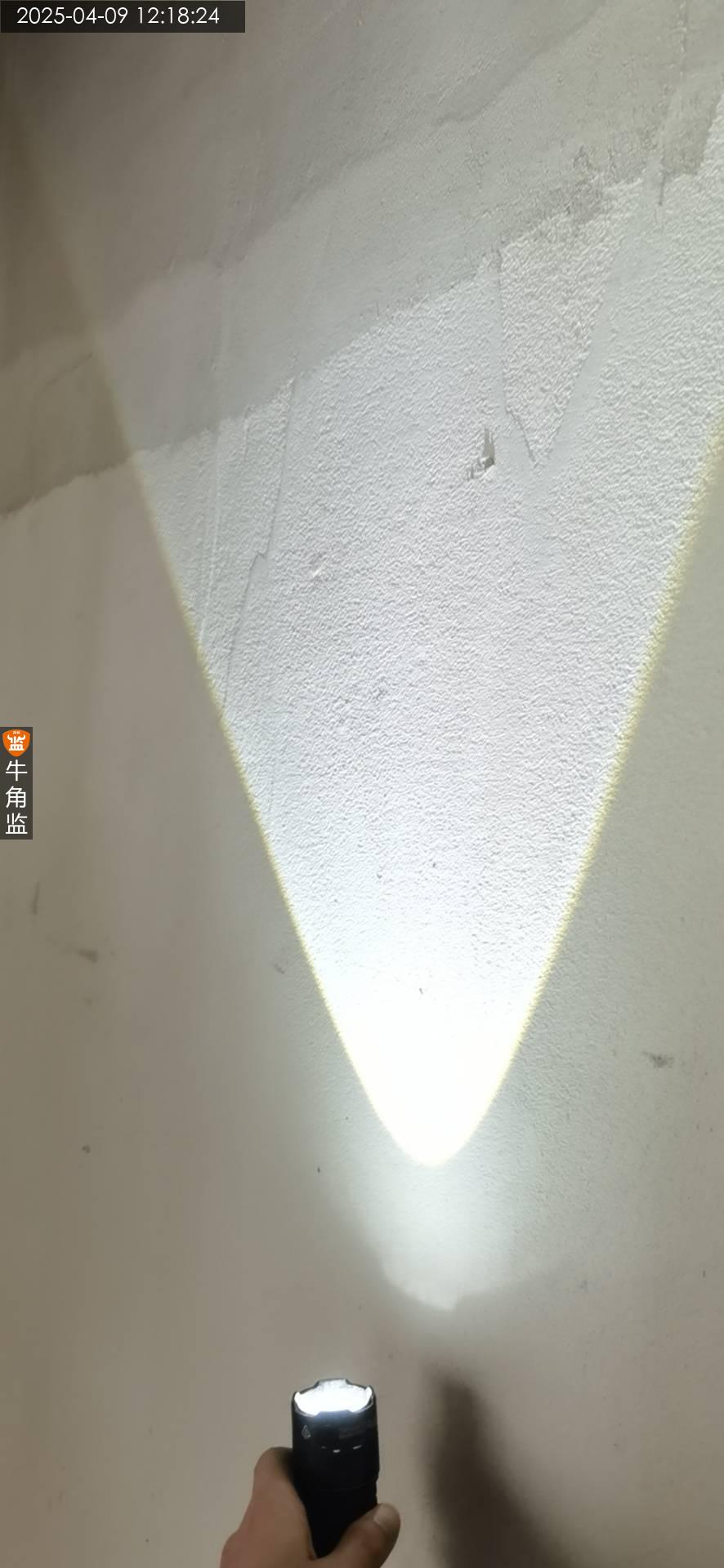

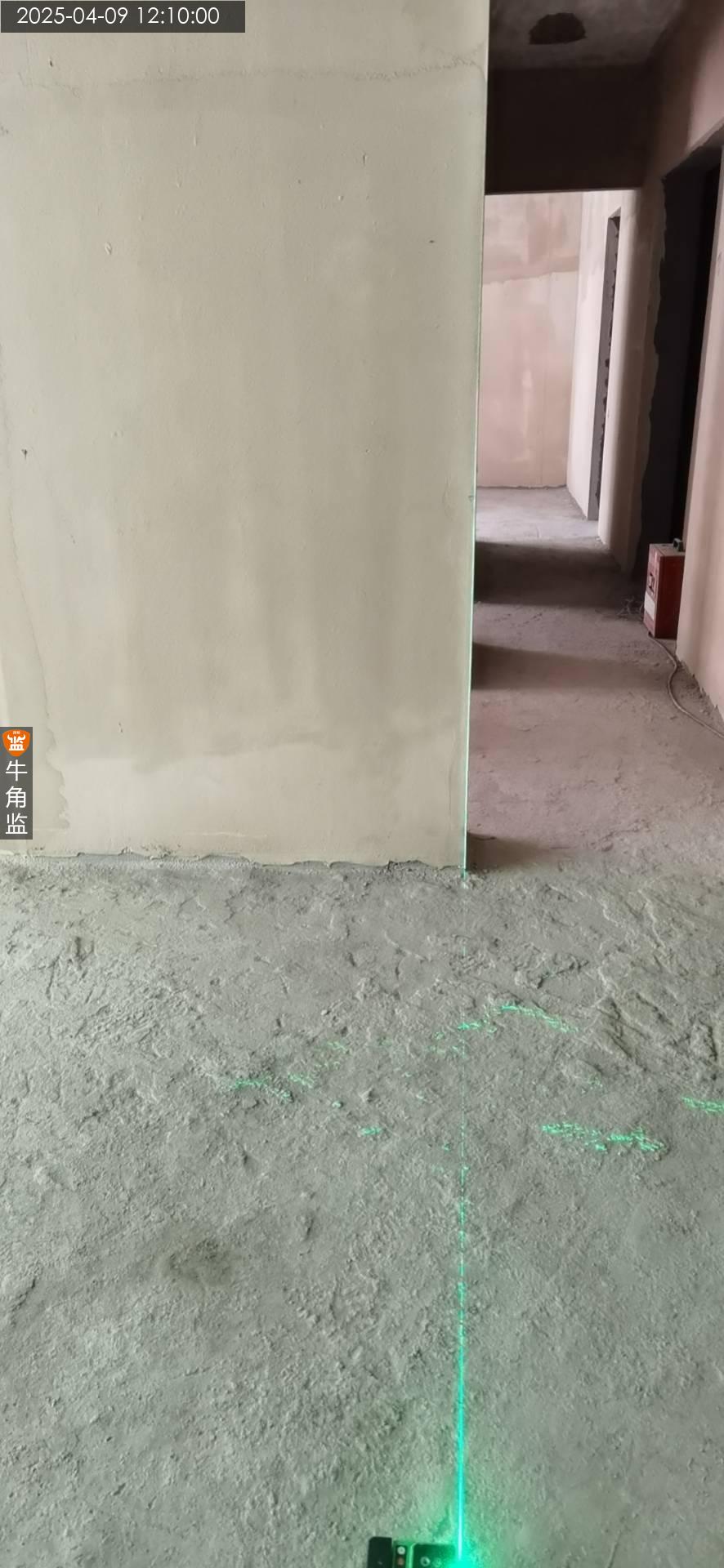

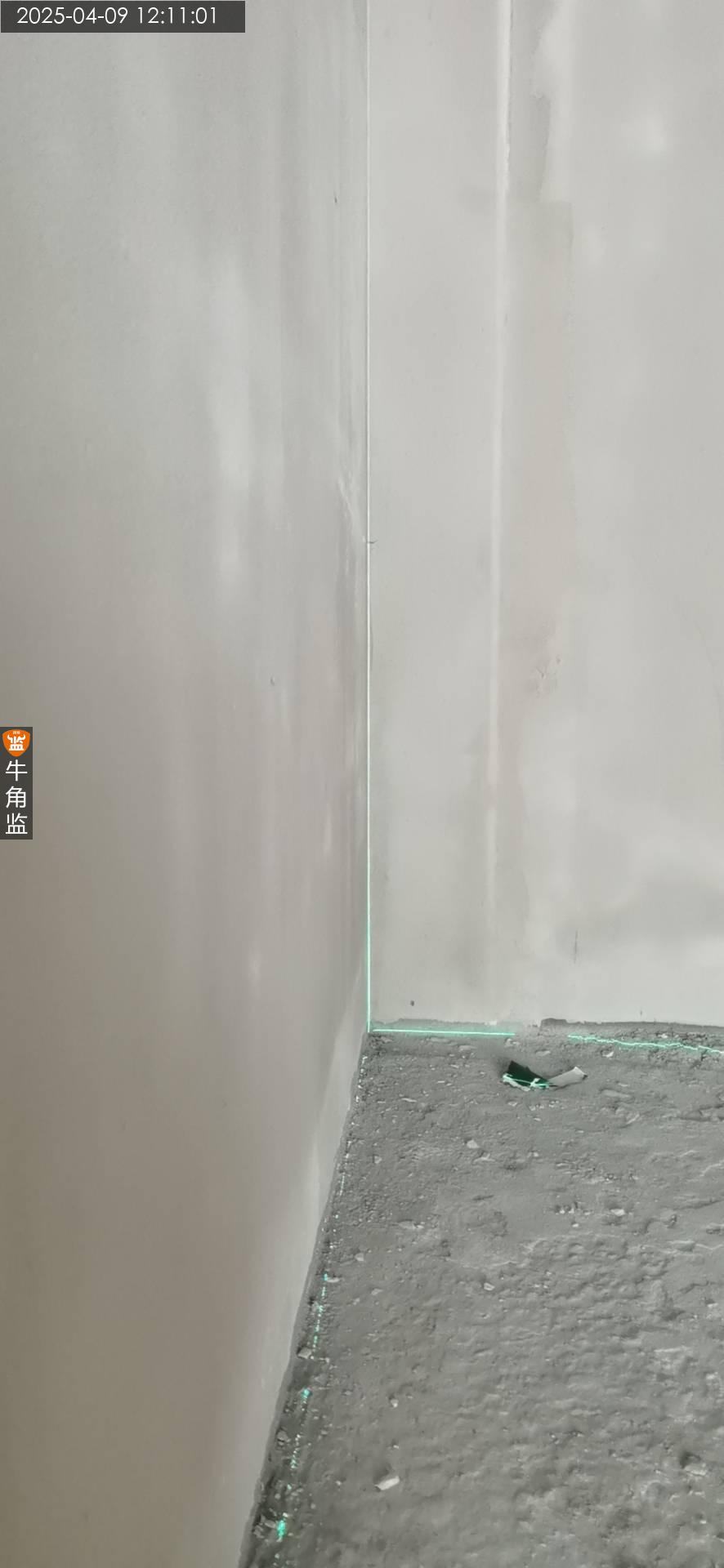

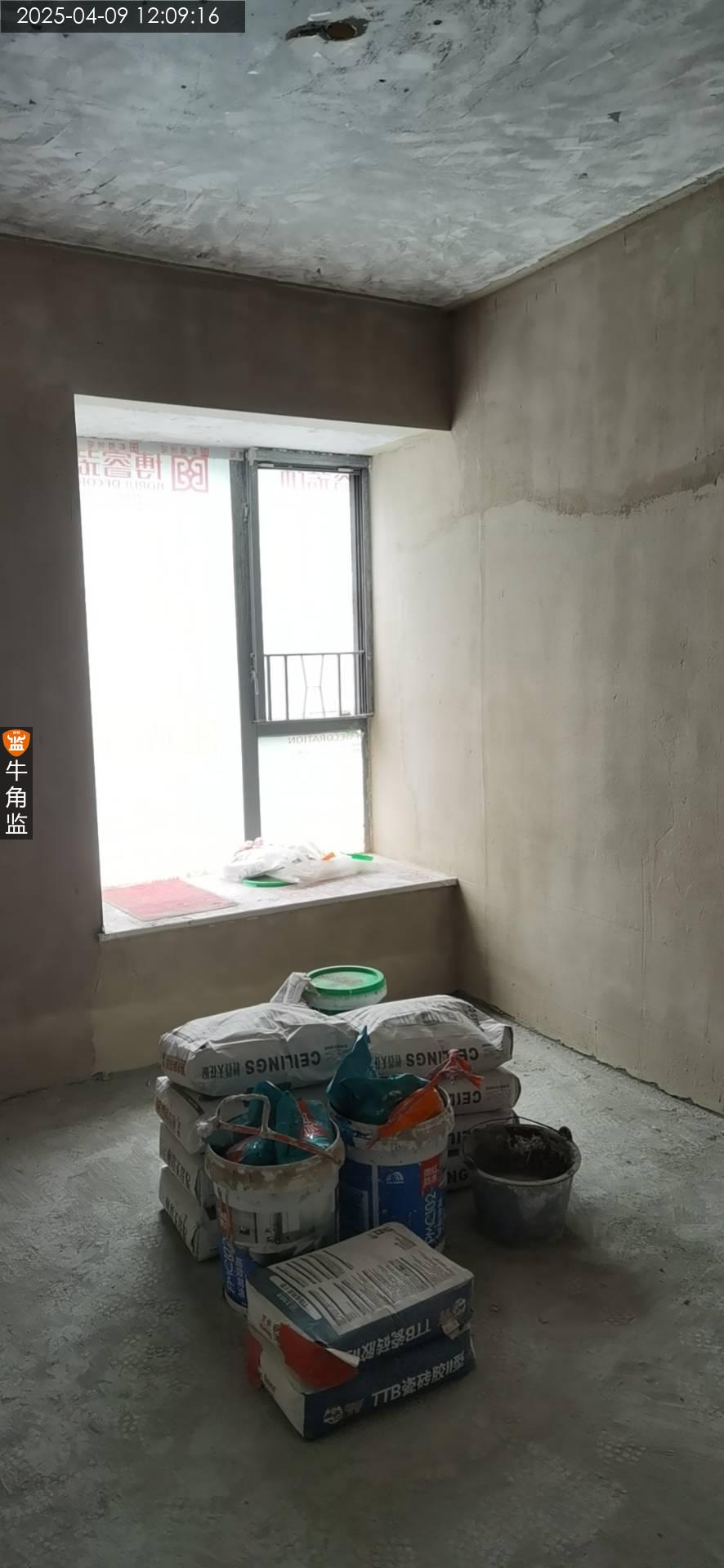

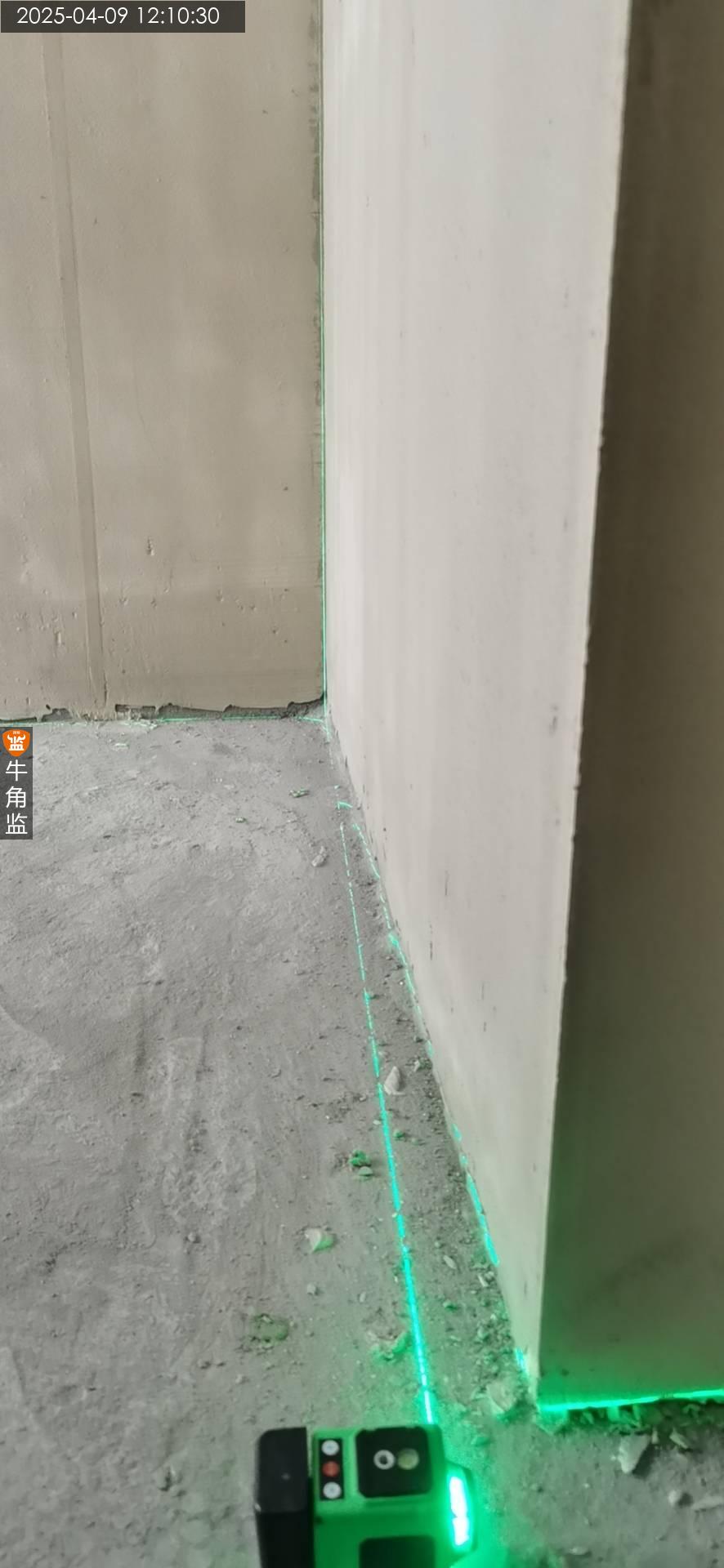

本次墙面扇灰检查报告 1、厨房门洞有一些不平的情况。 ;整改建议:需要注意后面做下补平处理,避免影响安装。 2、公卫批荡现也有些明显开裂。 ;整改建议:需要注意统一进行修补处理。跟主卫空鼓地方。 建议:开槽深度不少于4cm,底盒深度不少于5cm。有需要智能面板注意预留好零线。横槽不大于50cm。
2025-04-09
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:B
本次评语:

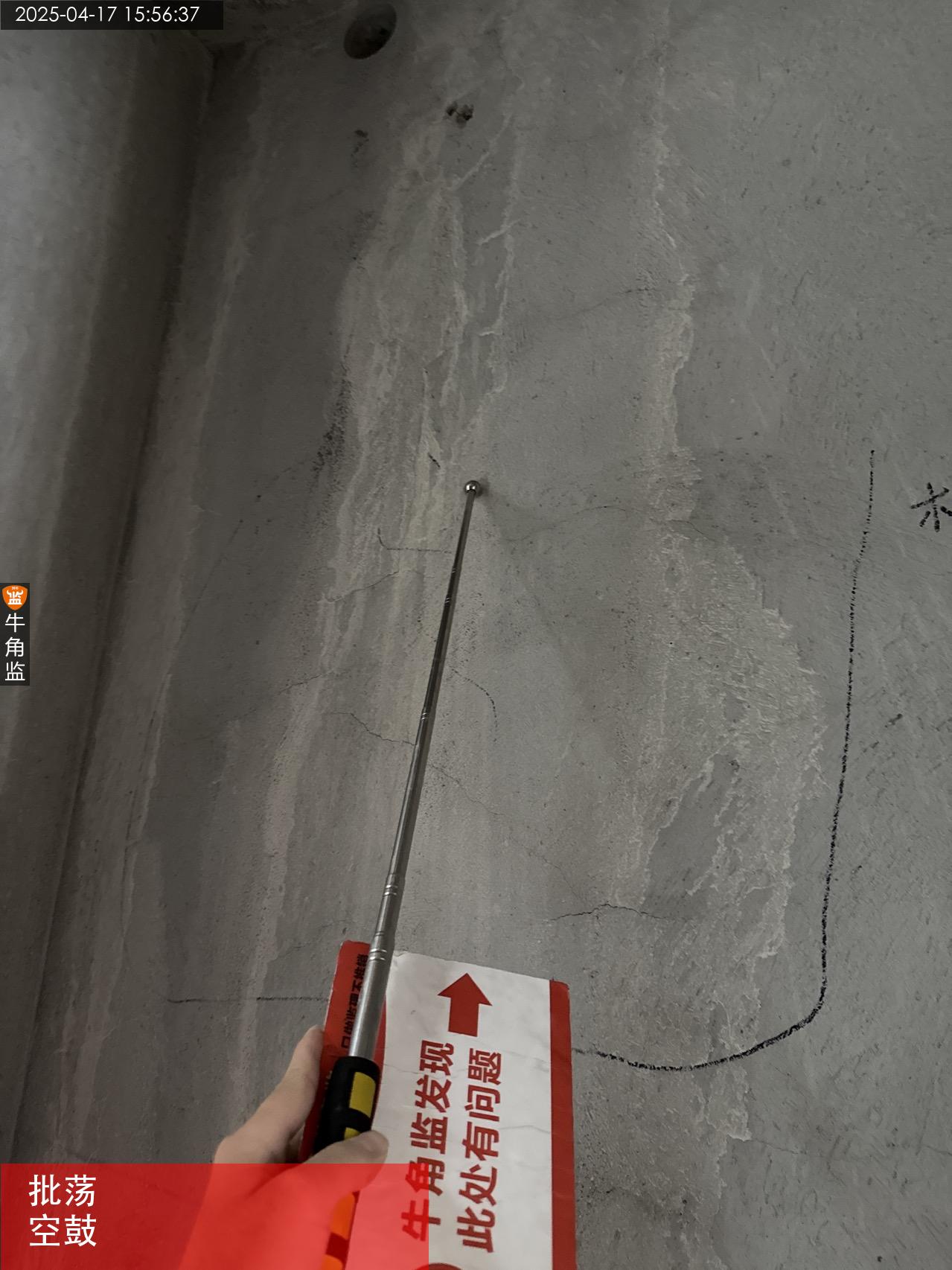

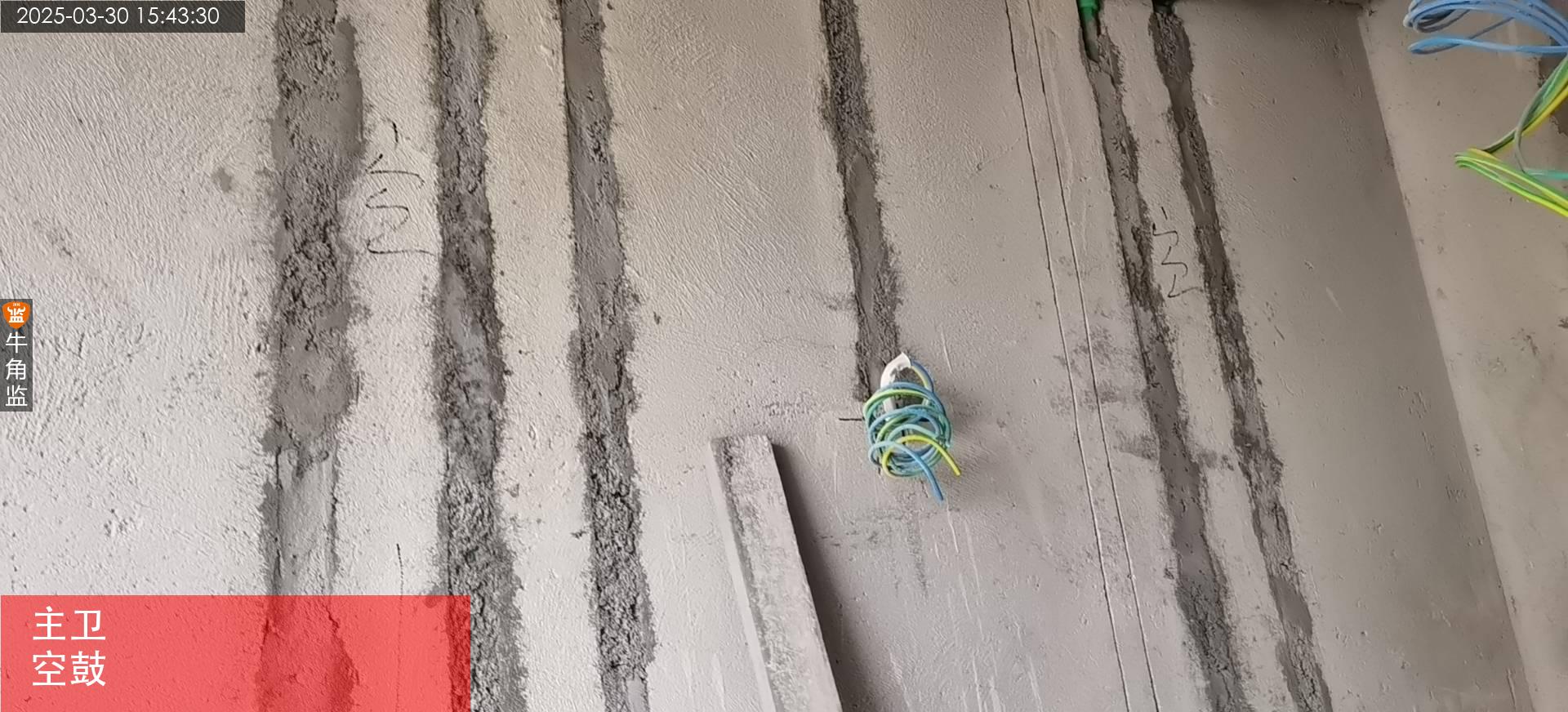

本次批荡验收报告 1、墙面主要踢脚线位置有些不平。 ;整改建议:需要注意后面做好找平处理,避免影响踢脚线安装! 2、主卫批荡存在局部空鼓一处明显。 ;整改建议:需要切割拆除重新抹灰修复处理,避免影响铺贴。 建议 1、强弱电间距不应小于20cm;弱电线管单管单线;单组回路应设置专管专线;插座底盒应安装平整,避免面板安装不平整;线管与底盒应设置杯锁。 2、常规水电位置确定外,需要多确认扫地机器人、挂烫机、排烟位置、排污位置、地漏位置、中央空调新风出回风位置

2025-04-01
海珠区克********8585
设 计 师:未知
施工队长:朱工
工地面积:250.00㎡
装修总价:0.00
本次评价:B
本次评语:

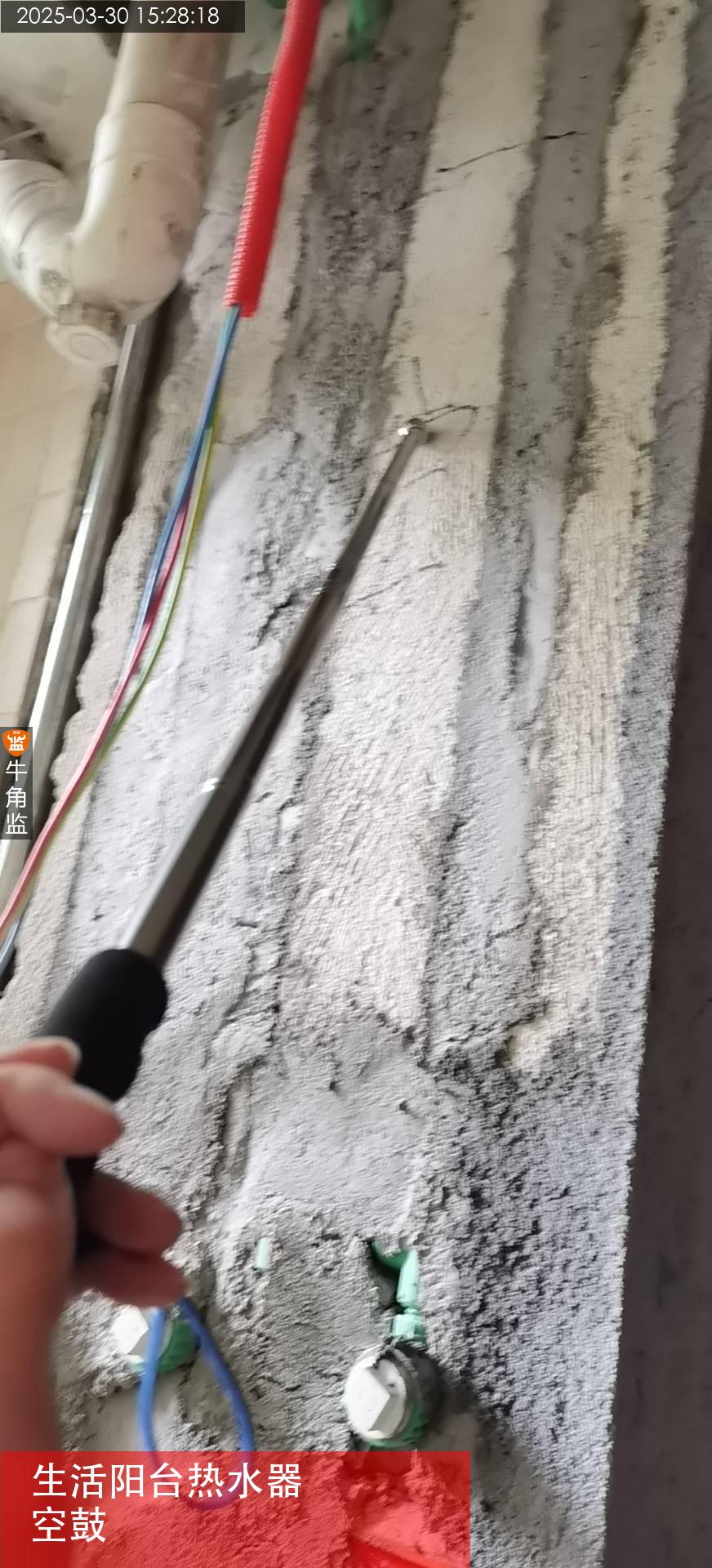

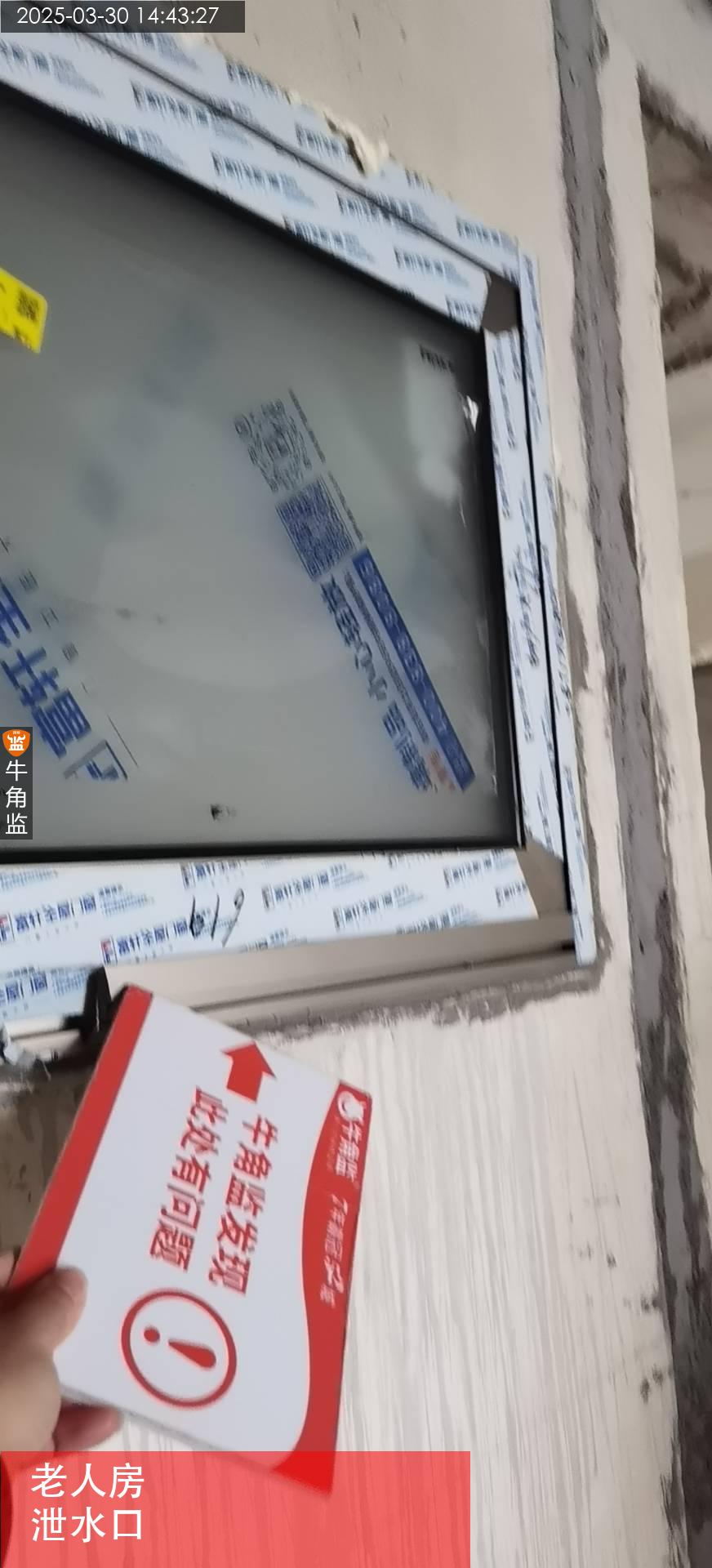

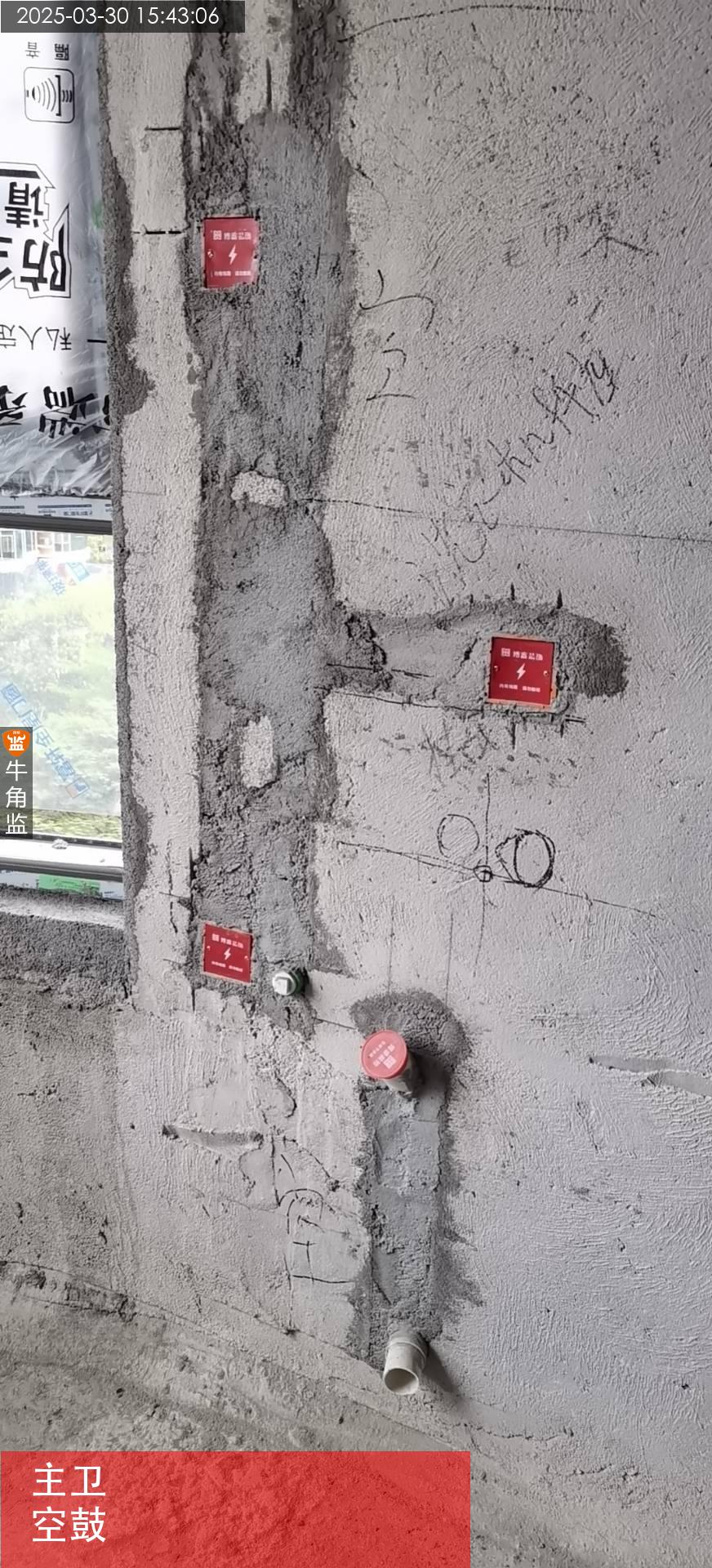

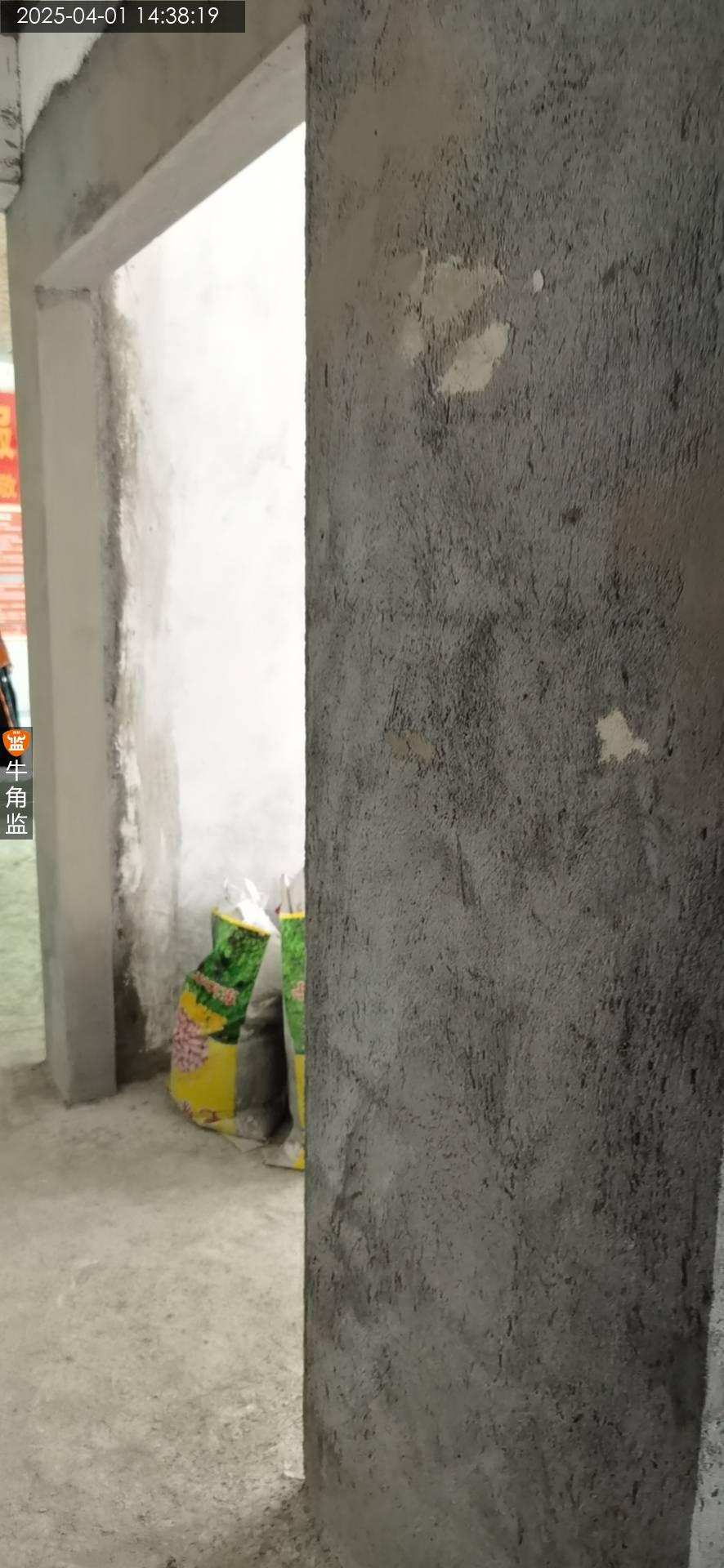

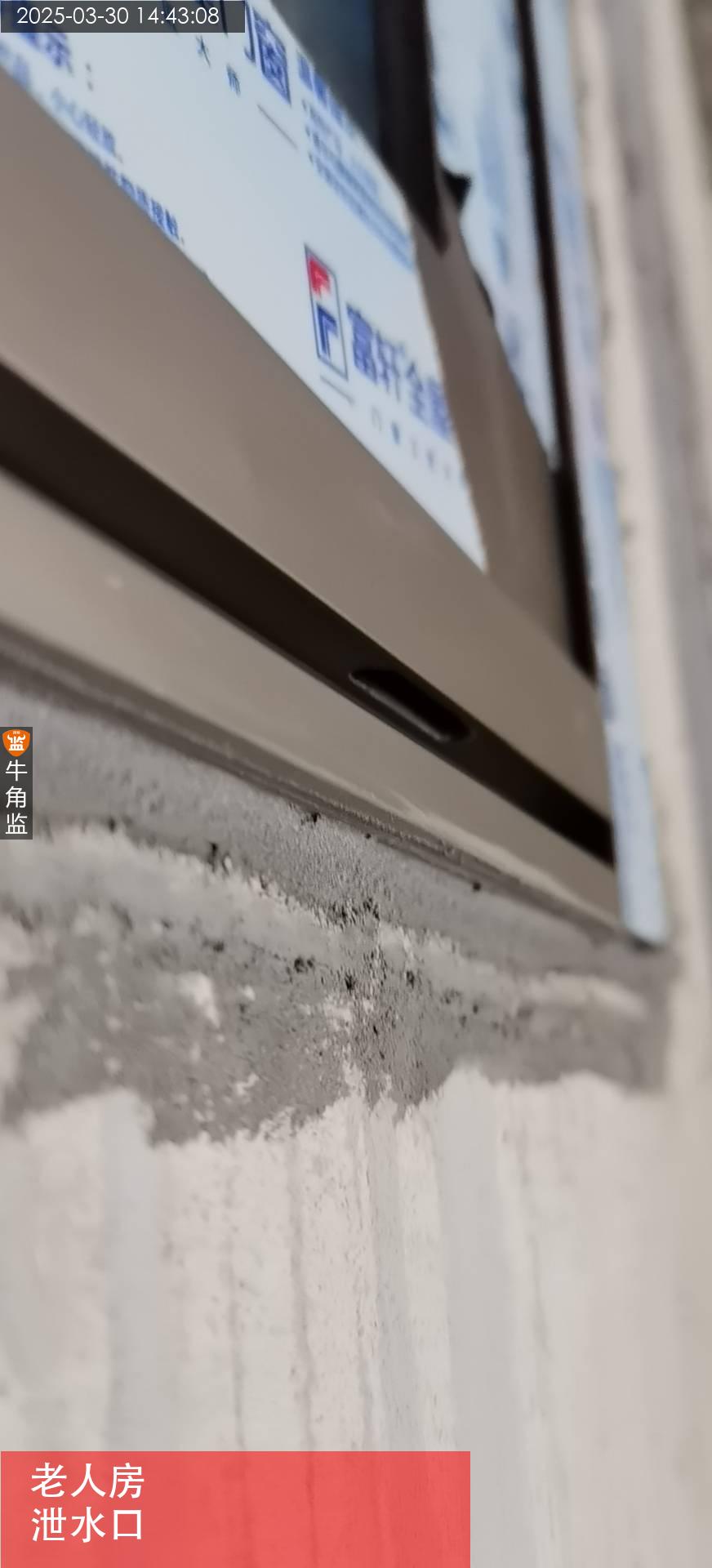

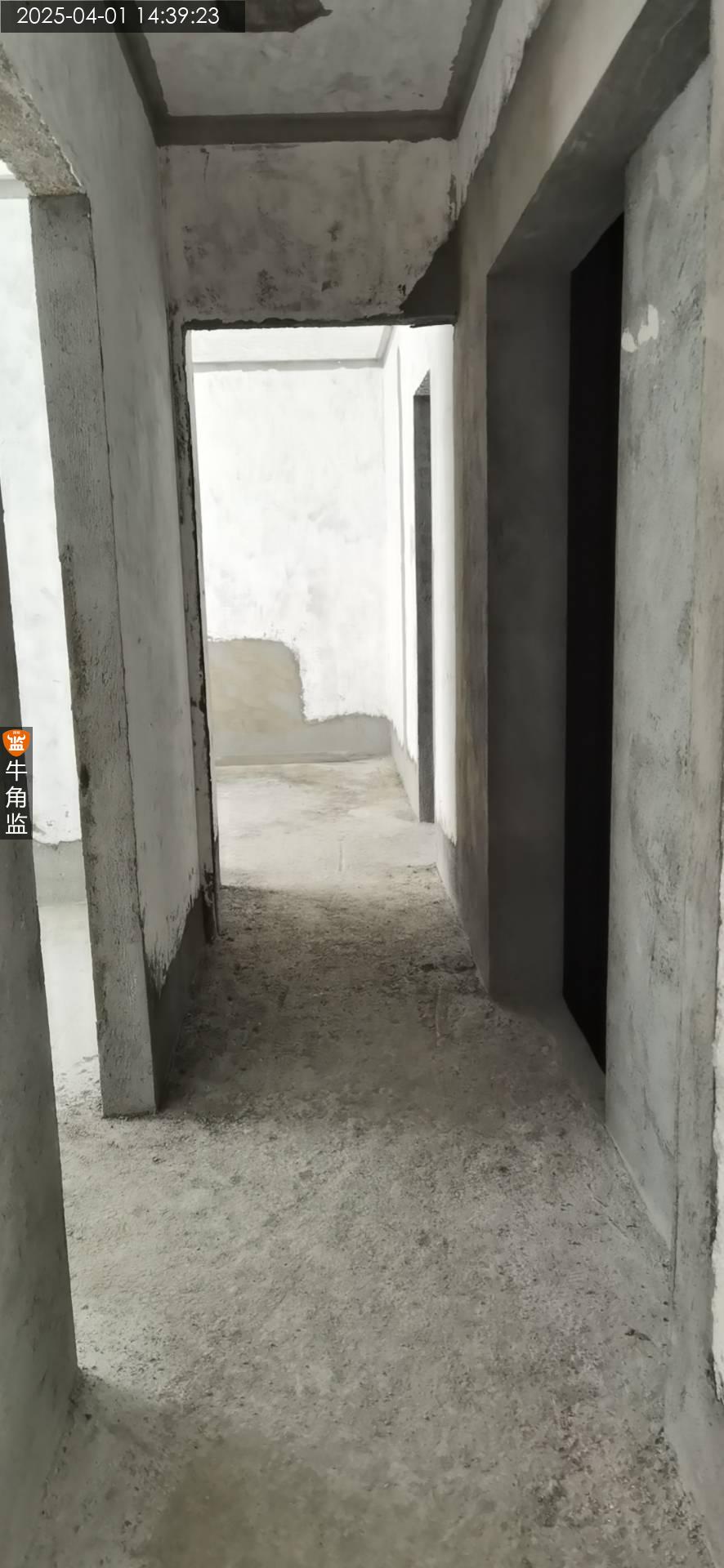

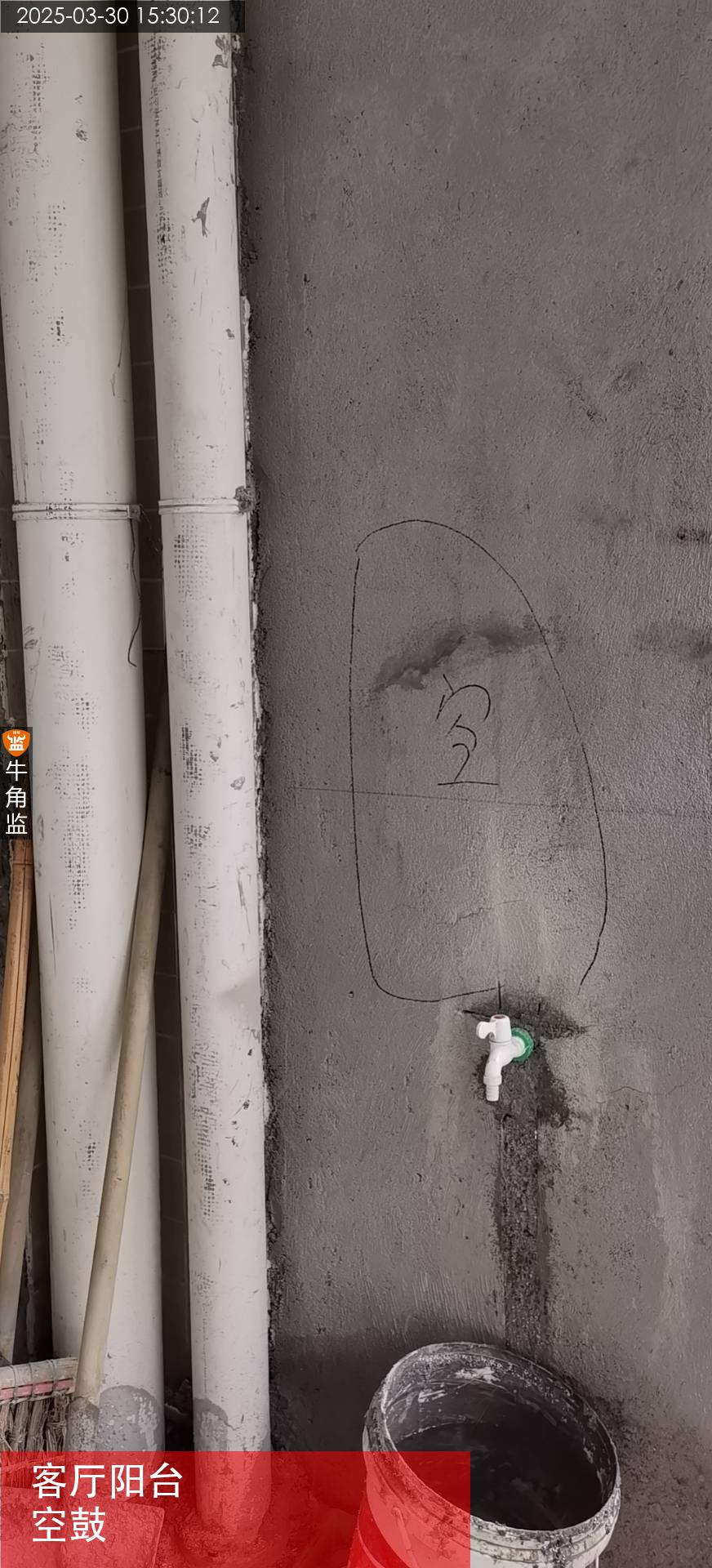

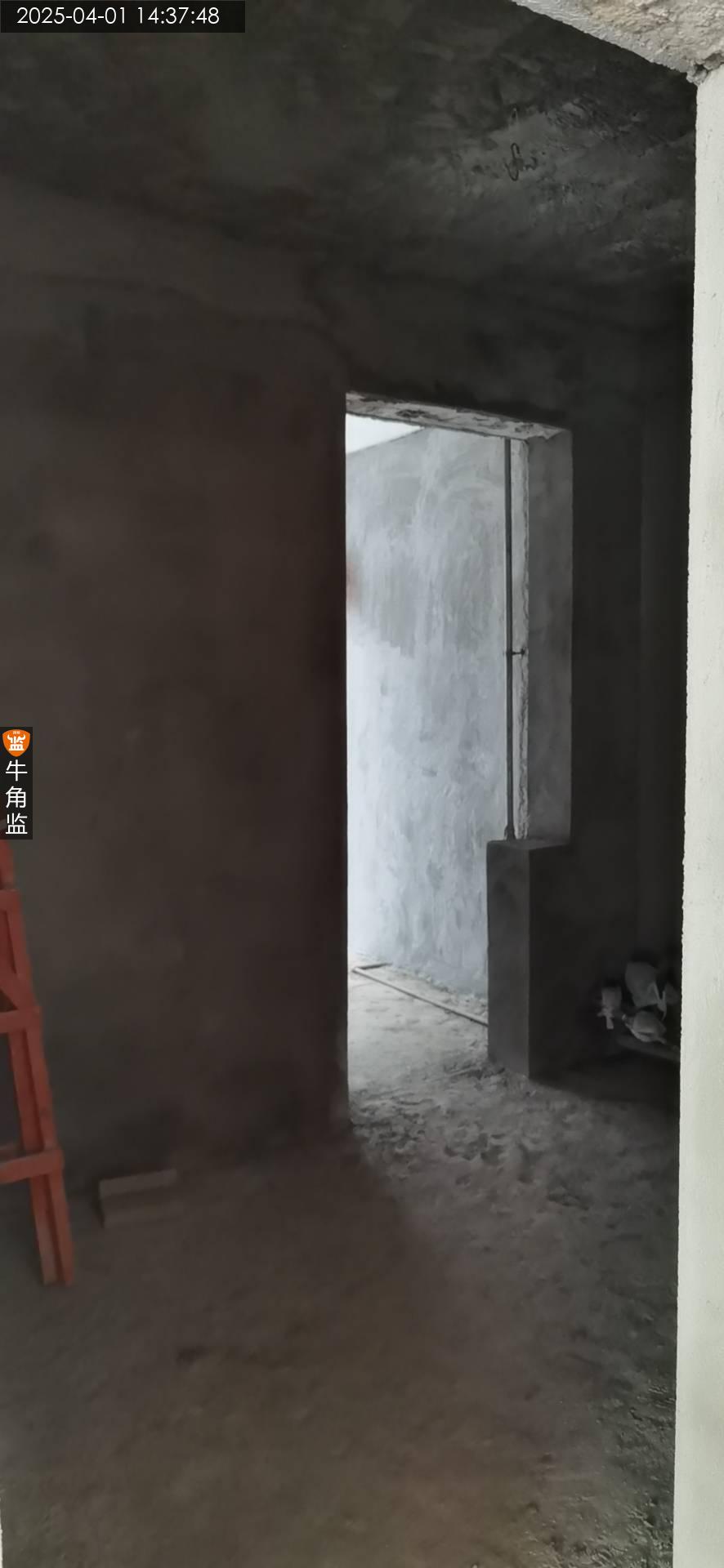

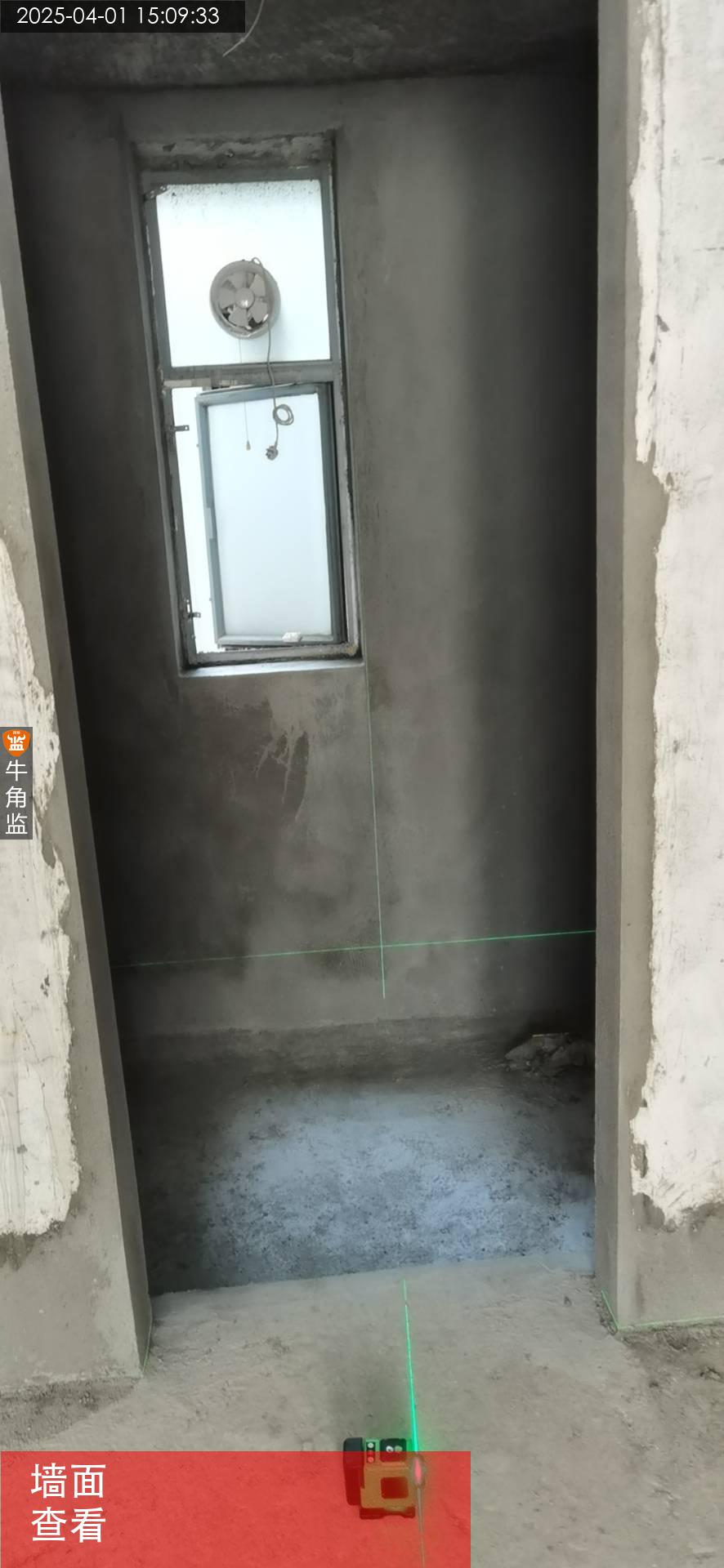

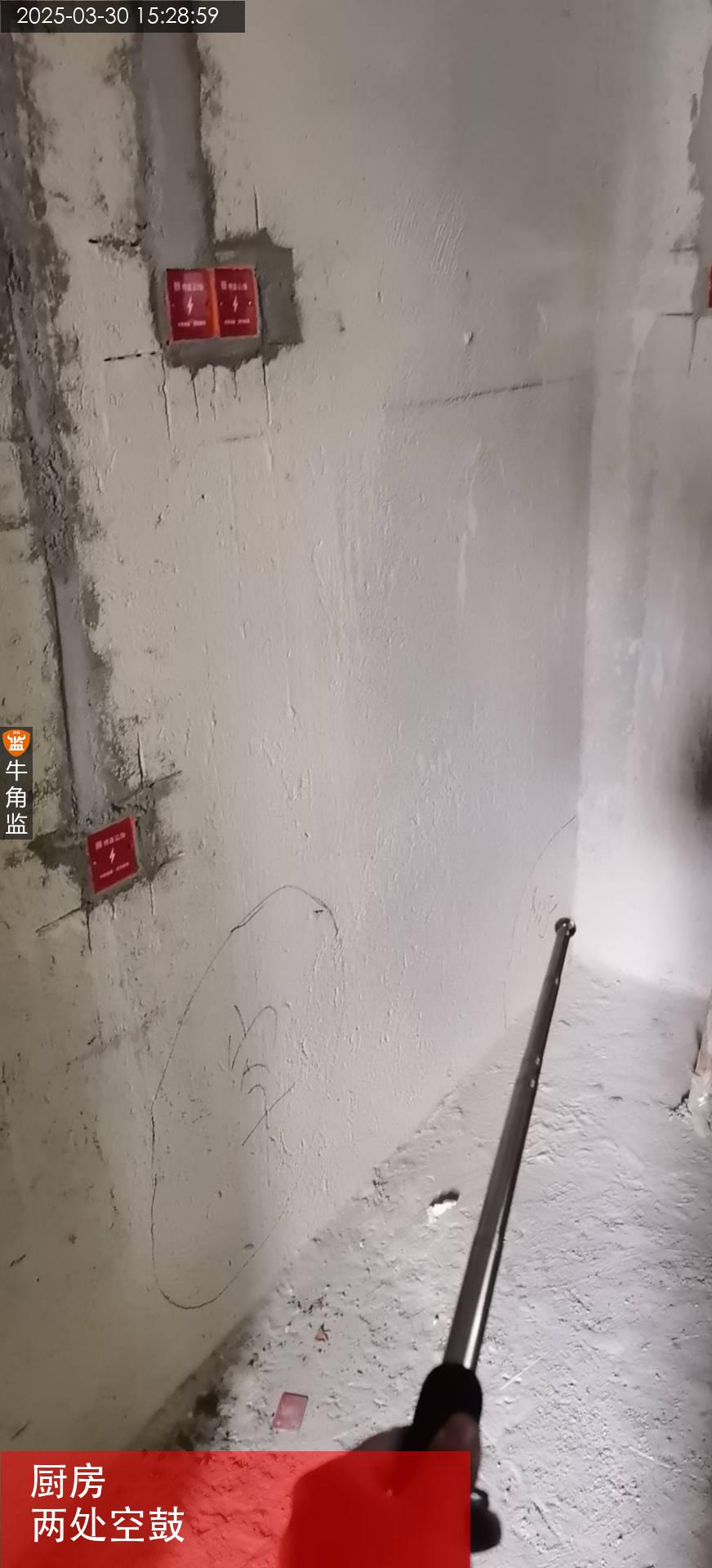

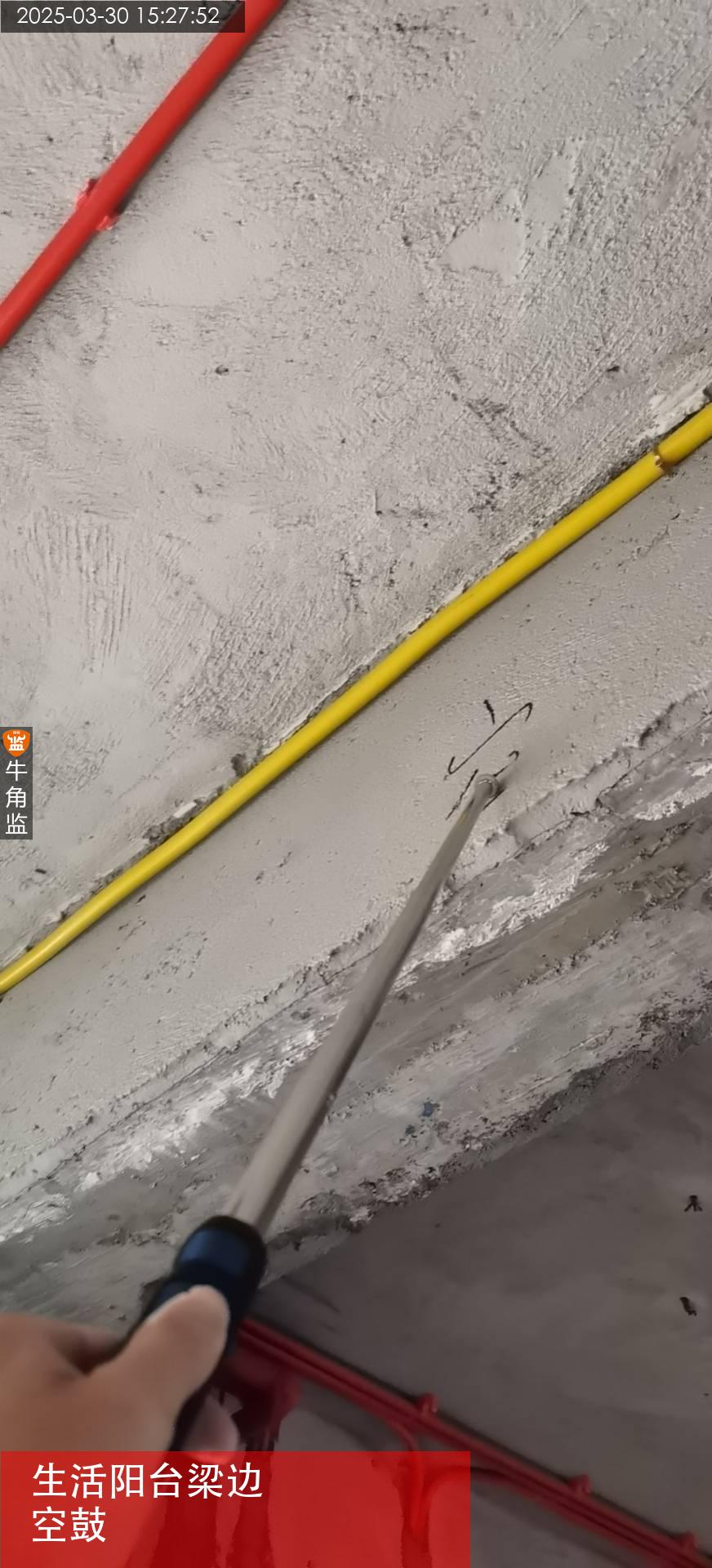

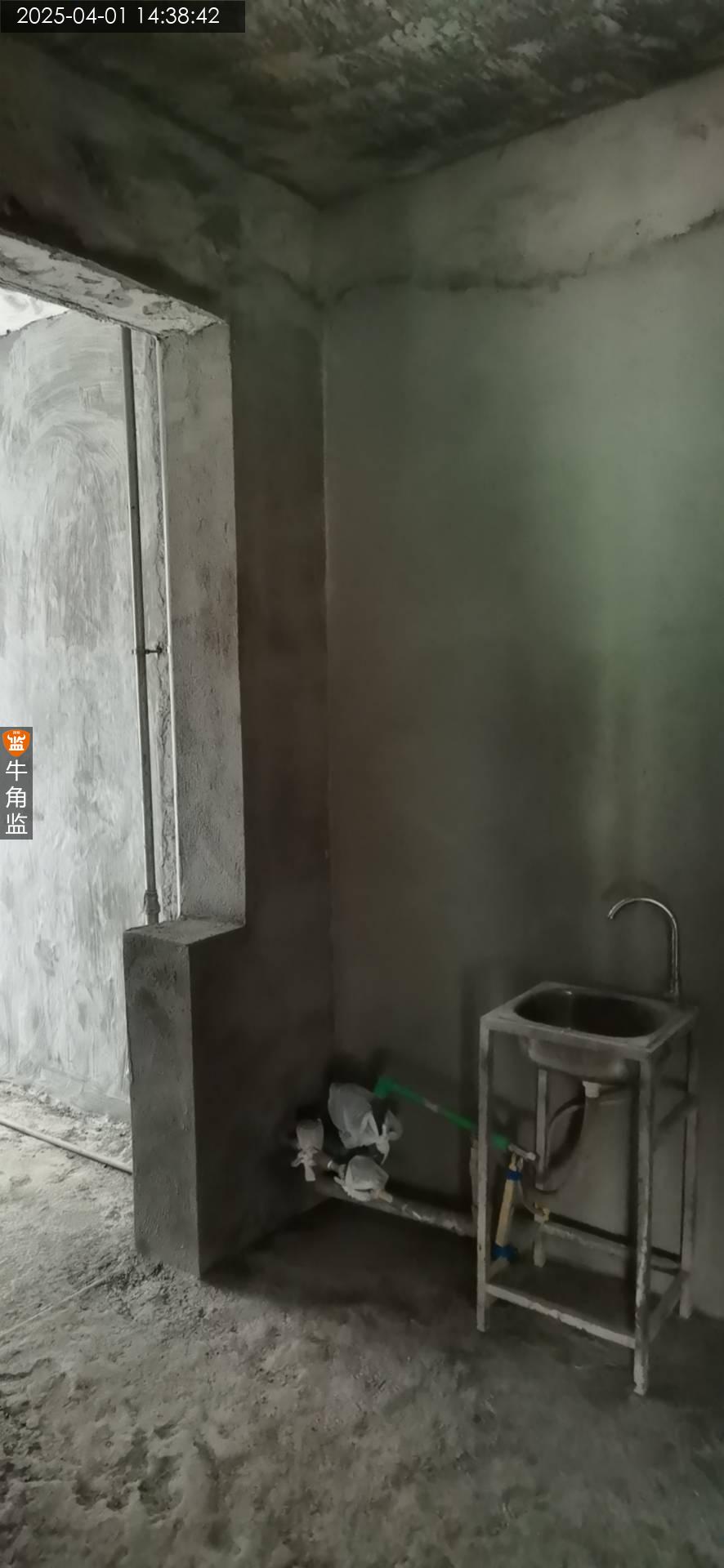

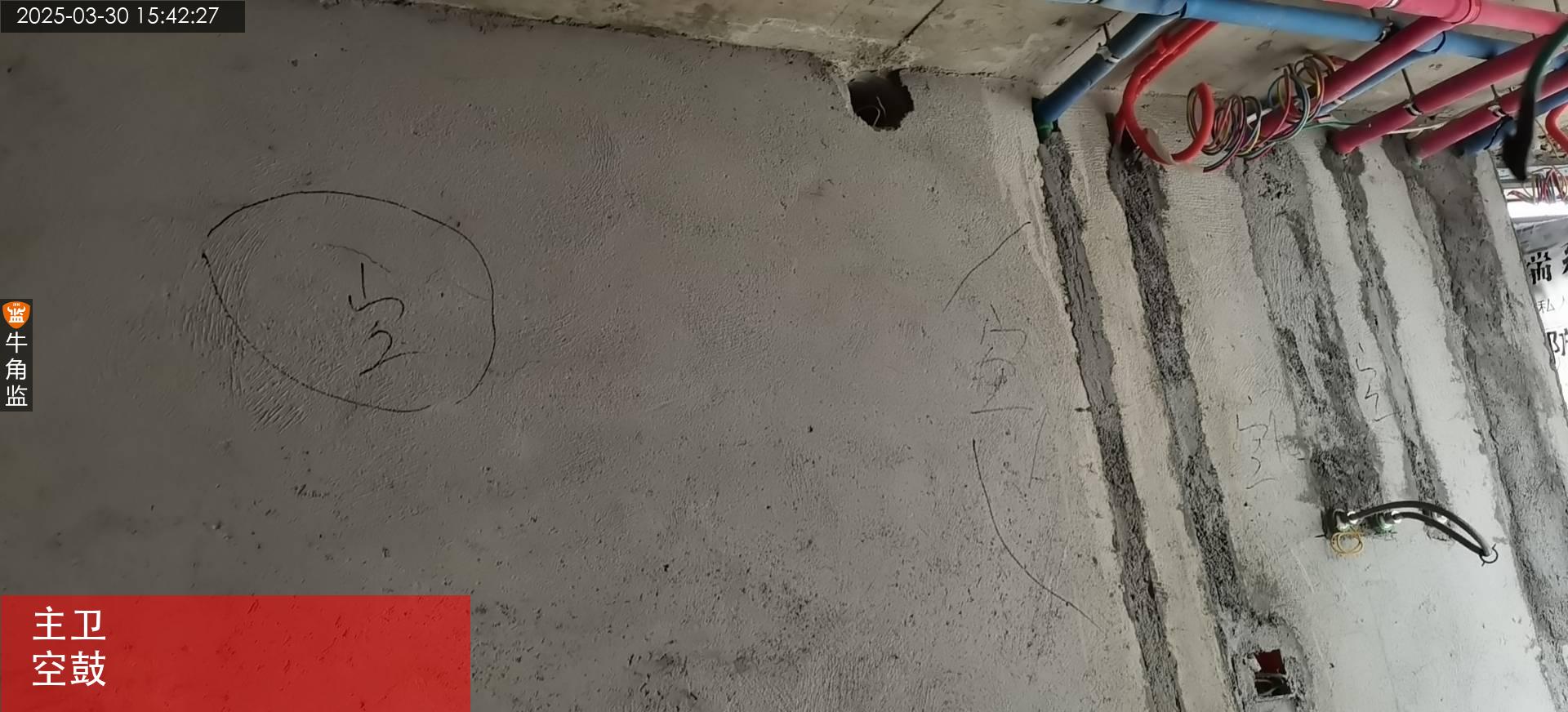

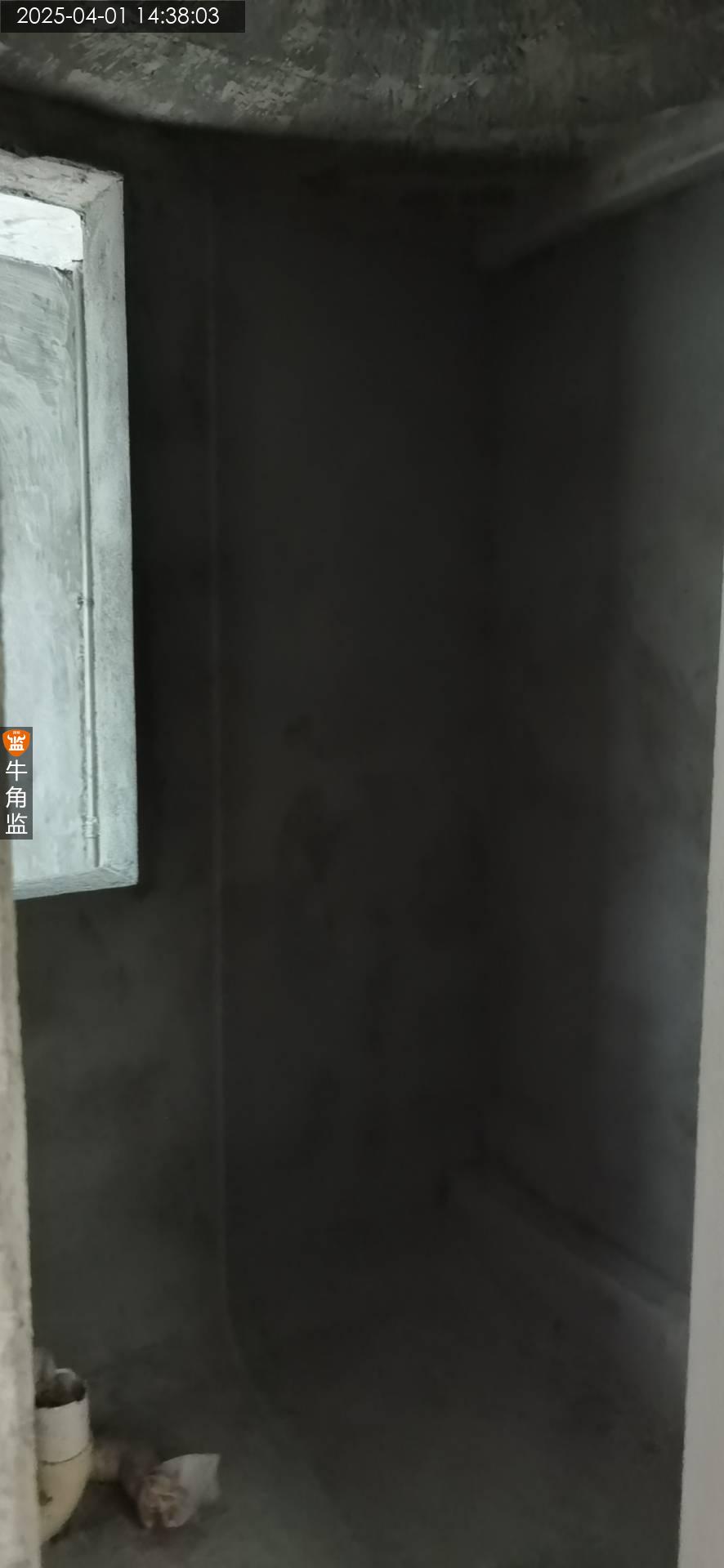

本次检查安装报告: 1、长辈房卫生间安装的窗户泄水口现场是朝向油漆墙面,建议更改泄水口排向卫生间墙面。 2、主卫和客卫的墙面有多处空鼓的现象(现场已标志),需要对空鼓的位置做切割拆除再修复处理。 3、客厅阳台的墙面、厨房的墙面、生活阳台墙面及梁边位置有空鼓的情况(现场已标志),需要对空鼓位置做修复处理。 后续注意事项: 设有配水点的区域均应进行防水设计,防水性能需蓄水试验不应小于48小时,要求闭水高度至少到门槛石位置,无门槛石建议砌挡水边再放水到合适高度。 卫生间的背面墙根部,现场防水未验收前不得提前隐蔽(铺贴瓷砖或踢脚线),严禁堆放材料及杂物遮挡观察蓄水状况。
2025-03-30
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:C
本次评语:

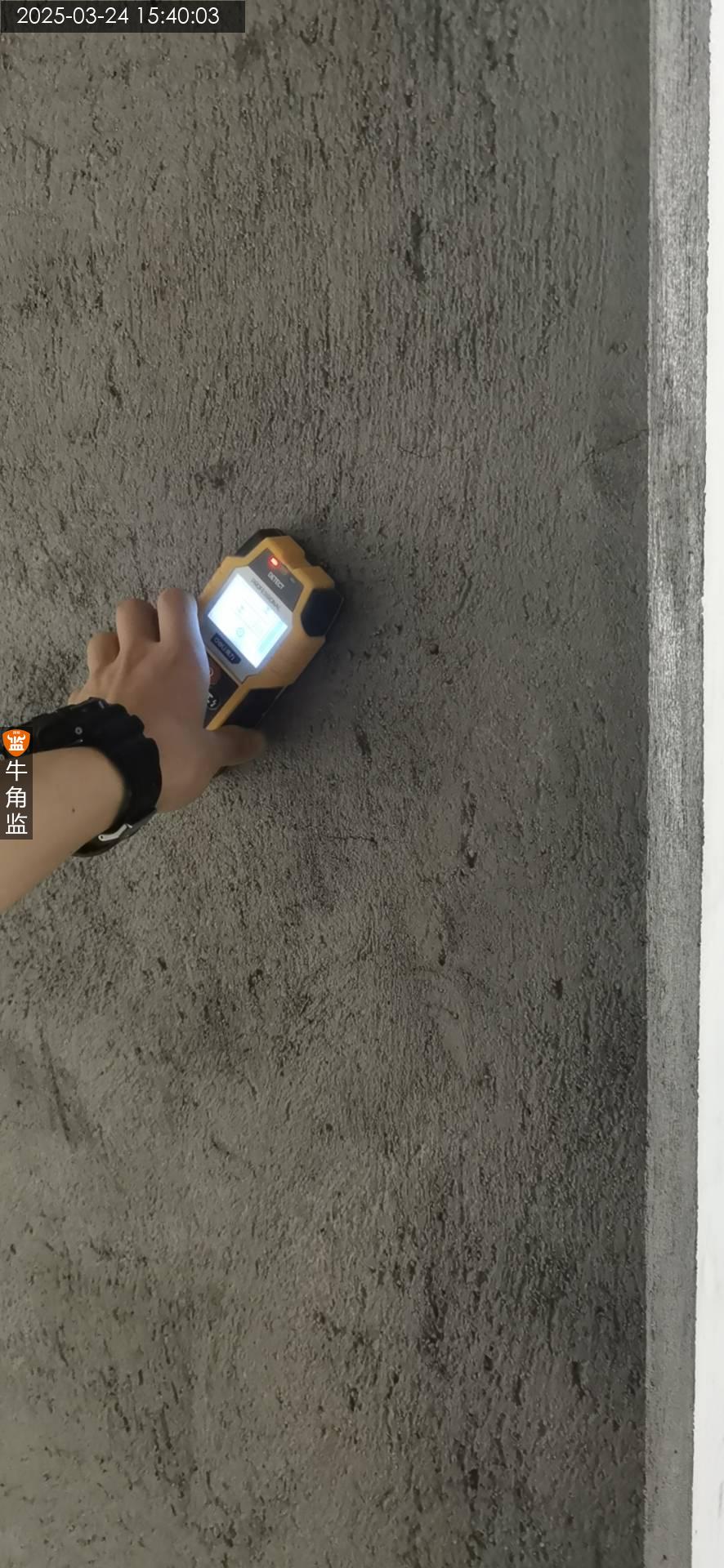

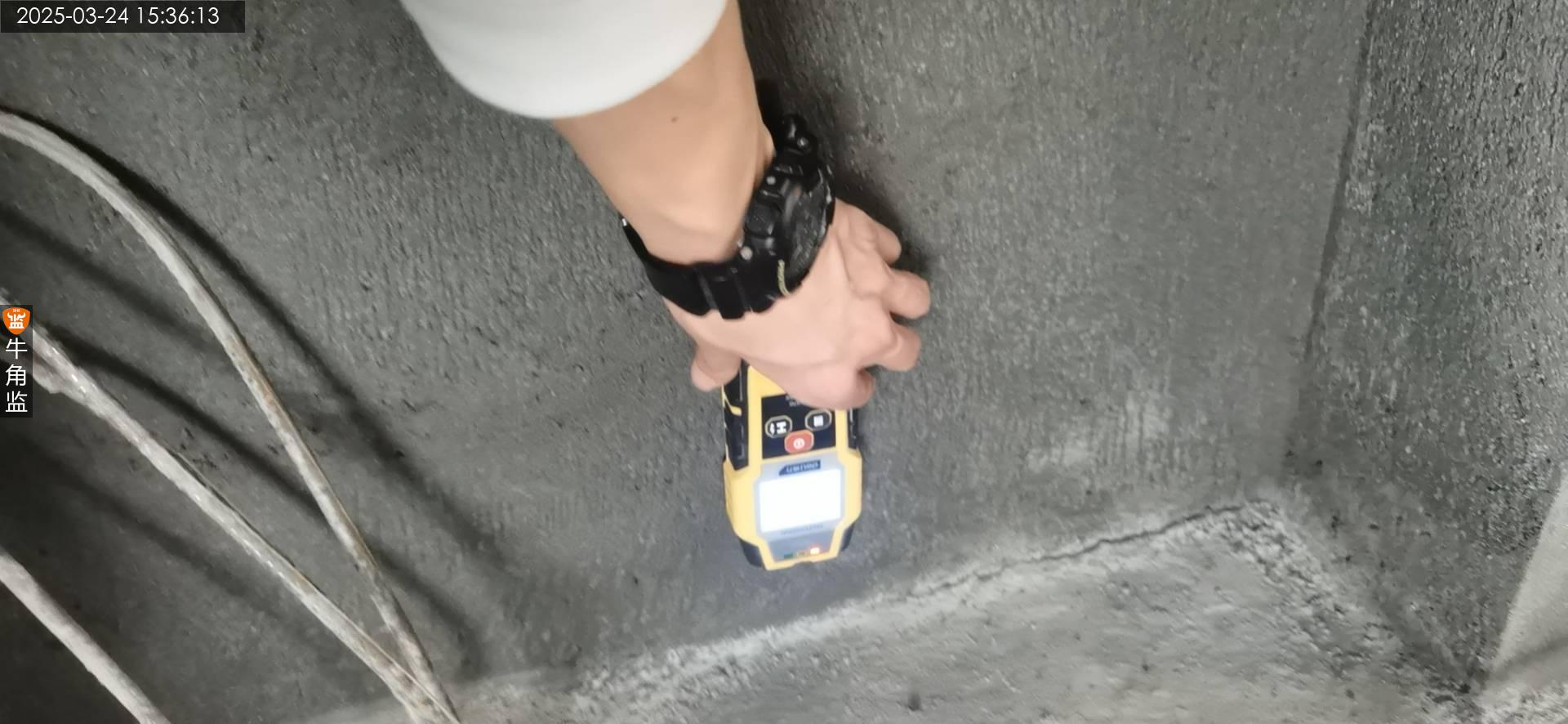

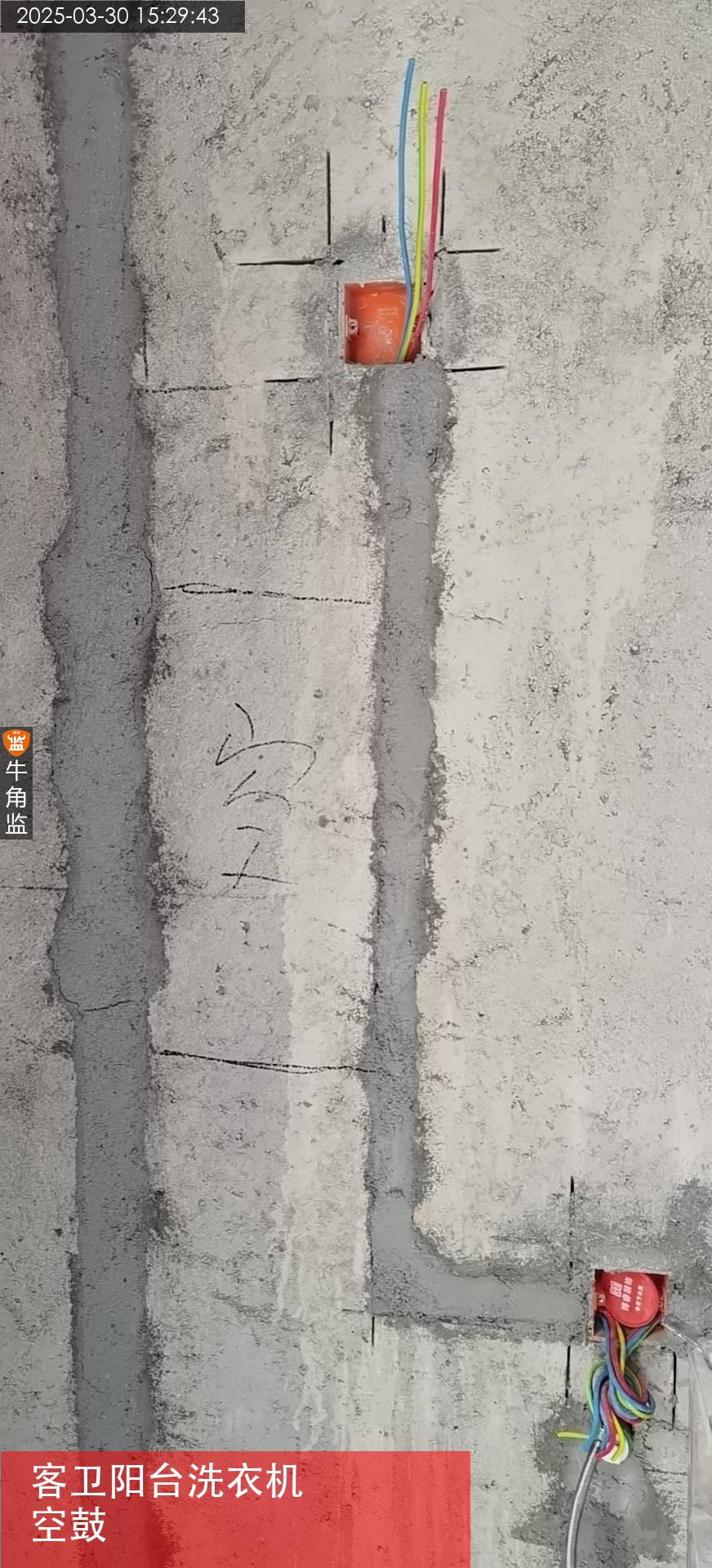

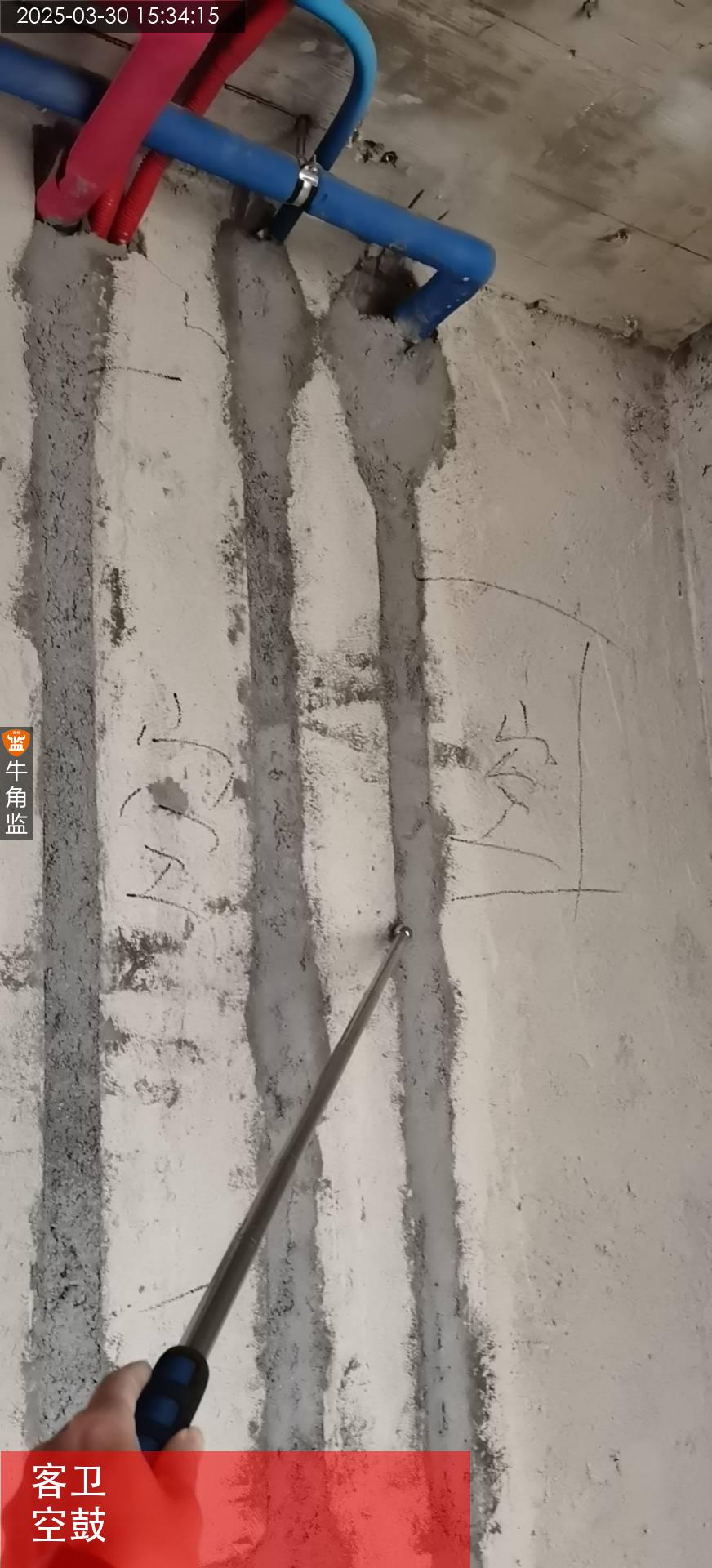

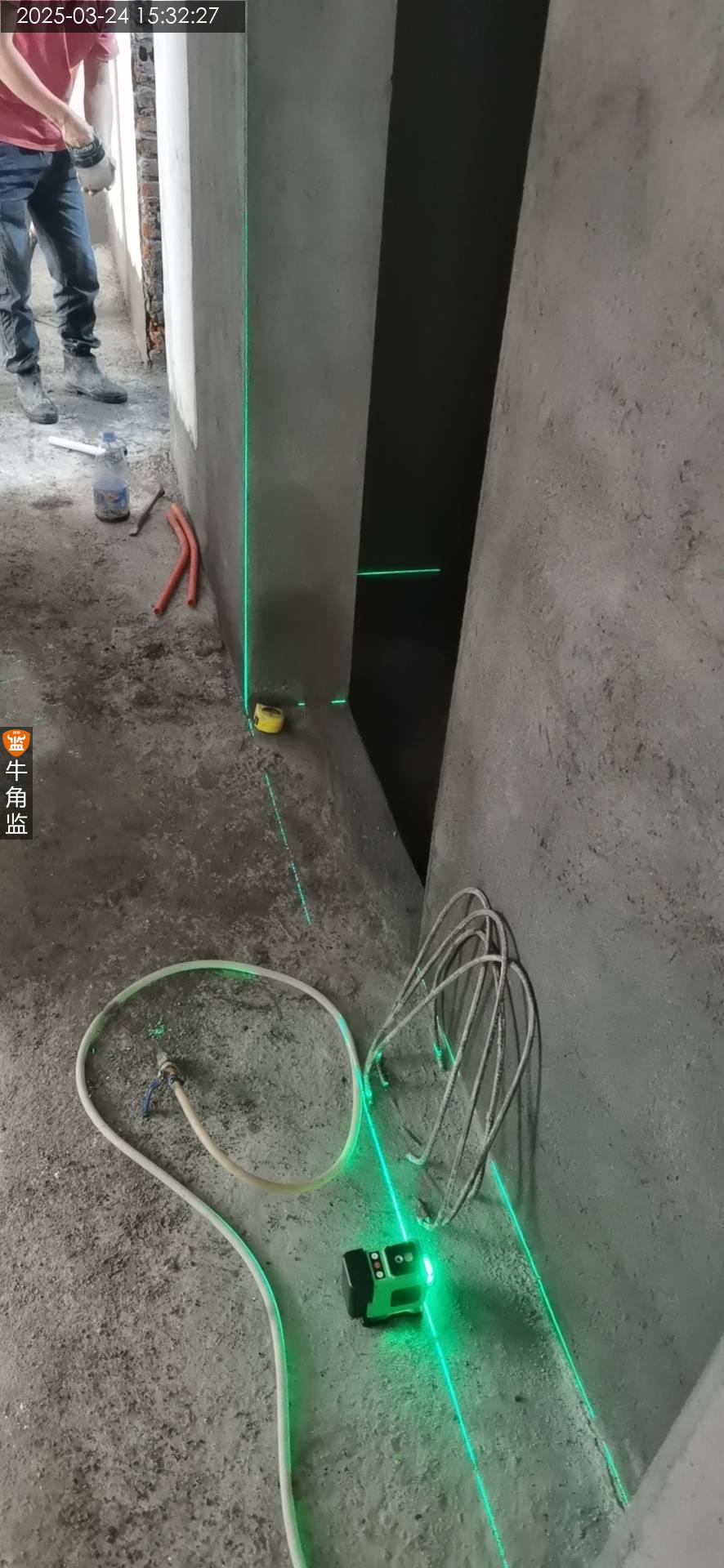

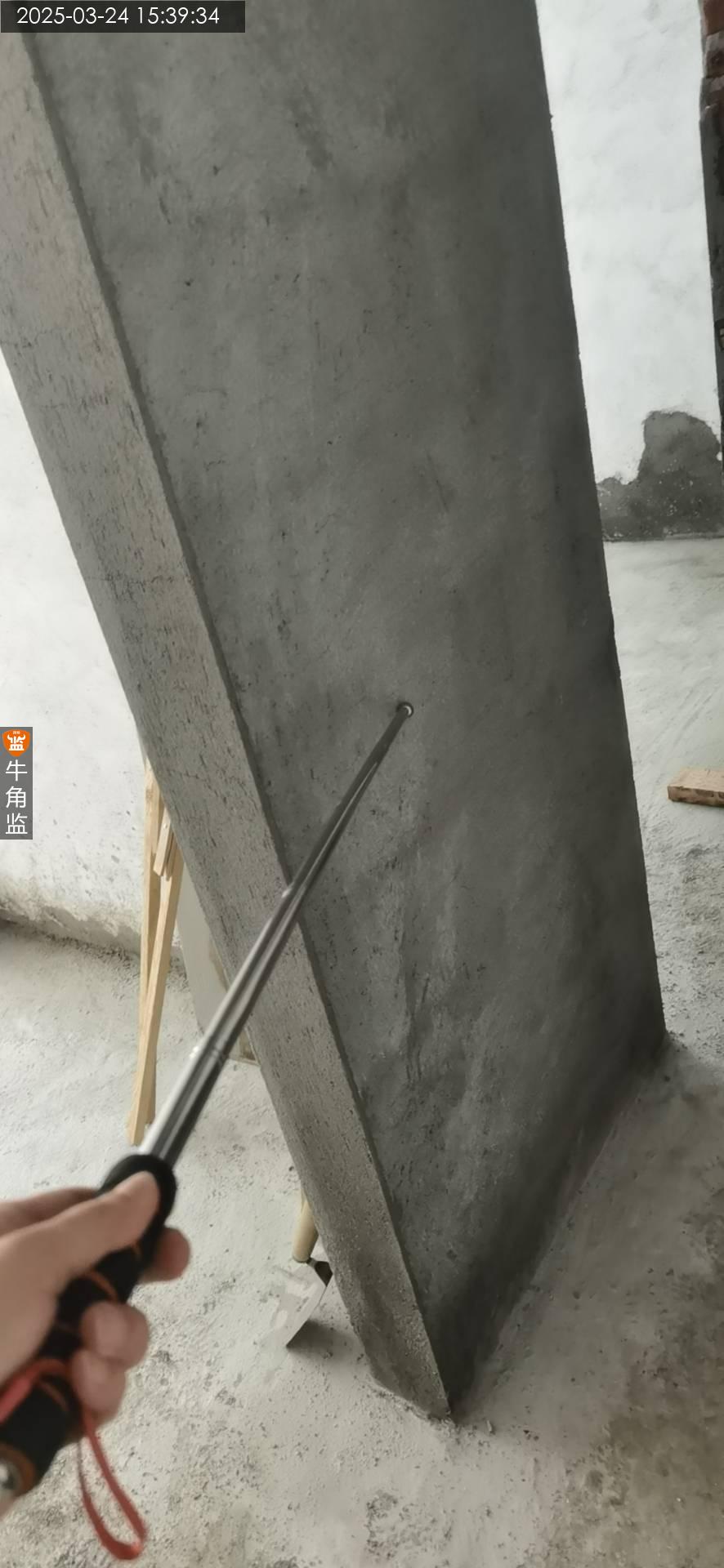

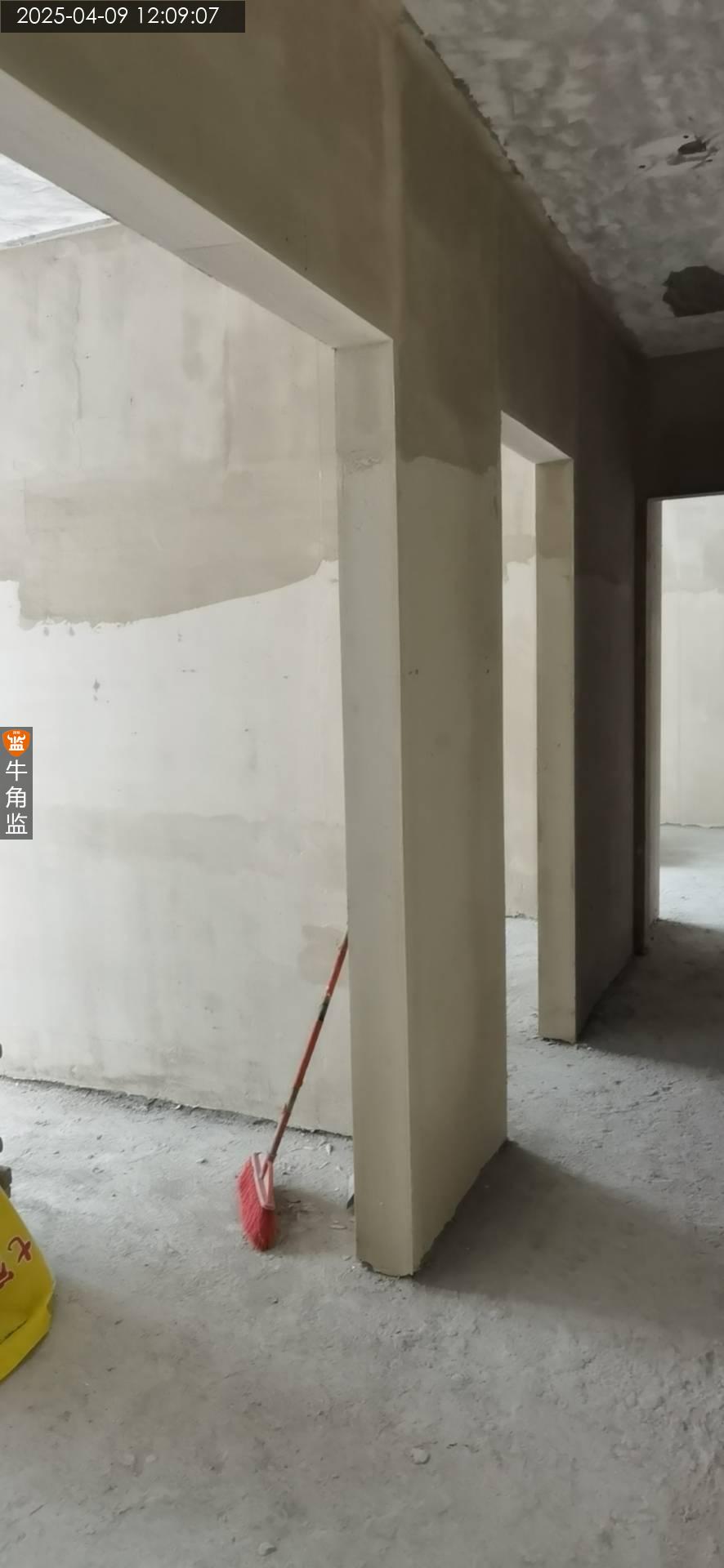

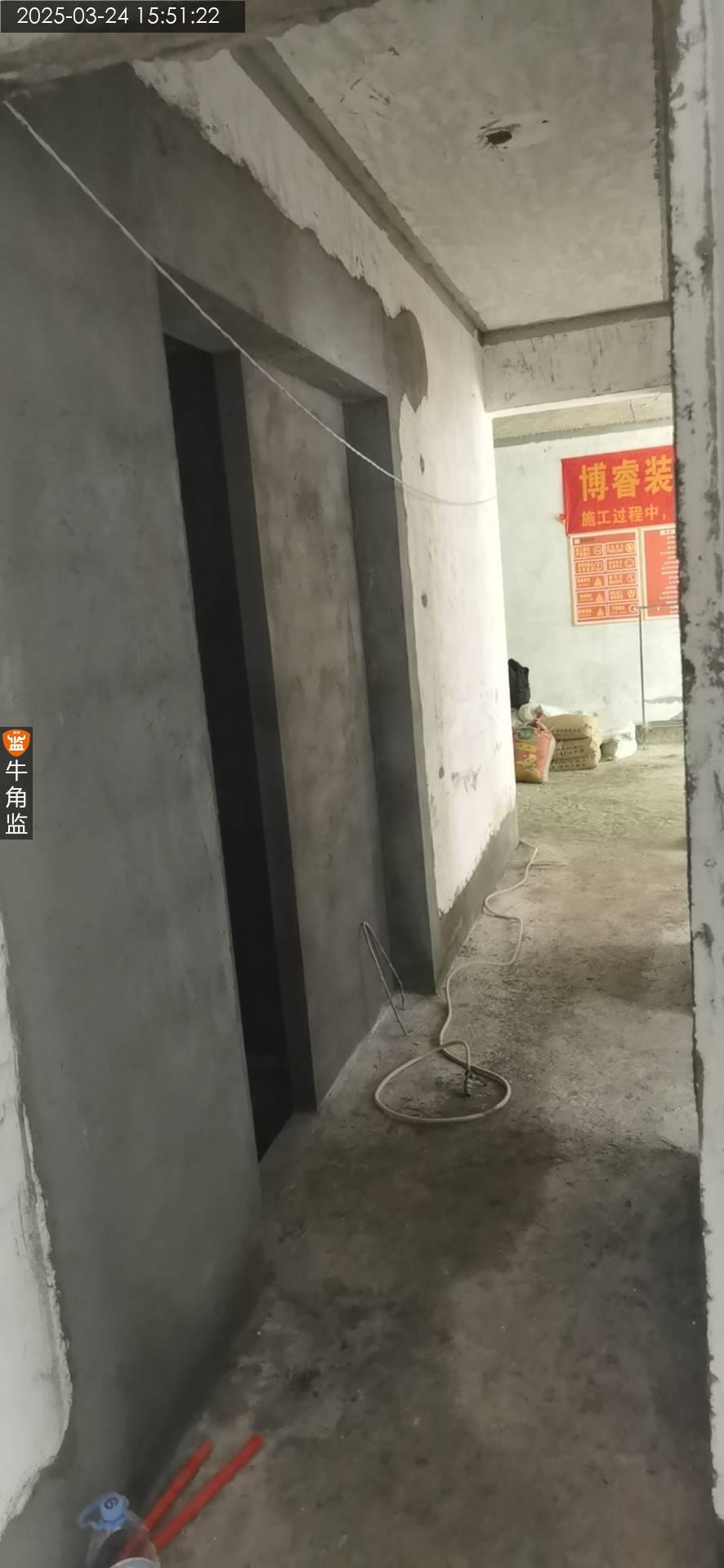

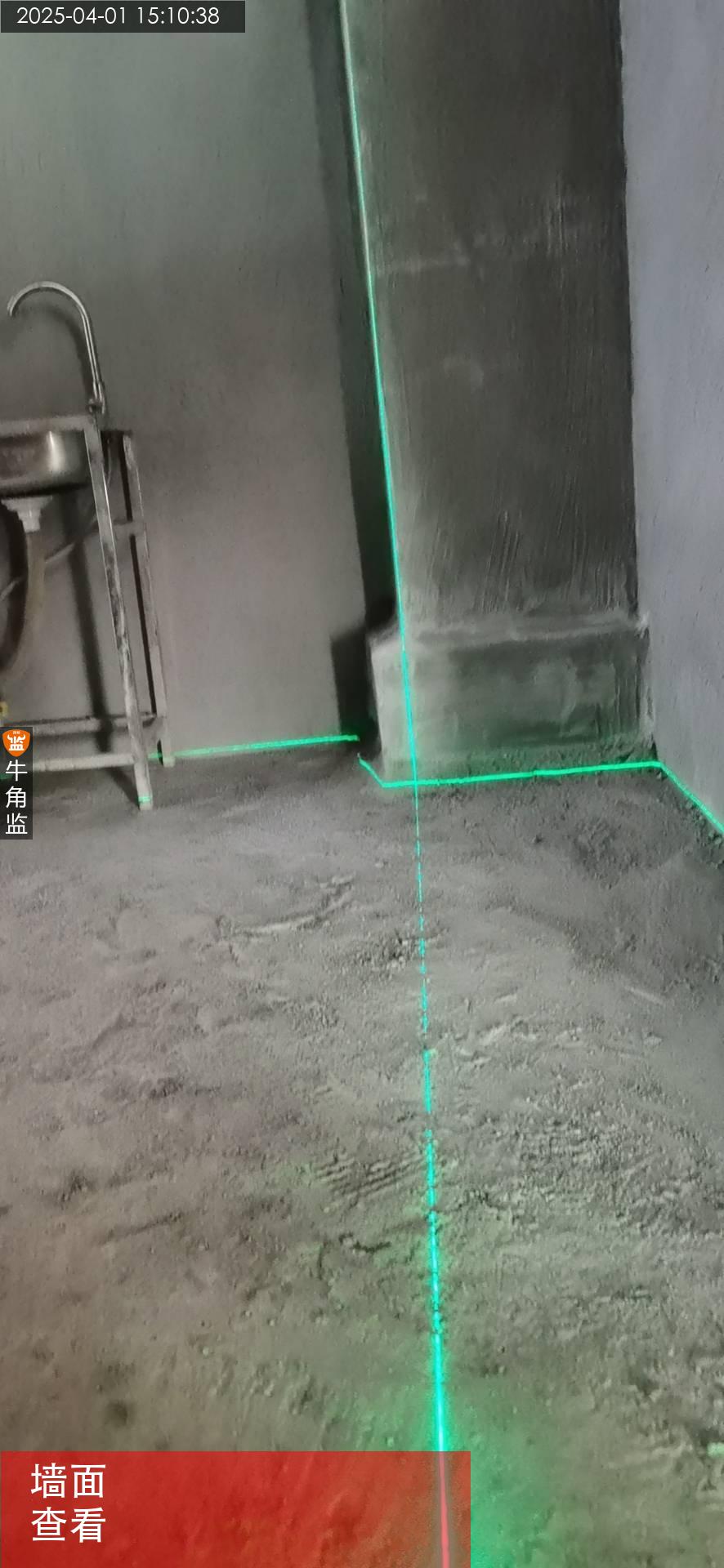

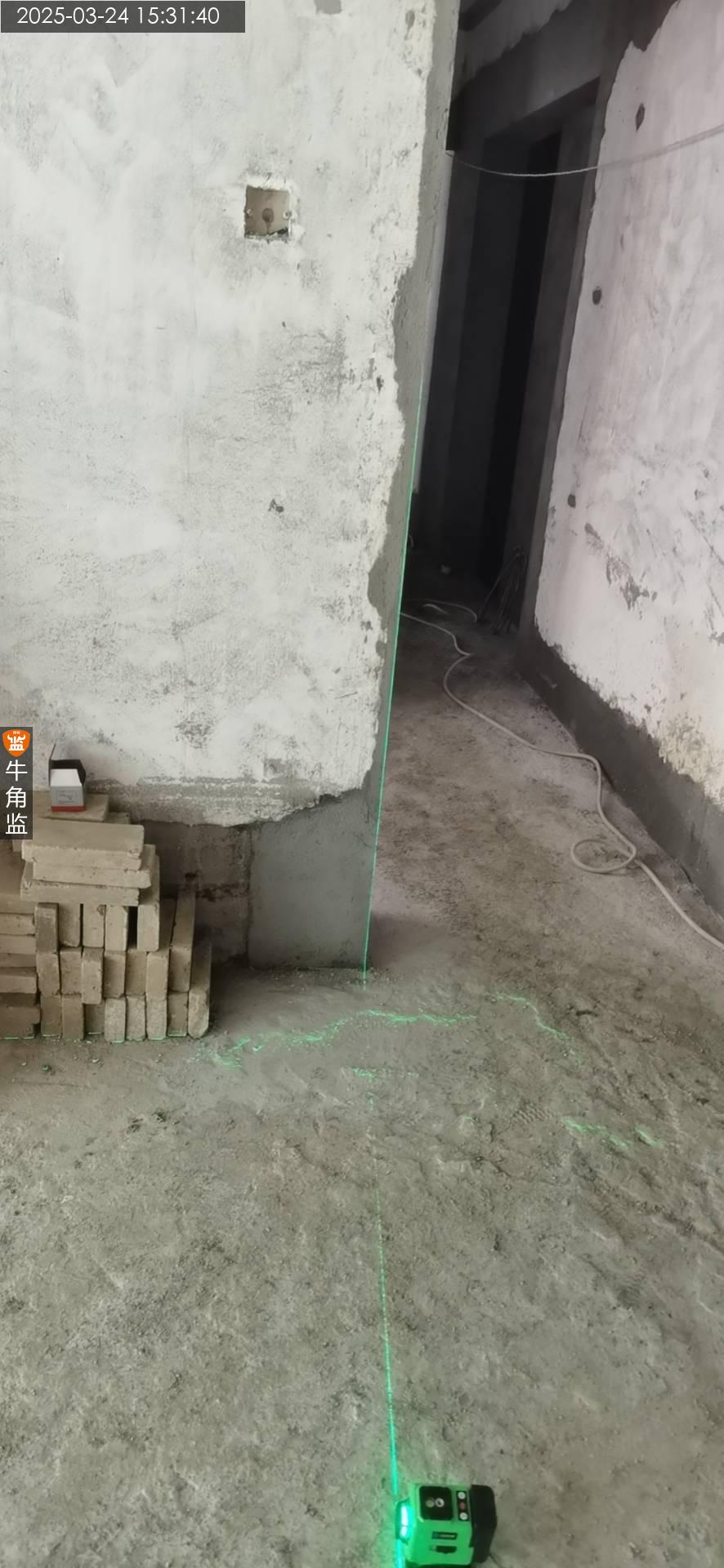

本次砌筑批荡检查报告 1、卫生间一处角度误差明显。 ;整改建议:后面需要注意做好修正处理,避免影响安装处理。 2、房间批荡开裂明显多的没处理。 ;整改建议:需要使用水泥油或者瓷砖胶进行修补处理。 建议:批荡注意洒水保养,避免烧浆空鼓开裂。批荡冲筋定点找平。

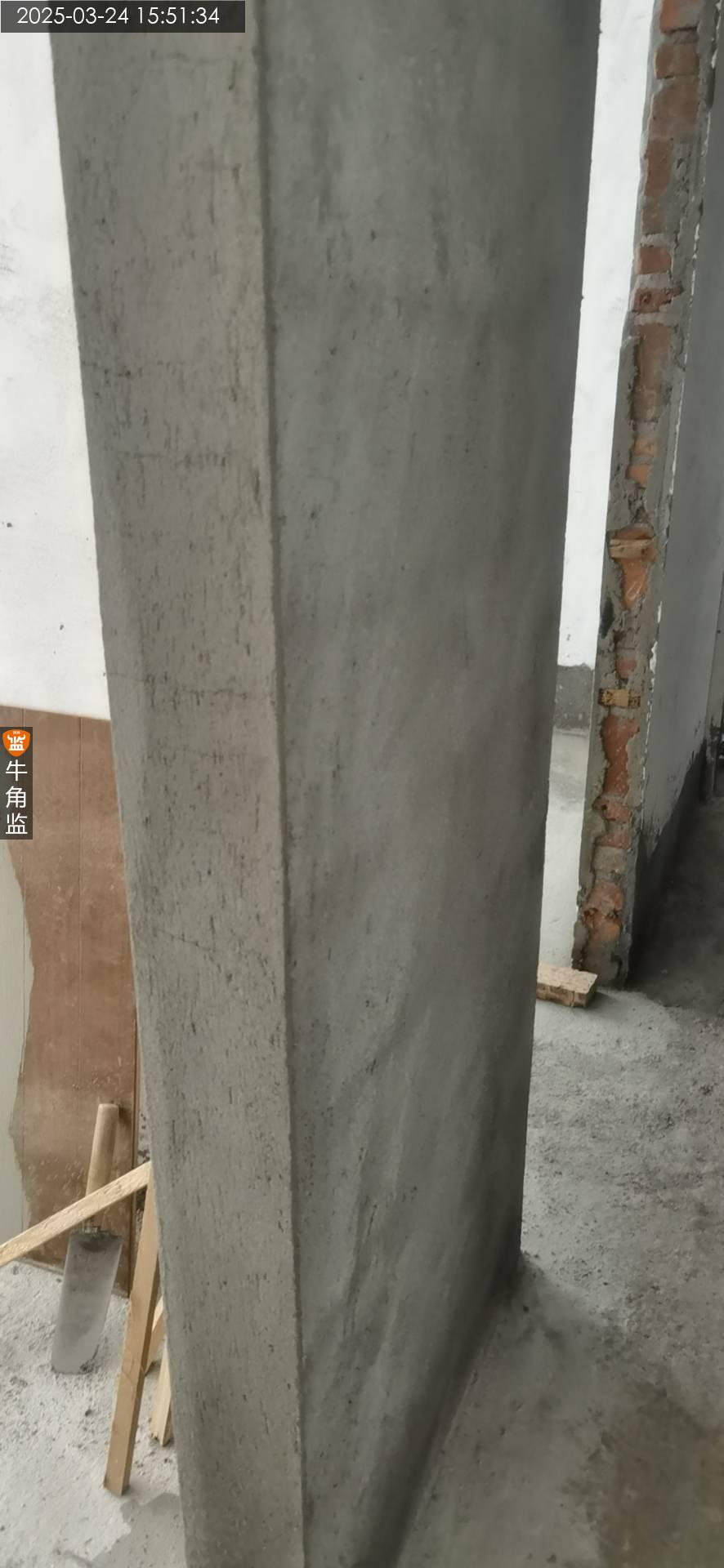

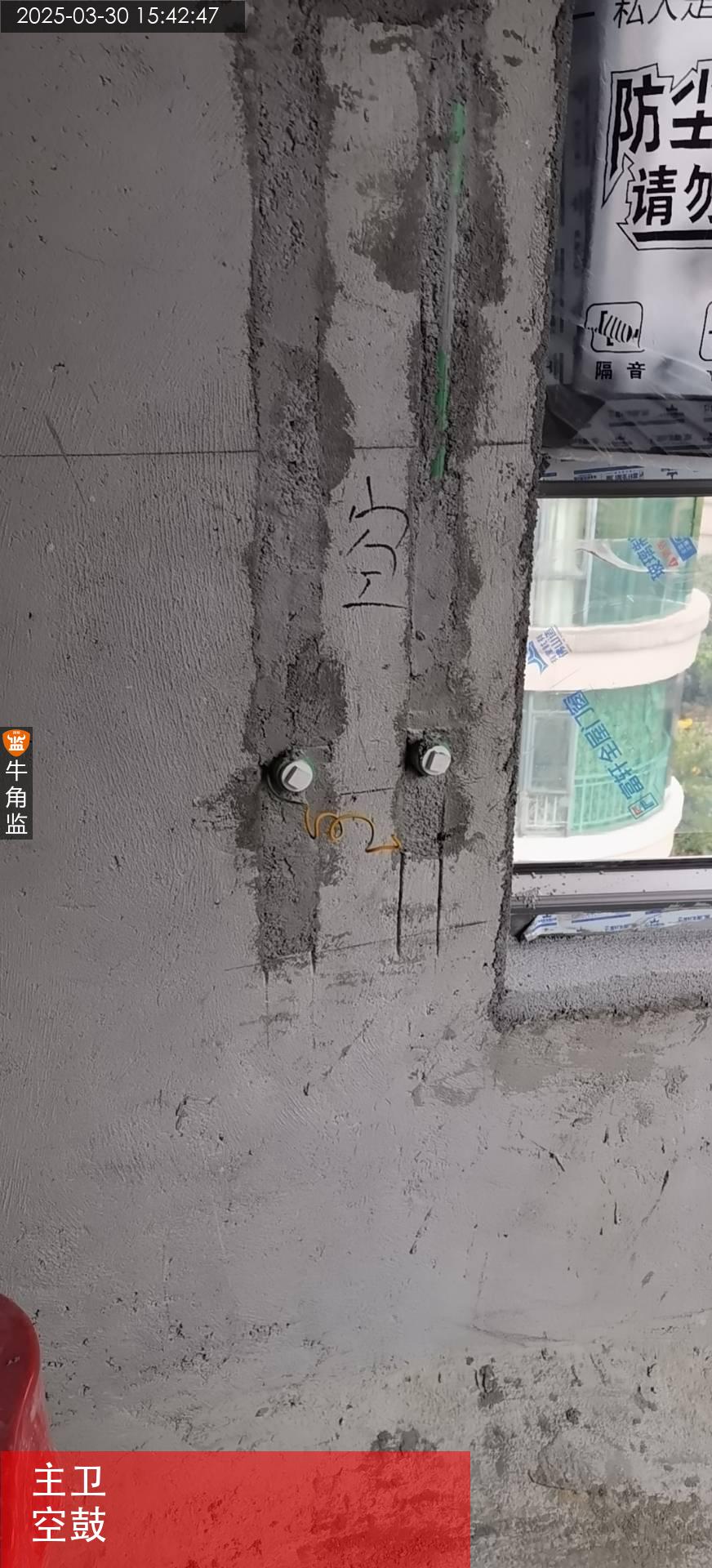

2025-03-24
白云区佳********9189
设 计 师:未知
施工队长:郝工
工地面积:280.00㎡
装修总价:0.00
本次评价:C
本次评语:

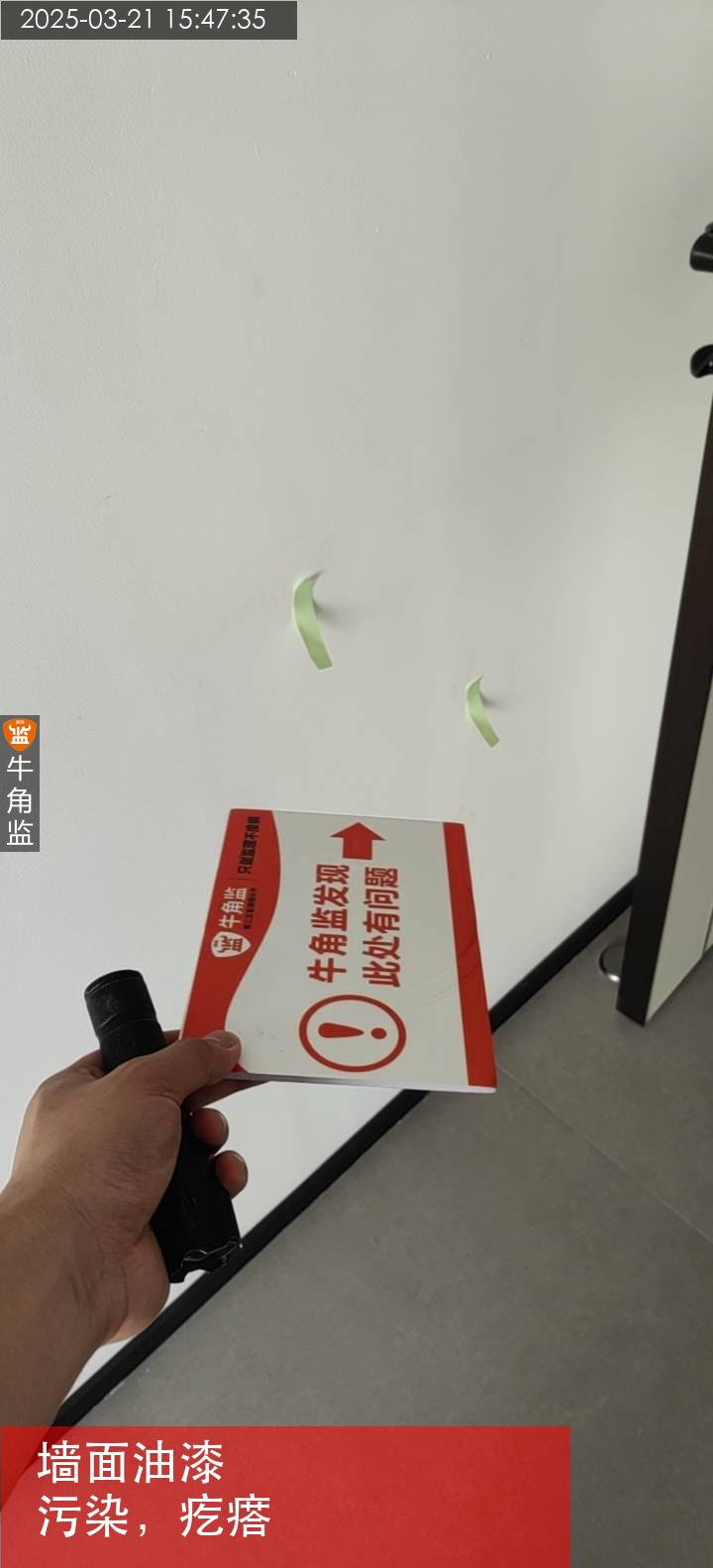

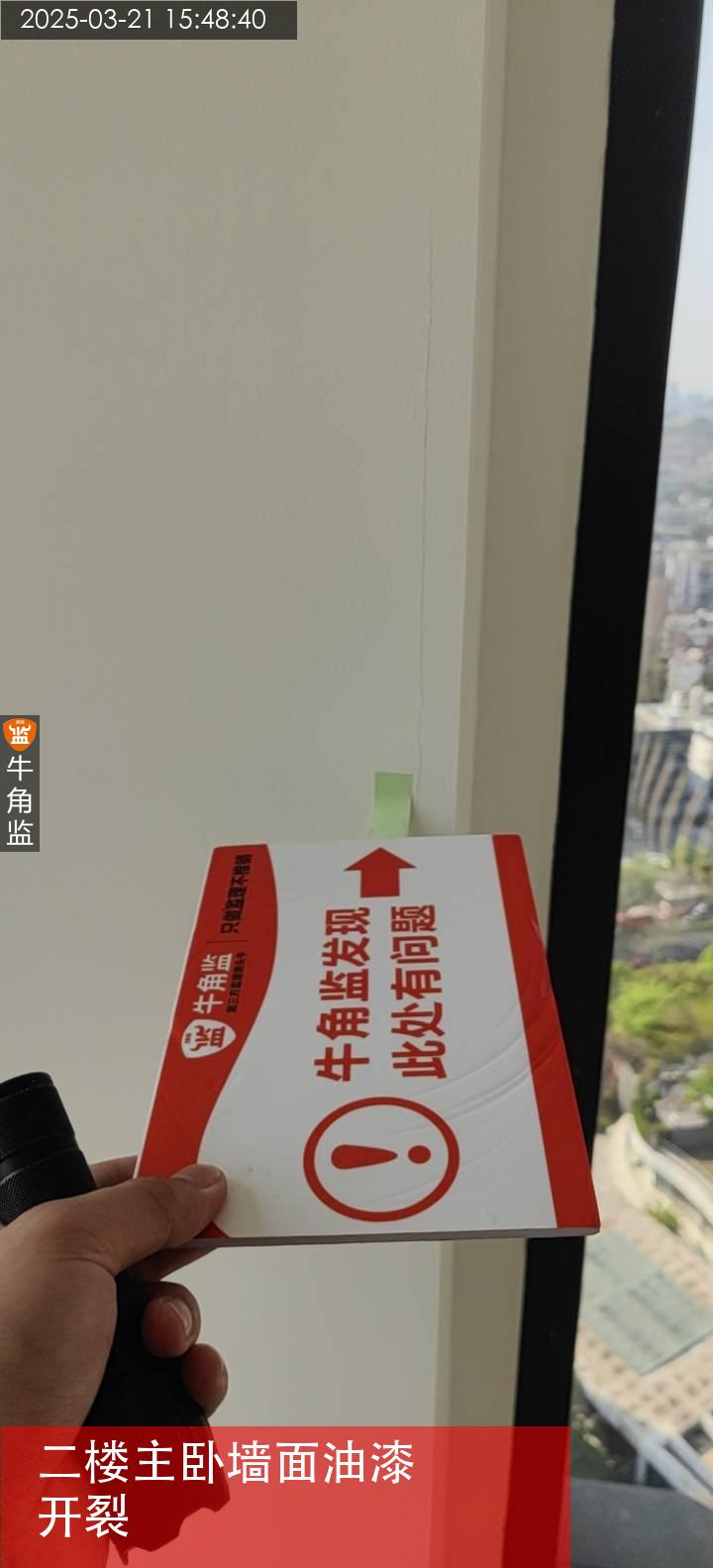

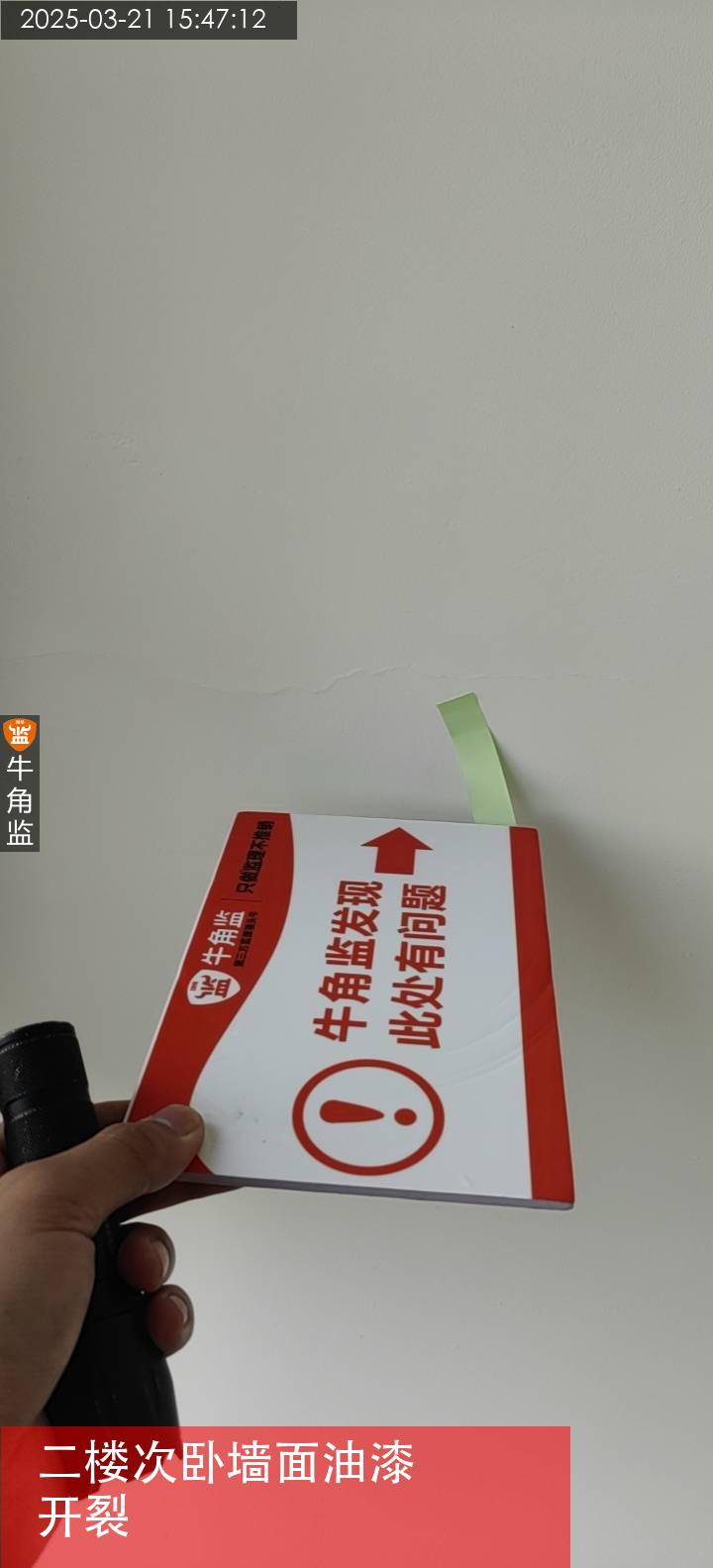

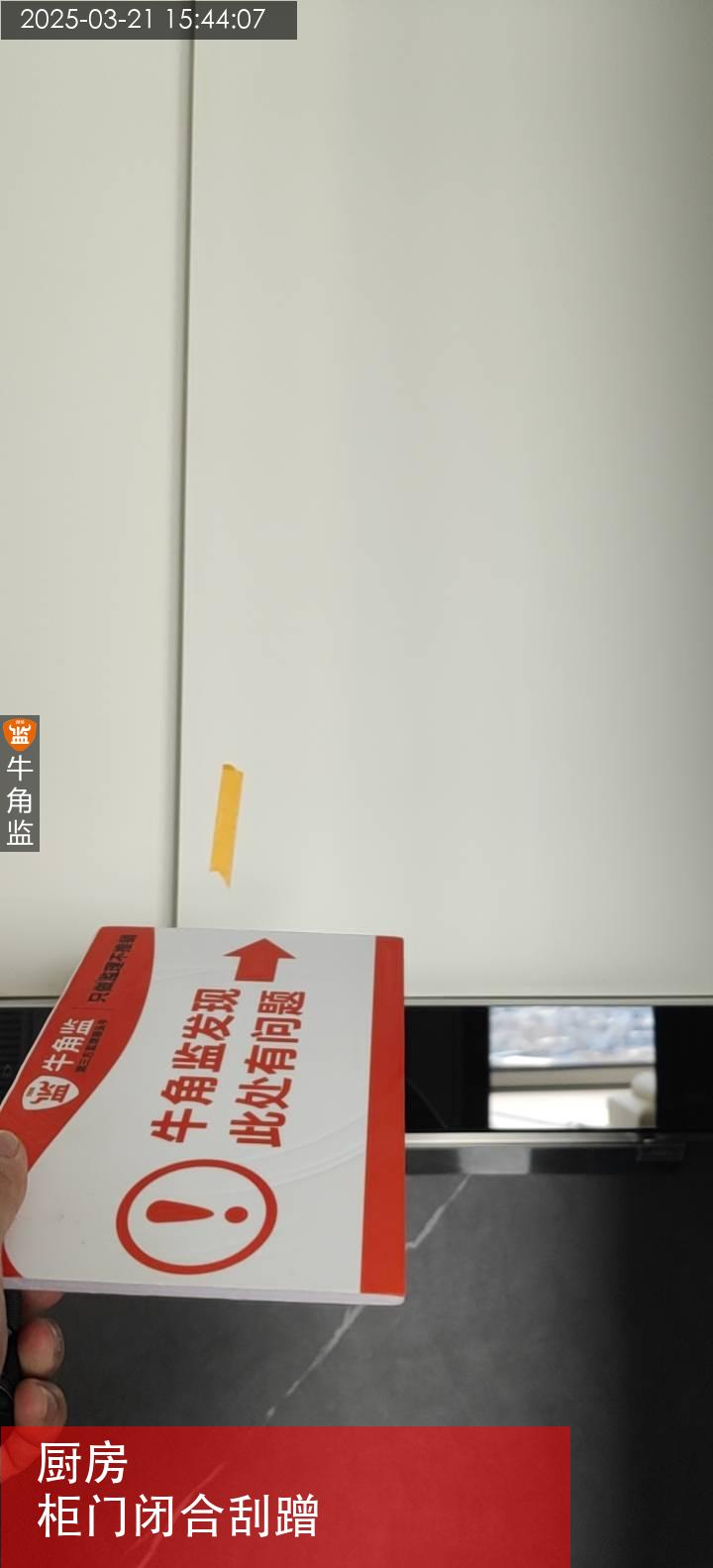

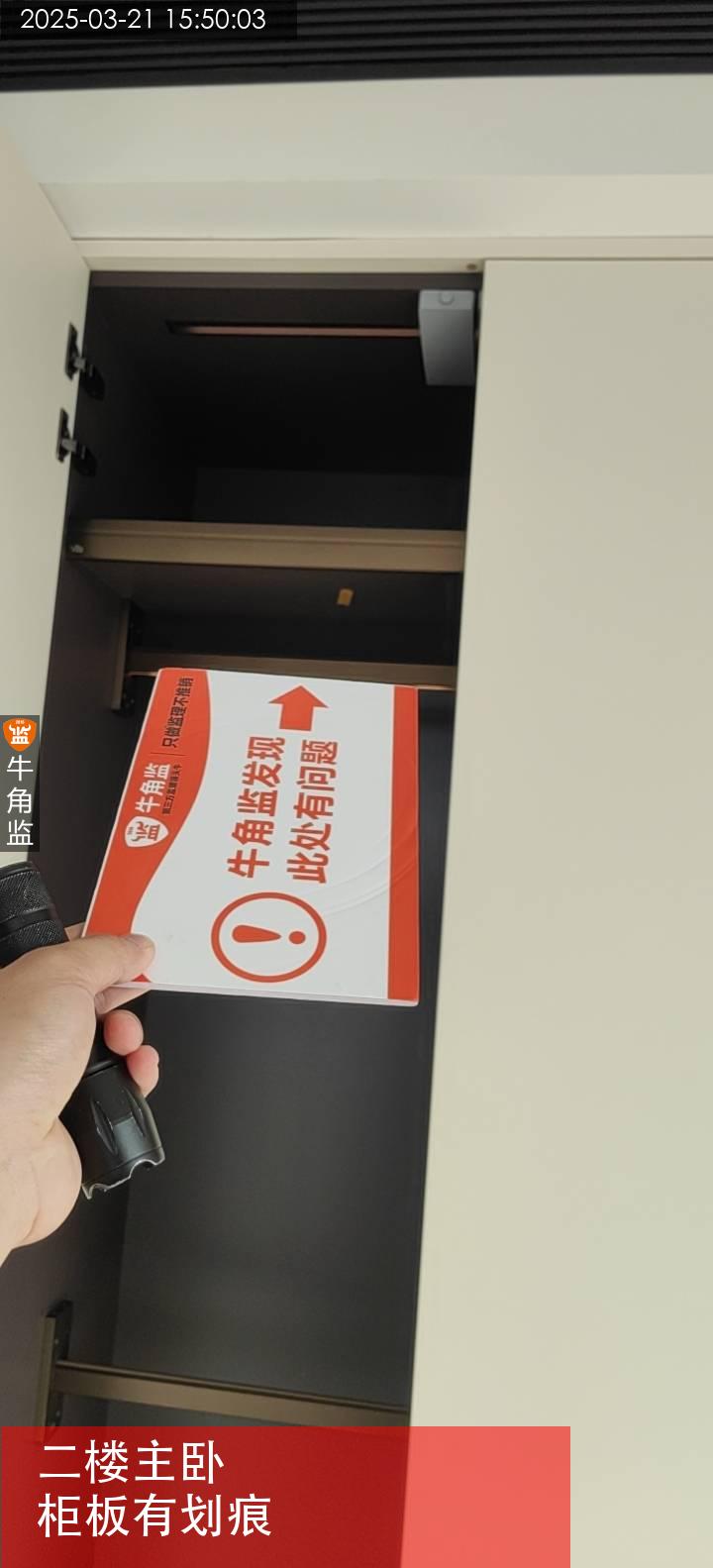

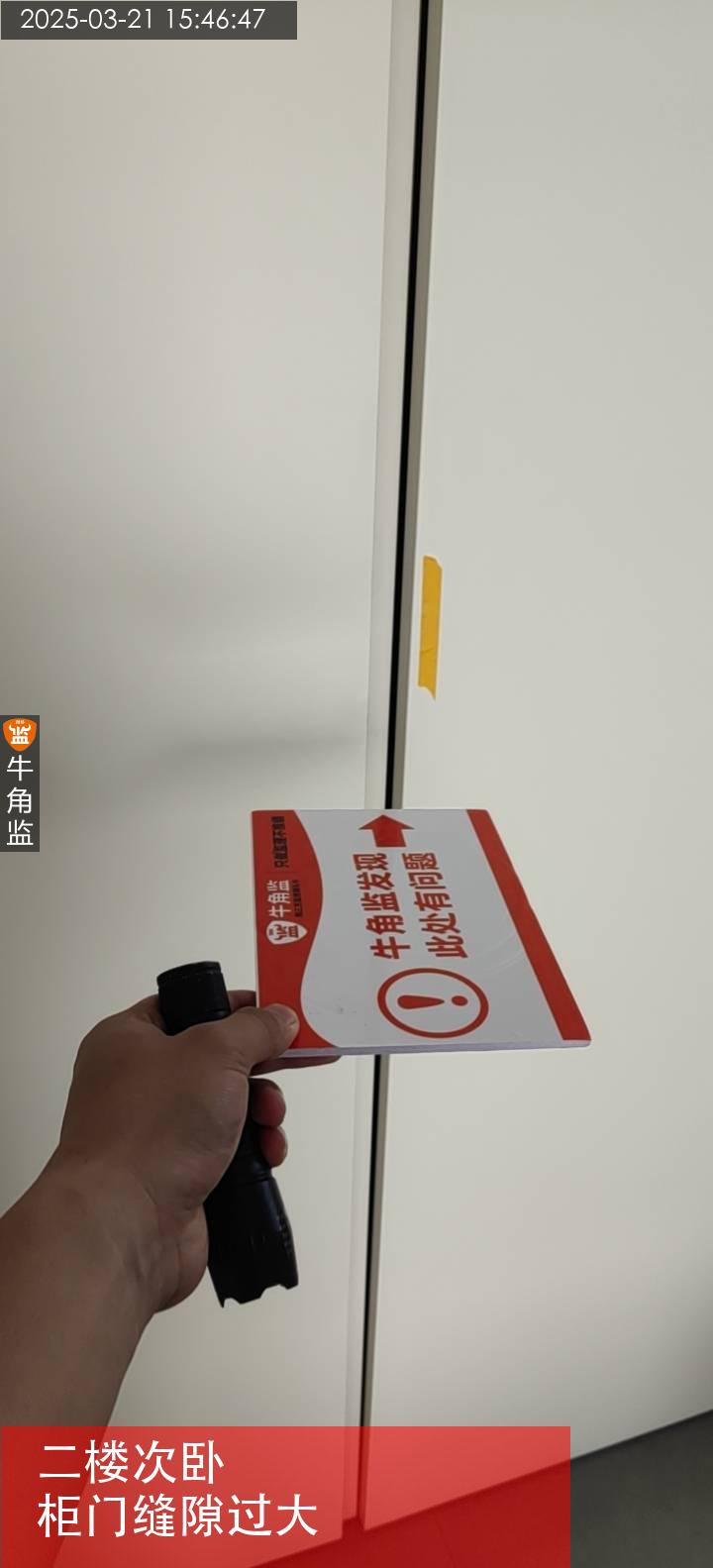

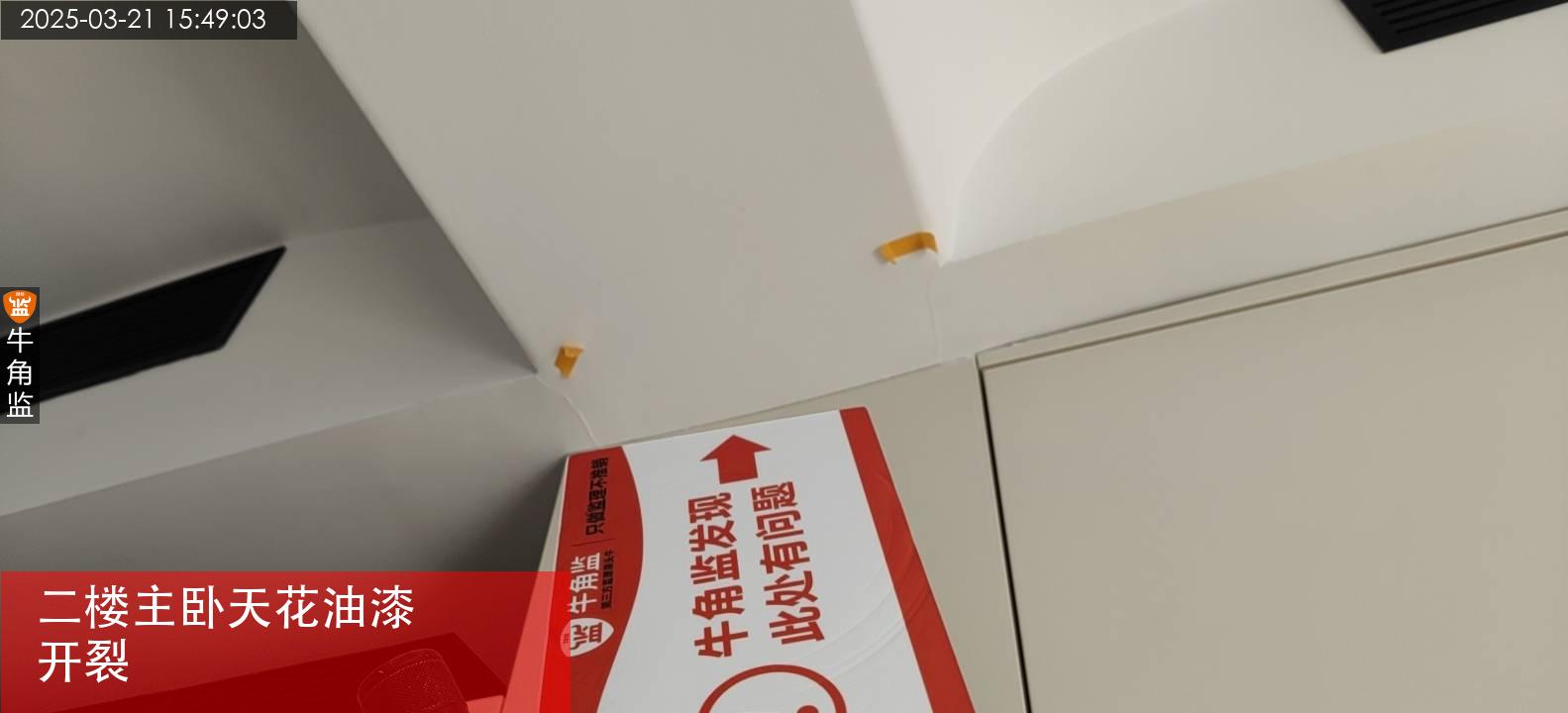

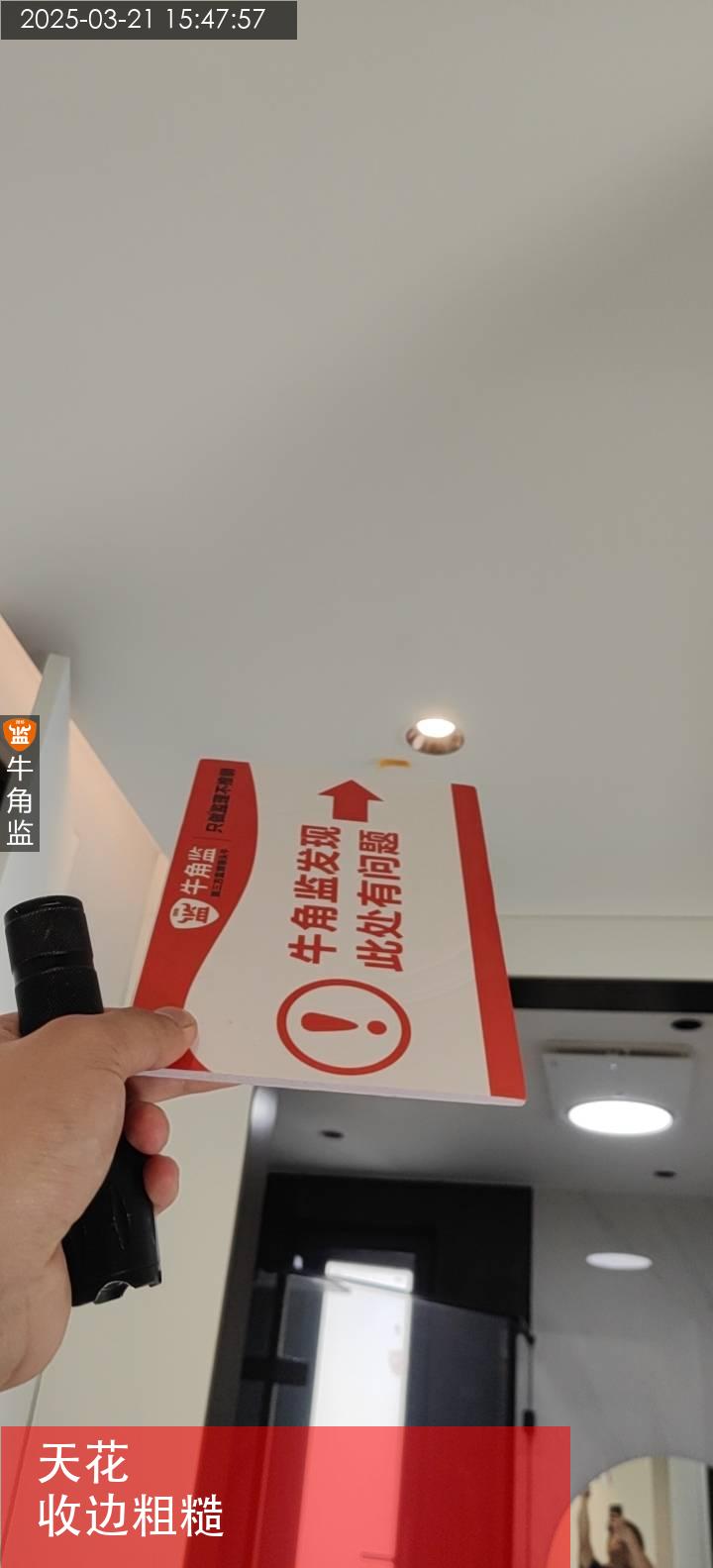

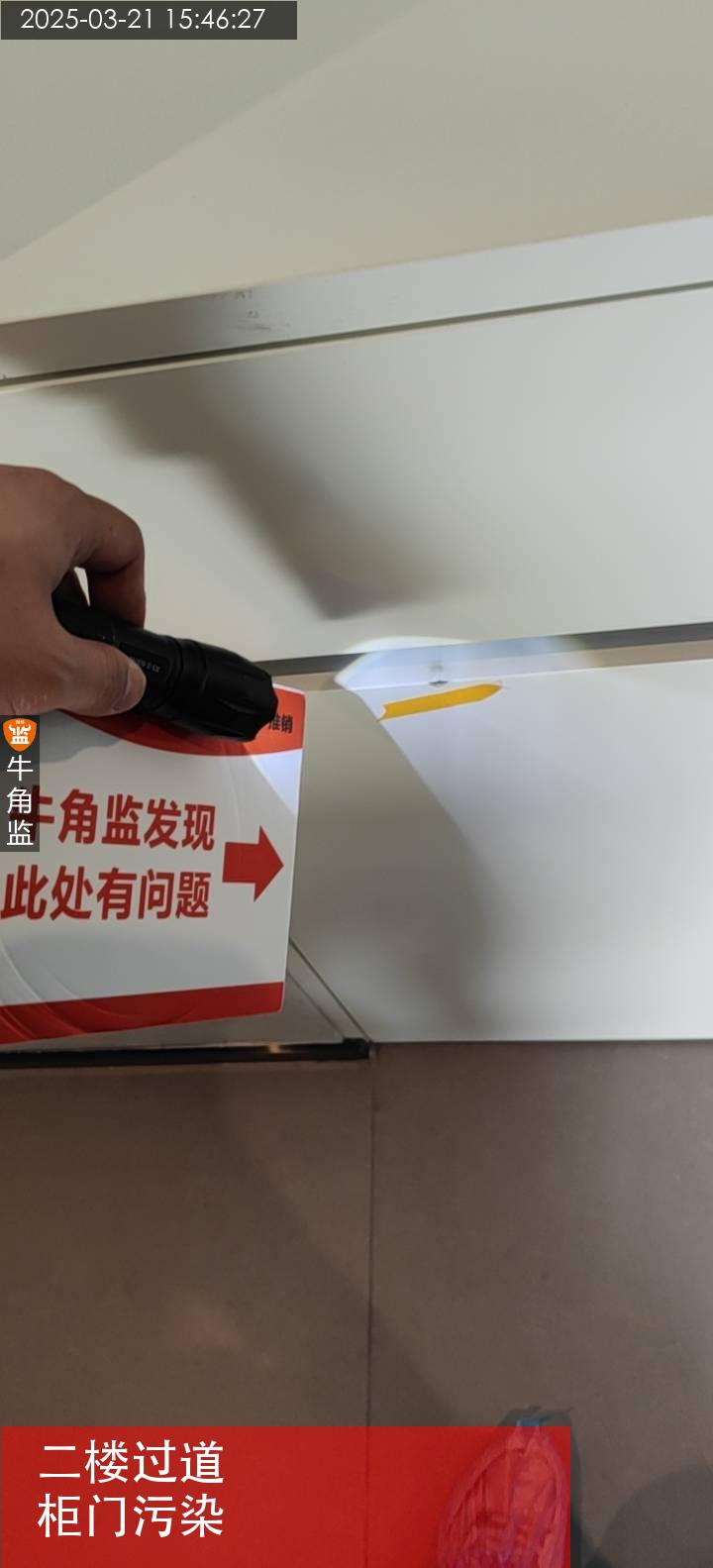

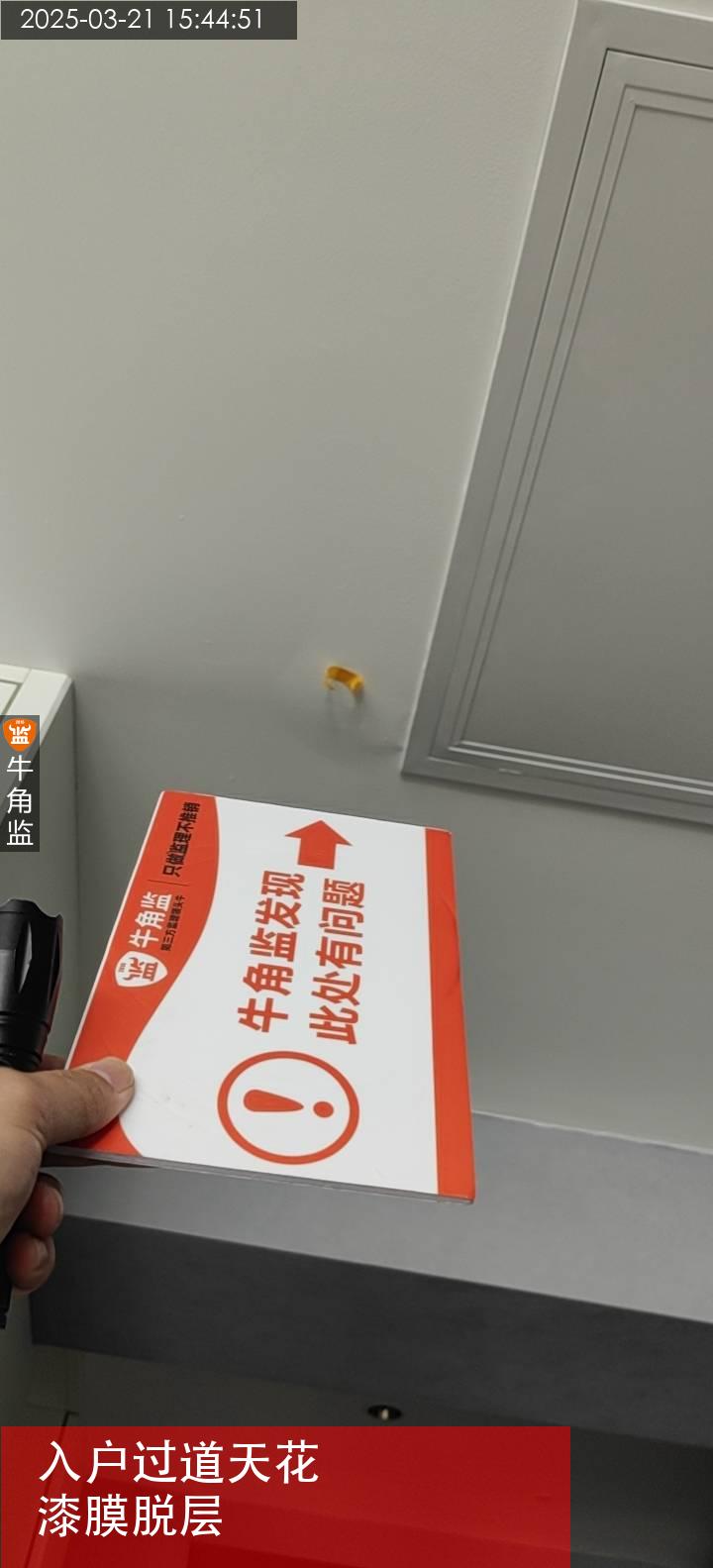

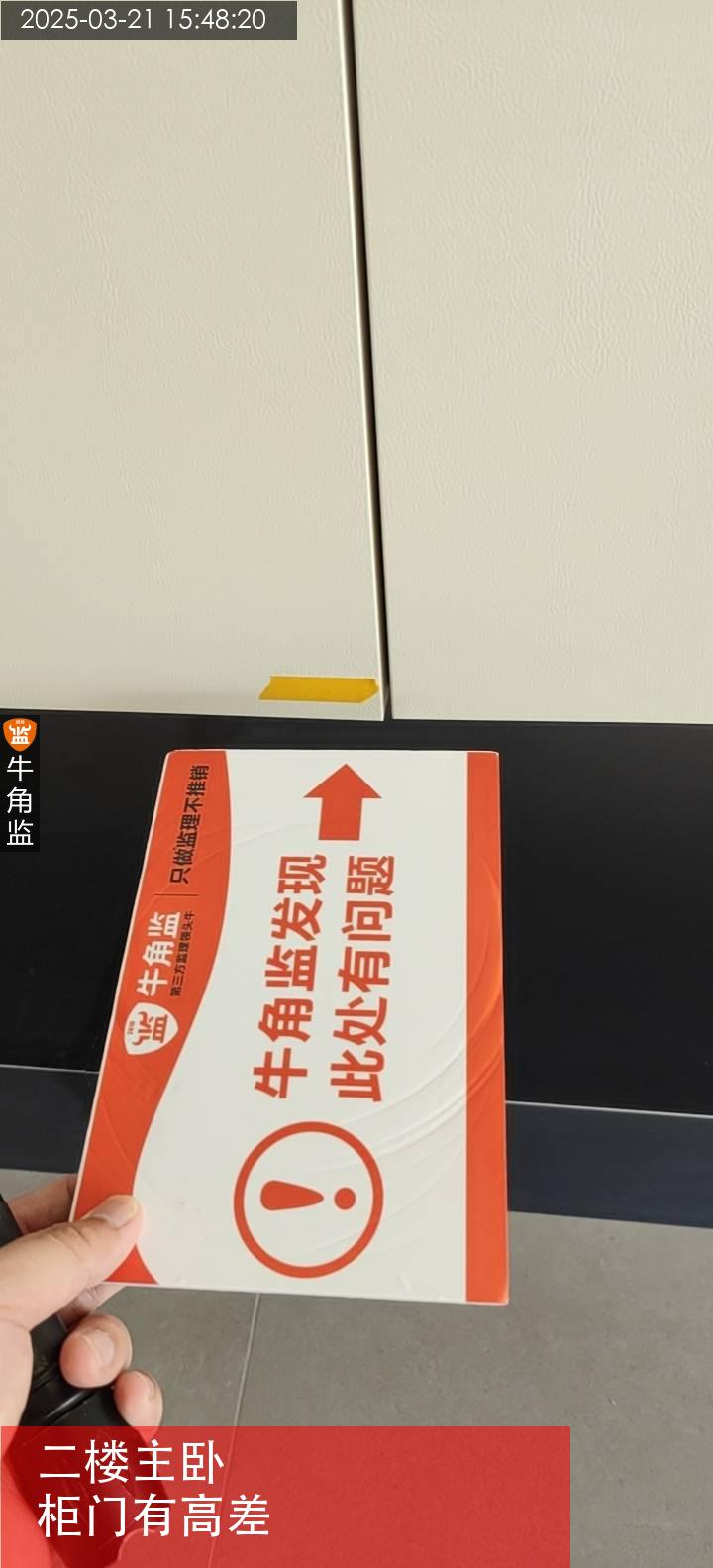

本次检查为安装巡检总结如下 本次检查发现问题: 1、全屋定制柜收边未打胶,柜门不平,有高差、污染、划痕及柜门缝隙过大,建议后期注意收边打胶及清洁,重新调整柜门不平,有高差及缝隙过大处,有划痕处及时修补; 2、一楼阳台及二楼主卧落地窗处墙面突出窗框,建议该位置打磨平齐窗框后再刷面漆; 3、墙面及天花油漆有脱层、开裂、破损,同灯具收边收口粗糙,建议脱层及开裂位置铲除腻子后重新修补,破损及收边粗糙处点补腻子后打磨再刷漆; 4、全屋踢脚线多处与墙面缝隙过大,建议后期注意收边收口,应顺直美观; 后期施工建议: 1、踢脚线与墙面缝隙较大,建议腻子修补完成后,油漆统一修补。 2、柜子安装周边,与墙面缝隙较大,建议施工玻璃胶收口。 3、面板安装水平误差±1mm
2025-03-21
海珠区克********8585
设 计 师:未知
施工队长:朱工
工地面积:250.00㎡
装修总价:0.00
本次评价:B
本次评语:

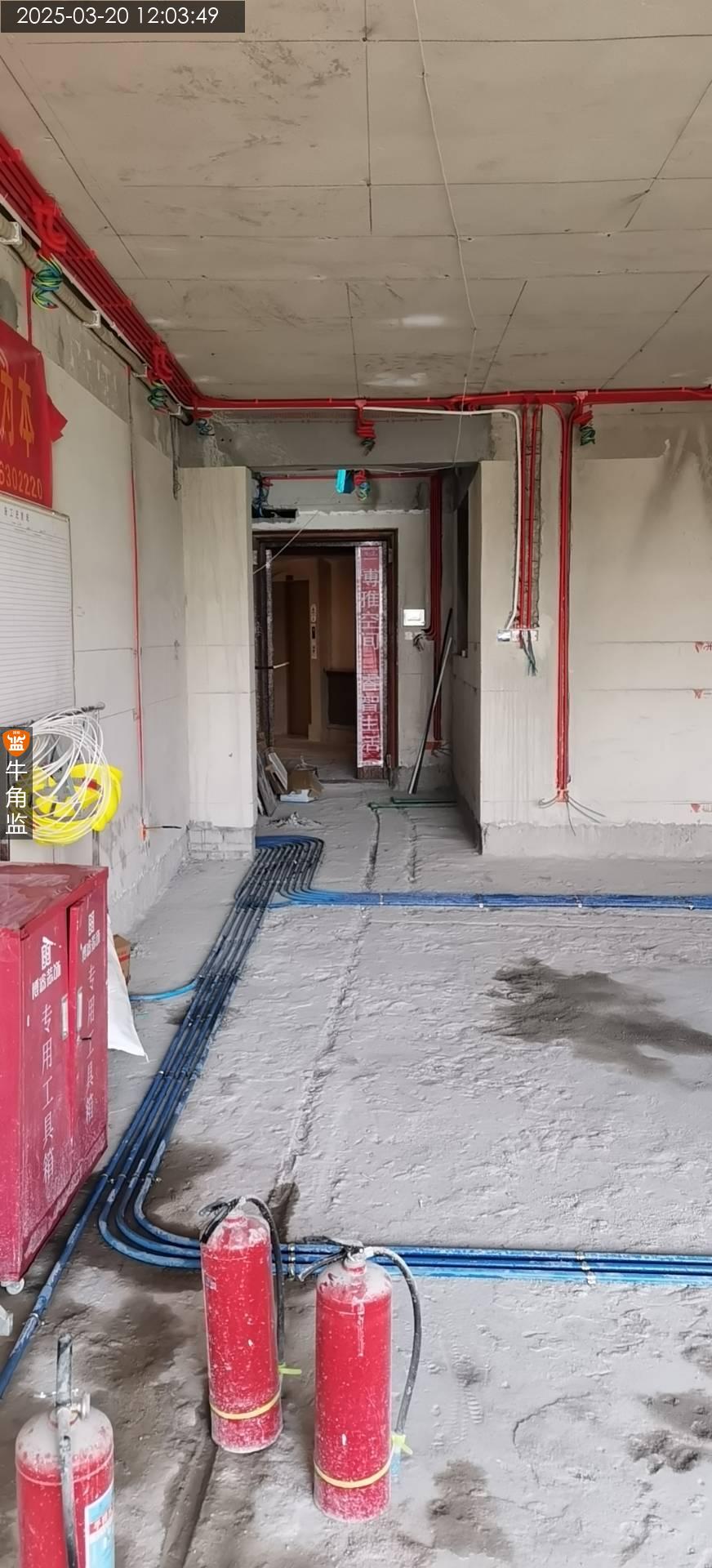

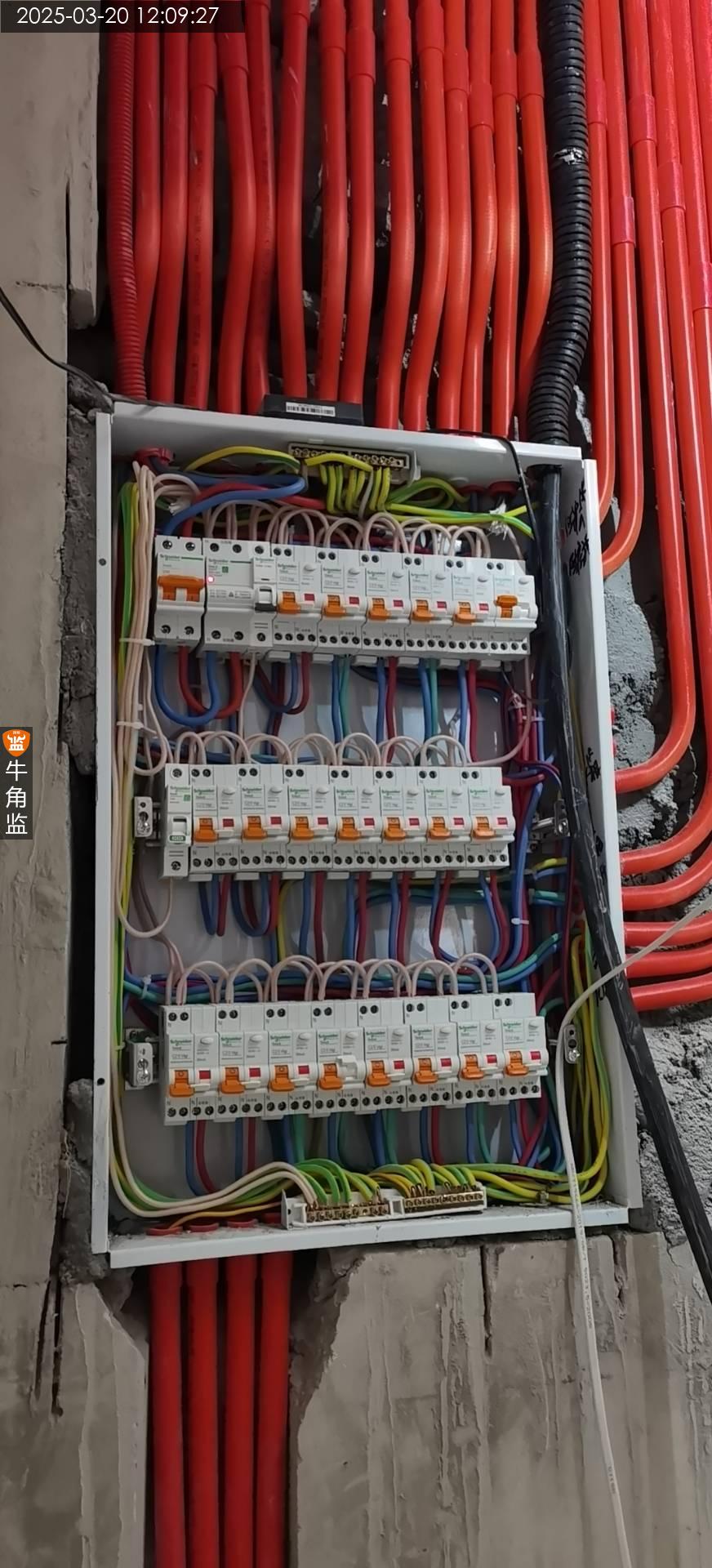

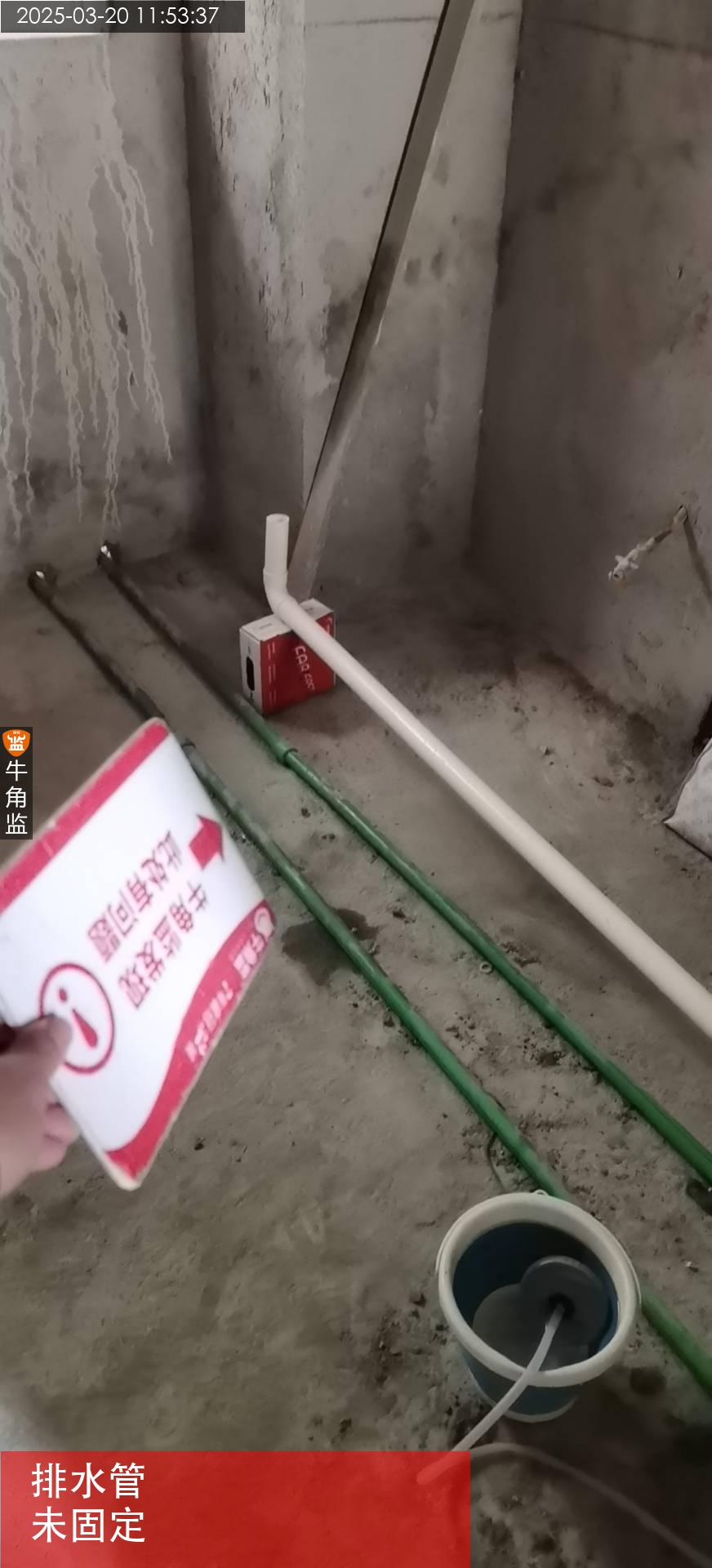

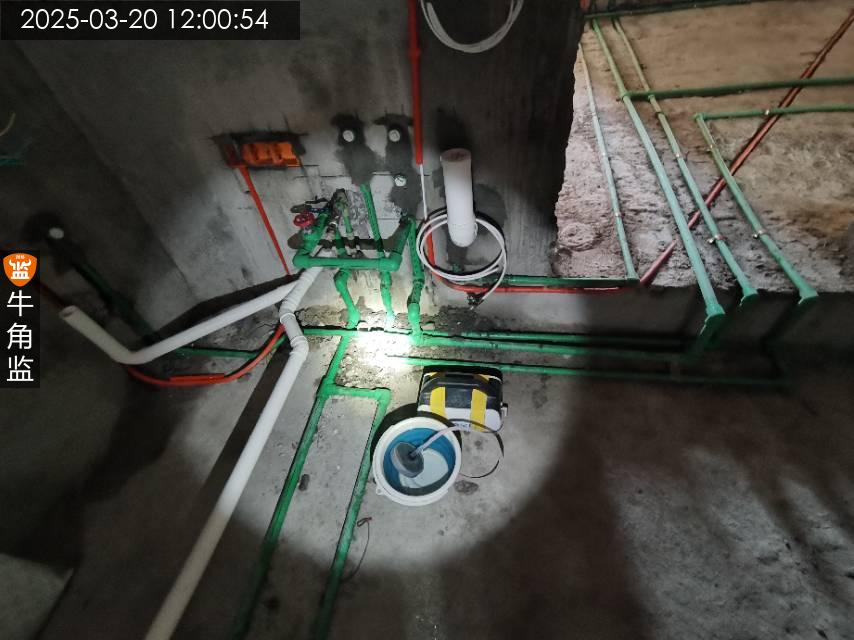

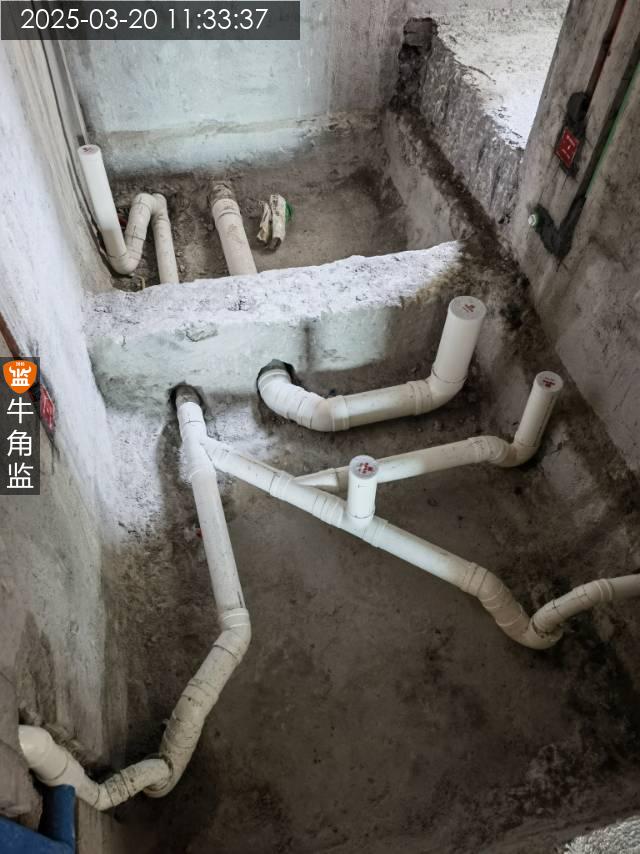

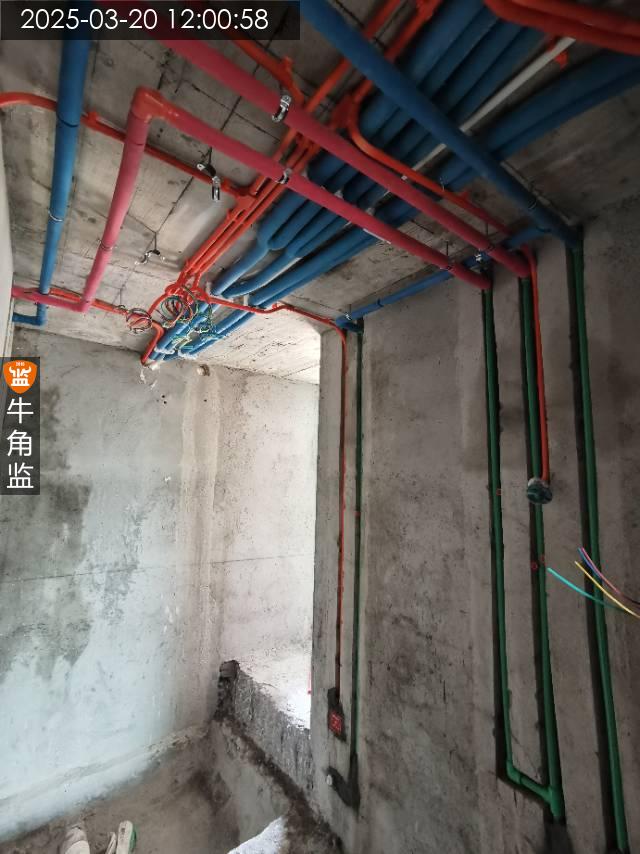

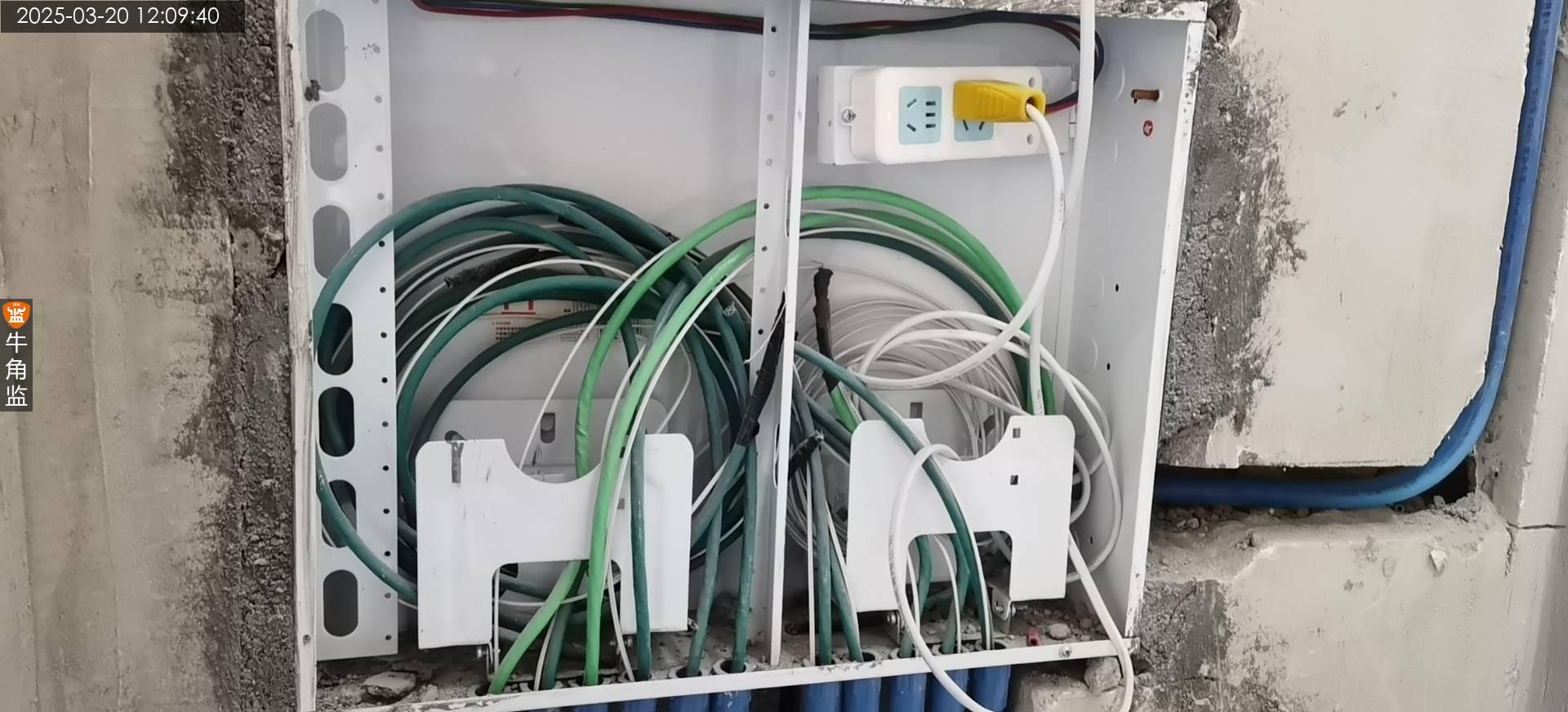

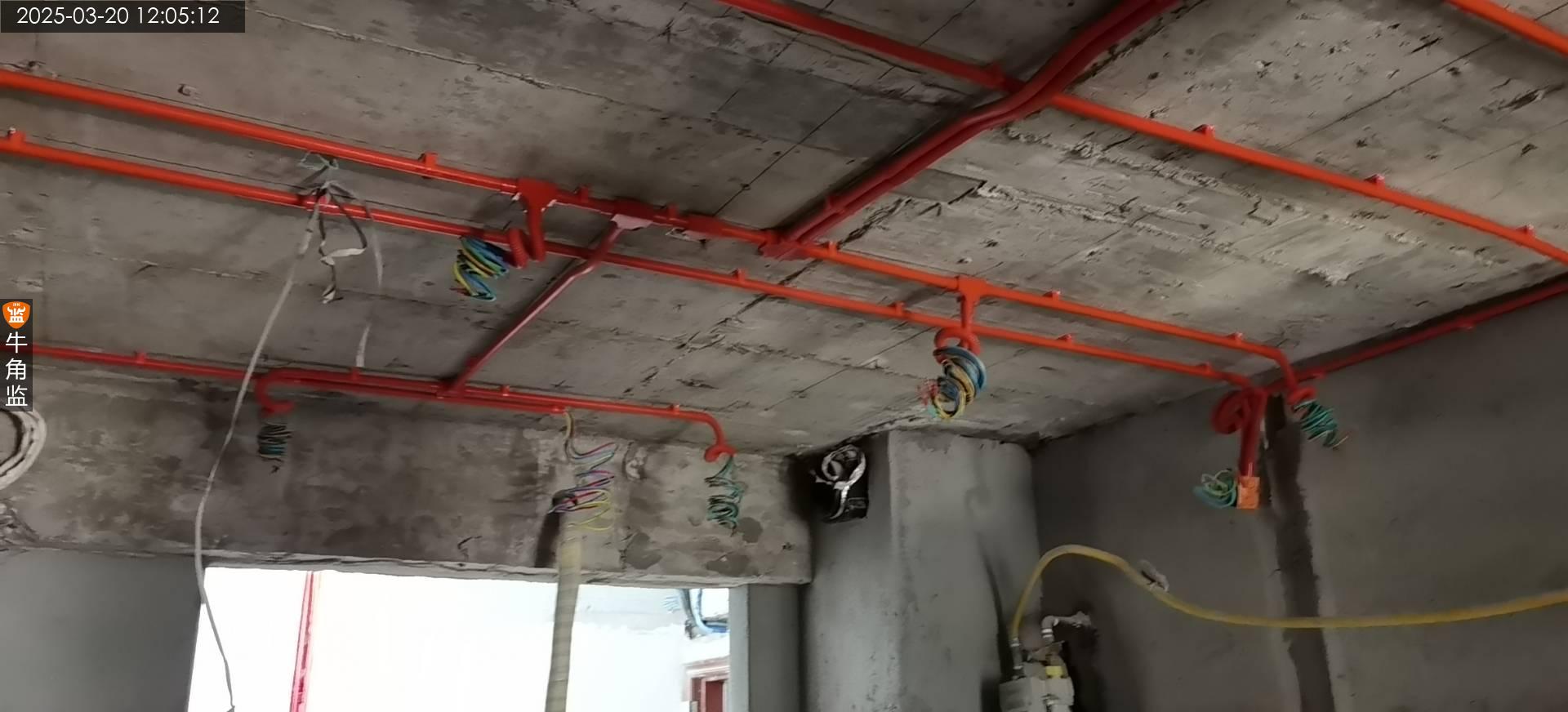

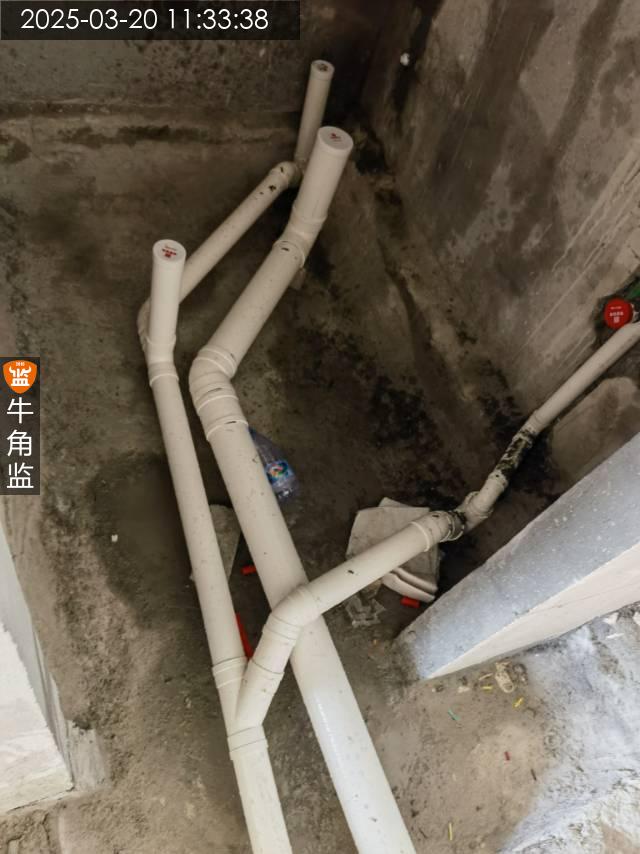

本次检查水电报告: 1、全屋的电线要求在水电验收后,线头需用绝缘胶布包裹,电线接头藏至底盒内再作密封保护; 2、现场卫生间和阳台的排水管未做固定,要求地面找坡前固定排水坡度≥1%,弯头、三通位置做好固定处理。 3、客厅阳台的排水口地漏有堵塞的情况,需要对排水口做疏通处理。 后续注意事项: 给水管道施工完成后需进行通水加压试验,以确保其熔接状态是否良好。 厨卫、空调等提前预留好排气开孔冷凝水排放。 后期安装室内配电箱总开关要求小于室外电房的总开关。 外门窗收边建议用门窗框填缝砂浆封平,外沿刷防水后再打密封胶。

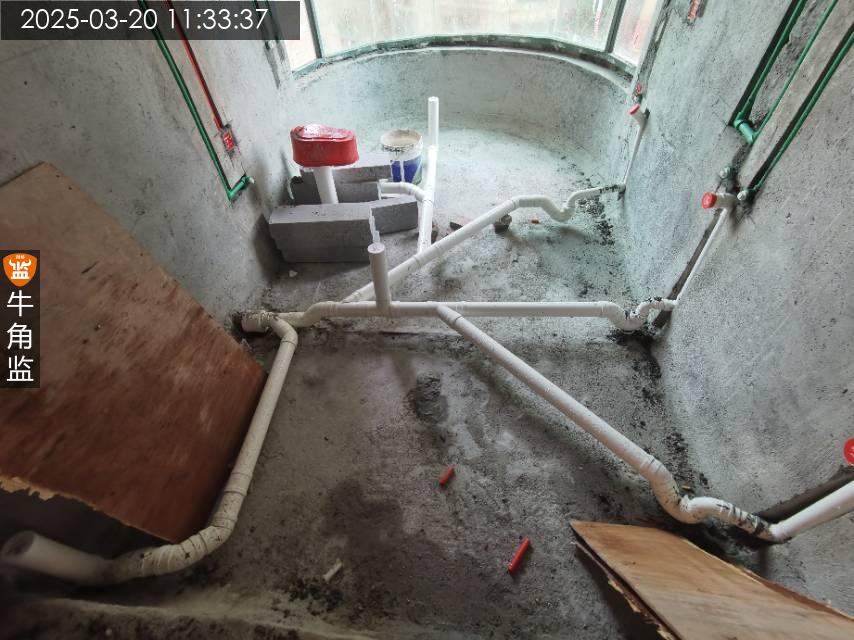

2025-03-20
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
