博睿装饰
打分/点评
送鲜鸡蛋
0
扔臭鸡蛋
0
综合指数:51.85%
监理好评率:55.56%
配合整改率:0.00%
臭鸡蛋率:0.00%
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:B

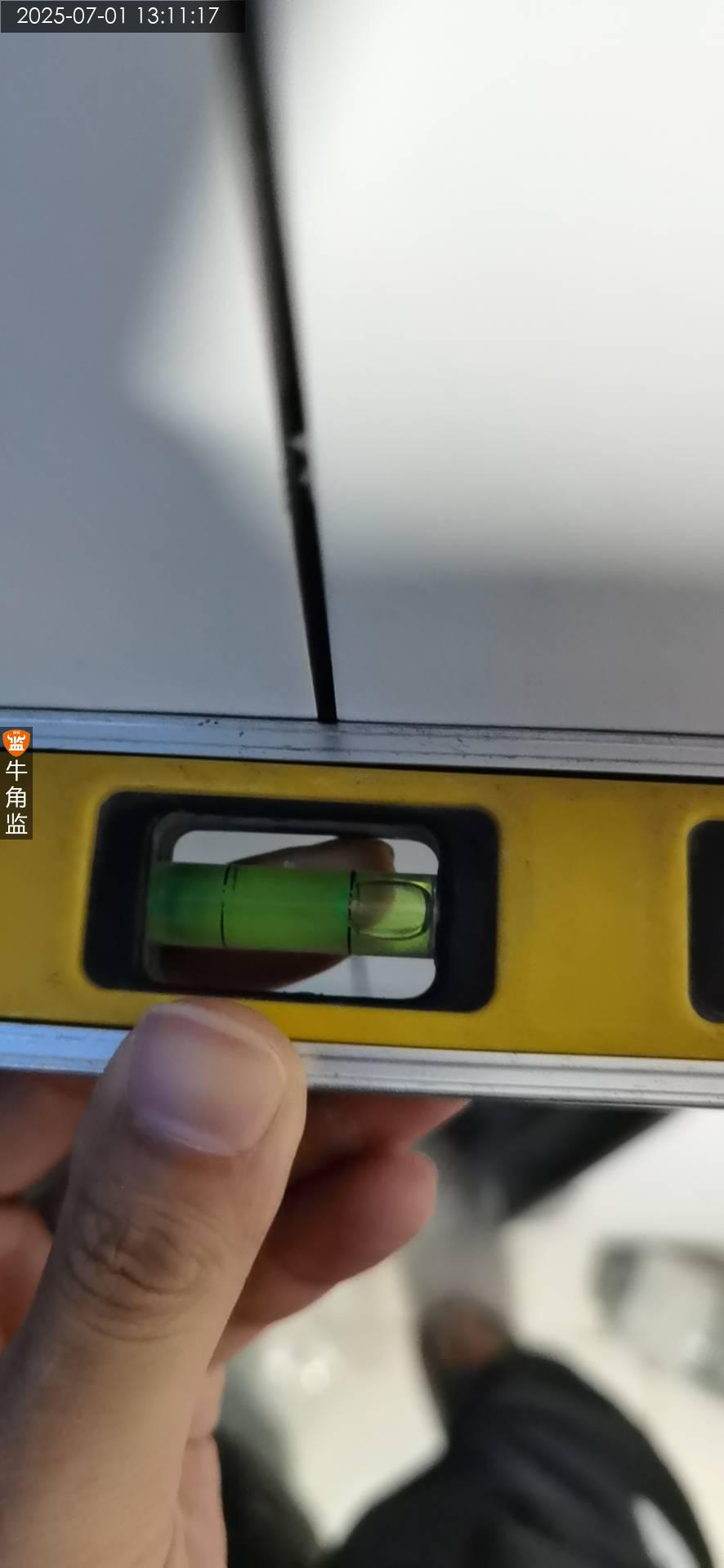

本次评语:

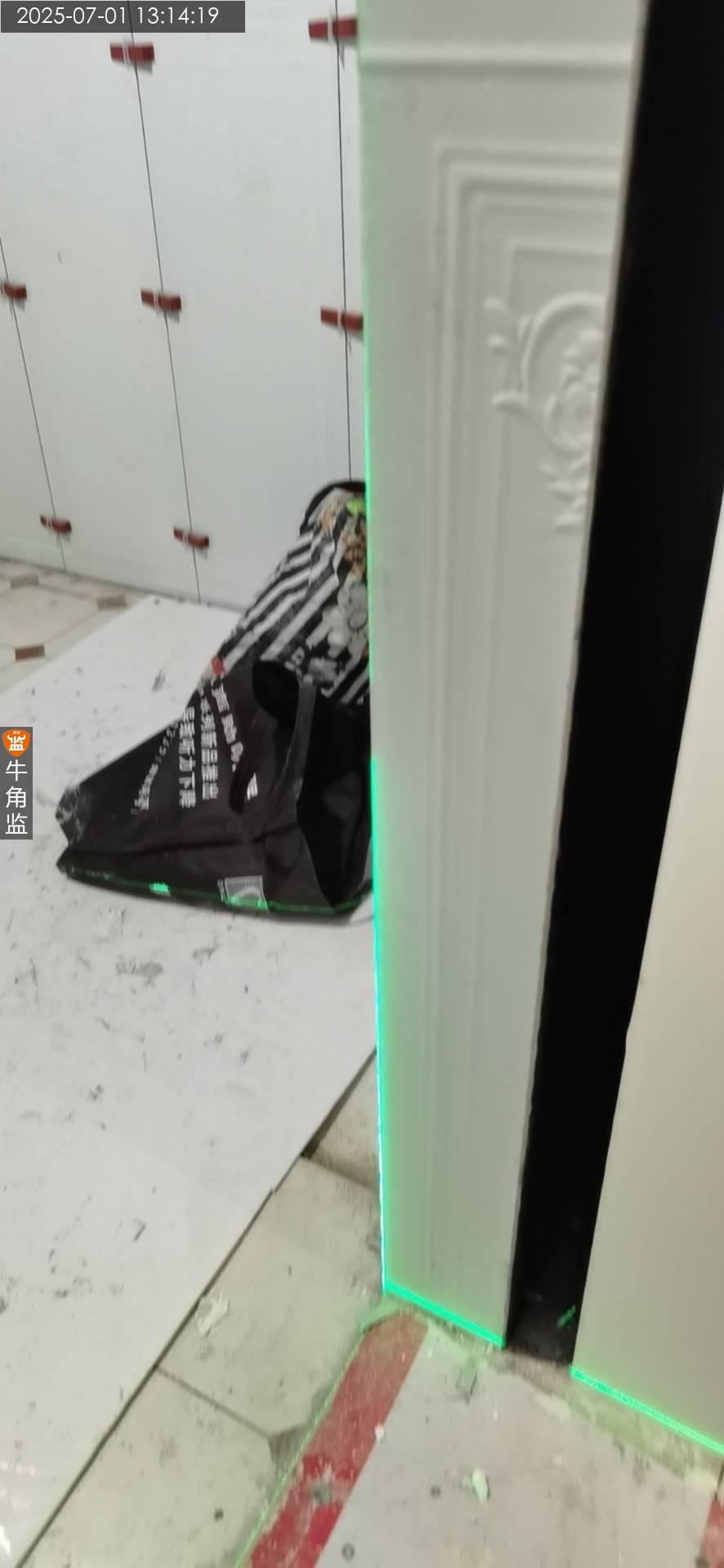

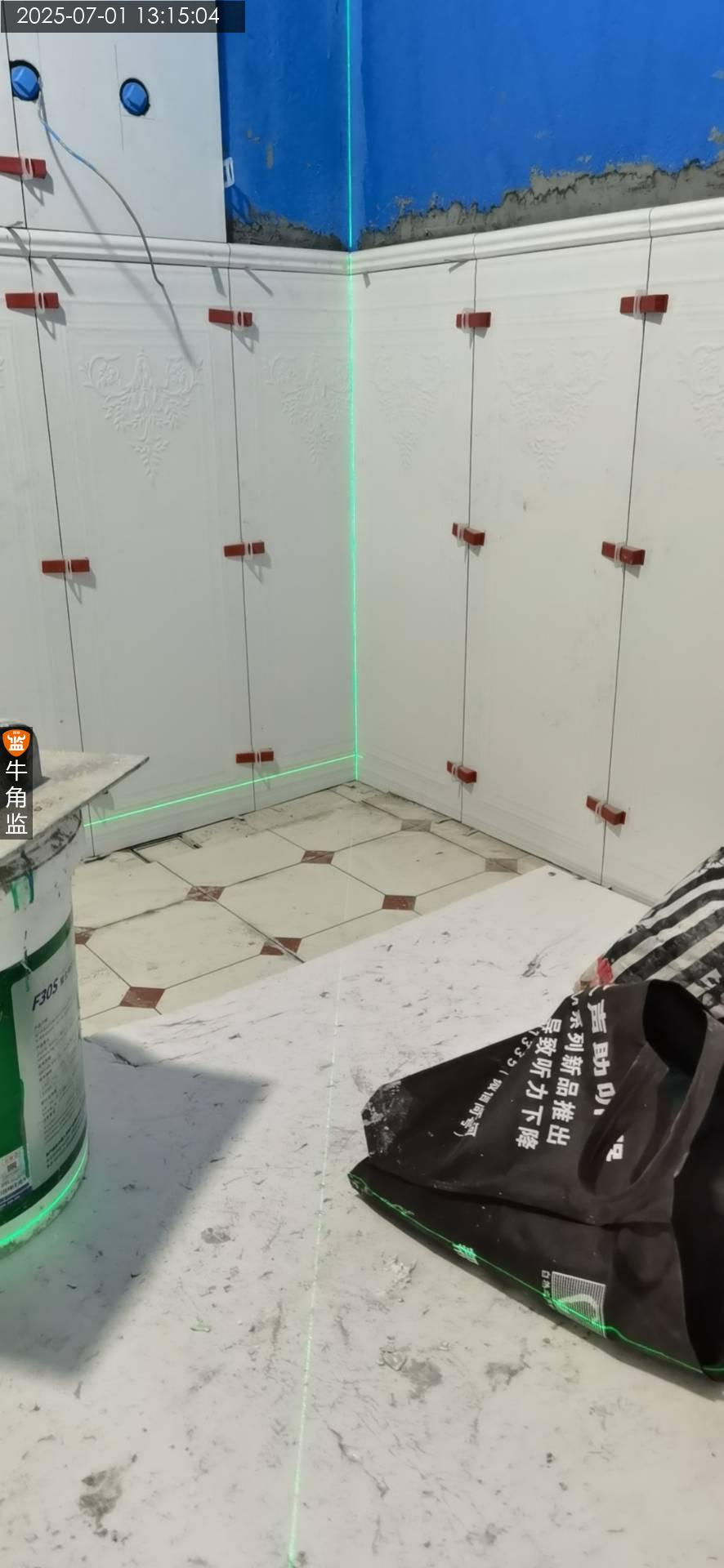

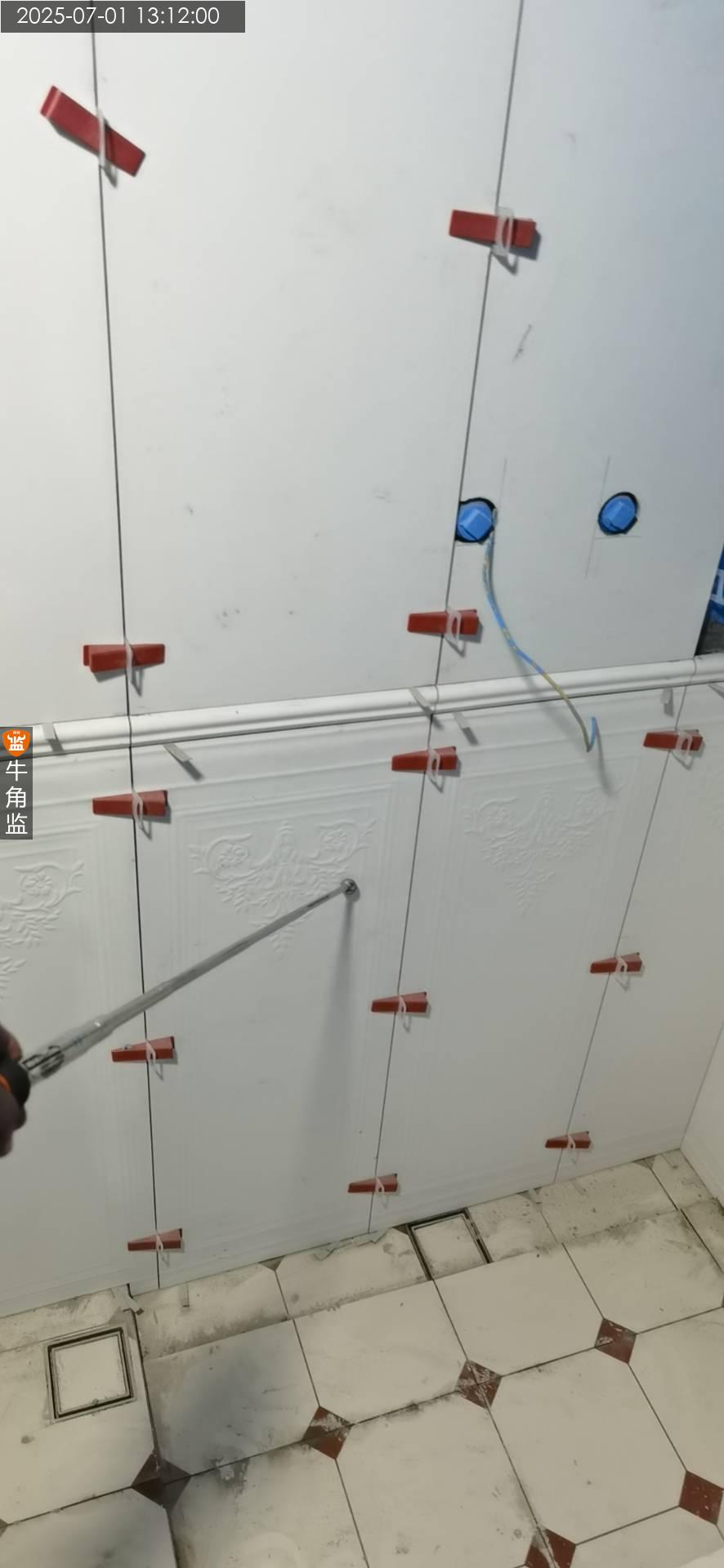

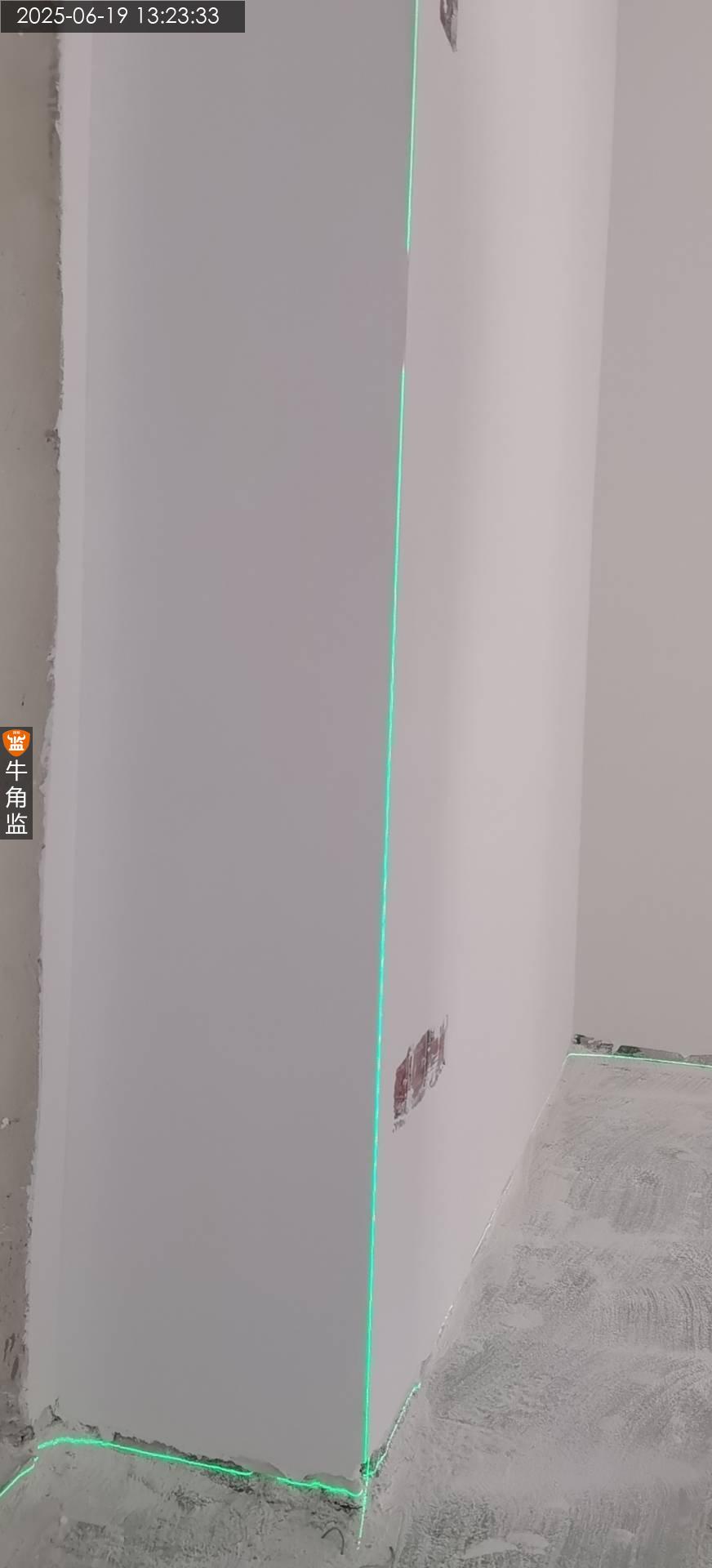

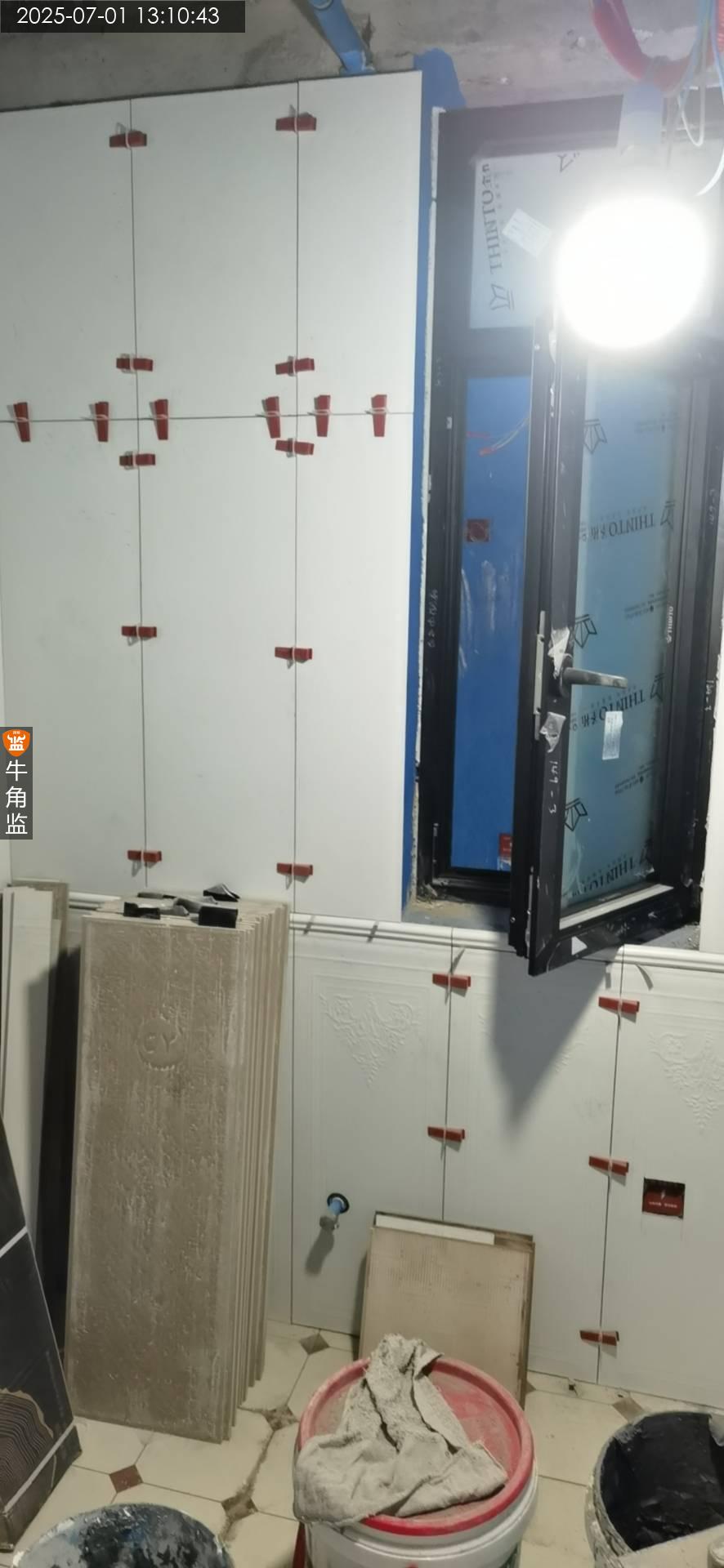

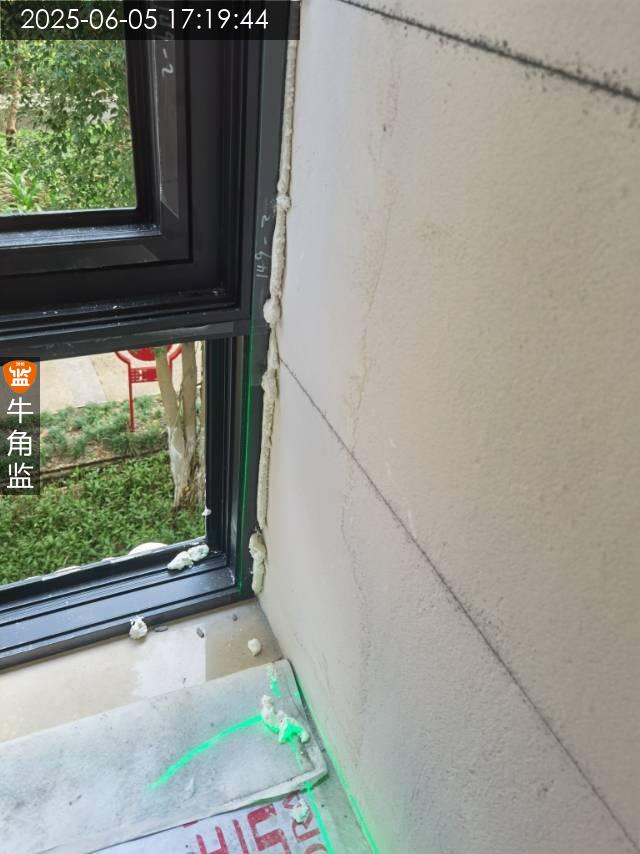

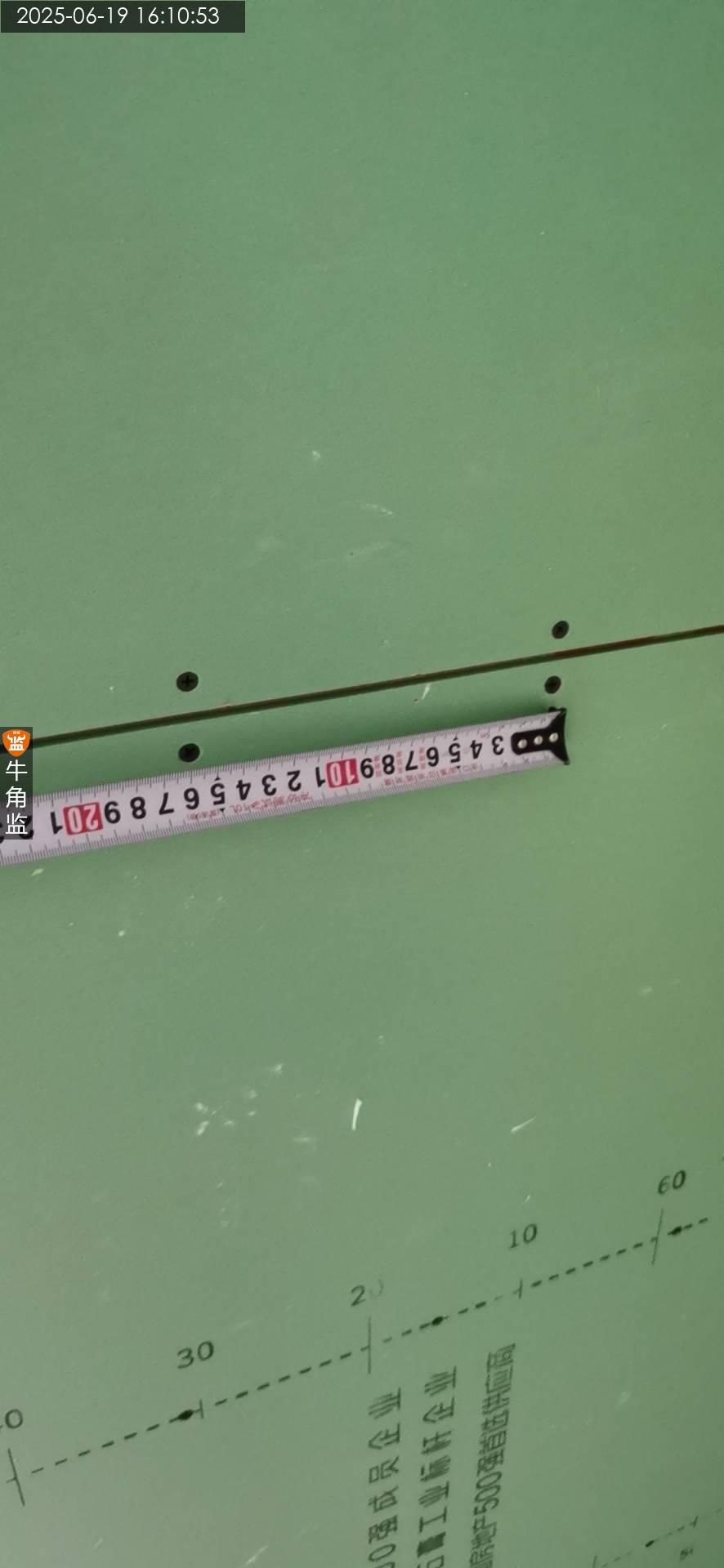

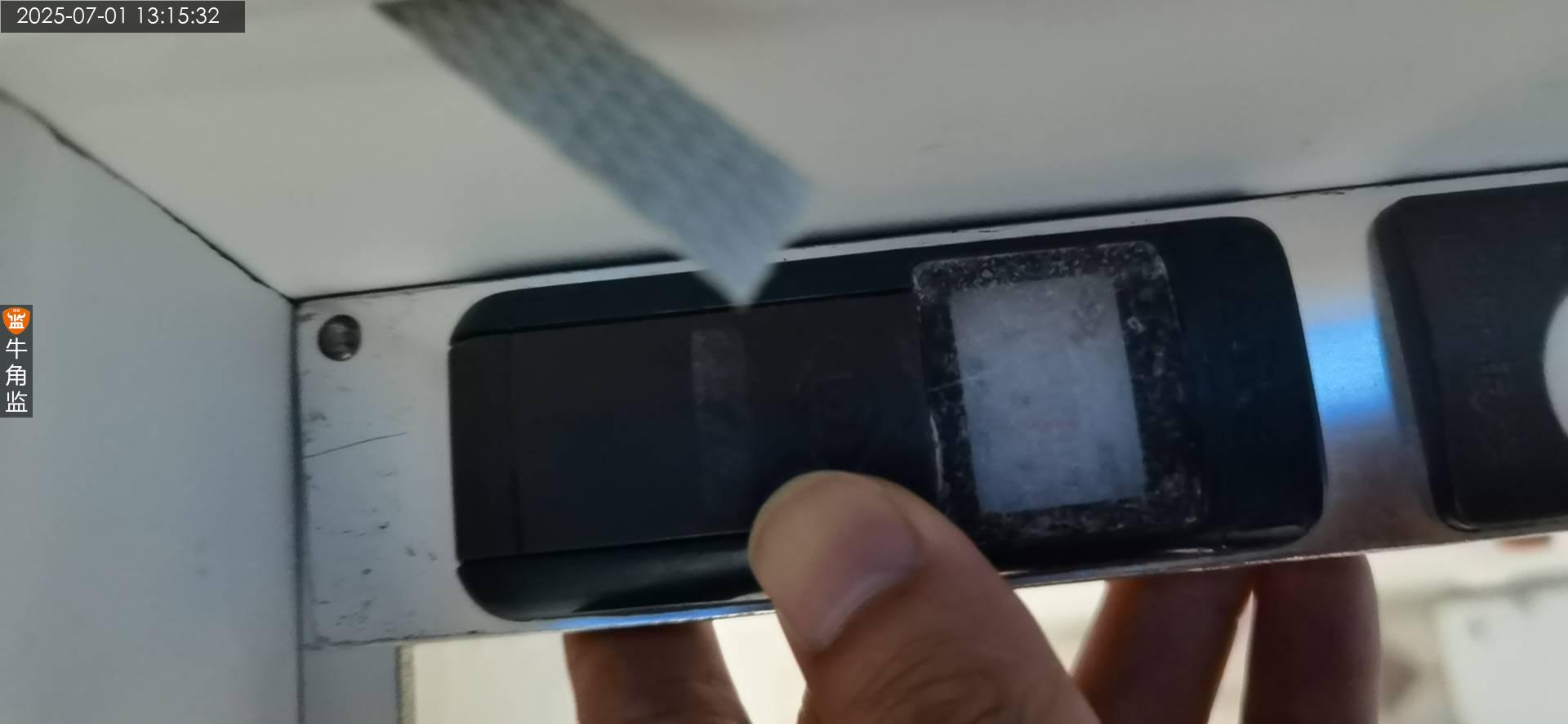

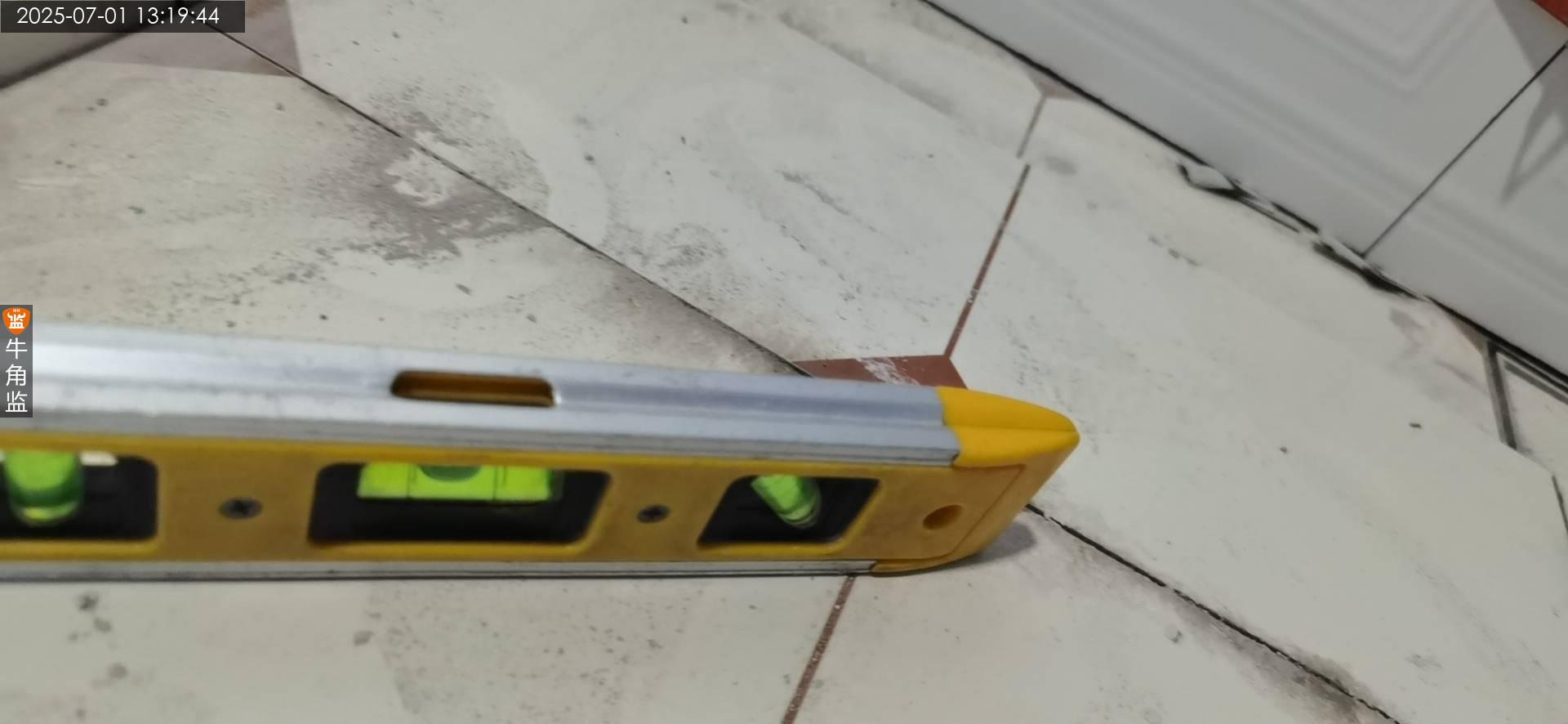

本次泥水检查报告 1、卫生间地砖没处理保护。 ;整改建议:需要做好保护膜保护处理。 2、墙面扇灰局部有些起孔。 ;整改建议:需要注意后面扇灰压破填实减低砂眼。 铺贴墙砖注意做好清缝处理。 3、卫生间干区地漏需要注意淋浴门安装位置,地漏有些过近。 建议 扇灰打磨注意240以上目砂纸,打磨厚灰注意进行清理干净。户内门需安排进场安装,避免影响腻子收口。
2025-07-01
白云区珠********1121
设 计 师:刘工
施工队长:聂工
工地面积:950.00㎡
装修总价:0.00
本次评价:B
本次评语:

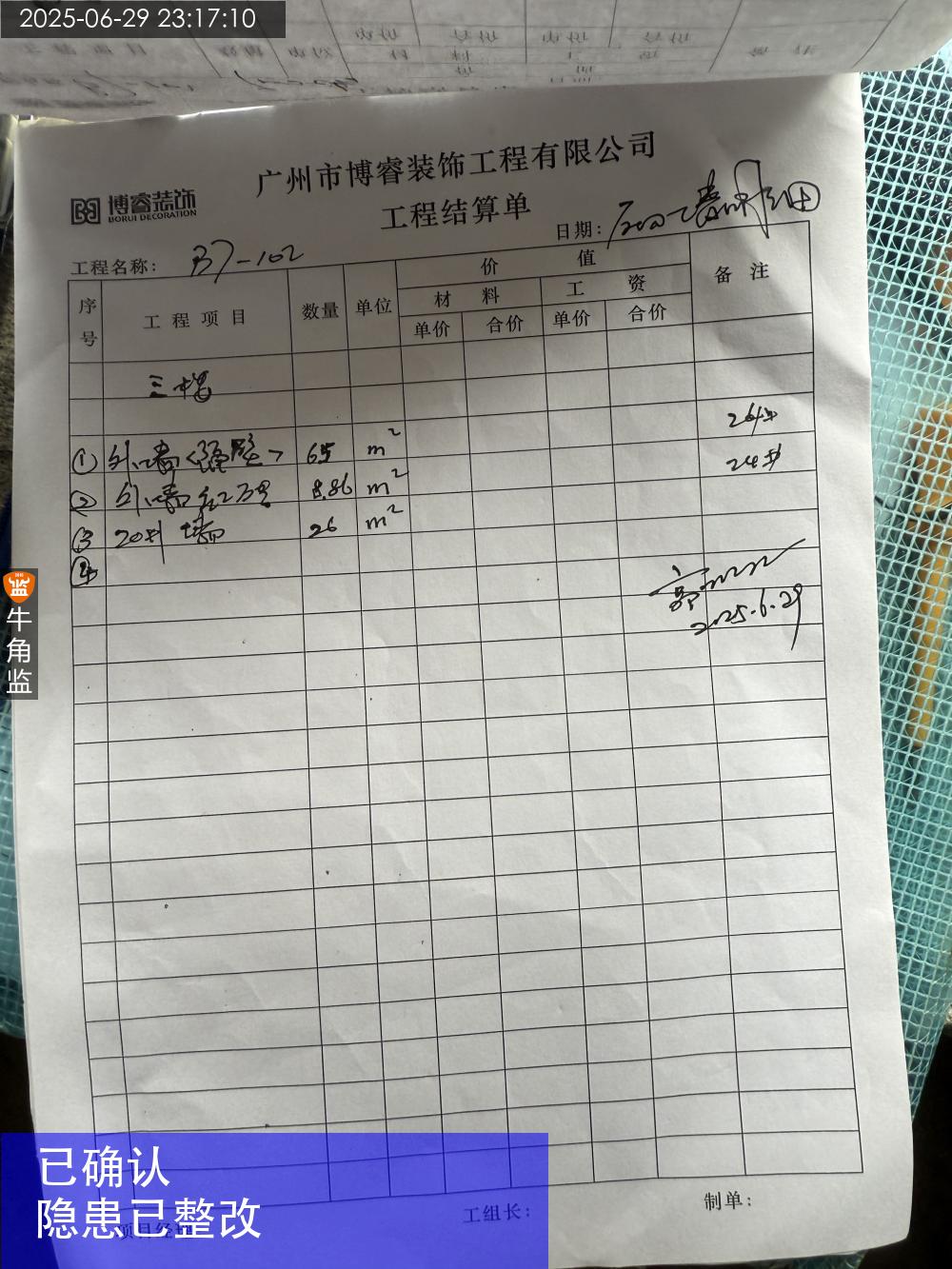

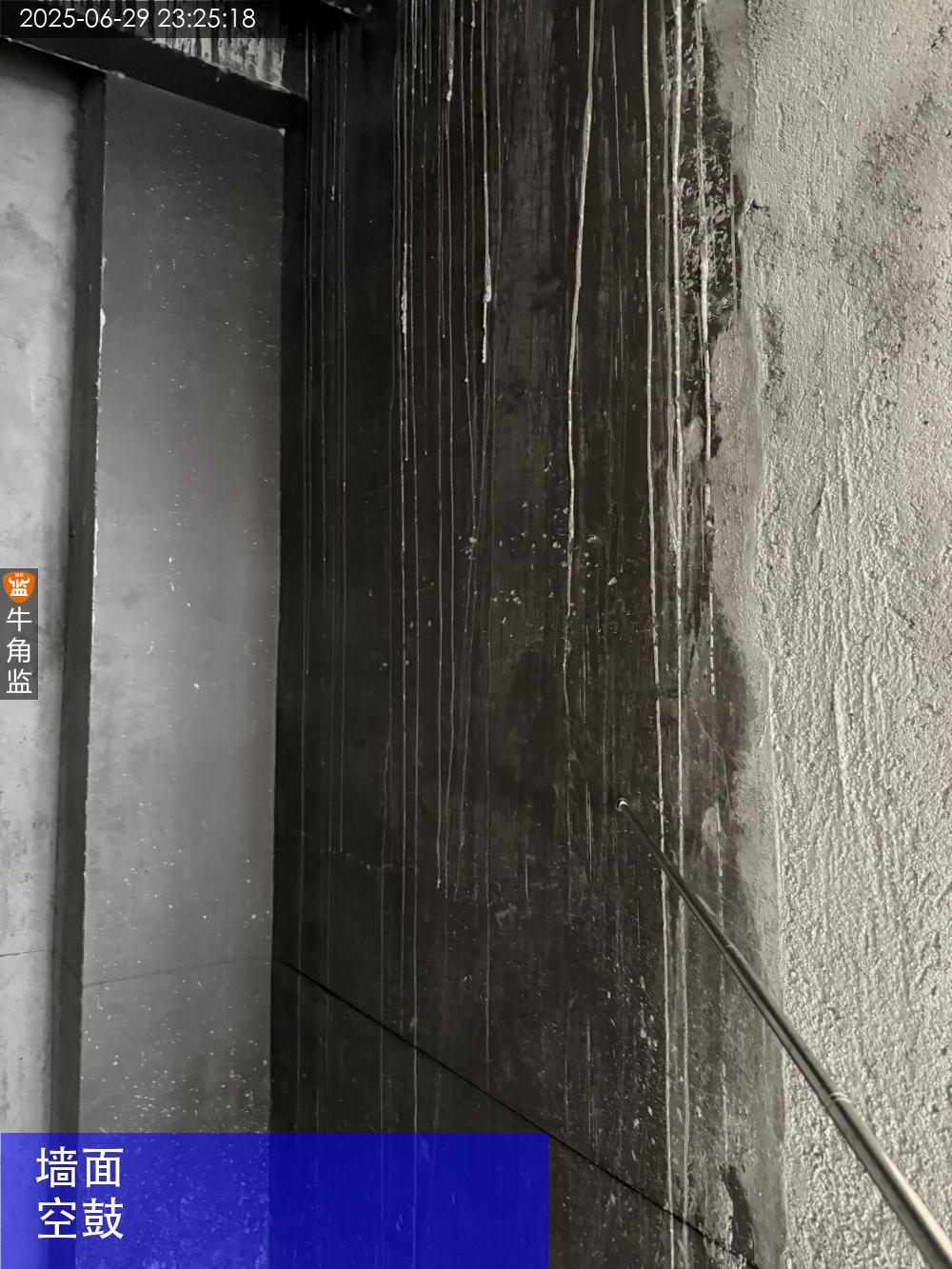

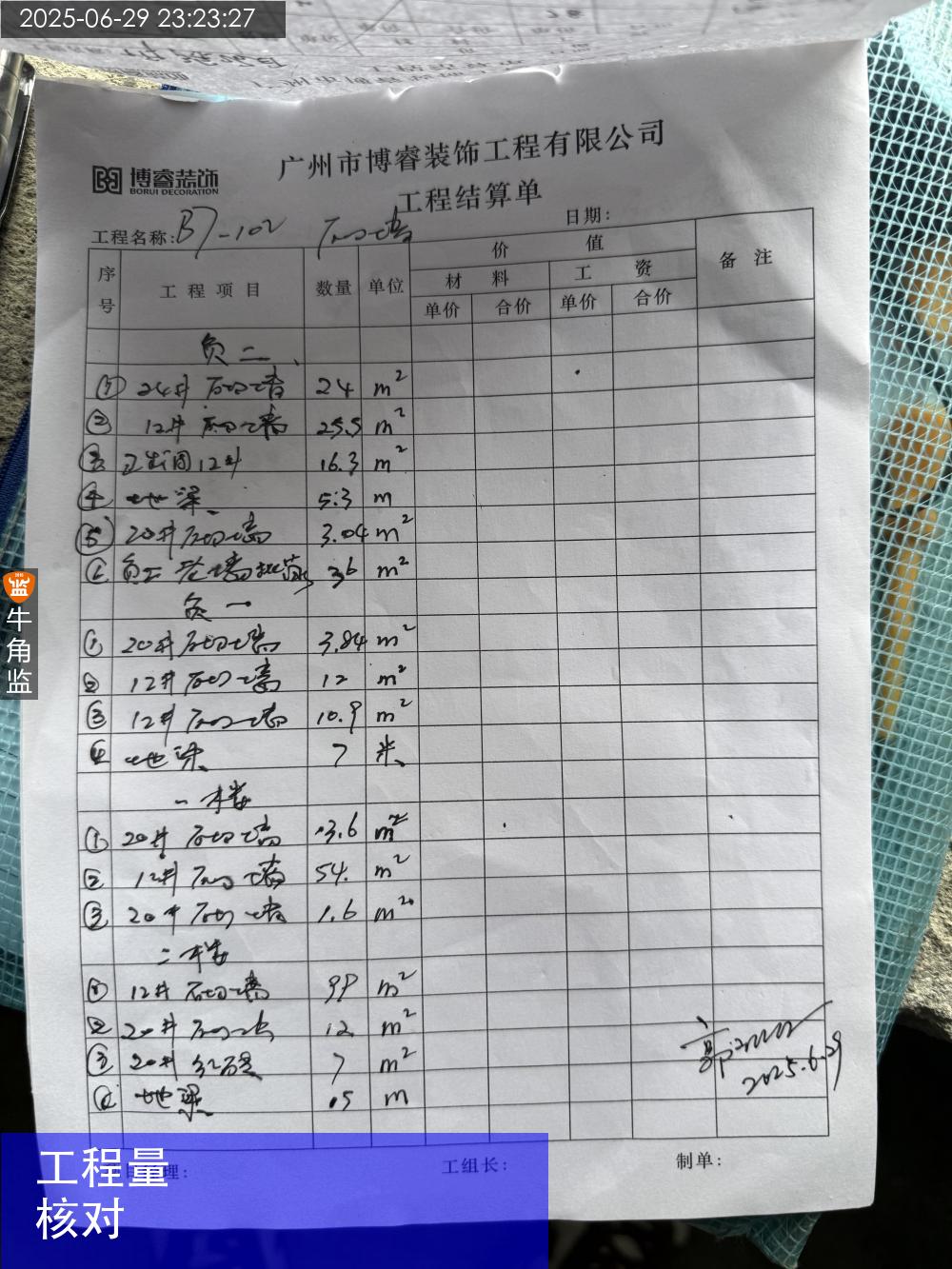

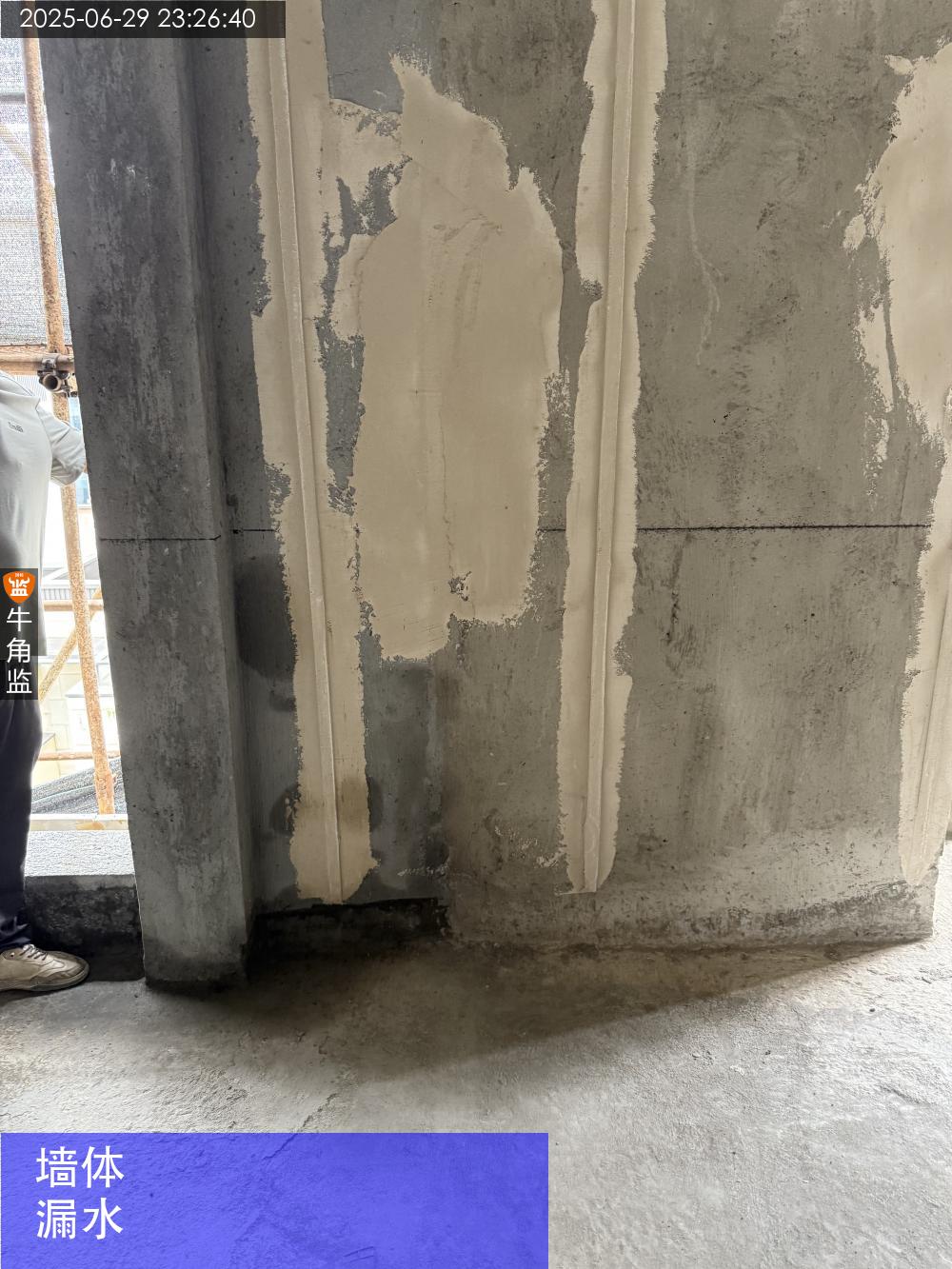

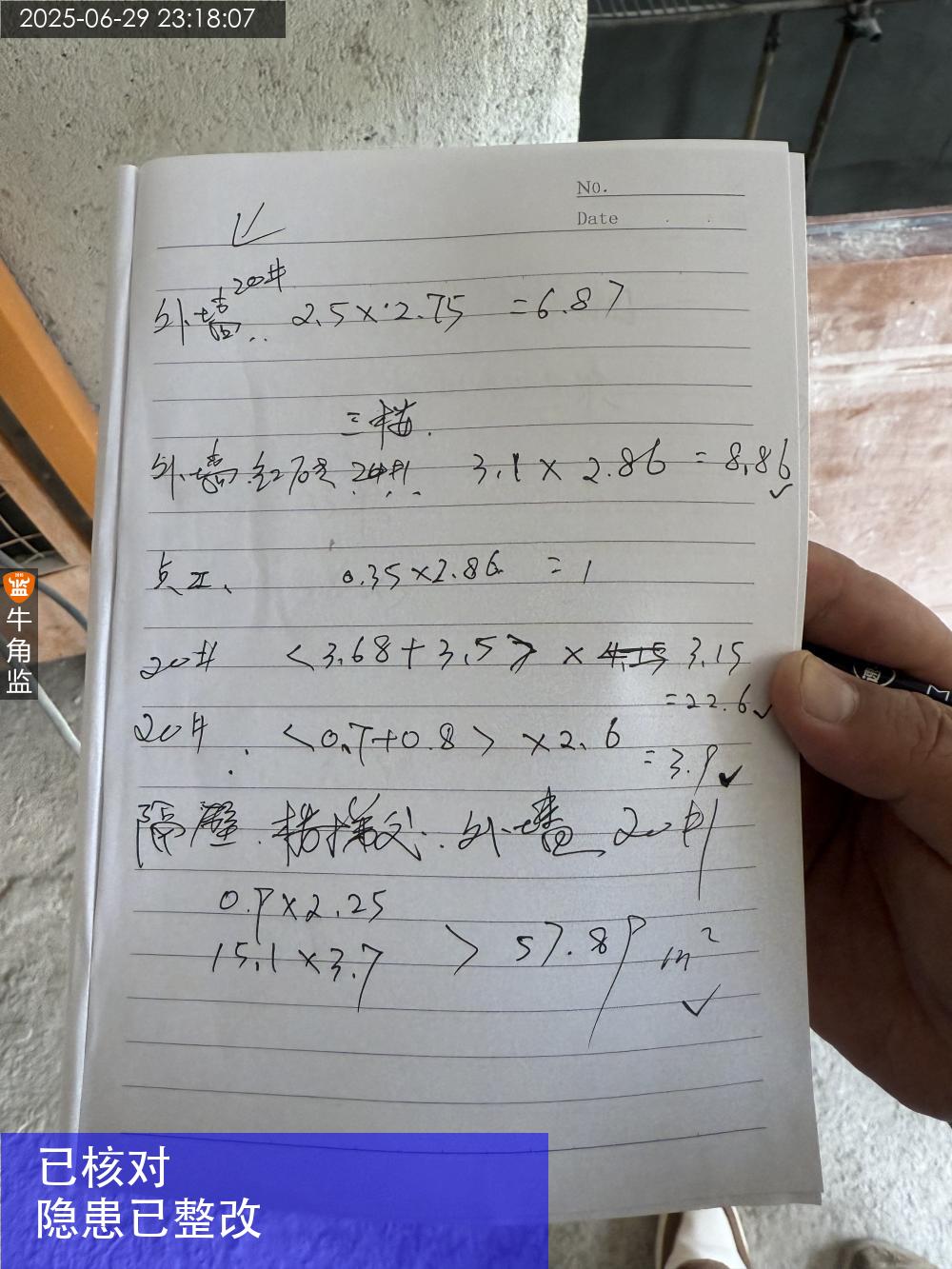

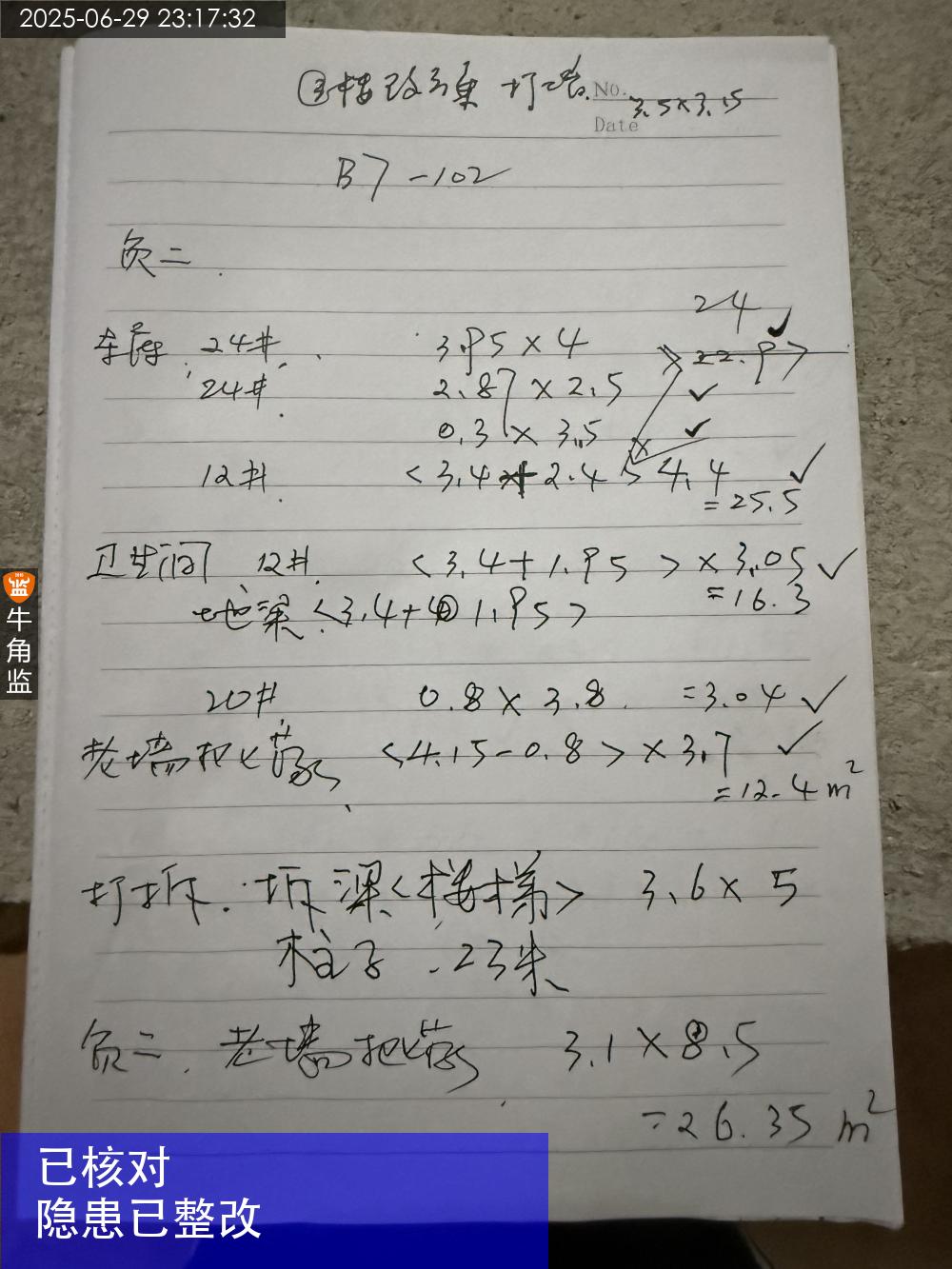

1、本次检查: 本次主要是核对已经完成的砌墙的,批荡的所有工程量,现场已经跟聂工,业主代表王总以及业主代表一起核对好具体的工程量,待最终确认所有的整体项目。 2、三楼以及有一些部分有批荡空鼓的情况,需要整体处理。以免影响后期施工。 3、三楼主卧墙体有一部分有明显的漏水,需要处理好,以免影响后期施工。
2025-06-29
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:B
本次评语:

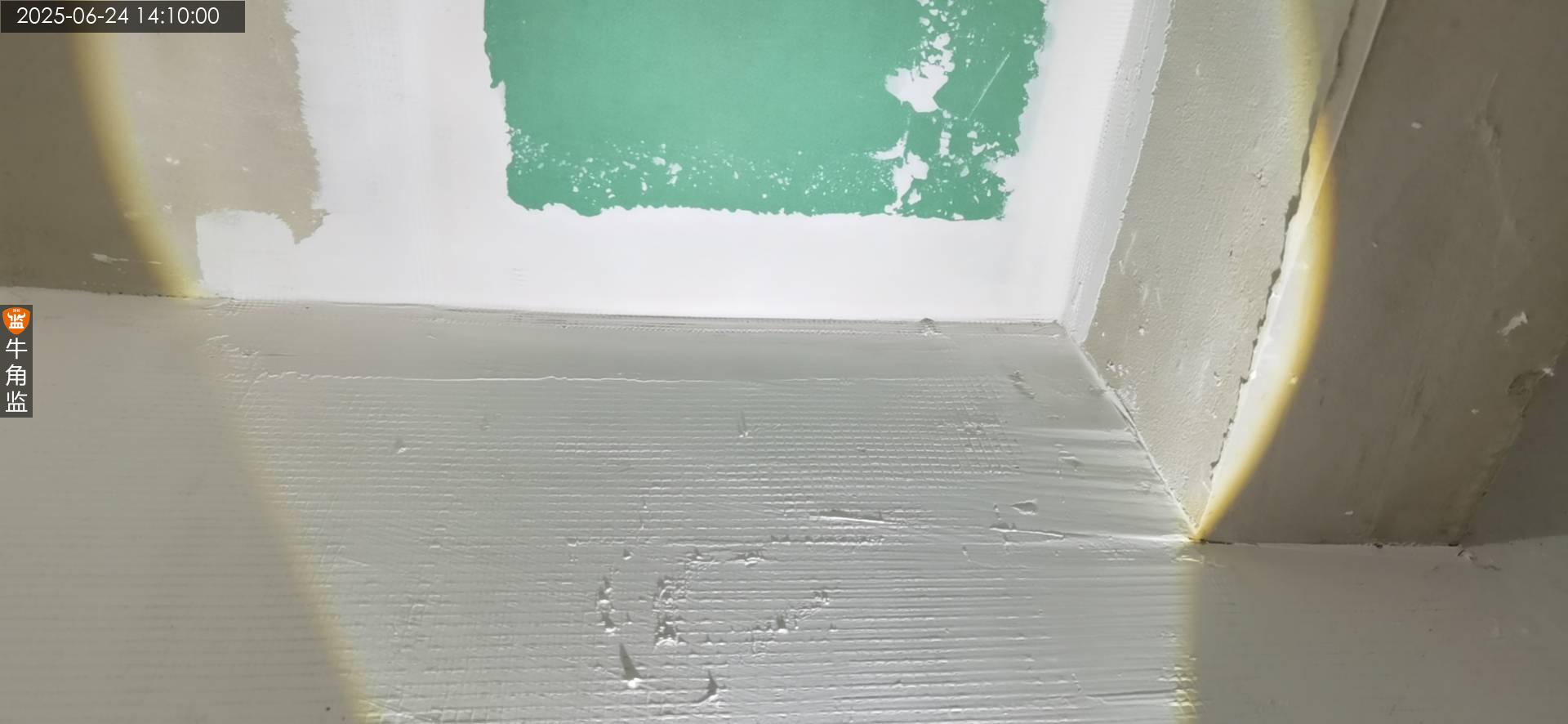

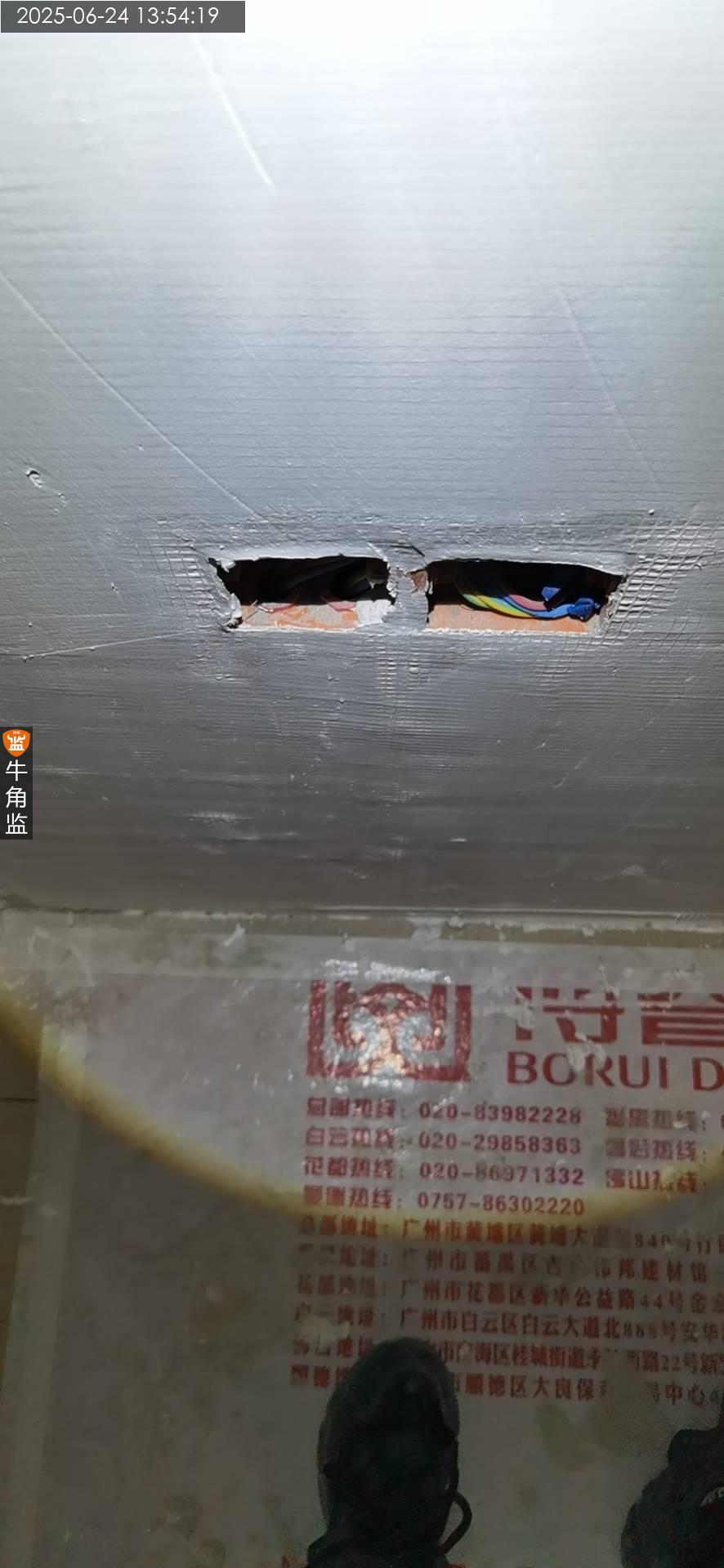

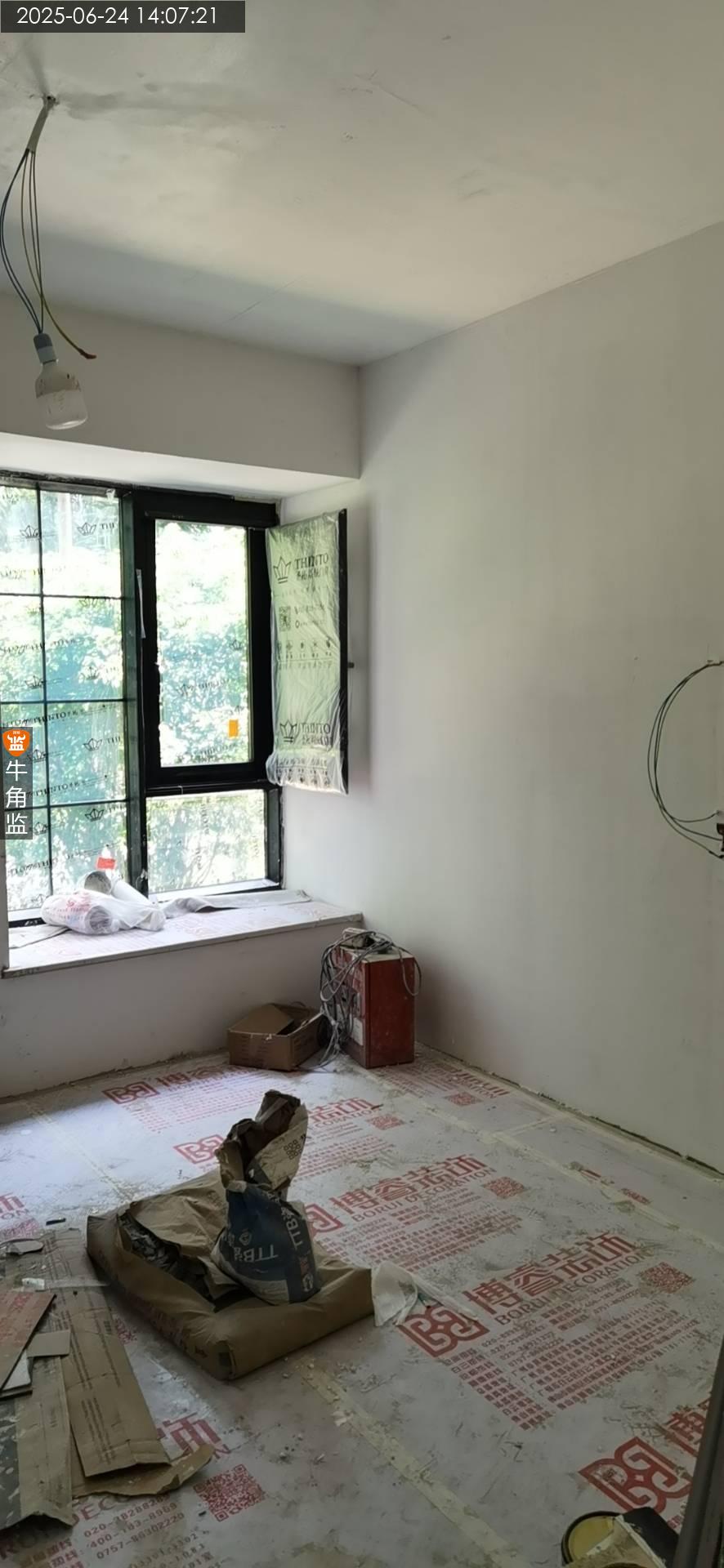

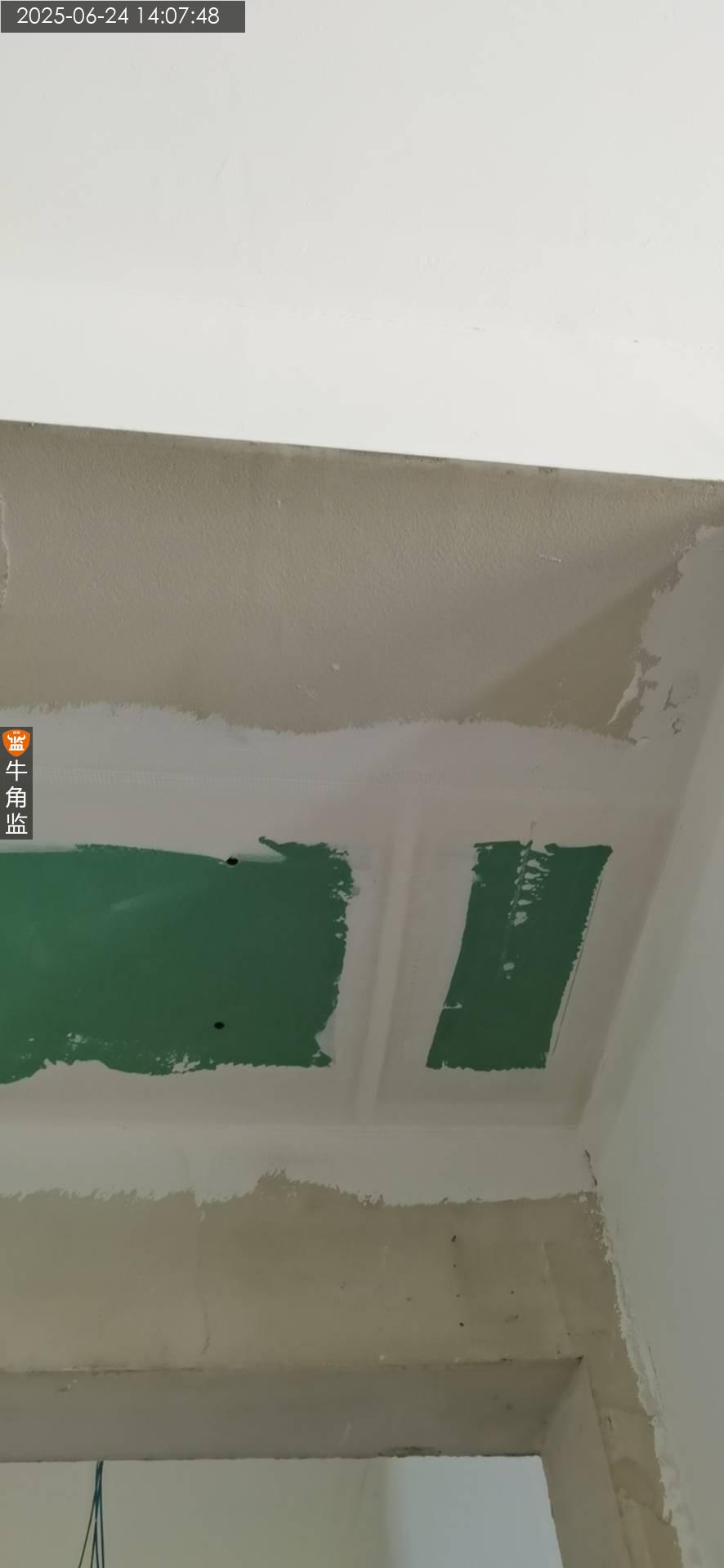

本次扇灰检查报告 1、现场金属螺丝没处理。 ;整改建议:需要涂刷好防锈漆防锈处理,避免影响后期面层。 2、主卧墙面存在过厚的浮灰。以及两个阳台天花没处理。 ;整改建议:需要注意清扫干净再下一步施工,避免影响腻子附着力。天花需要补刷下界面剂处理。 建议 1、腻子工序每一遍干燥后再进行次轮刮腻子,墙面找平度合格情况下,腻子层不可过厚 2、腻子需刮三遍后再使用强光灯进行打磨处理
2025-06-24
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:C
本次评语:

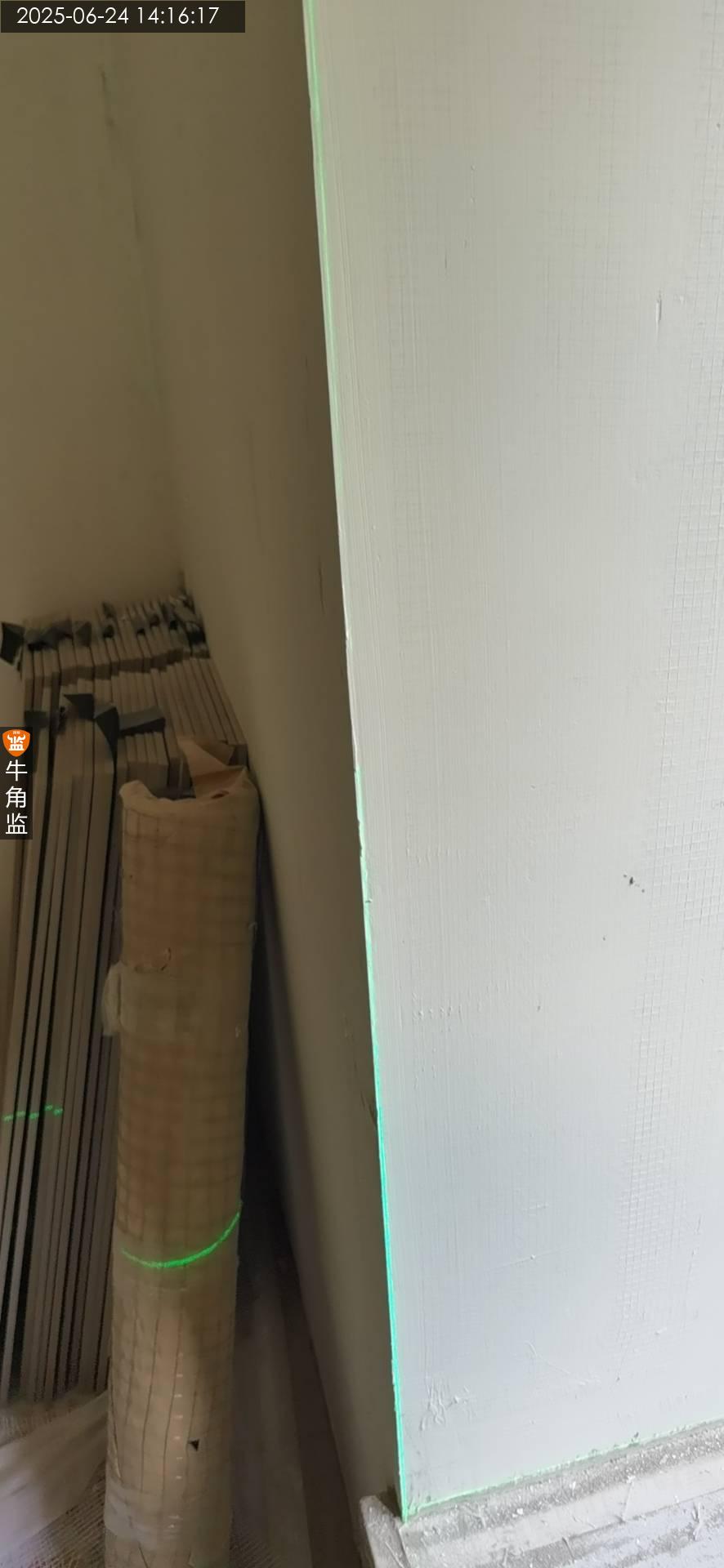

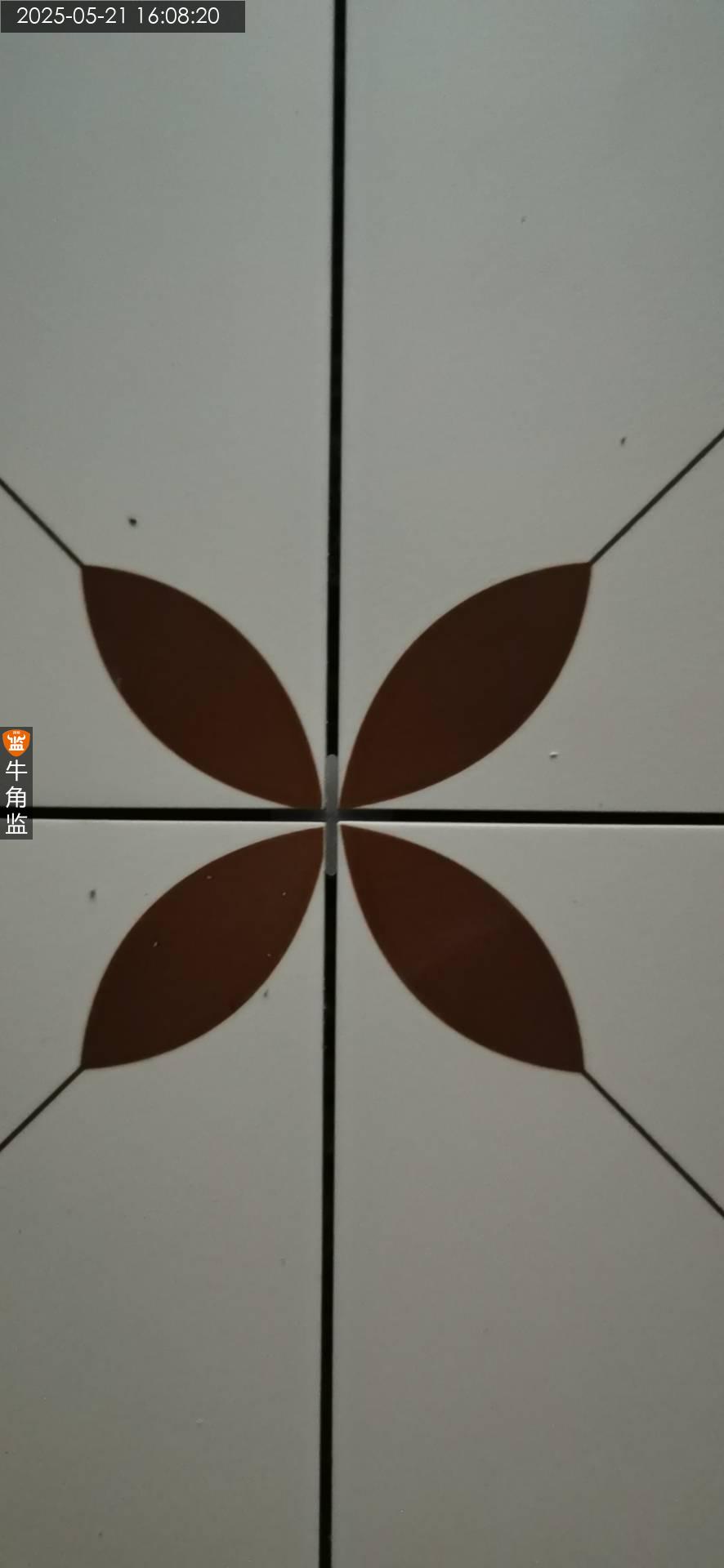

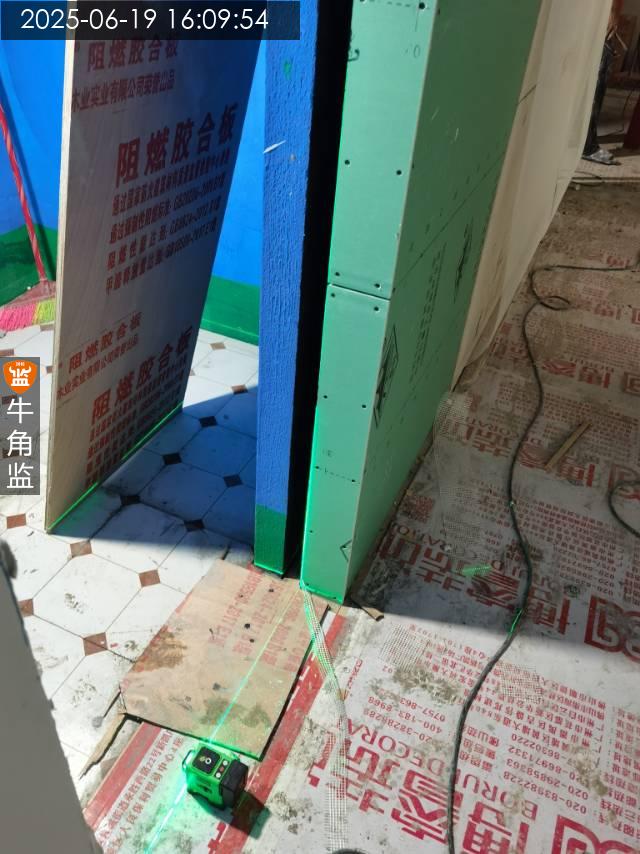

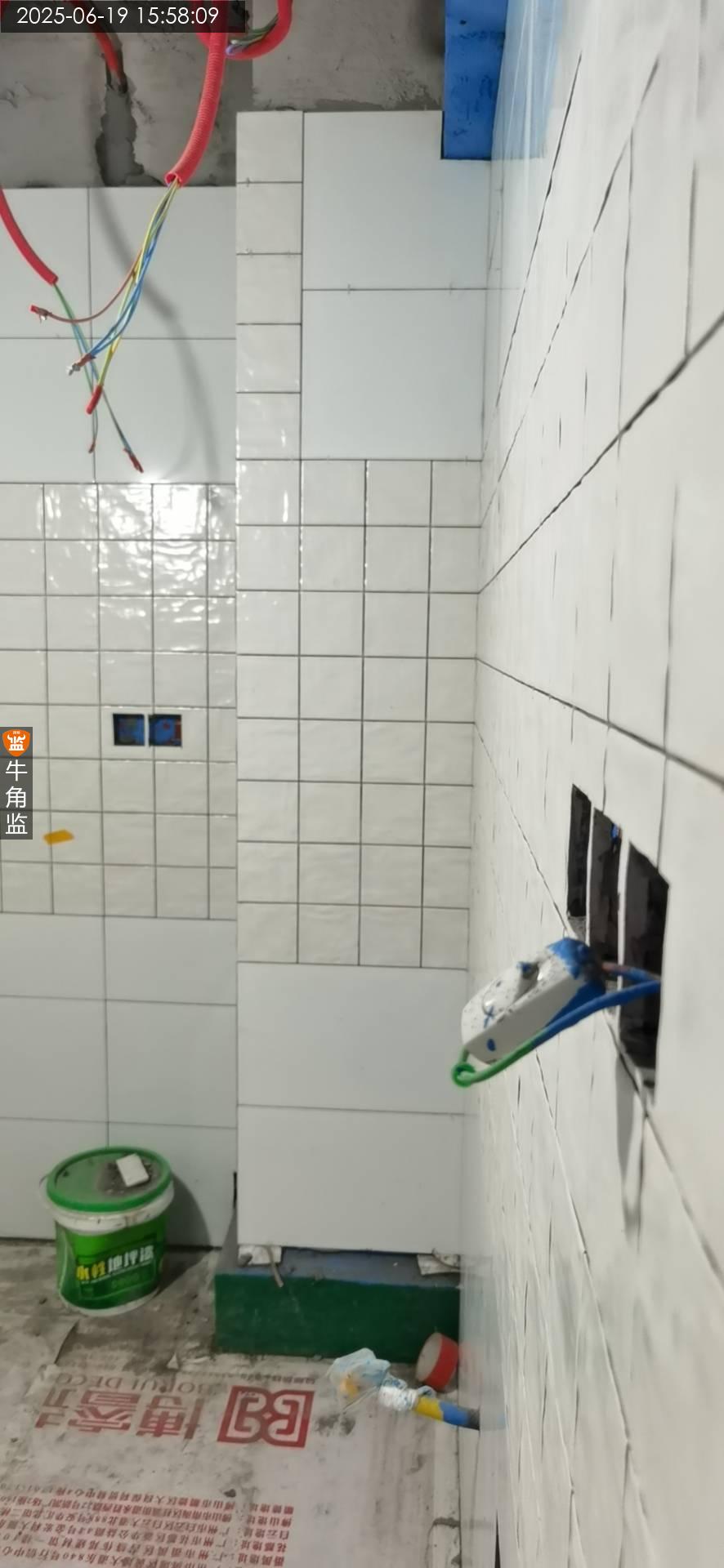

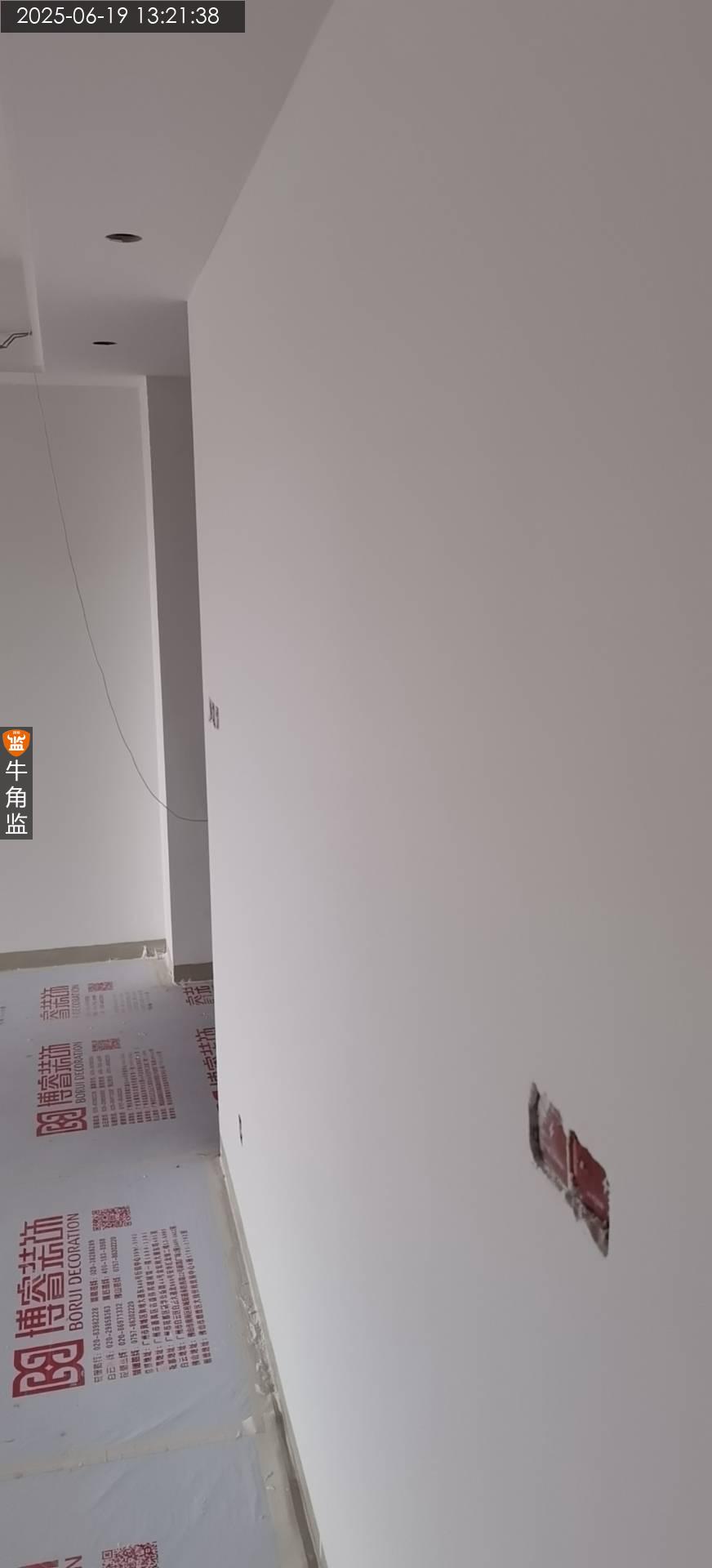

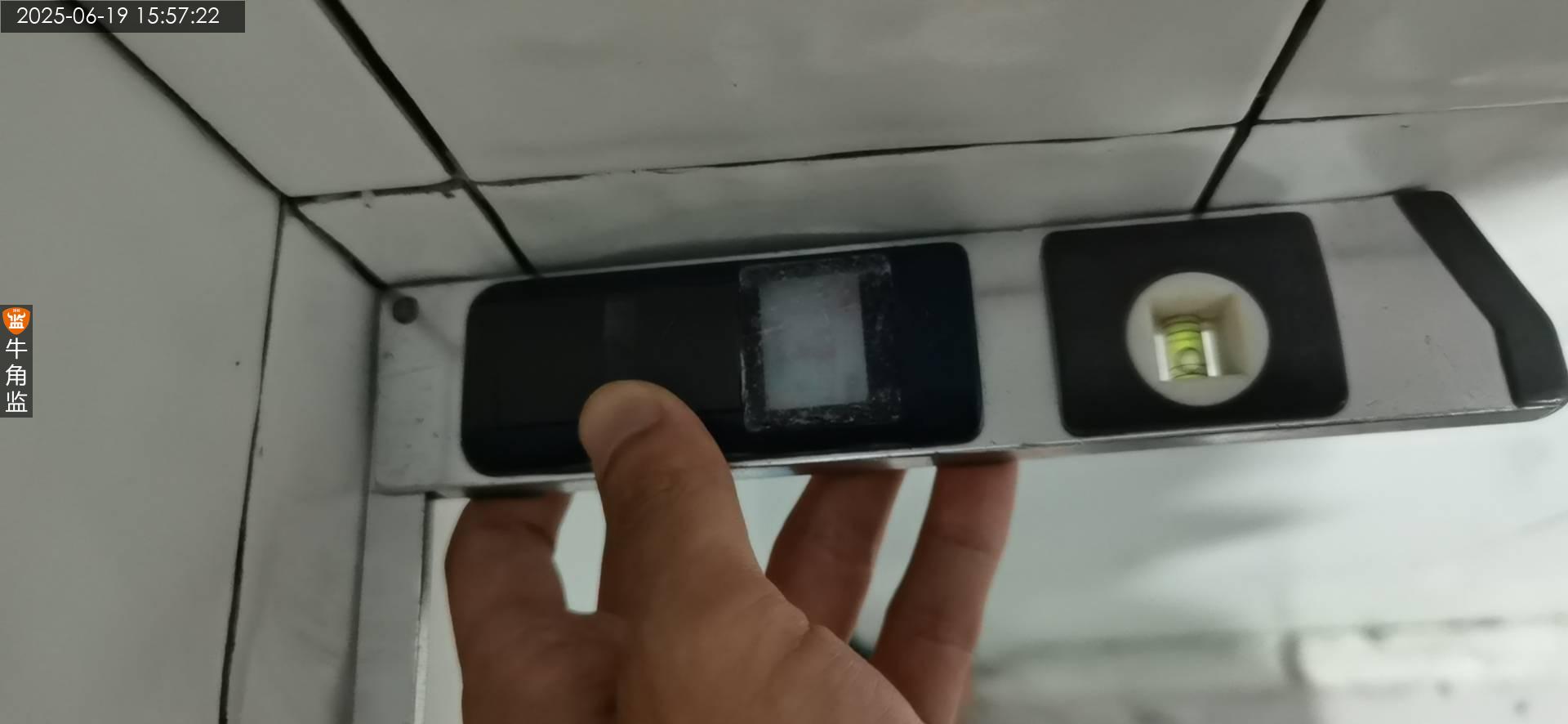

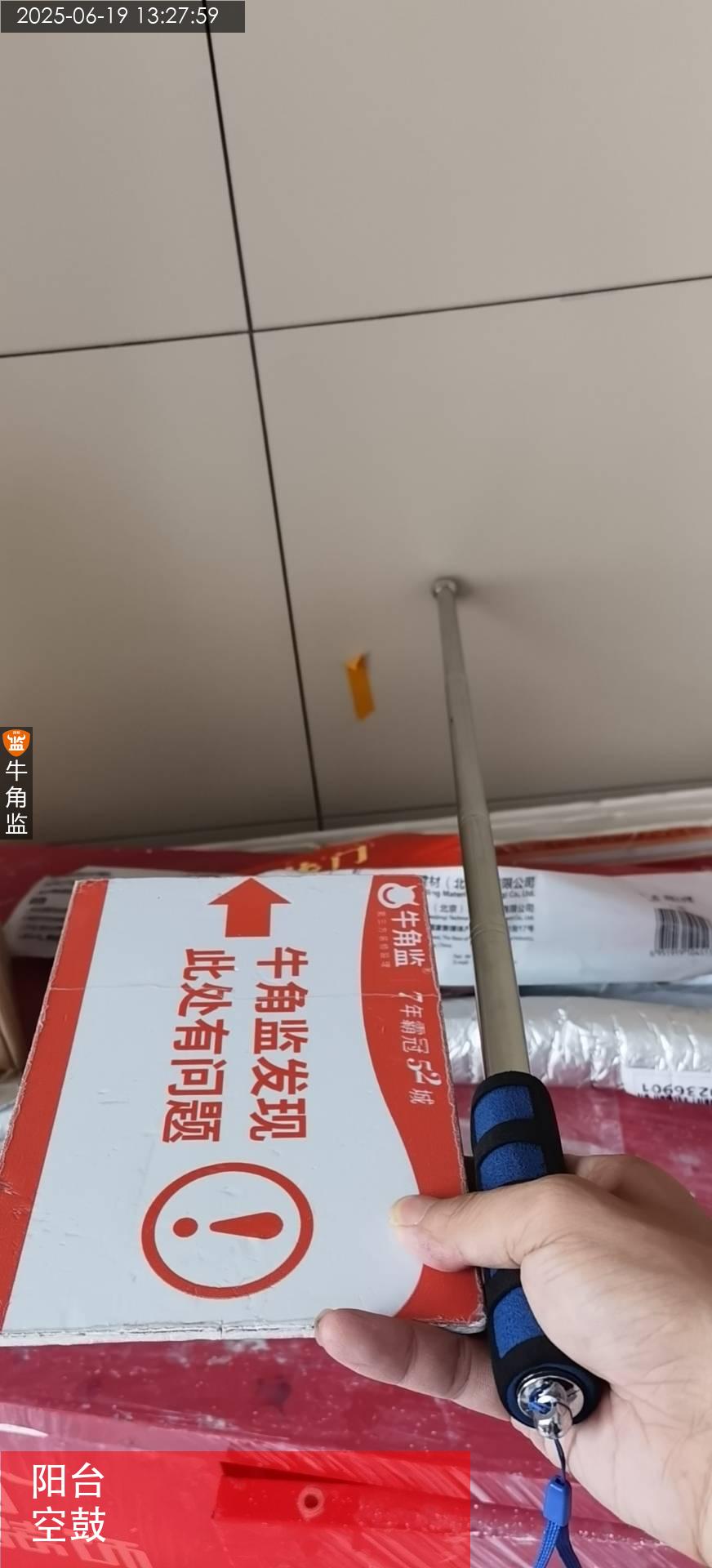

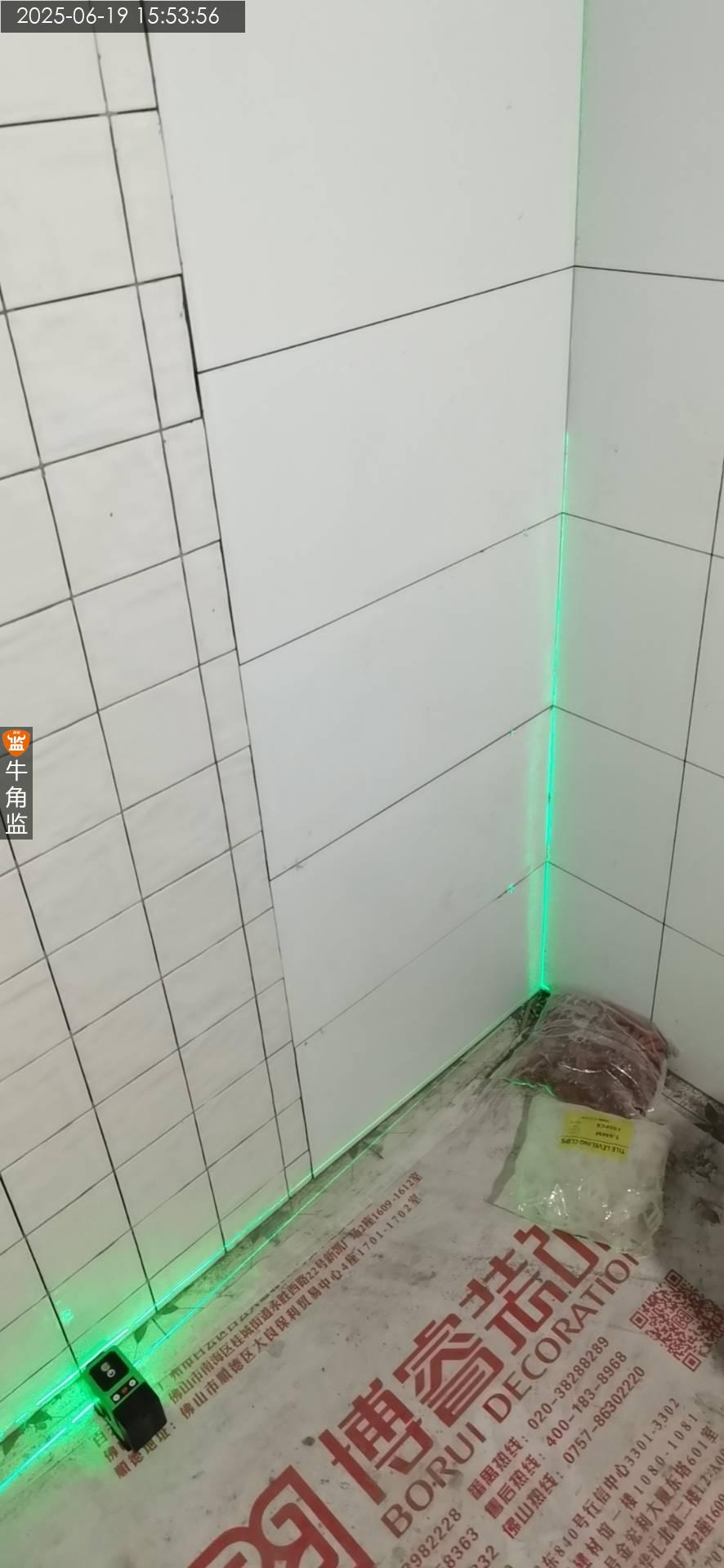

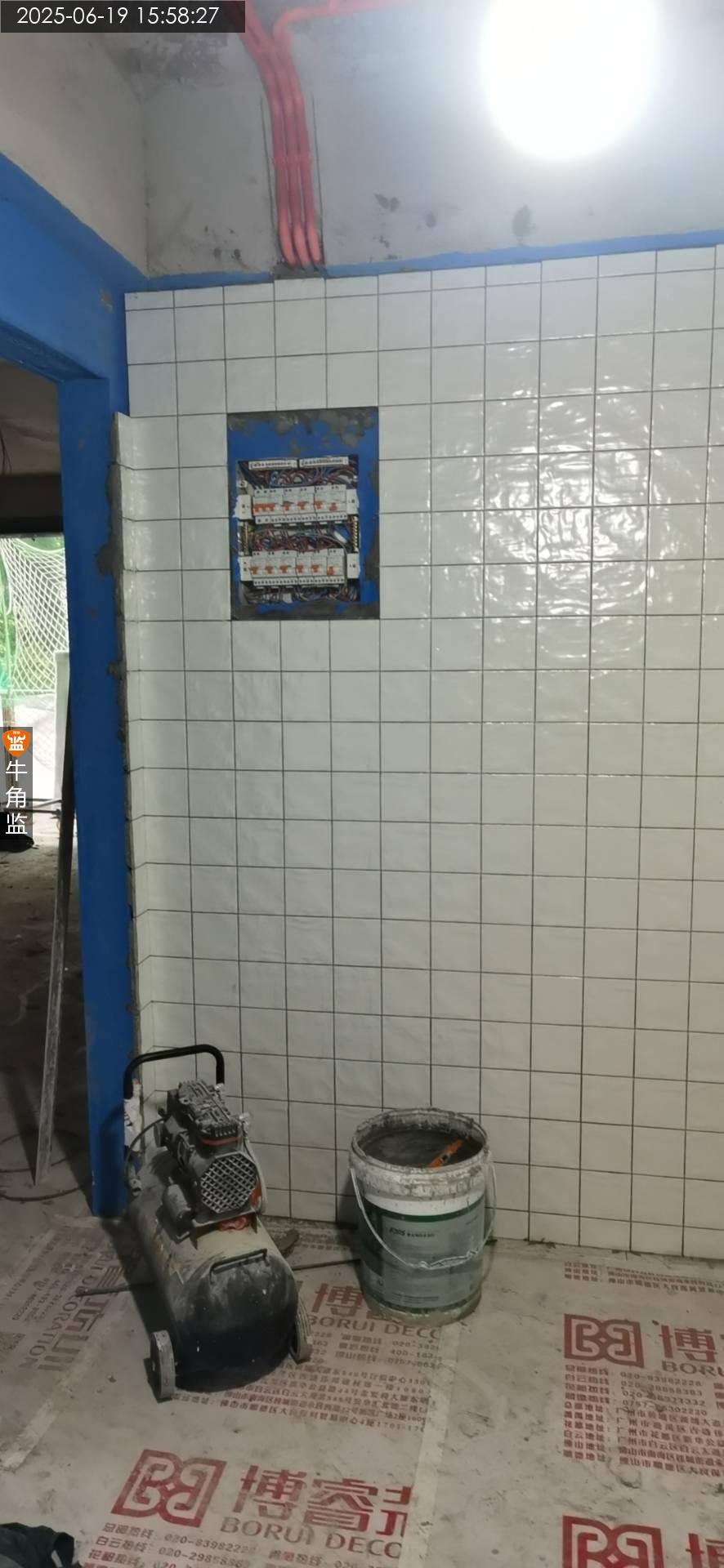

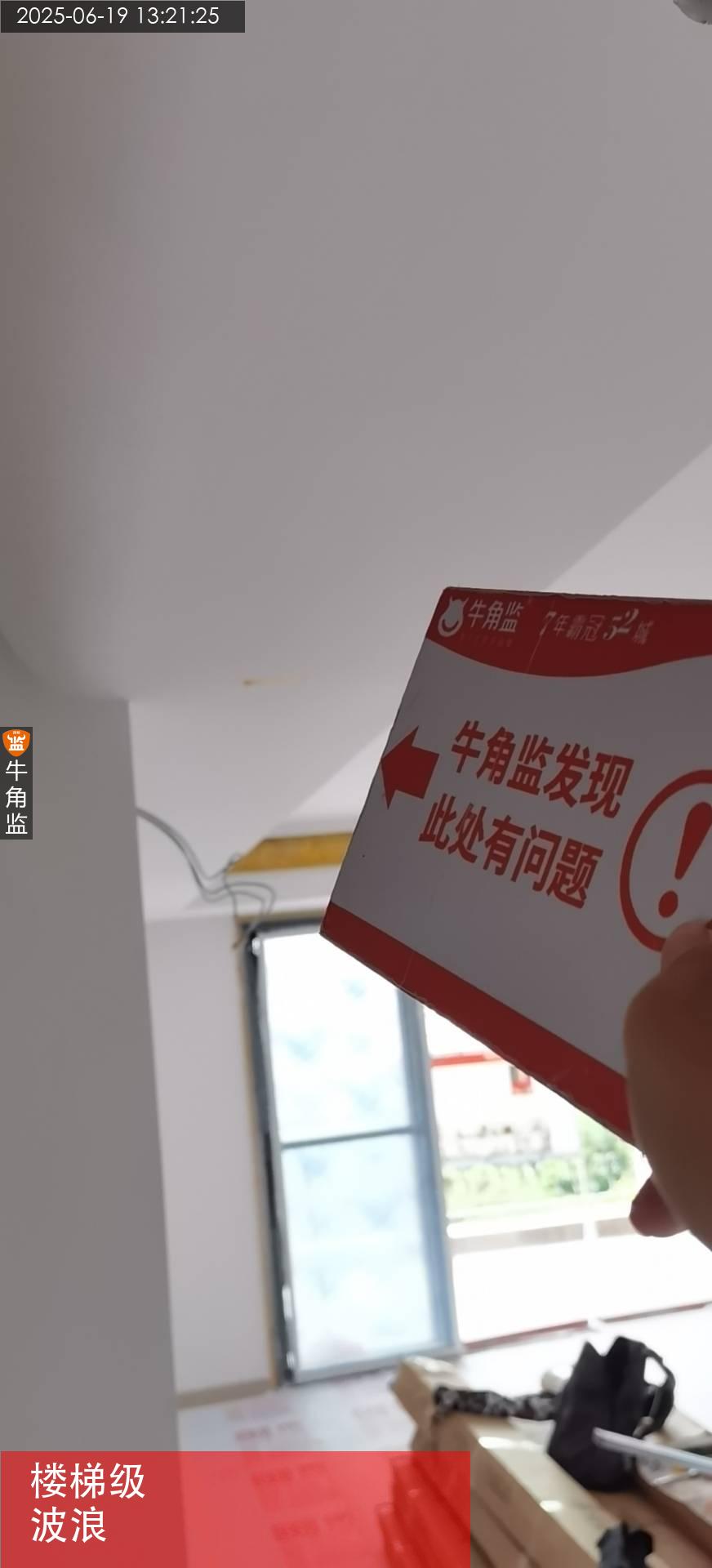

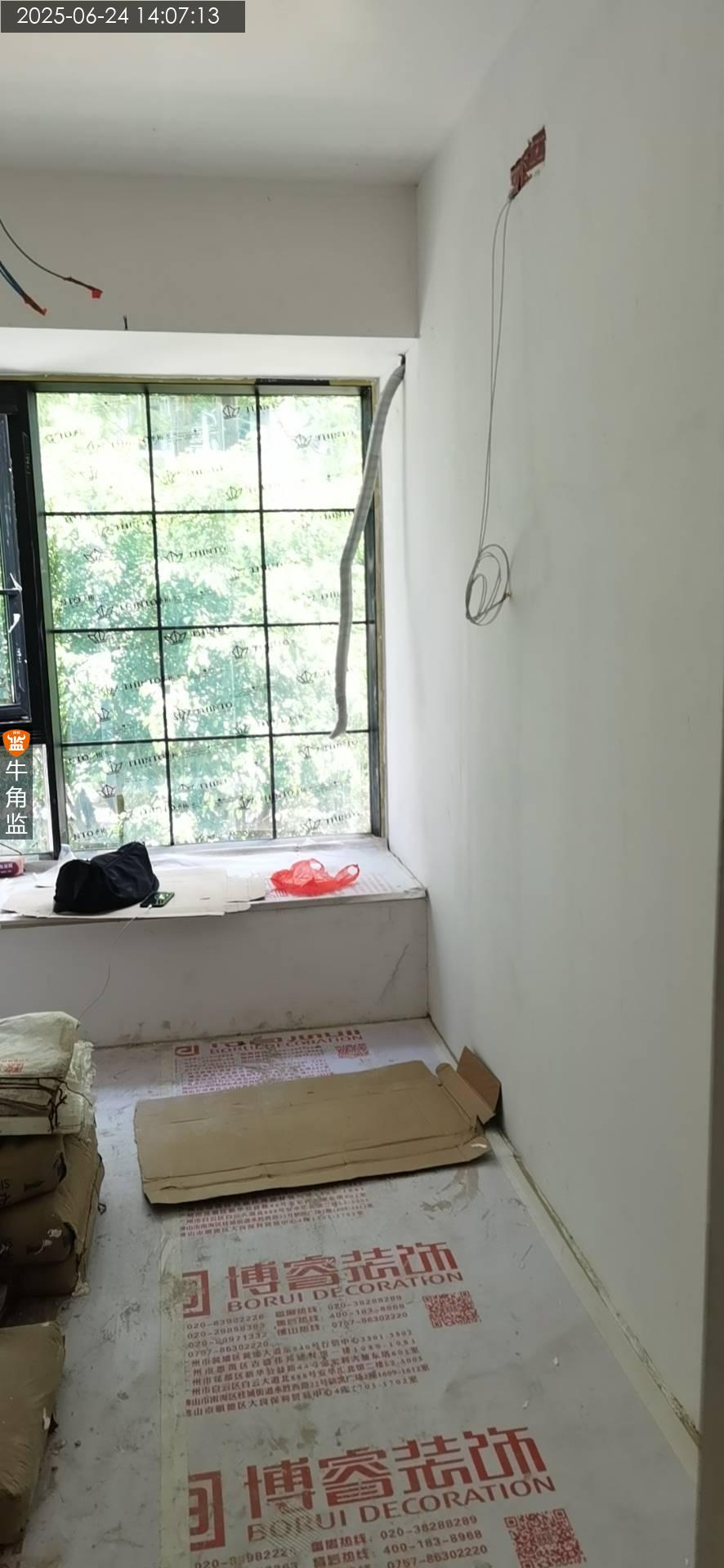

本次泥水检查报告 1、厨房墙砖局部有预留缝小的。 ;整改建议:需要调整下铺贴预留好缝隙。 2、厨房墙面瓷砖有两块空鼓。 ;整改建议:需要注意更换处理。 3、过道墙面一处脱层。 ;整改建议:需要注意打掉重新修补处理。 建议 1、天花吊顶自攻螺丝需防锈处理;伸缩缝必须使用粘粉或环氧树脂勾缝,并贴牛皮纸防开裂处理。 2、阴阳角需设置阴阳角条,收口美观顺直。墙面建议满挂纤维网,一遍腻子使用耐水腻子,强度较高,防开裂性能较强。 3、窗边、门边需用美纹纸分色保护处理,避免腻子施工污染。
2025-06-19

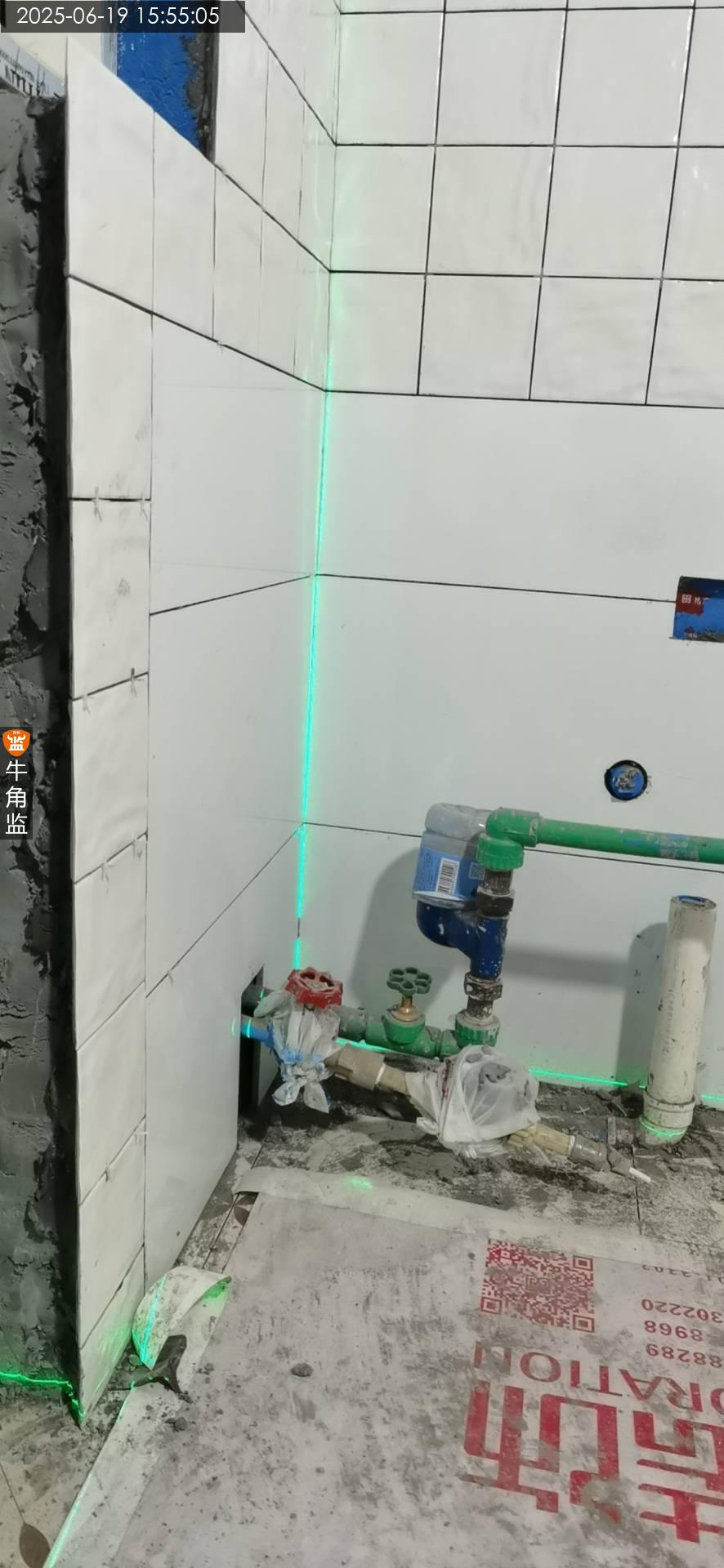

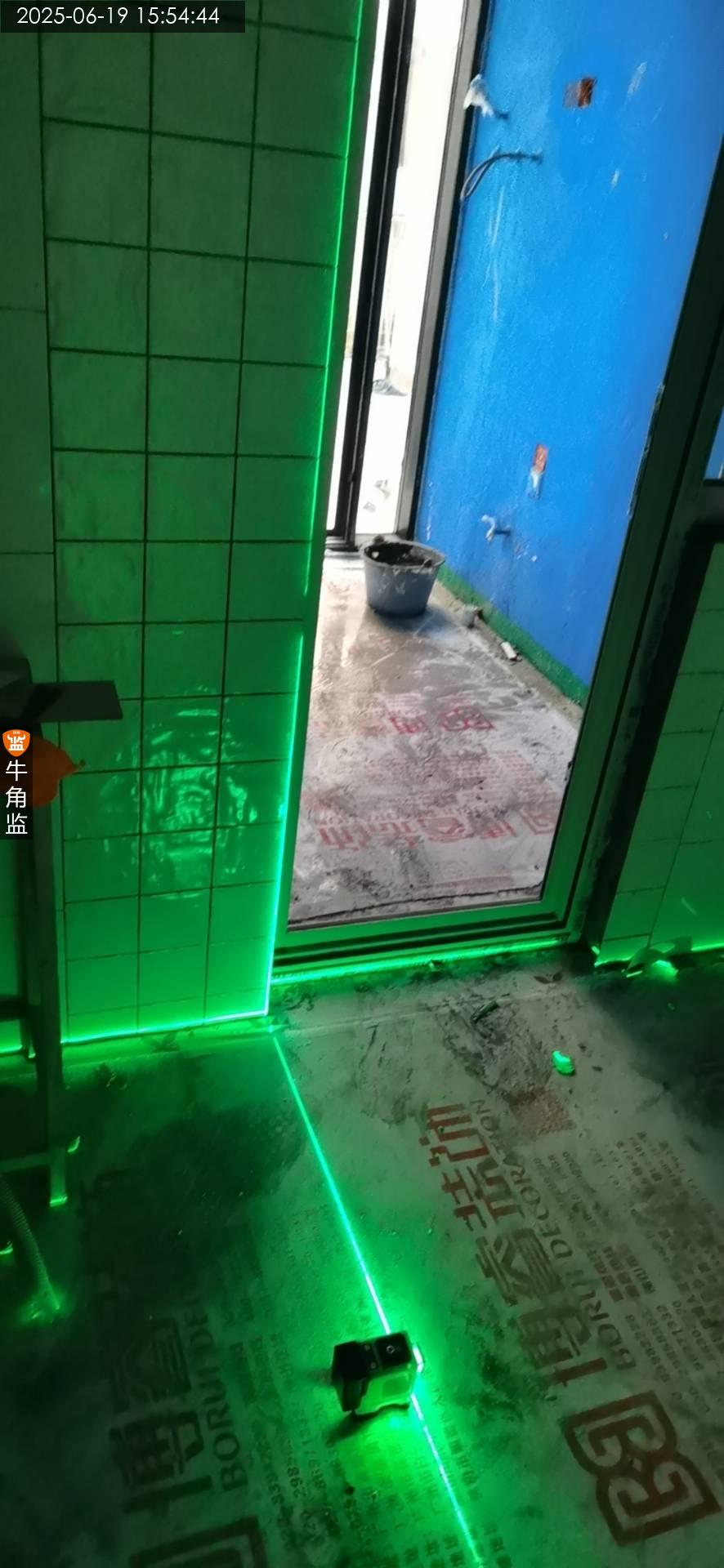

海珠区克********8585
设 计 师:未知
施工队长:朱工
工地面积:250.00㎡
装修总价:0.00
本次评价:B
本次评语:

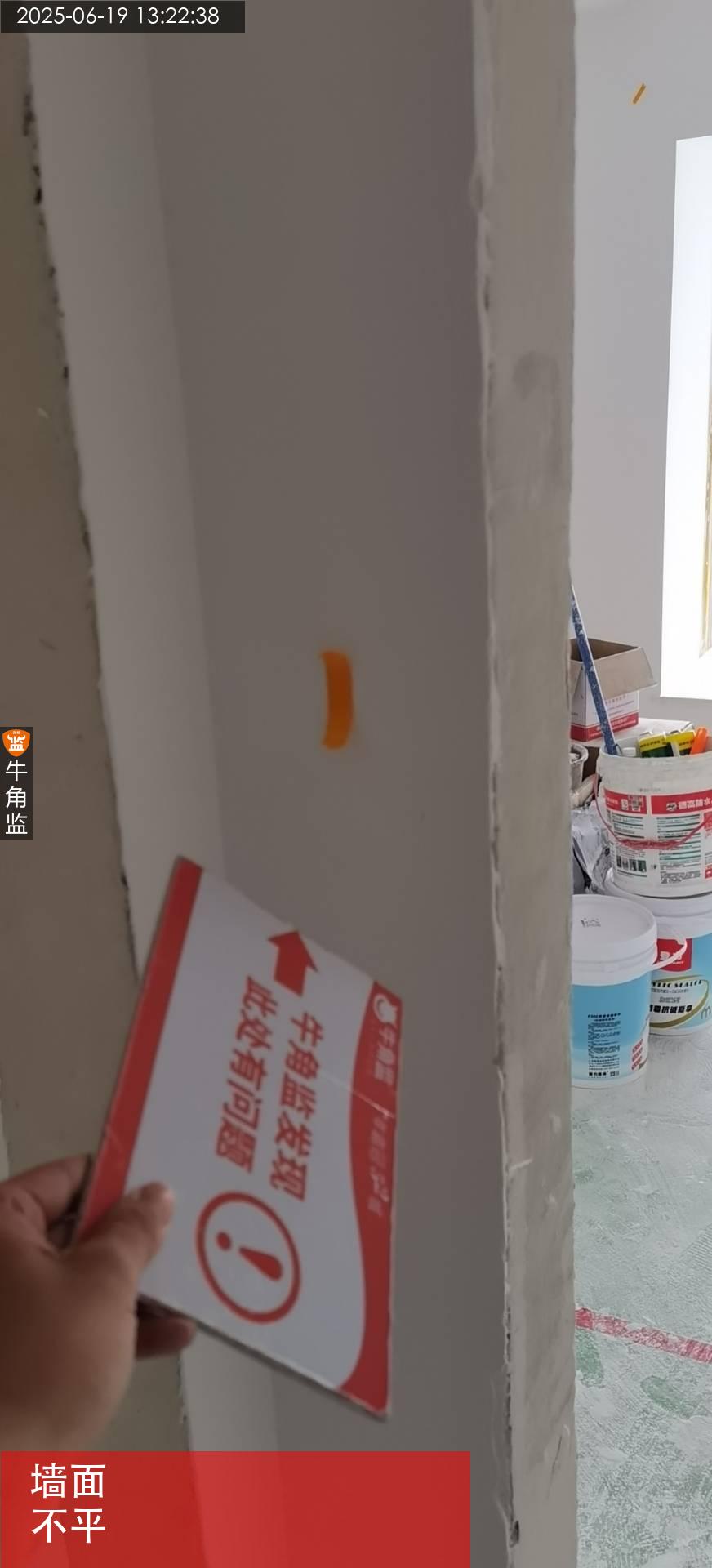

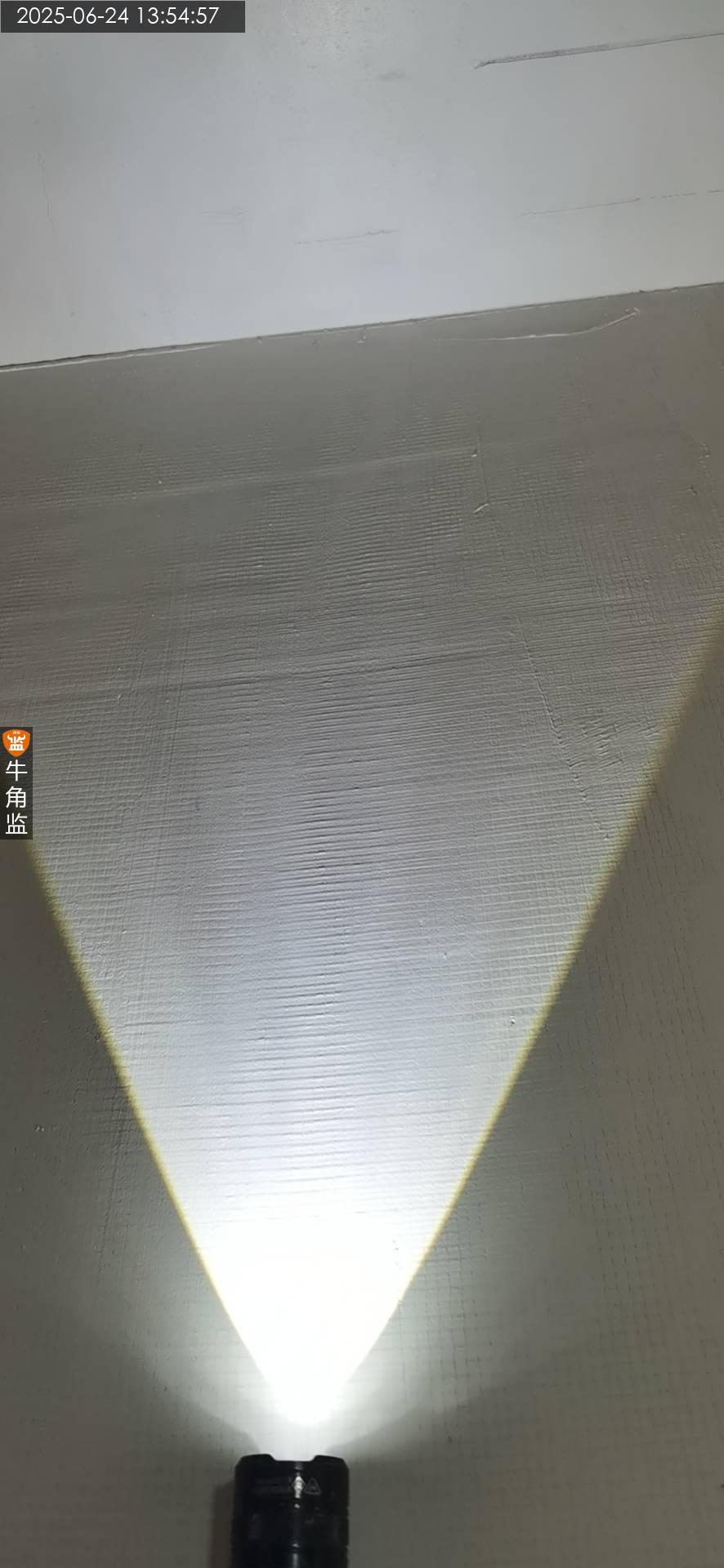

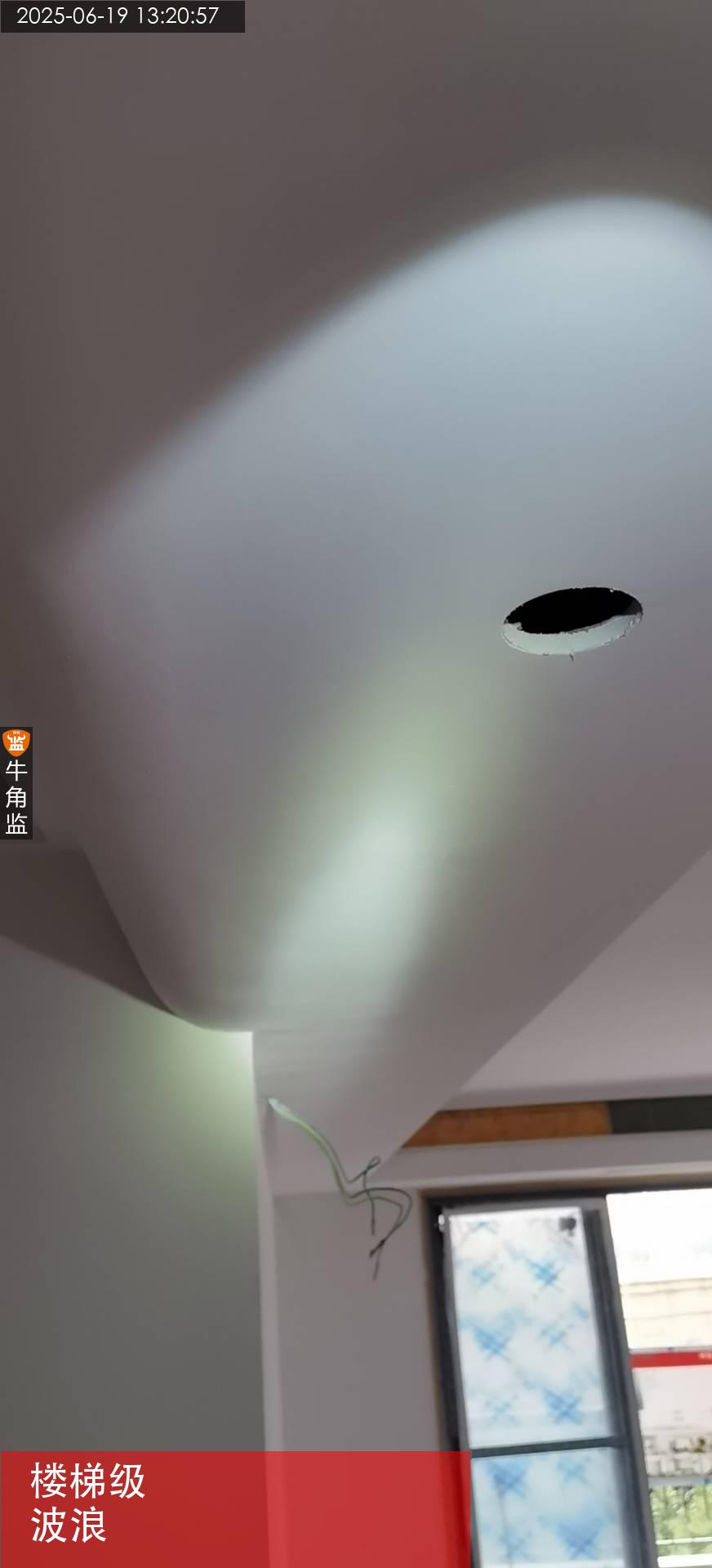

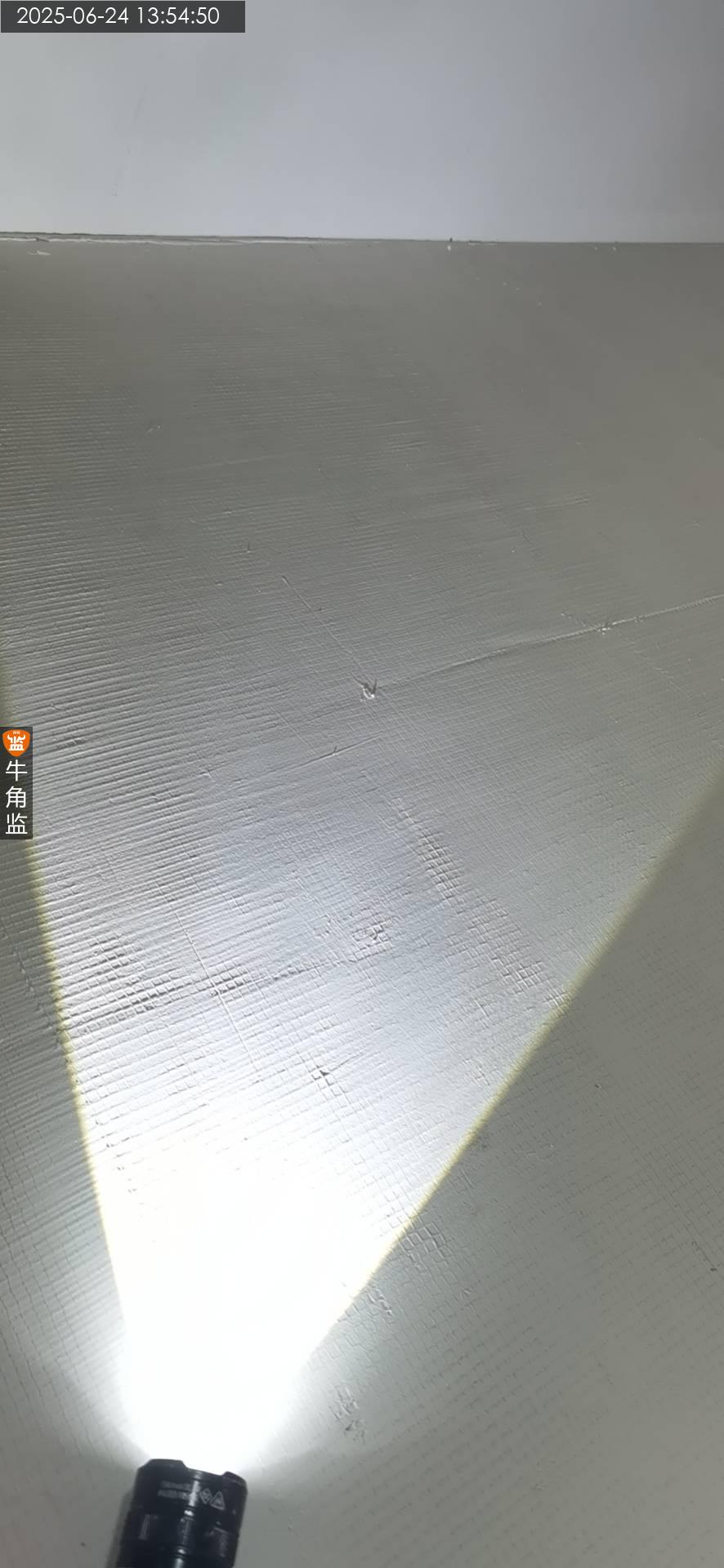

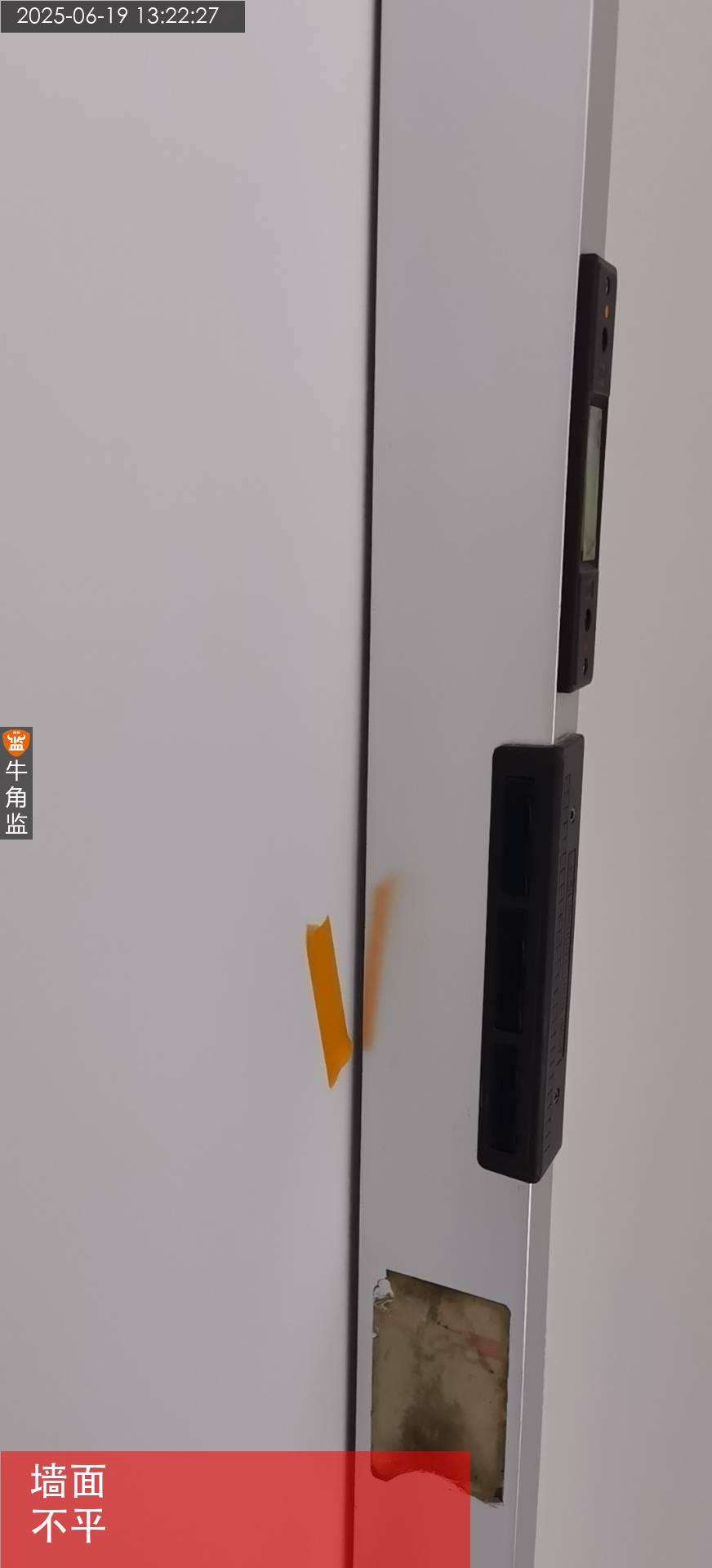

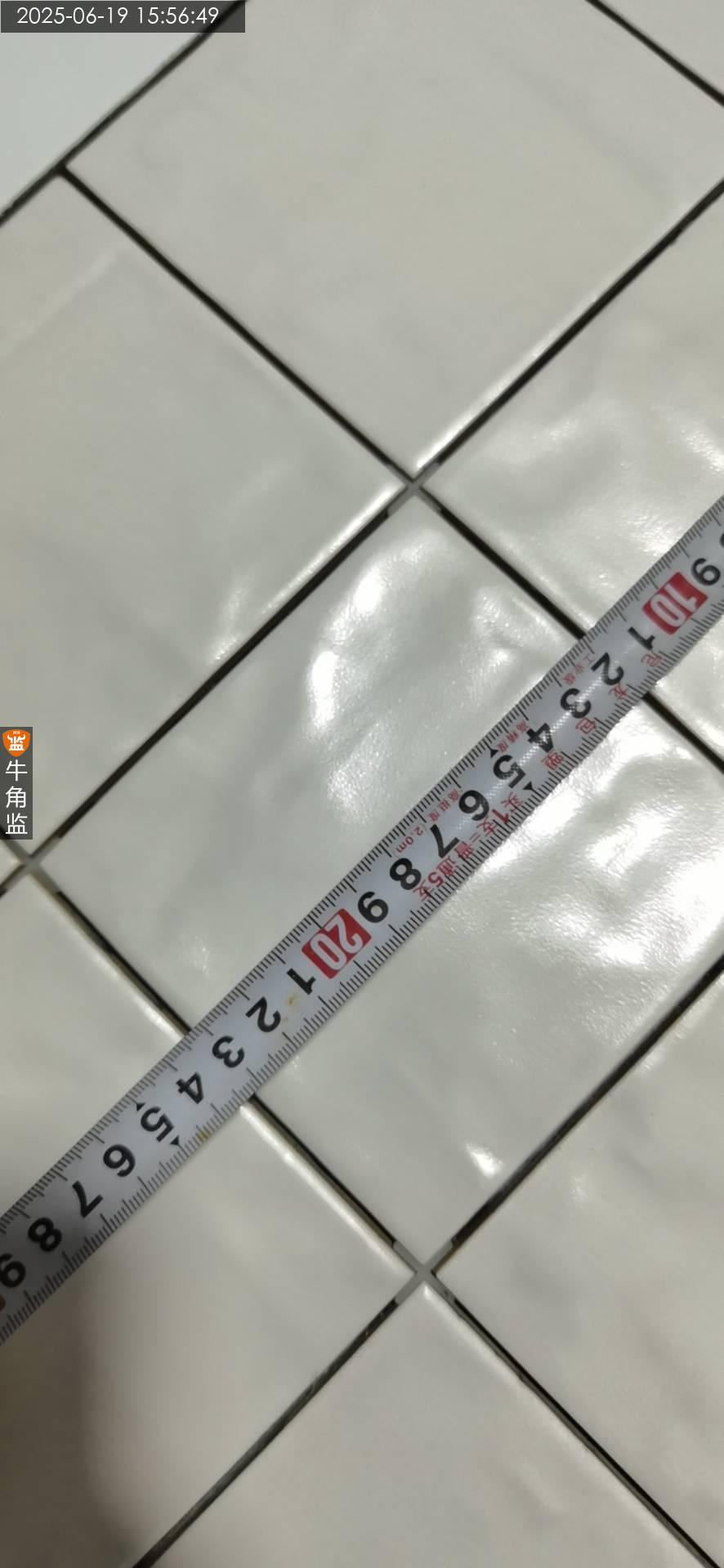

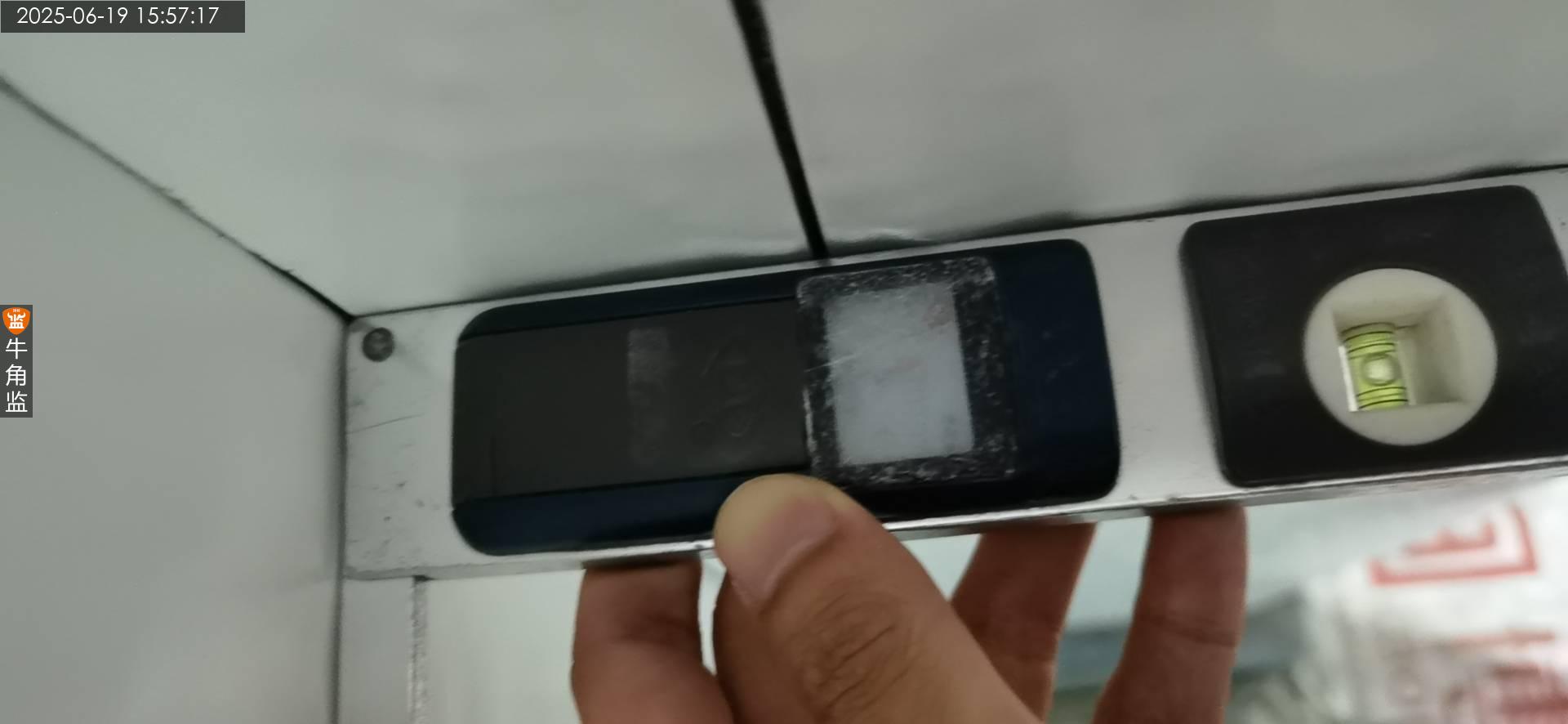

本次检查油漆基层报告 1、检查打磨后的墙面,楼梯台阶上方仍有波浪状痕迹,侧光照射墙面起伏明显,需要做好打磨处理。 2、腻子打磨后的浮尘要清理干净,油漆涂刷前要及时清理,不能附着在墙面上。 3、现场检查腻子打磨施工后的墙面平整度,墙面平整度误差较大(现场已标志),需要修补腻子再找平打磨处理。 4、阳台墙面瓷砖空鼓的位置,边缘的墙砖可以进行灌浆处理,无法灌浆的墙砖要做更换处理。 后续注意事项 油漆兑水严格按照包装指定兑水比例。 油漆施工时应注意通风换气和防尘。 油漆表面干燥后要保持良好通风,有利于乳胶漆成膜。 墙面的阴阳角过大的收边位置,后续需要提醒定制柜体安装收边收口处理。
2025-06-19
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:C
本次评语:

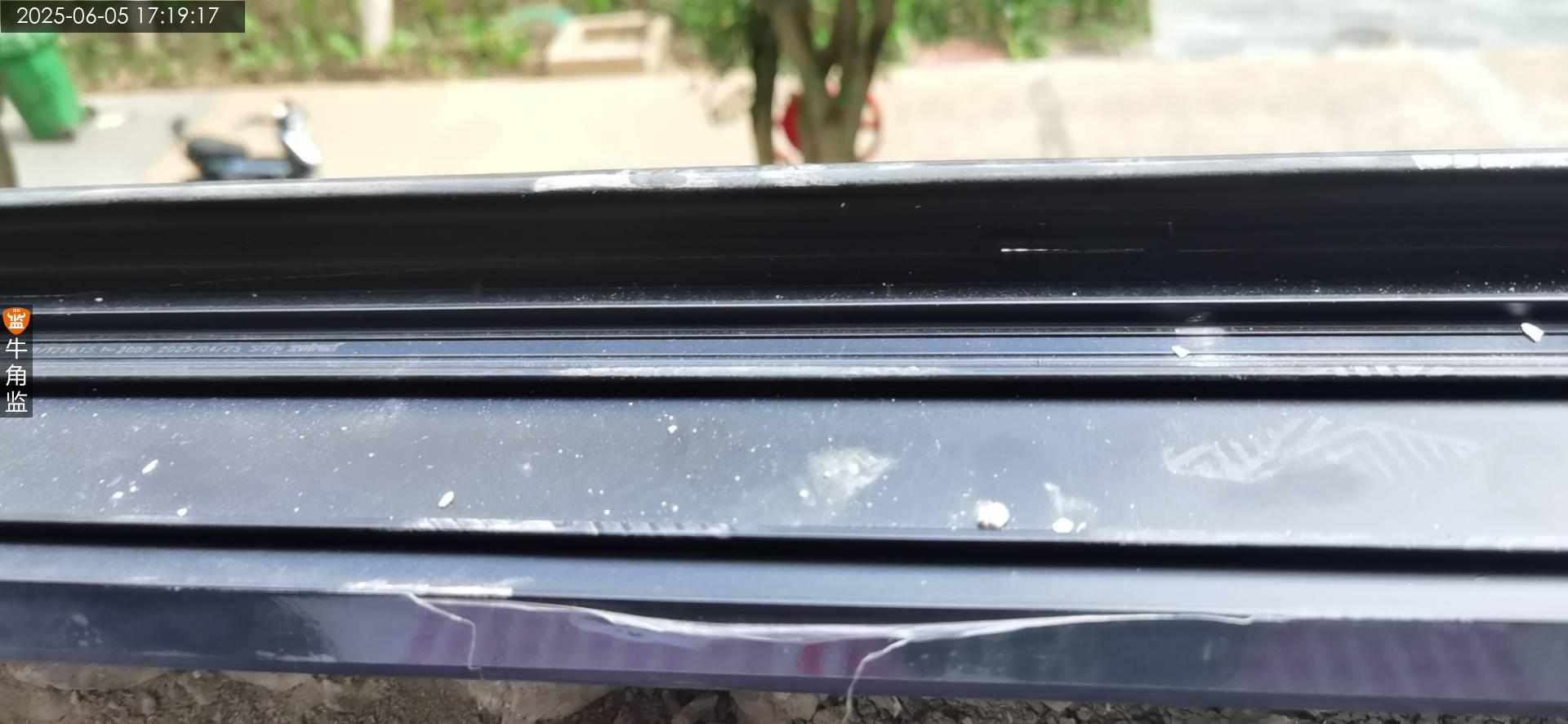

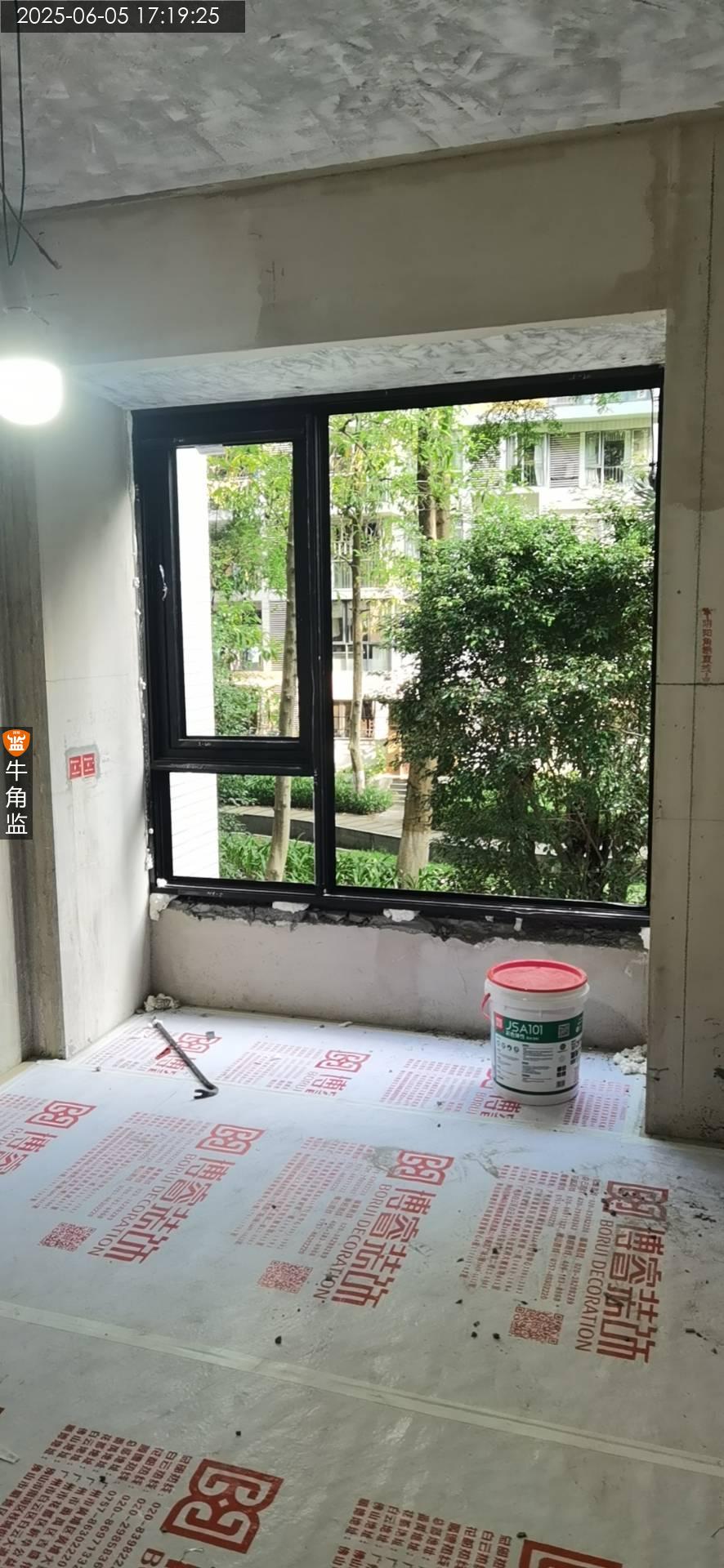

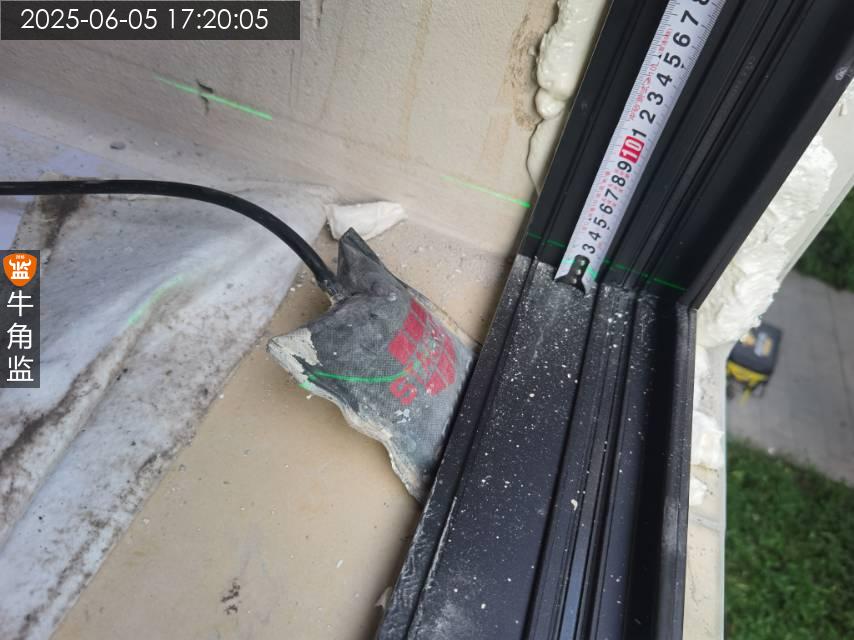

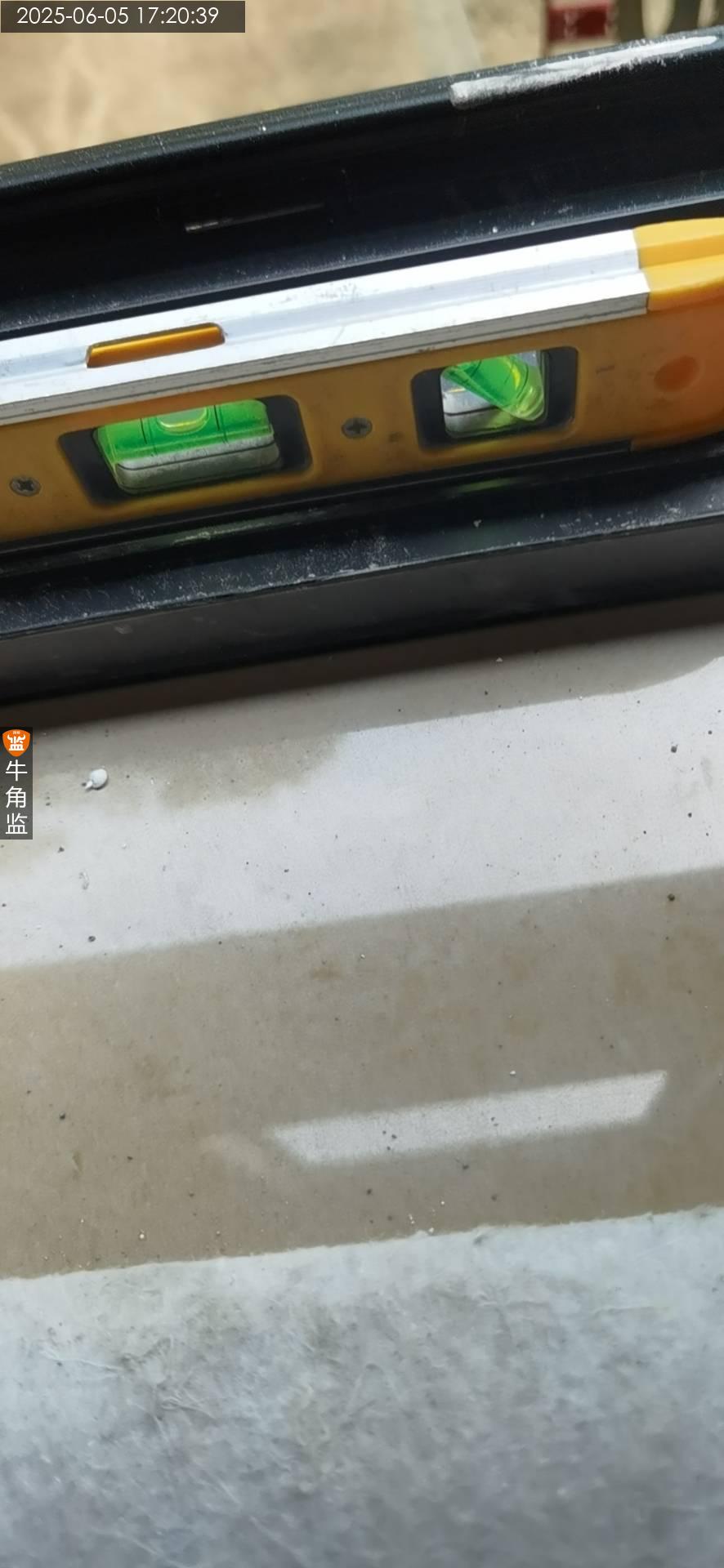

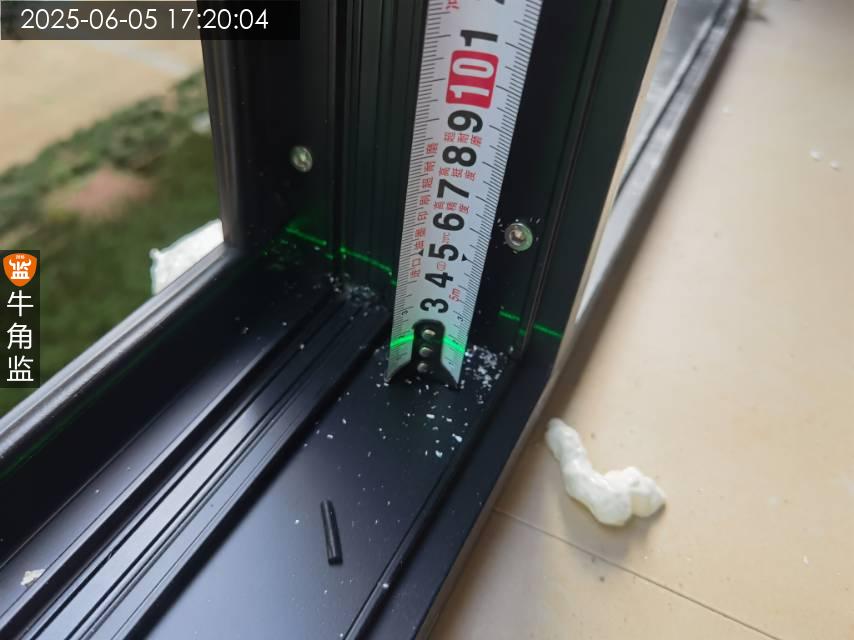

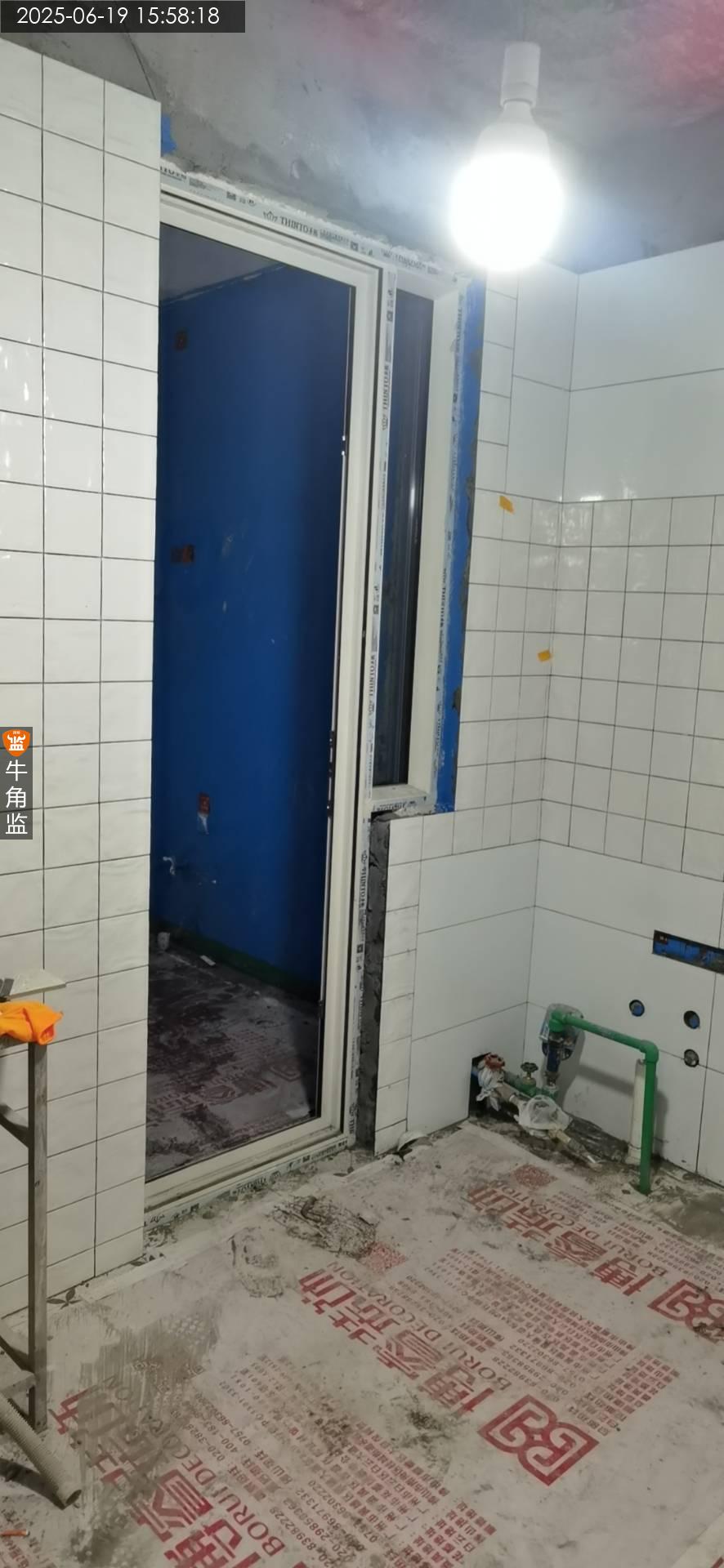

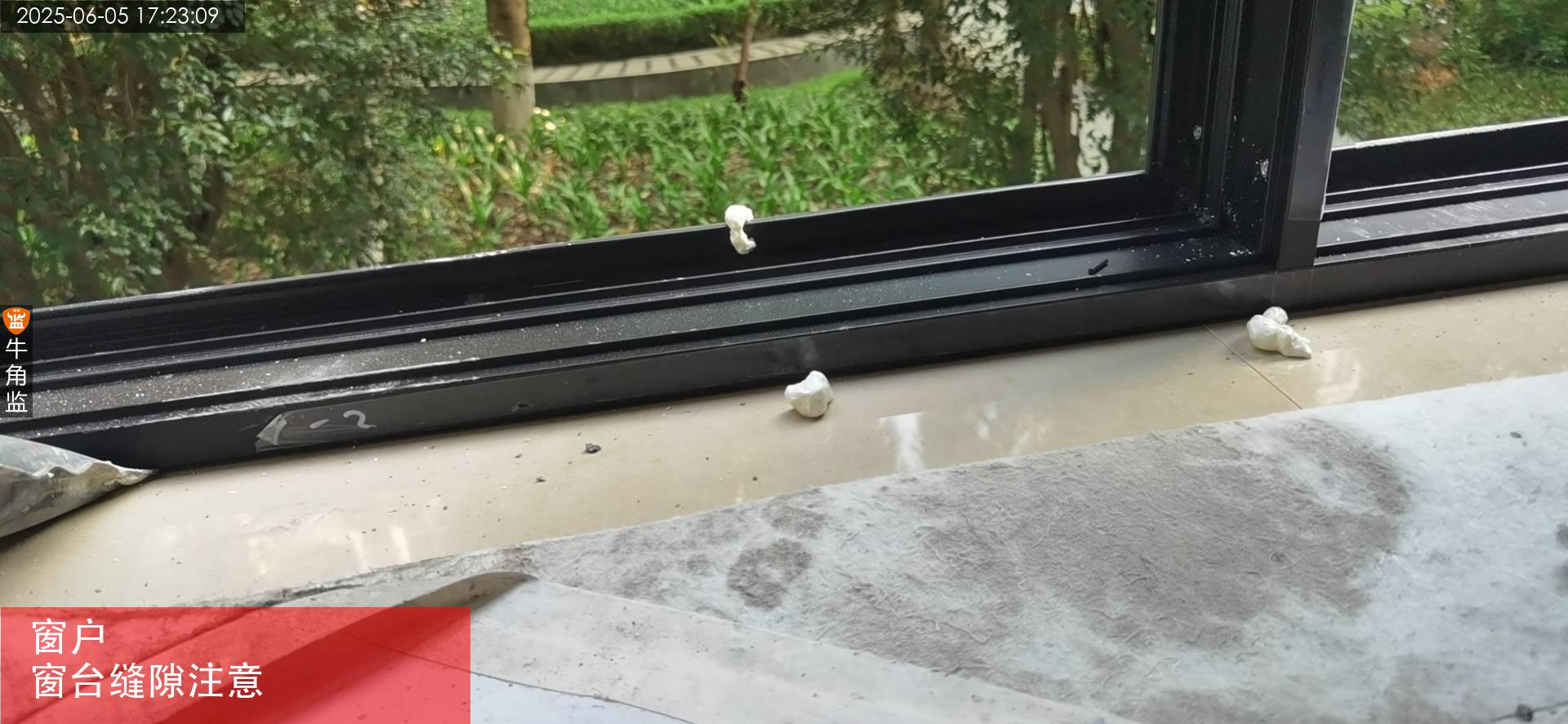

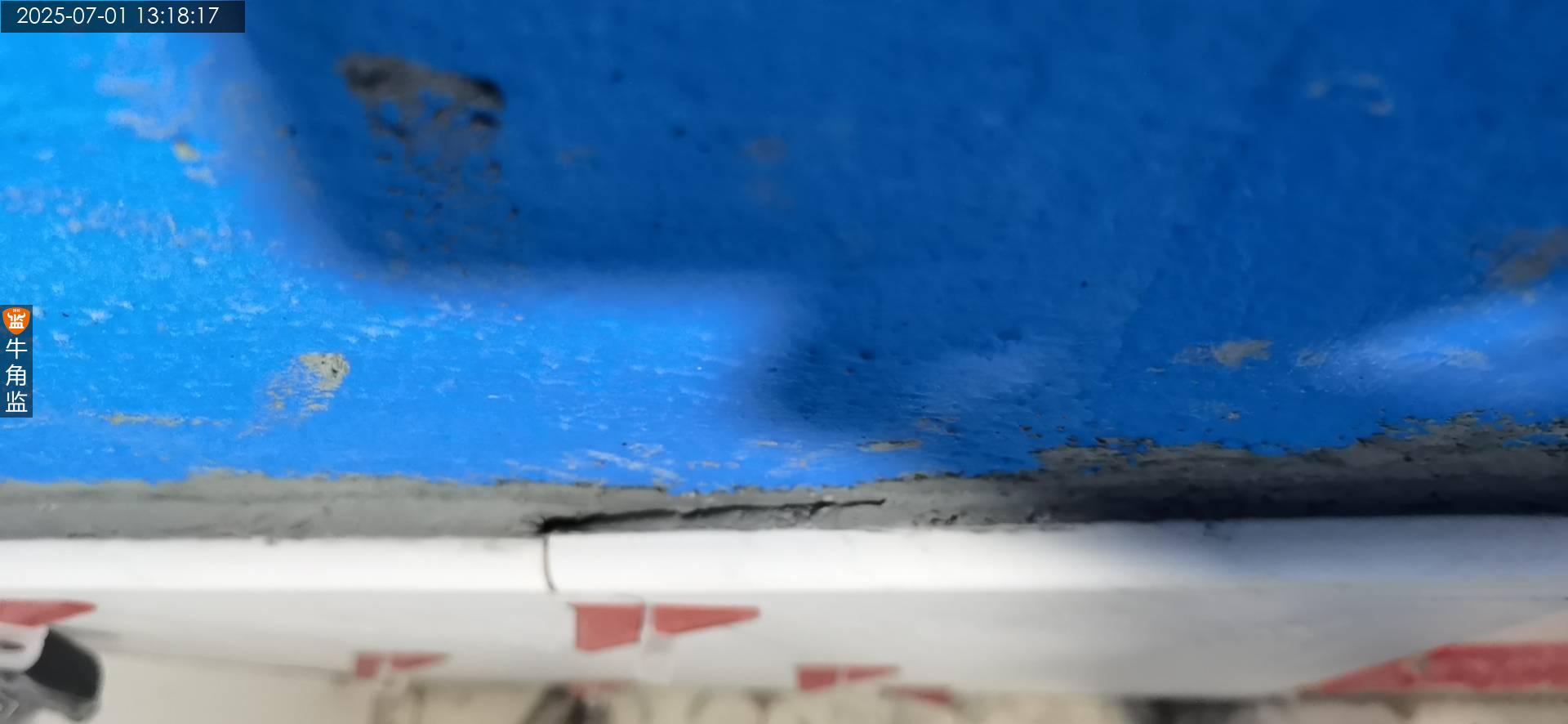

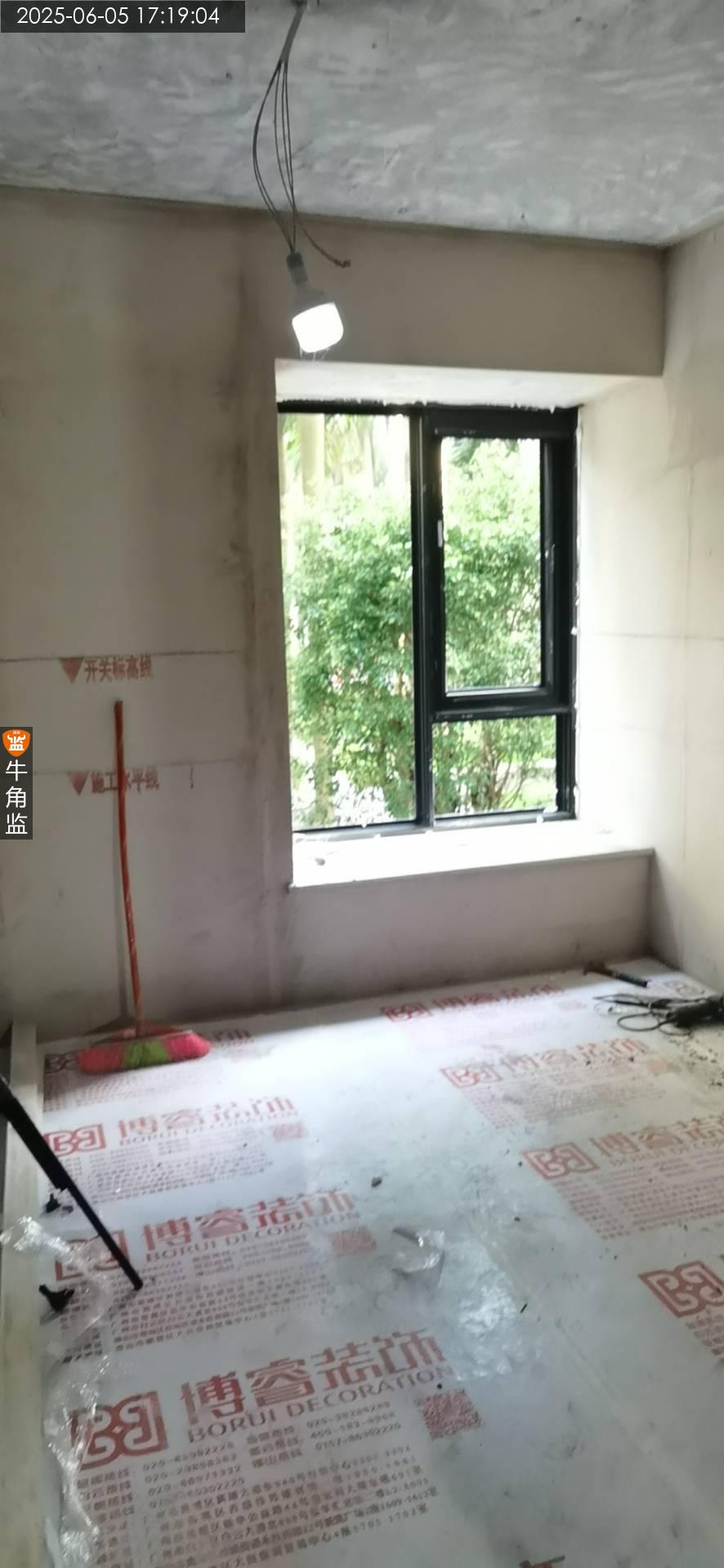

本次安装检查报告 1、房间窗边残留方通有些没切完外边位置。 ;整改建议:需要注意切割掉,安装做好外密封结构胶处理。主卧窗底部缝隙过大注意使用水泥砂浆填实处理。另外窗台位置跟窗缝隙明显,注意做好收边收口处理。 2、阳台地漏下面露水泥层过多。 ;整改建议:注意做好断层封堵处理或添加管上来。 建议 1、安装过程中注意成品保护,避免施工中造成破损。 2、门窗安装完成,门扇需做成品保护,避免油漆施工中污染门扇,油漆清理易造成刮花。
2025-06-05
海珠区克********8585
设 计 师:未知
施工队长:朱工
工地面积:250.00㎡
装修总价:0.00
本次评价:B
本次评语:

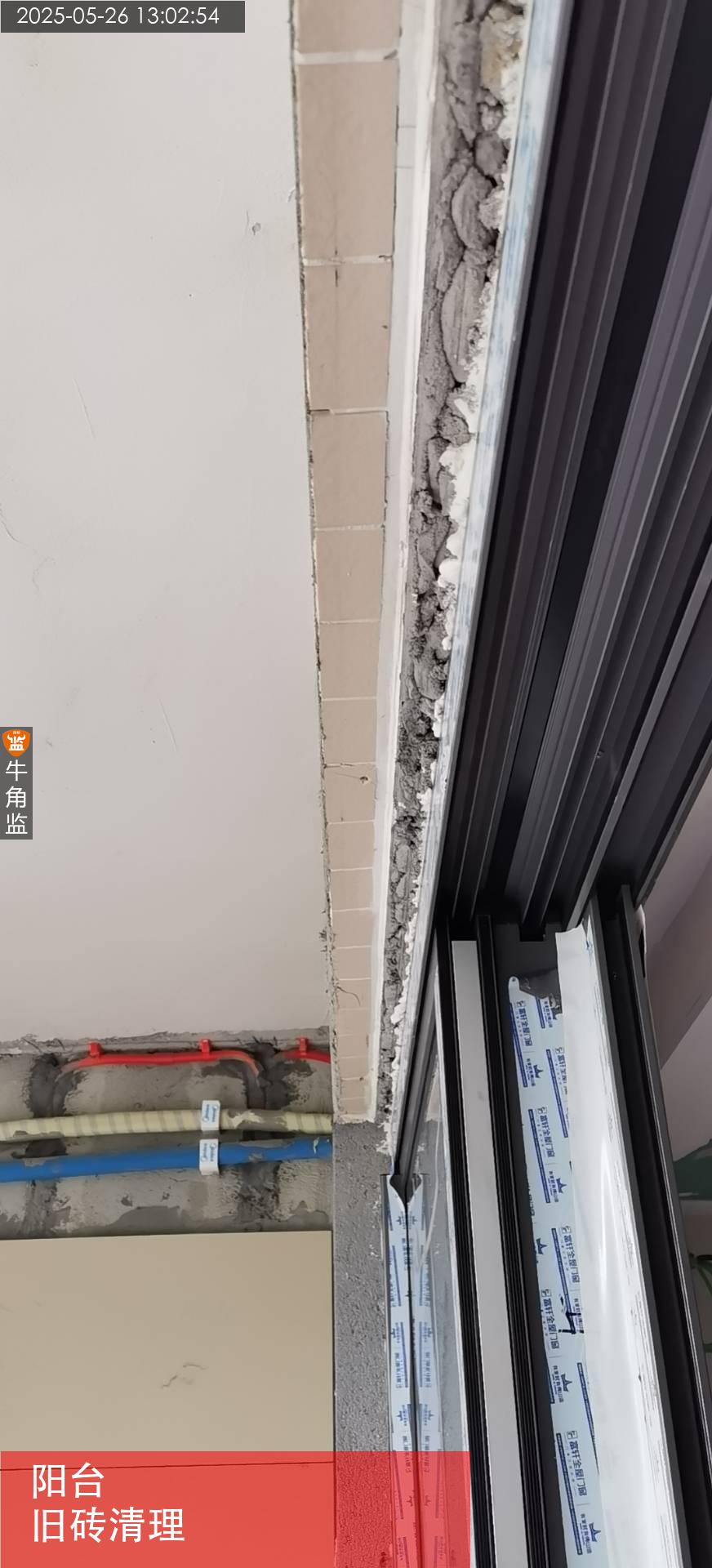

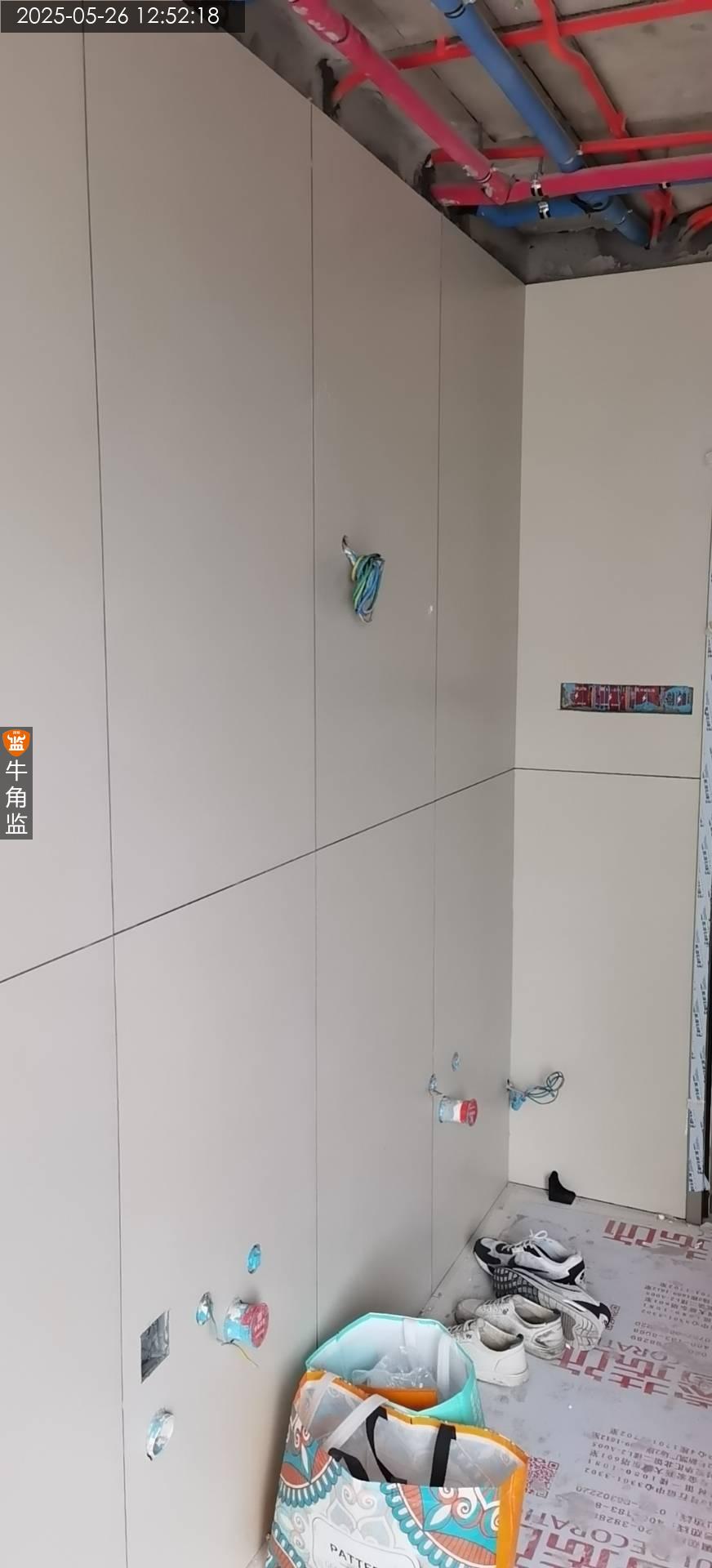

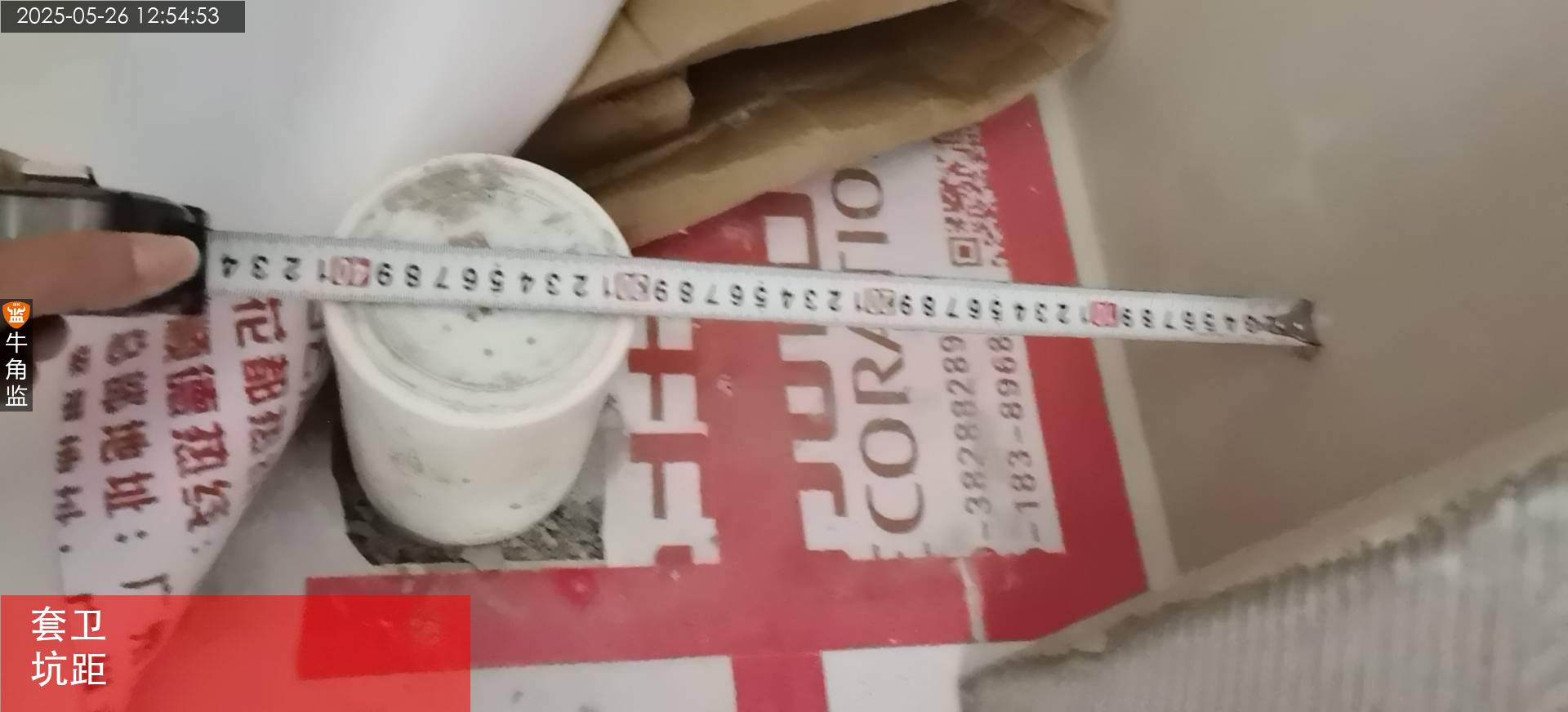

本次检查泥工报告: 1、卫生间现场墙面离马桶排污管中心点是360mm,如安装常规的305mm坑距马桶,容易缝隙过大,建议购买350mm坑距的马桶或重新整改排污管坑距。 2、客厅阳台门上方铺贴基础的位置未处理 ,需要拆除旧瓷砖并重新批荡找平再铺贴新瓷砖。 3、施工单位墙砖铺贴结束后将水电燃气管线走向标注出来,避免后期安装破坏。 后续注意事项: 腻子施工必须在上一遍干透后方可进行下一遍,常规间隔一天,如遇下雨等潮湿天气,干燥时间需要延长,降低腻子层开裂风险。 腻子约刮三遍后再使用强光灯进行打磨处理, 腻子层不可开裂、不可有气泡砂眼透底等情况。 墙角的阴阳角、方正度过大的收边位置,后续需要提醒定制柜体安装收边收口处理,防止缝隙过大。
2025-05-26

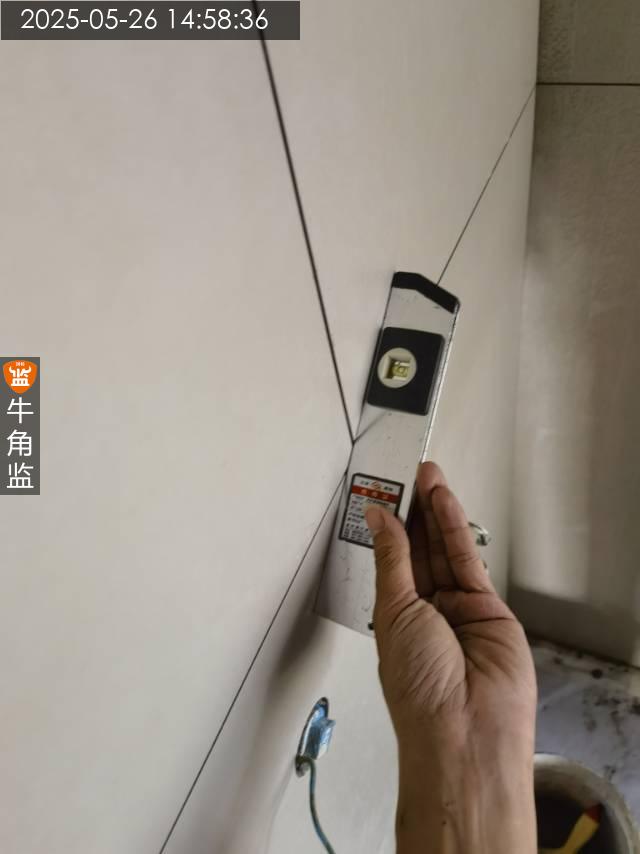

天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:B
本次评语:

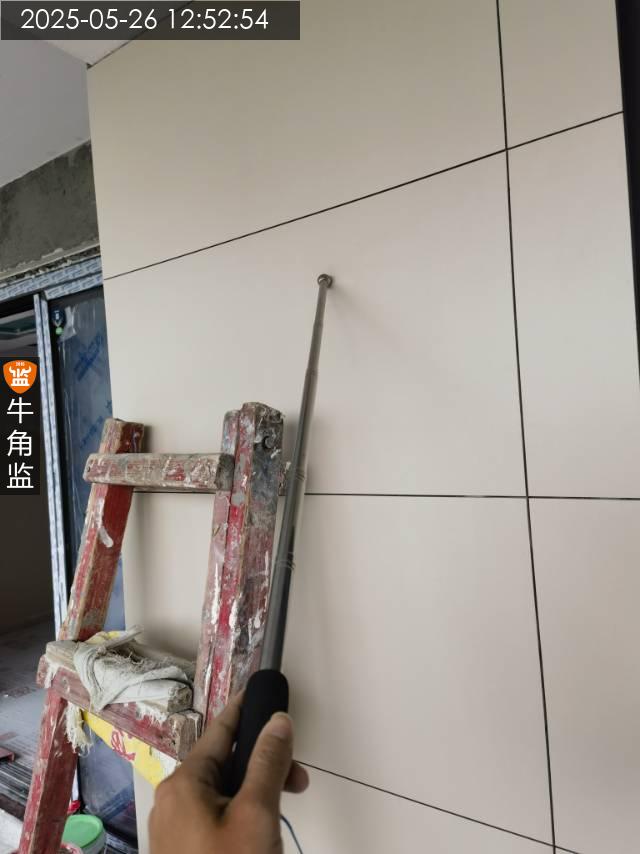

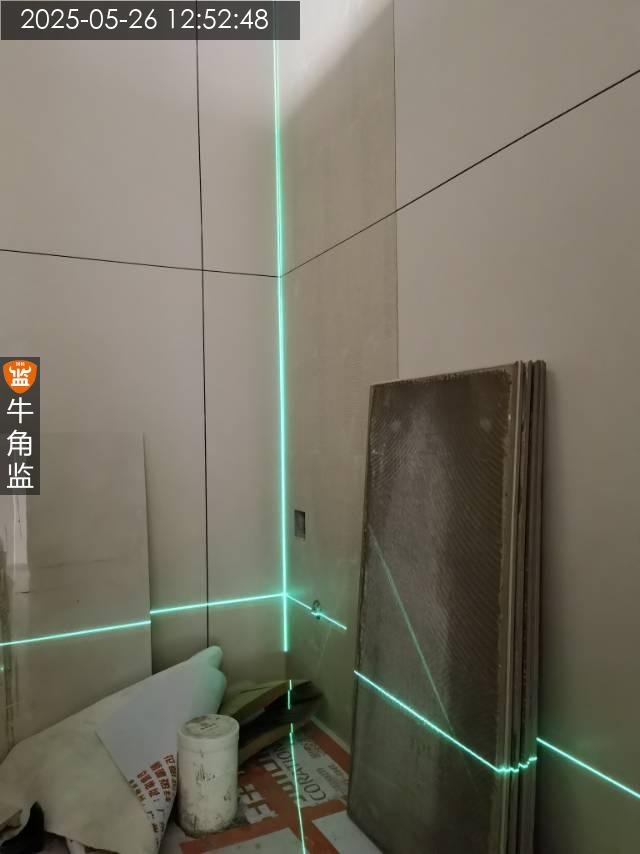

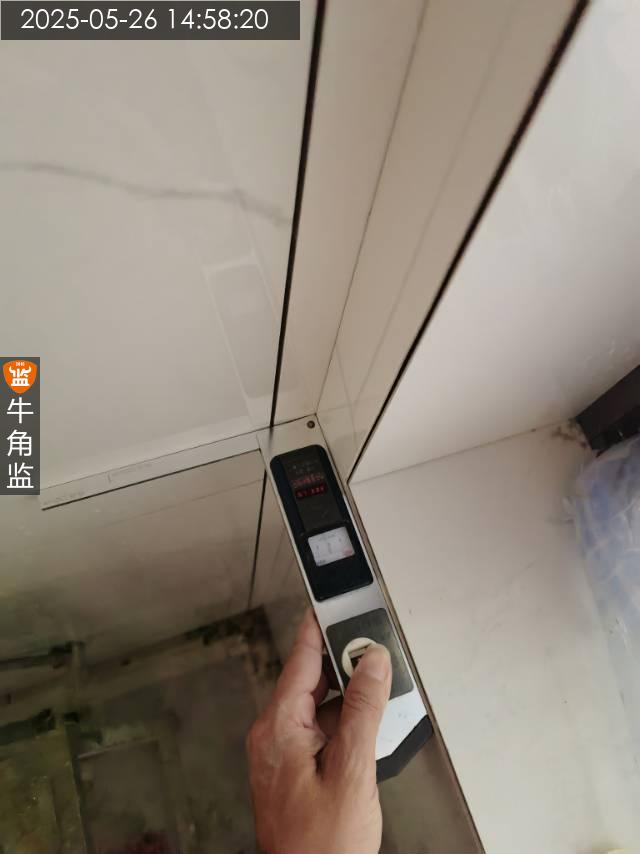

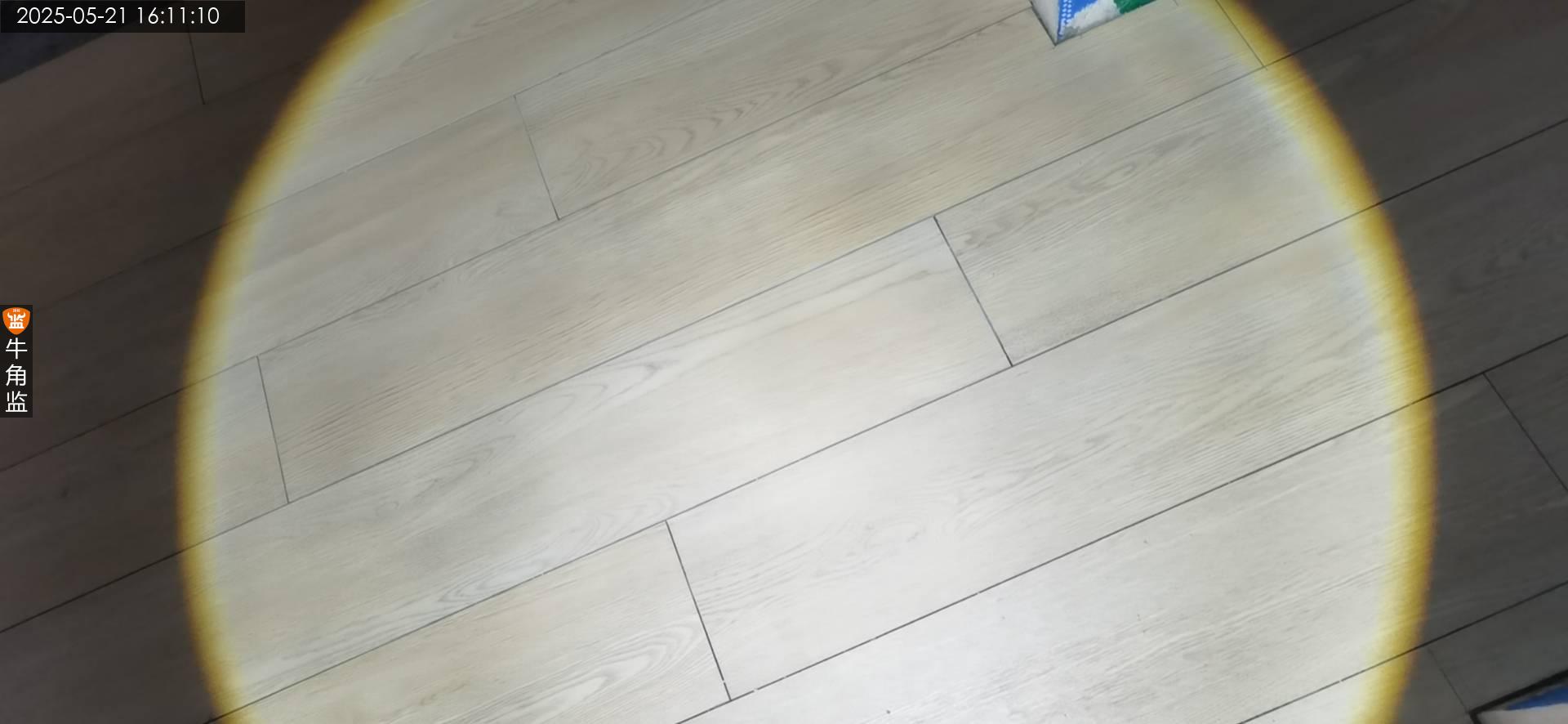

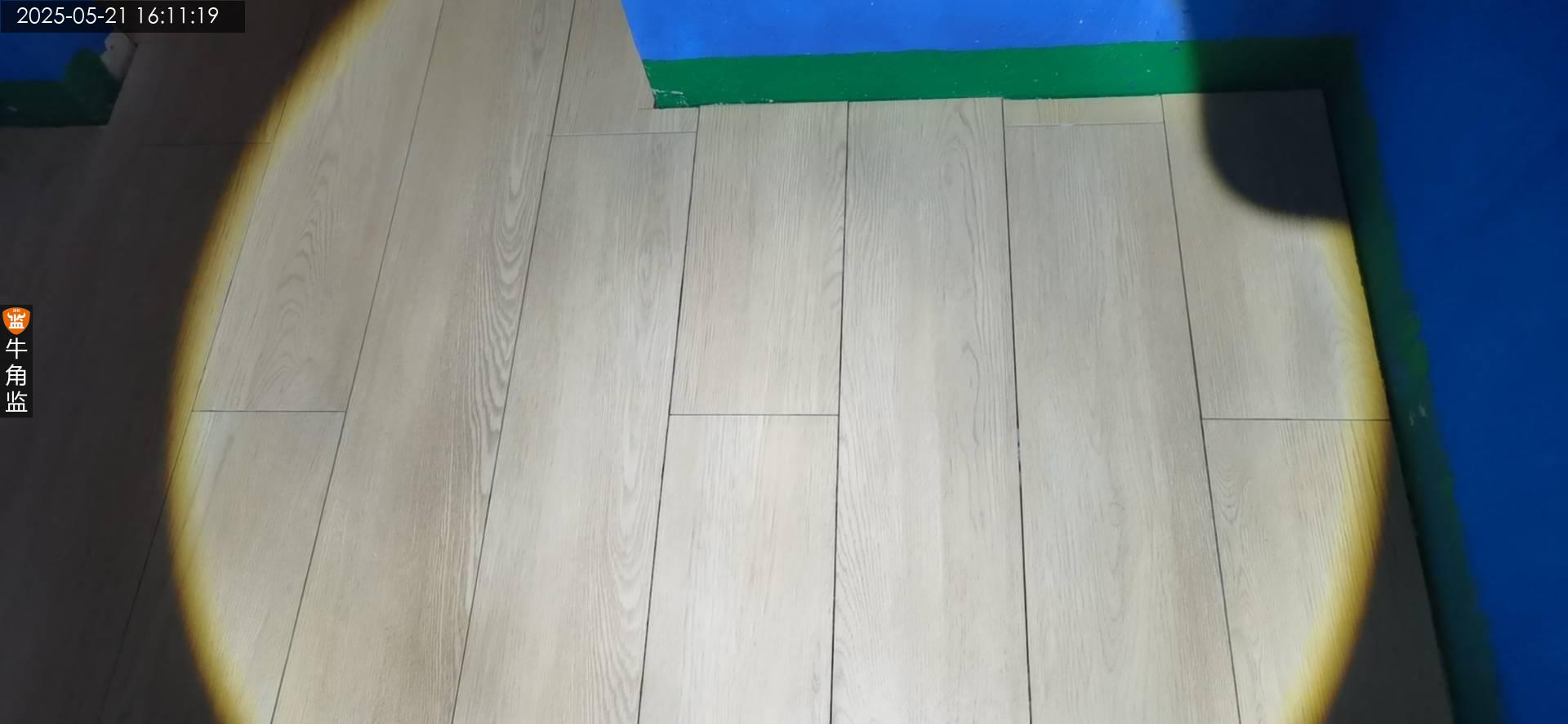

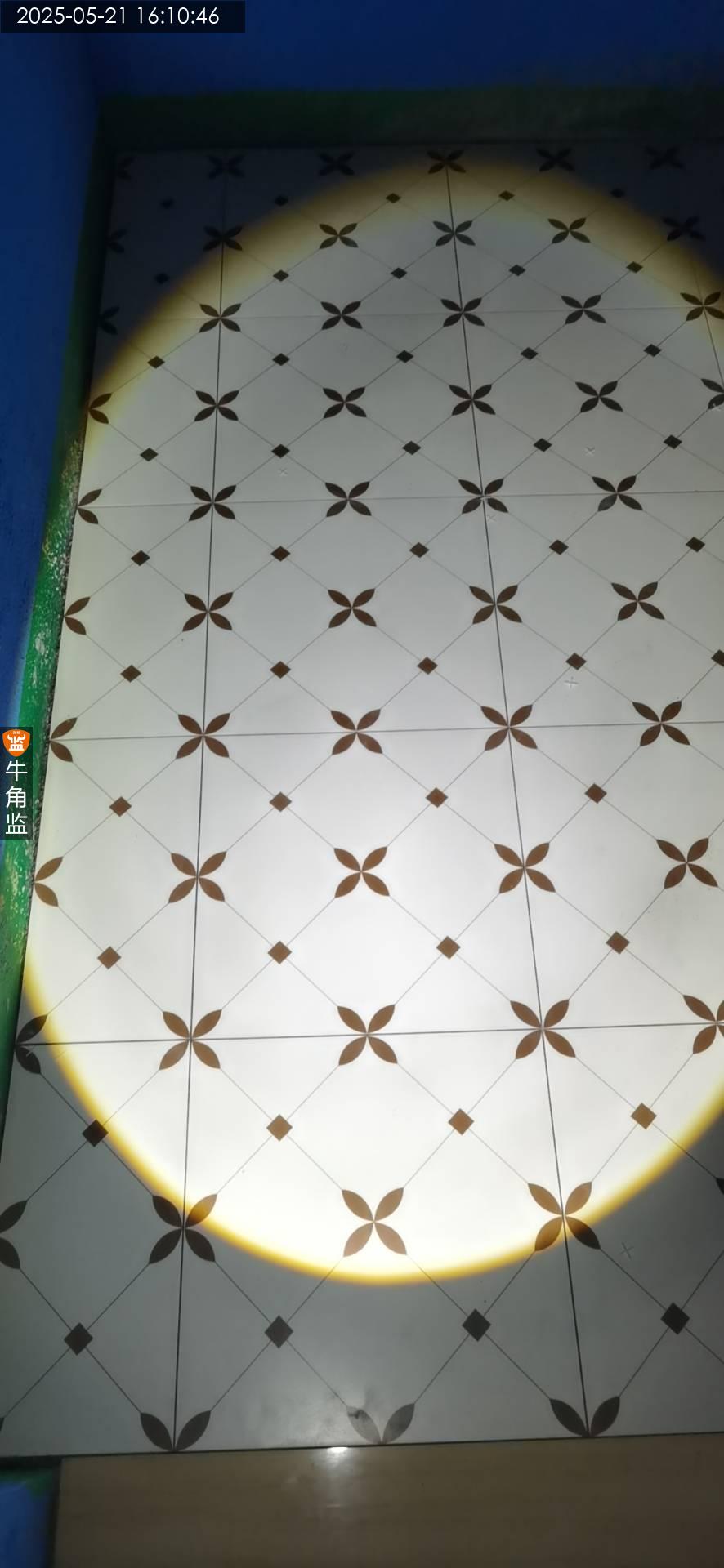

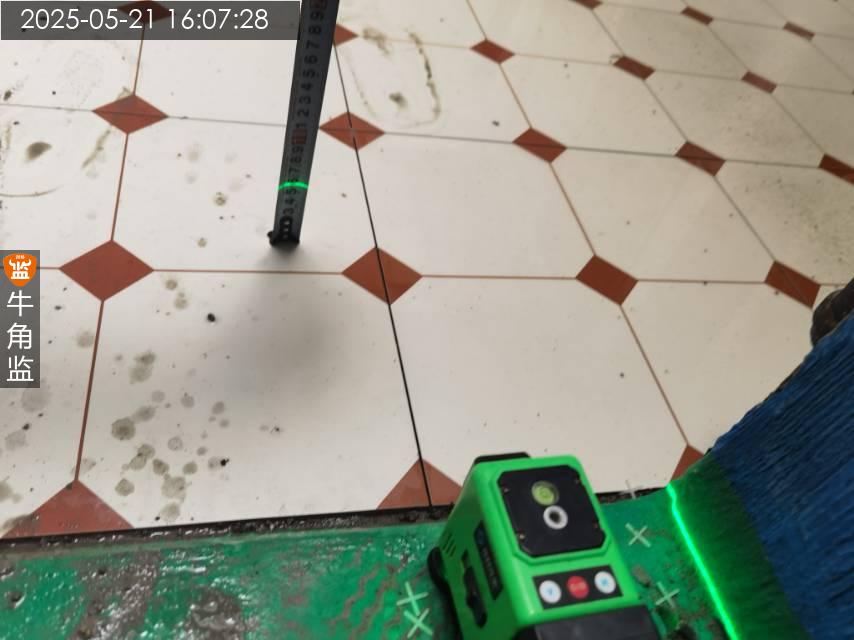

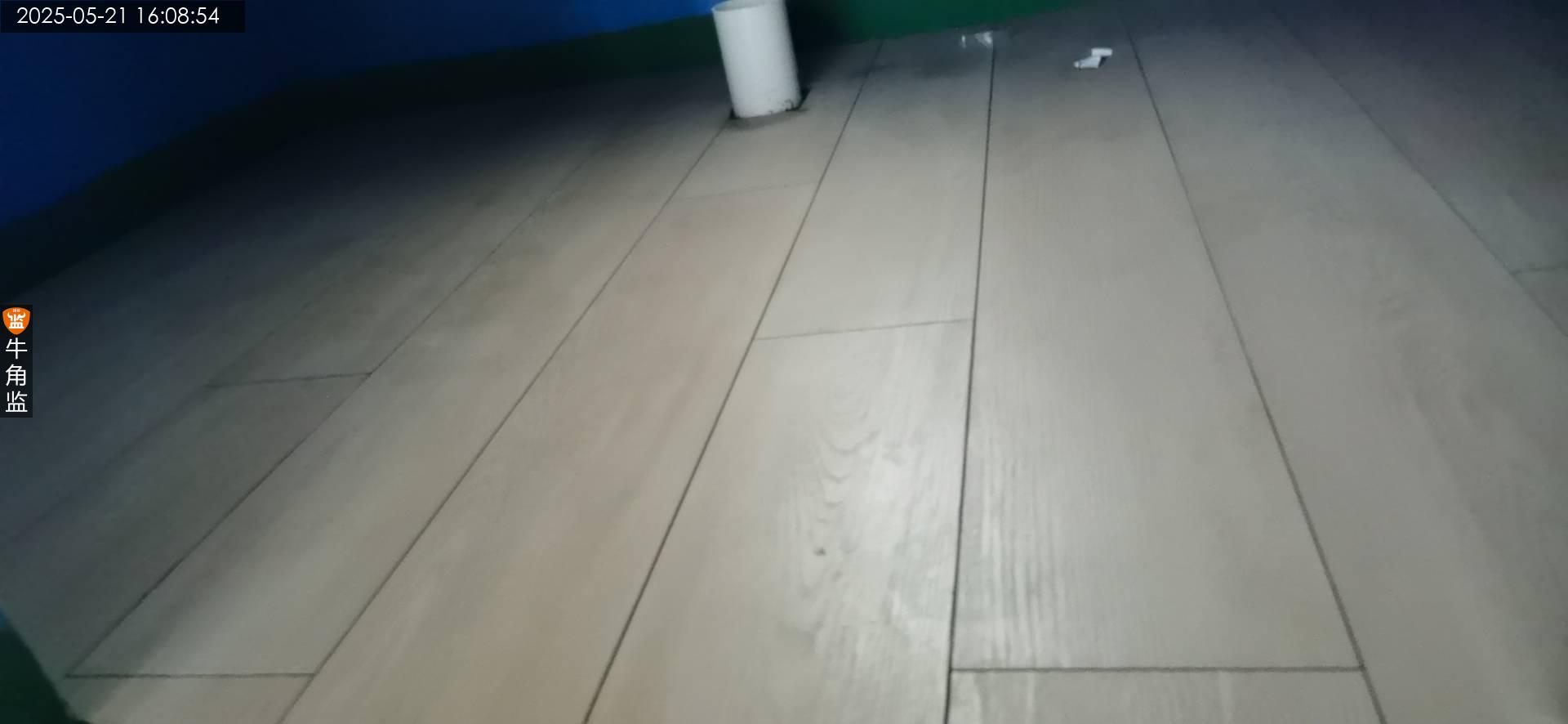

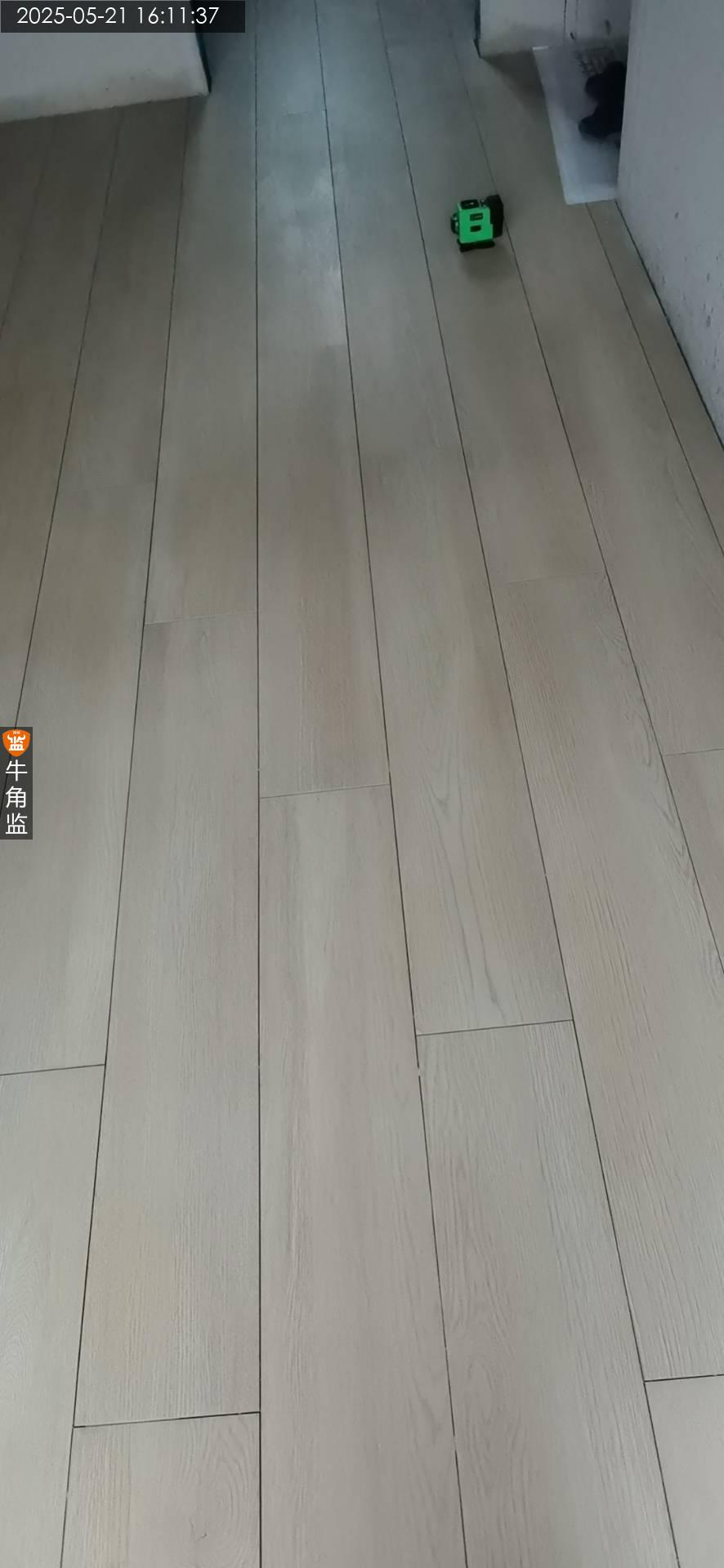

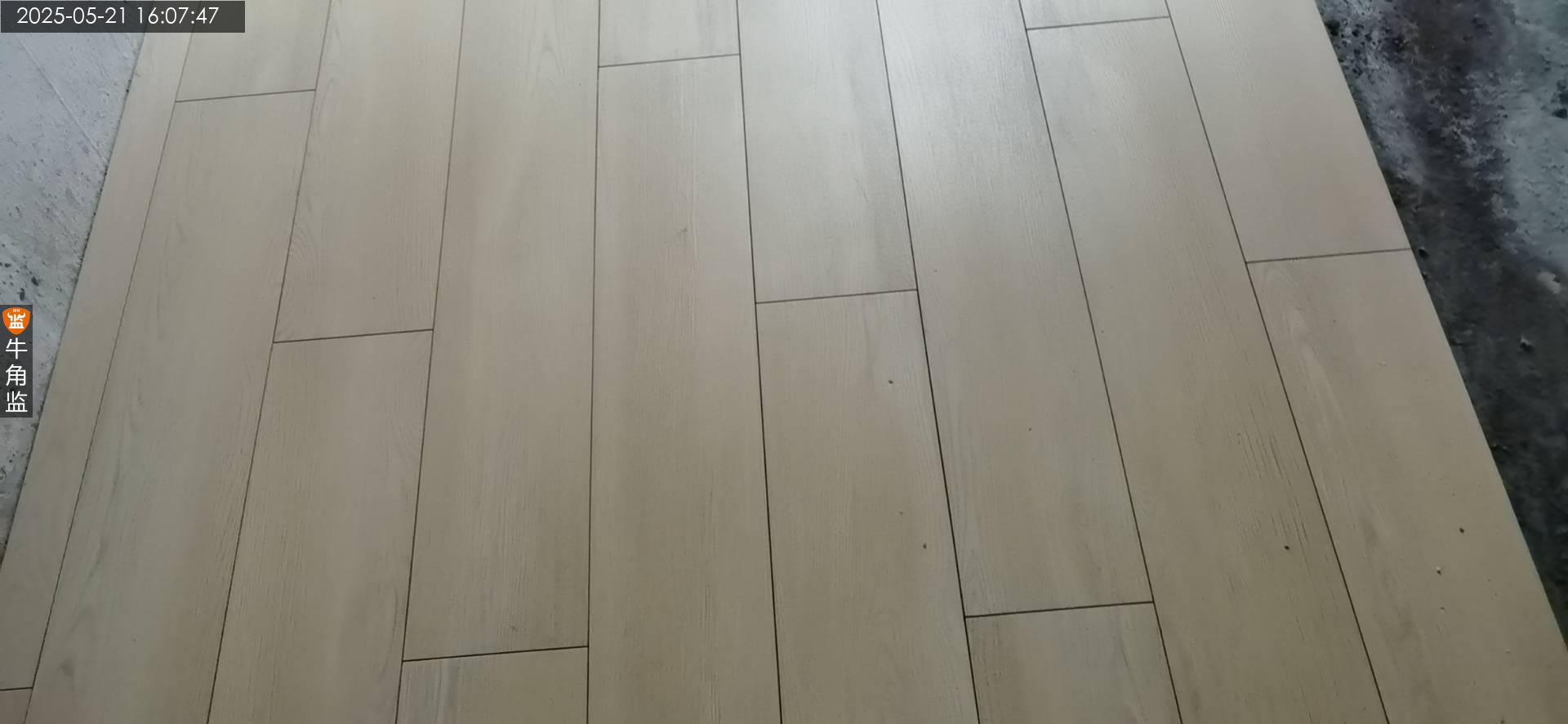

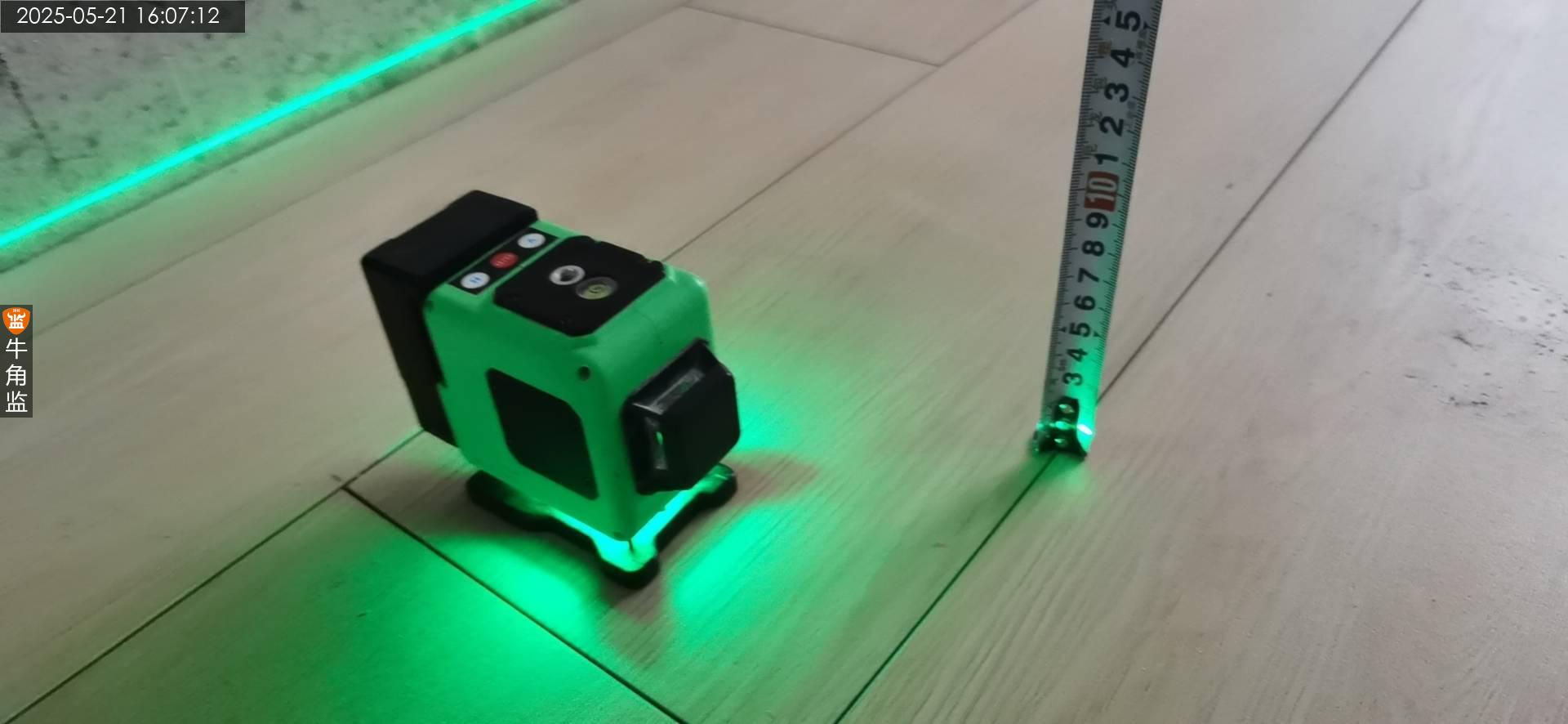

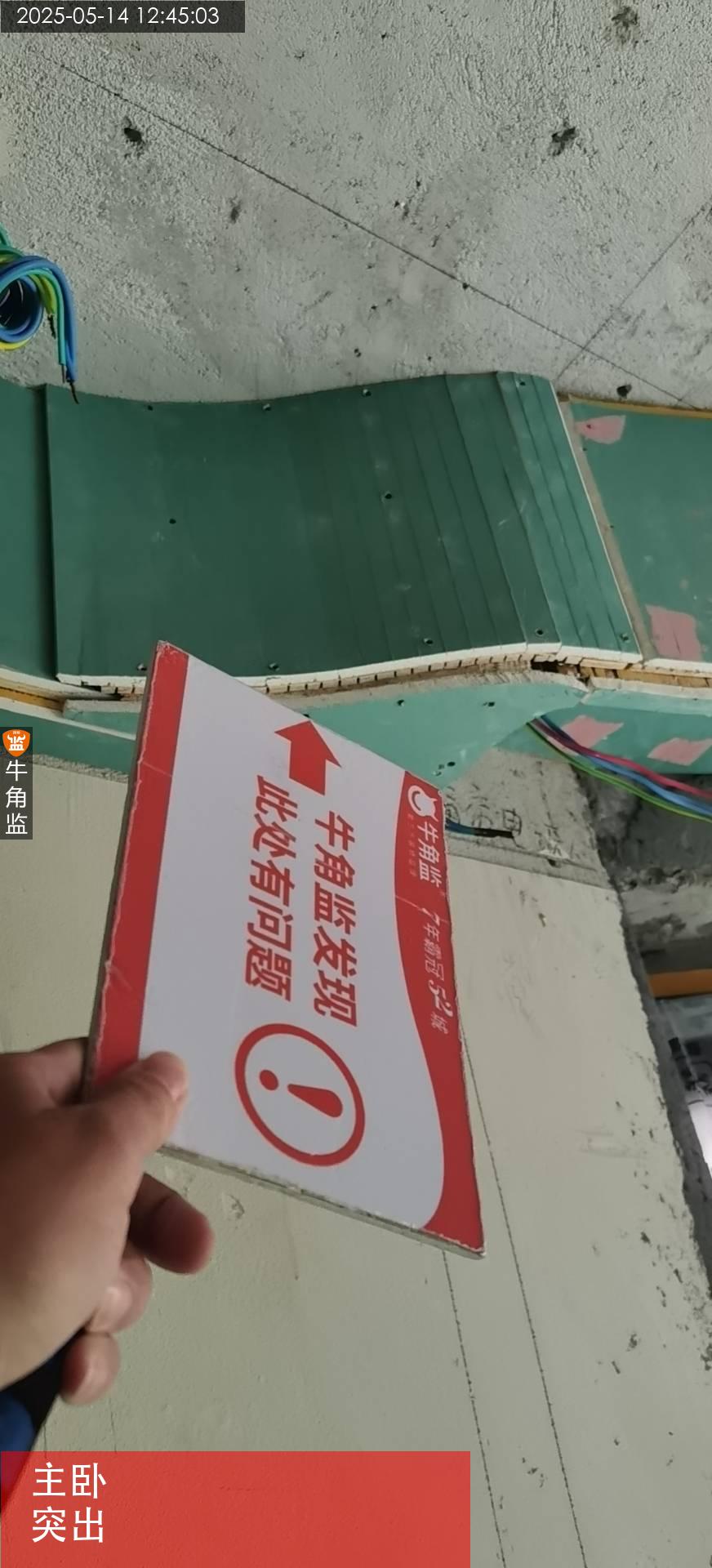

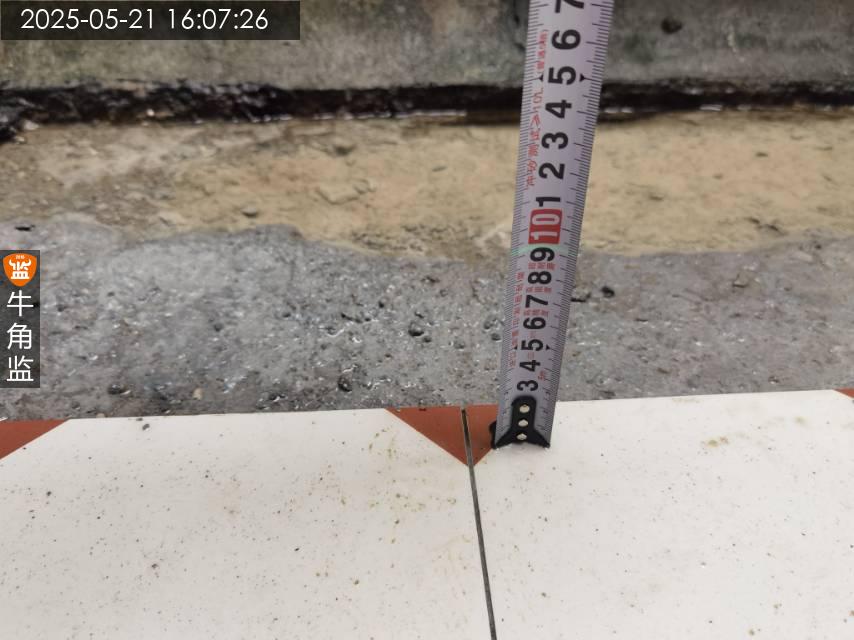

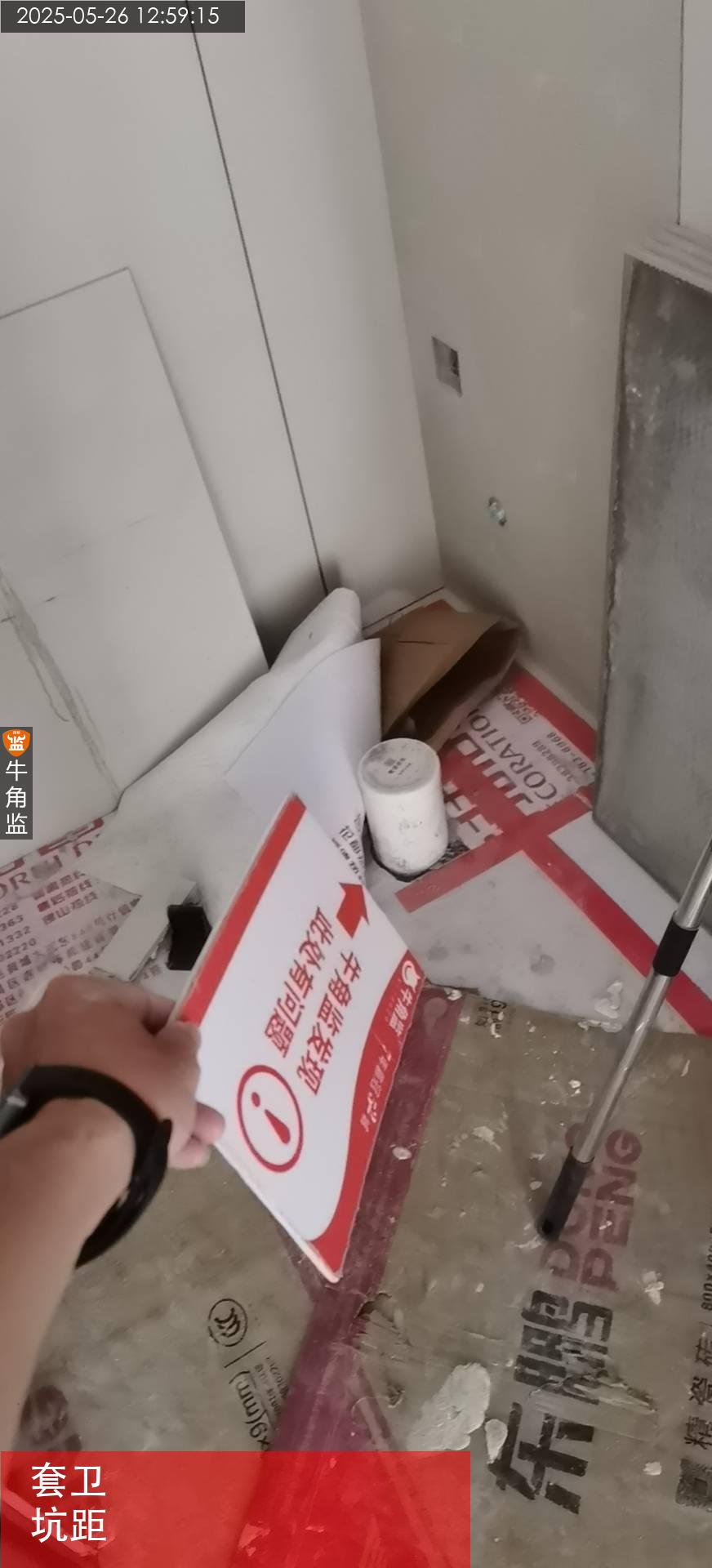

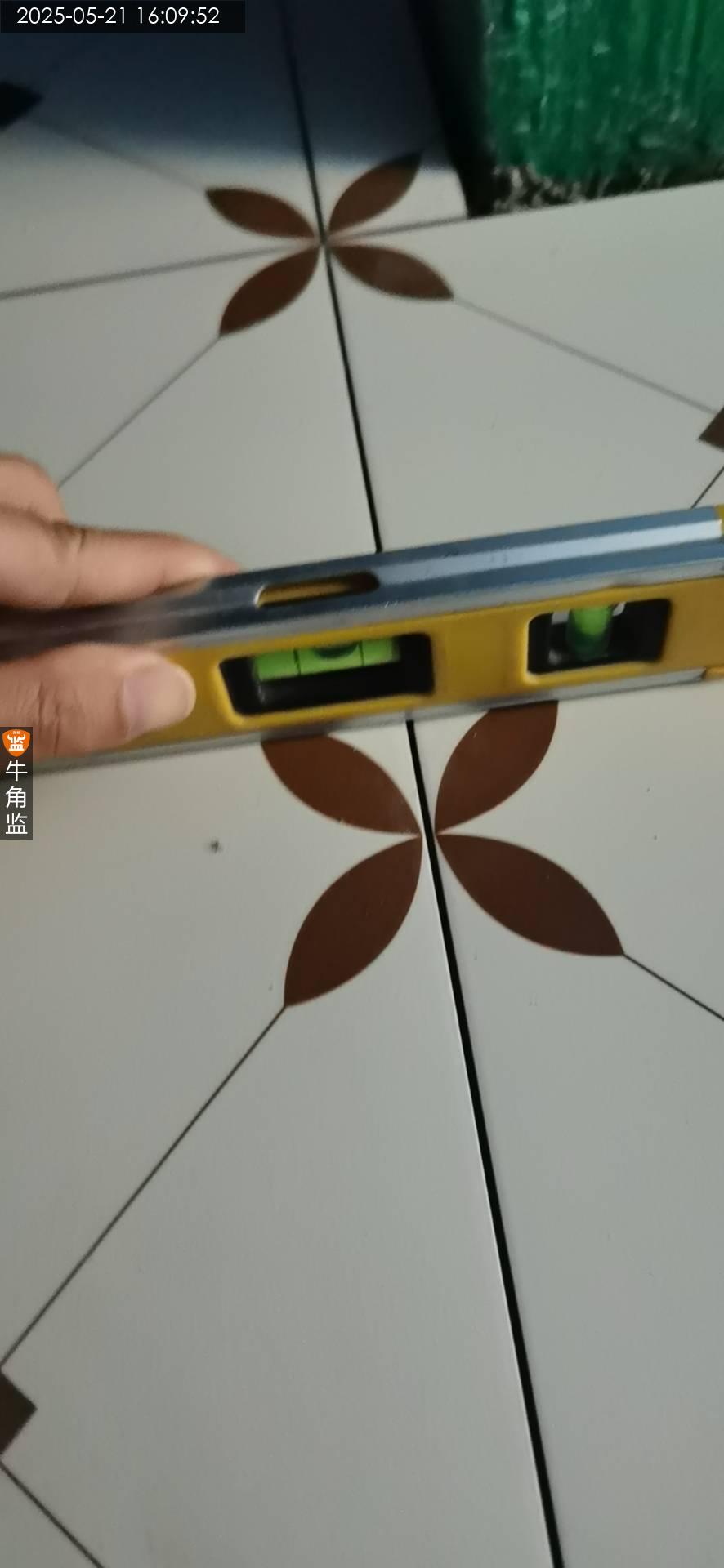

本次泥水检查报告 1、阳台地砖有些边不齐,影响铺贴门槛石砖缝均匀。 ;整改建议:需要注意凸出瓷砖切割齐整处理。 2、主卧位置一块地砖局部边上有些空鼓。 ;整改建议:需要进行灌浆修复处理,避免影响瓷砖。 建议 1、门槛石、窗台石等石材容易刮花破损,成品保护需及时保护。 2、卫生间马桶主排水管注意密封,避免杂物堵塞。 3、天花吊顶建议使用轻钢龙骨,耐久性、环保性较强。
2025-05-21
天河区中********9828
设 计 师:未知
施工队长:冷工
工地面积:102.00㎡
装修总价:0.00
本次评价:B
本次评语:

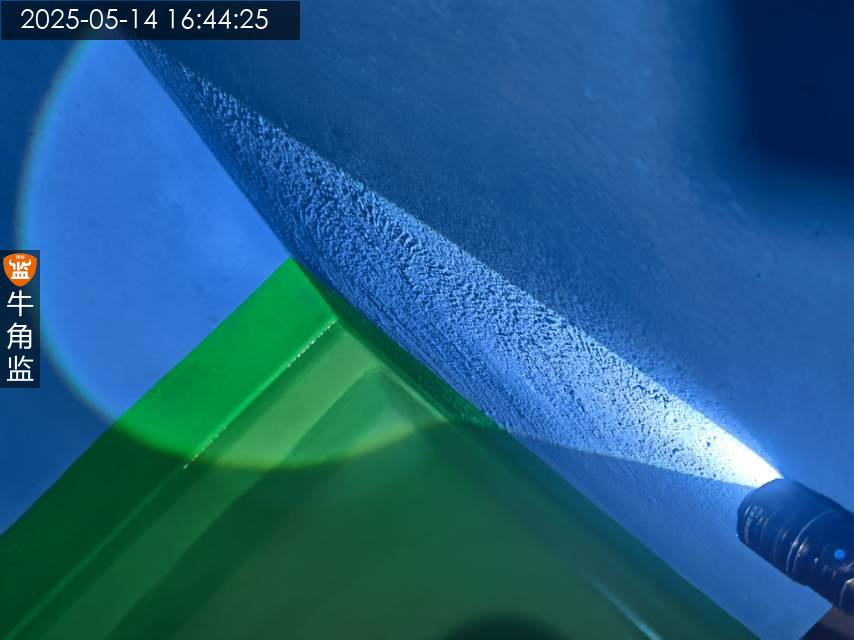

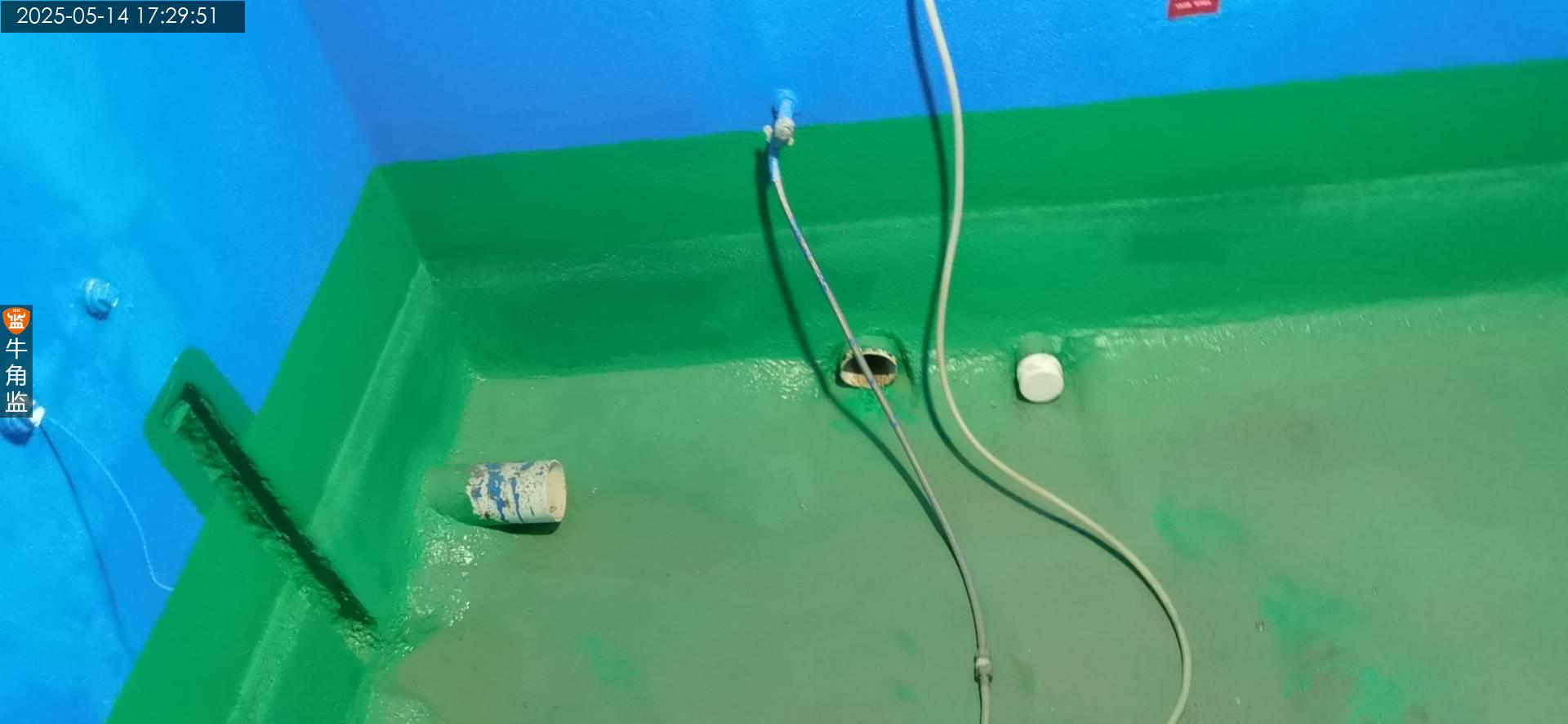

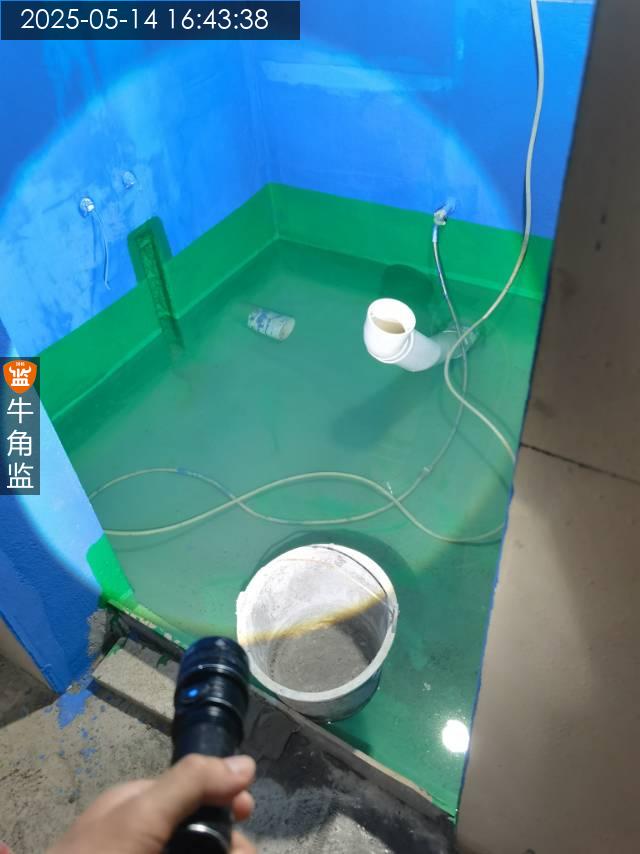

本次防水验收报告 1、墙面位置防水有些砂眼存在。 ;整改建议:需要修补防水修复处理。 2、门槛石现场还没铺贴。 ;整改建议:需要注意后面铺贴侧面周边需要涂刷好防水处理。 建议 1、现施工阶段门槛石需安排进场施工,铺贴完成后侧面防水需二次施工完善 2、入户大门铺砖,铺砖排版,避免砖缝对中,建议入户大门整砖铺贴,整体性较好。 3、满浆铺贴地砖不允许空鼓,墙砖只允许边角1cm以内空鼓,且空鼓块数不超过每自然间总数量的5%

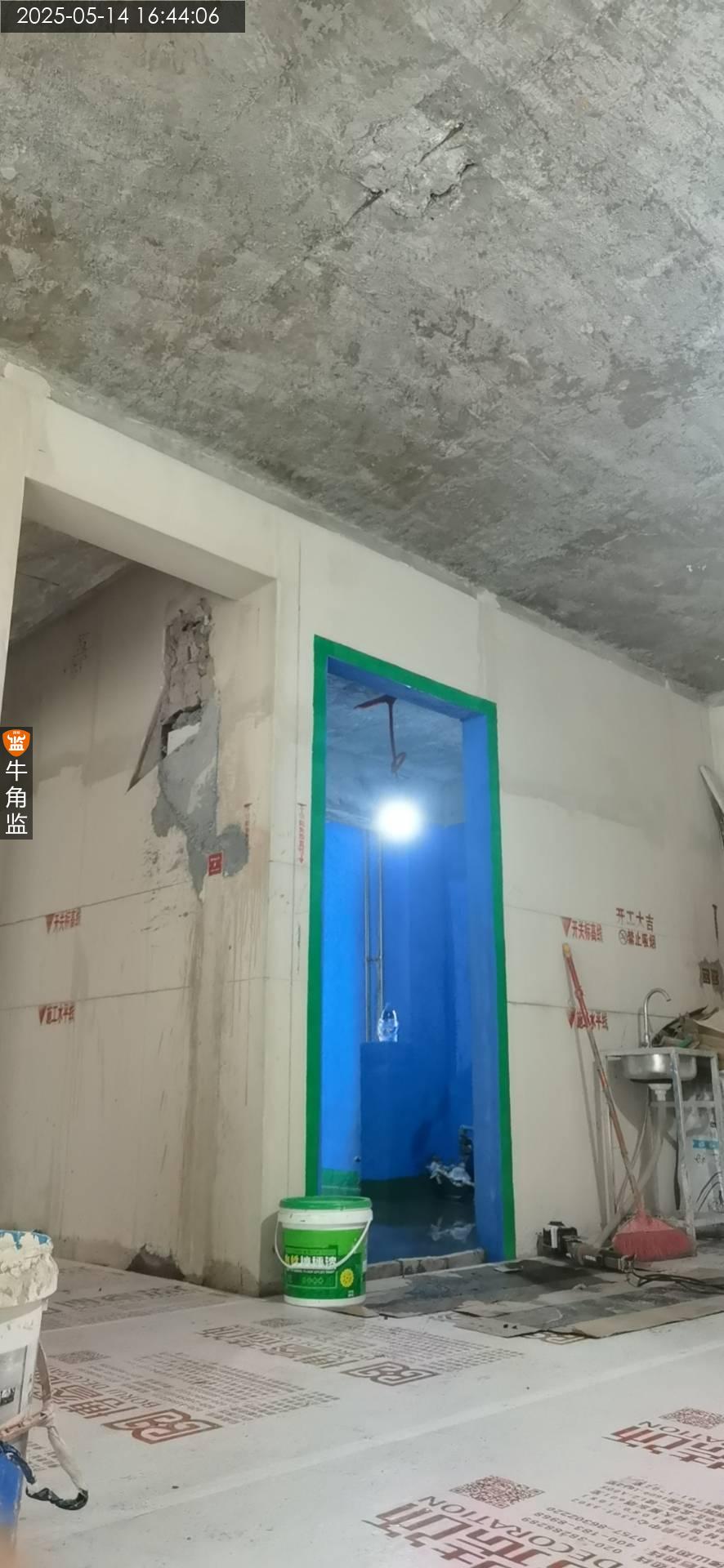

2025-05-14

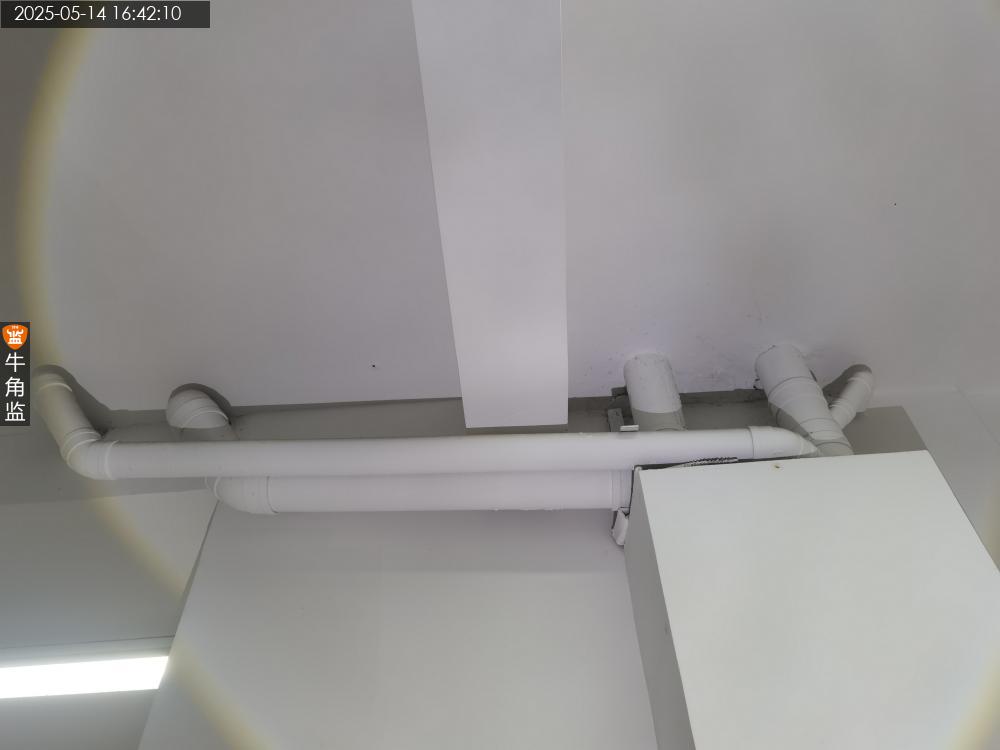

海珠区克********8585
设 计 师:未知
施工队长:朱工
工地面积:250.00㎡
装修总价:0.00
本次评价:B
本次评语:

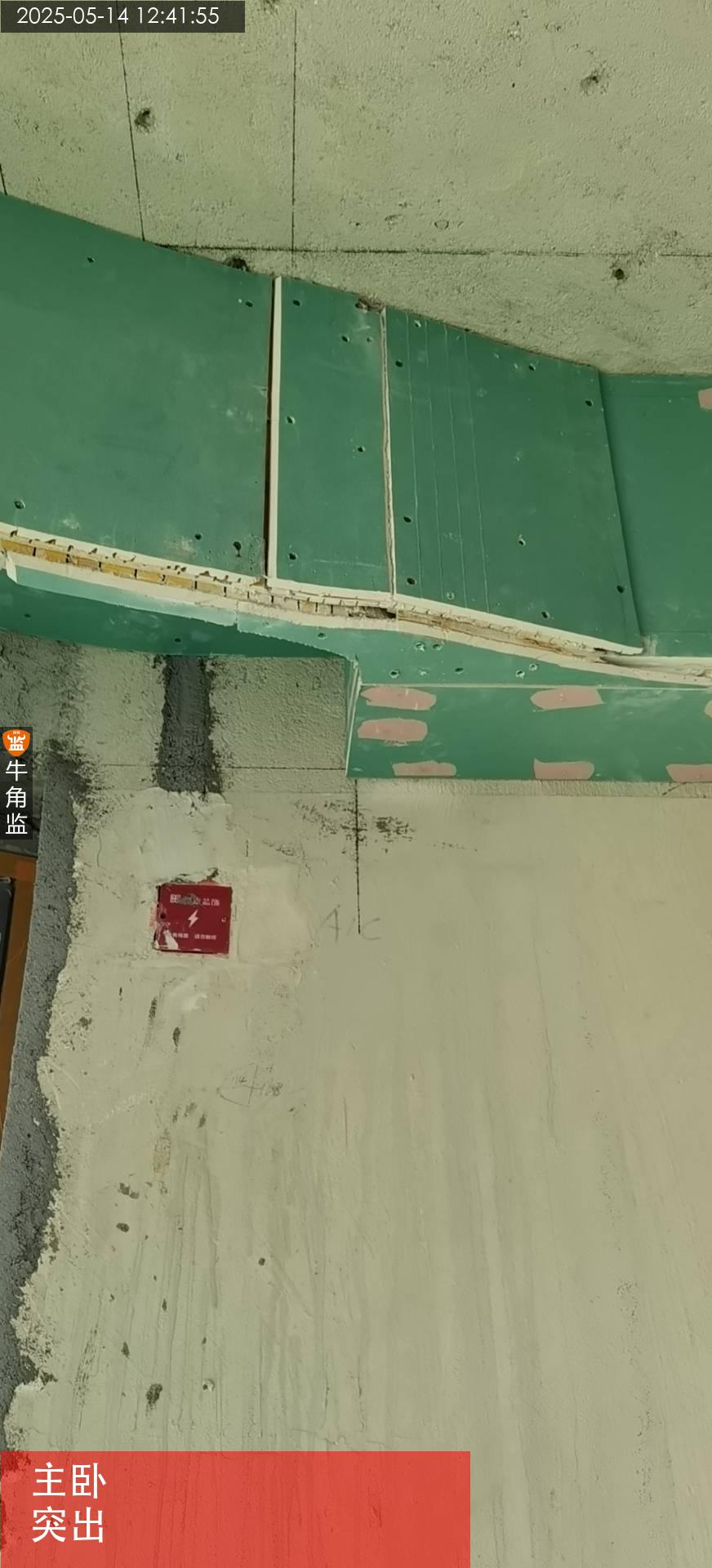

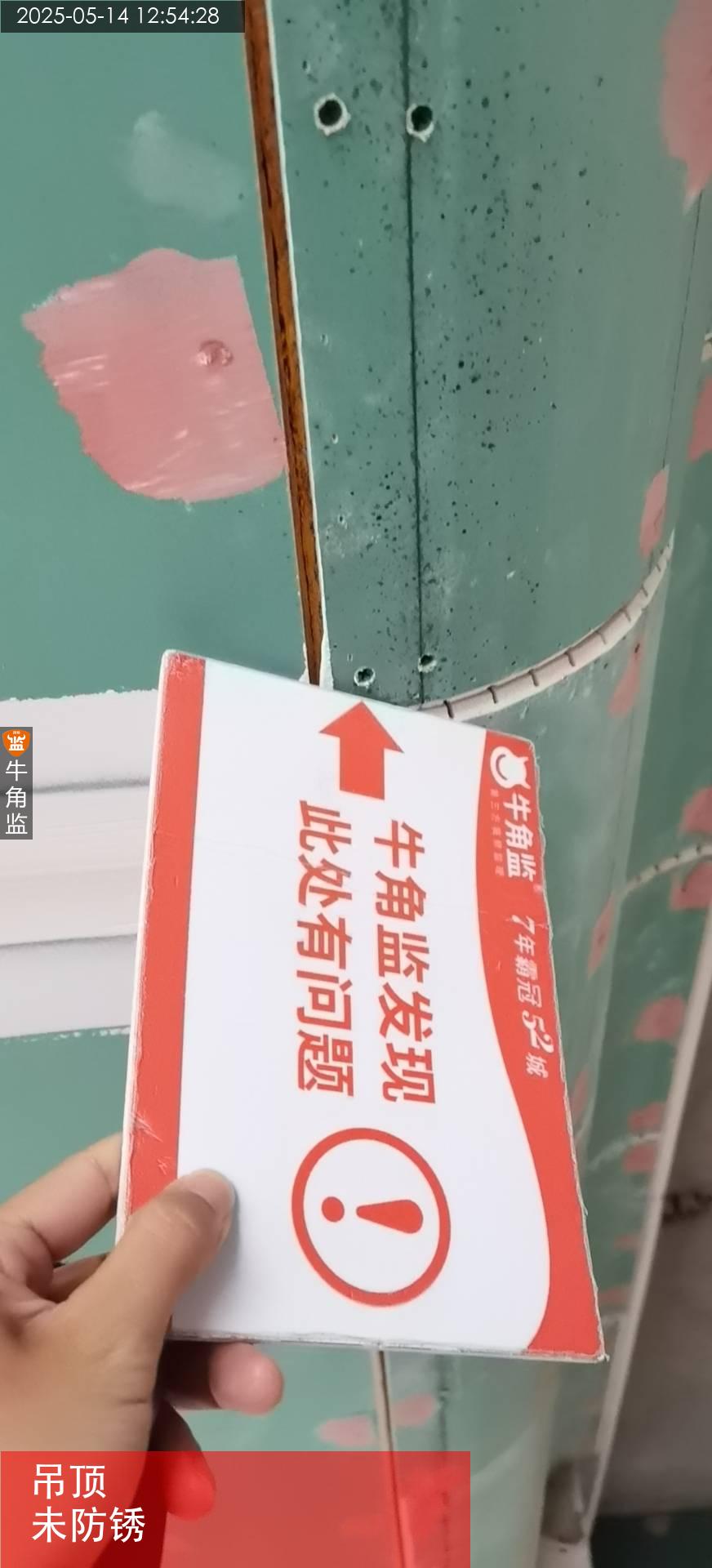

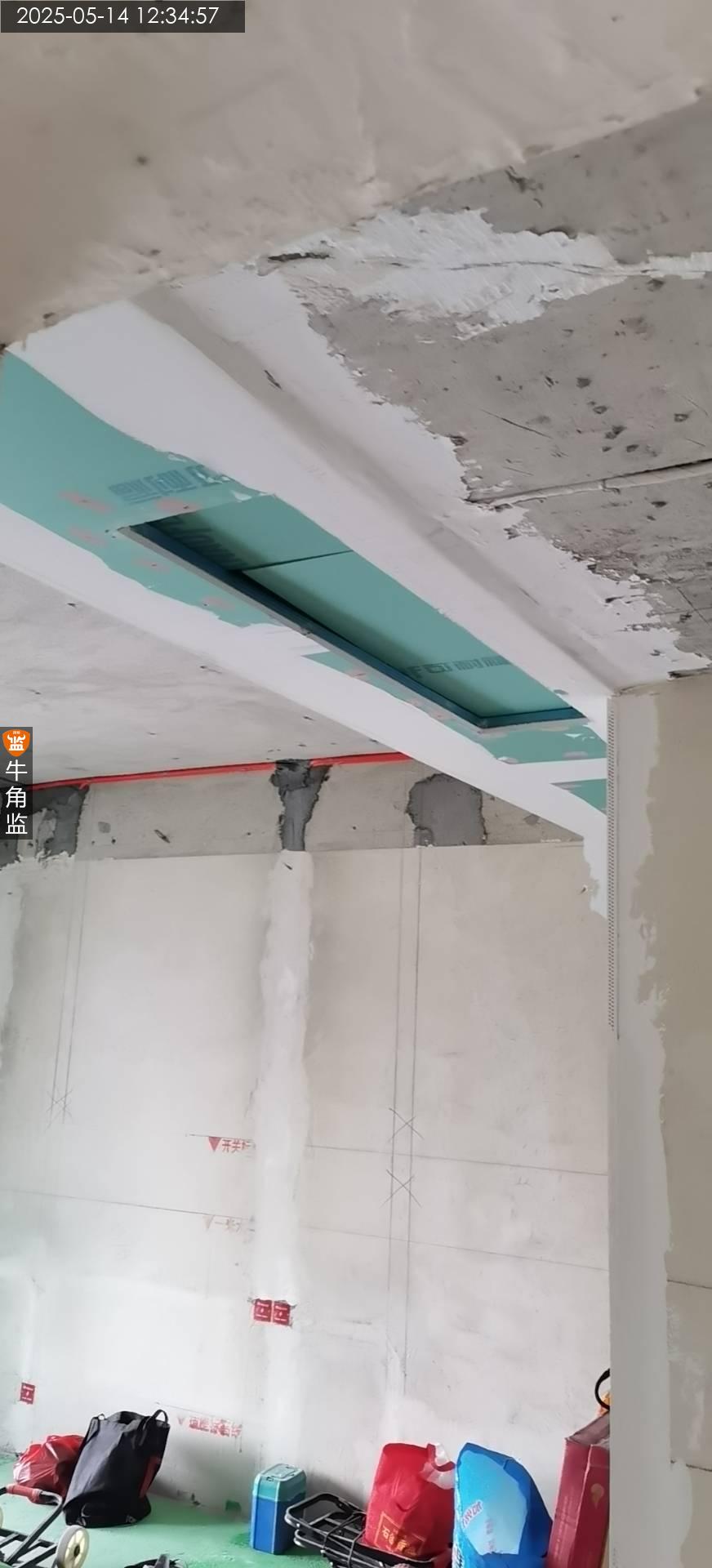

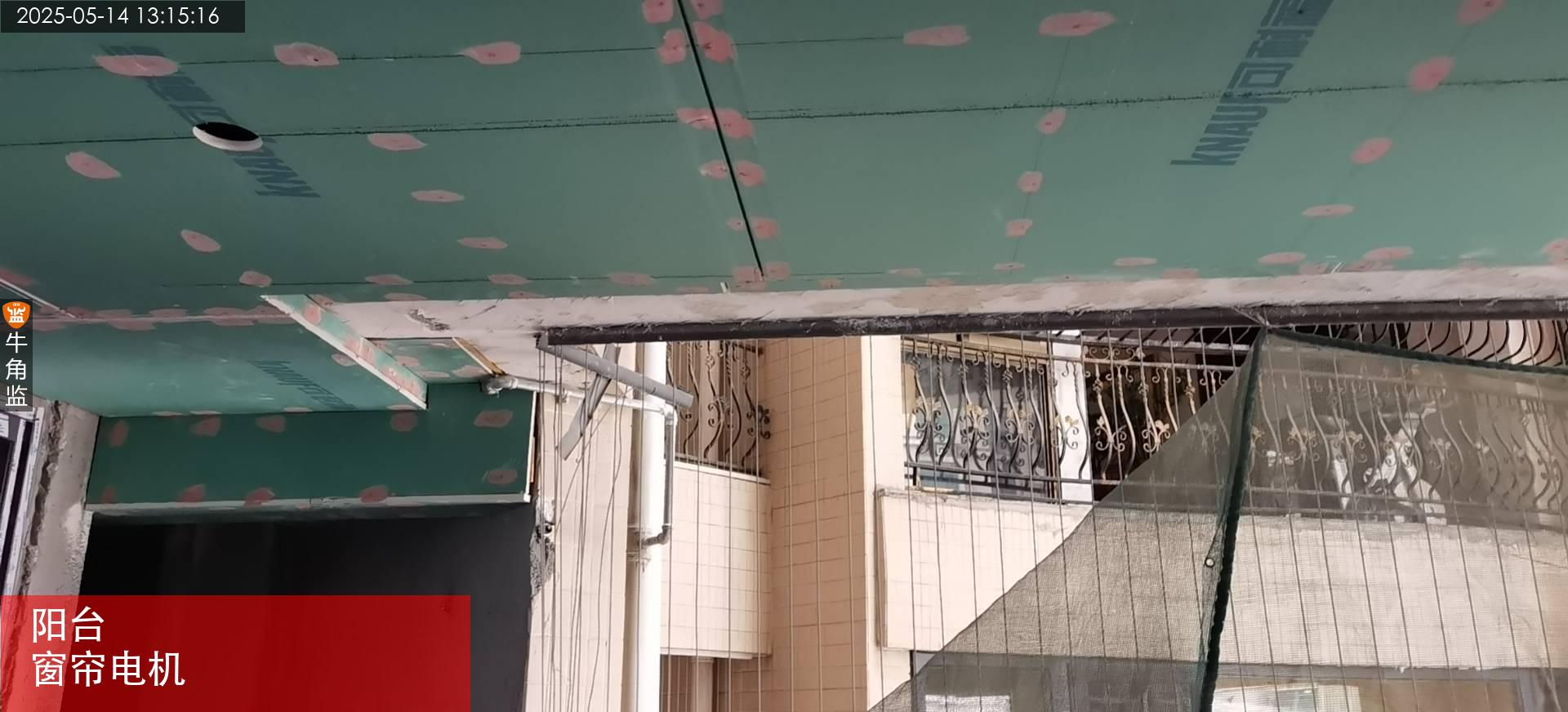

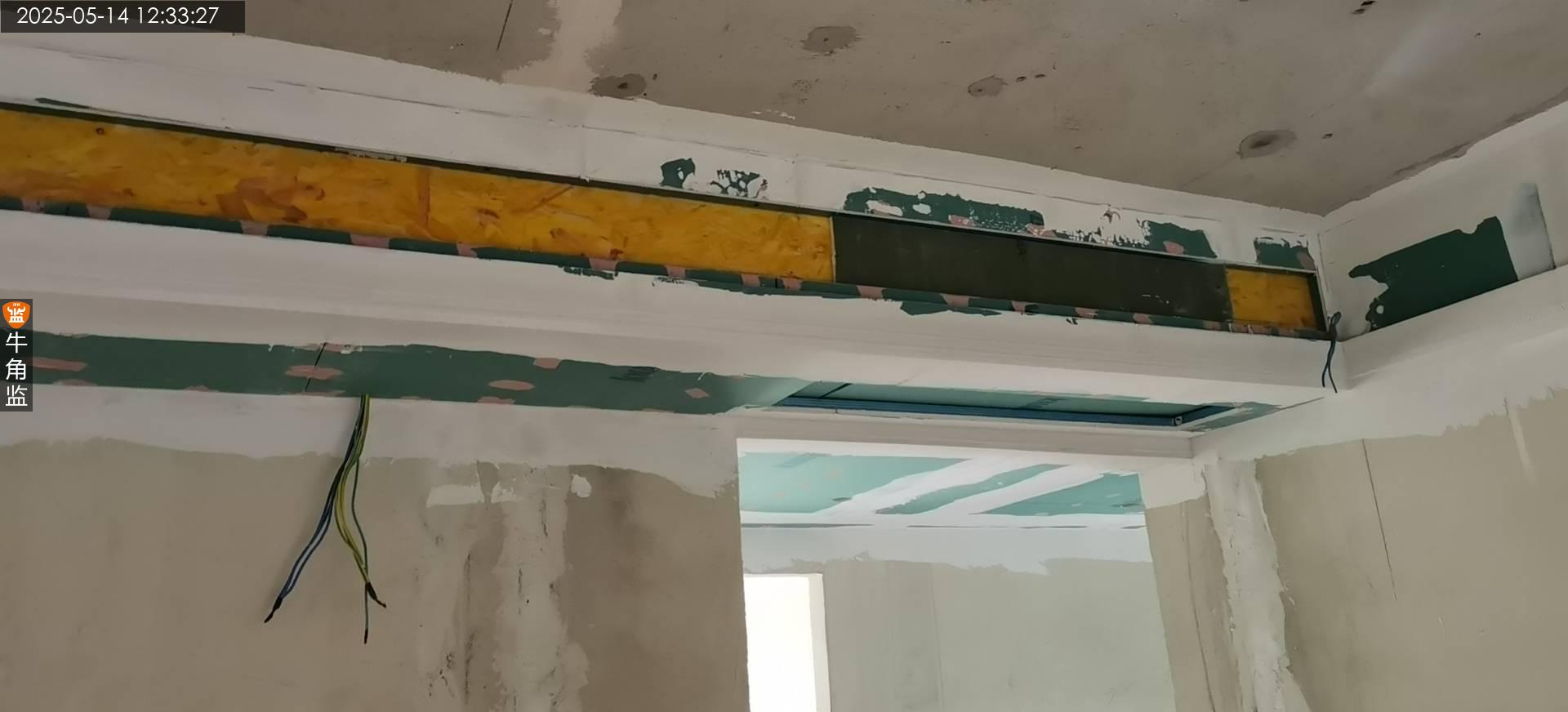

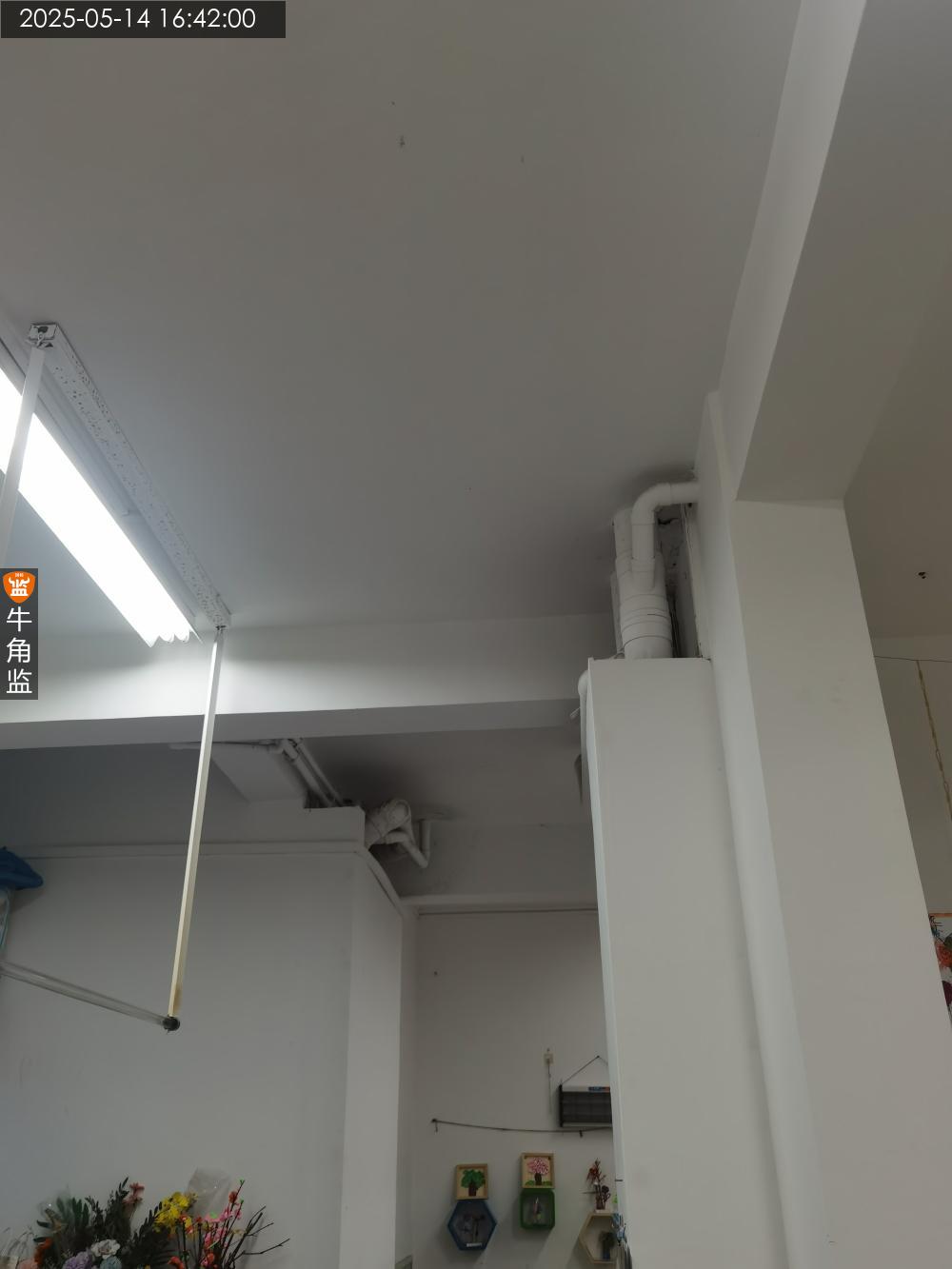

本次检查吊顶报告: 1、主卧走边吊顶的弧形位置有凸出和不平整的,需要再度处理弧形位置。 2、餐厅阳台窗帘的电机位置,需要按照商家设计预留好电位,需确认是否移位到左边位置。 3、卧室顶部灯具预留的电线位置,需要根据床尾尺寸调整电线。 4、客厅吊顶有部分自攻螺丝未涂刷防锈漆,需要补做防锈处理。 后续注意事项: 石膏板吊顶刮腻子时,应在第一遍腻子完全干燥后才能刮第二遍,以防石膏板一次性吸潮过度变形。 阴阳角做PVC阴阳角线需使用水平仪参照安装做修正处理
2025-05-14
牛角监成立于2016年,以“让天下装修没烦恼”为公司使命,“只做监理不推销”是公司核心原则。牛角监拥有国家级的监理资质,监理服务覆盖了数十城市,已经成为广受行业、消费者的认可和尊重的领头牛企业。
客服中心
电话:4000-020-315
电话:13360577870
广州市番禺区迎宾路五洲城B座4025/4026
广东牛角监网络科技有限公司成立于2016年,获得了1000万天使投资。拥有甲级监理资质,为用户提供收房验房、装修监理、空气检测等服务。
第三方装修监理—业主方装修监理—收房验房—新房验房—家装监理—装修施工监理—空气检测
copyright 版权所有 广东牛角监网络科技有限公司 粤ICP备17012733号
客服在线 点击咨询
